工地播报
2025-11-21 星期五
工作内容:

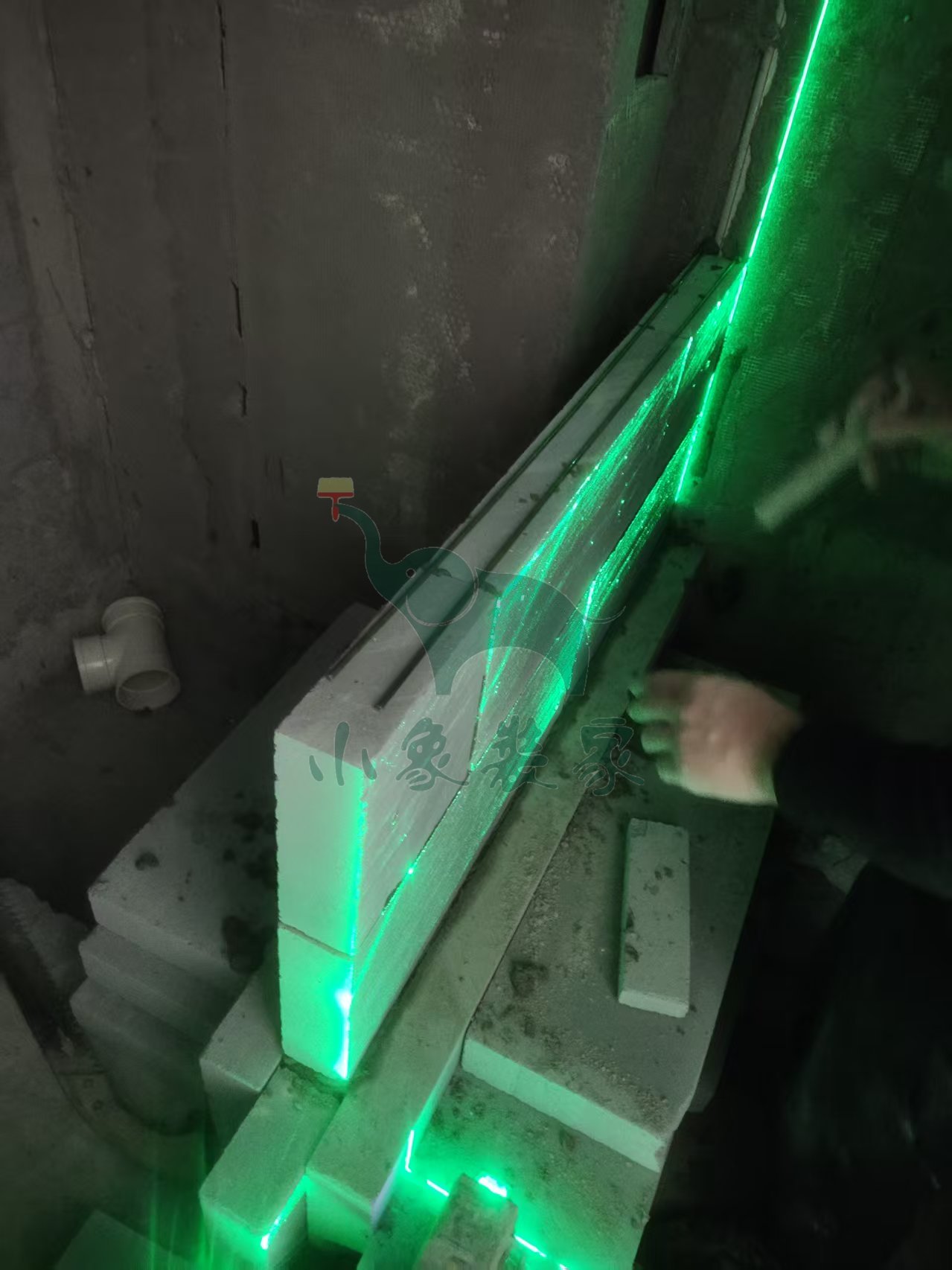

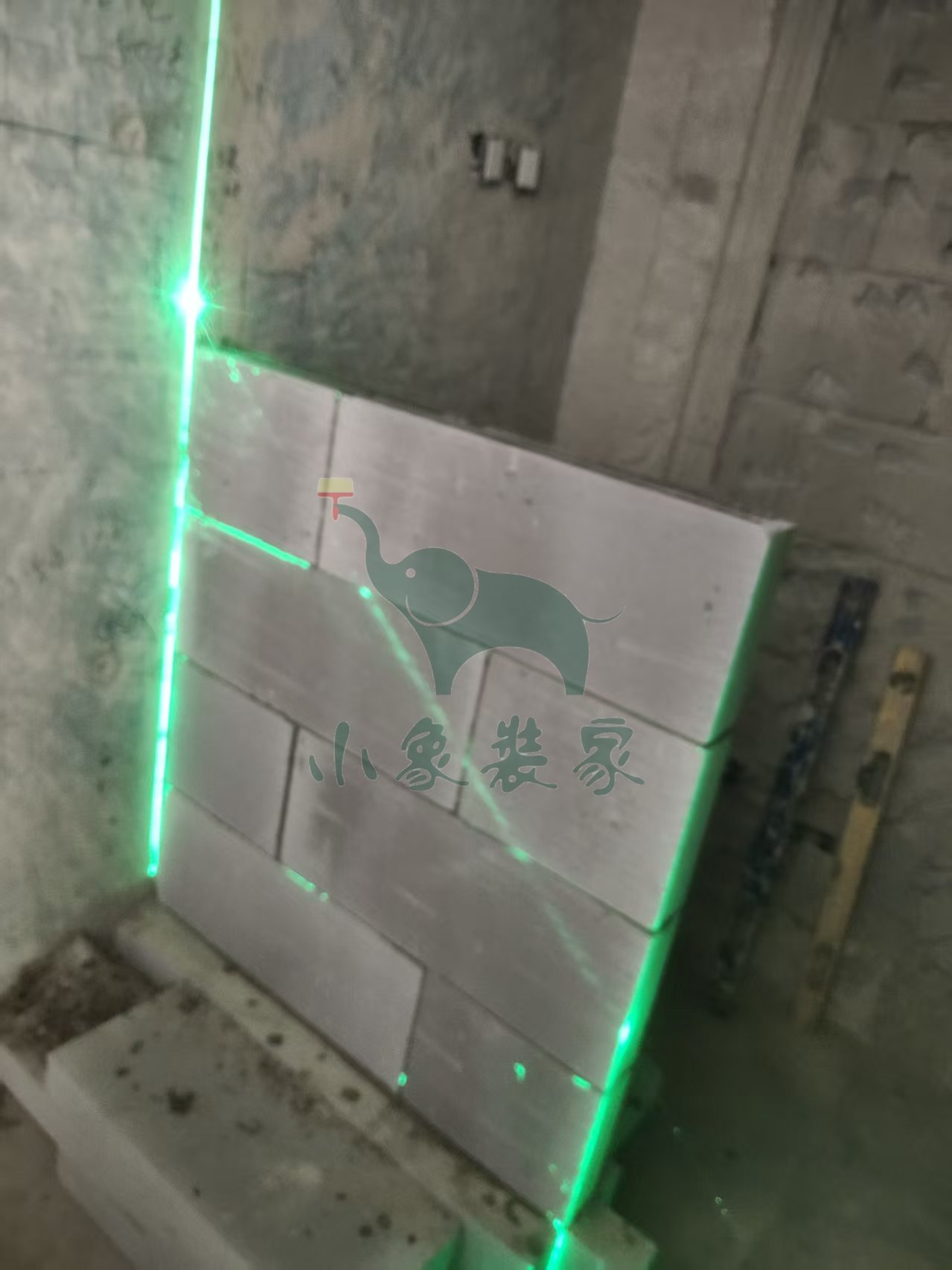

瓦工工程-轻体砖砌墙已完工。
竣工总进度:15%。
施工人员:黄新其。
【明日播报】
2025-11-22停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-24。
2025-11-19 星期三
工作内容:

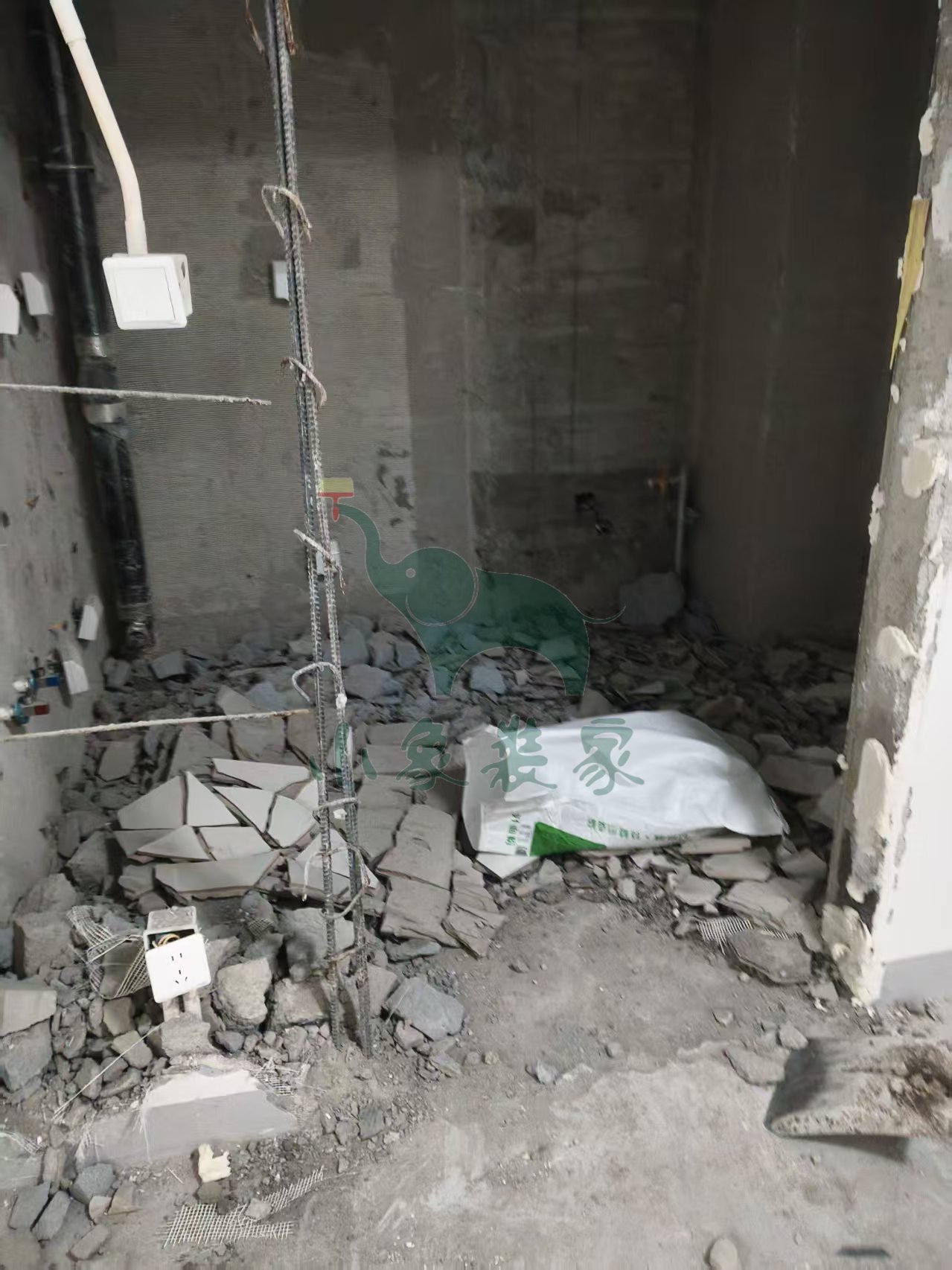

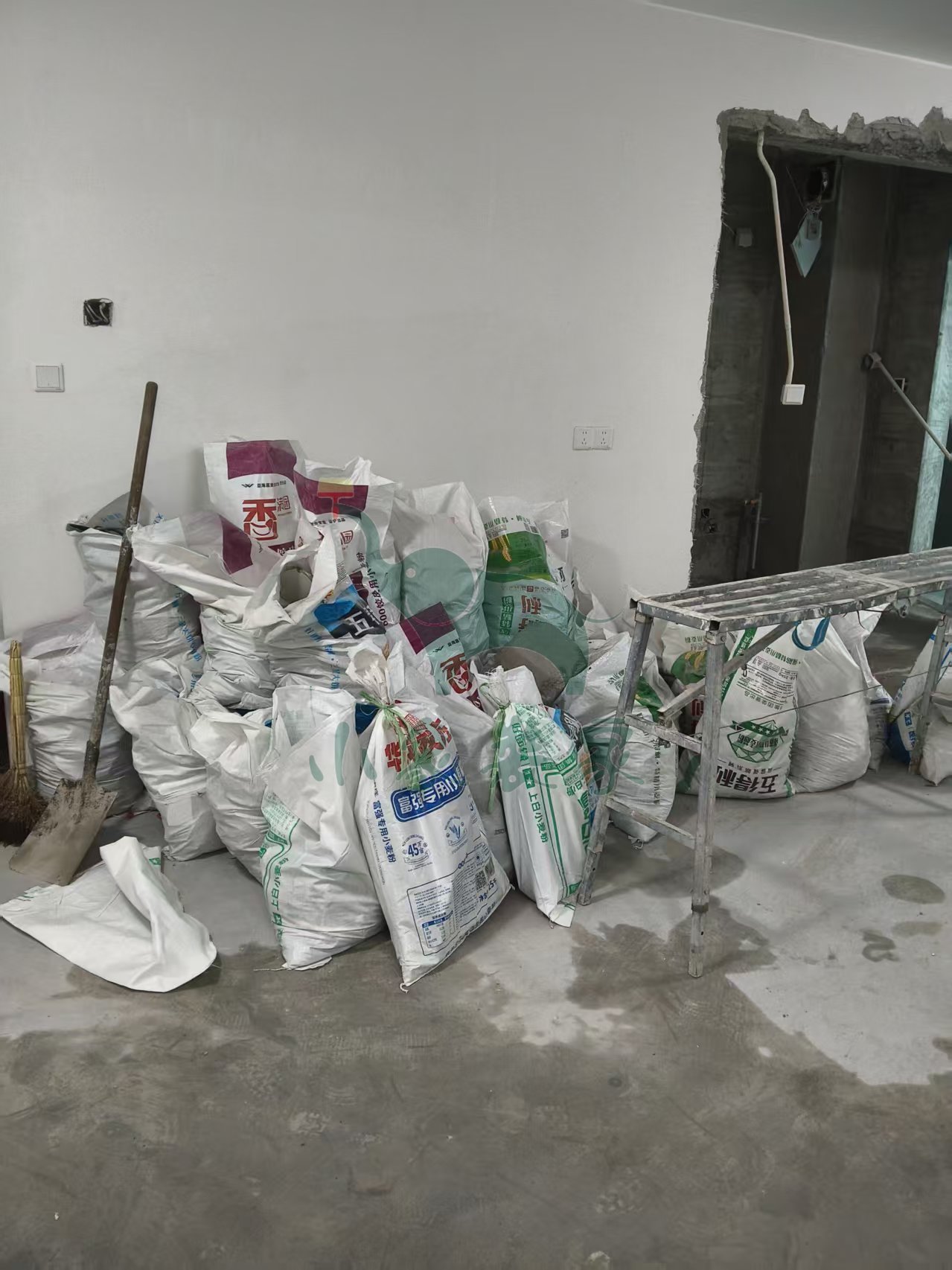

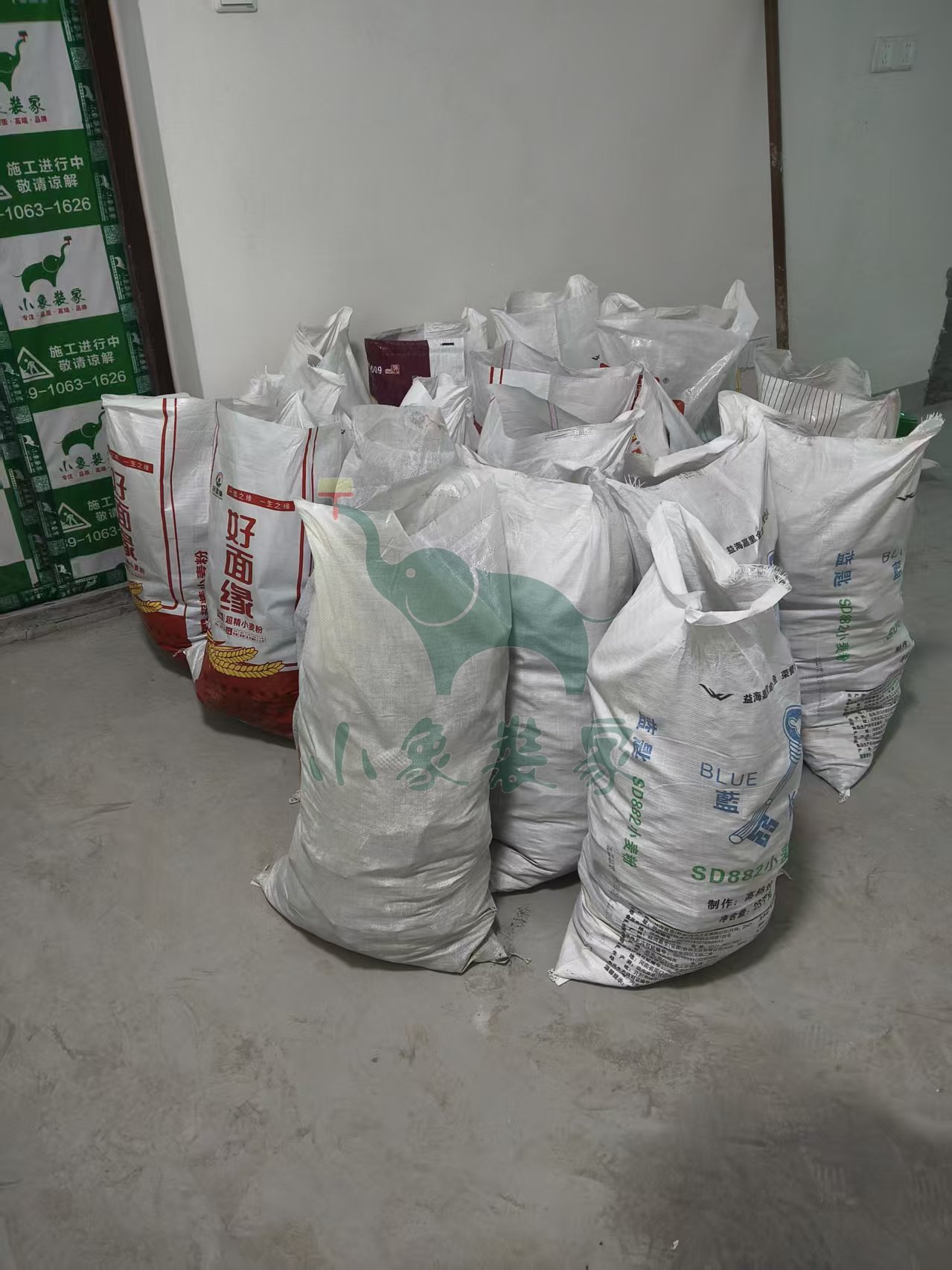

拆除工程-清运垃圾已完工

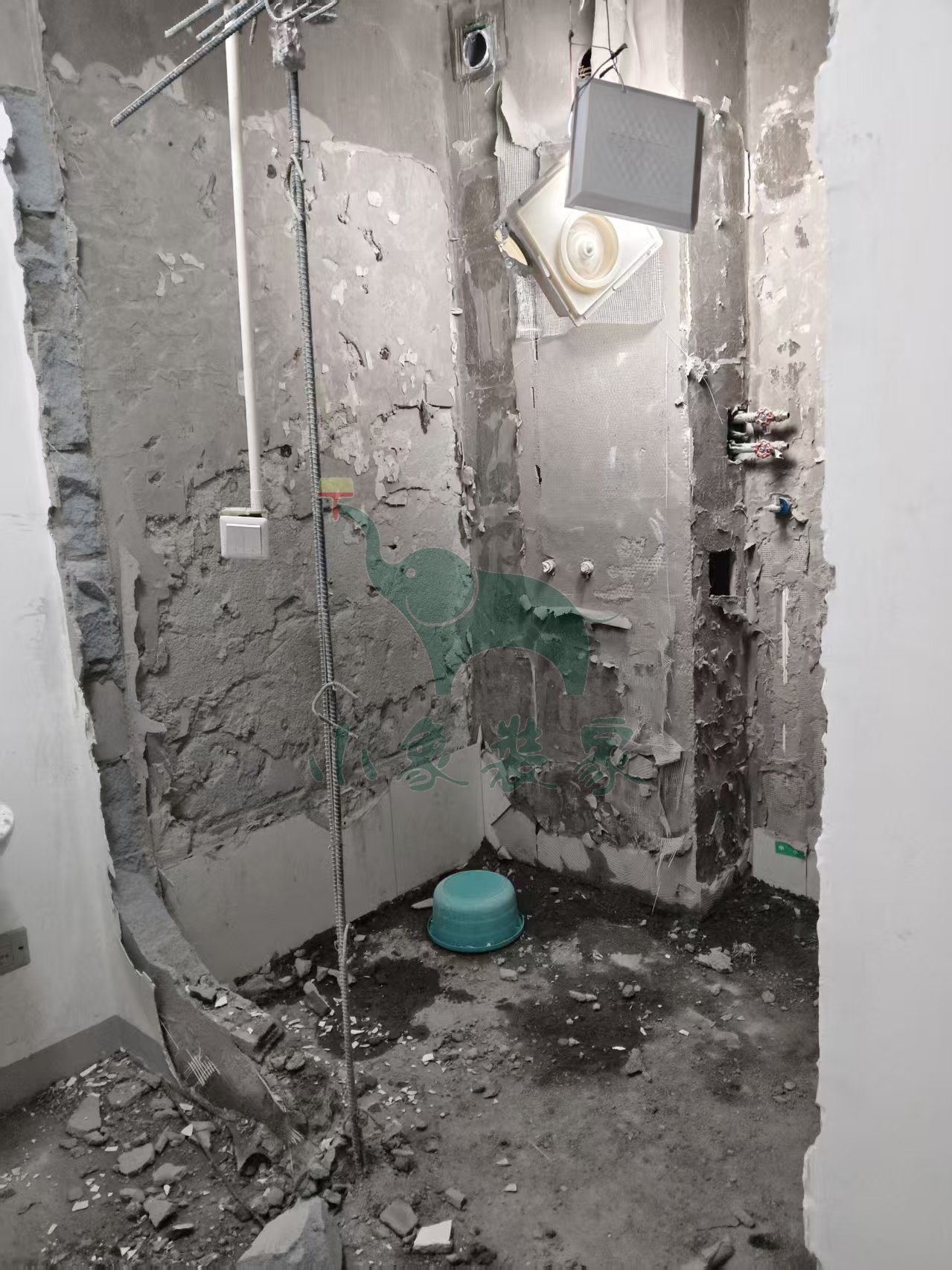

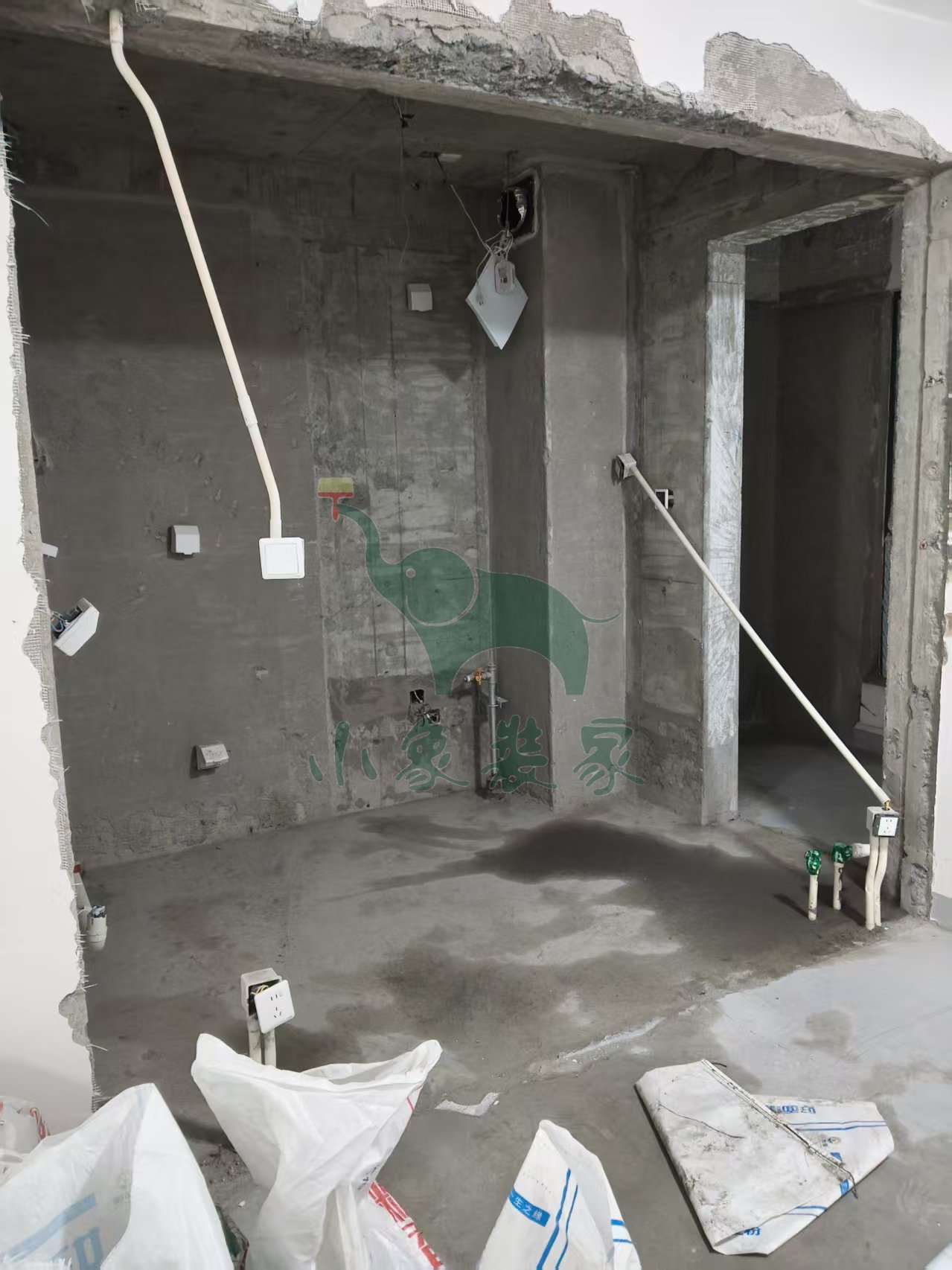

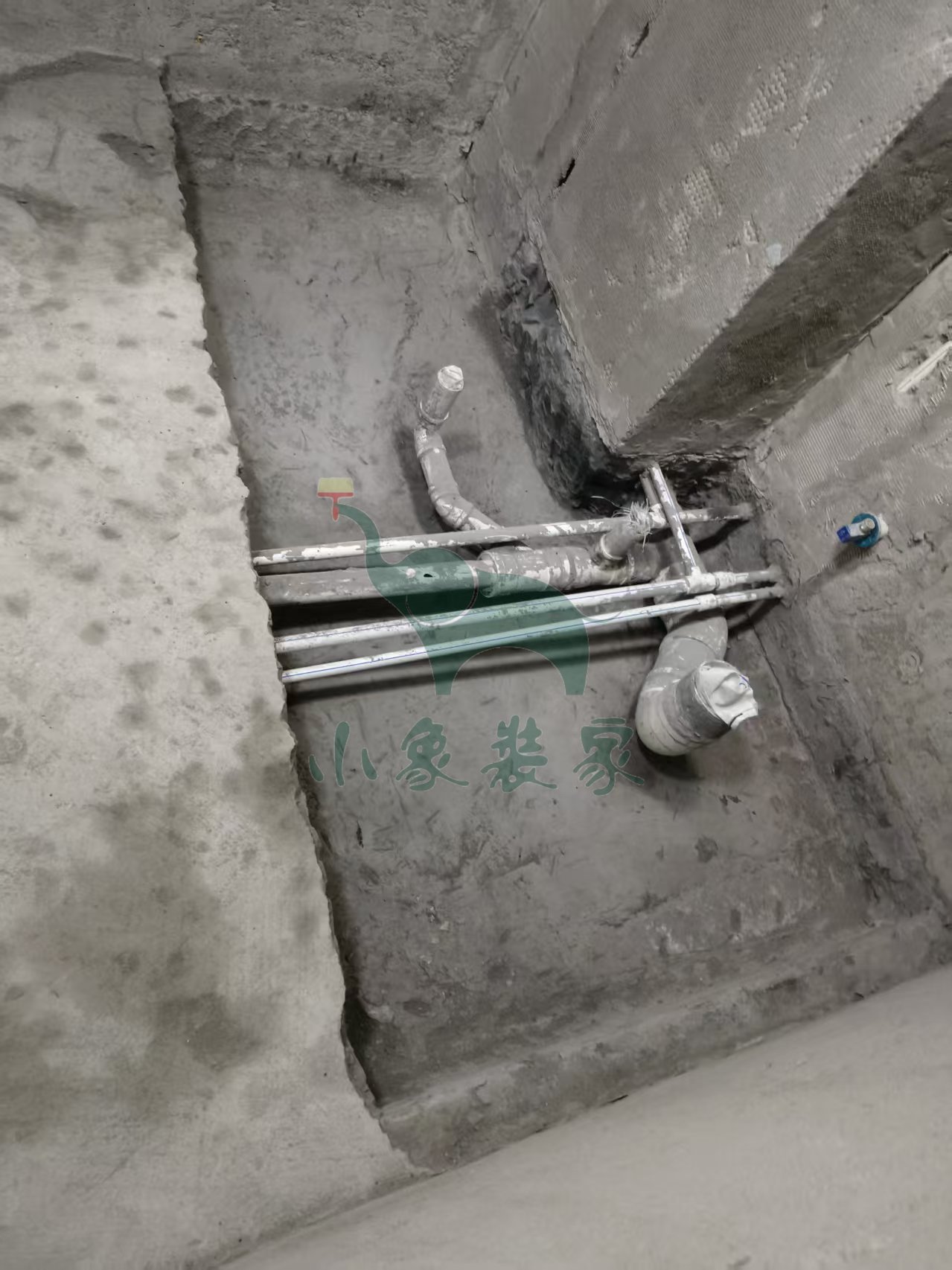

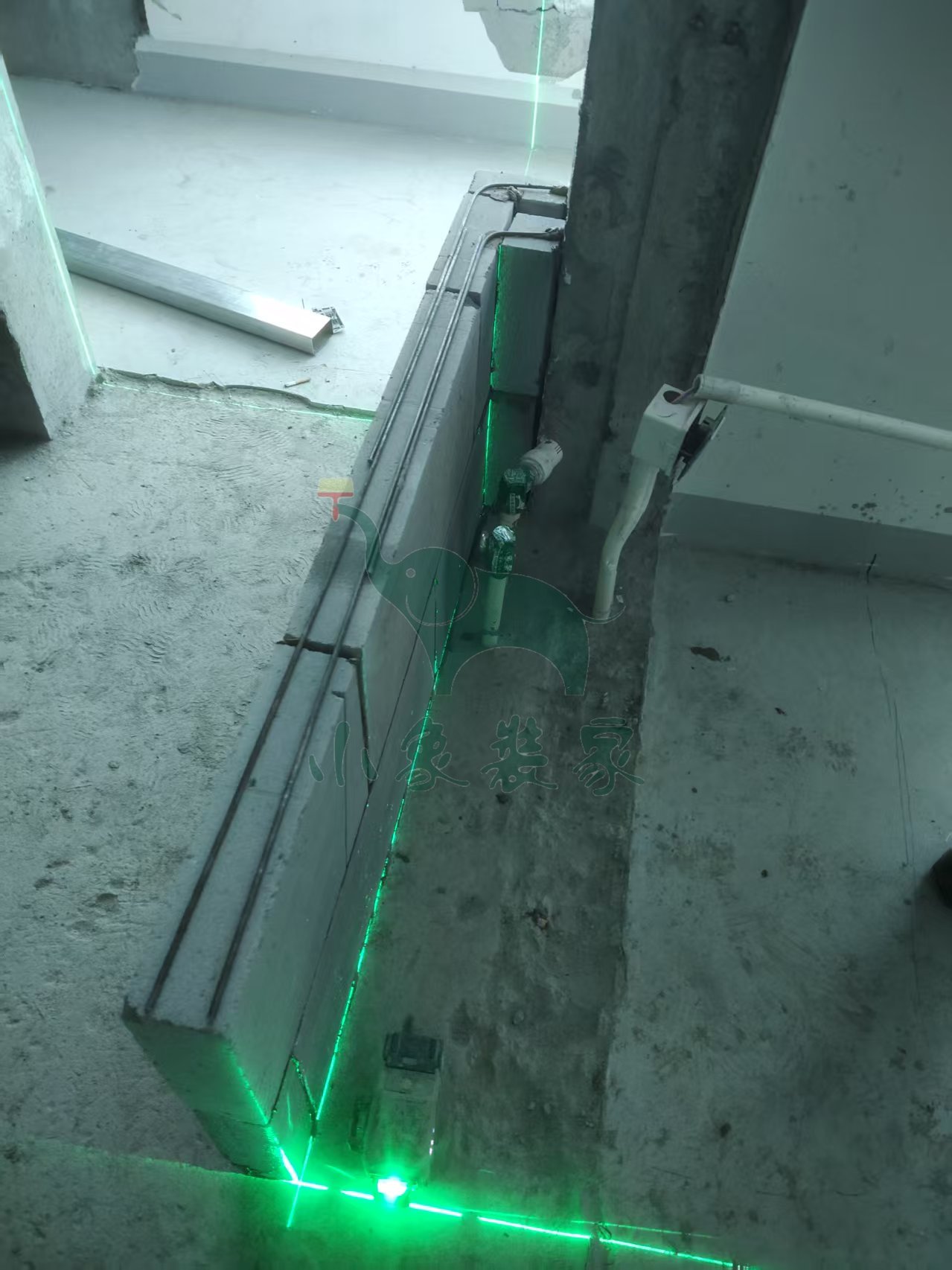

拆除工程-拆除地暖水泥层已完工。
竣工总进度:10%。
施工人员:夏文宗。
2025-11-18 星期二
工作内容:

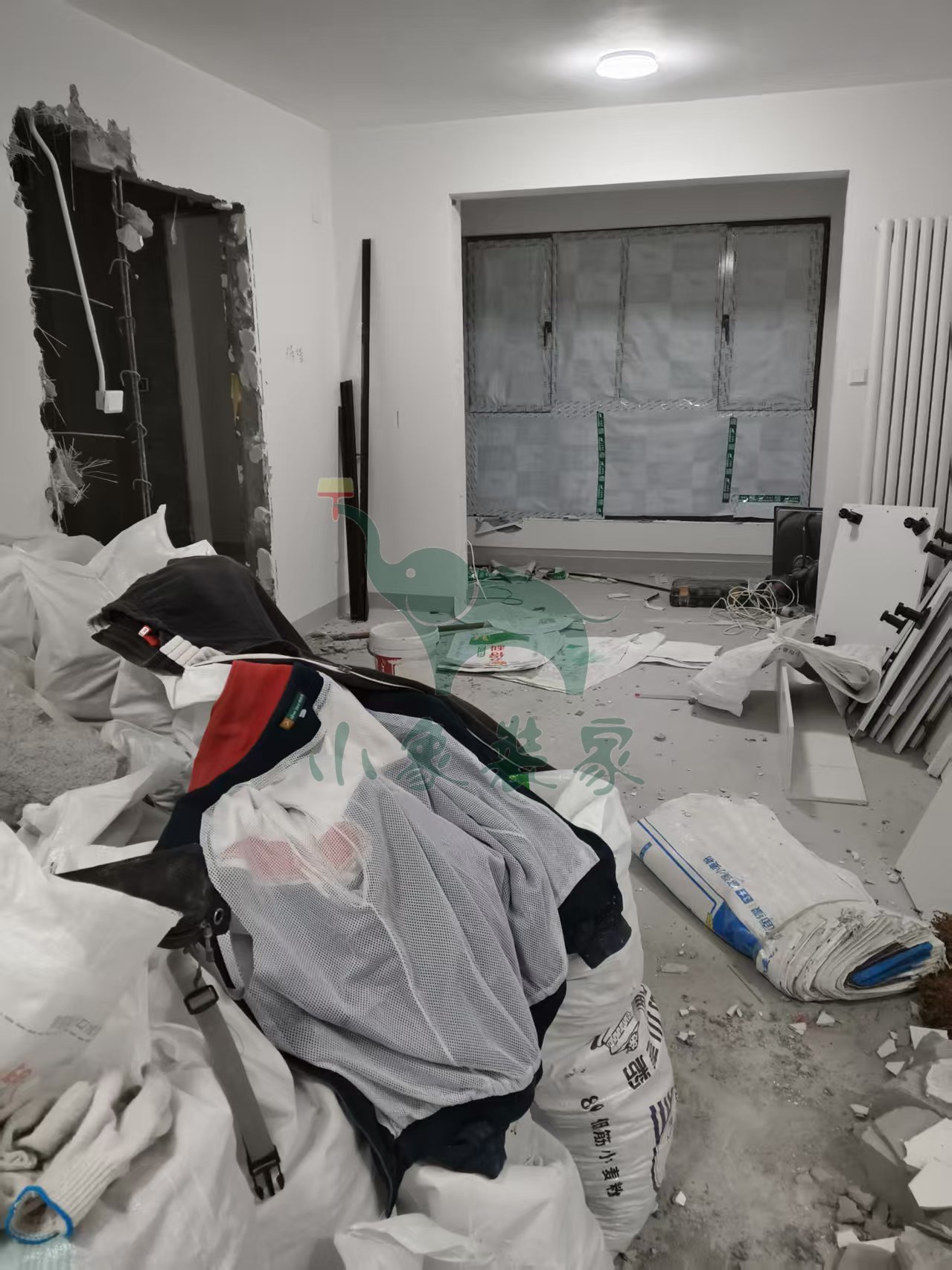

拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工
拆除工程-拆除衣柜、柜子已完工
拆除工程-清运垃圾还需1天。
竣工总进度:5%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-清运垃圾。
施工人员:夏文宗。
2025-11-17 星期一
工作内容:
拆除工程-拆除厨房墙地砖还需1天
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:5%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖
拆除工程-清运垃圾。
施工人员:张高峰。
2025-11-15 星期六
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛。
【明日播报】
2025-11-16停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-17。
