地址
海淀区 清缘里中区3号楼
业主
王先生
工长
郭 涛
装修类型
整装
面积户型
65.00㎡|二居
工地播报
2025-11-20 星期四
工作内容:

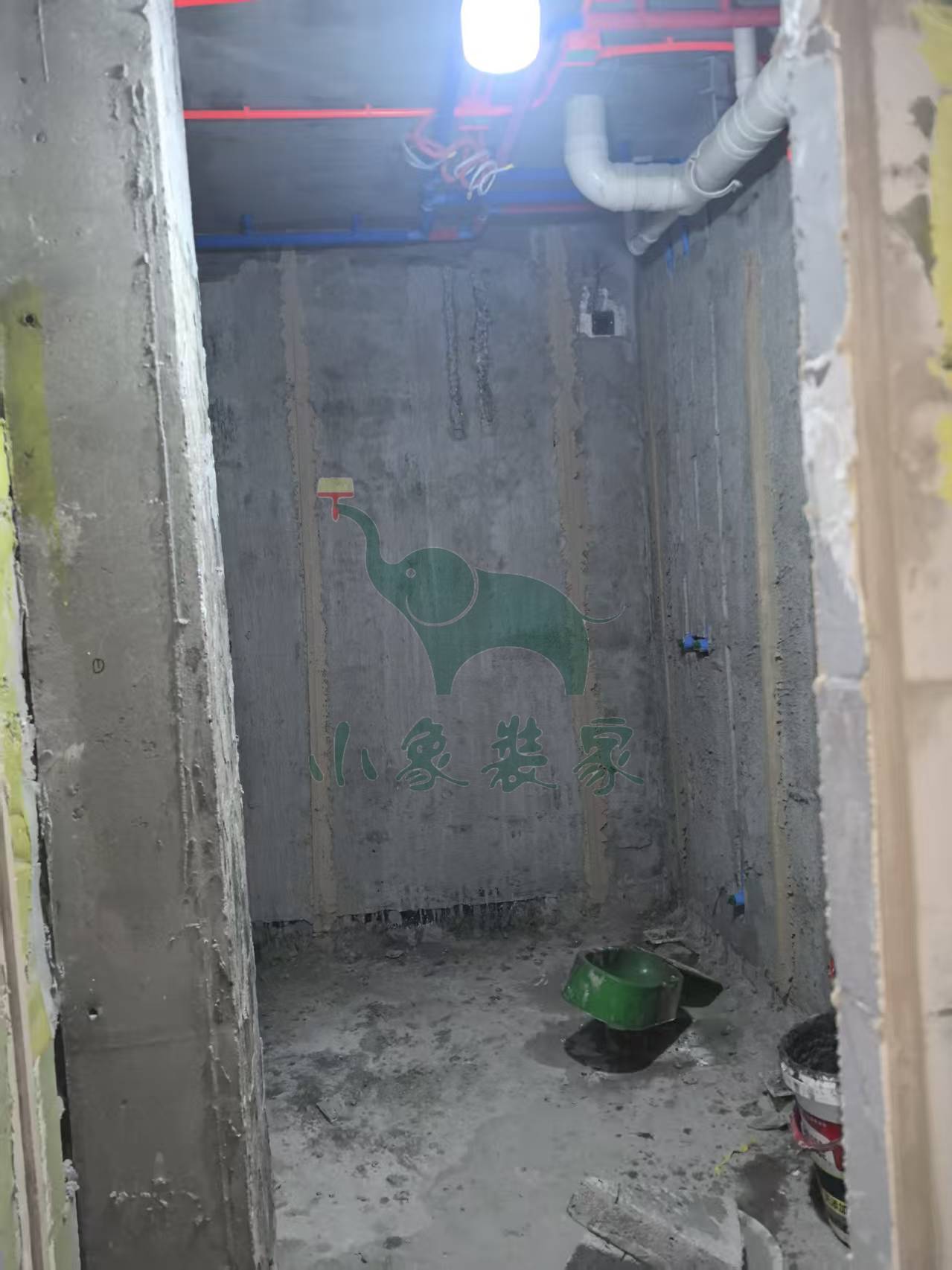

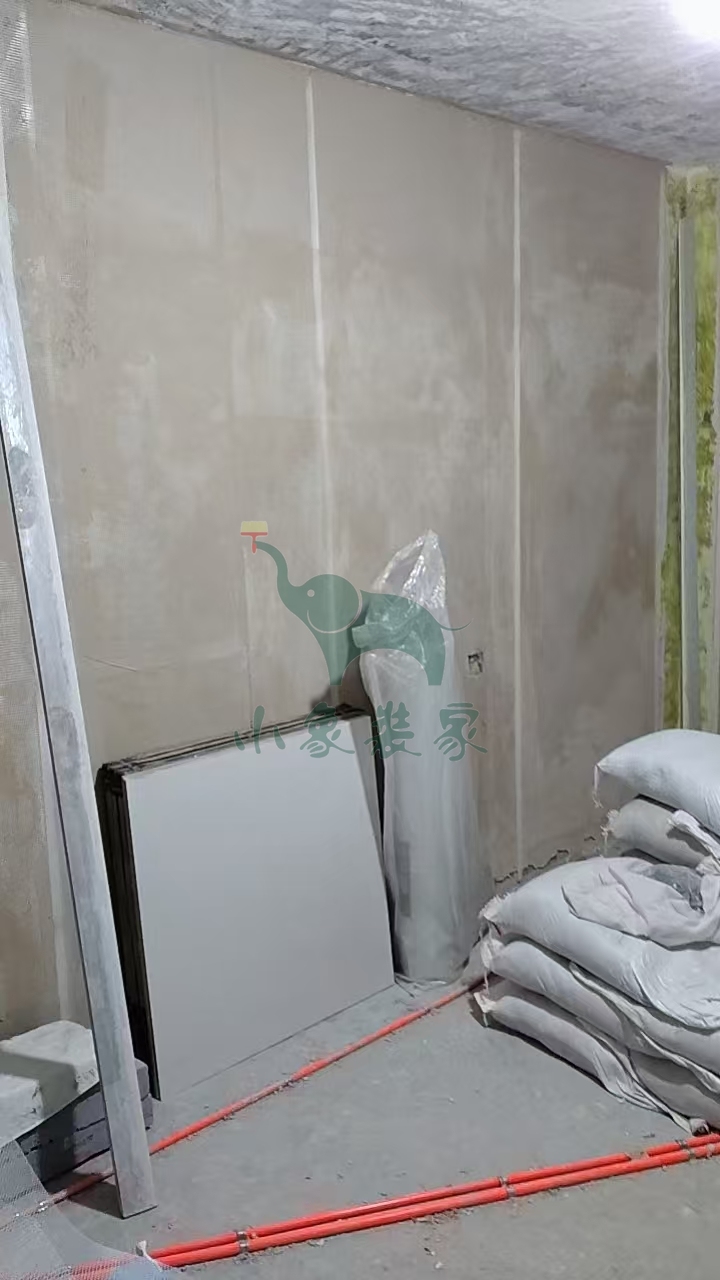

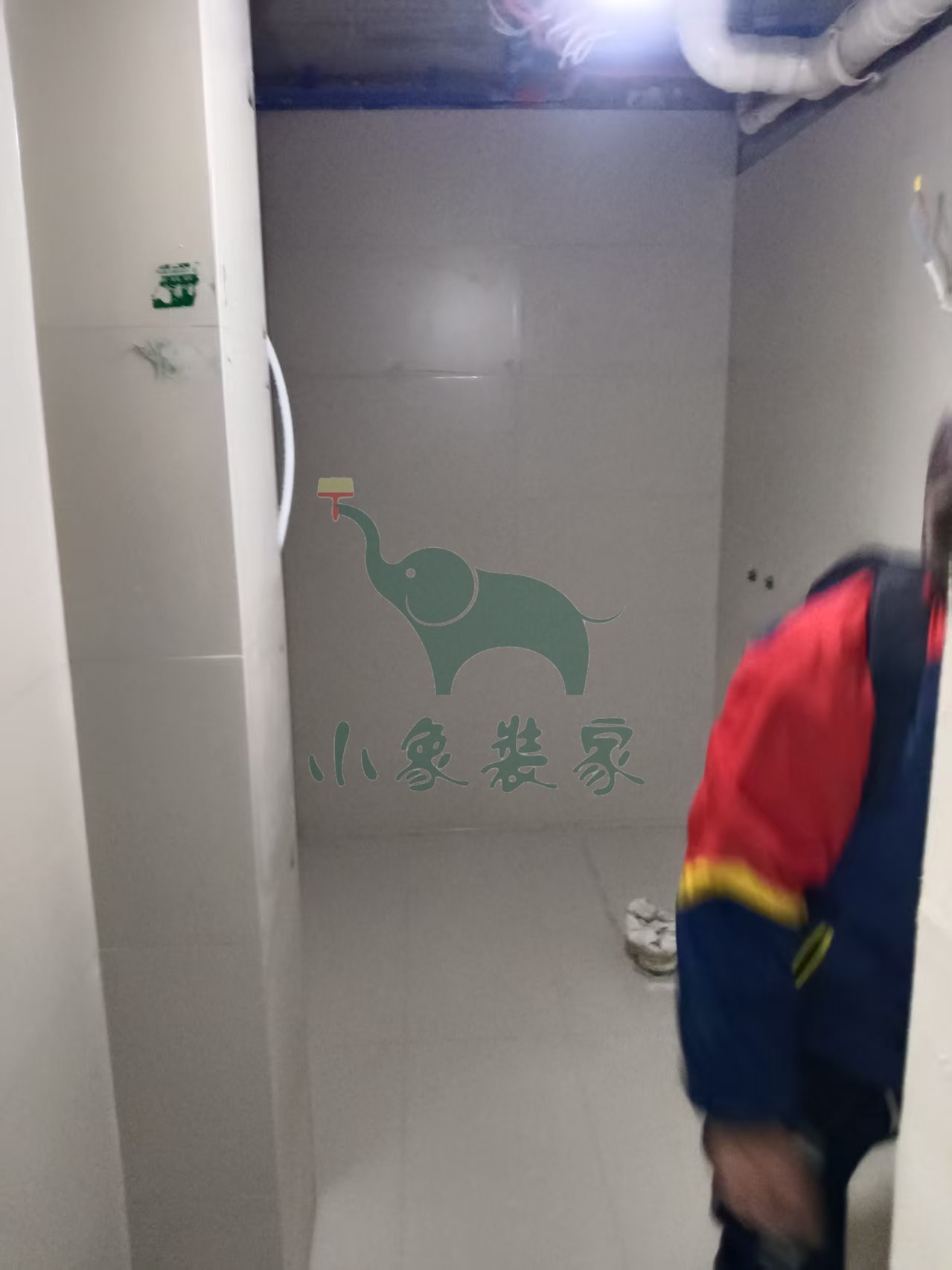

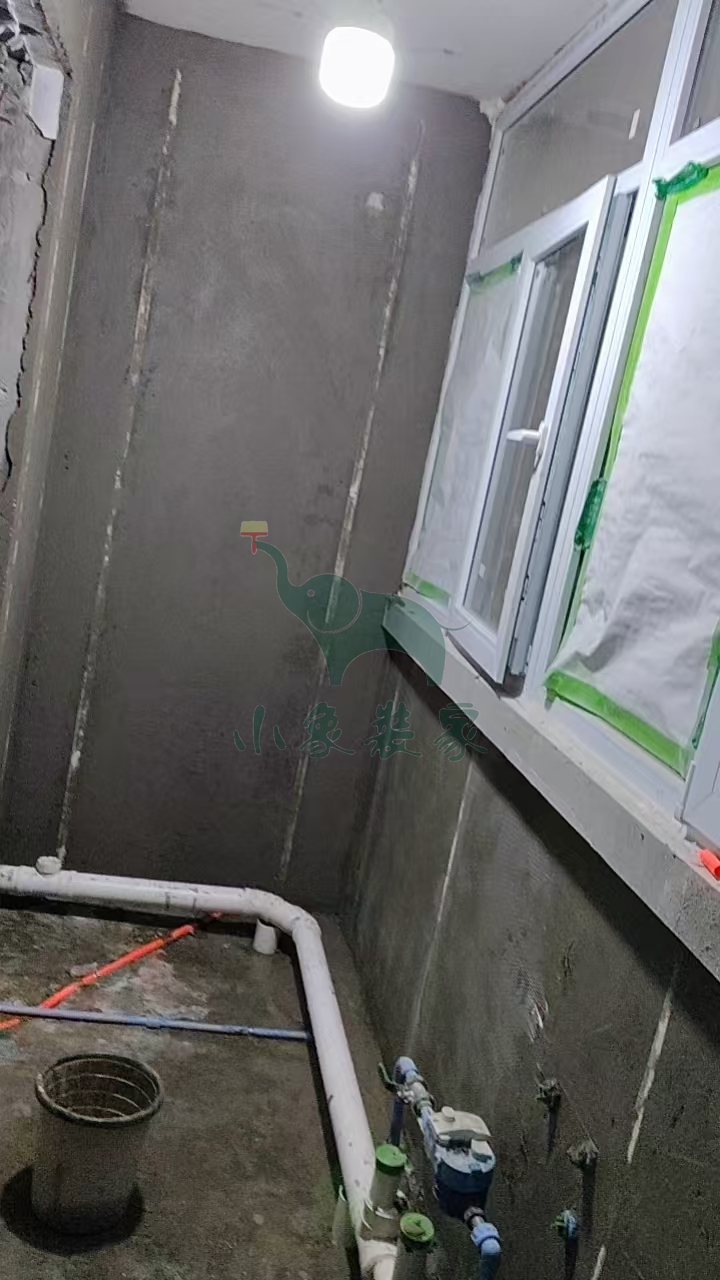

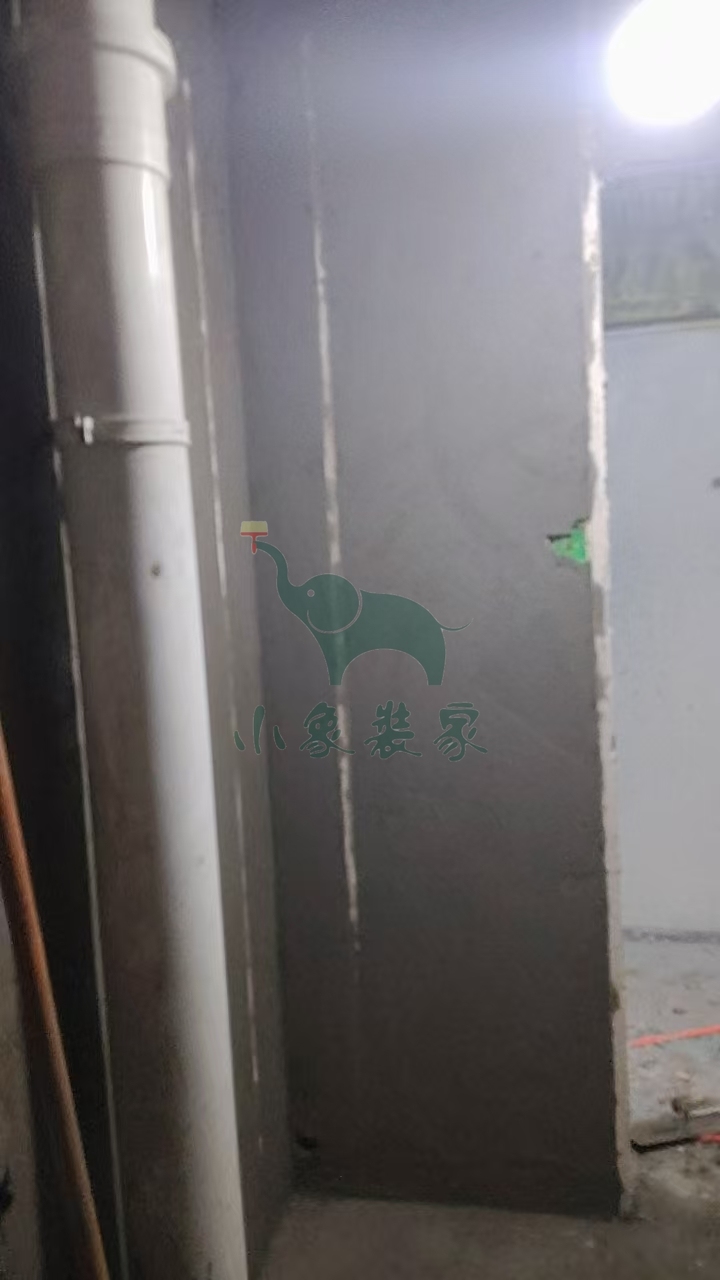

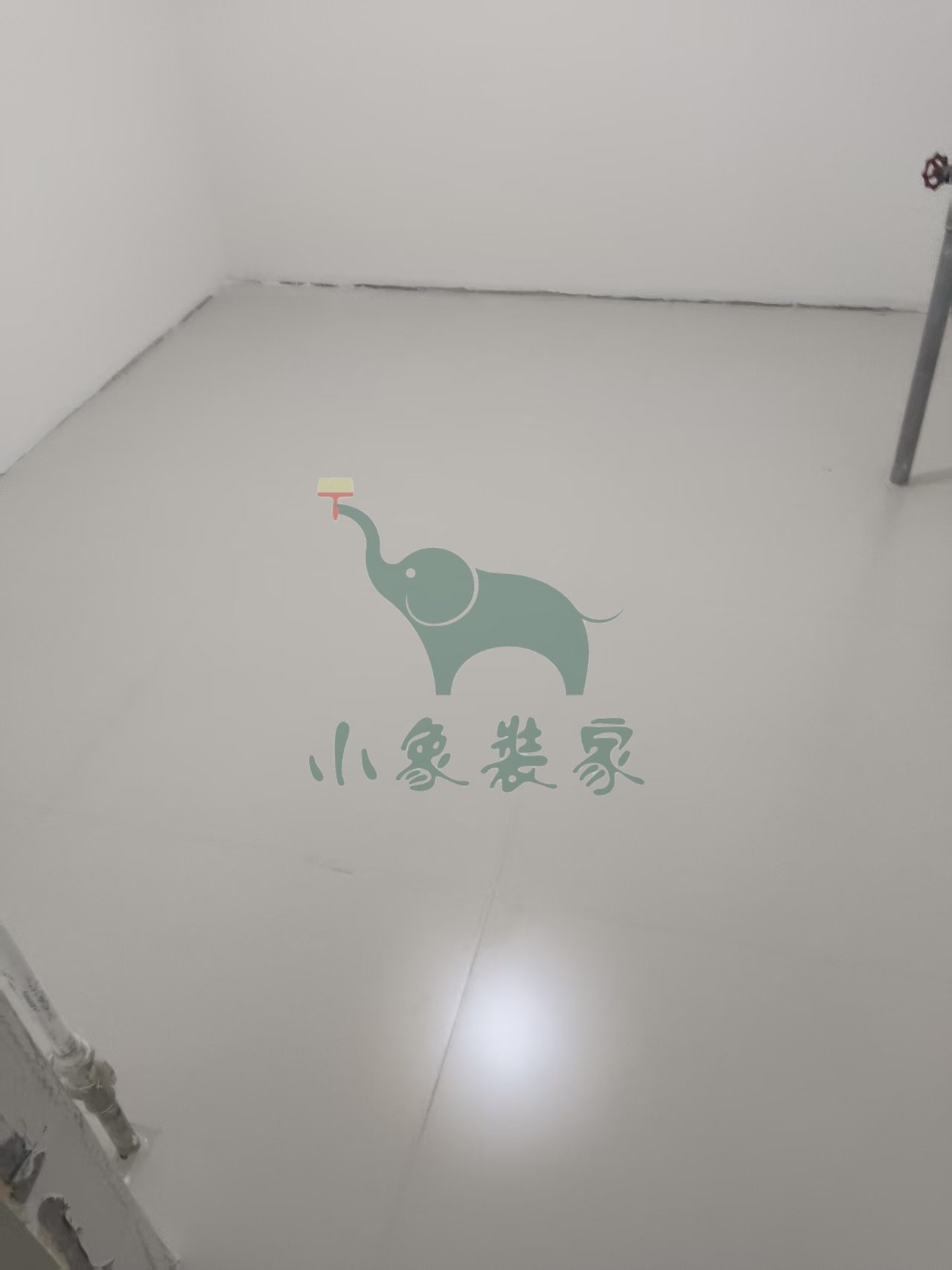

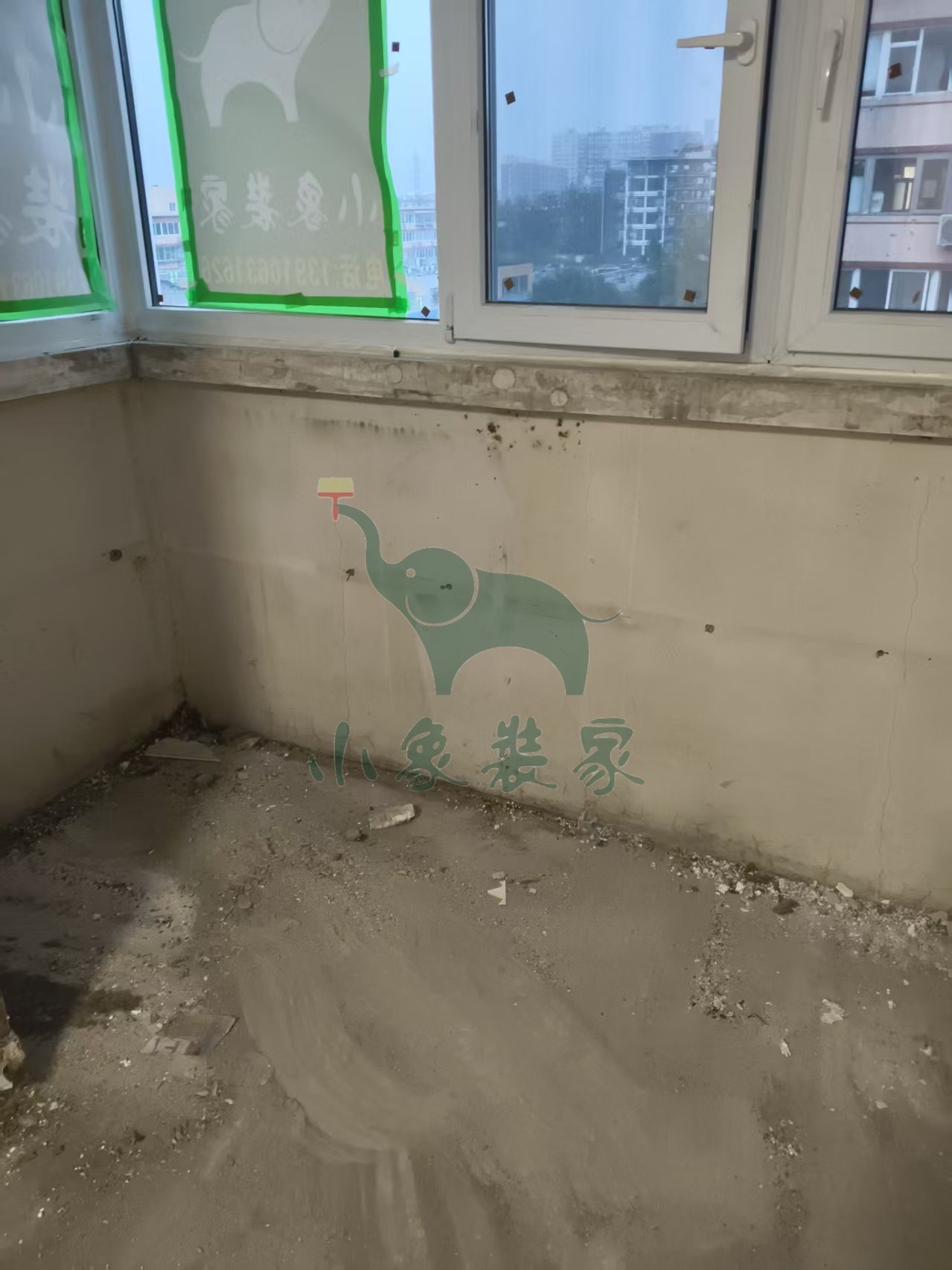

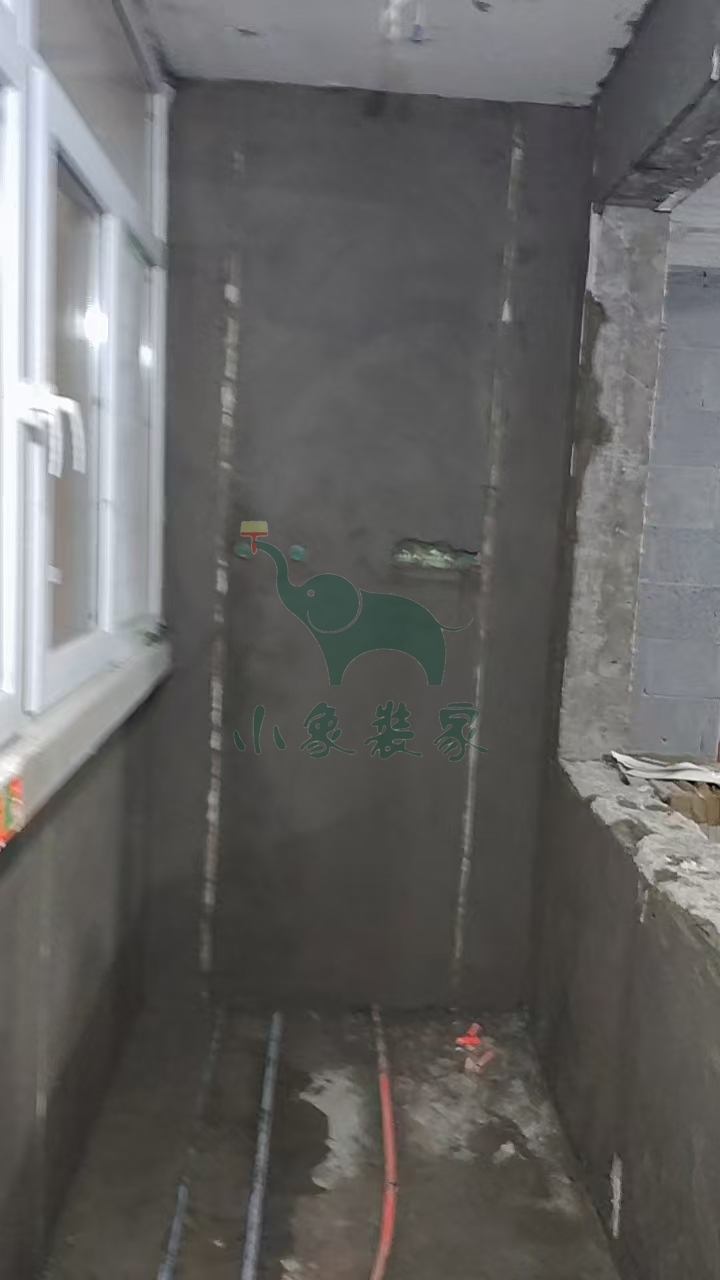

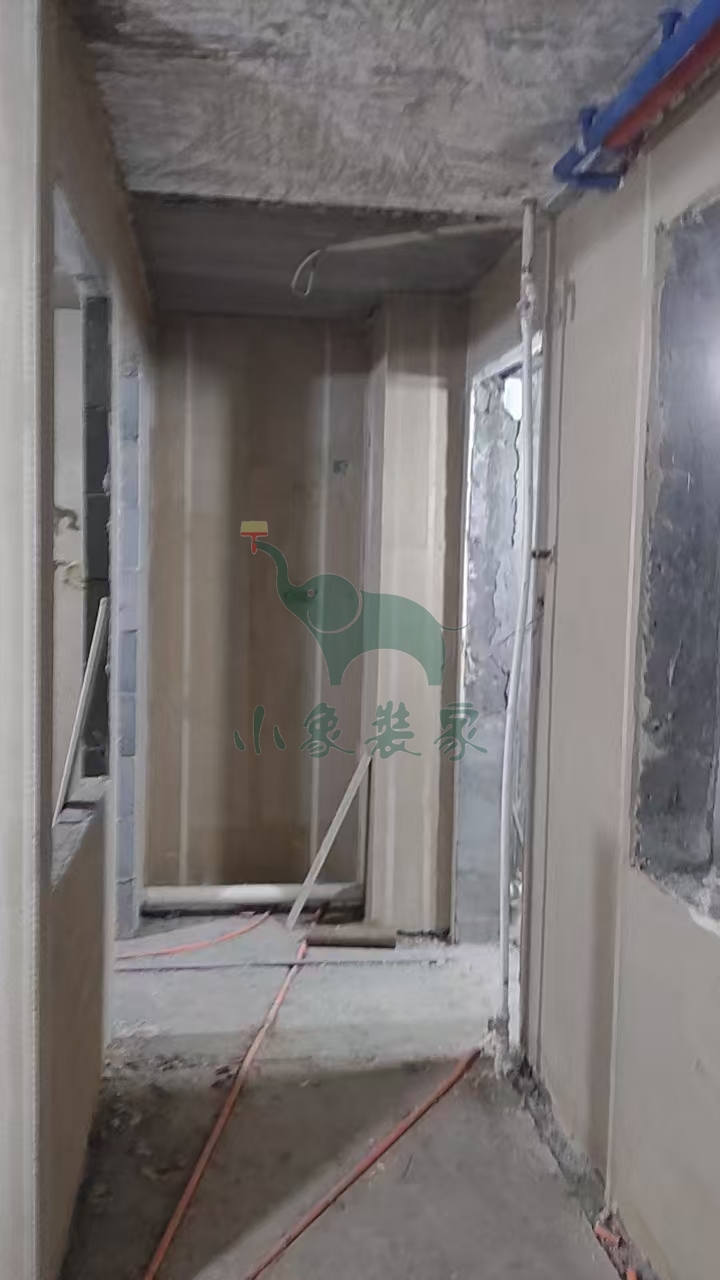

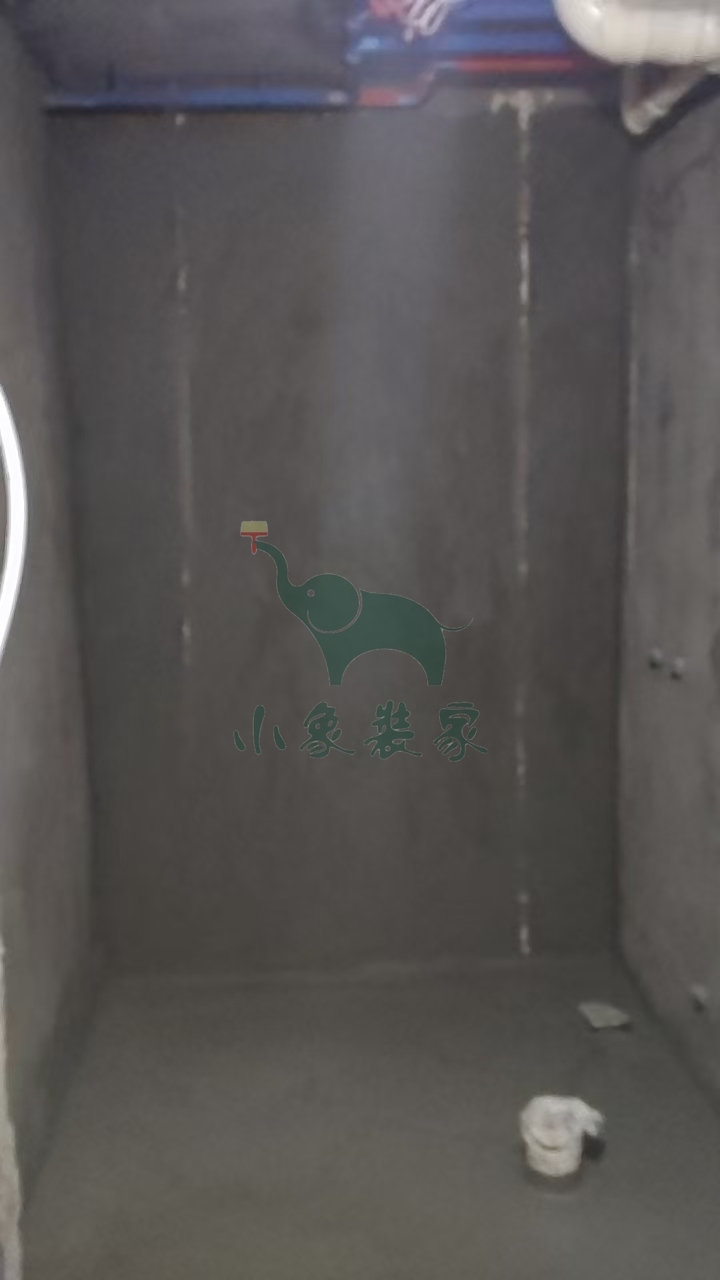

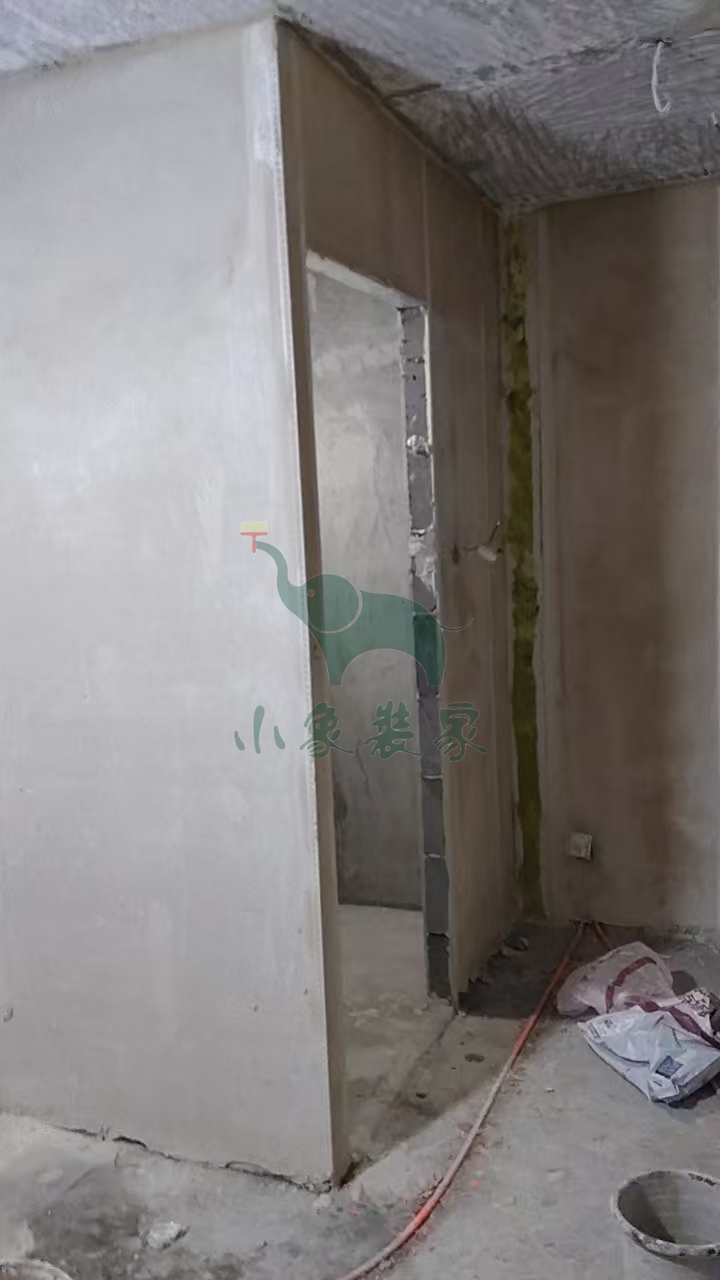

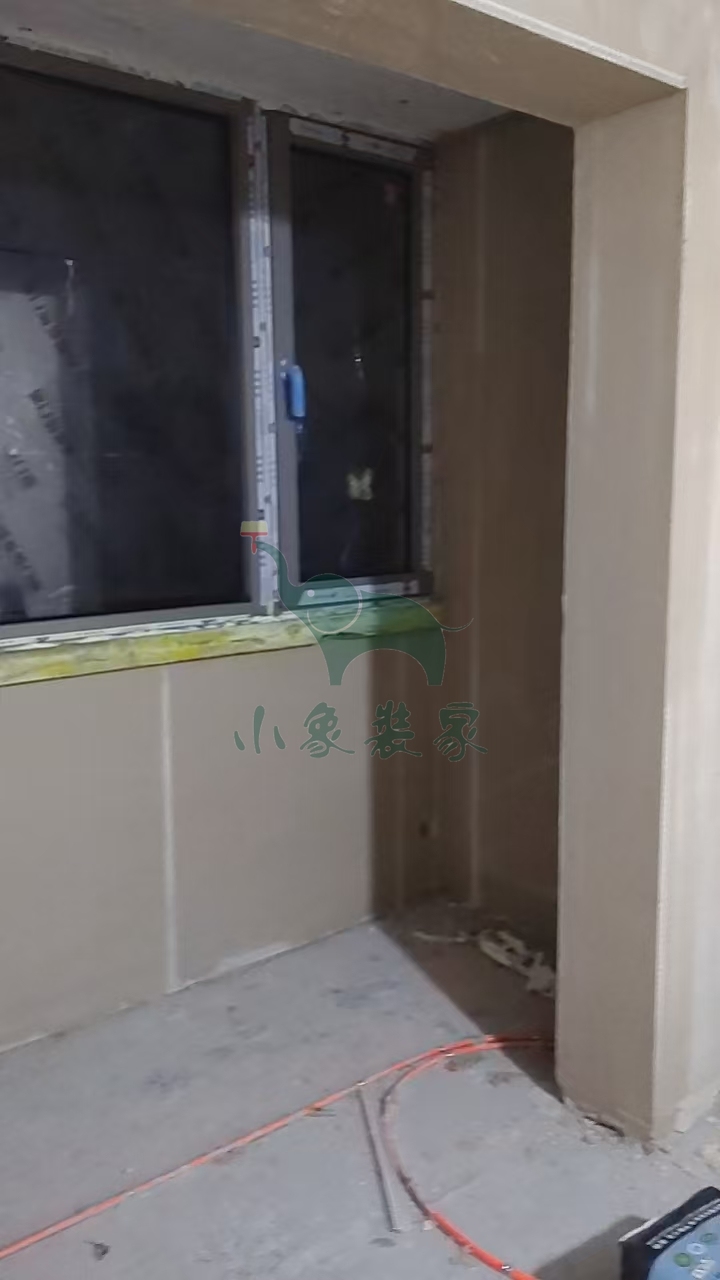

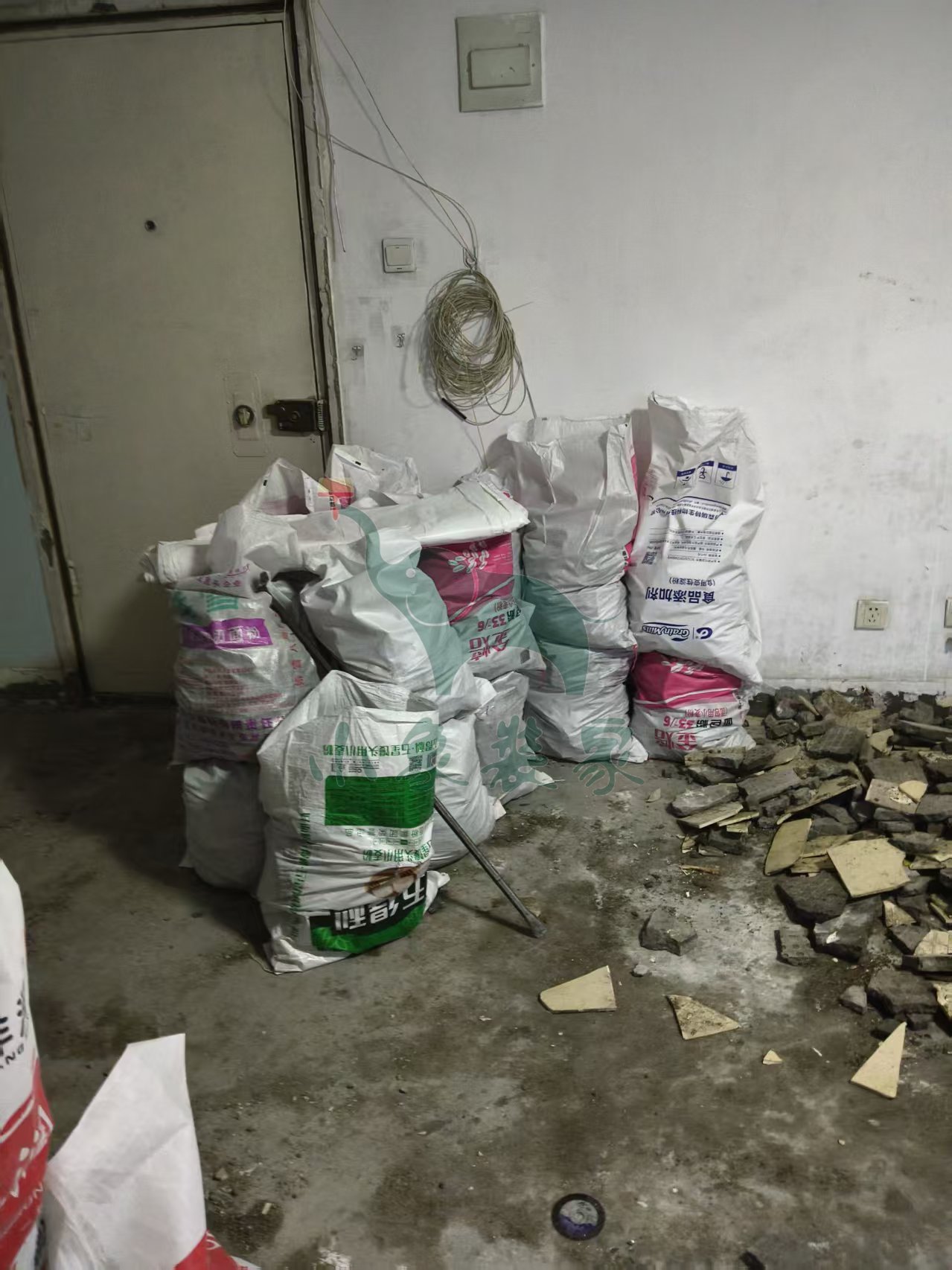

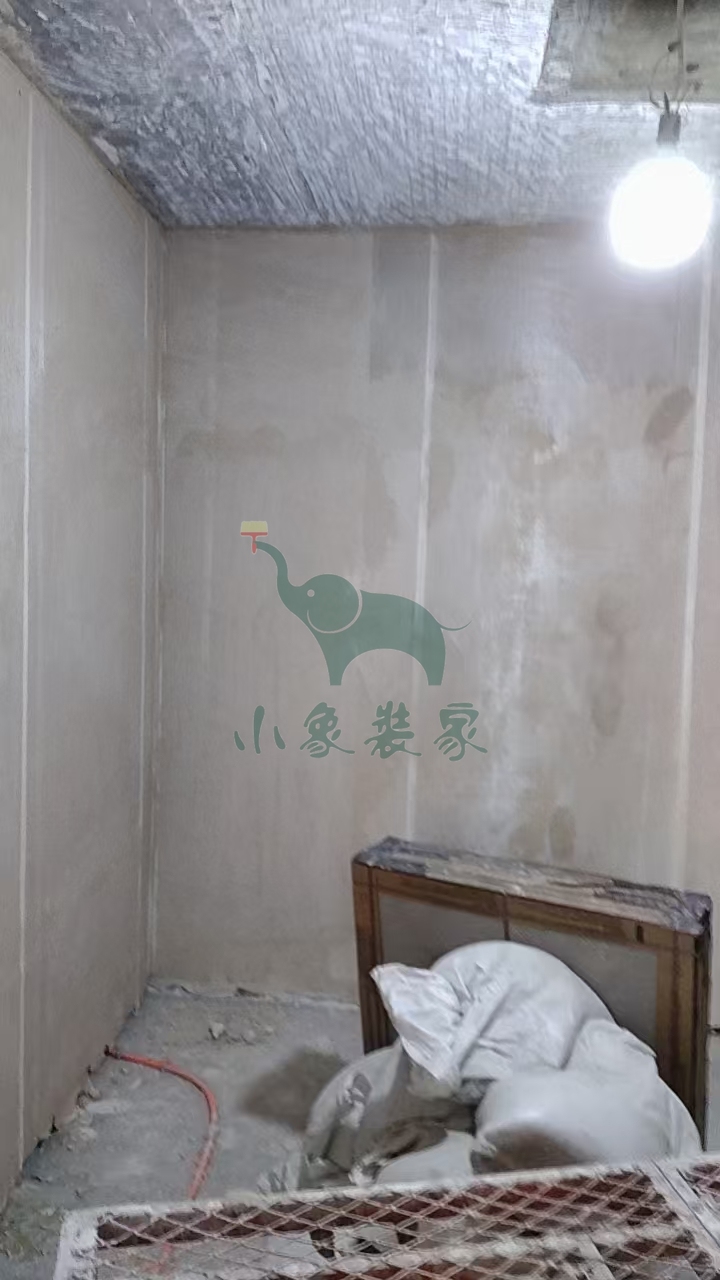

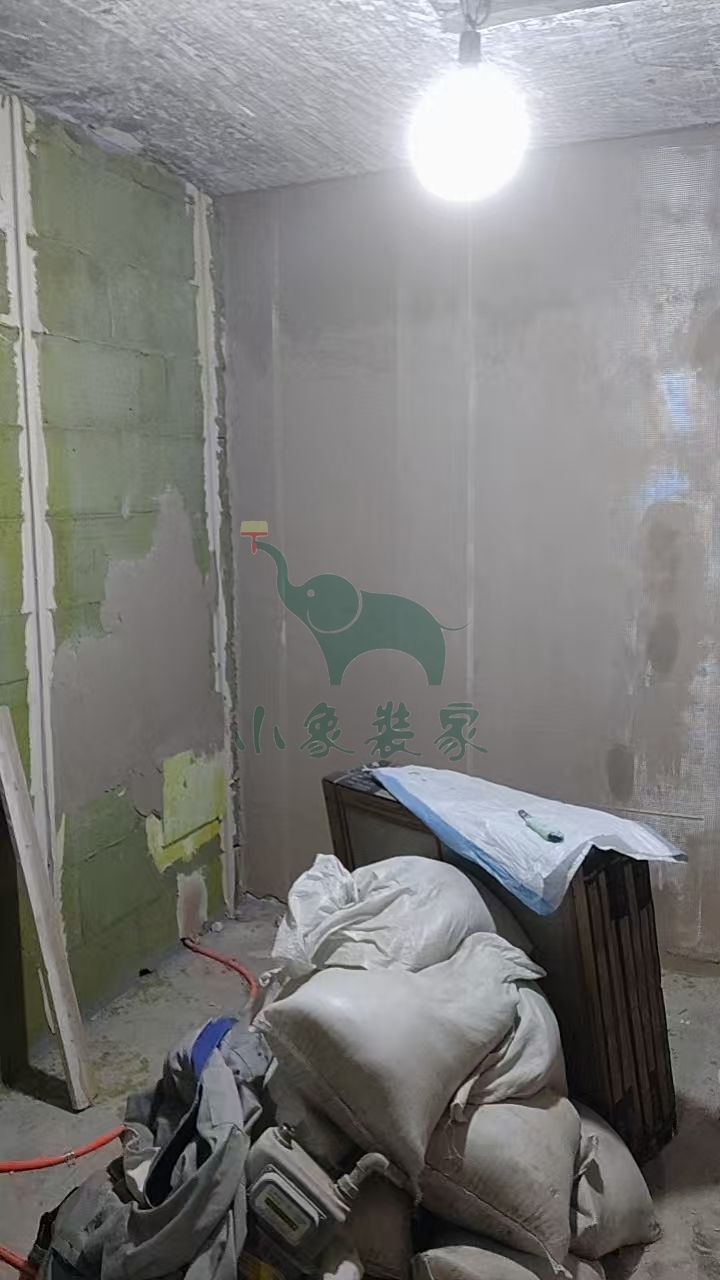

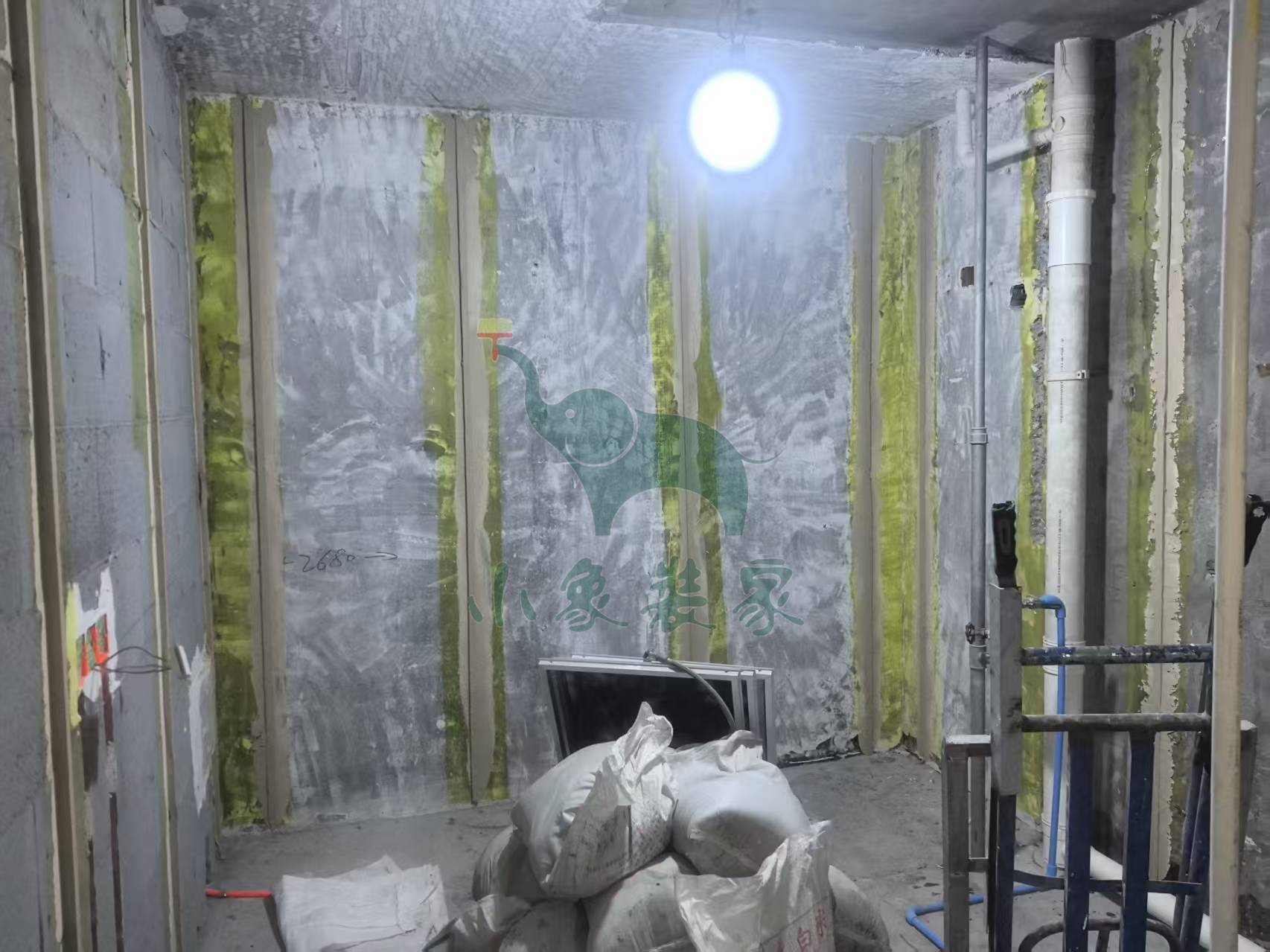

油工工程-墙面、顶面石膏找平已完工

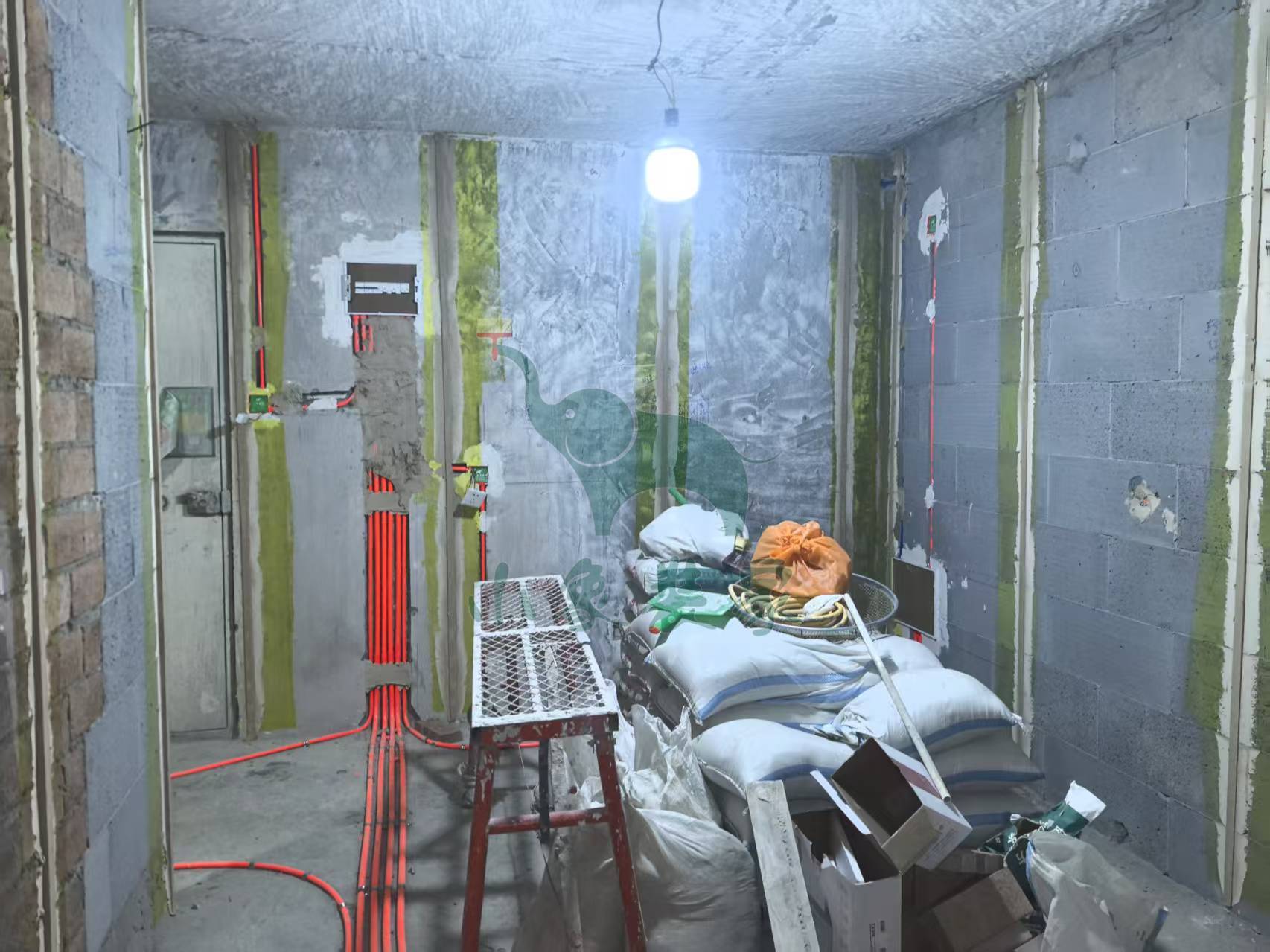

油工工程-墙面网络布工程已完工。
竣工总进度:40%。
施工人员:黄营进。
共5张
【明日播报】
2025-11-21停工,
停工原因:天气原因-地面找平不干。
预计恢复日期:2025-11-24。
2025-11-19 星期三
工作内容:
油工工程-墙面、顶面石膏找平还需1天
油工工程-墙面网络布工程还需1天。
竣工总进度:35%。
施工人员:黄营进。
共8张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:黄营进。
2025-11-17 星期一
工作内容:
油工工程-墙面、顶面石膏找平还需2天
油工工程-墙面网络布工程还需2天。
竣工总进度:35%。
施工人员:黄营进。
共8张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:黄营进。
2025-11-15 星期六
工作内容:

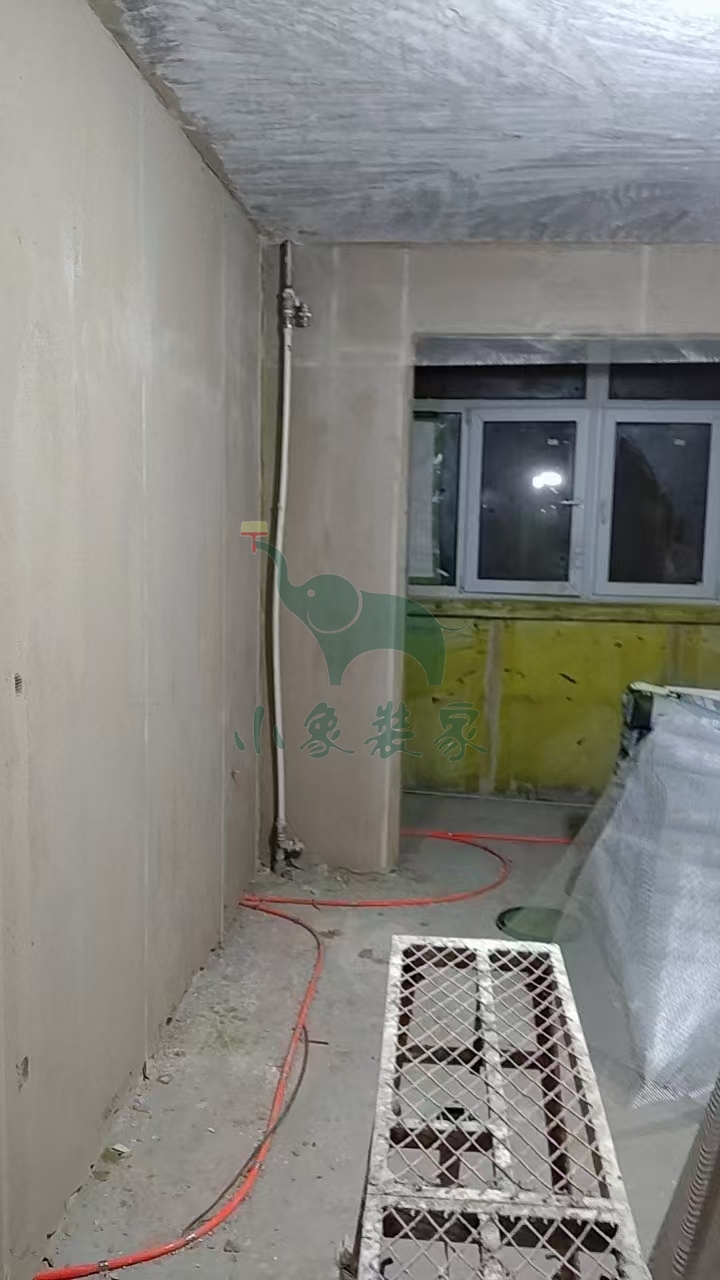

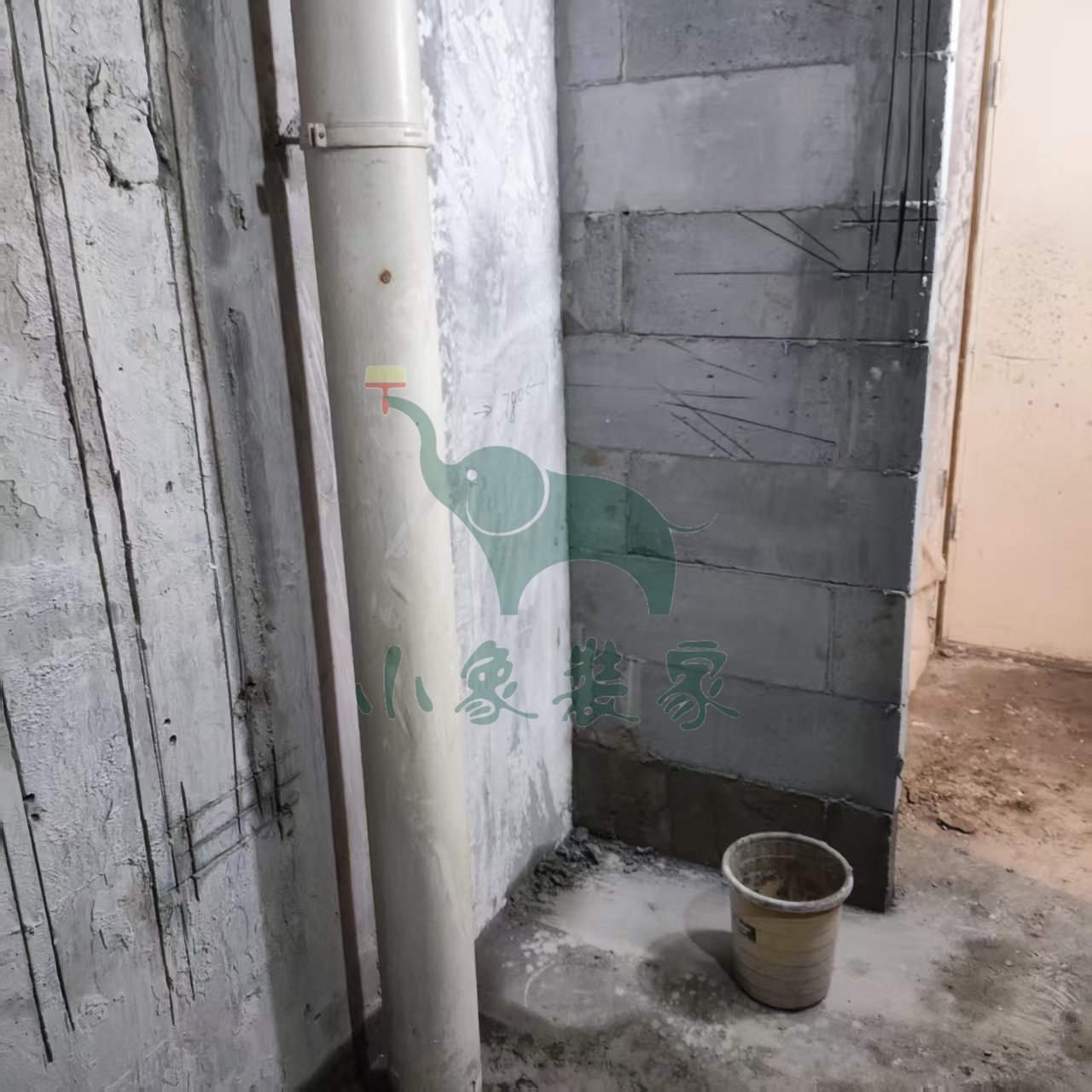

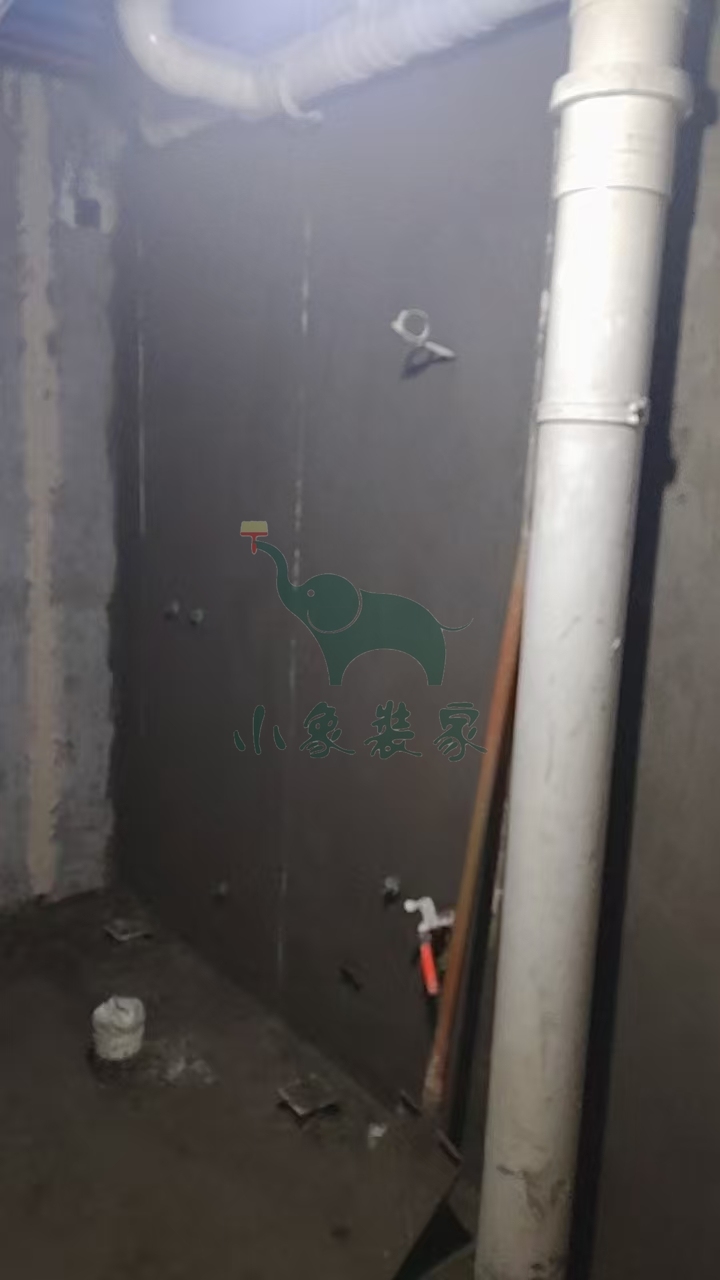

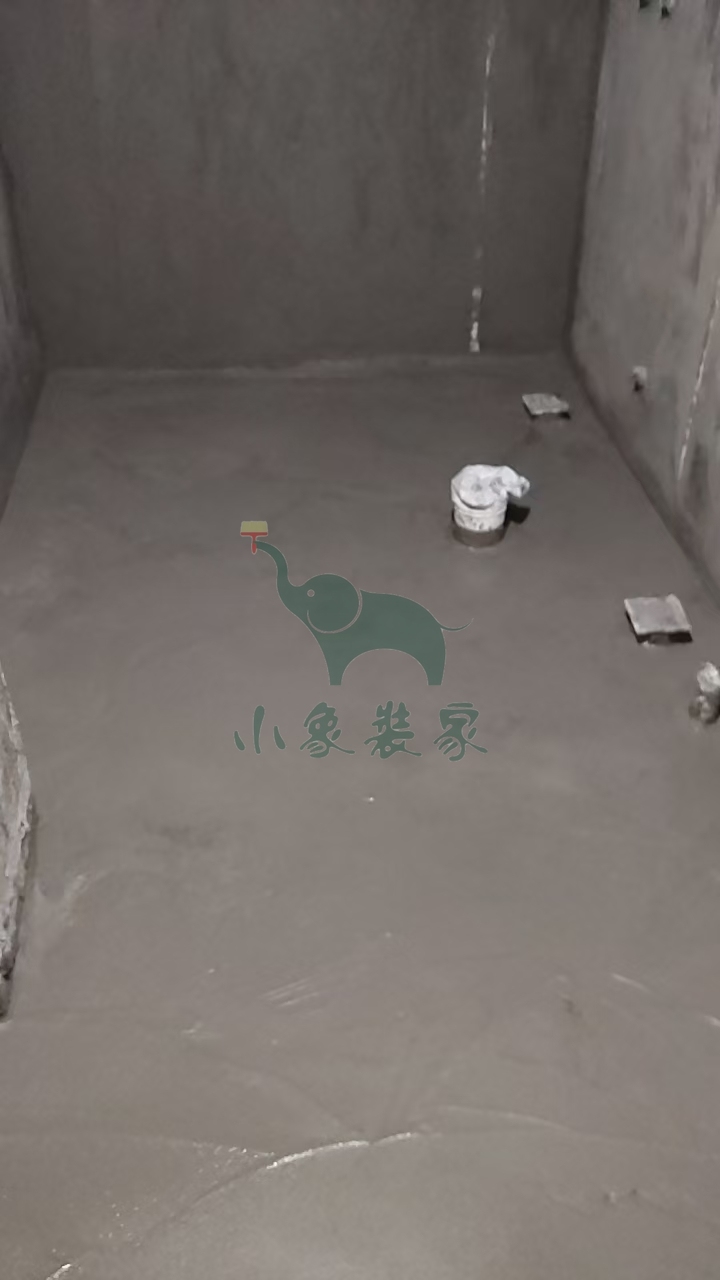

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工。
竣工总进度:35%。
施工人员:黄营进。
共5张
【明日播报】
工作内容:
瓦工工程-厨卫做档水梁

施工人员:黄营进。
2025-11-14 星期五
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:30%。
施工人员:黄营进。
共5张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:黄营进。
2025-11-13 星期四
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:30%。
施工人员:黄营进。
共4张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:黄营进。
2025-11-12 星期三
2025-11-10 星期一
工作内容:
油工工程-冲筋打点已完工。
竣工总进度:25%。
施工人员:王文军。
共6张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:王文军。
2025-11-07 星期五
工作内容:

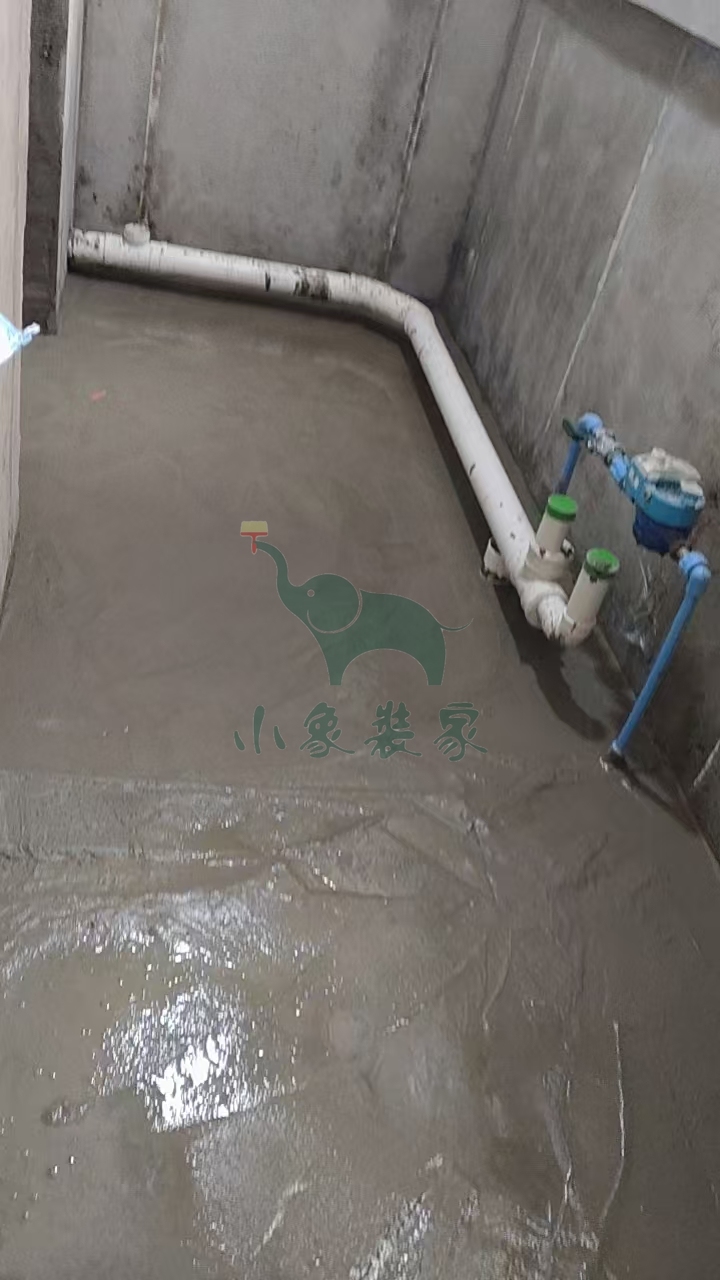

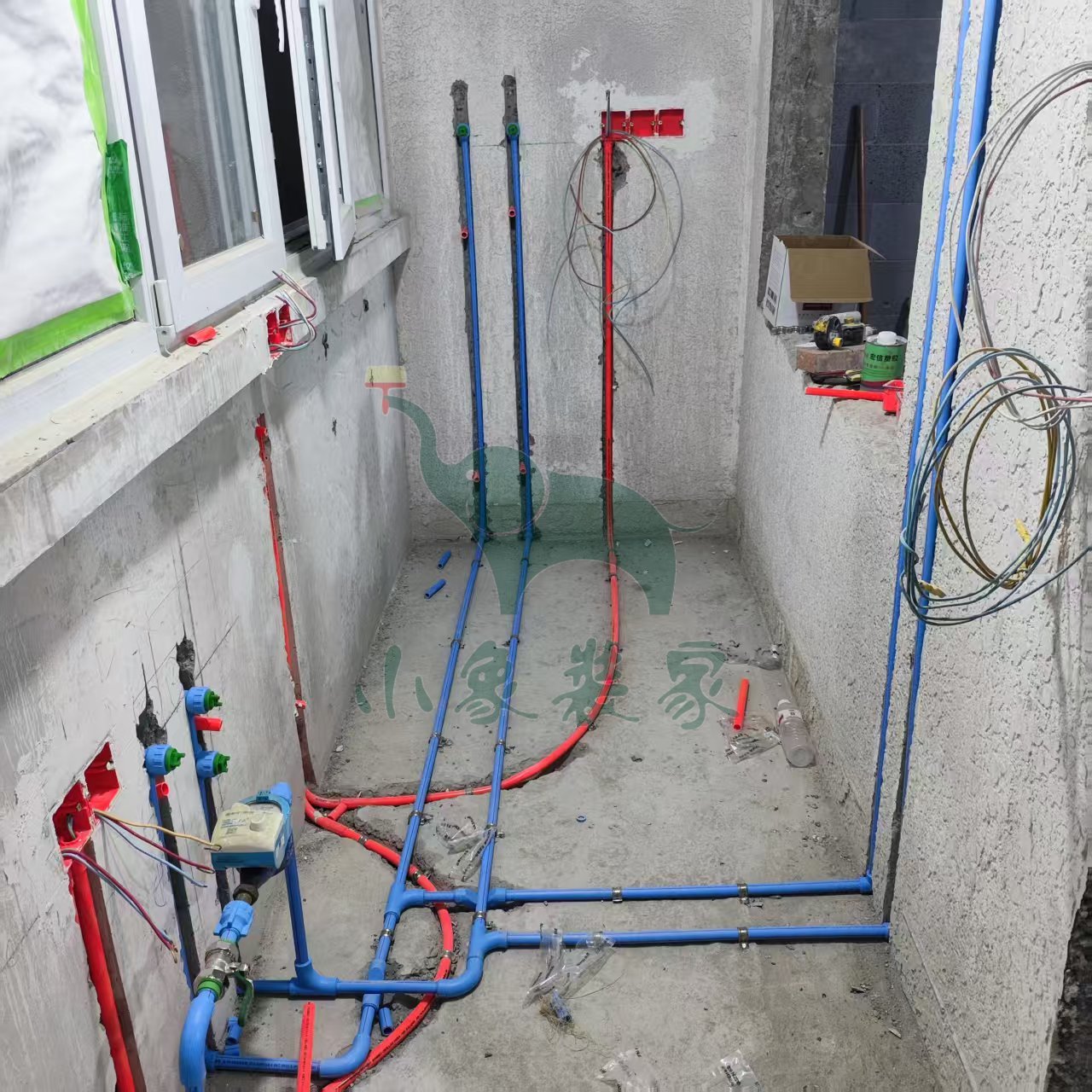

水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:25%。
施工人员:王恩杰。
共9张
【明日播报】
2025-11-08停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-07 星期五
工作内容:

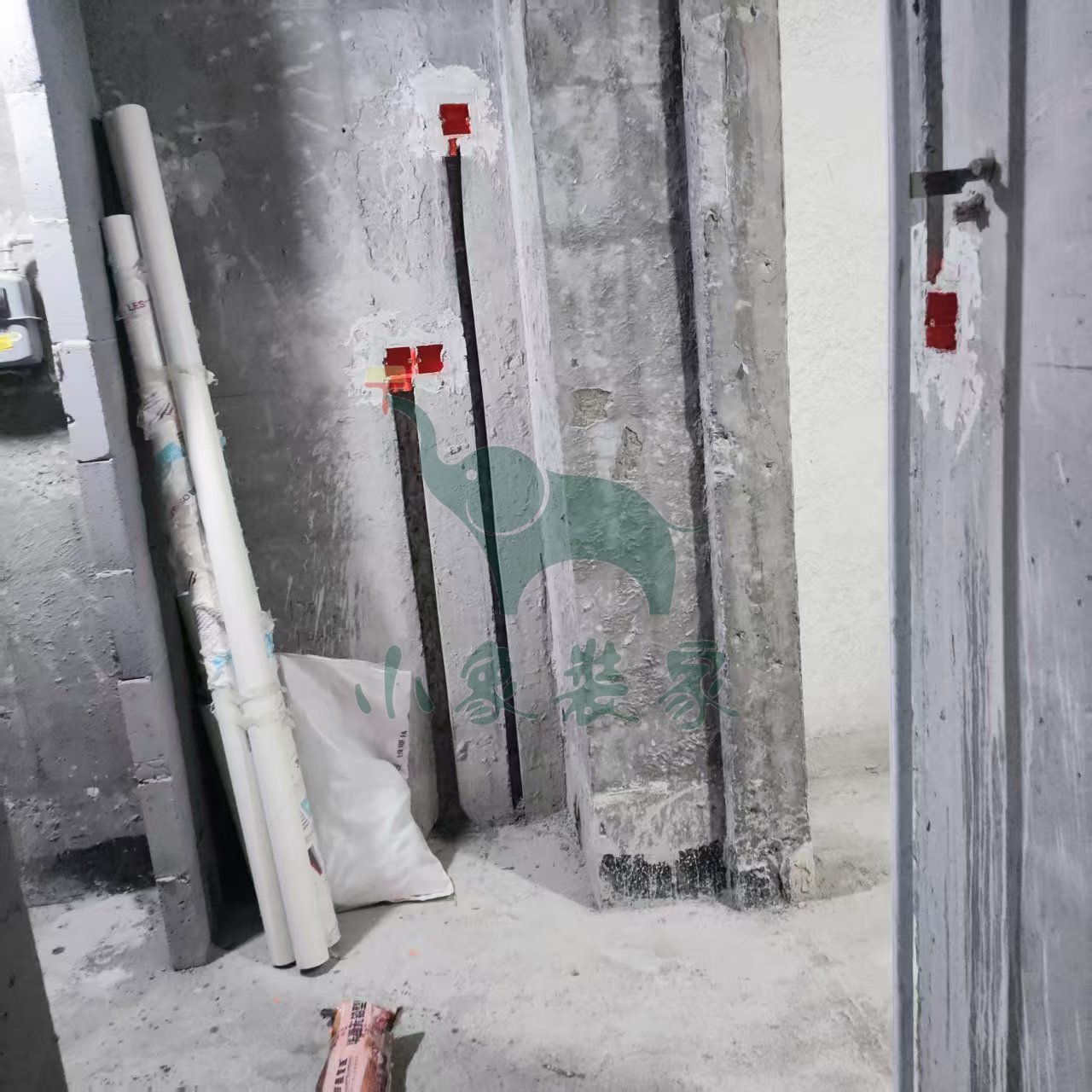

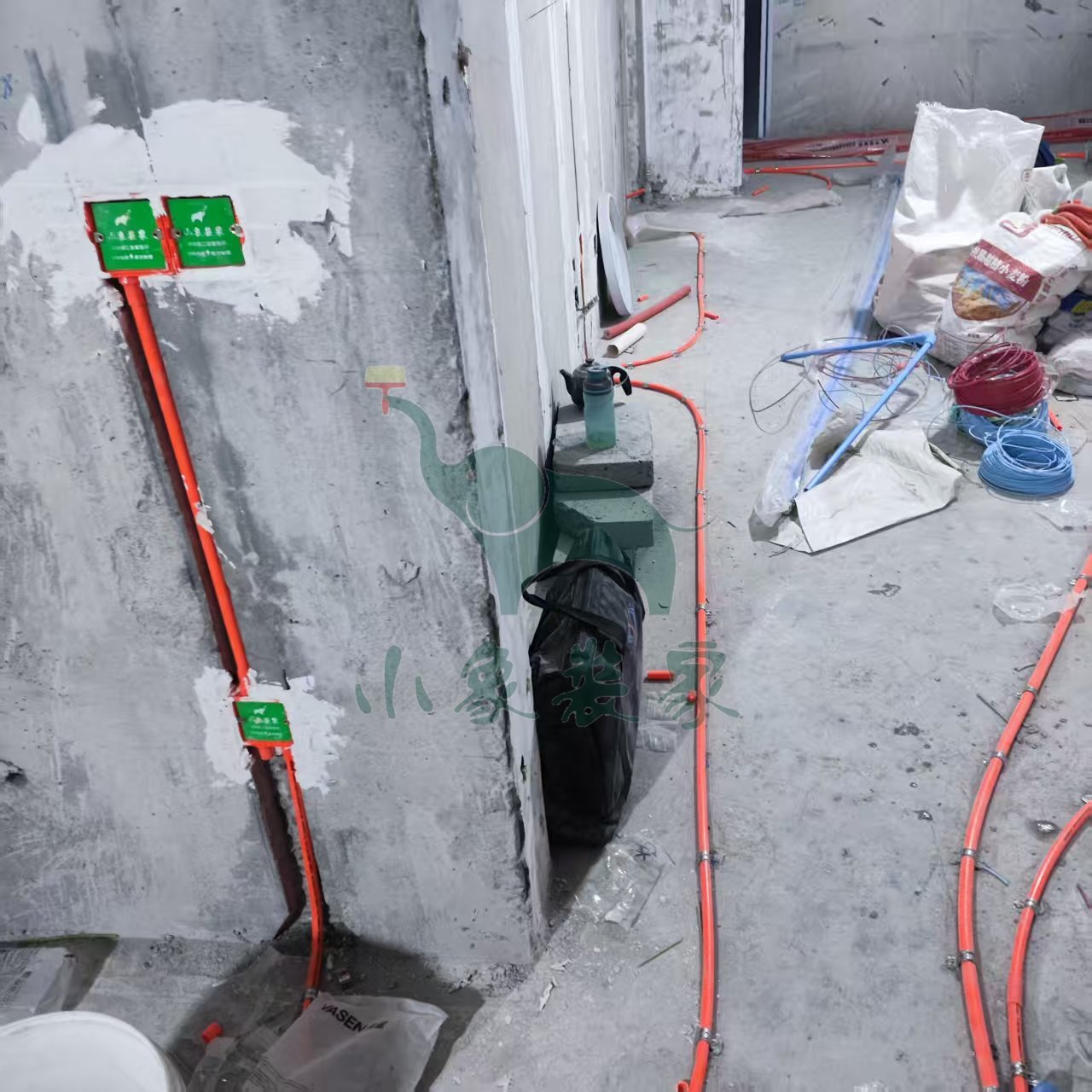

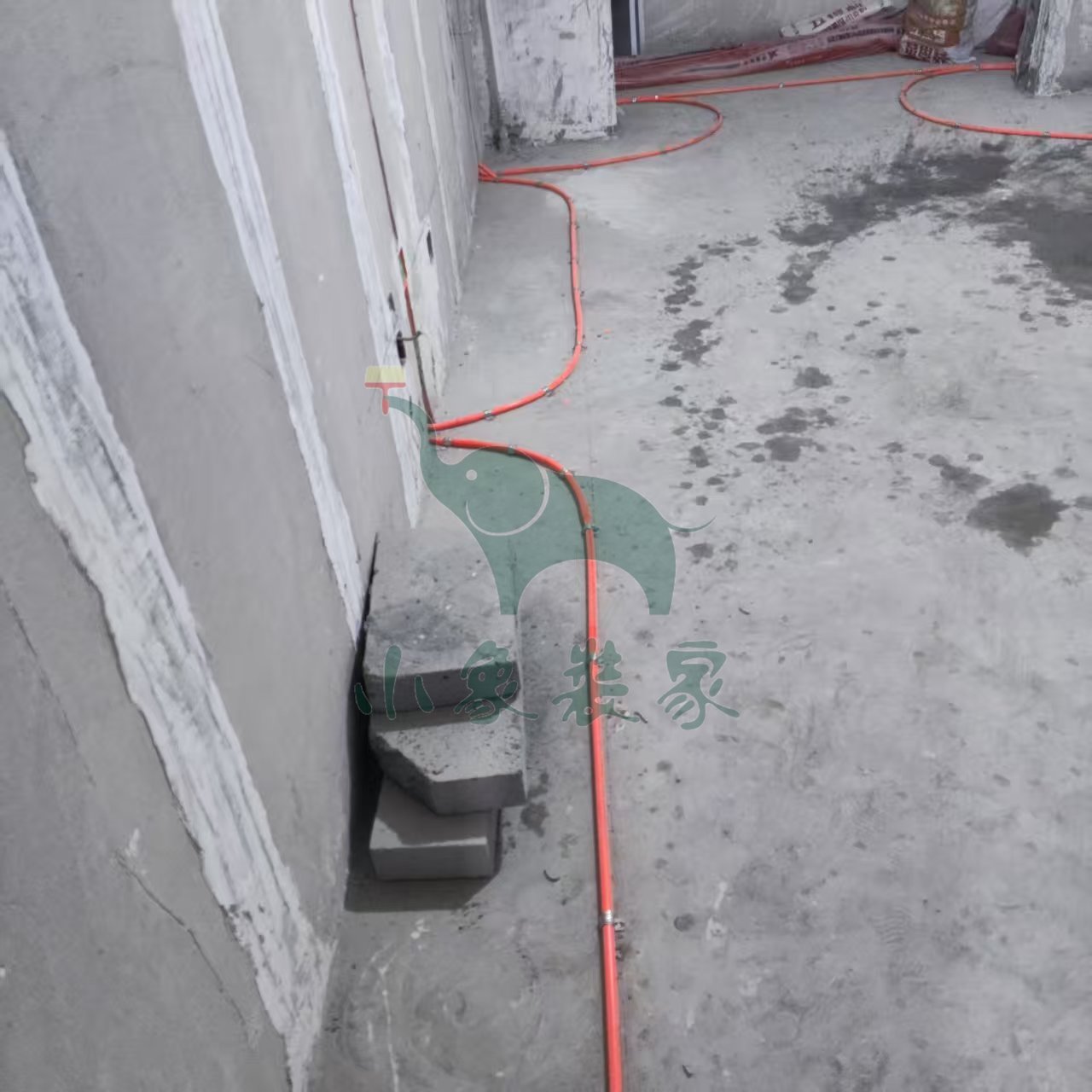

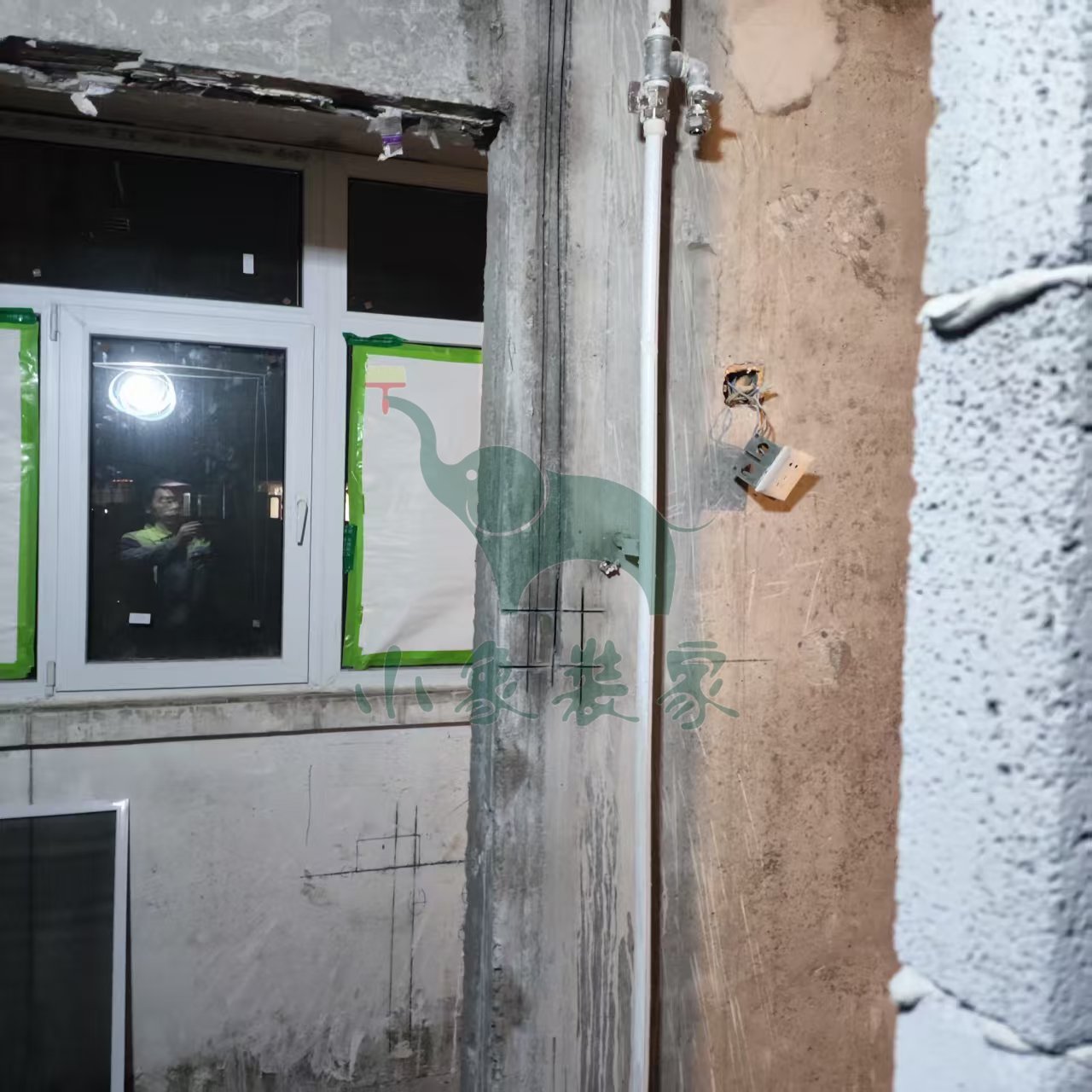

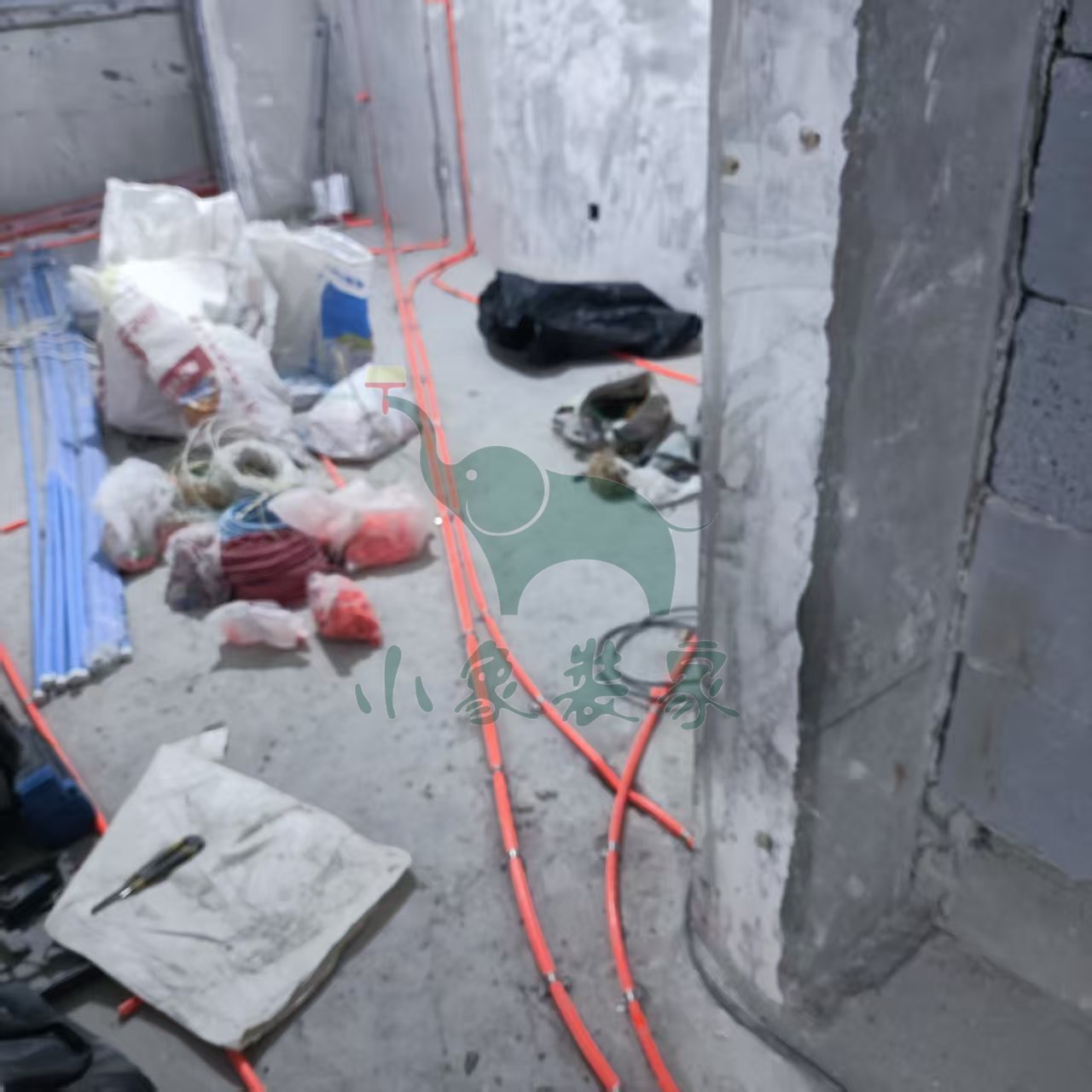

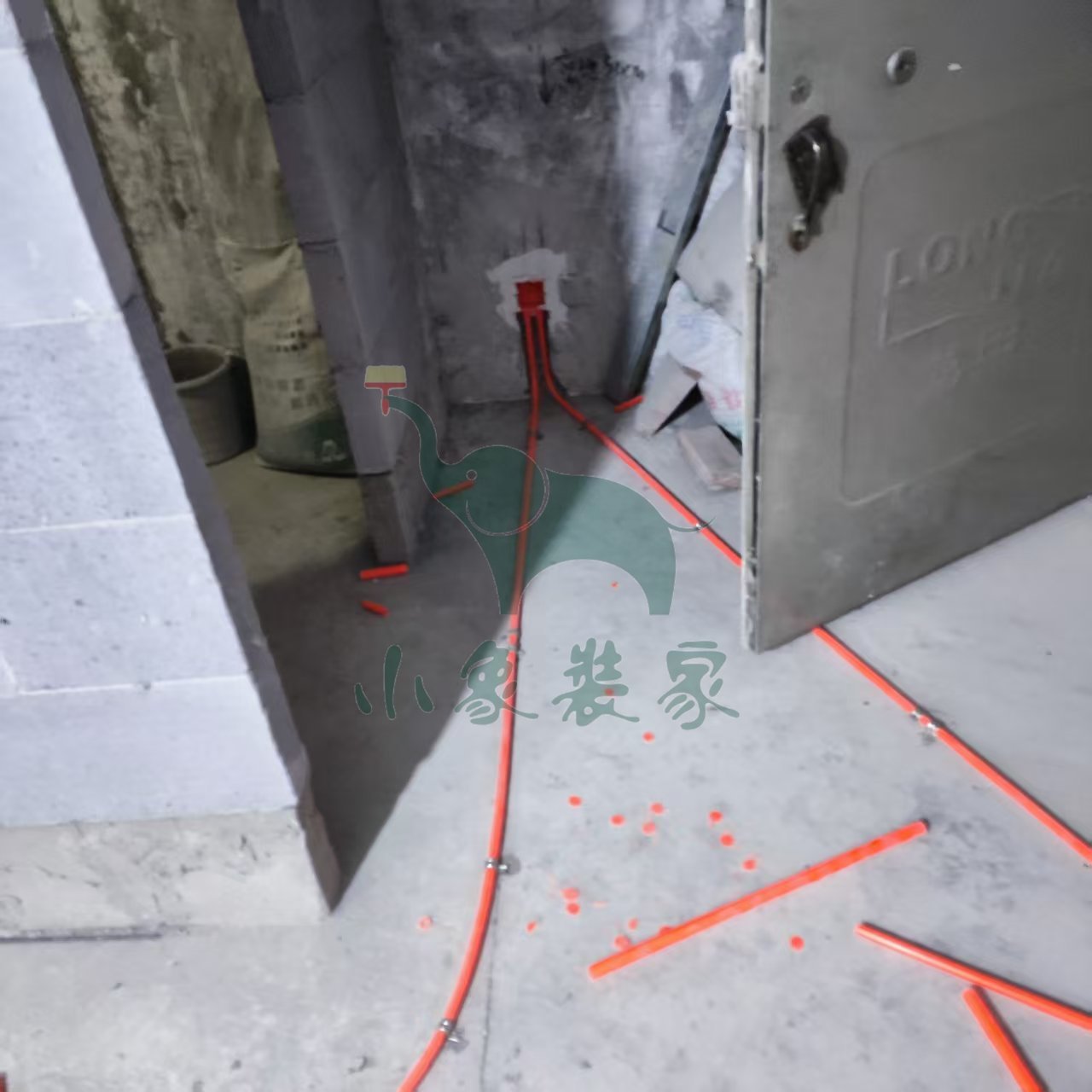

水电工程-电盒安装已完工

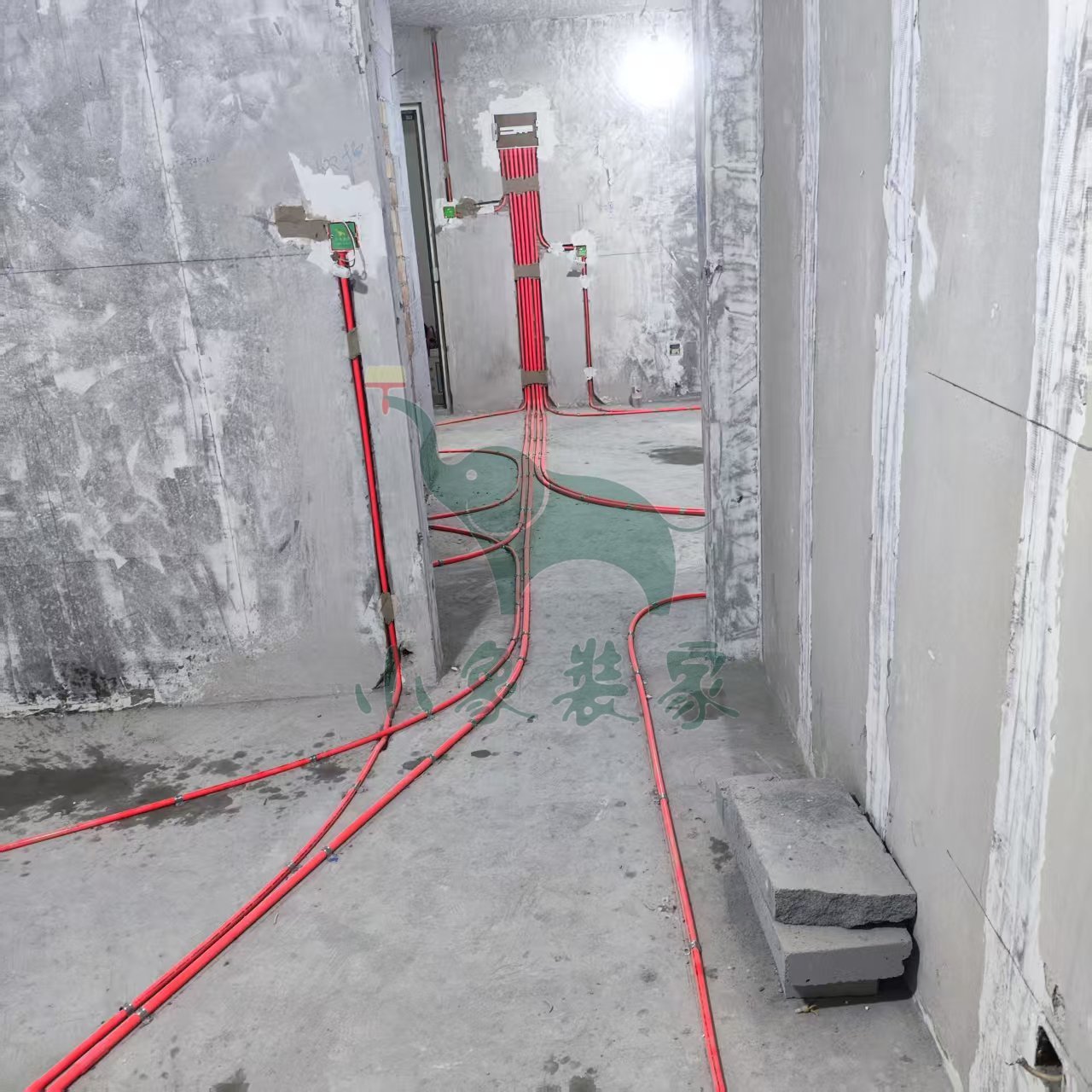

水电工程-电线布管已完工
水电工程-水管焊接已完工
水电工程-水电管固定打卡已完工
水电工程-水电完工已完工

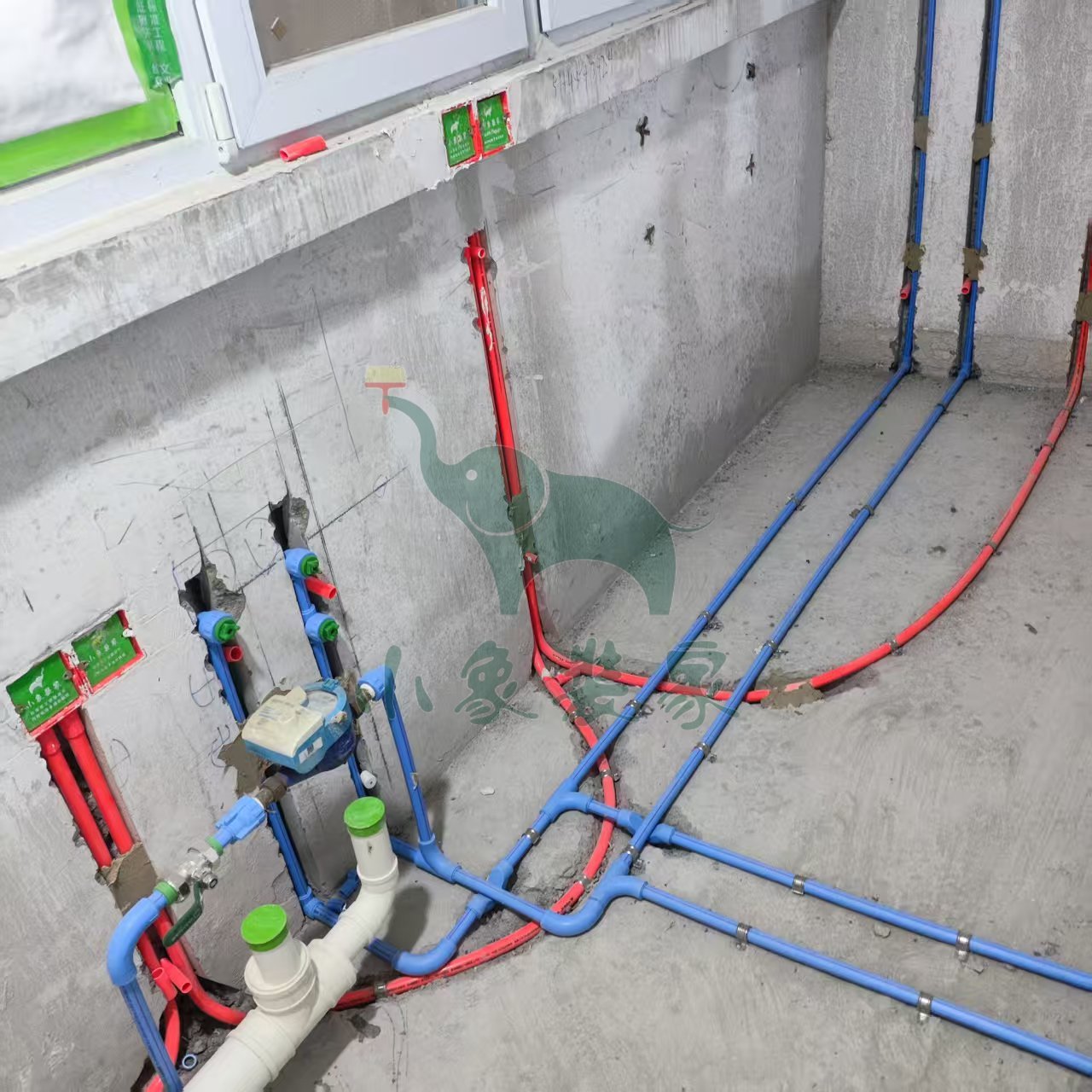

水电工程-改下水管道已完工。
竣工总进度:25%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-水电完工

水电工程-清理垃圾

施工人员:王恩杰。
2025-11-05 星期三
工作内容:

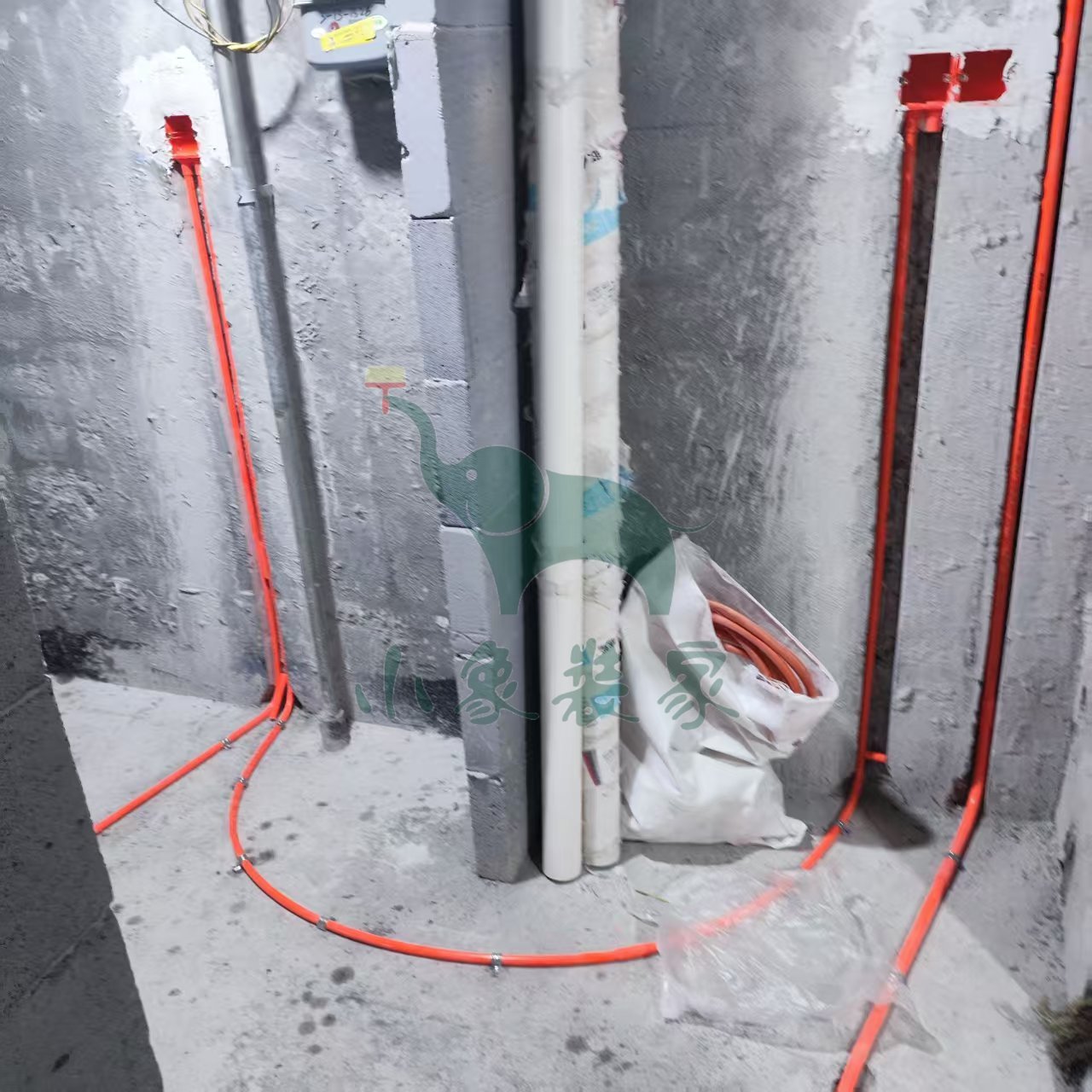

水电工程-电盒安装还需1天
水电工程-电线布管还需1天。
竣工总进度:20%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水电管固定打卡

施工人员:王恩杰。
2025-11-04 星期二
工作内容:

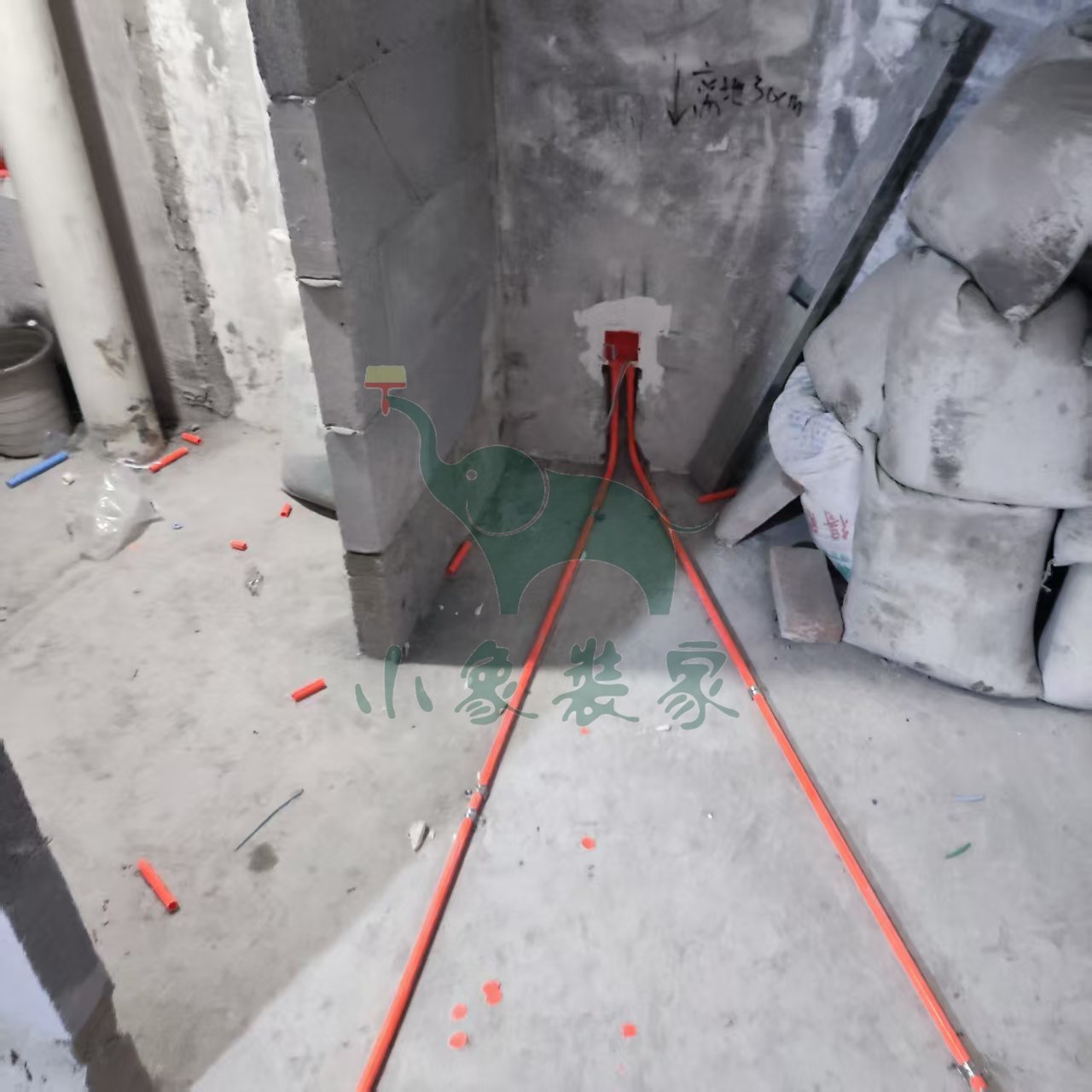

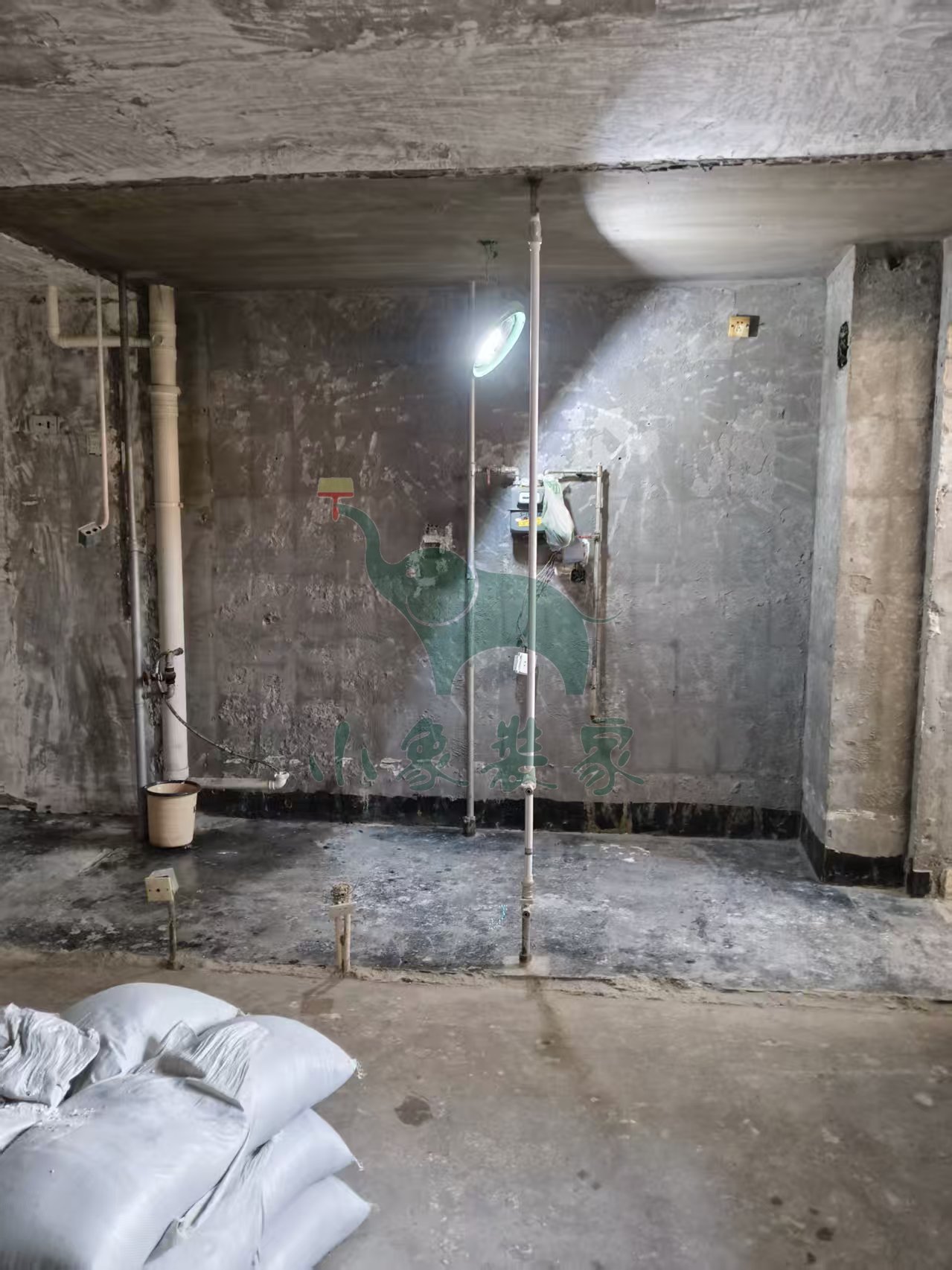

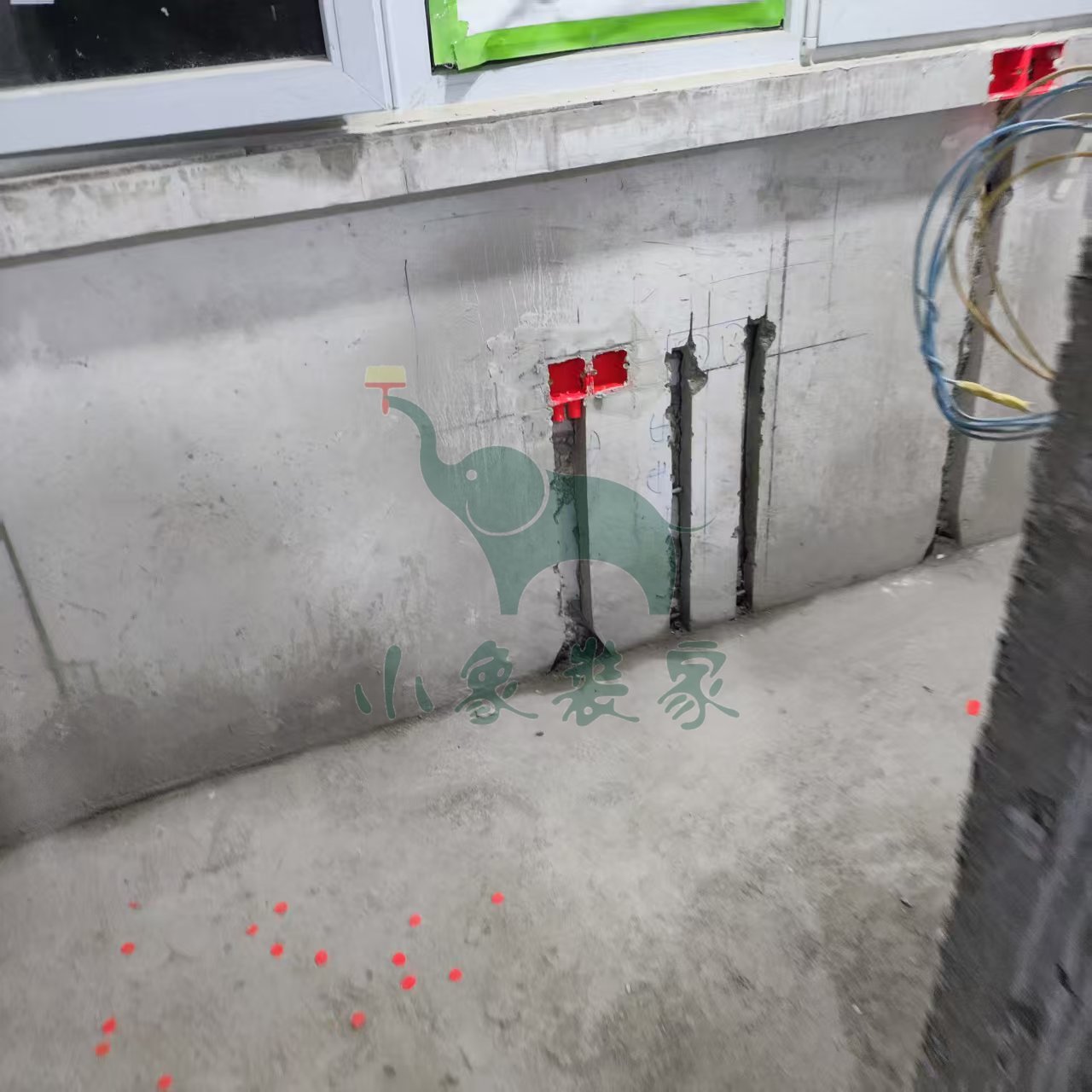

水电工程-开线槽已完工
水电工程-电盒安装还需1天。
竣工总进度:20%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-强弱电箱

水电工程-电盒安装

水电工程-电线布管

施工人员:王恩杰。
2025-10-31 星期五
工作内容:
水电工程-超平弹线还需3天
水电工程-开线槽还需3天。
竣工总进度:20%。
施工人员:王恩杰。
共9张
【明日播报】
2025-11-01停工,
停工原因:物业原因-物业手续/许可证未办理。
预计恢复日期:2025-11-03。
2025-10-29 星期三
工作内容:

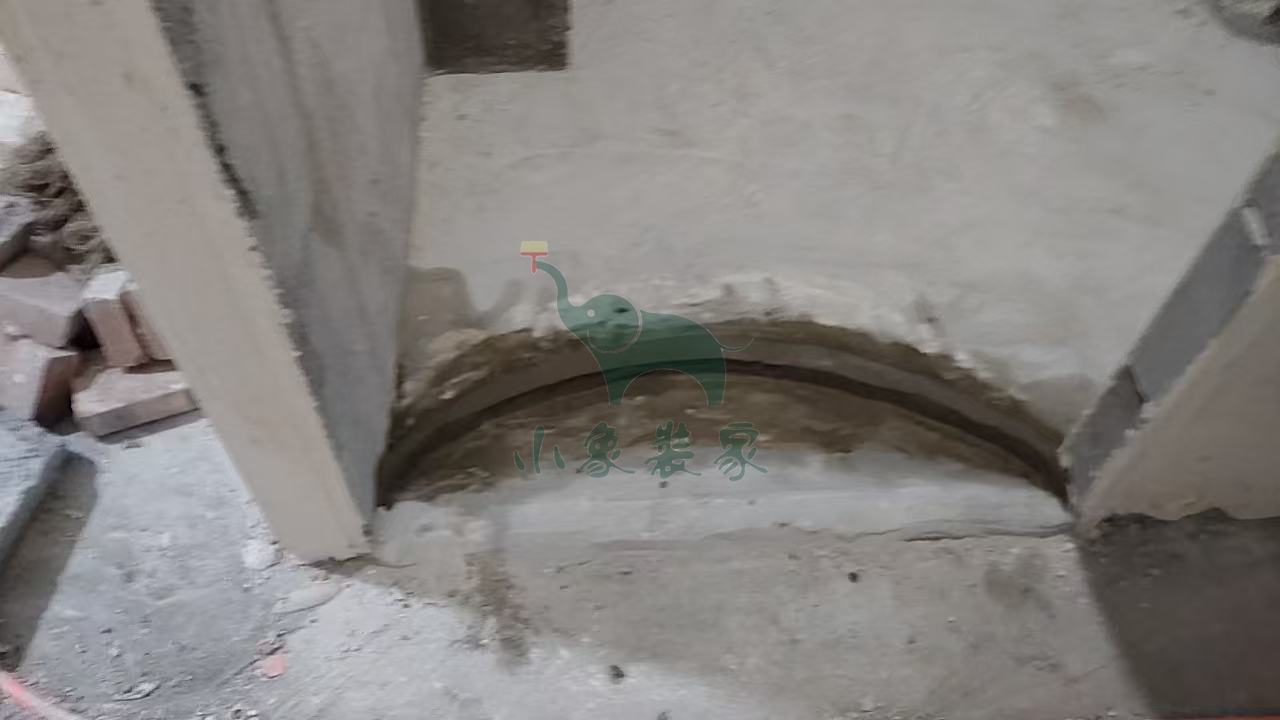

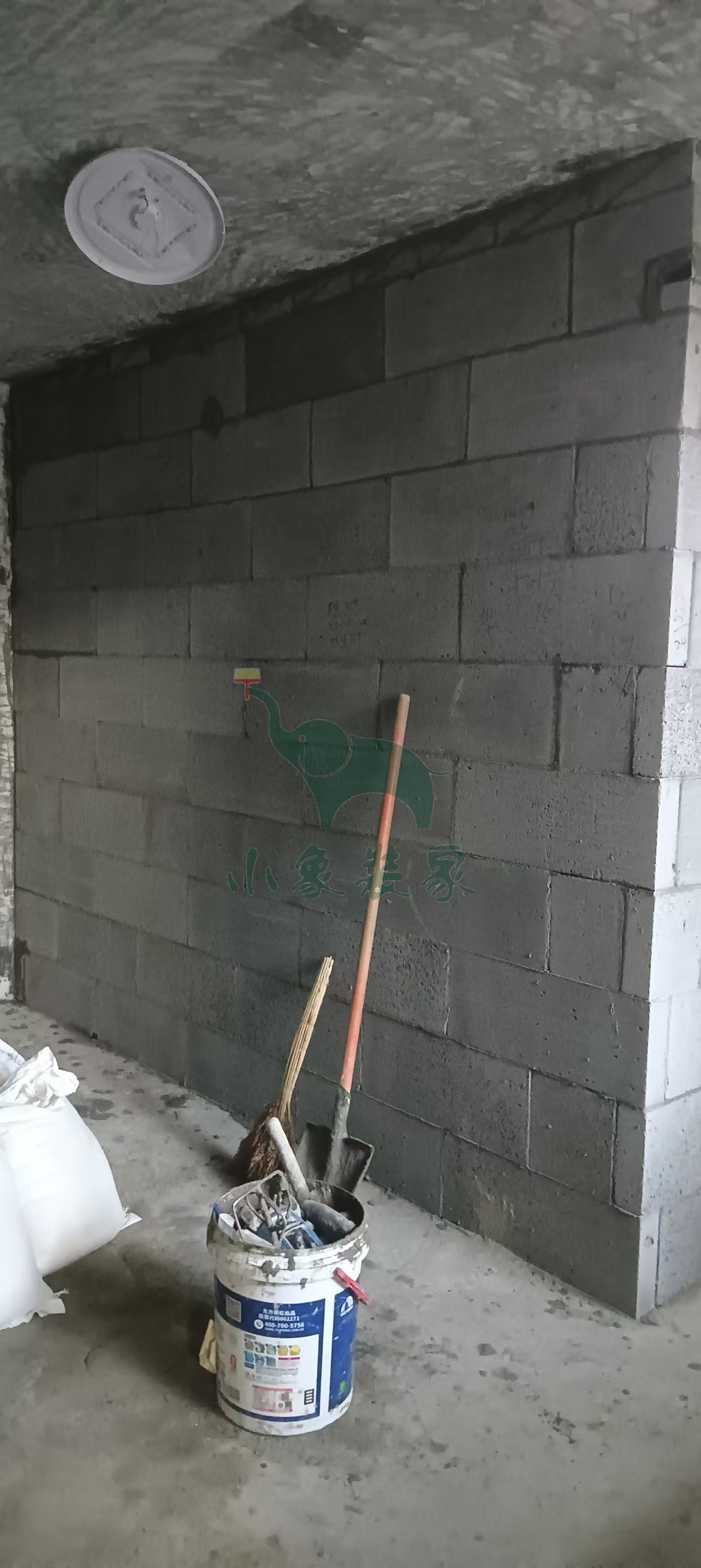

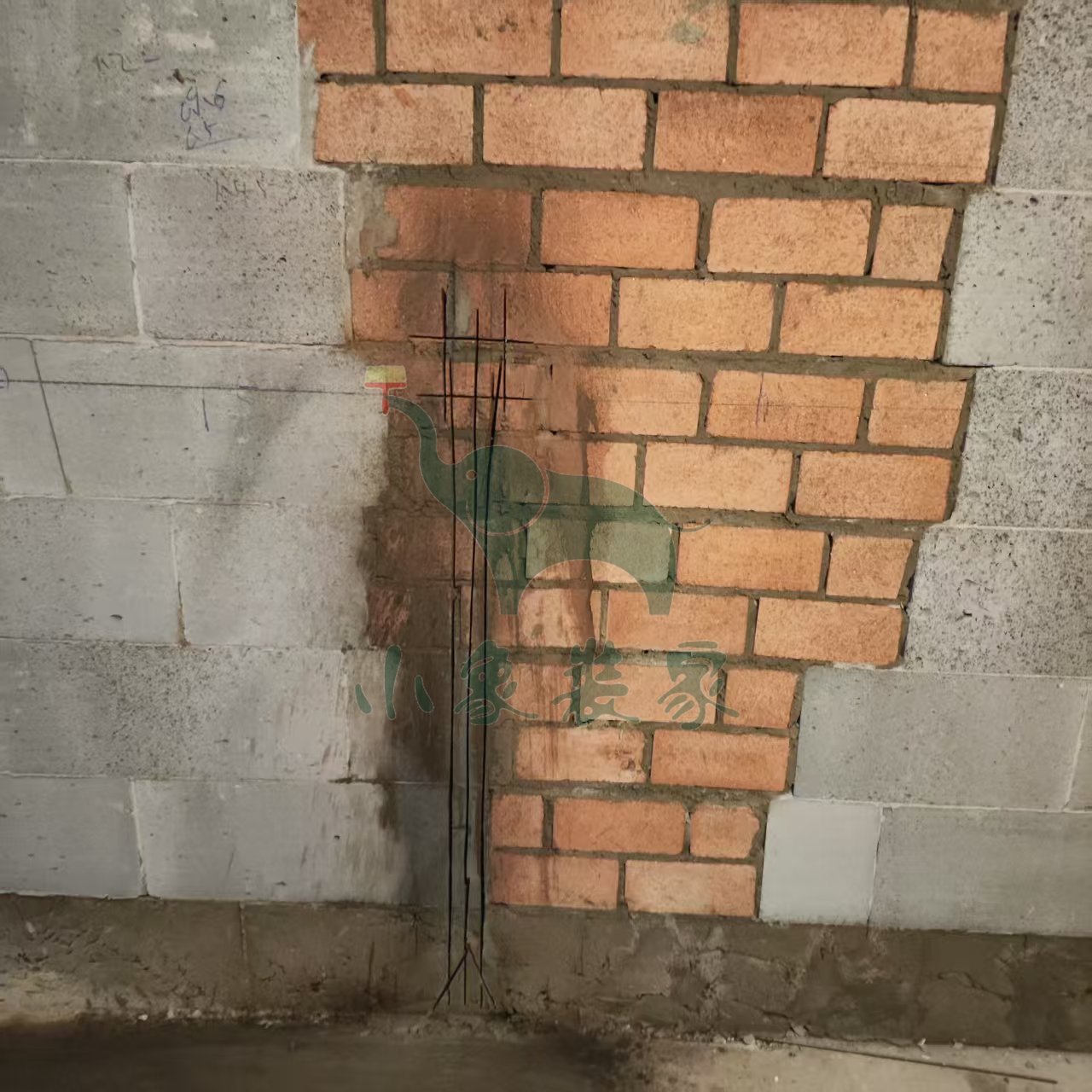

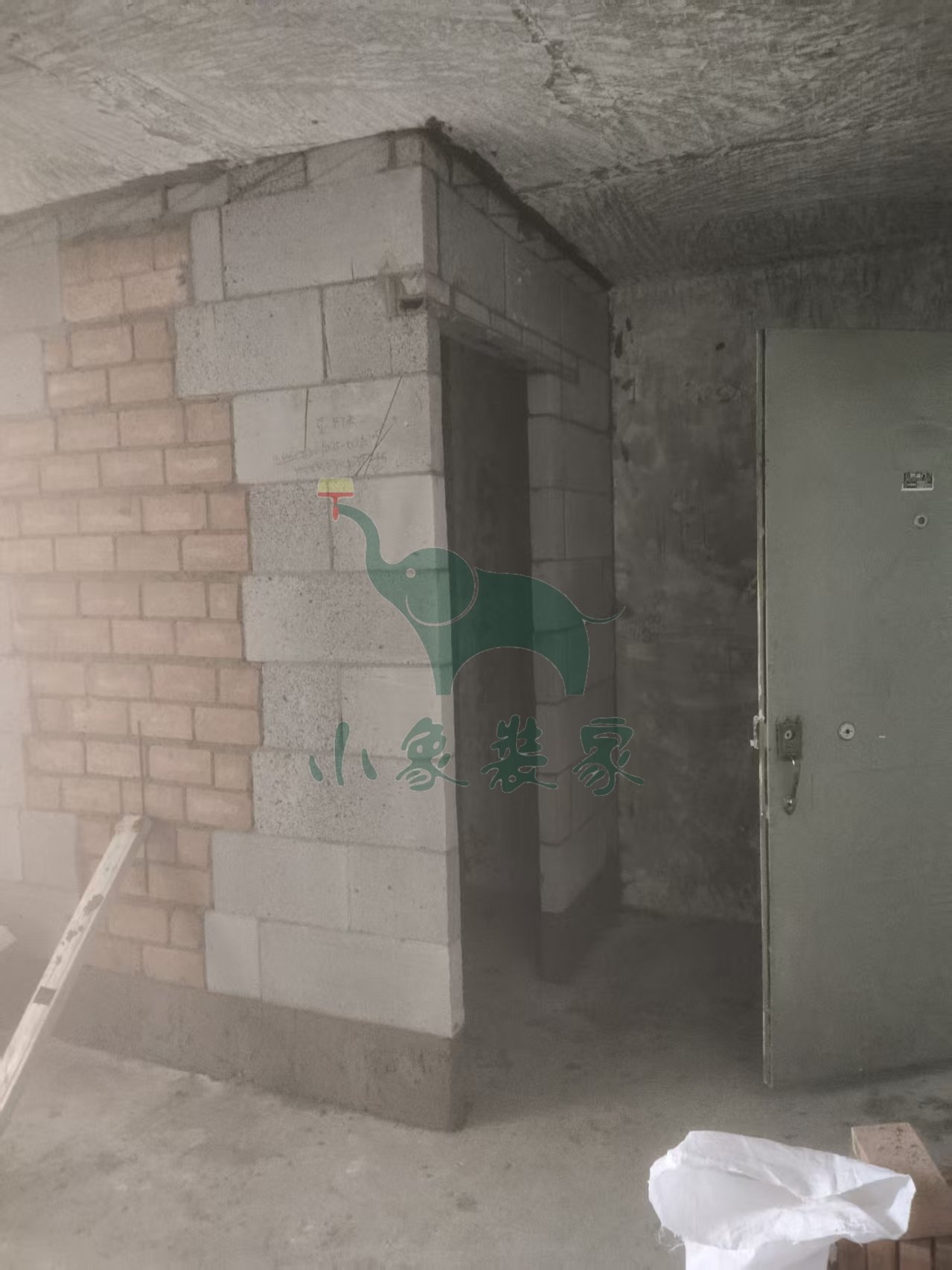

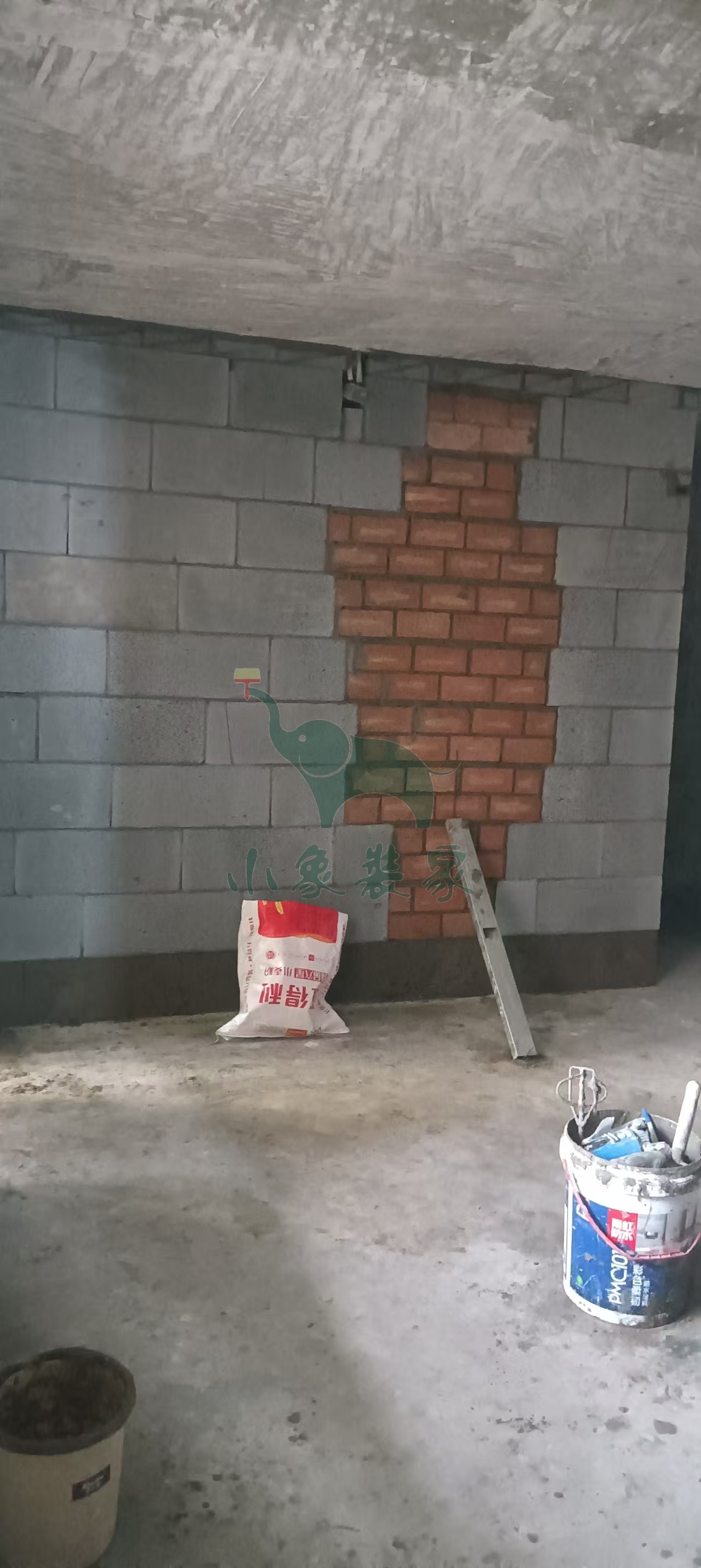

瓦工工程-轻体砖砌墙已完工。
竣工总进度:20%。
施工人员:郭留建。
共9张
【明日播报】
工作内容:
水电工程-超平弹线

水电工程-水电交底

施工人员:王恩杰。
2025-10-26 星期日
工作内容:

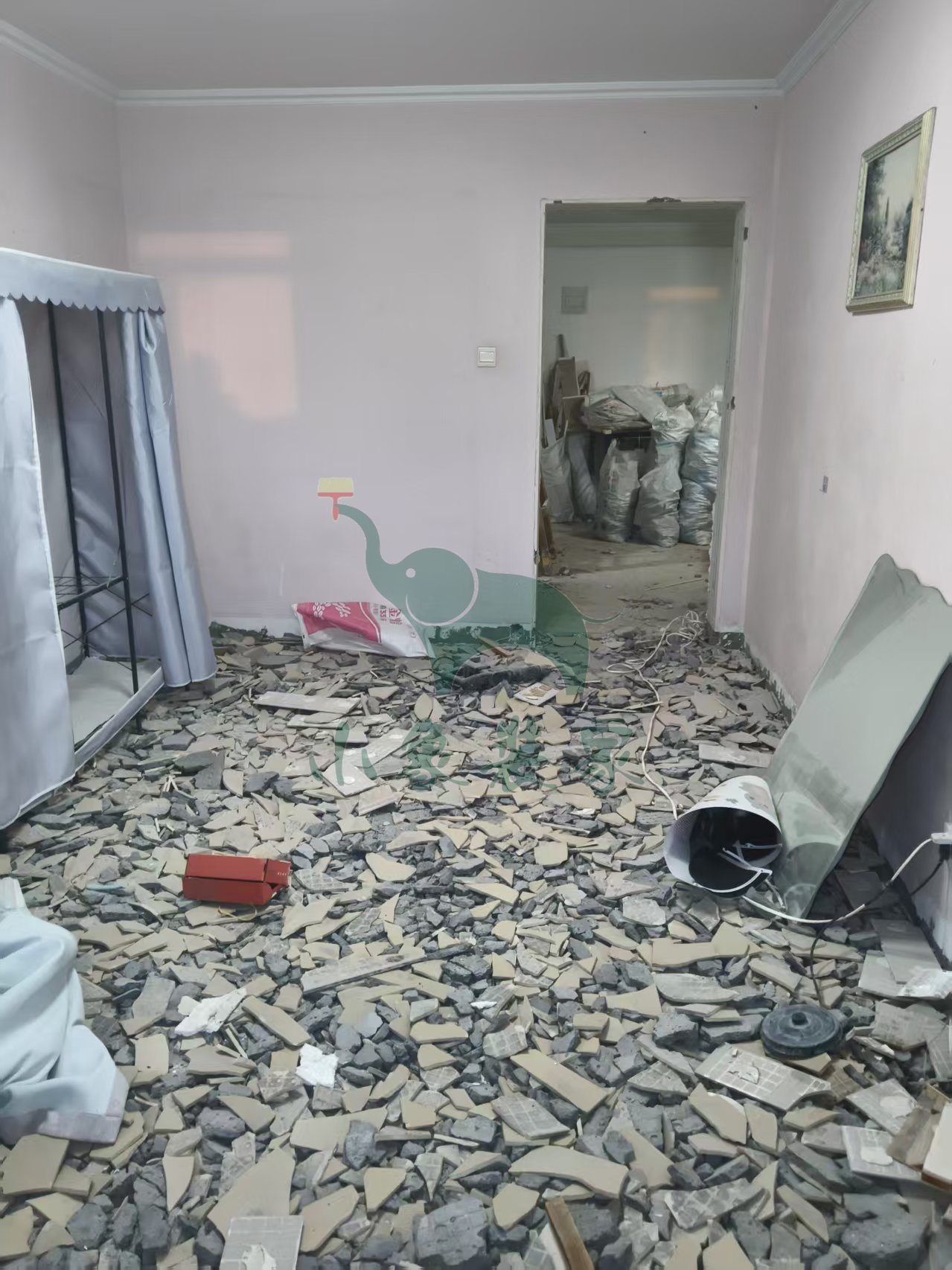

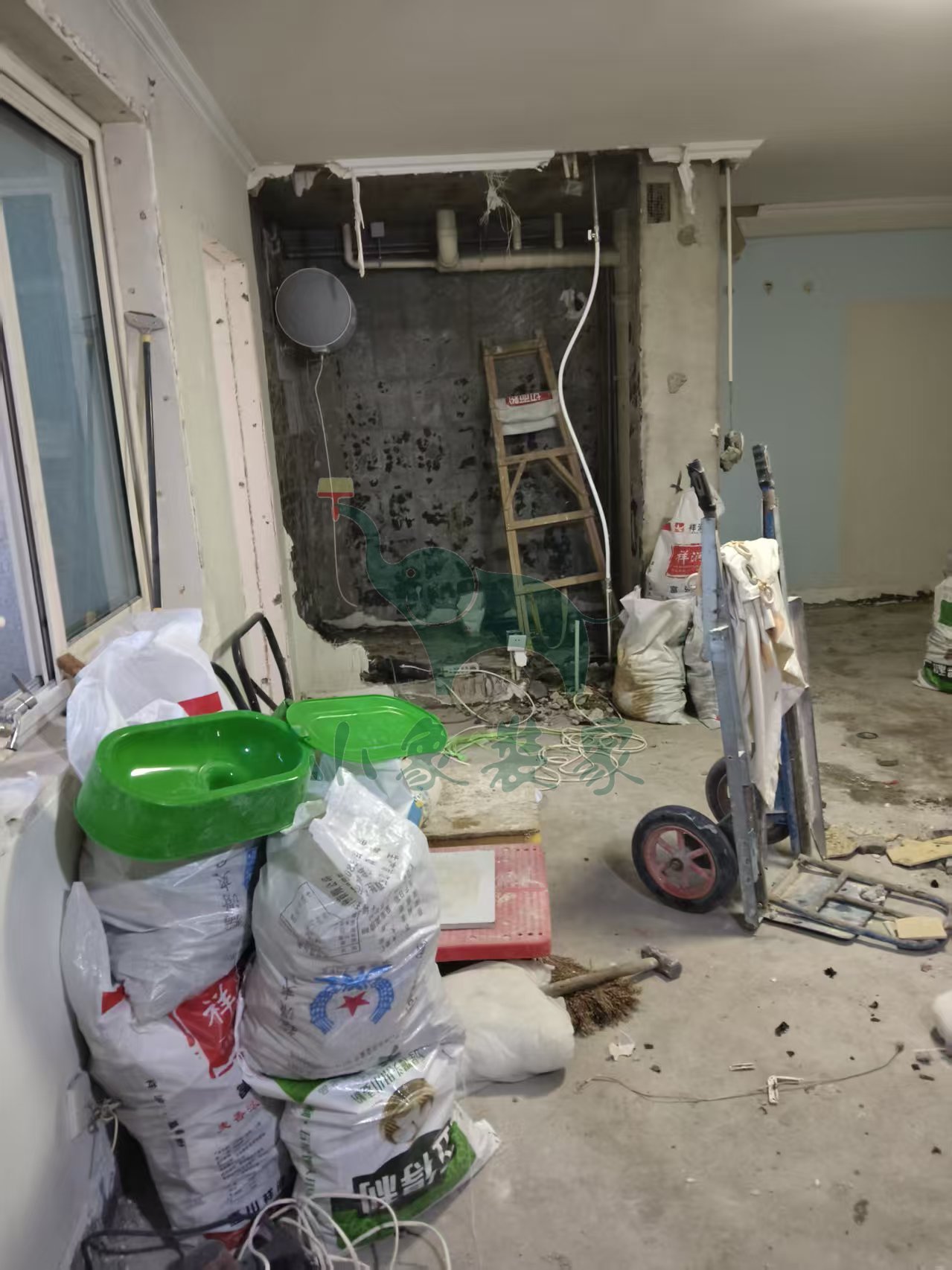

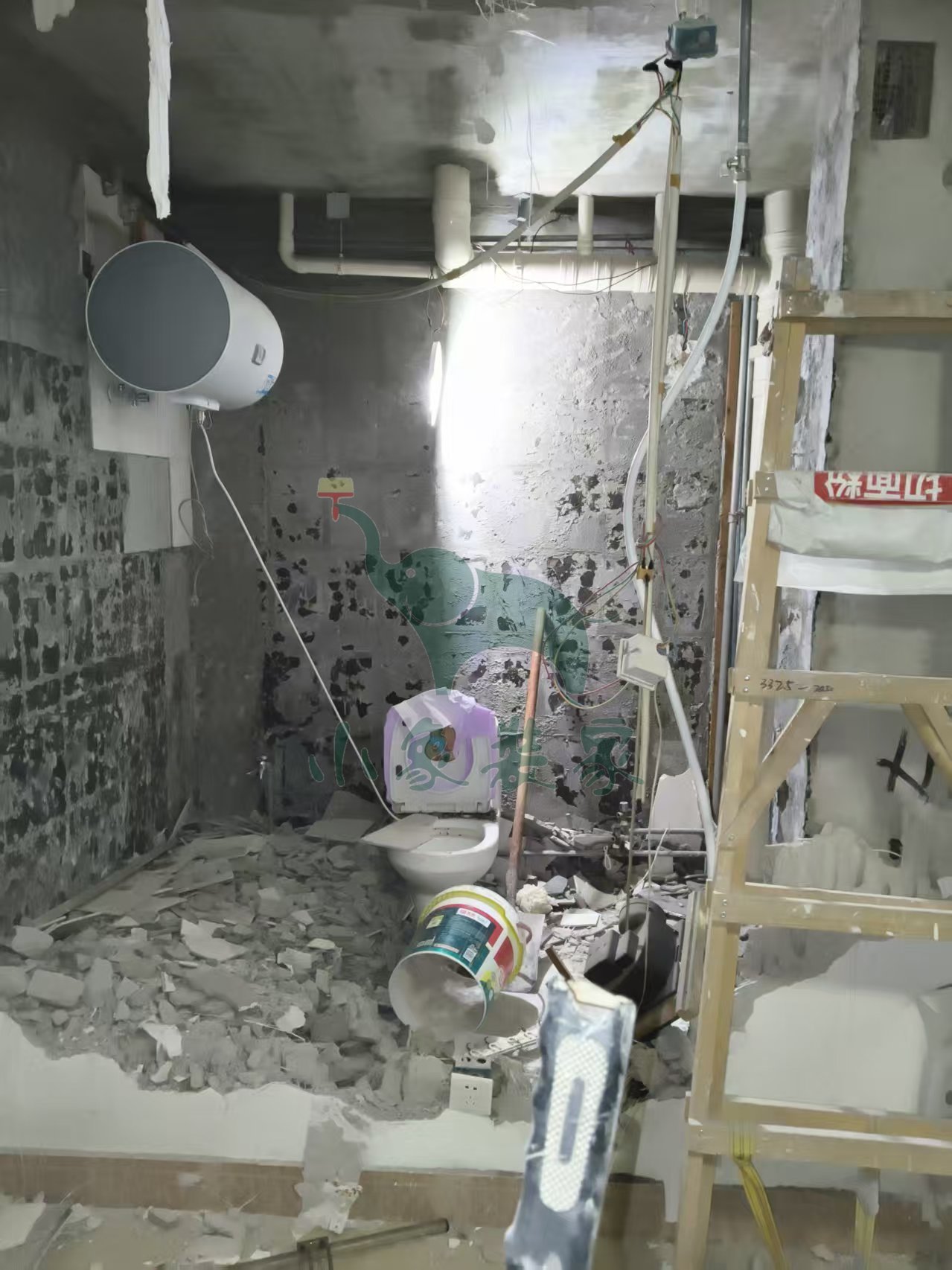

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工。
竣工总进度:15%。
施工人员:夏文宗。
共5张
【明日播报】
2025-10-27停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-27。
2025-10-22 星期三
工作内容:

拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工。
竣工总进度:10%。
施工人员:夏文宗。
共5张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

施工人员:夏文宗。
2025-10-21 星期二
工作内容:
拆除工程-拆除厨房墙地砖还需1天
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:5%。
施工人员:夏文宗。
共5张
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

施工人员:夏文宗。
2025-10-20 星期一
工作内容:
拆除工程-拆除大地砖、木地板还需2天
拆除工程-拆除轻体墙、保温墙还需2天

拆除工程-拆除衣柜、柜子已完工
拆除工程-拆除旧家具已完工。
竣工总进度:5%。
施工人员:夏文宗。
共6张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除轻体墙、保温墙

拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

施工人员:夏文宗。
2025-10-20 星期一
工作内容:
开工仪式交底-钥匙交节已完工
开工仪式交底-开工仪式还需1天。
竣工总进度:0%。
施工人员:郭涛。
共4张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除轻体墙、保温墙

拆除工程-拆除衣柜、柜子

施工人员:夏文宗。
