地址
海淀区清缘里中区9号楼
业主
刘女士
工长
郭 涛
装修类型
整装
面积户型
120.00㎡|三居
工地播报
2025-11-21 星期五

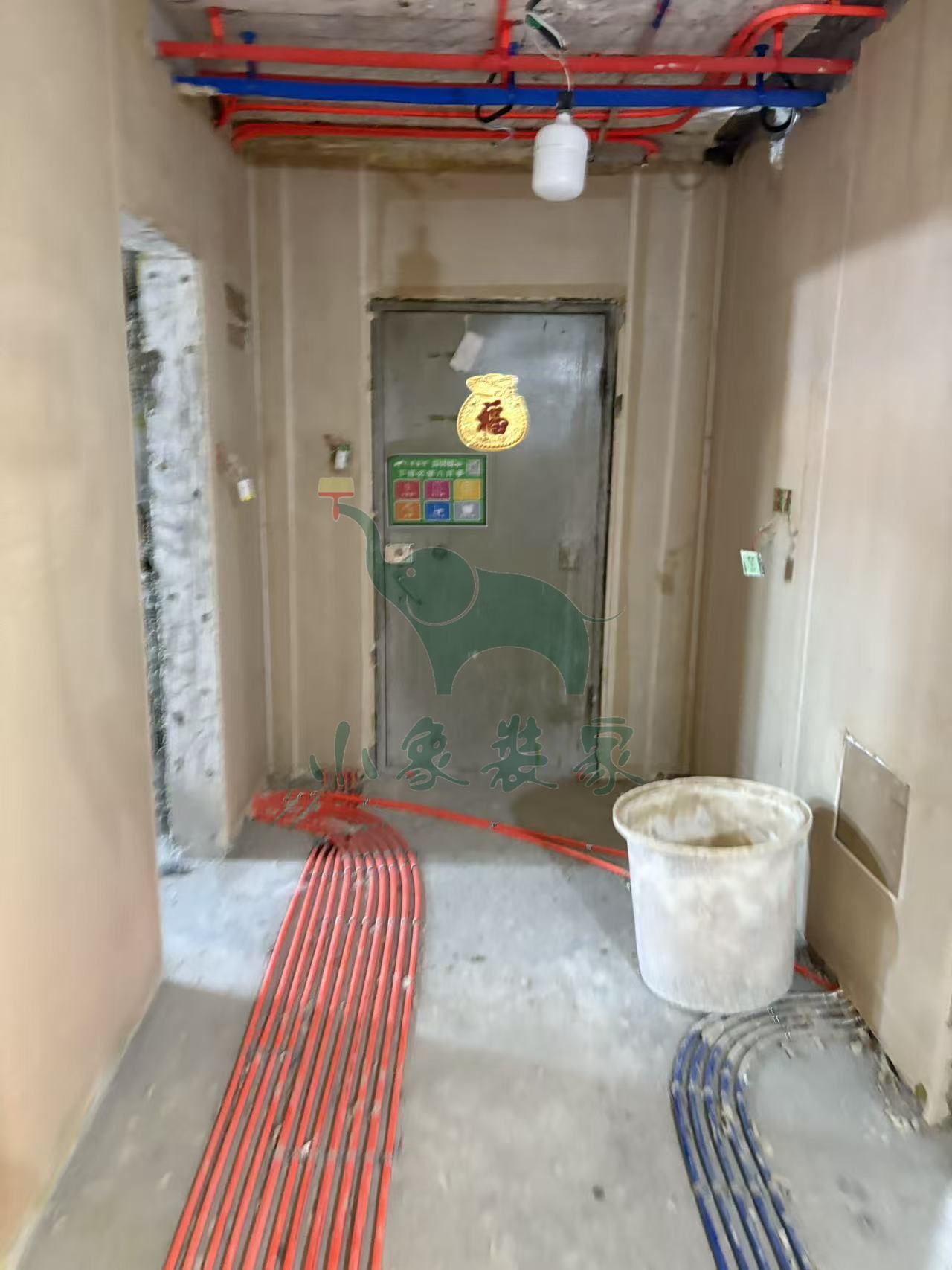

工作内容:

瓦工工程-铺贴大地砖还需2天。
竣工总进度:55%。
施工人员:户银善。
共3张
【明日播报】
2025-11-22停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-24。
2025-11-20 星期四
工作内容:

瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:55%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。
2025-11-19 星期三

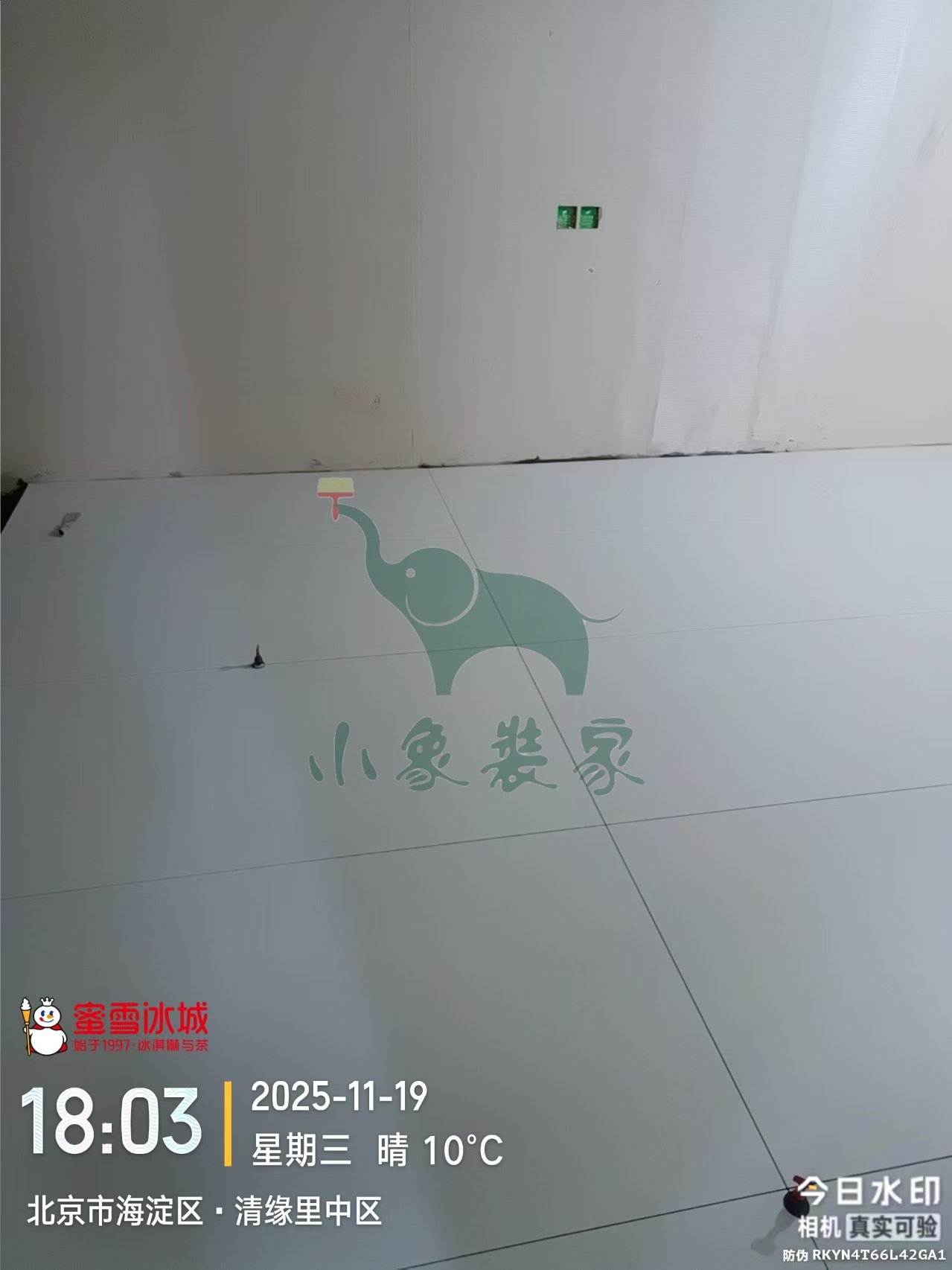

工作内容:

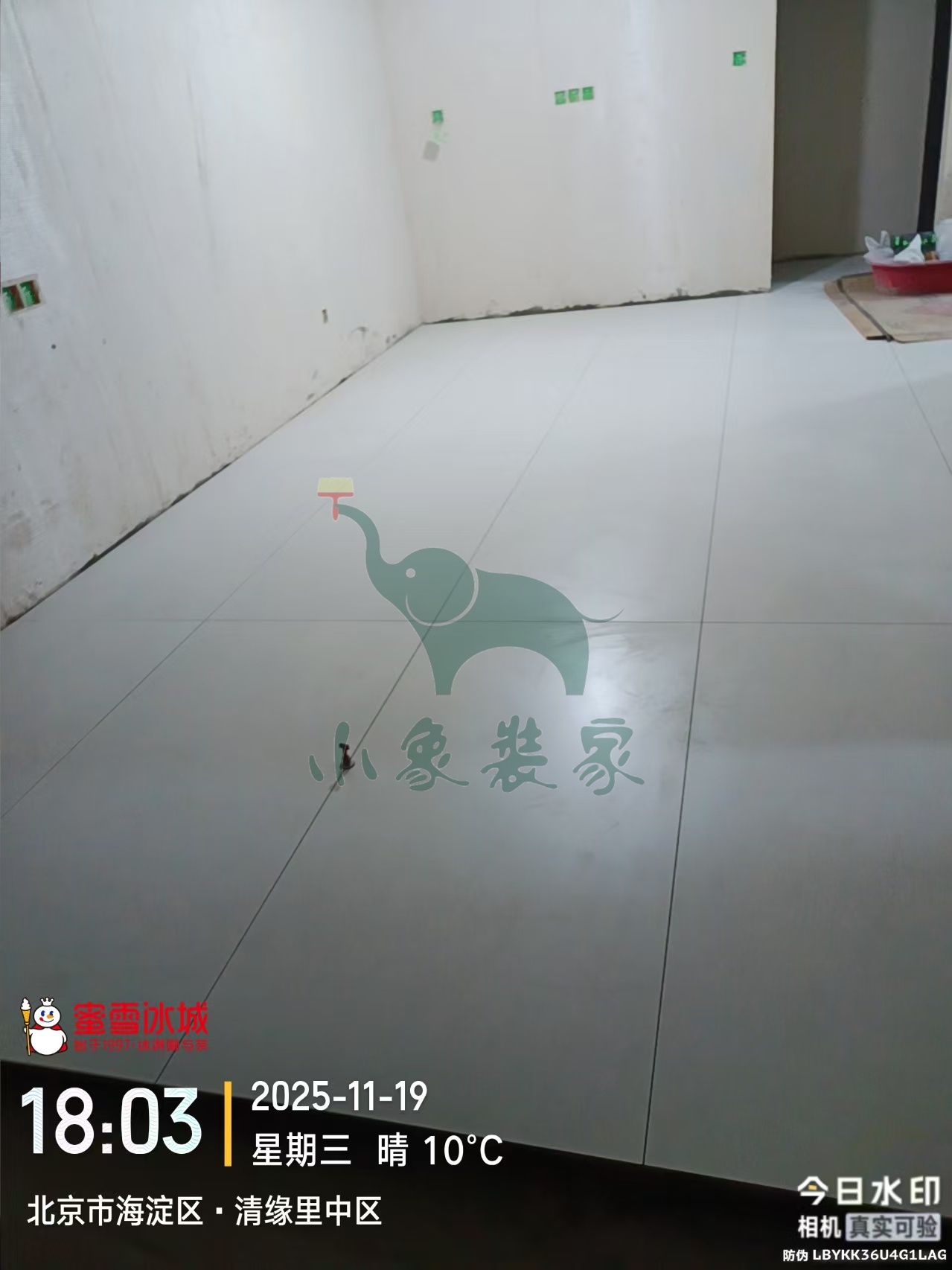

瓦工工程-卫生间地面防水试验已完工
瓦工工程-铺贴大地砖还需1天。
竣工总进度:55%。
施工人员:户银善。
共5张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。
2025-11-18 星期二
工作内容:
瓦工工程-铺贴大地砖还需2天。
竣工总进度:50%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。
2025-11-17 星期一
工作内容:
瓦工工程-铺贴大地砖还需3天。
竣工总进度:50%。
施工人员:户银善。
共6张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。

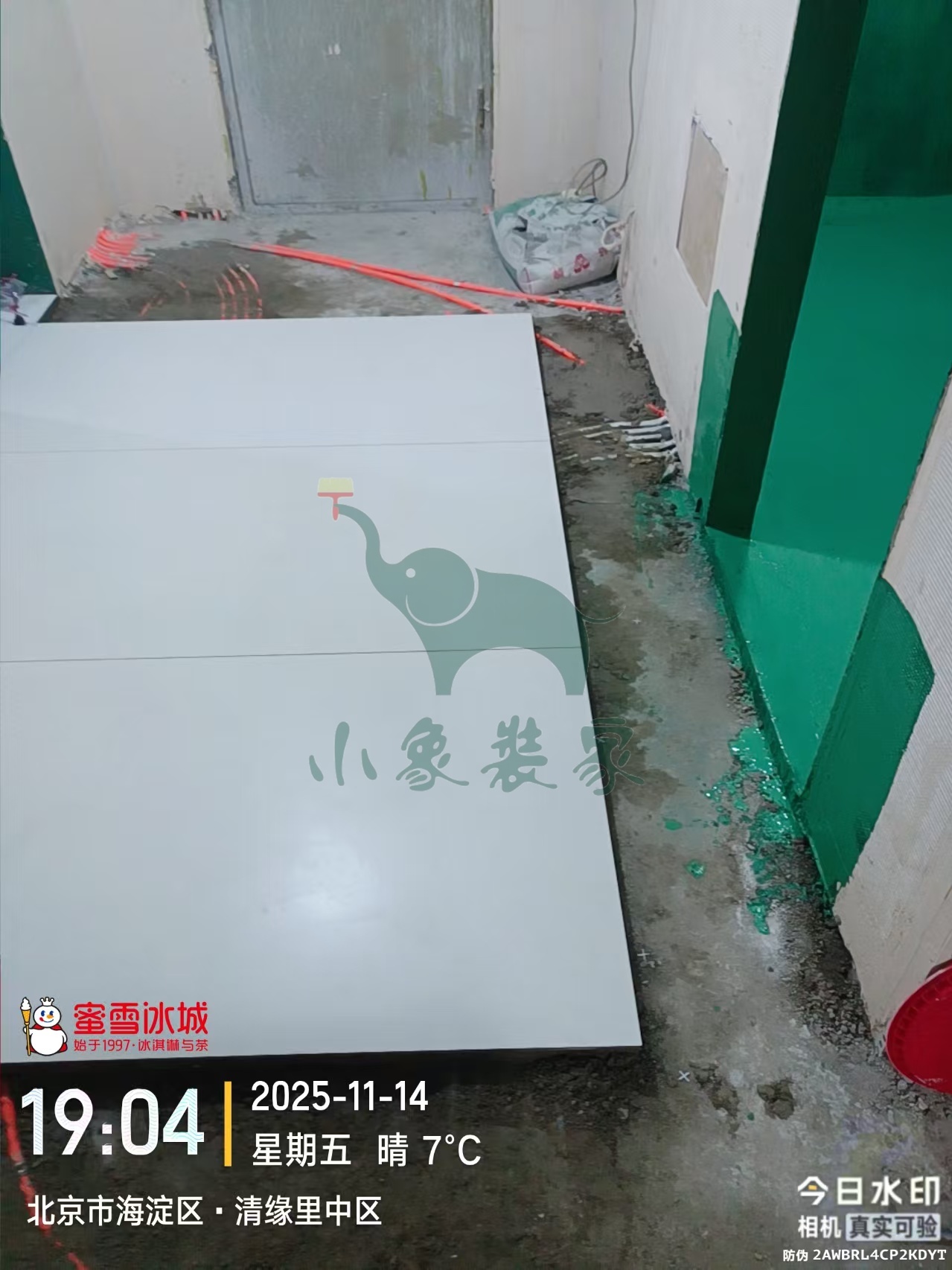

2025-11-14 星期五
工作内容:

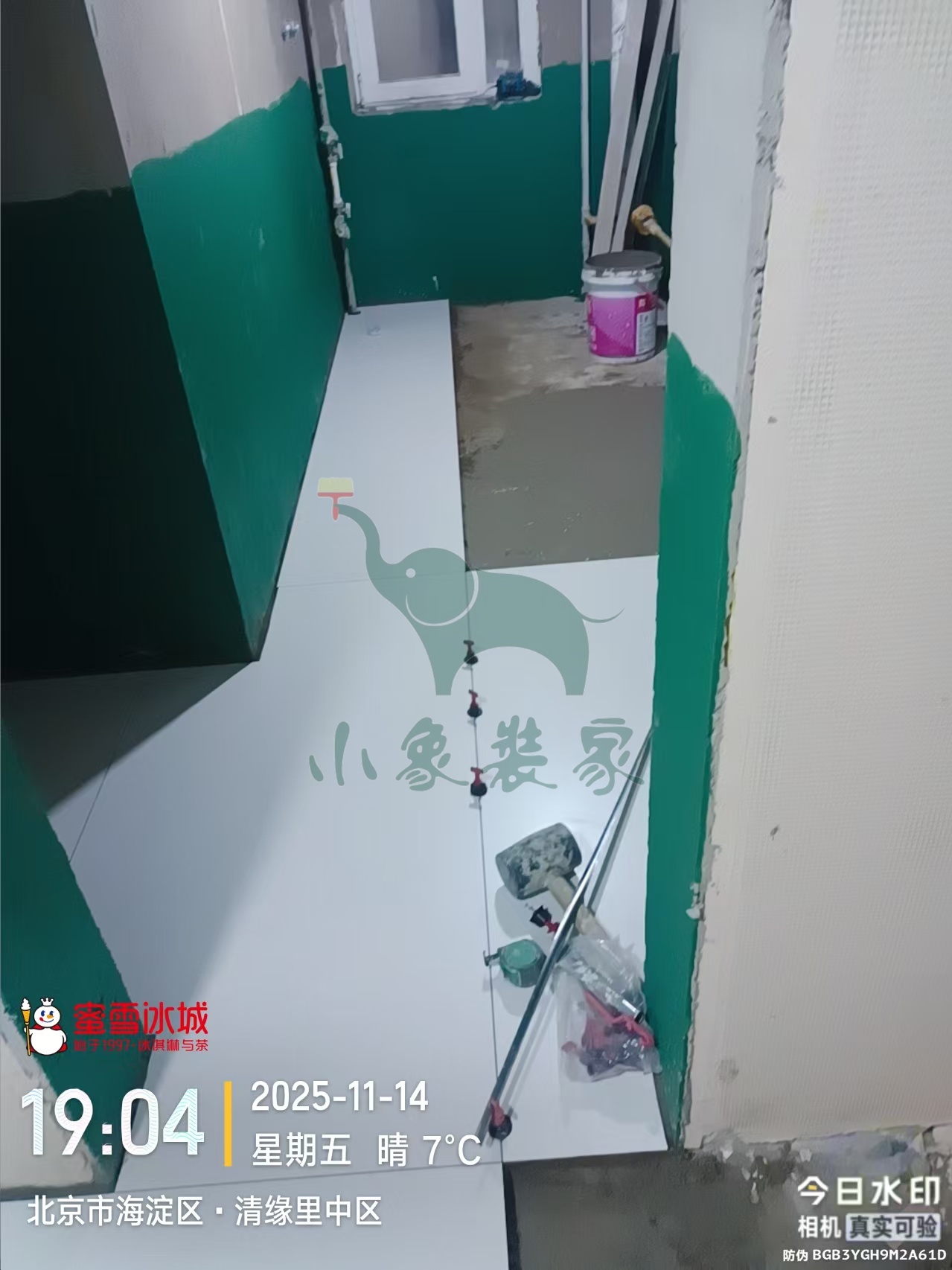

瓦工工程-滚刷第二遍防水还需2天
瓦工工程-铺贴大地砖还需4天。
竣工总进度:45%。
施工人员:户银善。
共3张
【明日播报】
2025-11-15停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-17。
2025-11-13 星期四
工作内容:

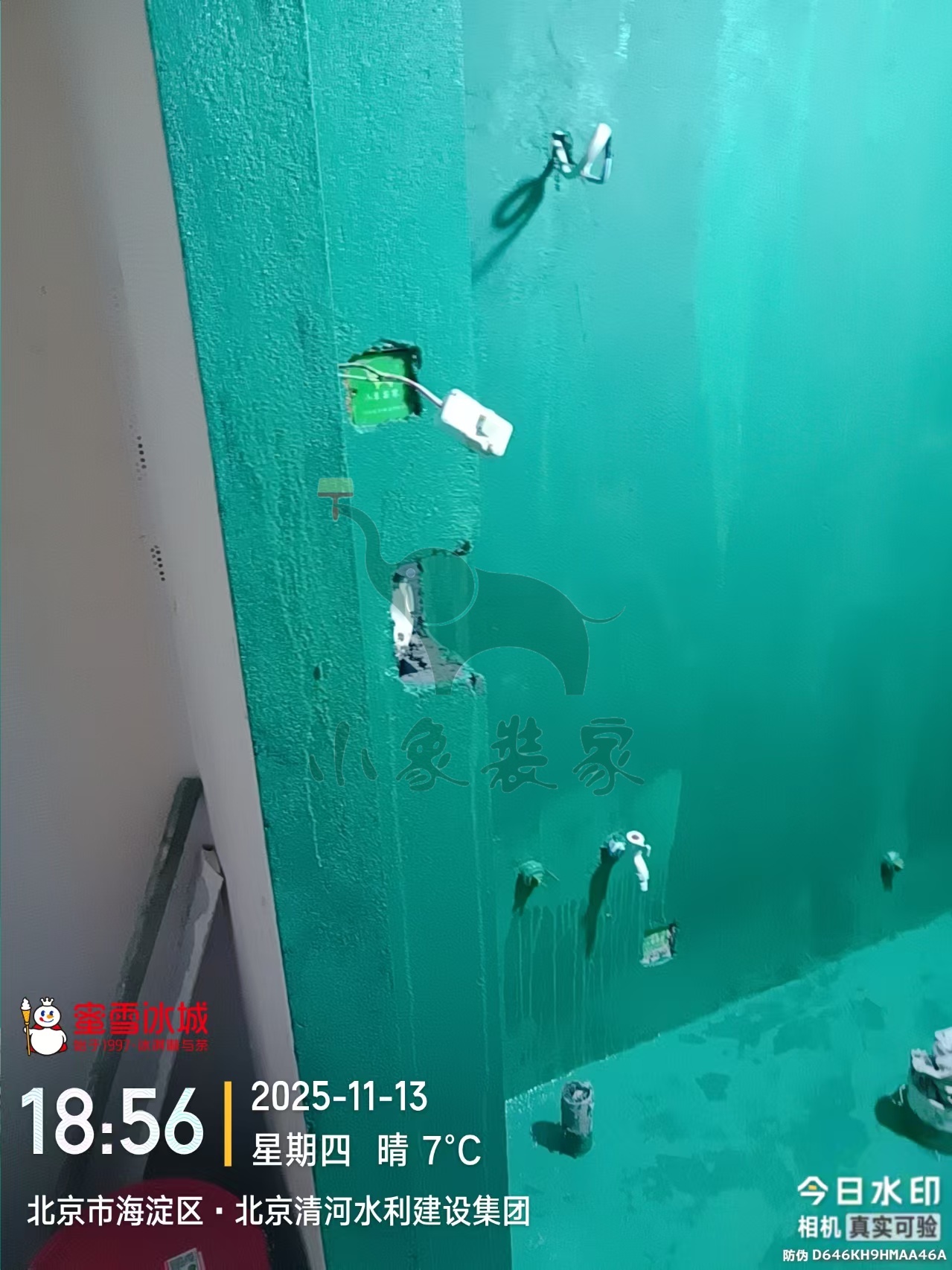

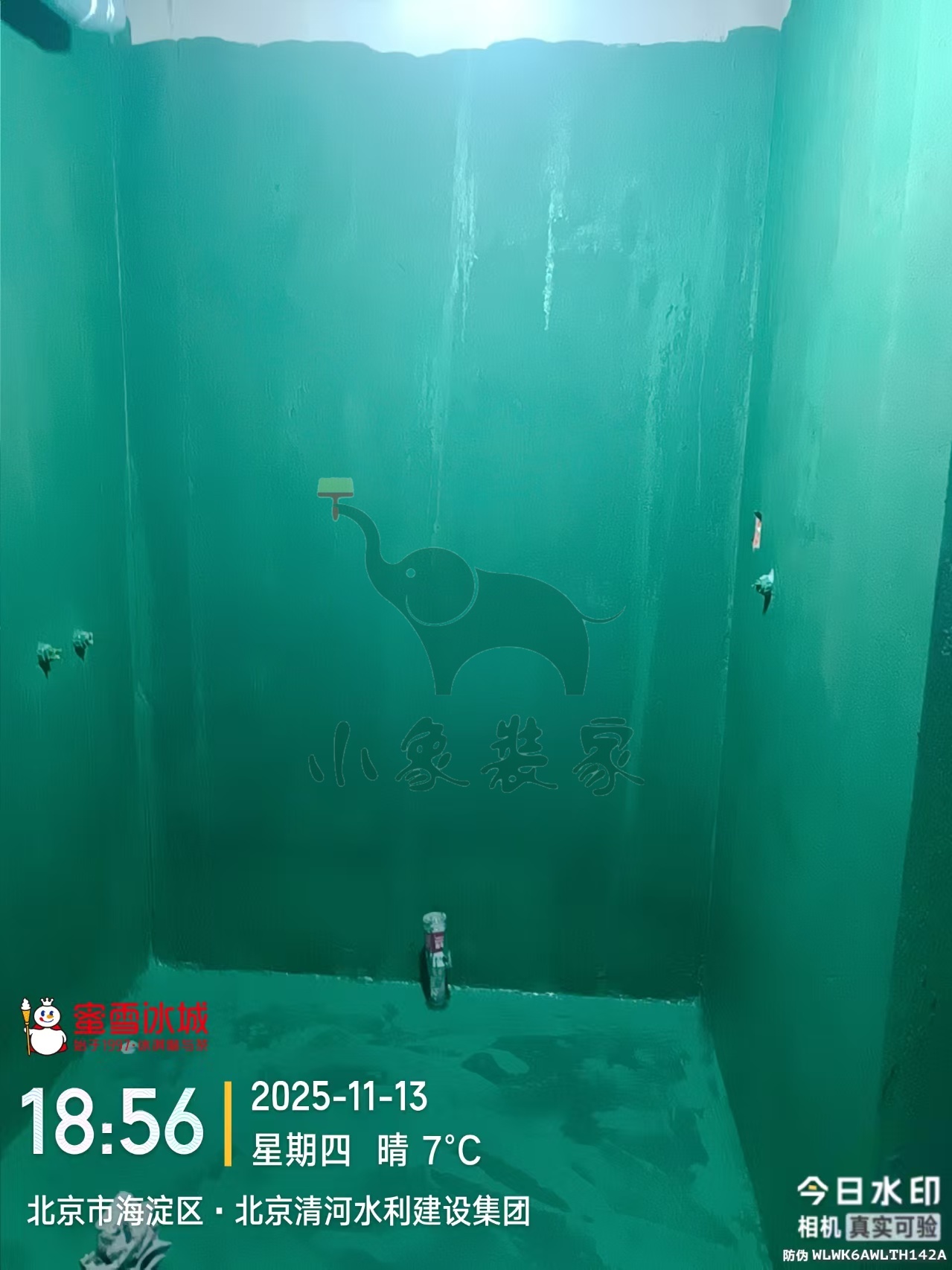

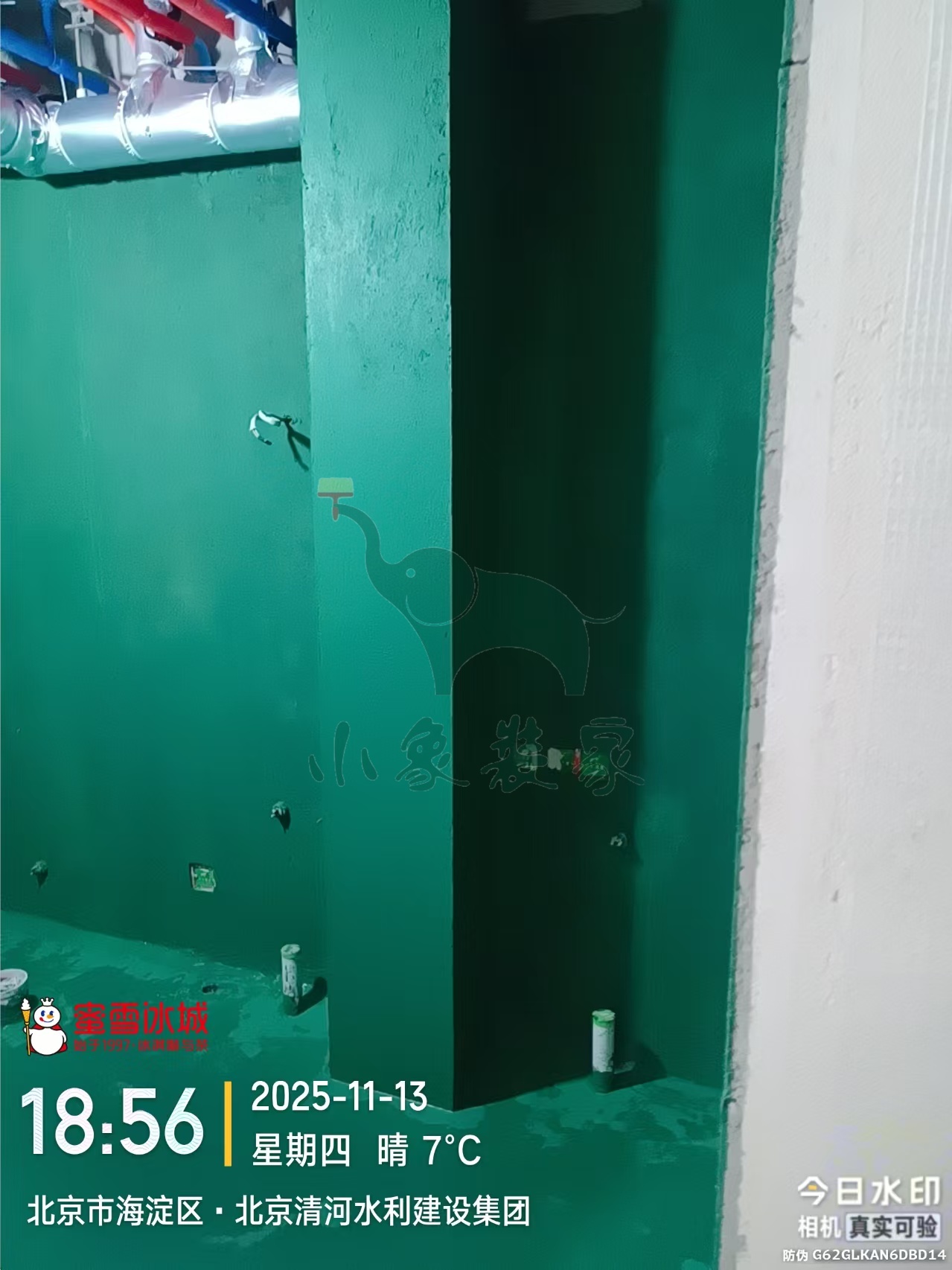

瓦工工程-滚刷第一遍防水还需2天。
竣工总进度:45%。
施工人员:户银善。
共6张
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水

施工人员:户银善。
2025-11-12 星期三
工作内容:

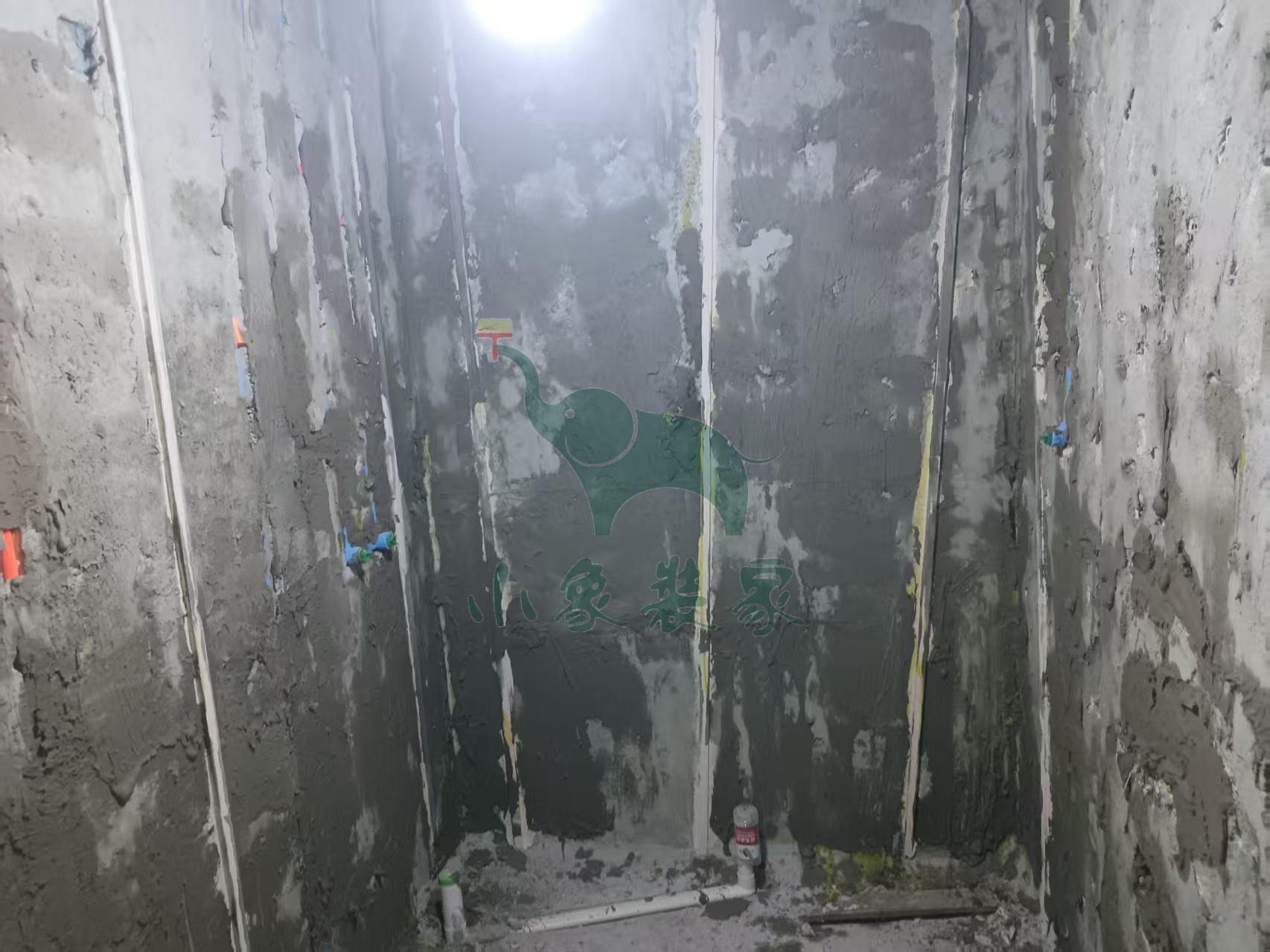

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天
瓦工工程-下管道降噪音处理已完工。
竣工总进度:45%。
施工人员:户银善。
共7张
【明日播报】
工作内容:
瓦工工程-滚刷第一遍防水

瓦工工程-卫生间地面抹平

施工人员:户银善。
2025-11-07 星期五
工作内容:

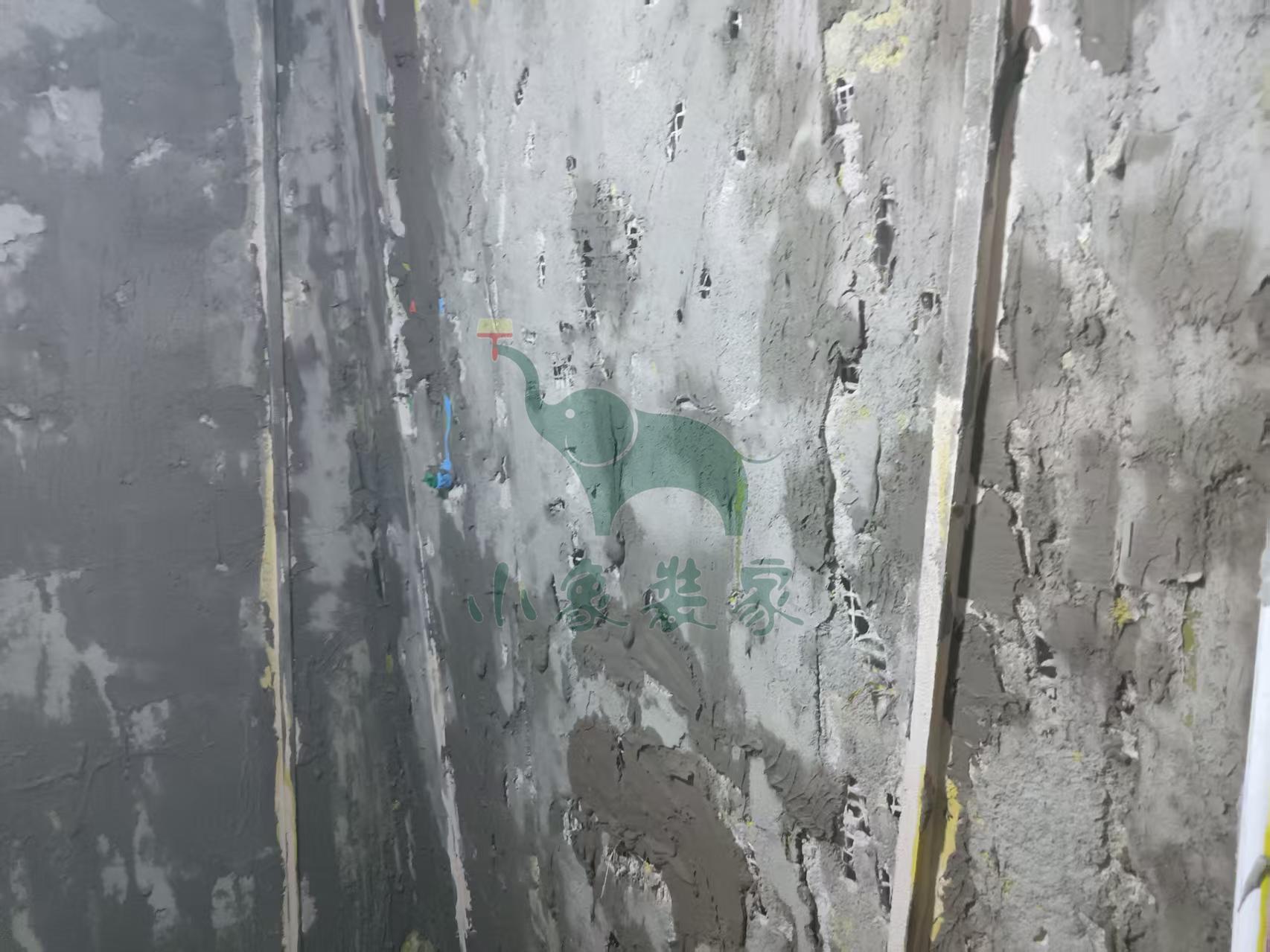

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工。
竣工总进度:45%。
施工人员:户银善。
共3张
【明日播报】
2025-11-08停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-07 星期五
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:45%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:户银善。
2025-11-05 星期三
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天。
竣工总进度:45%。
施工人员:户银善。
共4张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:户银善。
2025-11-04 星期二
工作内容:
瓦工工程-厨卫墙面、水泥砂浆拉毛处理已完工
瓦工工程-墙面挂钢网已完工。
竣工总进度:45%。
施工人员:户银善。
共9张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:户银善。
2025-10-31 星期五
工作内容:

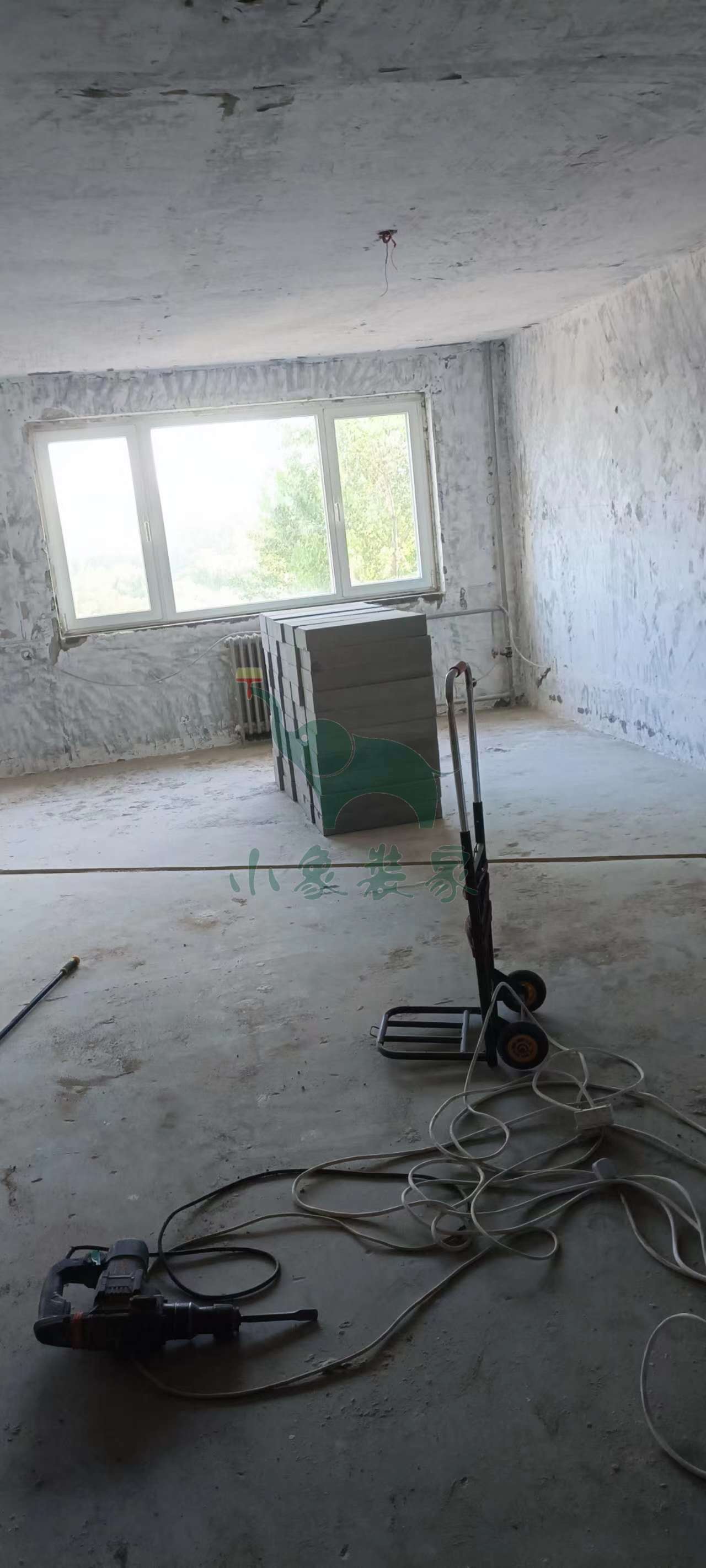

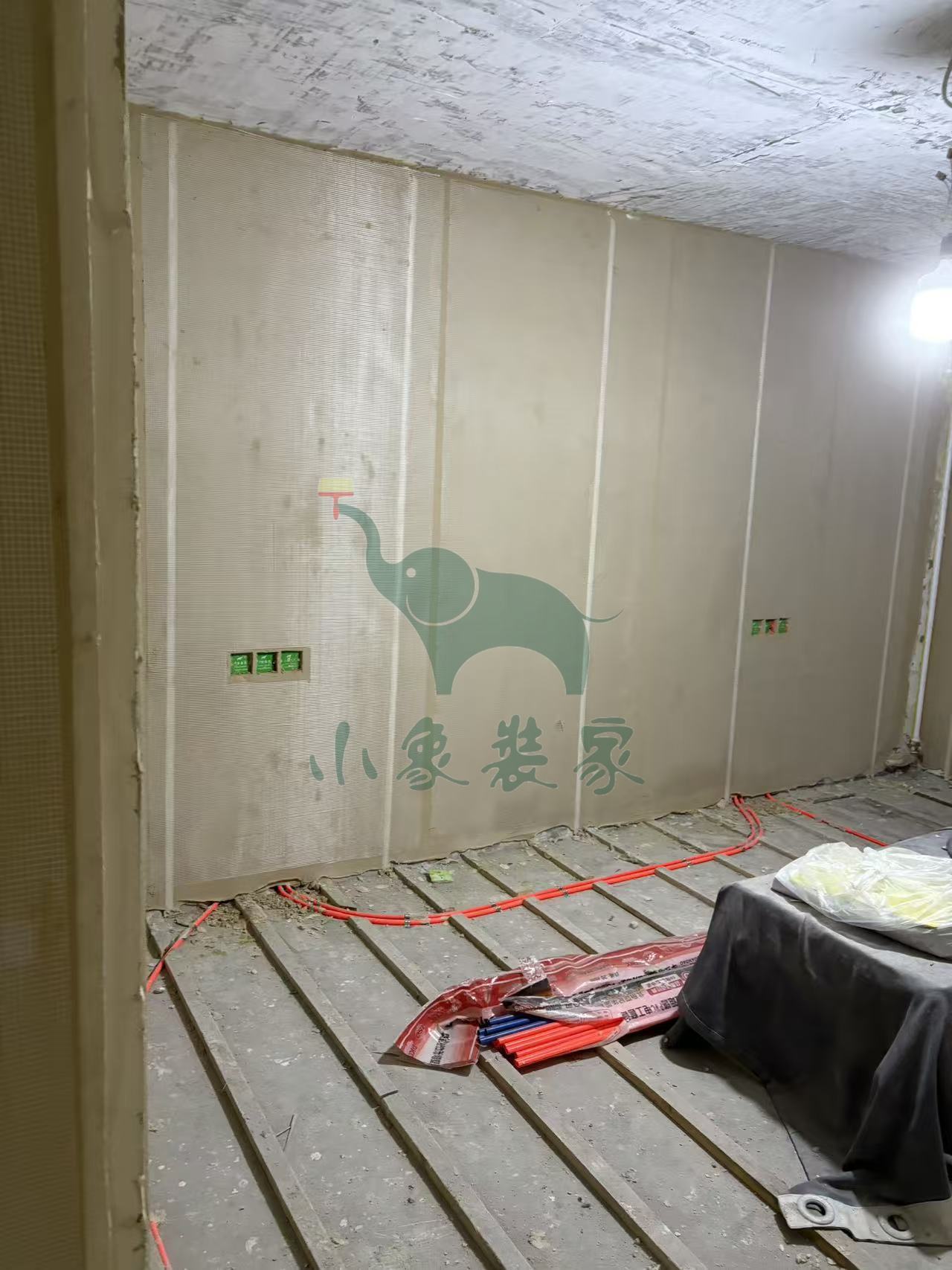

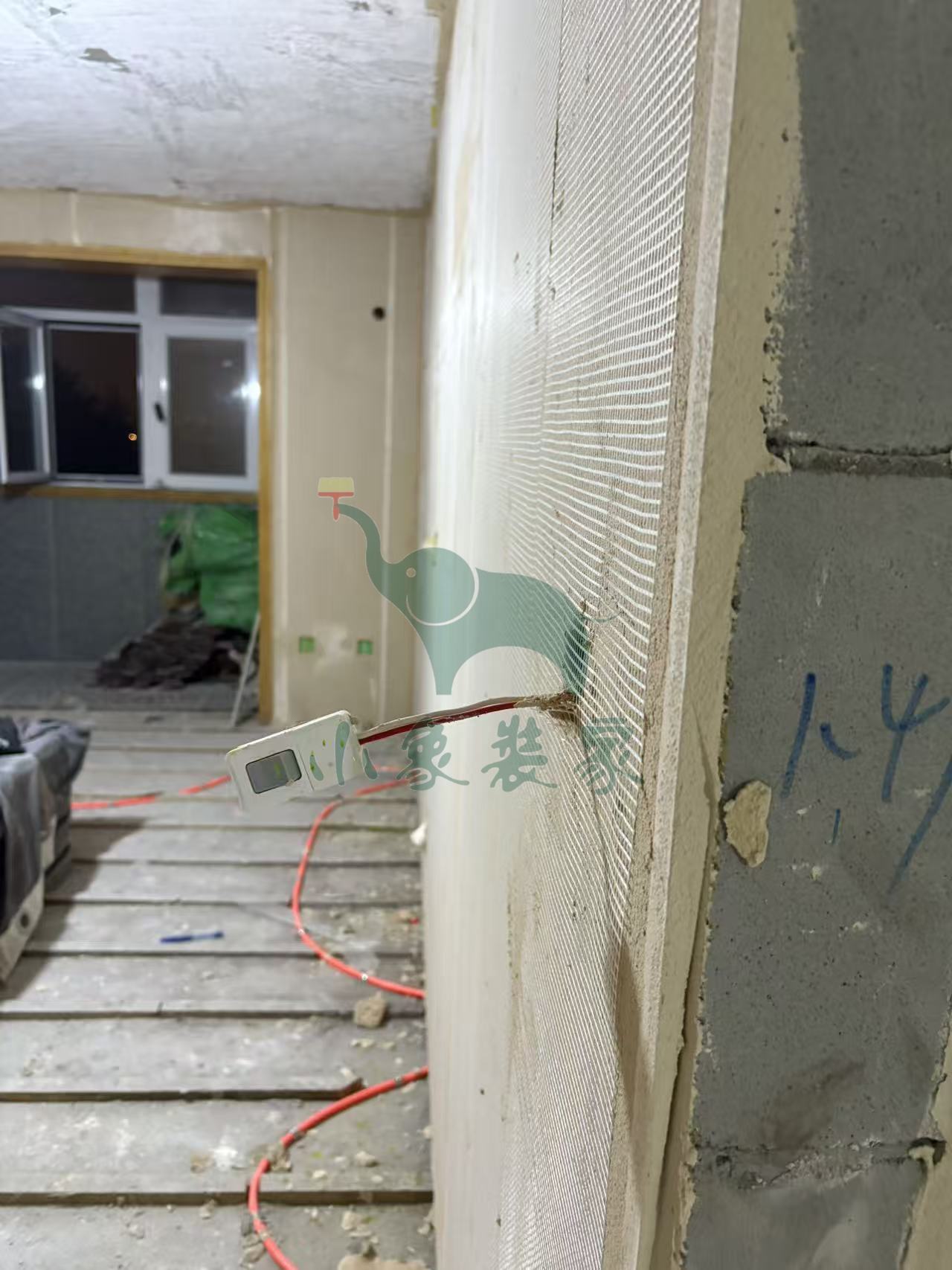

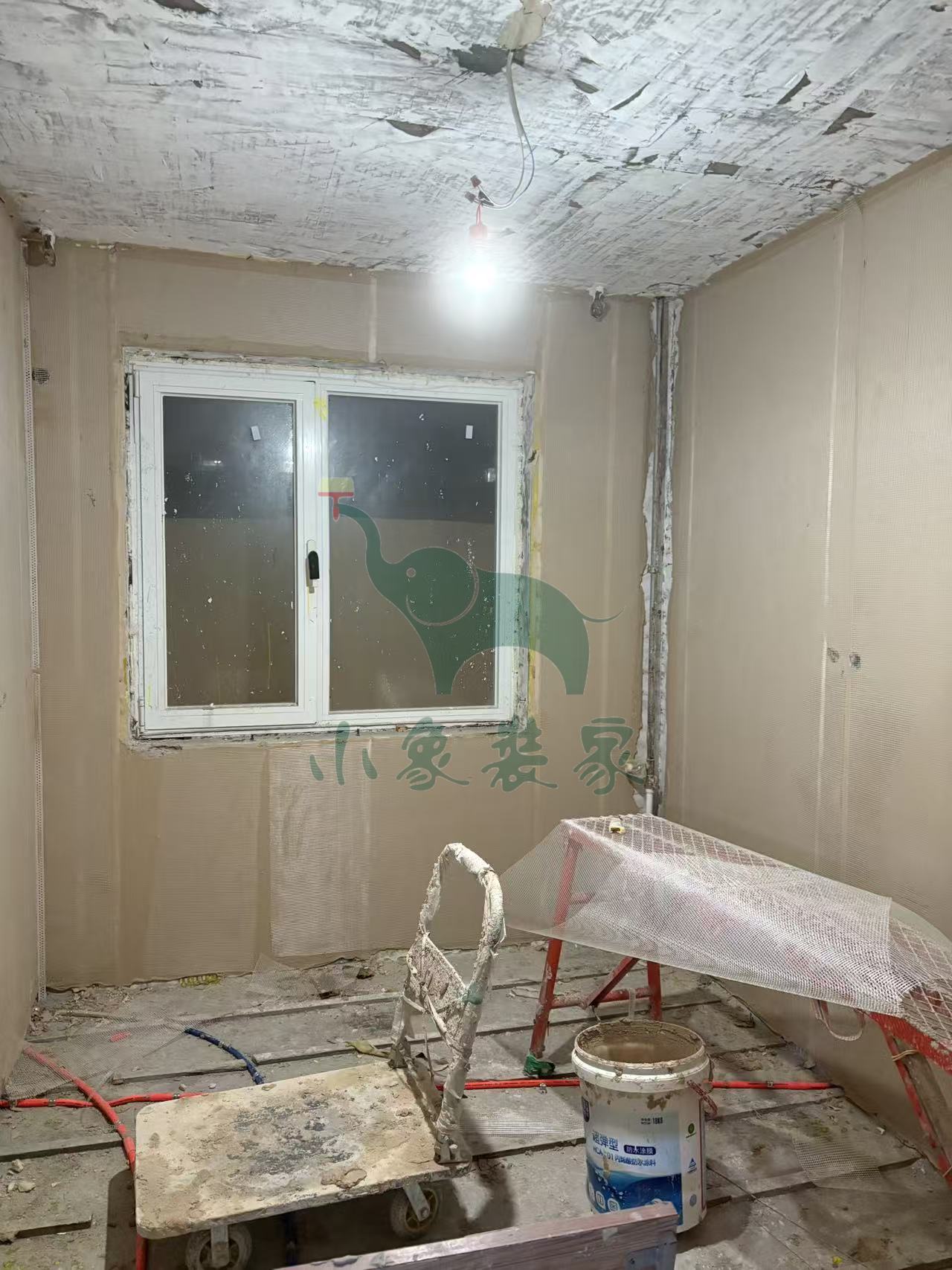

油工工程-墙面、顶面石膏找平已完工

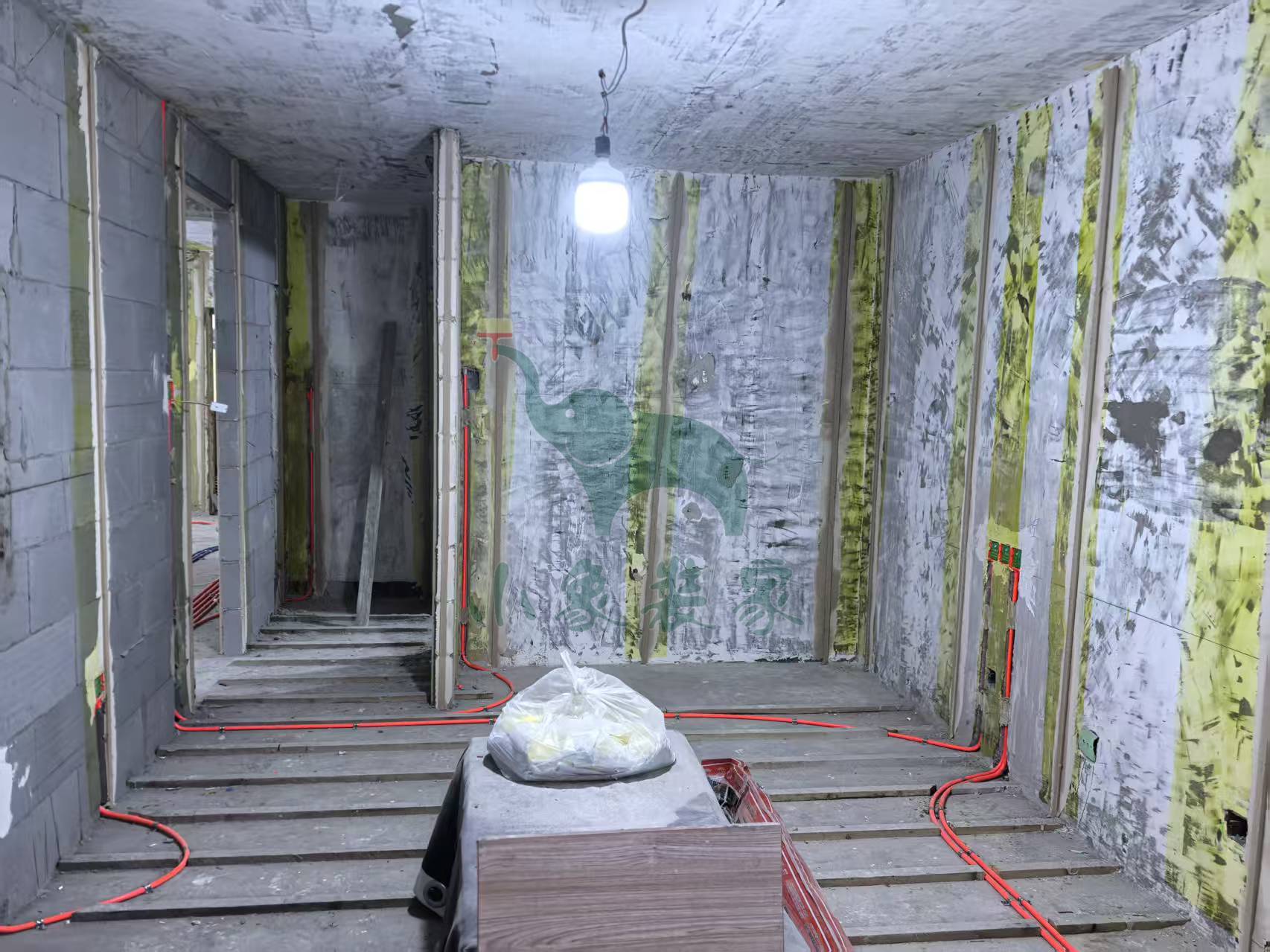

油工工程-墙面网络布工程已完工。
竣工总进度:45%。
施工人员:王文军。
共7张
【明日播报】
2025-11-01停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-03。
2025-10-29 星期三
工作内容:
油工工程-墙面、顶面石膏找平还需2天
油工工程-墙面网络布工程还需2天。
竣工总进度:40%。
施工人员:王文军。
共3张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-石膏板吊顶修补阳角

施工人员:王文军。
2025-10-27 星期一

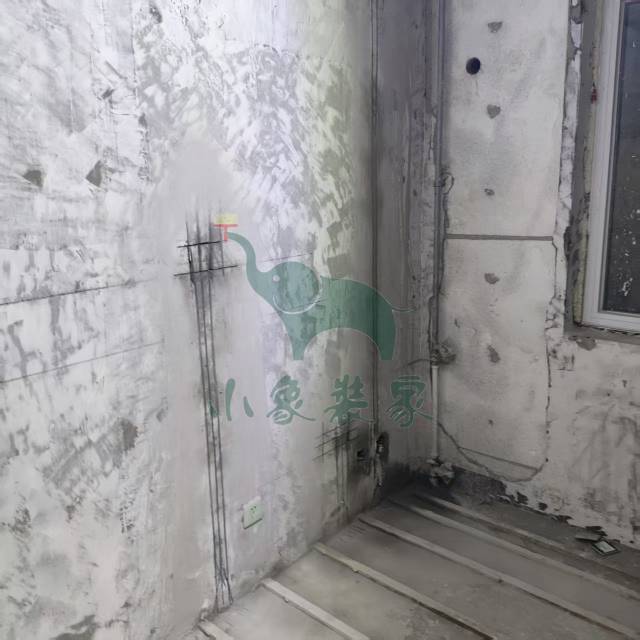

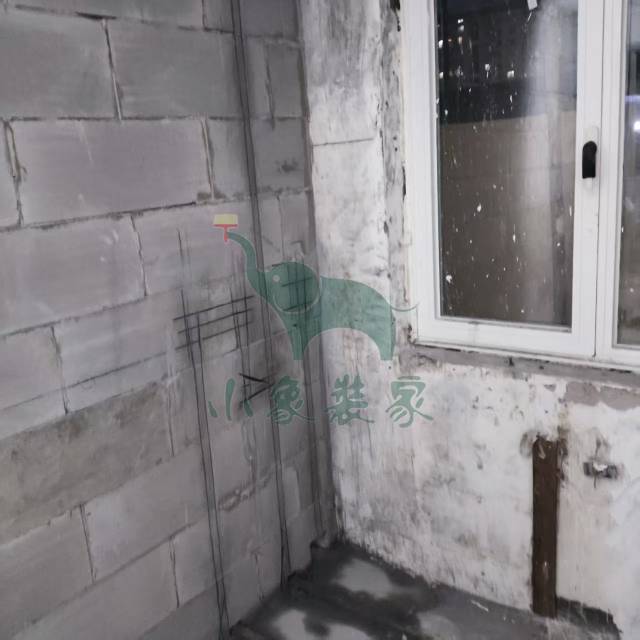

工作内容:

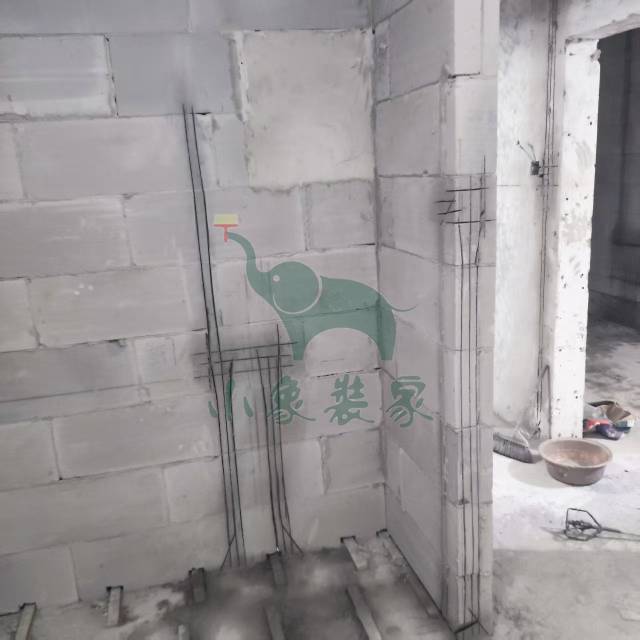

油工工程-冲筋打点已完工。
竣工总进度:40%。
施工人员:胡步宣。
共9张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:胡步宣。
2025-10-25 星期六
工作内容:

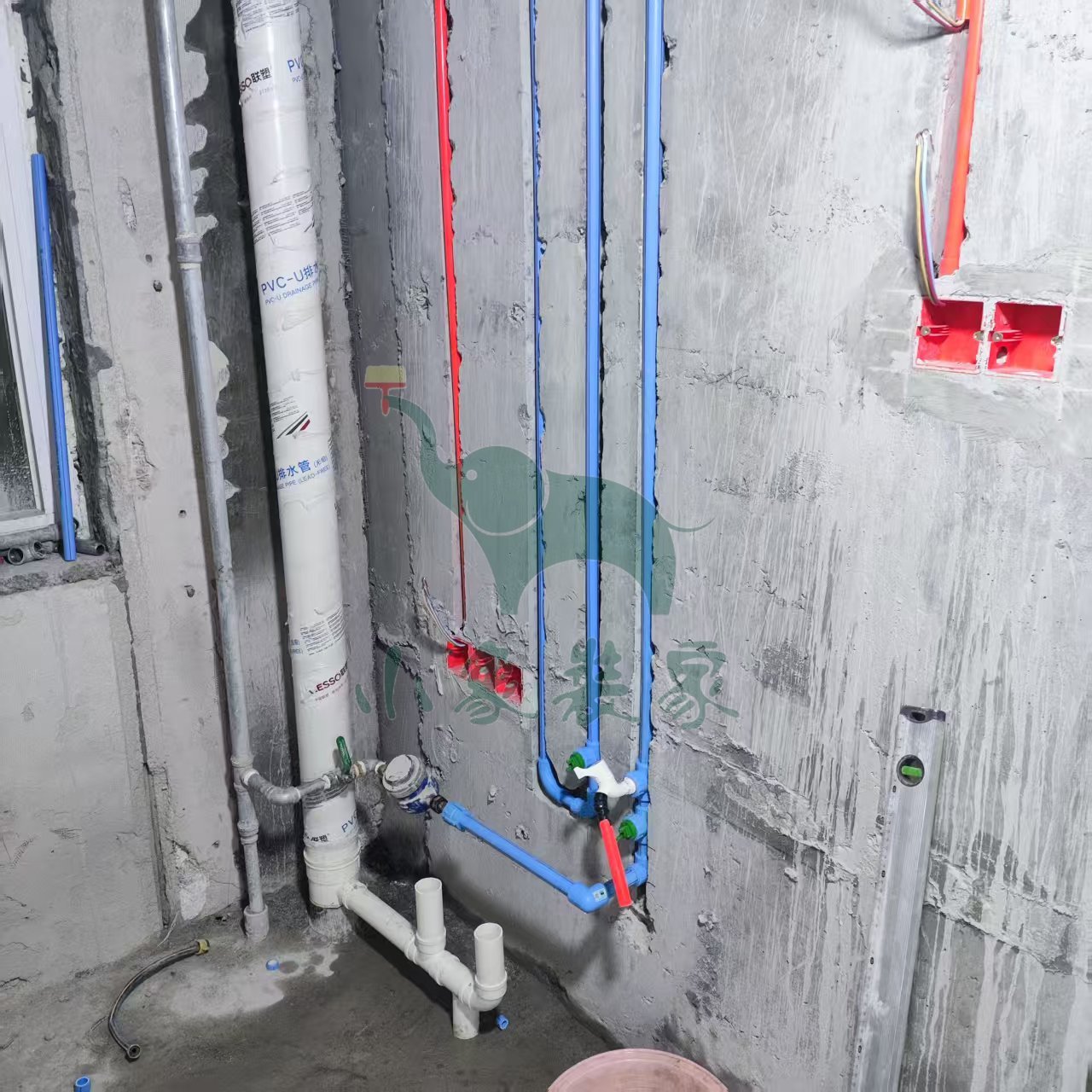

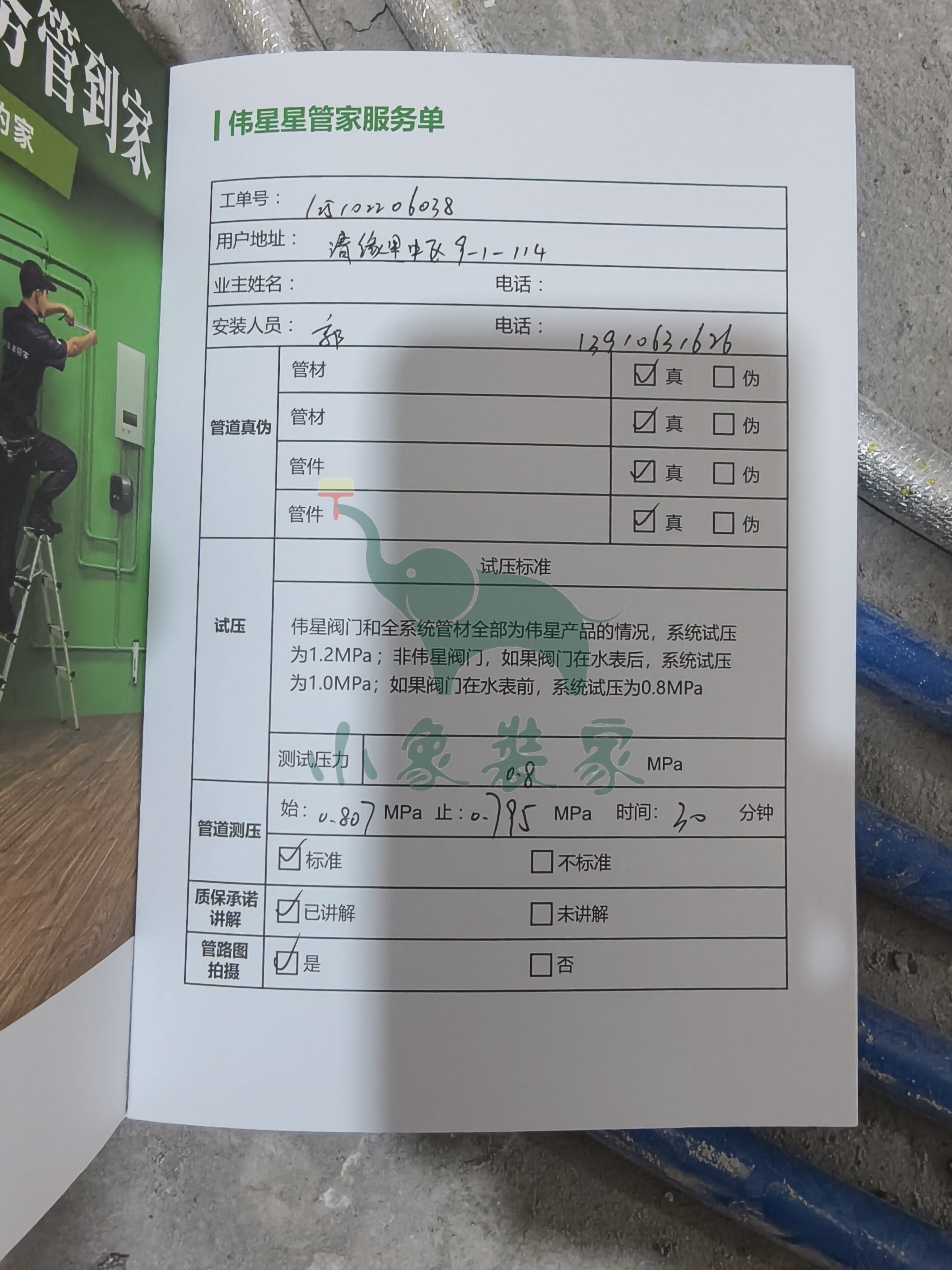

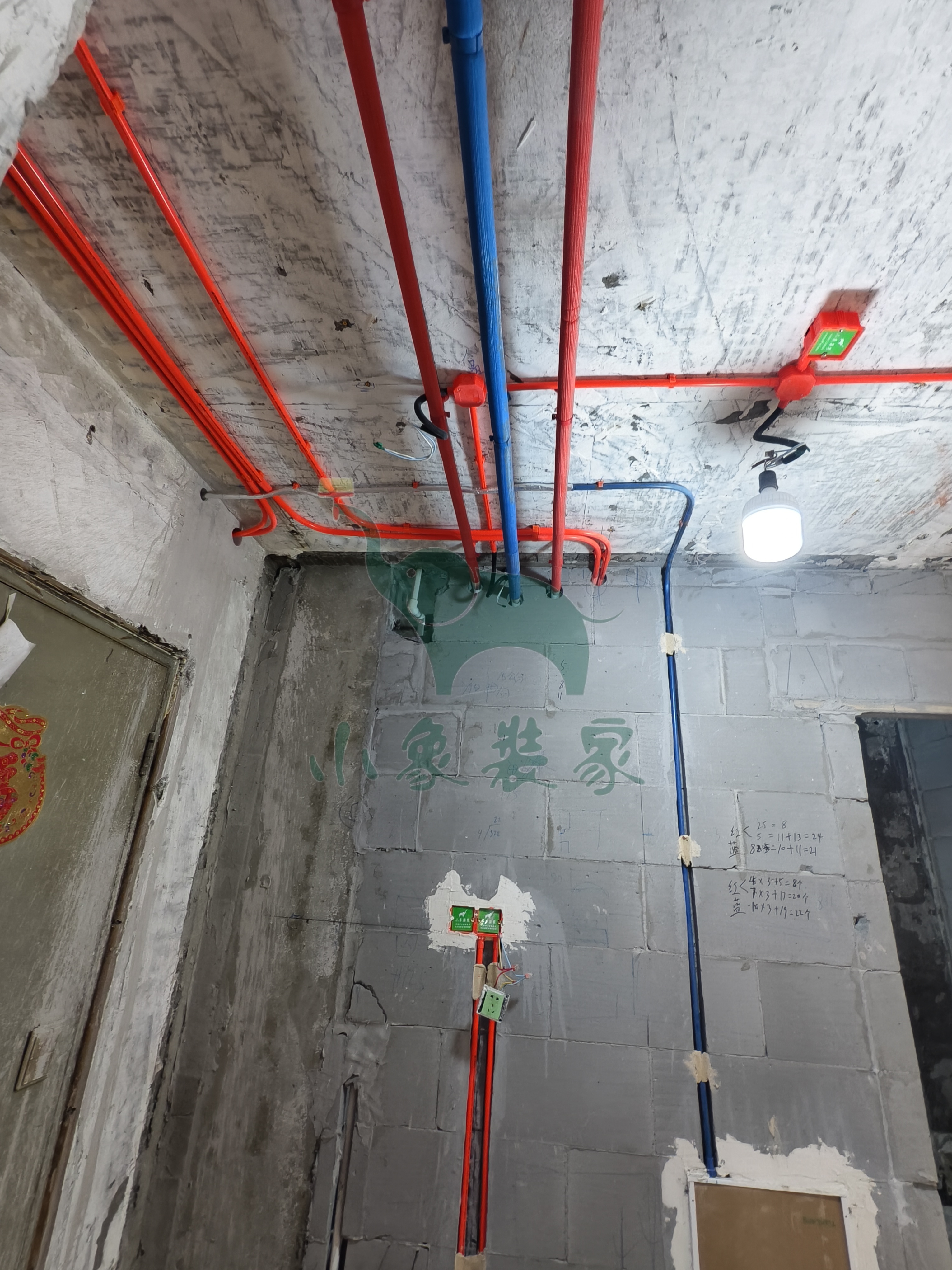

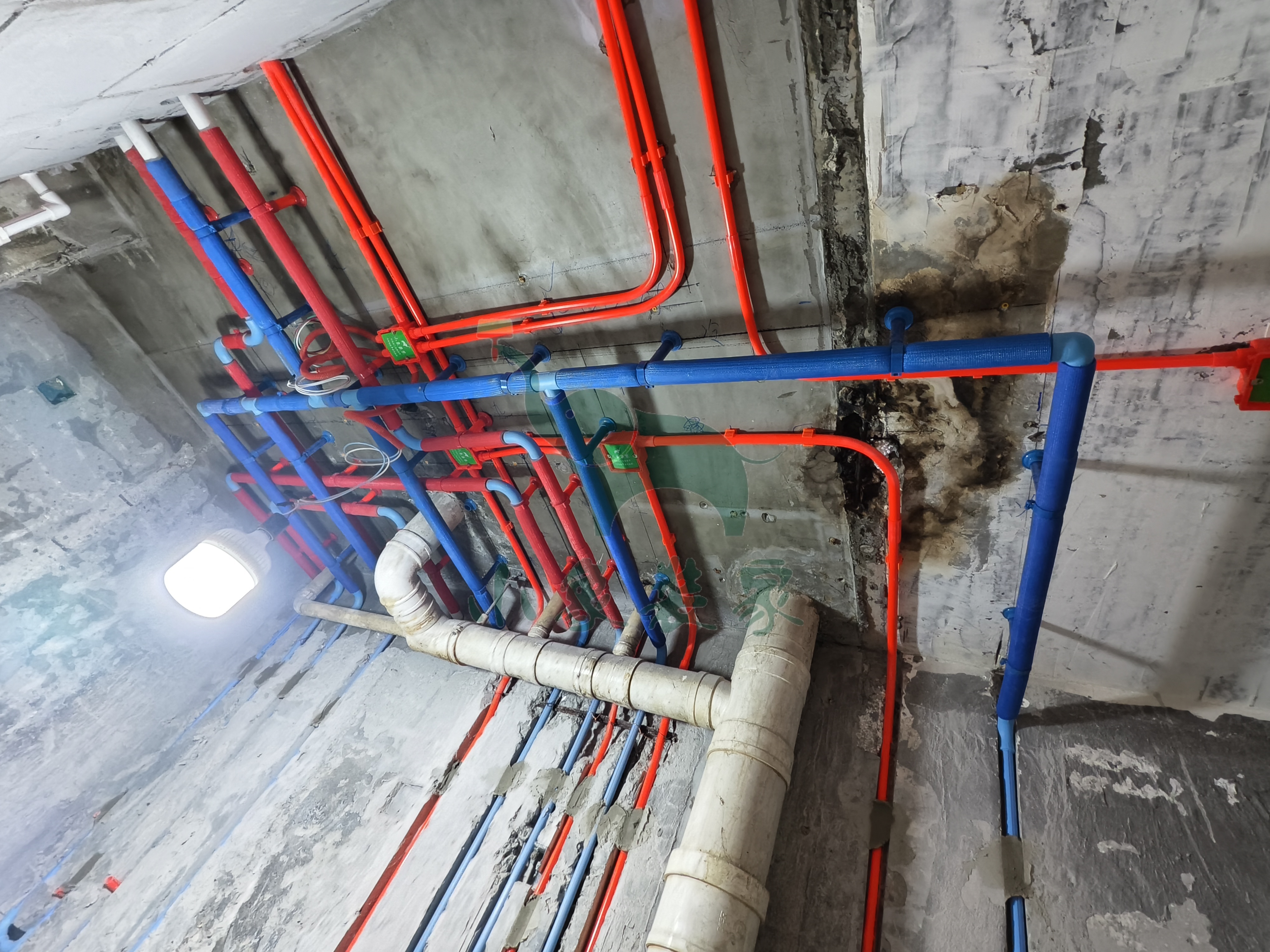

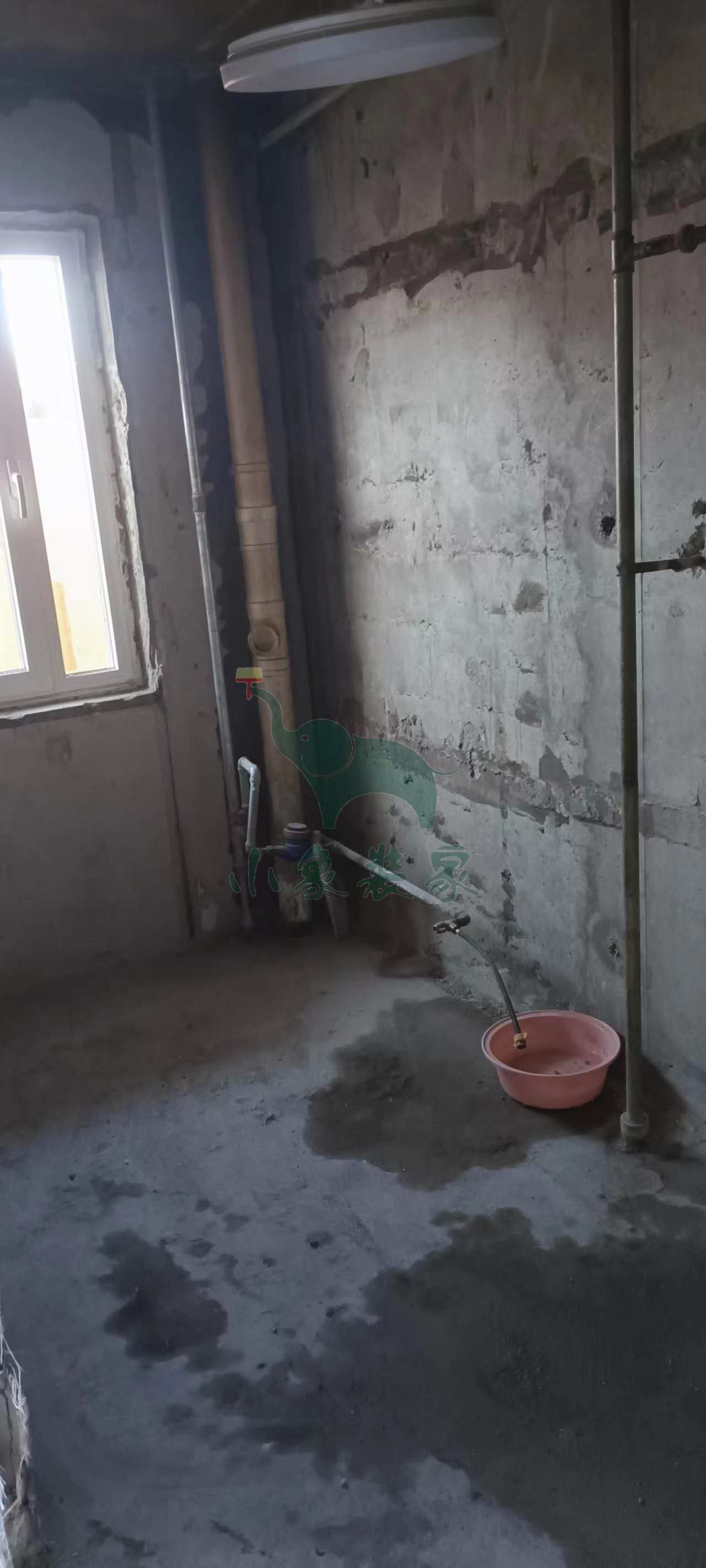

水电工程-水管厂家打压已完工。
竣工总进度:40%。
施工人员:厂家安装。
共4张
【明日播报】
工作内容:
油工工程-冲筋打点

施工人员:胡步宣。
2025-10-23 星期四
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:40%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
油工工程-冲筋打点

施工人员:胡步宣。
2025-10-23 星期四
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工
水电工程-水管厂家打压已完工。
竣工总进度:40%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
油工工程-冲筋打点

施工人员:胡步宣。
2025-10-23 星期四
2025-10-21 星期二

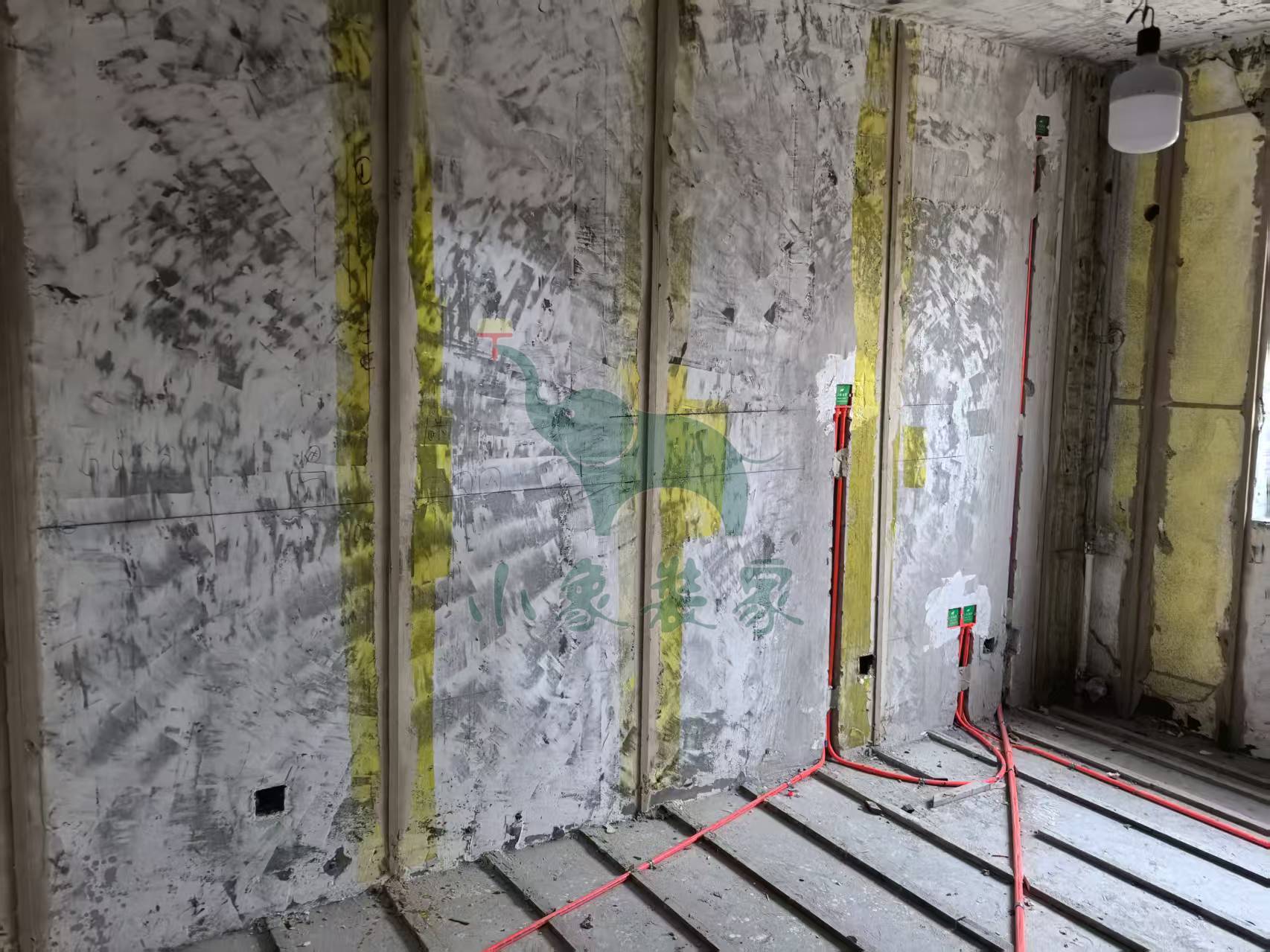

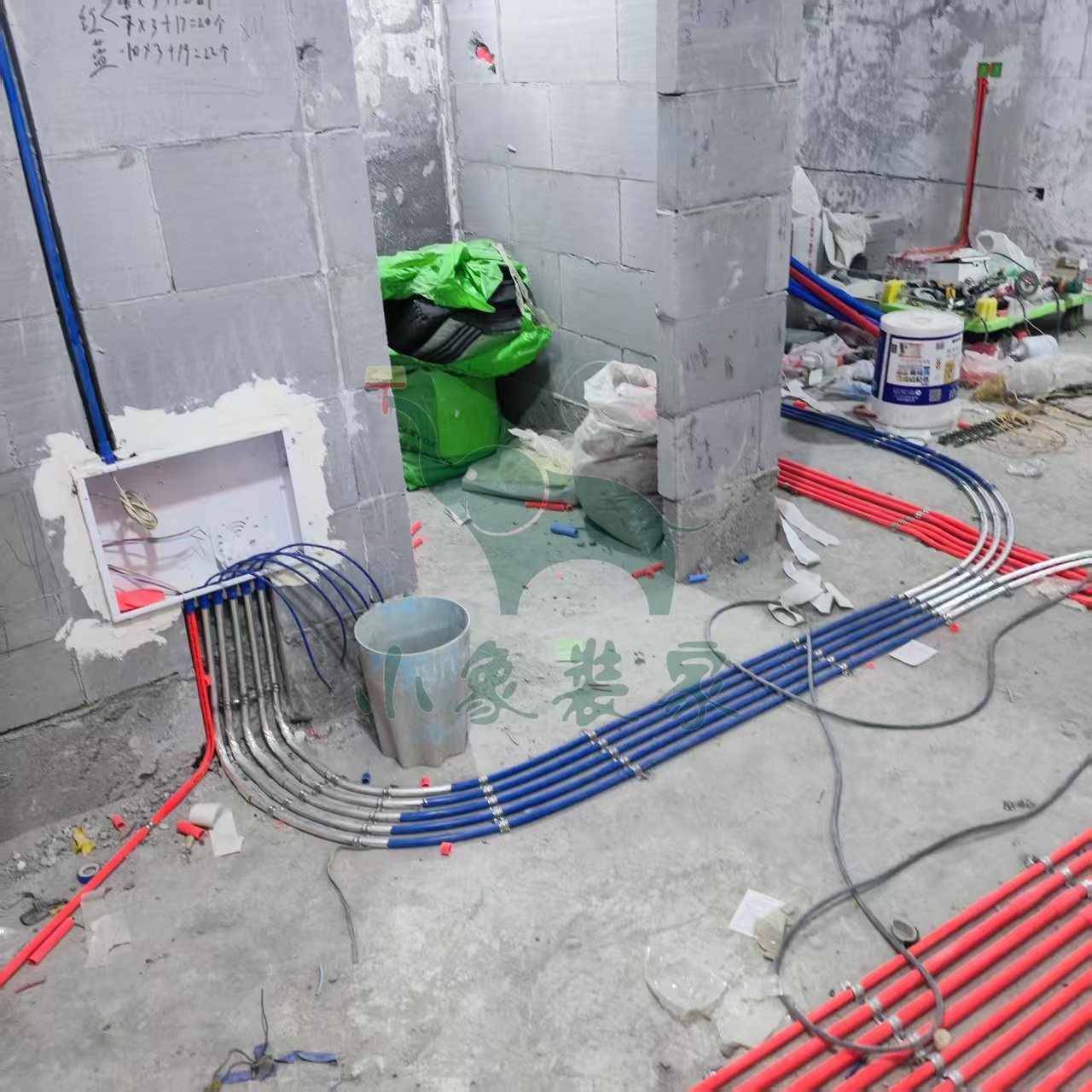

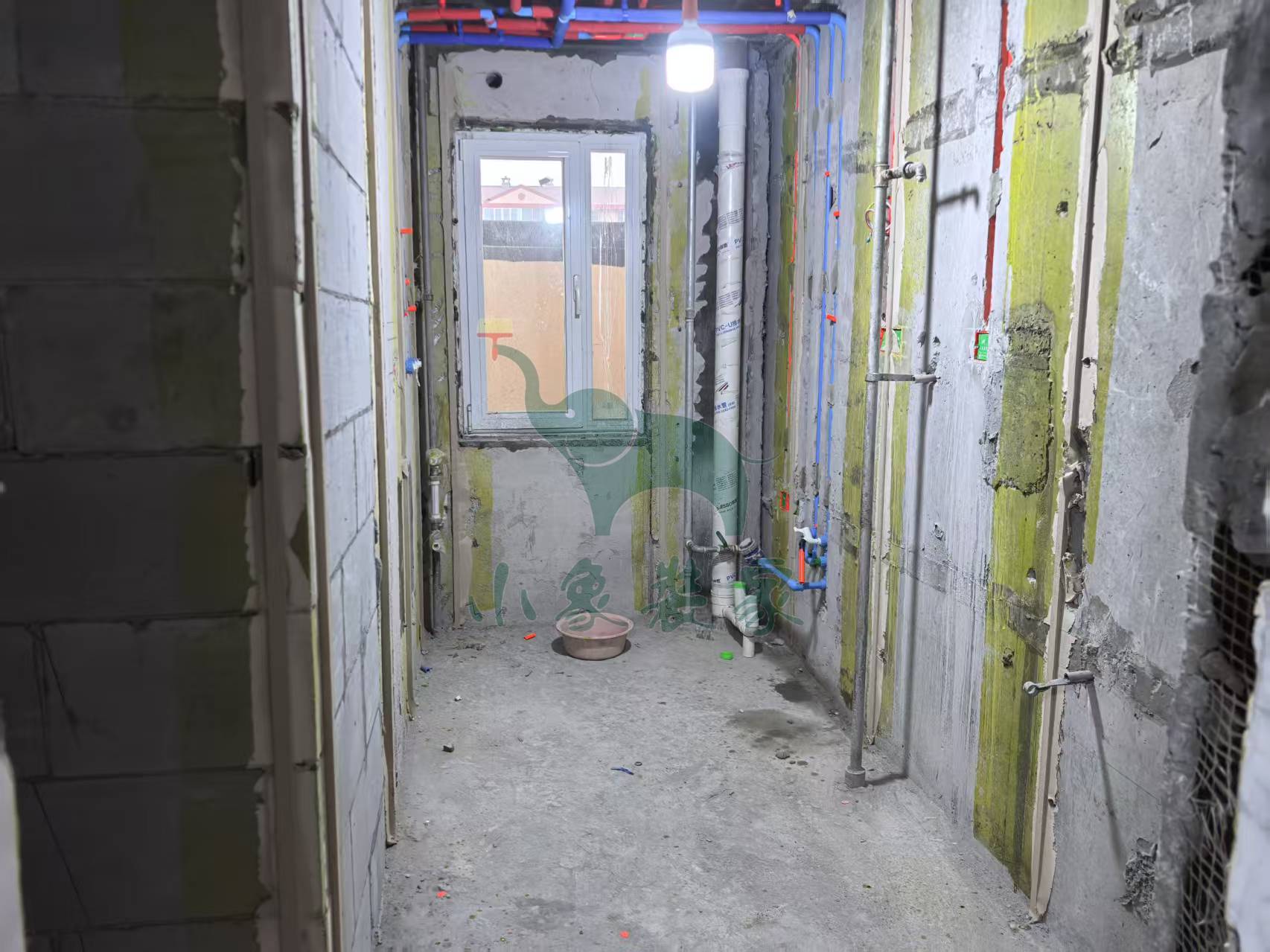

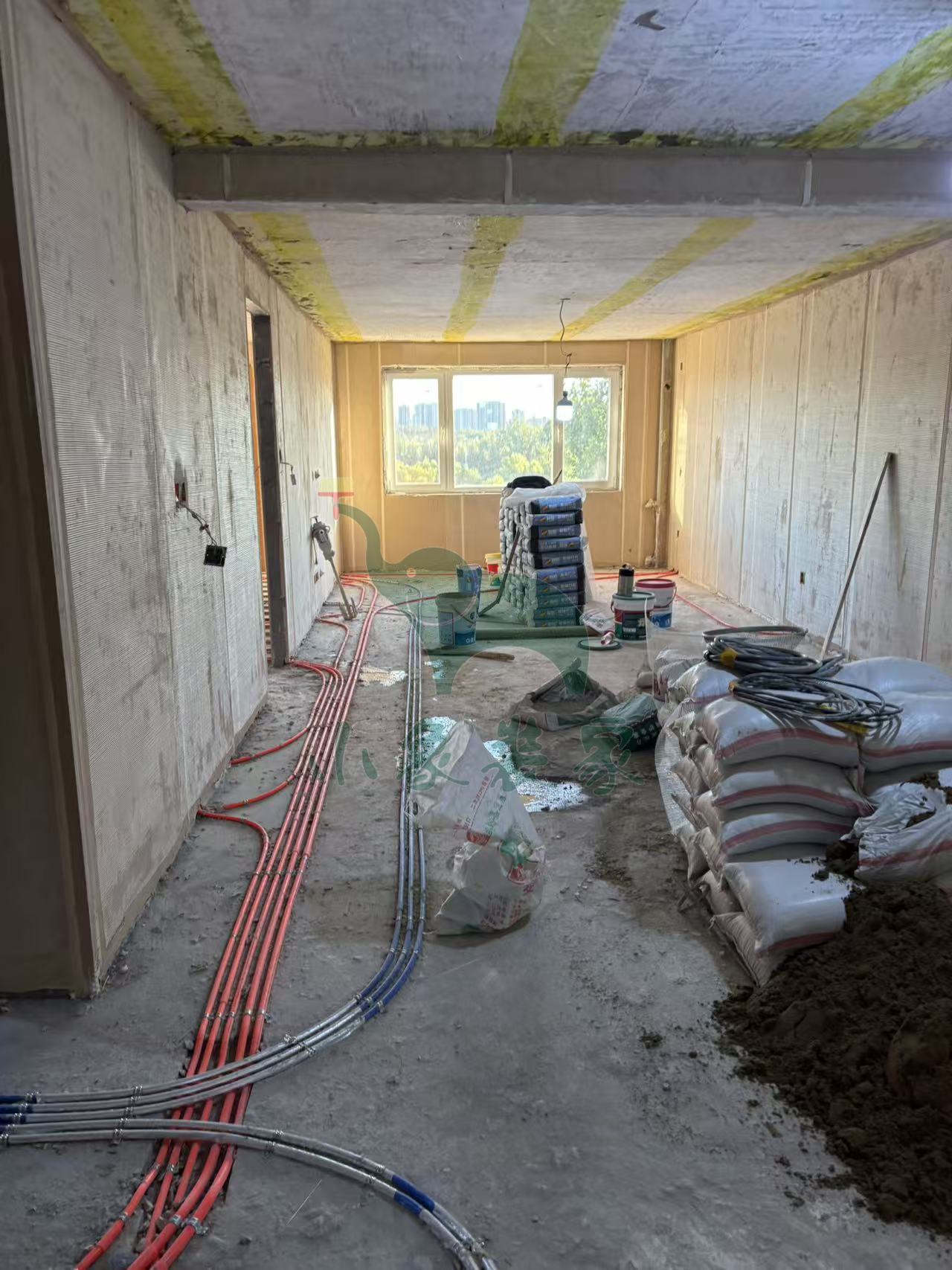

工作内容:

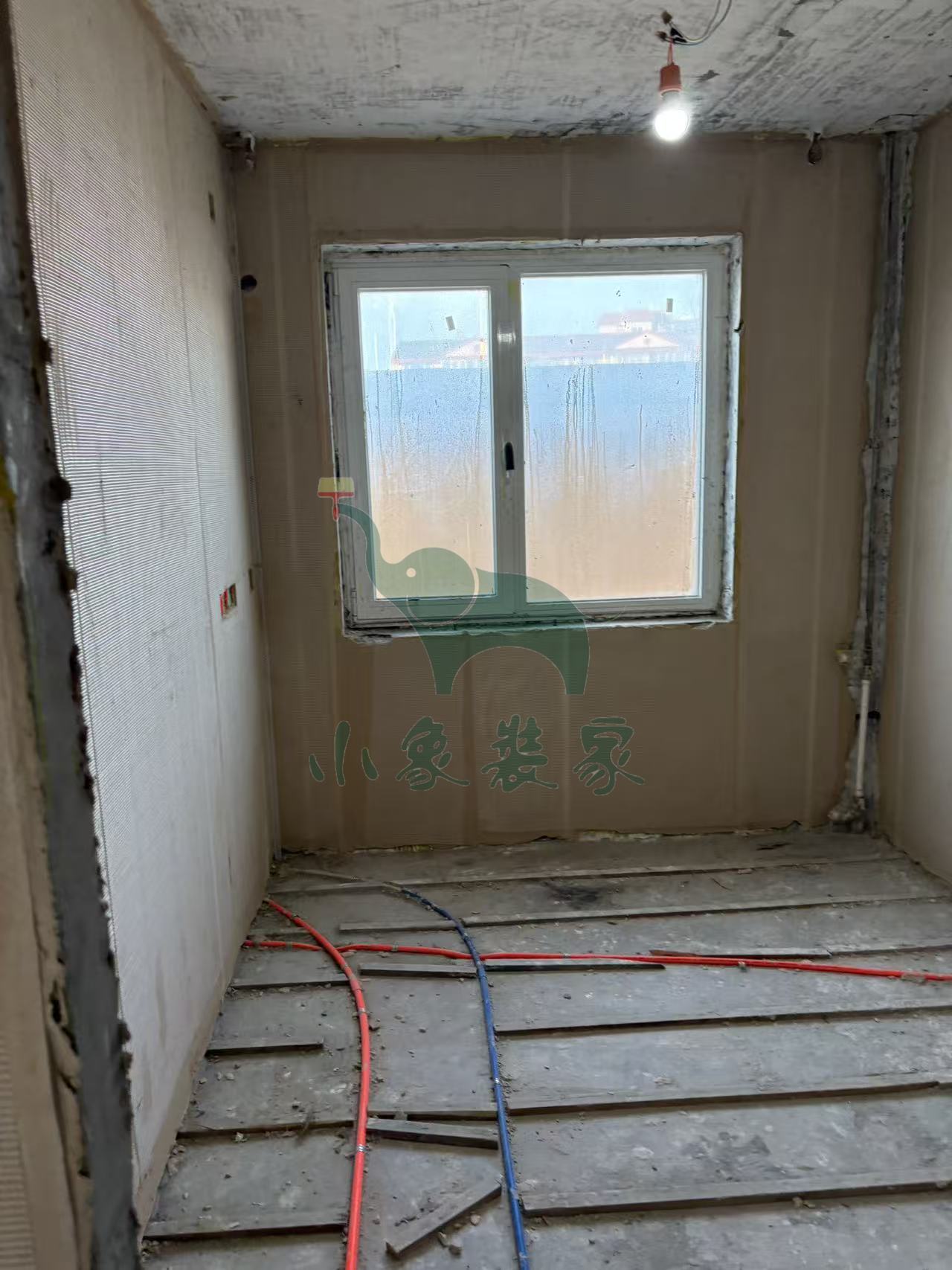

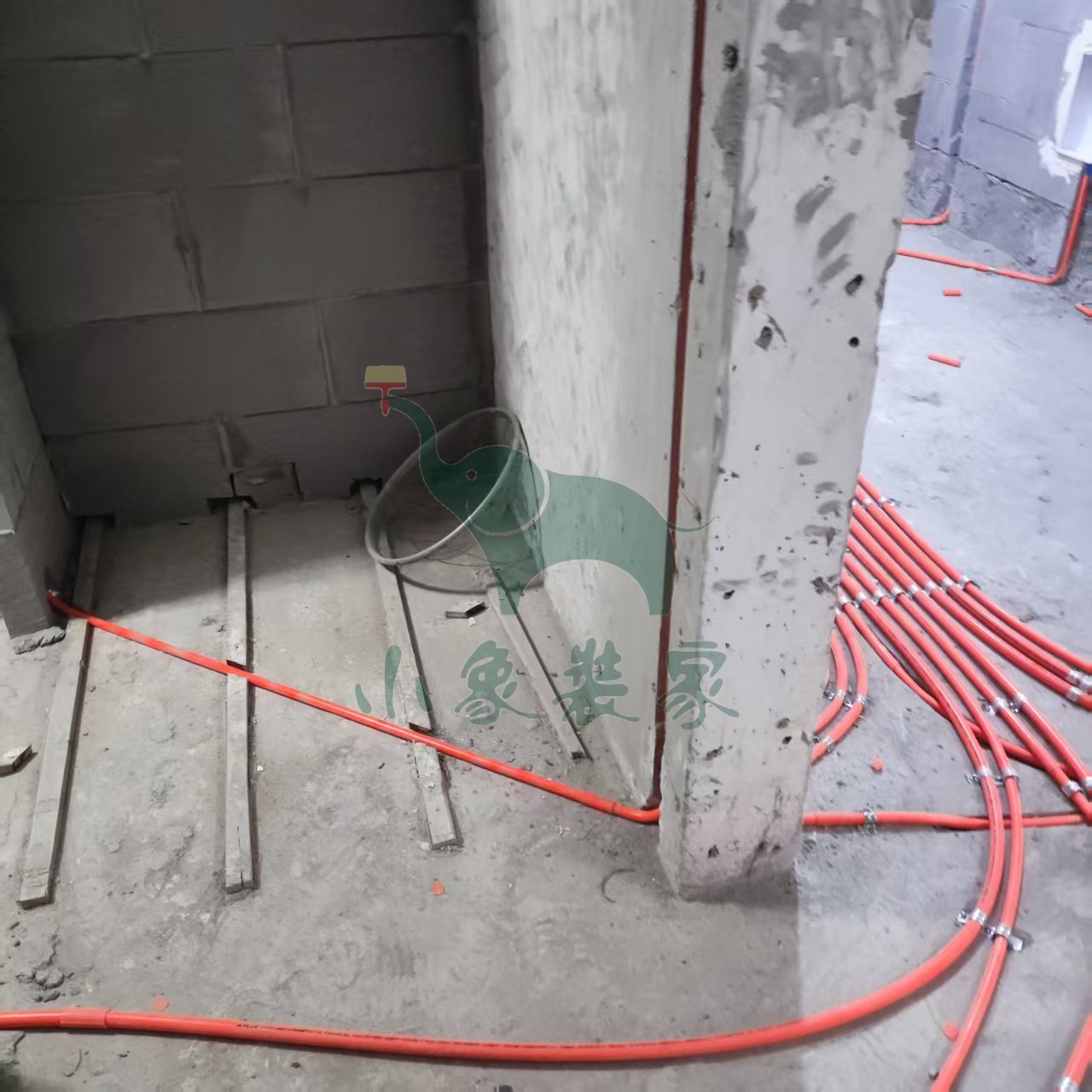

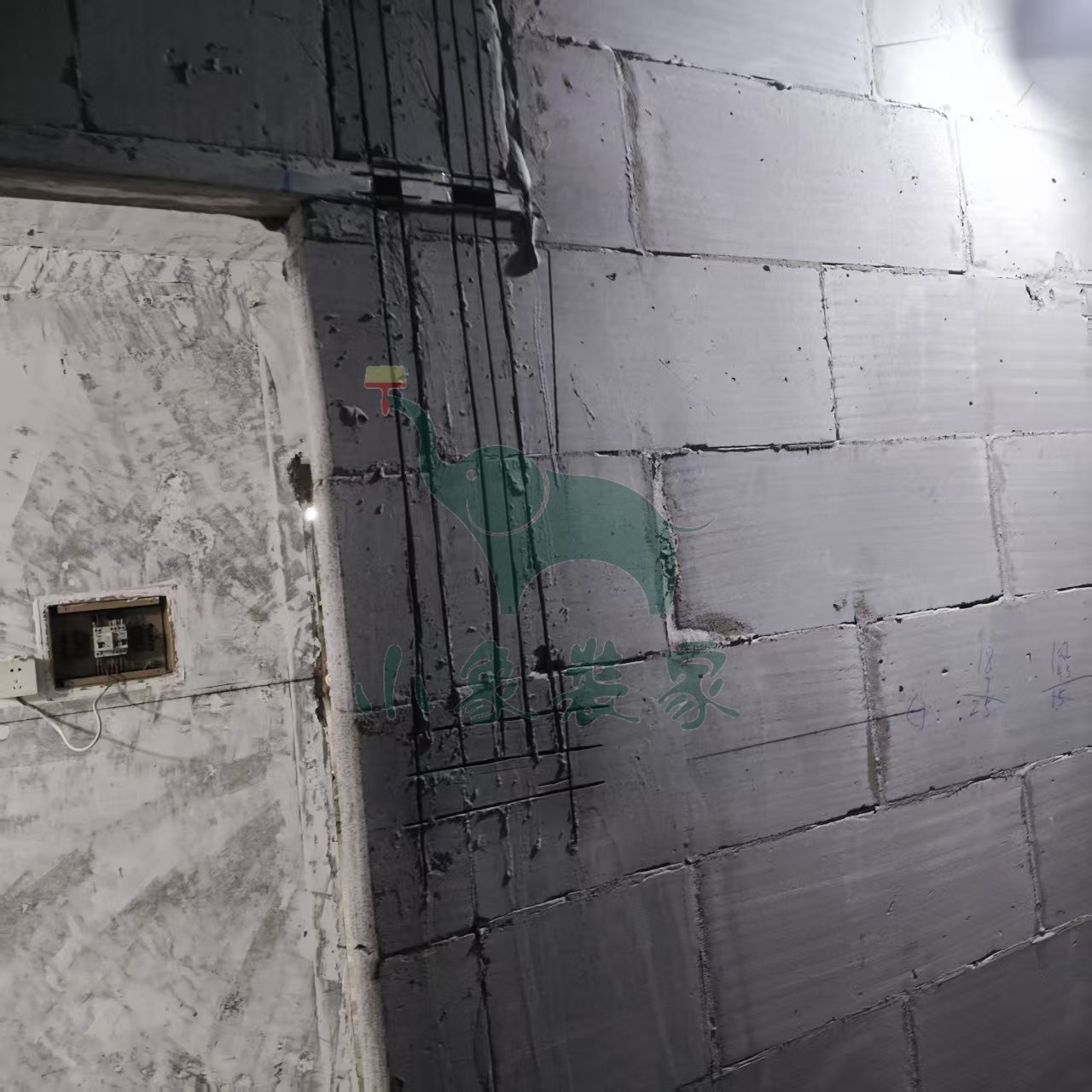

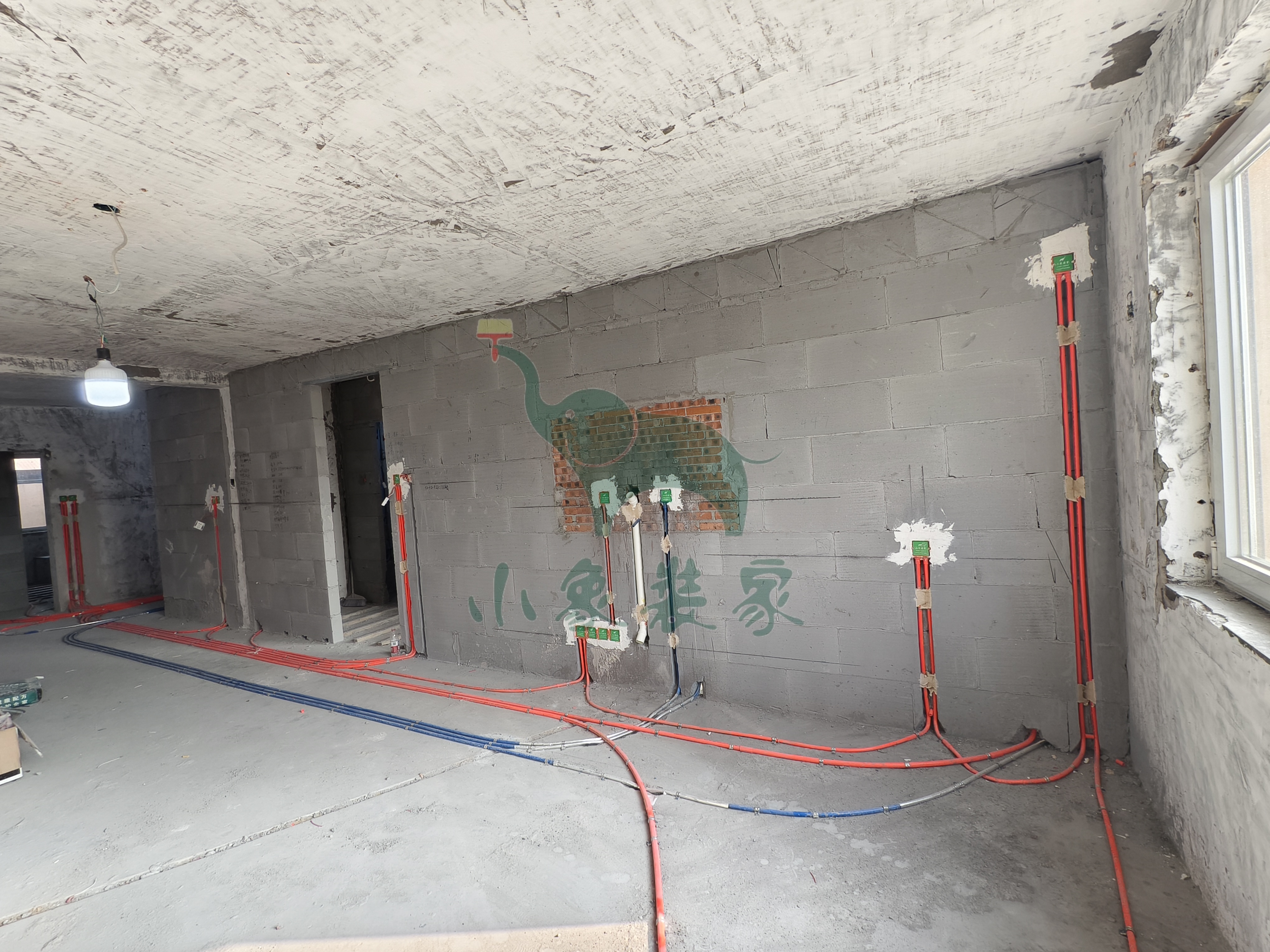

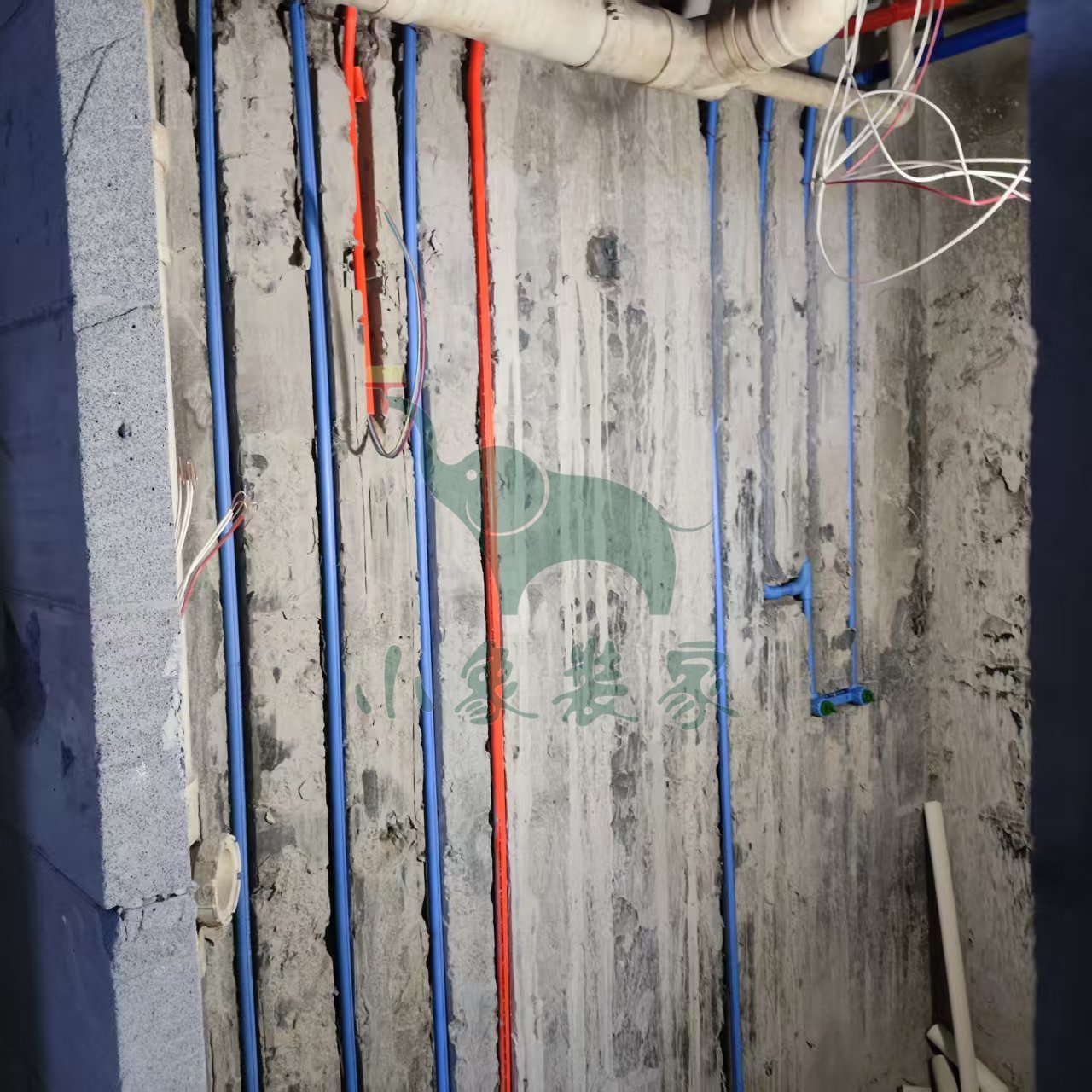

水电工程-电线布管还需1天
水电工程-水电管固定打卡已完工。
竣工总进度:35%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-水电完工

水电工程-清理垃圾

施工人员:王恩杰。
2025-10-17 星期五
工作内容:

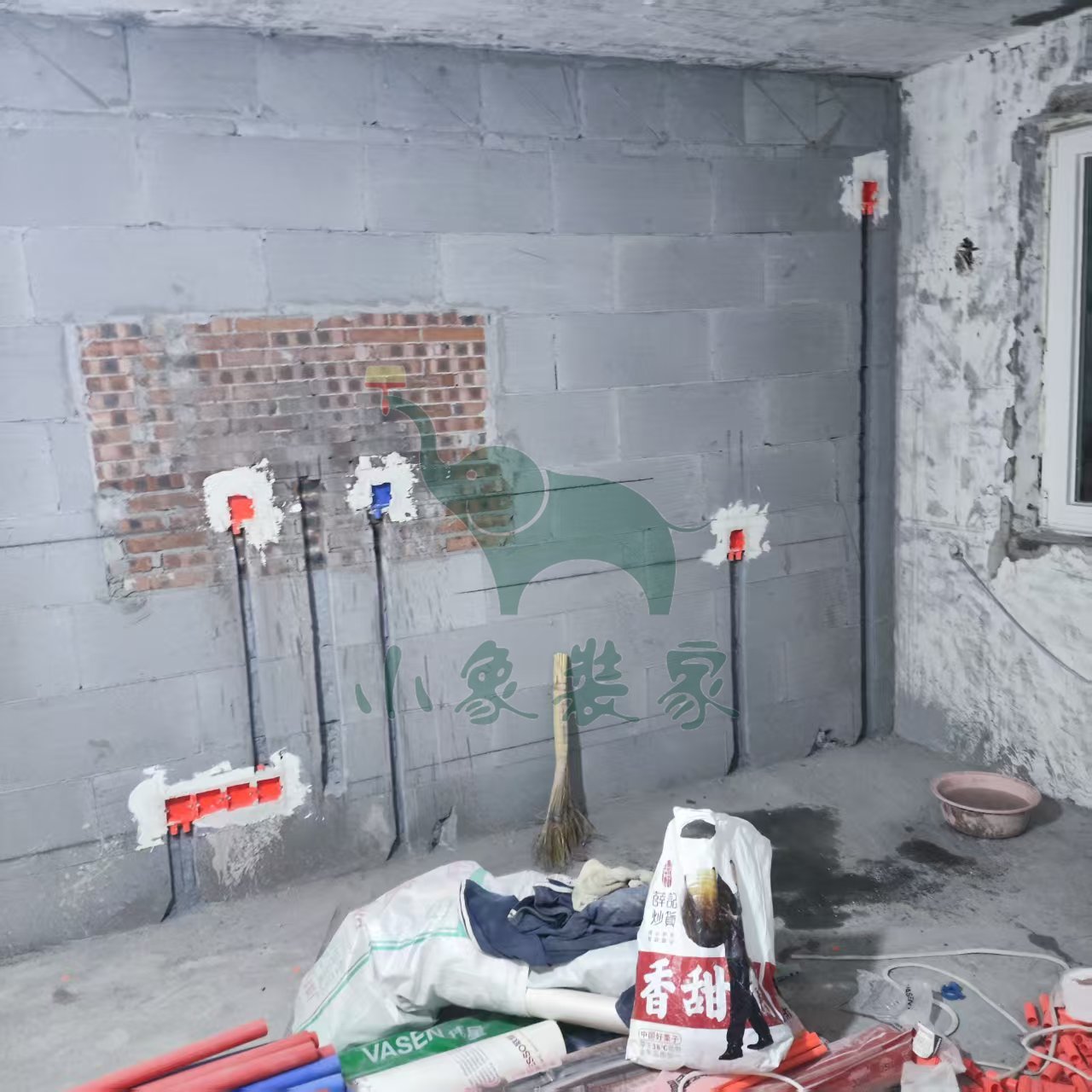

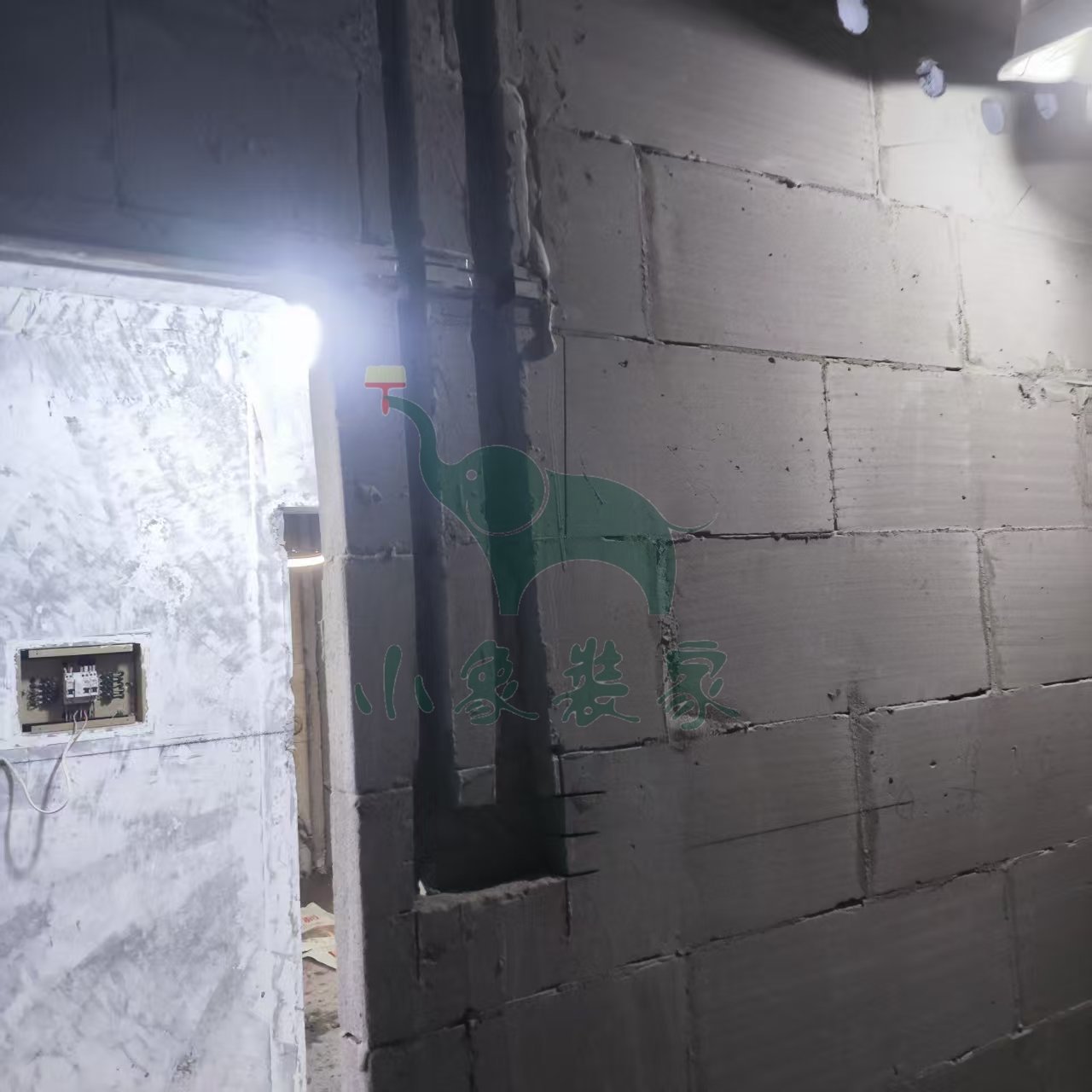

水电工程-电盒安装还需1天
水电工程-电线布管还需1天。
竣工总进度:30%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水电管固定打卡

施工人员:王恩杰。
2025-10-16 星期四
工作内容:

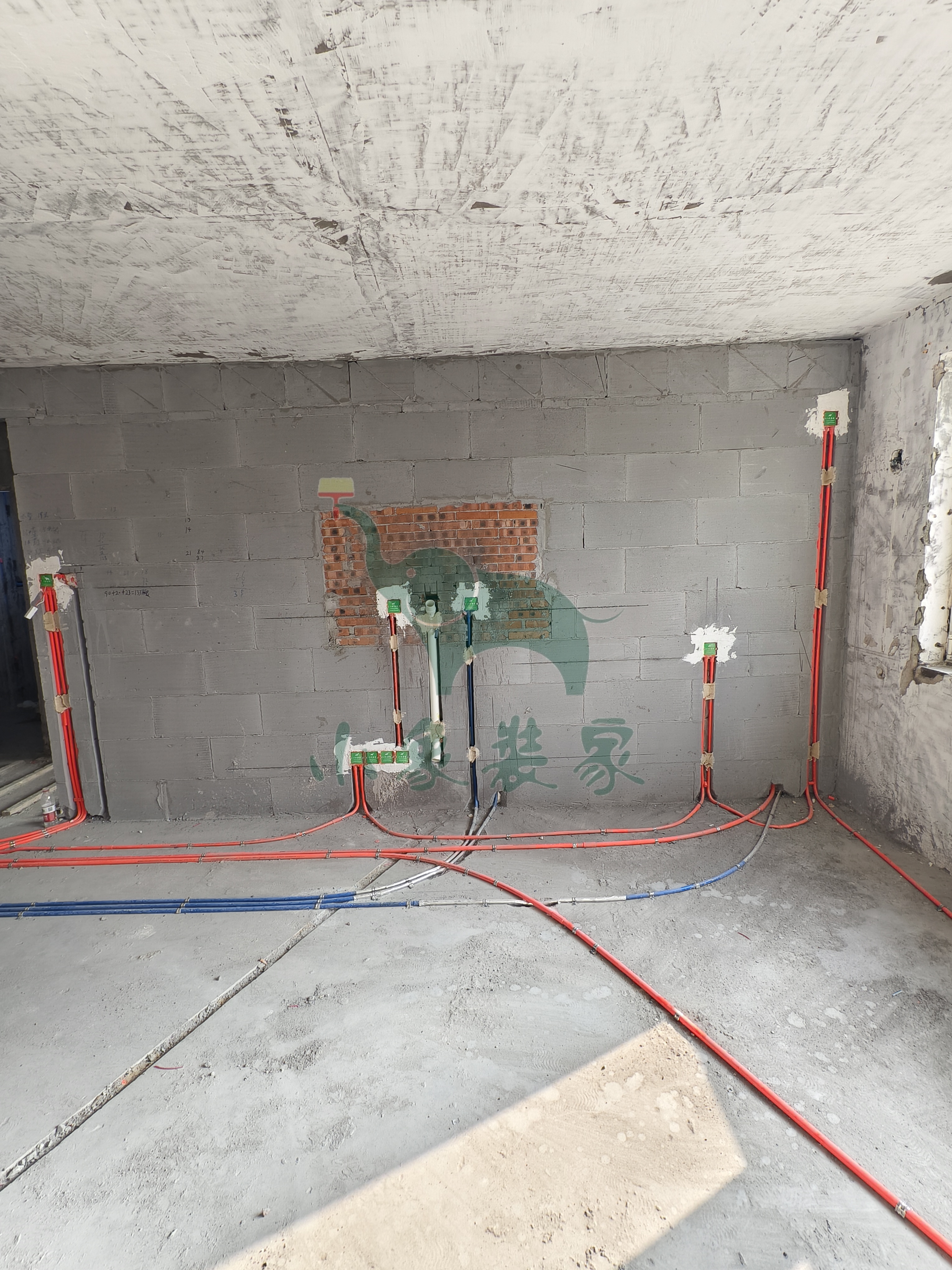

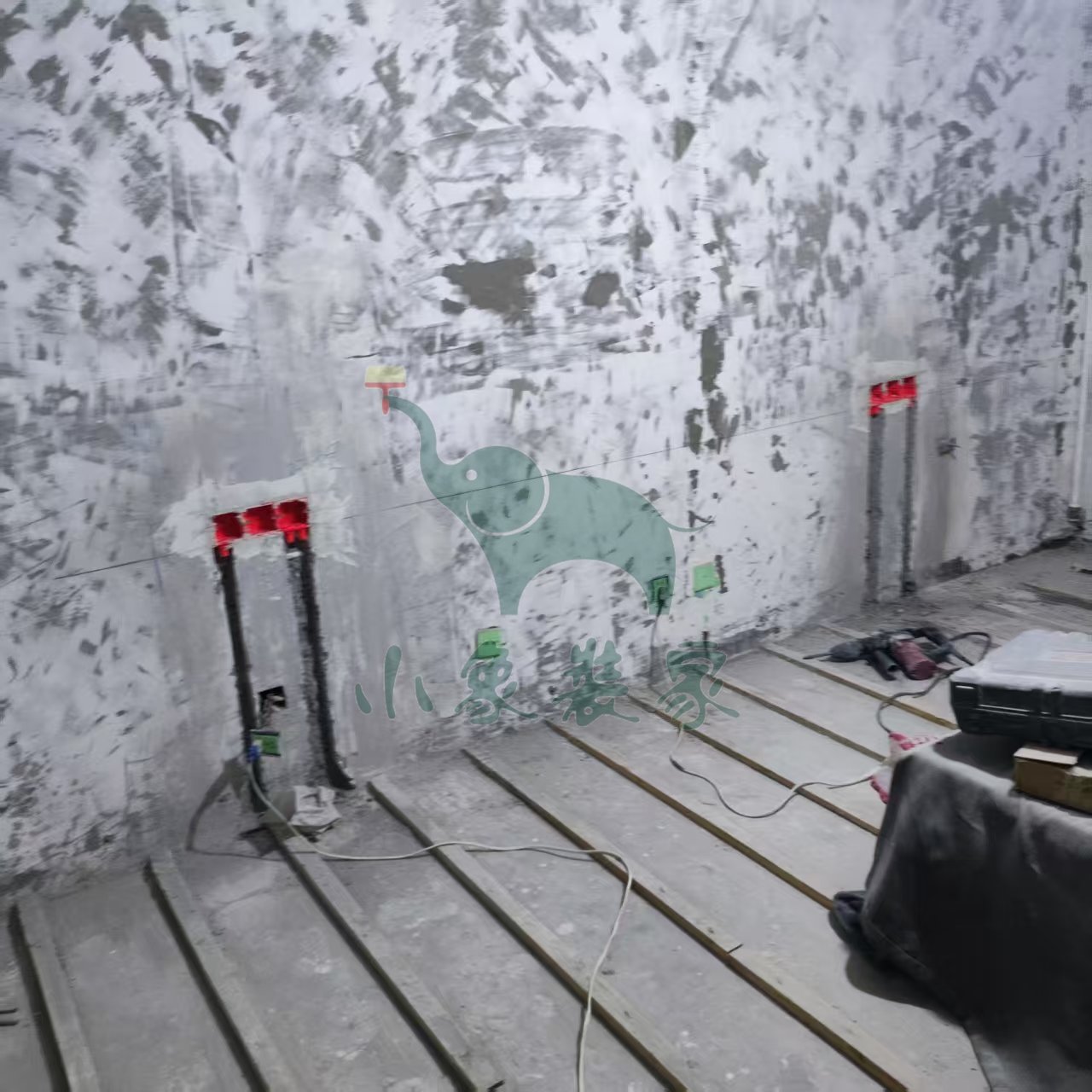

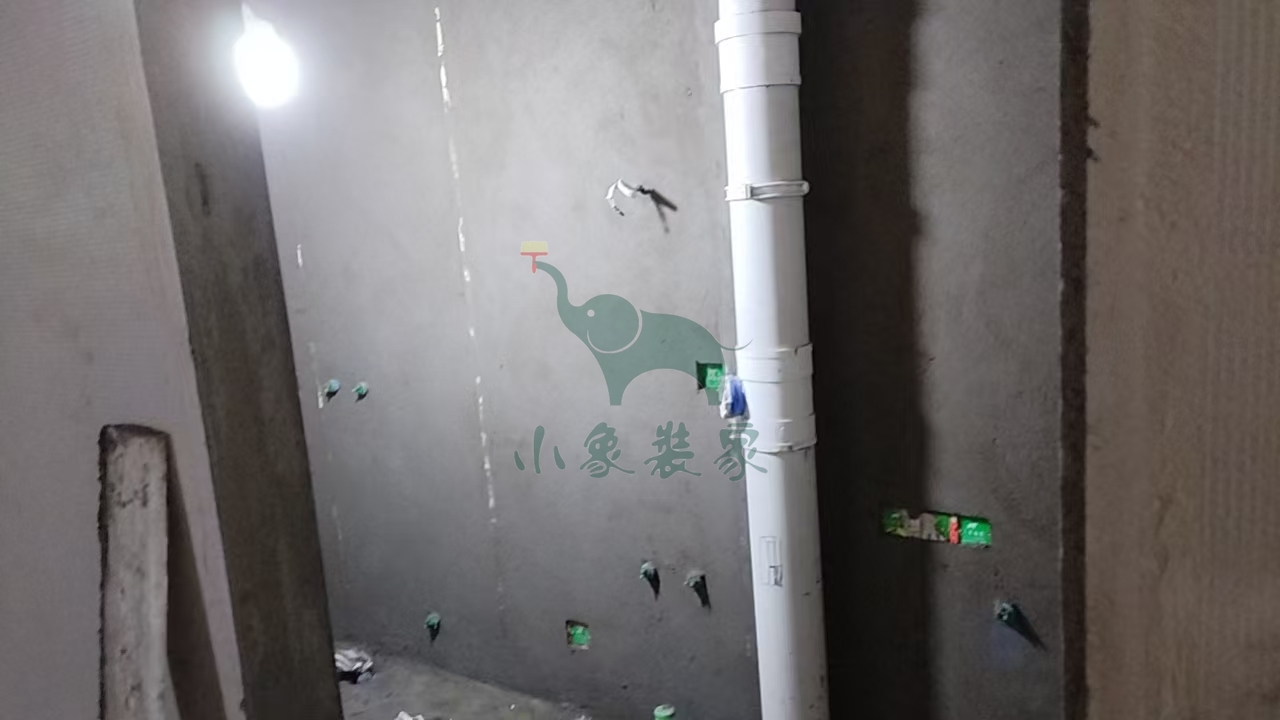

水电工程-强弱电箱已完工
水电工程-电盒安装还需1天。
竣工总进度:25%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电盒安装

水电工程-电线布管

施工人员:王恩杰。
2025-10-15 星期三
工作内容:
水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-强弱电箱

水电工程-电盒安装

施工人员:王恩杰。
2025-10-14 星期二
工作内容:
水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-开线槽

水电工程-电线布管

施工人员:王恩杰。
2025-10-11 星期六
工作内容:
水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:王恩杰。
共9张
【明日播报】
2025-10-12停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-13。
2025-10-01 星期三
工作内容:

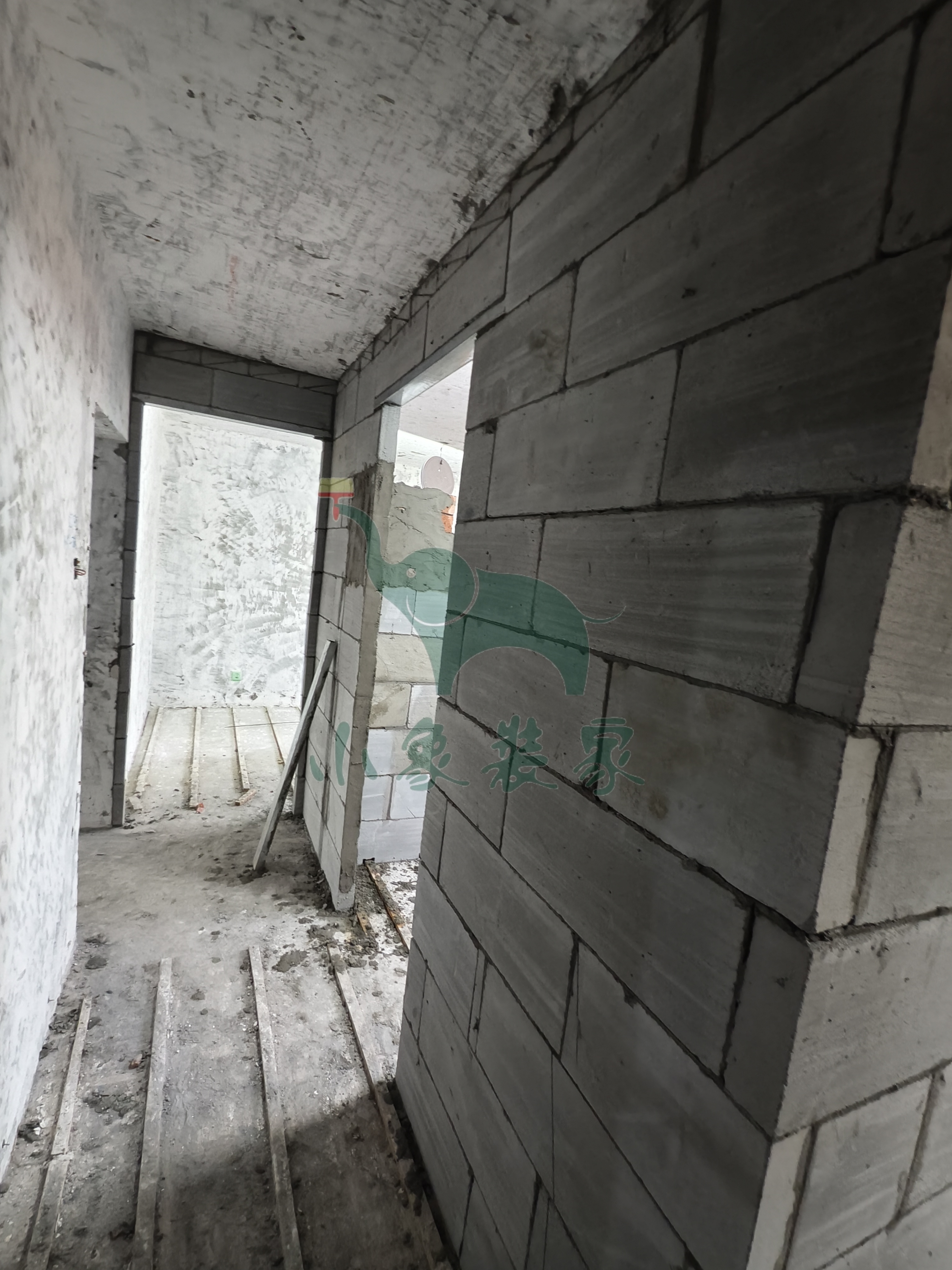

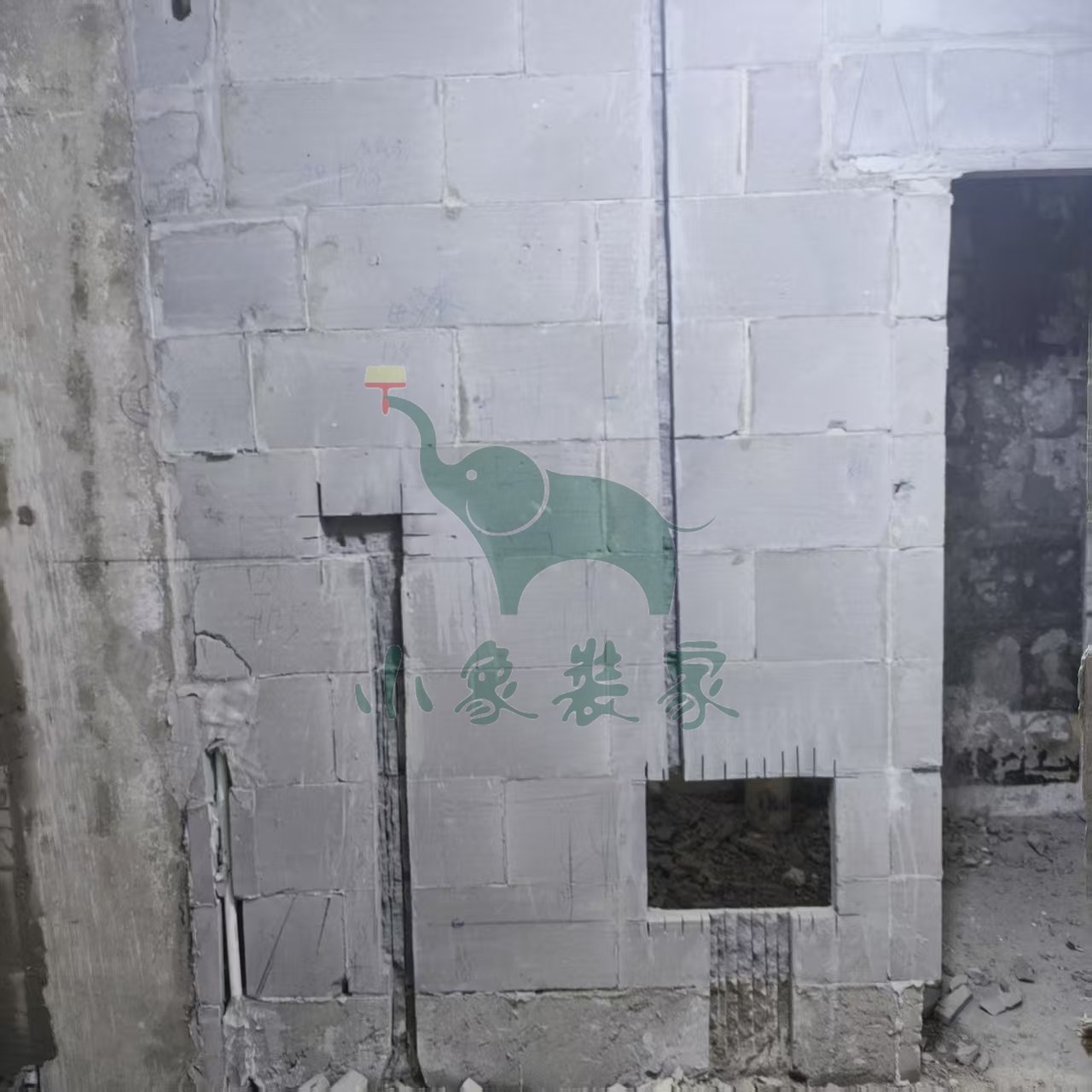

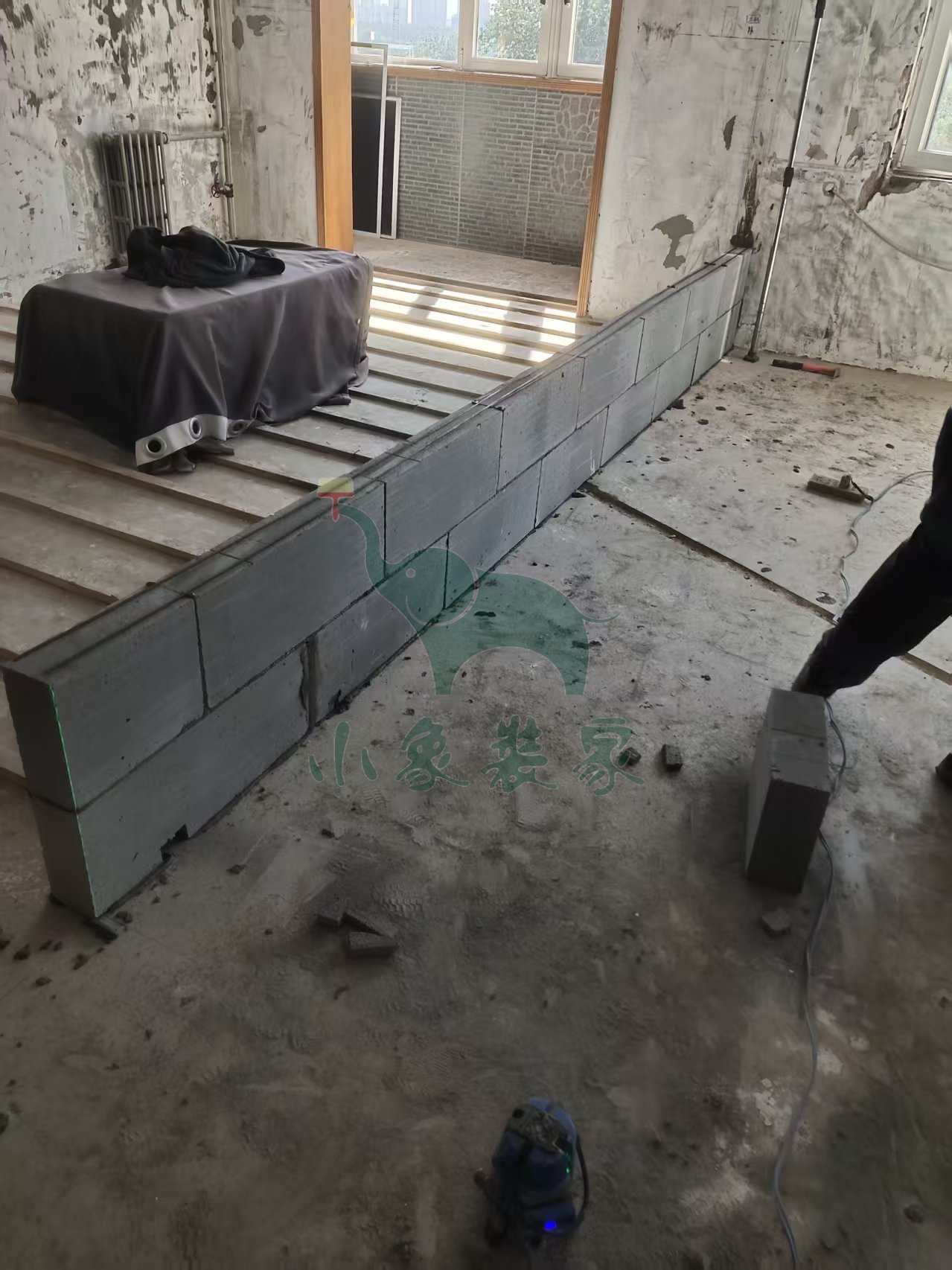

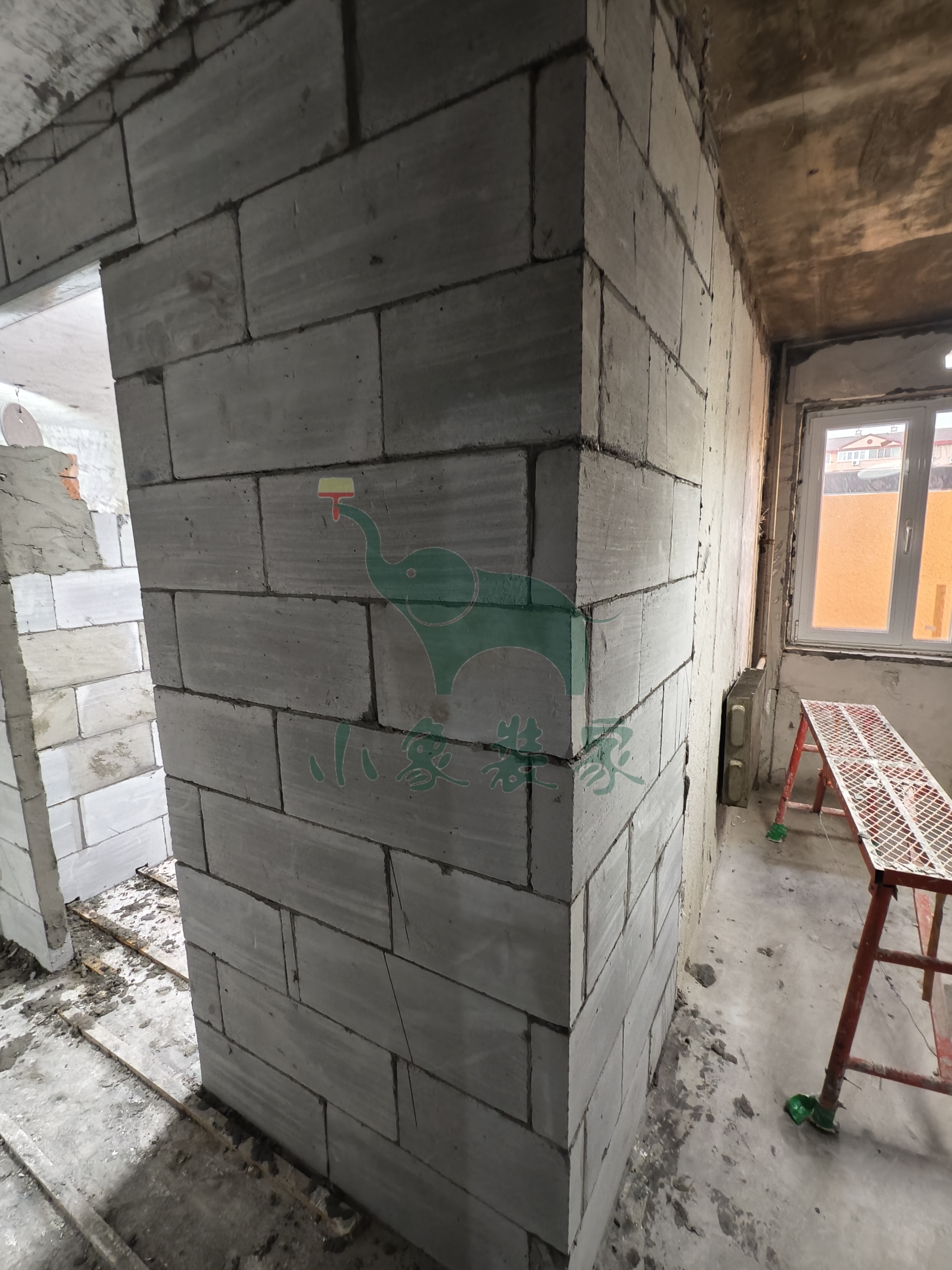

瓦工工程-轻体砖砌墙还需1天。
竣工总进度:25%。
施工人员:郭留建。
共5张
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。
2025-10-01 星期三
工作内容:
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:25%。
施工人员:郭留建。
共5张
【明日播报】
工作内容:

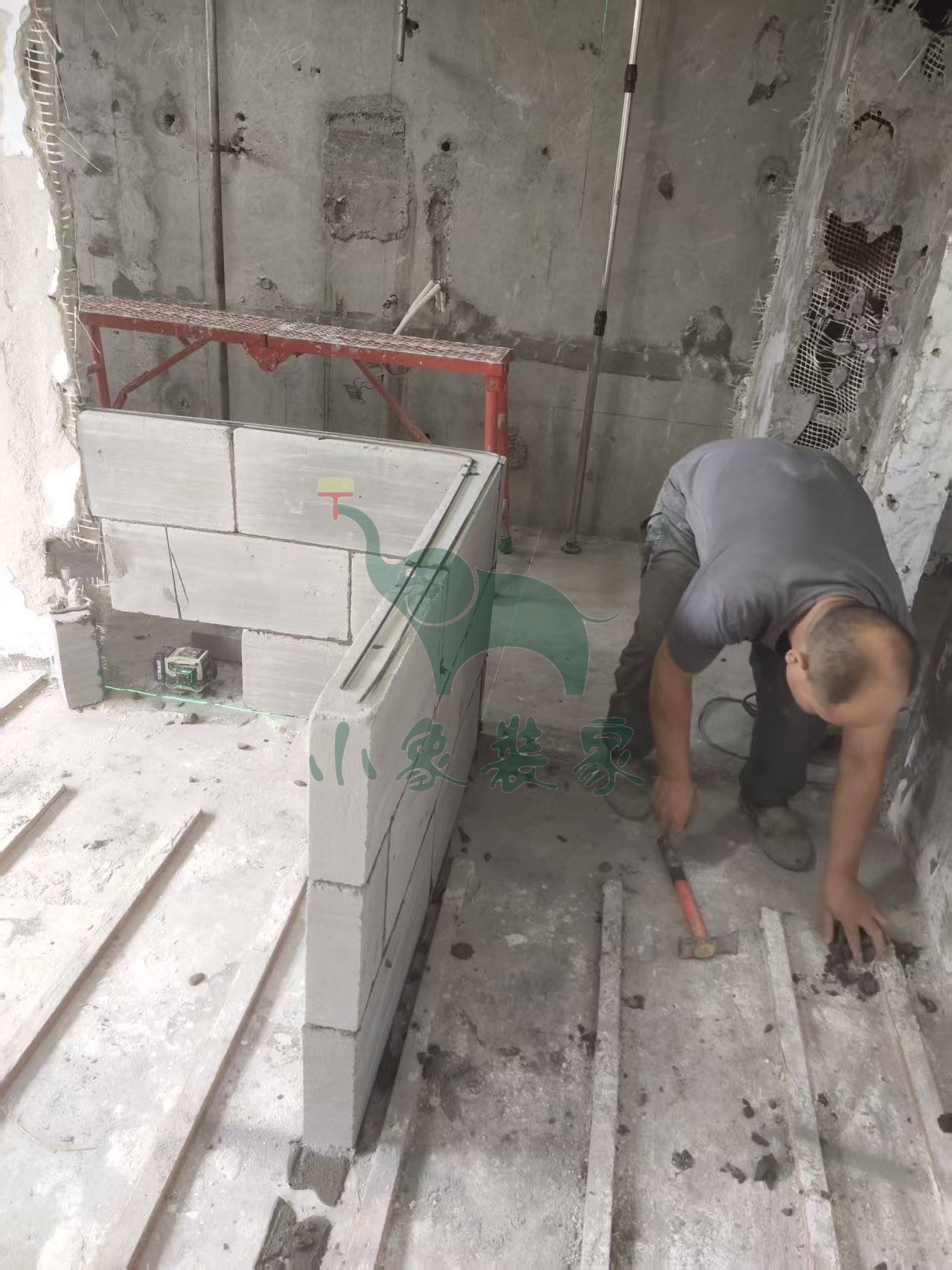

瓦工工程-轻体砖砌墙

施工人员:郭留建。
2025-09-25 星期四
工作内容:
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:20%。
施工人员:黄新其。
共5张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-09-24 星期三

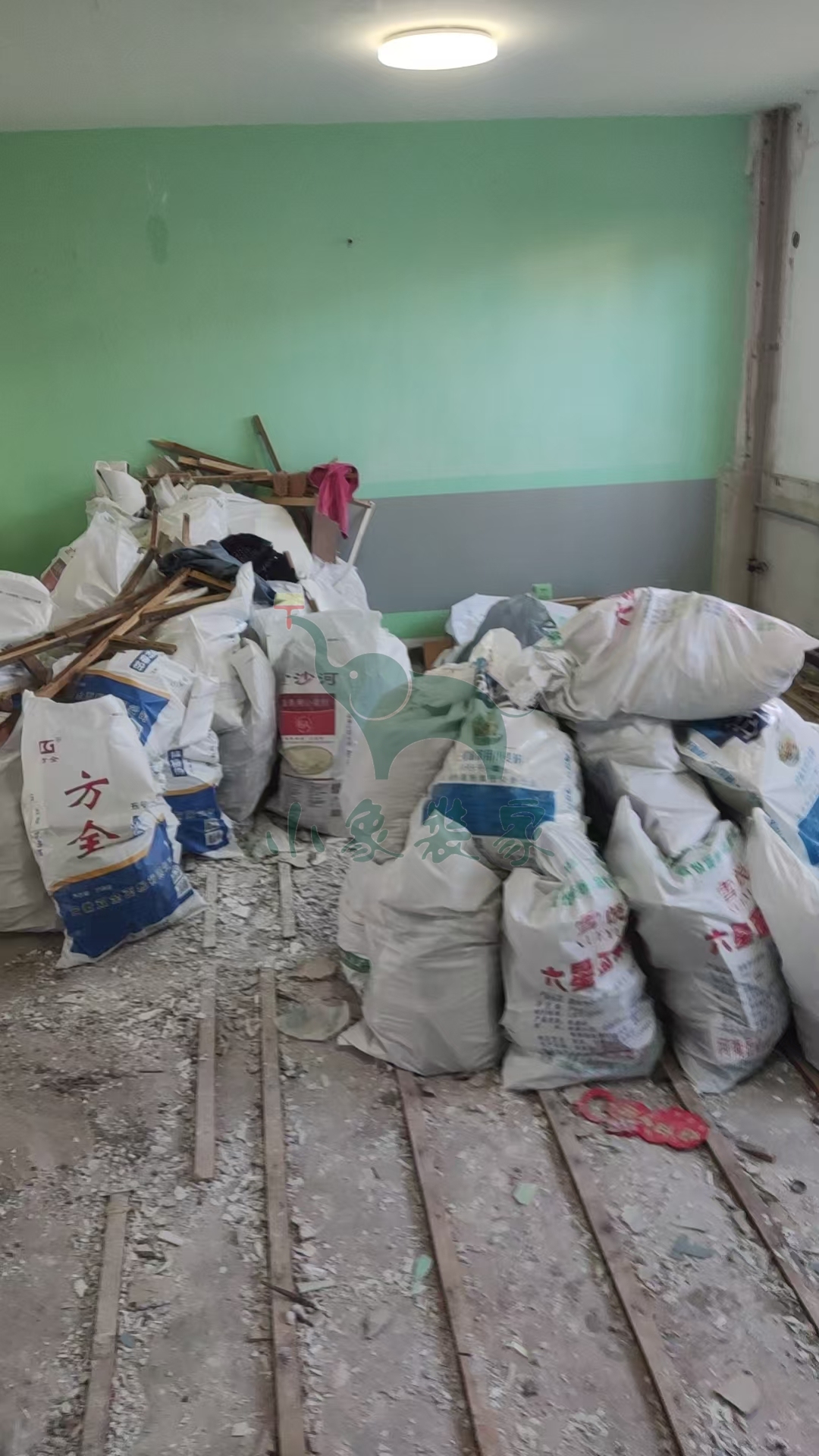

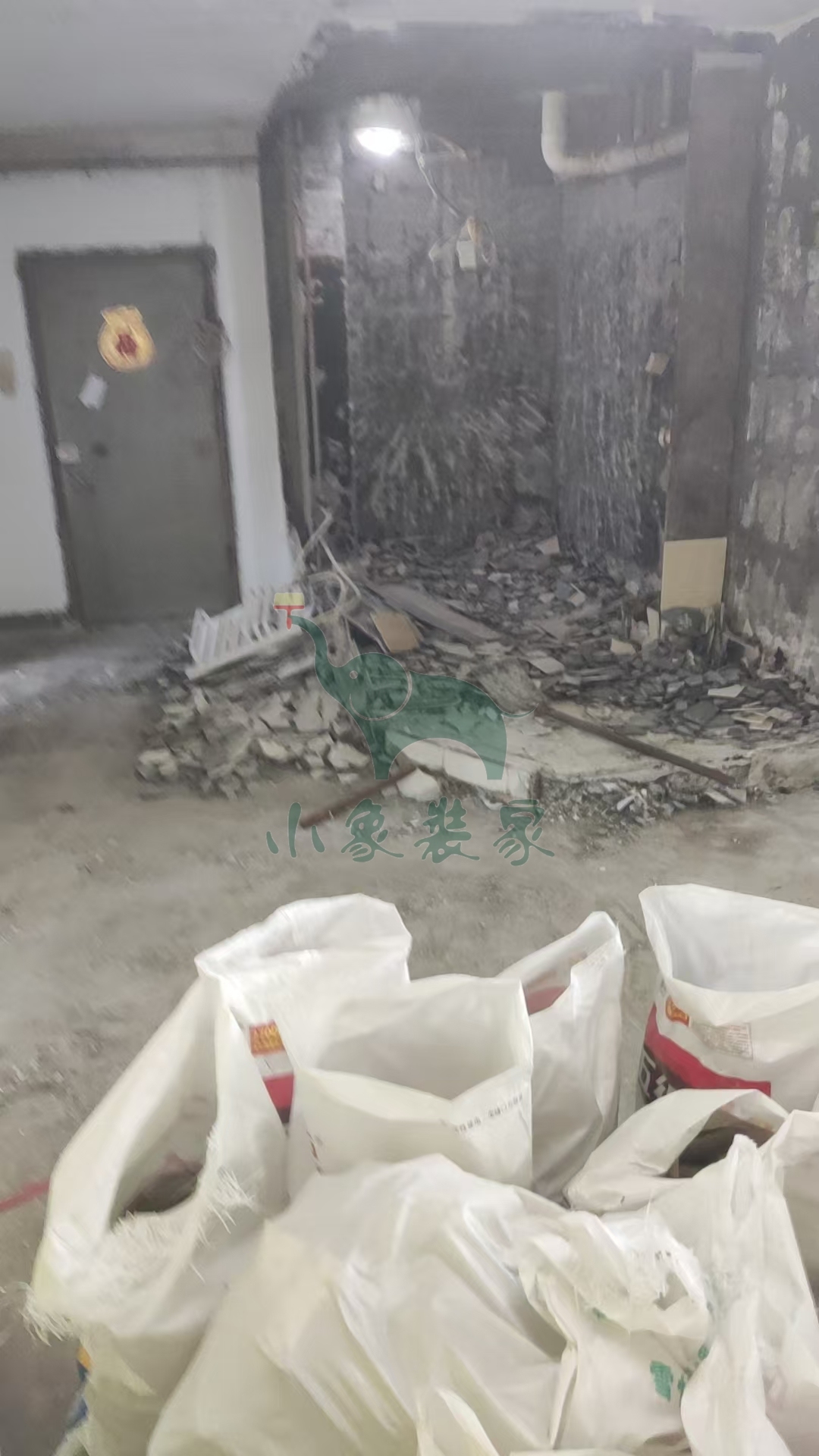

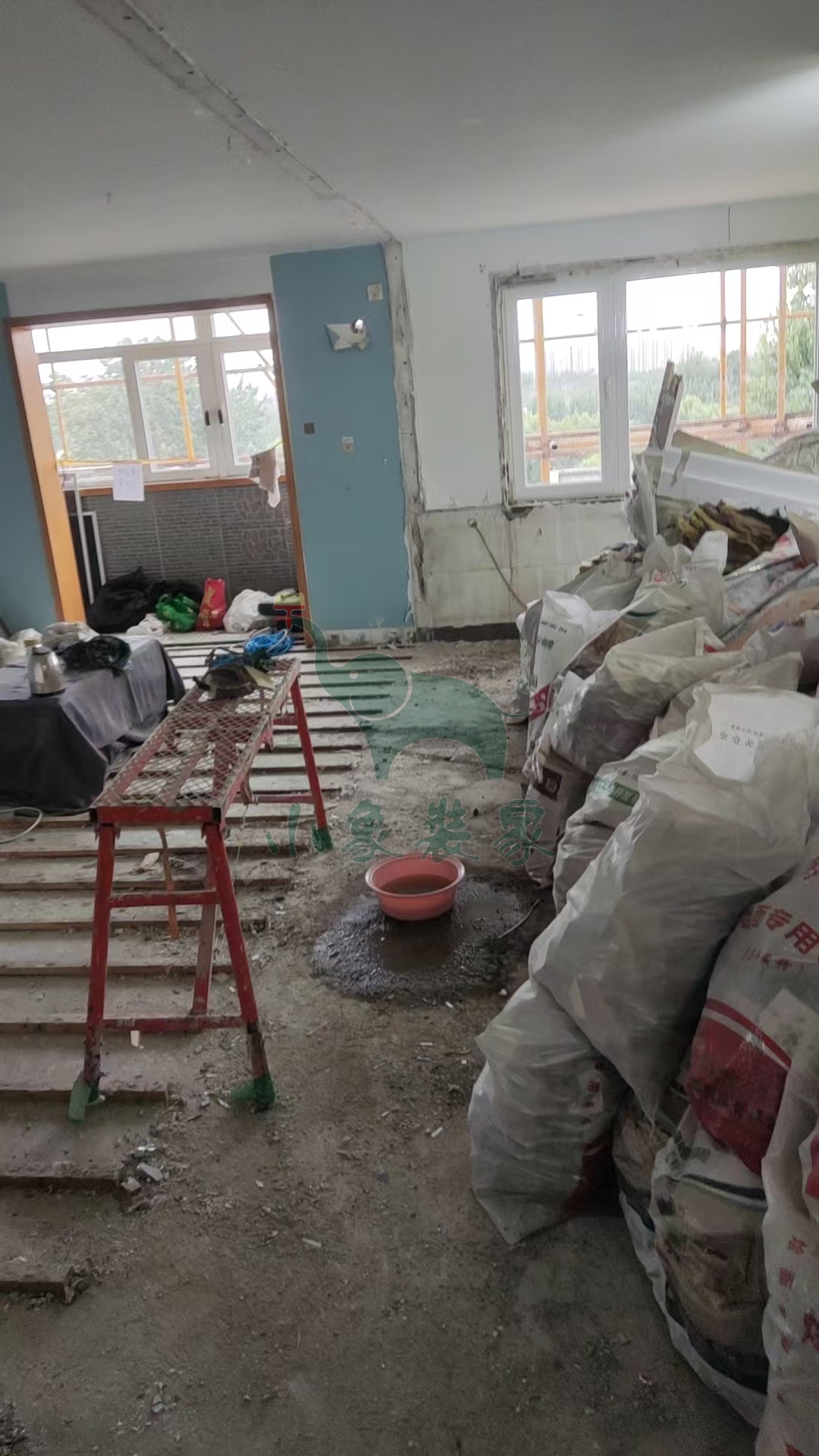

工作内容:

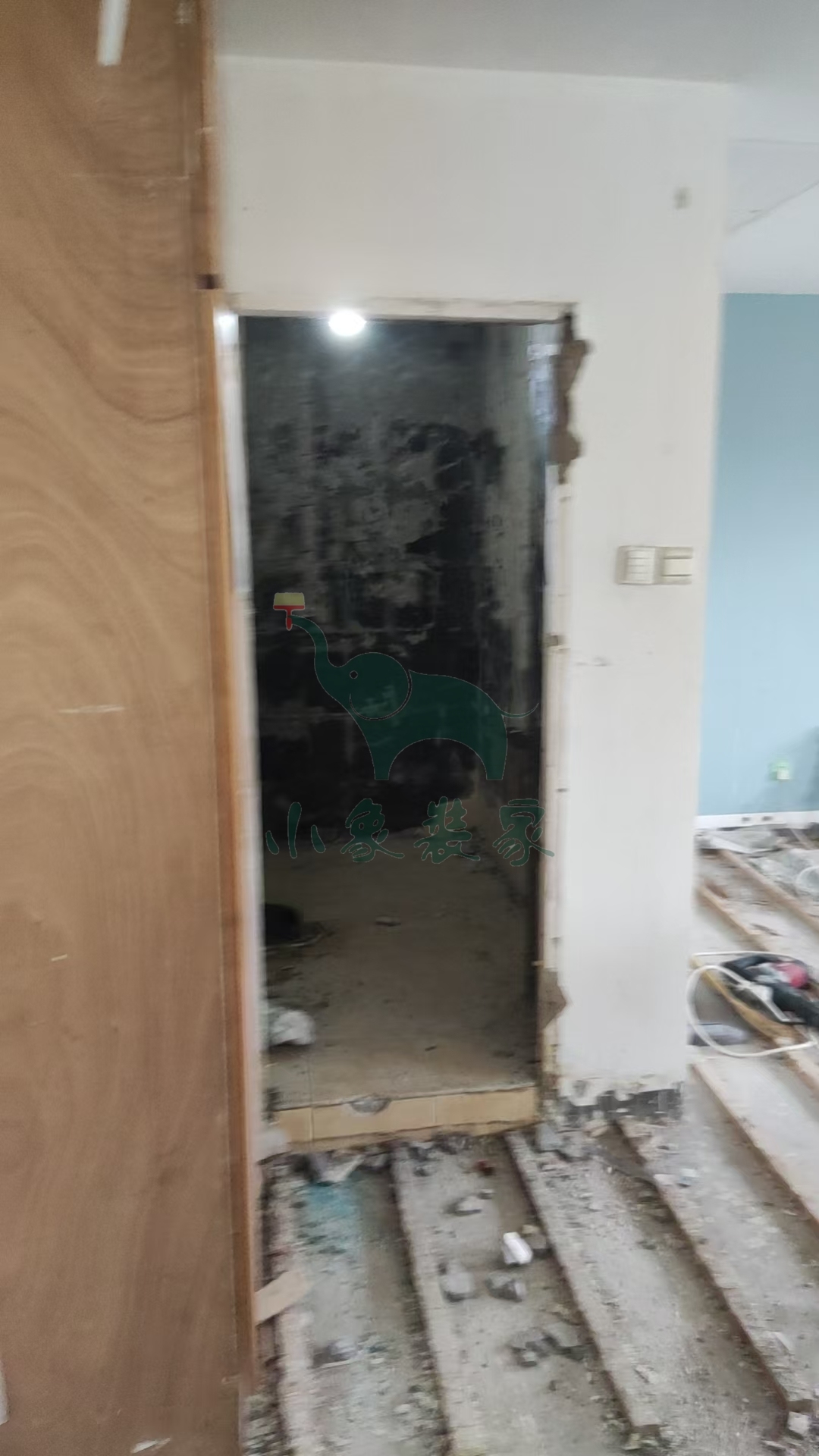

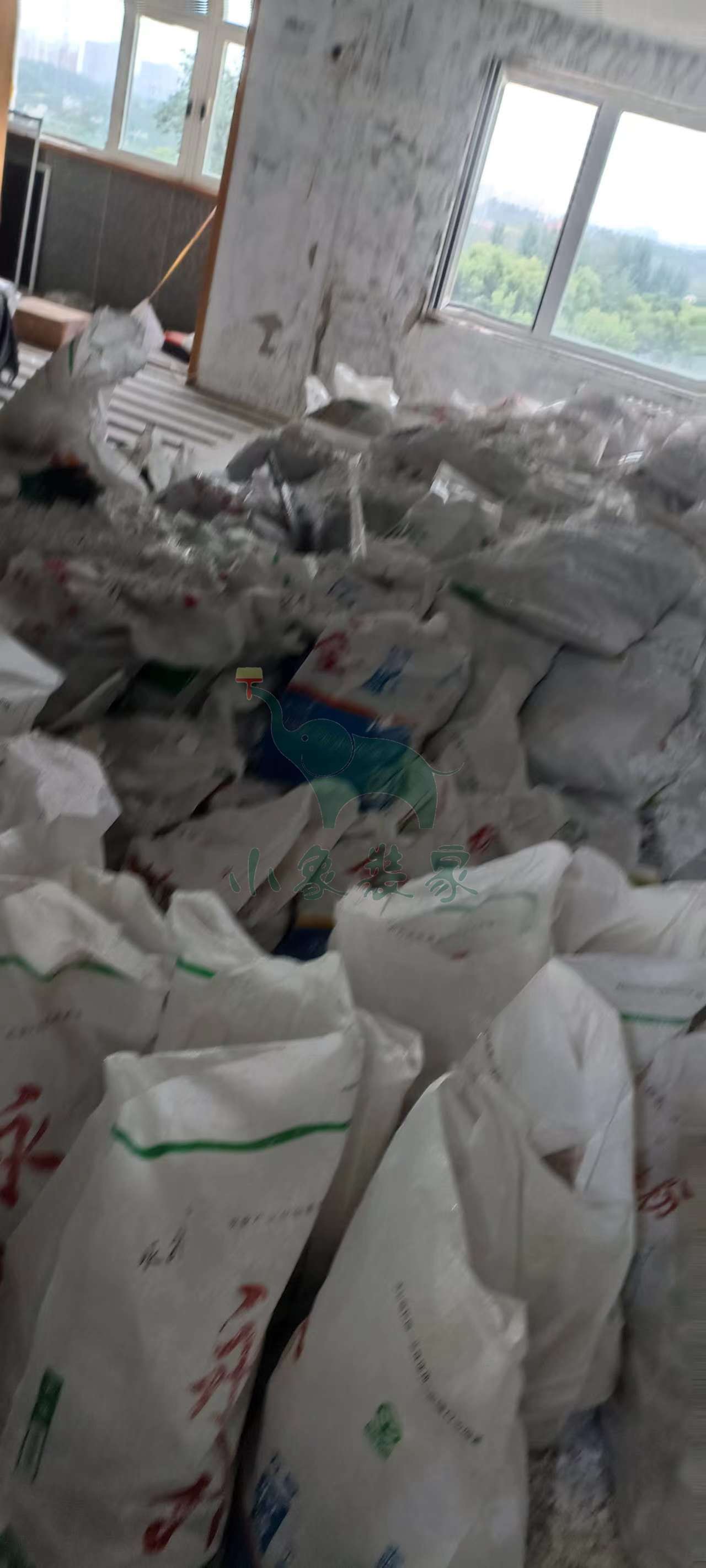

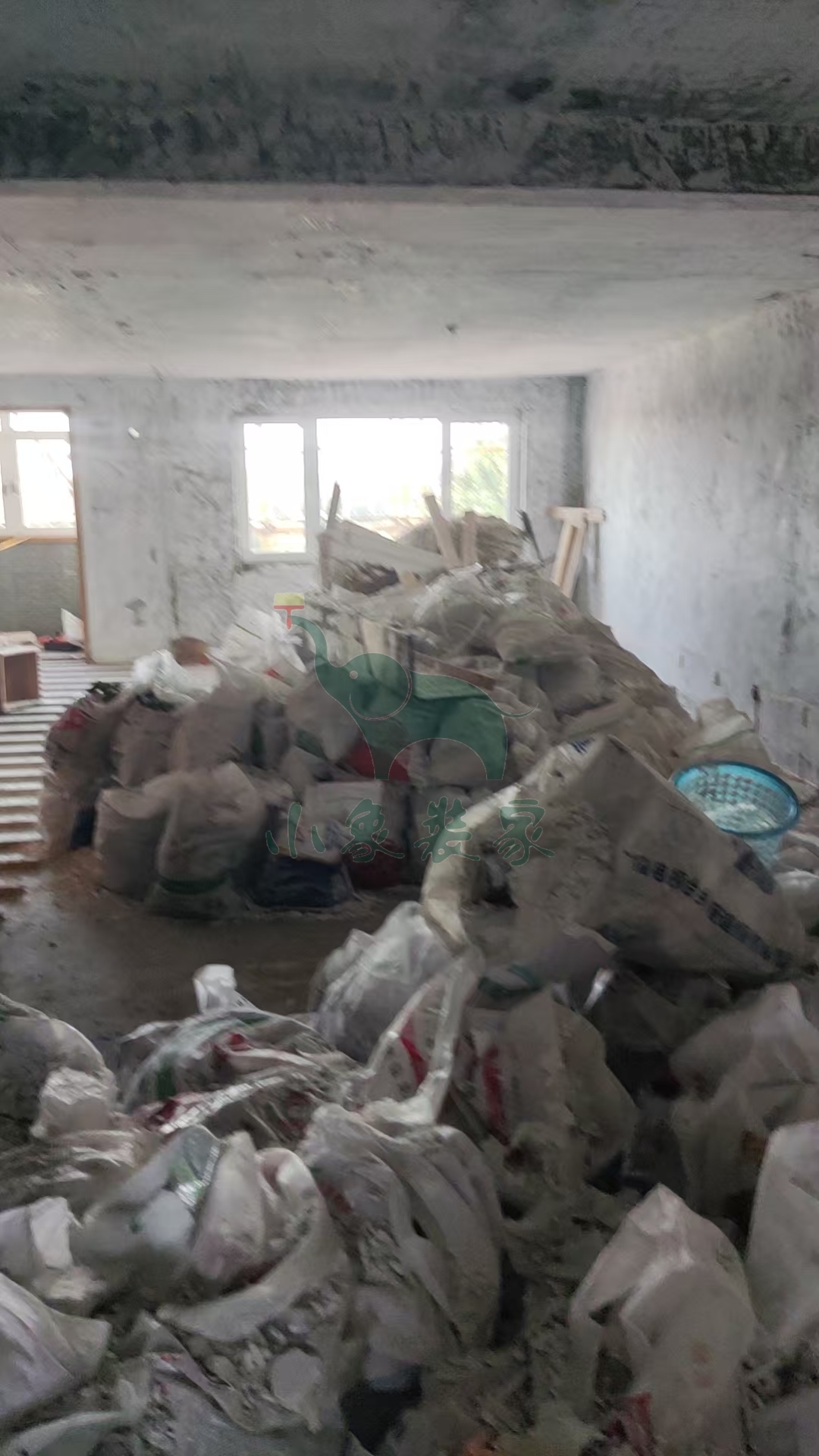

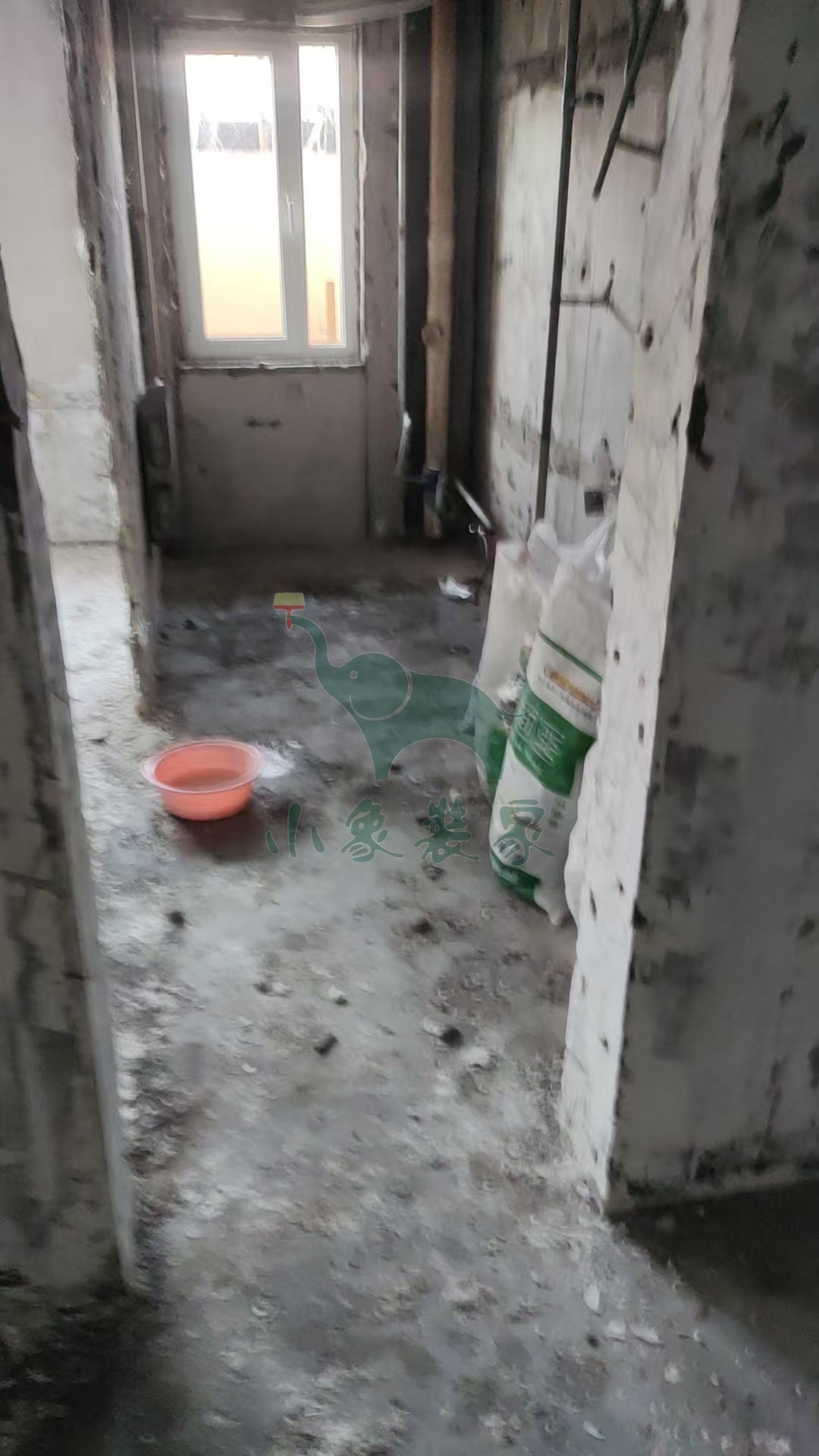

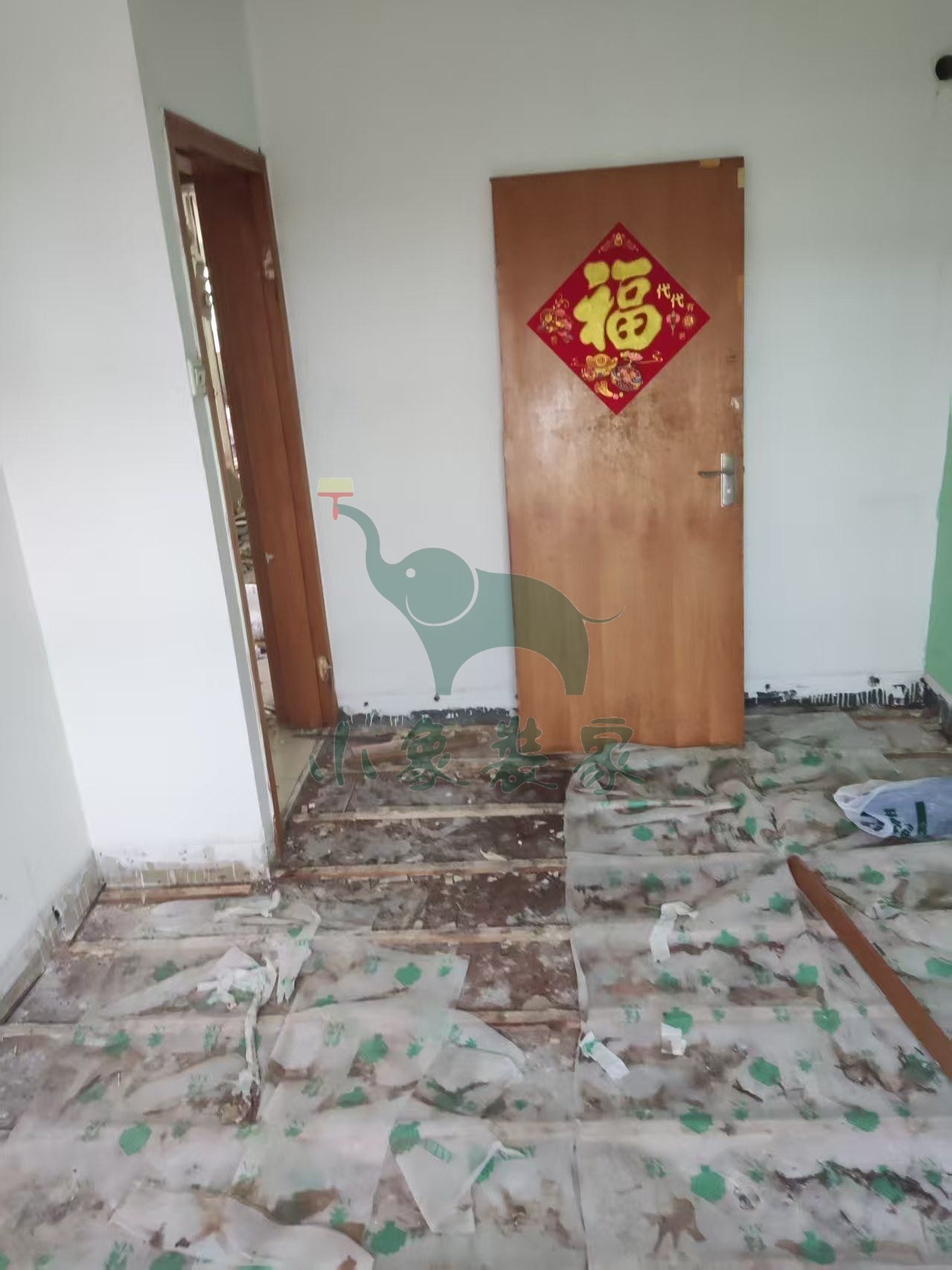

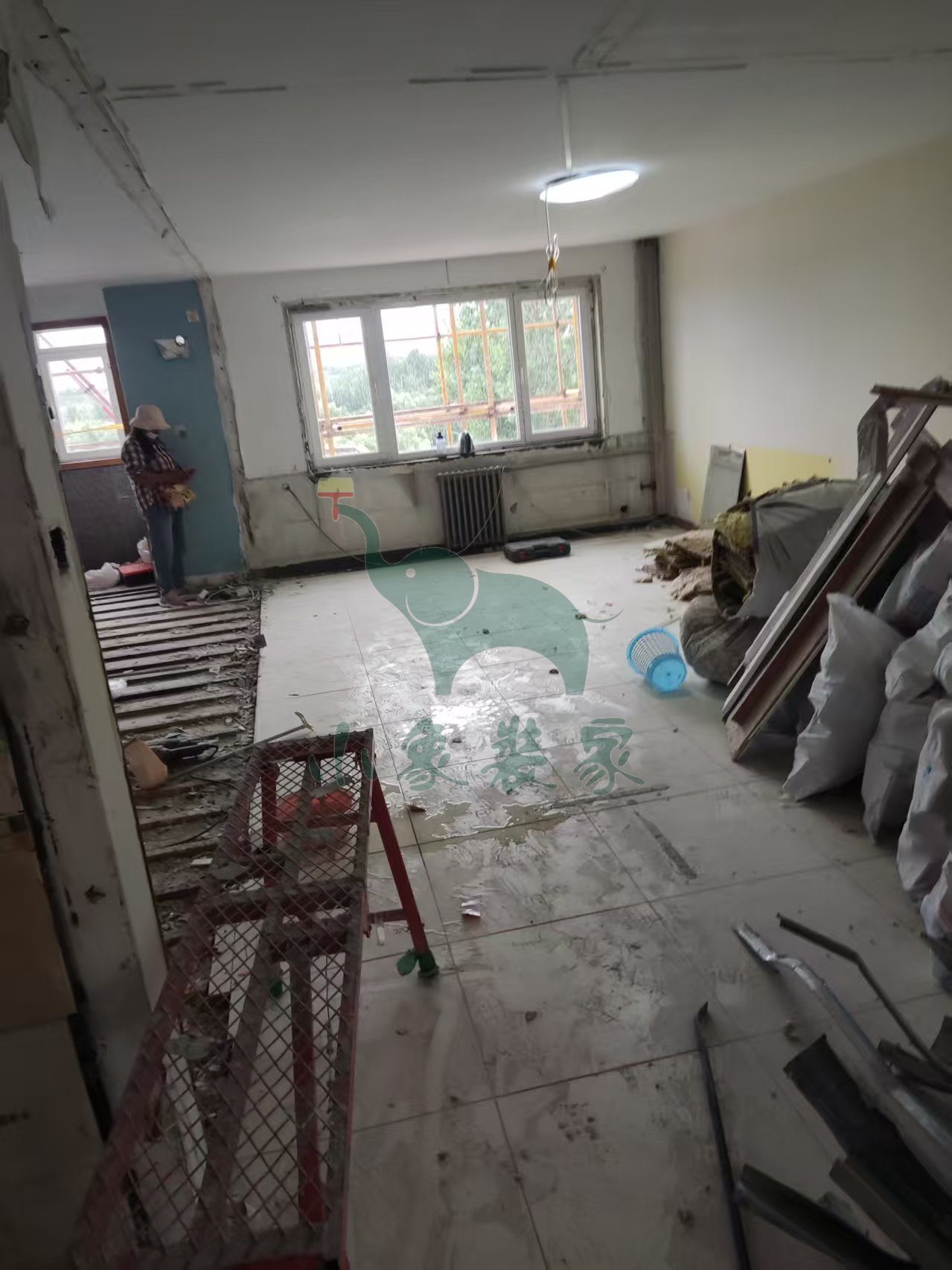

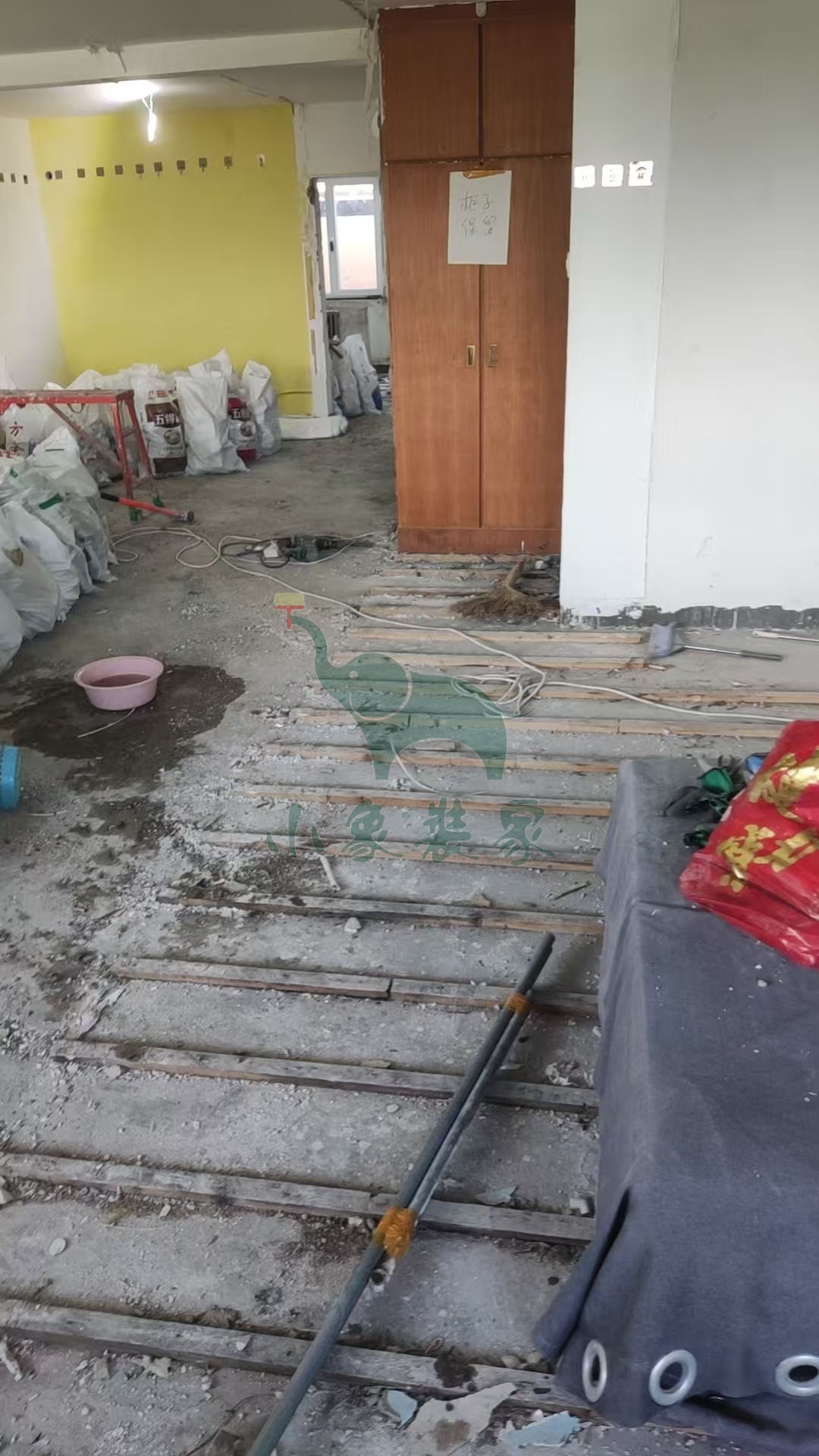

拆除工程-清运垃圾已完工。
竣工总进度:20%。
施工人员:车志坚。
共7张
【明日播报】
2025-09-25停工,
停工原因:客户原因-等待业主验收。
预计恢复日期:请选择复工日期!。
2025-09-23 星期二

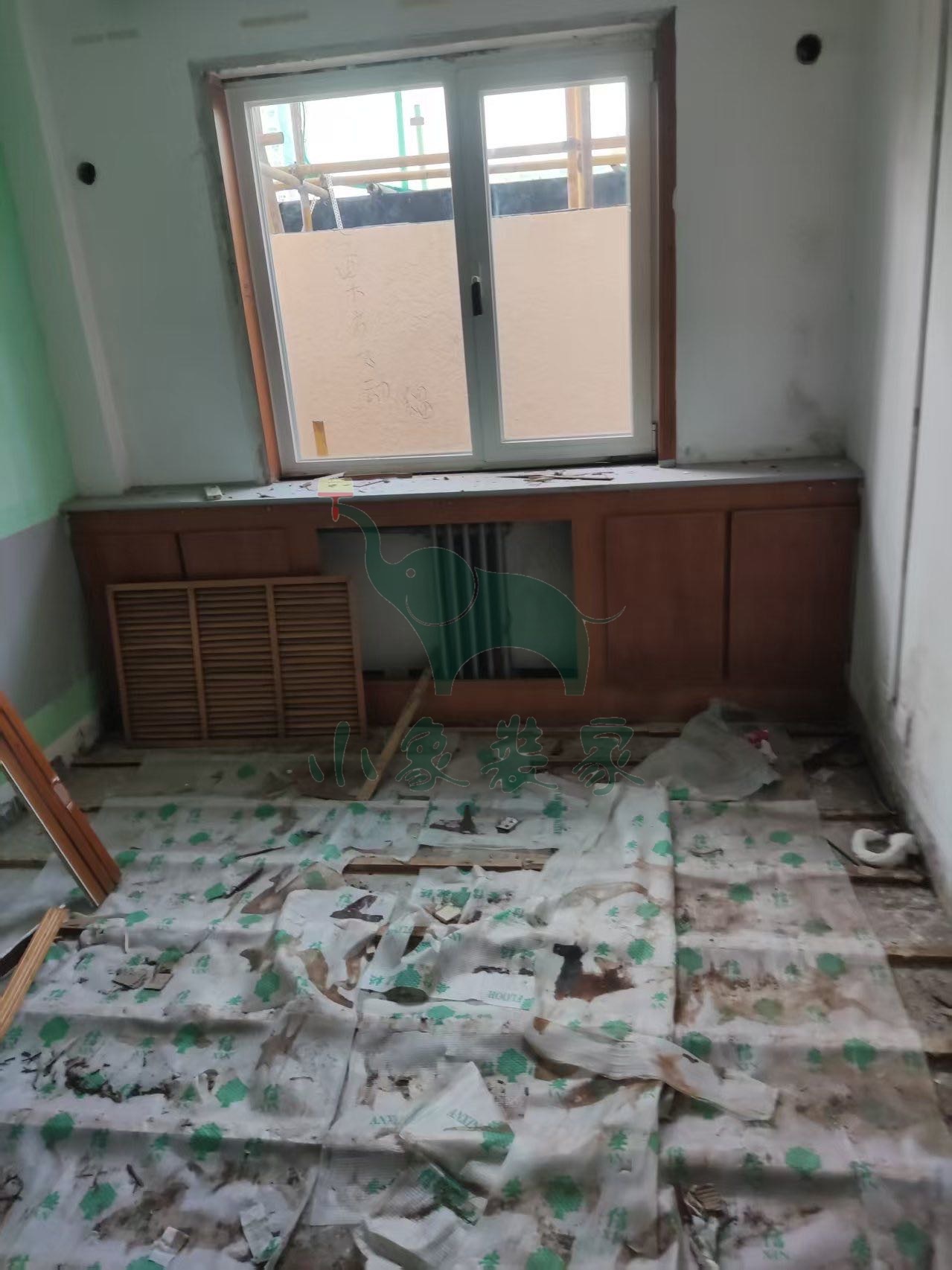

工作内容:

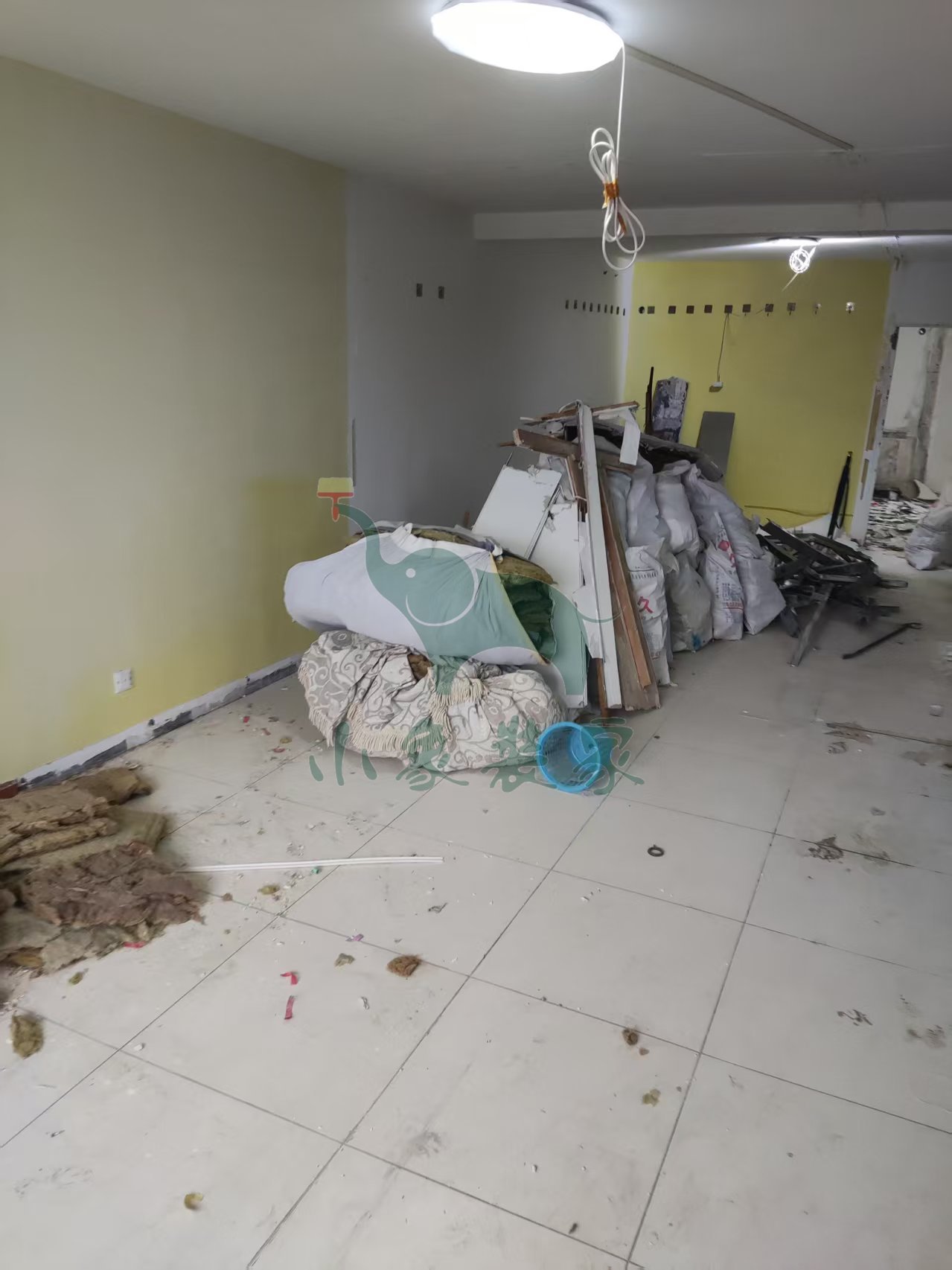

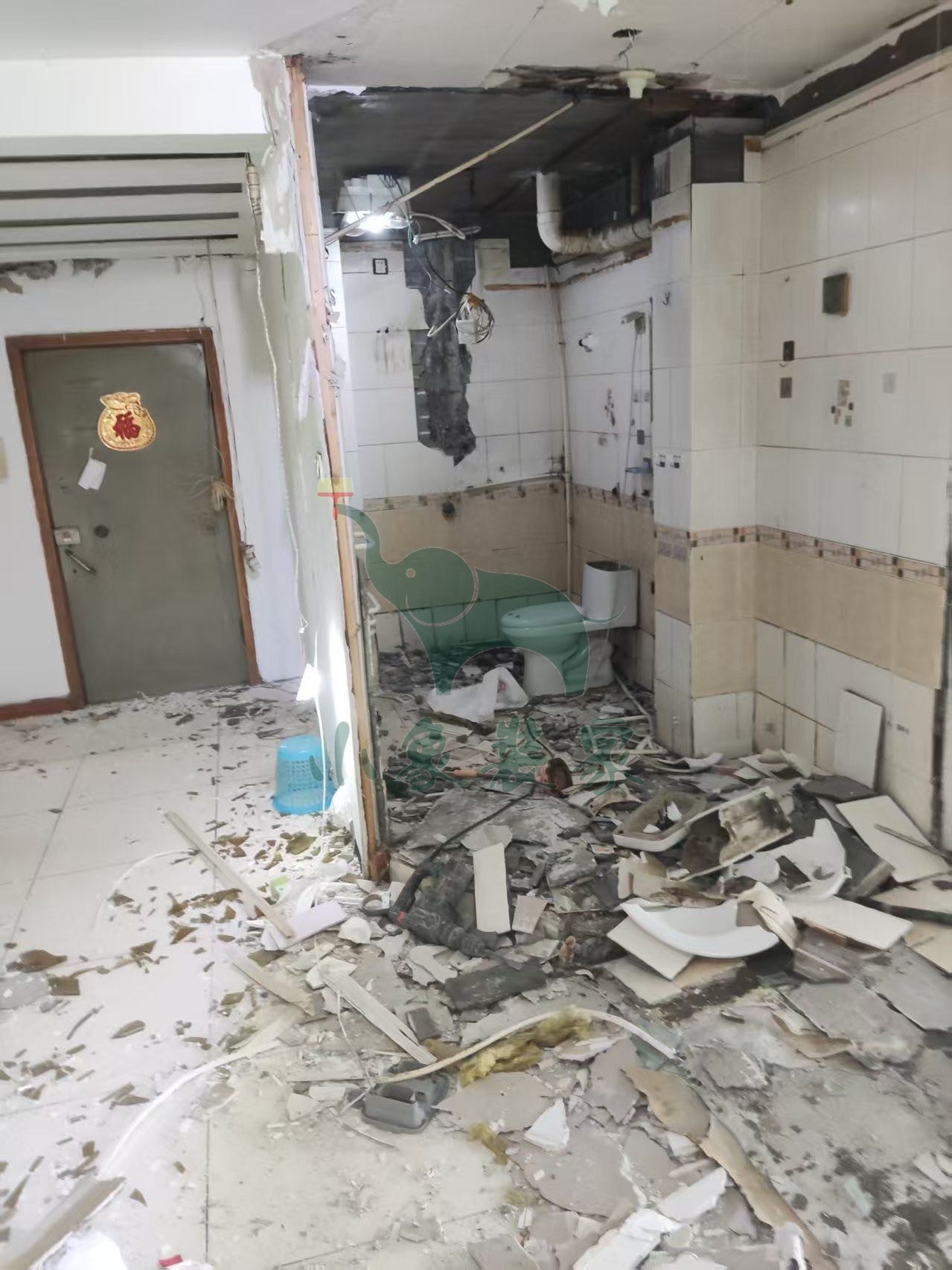

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-清运垃圾还需1天。
竣工总进度:20%。
施工人员:车志坚。
共9张
【明日播报】
工作内容:
拆除工程-清运垃圾

施工人员:车志坚。
2025-09-19 星期五
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天。
竣工总进度:15%。
施工人员:车志坚。
共5张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-清运垃圾

施工人员:车志坚。
2025-09-18 星期四
工作内容:
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除厨房墙地砖还需1天
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:10%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
拆除工程-拆除卫生间墙地砖

施工人员:车志坚。
2025-09-17 星期三
工作内容:
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除卫生间墙地砖还需2天。
竣工总进度:10%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

施工人员:车志坚。
2025-09-16 星期二
工作内容:

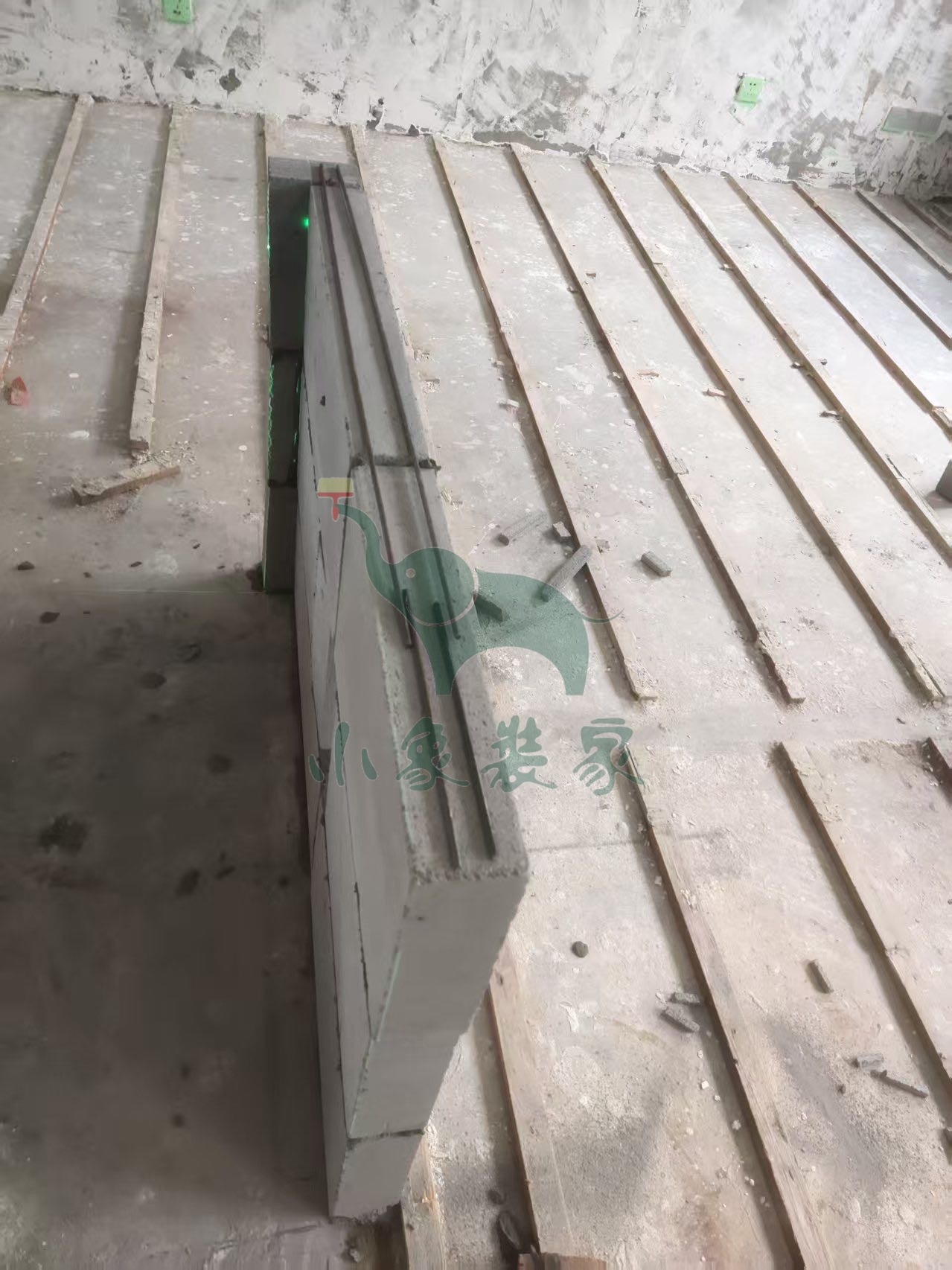

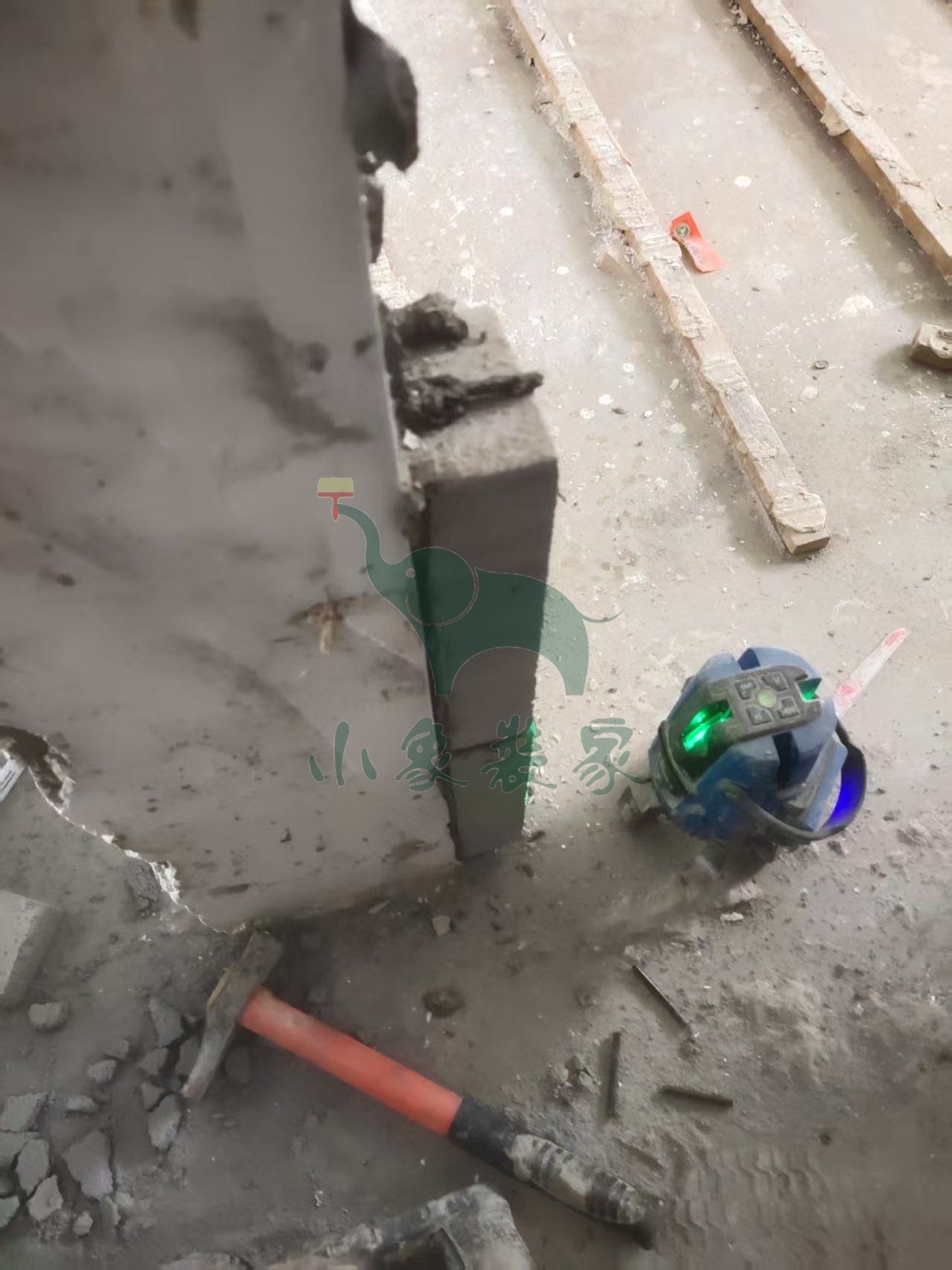

拆除工程-拆除轻体墙、保温墙还需1天。
竣工总进度:5%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除轻体墙、保温墙

施工人员:车志坚。
2025-09-15 星期一
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除石膏板吊顶、厨卫吊顶还需1天
拆除工程-拆除衣柜、柜子还需1天
拆除工程-拆除旧家具还需1天。
竣工总进度:5%。
施工人员:车志坚。
共8张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除轻体墙、保温墙

施工人员:车志坚。
2025-09-15 星期一
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛、张宁宁。
共3张
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙

拆除工程-拆除石膏板吊顶、厨卫吊顶

施工人员:车志坚。
