地址
海淀区 私摩空间公寓
业主
冯先生
工长
郭 涛
装修类型
整装
面积户型
45.00㎡|一居
工地播报
2025-10-01 星期三
工作内容:

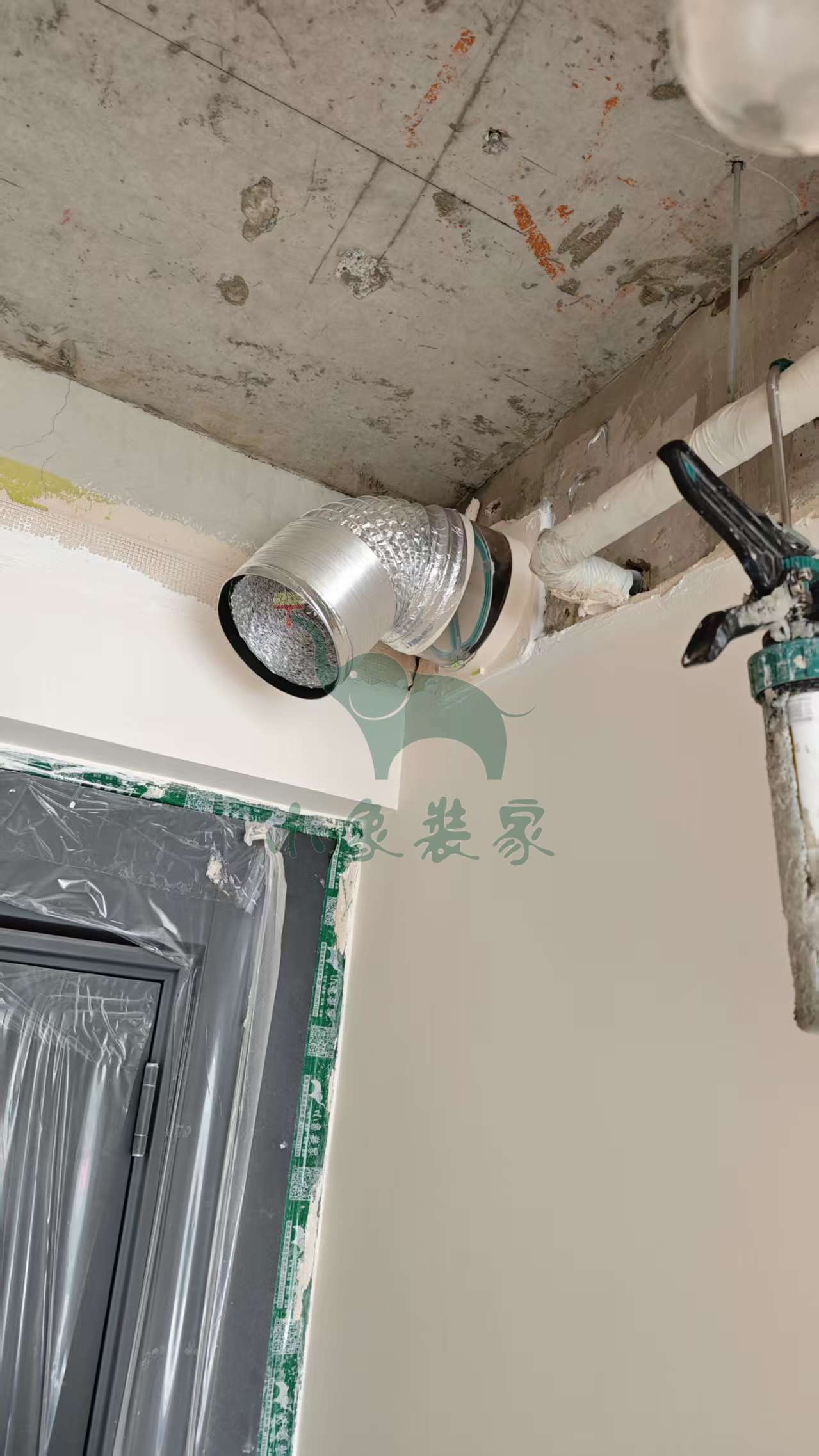

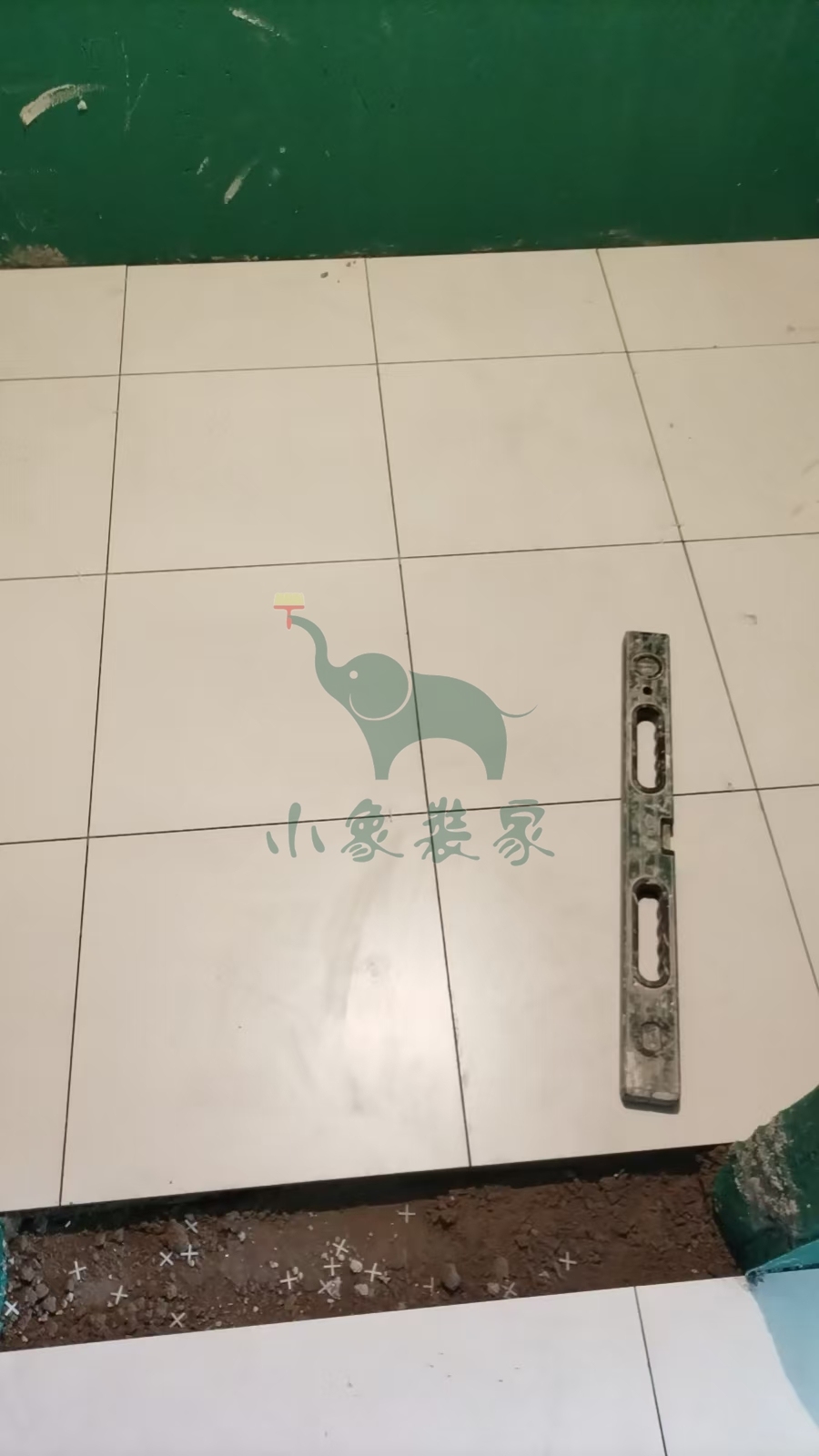

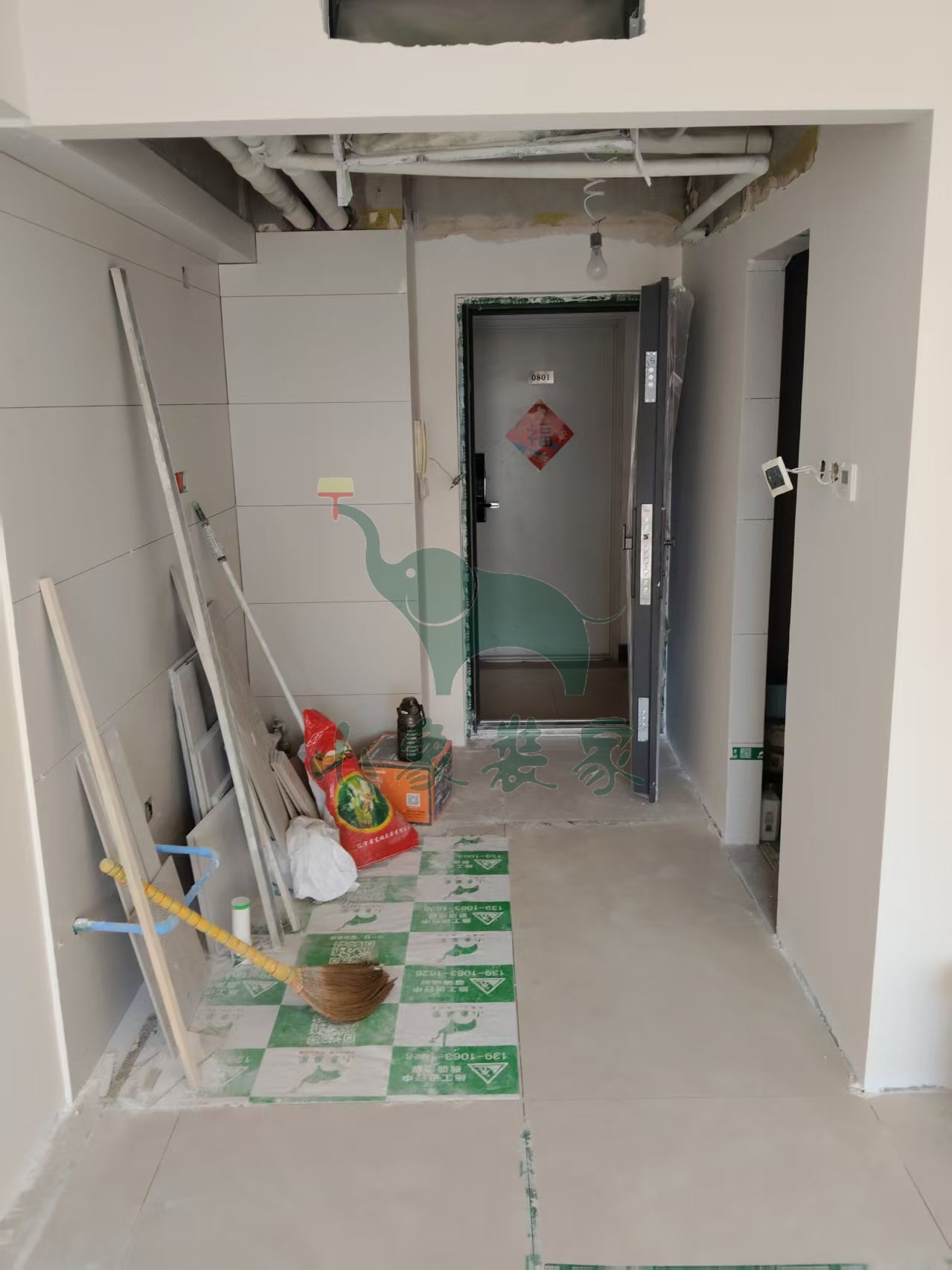

油工工程-滚刷两面漆已完工
油工工程-清理垃圾已完工。
竣工总进度:60%。
施工人员:王献伟。
共3张
【明日播报】
2025-10-02停工,

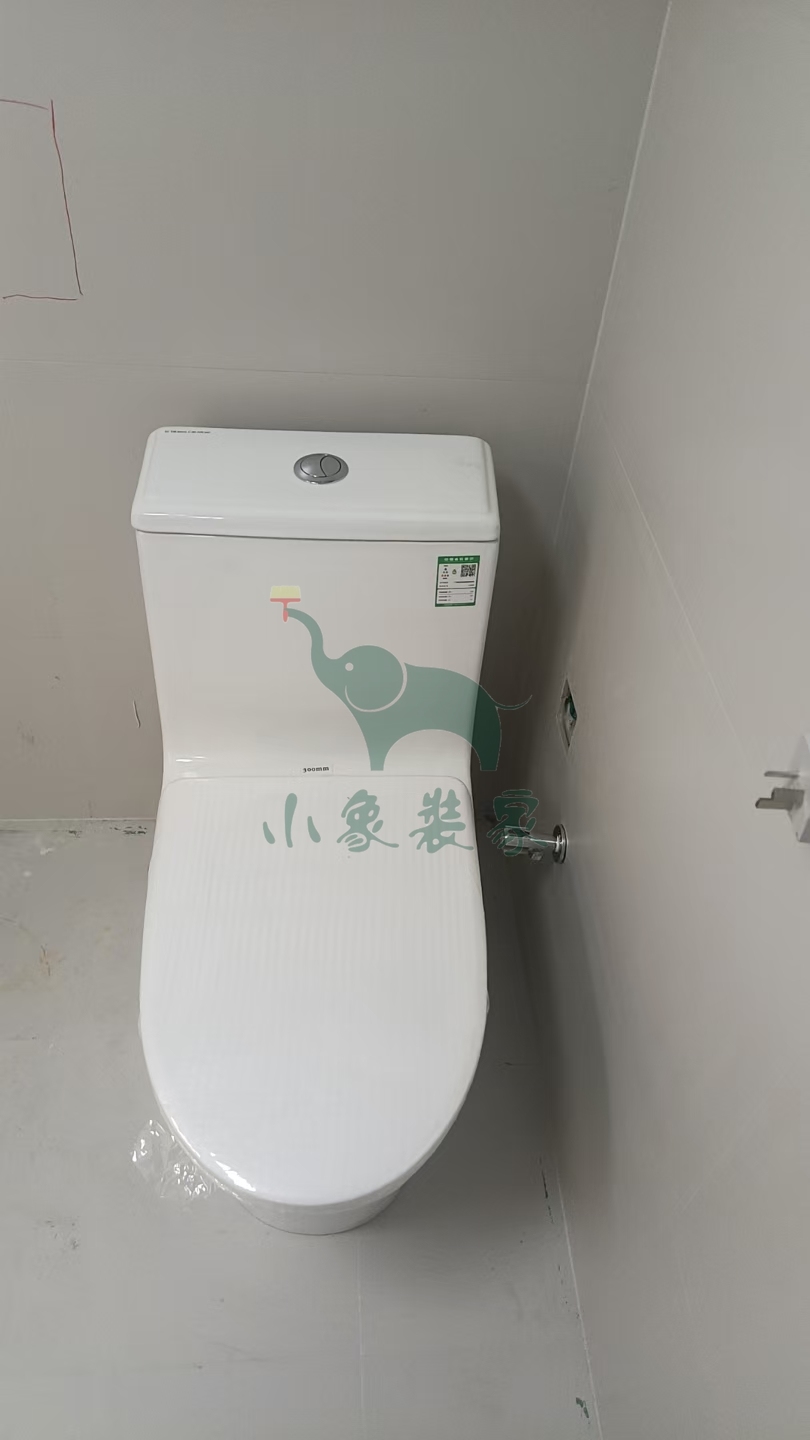

停工原因:等待主材安装-洁具马桶安装。
预计恢复日期:2025-10-09。
2025-09-15 星期一
工作内容:

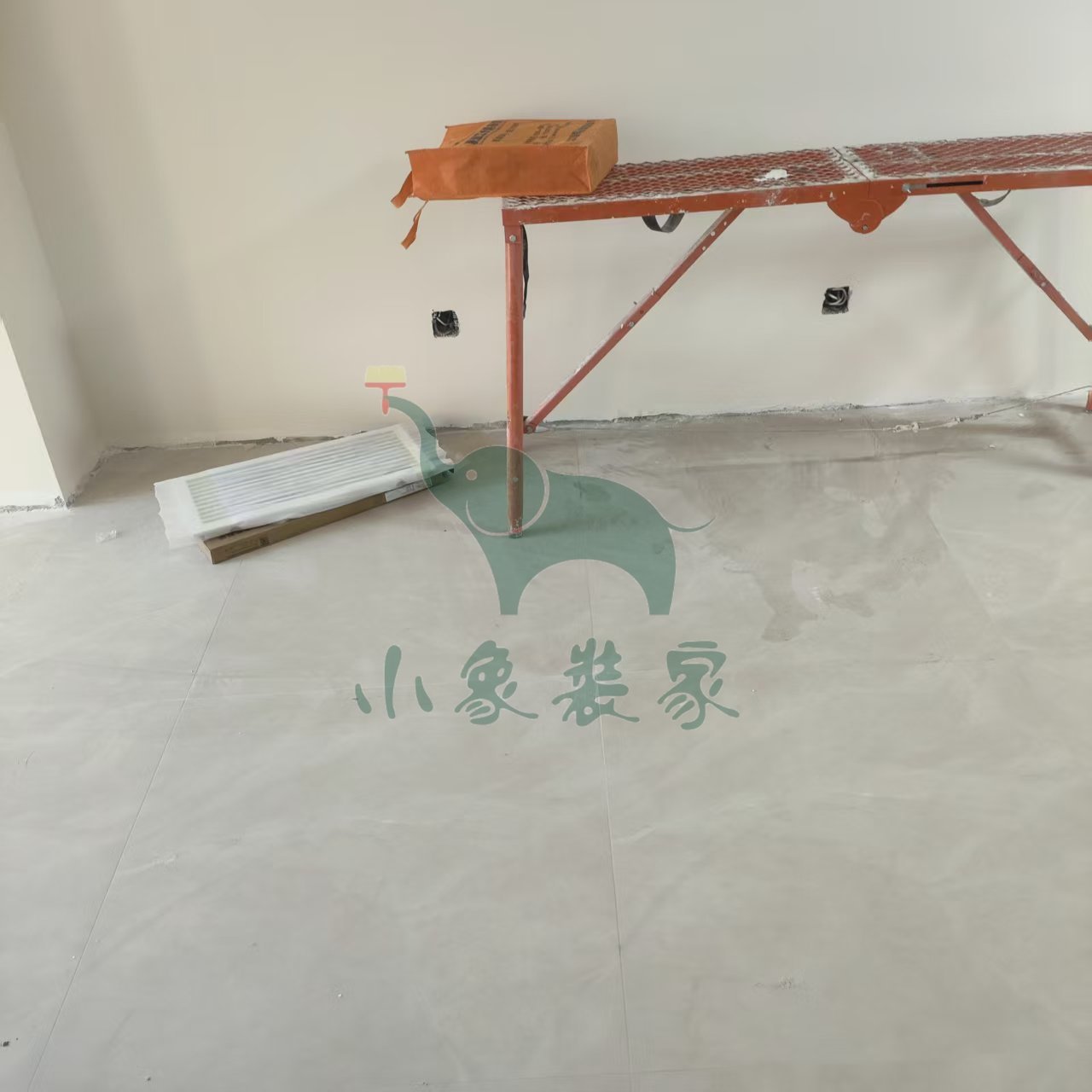

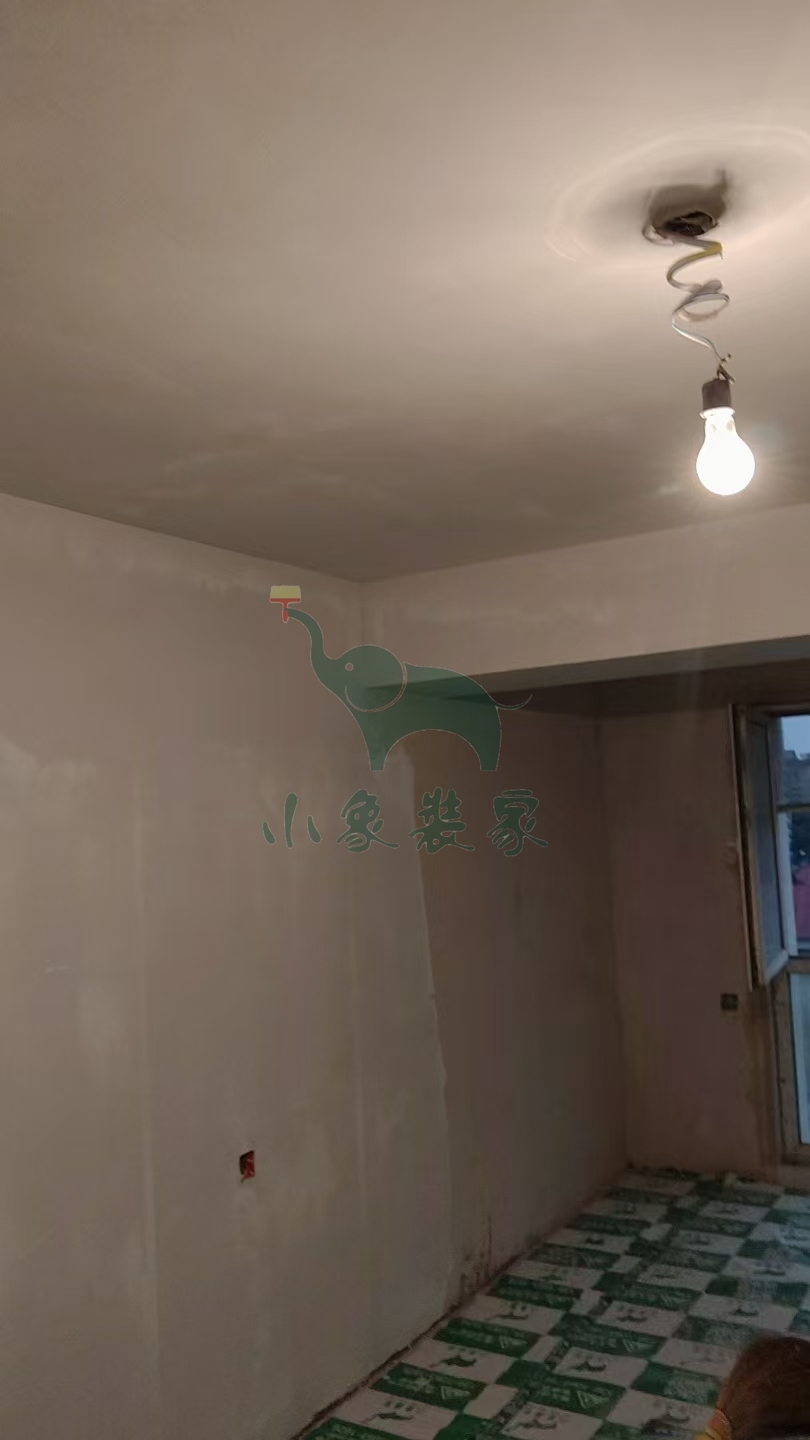

油工工程-刮第一遍腻子已完工。
竣工总进度:35%。
施工人员:王献伟。
共3张
【明日播报】
2025-09-16停工,
停工原因:天气原因-刷第一遍漆,不干,等着漆干。
预计恢复日期:2025-09-19。
2025-09-15 星期一
工作内容:

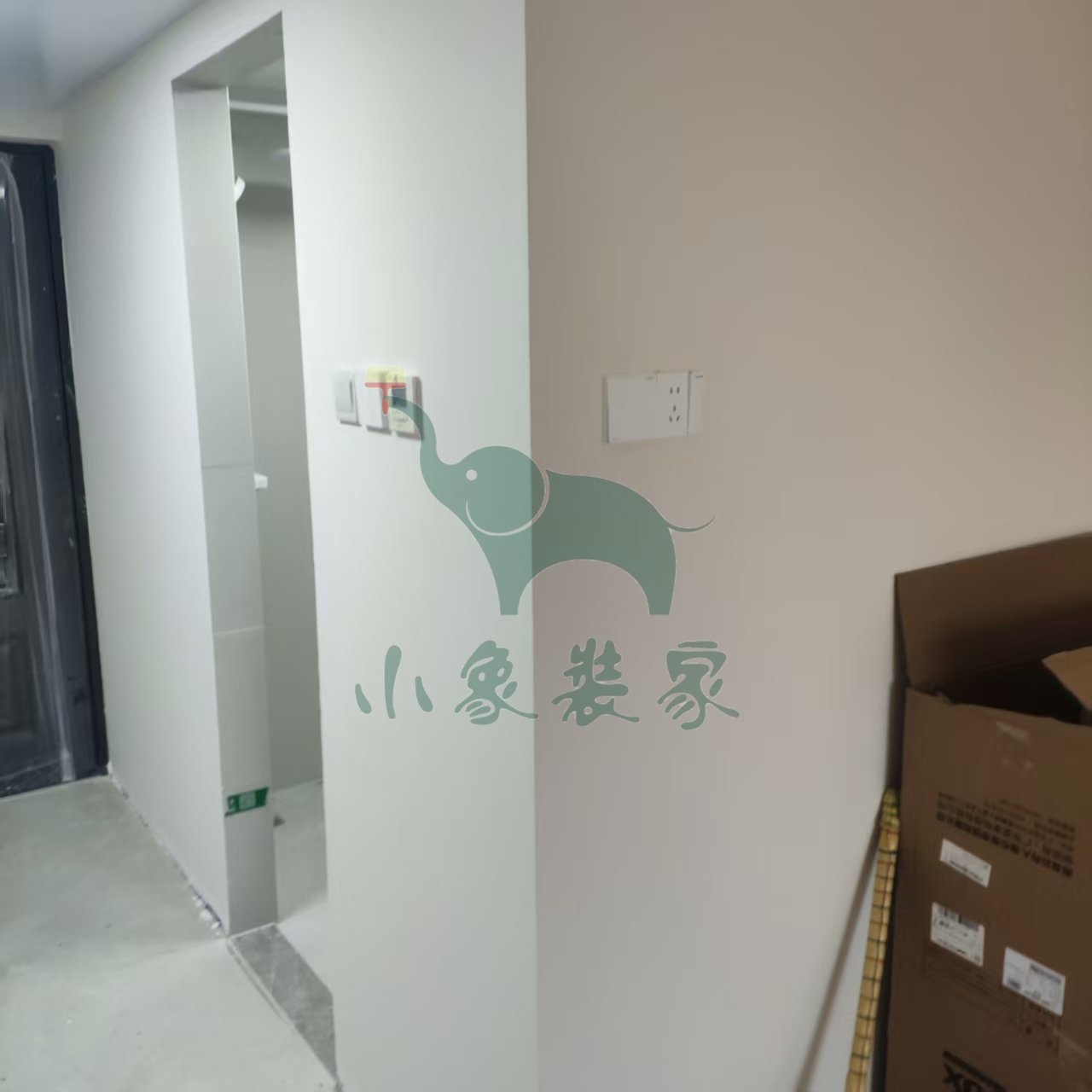

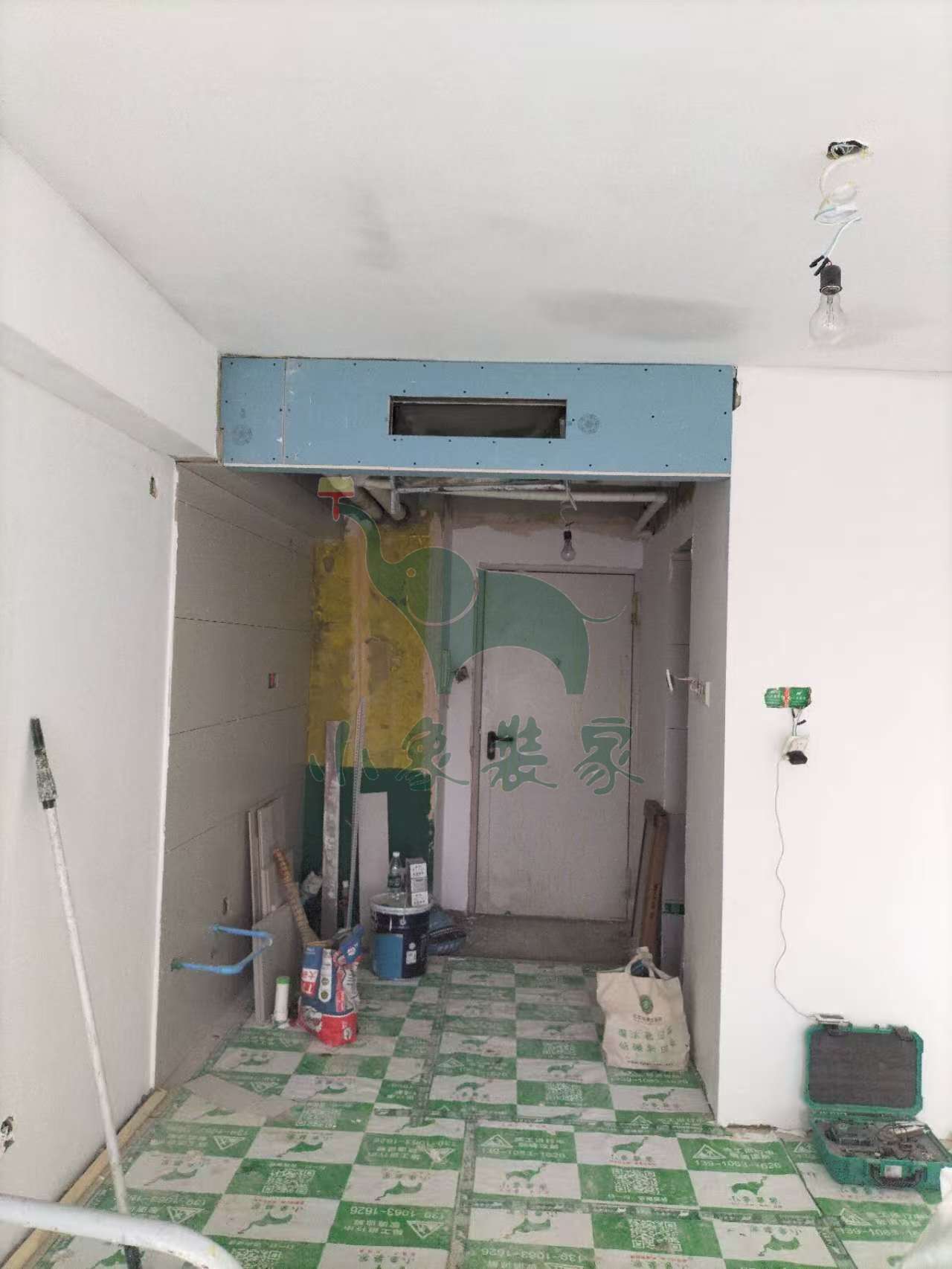

木工工程-木工弹线、吊筋支架、龙骨已完工
木工工程-封石膏板已完工。
竣工总进度:35%。
施工人员:张东峰。
共3张
2025-09-12 星期五
工作内容:

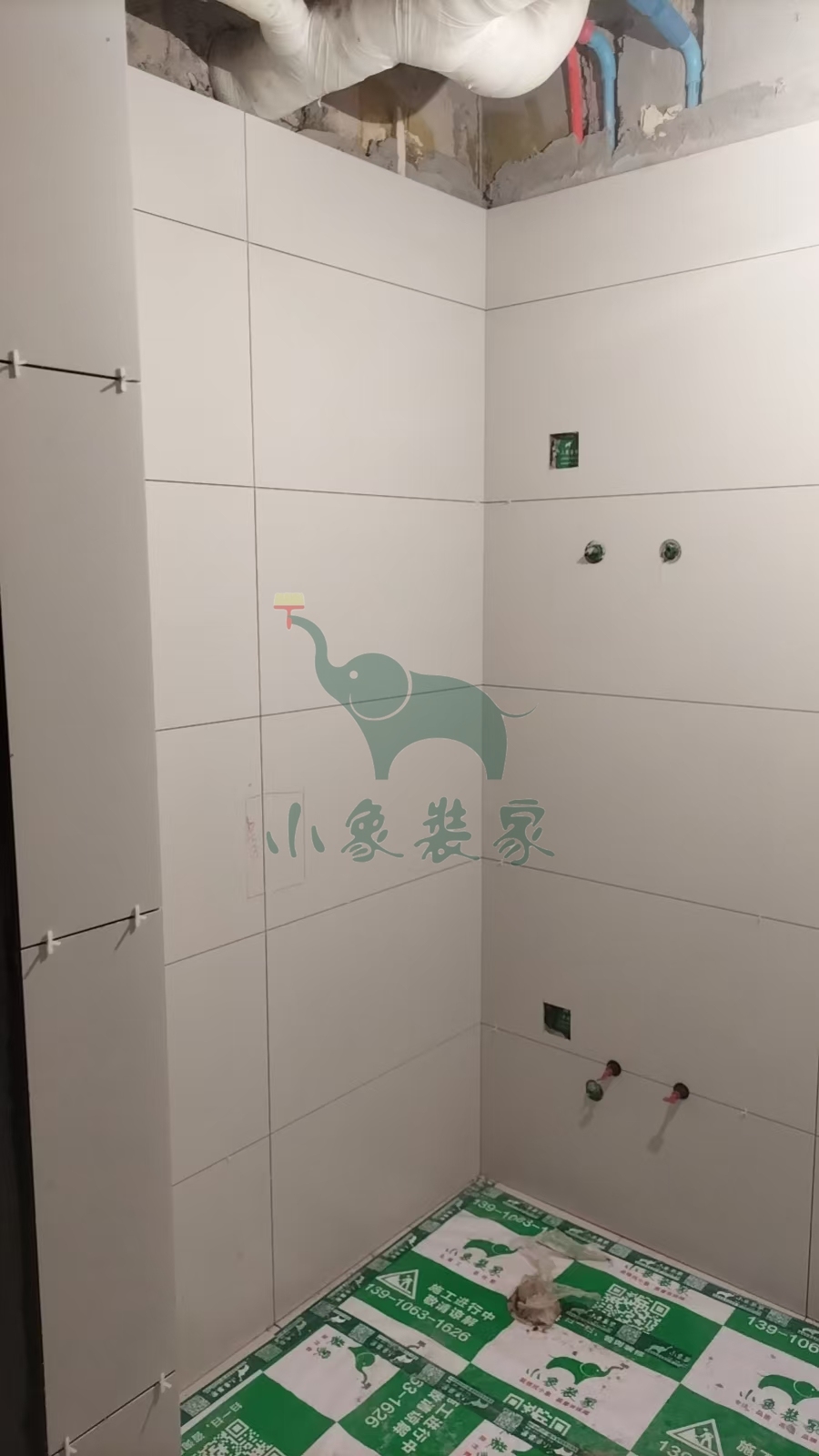

瓦工工程-卫生间墙砖铺贴已完工
瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:25%。
施工人员:黄新其。
共5张
【明日播报】
2025-09-13停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-09-11 星期四
工作内容:

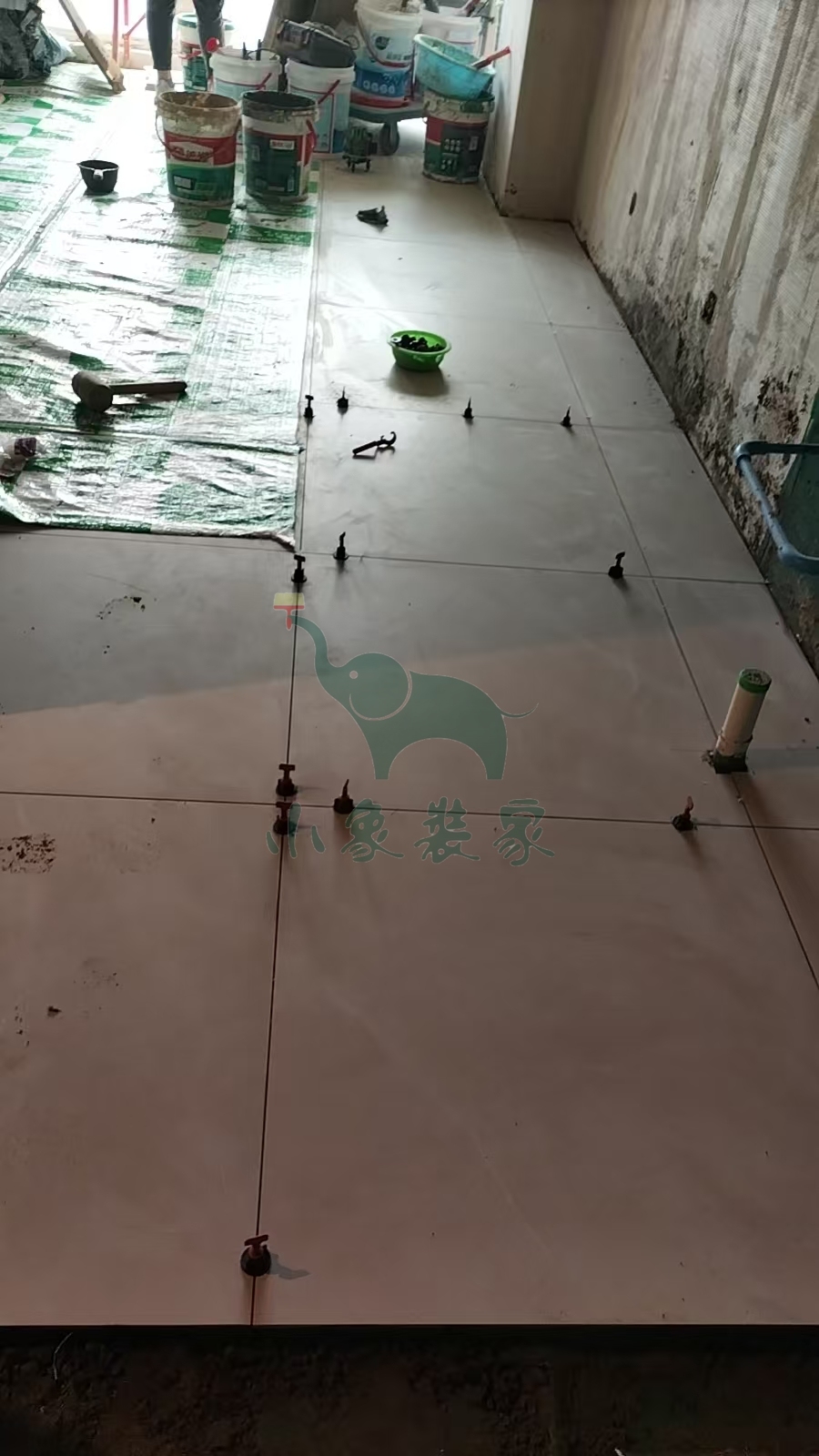

瓦工工程-铺贴大地砖已完工

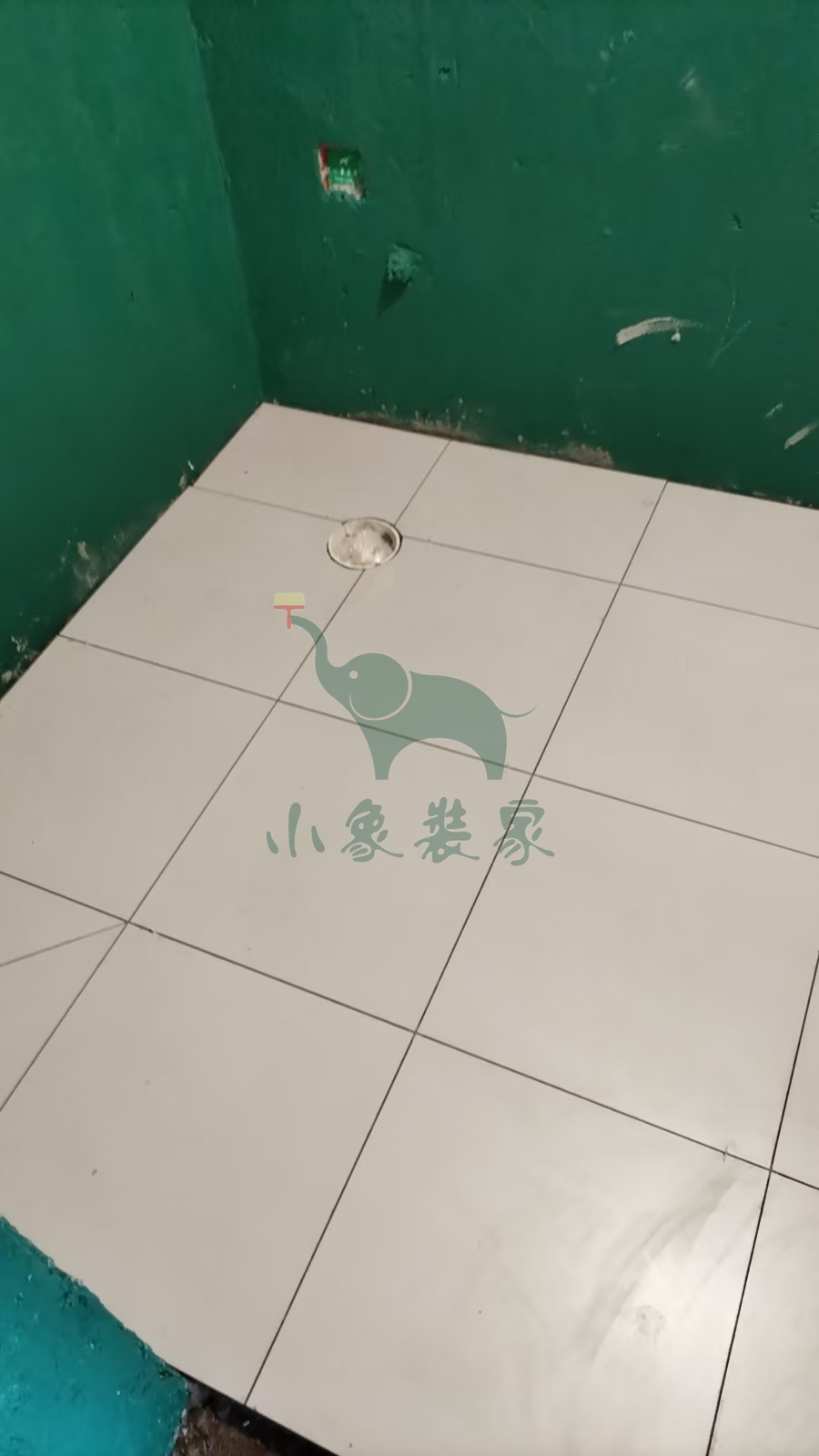

瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:25%。
施工人员:
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

瓦工工程-厨房墙砖铺贴

施工人员:黄新其。
2025-09-04 星期四
工作内容:

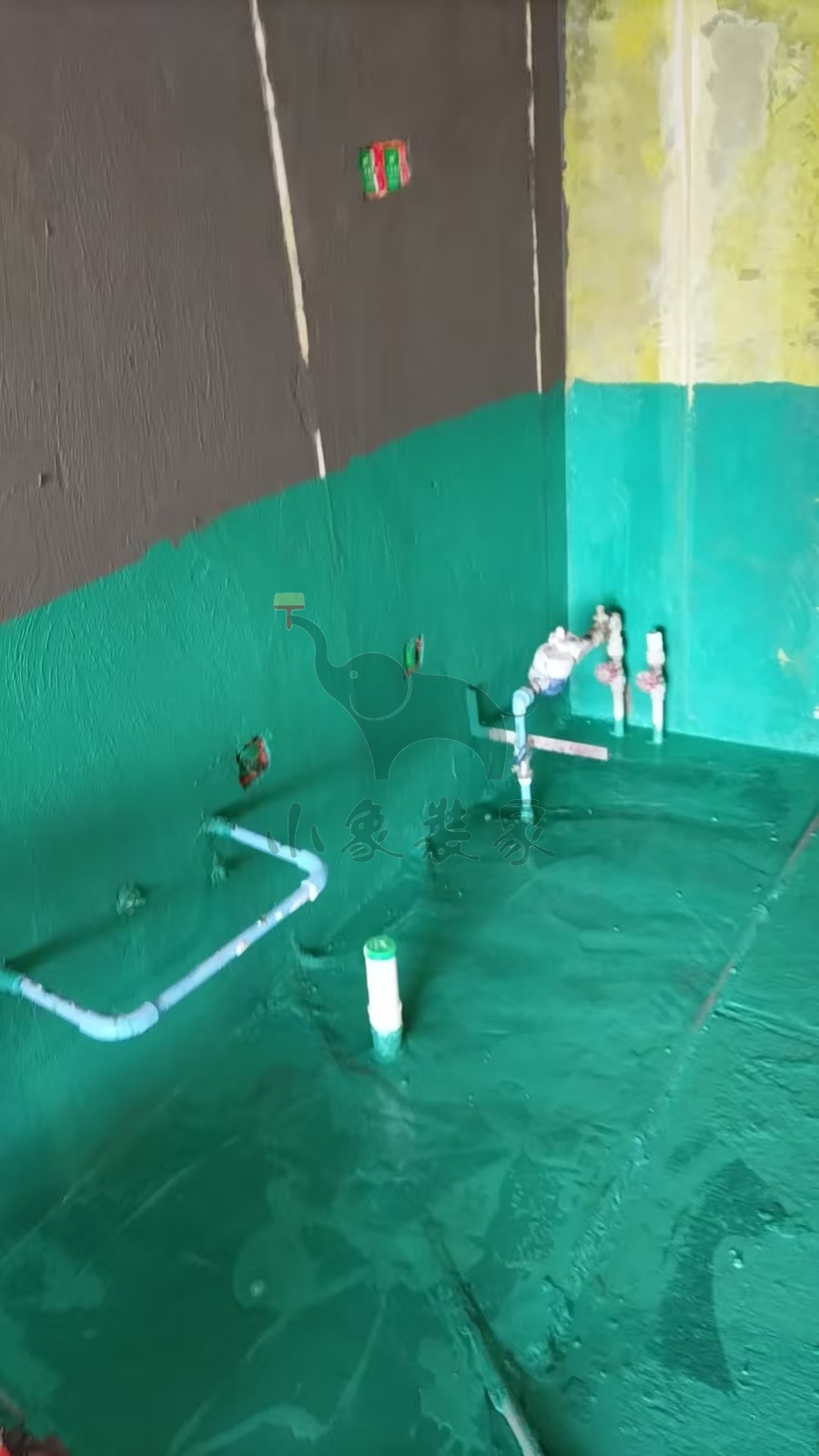

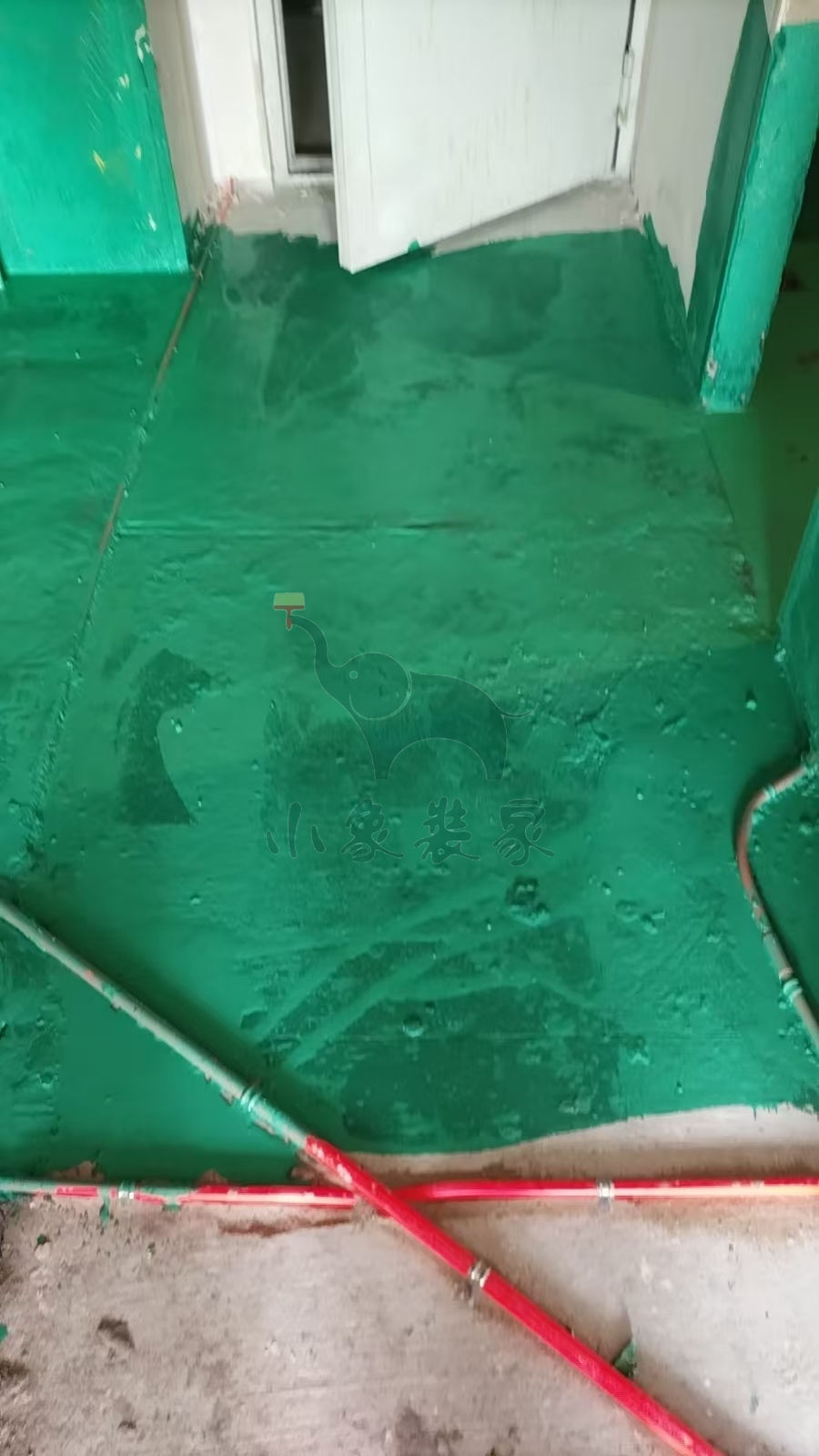

瓦工工程-滚刷第一遍防水已完工。
竣工总进度:25%。
施工人员:黄新其。
共3张
【明日播报】
2025-09-05停工,
停工原因:天气原因-防水不干。
预计恢复日期:请选择复工日期!。
2025-08-25 星期一
工作内容:

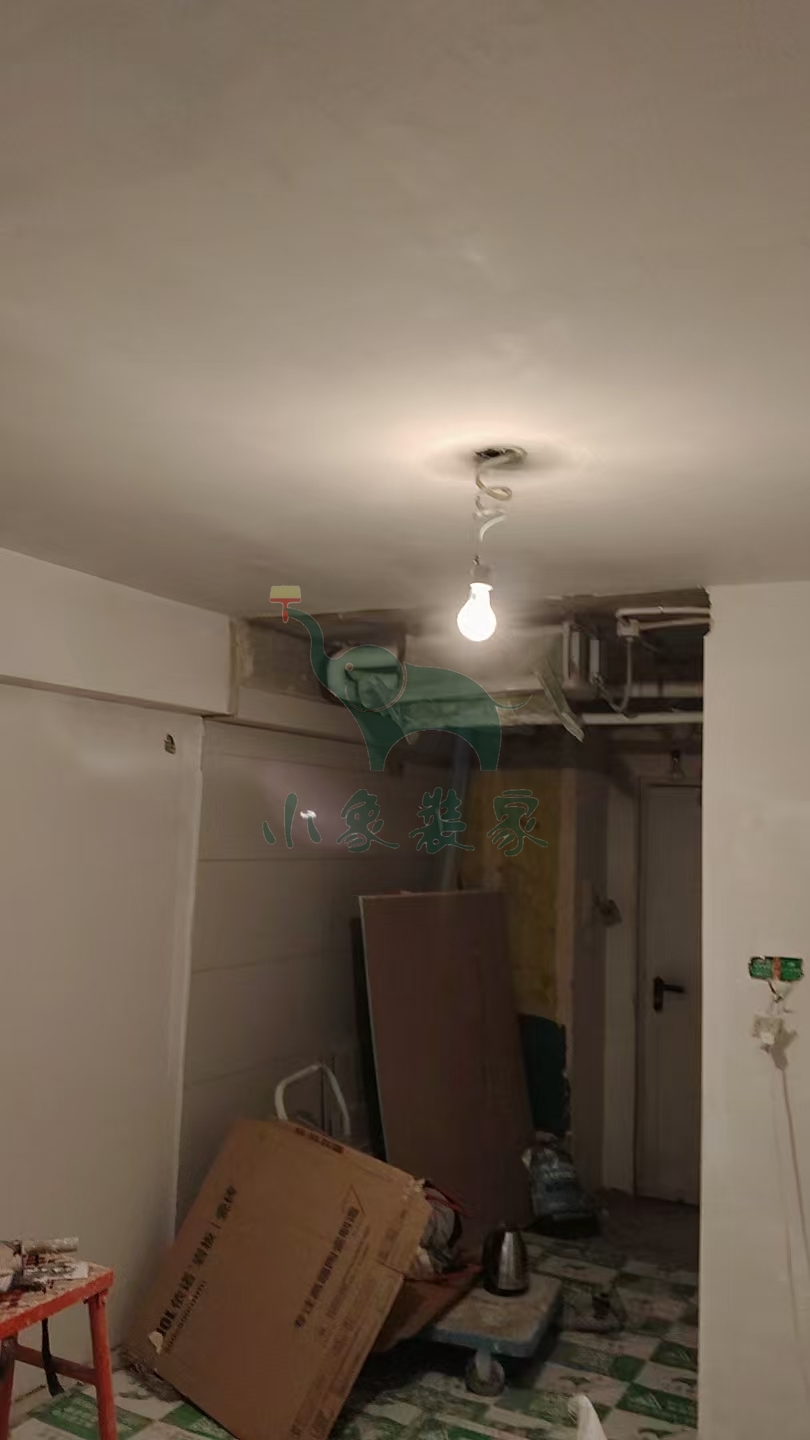

水电工程-水电完工已完工

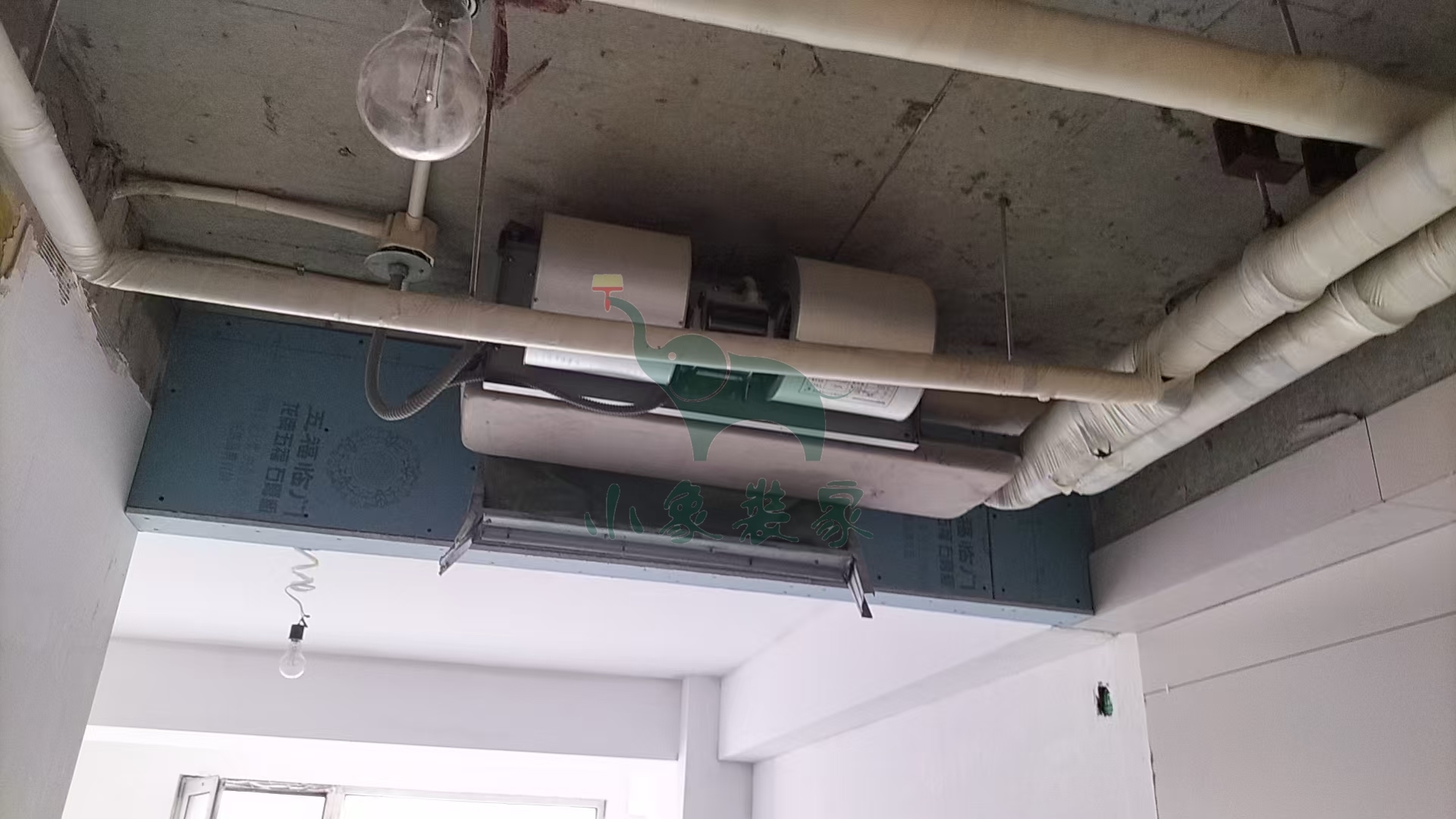

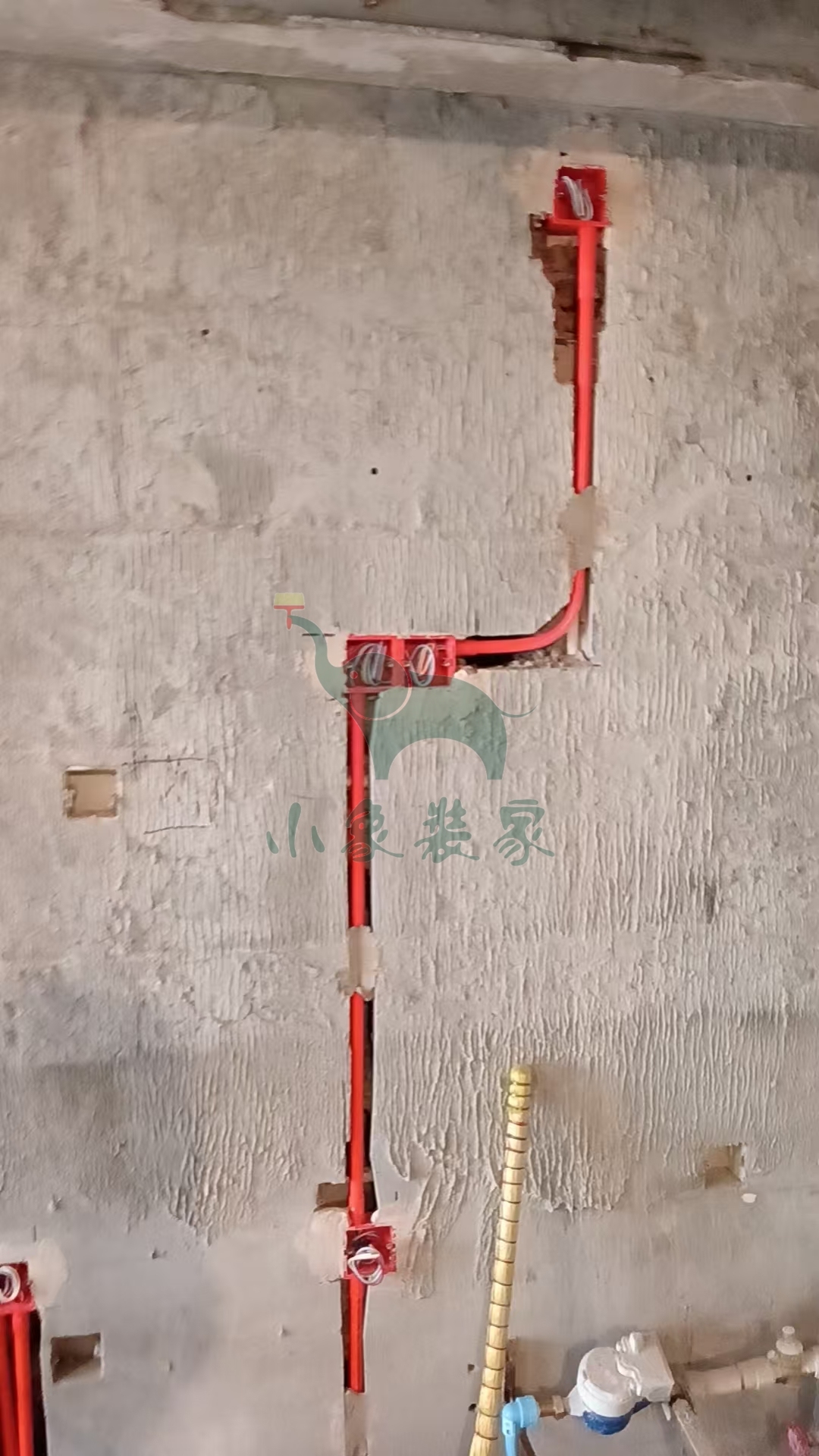

水电工程-下水管做隔音棉处理已完工。
竣工总进度:25%。
施工人员:王恩杰。
【明日播报】
工作内容:

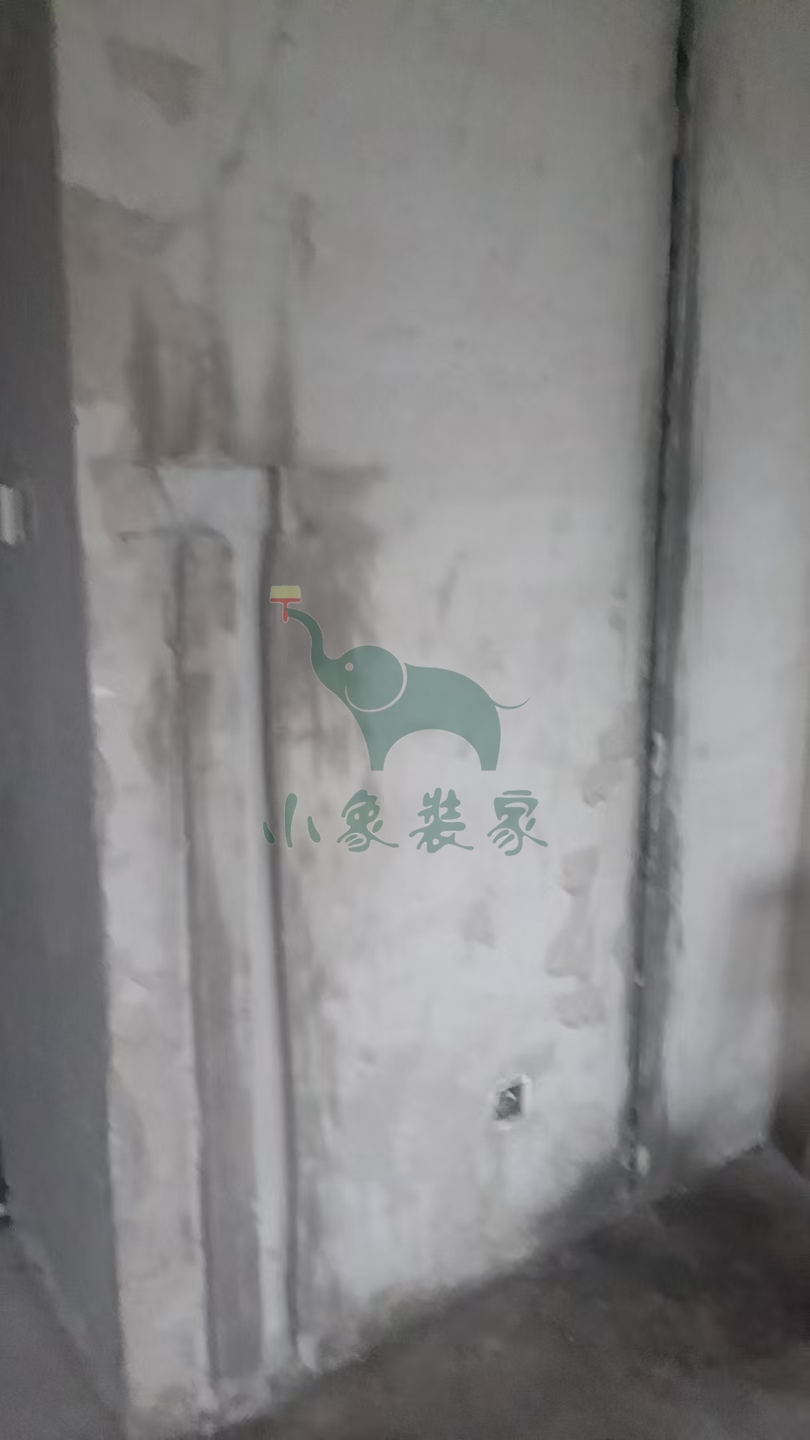

油工工程-冲筋打点

施工人员:许全伟。
2025-08-25 星期一
2025-08-21 星期四
工作内容:
水电工程-水电完工已完工。
竣工总进度:20%。
施工人员:蒋昆。
共7张
【明日播报】
工作内容:
水电工程-水管厂家打压

施工人员:厂家安装。
2025-08-20 星期三
工作内容:

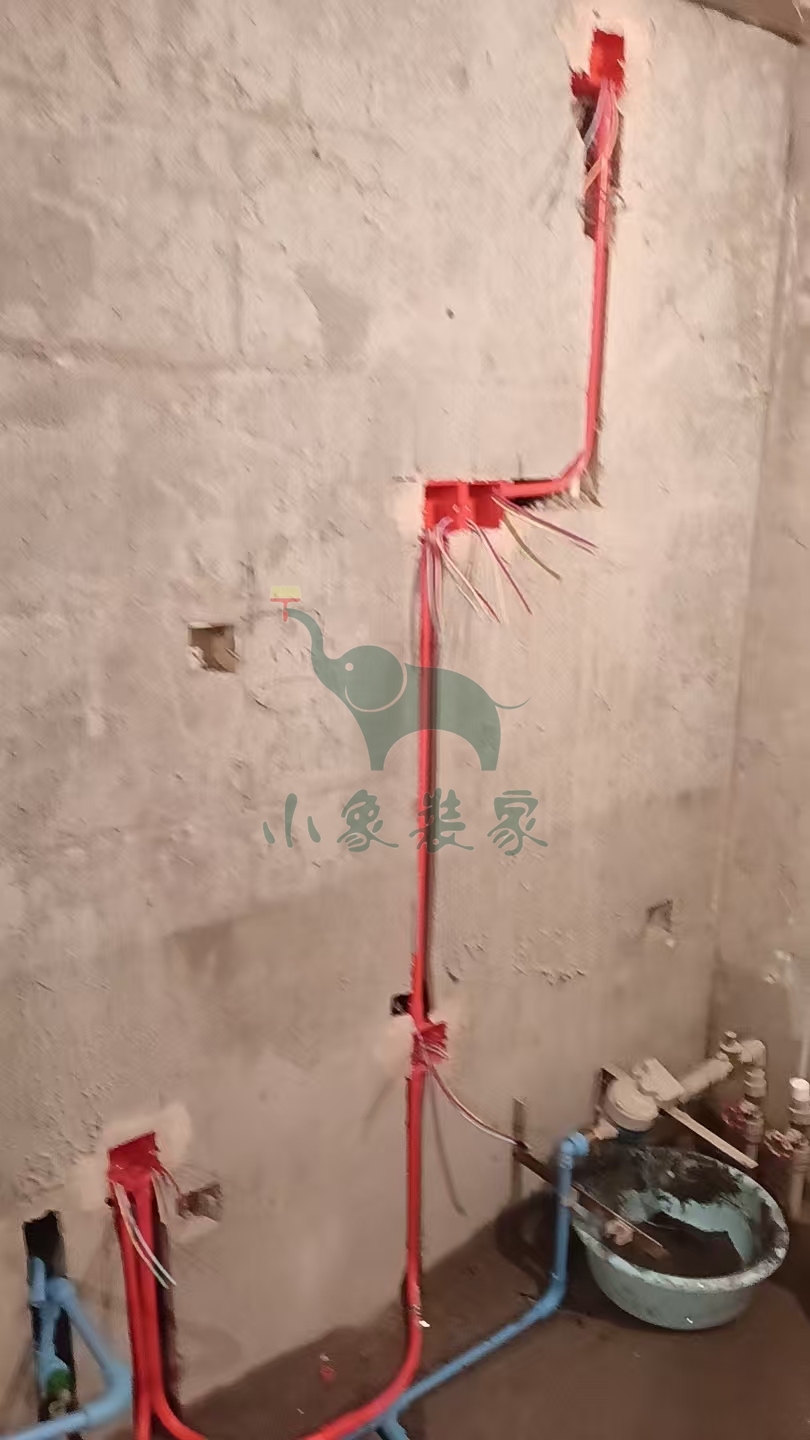

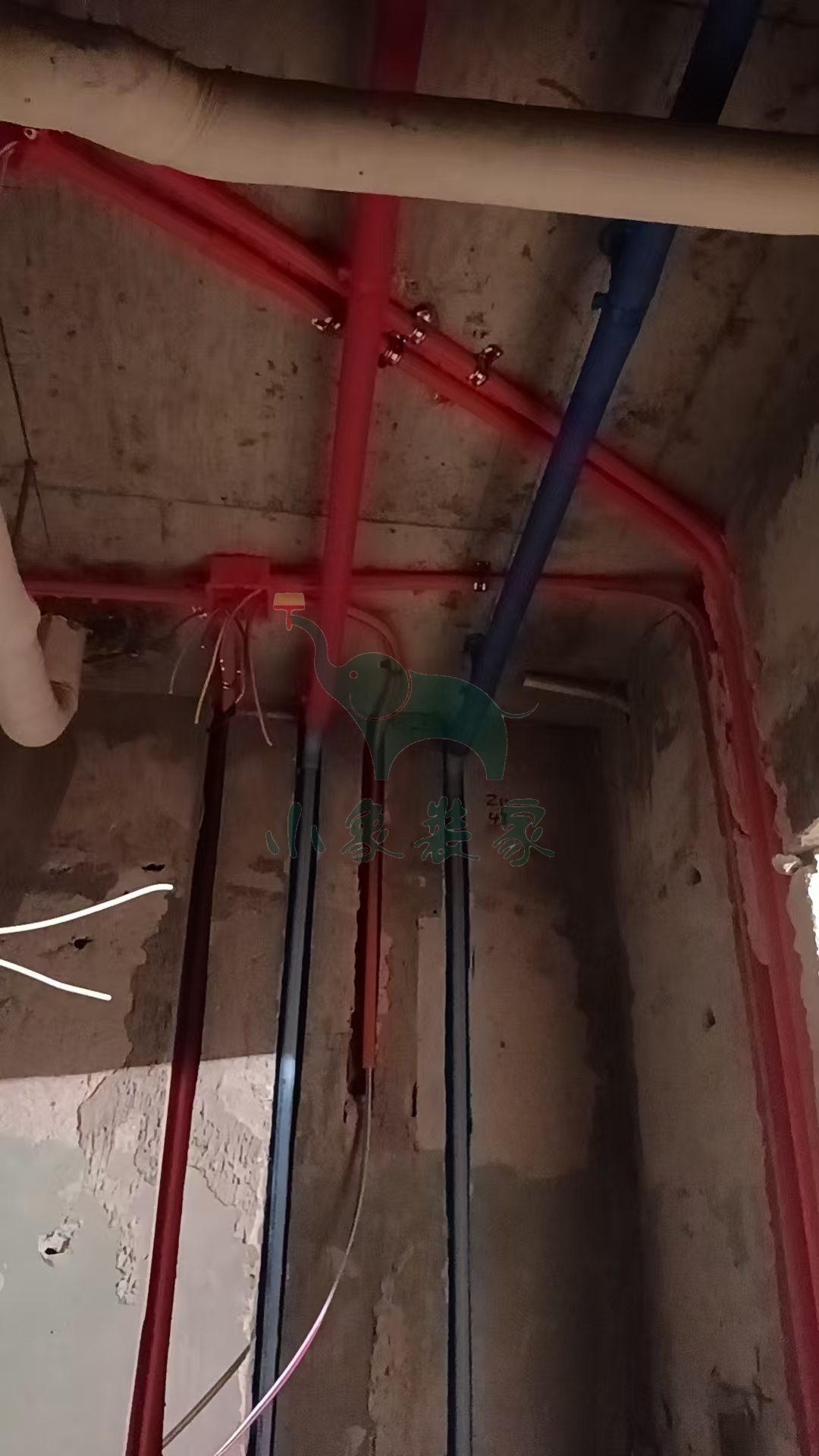

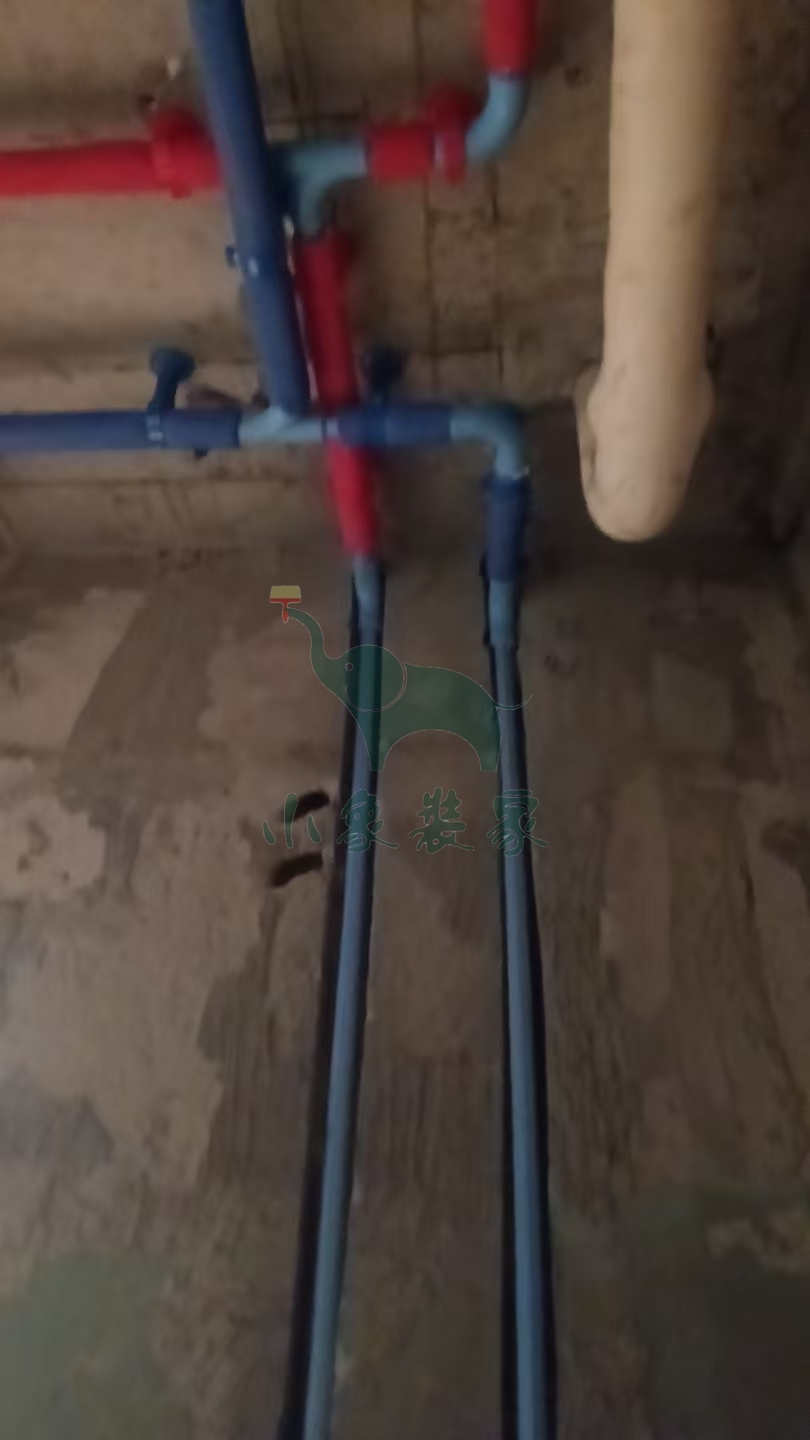

水电工程-电线布管已完工
水电工程-水管焊接已完工。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:
水电工程-水电完工

施工人员:蒋昆。
2025-08-18 星期一
工作内容:

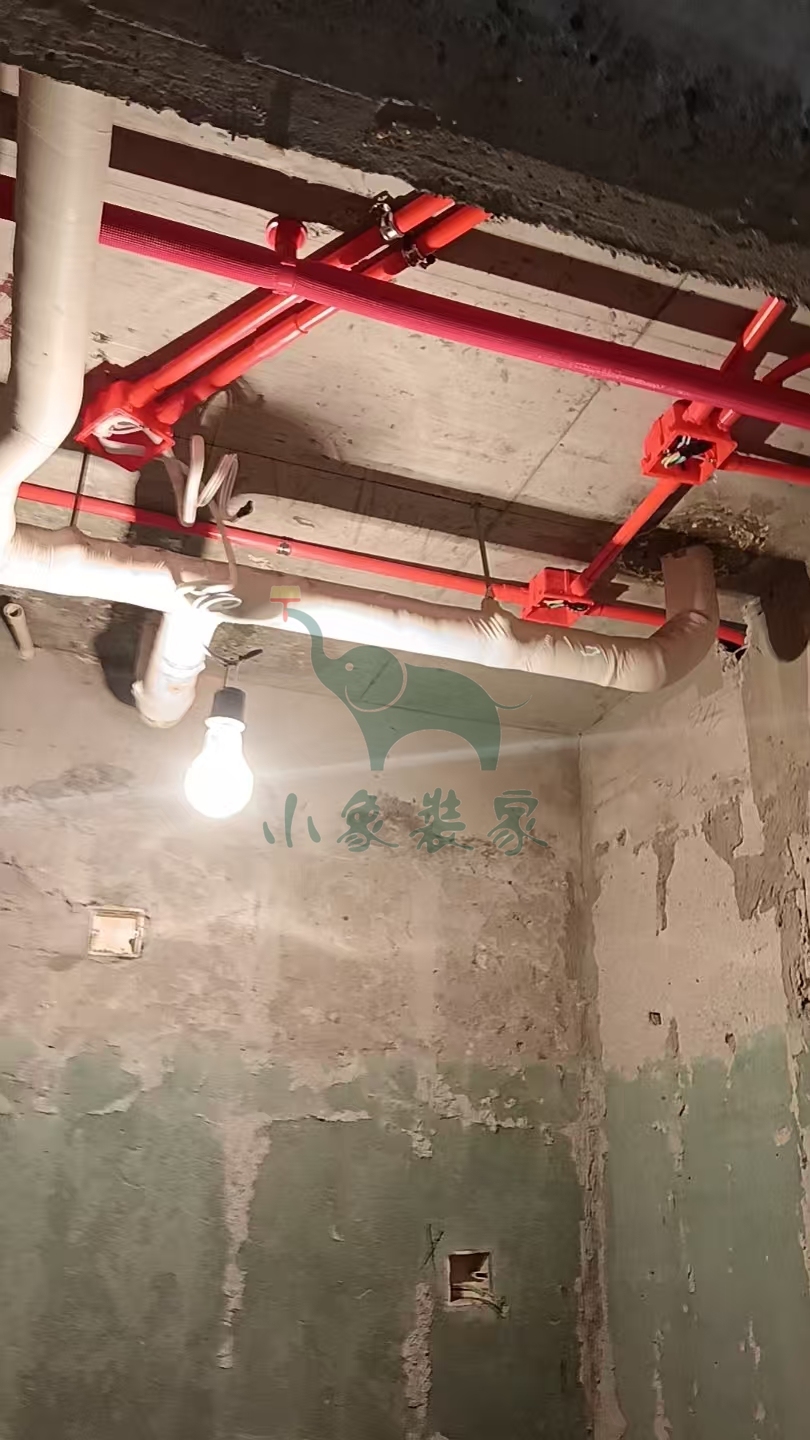

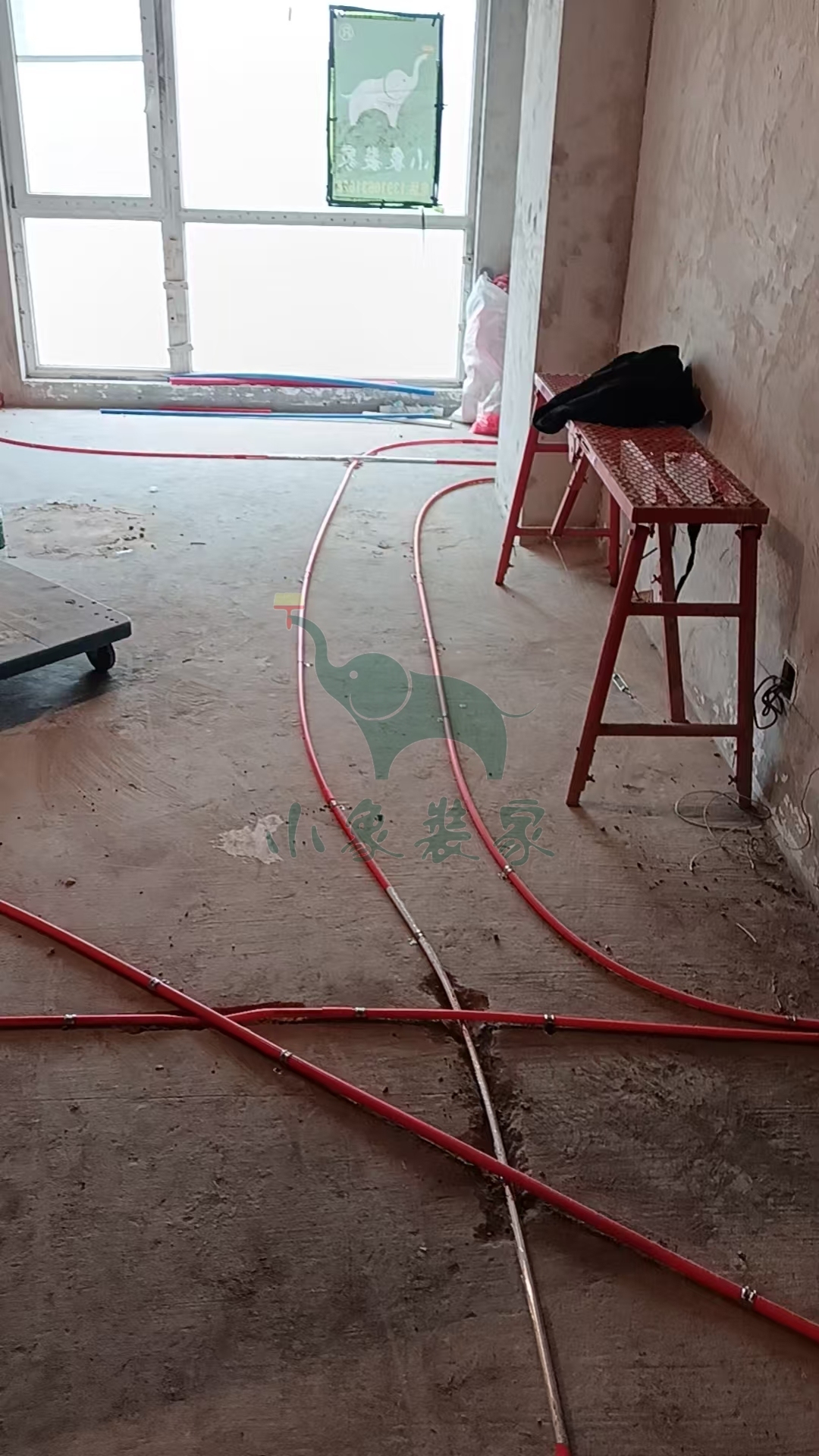

水电工程-开线槽还需1天。
竣工总进度:10%。
施工人员:蒋昆。
共6张
【明日播报】
工作内容:
水电工程-开线槽

水电工程-电盒安装

施工人员:蒋昆。
2025-08-15 星期五
工作内容:

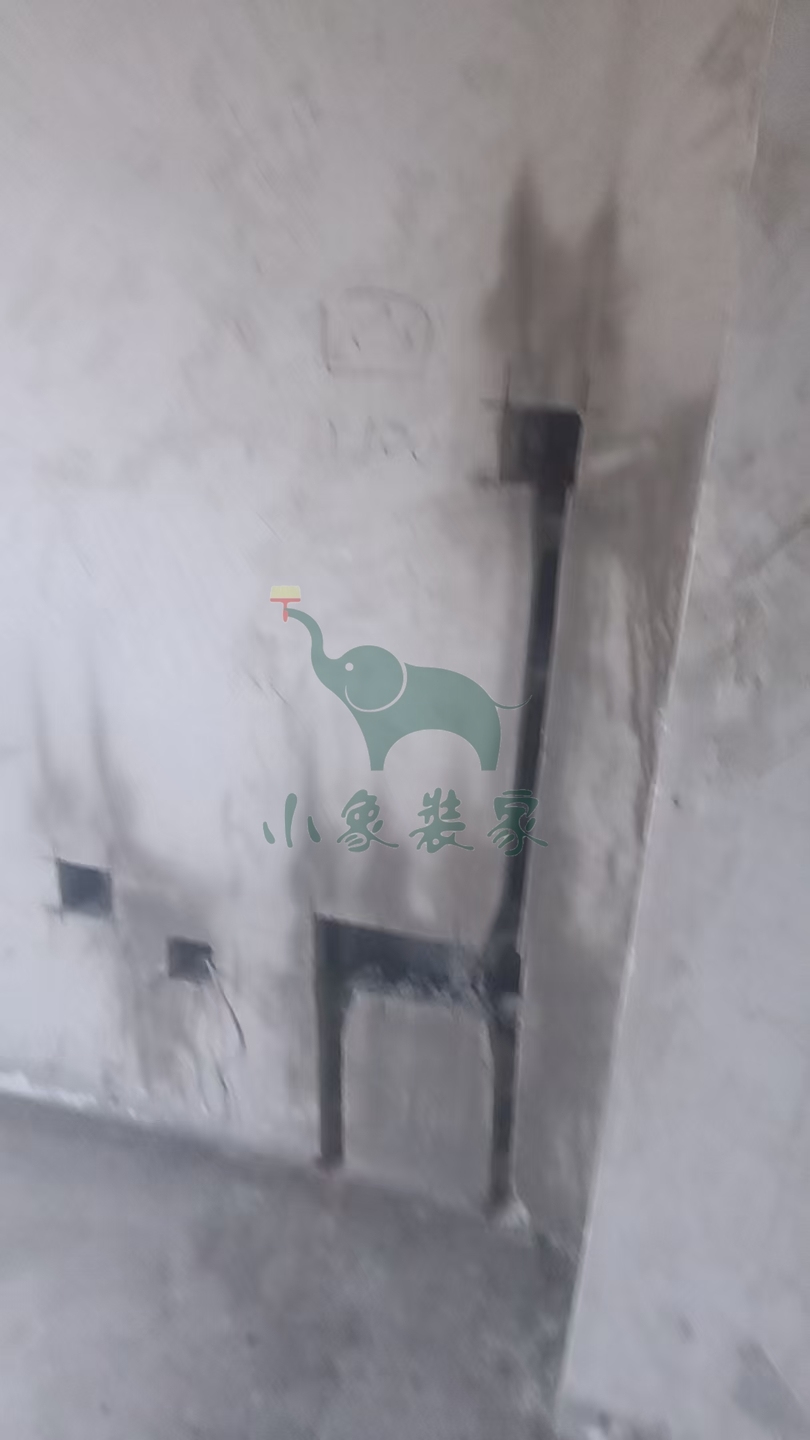

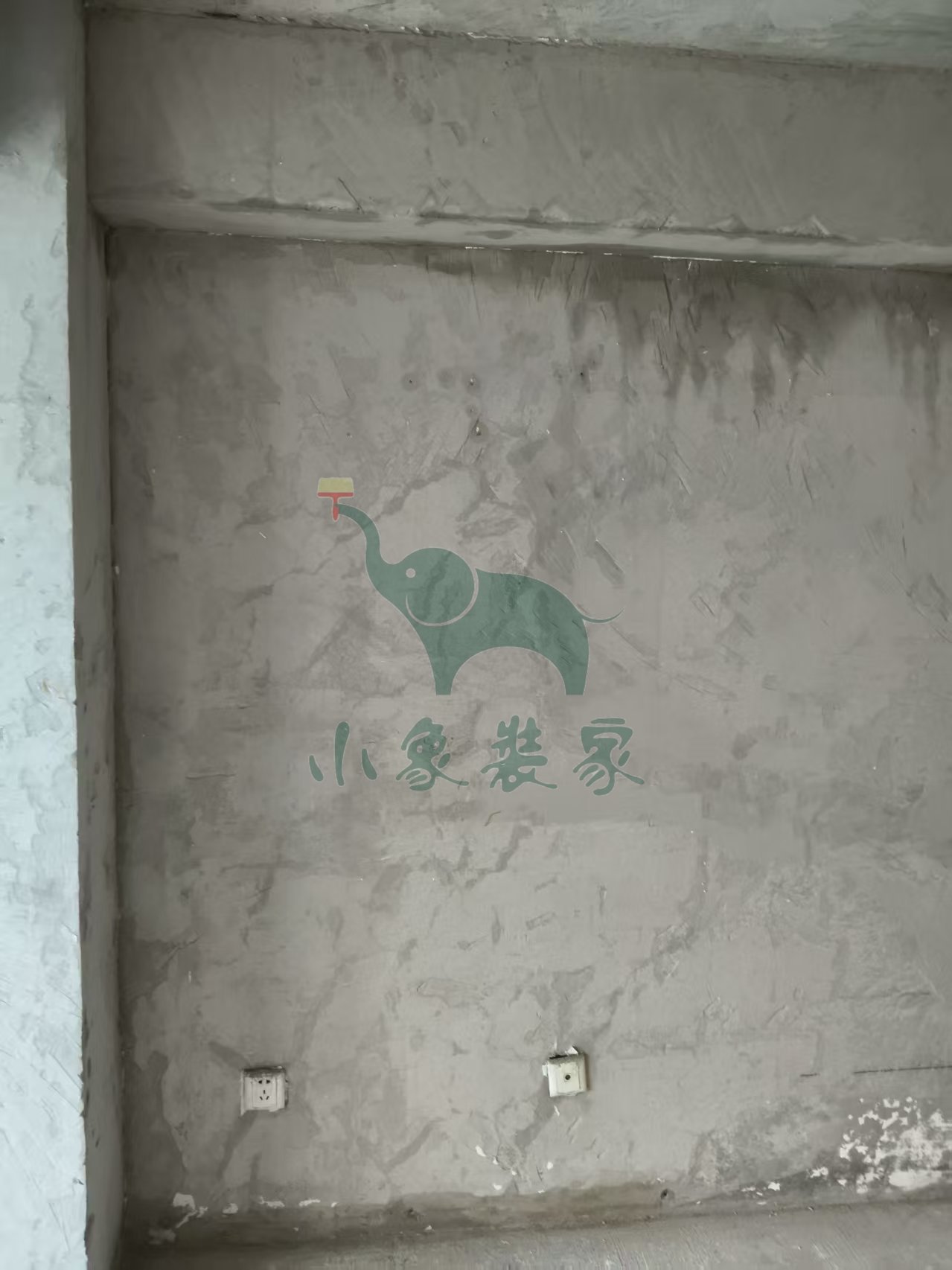

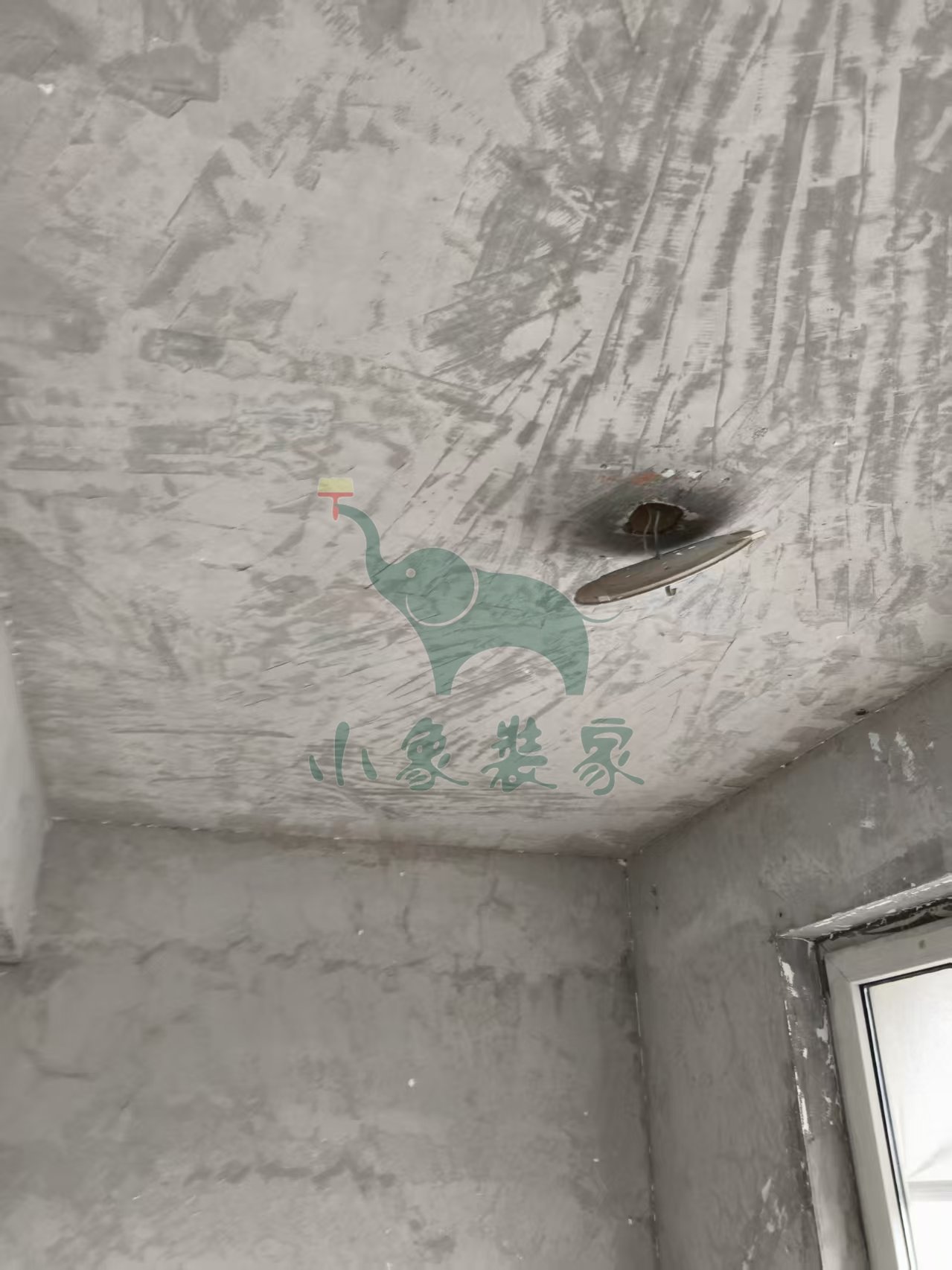

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-清运垃圾已完工。
竣工总进度:10%。
施工人员:夏文宗。
共9张
【明日播报】
2025-08-16停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-08-15 星期五
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-拆除卫生间墙地砖已完工
拆除工程-清运垃圾已完工。
竣工总进度:10%。
施工人员:夏文宗。
共8张
【明日播报】
2025-08-16停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-08-18。
2025-08-14 星期四
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除石膏板吊顶、厨卫吊顶已完工
拆除工程-拆除衣柜、柜子已完工
拆除工程-拆除旧家具已完工
拆除工程-铲除壁纸已完工。
竣工总进度:5%。
施工人员:夏文宗。
共7张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-清运垃圾

施工人员:夏文宗。
2025-08-14 星期四
工作内容:
开工仪式交底-钥匙交节已完工
开工仪式交底-开工仪式已完工
开工仪式交底-业主保留物品已完工。
竣工总进度:5%。
施工人员:张宁宁。
共4张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除卫生间墙地砖

拆除工程-拆除石膏板吊顶、厨卫吊顶

拆除工程-拆除衣柜、柜子

拆除工程-拆除旧家具

拆除工程-铲除壁纸

施工人员:夏文宗。
