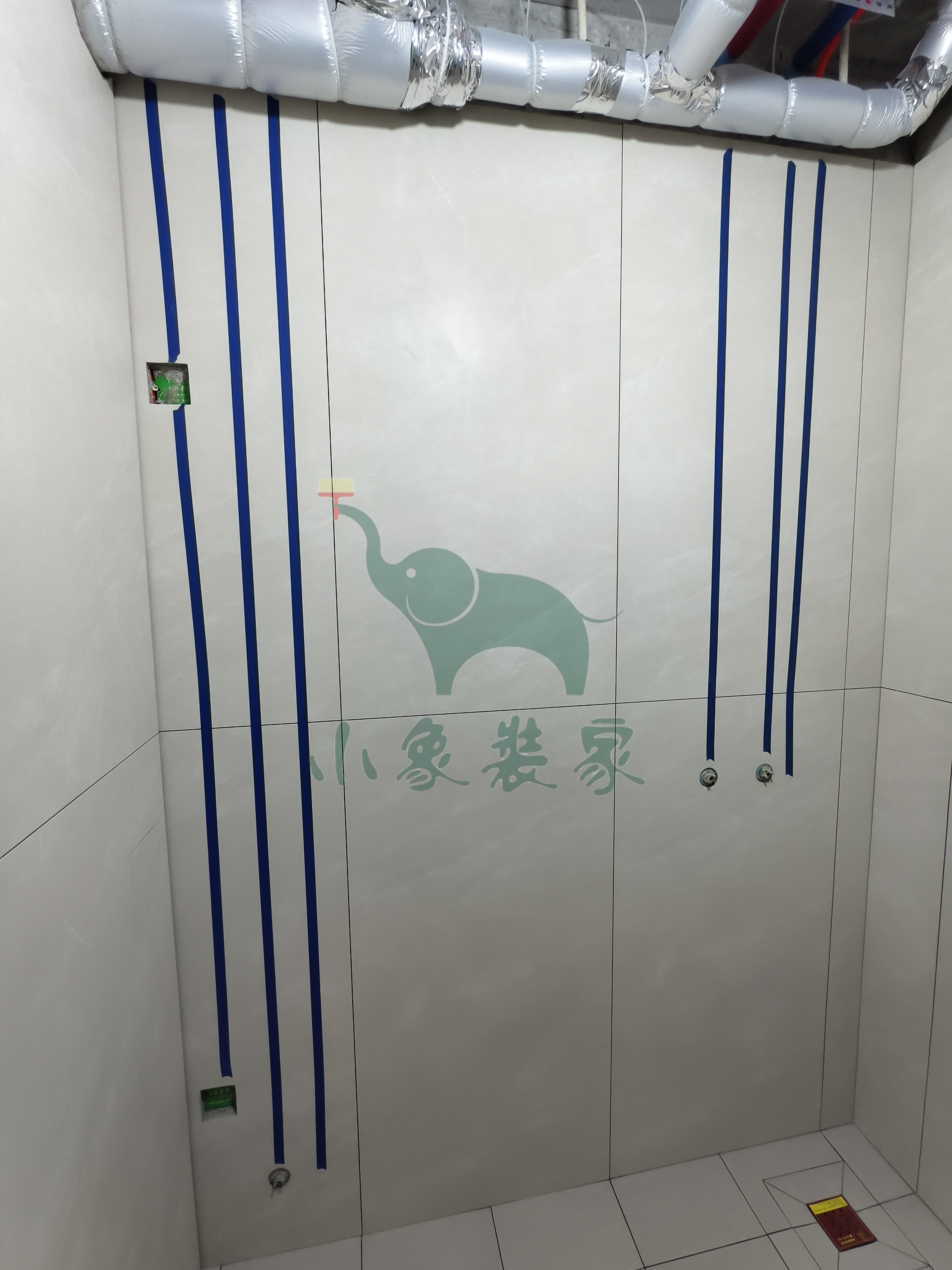

地址
顺义区 蓝海苑5号楼5单元
业主
王先生
工长
郭 涛
装修类型
整装
面积户型
142.00㎡|三居
工地播报
2025-11-20 星期四
工作内容:

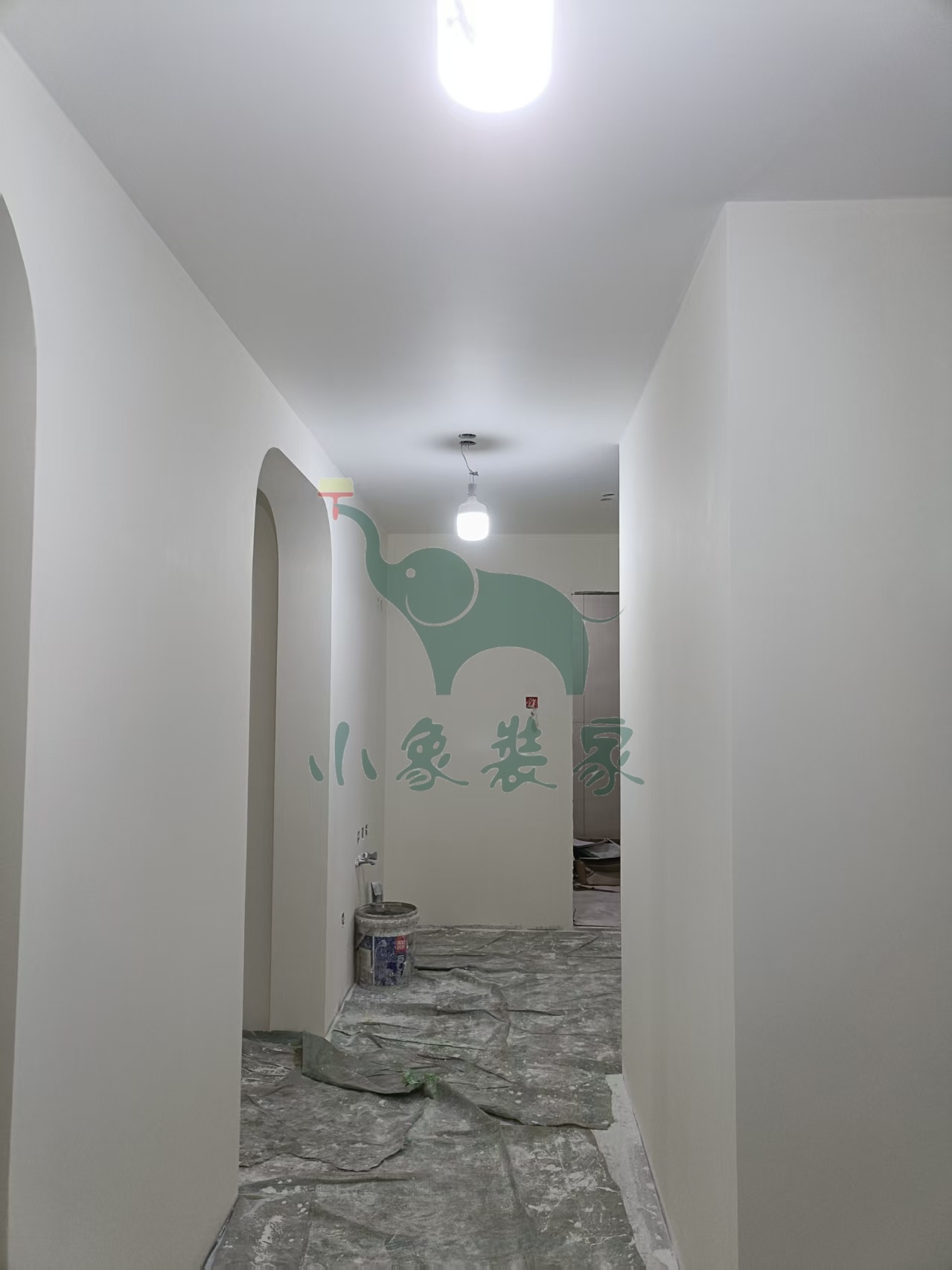

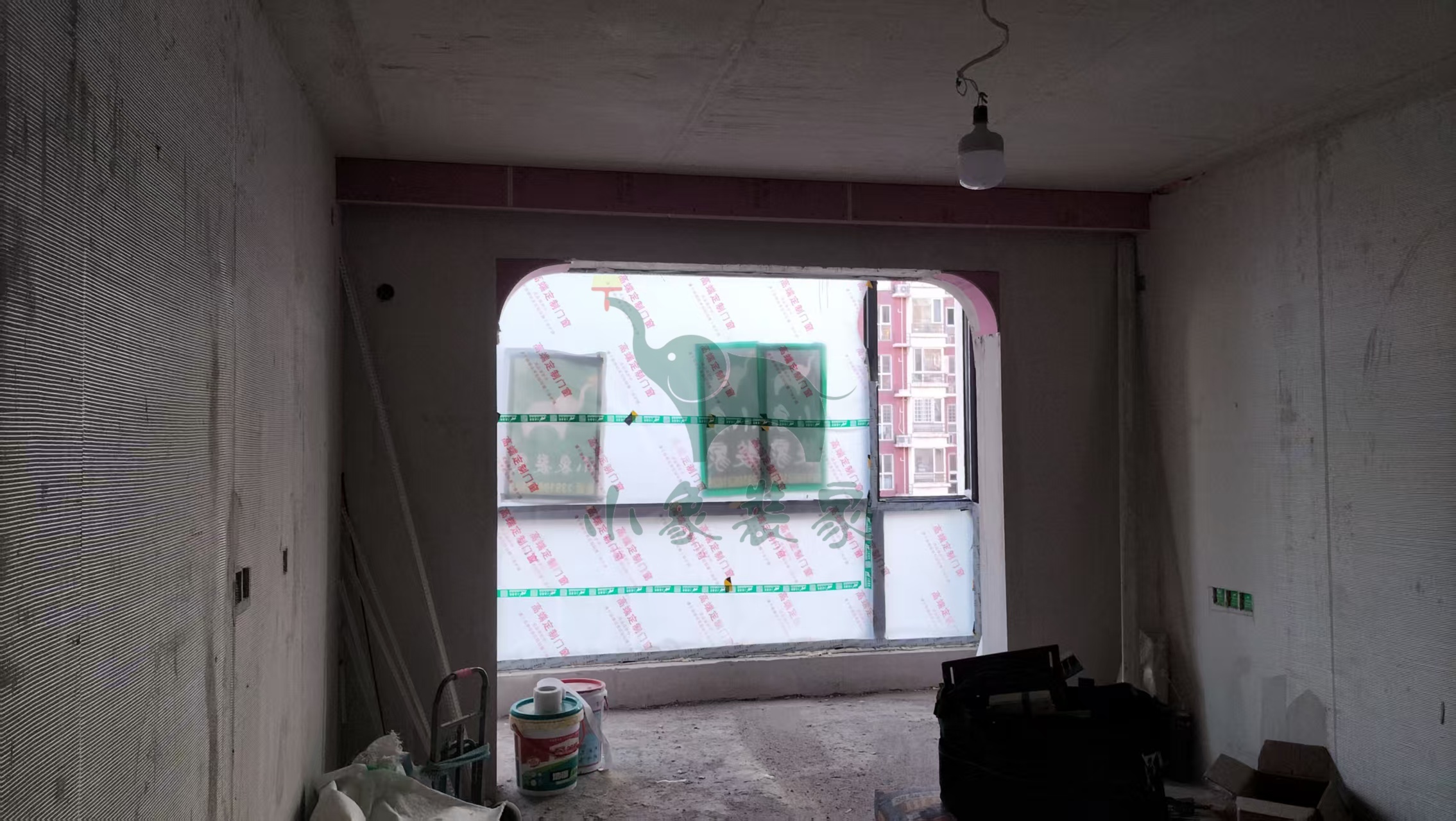

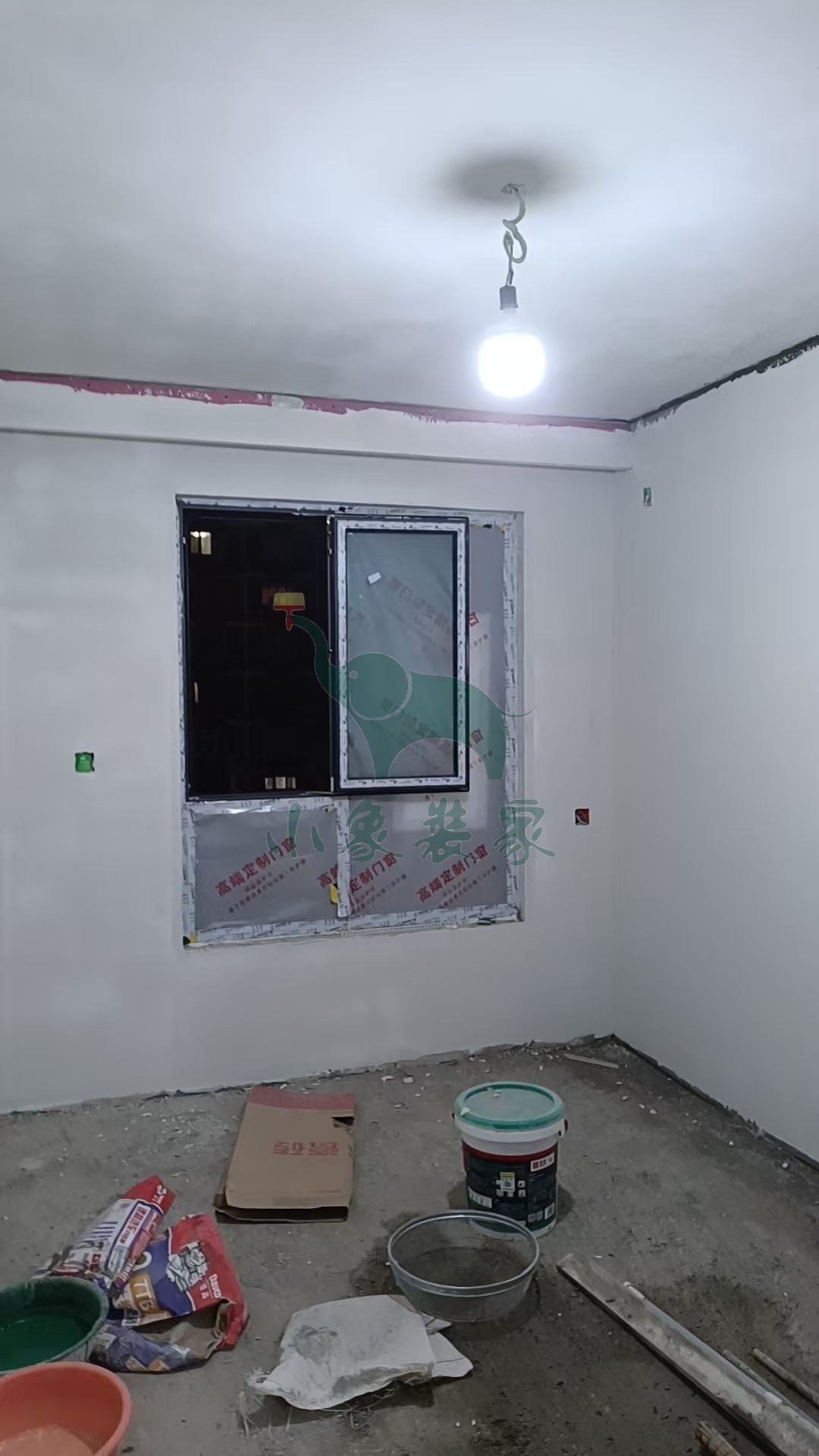

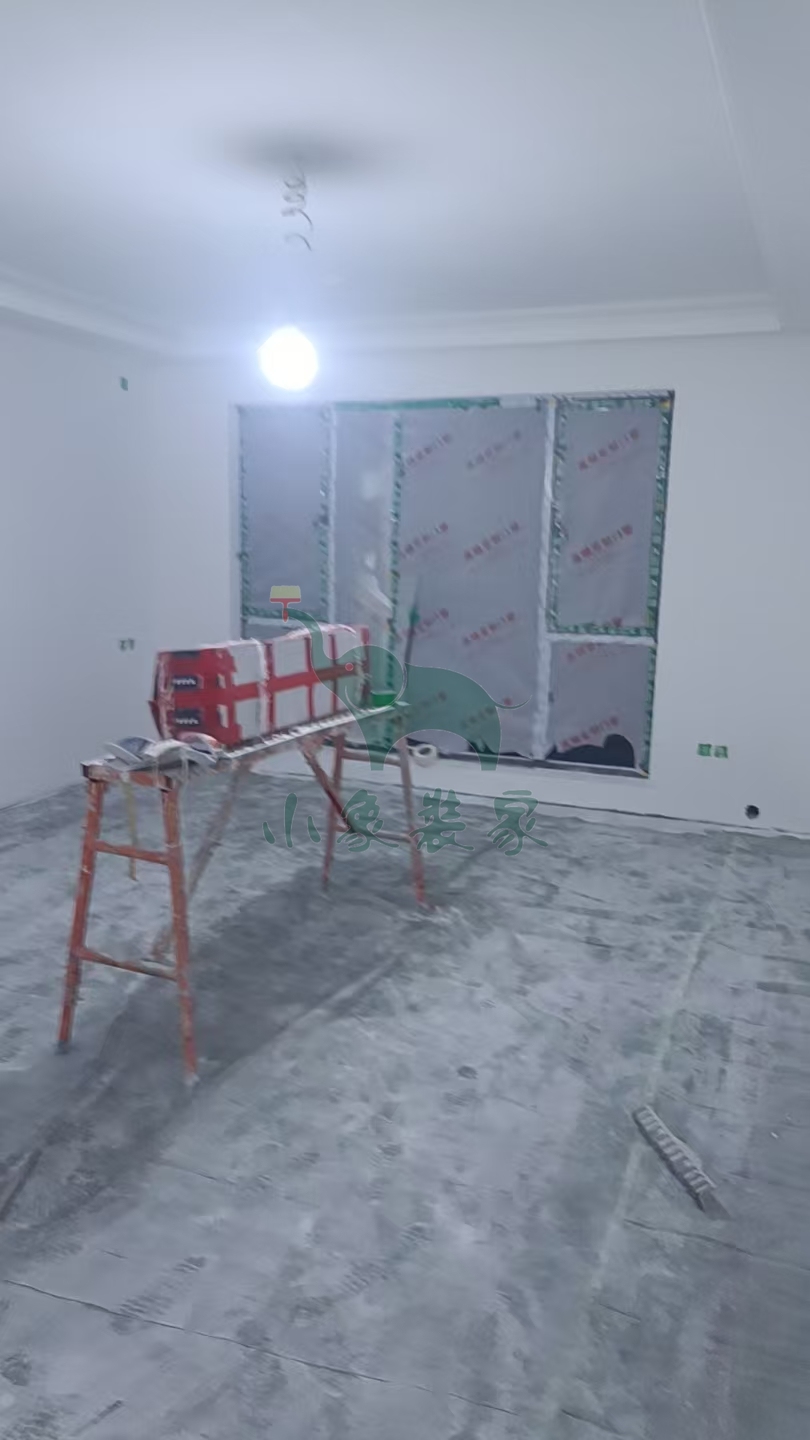

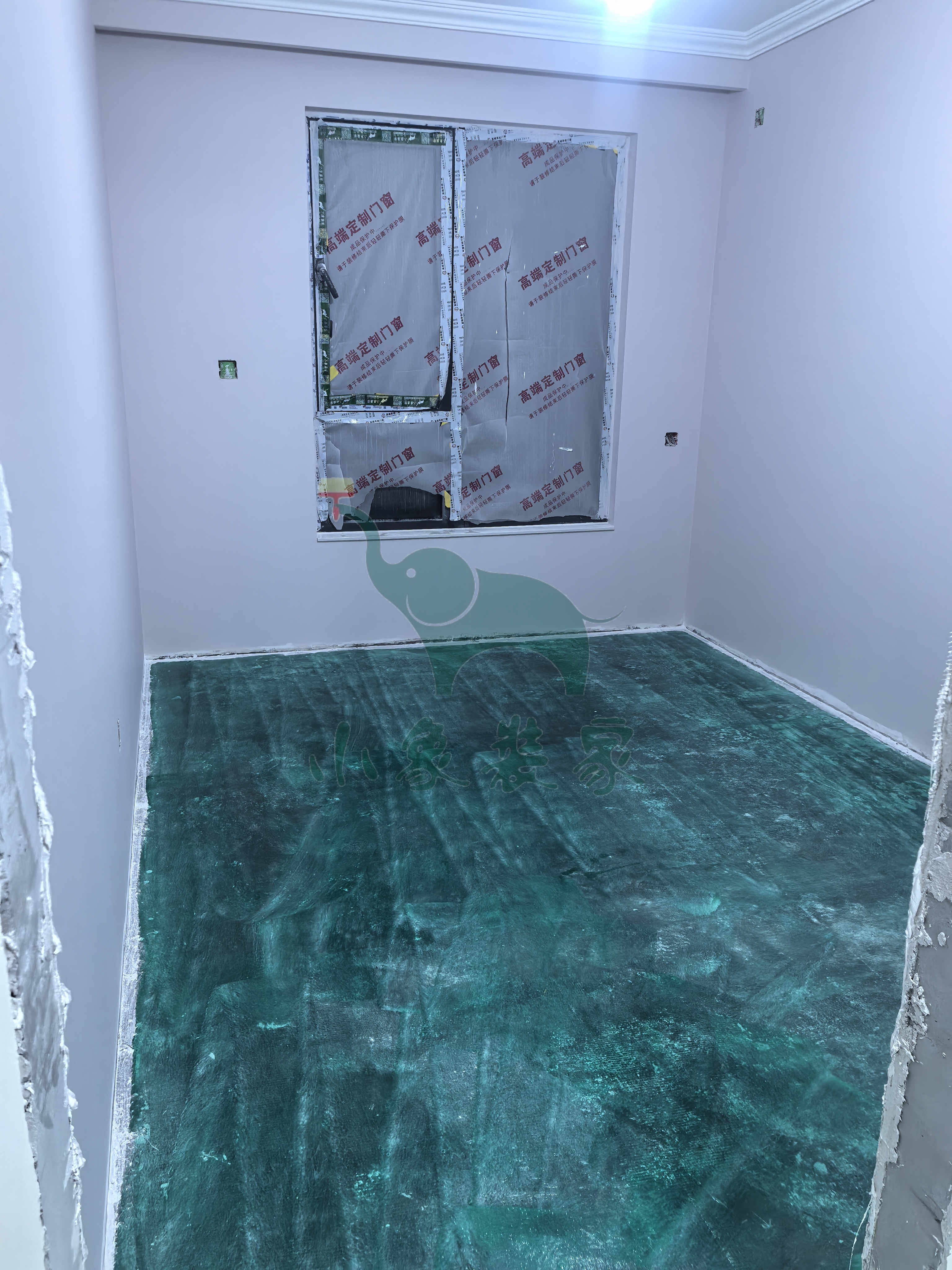

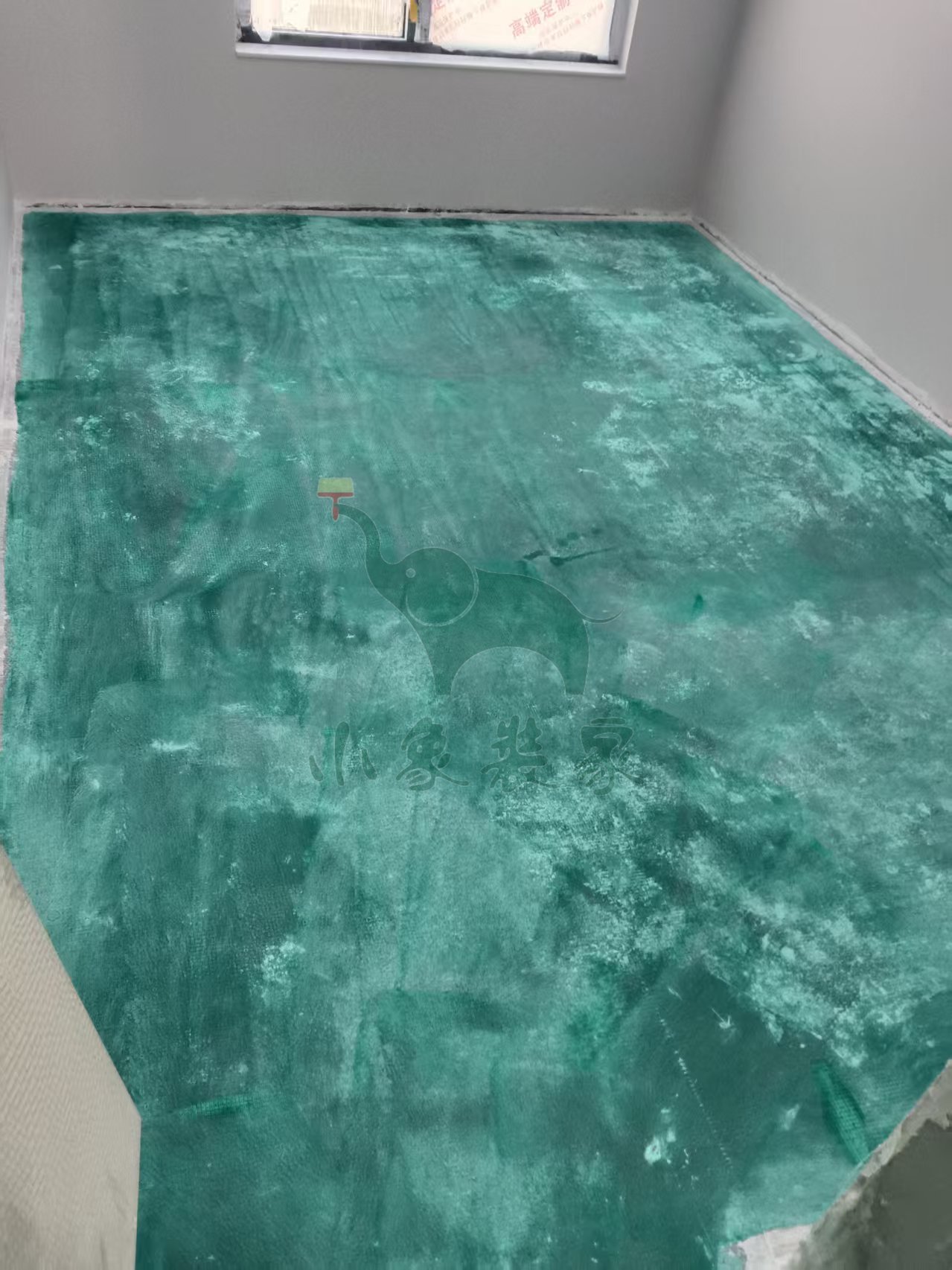

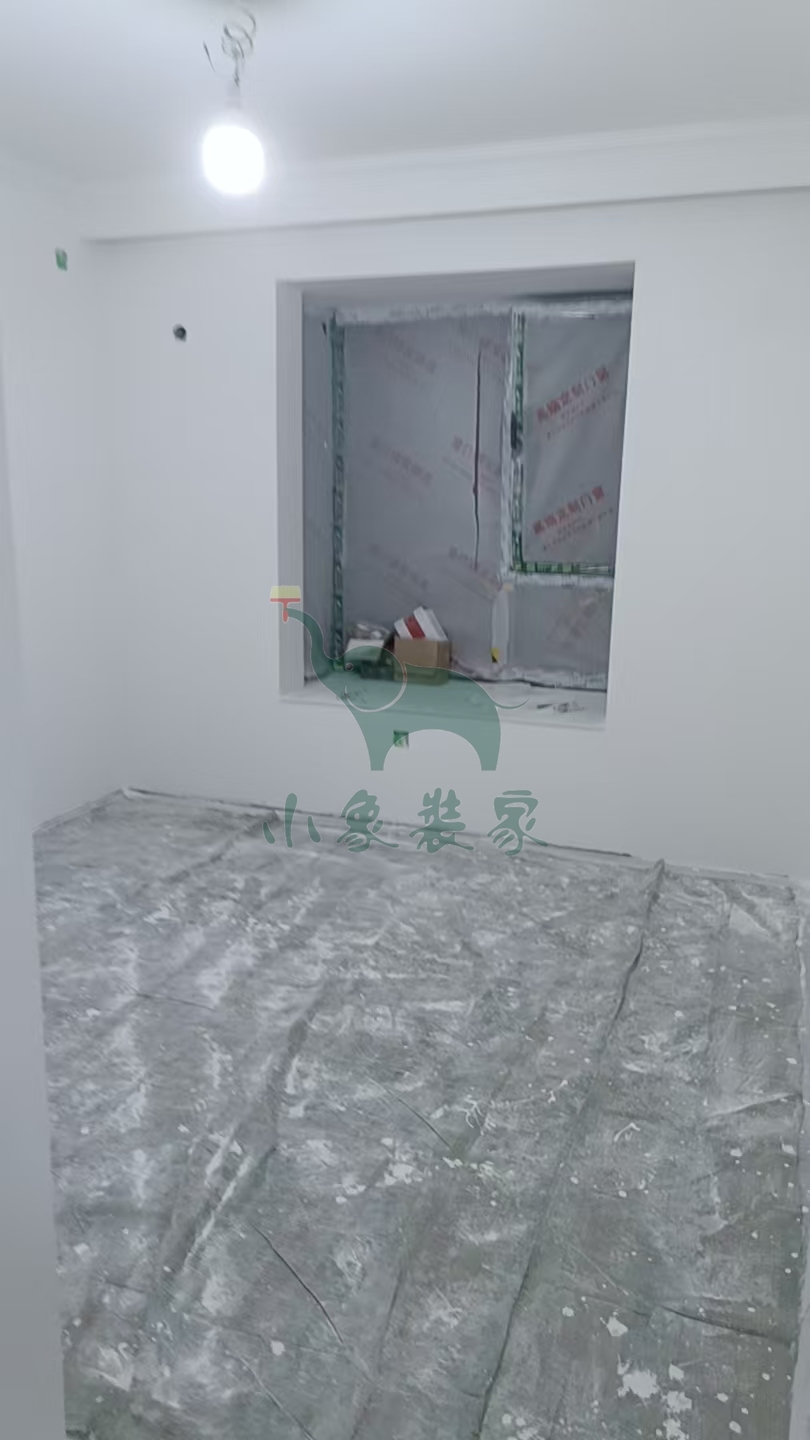

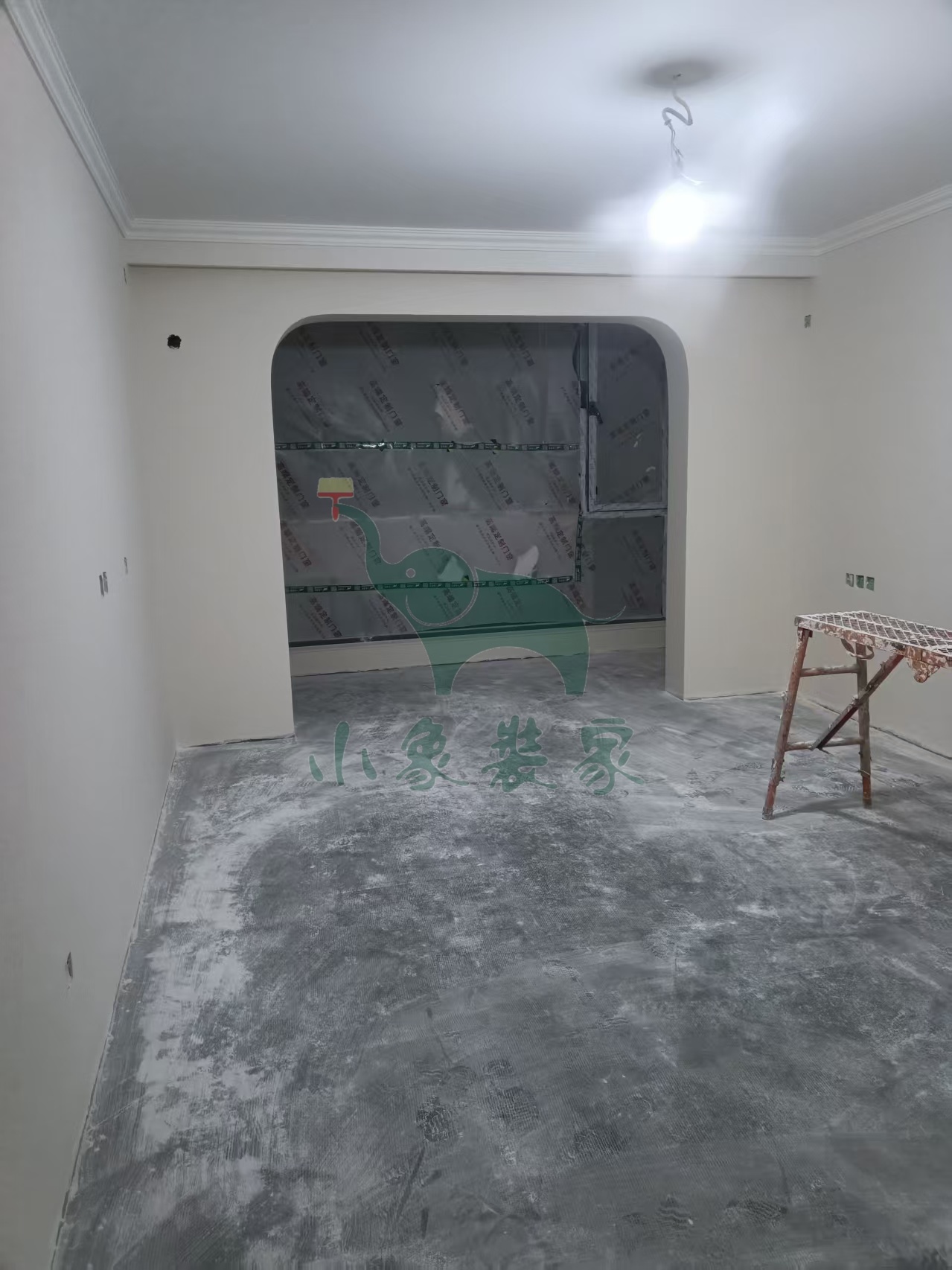

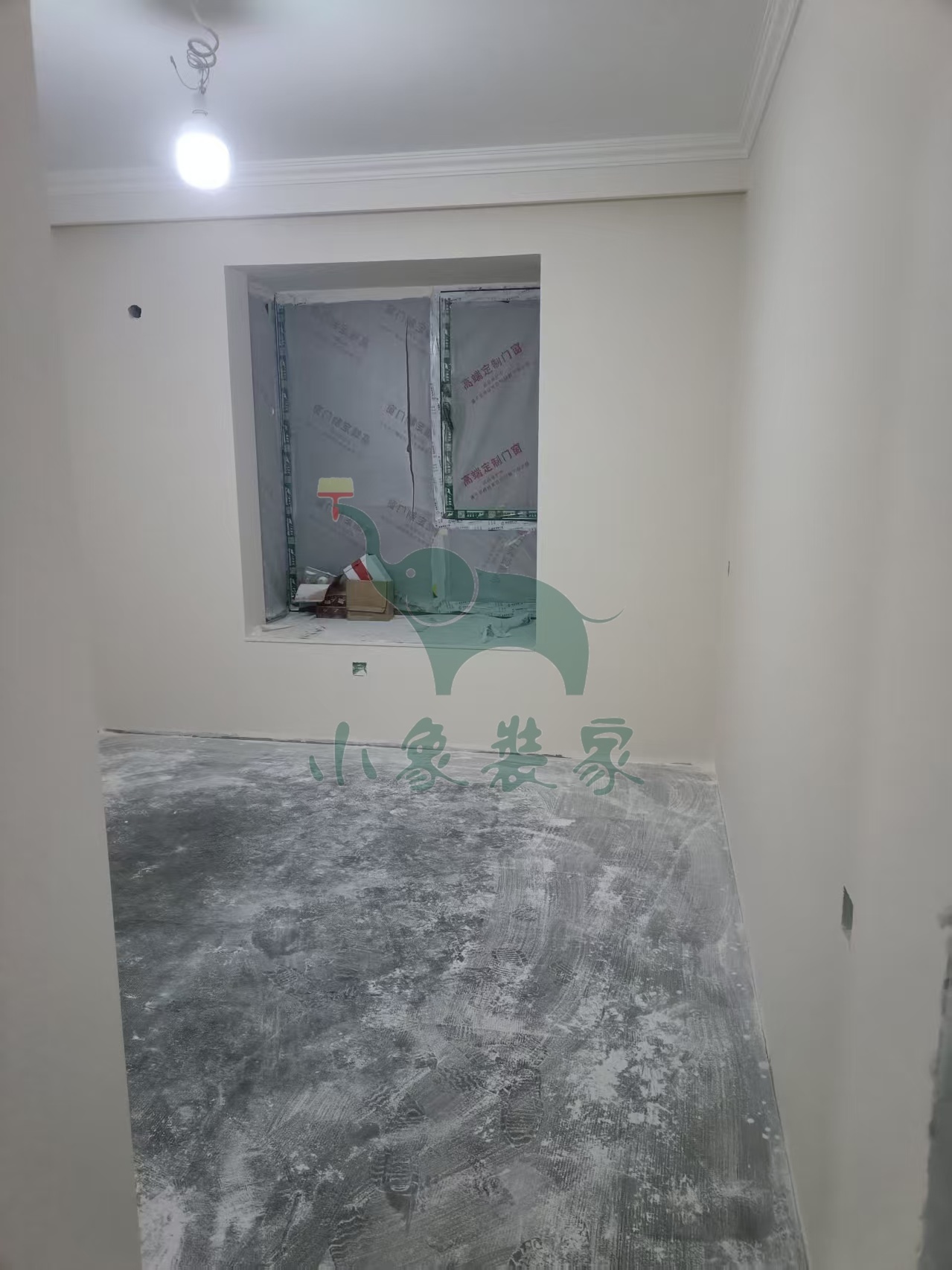

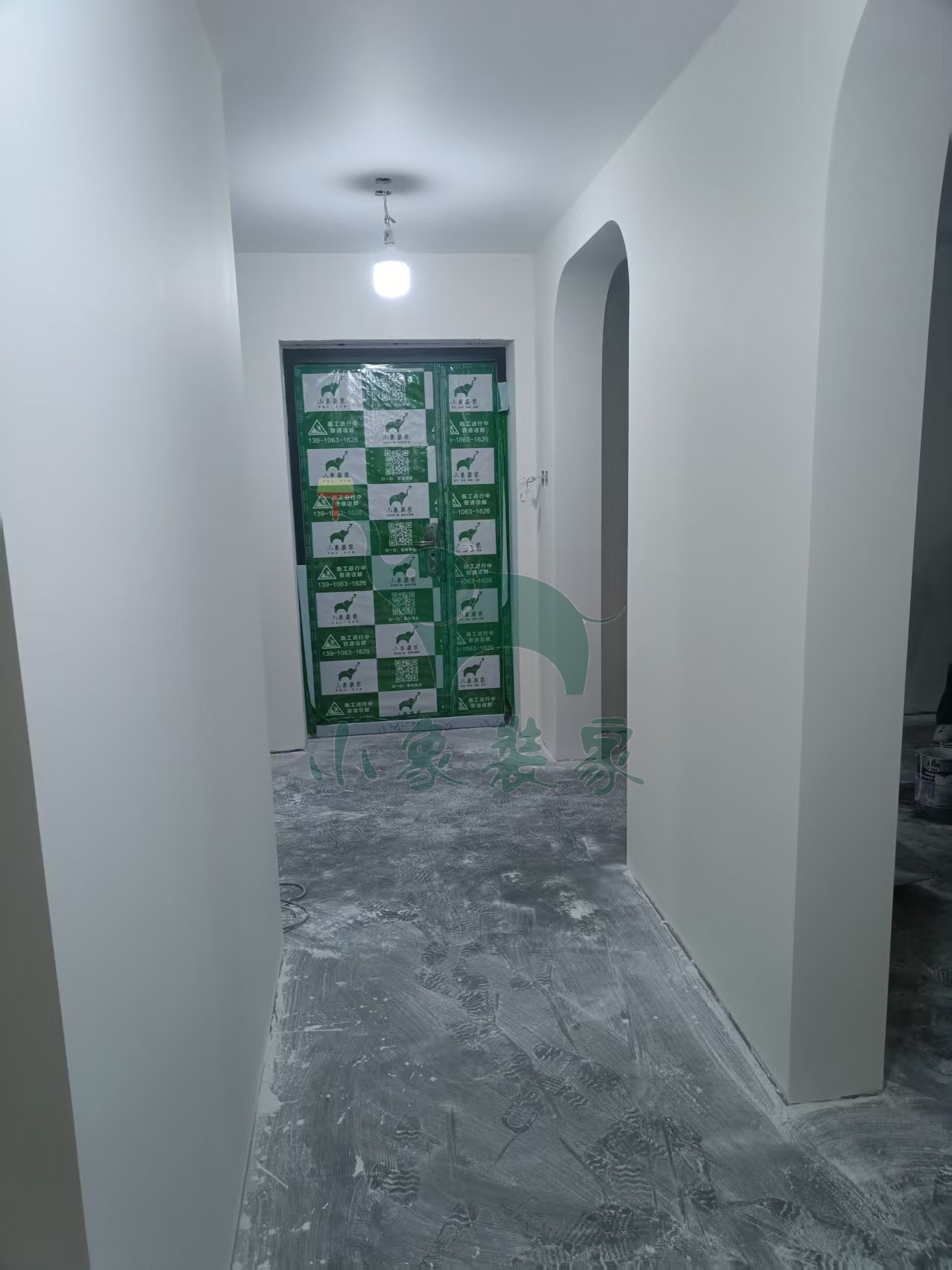

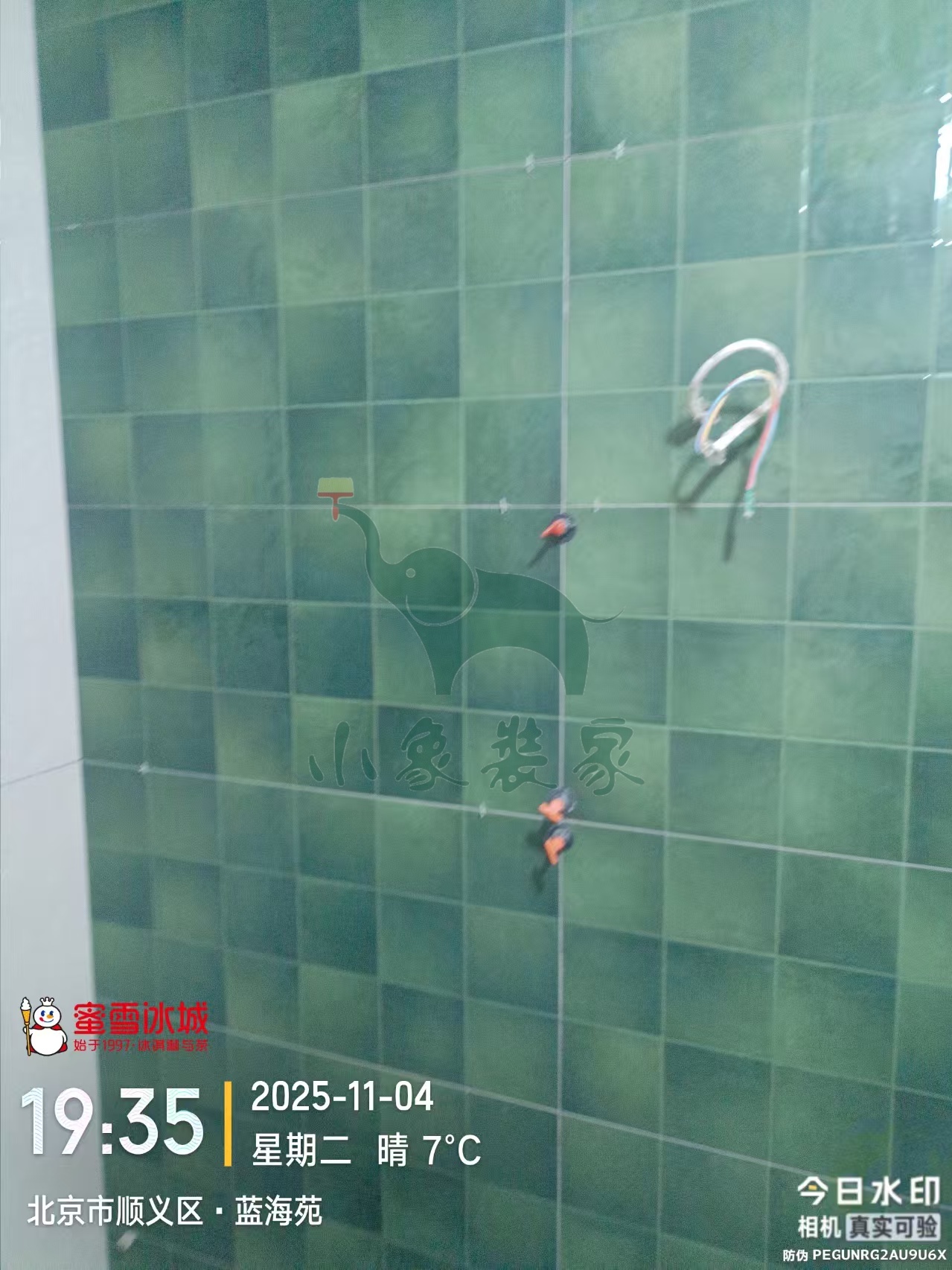

主材工程-做美缝已完工。
竣工总进度:85%。
施工人员:厂家安装。
补充说明:美缝清理。
共5张
【明日播报】
2025-11-21停工,
停工原因:客户原因-等待业主验收。
预计恢复日期:2025-11-22。
2025-11-19 星期三
工作内容:

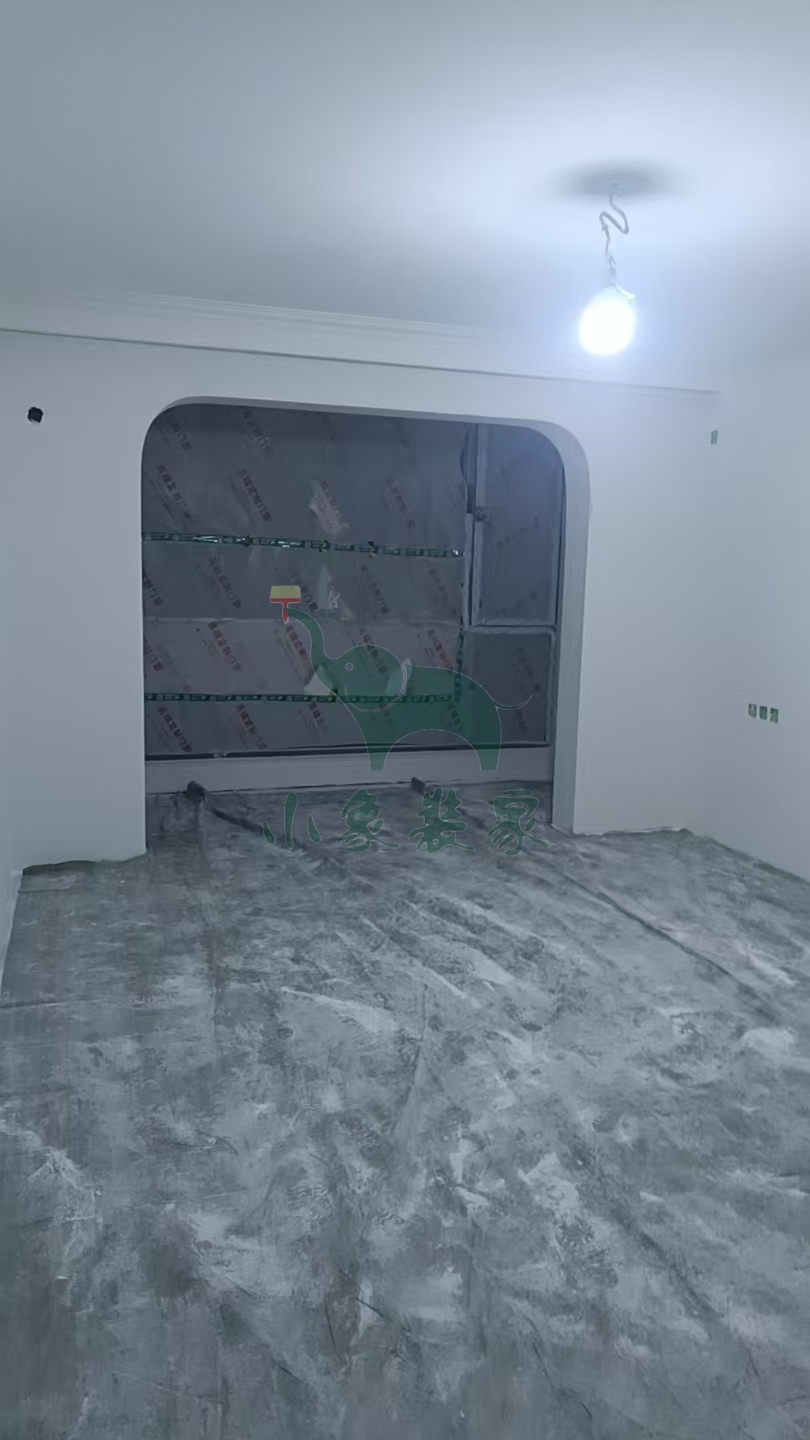

主材工程-保洁开荒已完工。
竣工总进度:85%。
施工人员:厂家安装。
共6张
【明日播报】
2025-11-20停工,
停工原因:等待主材安装-洁具马桶安装。
预计恢复日期:2025-11-23。
2025-11-19 星期三
工作内容:
主材工程-做美缝已完工。
竣工总进度:85%。
施工人员:厂家安装。
共7张
【明日播报】
工作内容:
主材工程-做美缝

施工人员:厂家安装。
2025-11-18 星期二
工作内容:
油工工程-其他已完工。
竣工总进度:85%。
施工人员:郭涛。
共3张
【明日播报】
工作内容:
主材工程-做美缝

施工人员:厂家安装。
2025-11-16 星期日
工作内容:
油工工程-滚刷两面漆已完工
油工工程-清理垃圾已完工。
竣工总进度:85%。
施工人员:潘前进。
共5张
【明日播报】
2025-11-17停工,
停工原因:等待主材安装-做美缝。
预计恢复日期:2025-11-19。
2025-11-15 星期六
工作内容:
油工工程-滚刷一面漆还需1天。
竣工总进度:85%。
施工人员:潘前进。
共6张
【明日播报】
工作内容:
油工工程-滚刷两面漆

油工工程-清理垃圾

施工人员:潘前进。
2025-11-14 星期五
工作内容:
油工工程-墙顶面滚刷底漆已完工
油工工程-墙顶面底漆完工后修补已完工。
竣工总进度:80%。
施工人员:潘前进。
共5张
【明日播报】
工作内容:
油工工程-滚刷两面漆

施工人员:潘前进。
2025-11-13 星期四
工作内容:
油工工程-墙顶面打磨砂纸已完工
油工工程-墙顶面滚刷底漆还需1天。
竣工总进度:80%。
施工人员:潘前进。
共5张
【明日播报】
工作内容:
油工工程-墙顶面滚刷底漆

油工工程-墙顶面底漆完工后修补

施工人员:潘前进。
2025-11-10 星期一
工作内容:
油工工程-刮第二遍腻子还需1天。
竣工总进度:80%。
施工人员:潘前进。
共5张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:潘前进。
2025-11-07 星期五
工作内容:
瓦工工程-地面回填及找平还需1天。
竣工总进度:75%。
施工人员:刘礼明。
共6张
【明日播报】
工作内容:
瓦工工程-地面回填及找平

施工人员:刘礼明。
2025-11-05 星期三
工作内容:
瓦工工程-厨卫水电标识已完工。
竣工总进度:75%。
施工人员:郭涛。
共9张
【明日播报】
工作内容:
瓦工工程-地面回填及找平

施工人员:刘礼明。

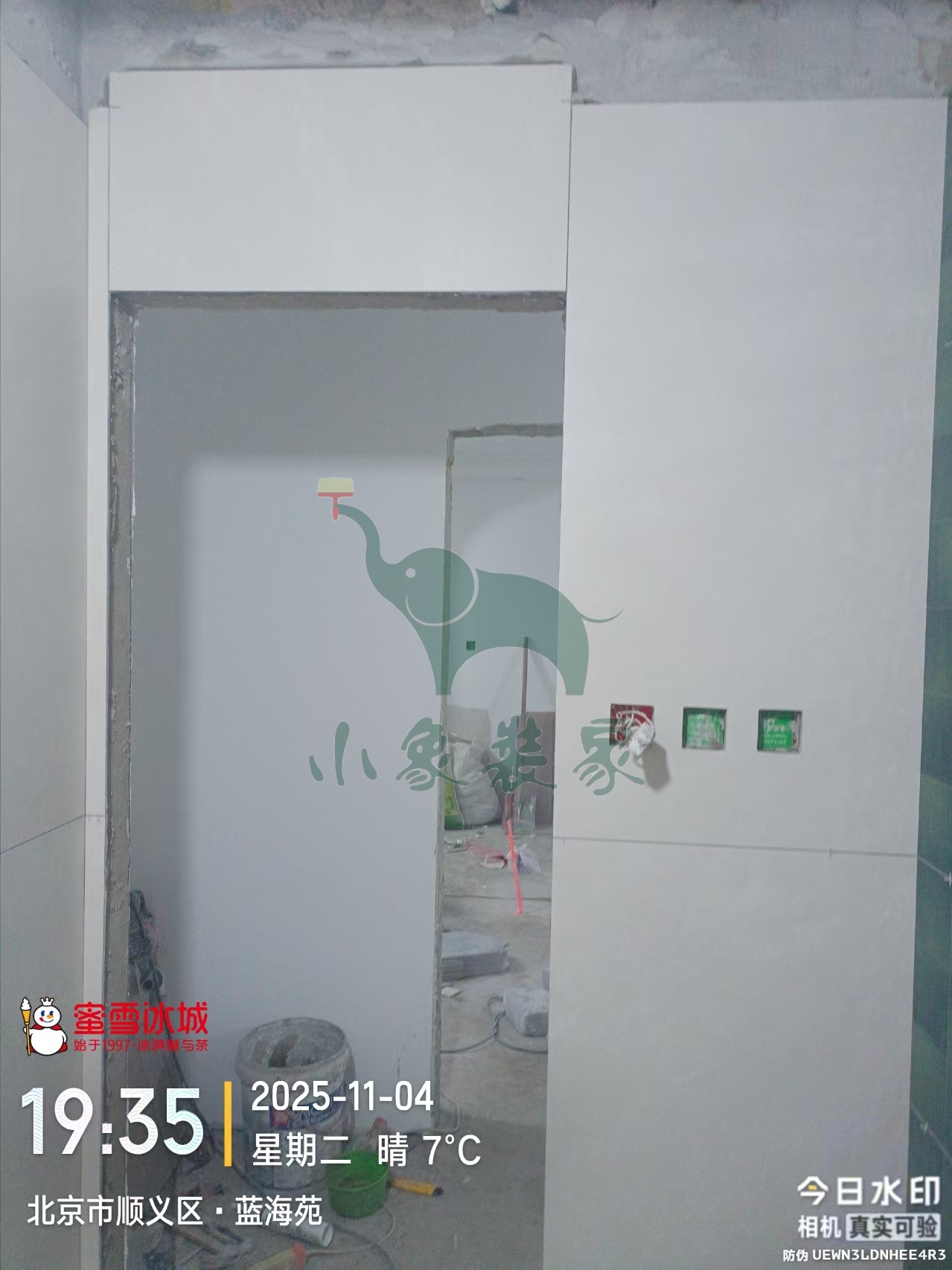

2025-11-04 星期二
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:75%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

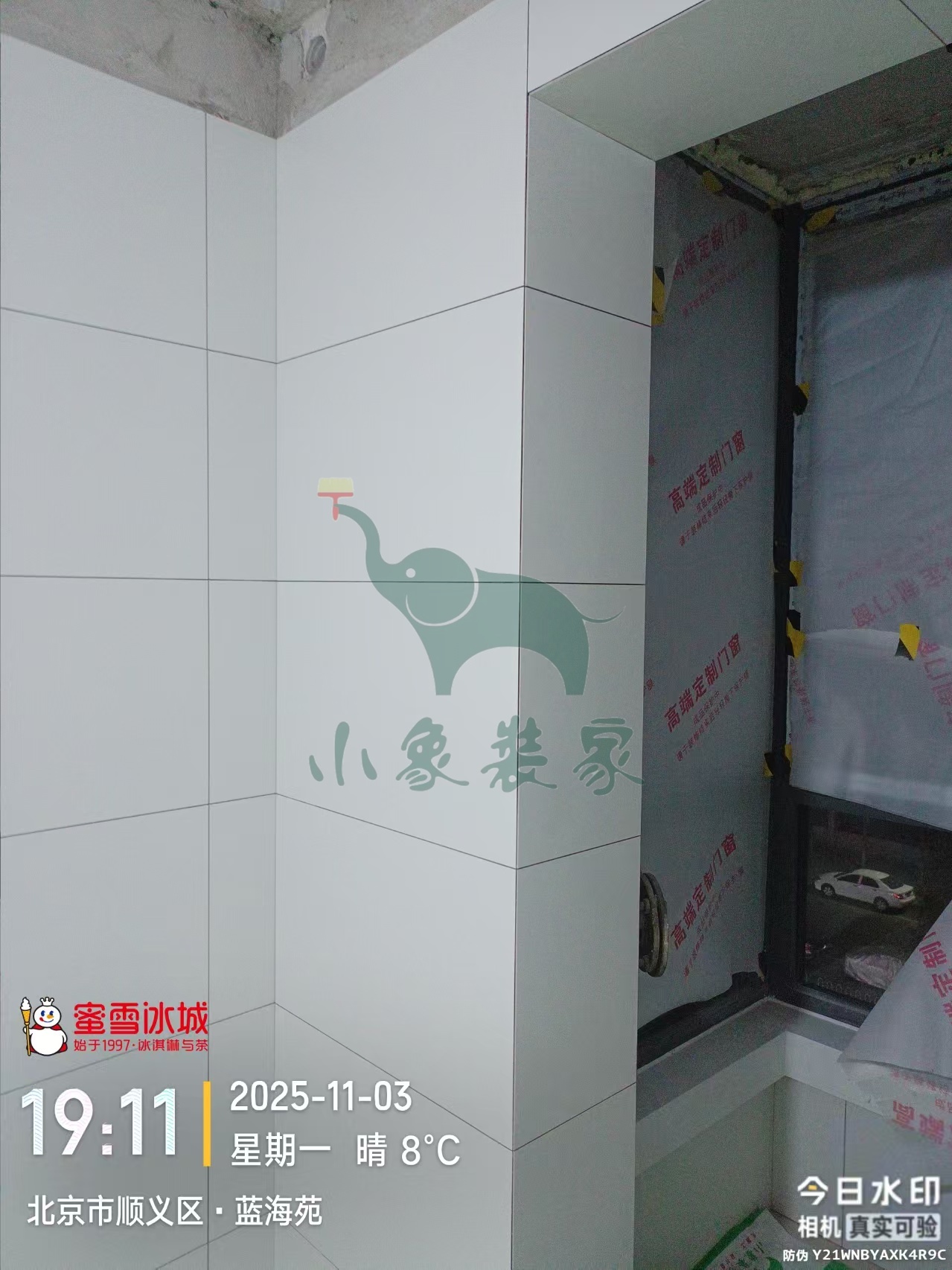

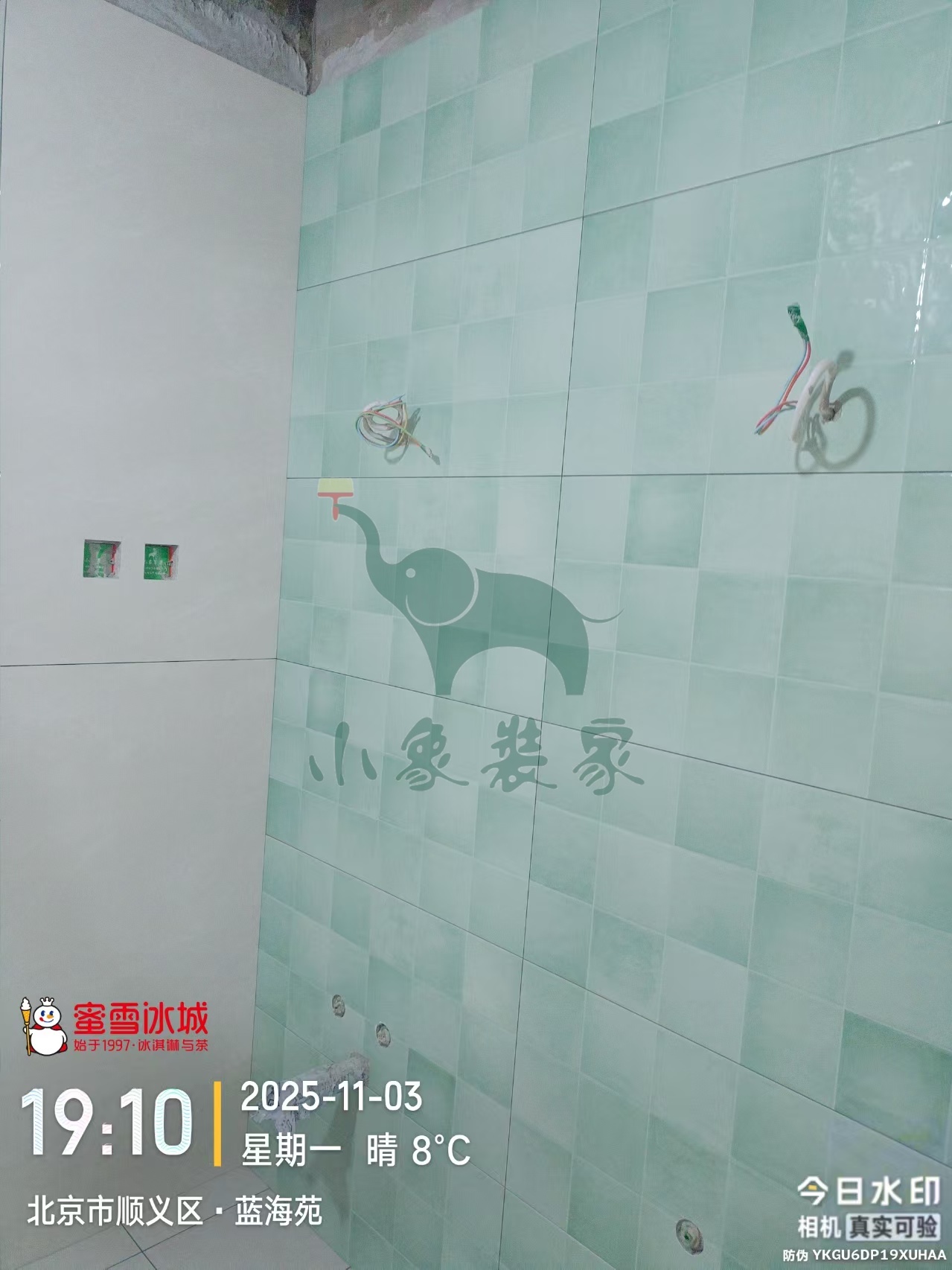

2025-11-03 星期一
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:75%。
施工人员:户银善。
共9张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

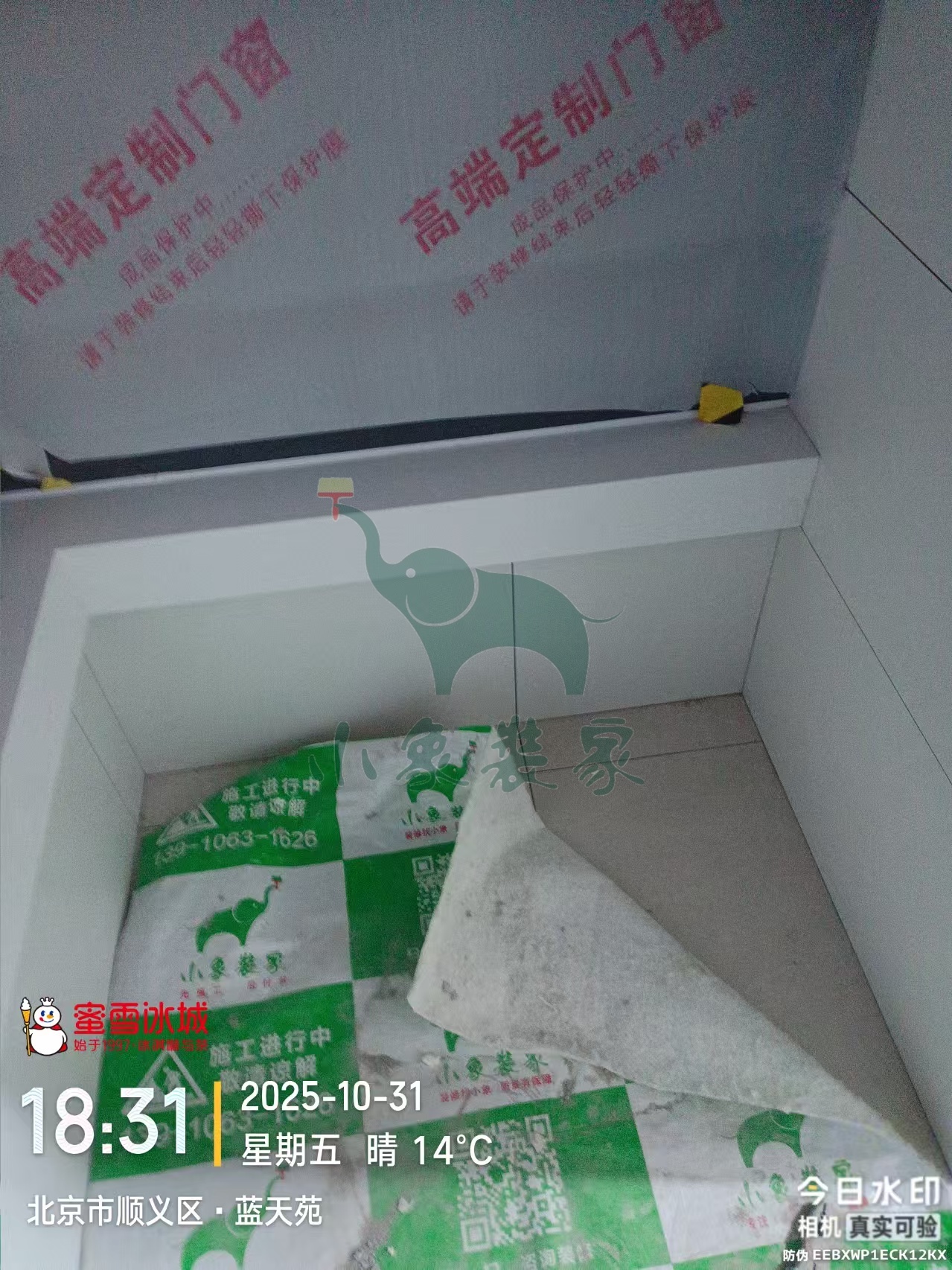

2025-10-31 星期五
工作内容:

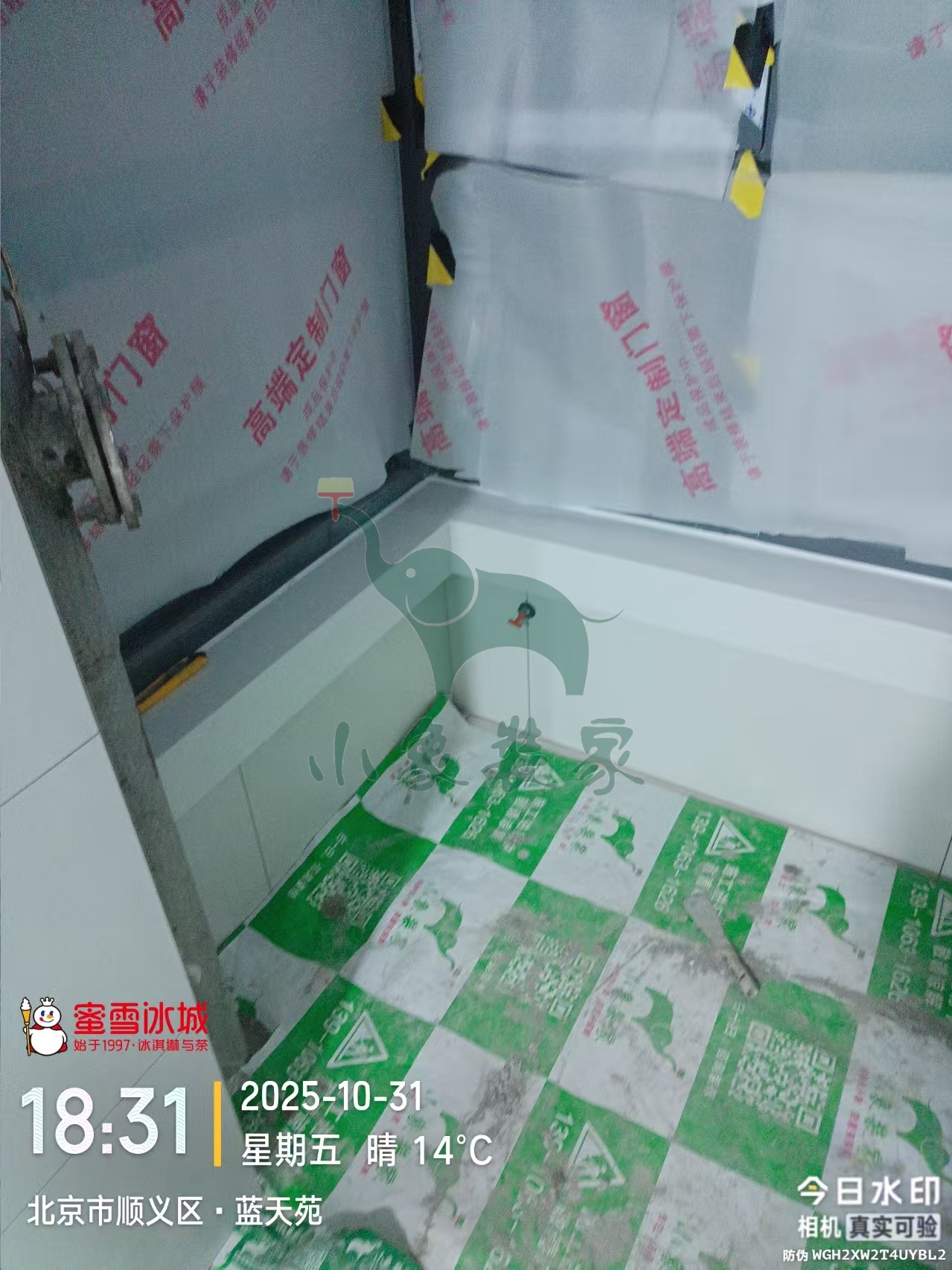

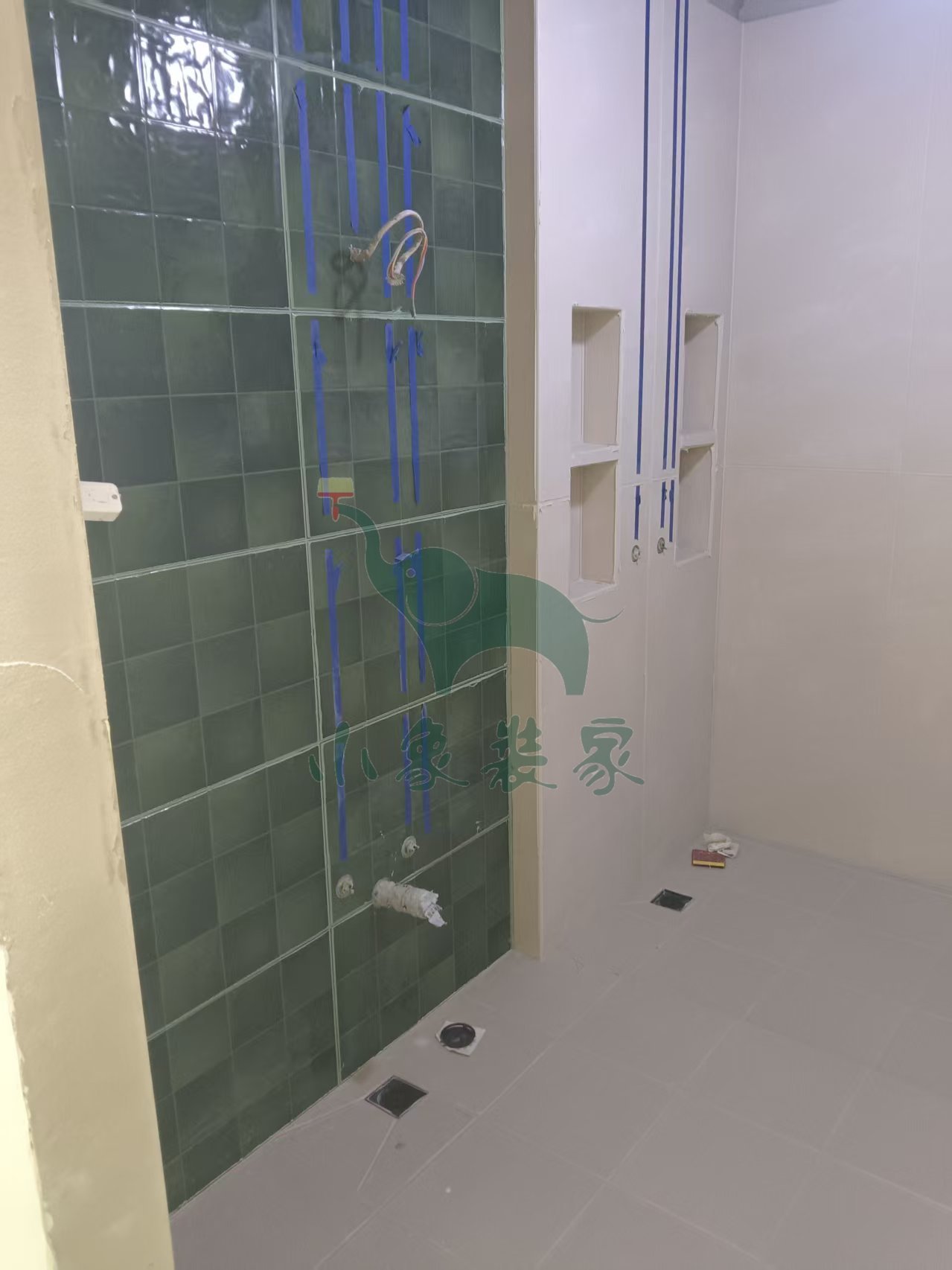

瓦工工程-阳台粘贴墙砖已完工
瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:70%。
施工人员:户银善。
共3张
【明日播报】
2025-11-01停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-03。

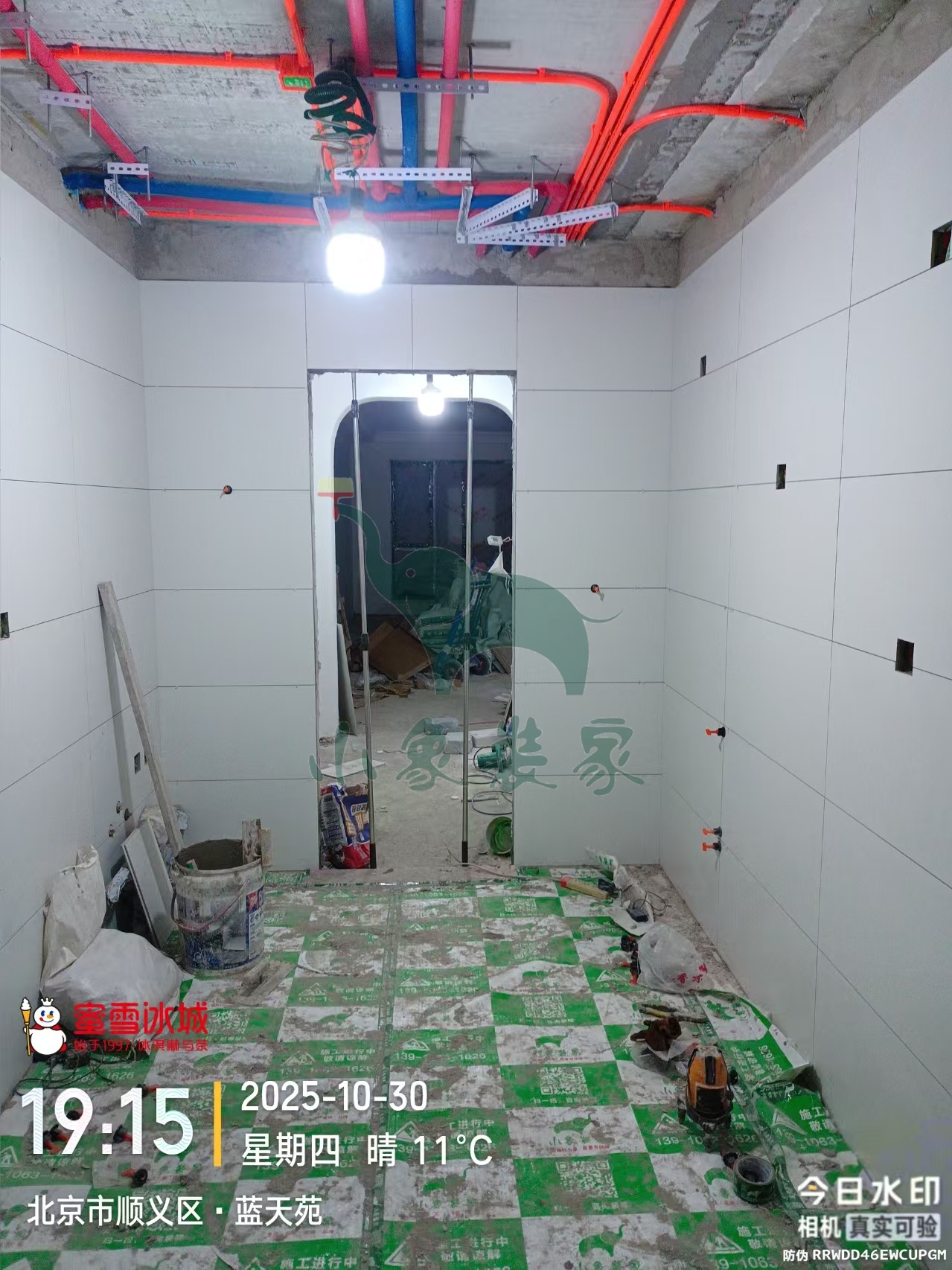

2025-10-30 星期四
工作内容:
瓦工工程-阳台粘贴墙砖还需1天
瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:70%。
施工人员:户银善。
共4张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

瓦工工程-阳台粘贴墙砖

施工人员:户银善。
2025-10-29 星期三
工作内容:
瓦工工程-厨房墙砖铺贴还需3天。
竣工总进度:65%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:户银善。

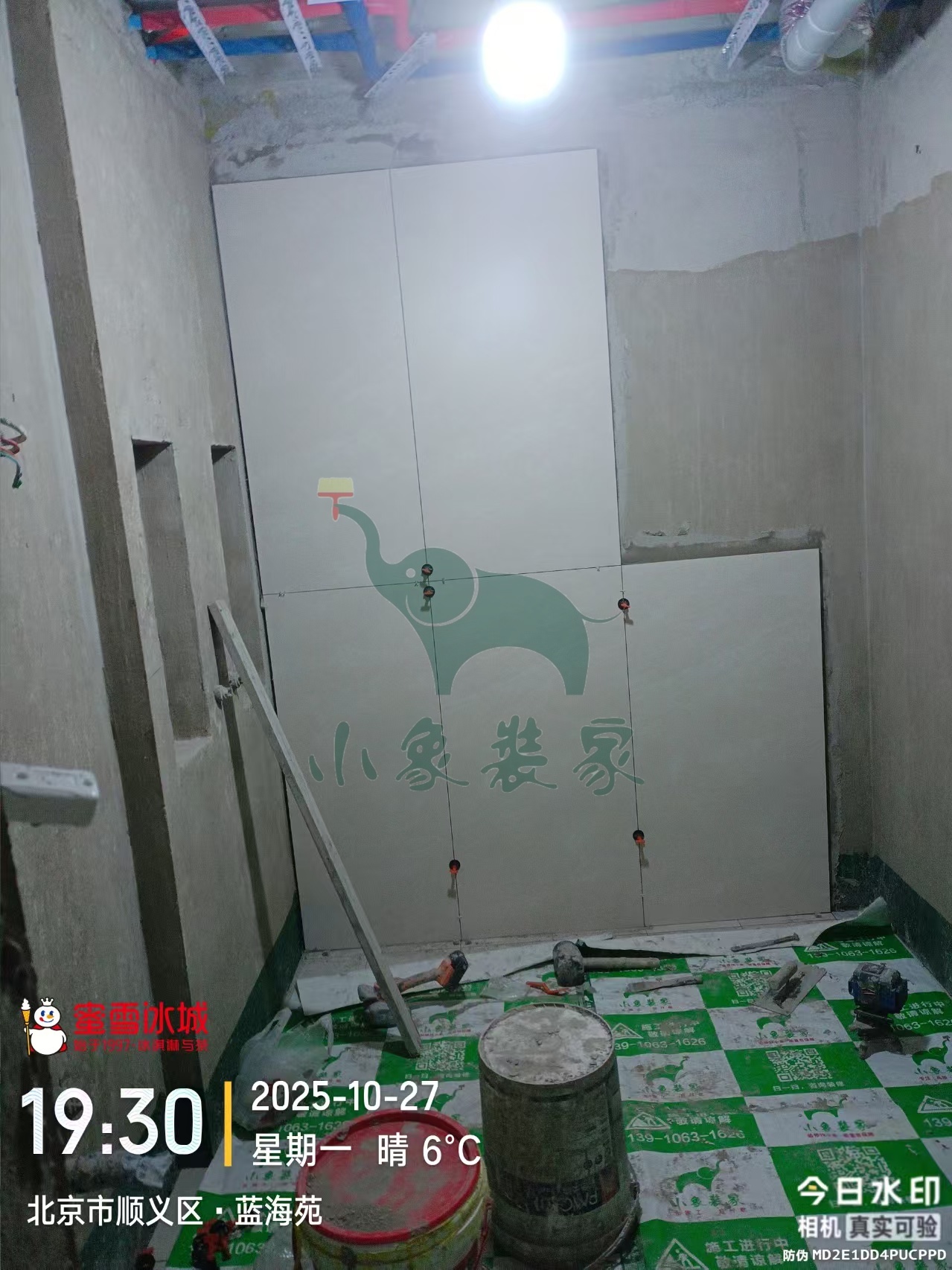

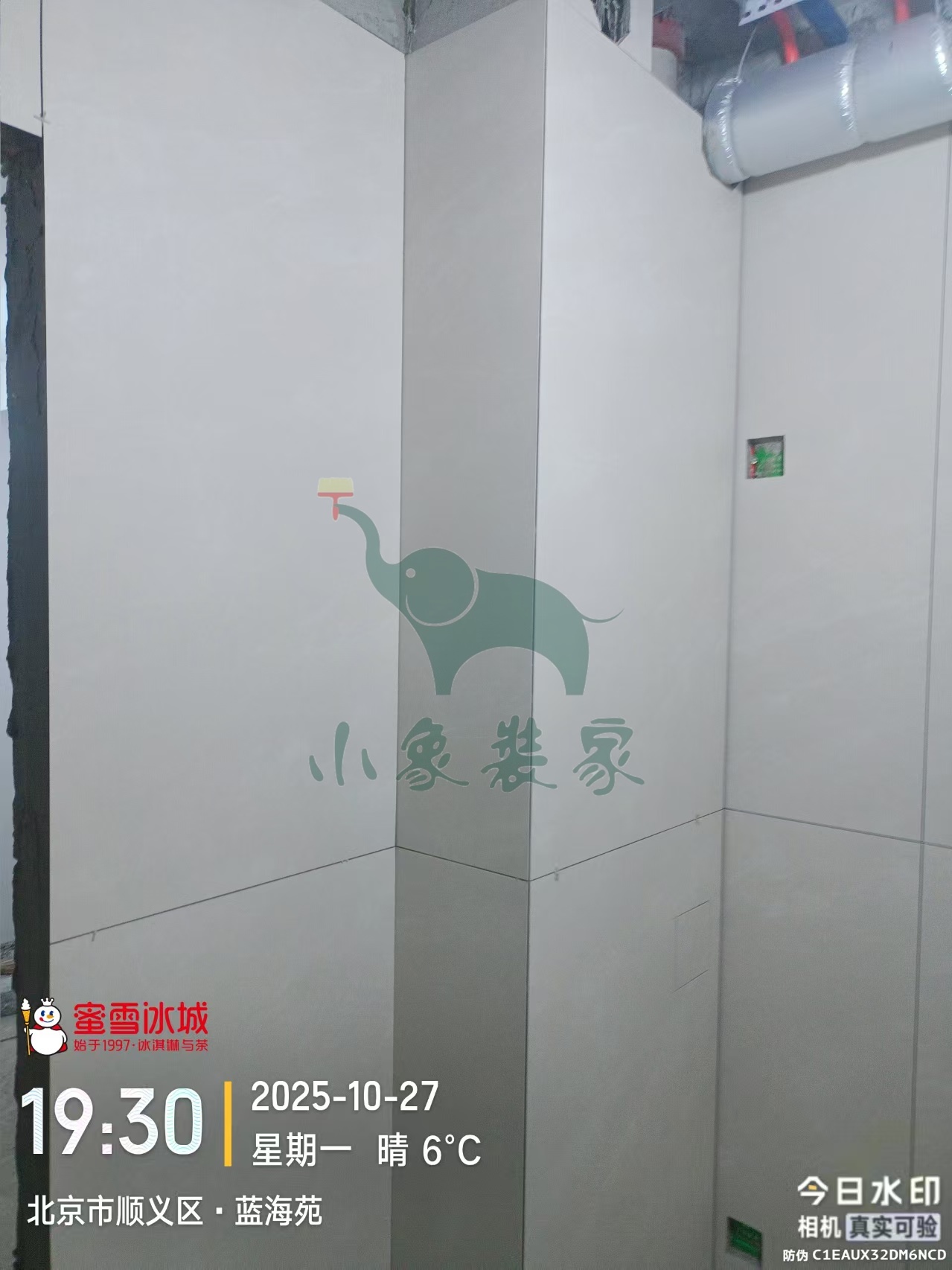

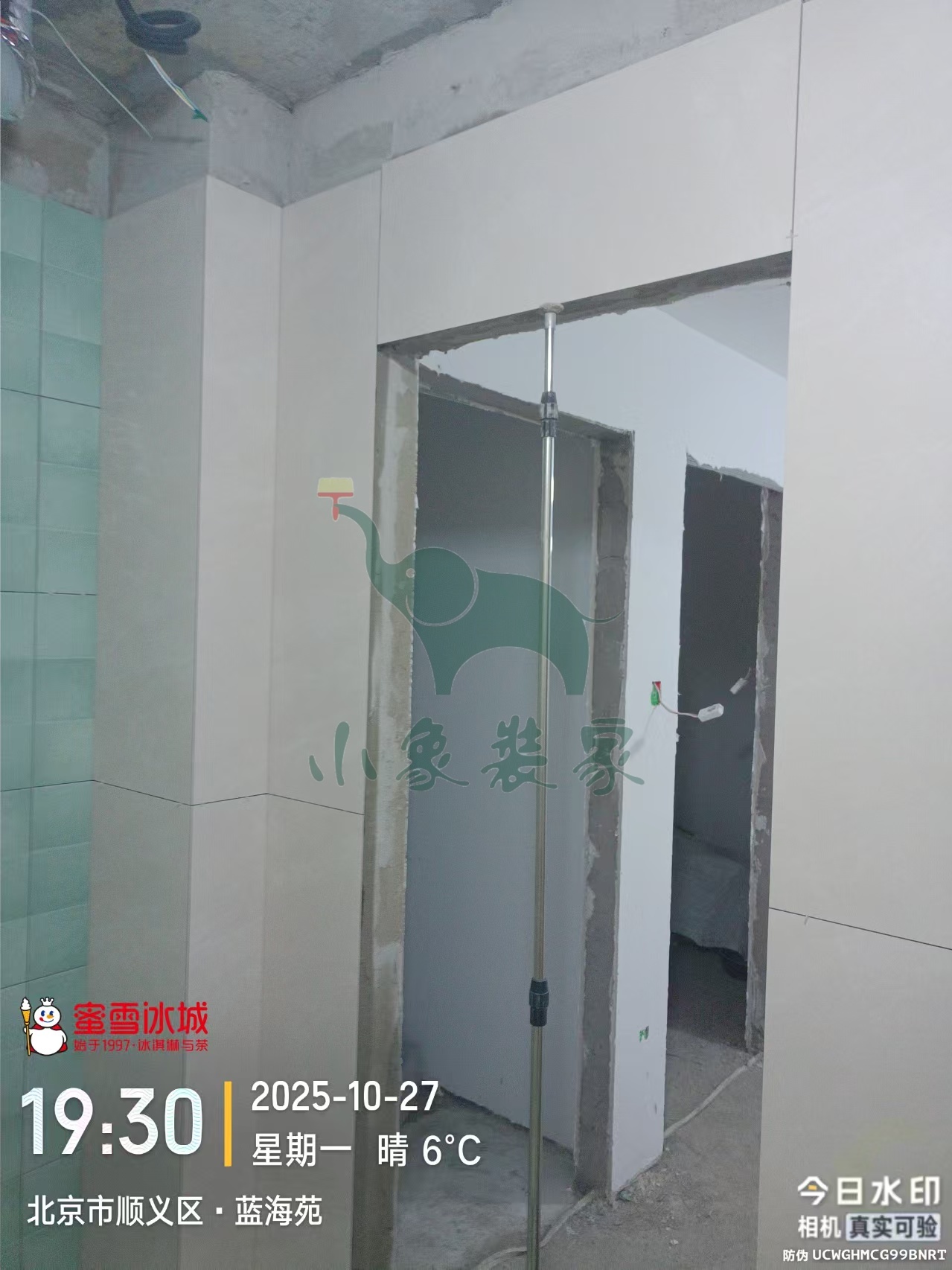

2025-10-27 星期一
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:60%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。
2025-10-25 星期六
工作内容:
瓦工工程-卫生间墙砖铺贴还需3天。
竣工总进度:60%。
施工人员:户银善。
共4张
【明日播报】
2025-10-26停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-27。
2025-10-23 星期四
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:60%。
施工人员:潘前进。
共6张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

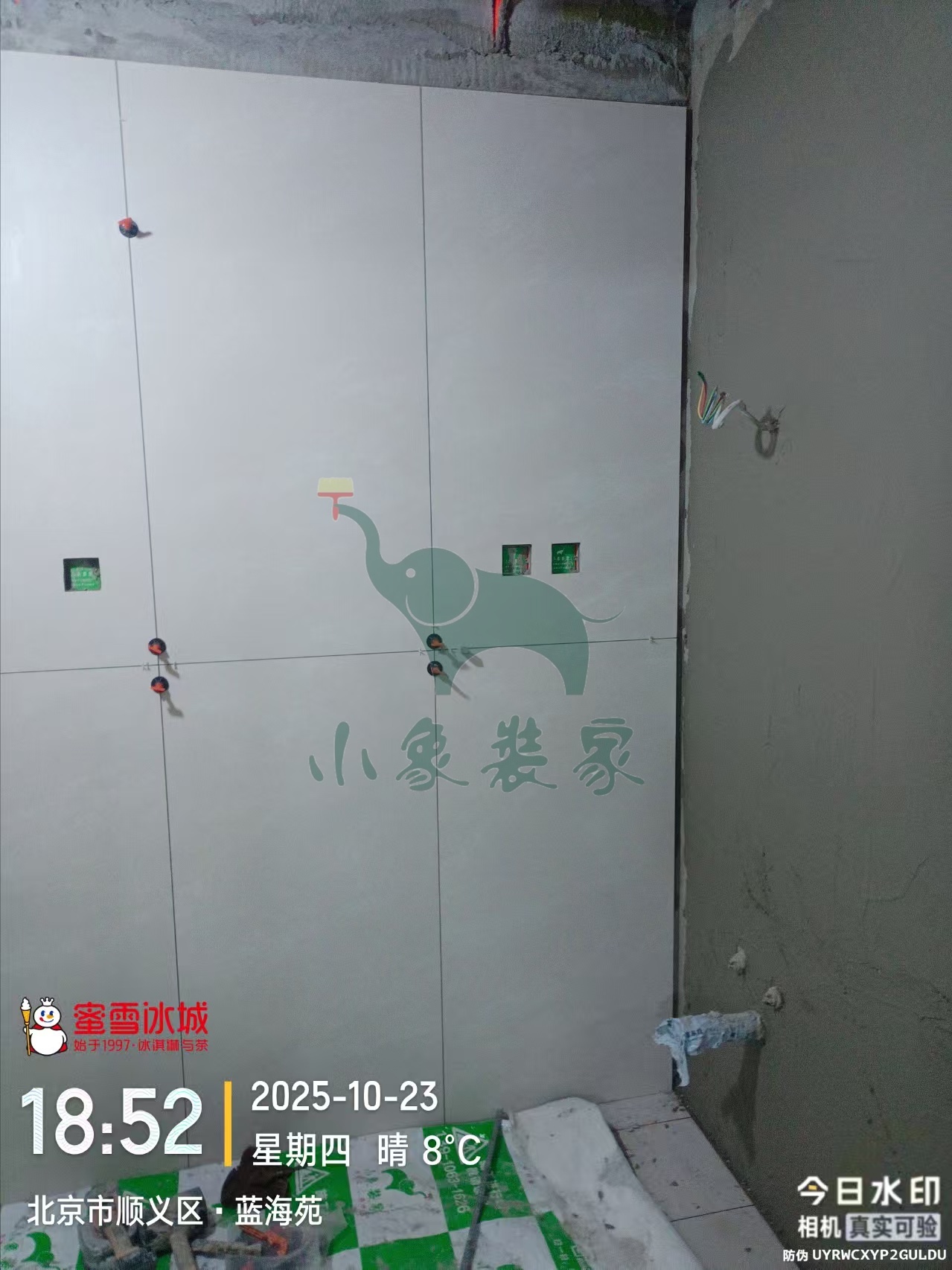

2025-10-23 星期四
工作内容:
瓦工工程-卫生间墙砖铺贴还需4天
瓦工工程-厨房地砖铺贴已完工
瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:60%。
施工人员:户银善。
共4张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

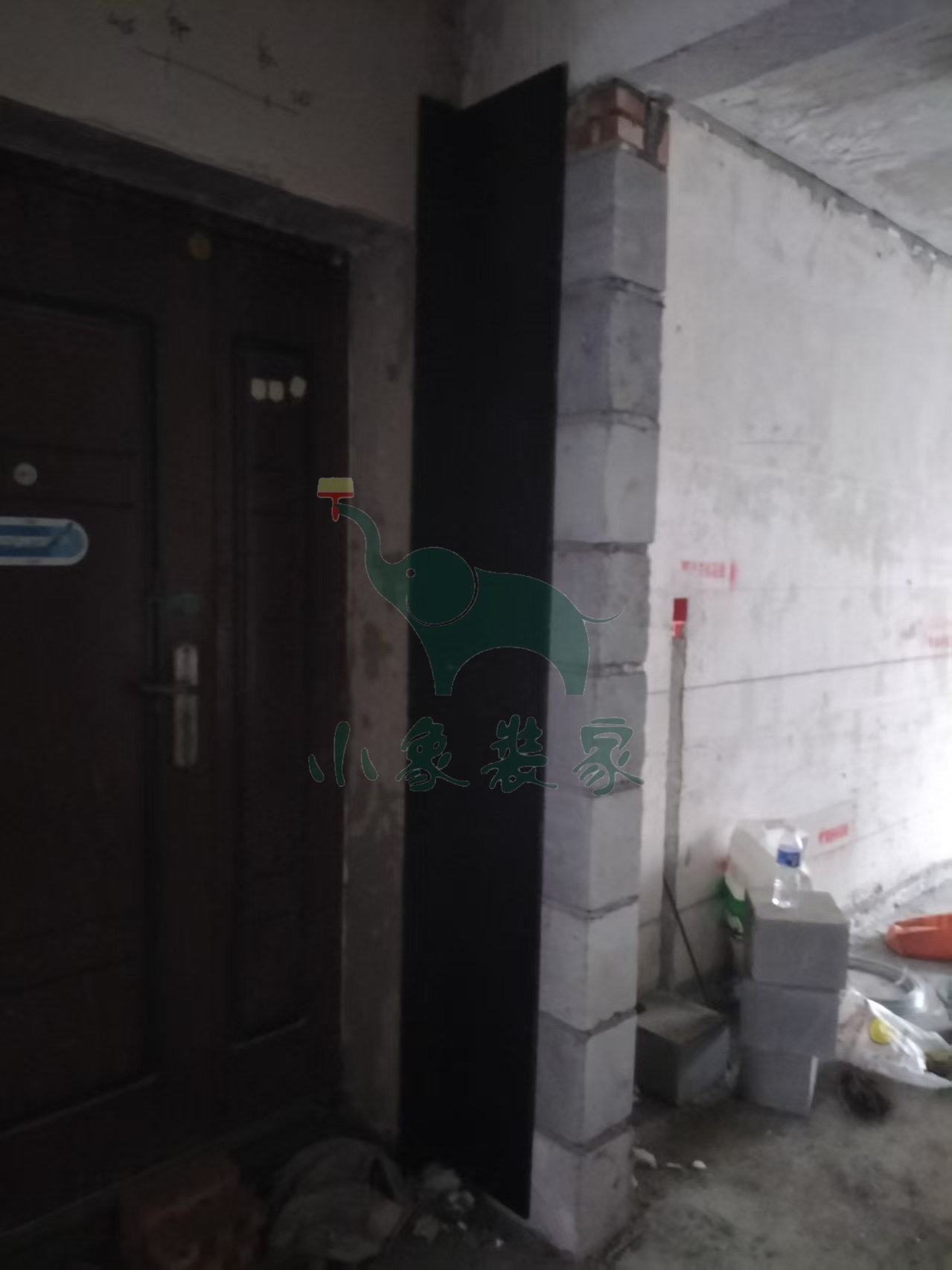

2025-10-21 星期二

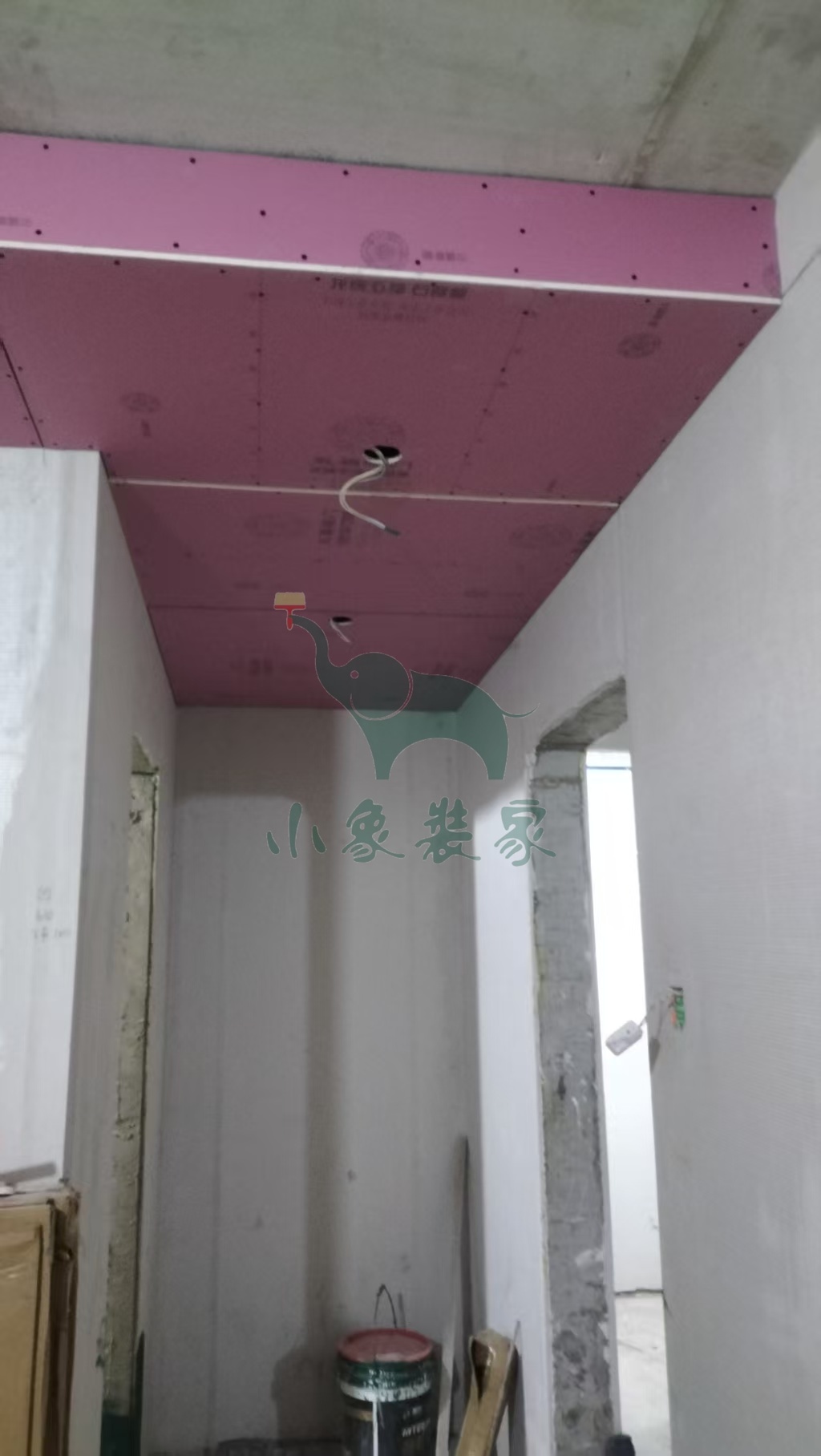

工作内容:

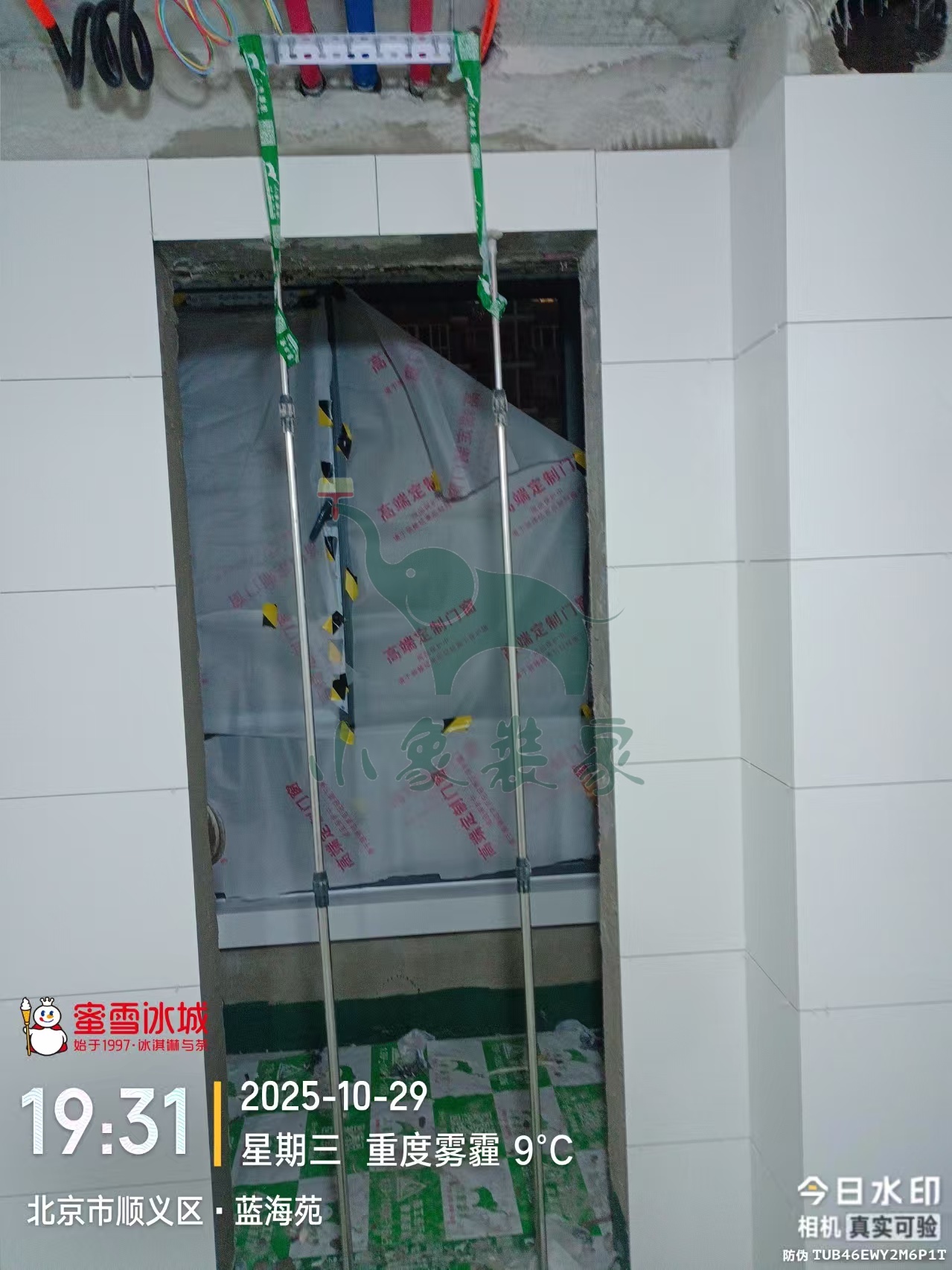

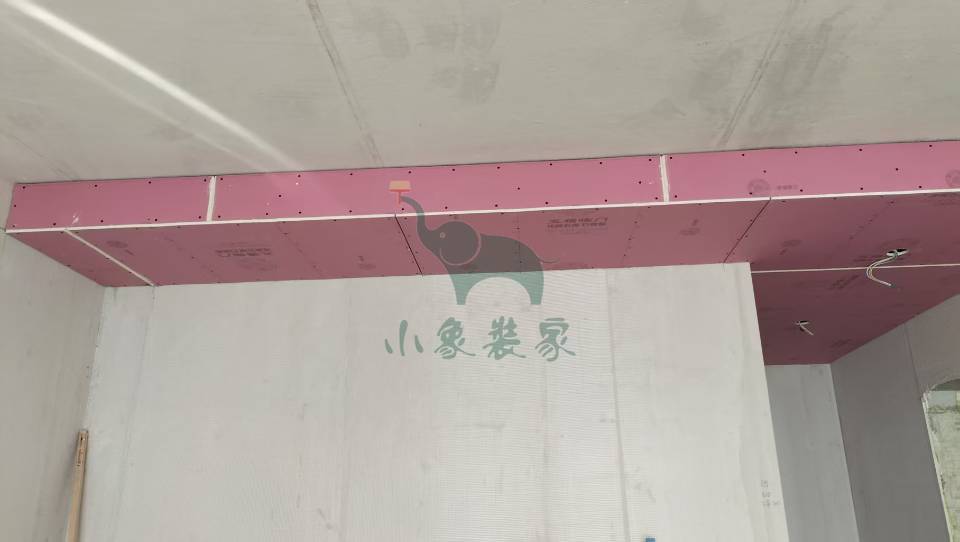

木工工程-封石膏板已完工
木工工程-做窗帘盒已完工。
竣工总进度:60%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

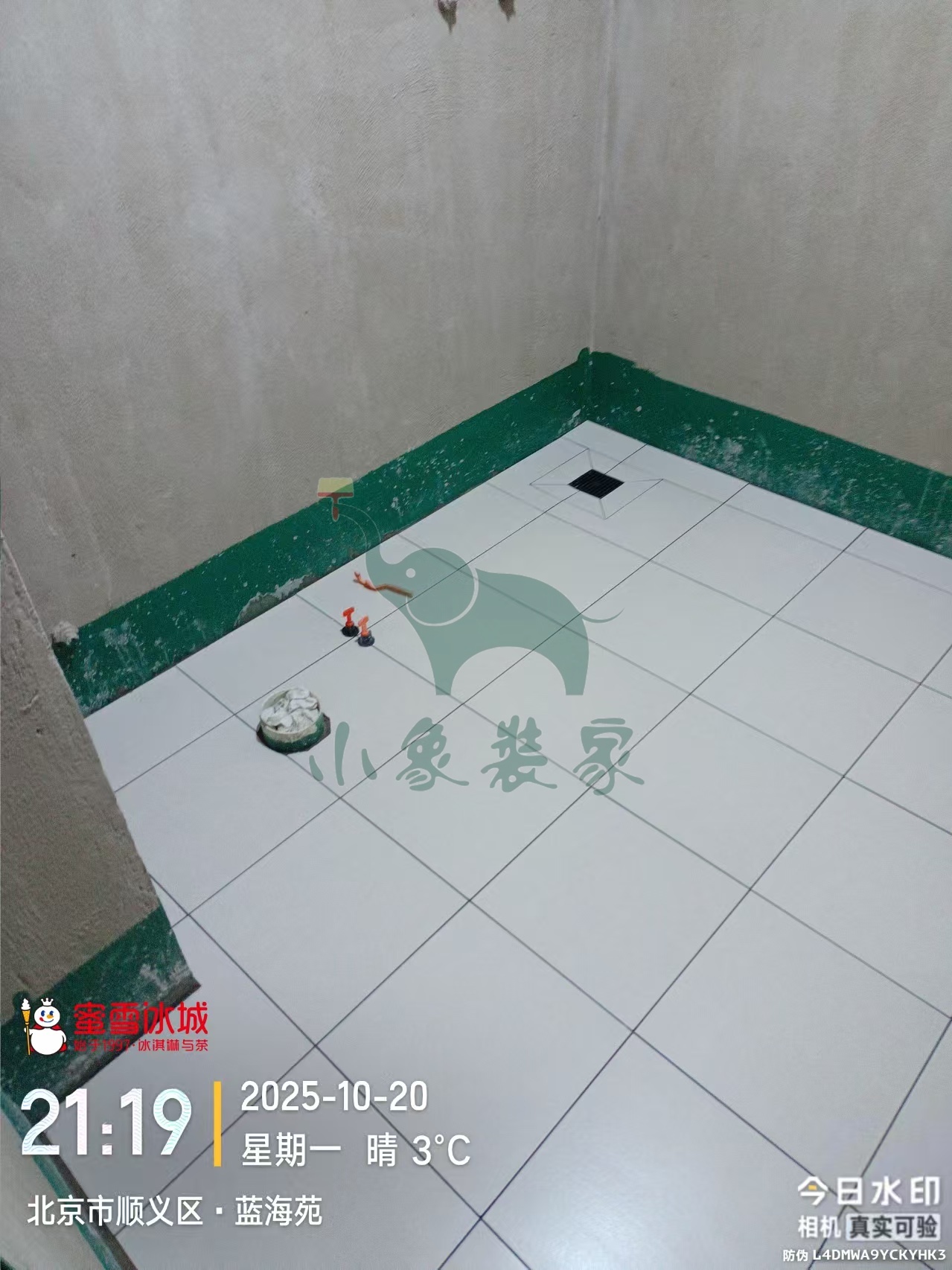

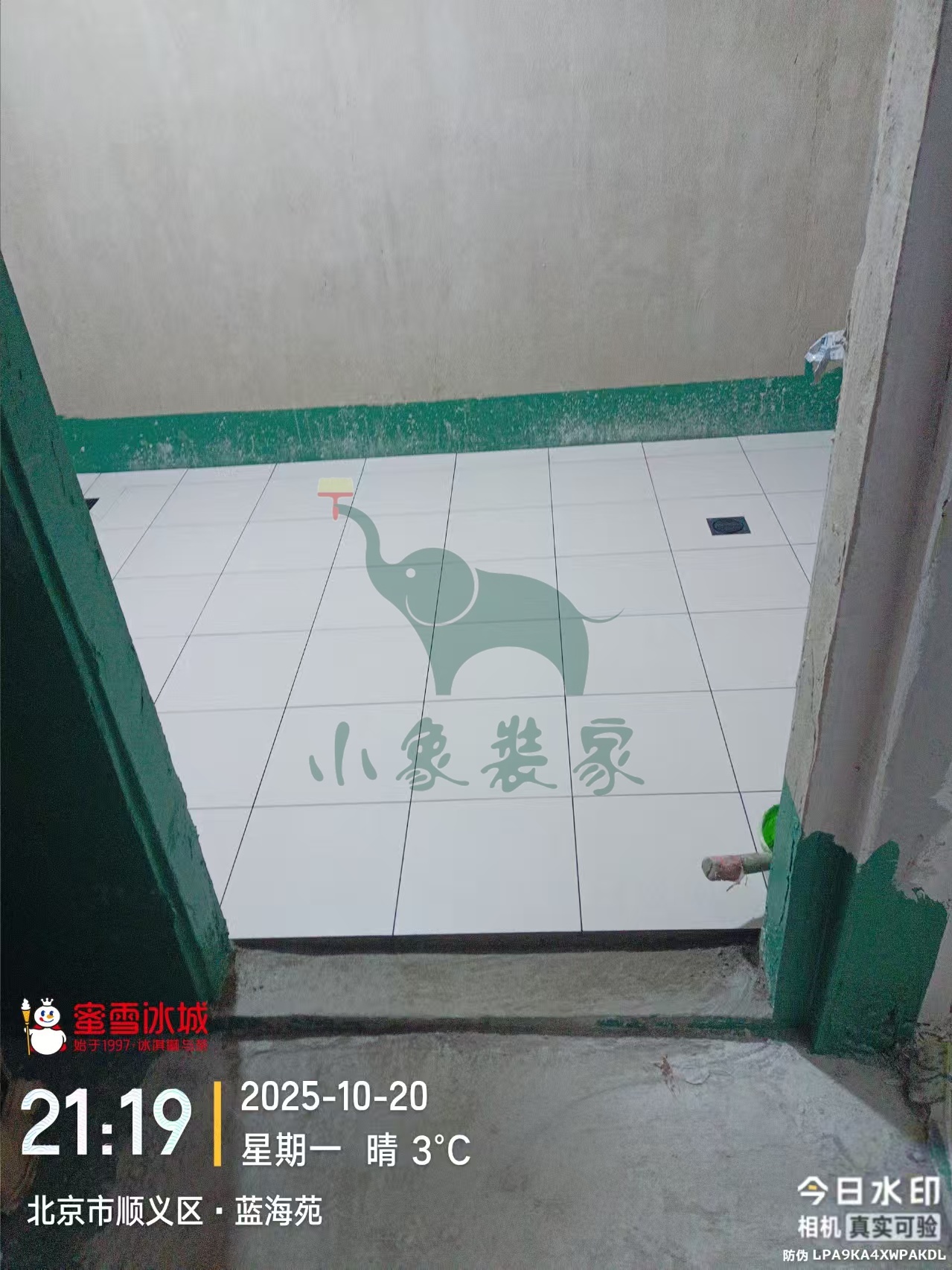

2025-10-20 星期一
工作内容:
瓦工工程-卫生间地砖铺贴还需1天。
竣工总进度:60%。
施工人员:户银善。
共5张
【明日播报】
工作内容:
瓦工工程-卫生间地砖铺贴

施工人员:户银善。
2025-10-20 星期一
工作内容:

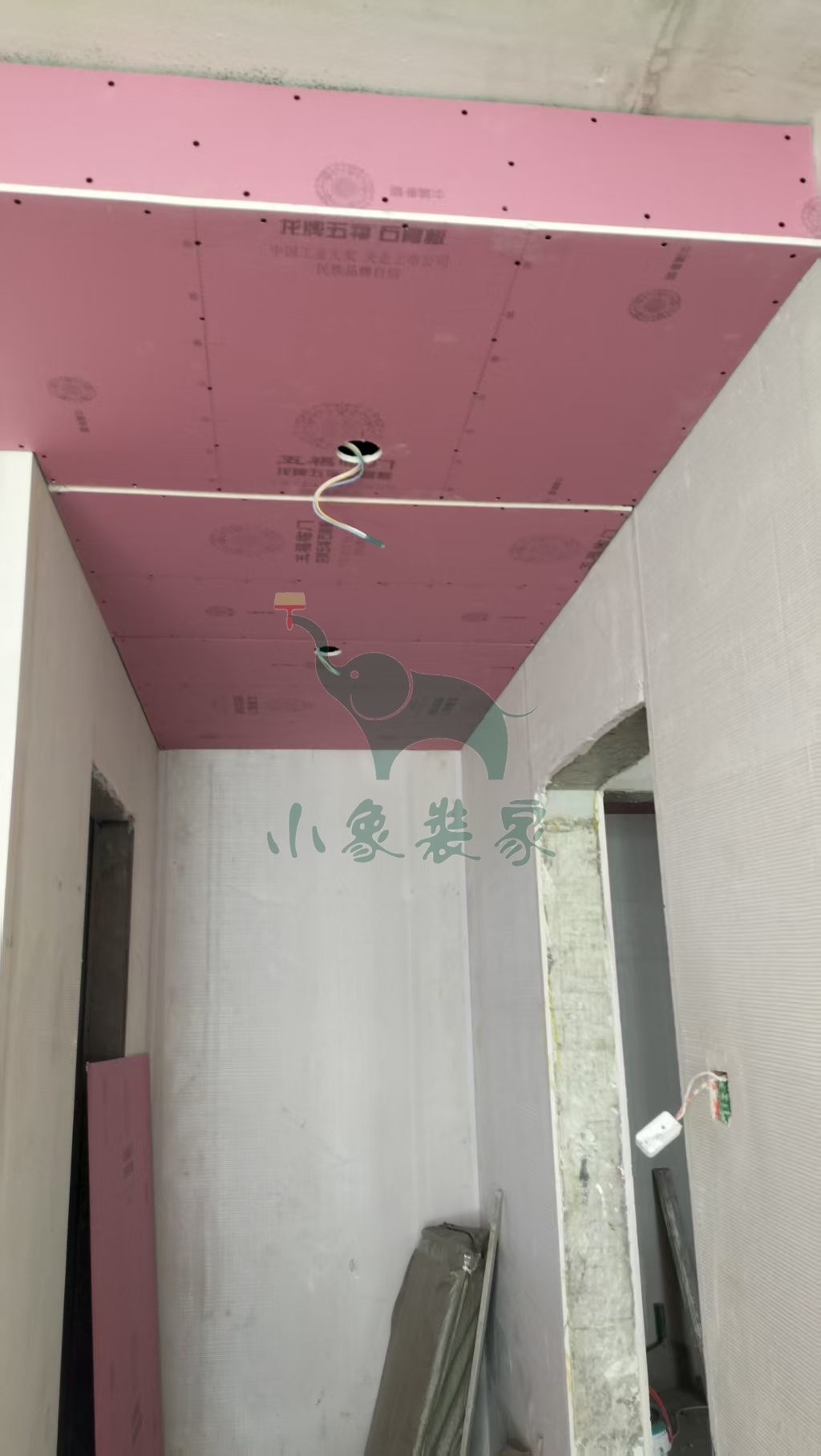

木工工程-封石膏板还需1天
木工工程-做窗帘盒还需1天。
竣工总进度:60%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
瓦工工程-卫生间地砖铺贴

施工人员:户银善。

2025-10-17 星期五
工作内容:

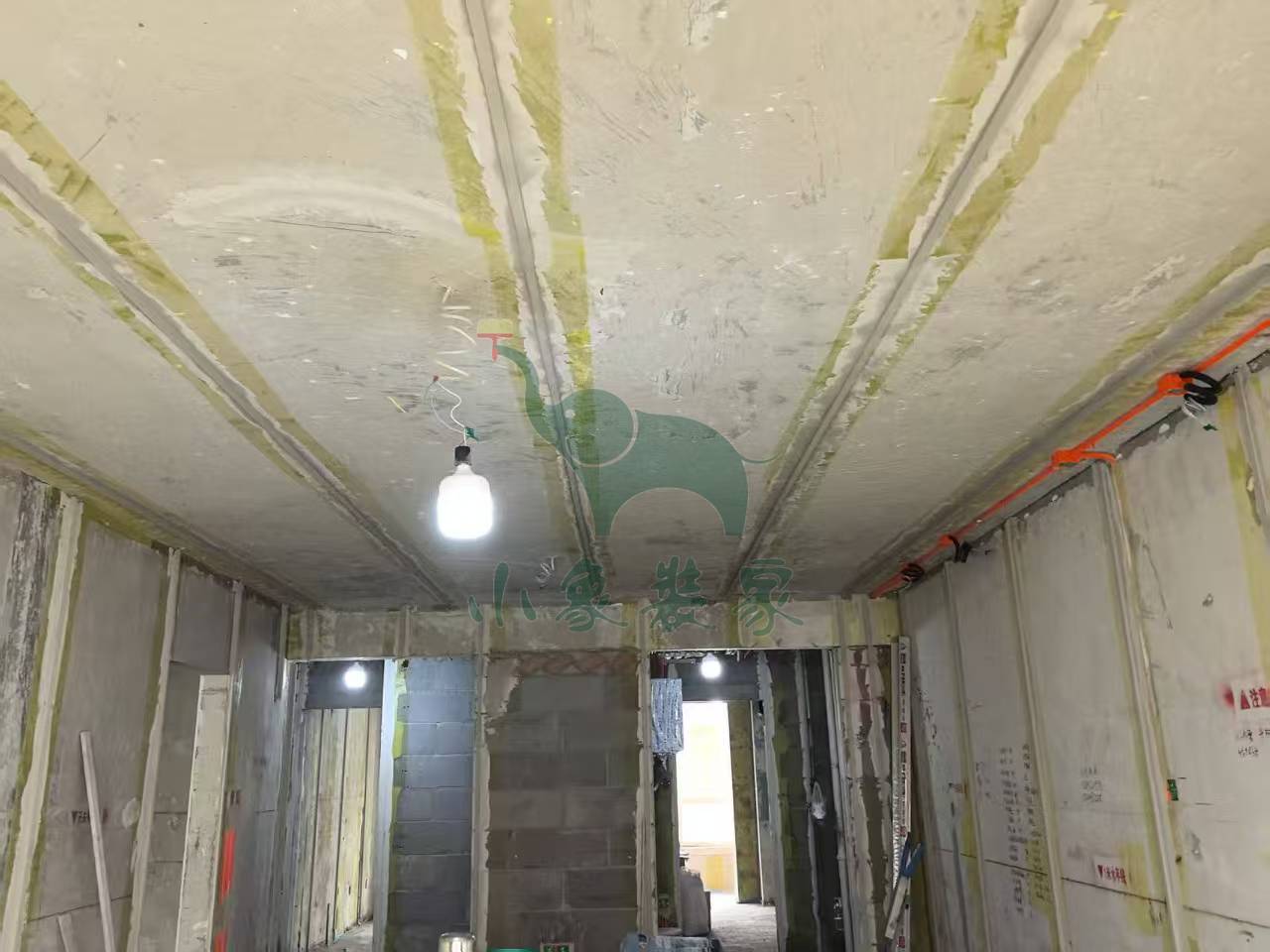

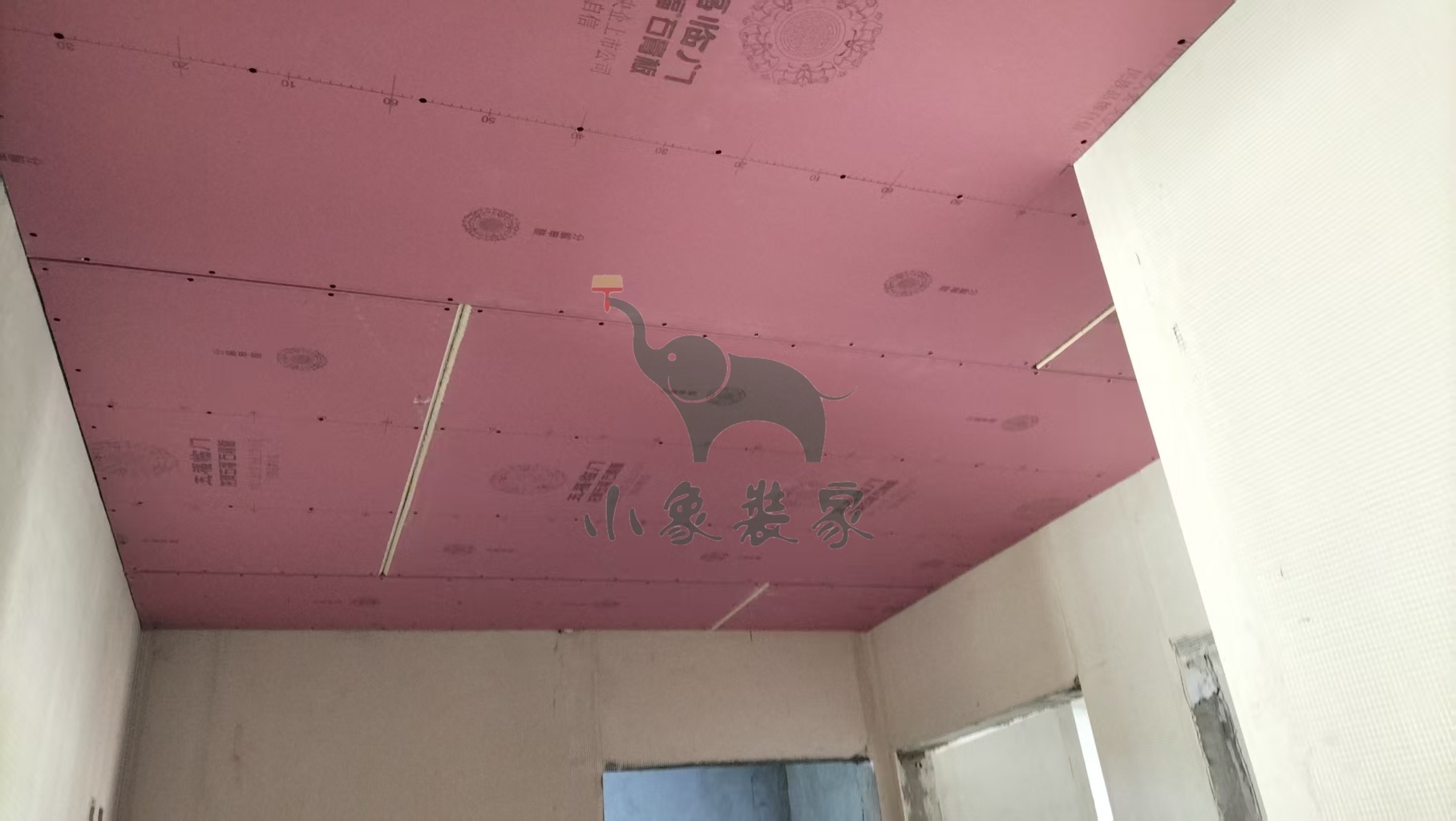

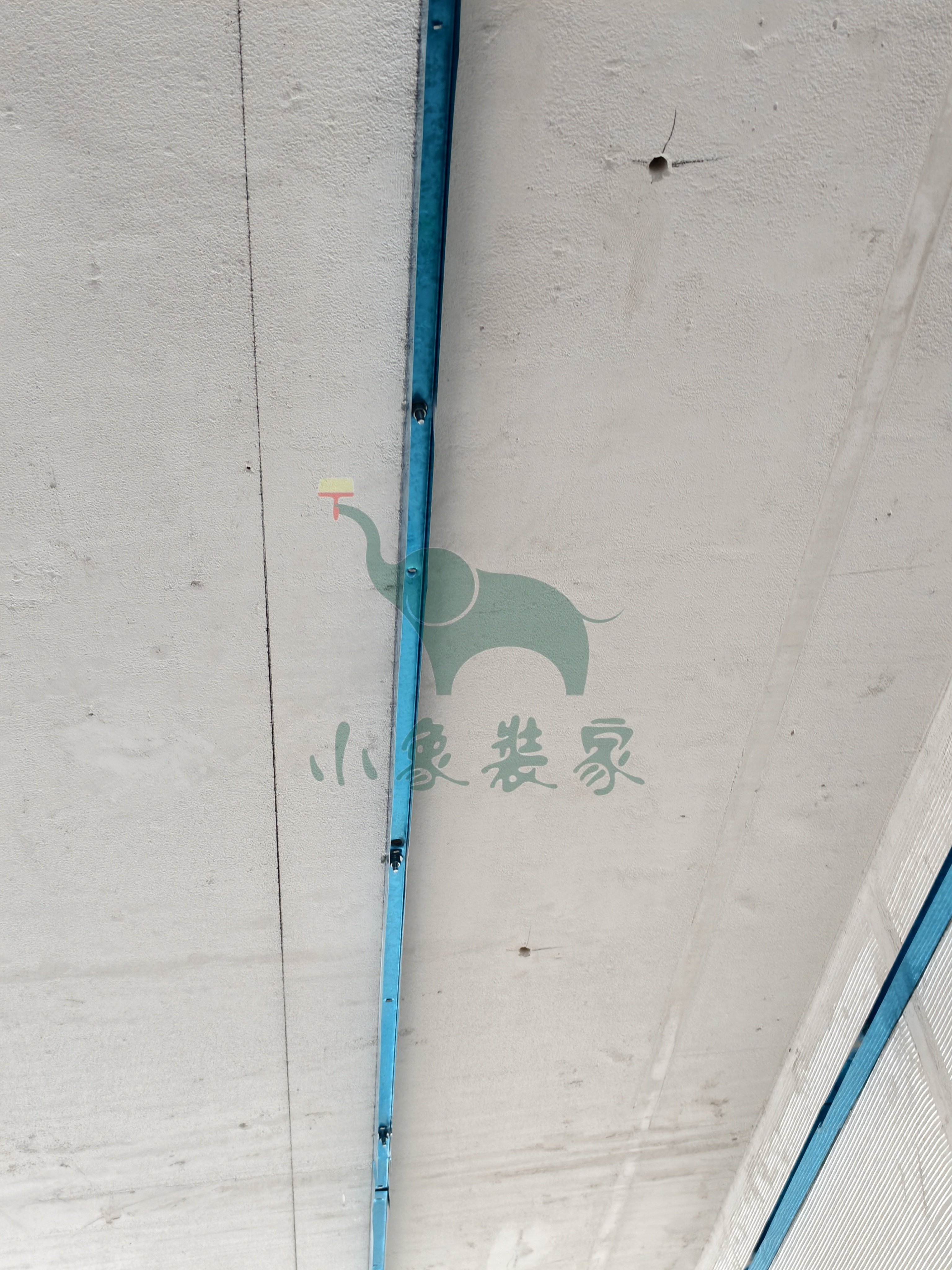

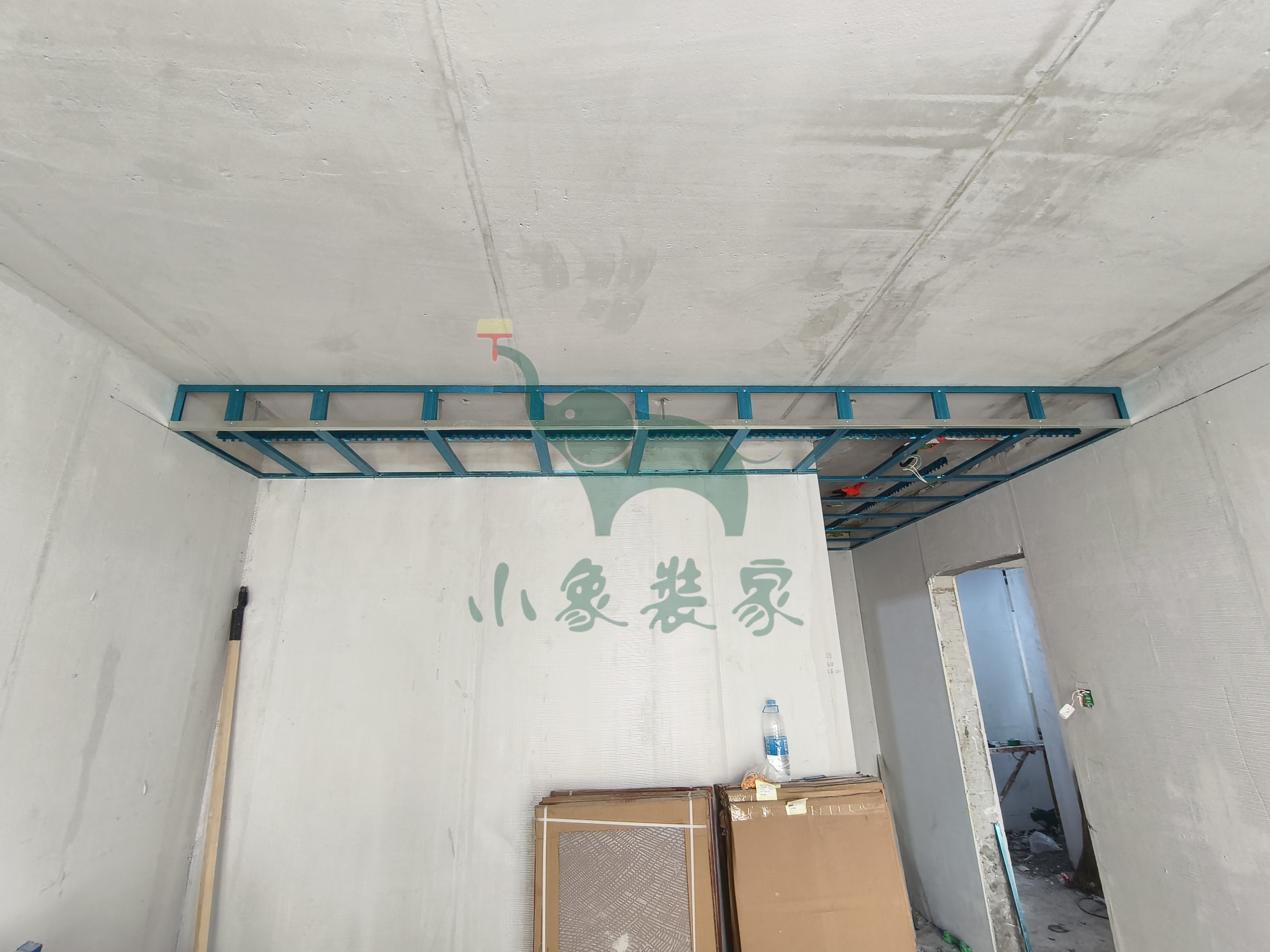

木工工程-木工弹线、吊筋支架、龙骨已完工
木工工程-封石膏板还需1天。
竣工总进度:55%。
施工人员:张东峰。
共9张
【明日播报】
2025-10-18停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-20。

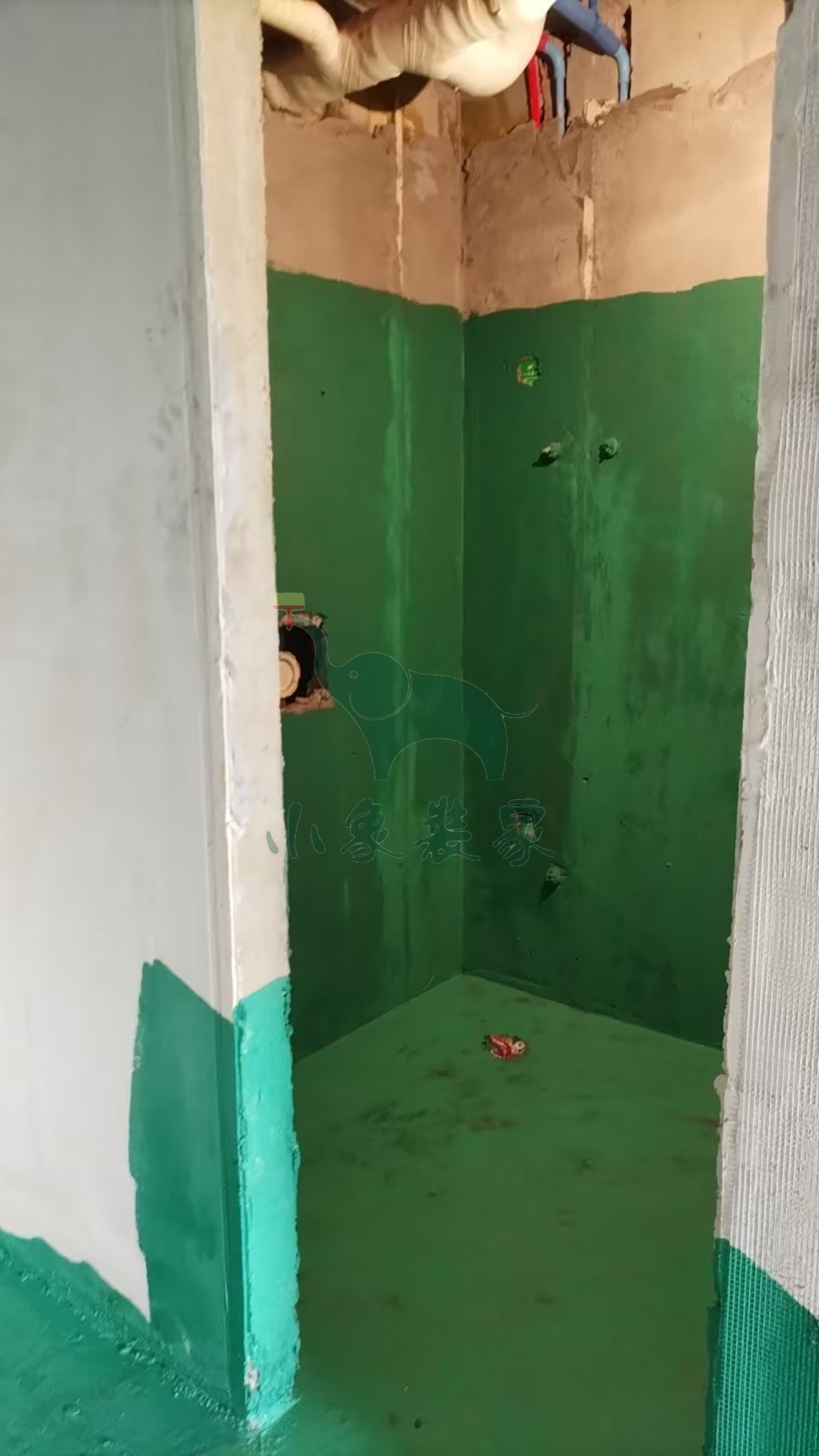

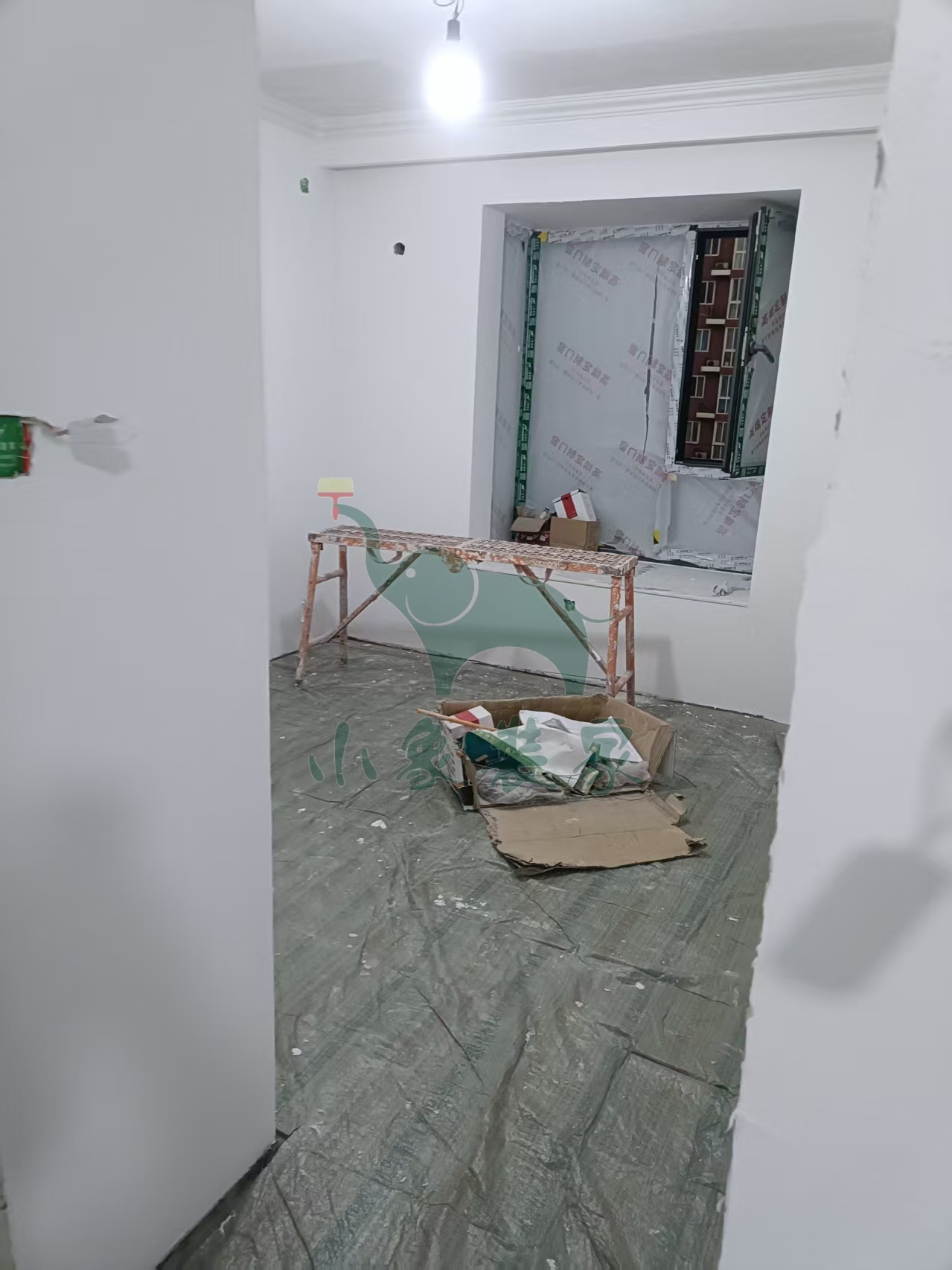

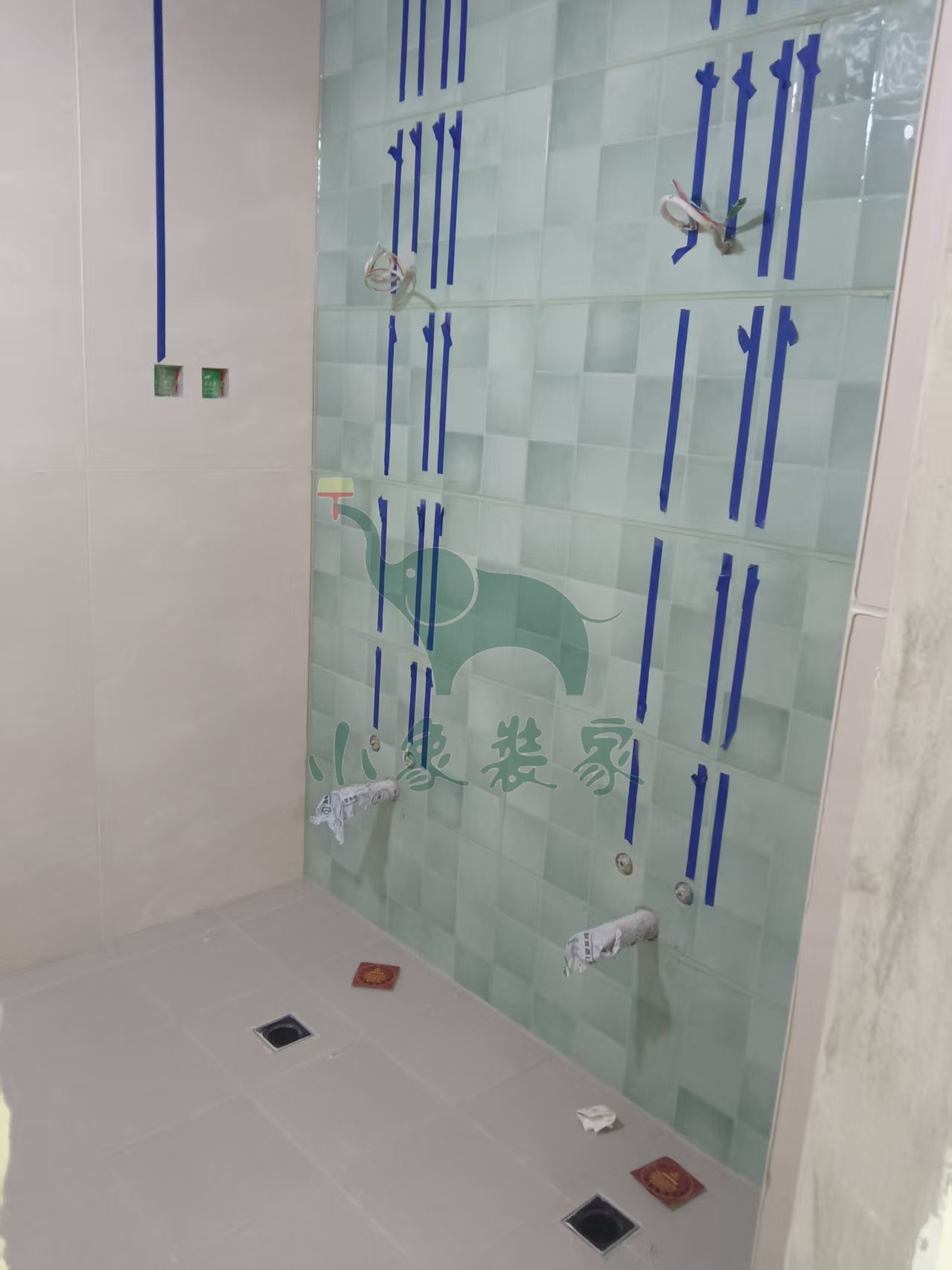

2025-10-15 星期三

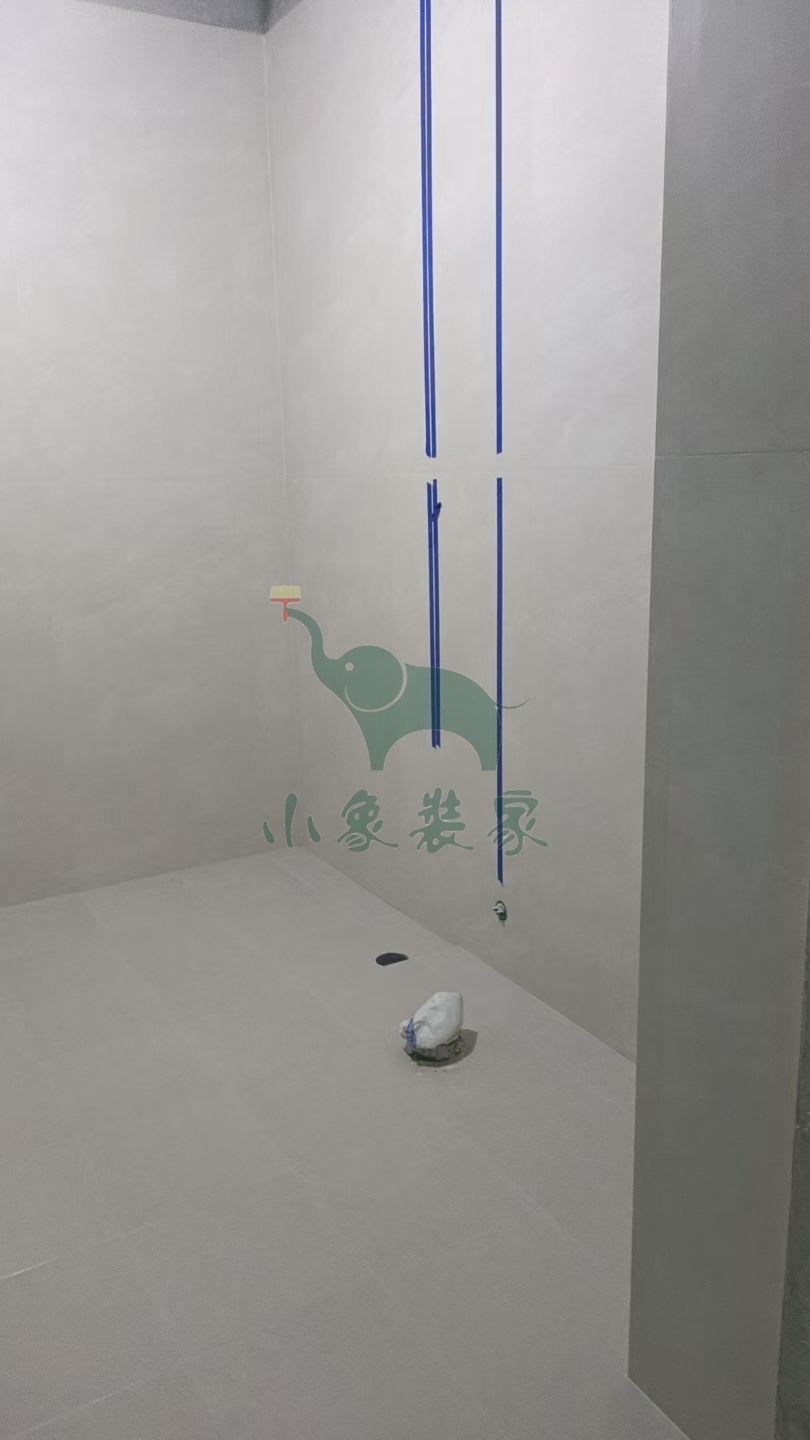

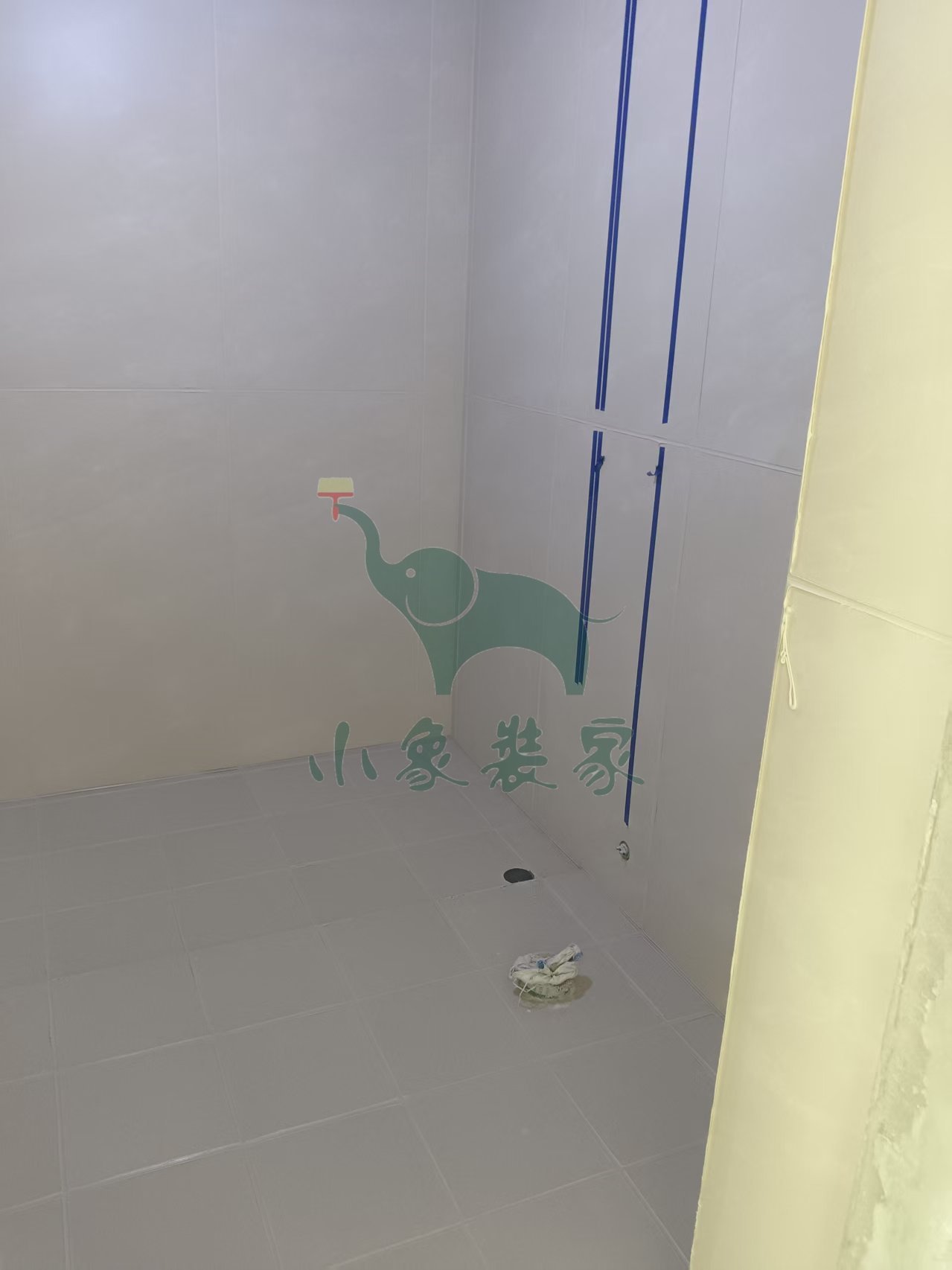

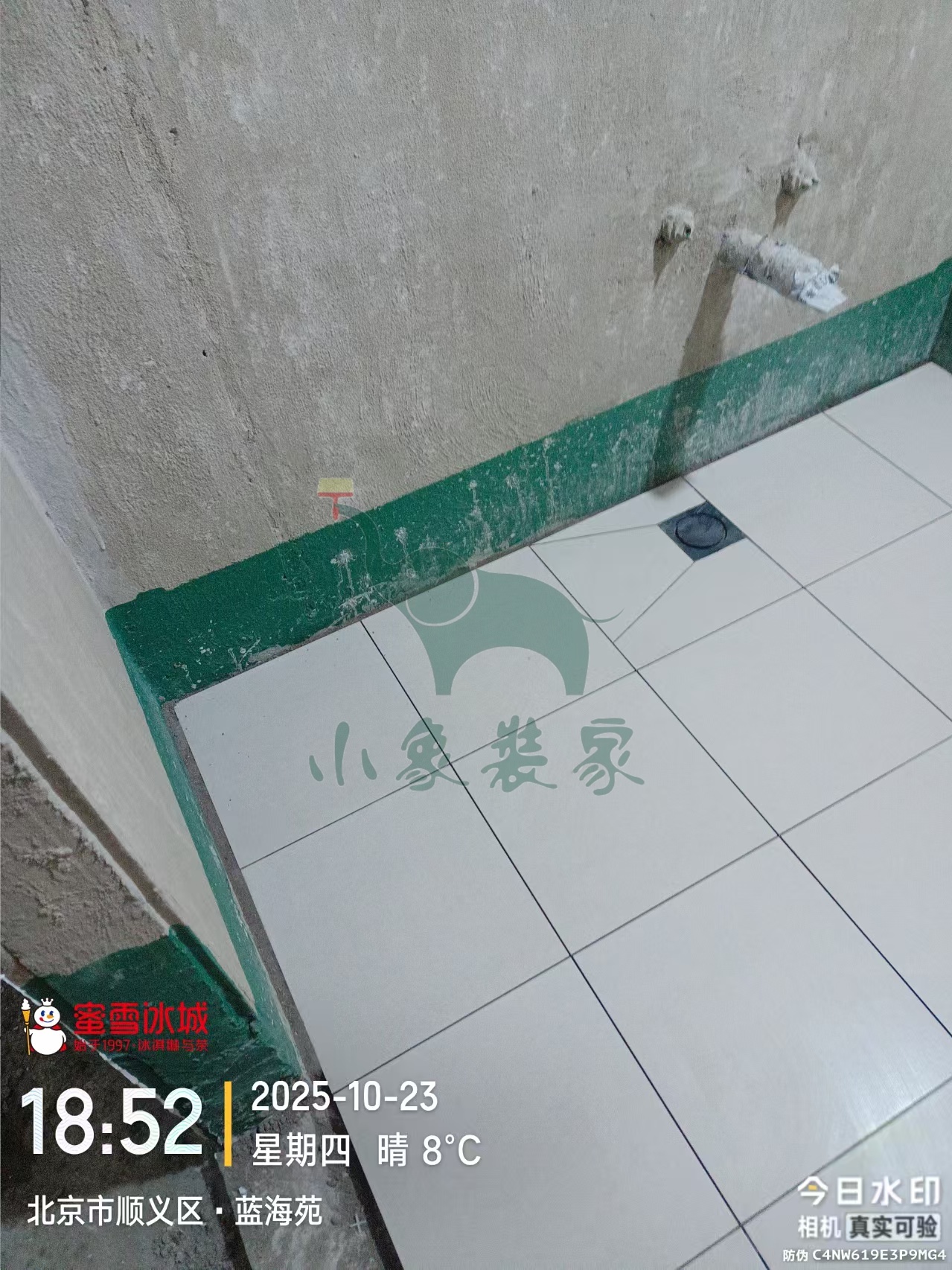

工作内容:

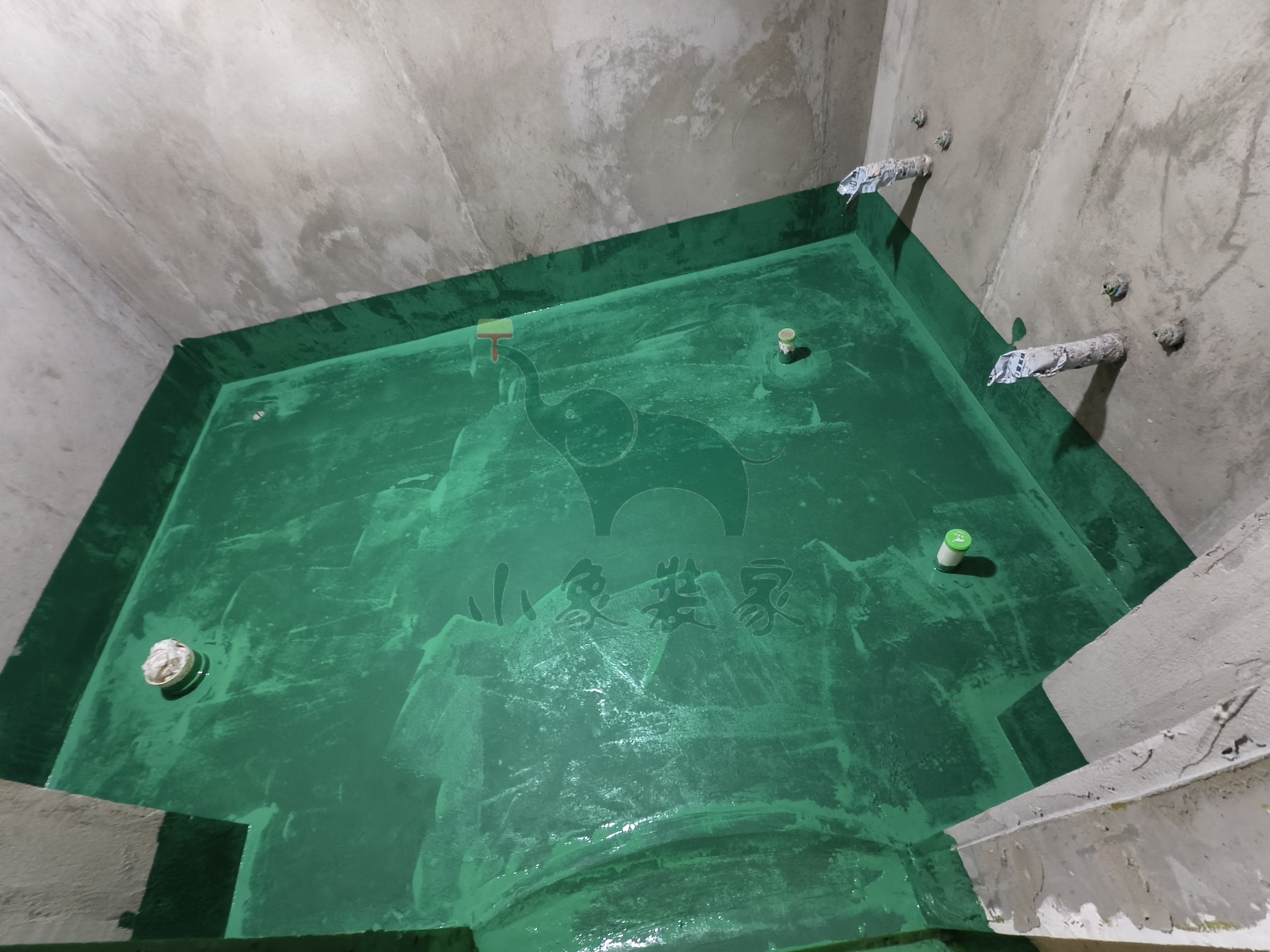

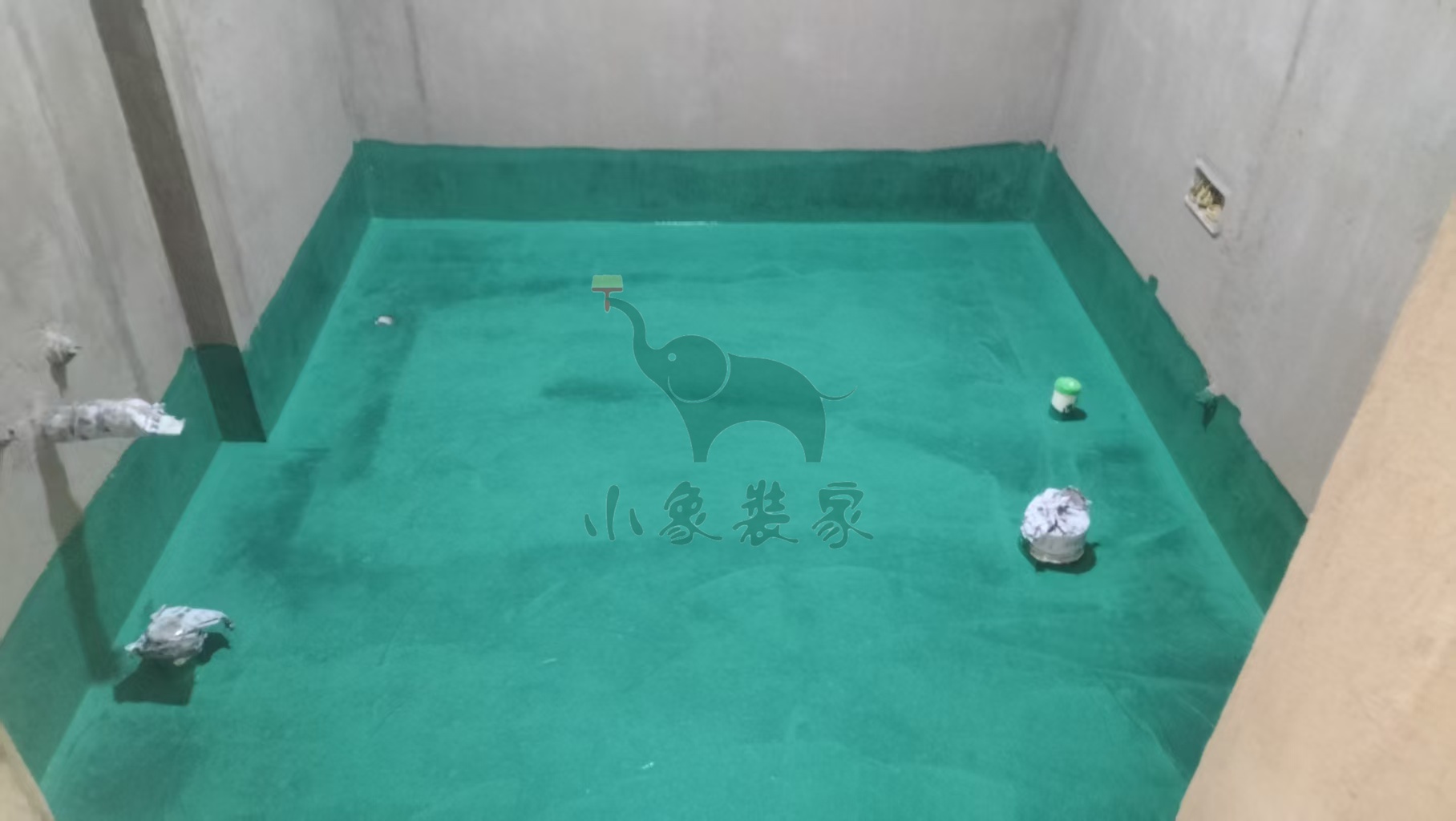

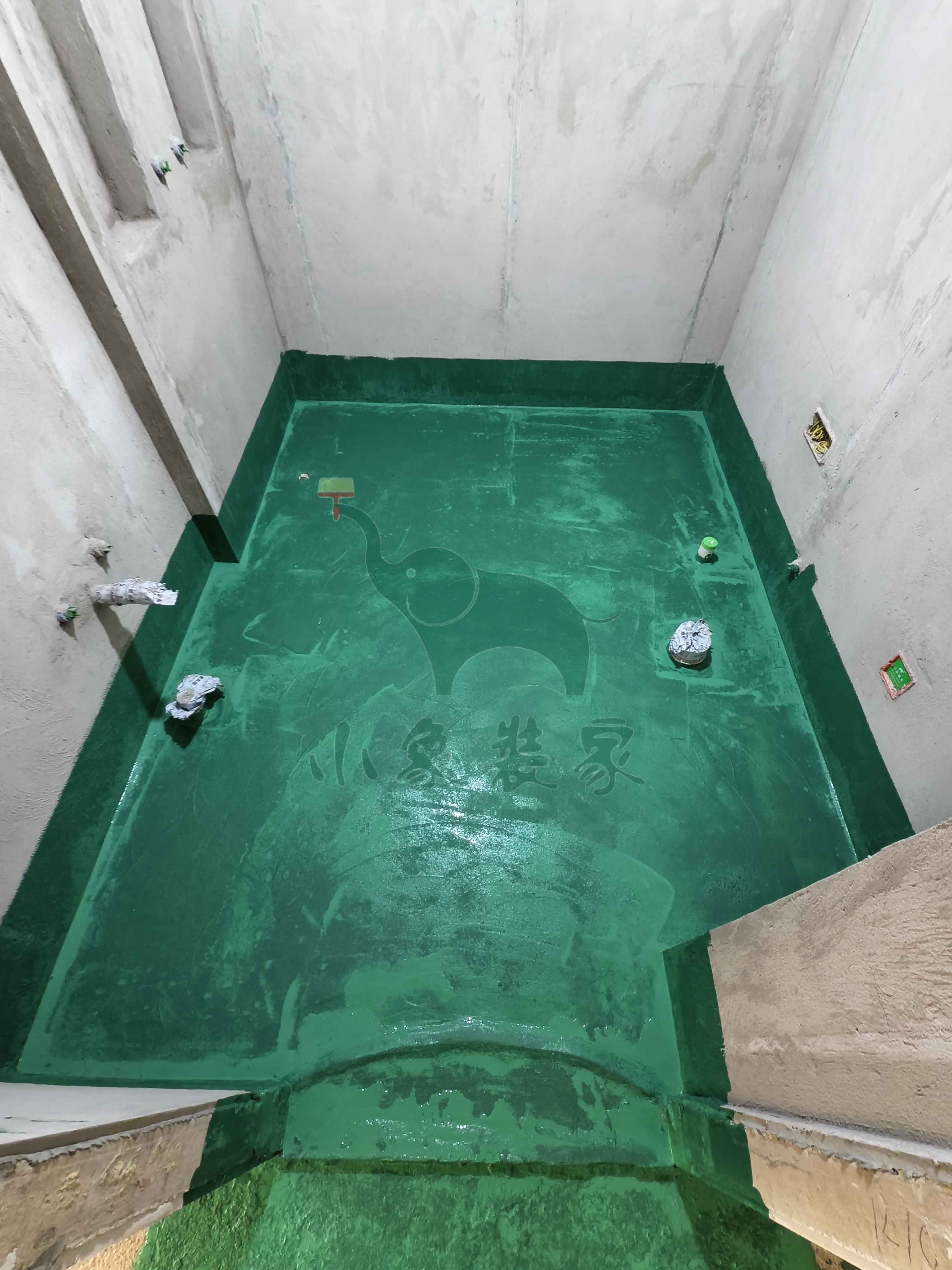

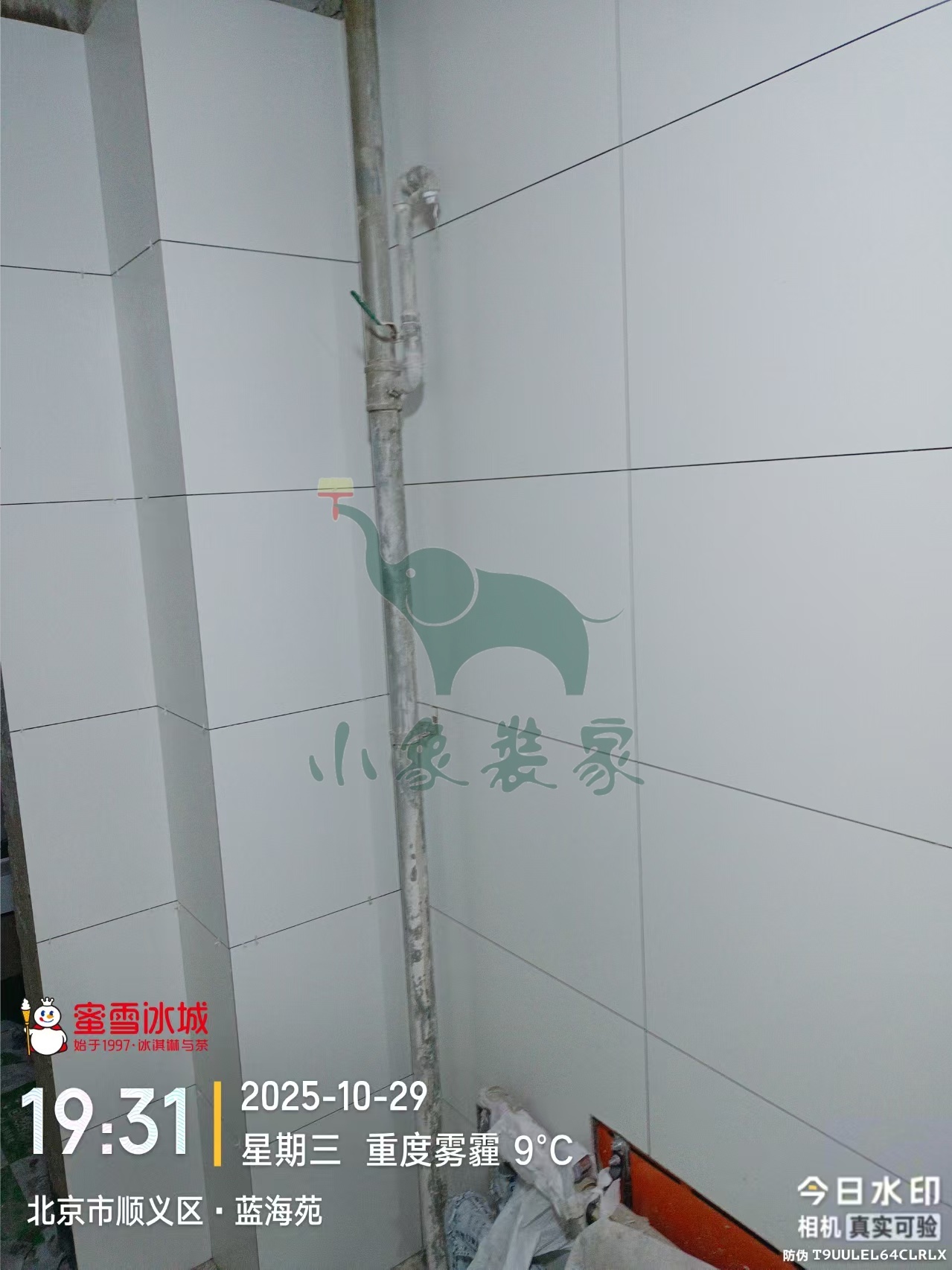

瓦工工程-滚刷第二遍防水已完工。
竣工总进度:50%。
施工人员:户银善。
共9张
【明日播报】
工作内容:

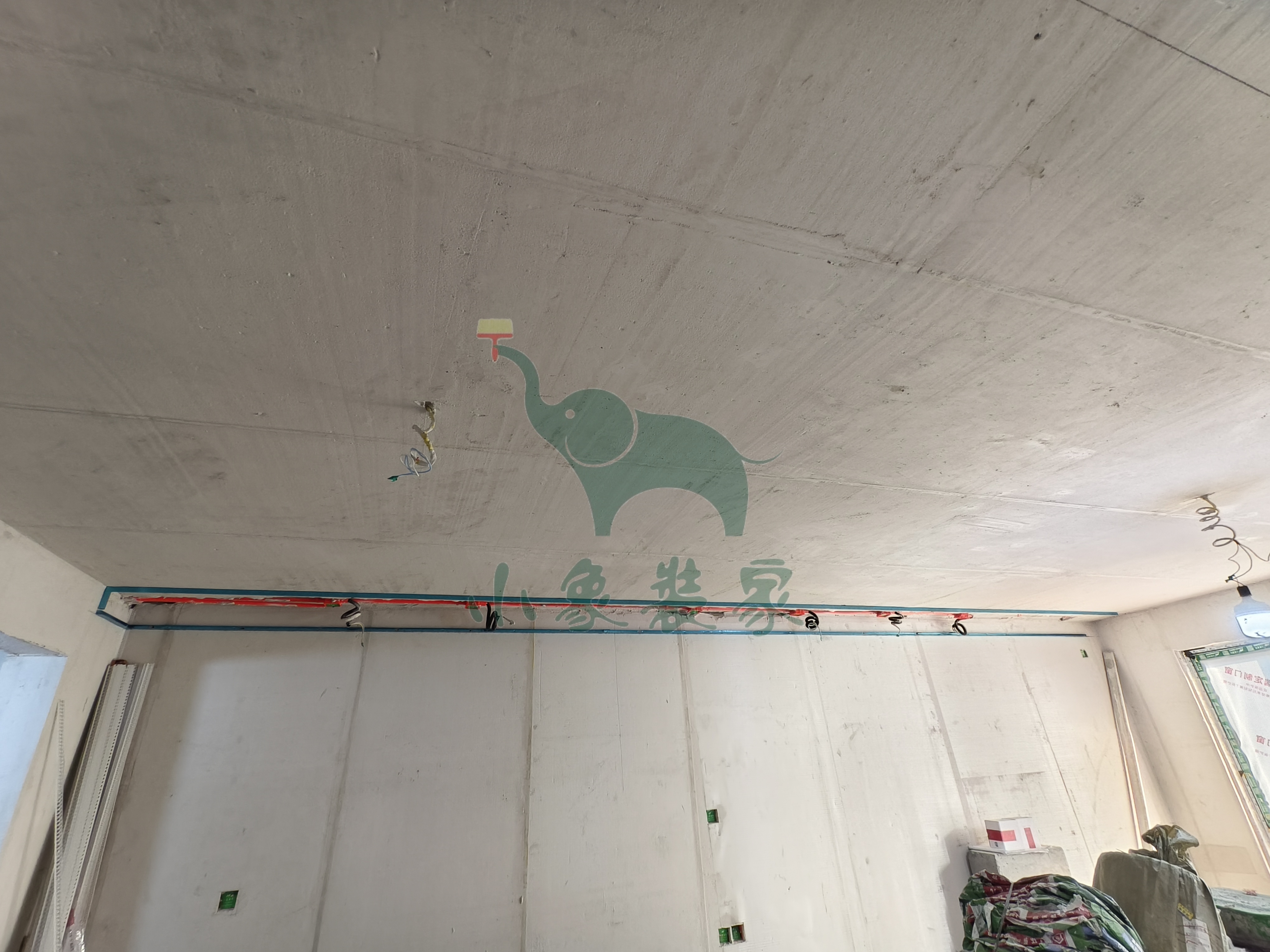

木工工程-木工弹线、吊筋支架、龙骨

施工人员:张东峰。
2025-10-15 星期三
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天。
竣工总进度:50%。
施工人员:张东峰。
共7张
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水

施工人员:户银善。
2025-10-13 星期一
工作内容:

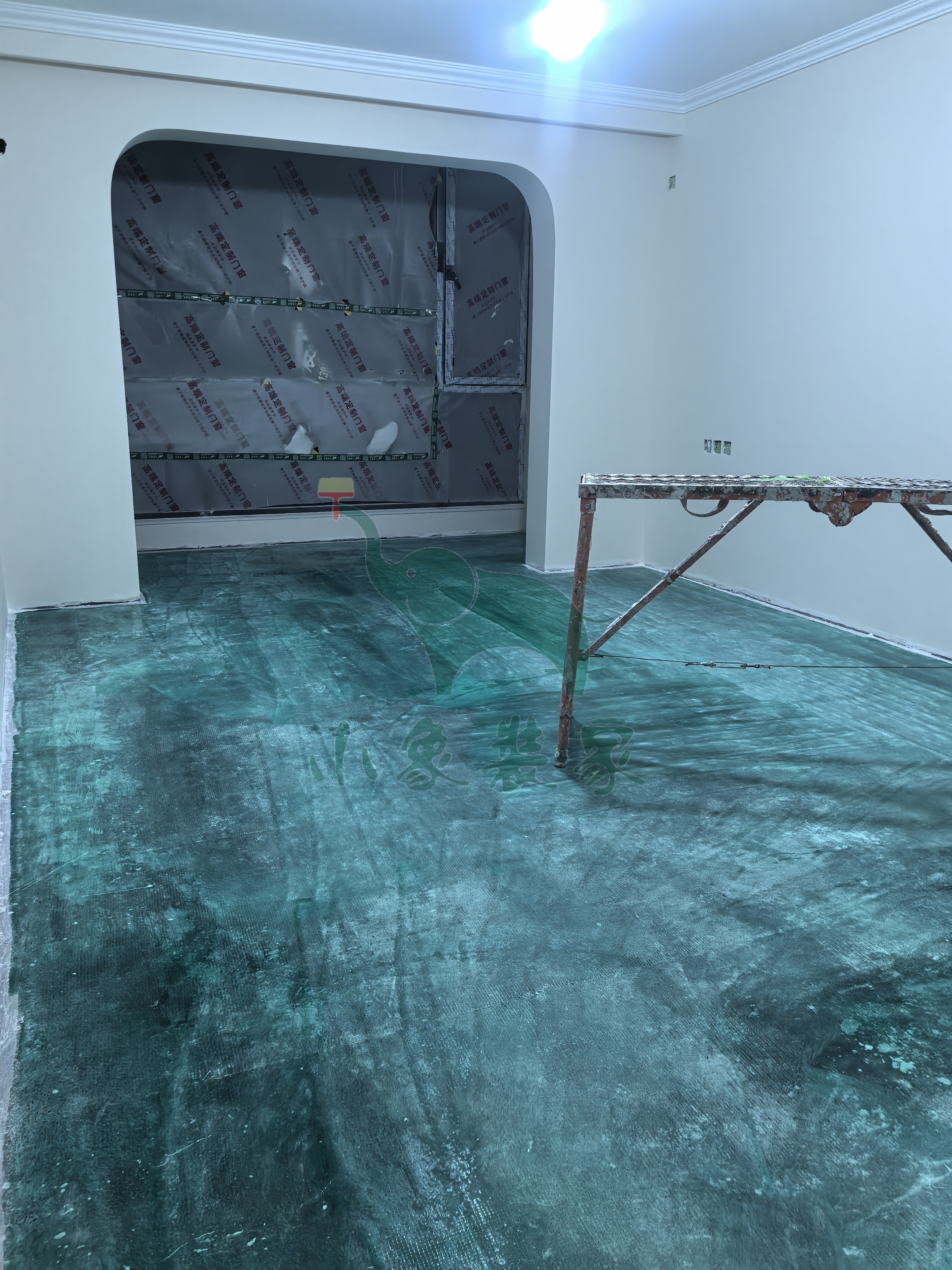

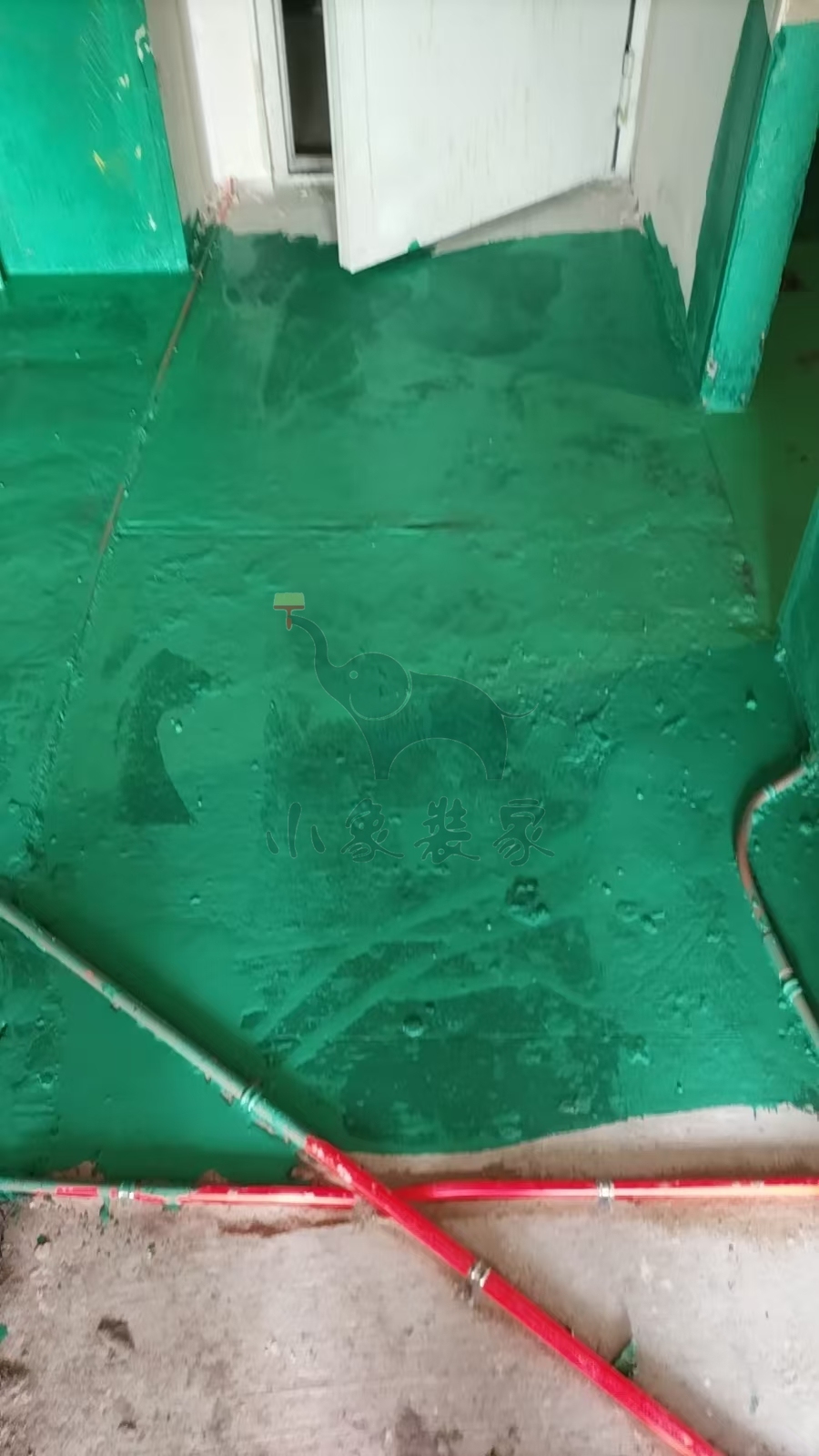

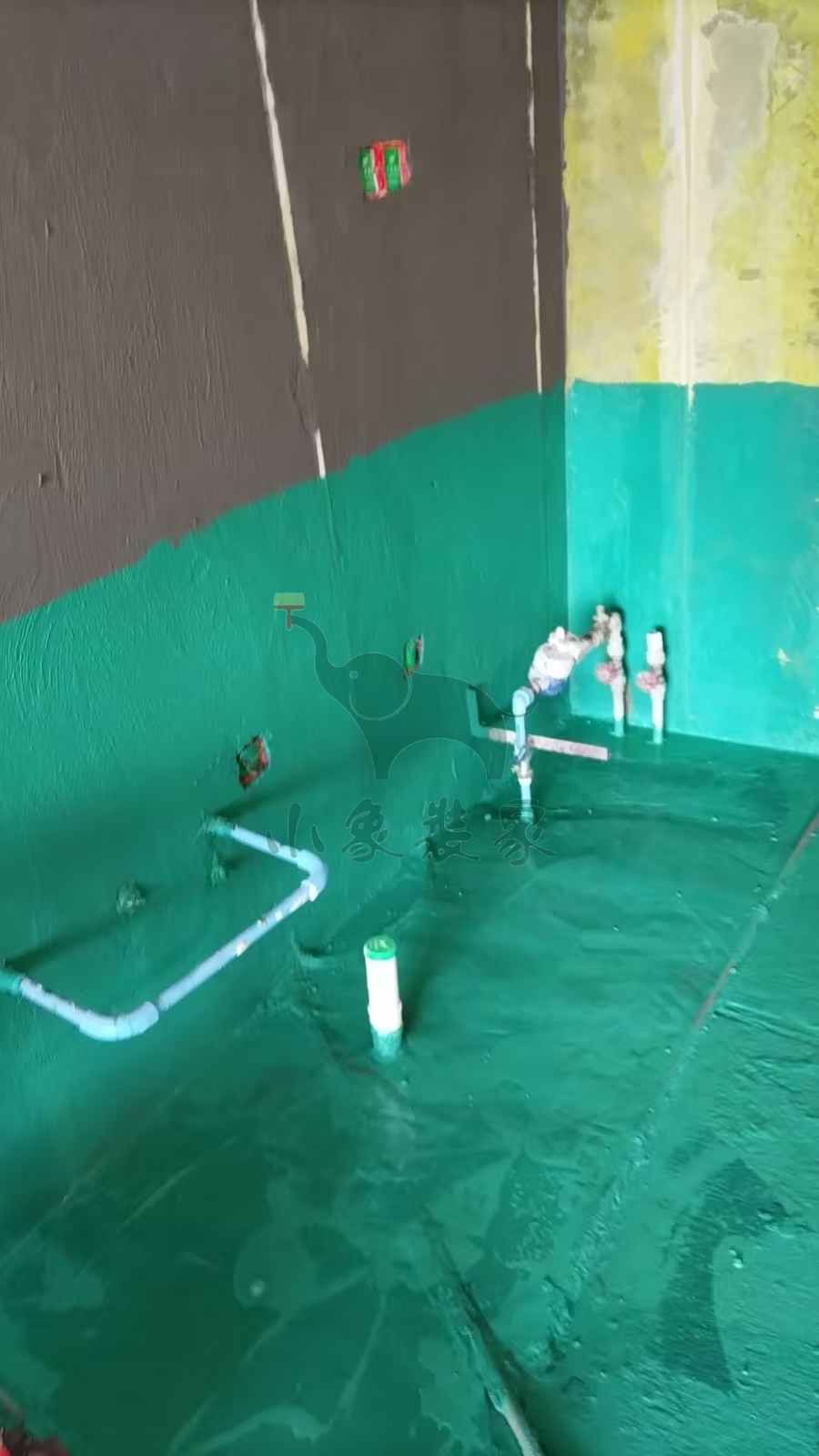

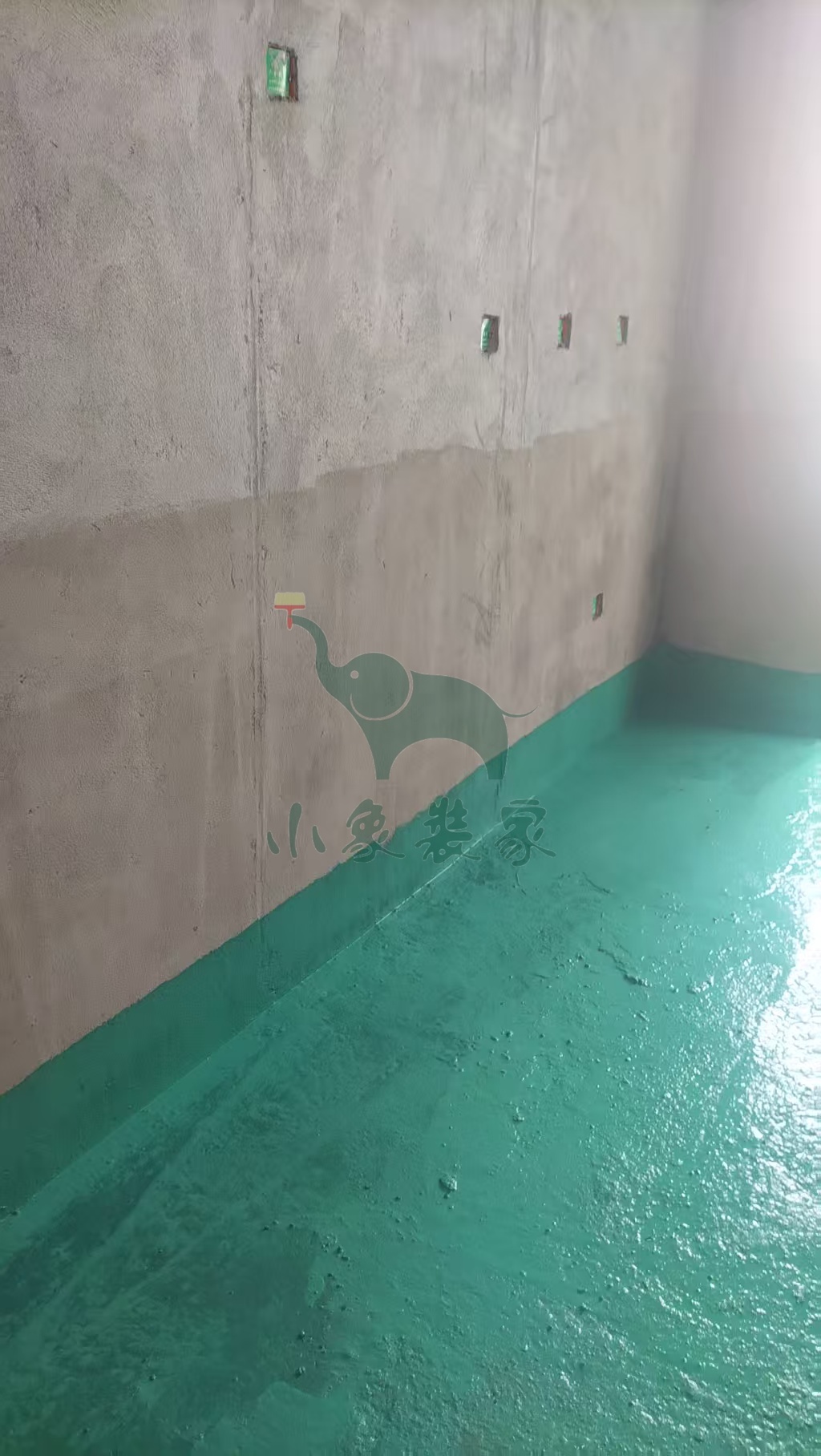

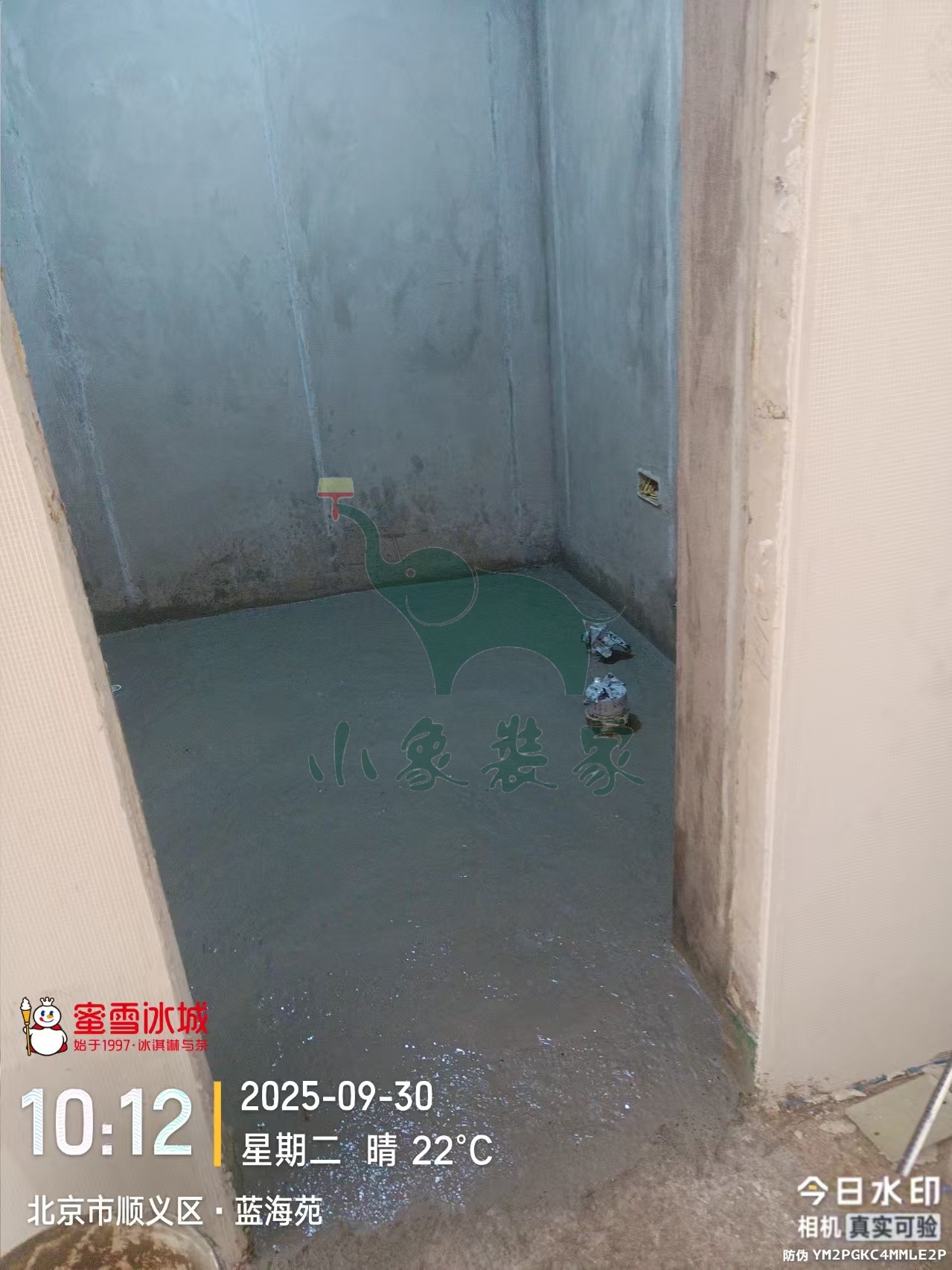

瓦工工程-滚刷第一遍防水已完工。
竣工总进度:50%。
施工人员:户银善。
共7张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-做窗帘盒

施工人员:张东峰。

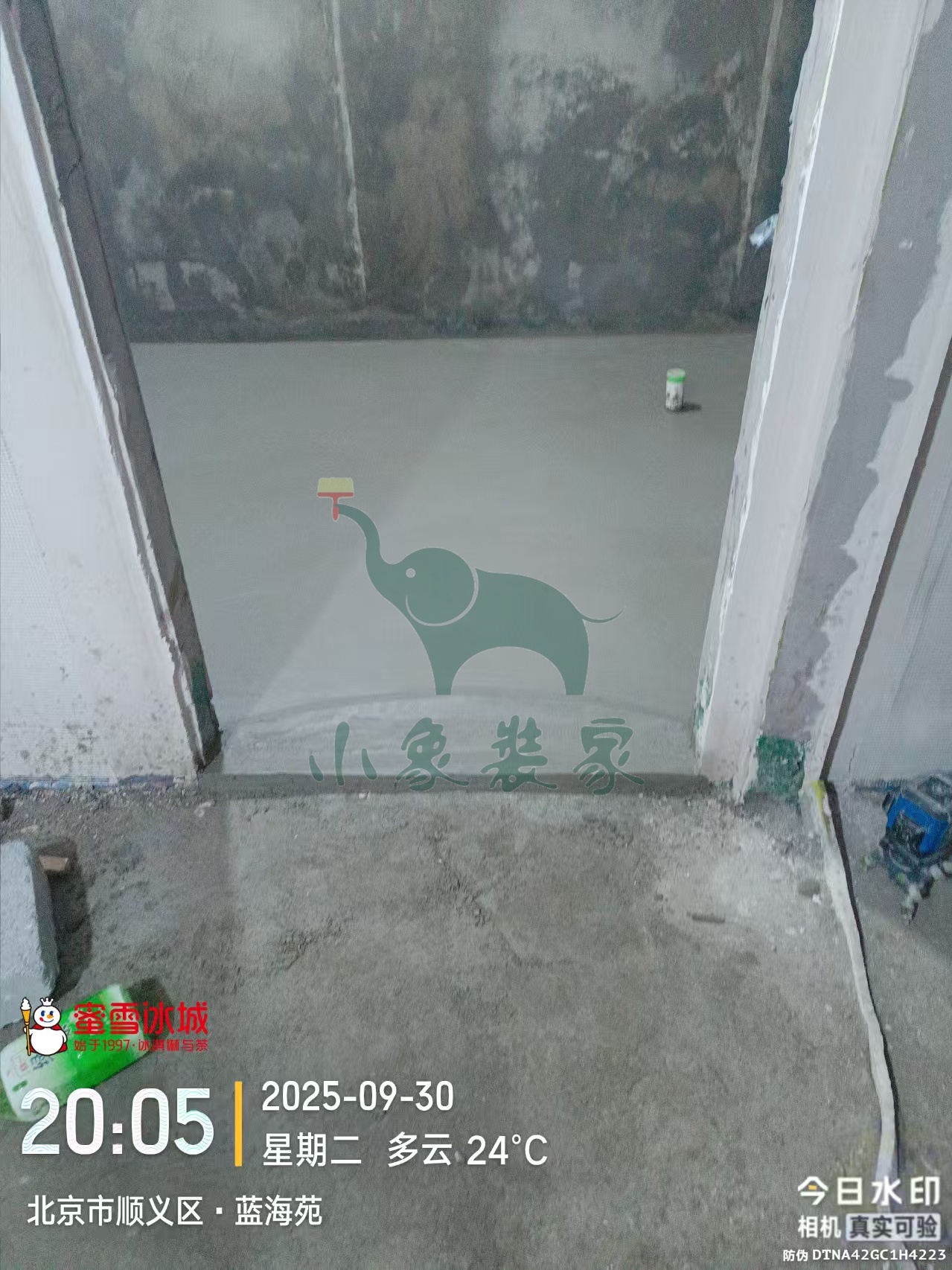

2025-10-01 星期三
工作内容:

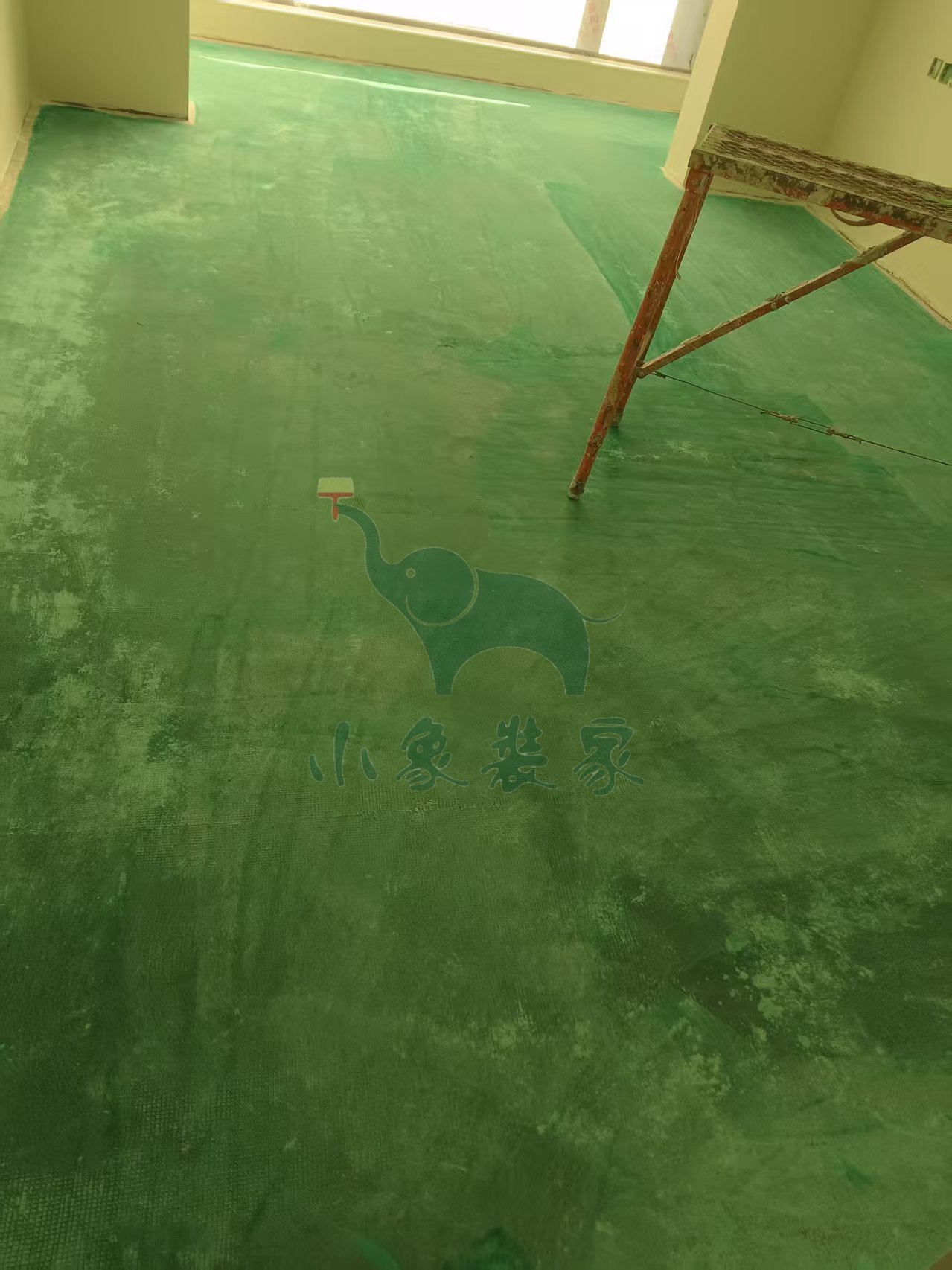

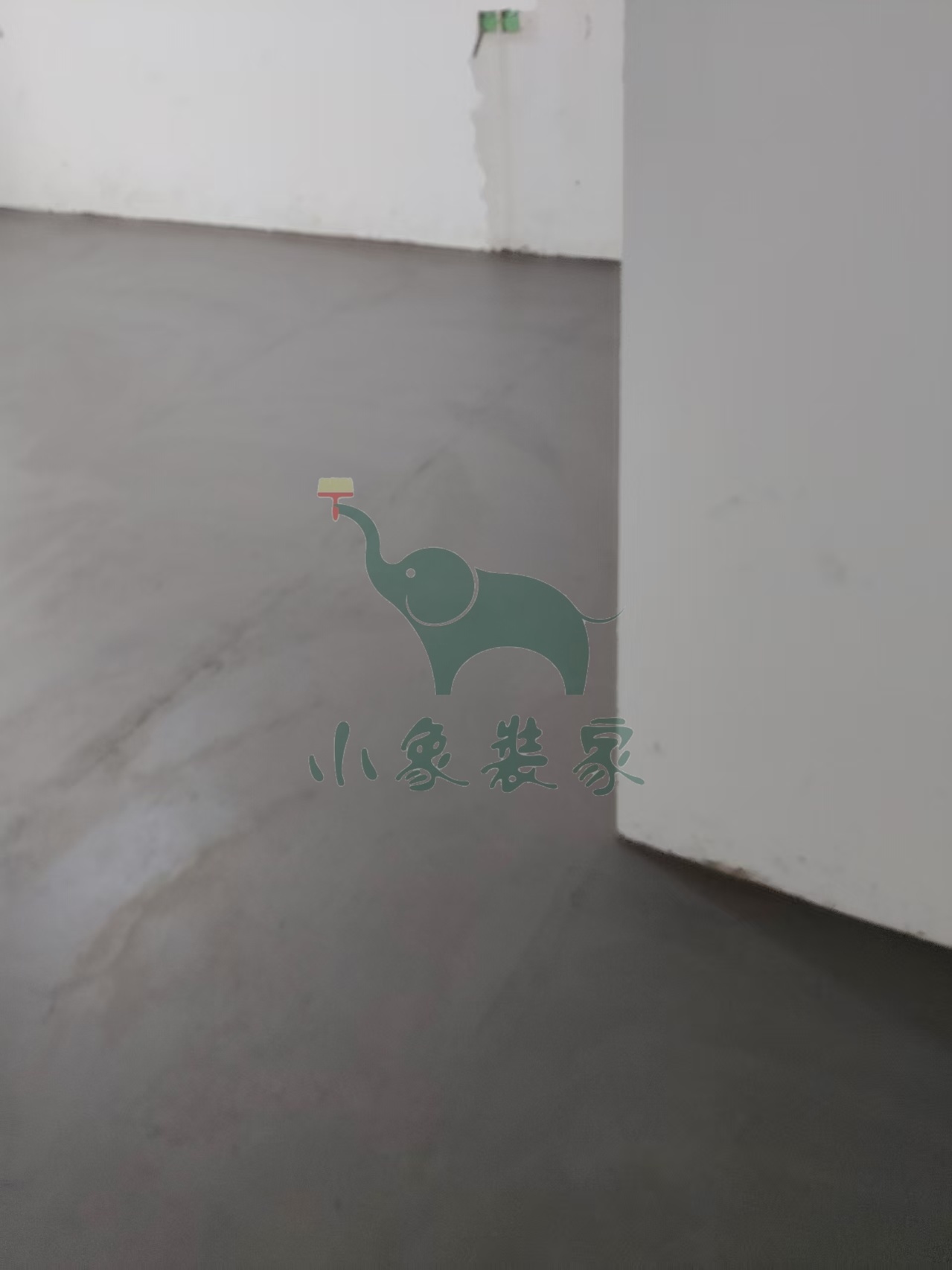

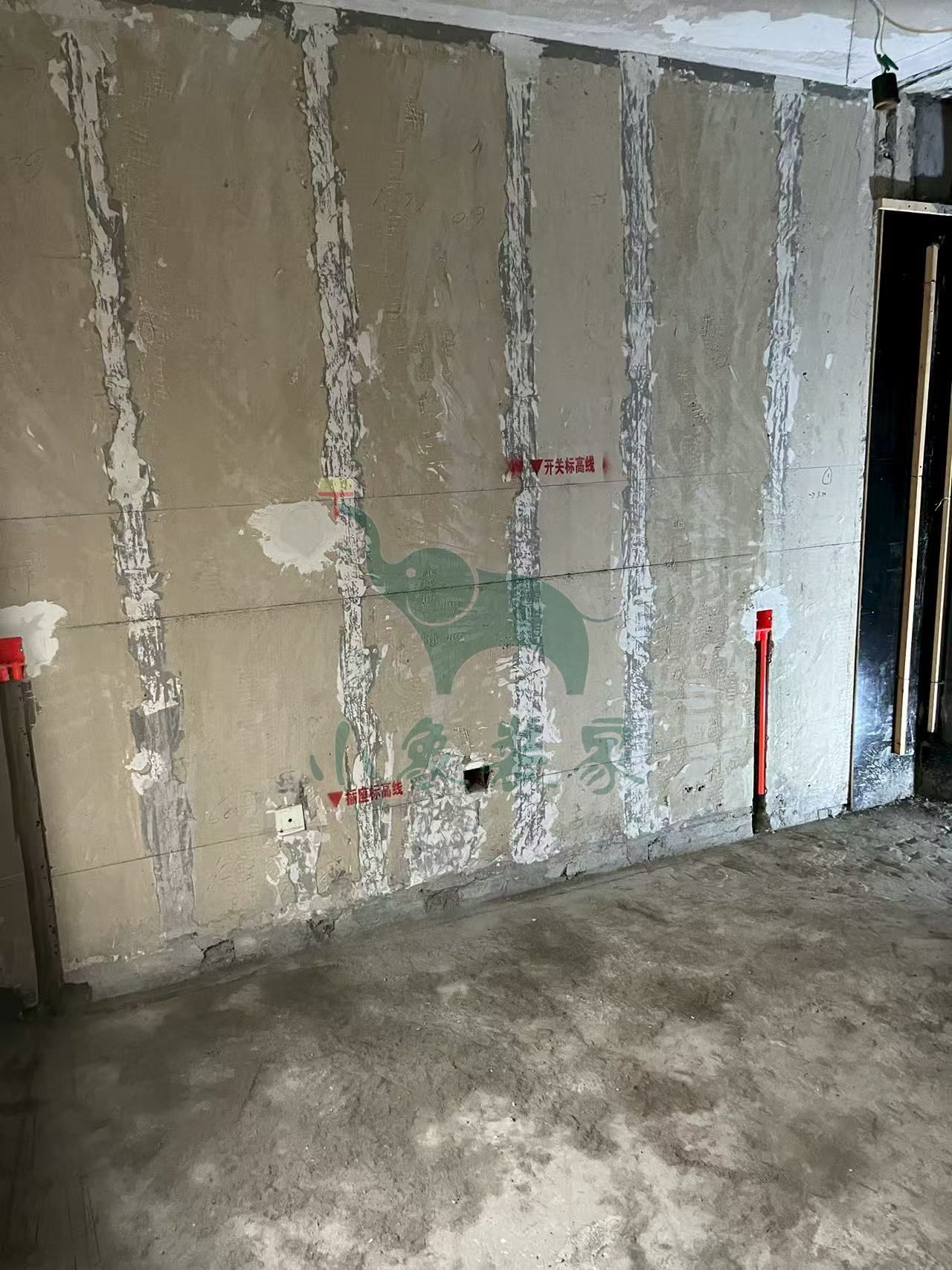

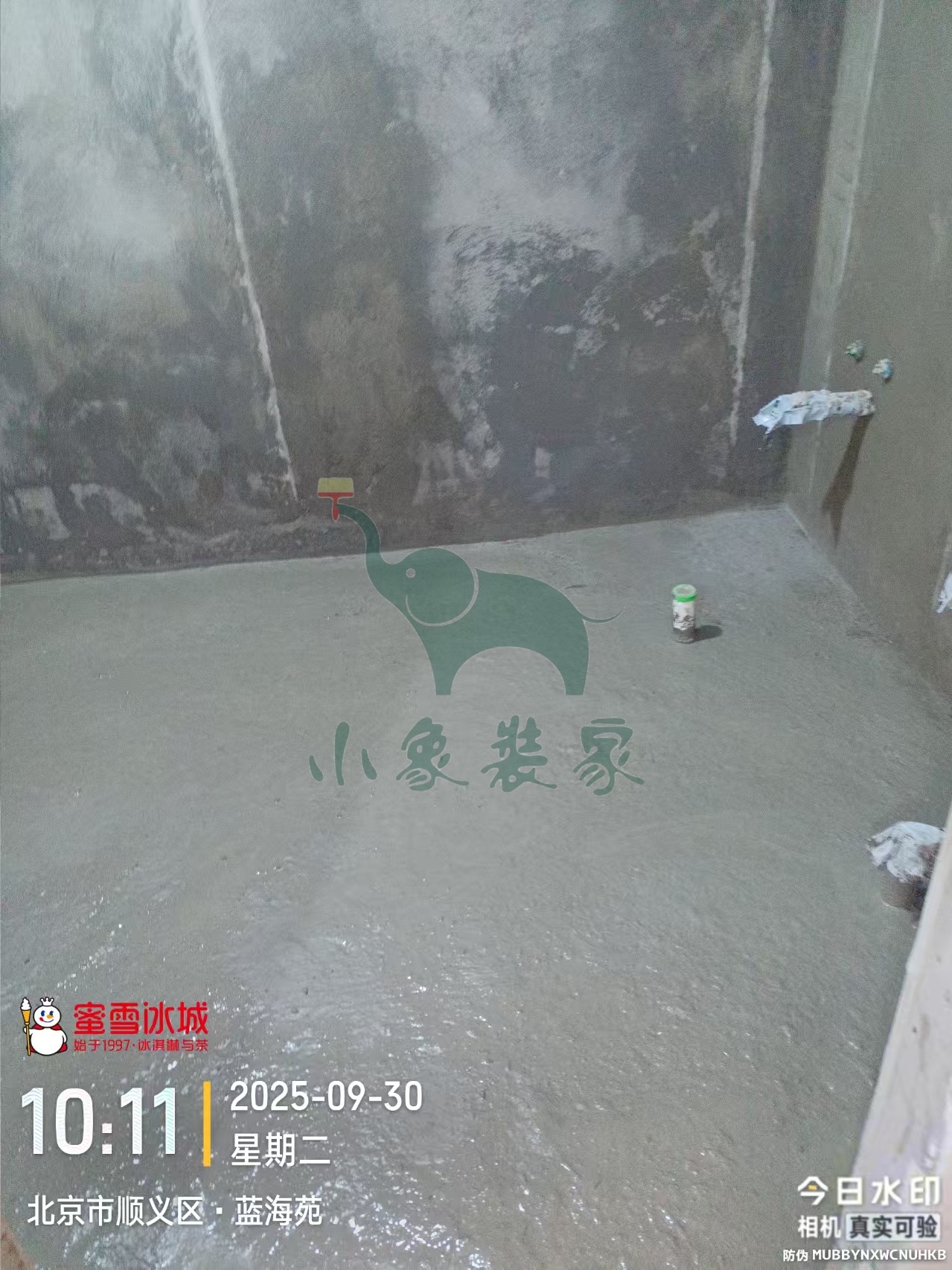

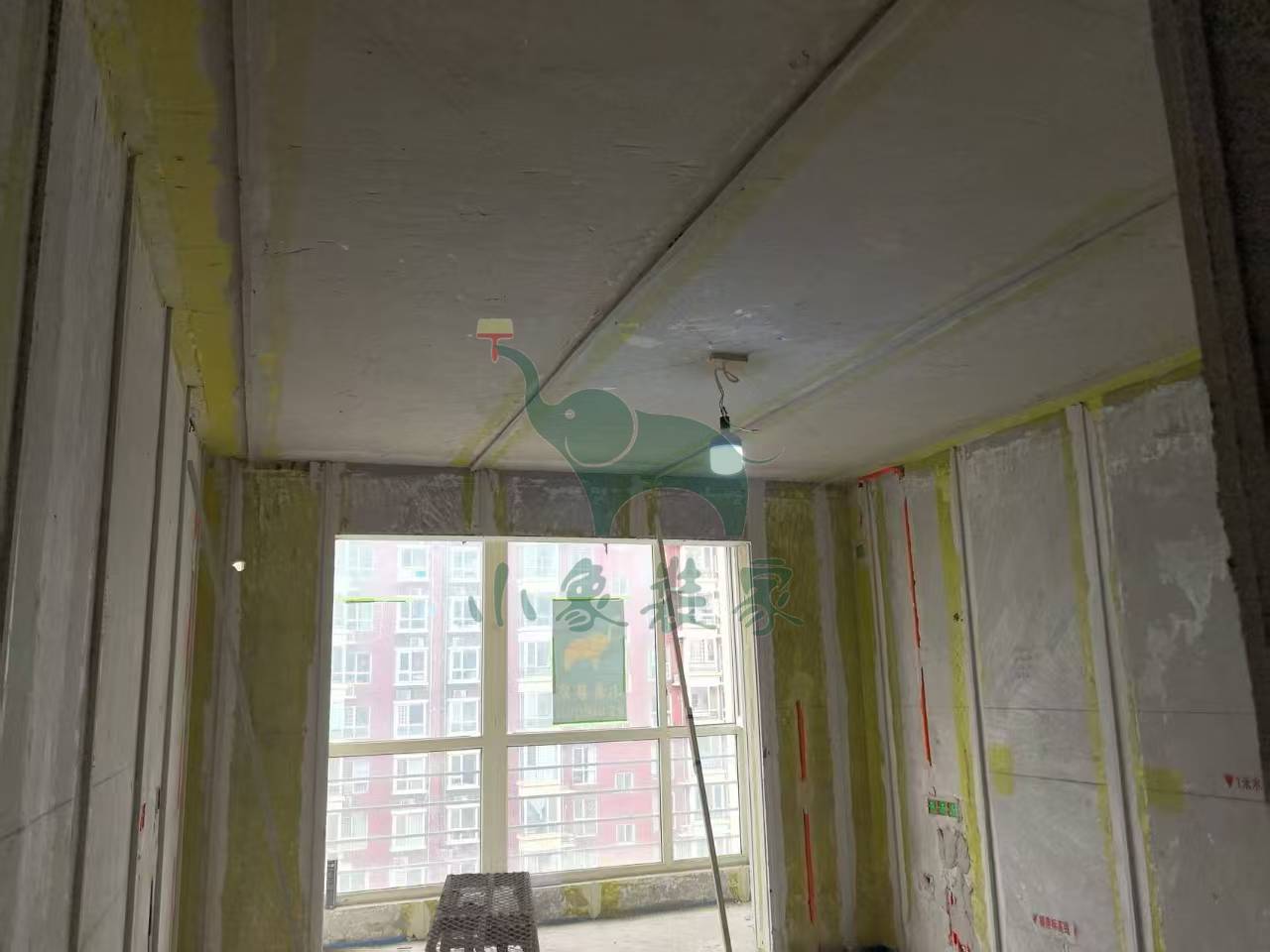

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工

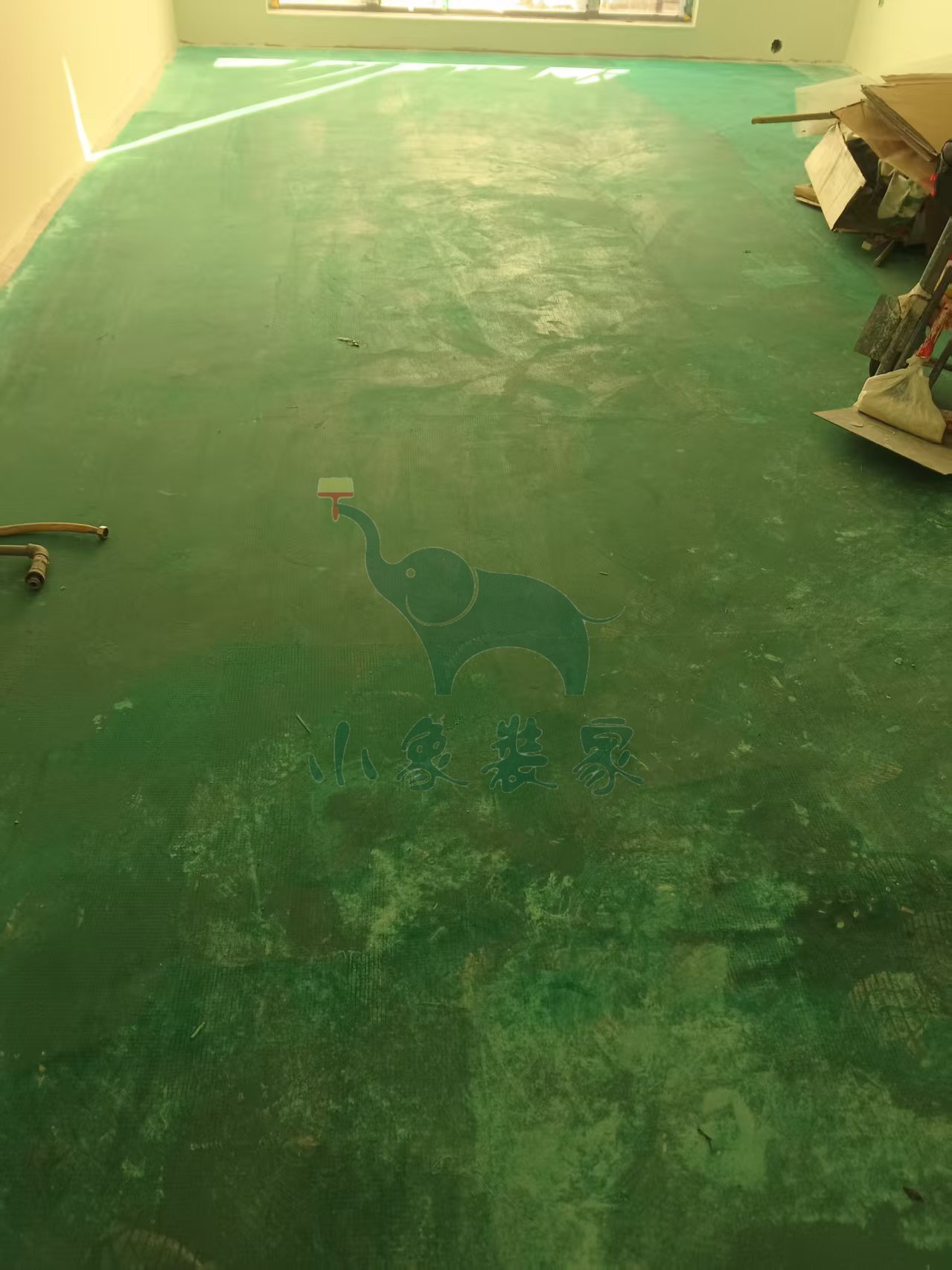

瓦工工程-卫生间地面抹平已完工。
竣工总进度:45%。
施工人员:户银善。
共4张
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。
2025-10-01 星期三

工作内容:

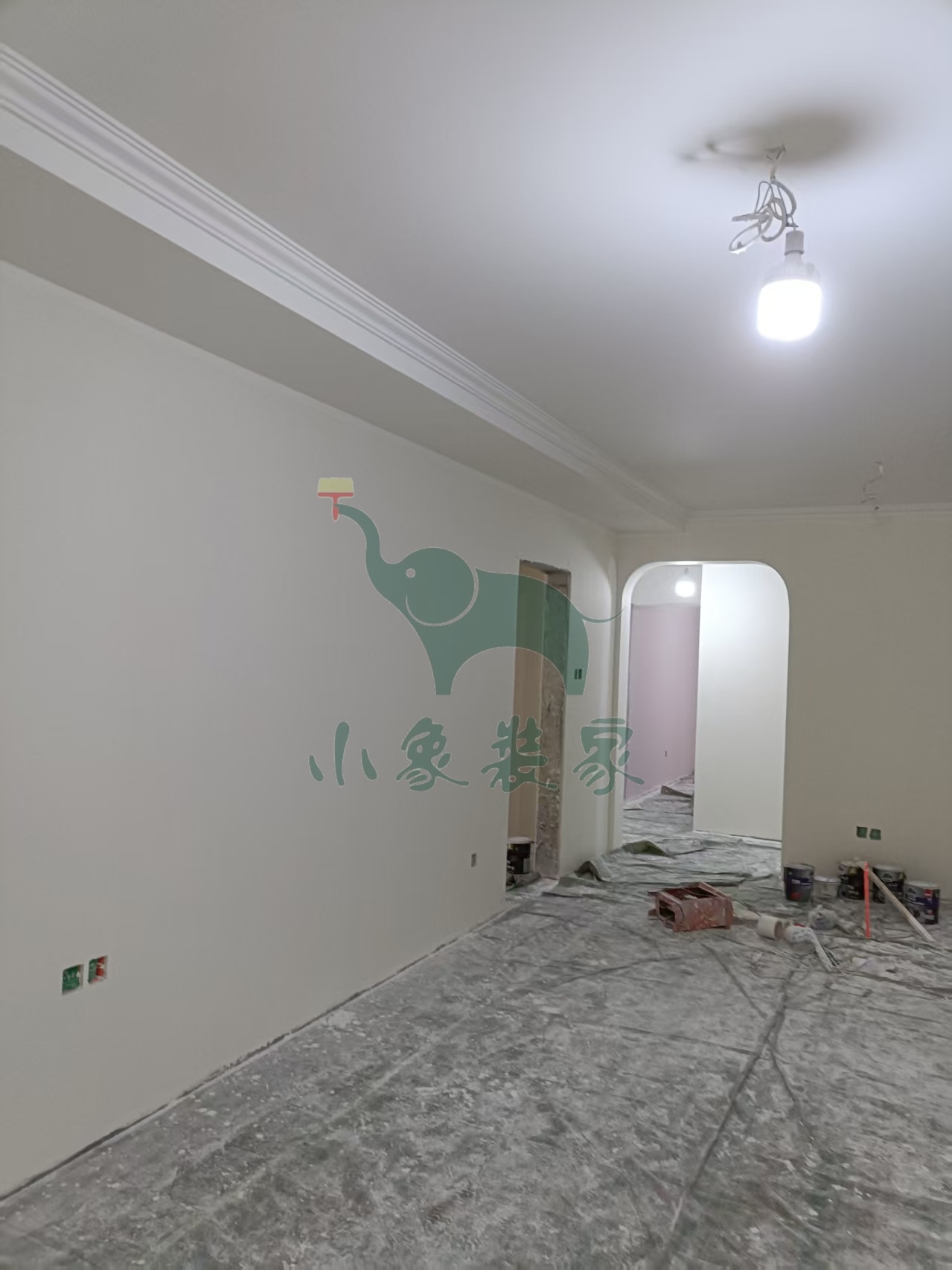

油工工程-墙面、顶面石膏找平还需1天

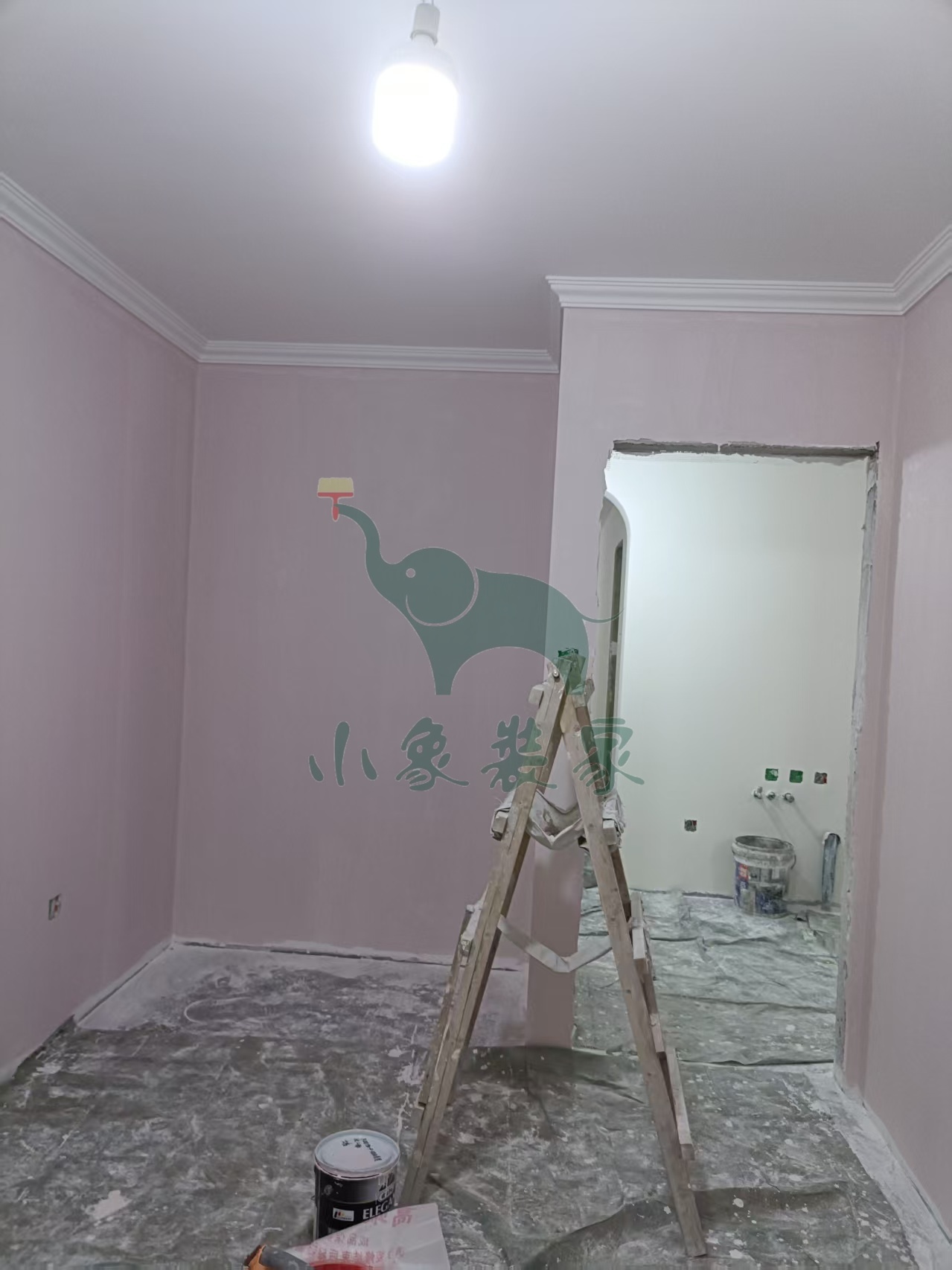

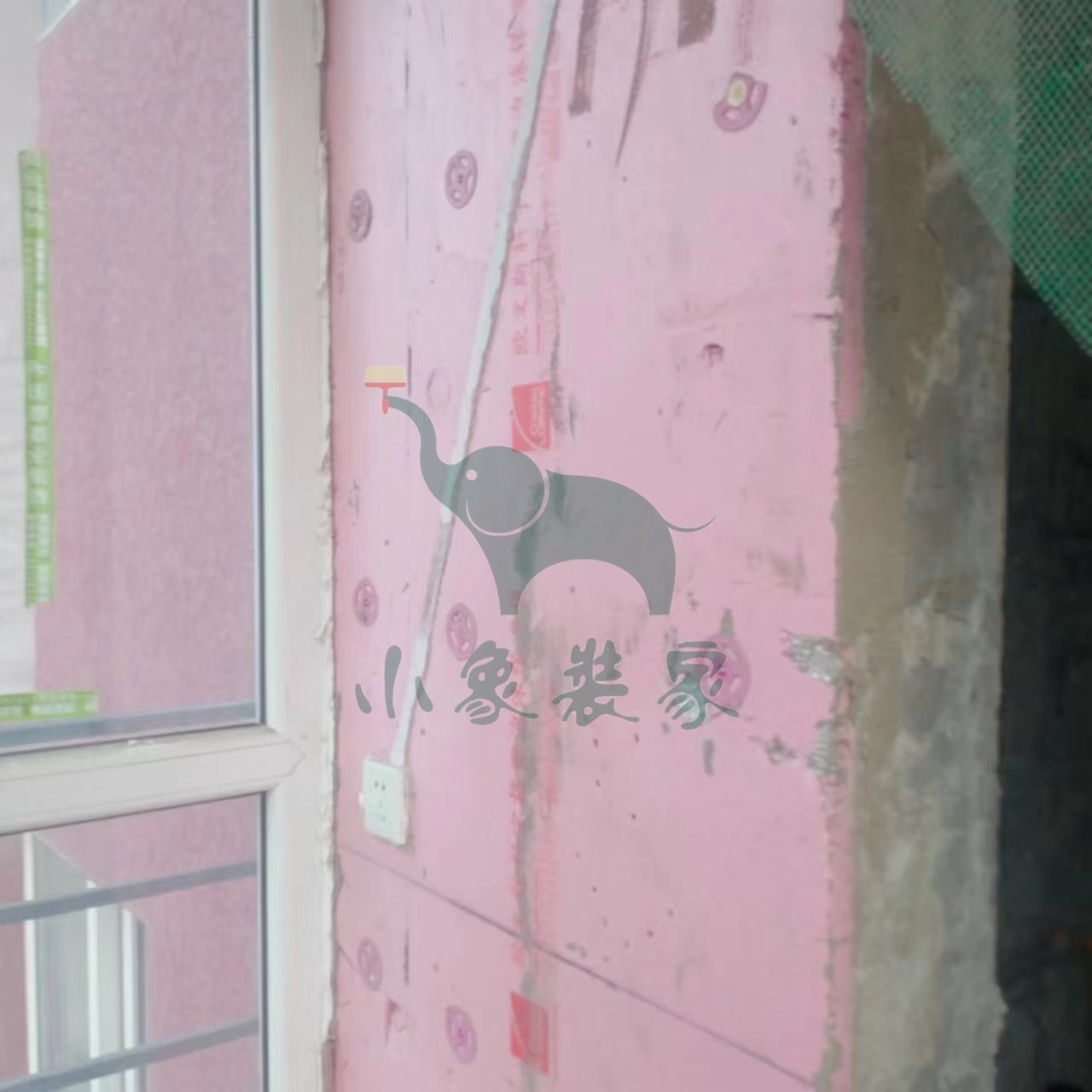

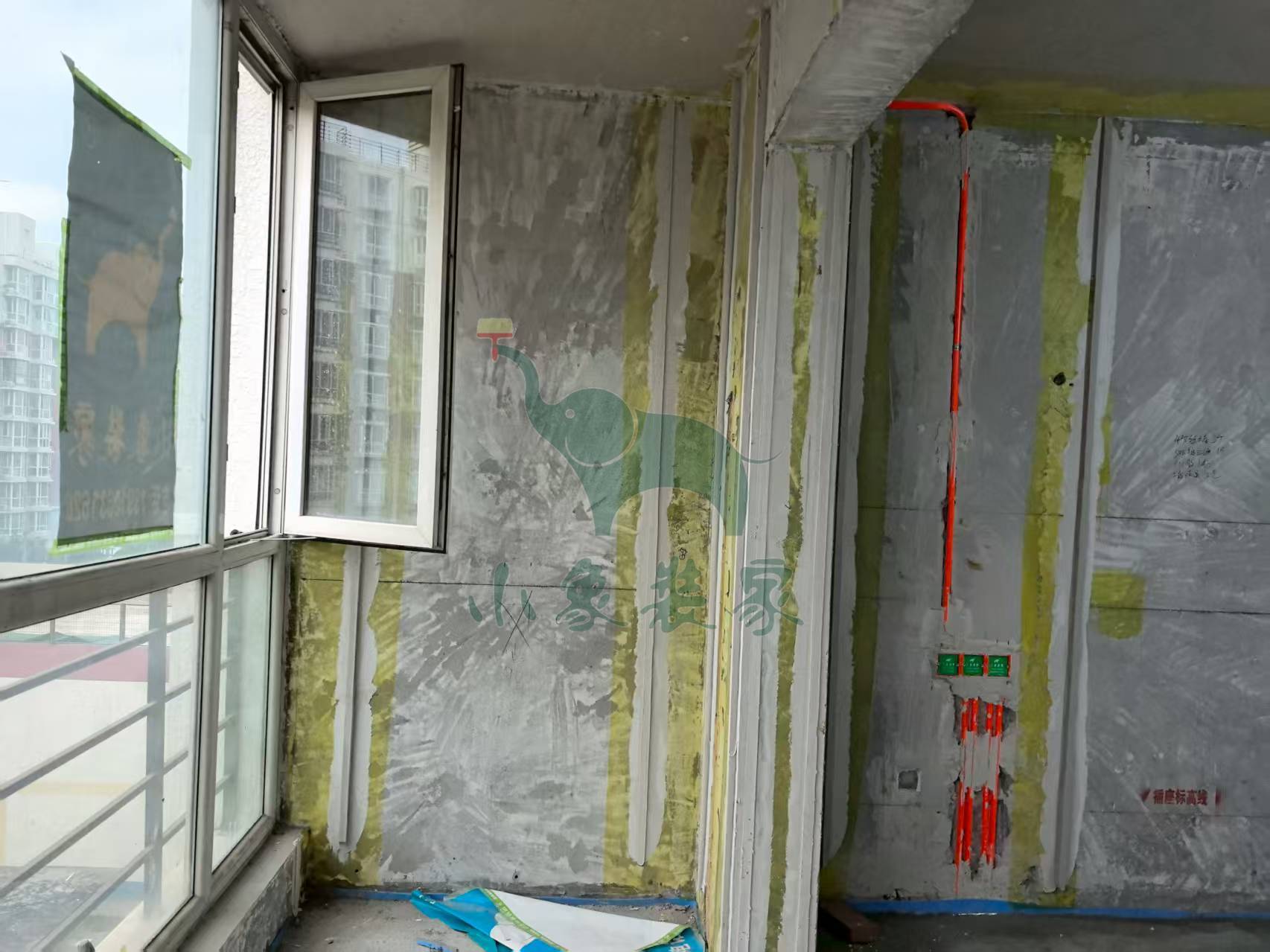

油工工程-墙面网络布工程已完工。
竣工总进度:45%。
施工人员:潘前进。
共6张
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。

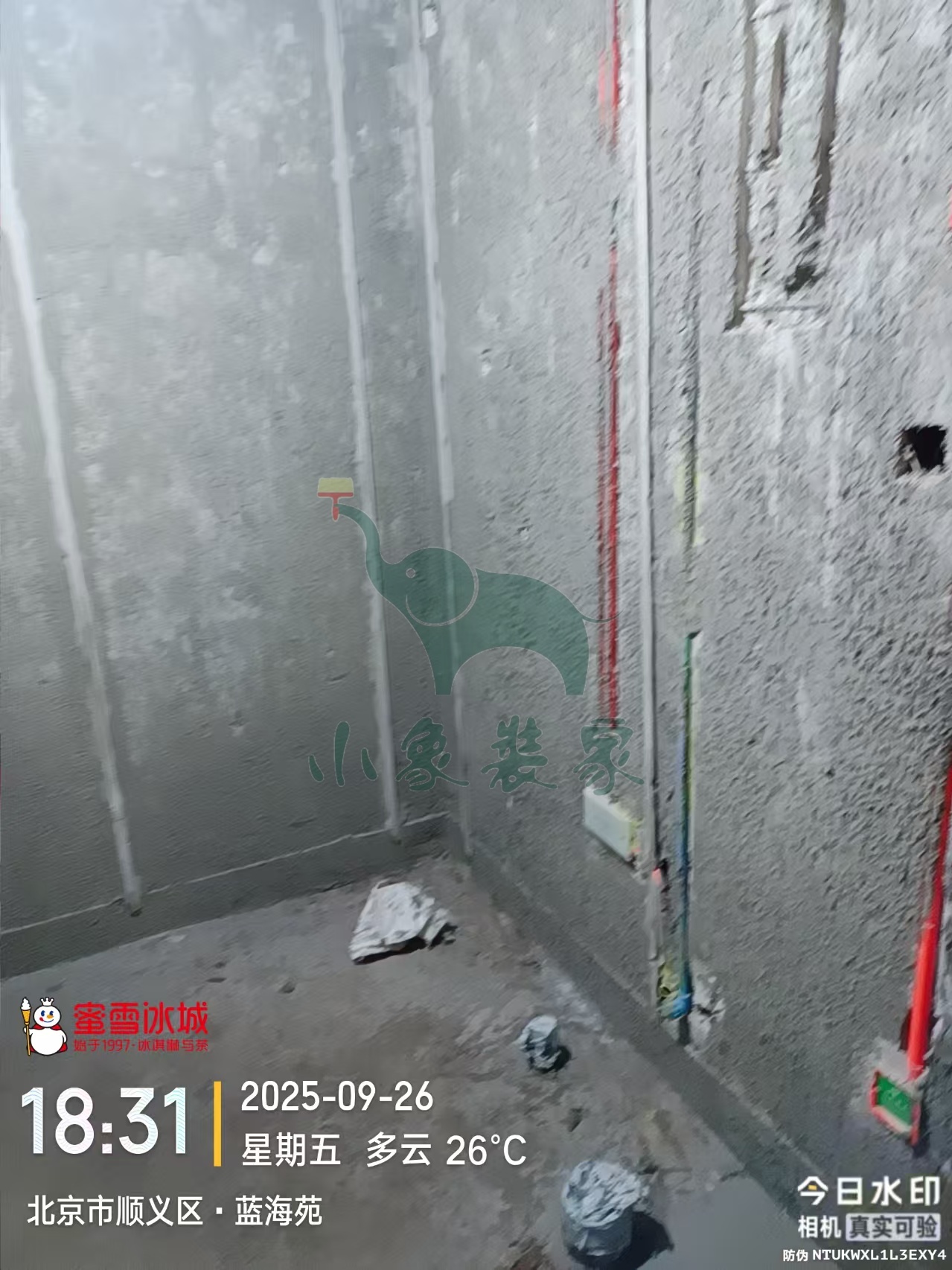

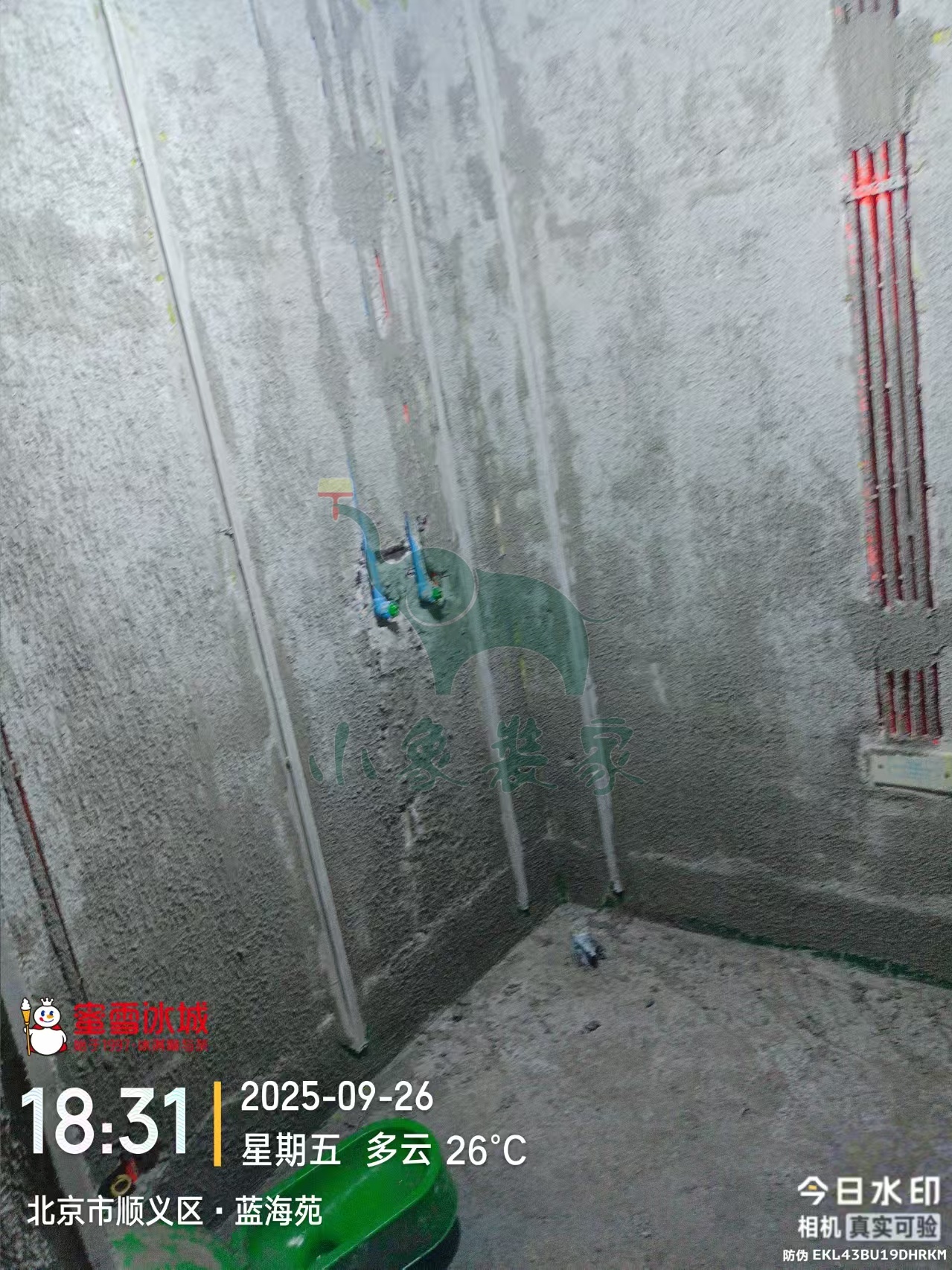

2025-09-26 星期五
工作内容:

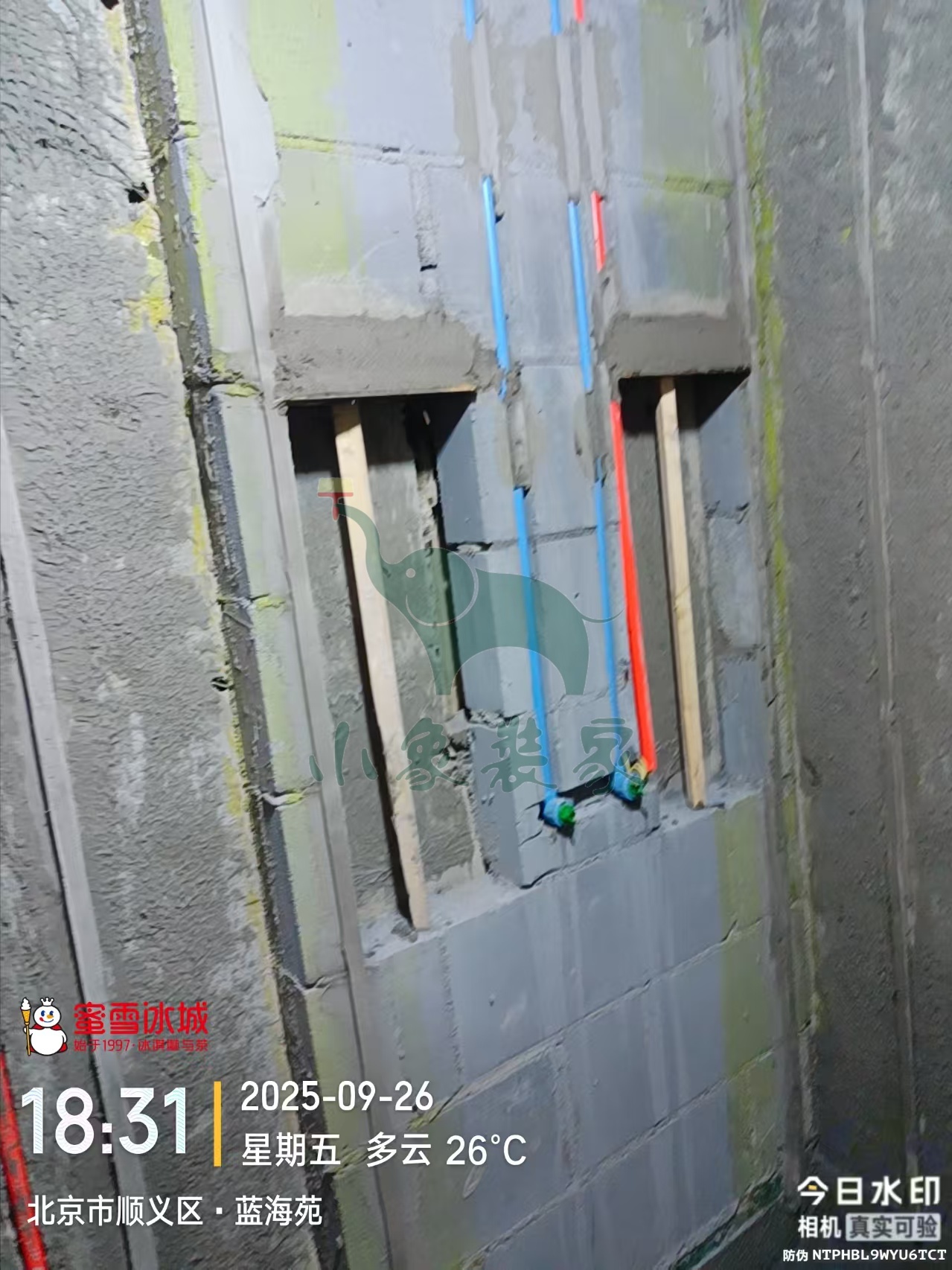

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:35%。
施工人员:户银善。
共3张
【明日播报】
2025-09-27停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-09-23 星期二
工作内容:
油工工程-冲筋打点已完工。
竣工总进度:35%。
施工人员:张高峰。
共5张
2025-09-22 星期一
工作内容:
油工工程-冲筋打点已完工。
竣工总进度:35%。
施工人员:张高峰。
共9张
2025-09-15 星期一
工作内容:

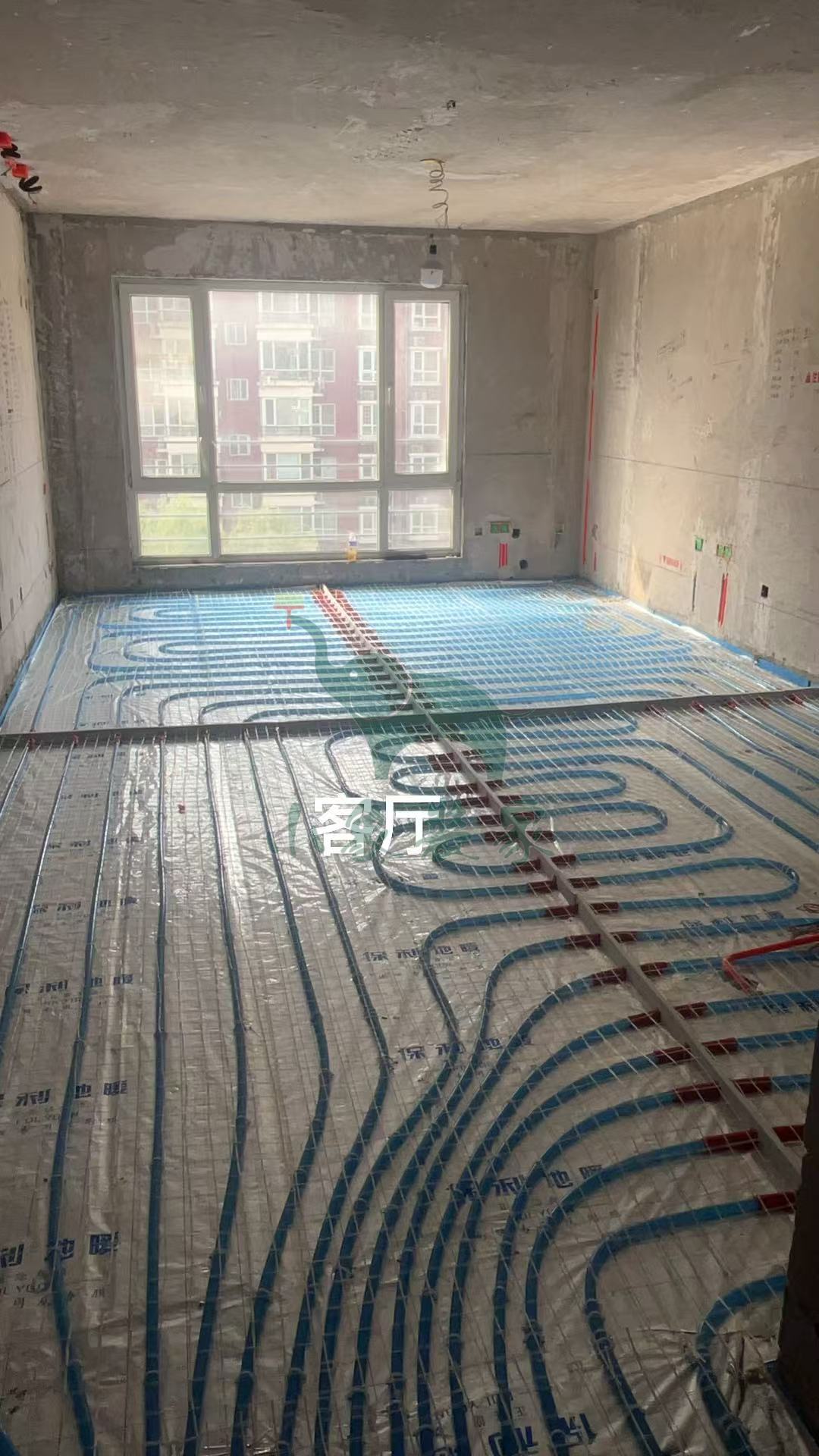

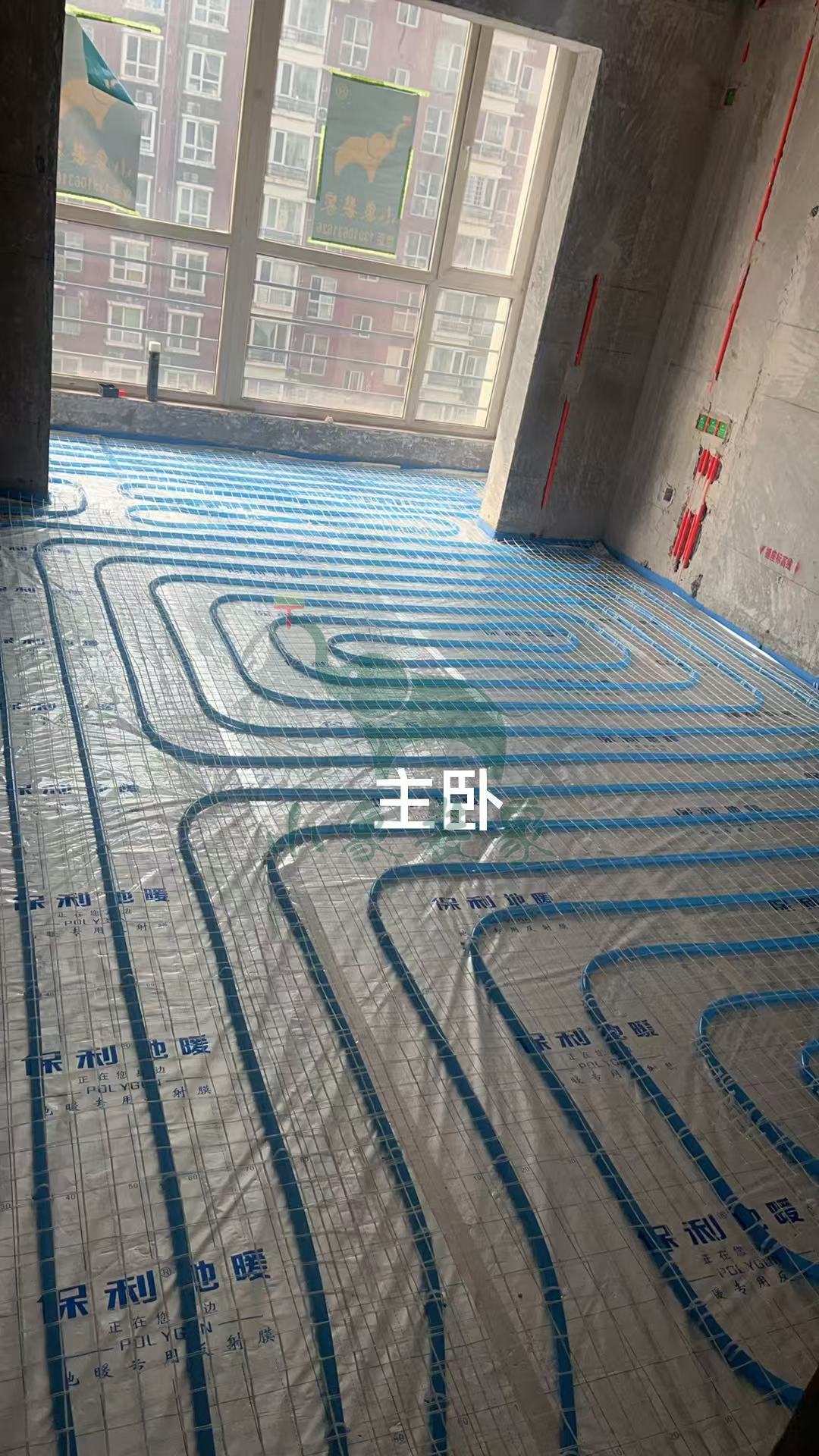

主材工程-地暖安装和回填已完工。
竣工总进度:35%。
施工人员:厂家安装。
共9张
【明日播报】
工作内容:
油工工程-冲筋打点

施工人员:张高峰。

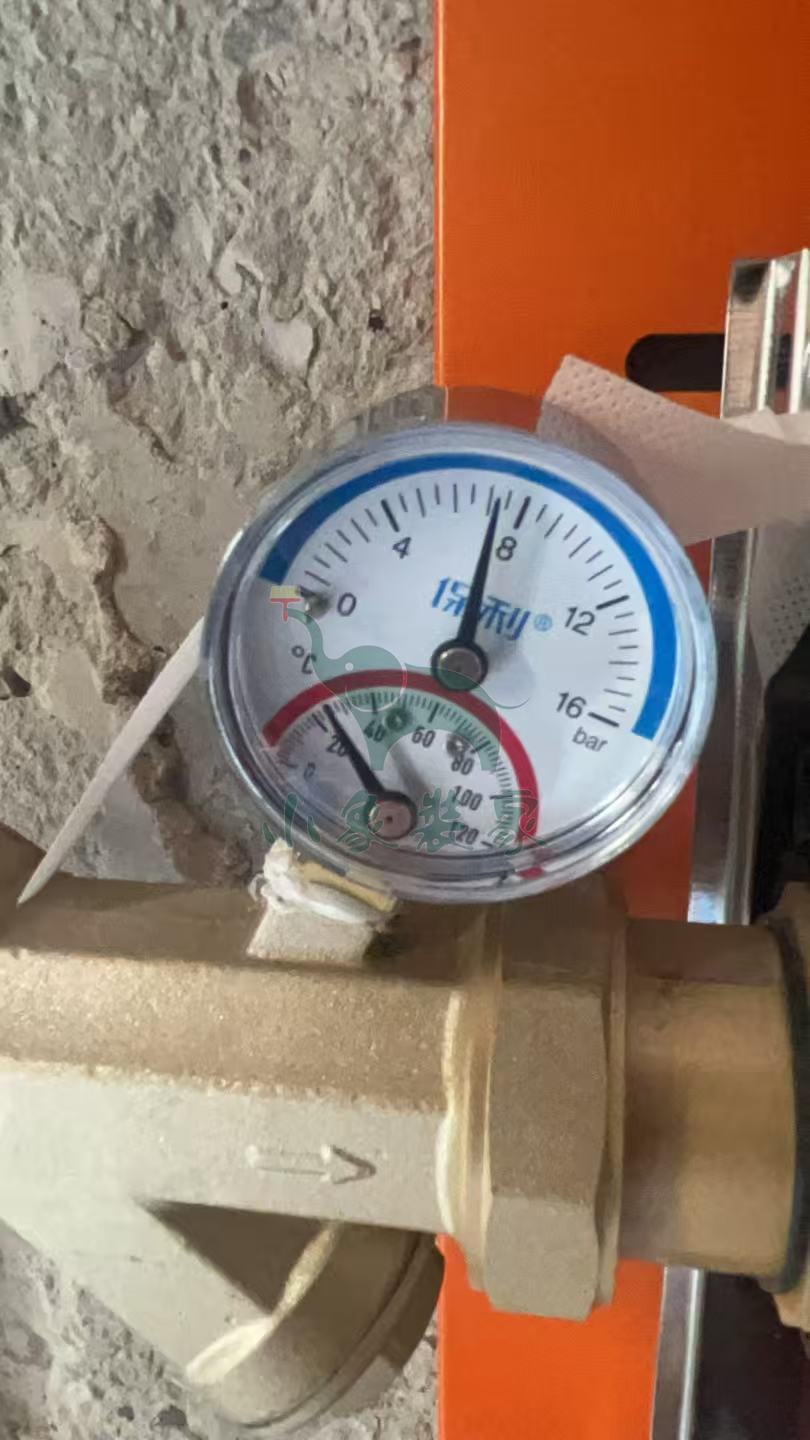

2025-09-04 星期四
工作内容:
瓦工工程-滚刷第一遍防水已完工
瓦工工程-滚刷第二遍防水已完工。
竣工总进度:25%。
施工人员:张宁宁。
共3张
【明日播报】
2025-09-05停工,
停工原因:天气原因-防水不干。
预计恢复日期:请选择复工日期!。
2025-08-31 星期日

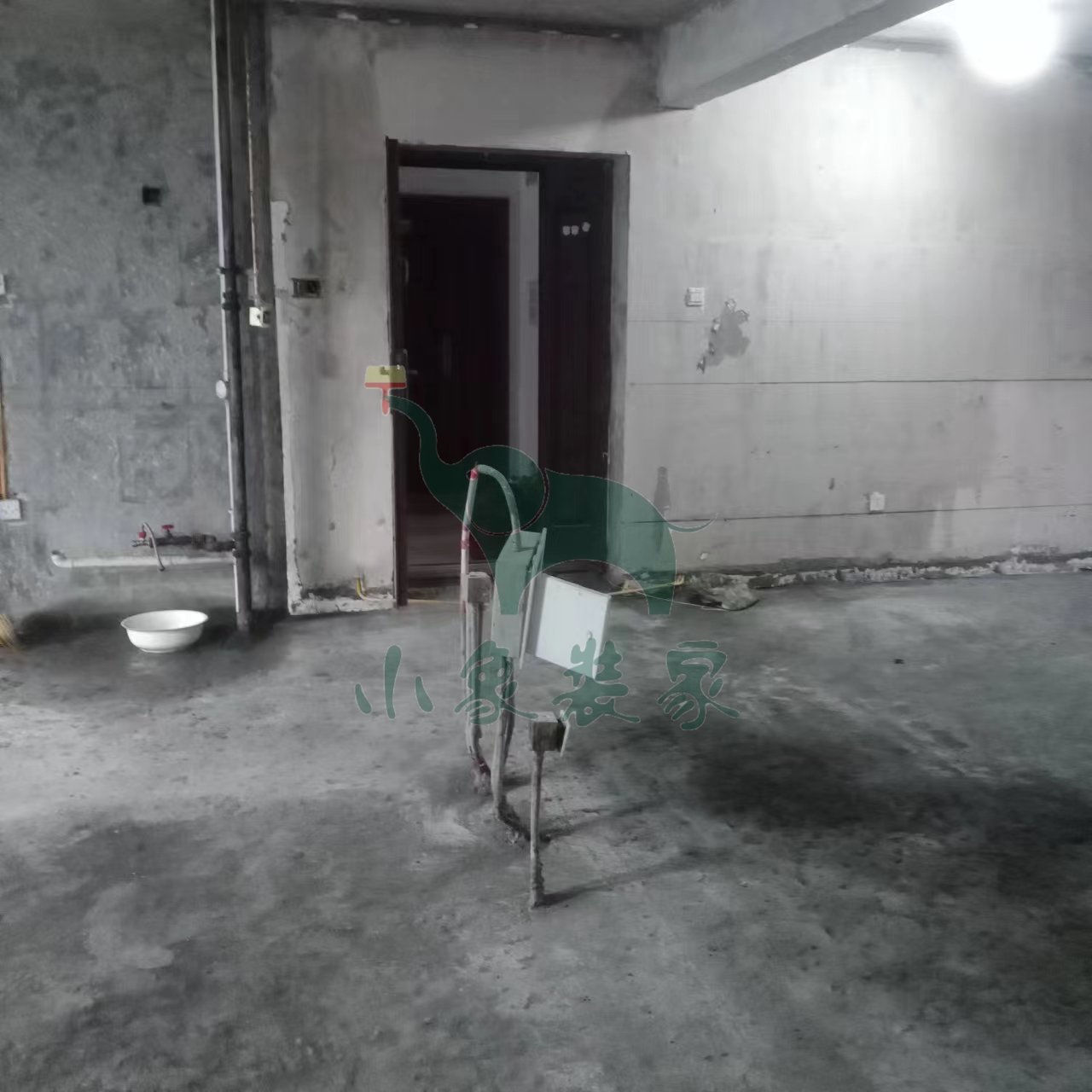

工作内容:
水电工程-水电完工已完工

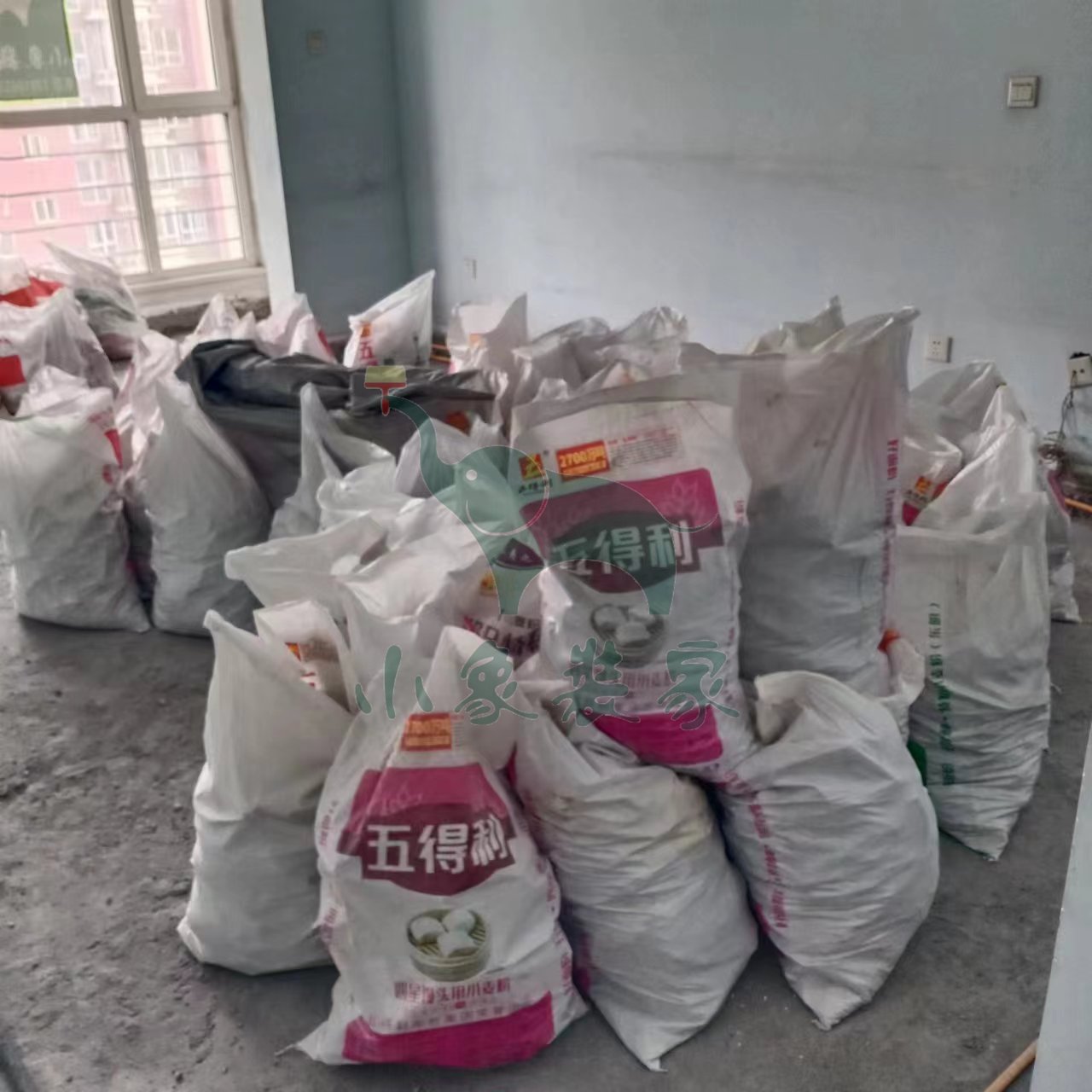

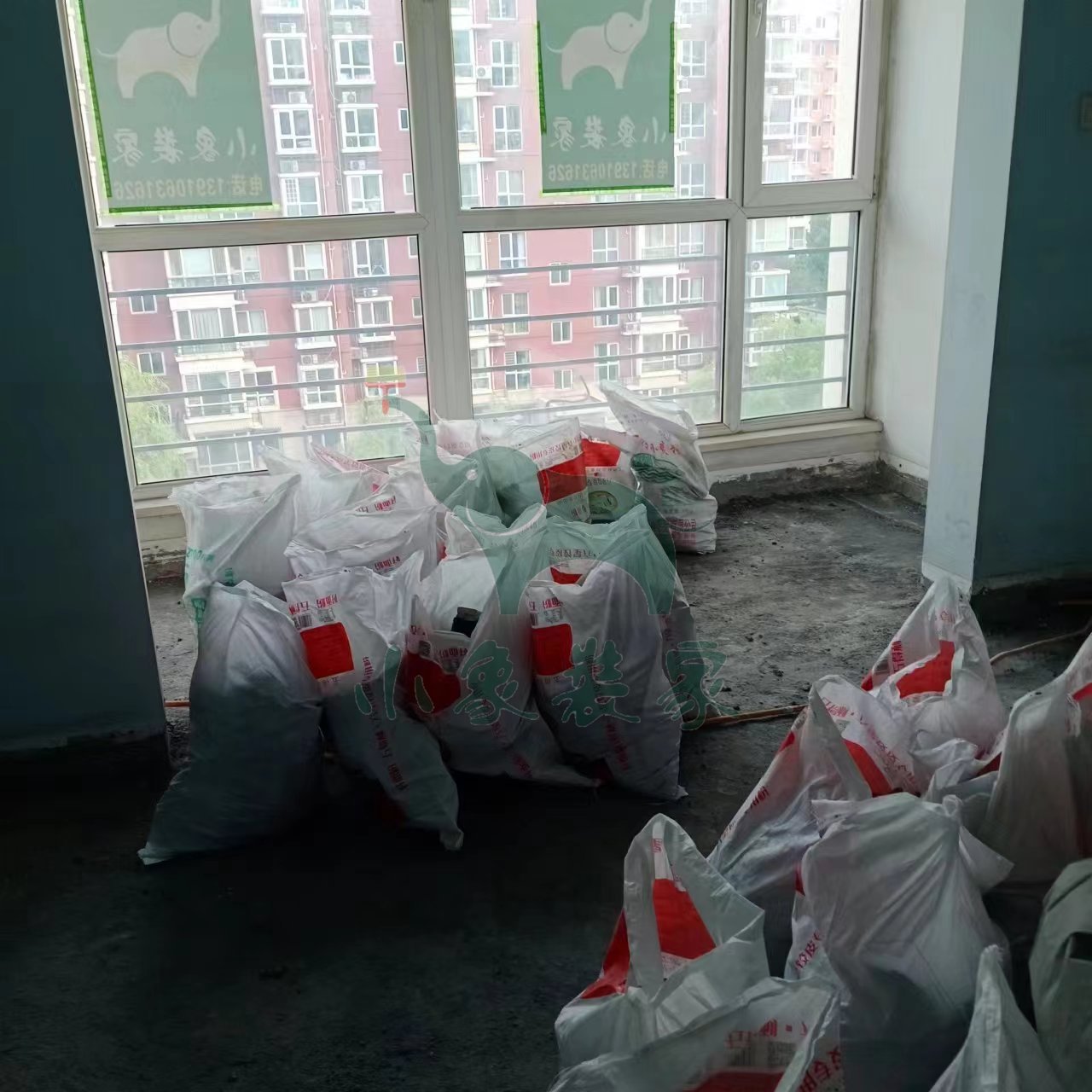

水电工程-清理垃圾已完工。
竣工总进度:25%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:黄新其。
2025-08-31 星期日
2025-08-27 星期三

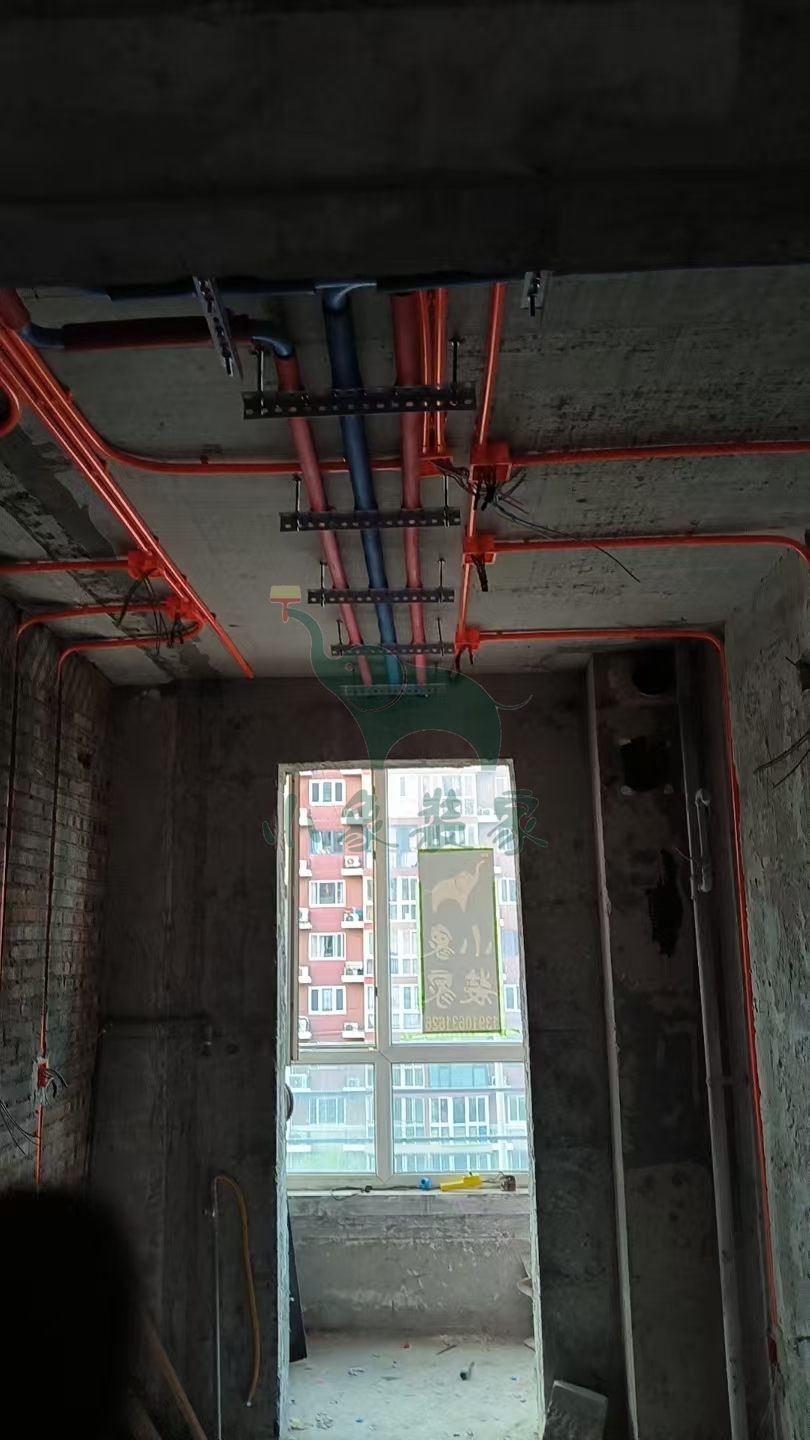

工作内容:
水电工程-水管焊接已完工

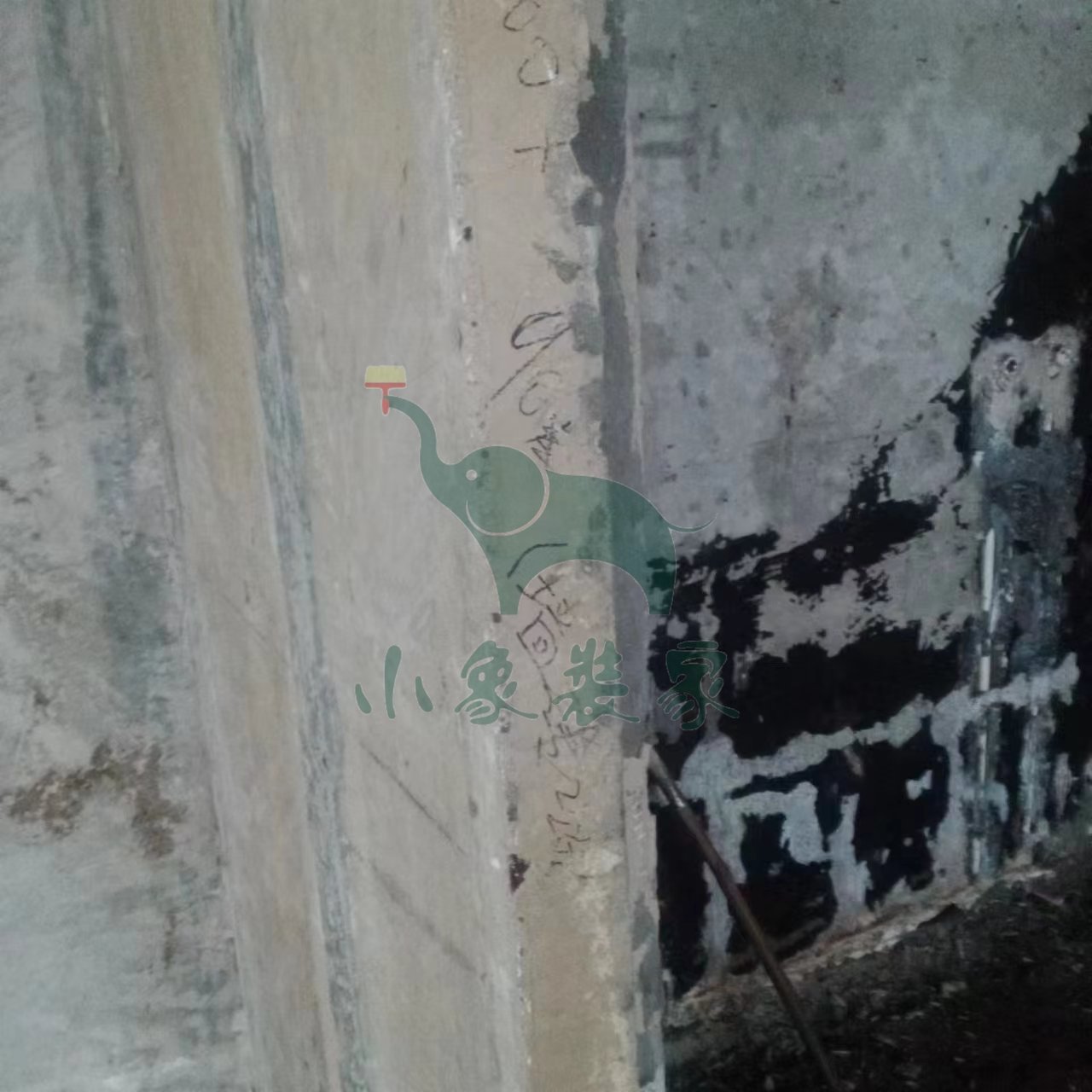

水电工程-水电管固定打卡已完工

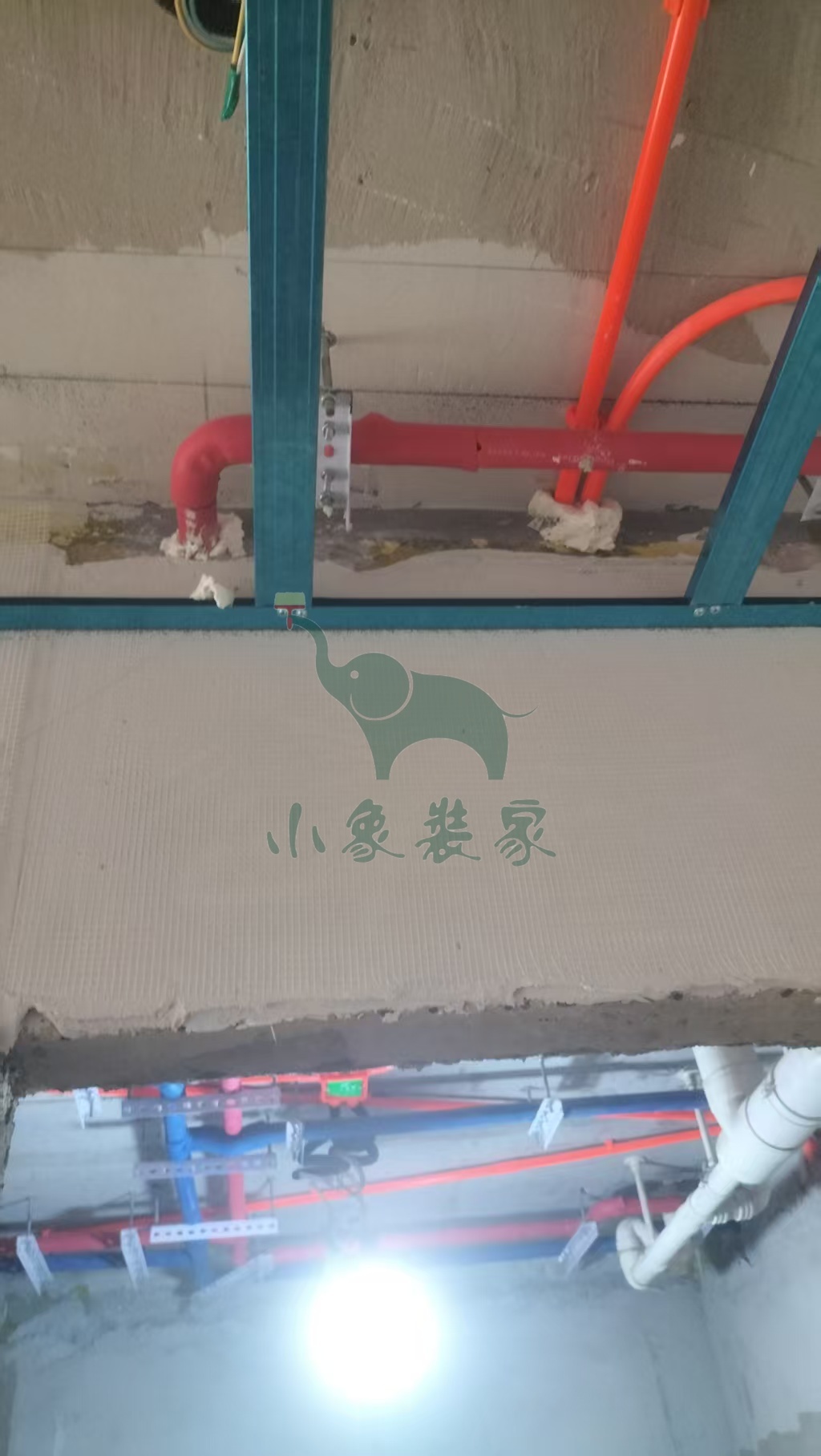

水电工程-水电完工已完工。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
2025-08-28停工,
停工原因:客户原因-等待业主验收。
预计恢复日期:请选择复工日期!。

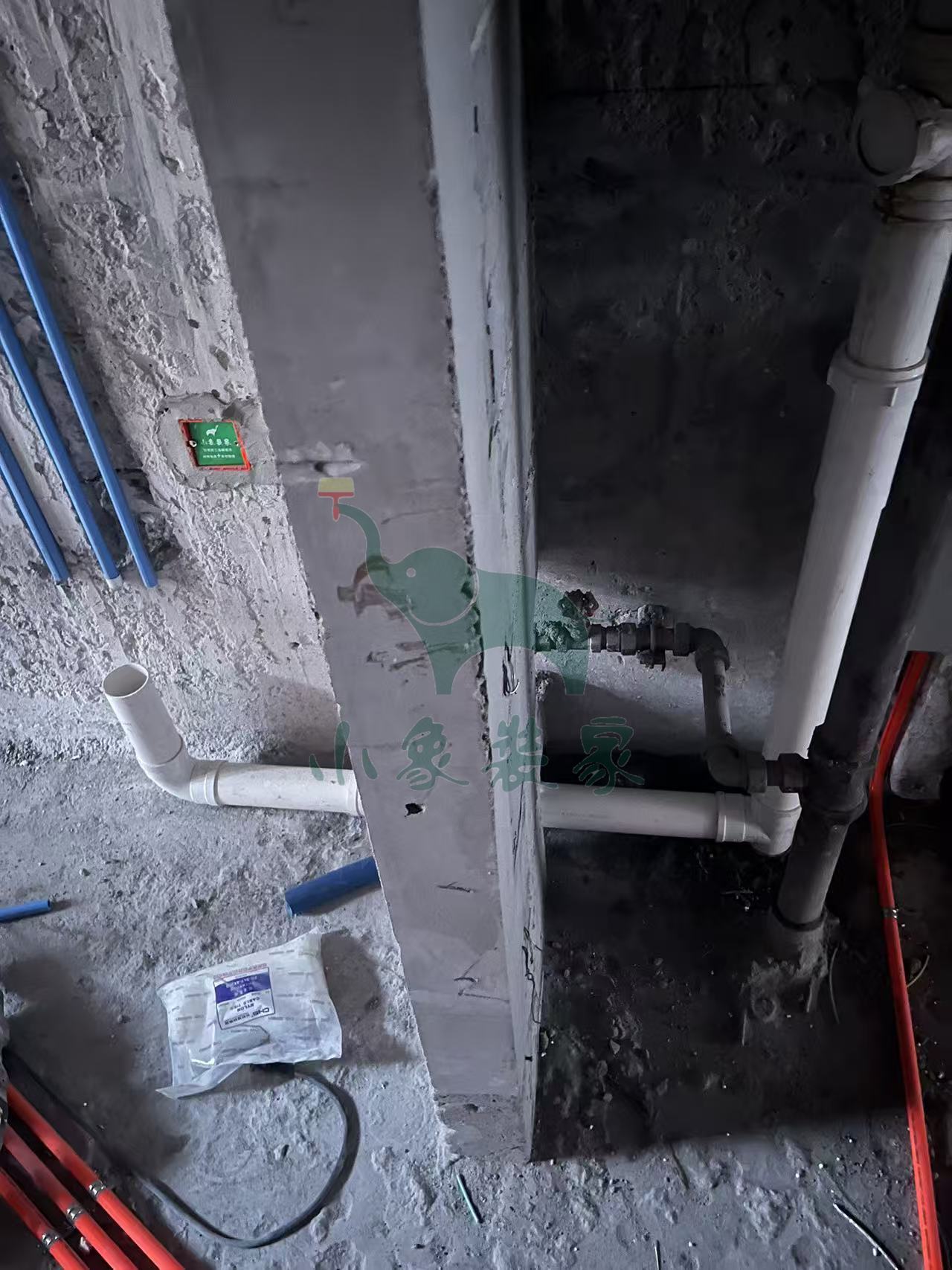

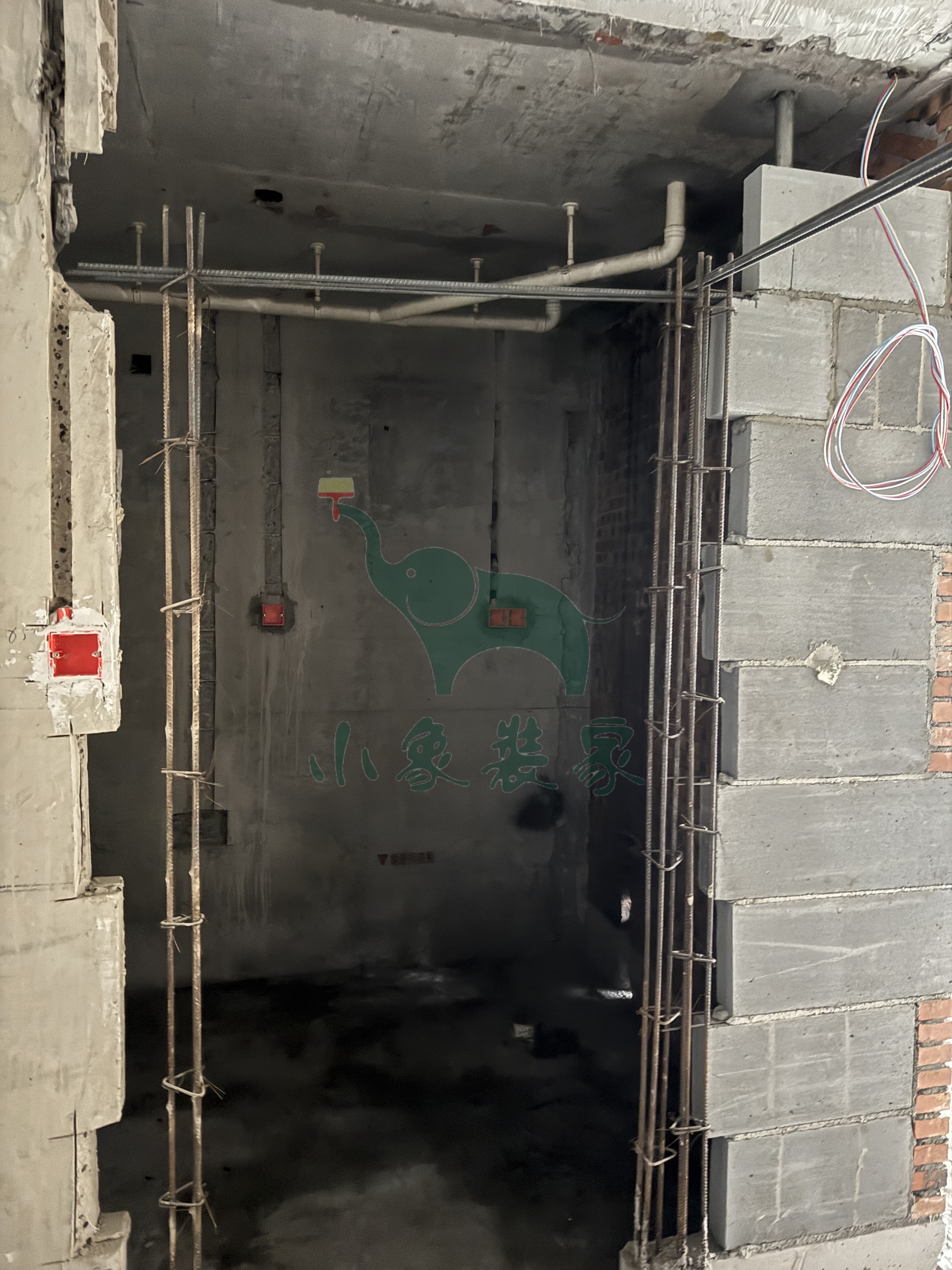

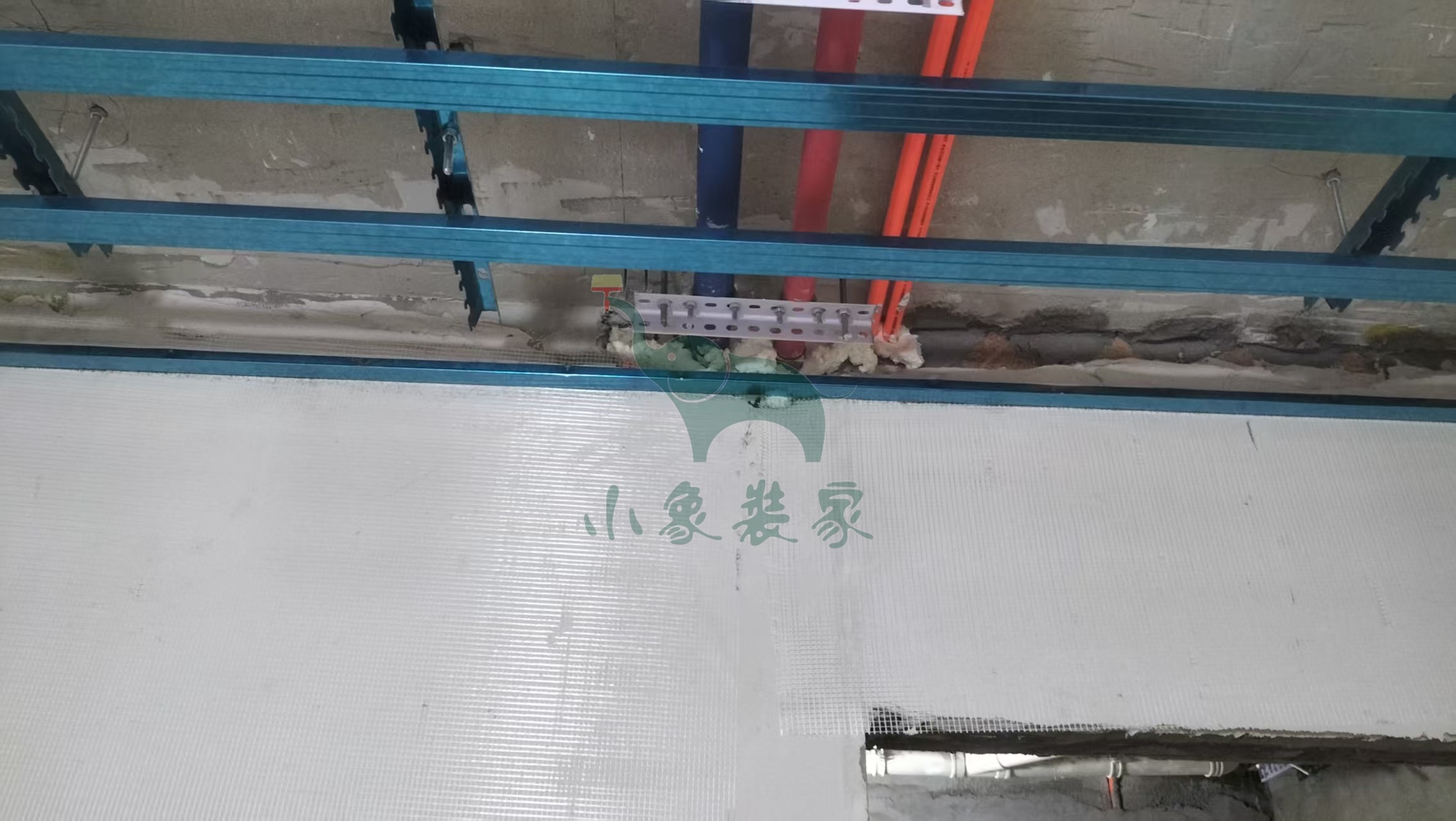

2025-08-25 星期一
工作内容:

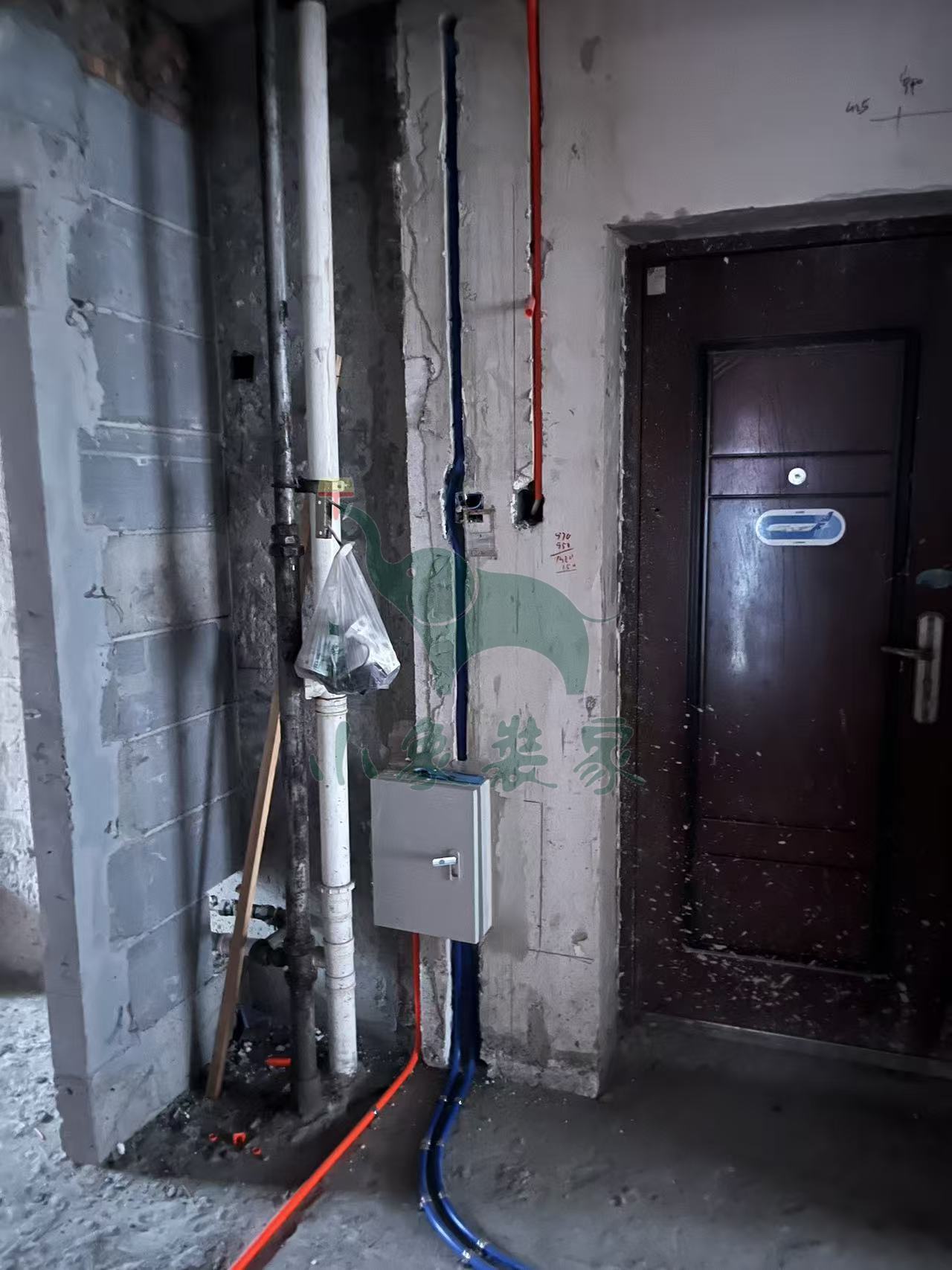

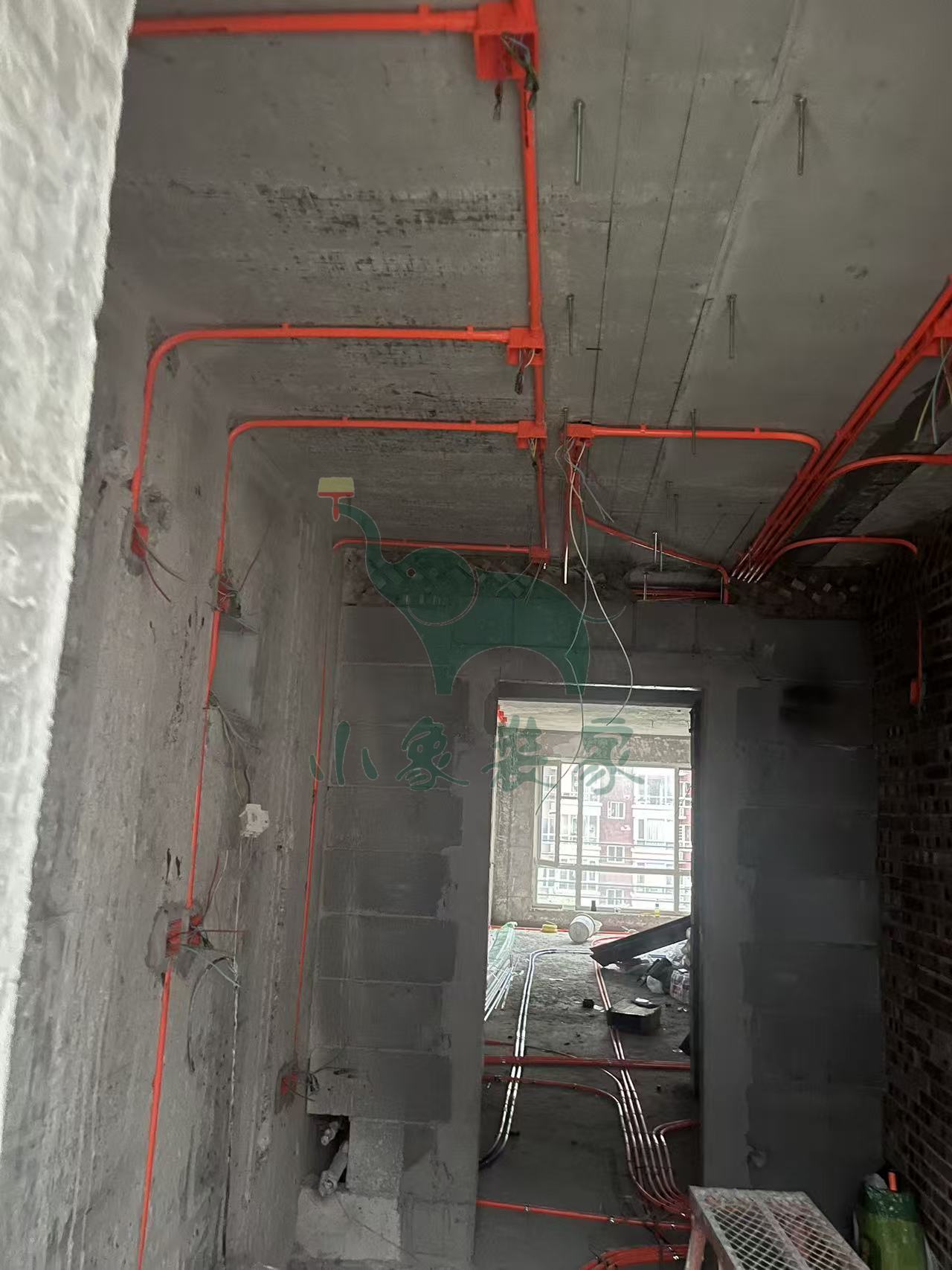

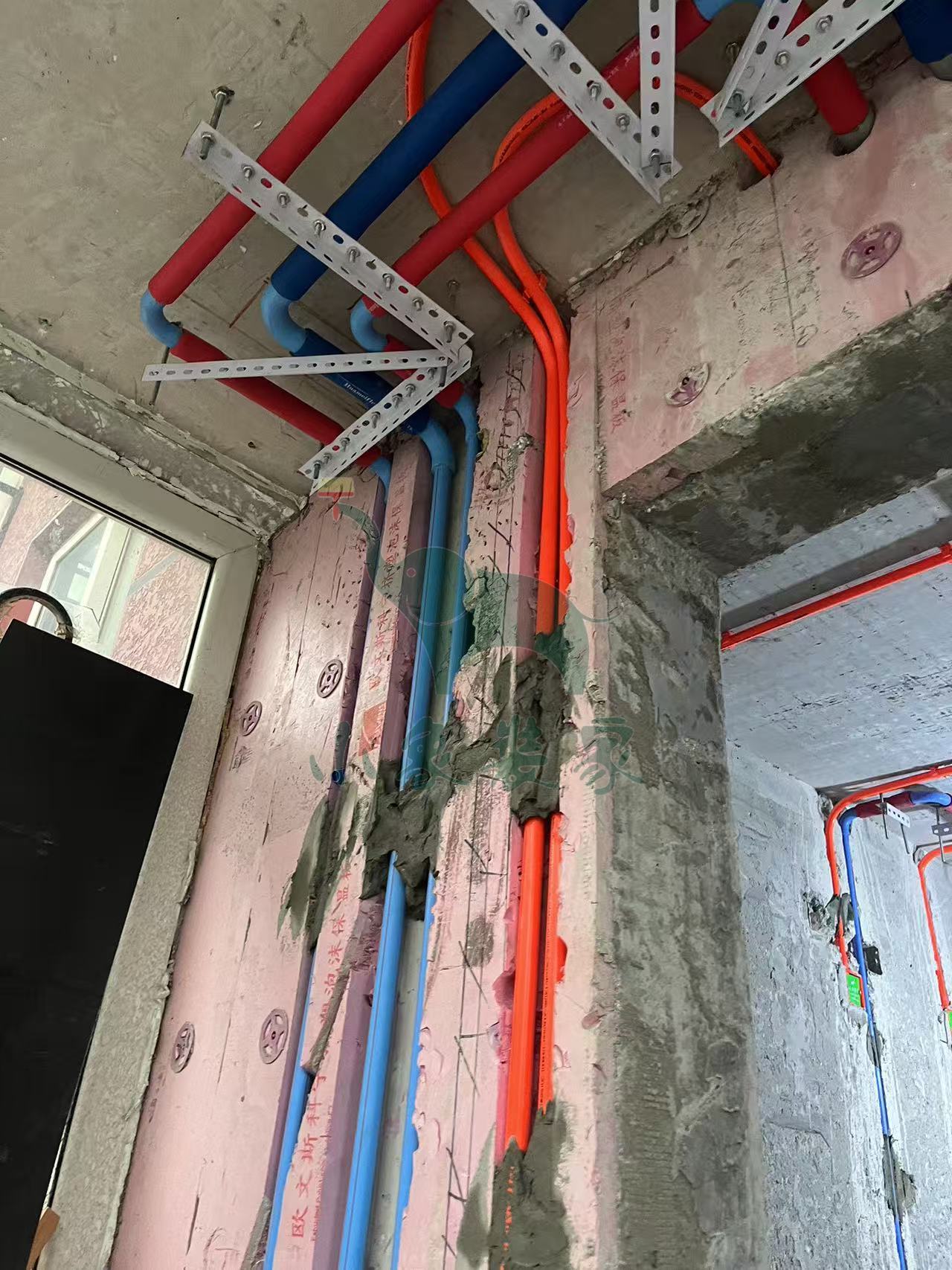

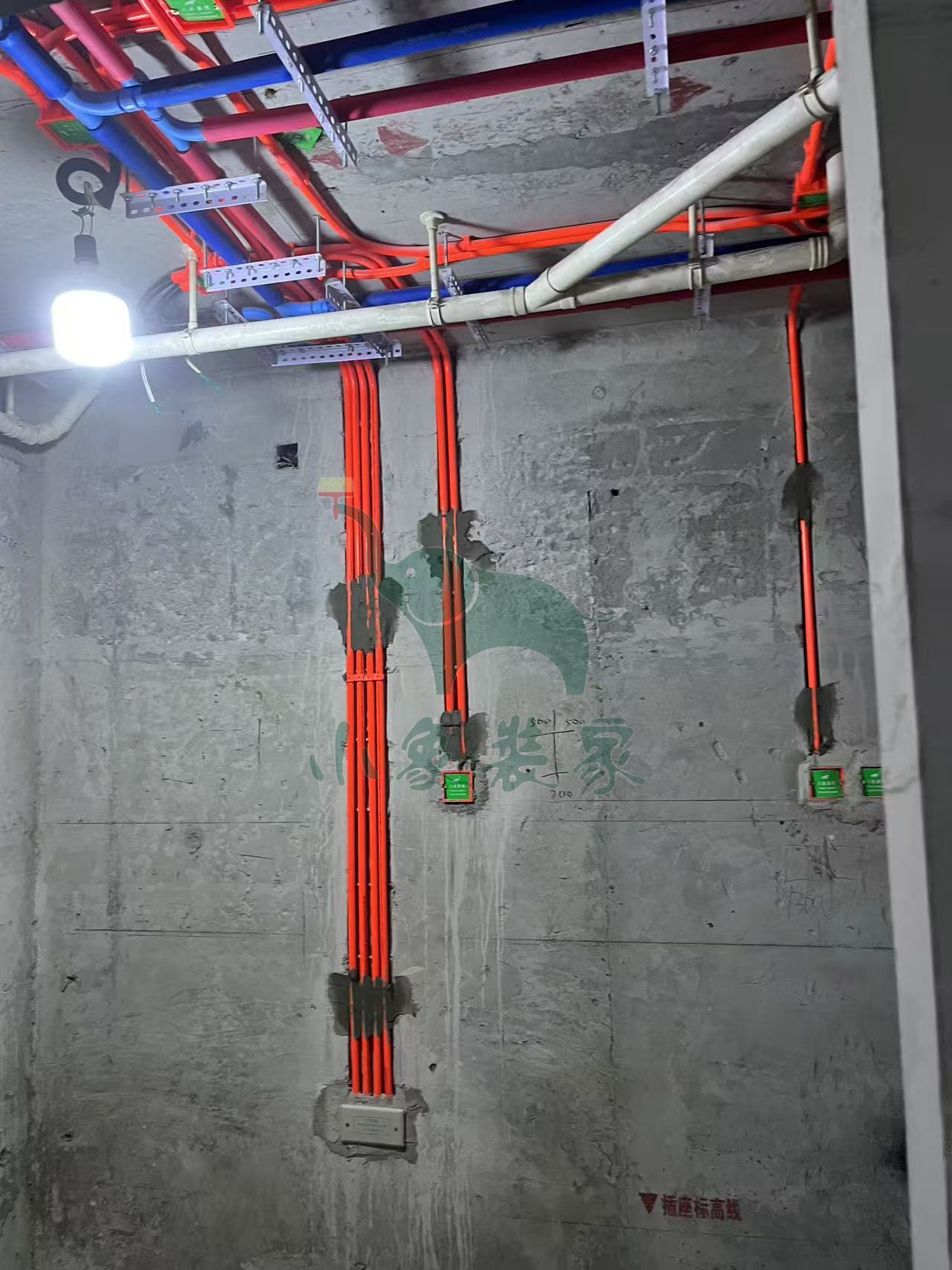

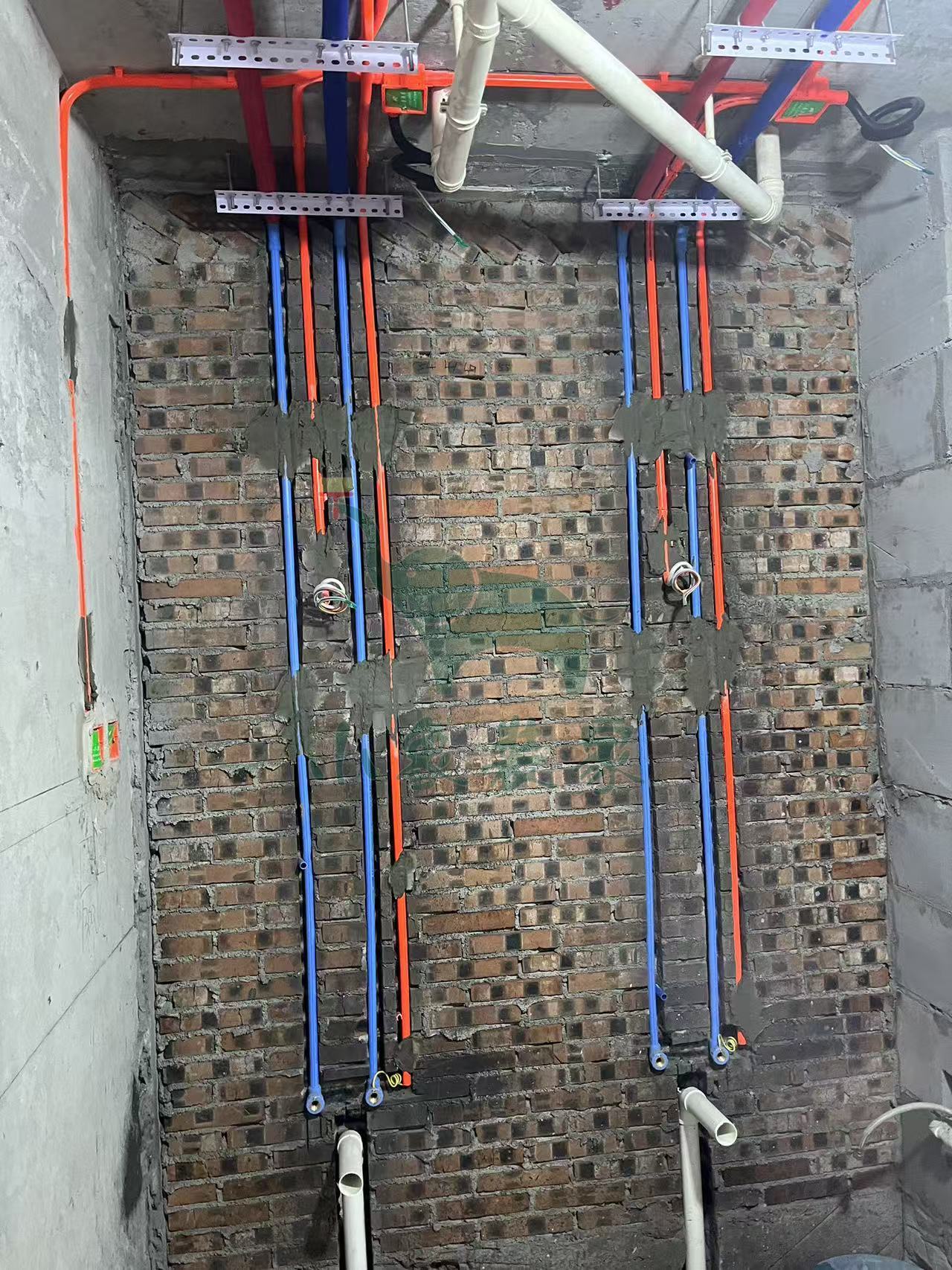

水电工程-电线布管还需1天
水电工程-水管焊接还需1天。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:
水电工程-水管焊接

水电工程-水电管固定打卡

施工人员:蒋昆。

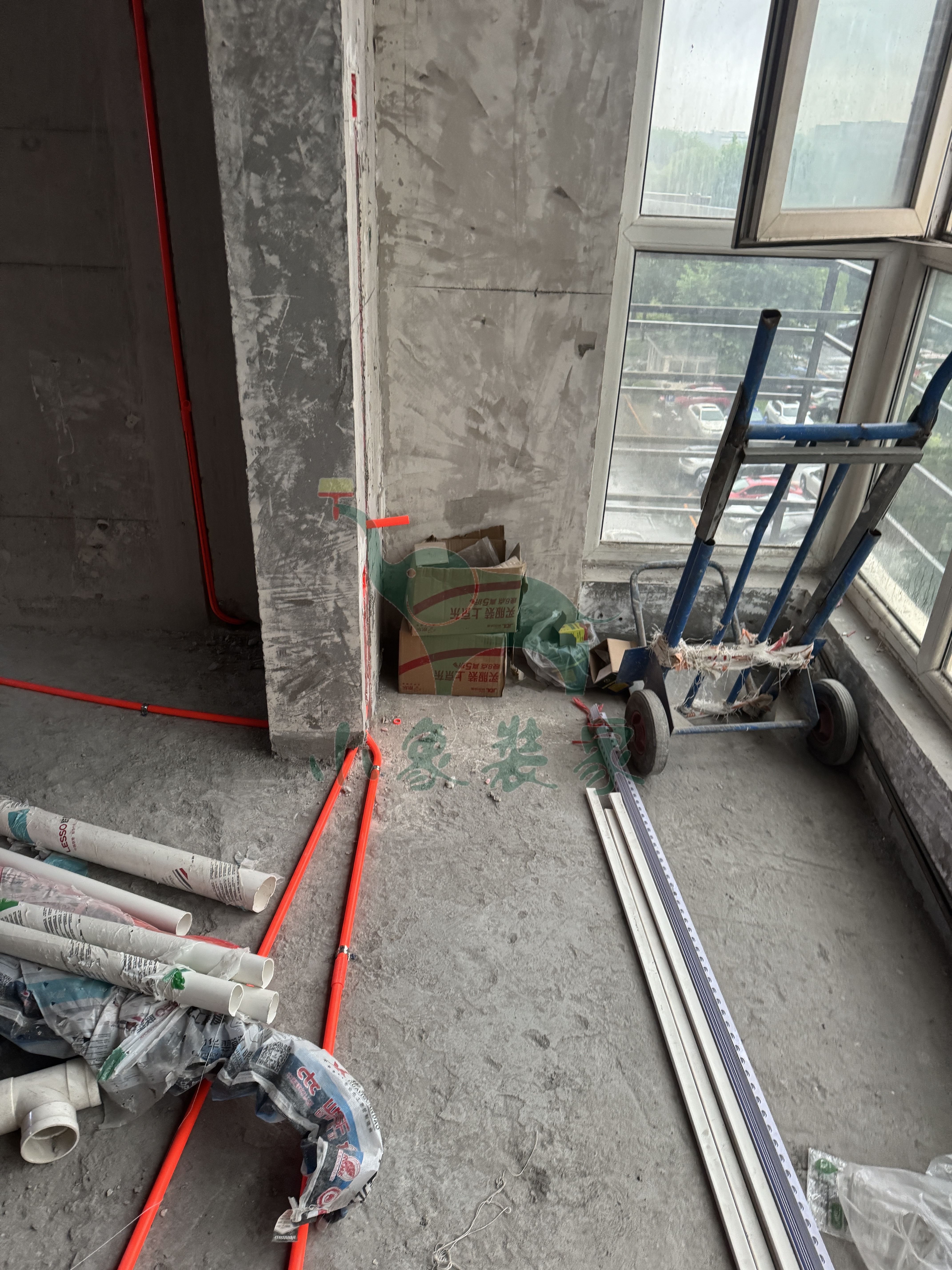

2025-08-22 星期五
工作内容:
水电工程-电线布管还需1天
水电工程-水管焊接还需1天。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
2025-08-23停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。

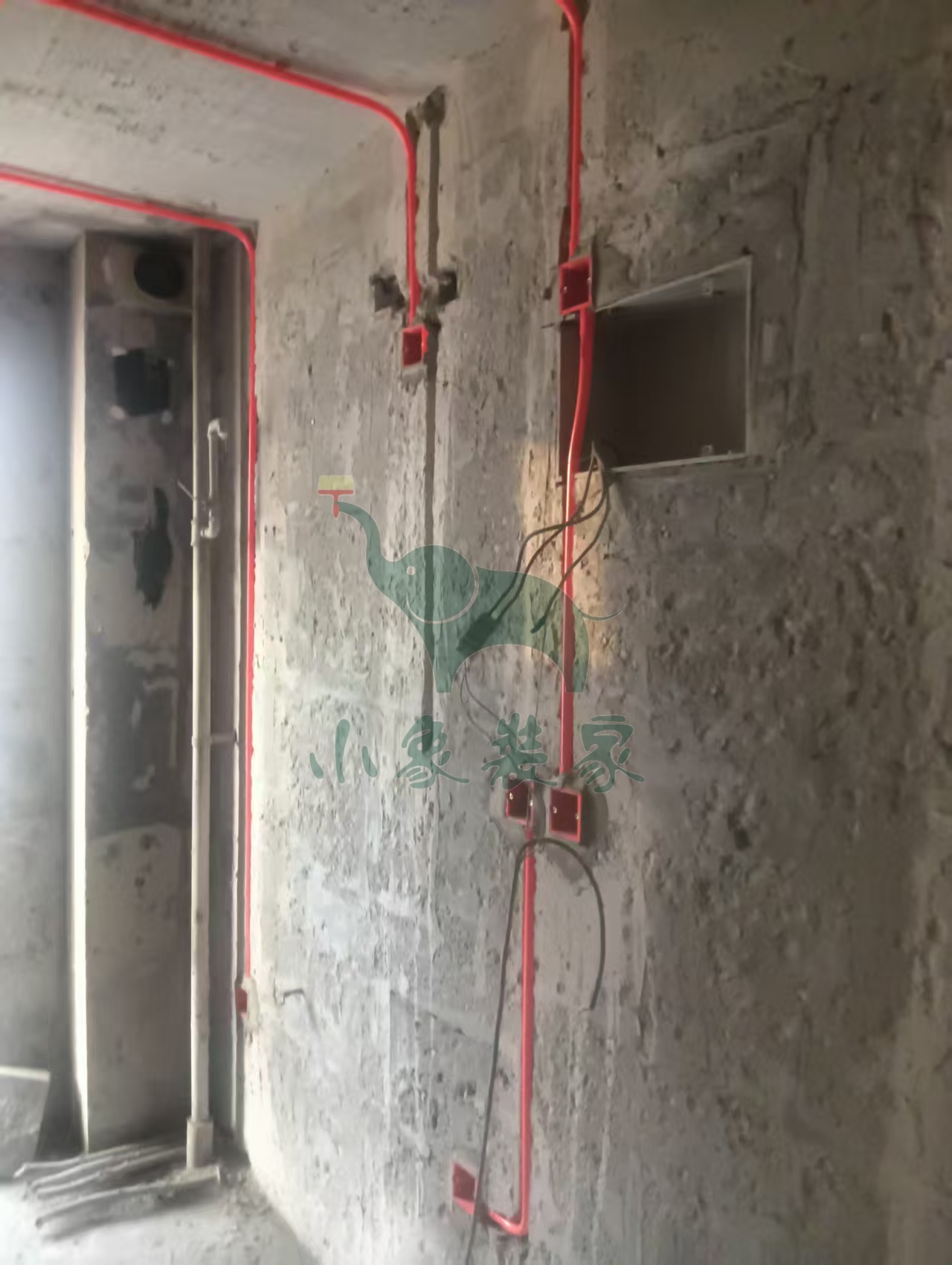

2025-08-21 星期四

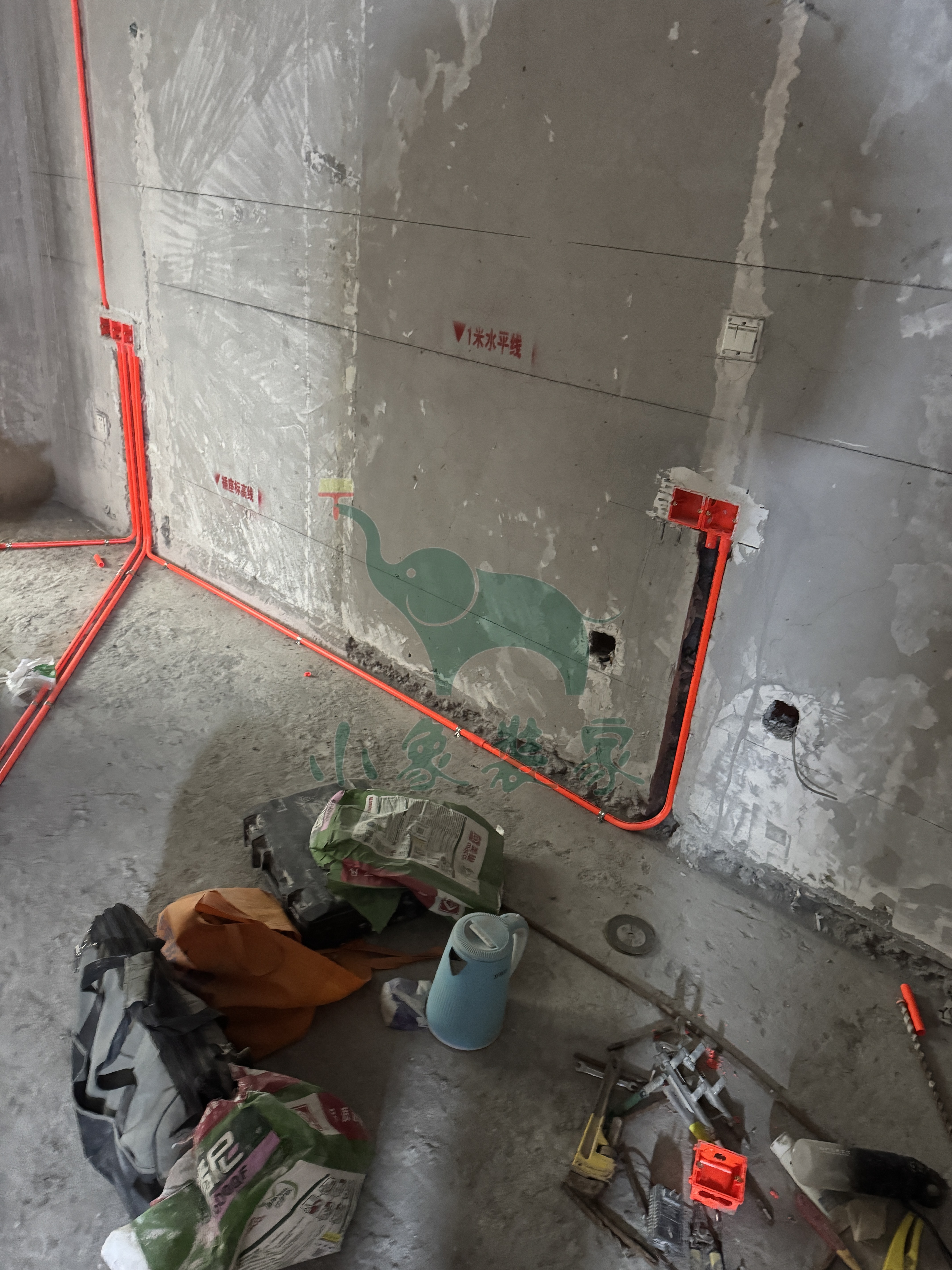

工作内容:

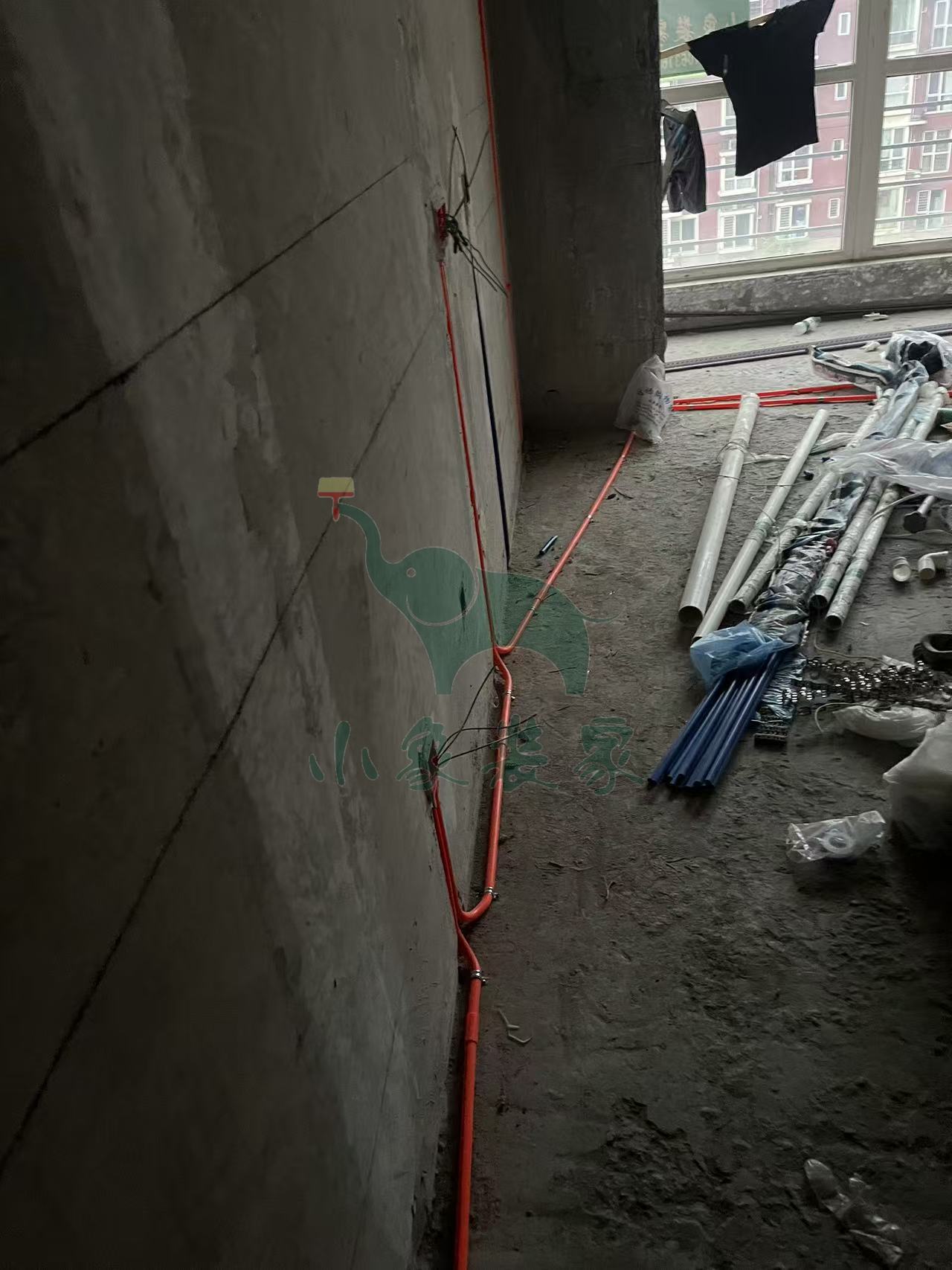

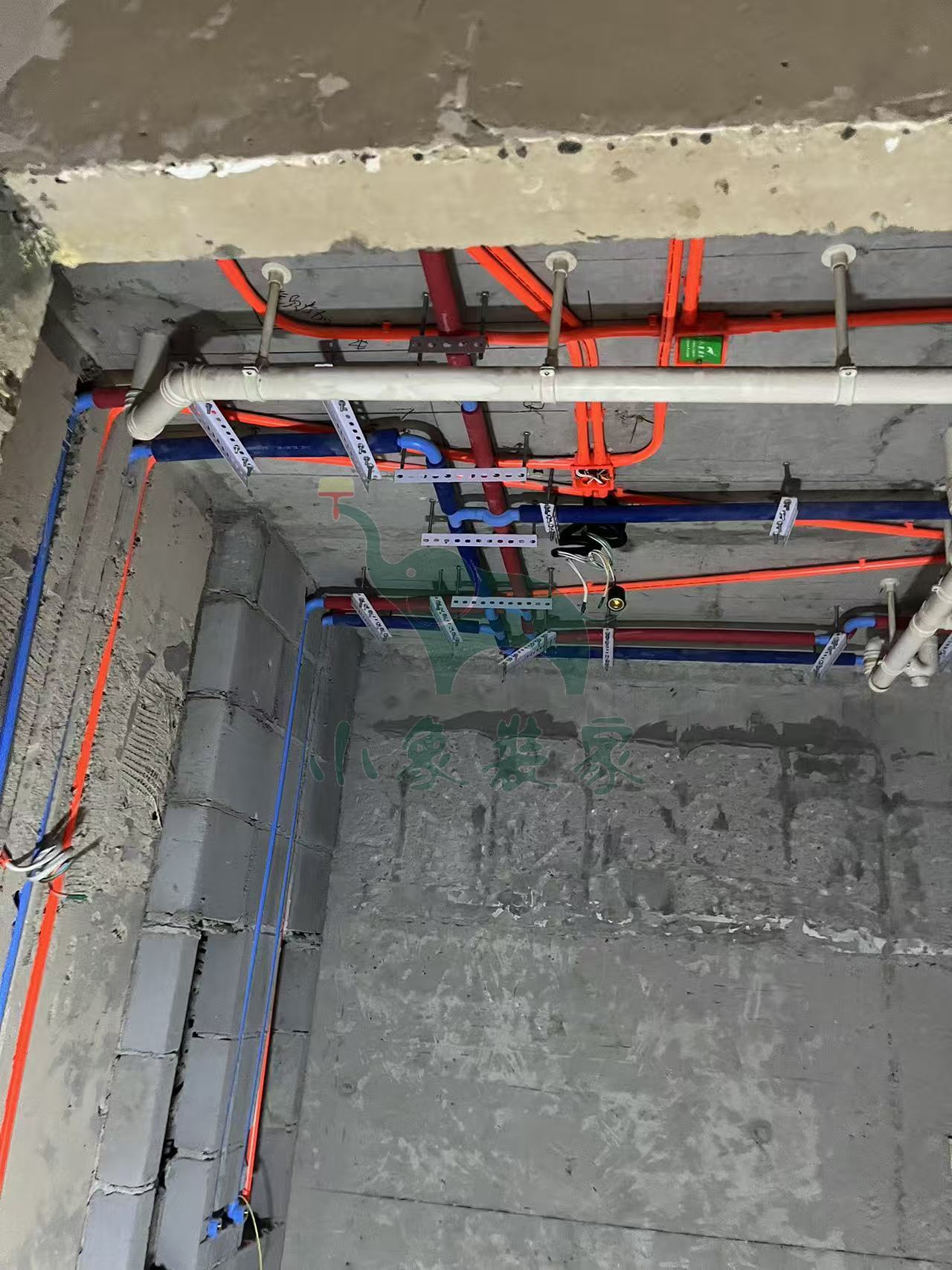

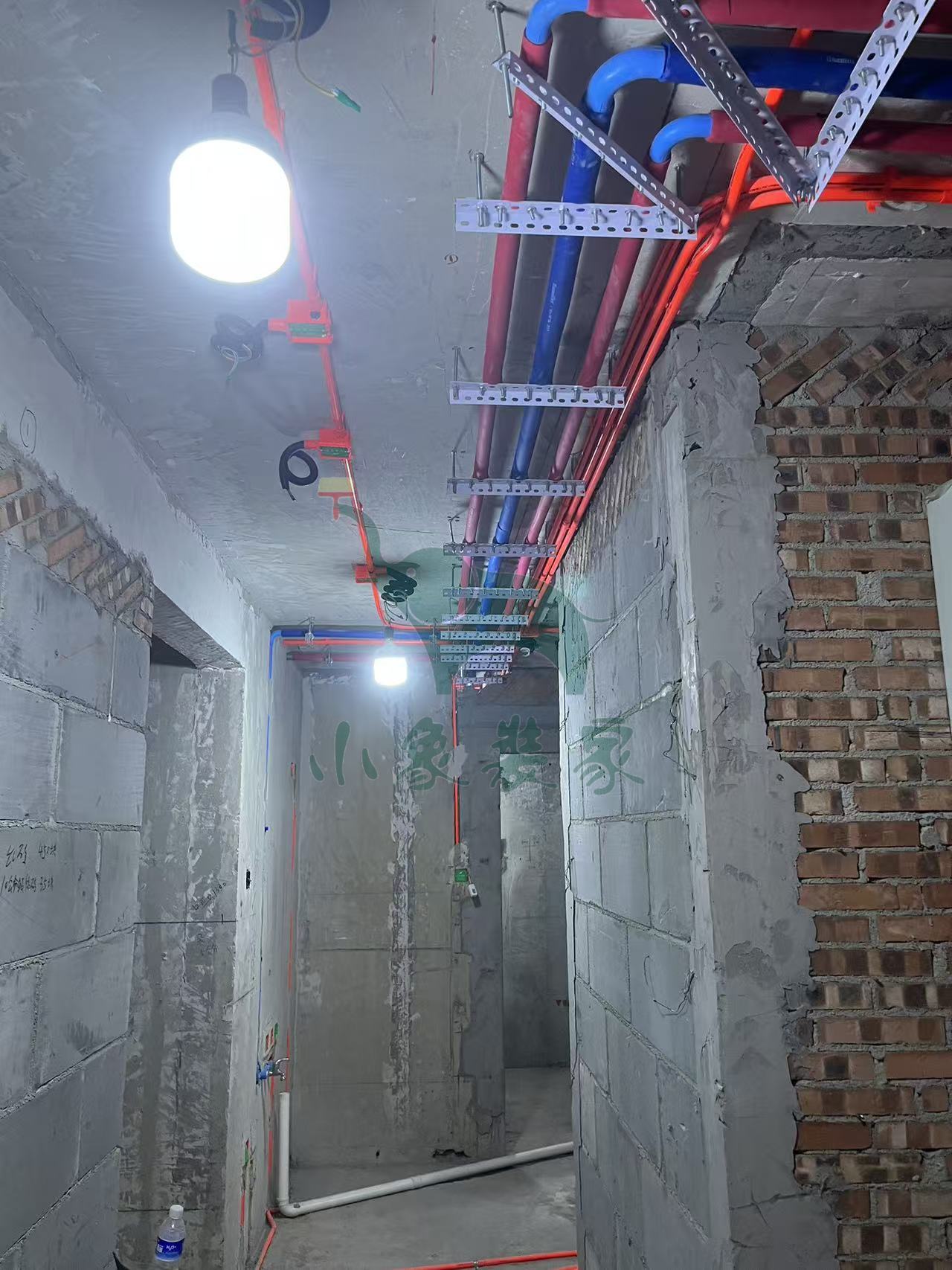

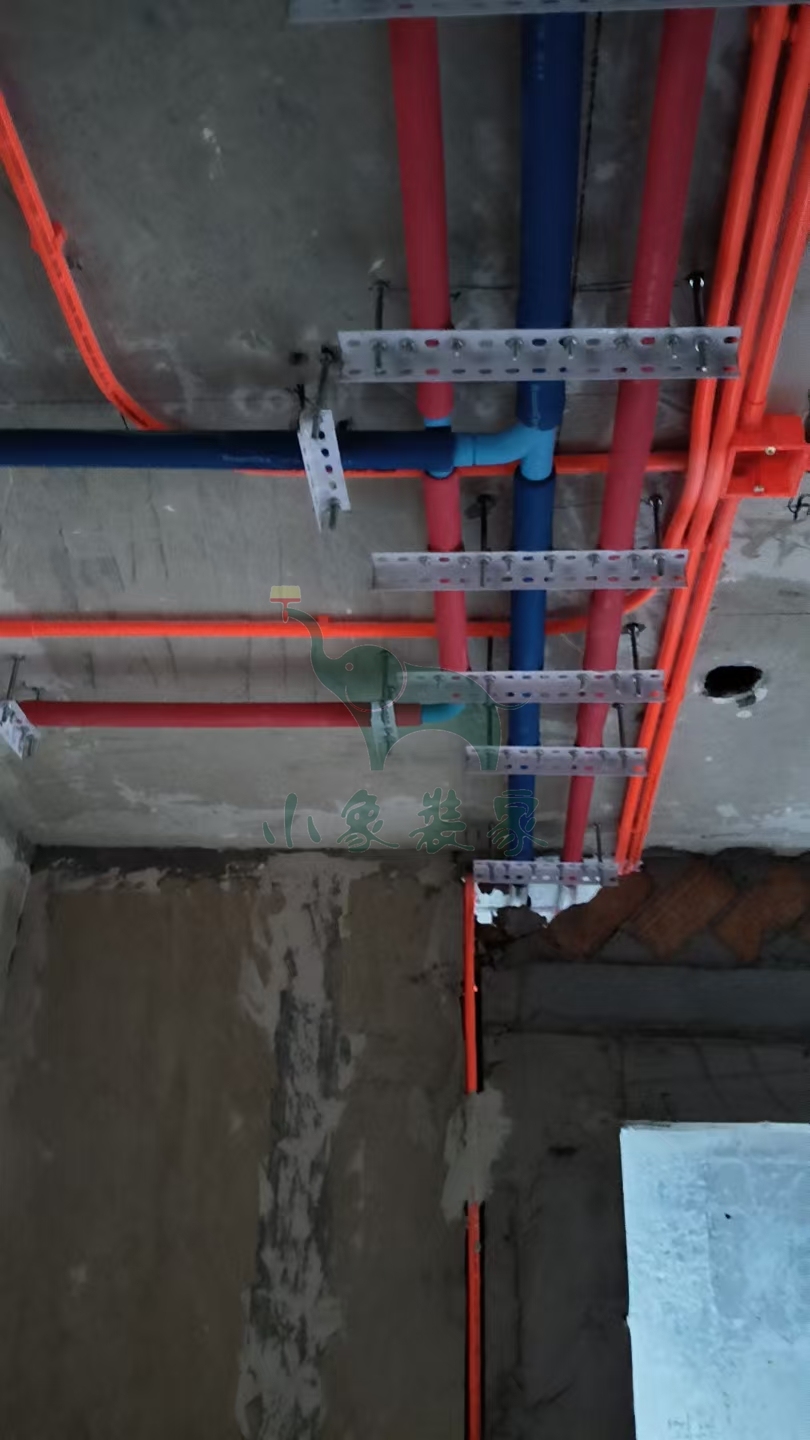

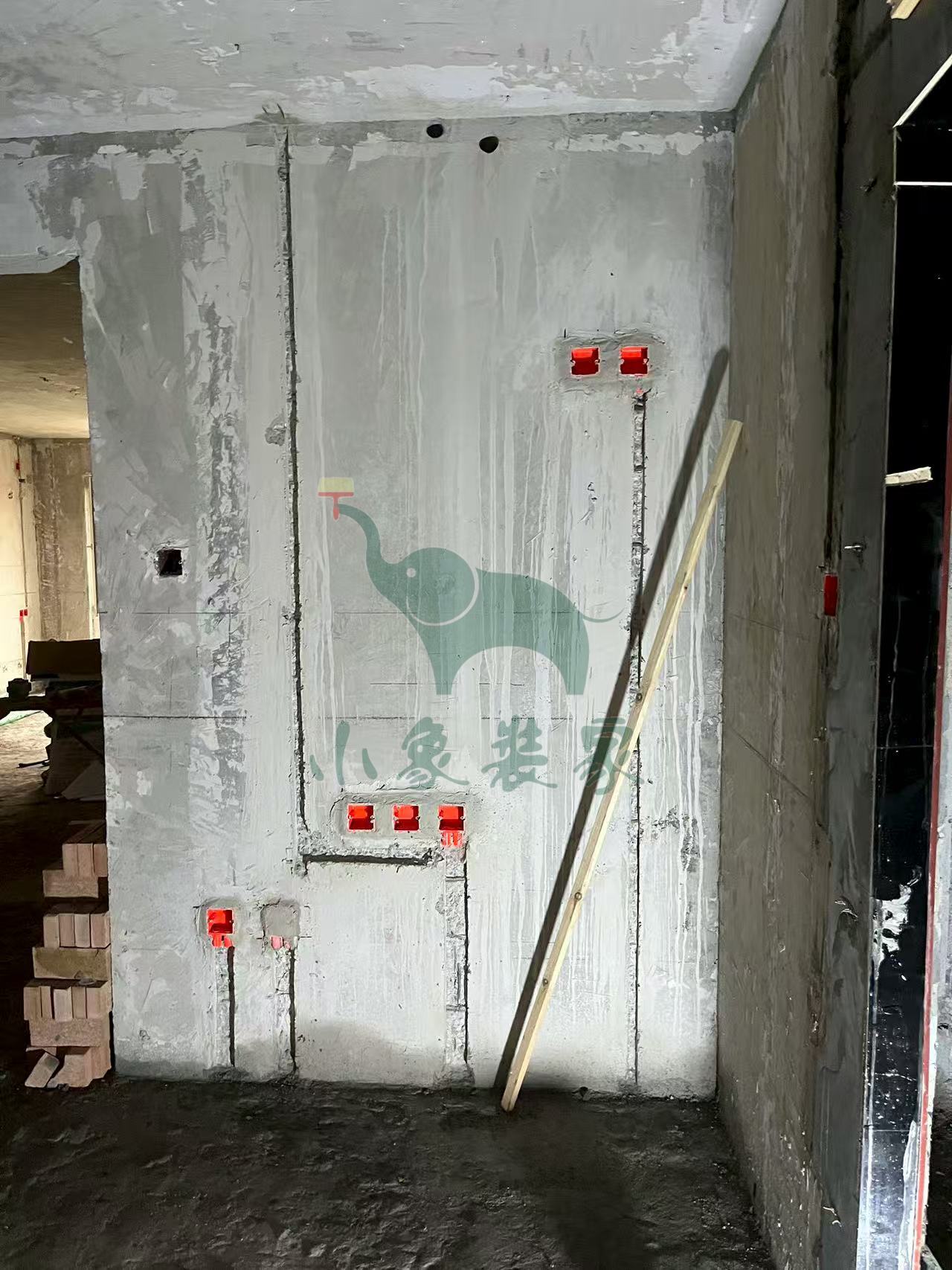

水电工程-强弱电箱已完工

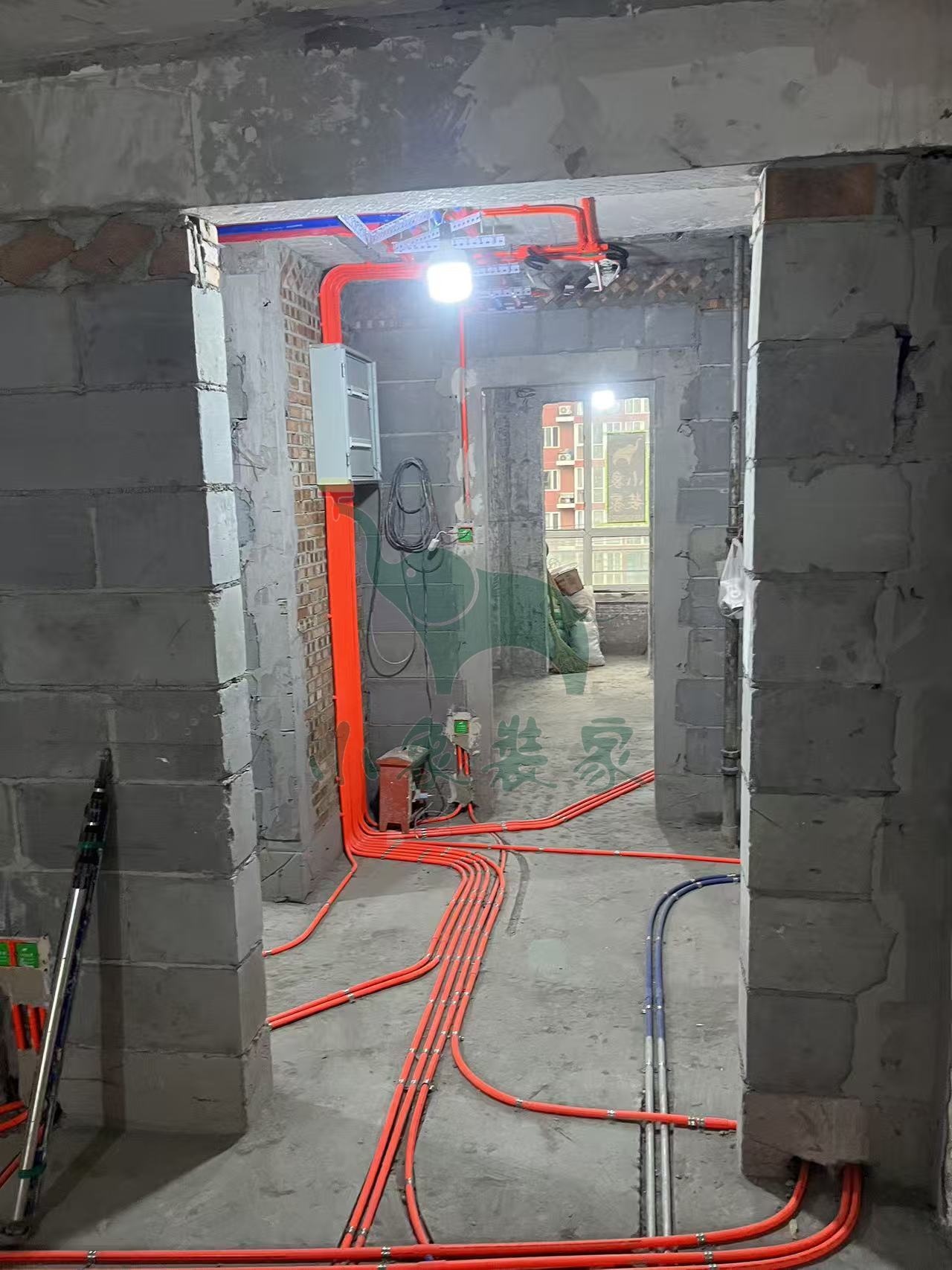

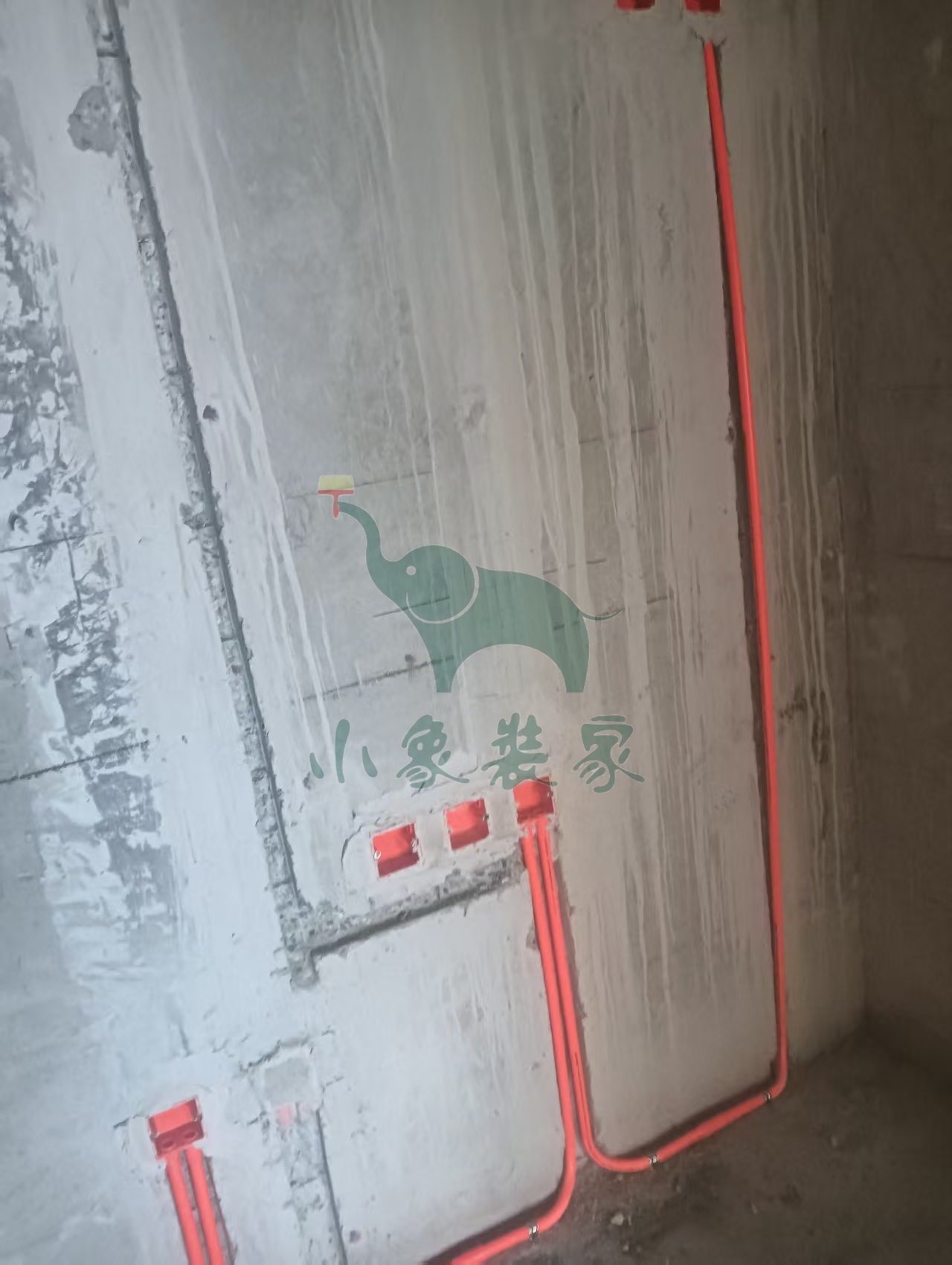

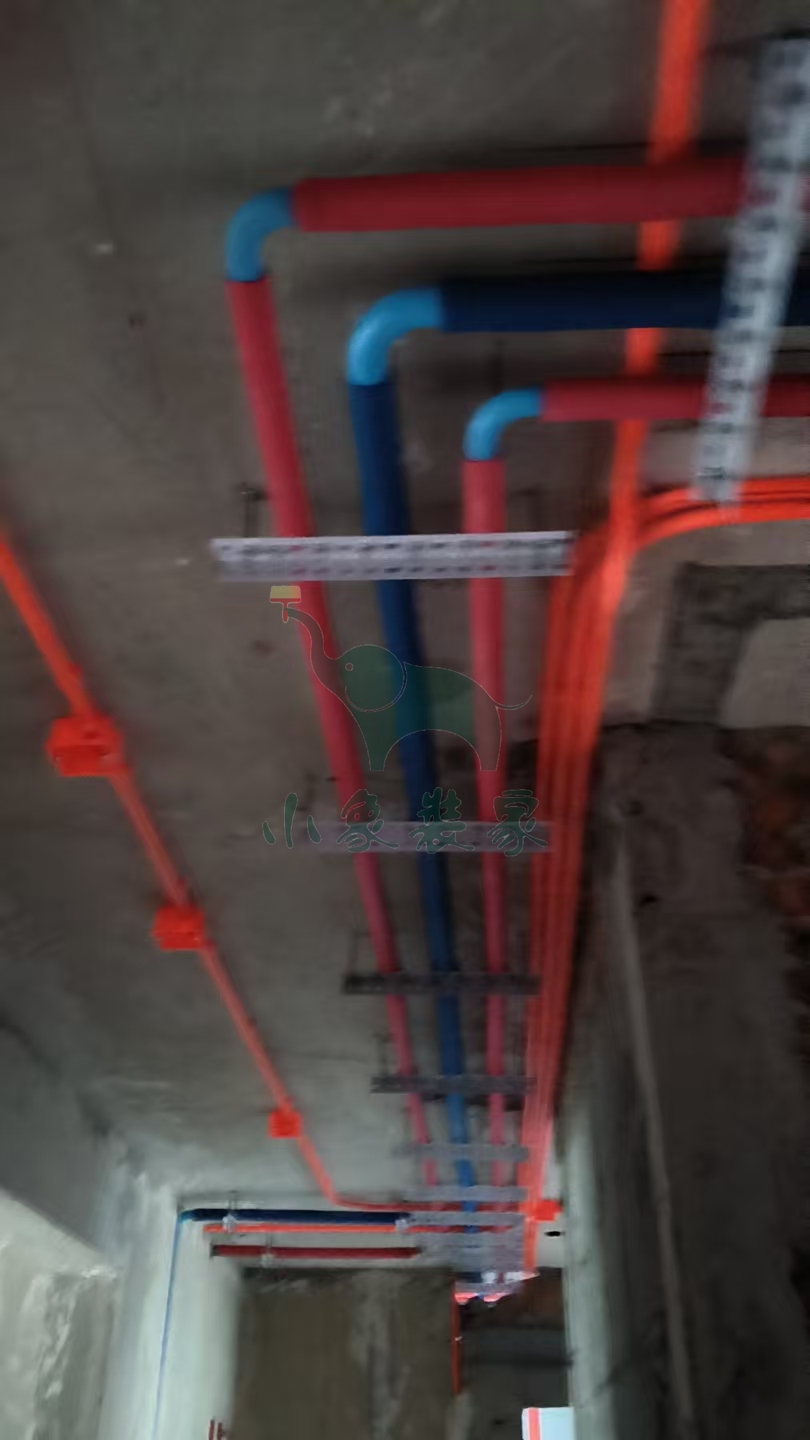

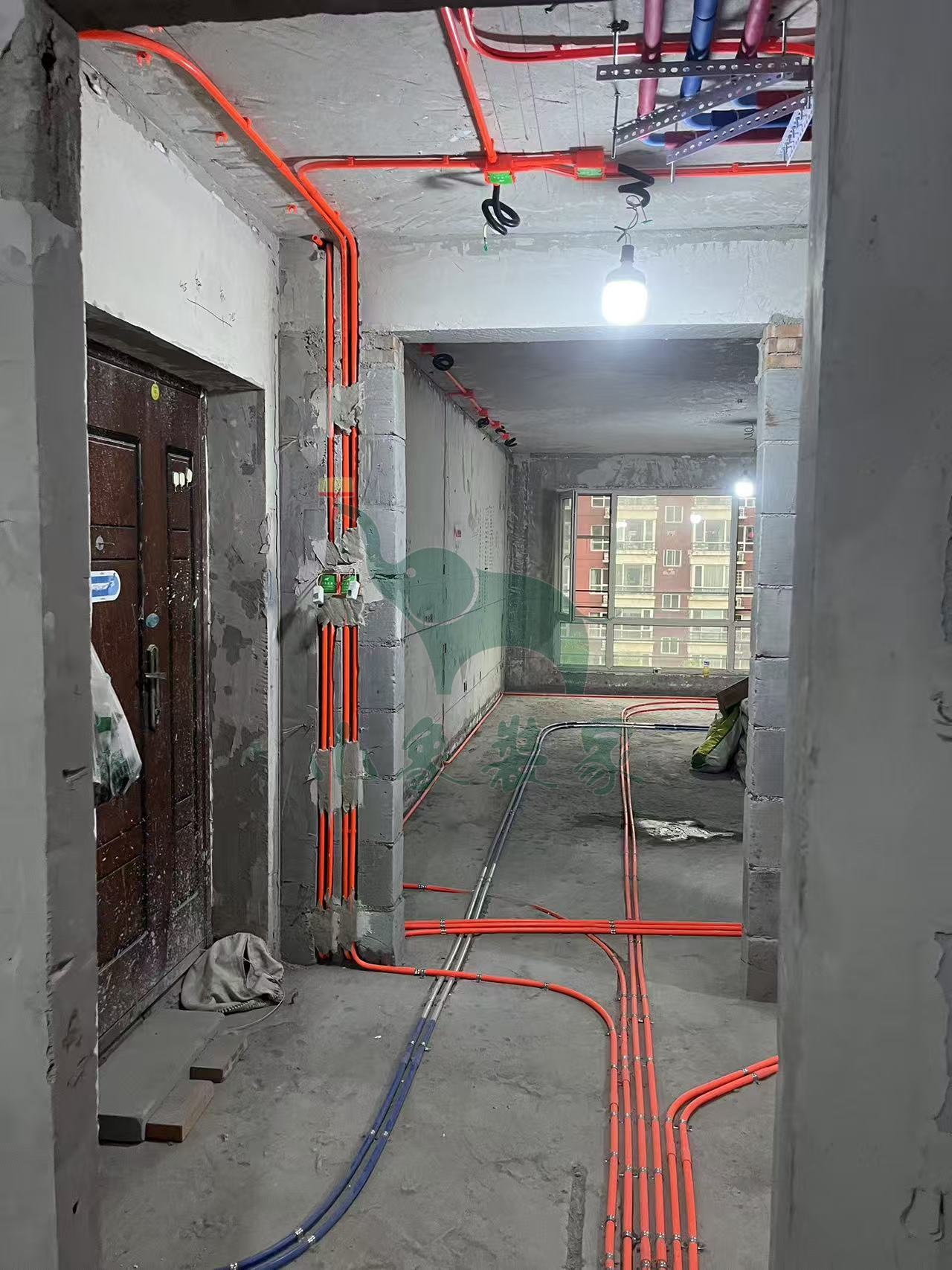

水电工程-电线布管已完工。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:
水电工程-水管焊接

水电工程-改下水管道

施工人员:蒋昆。
2025-08-20 星期三
工作内容:

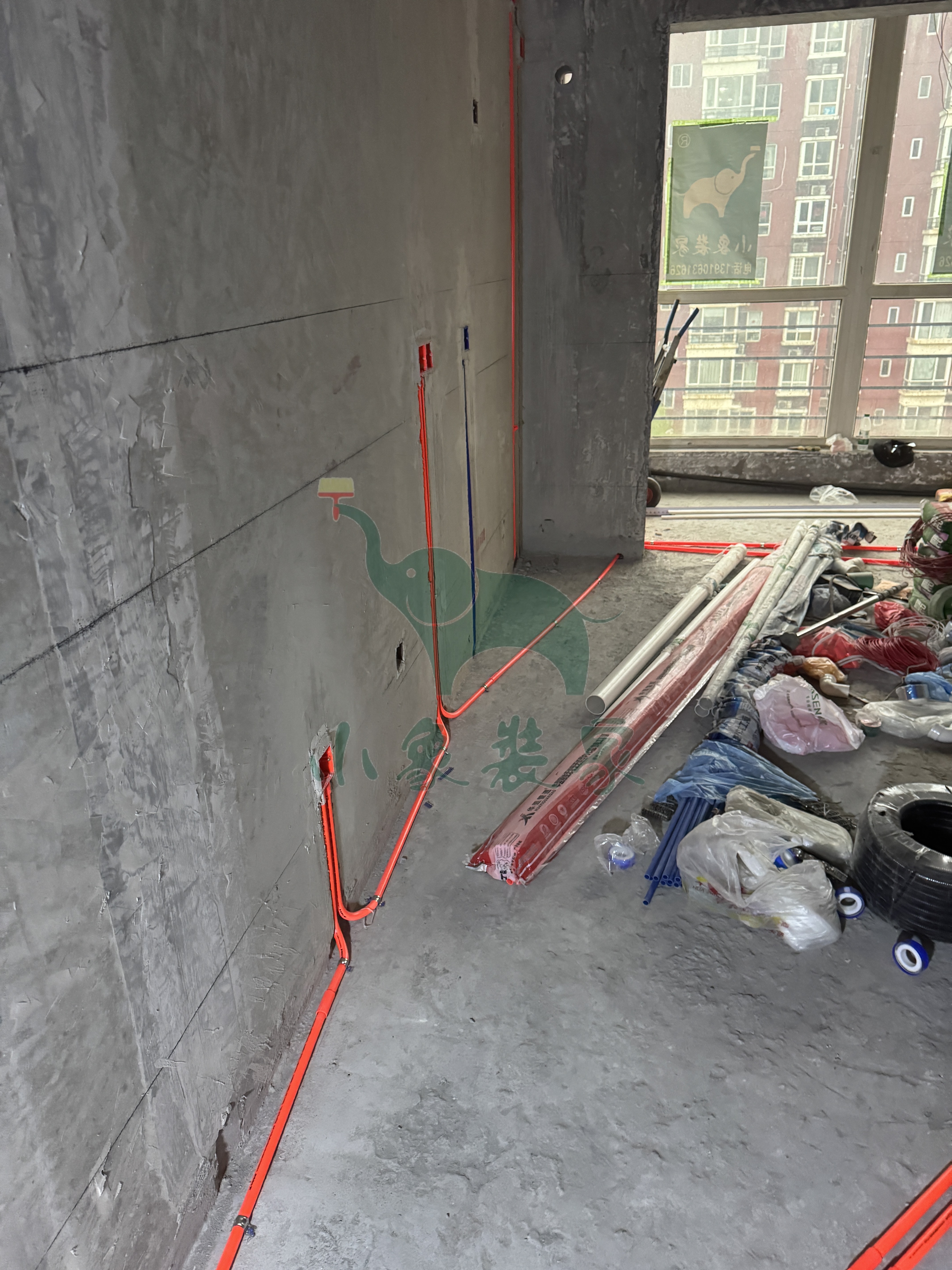

水电工程-电线布管还需1天。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:蒋昆。

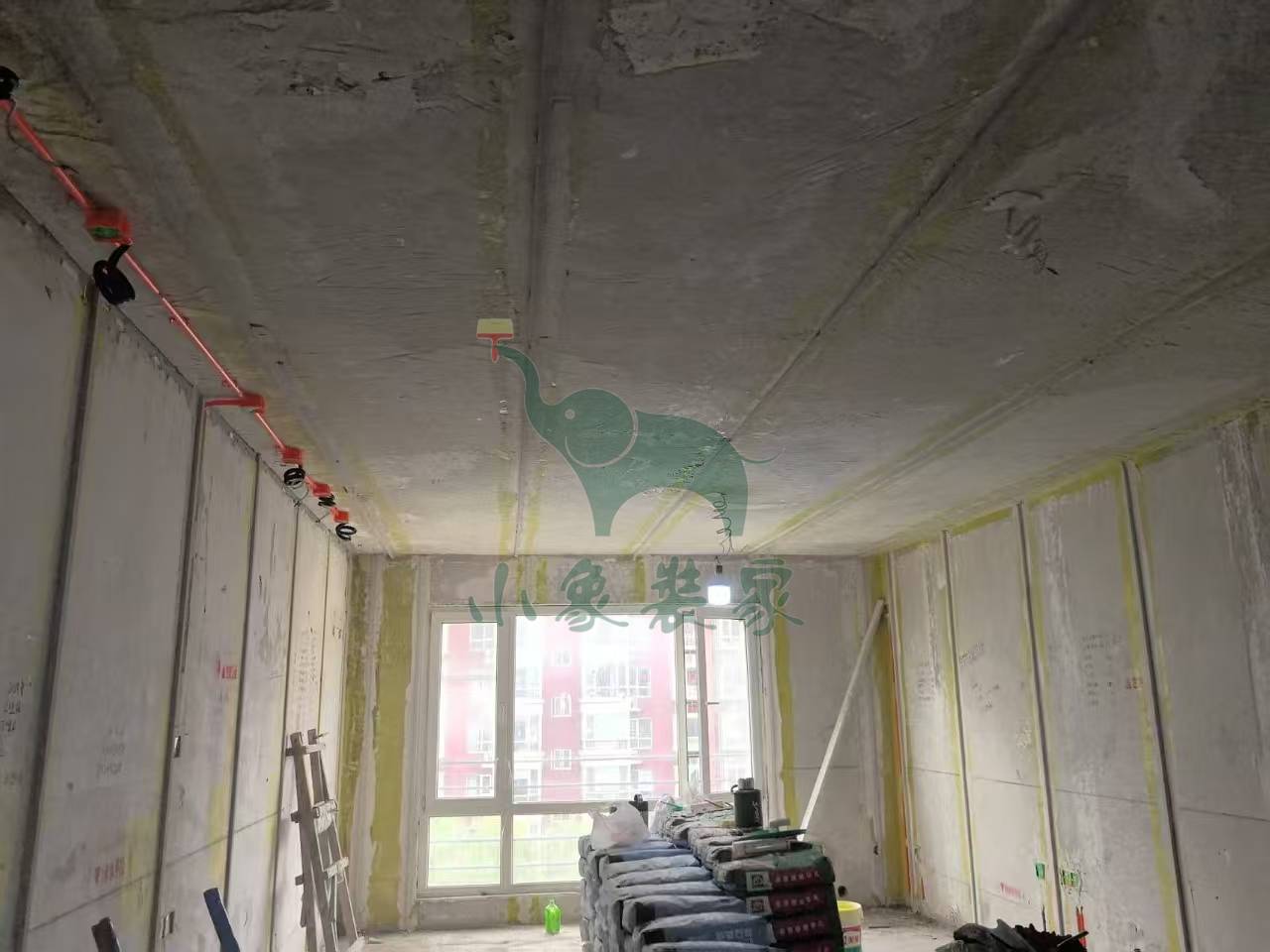

2025-08-19 星期二
工作内容:
水电工程-电线布管还需1天。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

施工人员:蒋昆。
2025-08-18 星期一
工作内容:
水电工程-电线布管还需1天。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:蒋昆。
2025-08-15 星期五
工作内容:
水电工程-开线槽还需1天
水电工程-电盒安装已完工。
竣工总进度:20%。
施工人员:蒋昆。
共9张
【明日播报】
2025-08-16停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。

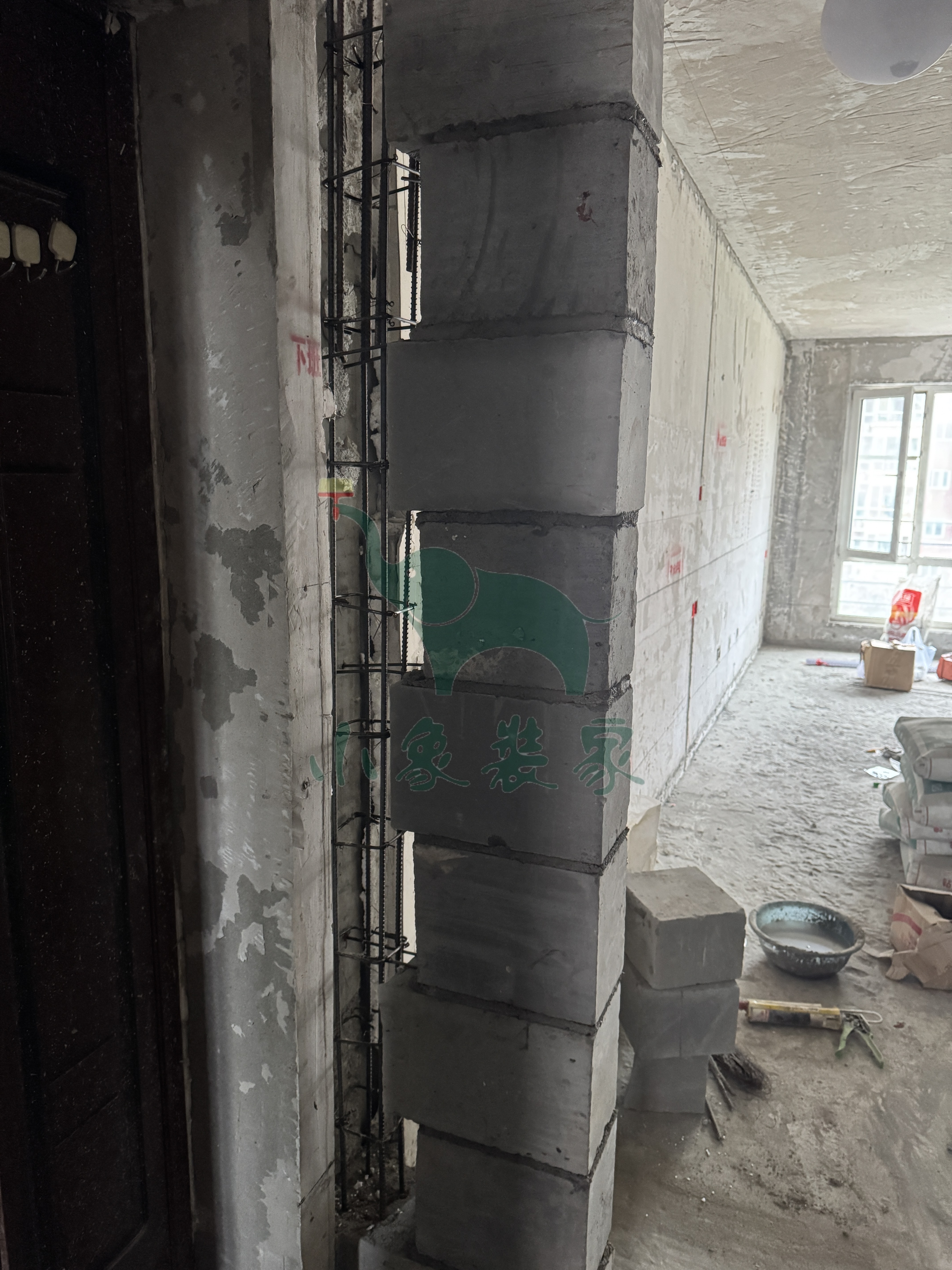

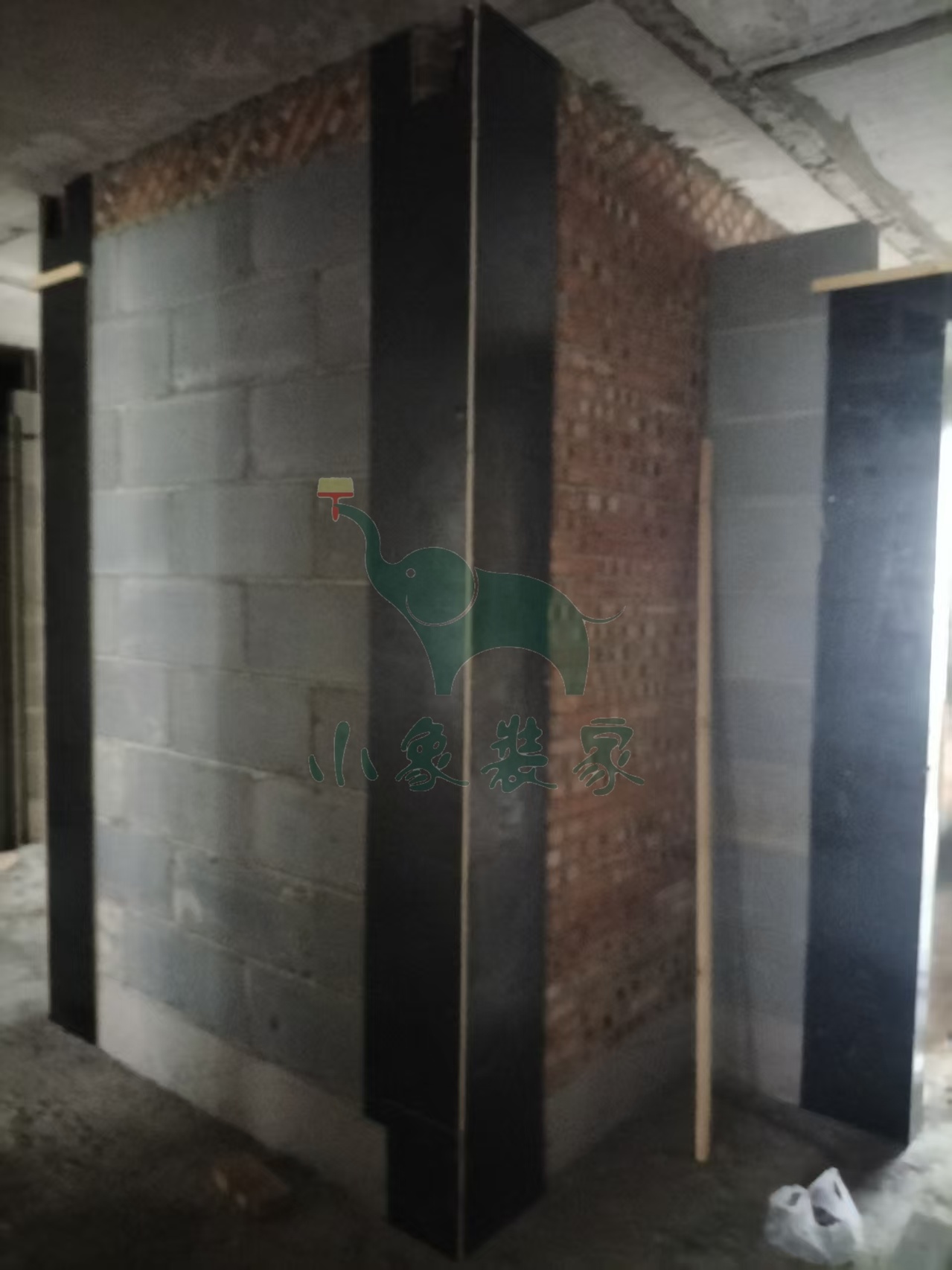

2025-08-13 星期三

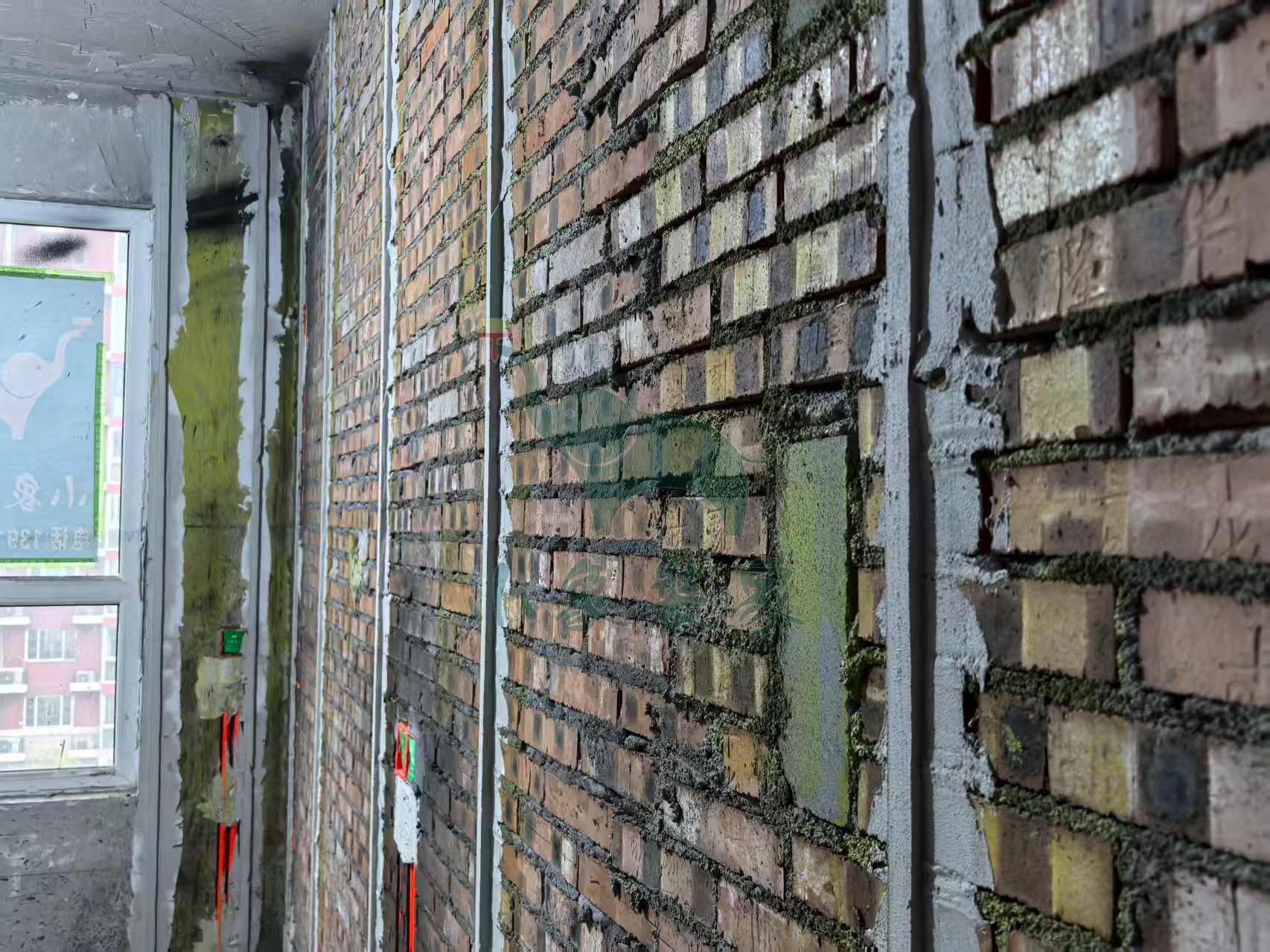

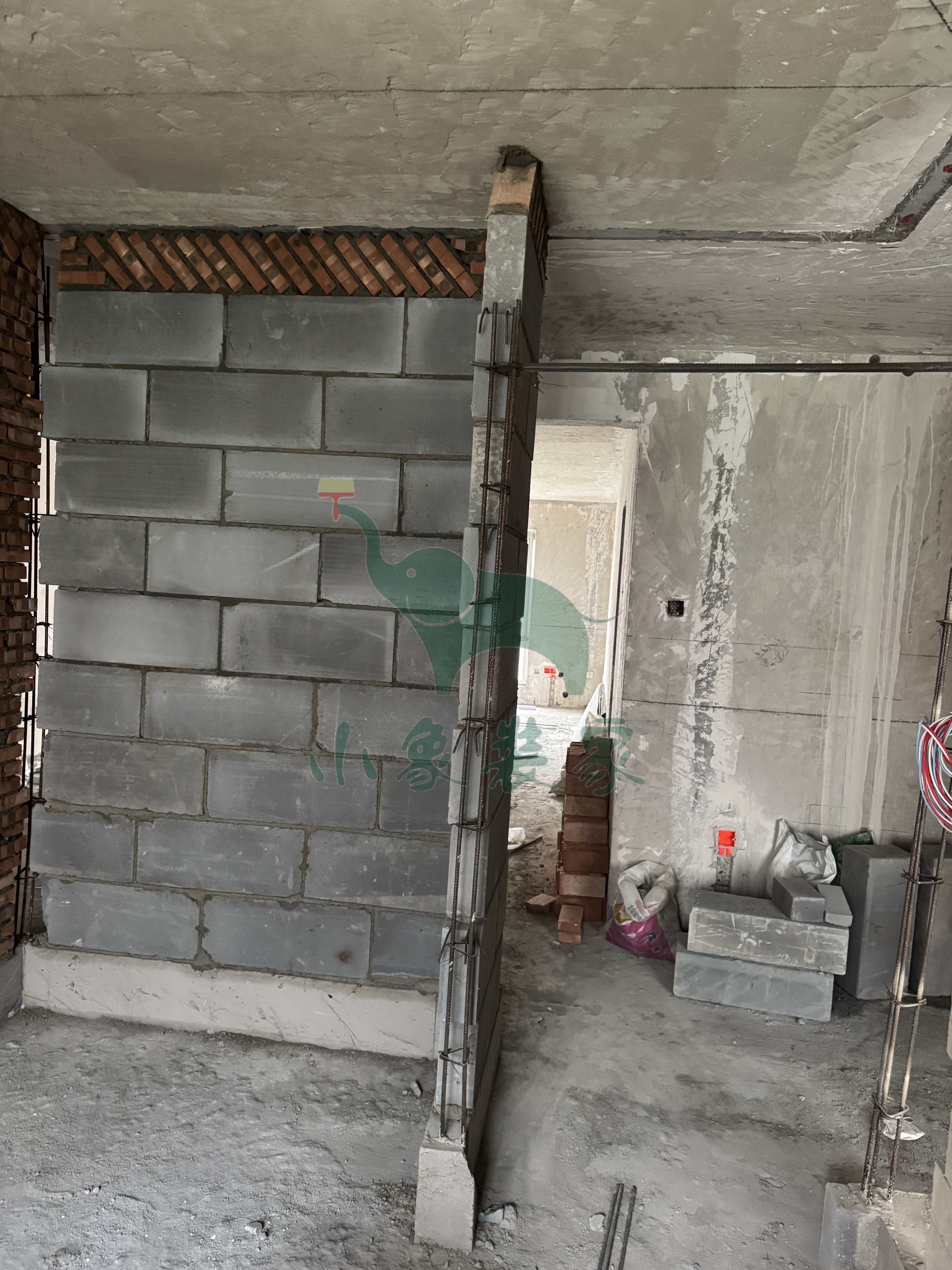

工作内容:

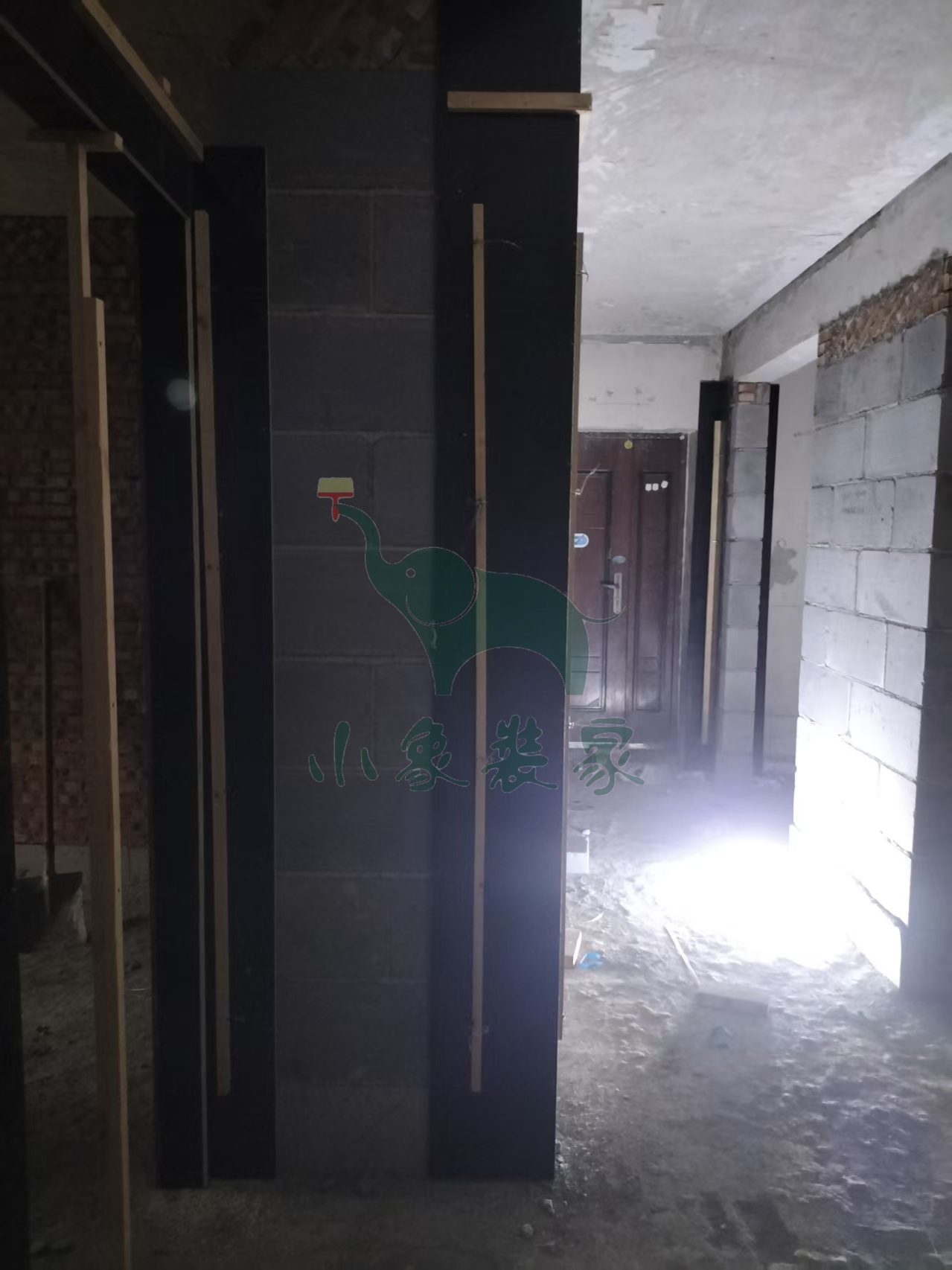

瓦工工程-轻体砖砌墙还需1天
瓦工工程-轻体砖包下水管道还需1天。
竣工总进度:20%。
施工人员:黄新其。
共9张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-08-11 星期一
工作内容:
瓦工工程-轻体砖砌墙还需2天。
竣工总进度:20%。
施工人员:黄新其。
共8张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-08-08 星期五
工作内容:
瓦工工程-轻体砖砌墙还需2天。
竣工总进度:20%。
施工人员:黄新其。
共9张
【明日播报】
2025-08-09停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。

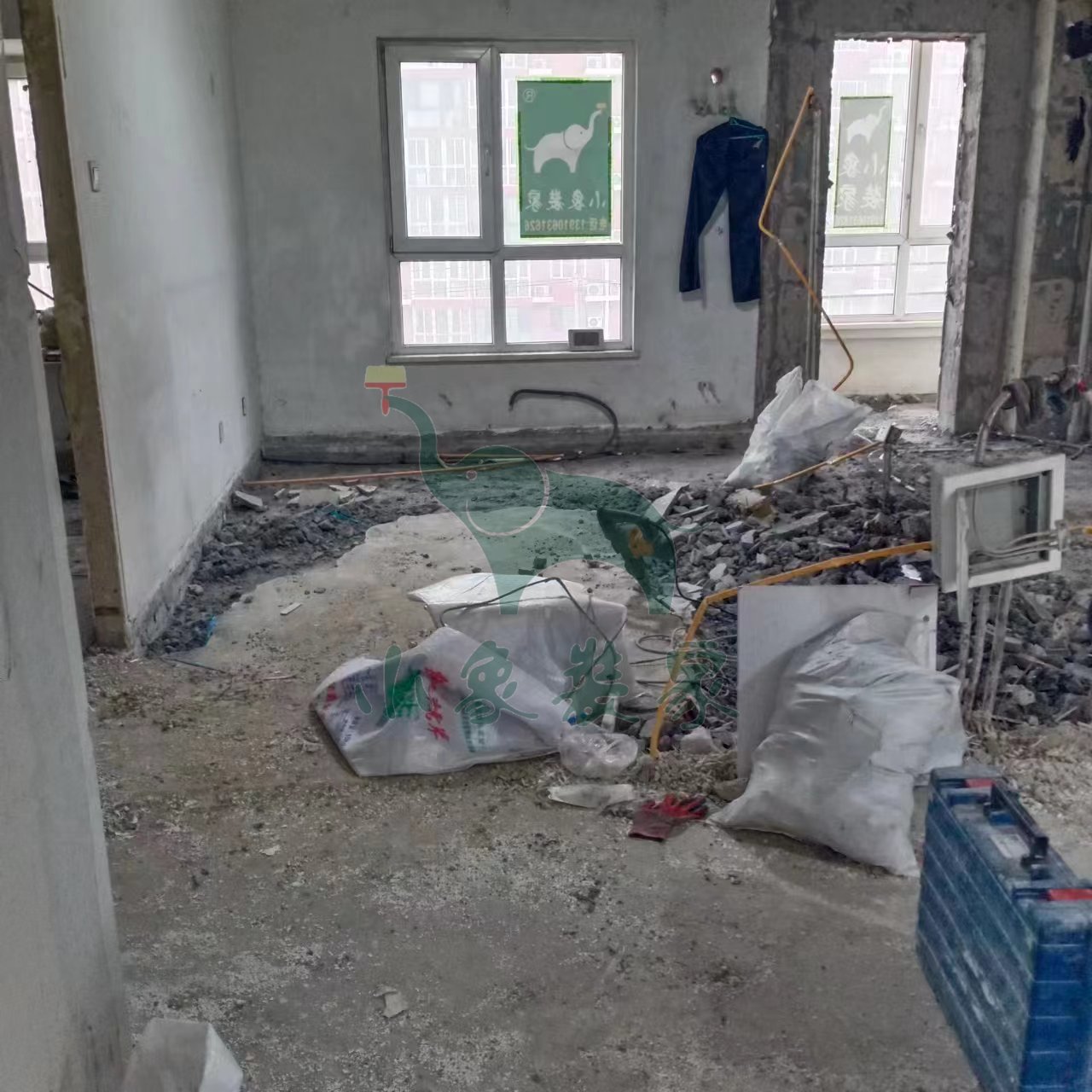

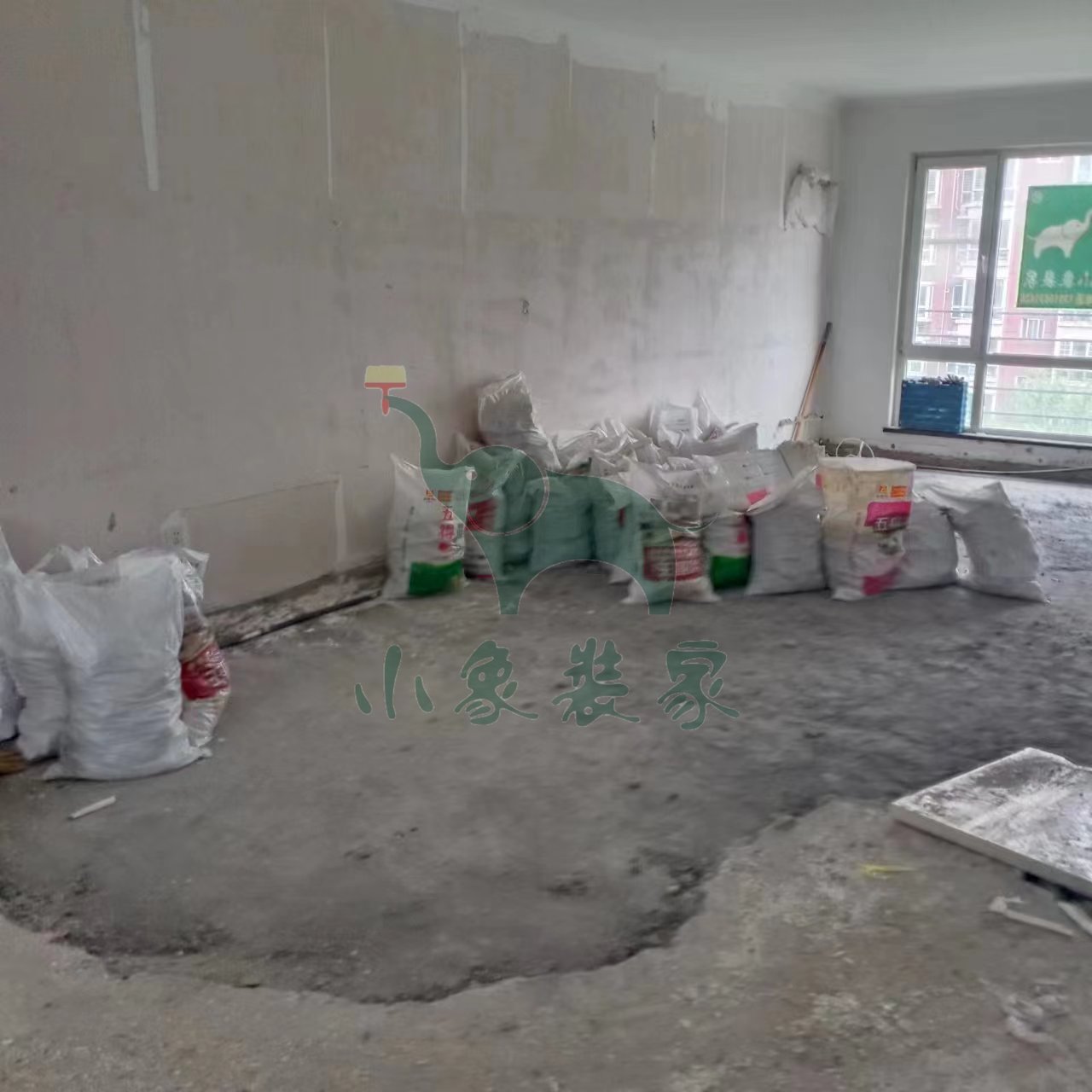

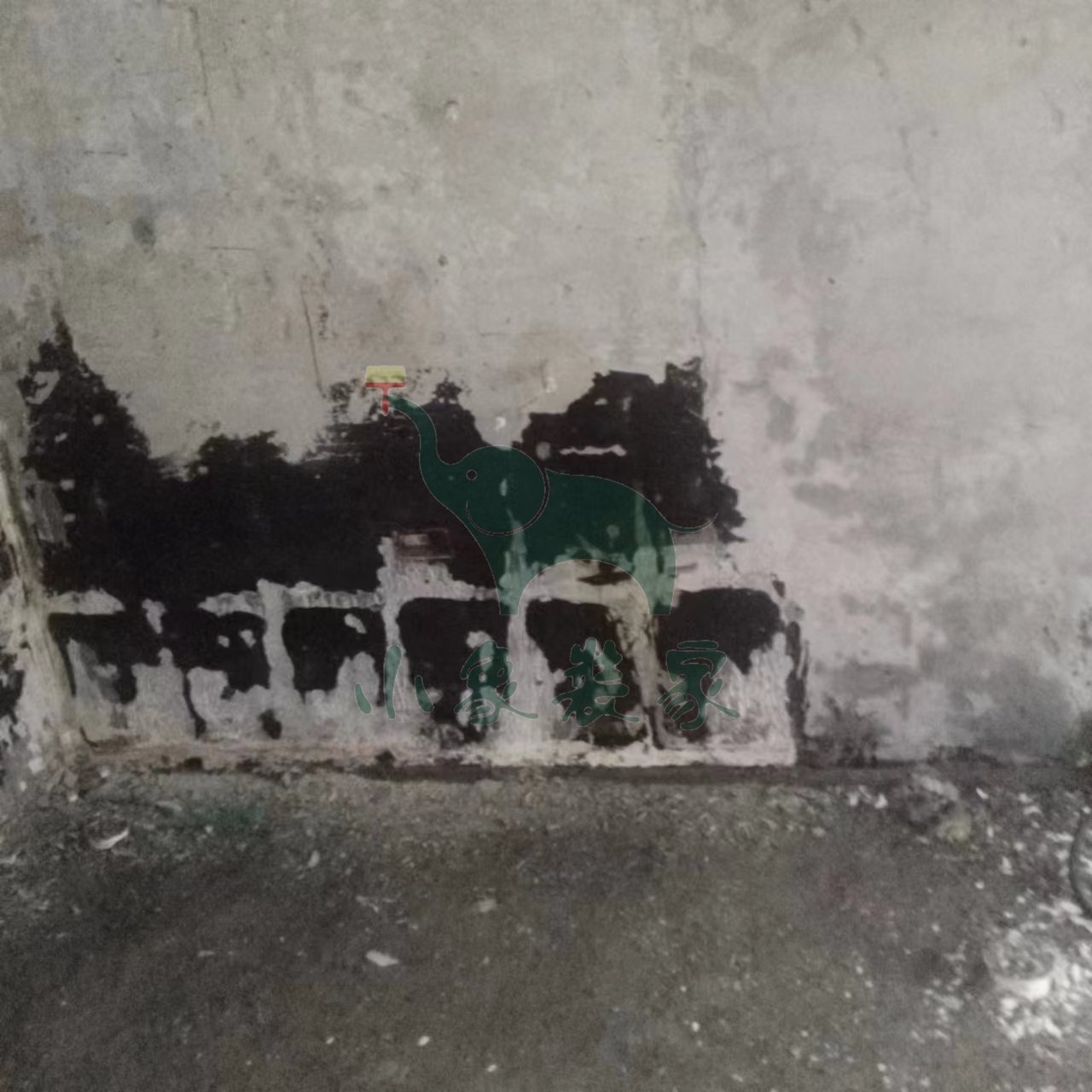

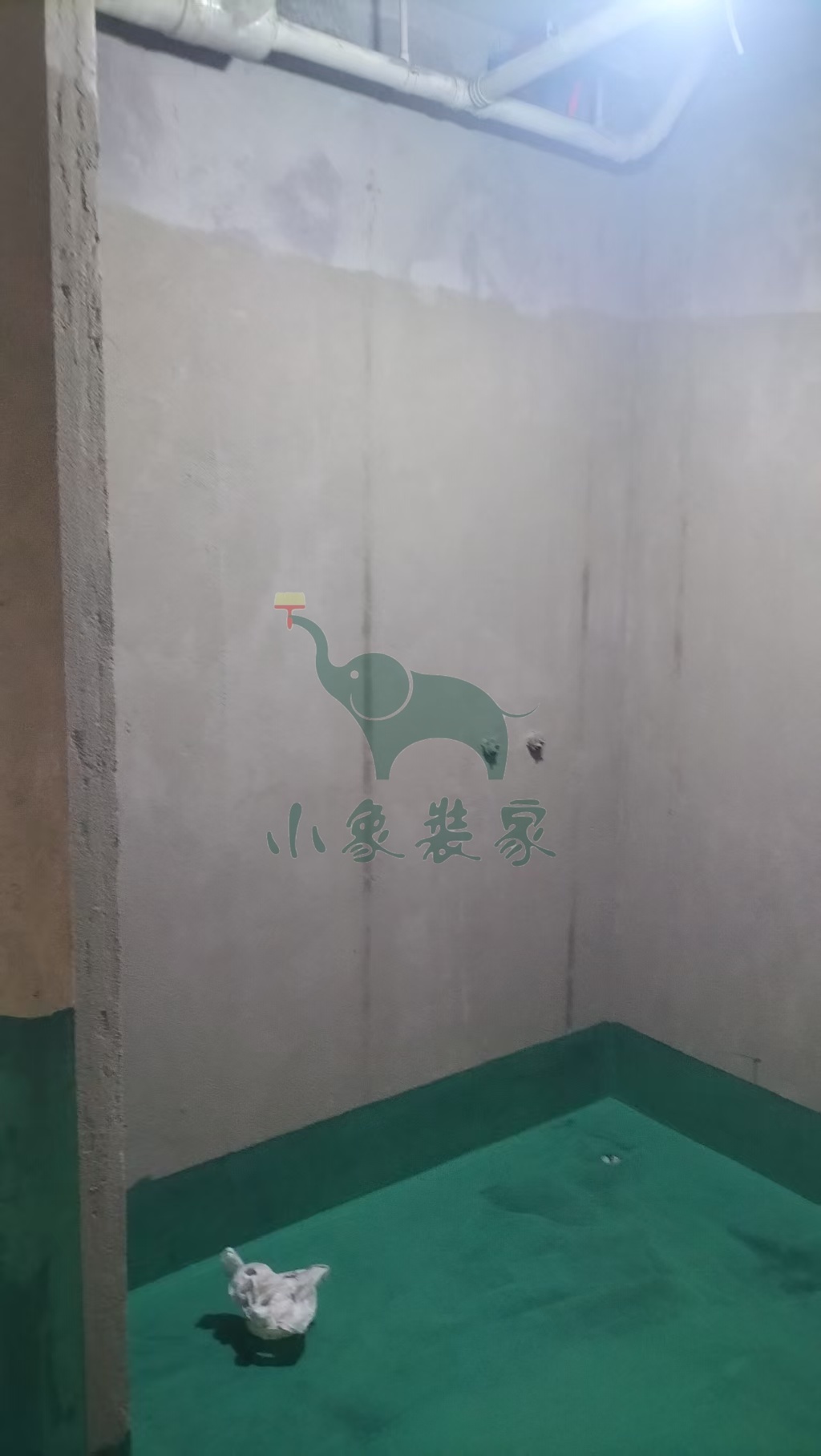

2025-07-29 星期二
工作内容:

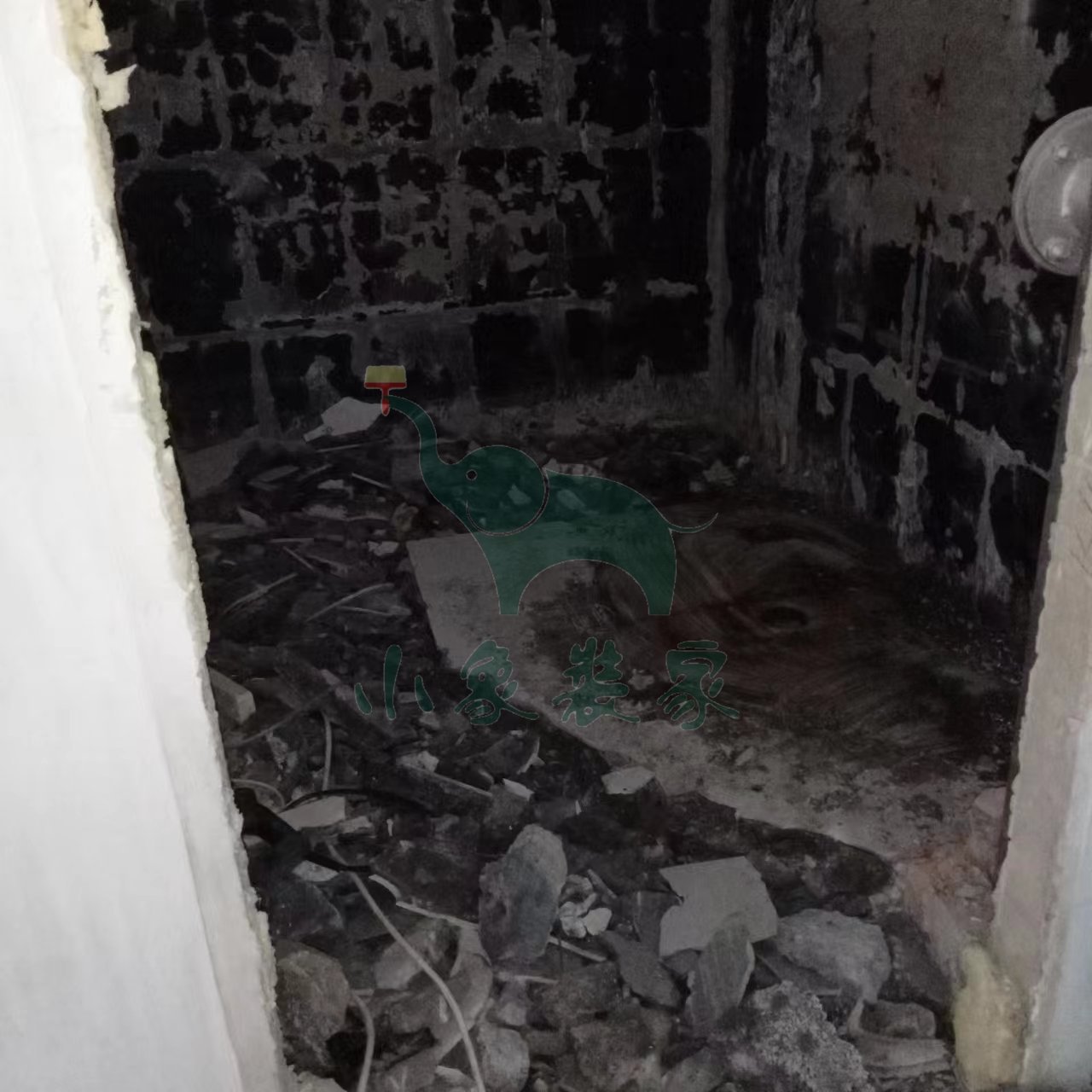

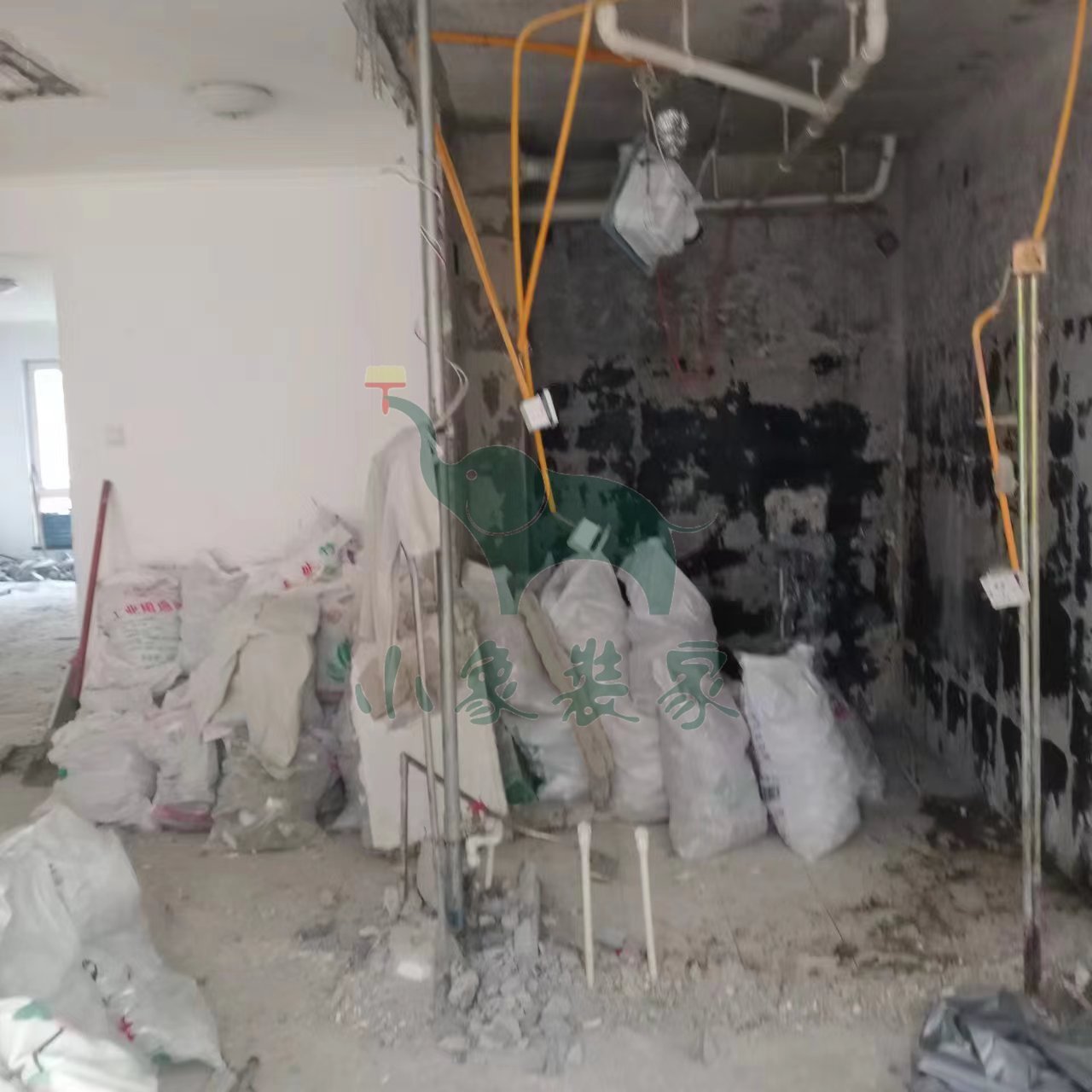

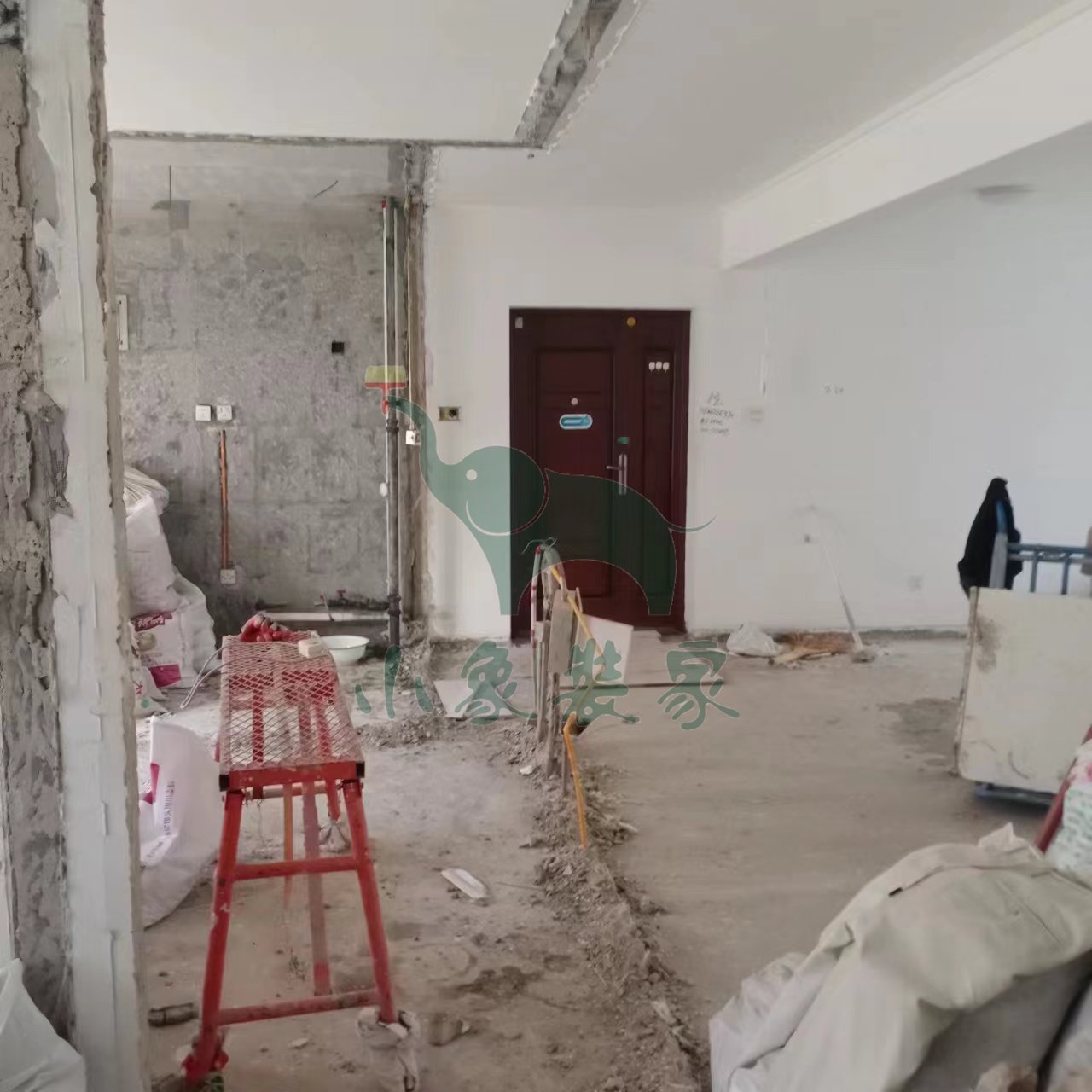

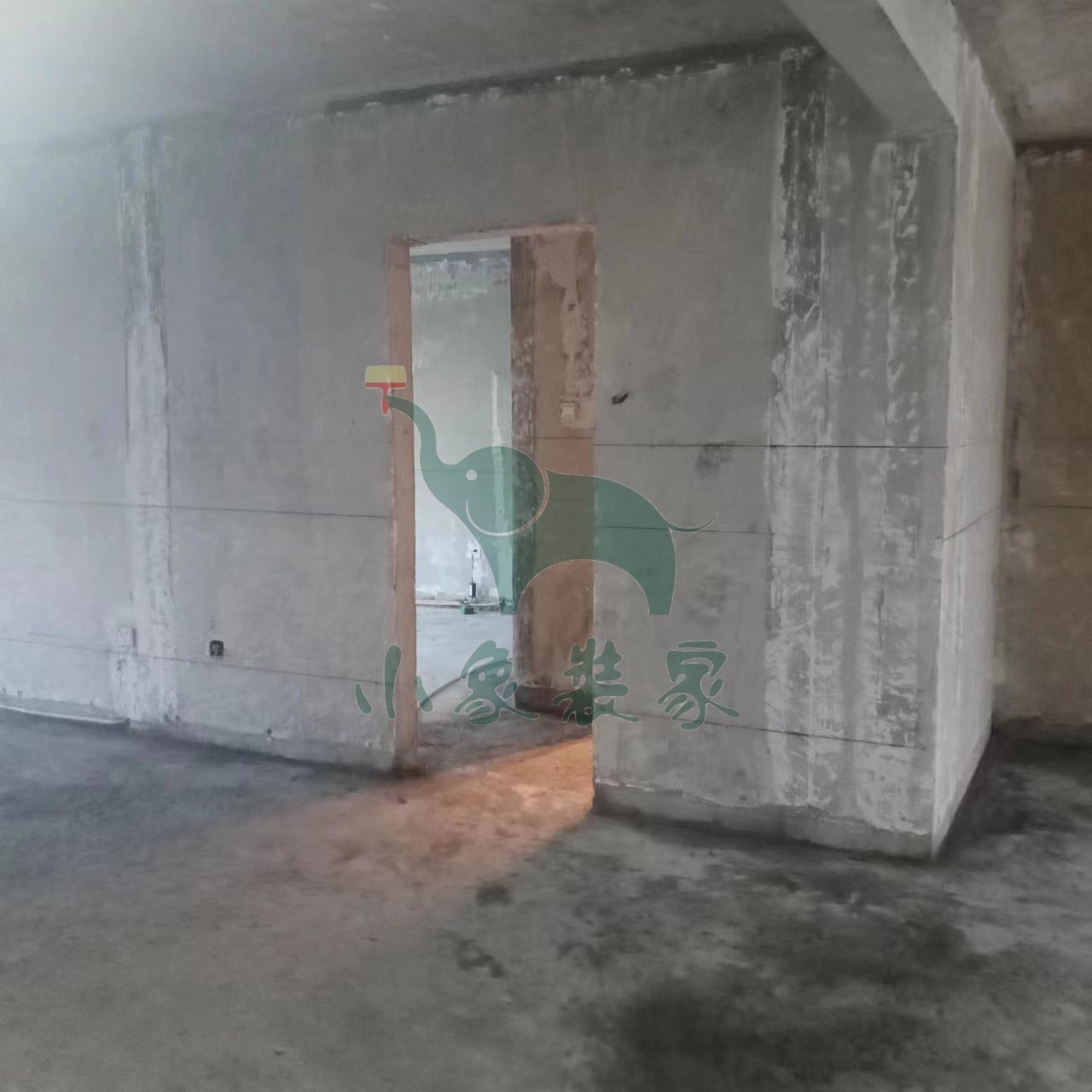

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工

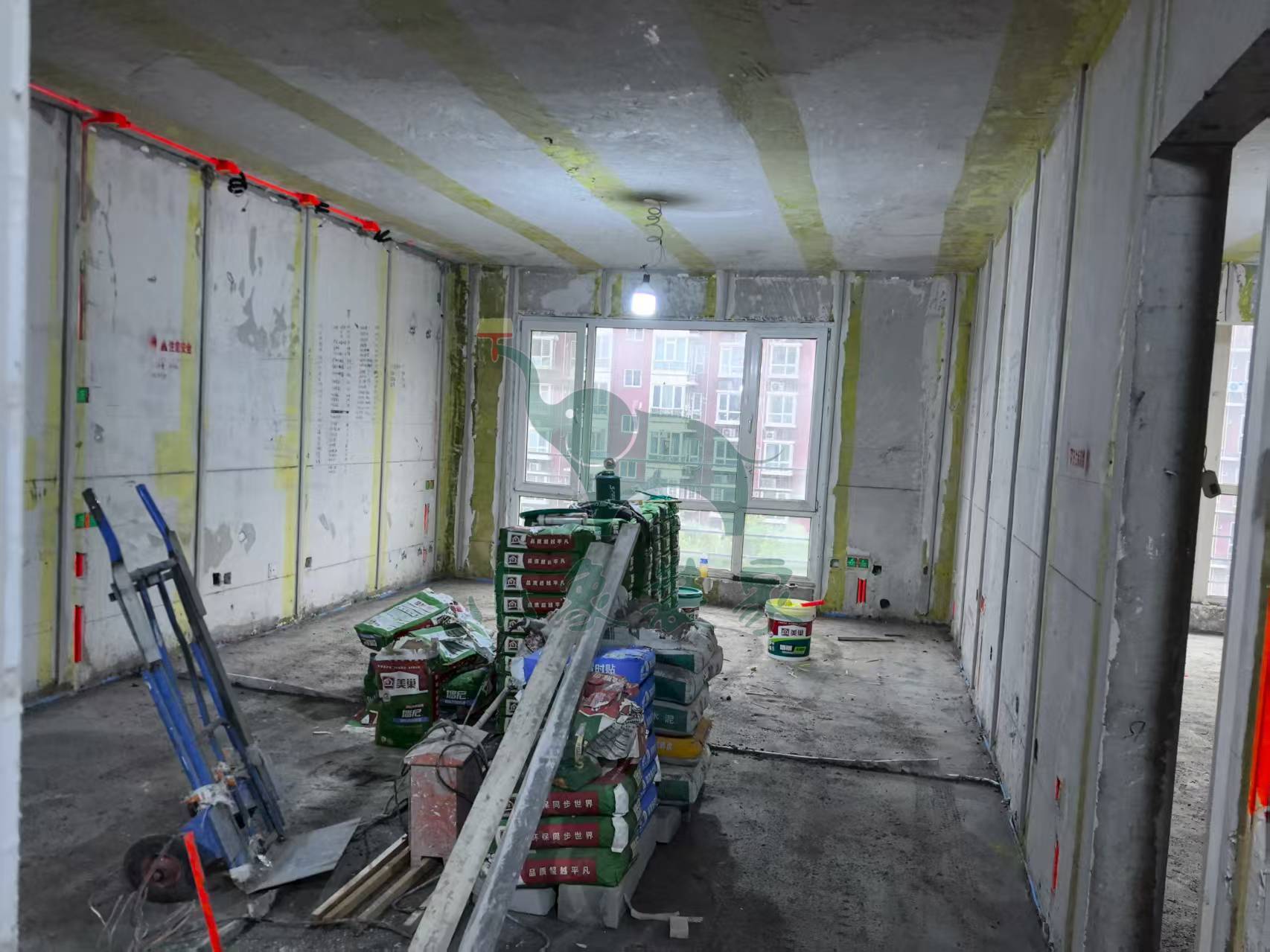

拆除工程-清运垃圾已完工。
竣工总进度:20%。
施工人员:夏文宗。
共9张
【明日播报】
工作内容:
水电工程-超平弹线

施工人员:陈现龙。
2025-07-28 星期一
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天
拆除工程-清运垃圾还需1天。
竣工总进度:20%。
施工人员:夏文宗。
共9张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-清运垃圾

施工人员:夏文宗。
2025-07-24 星期四
工作内容:

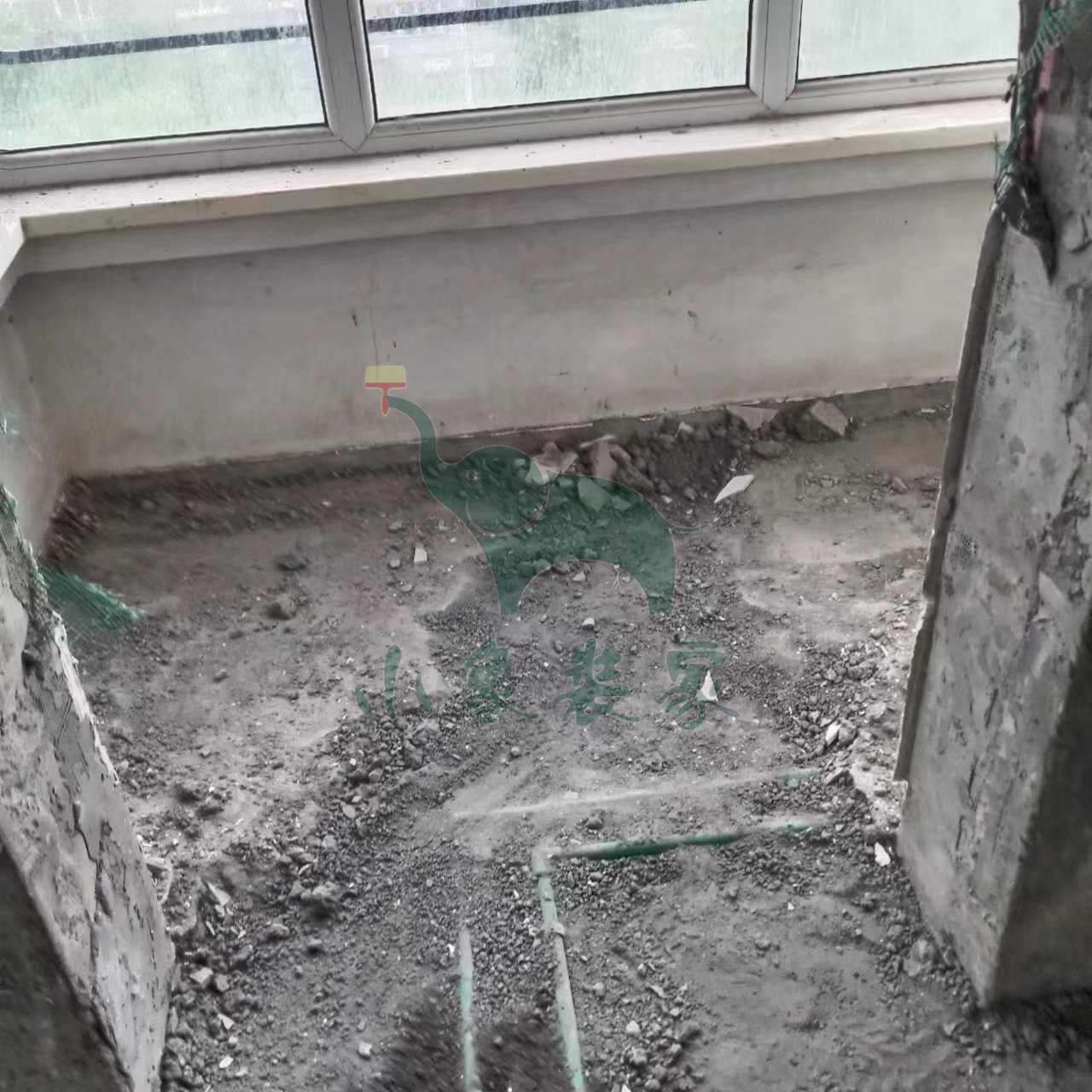

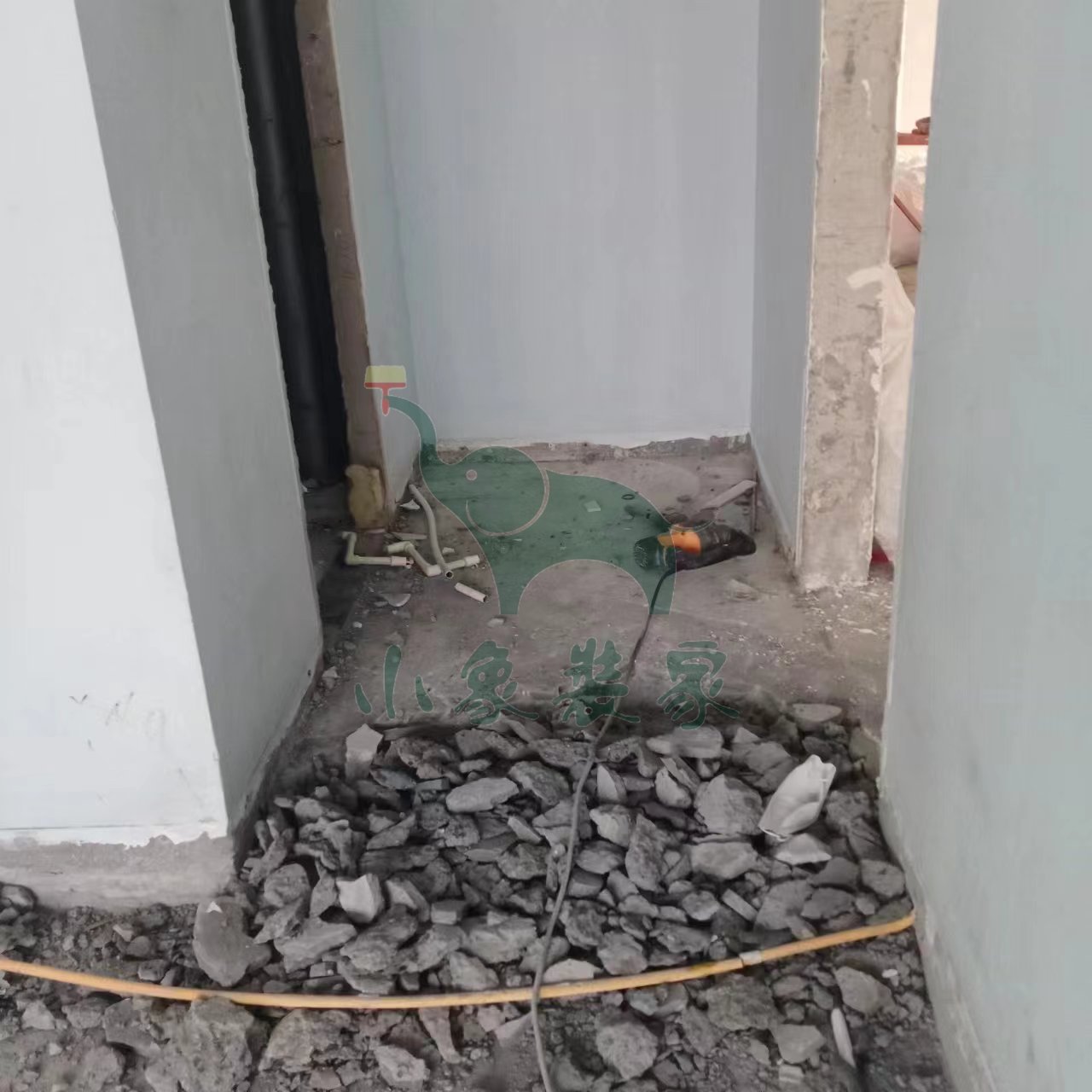

拆除工程-拆除地暖水泥层还需2天。
竣工总进度:15%。
施工人员:夏文宗。
共9张
【明日播报】
工作内容:
拆除工程-拆除地暖水泥层

施工人员:夏文宗。
2025-07-23 星期三
工作内容:
拆除工程-拆除轻体墙、保温墙已完工
拆除工程-拆除厨房墙地砖已完工
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需2天
拆除工程-拆除卫生间墙地砖还需1天
拆除工程-拆除地暖水泥层还需2天。
竣工总进度:5%。
施工人员:夏文宗。
共9张
【明日播报】
工作内容:
拆除工程-拆除卫生间墙地砖

拆除工程-拆除地暖水泥层

施工人员:夏文宗。
2025-07-22 星期二
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除厨房墙地砖还需1天
拆除工程-拆除卫生间墙地砖还需1天
拆除工程-拆除地暖水泥层还需2天。
竣工总进度:5%。
施工人员:夏文宗。
共9张
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙

拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

拆除工程-拆除地暖水泥层

施工人员:夏文宗。
2025-07-21 星期一
工作内容:
开工仪式交底-钥匙交节已完工
开工仪式交底-开工仪式已完工。
竣工总进度:5%。
施工人员:郭涛、张宁宁。
共3张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除轻体墙、保温墙

拆除工程-拆除衣柜、柜子

拆除工程-拆除旧家具

施工人员:夏文宗。
