地址
海淀区 清缘里中区8号楼
业主
白先生
工长
郭 涛
装修类型
整装
面积户型
68.00㎡|二居
工地播报
2025-09-19 星期五
工作内容:

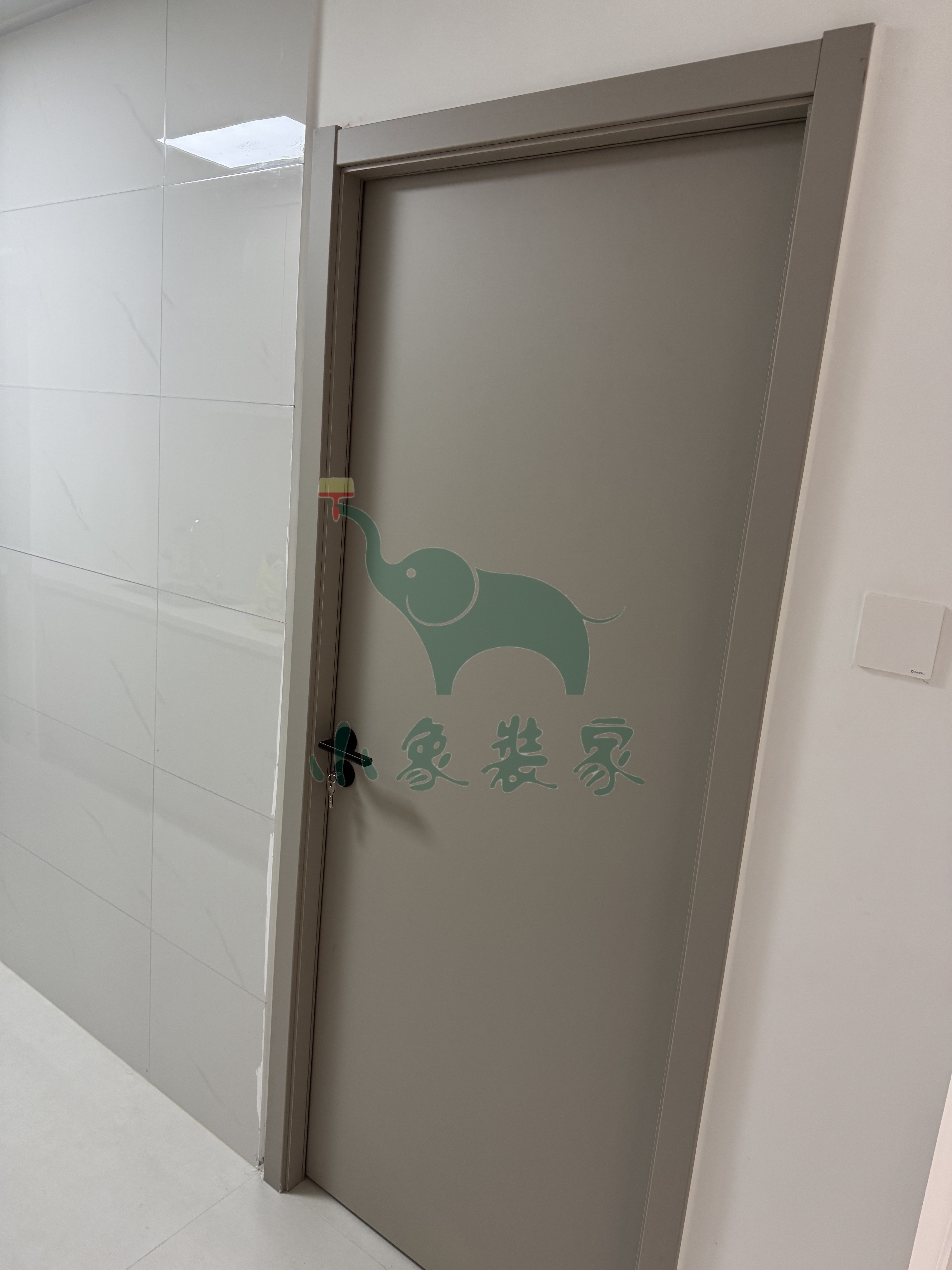

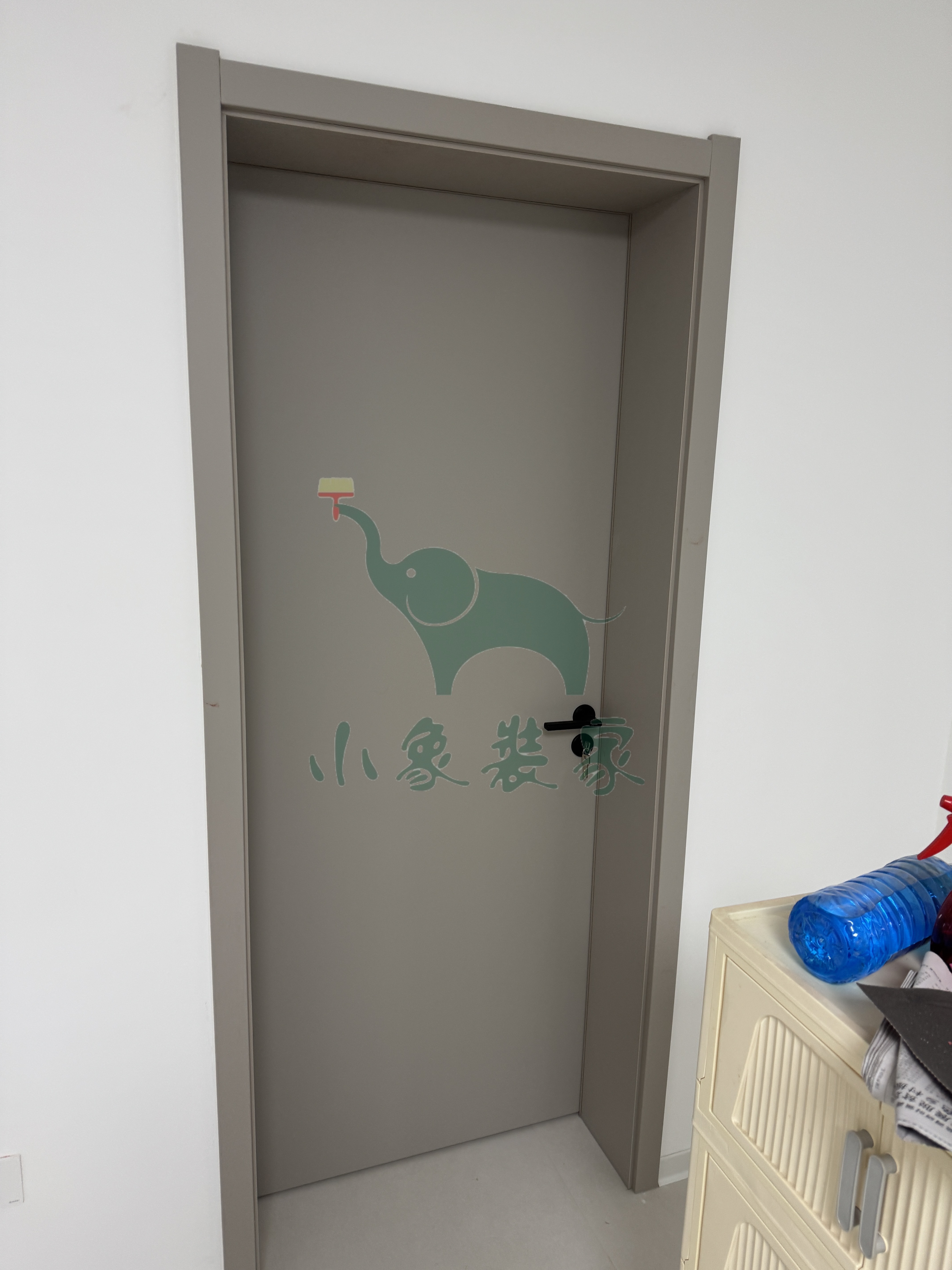

主材工程-木门安装已完工。
竣工总进度:95%。
施工人员:张东峰。
共9张
2025-09-17 星期三
工作内容:

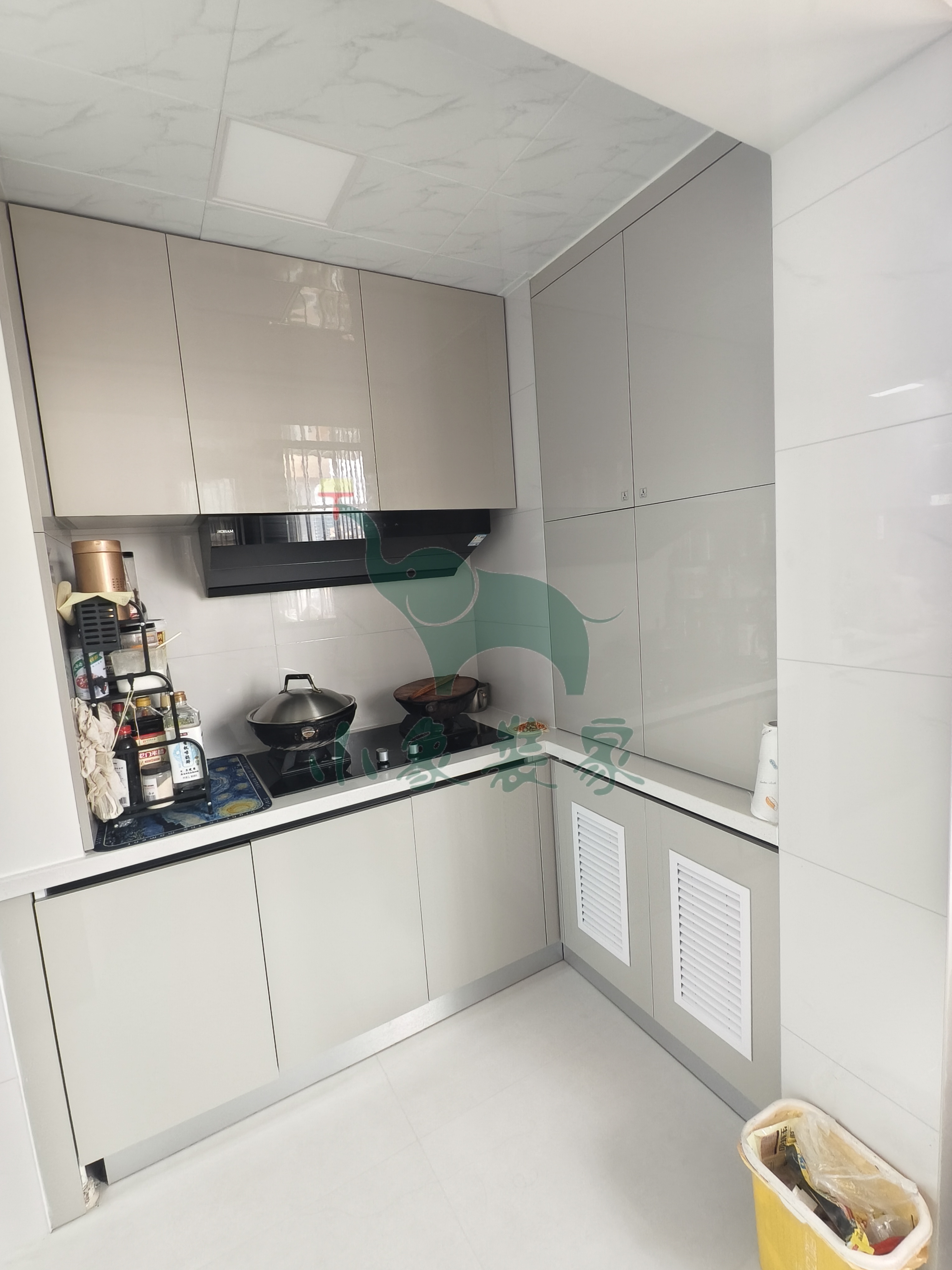

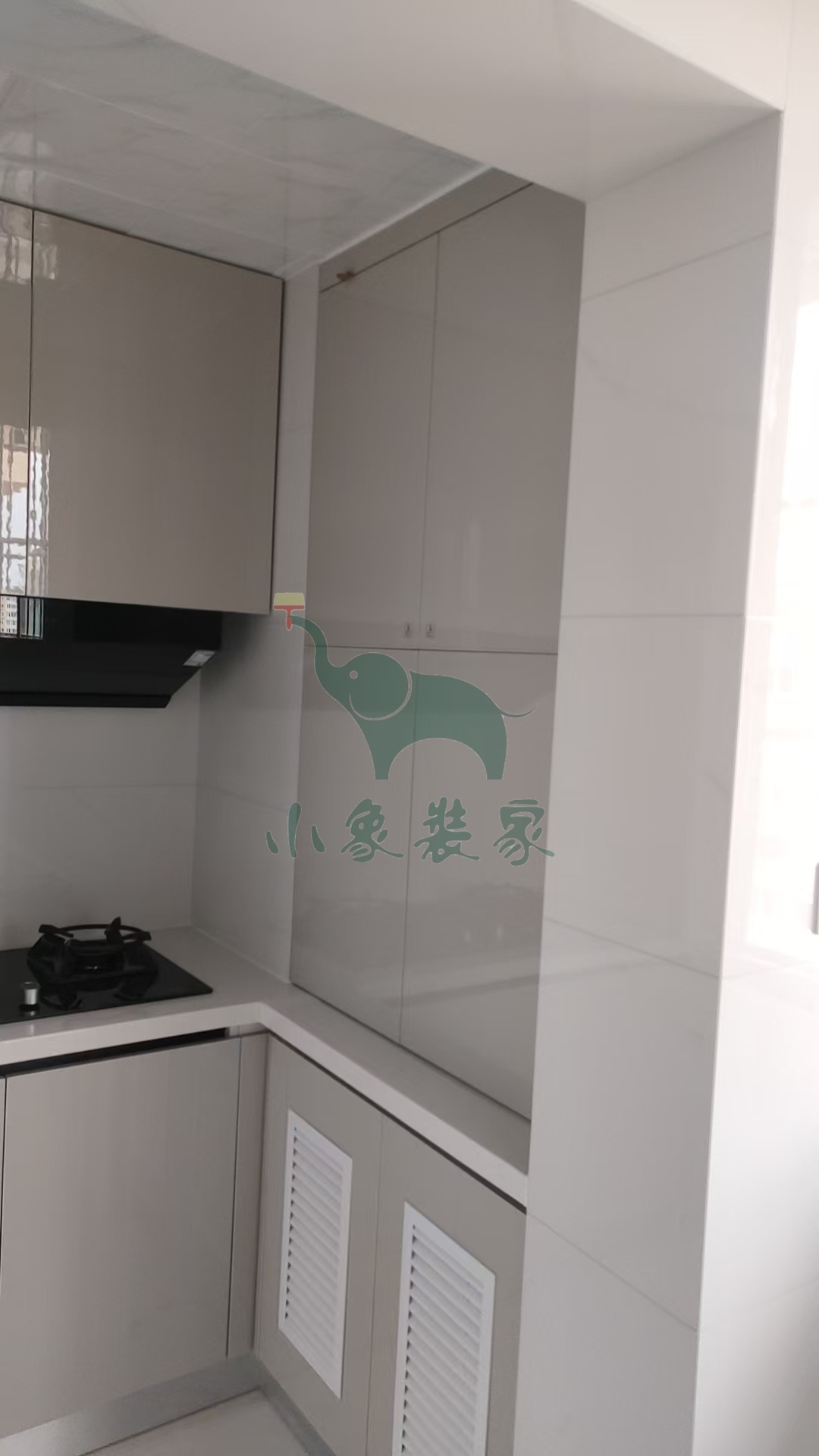

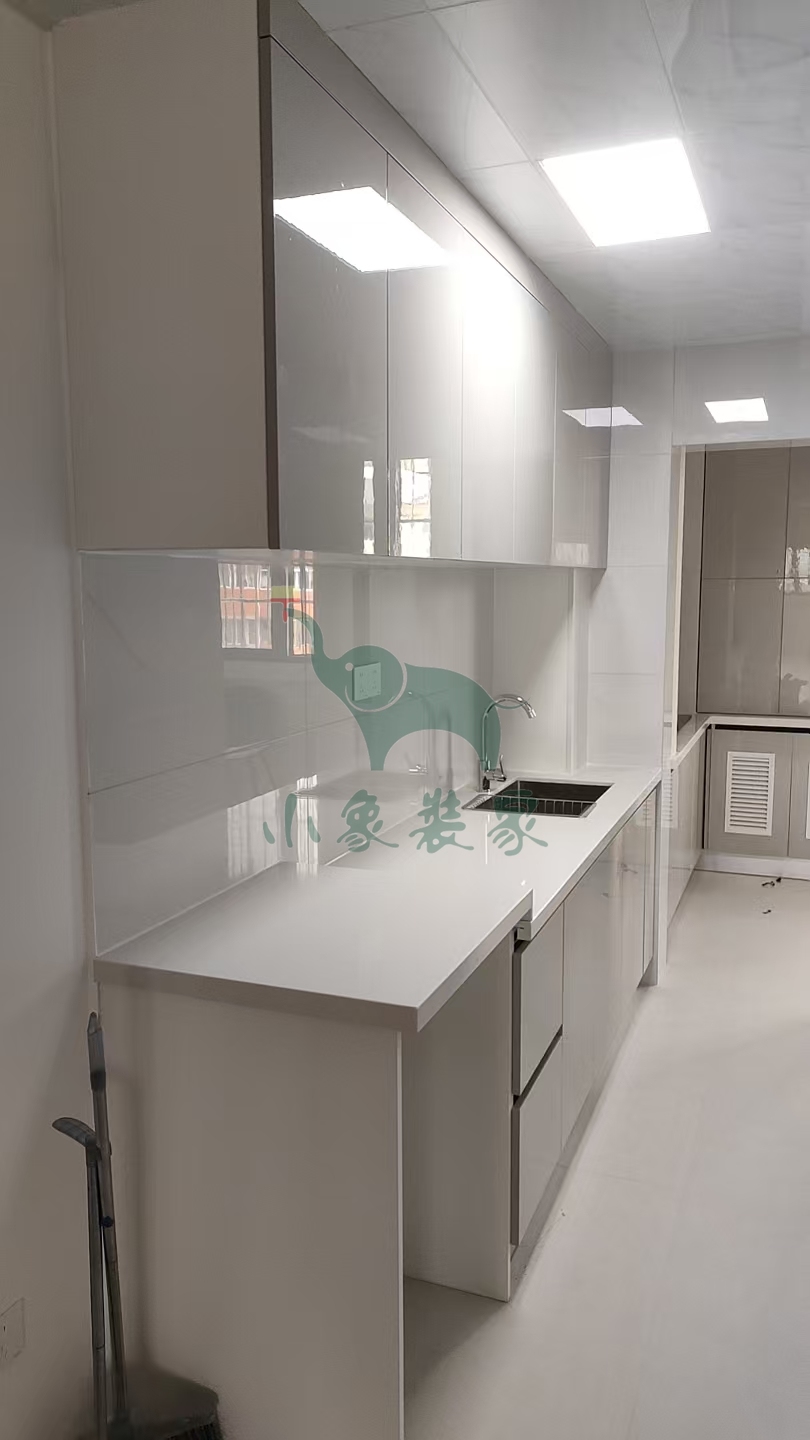

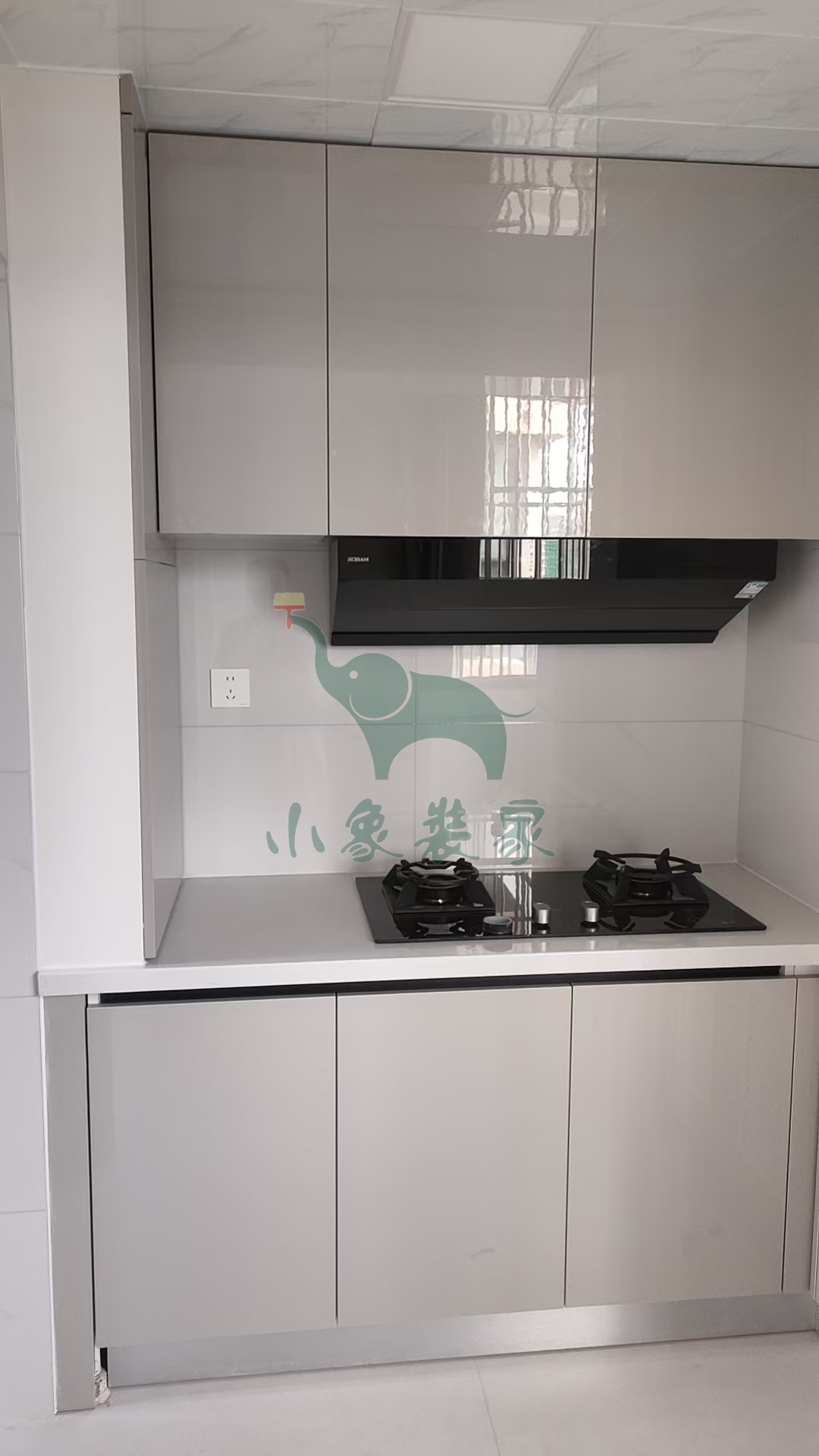

主材工程-橱柜安装已完工。
竣工总进度:90%。
施工人员:厂家安装。
共3张
【明日播报】
2025-09-18停工,
停工原因:等待主材安装-木门安装。
预计恢复日期:2025-09-21。
2025-08-25 星期一
工作内容:

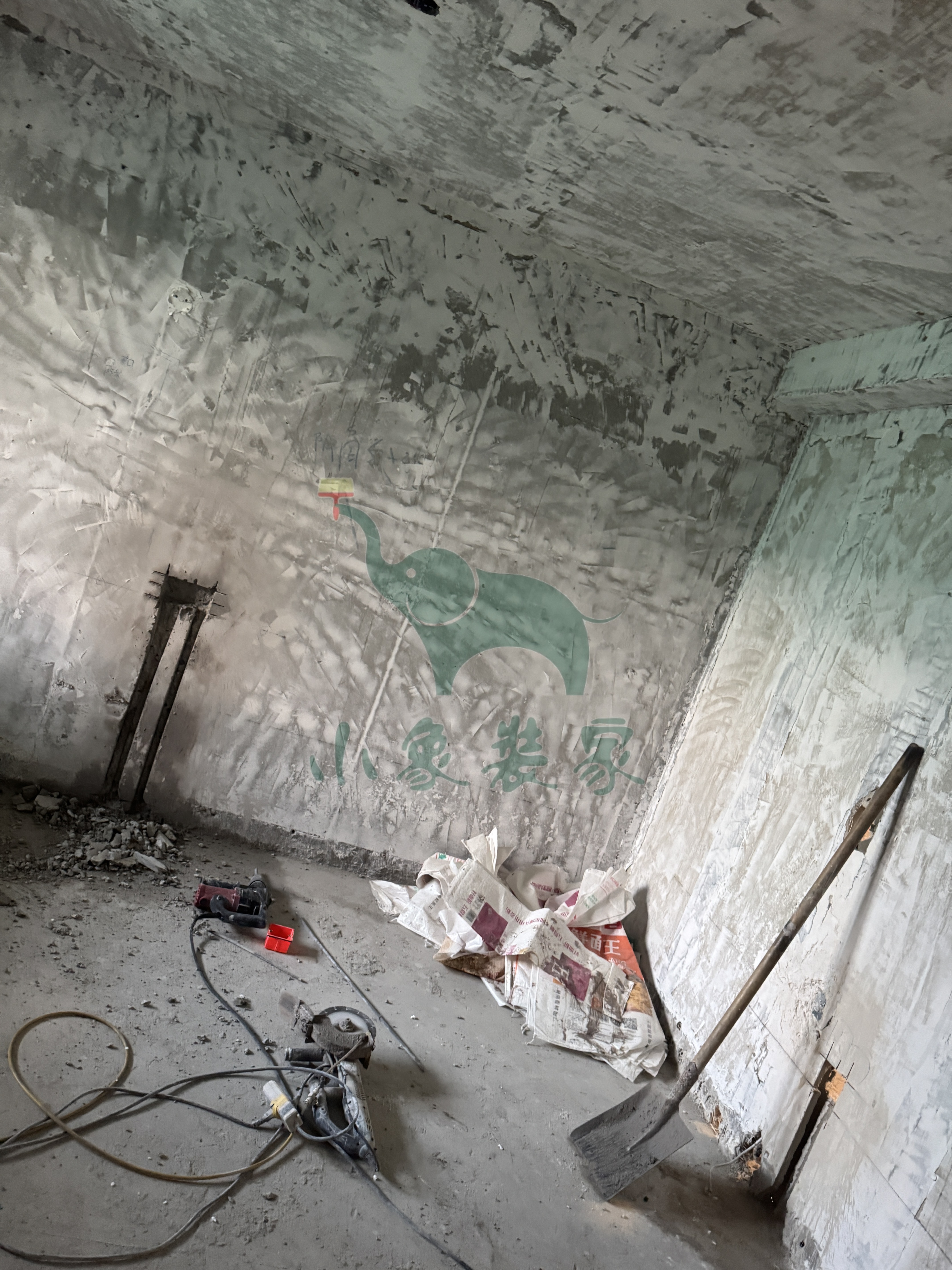

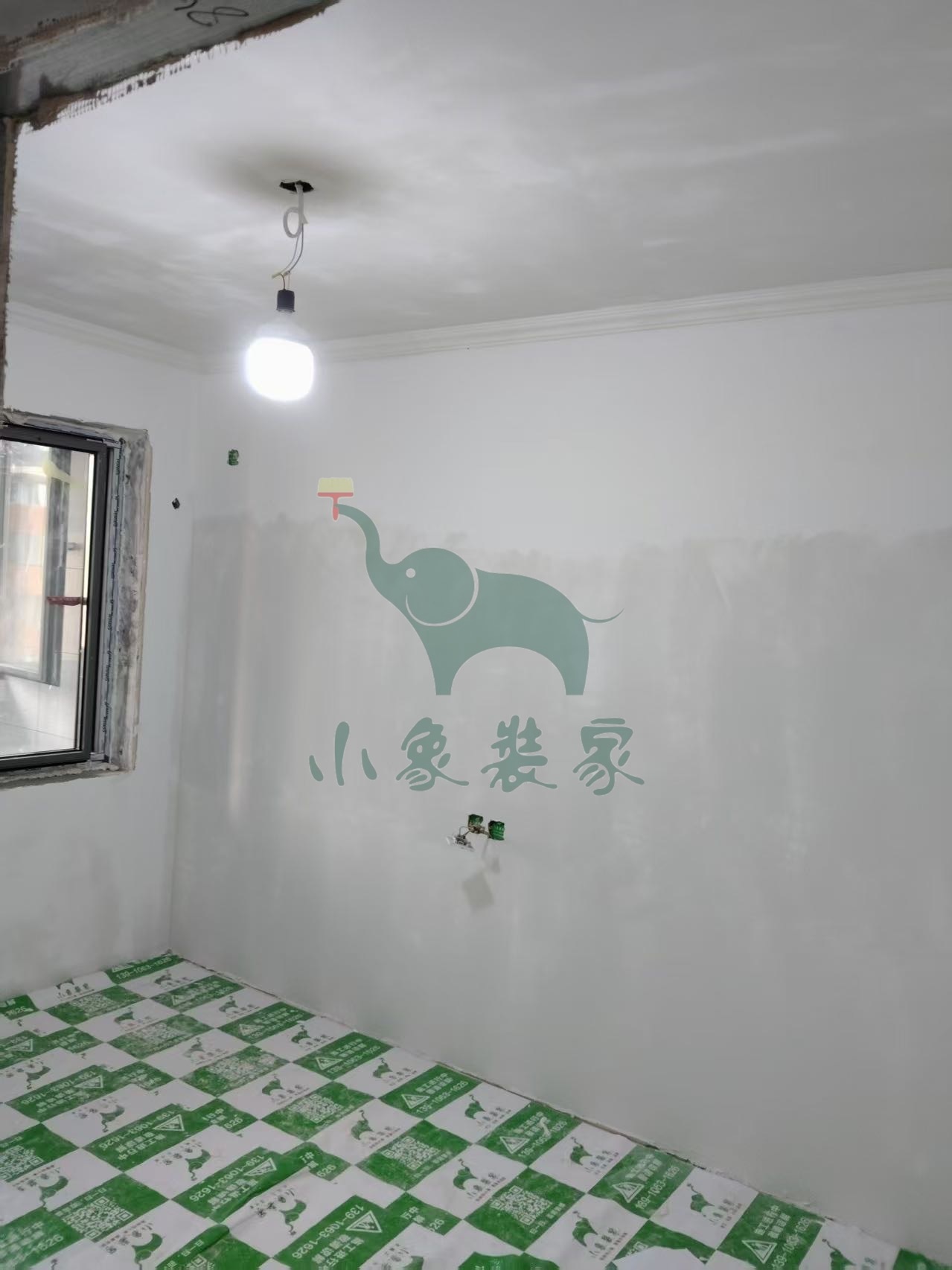

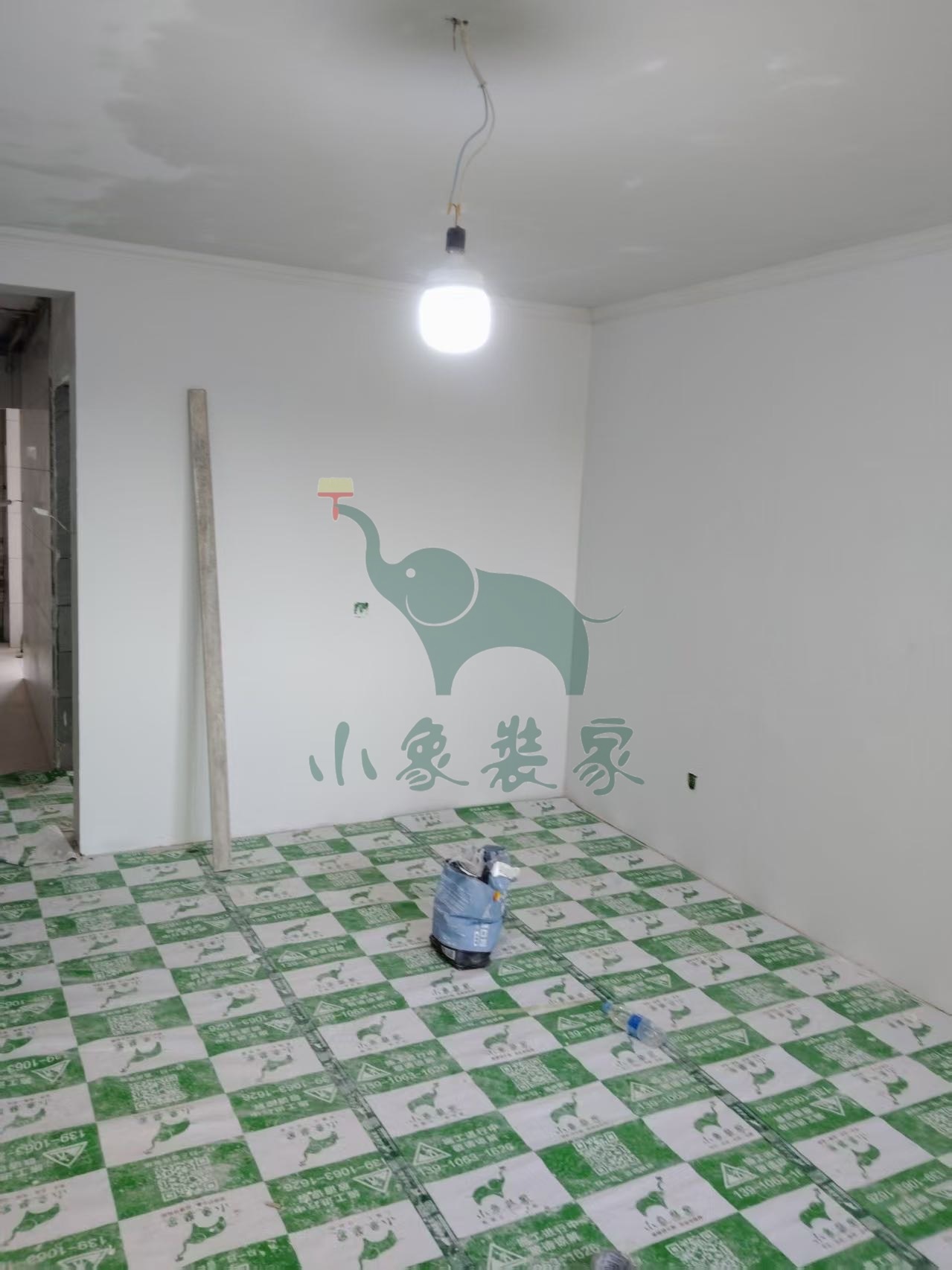

油工工程-刮第一遍腻子已完工

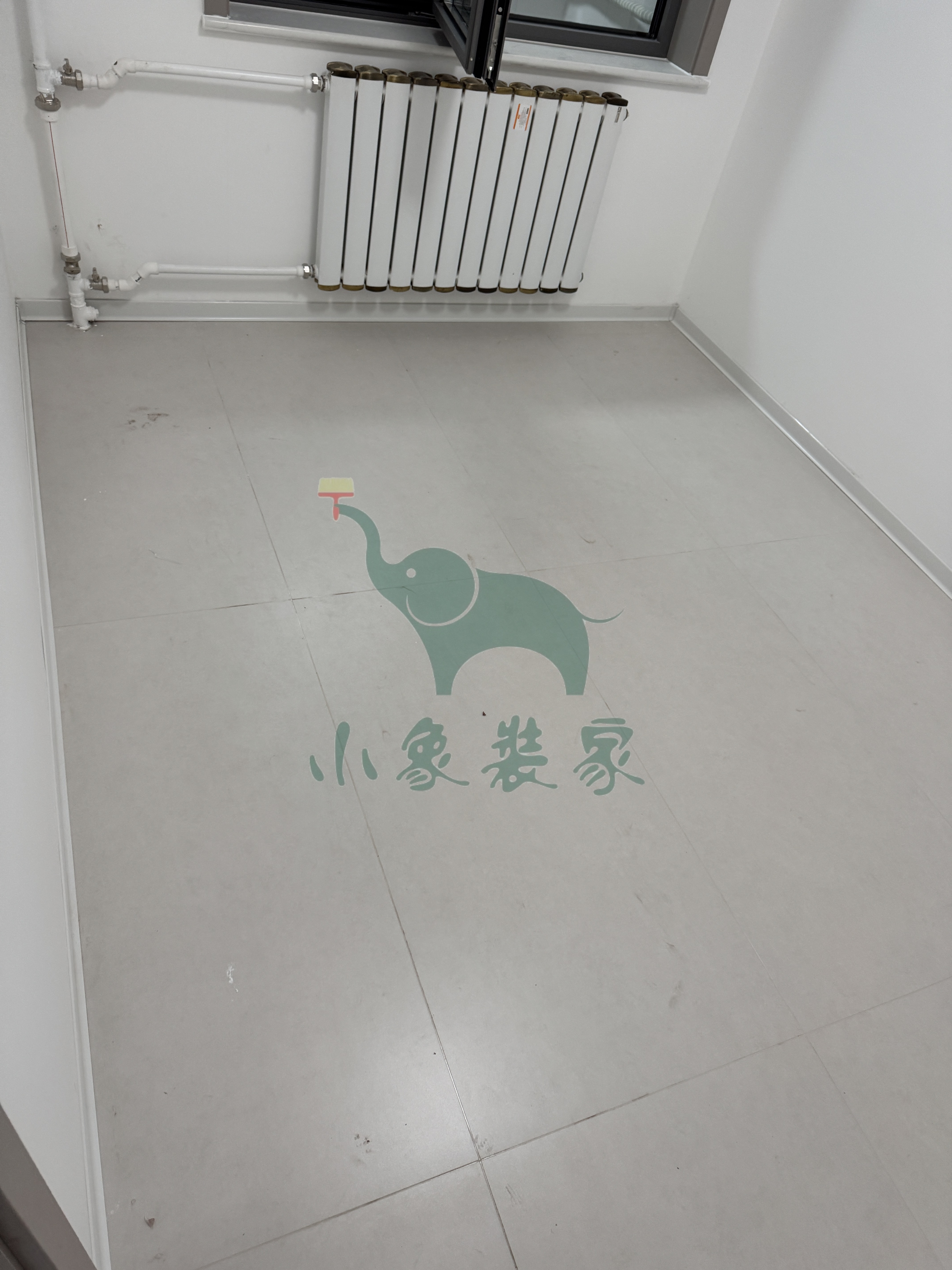

油工工程-粘贴石膏线已完工。
竣工总进度:90%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:张高峰。
2025-08-21 星期四
工作内容:

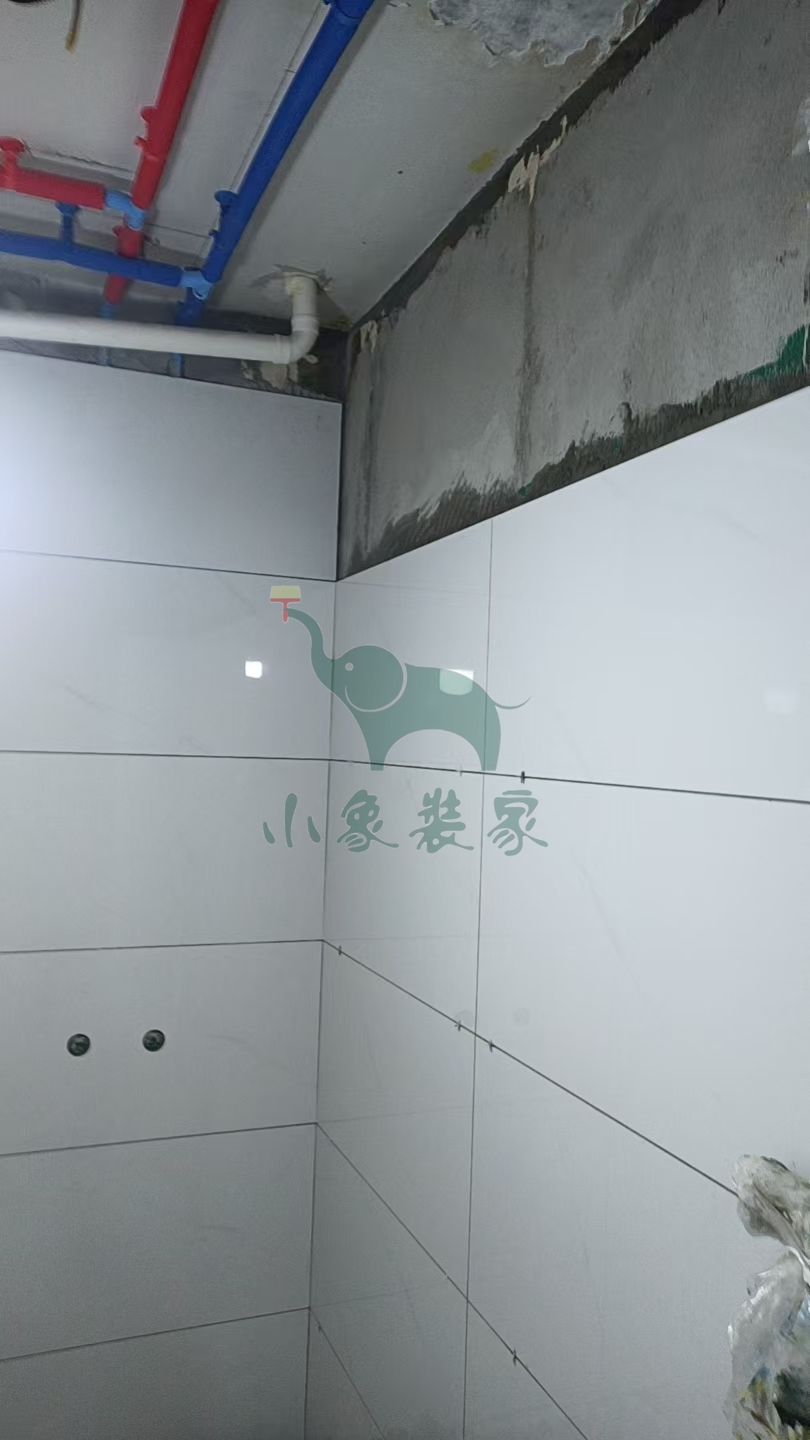

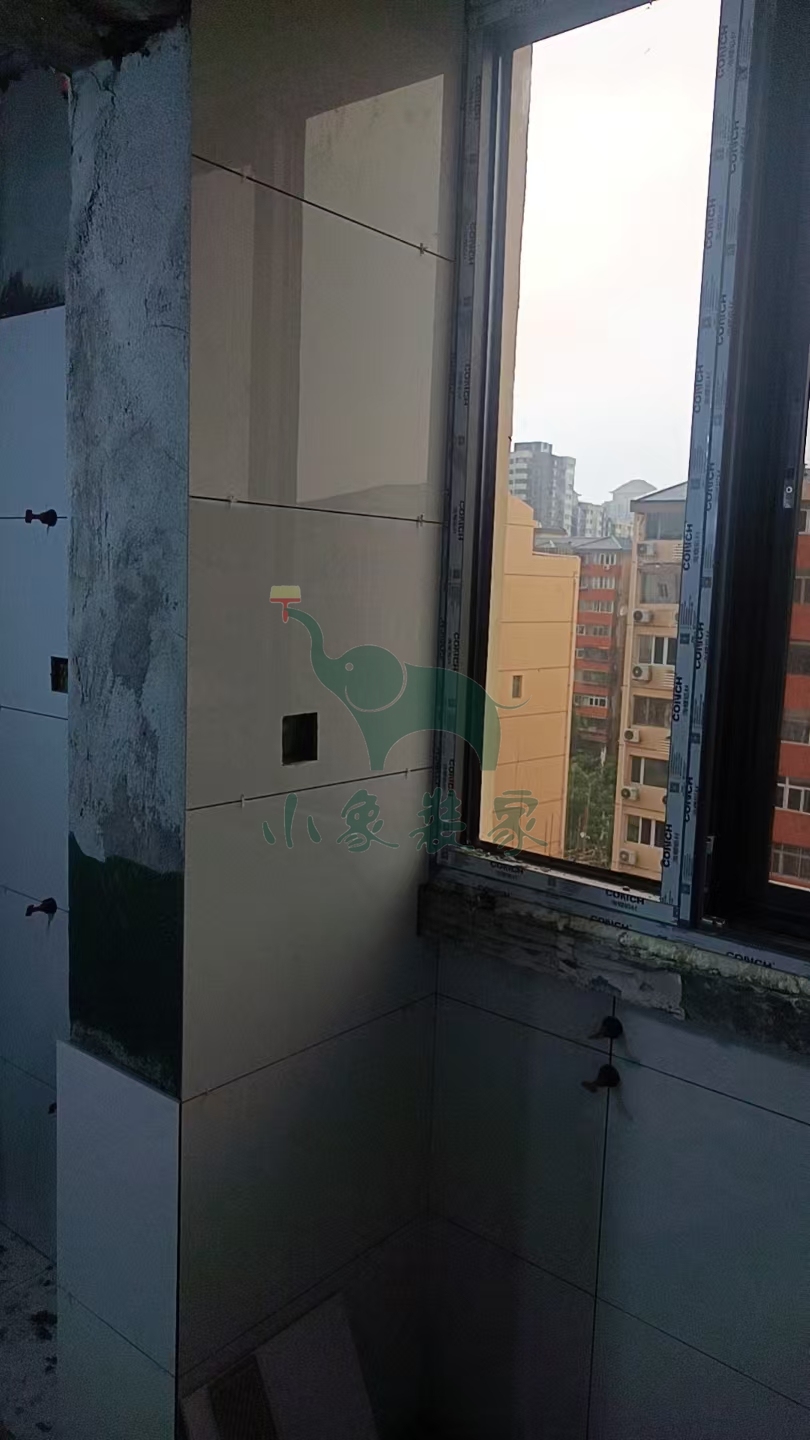

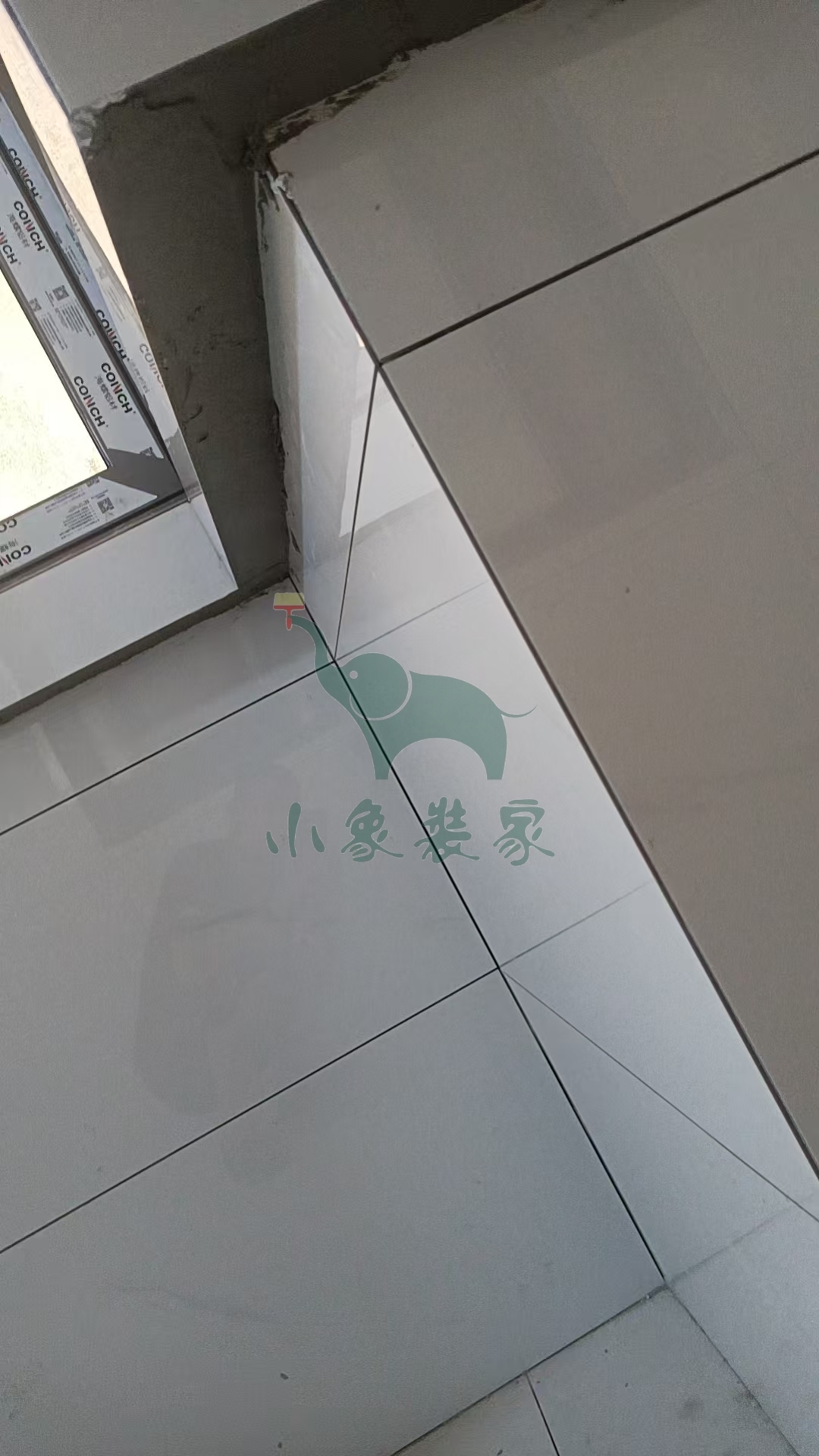

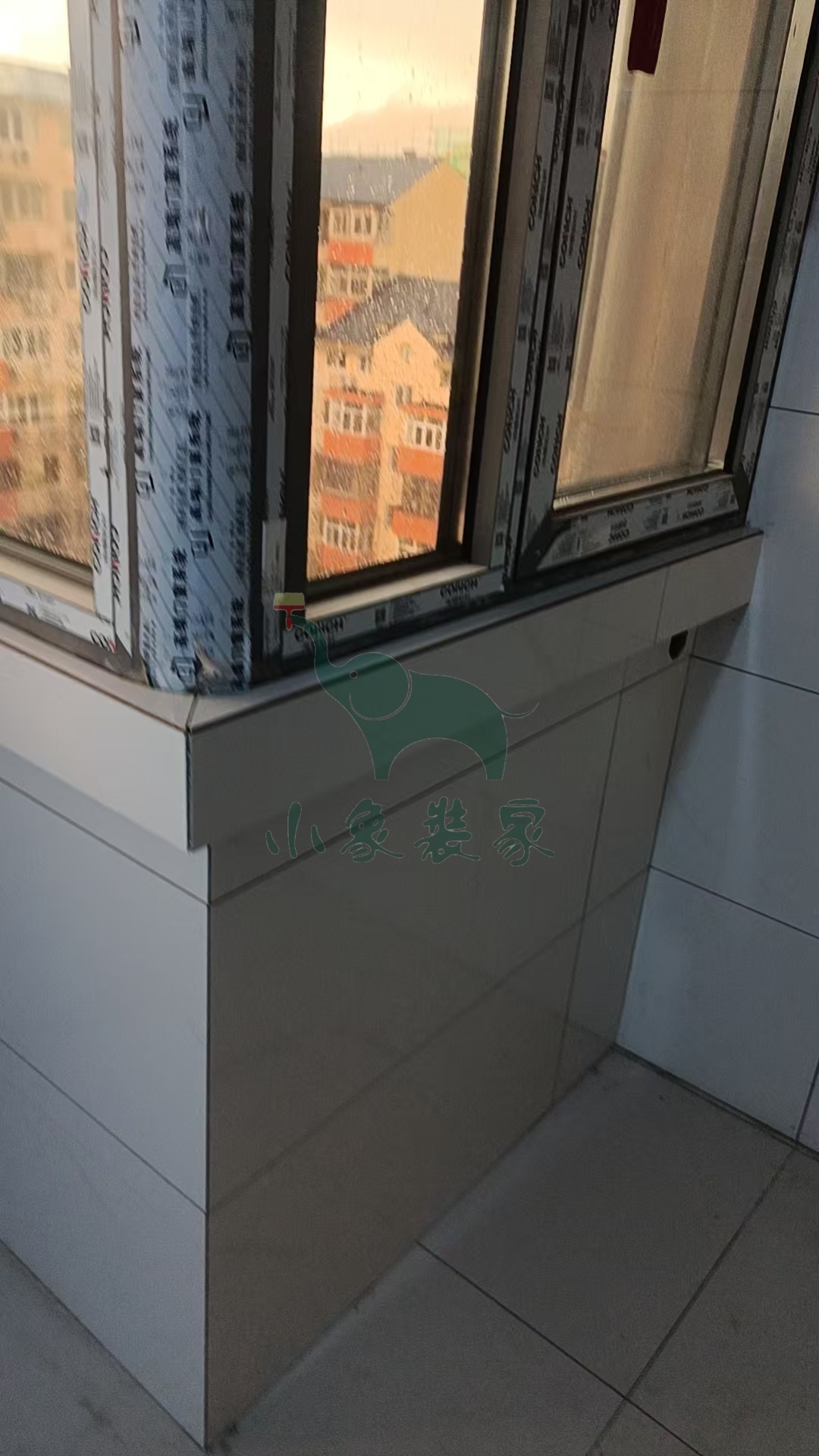

瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:80%。
施工人员:吴新侠。
共3张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:吴新侠。
2025-08-19 星期二
工作内容:
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:70%。
施工人员:吴新侠。
共8张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:吴新侠。
2025-08-18 星期一
工作内容:
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:70%。
施工人员:吴新侠。
共4张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:吴新侠。
2025-08-15 星期五
工作内容:
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:70%。
施工人员:吴新侠。
共4张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:吴新侠。
2025-08-14 星期四
工作内容:
瓦工工程-阳台粘贴墙砖还需2天

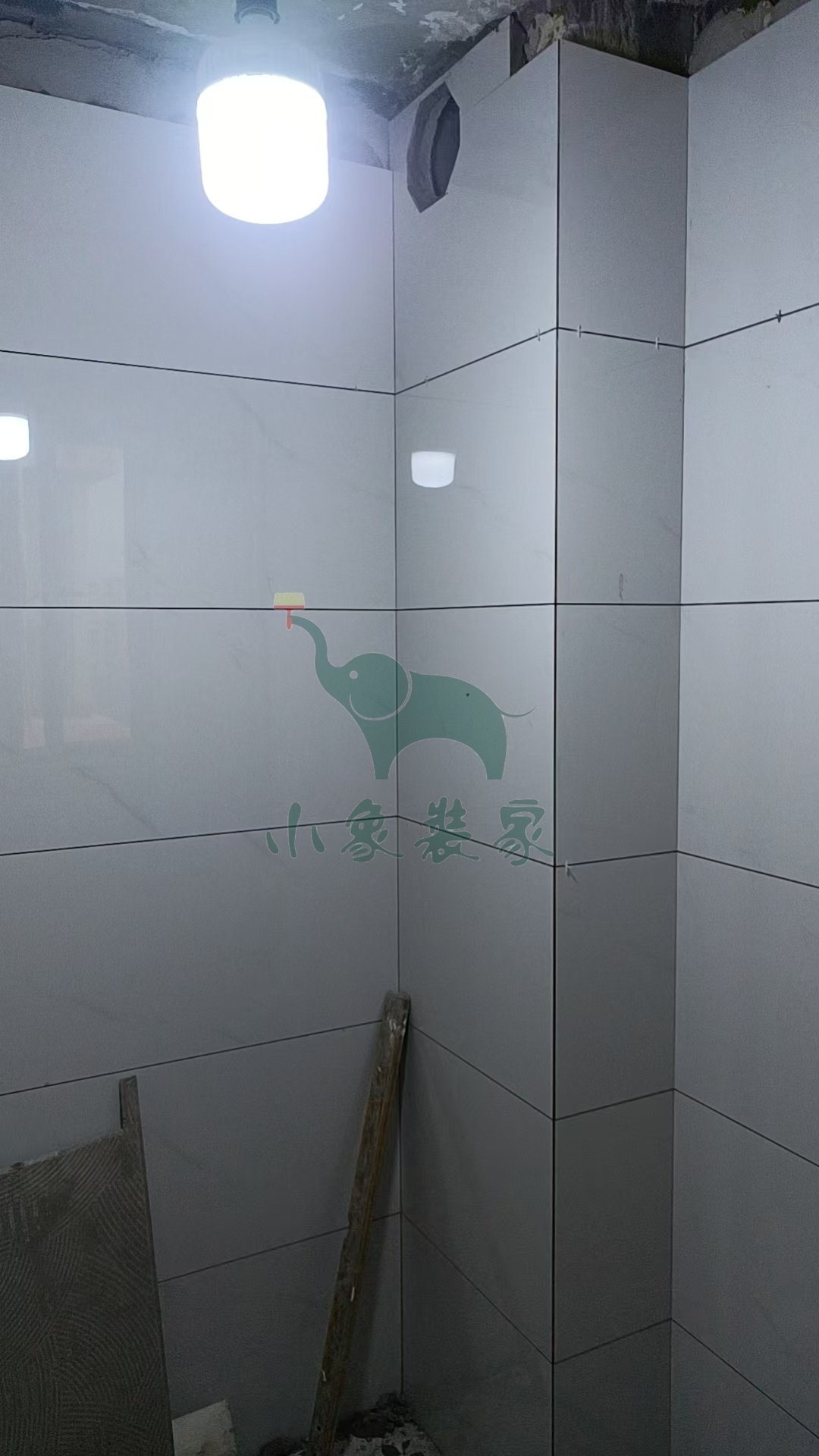

瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:70%。
施工人员:吴新侠。
共6张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:吴新侠。
2025-08-08 星期五
工作内容:

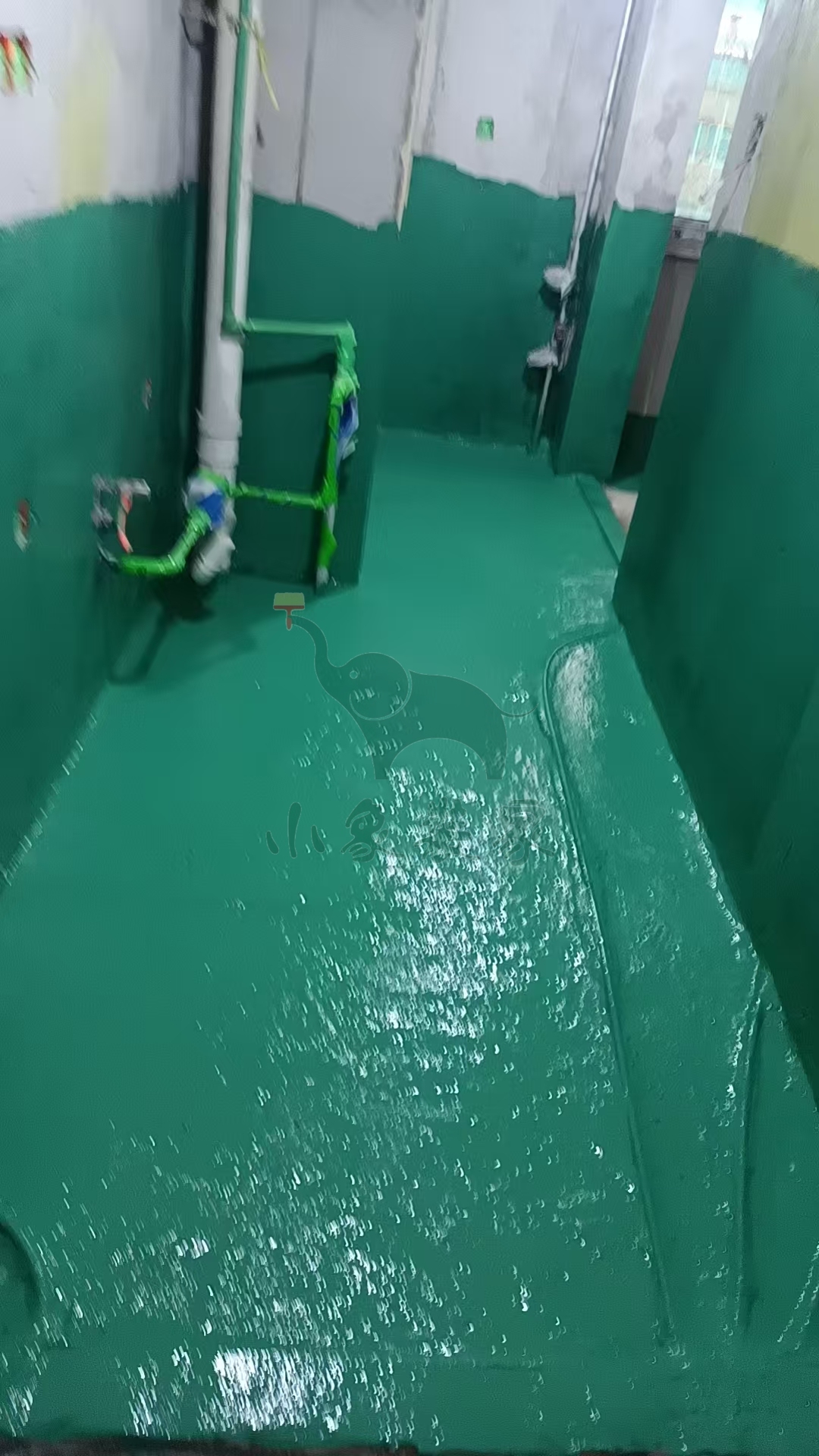

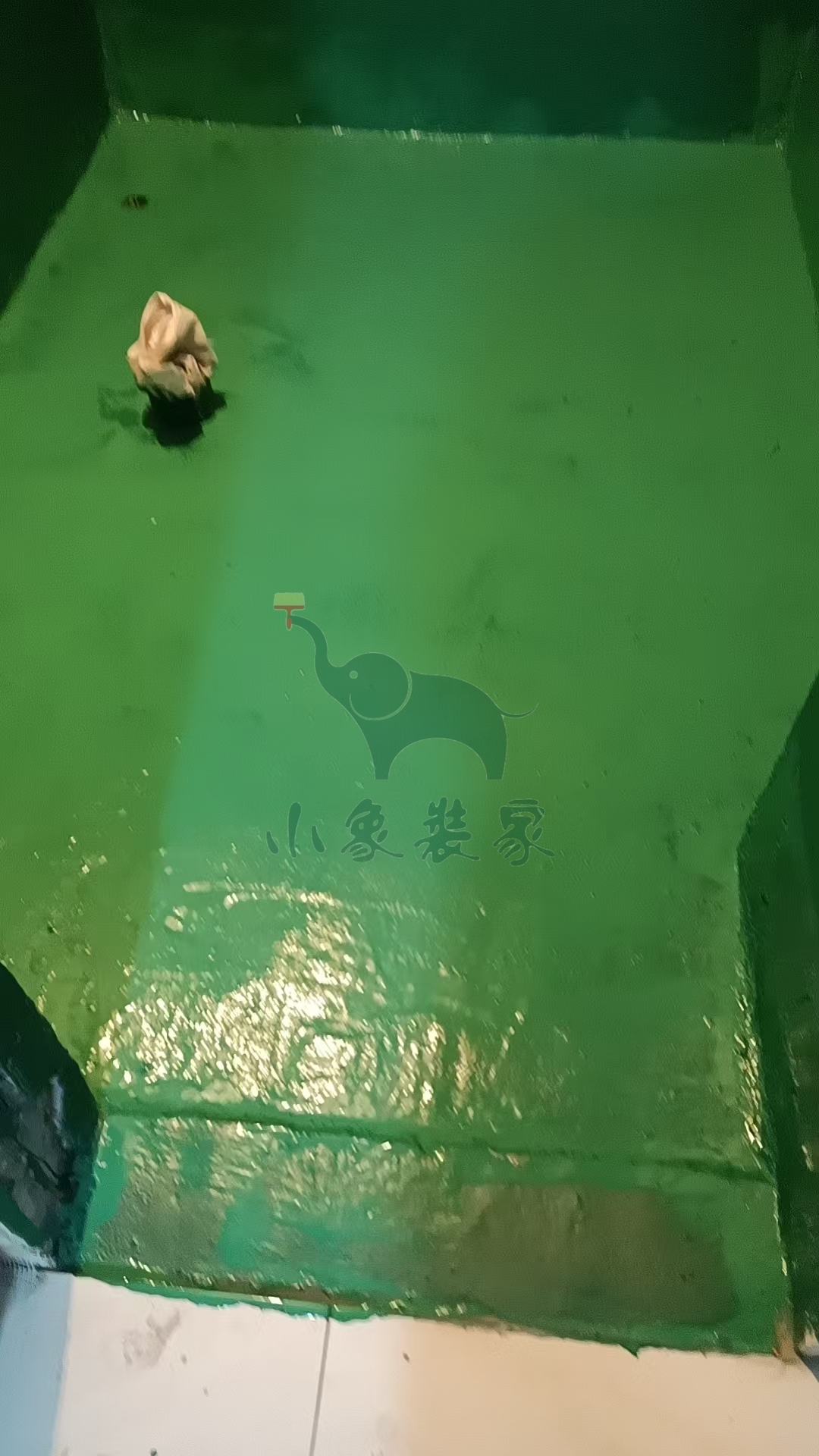

瓦工工程-滚刷第二遍防水已完工

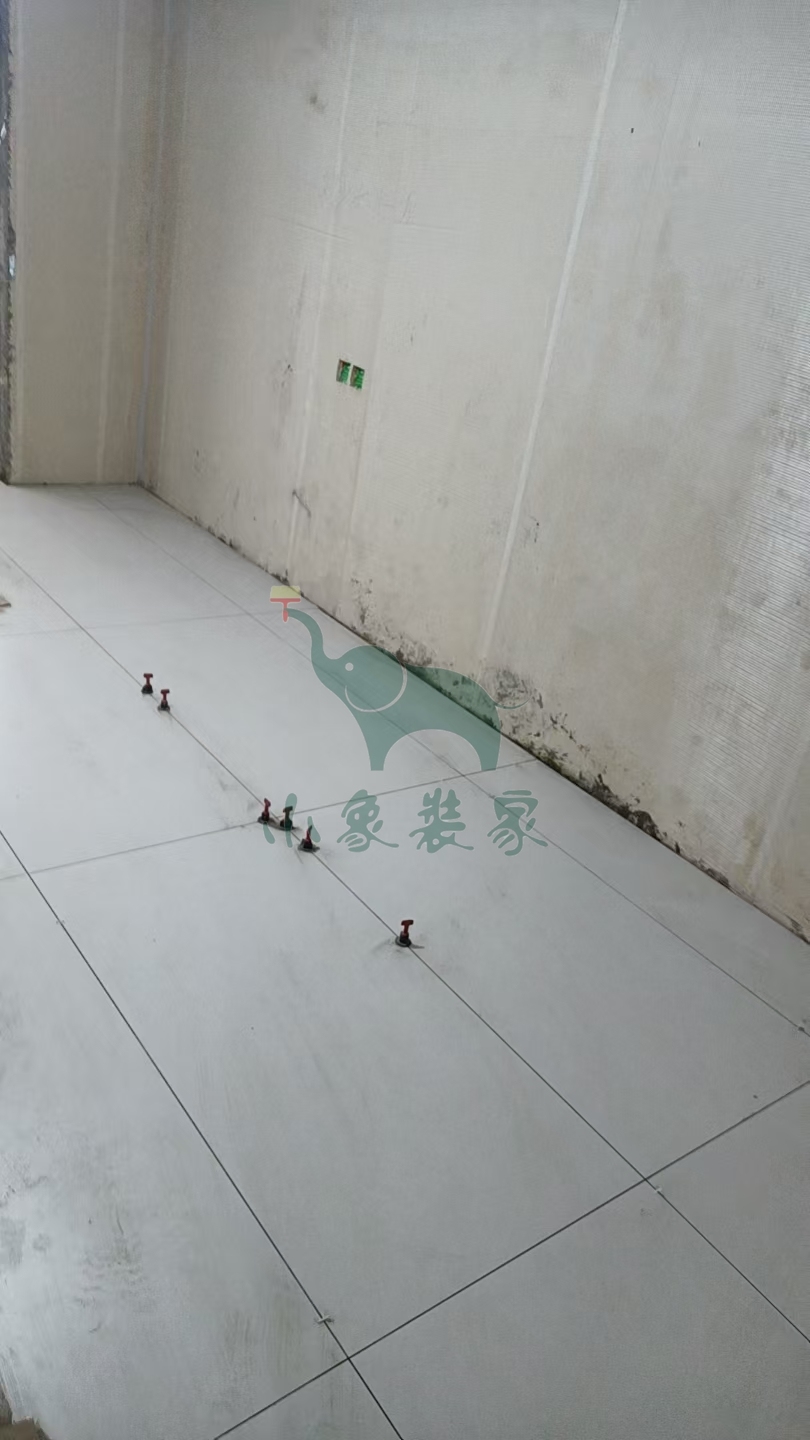

瓦工工程-铺贴大地砖还需2天。
竣工总进度:50%。
施工人员:吴新侠。
共3张
【明日播报】
2025-08-09停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-08-05 星期二
工作内容:

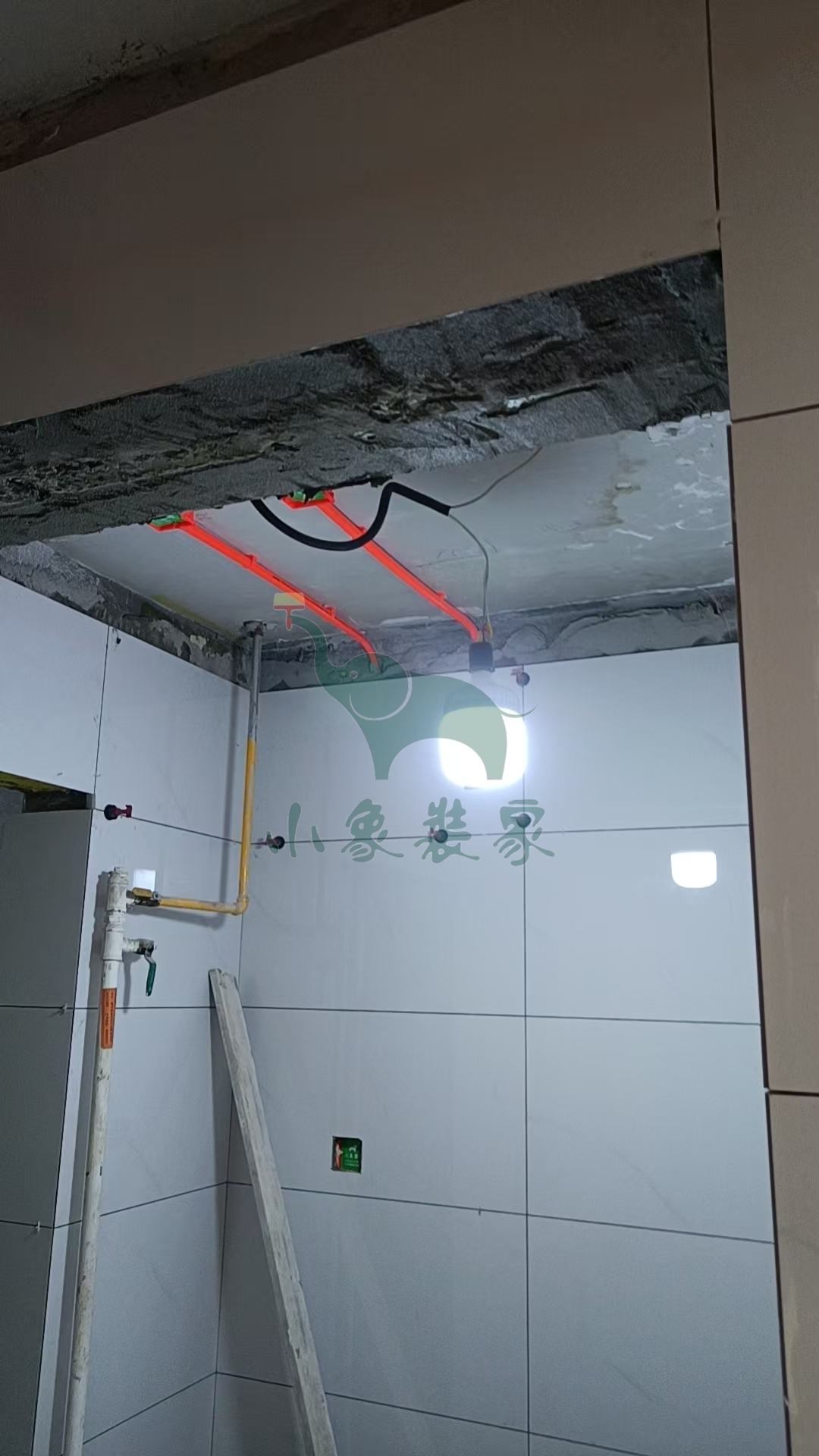

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫做档水梁已完工
瓦工工程-卫生间地面抹平已完工。
竣工总进度:50%。
施工人员:吴新侠。
共6张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:吴新侠。
2025-07-29 星期二
工作内容:

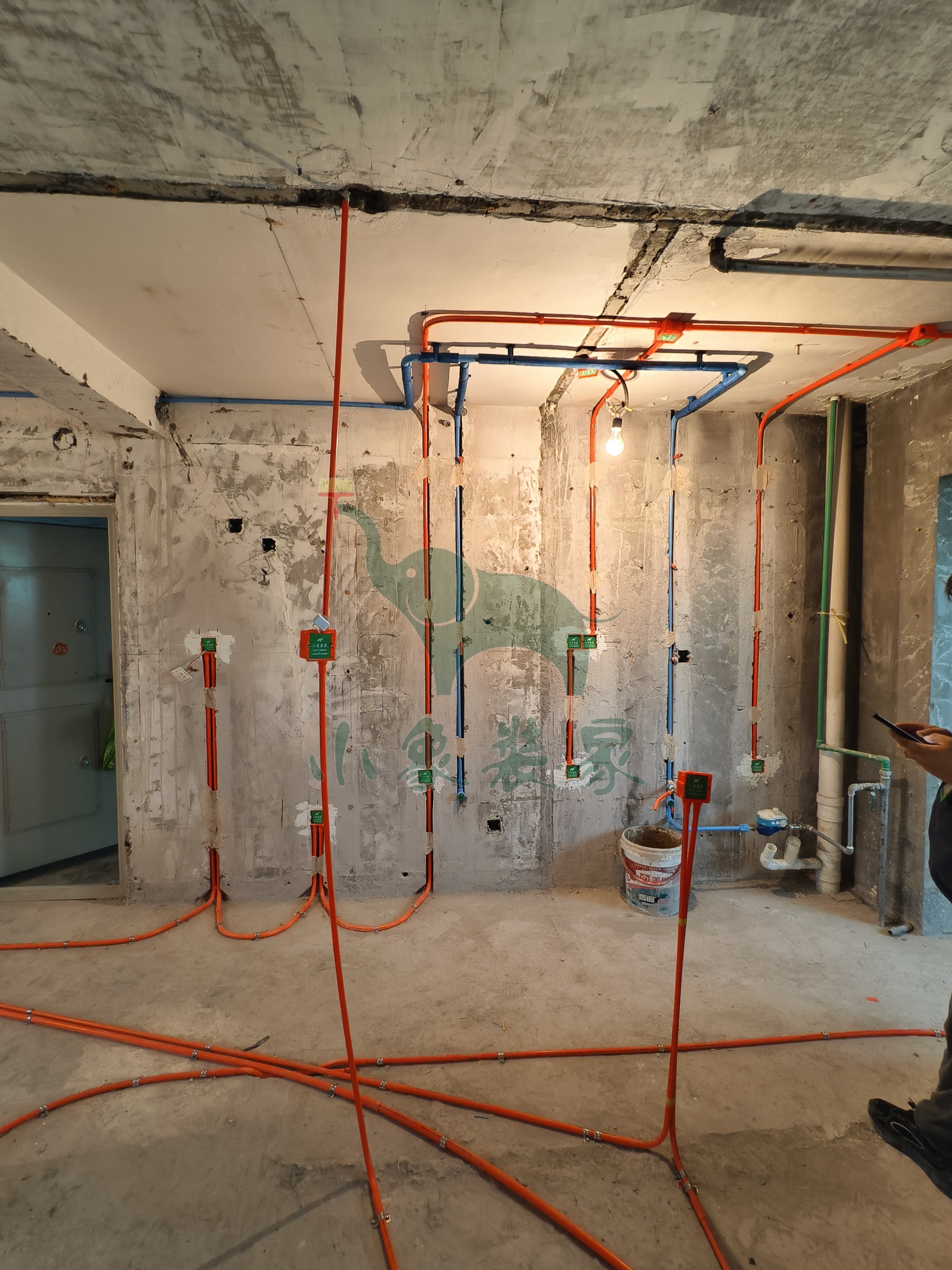

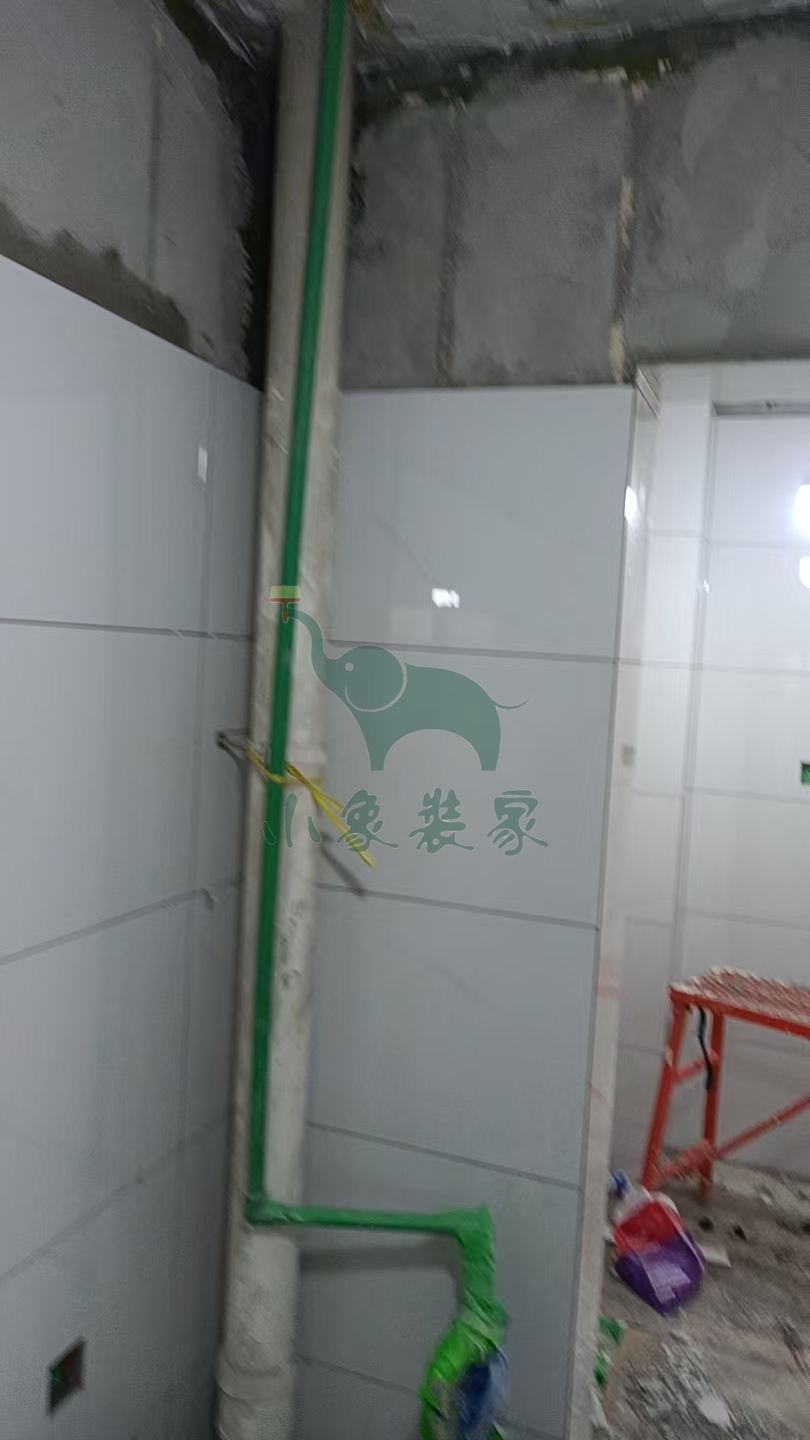

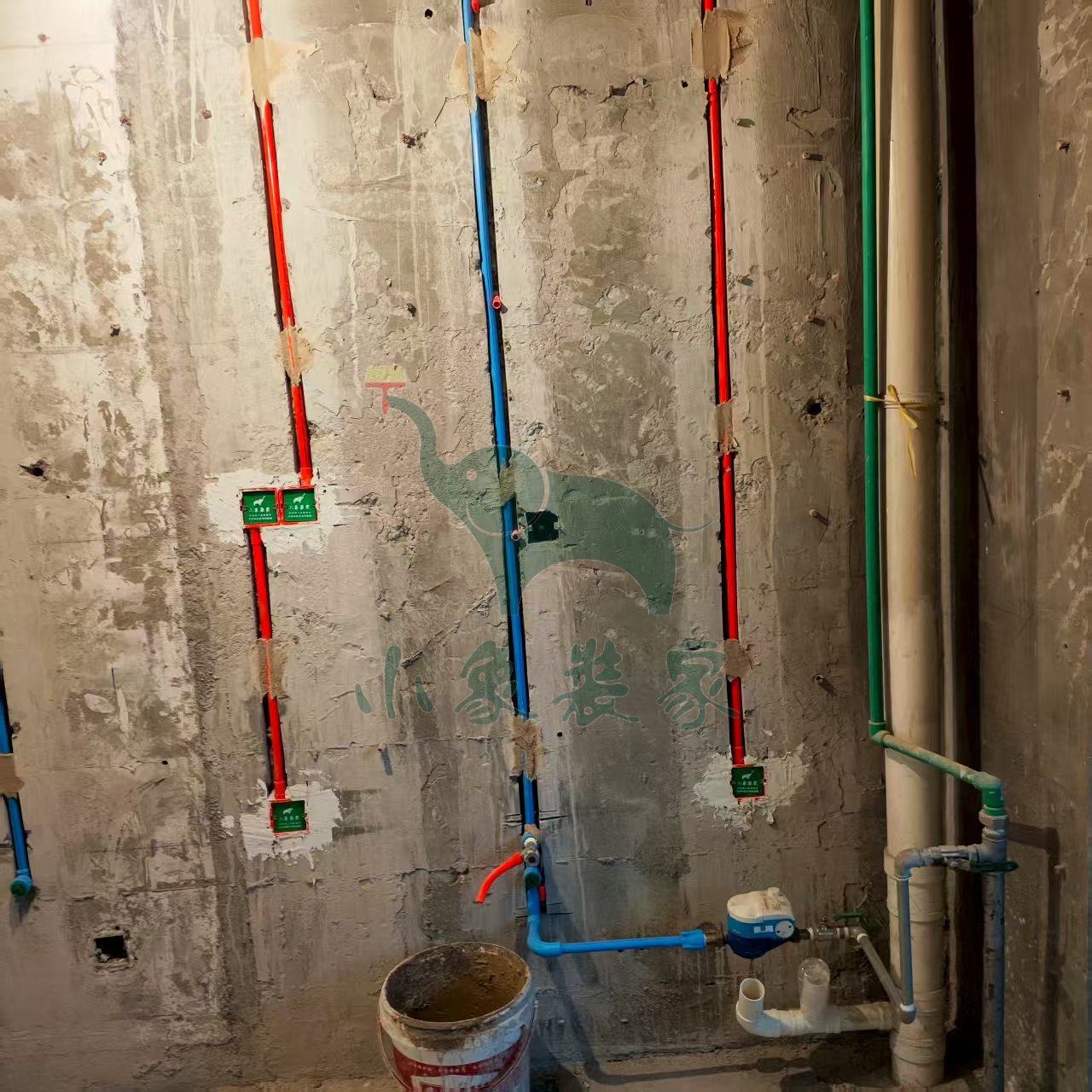

水电工程-水电完工已完工
水电工程-清理垃圾已完工
水电工程-水管厂家打压已完工。
竣工总进度:35%。
施工人员:王恩杰。
共9张
【明日播报】
2025-07-30停工,
停工原因:等待主材安装-窗户安装。
预计恢复日期:2025-07-31。
2025-07-29 星期二
2025-07-28 星期一
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:30%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:

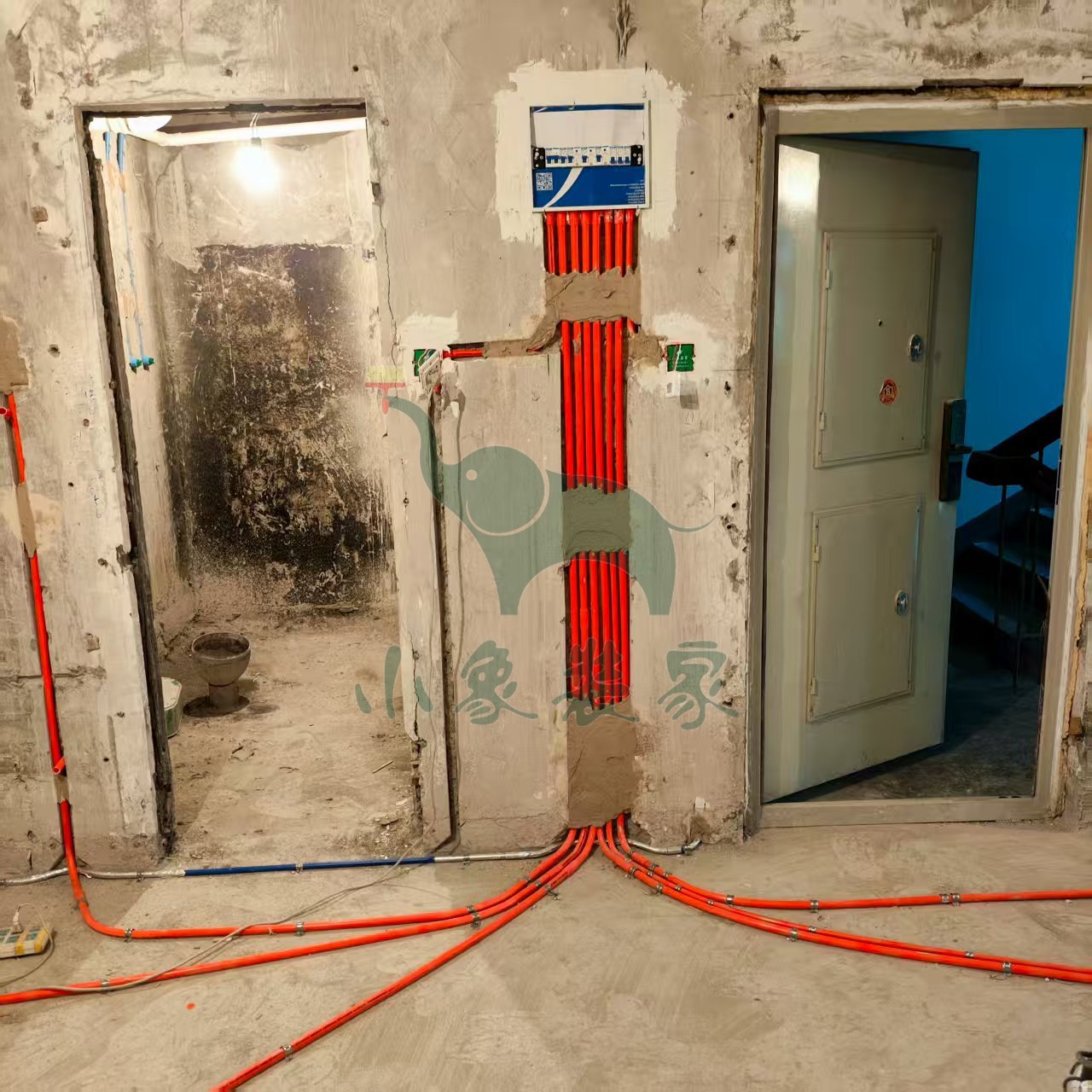

水电工程-水管厂家打压

水电工程-其他

施工人员:厂家安装。
2025-07-23 星期三

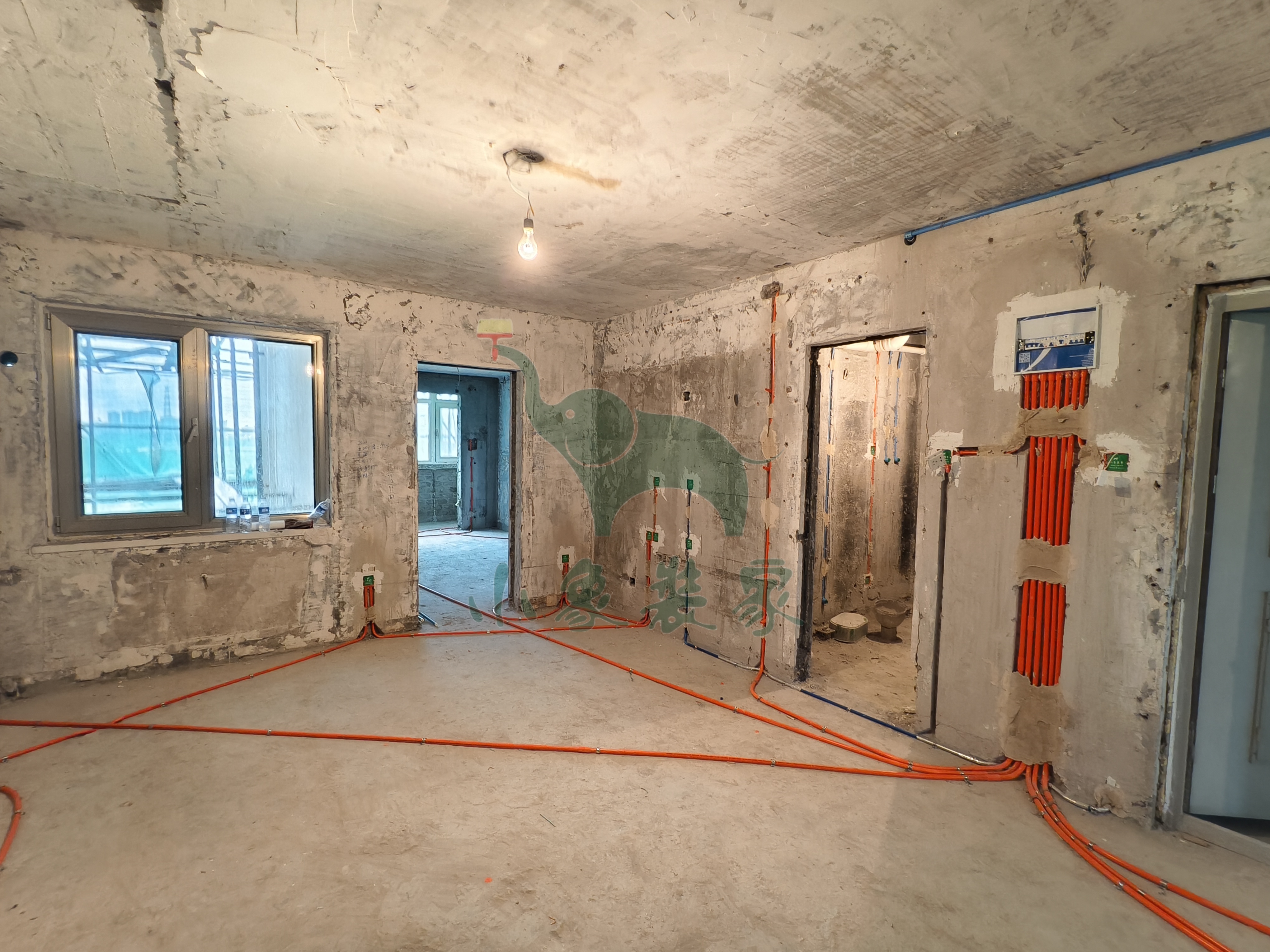

工作内容:

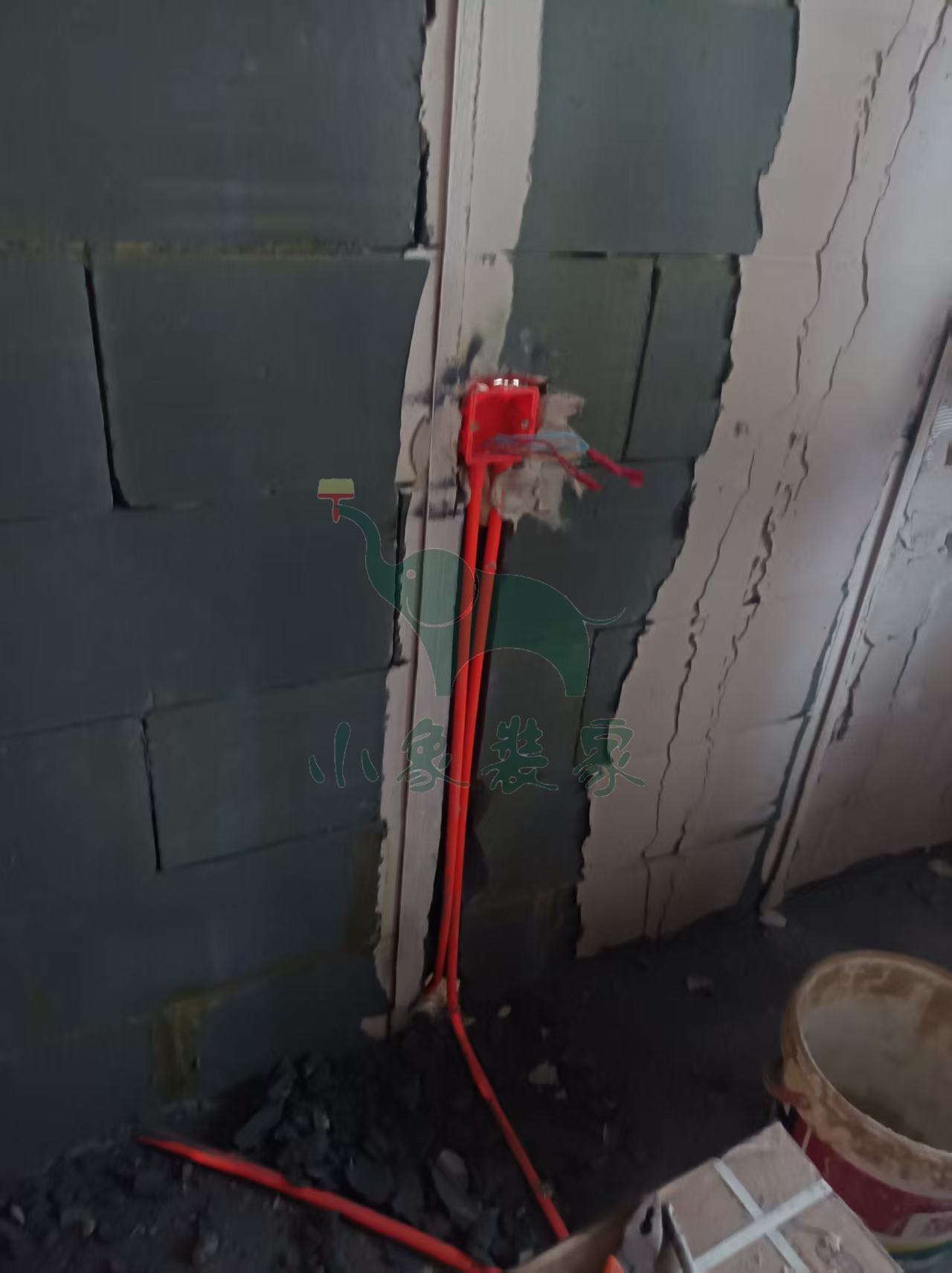

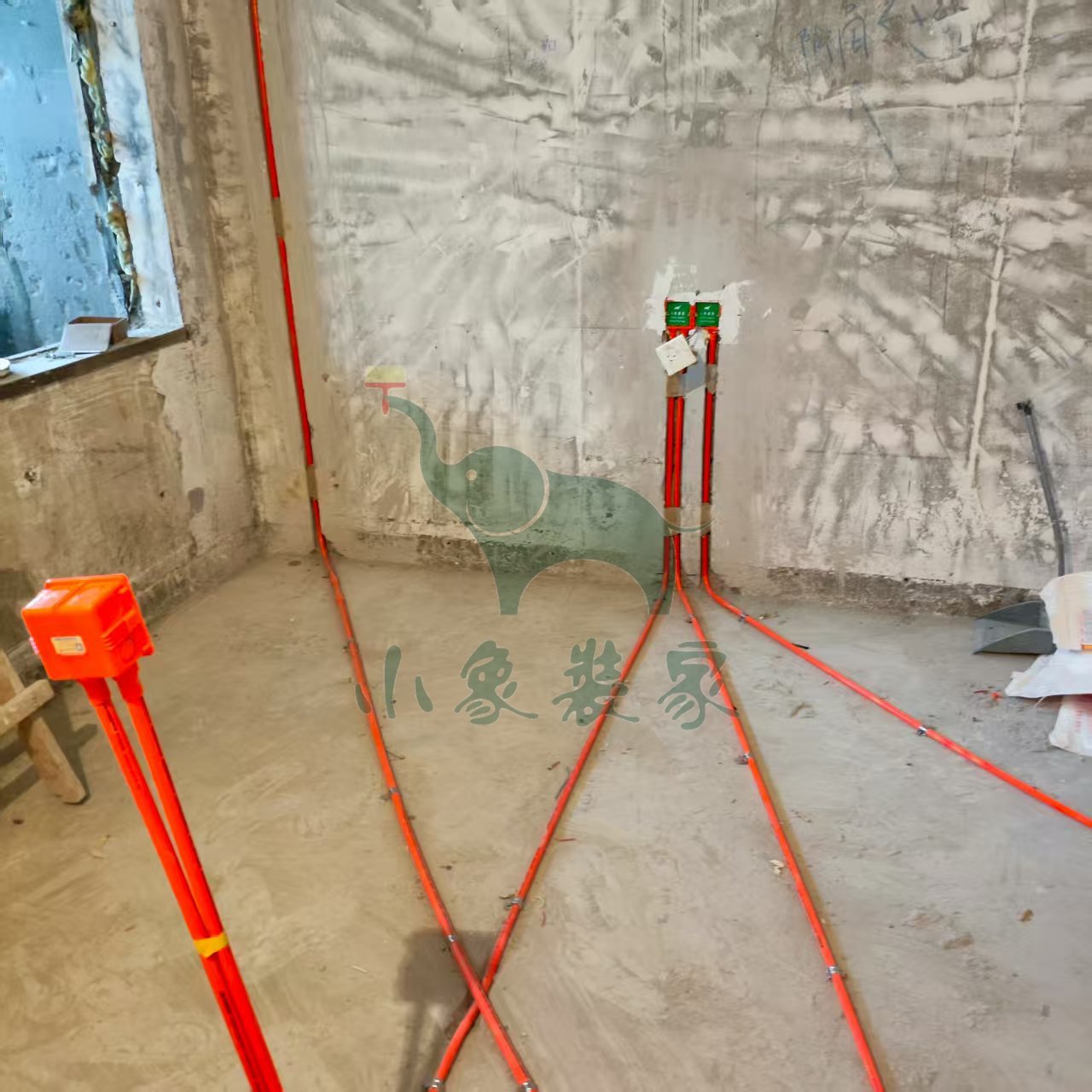

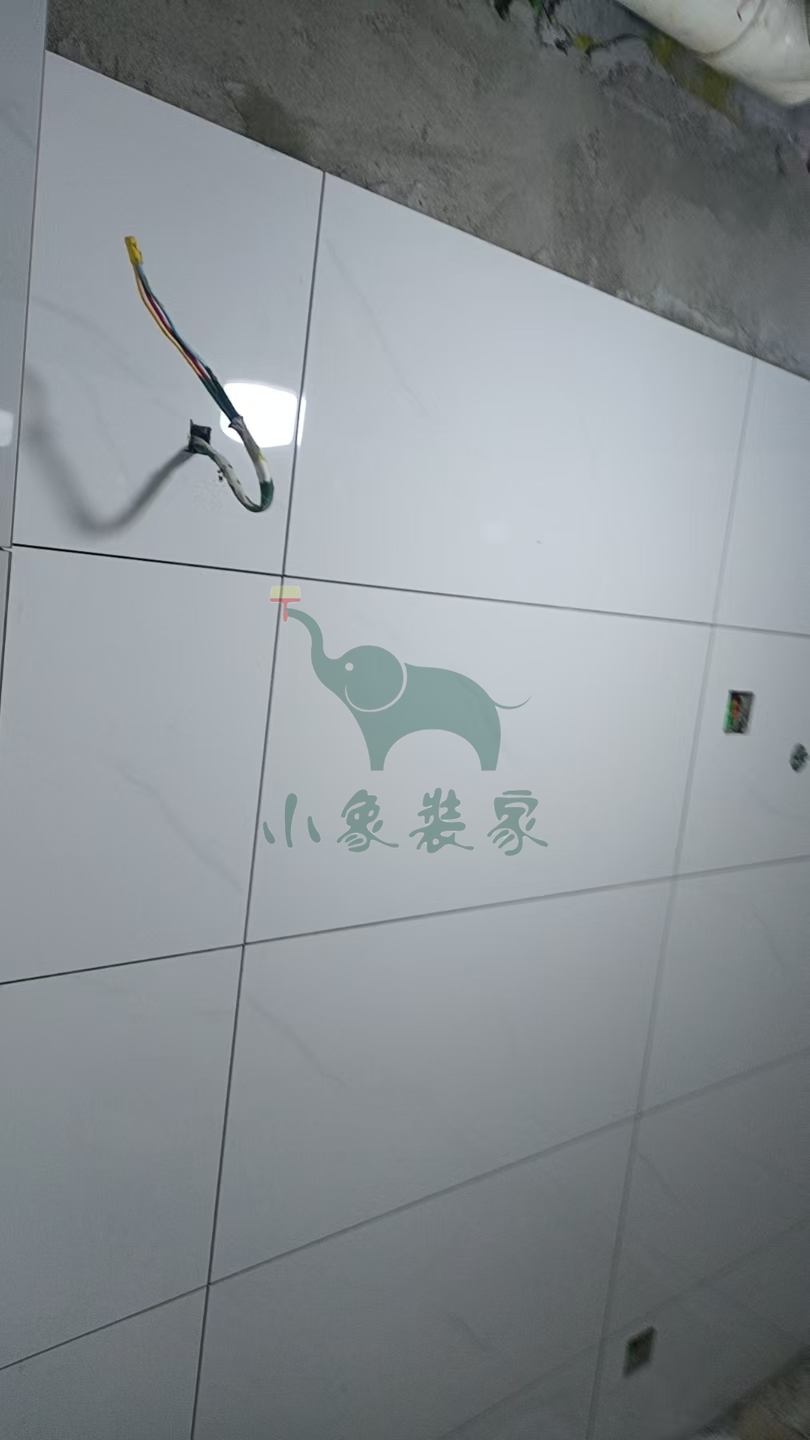

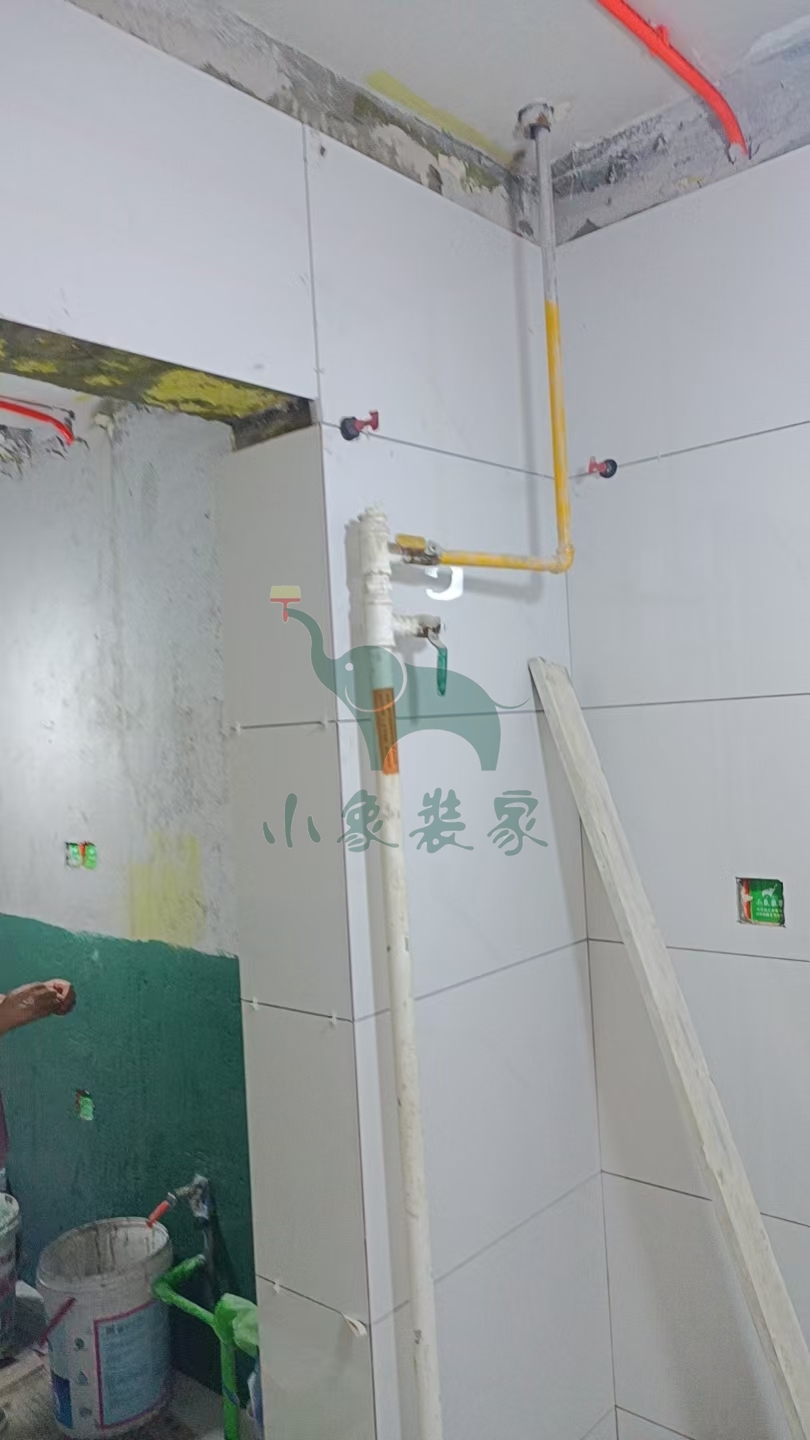

水电工程-超平弹线已完工
水电工程-开线槽还需1天。
竣工总进度:20%。
施工人员:王恩杰。
共7张
【明日播报】
工作内容:
水电工程-开线槽

施工人员:王恩杰。
2025-07-18 星期五

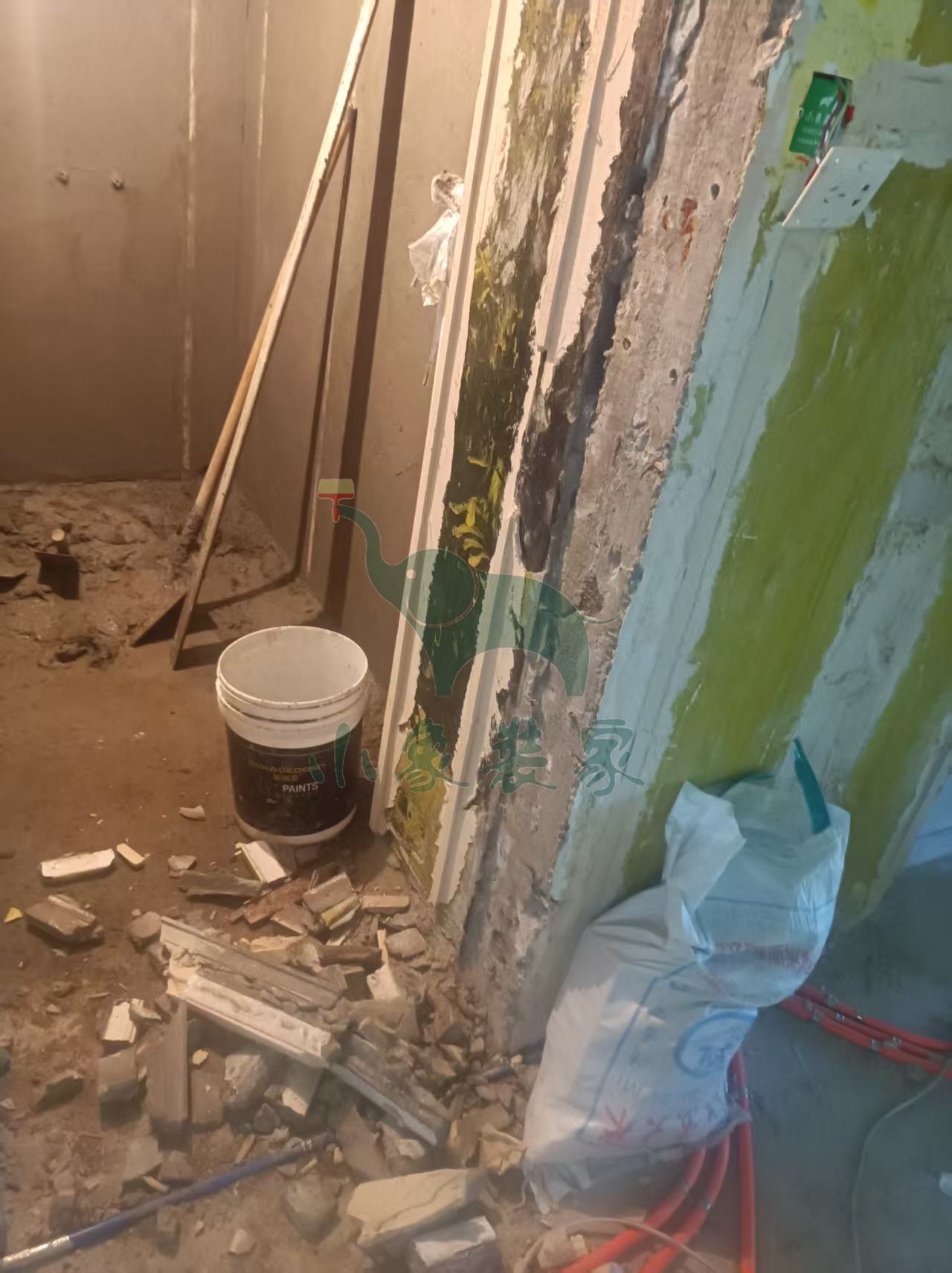

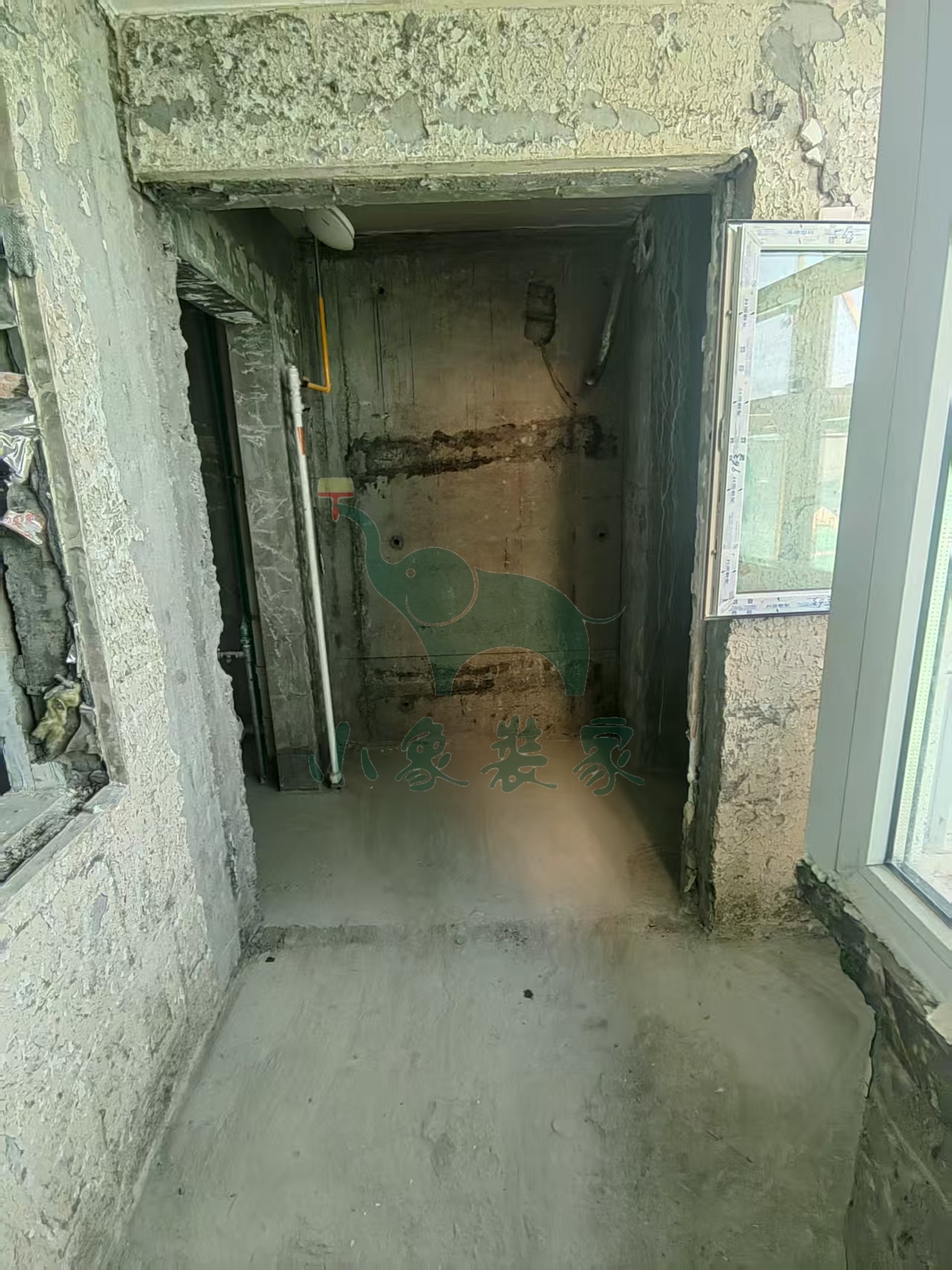

工作内容:

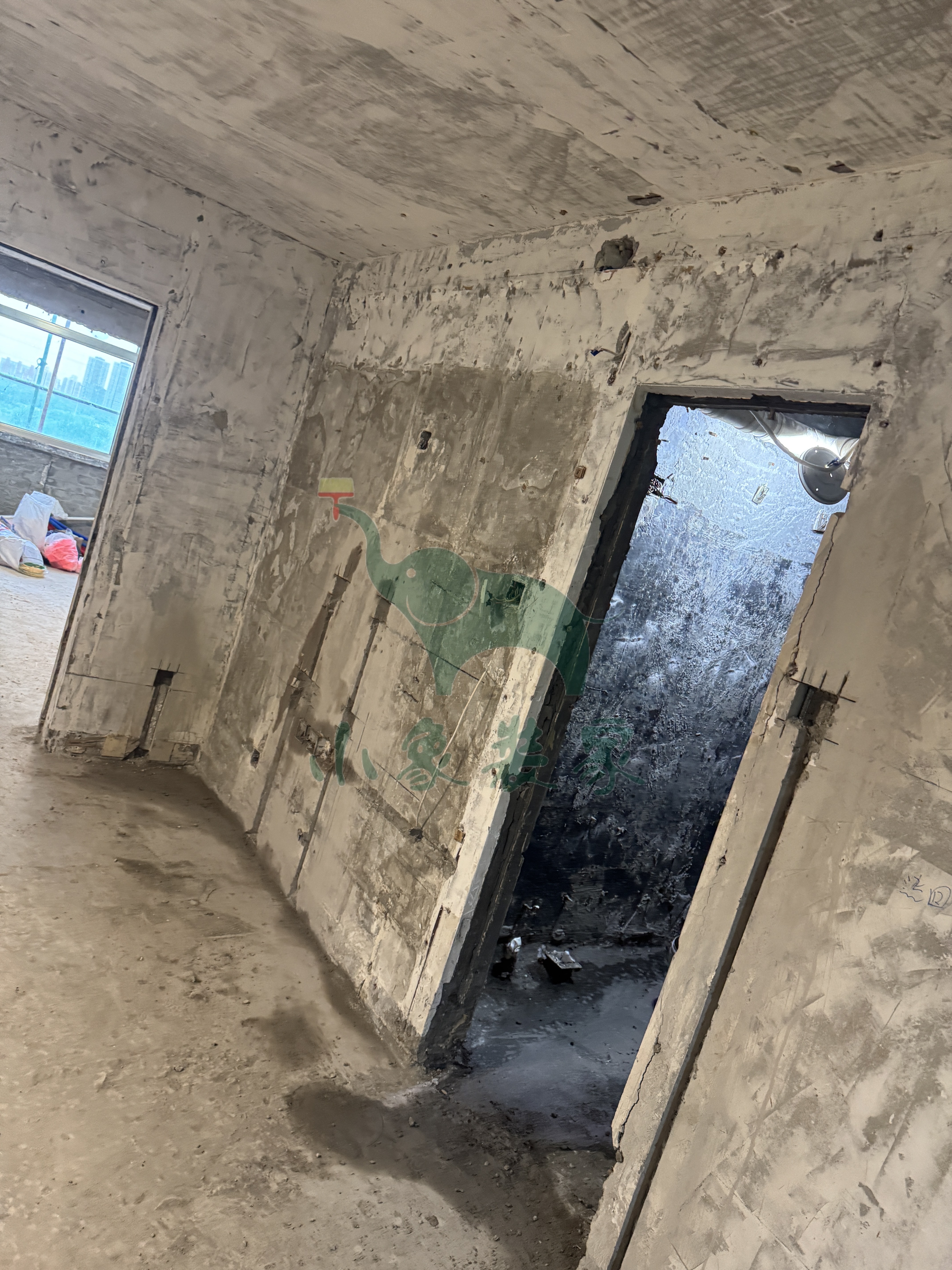

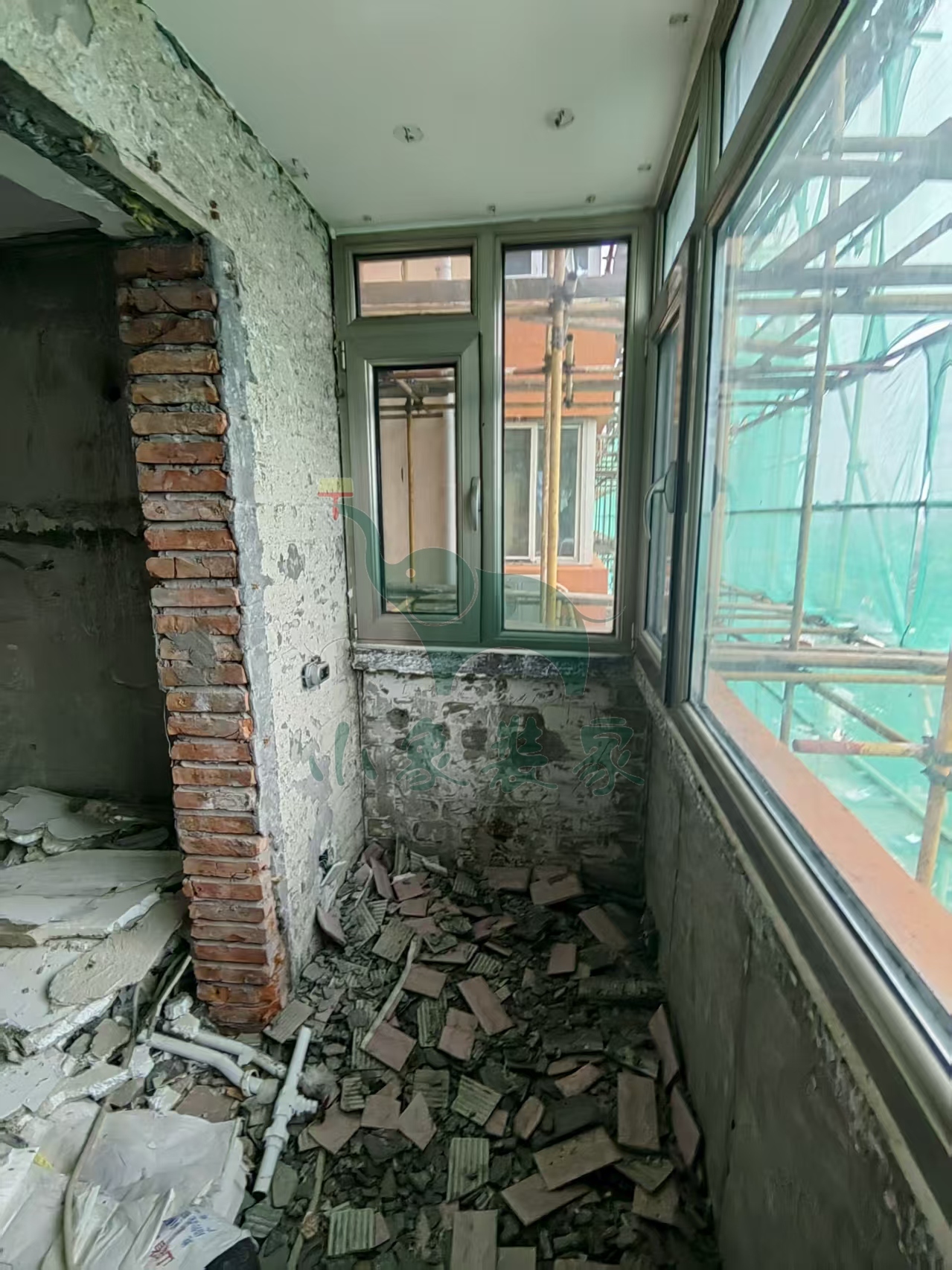

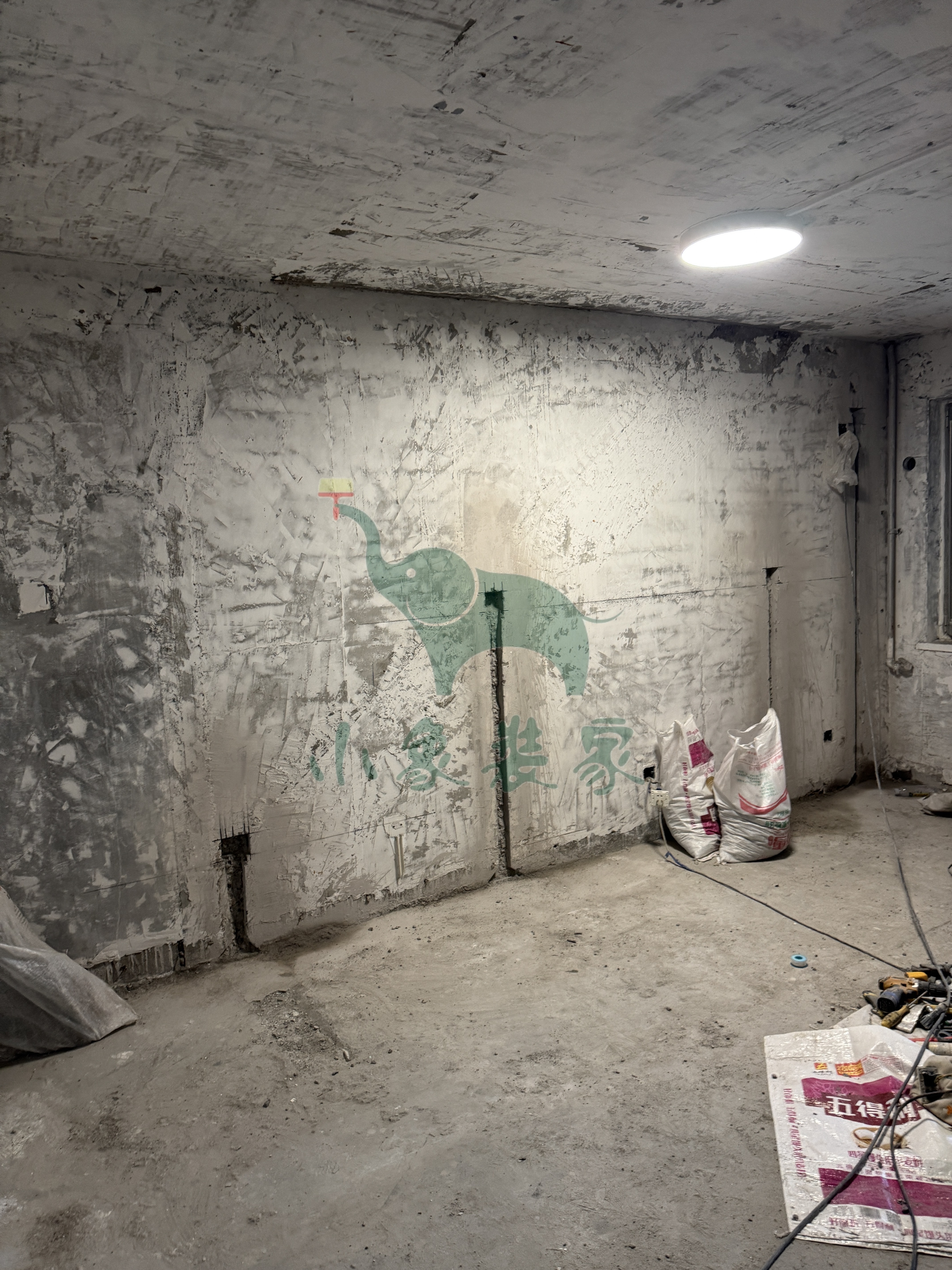

拆除工程-清运垃圾已完工。
竣工总进度:15%。
施工人员:黄铁良。
共9张
【明日播报】
2025-07-19停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-07-17 星期四
工作内容:

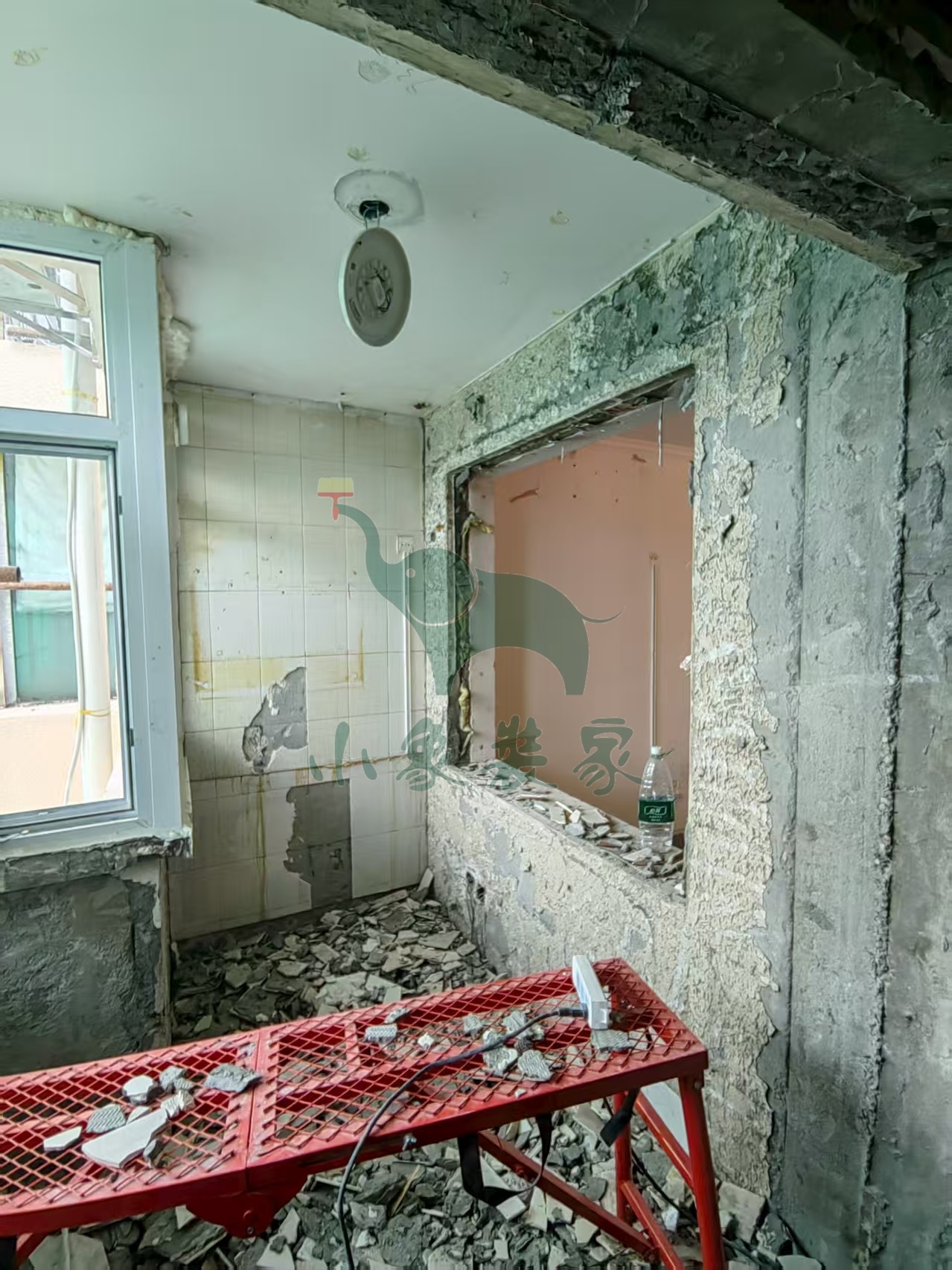

拆除工程-拆除轻体墙、保温墙已完工

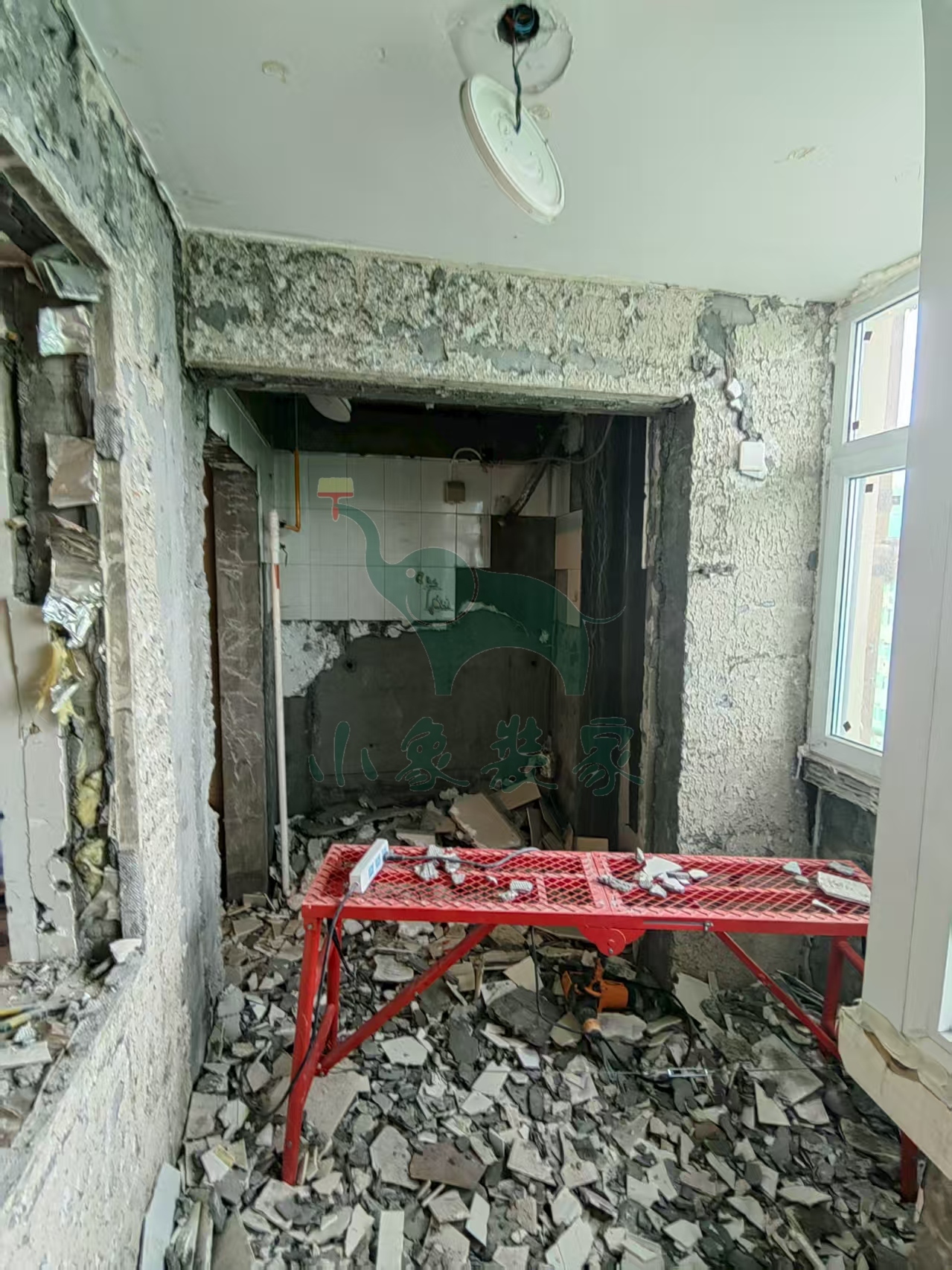

拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工。
竣工总进度:5%。
施工人员:黄铁良。
共4张
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-拆除卫生间墙地砖

施工人员:黄铁良。
2025-07-15 星期二

工作内容:

开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:黄铁良。
共5张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

施工人员:黄铁良。
