地址
昌平区 西环里46号楼
业主
张先生
工长
郭 涛
装修类型
局装
面积户型
98.00㎡|三居

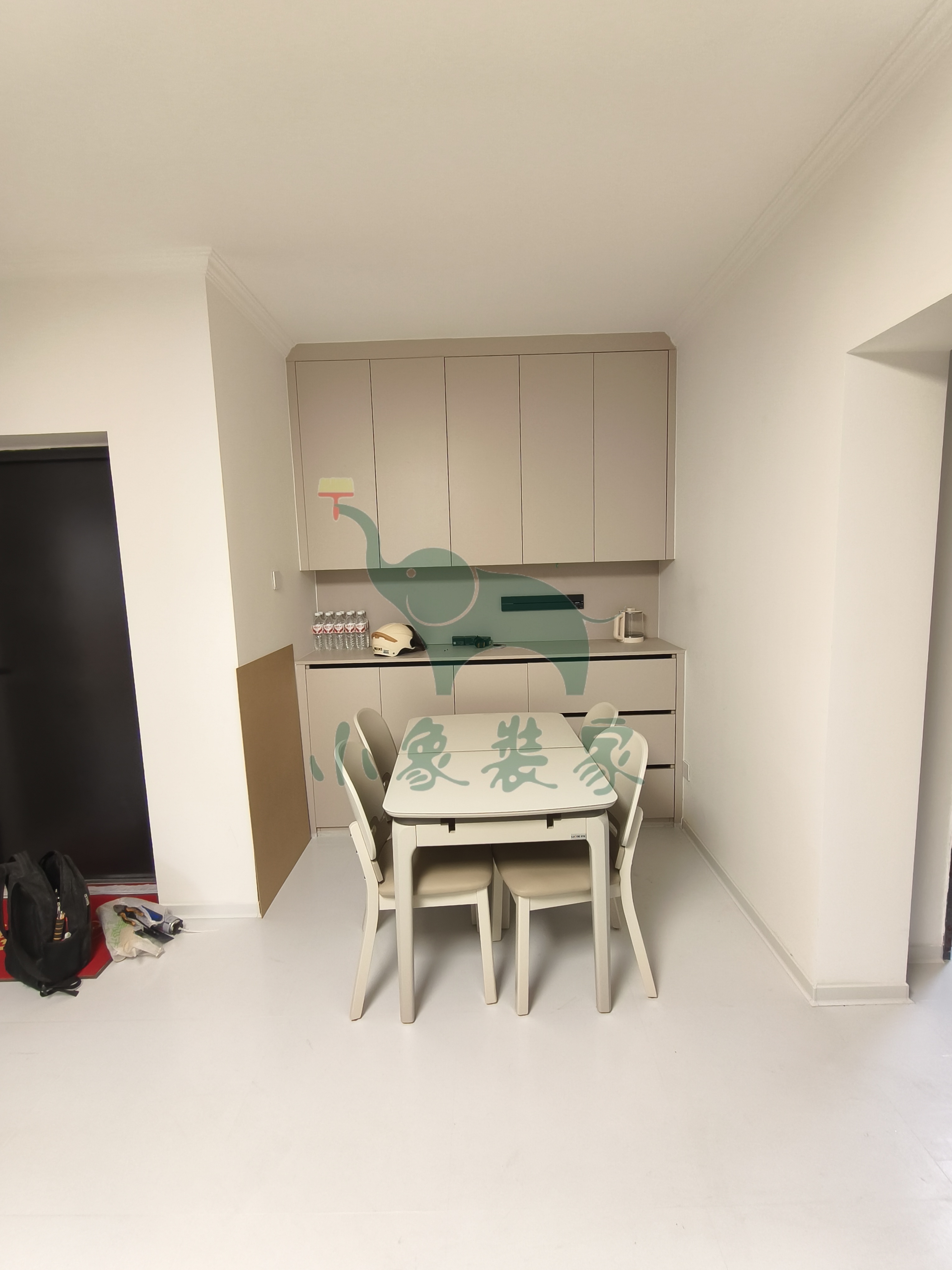

工地播报
2025-10-01 星期三
工作内容:

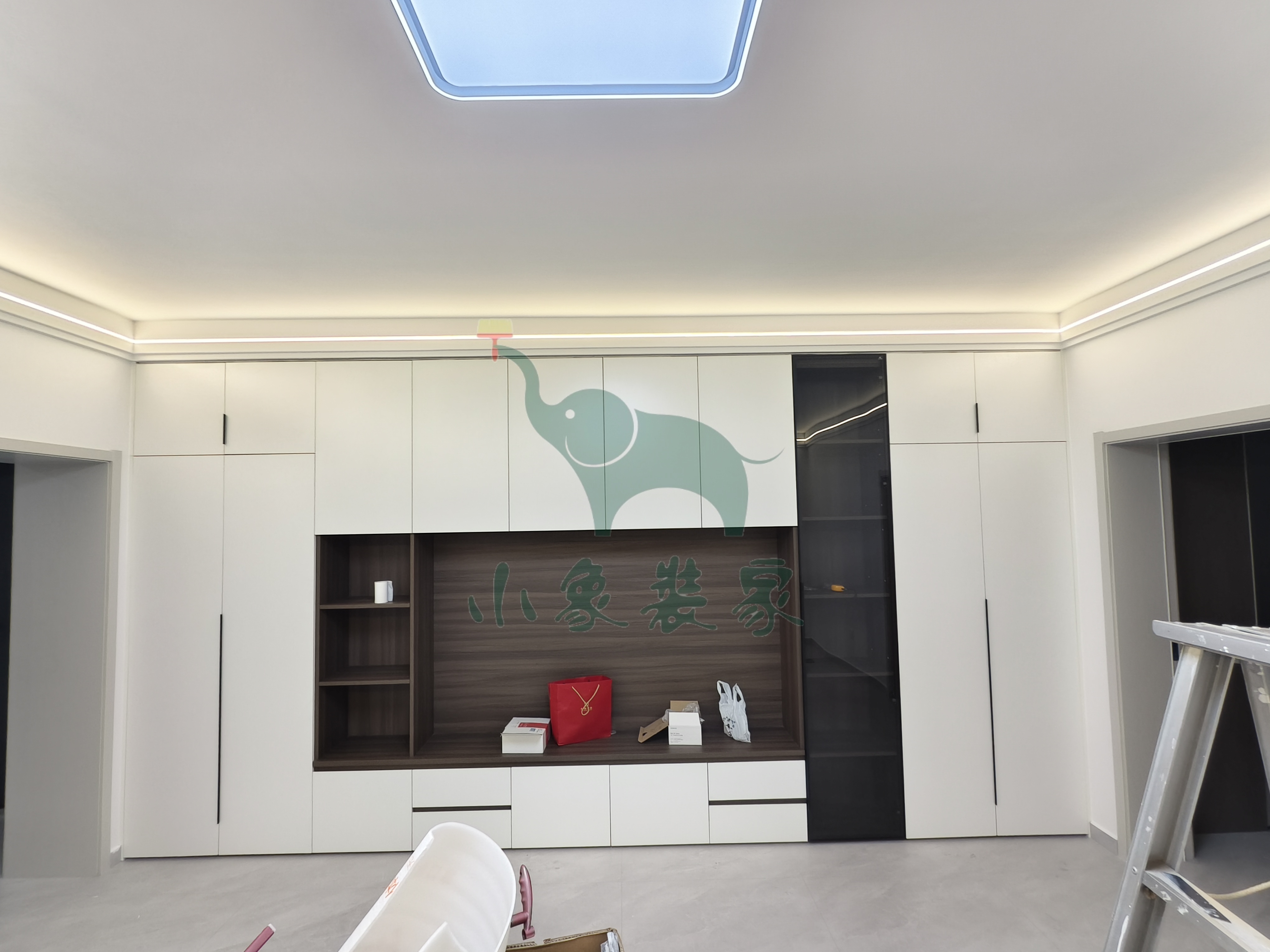

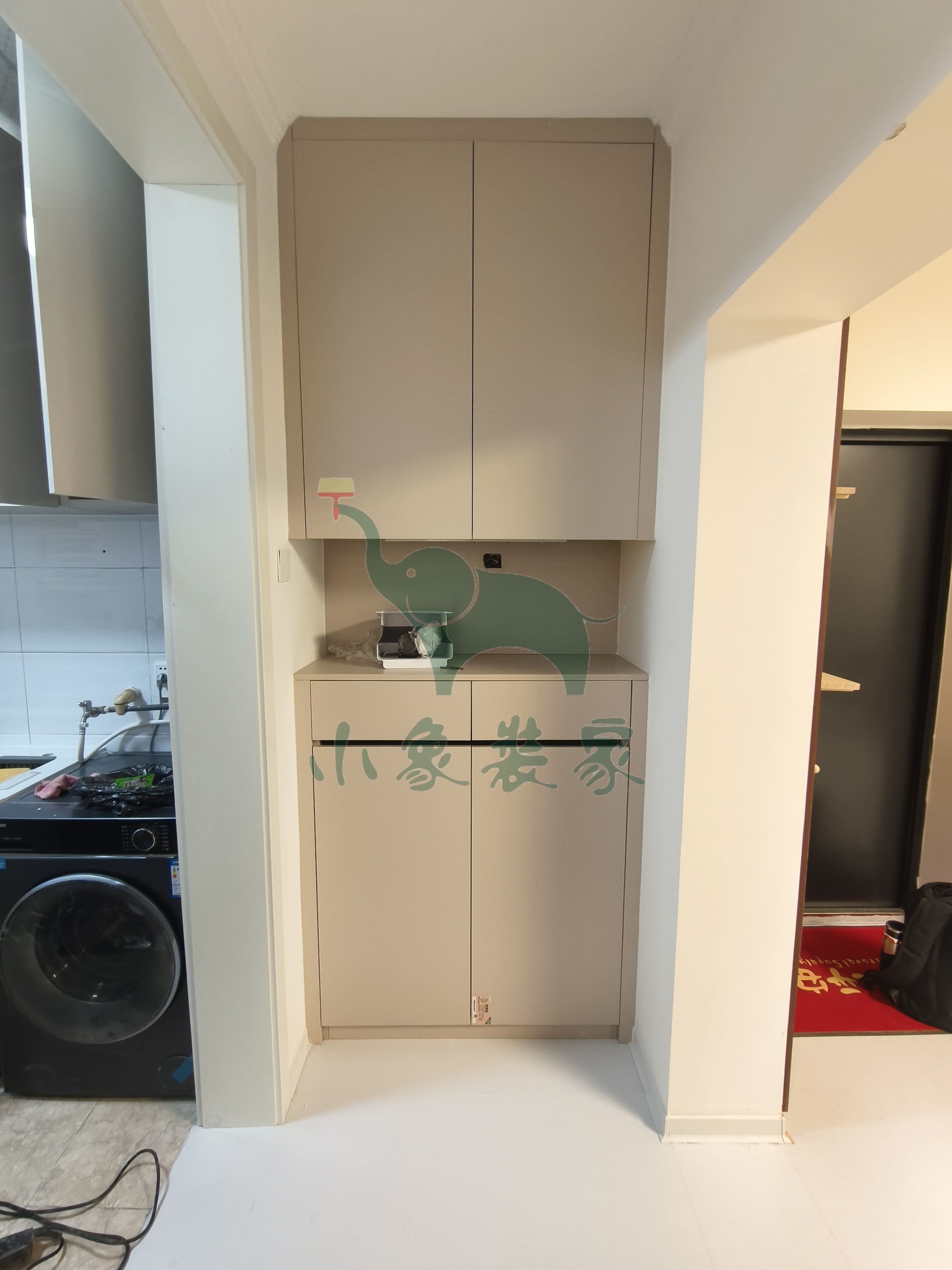

主材工程-家具安装已完工。
竣工总进度:90%。
施工人员:厂家安装。
共9张
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。

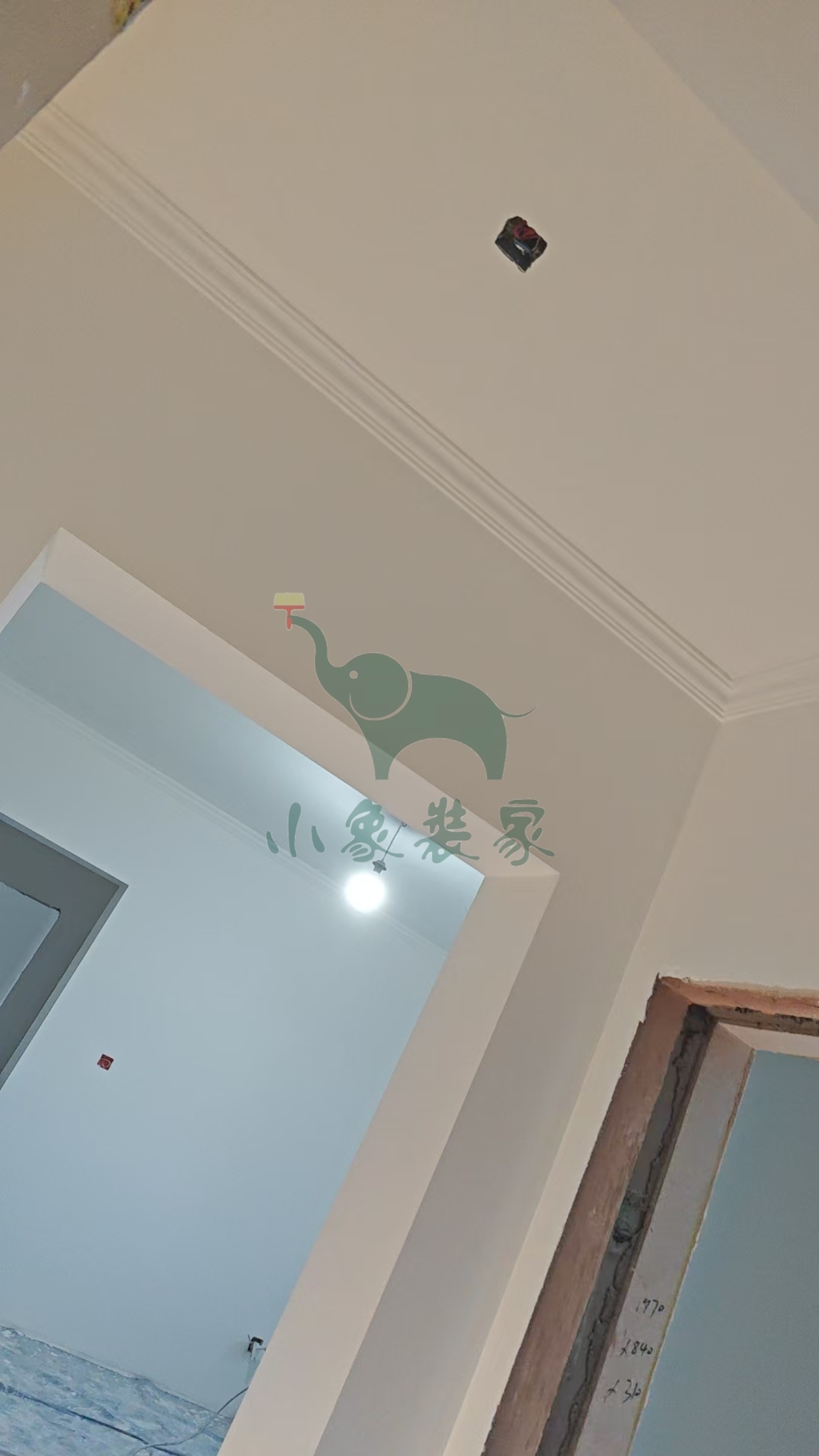

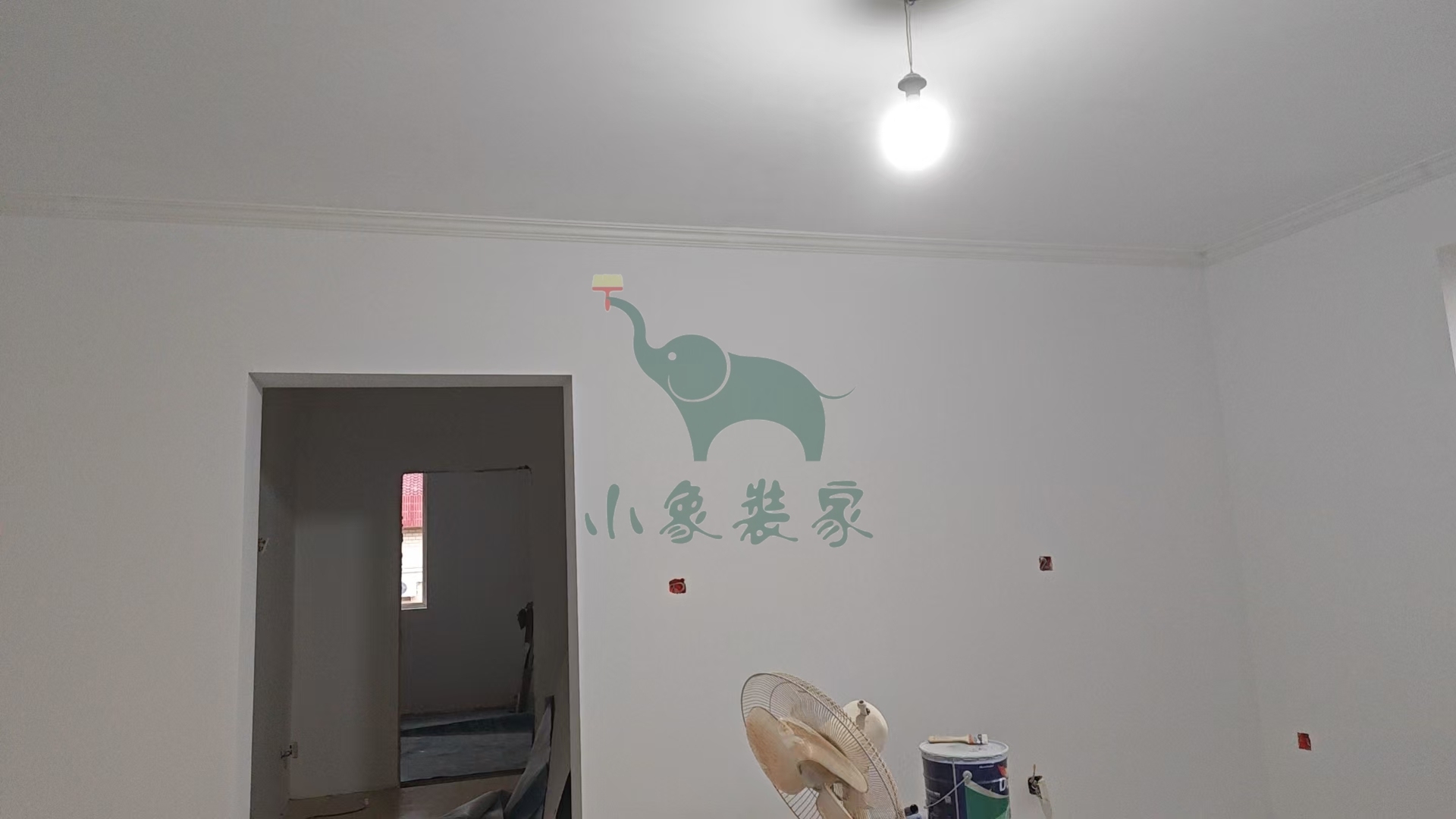

2025-07-30 星期三
工作内容:

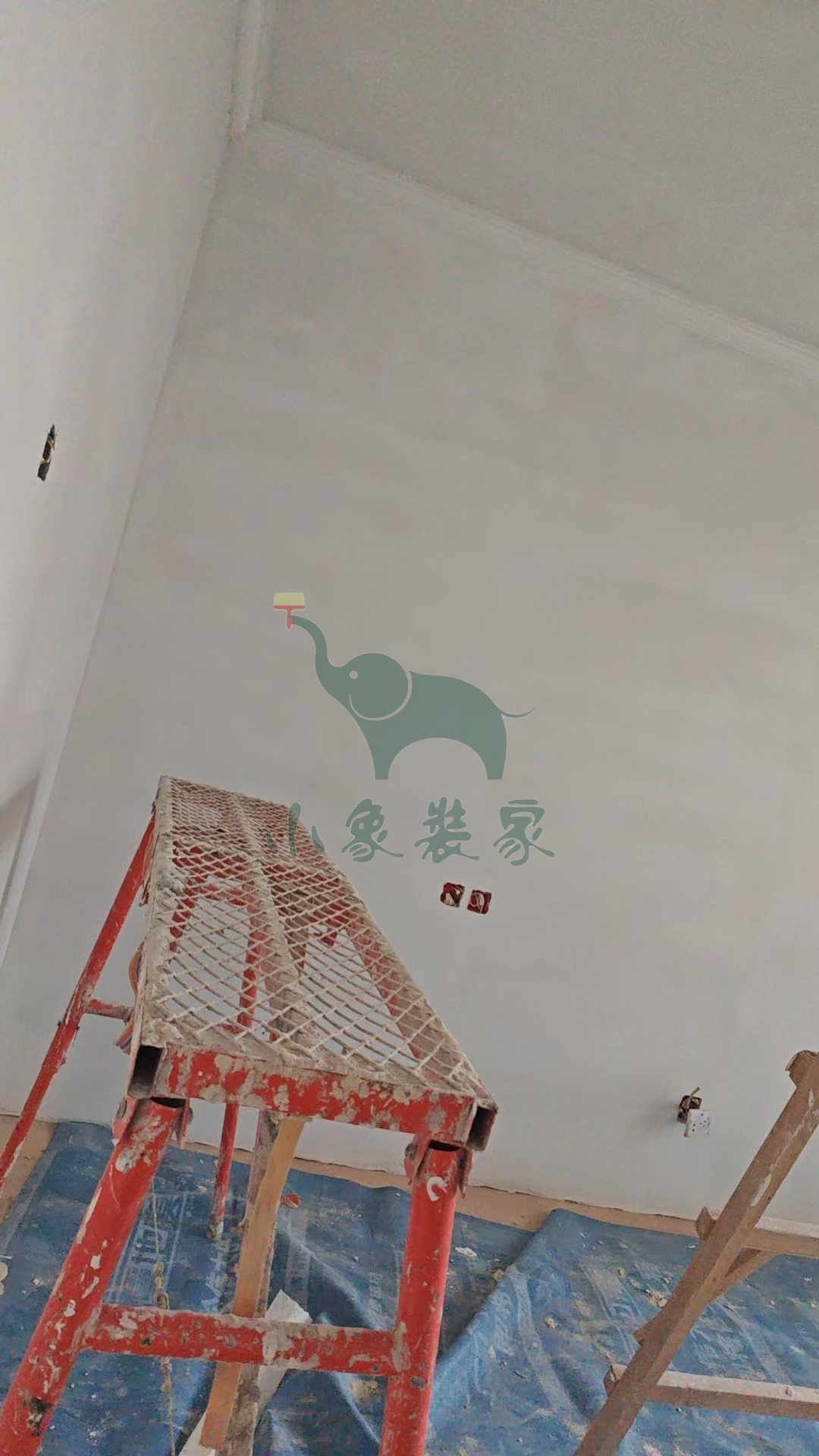

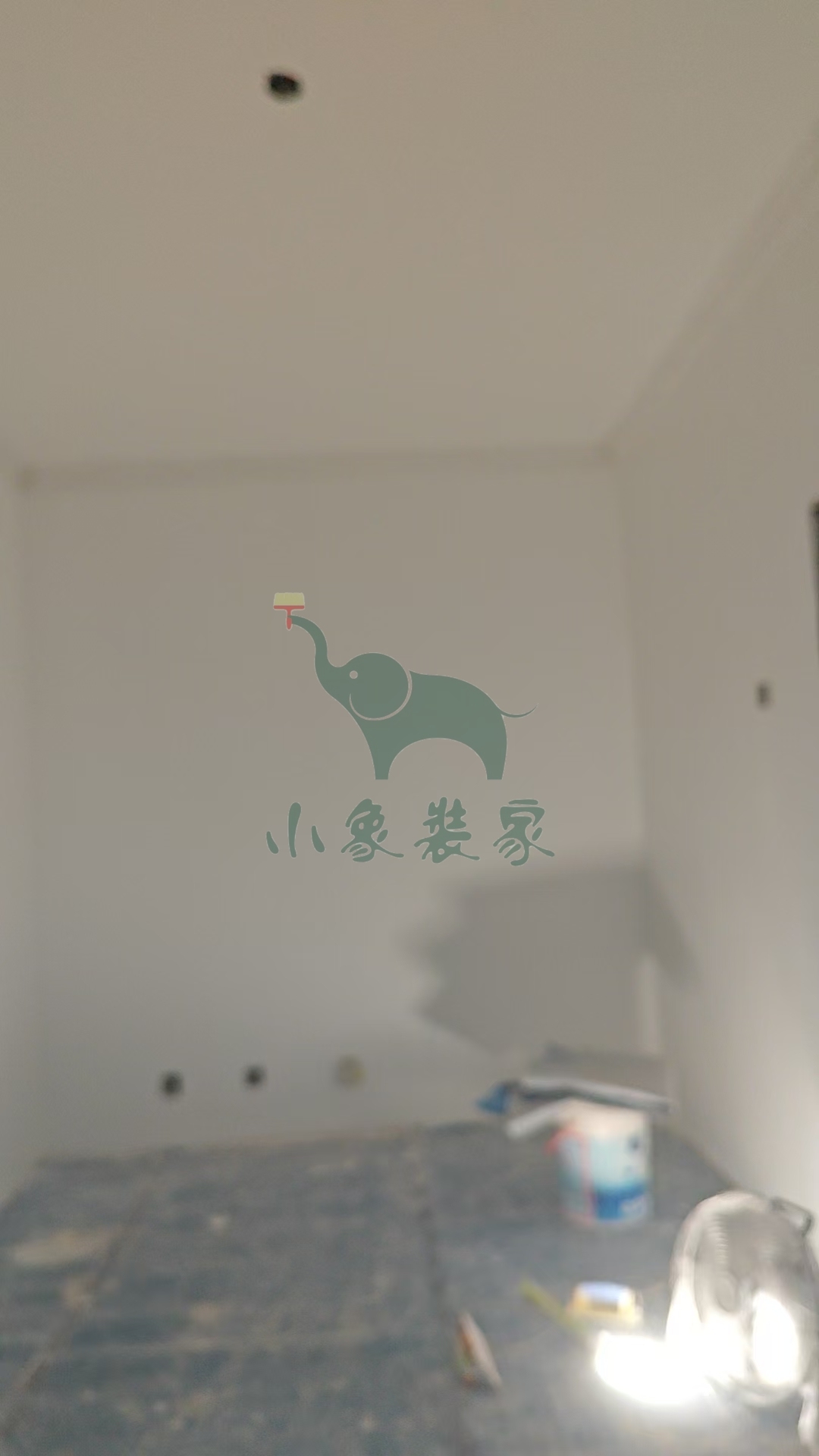

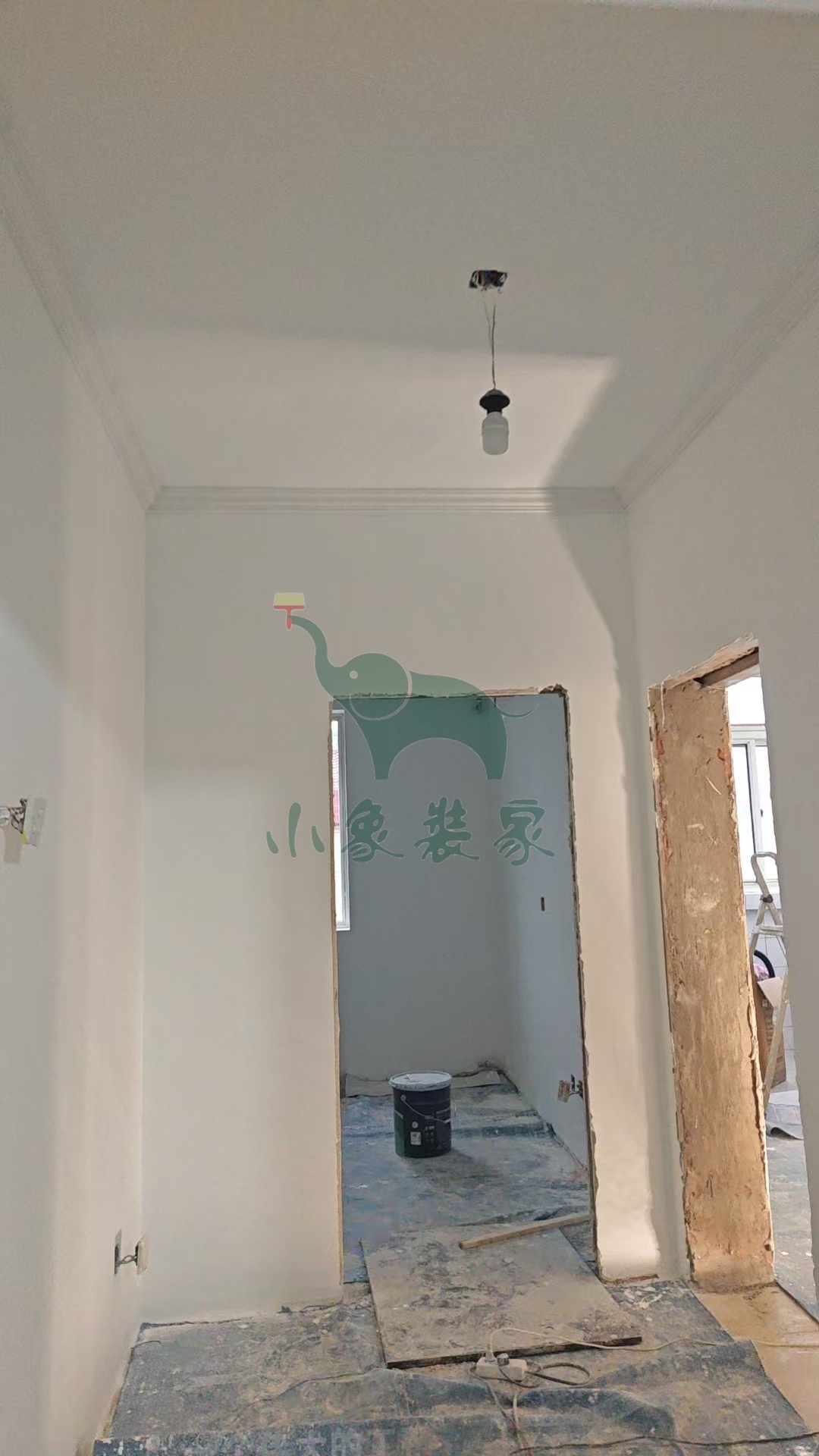

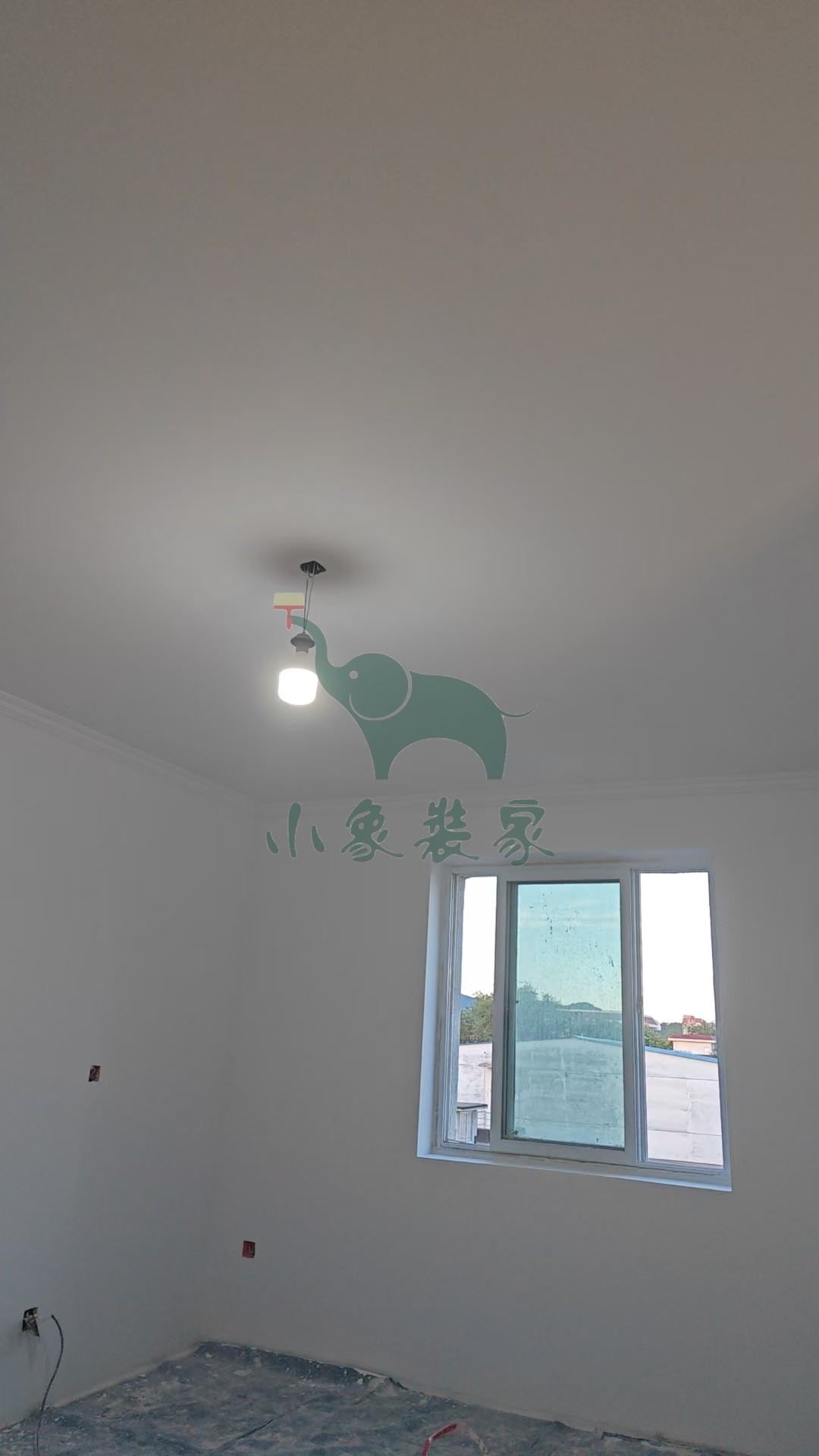

油工工程-滚刷两面漆已完工
油工工程-清理垃圾已完工。
竣工总进度:85%。
施工人员:张高峰。
共6张

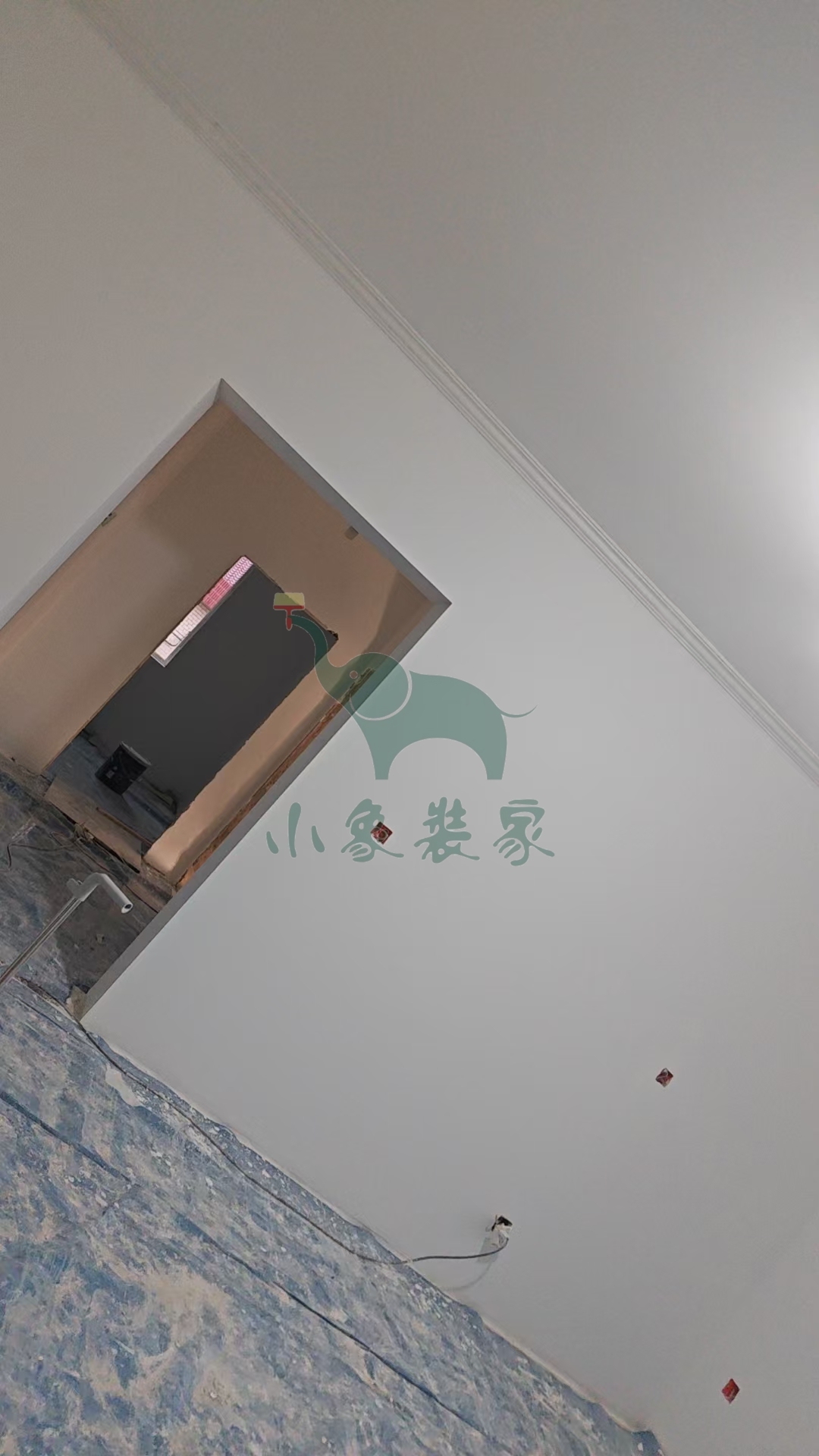

2025-07-28 星期一
工作内容:

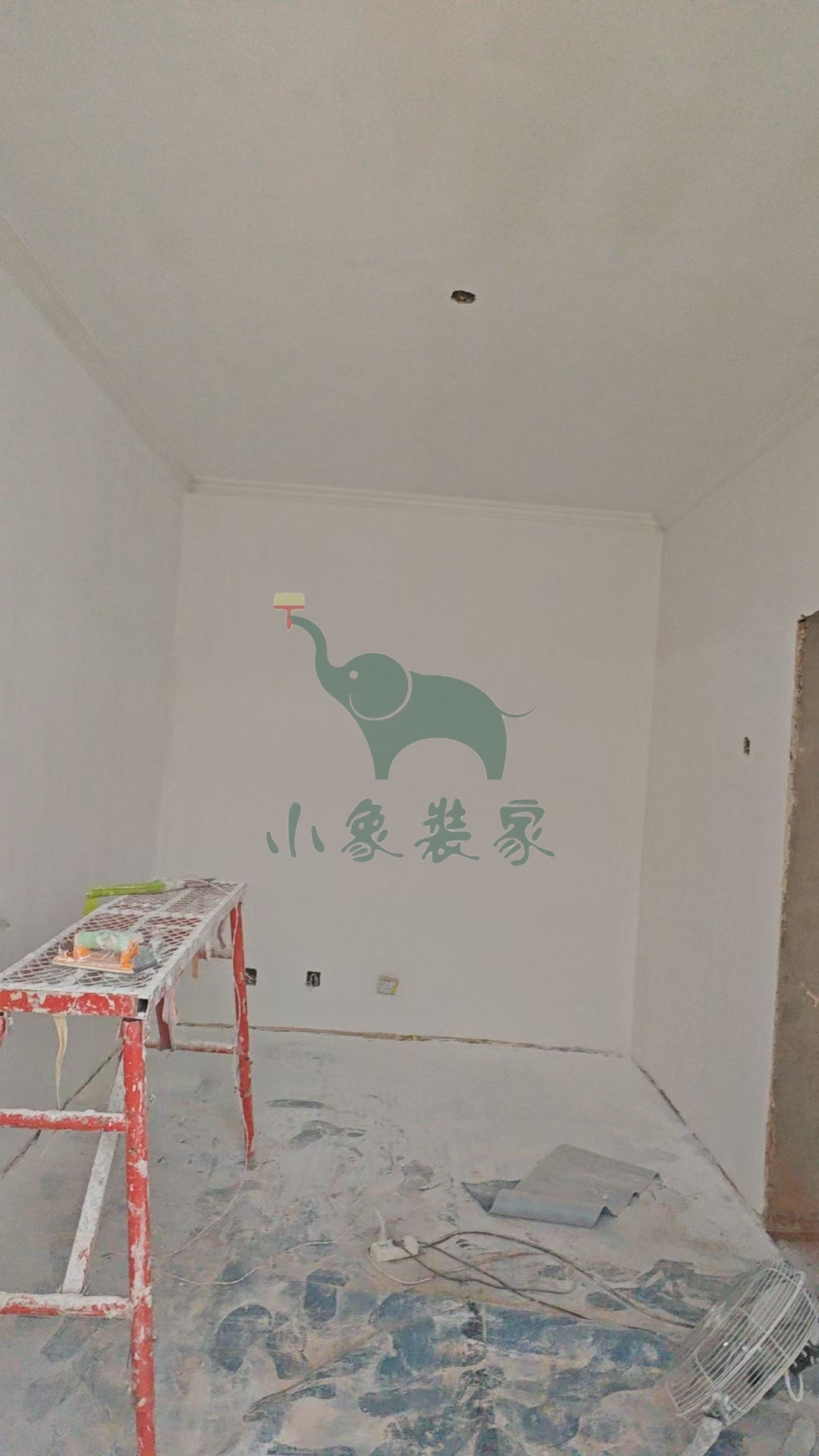

油工工程-墙顶面滚刷底漆已完工。
竣工总进度:85%。
施工人员:张高峰。
共6张
【明日播报】
工作内容:
油工工程-滚刷一面漆

油工工程-墙顶面底漆完工后修补

施工人员:张高峰。
2025-07-26 星期六

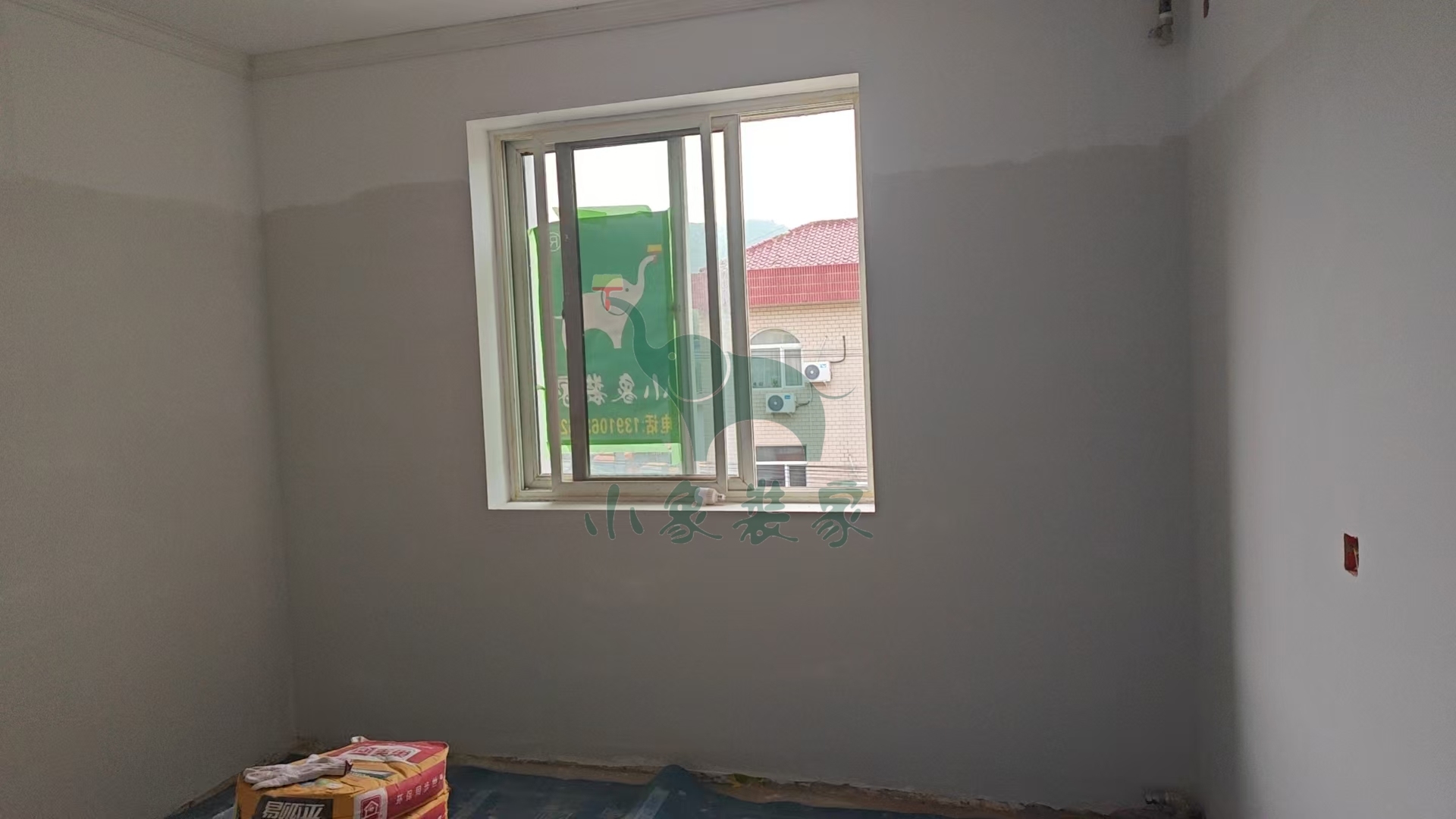

工作内容:
油工工程-墙顶面打磨砂纸还需1天。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-墙顶面滚刷底漆

施工人员:张高峰。

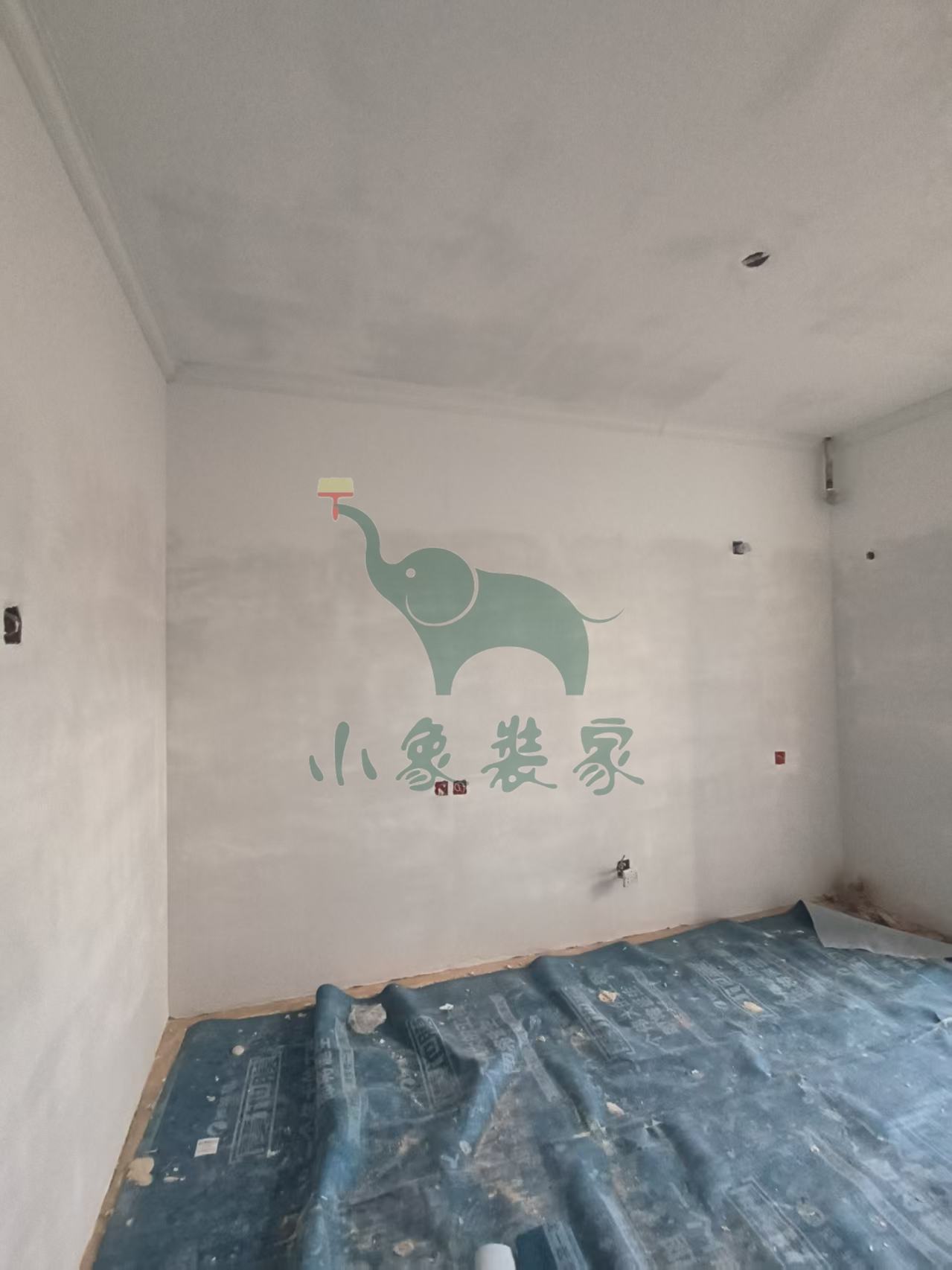

2025-07-24 星期四
工作内容:

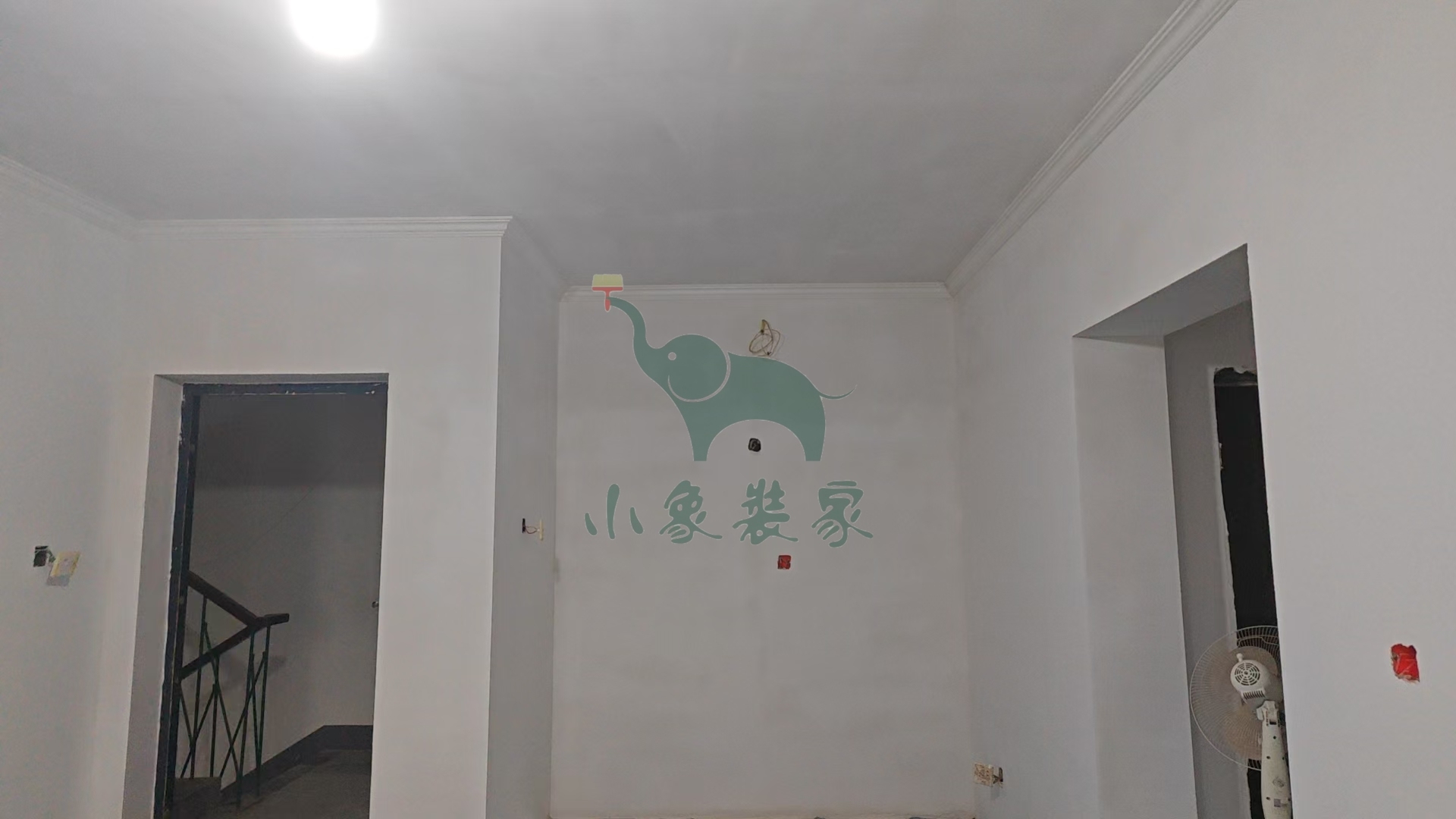

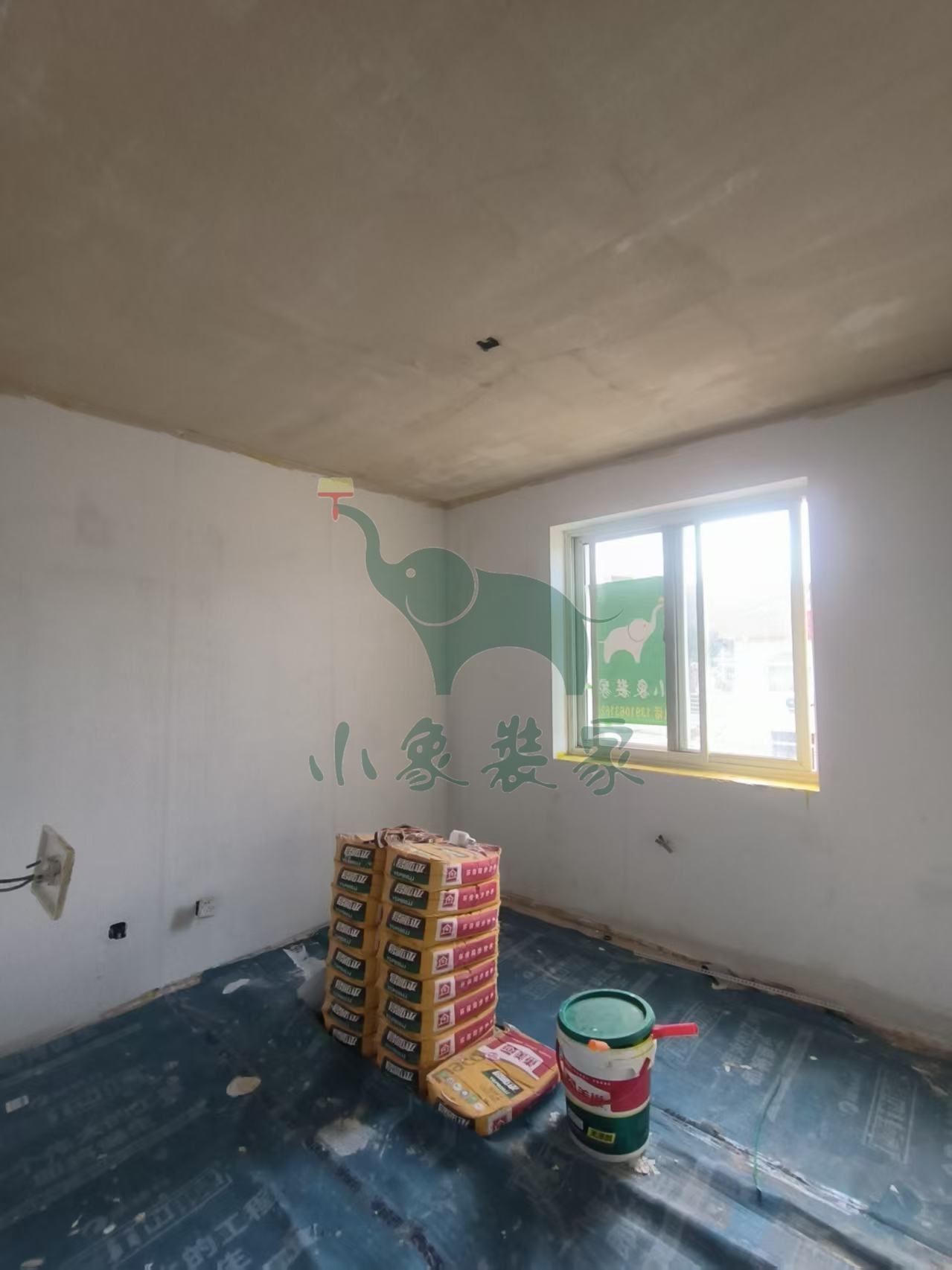

油工工程-刮第二遍腻子已完工
油工工程-刮第三遍腻子还需2天。
竣工总进度:85%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-刮第三遍腻子

施工人员:张高峰。

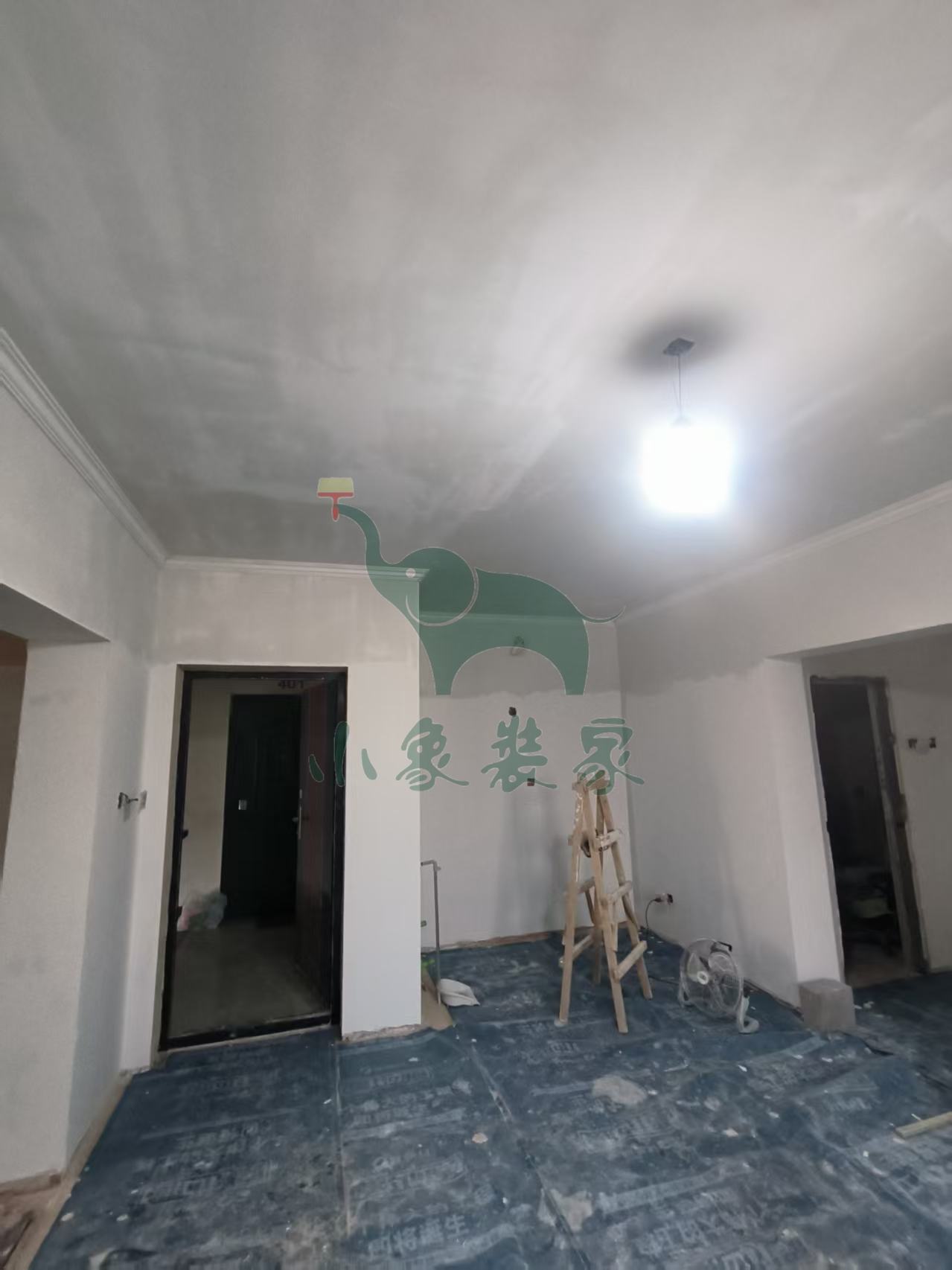

2025-07-23 星期三
工作内容:
油工工程-刮第二遍腻子还需1天。
竣工总进度:85%。
施工人员:张高峰。
共5张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

油工工程-刮第三遍腻子

施工人员:张高峰。
2025-07-22 星期二
工作内容:

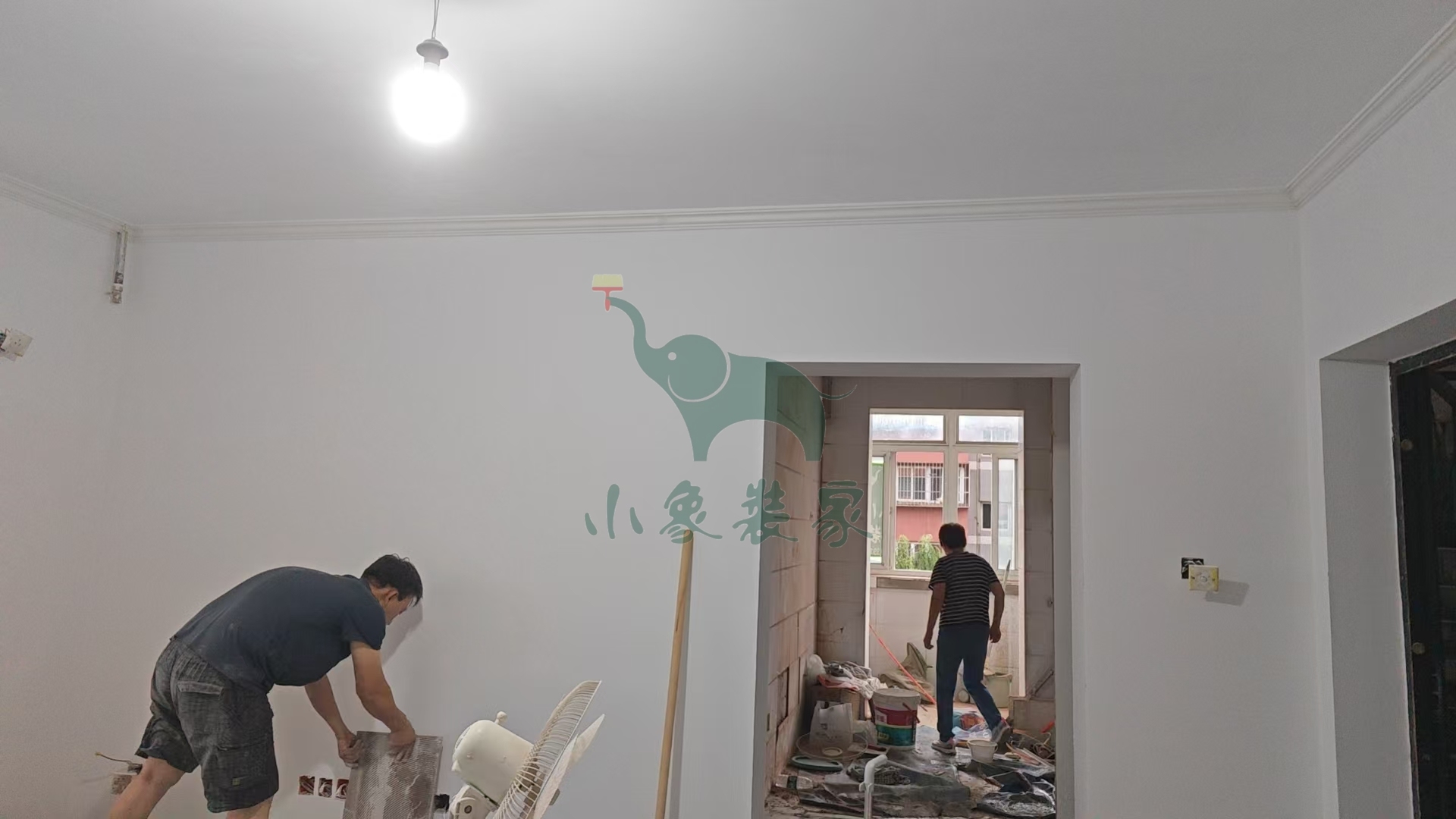

油工工程-刮第一遍腻子还需1天
油工工程-粘贴石膏线已完工。
竣工总进度:85%。
施工人员:张高峰。
共5张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

油工工程-刮第一遍腻子

施工人员:张高峰。

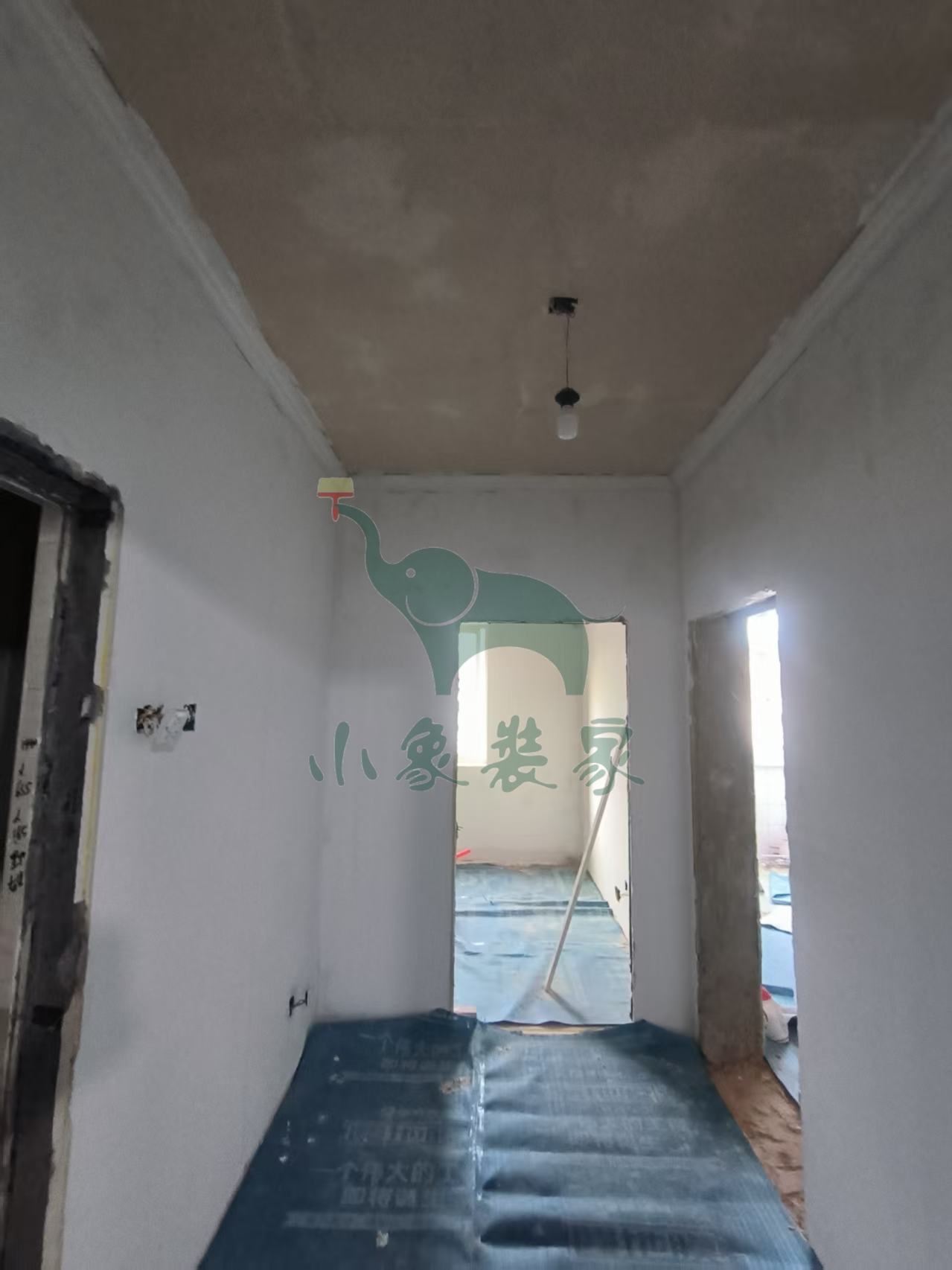

2025-07-21 星期一
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:25%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

油工工程-粘贴石膏线

施工人员:张高峰。

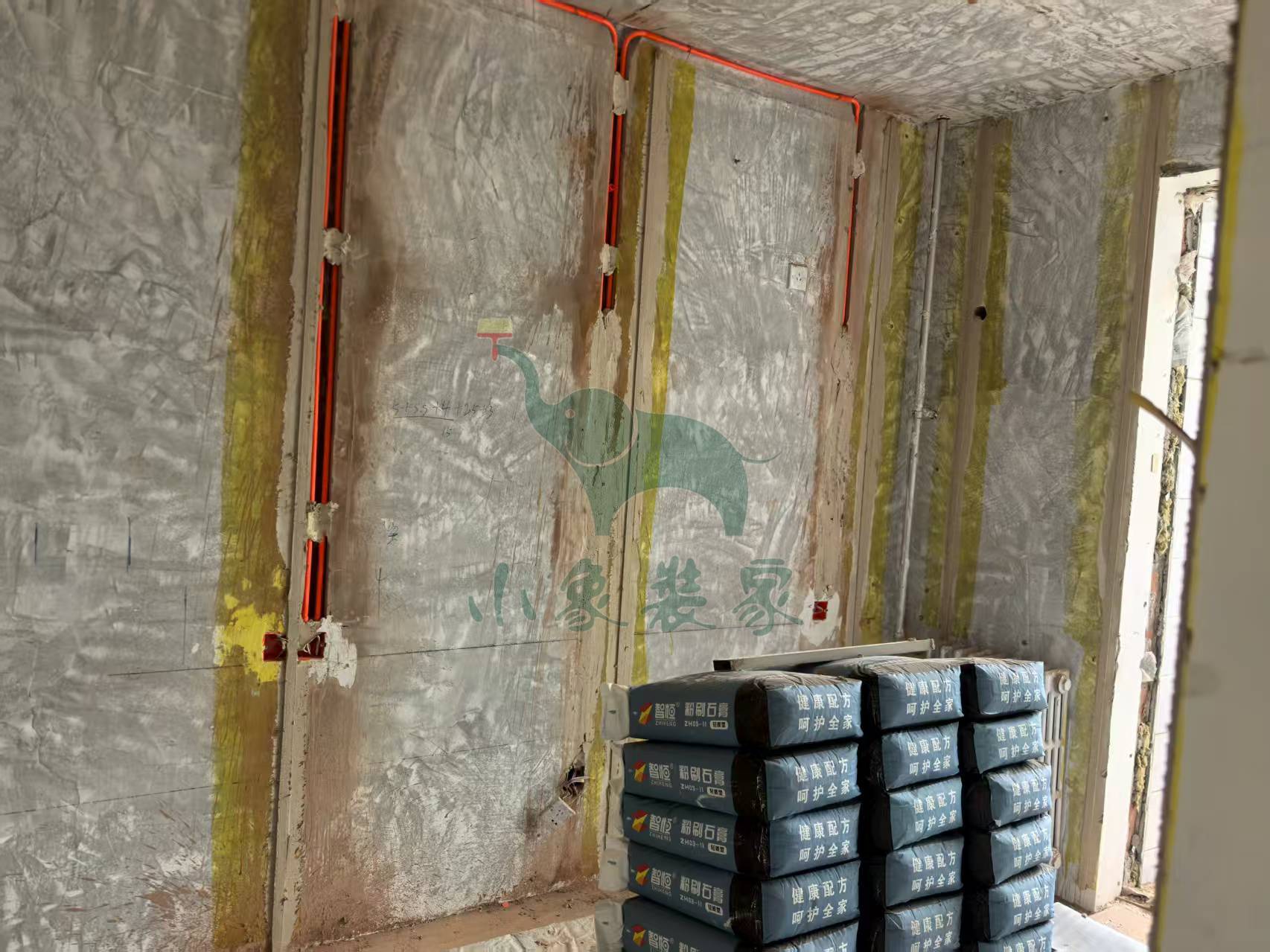

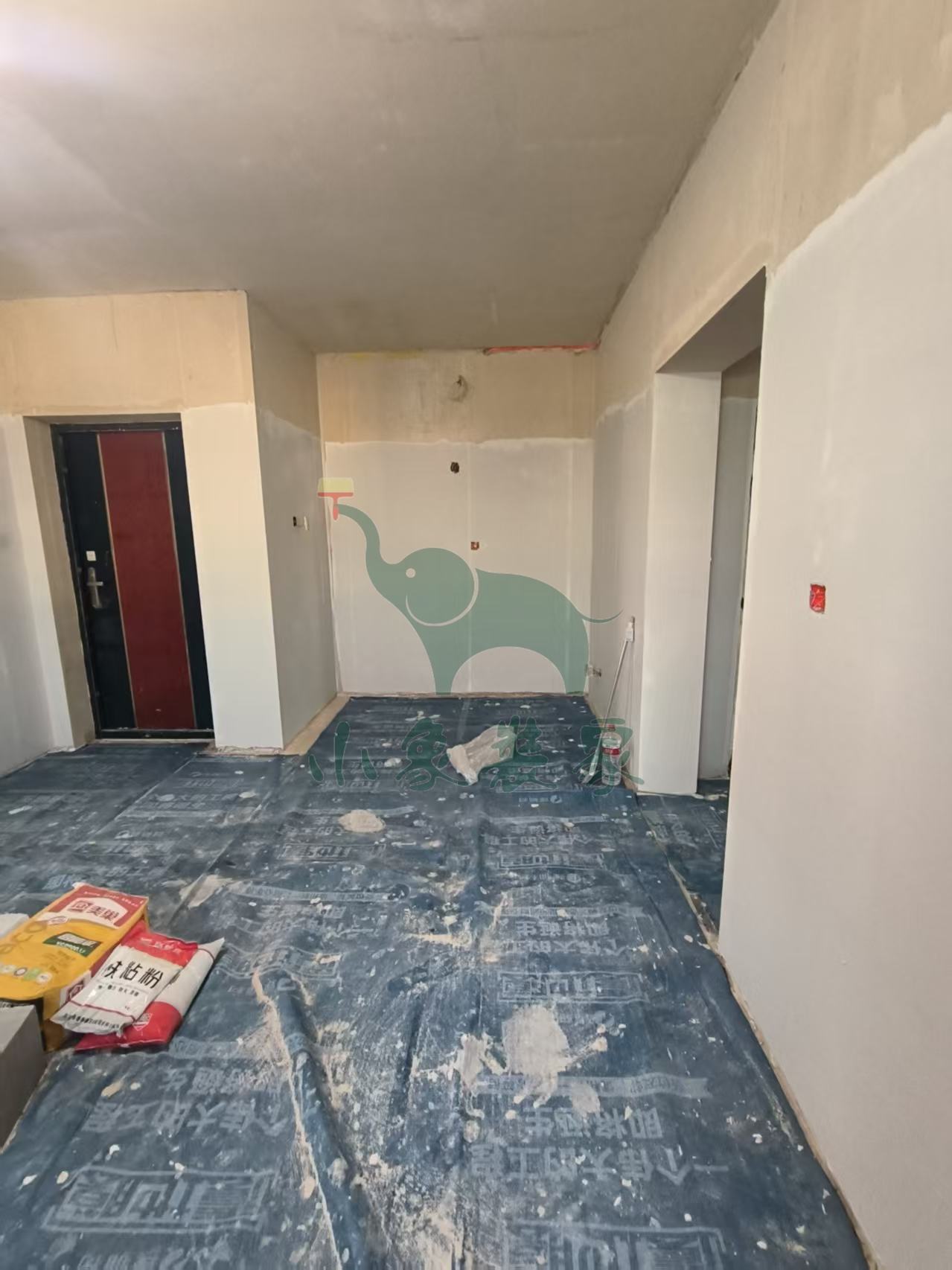

2025-07-10 星期四

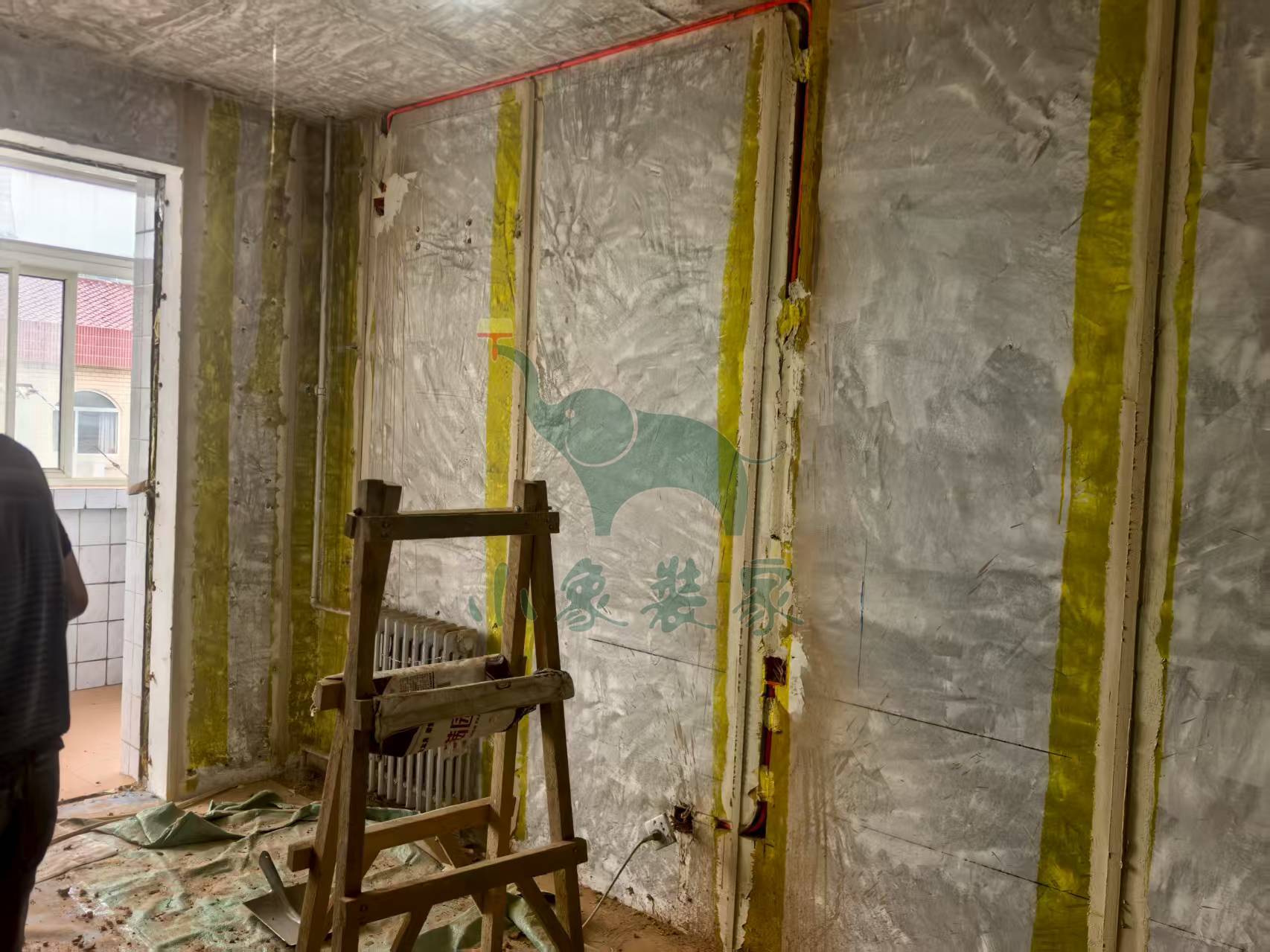

工作内容:

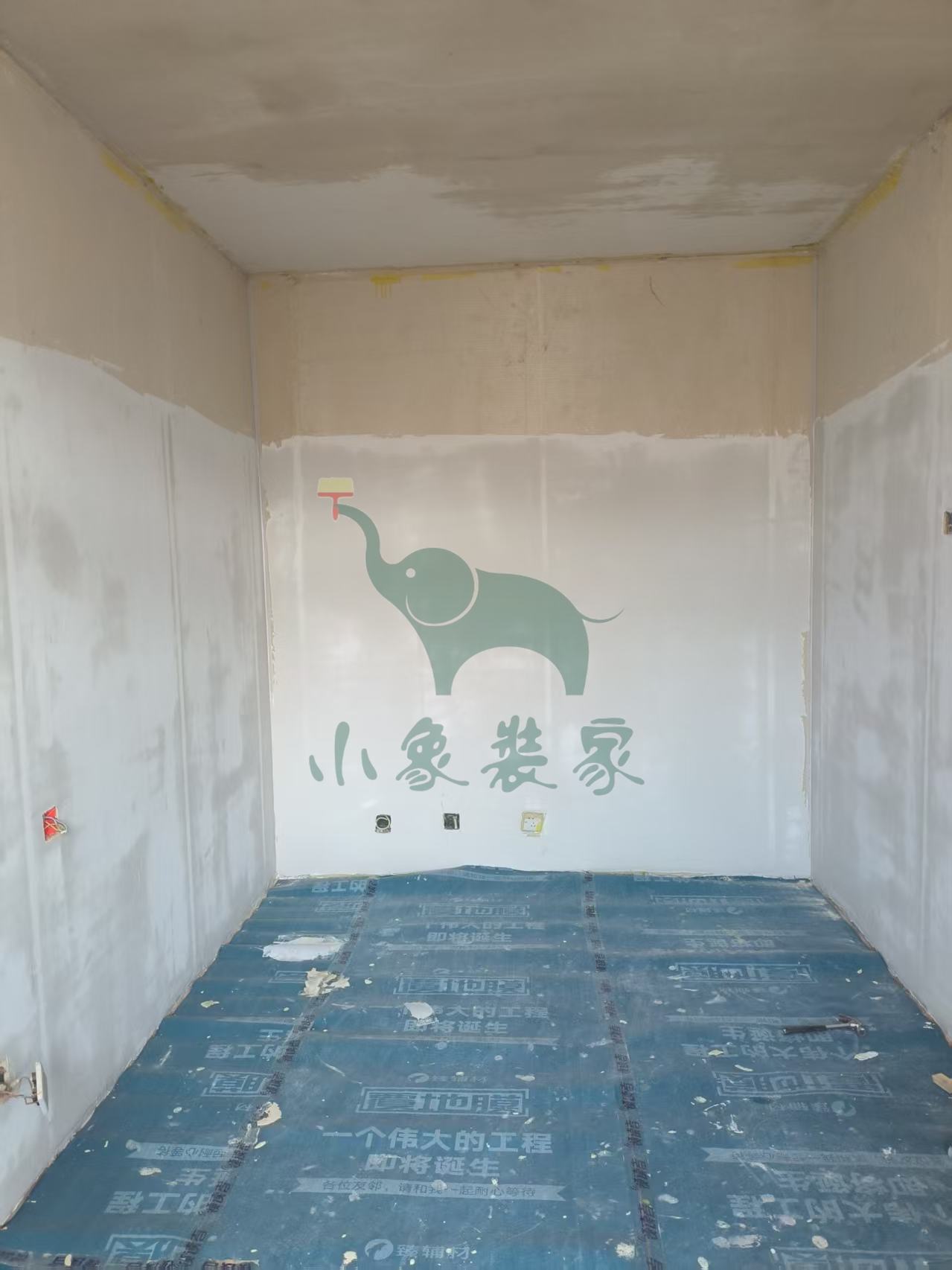

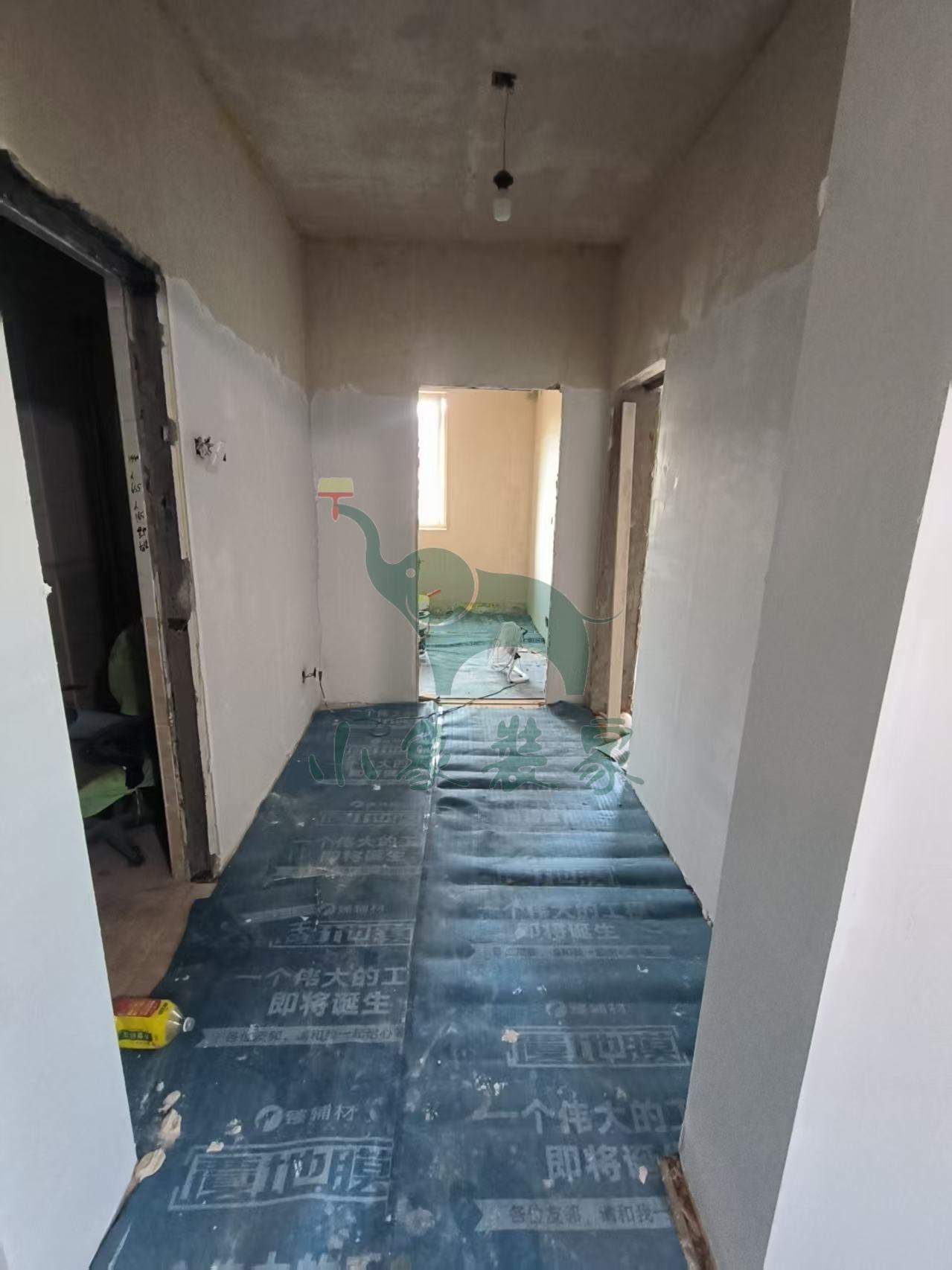

油工工程-冲筋打点已完工。
竣工总进度:25%。
施工人员:张高峰。
共8张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:张高峰。

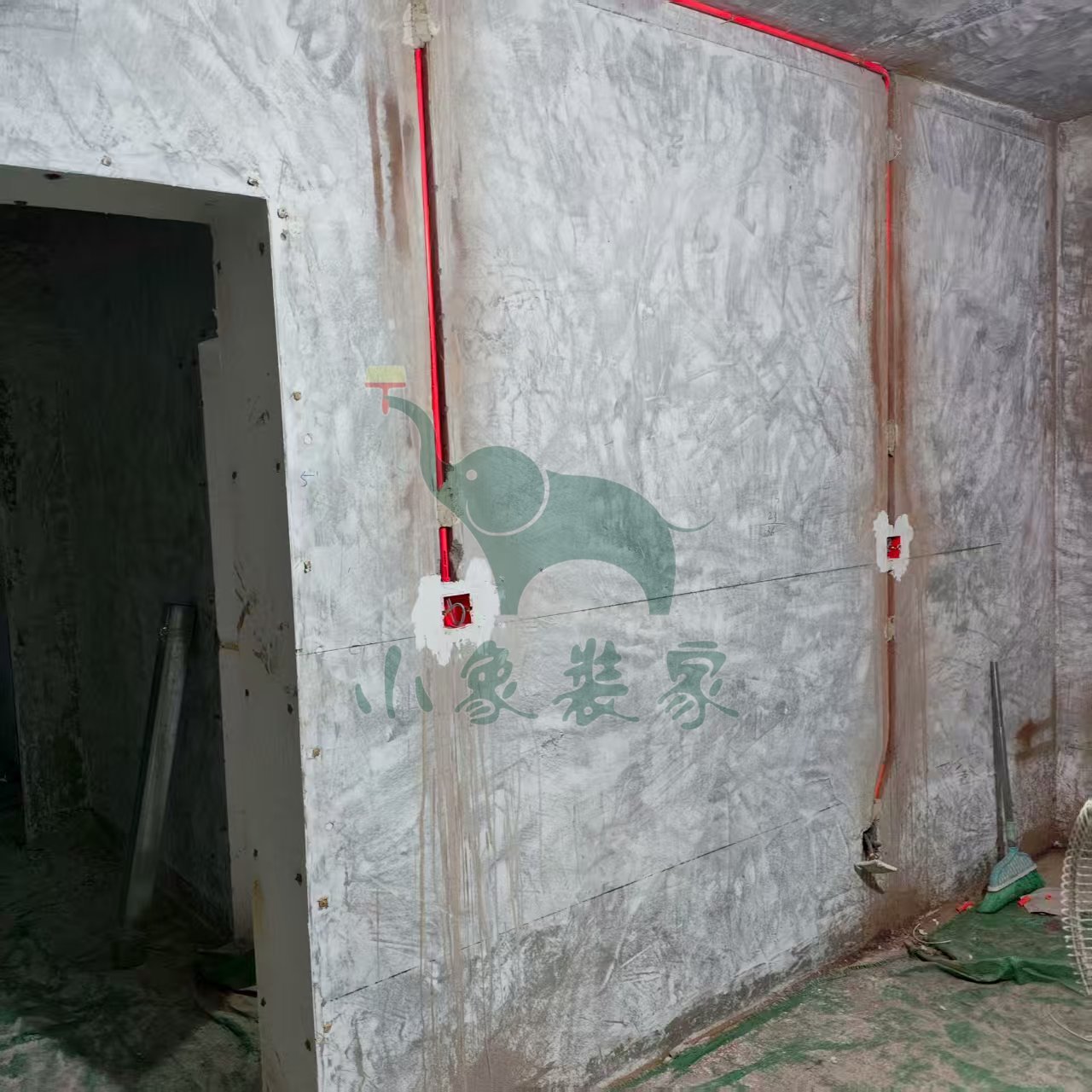

2025-07-07 星期一

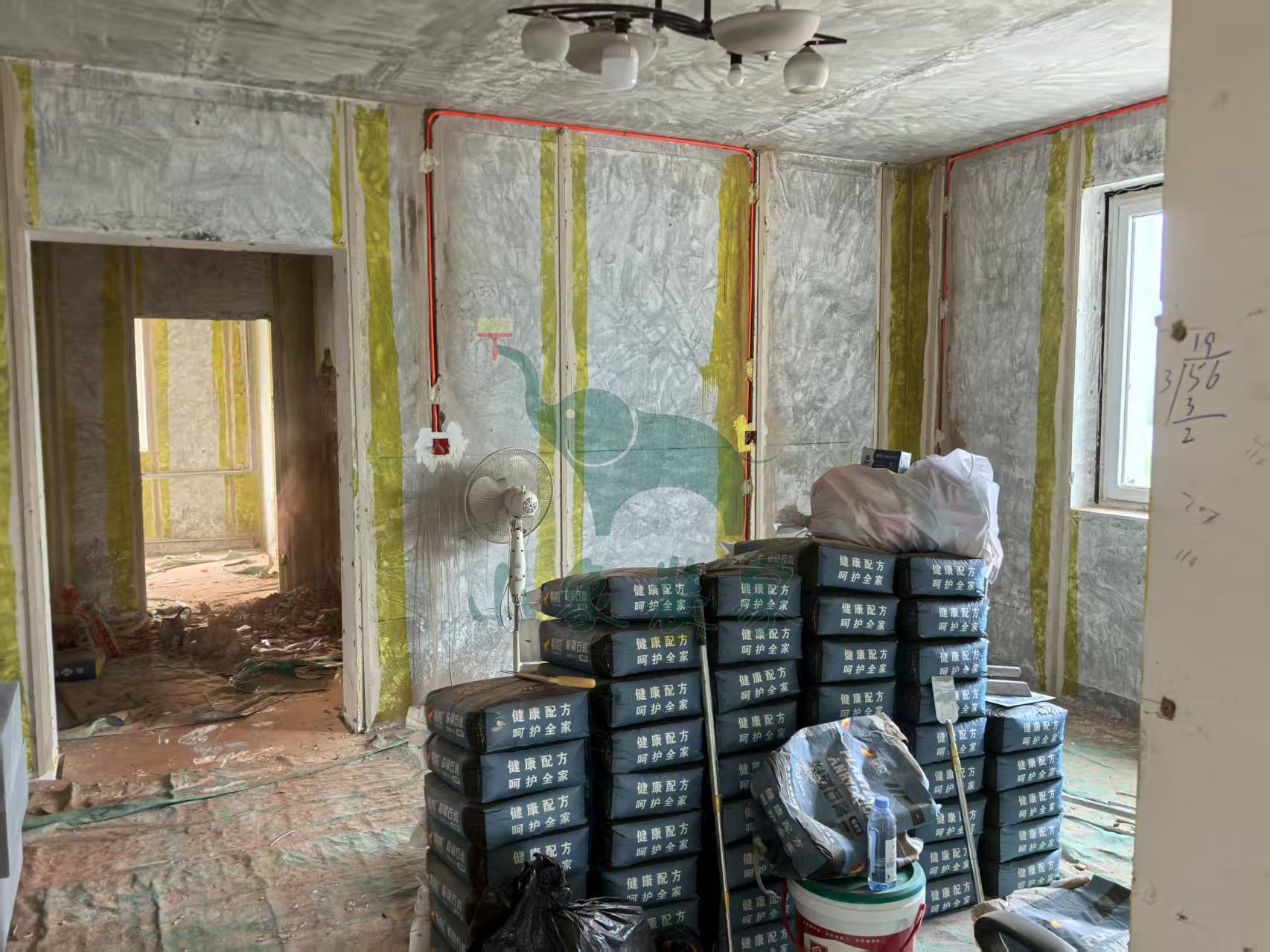

工作内容:
水电工程-电盒安装已完工
水电工程-电线布管已完工
水电工程-清理垃圾已完工。
竣工总进度:20%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
油工工程-墙、顶面、刷墙锢

油工工程-冲筋打点

施工人员:张高峰。
