工地播报
2025-09-15 星期一
工作内容:

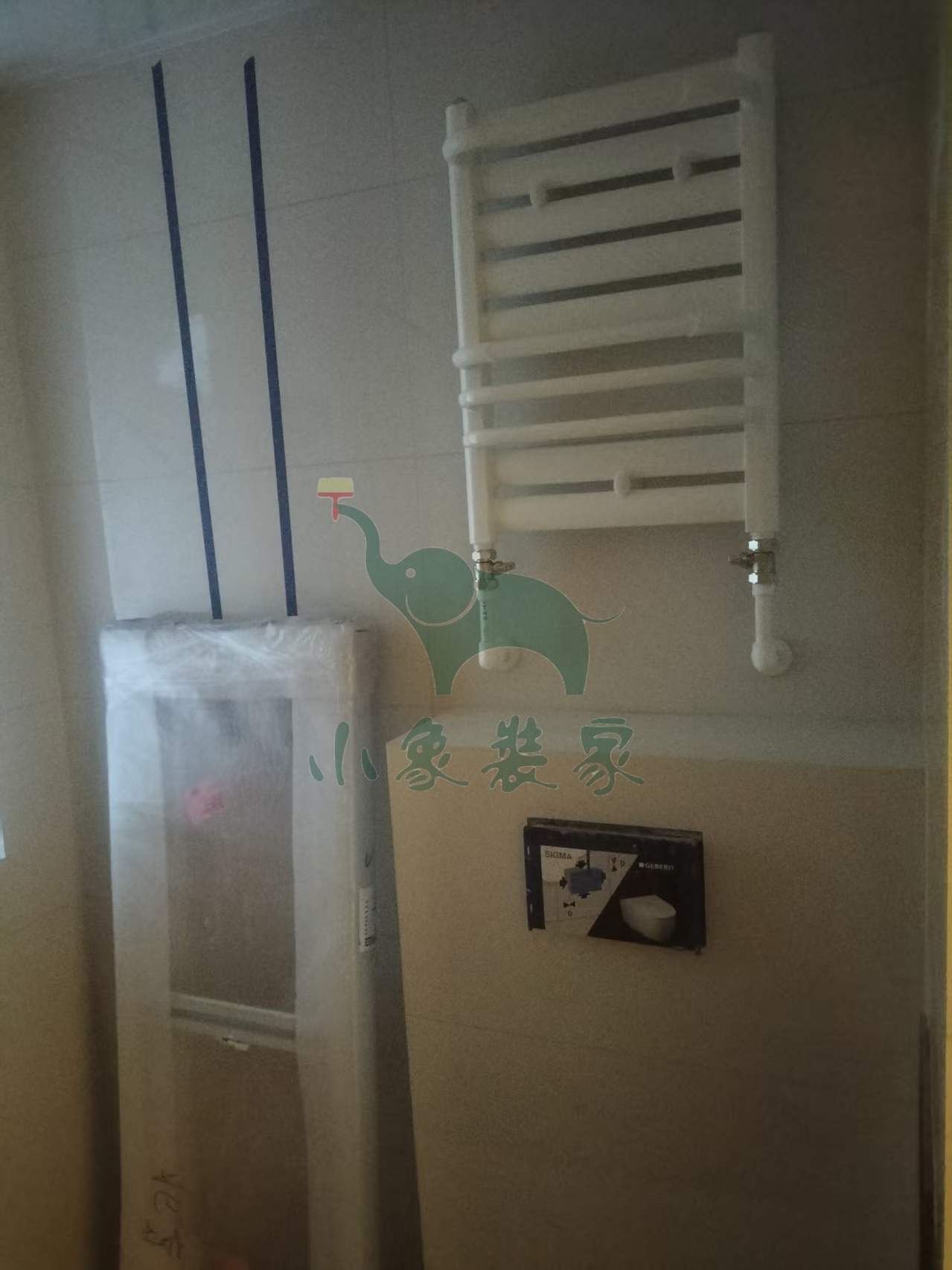

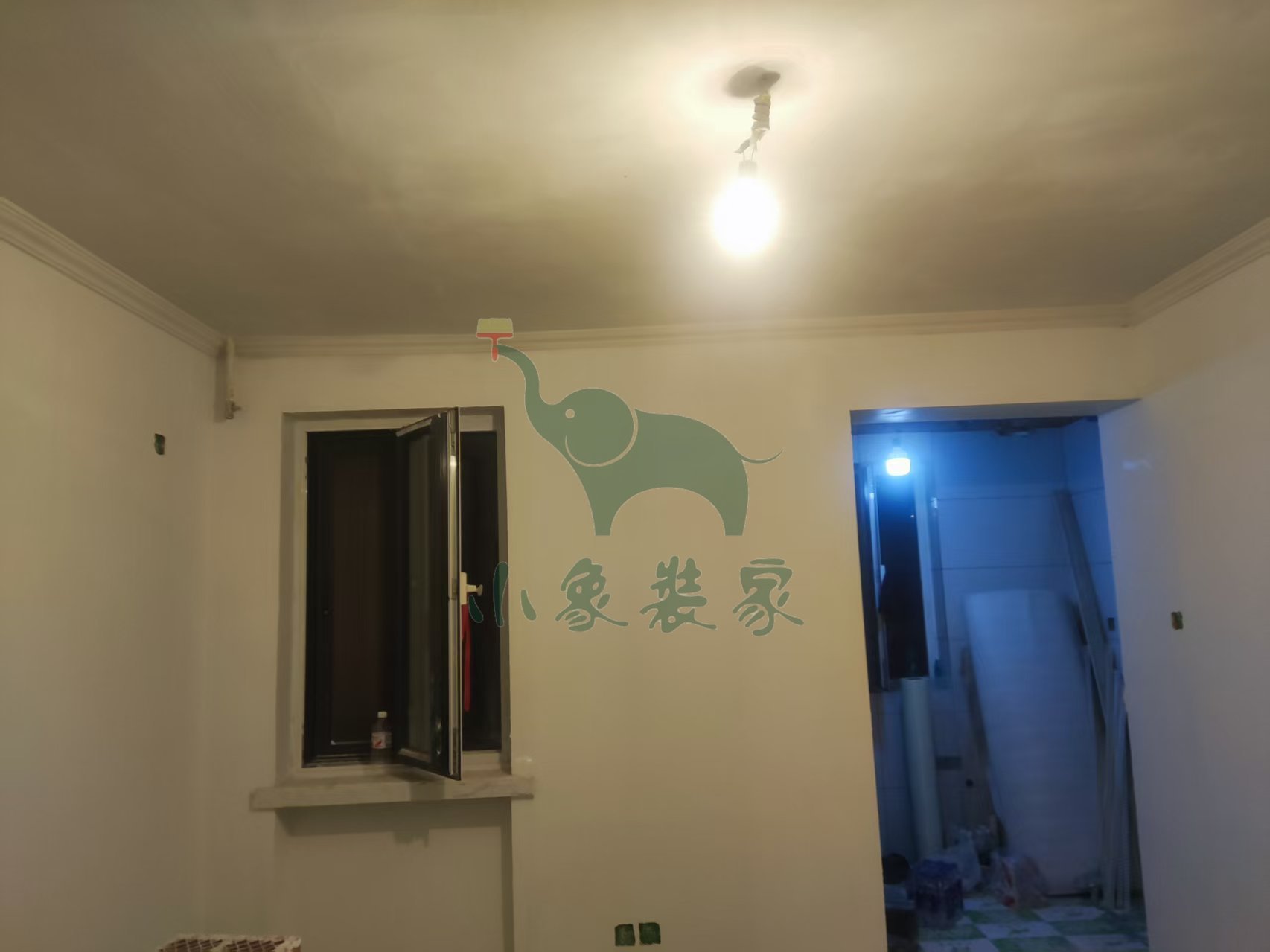

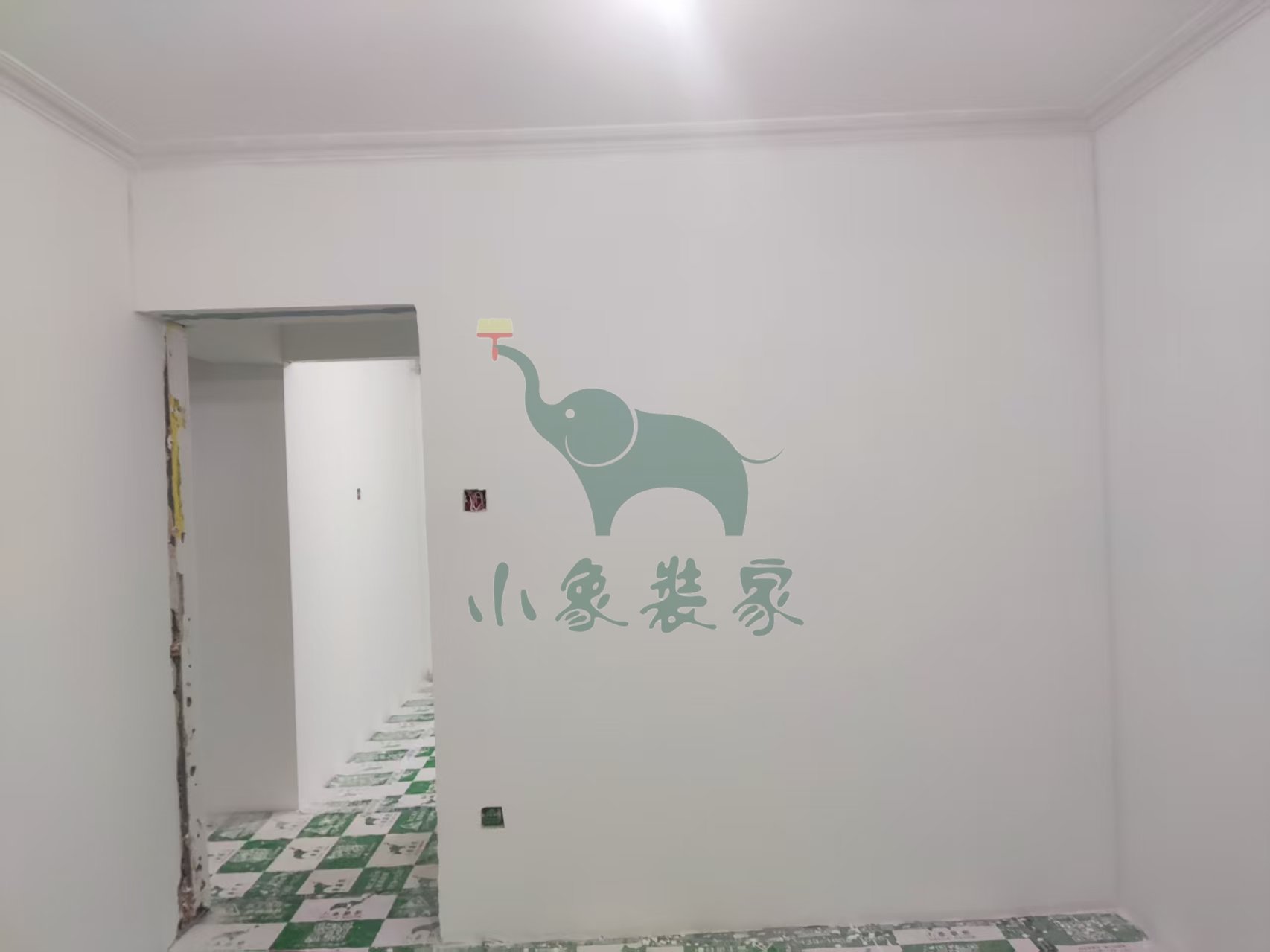

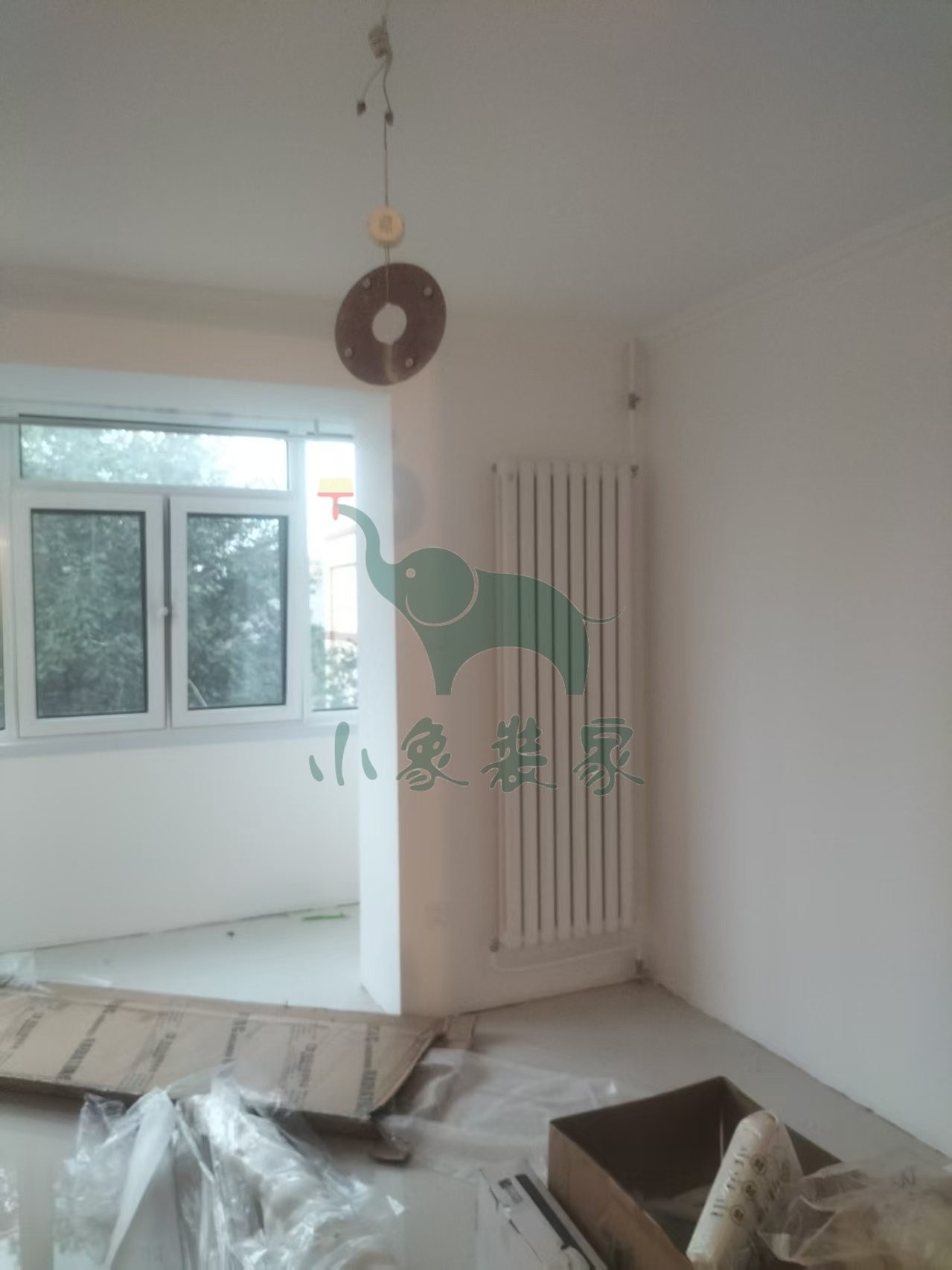

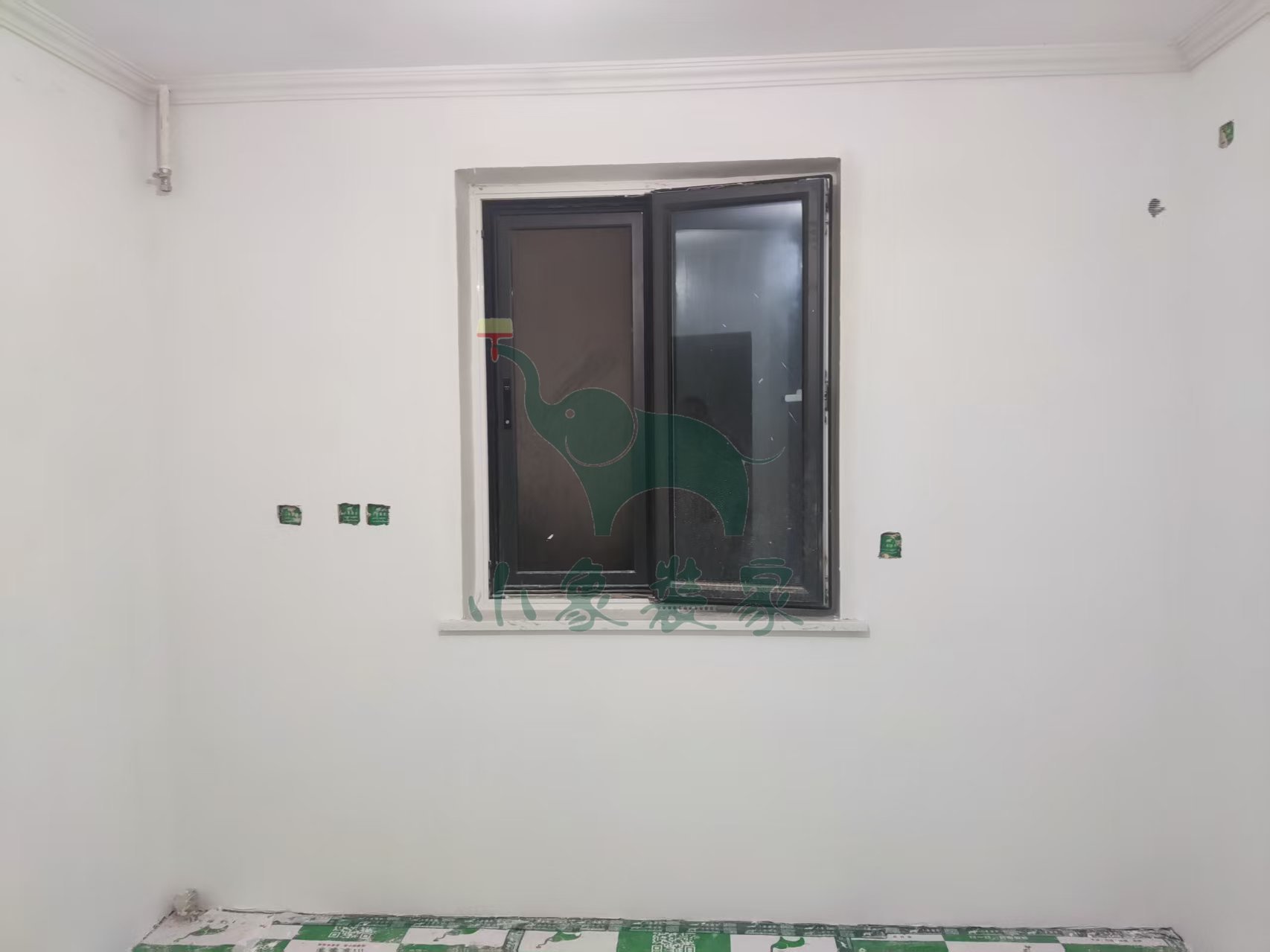

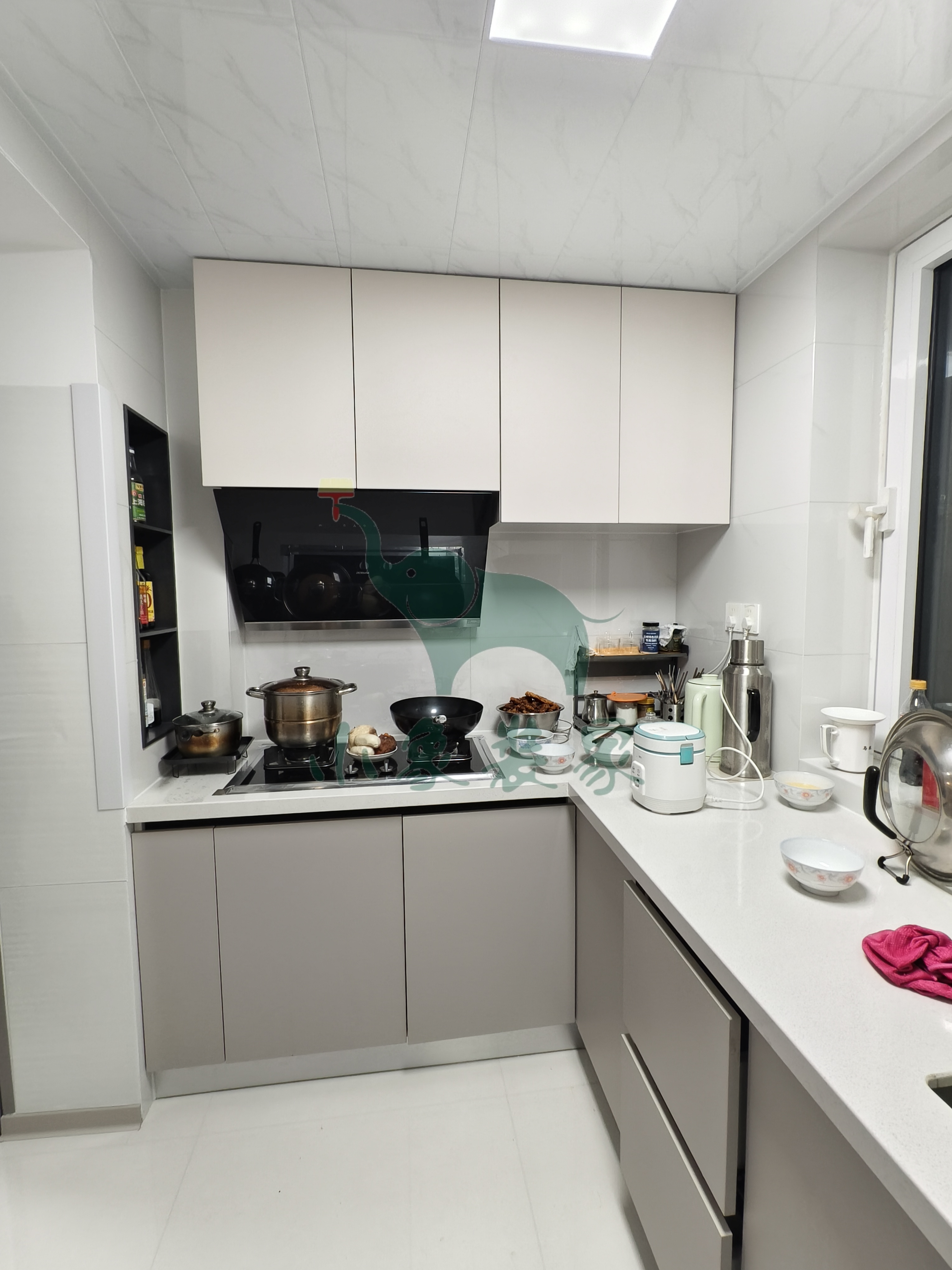

主材工程-暖气安装已完工。
竣工总进度:95%。
施工人员:厂家安装。
【明日播报】
工作内容:

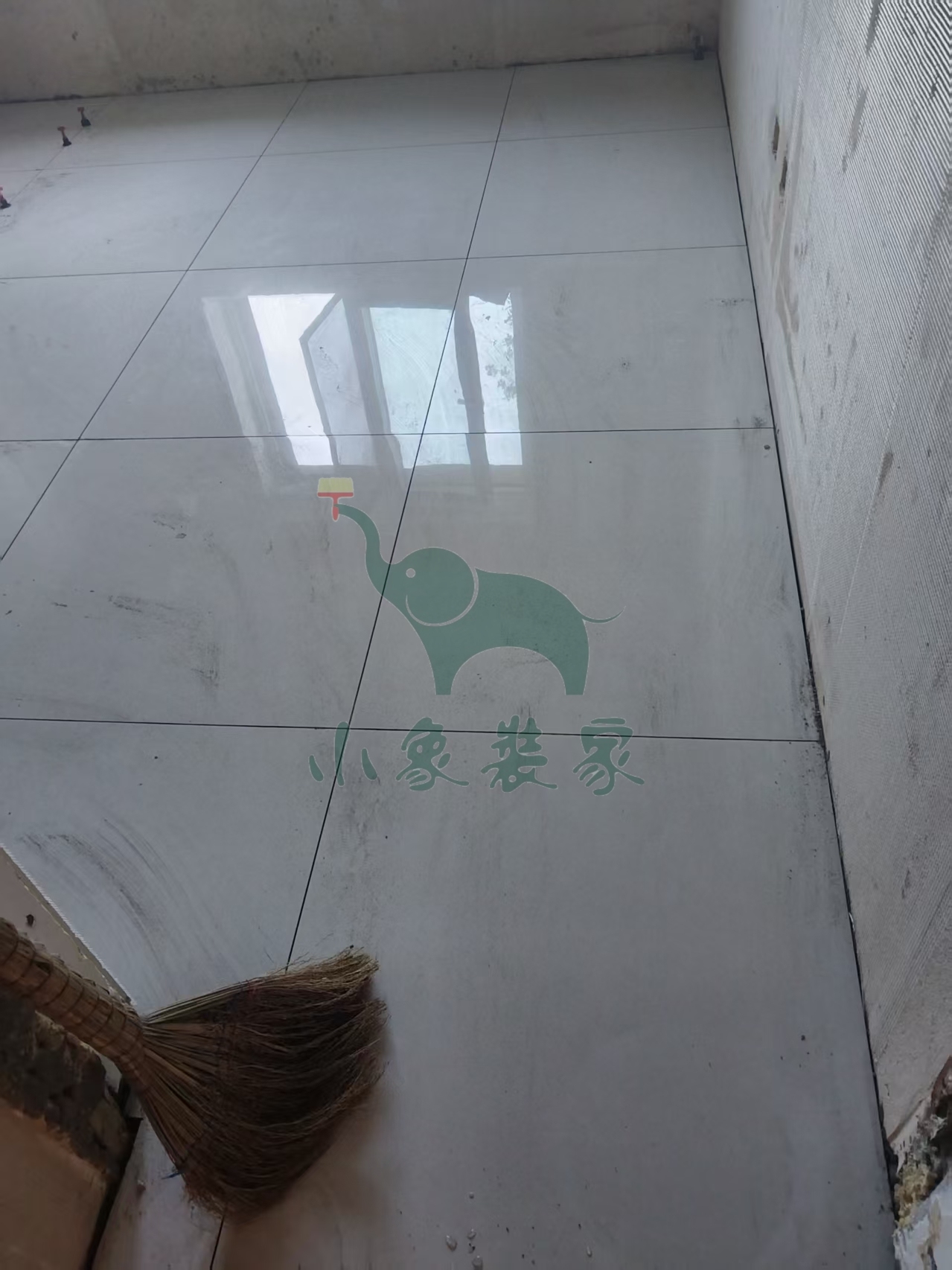

主材工程-保洁开荒。
施工人员:厂家安装。
2025-09-15 星期一
工作内容:

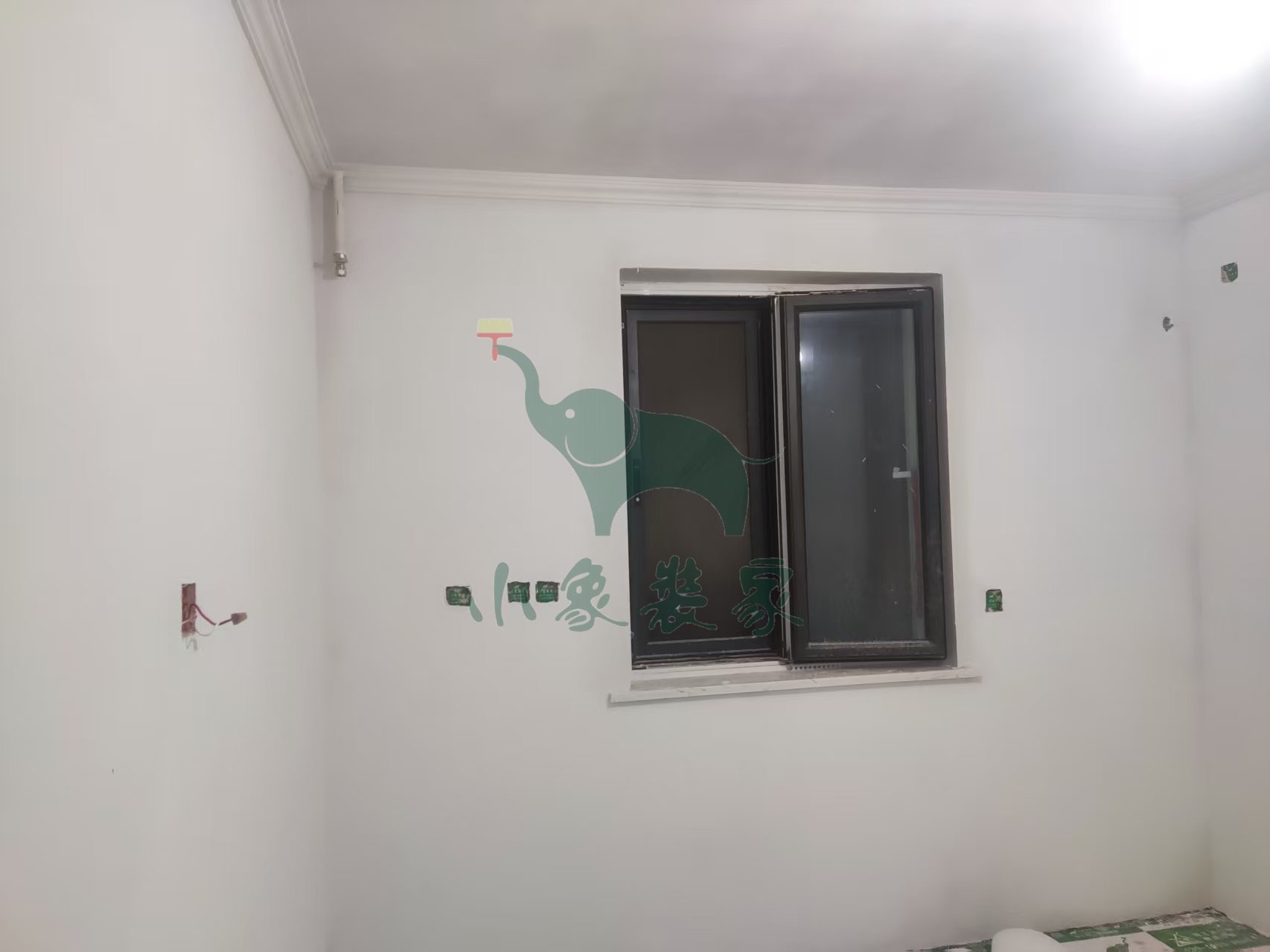

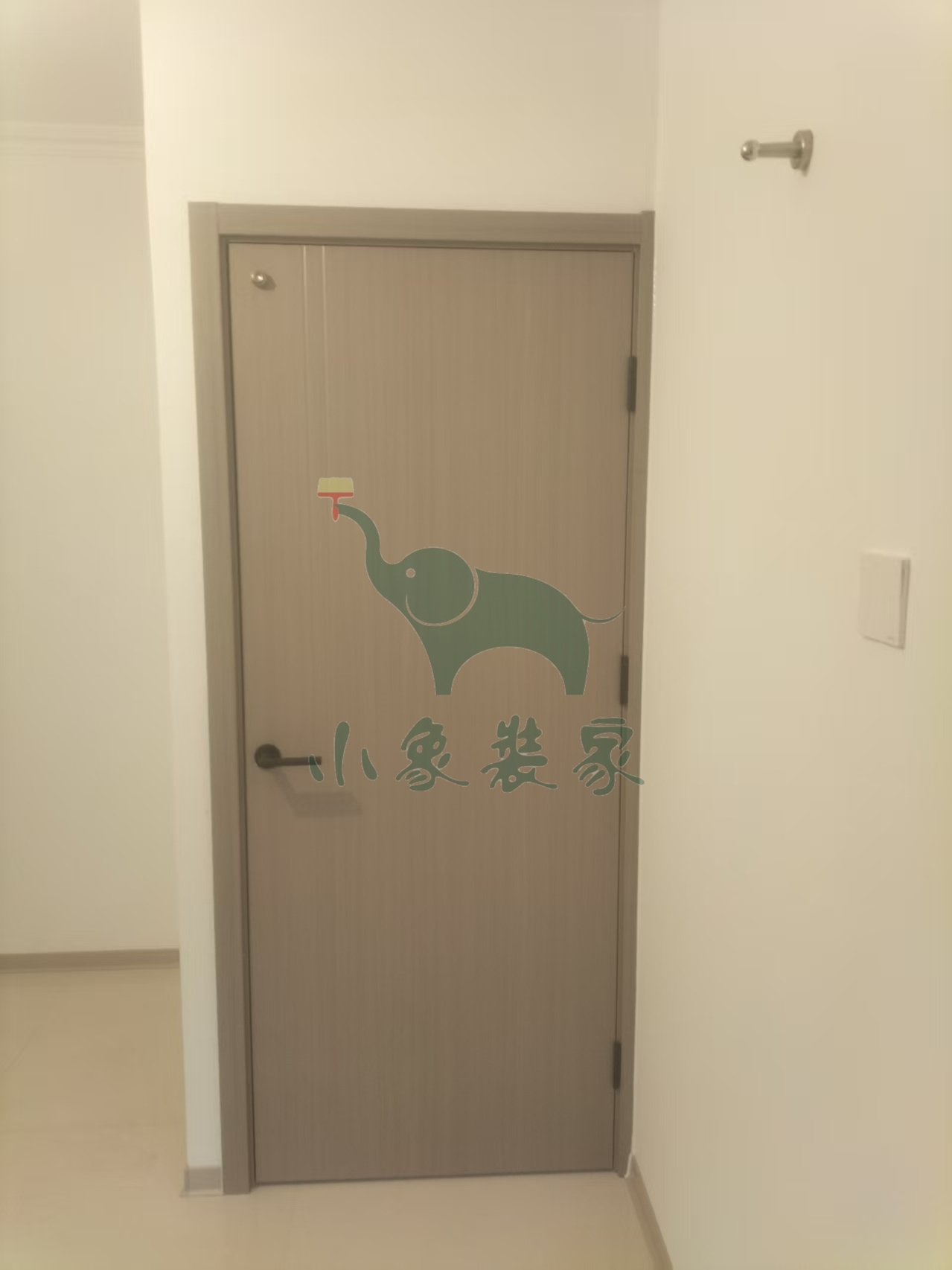

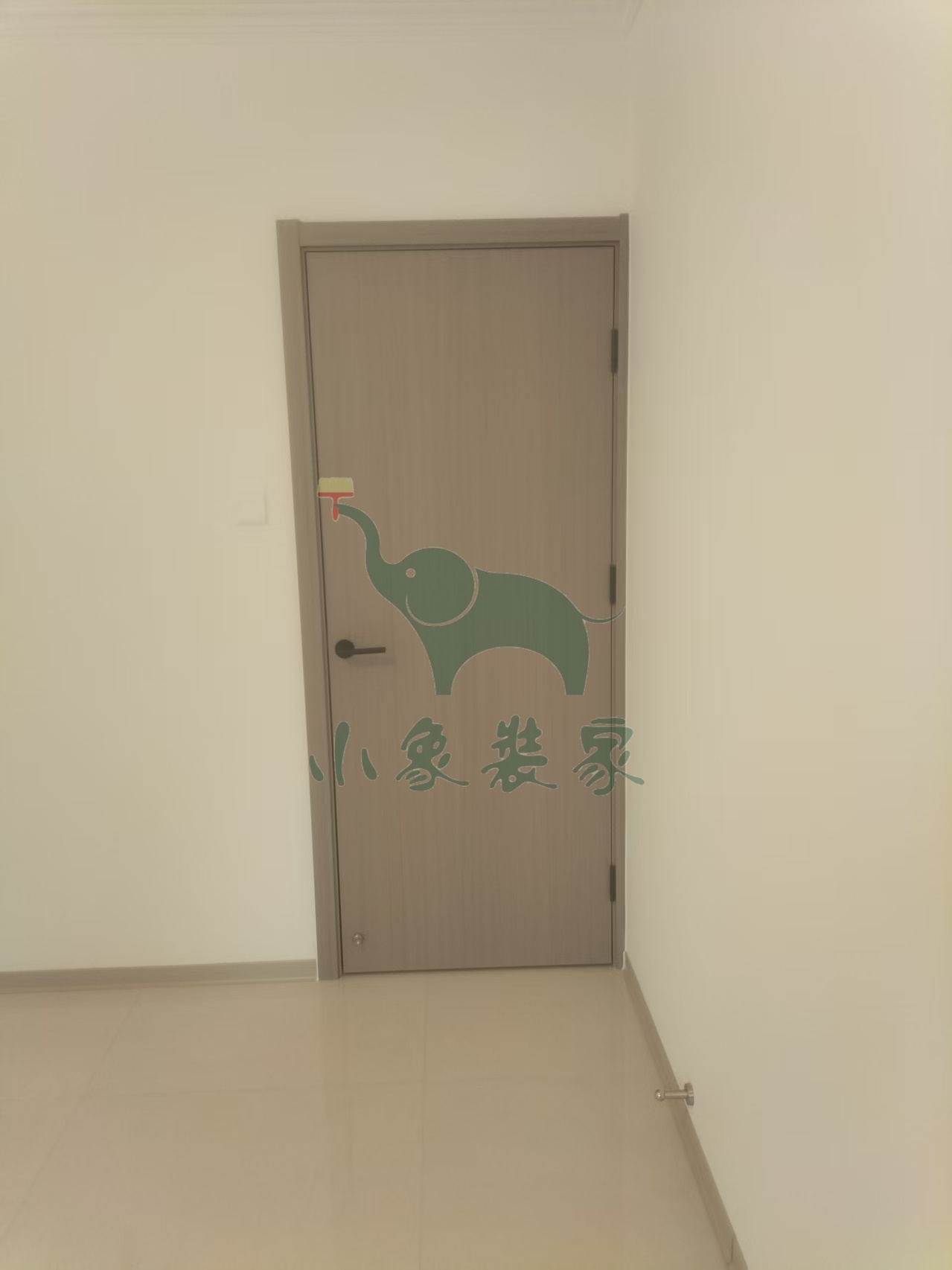

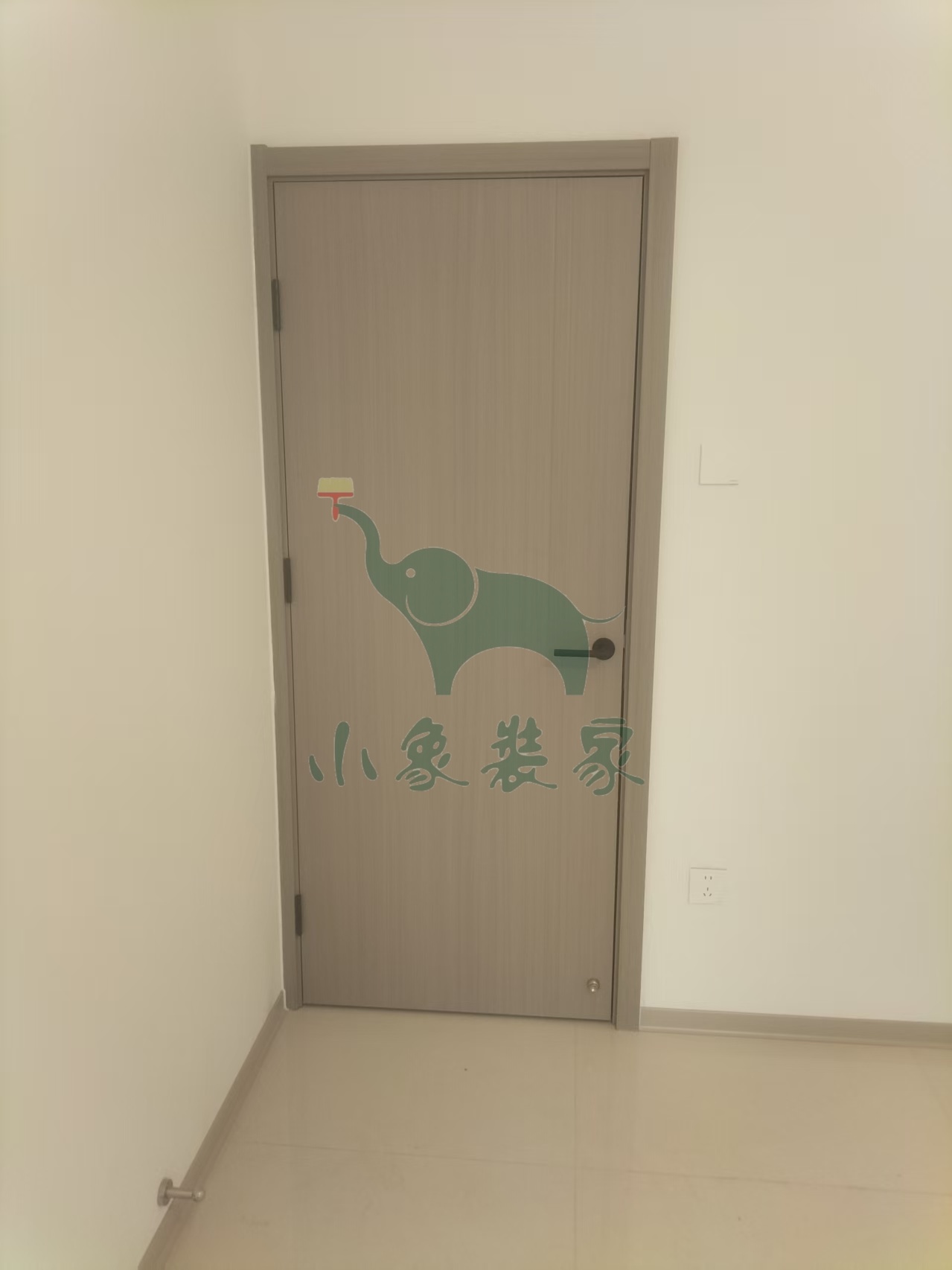

主材工程-木门安装已完工。
竣工总进度:95%。
施工人员:厂家安装。
【明日播报】
工作内容:
主材工程-暖气安装。
施工人员:厂家安装。
2025-09-03 星期三
工作内容:

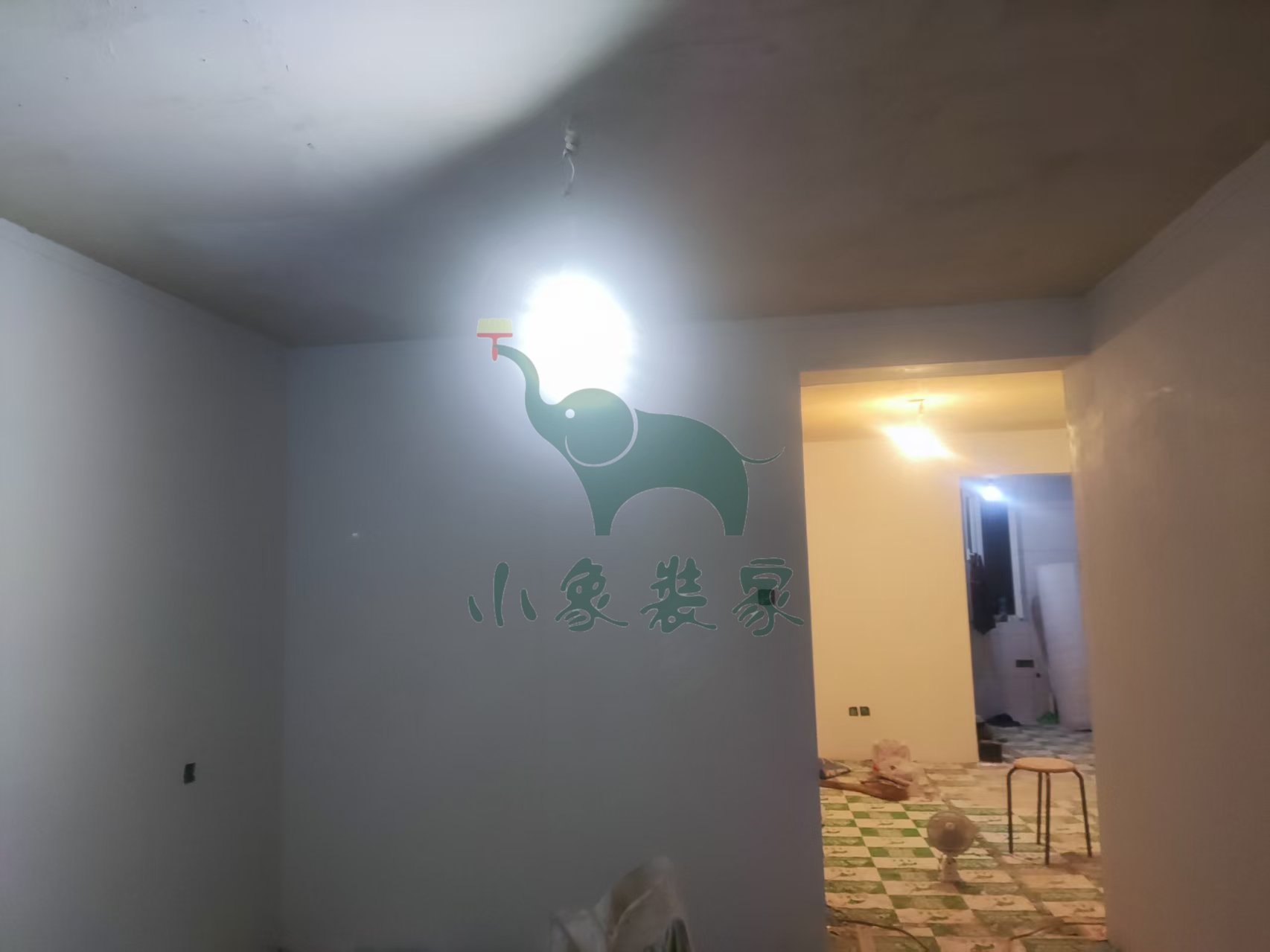

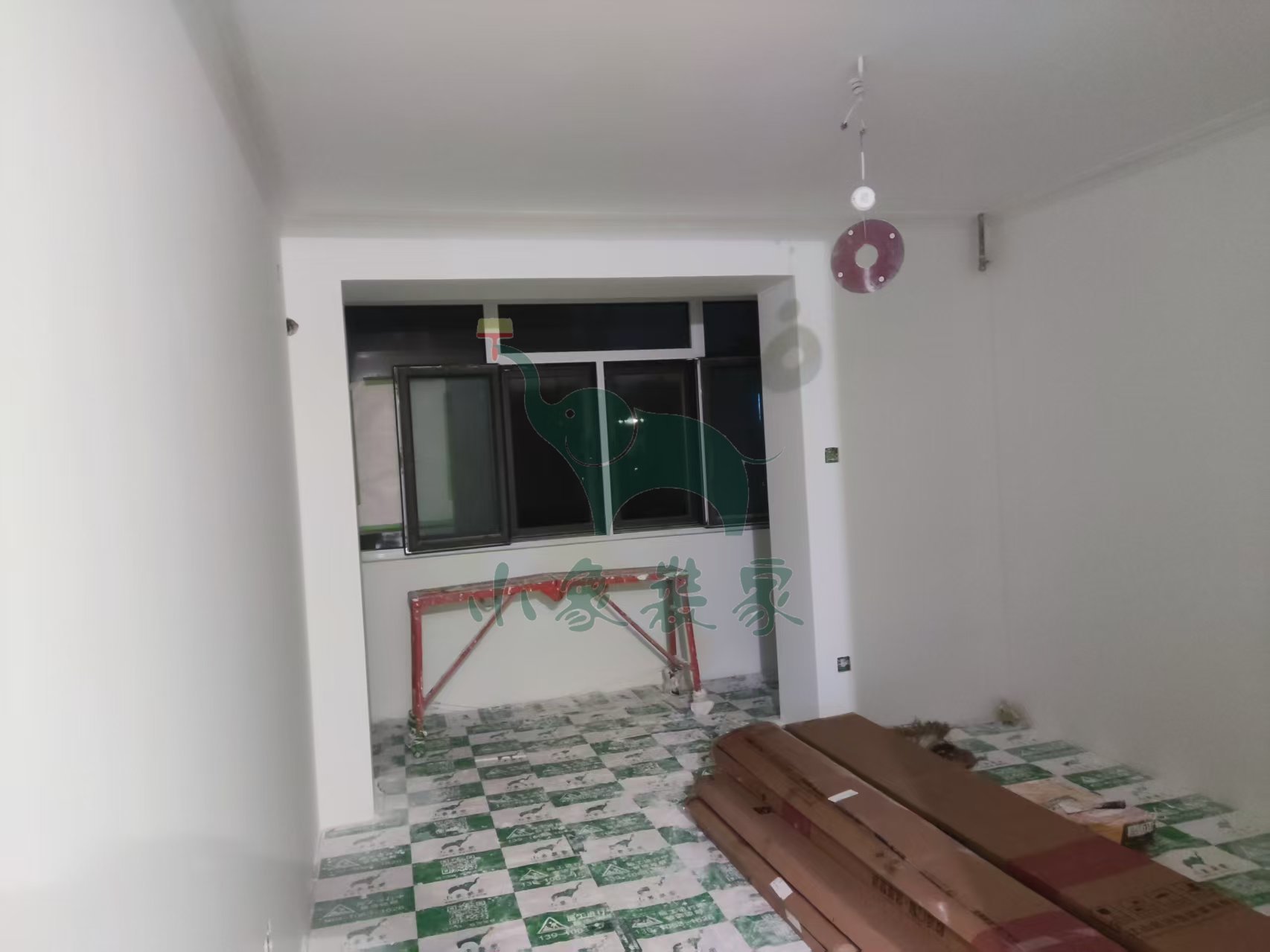

油工工程-滚刷两面漆已完工。
竣工总进度:90%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-清理垃圾。
施工人员:胡步宣。
2025-08-29 星期五
工作内容:
油工工程-滚刷一面漆已完工
油工工程-墙顶面底漆完工后修补已完工。
竣工总进度:90%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-滚刷两面漆
油工工程-清理垃圾。
施工人员:胡步宣。
2025-08-27 星期三
工作内容:

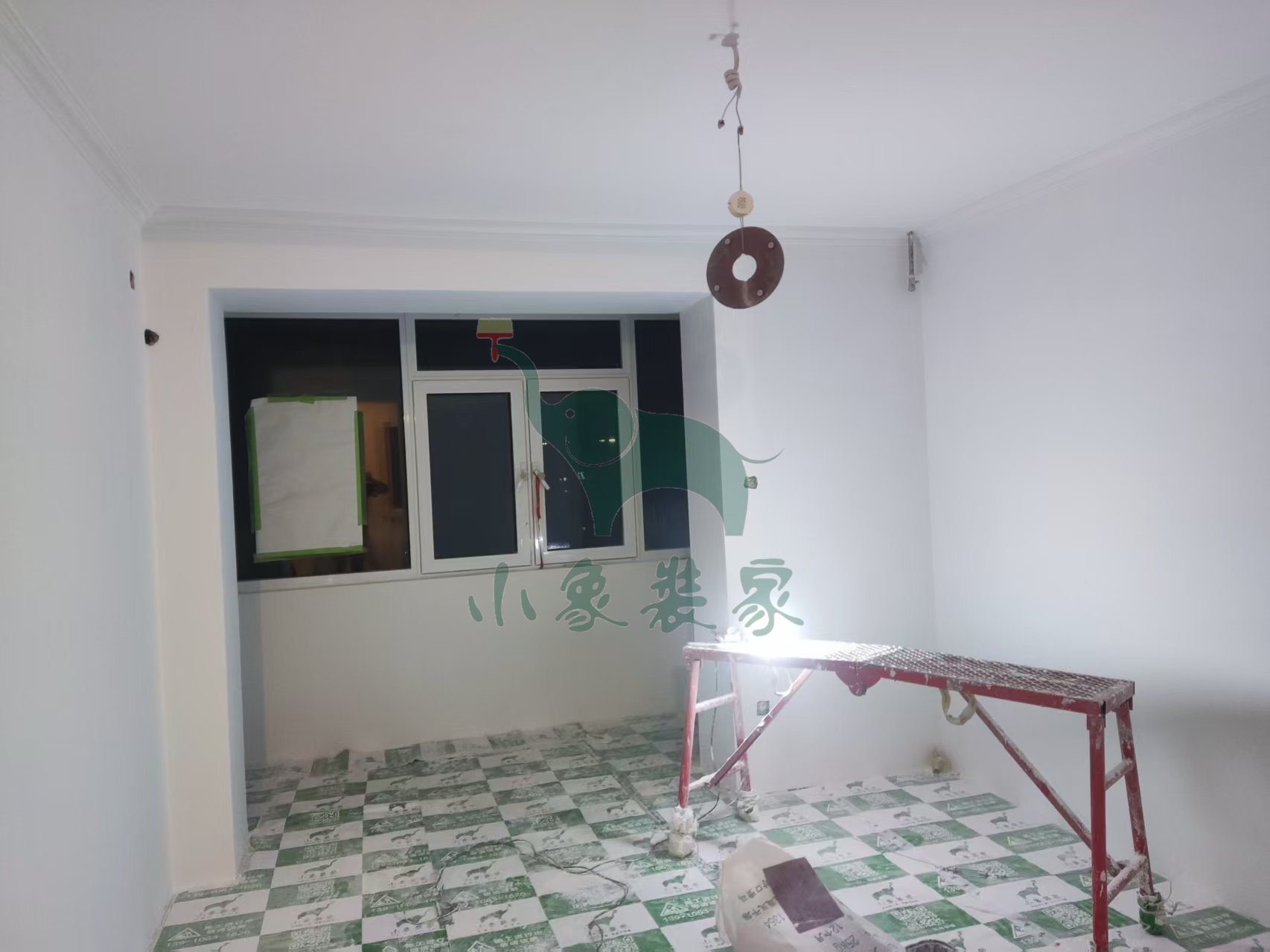

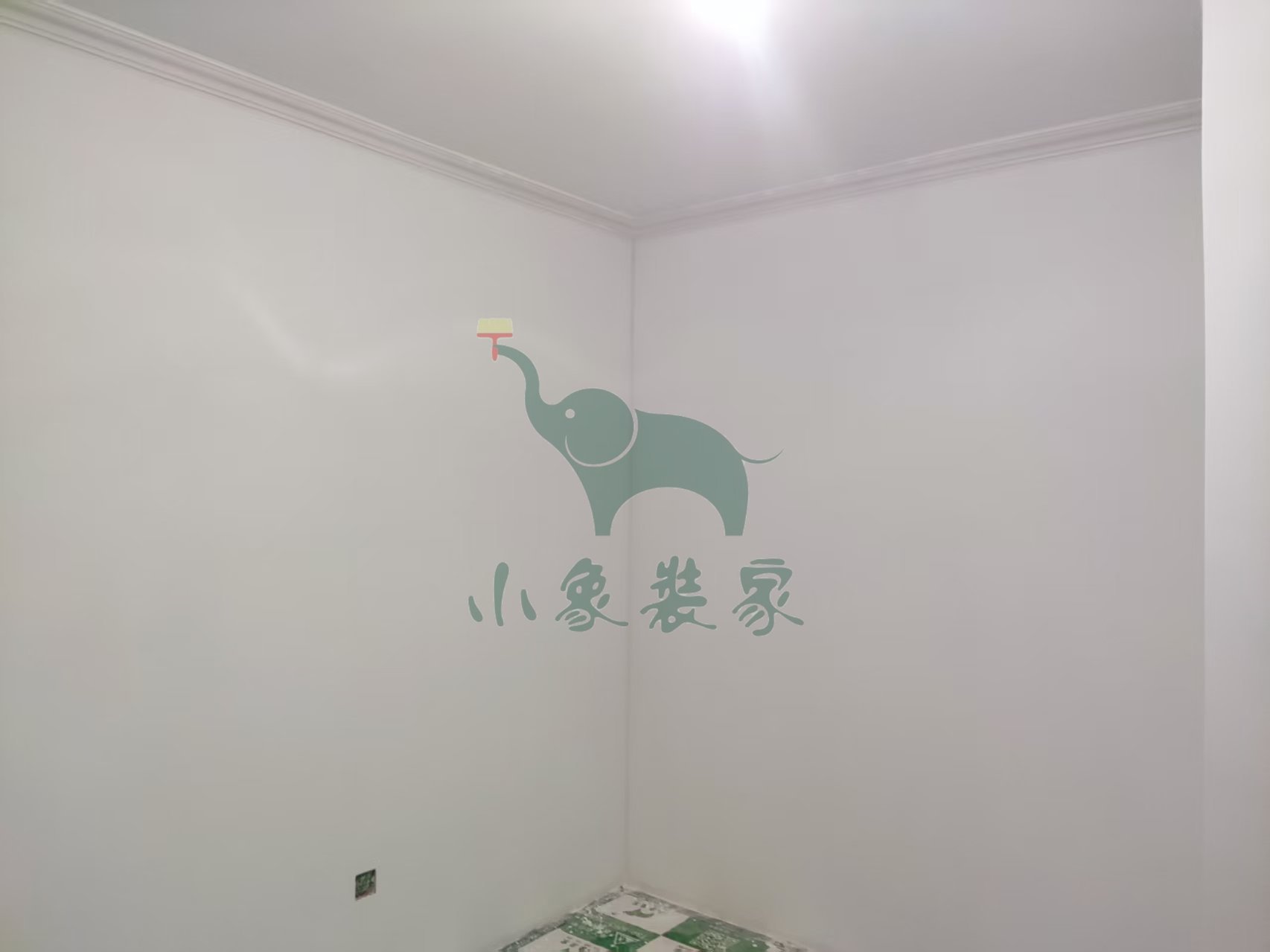

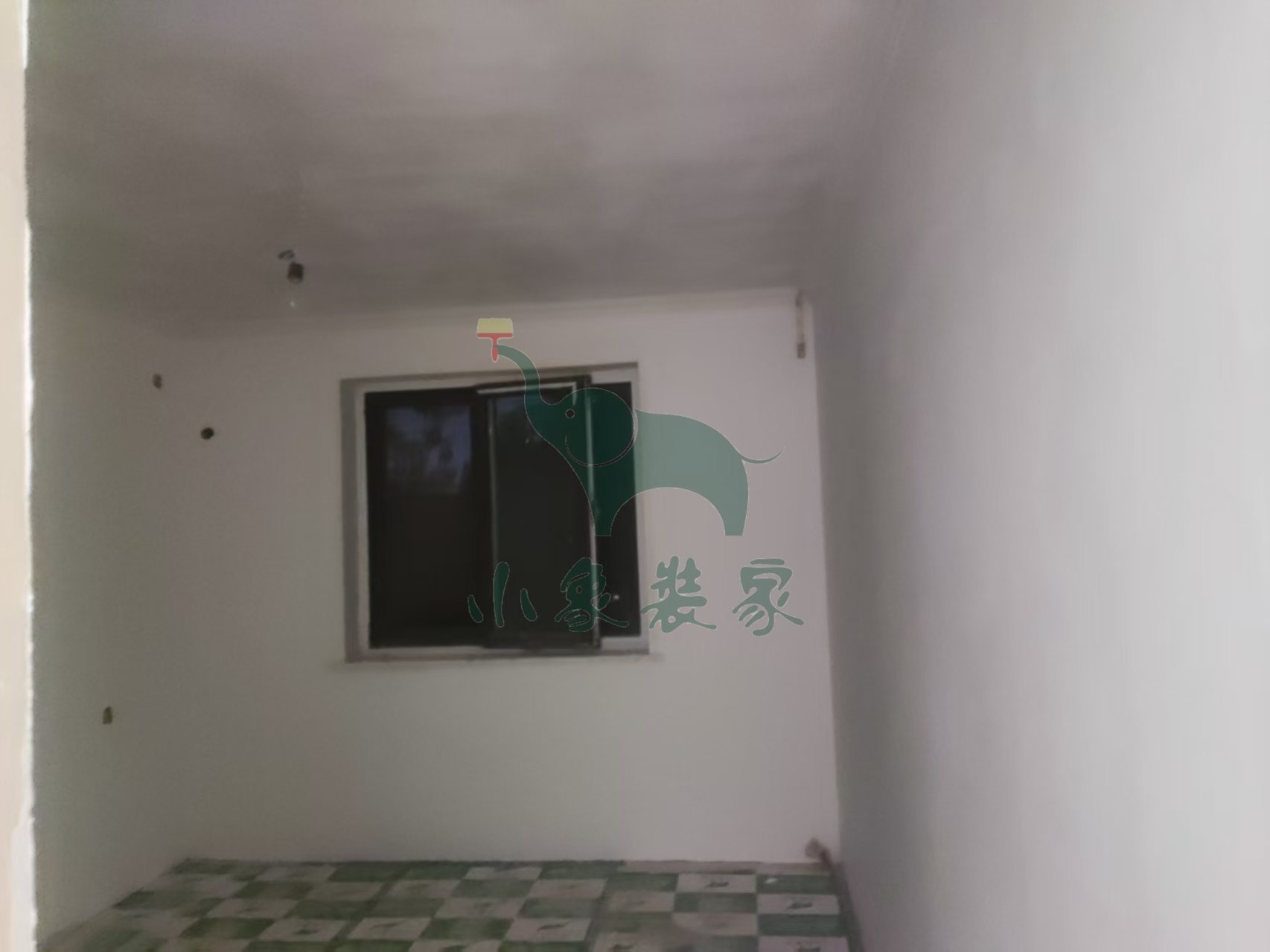

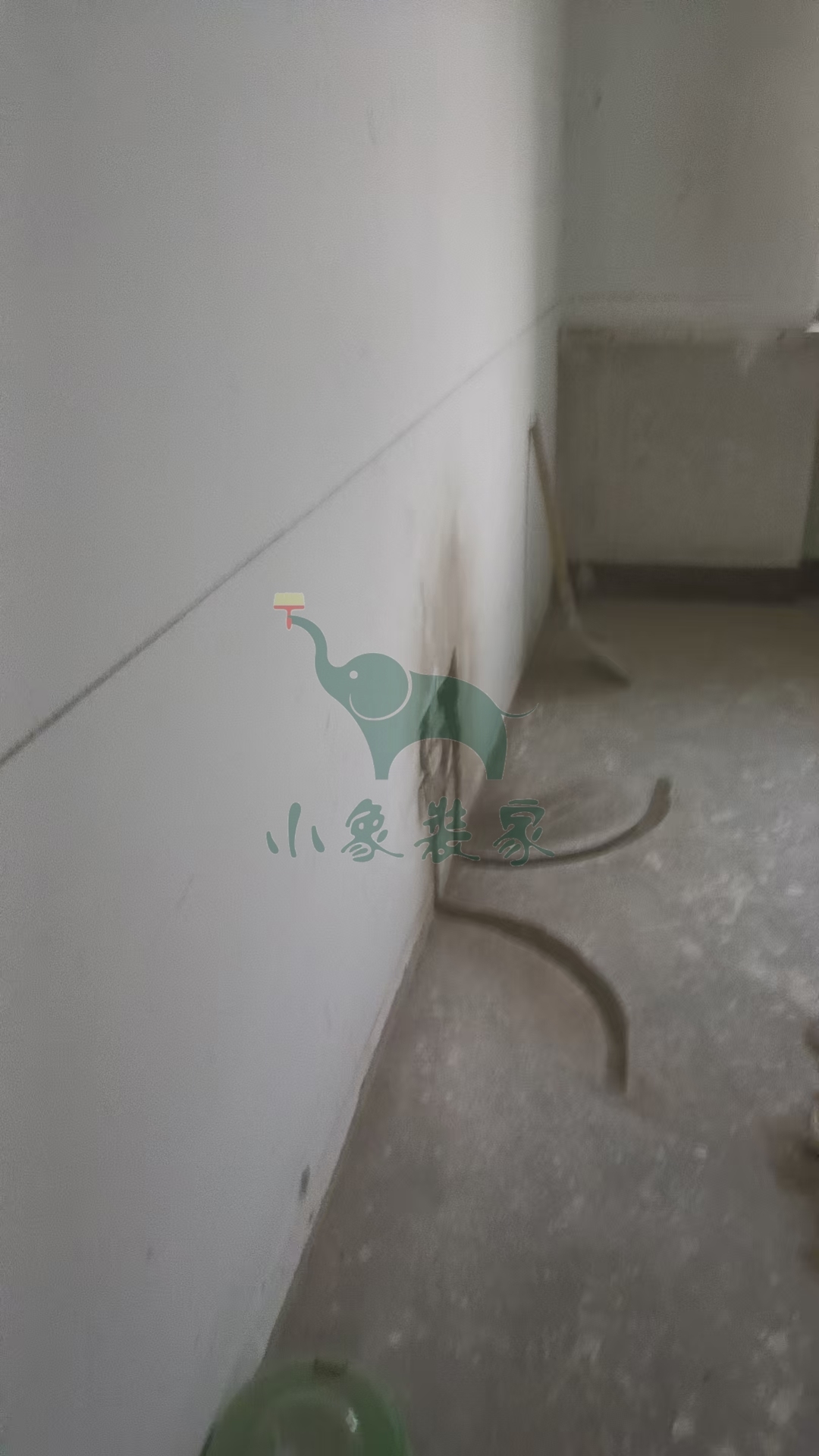

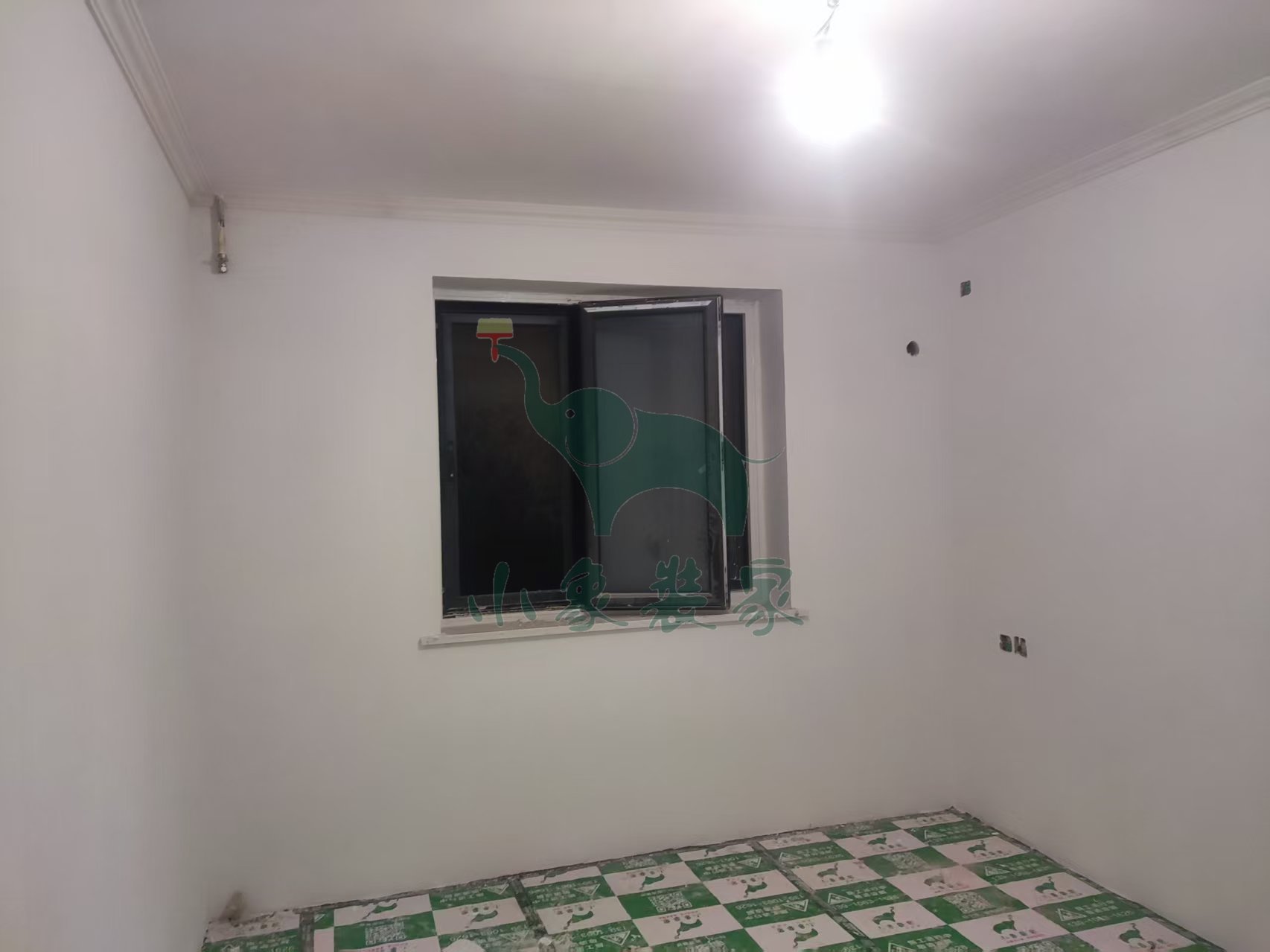

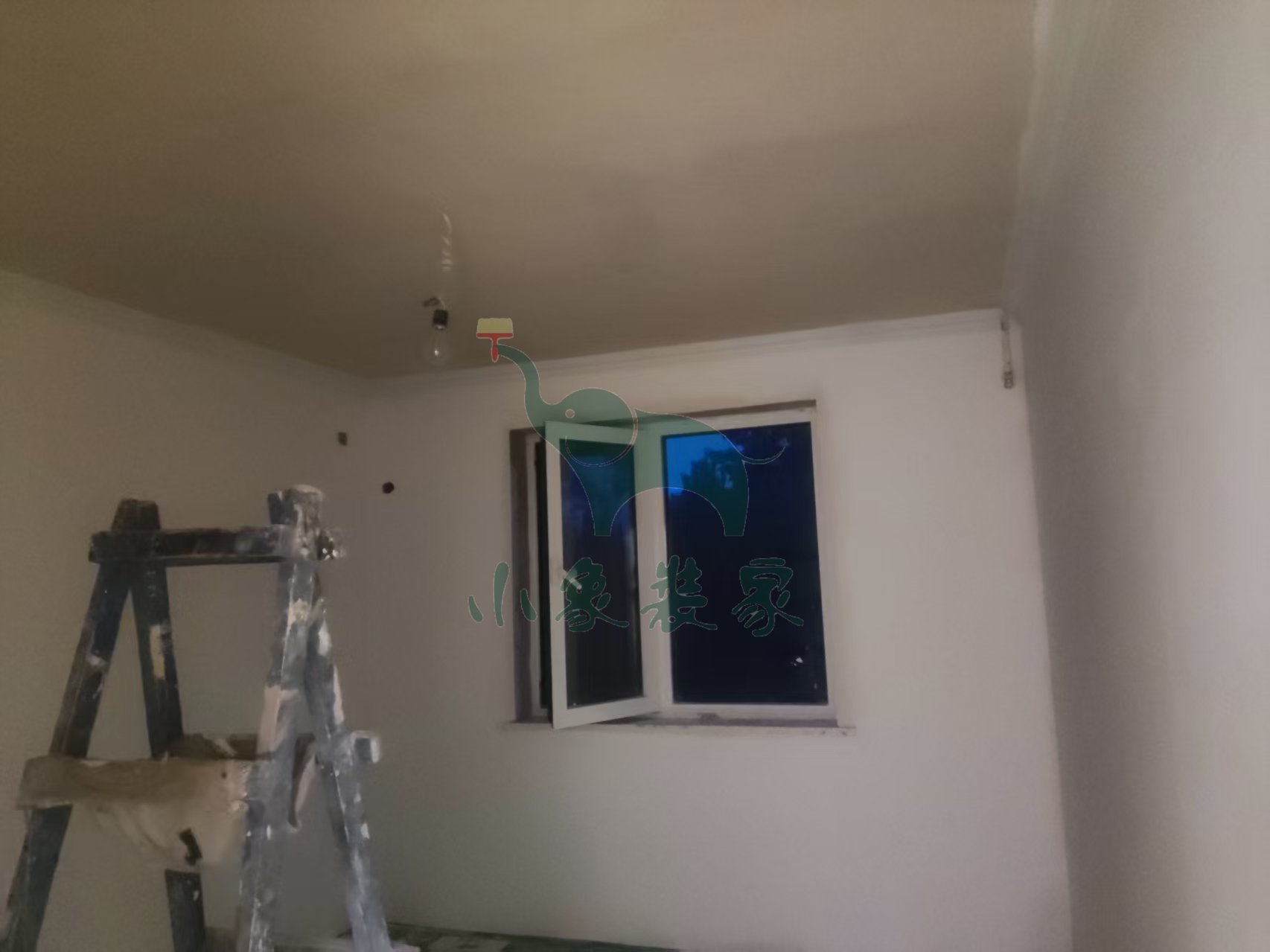

油工工程-墙顶面打磨砂纸已完工。
竣工总进度:90%。
施工人员:胡步宣。
【明日播报】
工作内容:

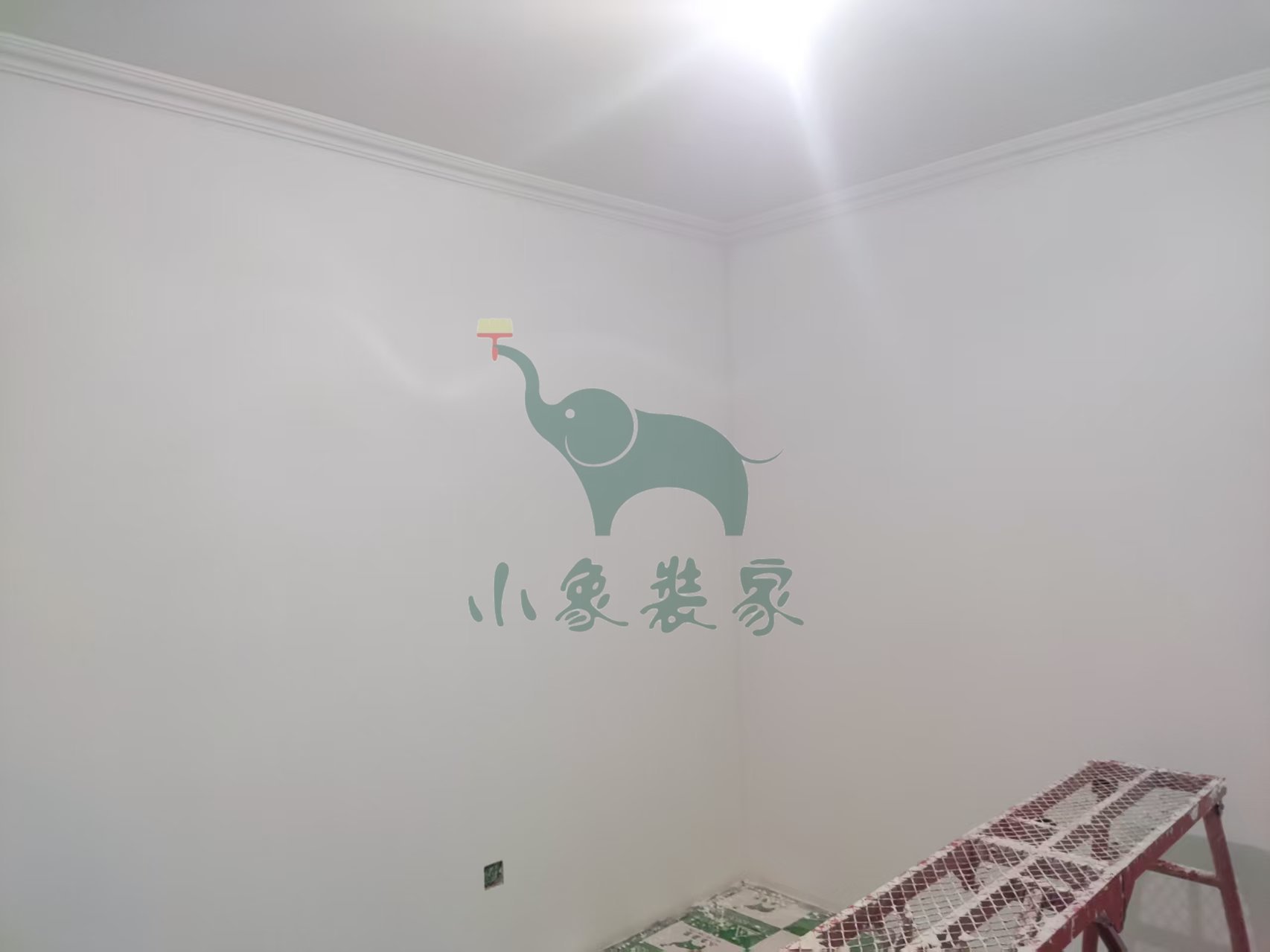

油工工程-墙顶面滚刷底漆
油工工程-墙顶面底漆完工后修补。
施工人员:胡步宣。
2025-08-22 星期五
工作内容:
油工工程-刮第二遍腻子还需1天。
竣工总进度:90%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:胡步宣。
2025-08-21 星期四
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:90%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:胡步宣。
2025-08-20 星期三
工作内容:

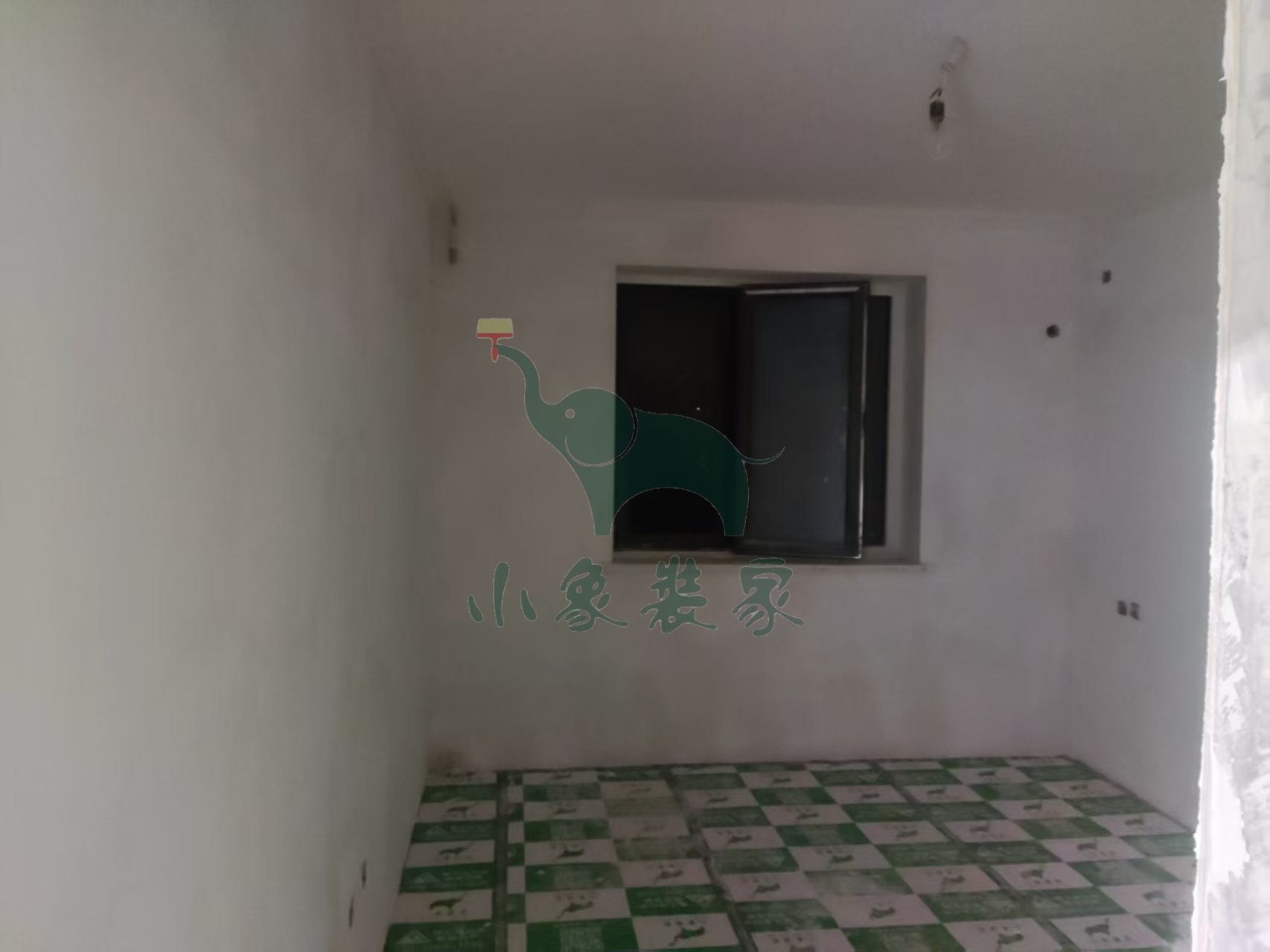

油工工程-刮第一遍腻子已完工。
竣工总进度:90%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:胡步宣。
2025-08-19 星期二
工作内容:
油工工程-刮第一遍腻子已完工

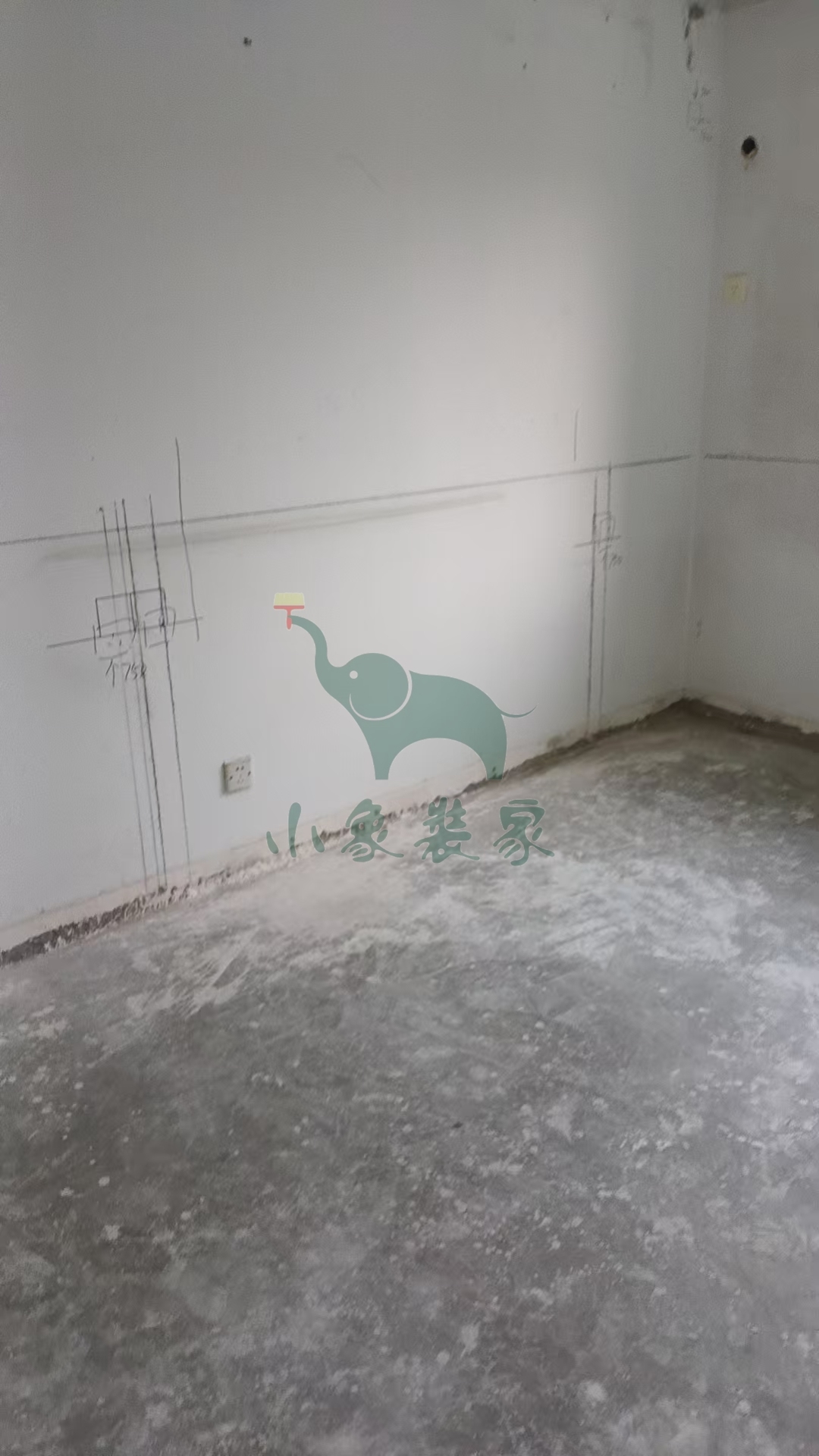

油工工程-粘贴石膏线还需1天。
竣工总进度:80%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子
油工工程-刮第一遍腻子。
施工人员:胡步宣。
2025-08-18 星期一
工作内容:
油工工程-粘贴石膏线还需1天。
竣工总进度:65%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子
油工工程-粘贴石膏线。
施工人员:胡步宣。
2025-08-09 星期六
工作内容:

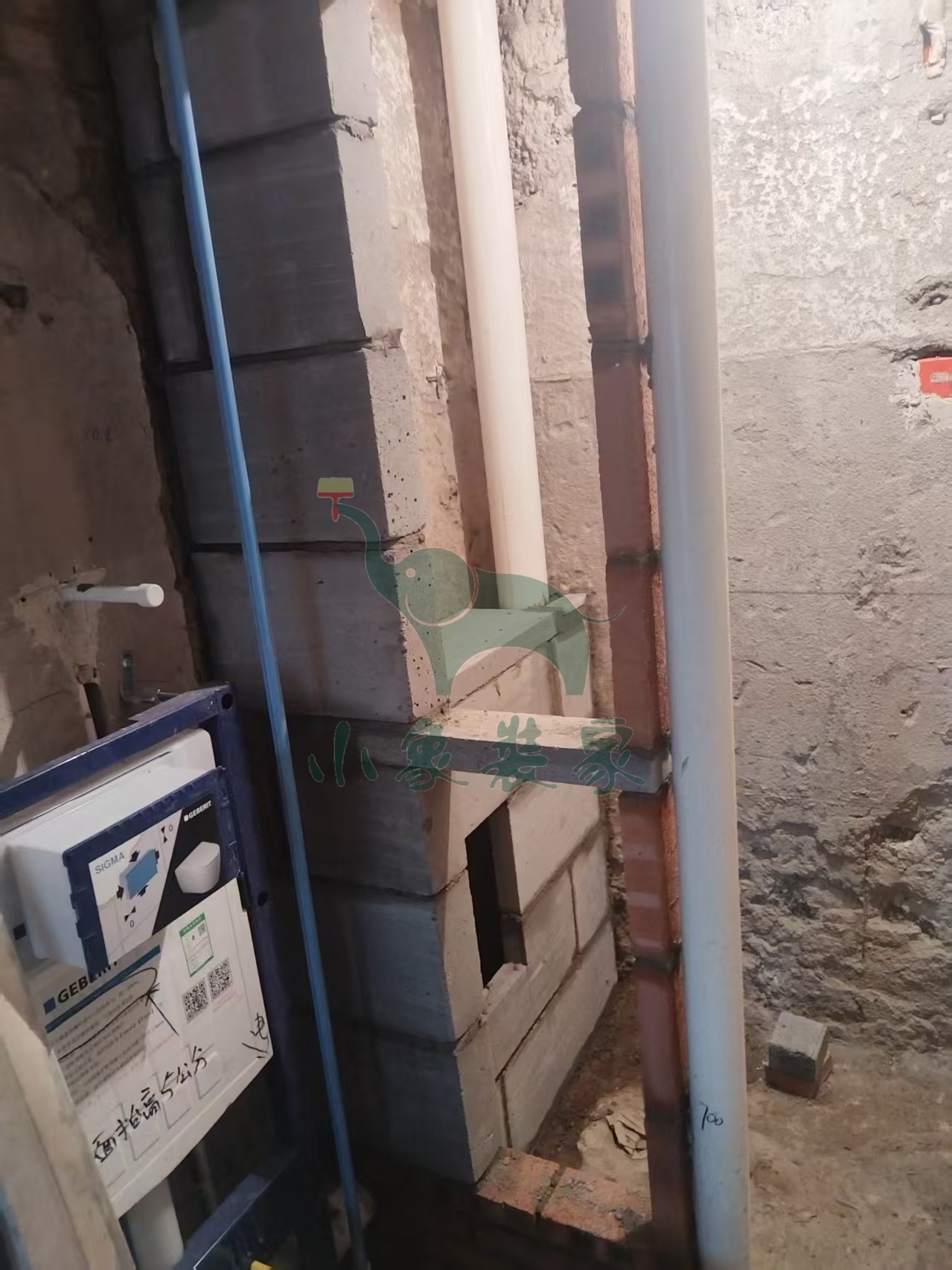

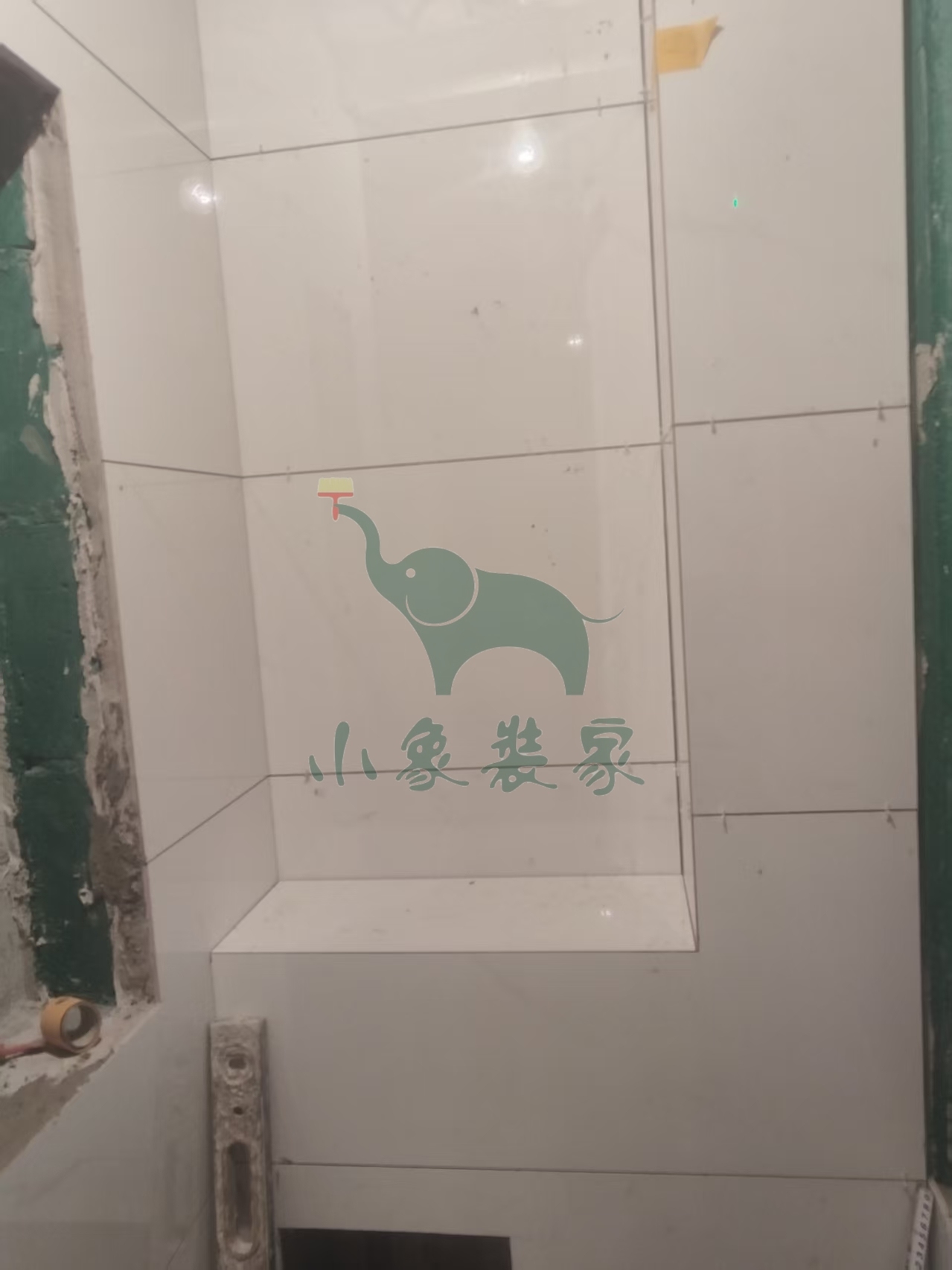

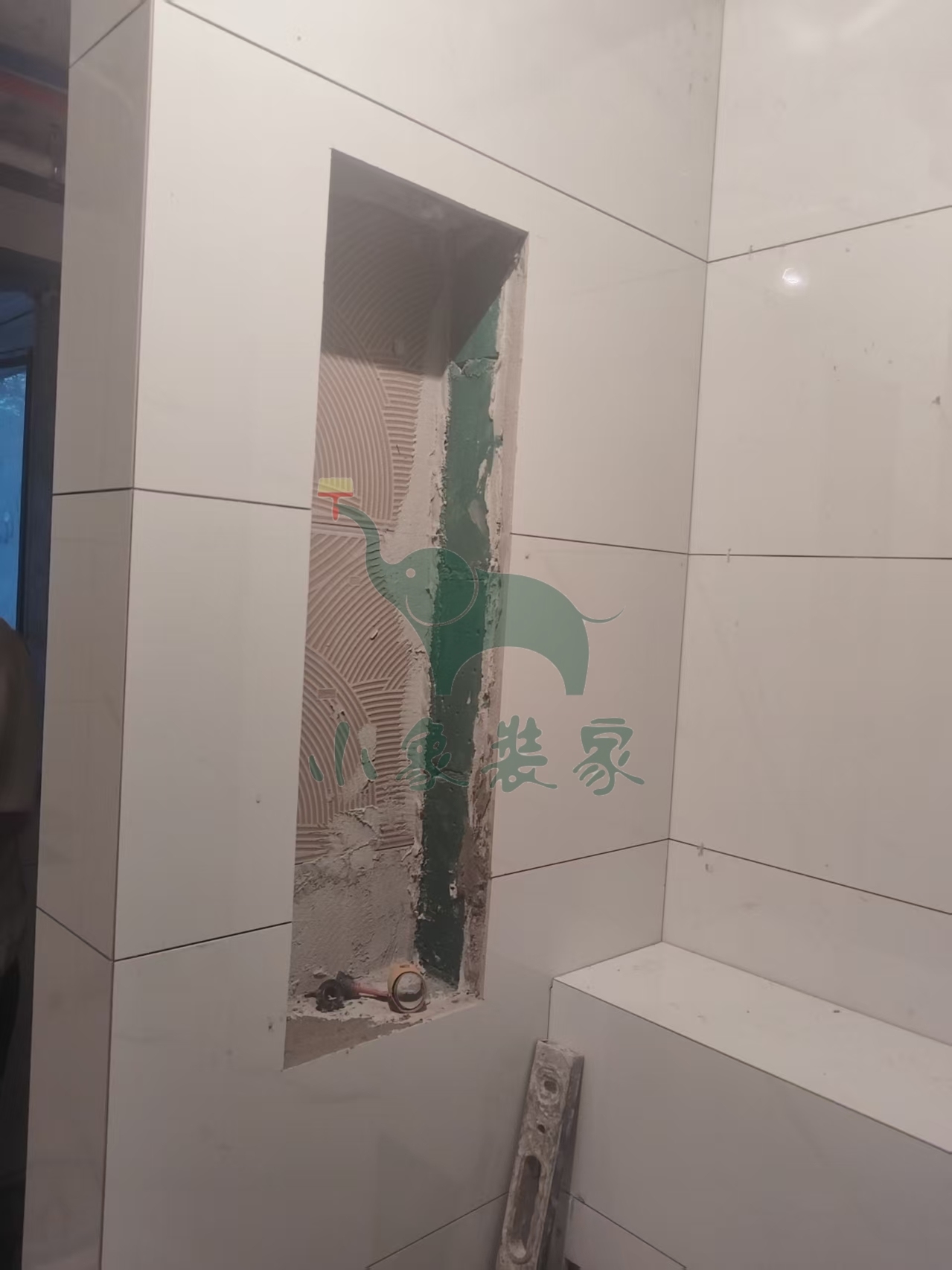

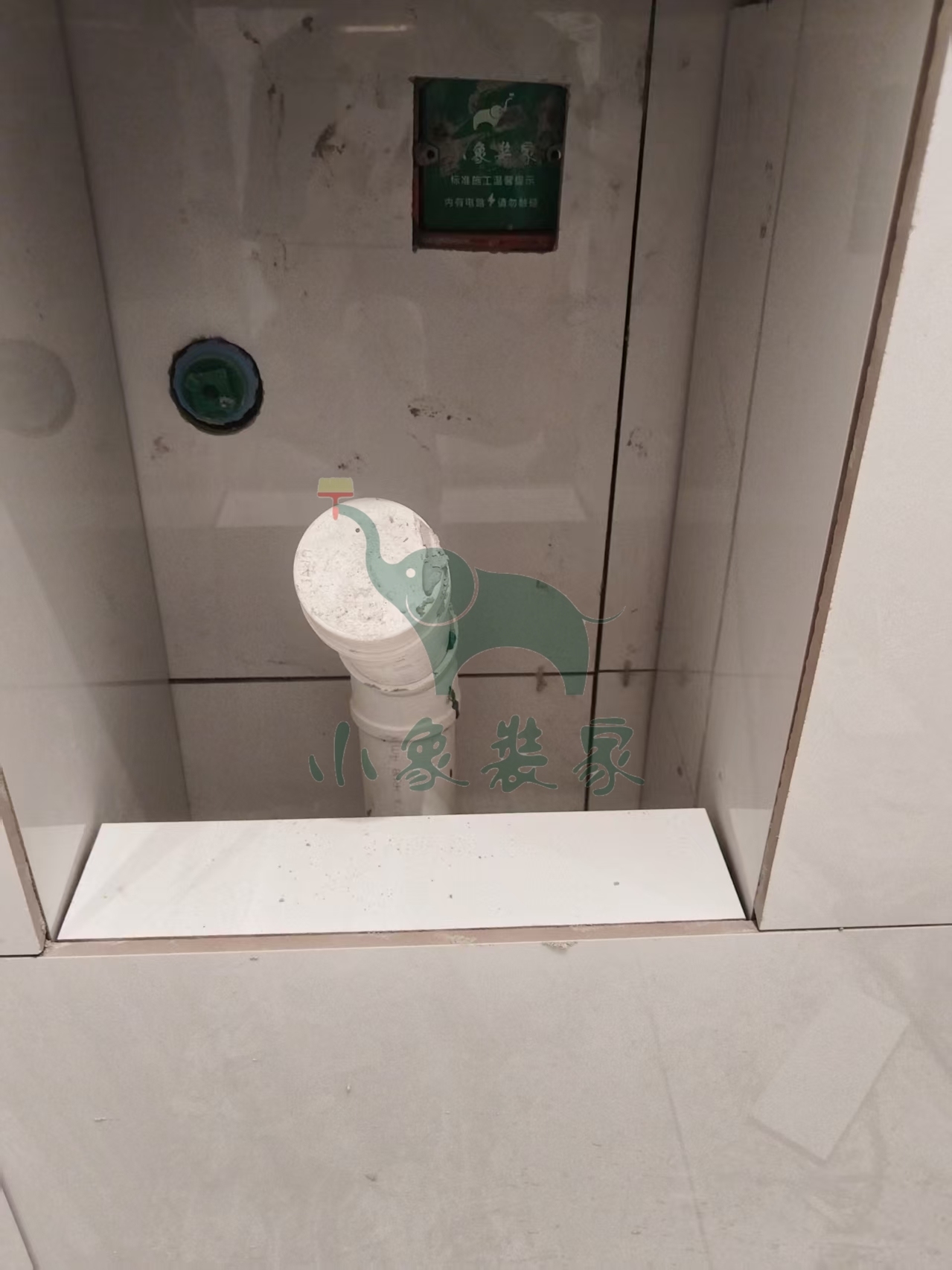

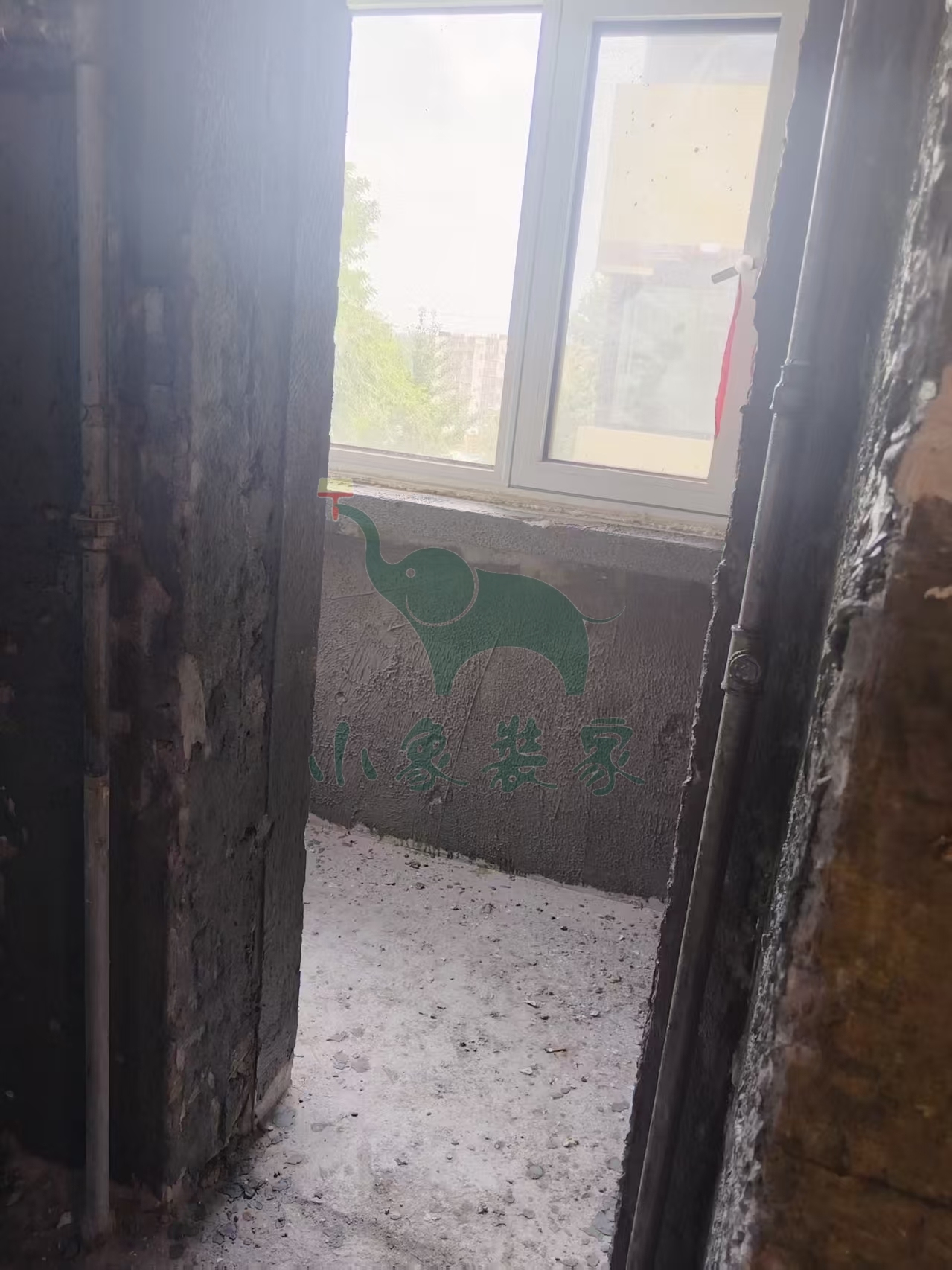

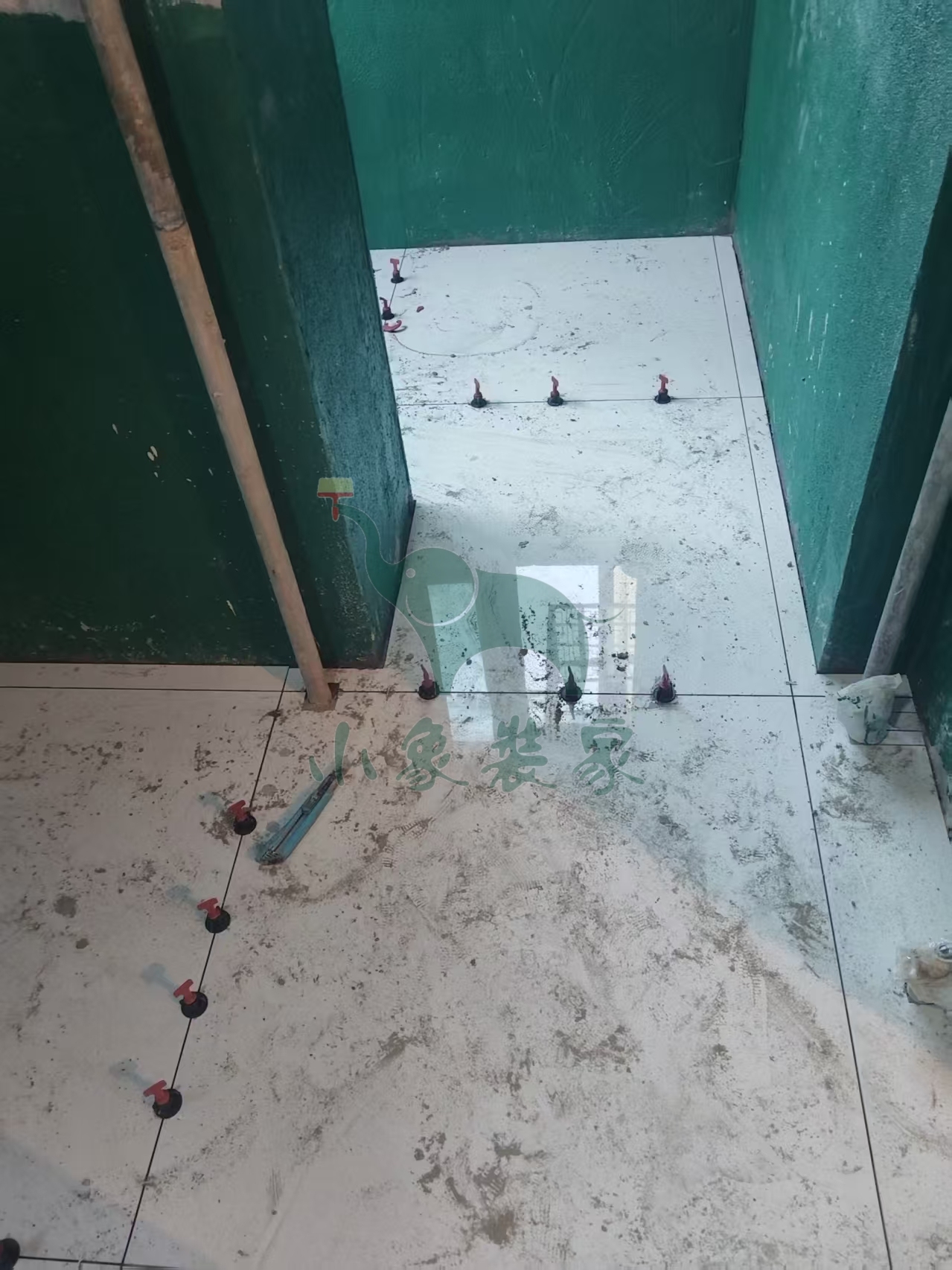

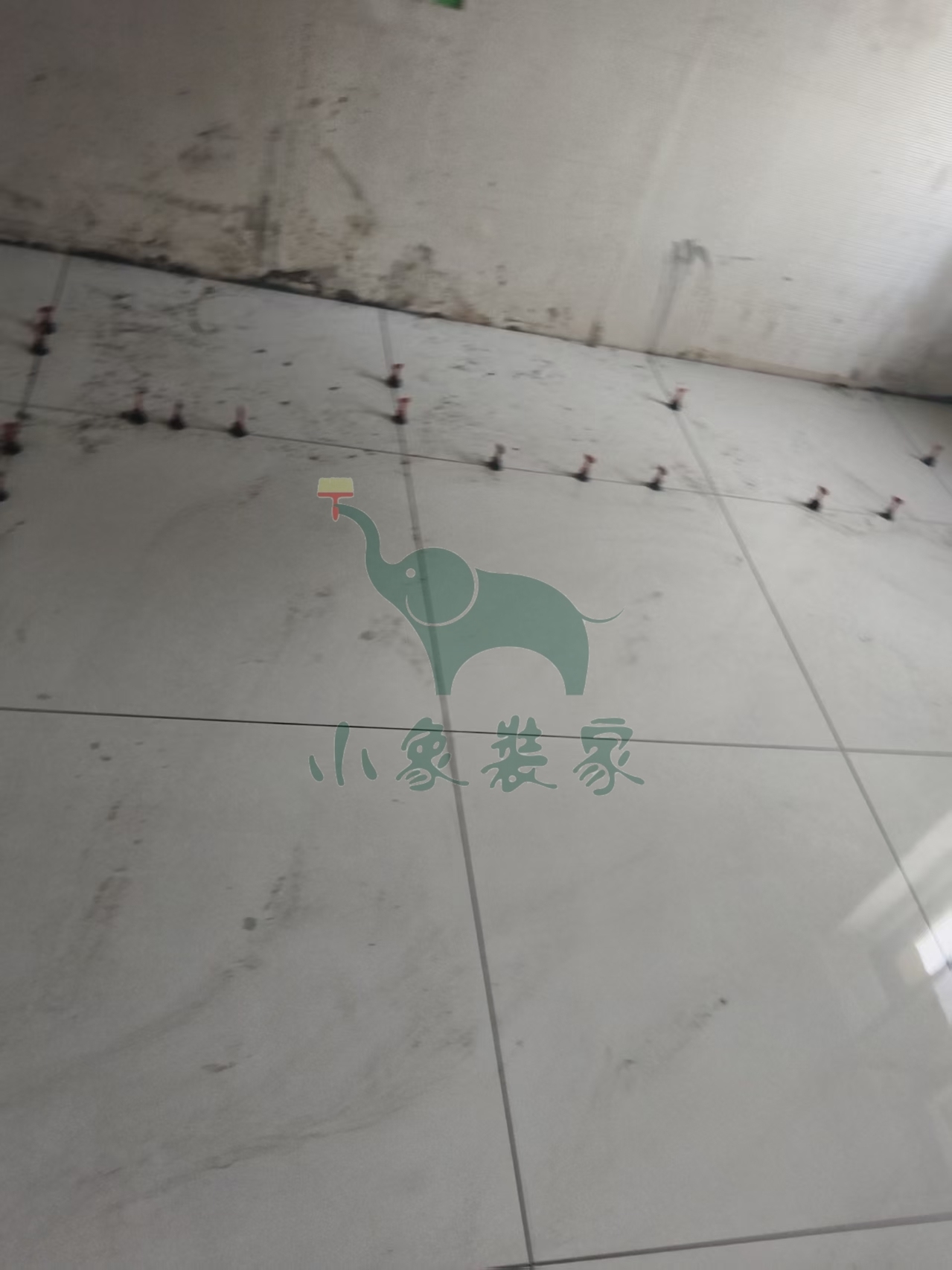

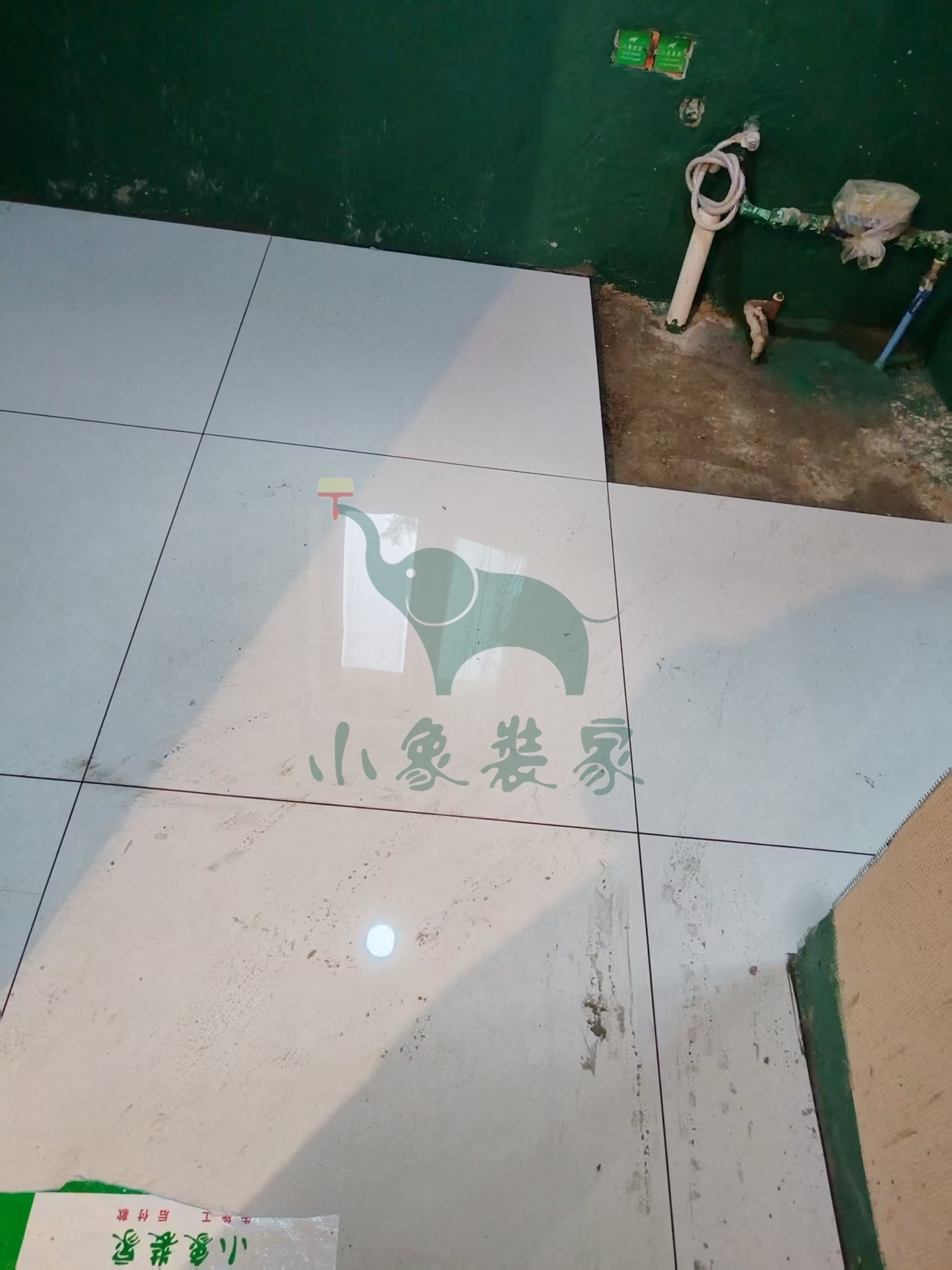

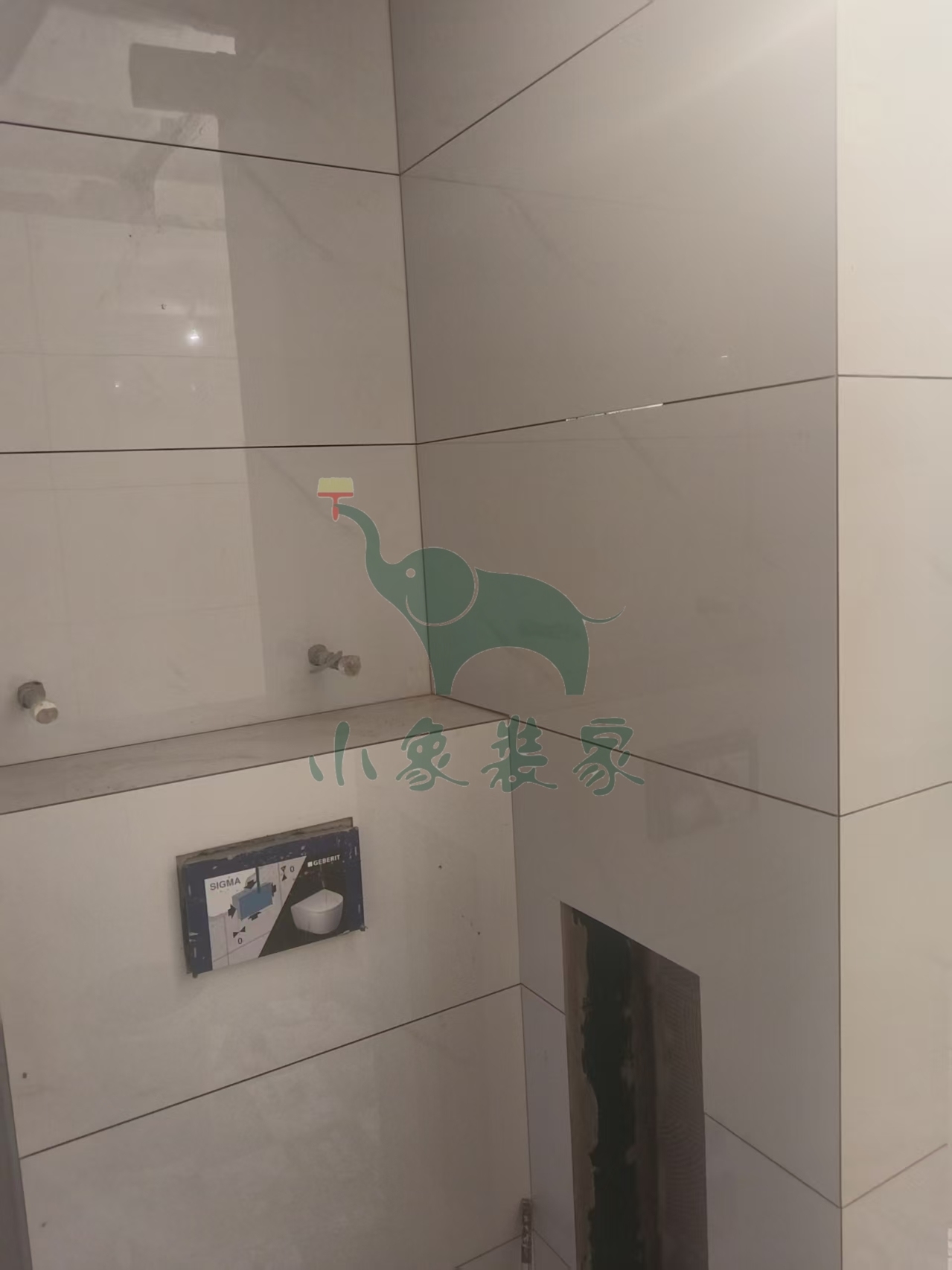

瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:65%。
施工人员:郭留建。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:郭留建。
2025-08-08 星期五
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:65%。
施工人员:郭留建。
【明日播报】
2025-08-09停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。

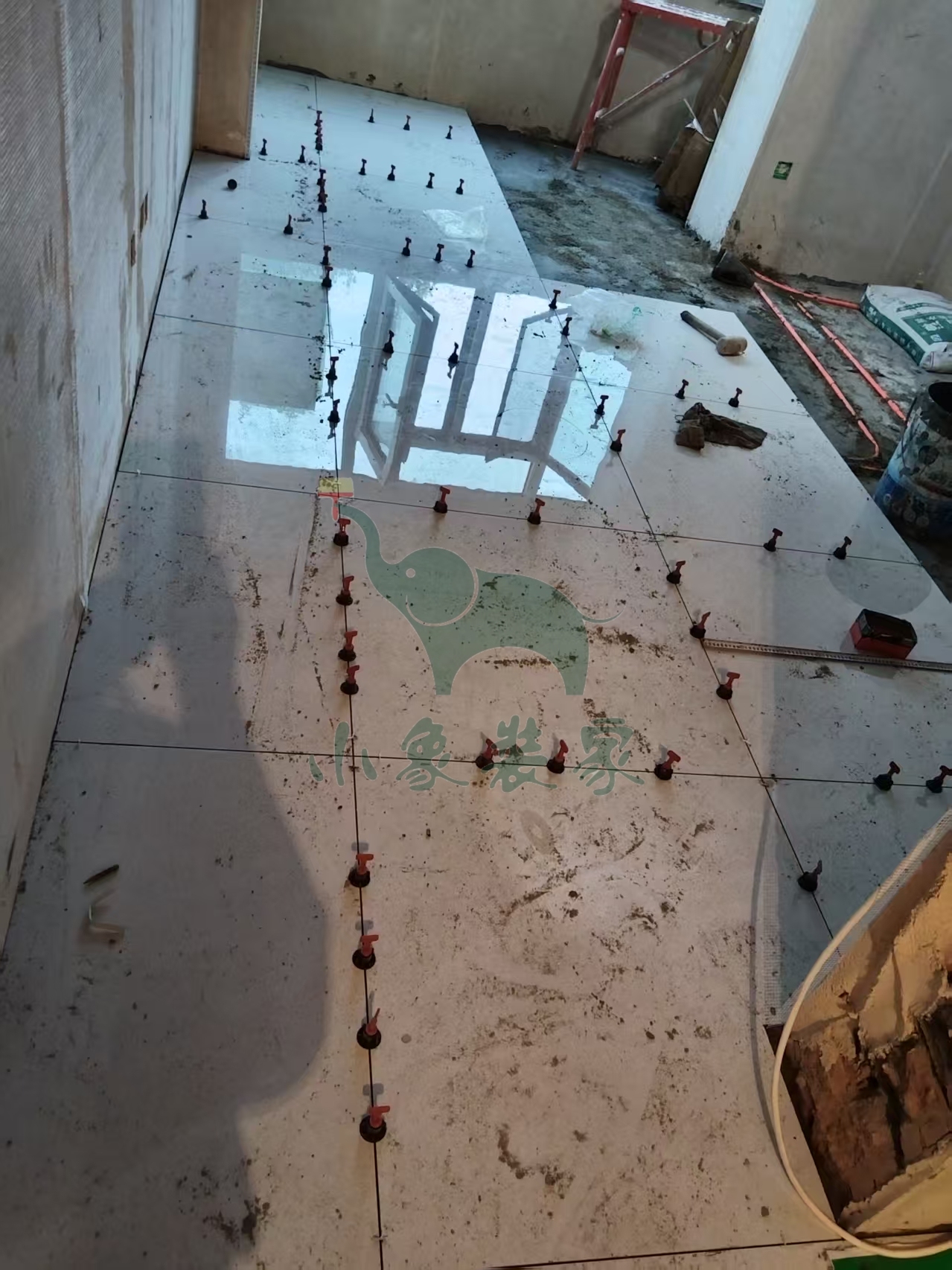

2025-07-31 星期四
工作内容:

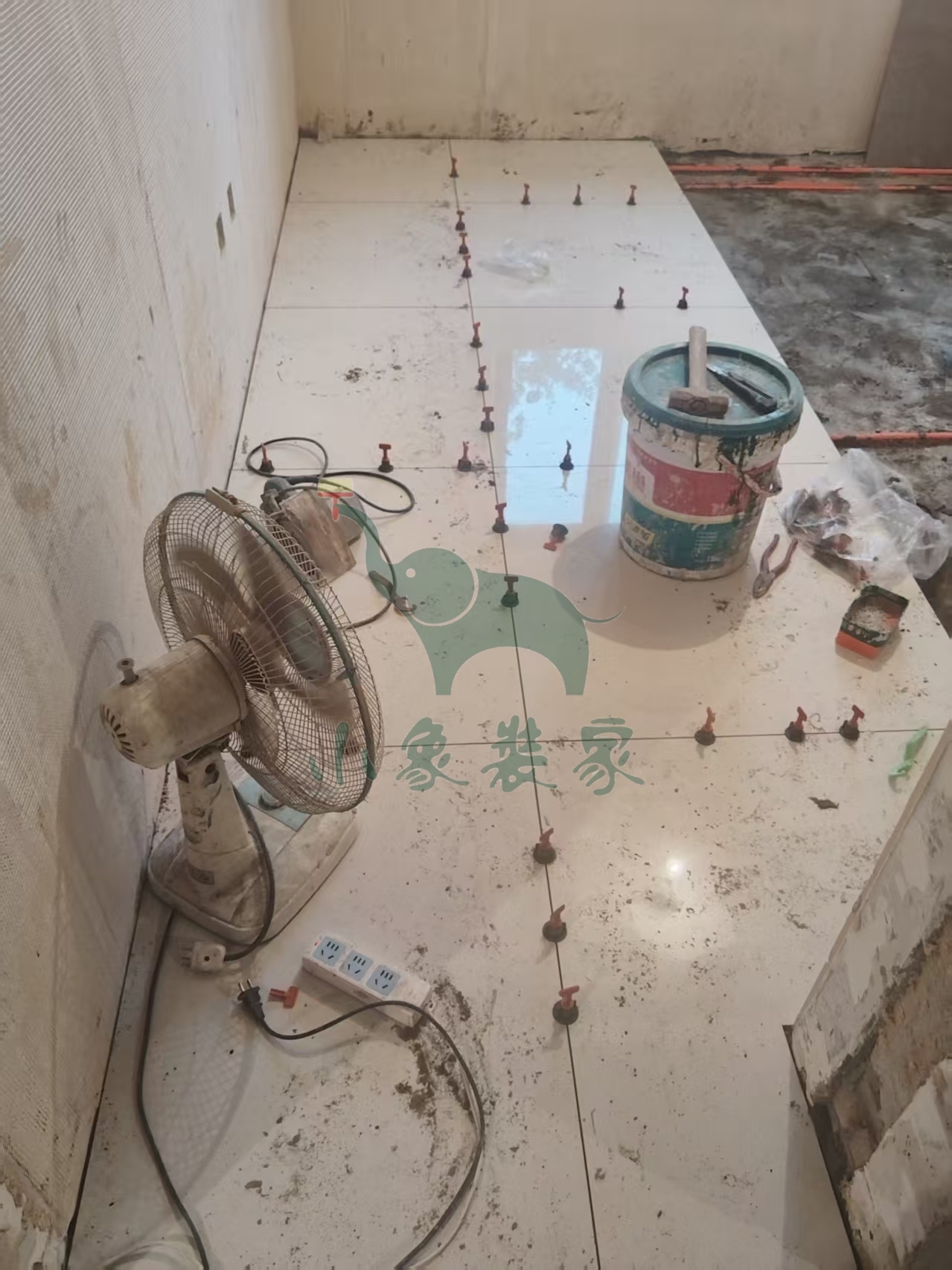

瓦工工程-铺贴大地砖还需2天。
竣工总进度:50%。
施工人员:郭留建。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:郭留建。
2025-07-30 星期三
工作内容:

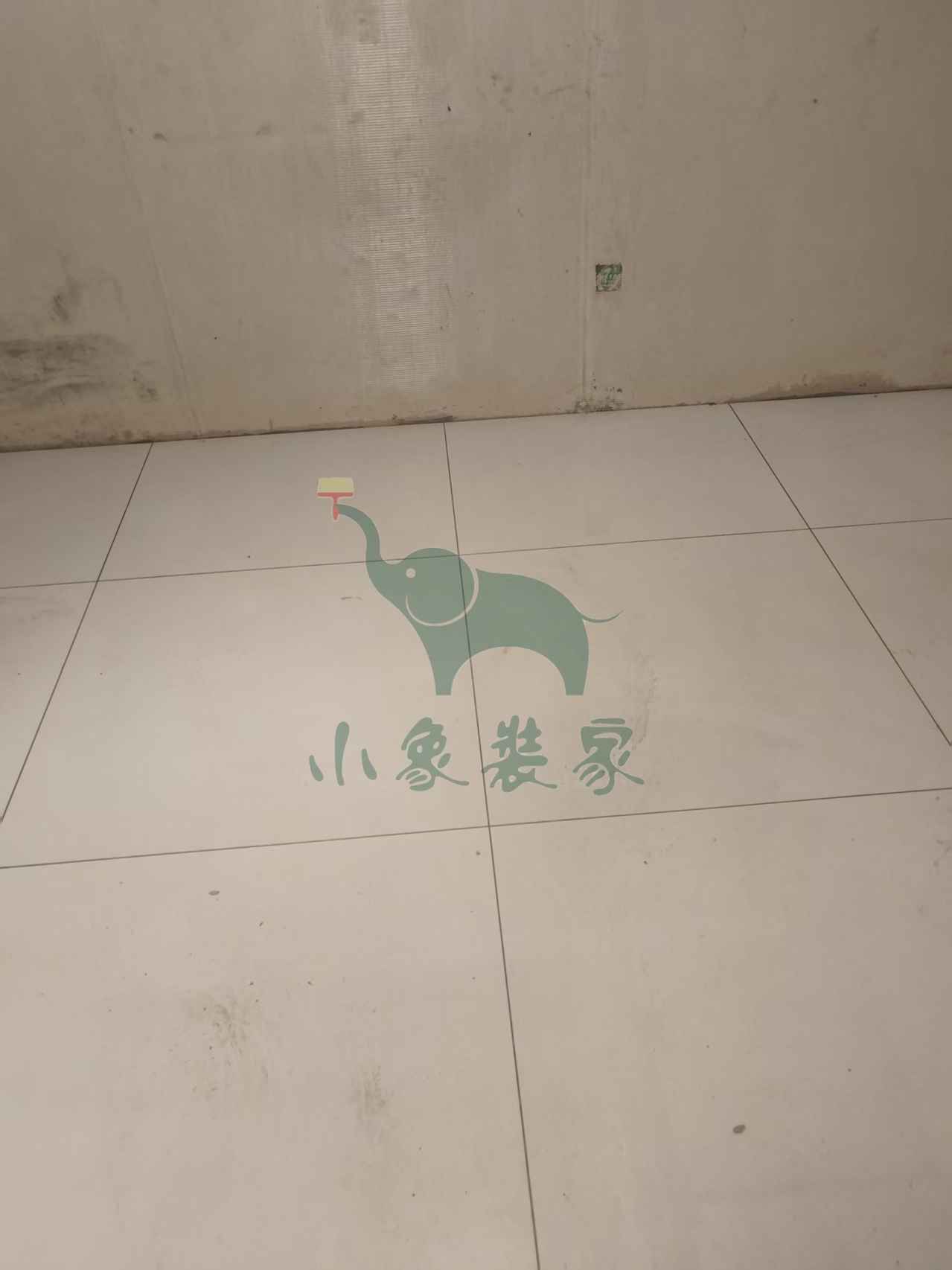

瓦工工程-铺贴大地砖还需1天。
竣工总进度:25%。
施工人员:郭留建。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:郭留建。
2025-07-28 星期一
工作内容:
瓦工工程-铺贴大地砖还需2天。
竣工总进度:25%。
施工人员:郭留建。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:郭留建。
2025-07-23 星期三
工作内容:

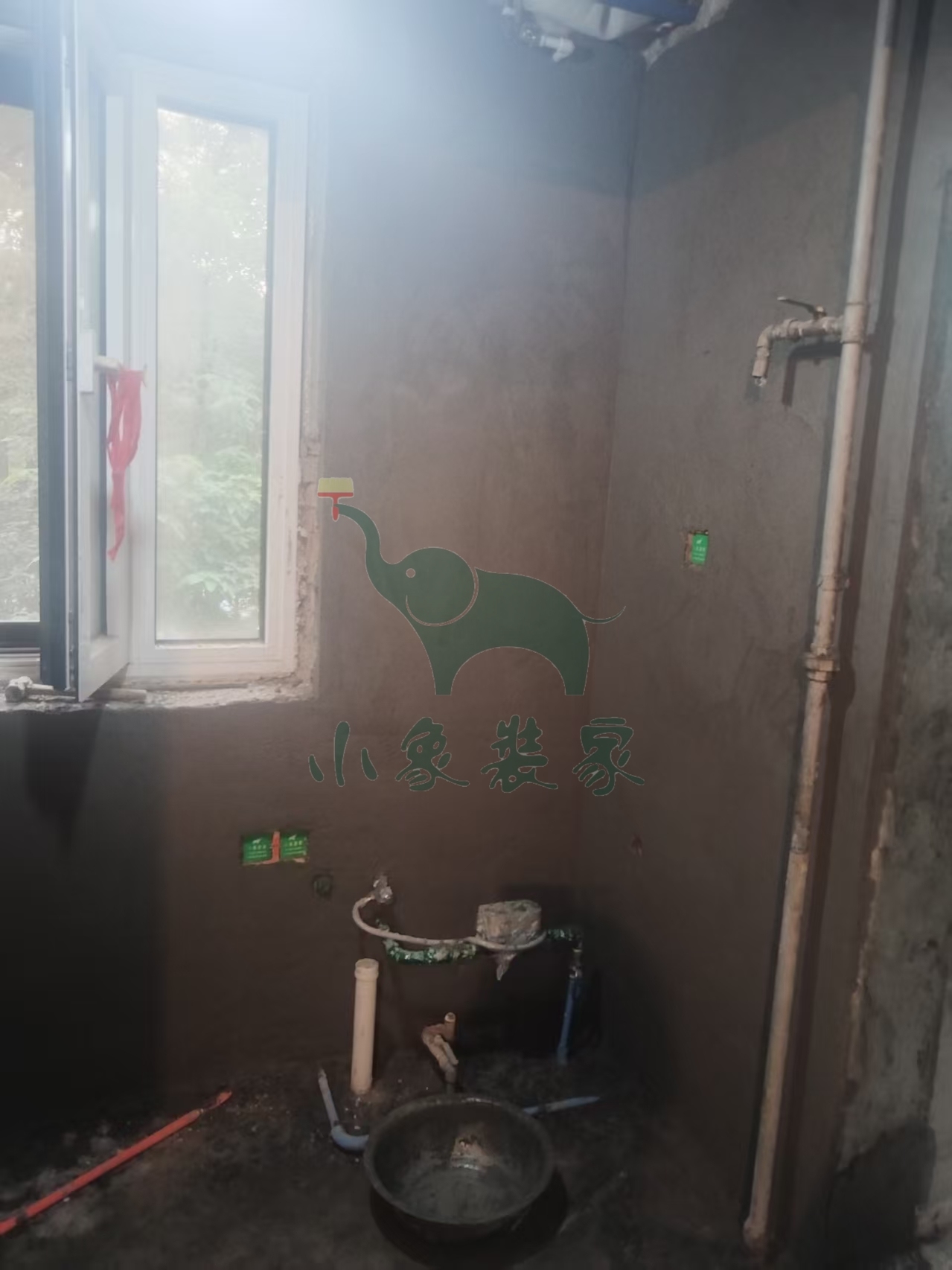

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工

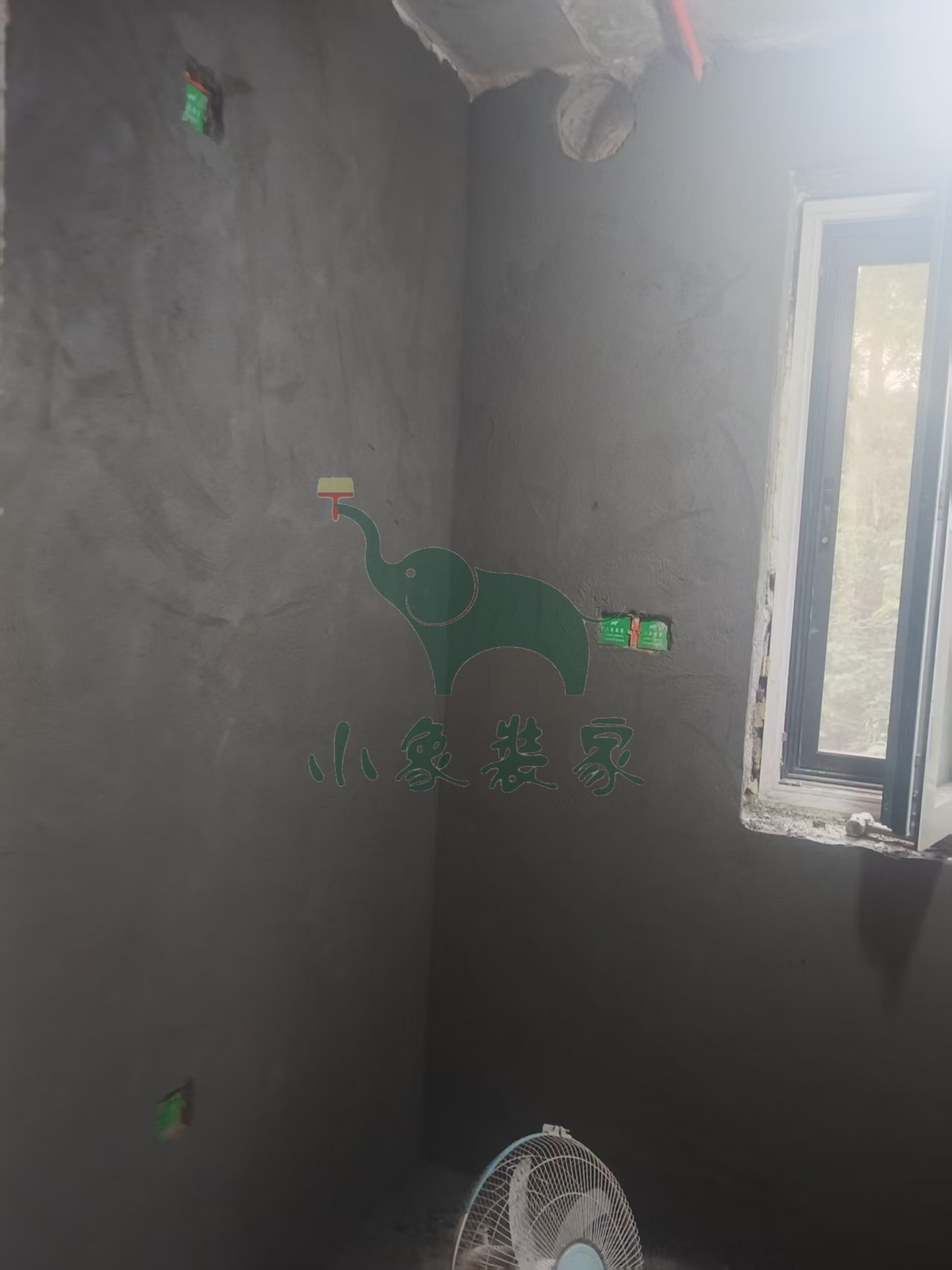

瓦工工程-厨卫墙面、水泥砂浆拉毛处理还需2天。
竣工总进度:25%。
施工人员:郭留建。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:郭留建。
2025-07-22 星期二
工作内容:
瓦工工程-厨卫修补、水电槽已完工
瓦工工程-轻体砖砌墙还需1天。
竣工总进度:25%。
施工人员:郭留建。
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙。
施工人员:郭留建。
2025-07-19 星期六
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:25%。
施工人员:黄磊磊。
【明日播报】
工作内容:
油工工程-冲筋打点。
施工人员:许全伟。
2025-07-18 星期五
工作内容:

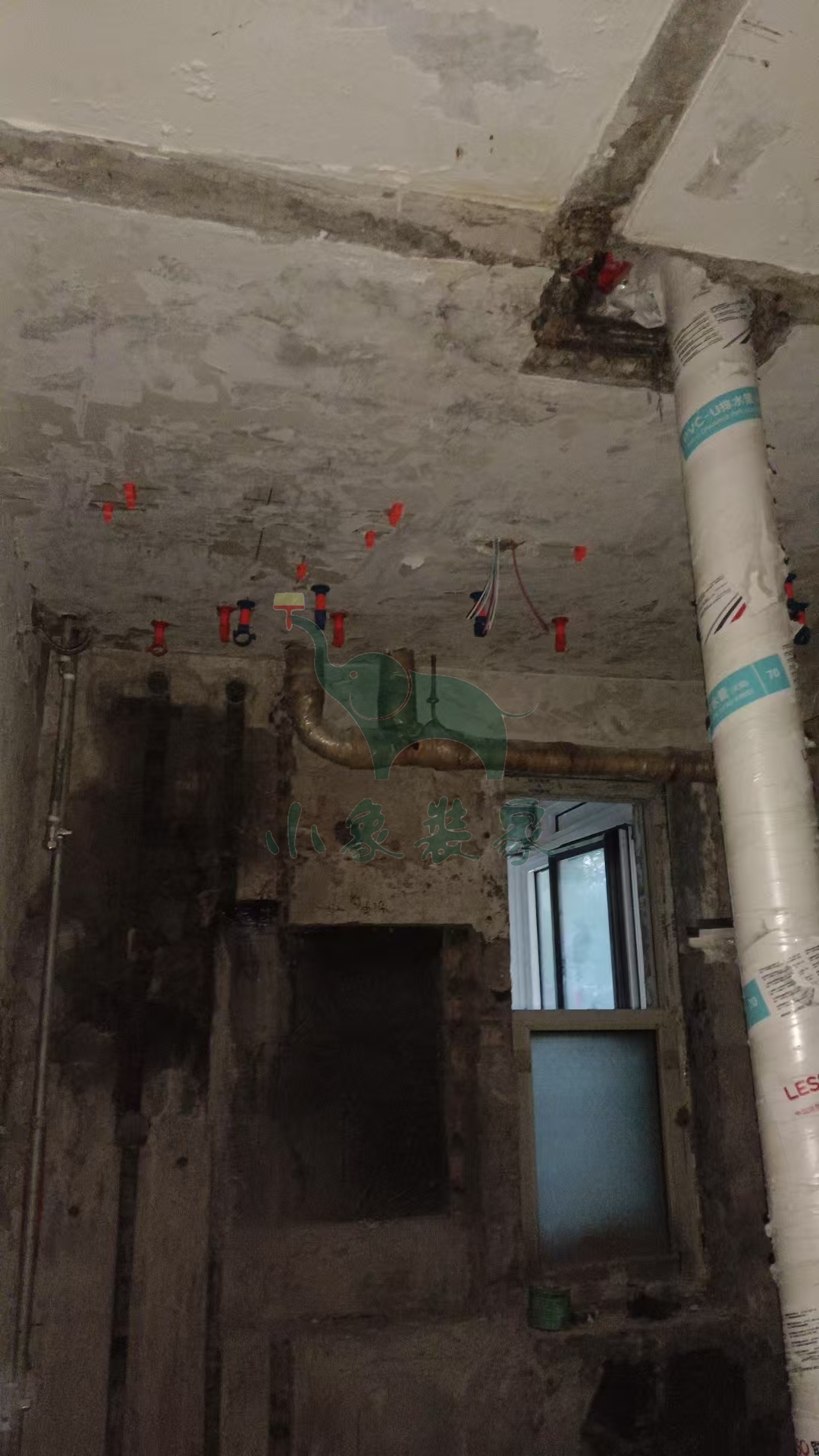

水电工程-水电管固定打卡已完工
水电工程-水电完工已完工。
竣工总进度:20%。
施工人员:黄磊磊。
【明日播报】
2025-07-19停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-07-17 星期四
工作内容:

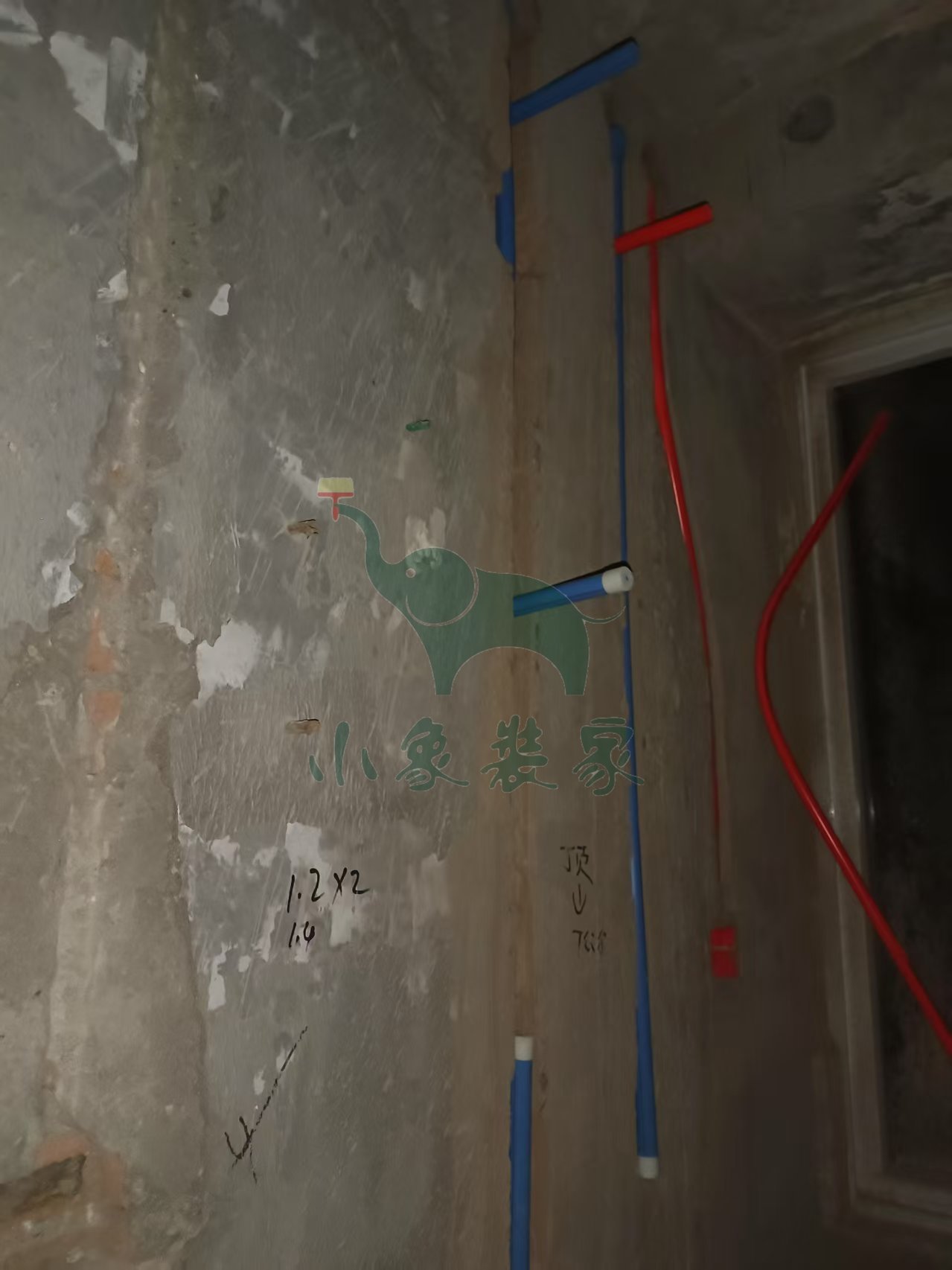

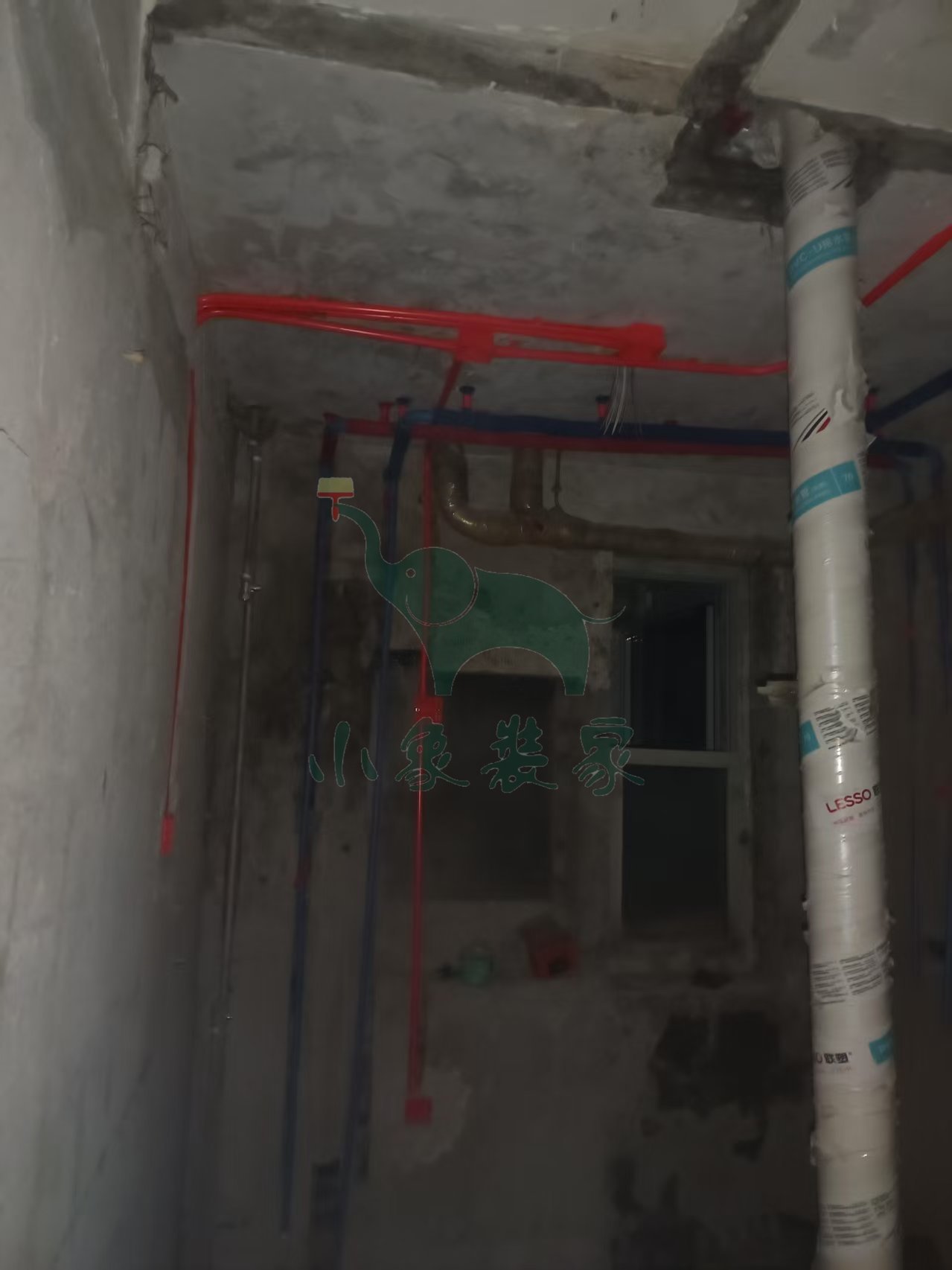

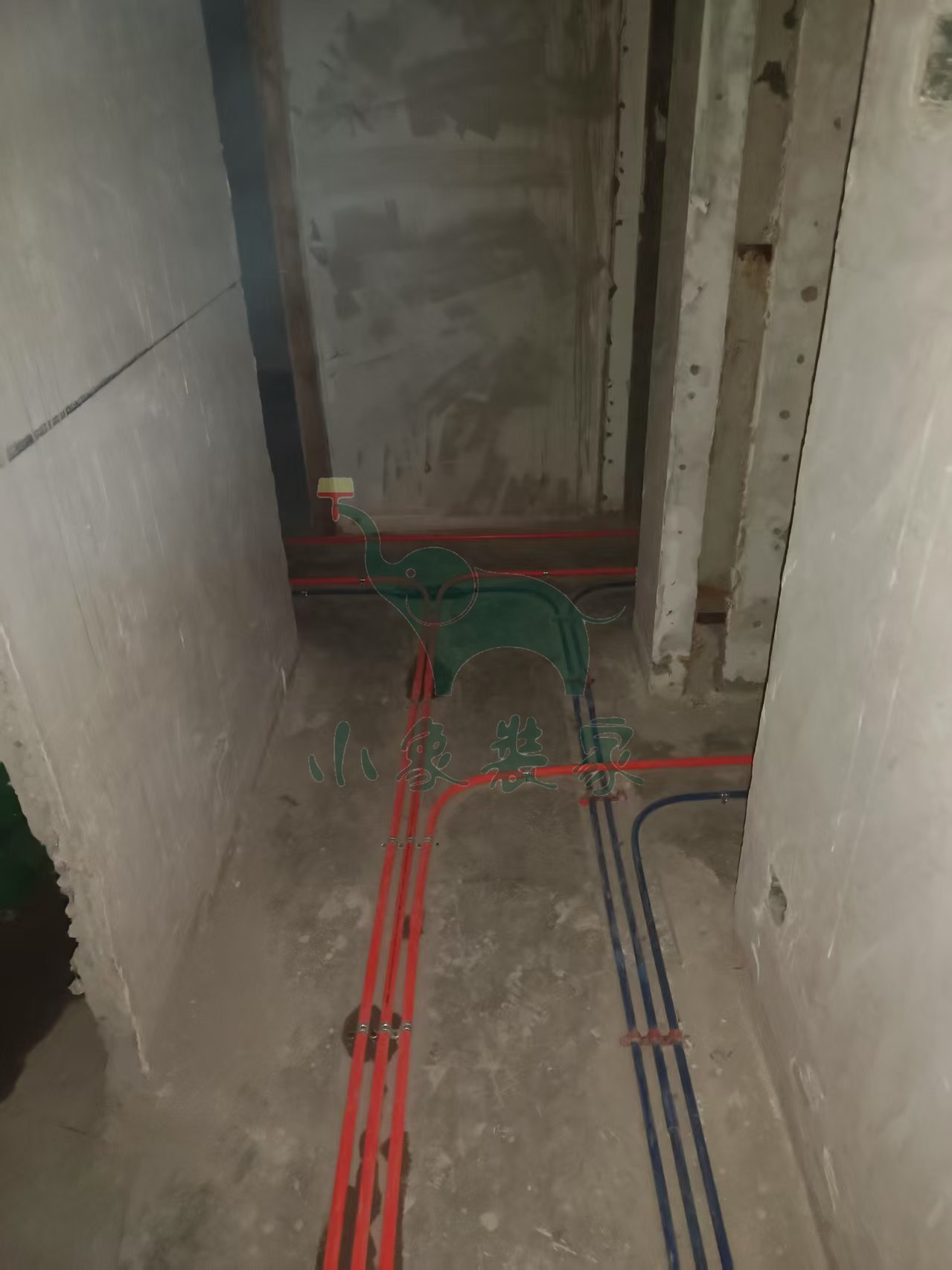

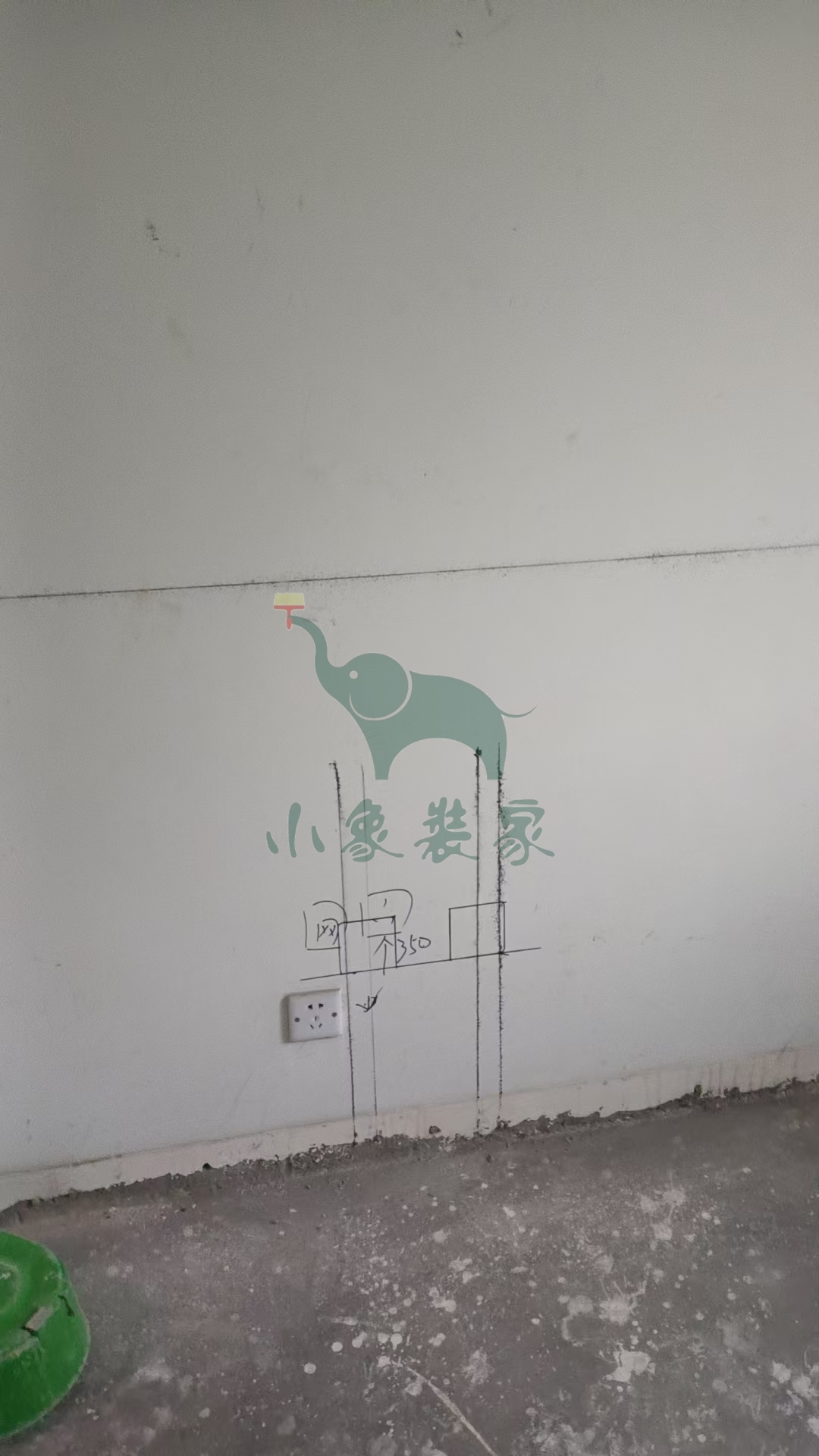

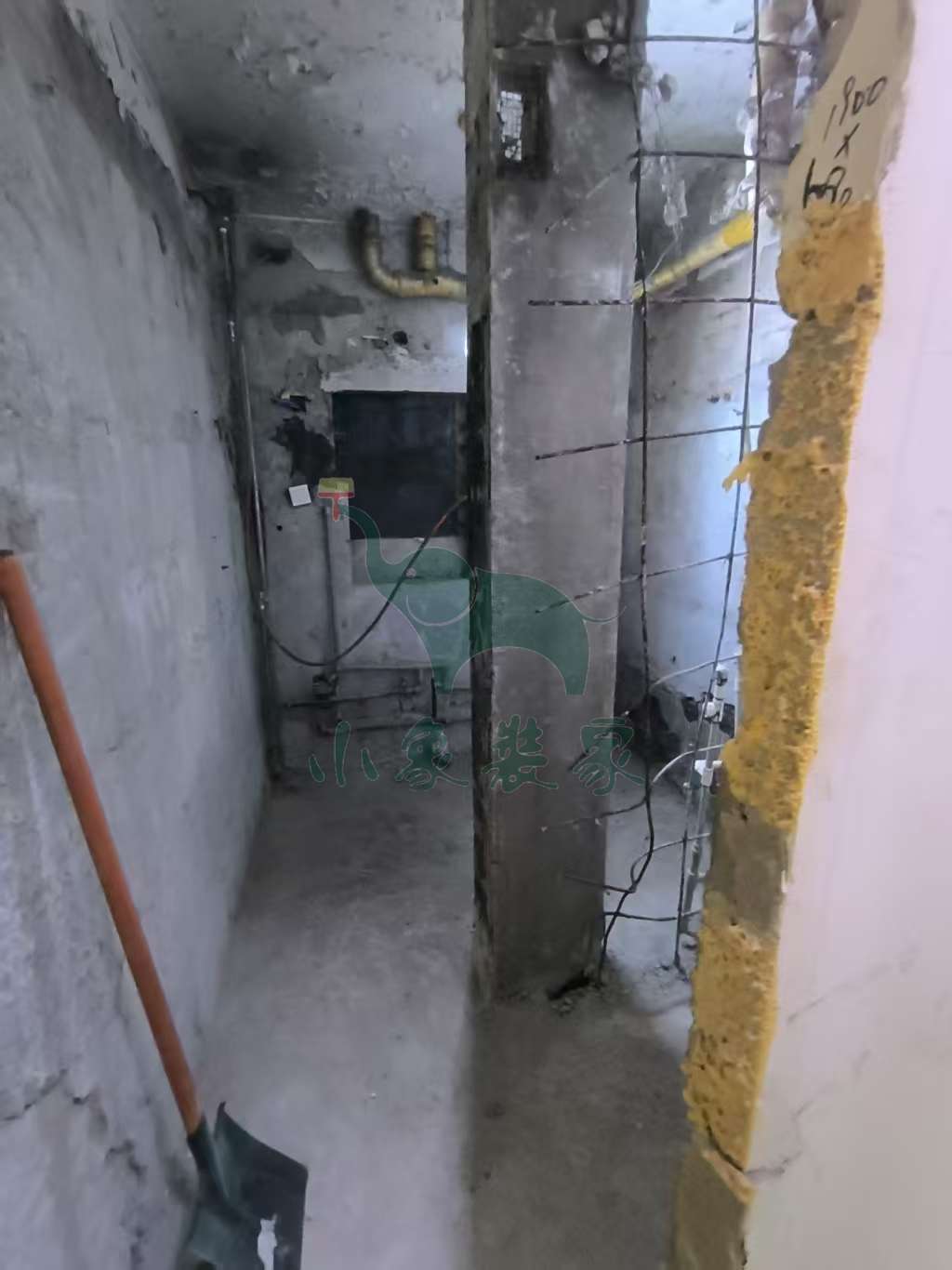

水电工程-电线布管还需1天

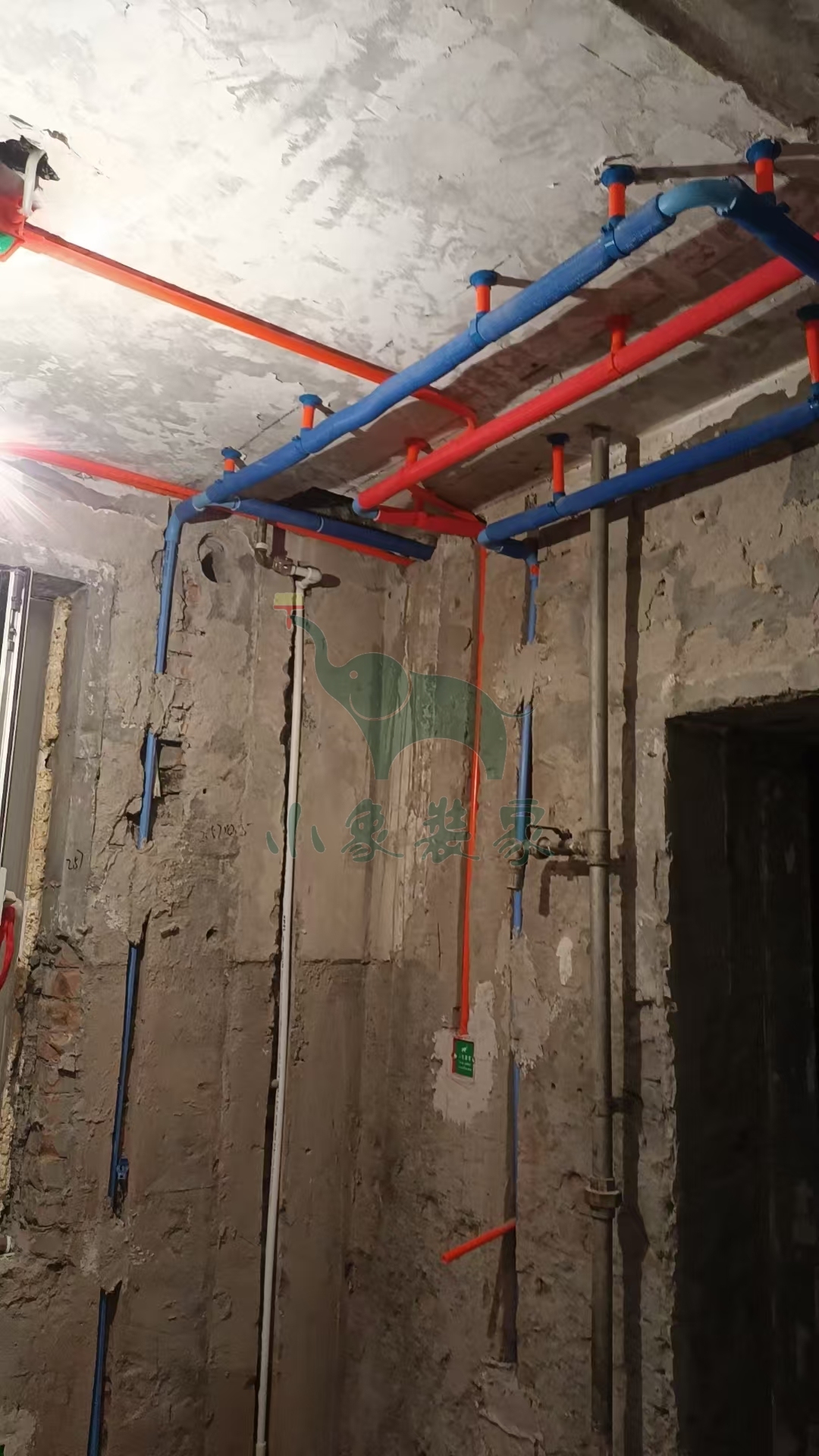

水电工程-水管焊接还需1天。
竣工总进度:20%。
施工人员:黄磊磊。
【明日播报】
工作内容:

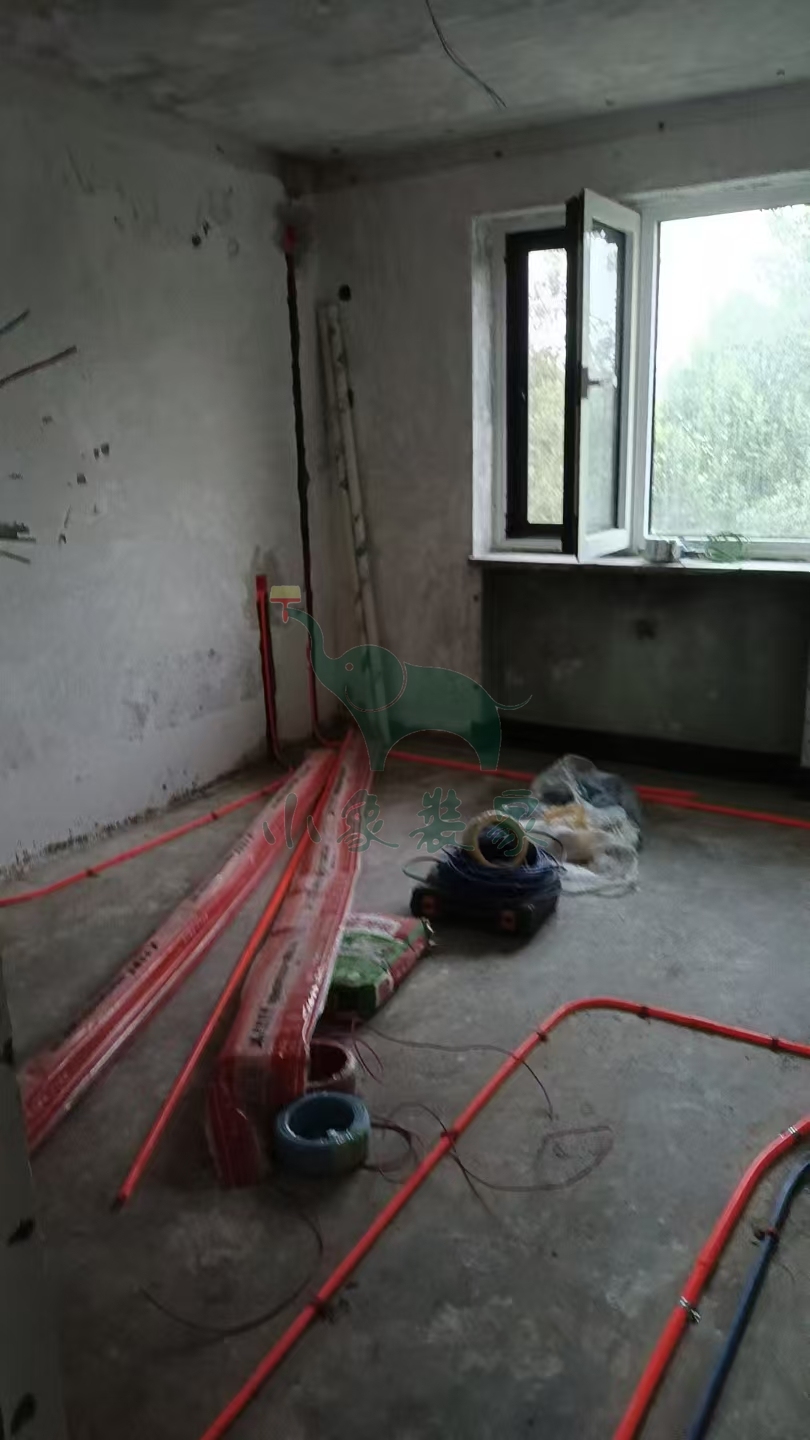

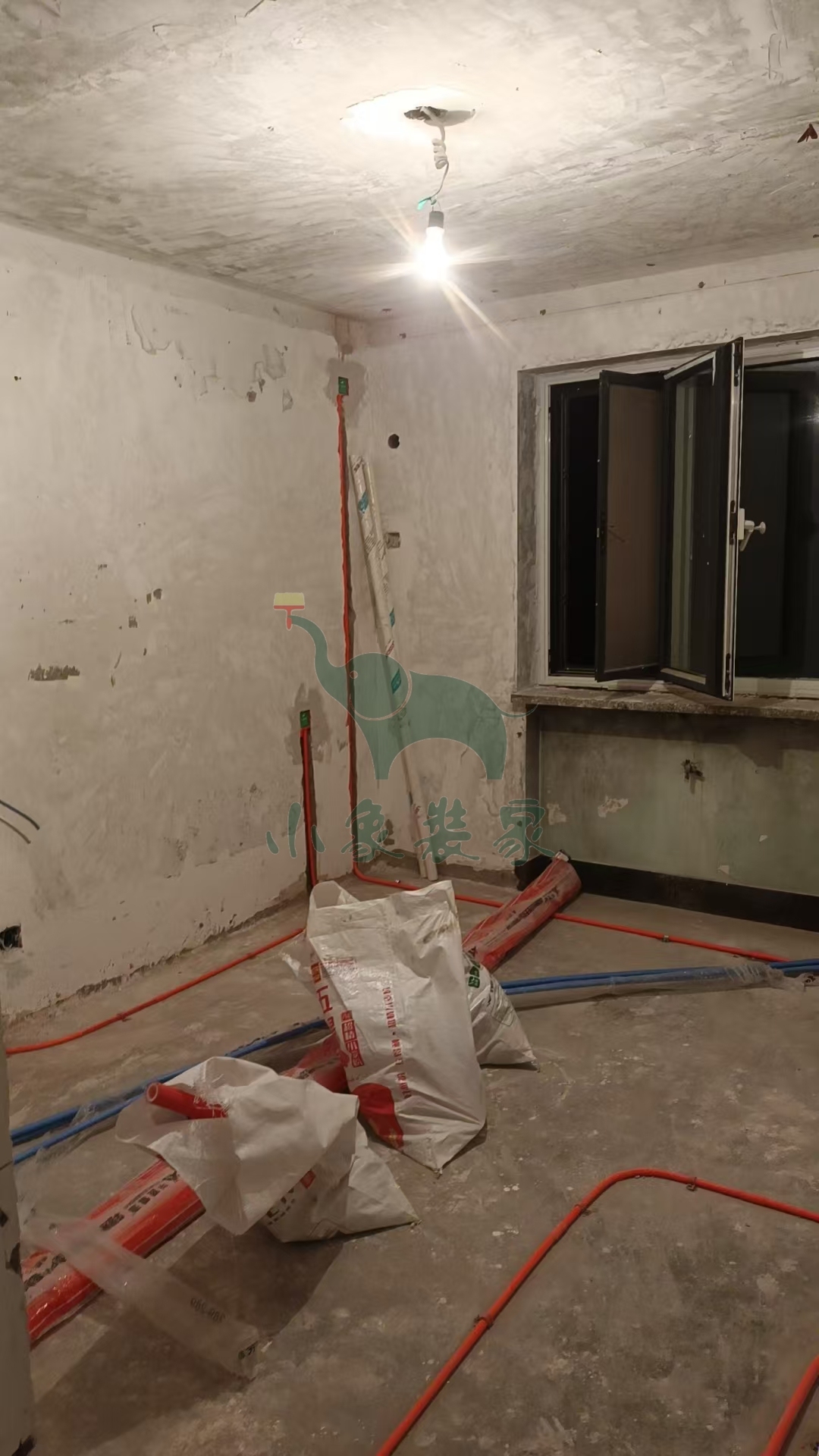

水电工程-电线布管
水电工程-水管焊接。
施工人员:黄磊磊。
2025-07-16 星期三
工作内容:

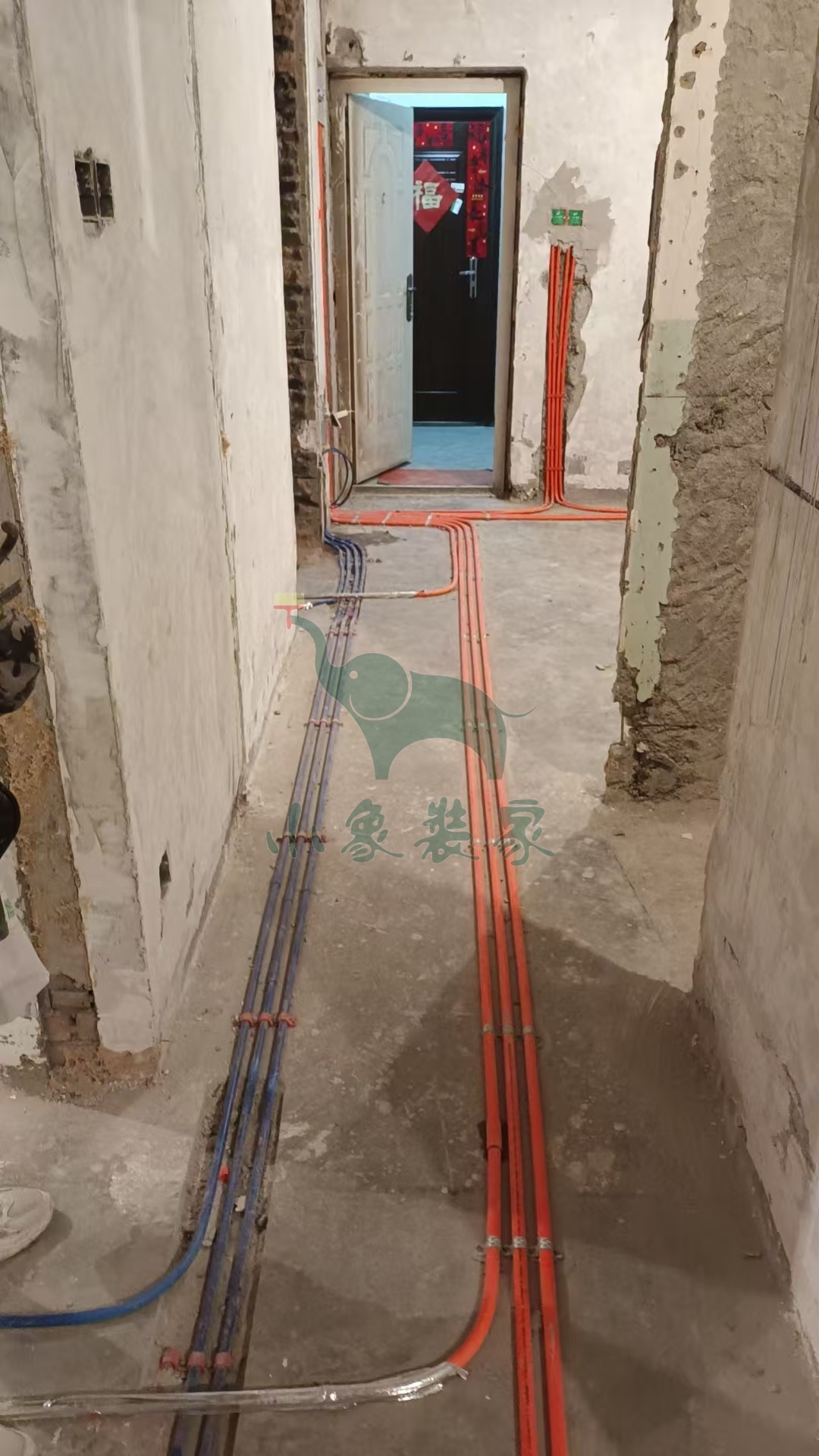

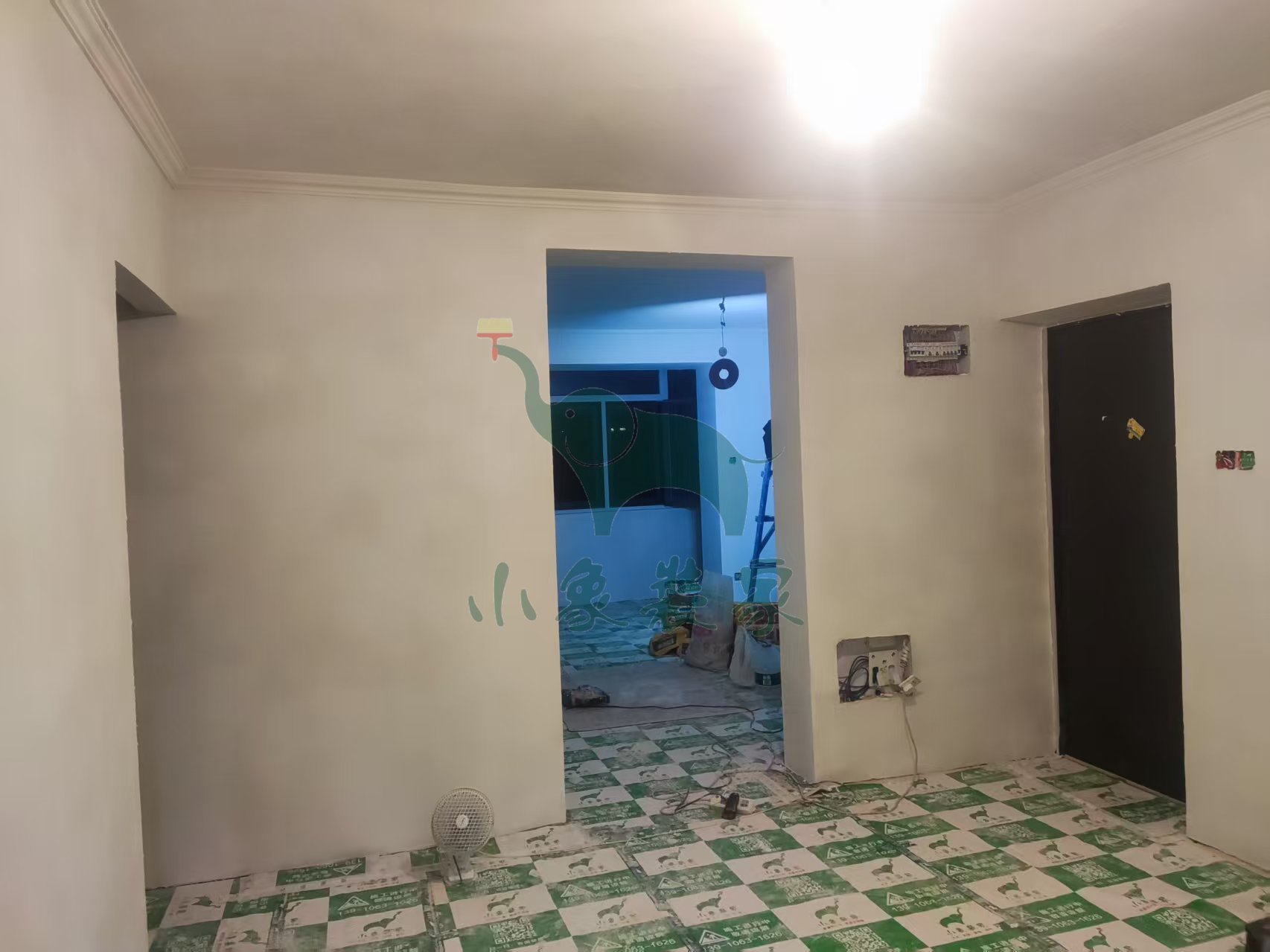

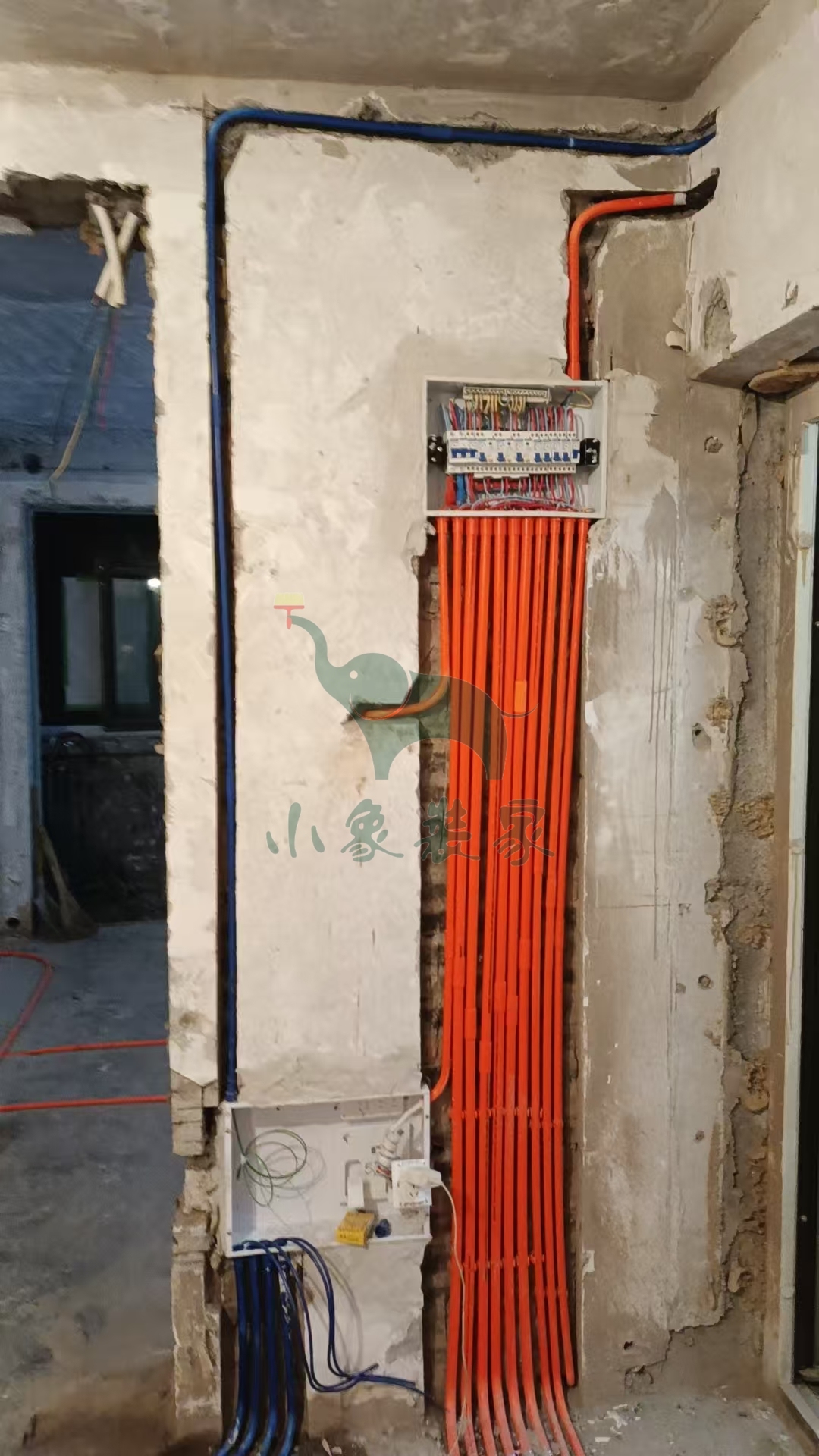

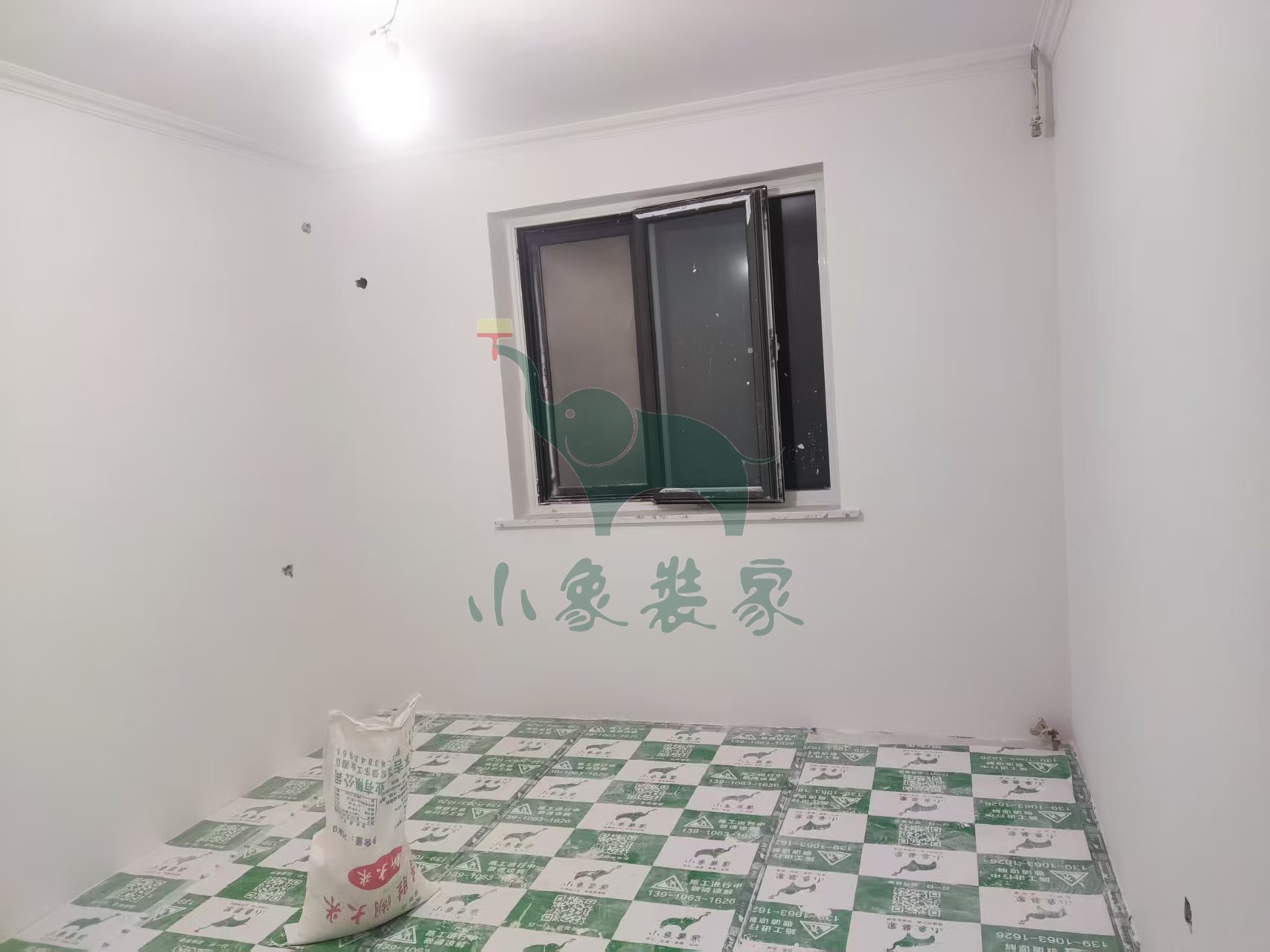

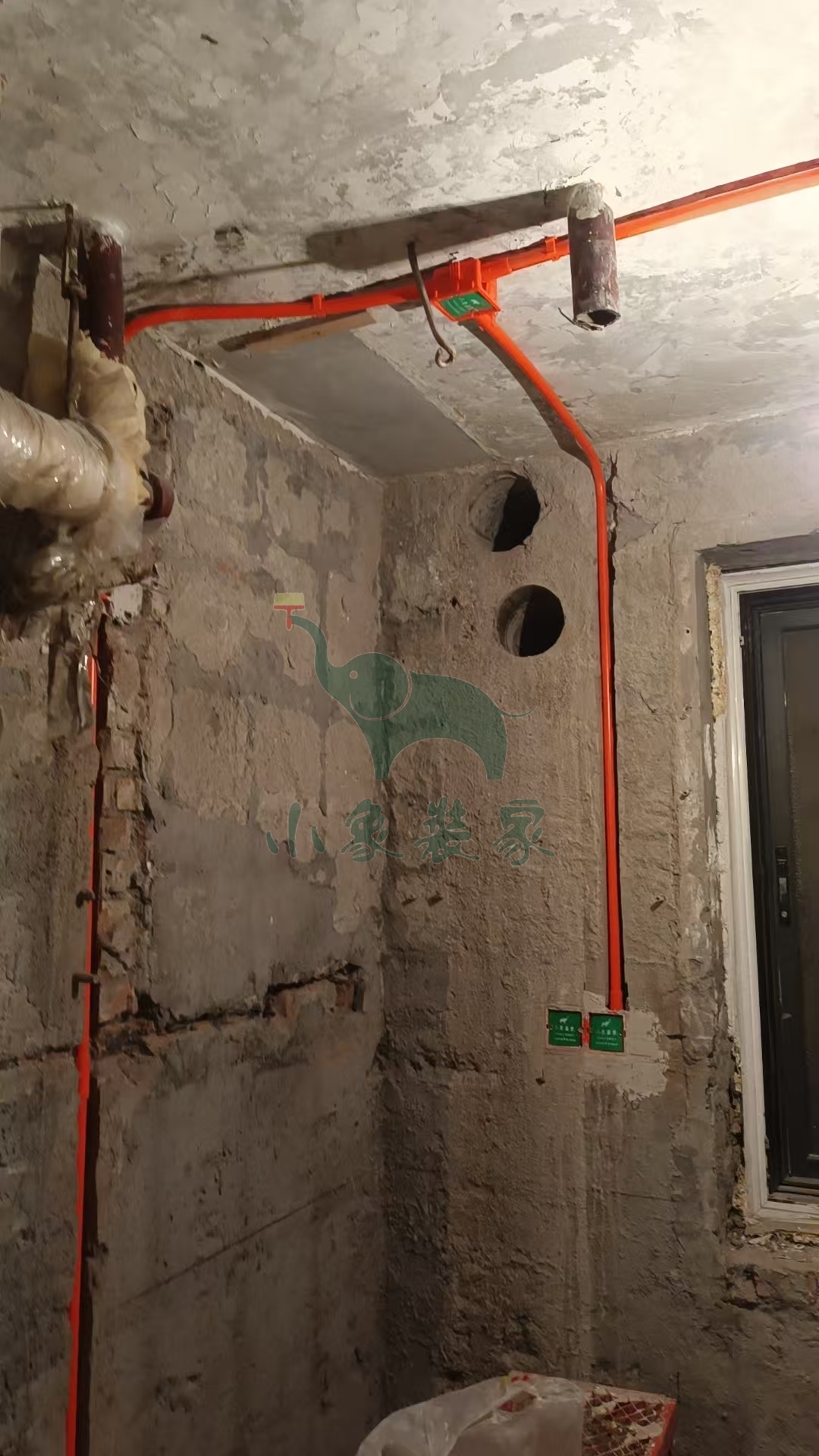

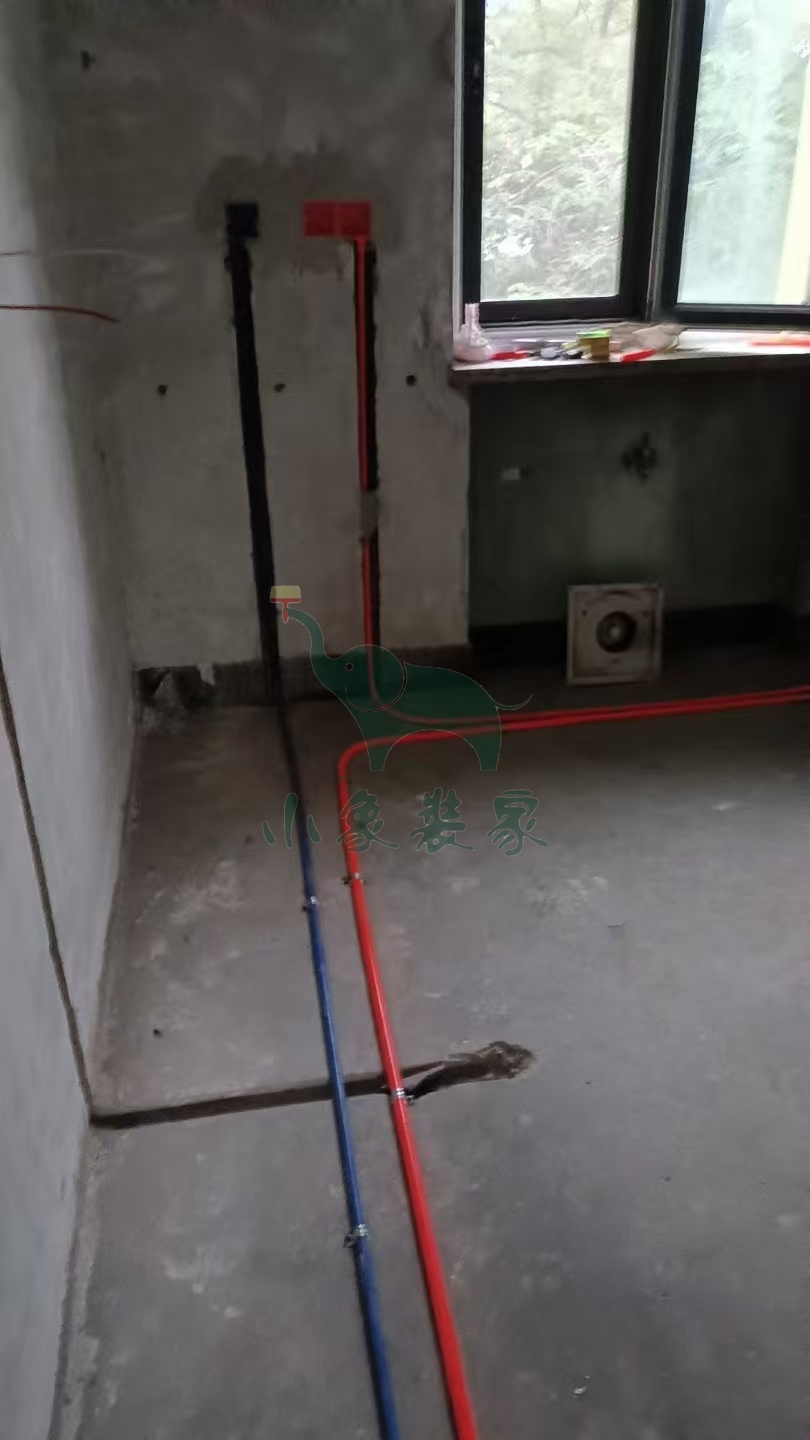

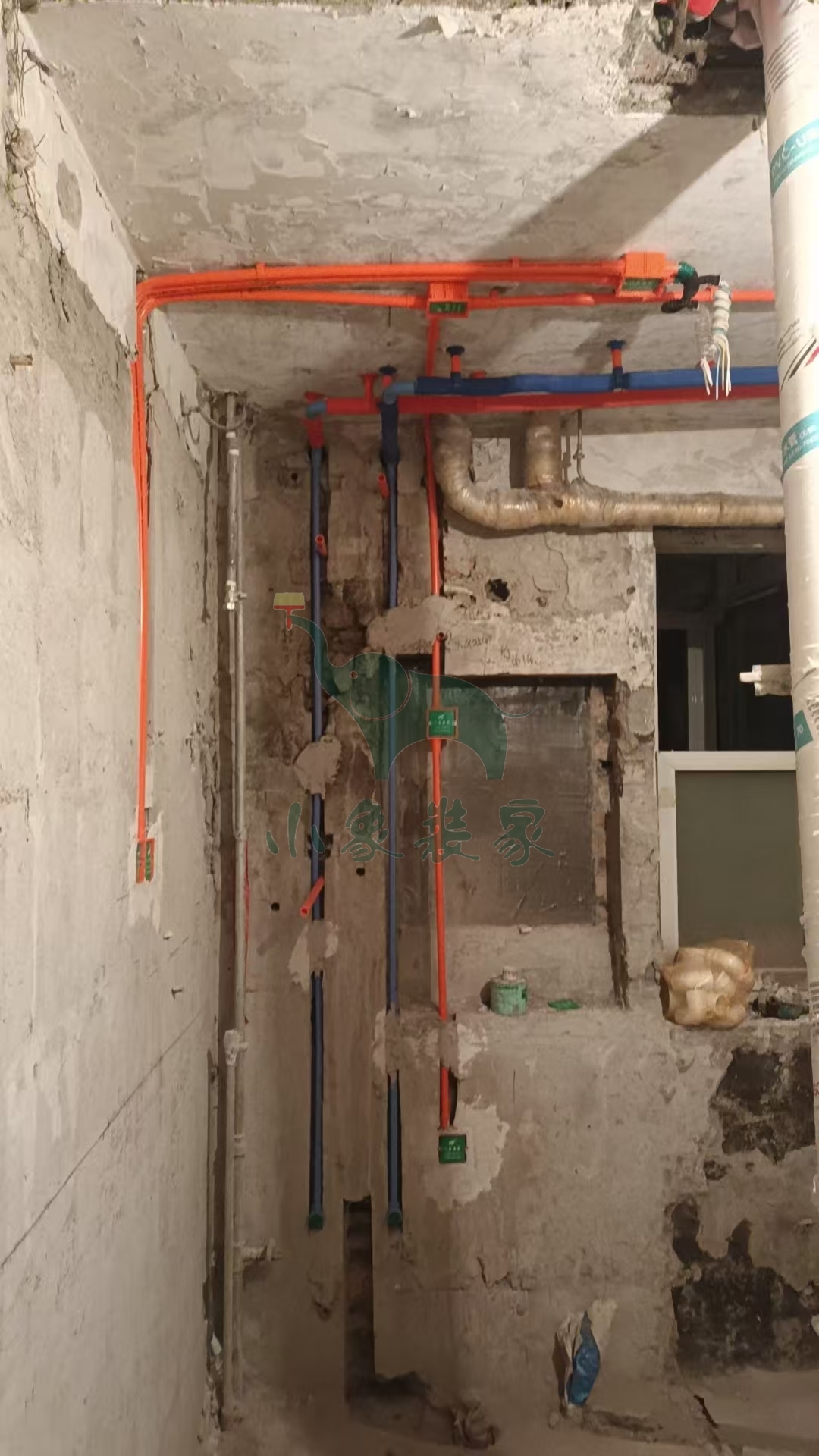

水电工程-电线布管已完工。
竣工总进度:20%。
施工人员:黄磊磊。
【明日播报】
工作内容:
水电工程-水管焊接。
施工人员:黄磊磊。
2025-07-11 星期五
工作内容:

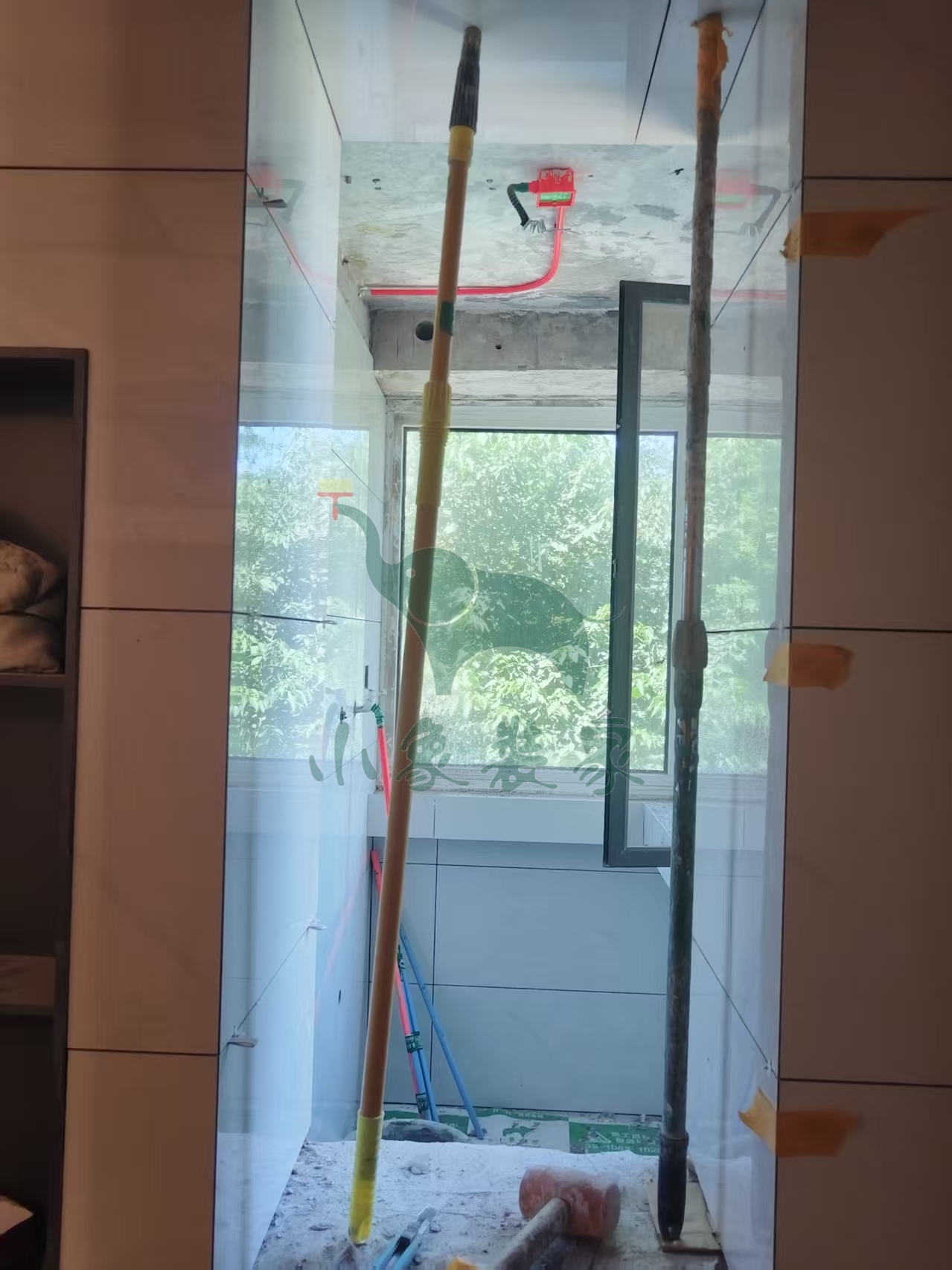

水电工程-开线槽还需1天。
竣工总进度:10%。
施工人员:黄磊磊。
【明日播报】
工作内容:
水电工程-电盒安装。
施工人员:黄磊磊。
2025-07-10 星期四
工作内容:
水电工程-超平弹线已完工
水电工程-水电交底已完工。
竣工总进度:10%。
施工人员:黄磊磊。
【明日播报】
工作内容:
水电工程-开线槽。
施工人员:黄磊磊。
2025-07-10 星期四
工作内容:

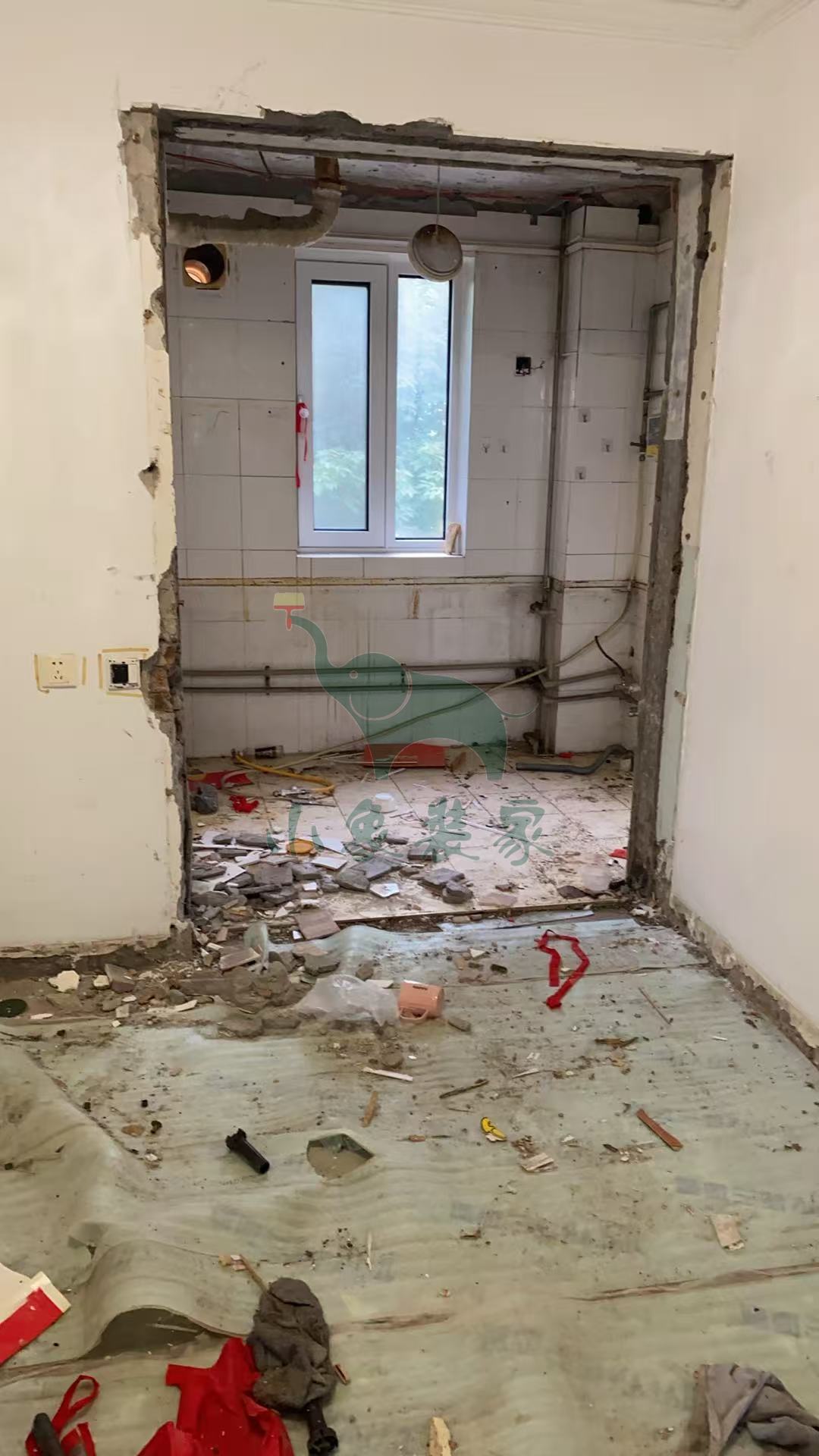

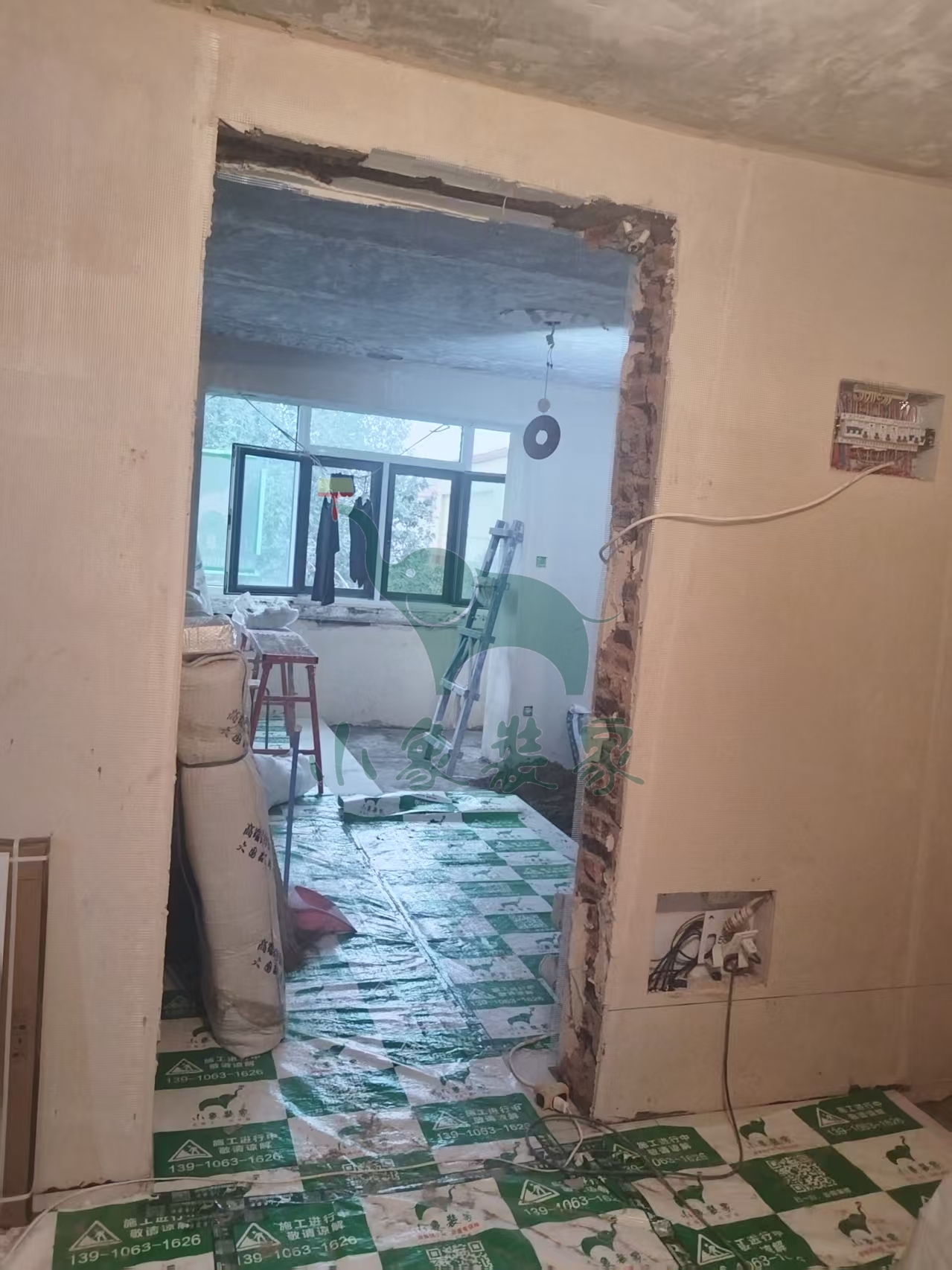

拆除工程-拆除卫生间墙地砖已完工
拆除工程-清运垃圾已完工
拆除工程-拆除阳台墙顶还需1天。
竣工总进度:10%。
施工人员:黄铁良。
【明日播报】
工作内容:
水电工程-水电交底。
施工人员:黄磊磊。
2025-07-07 星期一
工作内容:

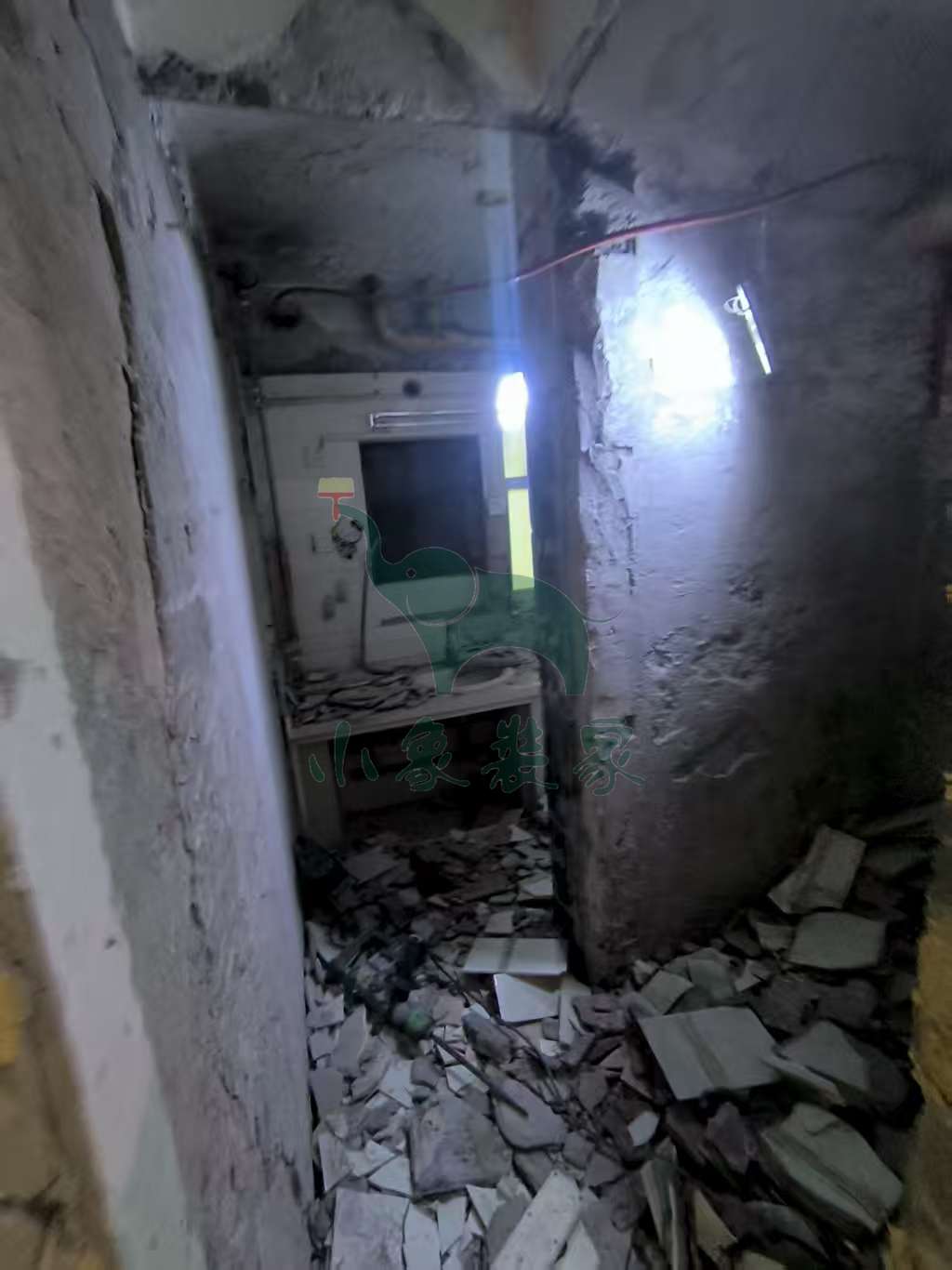

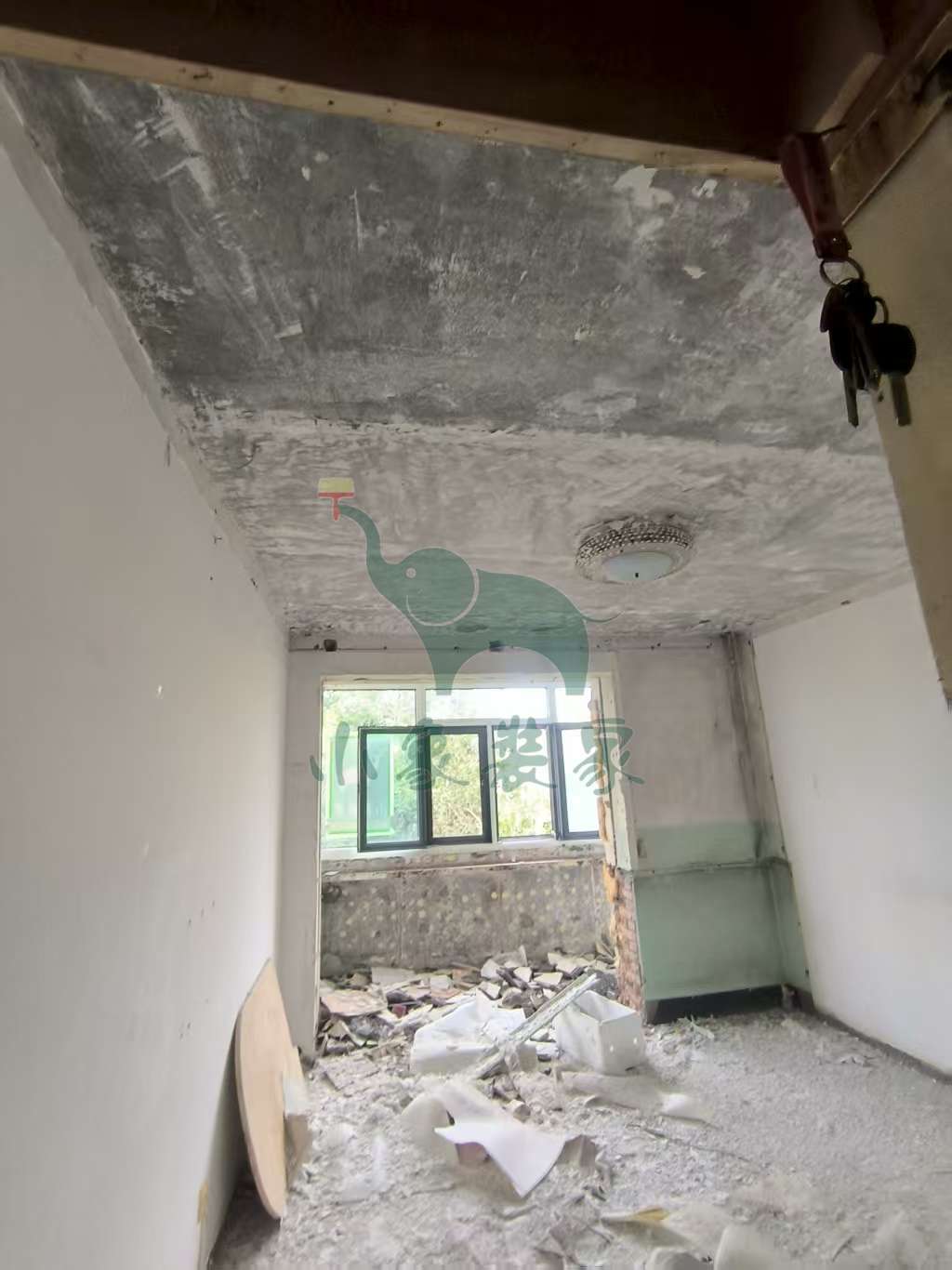

拆除工程-拆除厨房墙地砖还需1天

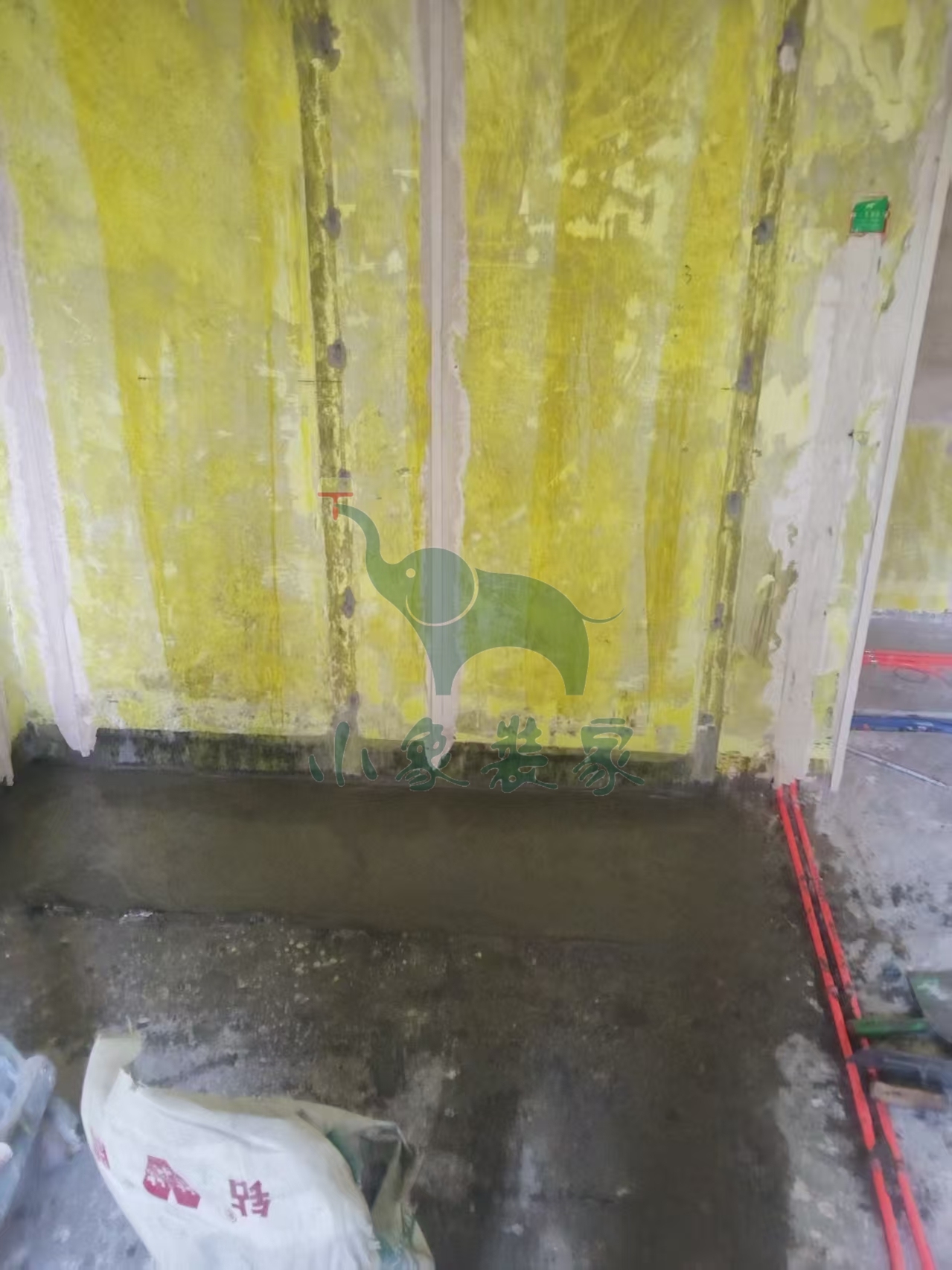

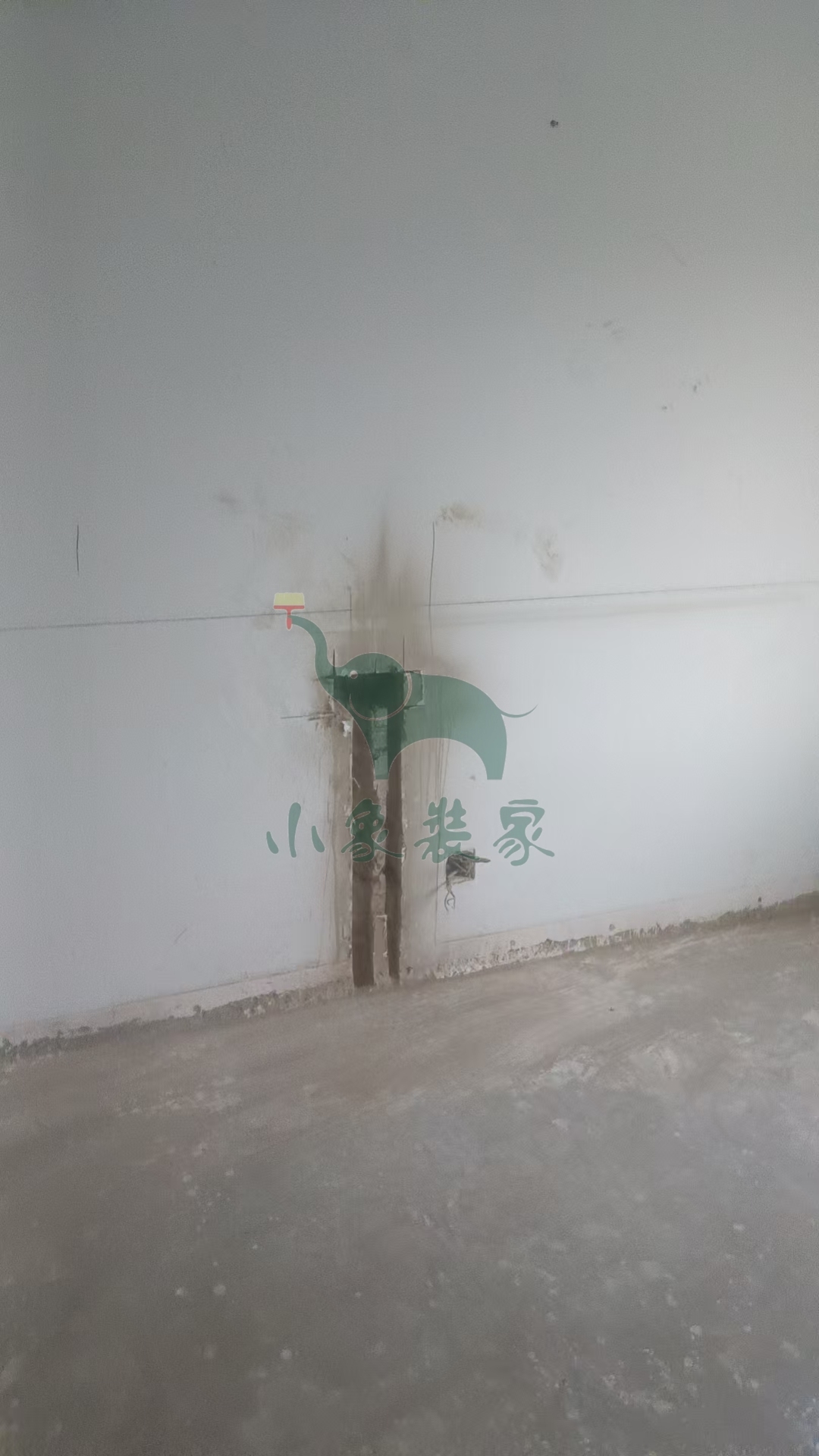

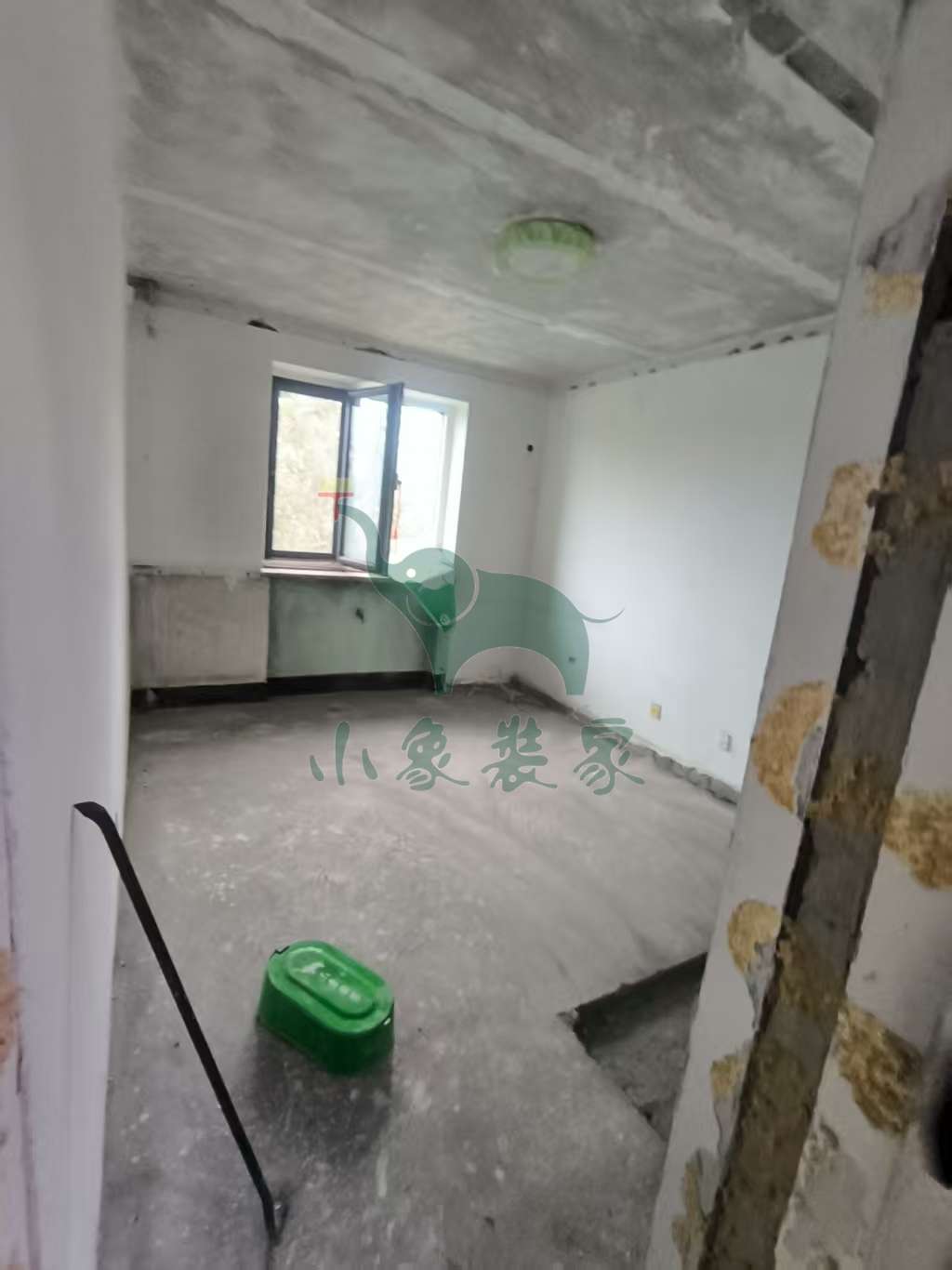

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:5%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:黄铁良。
2025-07-05 星期六
工作内容:

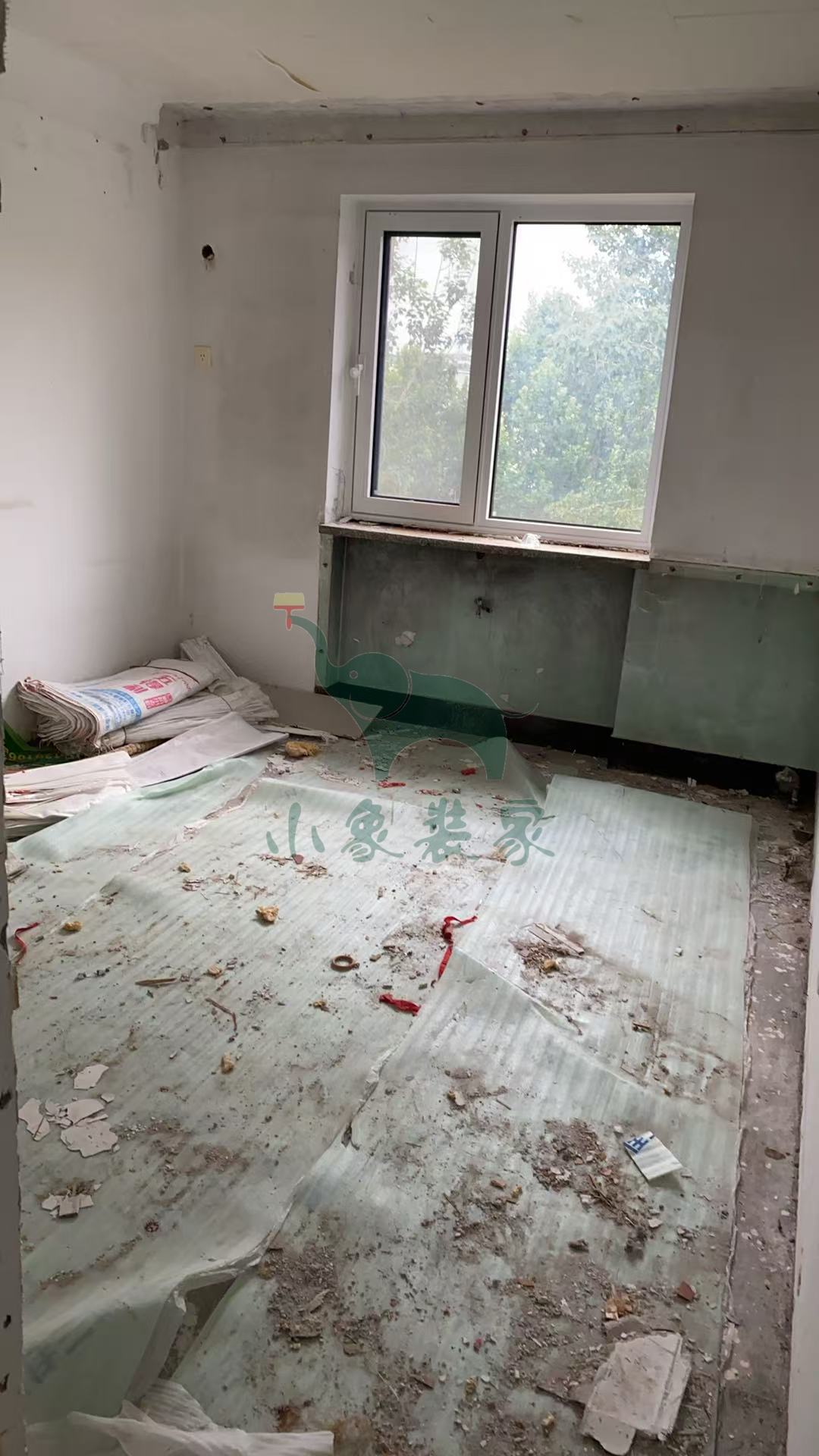

拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除衣柜、柜子已完工

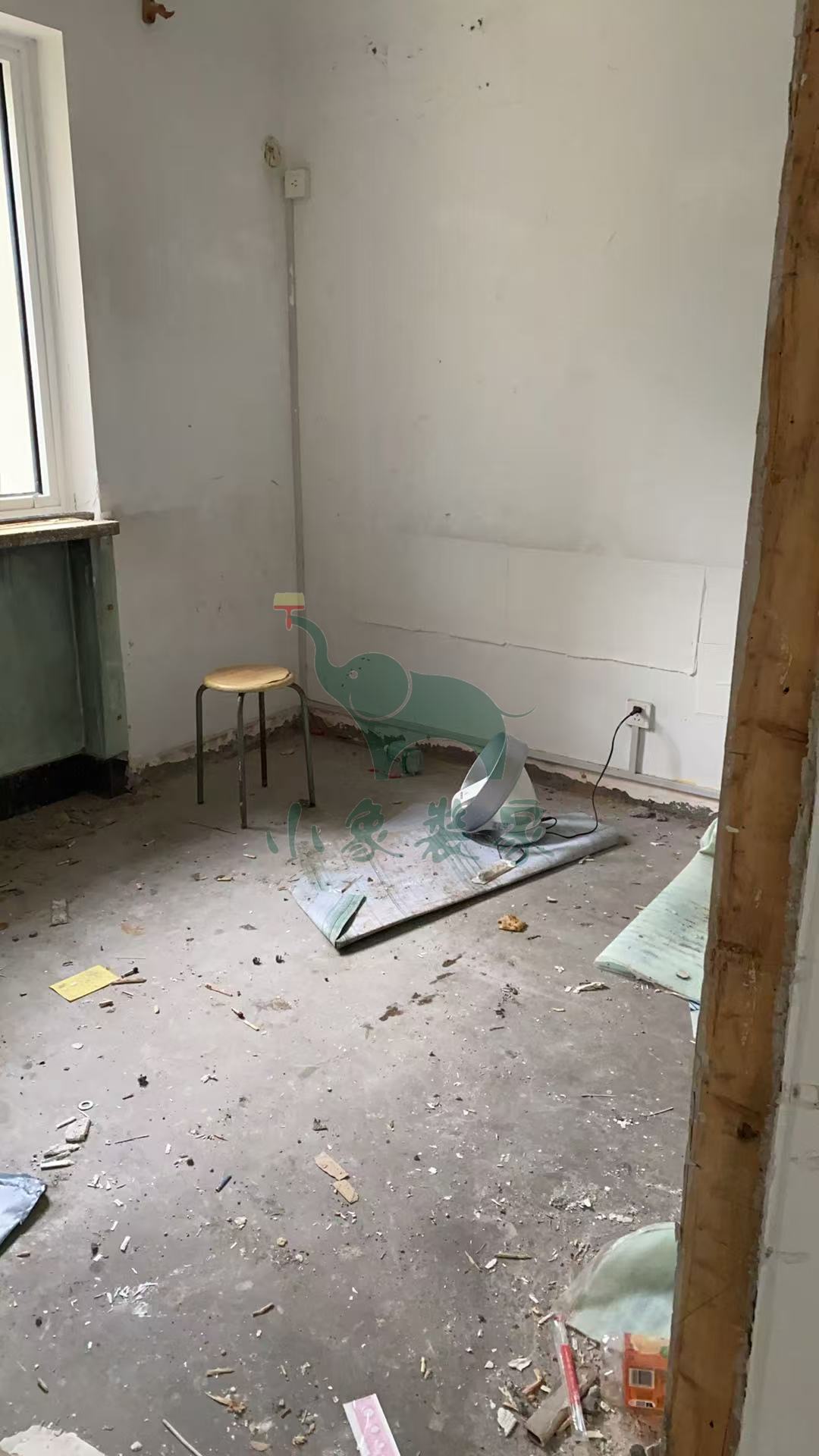

拆除工程-拆除旧家具已完工。
竣工总进度:5%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:黄铁良。
2025-07-05 星期六
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:5%。
施工人员:郭涛、张宁宁。
【明日播报】
工作内容:
拆除工程-拆除衣柜、柜子
拆除工程-拆除旧家具。
施工人员:黄铁良。
