地址
海淀区 强佑新城东区4号楼
业主
陈先生
工长
郭 涛
装修类型
整装
面积户型
130.00㎡|三居
工地播报
2025-10-01 星期三

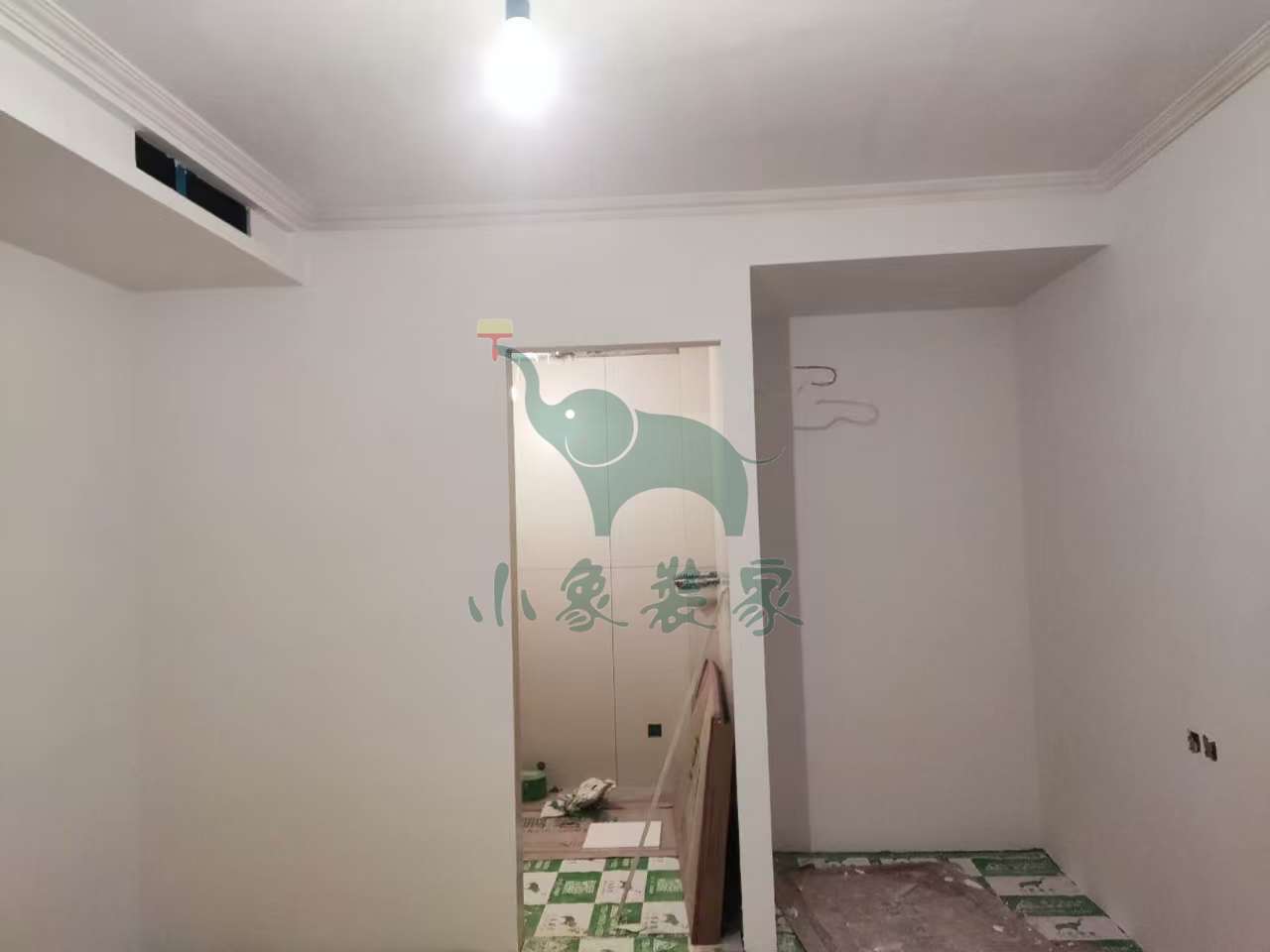

工作内容:

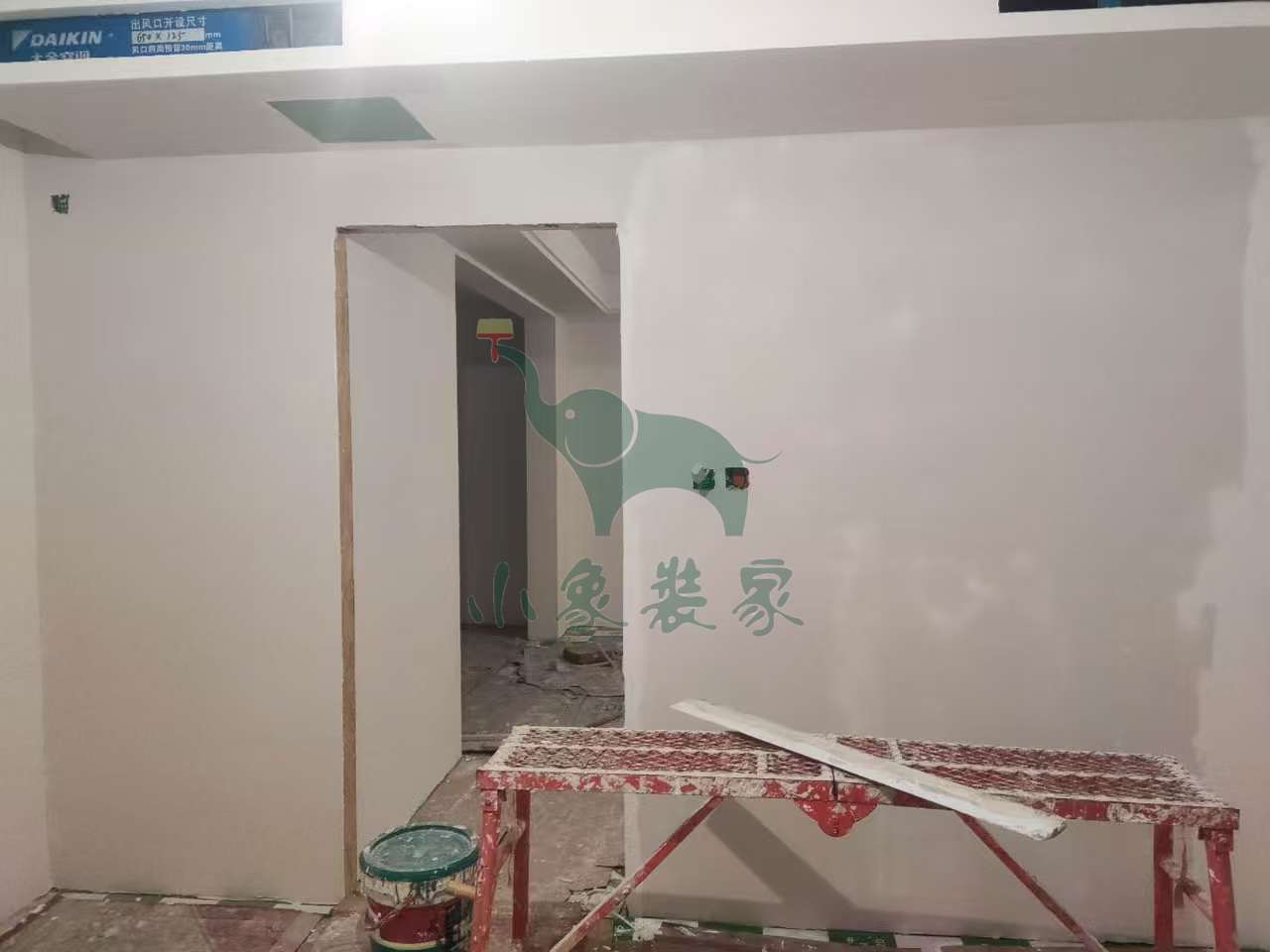

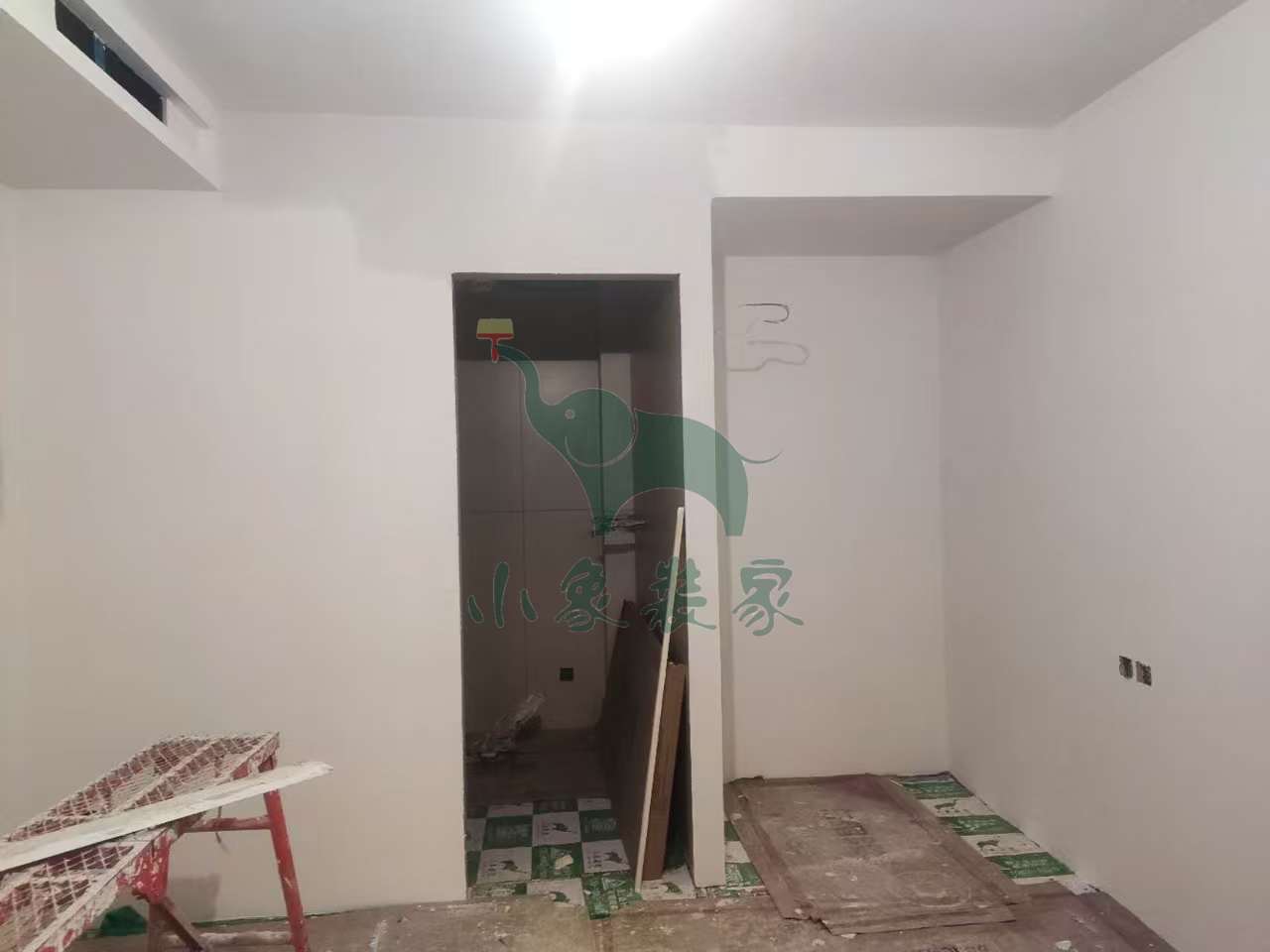

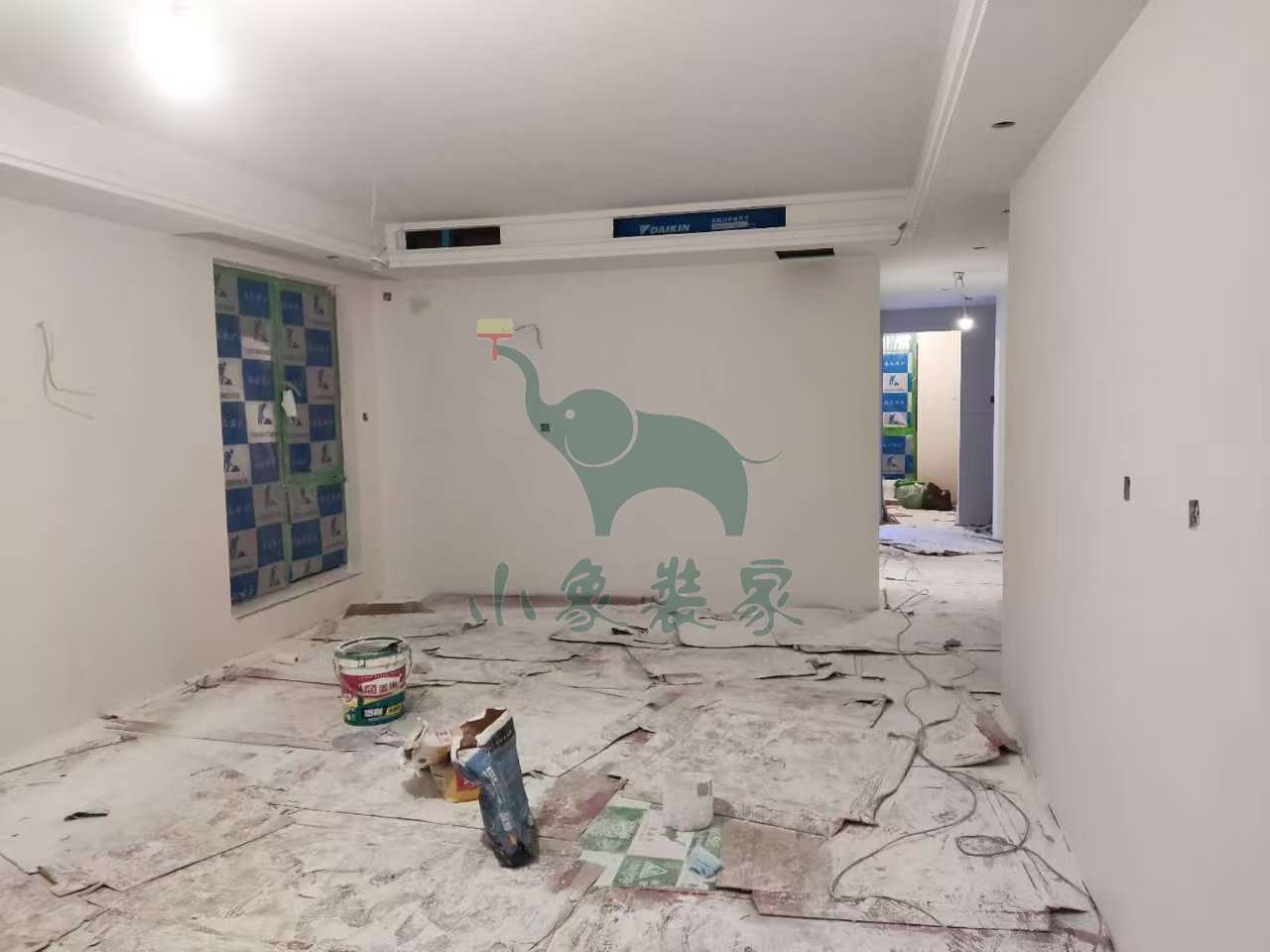

油工工程-刮第一遍腻子还需1天。
竣工总进度:80%。
施工人员:胡步宣。
共5张
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。
2025-09-26 星期五
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:80%。
施工人员:胡步宣。
共5张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:胡步宣。

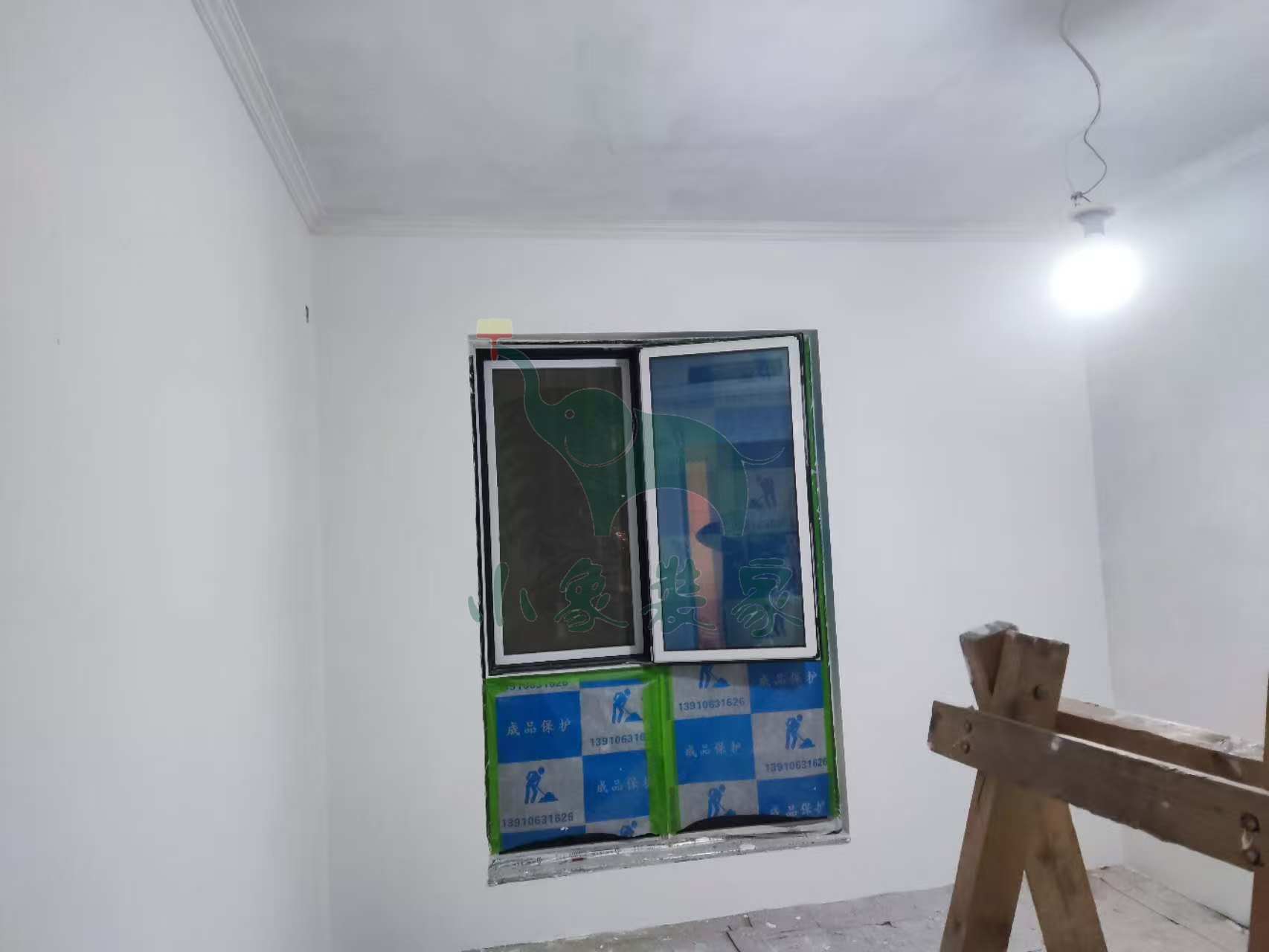

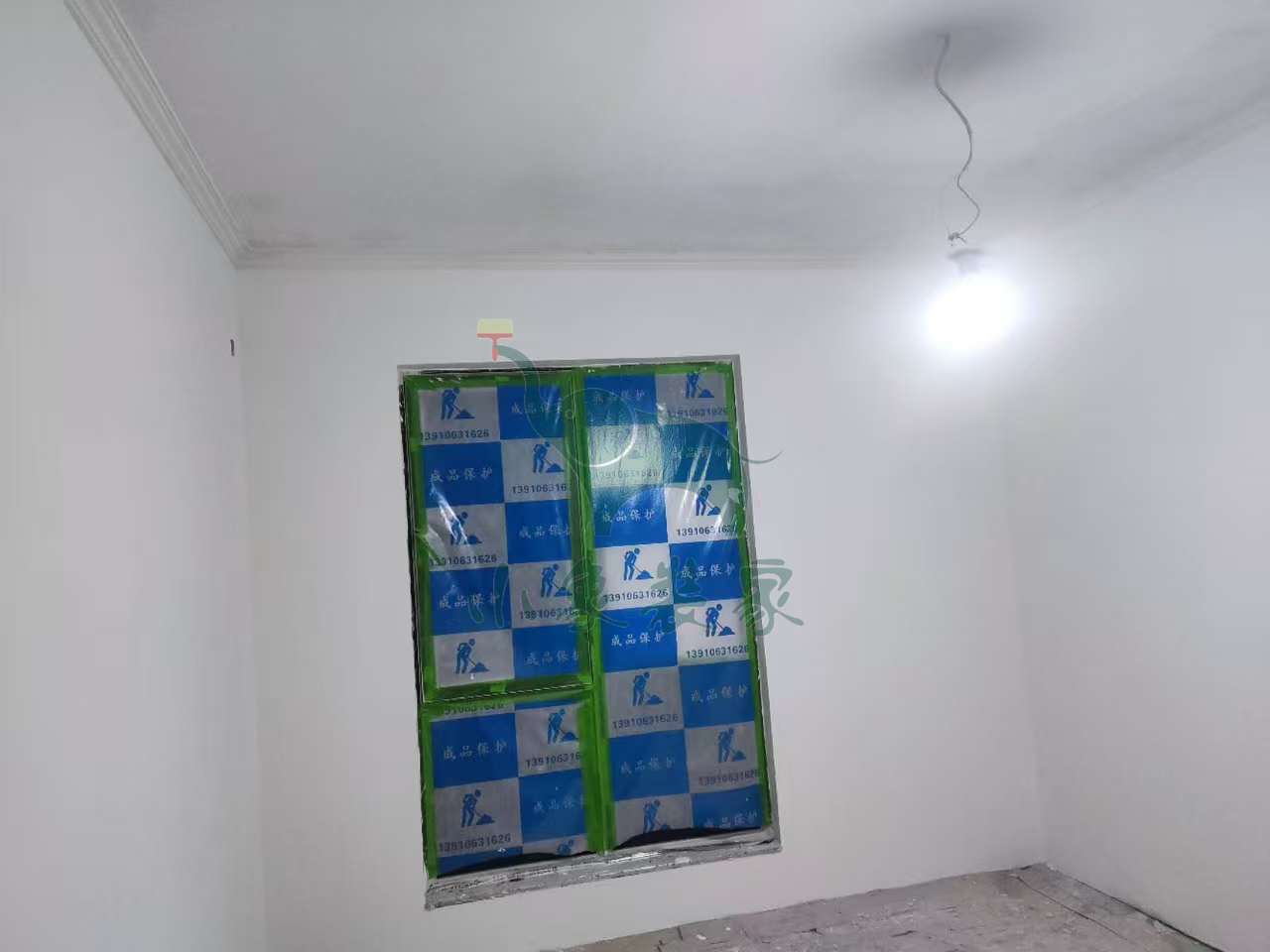

2025-09-15 星期一
工作内容:

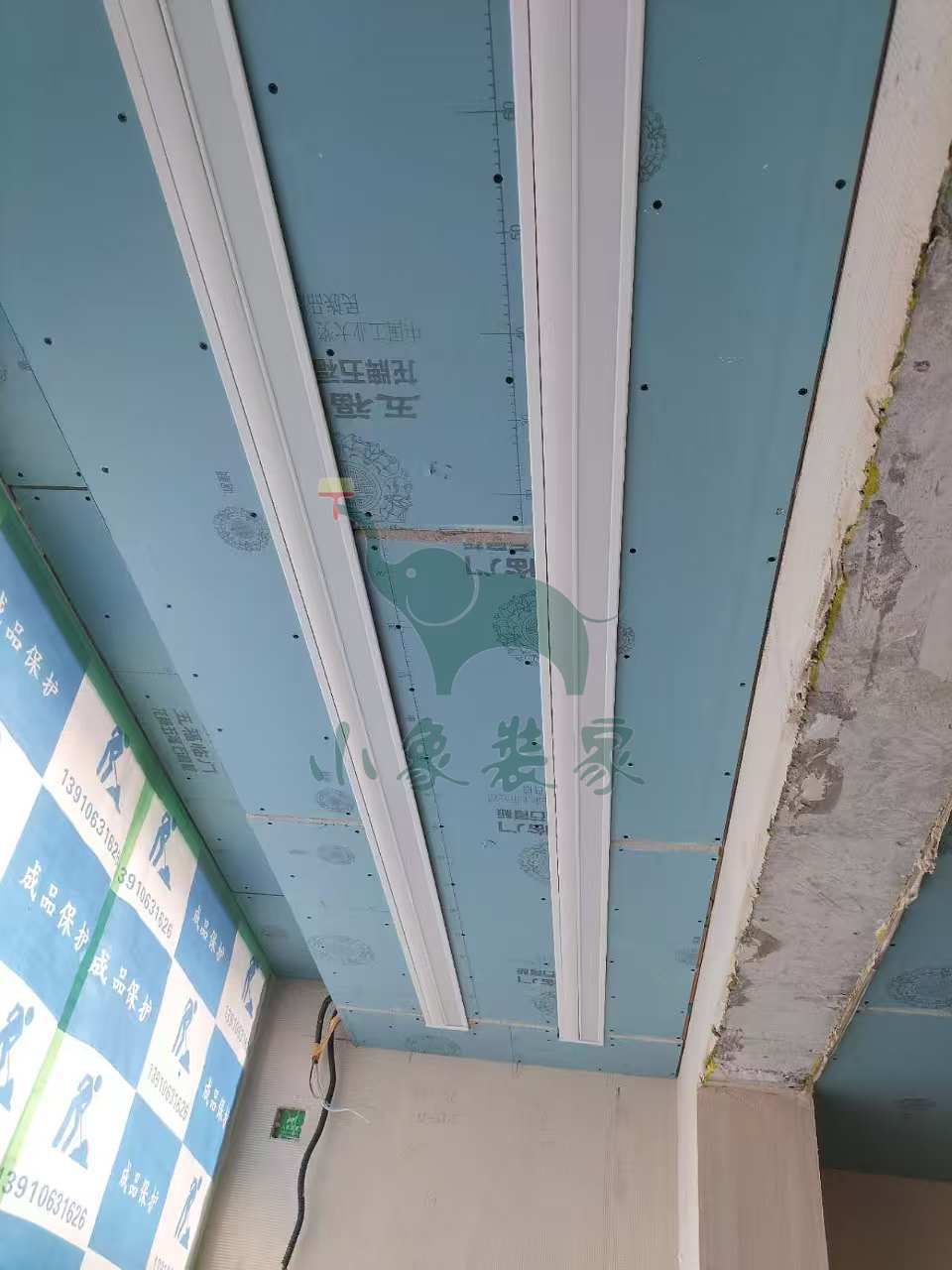

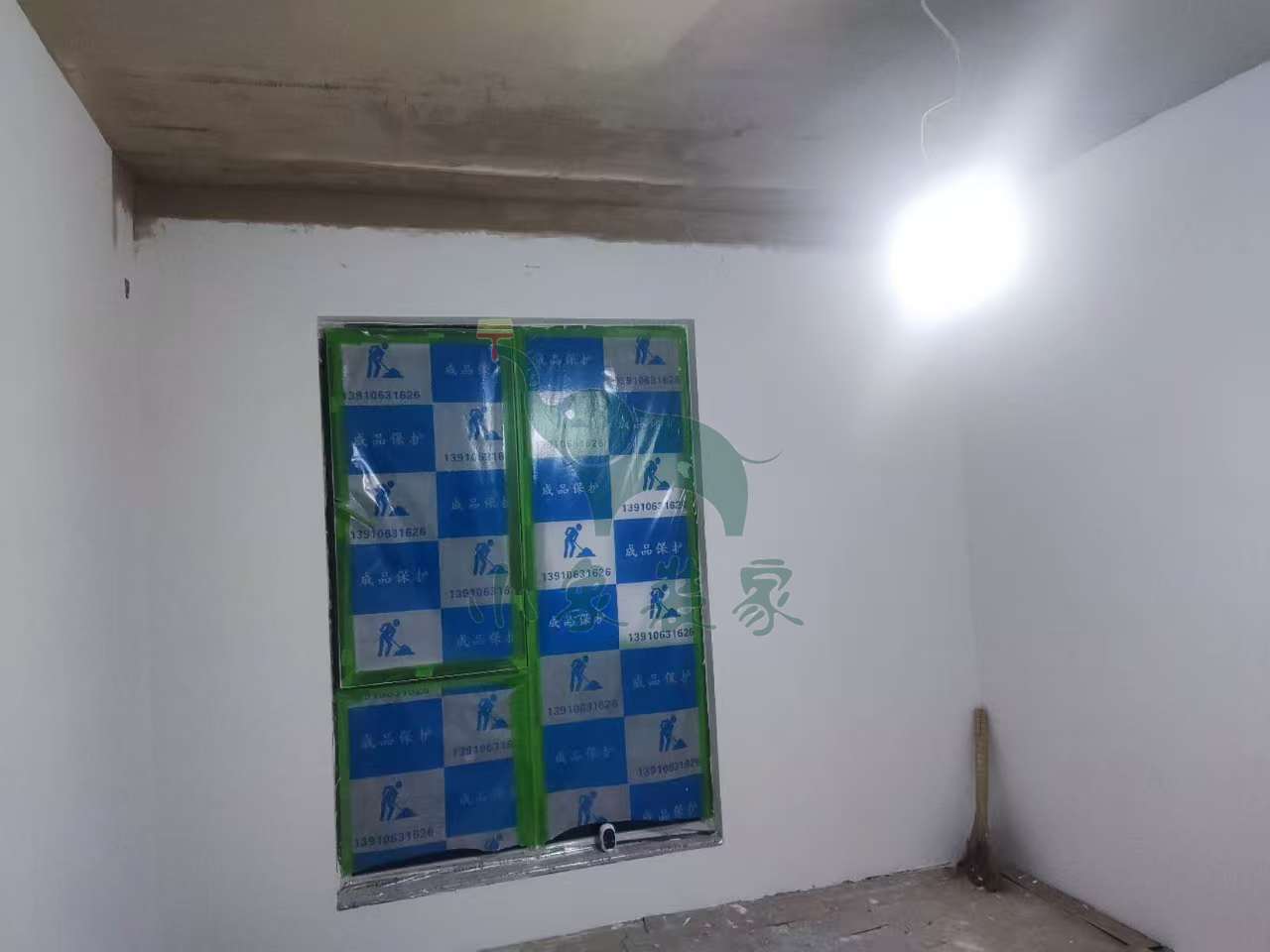

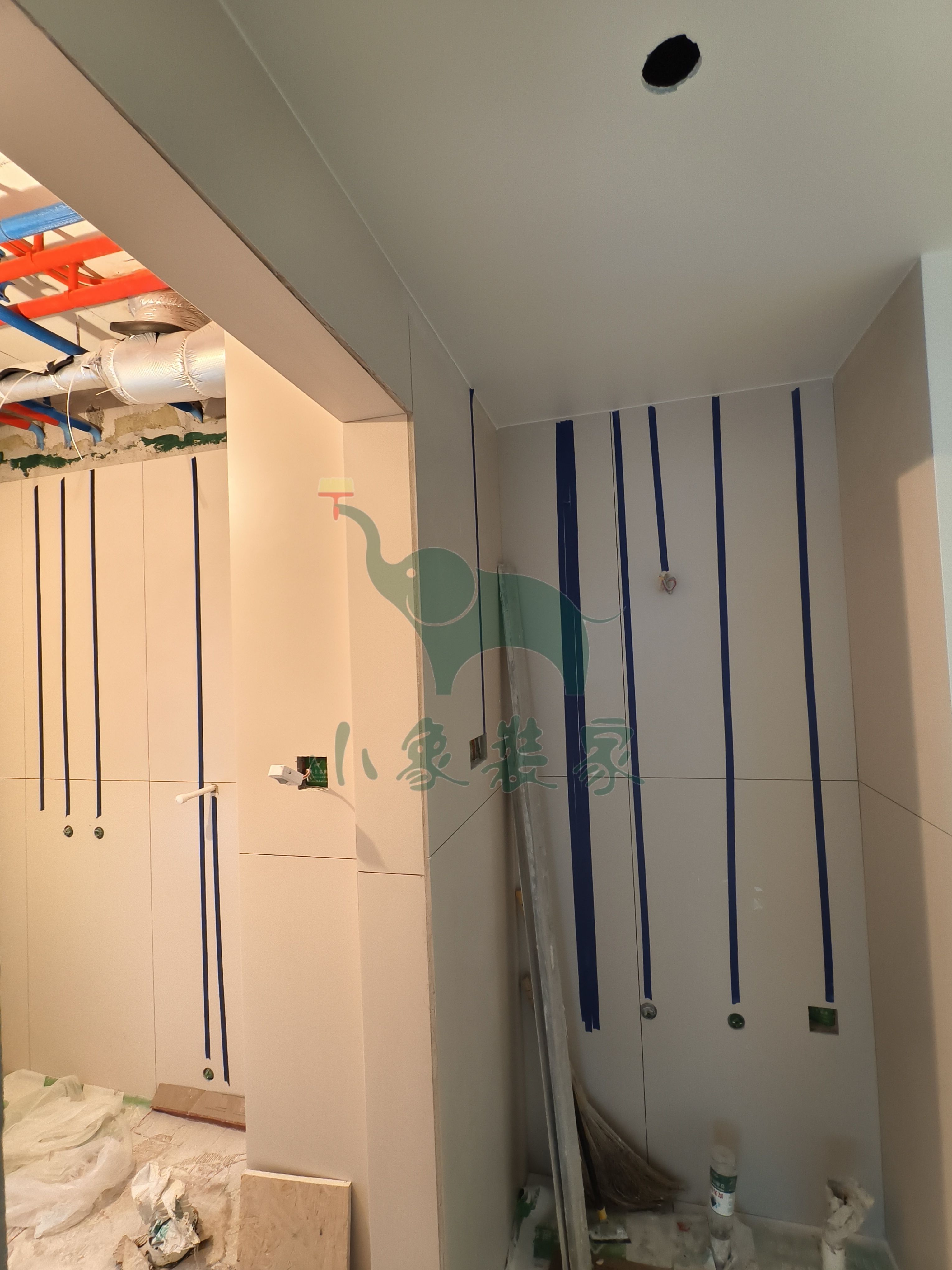

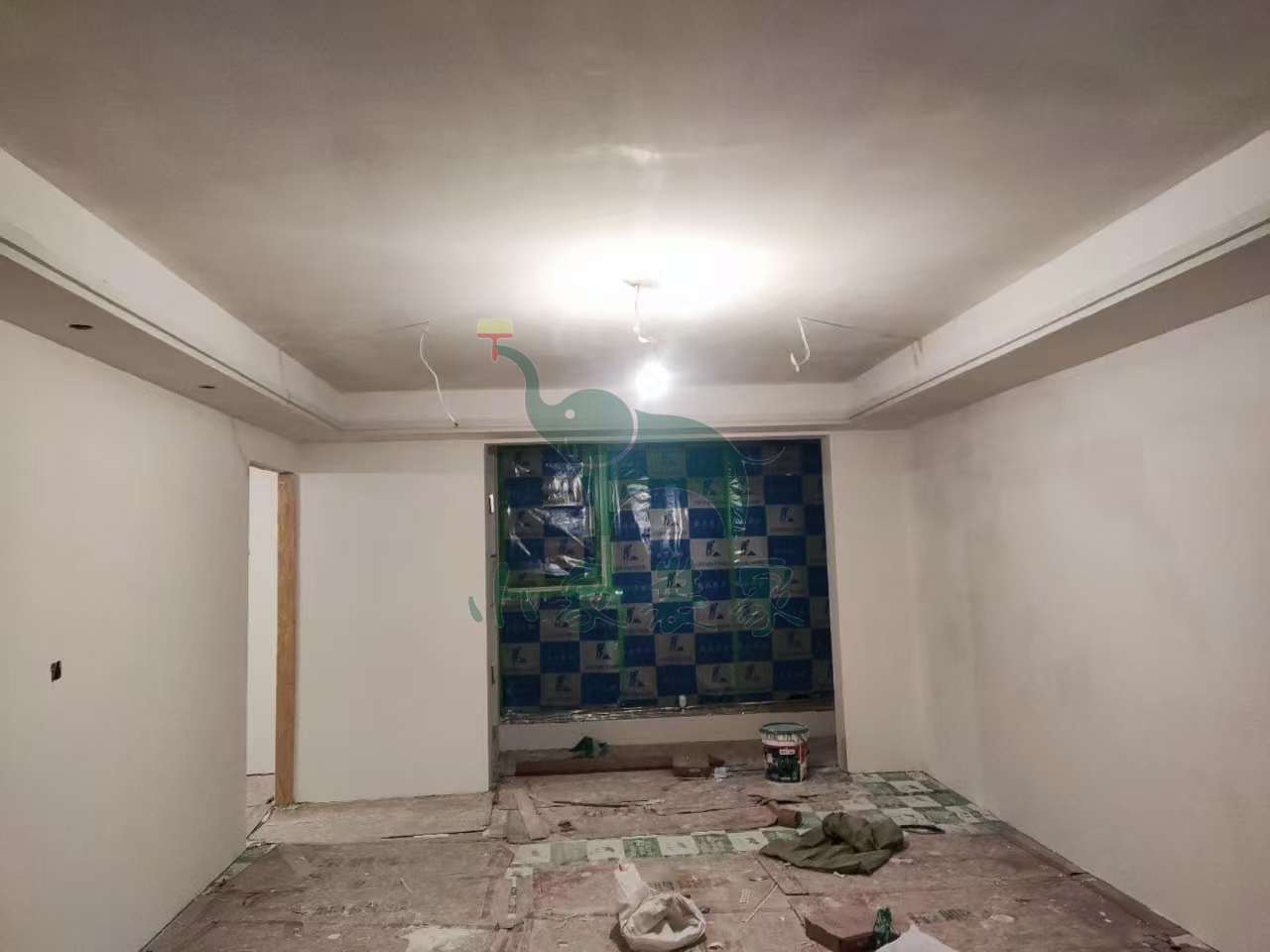

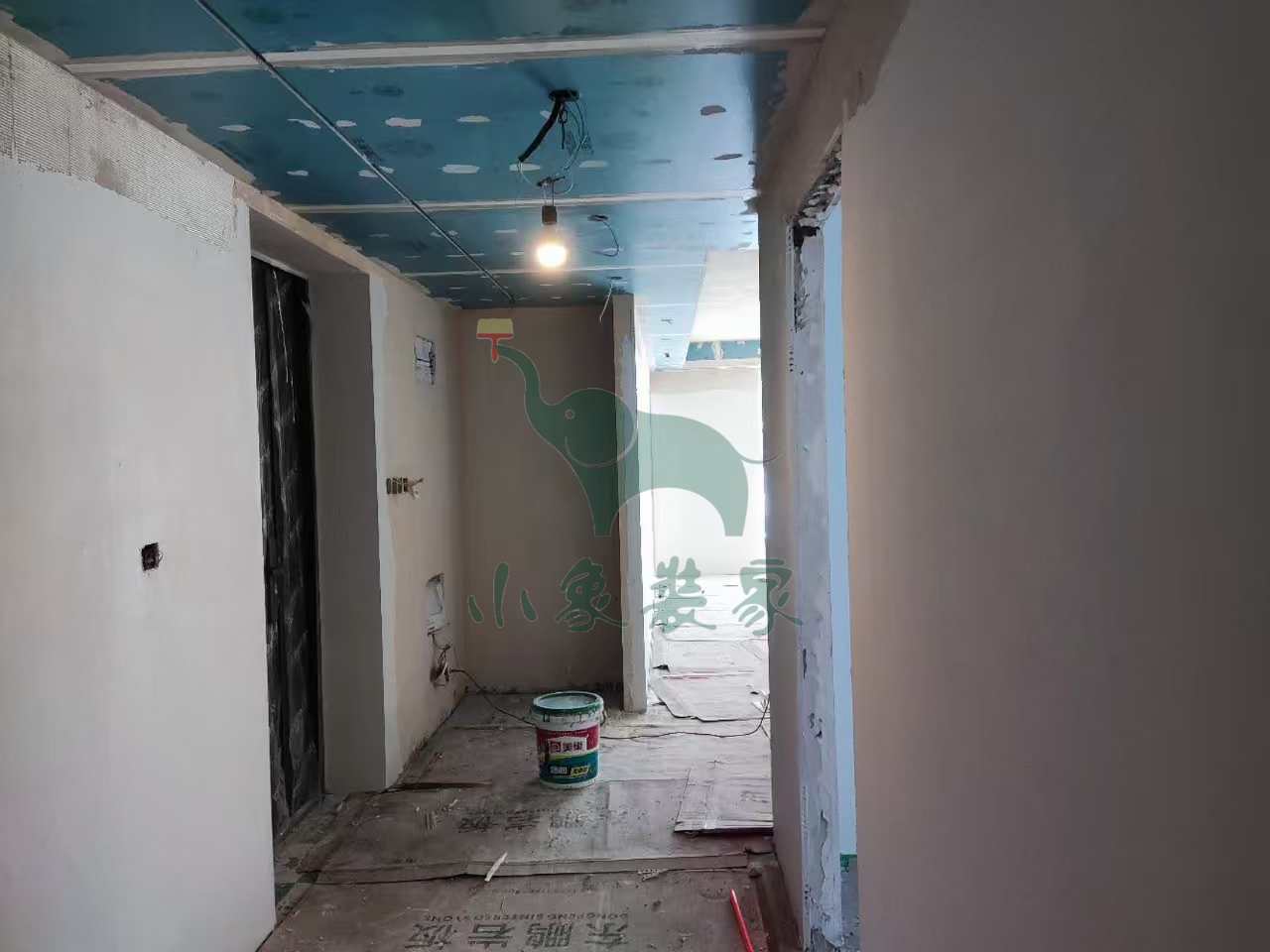

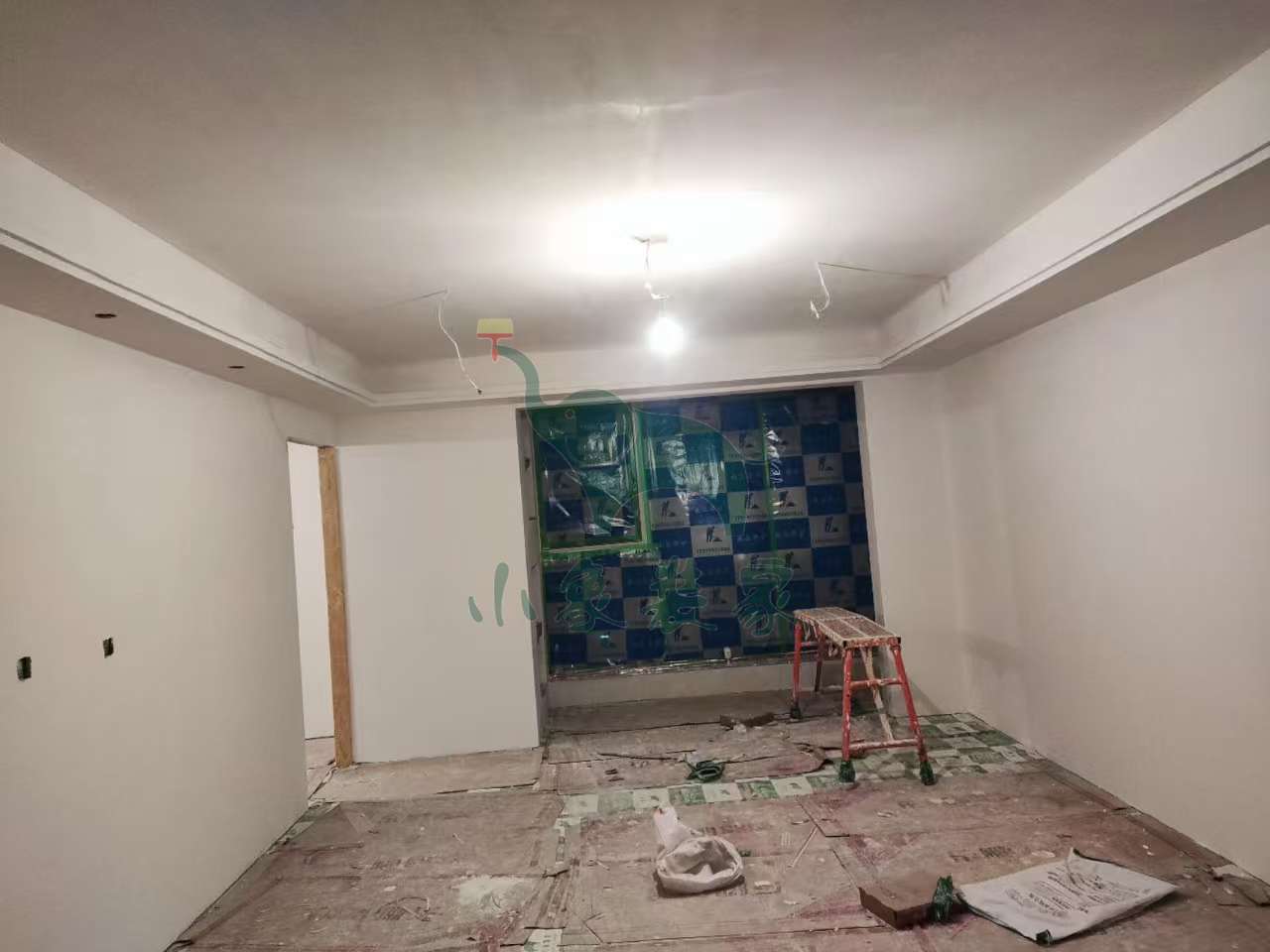

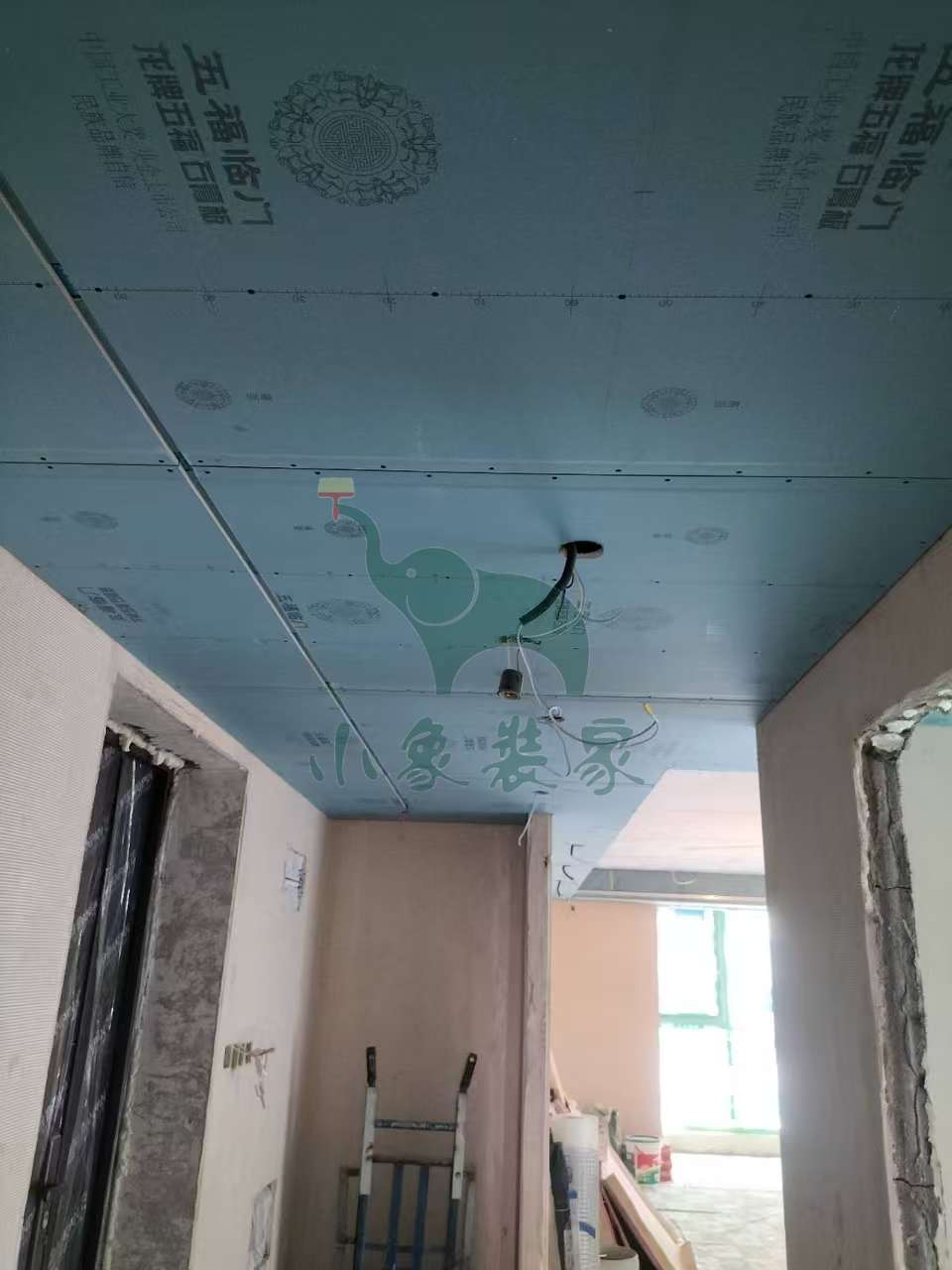

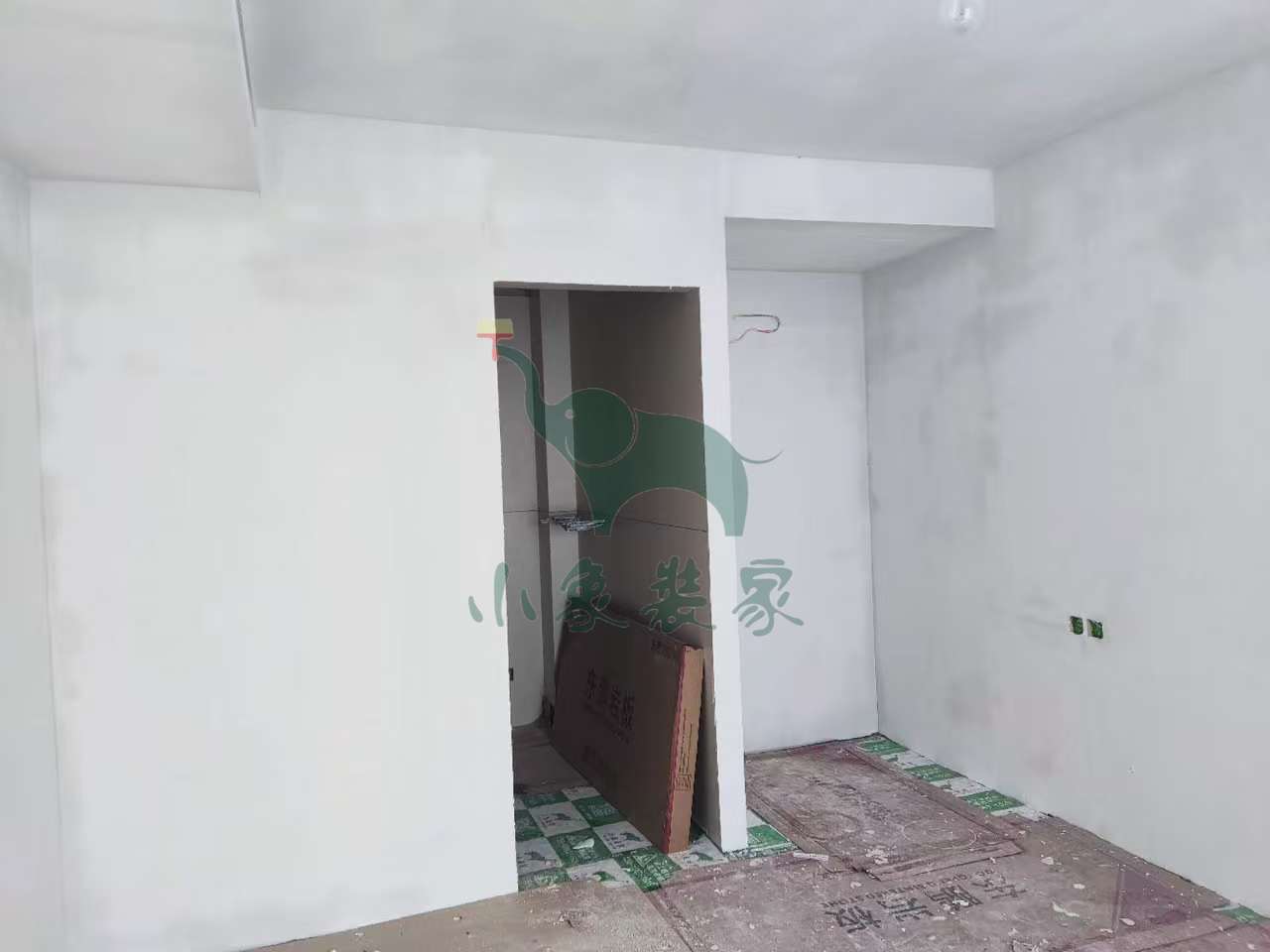

木工工程-木工弹线、吊筋支架、龙骨已完工

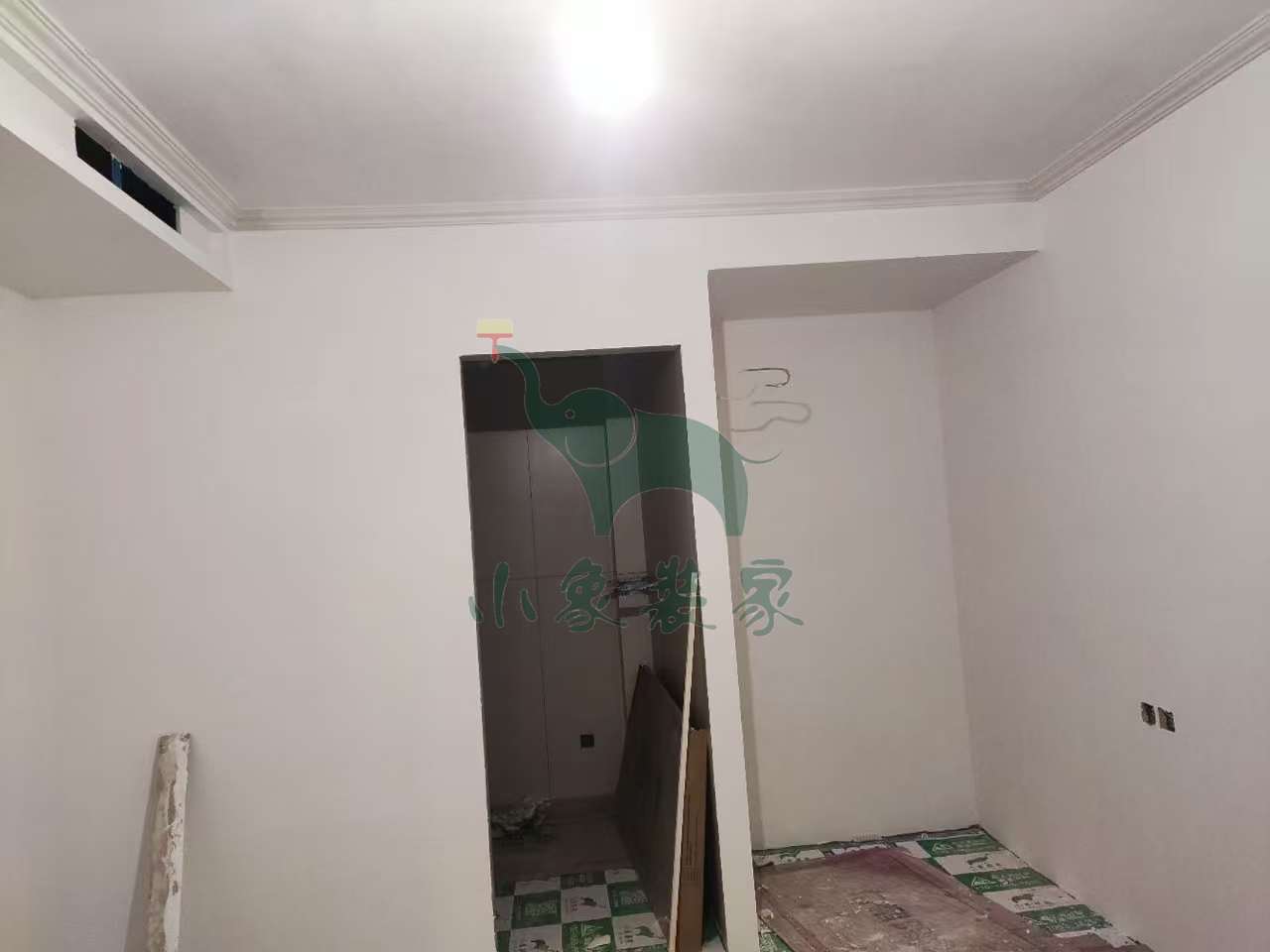

木工工程-封石膏板已完工。
竣工总进度:80%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:

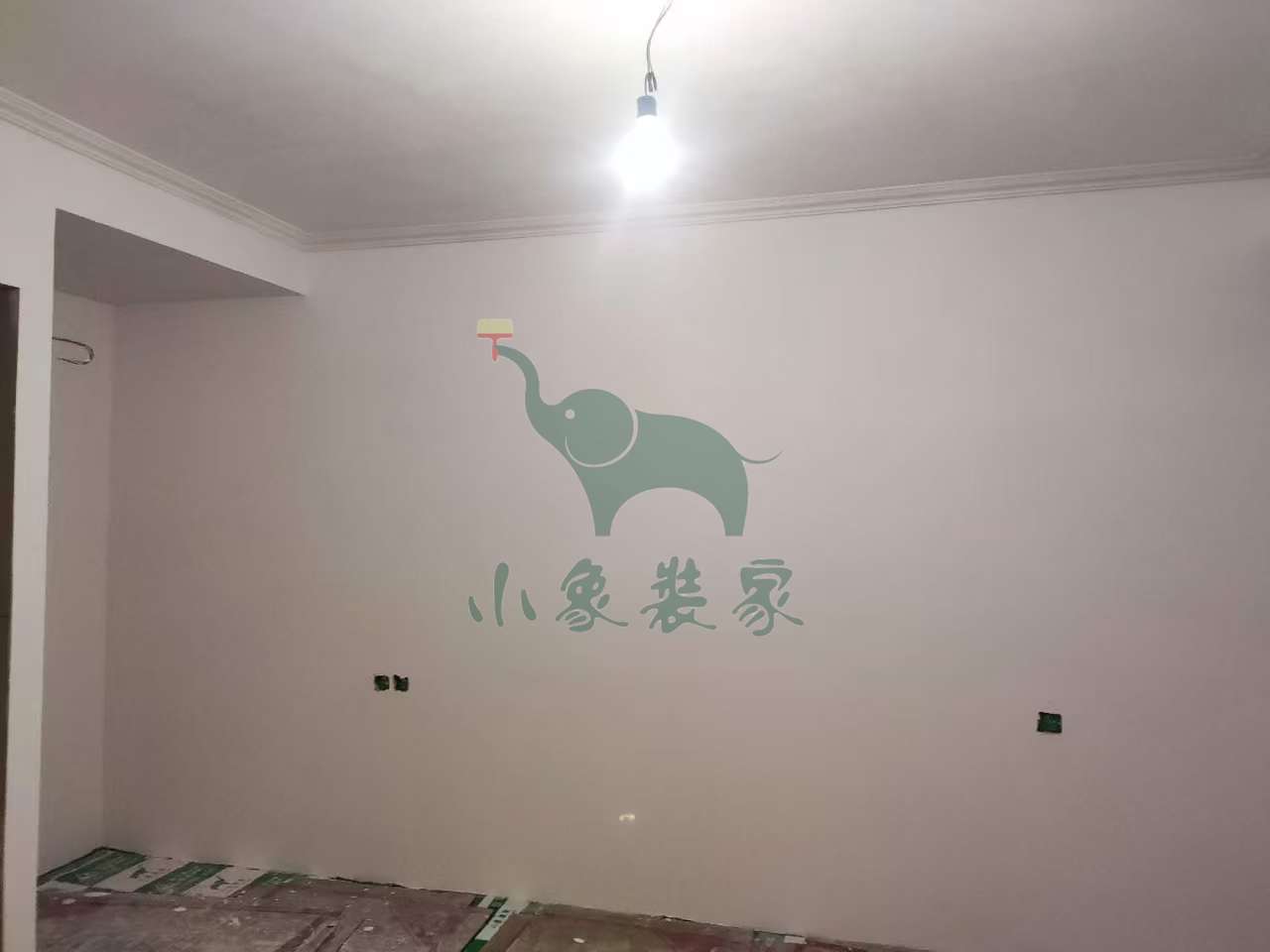

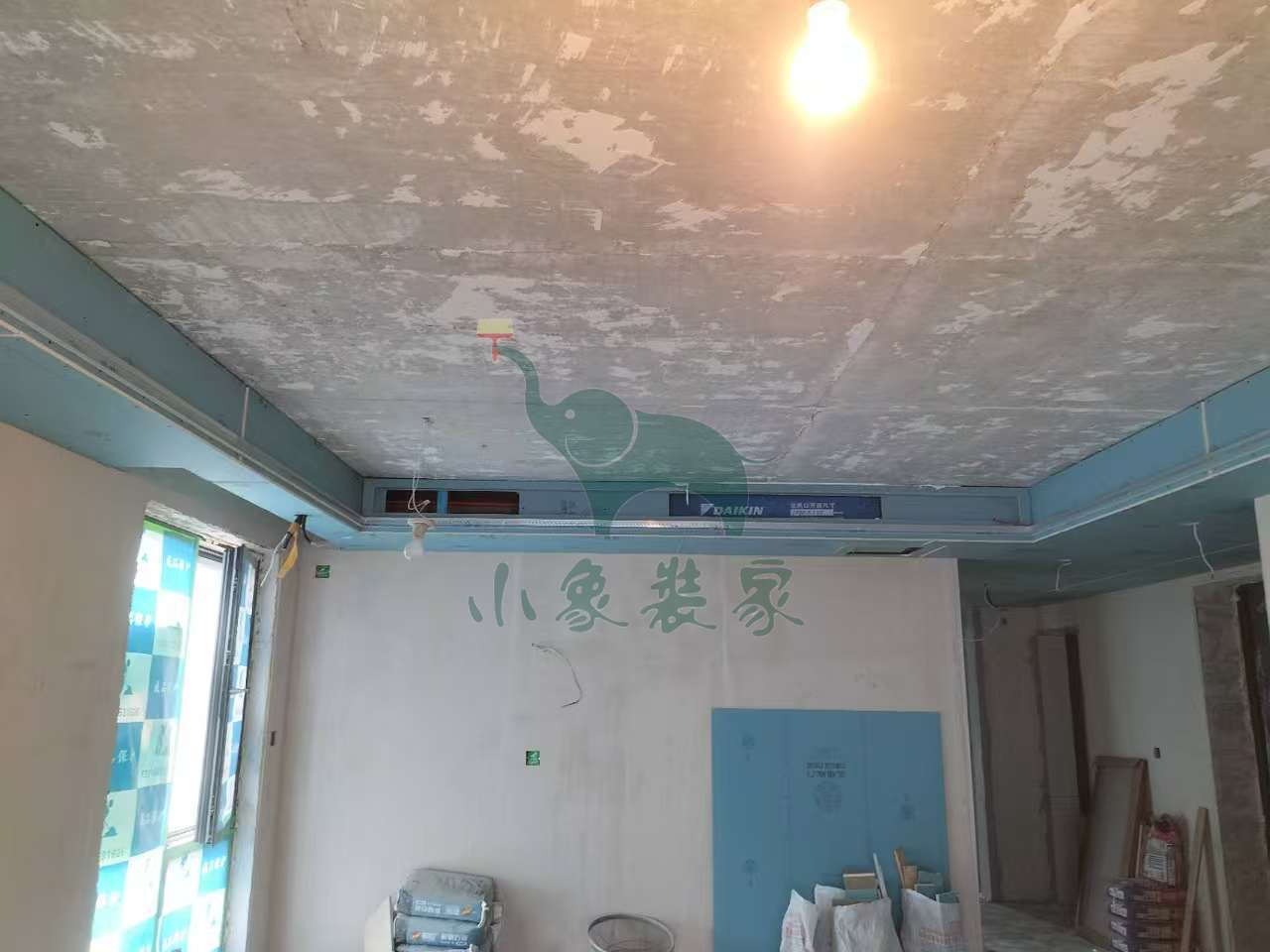

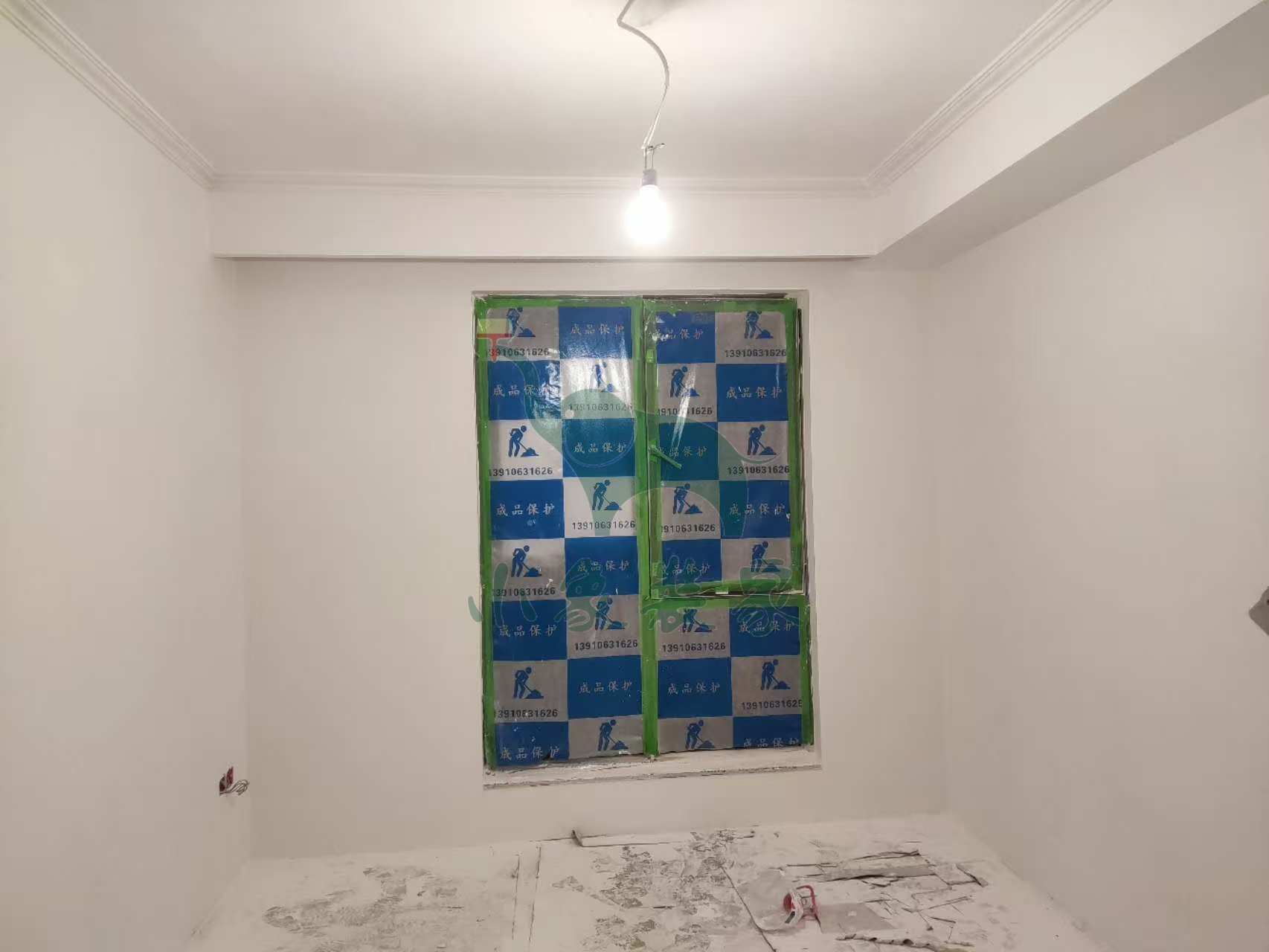

油工工程-墙面、顶面石膏找平

施工人员:胡步宣。
2025-09-15 星期一
工作内容:

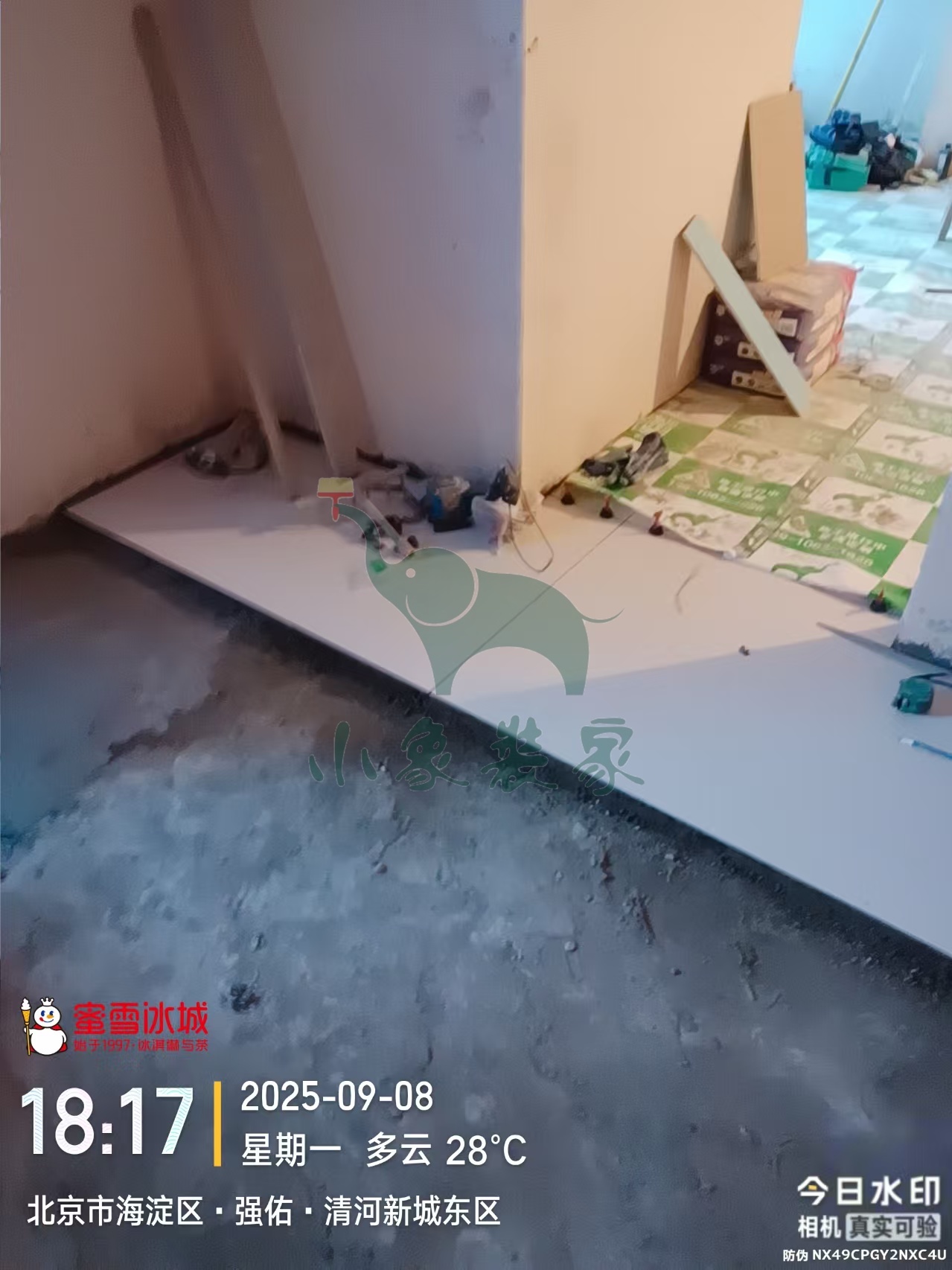

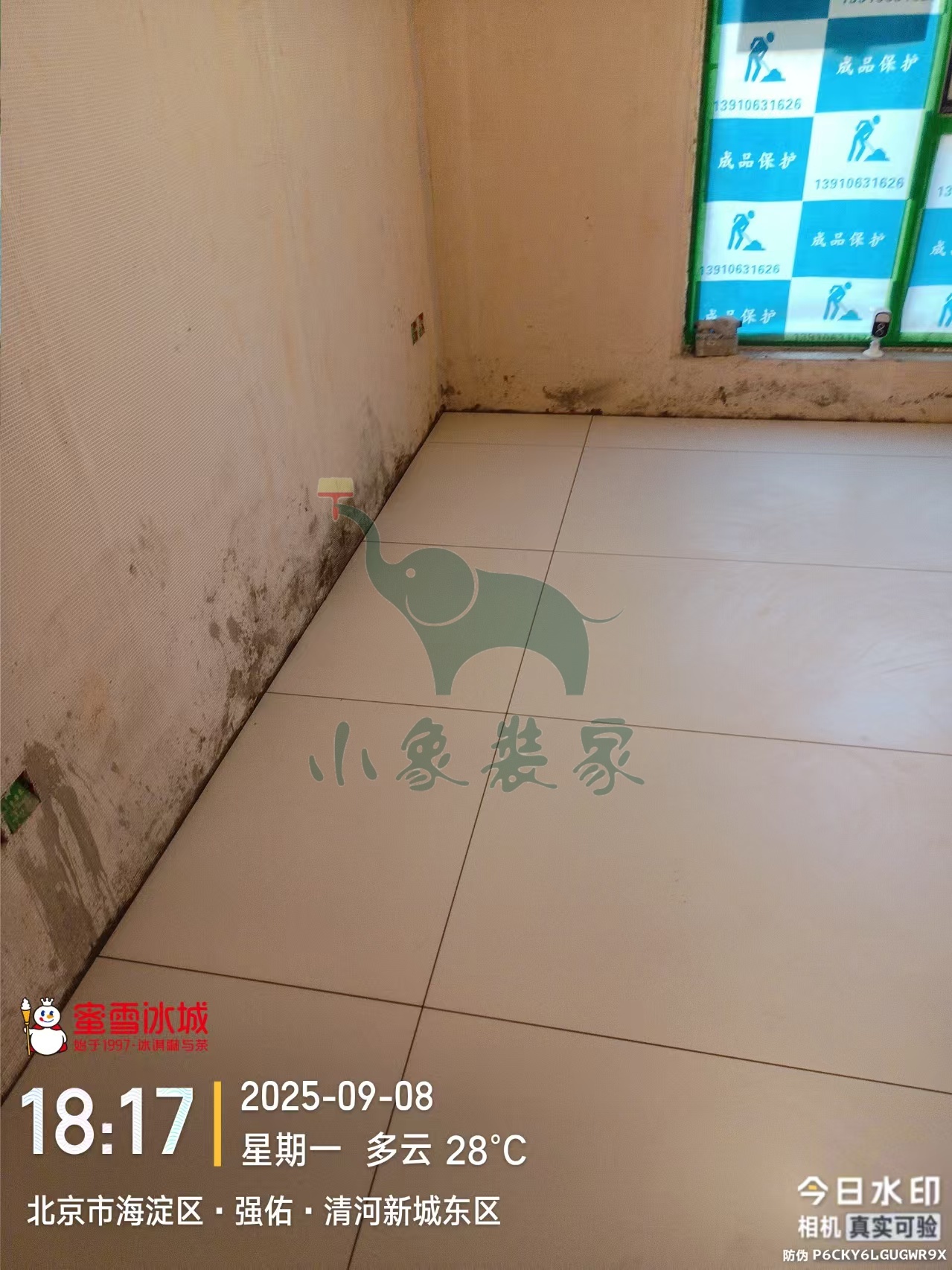

瓦工工程-铺贴大地砖已完工。
竣工总进度:80%。
施工人员:户银善。
共4张
【明日播报】
工作内容:
木工工程-封石膏板

木工工程-做双眼皮吊顶

施工人员:张东峰。
2025-09-05 星期五
工作内容:
瓦工工程-铺贴大地砖还需2天。
竣工总进度:80%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。

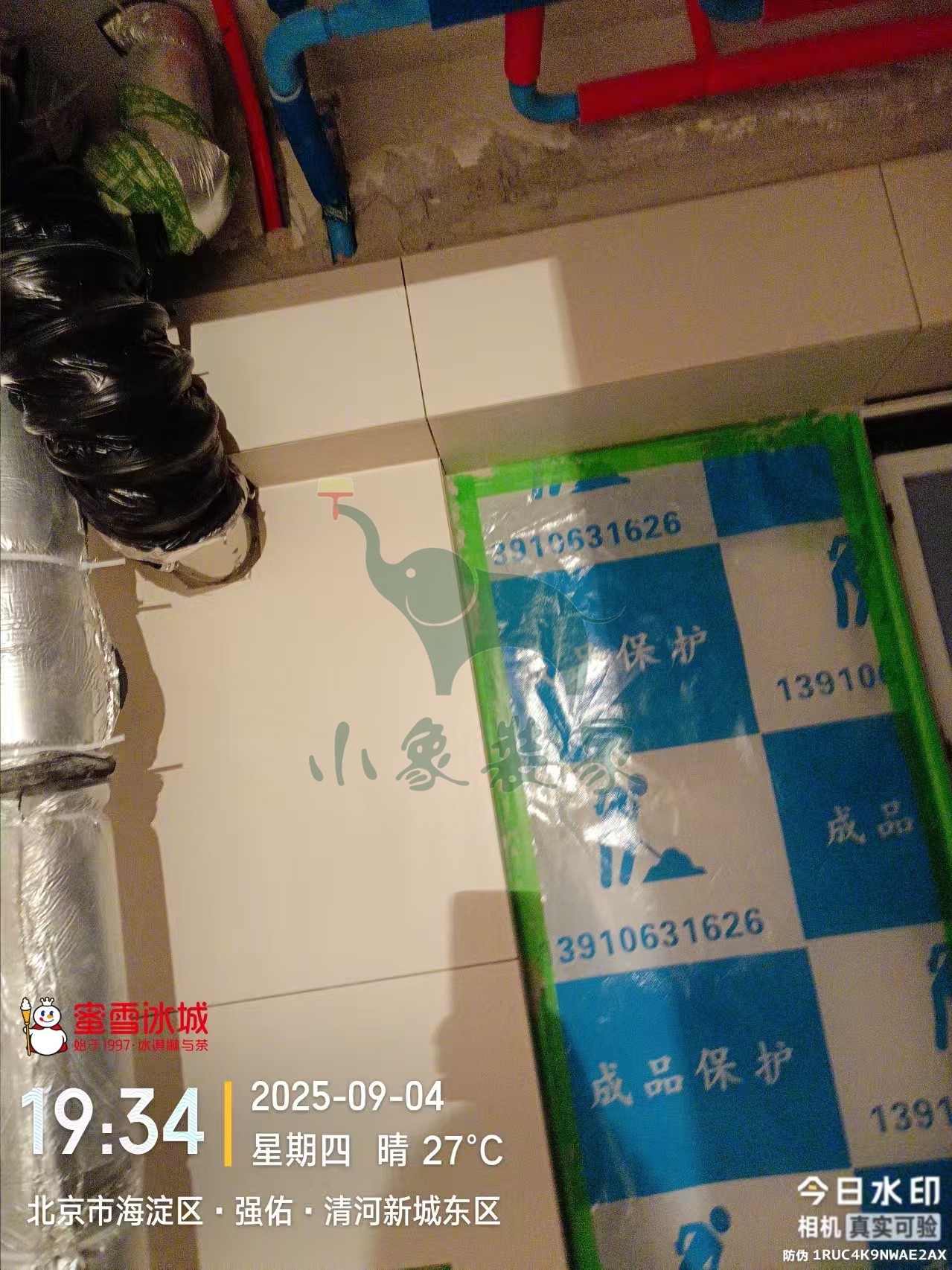

2025-09-04 星期四
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:80%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

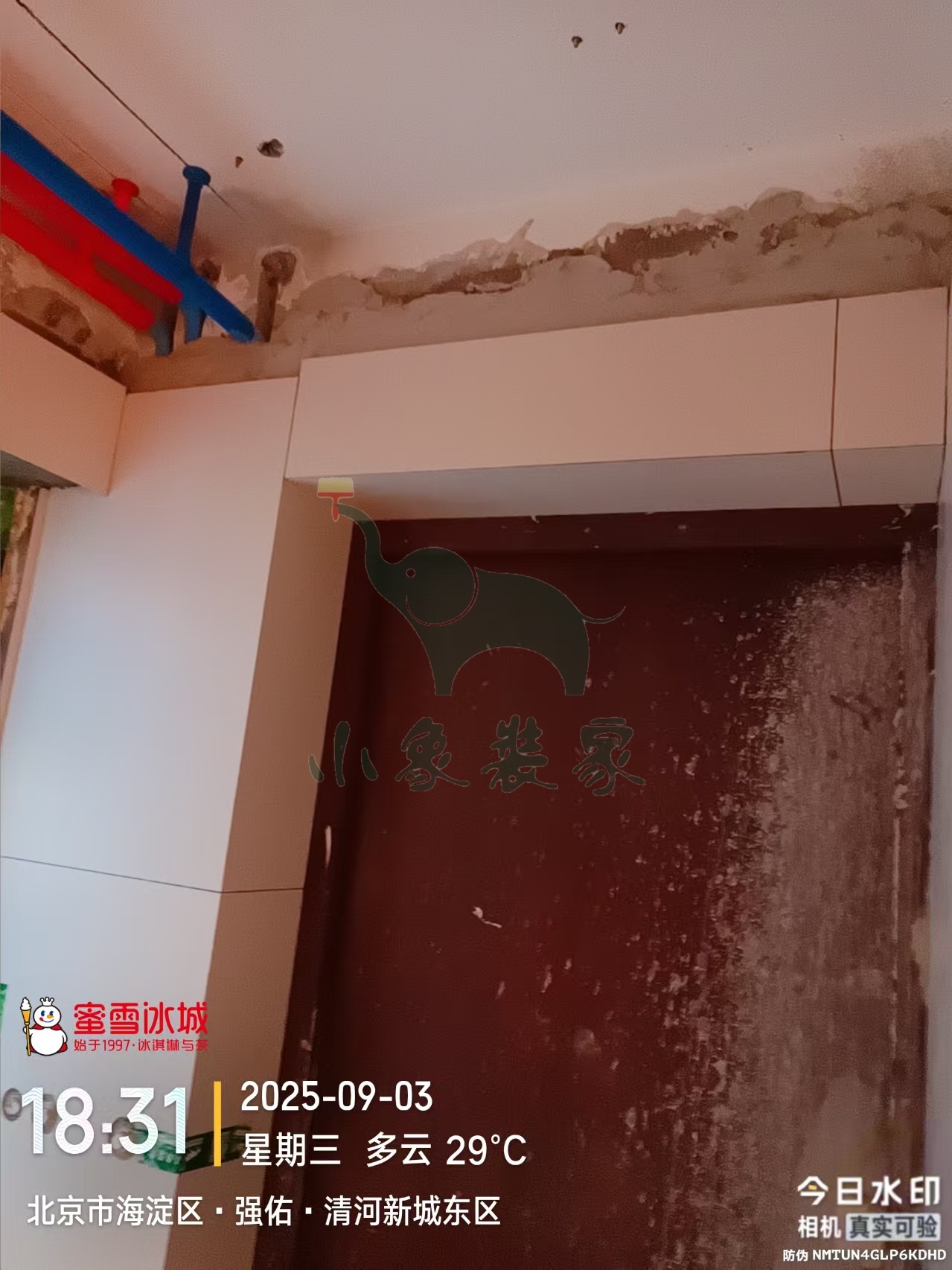

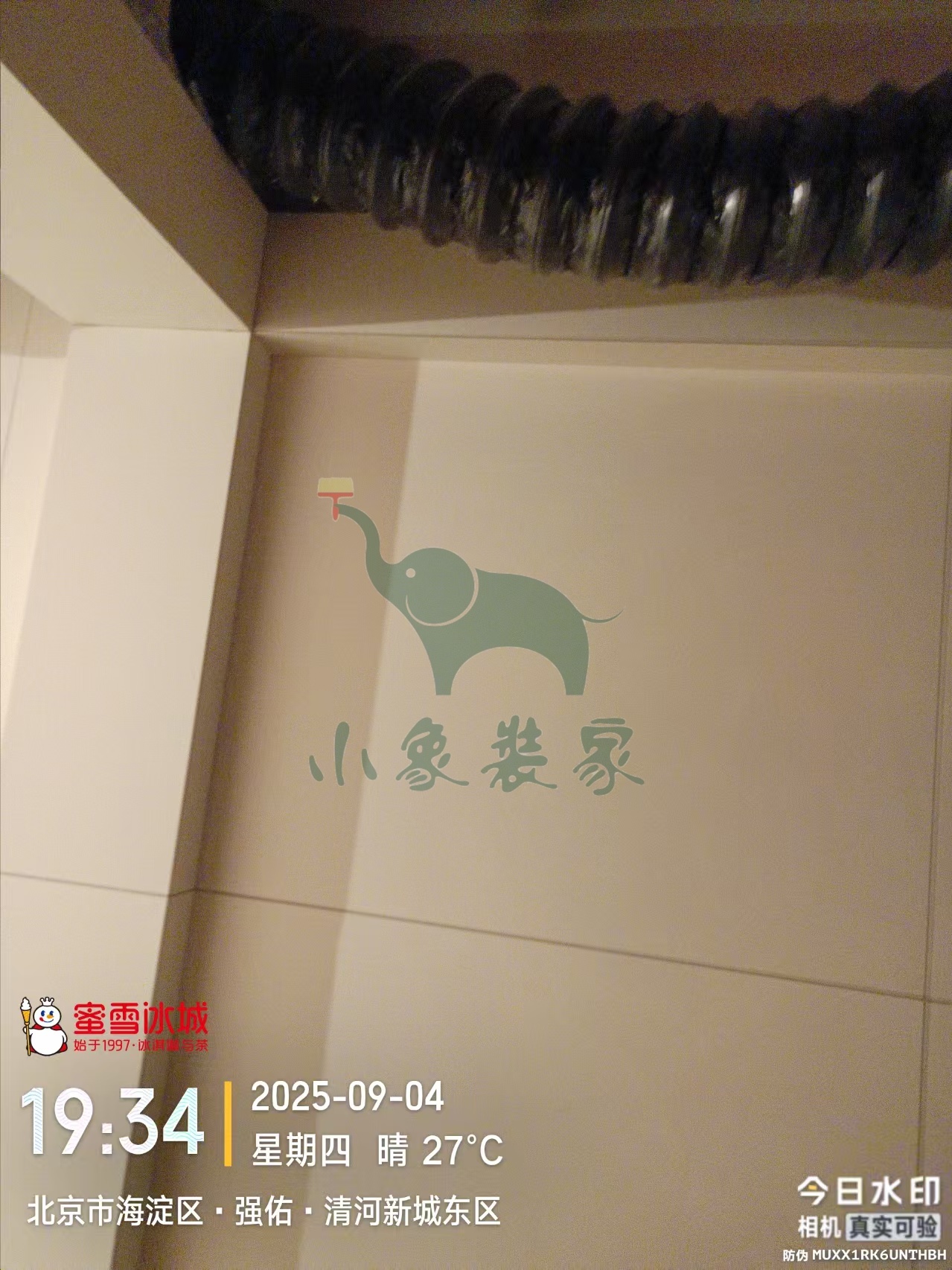

2025-09-03 星期三
工作内容:

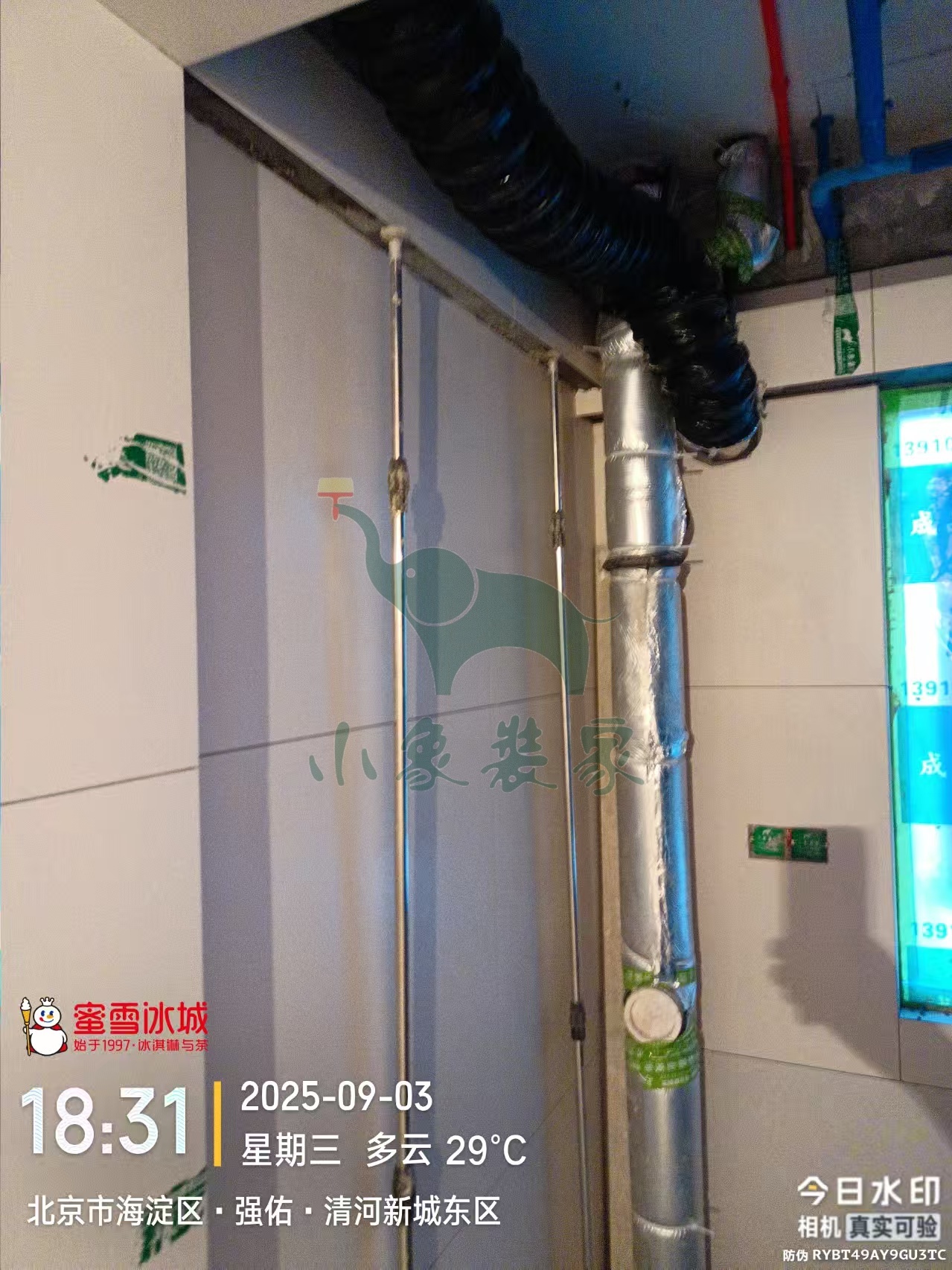

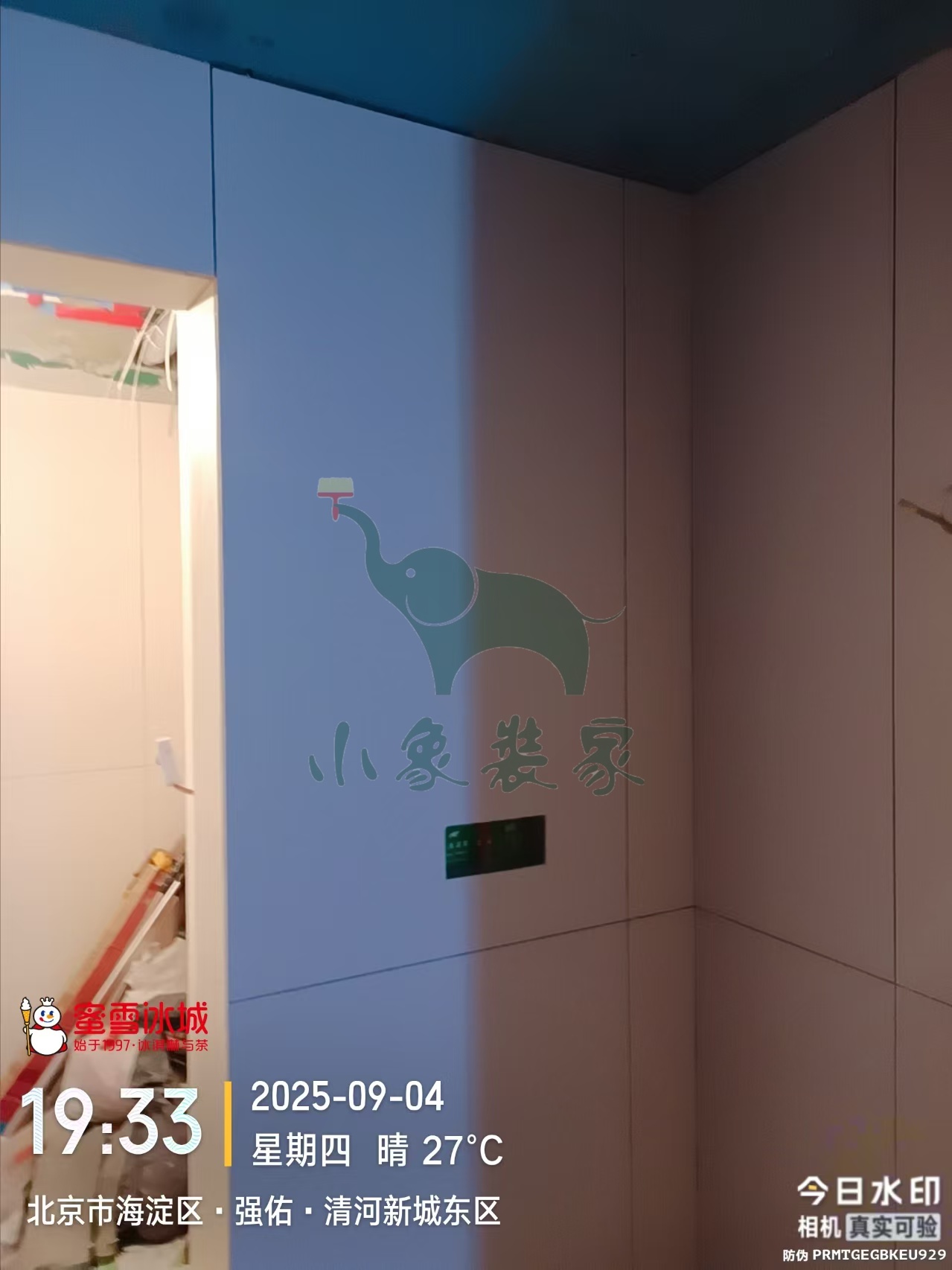

瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:80%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

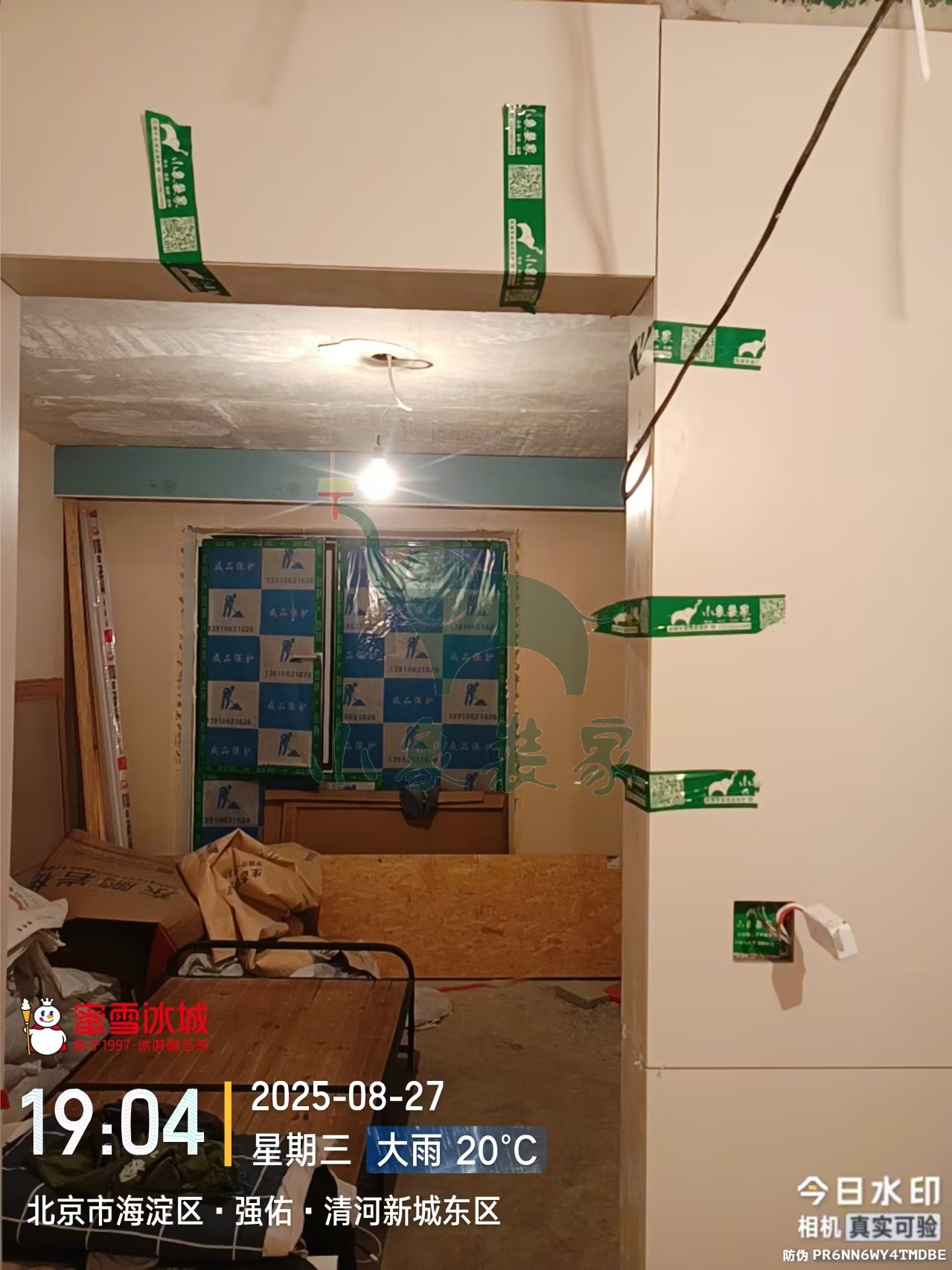

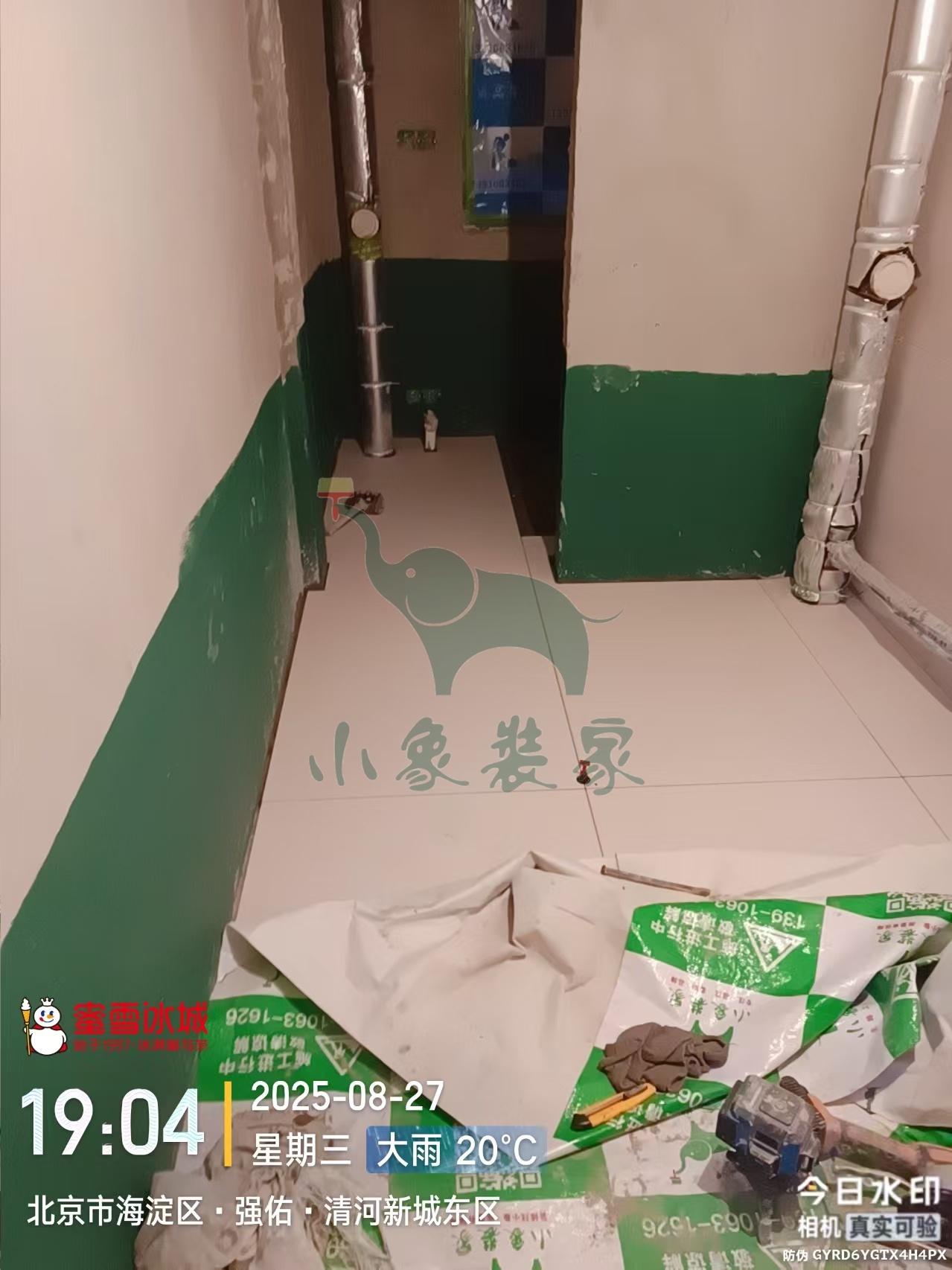

2025-08-27 星期三
工作内容:

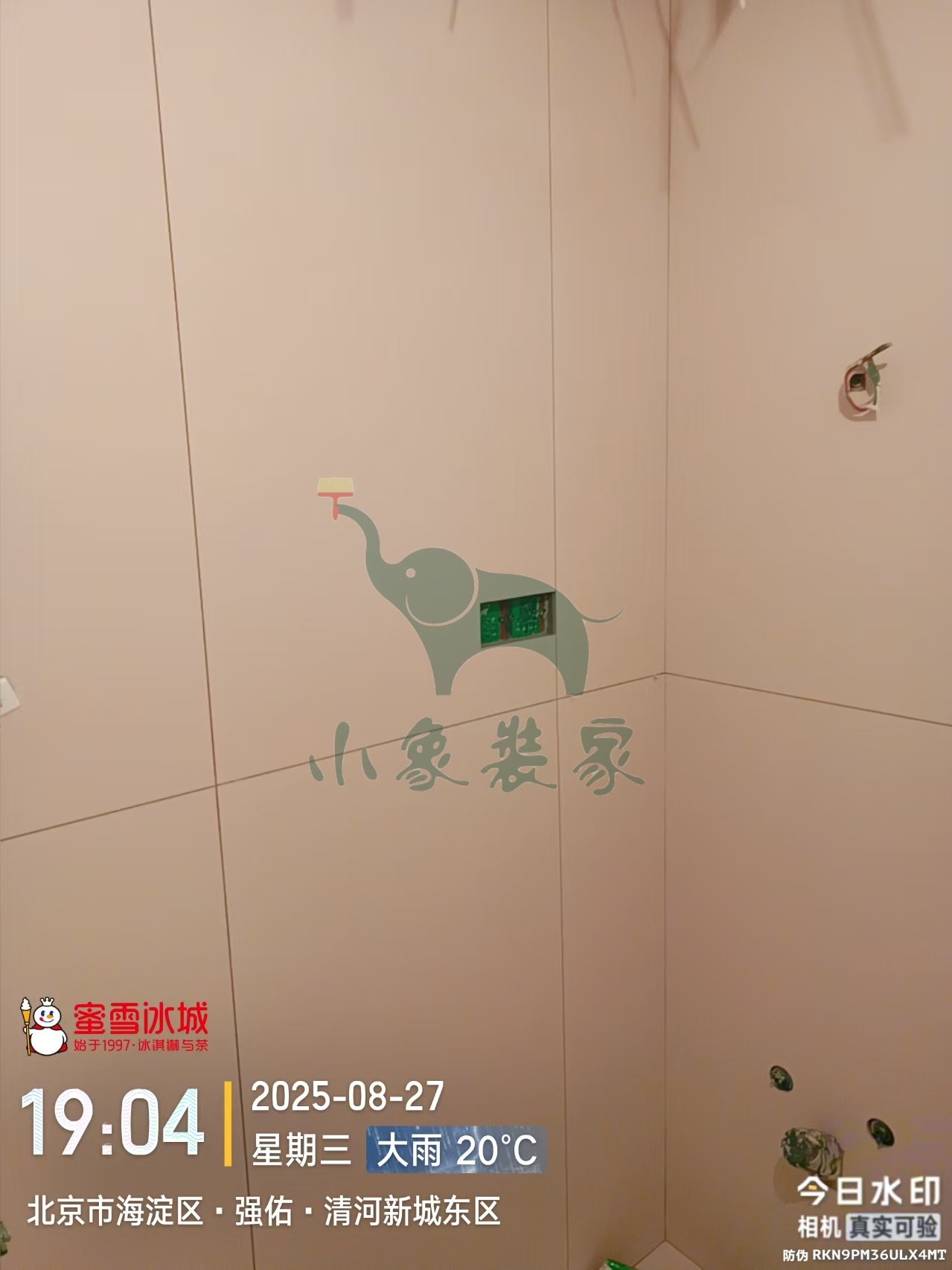

瓦工工程-卫生间墙砖铺贴已完工。
竣工总进度:80%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:户银善。

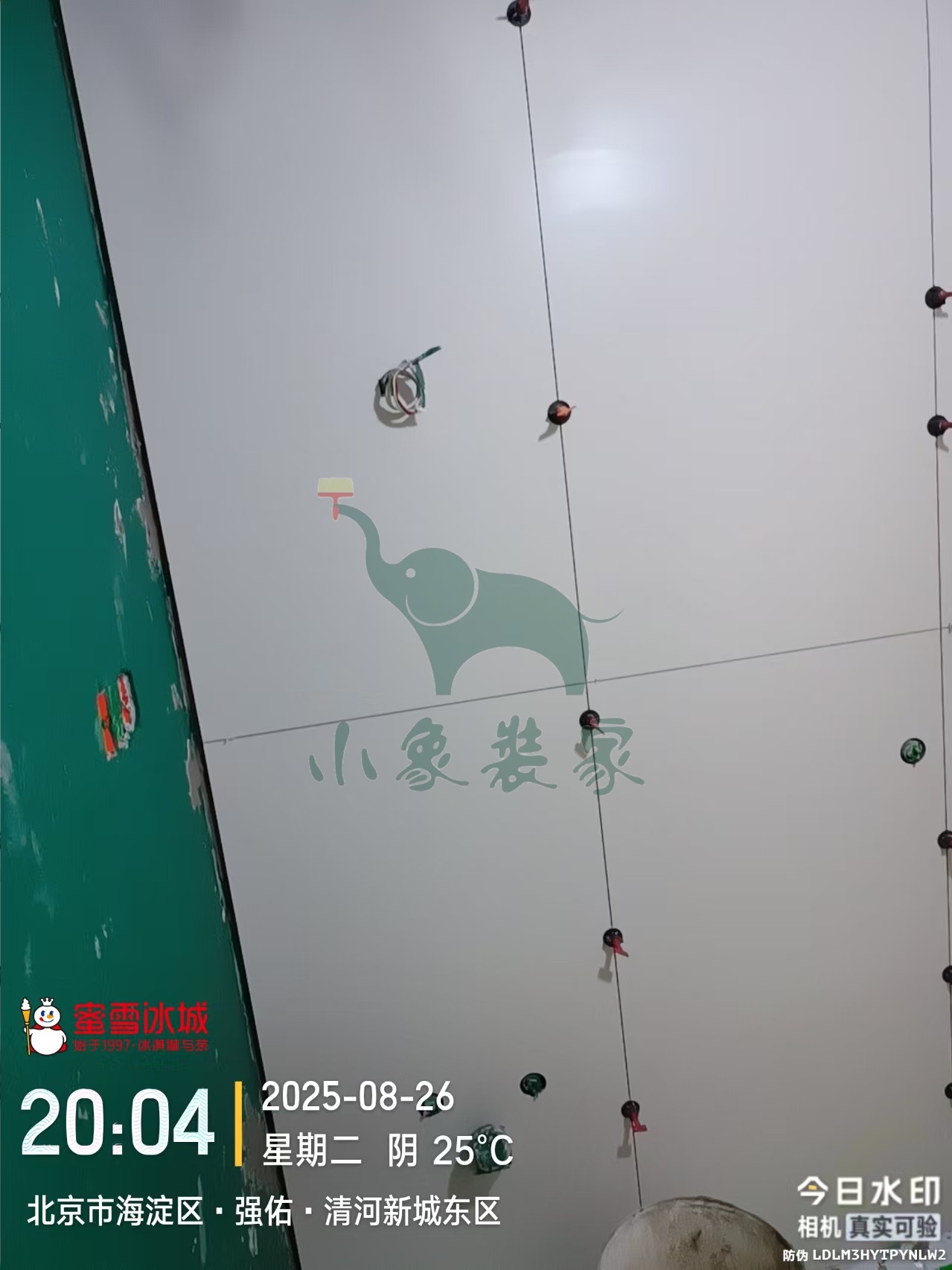

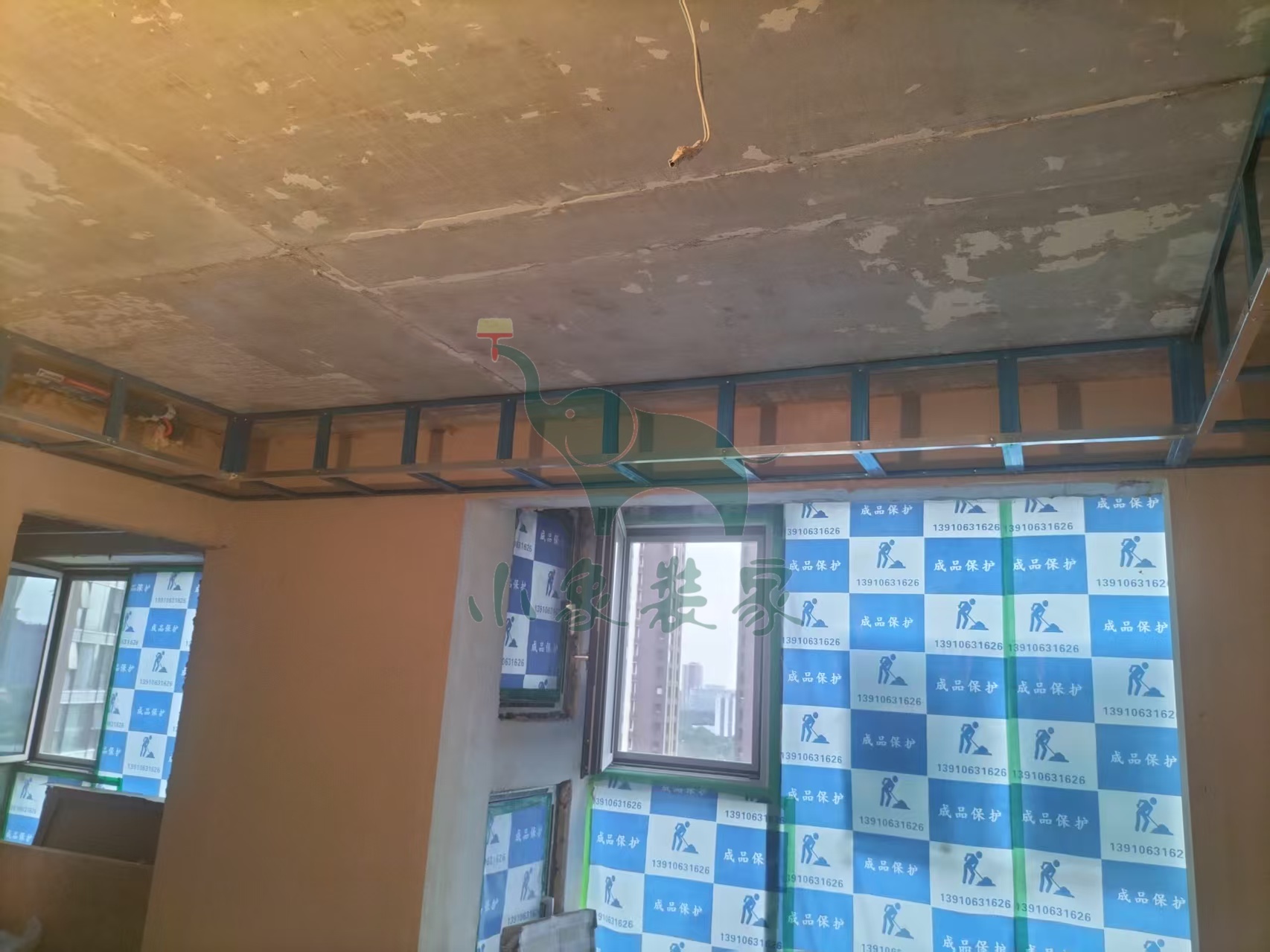

2025-08-26 星期二

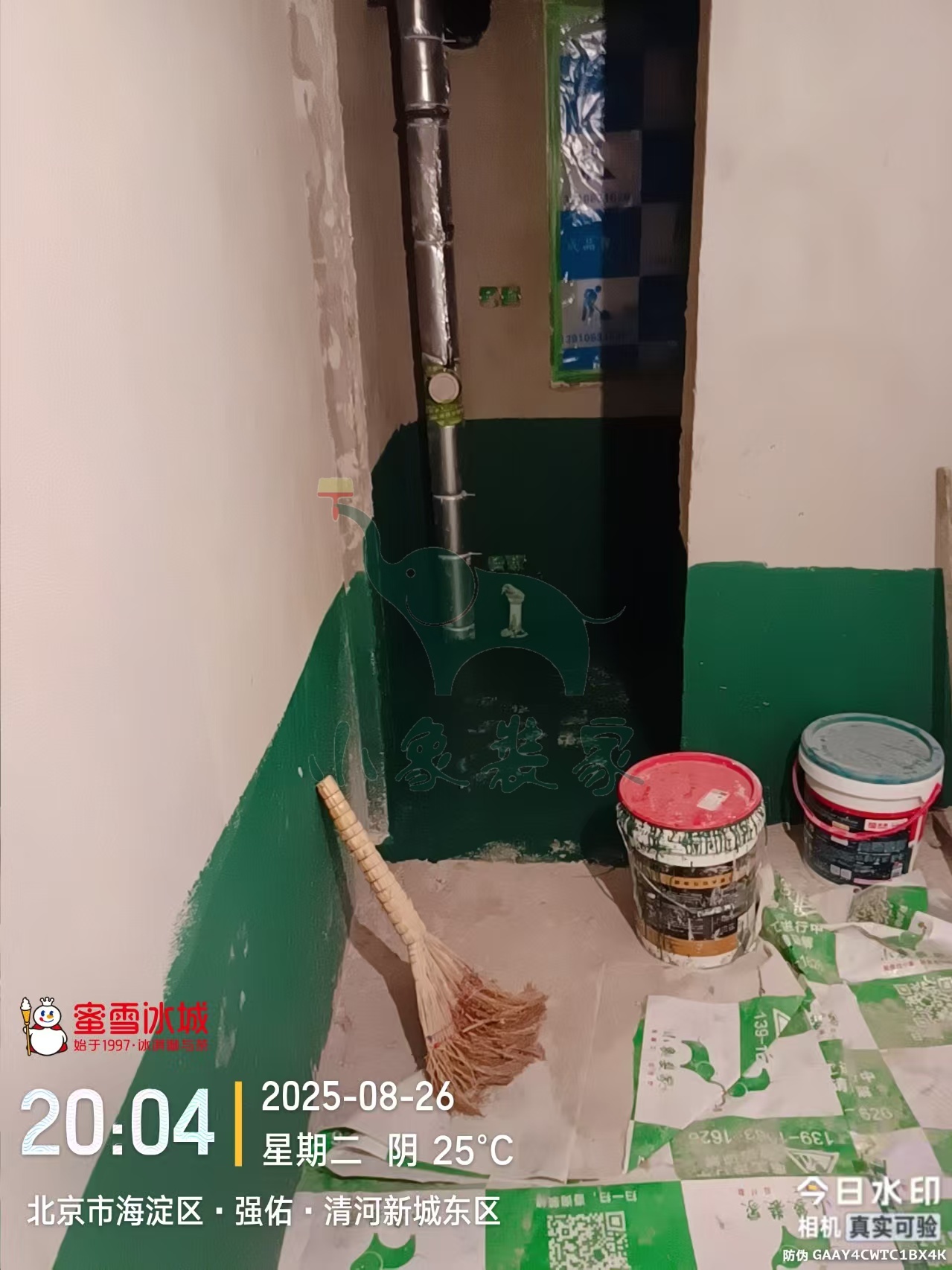

工作内容:

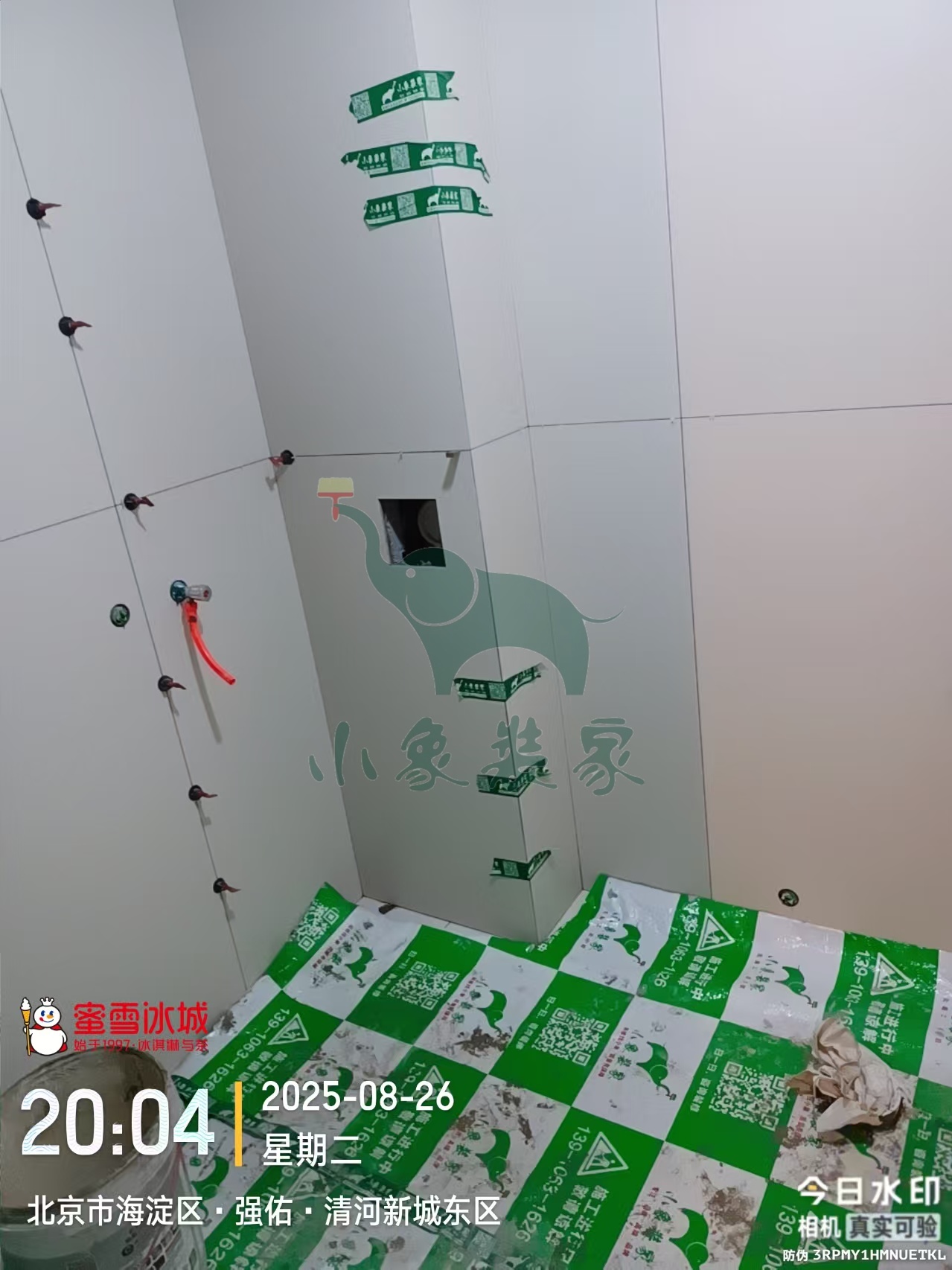

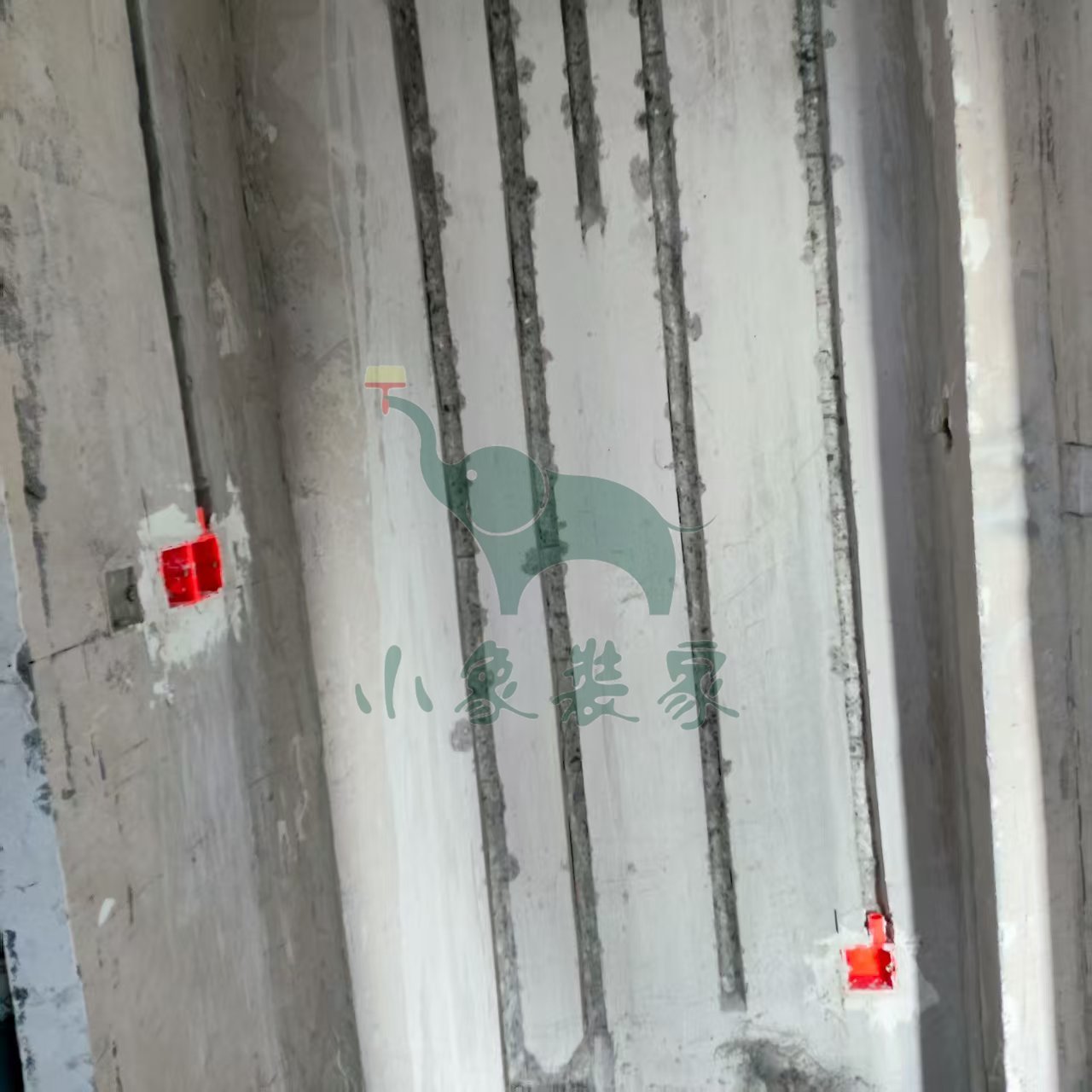

木工工程-木工弹线、吊筋支架、龙骨还需1天。
竣工总进度:75%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-08-26 星期二
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:75%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

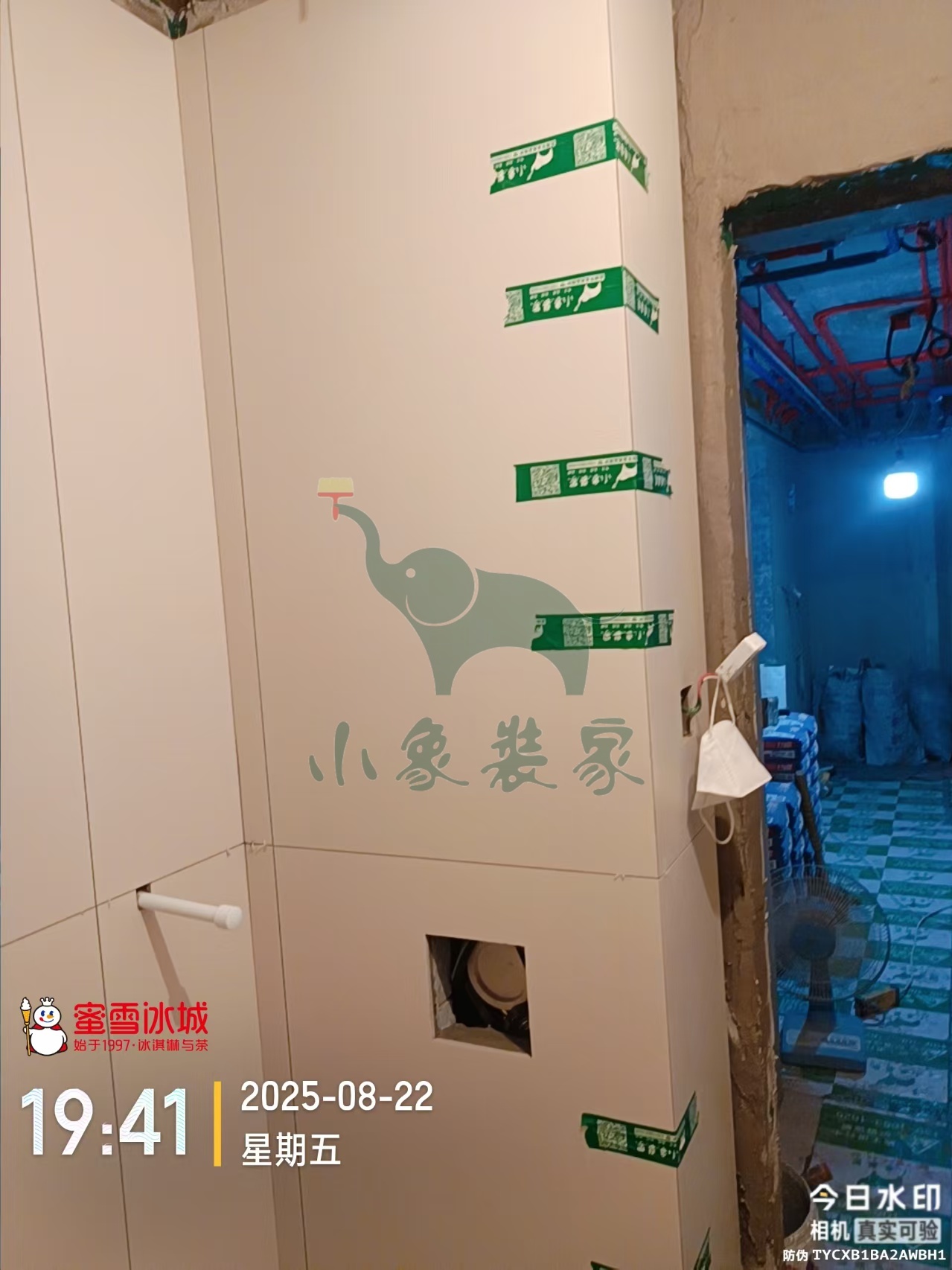

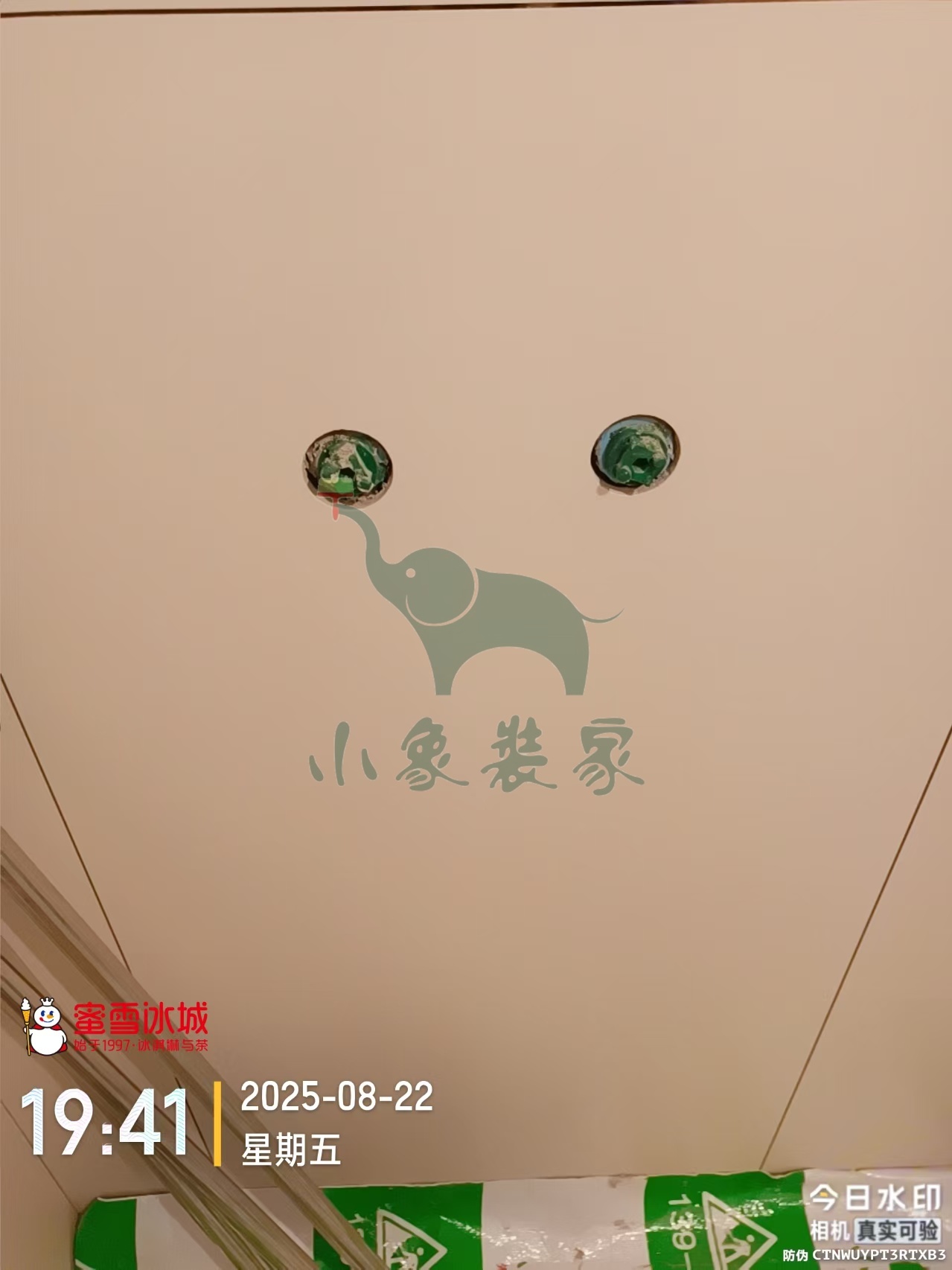

2025-08-22 星期五
工作内容:

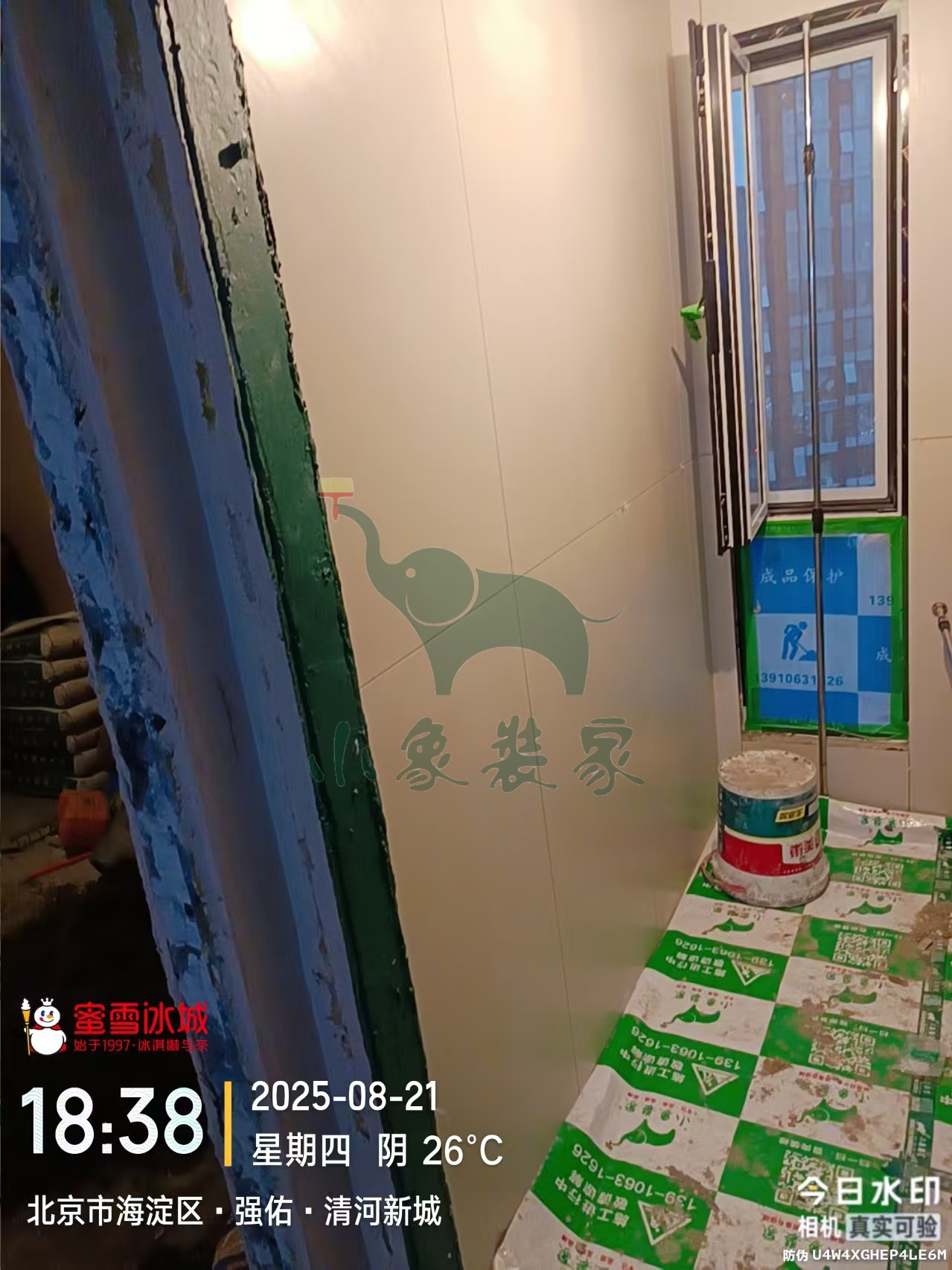

瓦工工程-卫生间墙砖铺贴还需3天

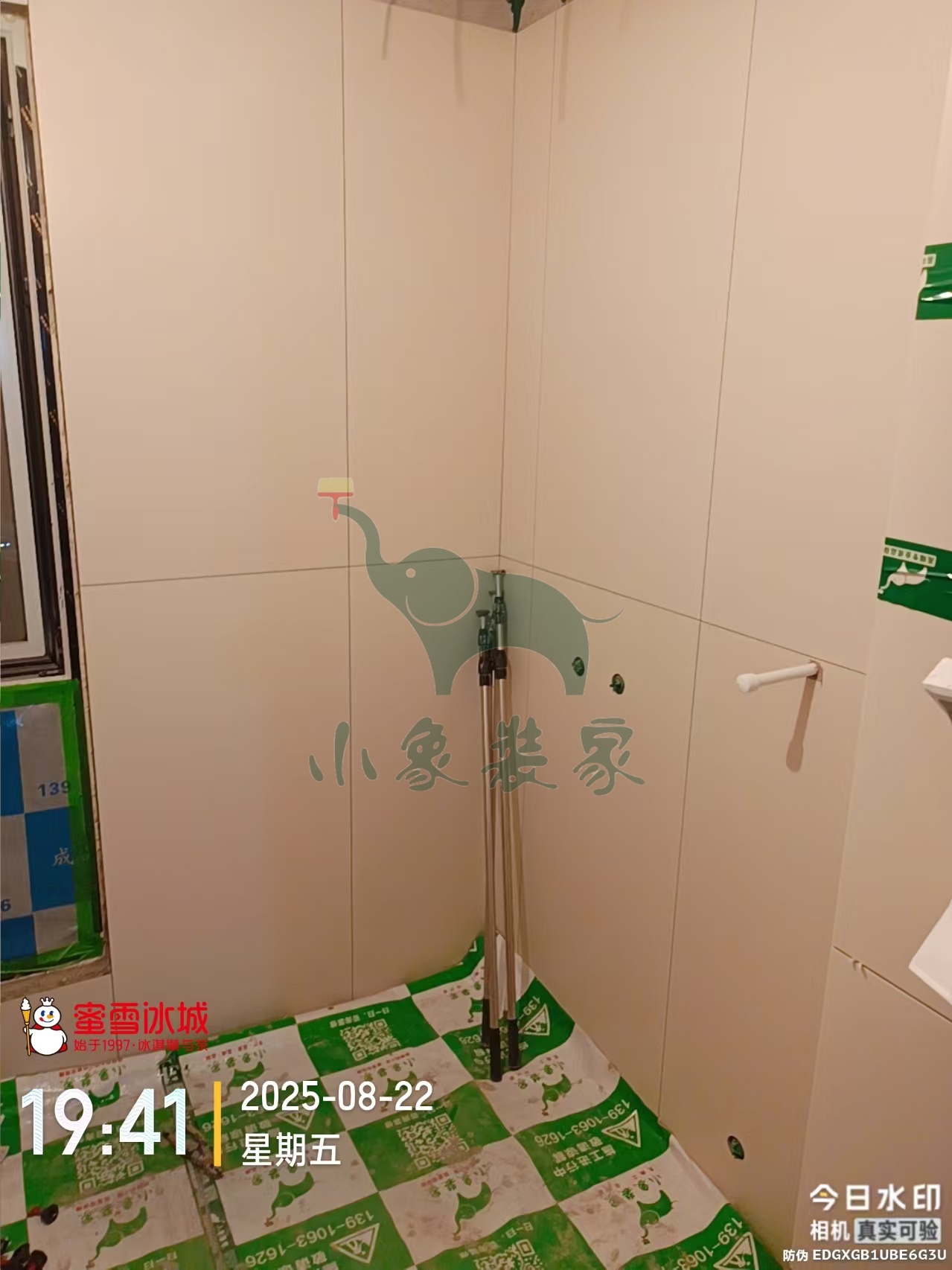

瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:75%。
施工人员:户银善。
共4张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

2025-08-21 星期四
工作内容:

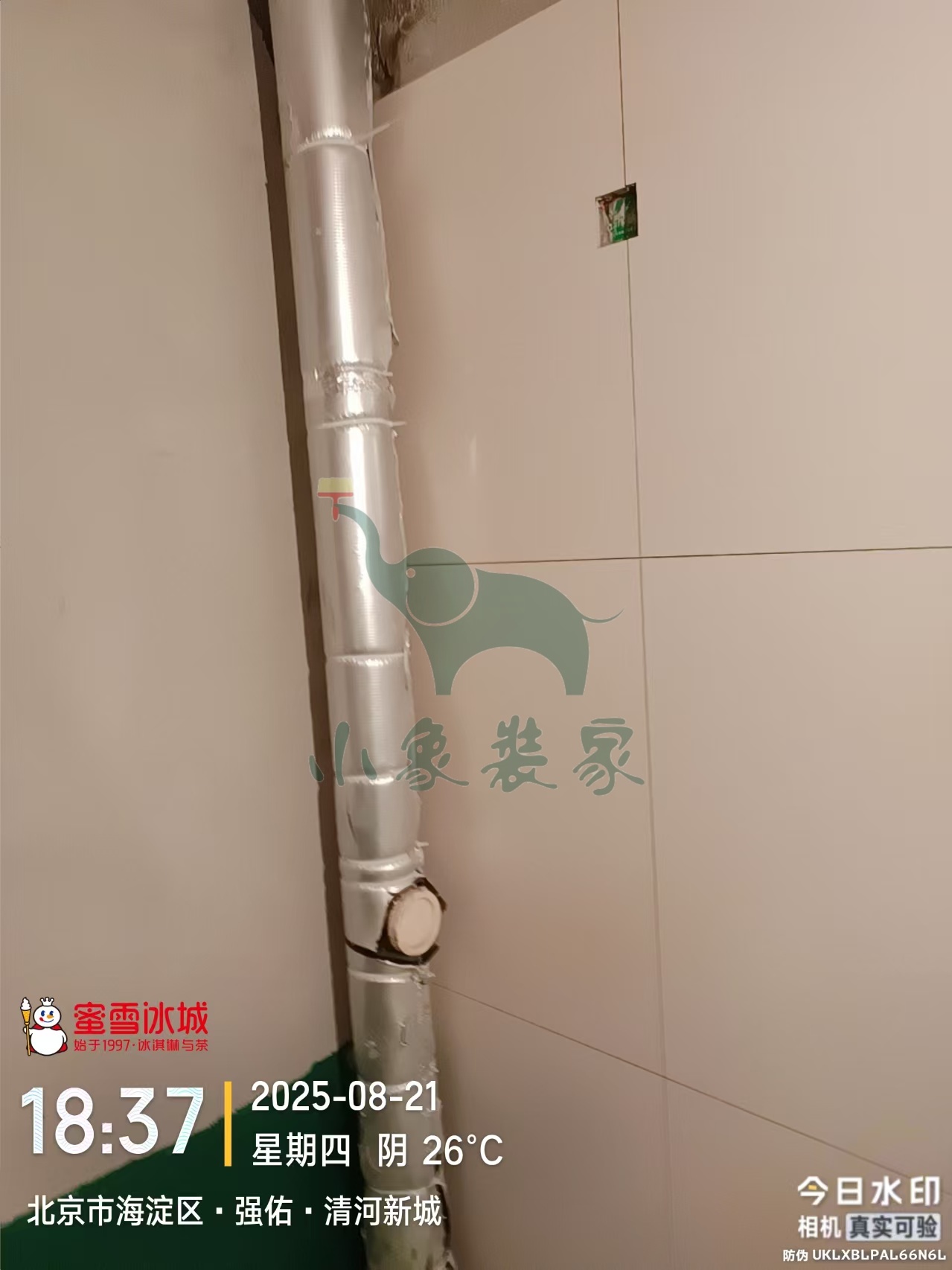

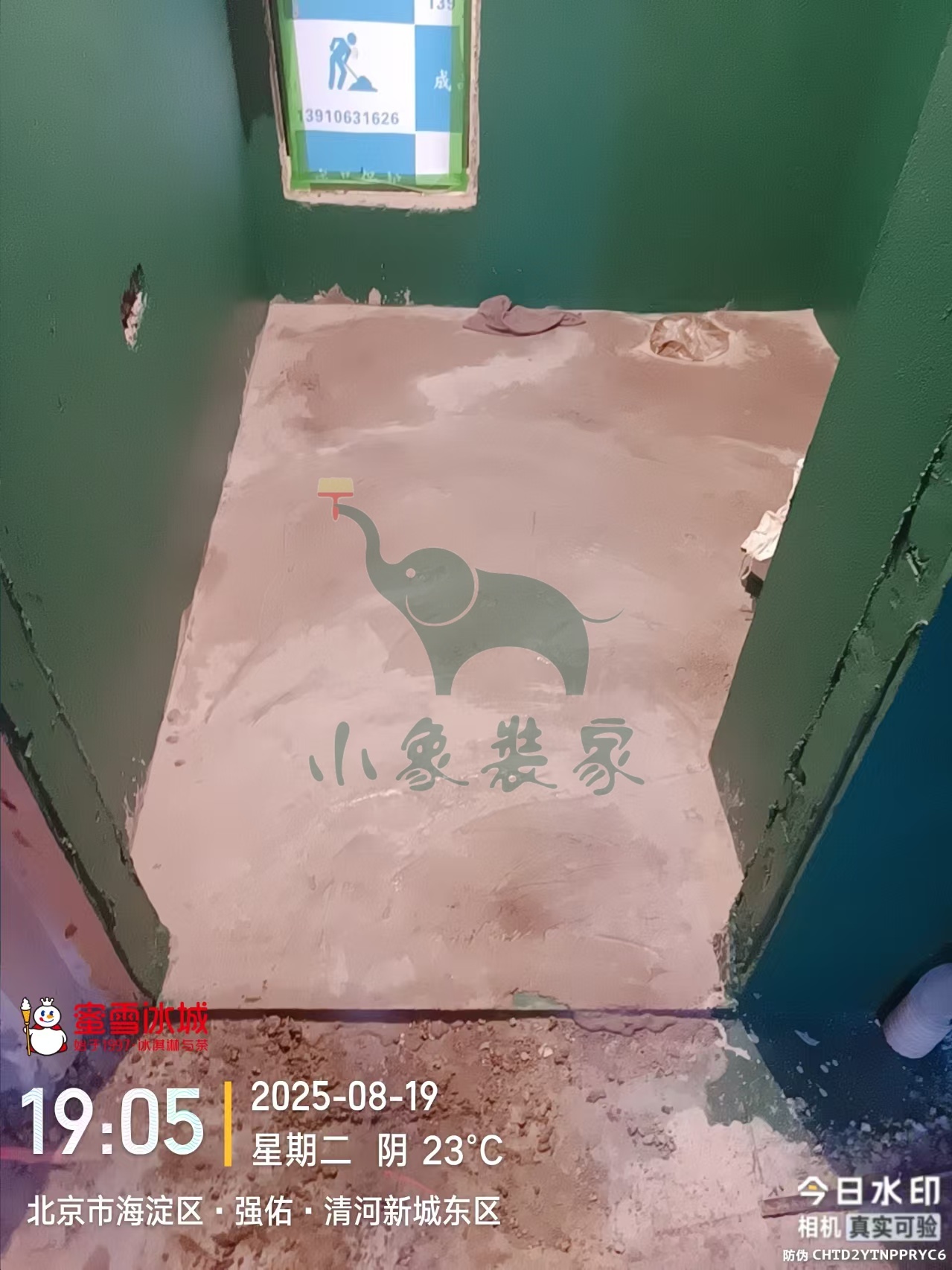

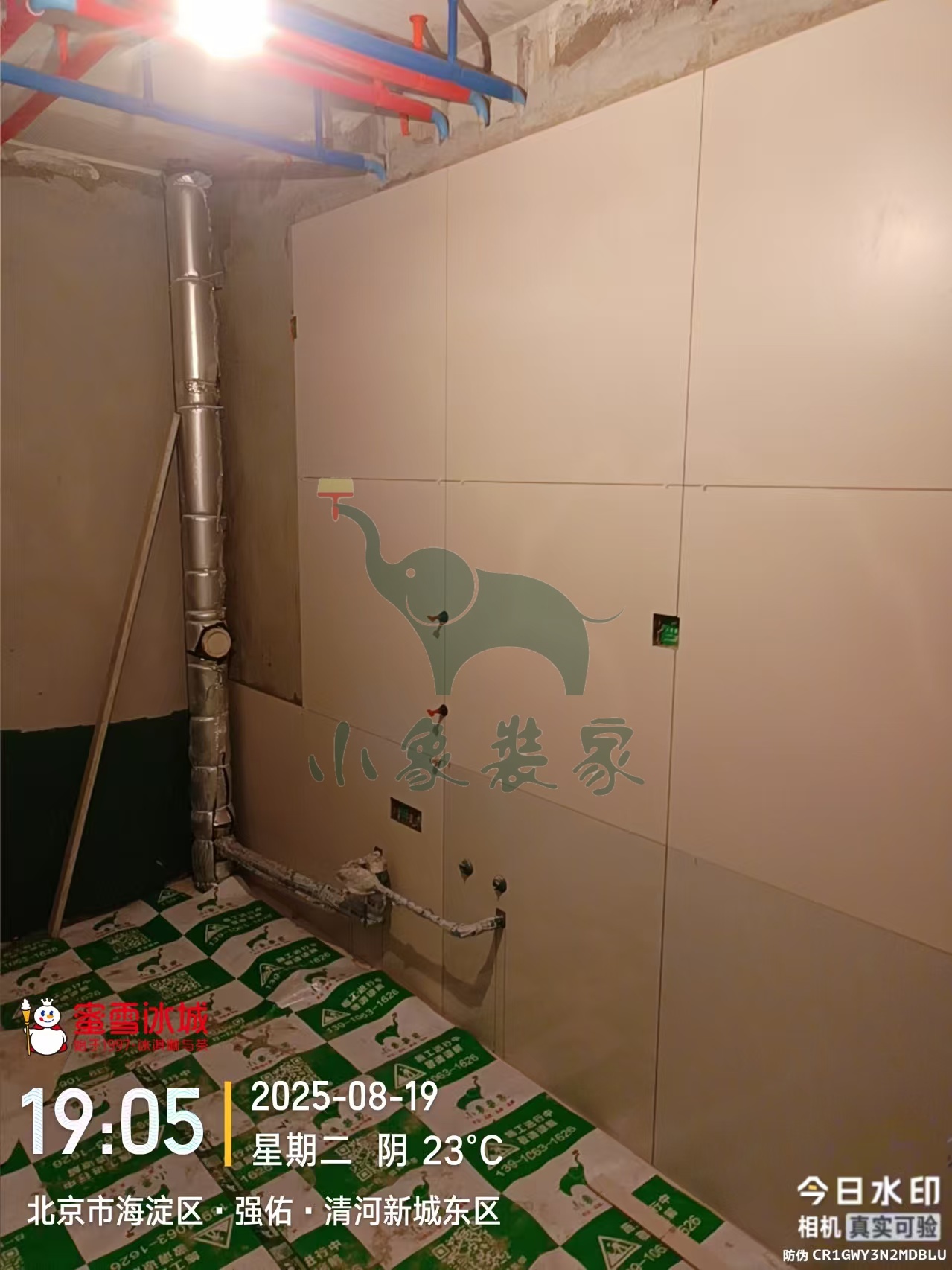

瓦工工程-卫生间墙砖铺贴还需5天。
竣工总进度:75%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。
2025-08-20 星期三
工作内容:

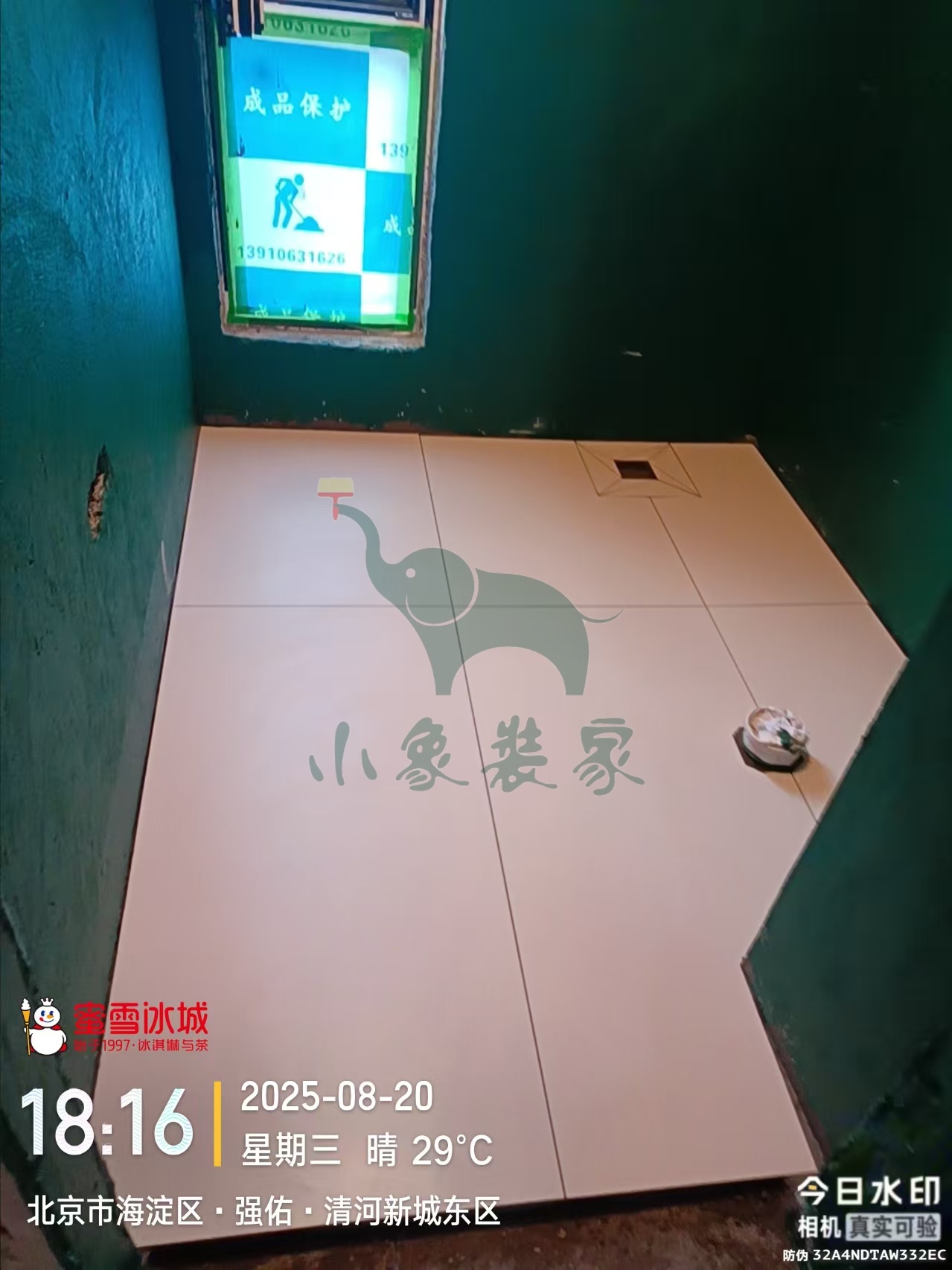

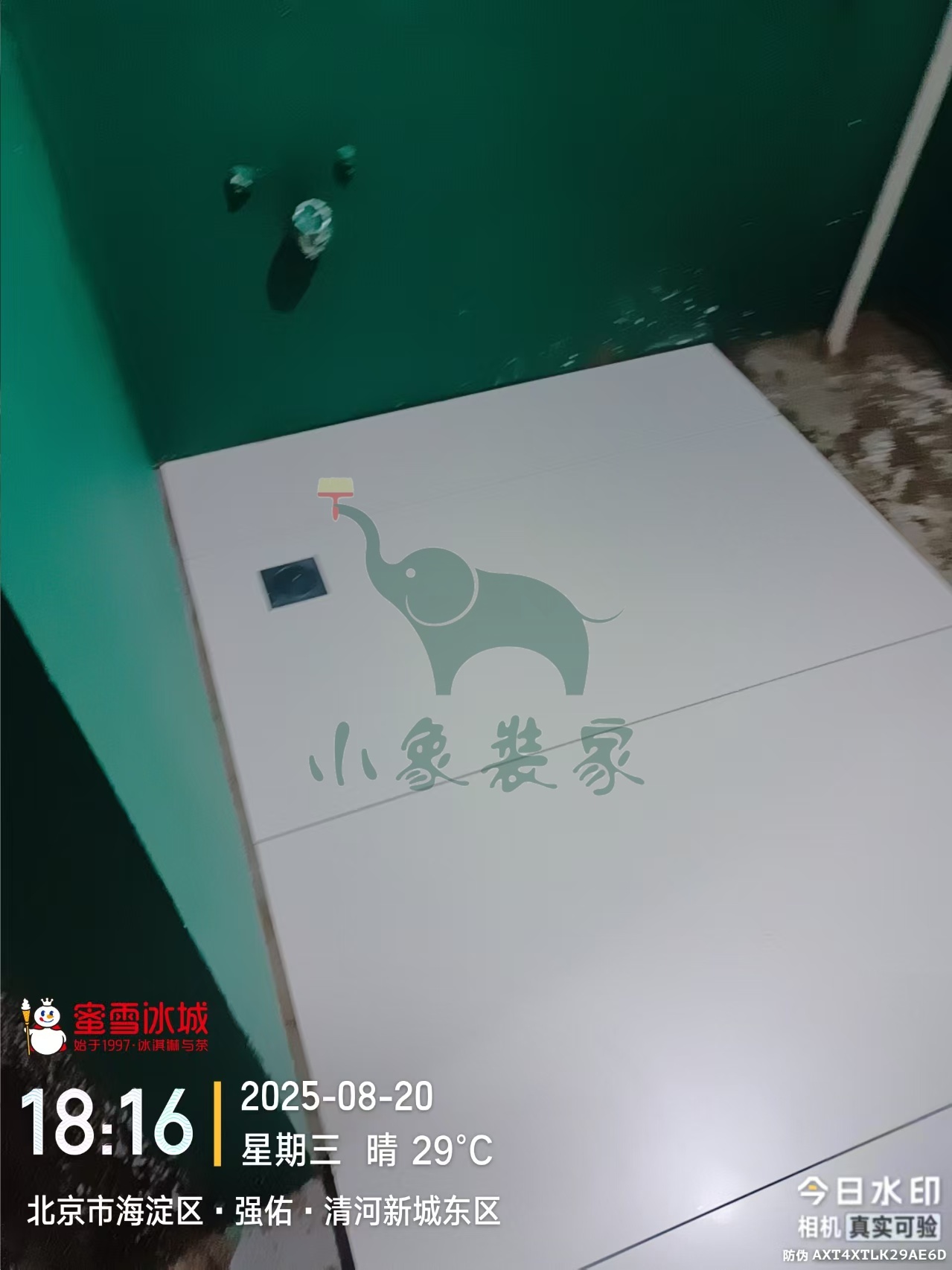

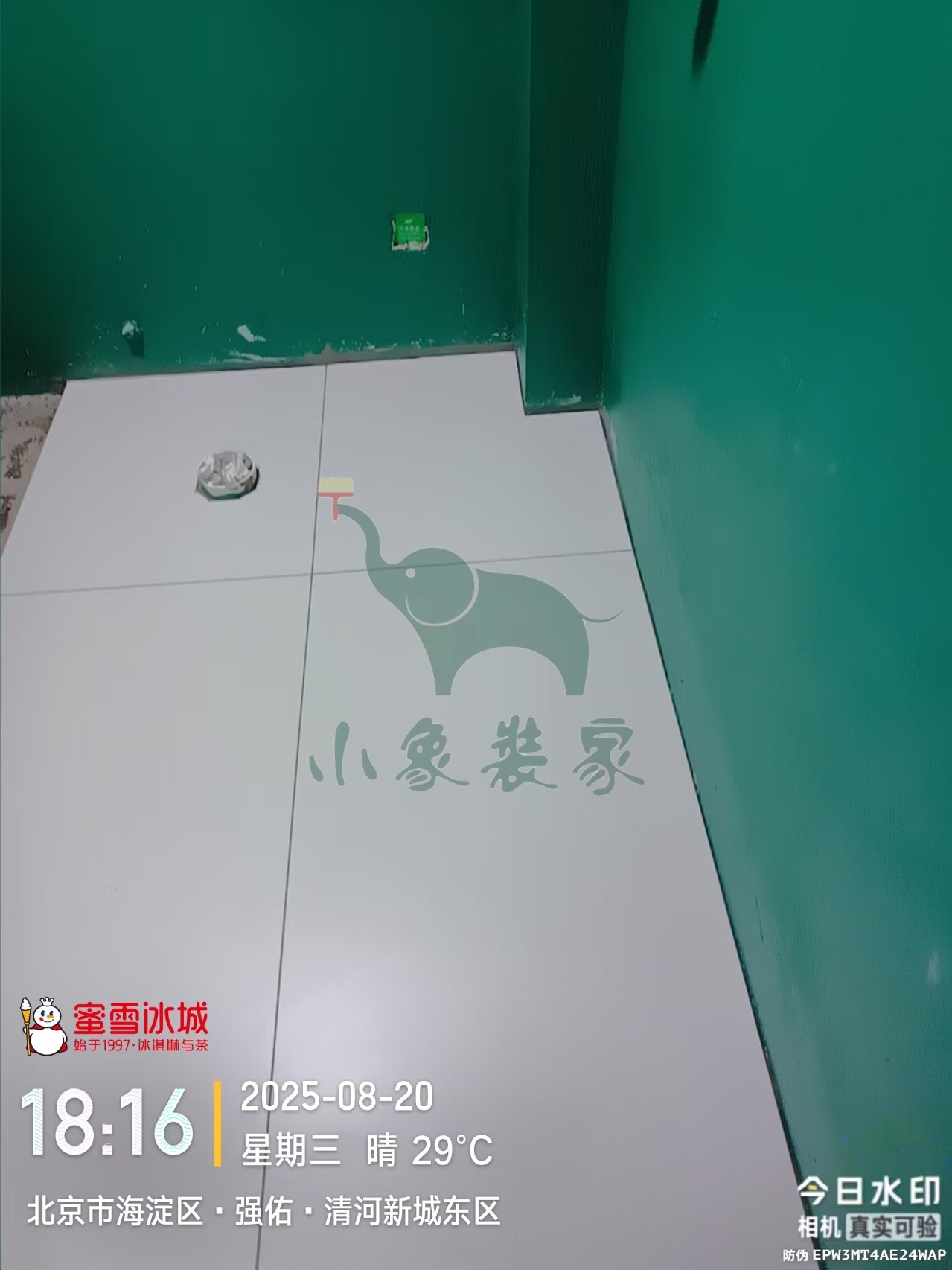

瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:75%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

瓦工工程-厨房墙砖铺贴

施工人员:户银善。

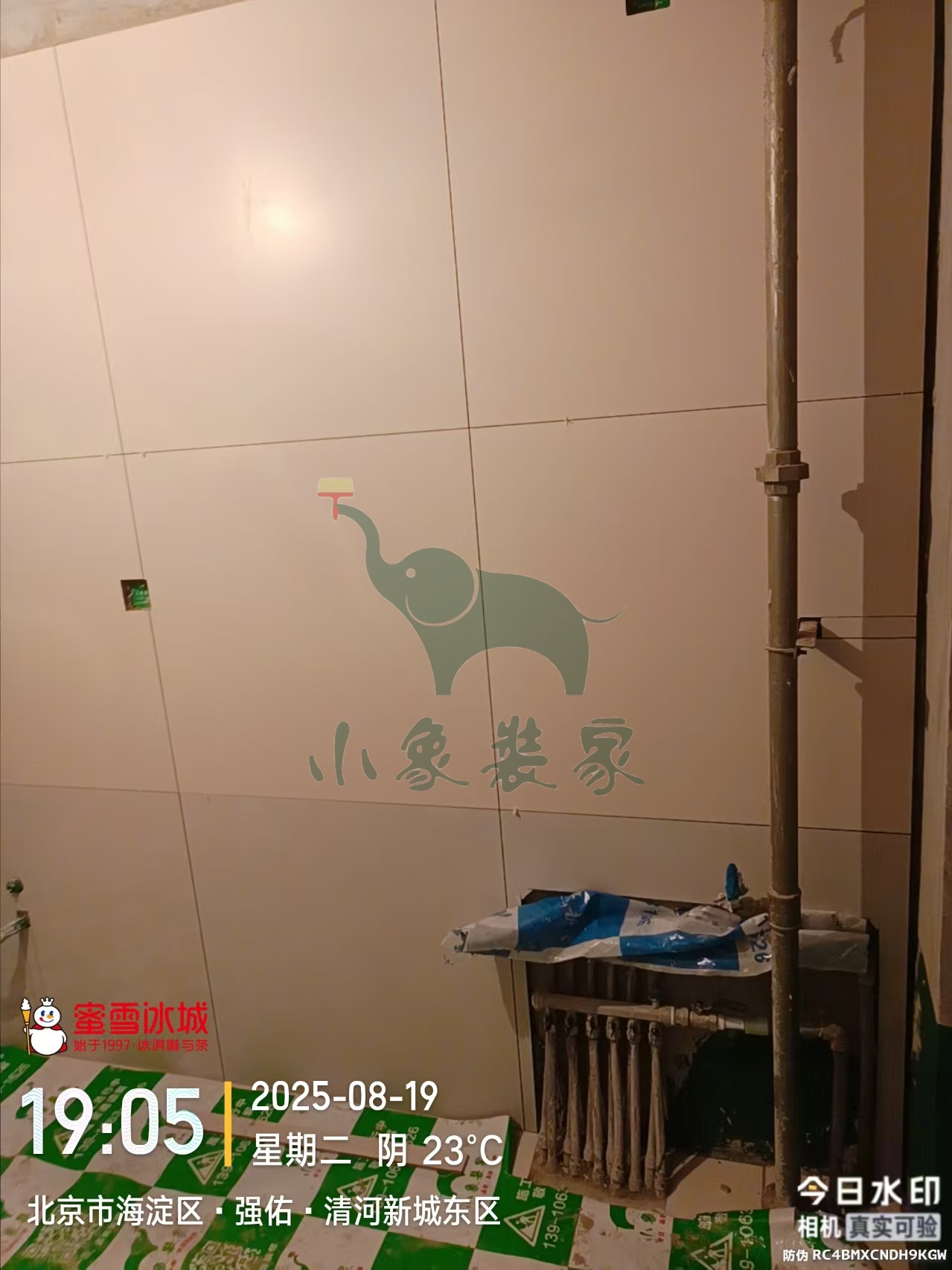

2025-08-19 星期二
工作内容:
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:75%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:户银善。

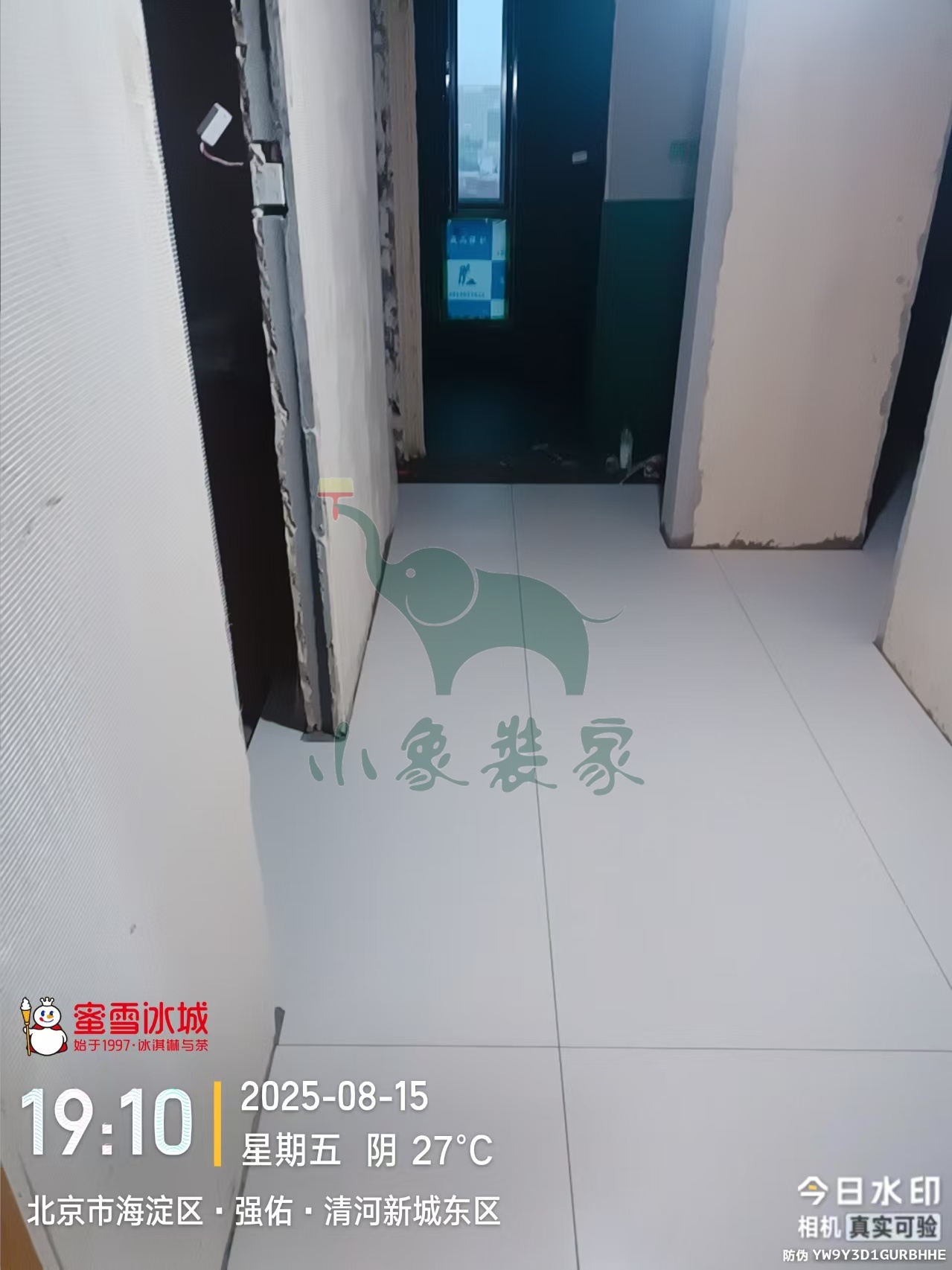

2025-08-15 星期五
工作内容:

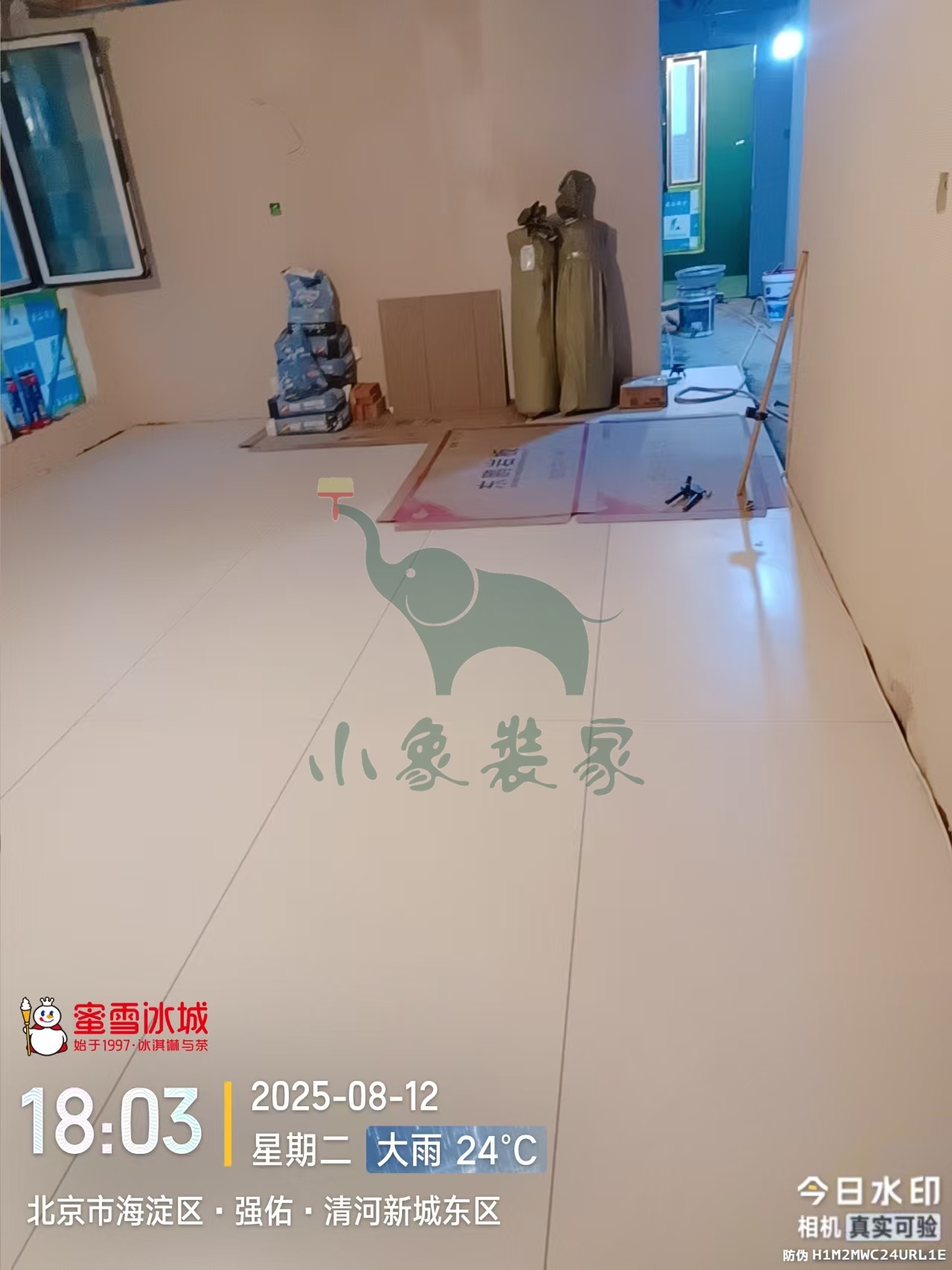

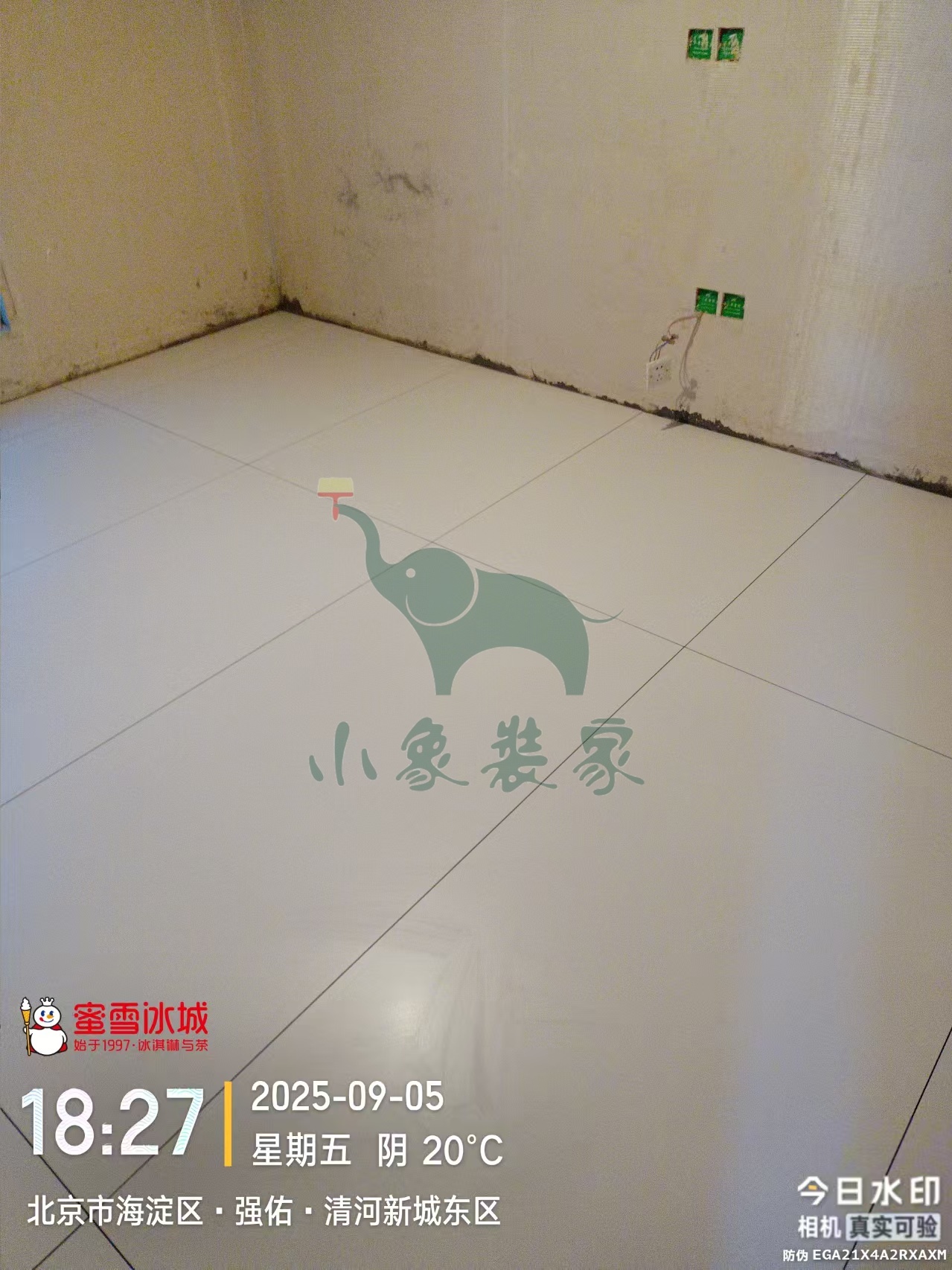

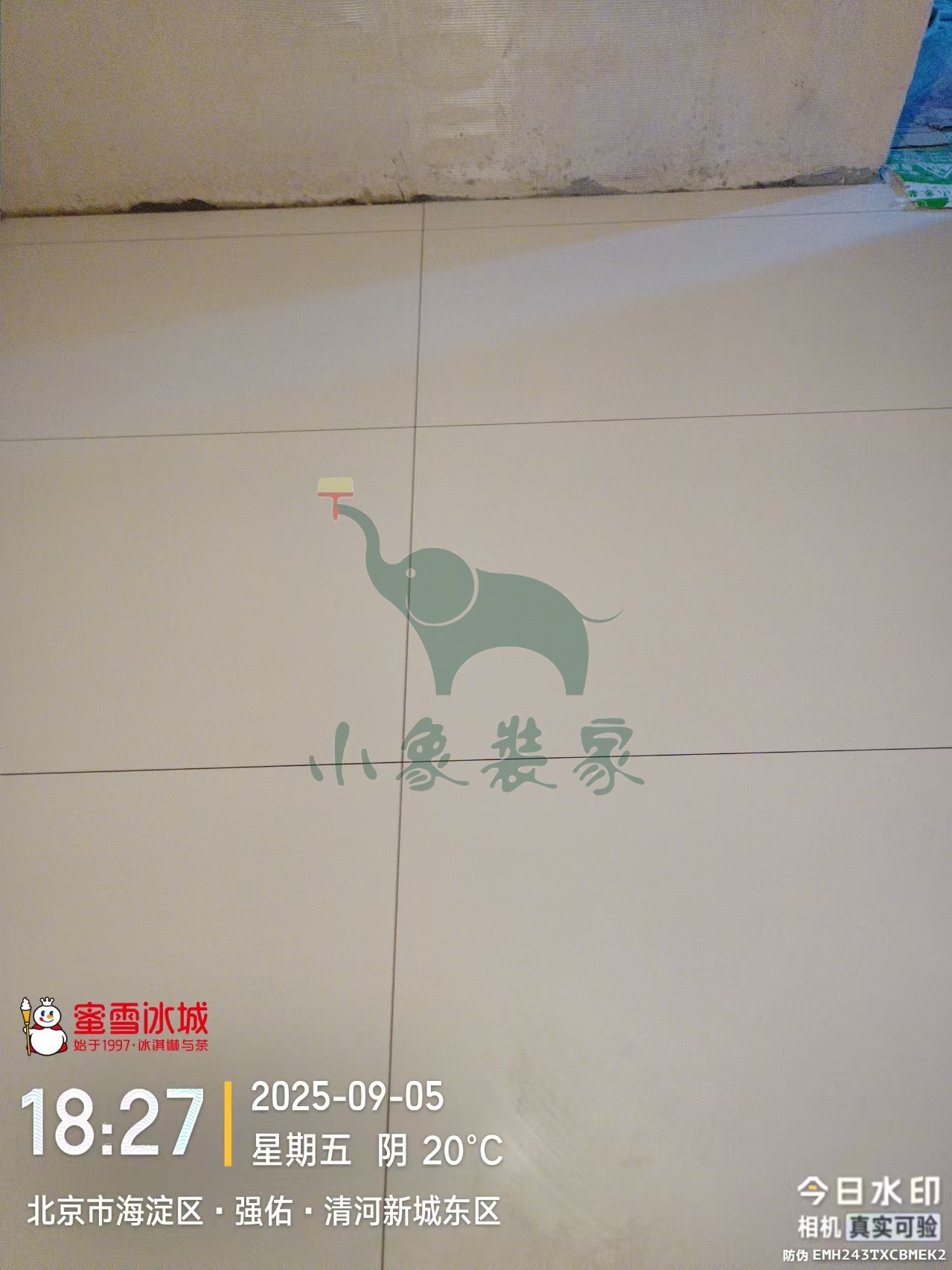

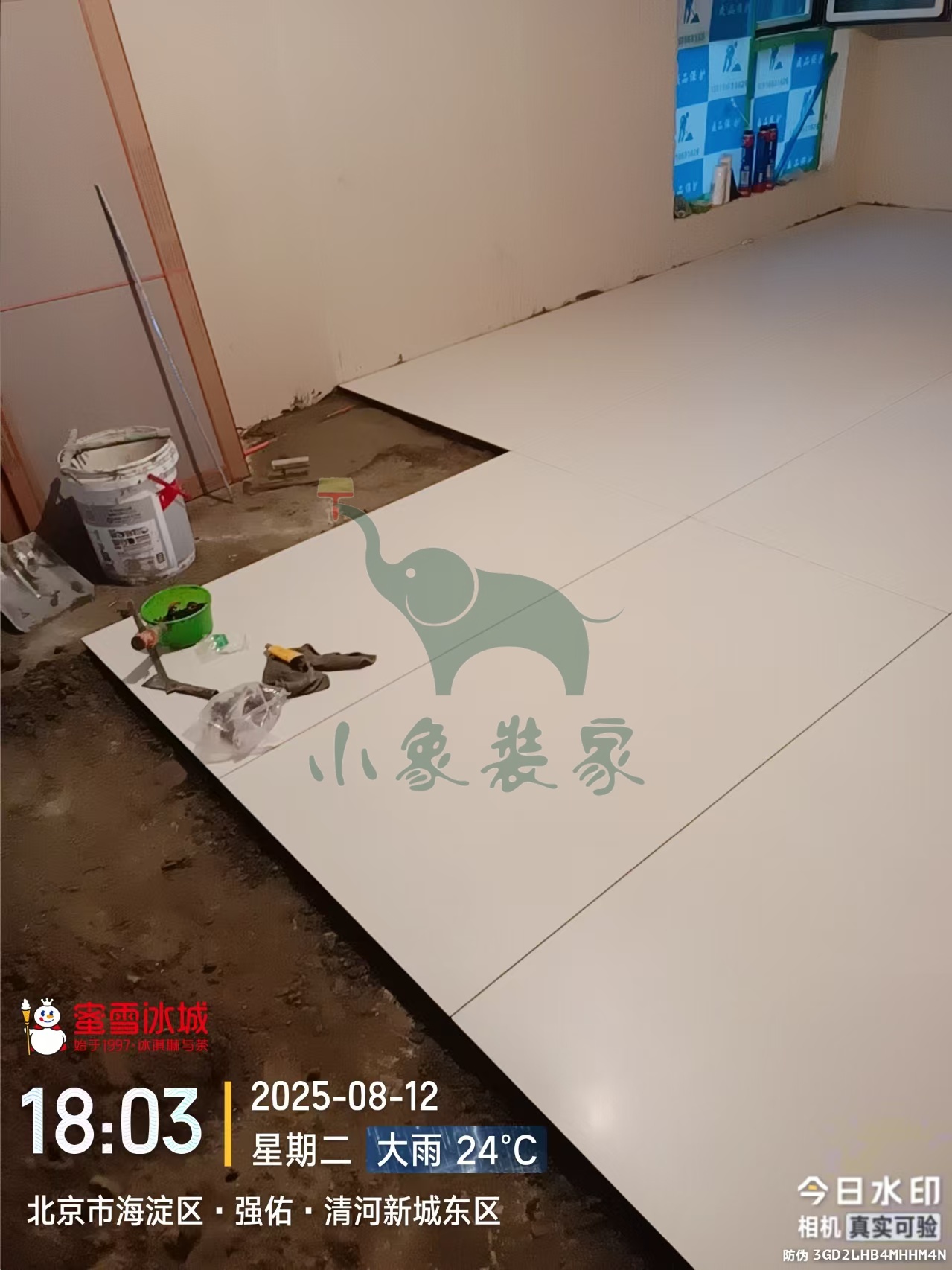

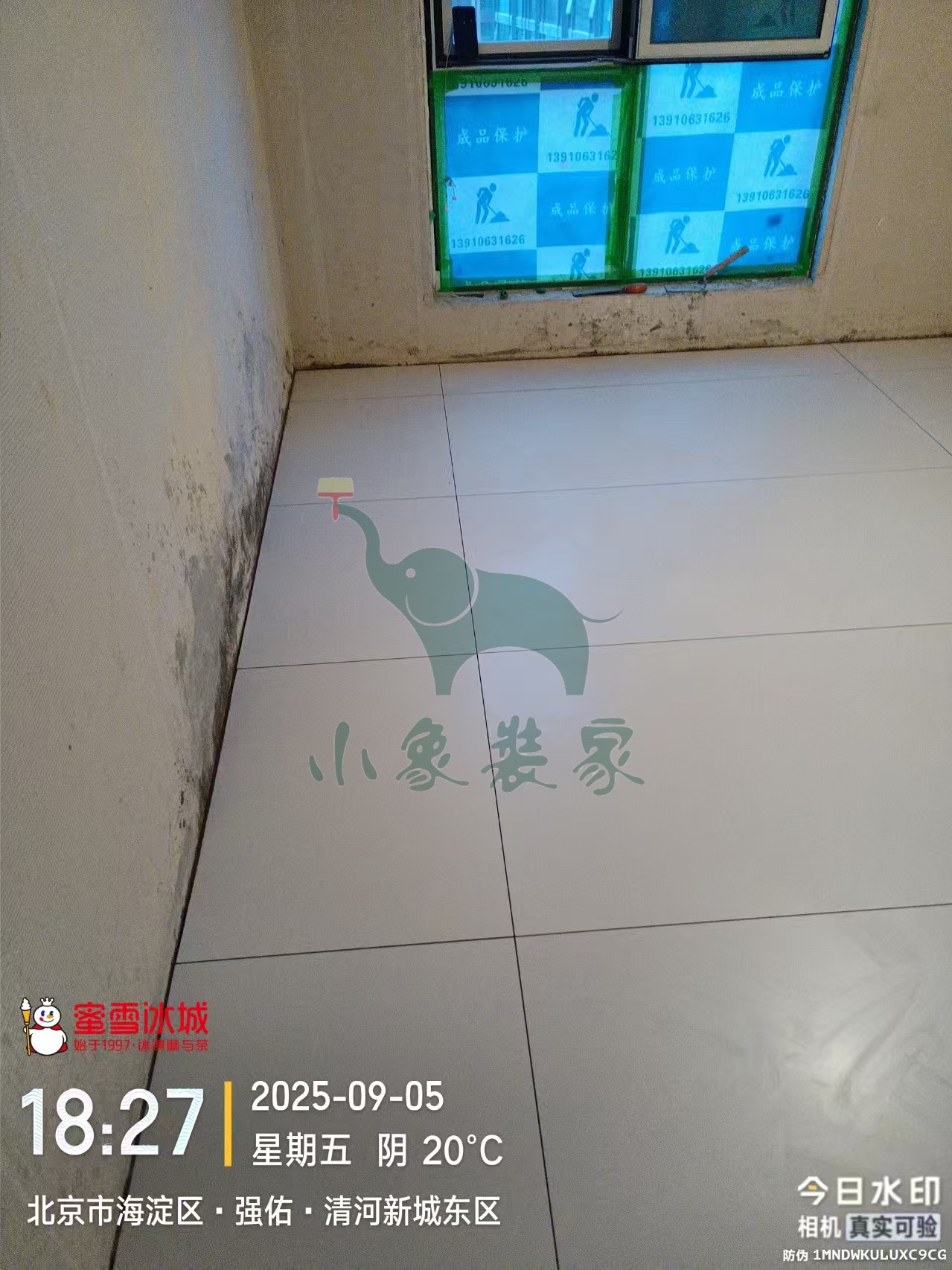

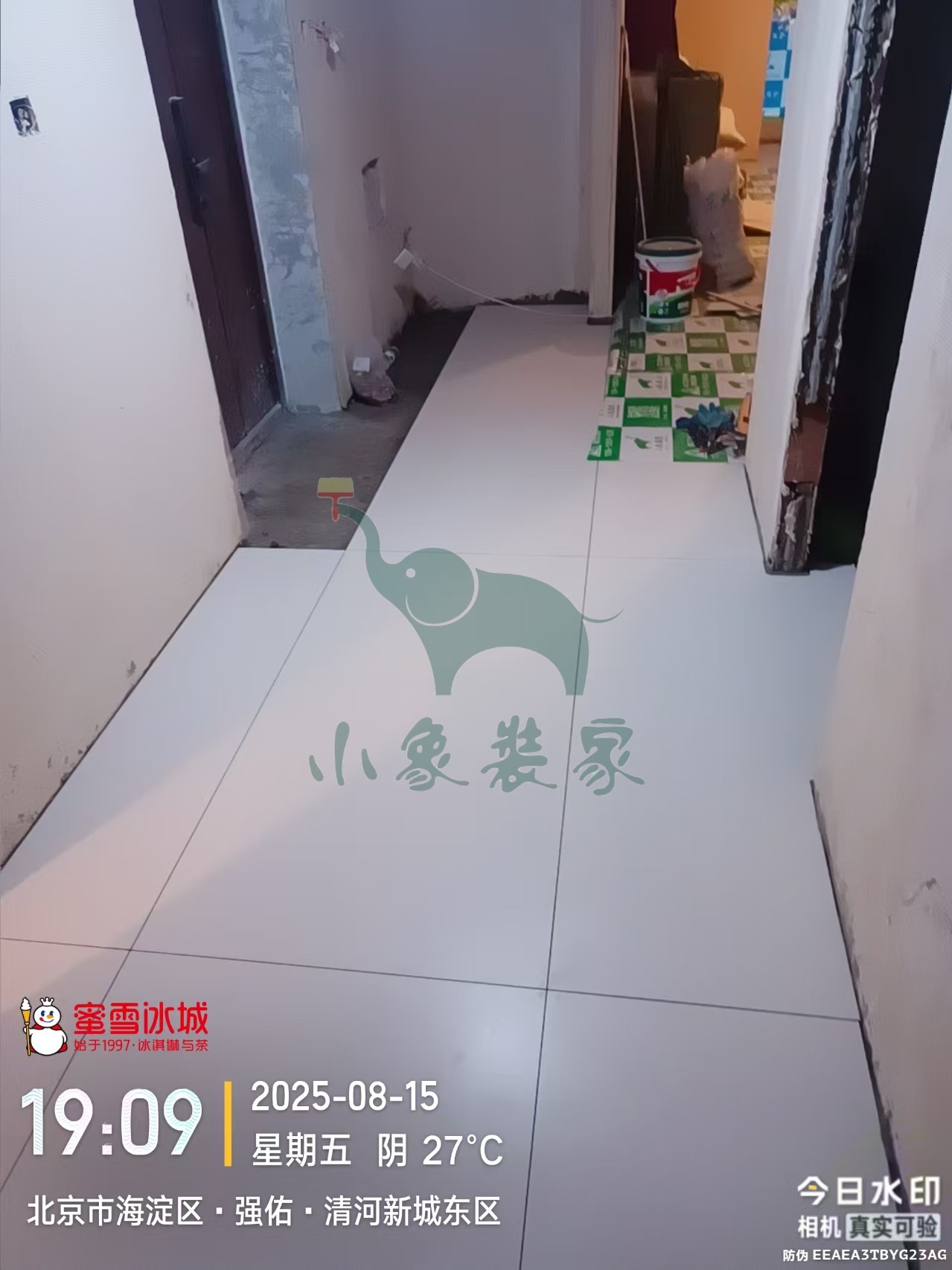

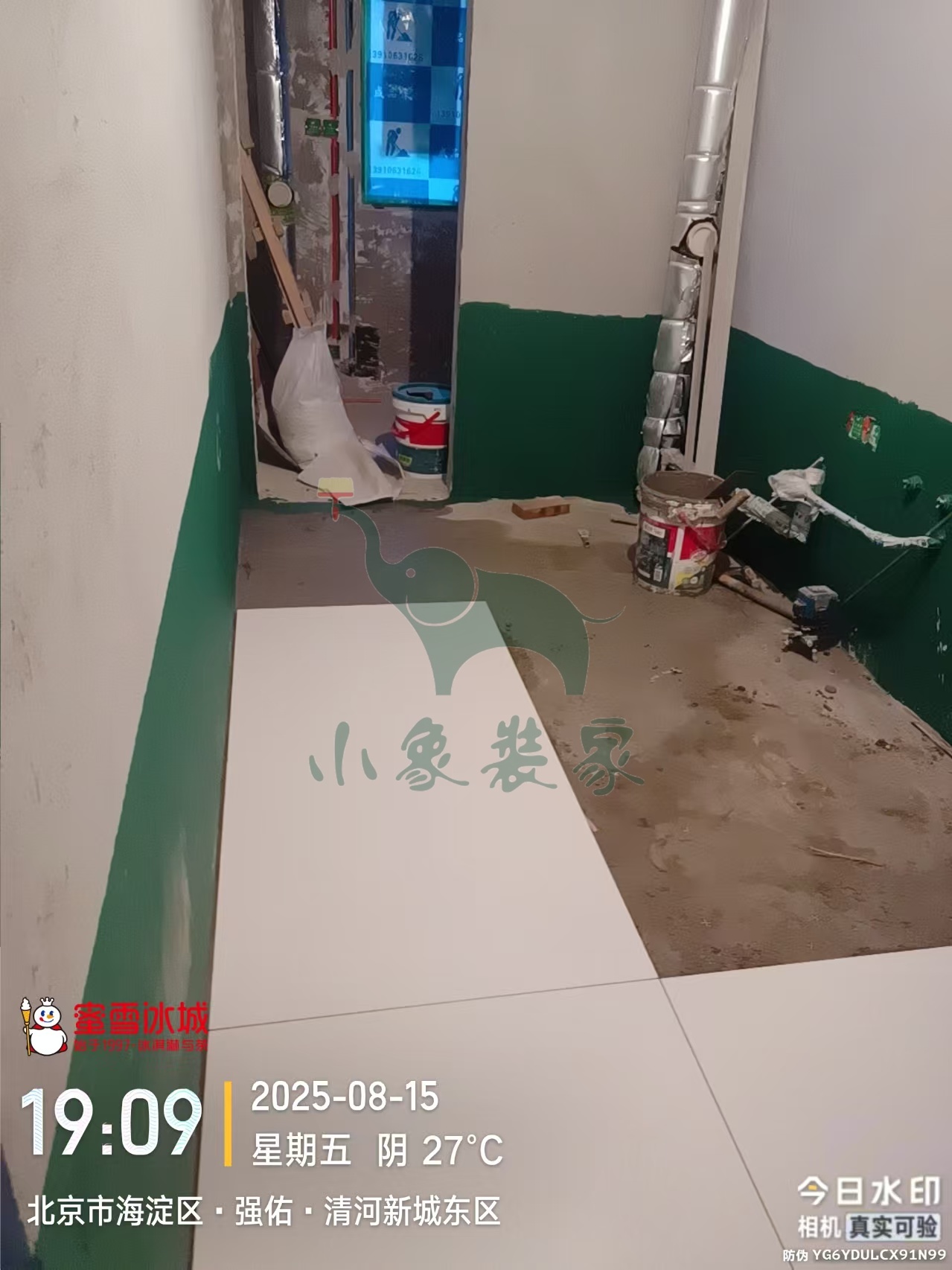

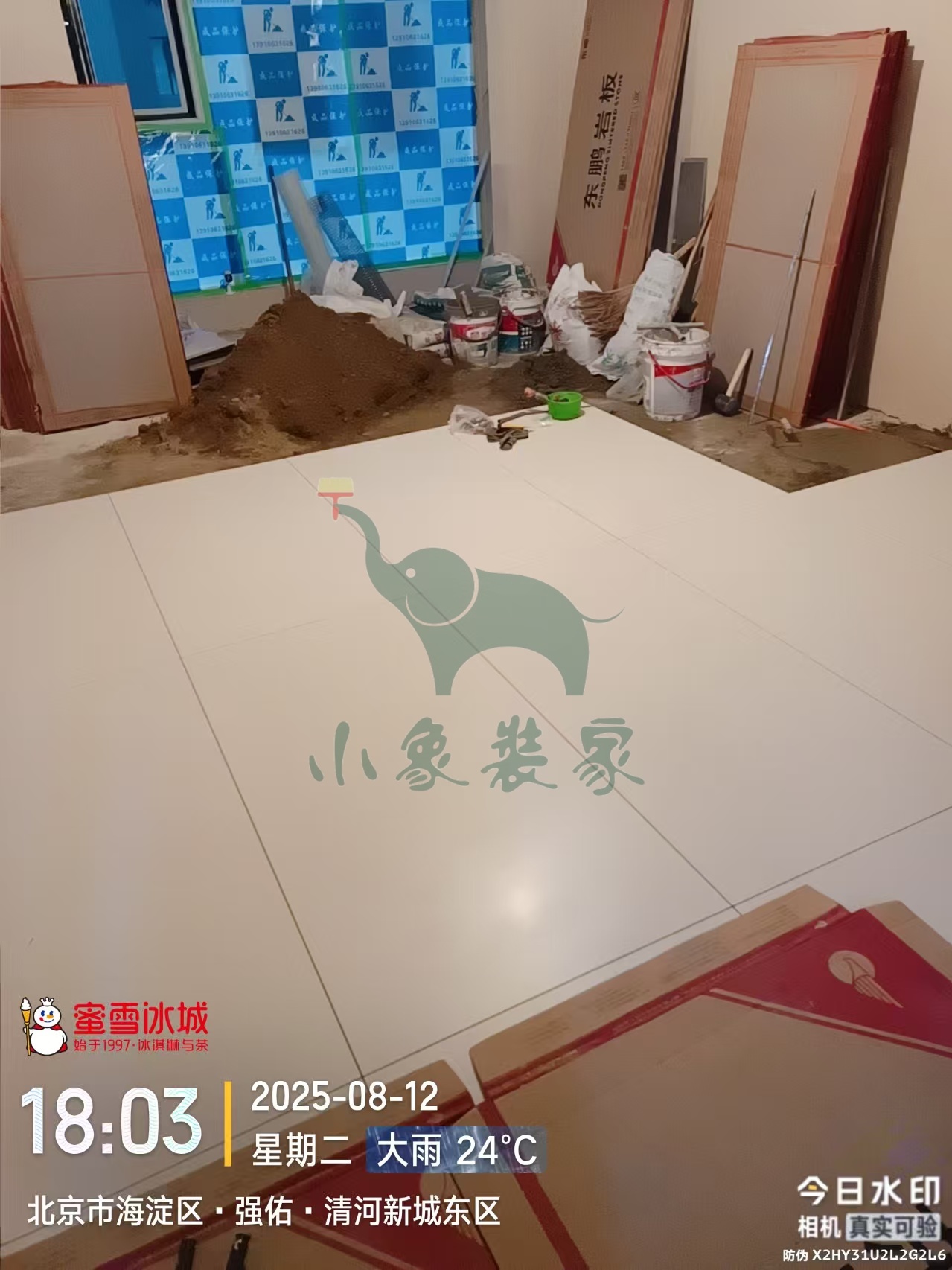

瓦工工程-铺贴大地砖还需2天。
竣工总进度:65%。
施工人员:户银善。
共4张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。
2025-08-12 星期二
工作内容:
瓦工工程-铺贴大地砖还需3天。
竣工总进度:65%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。

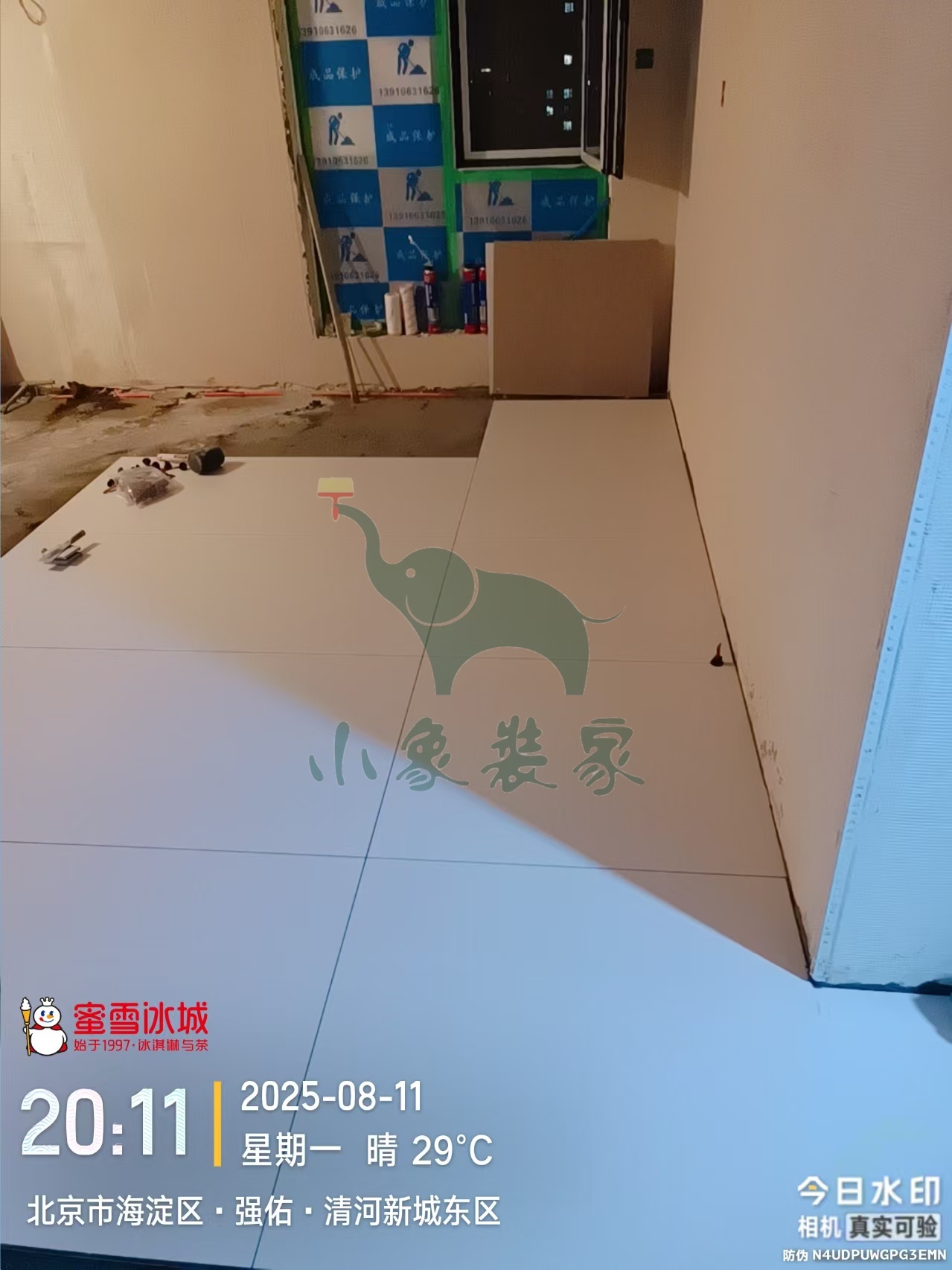

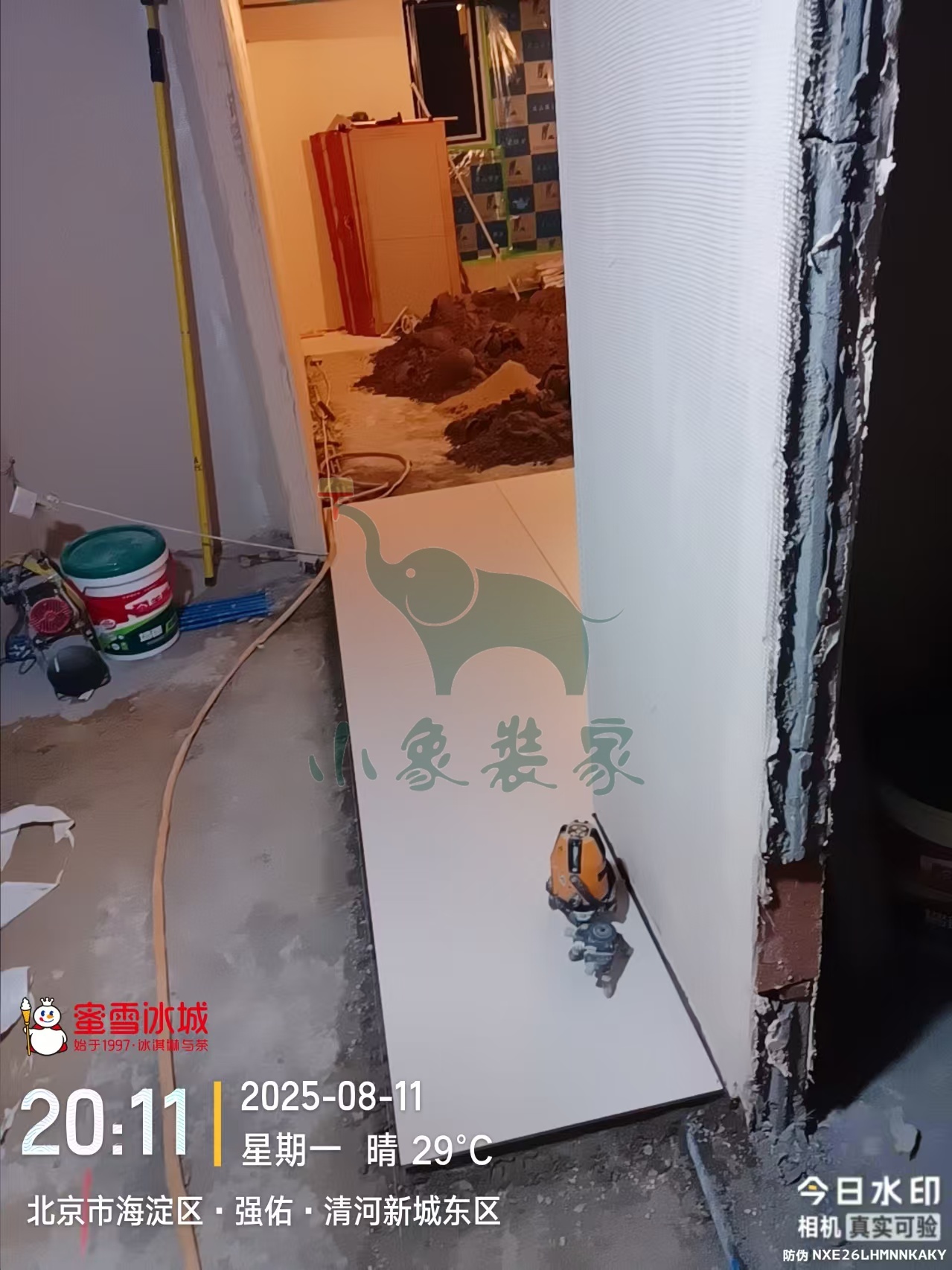

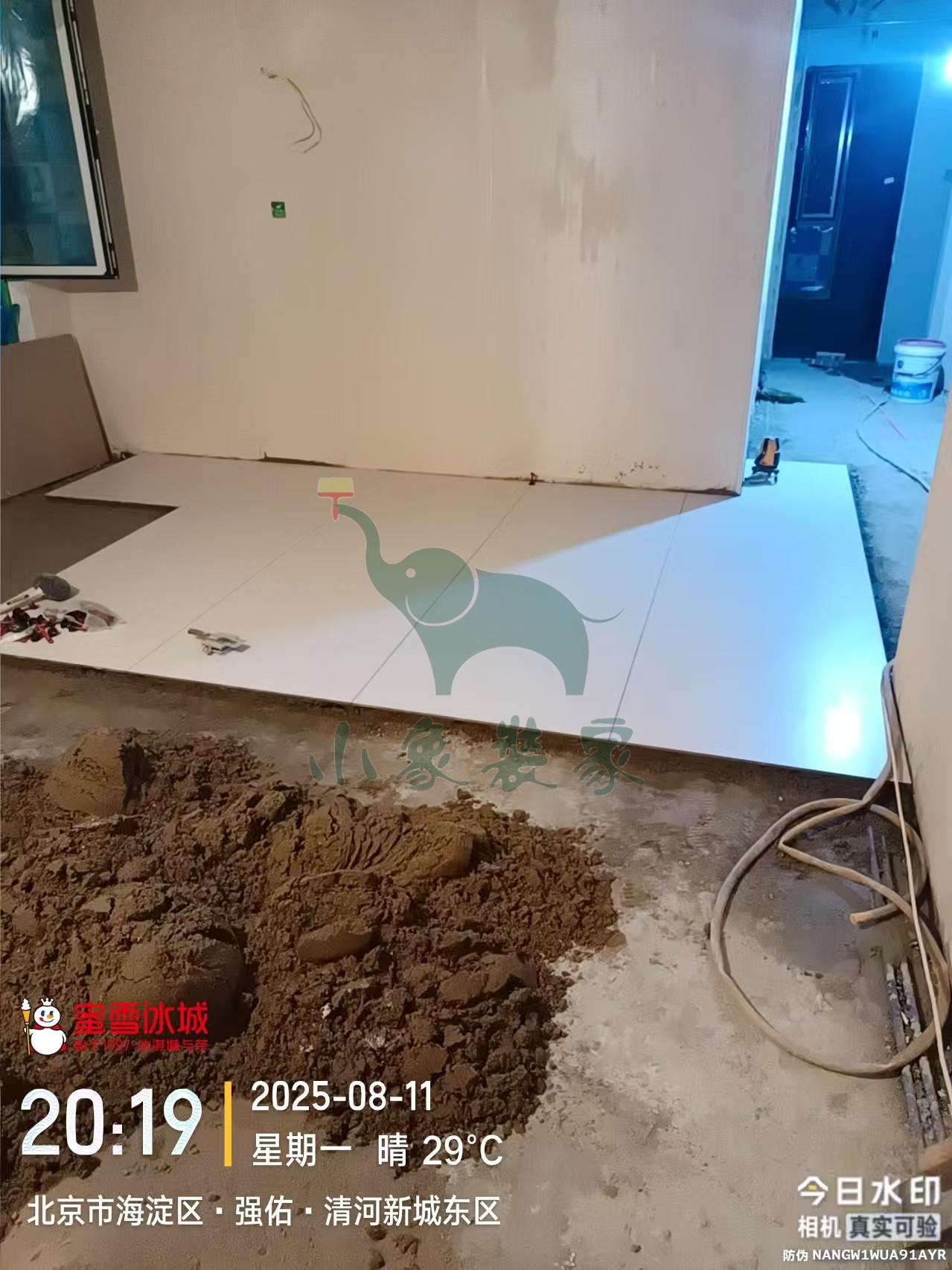

2025-08-11 星期一
工作内容:
瓦工工程-铺贴大地砖还需3天。
竣工总进度:40%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。

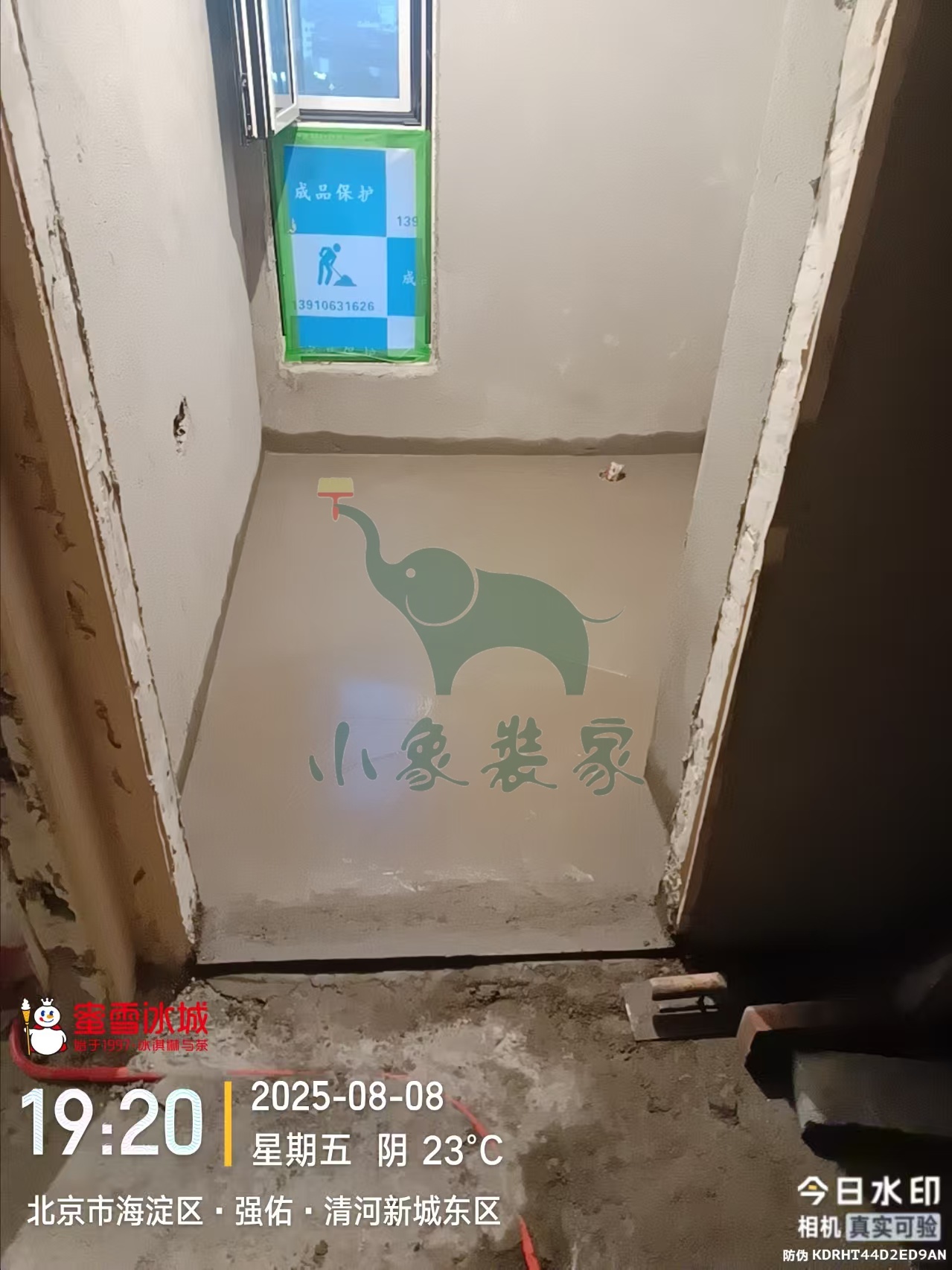

2025-08-08 星期五

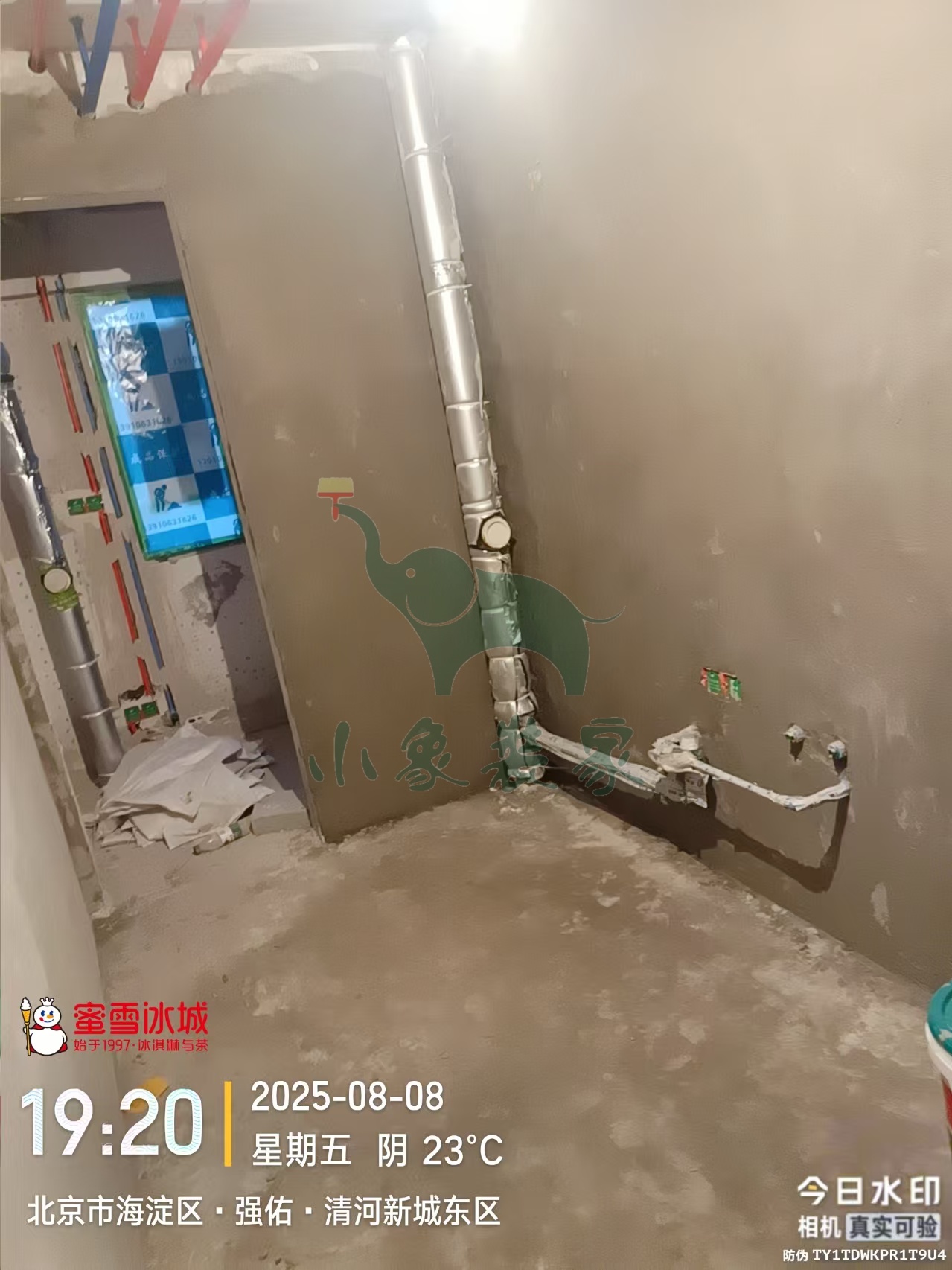

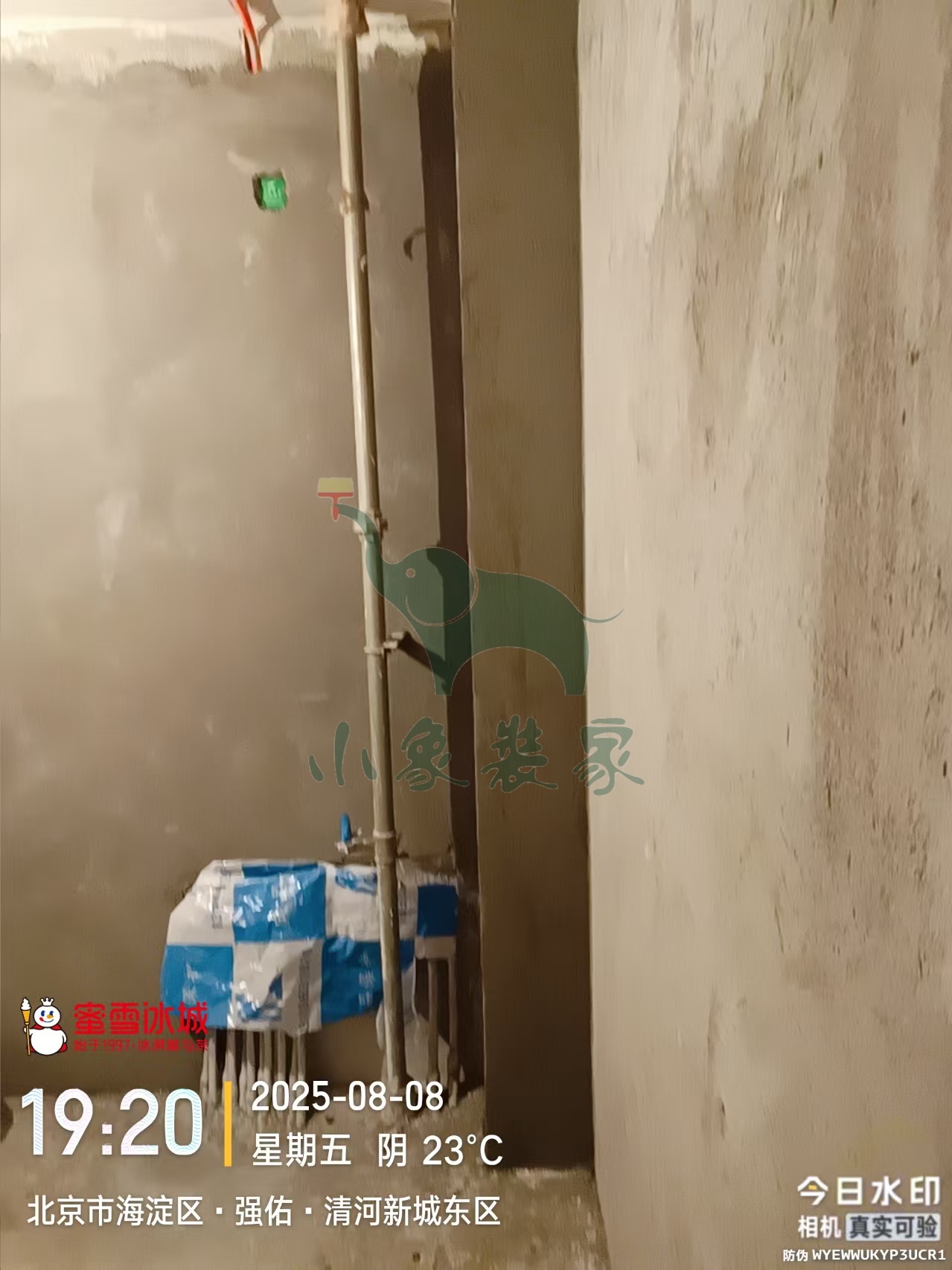

工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫做档水梁已完工
瓦工工程-卫生间地面抹平已完工。
竣工总进度:40%。
施工人员:户银善。
共3张
【明日播报】
2025-08-09停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-08-05 星期二
工作内容:

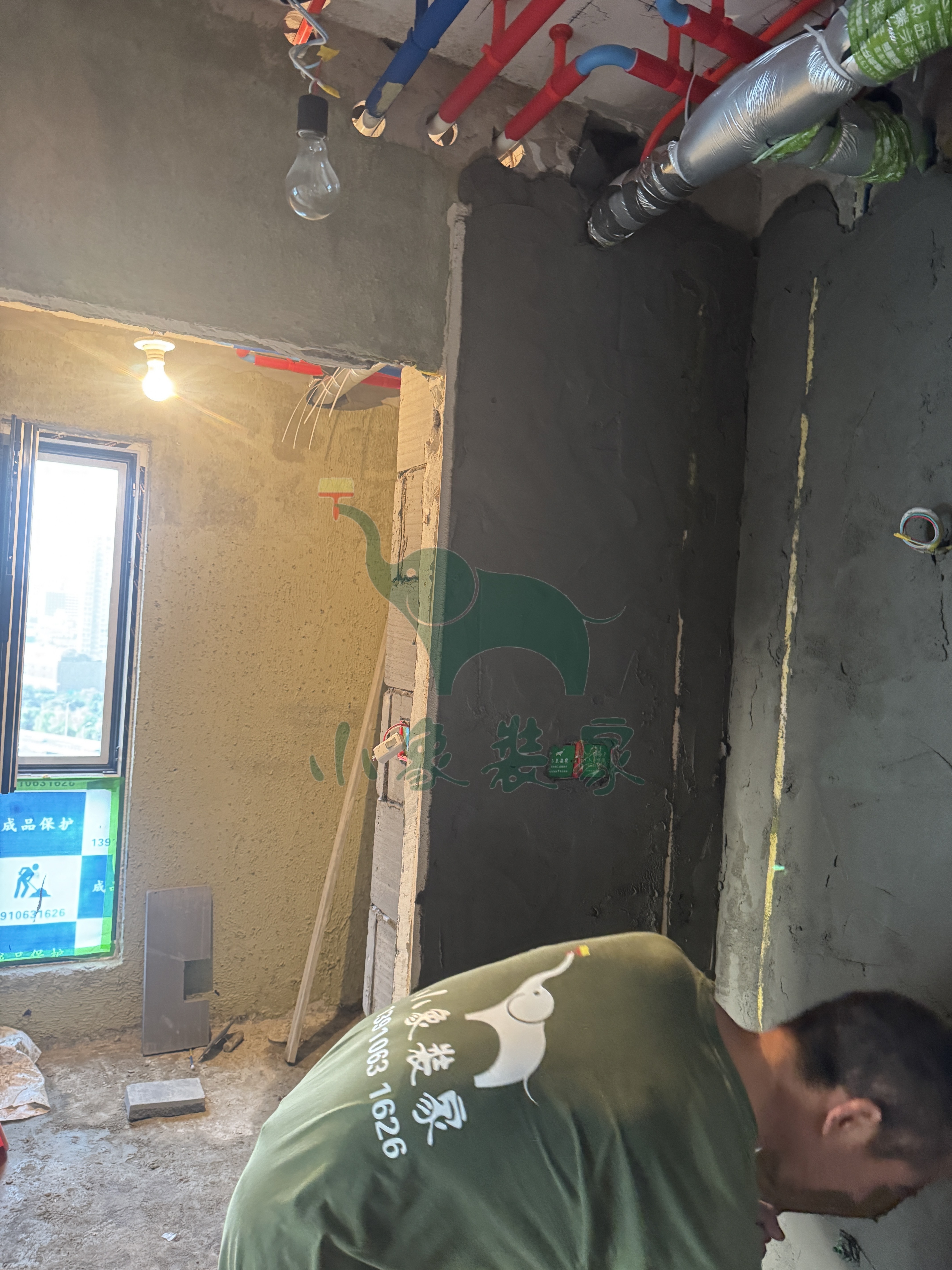

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫墙面、水泥砂浆拉毛处理还需2天。

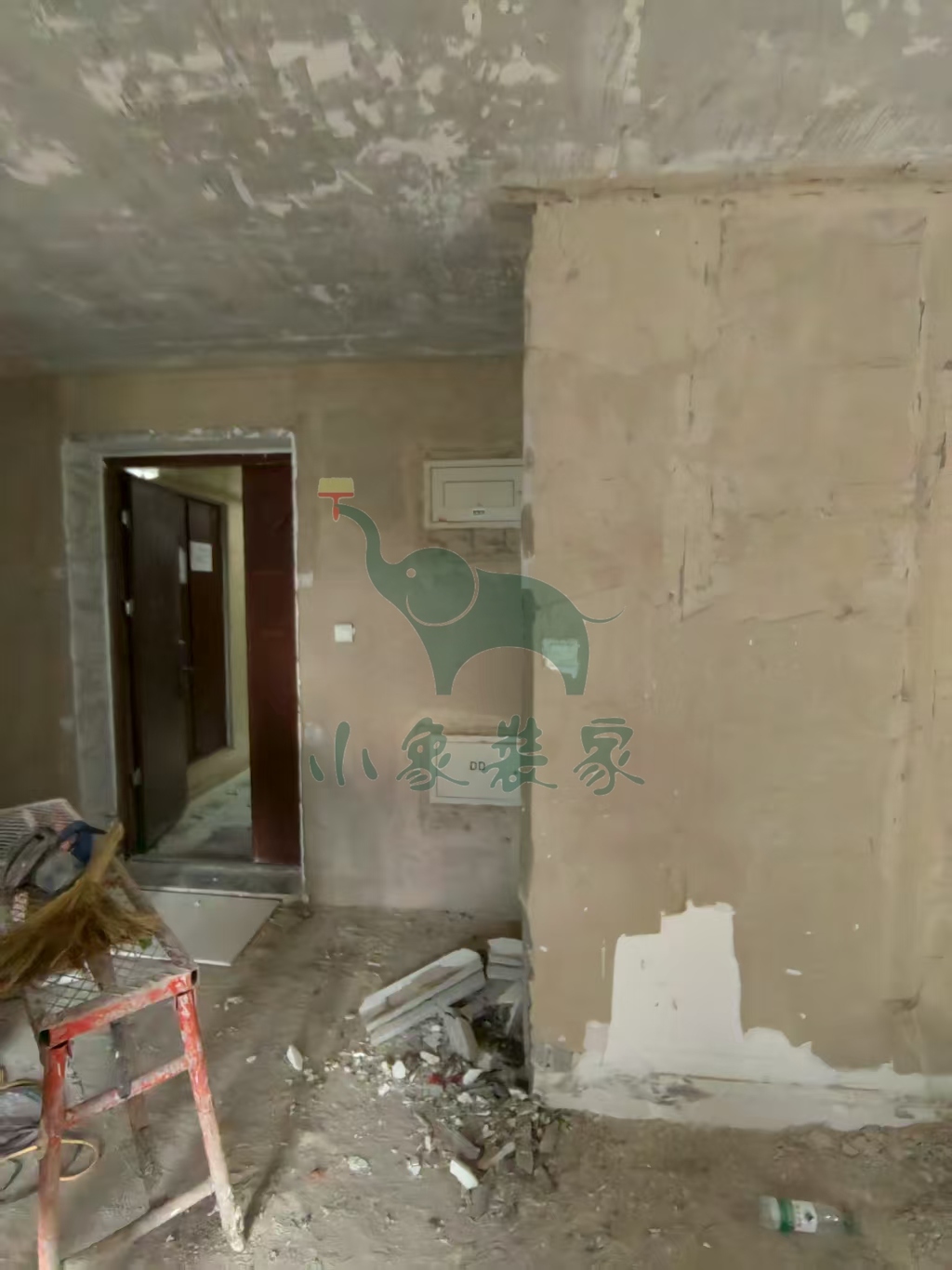

竣工总进度:25%。
施工人员:户银善。

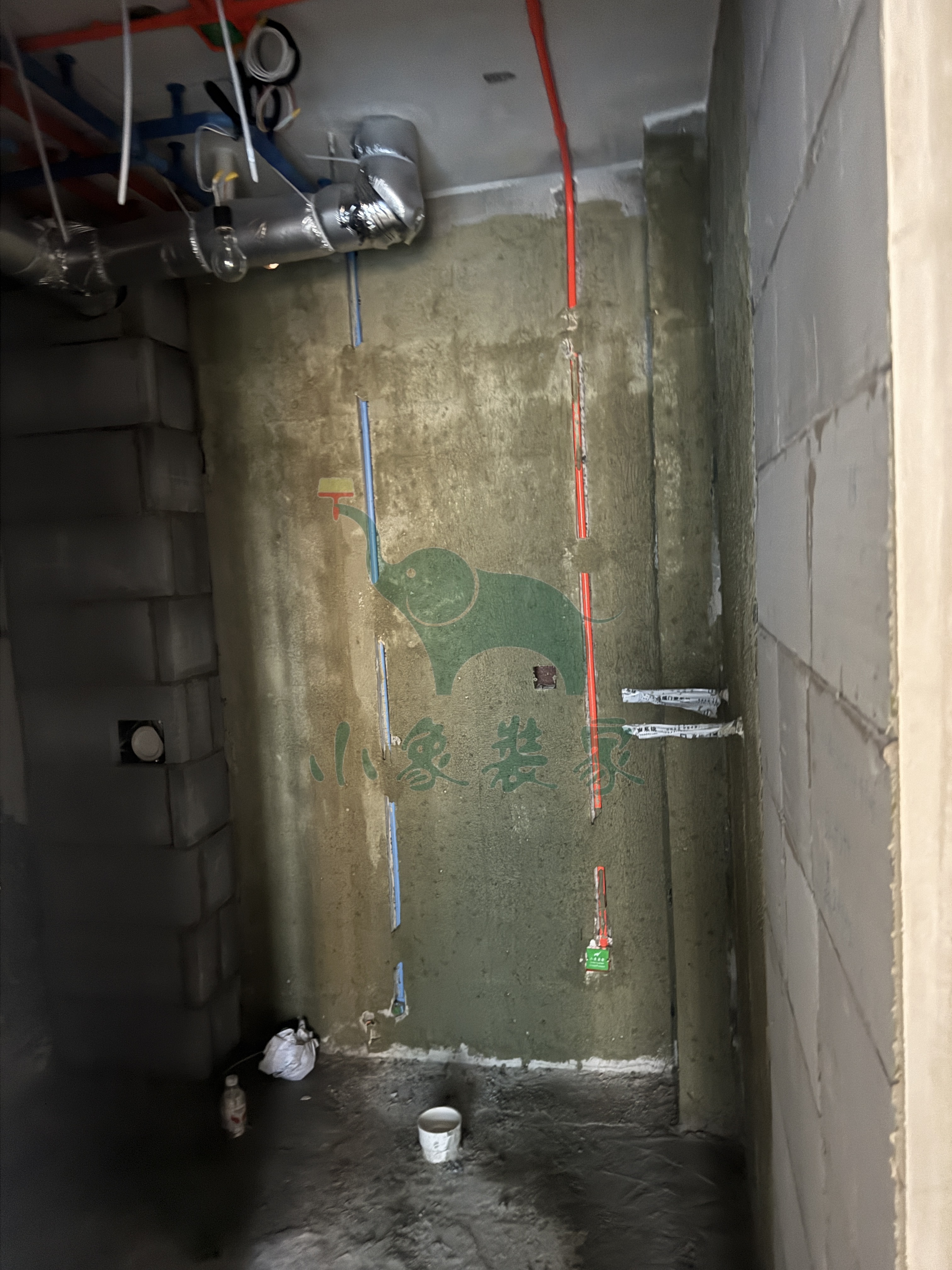

共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:户银善。

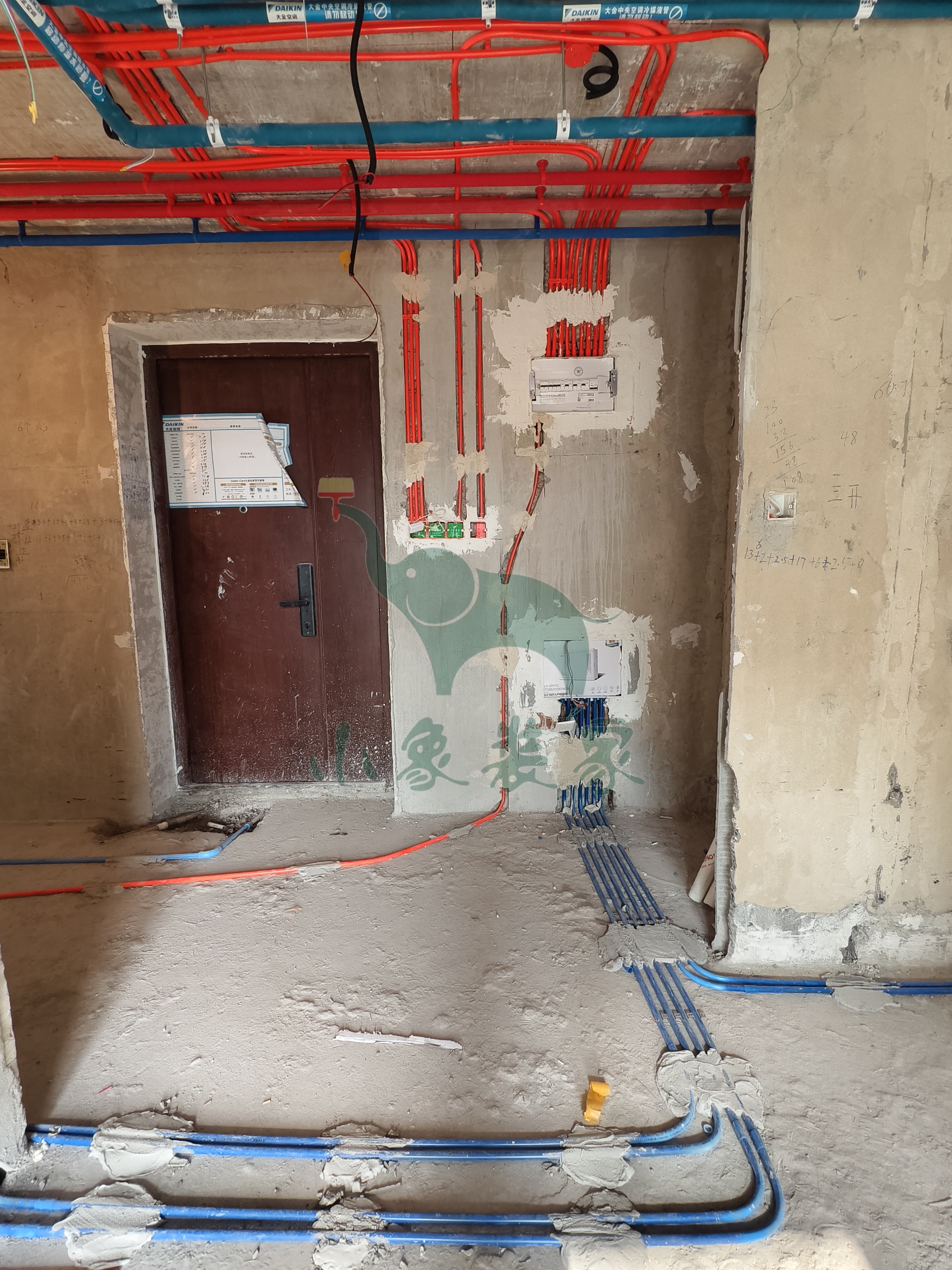

2025-07-24 星期四

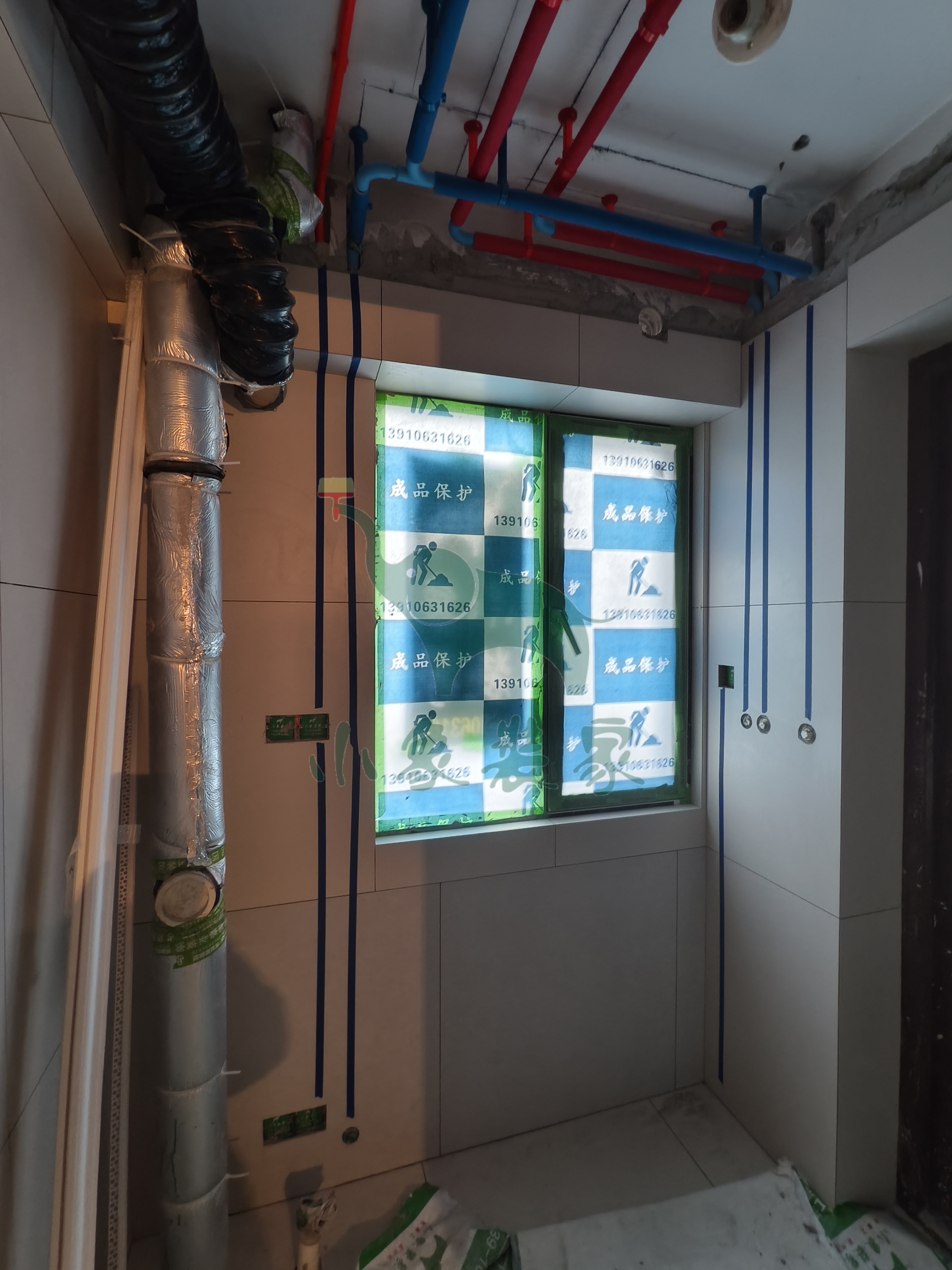

工作内容:

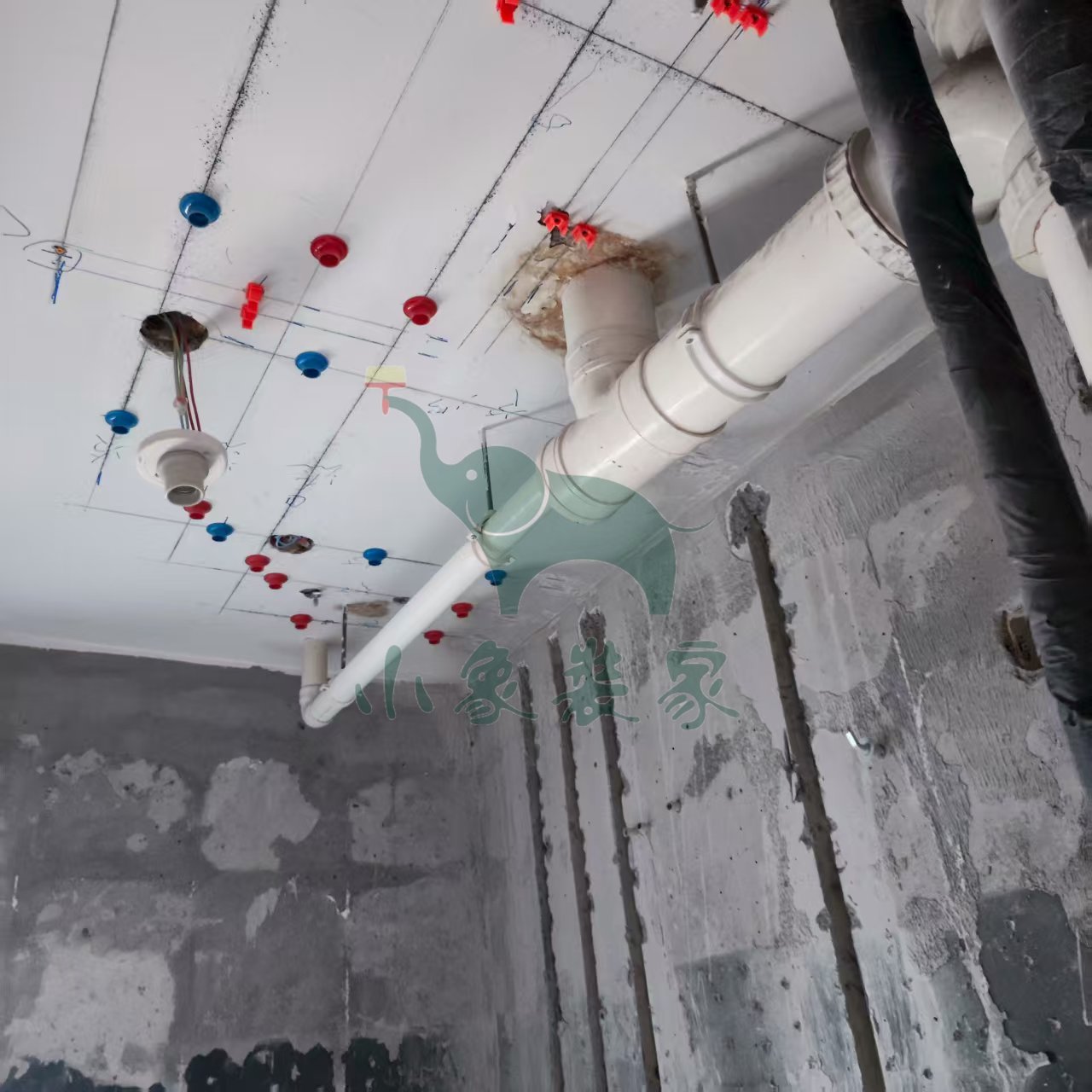

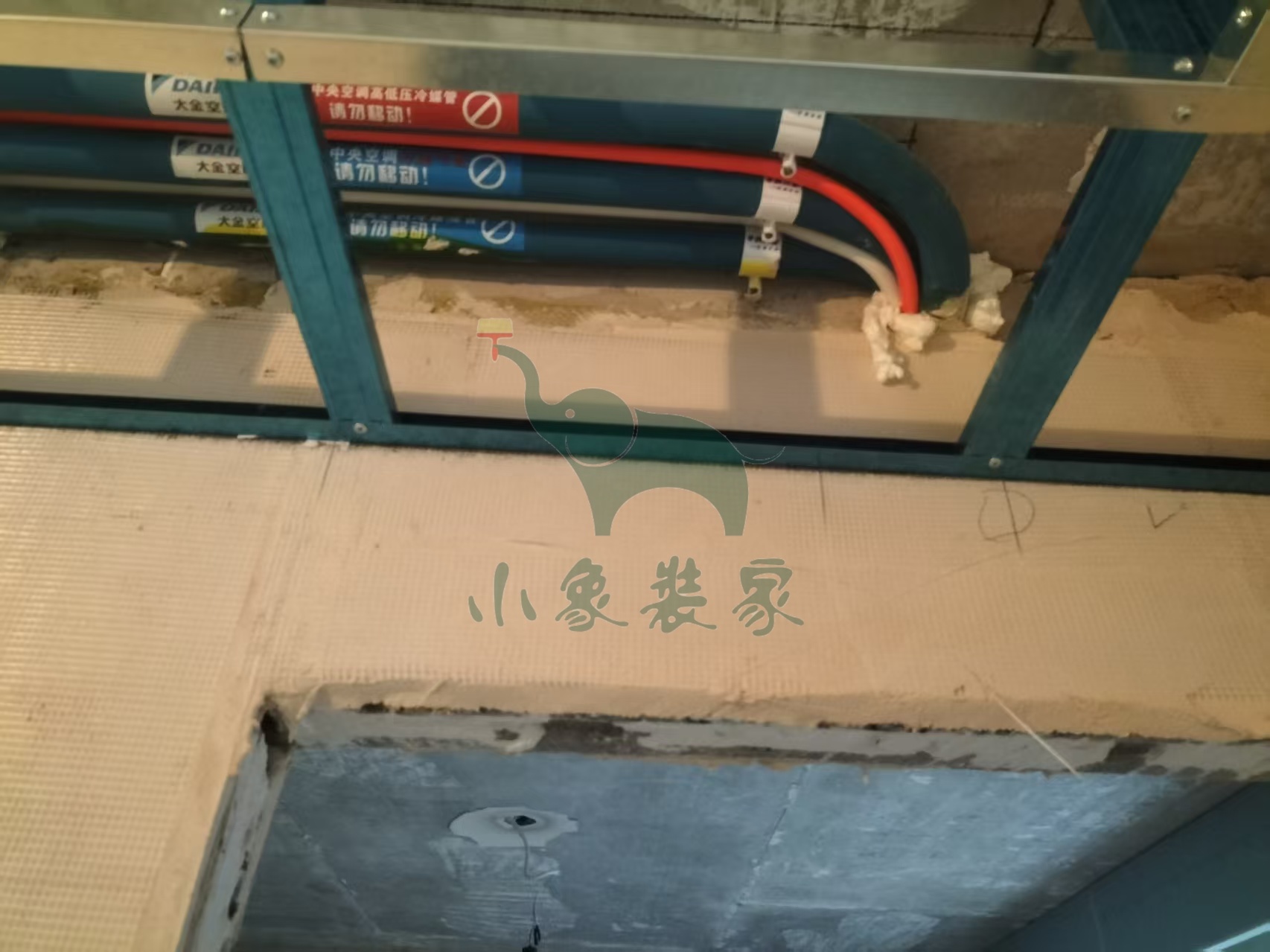

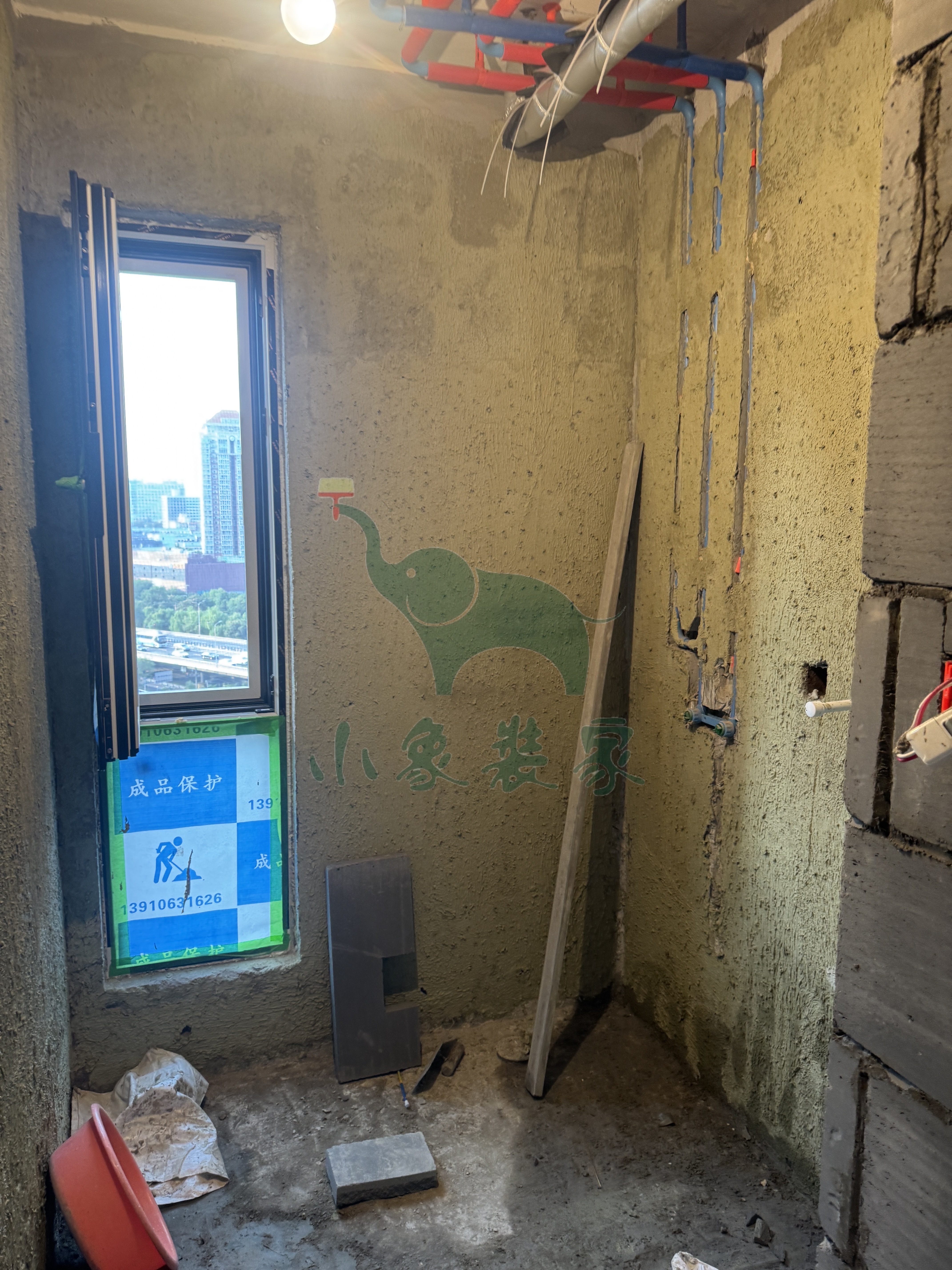

水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:25%。
施工人员:王恩杰。
共9张
【明日播报】

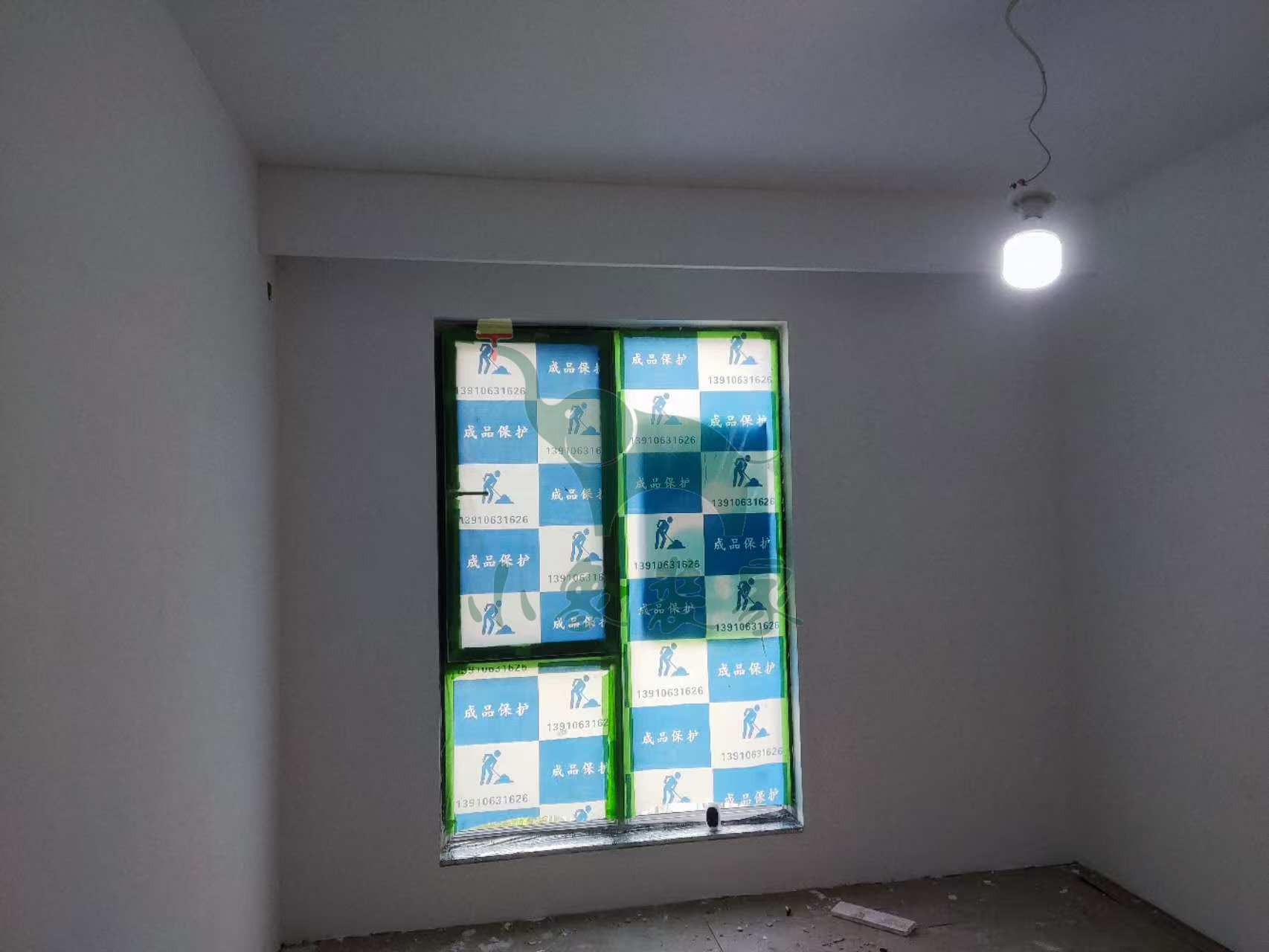

2025-07-25停工,
停工原因:等待主材安装-窗户安装。
预计恢复日期:2025-07-29。

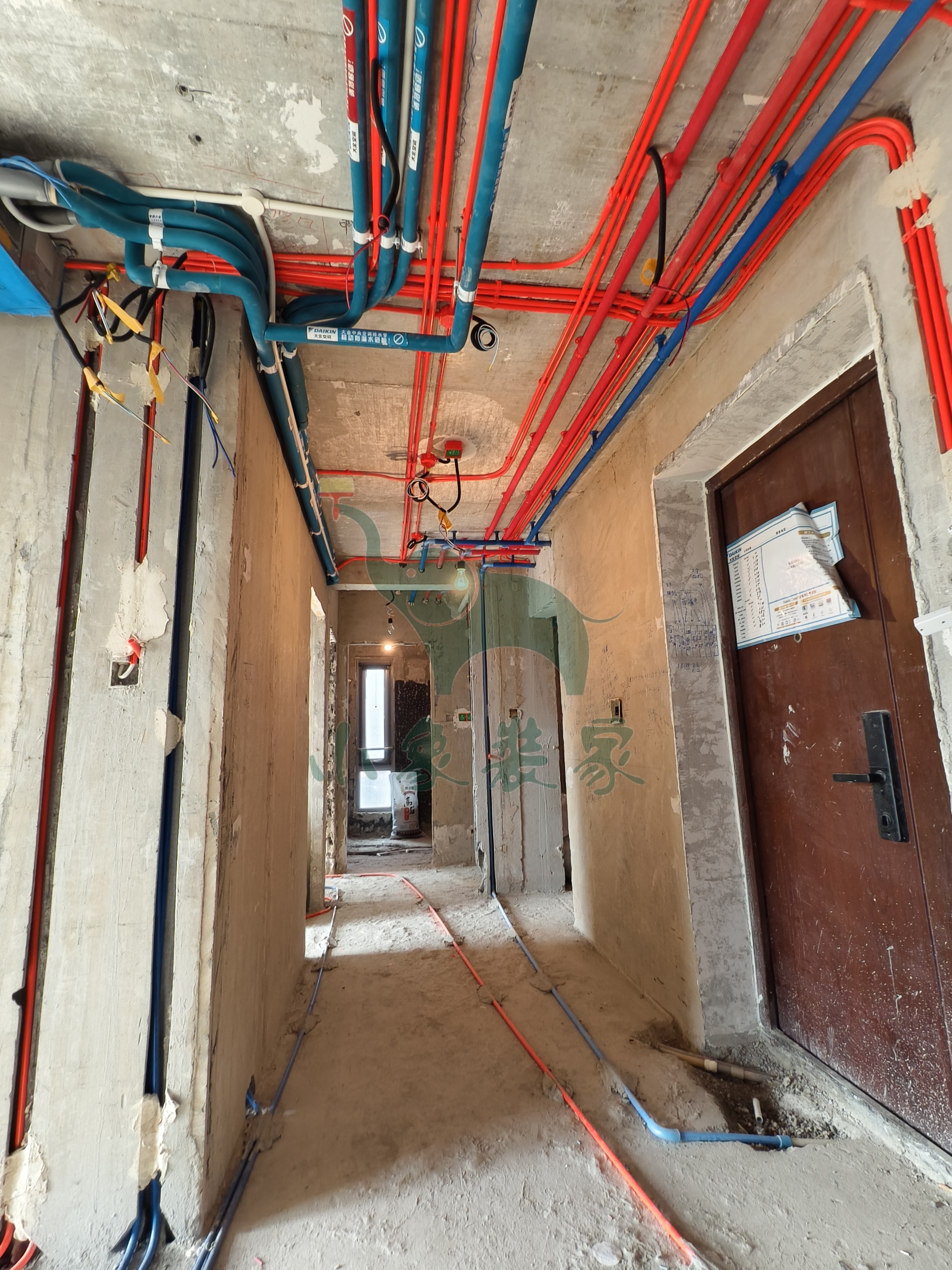

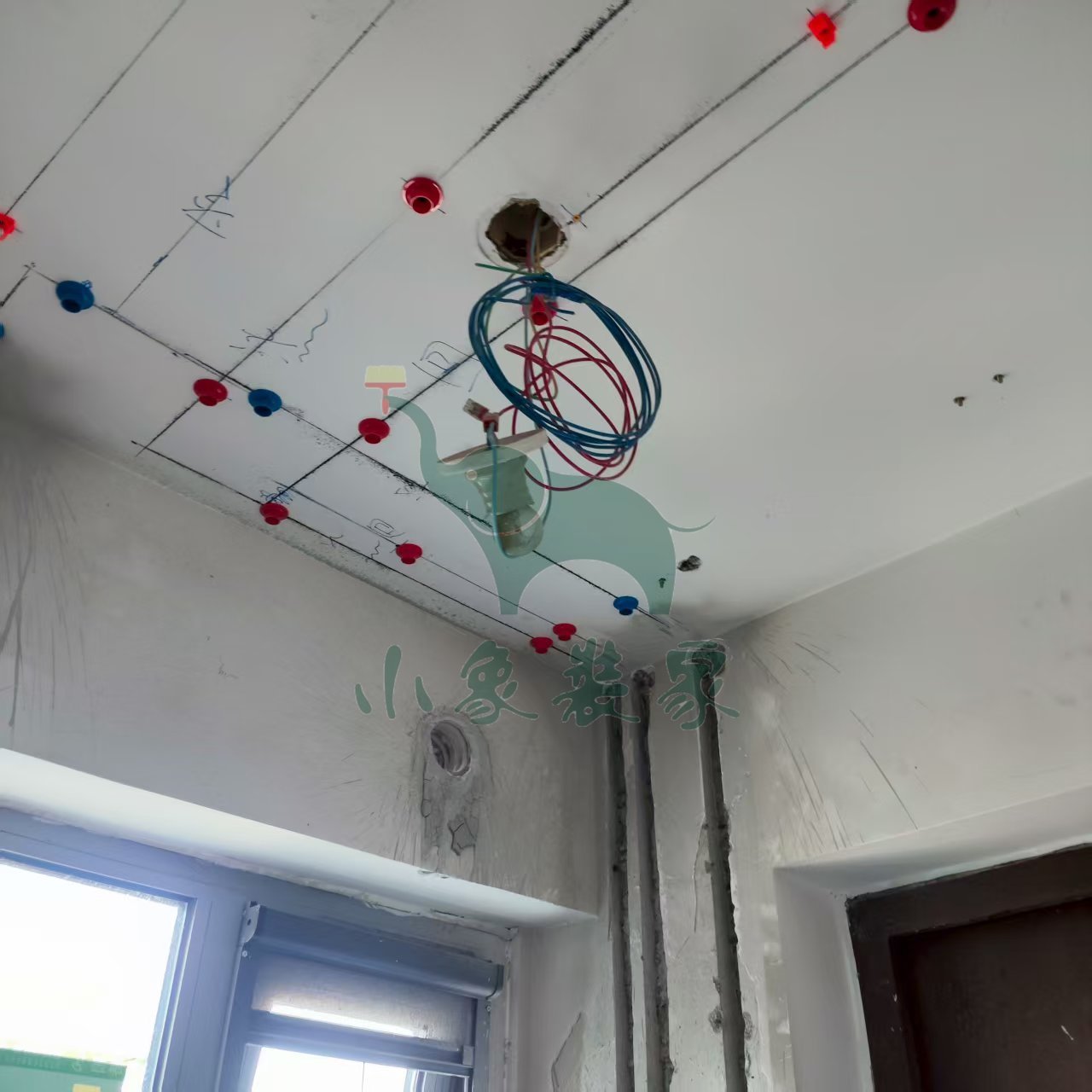

2025-07-24 星期四
2025-07-21 星期一
工作内容:

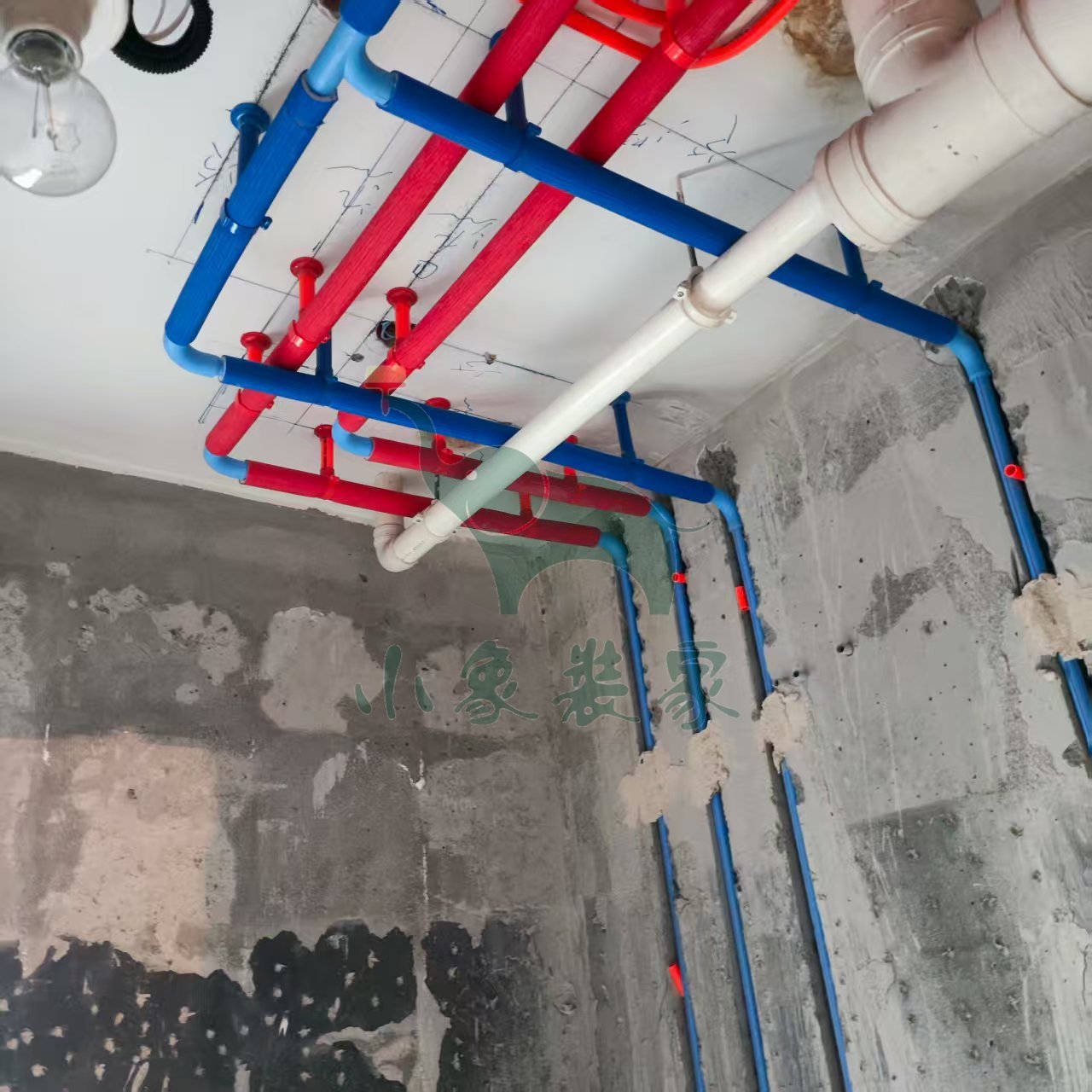

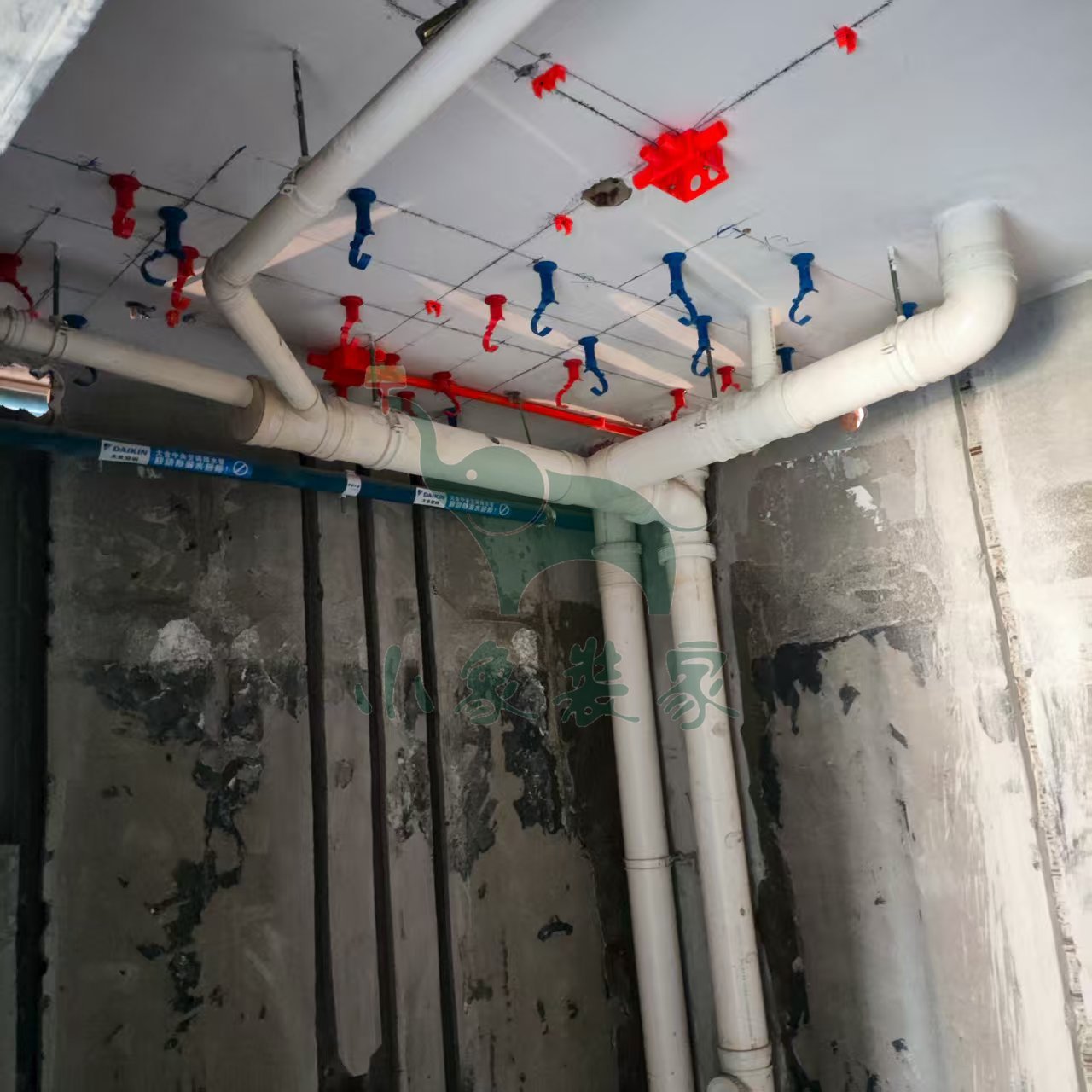

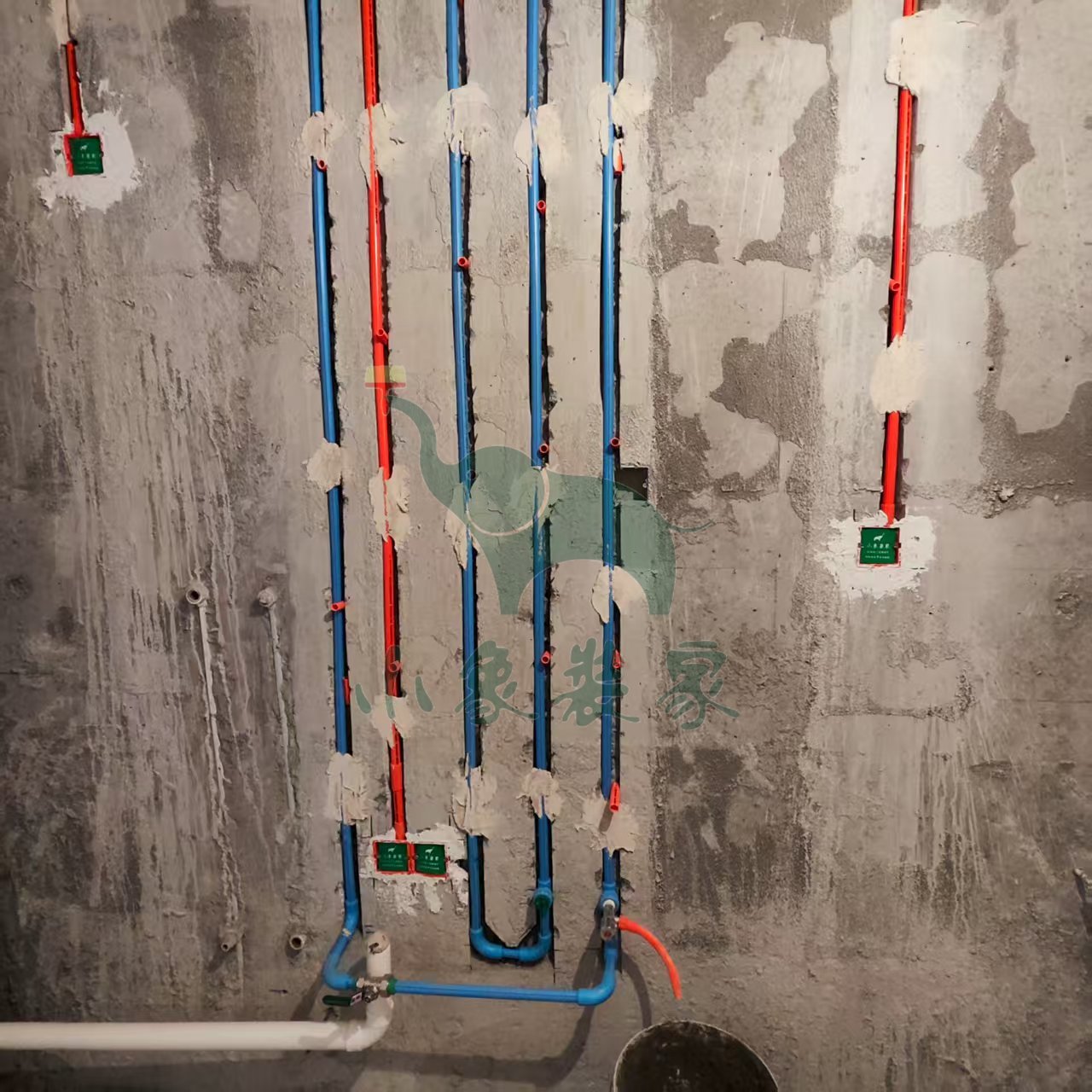

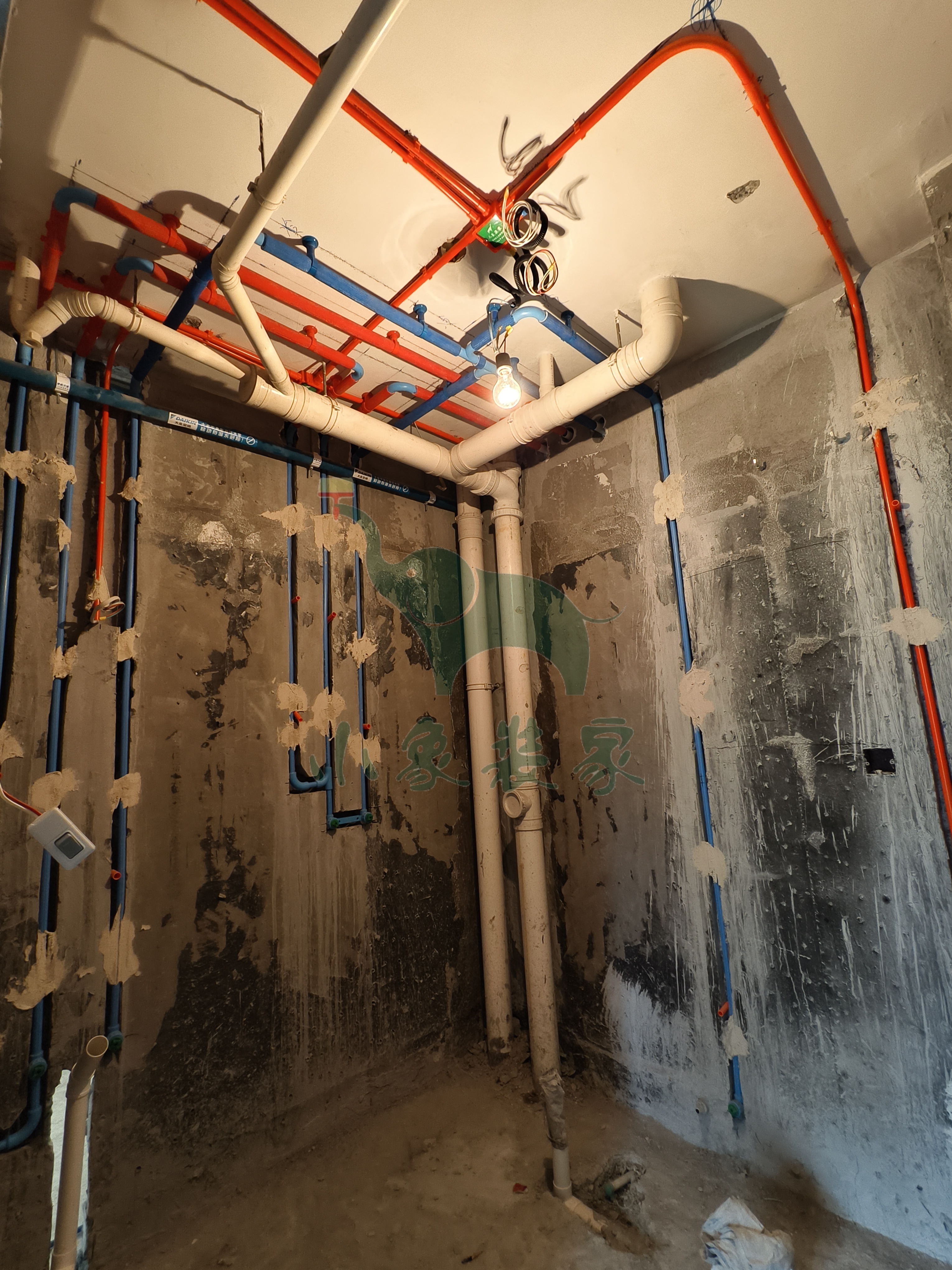

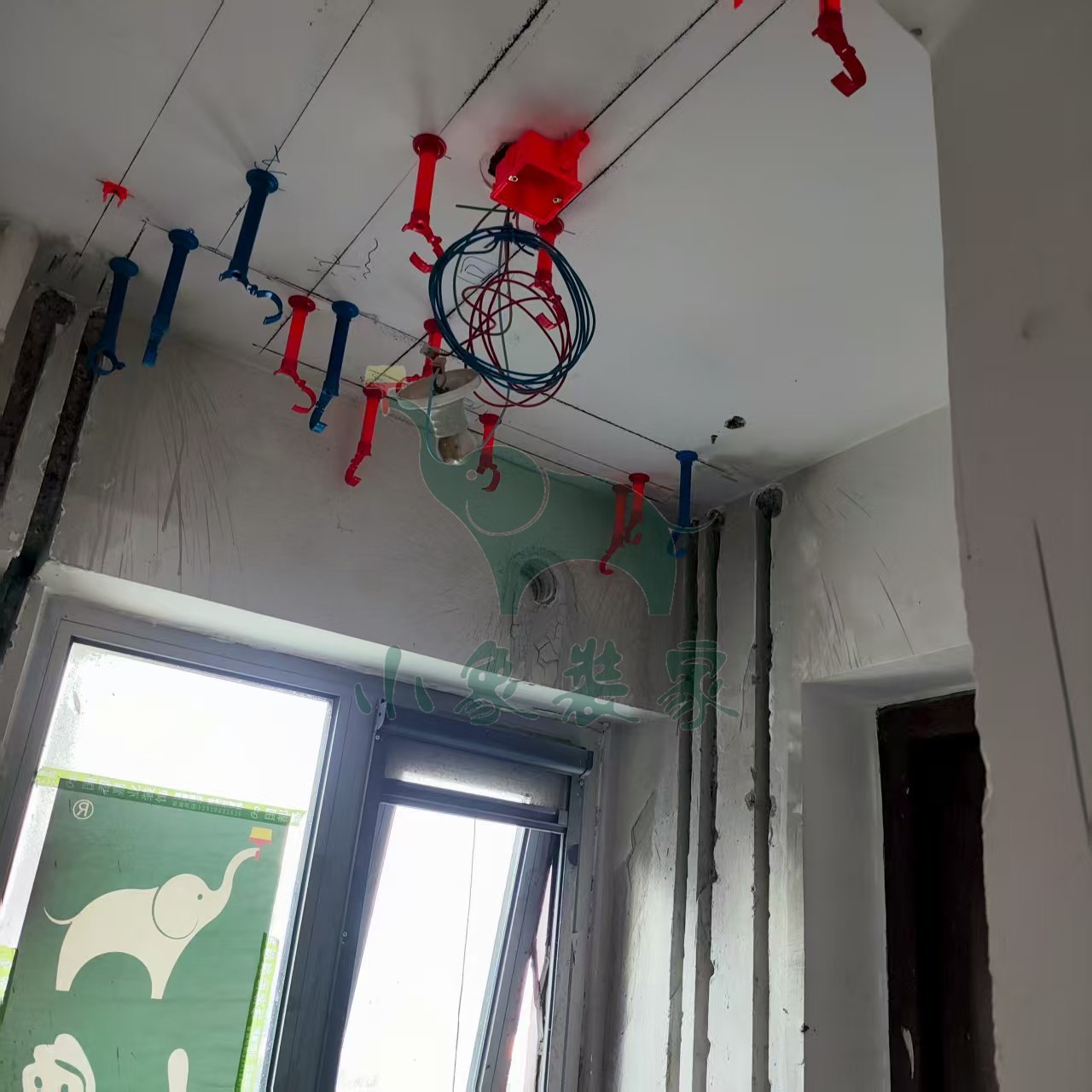

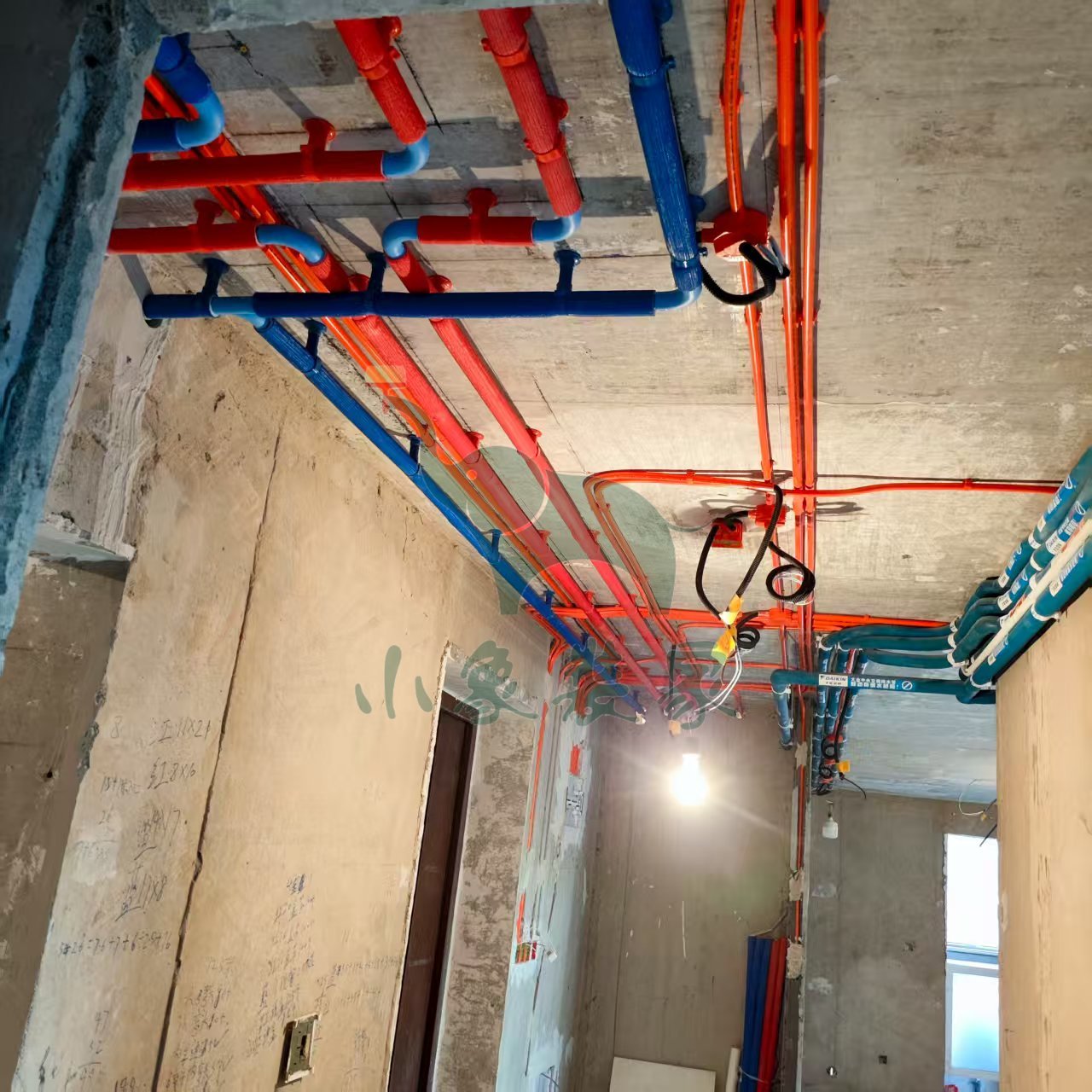

水电工程-水管焊接还需1天
水电工程-清理垃圾还需1天。
竣工总进度:20%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-水电管固定打卡

水电工程-水电完工

水电工程-清理垃圾

施工人员:王恩杰。
2025-07-18 星期五

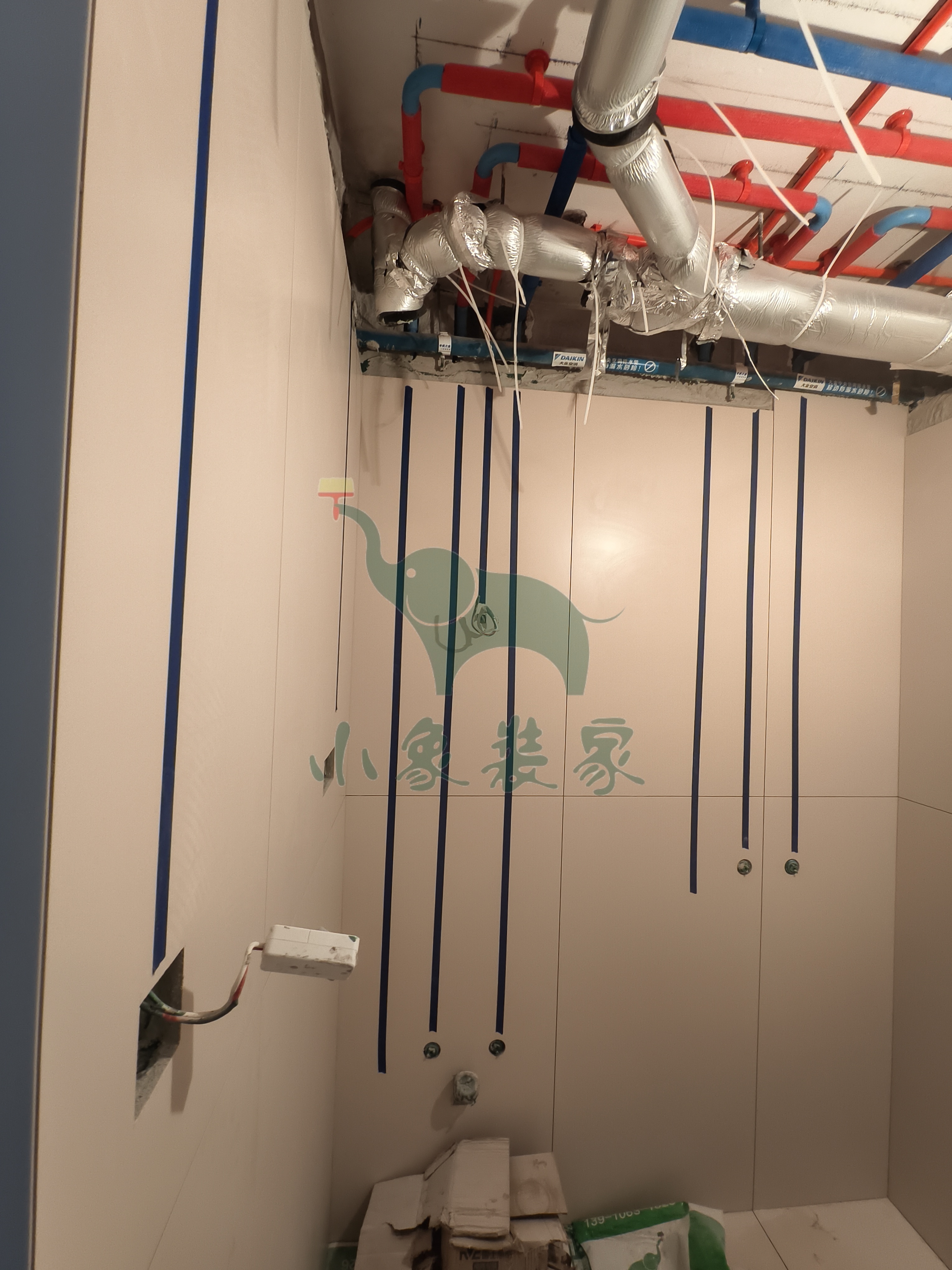

工作内容:
水电工程-电线布管已完工
水电工程-水管焊接还需1天。
竣工总进度:20%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-水管焊接

施工人员:王恩杰。
2025-07-17 星期四
工作内容:
水电工程-电盒安装已完工
水电工程-电线布管还需2天
水电工程-水电管固定打卡还需1天。
竣工总进度:20%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

施工人员:王恩杰。

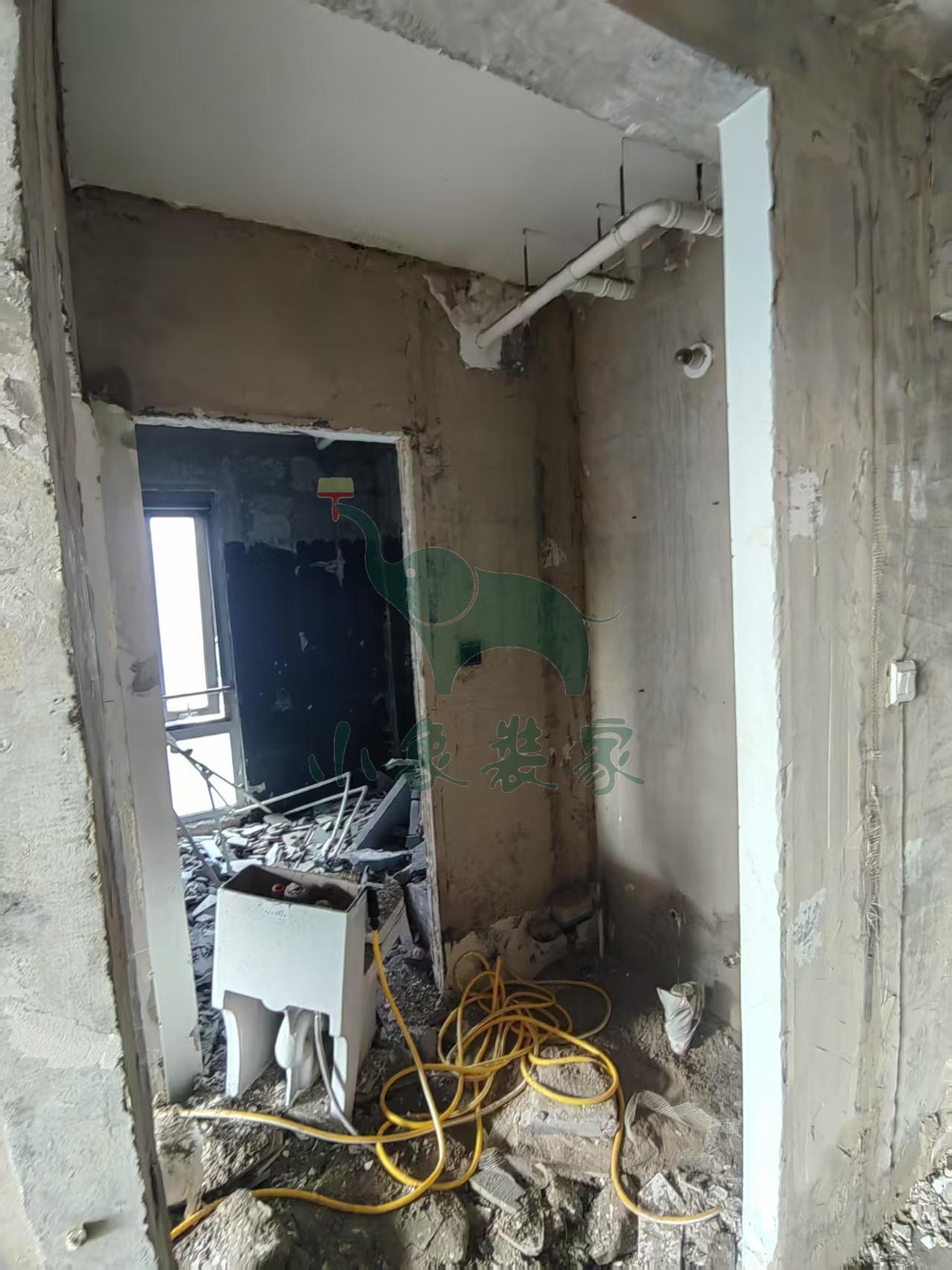

2025-07-10 星期四

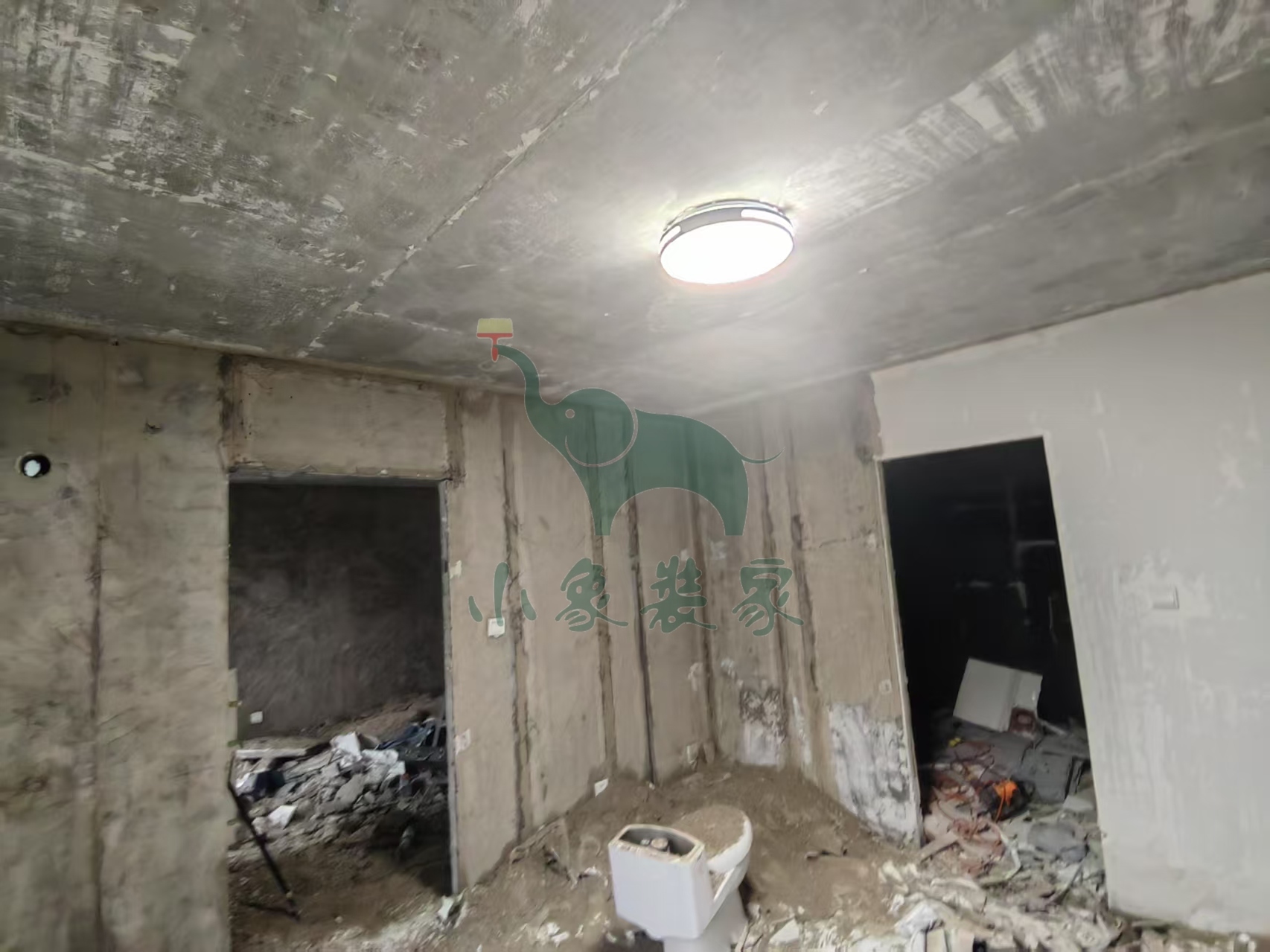

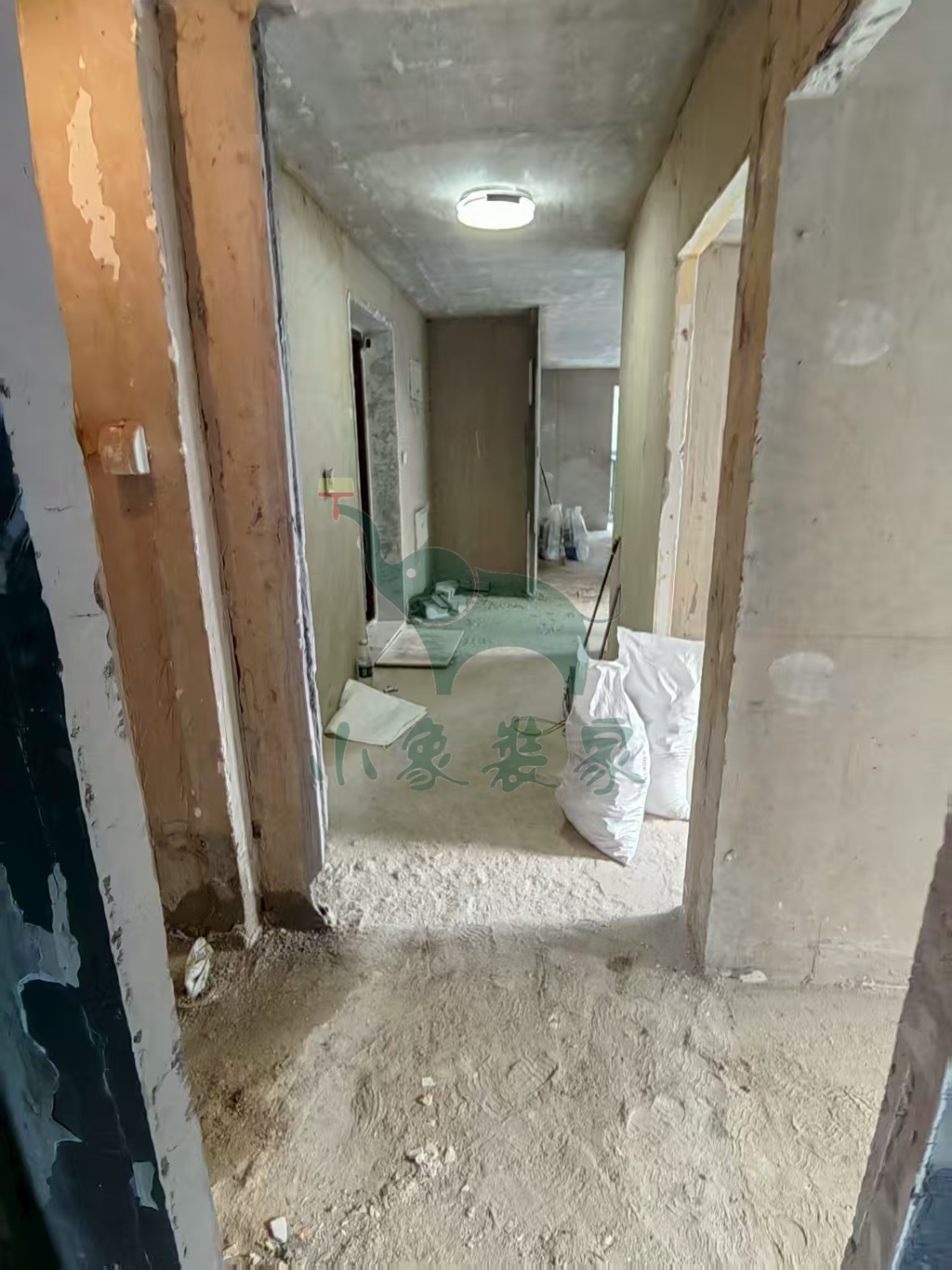

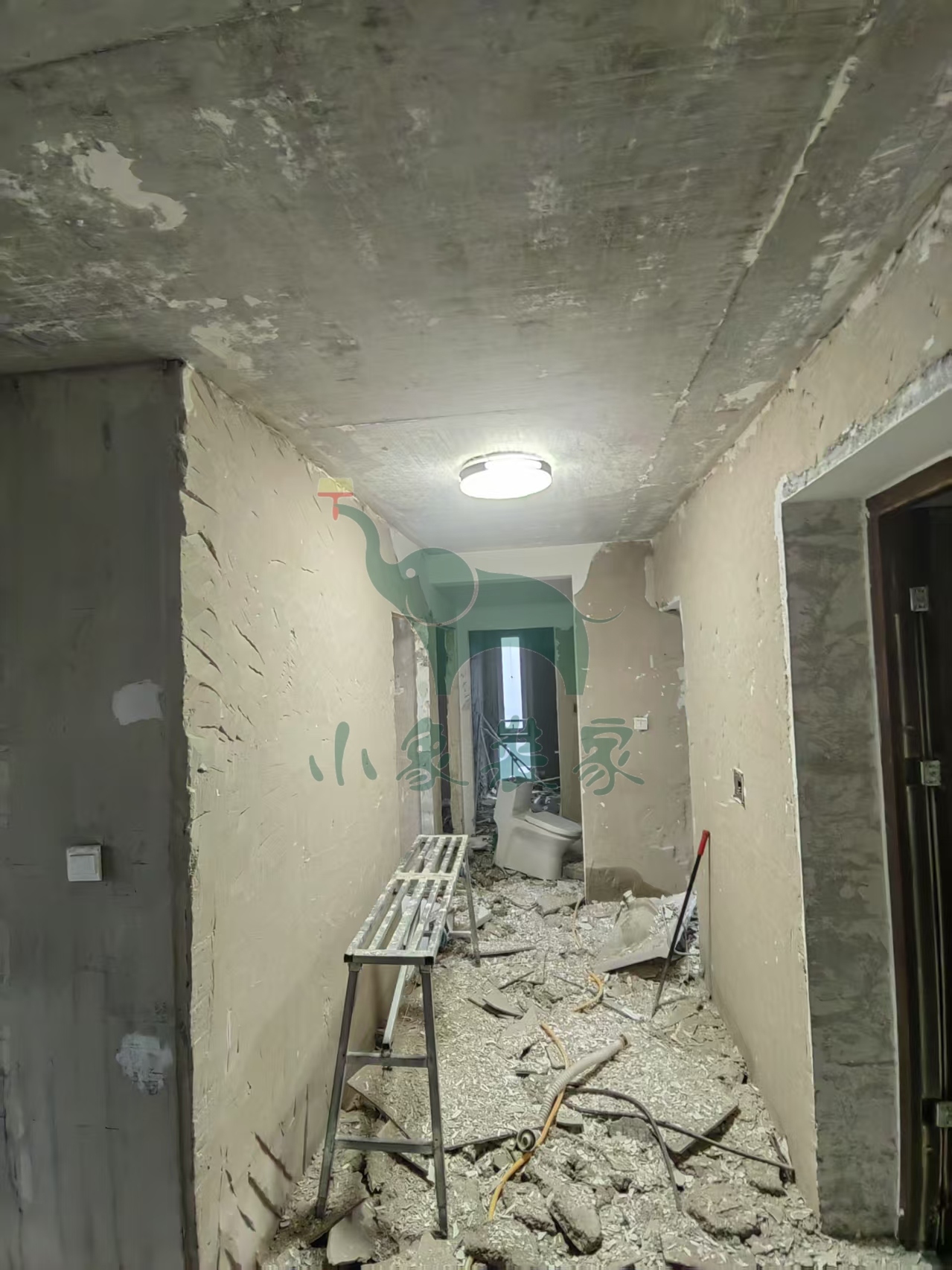

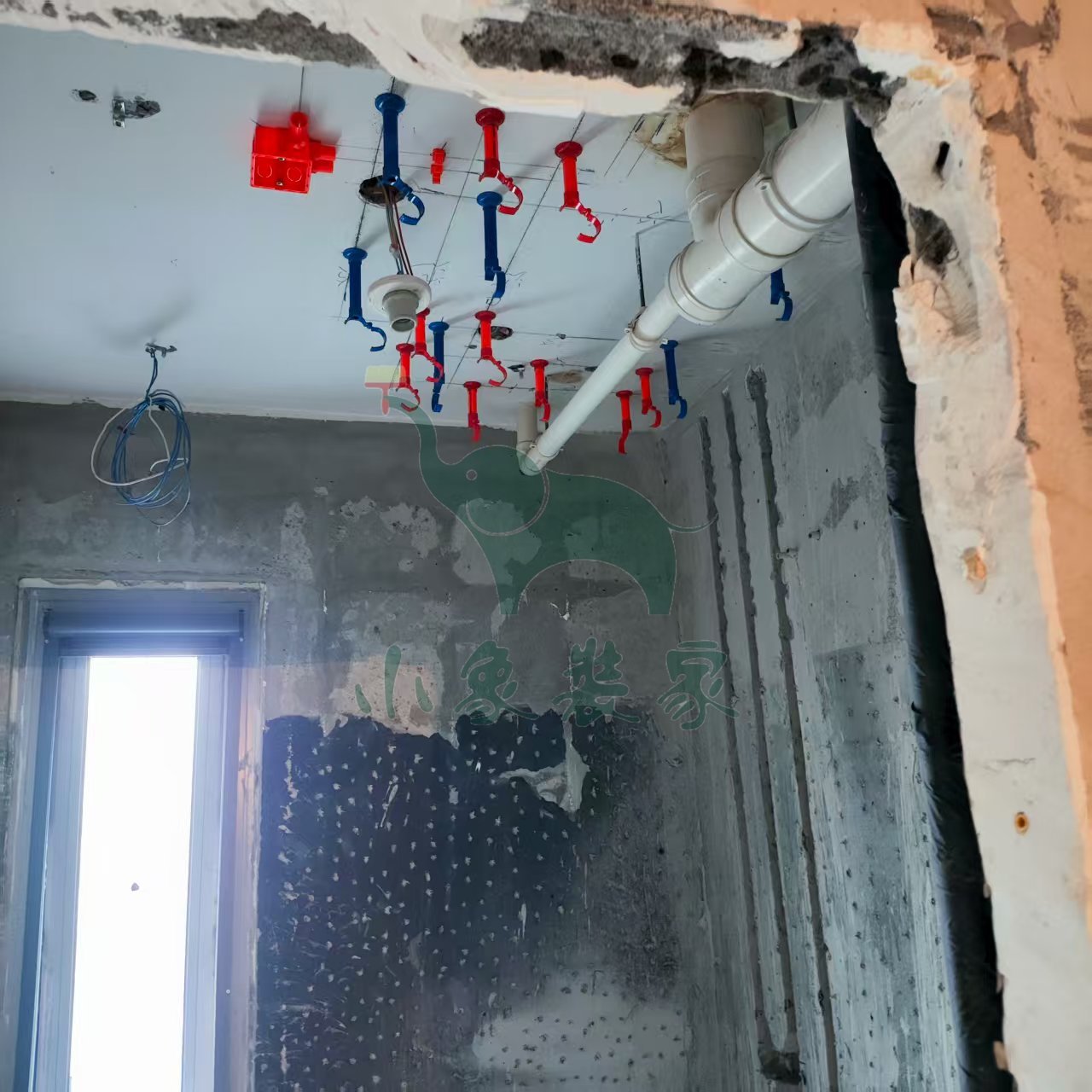

工作内容:
拆除工程-清运垃圾已完工

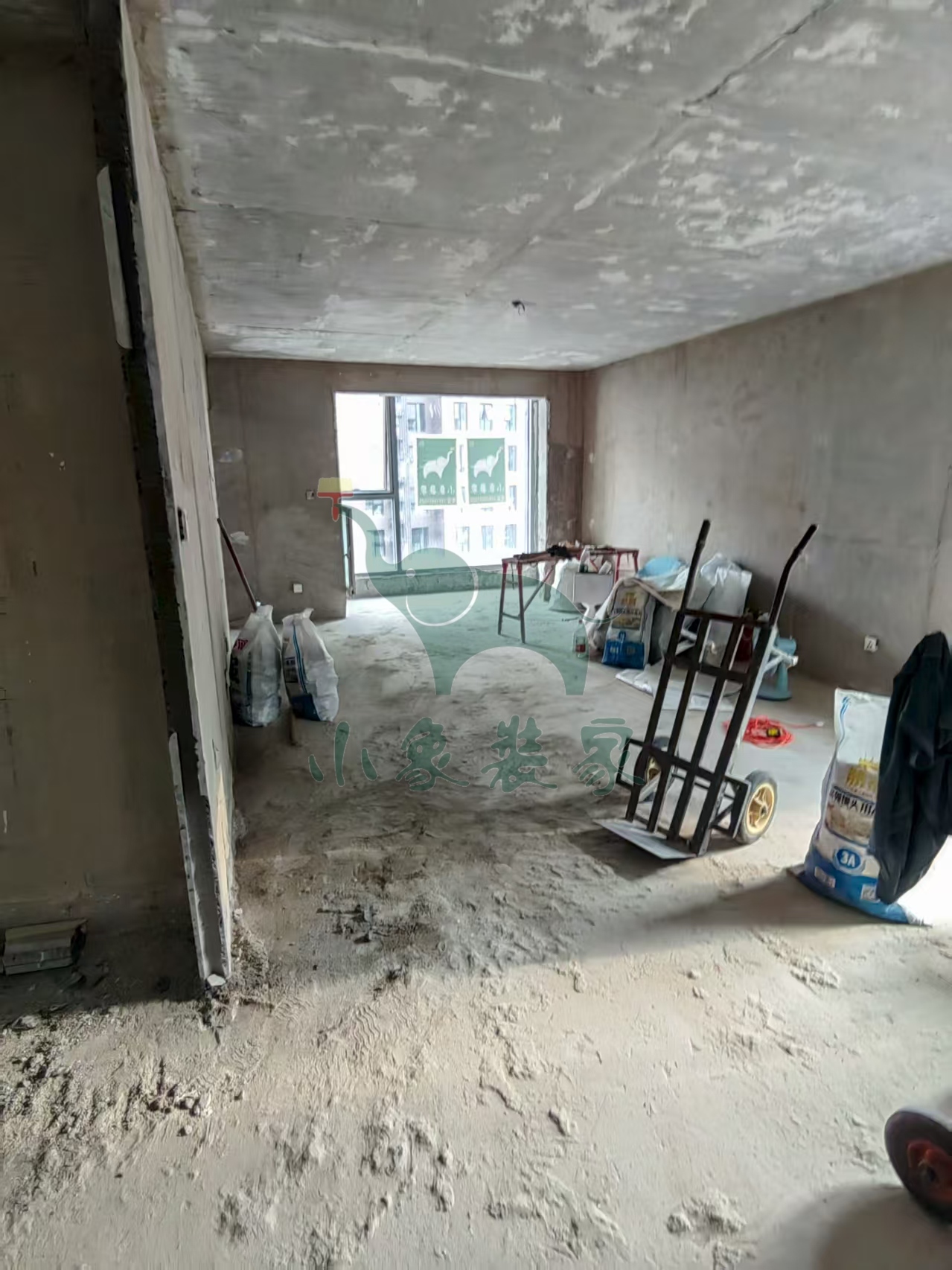

拆除工程-拆除阳台墙顶已完工。
竣工总进度:20%。
施工人员:黄铁良。
共5张
【明日播报】
工作内容:
水电工程-超平弹线

水电工程-水电交底

施工人员:王恩杰。

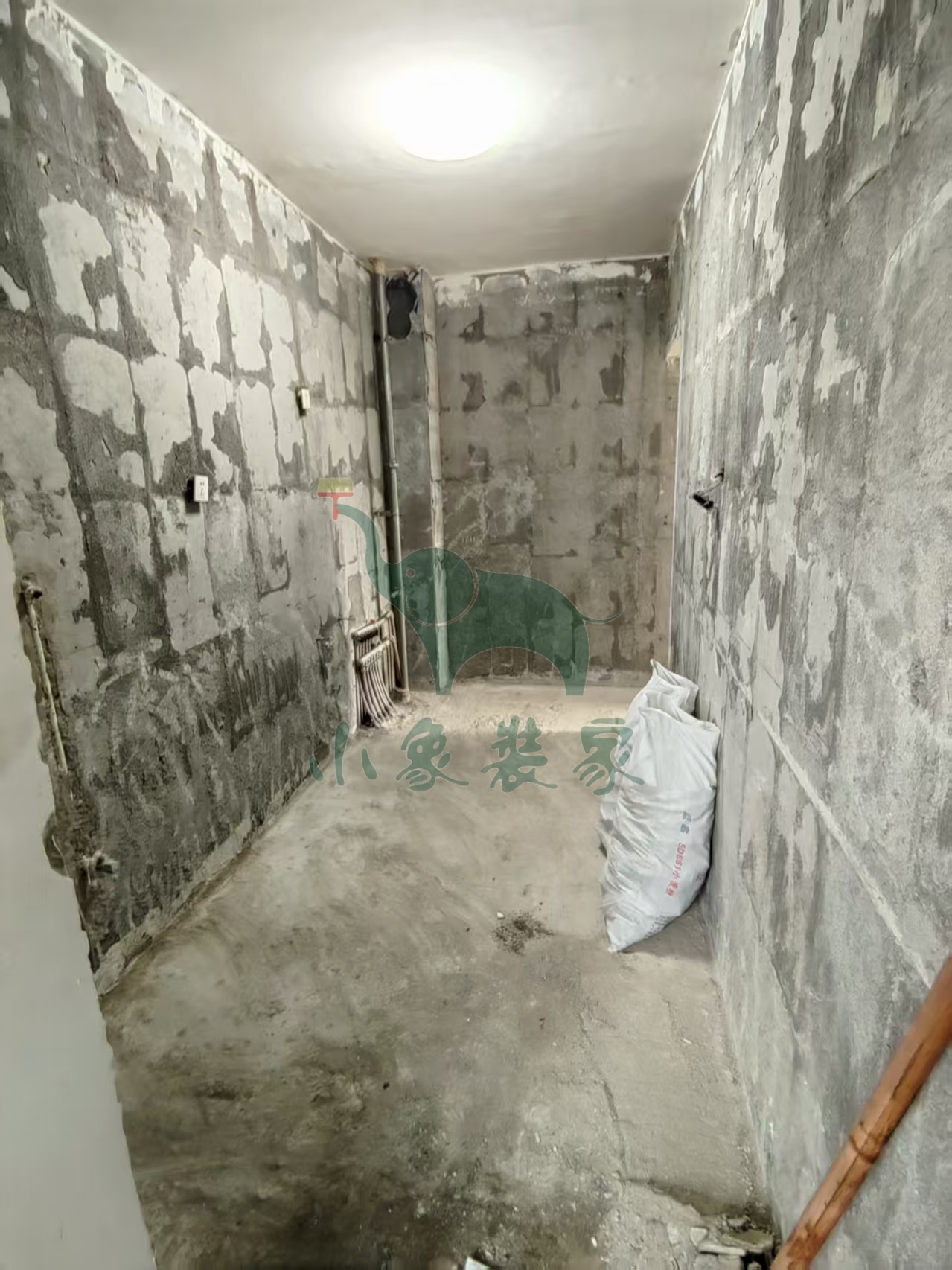

2025-07-08 星期二

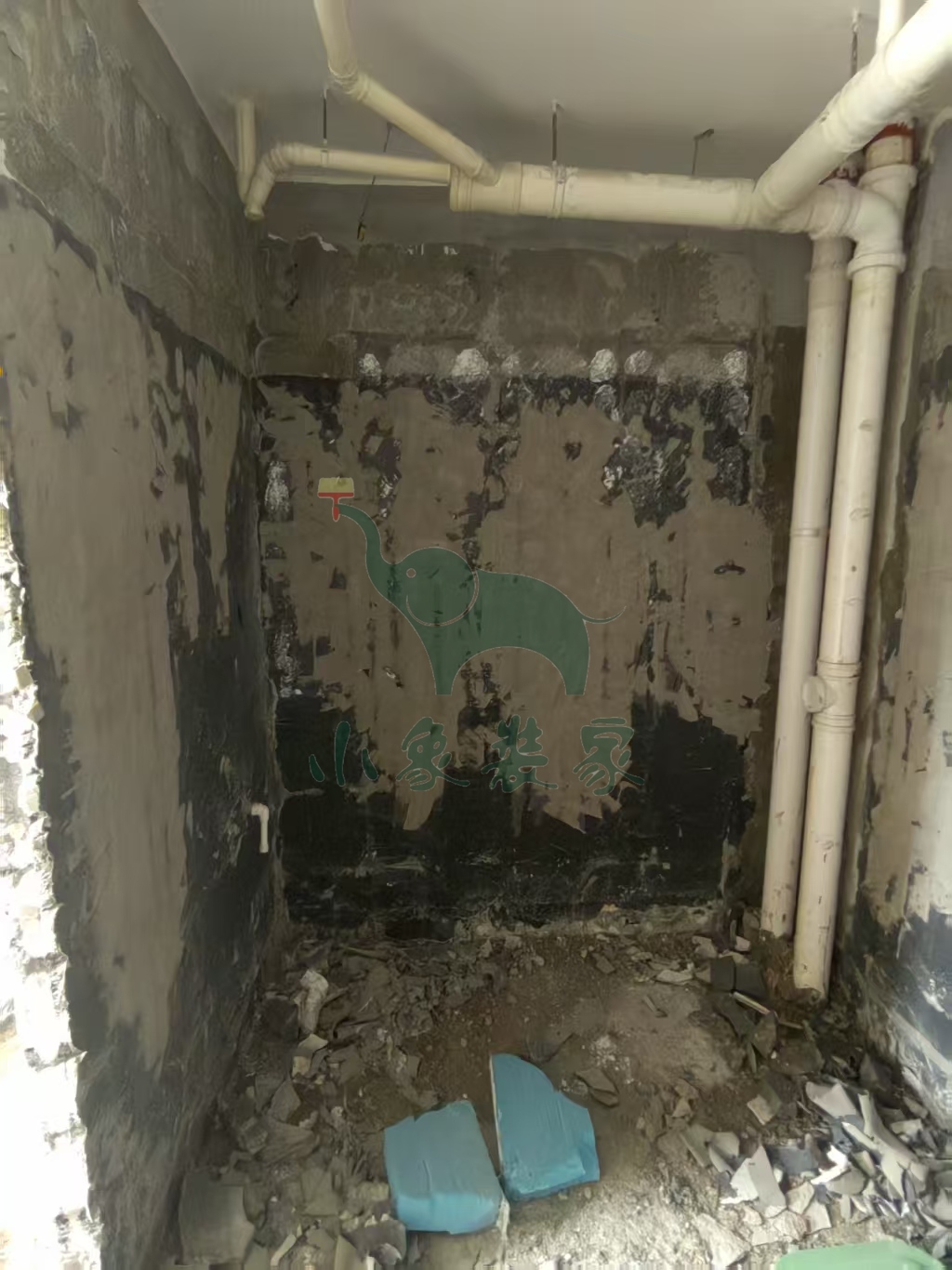

工作内容:

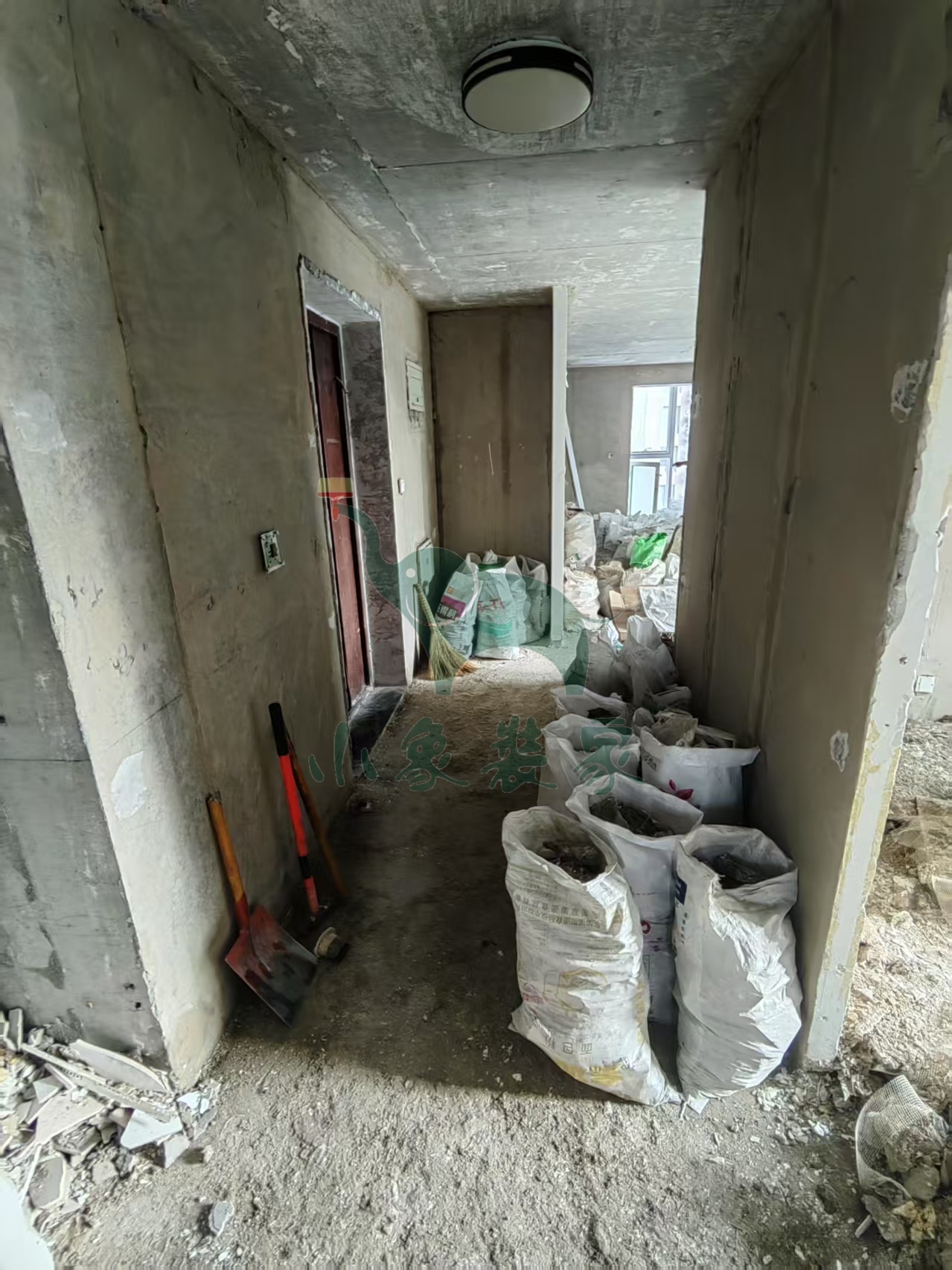

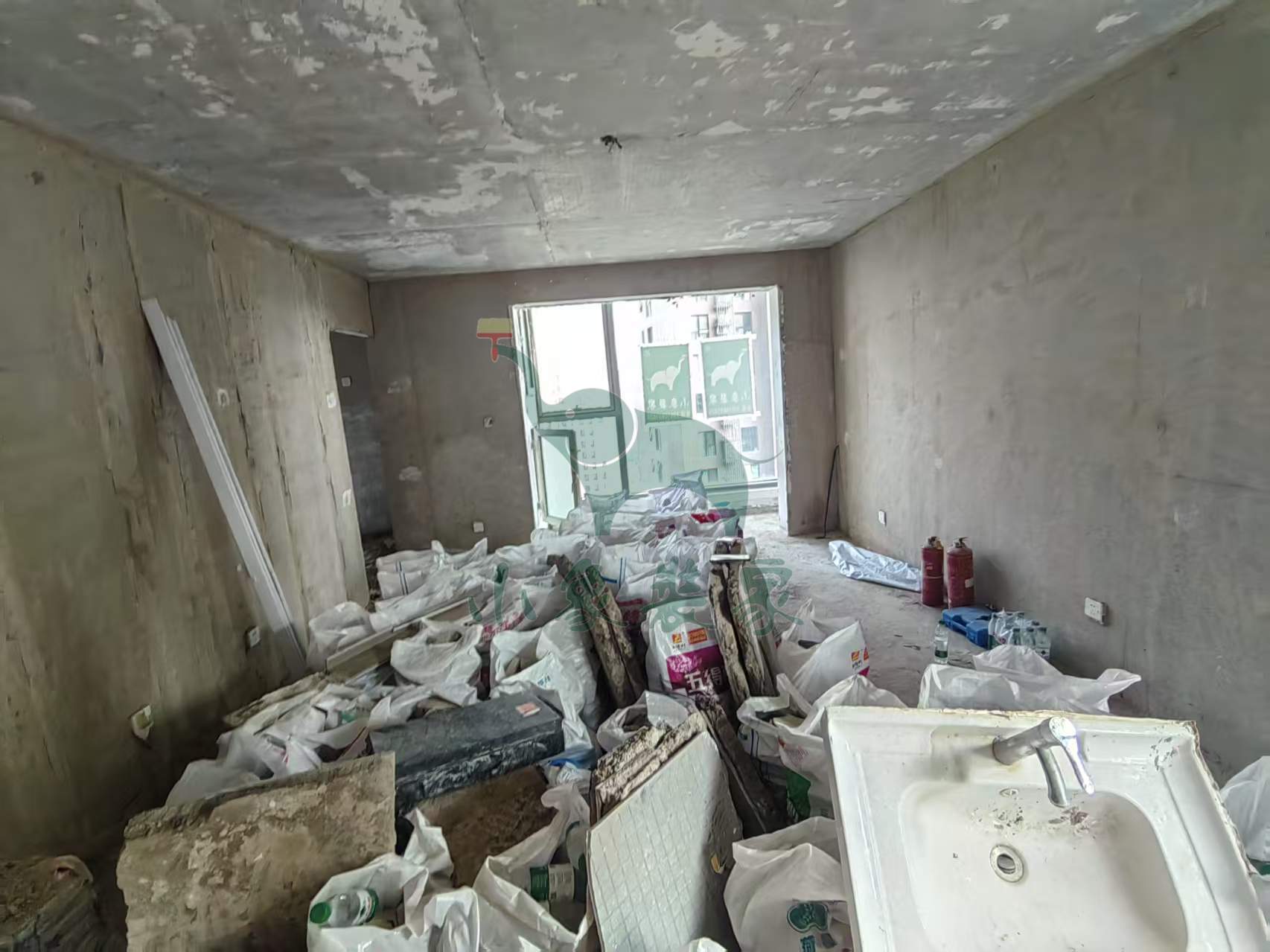

拆除工程-清运垃圾还需1天。
竣工总进度:15%。
施工人员:黄铁良。
共9张
【明日播报】
工作内容:
拆除工程-清运垃圾

施工人员:黄铁良。
2025-07-07 星期一

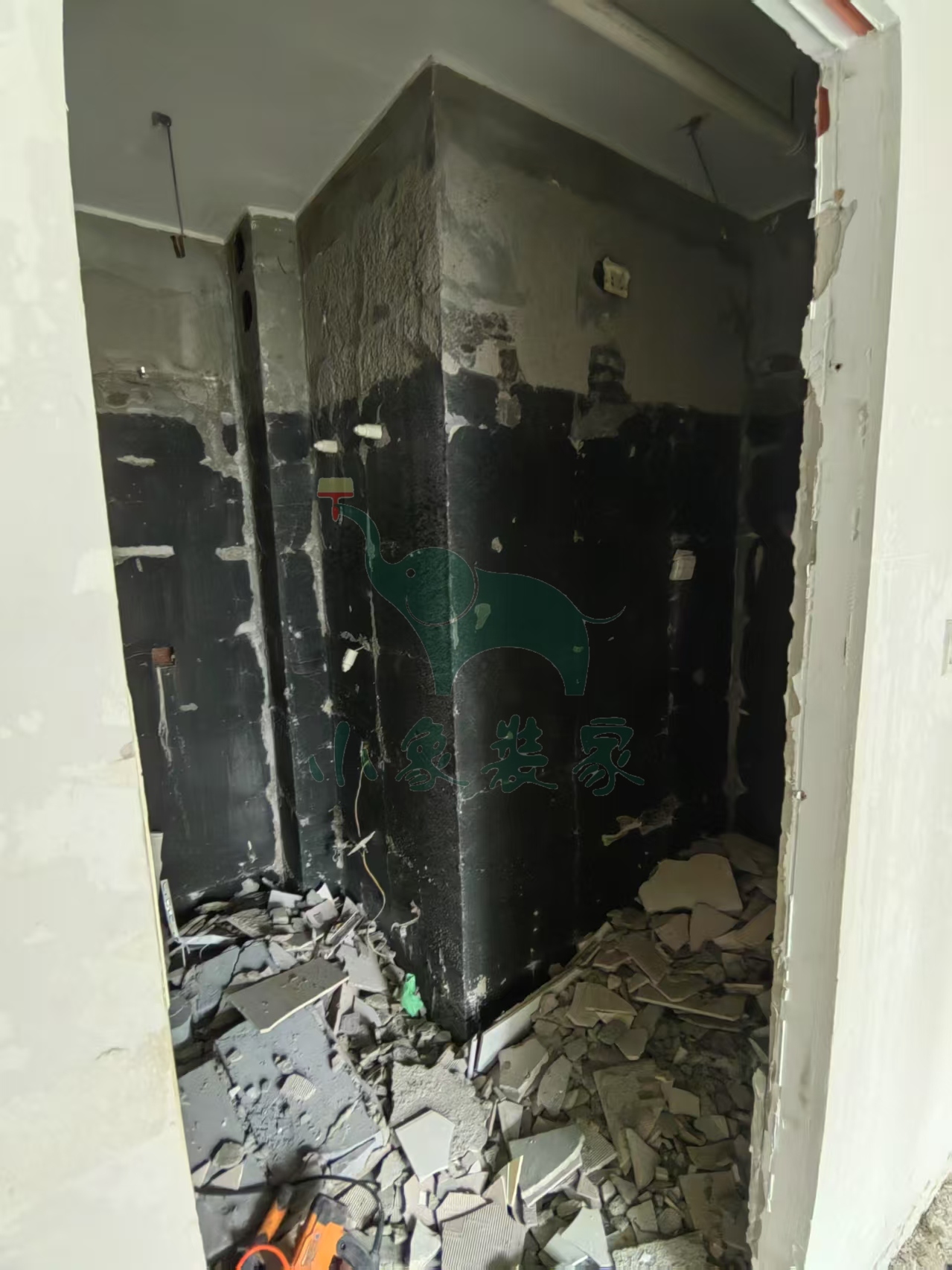

工作内容:

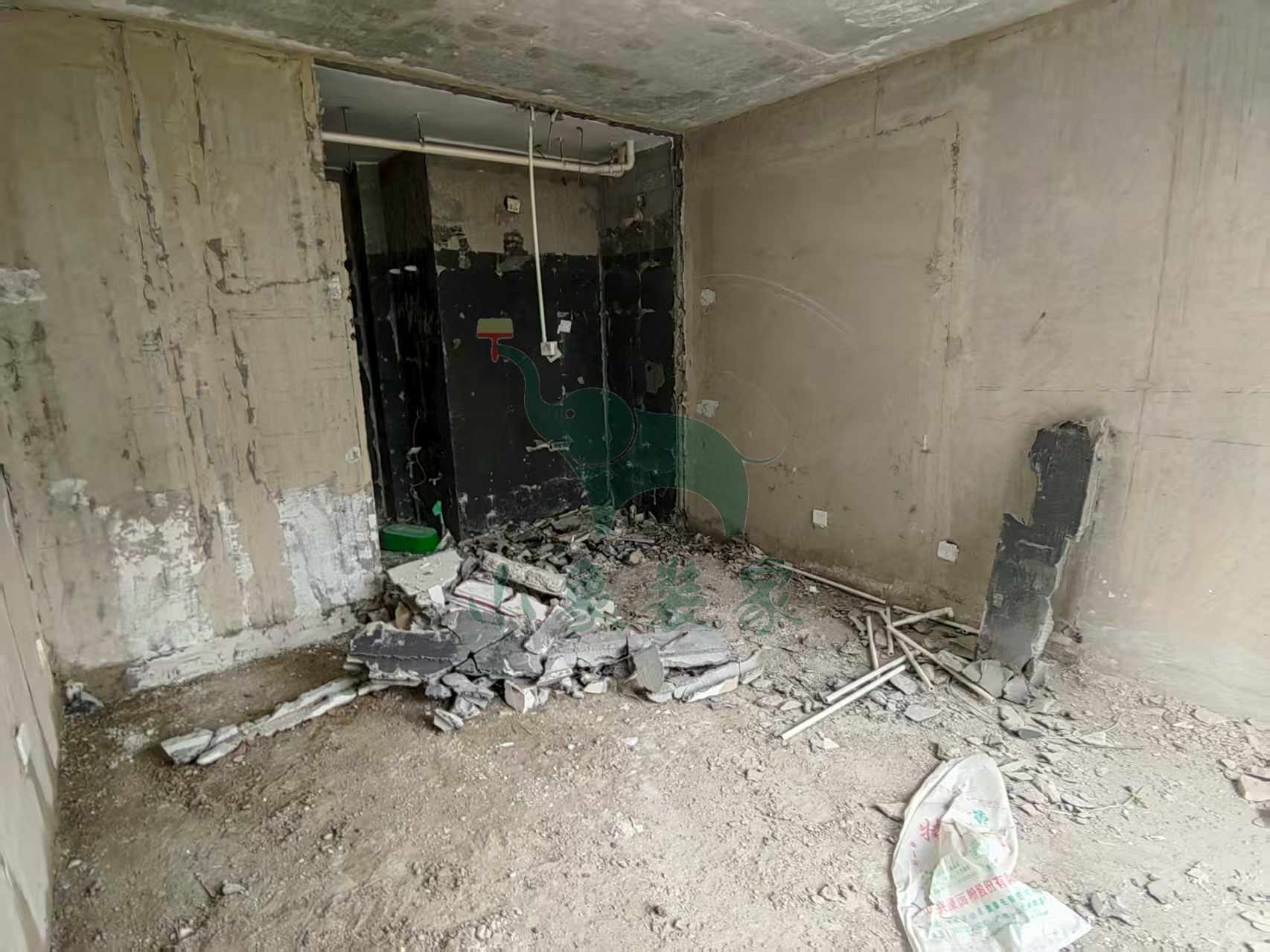

拆除工程-拆除卫生间墙地砖已完工。
竣工总进度:10%。
施工人员:黄铁良。
共9张
【明日播报】
工作内容:
拆除工程-清运垃圾

施工人员:黄铁良。

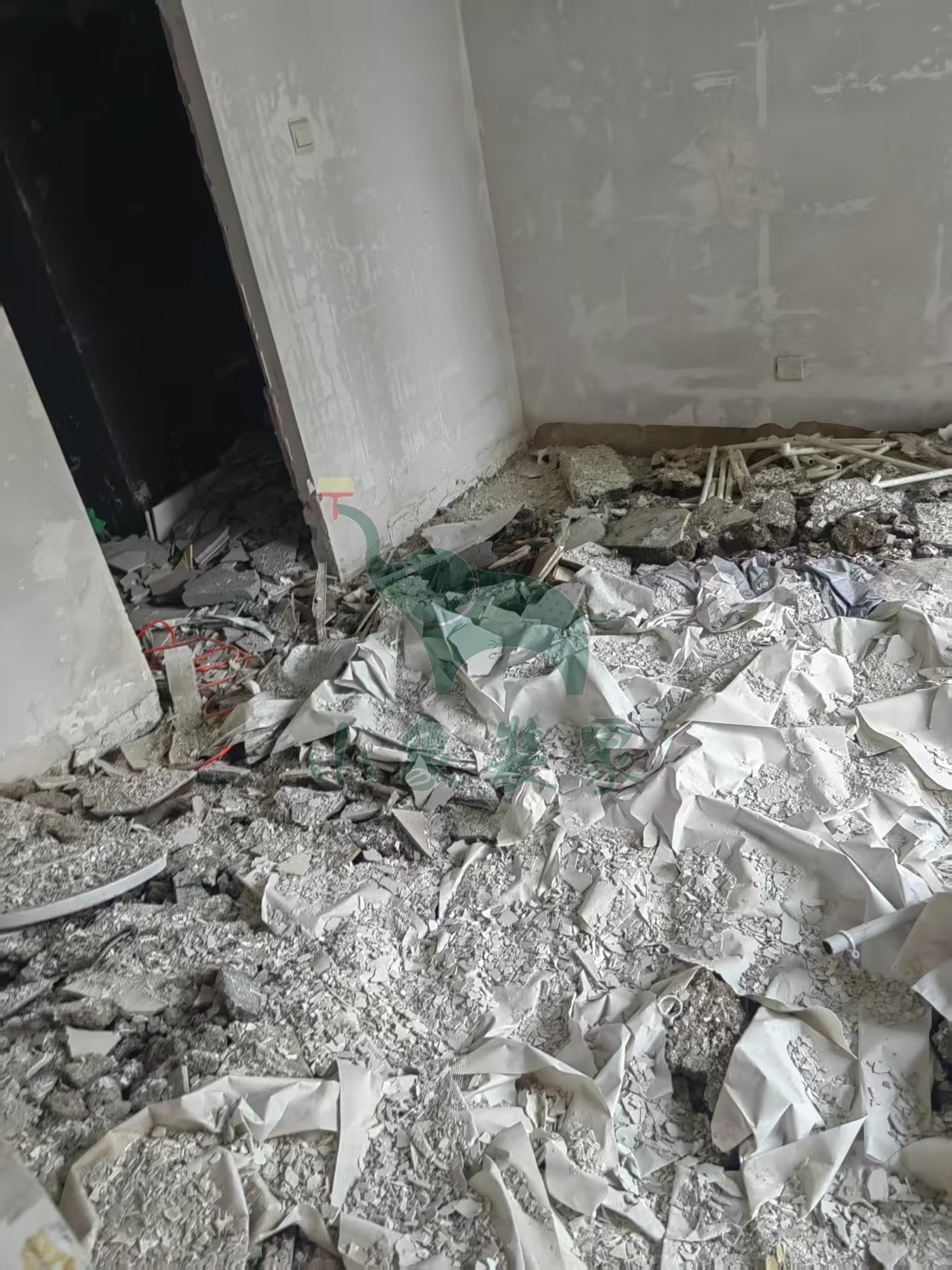

2025-07-04 星期五
工作内容:

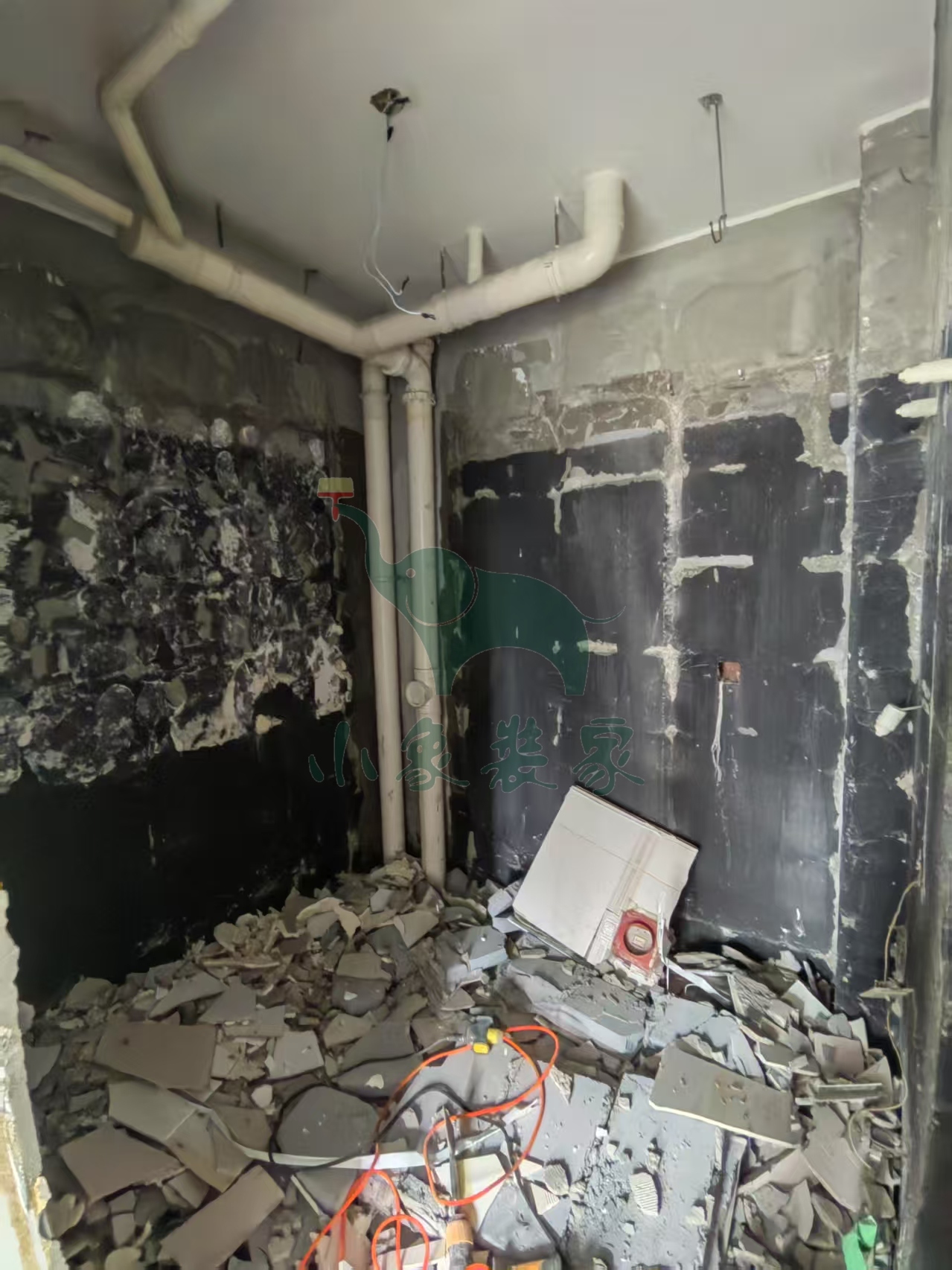

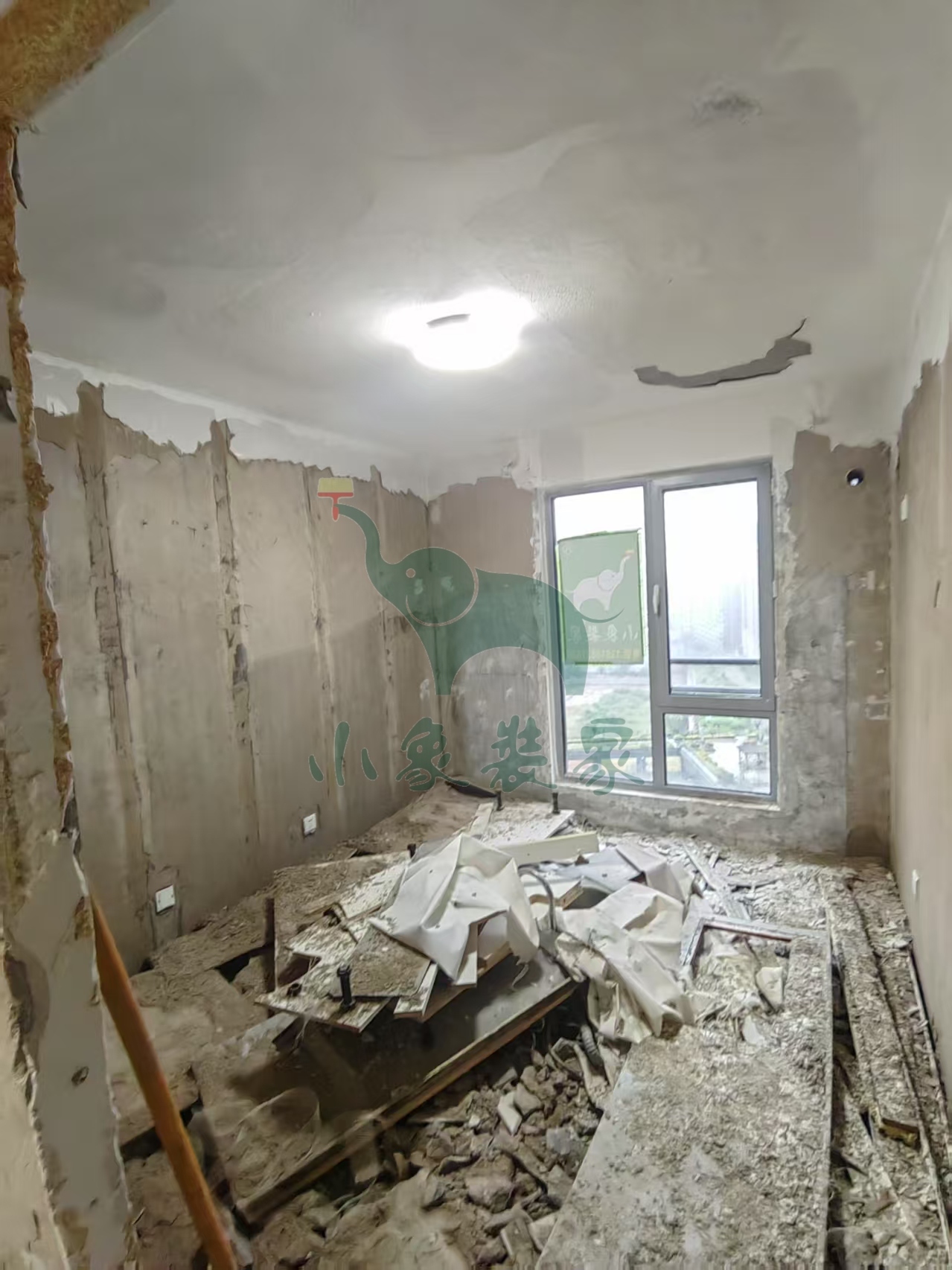

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工。
竣工总进度:10%。
施工人员:黄铁良。
共8张
【明日播报】
工作内容:
拆除工程-其他

施工人员:黄铁良。
2025-07-03 星期四
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天。
竣工总进度:10%。
施工人员:黄铁良。
共9张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

施工人员:黄铁良。
2025-07-02 星期三
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:5%。
施工人员:黄铁良。
共9张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

施工人员:黄铁良。
2025-06-27 星期五
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:5%。
施工人员:黄铁良。
共3张
【明日播报】
2025-06-28停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-06-30。
