地址
东城区 汇豪阁公寓楼
业主
邓女士
工长
郭 涛
装修类型
整装
面积户型
168.00㎡|三居
工地播报
2025-11-21 星期五
工作内容:

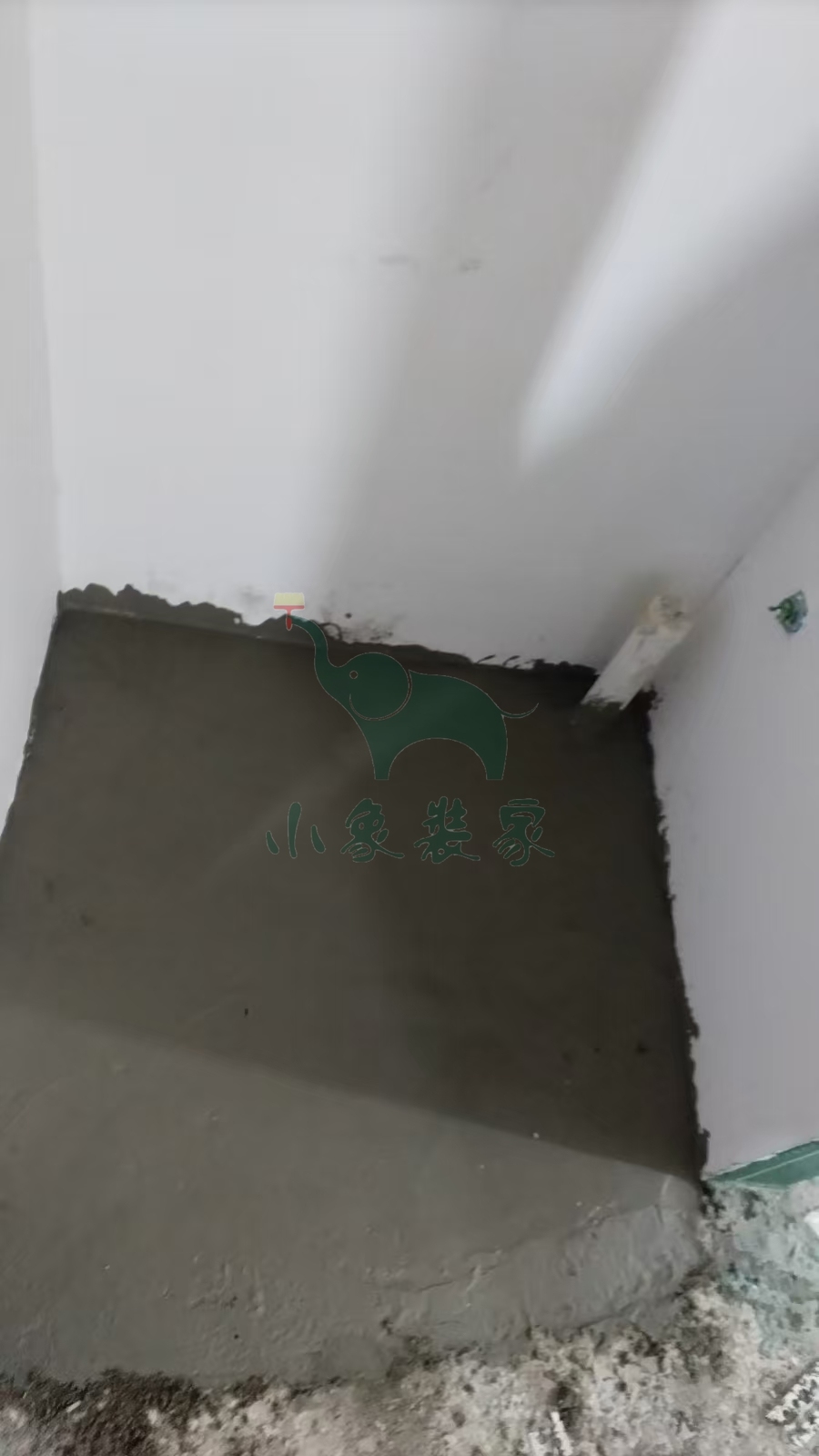

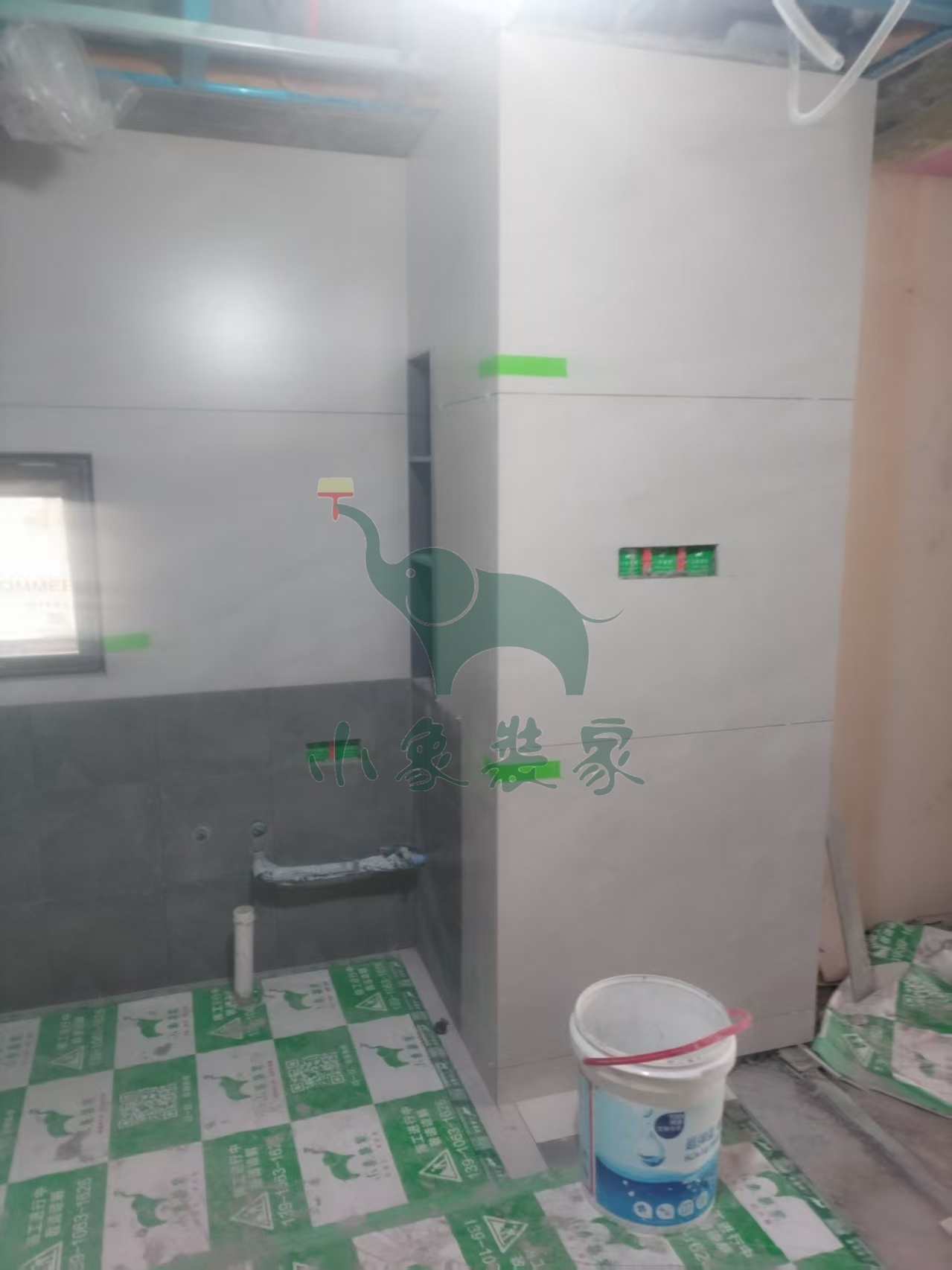

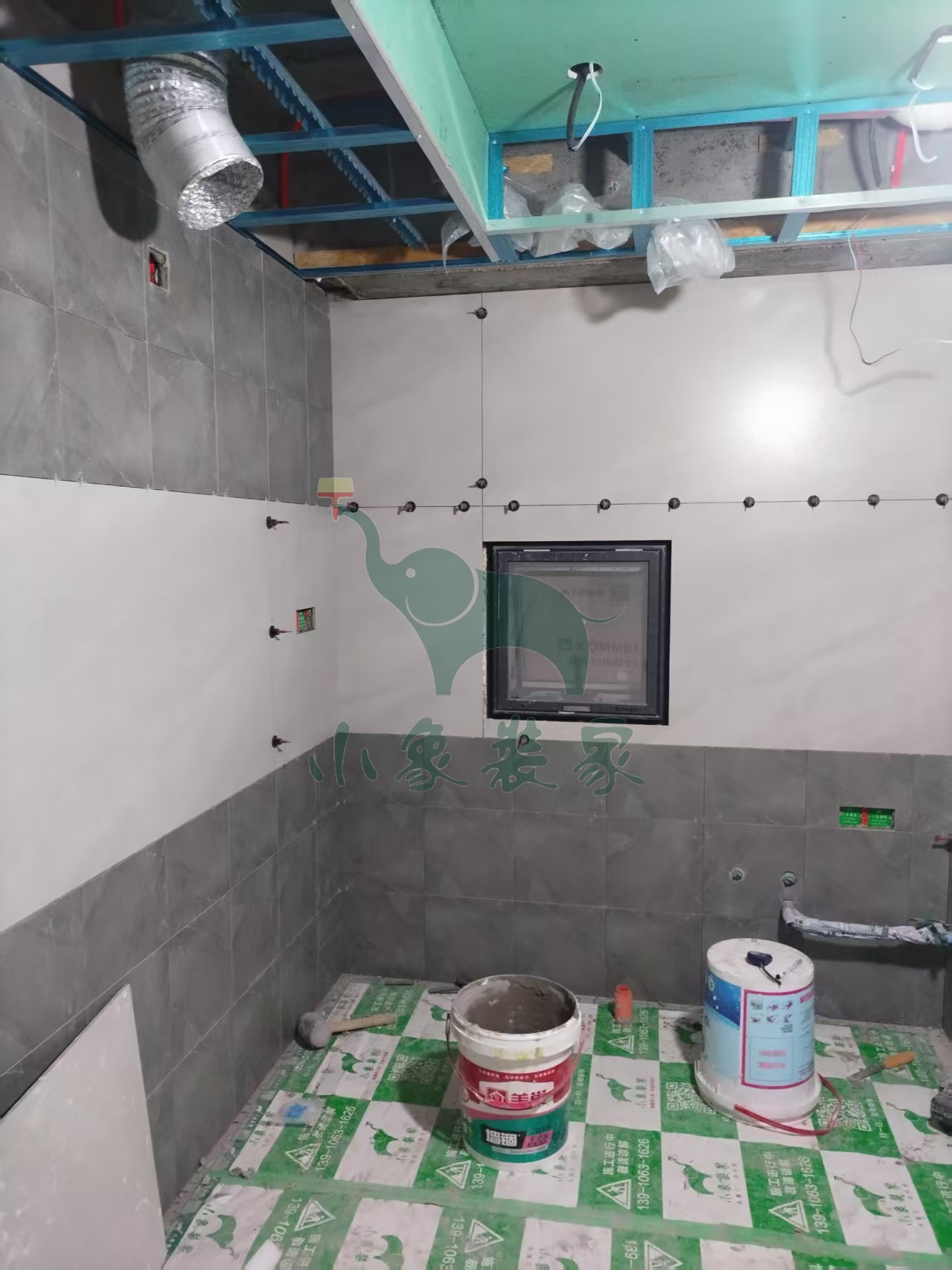

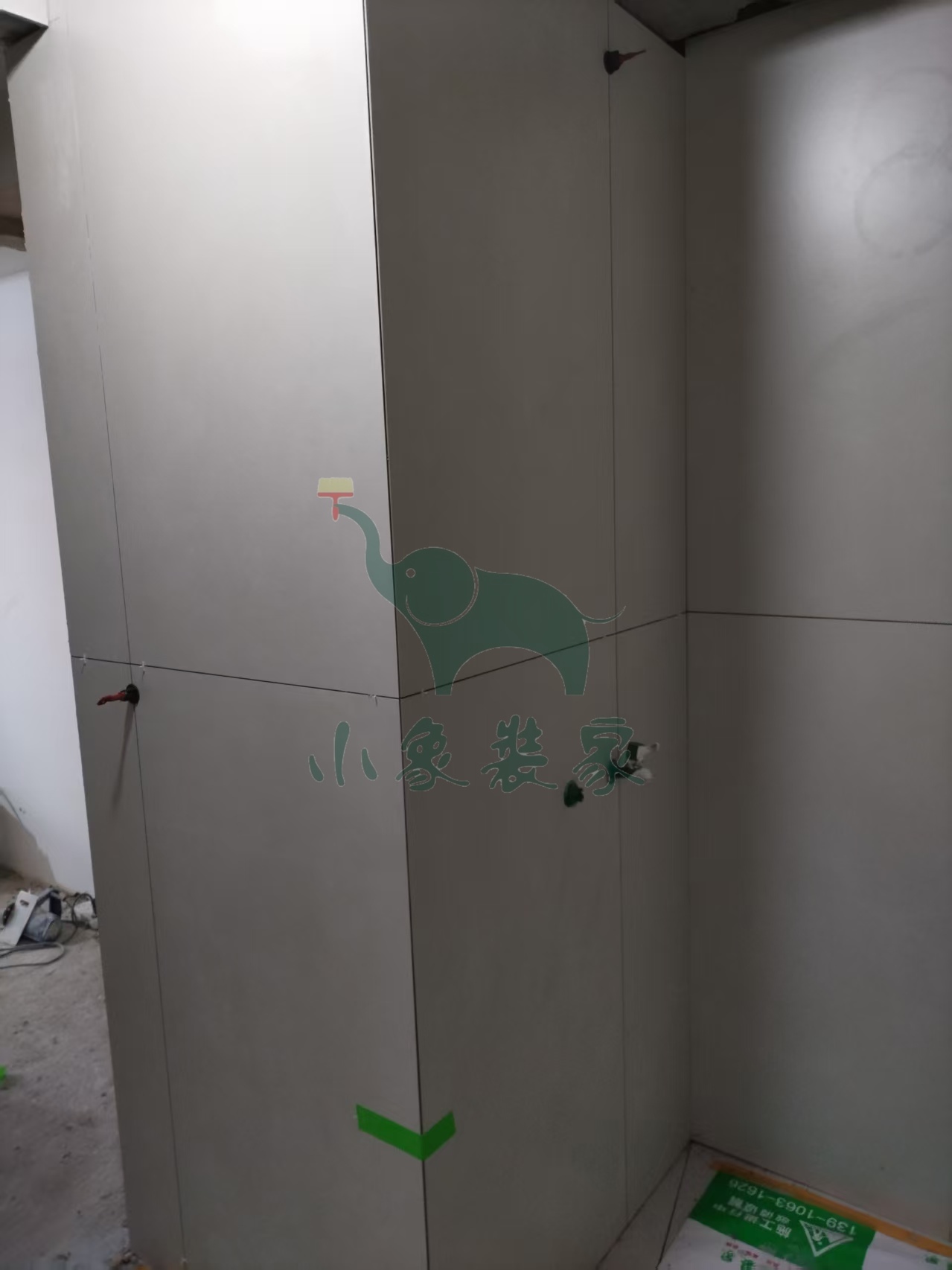

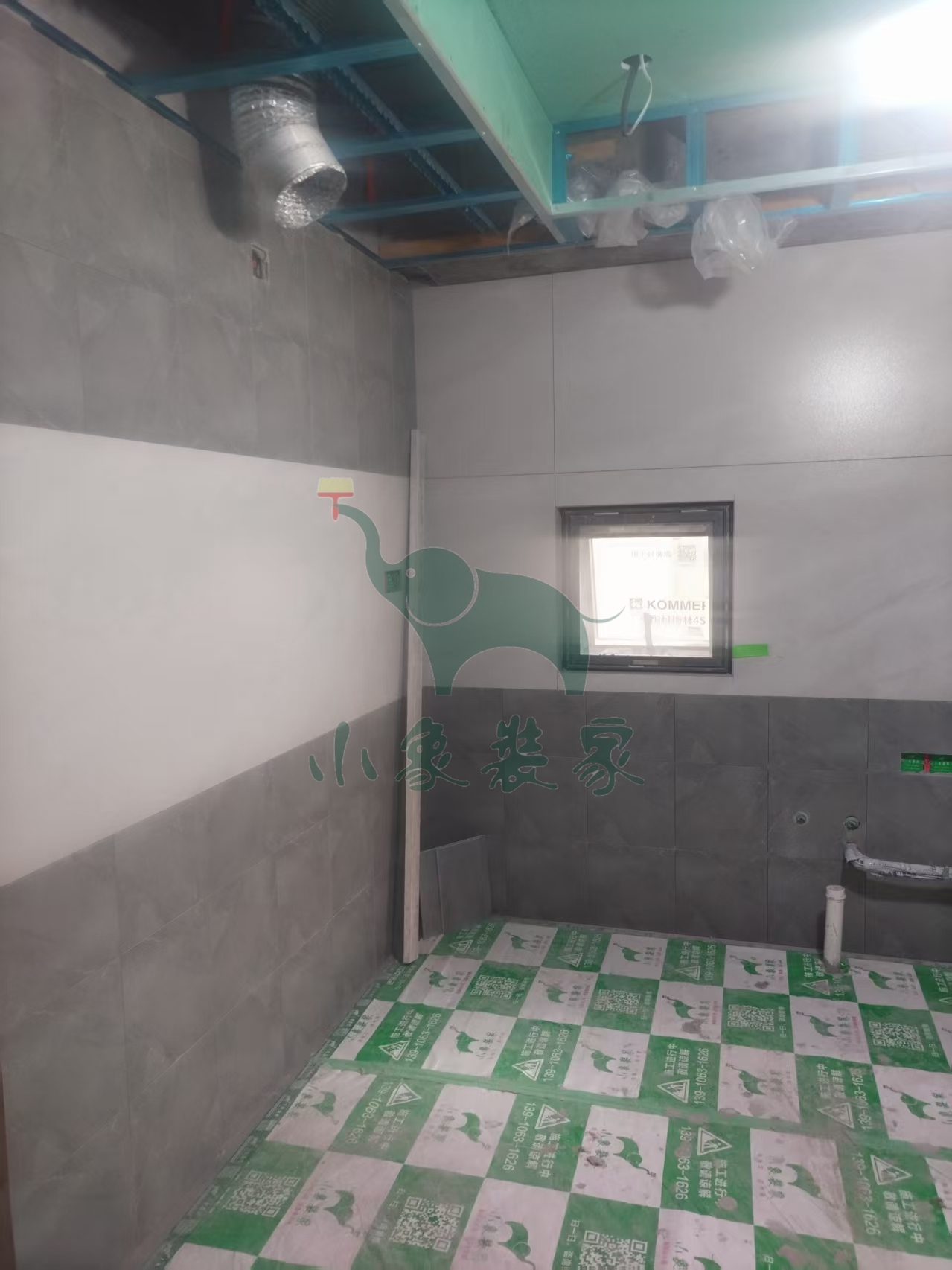

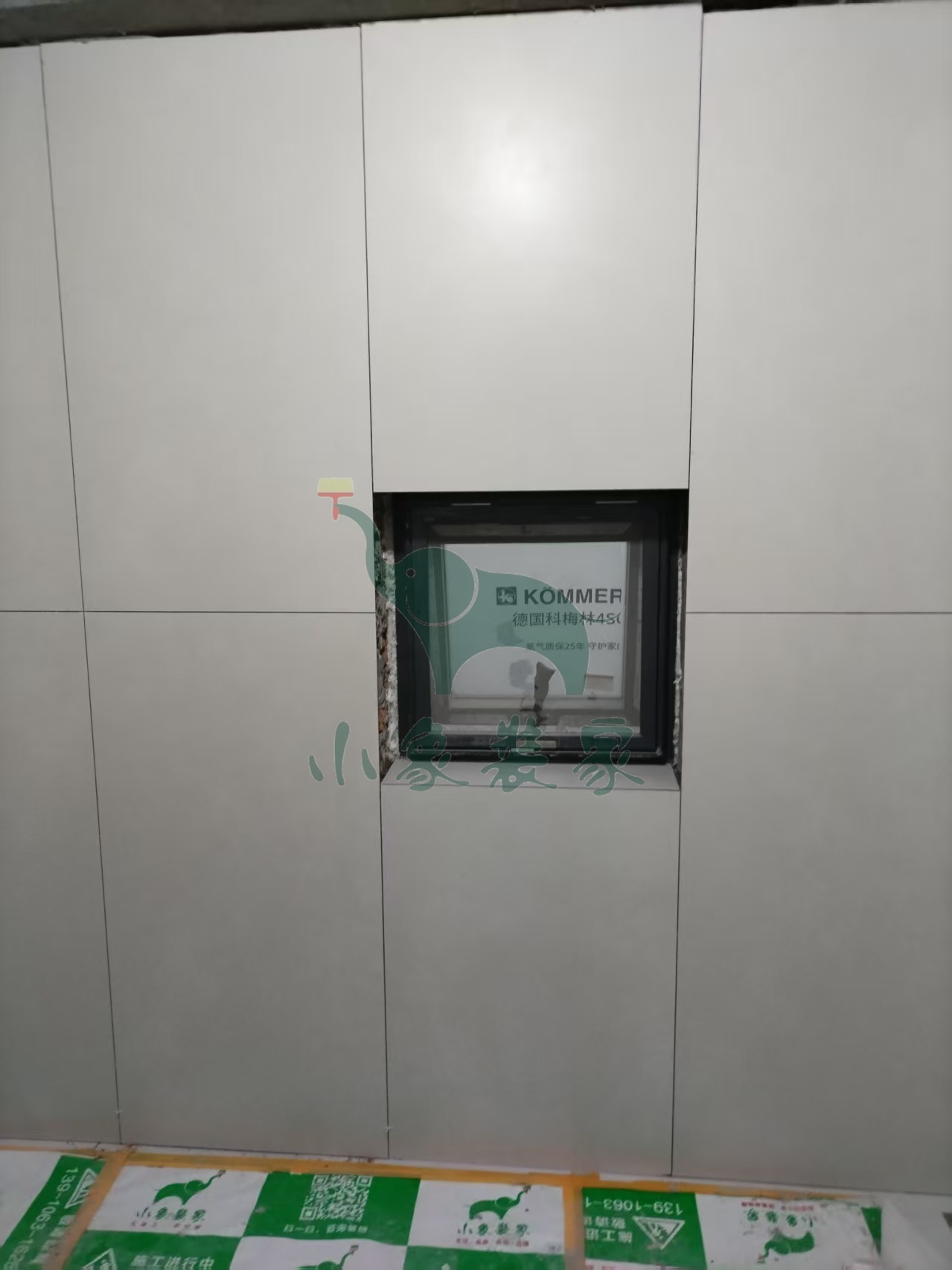

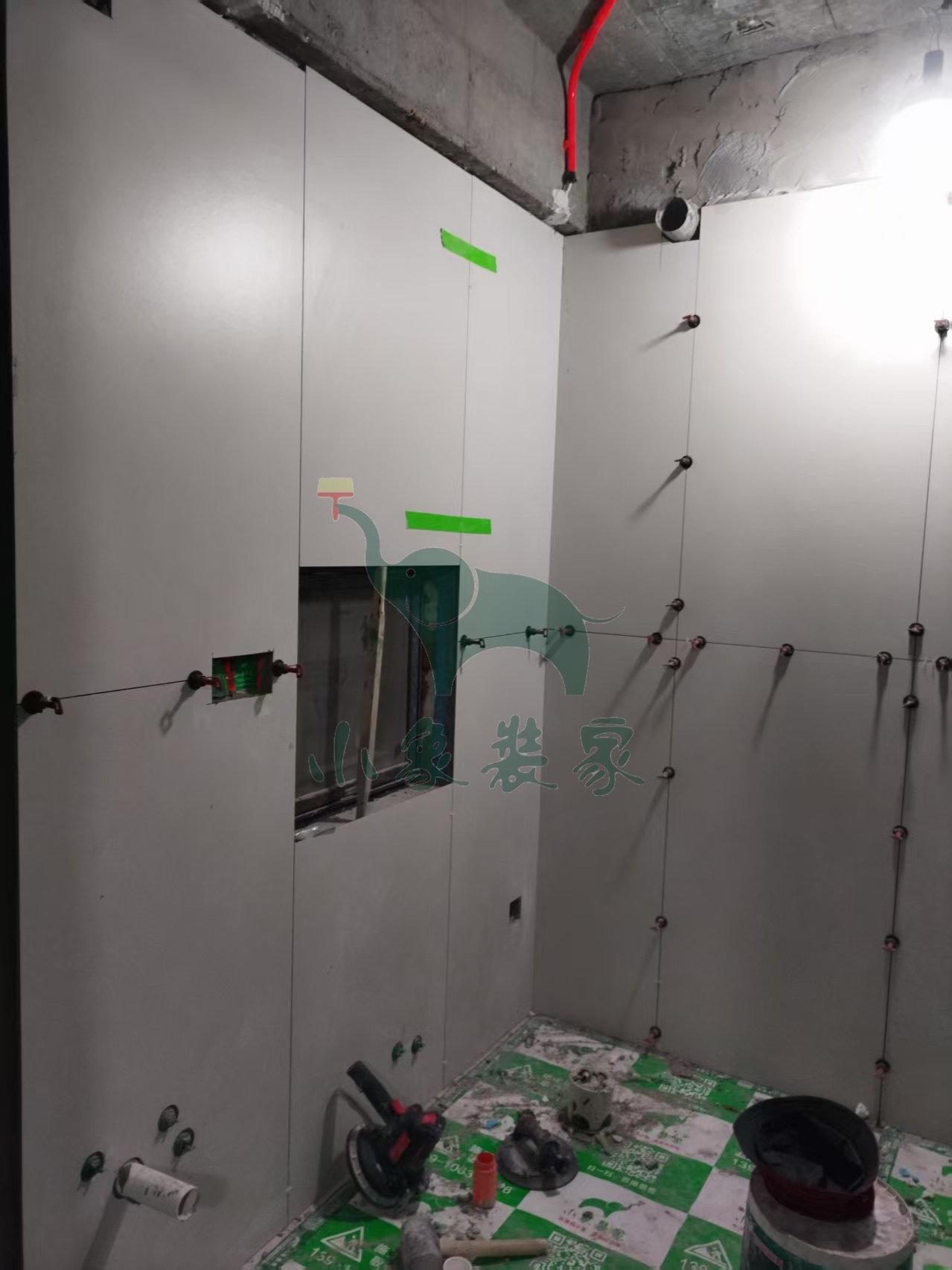

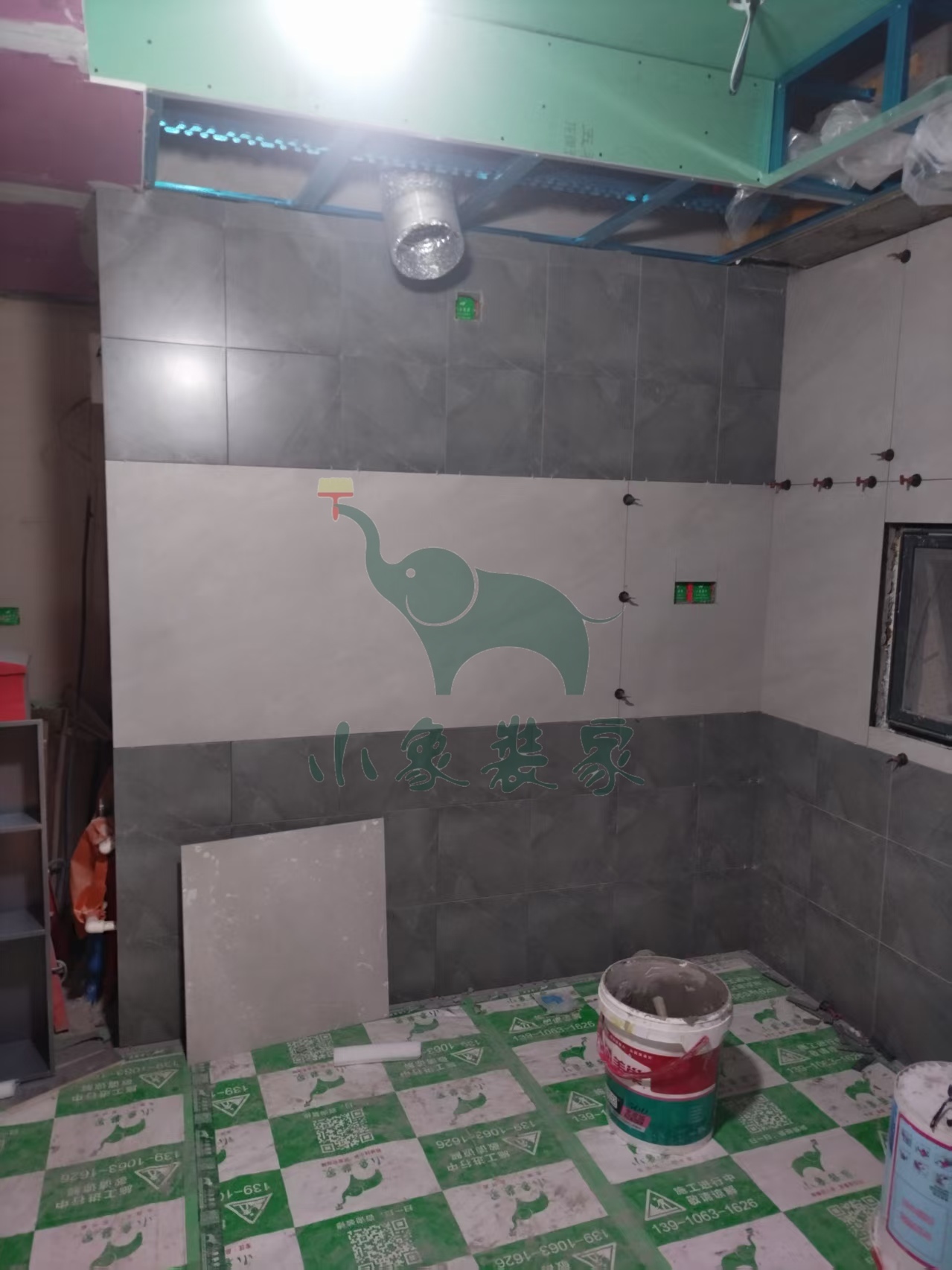

瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:70%。
施工人员:黄新其。
共4张
【明日播报】
2025-11-22停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-24。
2025-11-20 星期四
工作内容:
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:65%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:黄新其。
2025-11-18 星期二
工作内容:

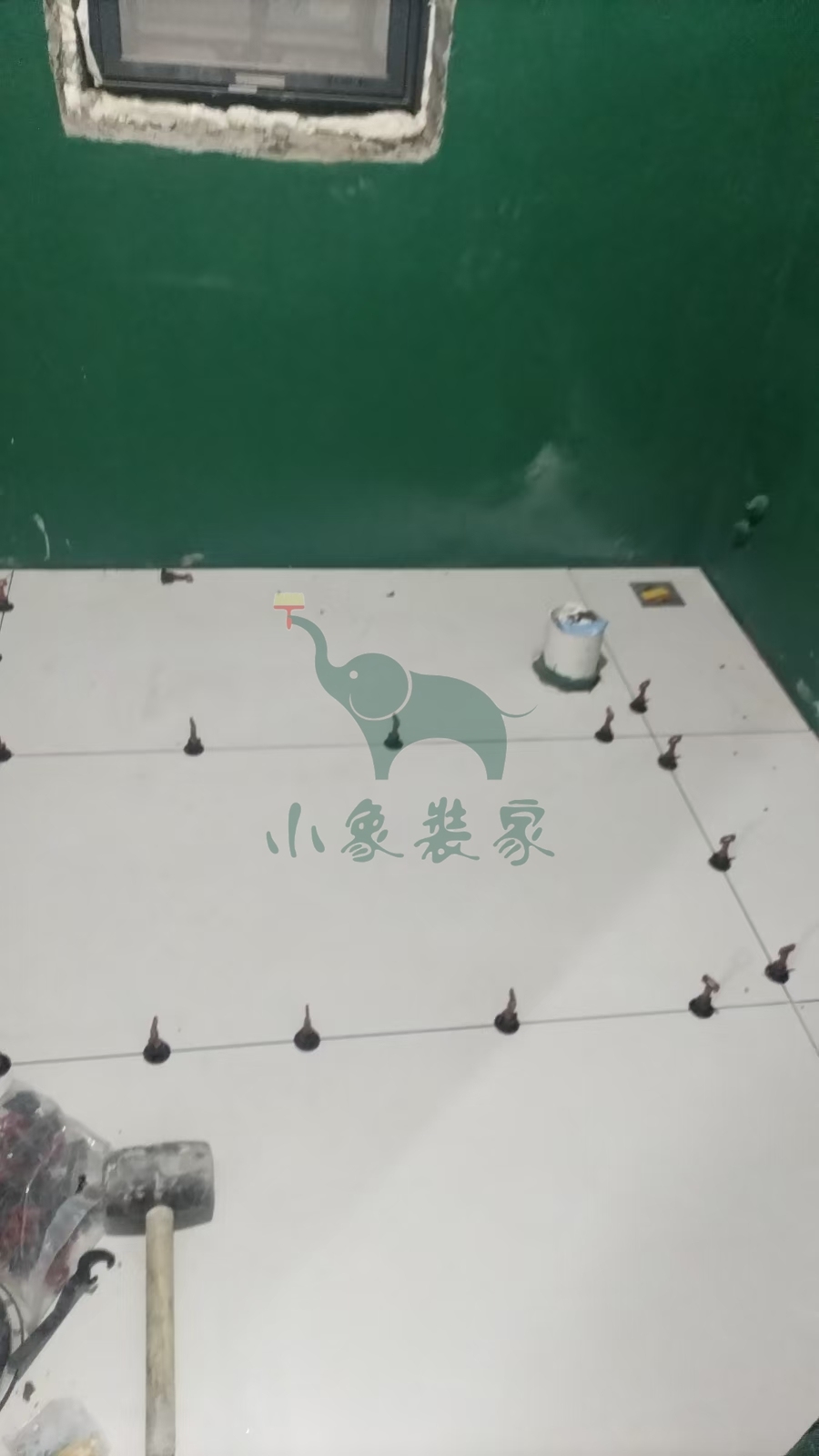

瓦工工程-厨房地砖铺贴已完工。
竣工总进度:60%。
施工人员:黄新其。
共4张
【明日播报】
2025-11-19停工,
停工原因:天气原因-地面找平不干。
预计恢复日期:2025-11-20。
2025-11-13 星期四
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:60%。
施工人员:黄新其。
共5张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:黄新其。
2025-11-07 星期五
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:60%。
施工人员:潘前进。
共7张
【明日播报】
2025-11-08停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-07 星期五
工作内容:

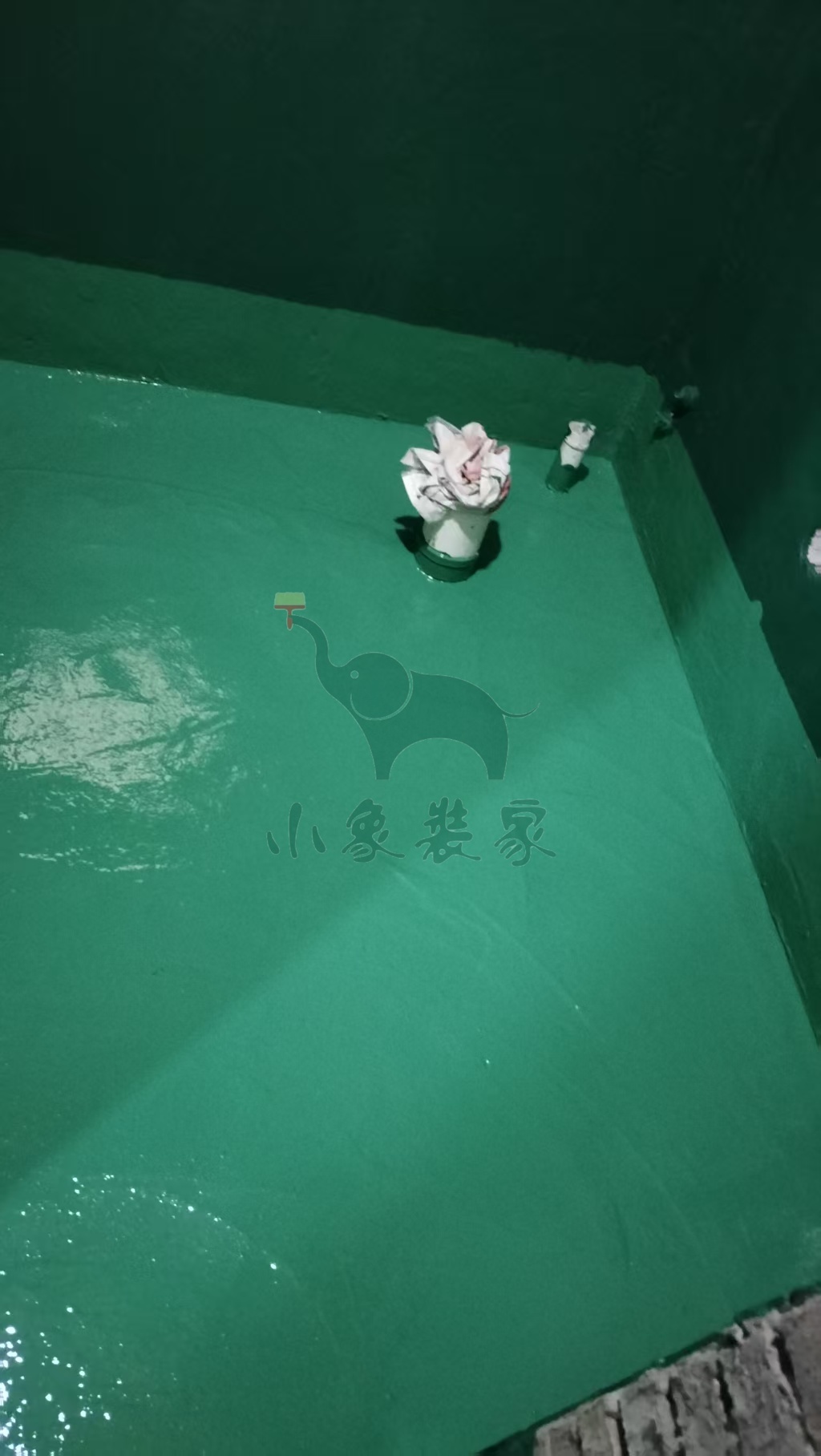

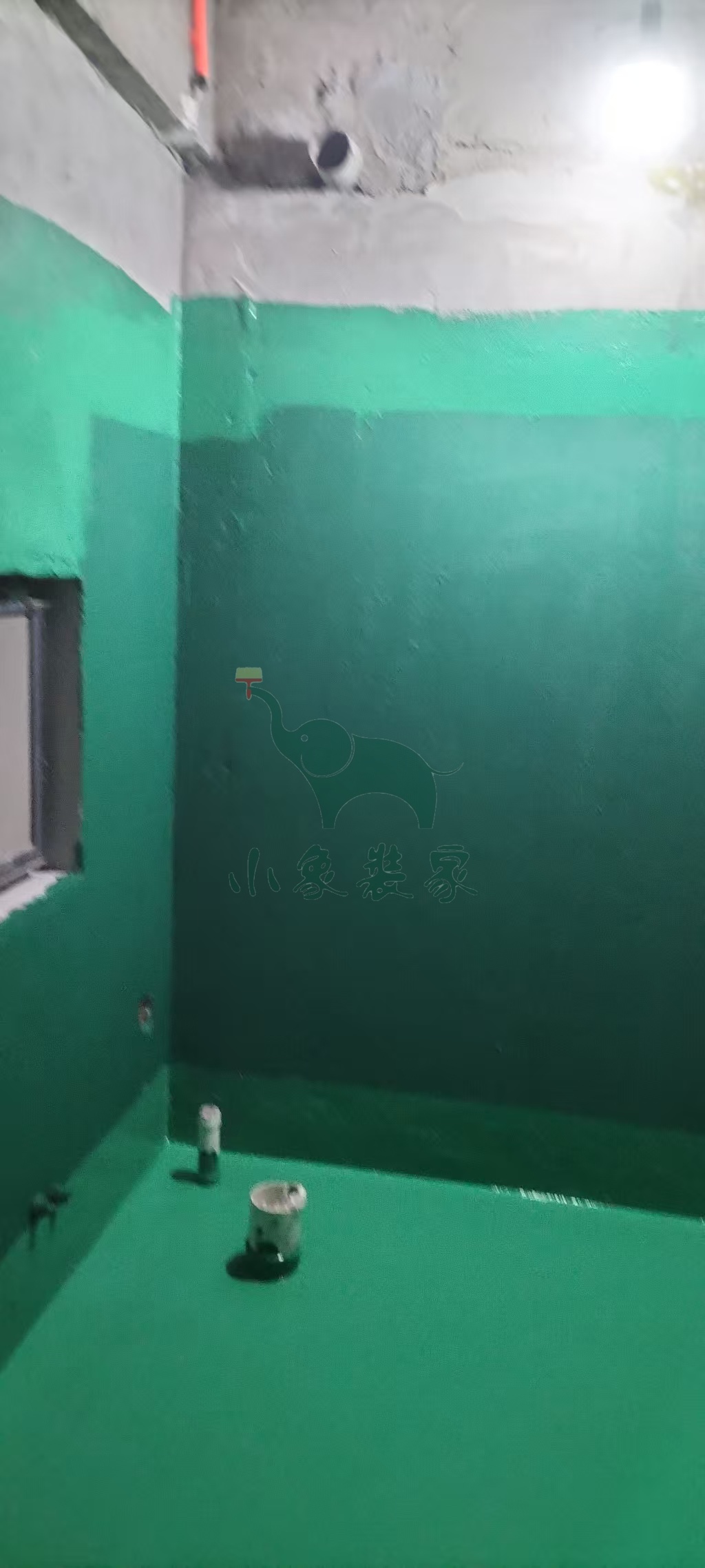

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工

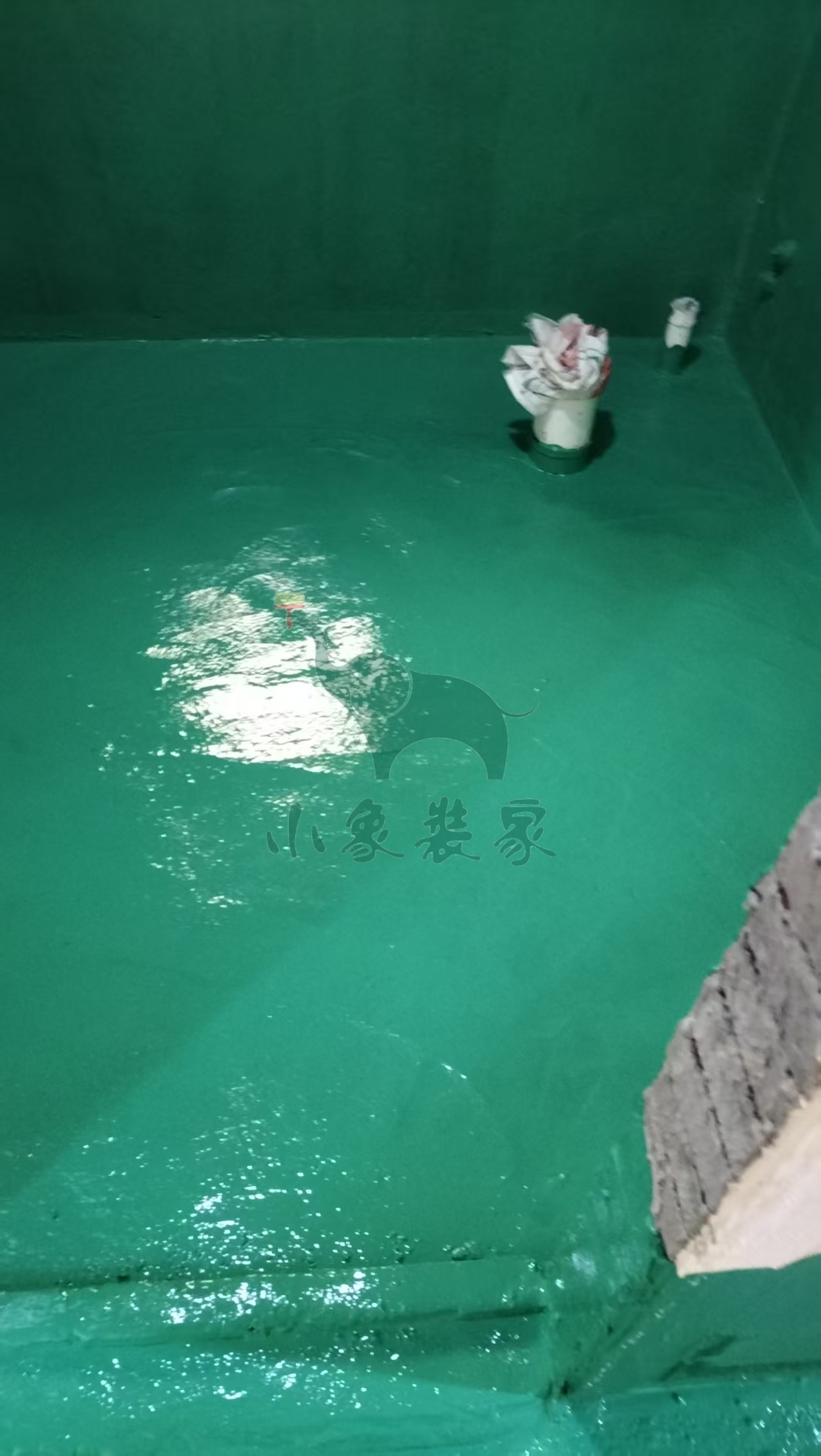

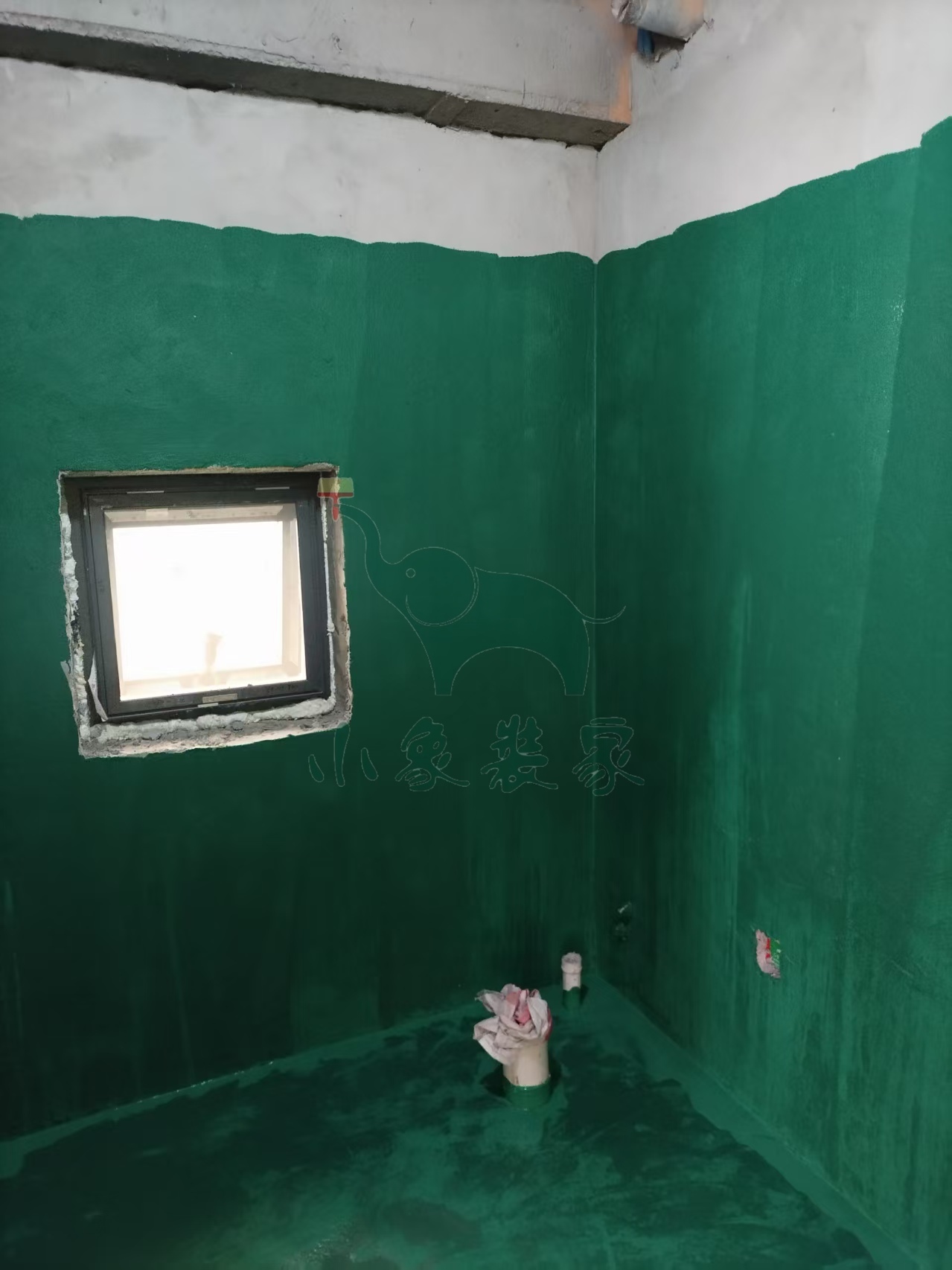

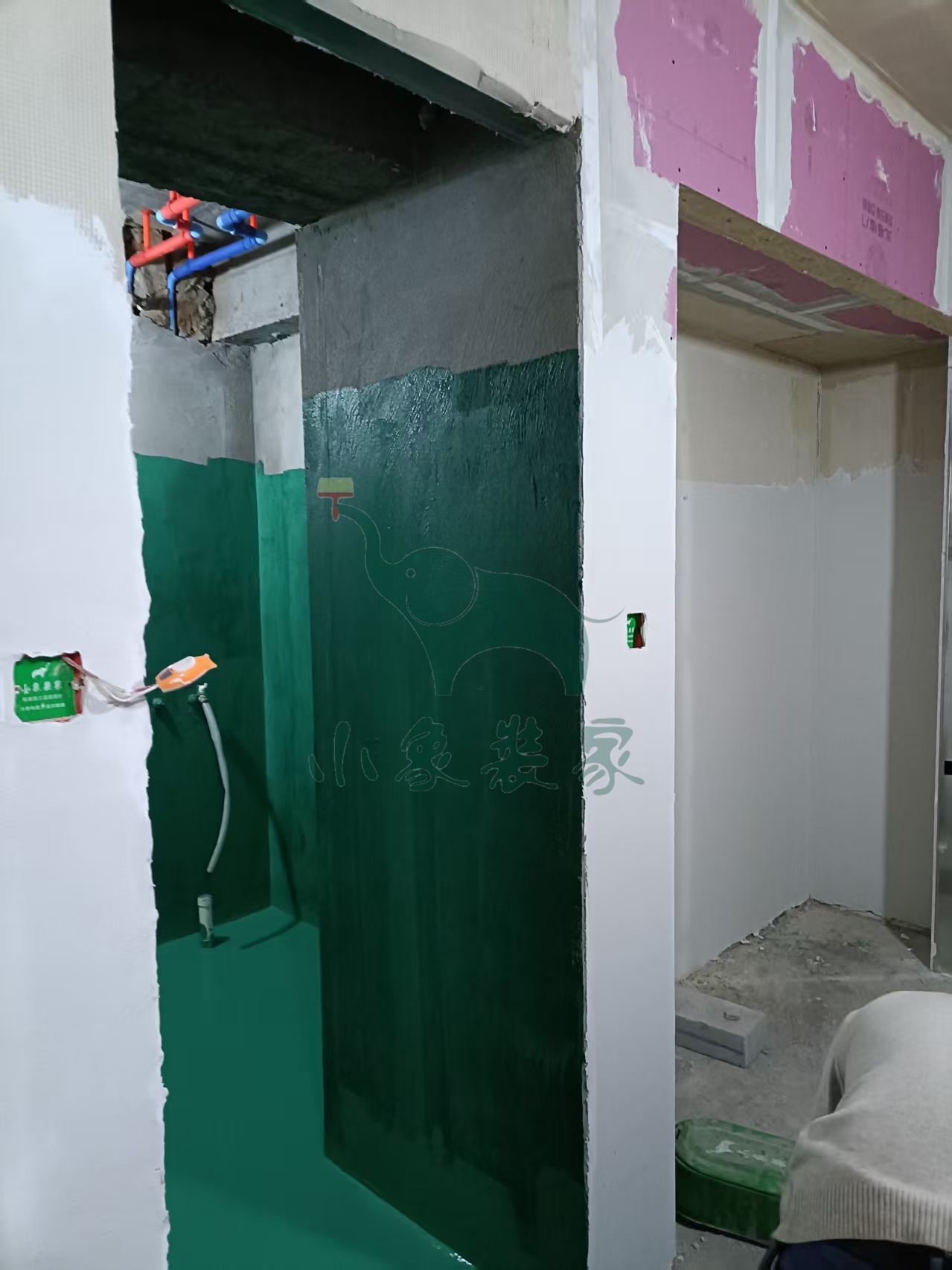

瓦工工程-卫生间地面防水试验还需2天
瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:60%。
施工人员:黄新其。
共6张
【明日播报】
2025-11-08停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-10。
2025-11-07 星期五
工作内容:

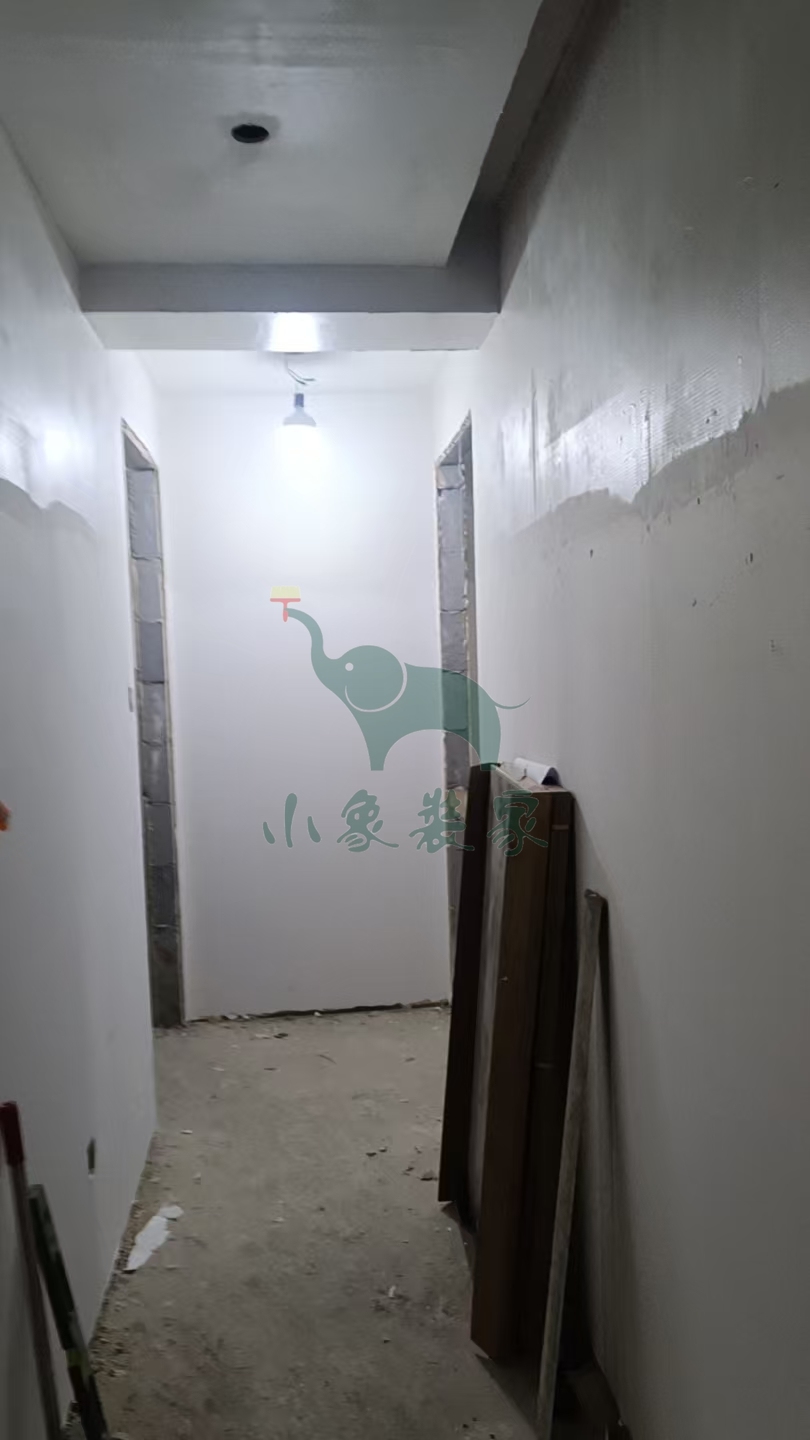

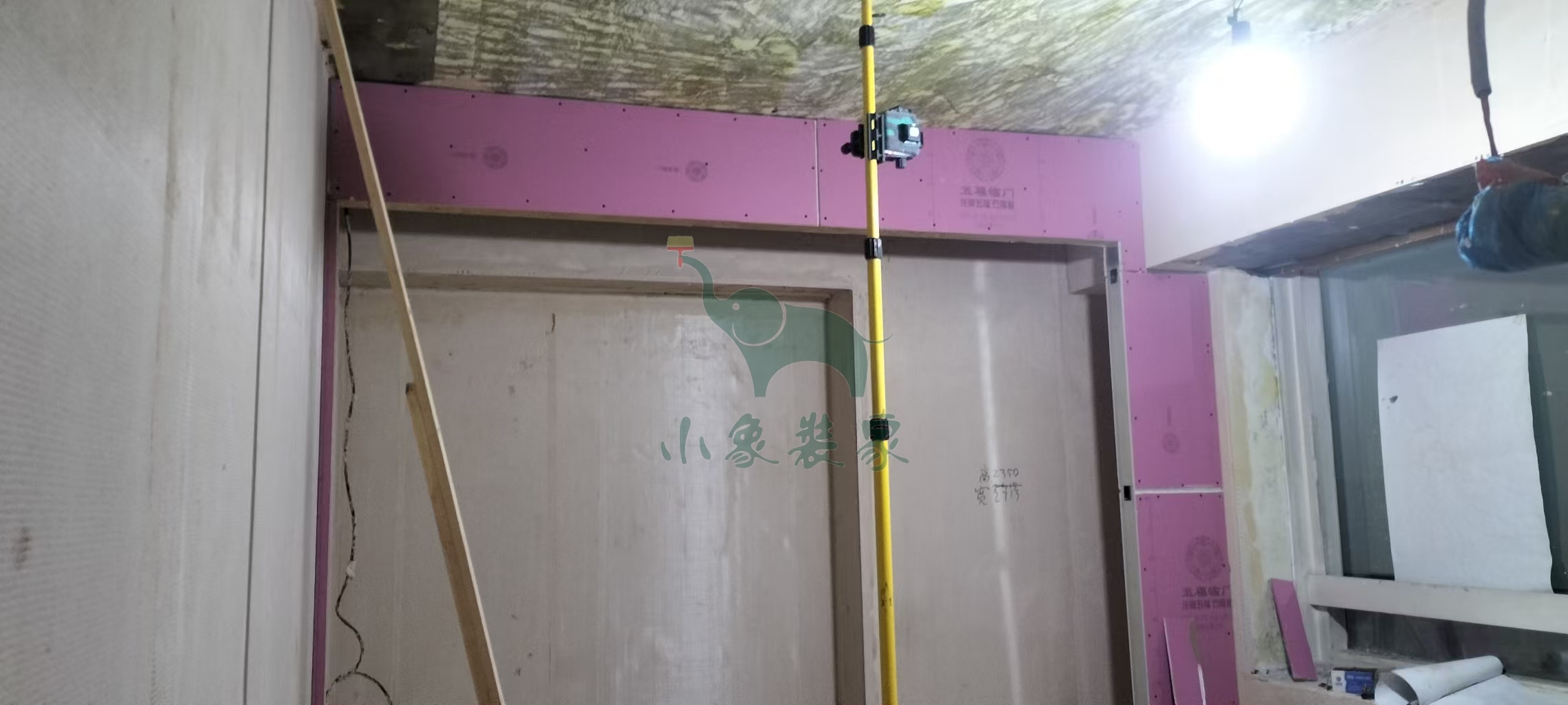

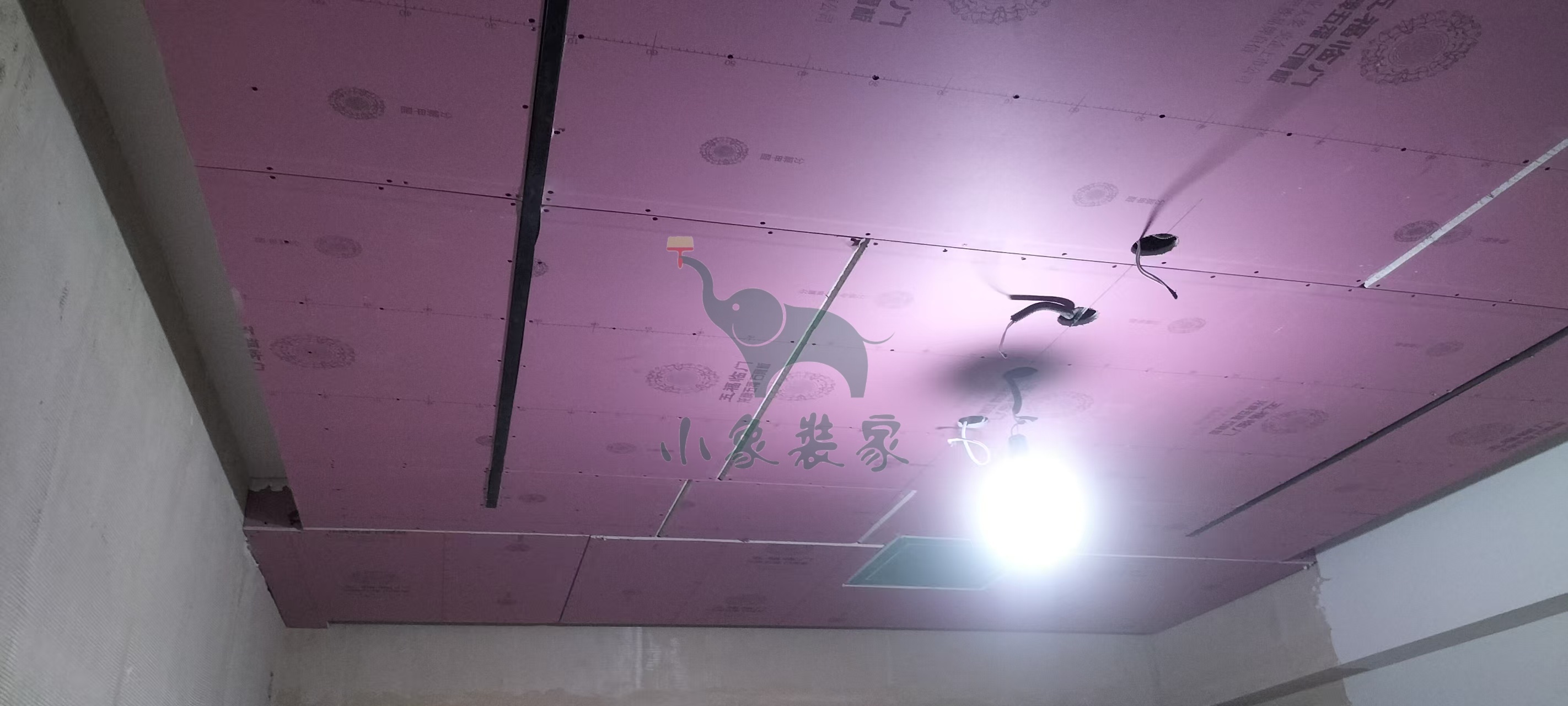

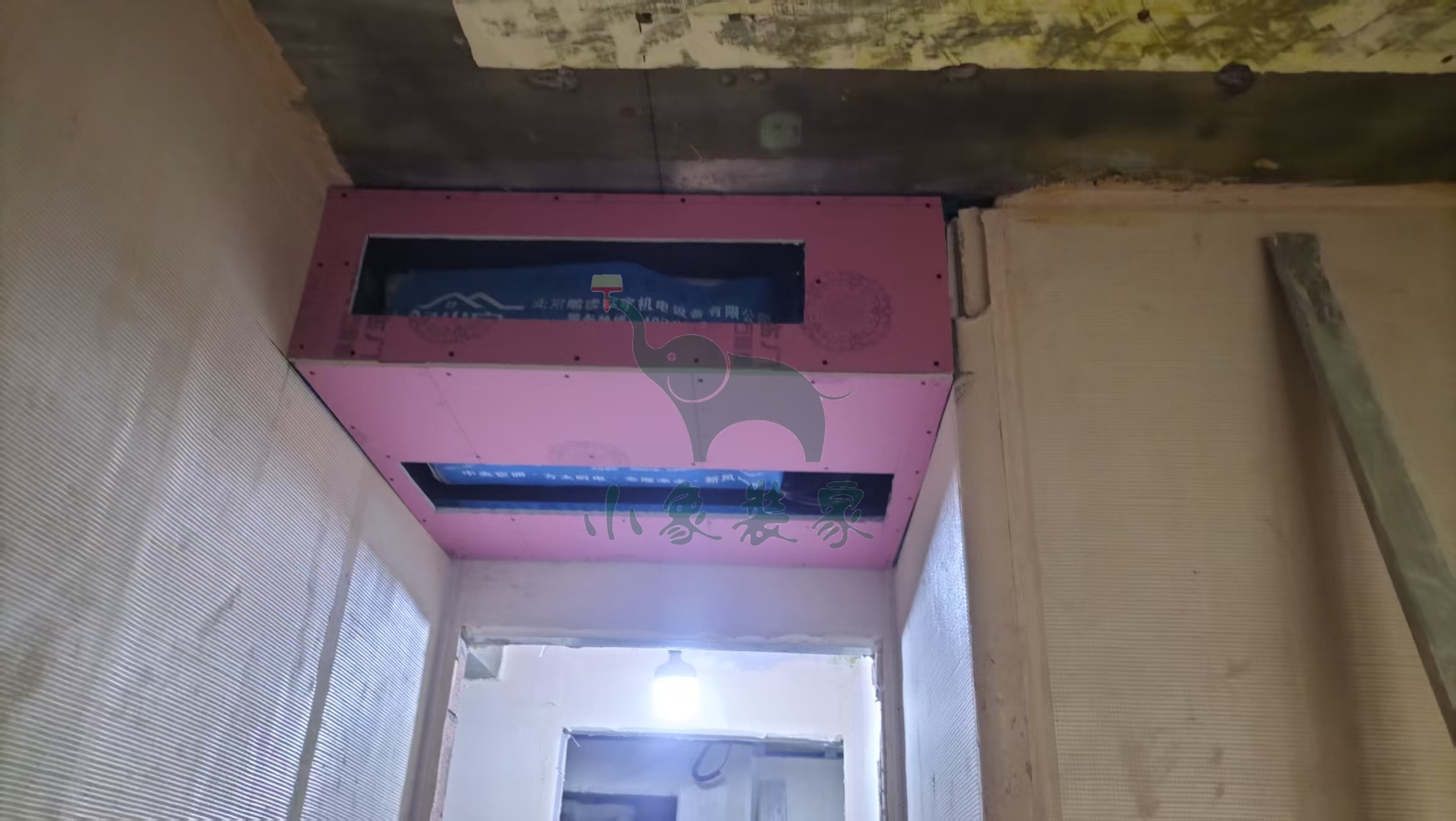

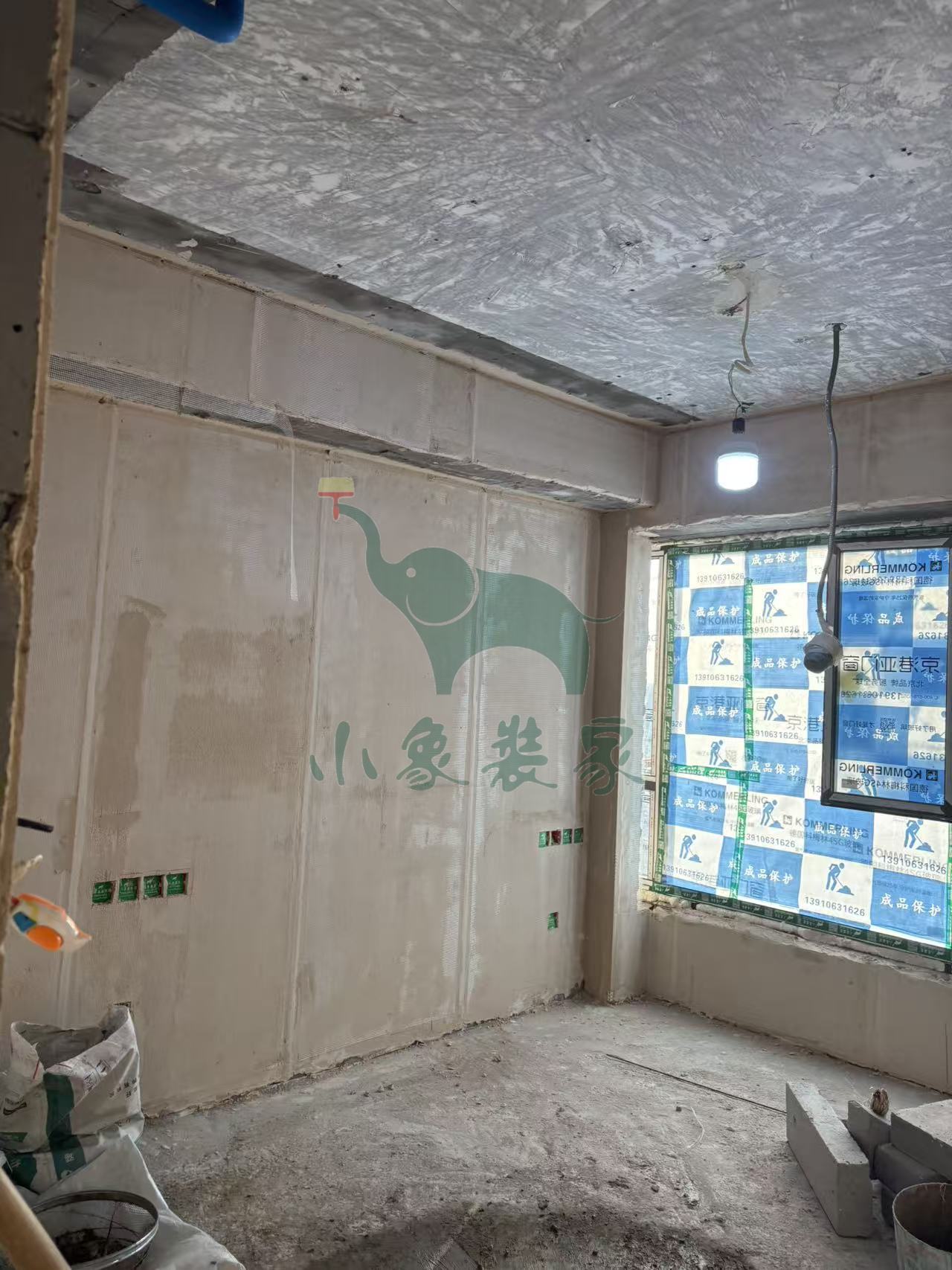

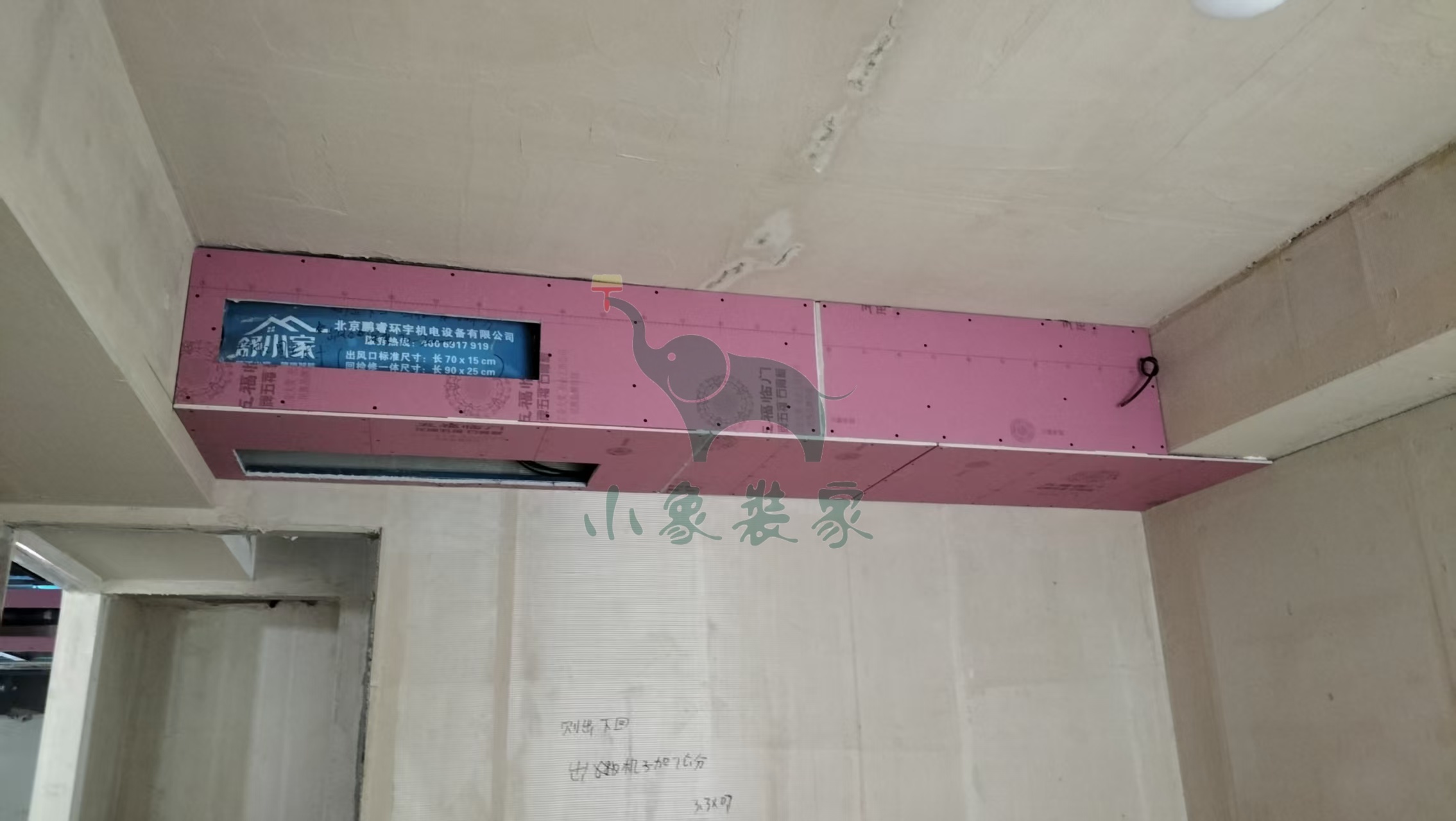

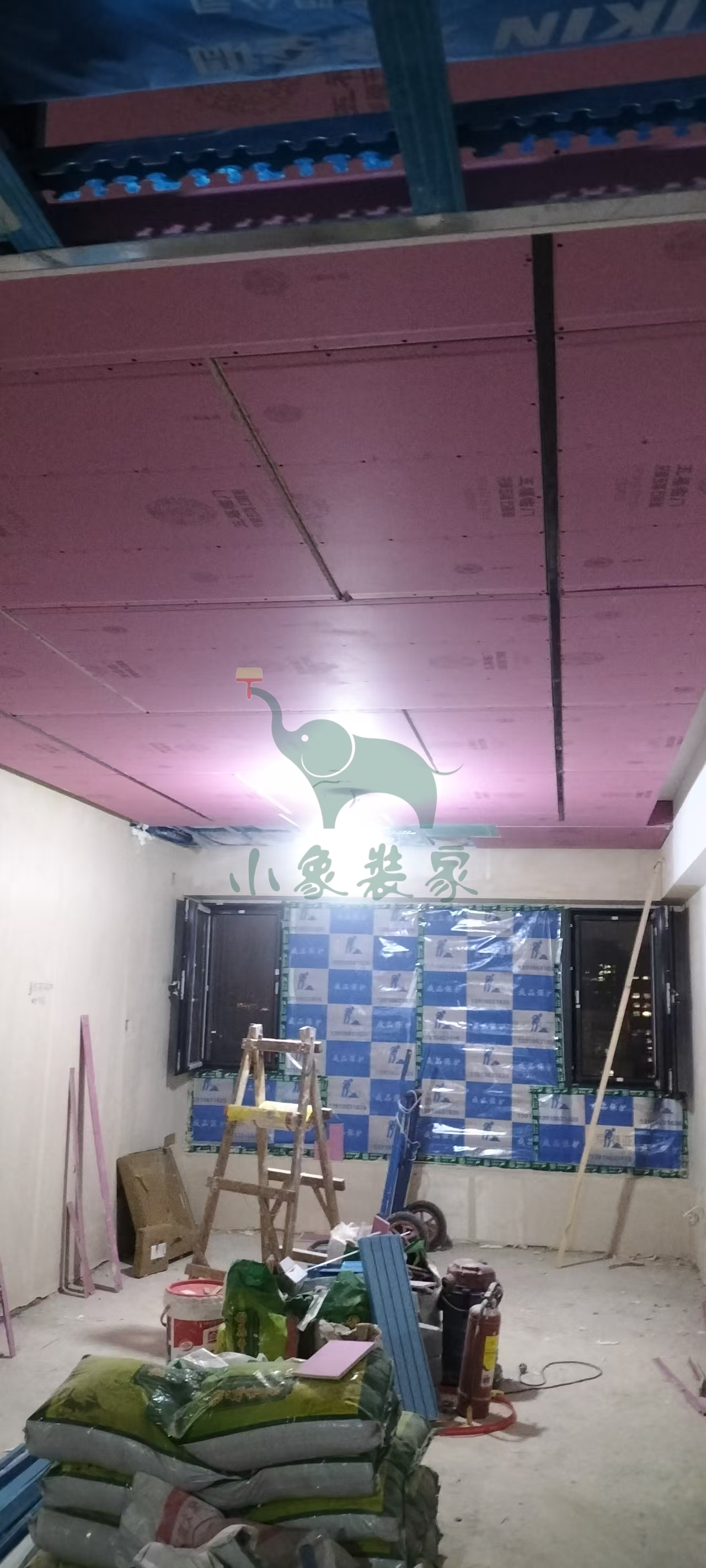

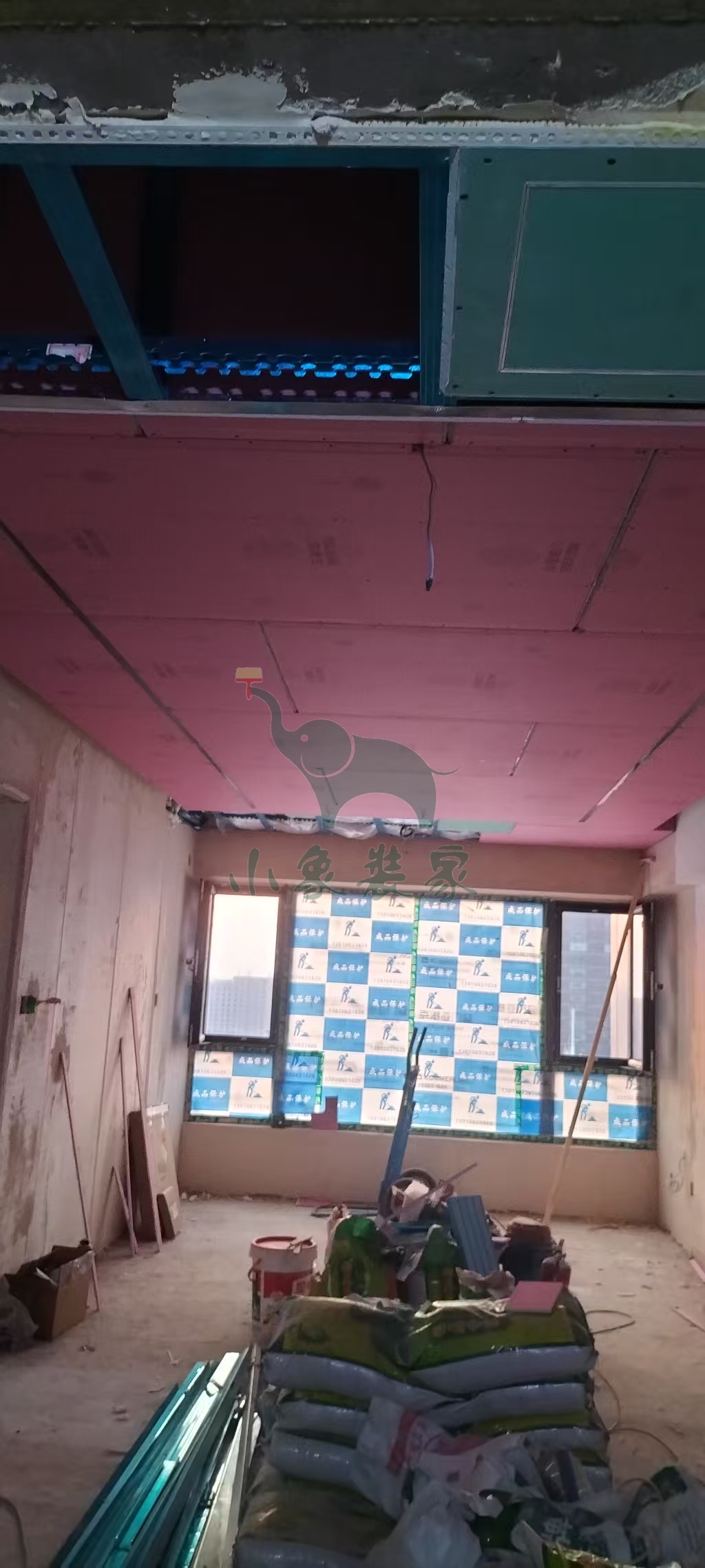

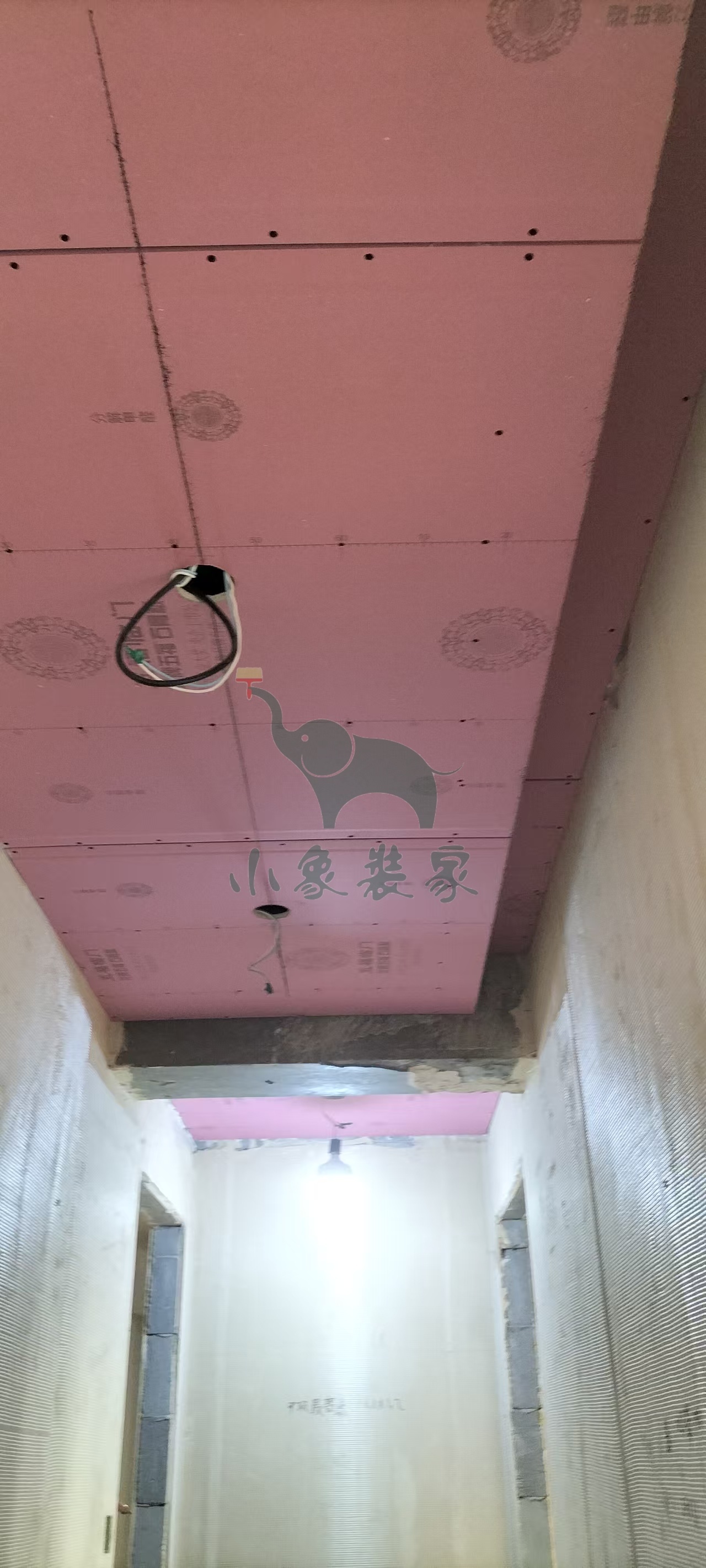

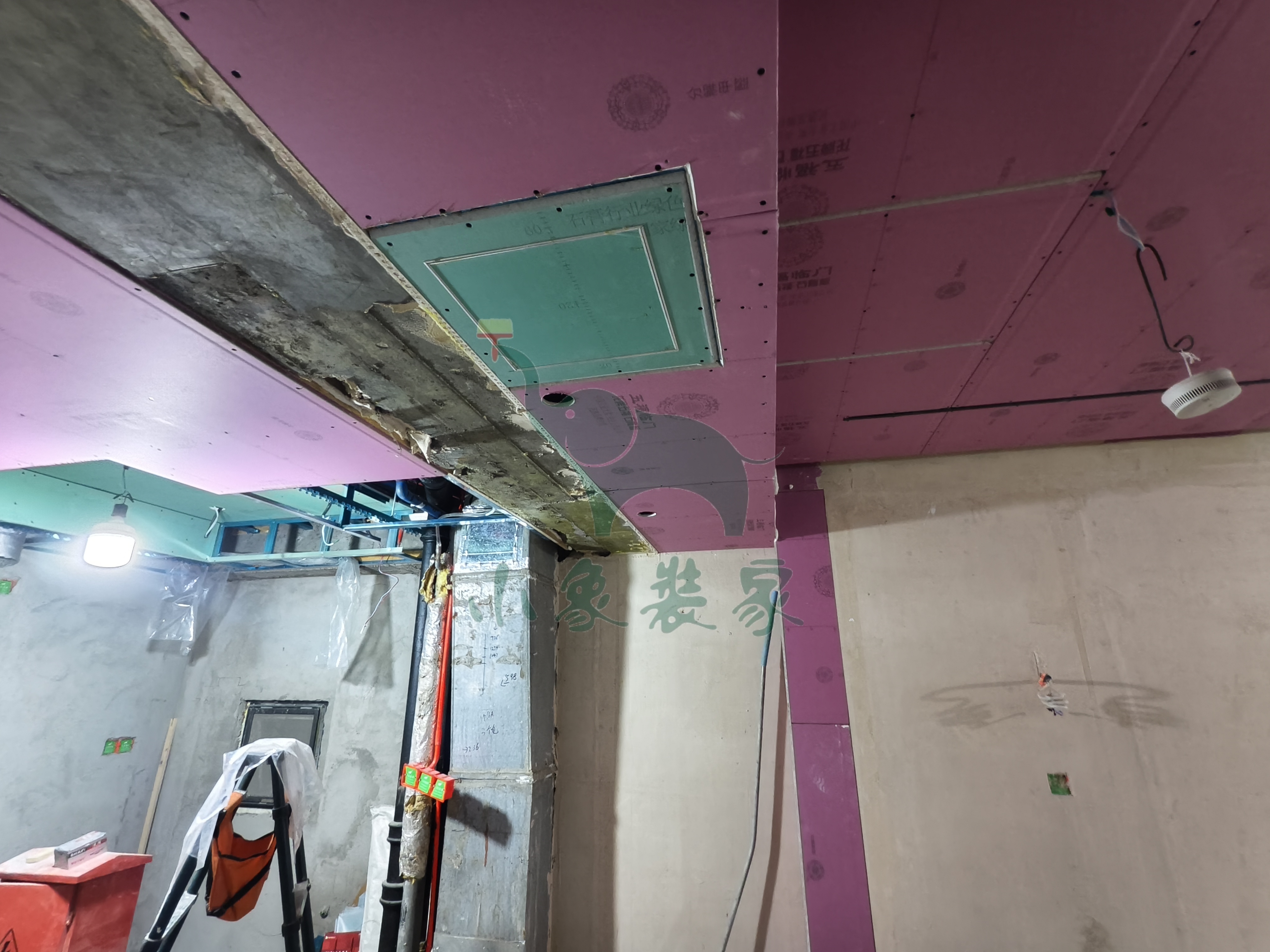

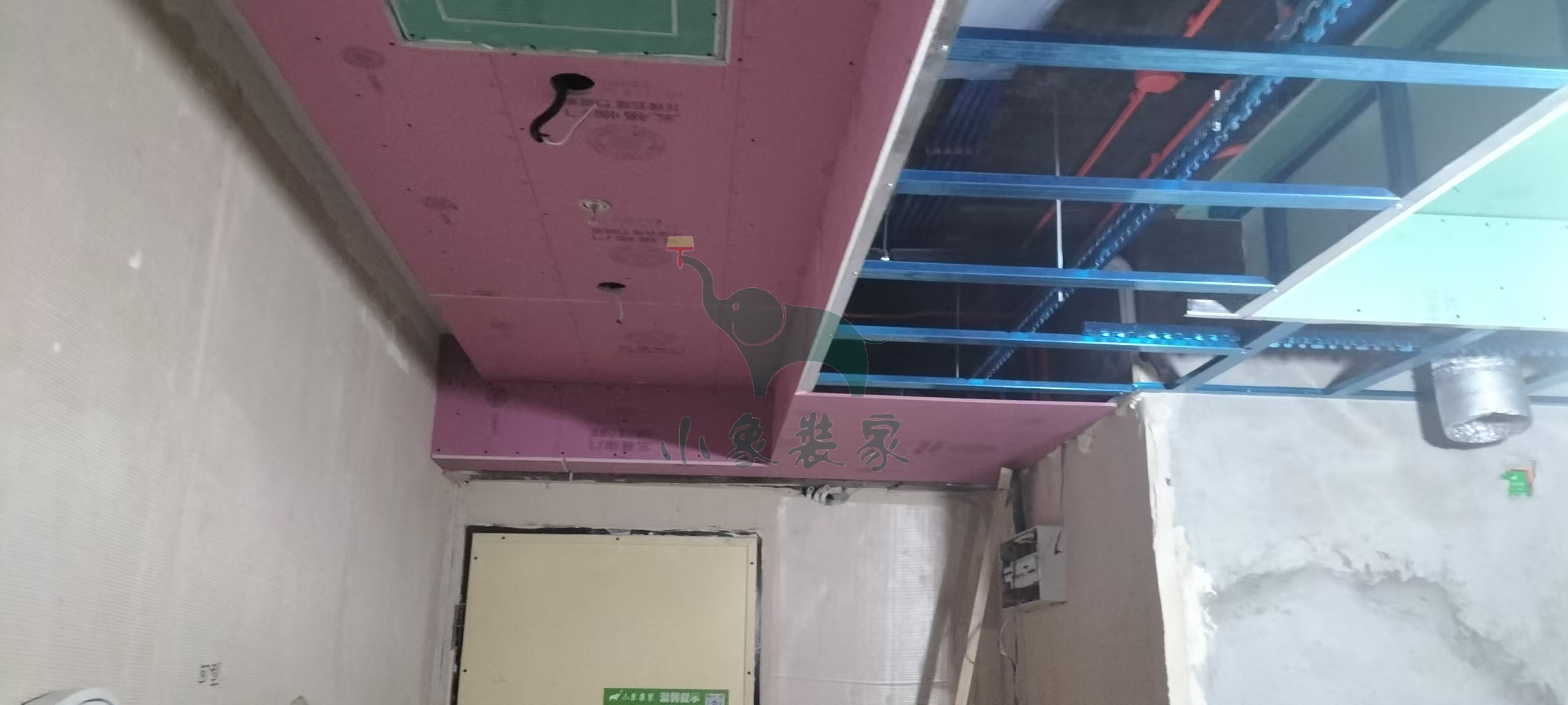

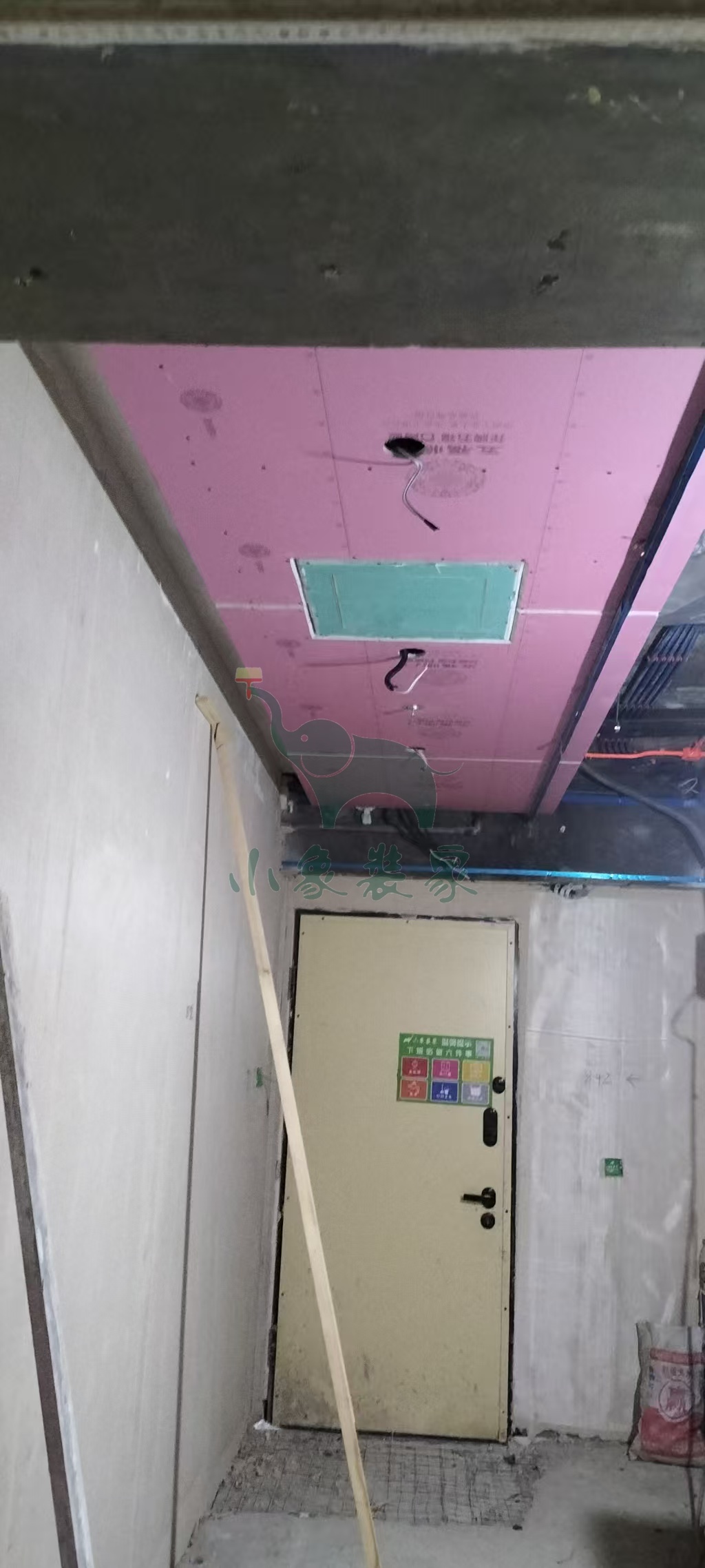

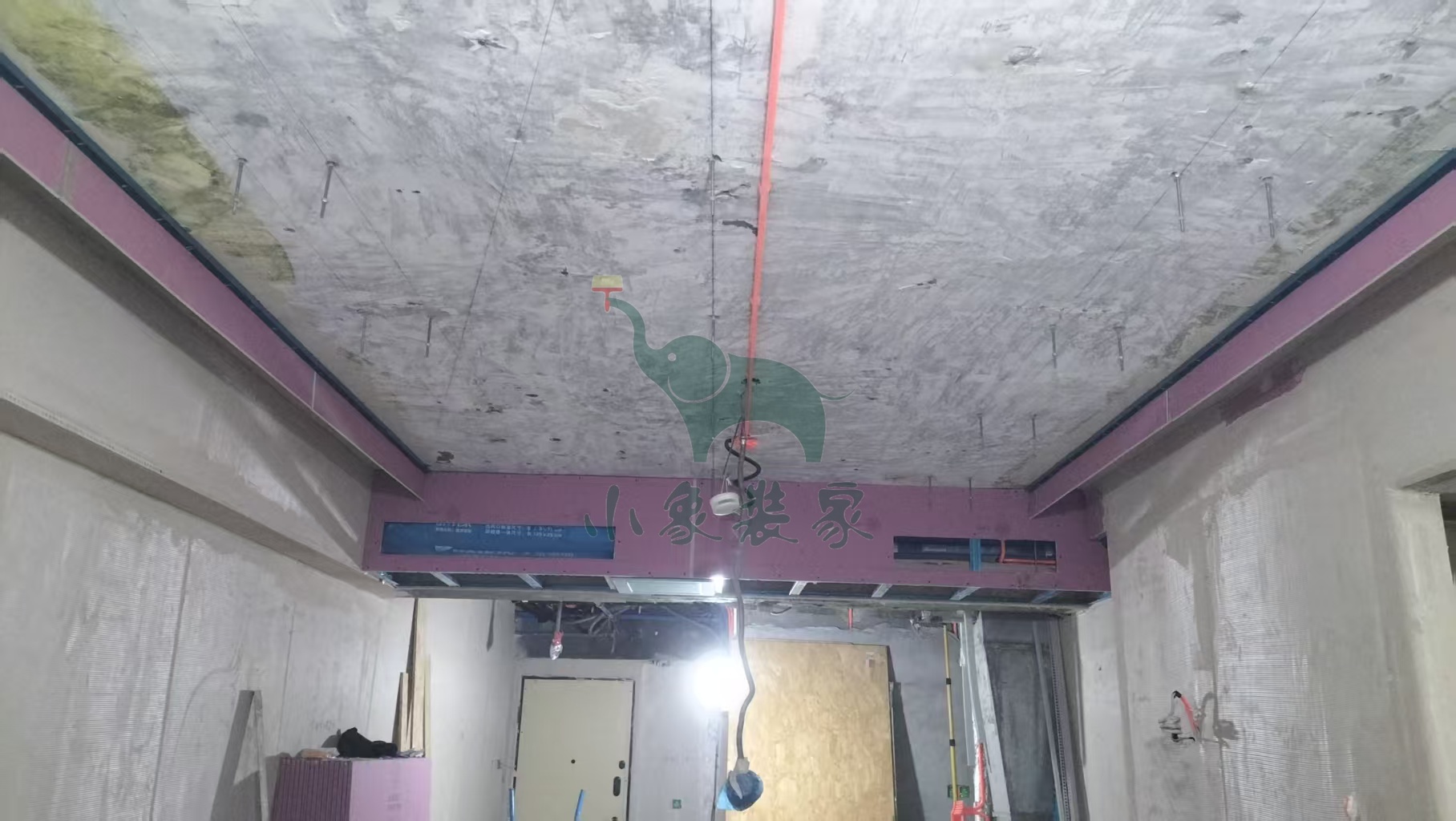

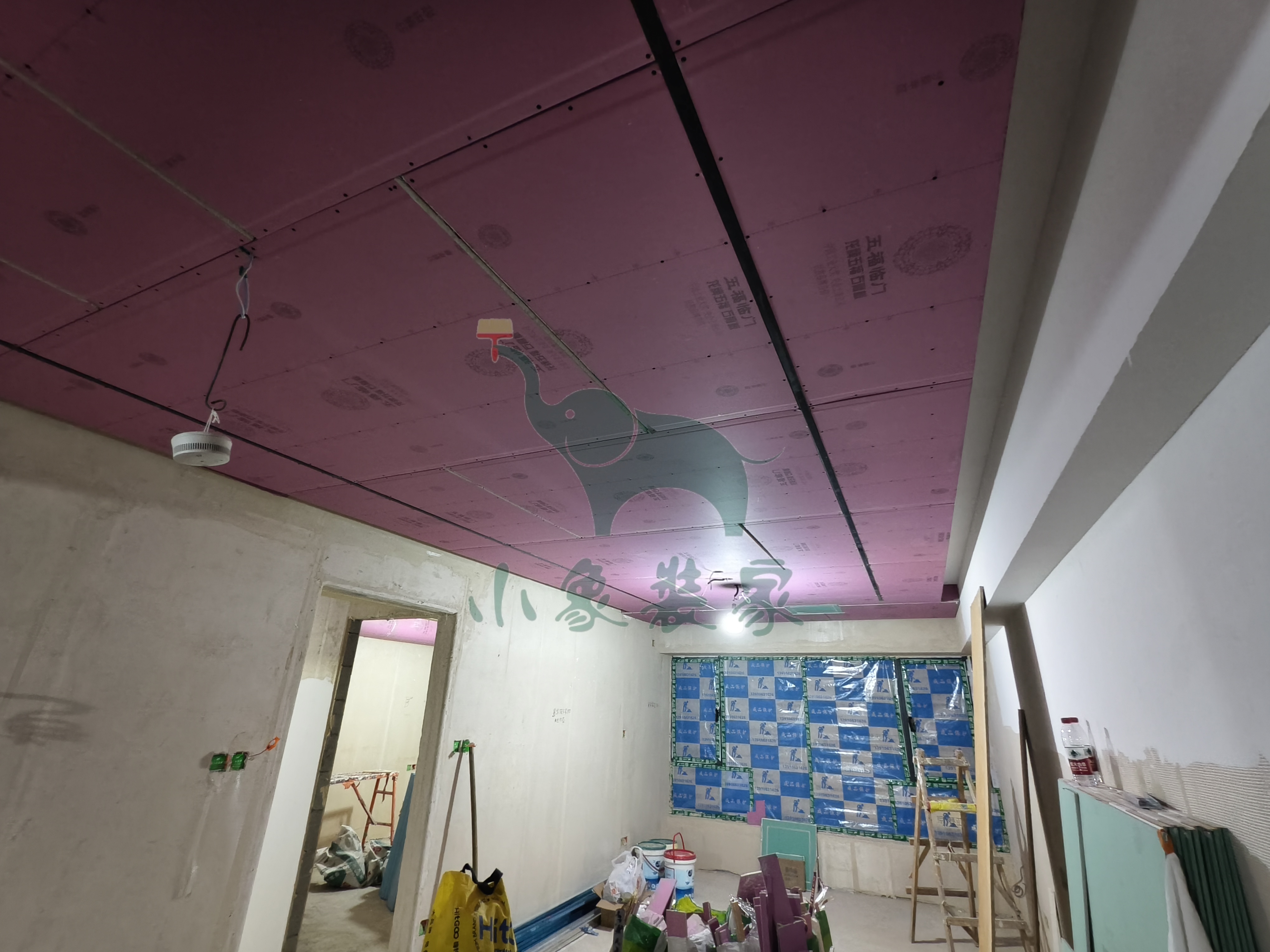

木工工程-封石膏板已完工
木工工程-做窗帘盒已完工。
竣工总进度:60%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
瓦工工程-滚刷第一遍防水

瓦工工程-厨房地砖铺贴

瓦工工程-轻体砖包下水管道

施工人员:黄新其。
2025-11-05 星期三
工作内容:

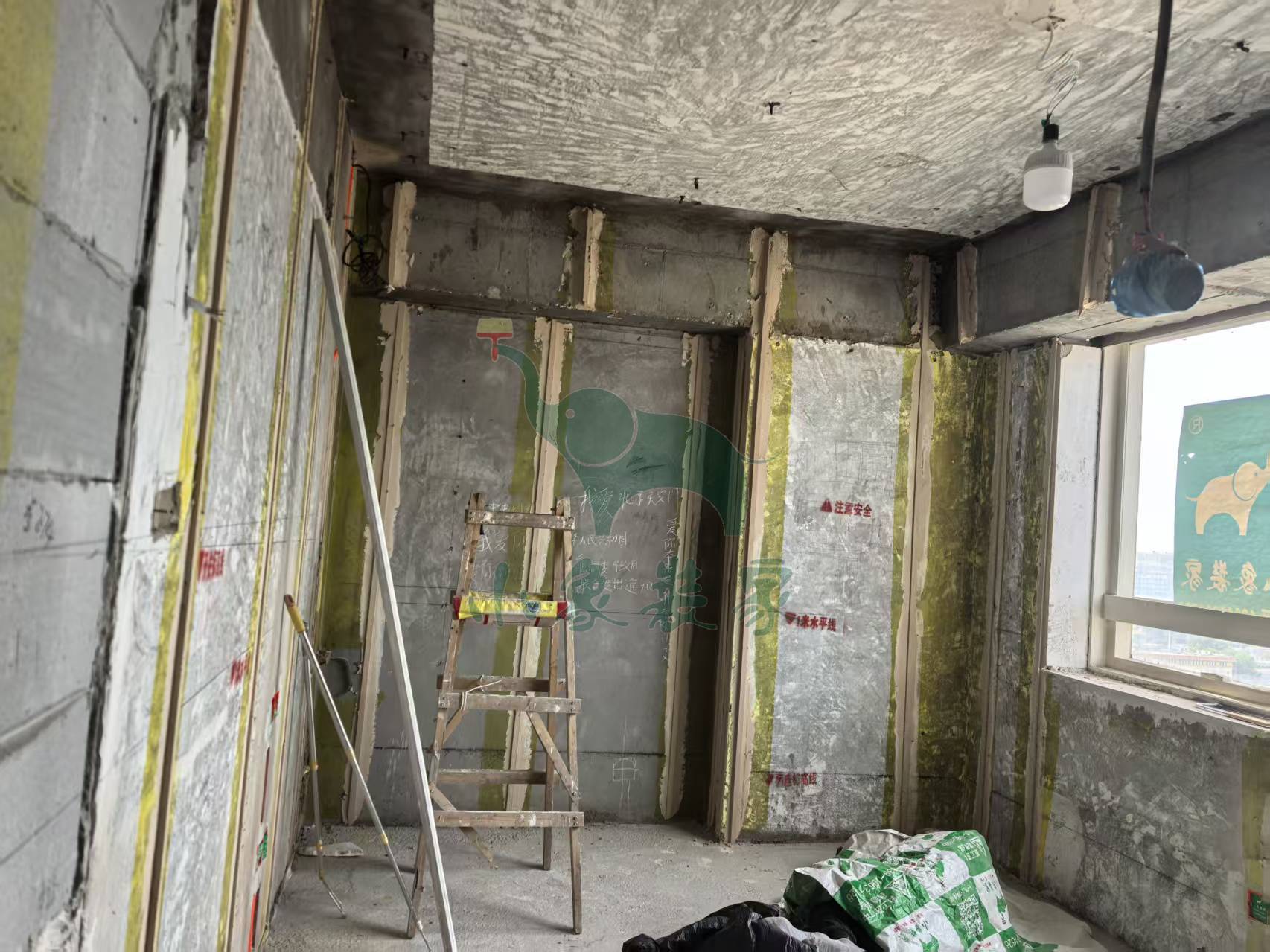

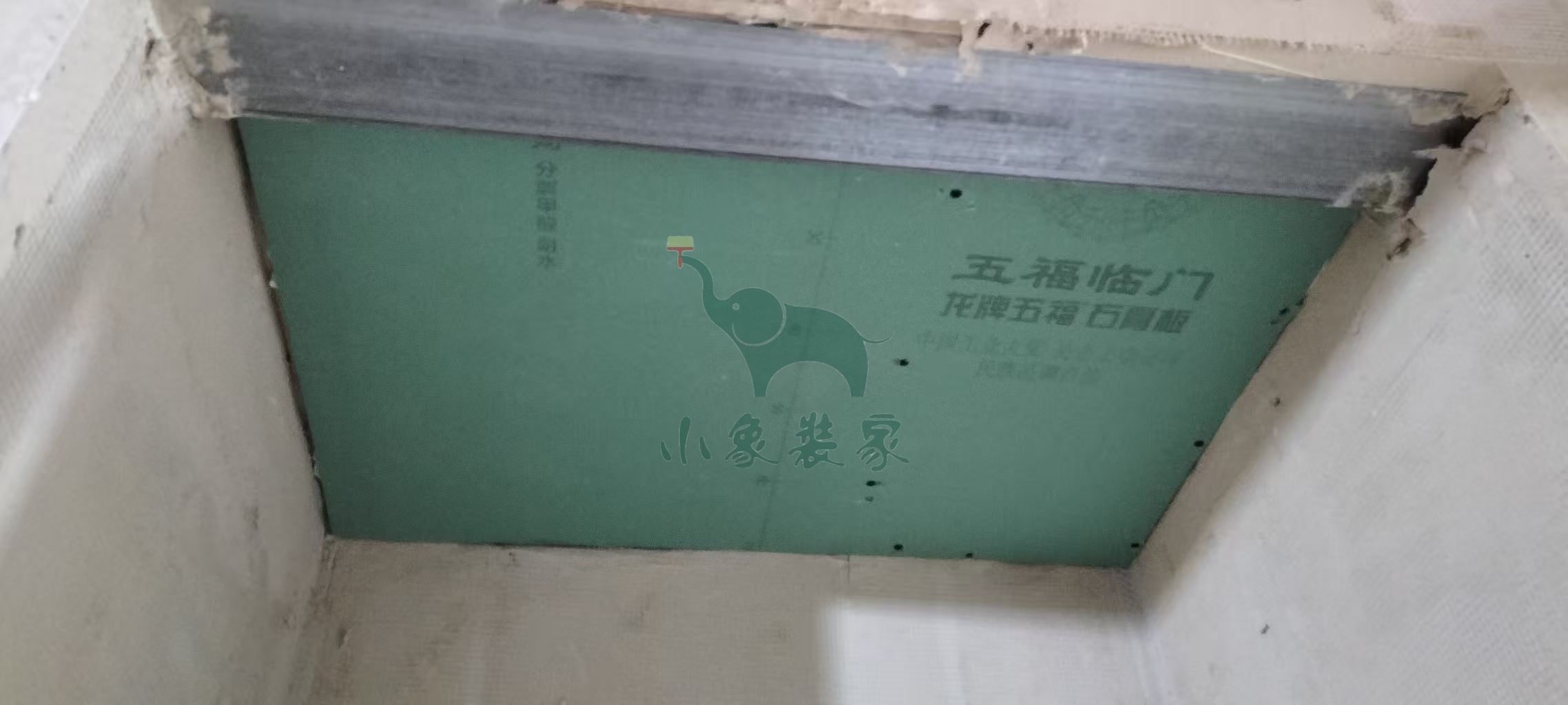

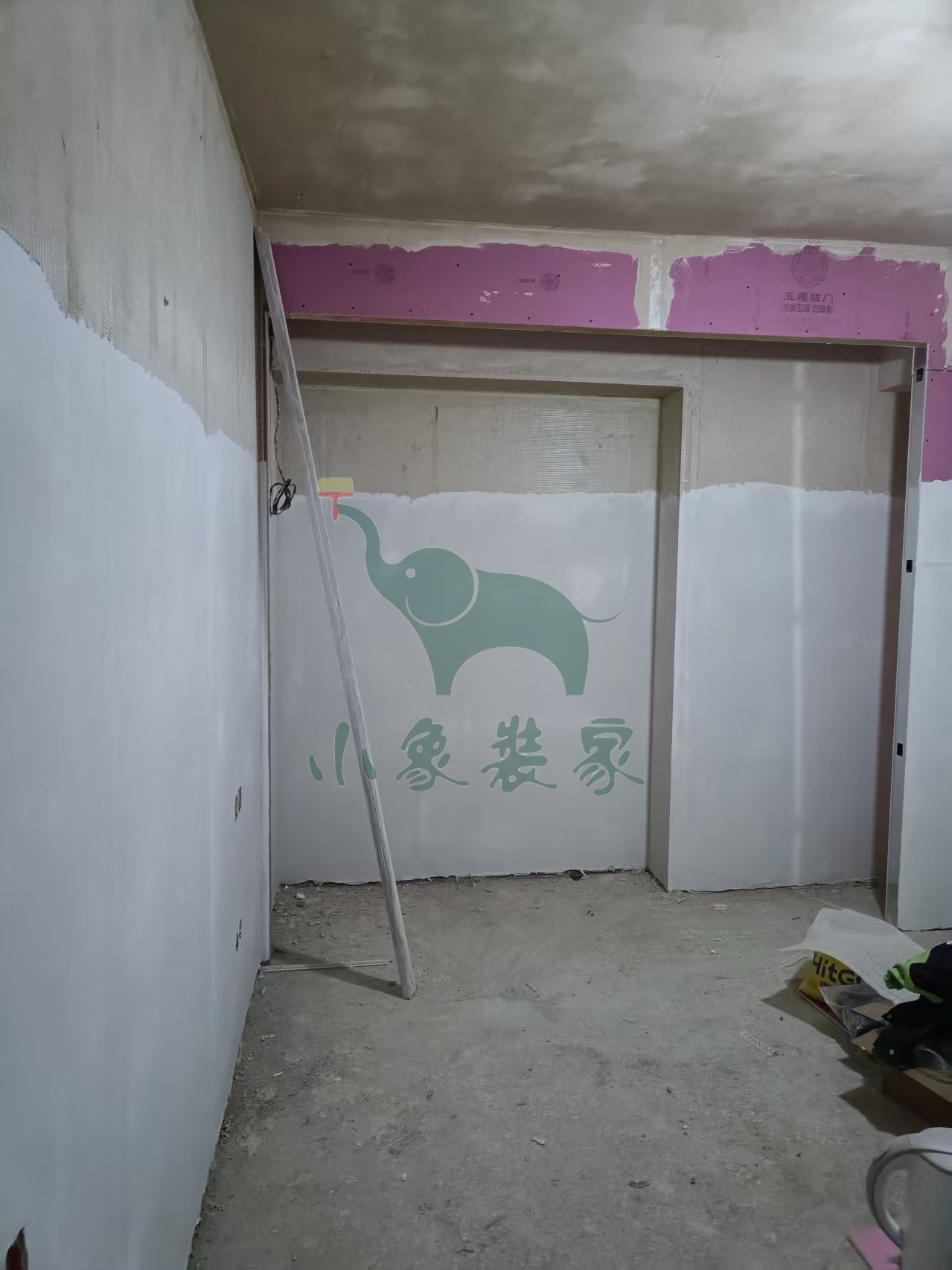

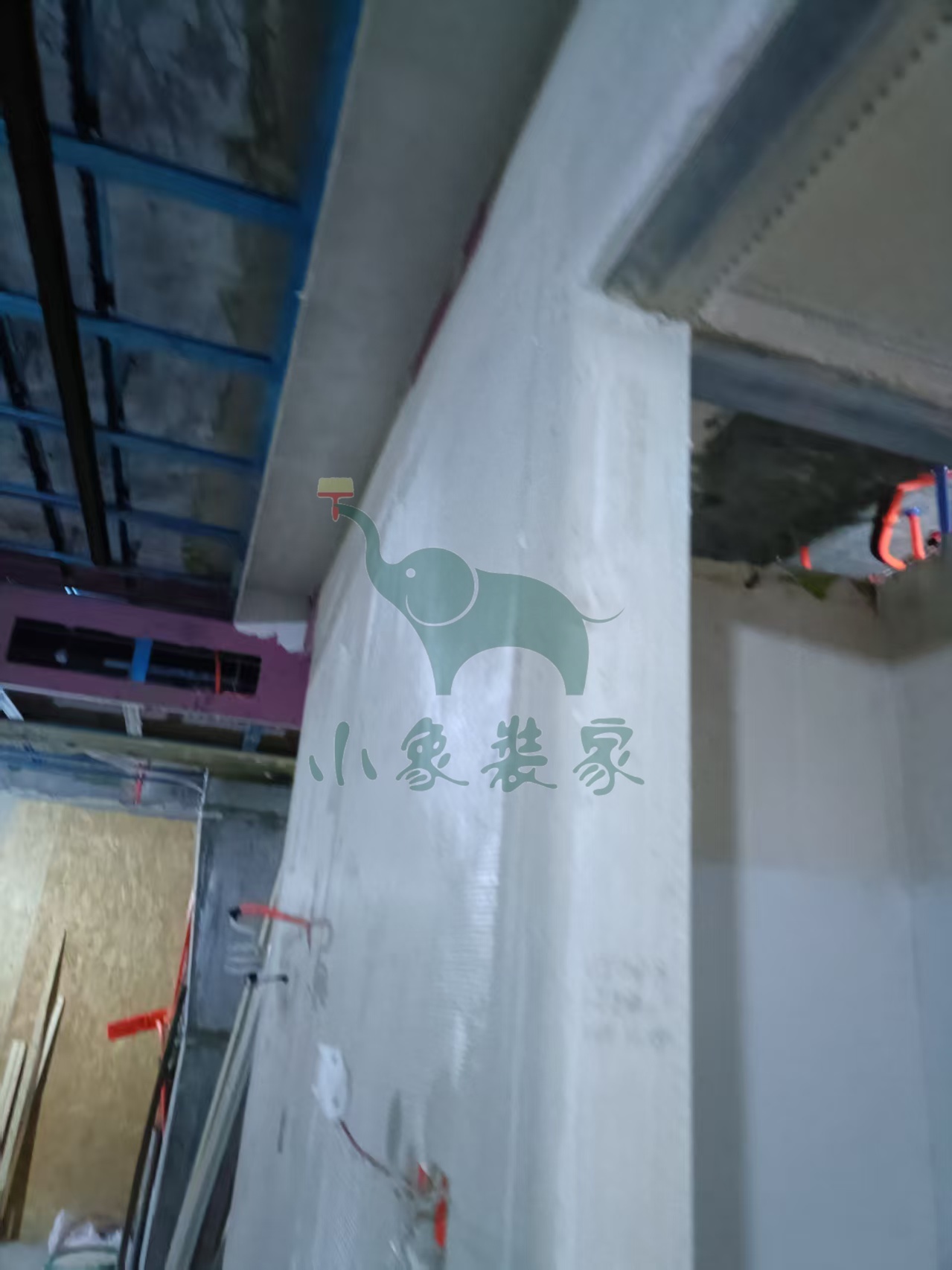

木工工程-封石膏板已完工
木工工程-做窗帘盒已完工。
竣工总进度:60%。
施工人员:张东峰。
补充说明:防水第四遍。
共7张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:张东峰。
2025-11-04 星期二
工作内容:
木工工程-封石膏板还需1天。
竣工总进度:55%。
施工人员:张东峰。
共3张
【明日播报】
工作内容:
木工工程-封石膏板

木工工程-做窗帘盒

施工人员:张东峰。
2025-11-04 星期二
工作内容:

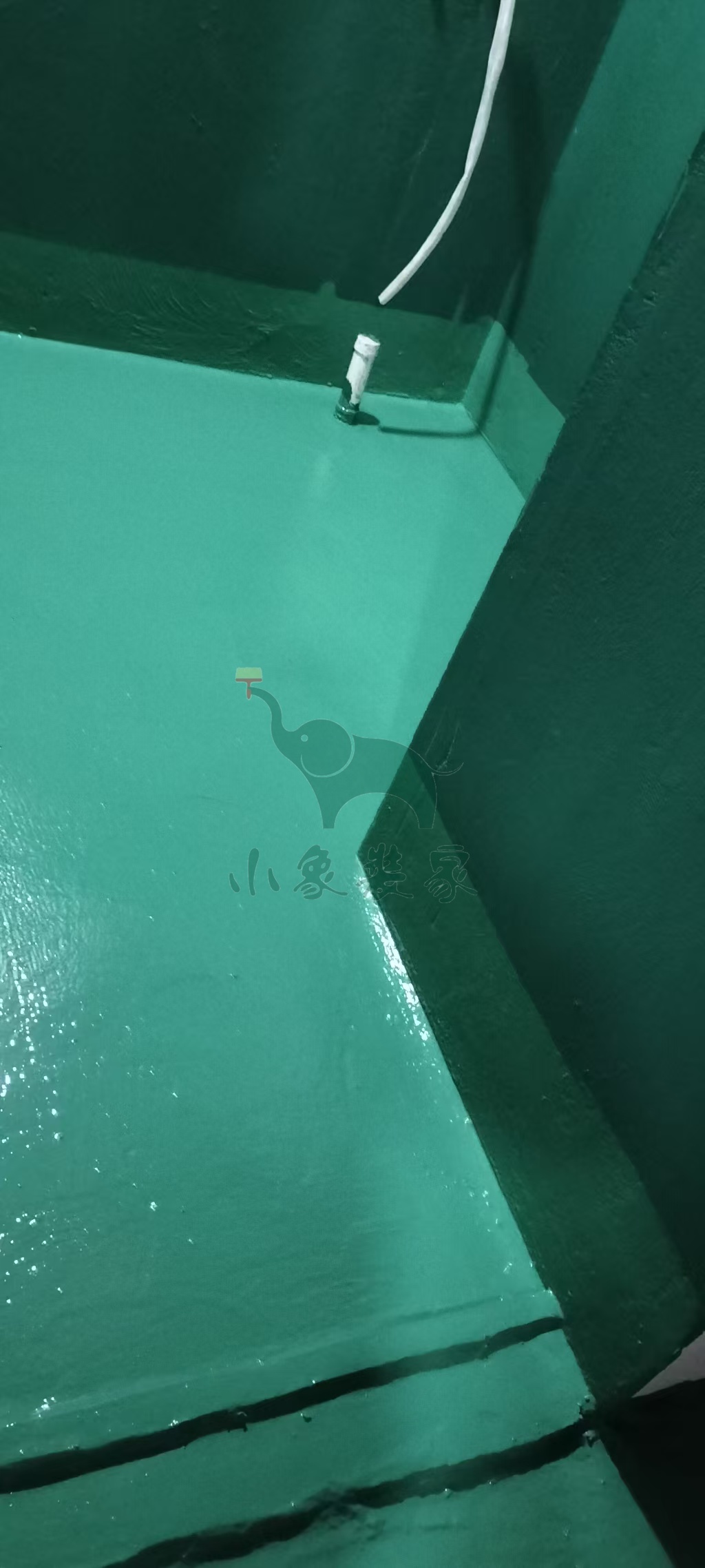

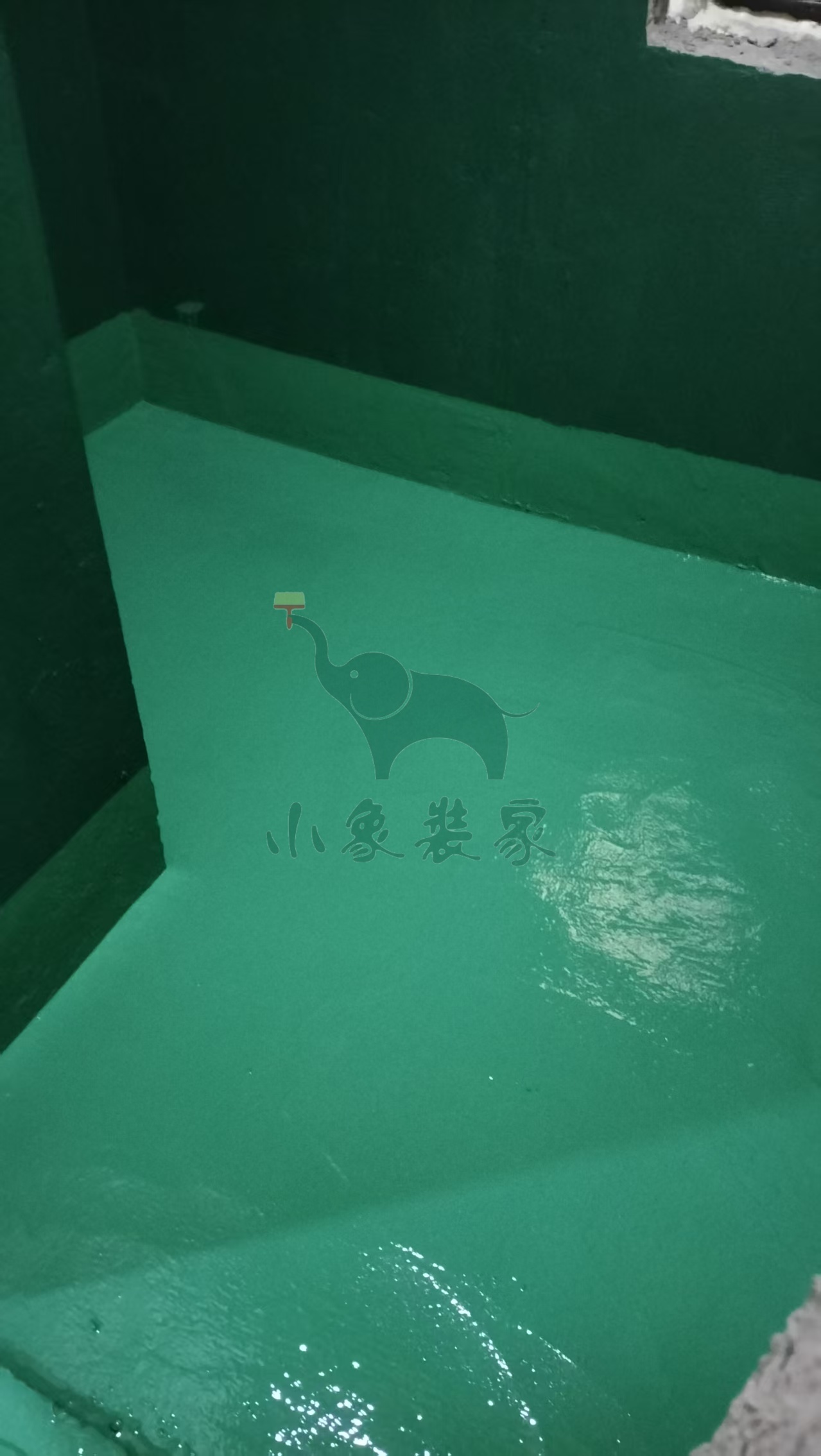

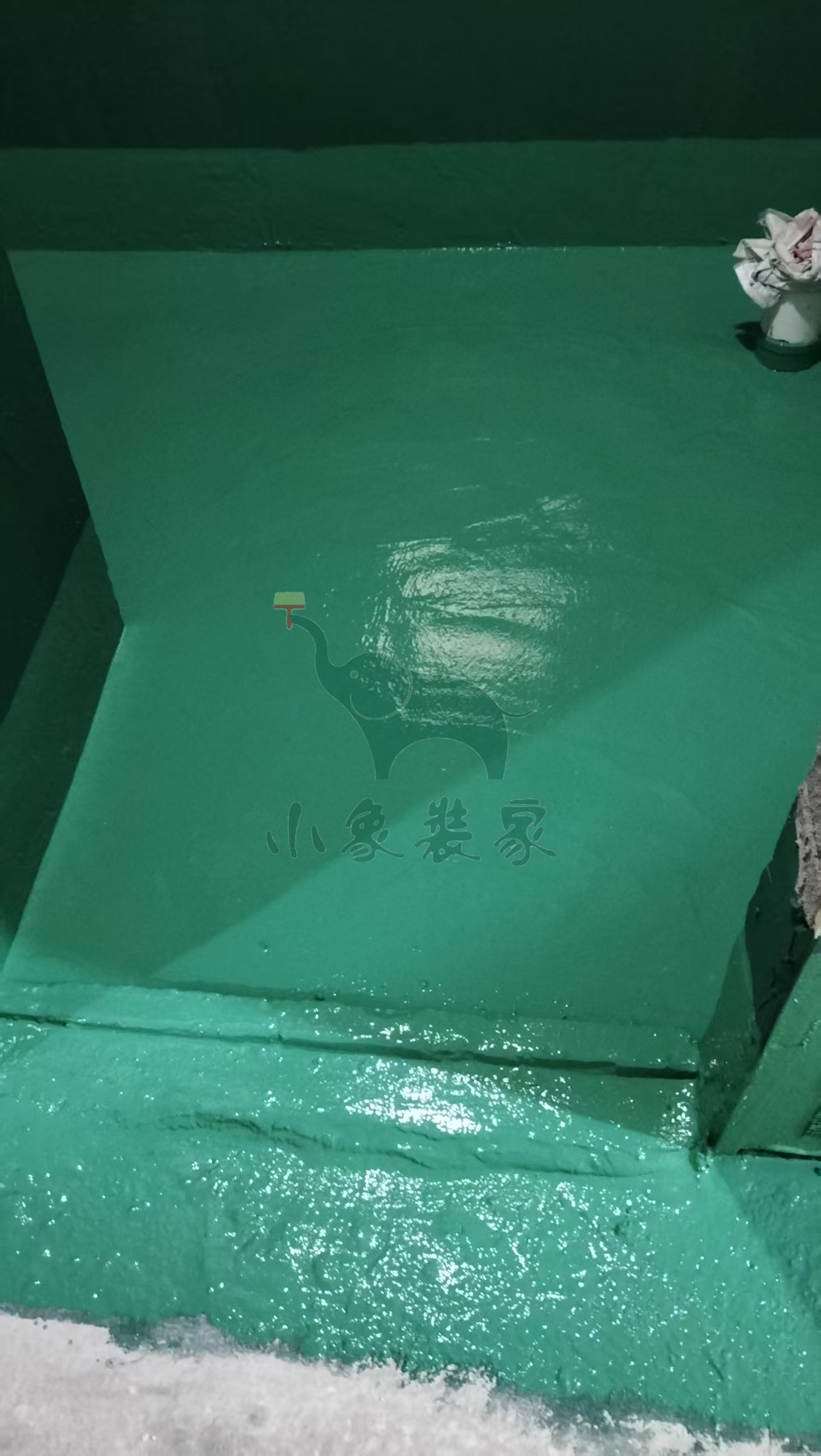

瓦工工程-滚刷地面第三遍防水已完工。
竣工总进度:55%。
施工人员:张东峰。
共4张
【明日播报】
工作内容:
木工工程-封石膏板

木工工程-做窗帘盒

施工人员:张东峰。
2025-11-03 星期一
工作内容:
木工工程-封石膏板还需2天。
竣工总进度:55%。
施工人员:张东峰。
补充说明:主卧室做第一遍防水。
共7张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:张东峰。
2025-10-31 星期五
工作内容:

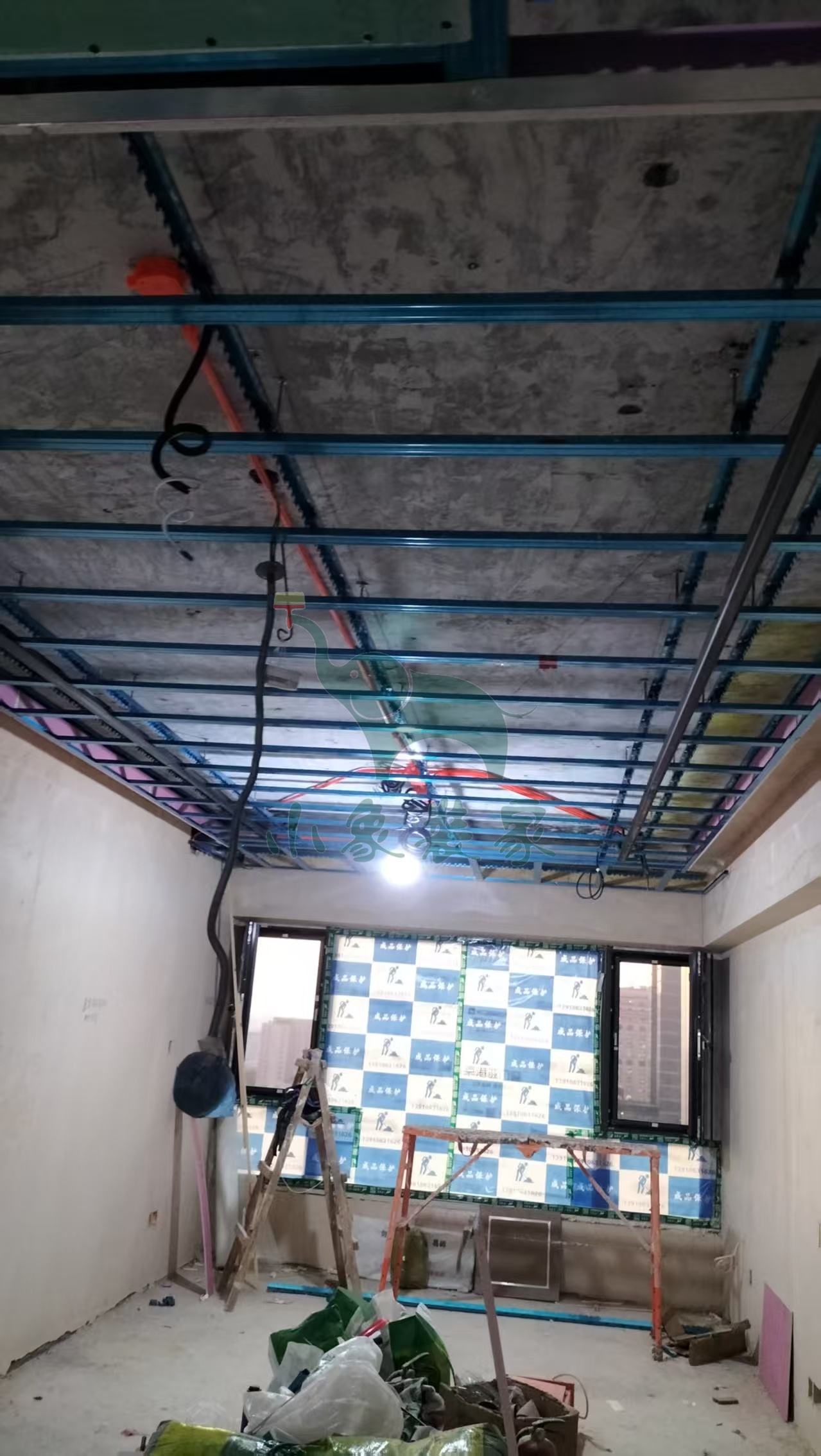

木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需2天。
竣工总进度:55%。
施工人员:张东峰。
共8张
【明日播报】
2025-11-01停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-03。
2025-10-31 星期五
工作内容:
油工工程-墙面、顶面石膏找平还需1天

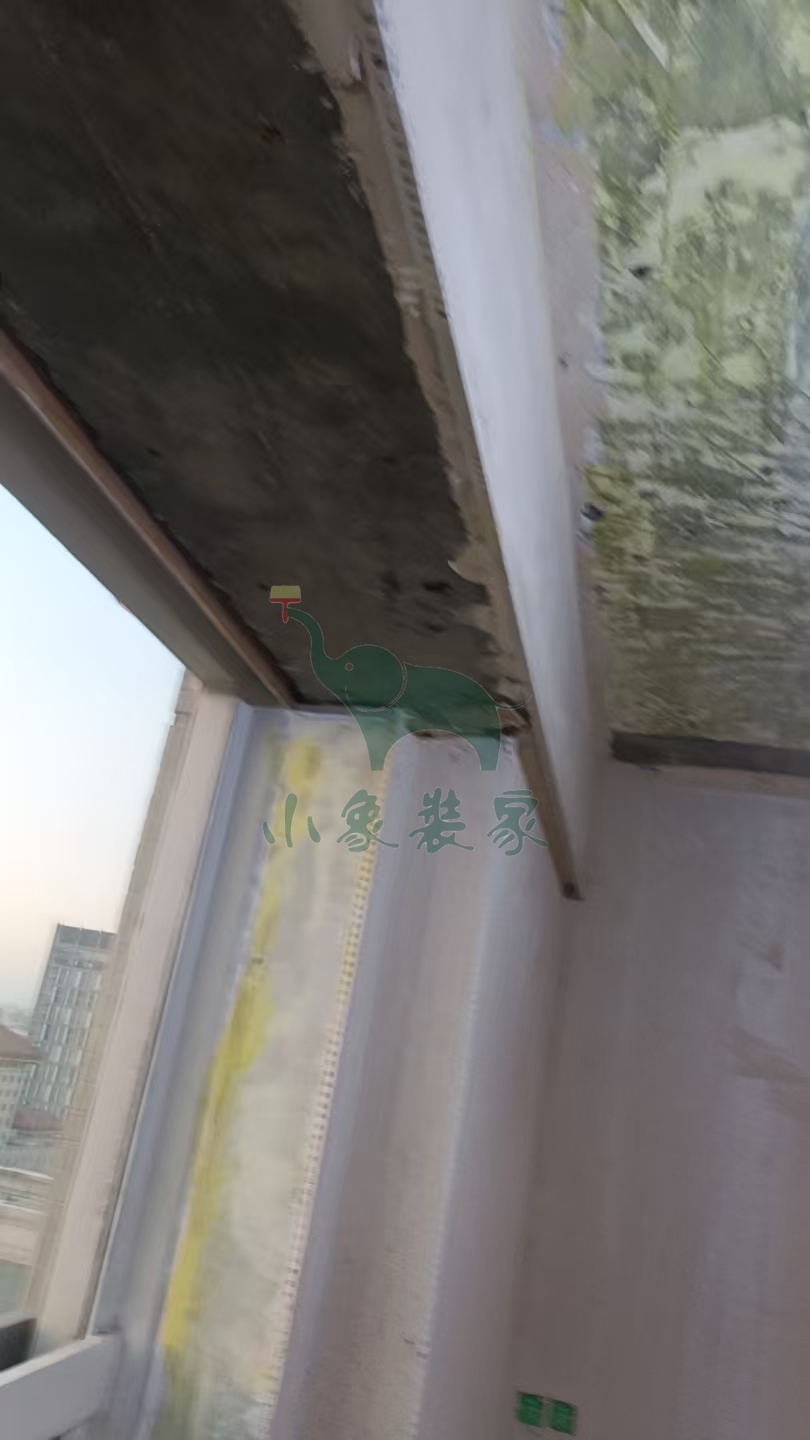

油工工程-刮第一遍腻子还需3天。
竣工总进度:50%。
施工人员:潘前进。
共7张
【明日播报】
2025-11-01停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-11-03。
2025-10-30 星期四
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需2天。
竣工总进度:50%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

木工工程-做窗帘盒

施工人员:张东峰。
2025-10-30 星期四
工作内容:
瓦工工程-滚刷地面第三遍防水还需1天。
竣工总进度:50%。
施工人员:黄新其。
共6张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

木工工程-做窗帘盒

施工人员:张东峰。
2025-10-28 星期二
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需3天
木工工程-做窗帘盒还需2天。
竣工总进度:50%。
施工人员:张东峰。
共5张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-10-28 星期二
工作内容:

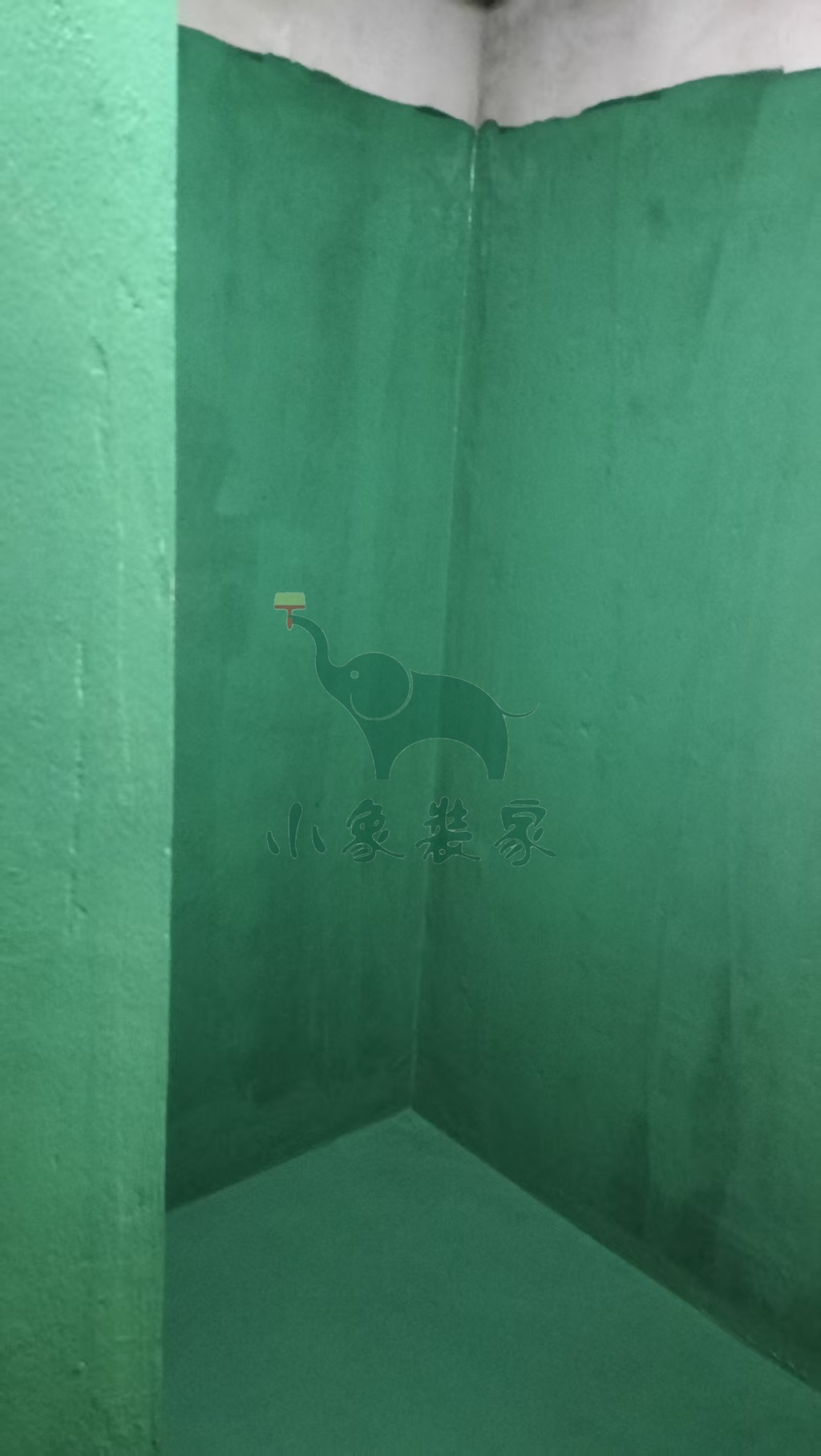

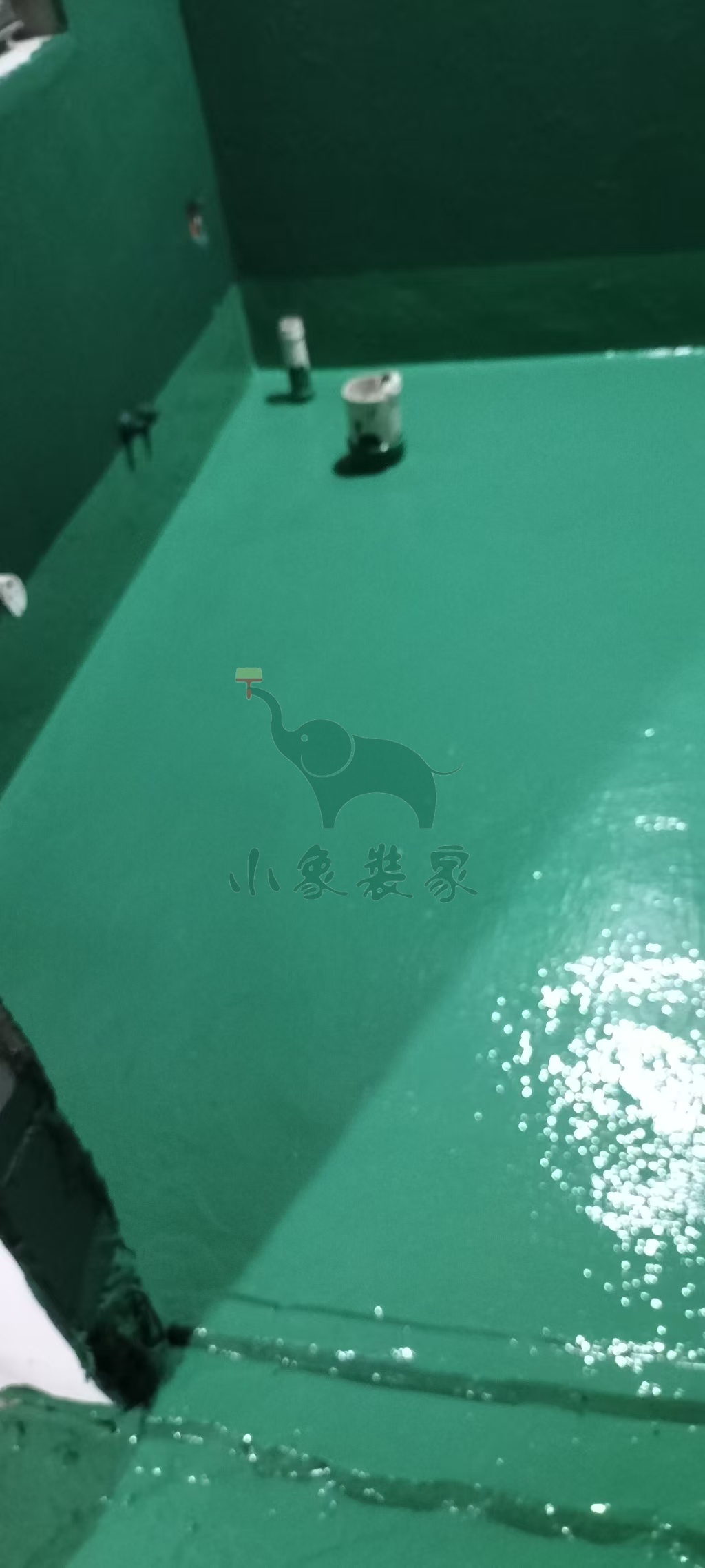

瓦工工程-滚刷第二遍防水还需1天。
竣工总进度:45%。
施工人员:黄新其。
共6张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-10-27 星期一
工作内容:
瓦工工程-滚刷第一遍防水还需3天
瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工

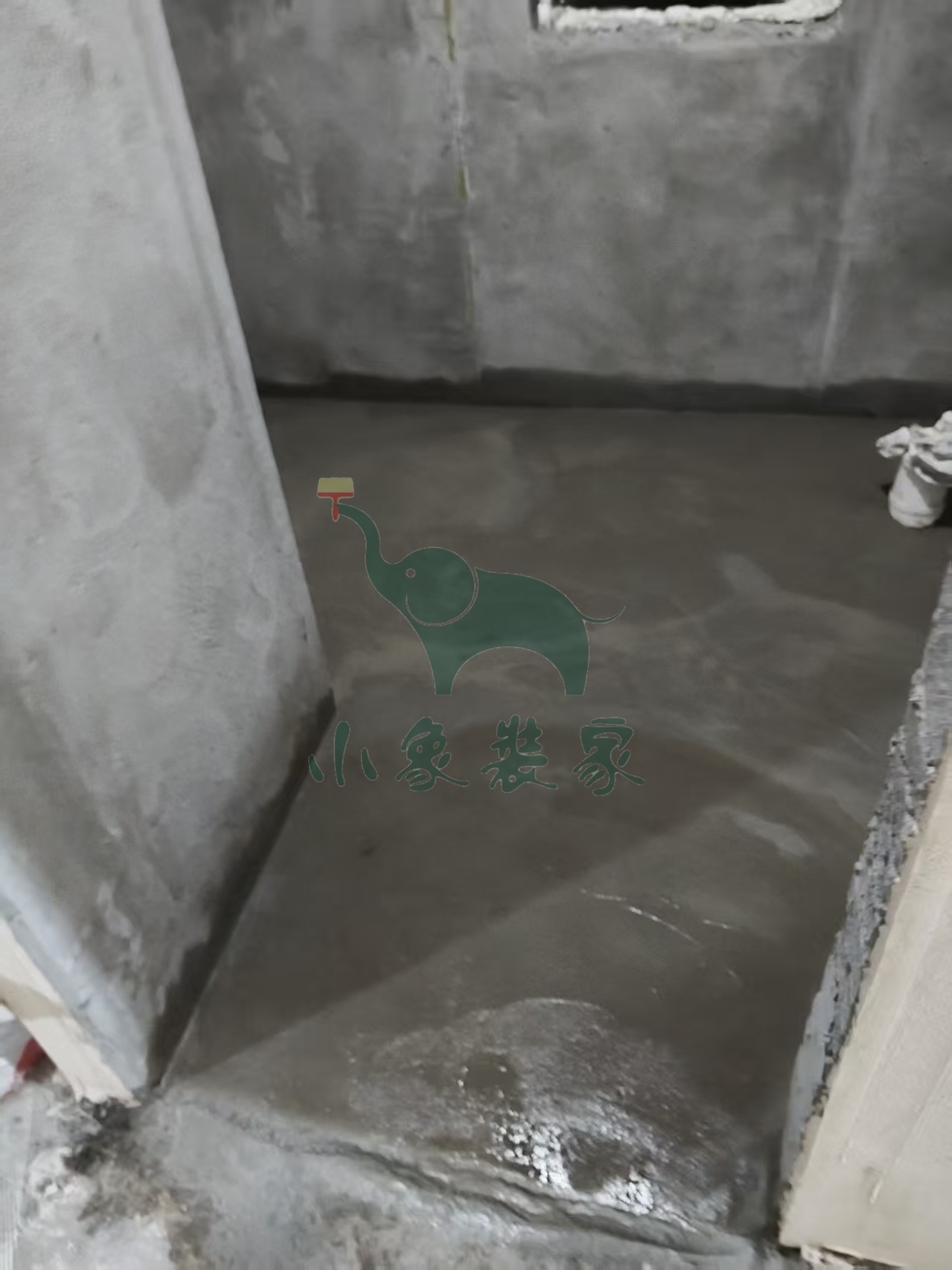

瓦工工程-卫生间地面抹平已完工。
竣工总进度:45%。
施工人员:黄新其。
共5张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-龙骨隔断

施工人员:张东峰。
2025-10-27 星期一
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需3天
木工工程-做窗帘盒还需3天。
竣工总进度:45%。
施工人员:张东峰。
共5张
【明日播报】
工作内容:
瓦工工程-滚刷第一遍防水

瓦工工程-卫生间地面抹平

施工人员:黄新其。
2025-10-21 星期二
工作内容:

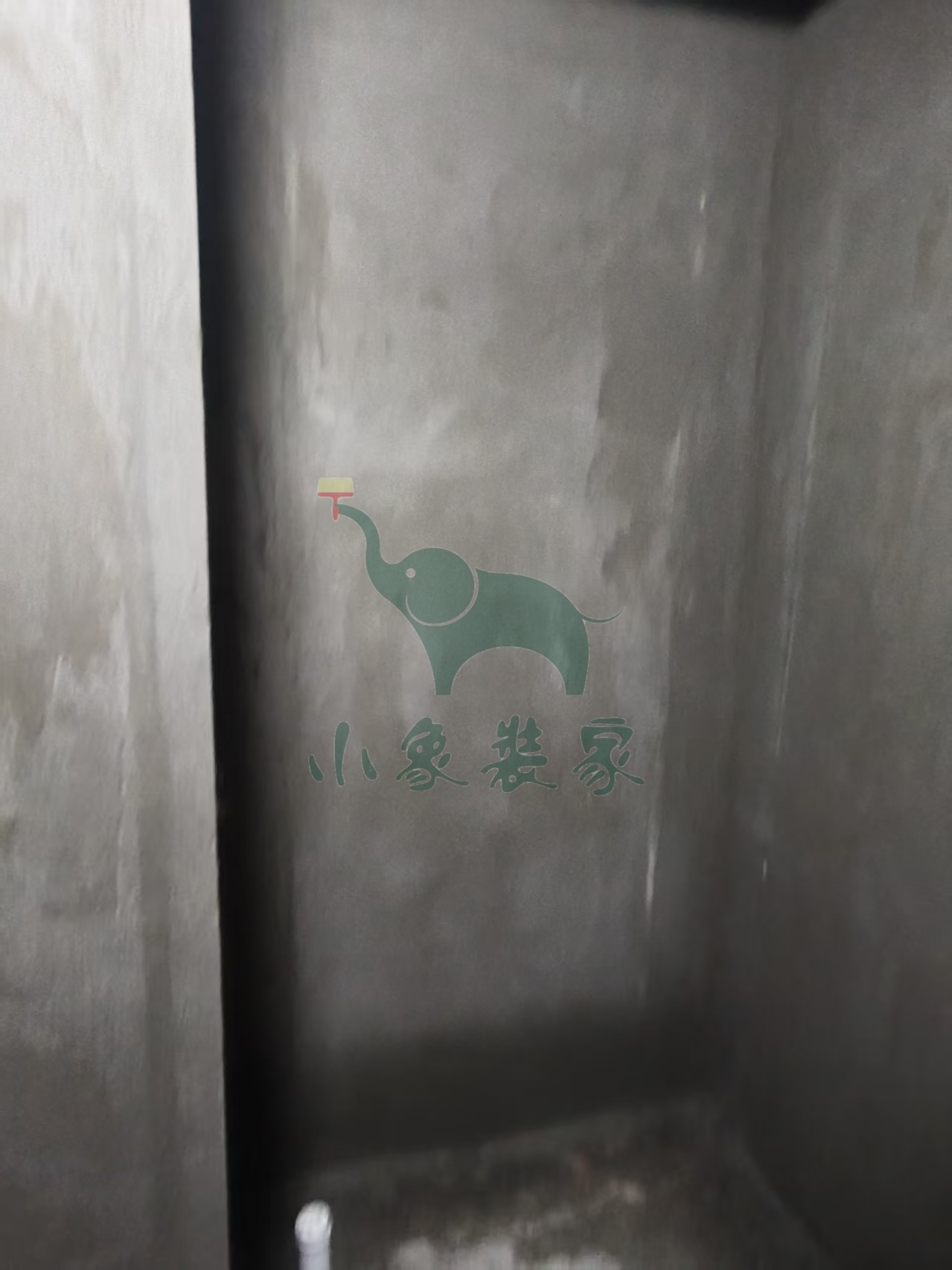

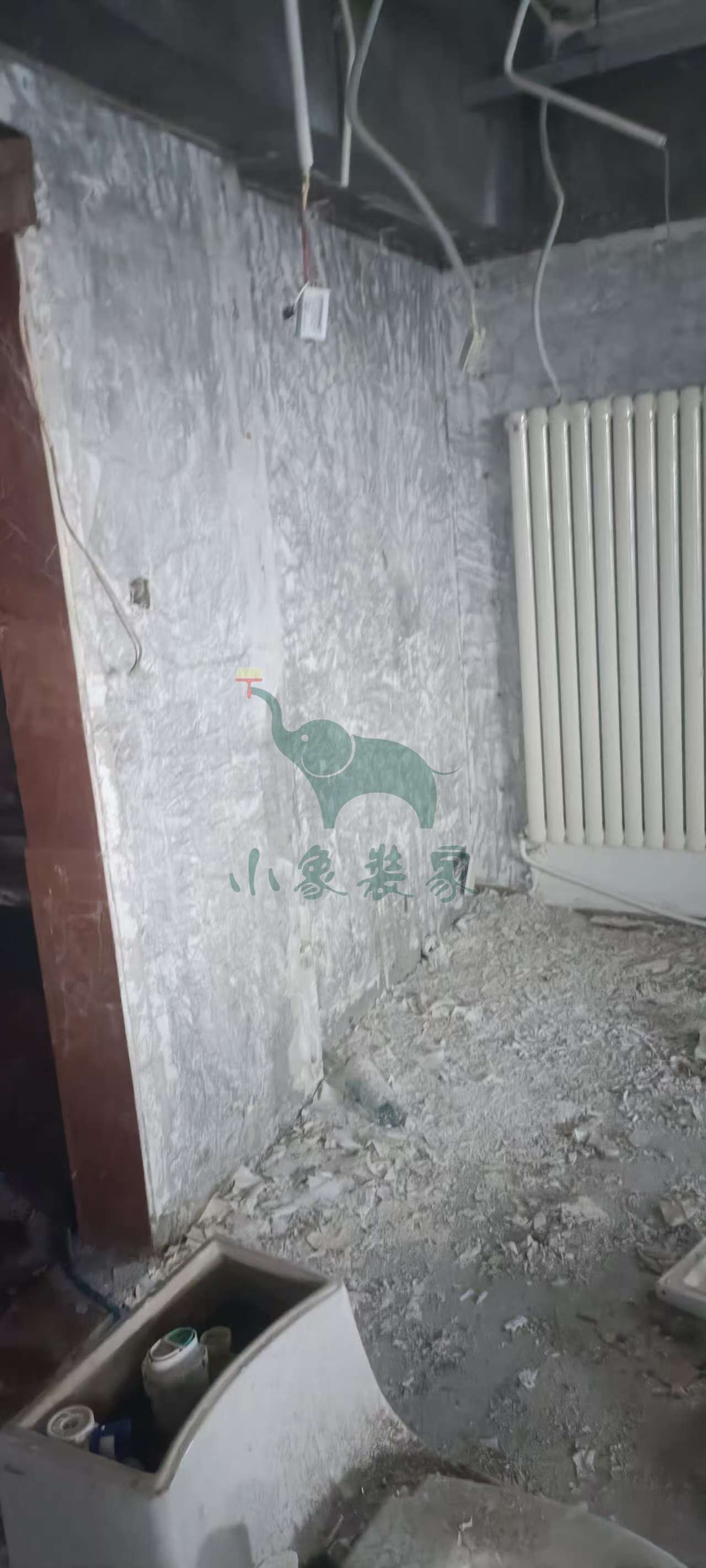

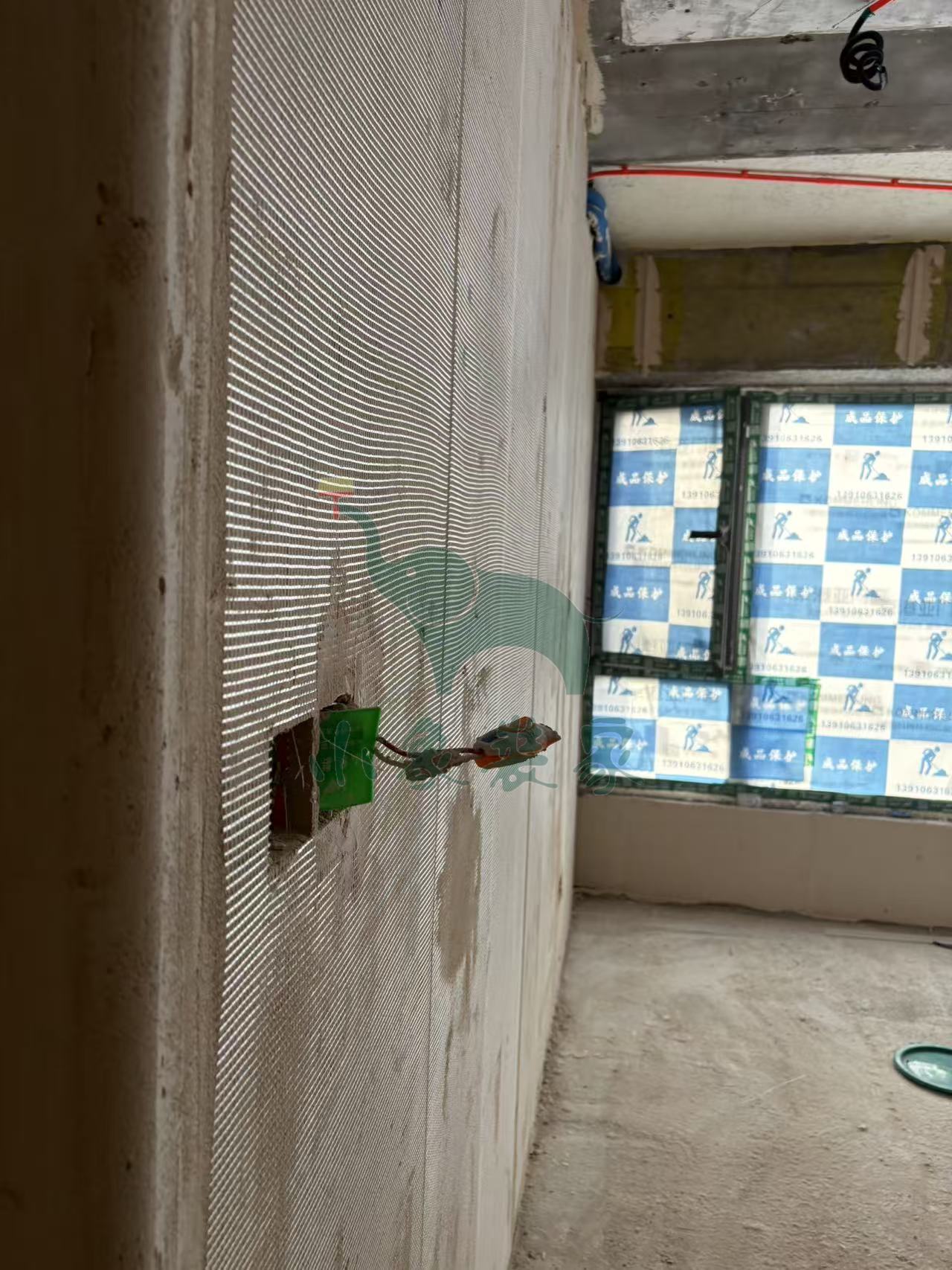

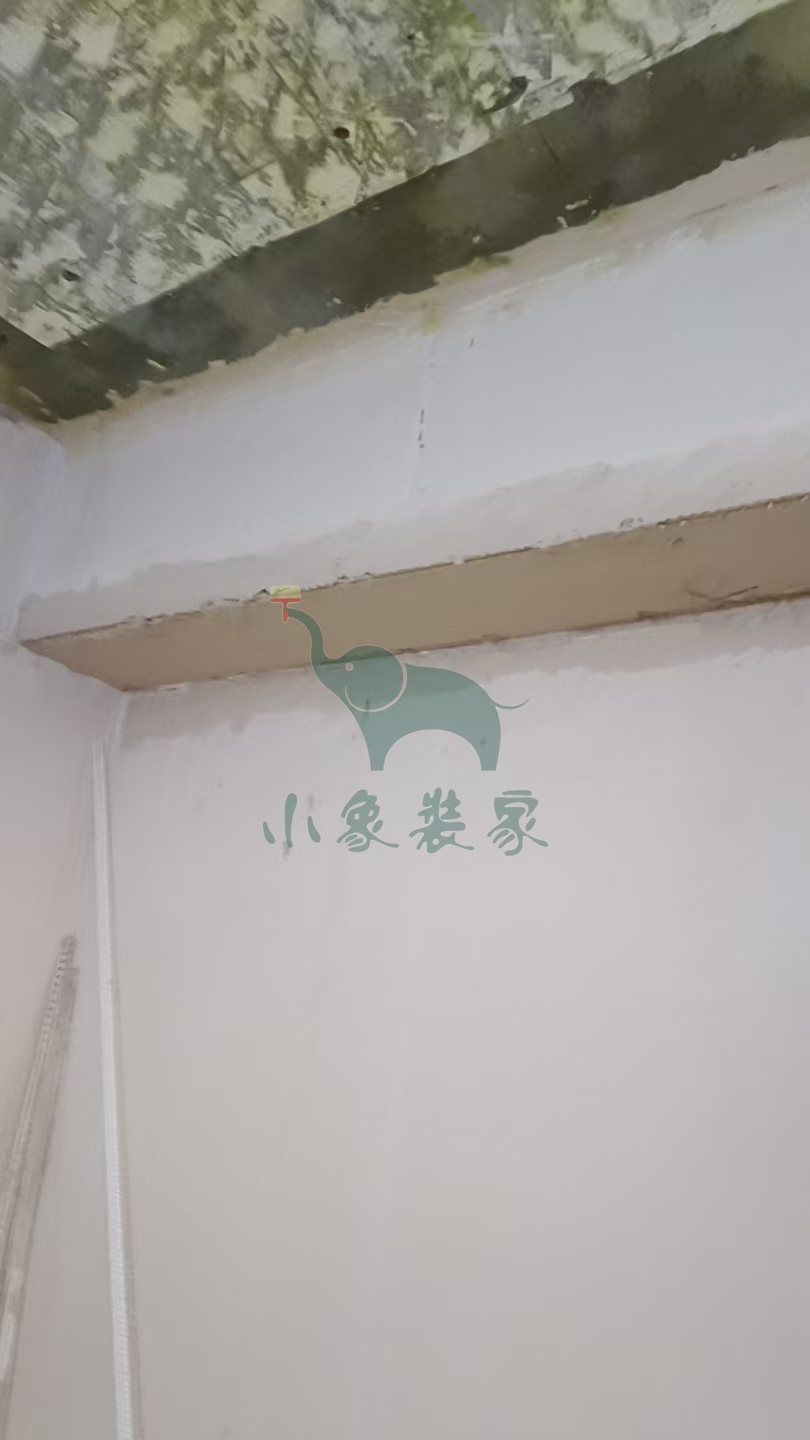

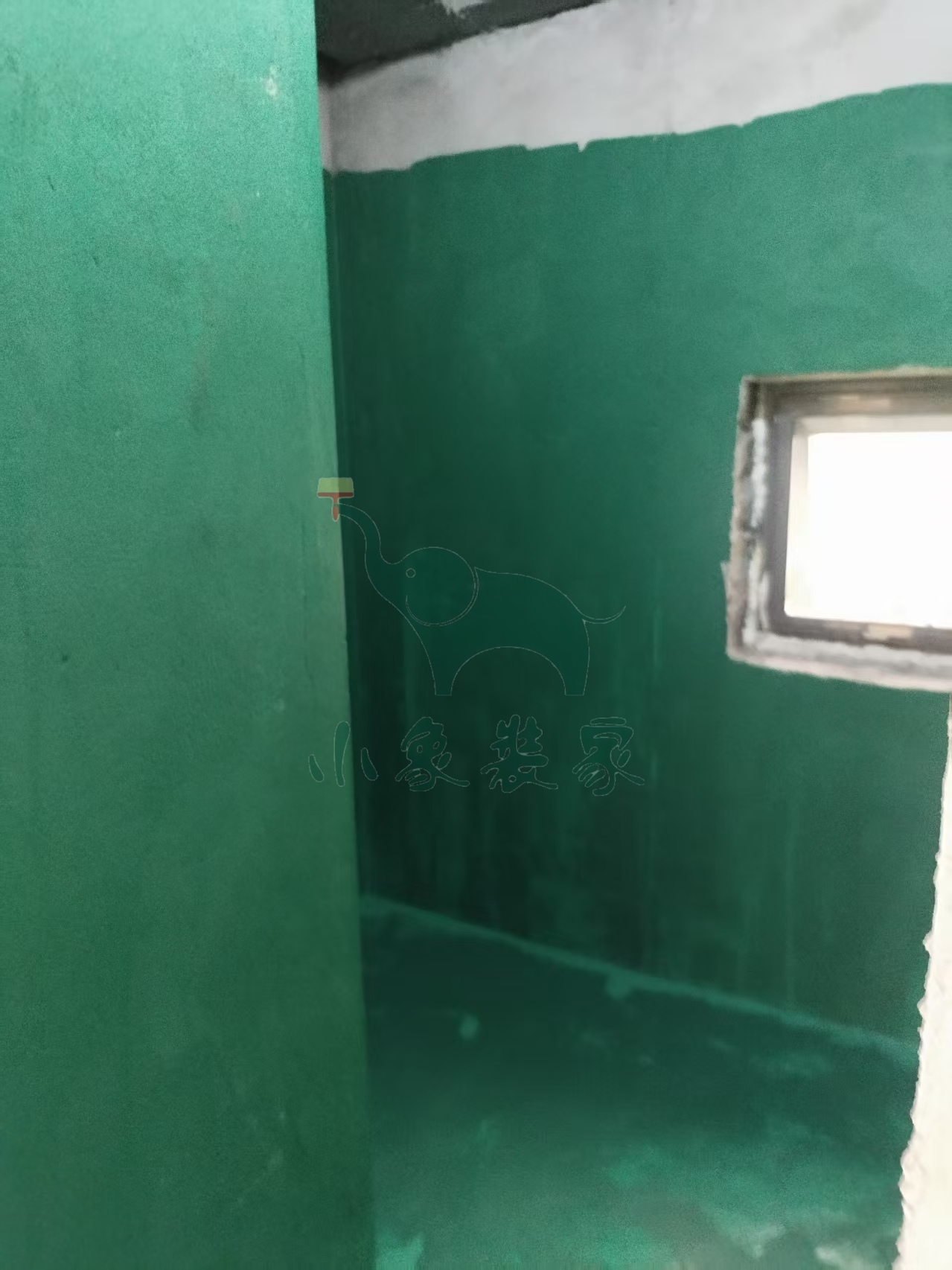

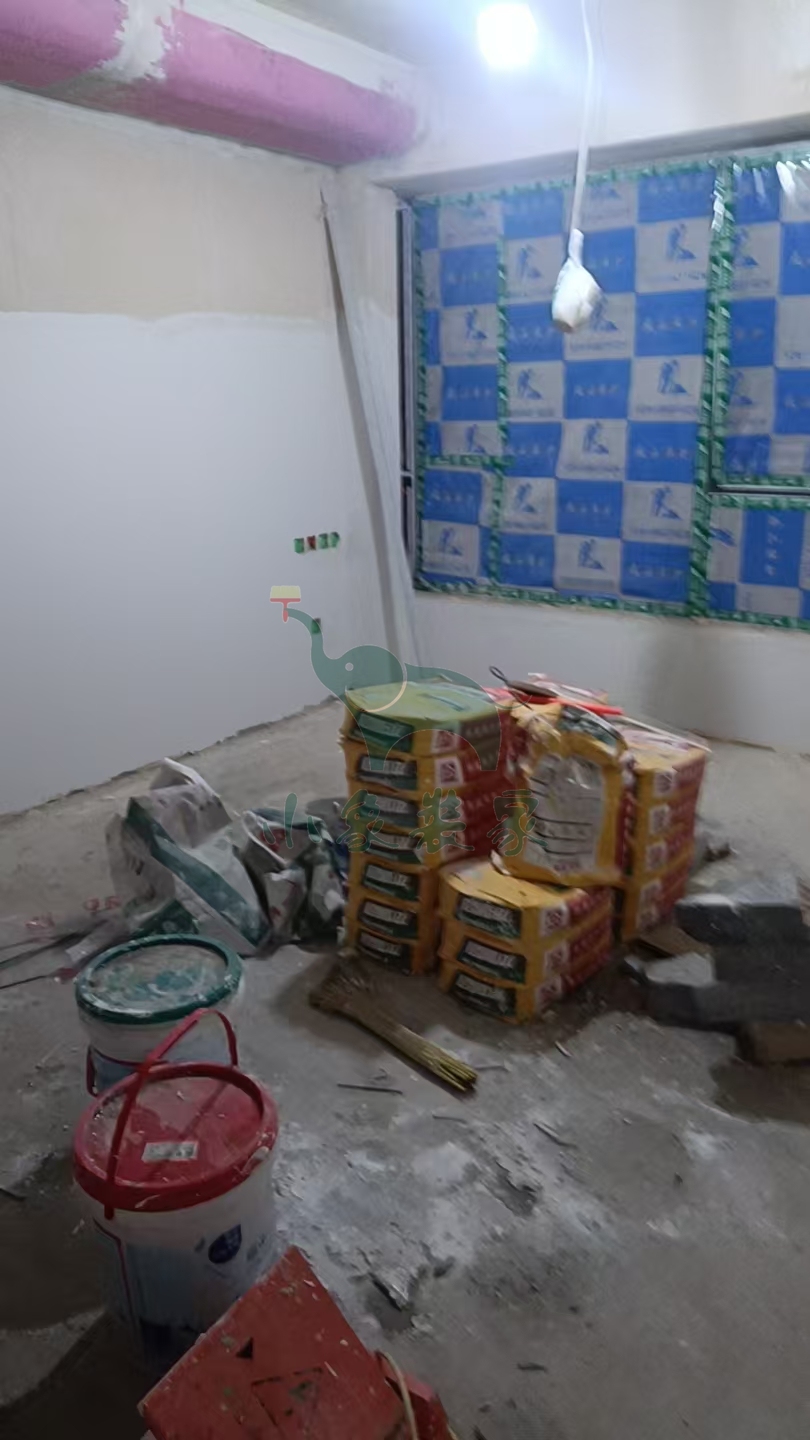

油工工程-墙面、顶面石膏找平还需1天。
竣工总进度:45%。
施工人员:潘前进。
共9张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:潘前进。
2025-10-20 星期一
工作内容:

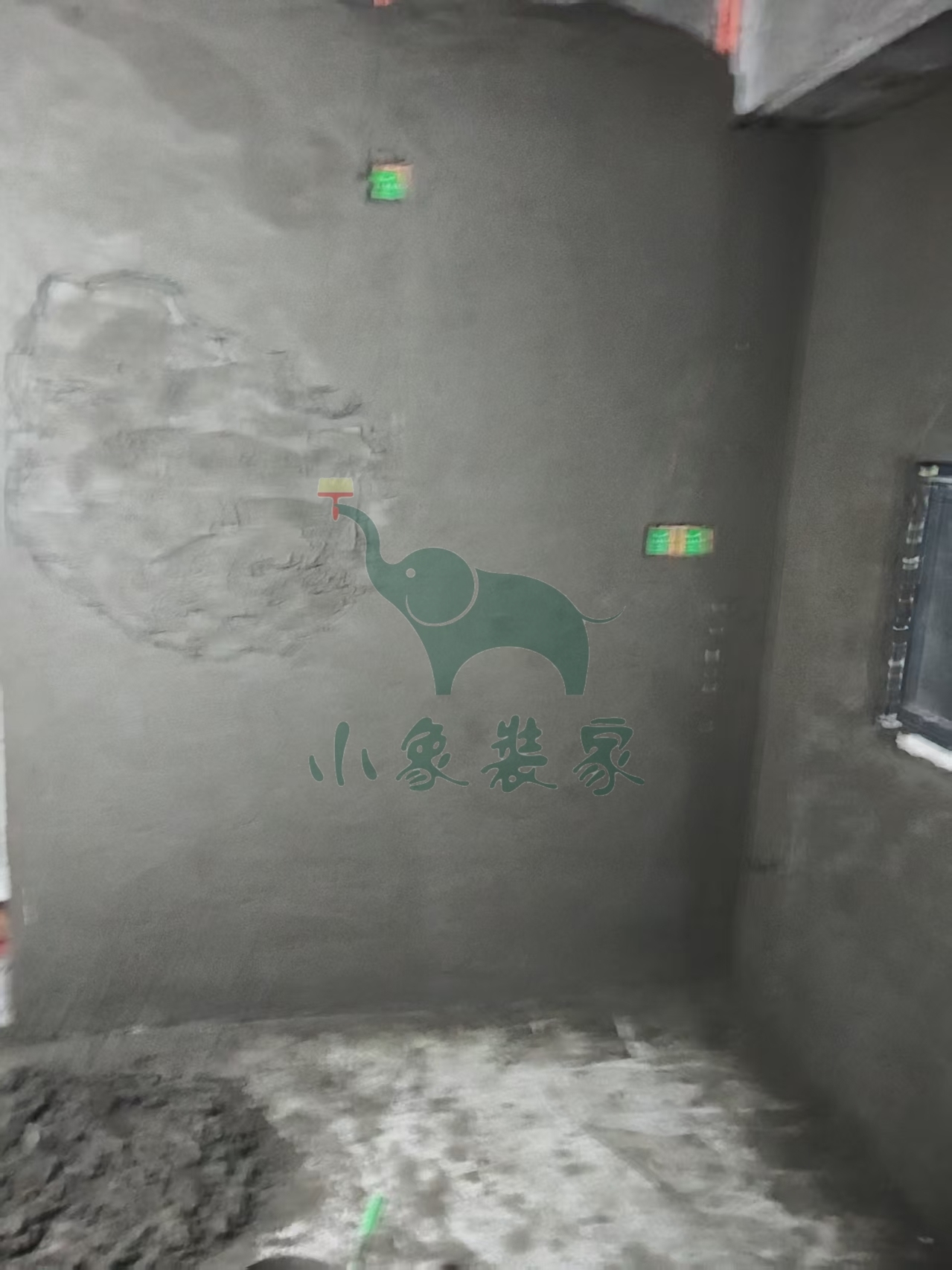

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天
瓦工工程-卫生间地面抹平还需2天。
竣工总进度:45%。
施工人员:郭留建。
共4张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:潘前进。
2025-10-17 星期五
工作内容:
油工工程-墙面、顶面石膏找平还需2天
油工工程-墙面网络布工程已完工。
竣工总进度:45%。
施工人员:许全伟。
共9张
【明日播报】
2025-10-18停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-20。
2025-10-17 星期五
工作内容:

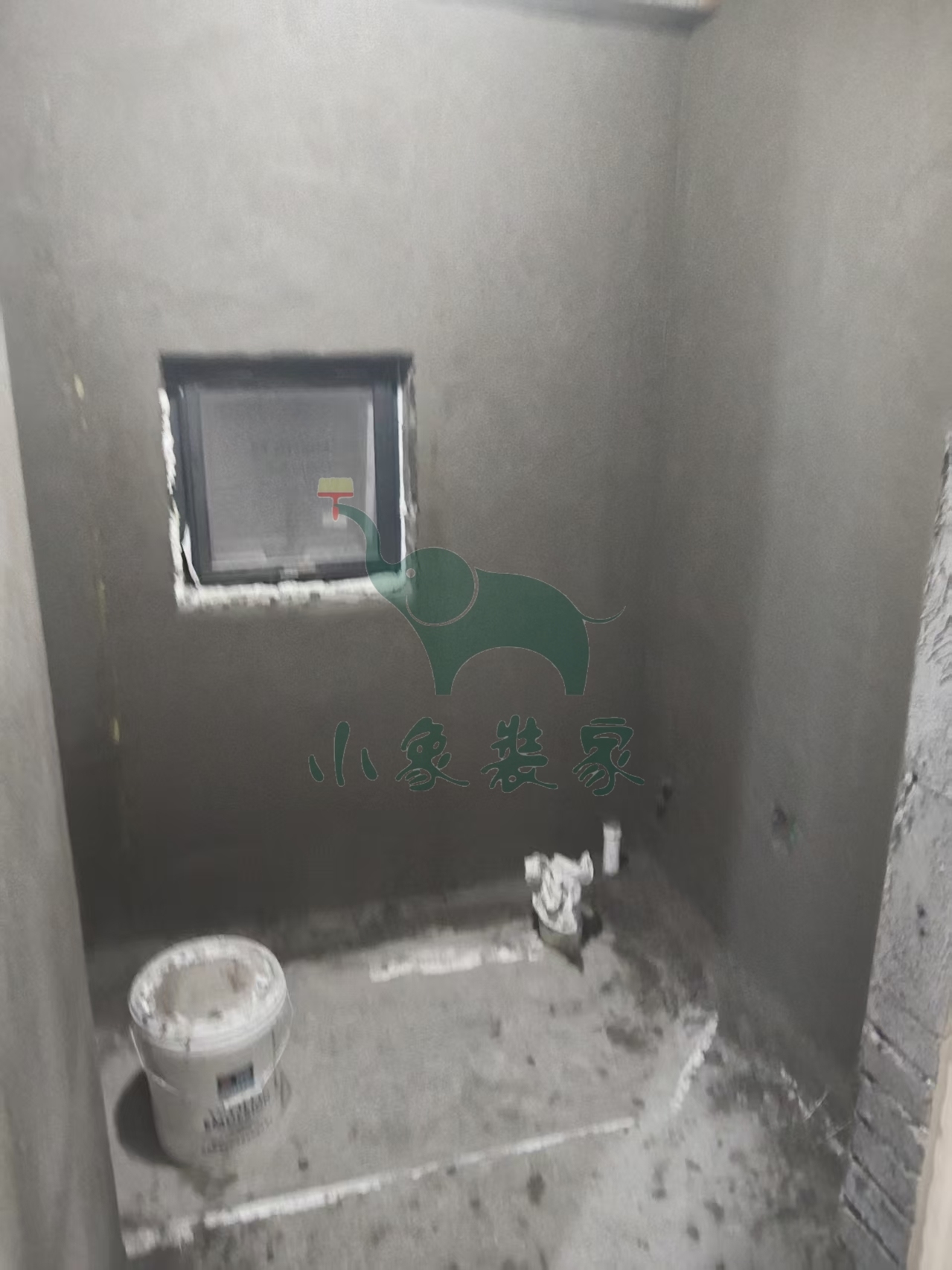

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:45%。
施工人员:郭留建。
共4张
【明日播报】
2025-10-18停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-20。
2025-10-14 星期二
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需4天。
竣工总进度:40%。
施工人员:郭留建。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:冯全、郭留建。
2025-10-11 星期六
工作内容:
油工工程-冲筋打点还需1天。
竣工总进度:40%。
施工人员:潘前进。
共9张
【明日播报】
2025-10-12停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-13。
2025-09-29 星期一
工作内容:

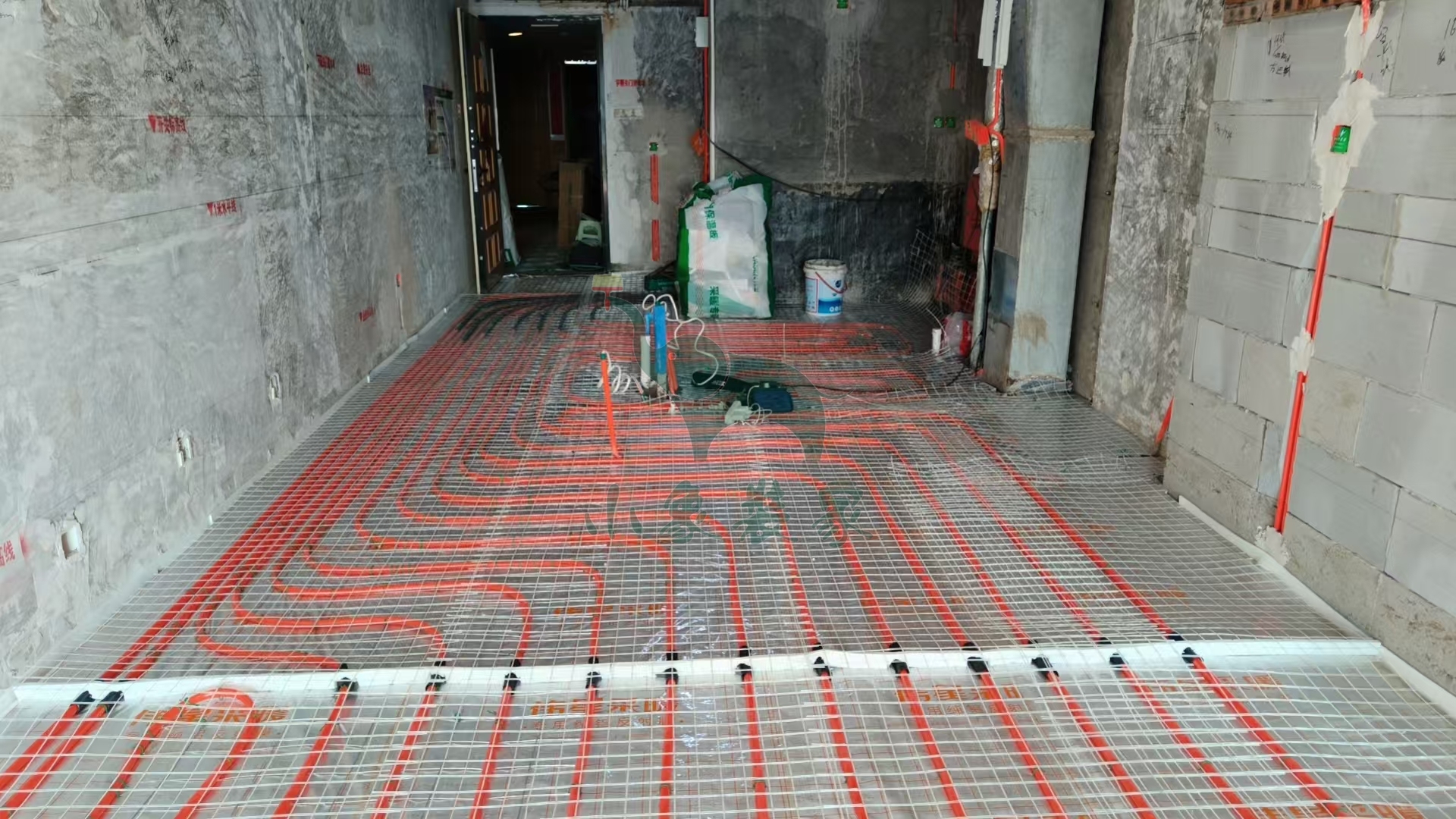

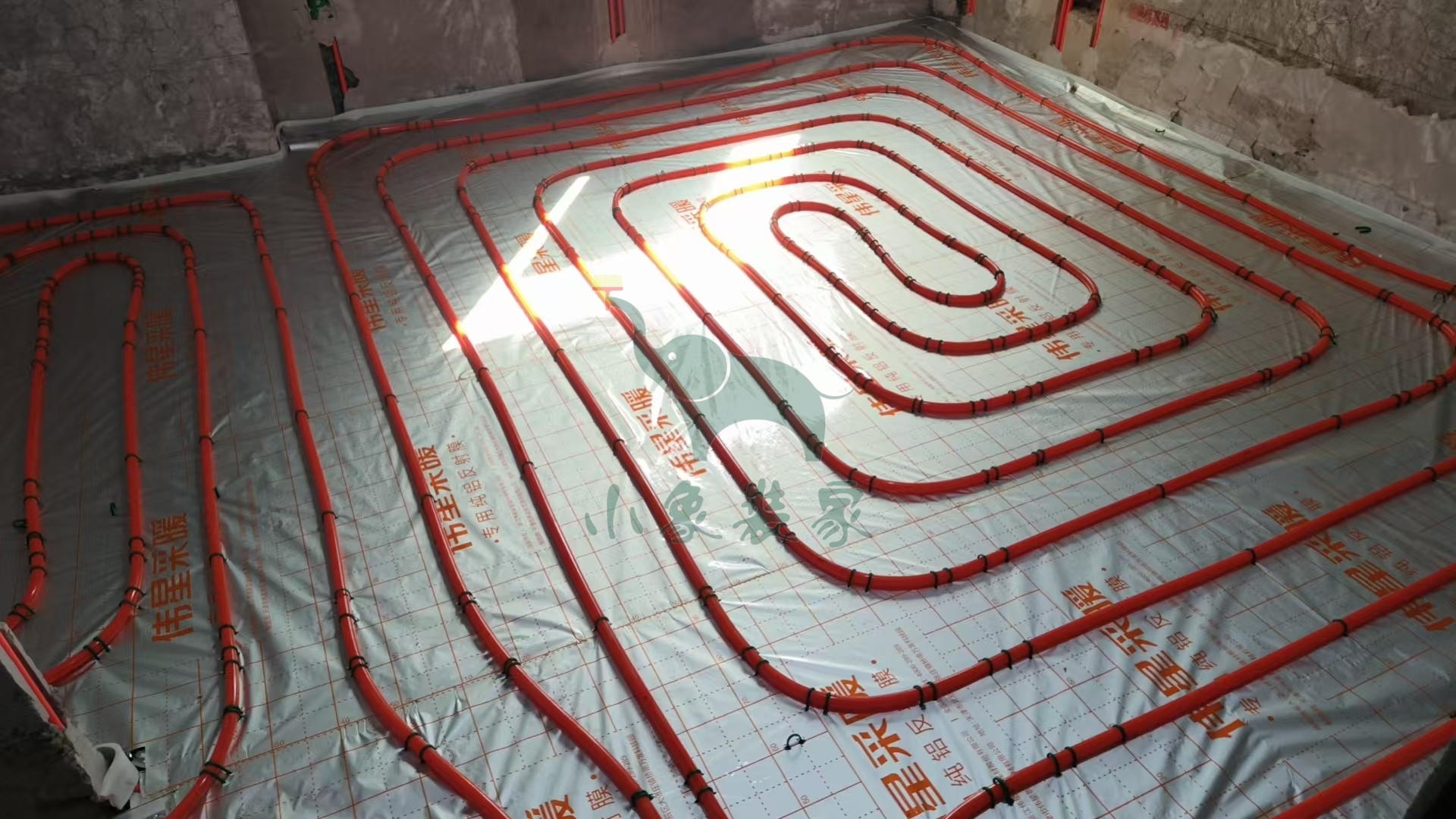

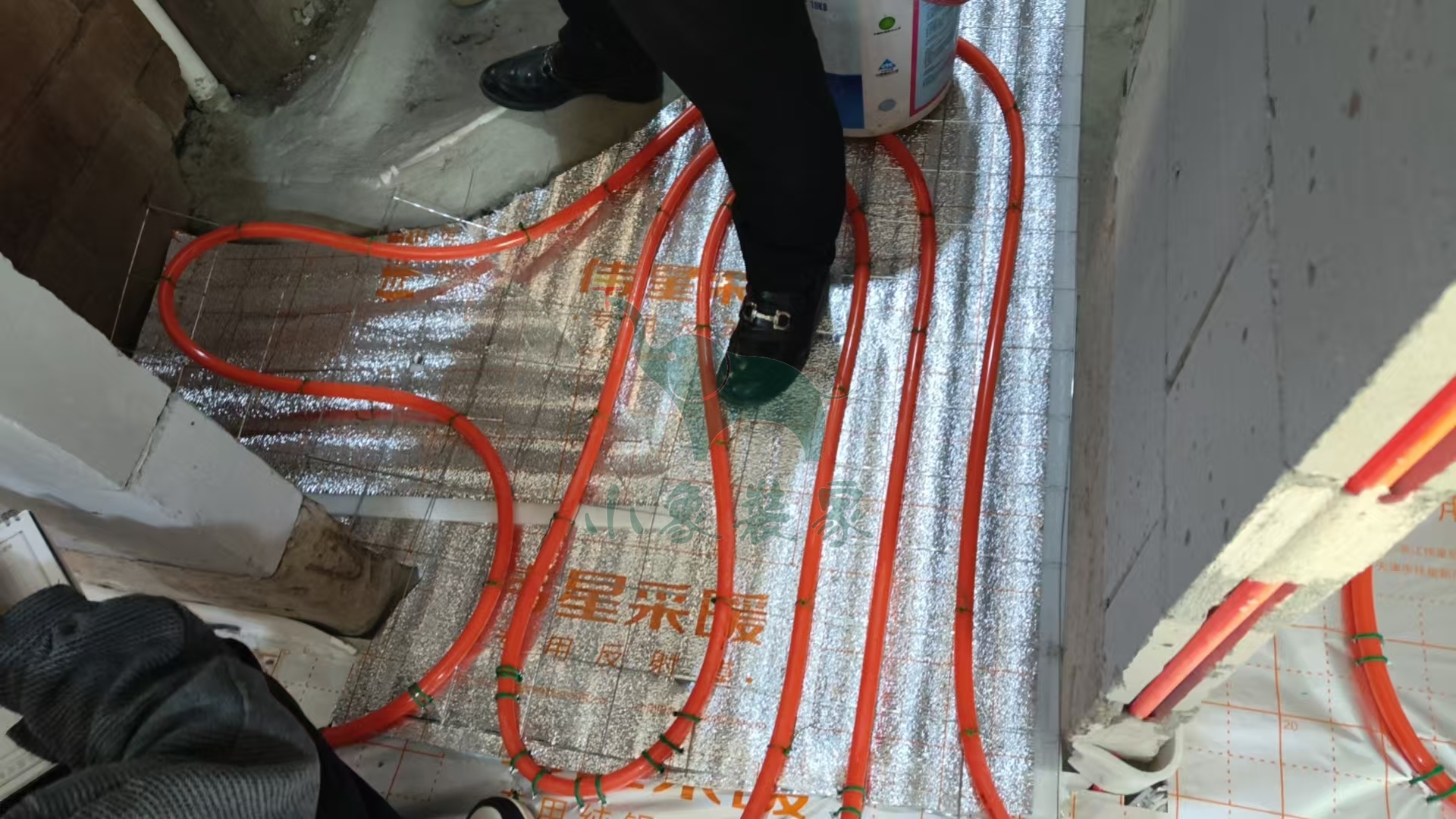

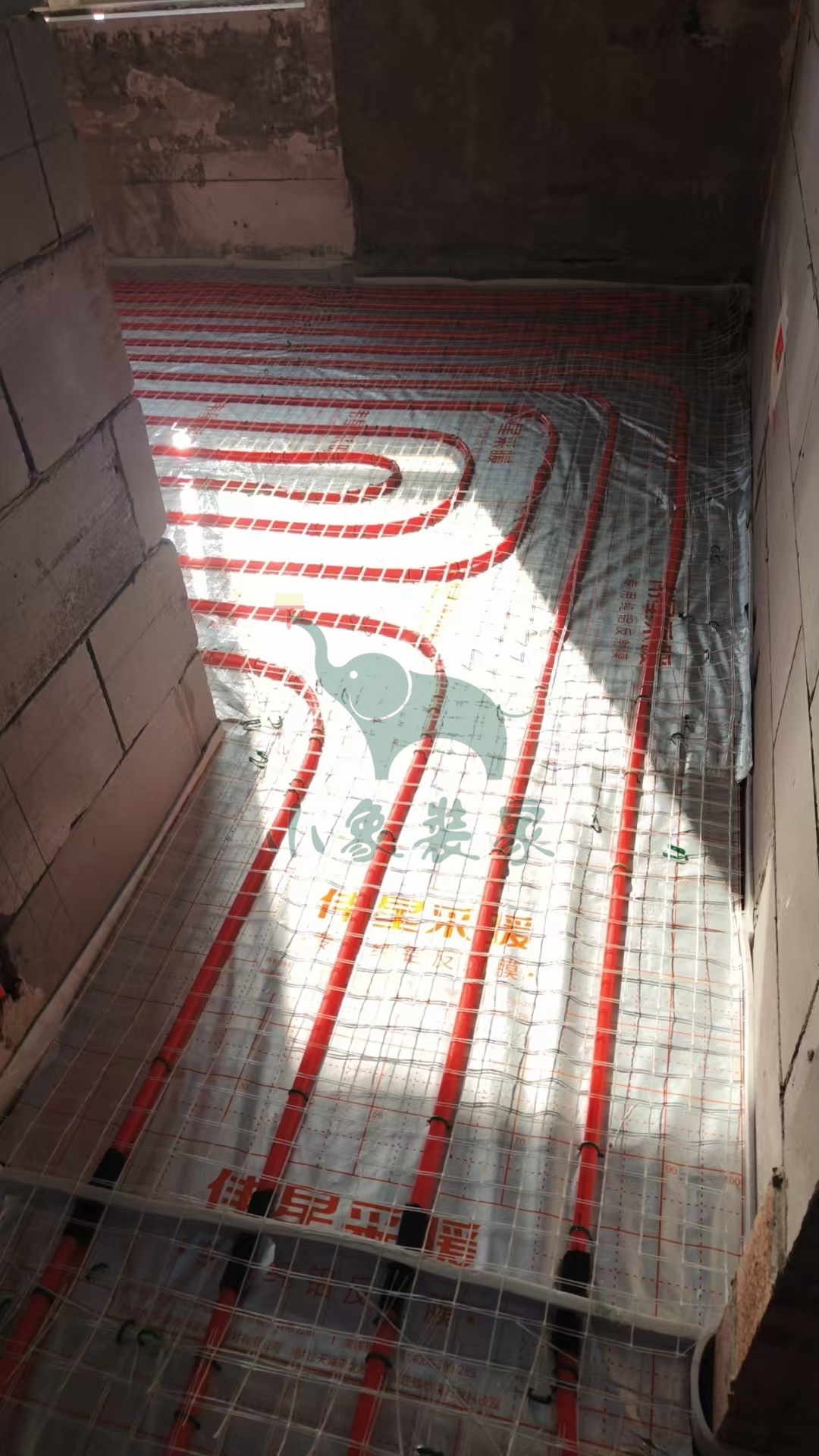

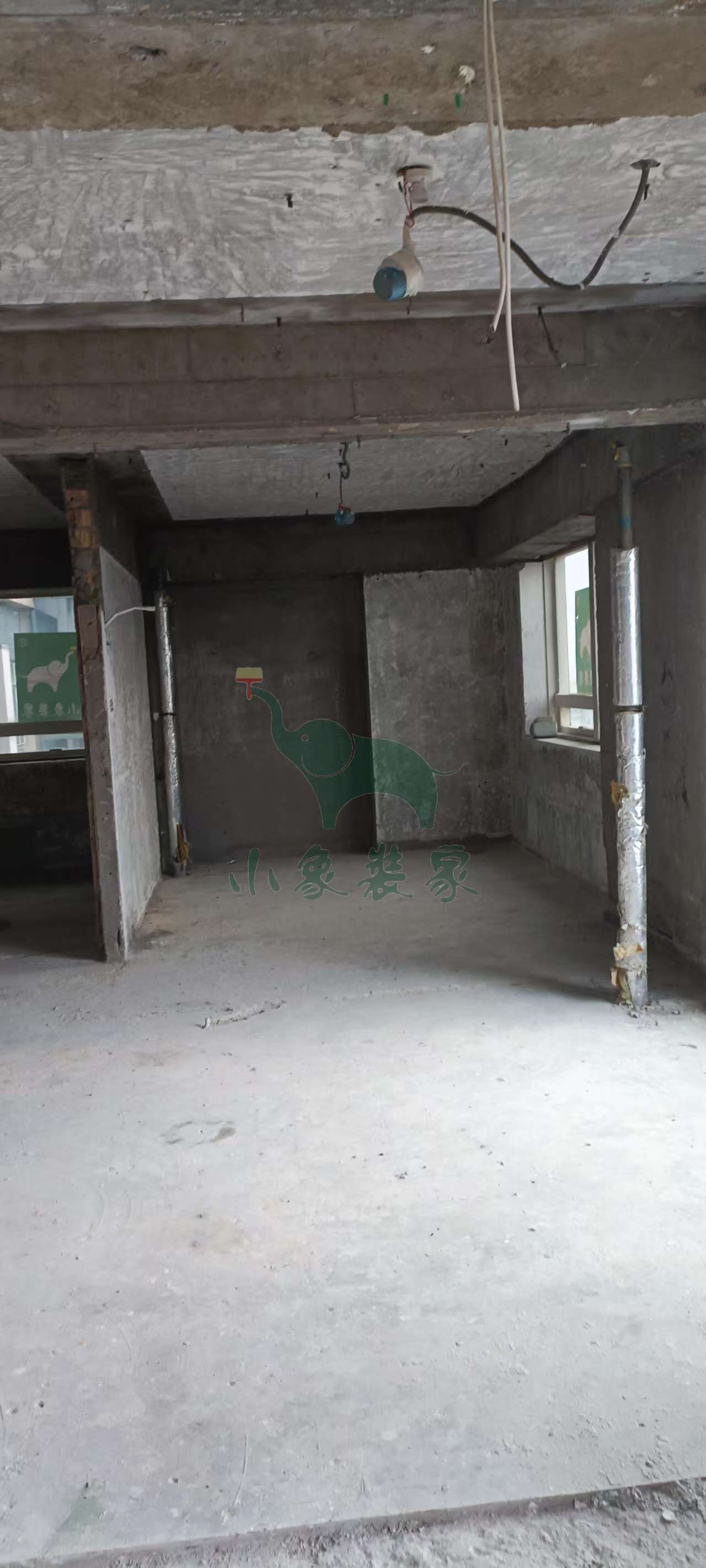

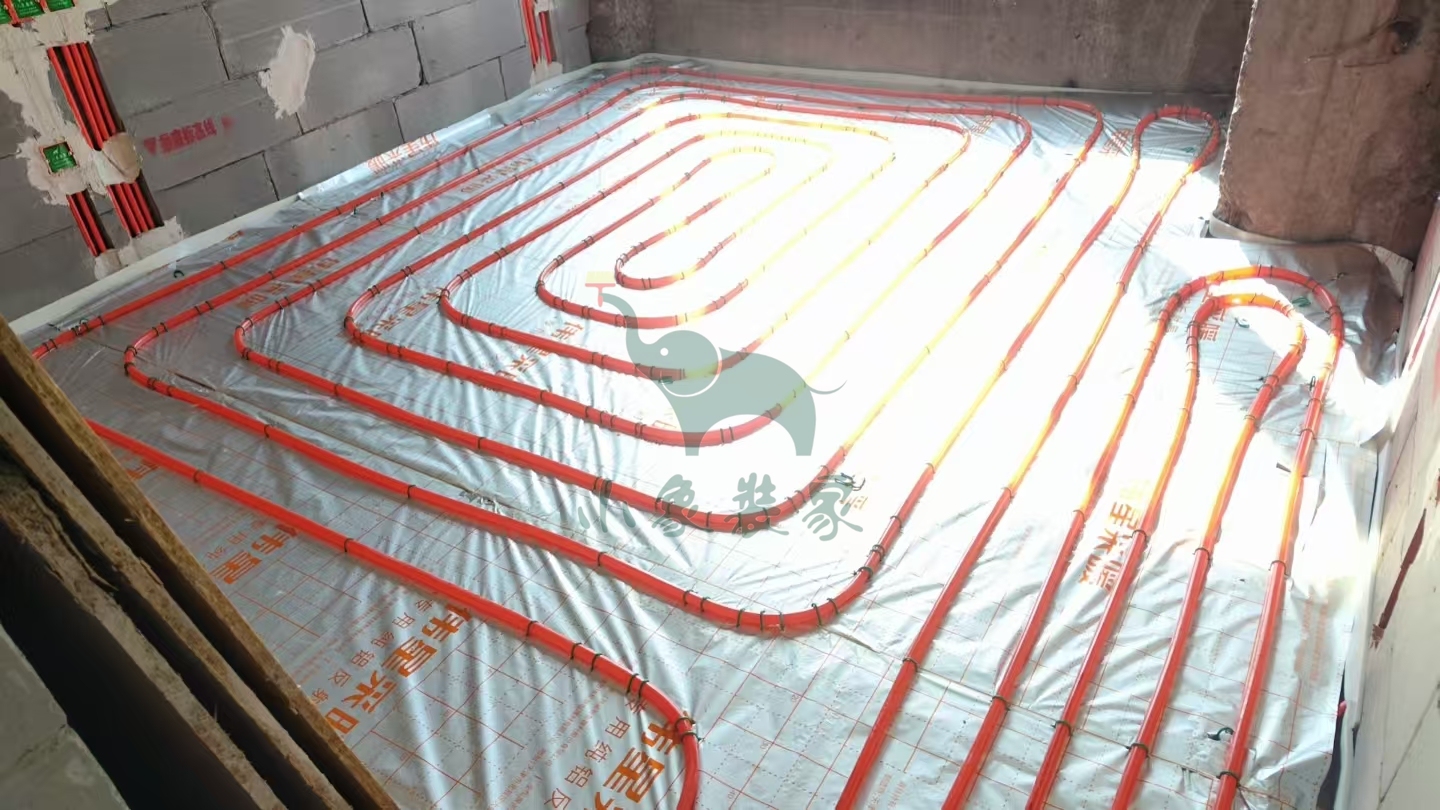

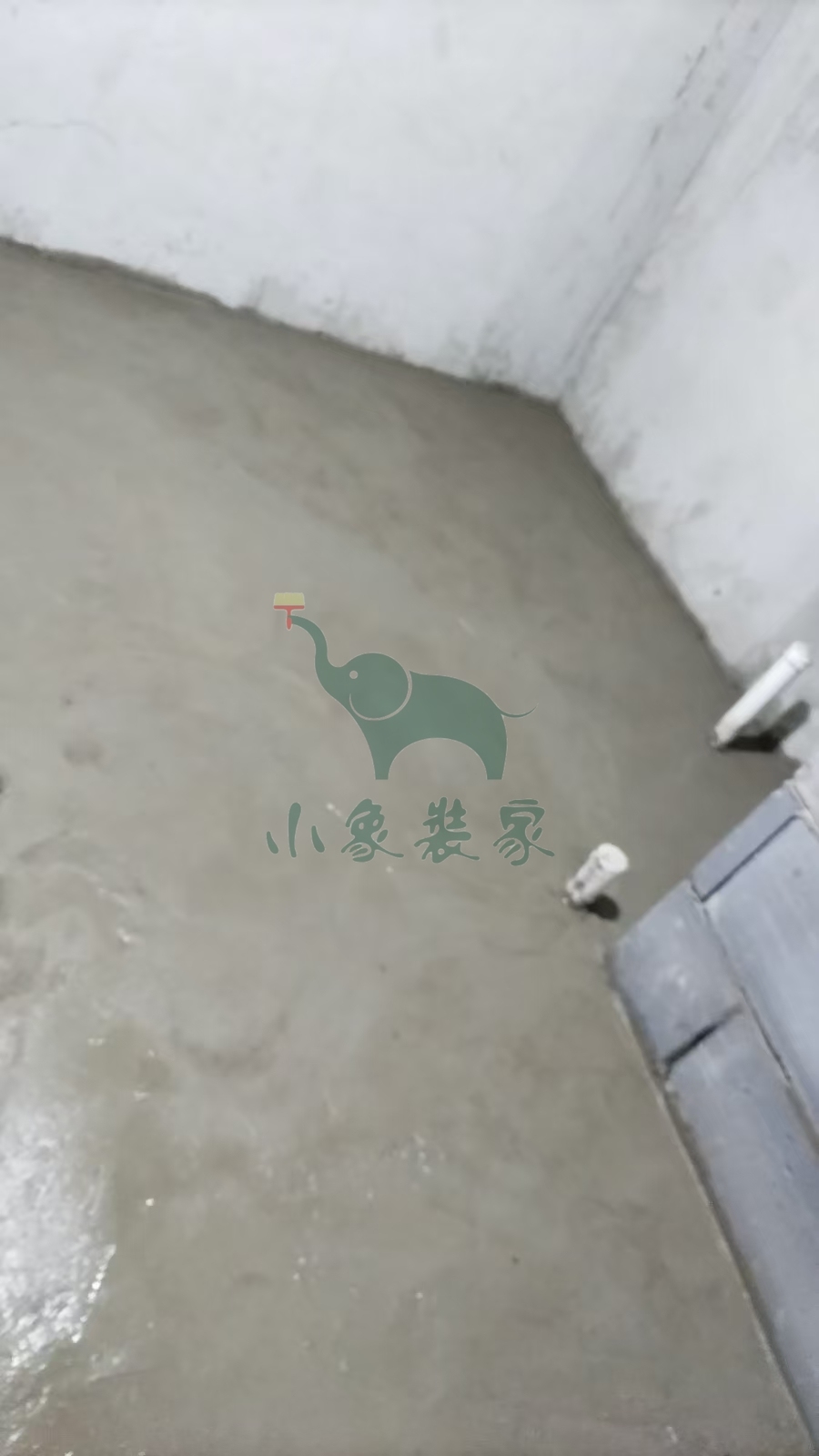

主材工程-地暖安装和回填已完工。
竣工总进度:40%。
施工人员:厂家安装。
共9张
【明日播报】
工作内容:
主材工程-地暖安装和回填

施工人员:厂家安装。
2025-09-29 星期一
工作内容:
主材工程-地暖安装和回填已完工。
竣工总进度:40%。
施工人员:厂家安装。
共9张
【明日播报】
工作内容:
主材工程-地暖安装和回填

施工人员:厂家安装。
2025-09-29 星期一
工作内容:

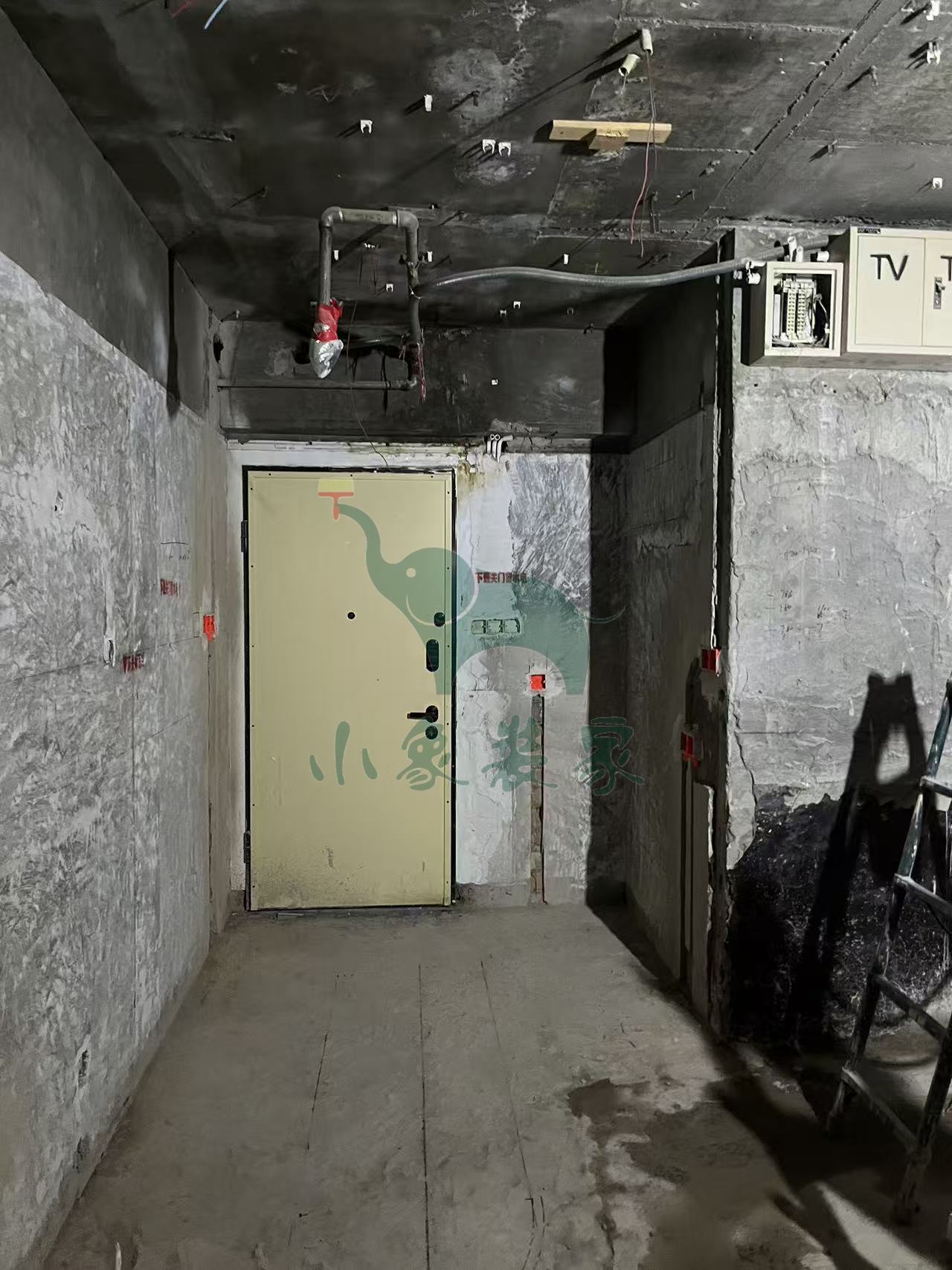

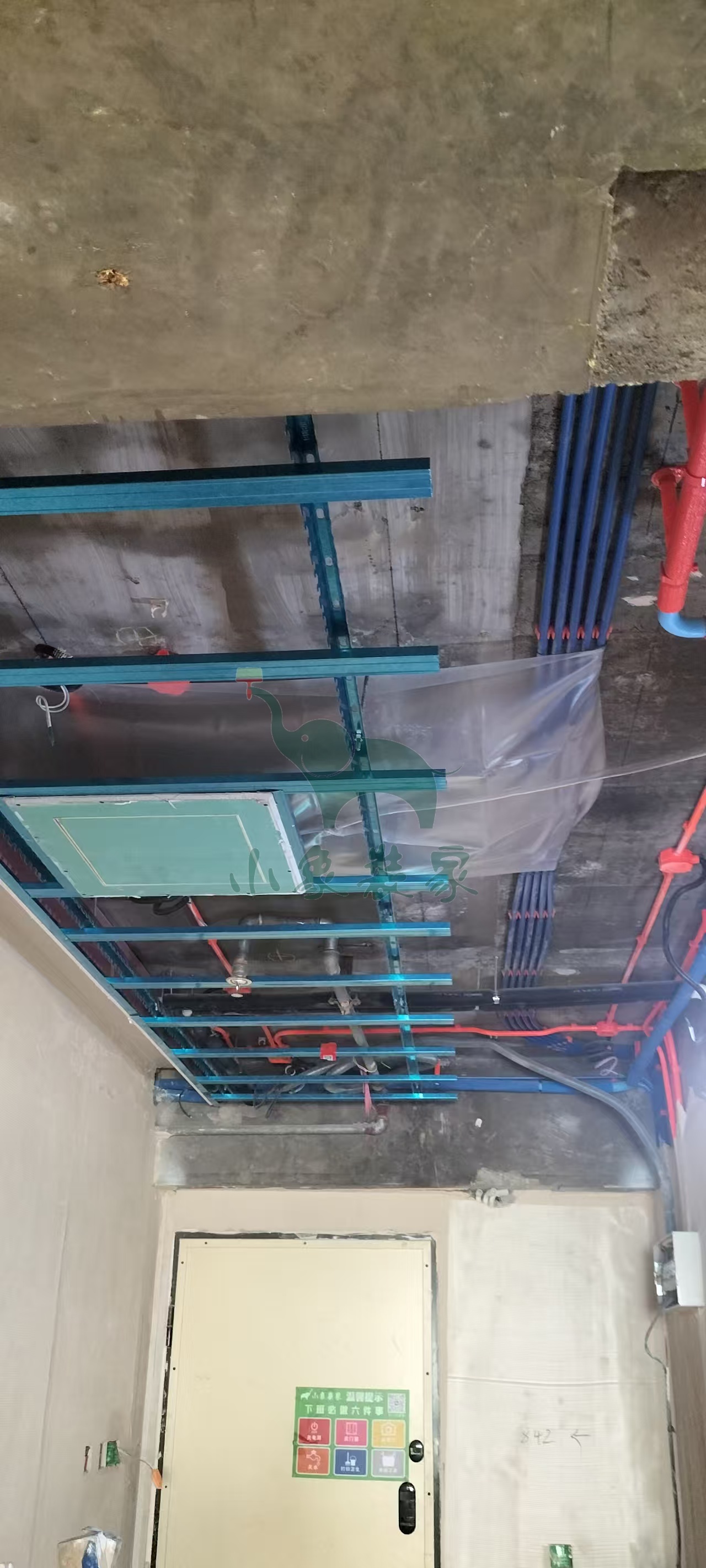

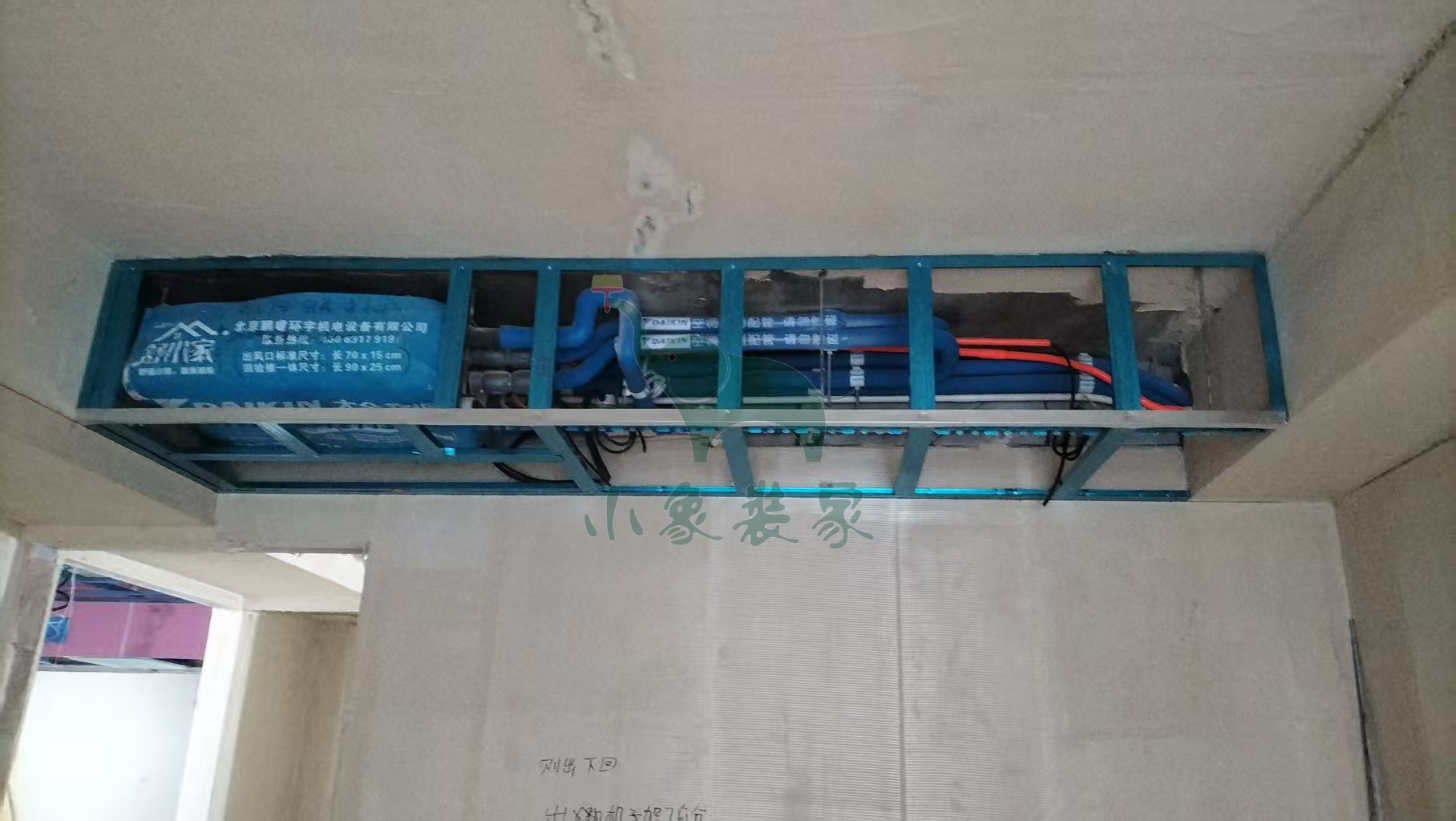

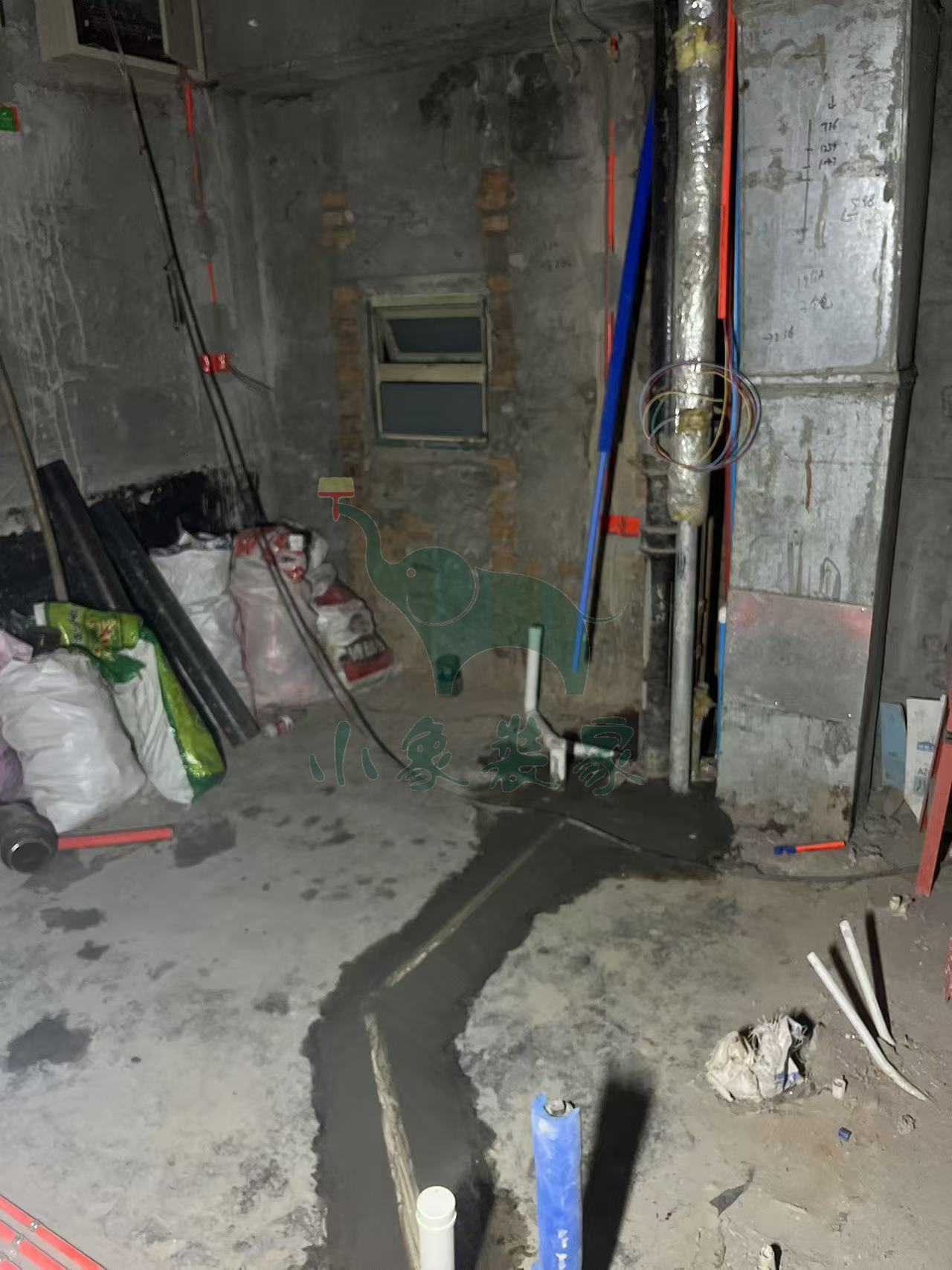

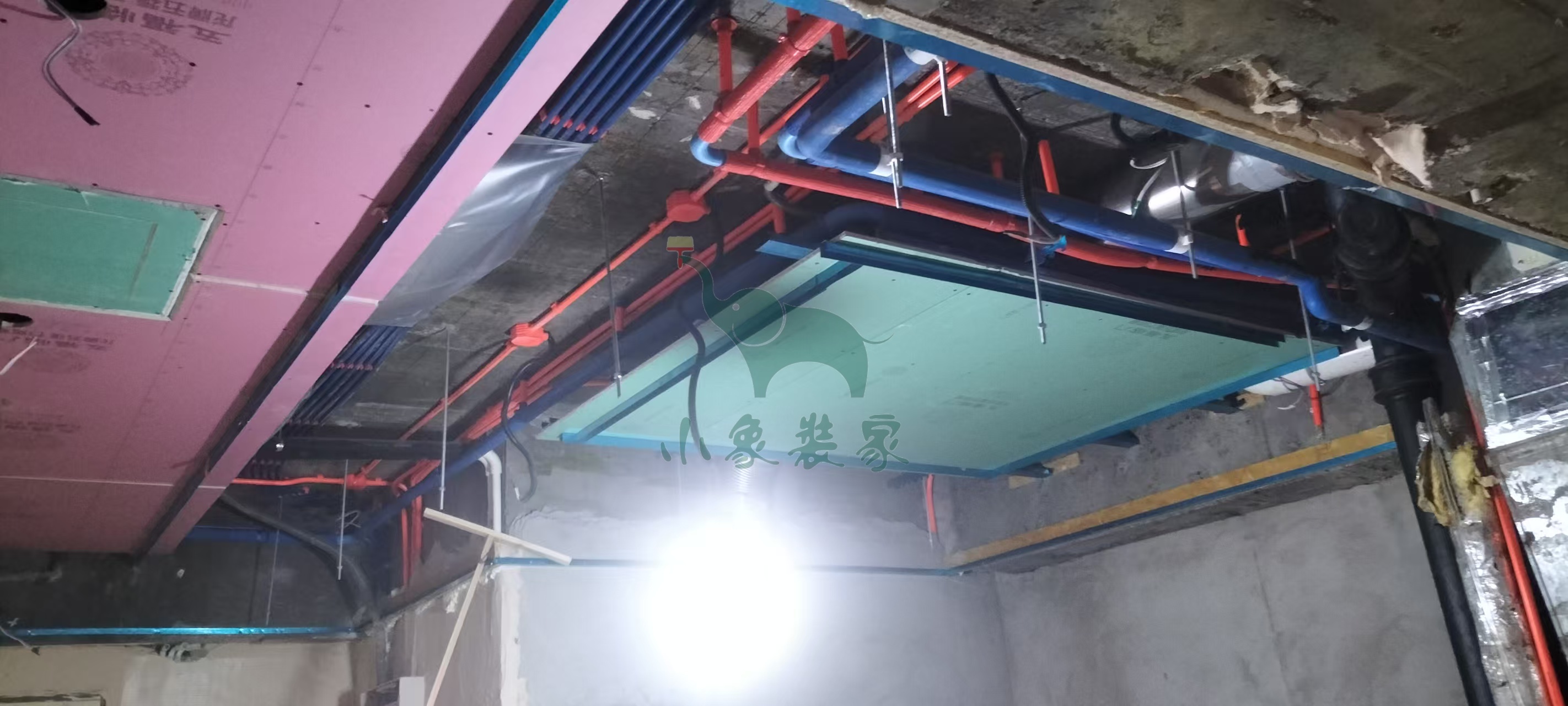

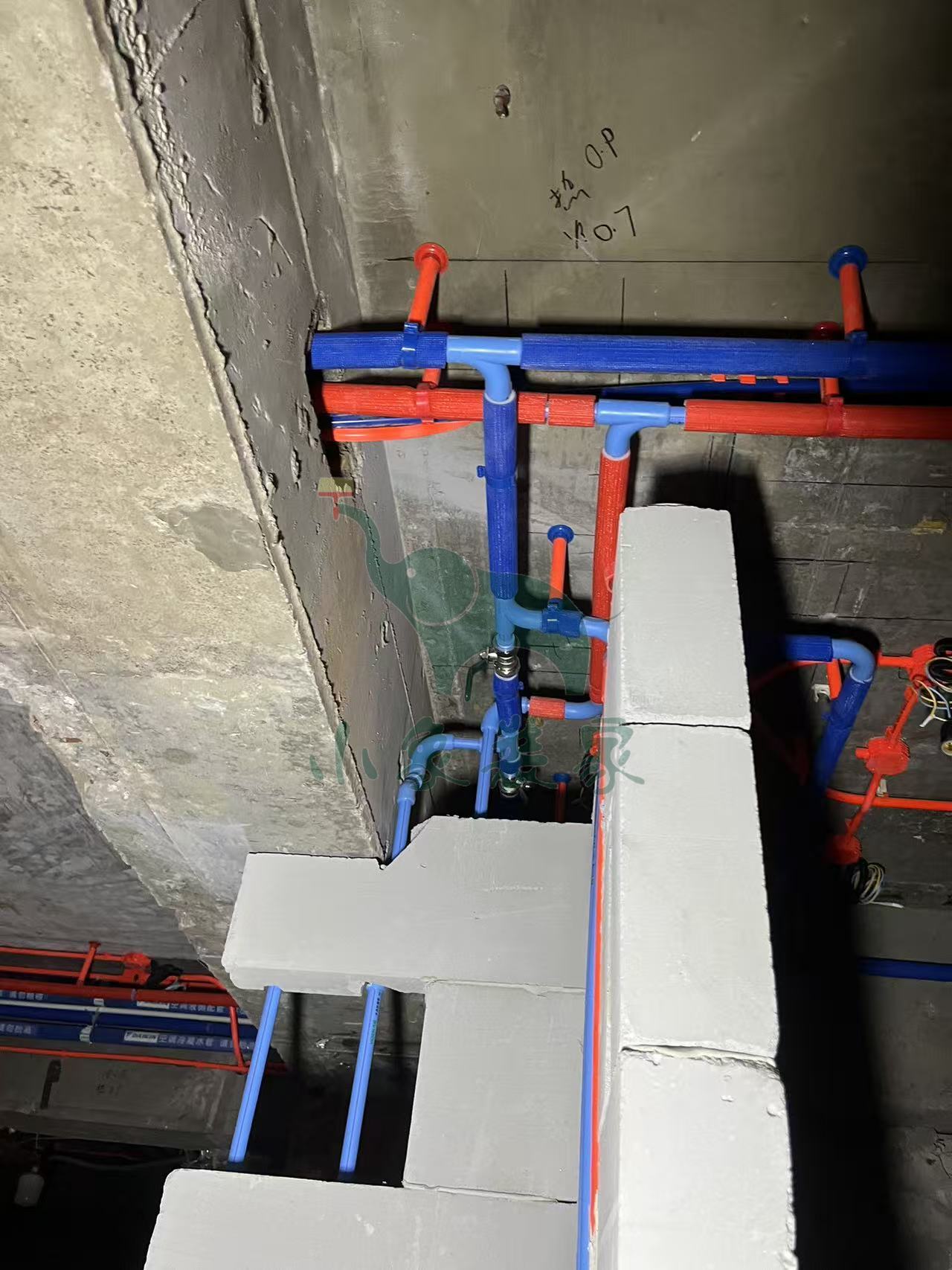

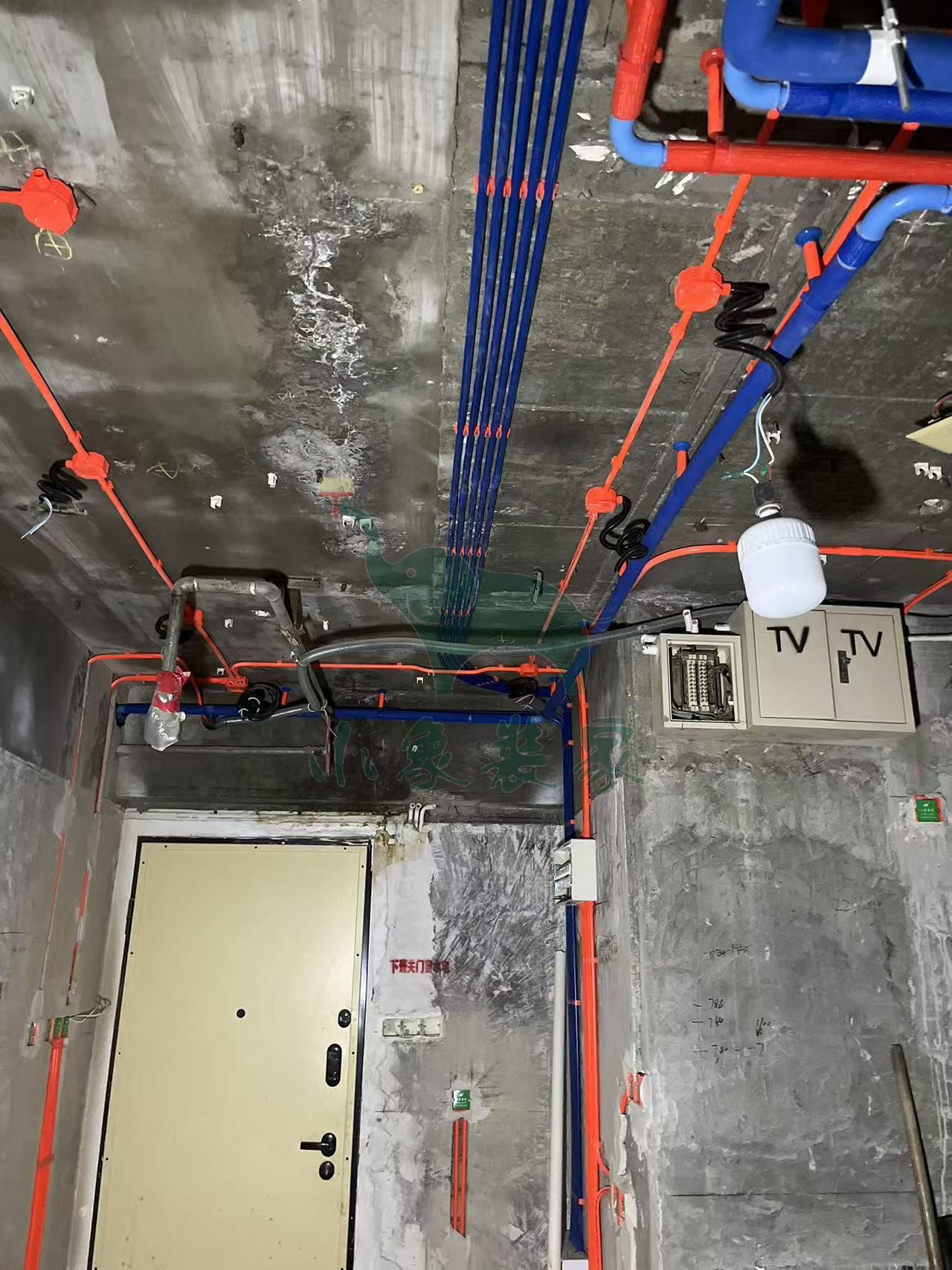

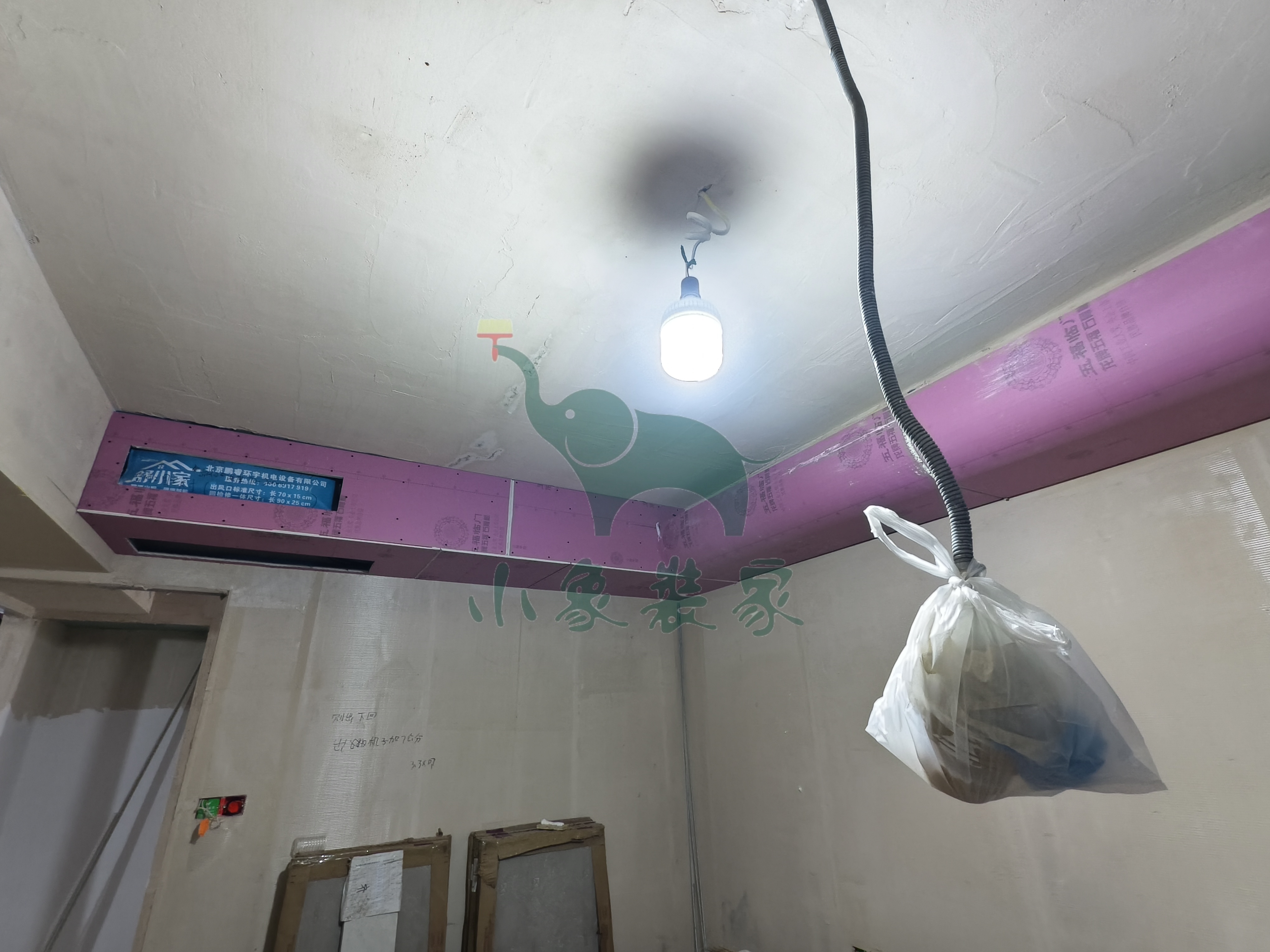

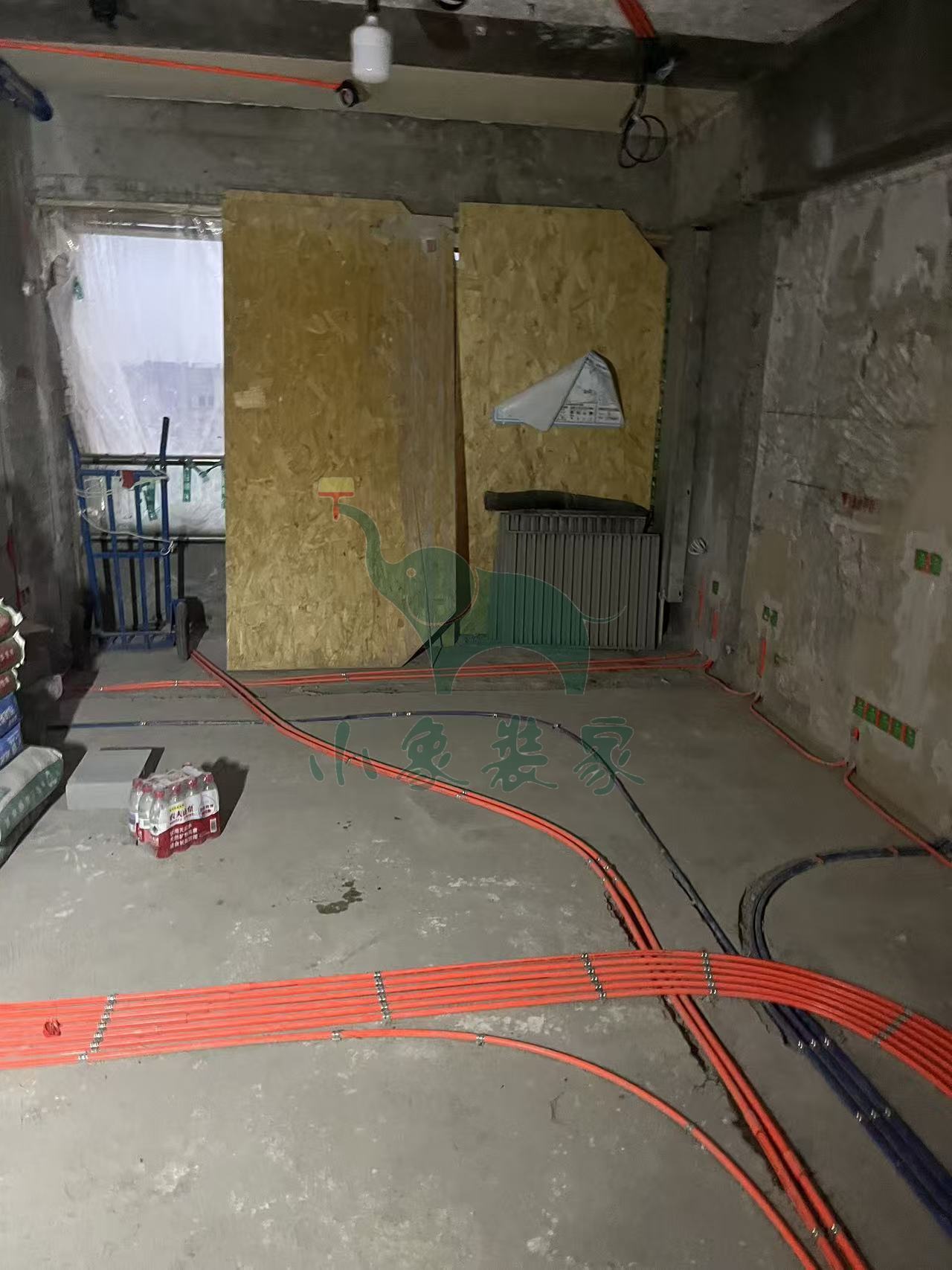

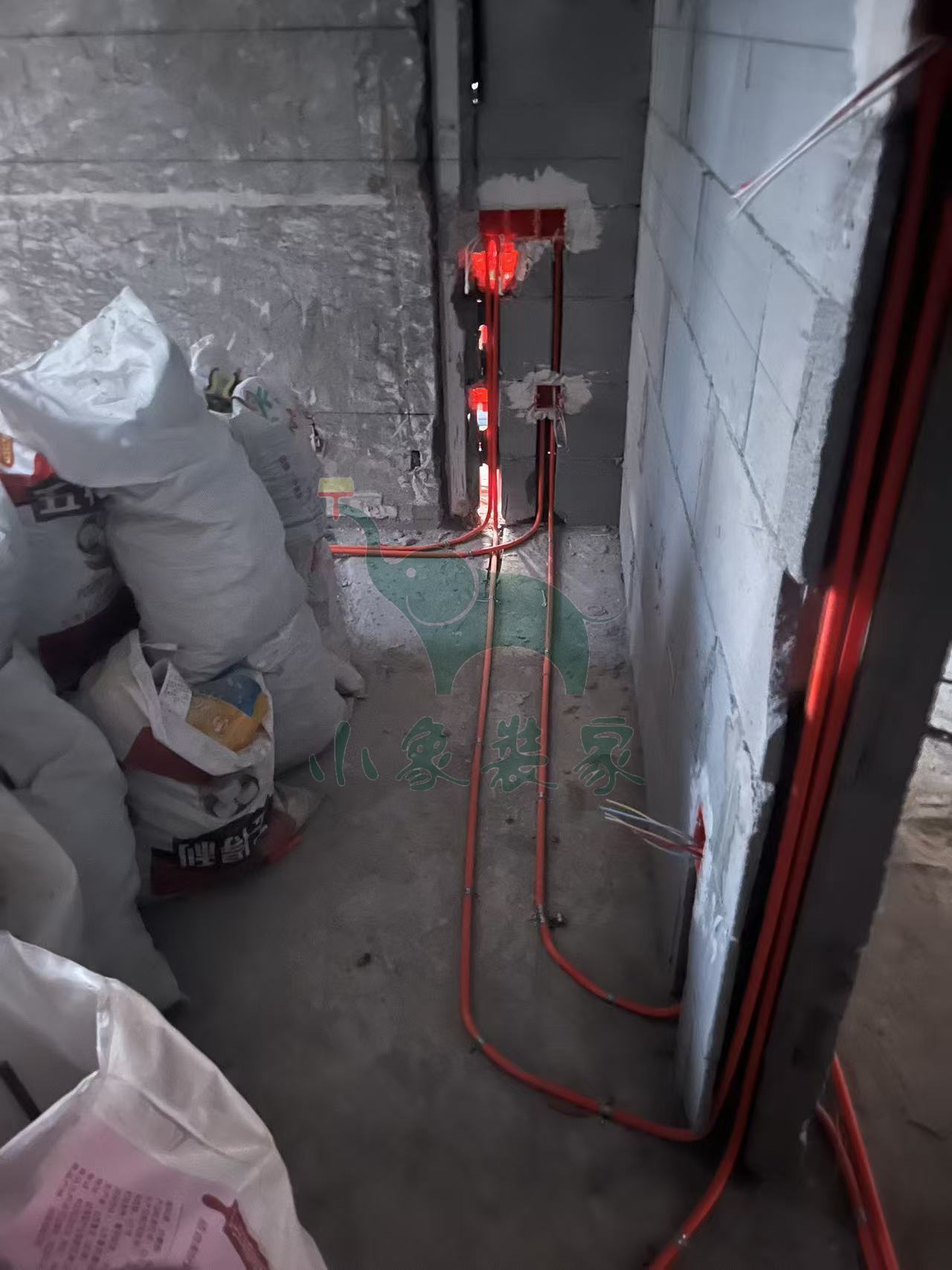

水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:35%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:
主材工程-地暖安装和回填

施工人员:厂家安装。
2025-09-29 星期一
2025-09-25 星期四
工作内容:

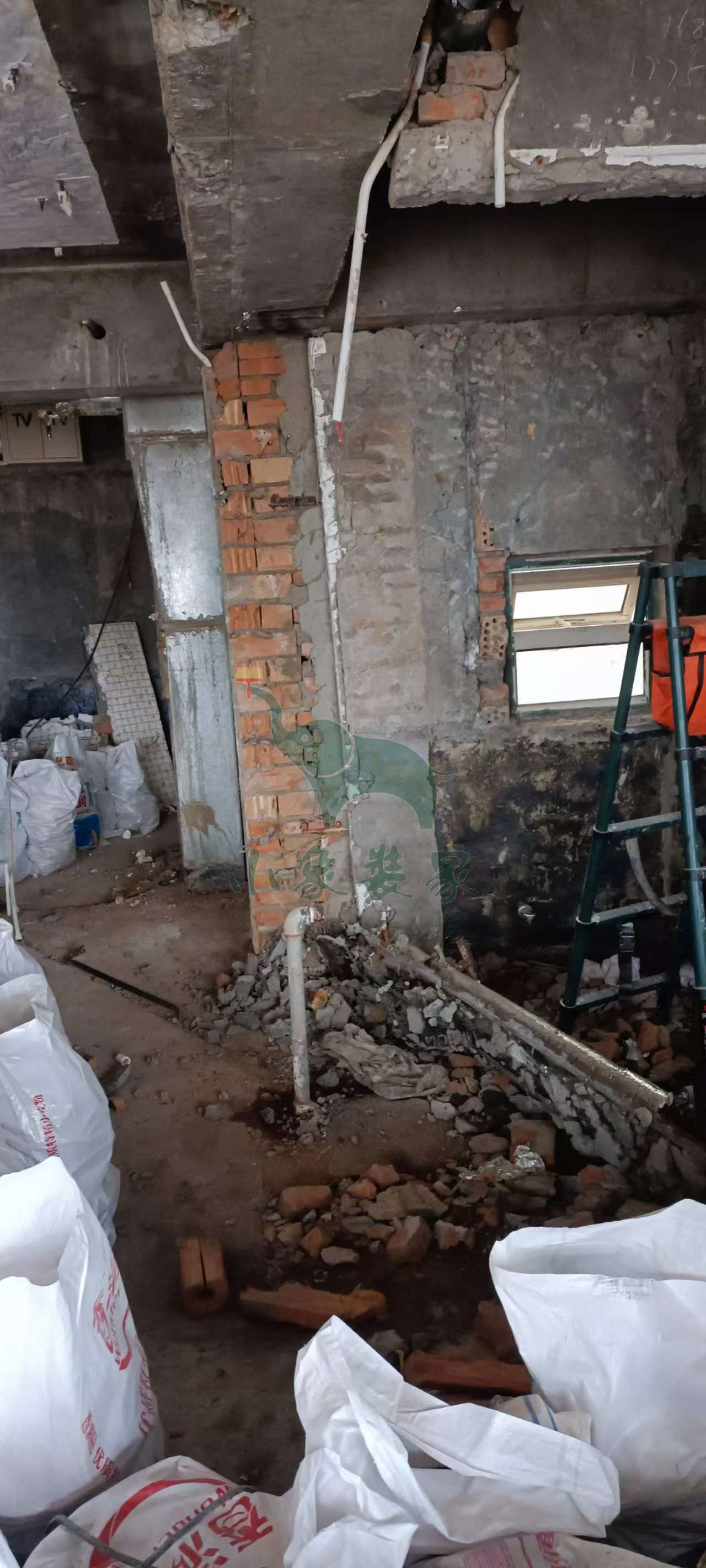

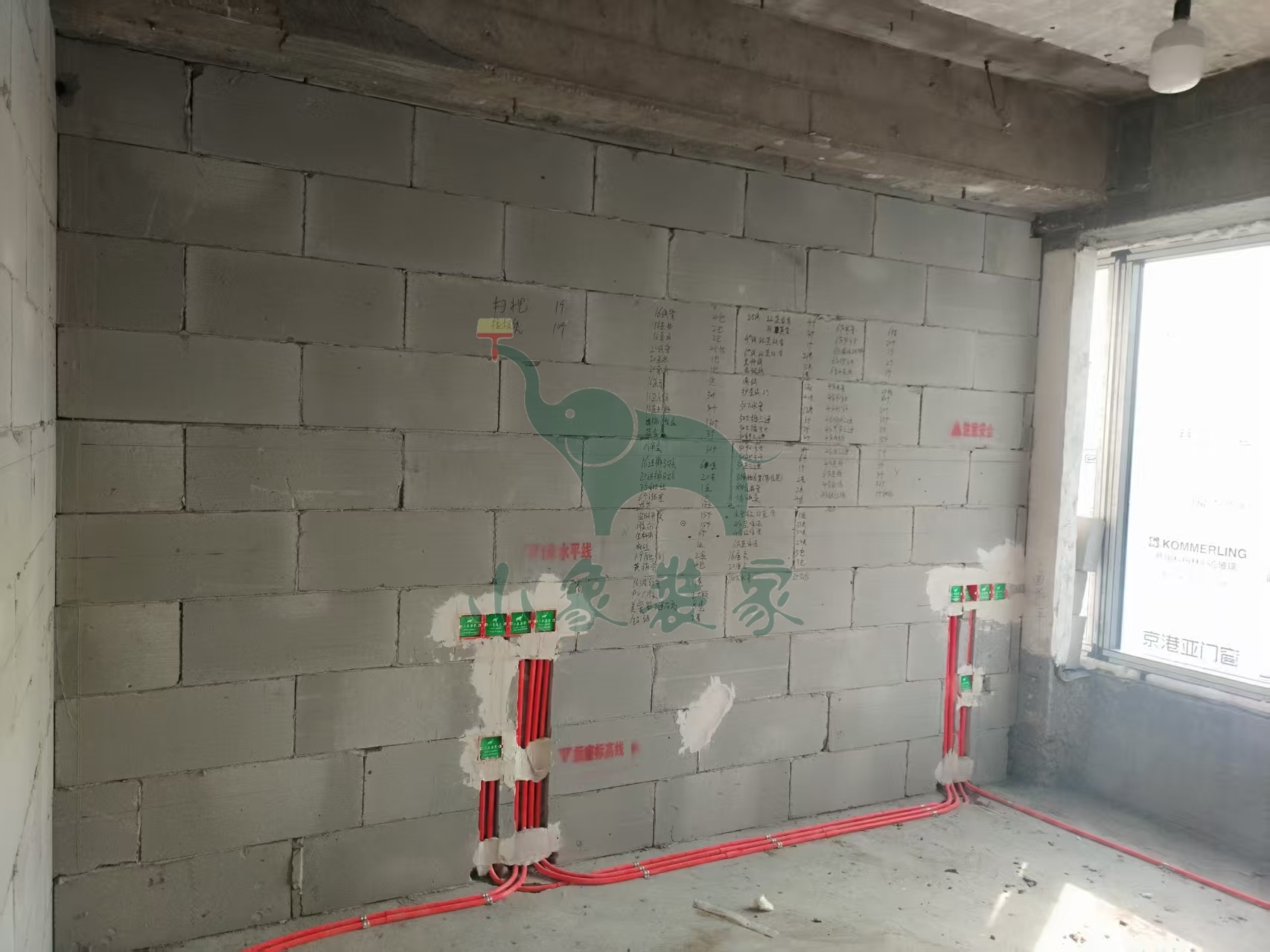

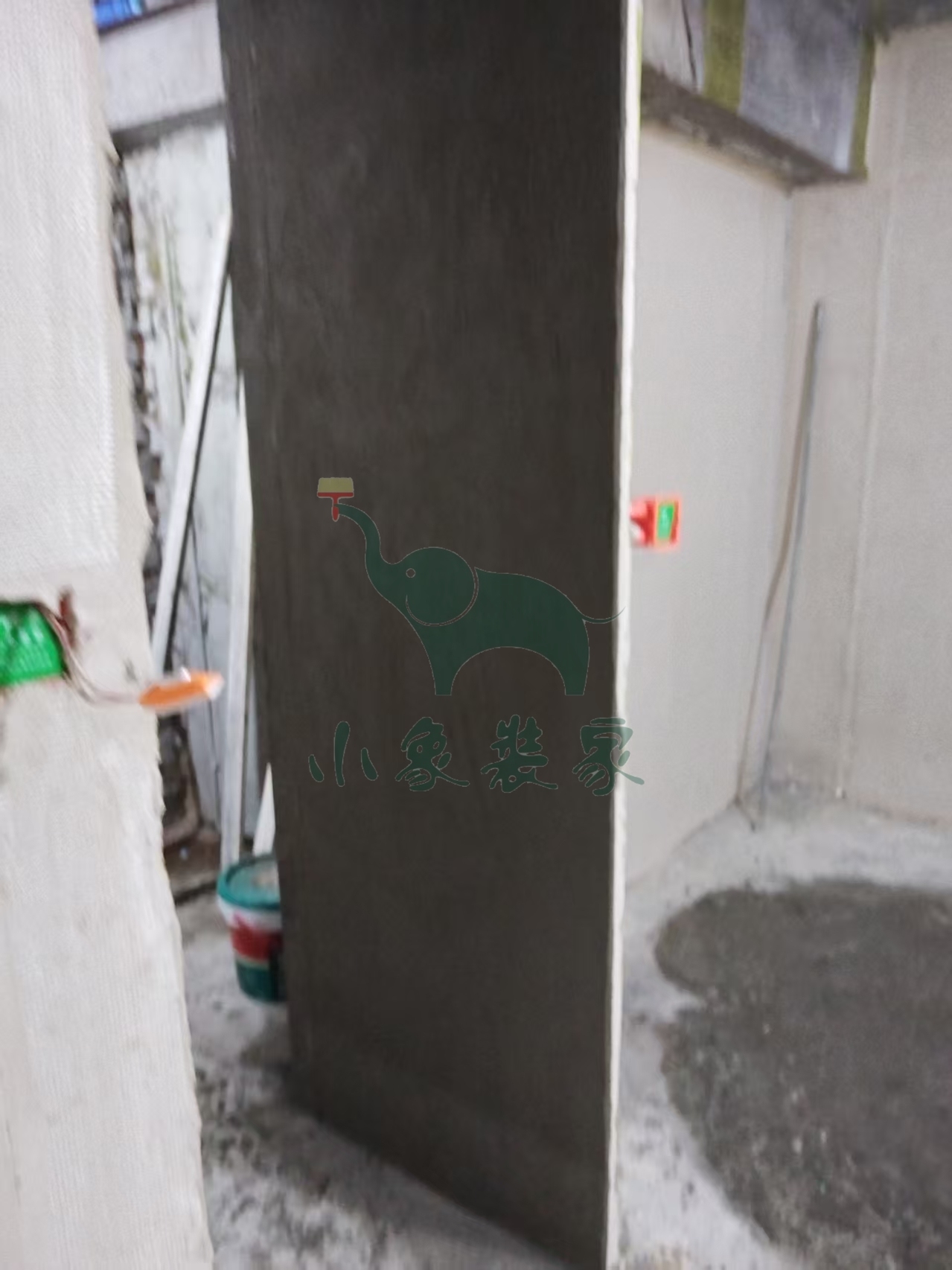

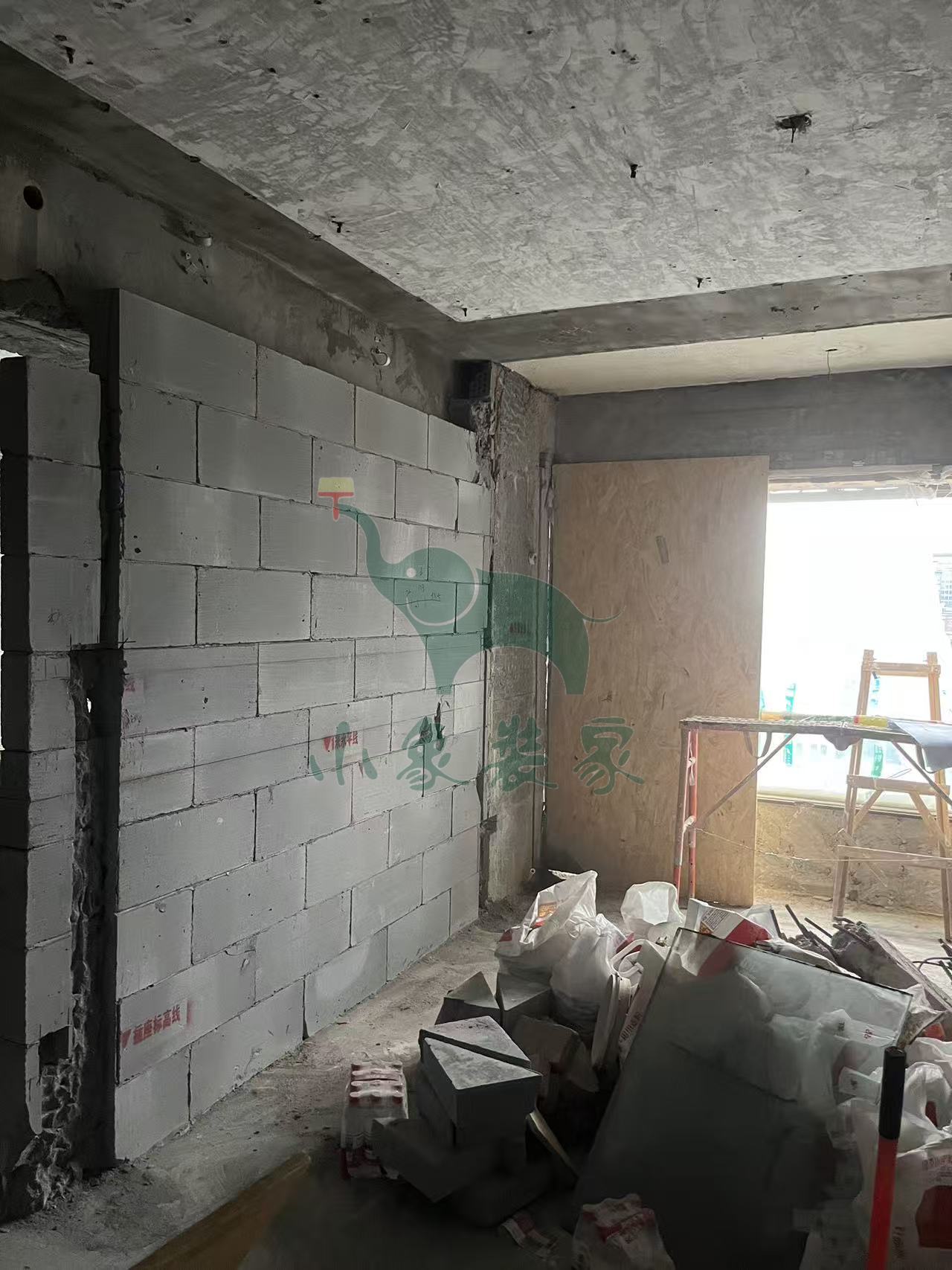

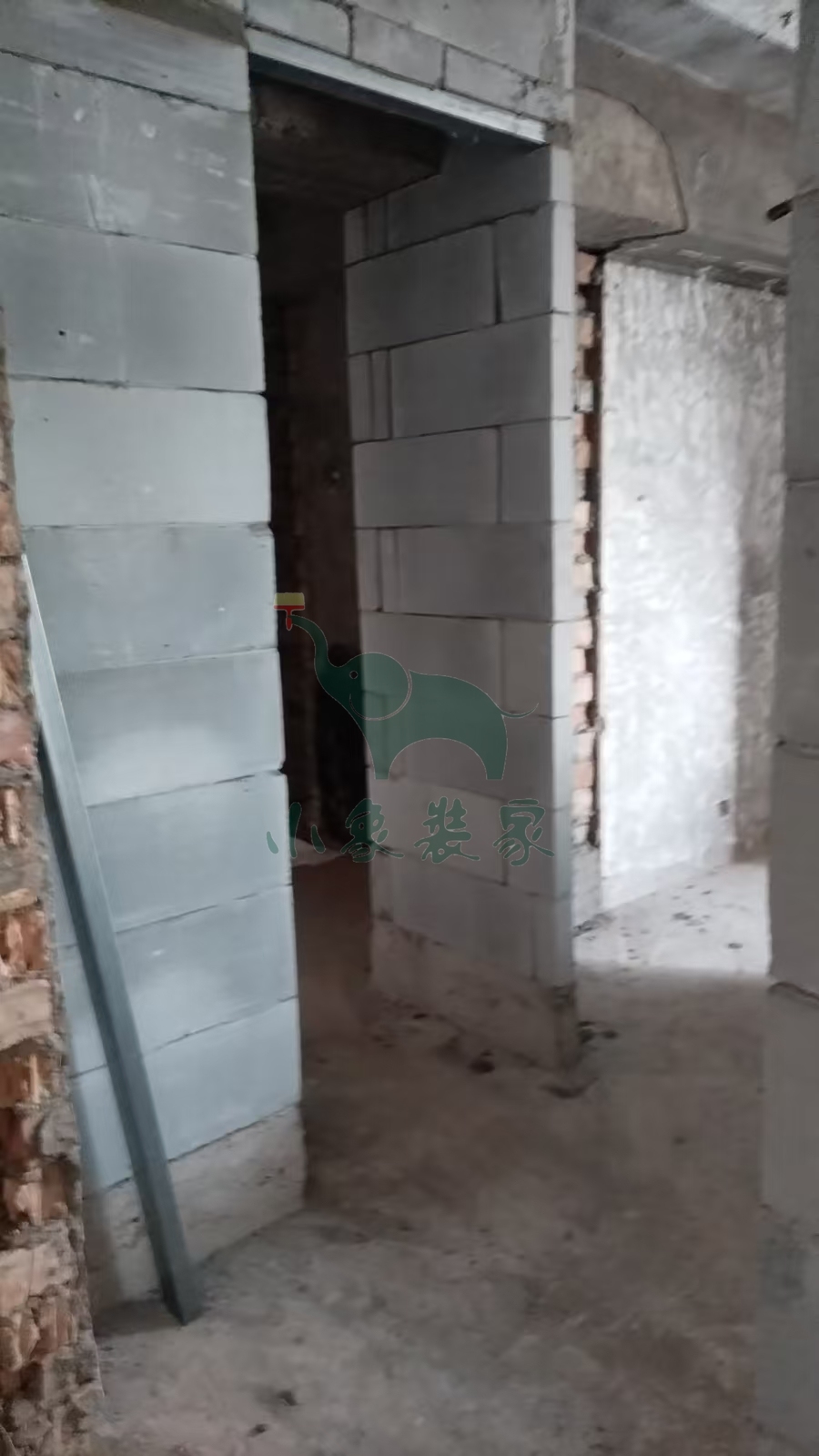

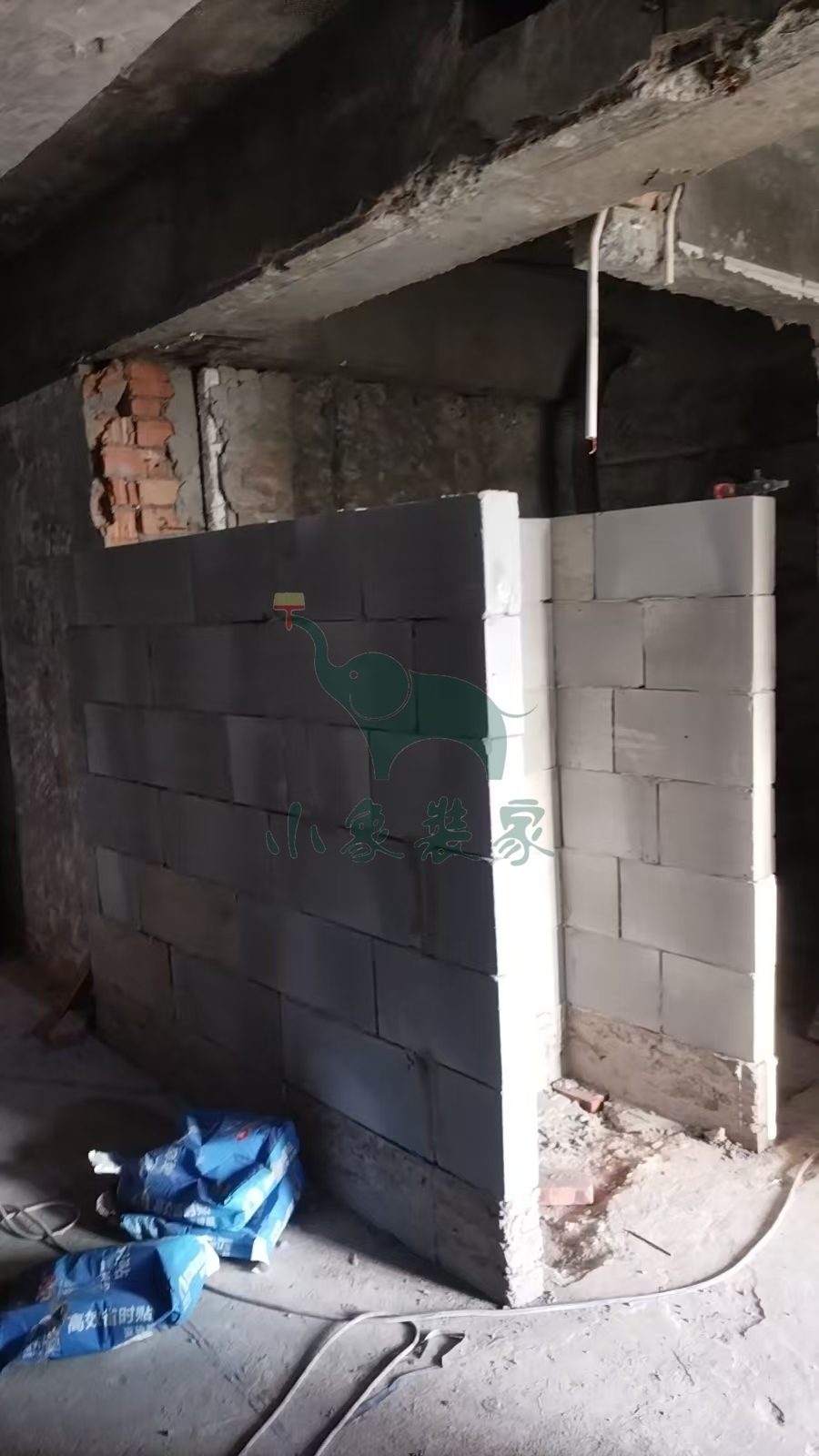

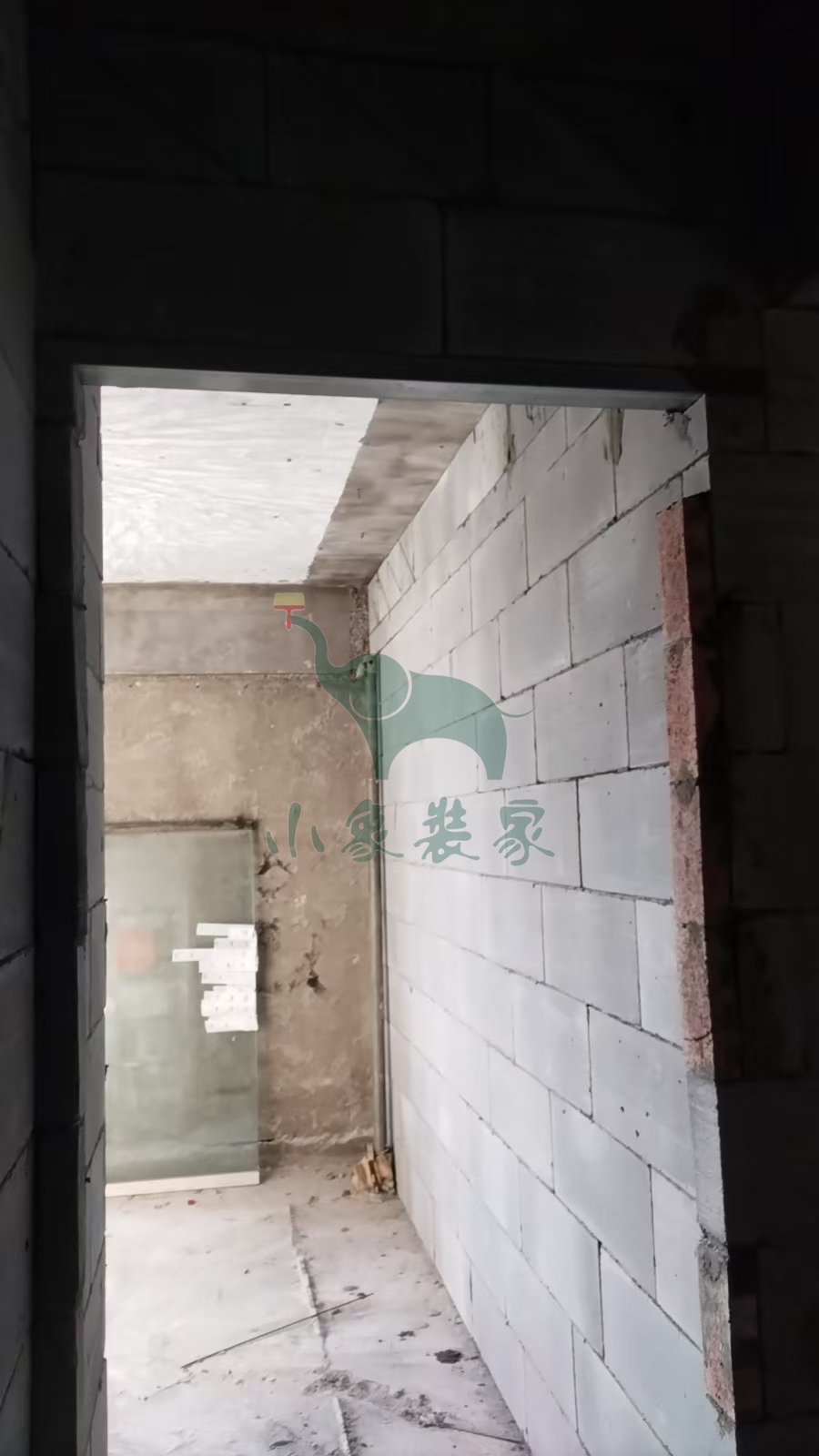

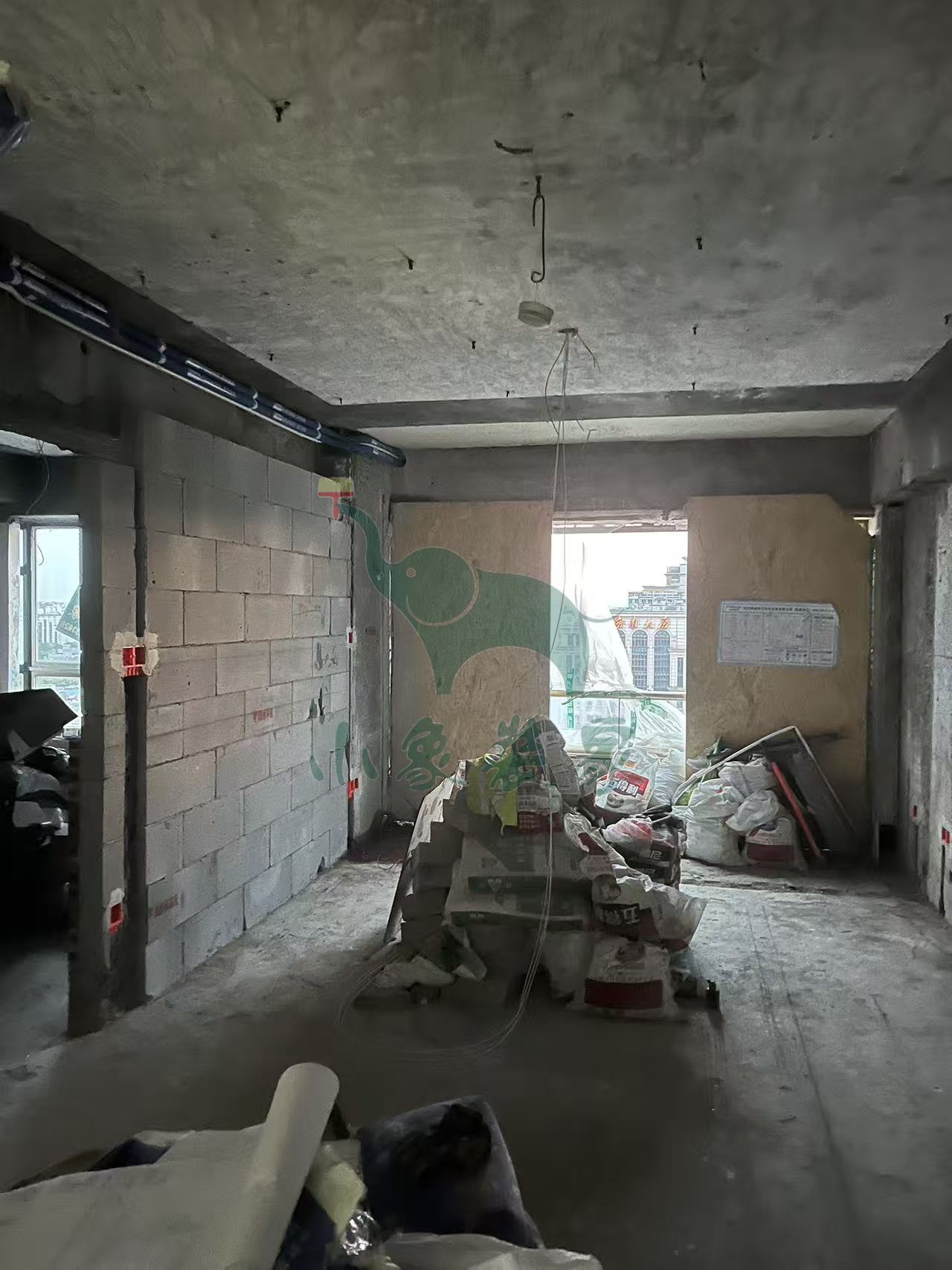

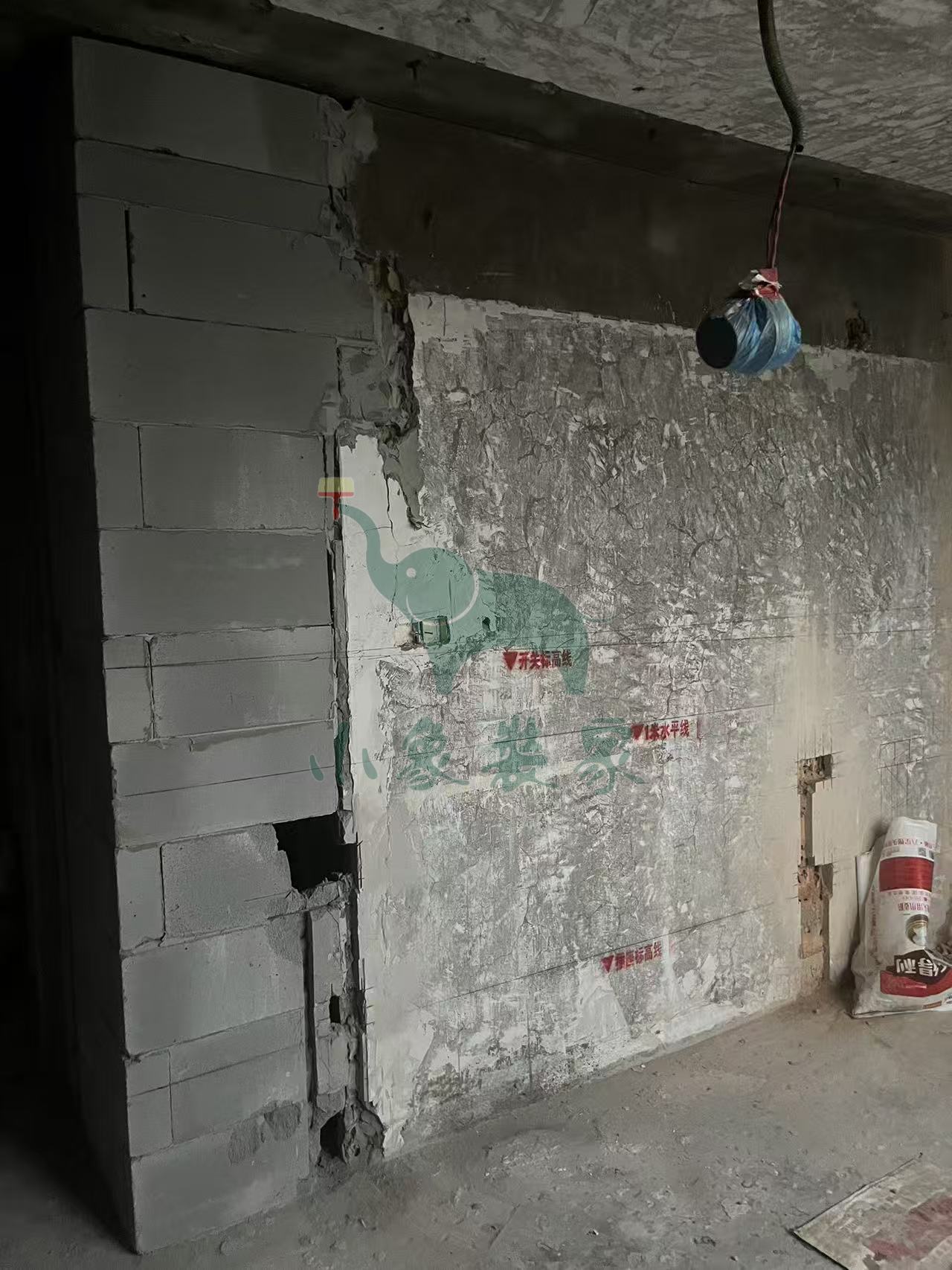

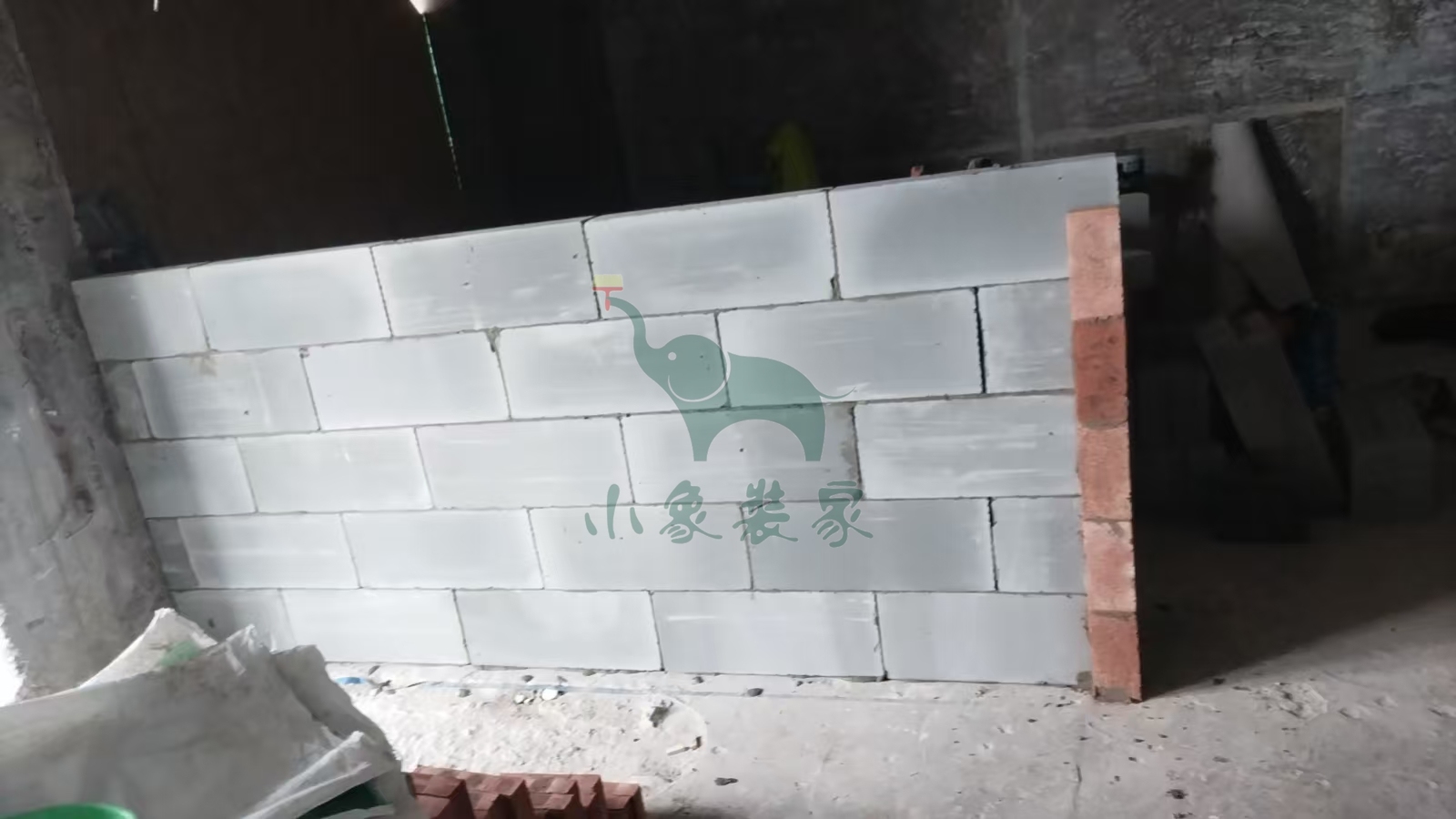

瓦工工程-轻体砖砌墙已完工。
竣工总进度:30%。
施工人员:黄新其。
共8张
【明日播报】
2025-09-26停工,
停工原因:客户原因-等待业主验收。
预计恢复日期:请选择复工日期!。
2025-09-24 星期三
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:30%。
施工人员:蒋昆。
共9张
【明日播报】
2025-09-25停工,
停工原因:客户原因-在上班,未时间到现场交底。
预计恢复日期:请选择复工日期!。
2025-09-23 星期二

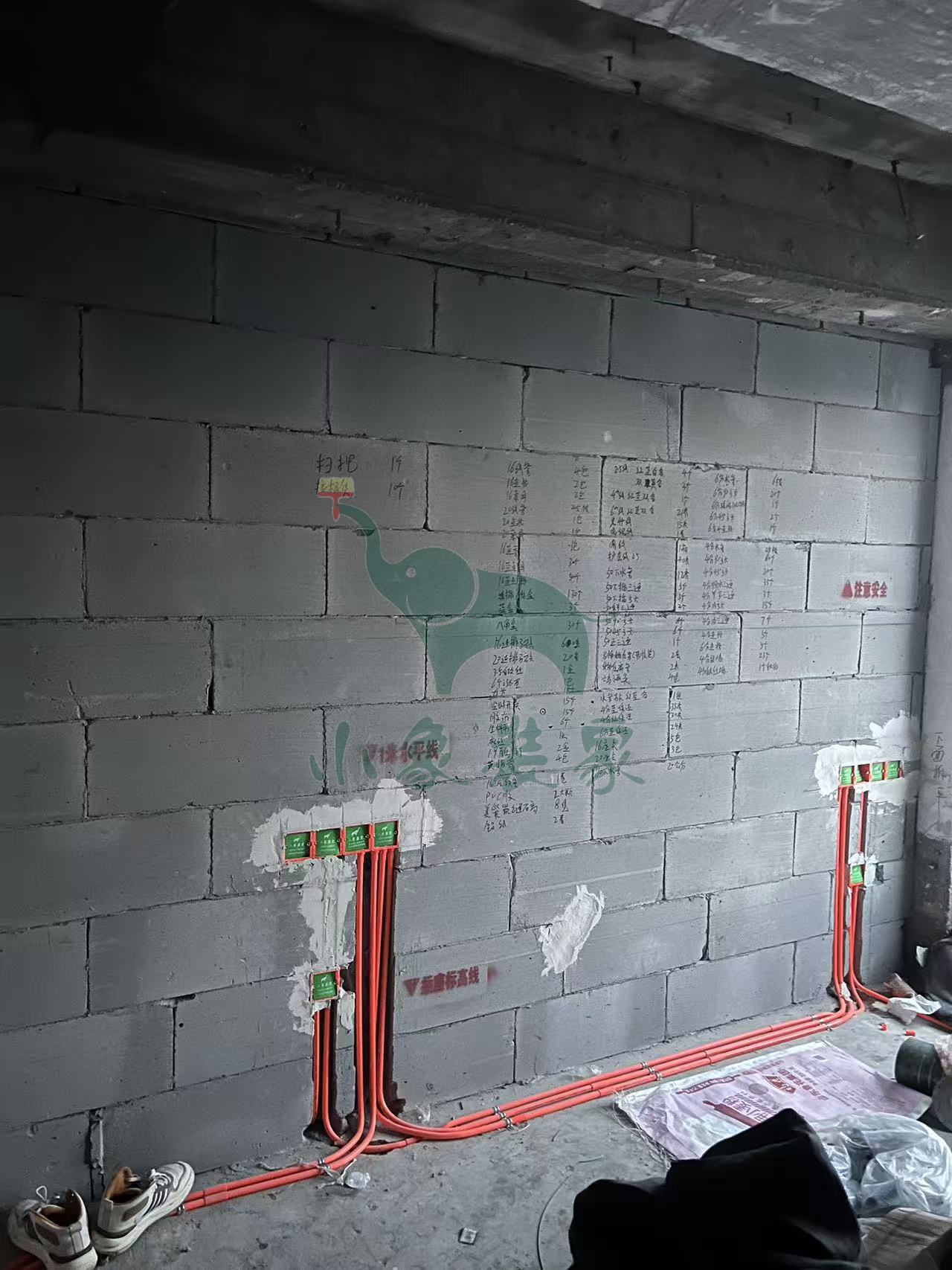

工作内容:

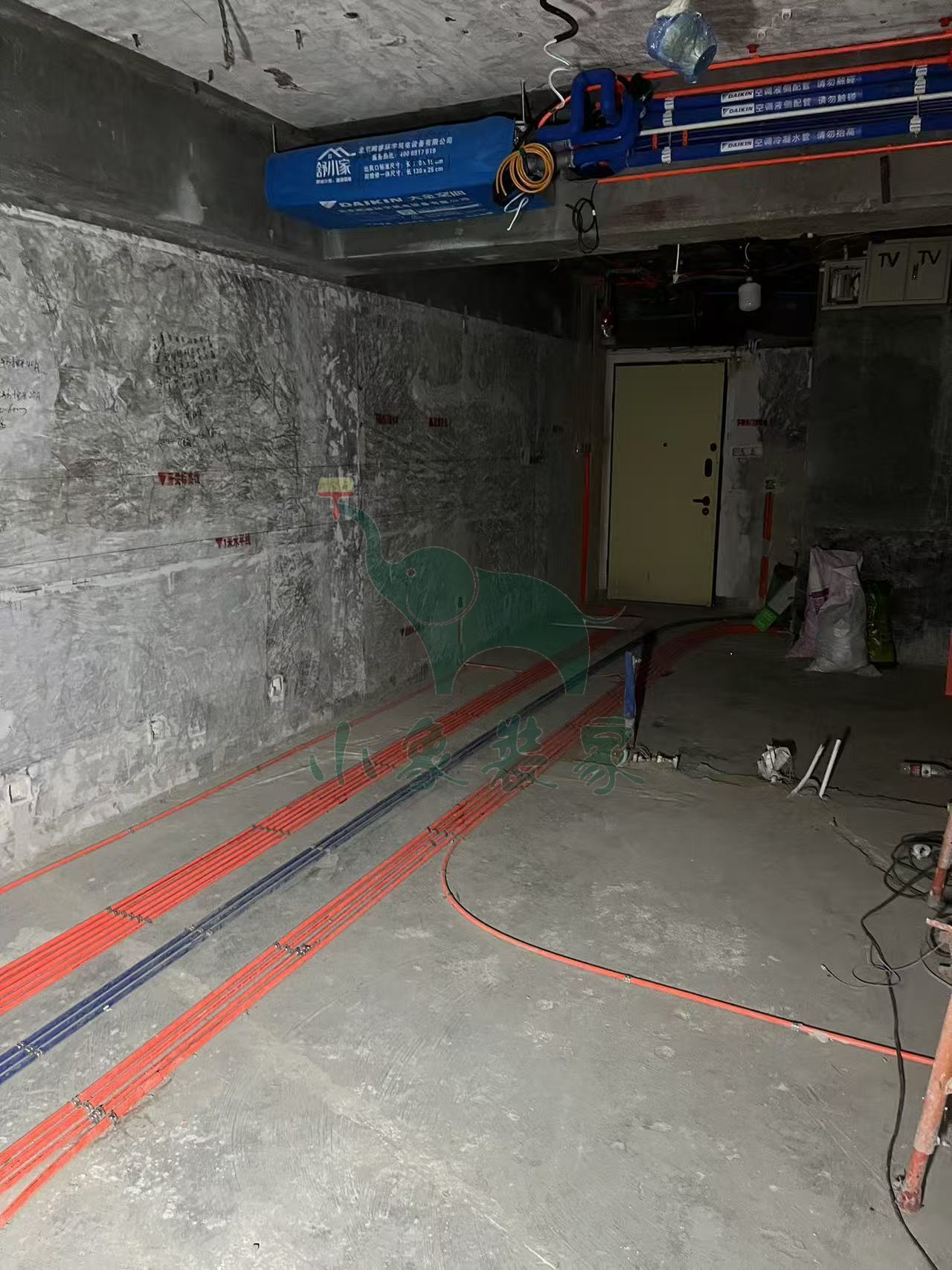

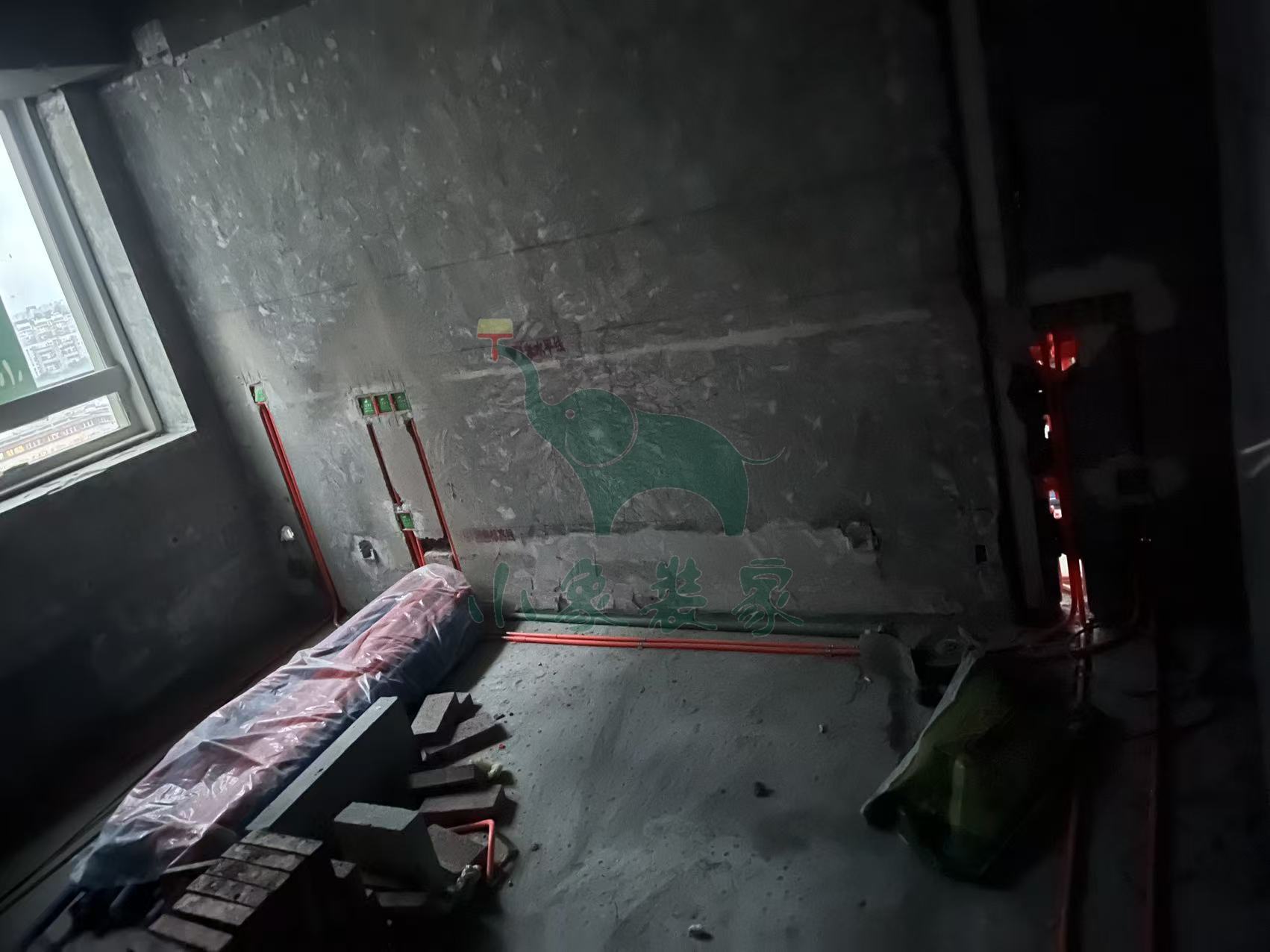

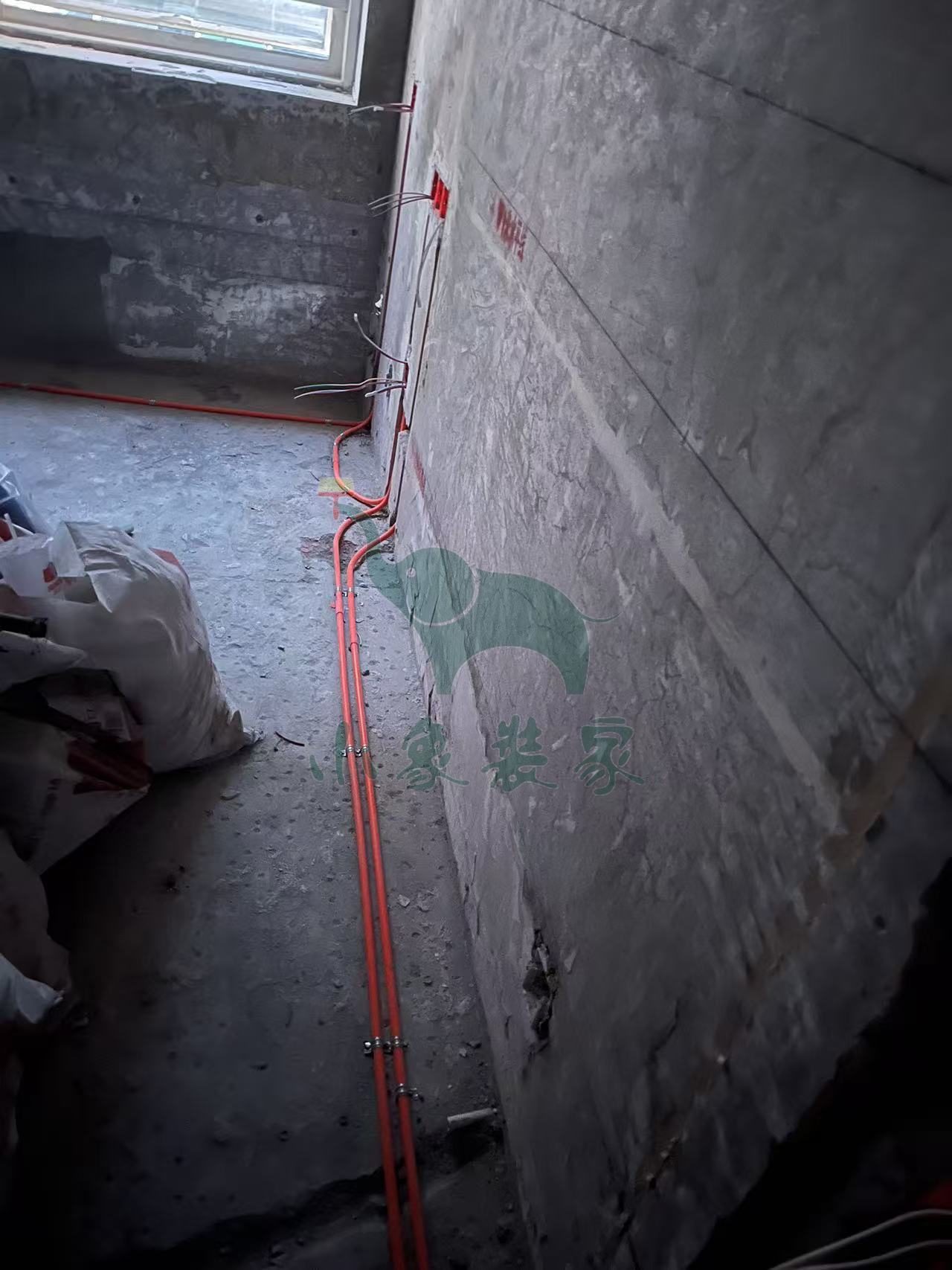

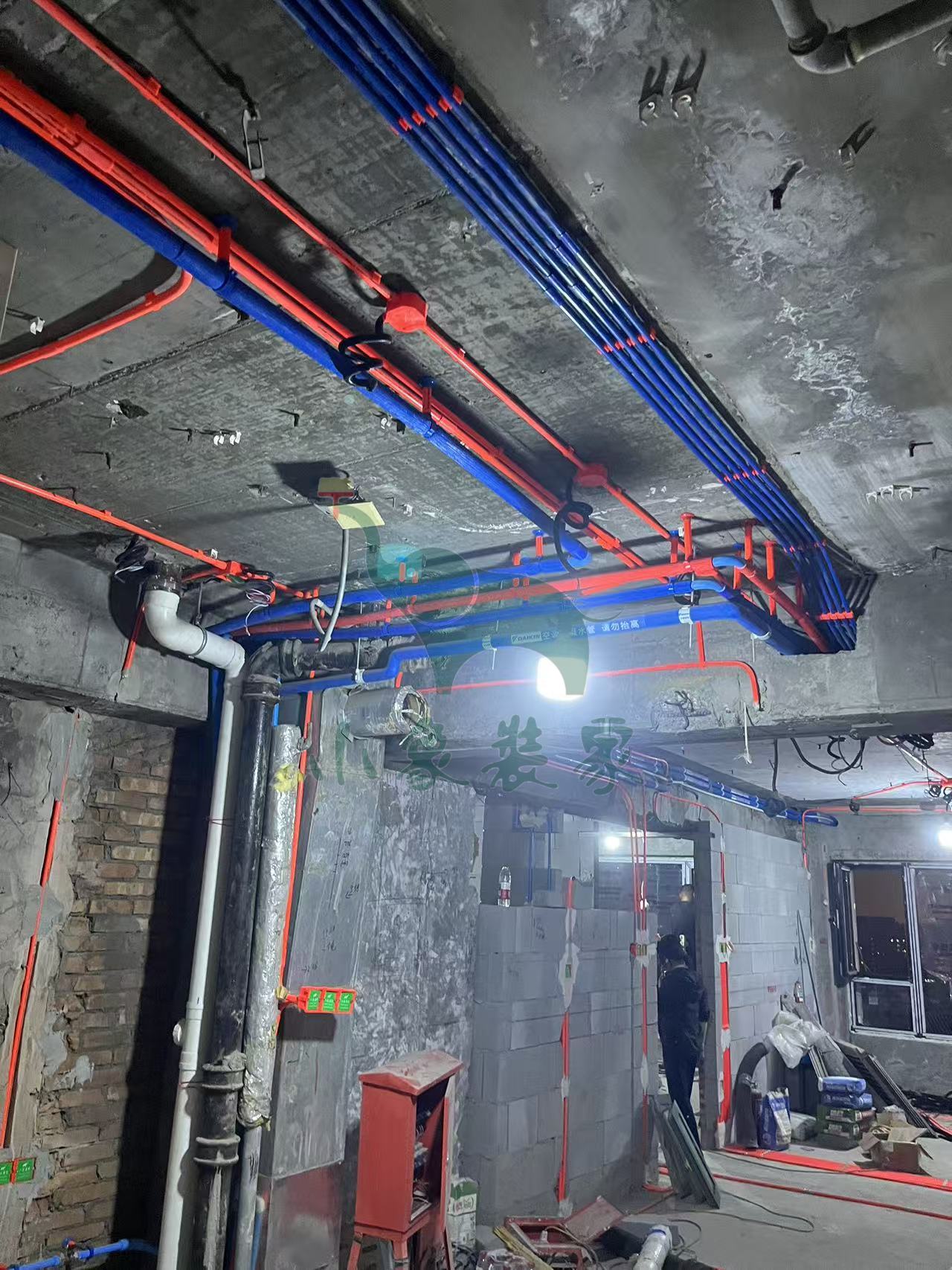

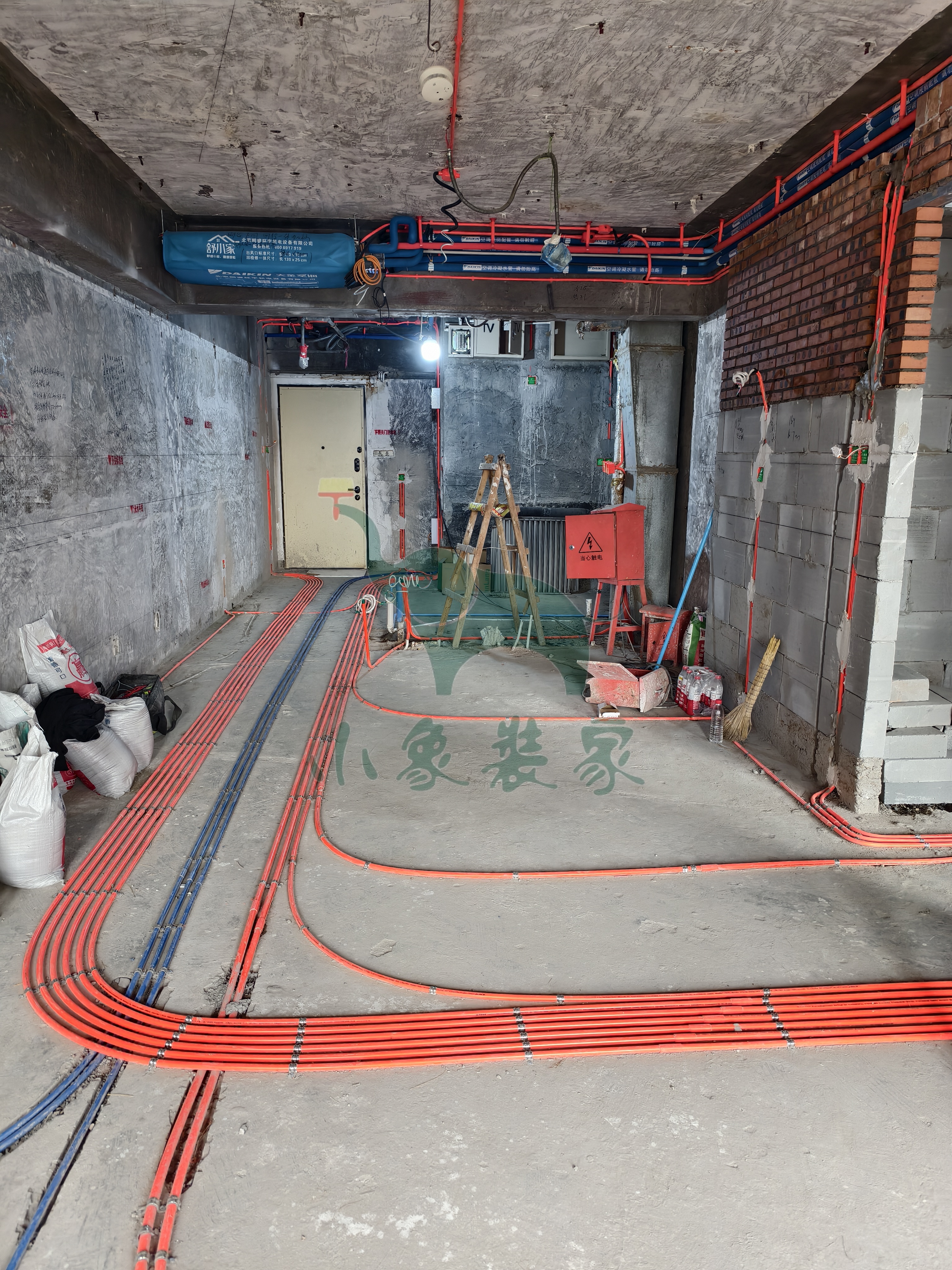

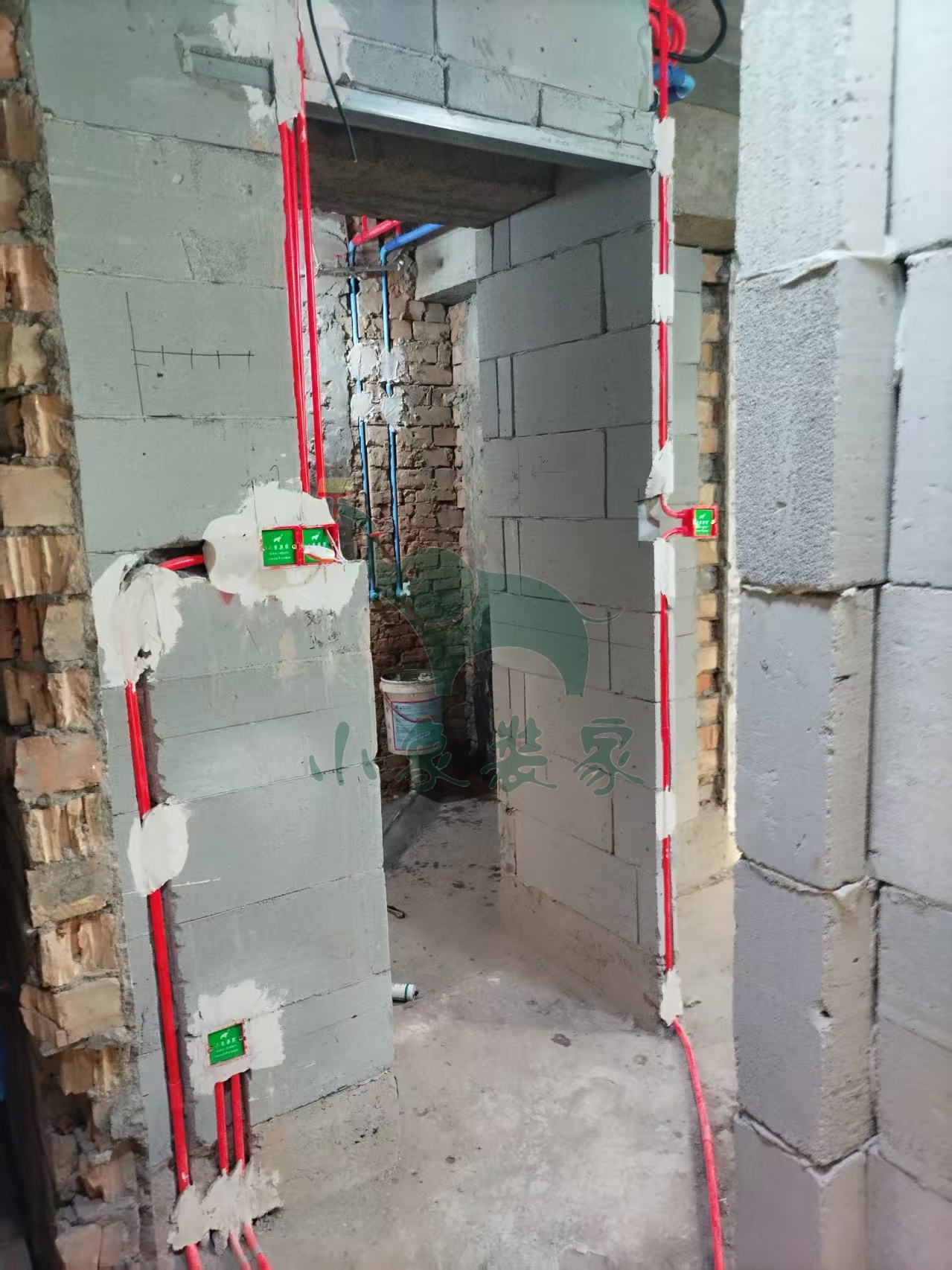

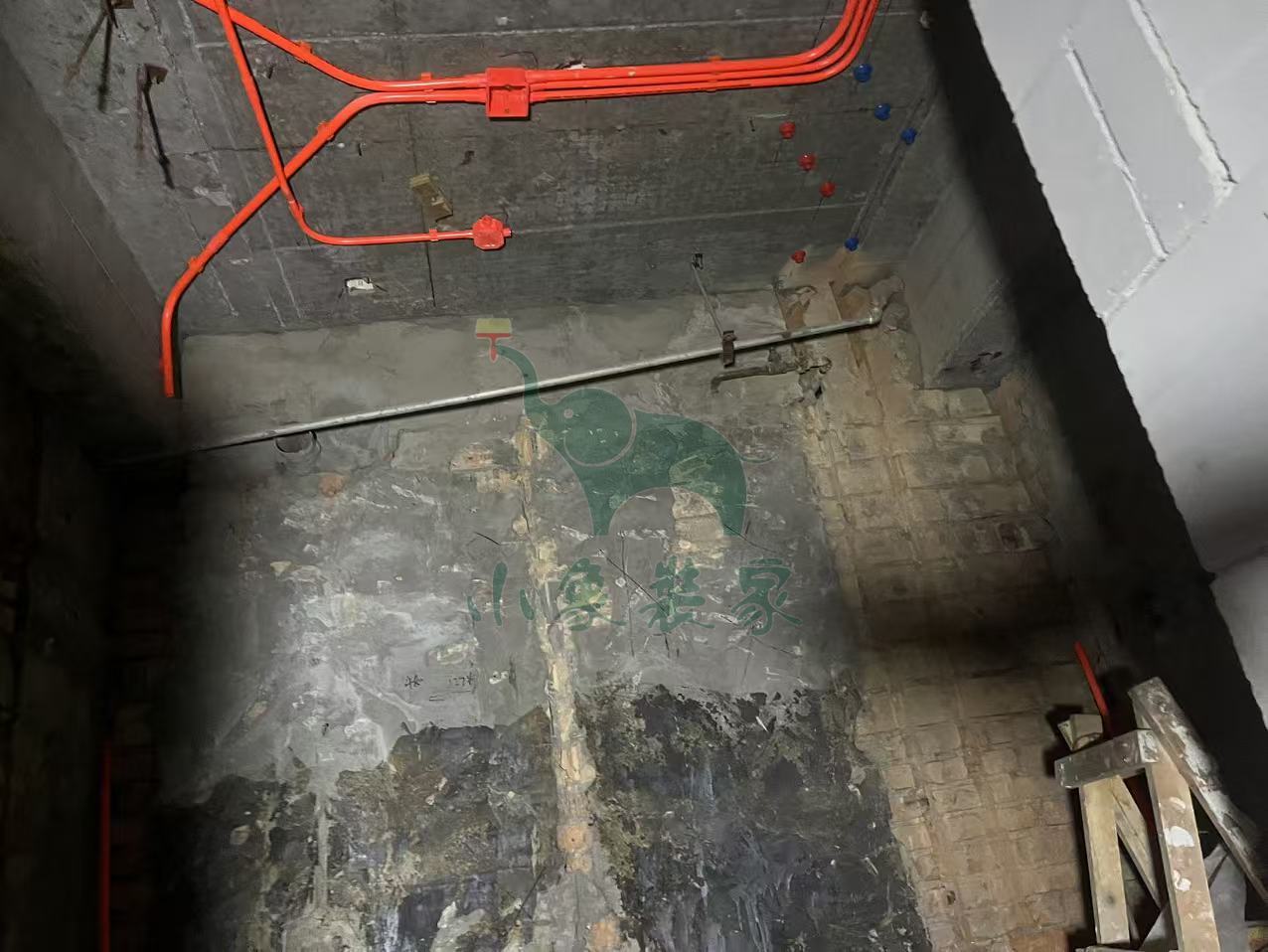

水电工程-电线布管已完工
水电工程-水电管固定打卡还需1天。
竣工总进度:30%。
施工人员:蒋昆。
共9张
【明日播报】
工作内容:

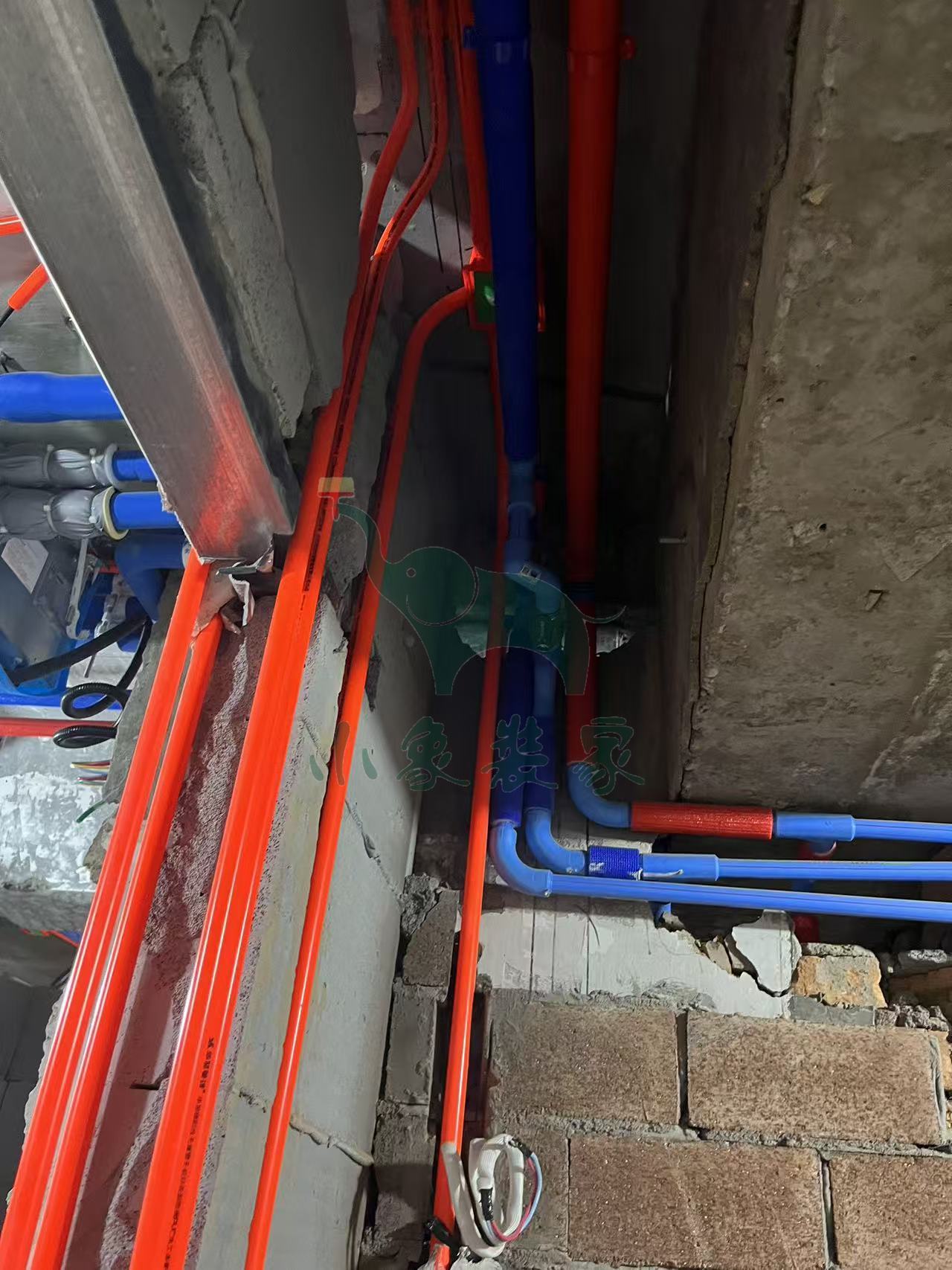

水电工程-水管焊接

水电工程-水电管固定打卡

施工人员:蒋昆。
2025-09-22 星期一
工作内容:

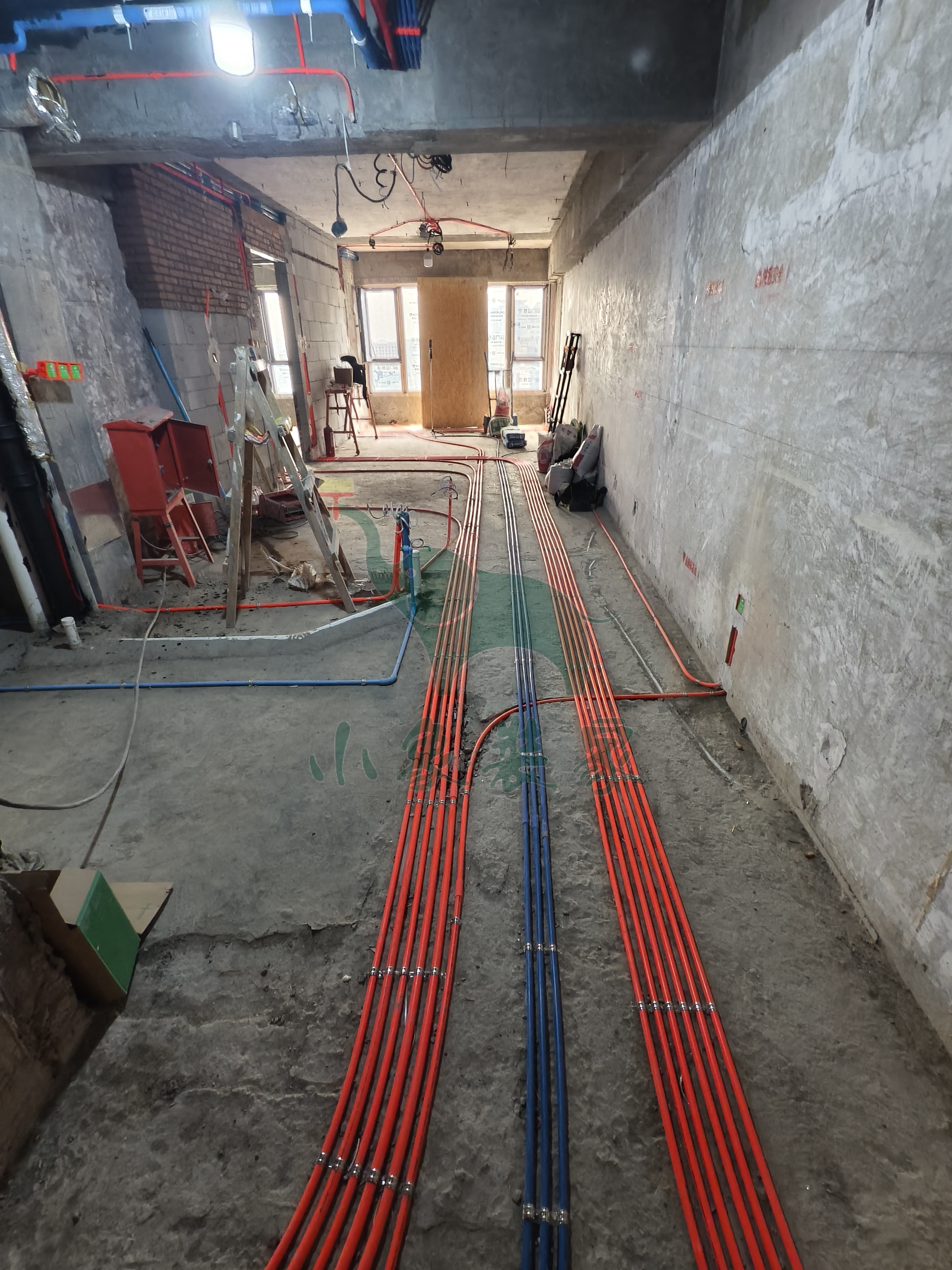

水电工程-电线布管还需1天。
竣工总进度:30%。
施工人员:蒋昆。
共8张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

施工人员:蒋昆。
2025-09-18 星期四
工作内容:

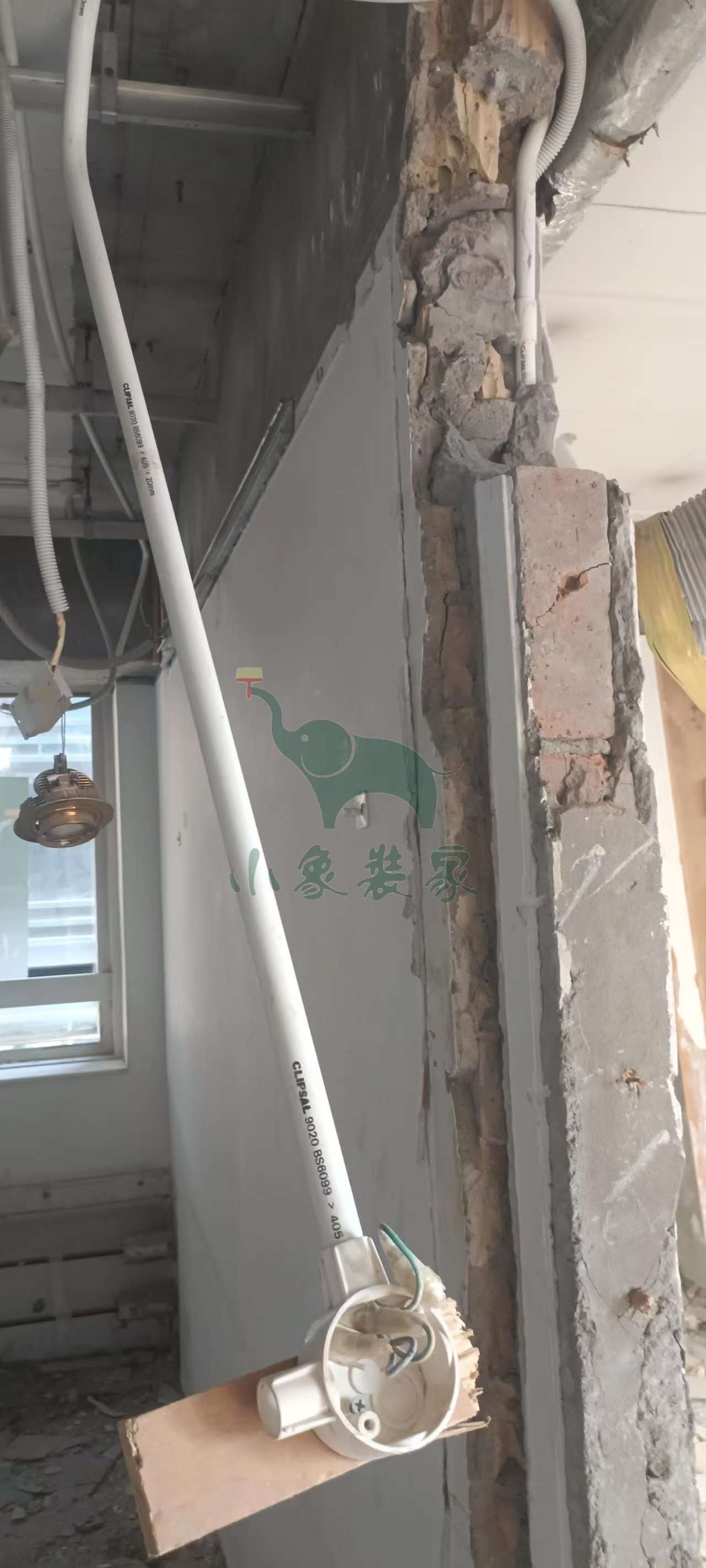

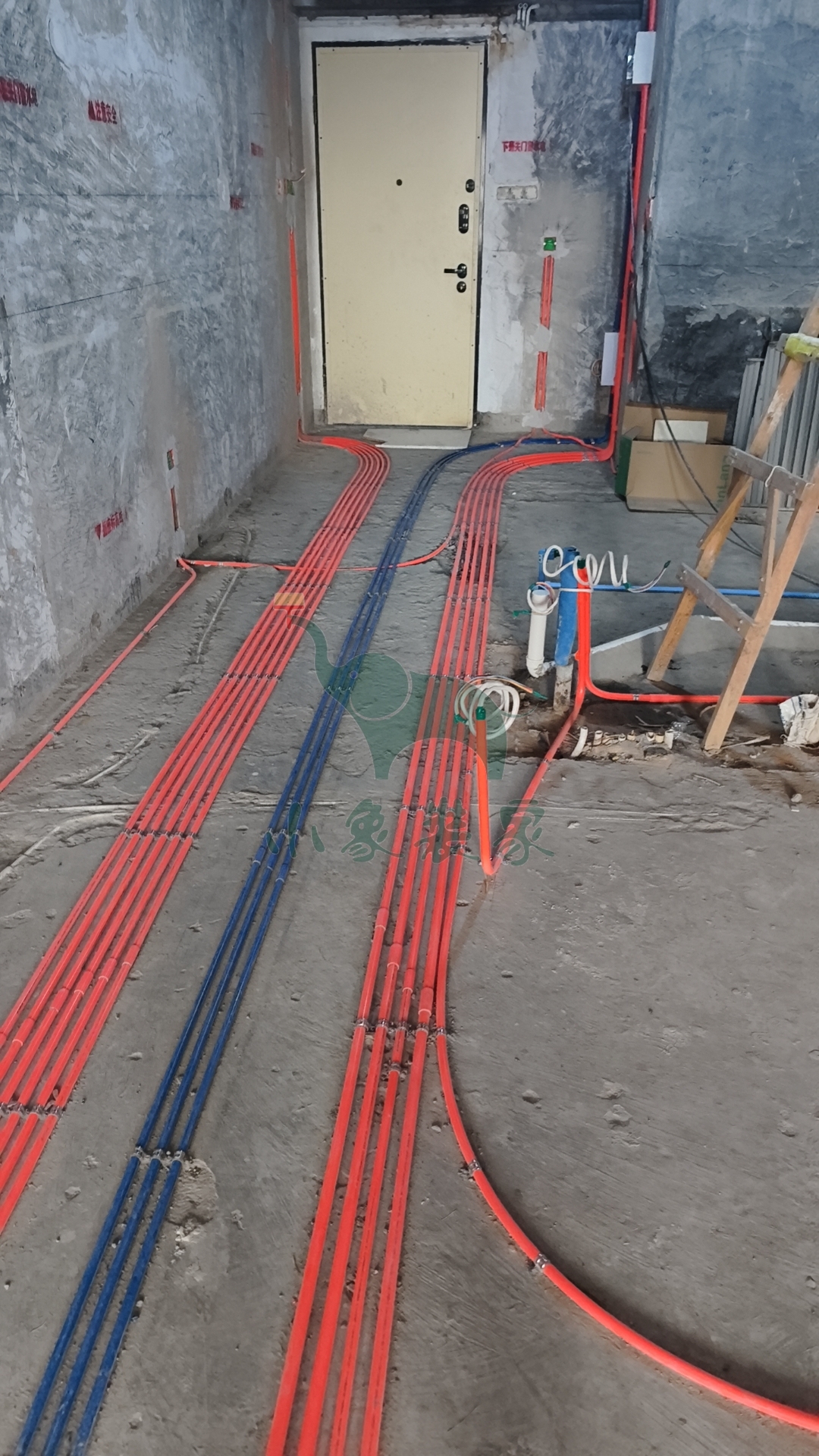

水电工程-电线布管已完工。
竣工总进度:30%。
施工人员:蒋昆。
共8张
【明日播报】
工作内容:
水电工程-水管焊接

施工人员:蒋昆。
2025-09-17 星期三
工作内容:

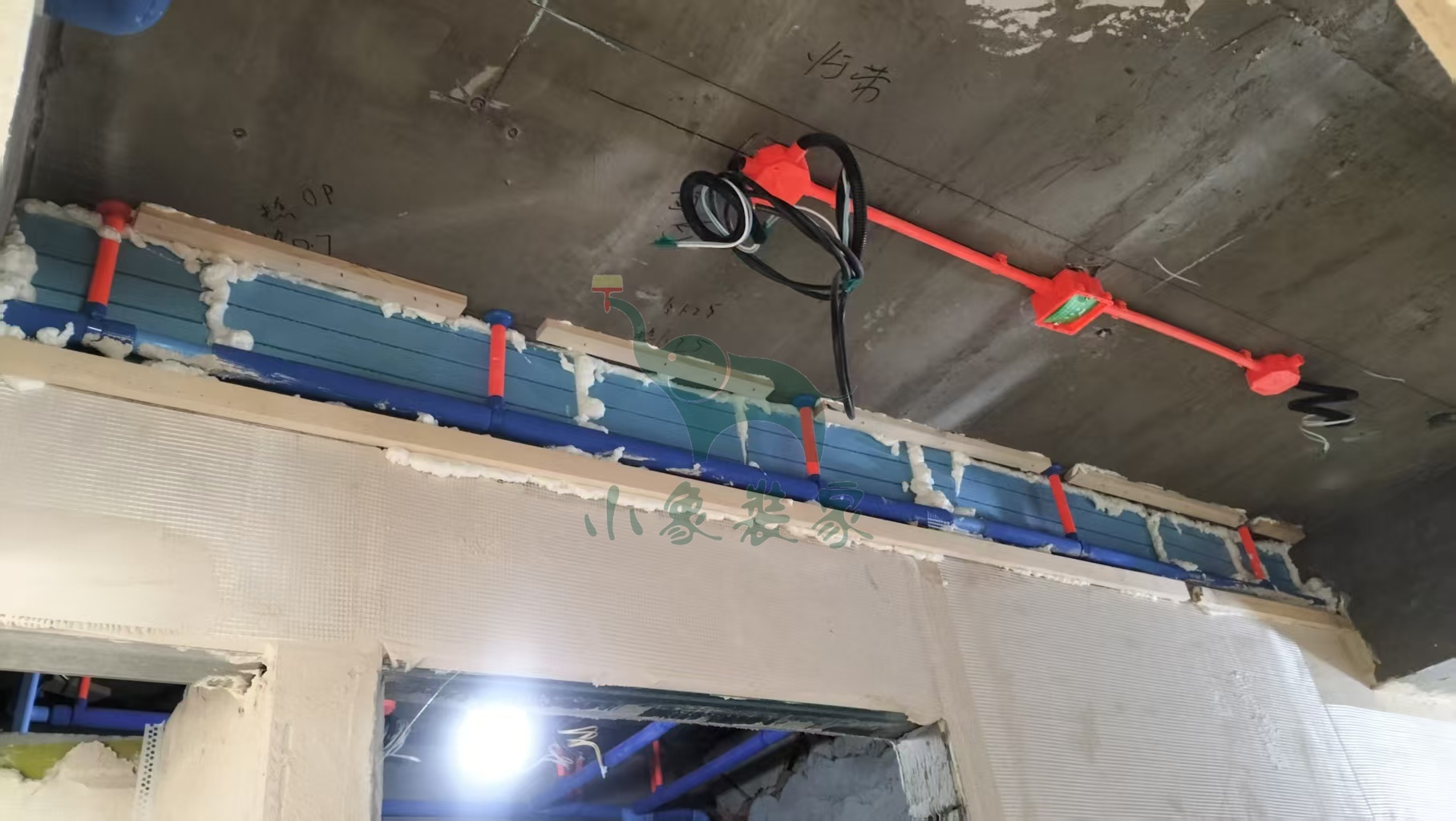

水电工程-电盒安装还需1天
水电工程-电线布管还需2天。
竣工总进度:30%。
施工人员:蒋昆。
共8张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:蒋昆。
2025-09-16 星期二
工作内容:
水电工程-开线槽已完工
水电工程-电盒安装还需1天。
竣工总进度:30%。
施工人员:蒋昆。
共6张
【明日播报】
工作内容:
水电工程-电盒安装

水电工程-电线布管

施工人员:蒋昆。
2025-09-15 星期一
工作内容:
水电工程-超平弹线已完工
水电工程-开线槽已完工。
竣工总进度:30%。
施工人员:蒋昆。
共6张
【明日播报】
工作内容:
水电工程-开线槽

施工人员:蒋昆。
2025-09-15 星期一
工作内容:
瓦工工程-轻体砖砌墙还需2天。
竣工总进度:25%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
水电工程-开线槽

施工人员:蒋昆。
2025-09-05 星期五
工作内容:
瓦工工程-轻体砖砌墙还需3天。
竣工总进度:15%。
施工人员:黄新其。
共3张
【明日播报】
2025-09-06停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。

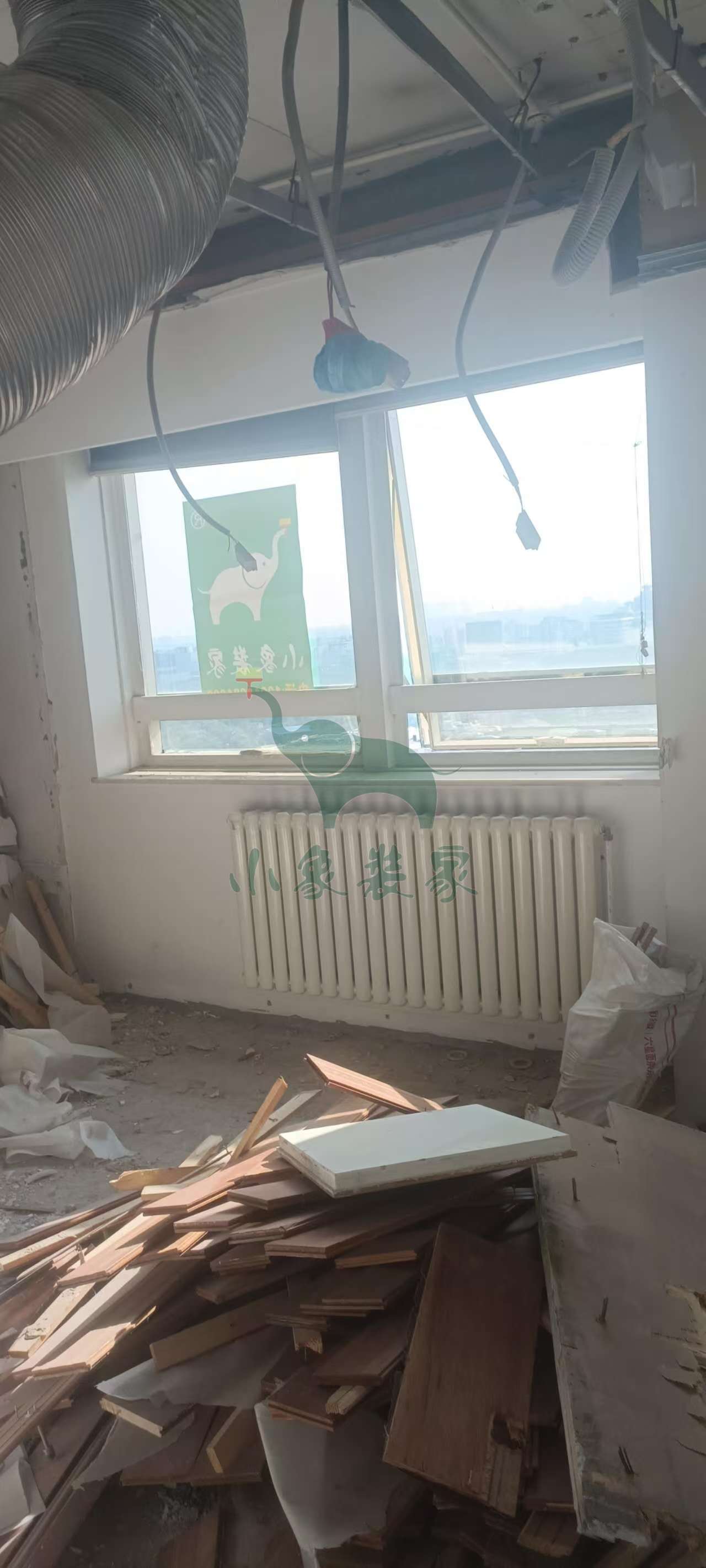

2025-07-10 星期四
工作内容:

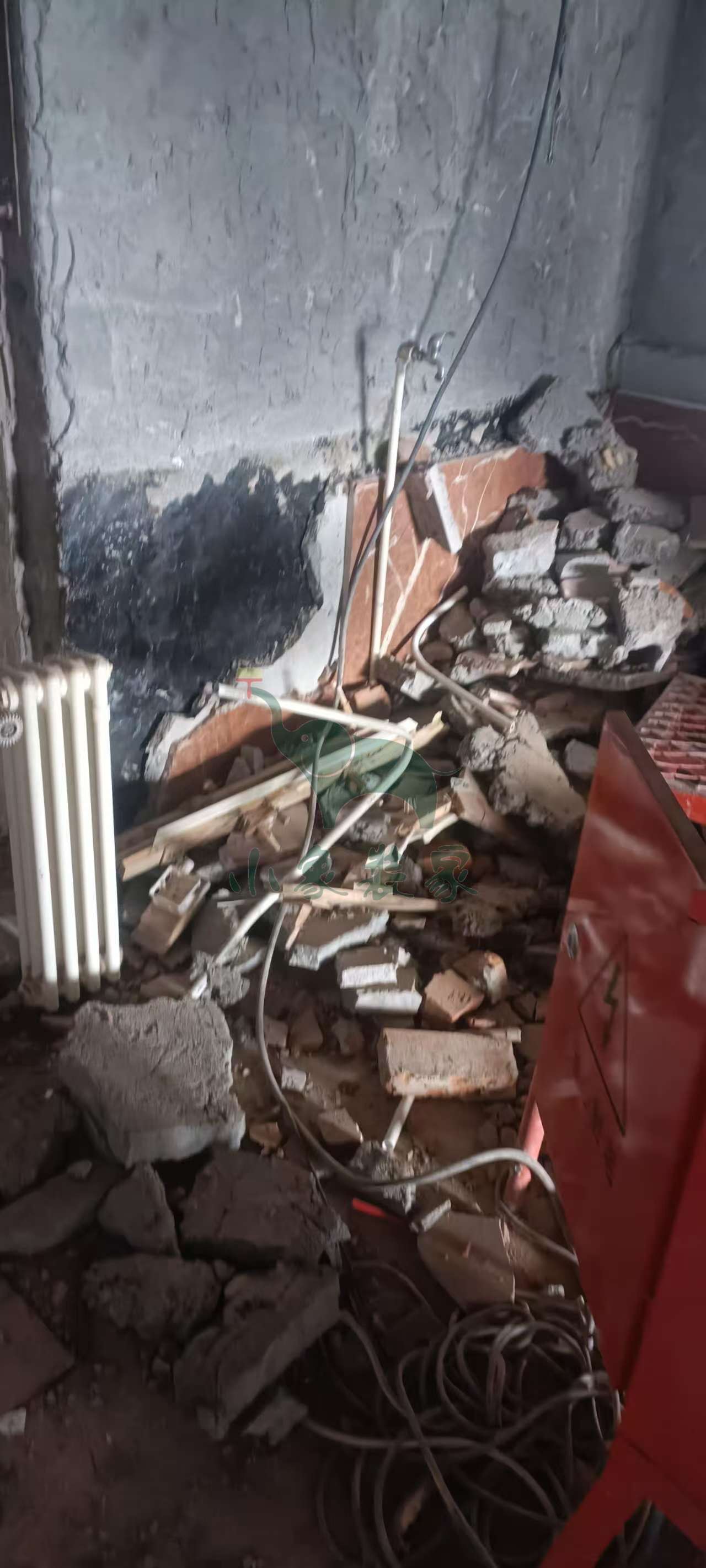

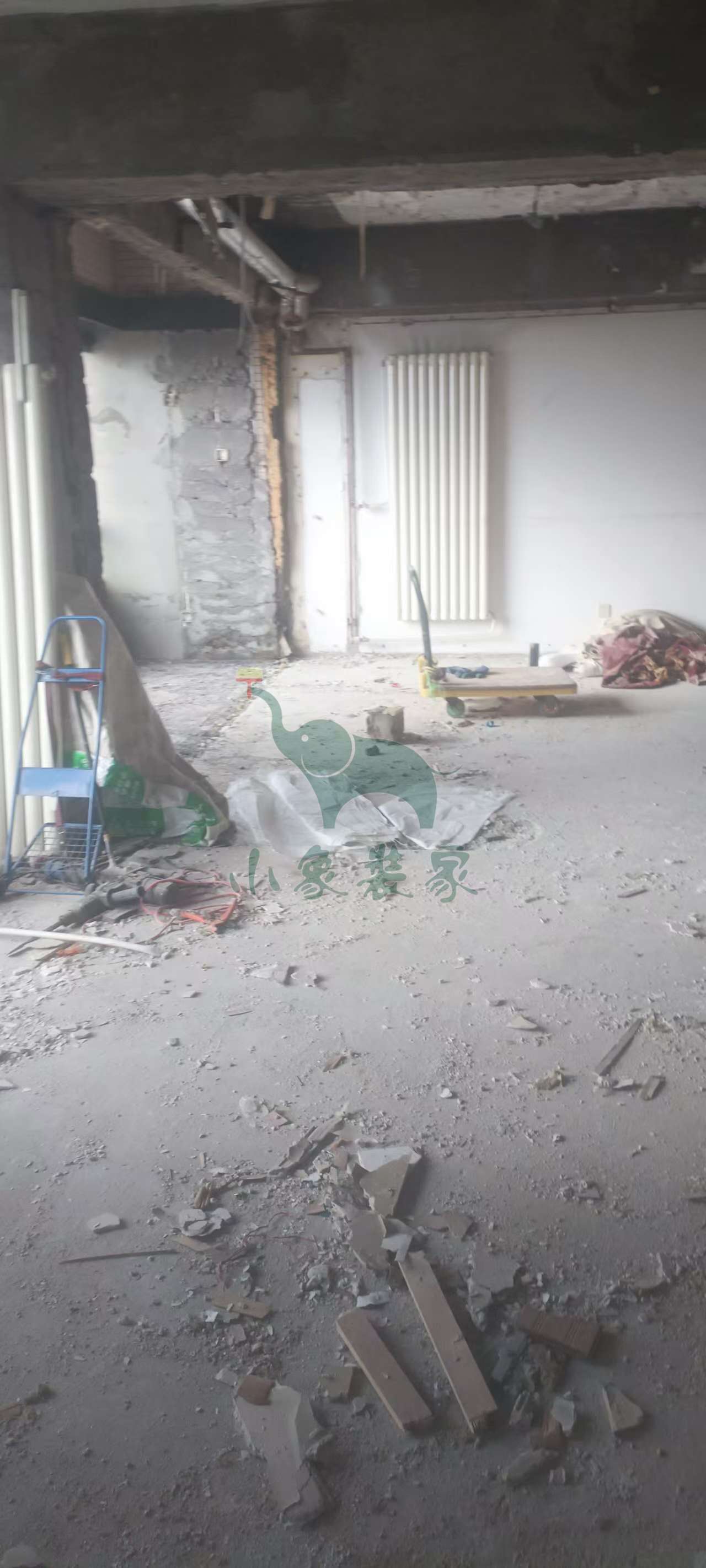

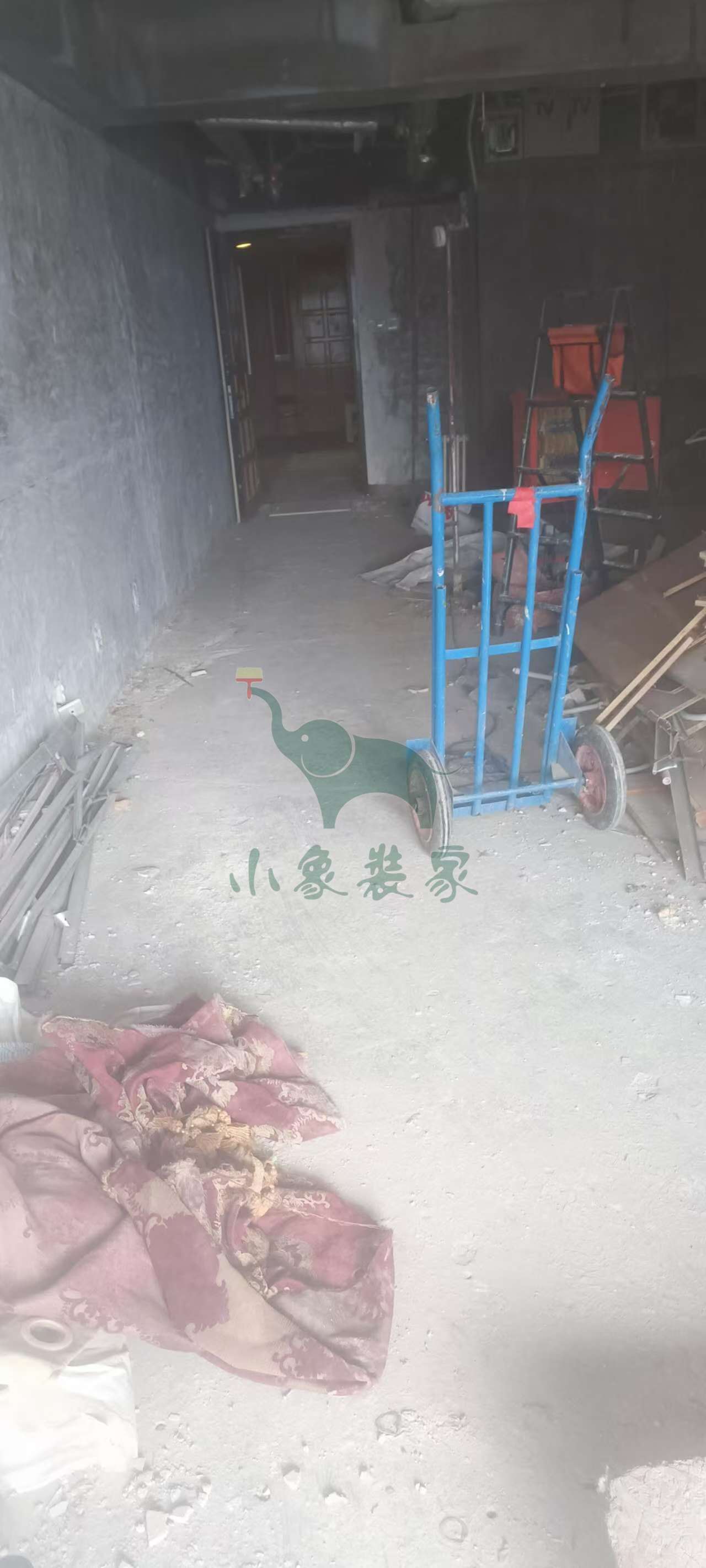

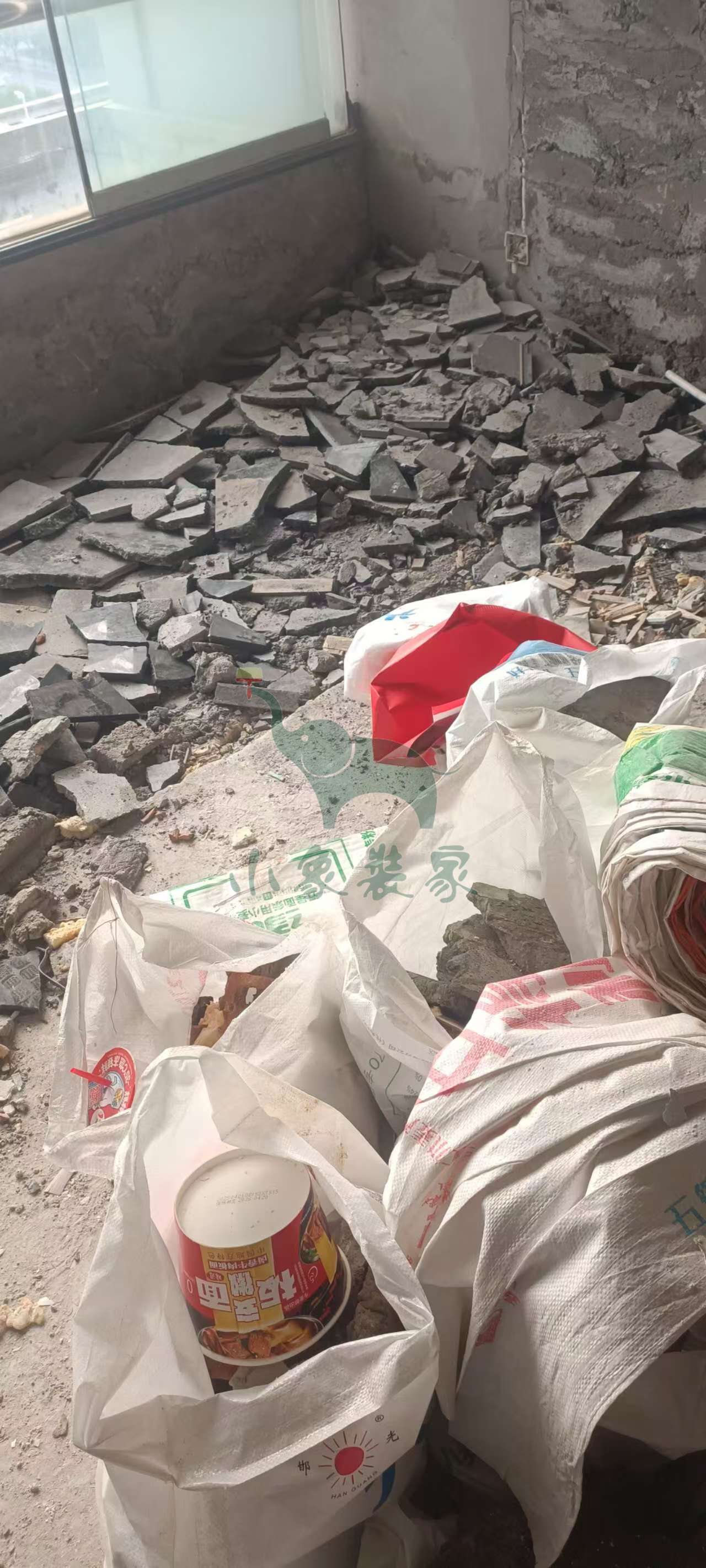

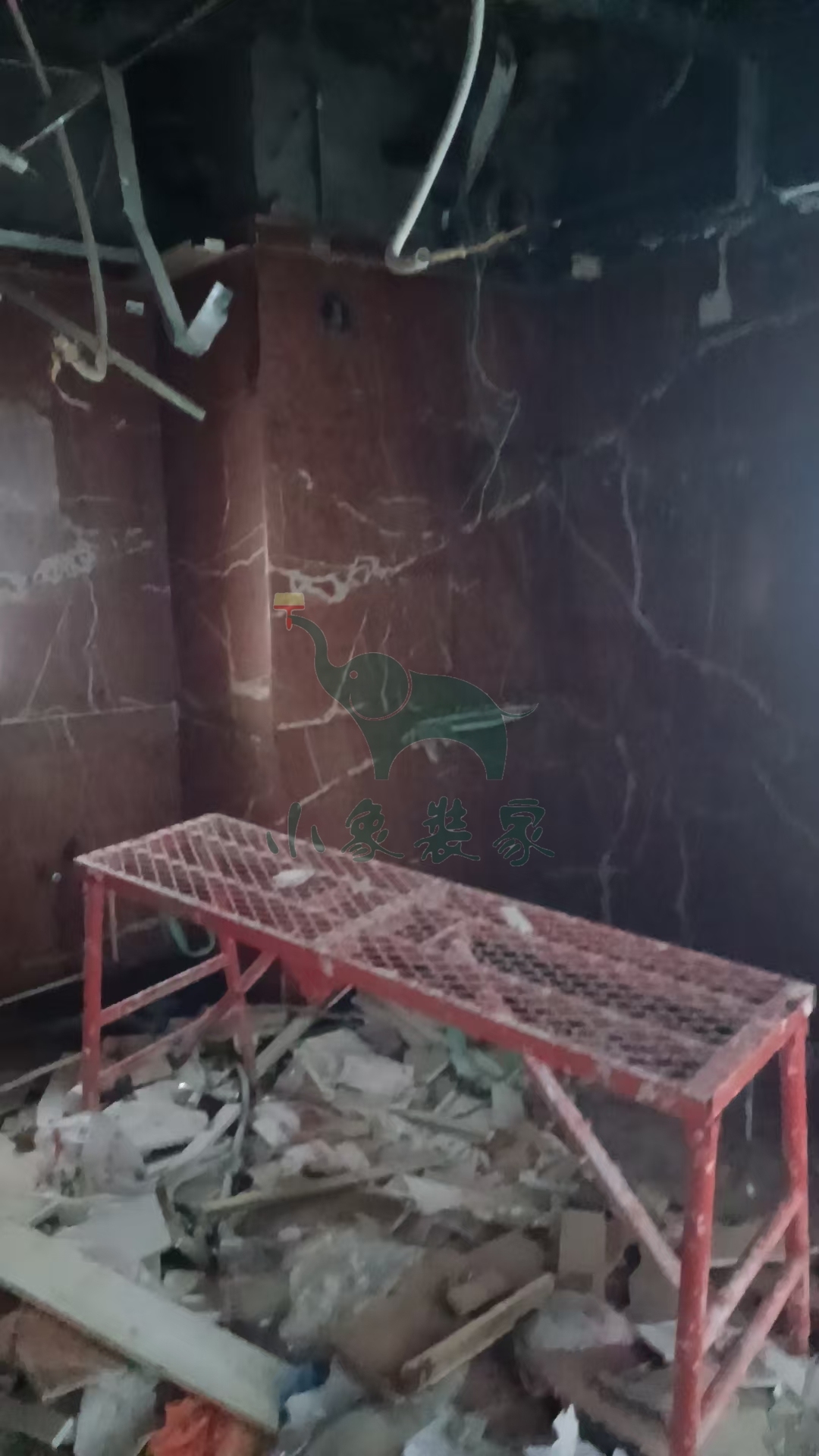

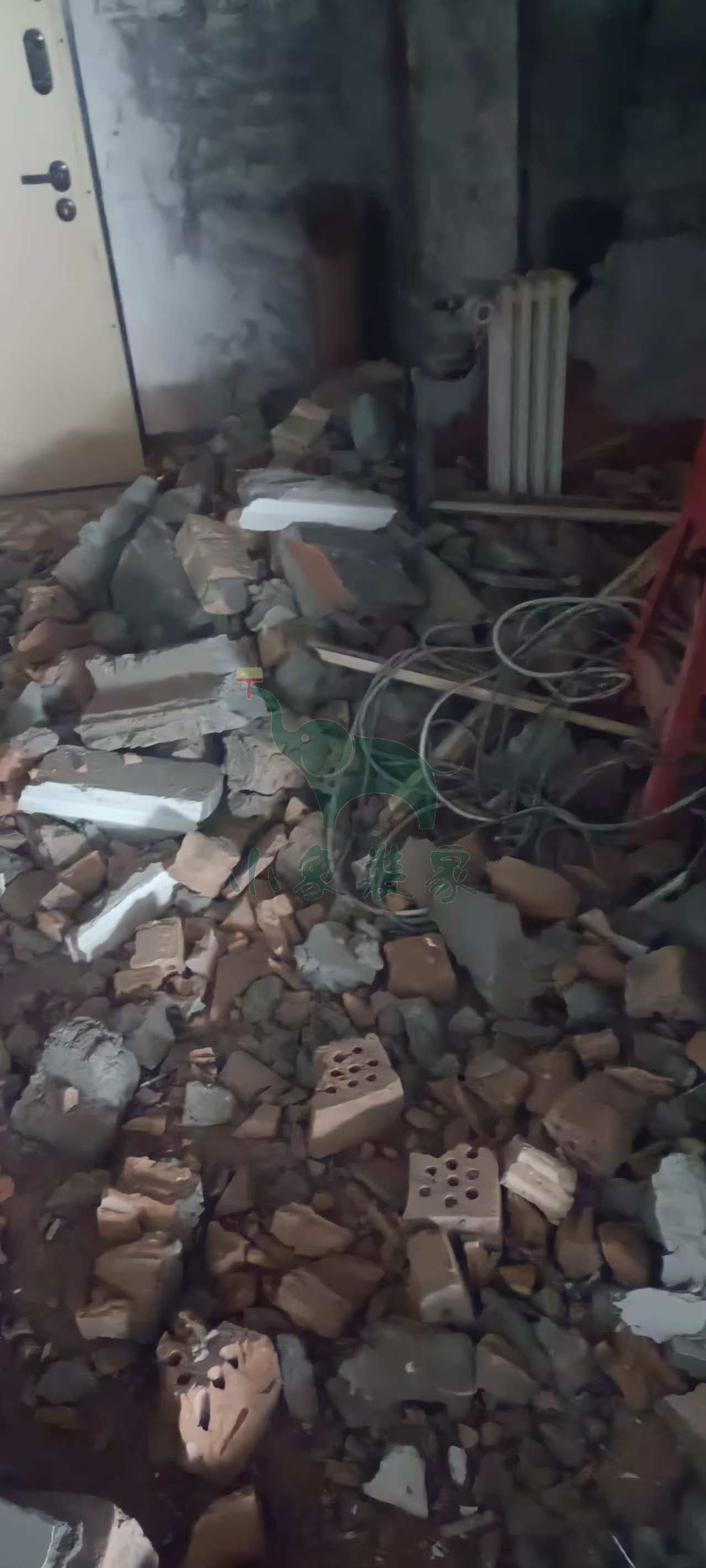

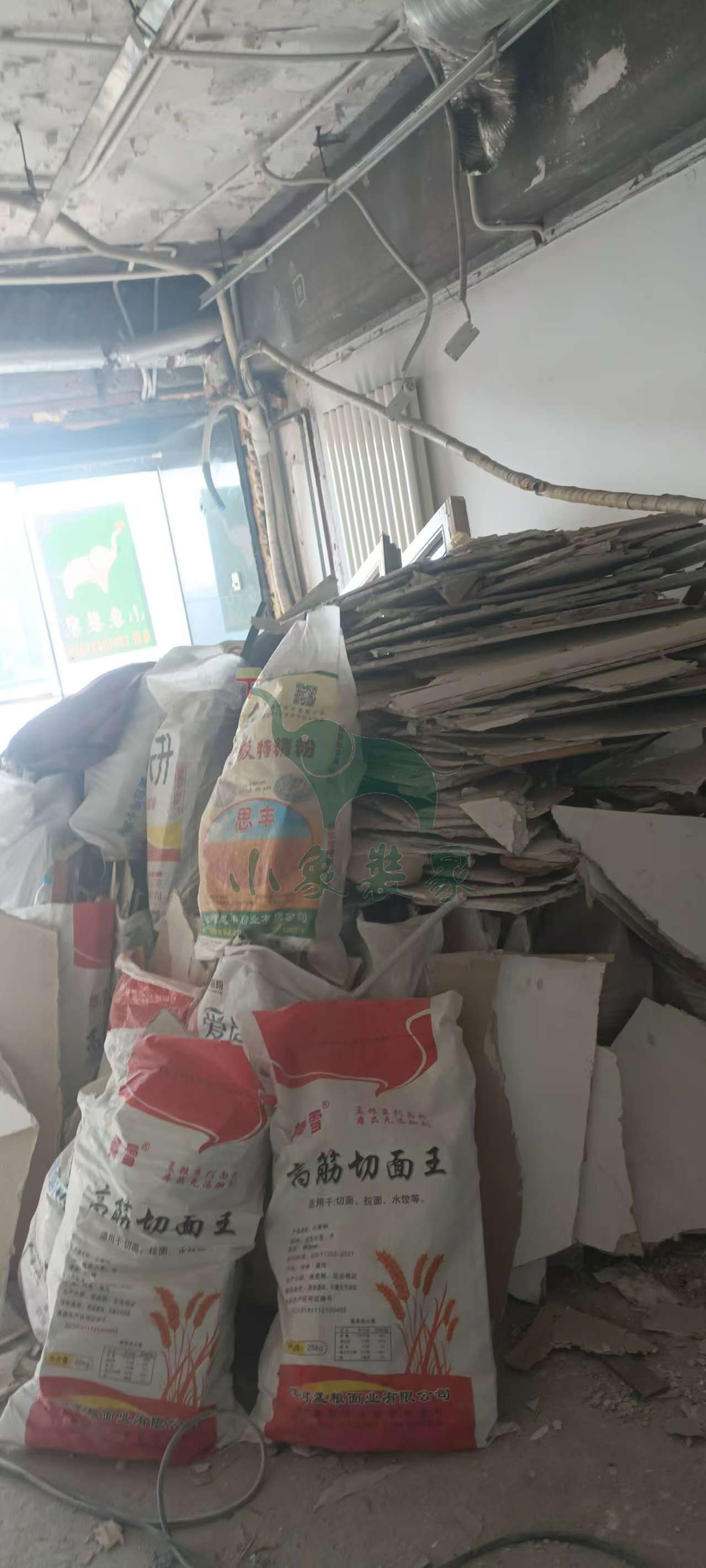

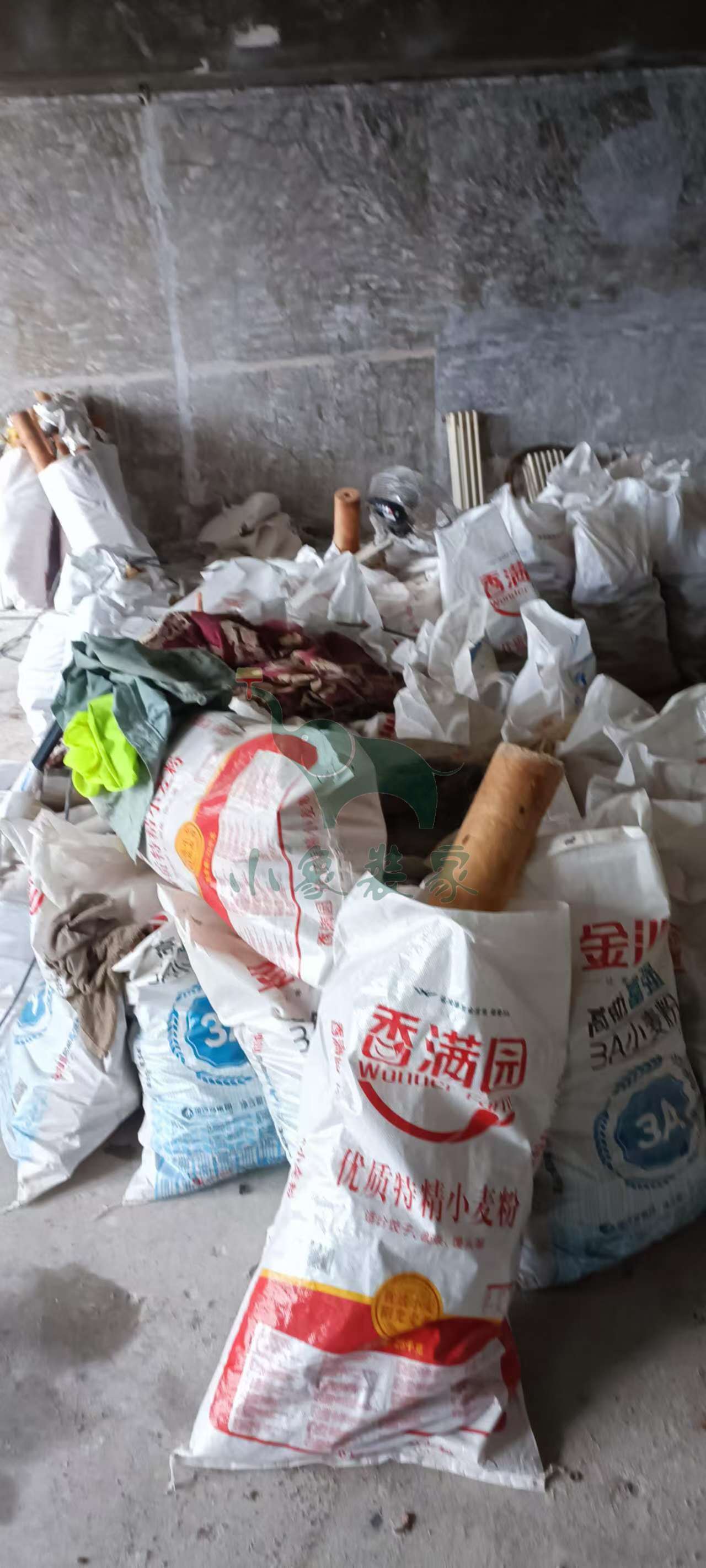

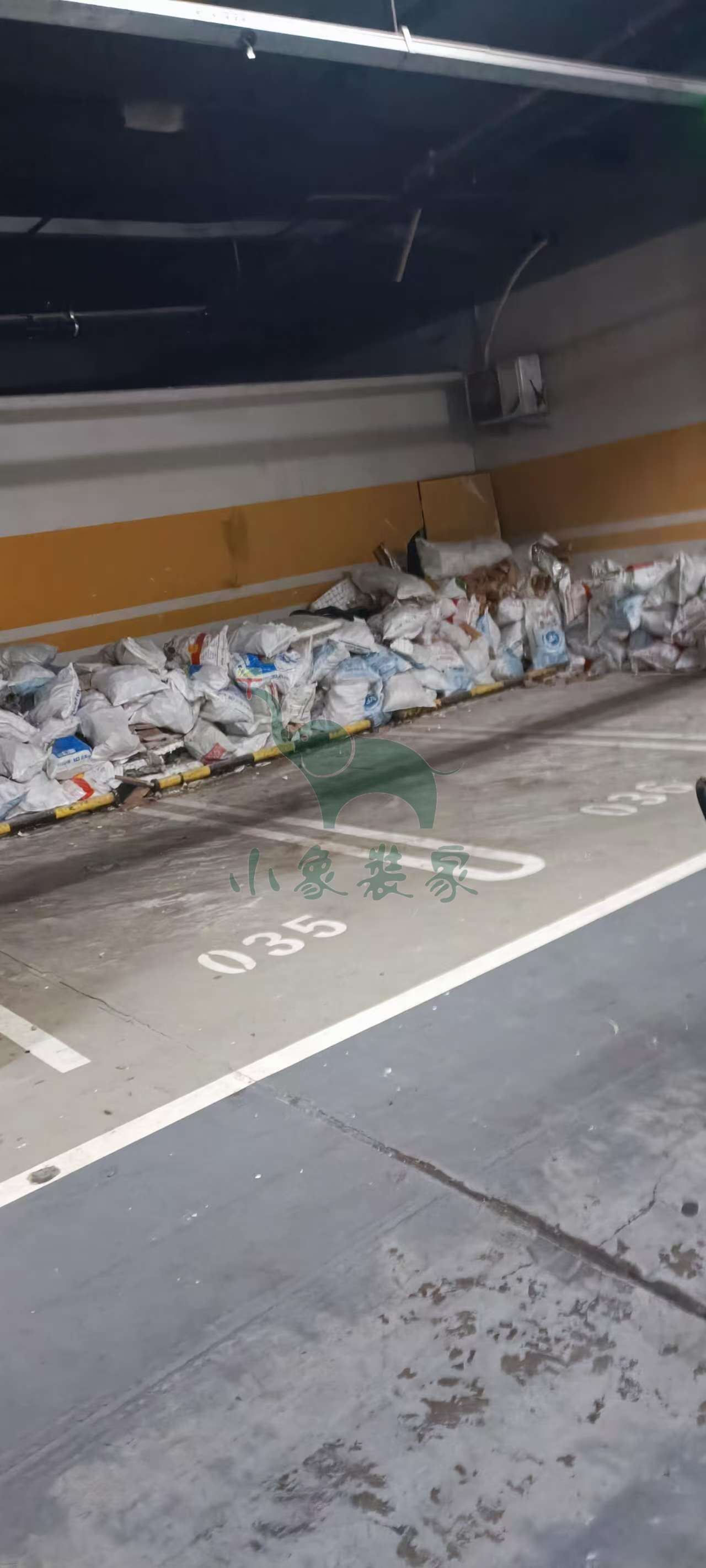

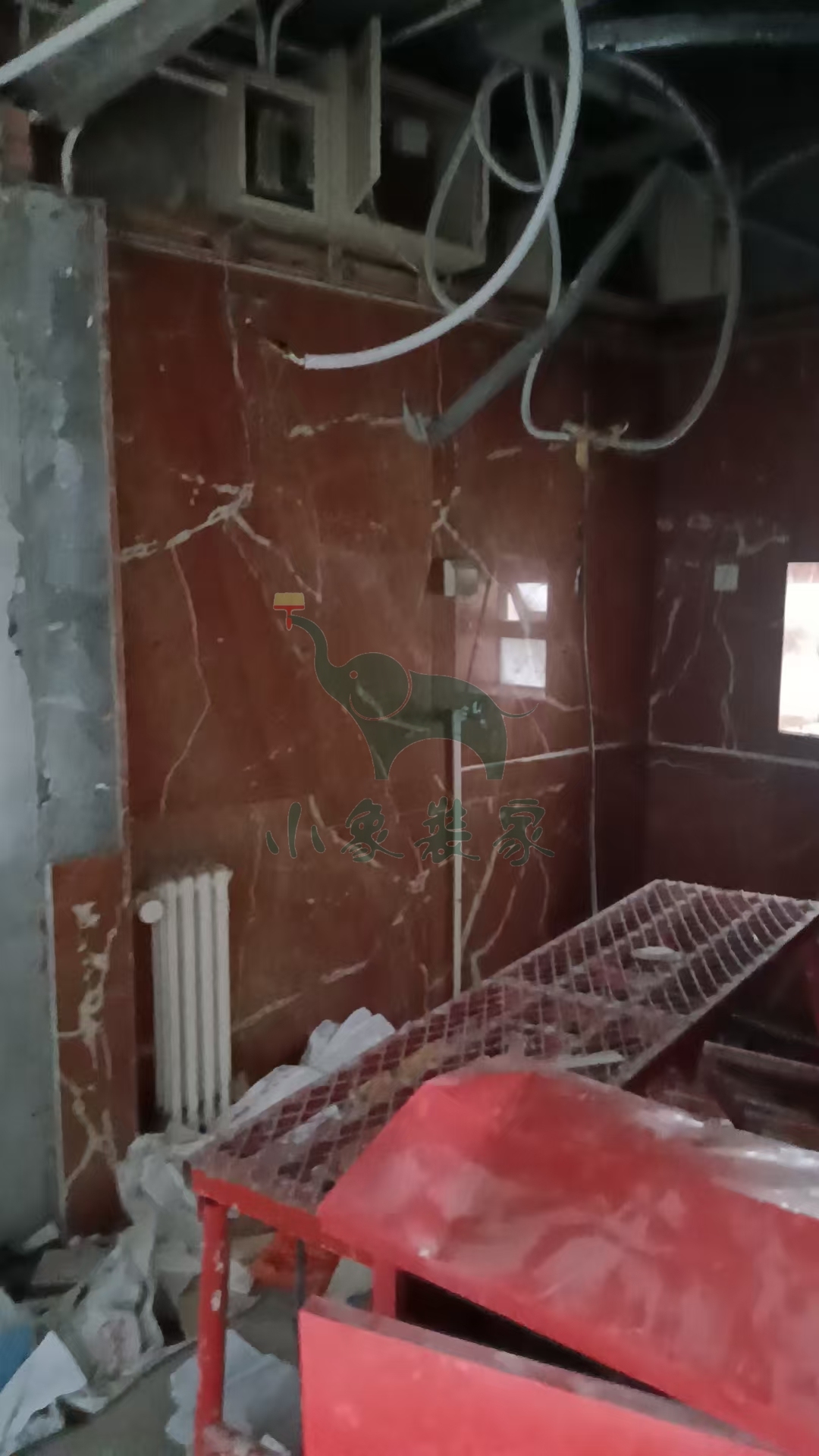

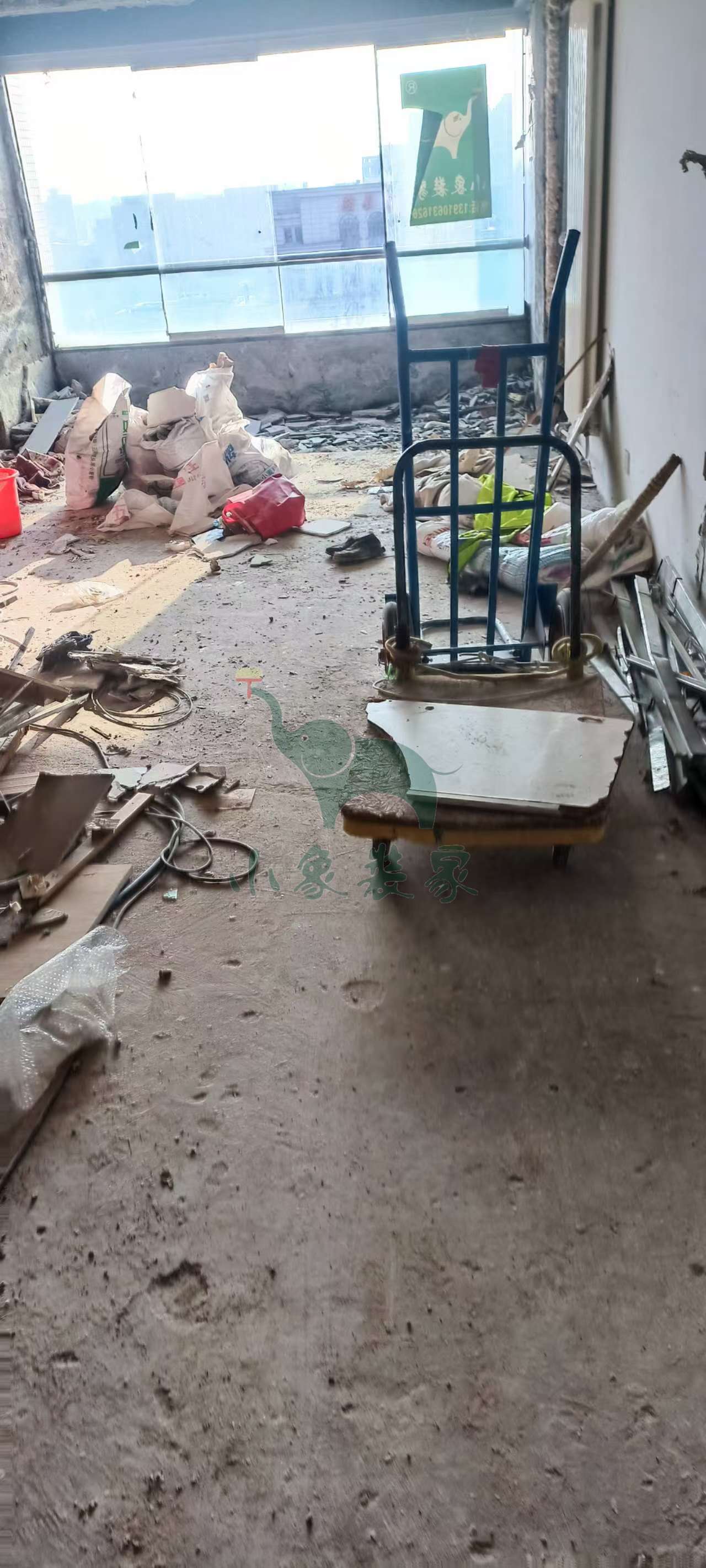

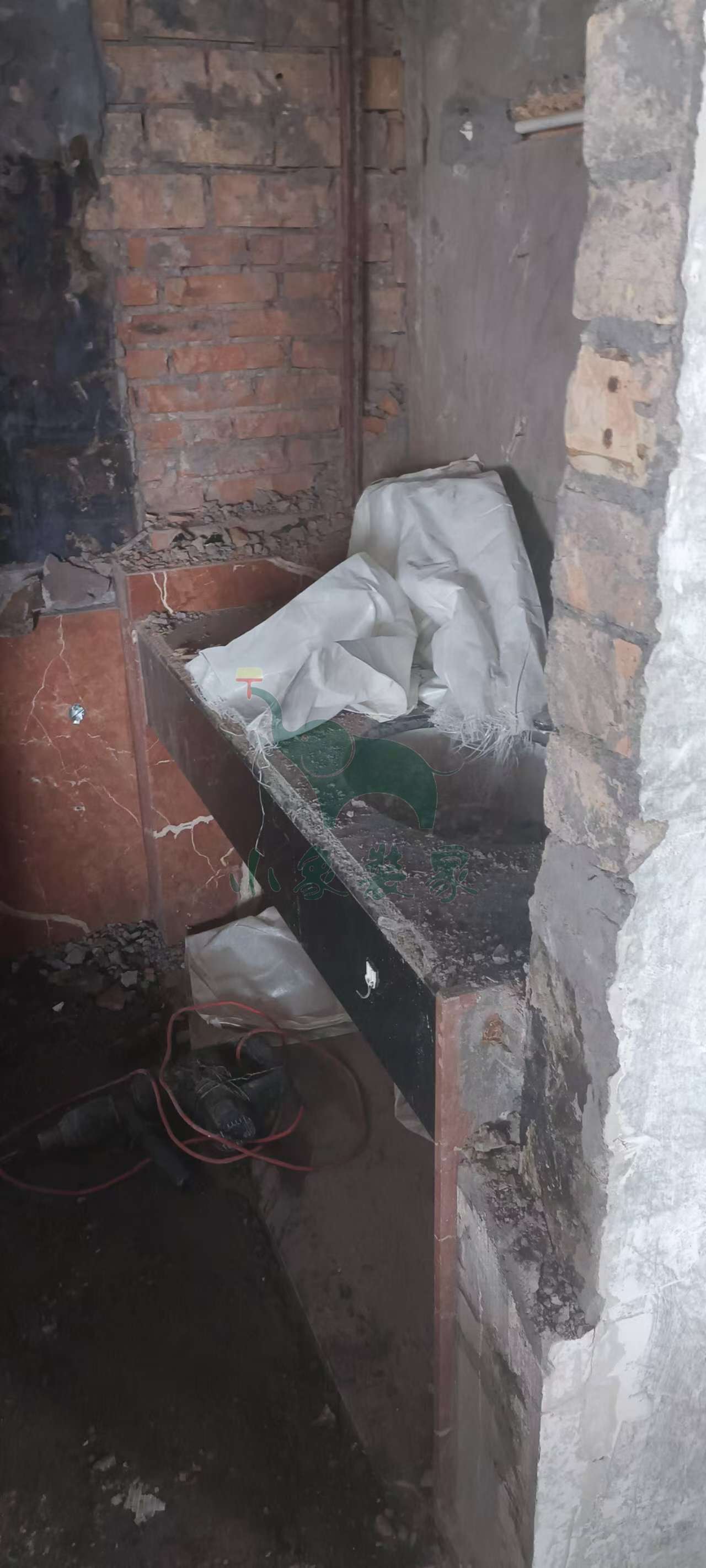

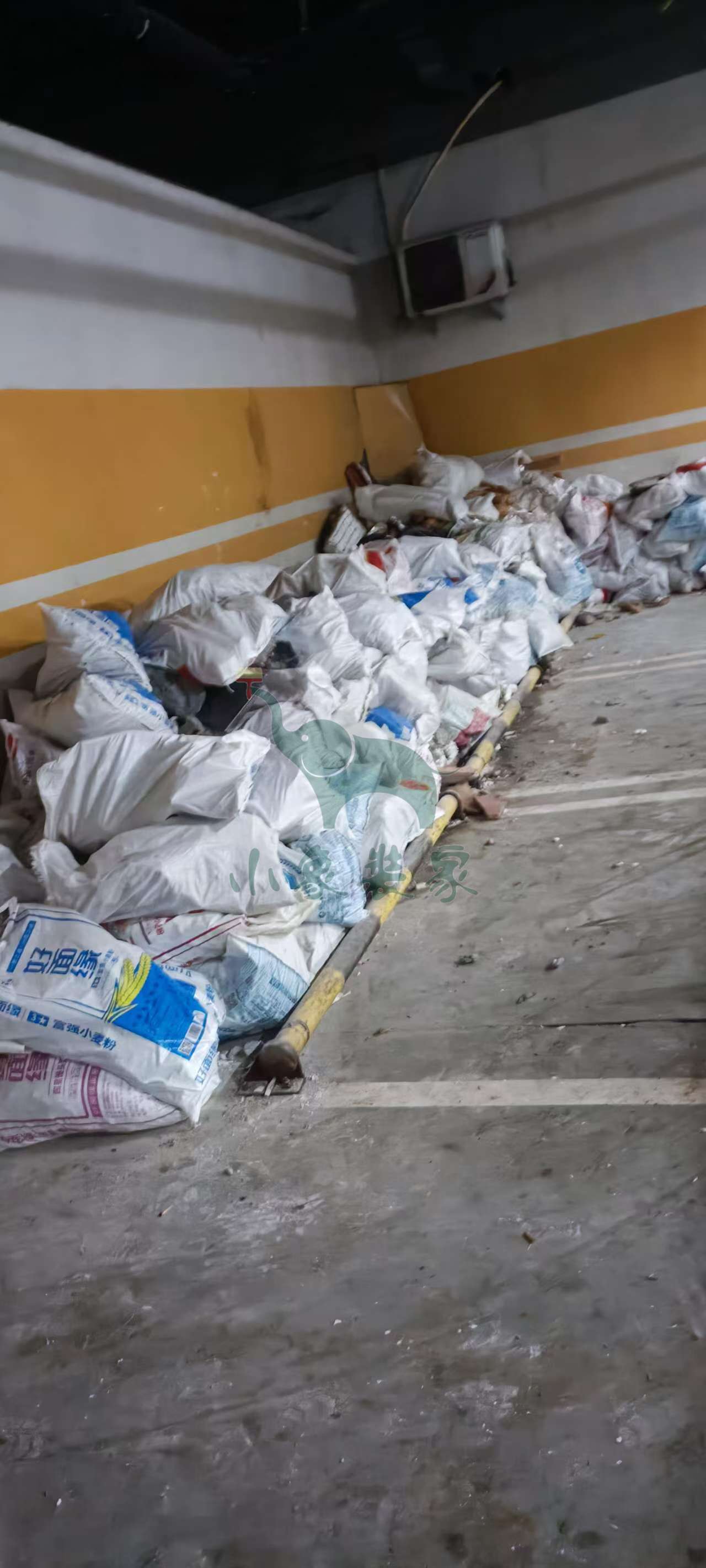

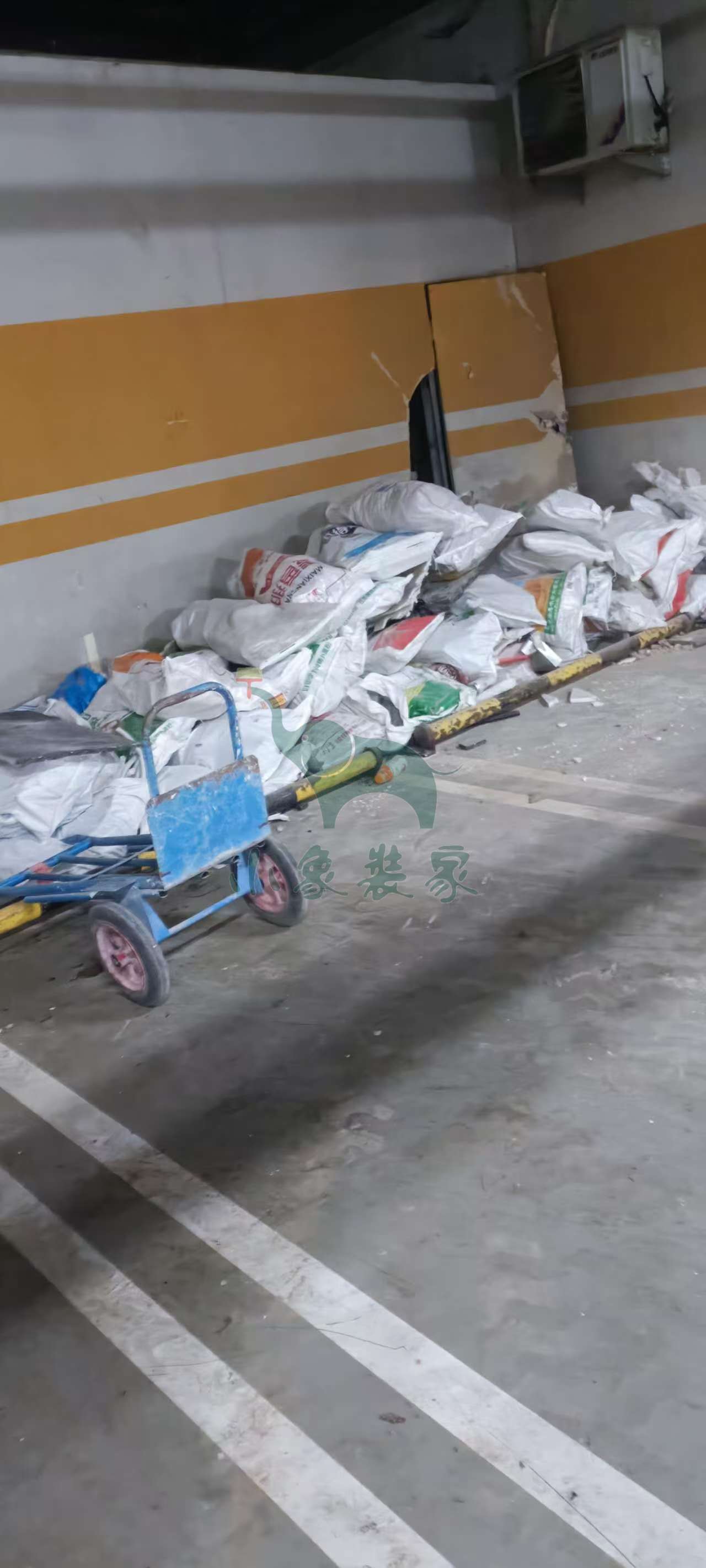

拆除工程-清运垃圾已完工。
竣工总进度:15%。
施工人员:车志坚。
共8张
【明日播报】
2025-07-11停工,
停工原因:客户原因-等待业主验收。
预计恢复日期:请选择复工日期!。
2025-07-09 星期三
工作内容:

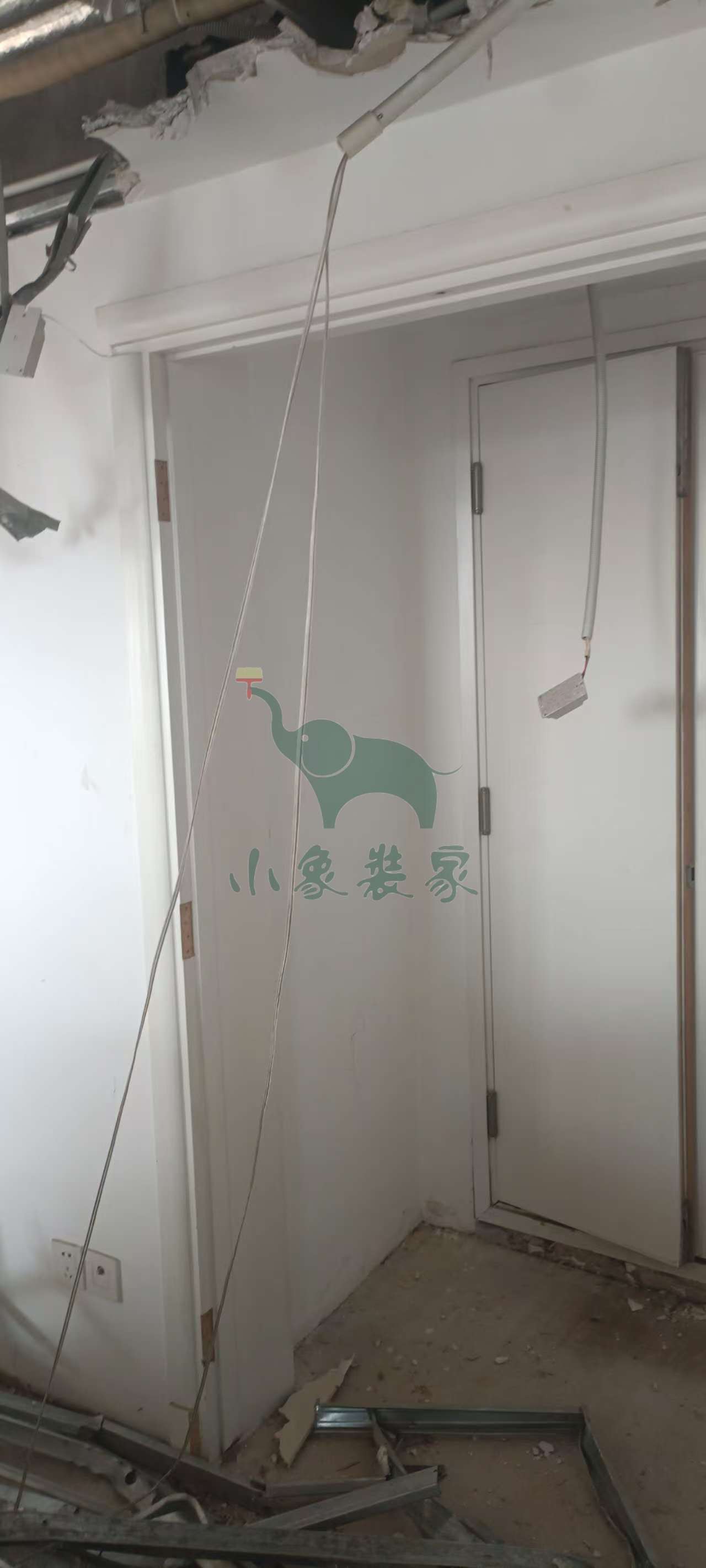

拆除工程-拆除轻体墙、保温墙还需1天。
竣工总进度:15%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙

施工人员:车志坚。
2025-07-08 星期二
工作内容:

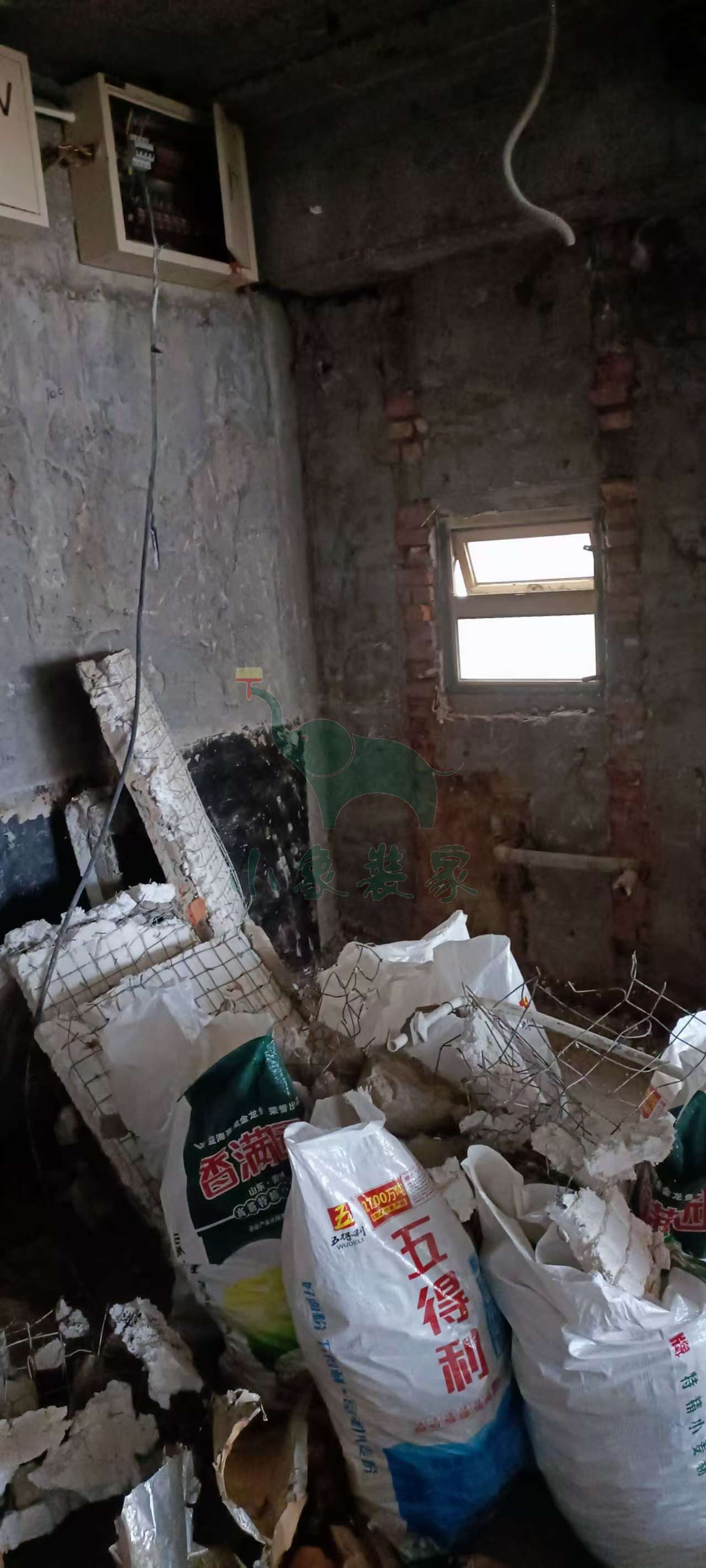

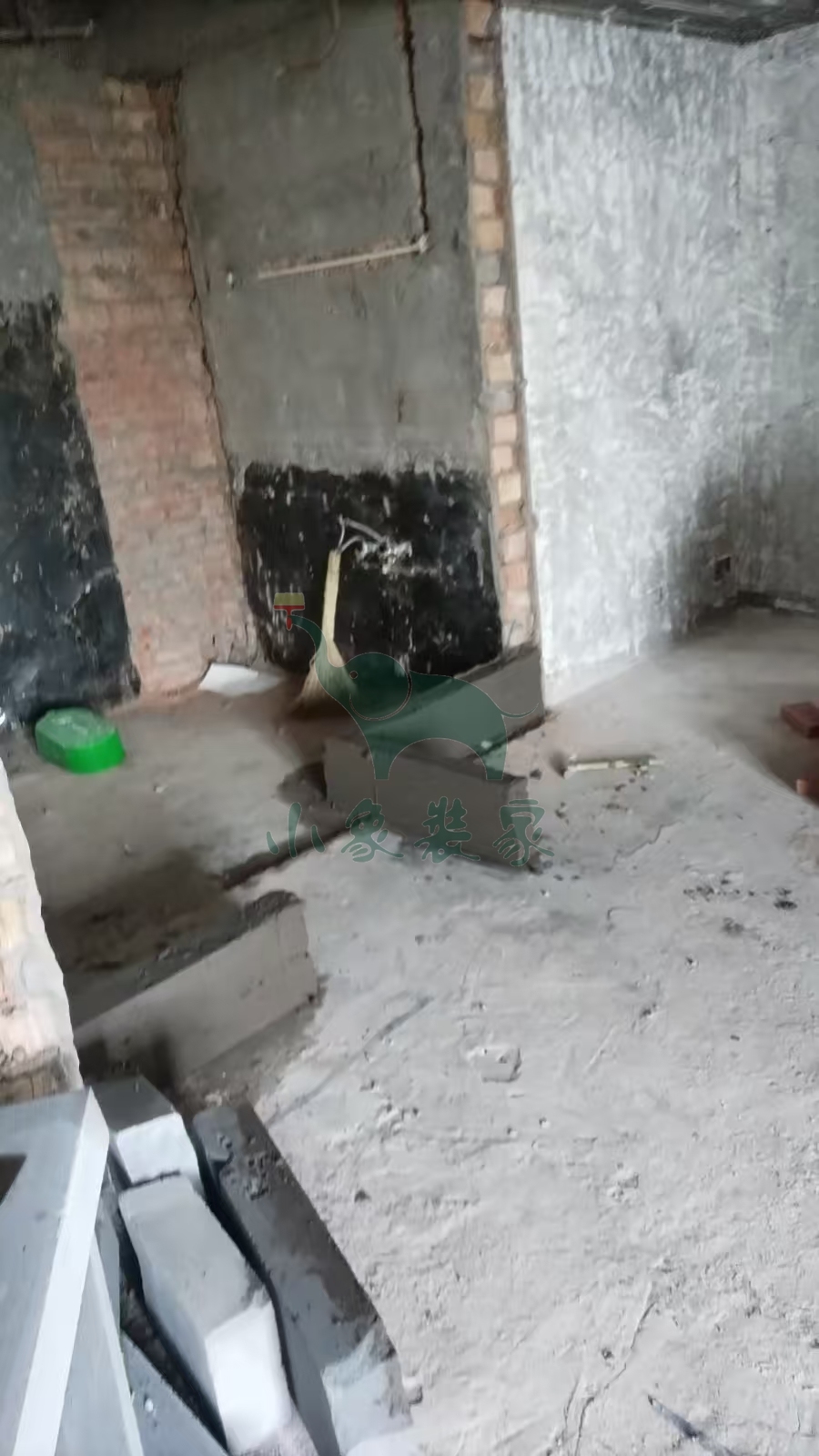

拆除工程-拆除卫生间墙地砖还需1天
拆除工程-清运垃圾还需1天。
竣工总进度:15%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
拆除工程-拆除卫生间墙地砖

拆除工程-清运垃圾

施工人员:车志坚。
2025-07-07 星期一
工作内容:
拆除工程-清运垃圾还需2天。
竣工总进度:15%。
施工人员:车志坚。
共7张
【明日播报】
工作内容:
拆除工程-清运垃圾

施工人员:车志坚。
2025-07-04 星期五
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天
拆除工程-清运垃圾还需2天。
竣工总进度:15%。
施工人员:车志坚。
共7张
【明日播报】
工作内容:
拆除工程-清运垃圾

施工人员:车志坚。
2025-06-30 星期一
工作内容:
拆除工程-清运垃圾还需1天
拆除工程-拆除地暖水泥层还需2天。
竣工总进度:5%。
施工人员:车志坚。
共7张
【明日播报】
工作内容:
拆除工程-清运垃圾

施工人员:车志坚。
2025-06-27 星期五
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需2天。
竣工总进度:5%。
施工人员:车志坚。
共5张
【明日播报】
2025-06-28停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-06-30。
2025-06-26 星期四
工作内容:
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-清运垃圾还需2天。
竣工总进度:5%。
施工人员:车志坚。
共8张
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

施工人员:车志坚。
2025-06-24 星期二
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除衣柜、柜子还需1天
拆除工程-拆除旧家具还需1天。
竣工总进度:5%。
施工人员:车志坚。
共9张
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙

拆除工程-拆除衣柜、柜子

施工人员:车志坚。
2025-06-23 星期一
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除轻体墙、保温墙还需1天
拆除工程-拆除石膏板吊顶、厨卫吊顶还需1天
拆除工程-拆除衣柜、柜子已完工
拆除工程-保护工程已完工
拆除工程-拆除旧家具已完工。
竣工总进度:5%。
施工人员:
共9张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-拆除石膏板吊顶、厨卫吊顶

拆除工程-拆除地暖水泥层

施工人员:车志坚。
2025-06-23 星期一
工作内容:
拆除工程-拆除大地砖、木地板还需3天
拆除工程-拆除旧家具还需3天。
竣工总进度:0%。
施工人员:车志坚。
共9张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除旧家具

施工人员:车志坚。
