工地播报
2025-09-22 星期一
工作内容:

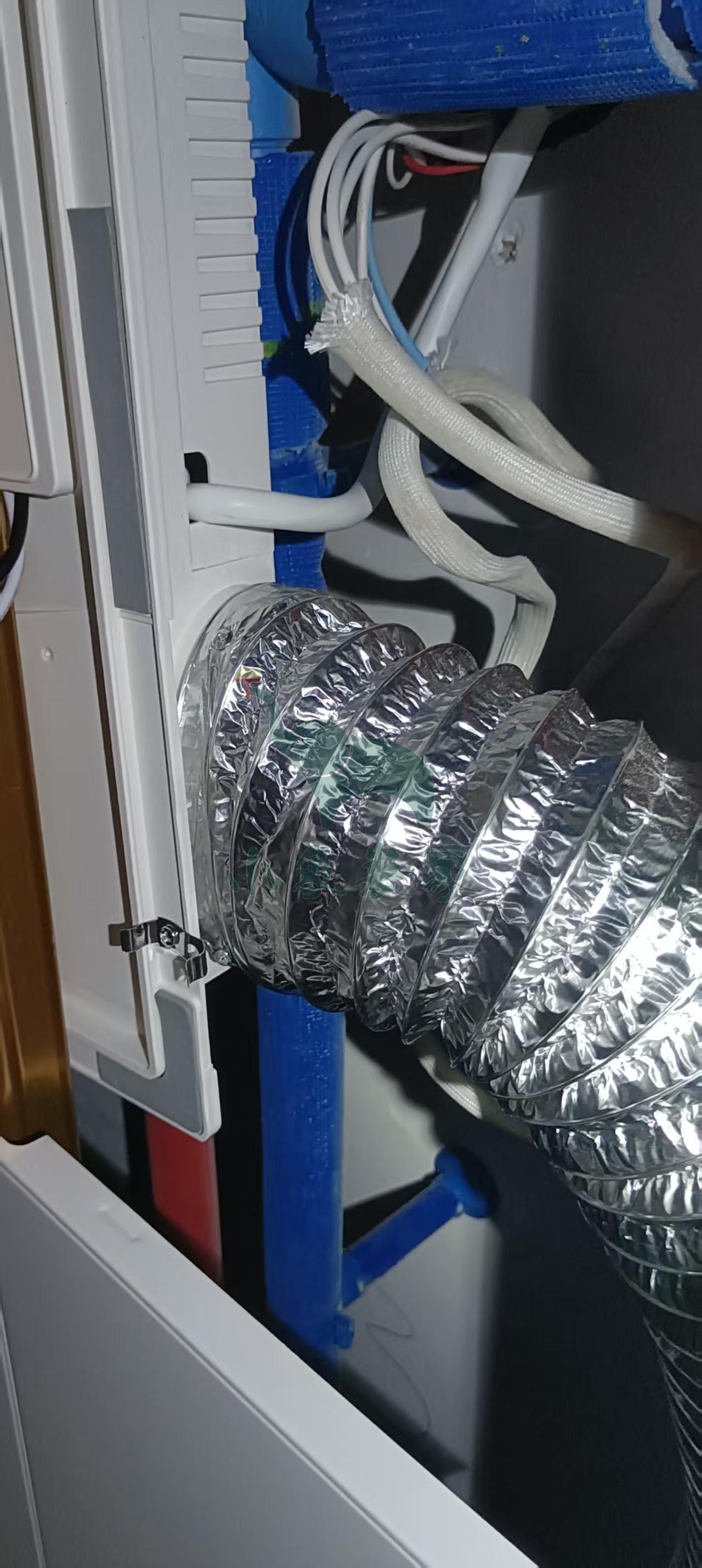

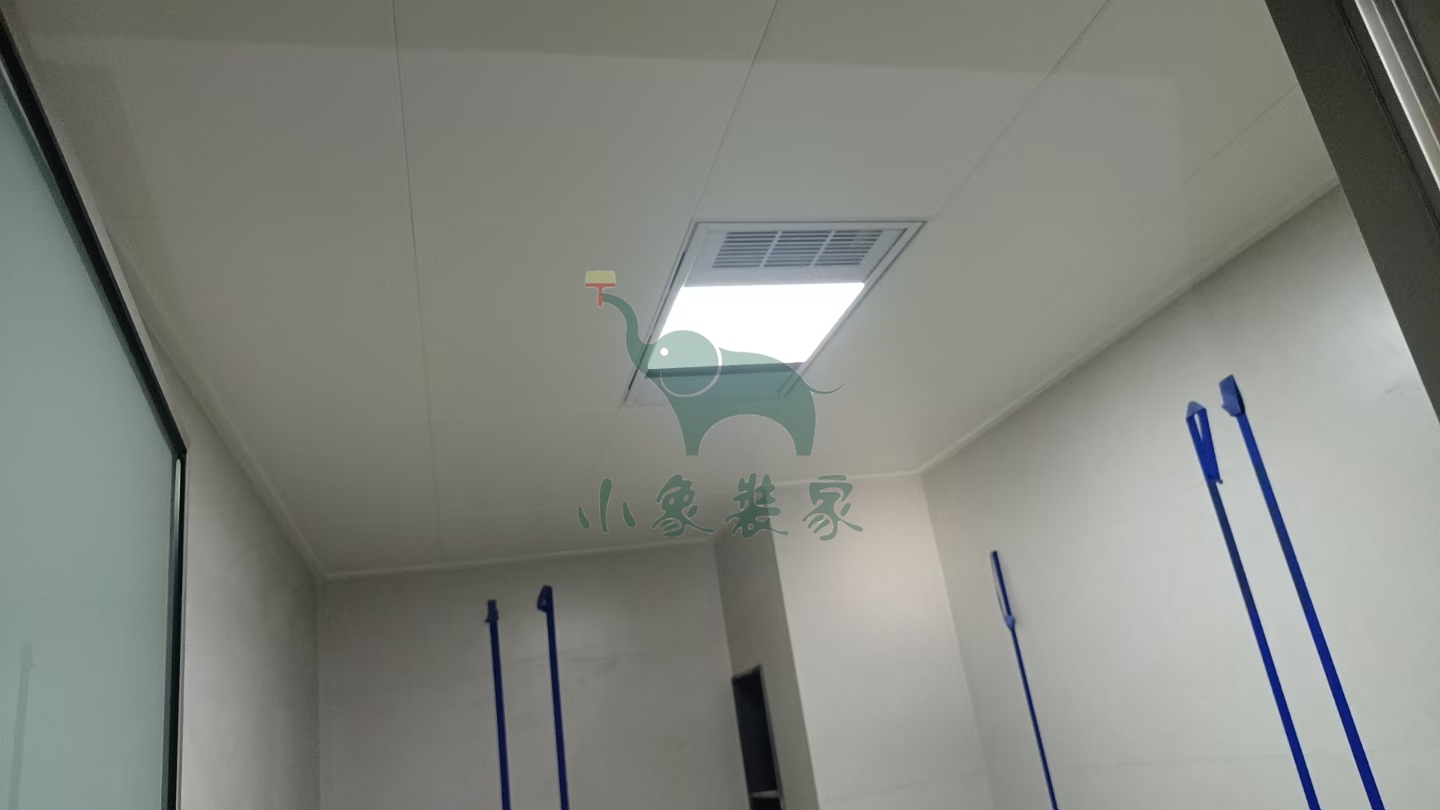

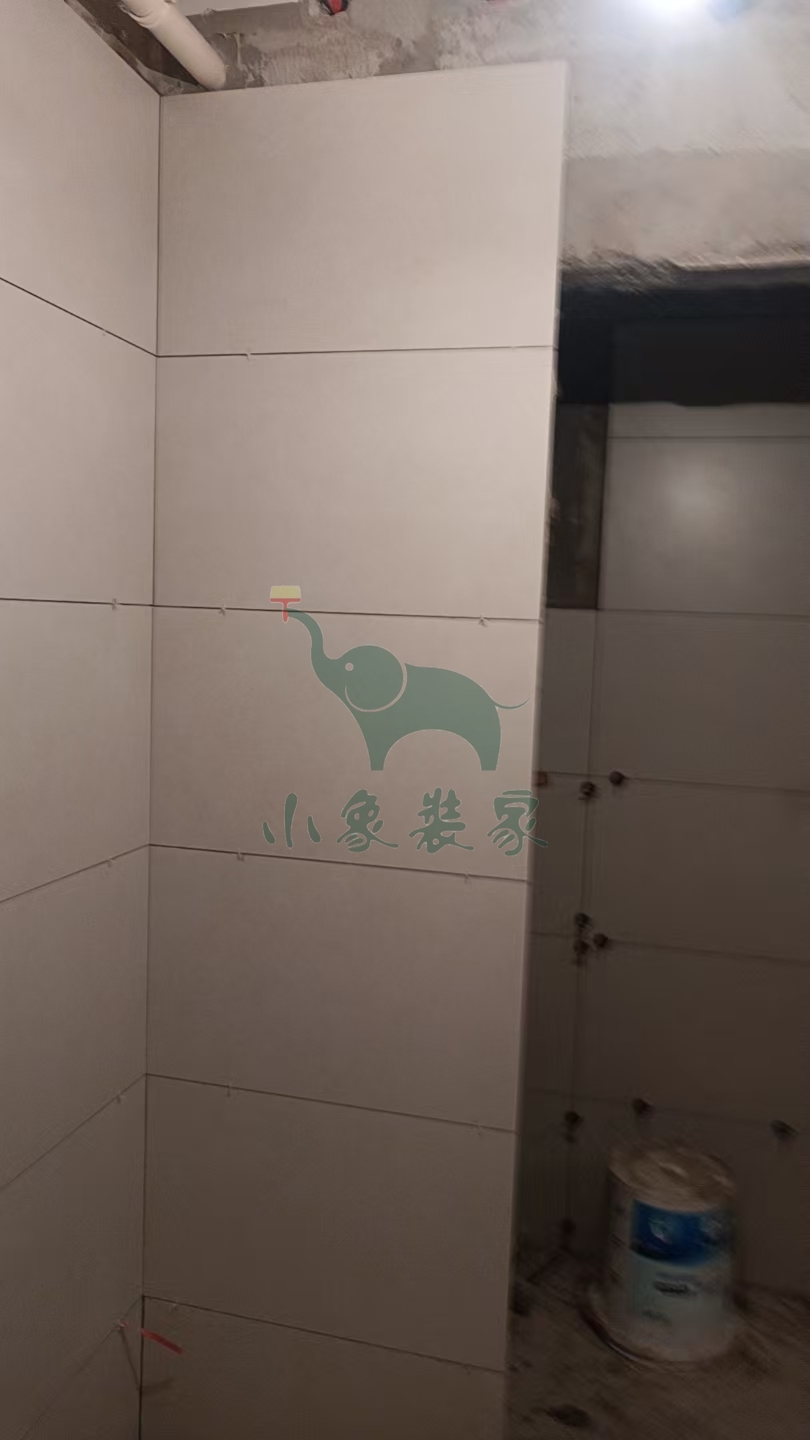

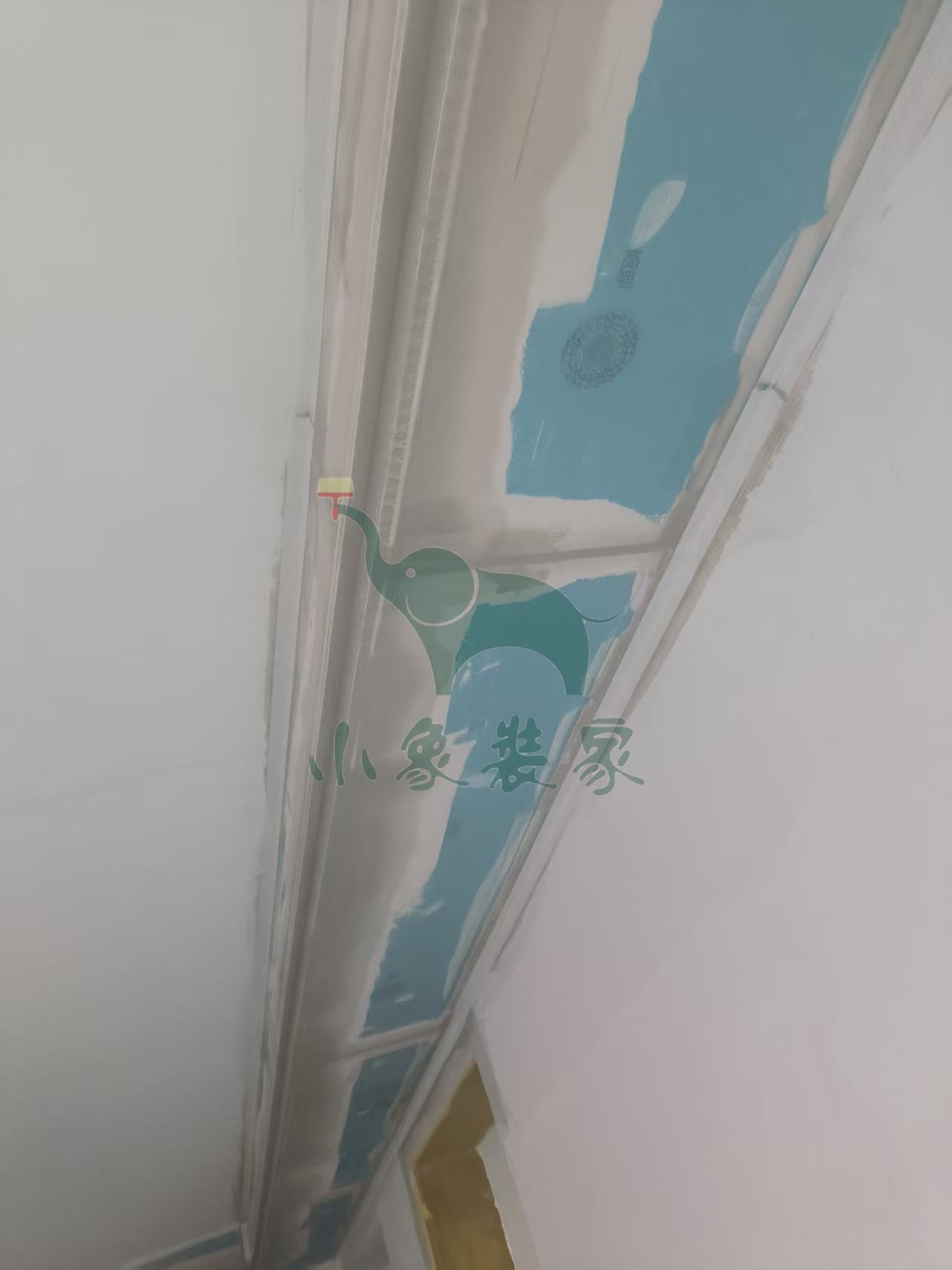

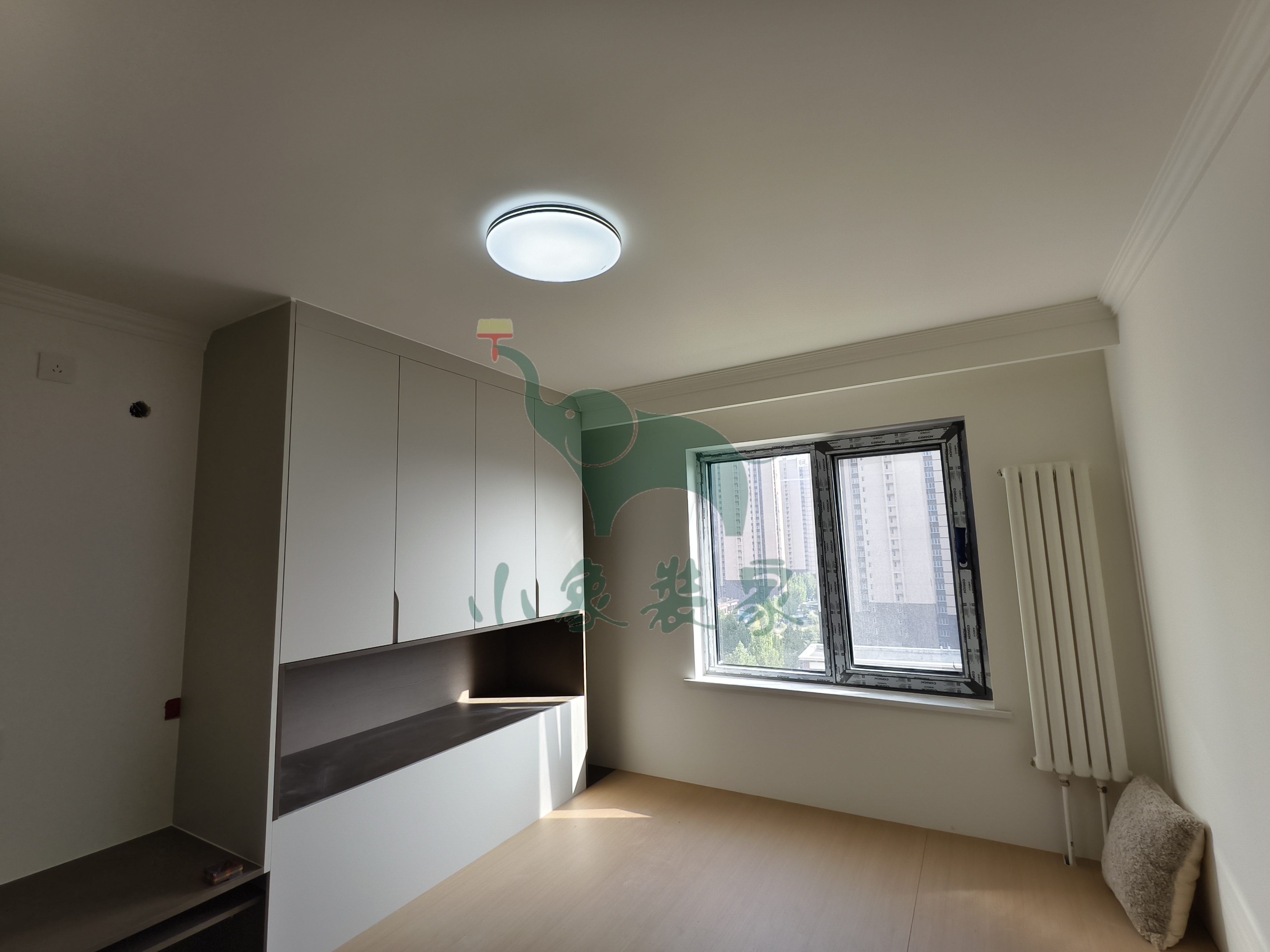

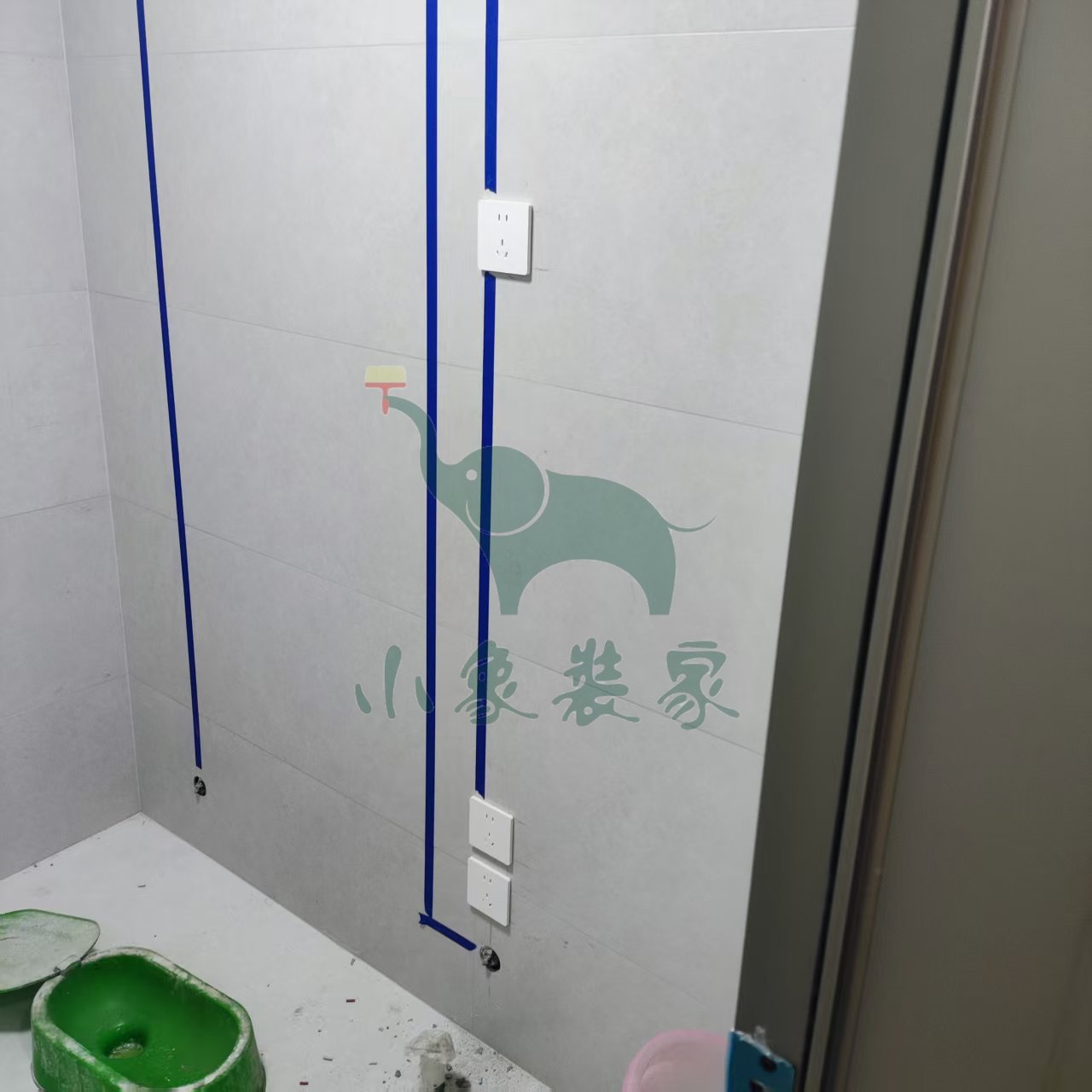

主材工程-厨卫吊顶已完工。
竣工总进度:85%。
施工人员:厂家安装。
【明日播报】
工作内容:

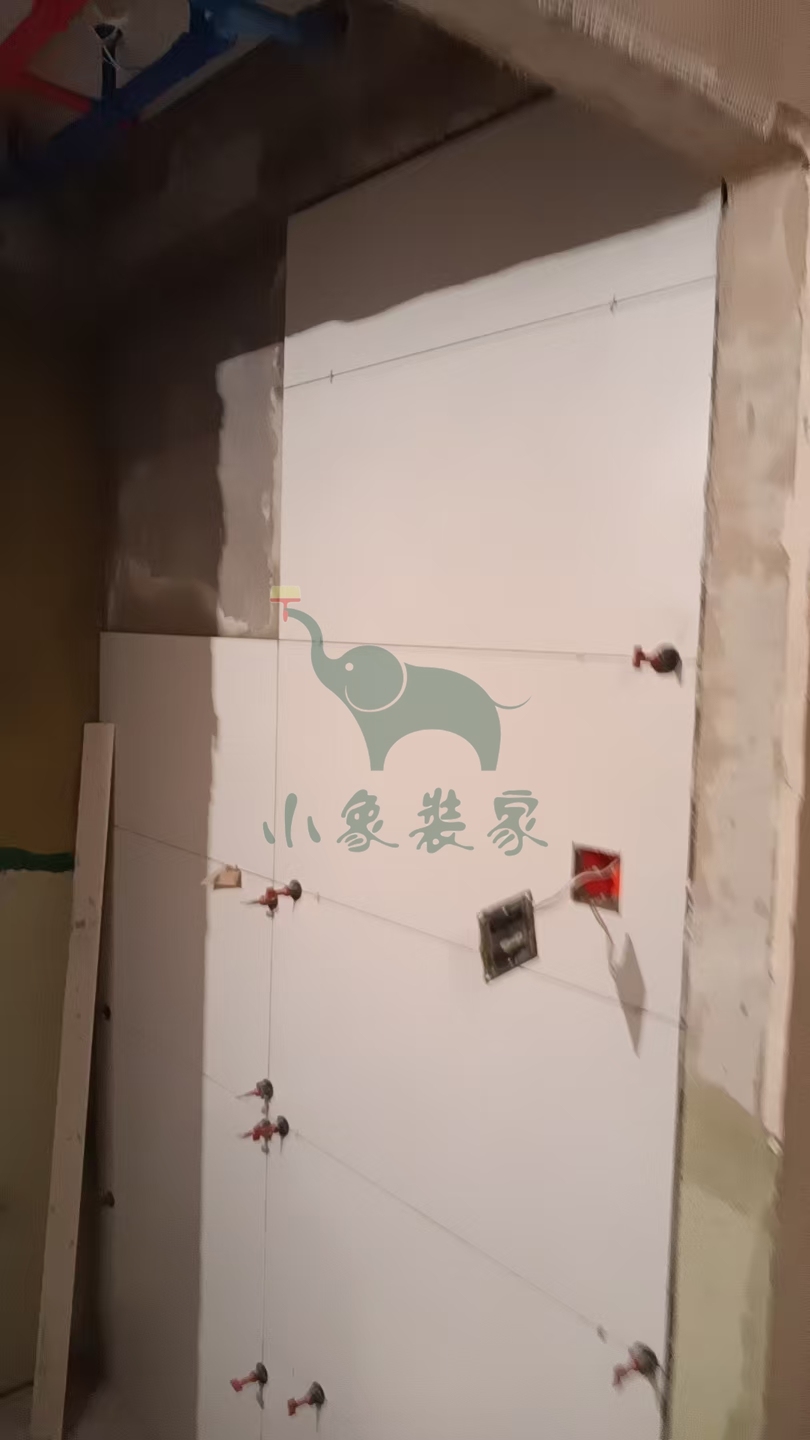

主材工程-洁具安装
主材工程-橱柜安装
主材工程-家具安装。
施工人员:厂家安装。
2025-09-11 星期四
工作内容:

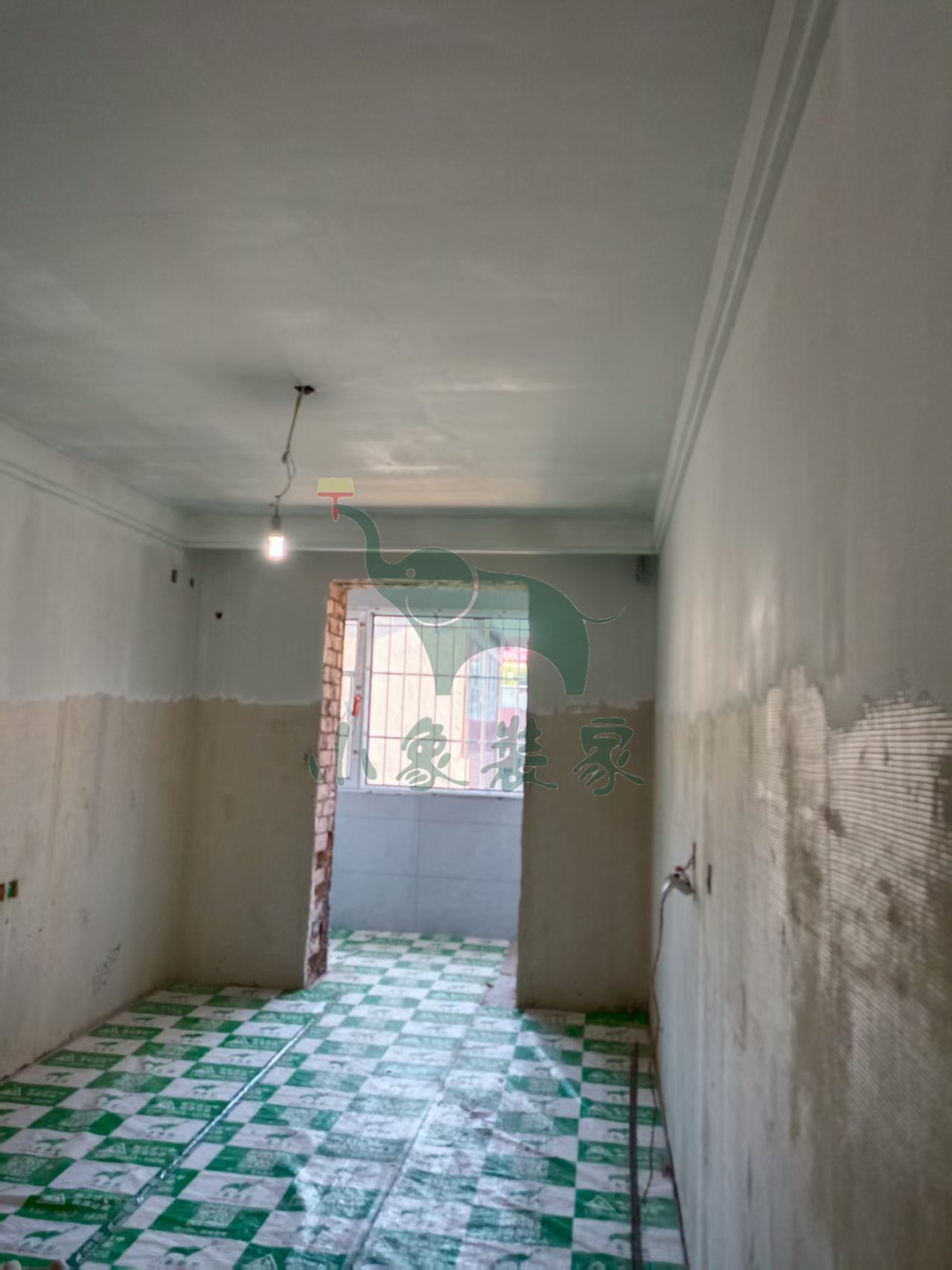

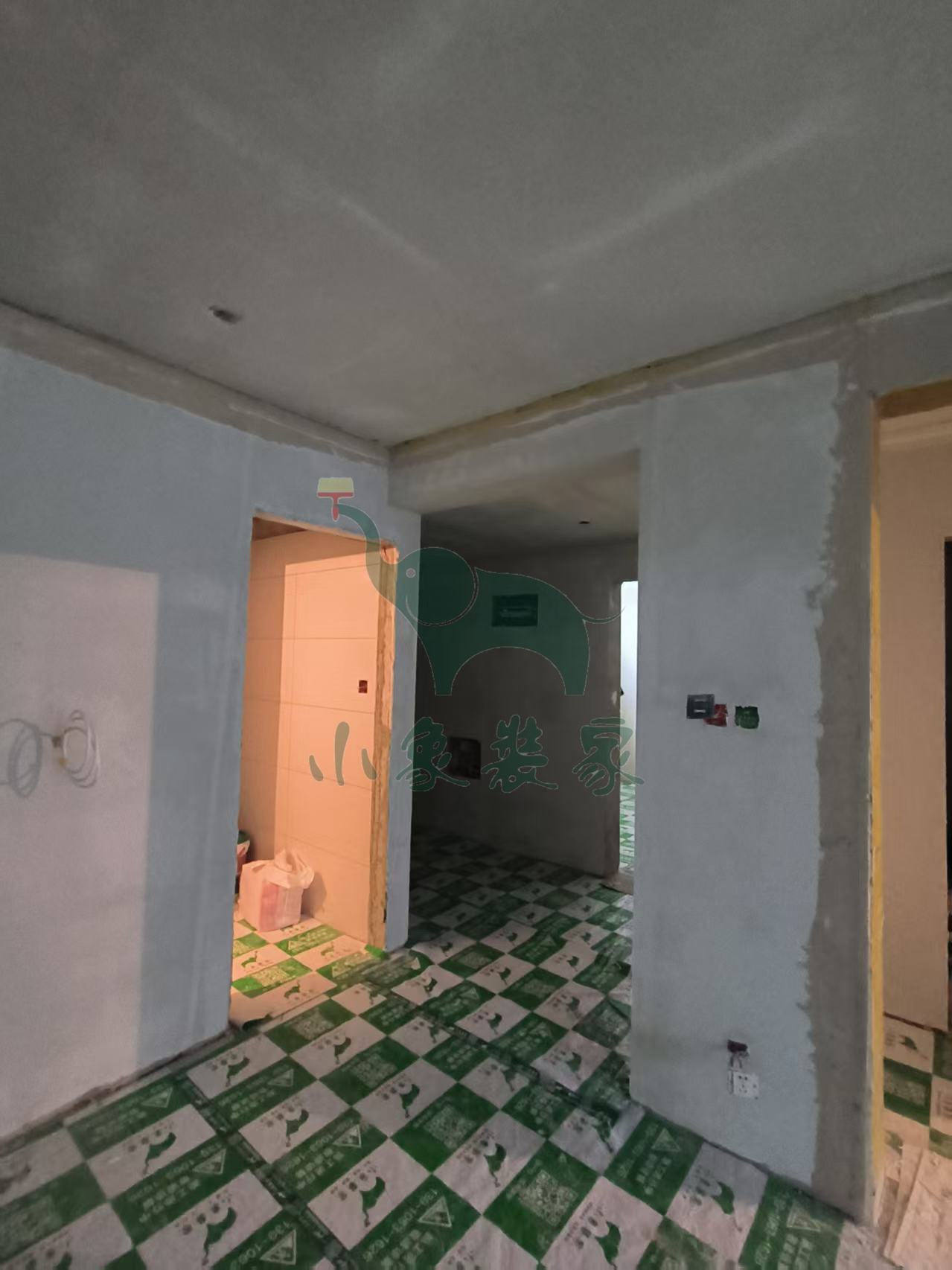

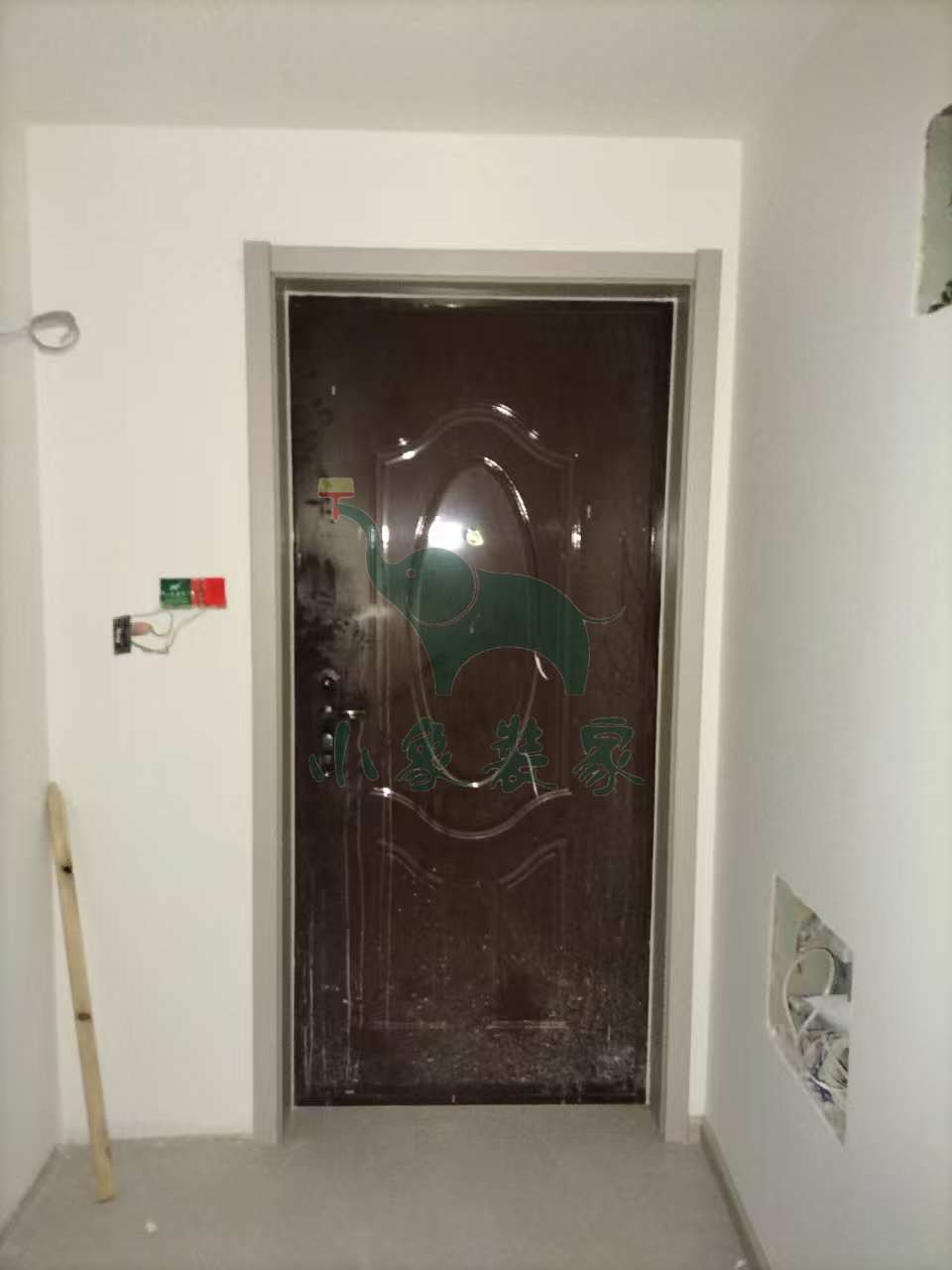

主材工程-木门安装已完工。
竣工总进度:80%。
施工人员:张东峰。
2025-08-25 星期一
工作内容:

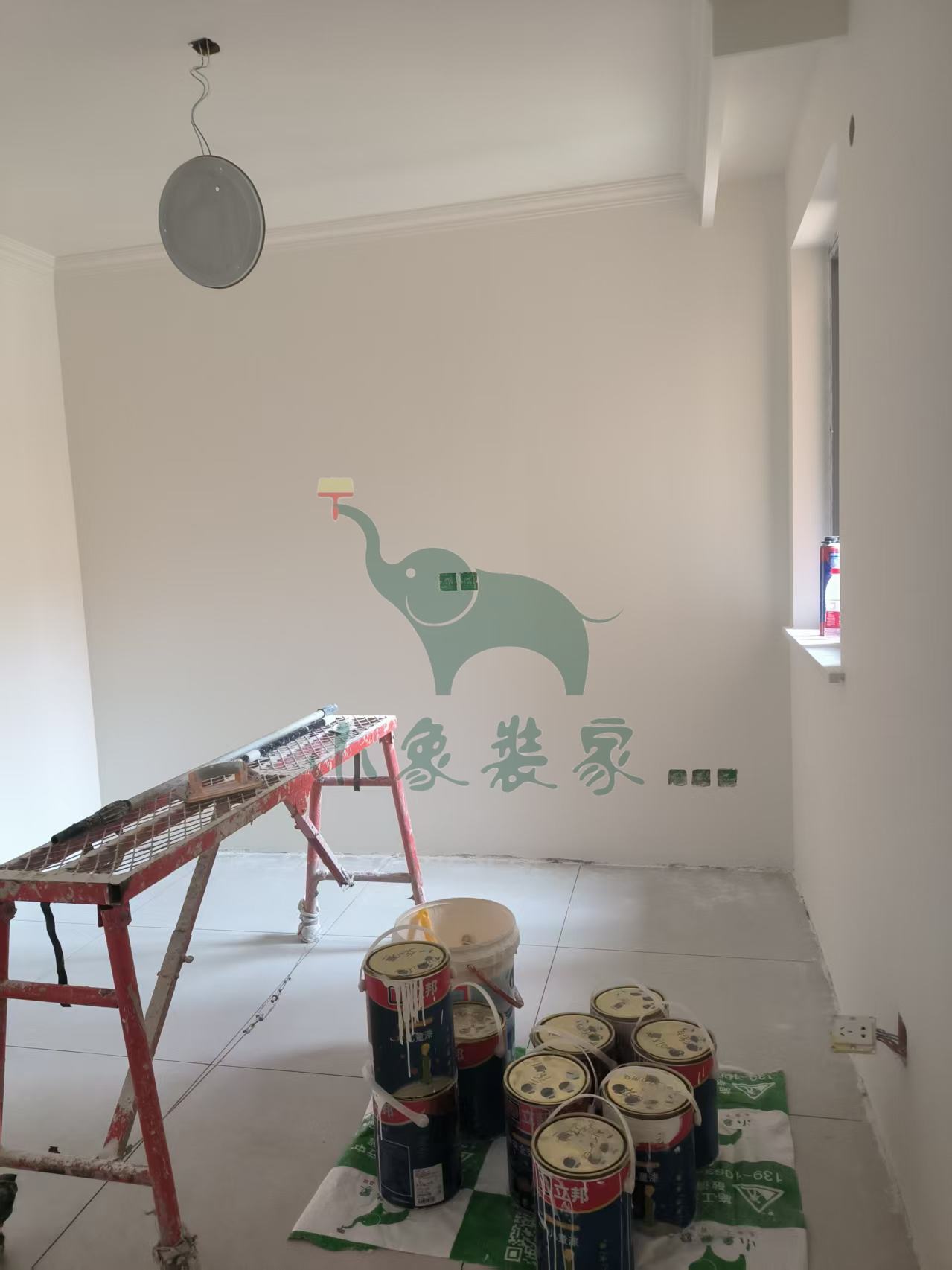

油工工程-滚刷两面漆已完工
油工工程-清理垃圾已完工。
竣工总进度:80%。
施工人员:张高峰。
2025-08-22 星期五
工作内容:

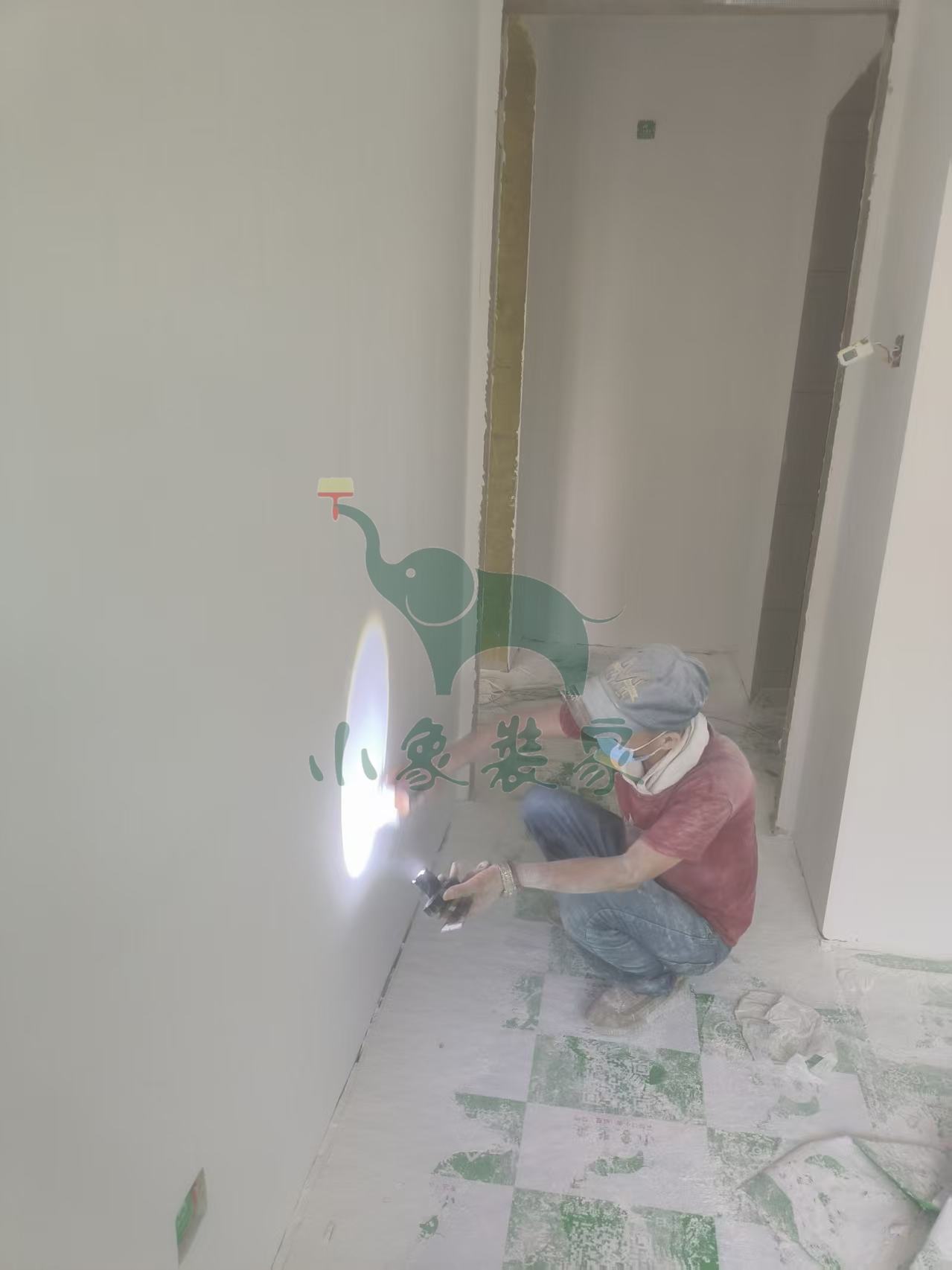

油工工程-墙顶面打磨砂纸已完工。
竣工总进度:80%。
施工人员:张高峰。
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸。
施工人员:张高峰。
2025-08-18 星期一
工作内容:
油工工程-刮第三遍腻子已完工。
竣工总进度:80%。
施工人员:张高峰。
【明日播报】
2025-08-19停工,
停工原因:天气原因-腻子不干。
预计恢复日期:请选择复工日期!。
2025-08-15 星期五
工作内容:
油工工程-刮第二遍腻子还需1天。
竣工总进度:80%。
施工人员:张高峰。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:张高峰。
2025-08-14 星期四
工作内容:
油工工程-刮第一遍腻子还需1天
油工工程-石膏板吊顶修补阳角已完工。
竣工总进度:80%。
施工人员:张高峰。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:张高峰。
2025-08-09 星期六
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:80%。
施工人员:许全伟。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:许全伟。
2025-08-08 星期五
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:70%。
施工人员:张高峰。
【明日播报】
2025-08-09停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-07-31 星期四
工作内容:

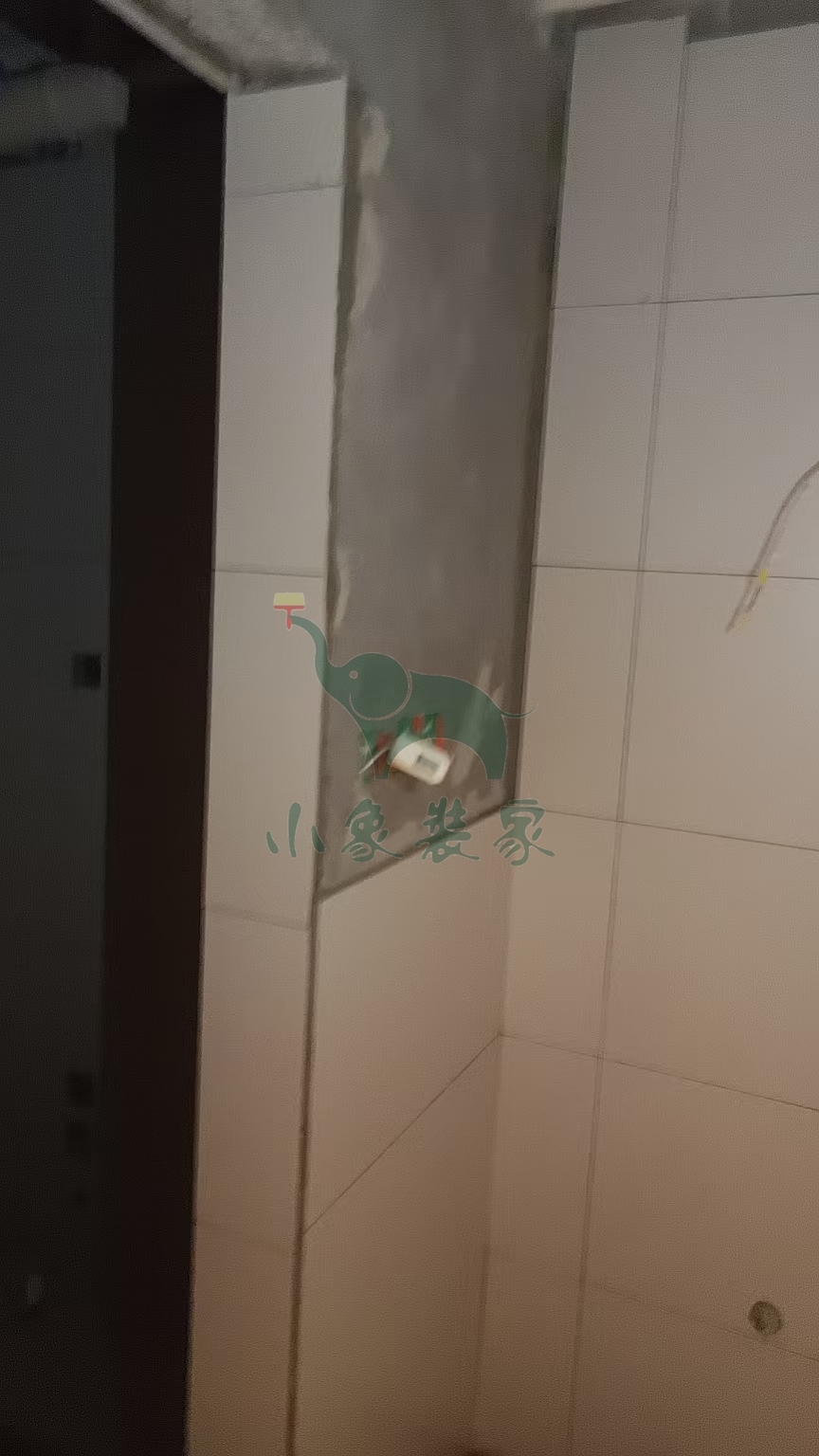

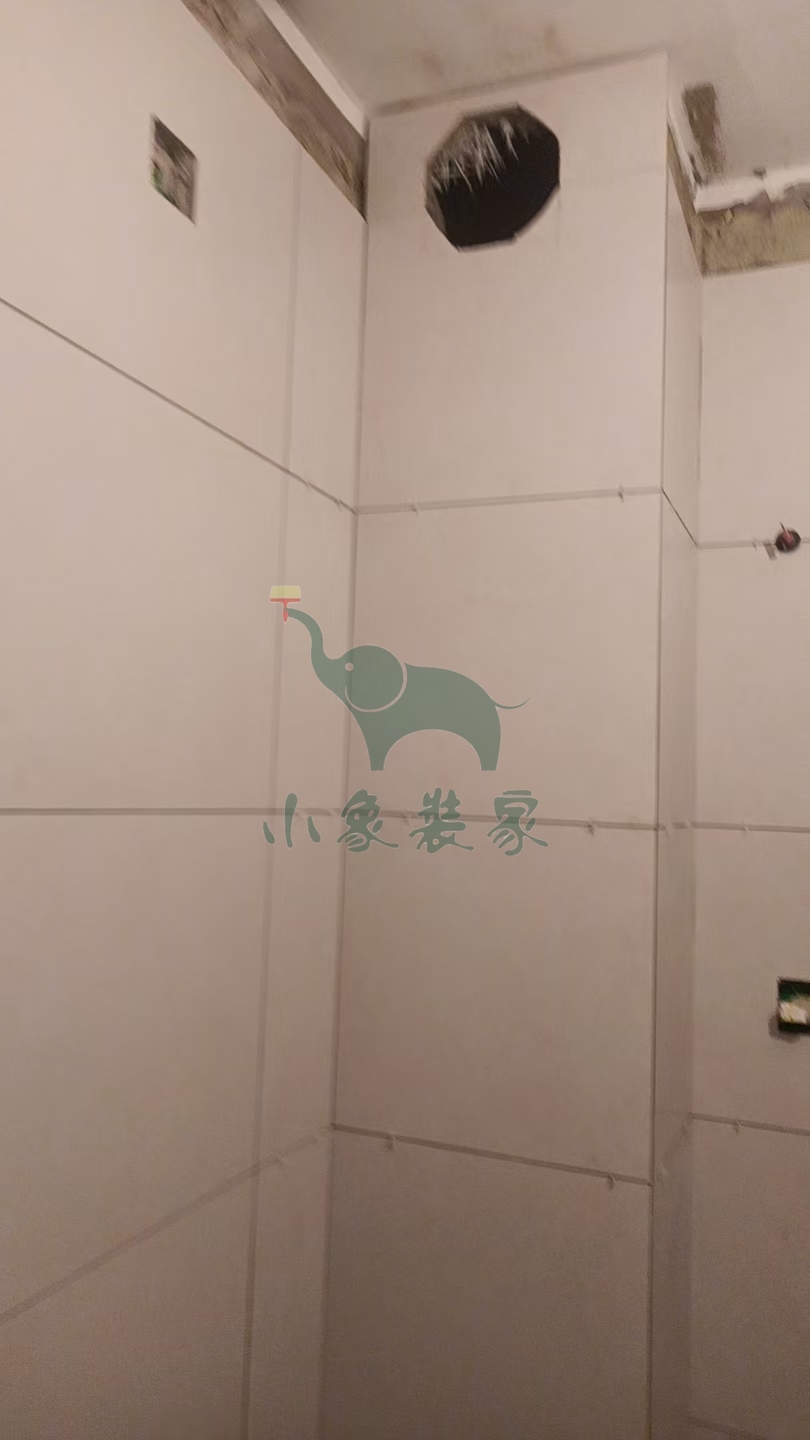

瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:70%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:吴新侠。
2025-07-30 星期三
工作内容:

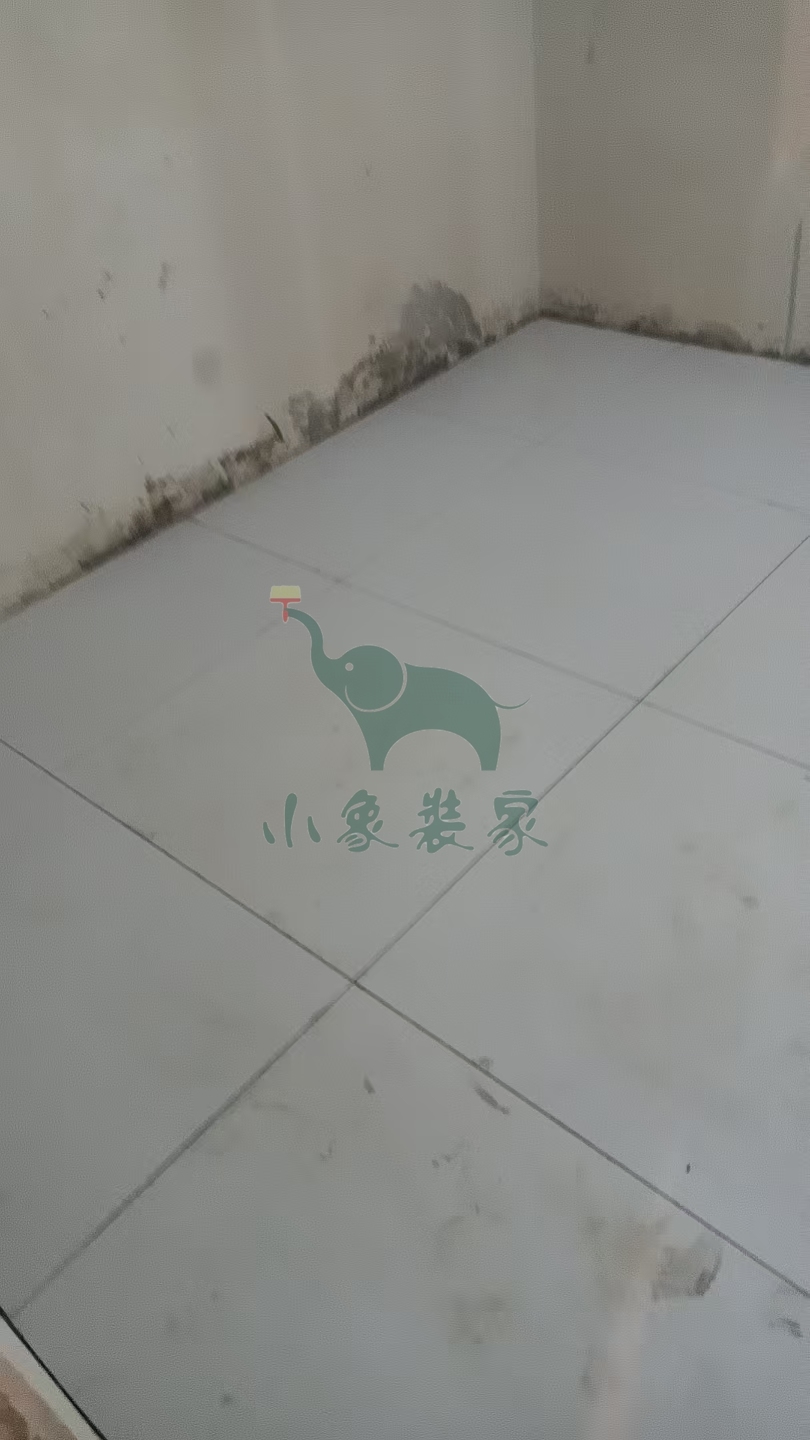

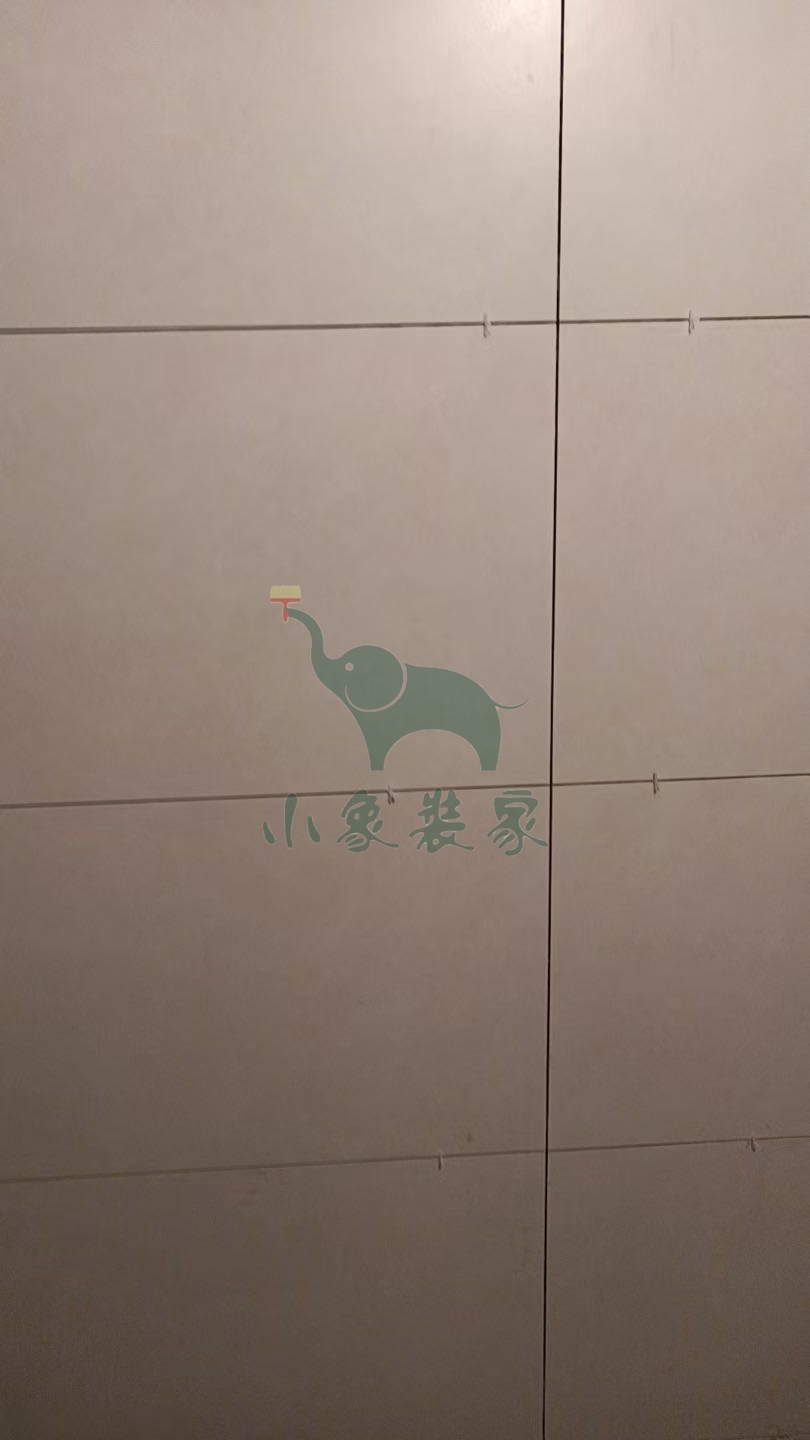

瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:70%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:吴新侠。
2025-07-29 星期二
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:35%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:吴新侠。
2025-07-28 星期一
工作内容:

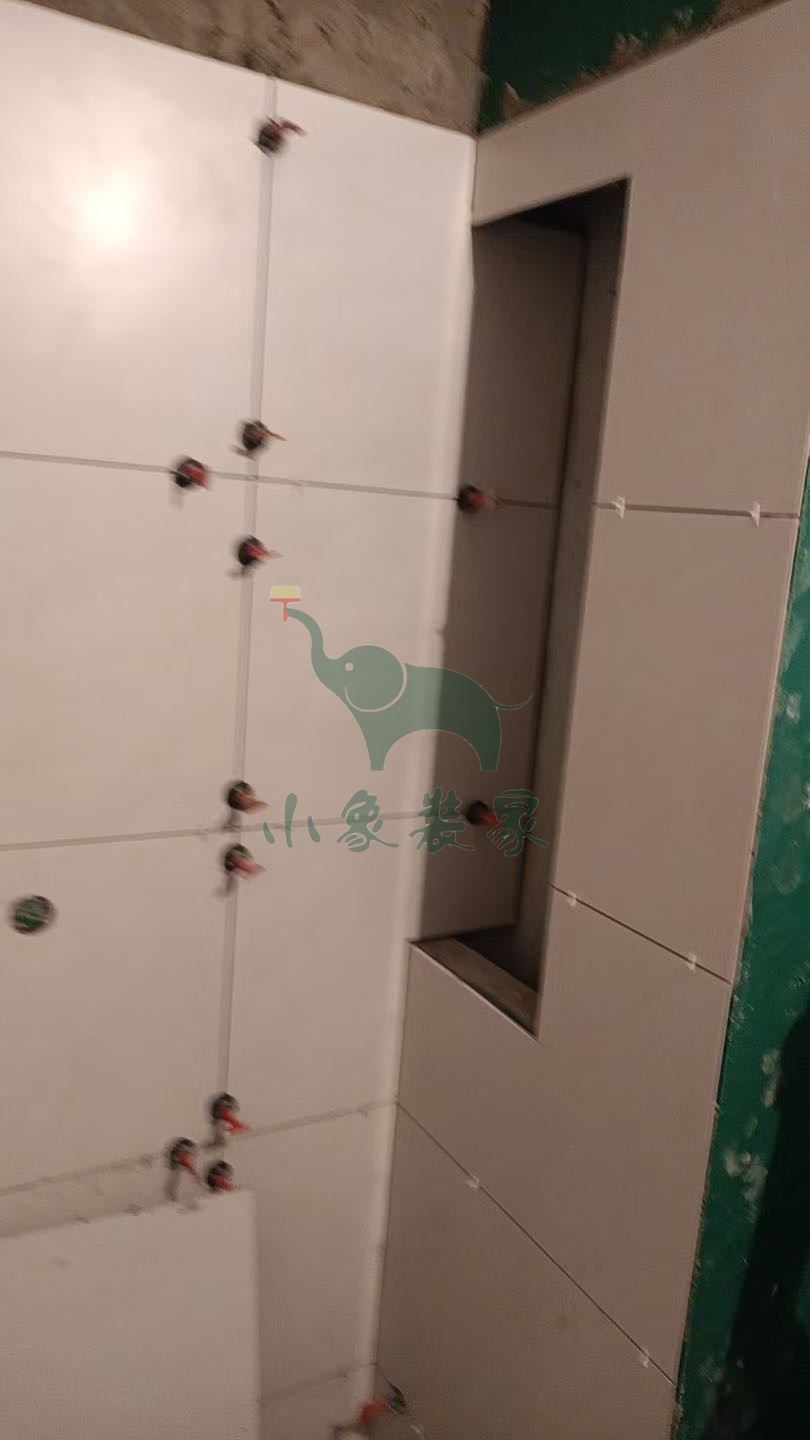

瓦工工程-厨房墙砖铺贴还需1天
瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:35%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴
瓦工工程-厨房墙砖铺贴。
施工人员:吴新侠。
2025-07-24 星期四
工作内容:

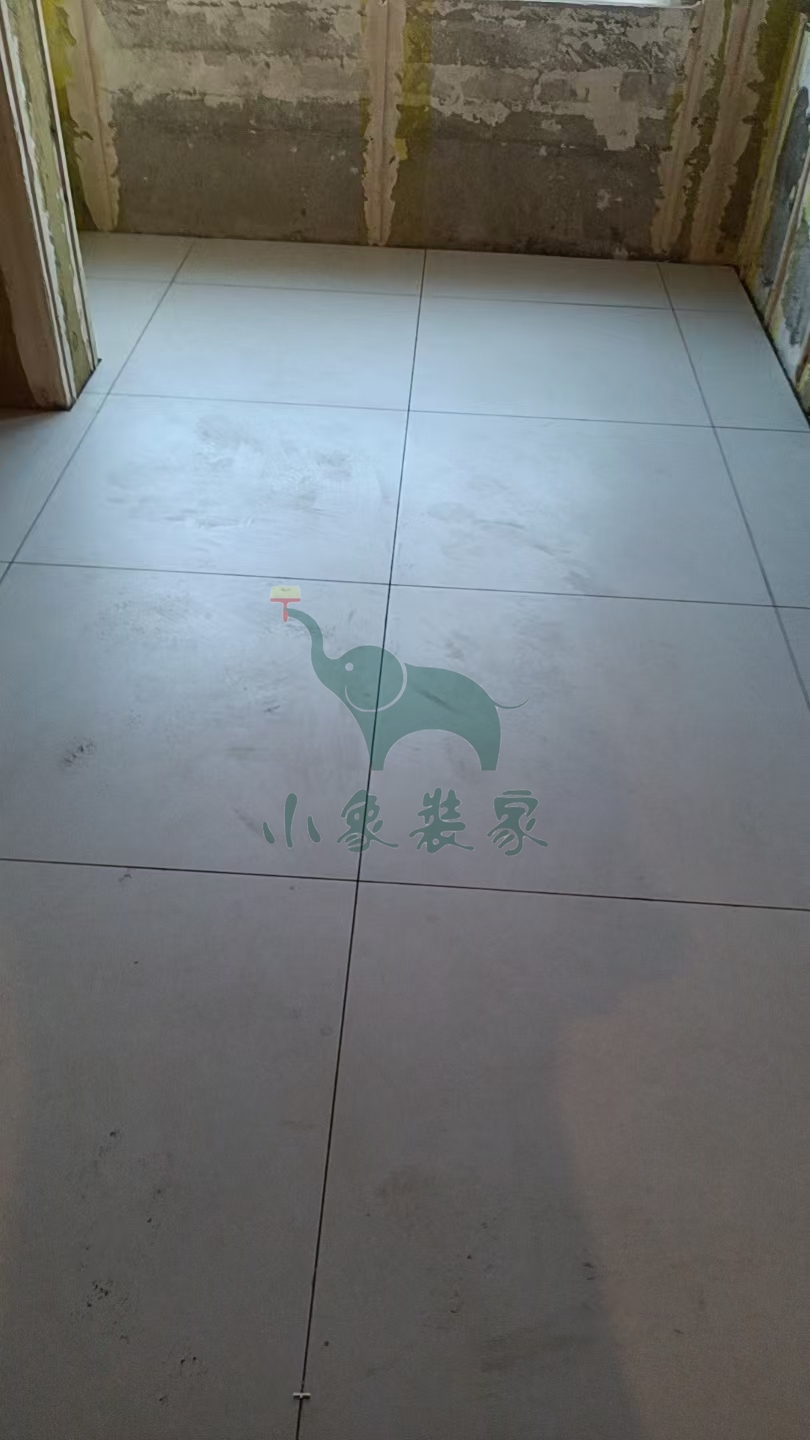

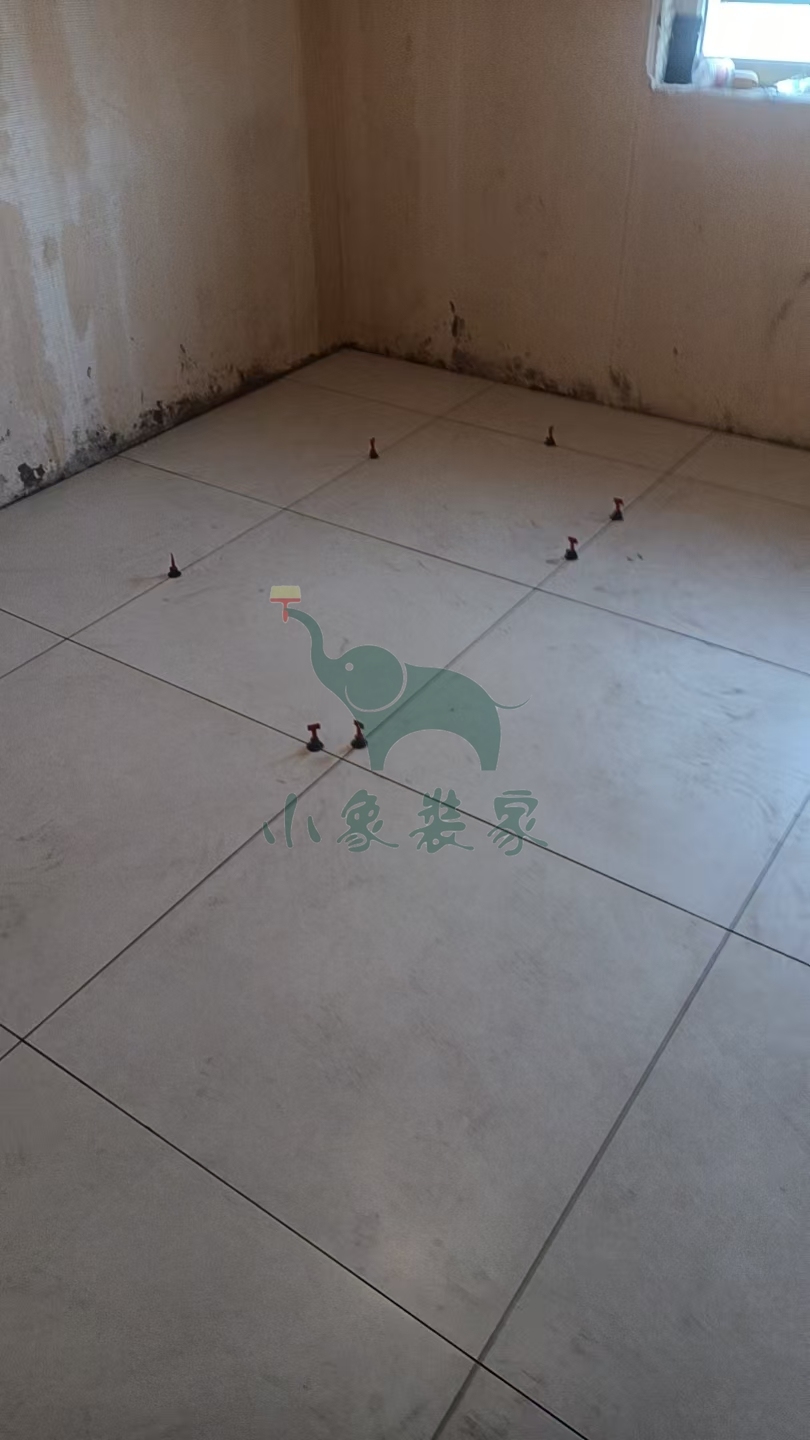

瓦工工程-铺贴大地砖还需1天。
竣工总进度:35%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:吴新侠。
2025-07-23 星期三
工作内容:
瓦工工程-铺贴大地砖还需2天。
竣工总进度:35%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:吴新侠。
2025-07-22 星期二
工作内容:
瓦工工程-铺贴大地砖还需2天
瓦工工程-滚刷地面第三遍防水已完工。
竣工总进度:35%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:吴新侠。
2025-07-21 星期一
工作内容:

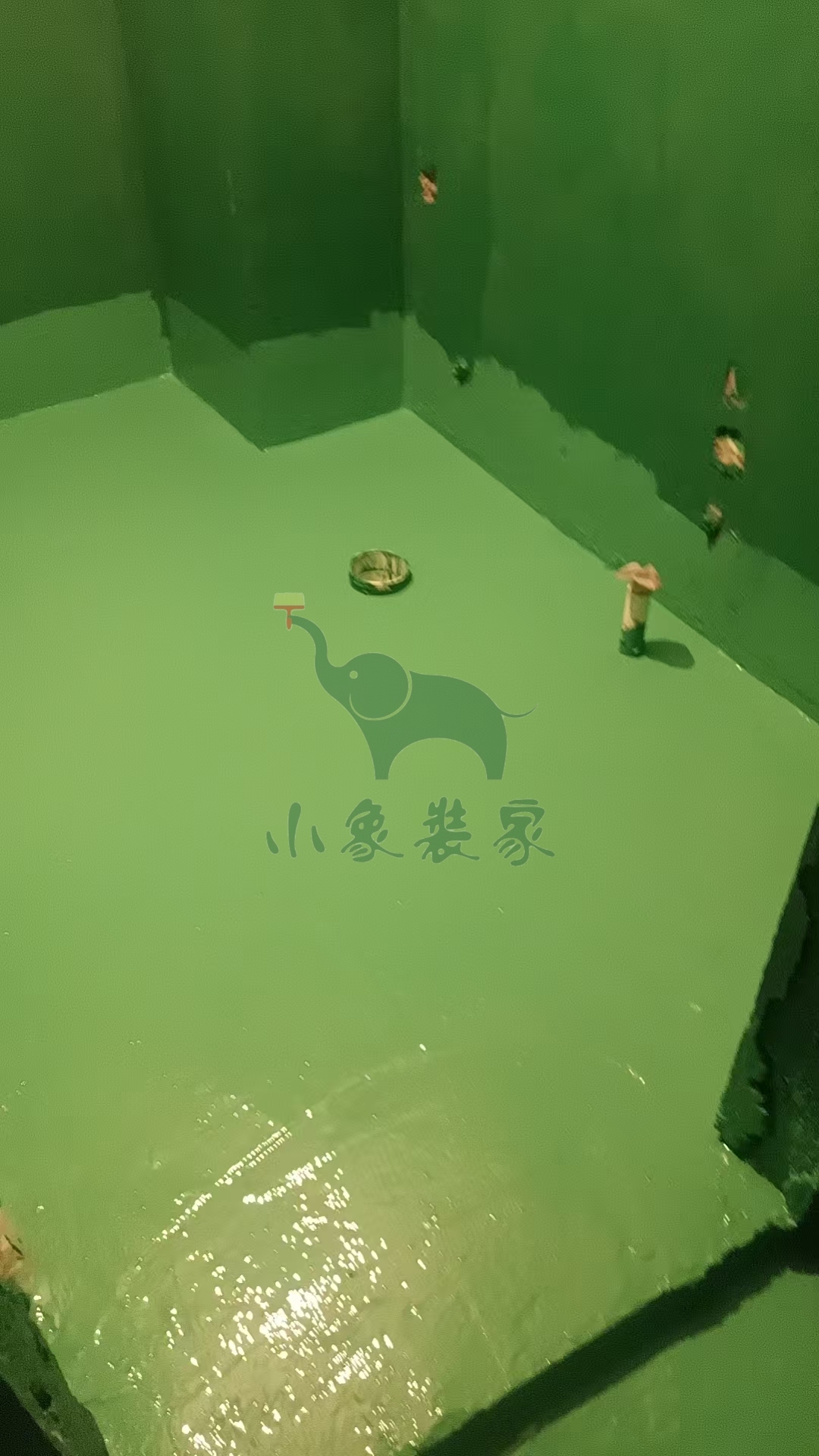

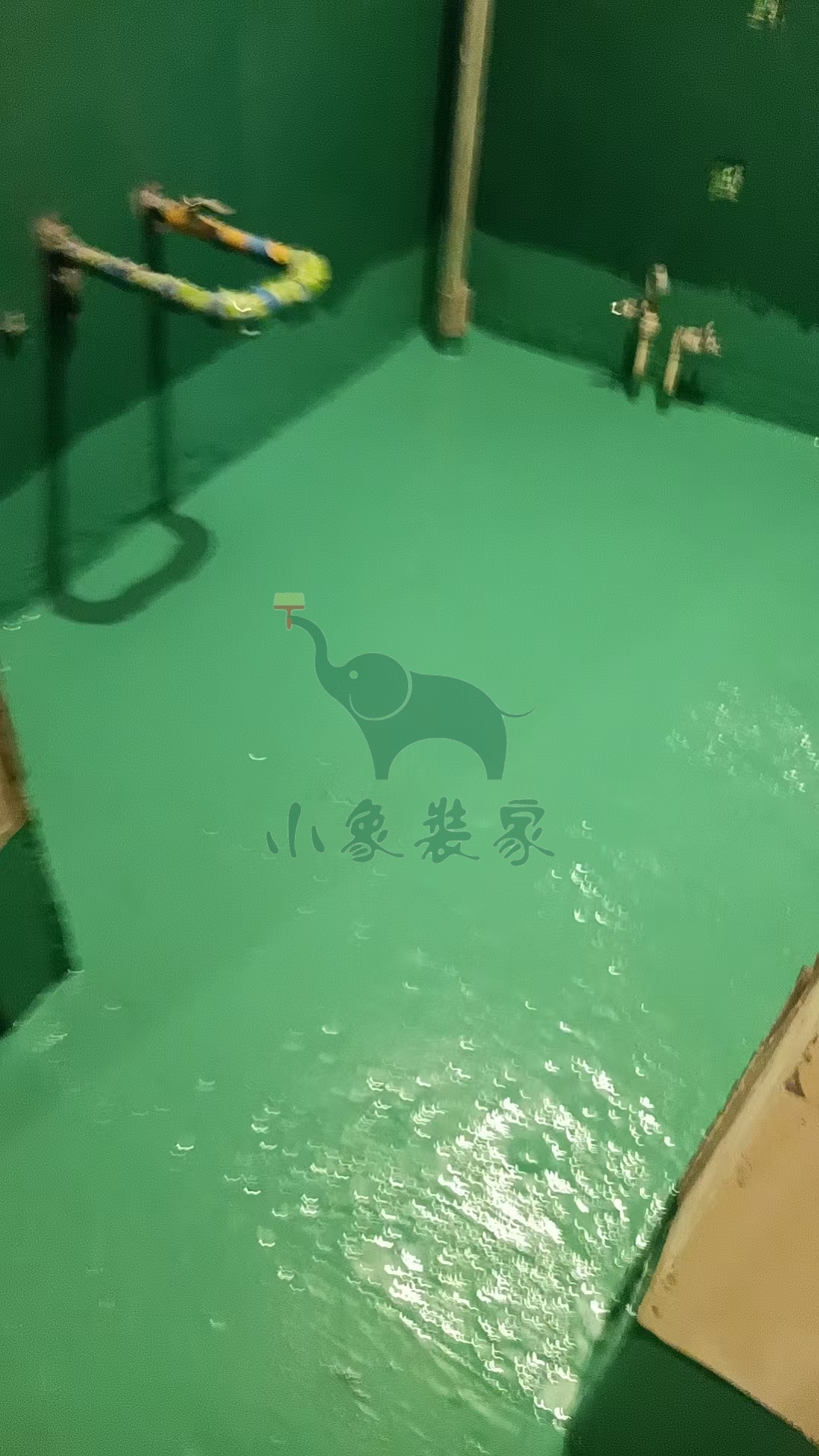

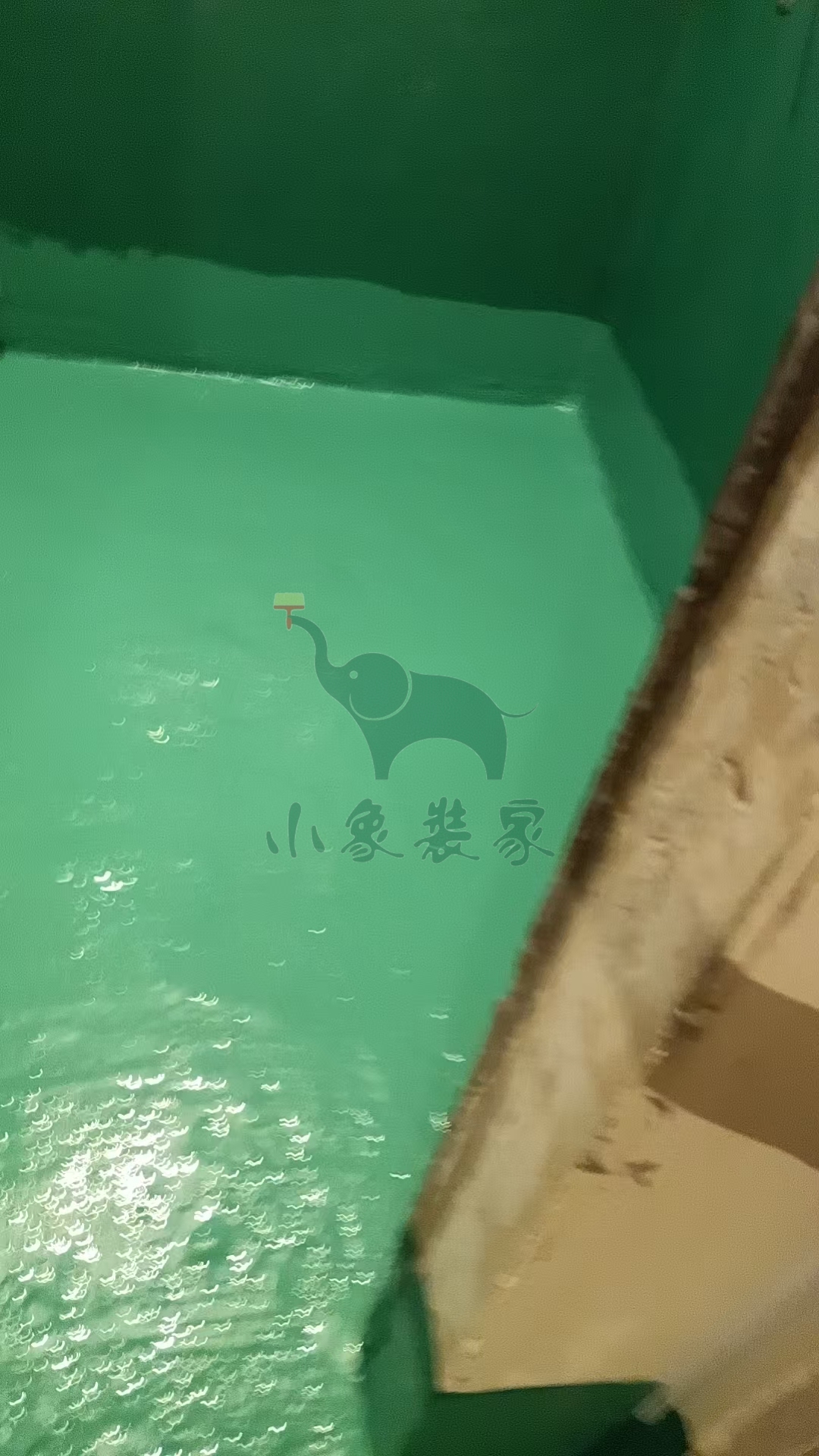

瓦工工程-滚刷第二遍防水已完工。
竣工总进度:25%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-滚刷地面第三遍防水。
施工人员:吴新侠。
2025-07-18 星期五
工作内容:

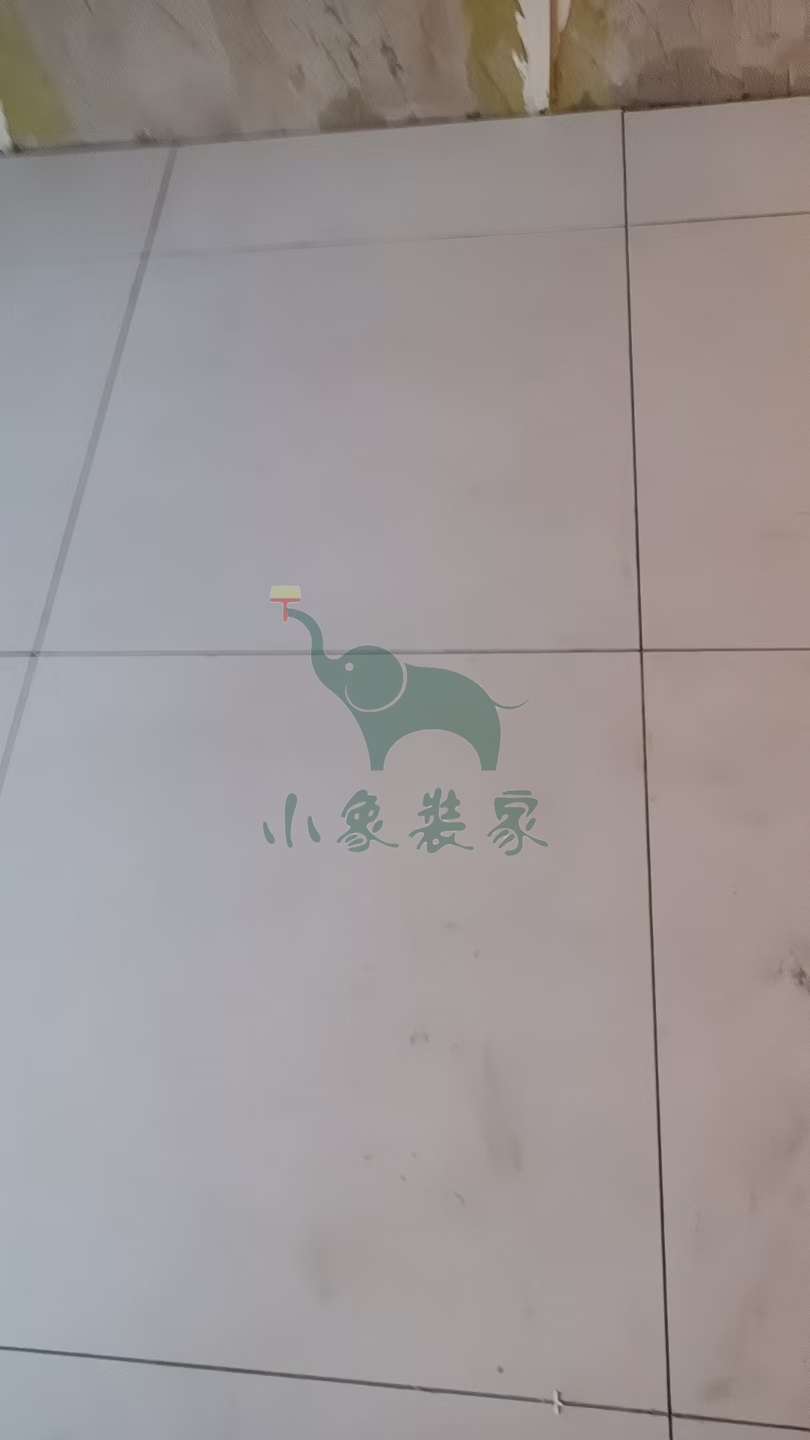

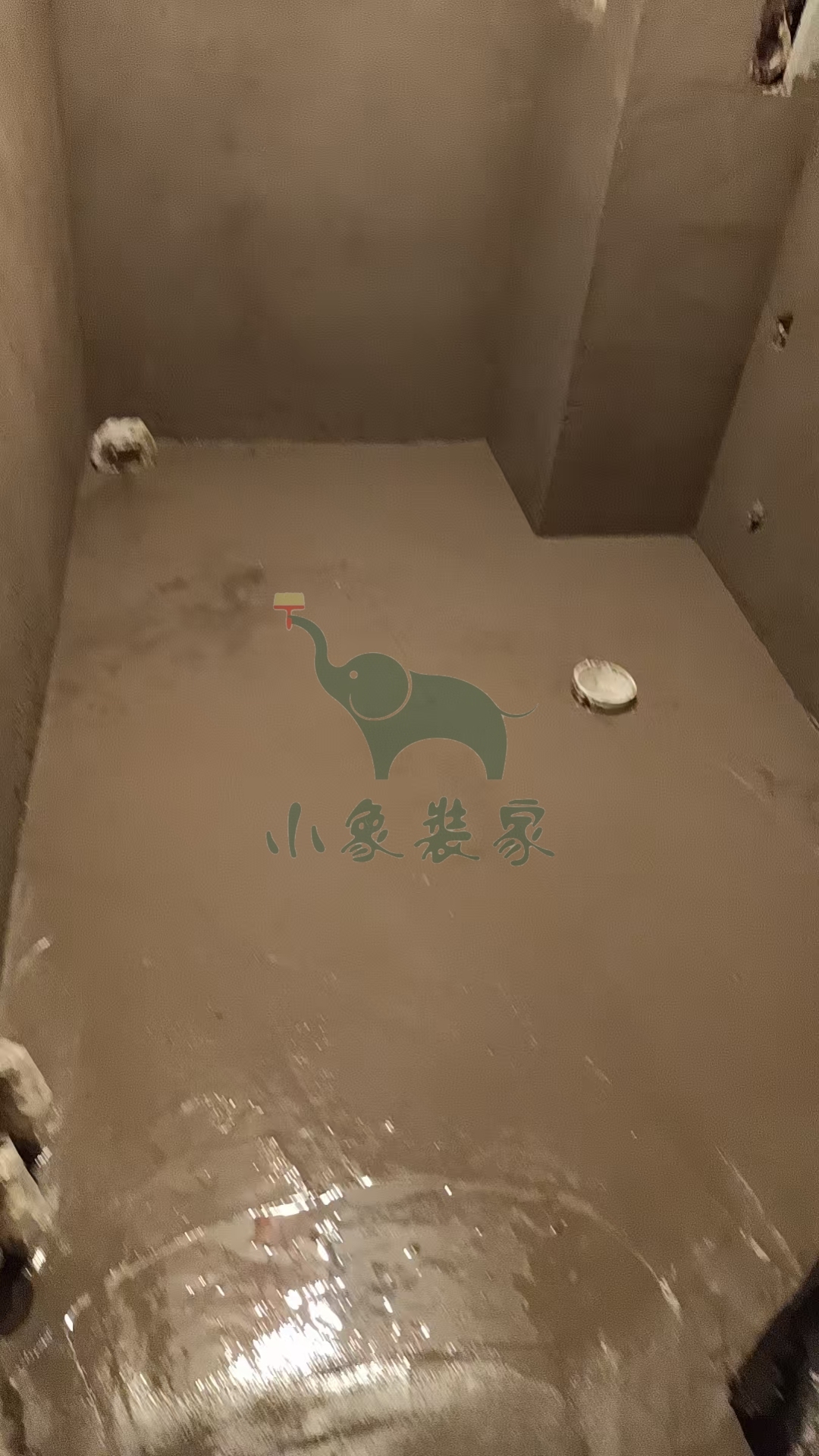

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:25%。
施工人员:吴新侠。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰
瓦工工程-厨卫做档水梁。
施工人员:吴新侠。
2025-07-16 星期三

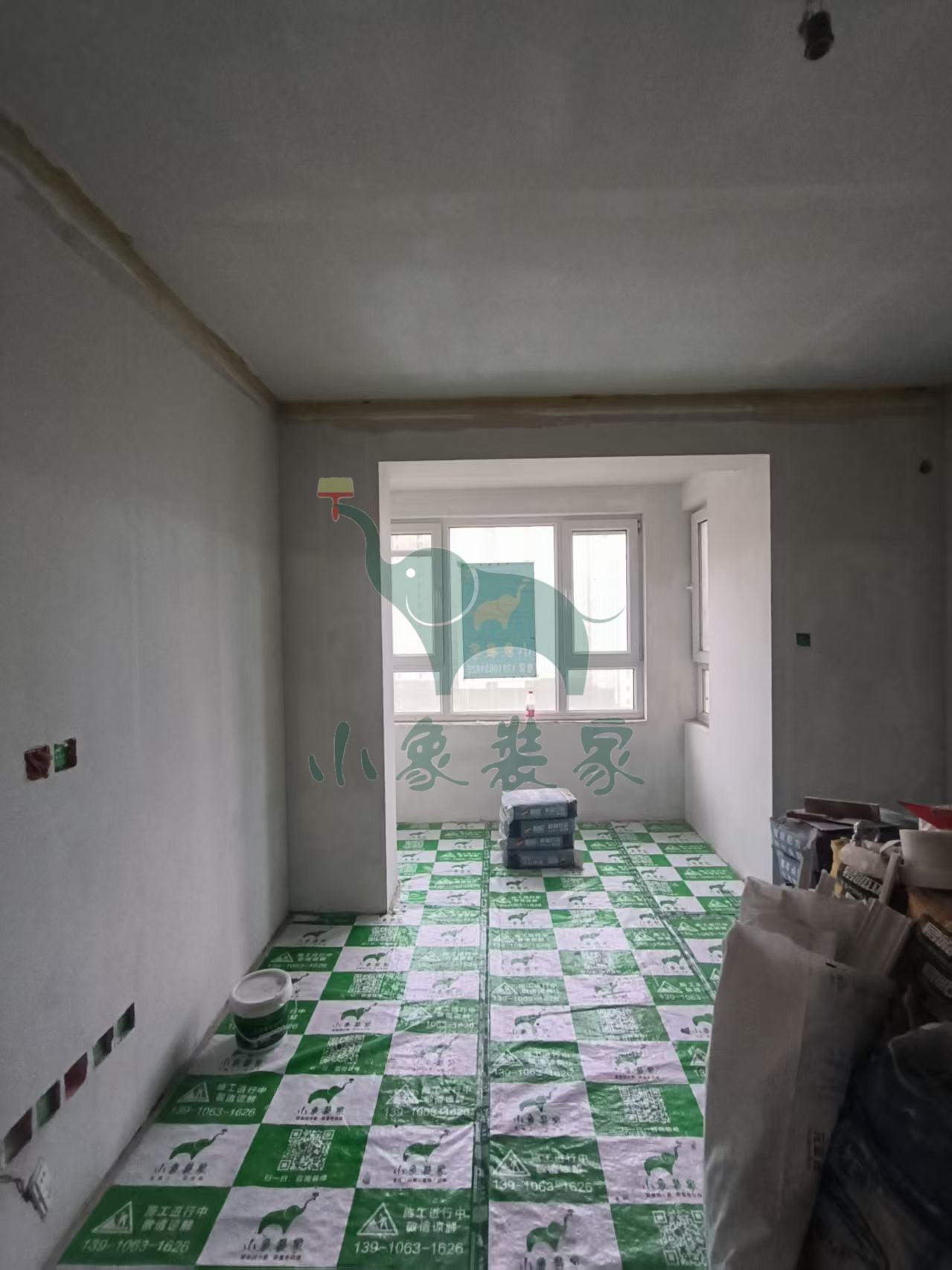

工作内容:

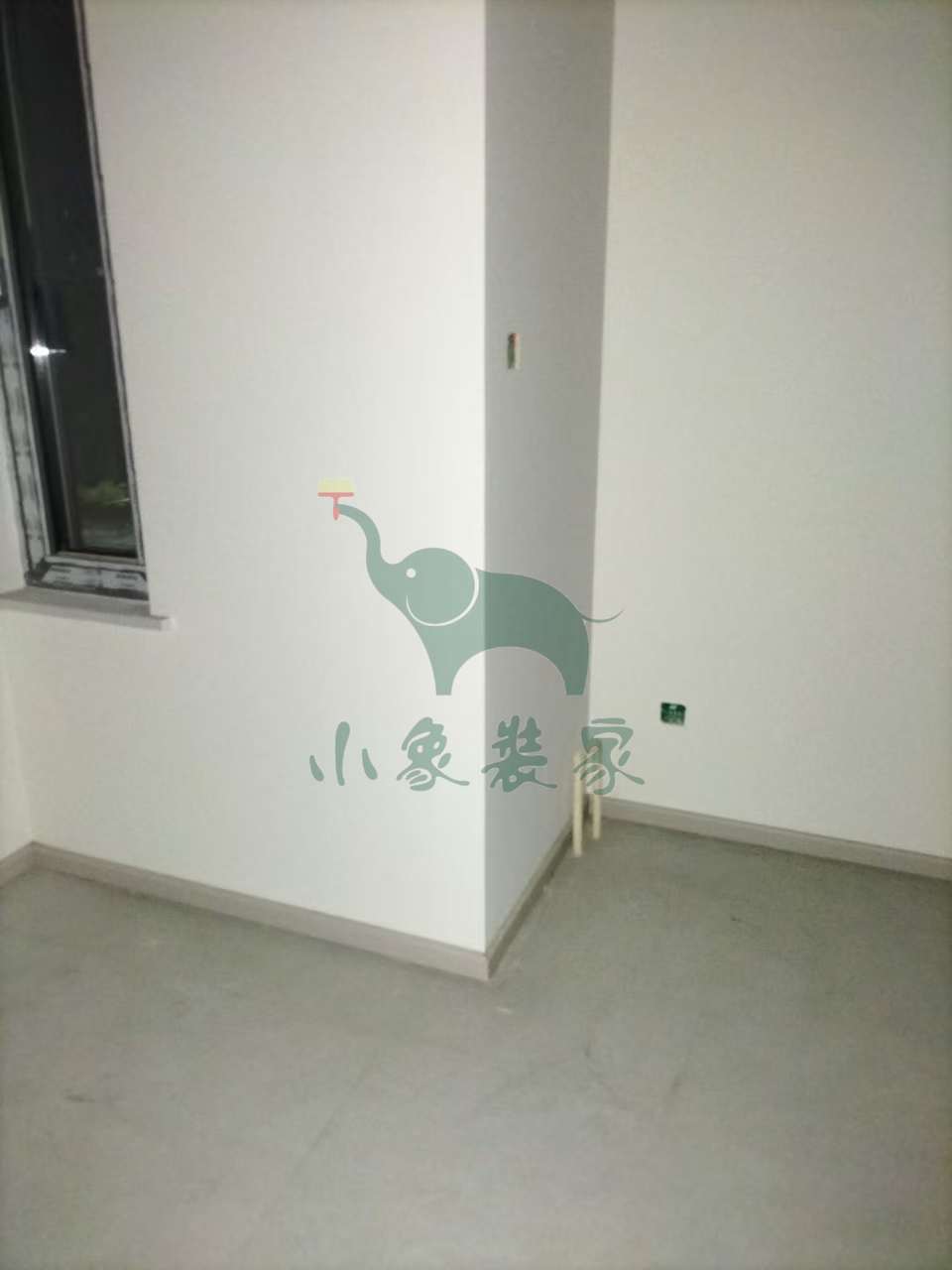

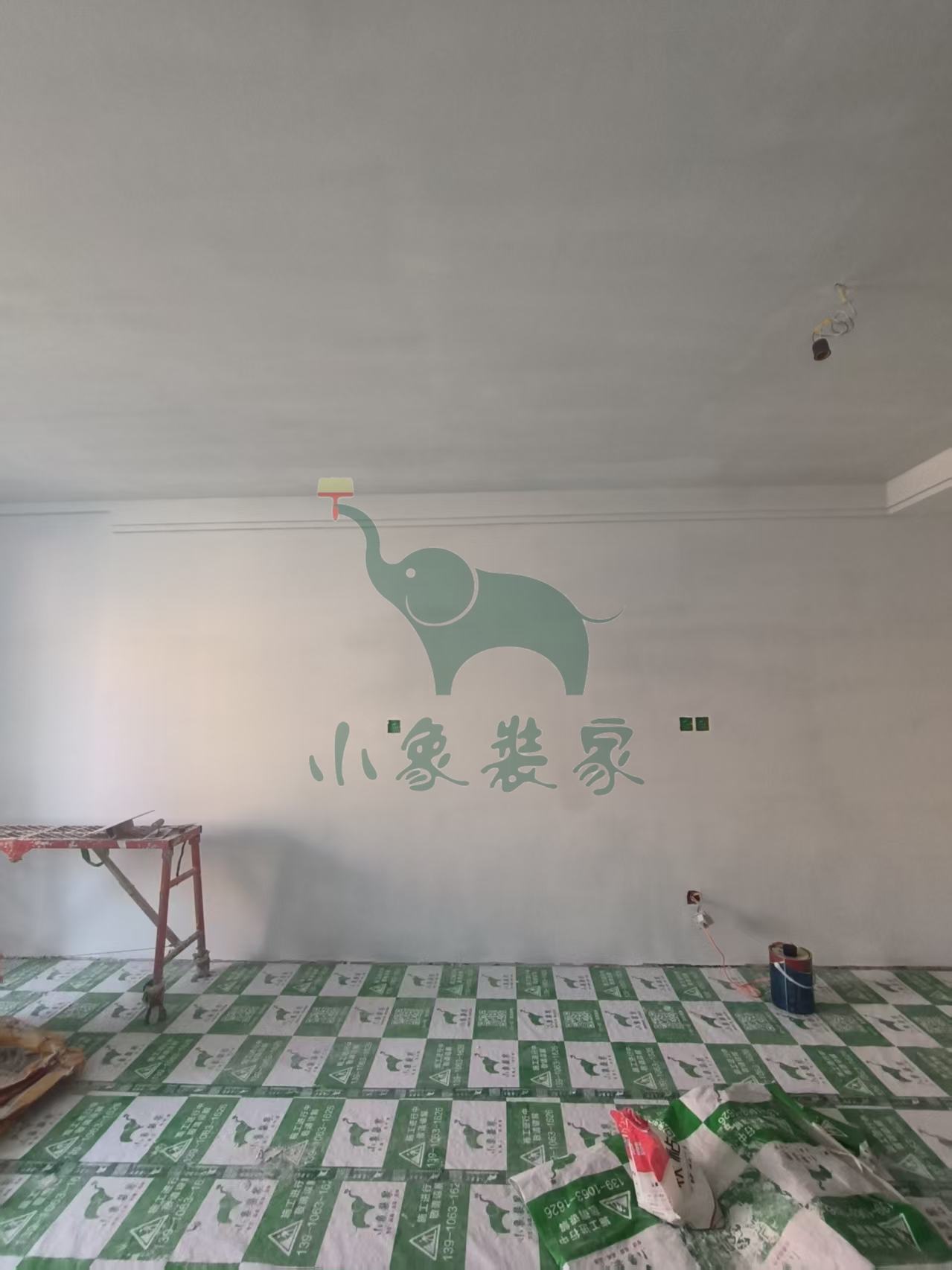

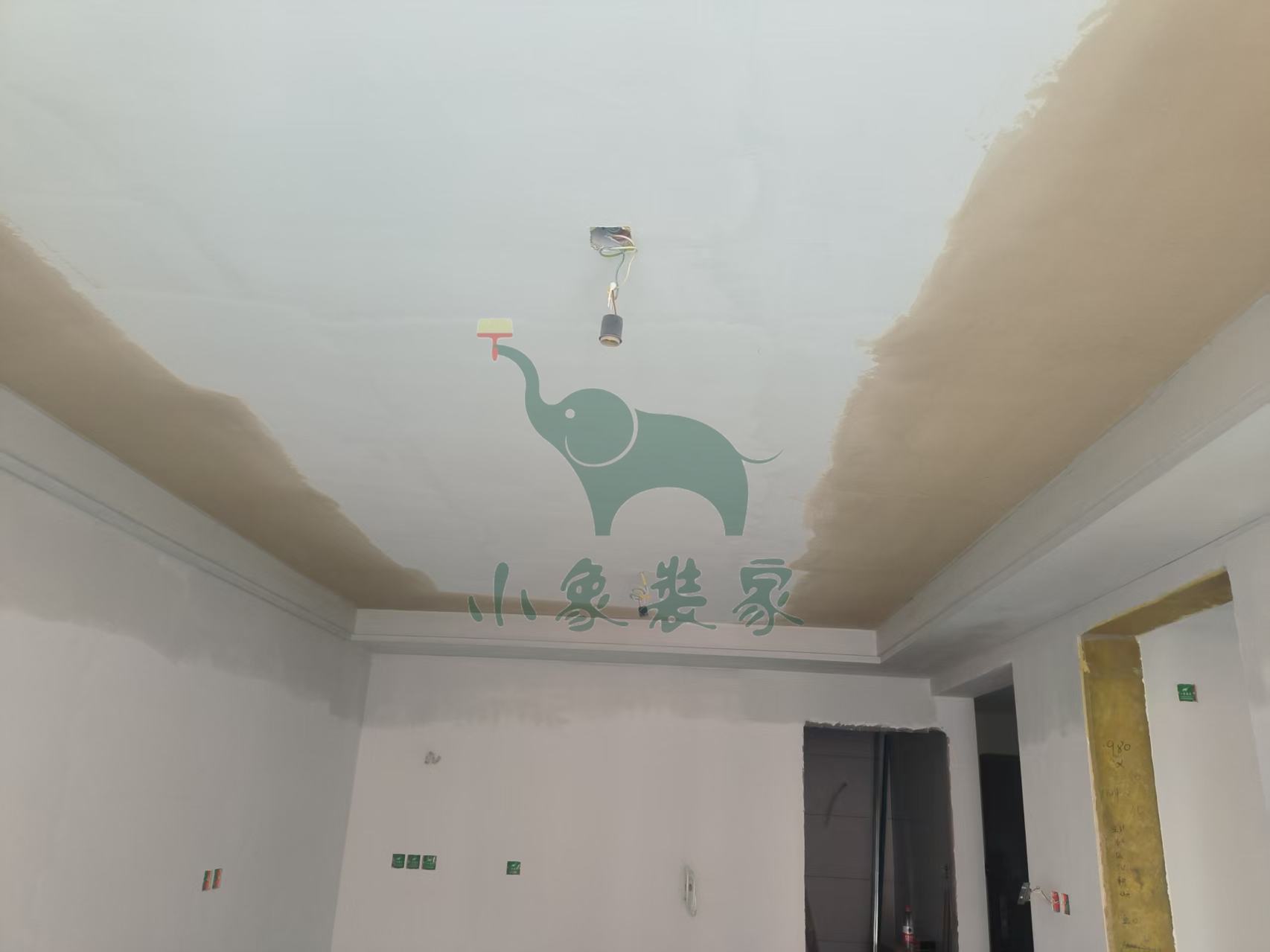

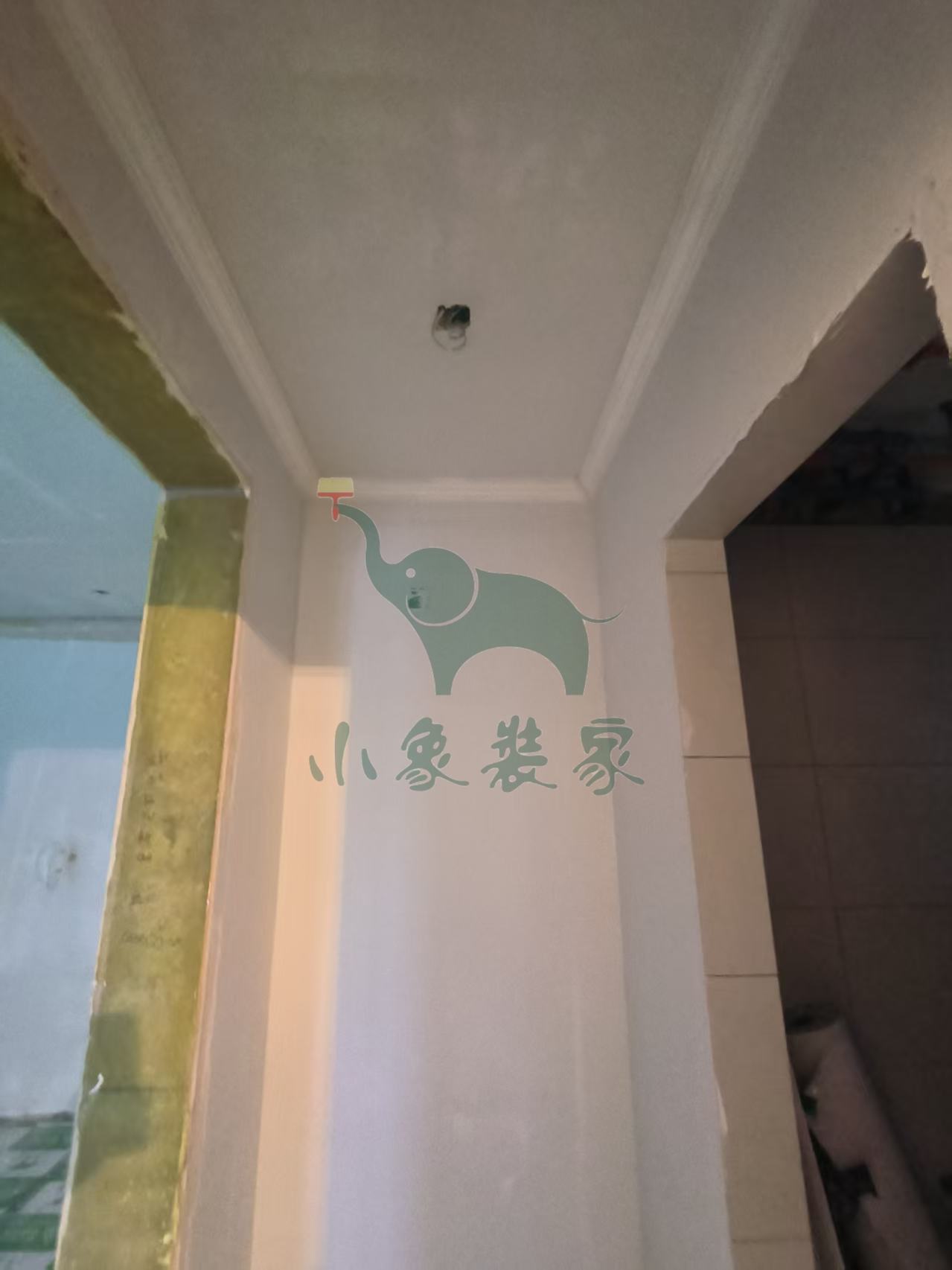

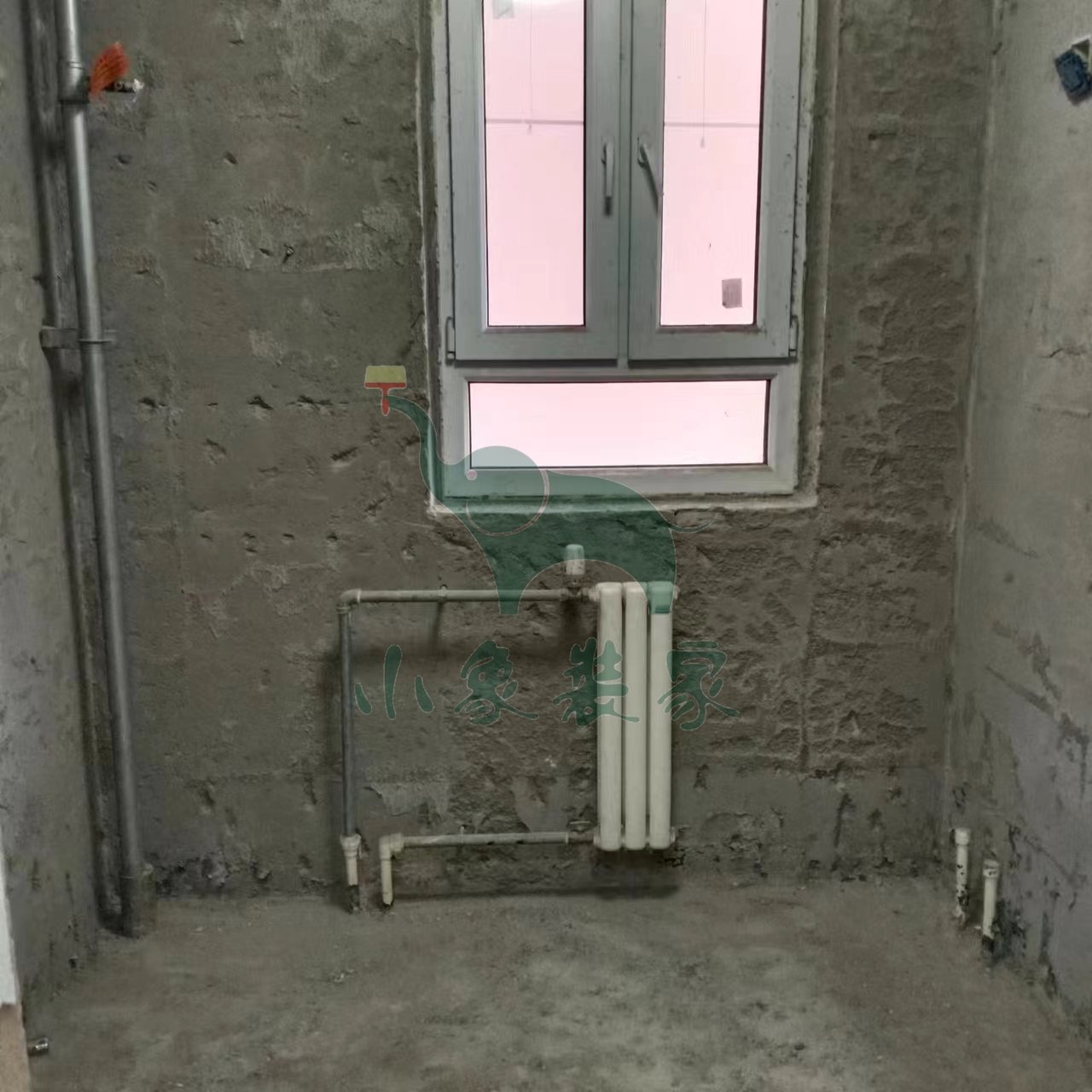

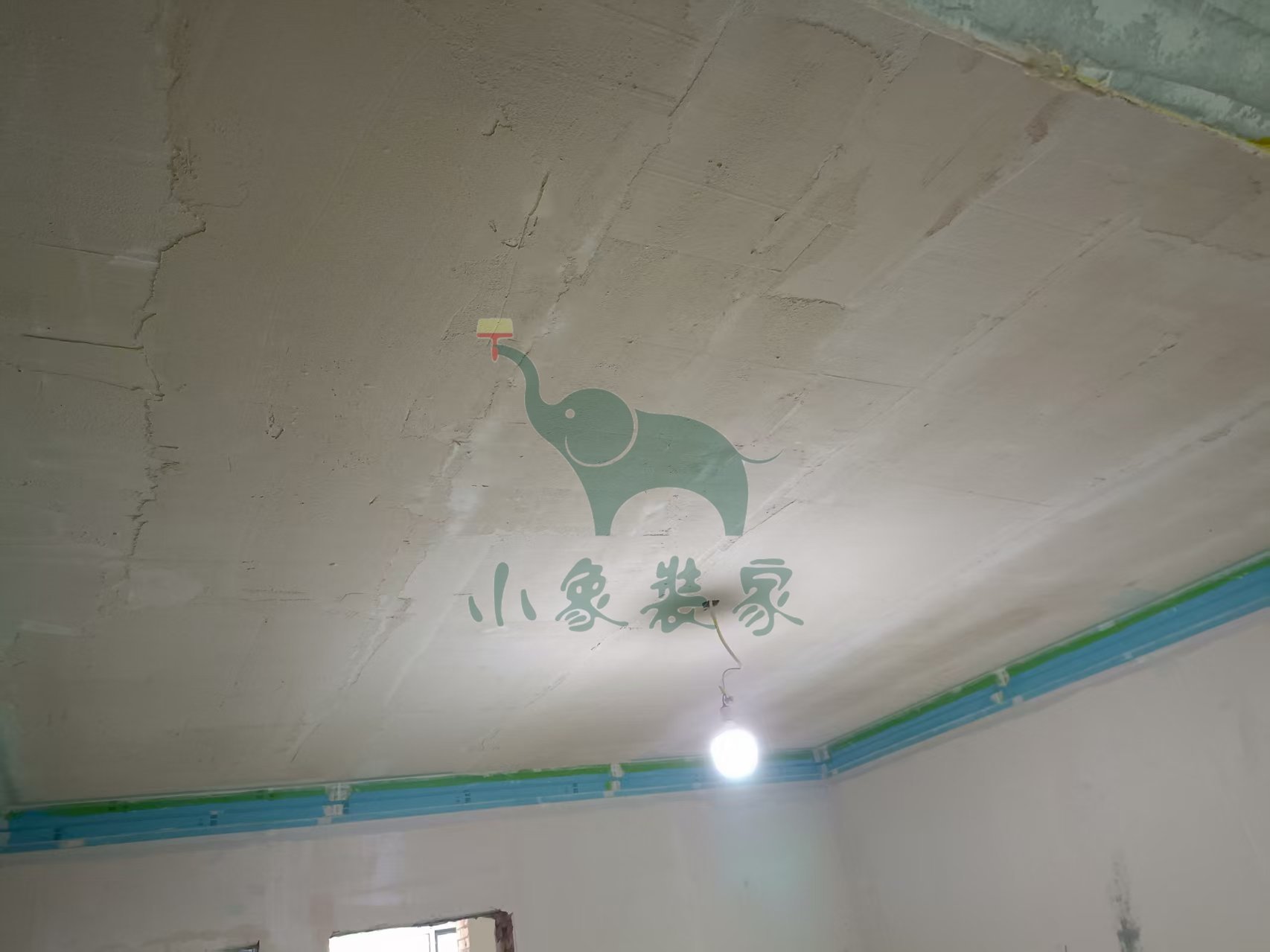

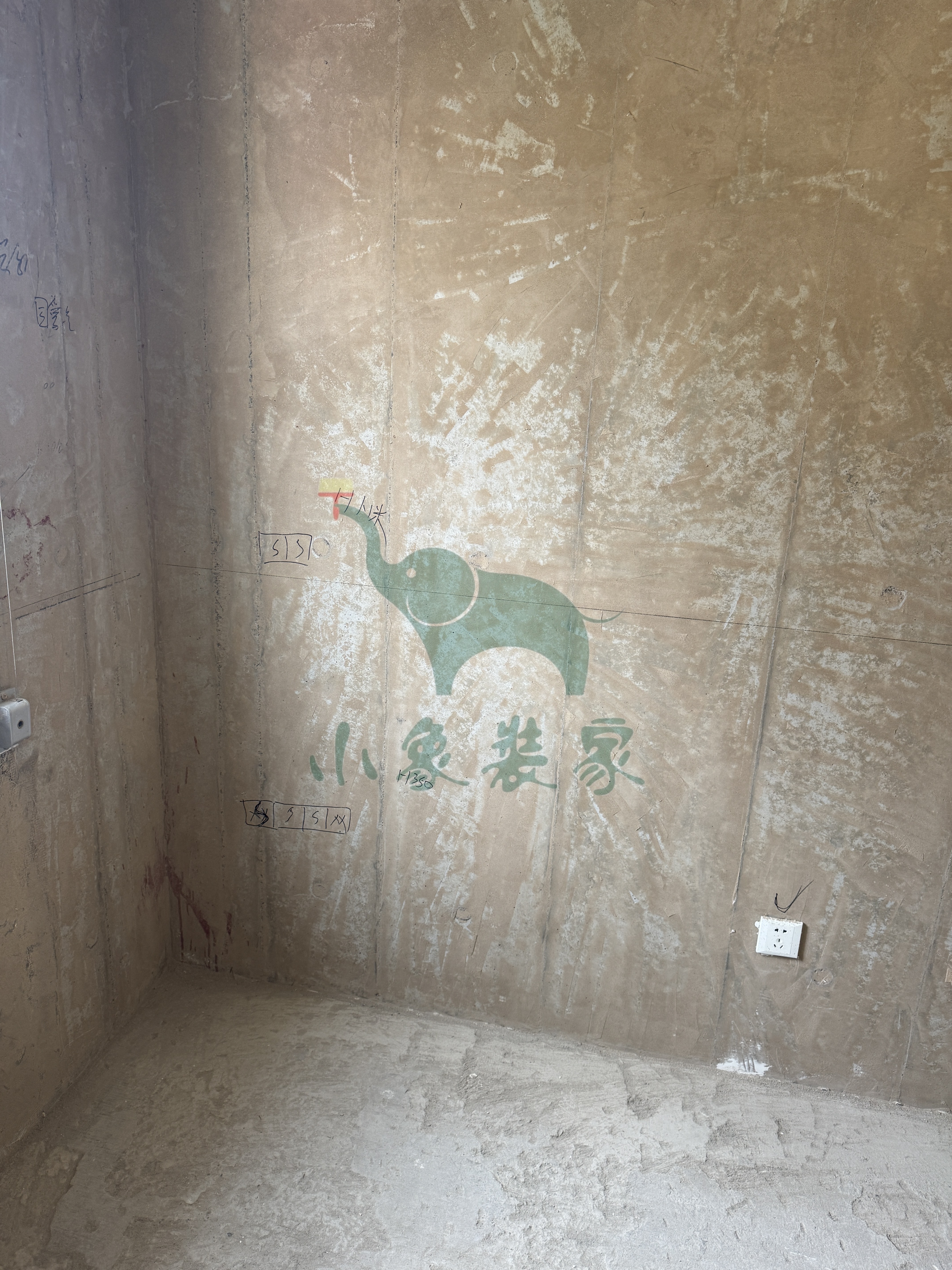

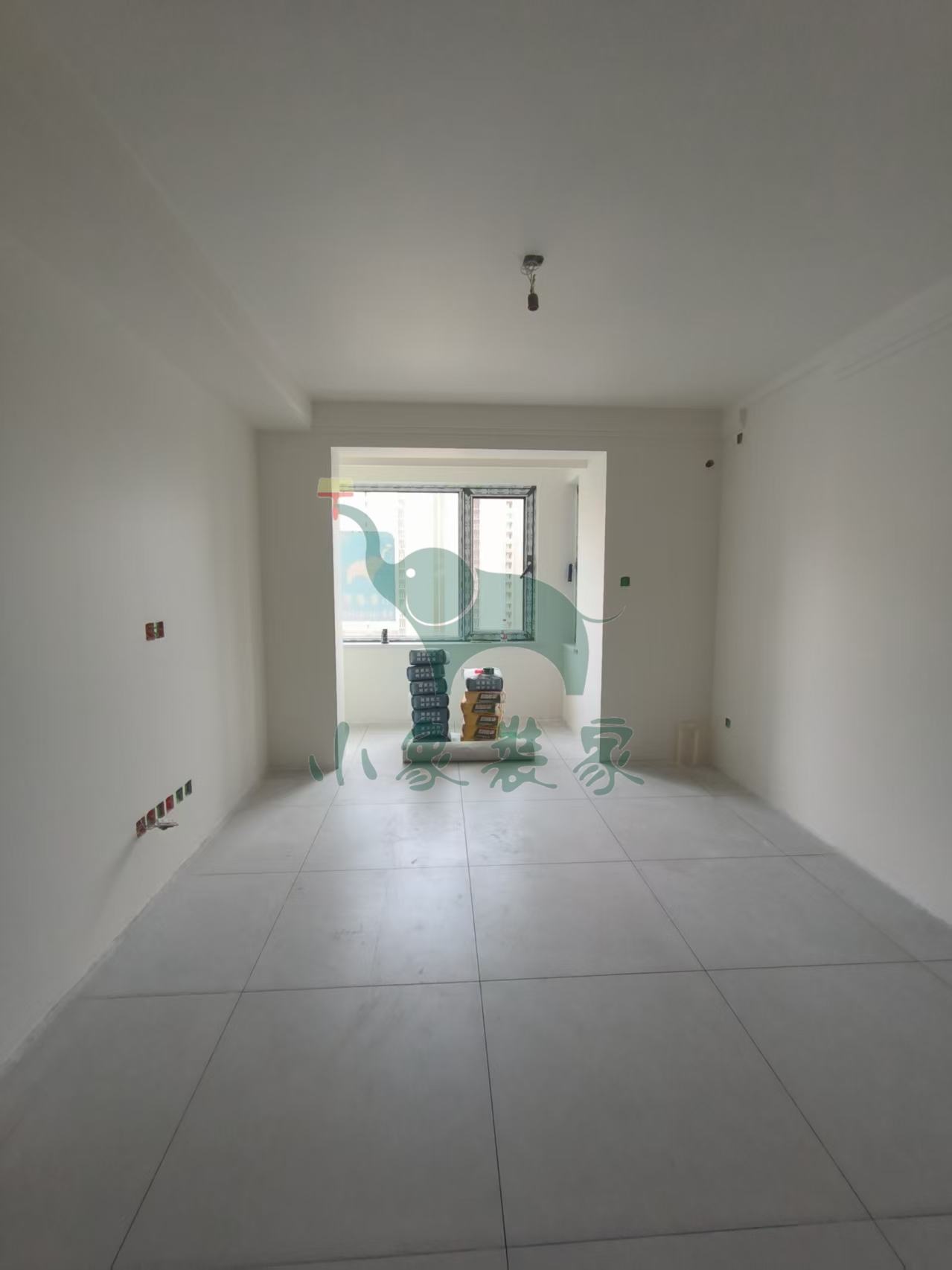

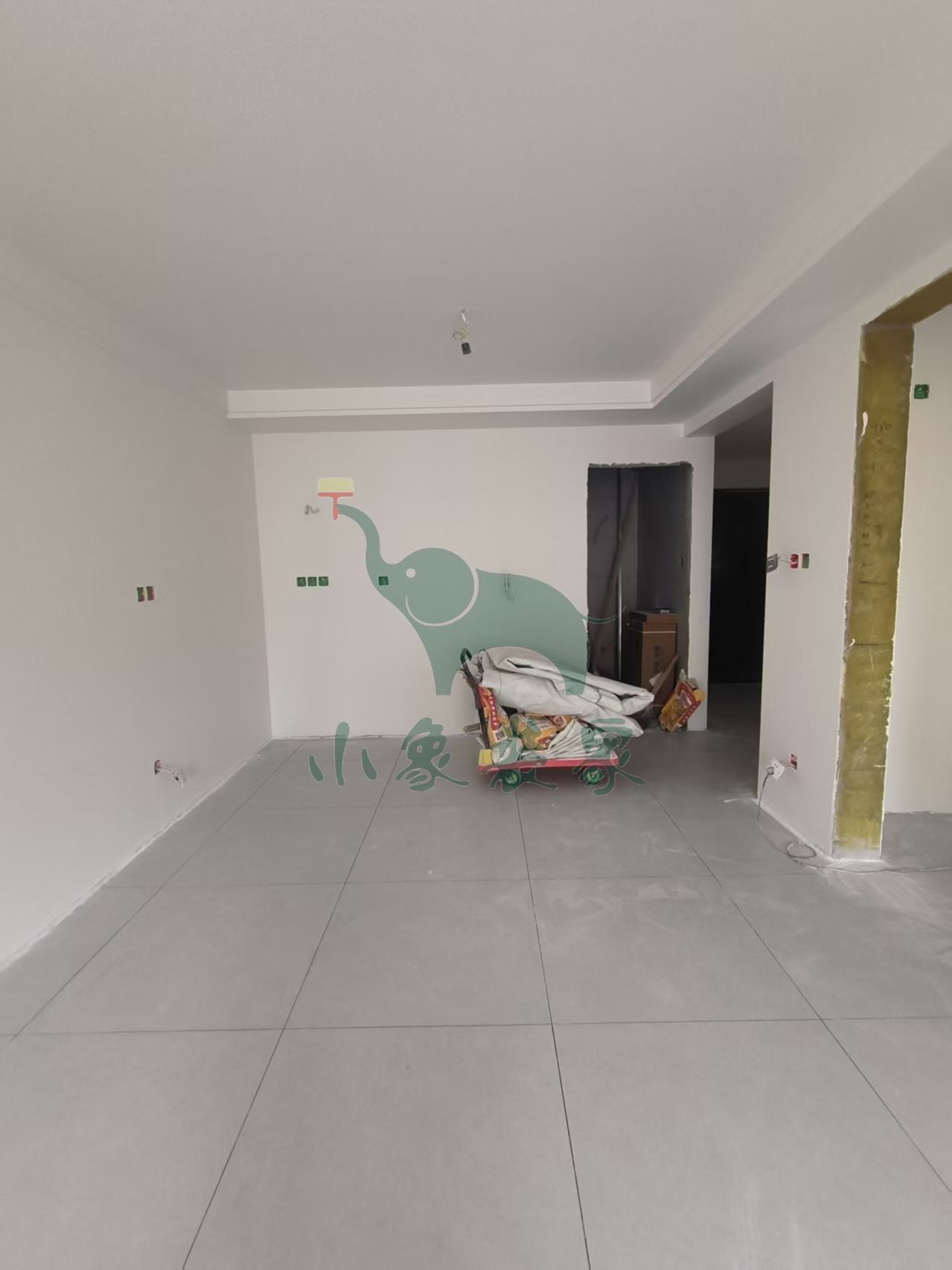

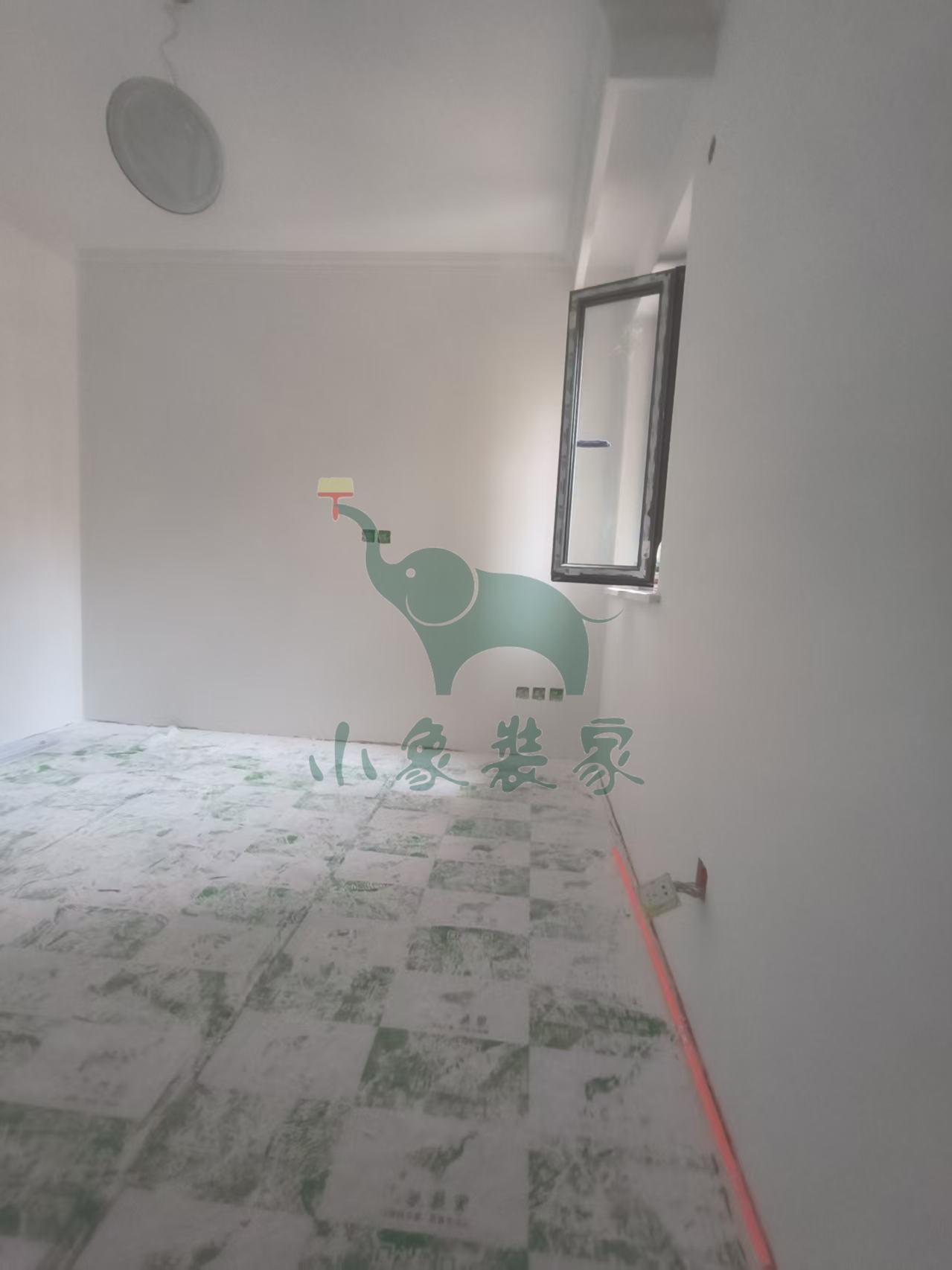

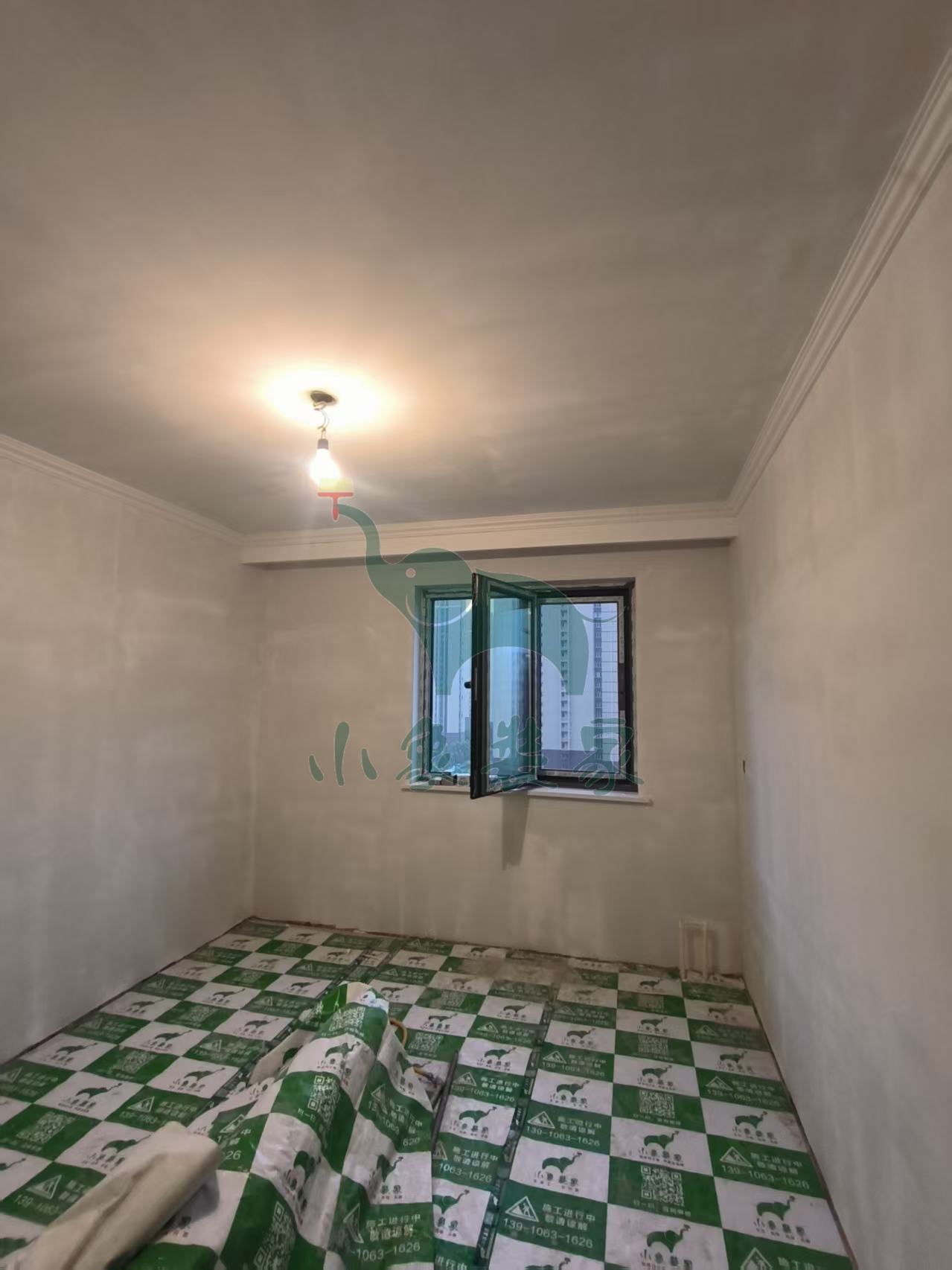

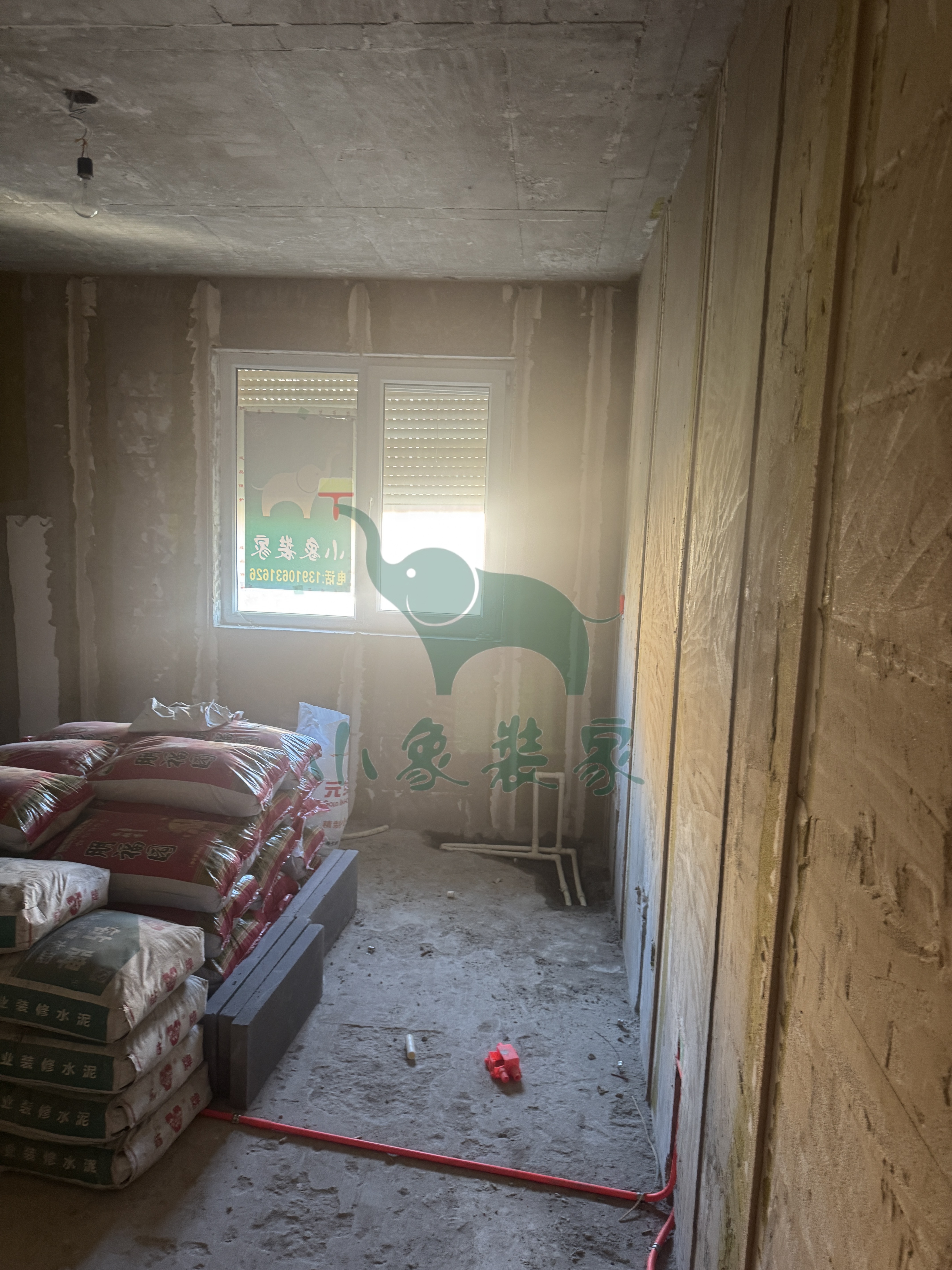

油工工程-冲筋打点已完工。
竣工总进度:25%。
施工人员:程维富。
【明日播报】
工作内容:

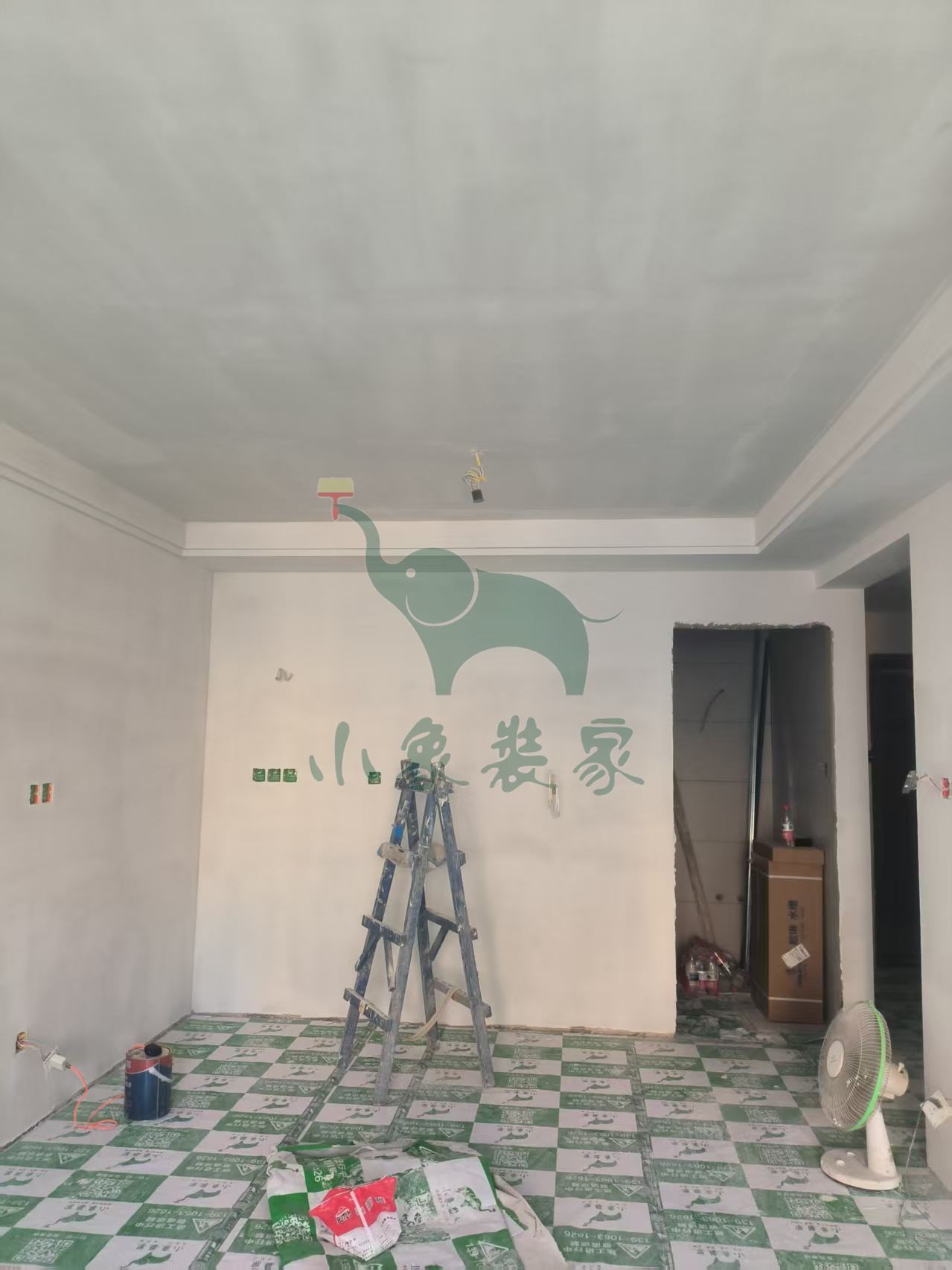

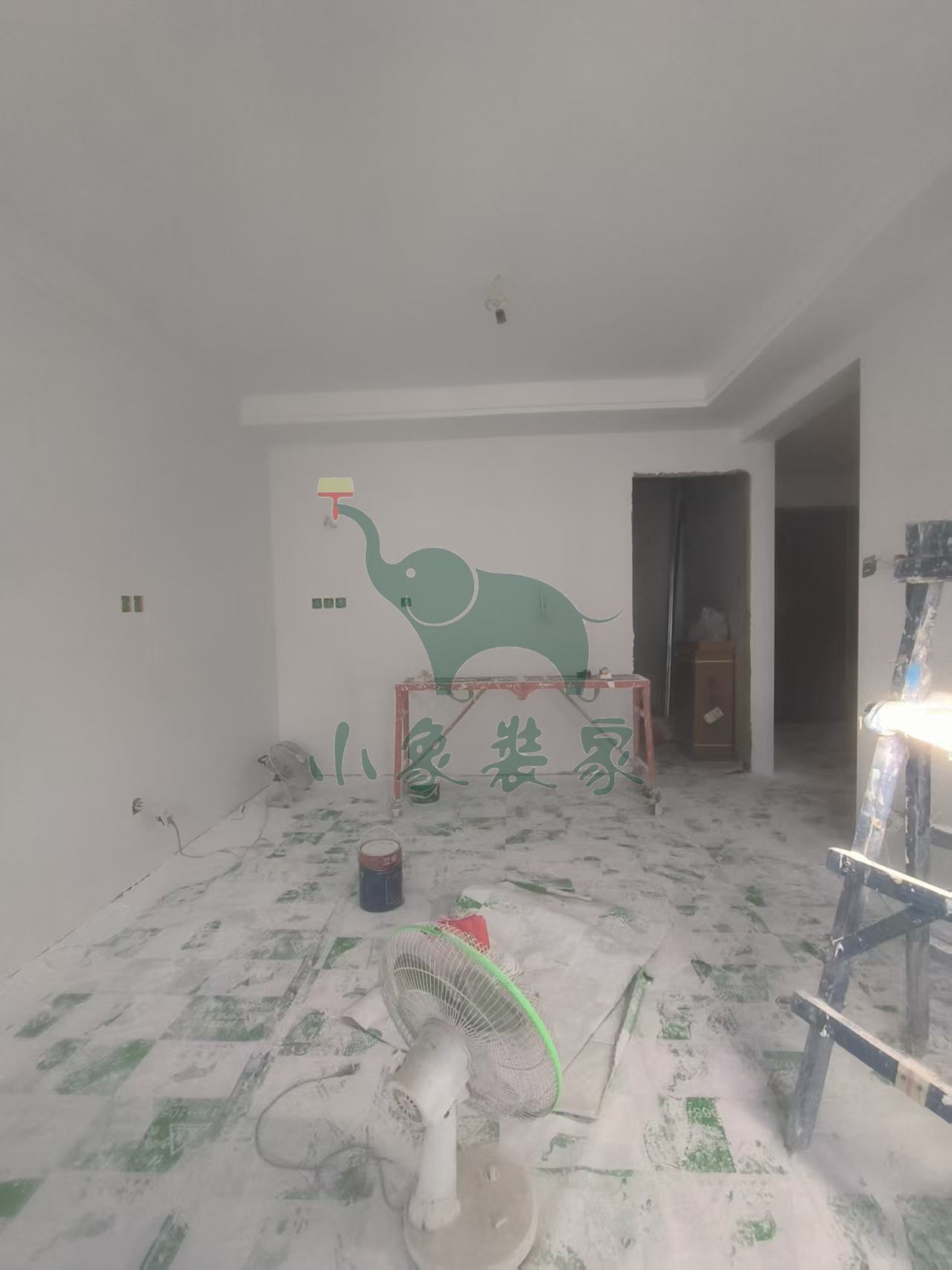

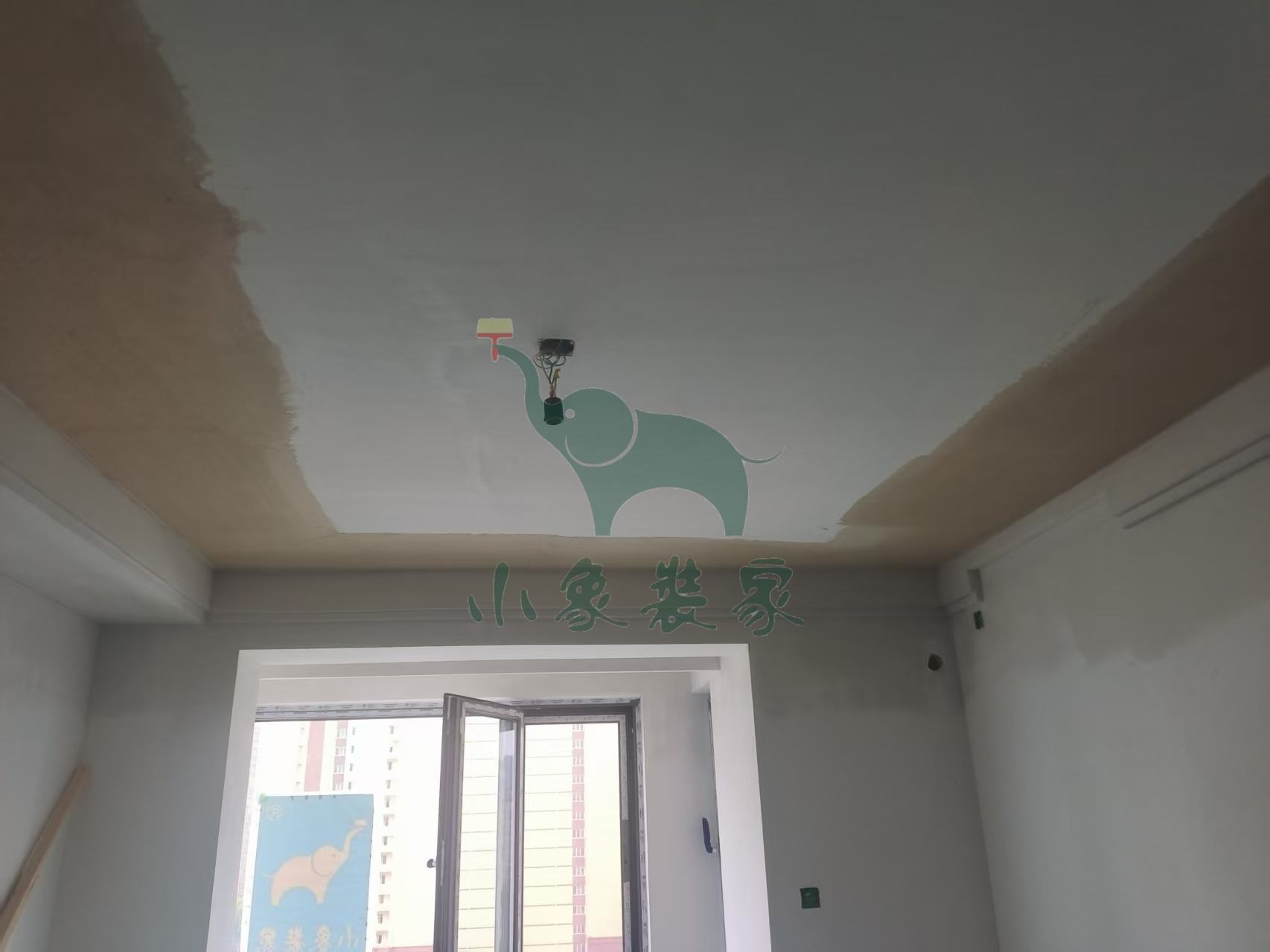

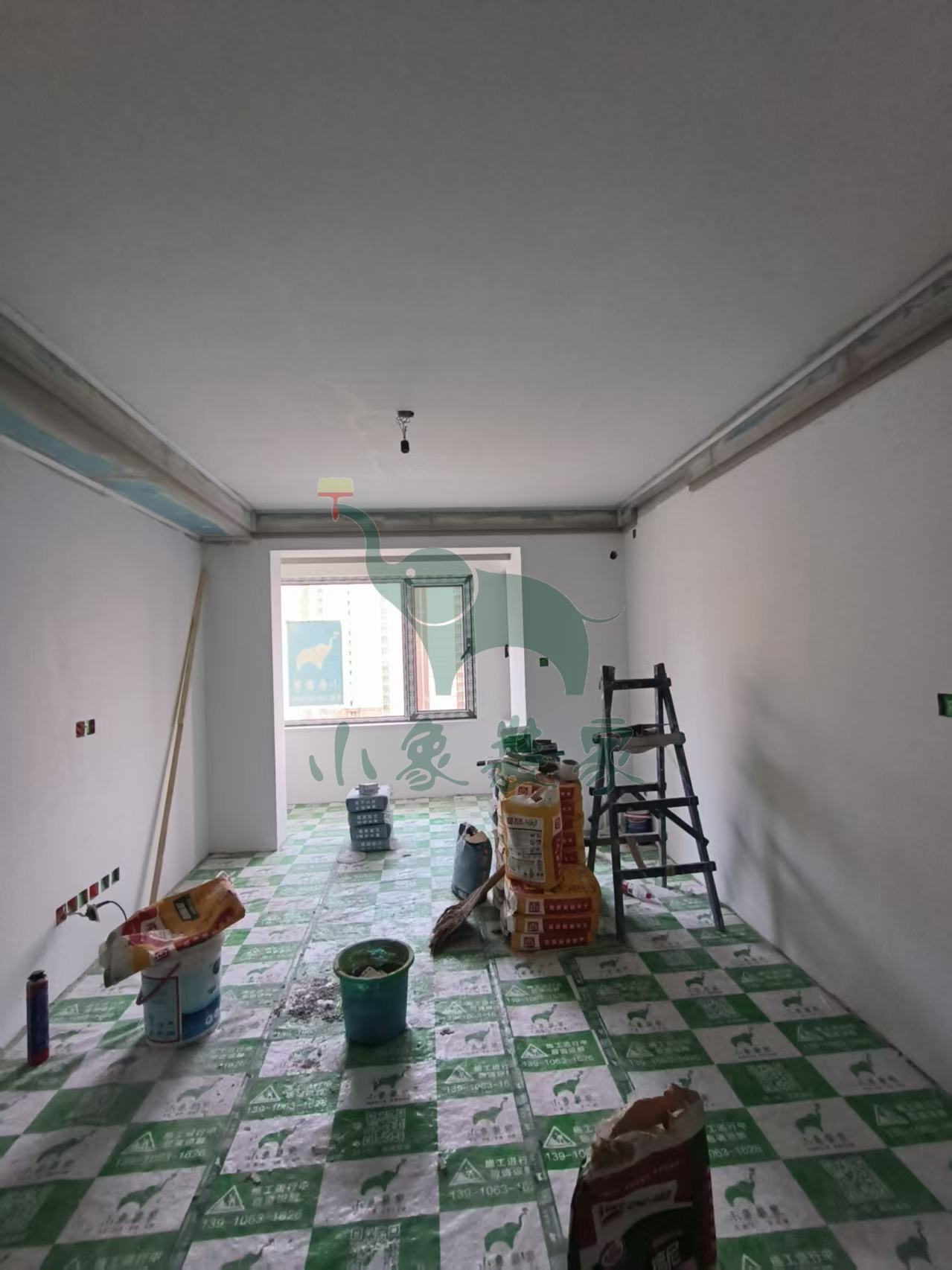

油工工程-墙面、顶面石膏找平。
施工人员:。
2025-07-14 星期一

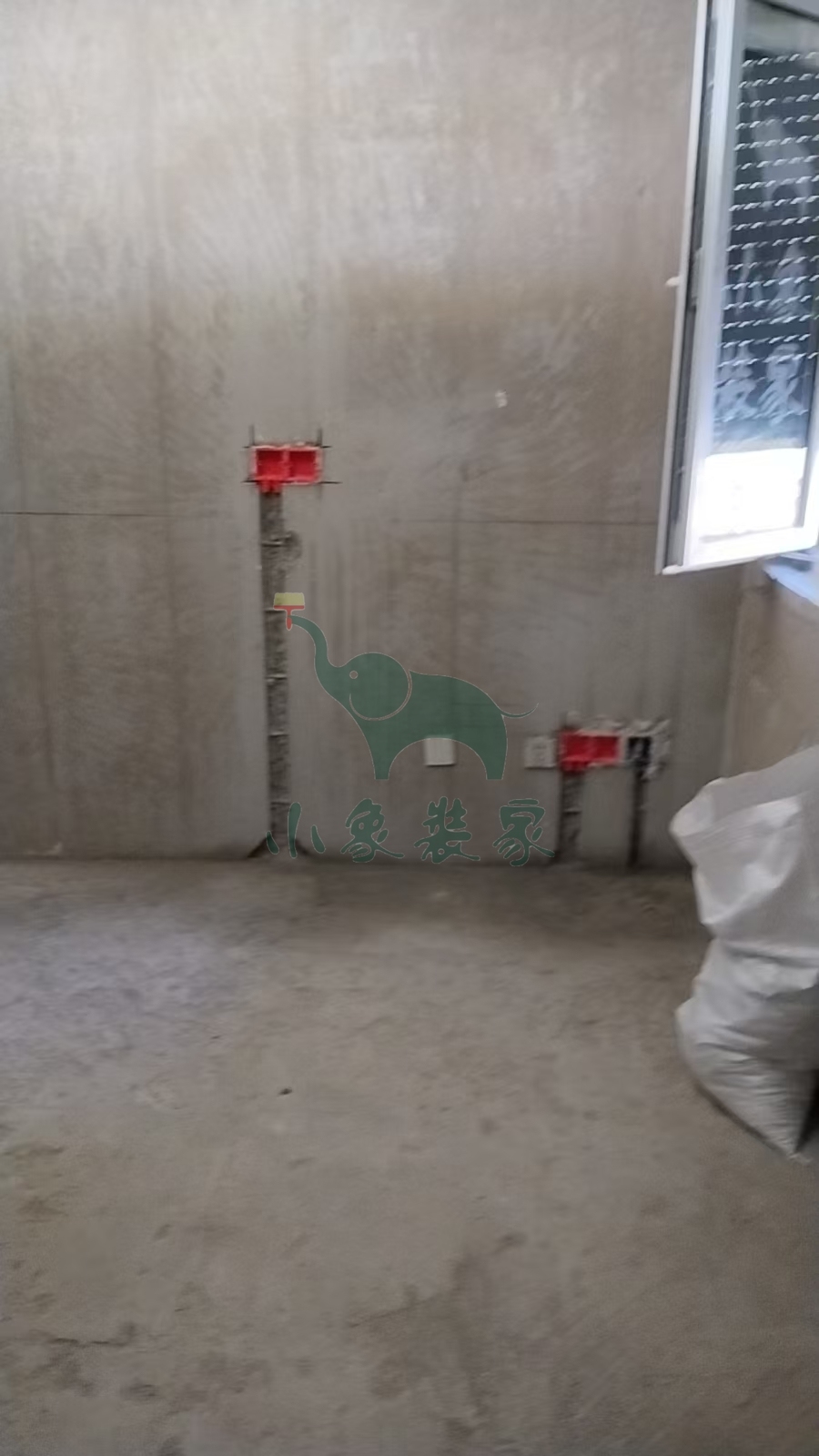

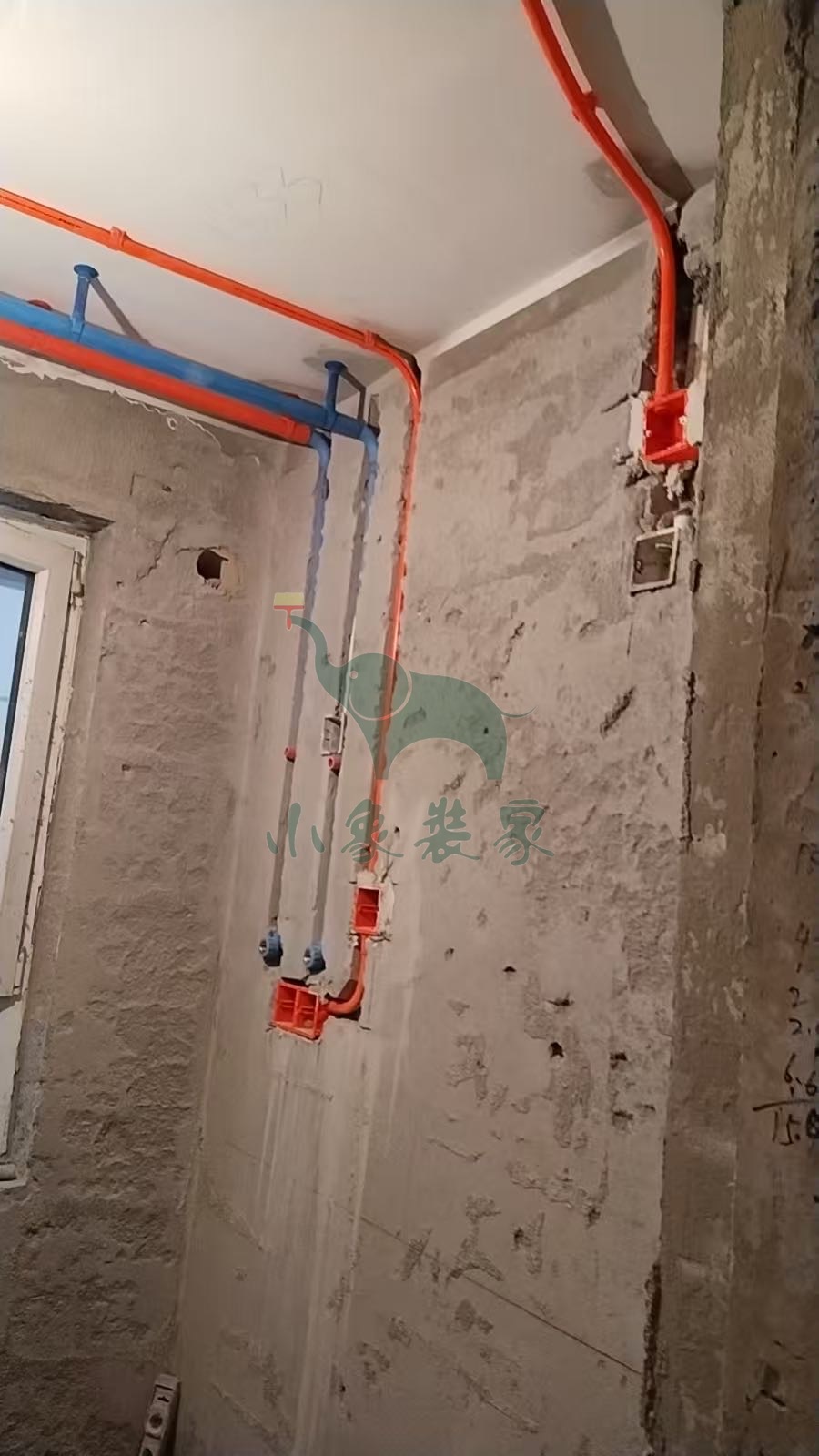

工作内容:

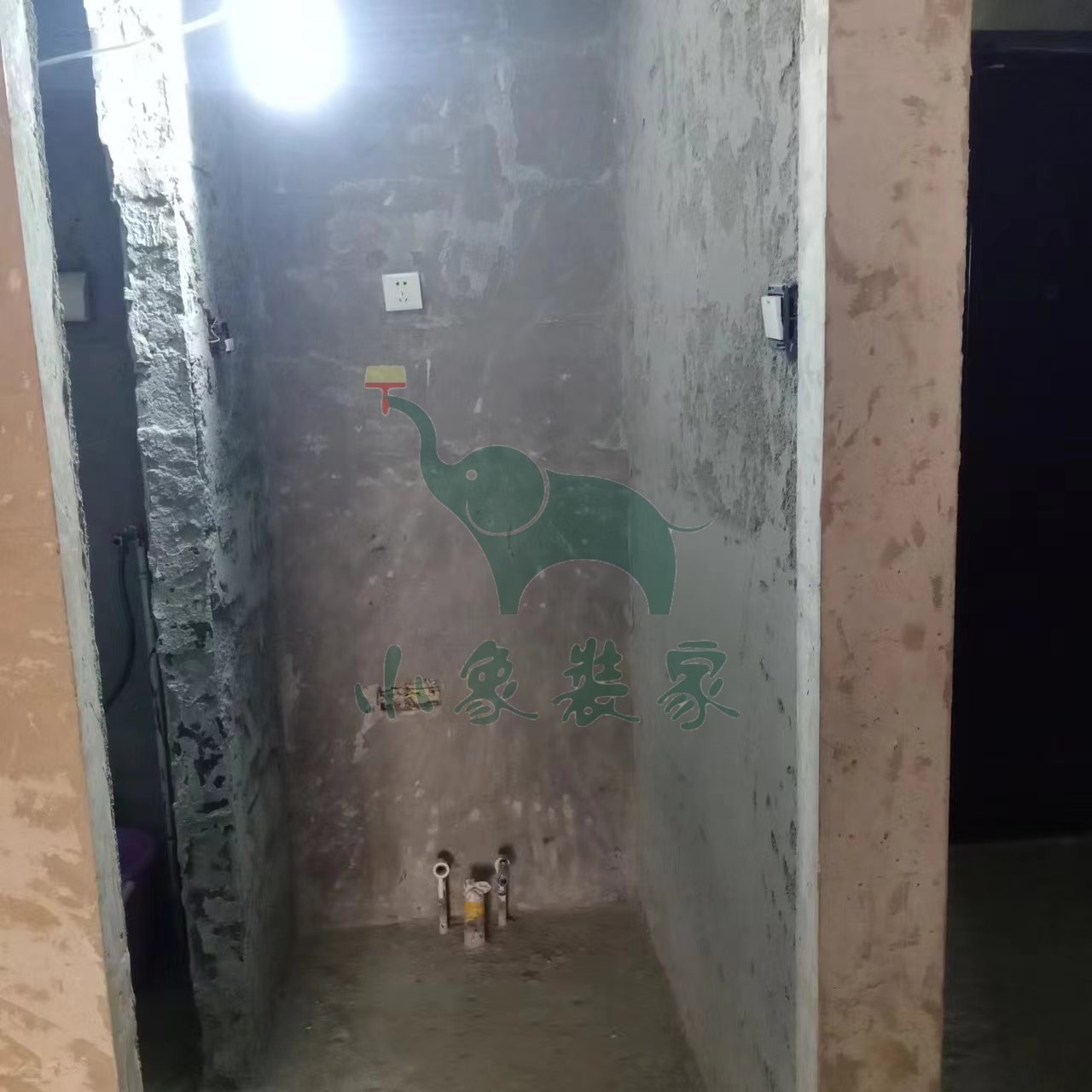

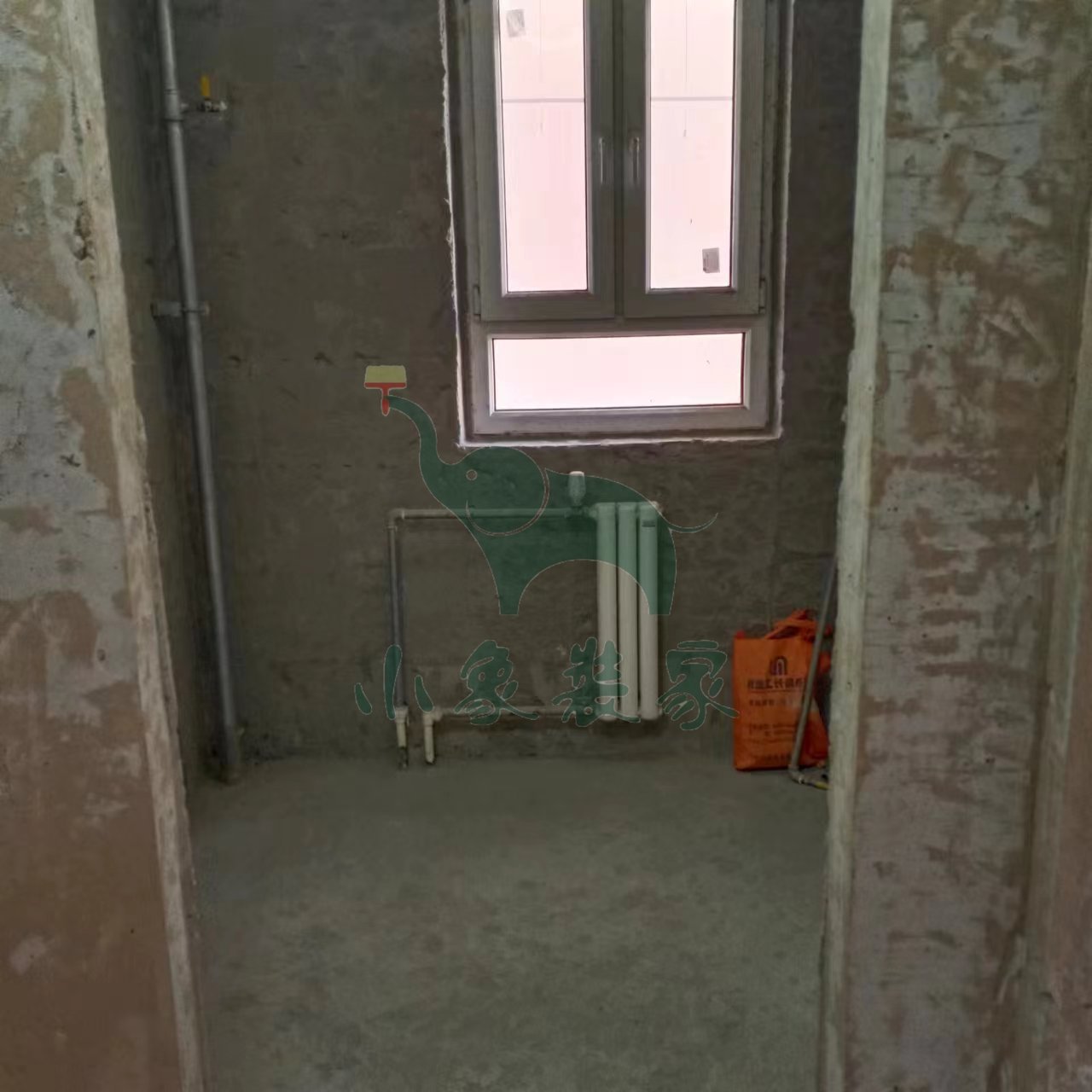

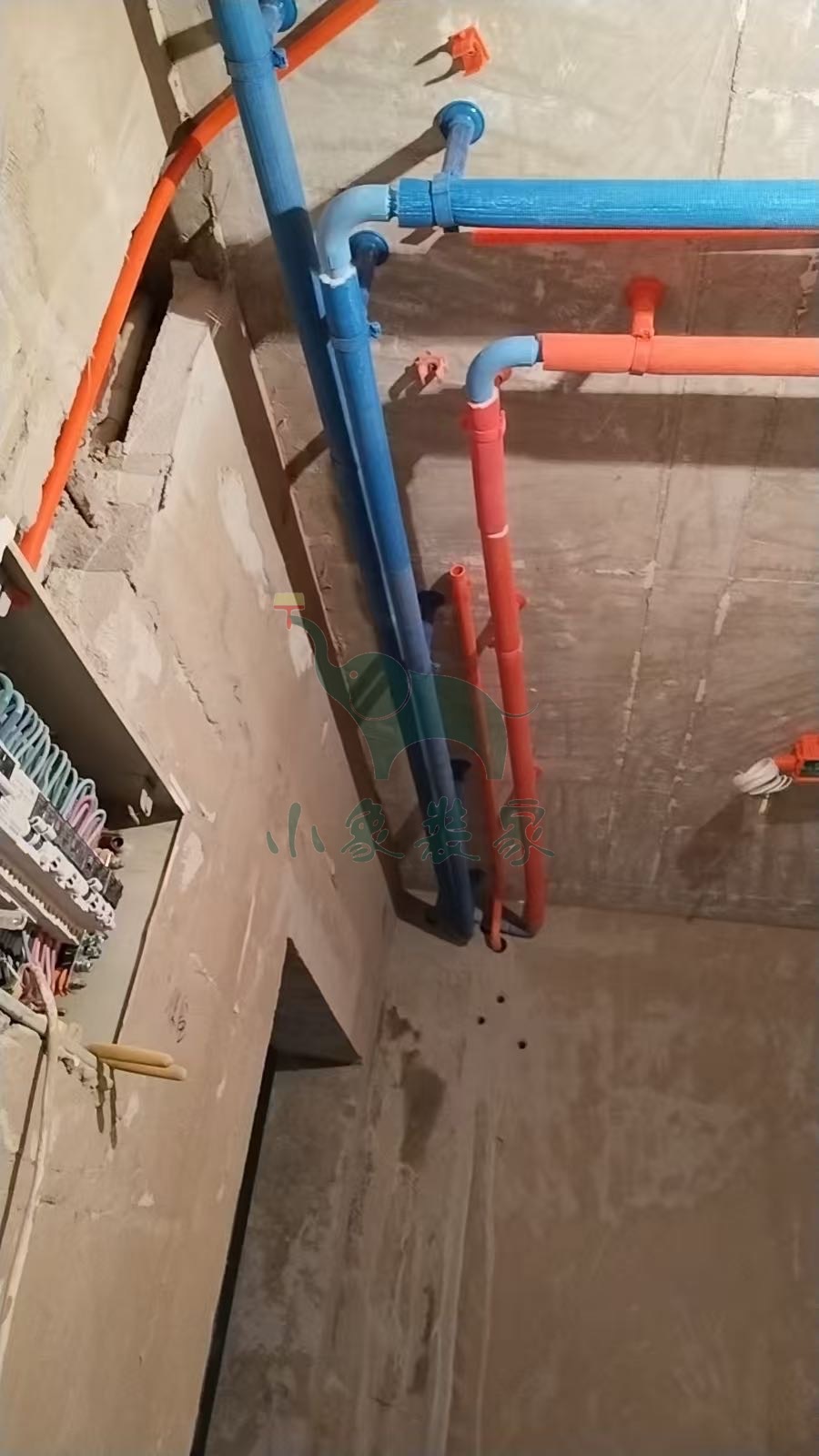

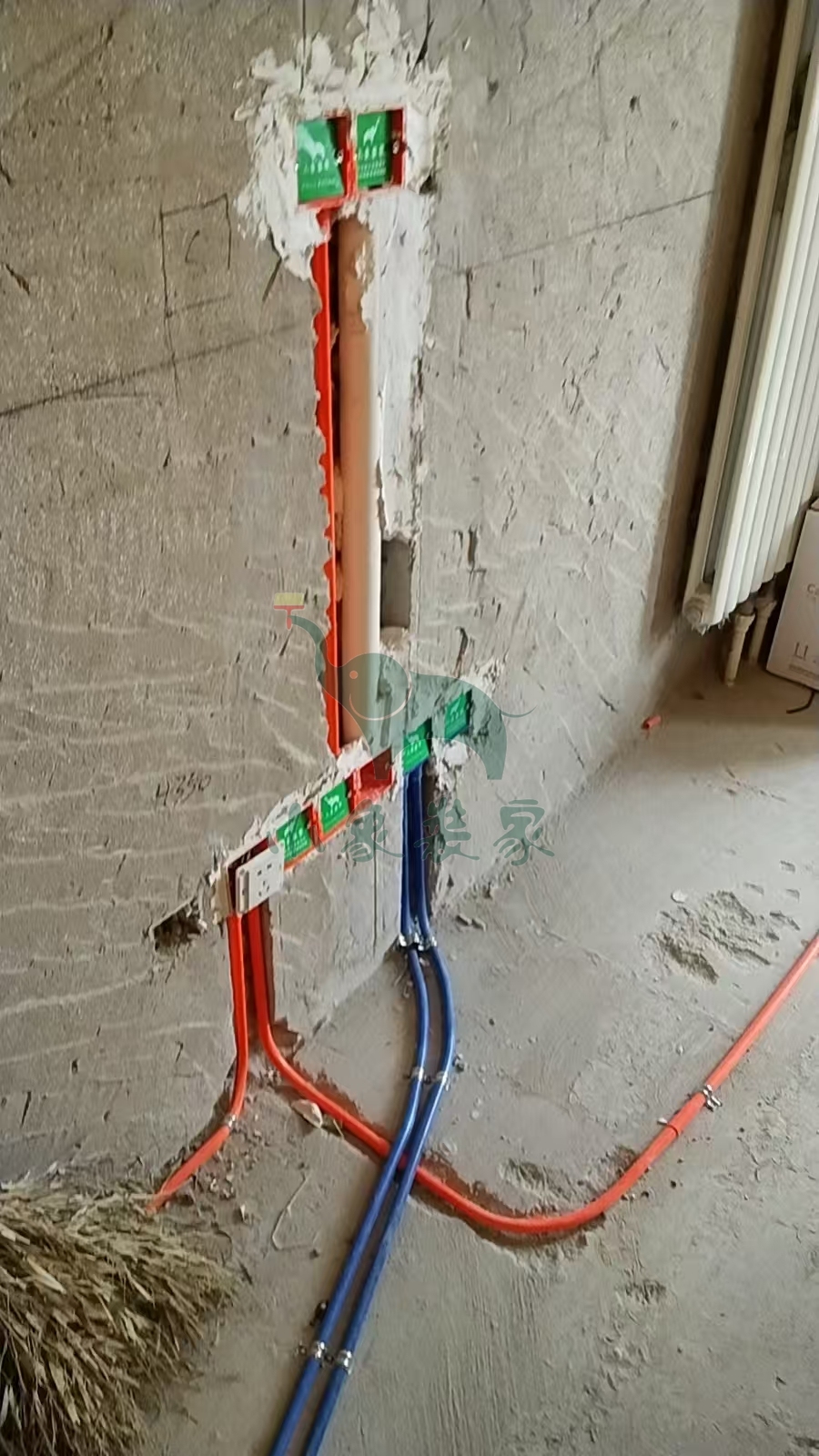

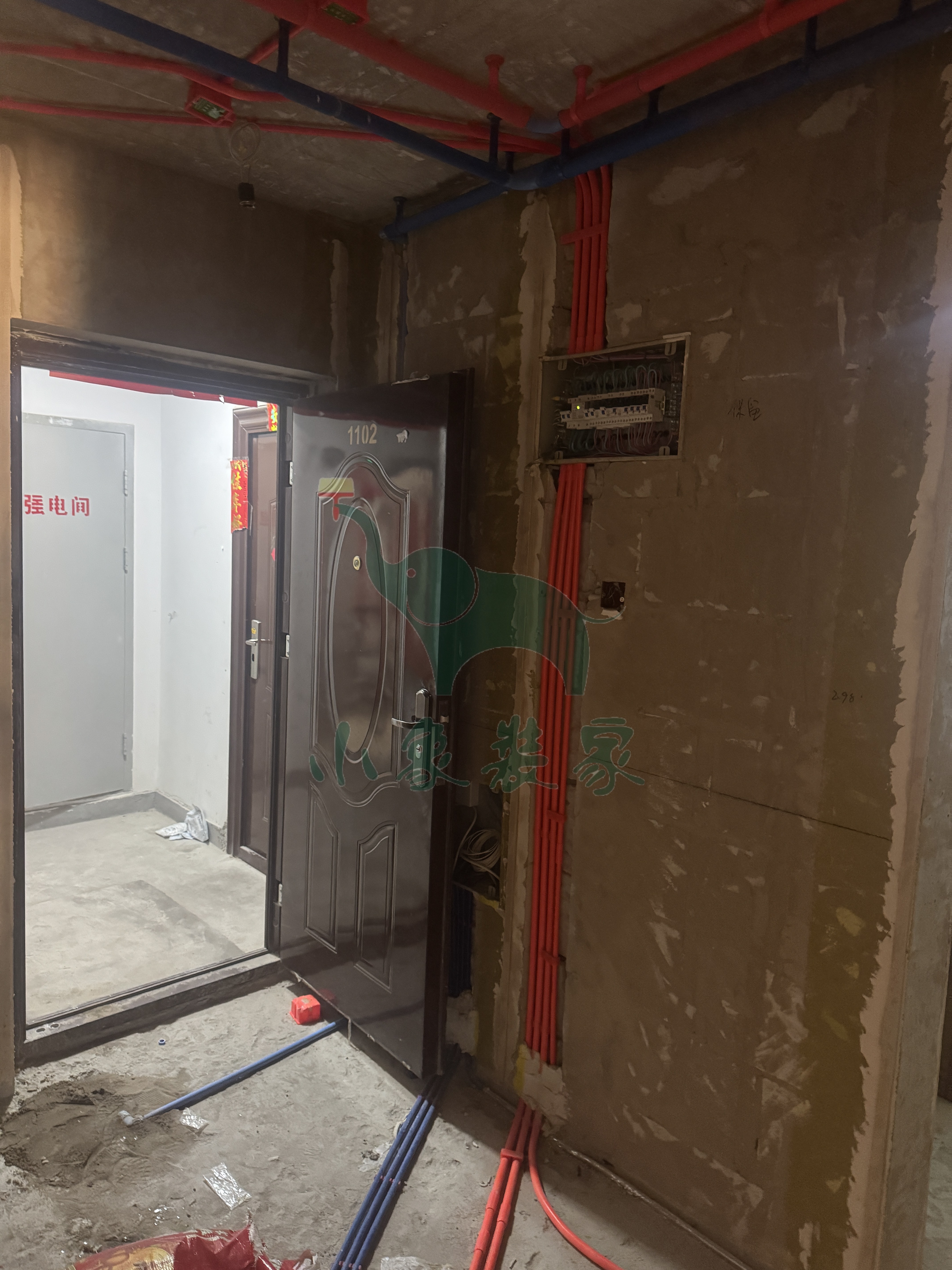

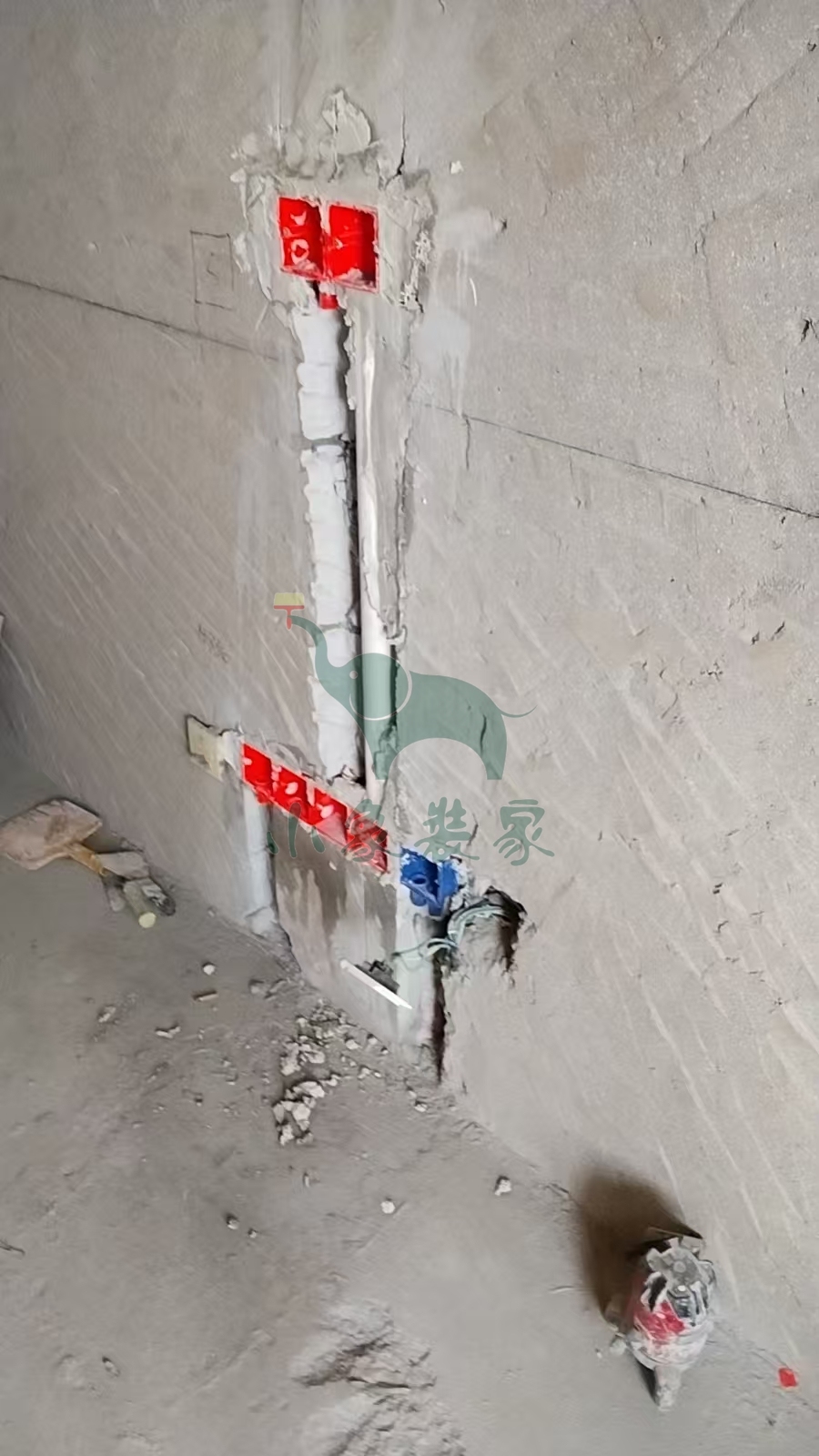

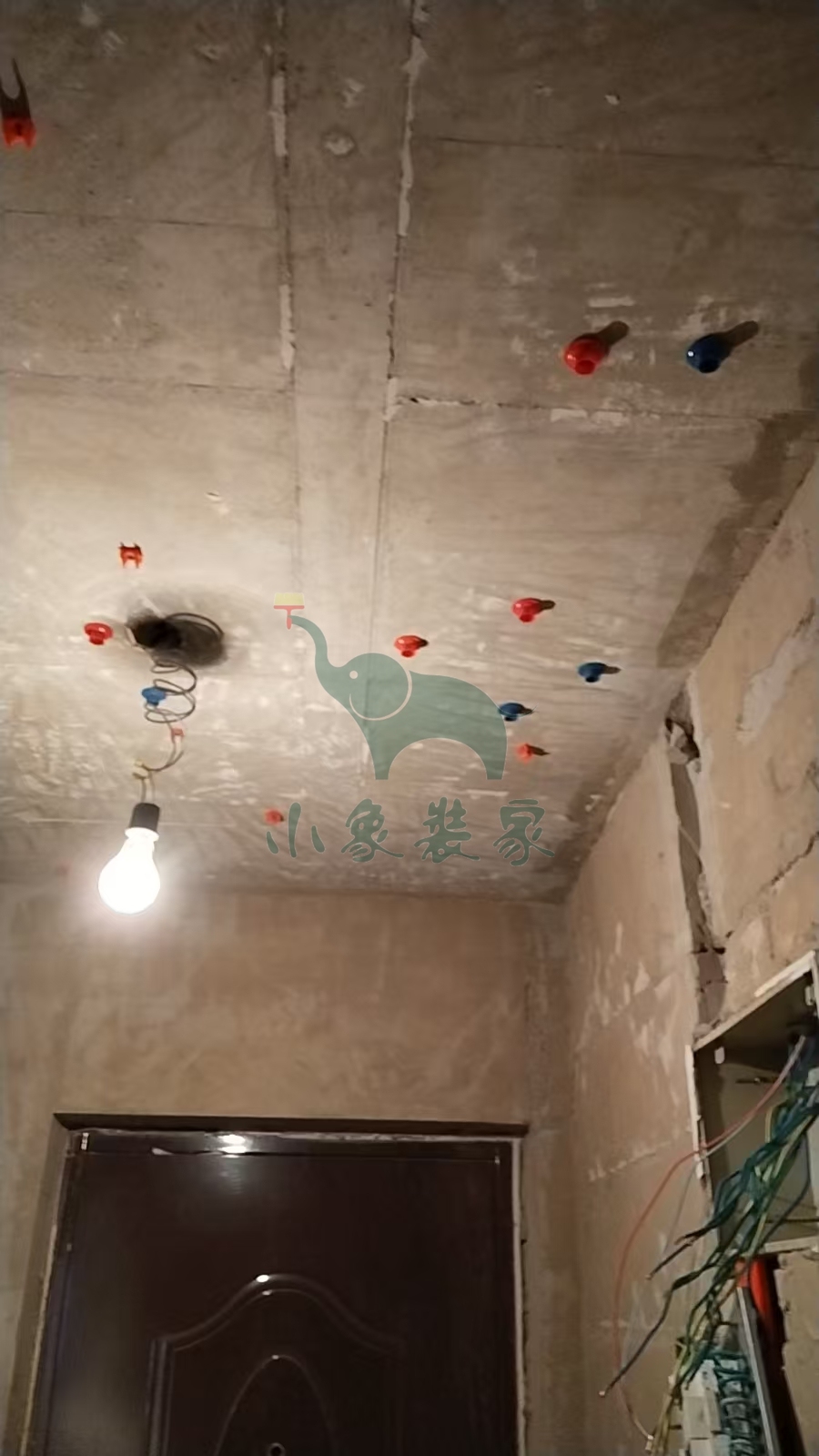

水电工程-水管焊接已完工。
竣工总进度:25%。
施工人员:陈现龙。
【明日播报】
工作内容:
水电工程-电线布管
水电工程-水电完工
水电工程-清理垃圾
水电工程-水管厂家打压。
施工人员:陈现龙。
2025-07-12 星期六
工作内容:

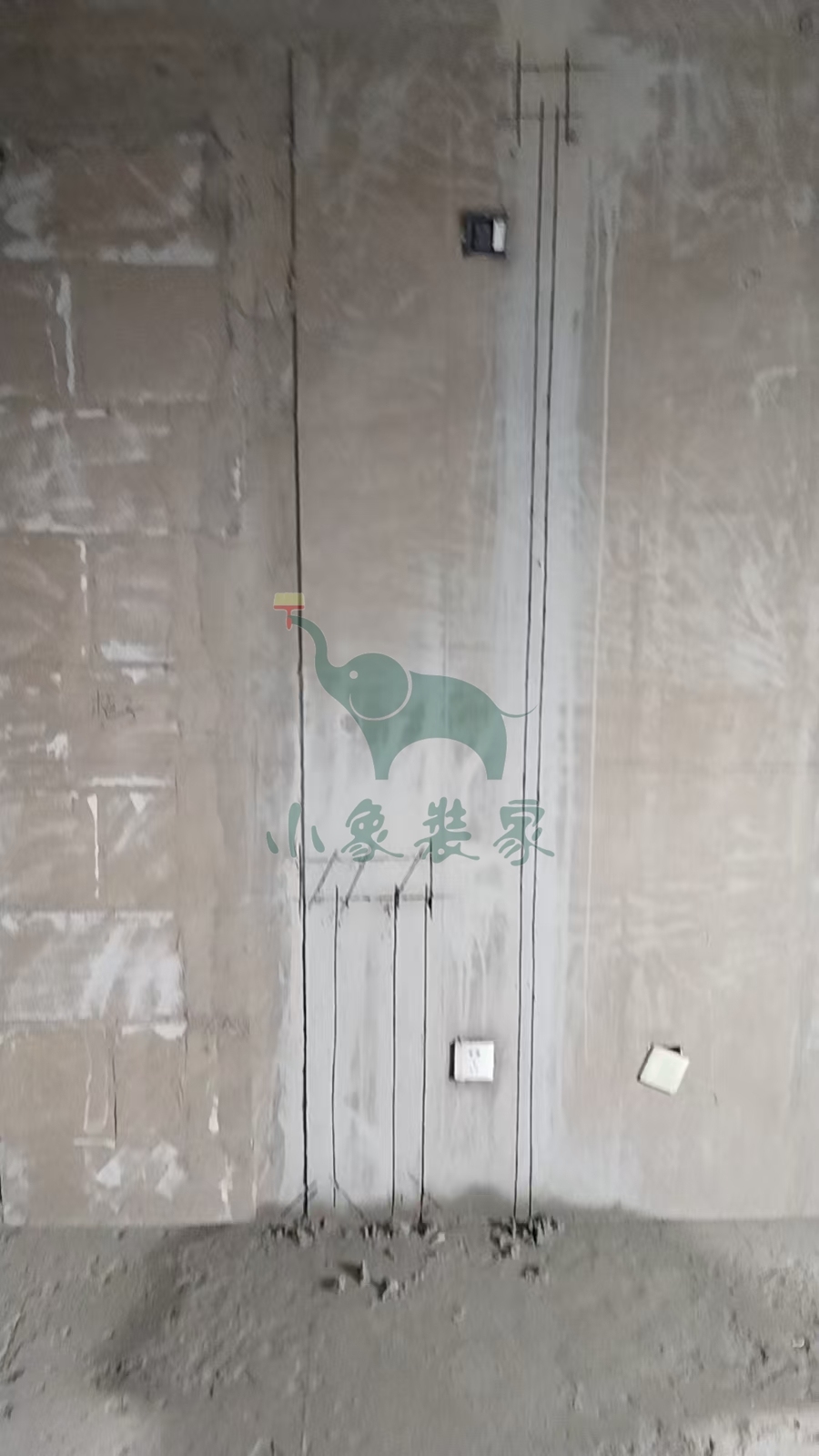

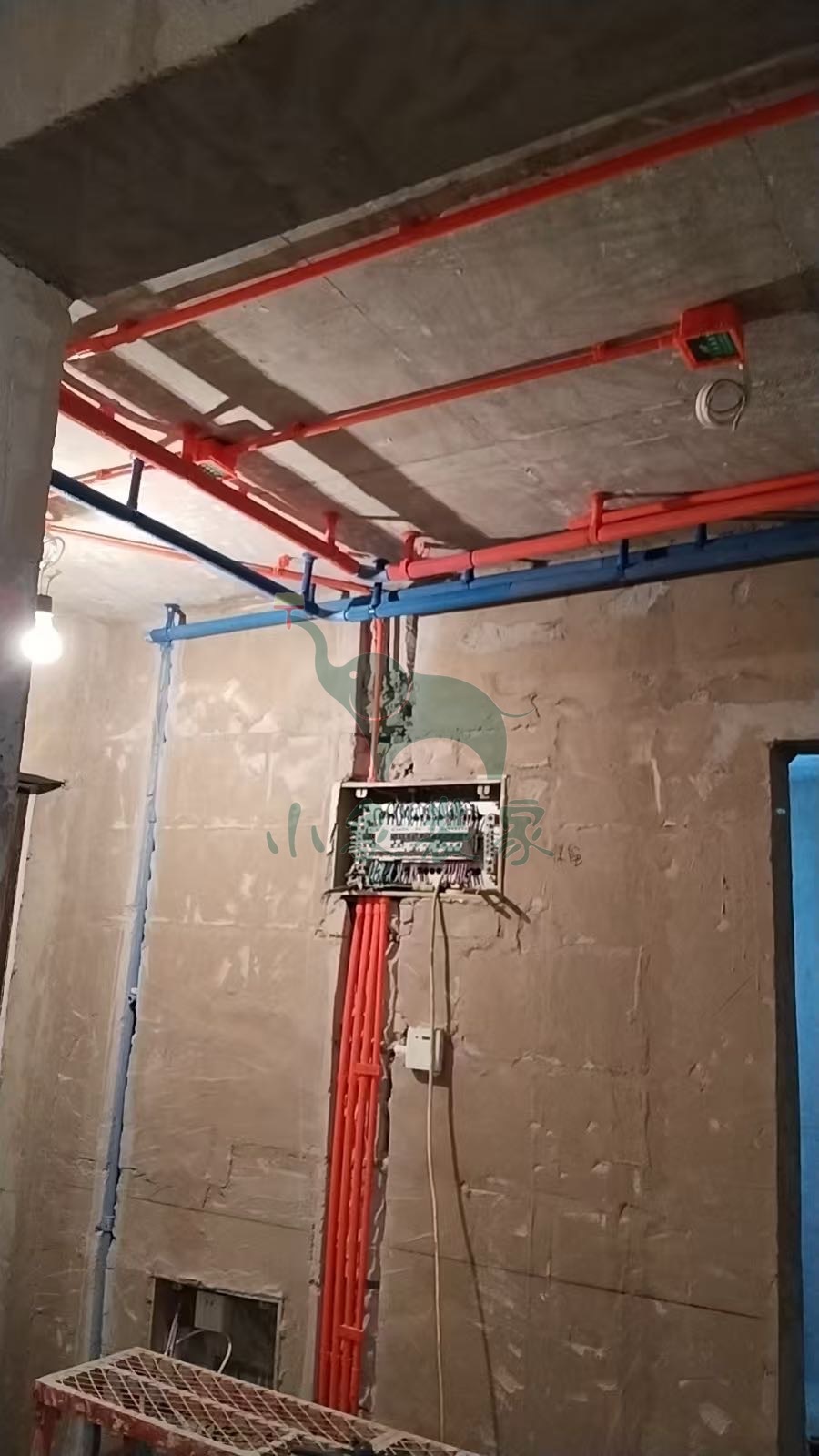

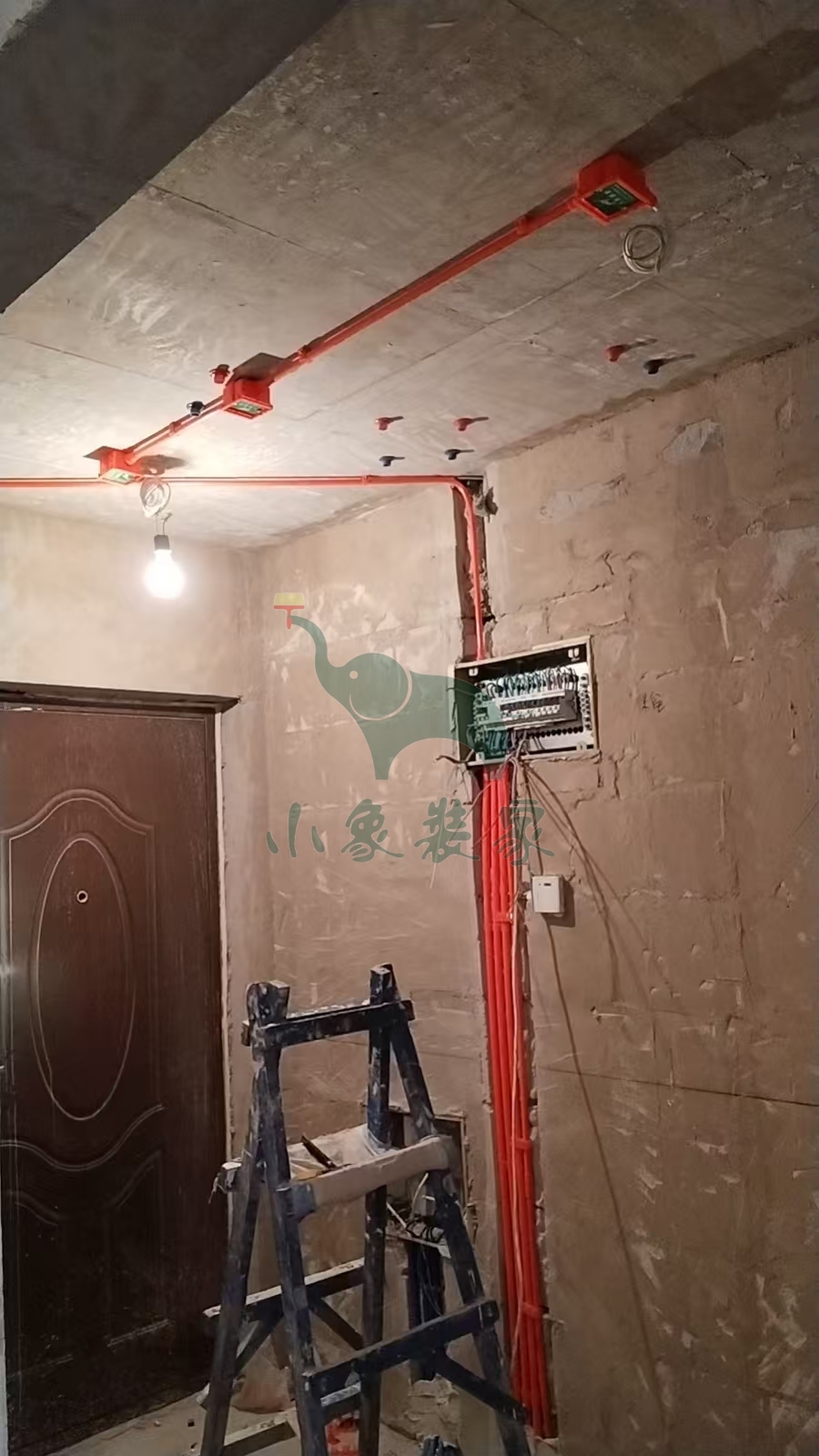

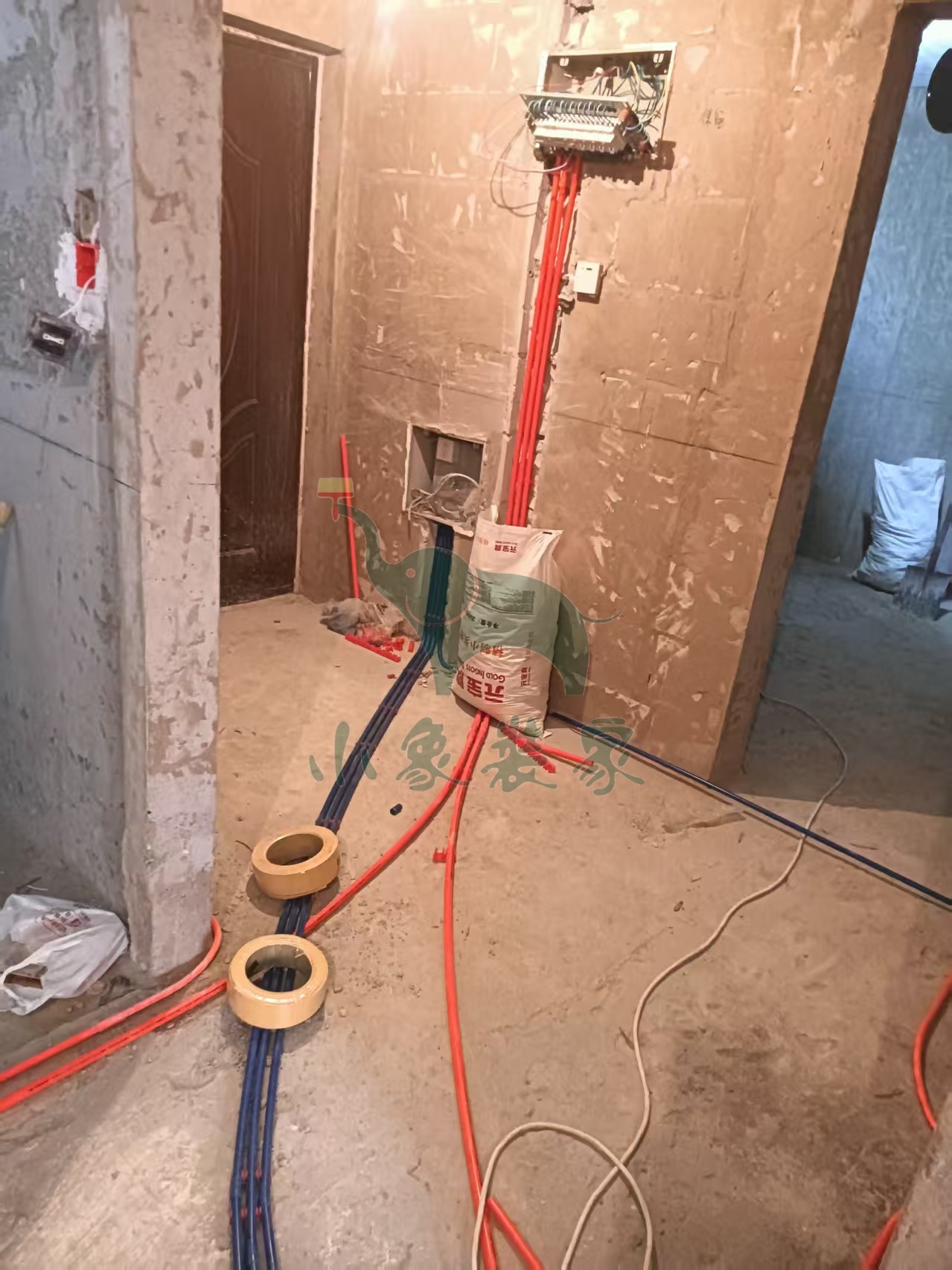

水电工程-电线布管还需1天。
竣工总进度:25%。
施工人员:陈现龙。
【明日播报】
工作内容:
水电工程-电线布管
水电工程-水管焊接。
施工人员:陈现龙。
2025-07-11 星期五
工作内容:
水电工程-电线布管还需1天。
竣工总进度:25%。
施工人员:陈现龙。
【明日播报】
工作内容:
水电工程-电线布管。
施工人员:陈现龙。
2025-07-10 星期四
工作内容:
水电工程-电线布管还需1天。
竣工总进度:25%。
施工人员:陈现龙。
【明日播报】
工作内容:
水电工程-电线布管。
施工人员:陈现龙。
2025-07-04 星期五
工作内容:

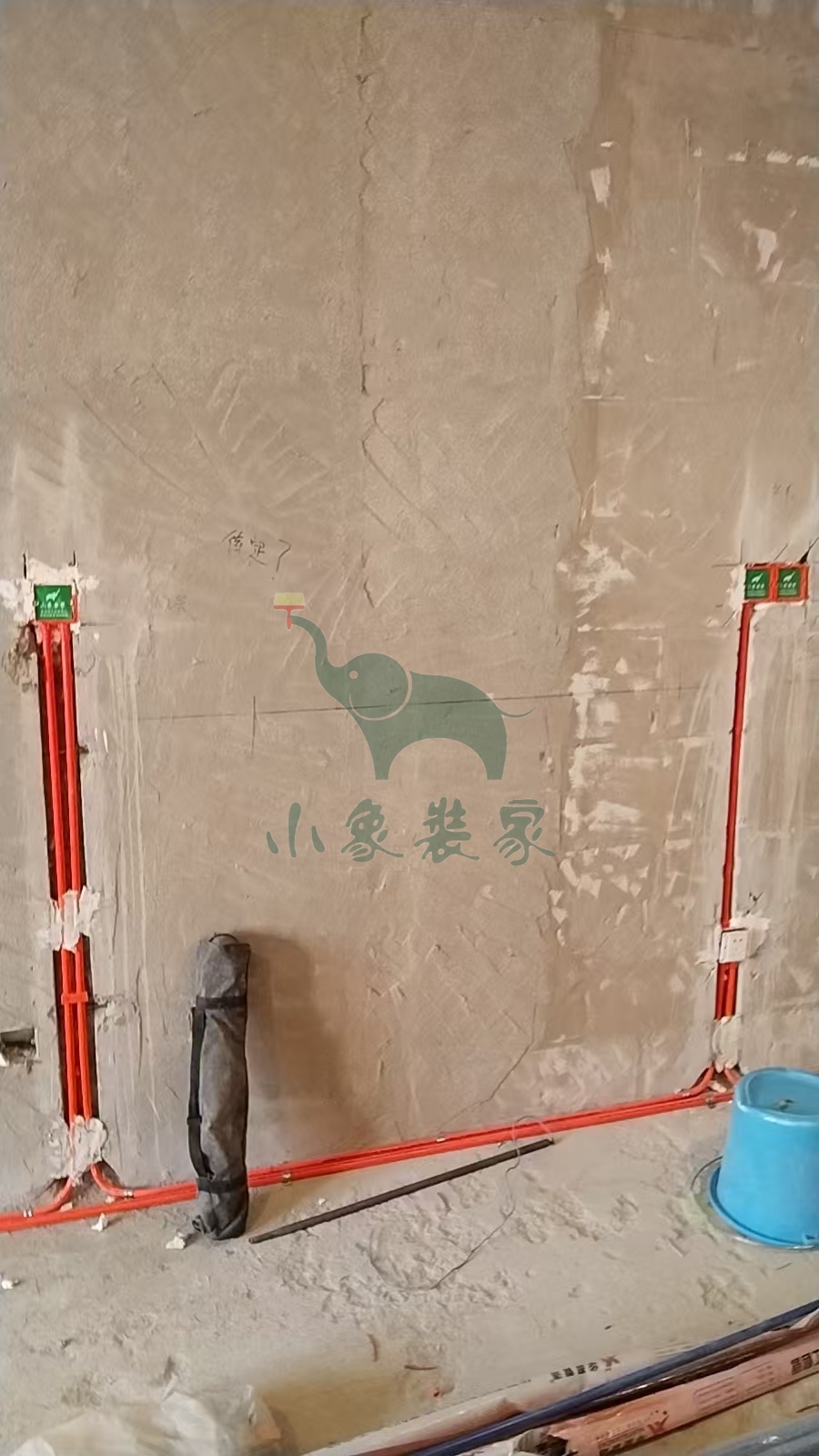

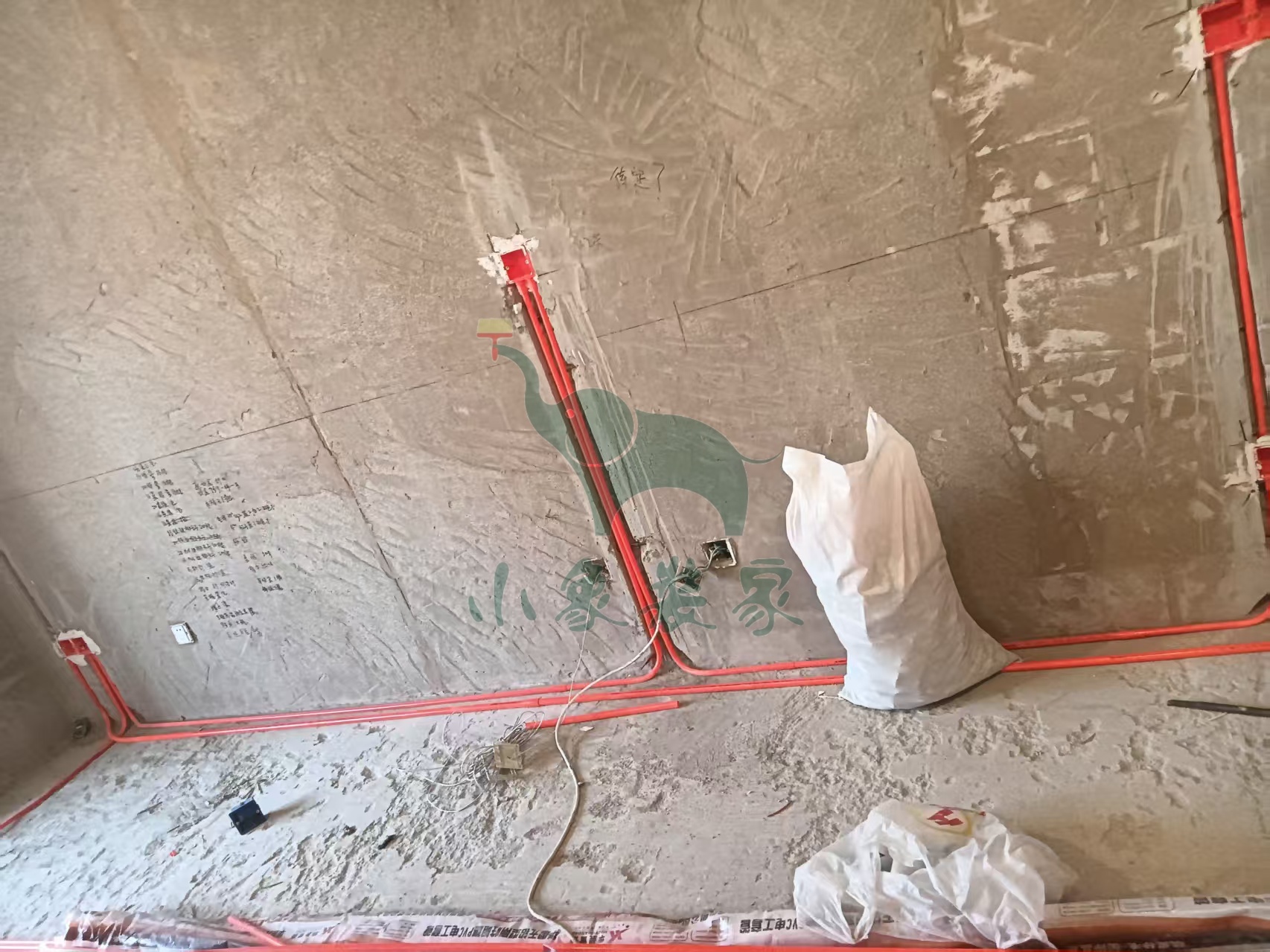

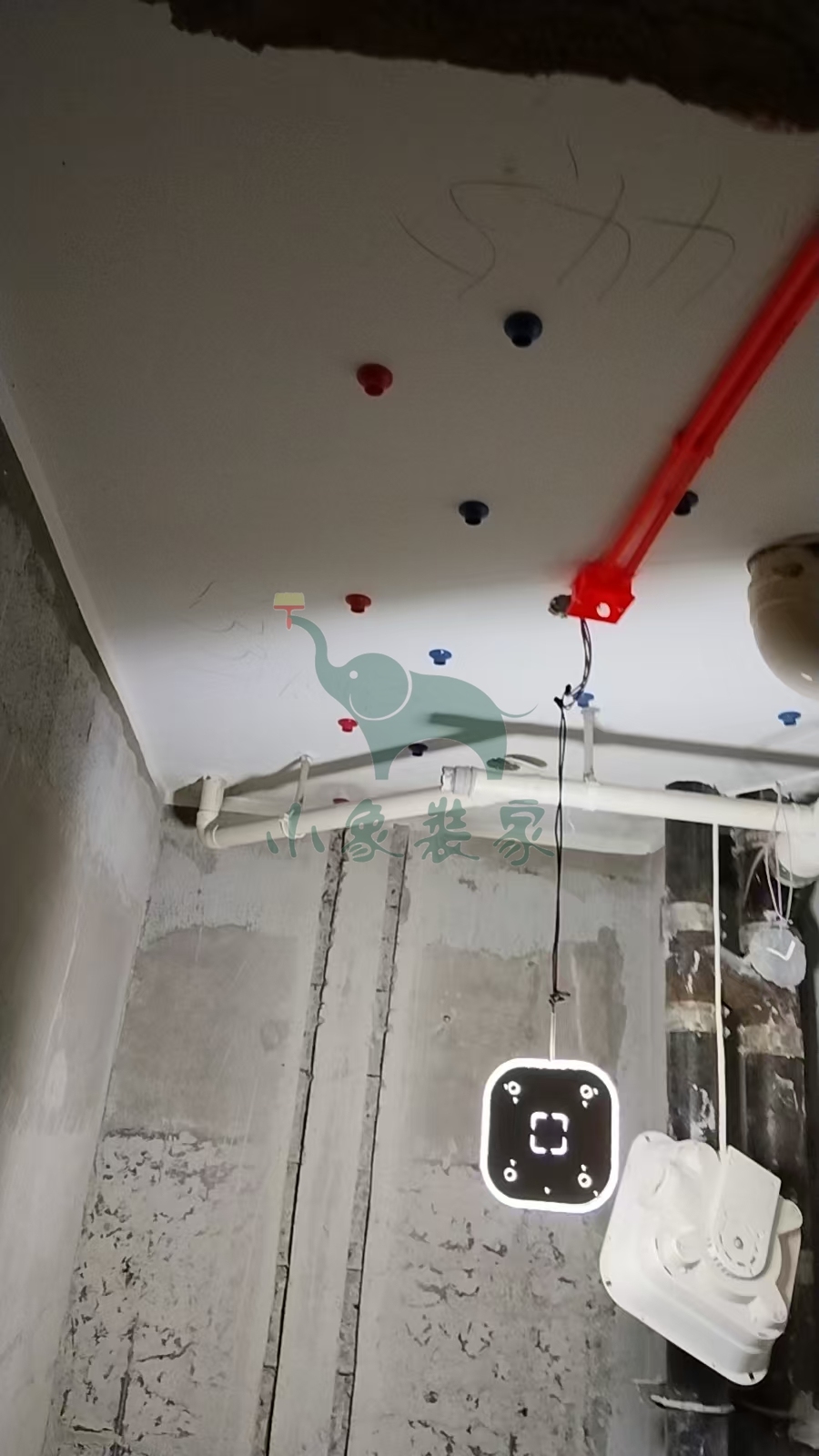

水电工程-电盒安装还需1天。
竣工总进度:25%。
施工人员:陈现龙。
【明日播报】
2025-07-05停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-07-03 星期四

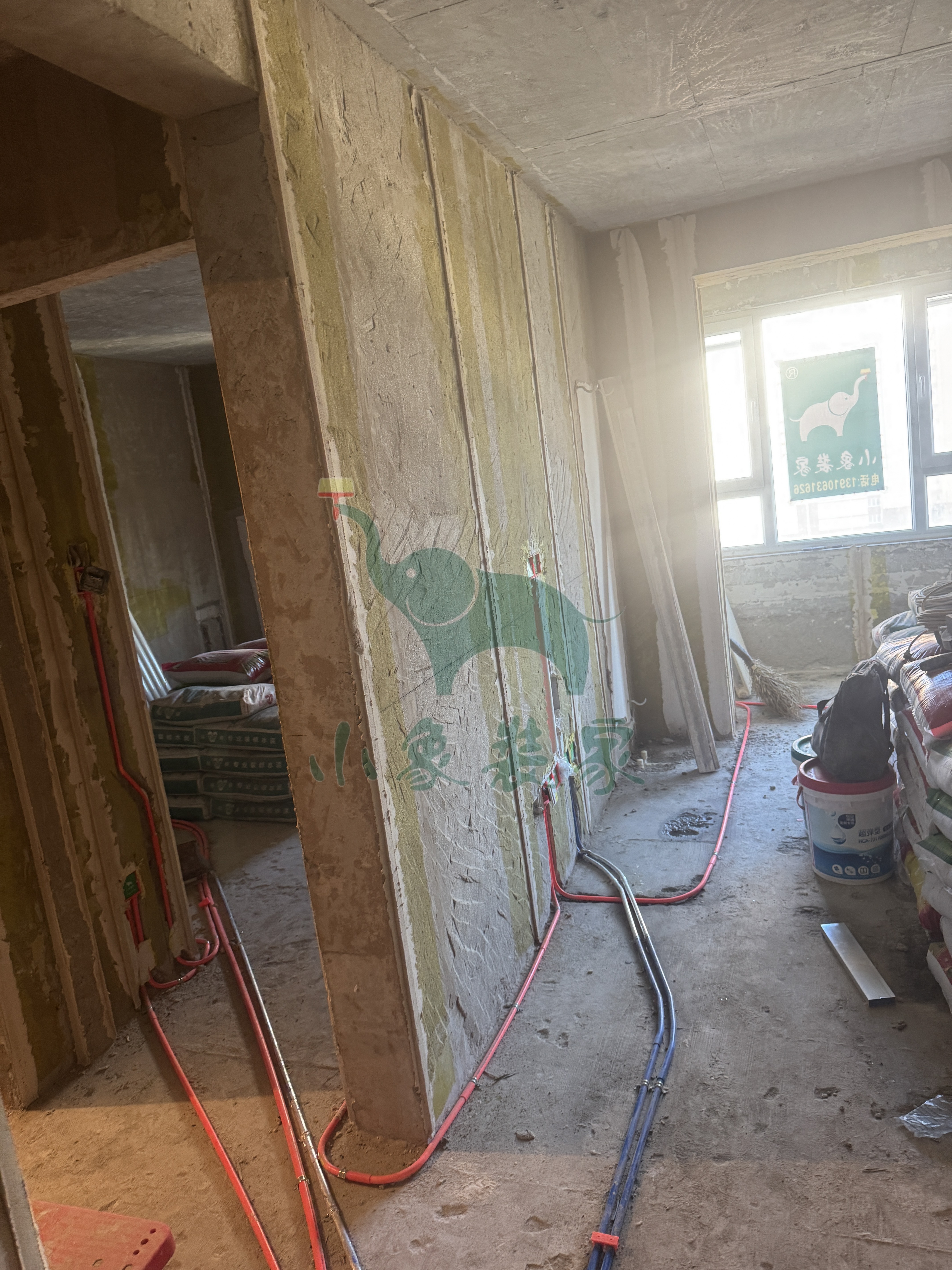

工作内容:

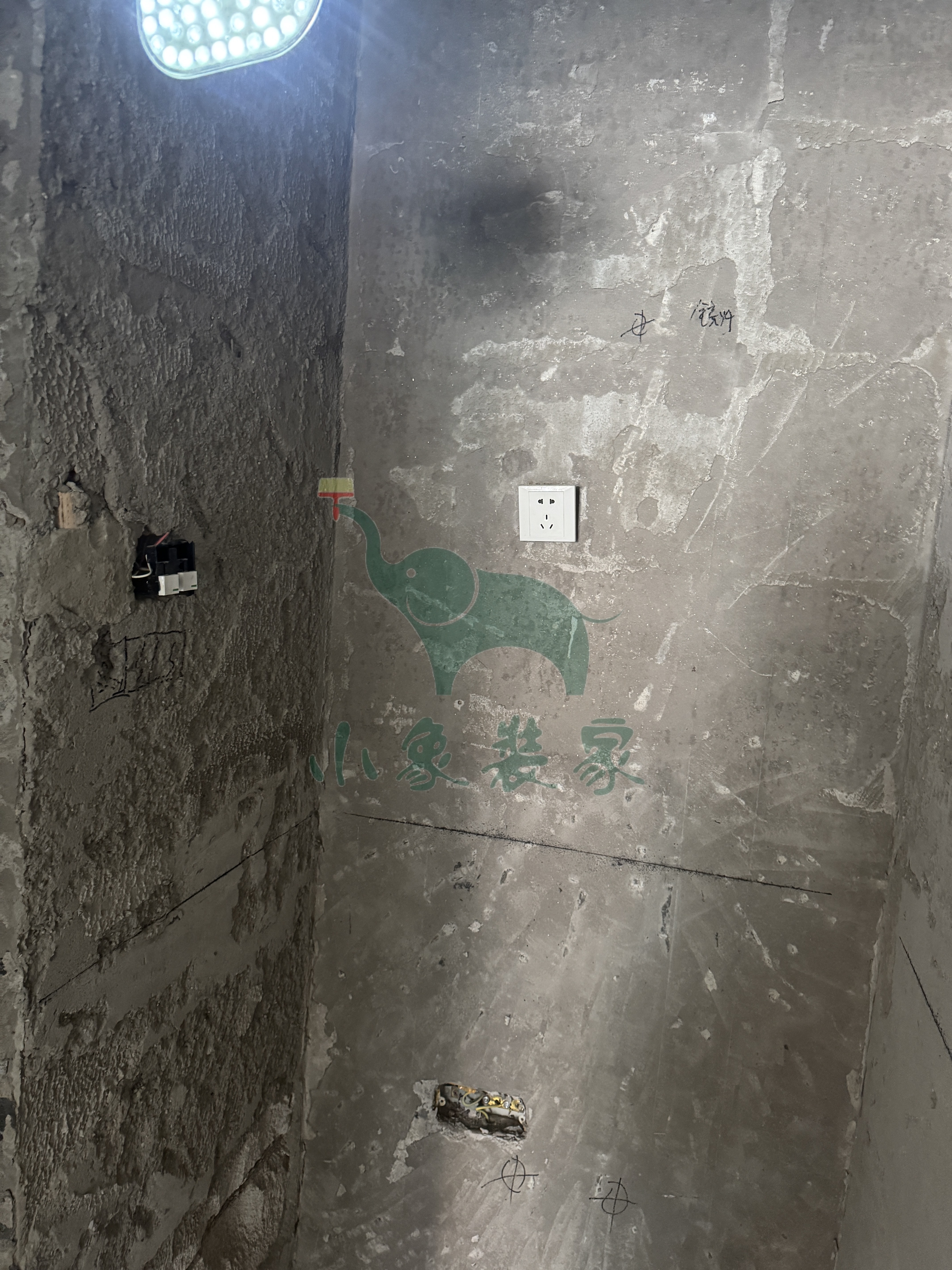

水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:陈现龙。
【明日播报】
工作内容:
水电工程-开线槽。
施工人员:陈现龙。
2025-07-02 星期三
工作内容:

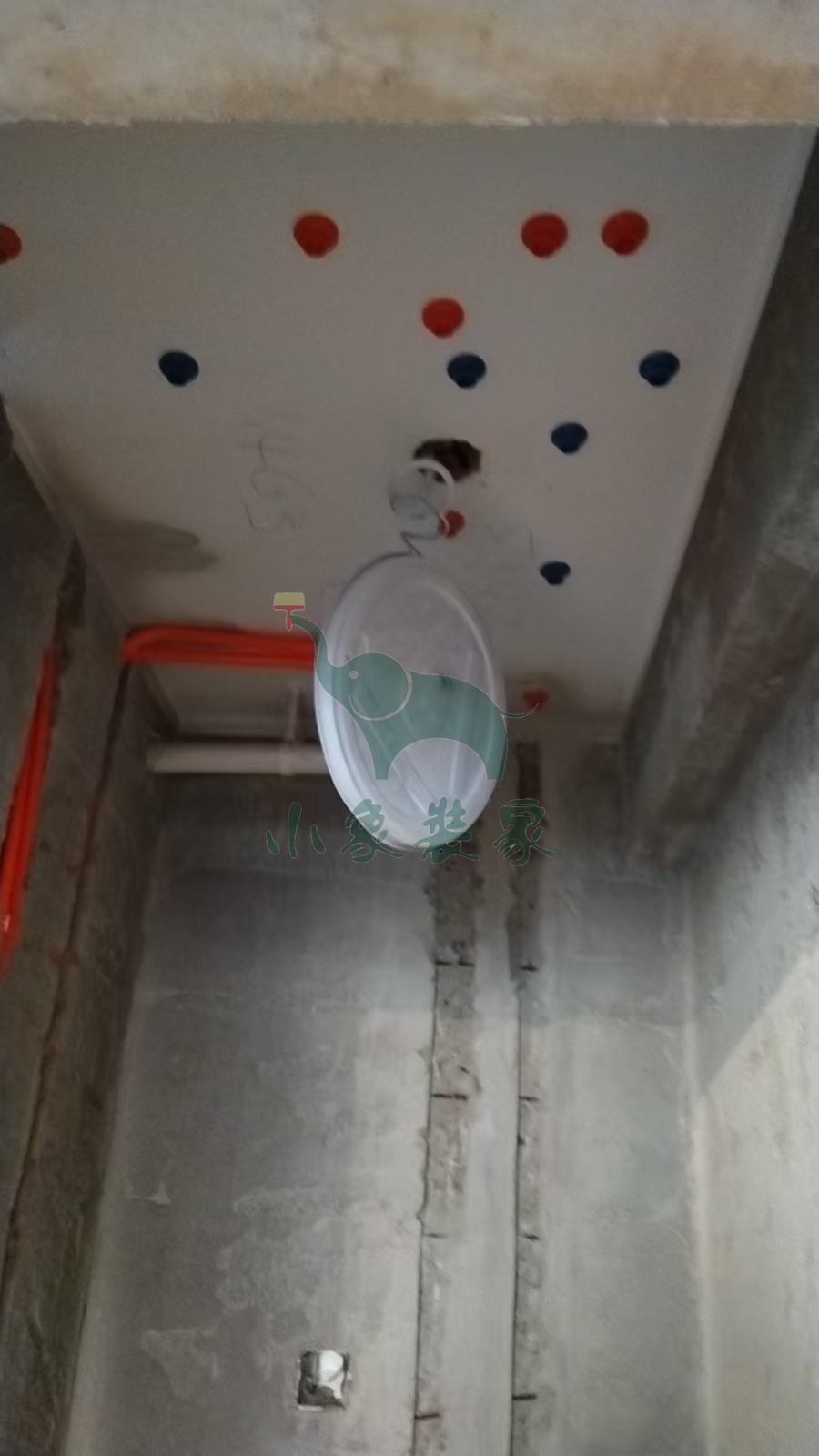

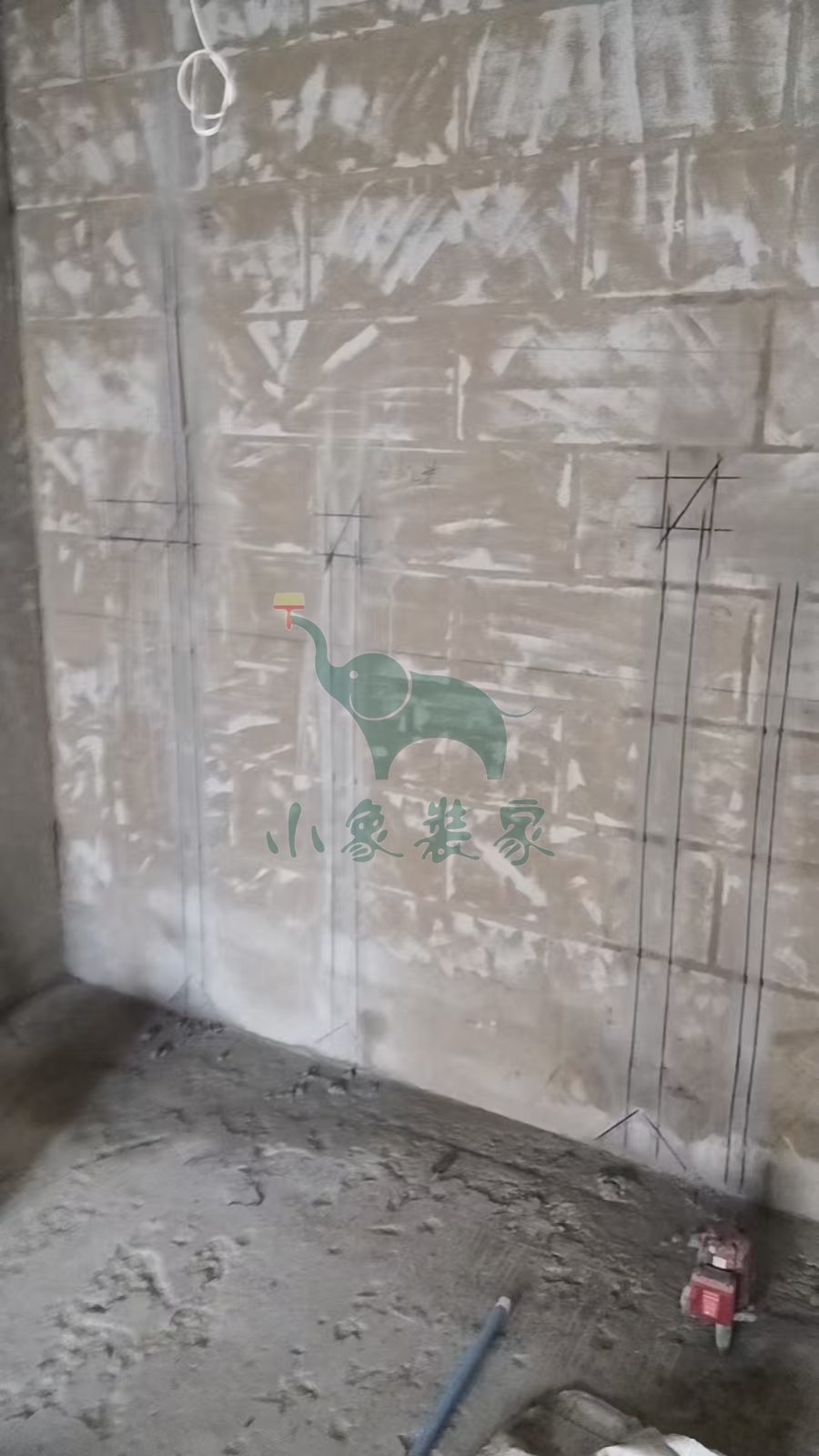

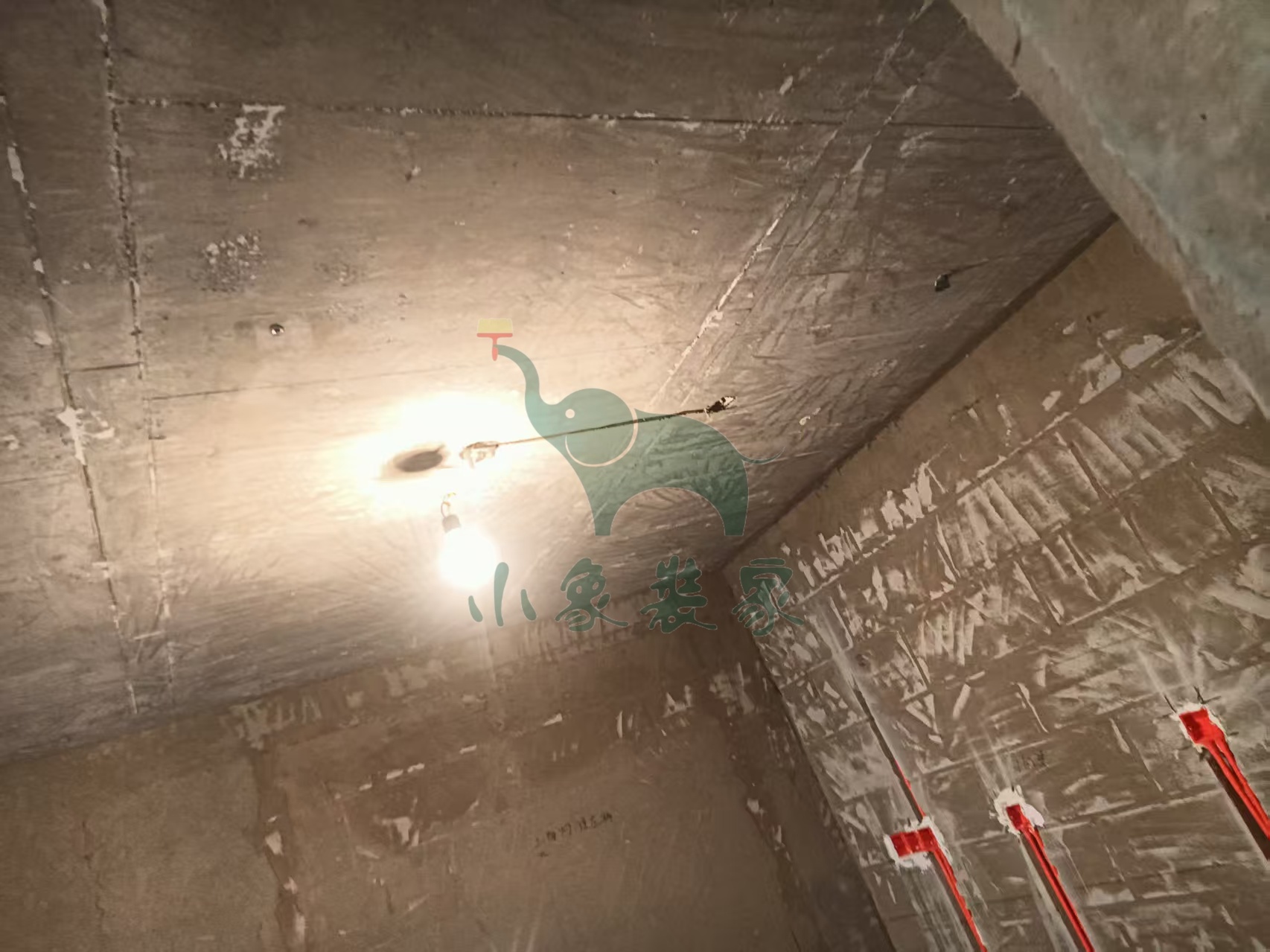

水电工程-水电交底已完工。
竣工总进度:15%。
施工人员:陈现龙。
【明日播报】
工作内容:
水电工程-开线槽。
施工人员:陈现龙。
2025-07-01 星期二
工作内容:

拆除工程-拆除厨房墙地砖已完工
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-拆除卫生间墙地砖已完工

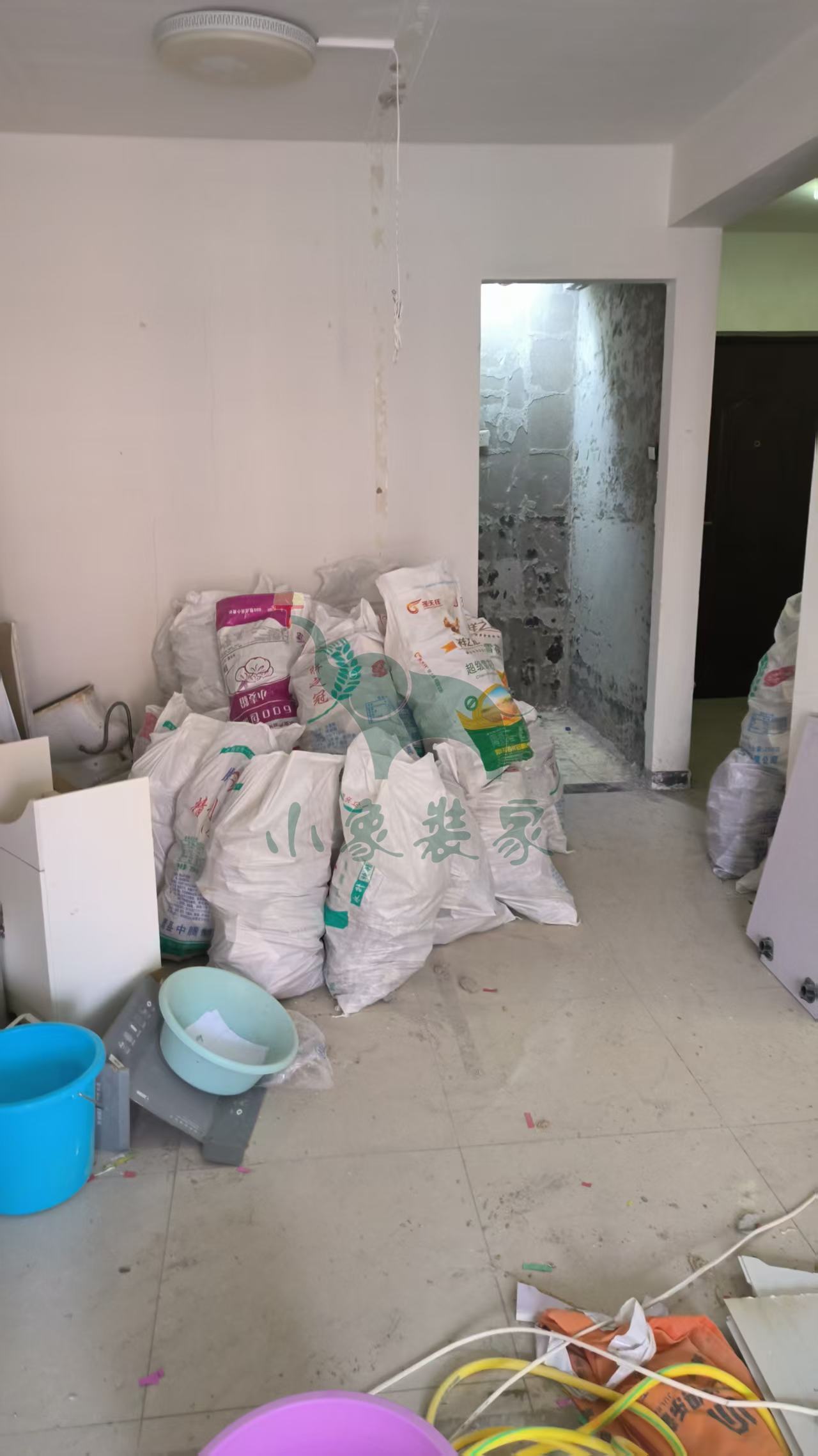

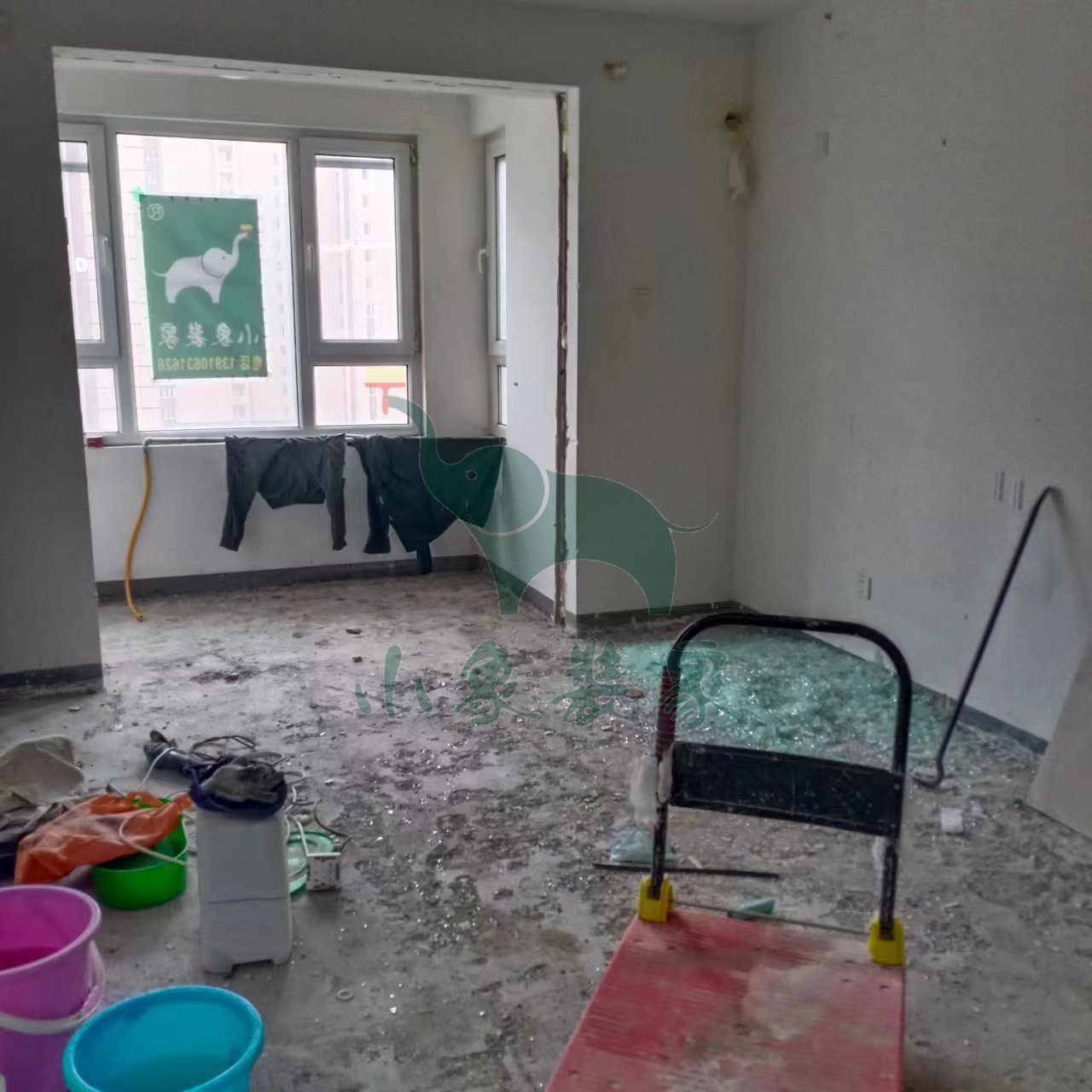

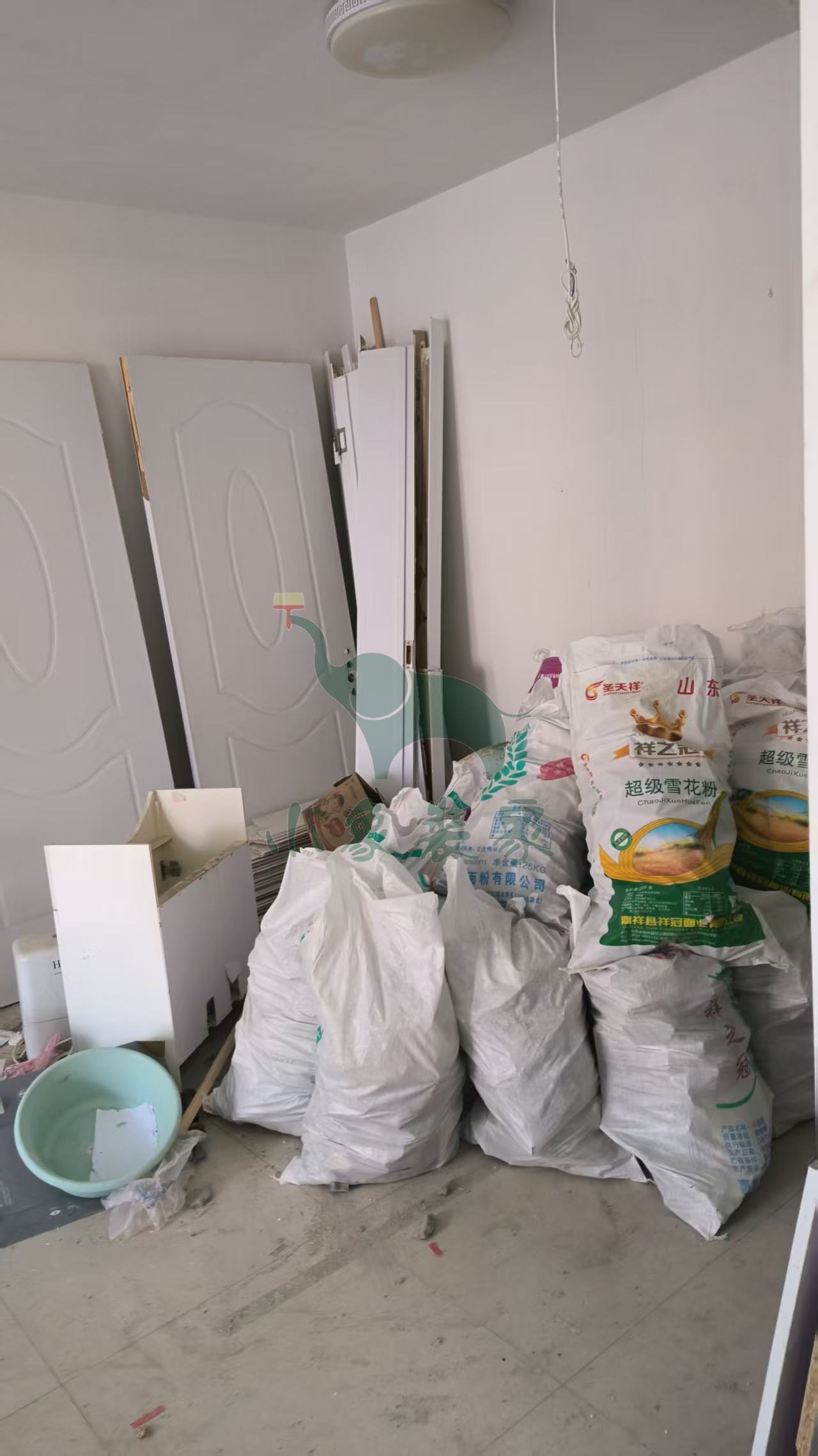

拆除工程-清运垃圾还需1天。
竣工总进度:15%。
施工人员:夏文宗。
【明日播报】
工作内容:
水电工程-超平弹线

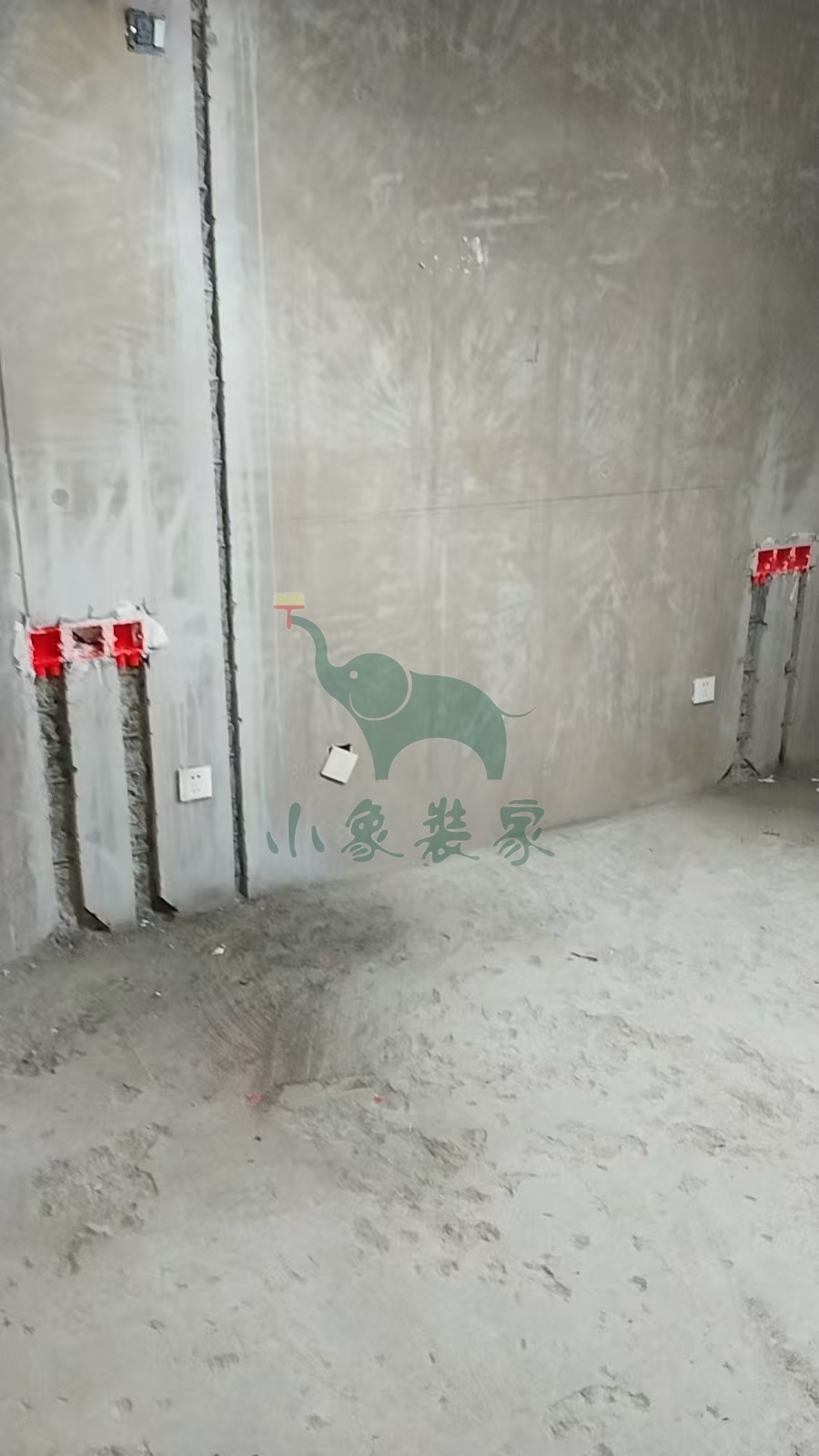

水电工程-水电交底。
施工人员:陈现龙。
2025-06-30 星期一
工作内容:

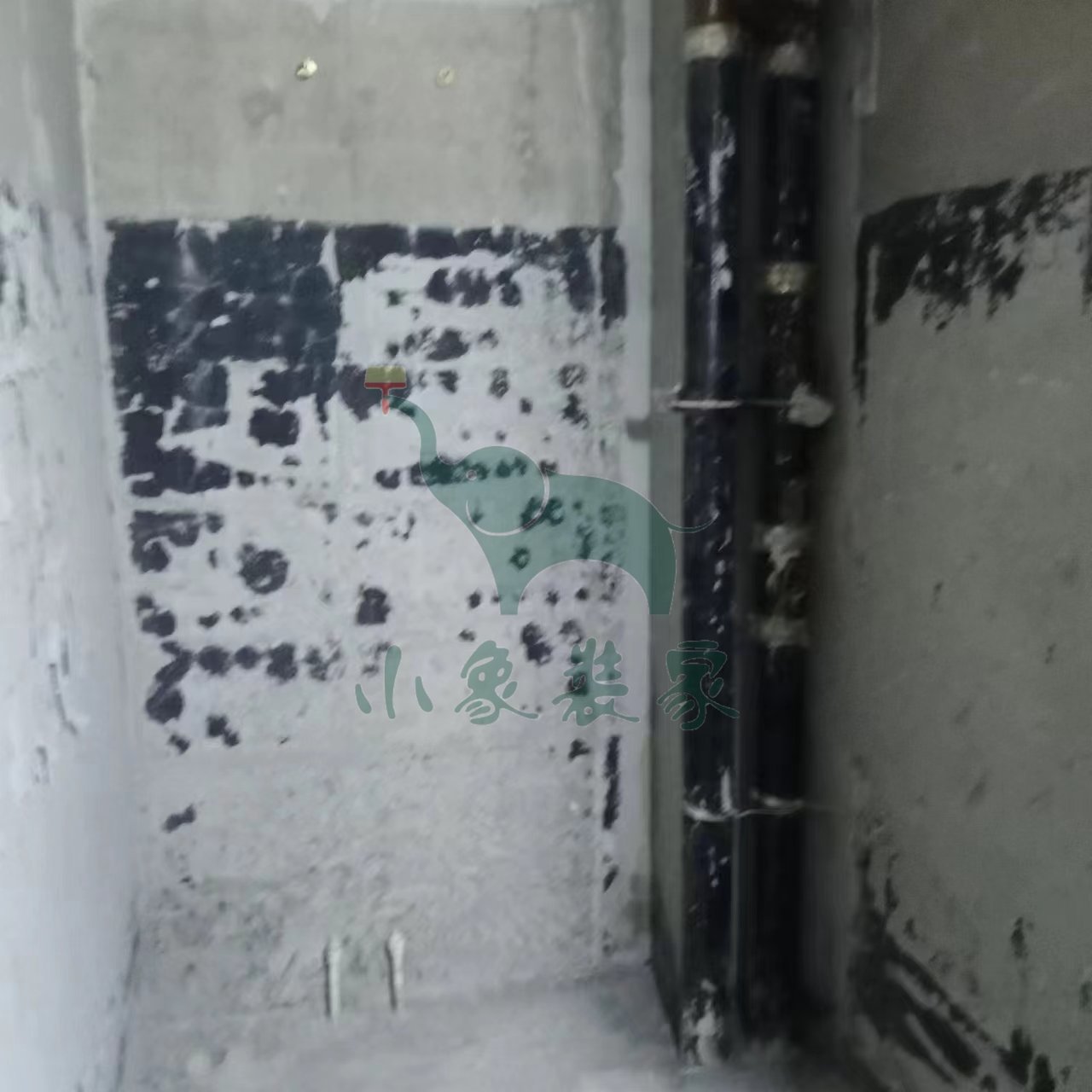

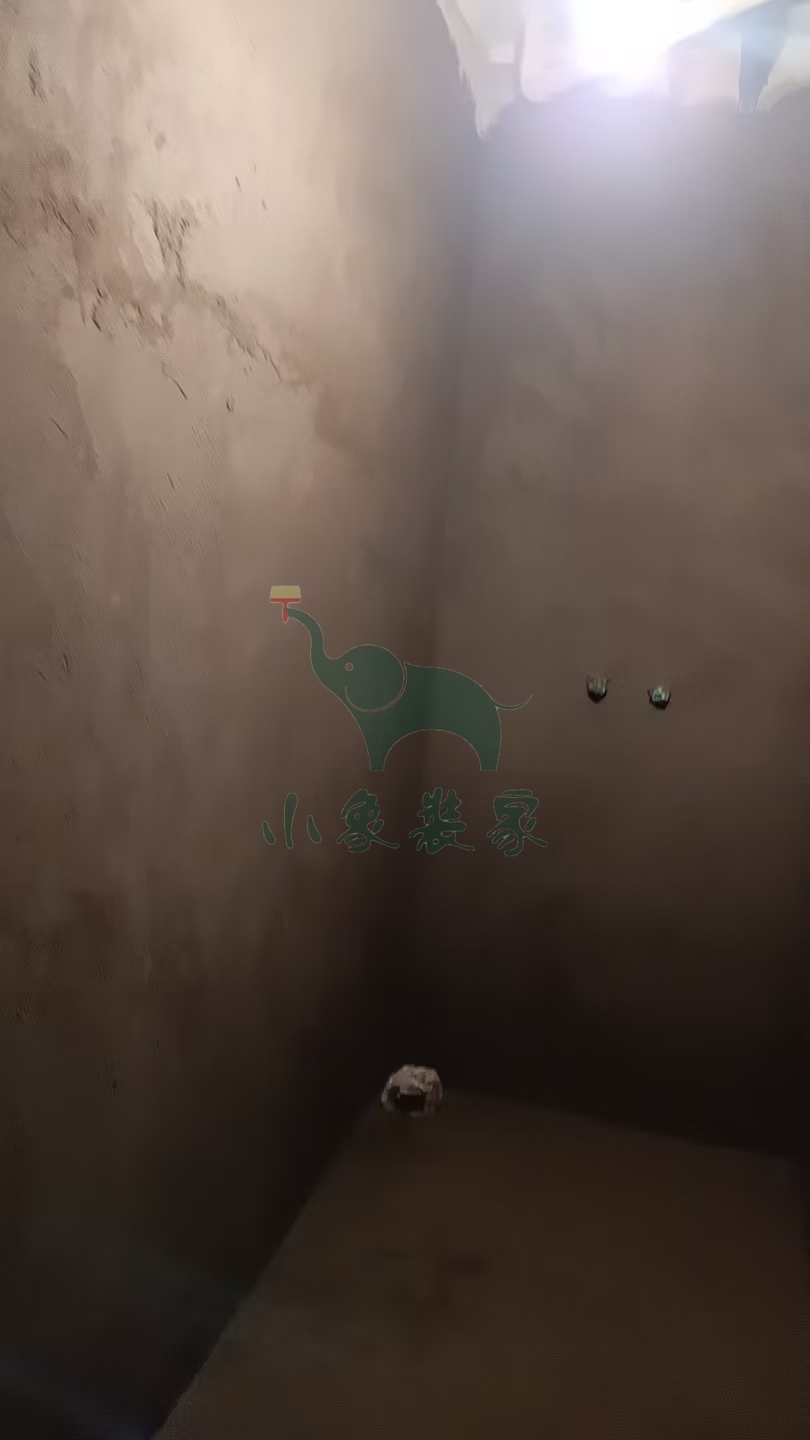

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工。
竣工总进度:10%。
施工人员:夏文宗。
【明日播报】
工作内容:

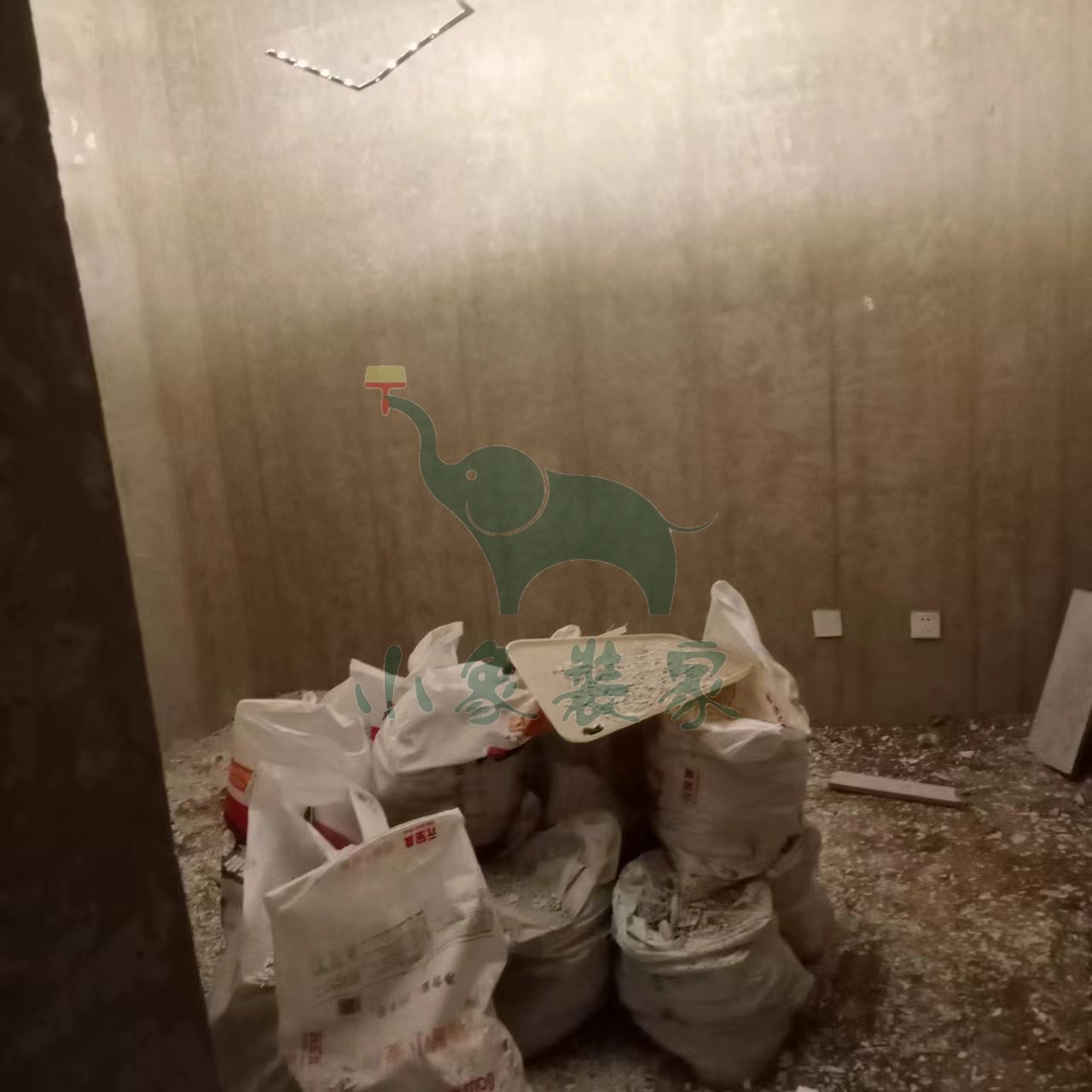

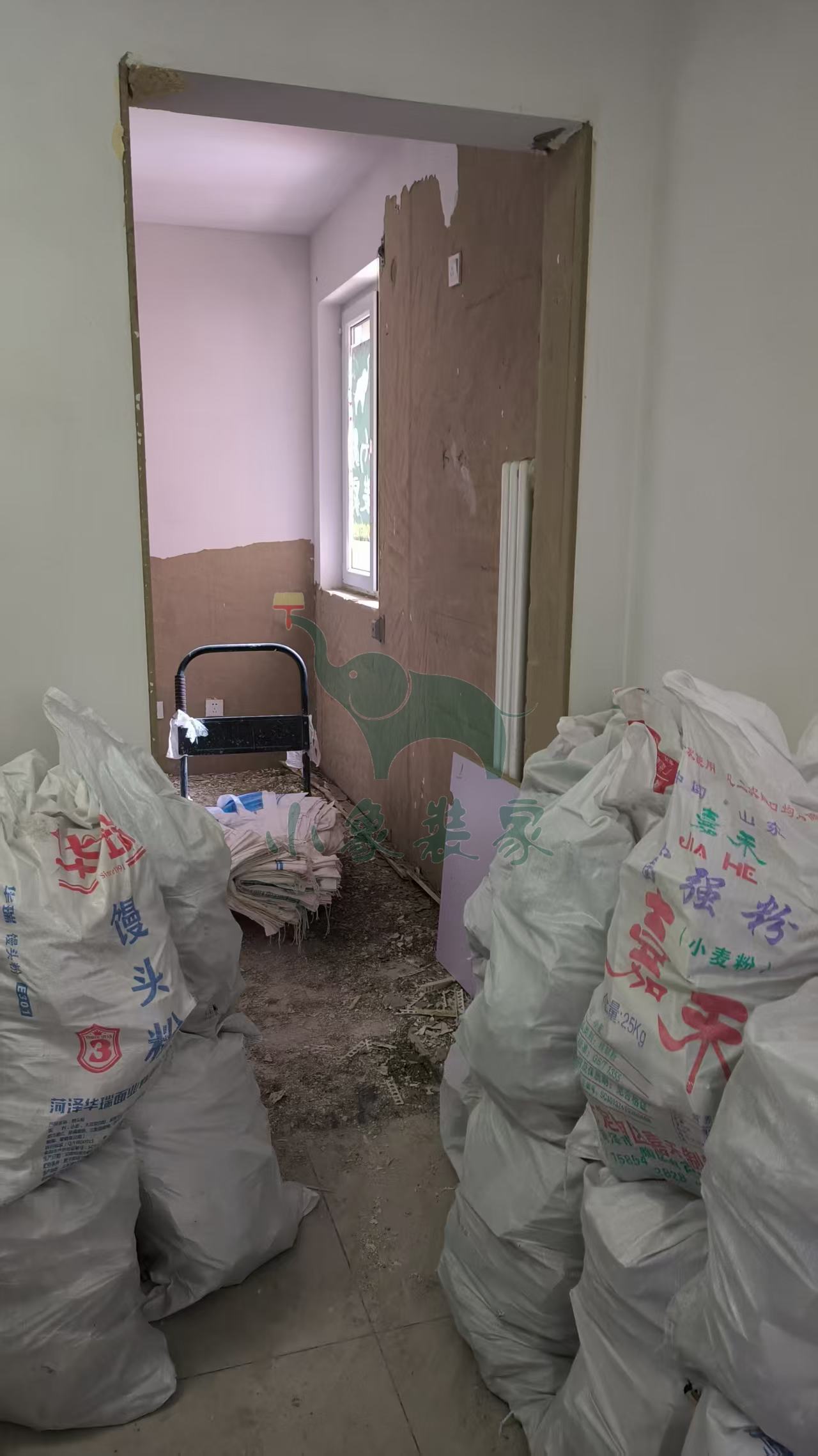

拆除工程-清运垃圾。
施工人员:夏文宗。
2025-06-27 星期五
工作内容:
拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工。
竣工总进度:10%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆。
施工人员:夏文宗。
2025-06-27 星期五
工作内容:
拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工。
竣工总进度:10%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆。
施工人员:夏文宗。
2025-06-26 星期四
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-拆除卫生间墙地砖已完工。
竣工总进度:5%。
施工人员:夏文宗。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板。
施工人员:夏文宗。
