海淀区 小营西路31号院9号楼
业主
郝女士
工长
郭 涛
装修类型
整装
面积户型
58.00㎡|一居
工地播报
2025-07-30 星期三
工作内容:

主材工程-热水器安装已完工
主材工程-厨卫逆反阀安装已完工
主材工程-开关插座安装已完工。
竣工总进度:95%。
施工人员:张宁宁。
共9张
2025-07-18 星期五
工作内容:

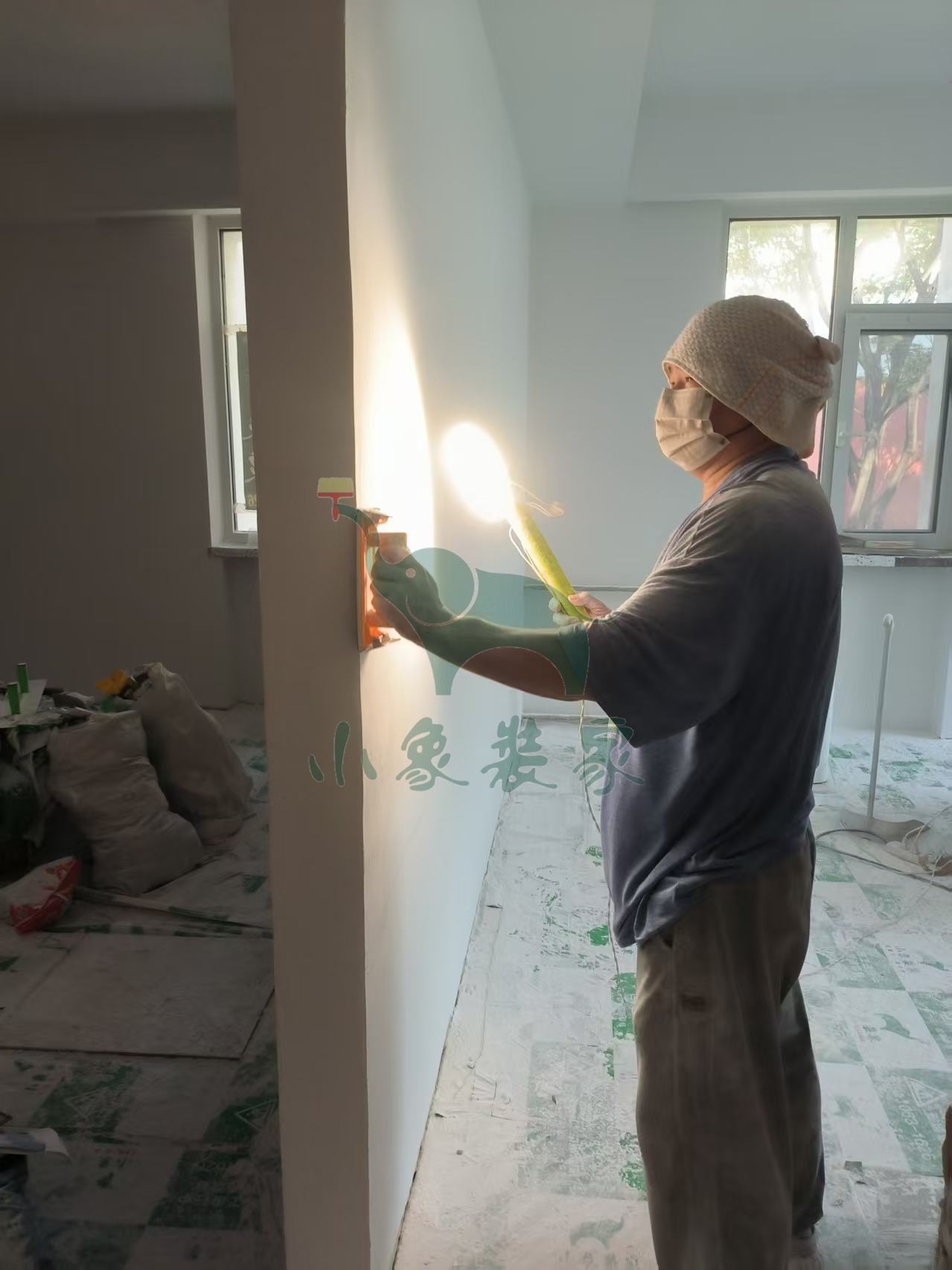

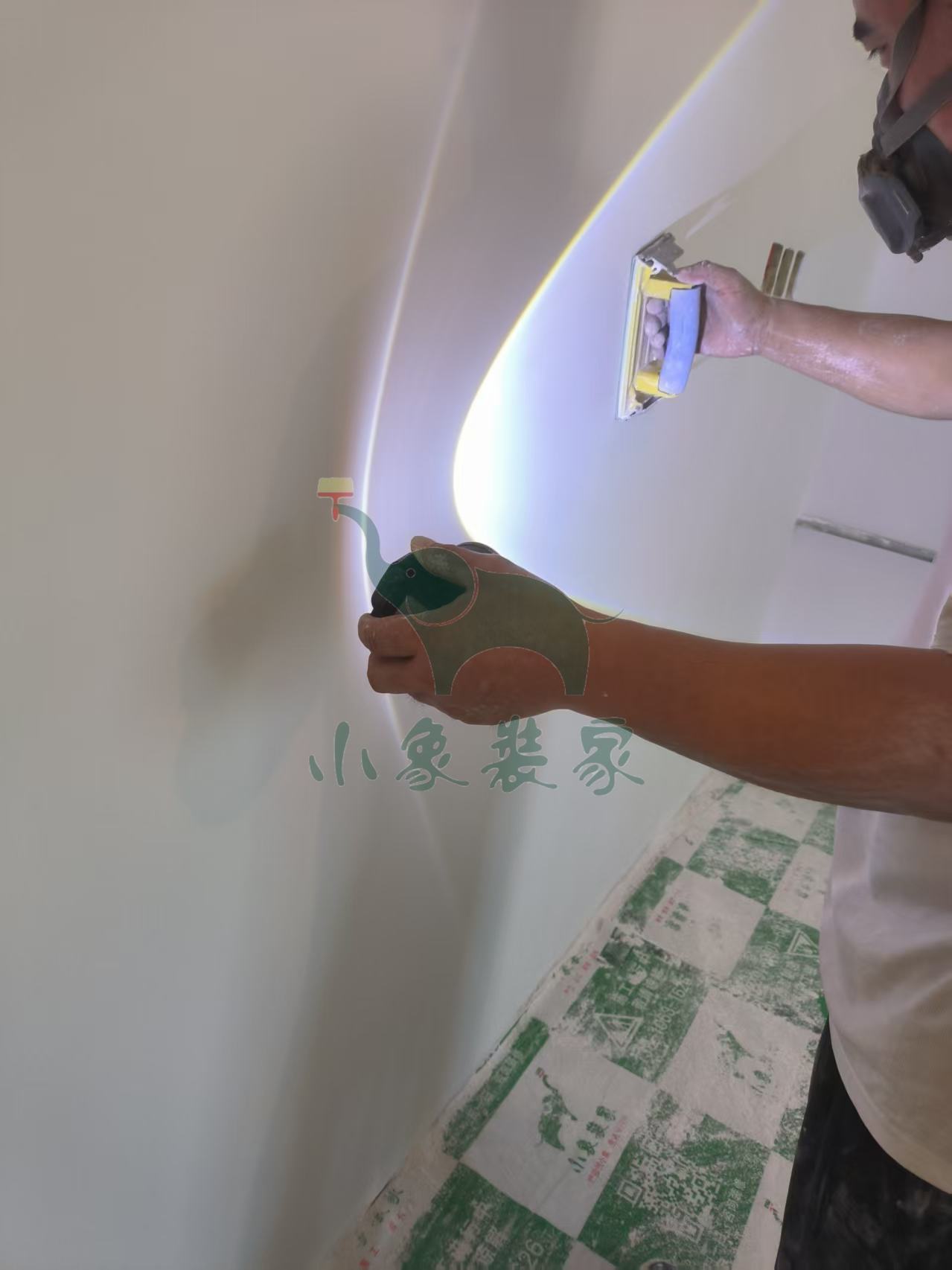

油工工程-墙顶面打磨砂纸已完工

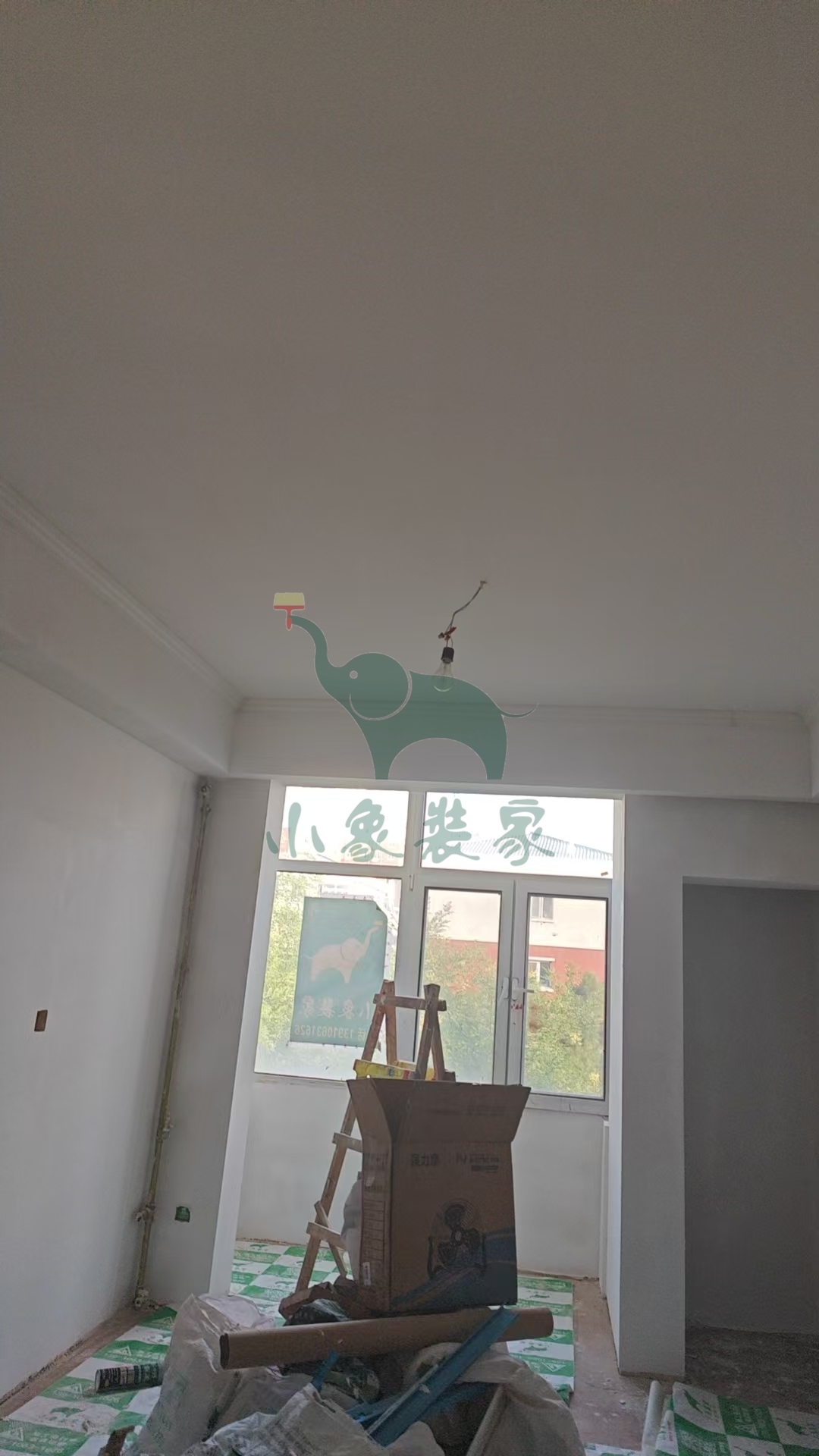

油工工程-墙顶面滚刷底漆还需1天
油工工程-墙顶面底漆完工后修补还需1天。
竣工总进度:85%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-滚刷两面漆

油工工程-滚刷一面漆

施工人员:张高峰。
2025-07-17 星期四
工作内容:
油工工程-墙顶面打磨砂纸还需1天
油工工程-刮第三遍腻子已完工。

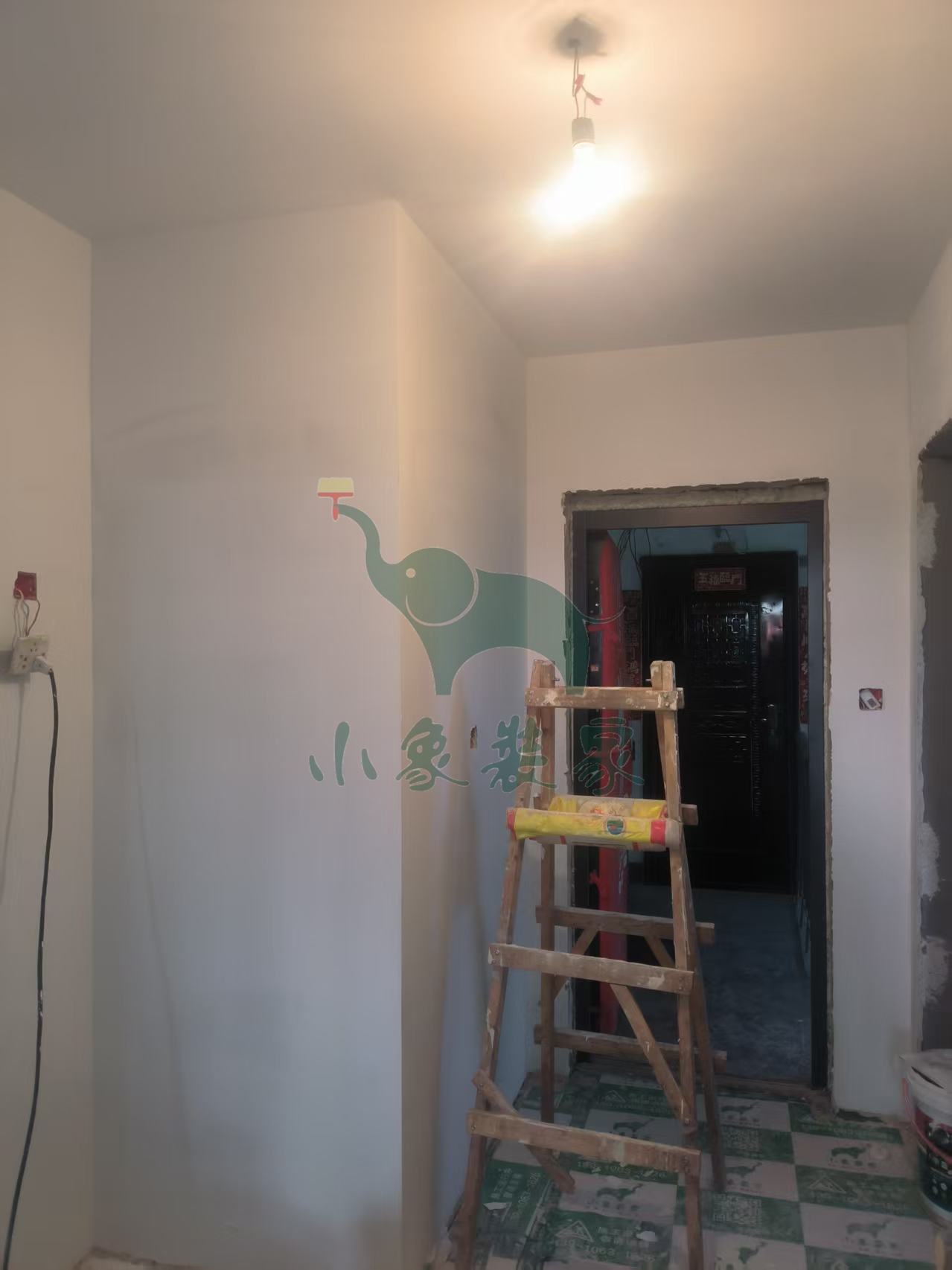

竣工总进度:85%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸

油工工程-墙顶面滚刷底漆

施工人员:张高峰。
2025-07-16 星期三
工作内容:
油工工程-刮第二遍腻子已完工。
竣工总进度:85%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸

施工人员:张高峰。
2025-07-14 星期一
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:80%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰。
2025-07-13 星期日
工作内容:

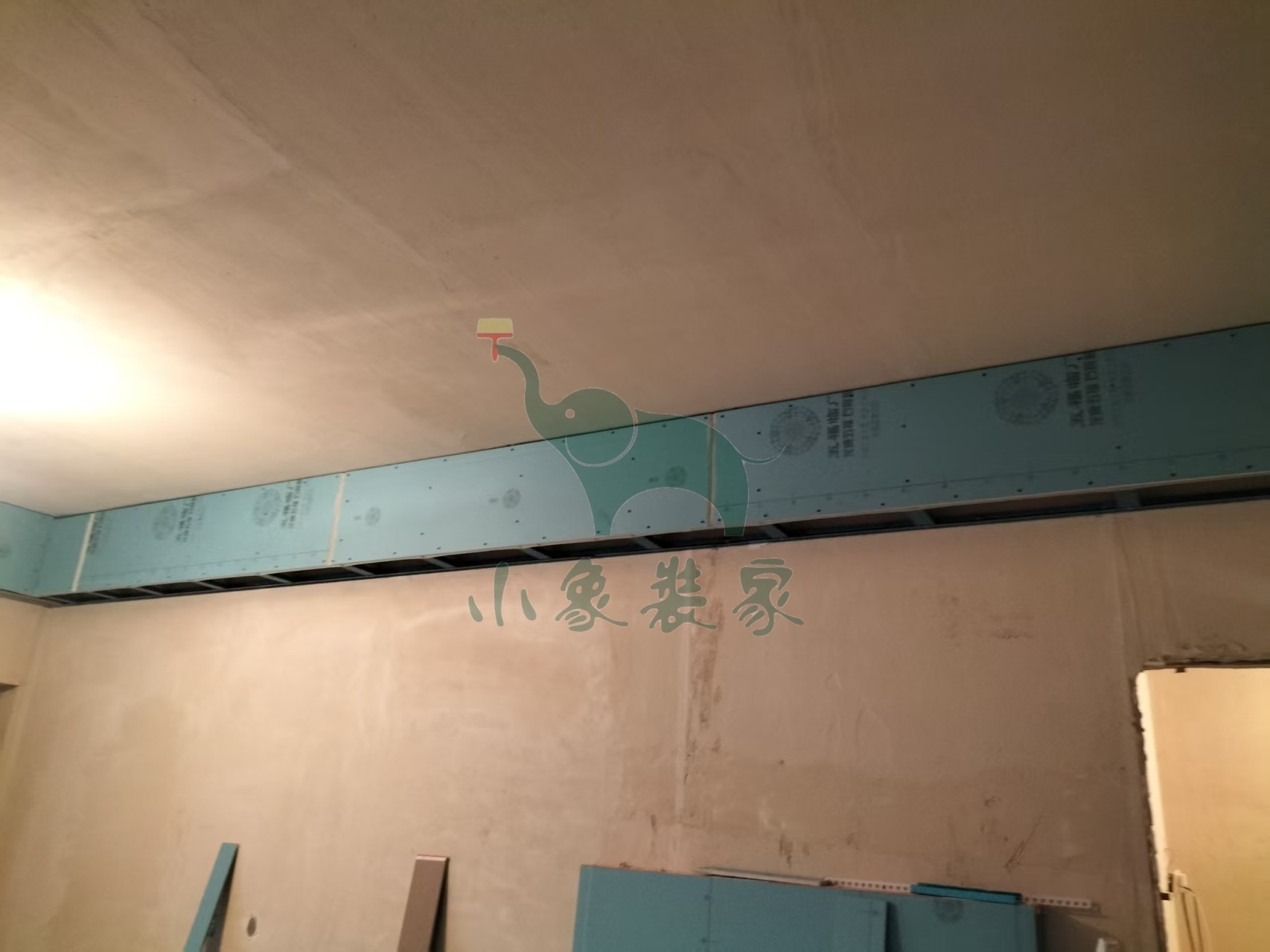

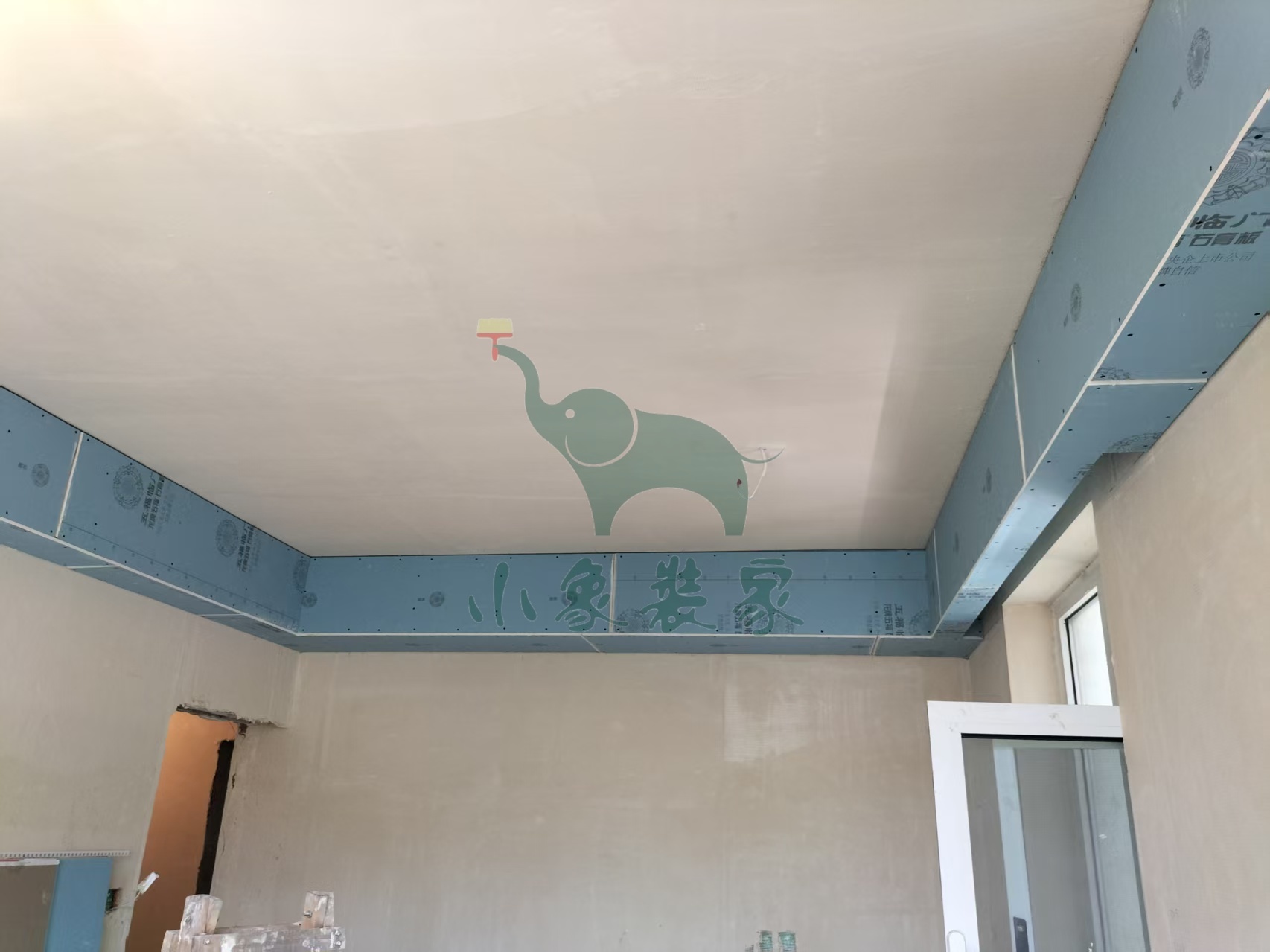

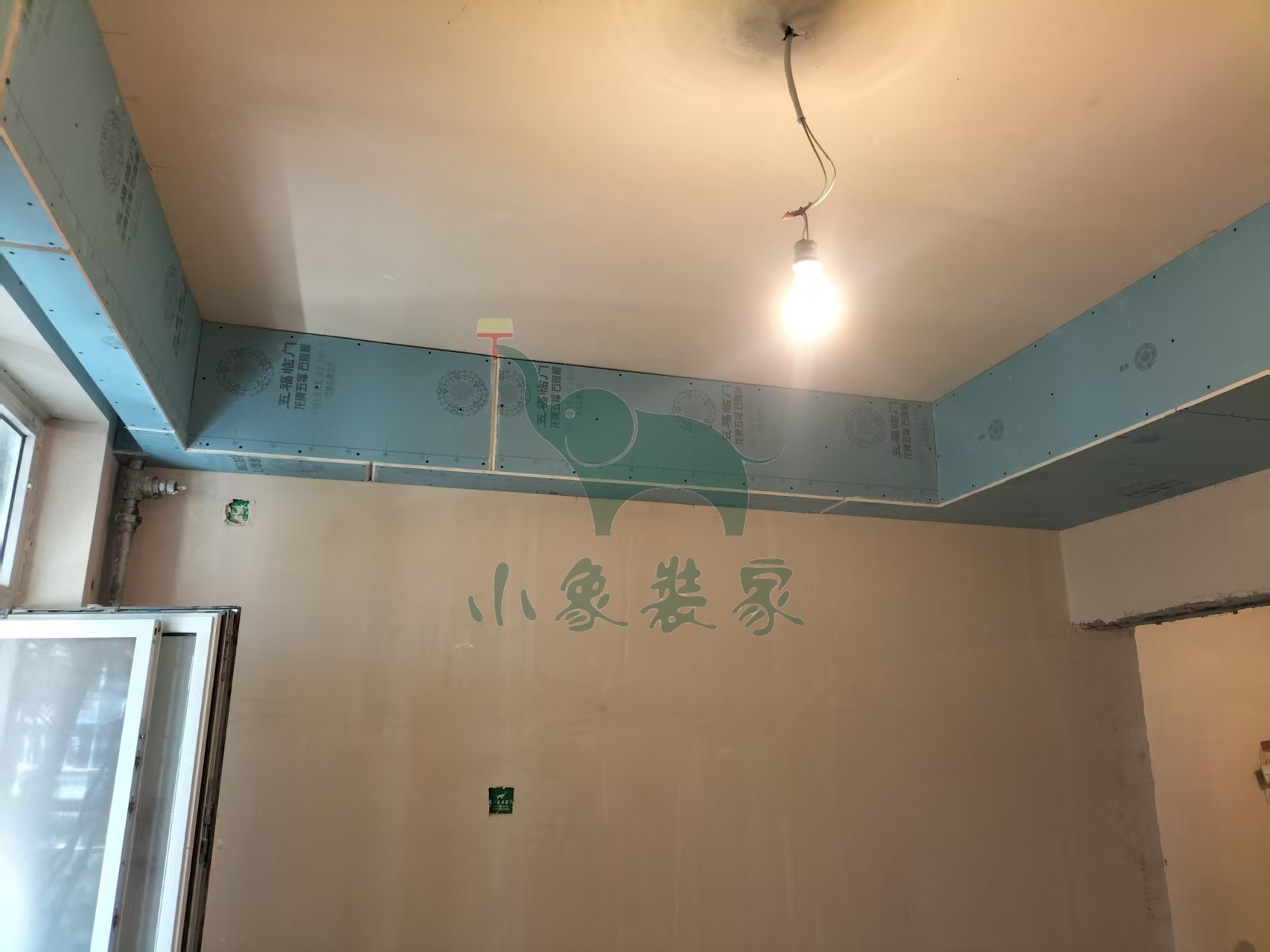

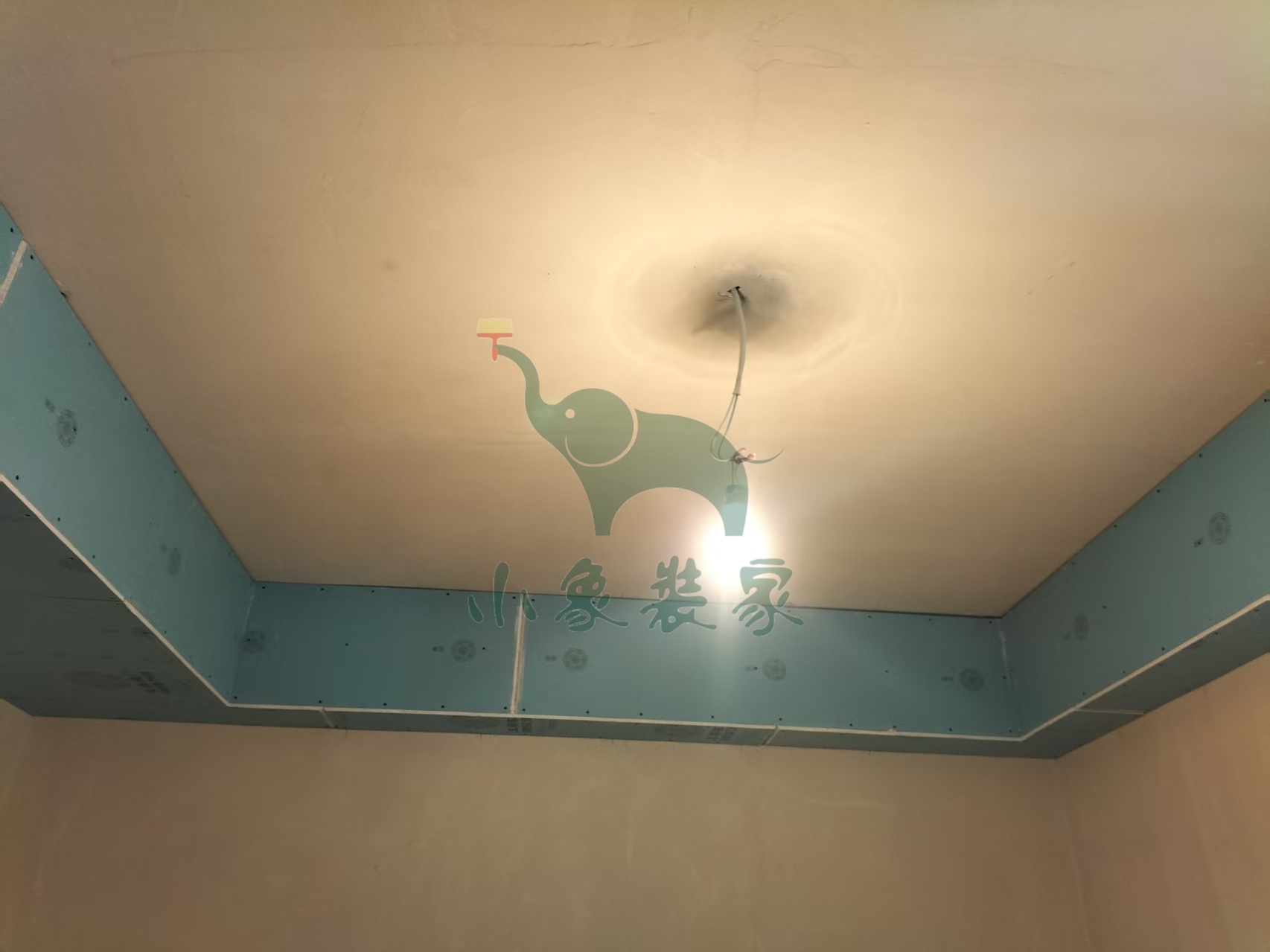

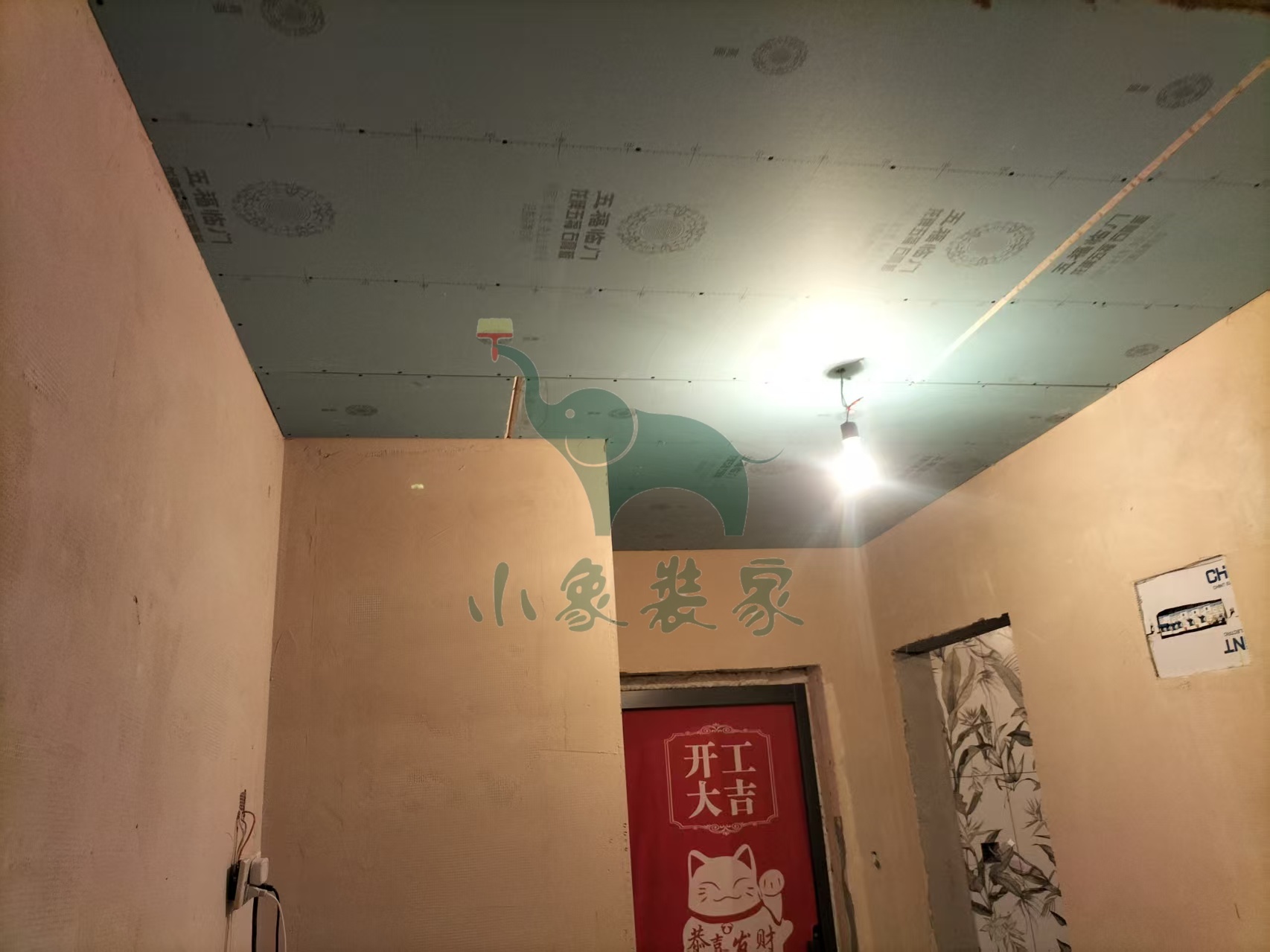

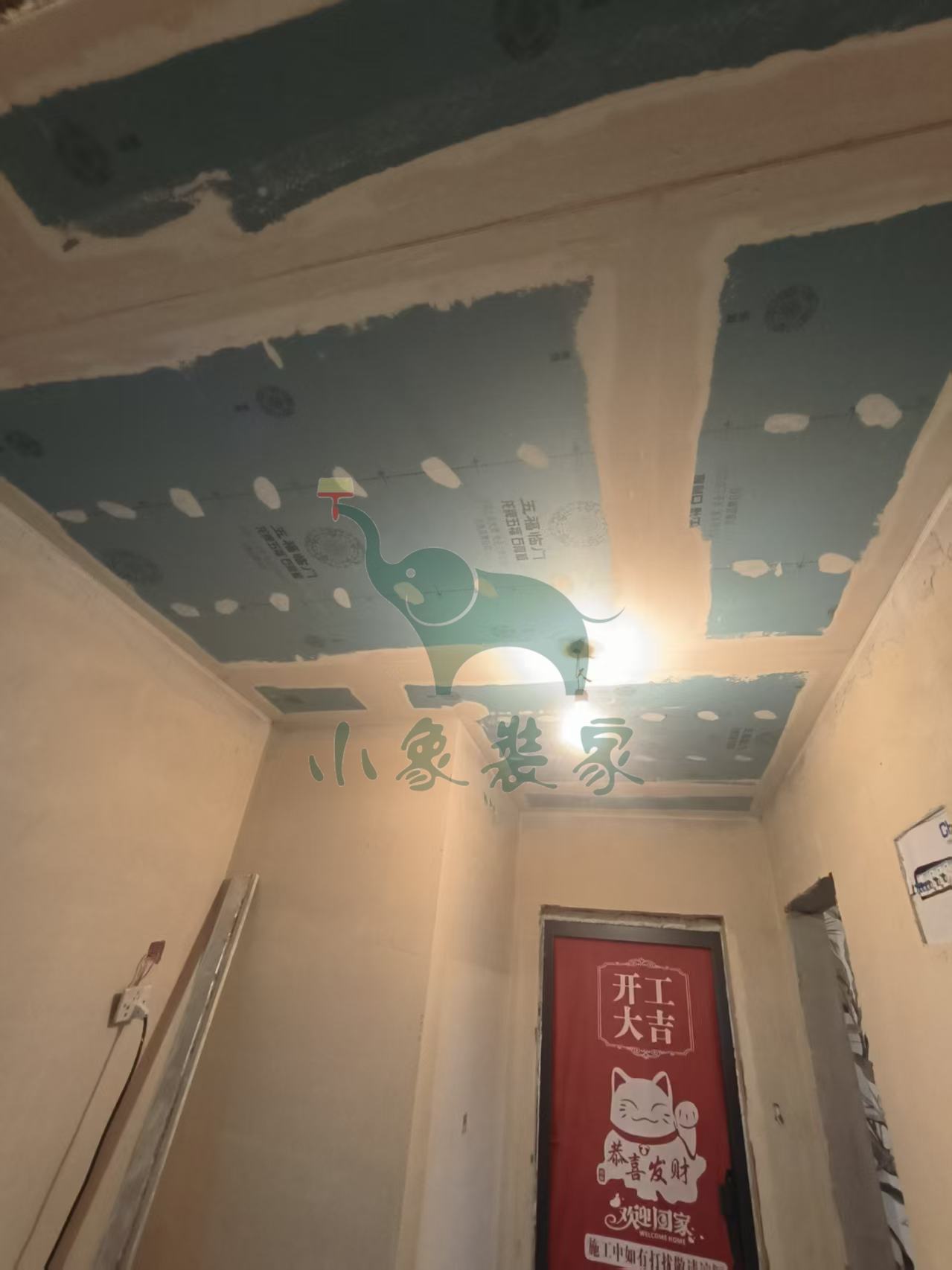

木工工程-封石膏板已完工。
竣工总进度:70%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰。
2025-07-12 星期六
工作内容:

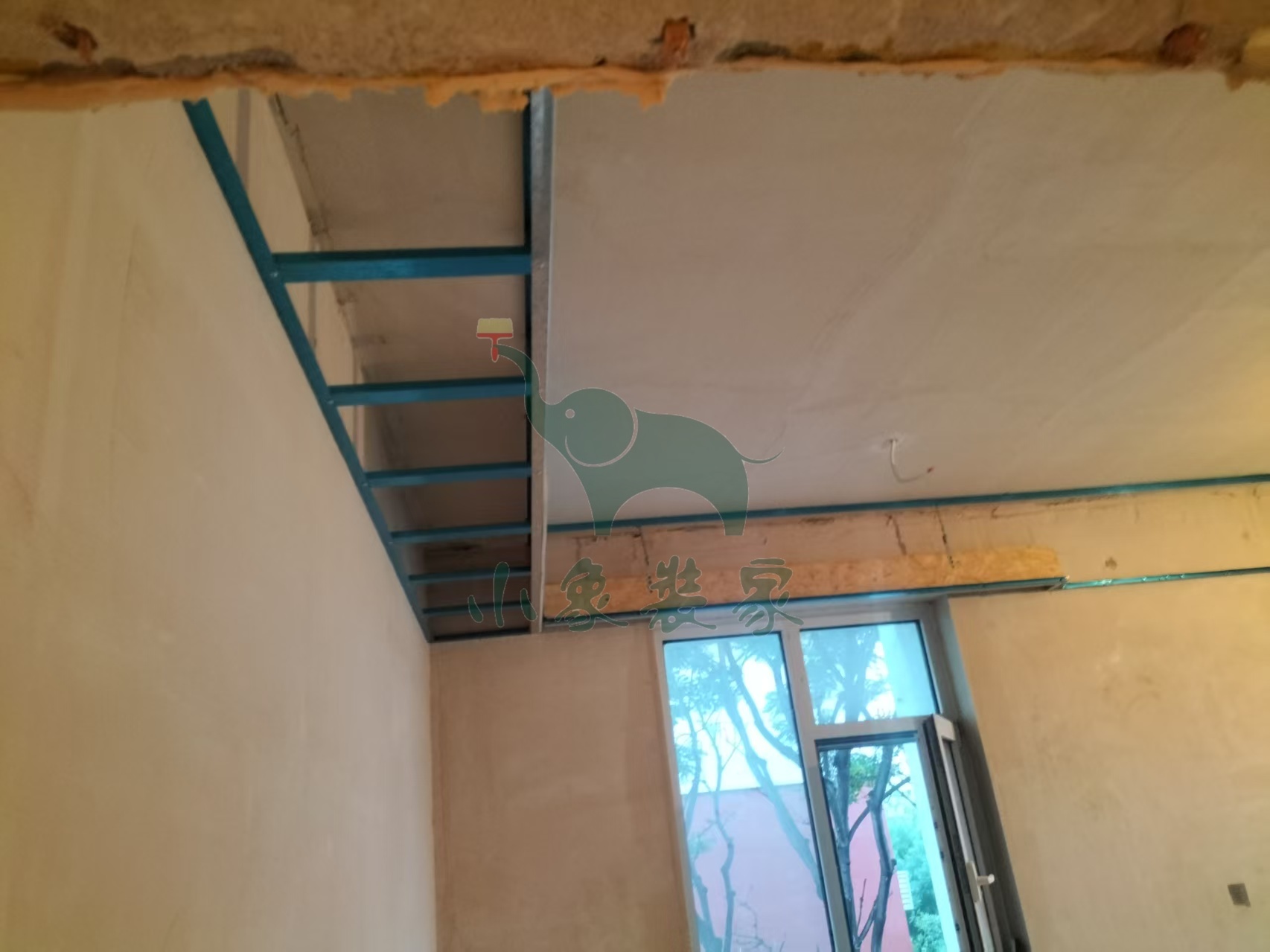

木工工程-木工弹线、吊筋支架、龙骨已完工。
竣工总进度:70%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:张东峰。
2025-07-11 星期五
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需1天。
竣工总进度:70%。
施工人员:张东峰。
共3张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

施工人员:张东峰。
2025-07-10 星期四

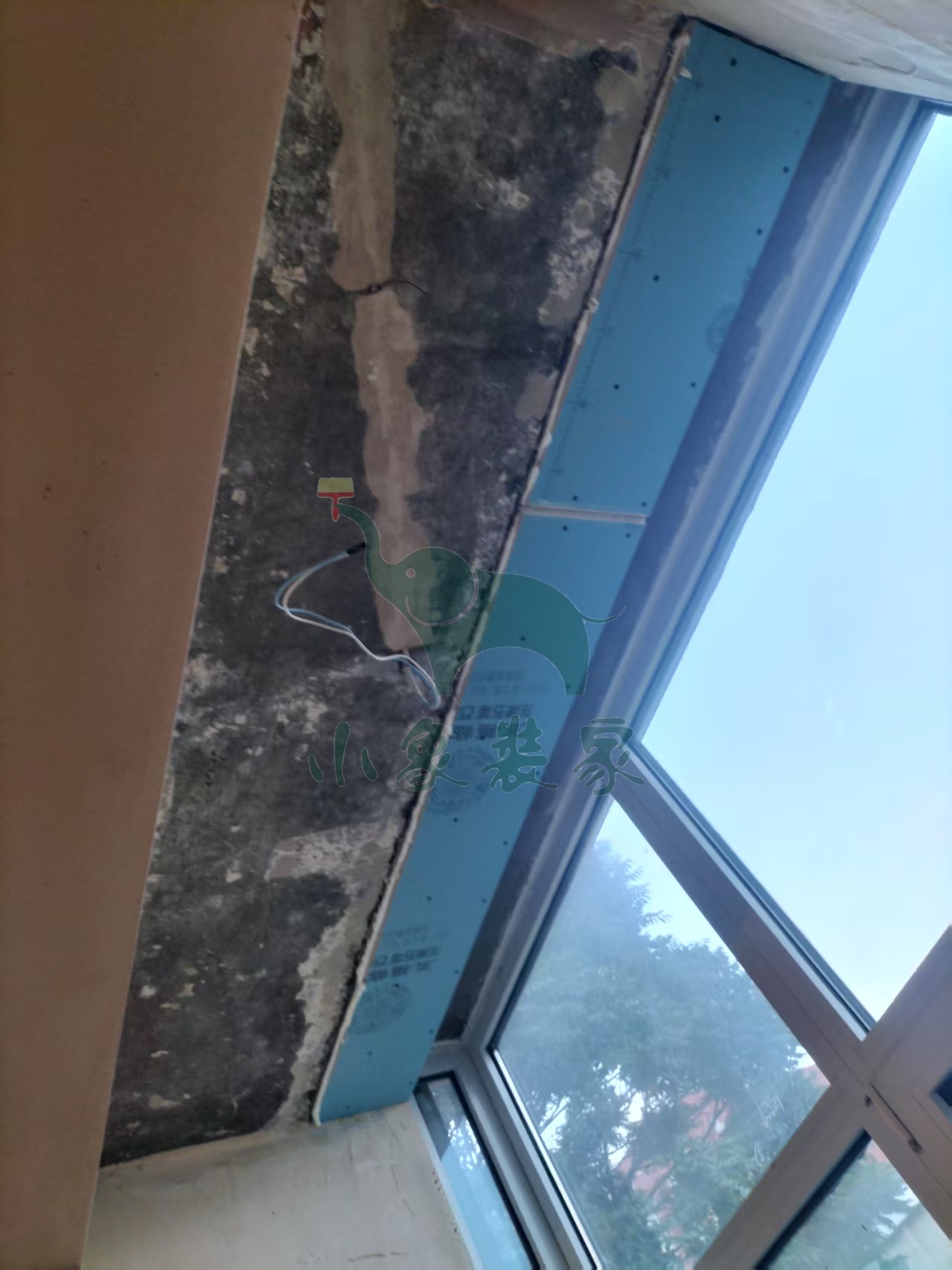

工作内容:

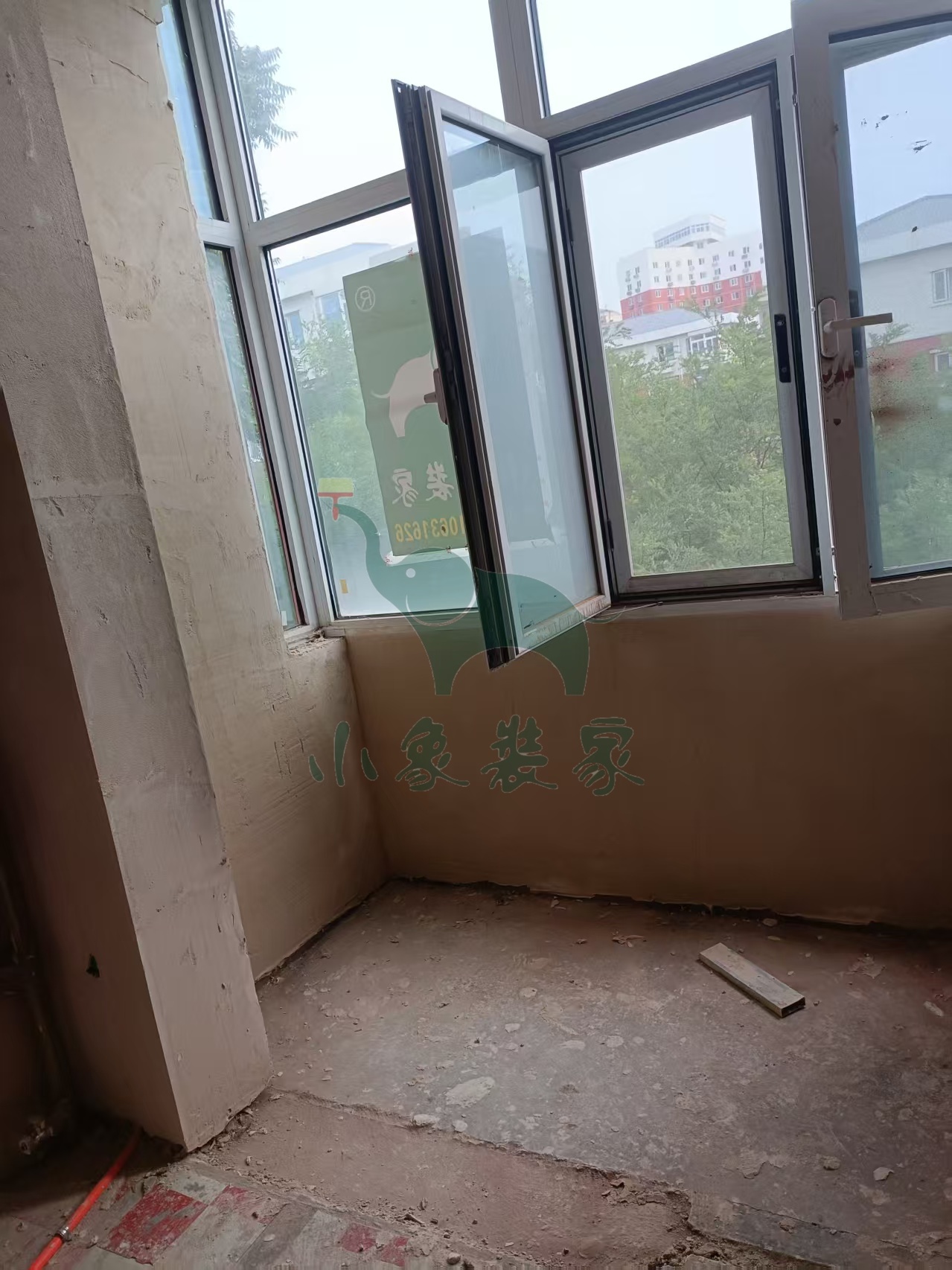

油工工程-墙面、顶面石膏找平已完工
油工工程-墙面网络布工程已完工。
竣工总进度:70%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

施工人员:张东峰。
2025-07-09 星期三
工作内容:
油工工程-墙面、顶面石膏找平还需1天
油工工程-墙面网络布工程还需1天。
竣工总进度:70%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:张高峰。
2025-07-08 星期二
工作内容:

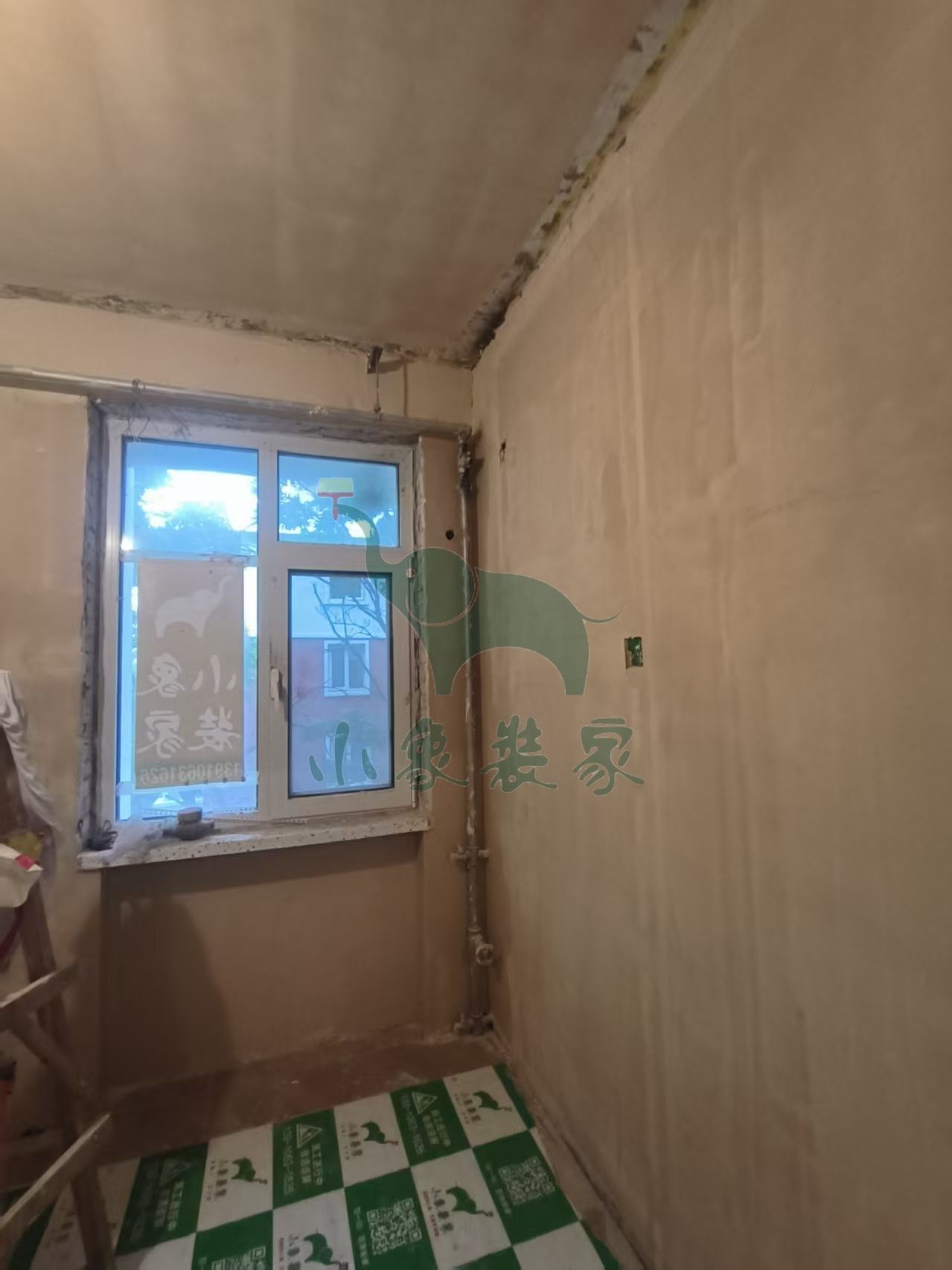

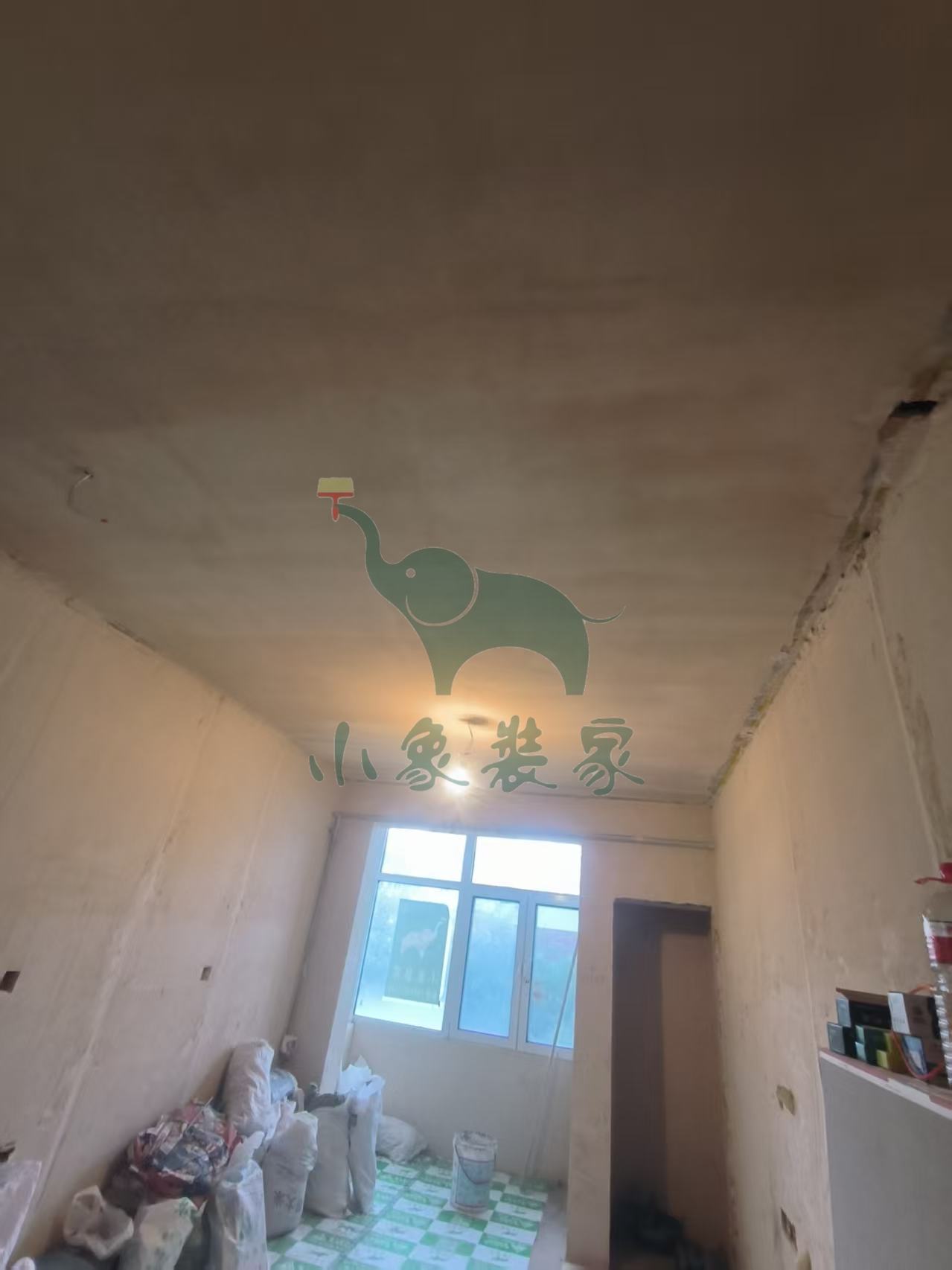

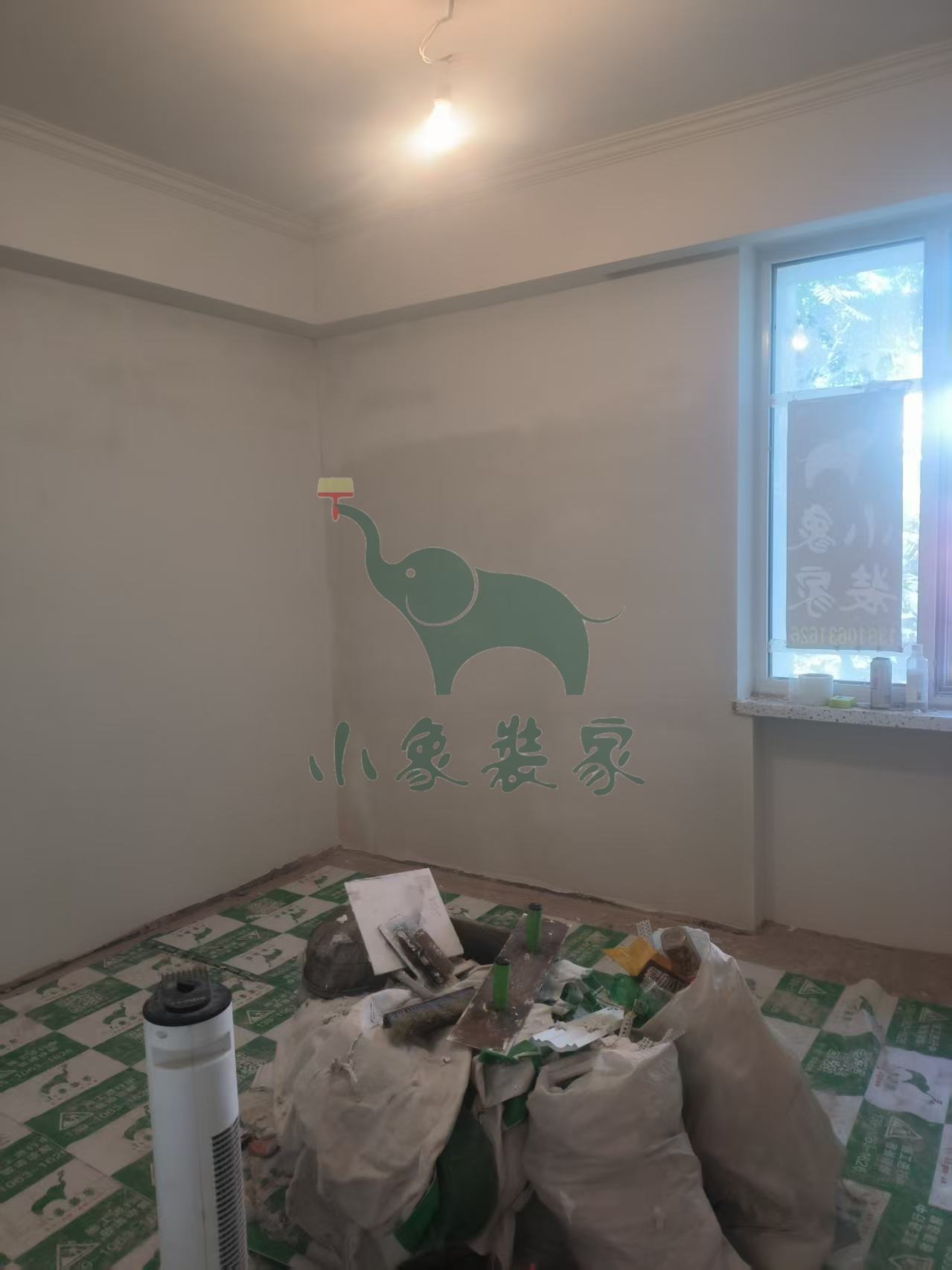

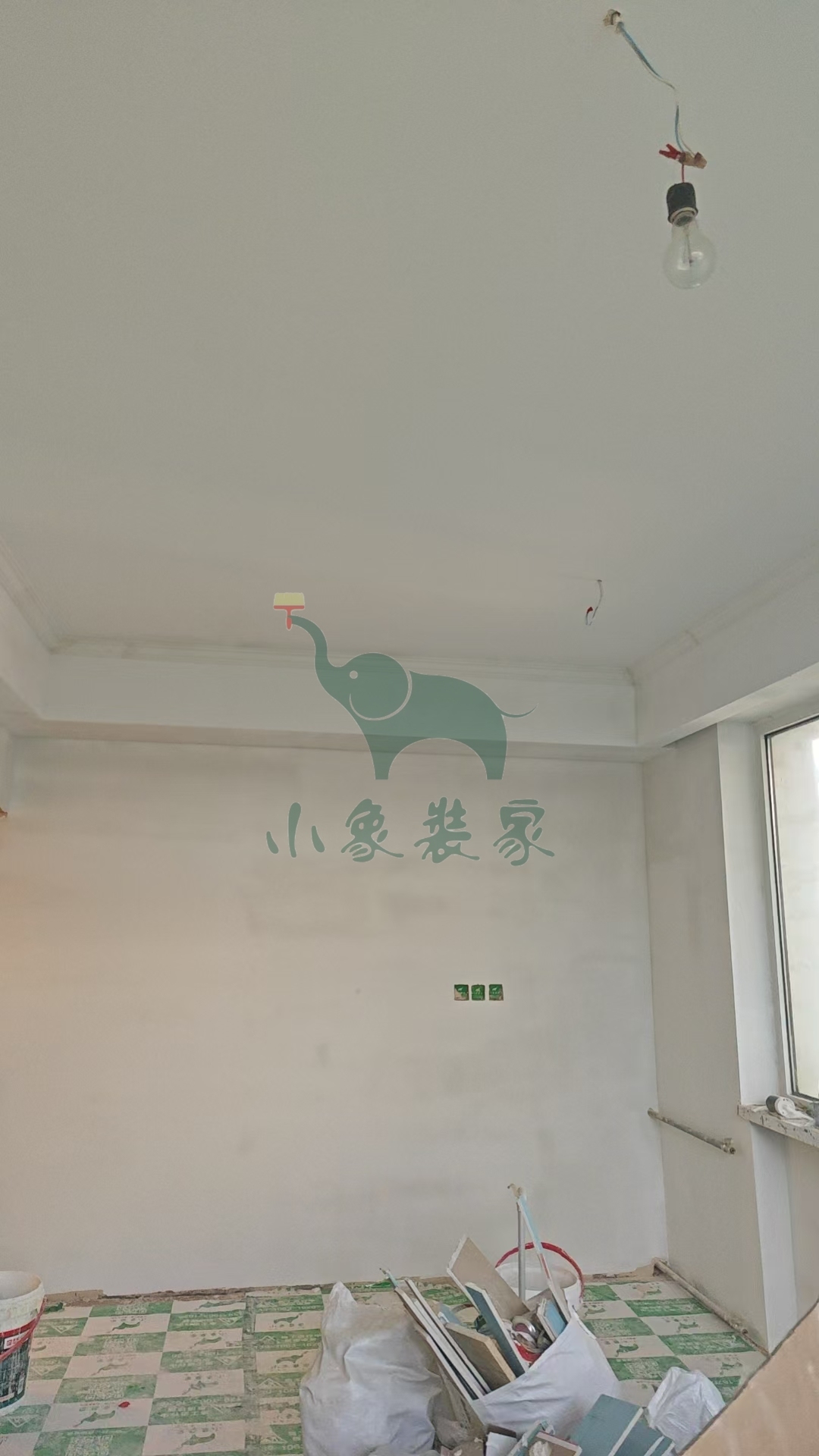

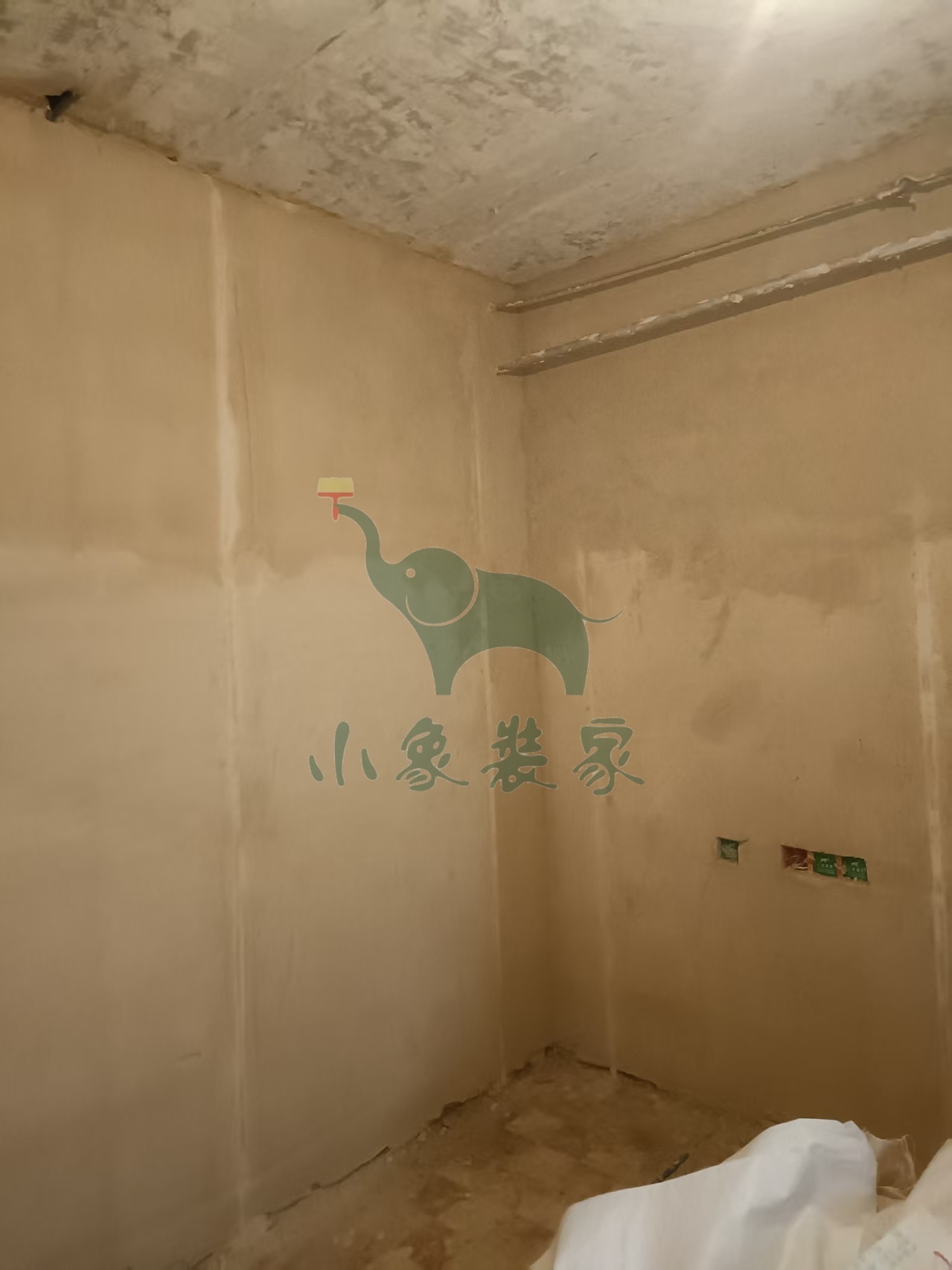

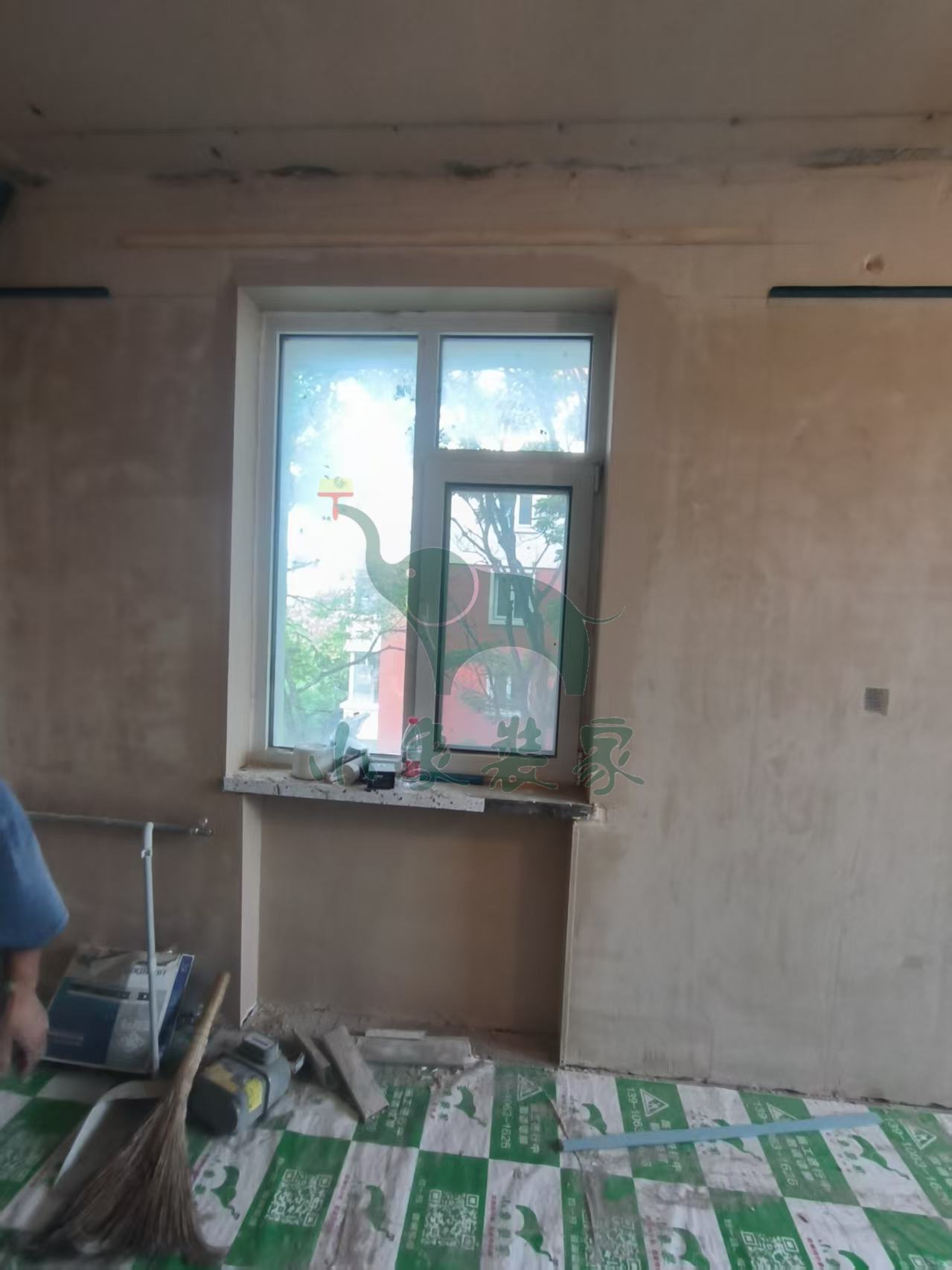

油工工程-墙面、顶面石膏找平已完工。
竣工总进度:35%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-墙面网络布工程

油工工程-刮第一遍腻子

施工人员:张高峰。
2025-07-07 星期一
工作内容:

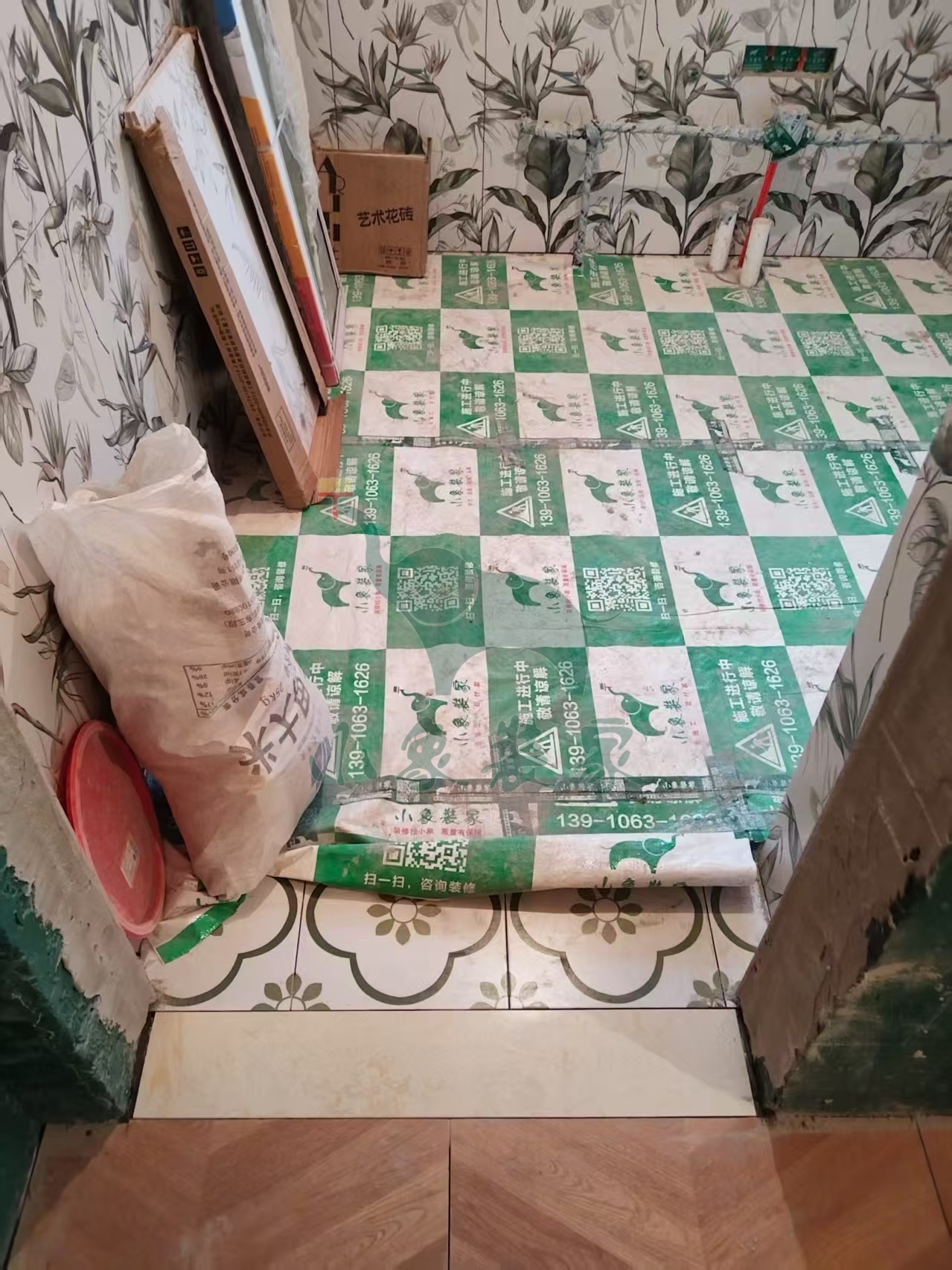

瓦工工程-卫生间墙砖铺贴已完工。
竣工总进度:35%。
施工人员:郭留建。
共7张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:张高峰。
2025-07-05 星期六
工作内容:
瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:35%。
施工人员:郭留建。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

瓦工工程-卫生间地砖铺贴

施工人员:郭留建。
2025-07-04 星期五
工作内容:
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:35%。
施工人员:郭留建。
共3张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:郭留建。
2025-07-01 星期二

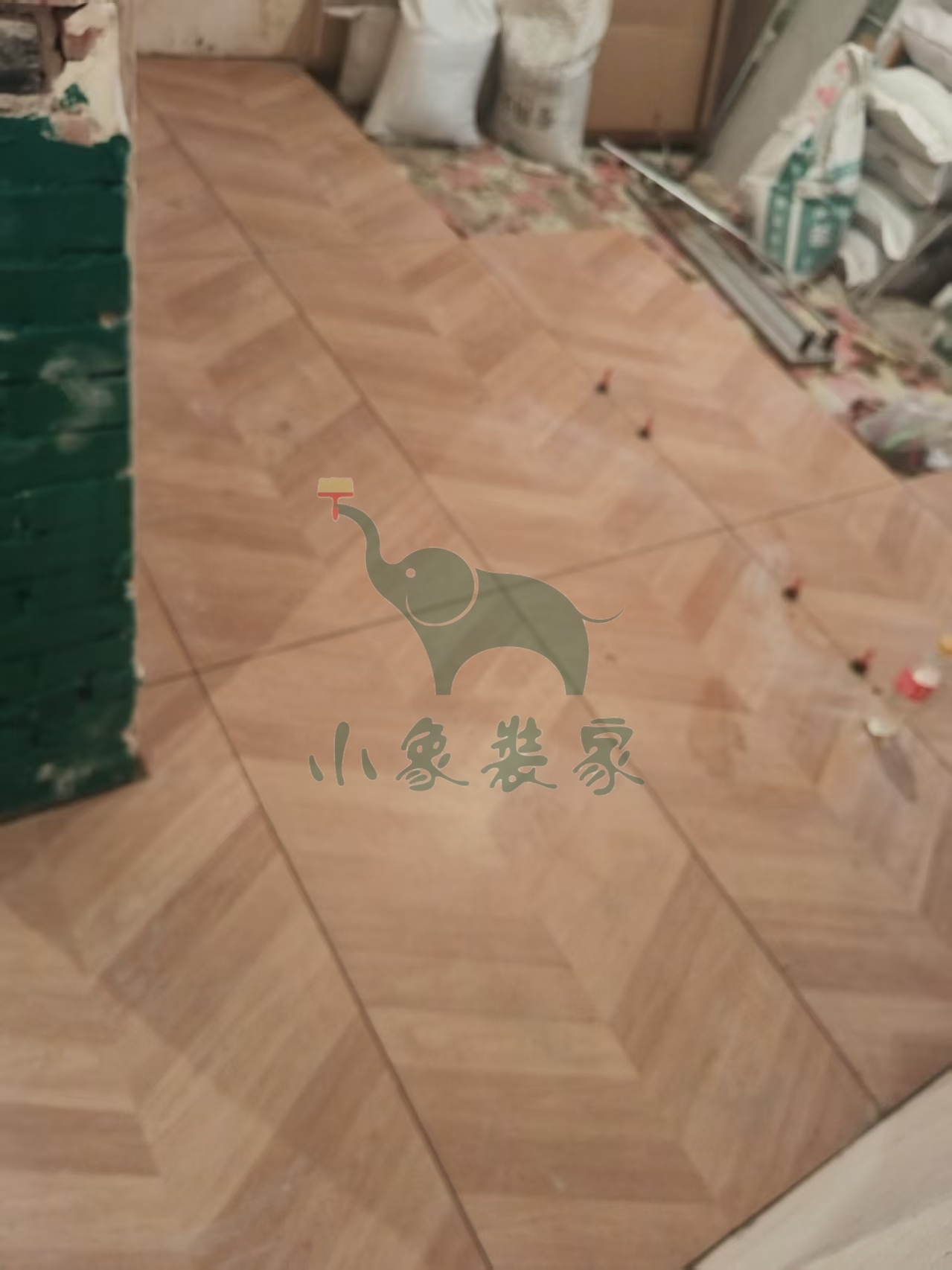

工作内容:

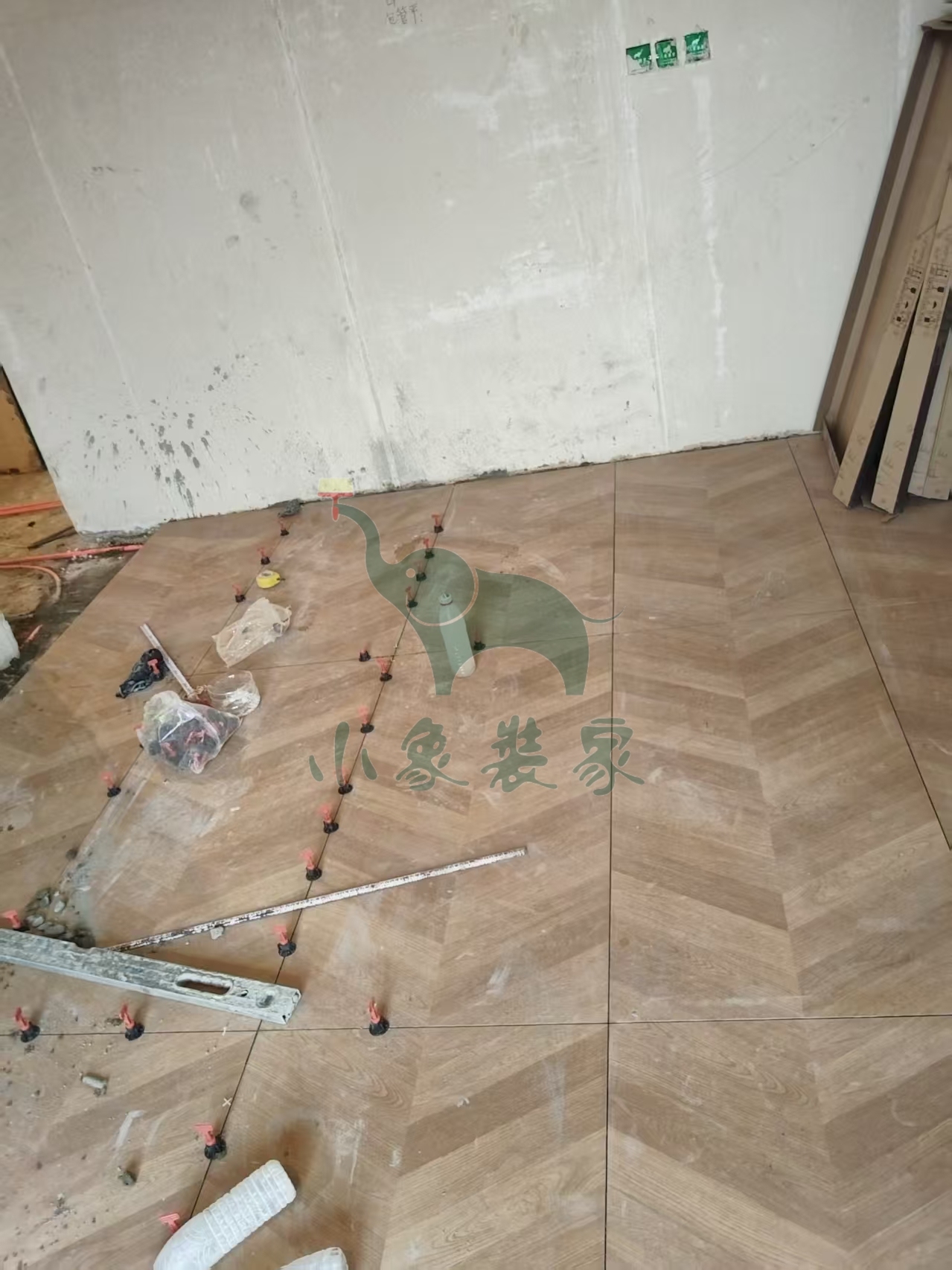

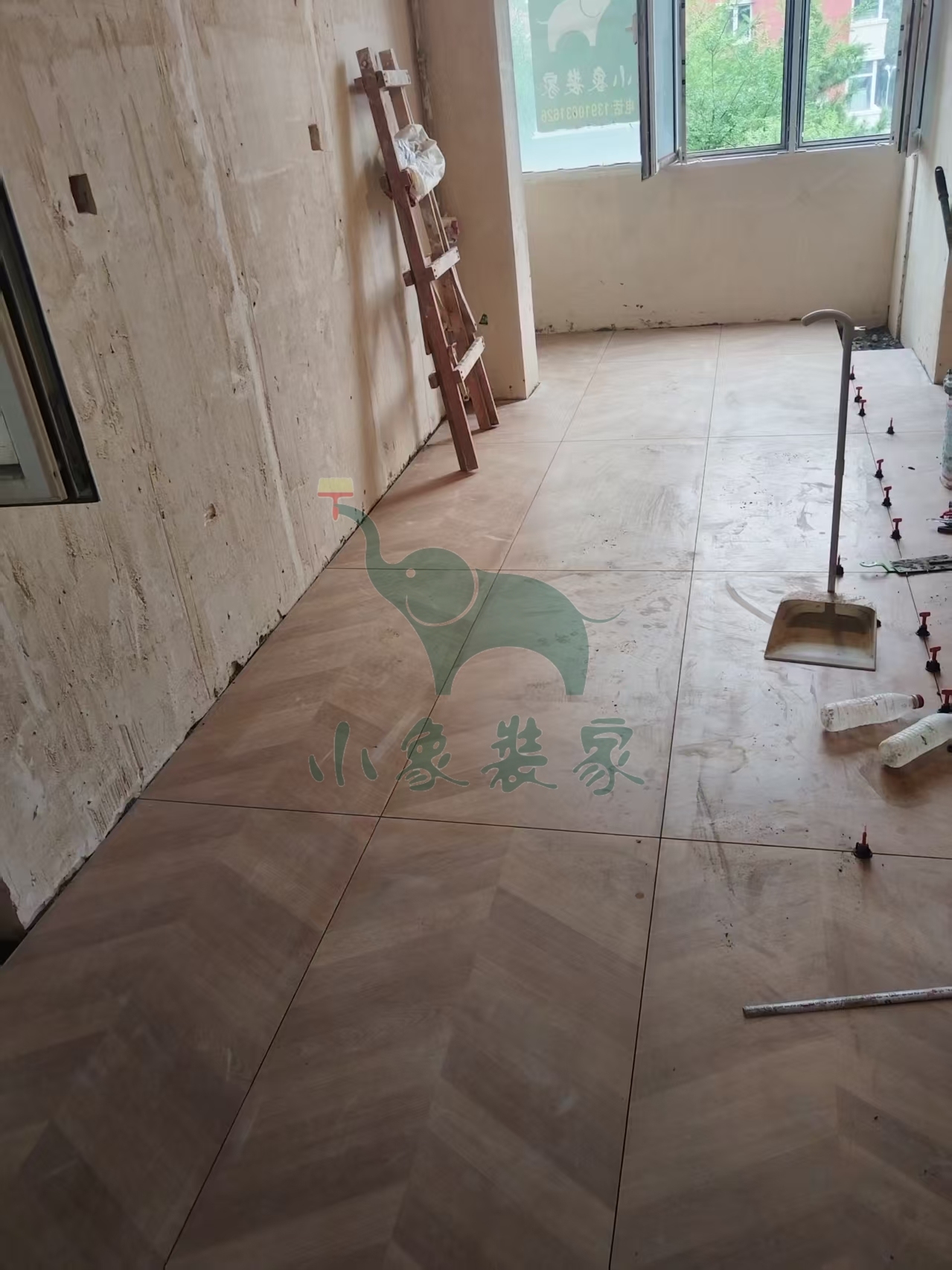

瓦工工程-铺贴大地砖还需1天。
竣工总进度:35%。
施工人员:郭留建。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:郭留建。
2025-06-30 星期一
工作内容:

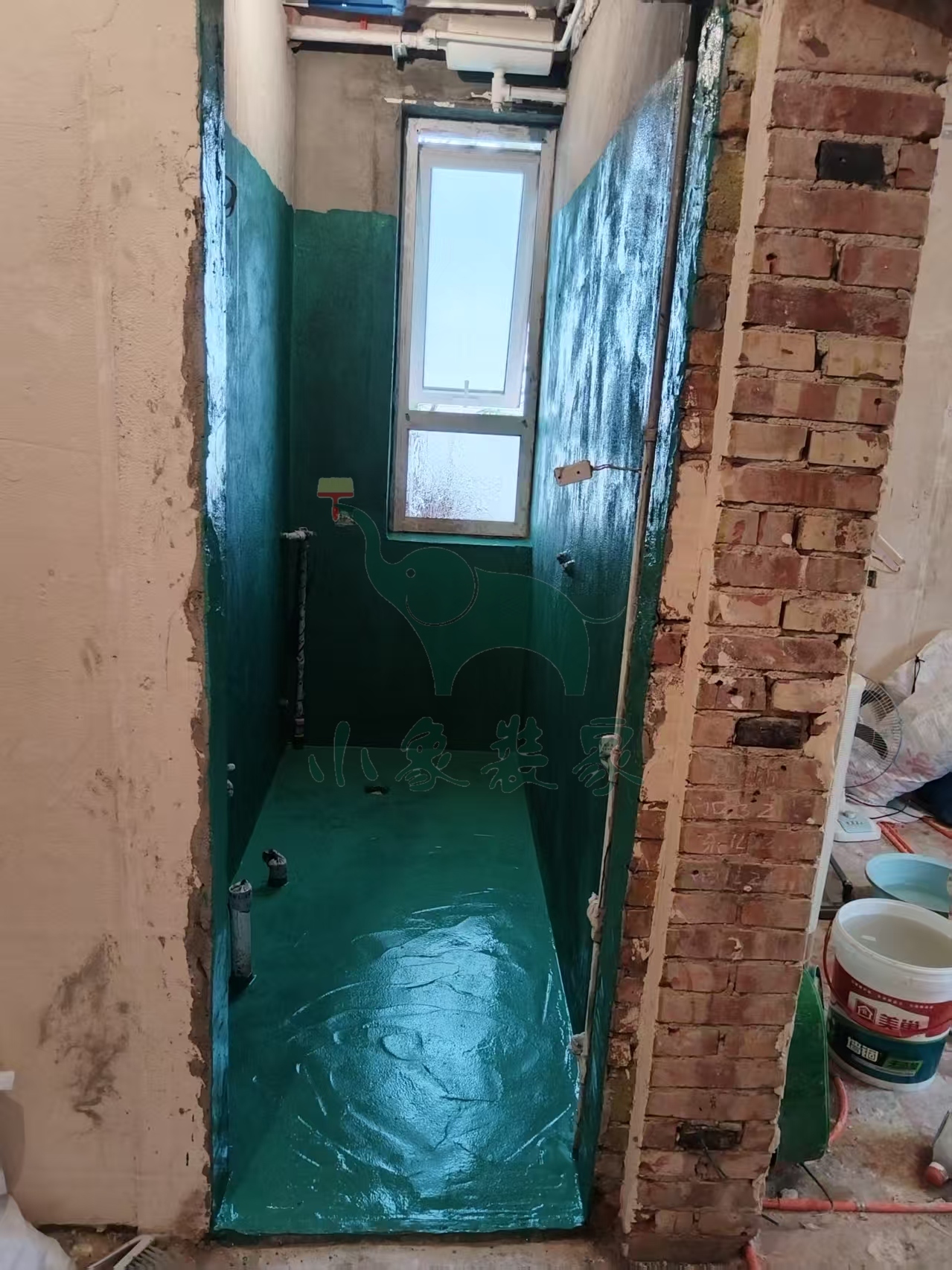

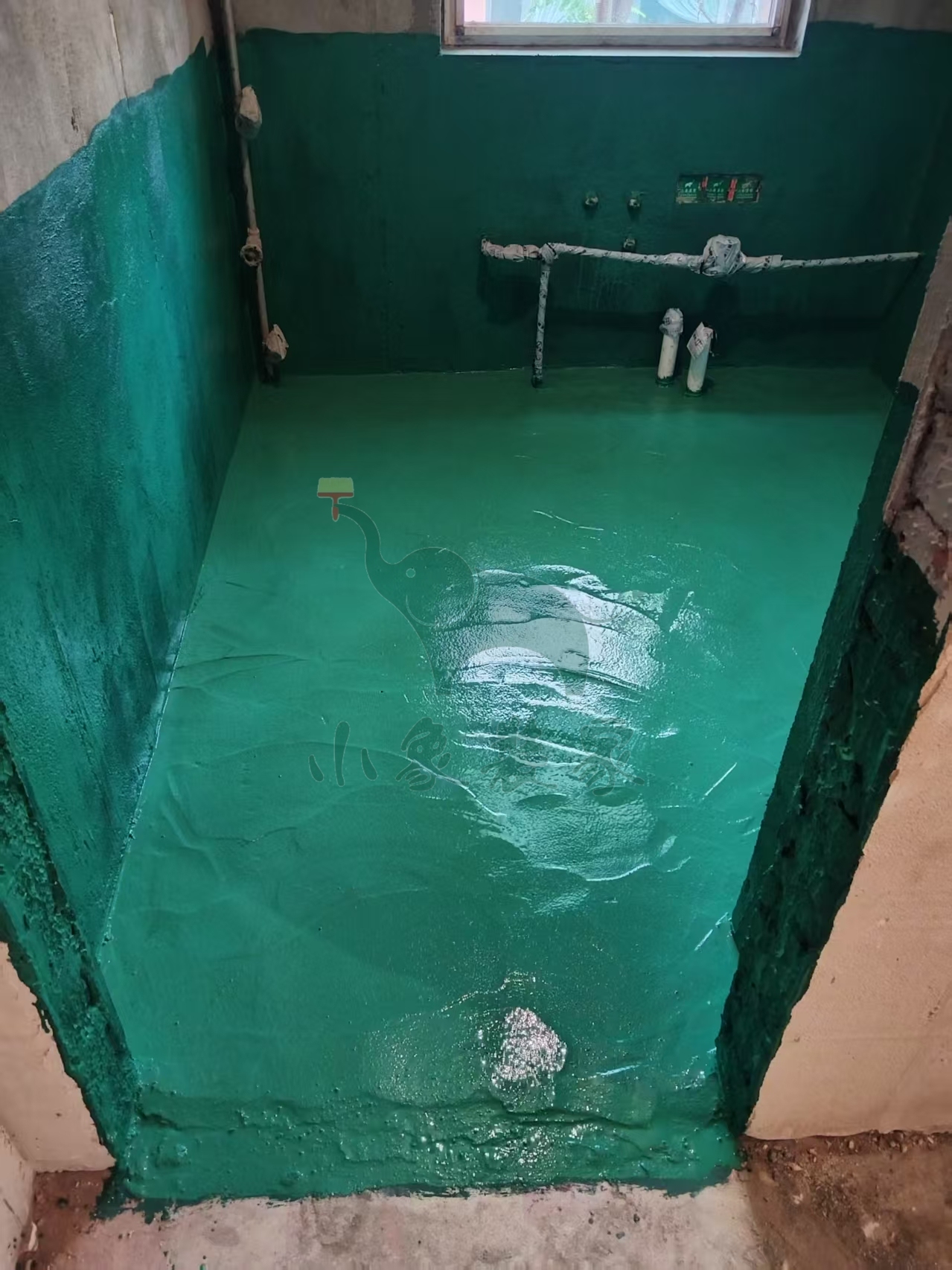

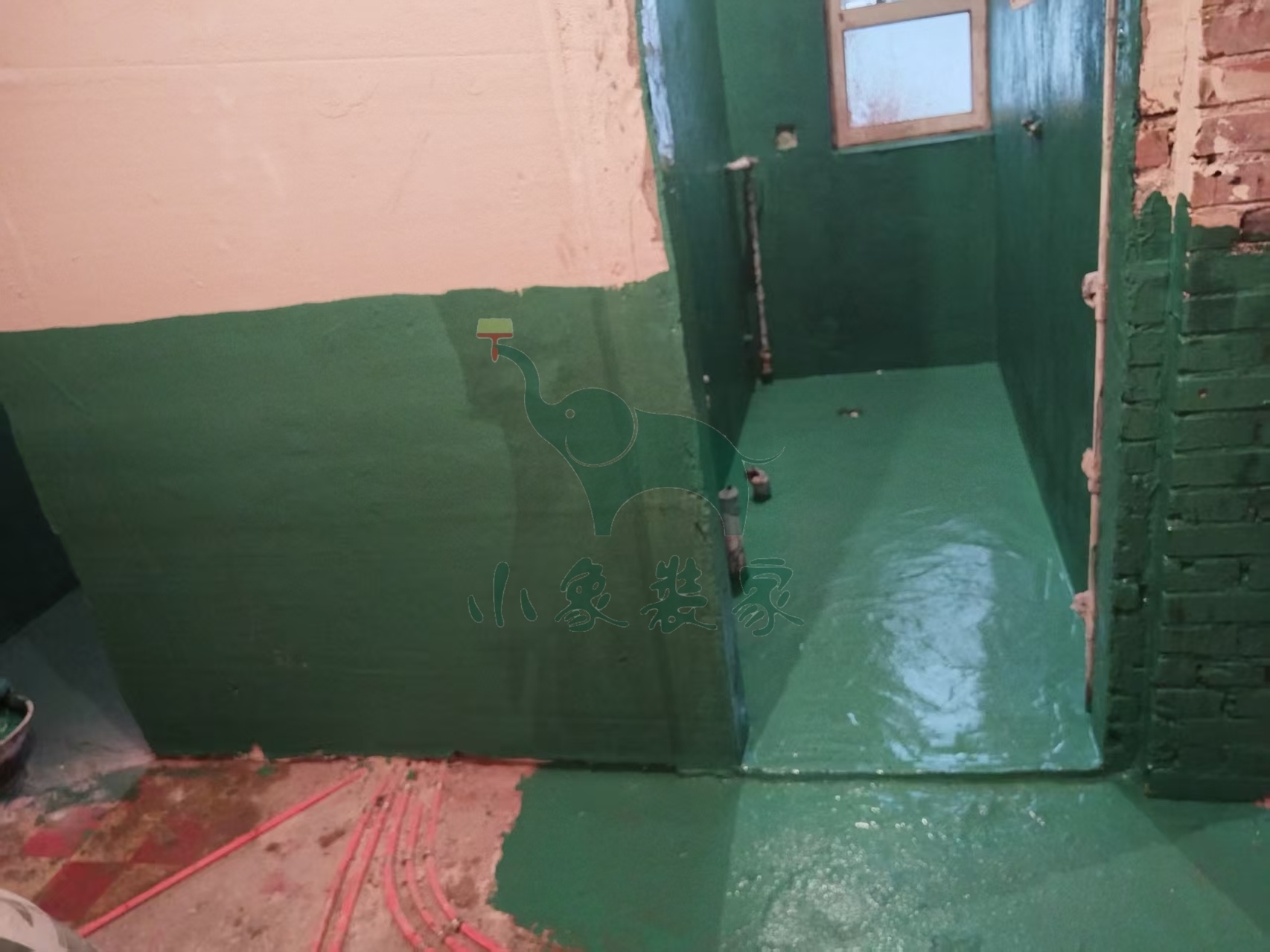

瓦工工程-滚刷第二遍防水已完工
瓦工工程-铺贴大地砖还需1天。
竣工总进度:35%。
施工人员:郭留建。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:郭留建。
2025-06-29 星期日
工作内容:

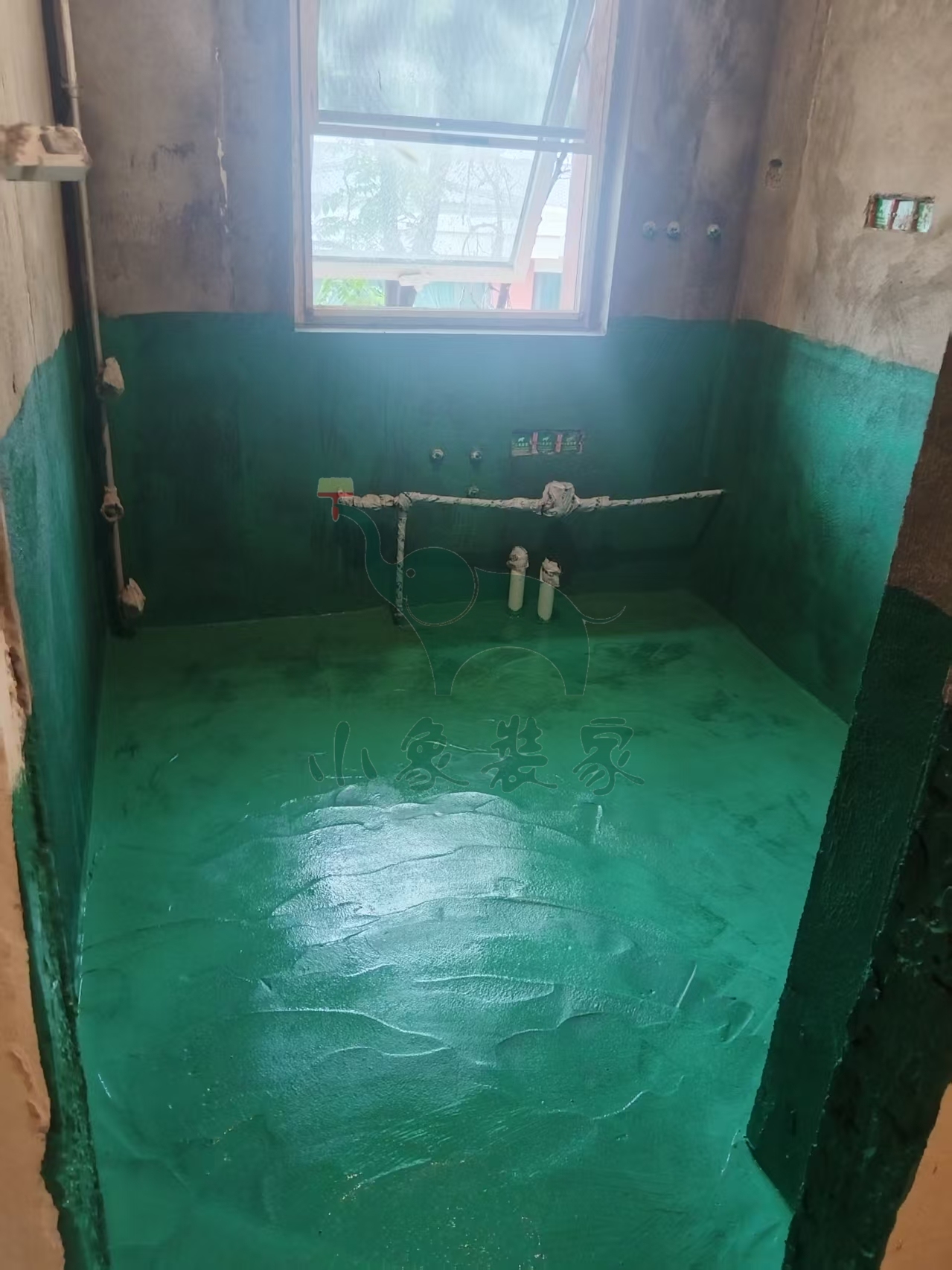

瓦工工程-滚刷第一遍防水已完工。
竣工总进度:35%。
施工人员:郭留建。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:郭留建。
2025-06-28 星期六
工作内容:

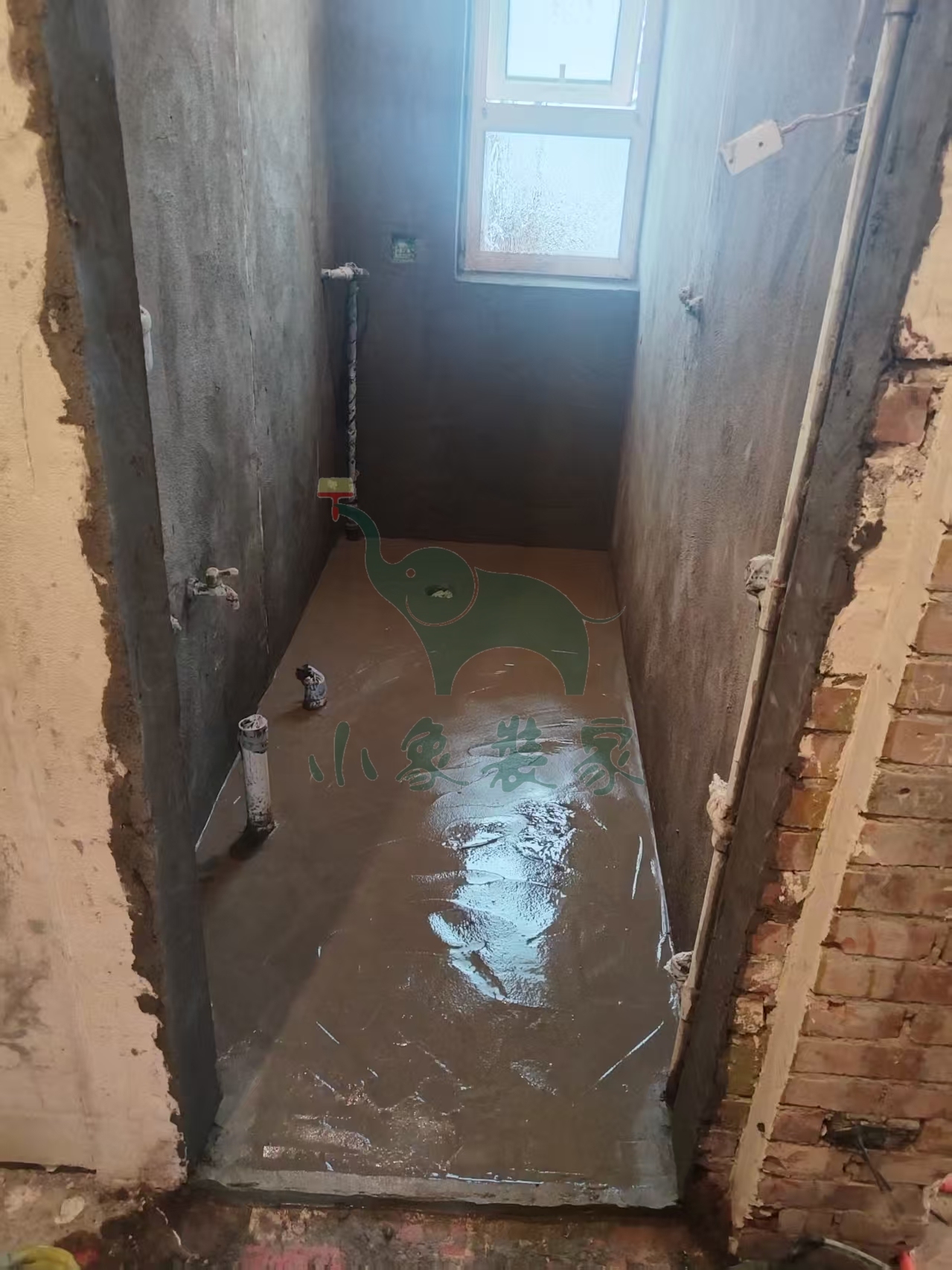

瓦工工程-滚刷第一遍防水还需2天
瓦工工程-卫生间地面抹平已完工。
竣工总进度:35%。
施工人员:郭留建。
共3张
【明日播报】
工作内容:
瓦工工程-滚刷第一遍防水

瓦工工程-滚刷第二遍防水

施工人员:郭留建。
2025-06-27 星期五
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:30%。
施工人员:郭留建。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:郭留建。
2025-06-26 星期四
工作内容:
油工工程-墙面、顶面石膏找平还需2天。
竣工总进度:30%。
施工人员:杨建伟。
共4张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:郭留建。
2025-06-26 星期四
工作内容:

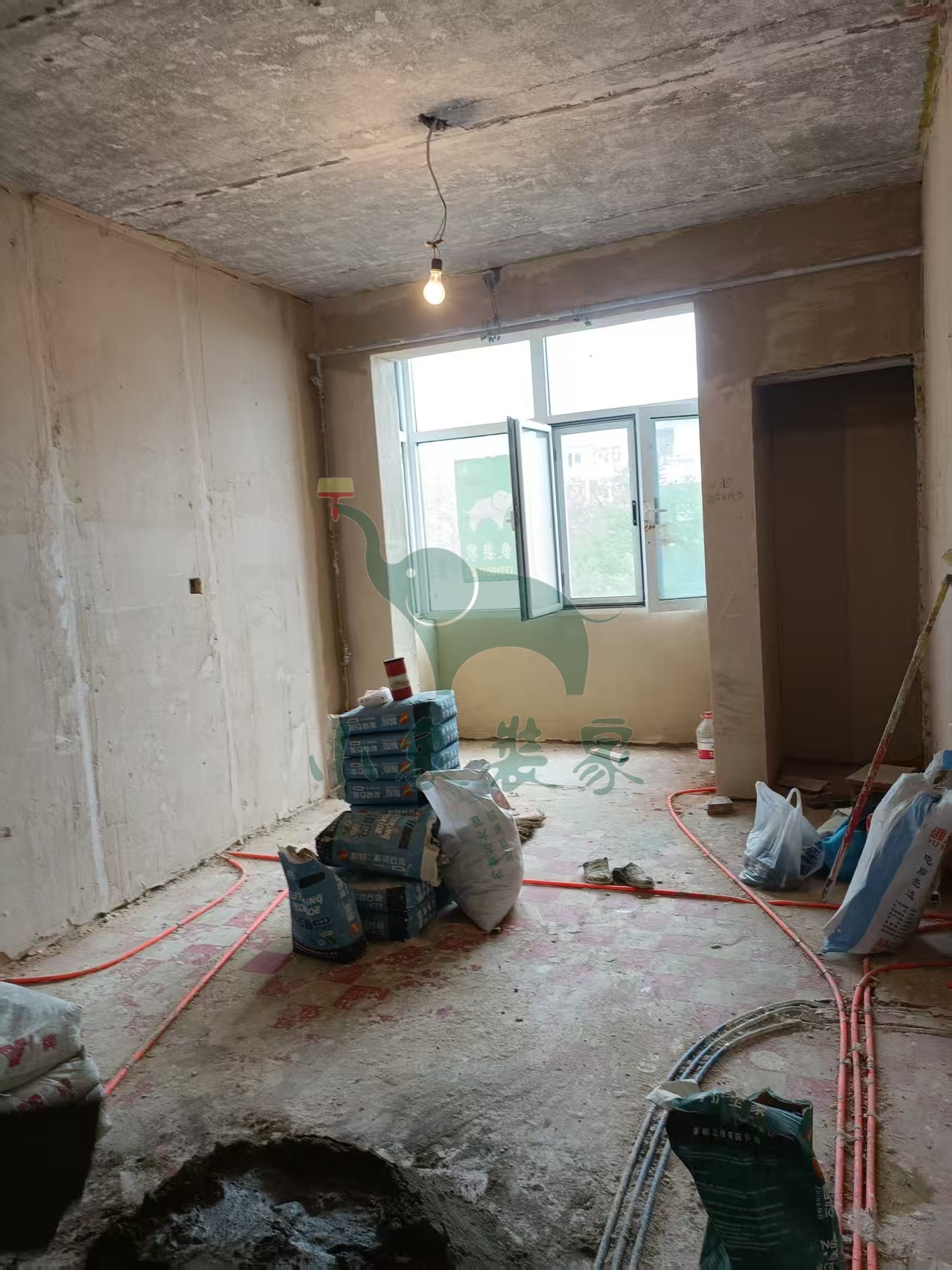

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫墙面、水泥砂浆拉毛处理还需2天。
竣工总进度:30%。
施工人员:郭留建。
共5张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:郭留建。
2025-06-25 星期三
工作内容:

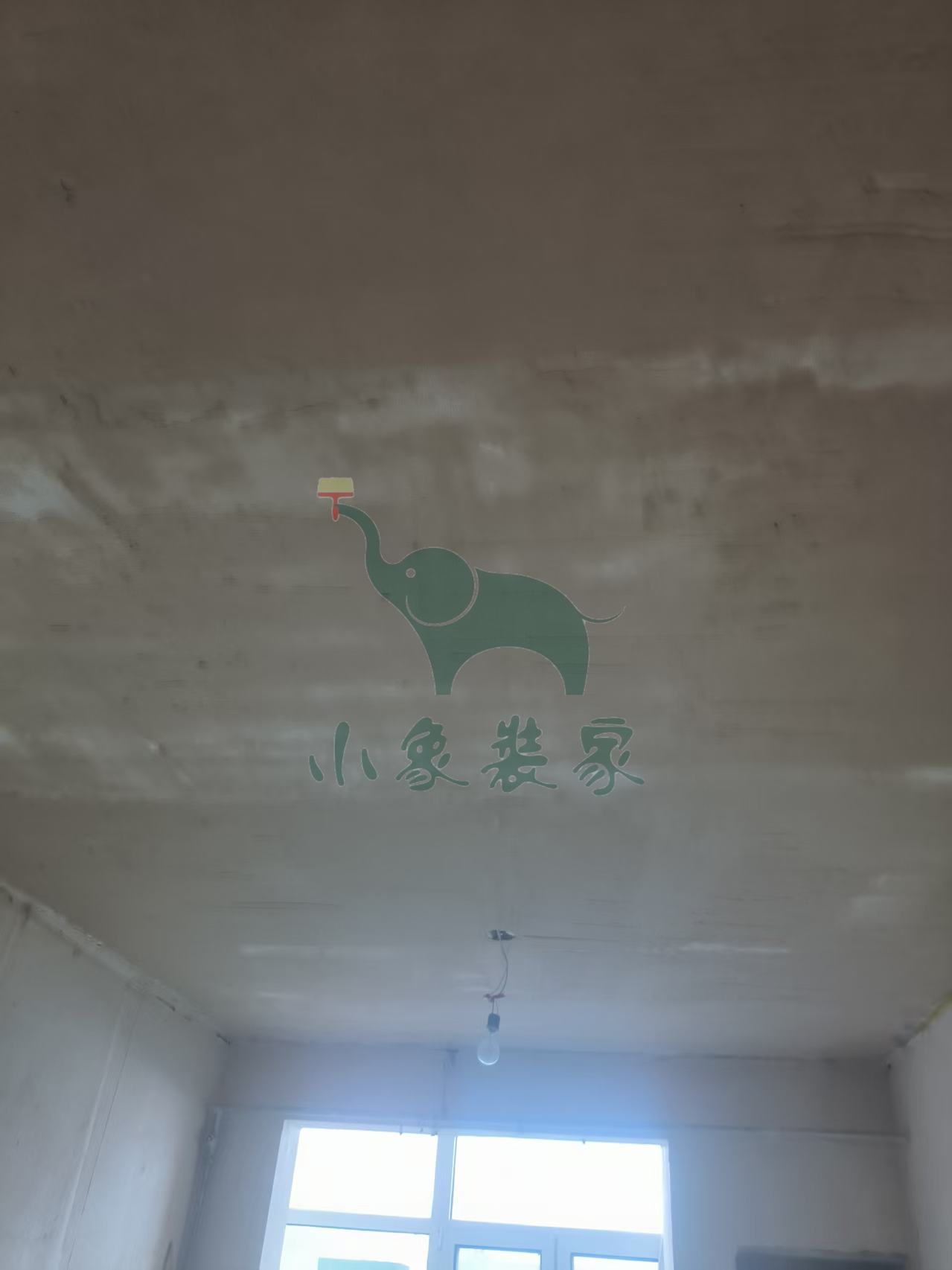

油工工程-墙面、顶面石膏找平还需1天。
竣工总进度:30%。
施工人员:杨建伟。
共4张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:杨建伟。
2025-06-24 星期二
工作内容:
油工工程-墙面、顶面石膏找平还需1天。
竣工总进度:30%。
施工人员:杨建伟。
共3张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:杨建伟。
2025-06-23 星期一
工作内容:
油工工程-墙面、顶面石膏找平还需2天。
竣工总进度:30%。
施工人员:杨建伟。
共4张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:杨建伟。
2025-06-22 星期日

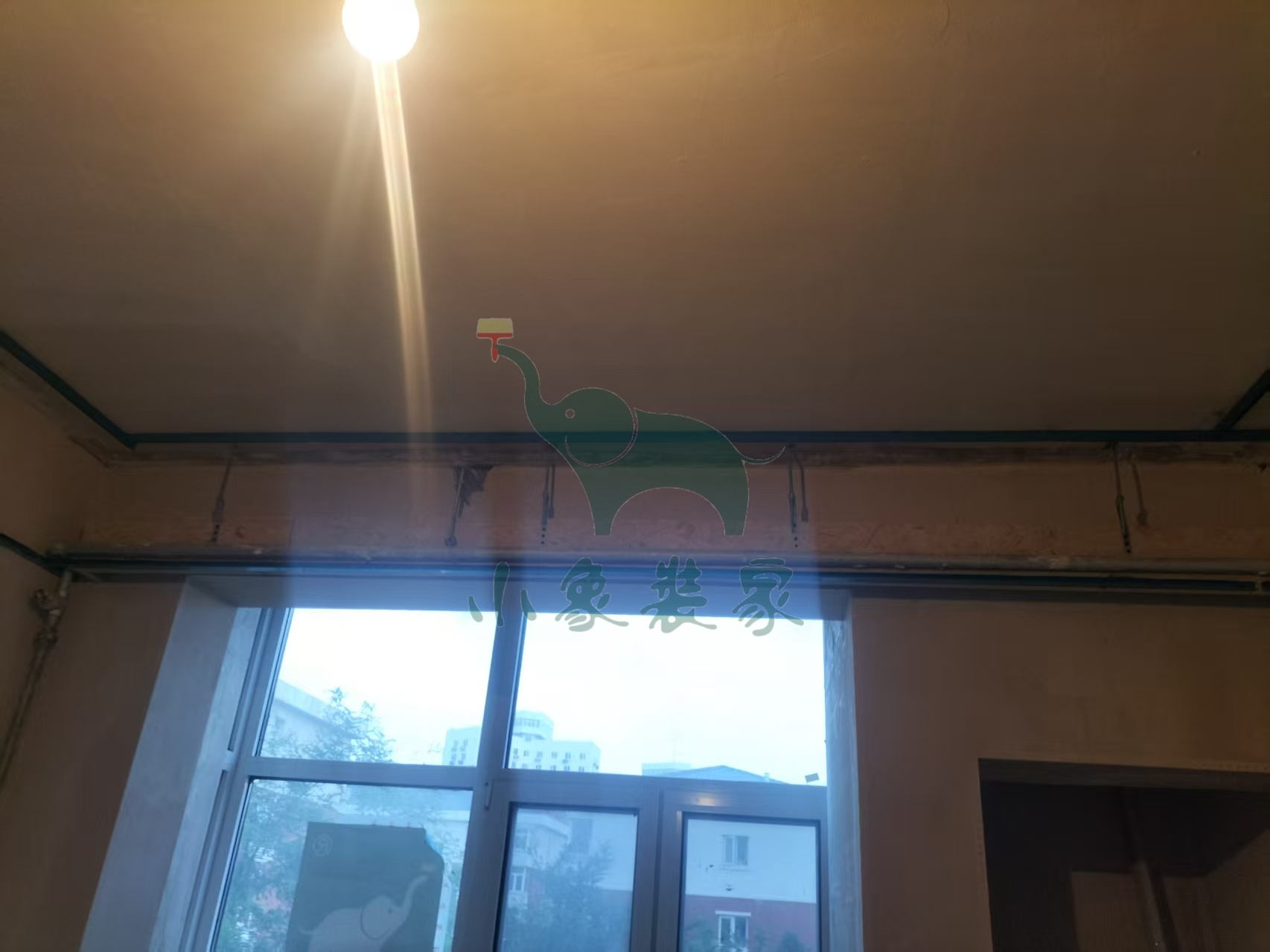

工作内容:

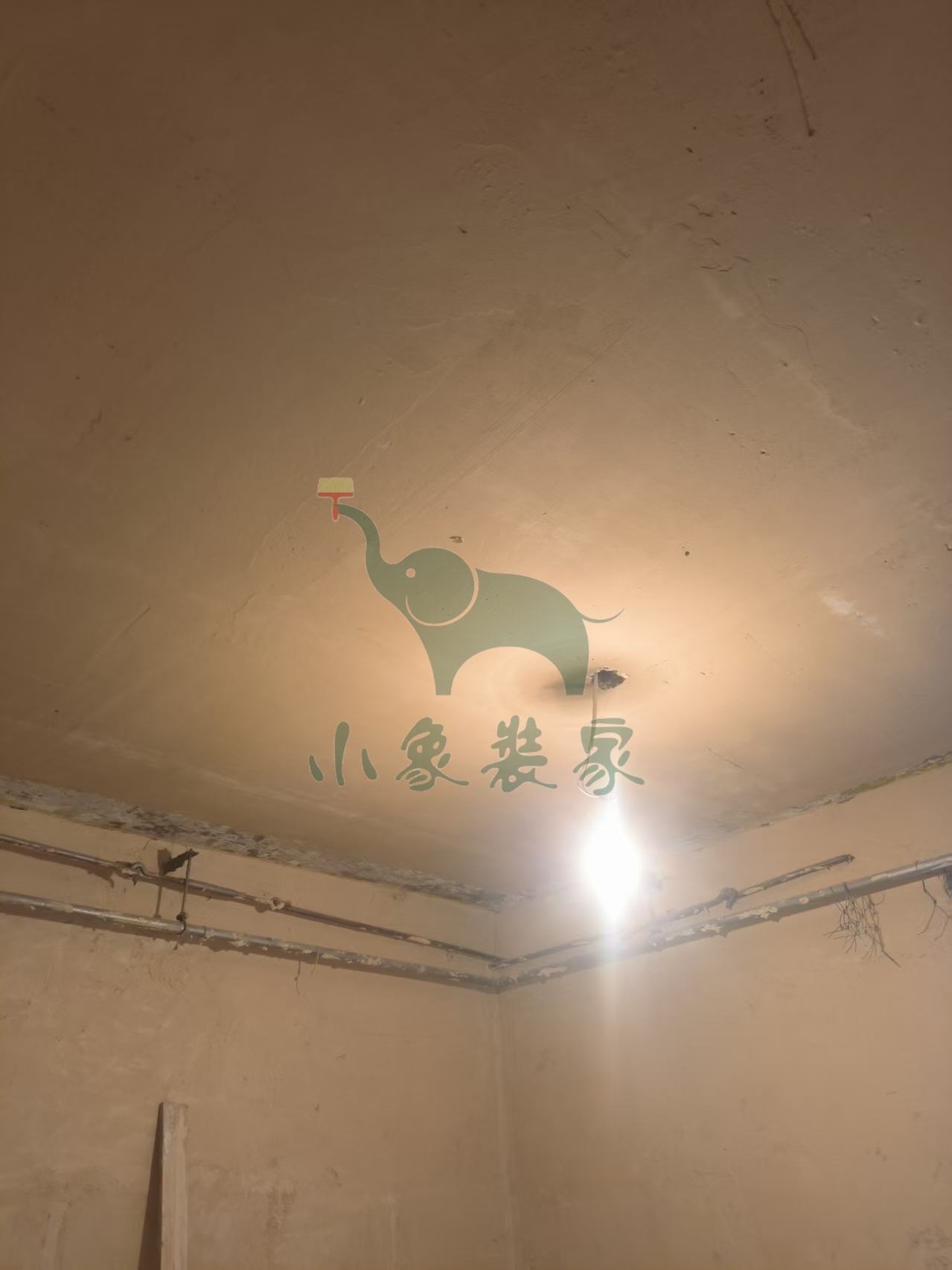

油工工程-墙、顶面、刷墙锢已完工
油工工程-冲筋打点还需1天。
竣工总进度:30%。
施工人员:杨建伟。
共5张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-冲筋打点

施工人员:杨建伟。
2025-06-21 星期六

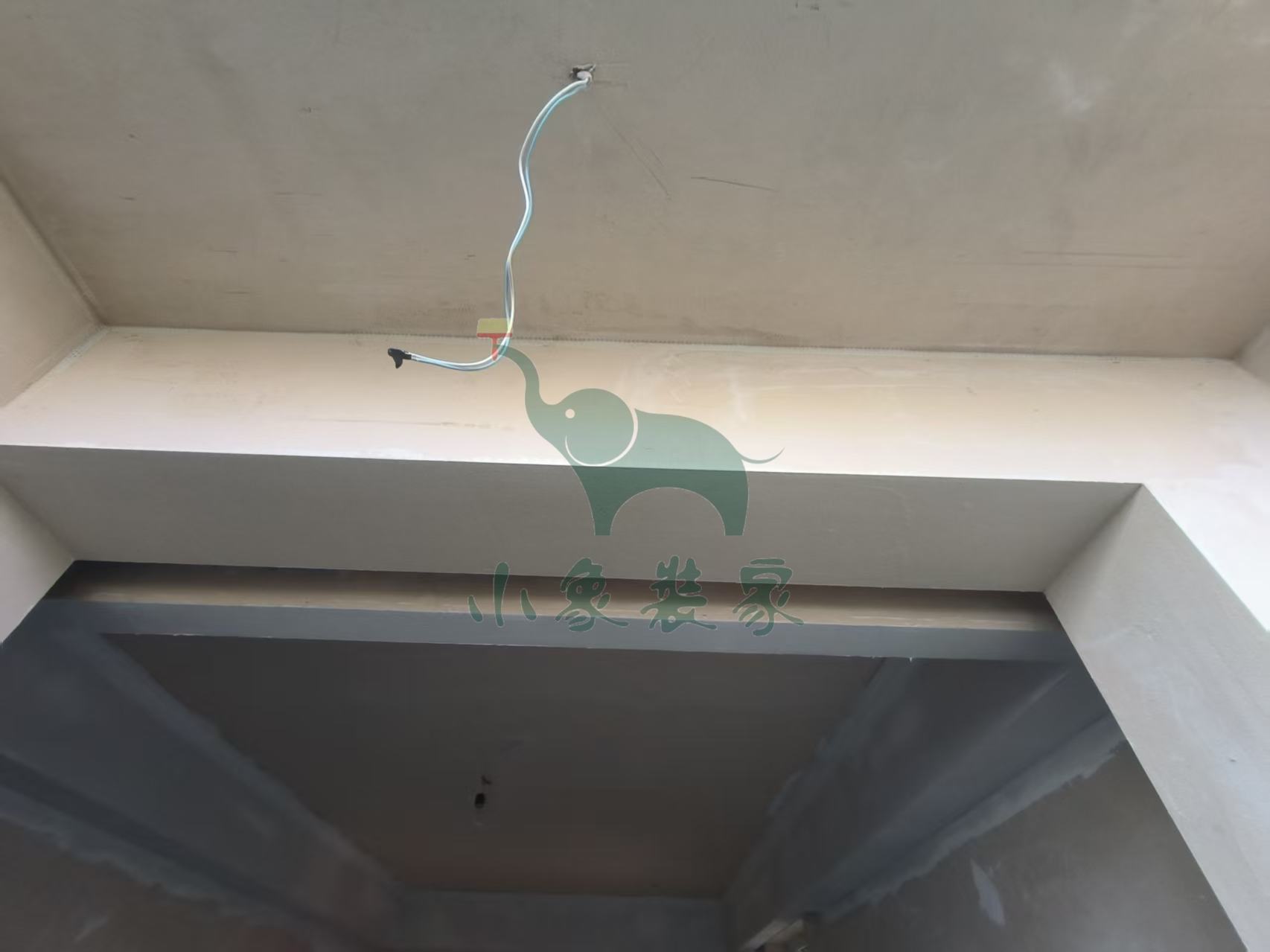

工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:30%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
油工工程-冲筋打点

施工人员:杨建伟。
2025-06-21 星期六
2025-06-19 星期四

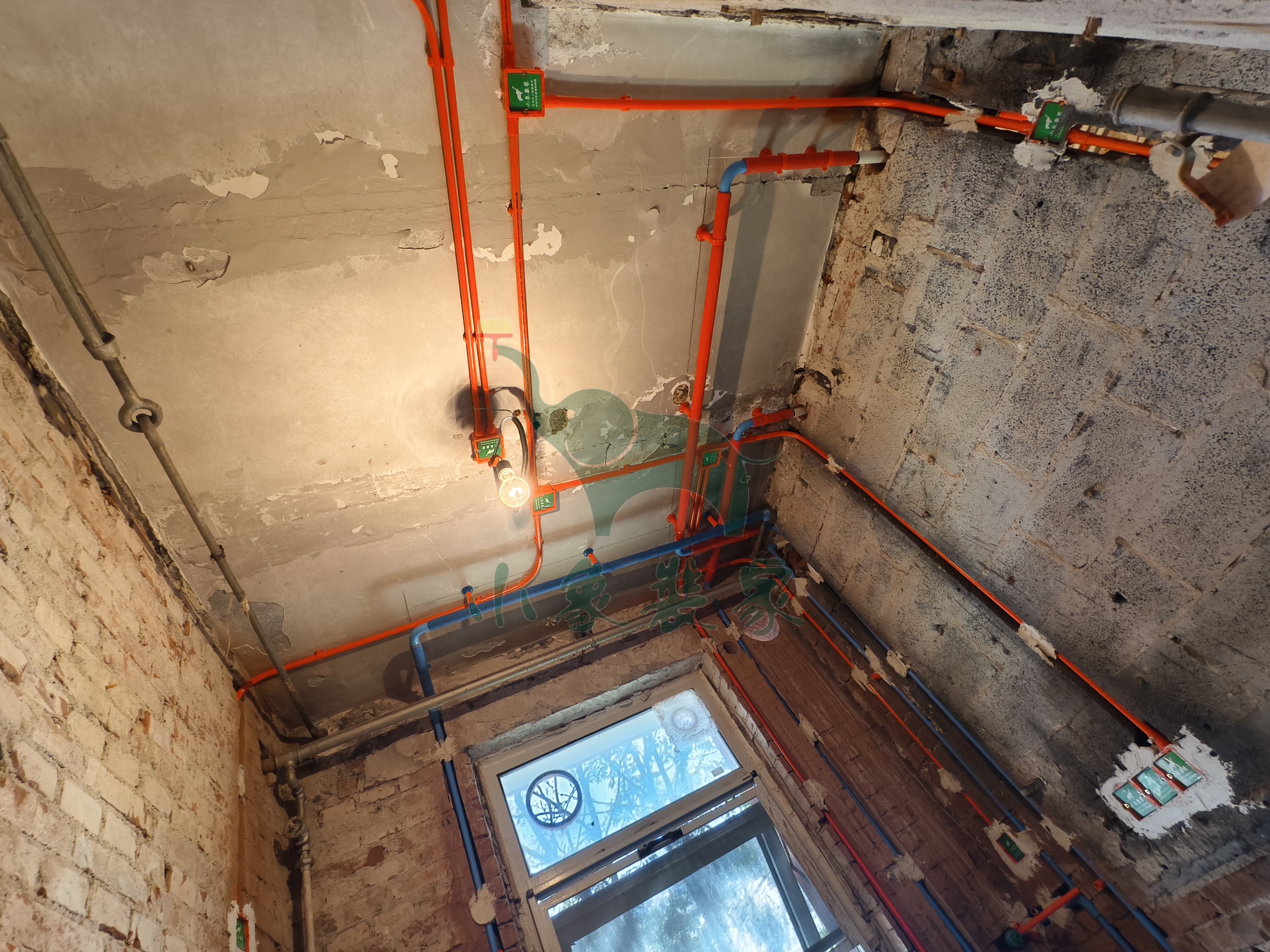

工作内容:

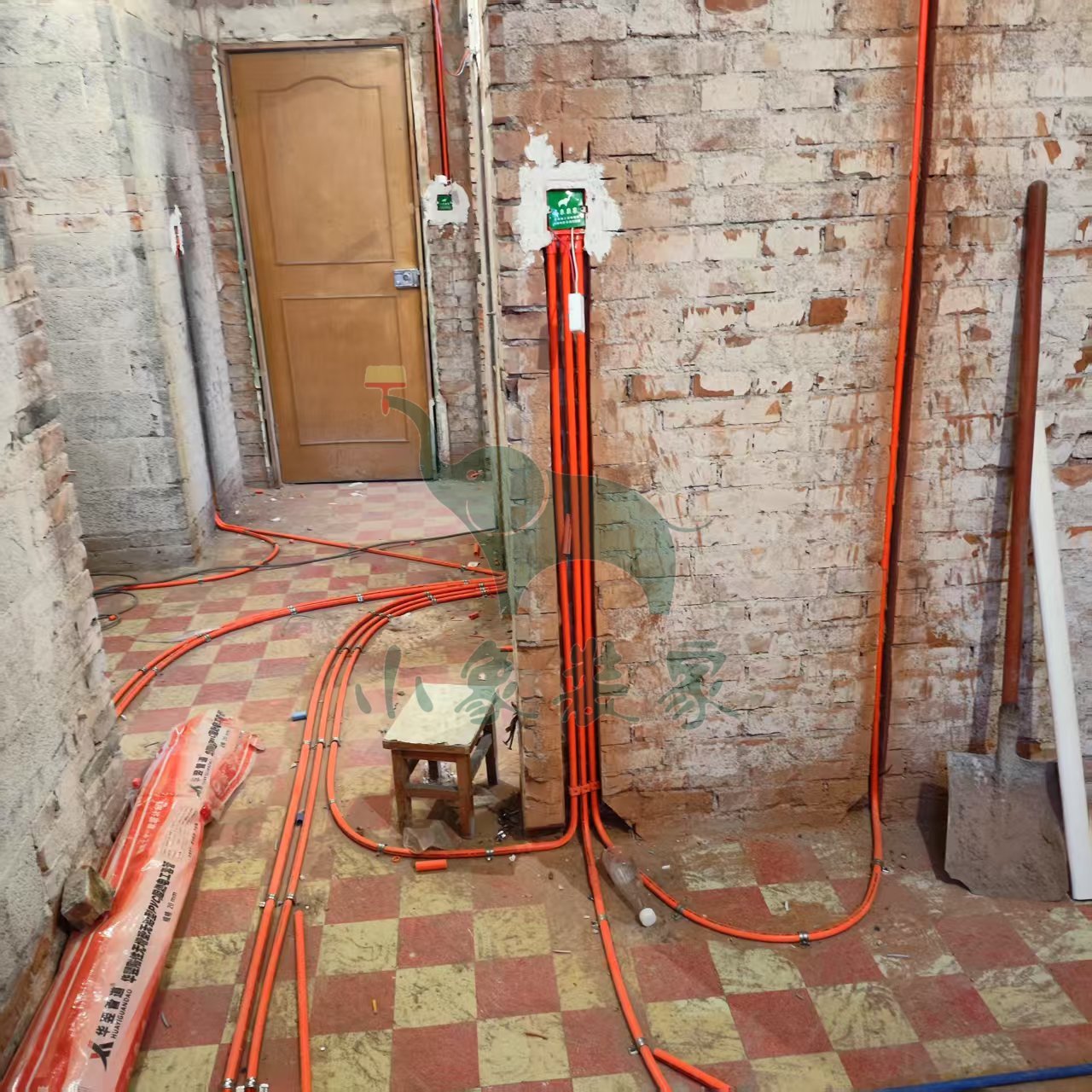

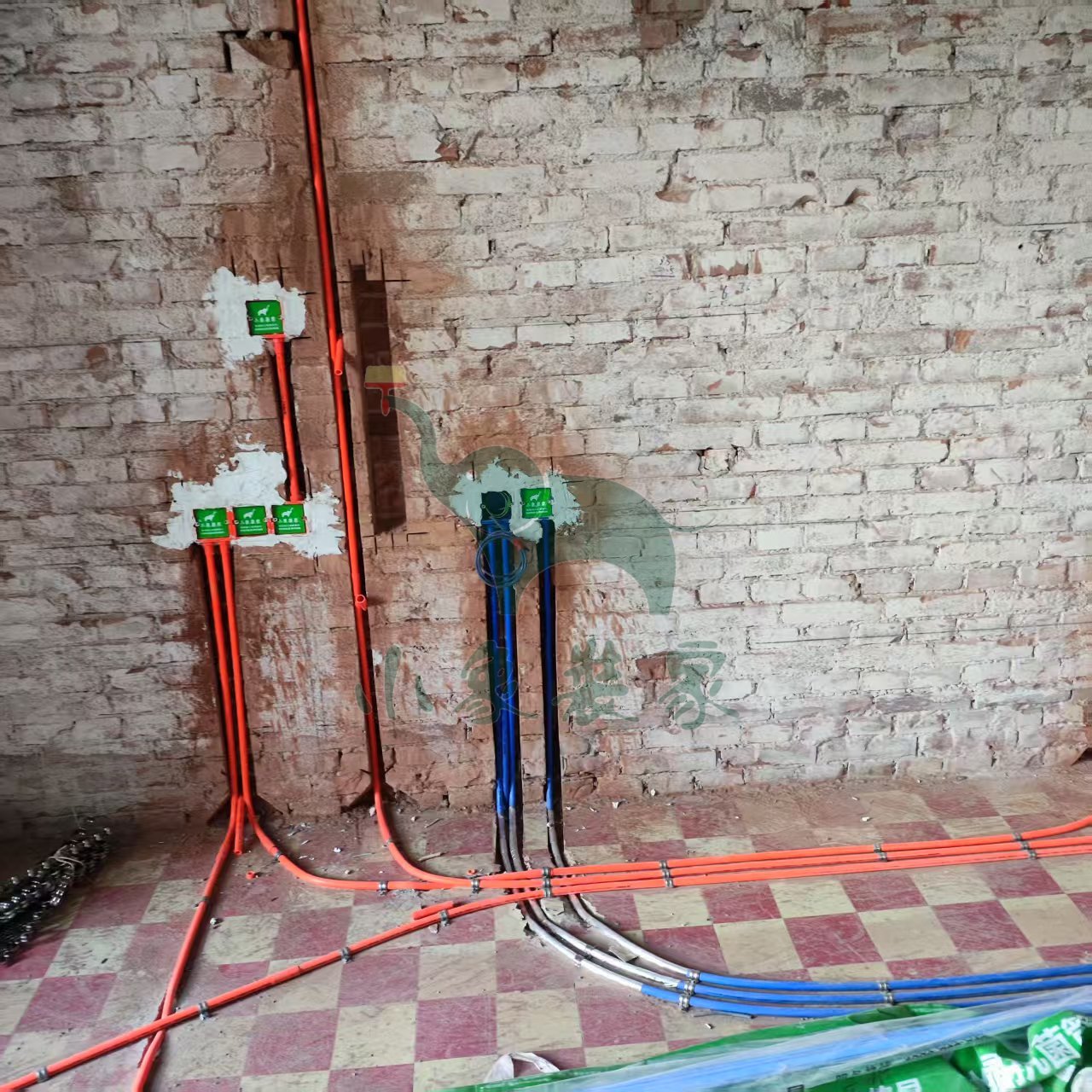

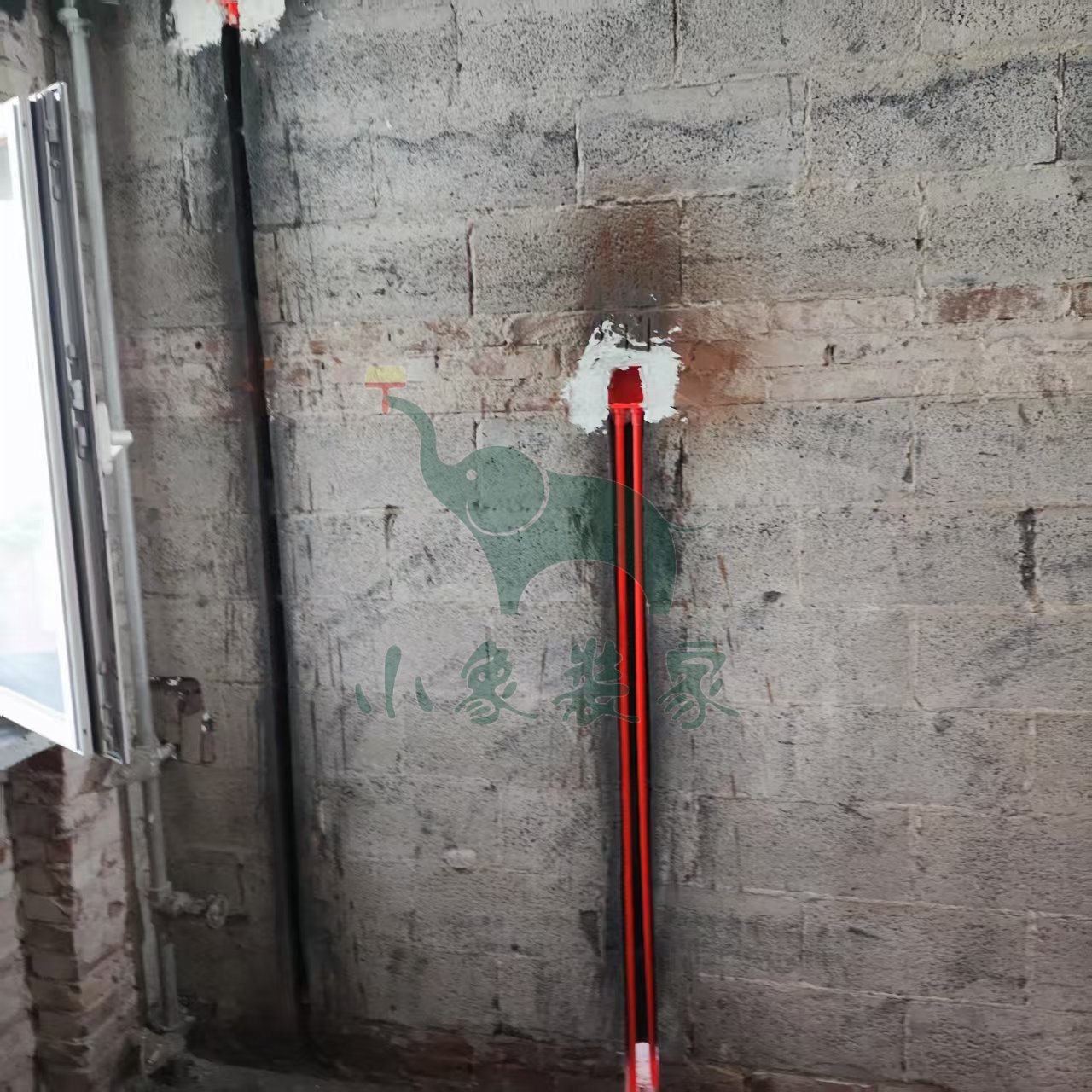

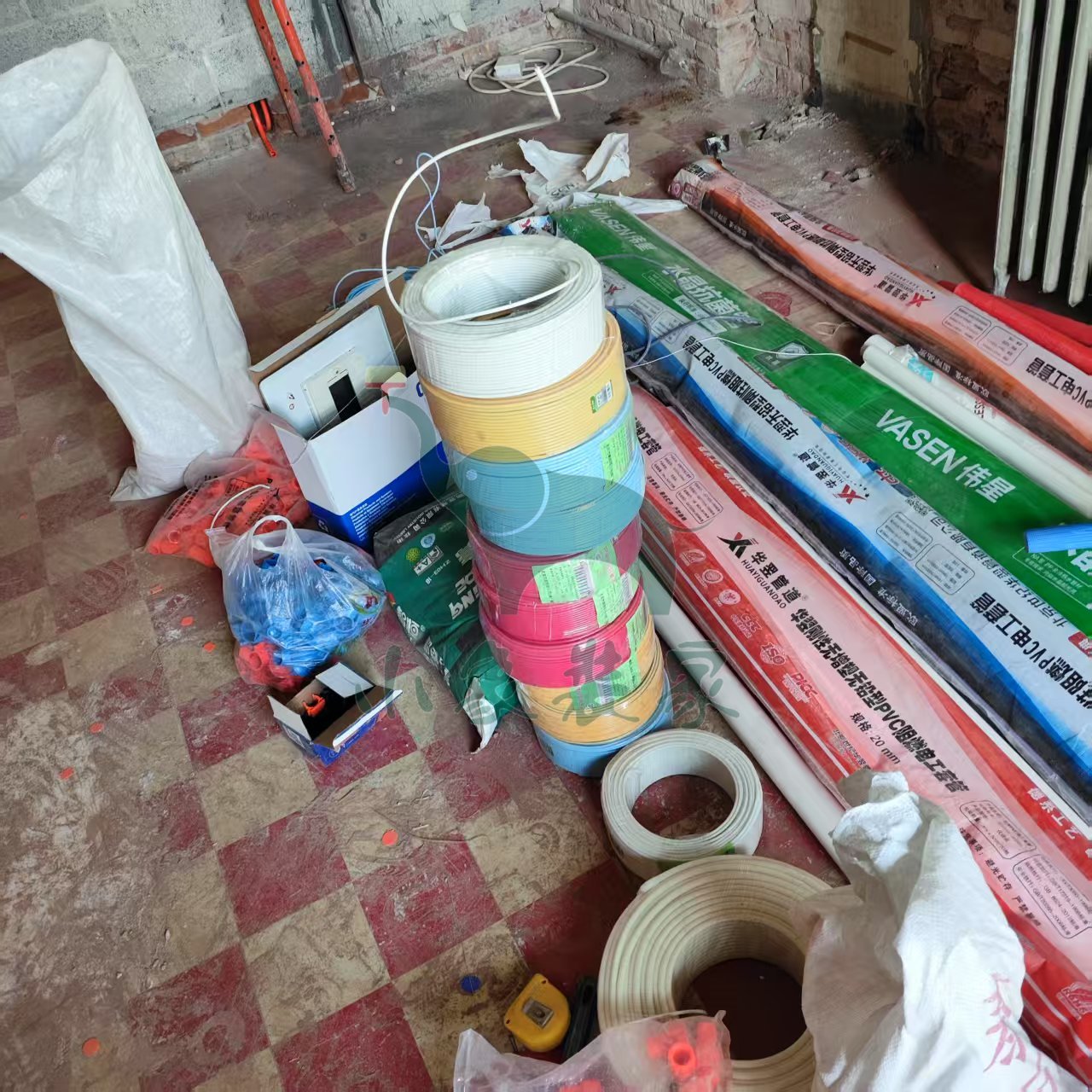

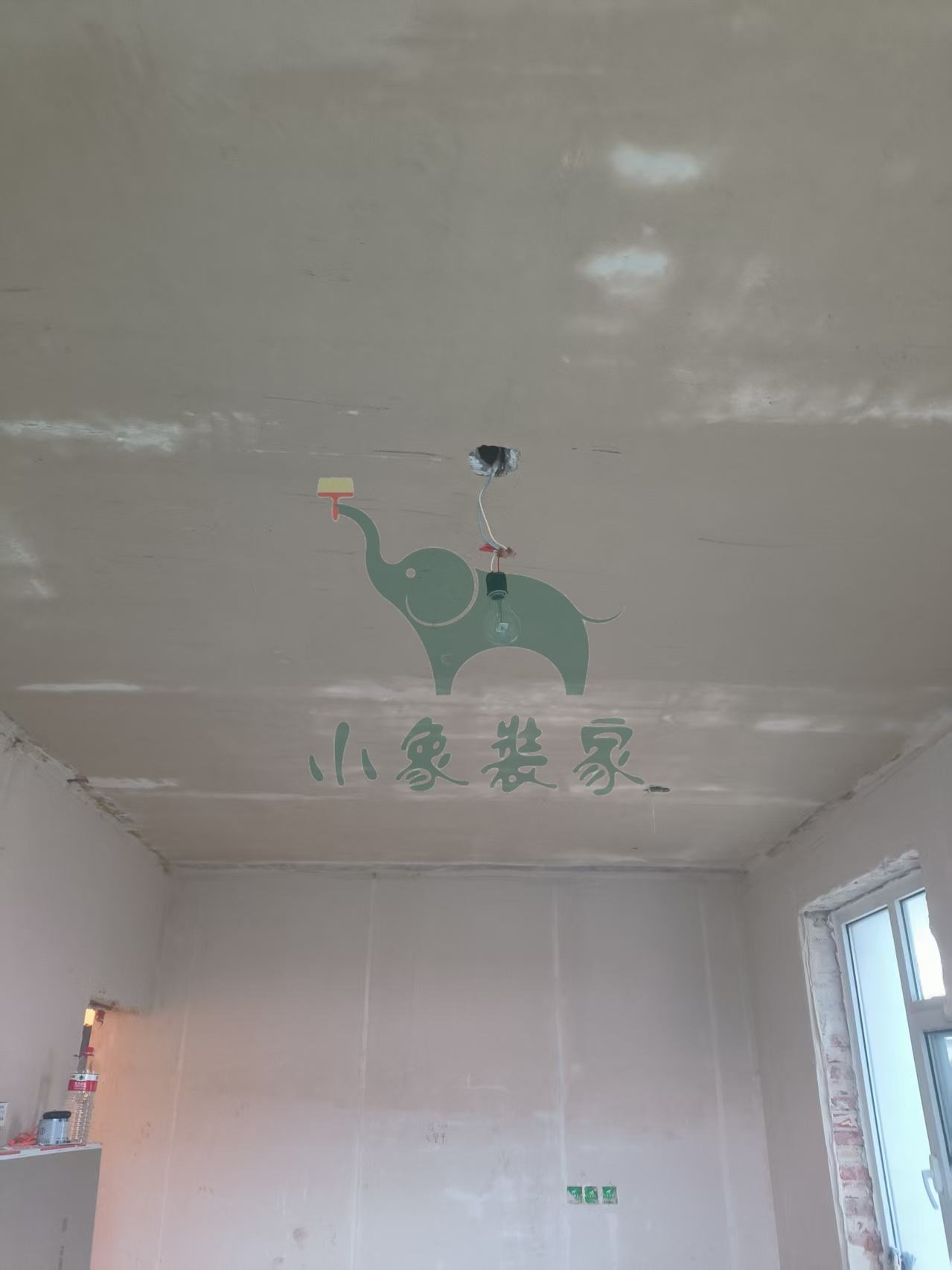

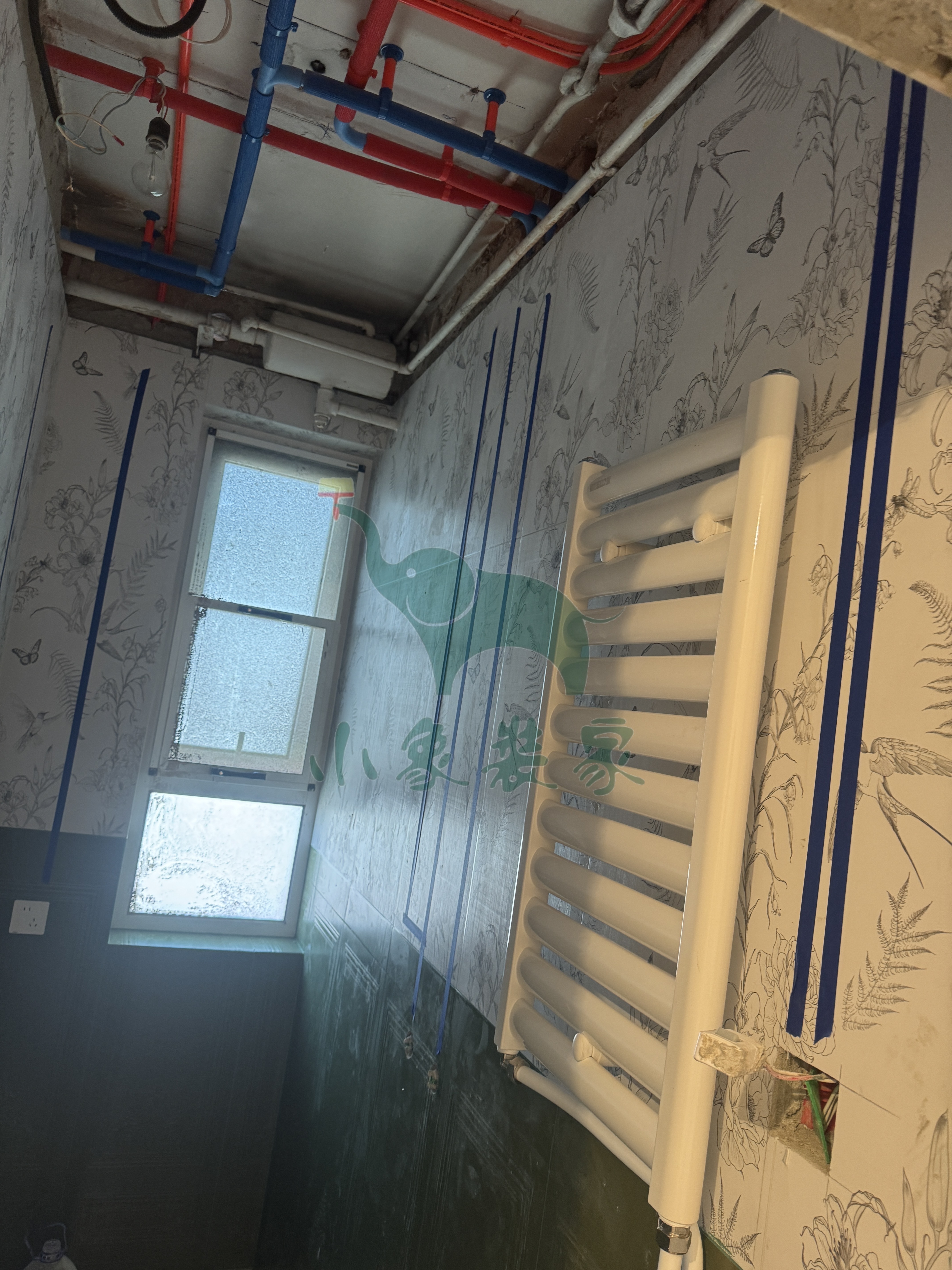

水电工程-电线布管已完工
水电工程-水管焊接还需1天。
竣工总进度:25%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-水电完工

施工人员:王恩杰。
2025-06-17 星期二
工作内容:

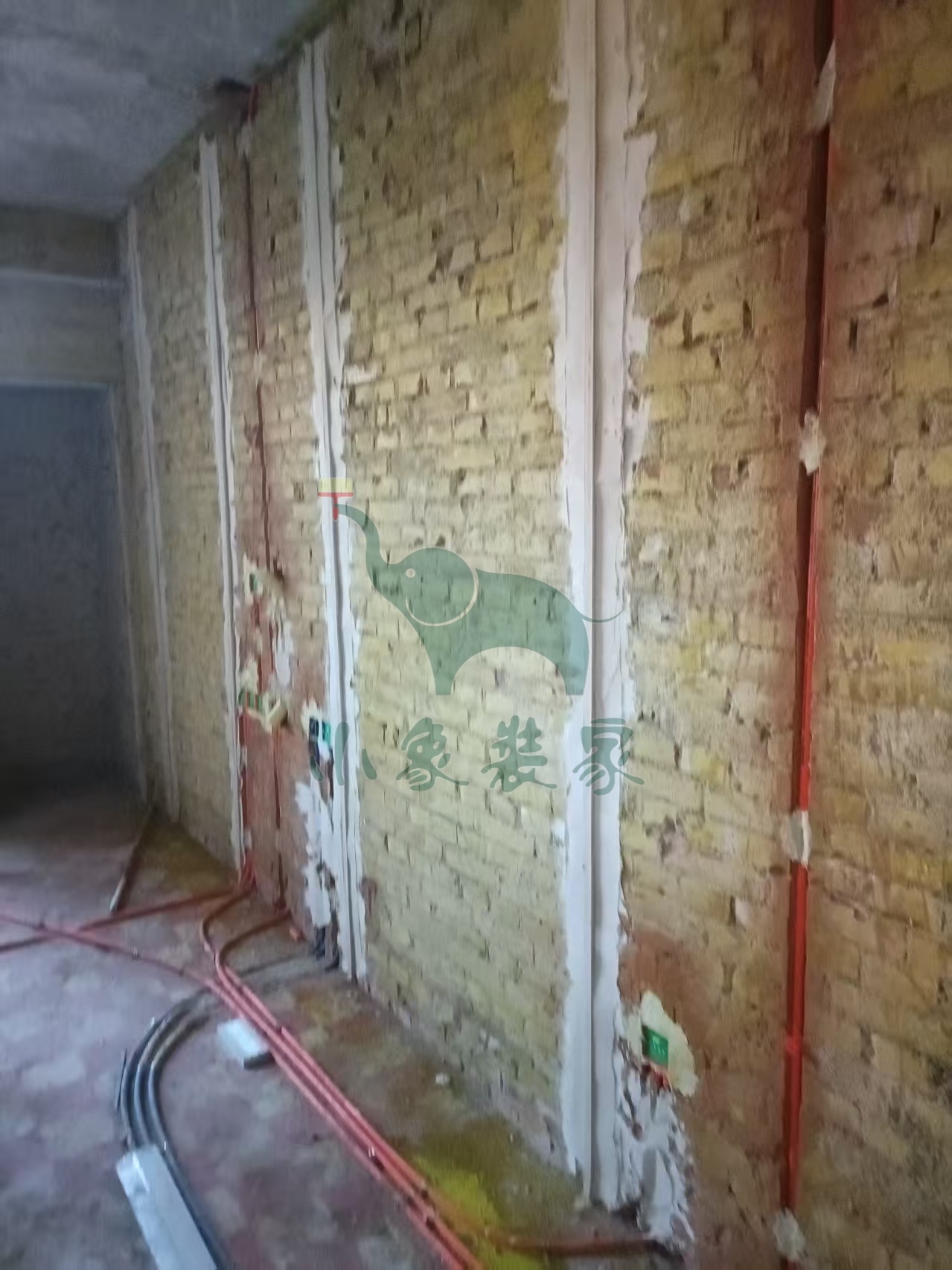

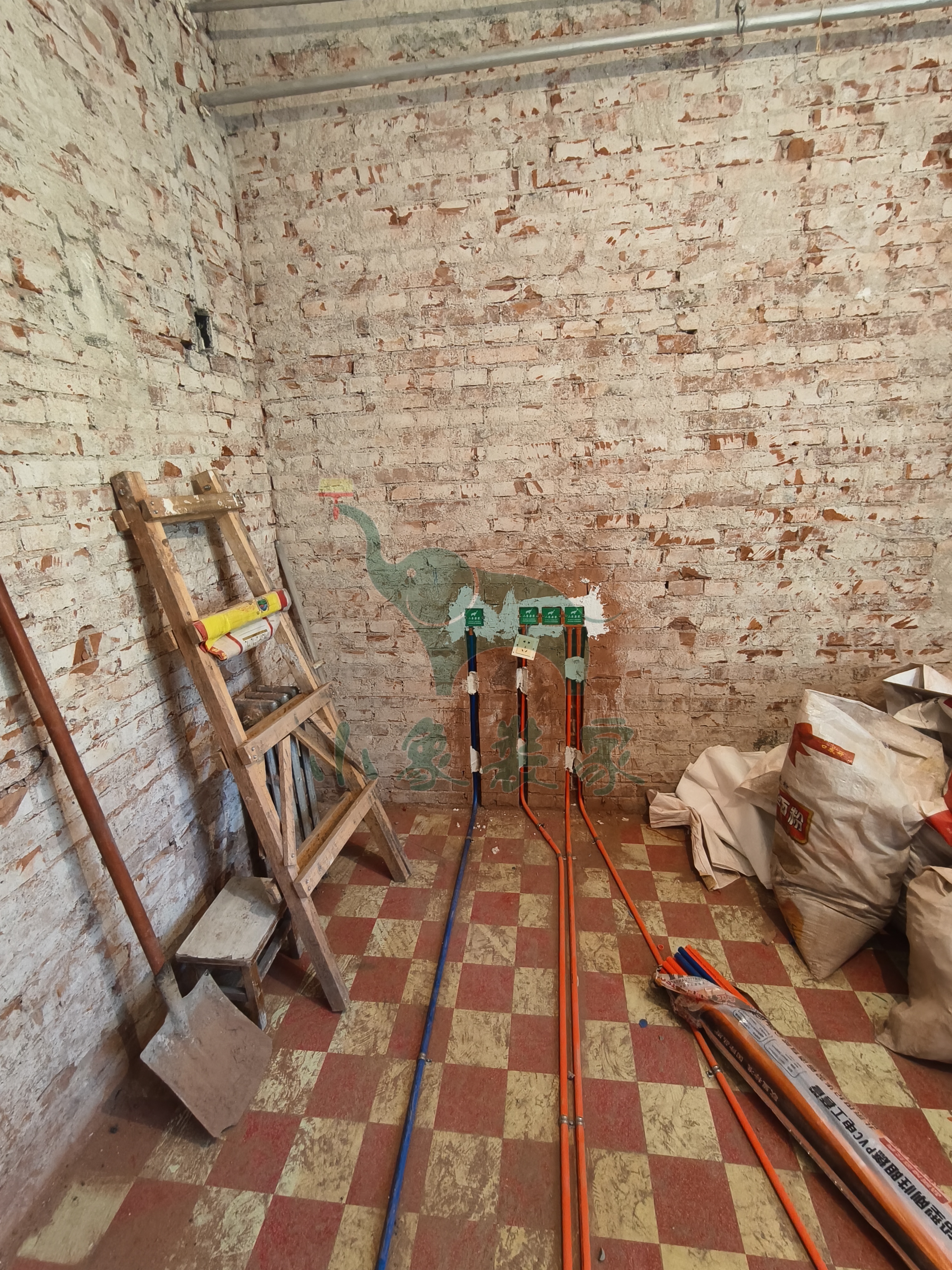

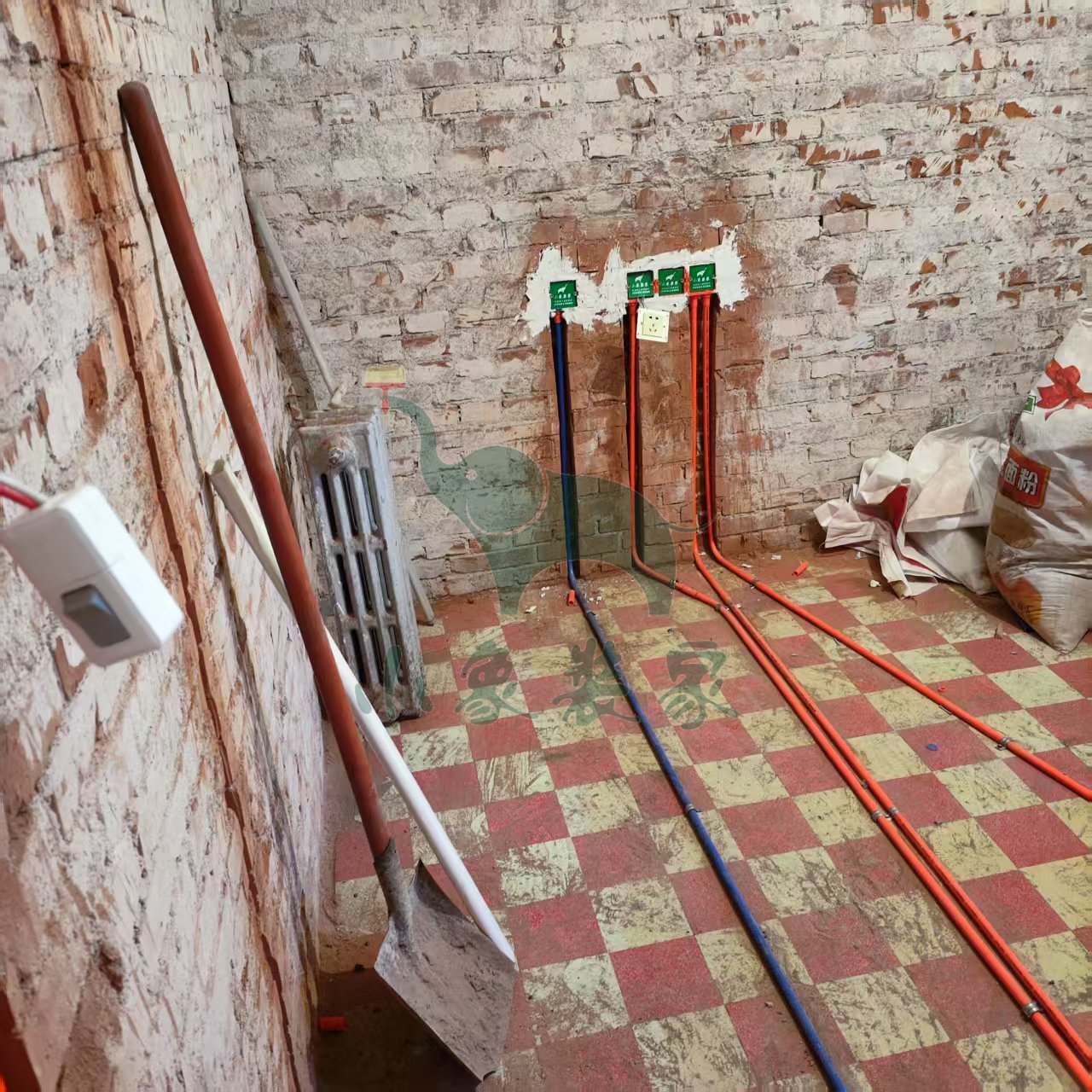

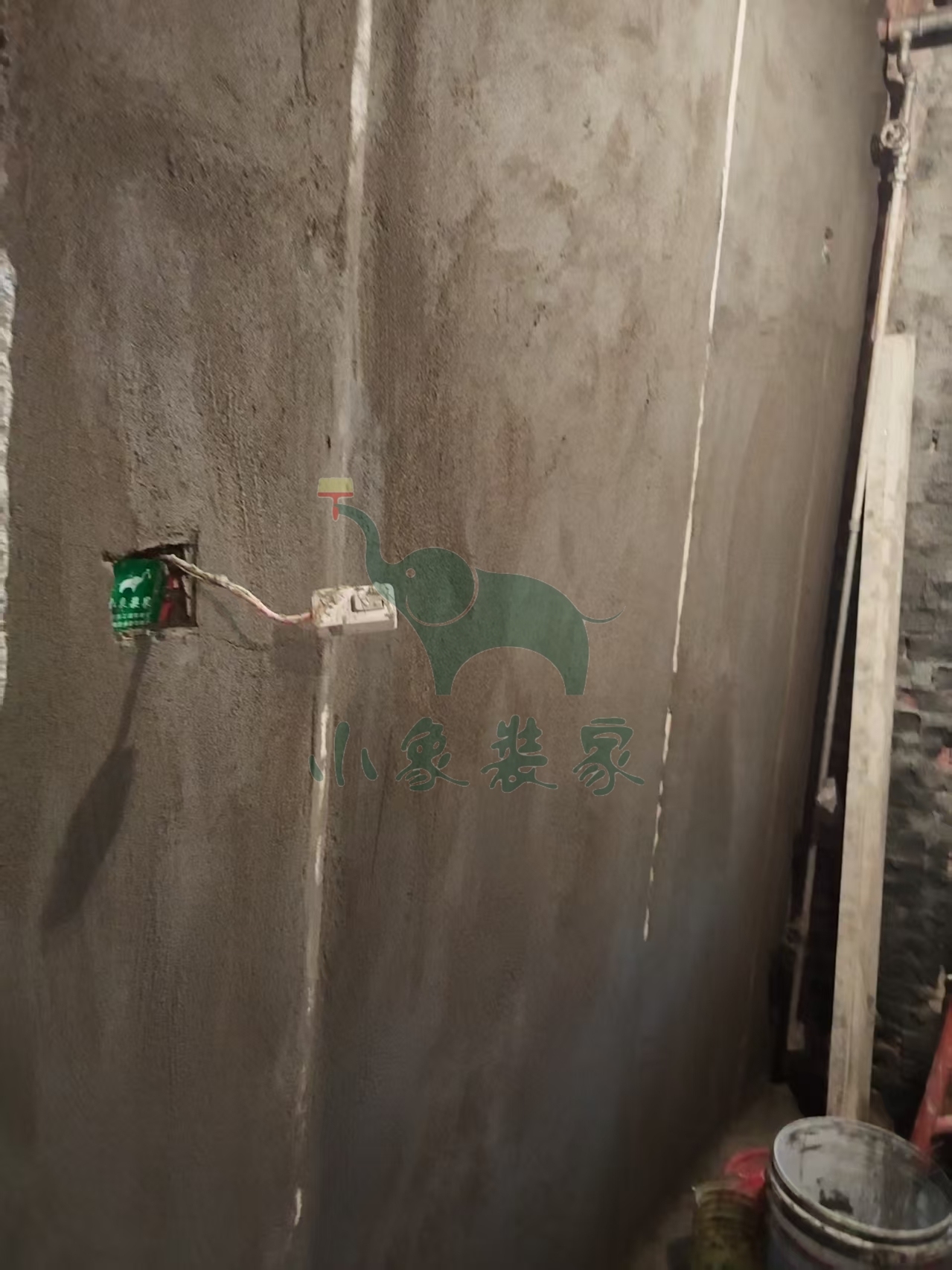

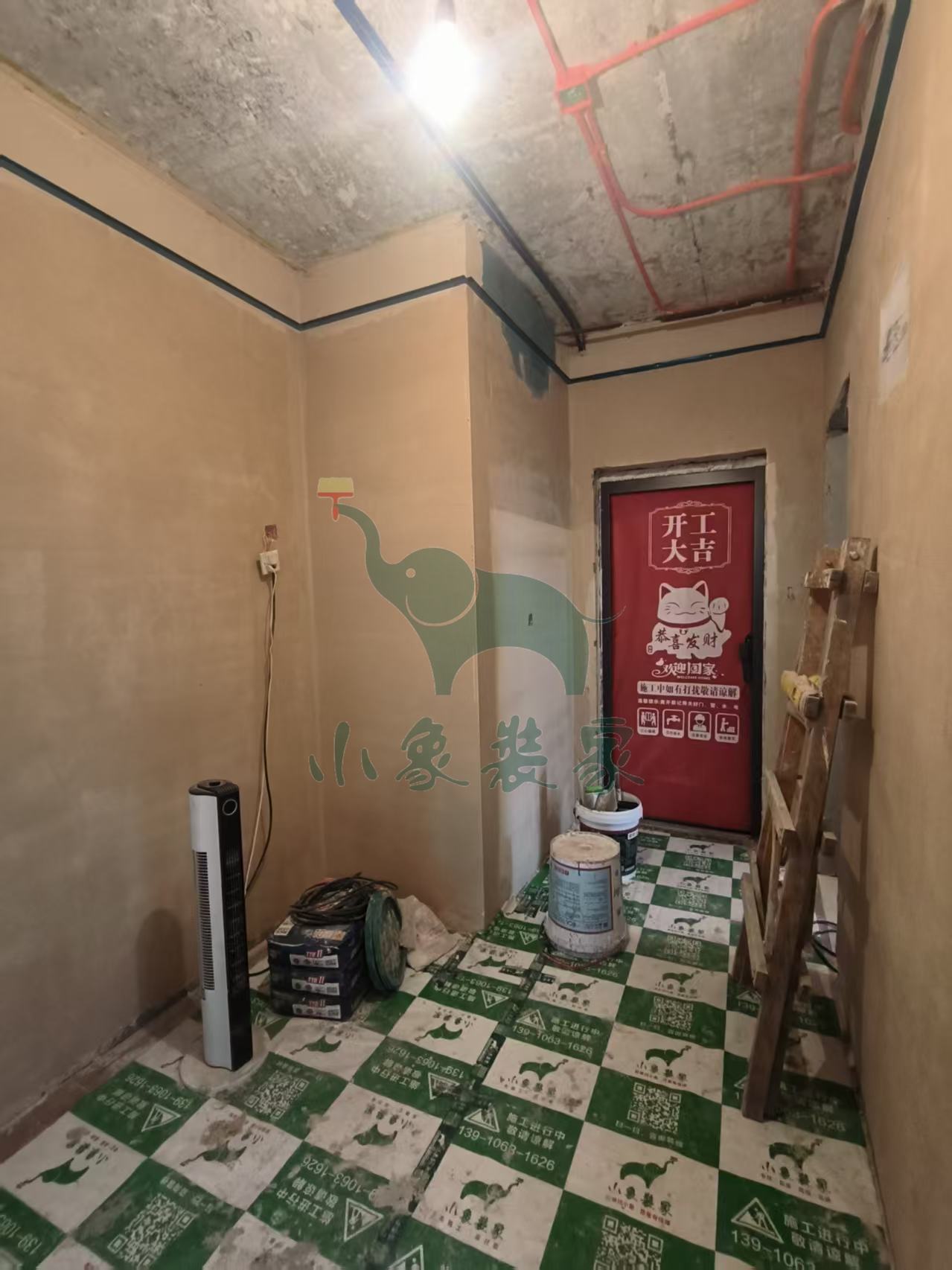

水电工程-开线槽已完工
水电工程-电盒安装已完工
水电工程-电线布管还需1天。
竣工总进度:10%。
施工人员:王恩杰。
共9张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

施工人员:王恩杰。
2025-06-12 星期四
工作内容:

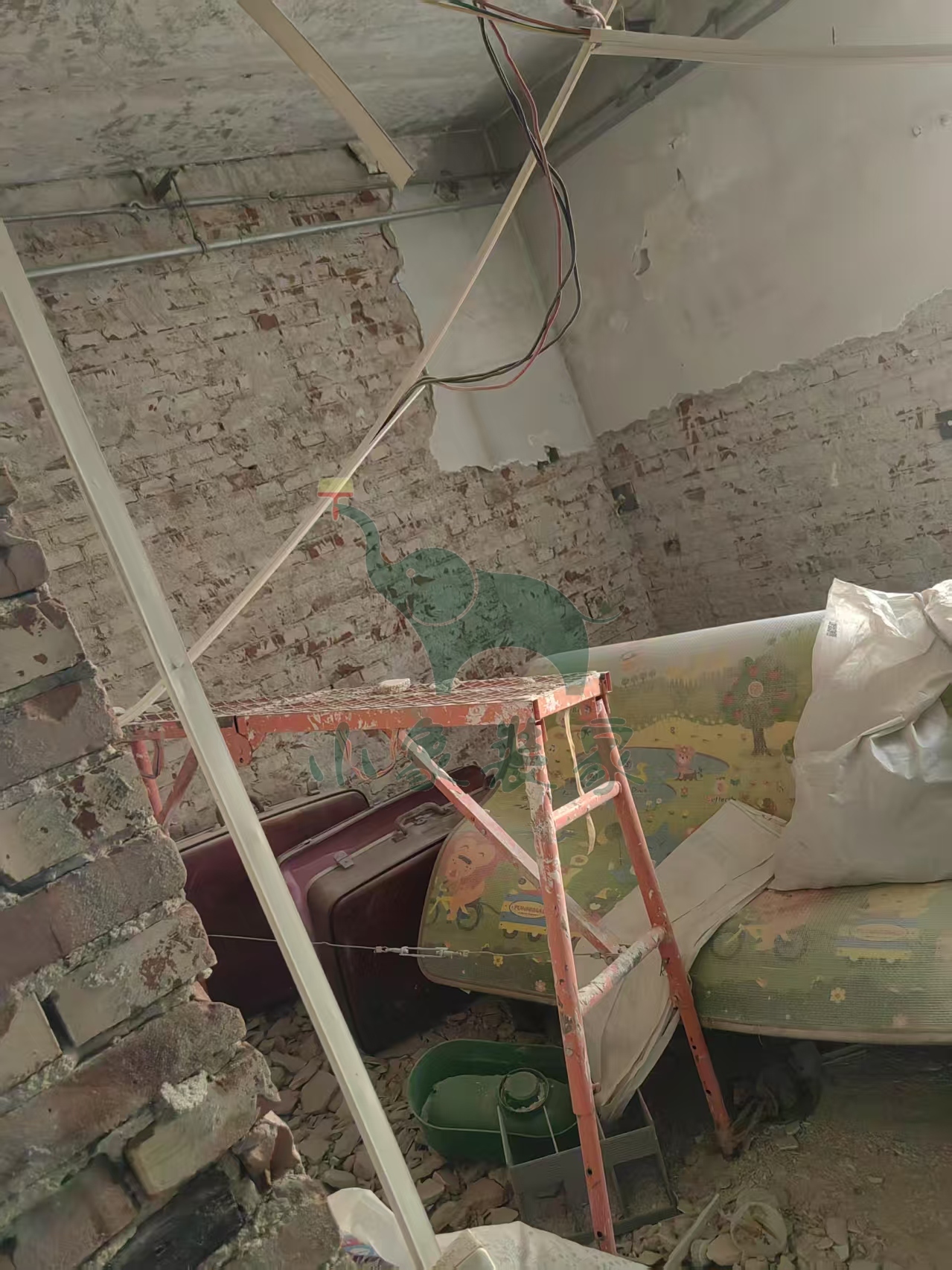

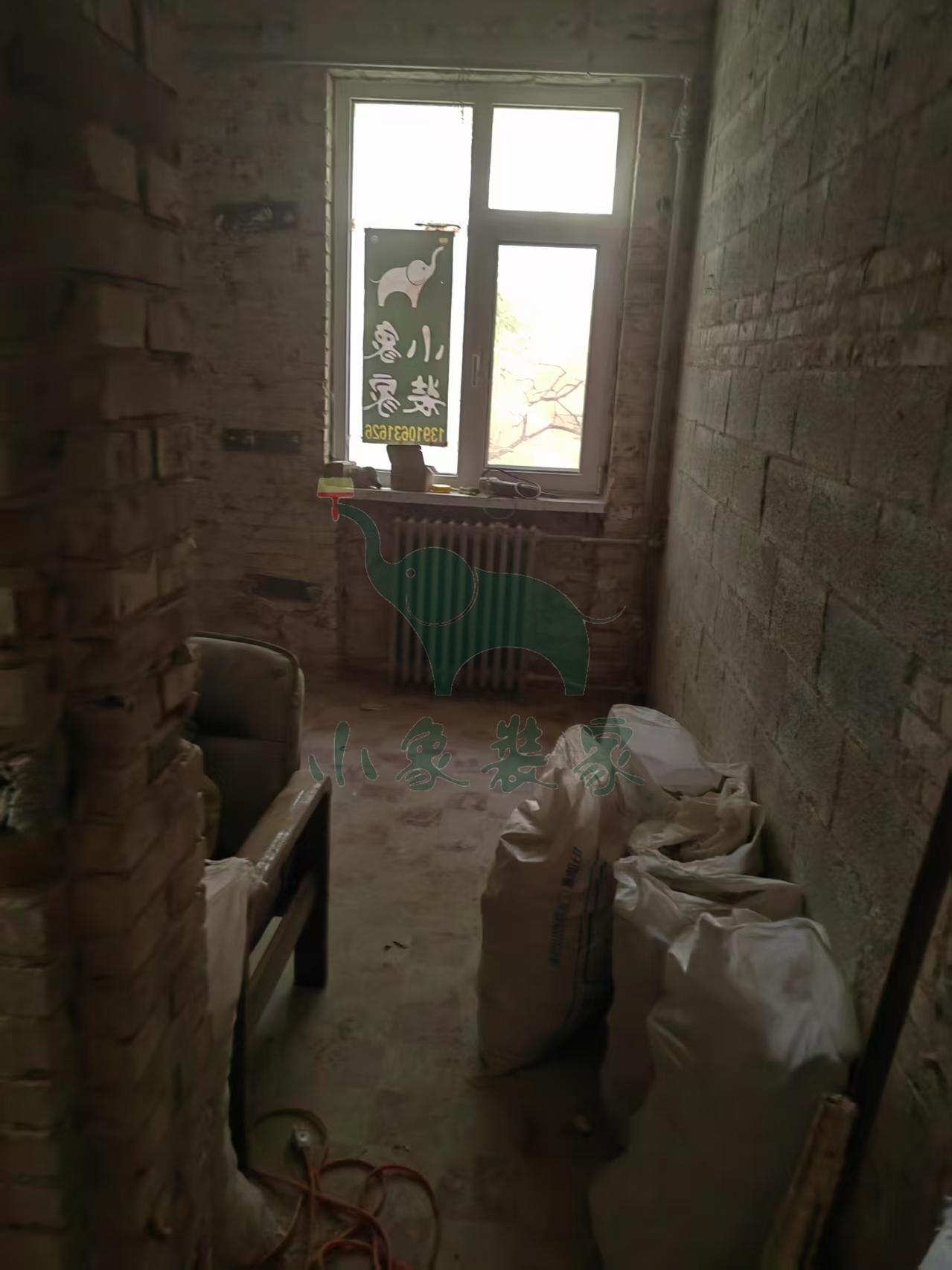

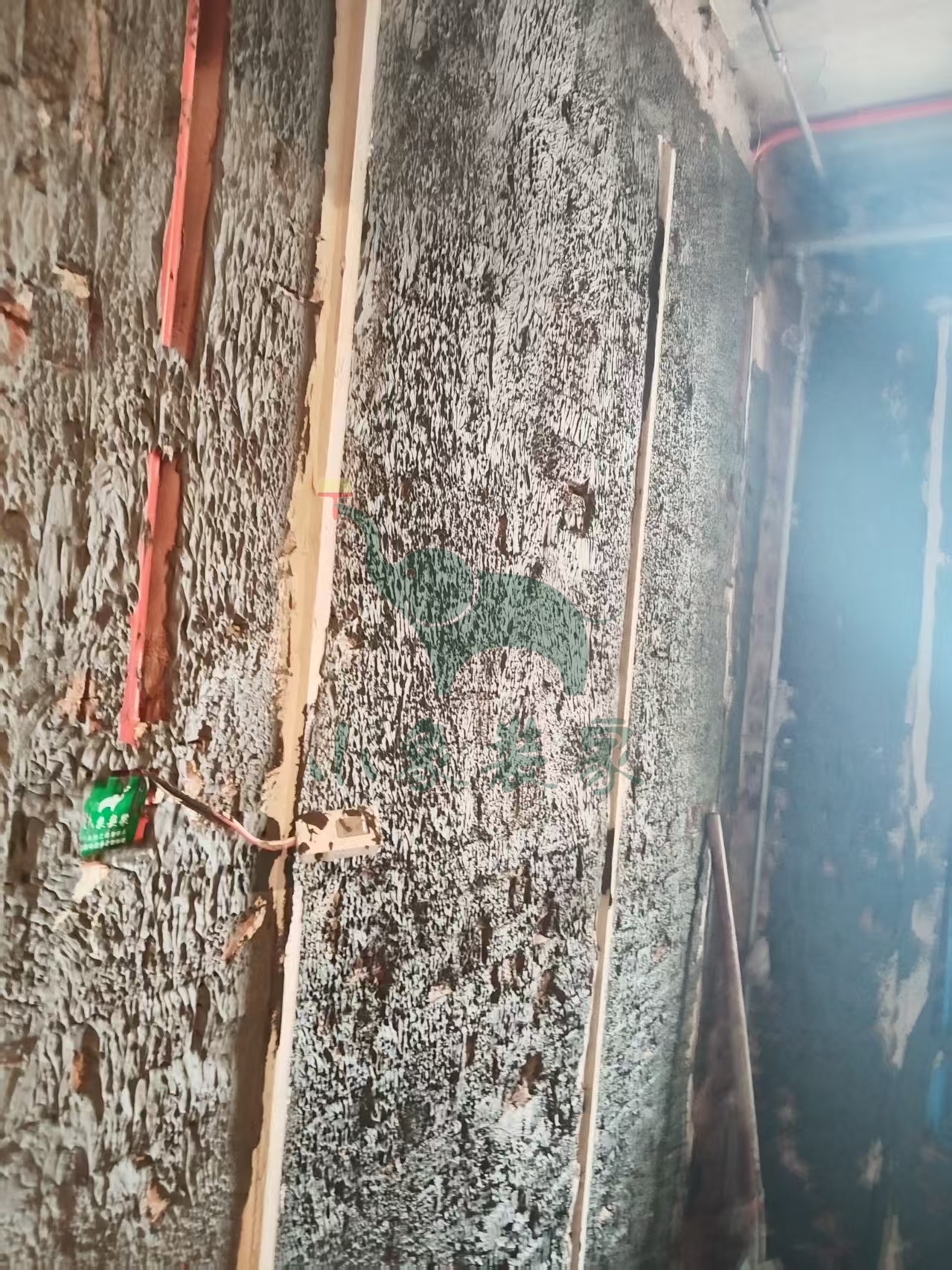

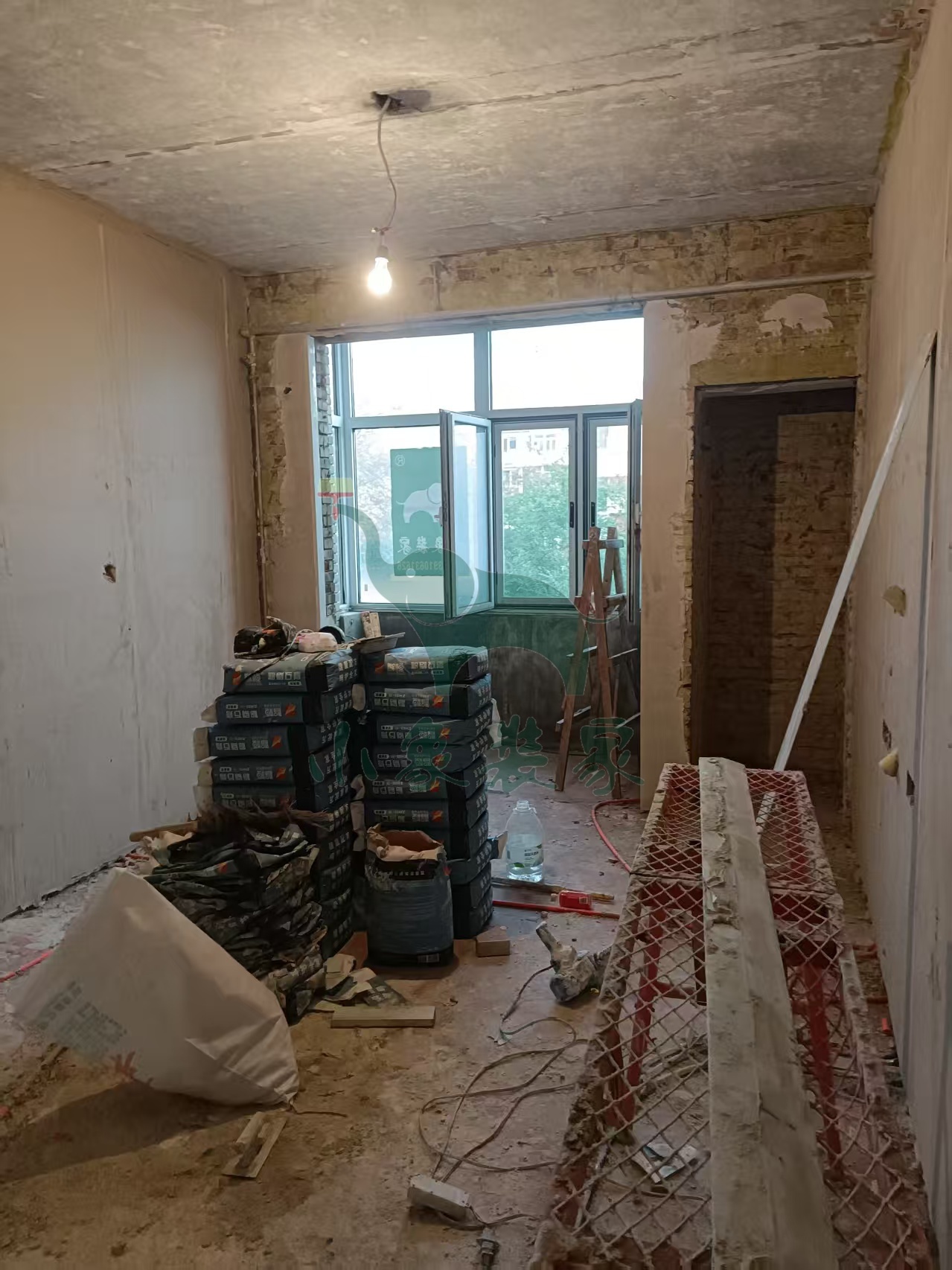

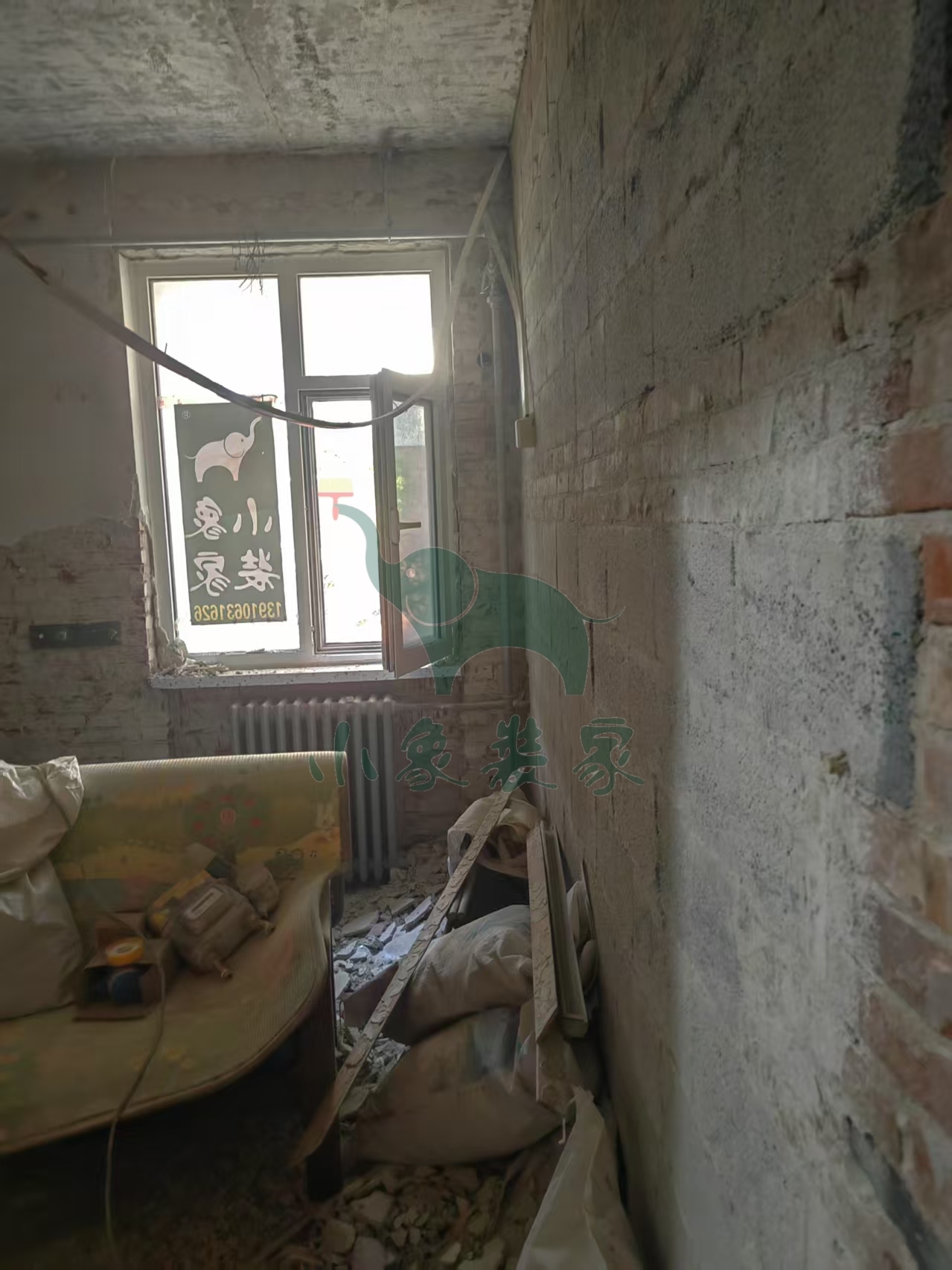

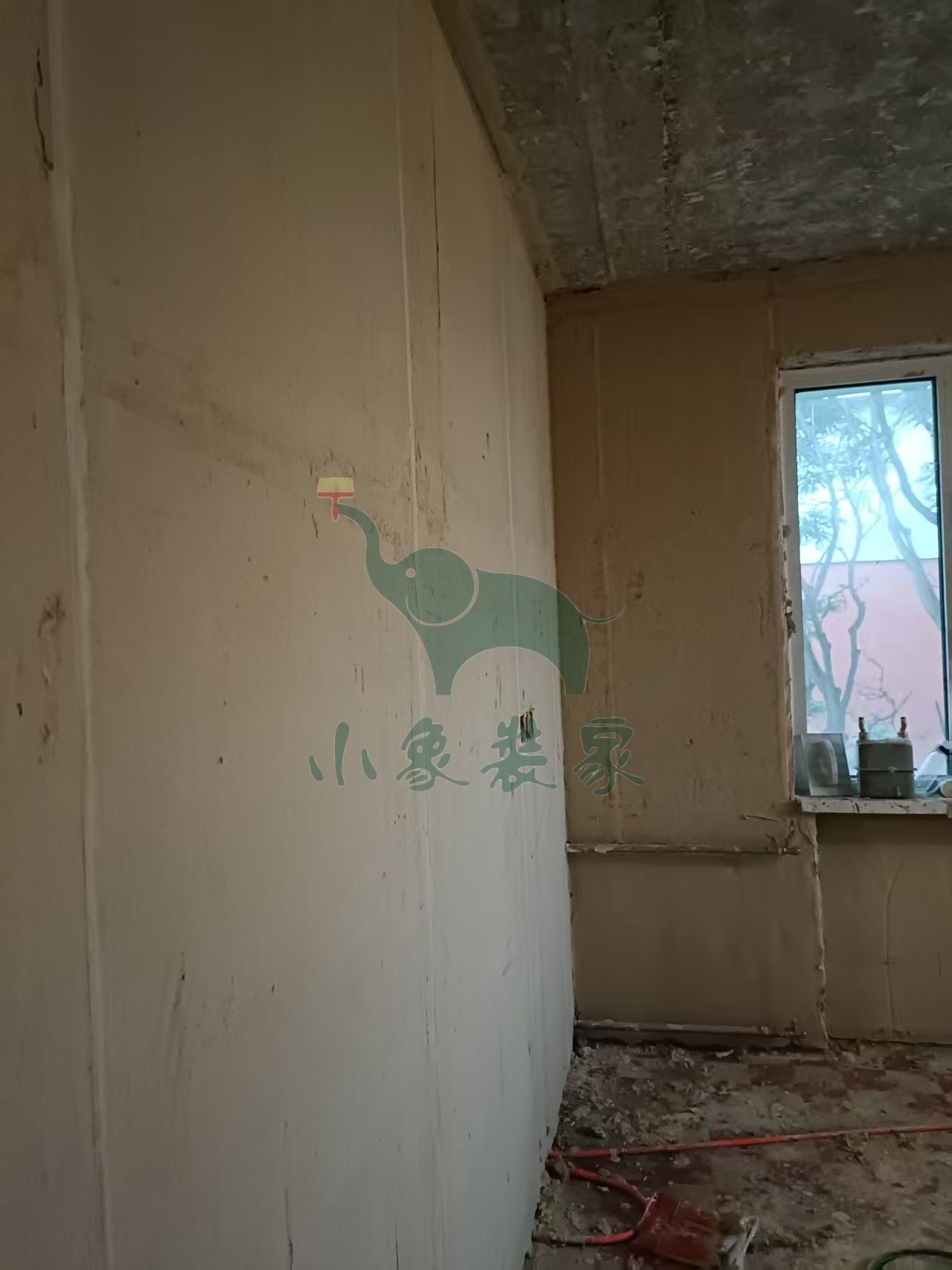

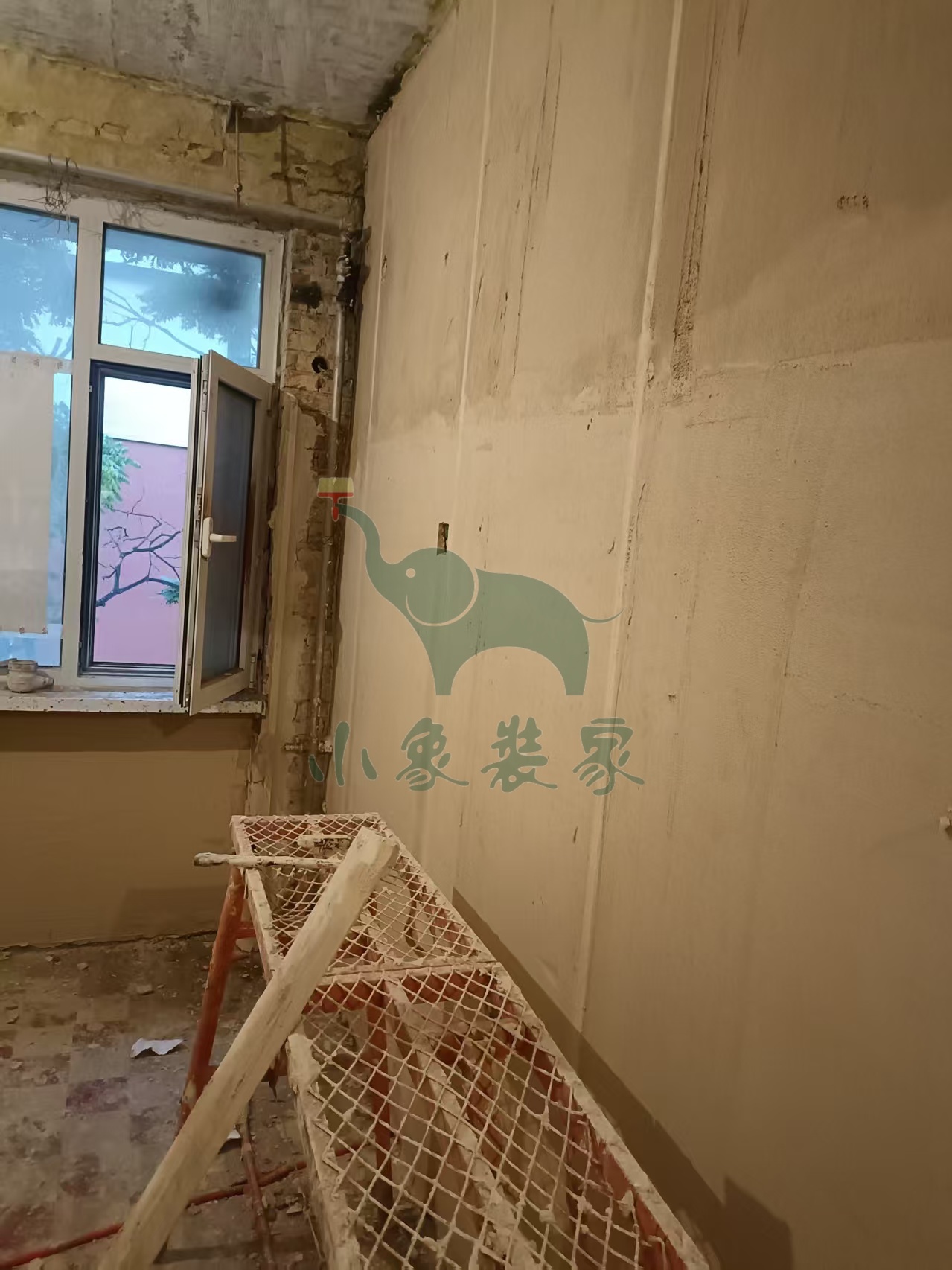

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工。
竣工总进度:10%。
施工人员:黄铁良。
共8张
【明日播报】
工作内容:

拆除工程-清运垃圾

施工人员:黄铁良。
2025-06-11 星期三
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天
拆除工程-拆除石膏板吊顶、厨卫吊顶已完工

拆除工程-拆除衣柜、柜子已完工
拆除工程-拆除旧家具已完工。
竣工总进度:10%。
施工人员:黄铁良。
共8张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

施工人员:黄铁良。
2025-06-11 星期三
工作内容:

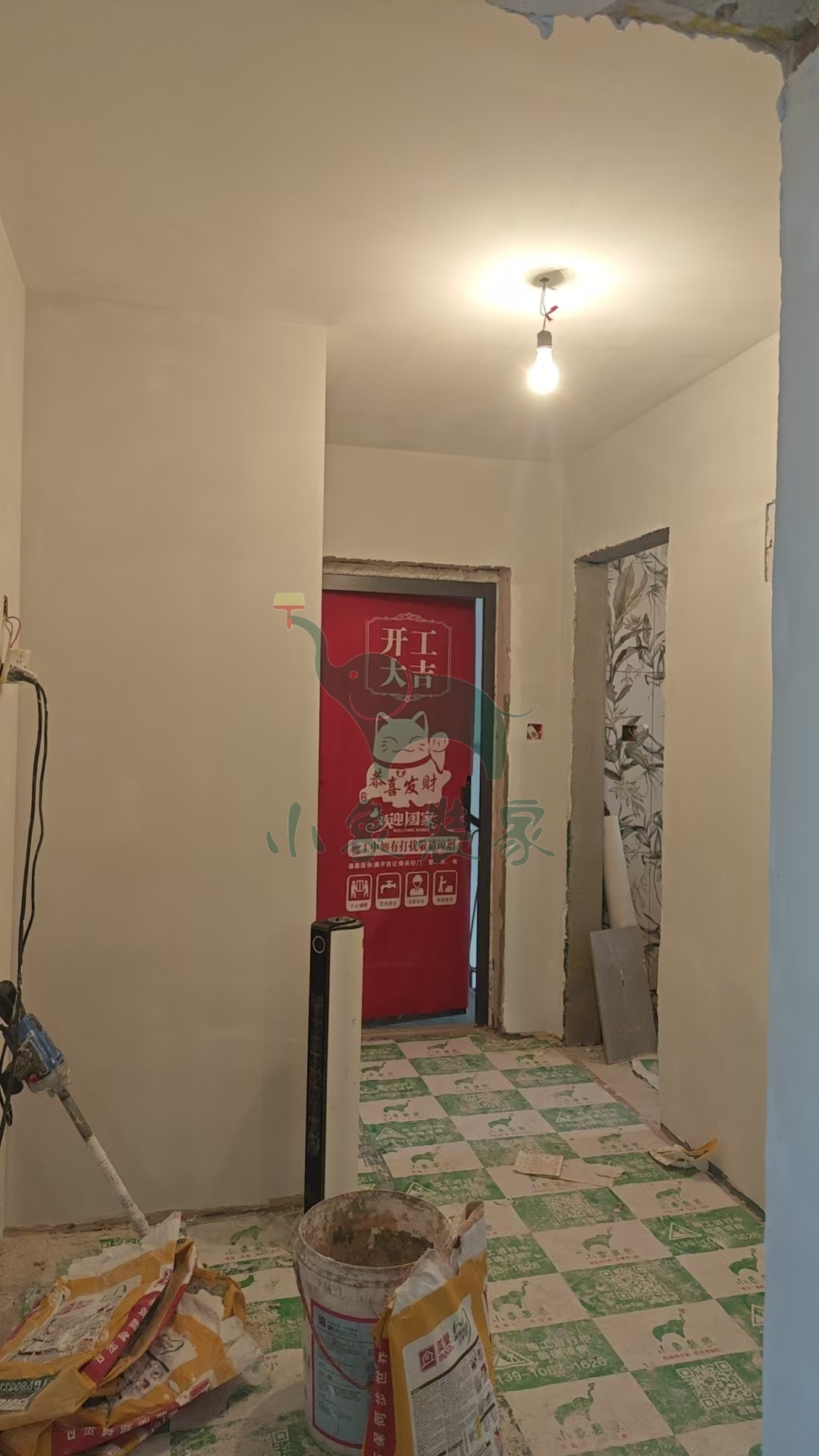

开工仪式交底-开工仪式已完工。
竣工总进度:5%。
施工人员:黄铁良。
共3张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除衣柜、柜子

拆除工程-拆除旧家具

施工人员:黄铁良。
