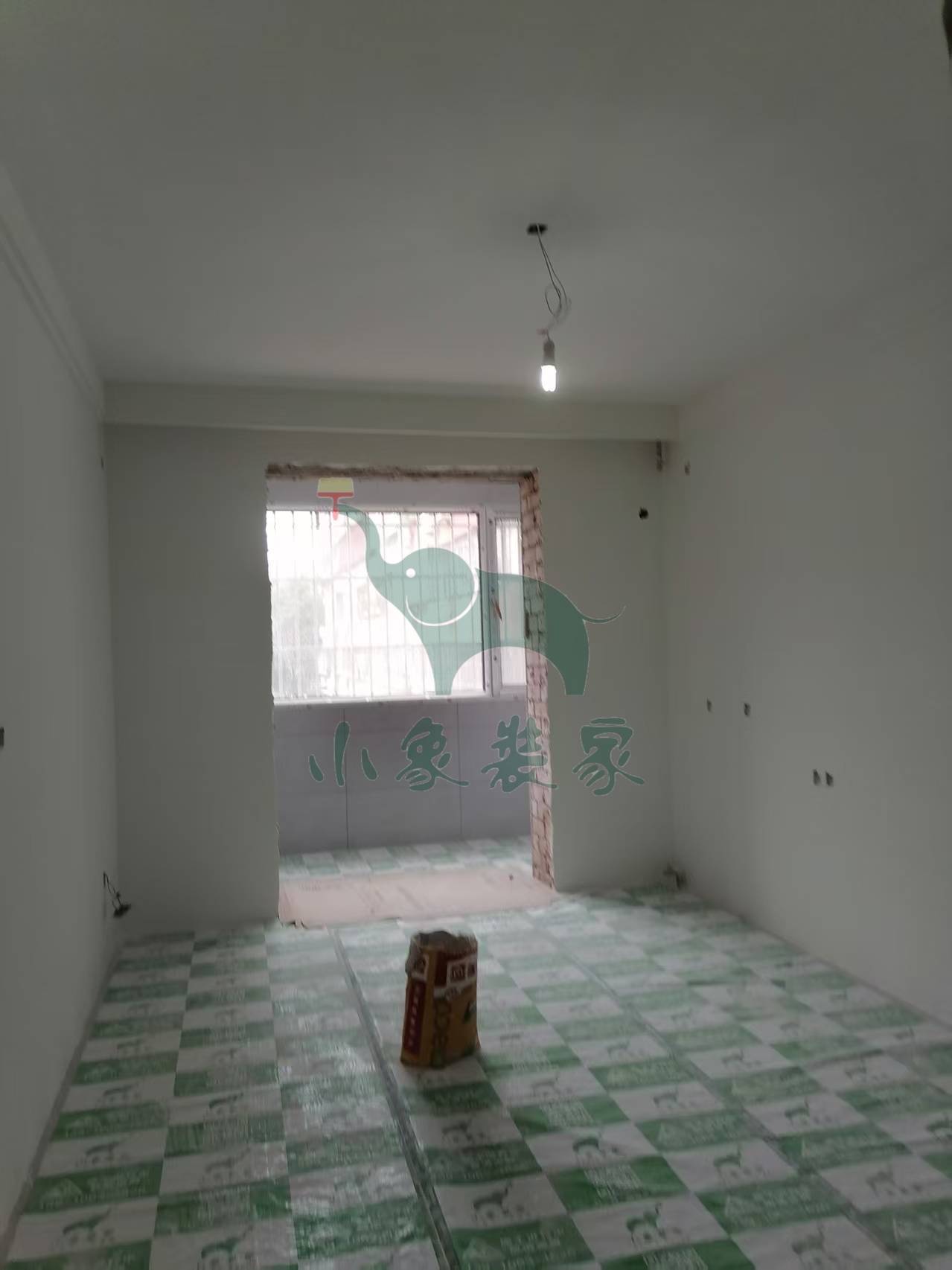

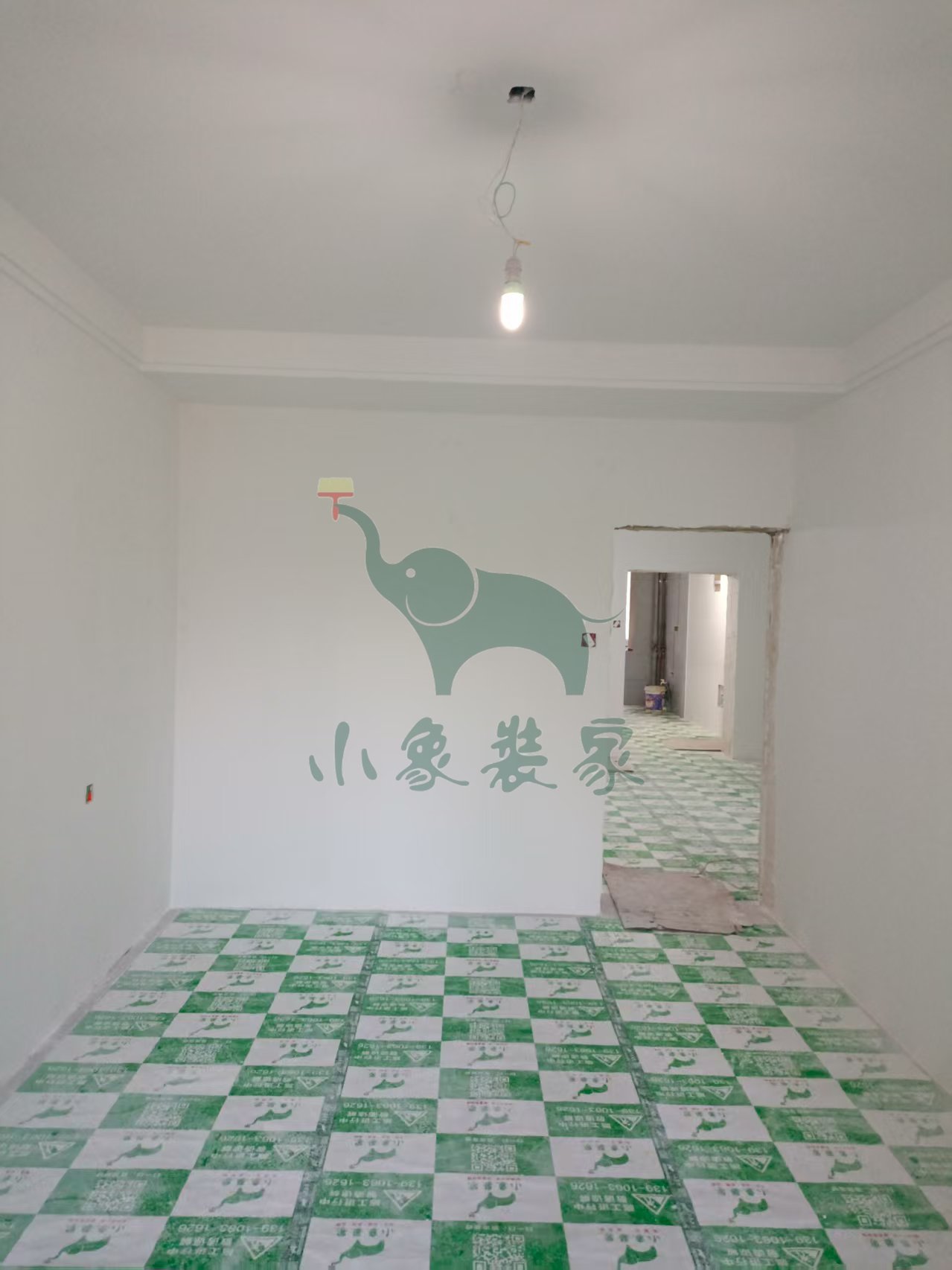

工地播报
2025-10-01 星期三
工作内容:

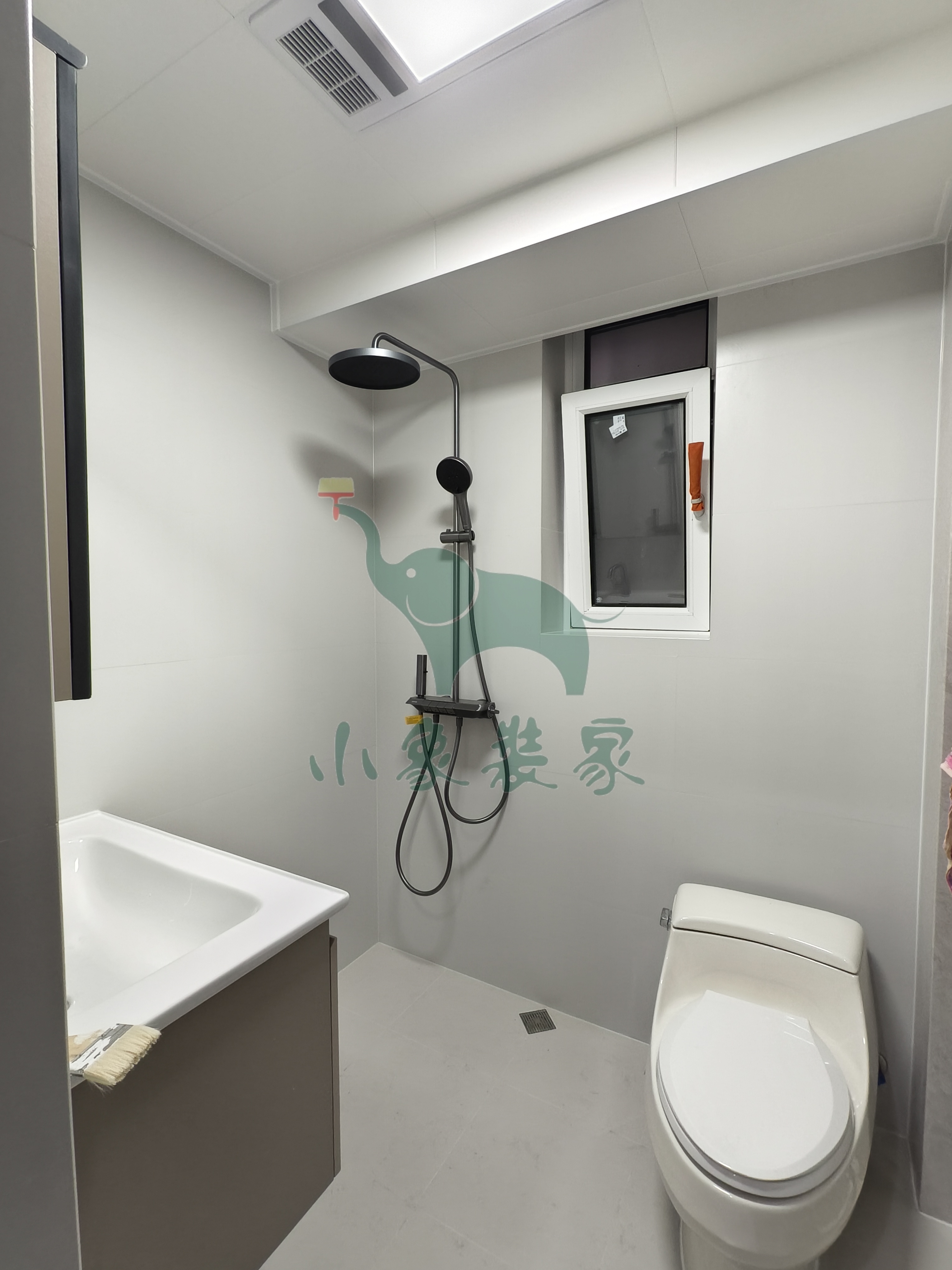

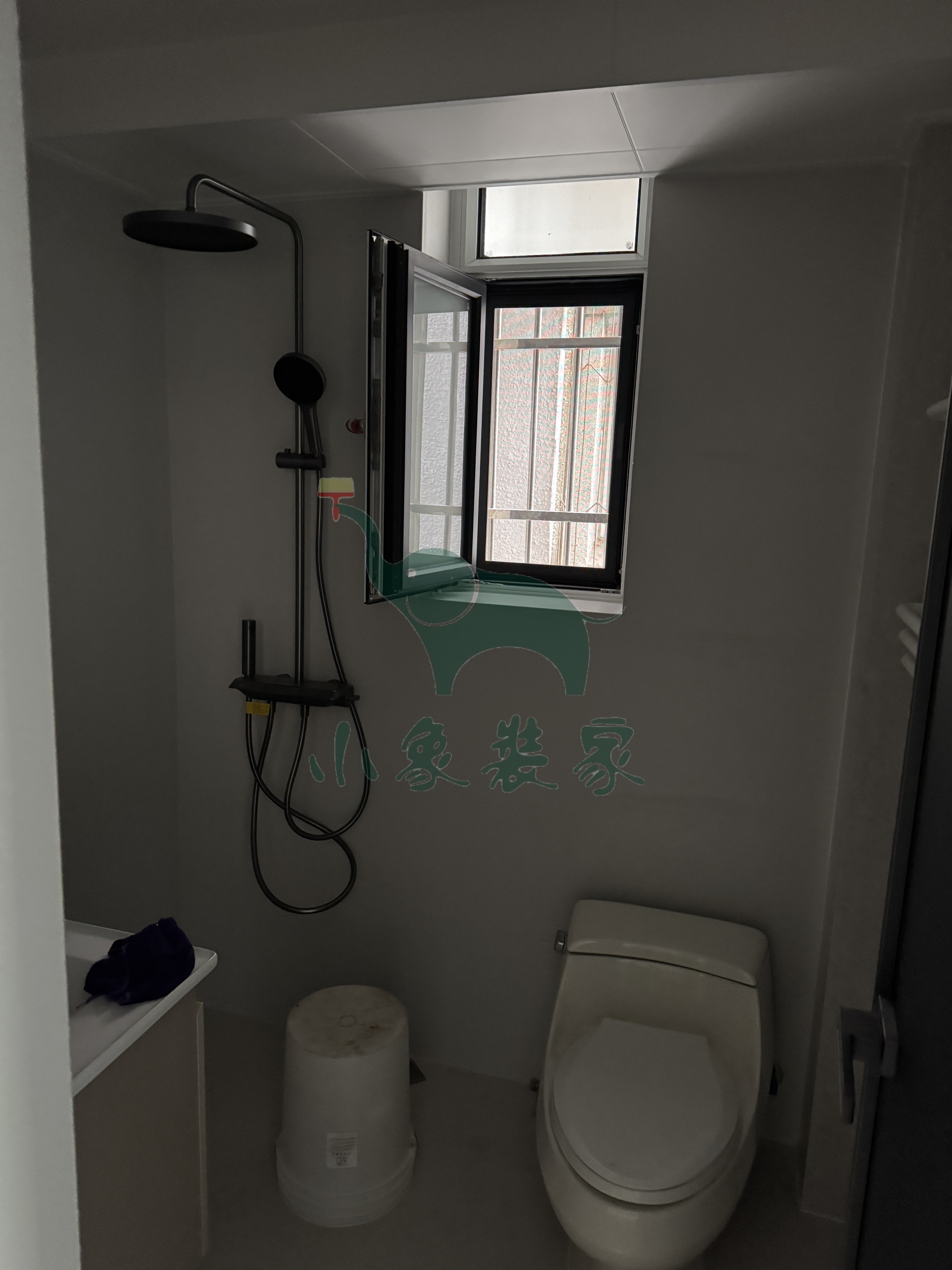

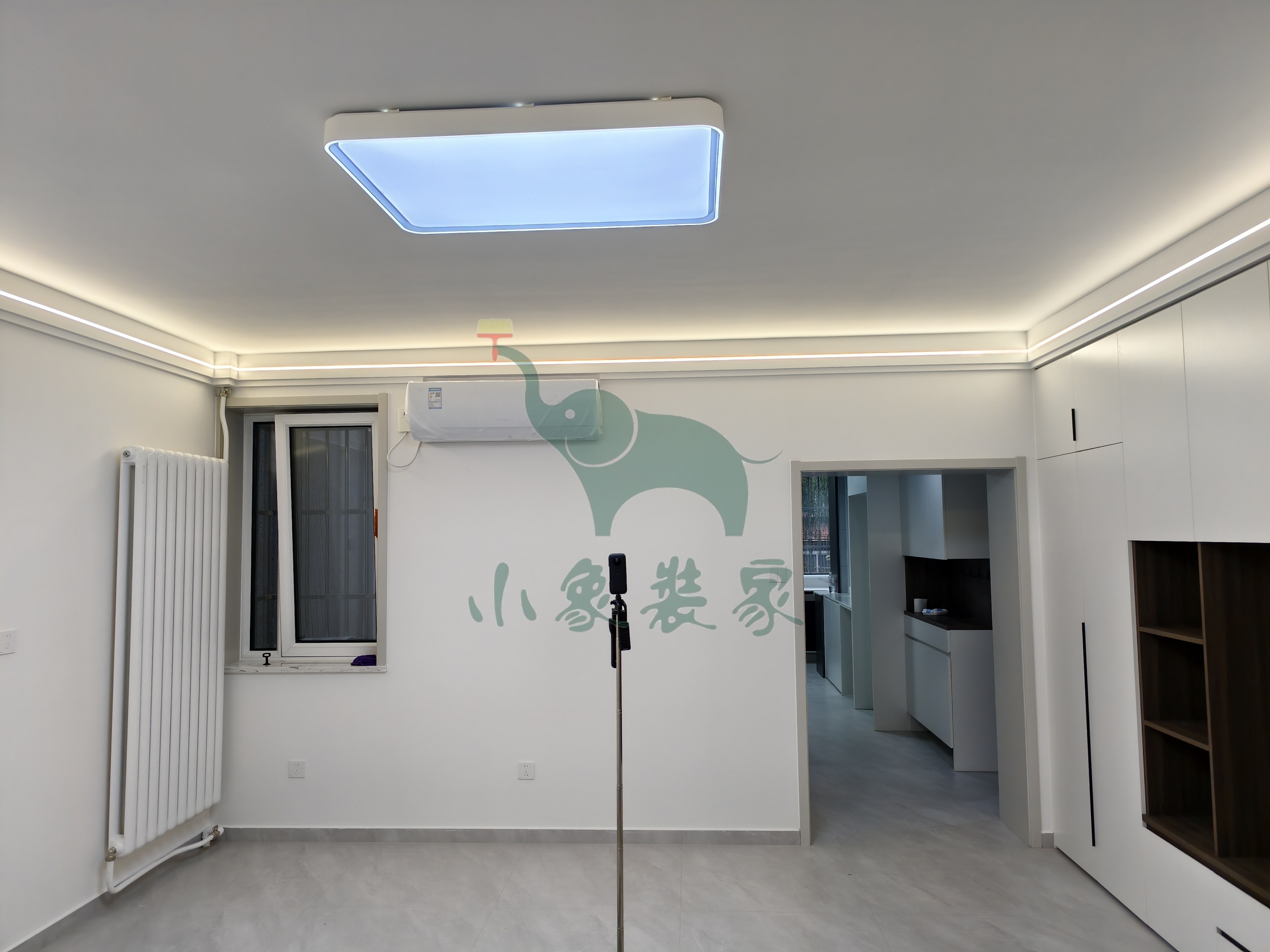

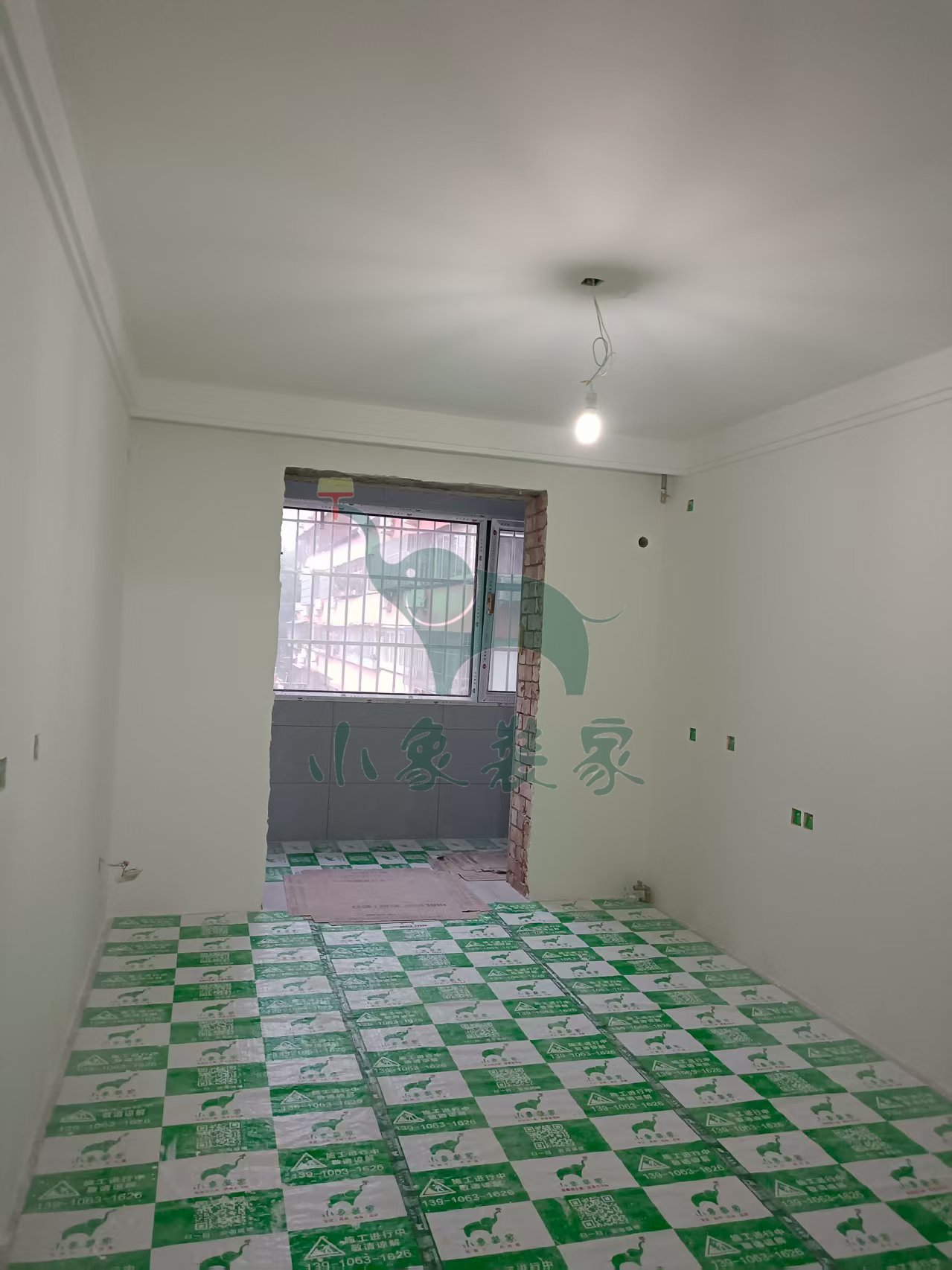

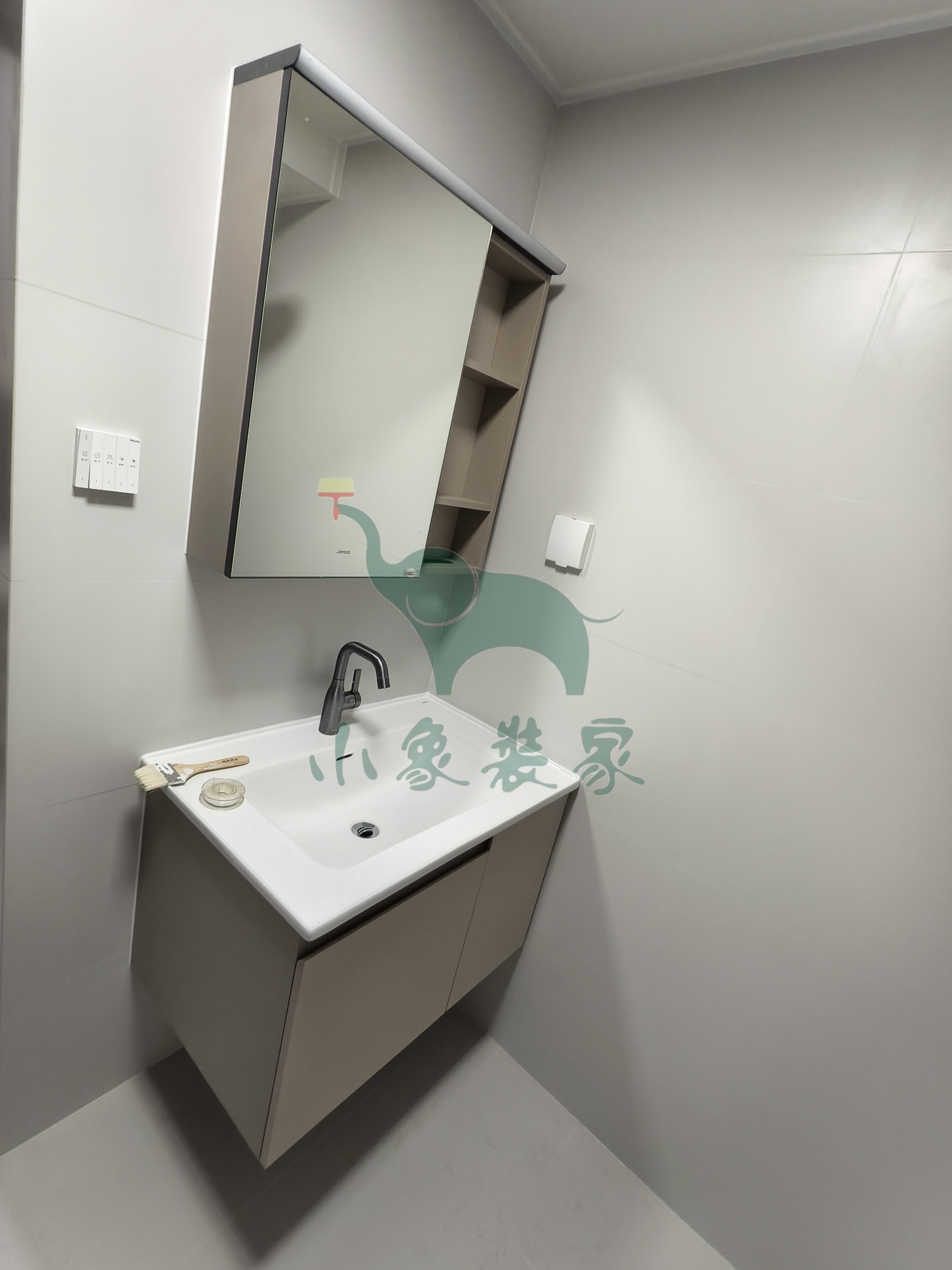

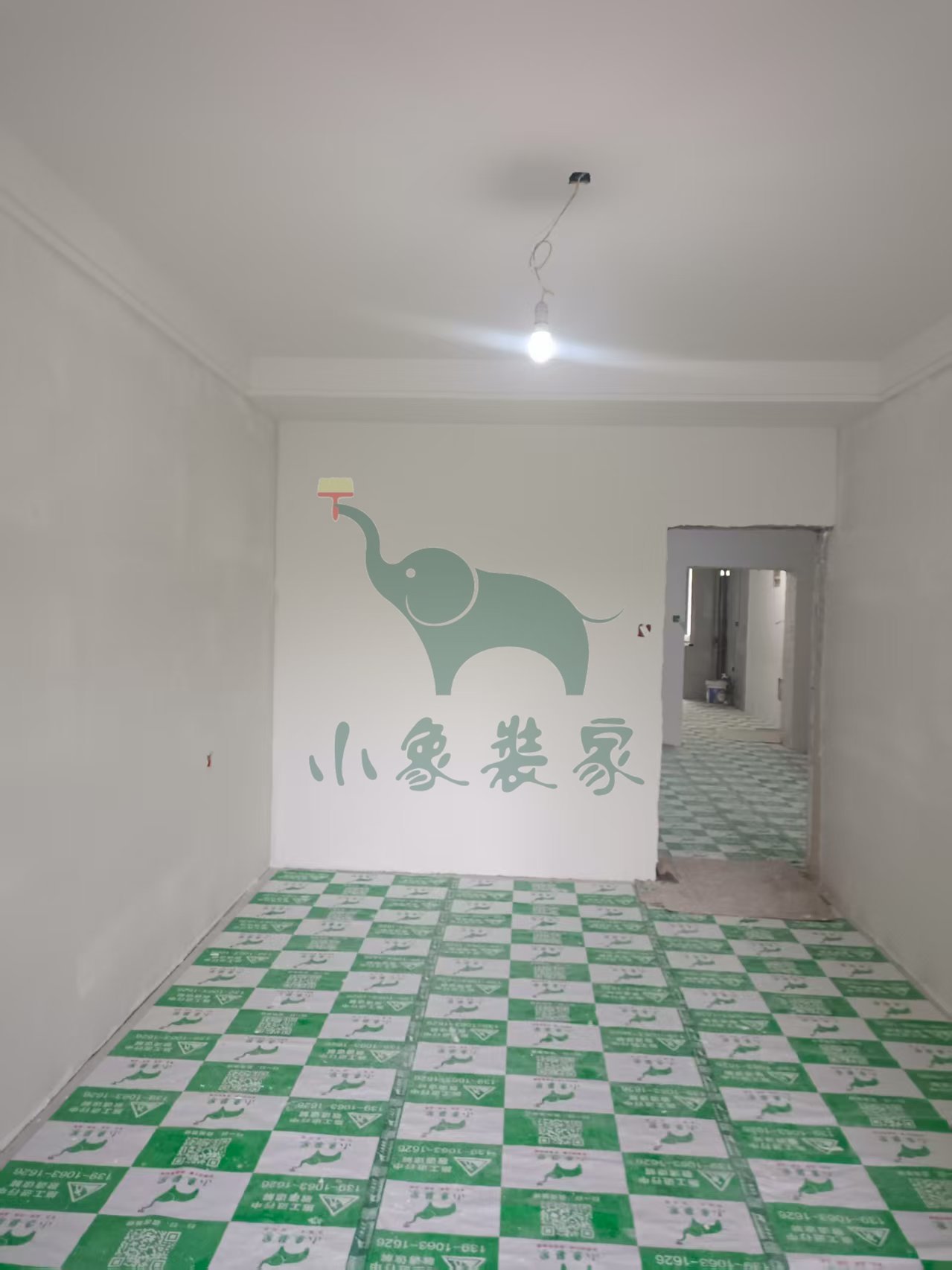

主材工程-洁具安装已完工
主材工程-暖气安装已完工
主材工程-木门安装已完工

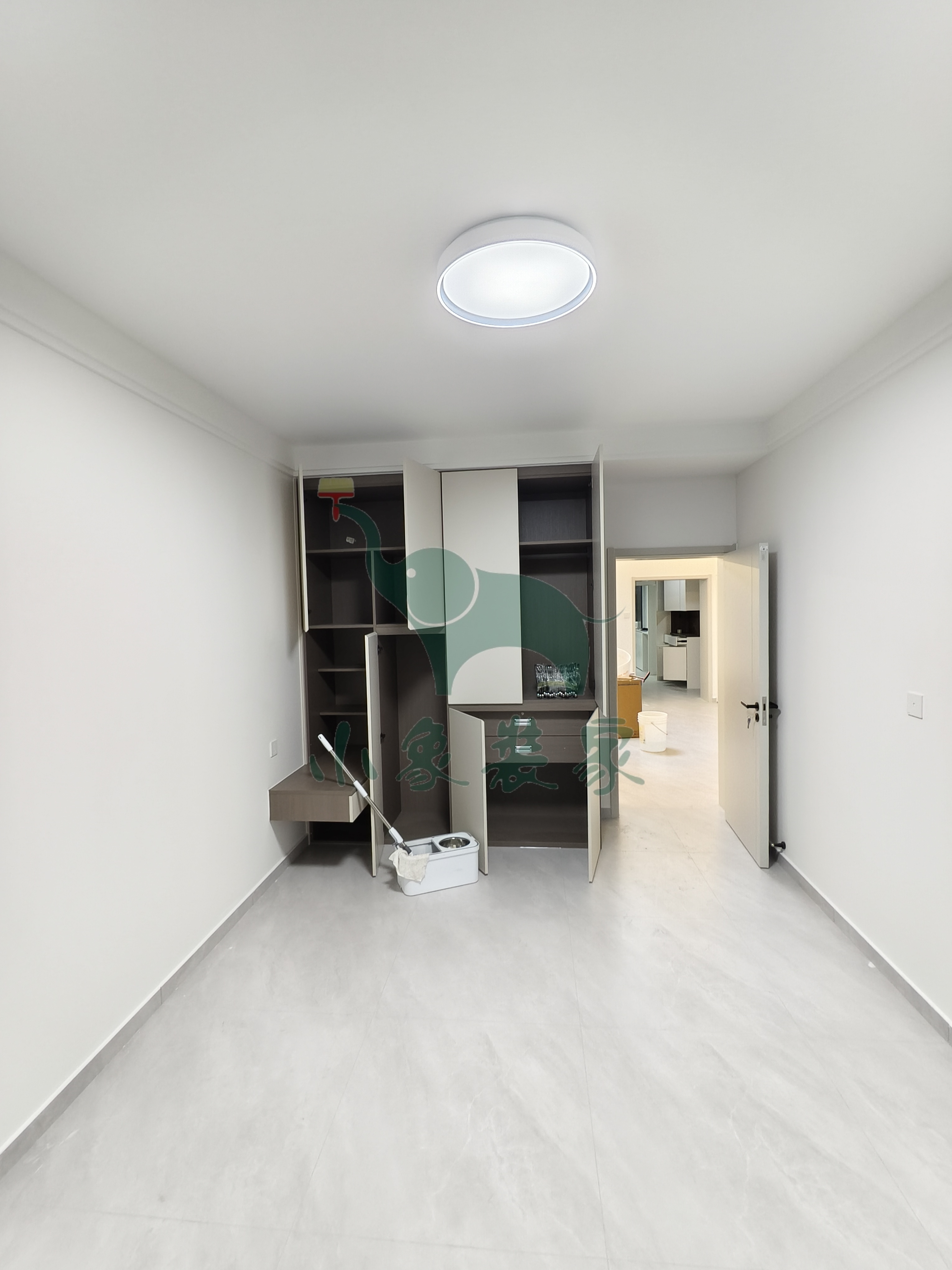

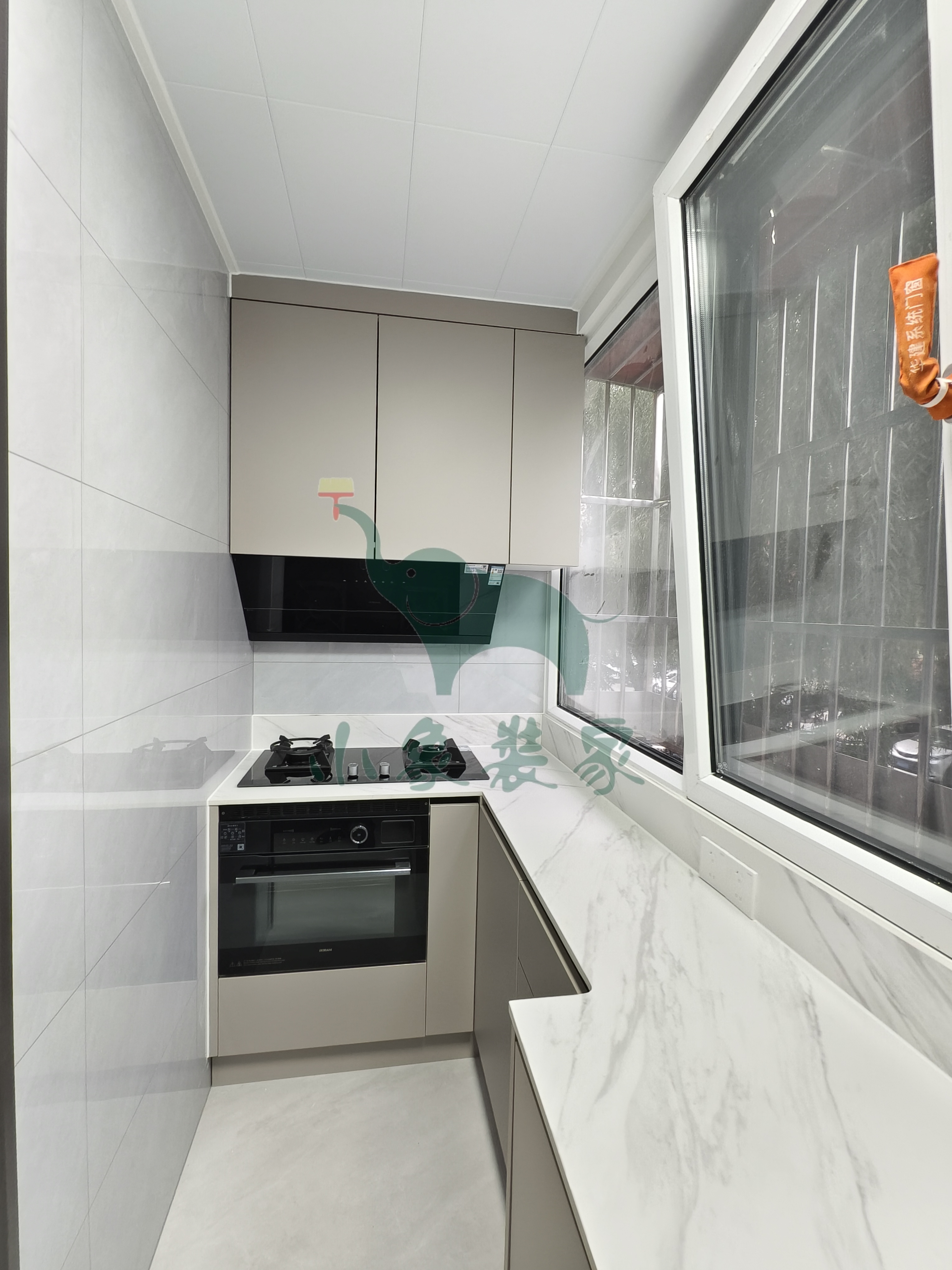

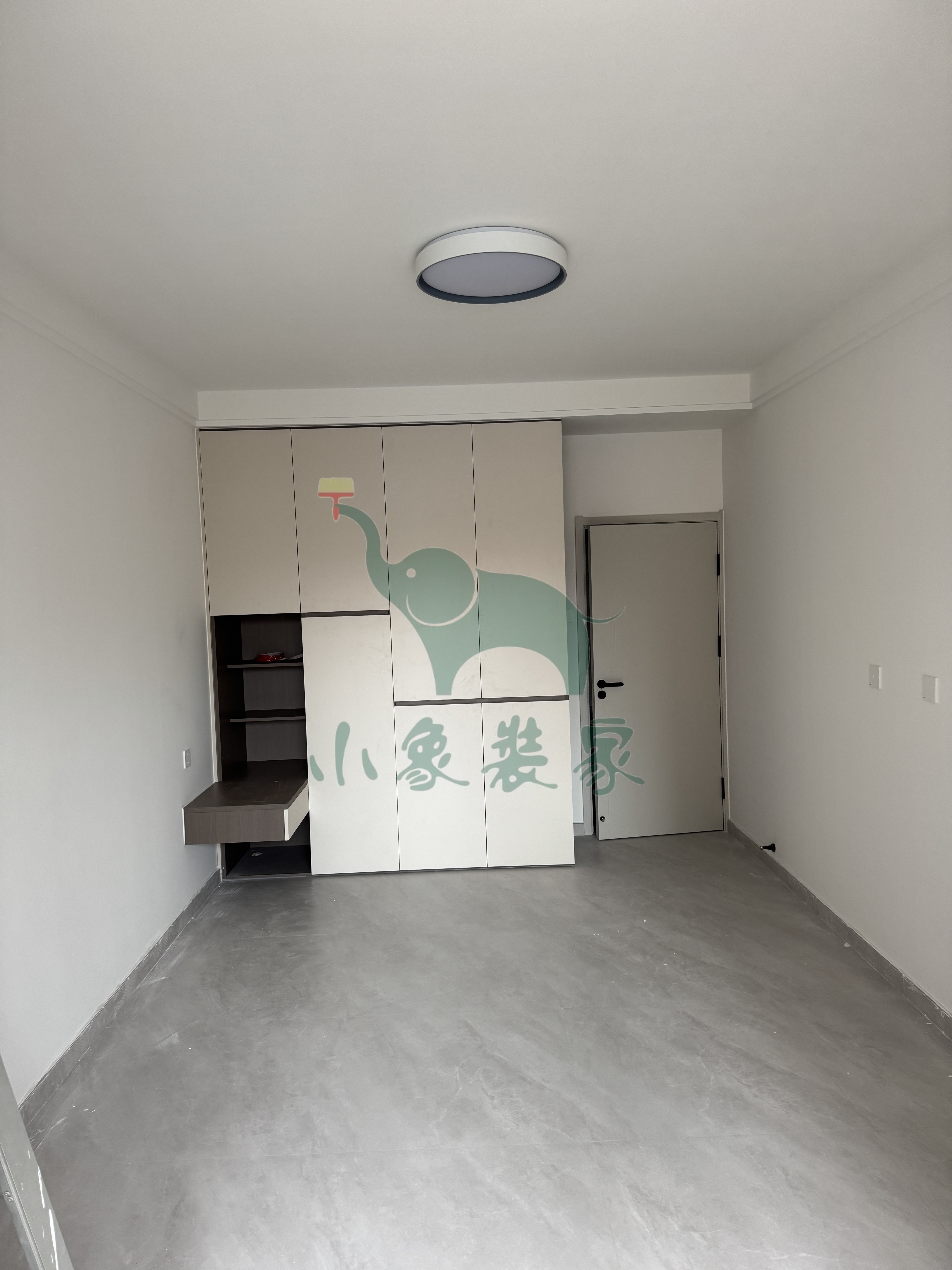

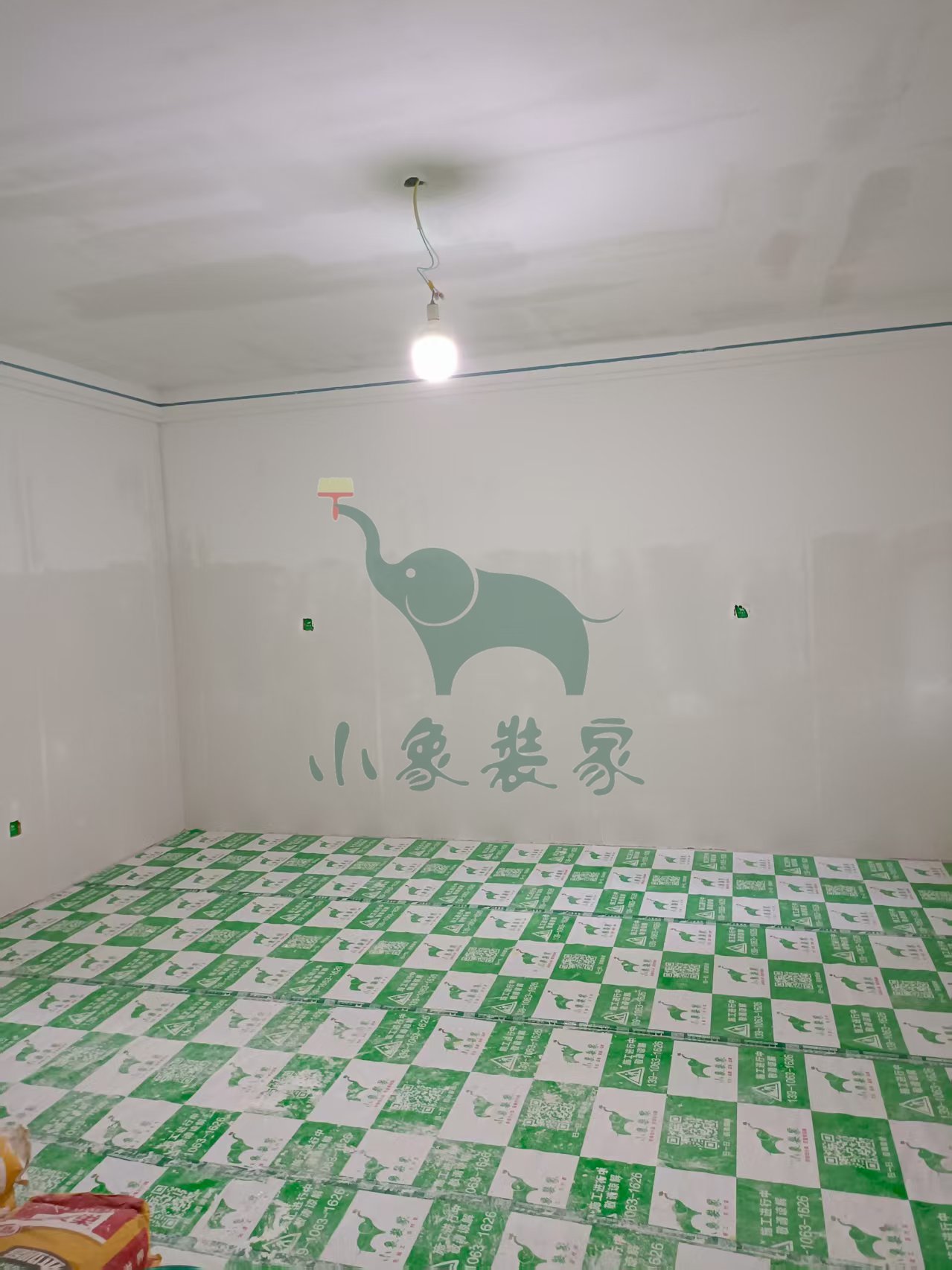

主材工程-家具安装已完工。
竣工总进度:95%。
施工人员:厂家安装。
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。
2025-09-23 星期二
工作内容:
主材工程-洁具安装已完工
主材工程-暖气安装已完工
主材工程-木门安装已完工
主材工程-灯具安装已完工。
竣工总进度:95%。
施工人员:张宁宁。
2025-08-25 星期一
工作内容:

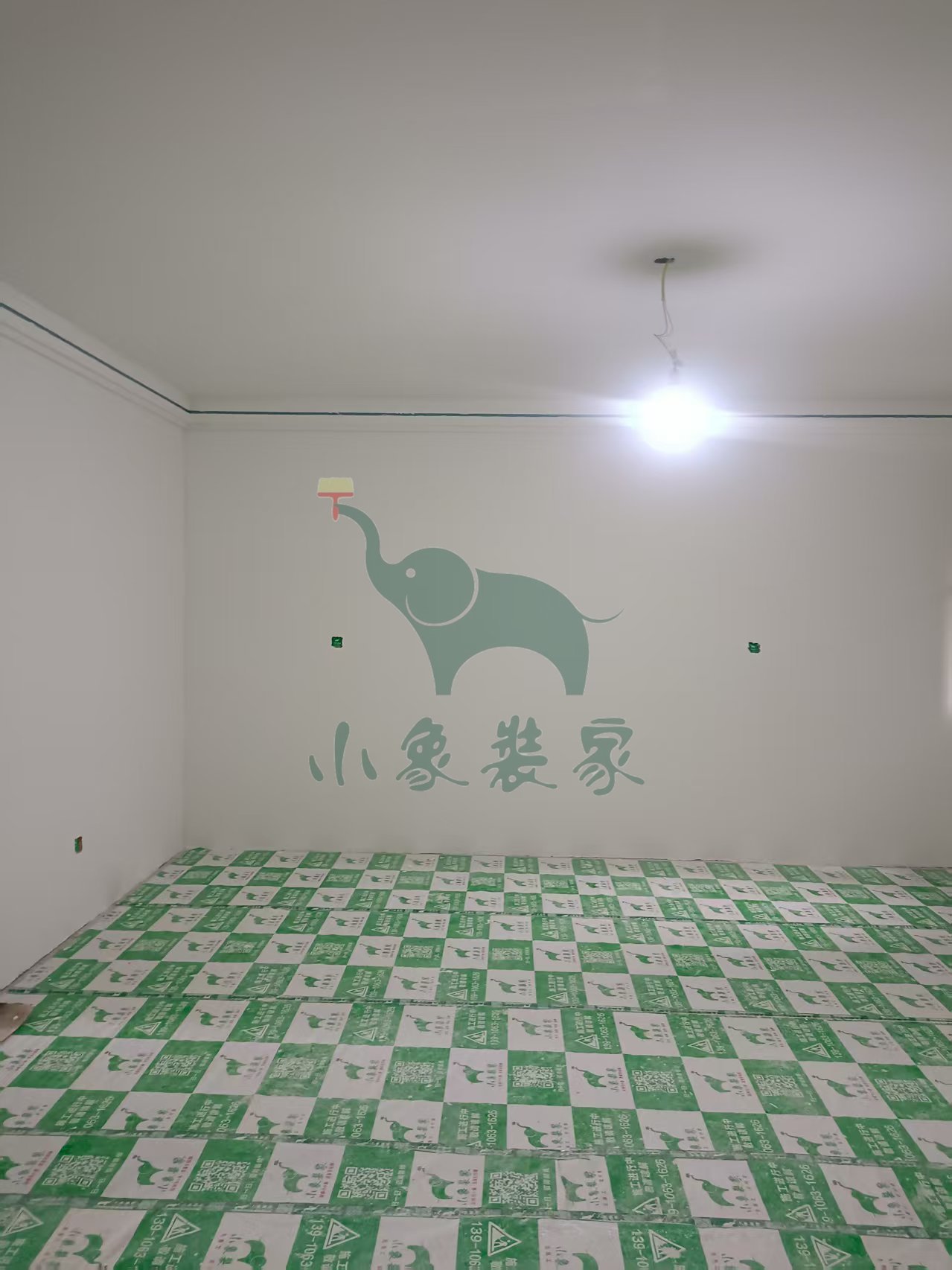

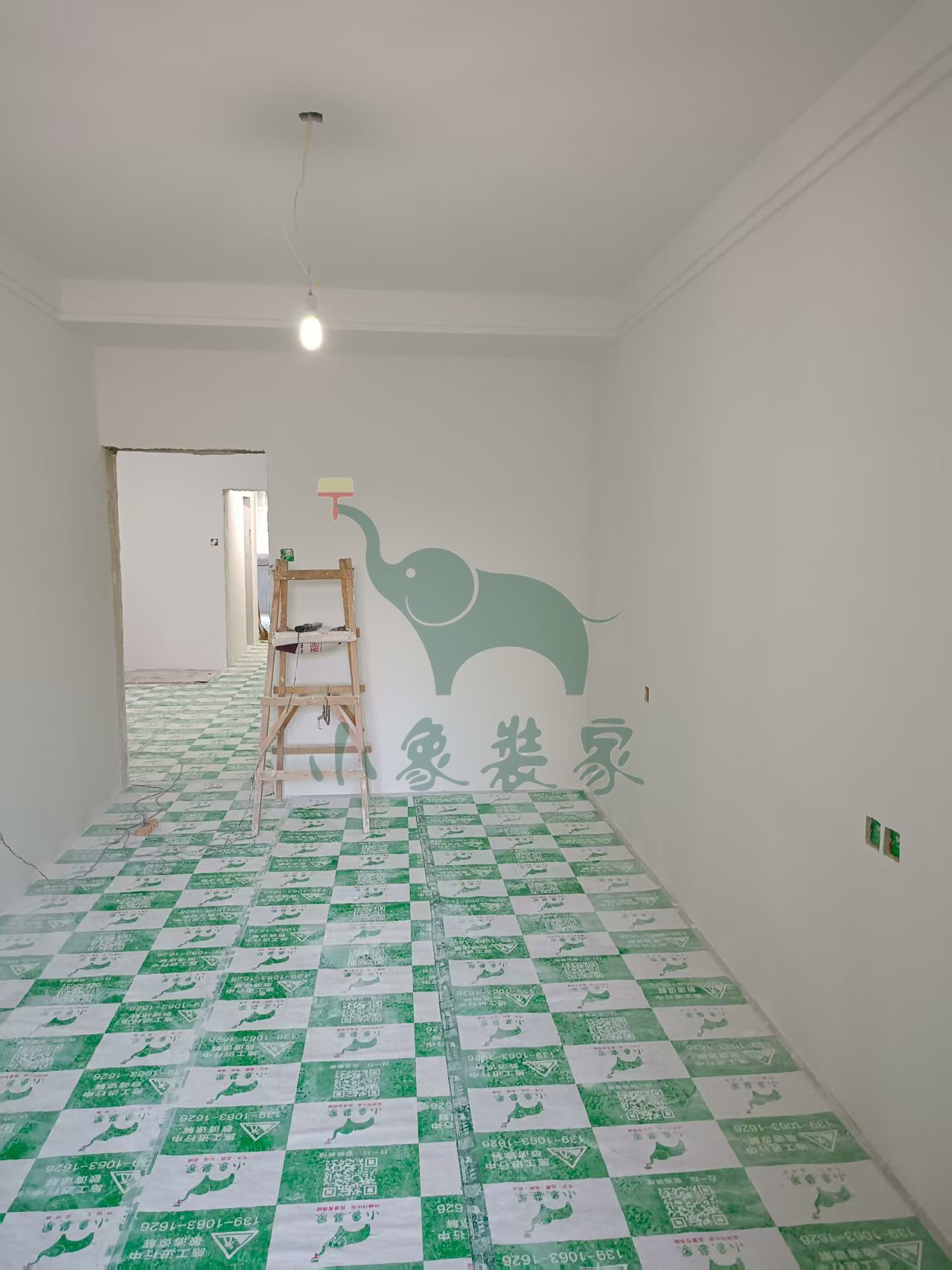

油工工程-滚刷两面漆已完工
油工工程-清理垃圾已完工。
竣工总进度:95%。
施工人员:许全伟。
2025-08-22 星期五
工作内容:
油工工程-滚刷两面漆已完工。
竣工总进度:95%。
施工人员:许全伟。
2025-08-21 星期四
工作内容:
油工工程-滚刷两面漆还需1天
油工工程-滚刷一面漆已完工。
竣工总进度:95%。
施工人员:许全伟。
【明日播报】
工作内容:
油工工程-滚刷两面漆。
施工人员:许全伟。
2025-08-20 星期三
工作内容:

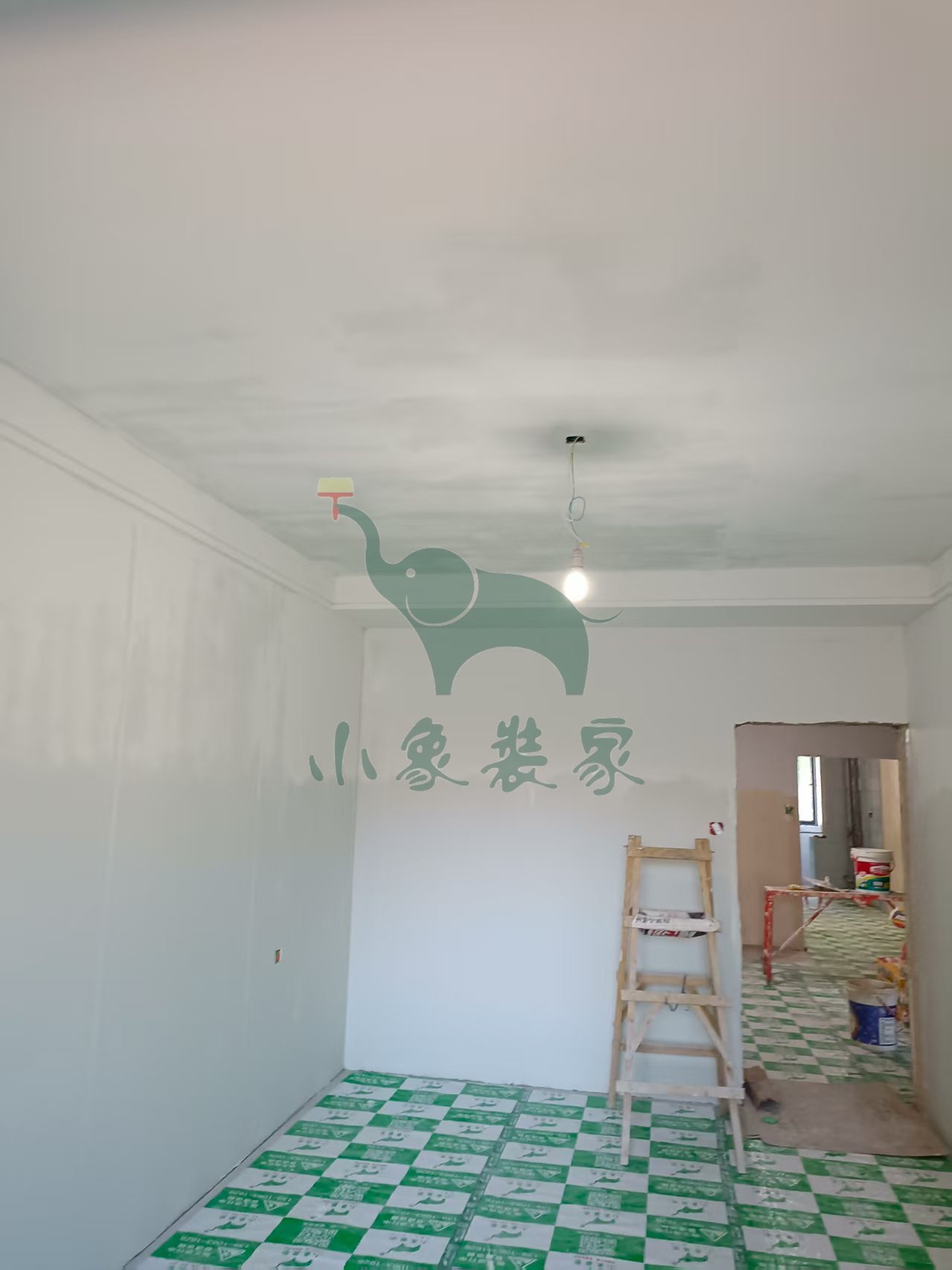

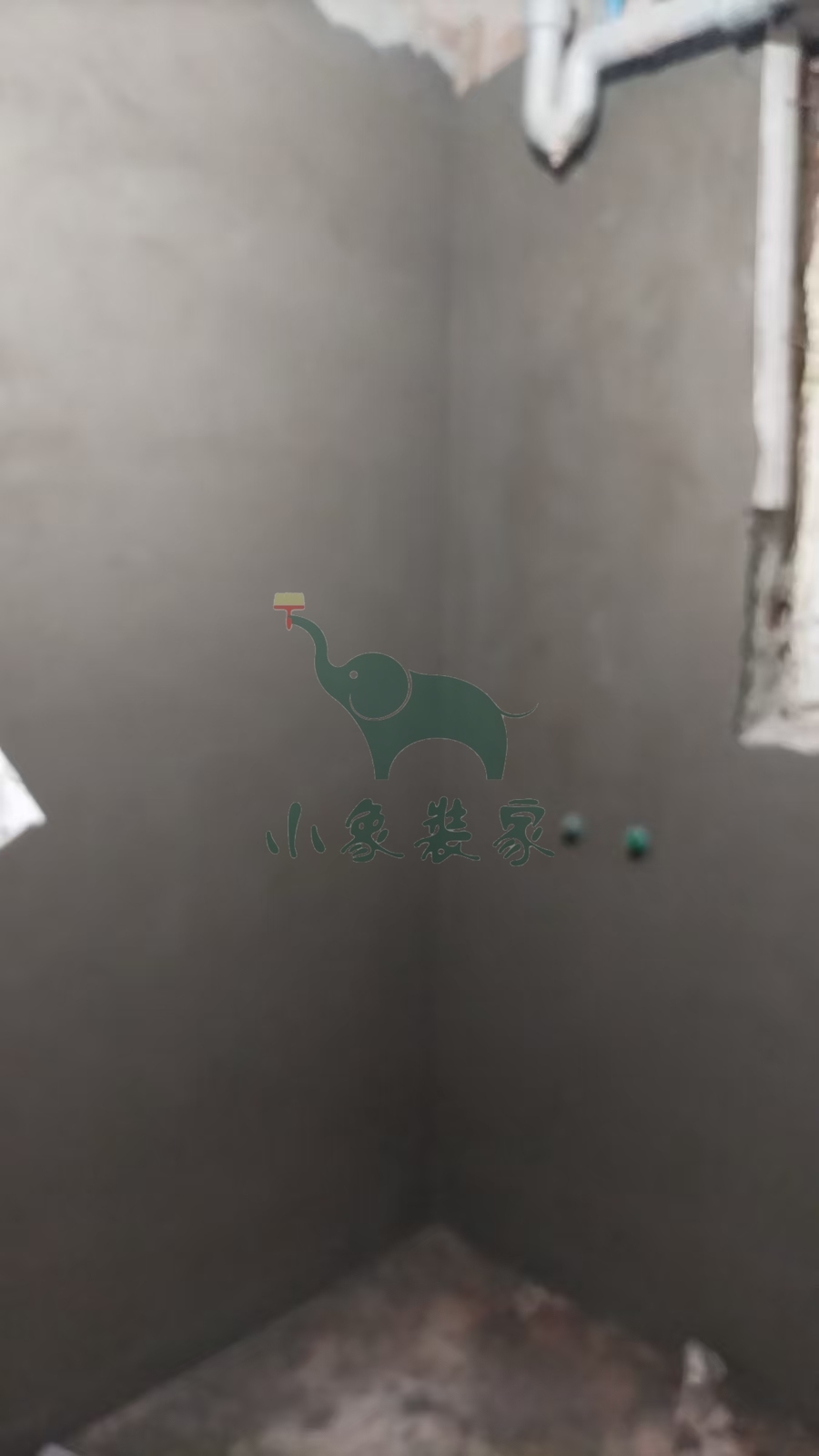

油工工程-墙顶面滚刷底漆已完工

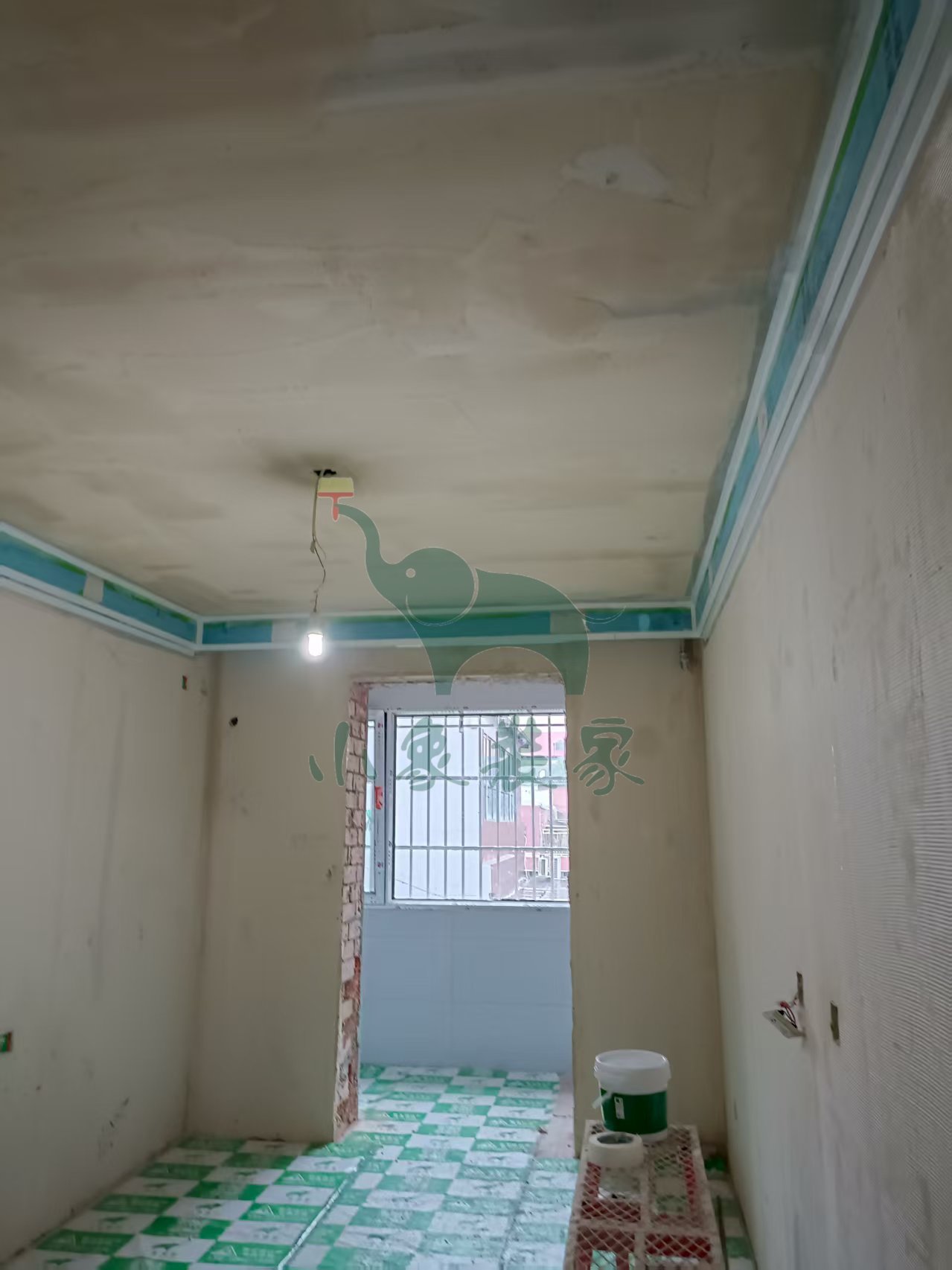

油工工程-墙顶面底漆完工后修补还需1天。
竣工总进度:95%。
施工人员:许全伟。
【明日播报】
工作内容:
油工工程-滚刷一面漆
油工工程-墙顶面底漆完工后修补。
施工人员:许全伟。
2025-08-19 星期二
工作内容:
油工工程-墙顶面打磨砂纸已完工。
竣工总进度:85%。
施工人员:许全伟。
【明日播报】
工作内容:
油工工程-墙顶面滚刷底漆。
施工人员:许全伟。
2025-08-18 星期一
工作内容:

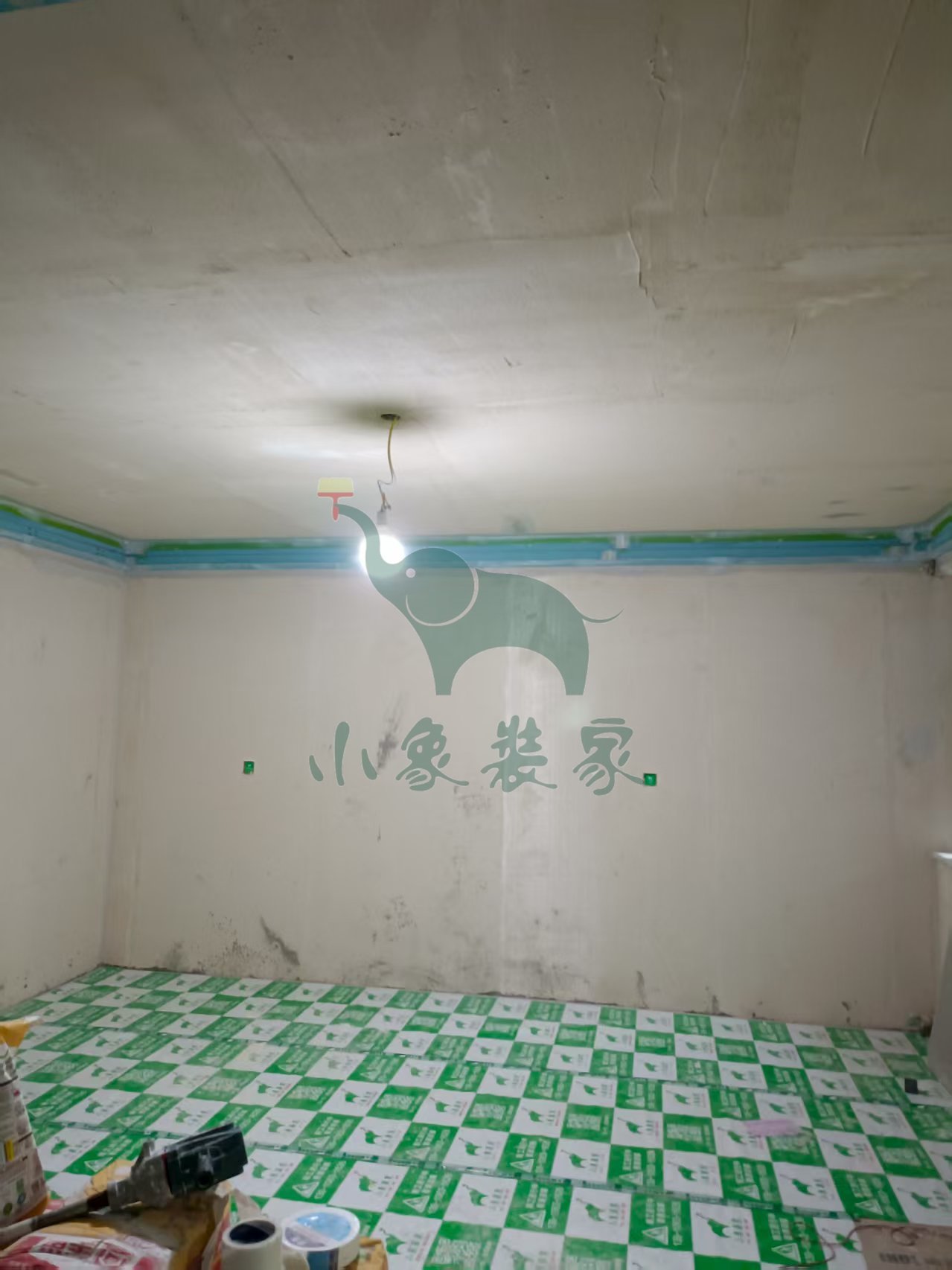

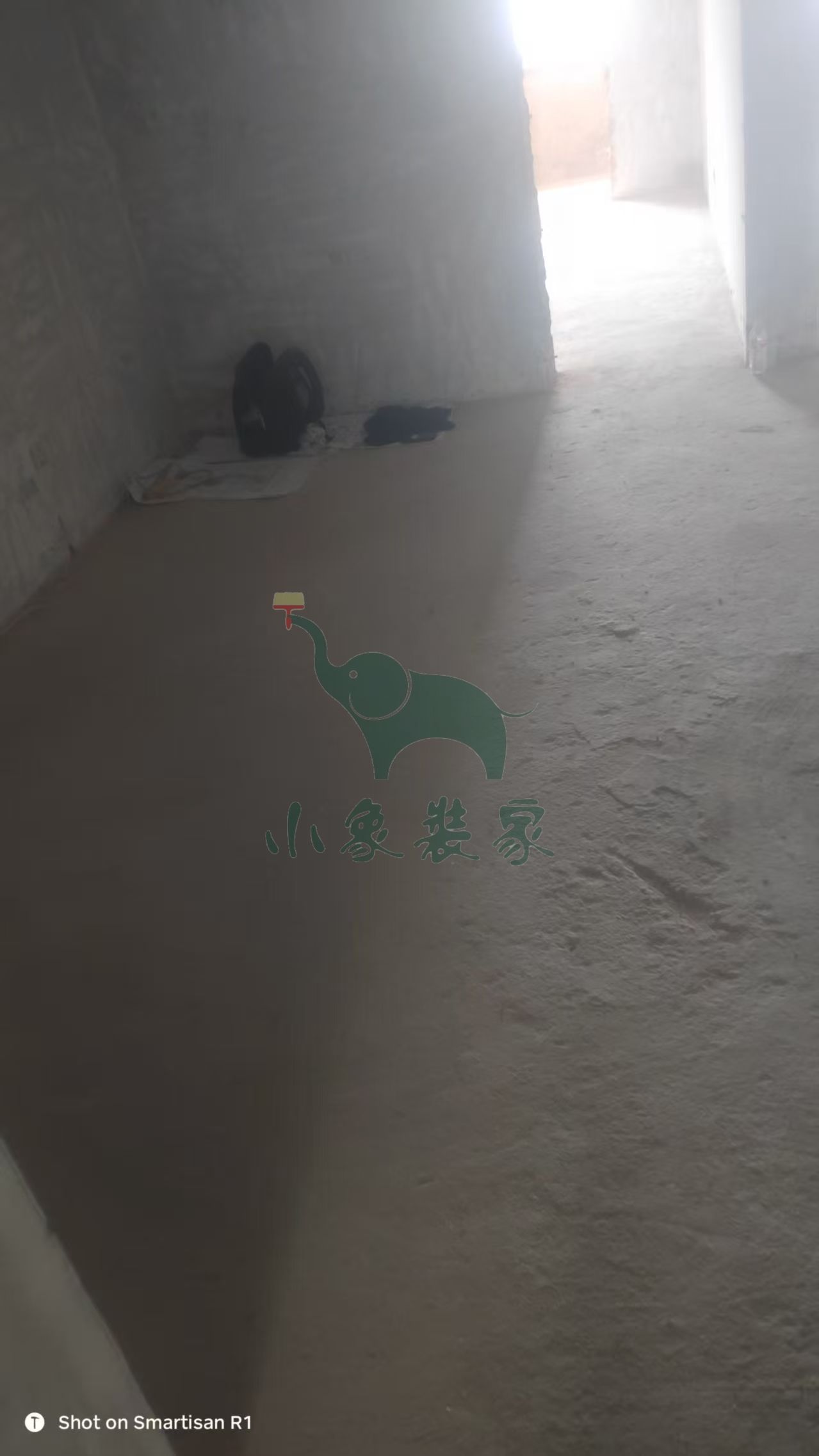

油工工程-刮第三遍腻子已完工。
竣工总进度:85%。
施工人员:许全伟。
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸。
施工人员:许全伟。
2025-08-14 星期四
工作内容:

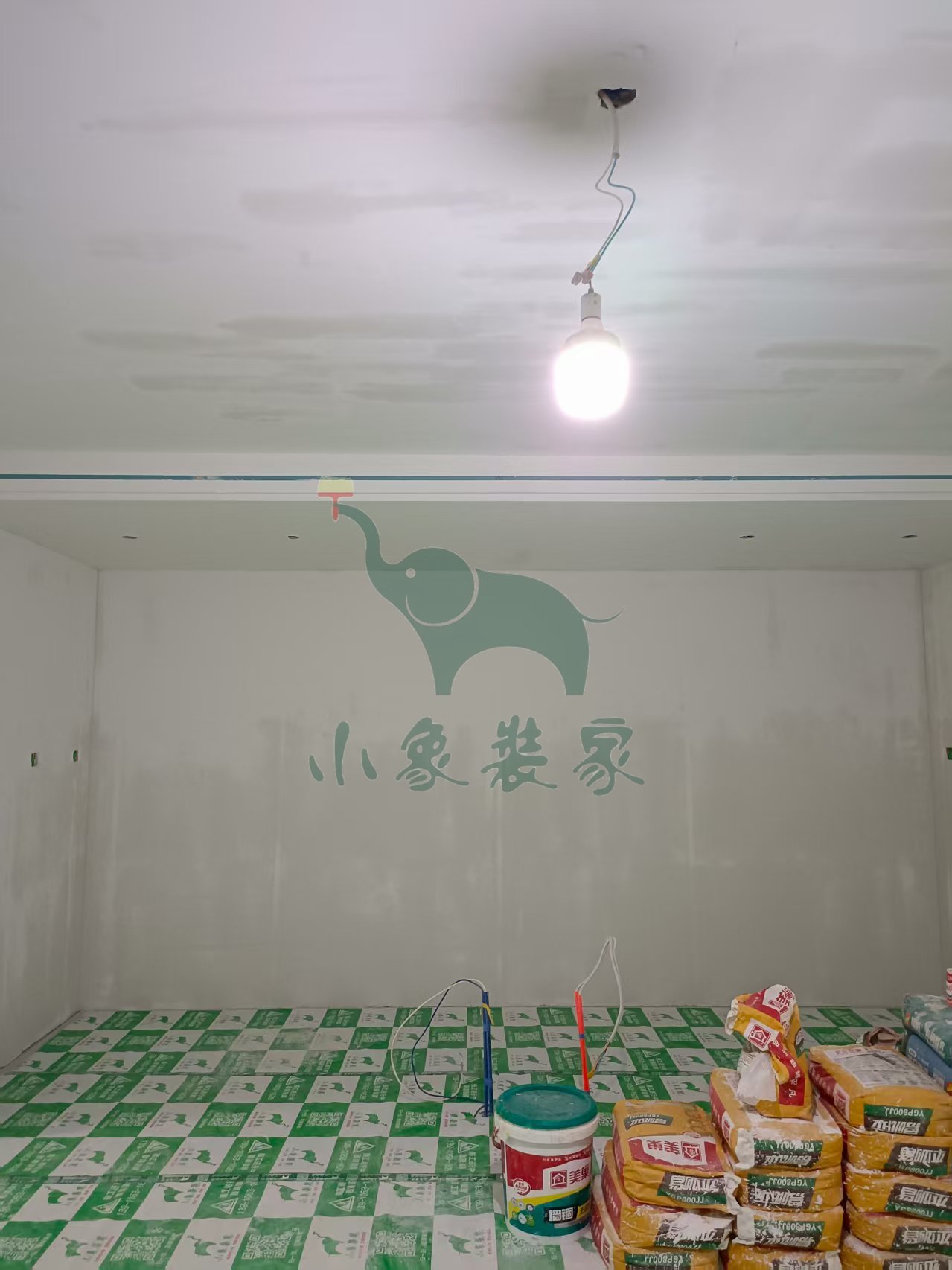

油工工程-刮第二遍腻子还需1天。
竣工总进度:85%。
施工人员:张高峰。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:许全伟。
2025-08-11 星期一
工作内容:
油工工程-刮第一遍腻子已完工。
竣工总进度:85%。
施工人员:许全伟。
【明日播报】
2025-08-12停工,
停工原因:天气原因-腻子不干。
预计恢复日期:请选择复工日期!。
2025-08-11 星期一
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:85%。
施工人员:许全伟。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:许全伟。
2025-08-08 星期五
工作内容:
油工工程-石膏板吊顶修补阳角还需1天。
竣工总进度:75%。
施工人员:许全伟。
【明日播报】
工作内容:
油工工程-刮第一遍腻子
油工工程-石膏板吊顶修补阳角。
施工人员:许全伟。
2025-07-30 星期三
工作内容:

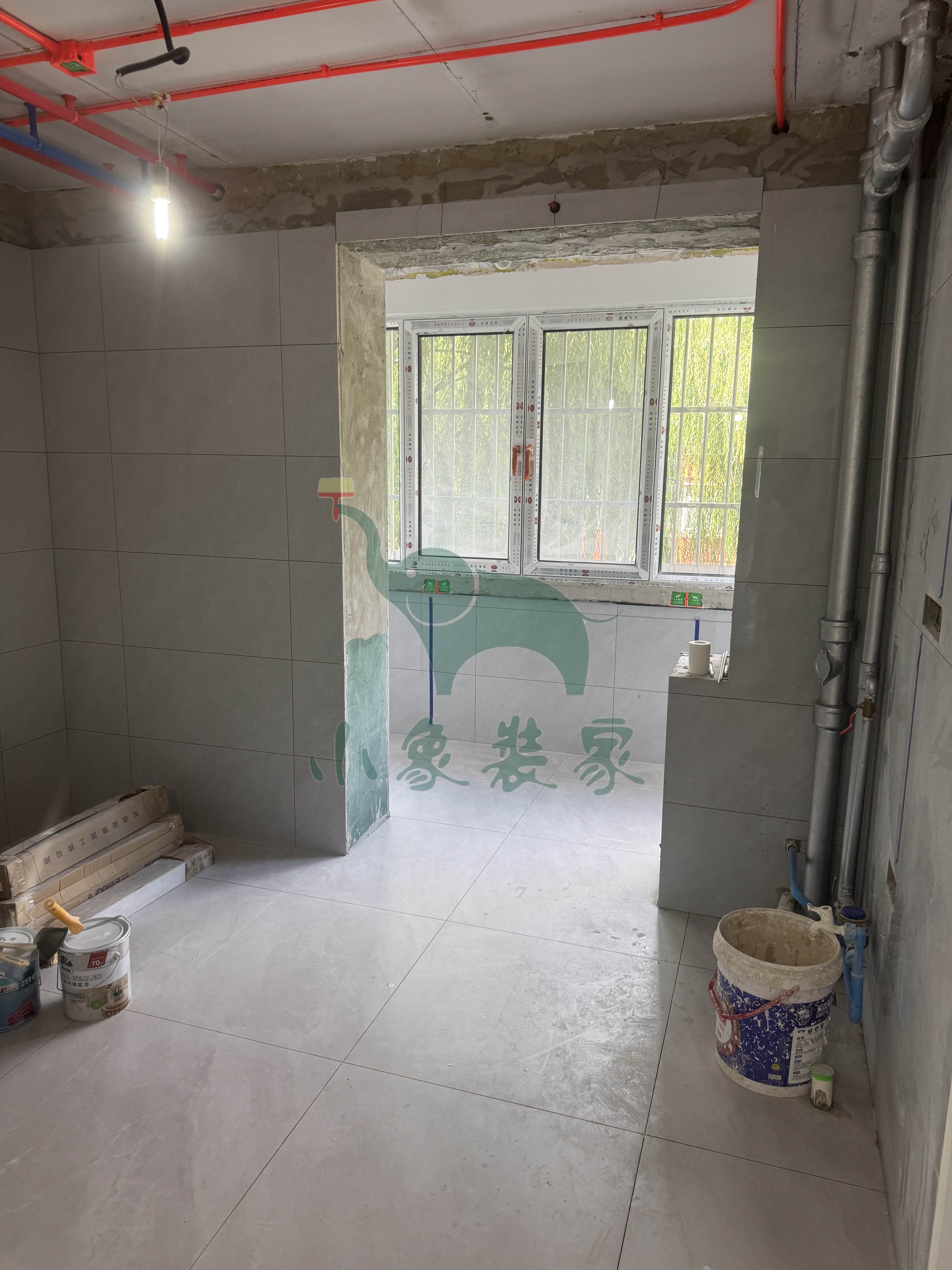

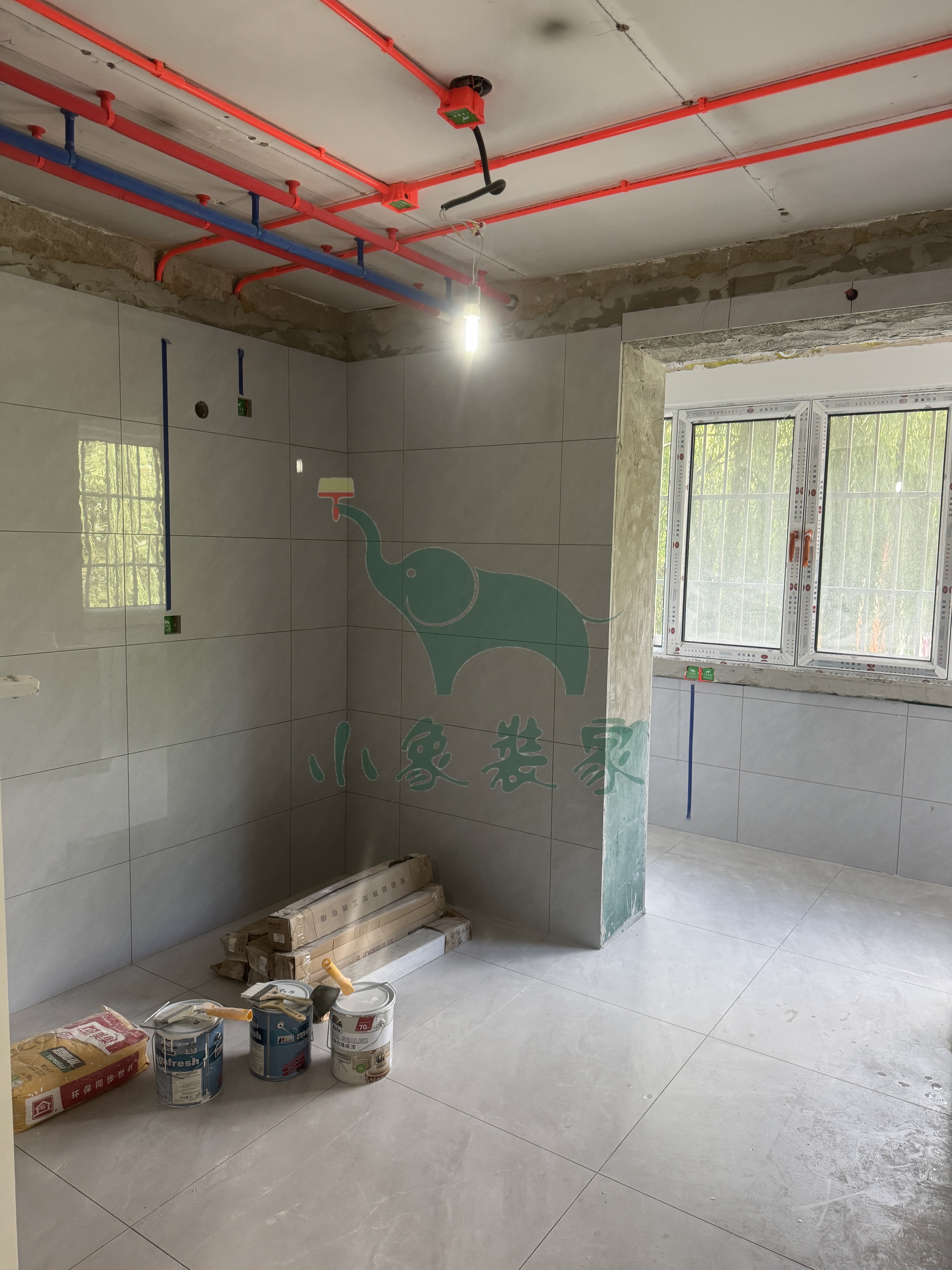

瓦工工程-卫生间墙砖铺贴还需2天

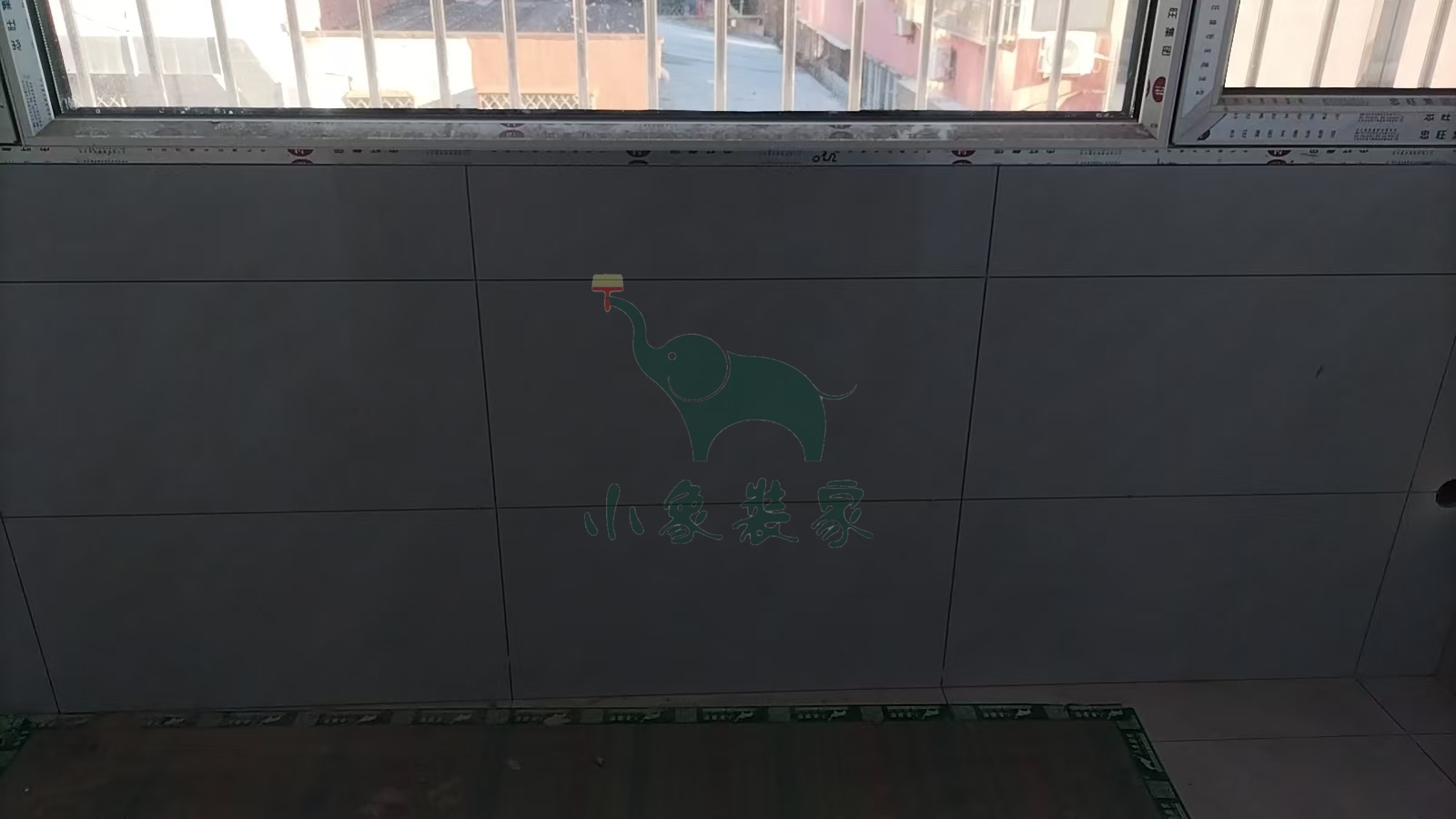

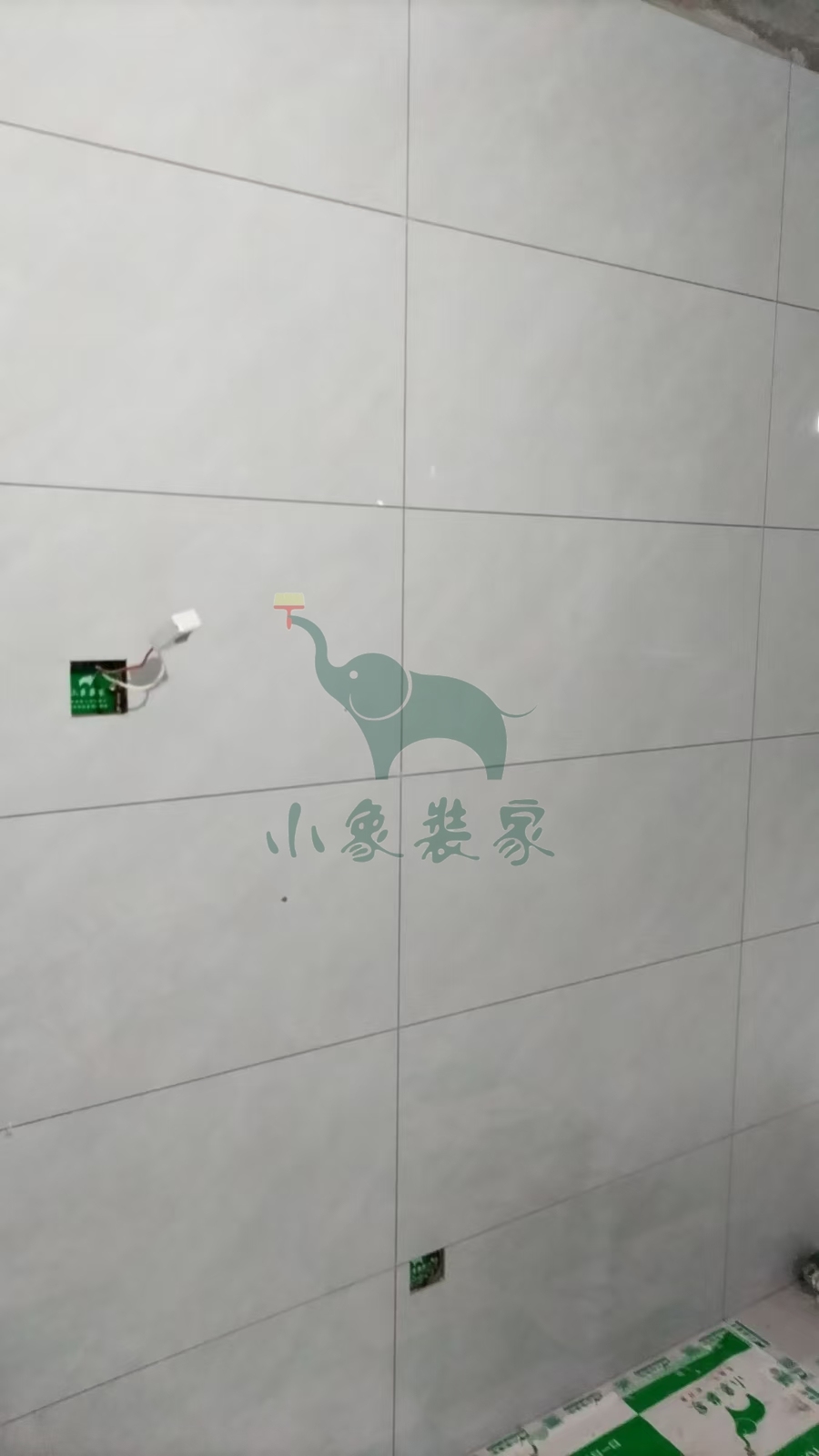

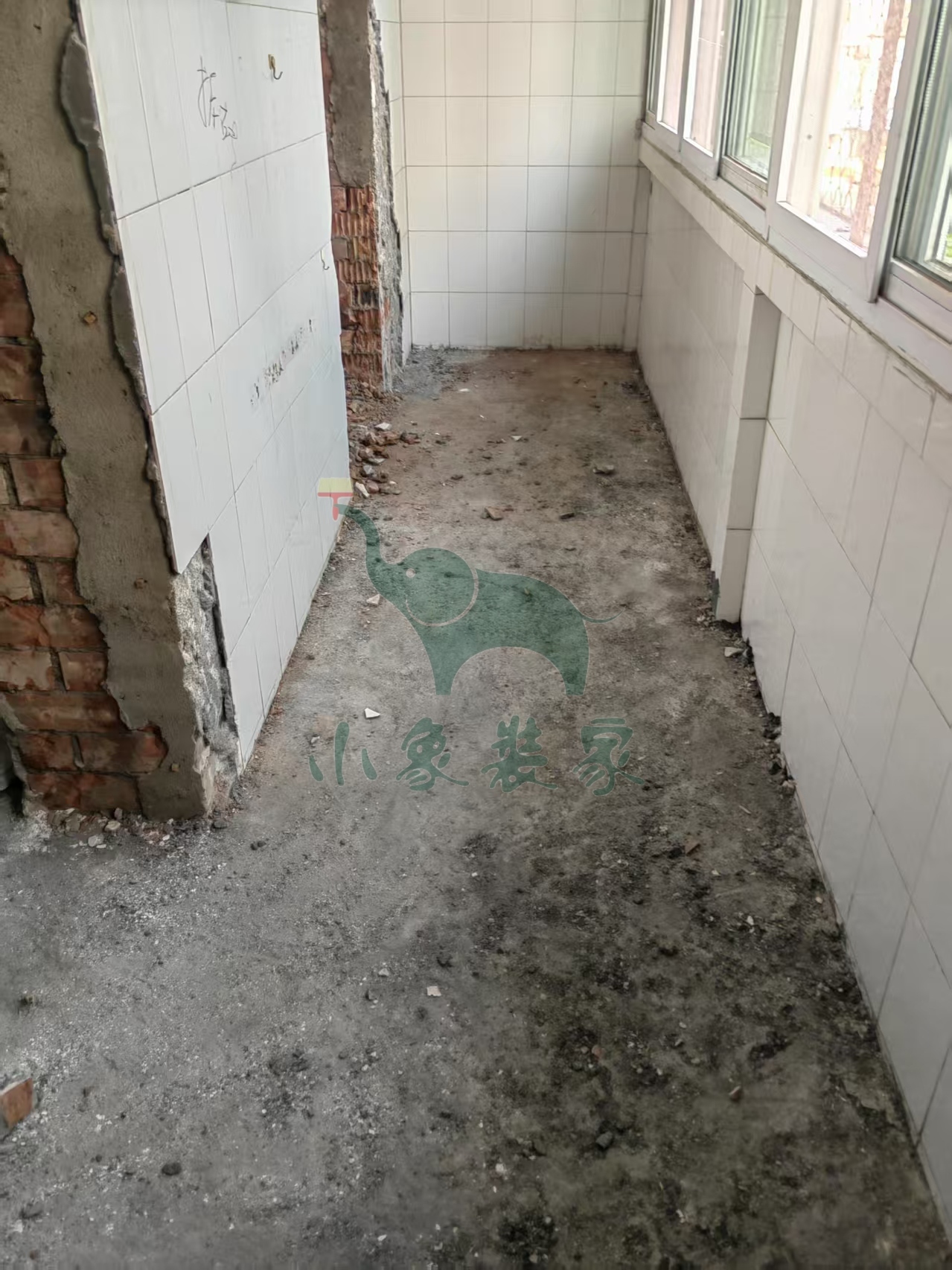

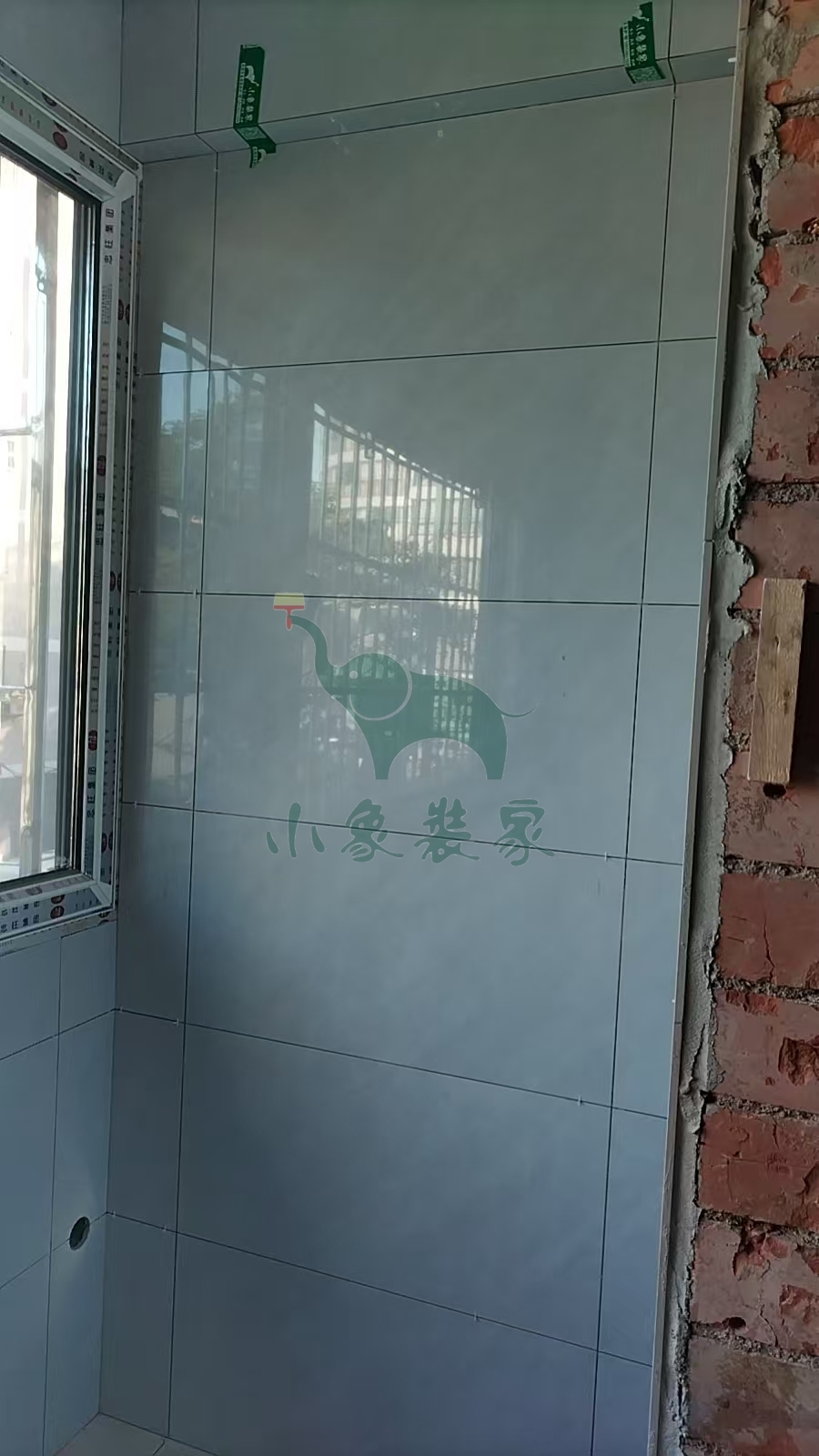

瓦工工程-阳台粘贴墙砖已完工。
竣工总进度:75%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴。
施工人员:黄新其。
2025-07-24 星期四
工作内容:

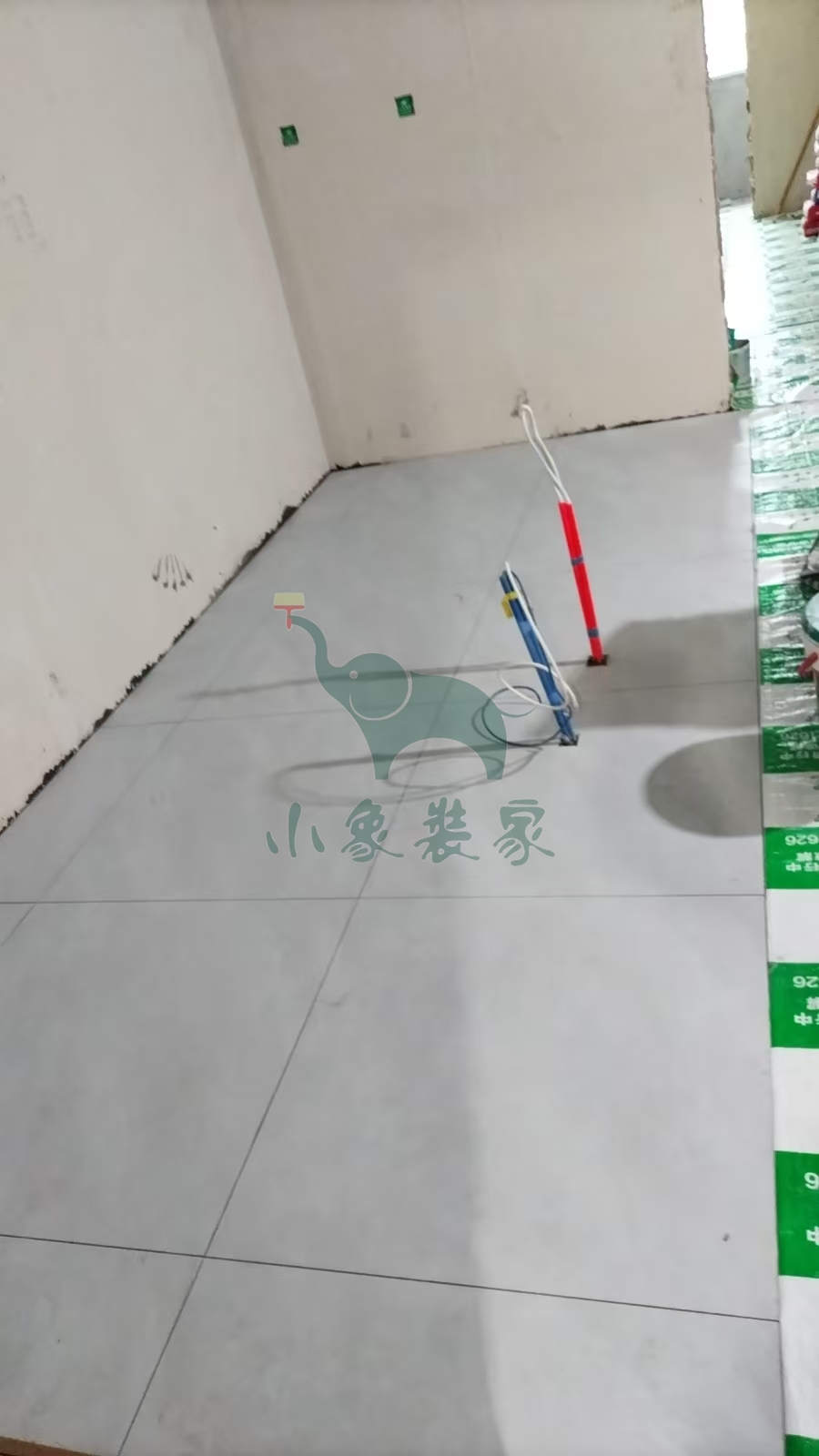

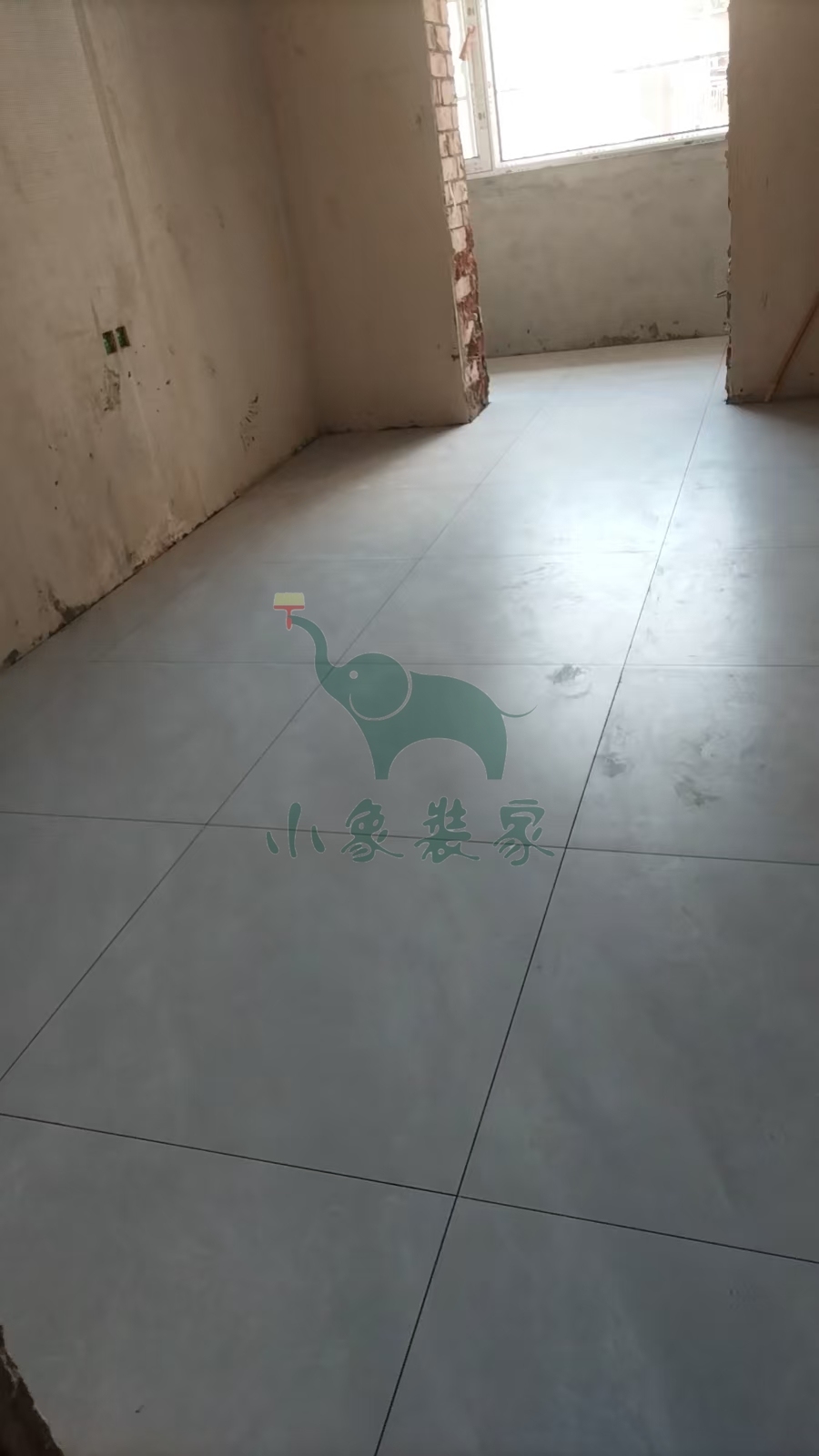

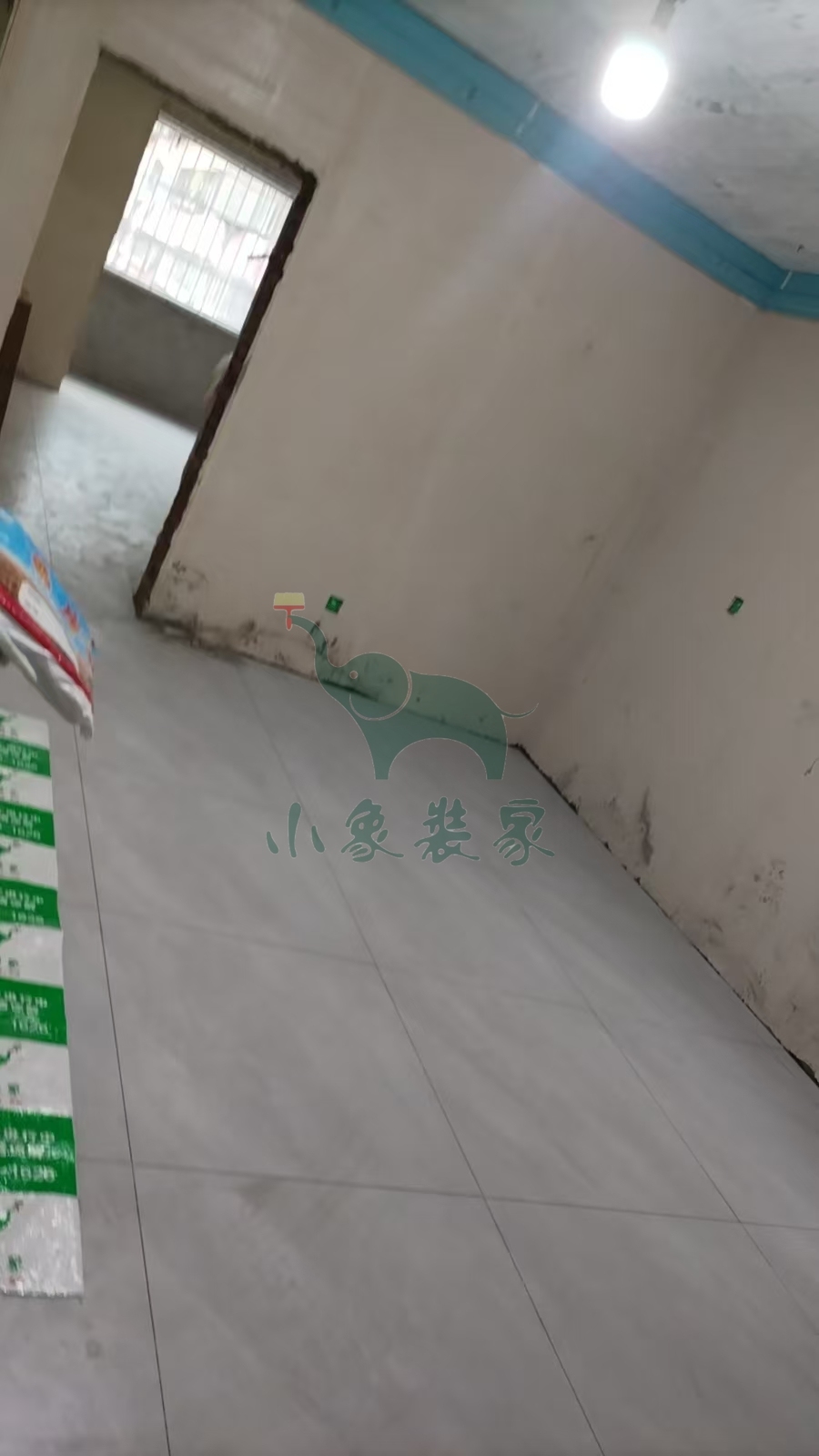

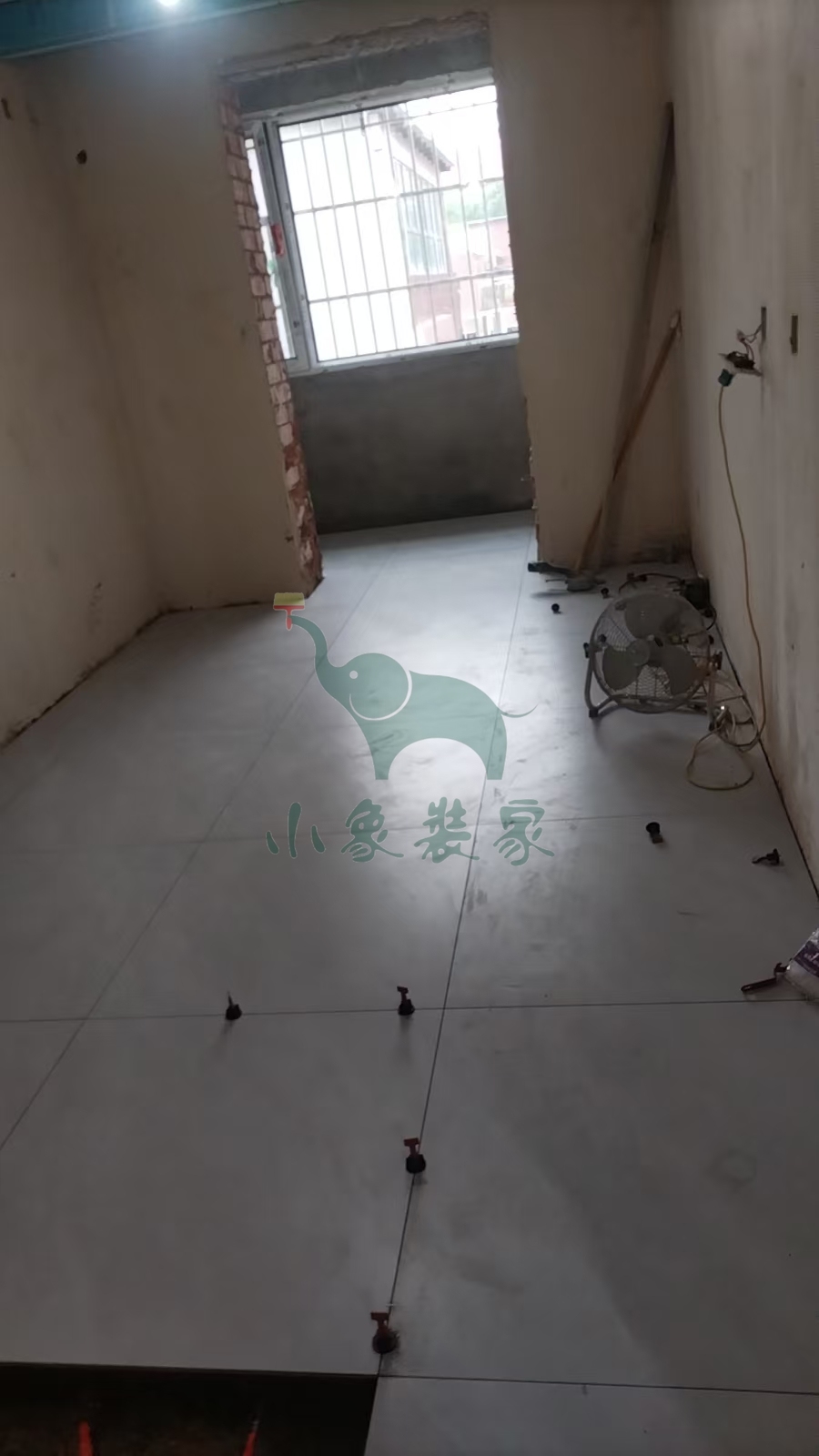

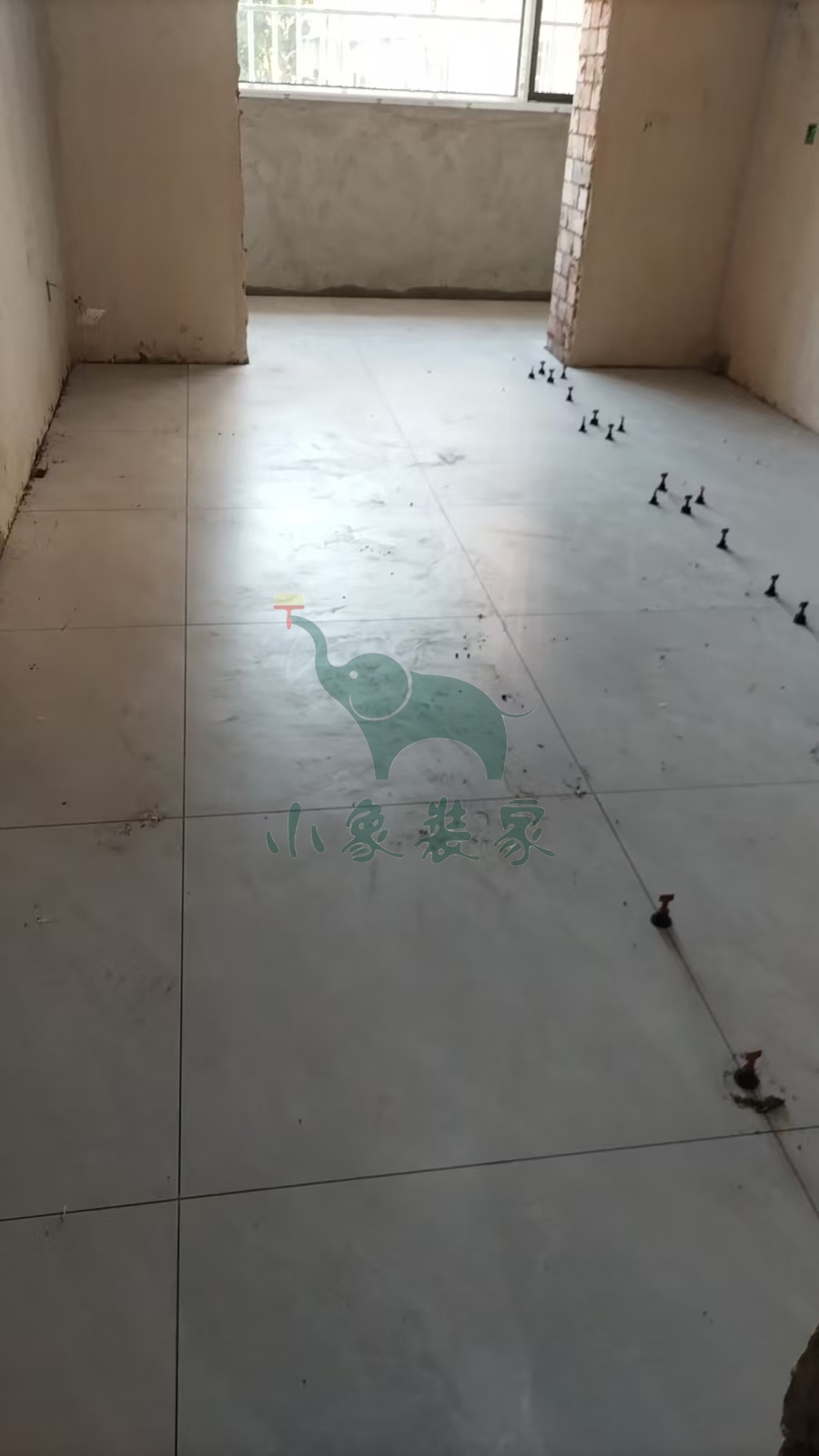

瓦工工程-铺贴大地砖已完工
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:60%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:黄新其。
2025-07-21 星期一
工作内容:

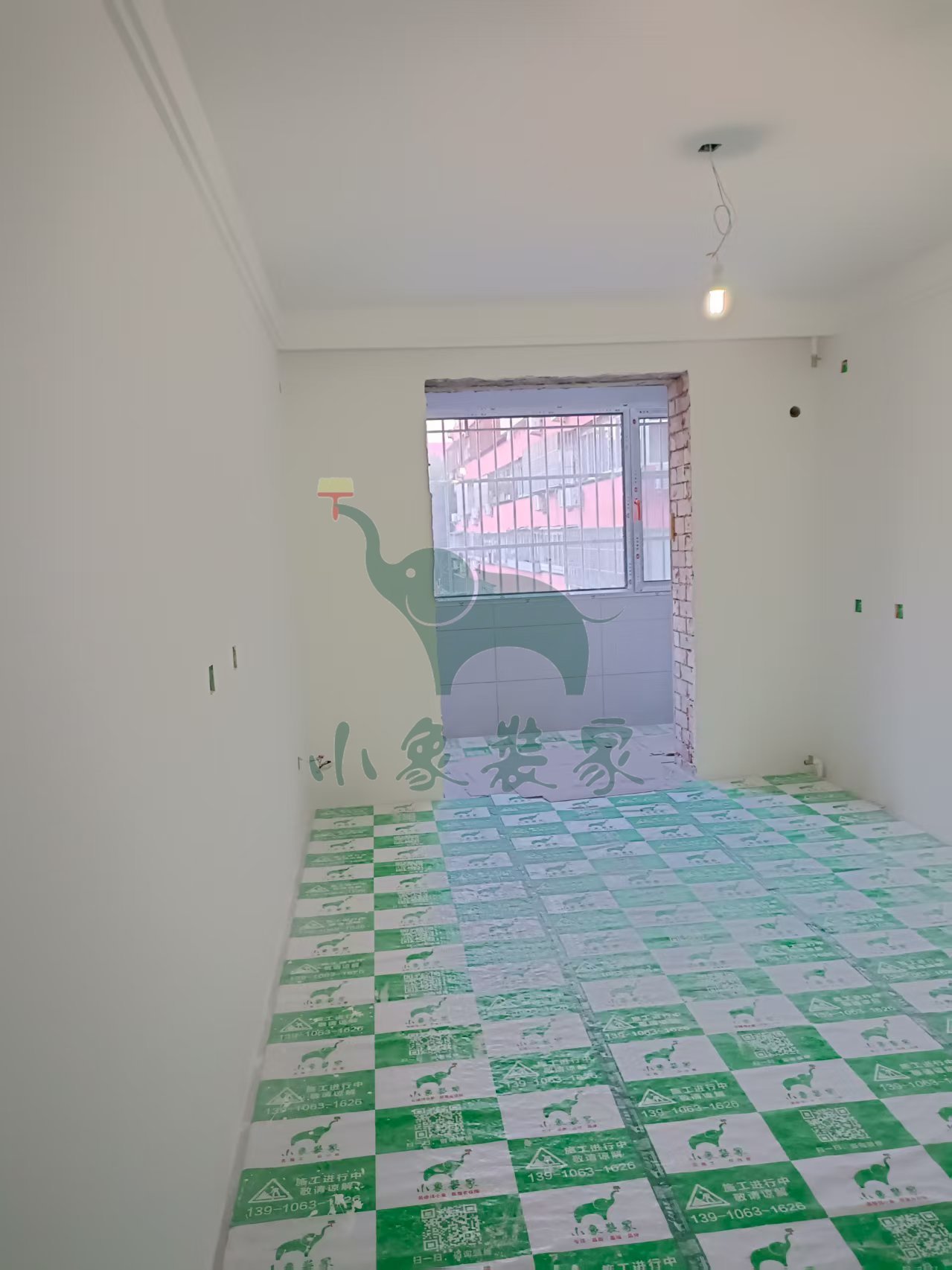

瓦工工程-铺贴大地砖还需2天

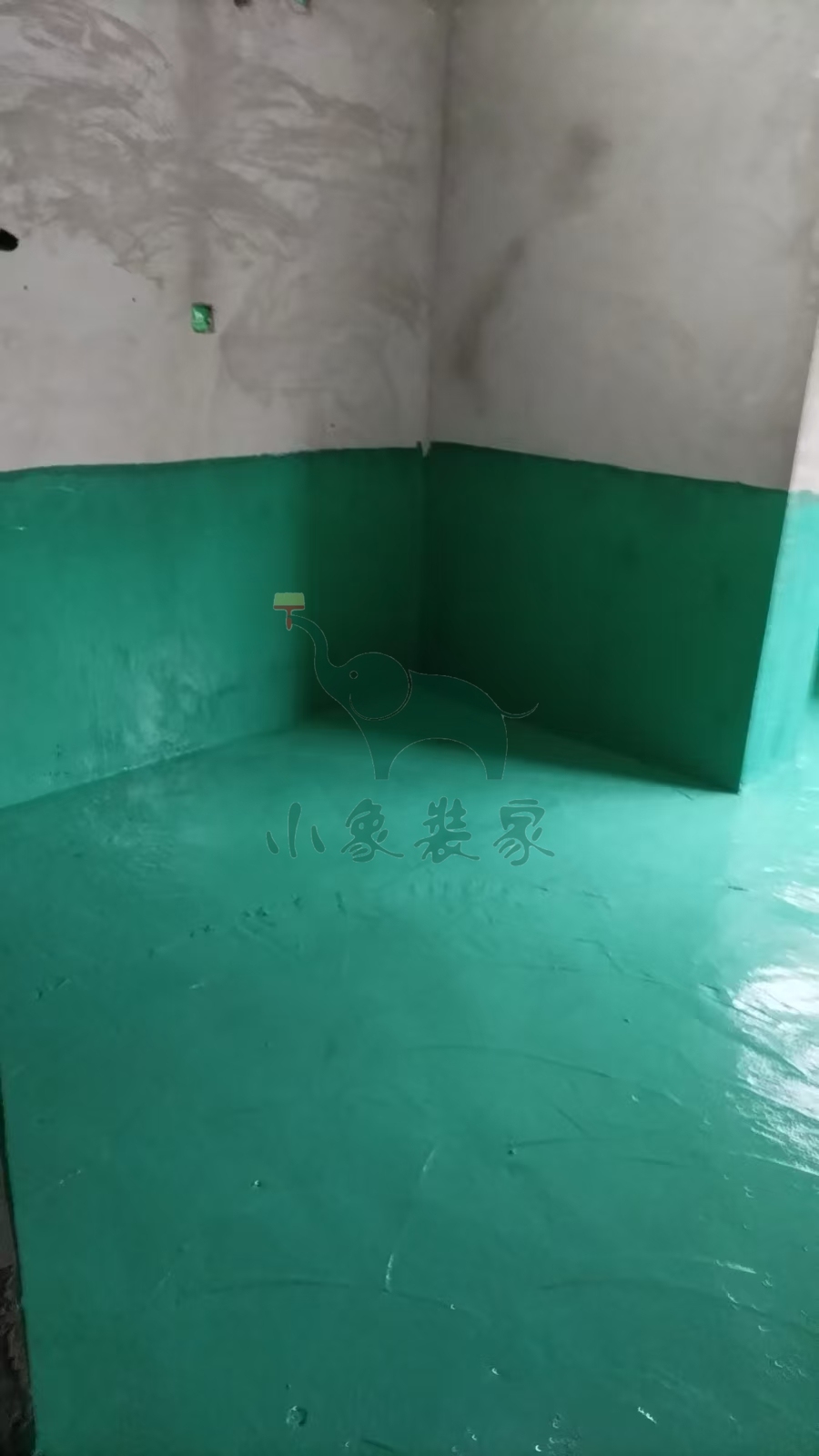

瓦工工程-滚刷地面第三遍防水已完工。
竣工总进度:40%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:黄新其。
2025-07-19 星期六
工作内容:

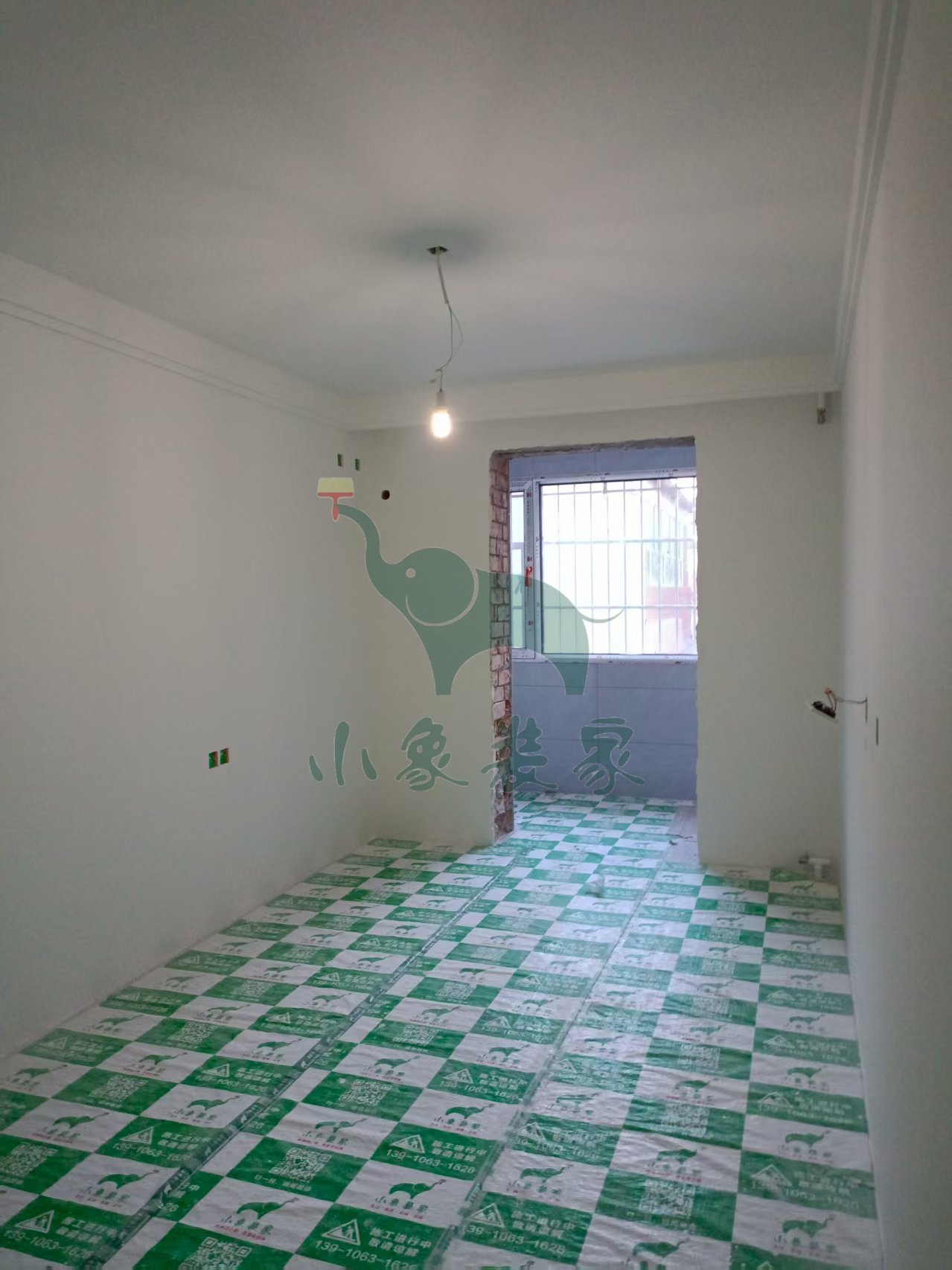

瓦工工程-滚刷第二遍防水还需2天
瓦工工程-铺贴大地砖还需3天。
竣工总进度:40%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:黄新其。
2025-07-18 星期五
工作内容:

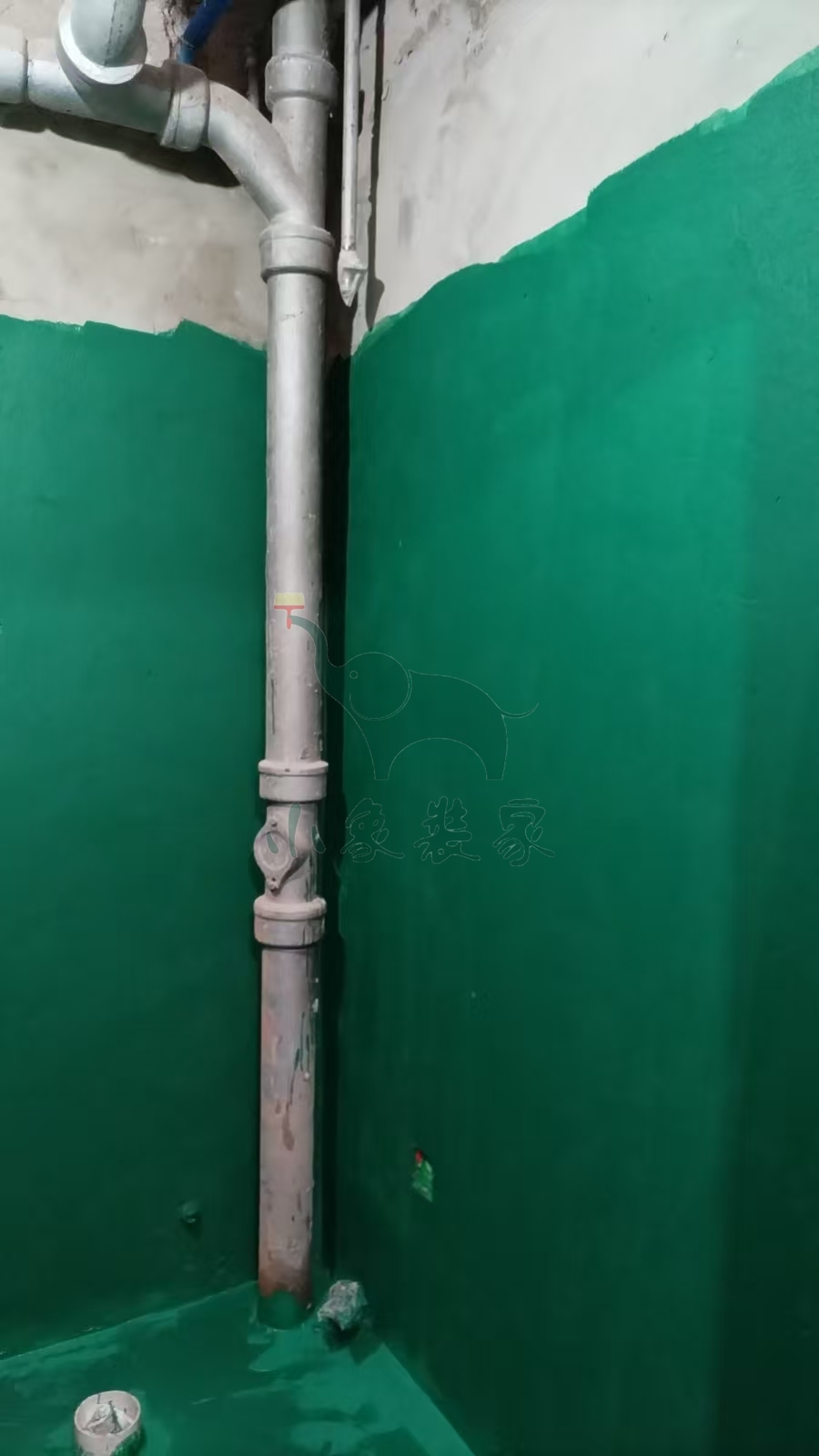

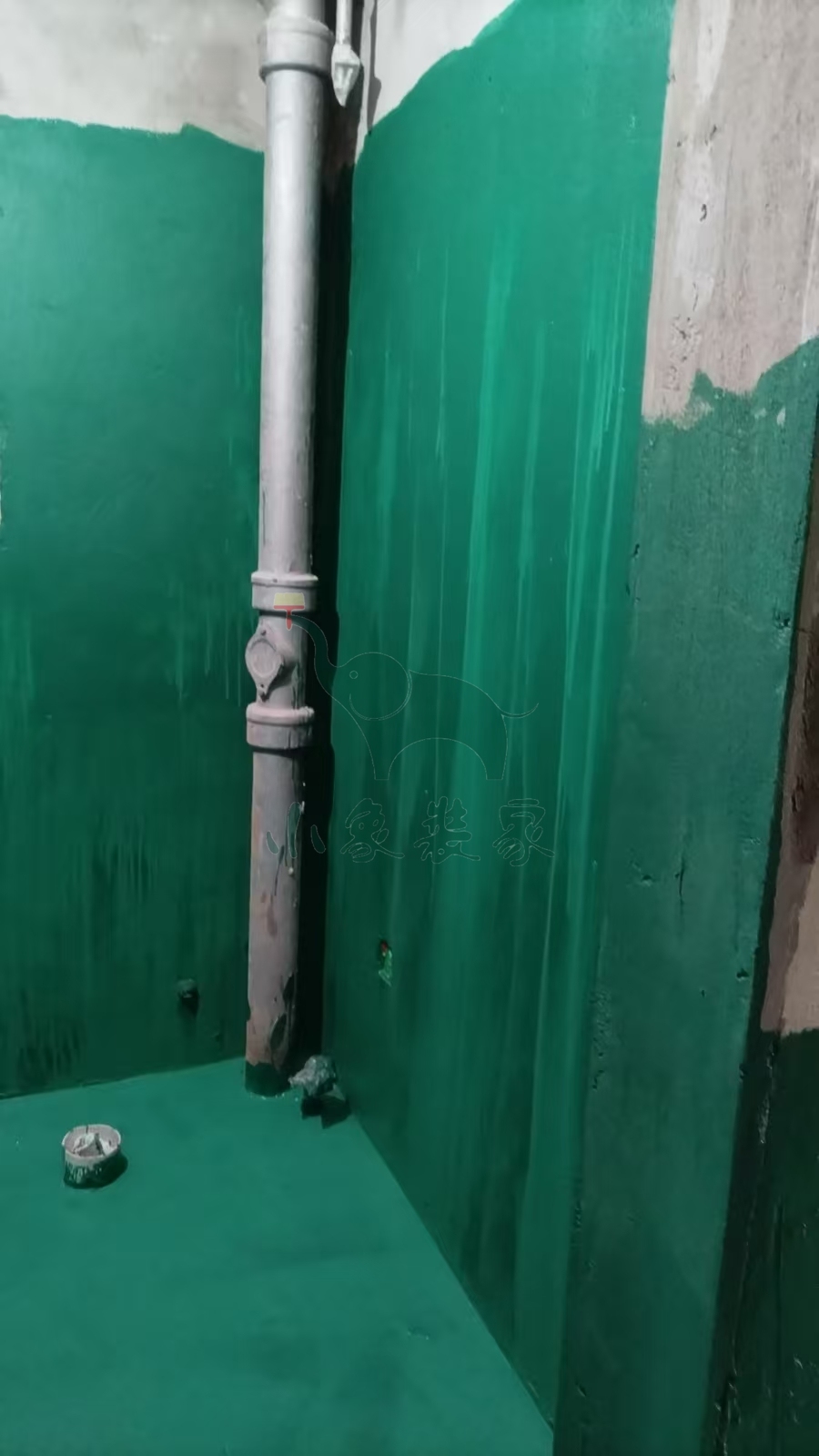

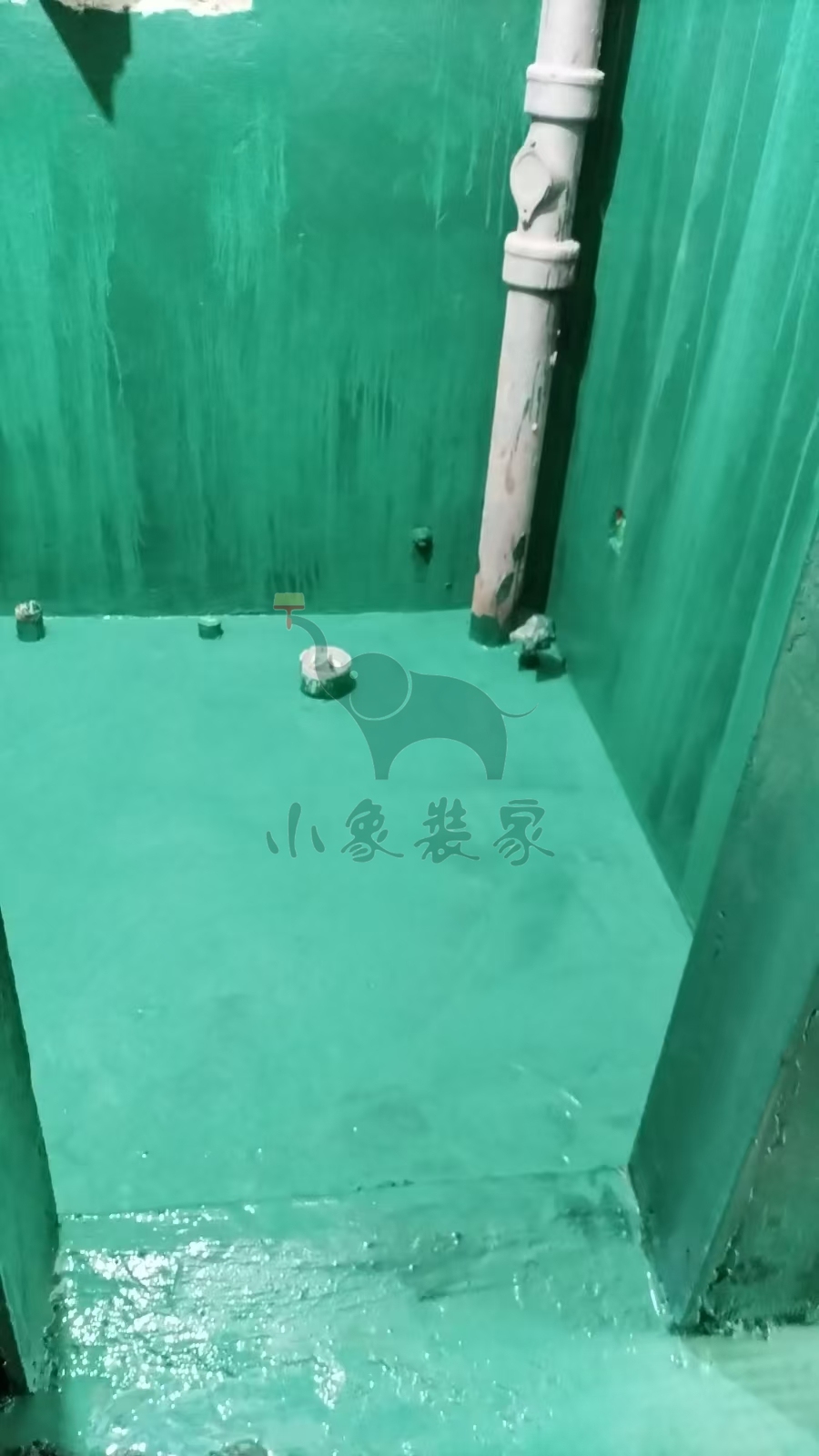

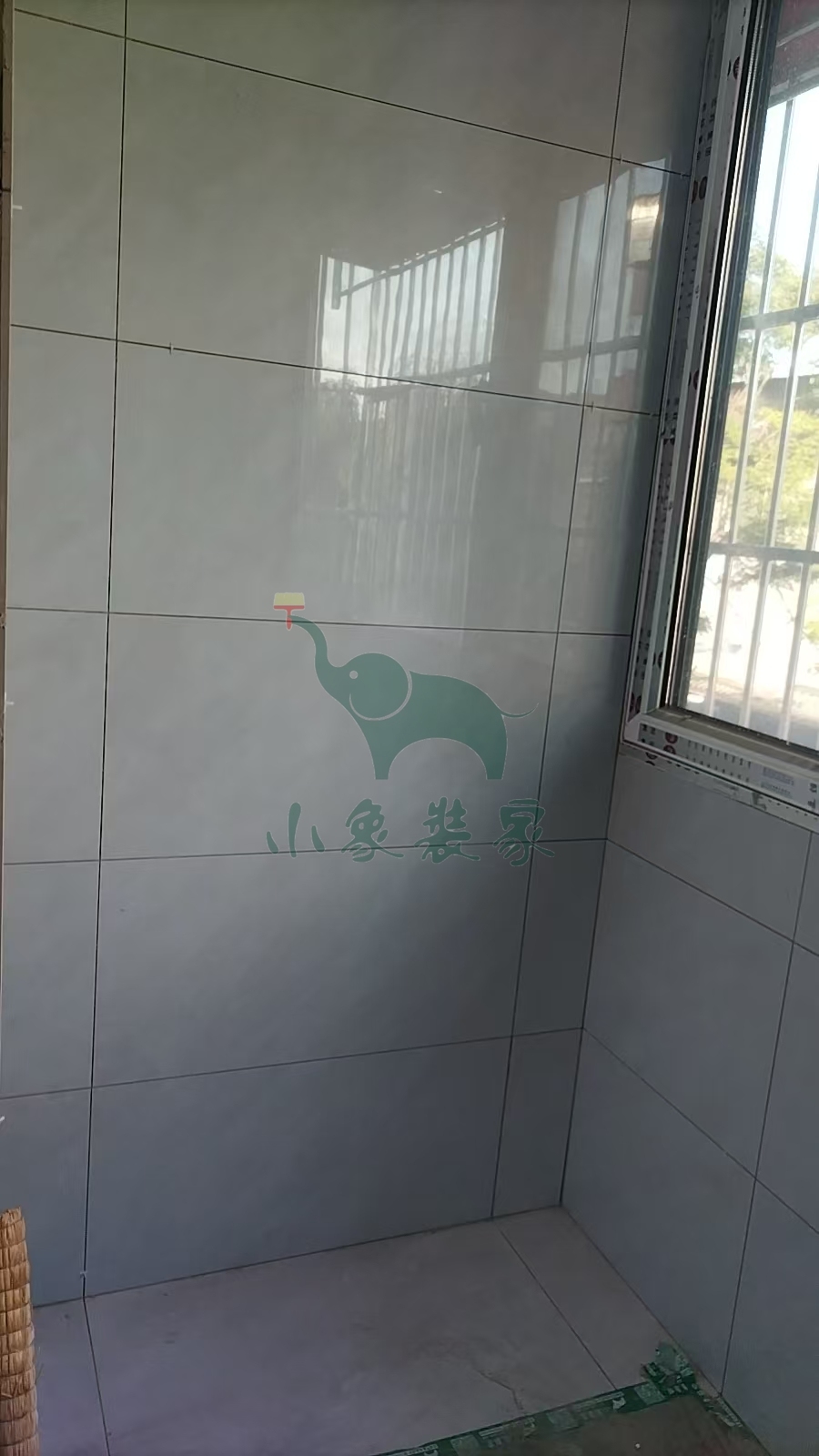

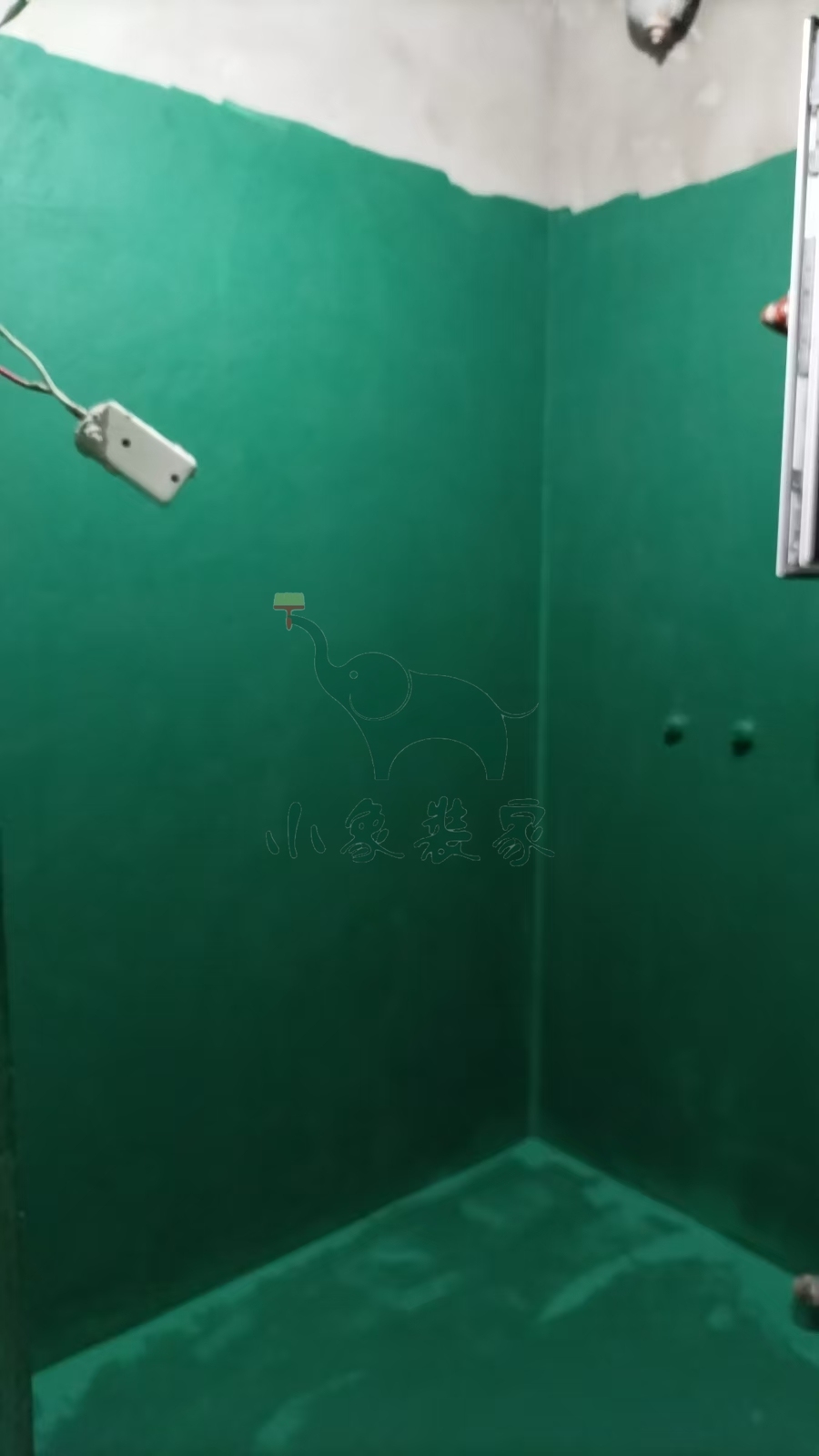

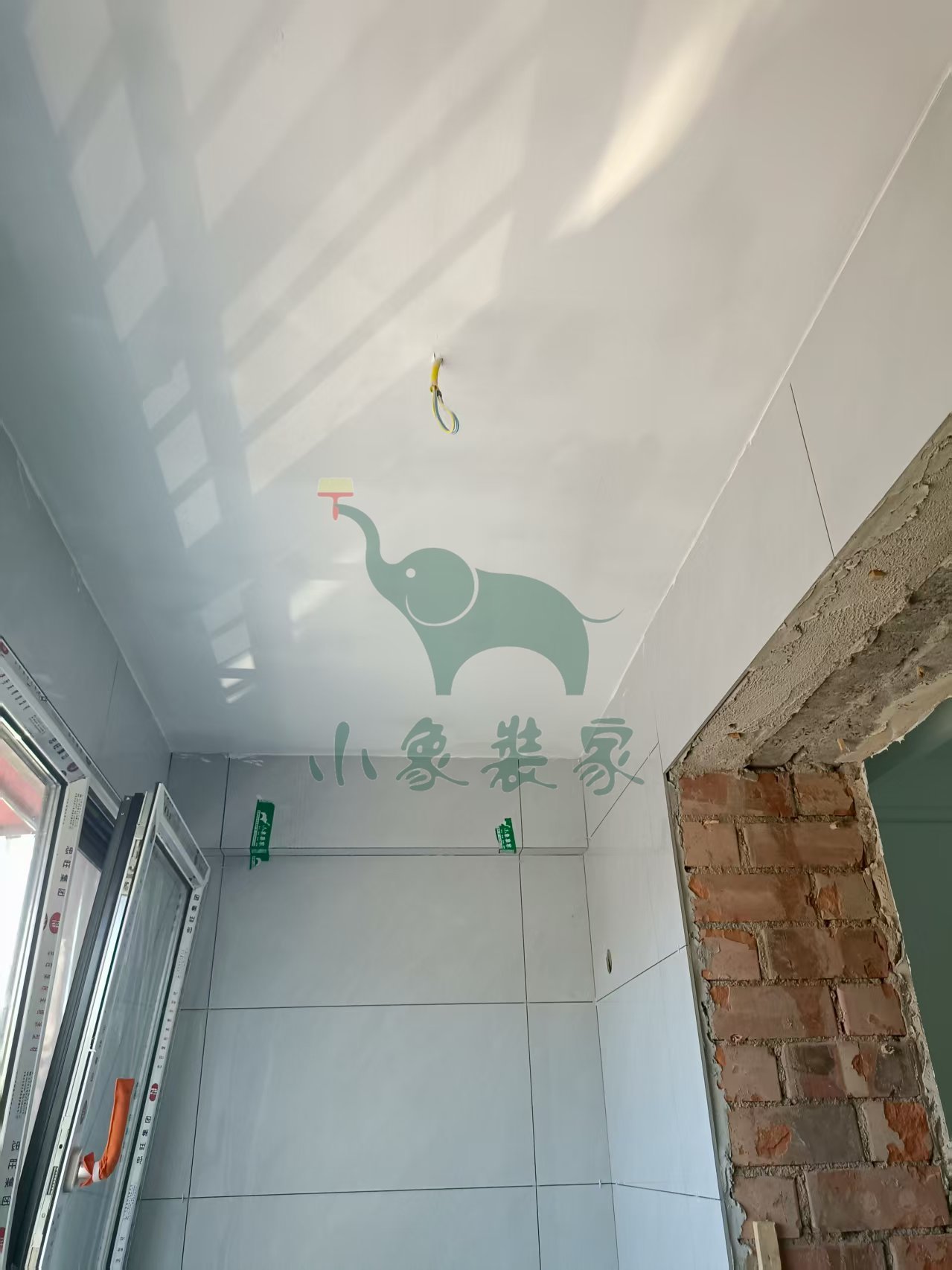

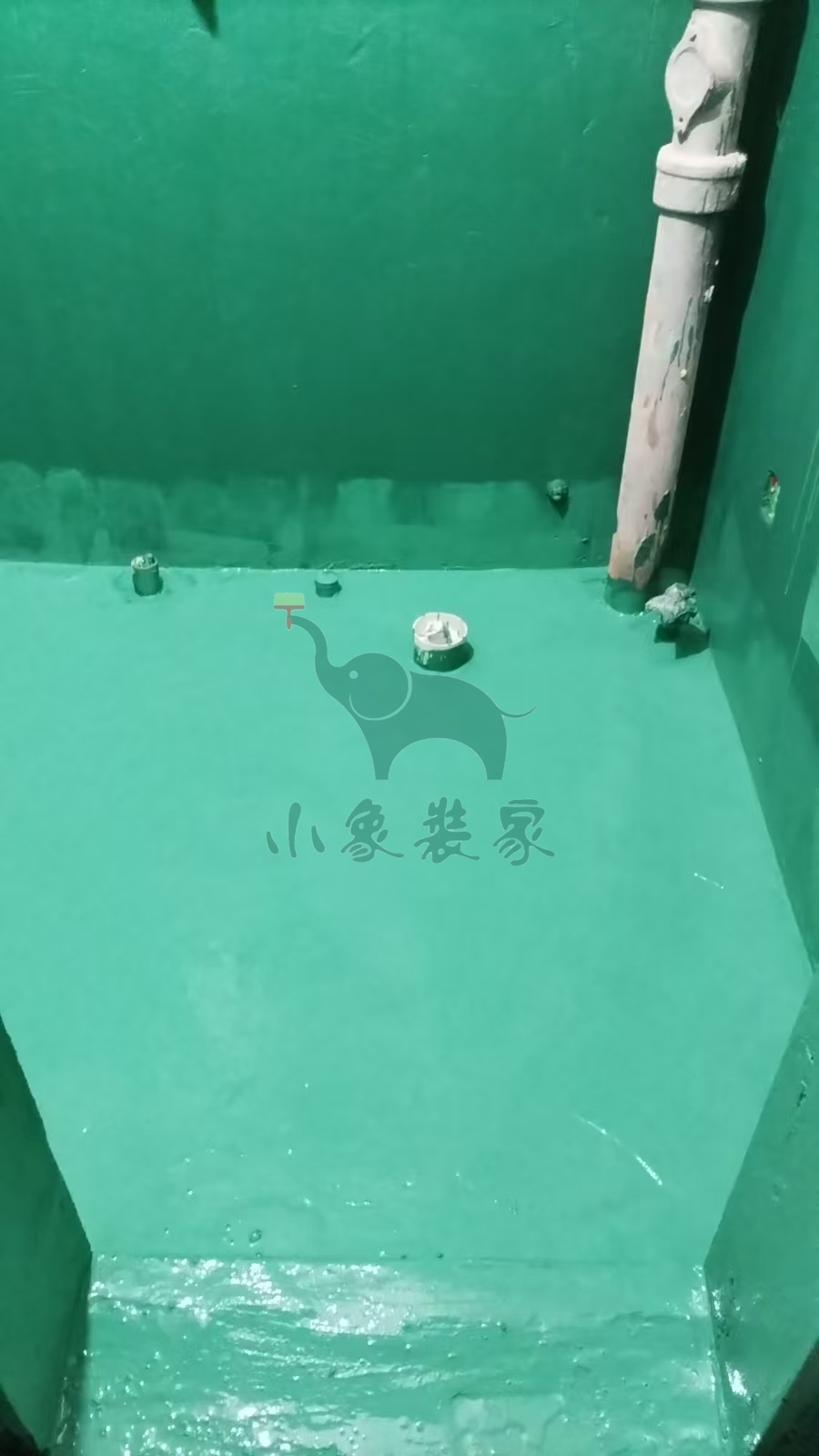

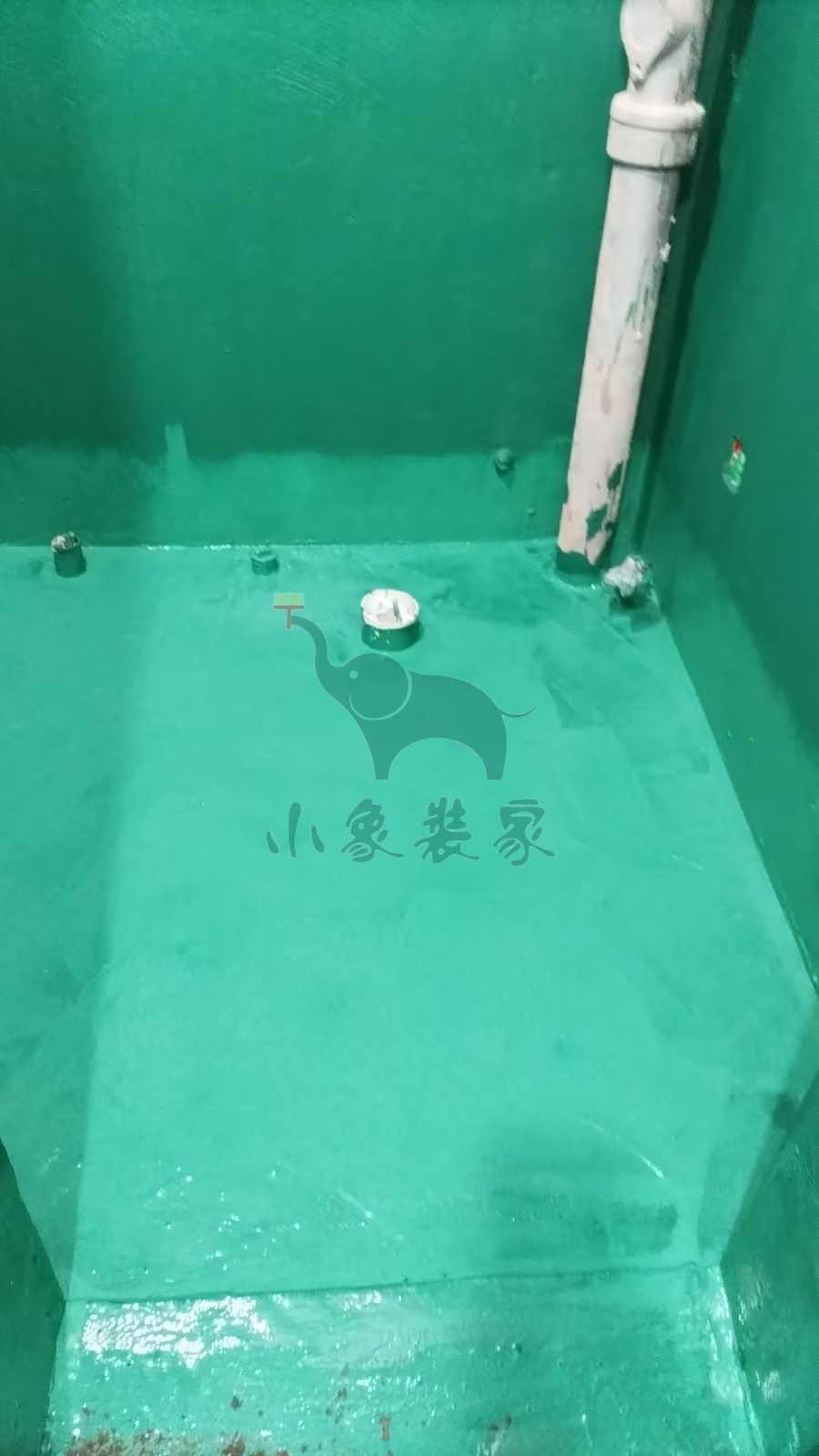

瓦工工程-滚刷第一遍防水已完工
瓦工工程-铺贴大地砖还需2天。
竣工总进度:35%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水
瓦工工程-铺贴大地砖。
施工人员:黄新其。

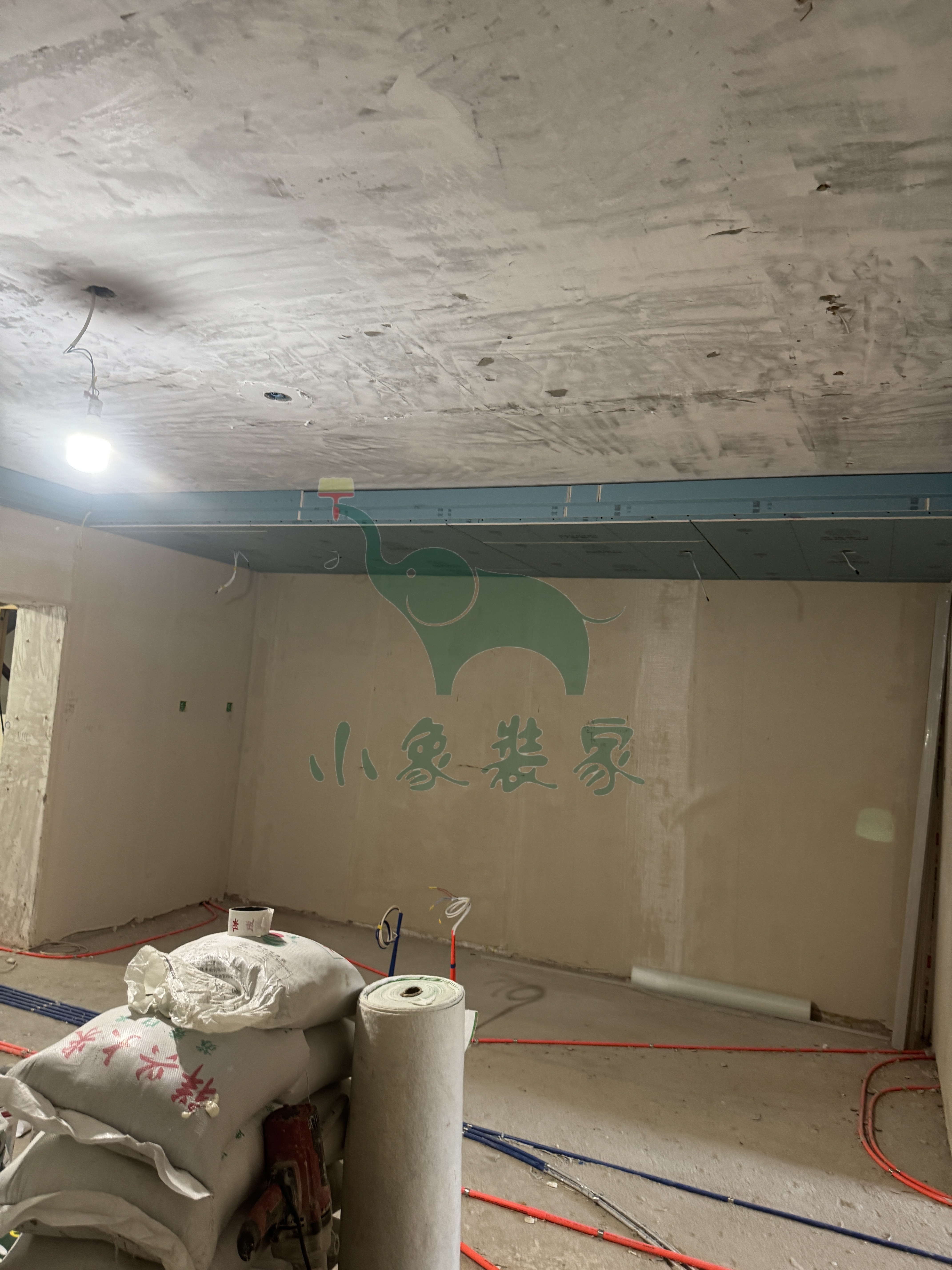

2025-07-17 星期四

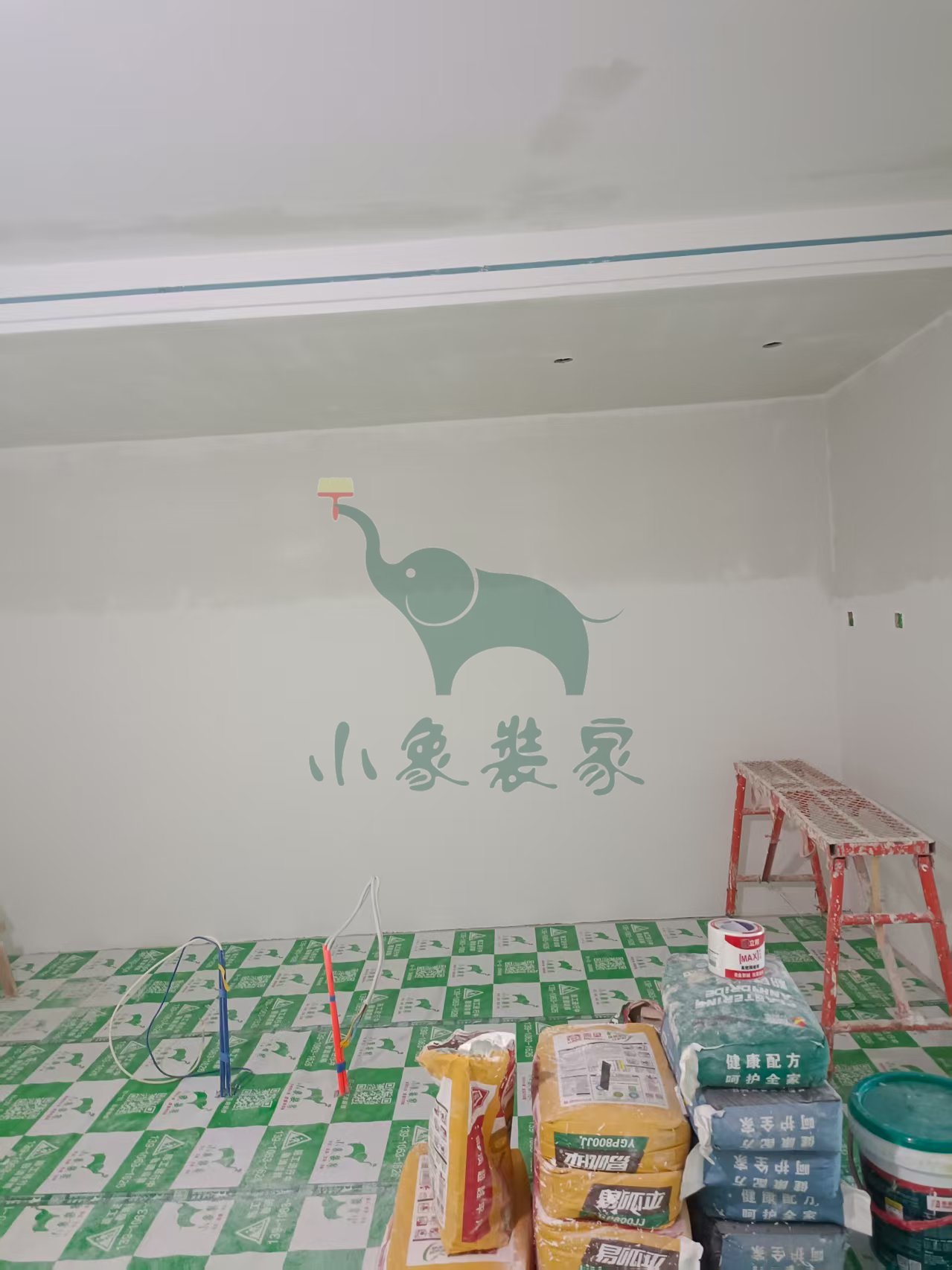

工作内容:

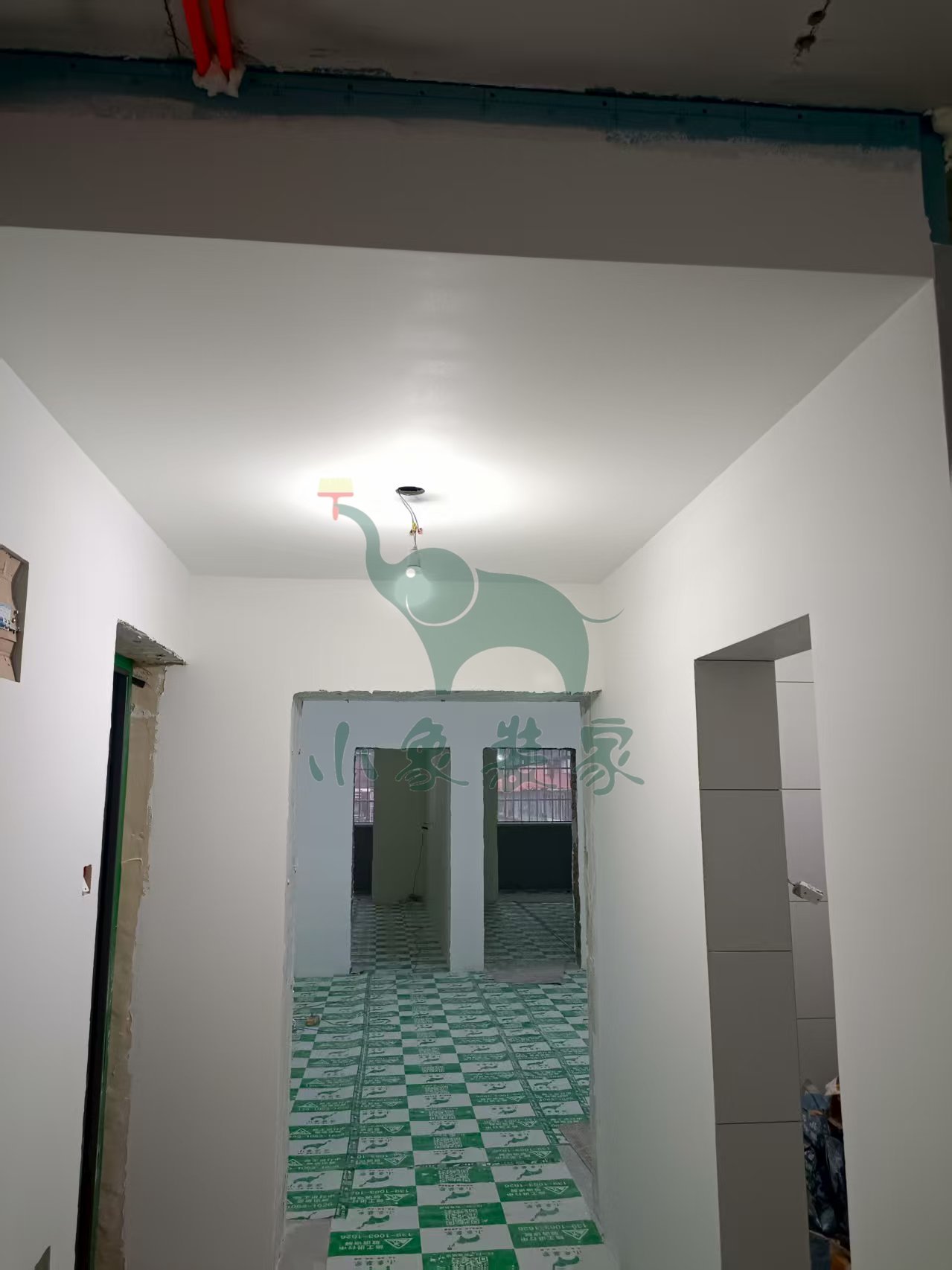

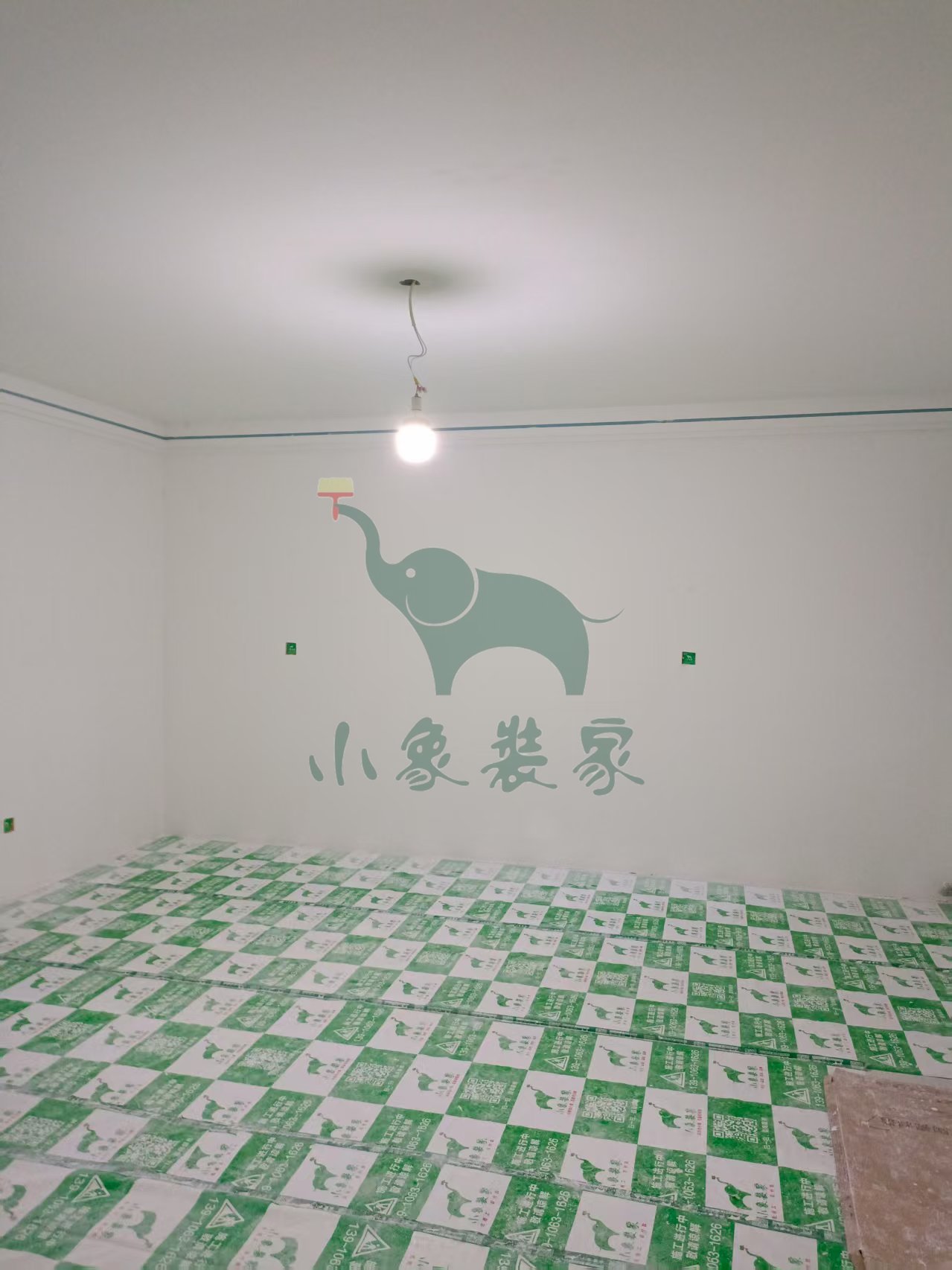

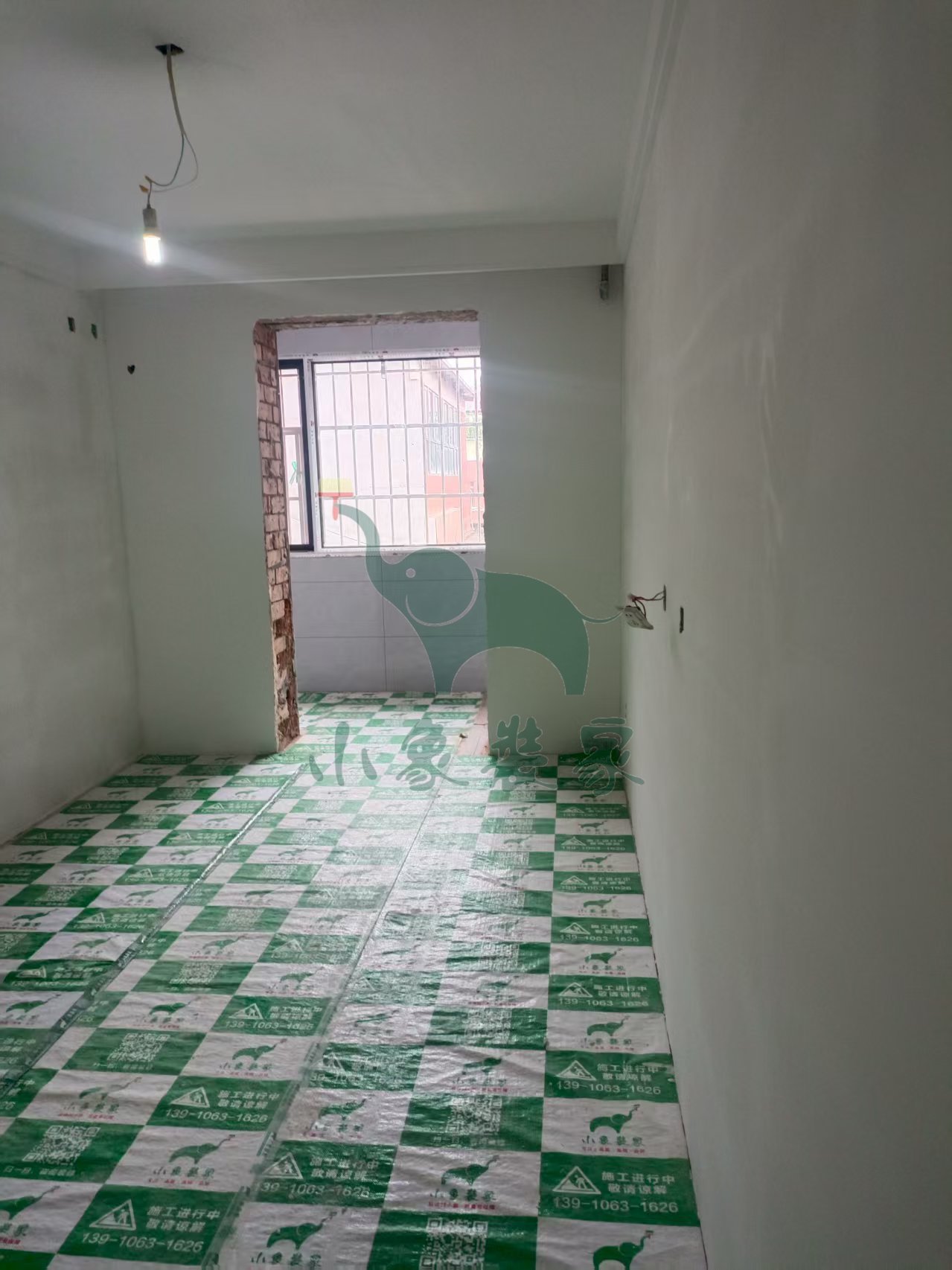

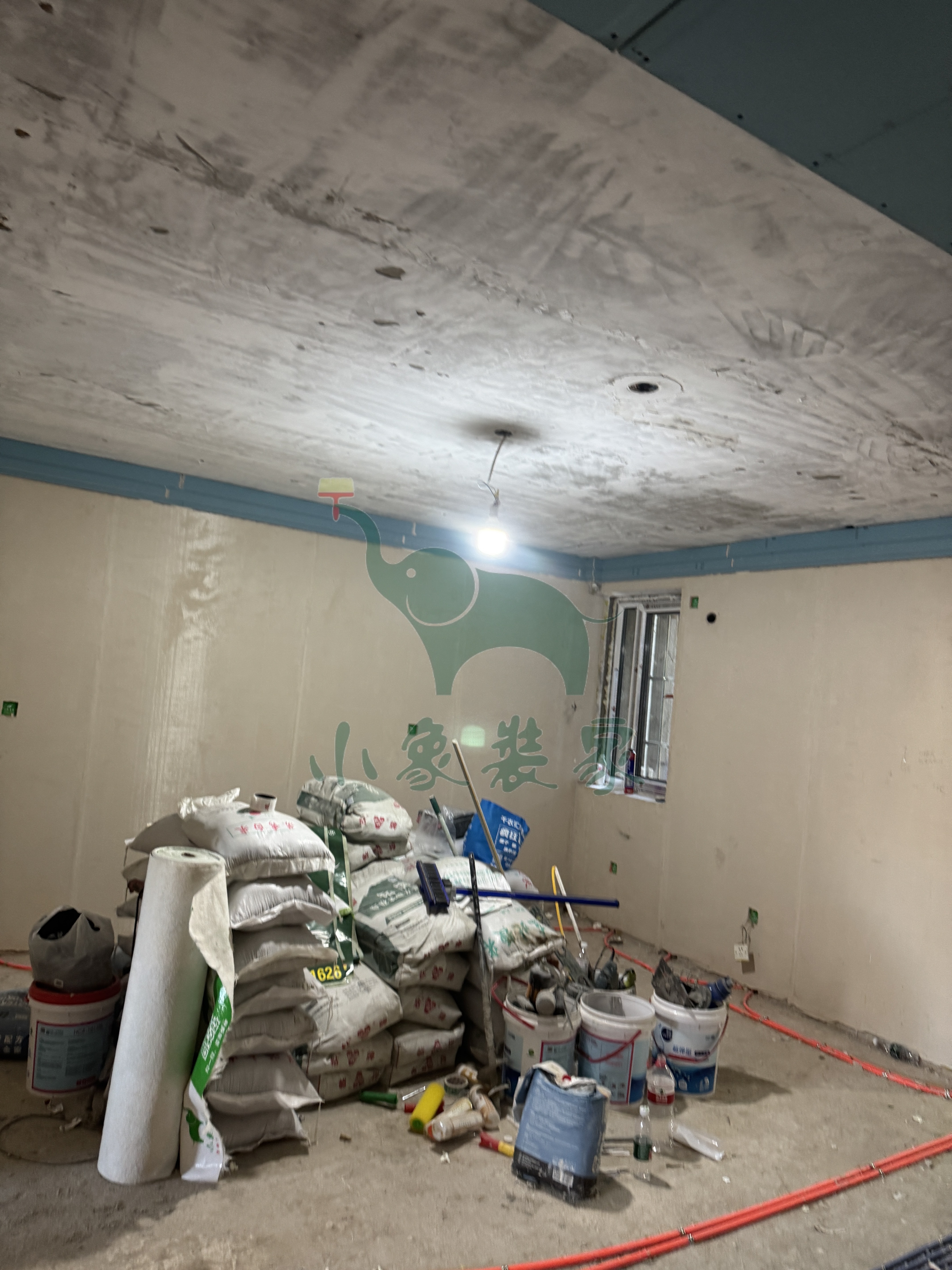

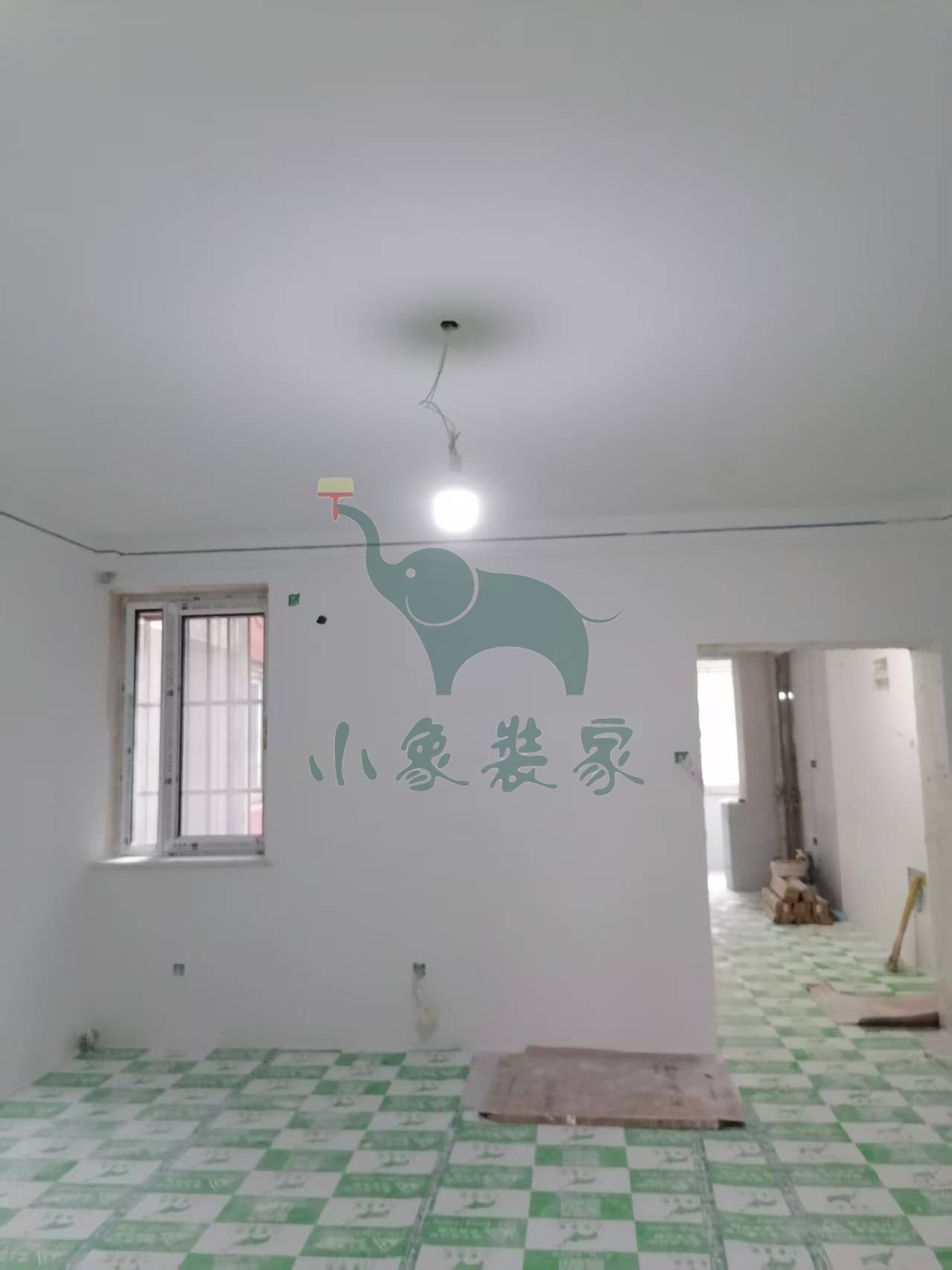

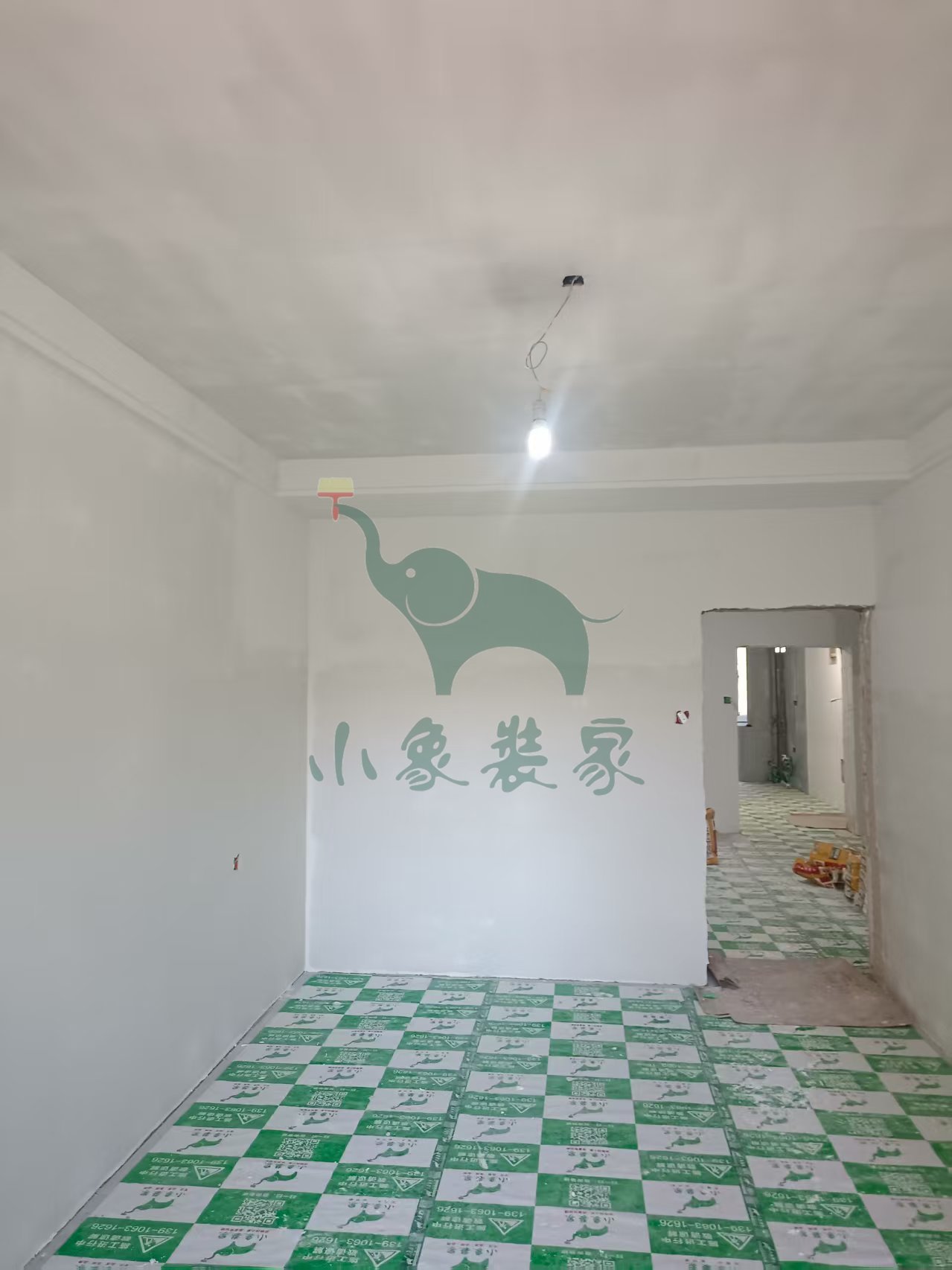

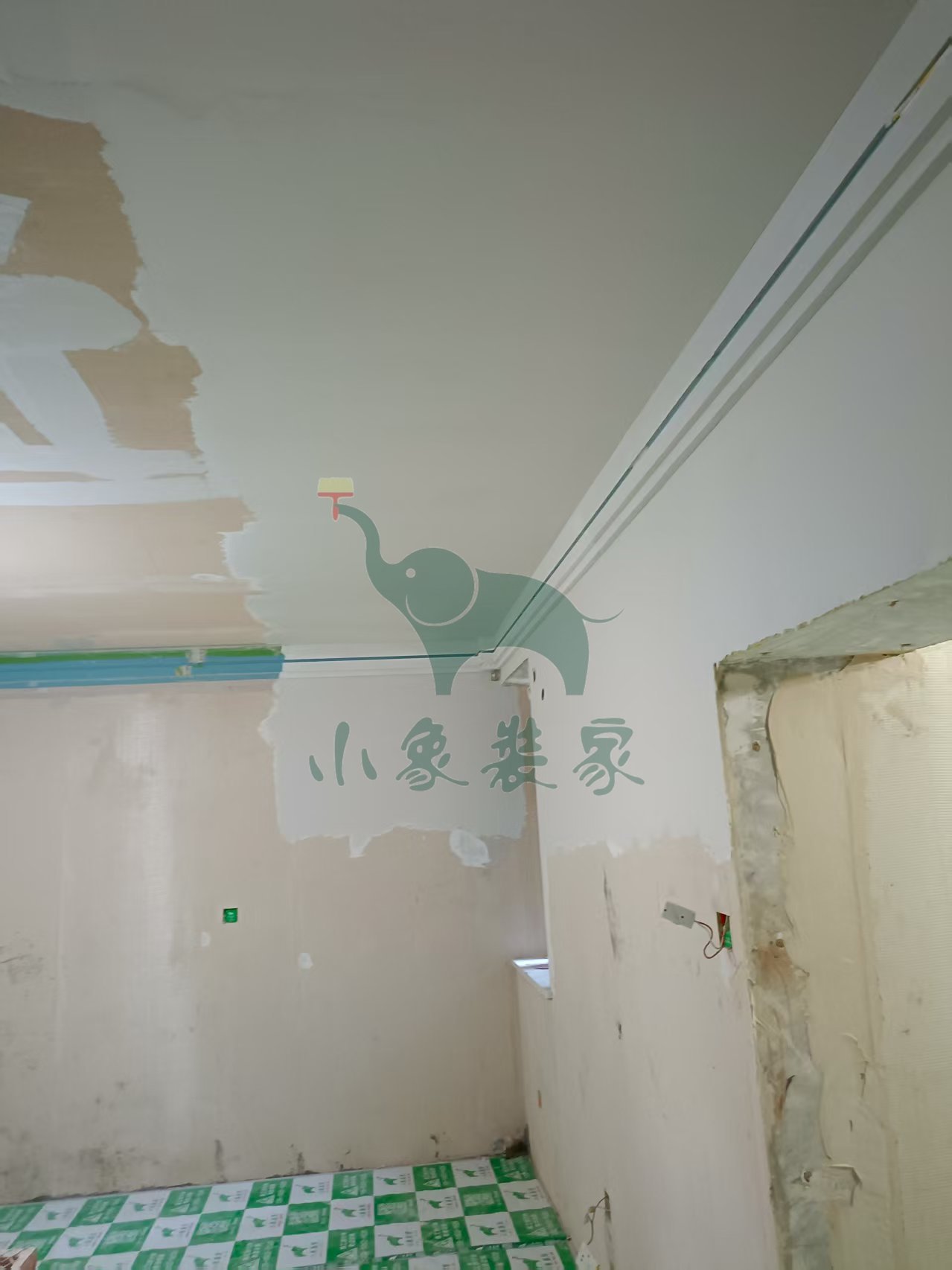

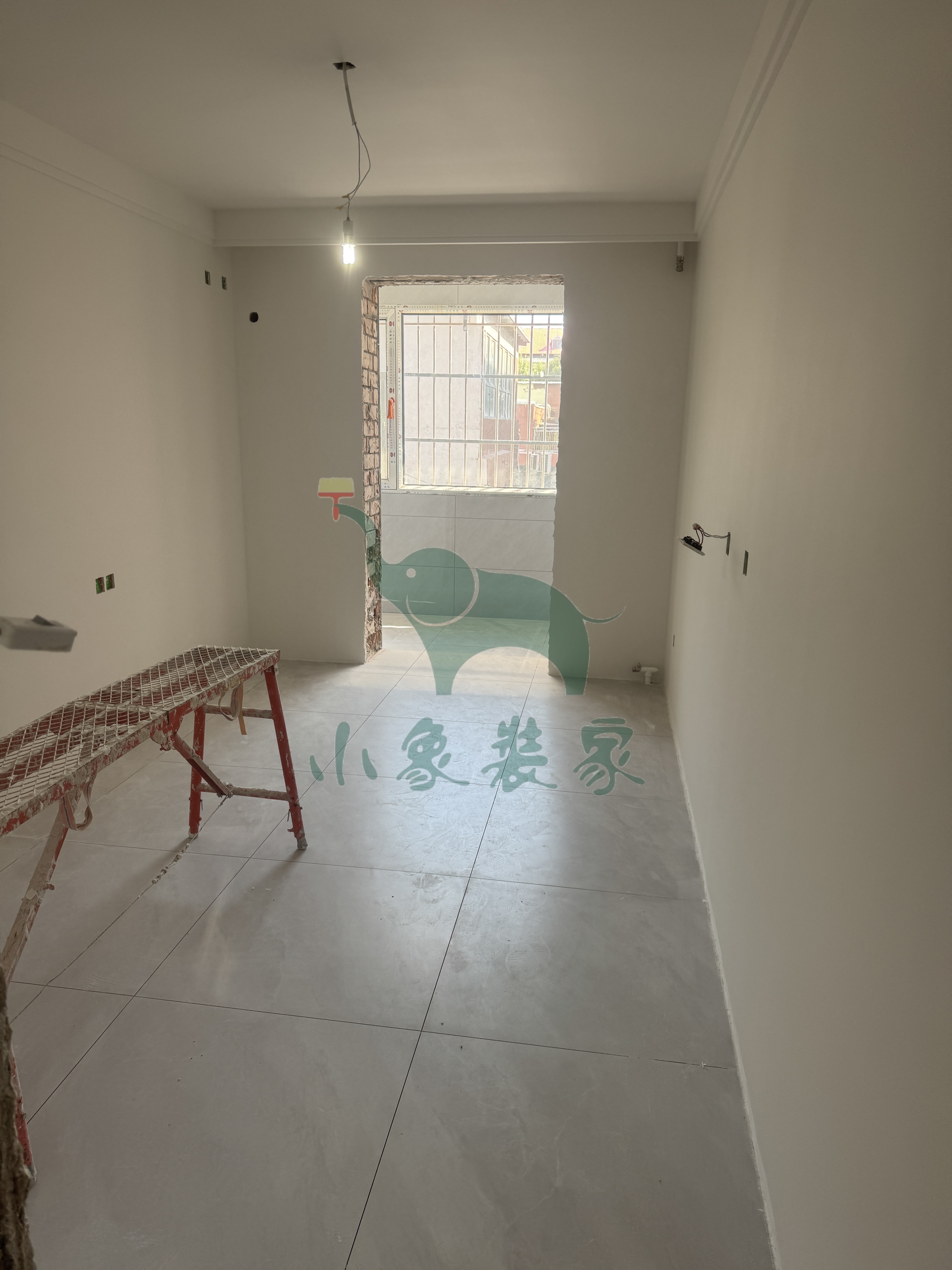

木工工程-封石膏板已完工。
竣工总进度:35%。
施工人员:张东峰。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:黄新其。
2025-07-17 星期四
工作内容:
瓦工工程-滚刷第一遍防水已完工。
竣工总进度:35%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰
瓦工工程-卫生间地面抹平。
施工人员:黄新其。
2025-07-16 星期三
工作内容:

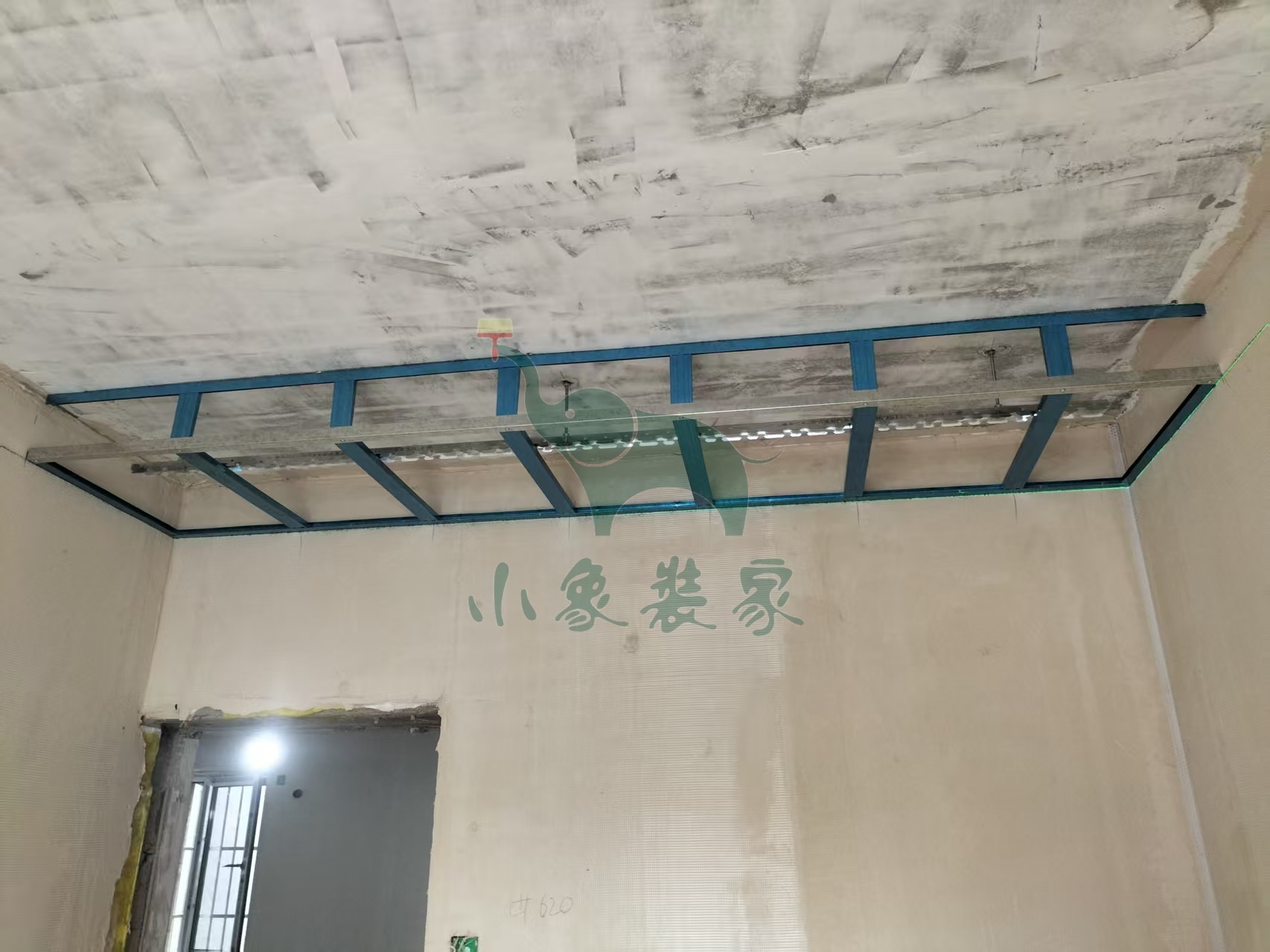

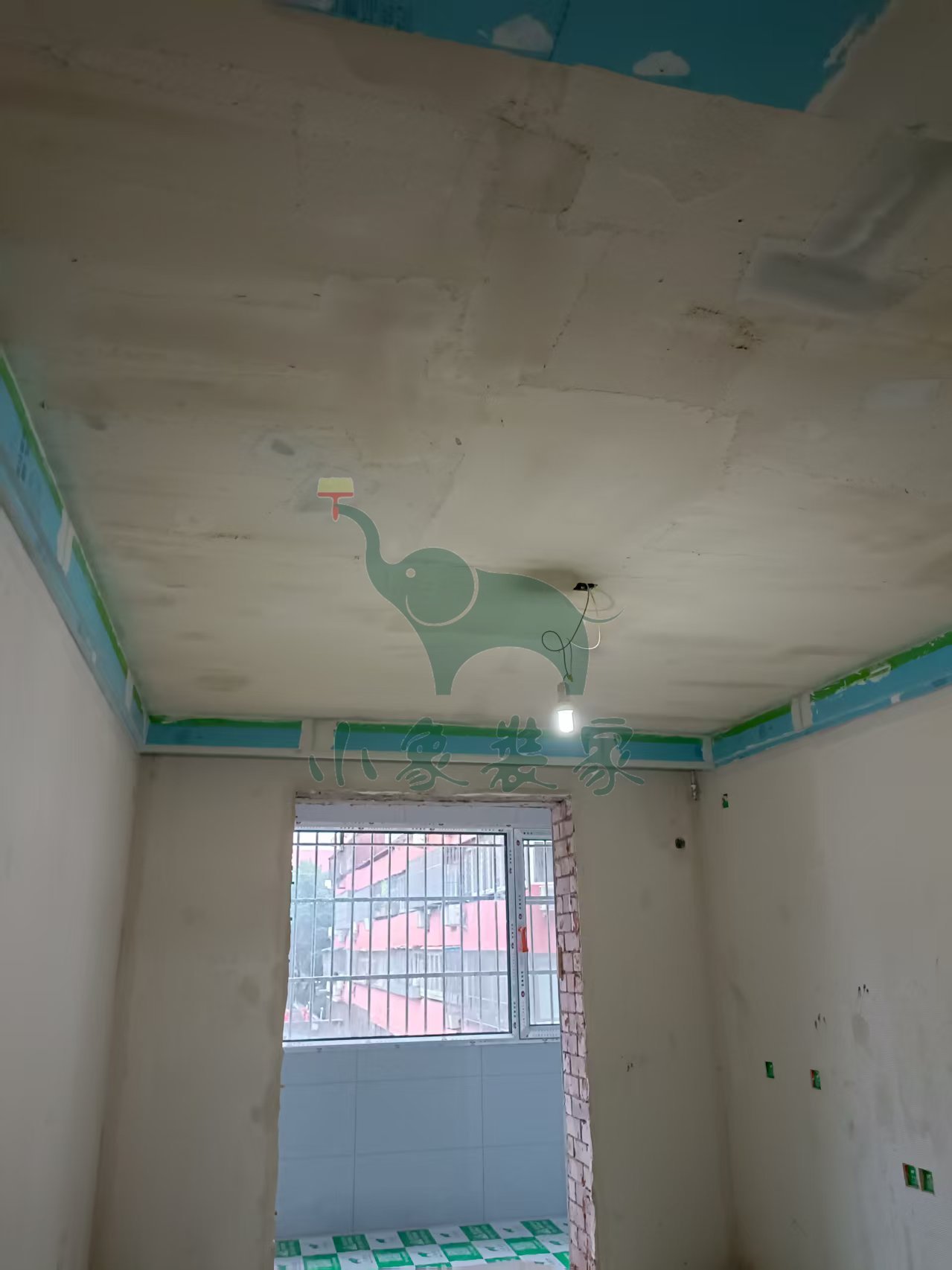

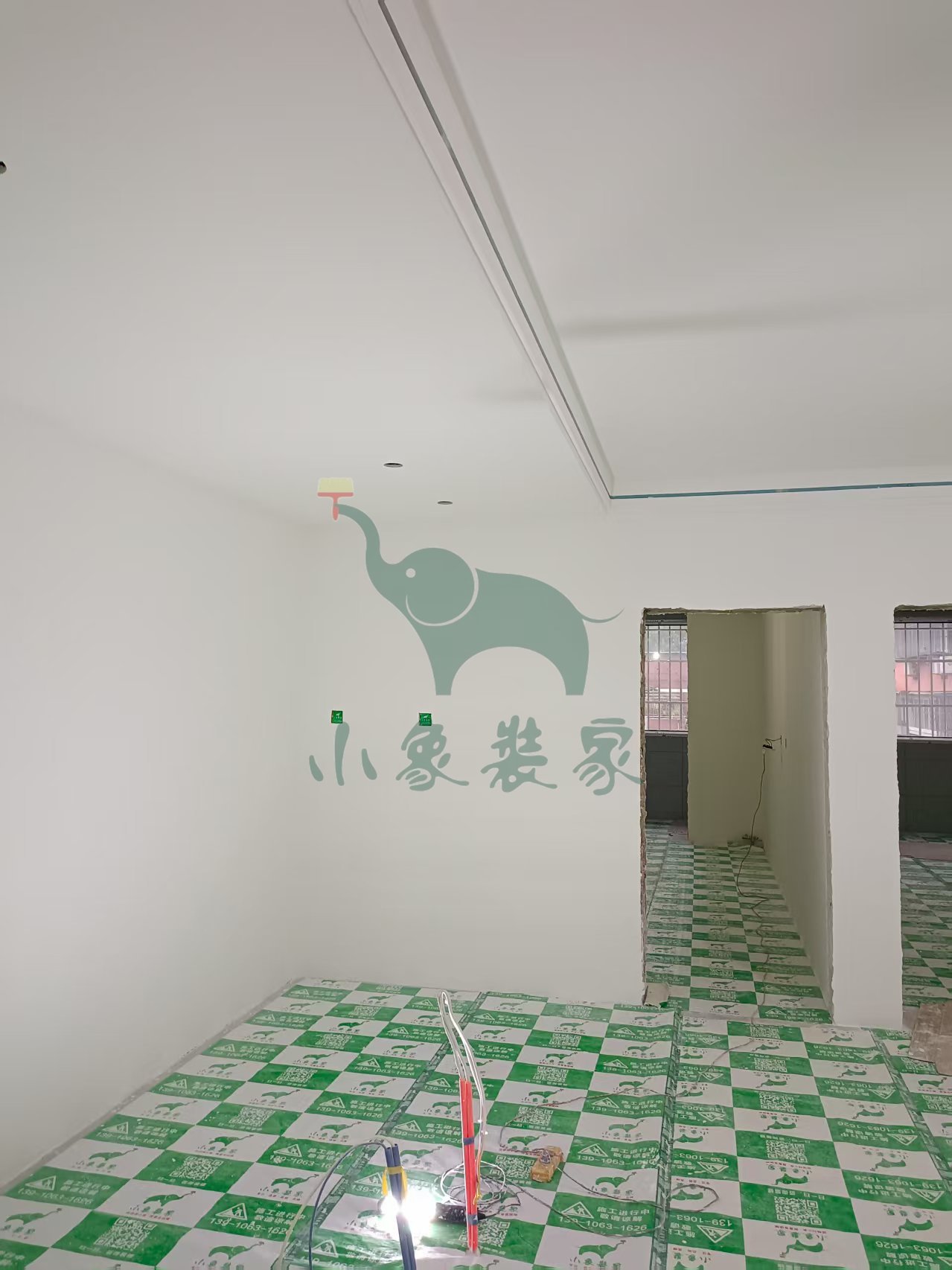

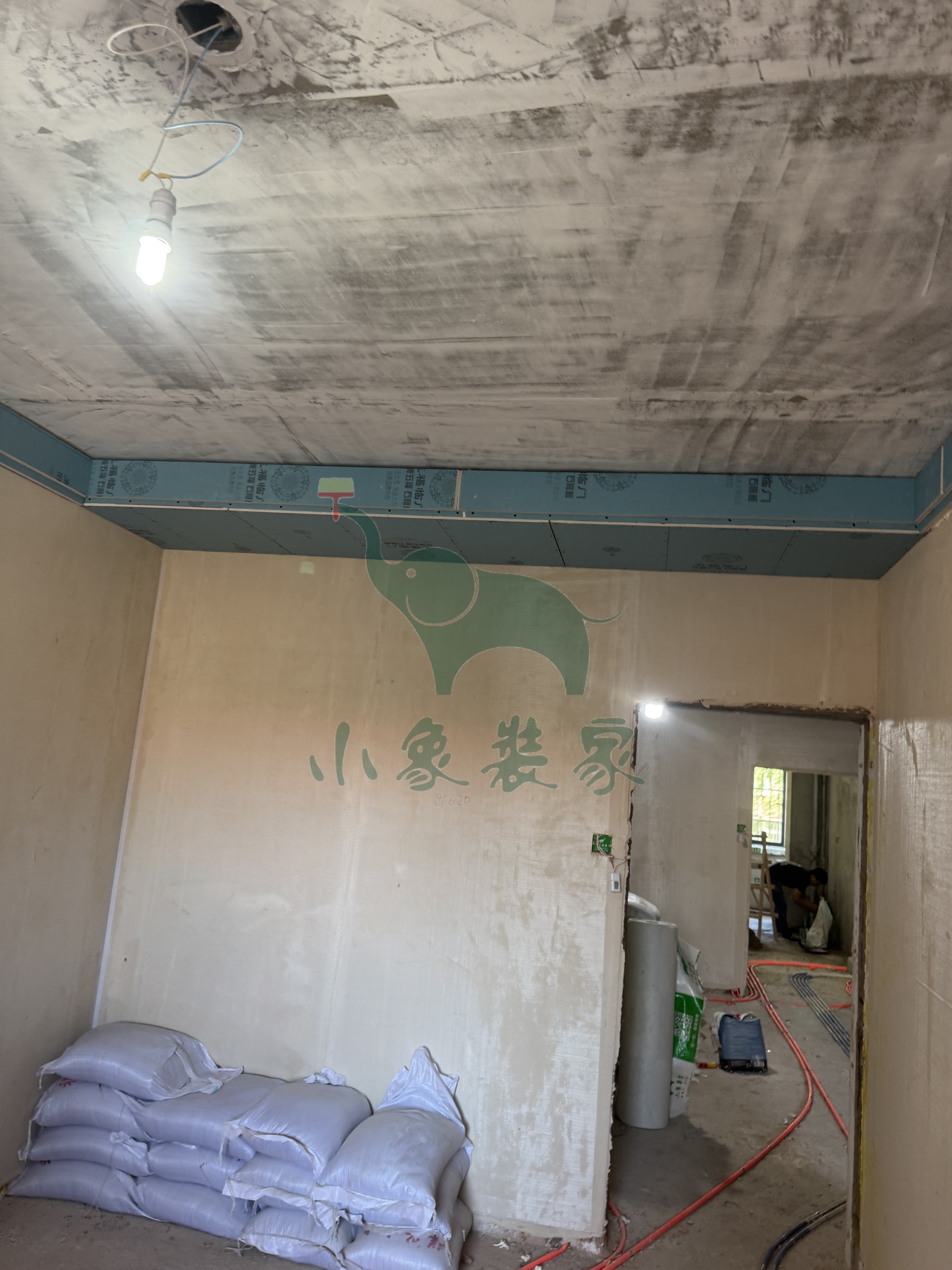

木工工程-木工弹线、吊筋支架、龙骨已完工
木工工程-封石膏板还需1天。
竣工总进度:35%。
施工人员:张东峰。
【明日播报】
工作内容:
木工工程-封石膏板。

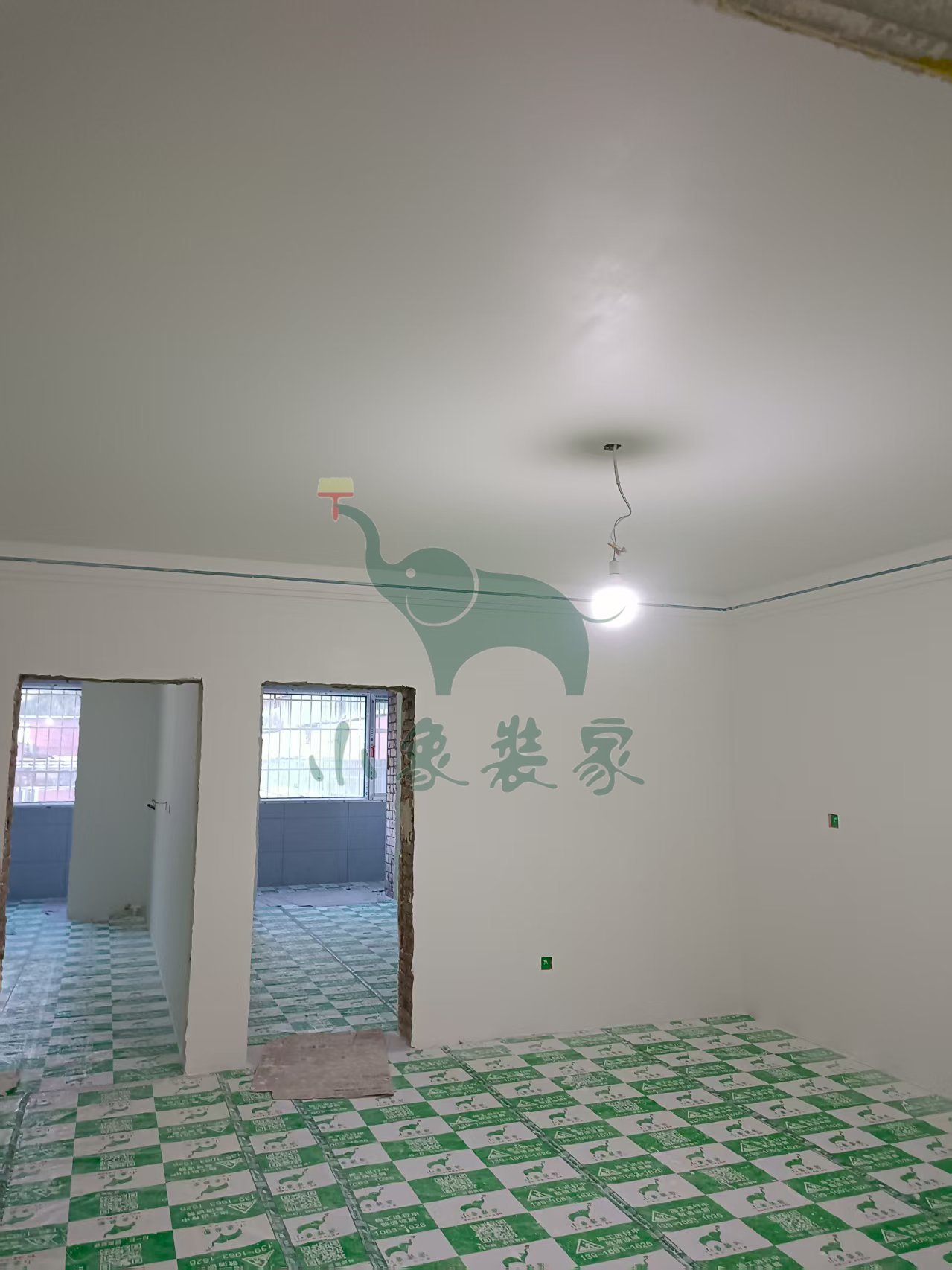

施工人员:张东峰。
2025-07-12 星期六

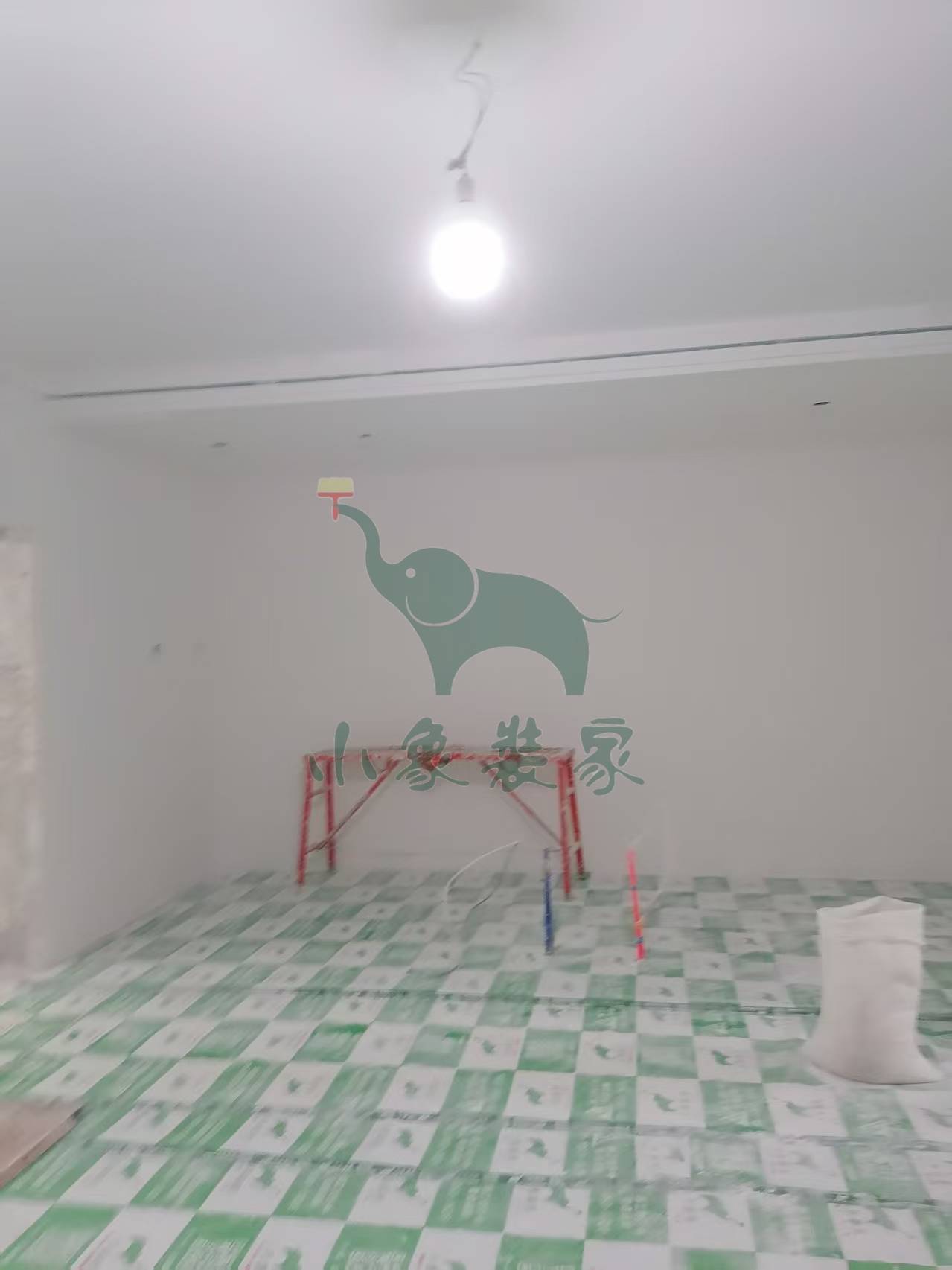

工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天
瓦工工程-厨卫修补、水电槽已完工

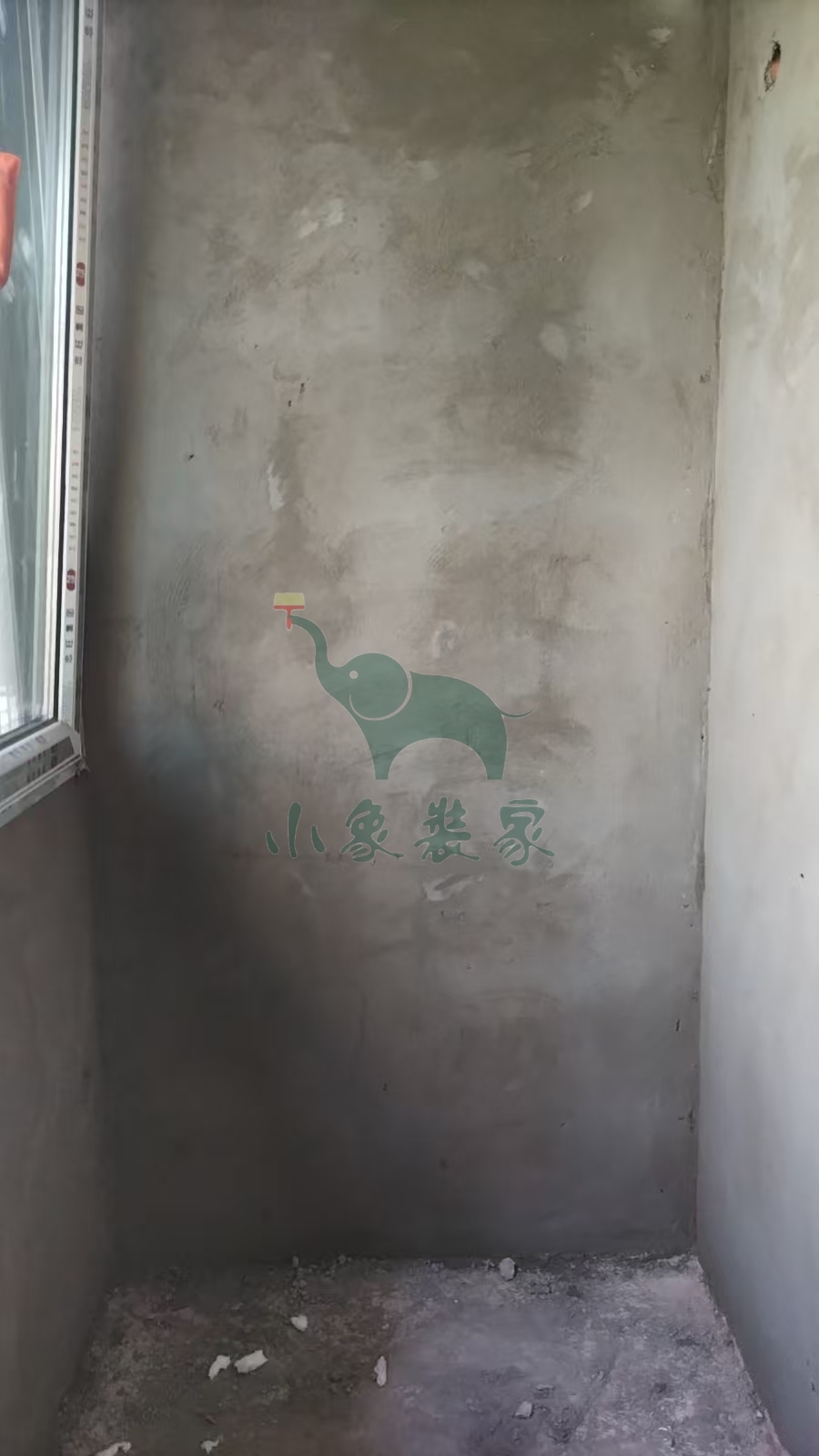

瓦工工程-厨卫墙面、水泥砂浆拉毛处理已完工。
竣工总进度:35%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰
瓦工工程-厨卫做档水梁
瓦工工程-卫生间地面抹平。
施工人员:黄新其。
2025-07-05 星期六
工作内容:

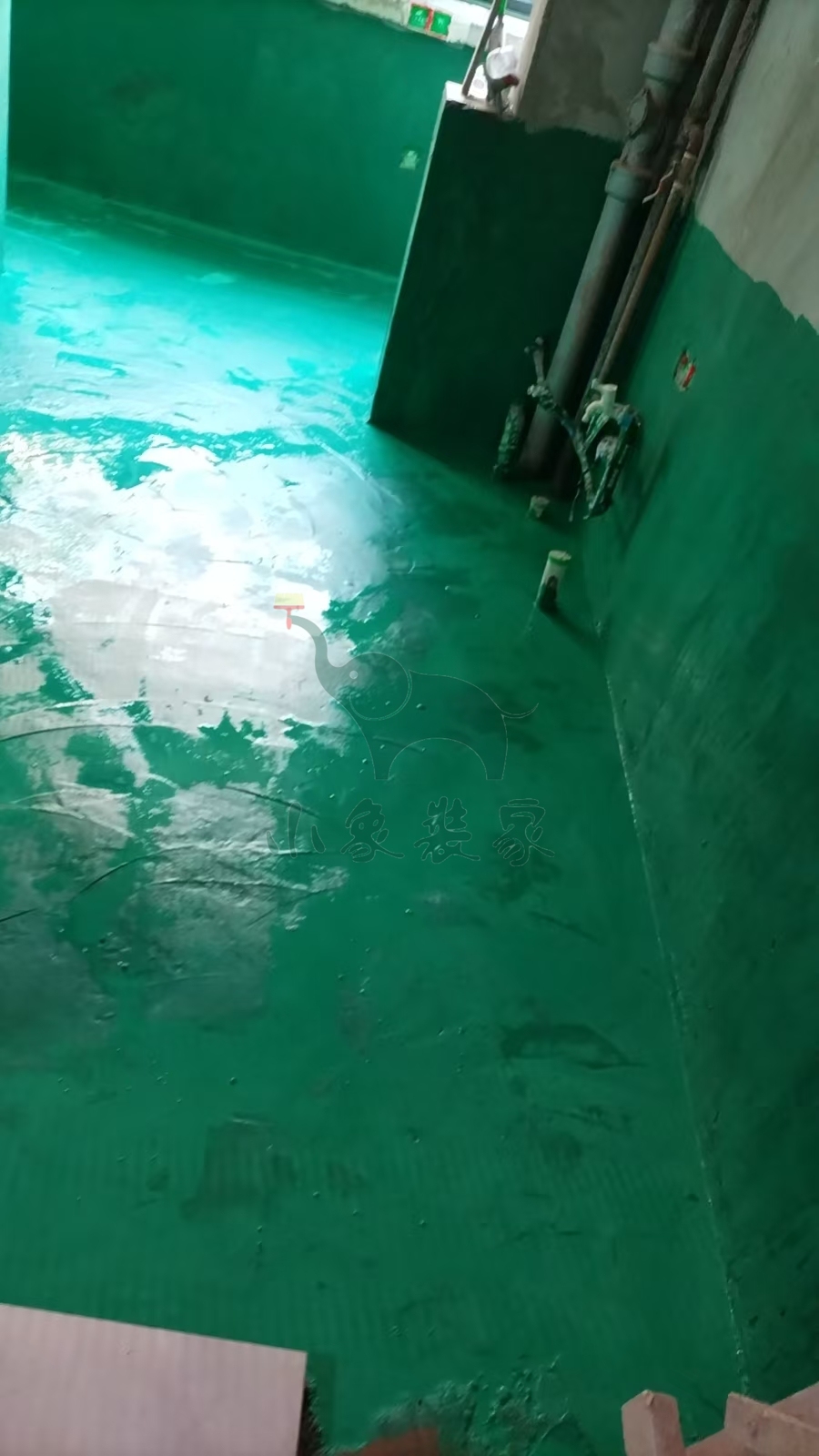

水电工程-水电完工已完工

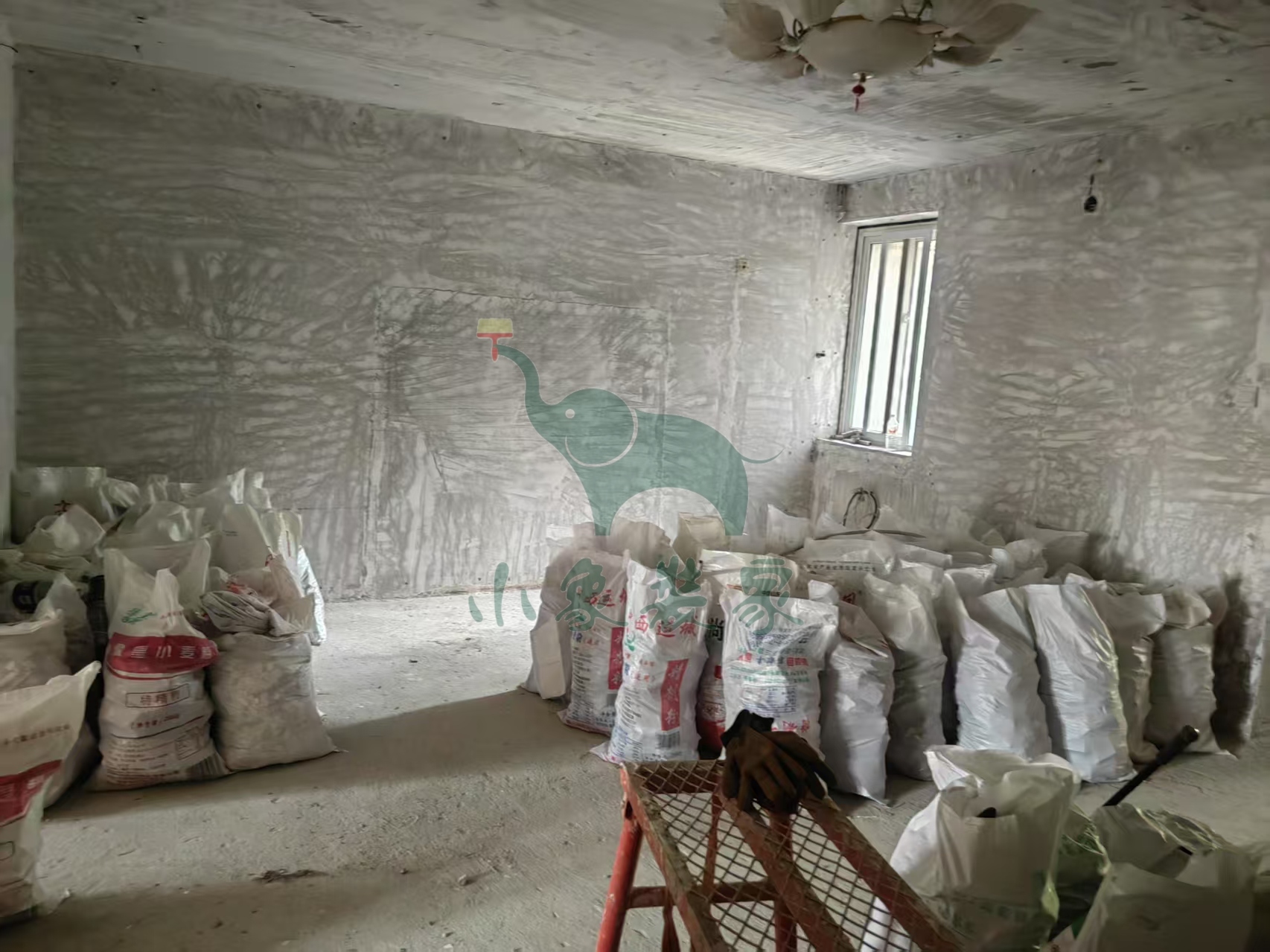

水电工程-清理垃圾已完工。
竣工总进度:35%。
施工人员:王恩杰。
【明日播报】
2025-07-06停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-07-07。
2025-07-04 星期五
工作内容:

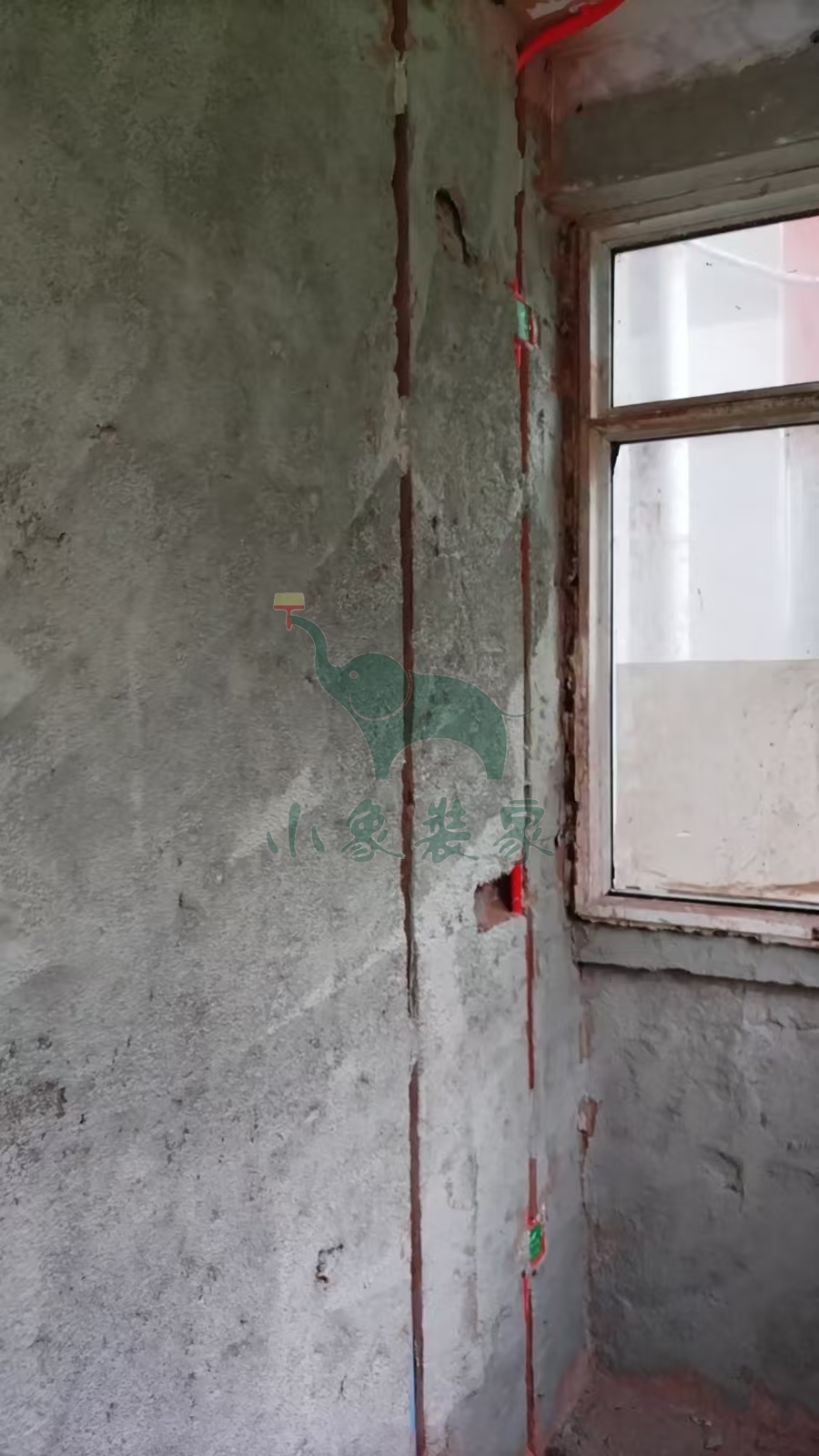

水电工程-水管焊接还需1天。
竣工总进度:30%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-水电完工
水电工程-清理垃圾。
施工人员:王恩杰。
2025-07-03 星期四
工作内容:

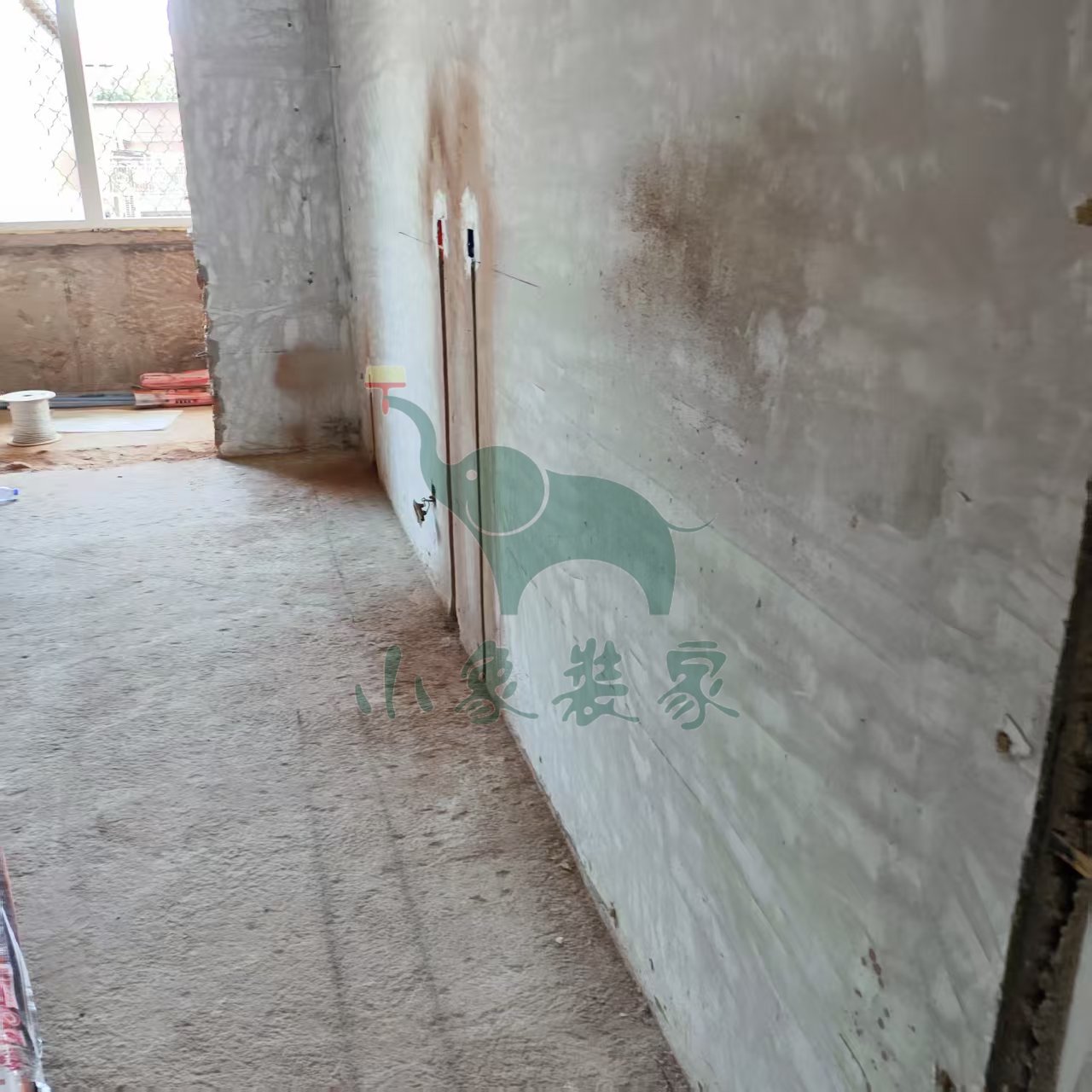

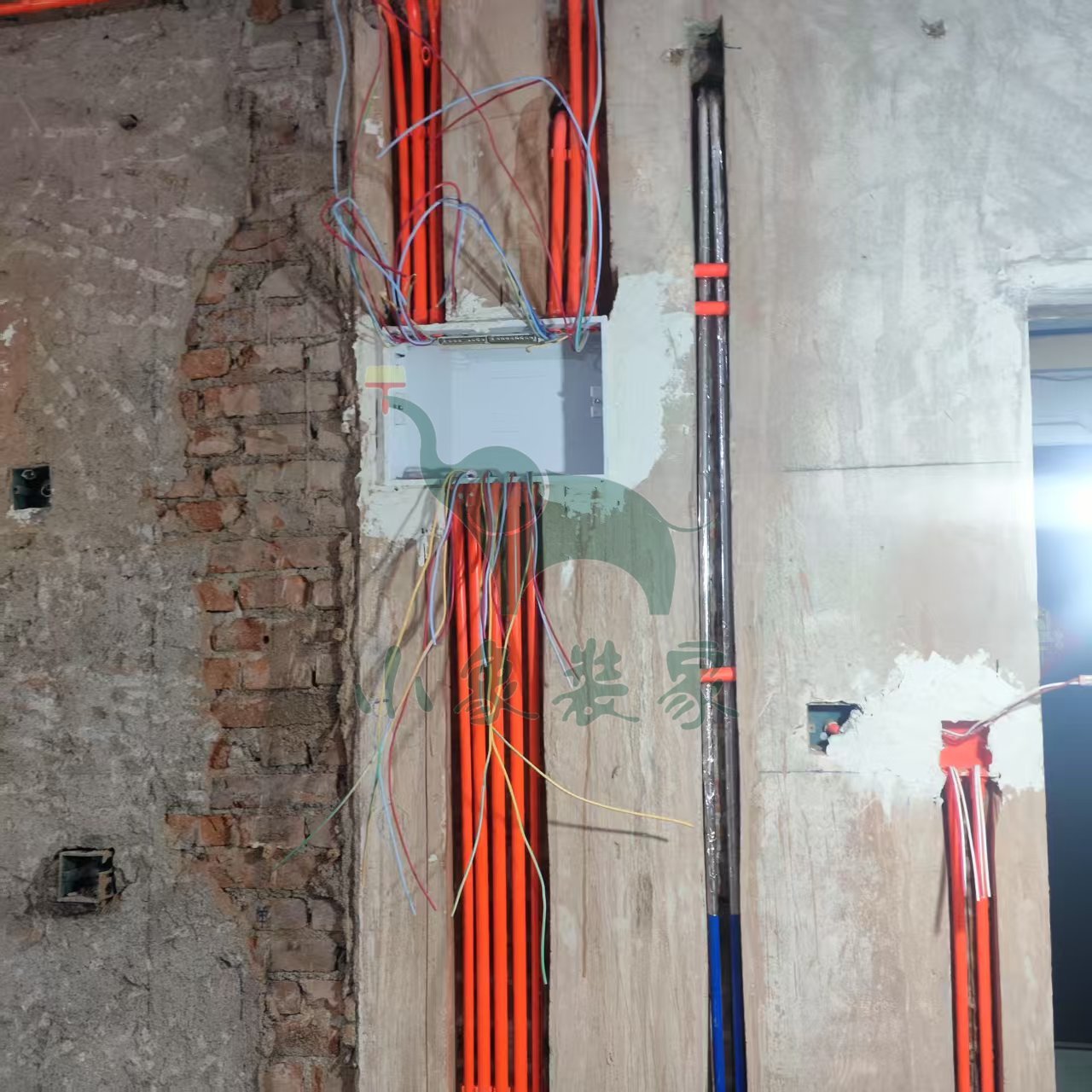

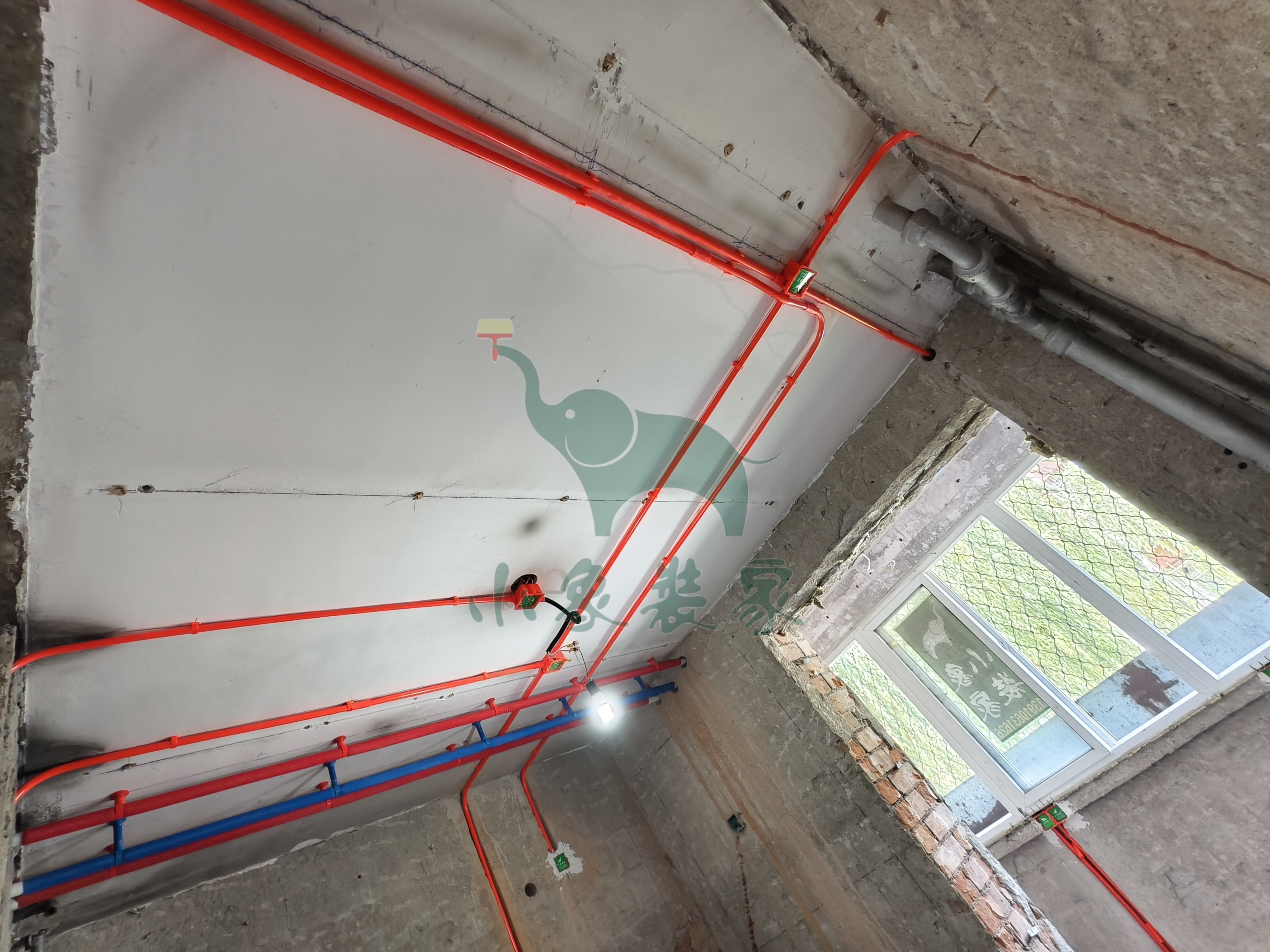

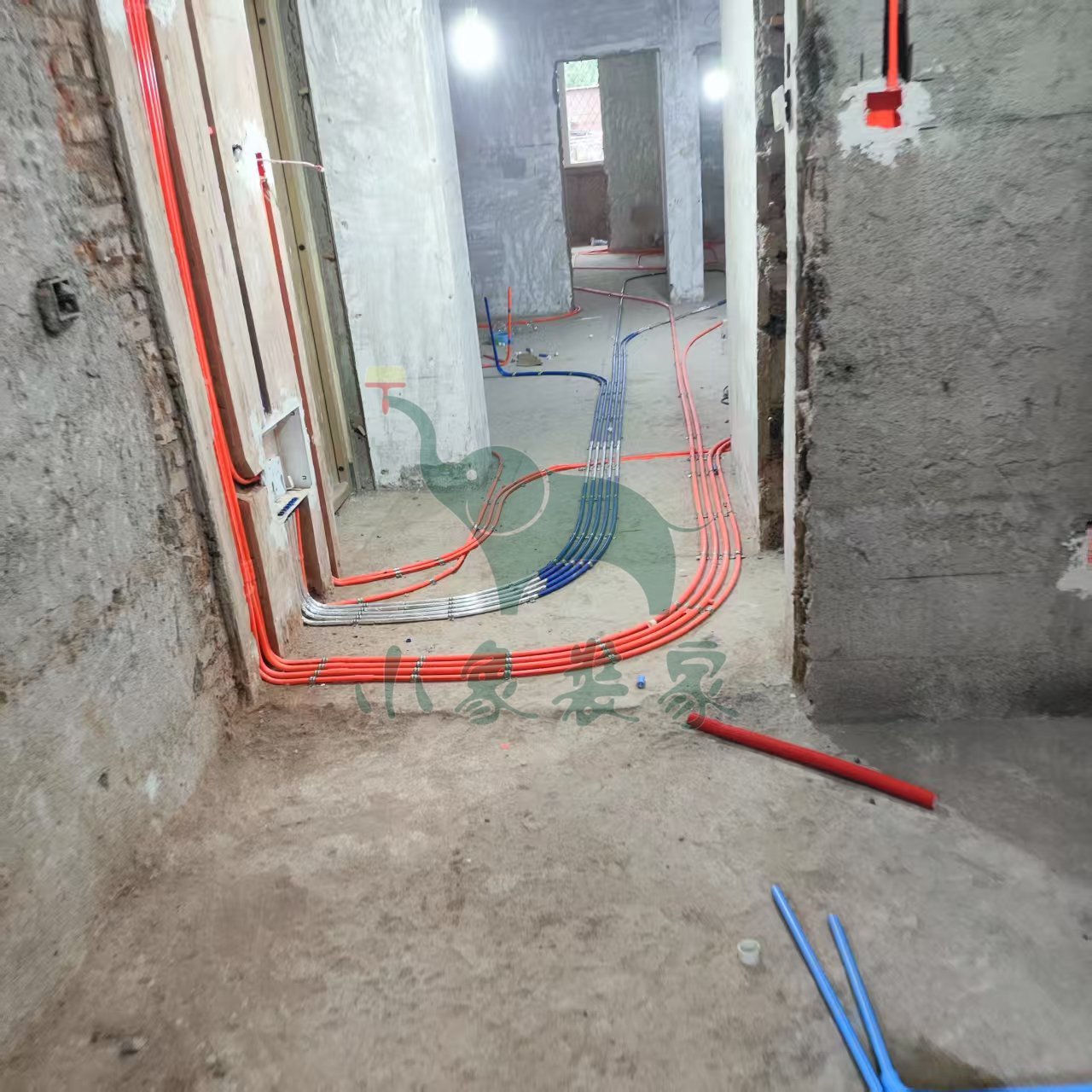

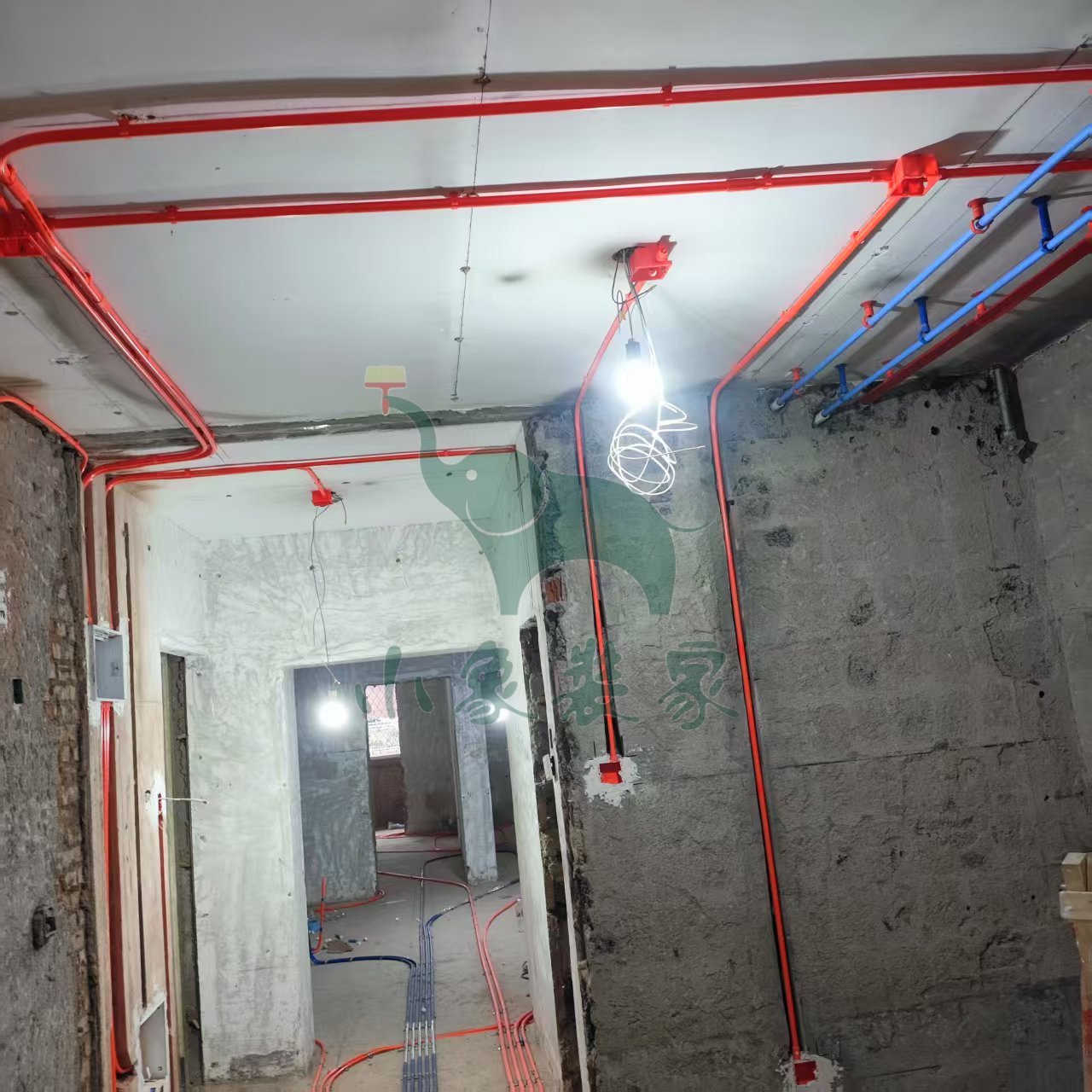

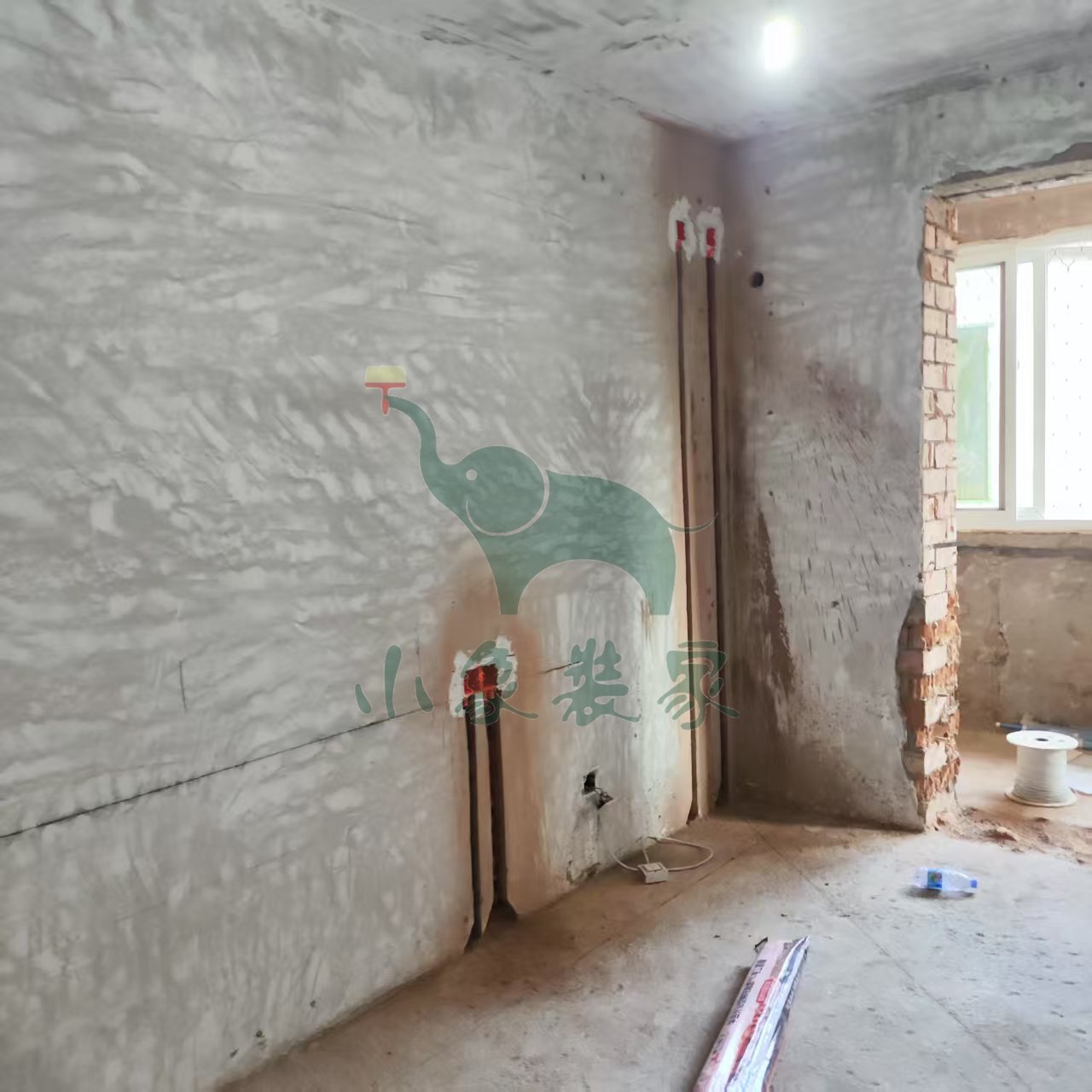

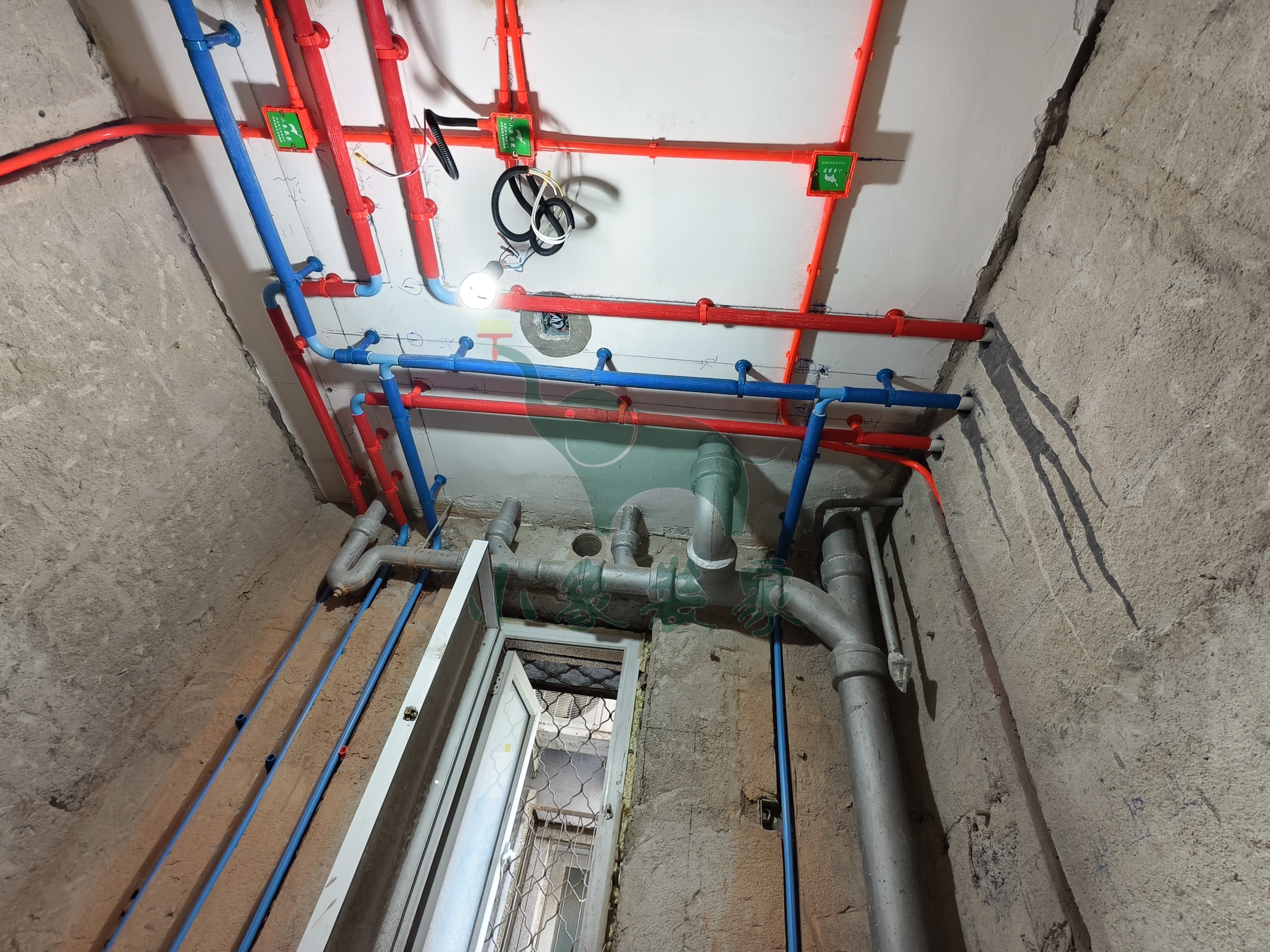

水电工程-电线布管已完工

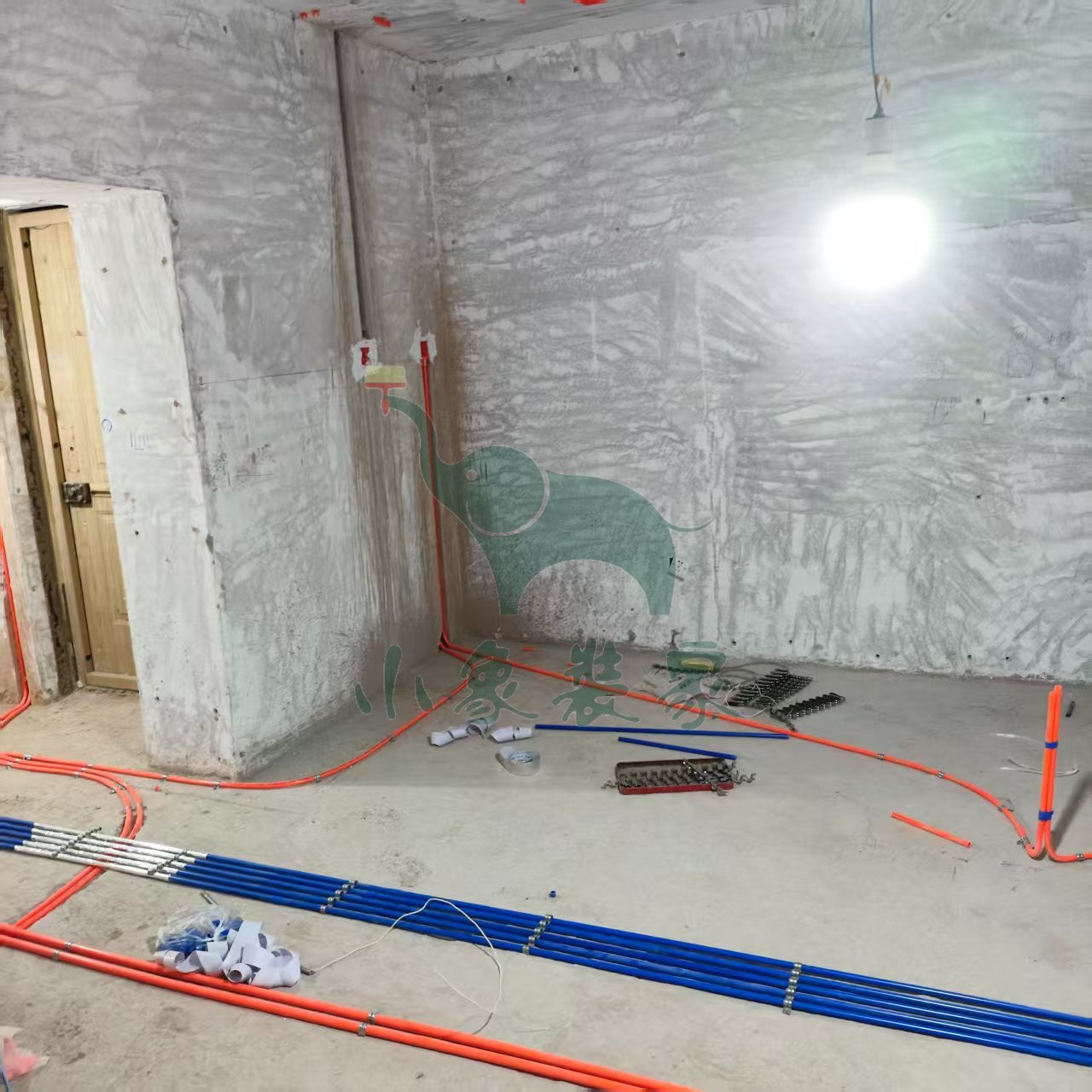

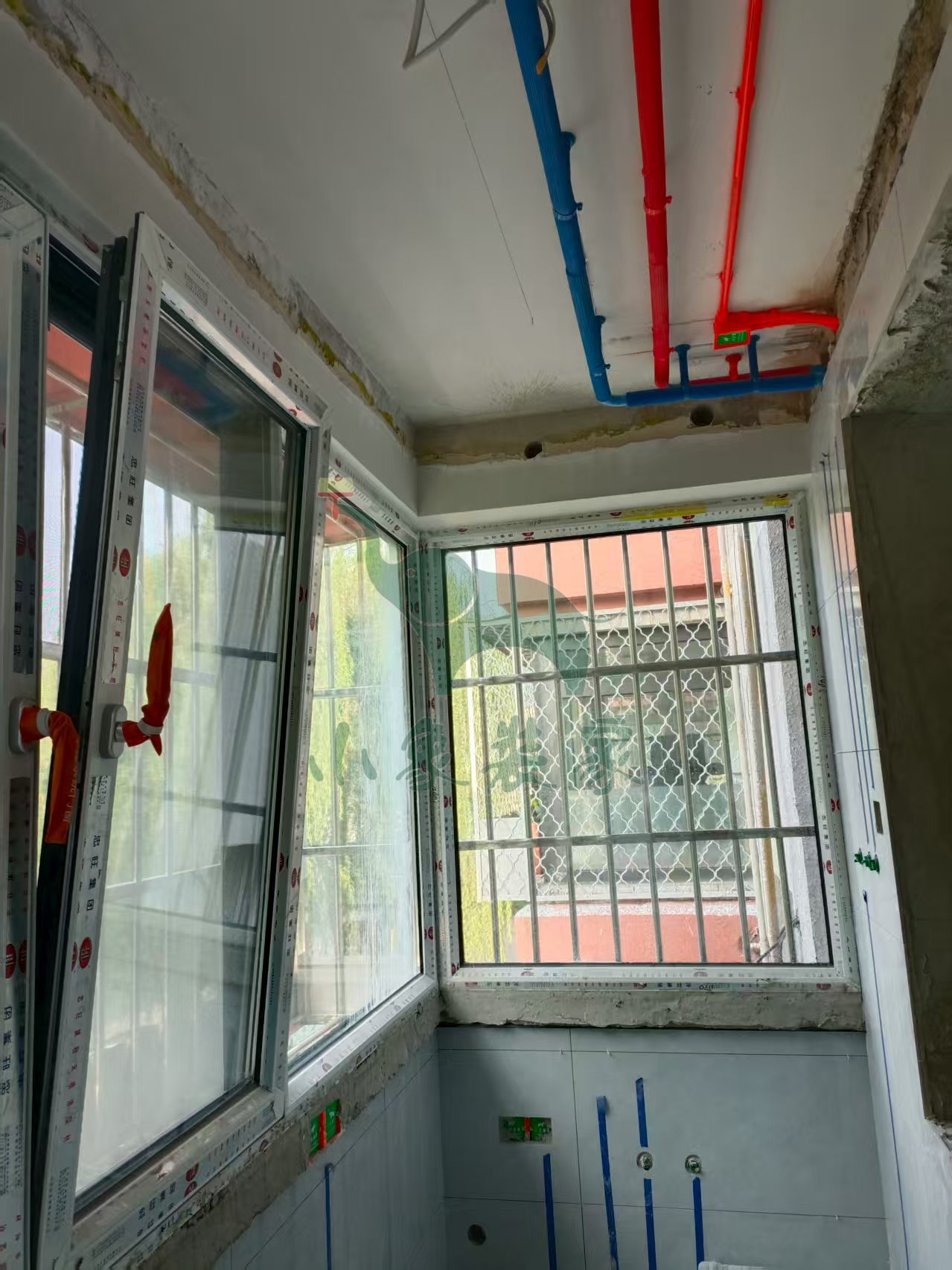

水电工程-水管焊接还需1天。
竣工总进度:30%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-水管焊接。
施工人员:王恩杰。
2025-07-02 星期三
工作内容:

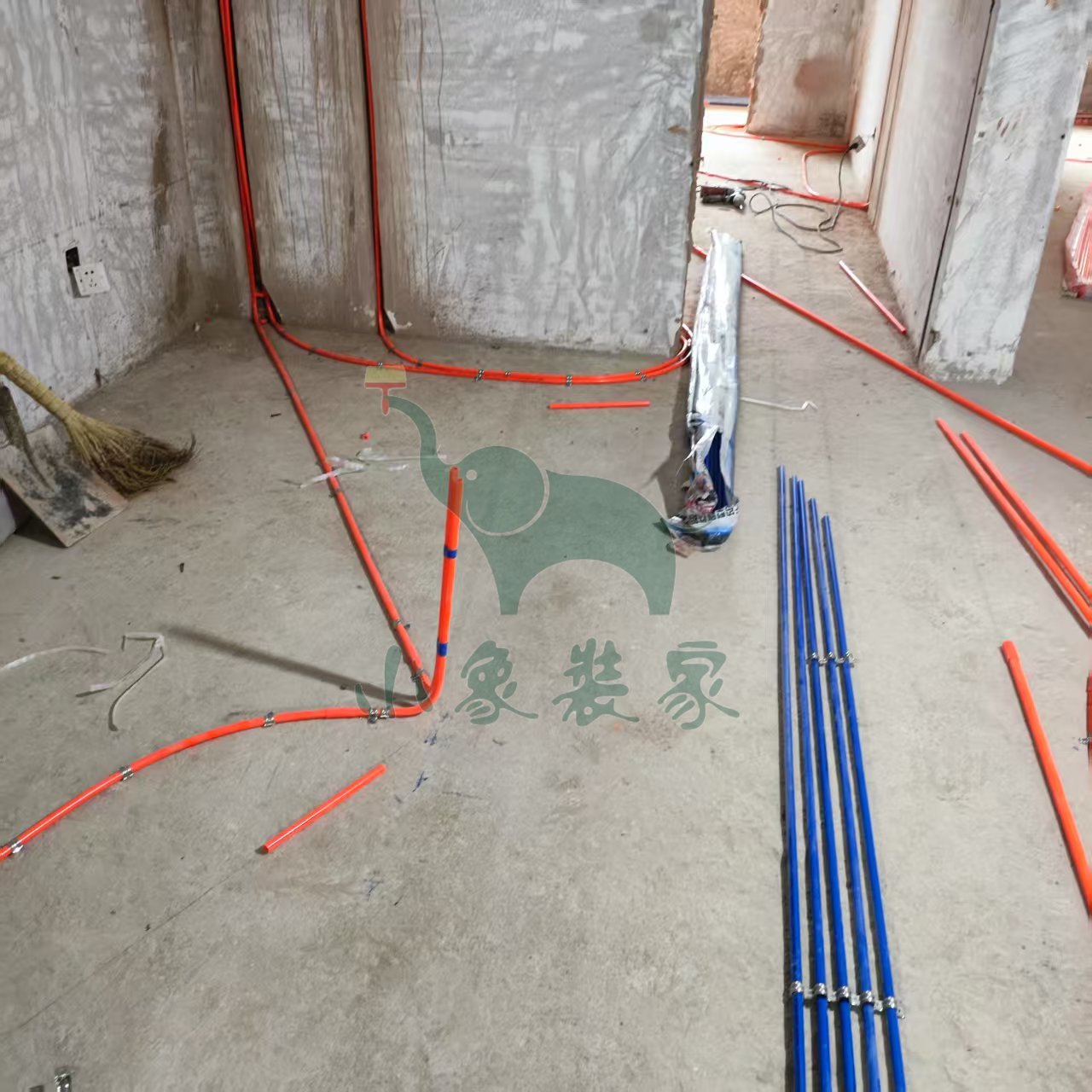

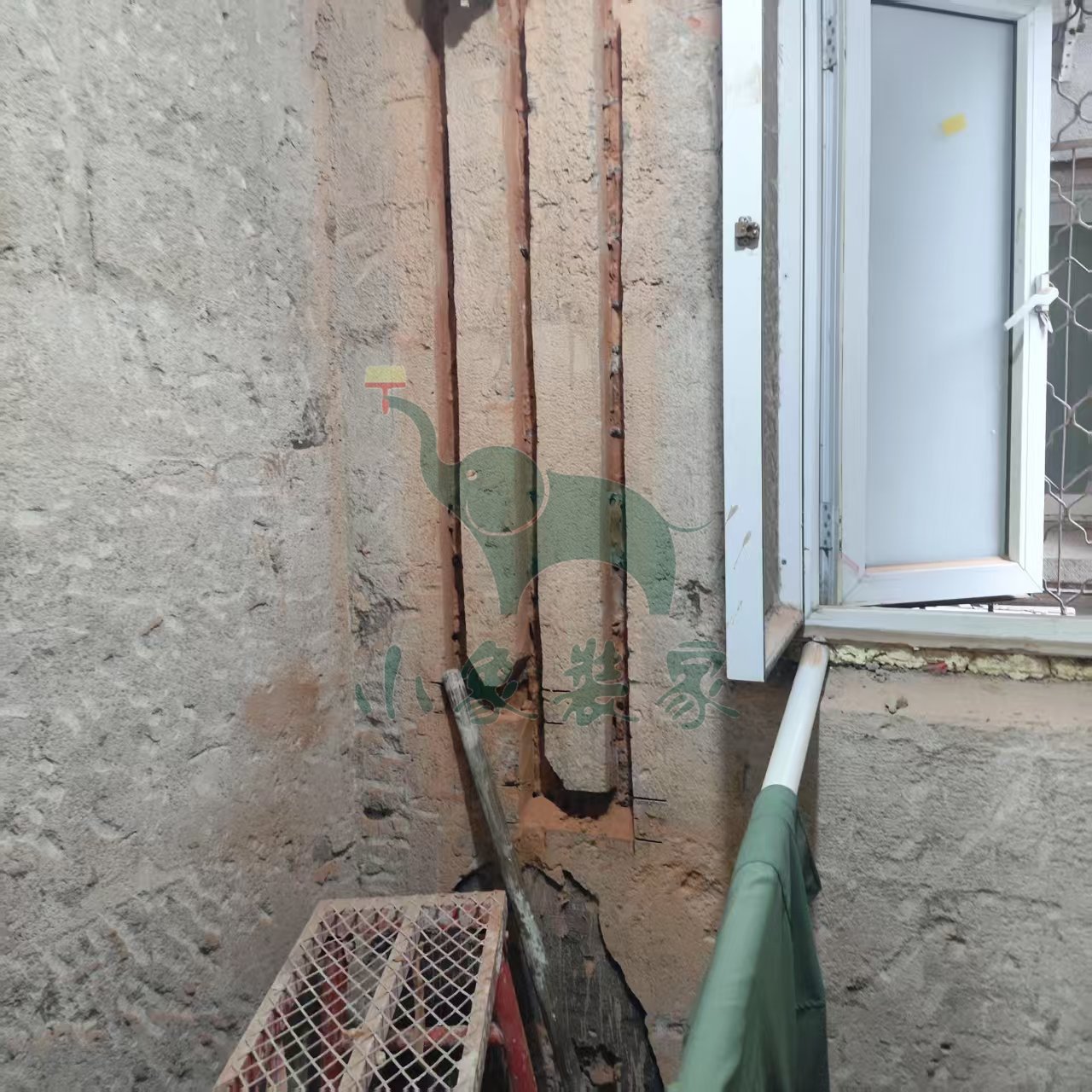

水电工程-电线布管还需1天。
竣工总进度:30%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-电线布管
水电工程-水管焊接。
施工人员:王恩杰。
2025-07-01 星期二
工作内容:

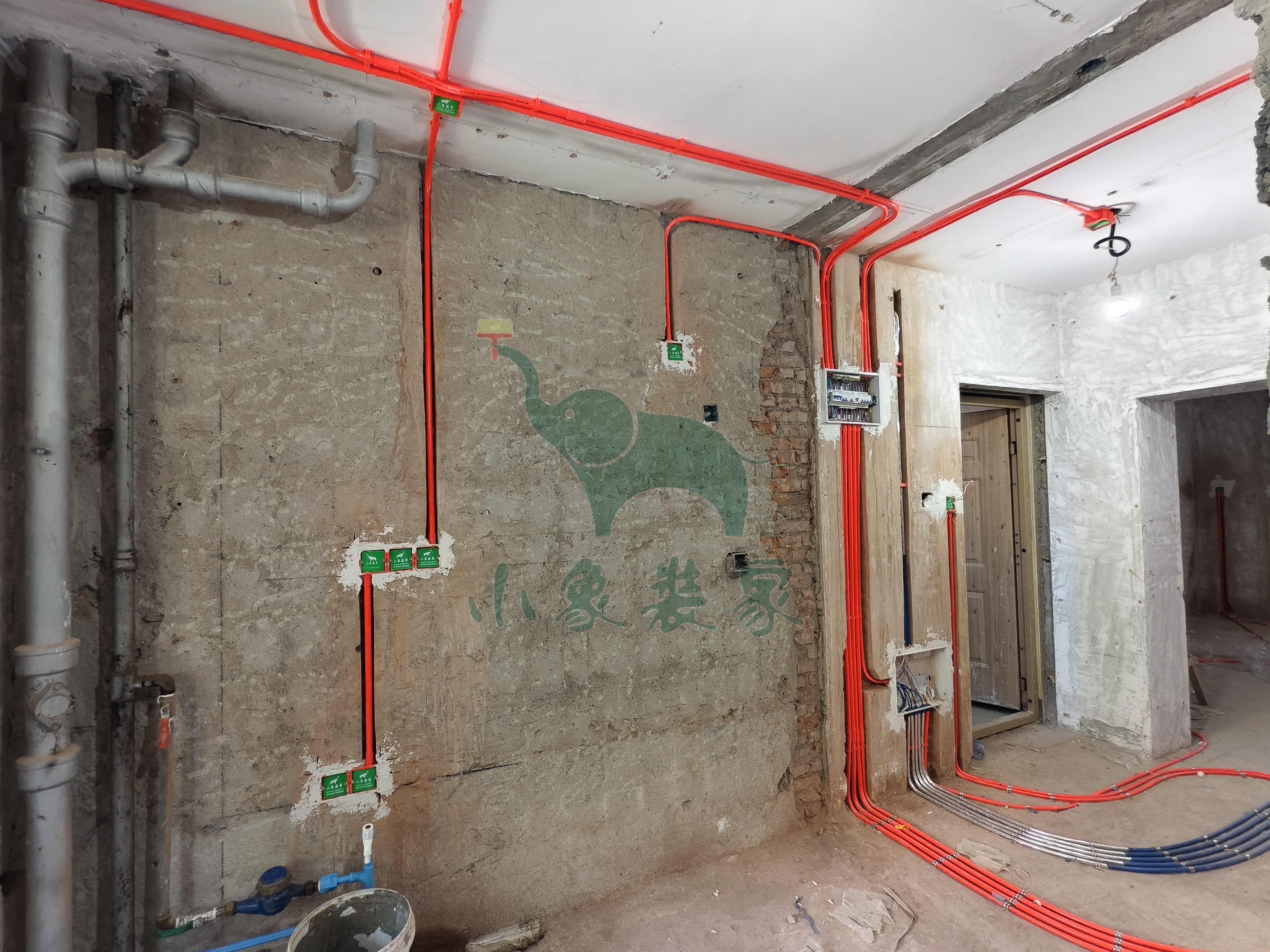

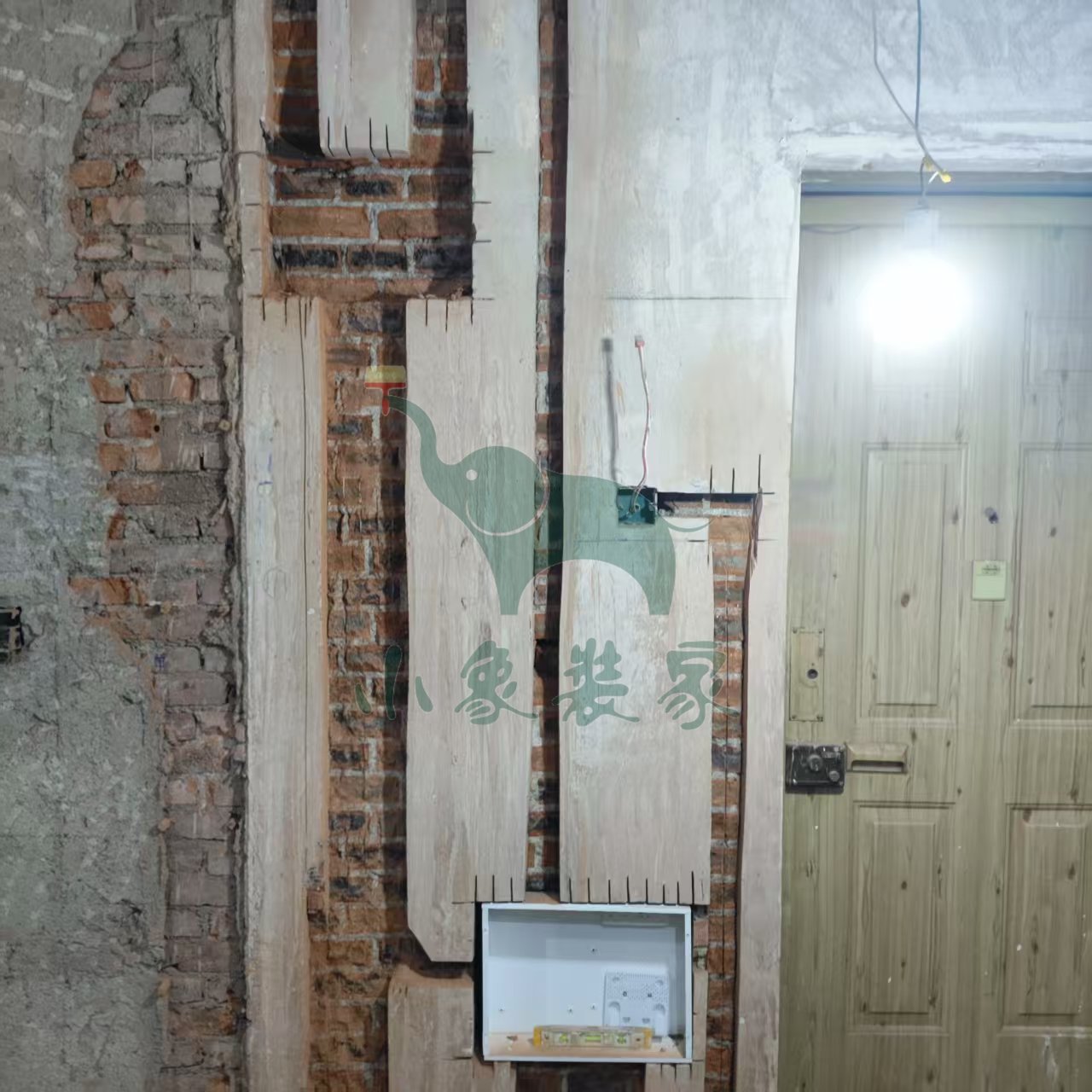

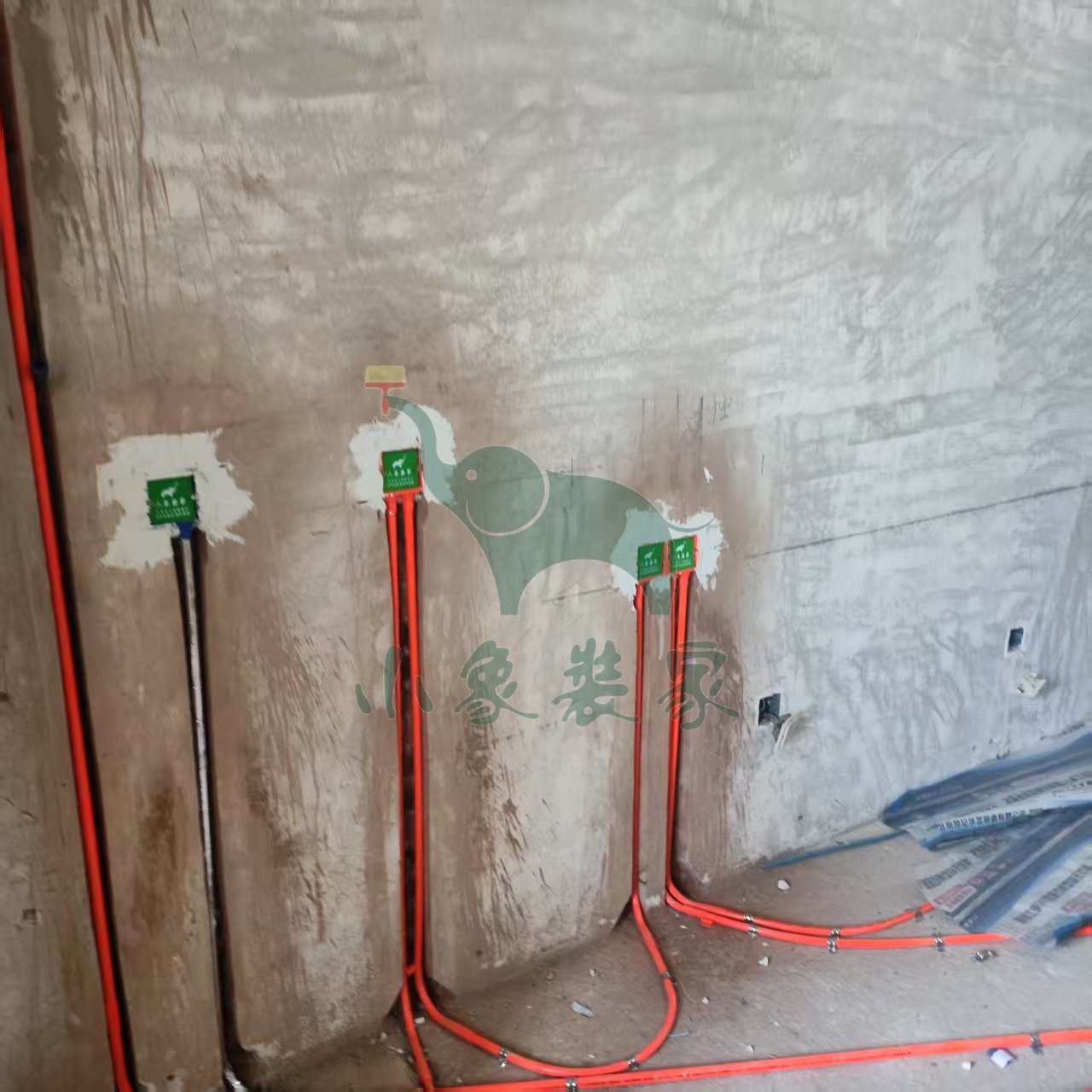

水电工程-强弱电箱已完工

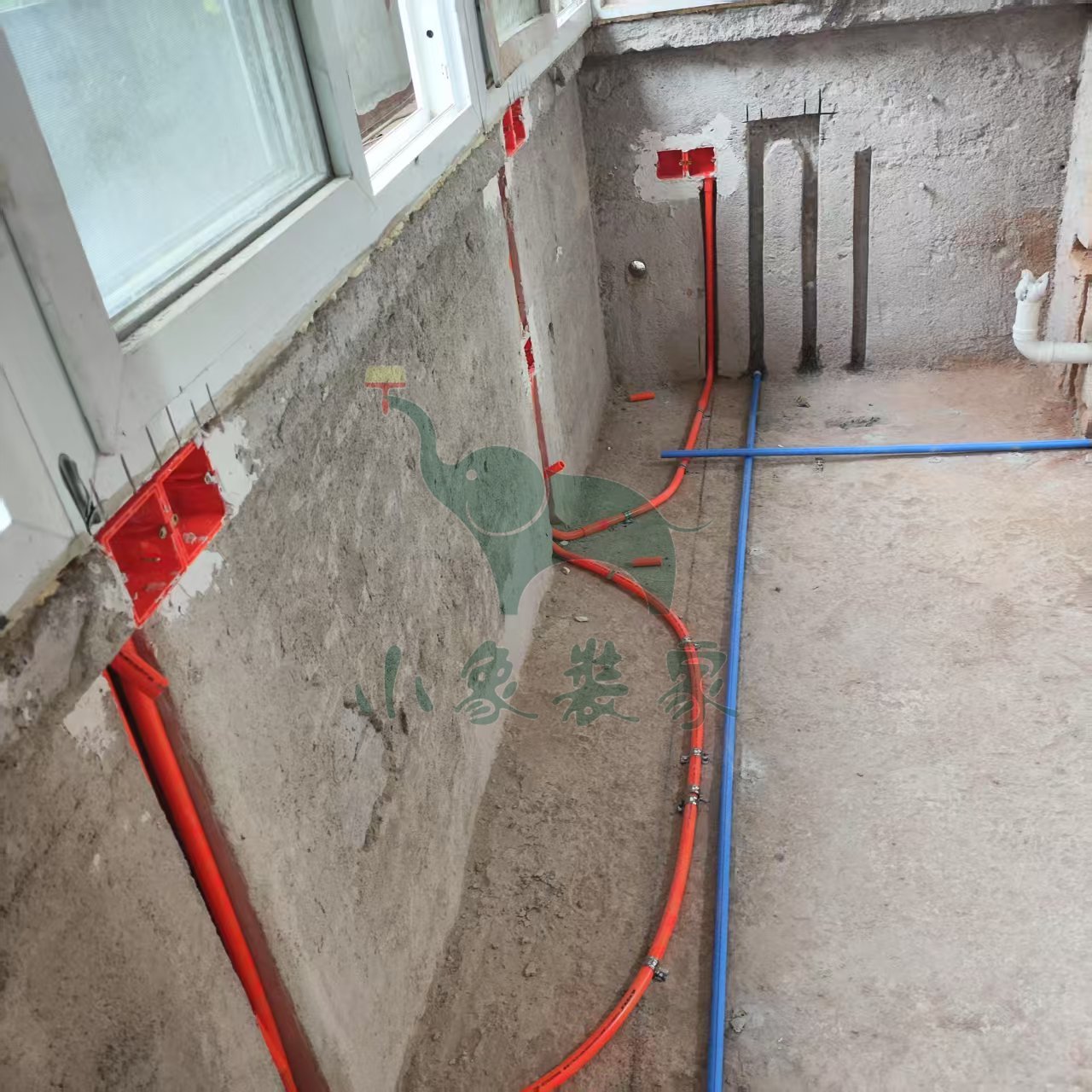

水电工程-电盒安装已完工。
竣工总进度:30%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-电线布管。
施工人员:王恩杰。
2025-06-30 星期一
工作内容:

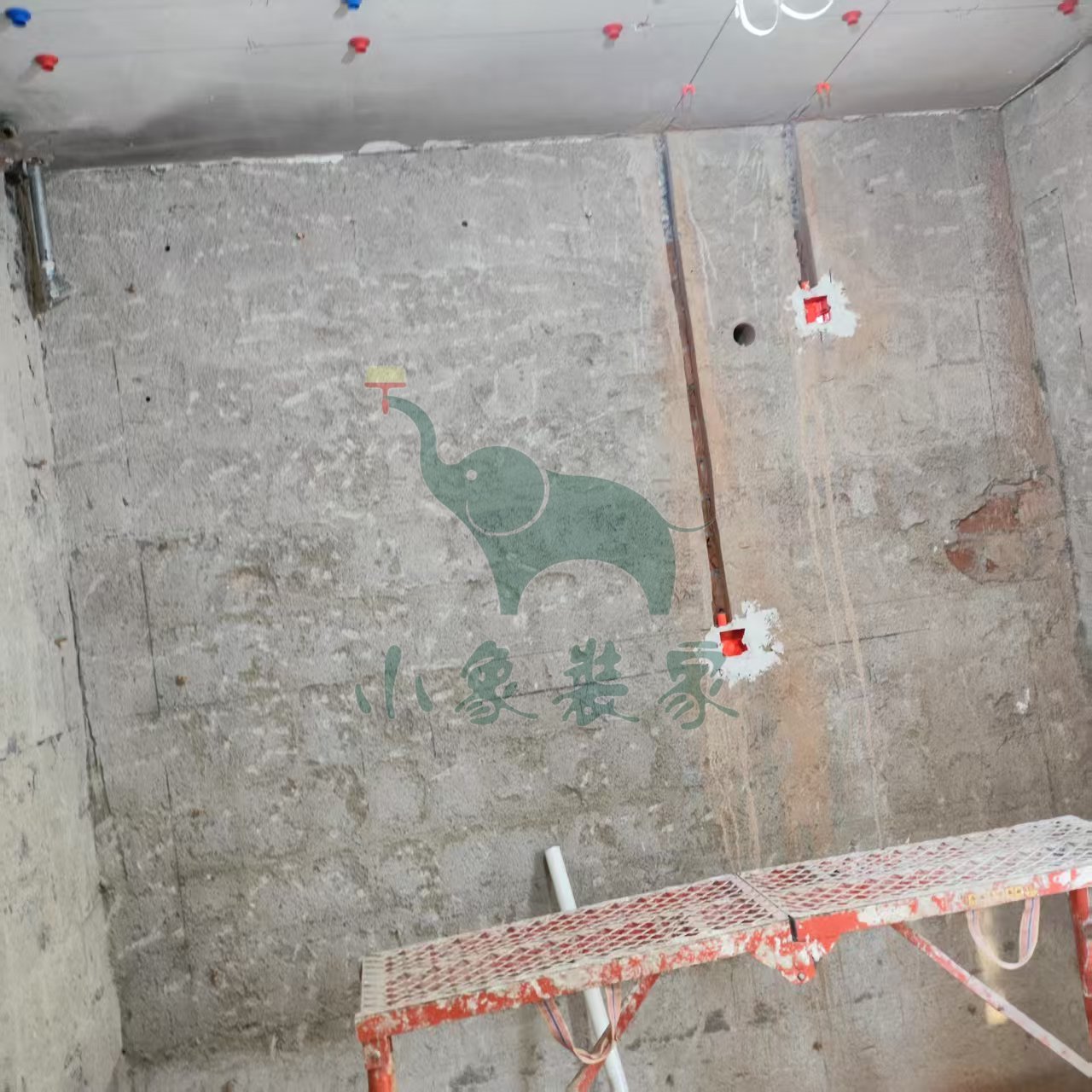

水电工程-开线槽已完工。
竣工总进度:30%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-电盒安装
水电工程-电线布管。
施工人员:王恩杰。
2025-06-26 星期四
工作内容:

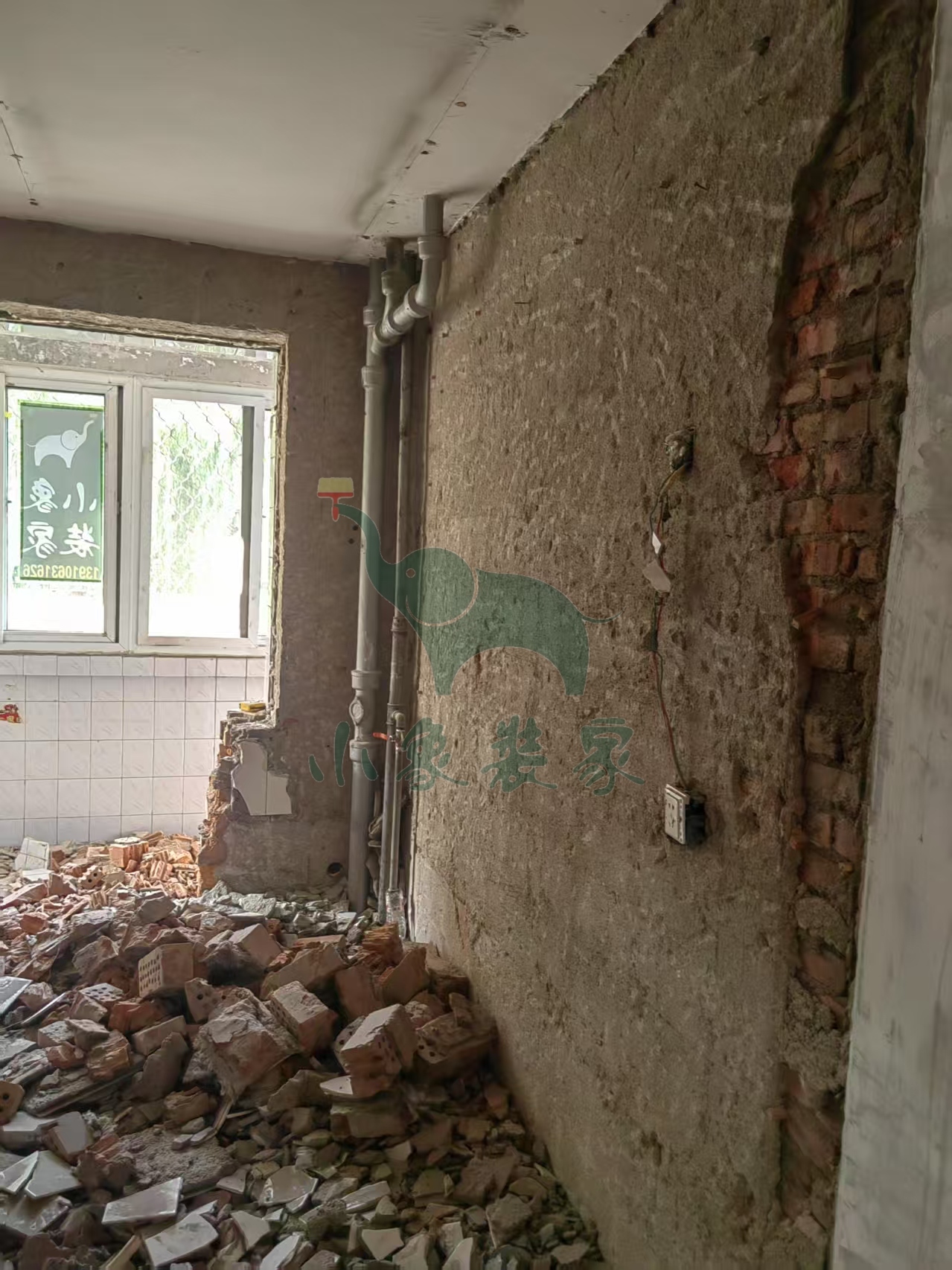

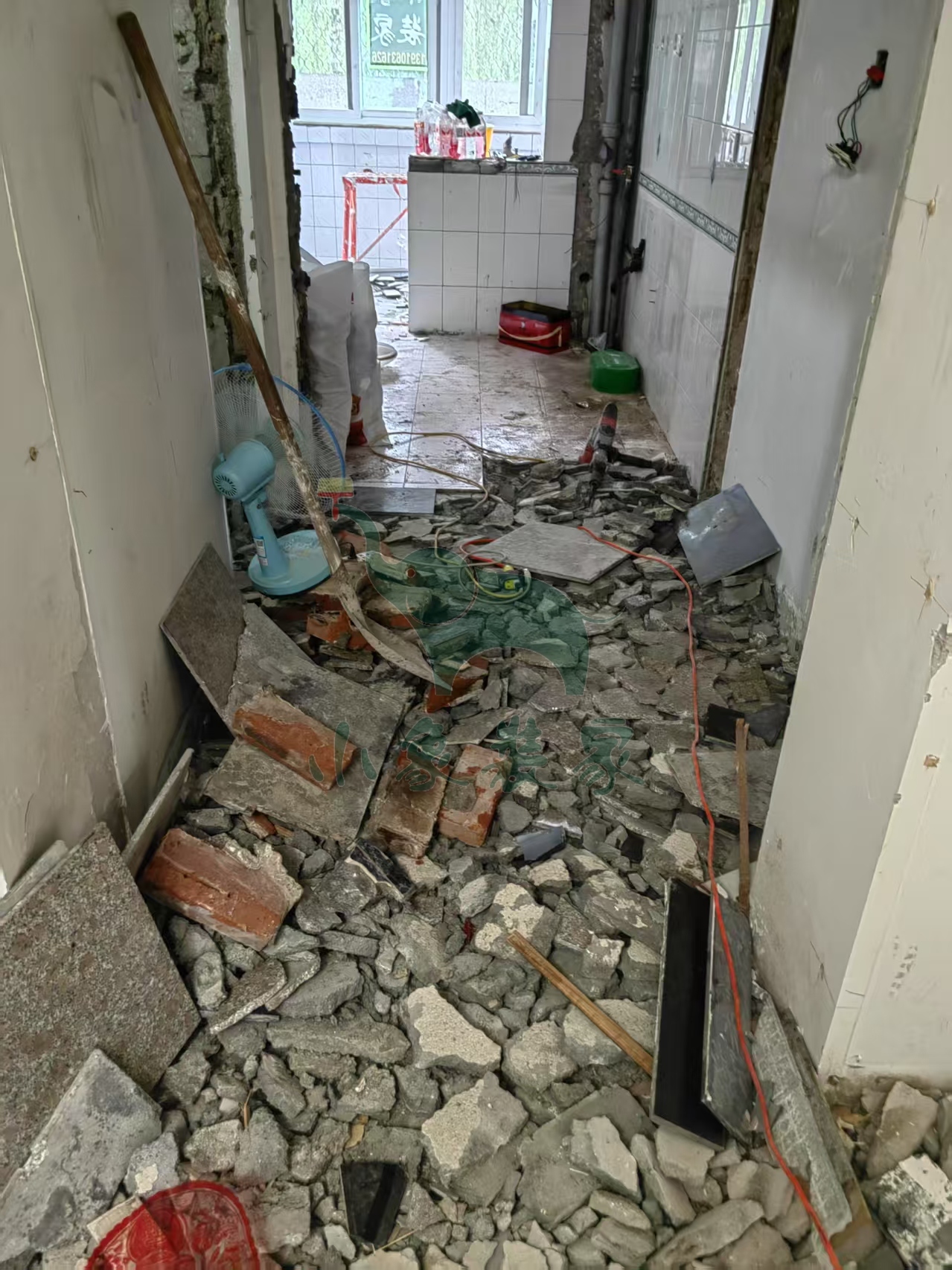

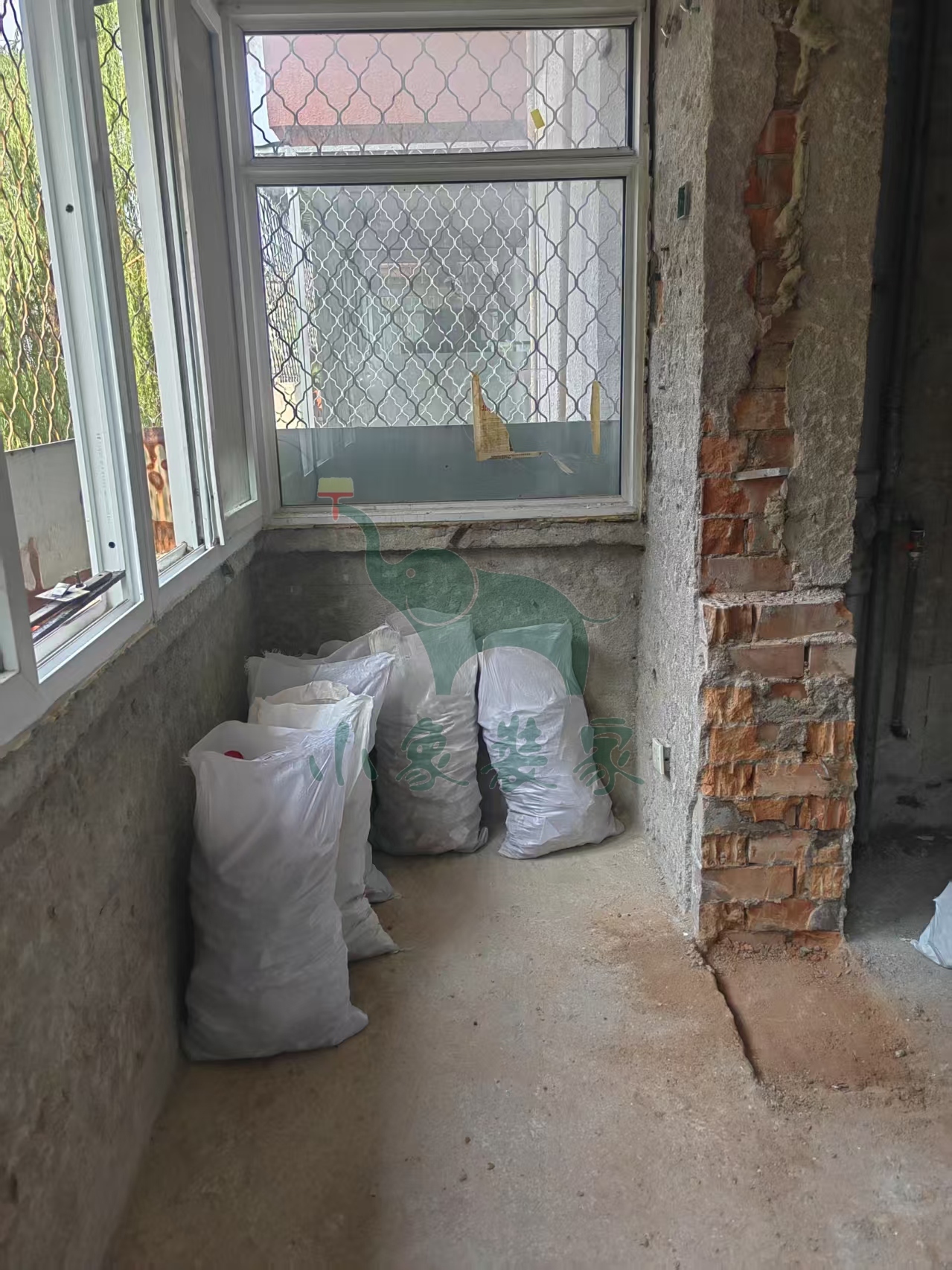

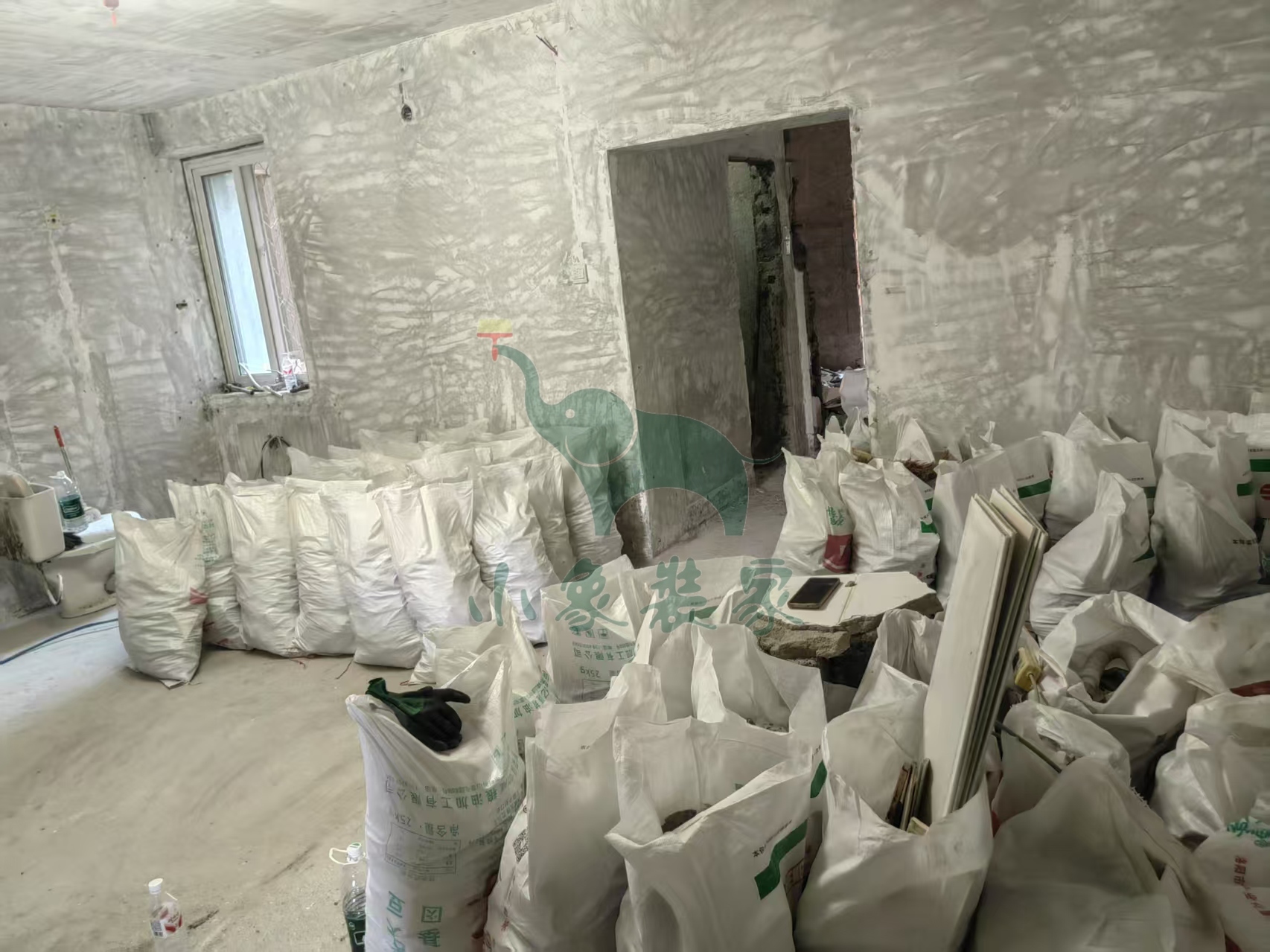

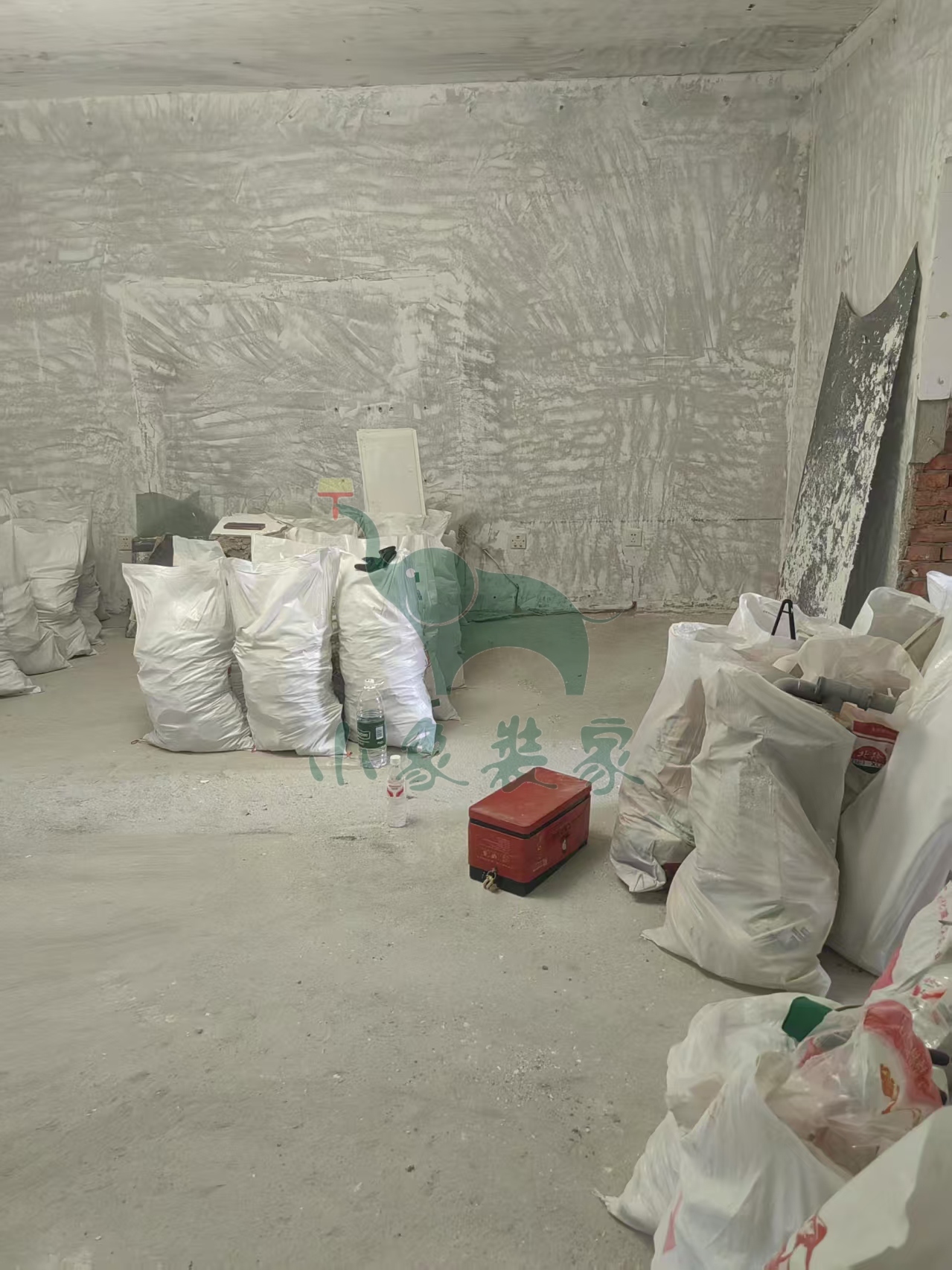

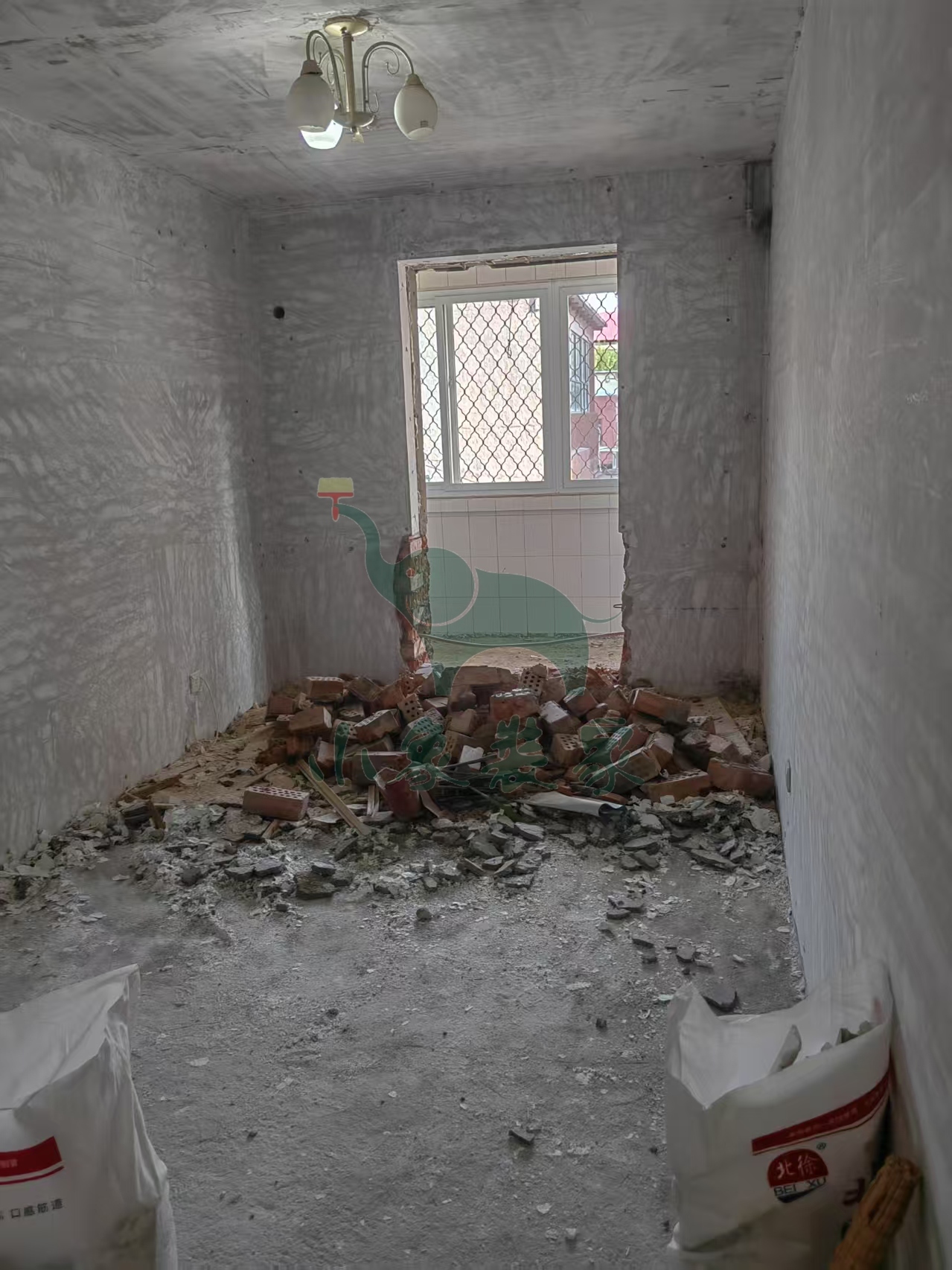

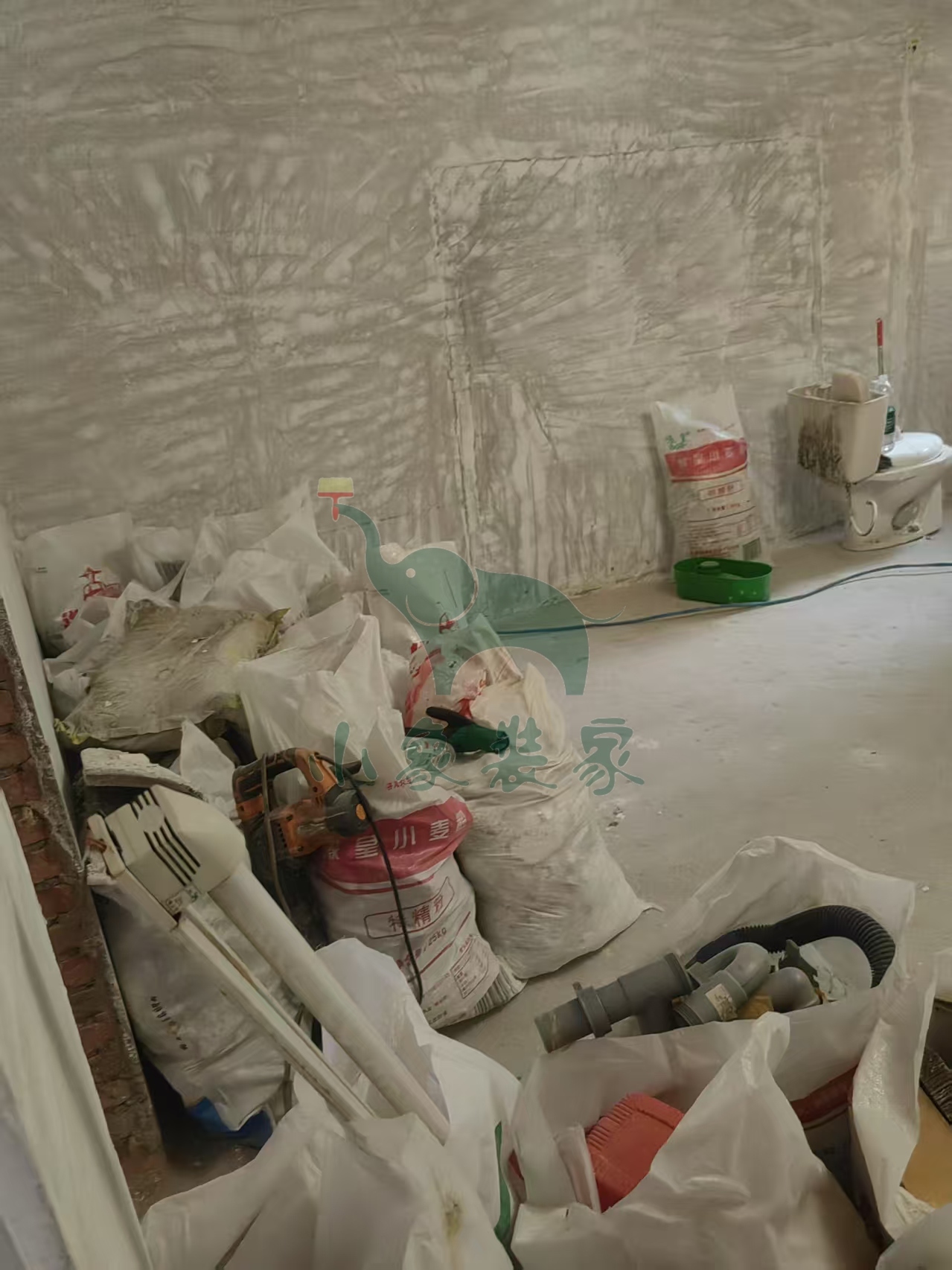

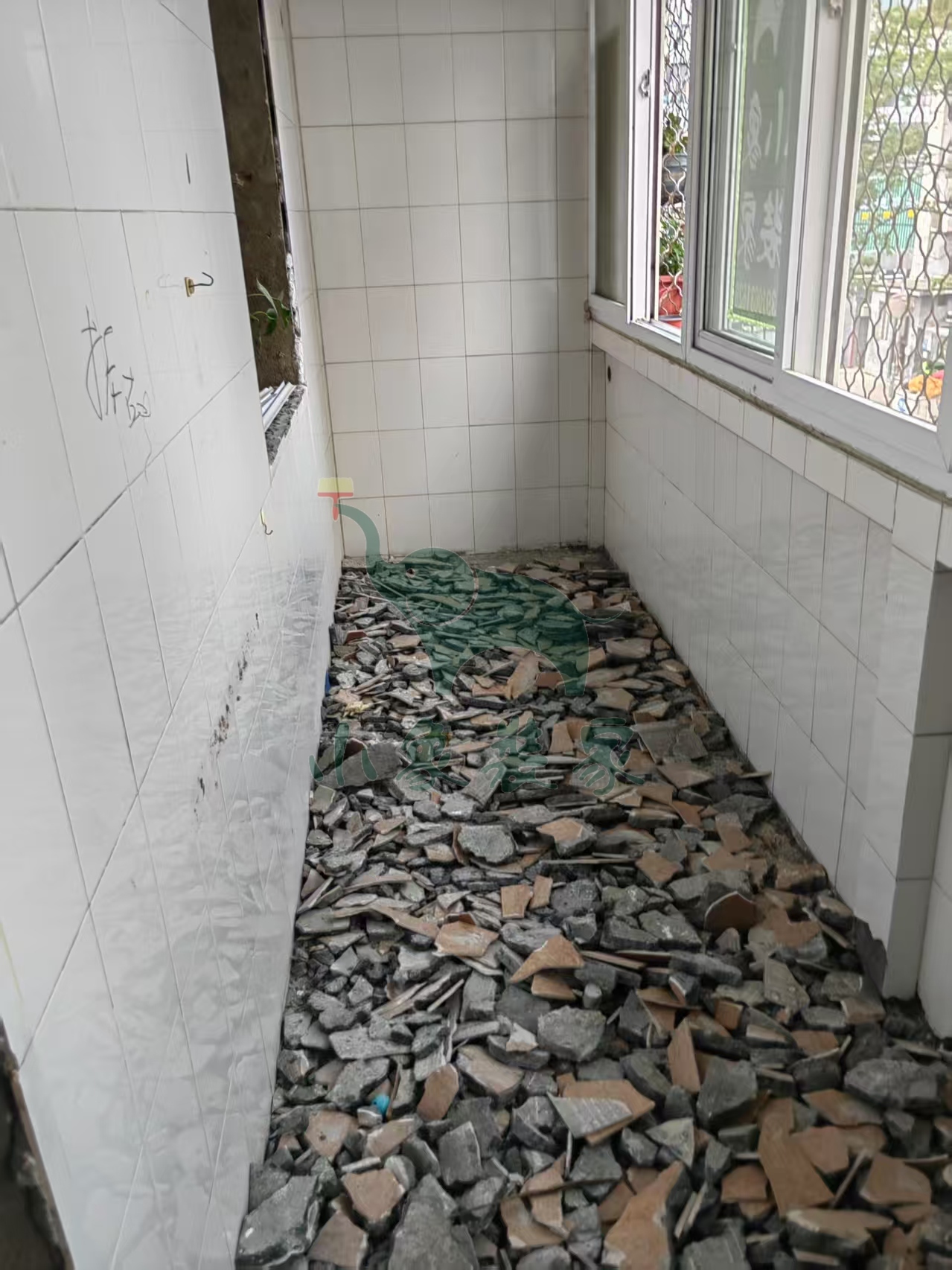

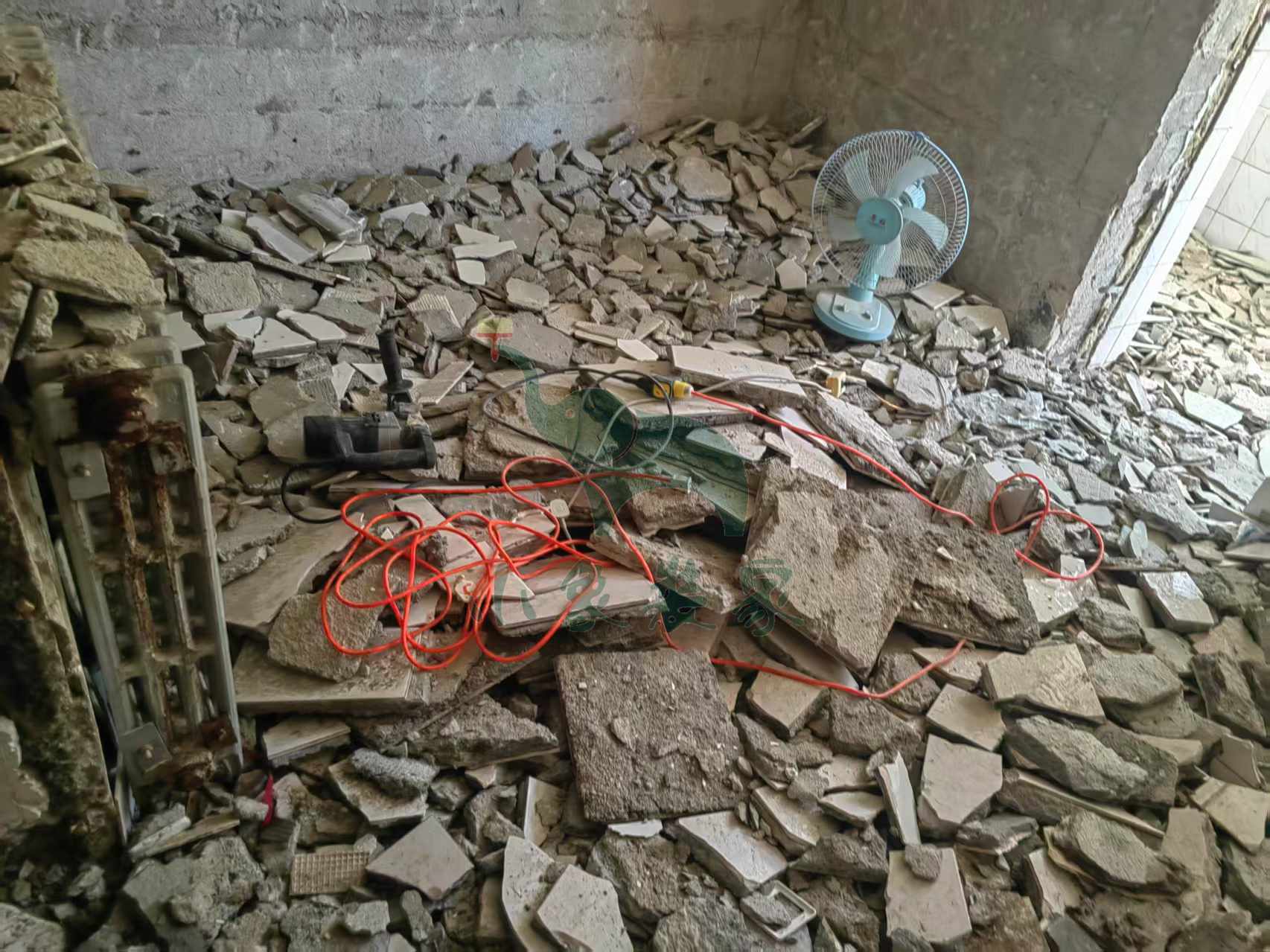

拆除工程-清运垃圾已完工。
竣工总进度:30%。
施工人员:黄铁良。
【明日播报】
工作内容:
水电工程-水电交底。
施工人员:王恩杰。
2025-06-25 星期三
工作内容:

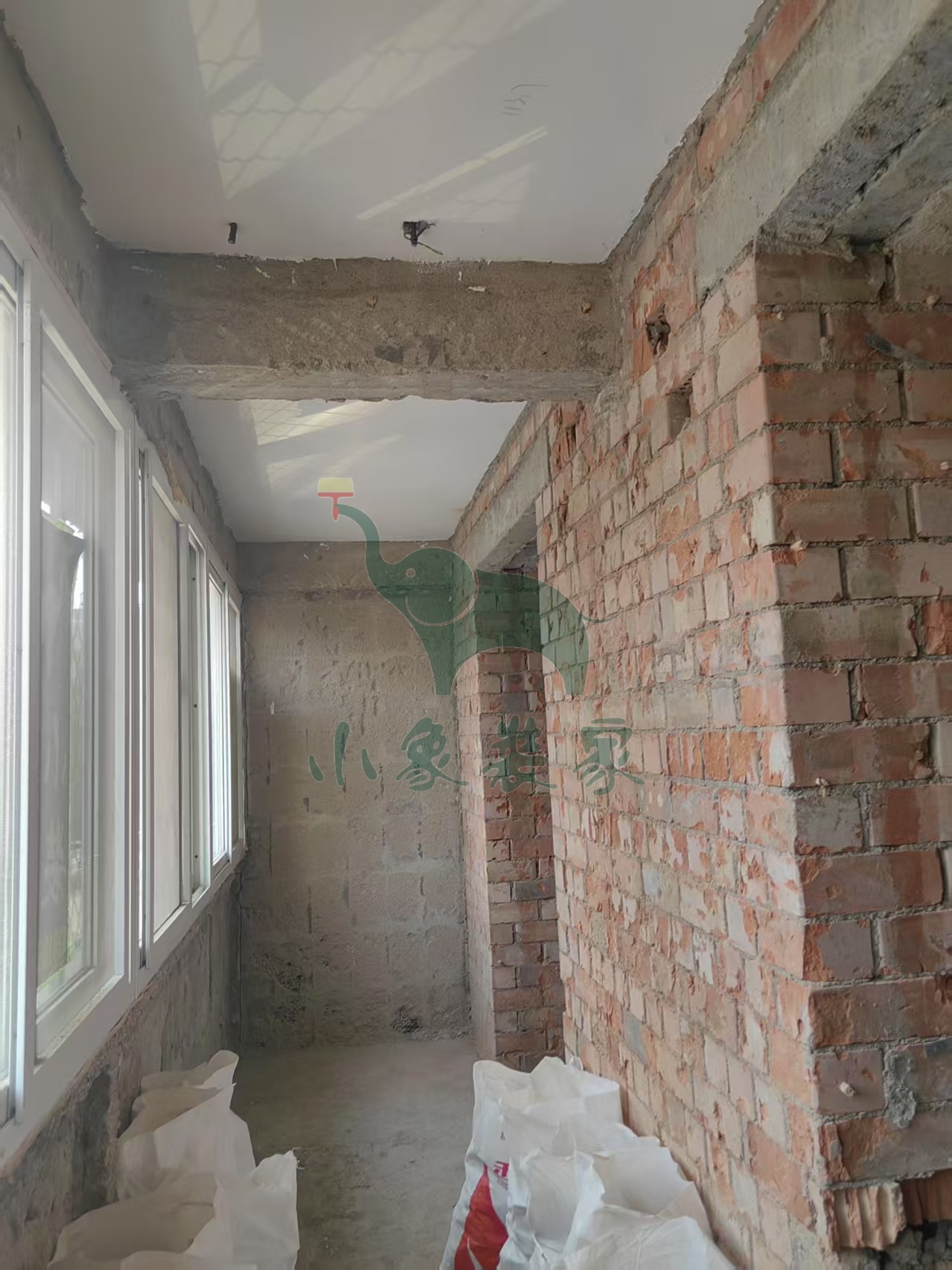

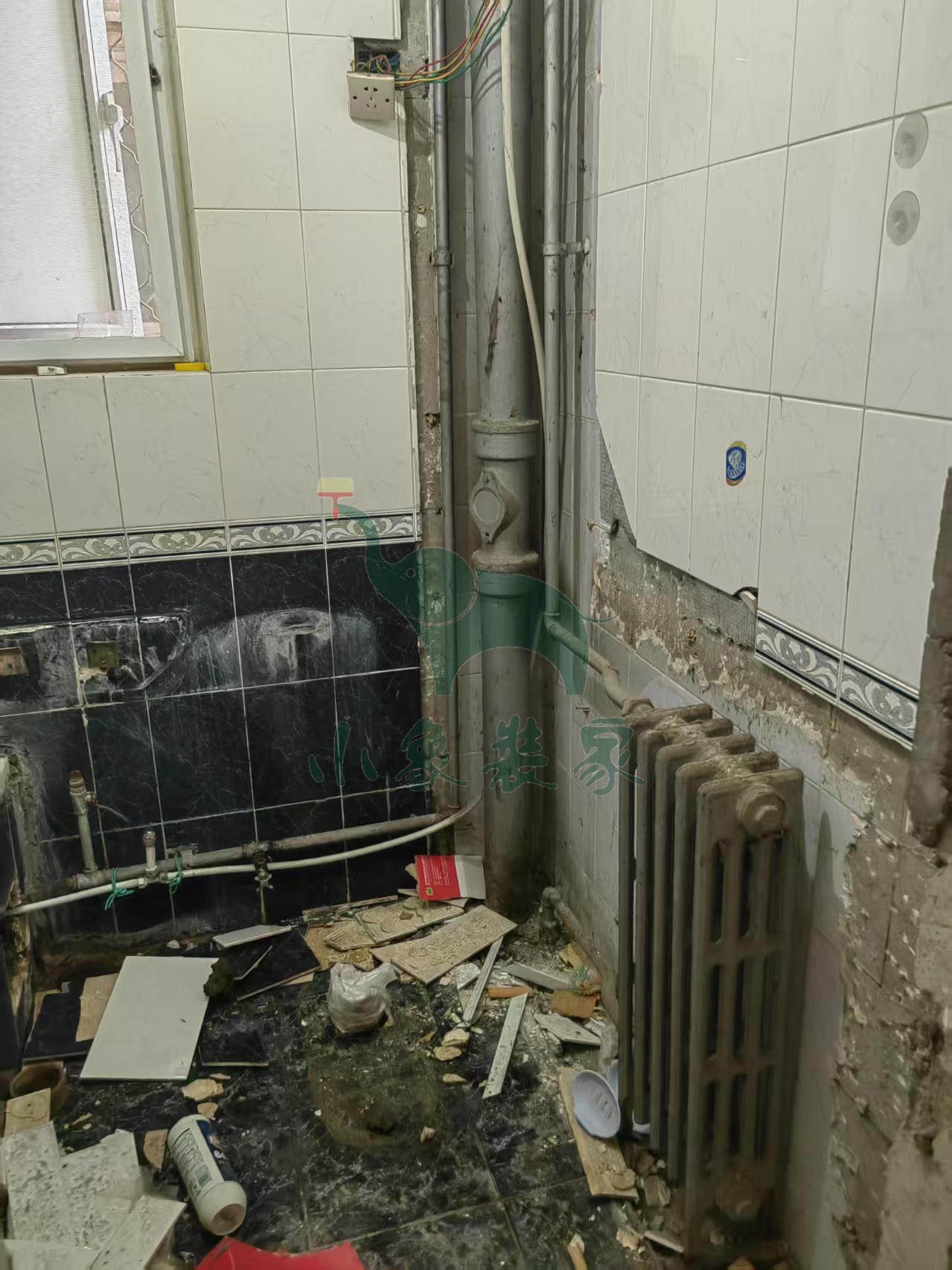

拆除工程-拆除阳台墙顶已完工。
竣工总进度:25%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-清运垃圾。
施工人员:黄铁良。
2025-06-24 星期二
工作内容:

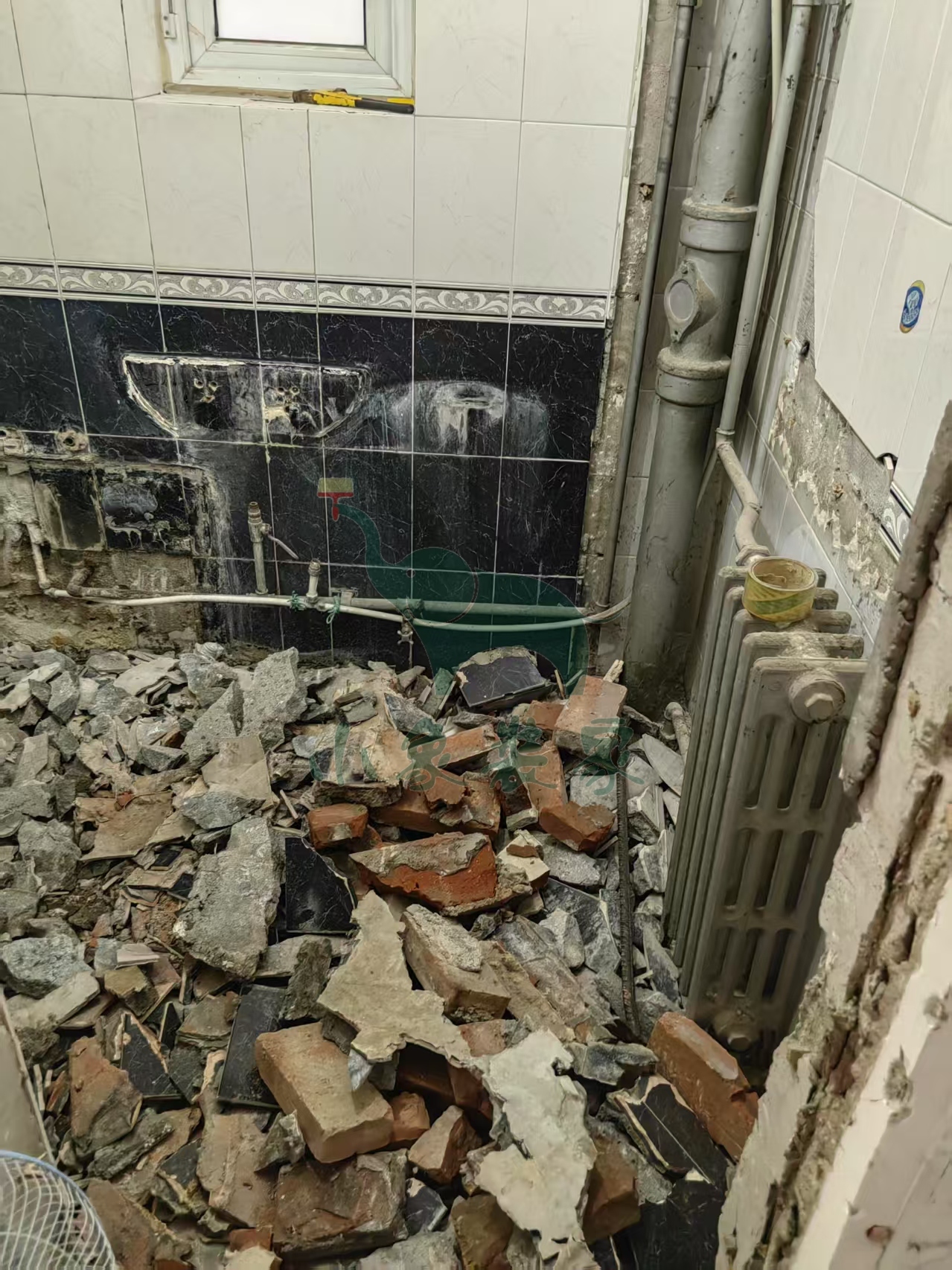

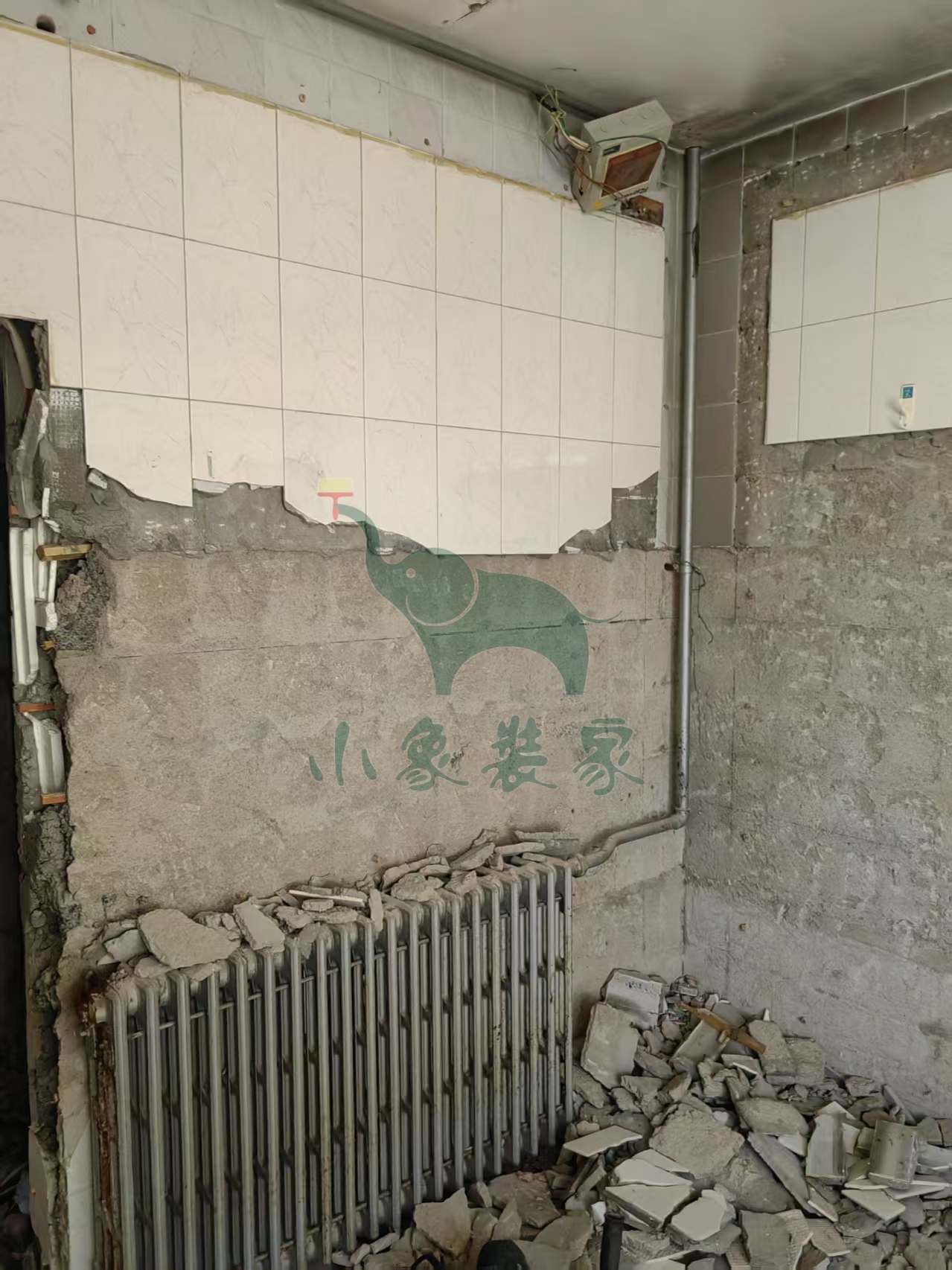

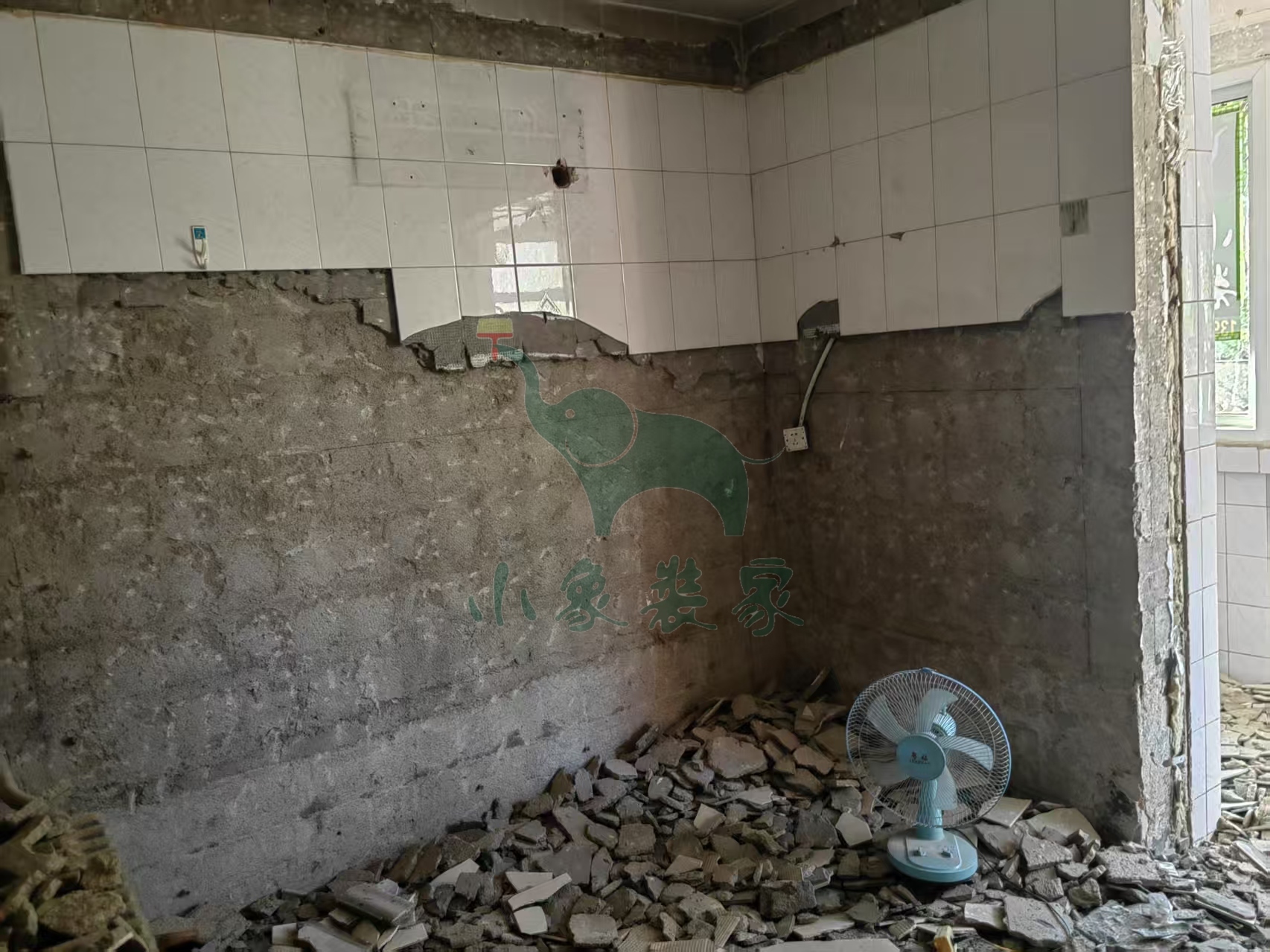

拆除工程-拆除厨房墙地砖还需1天。
竣工总进度:25%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-拆除阳台墙顶。
施工人员:黄铁良。
2025-06-23 星期一
工作内容:

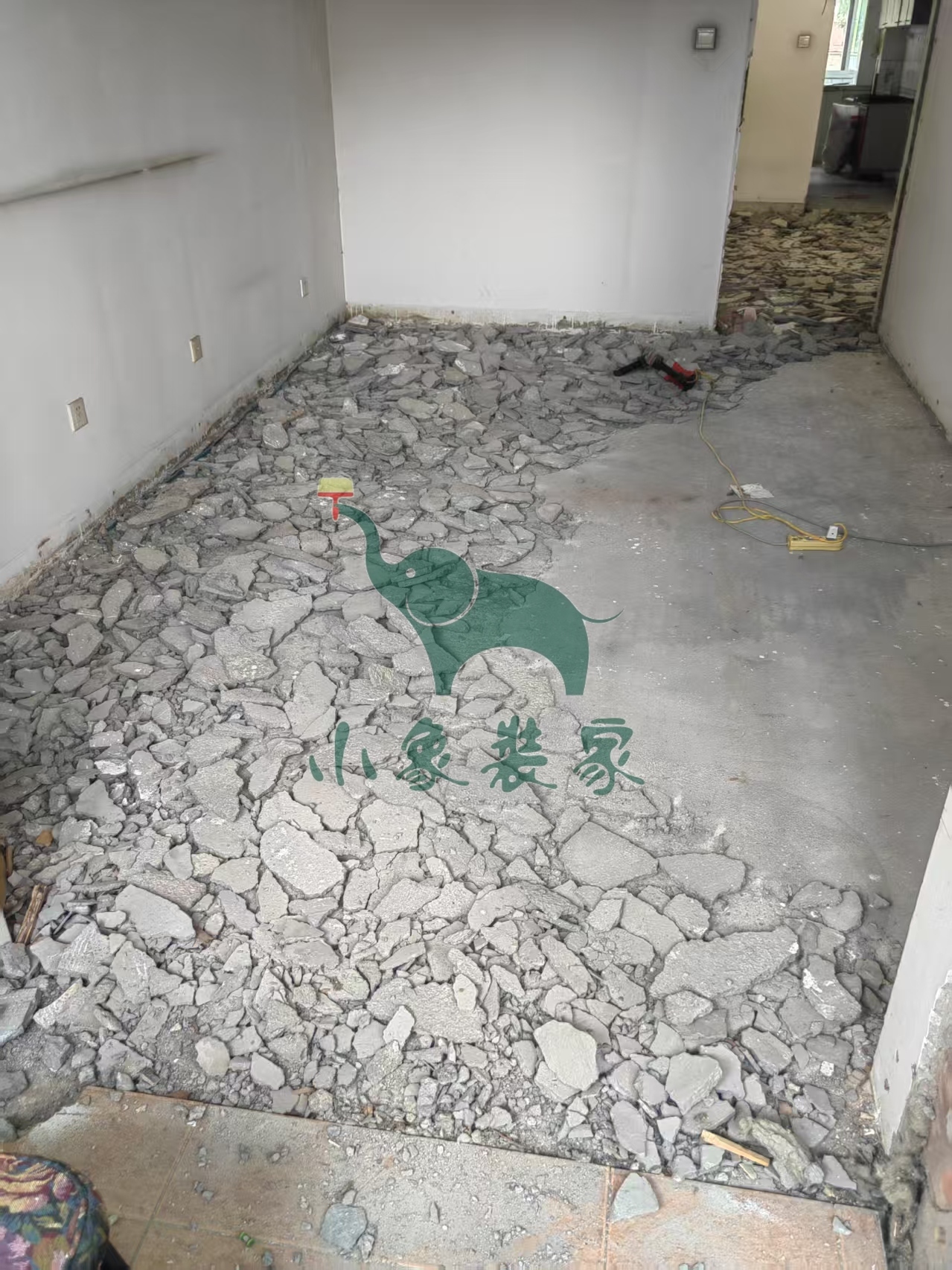

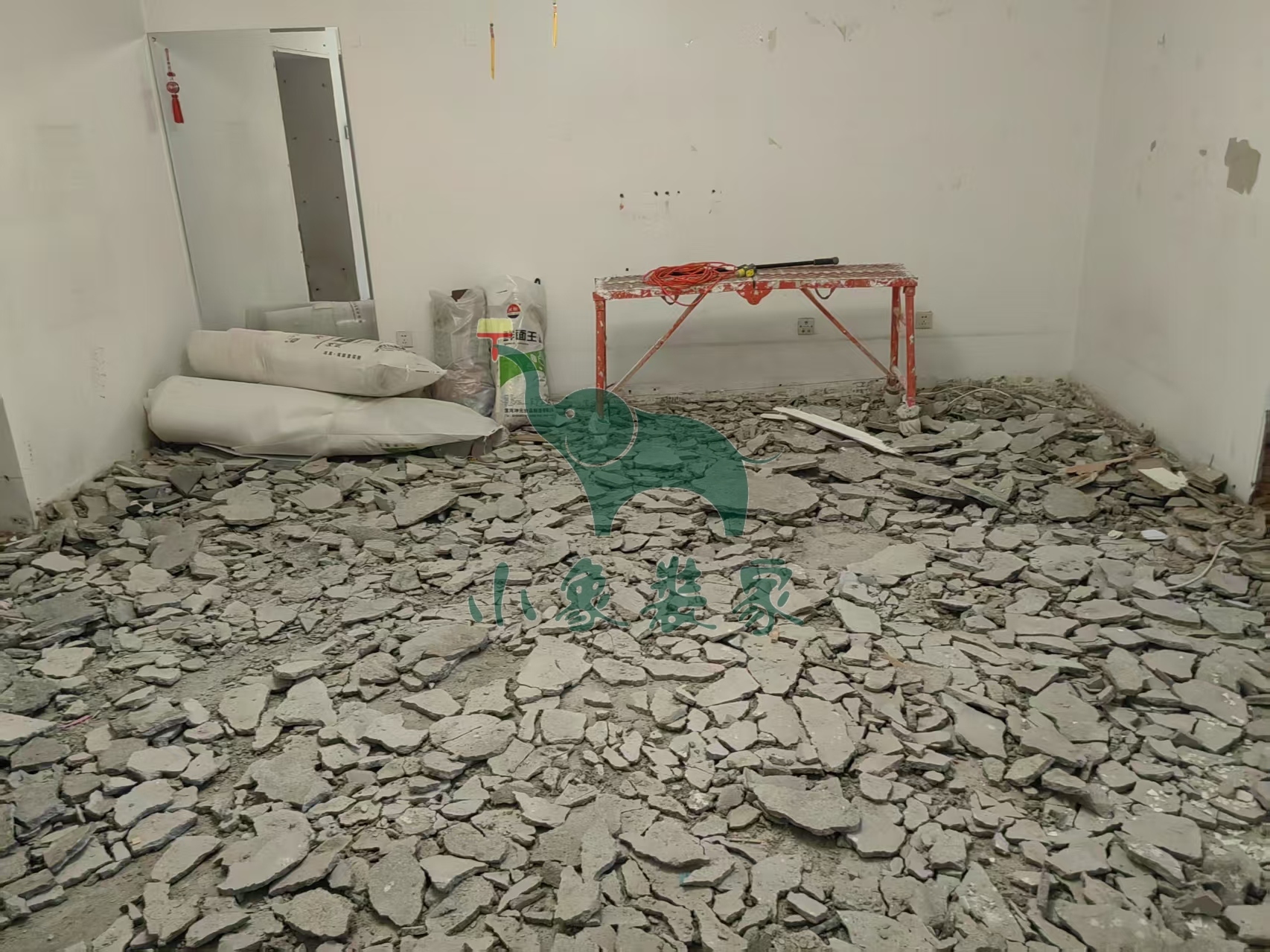

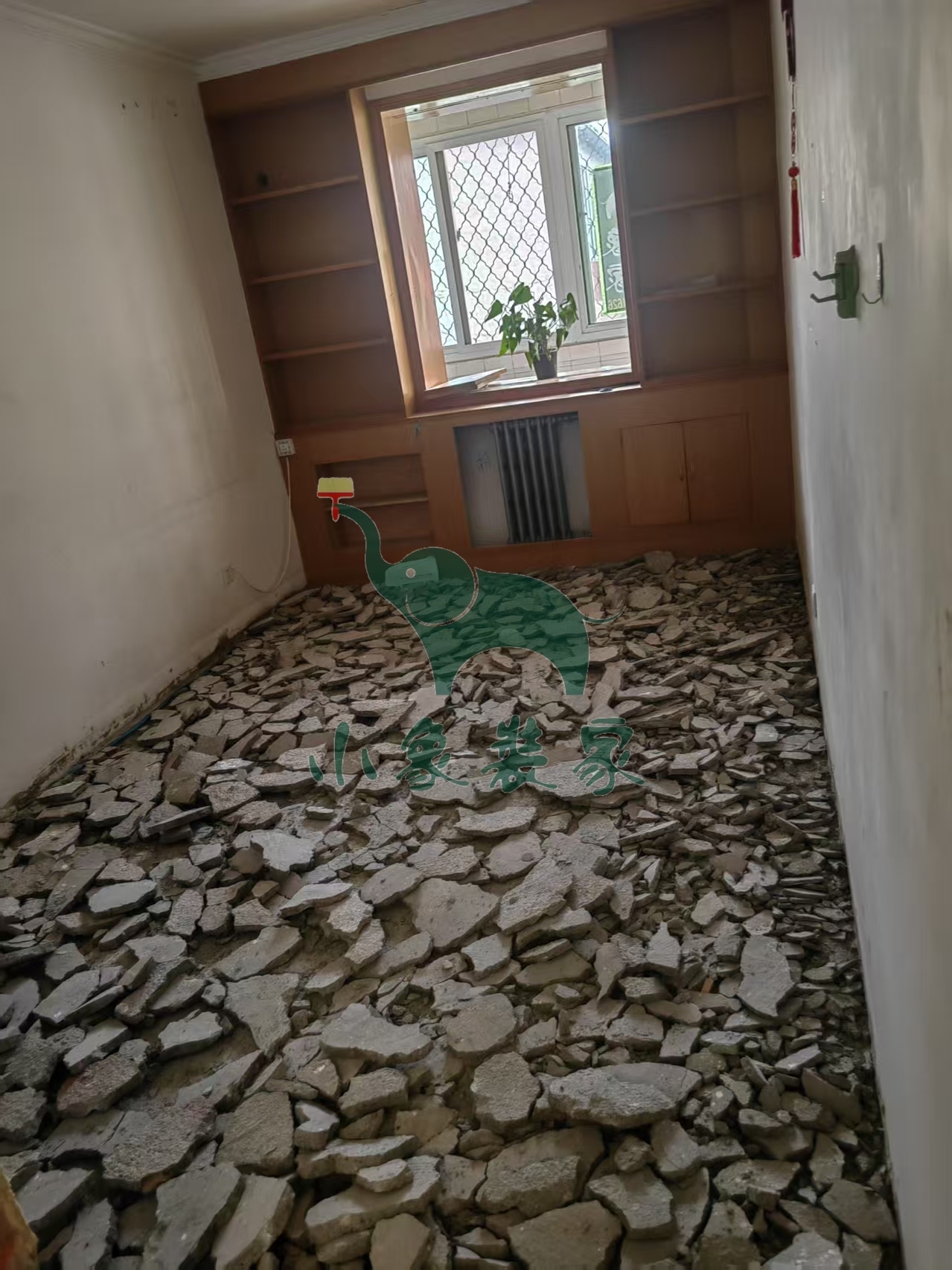

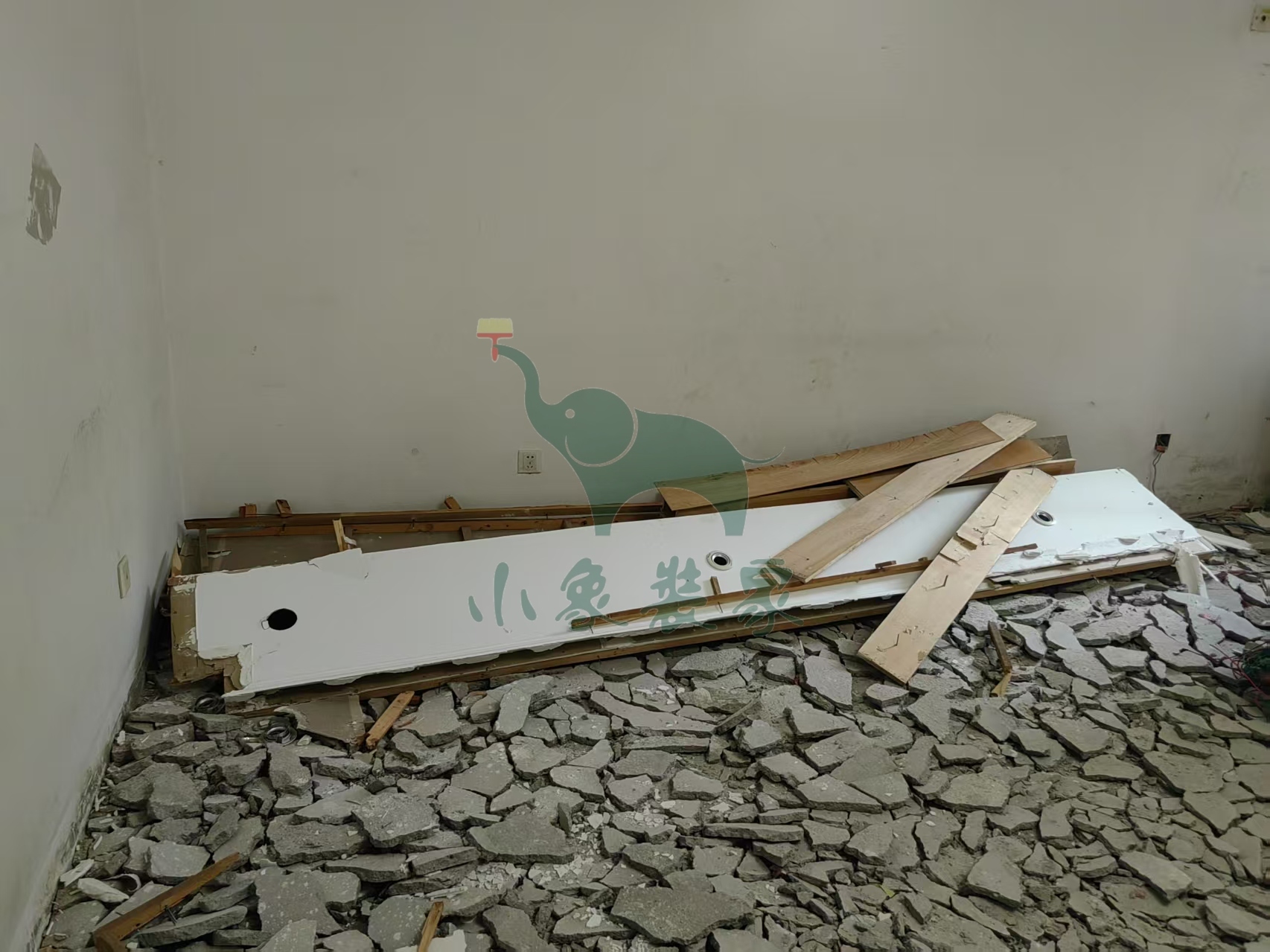

拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除厨房墙地砖还需1天
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:25%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:黄铁良。
2025-06-20 星期五
工作内容:
拆除工程-拆除厨房墙地砖还需1天。
竣工总进度:20%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆。
施工人员:黄铁良。
2025-06-19 星期四
工作内容:

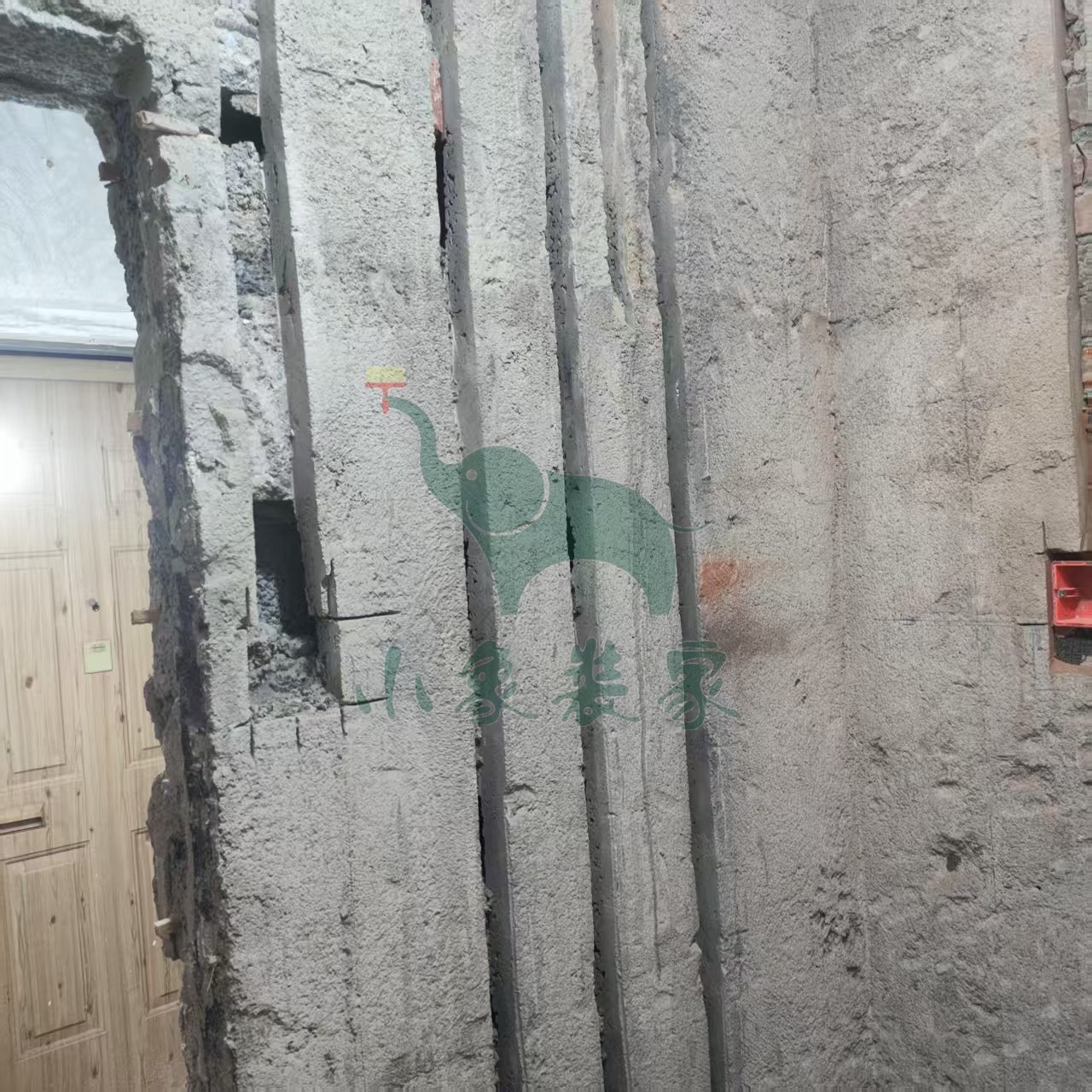

拆除工程-拆除大地砖、木地板还需1天。
竣工总进度:15%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板。
施工人员:黄铁良。
2025-06-19 星期四
祝贺贵府西环里开工大吉
2025-06-18 星期三
工作内容:
拆除工程-拆除厨房墙地砖还需2天
拆除工程-拆除卫生间墙地砖还需2天。
竣工总进度:10%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:黄铁良。
2025-06-17 星期二
工作内容:
拆除工程-拆除大地砖、木地板还需2天。
竣工总进度:5%。
施工人员:黄铁良。
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:黄铁良。
2025-06-17 星期二
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛、张宁宁。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板。
施工人员:黄铁良。
