地址
海淀区 水木天城2号楼
业主
马先生
工长
郭 涛
装修类型
整装
面积户型
110.00㎡|三居
工地播报
2025-09-15 星期一
工作内容:

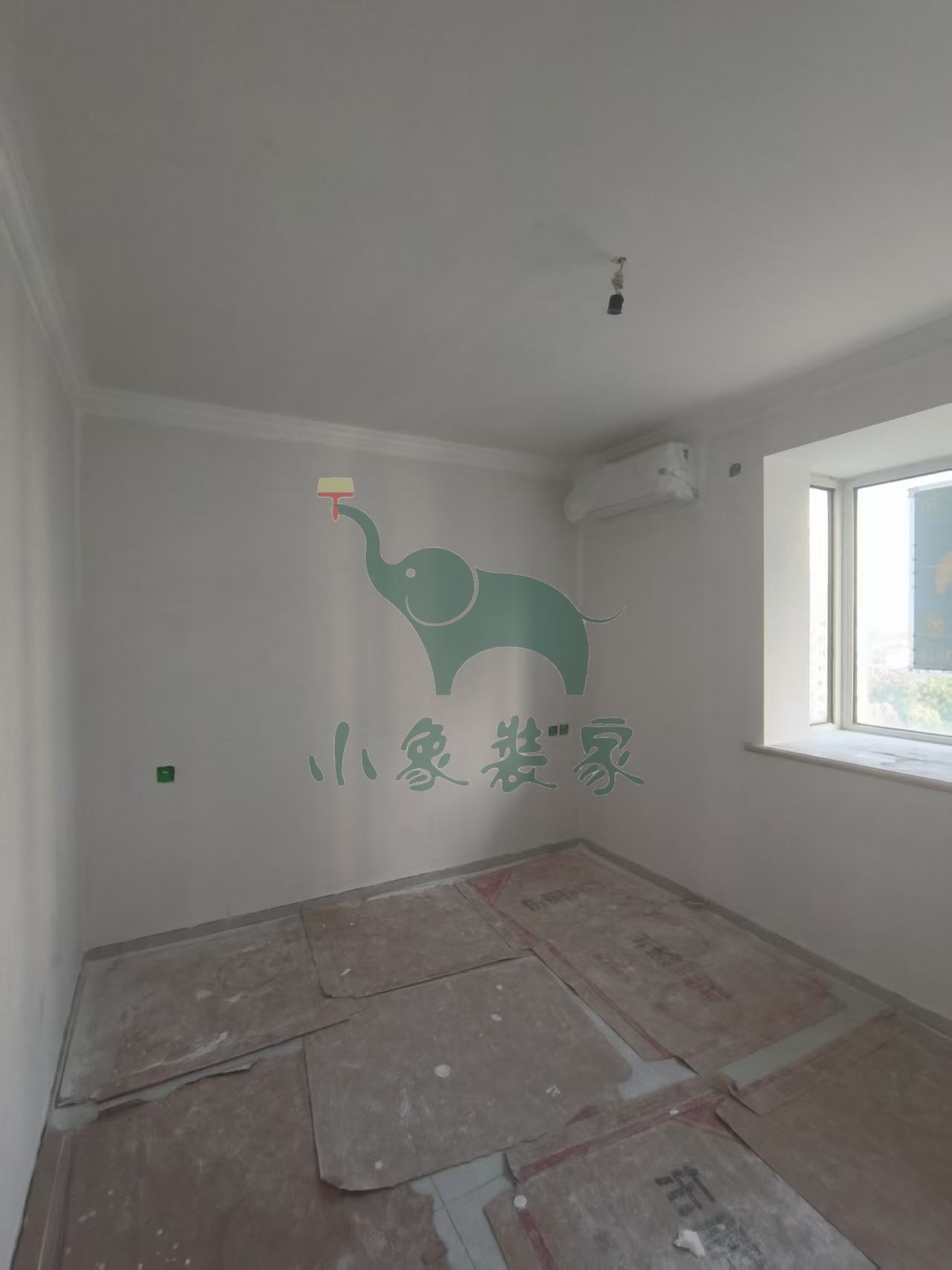

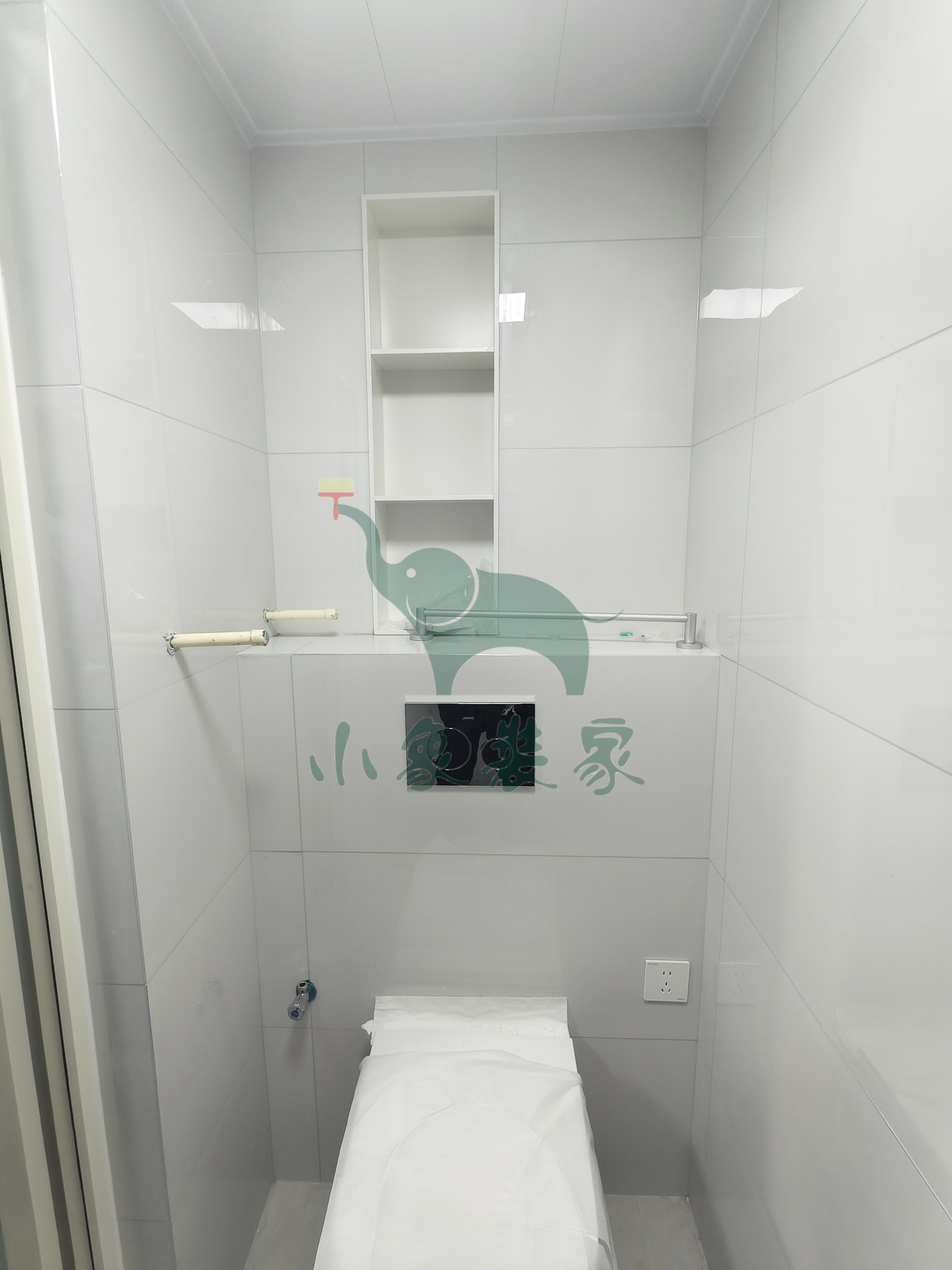

竣工工程-整体效果已完工。

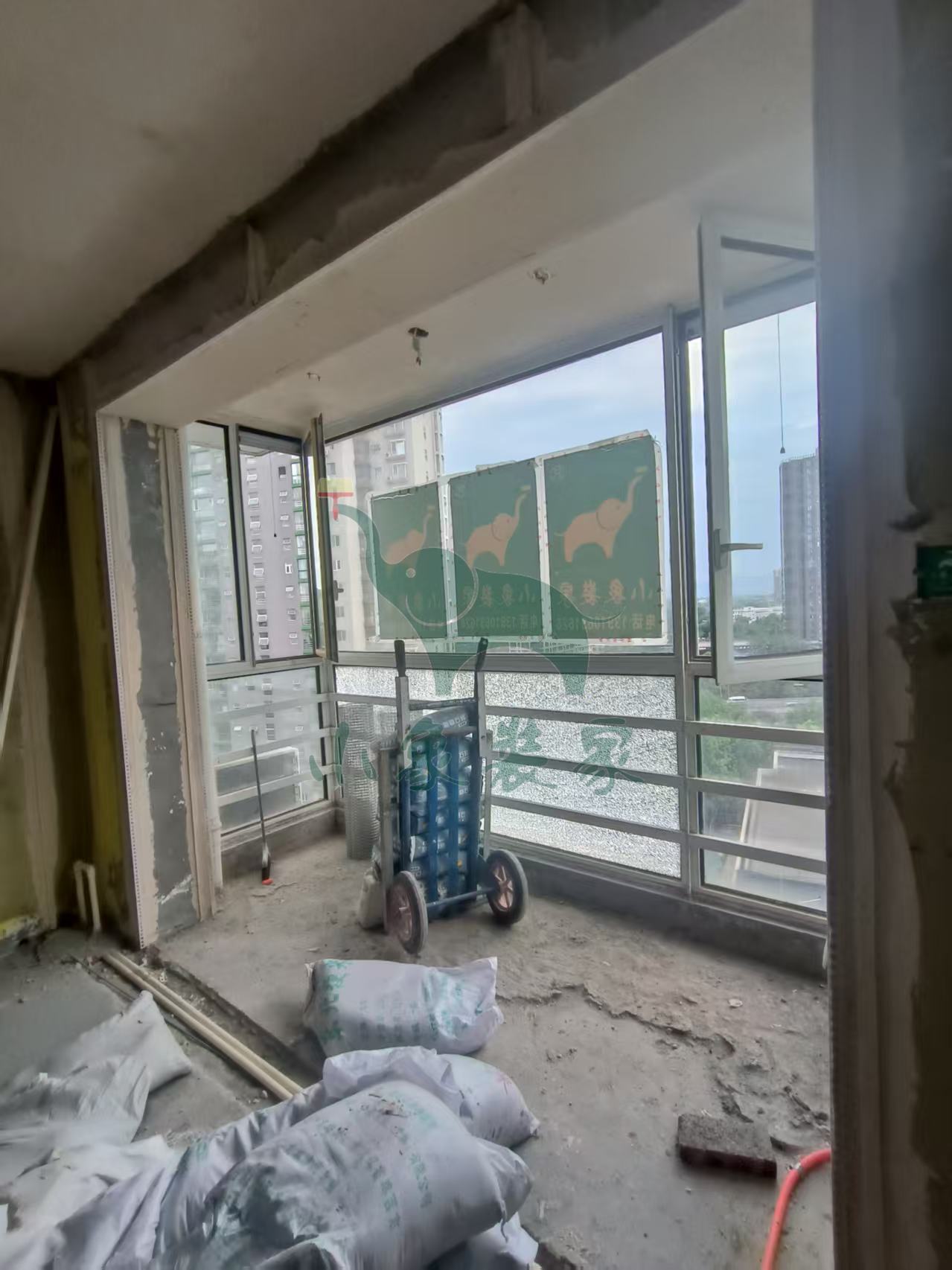

竣工总进度:100%。

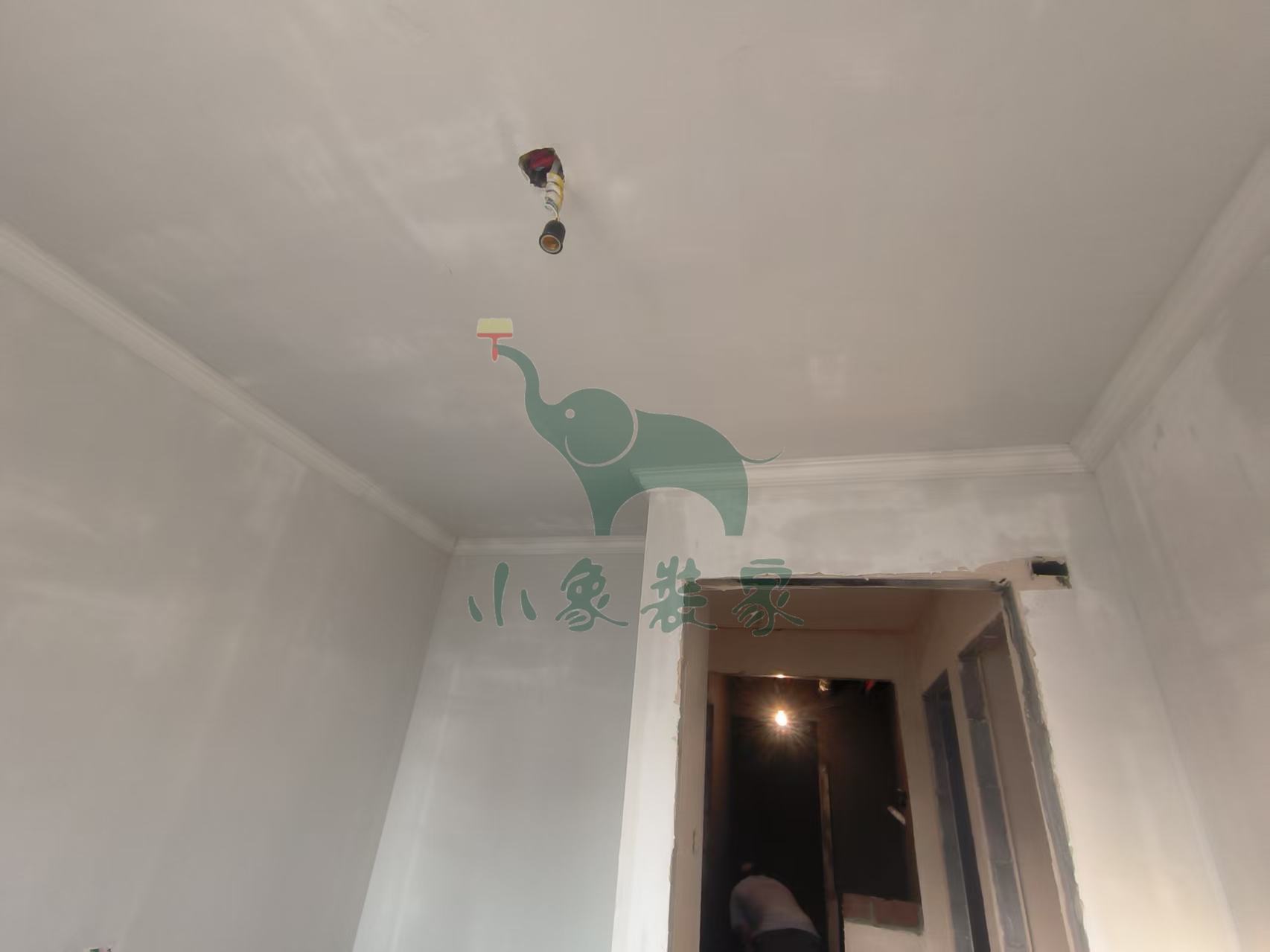

施工人员:郭涛。
共9张
2025-08-29 星期五
工作内容:

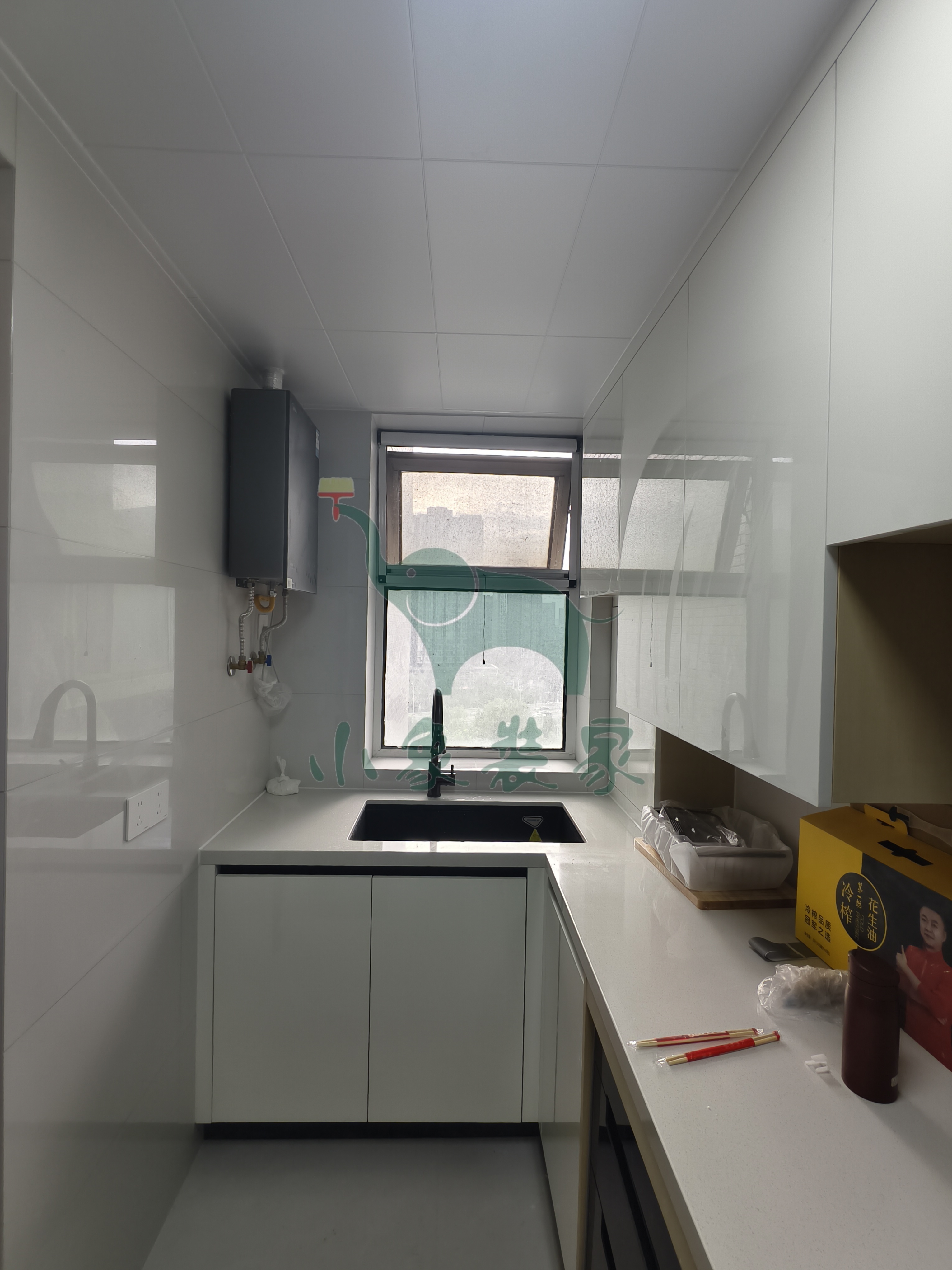

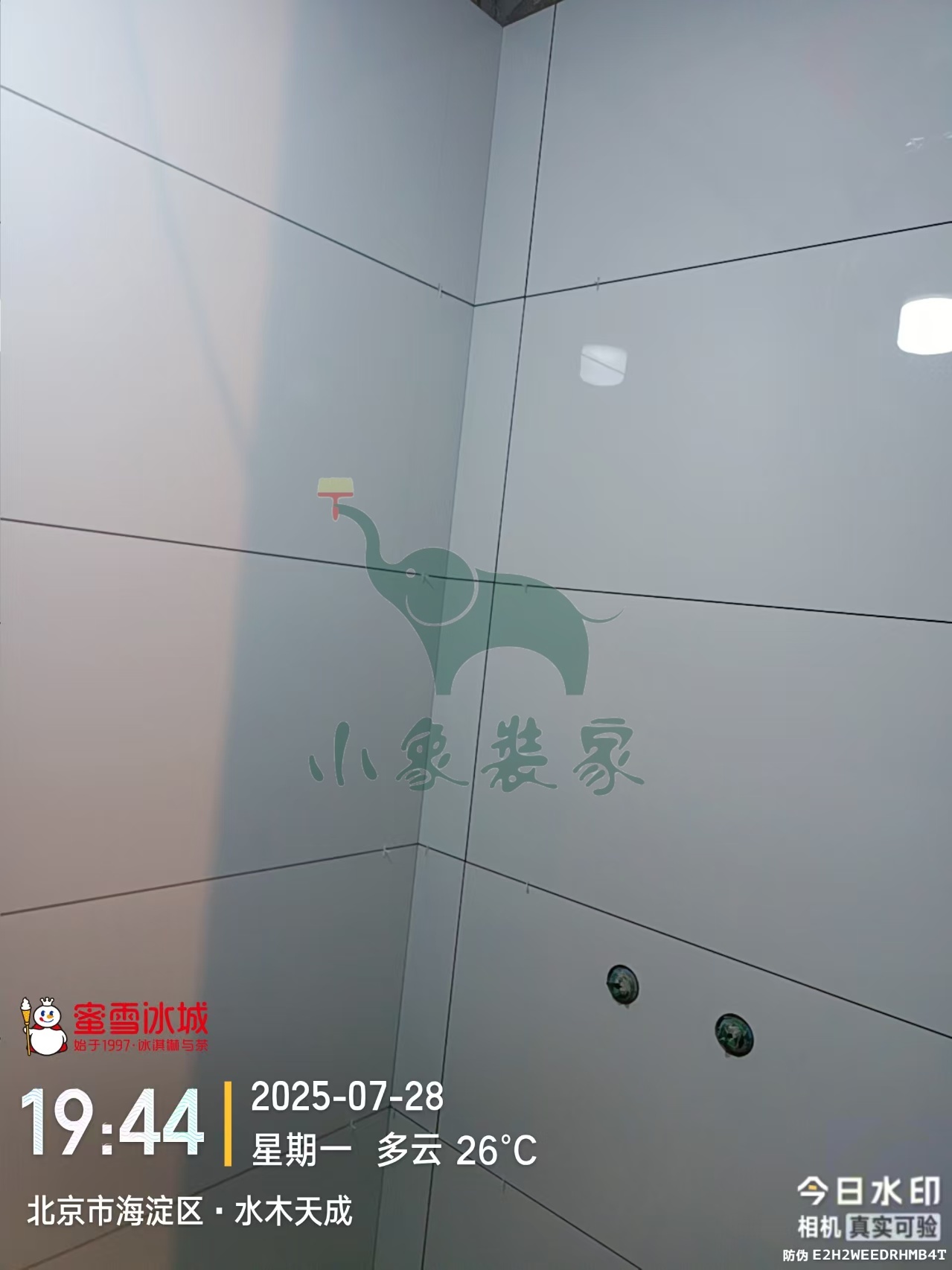

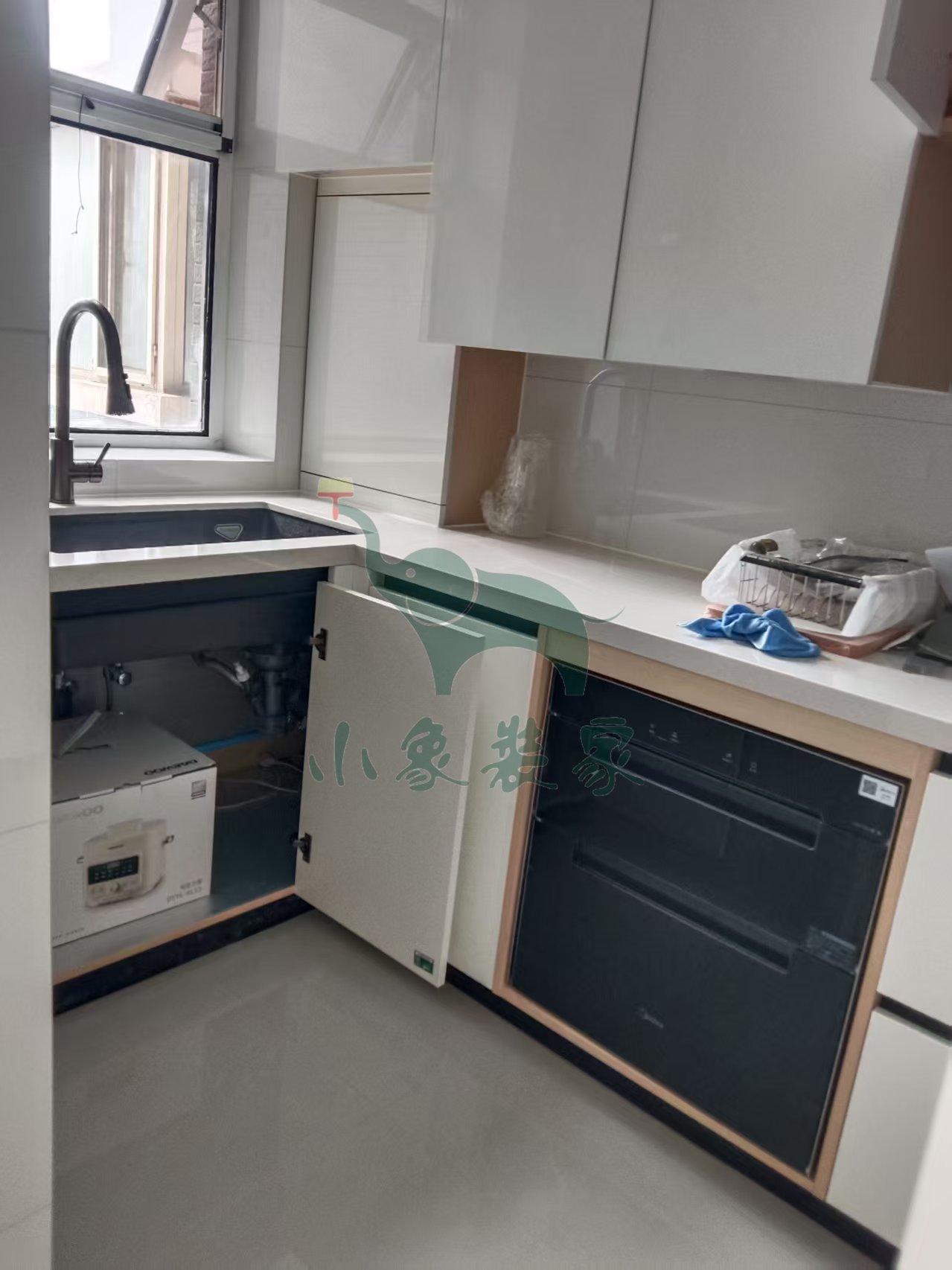

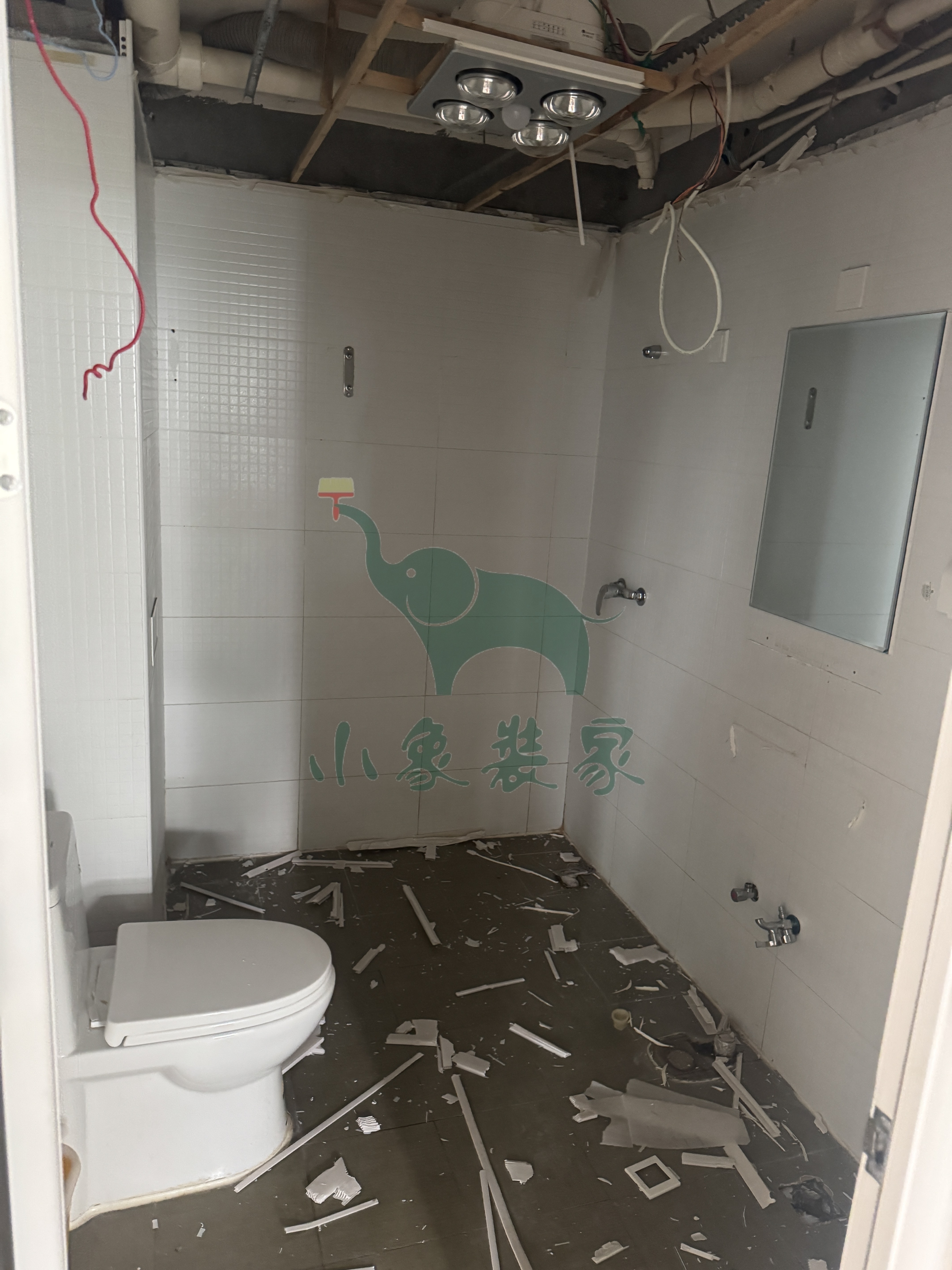

主材工程-洁具安装已完工
主材工程-橱柜安装已完工。
竣工总进度:95%。
施工人员:厂家安装。
共7张
【明日播报】
工作内容:

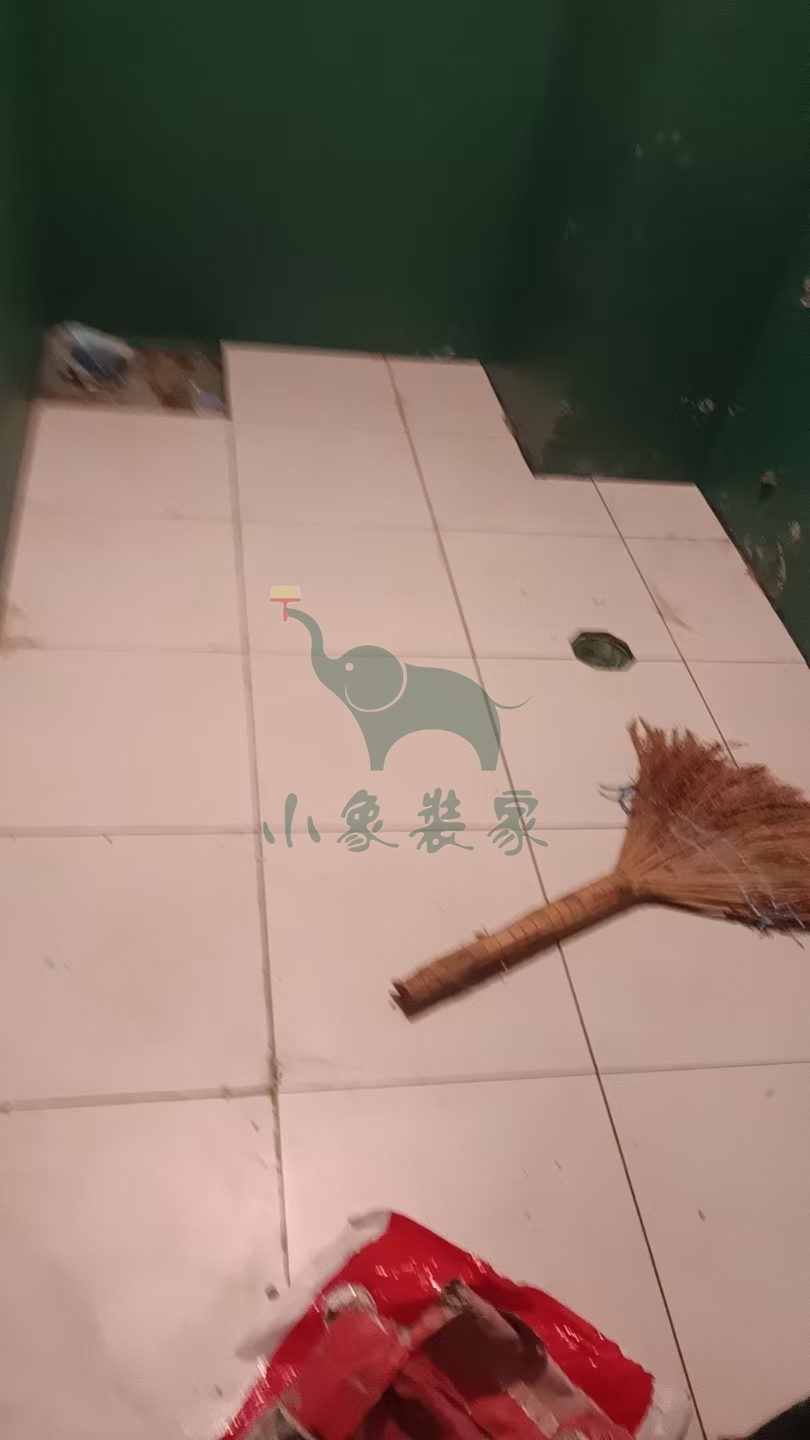

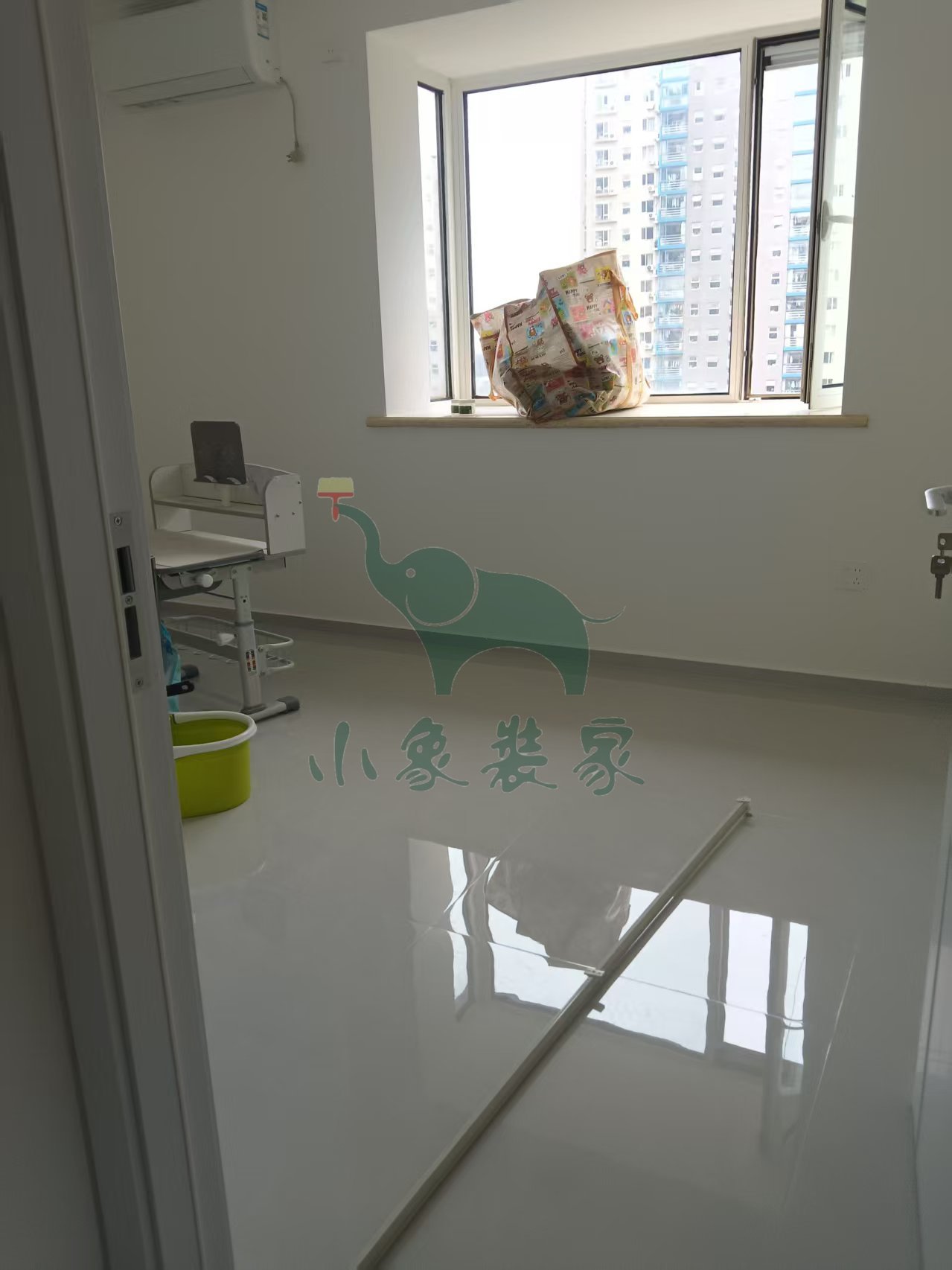

主材工程-保洁开荒

施工人员:厂家安装。
2025-08-08 星期五
工作内容:
瓦工工程-其他已完工

瓦工工程-卫生间墙砖铺贴已完工
瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:90%。
施工人员:户银善。
共9张
【明日播报】
2025-08-09停工,
停工原因:天气原因-底层石膏不干。
预计恢复日期:2025-08-11。
2025-08-05 星期二
工作内容:

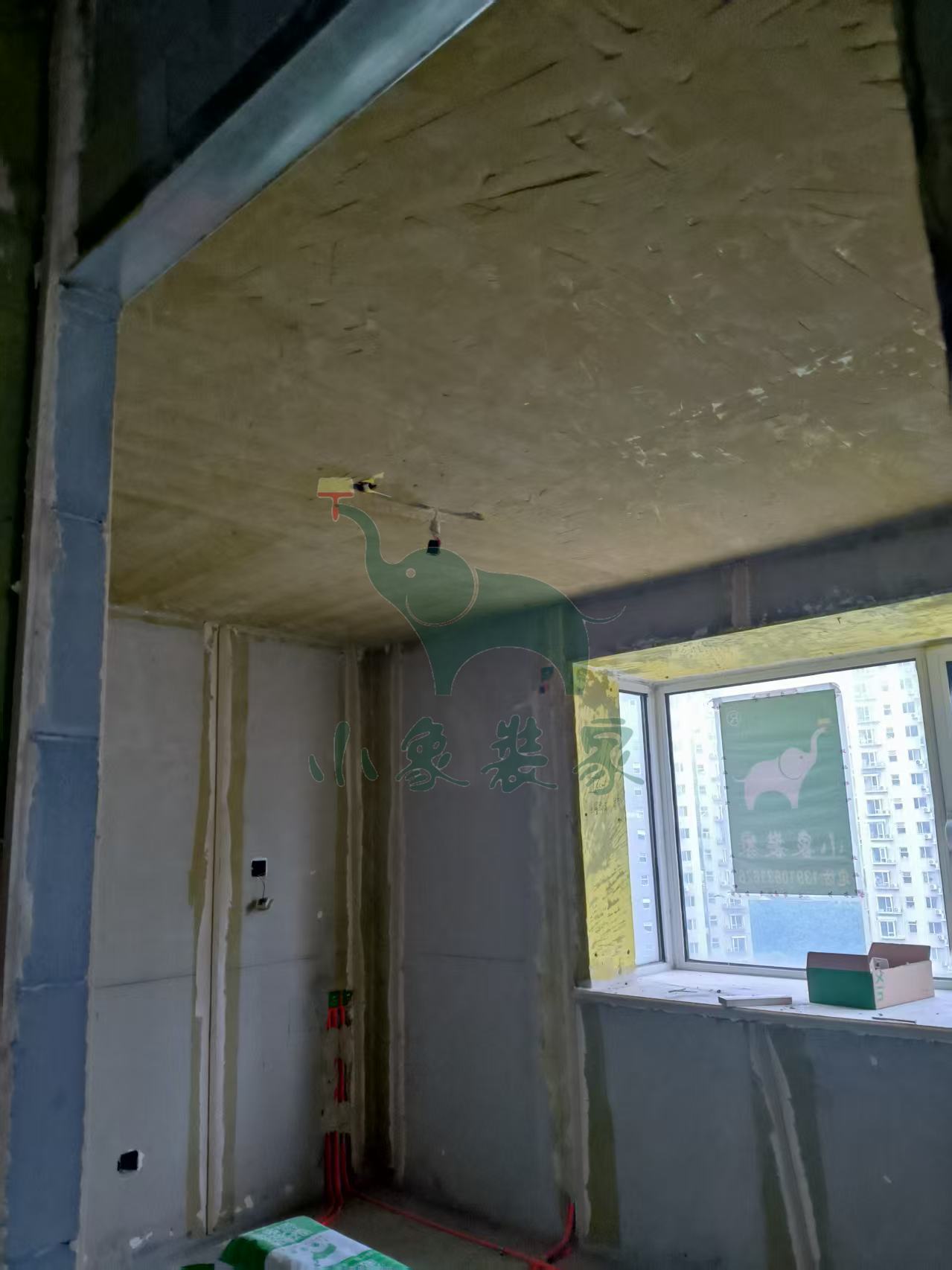

油工工程-墙顶面滚刷底漆已完工

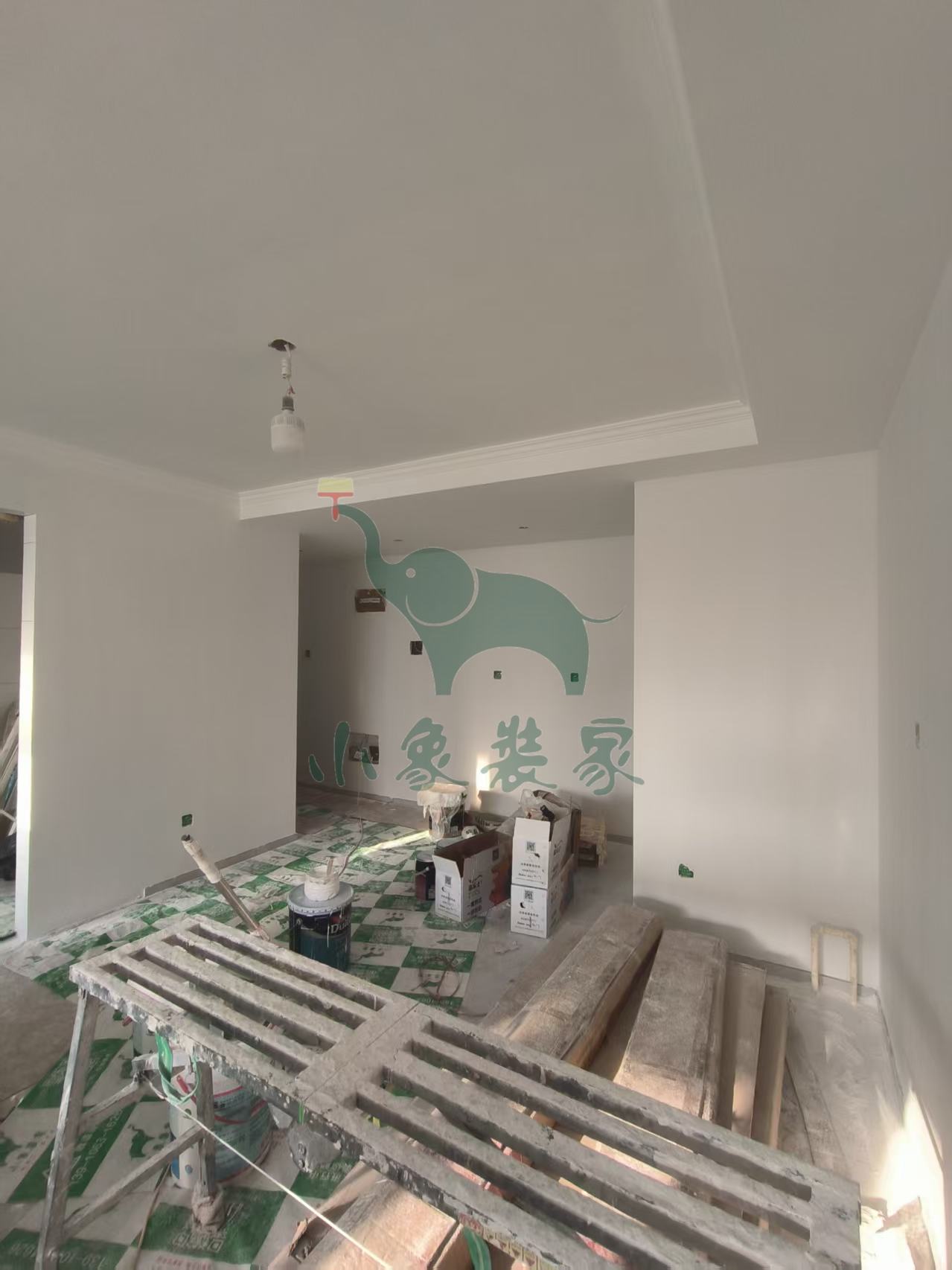

油工工程-墙顶面底漆完工后修补还需1天。
竣工总进度:85%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-滚刷一面漆

油工工程-墙顶面底漆完工后修补

施工人员:张高峰。

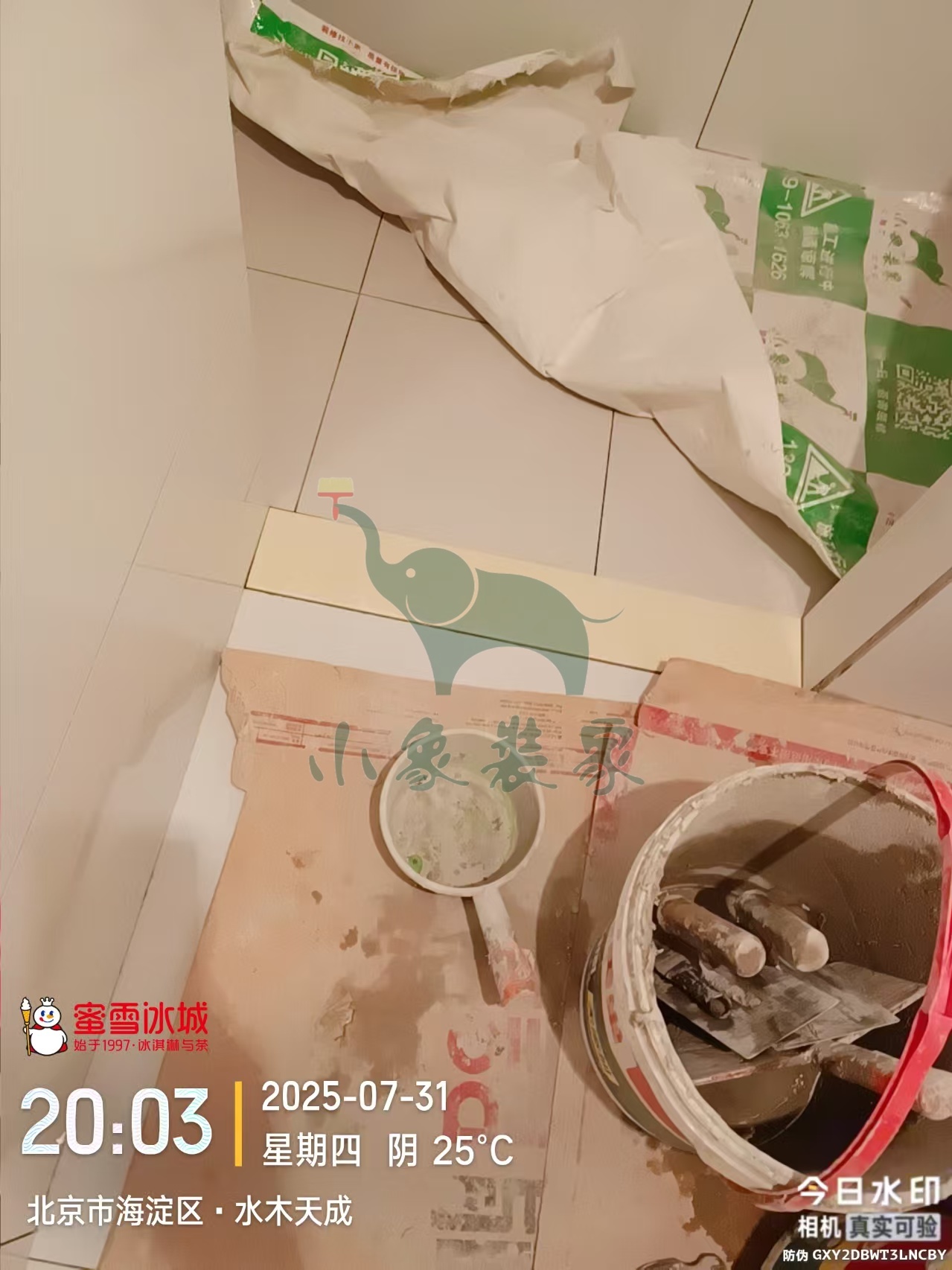

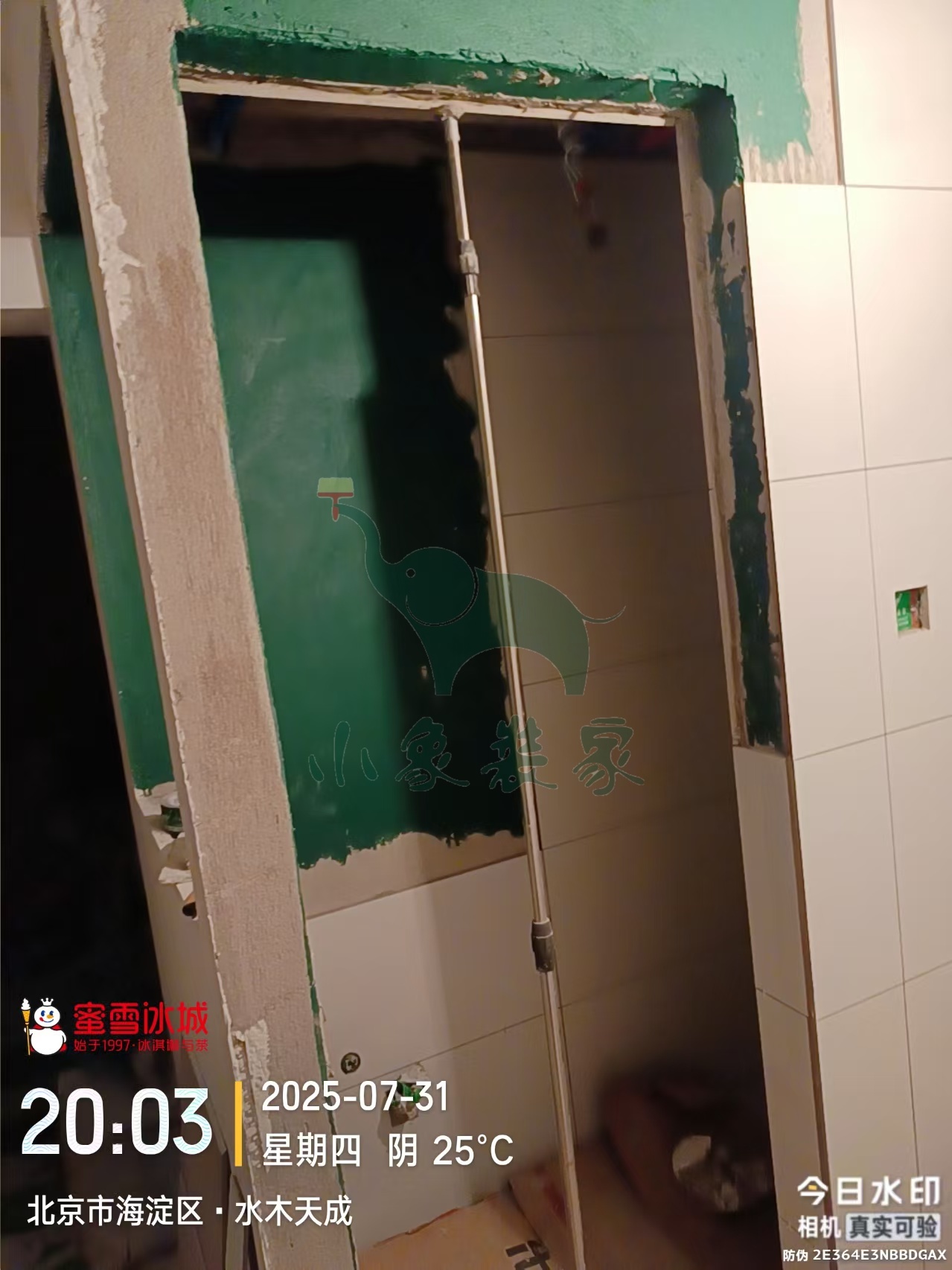

2025-07-31 星期四
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:85%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

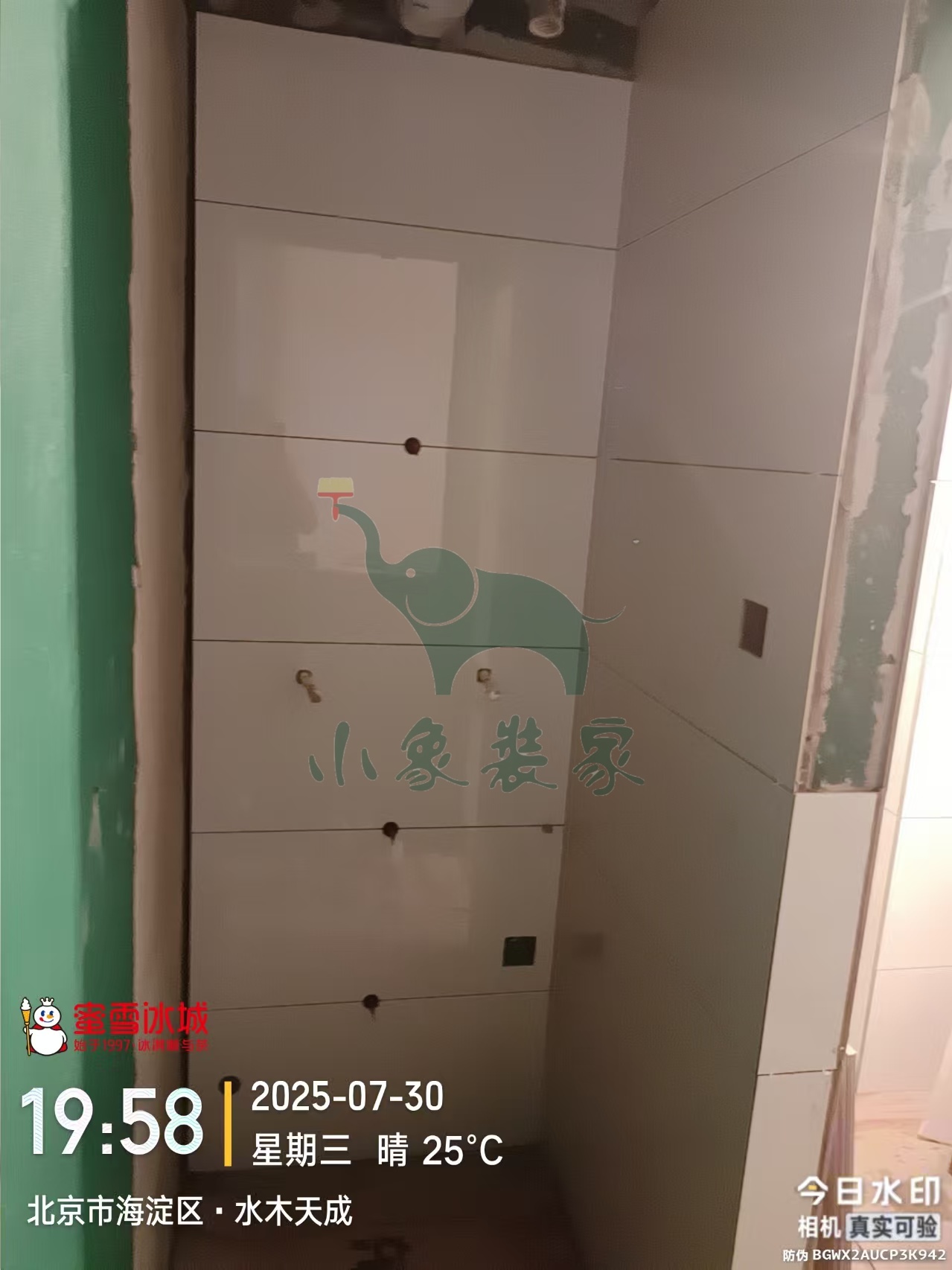

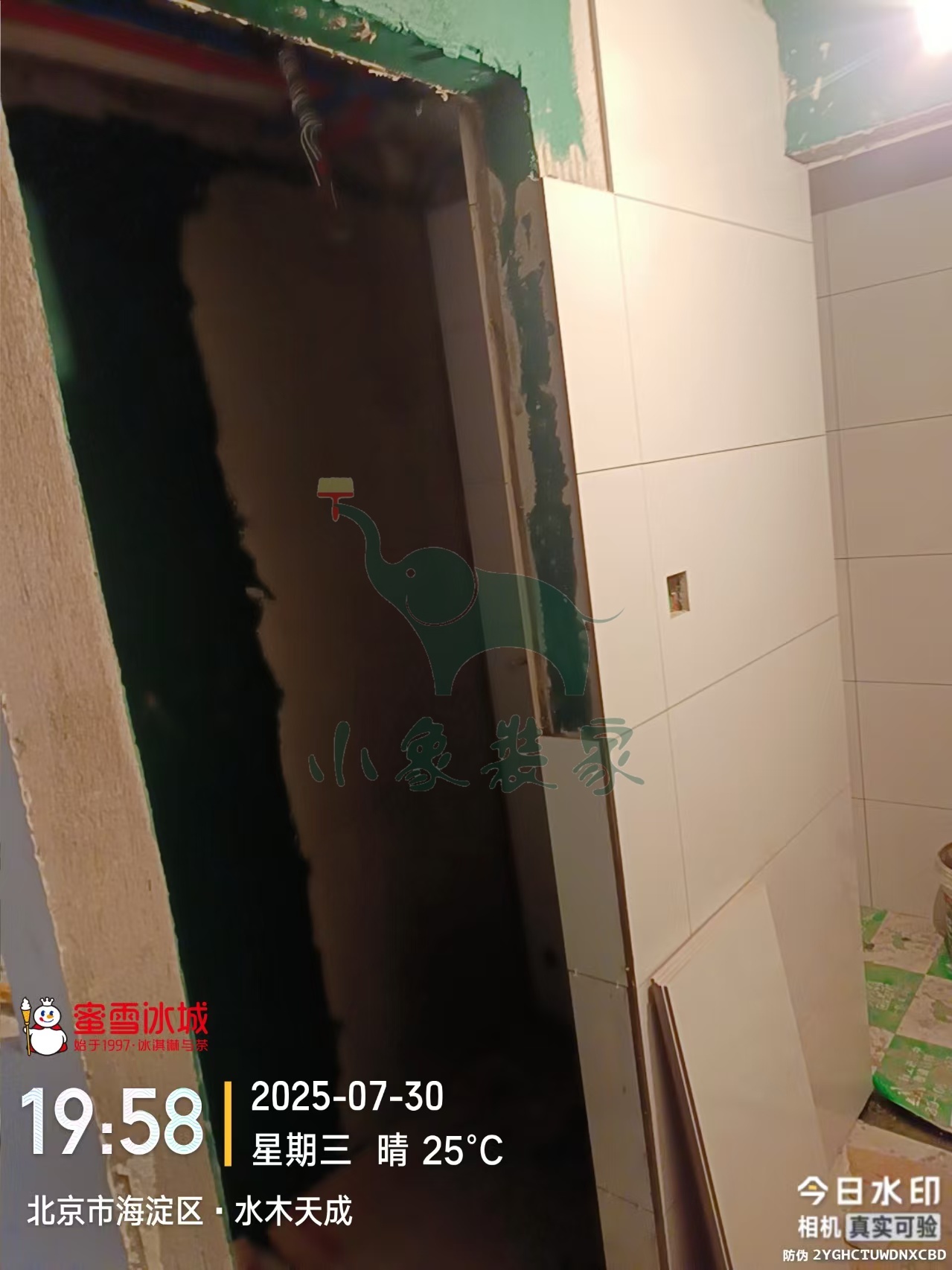

2025-07-30 星期三
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:85%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

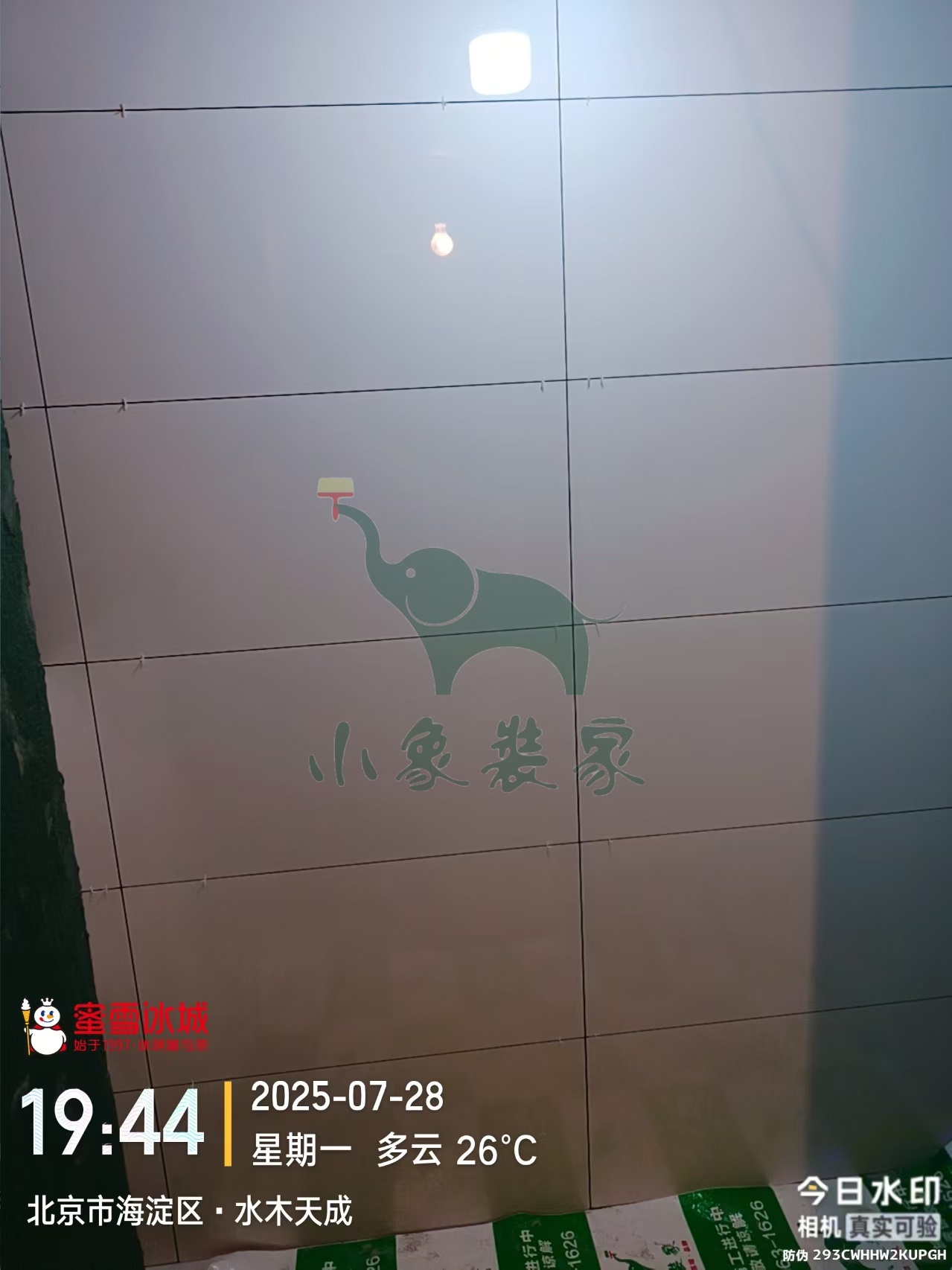

2025-07-28 星期一
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:85%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

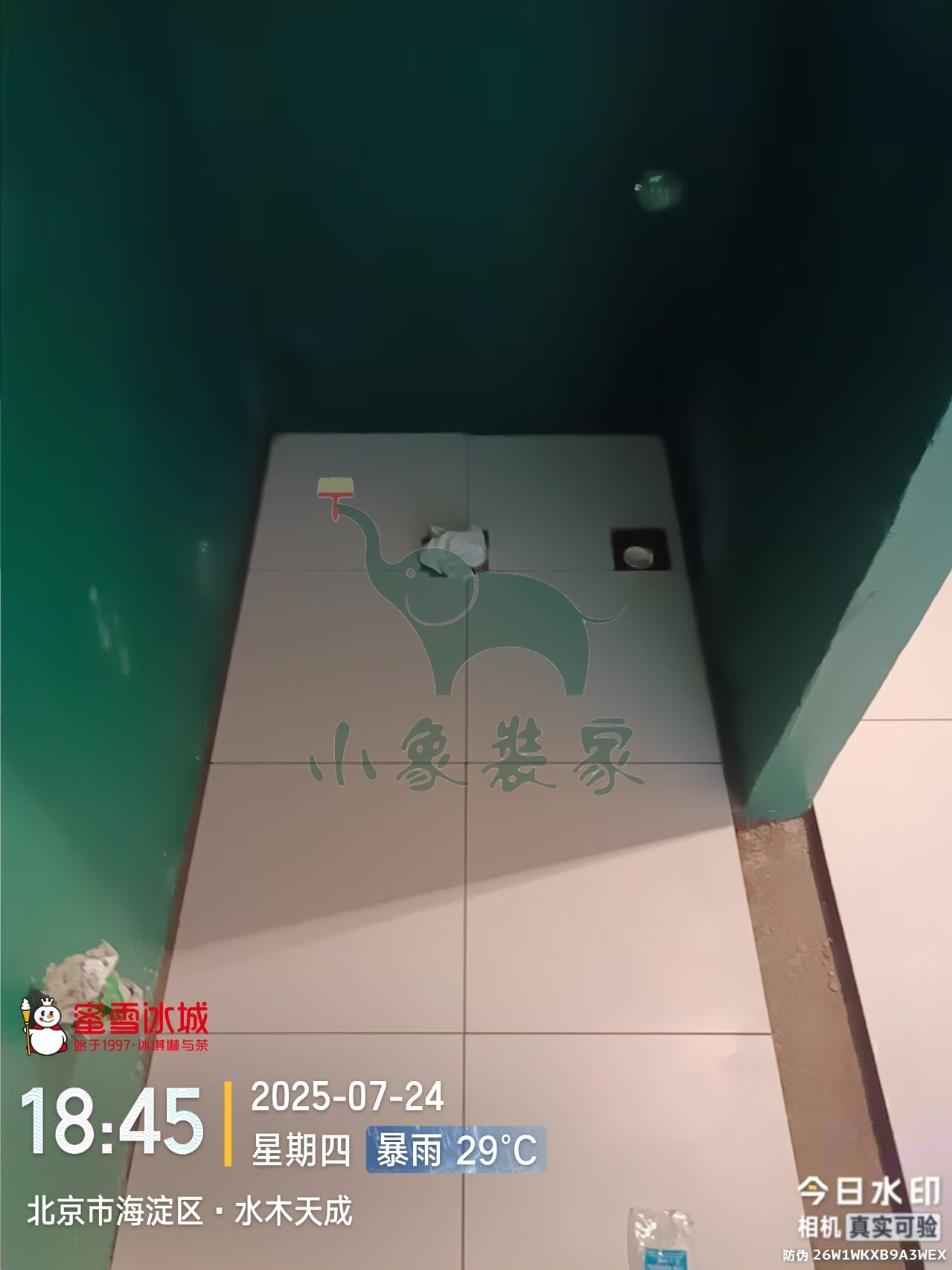

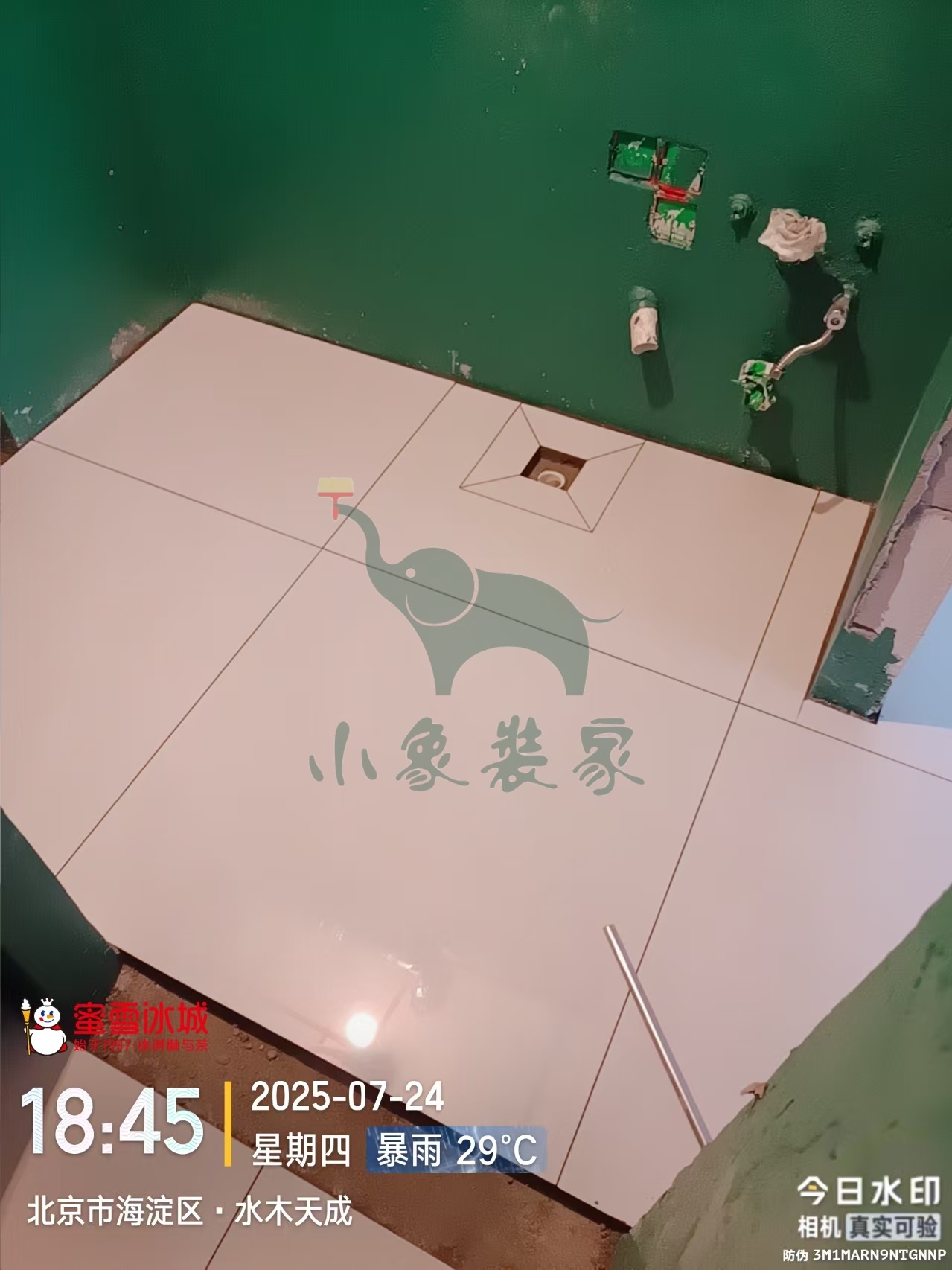

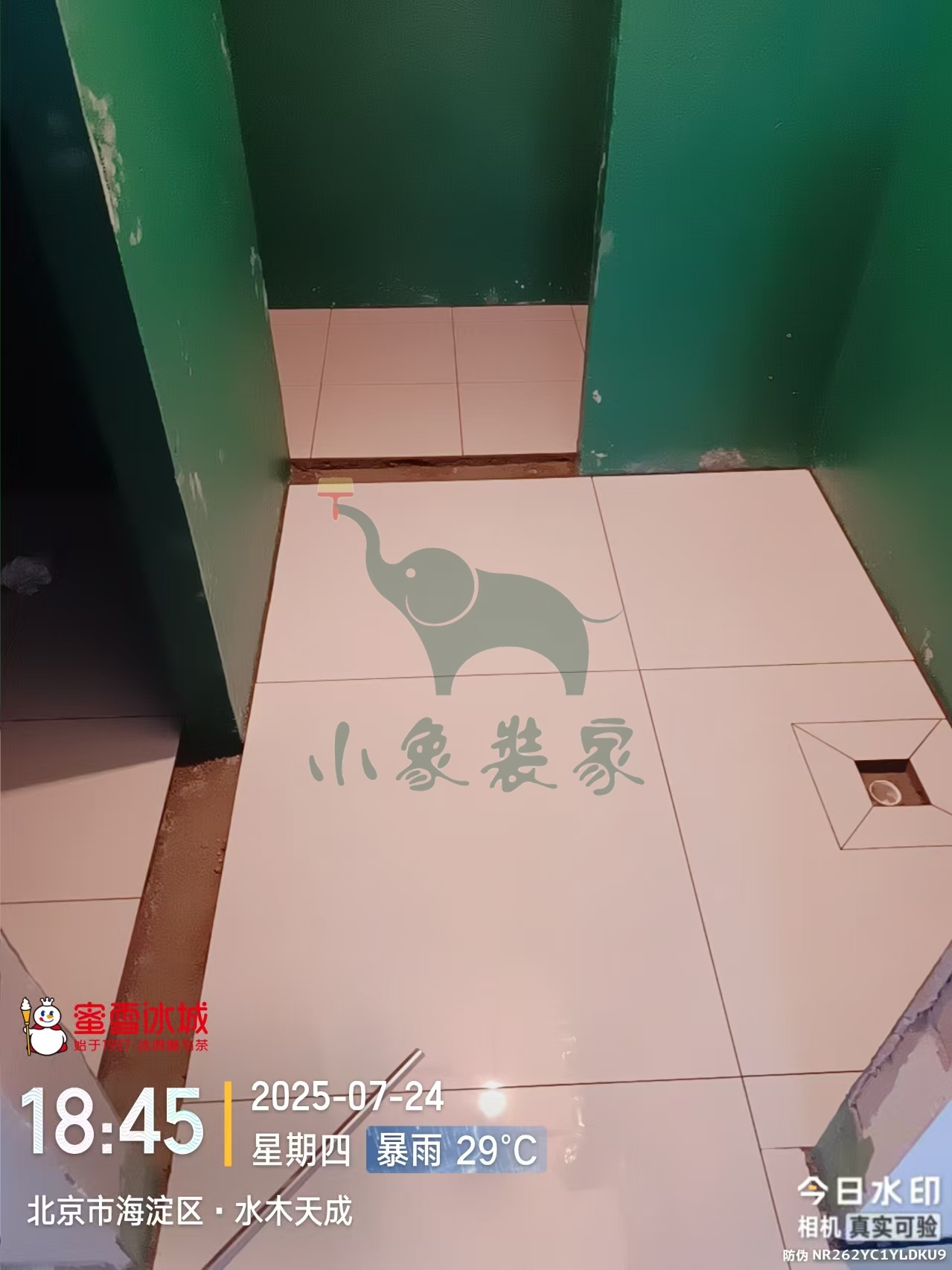

2025-07-24 星期四
工作内容:

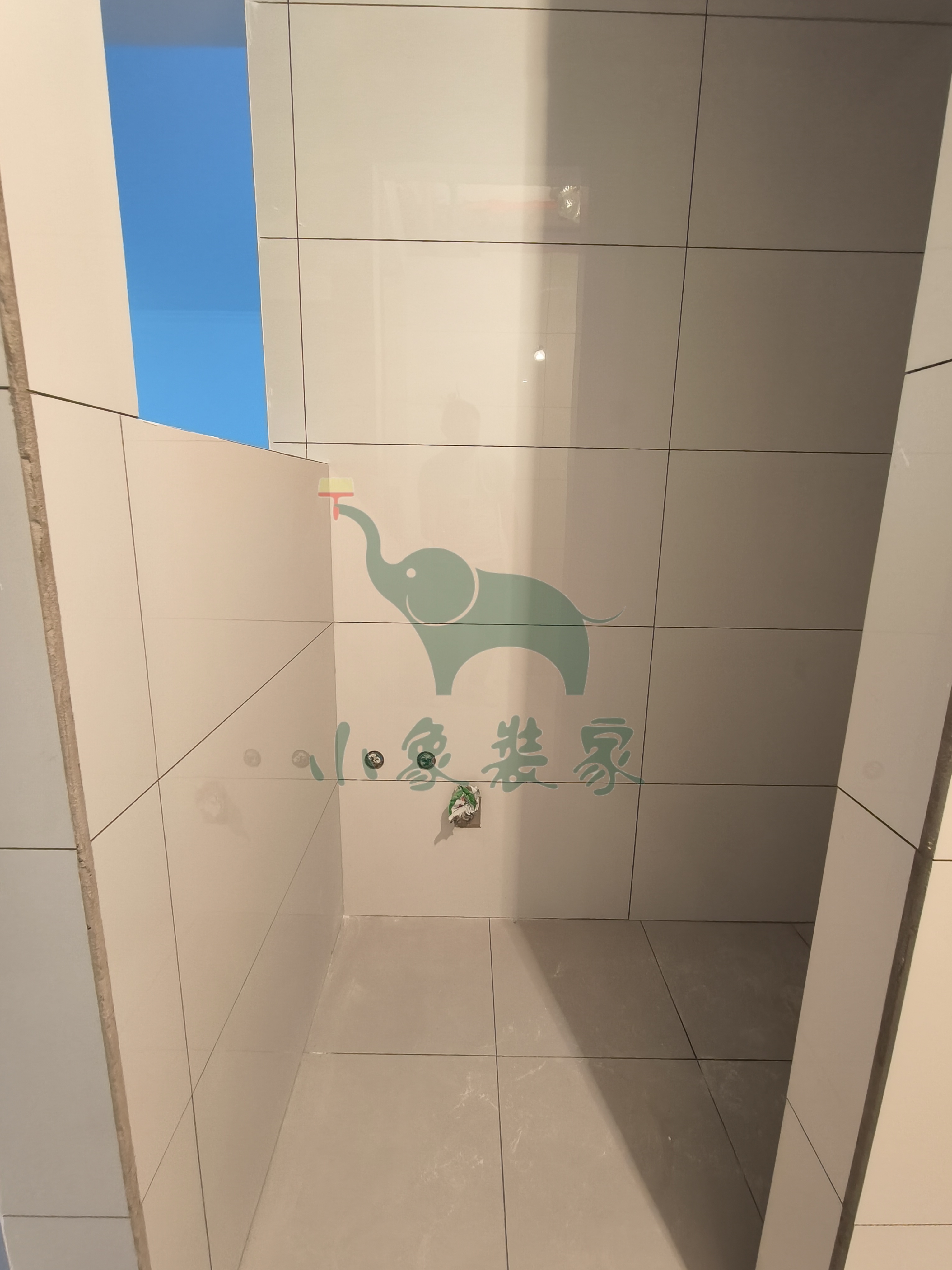

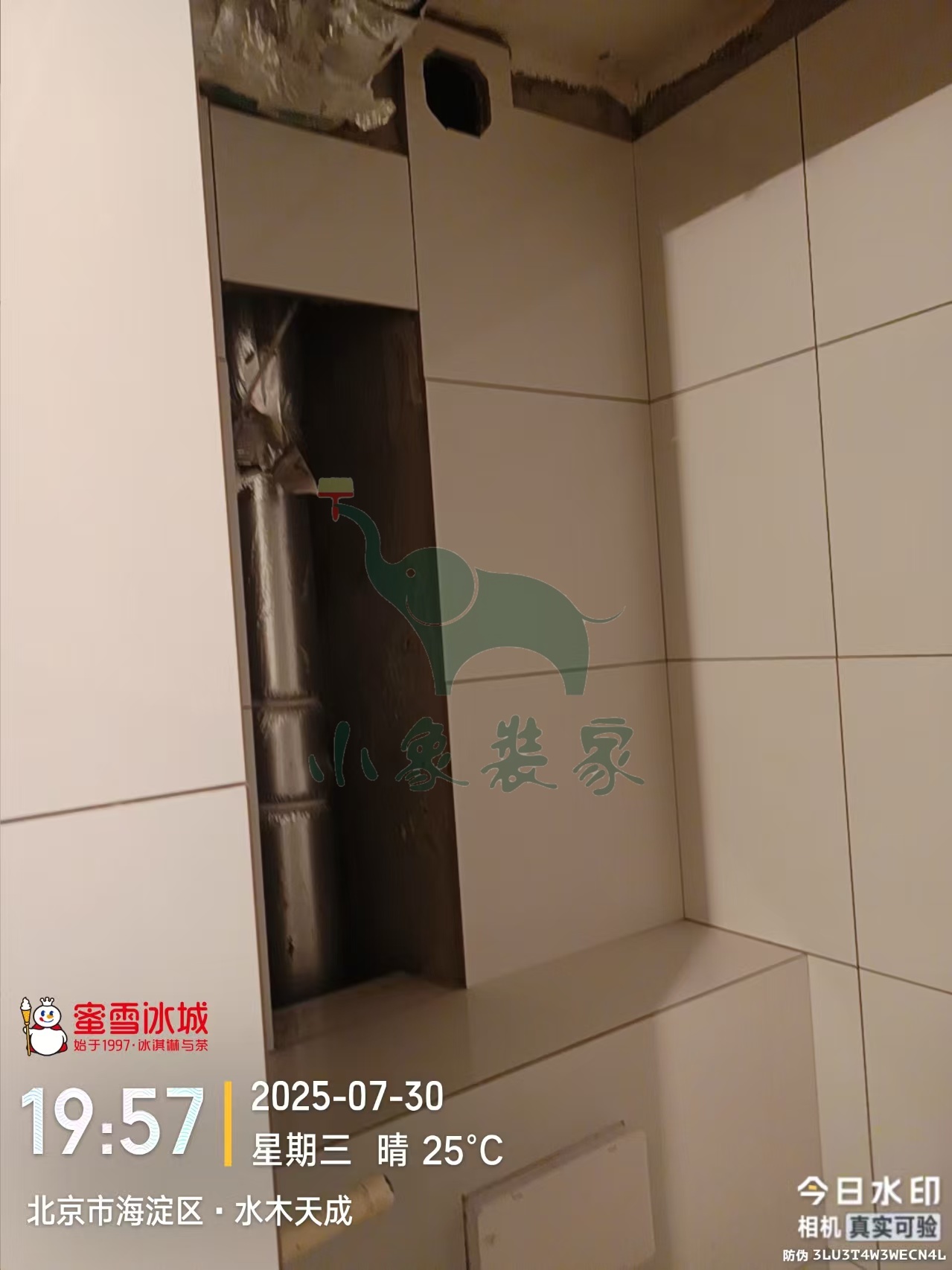

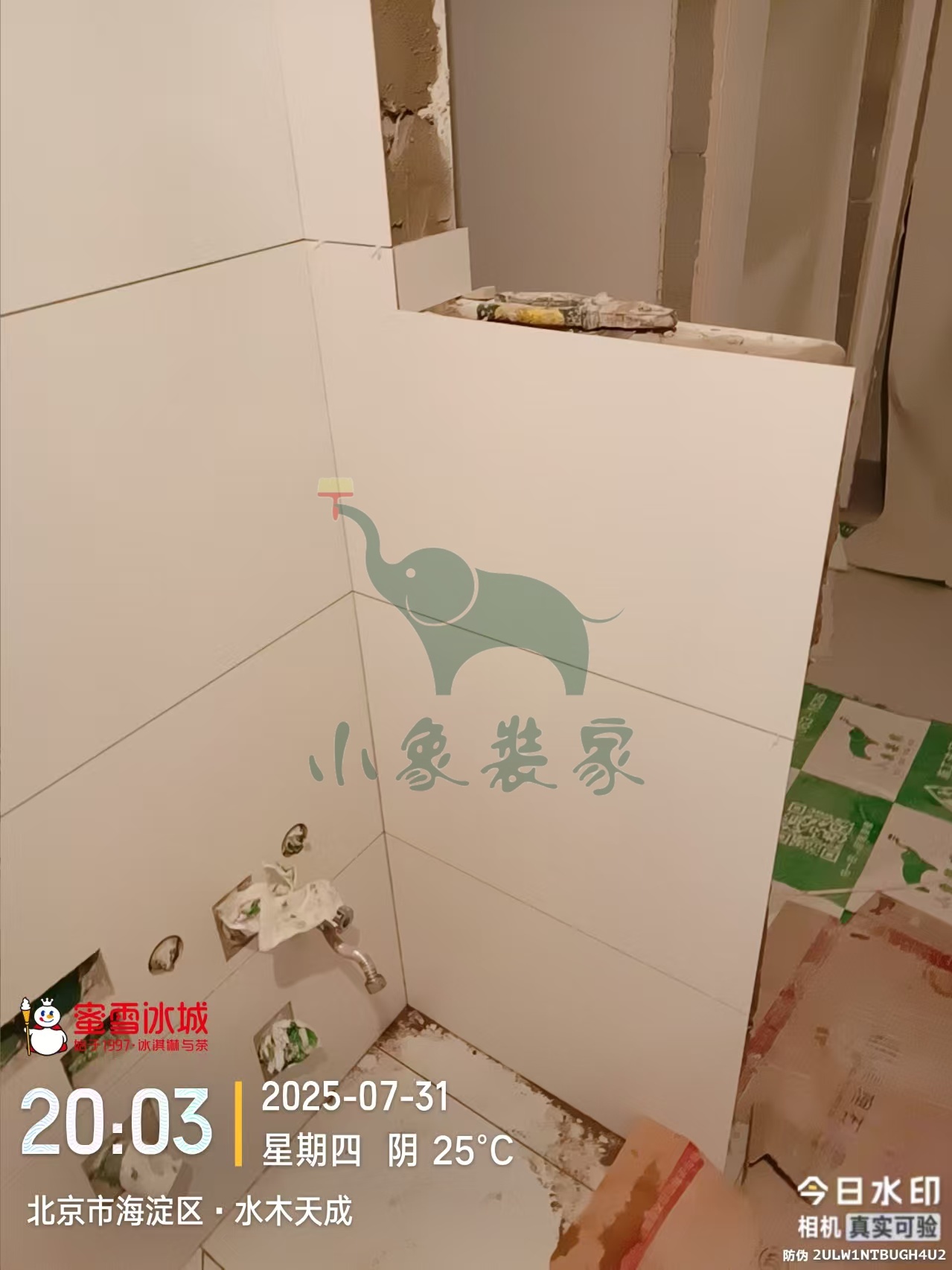

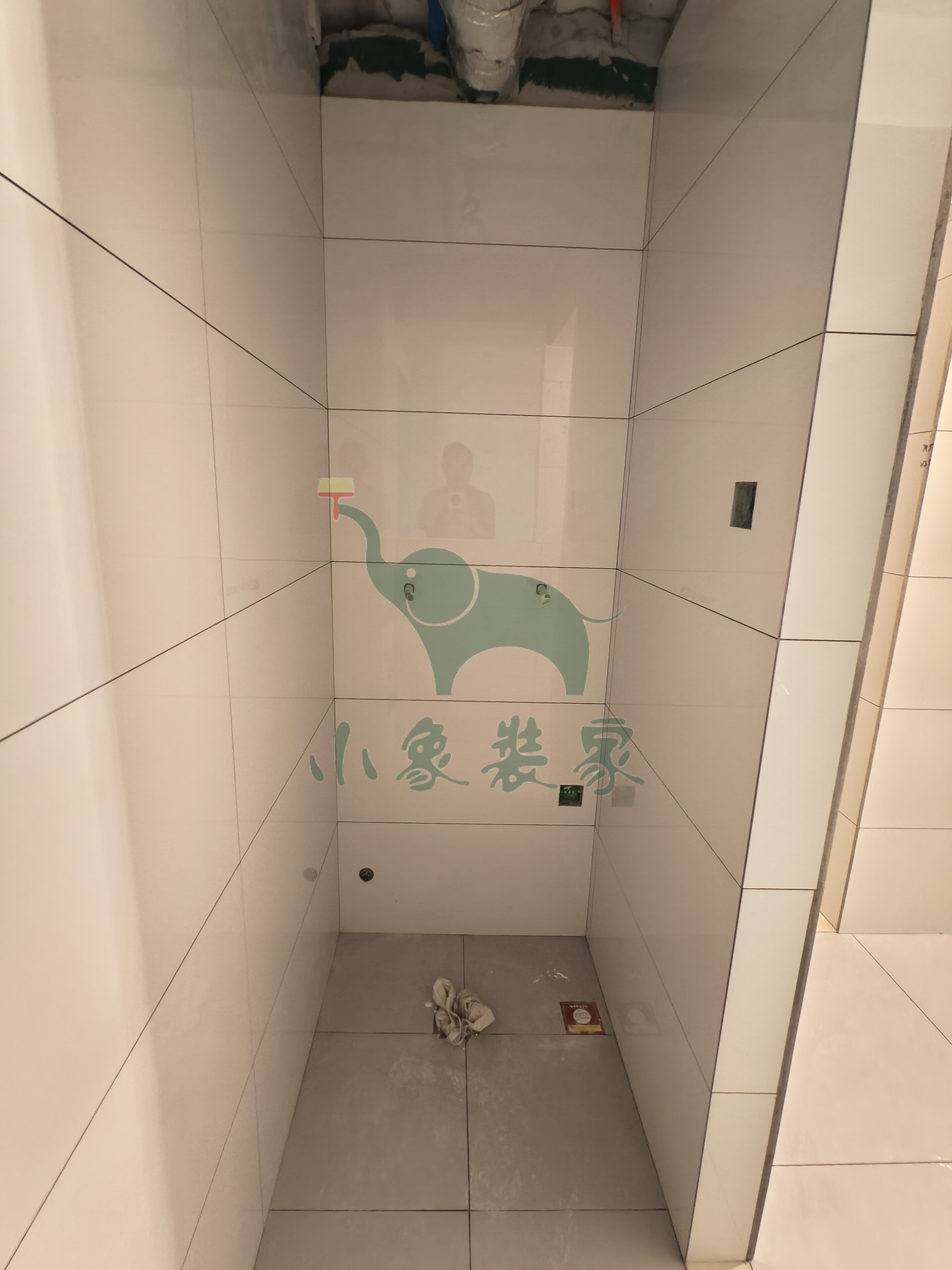

瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:85%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:户银善。

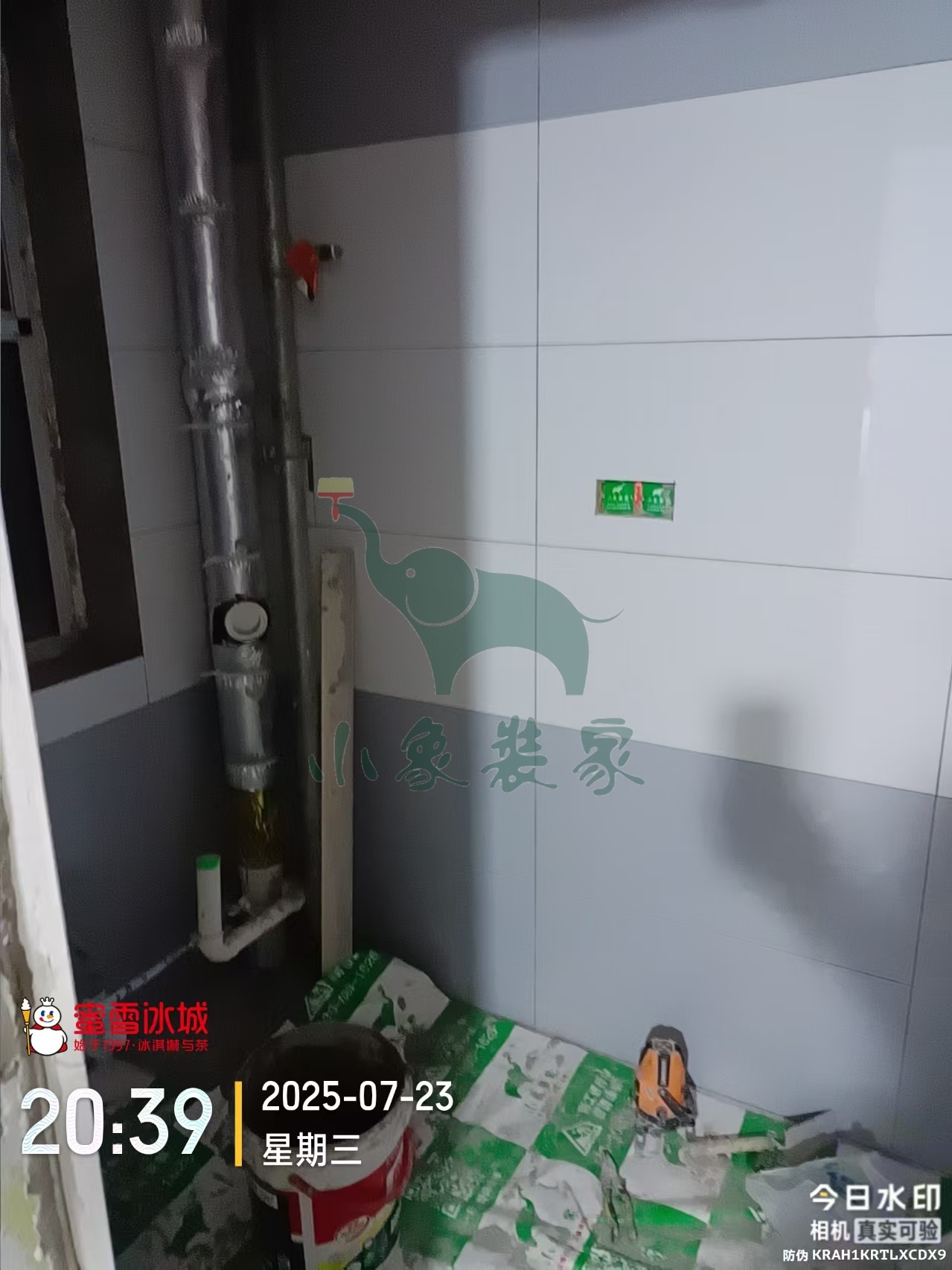

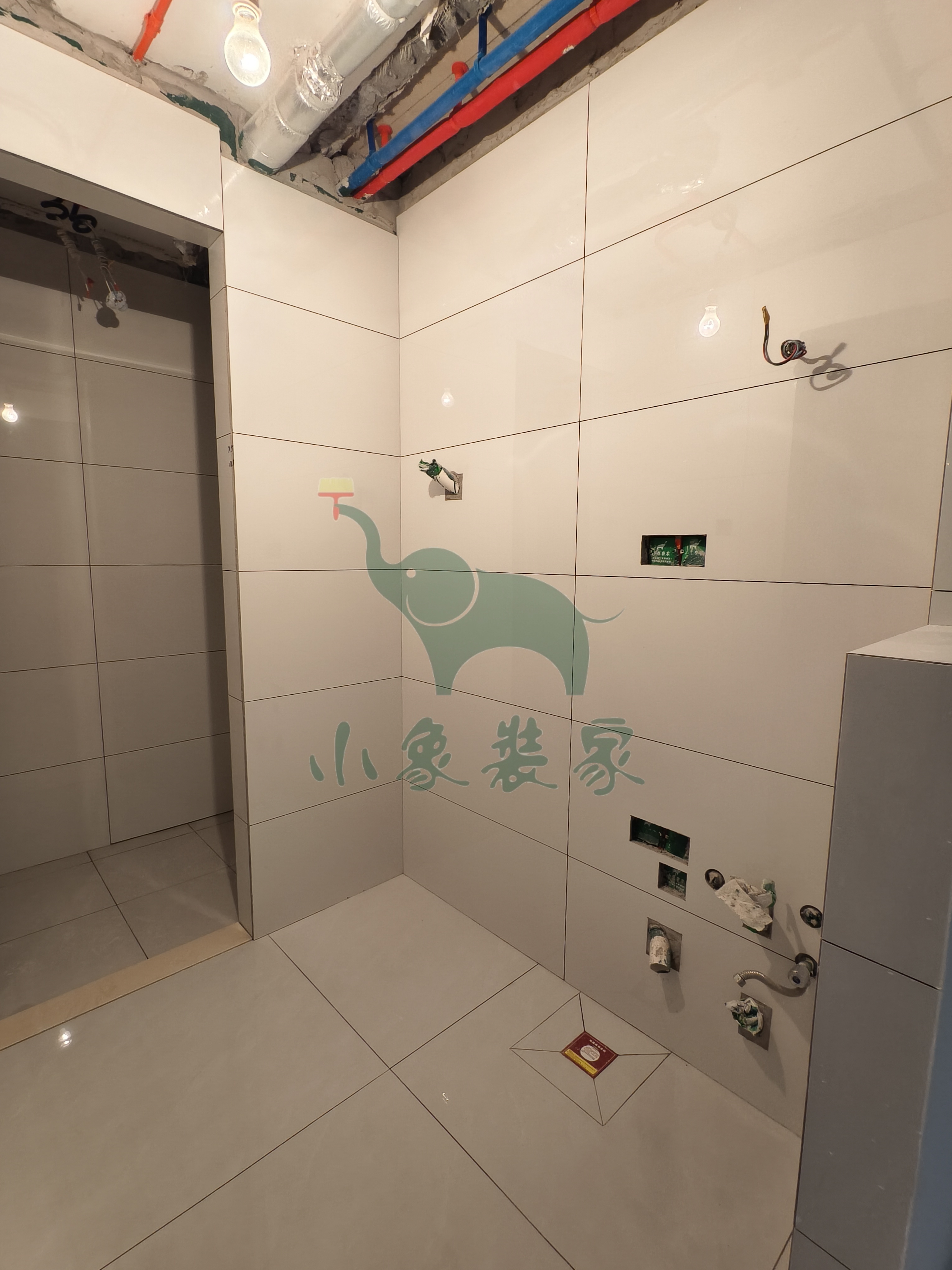

2025-07-23 星期三
工作内容:

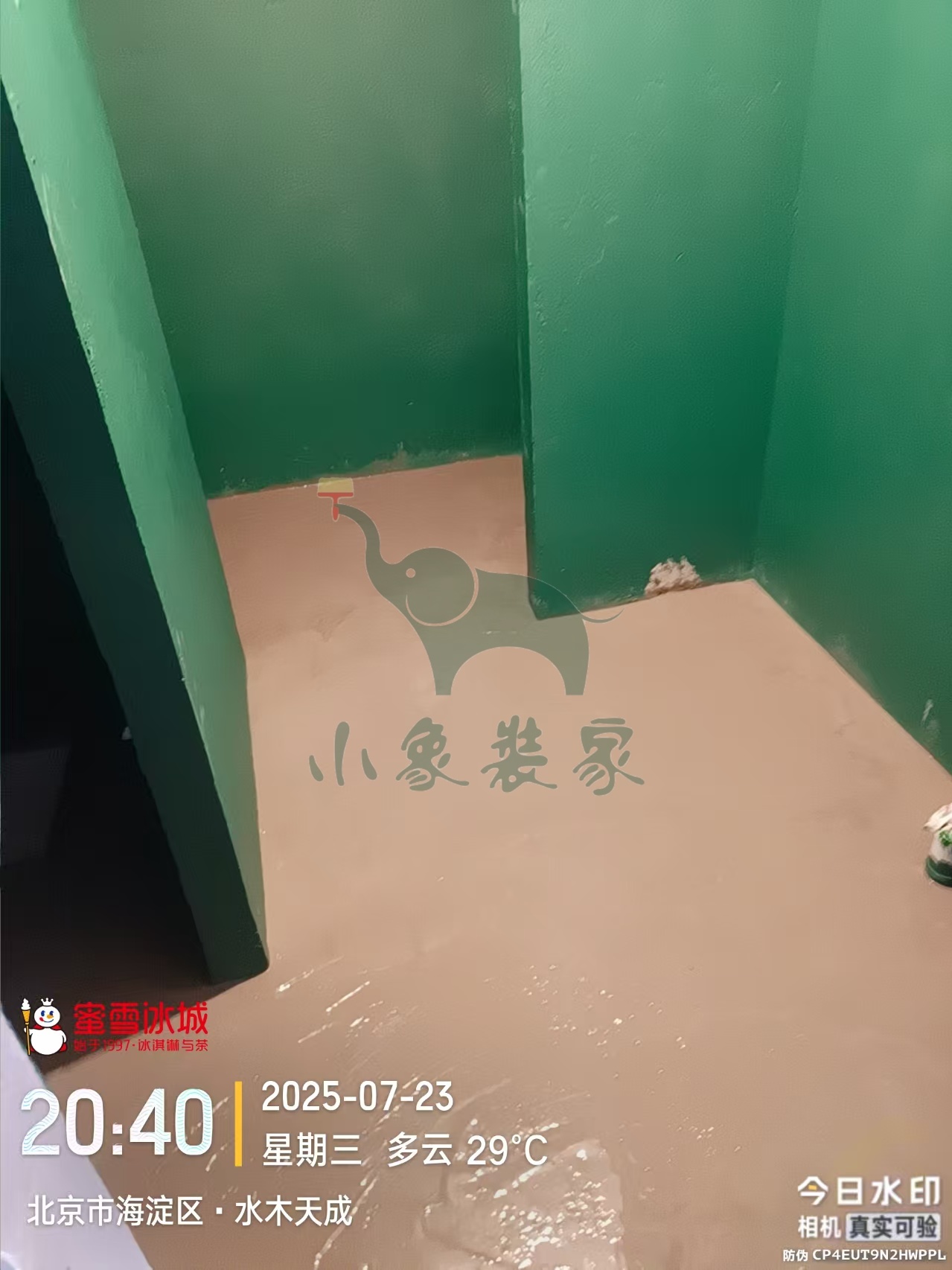

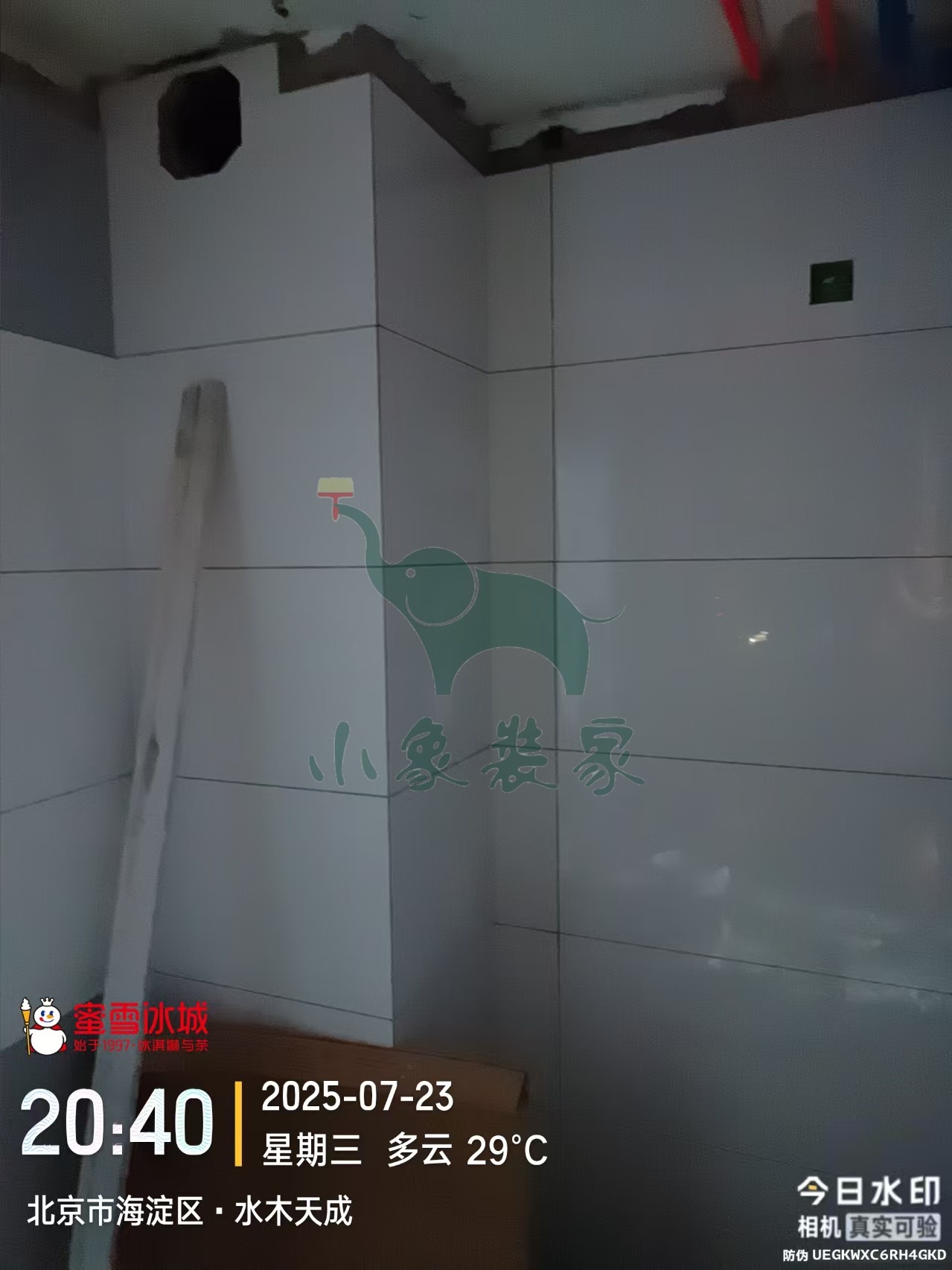

瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:75%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:户银善。

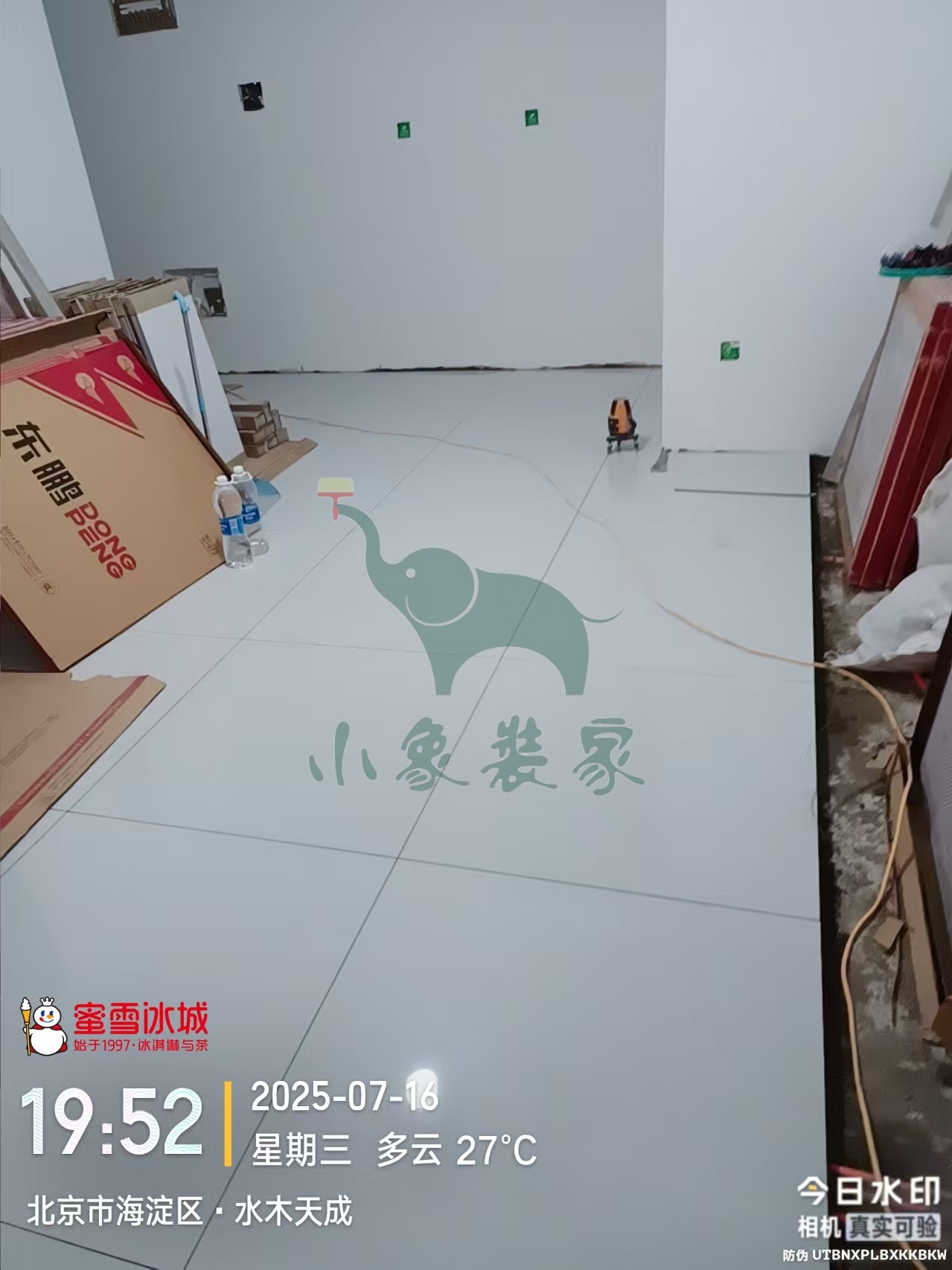

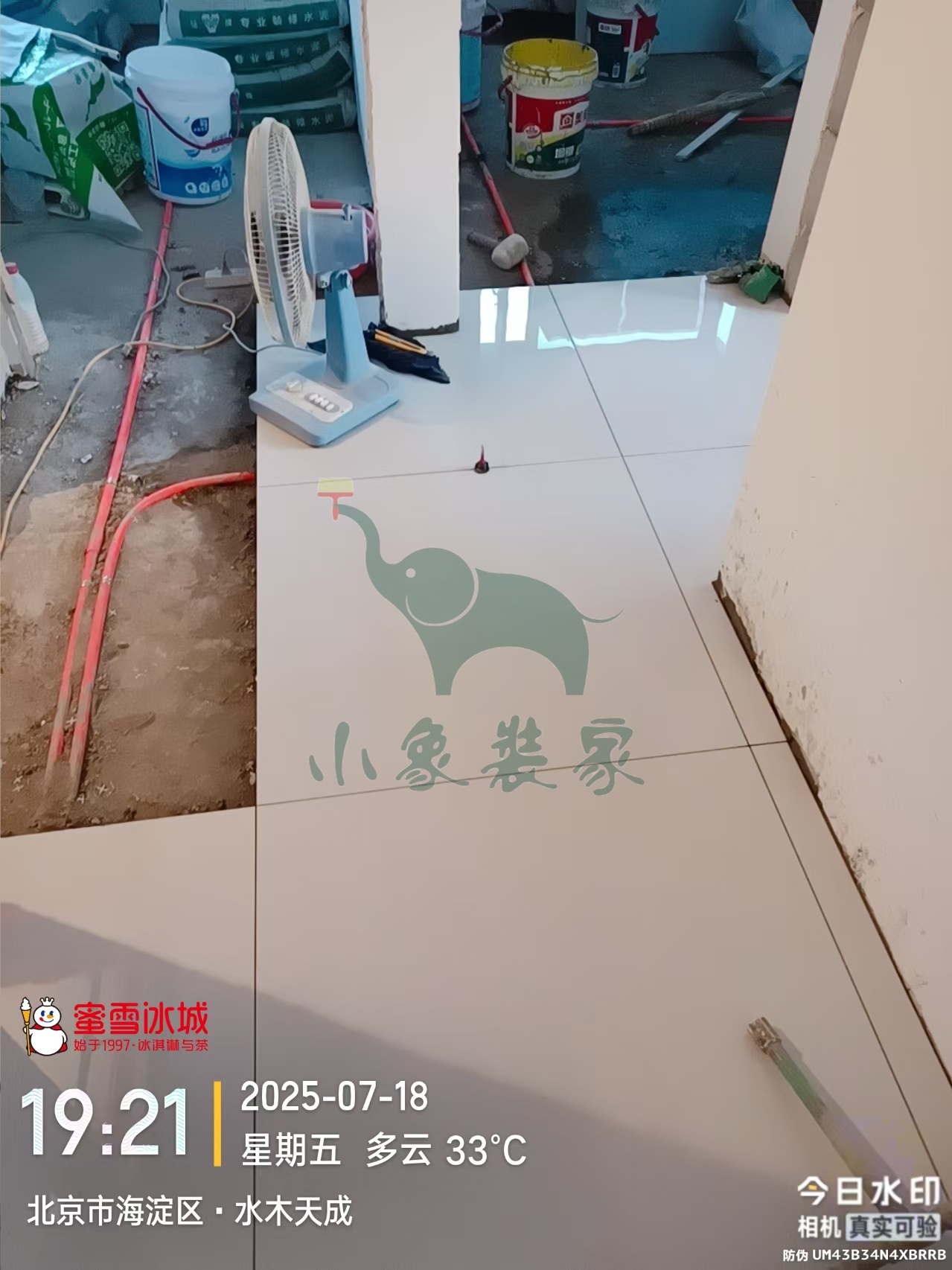

2025-07-18 星期五

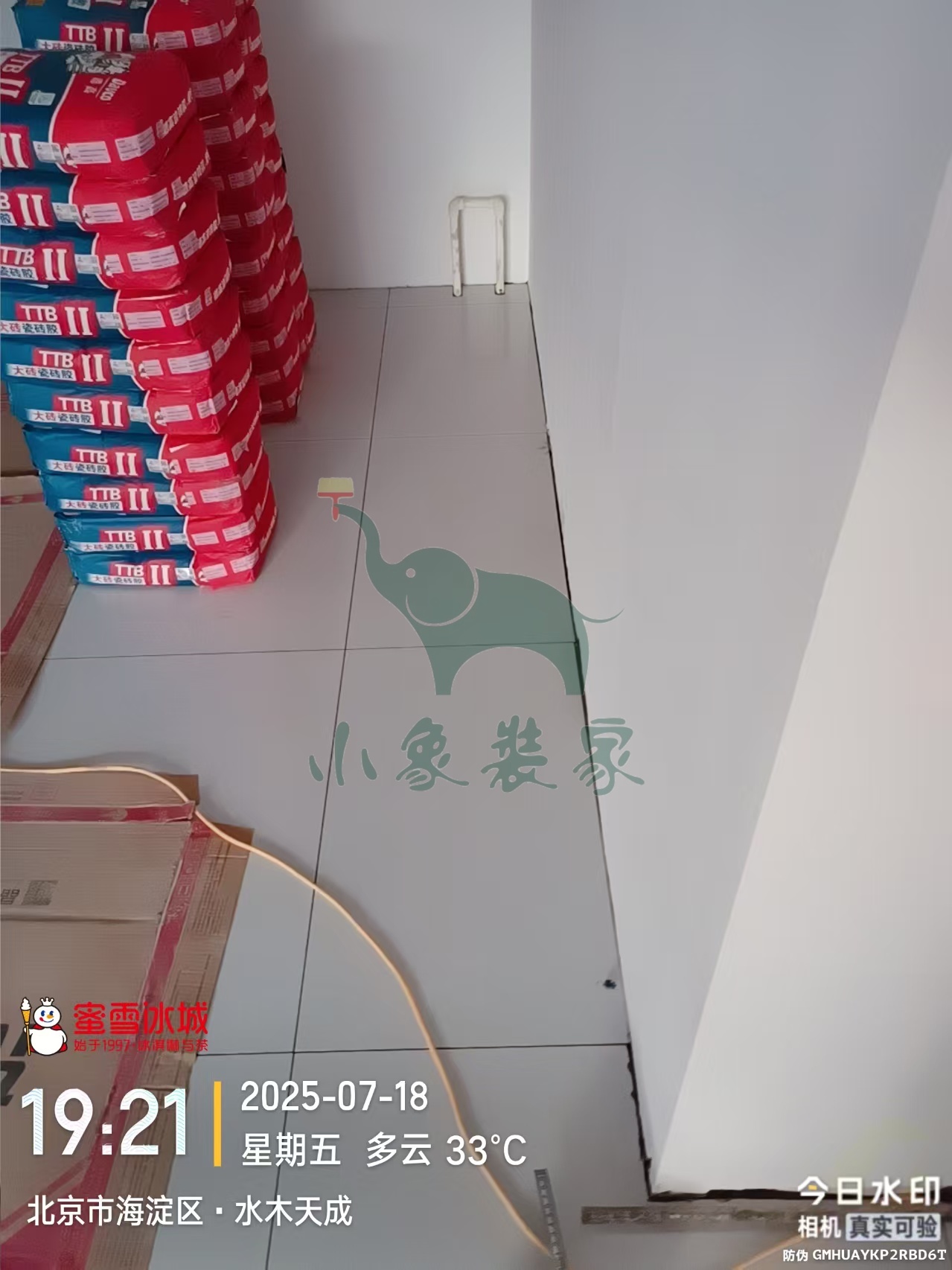

工作内容:
瓦工工程-卫生间地面防水试验还需2天
瓦工工程-铺贴大地砖还需3天。
竣工总进度:70%。
施工人员:户银善。
共5张

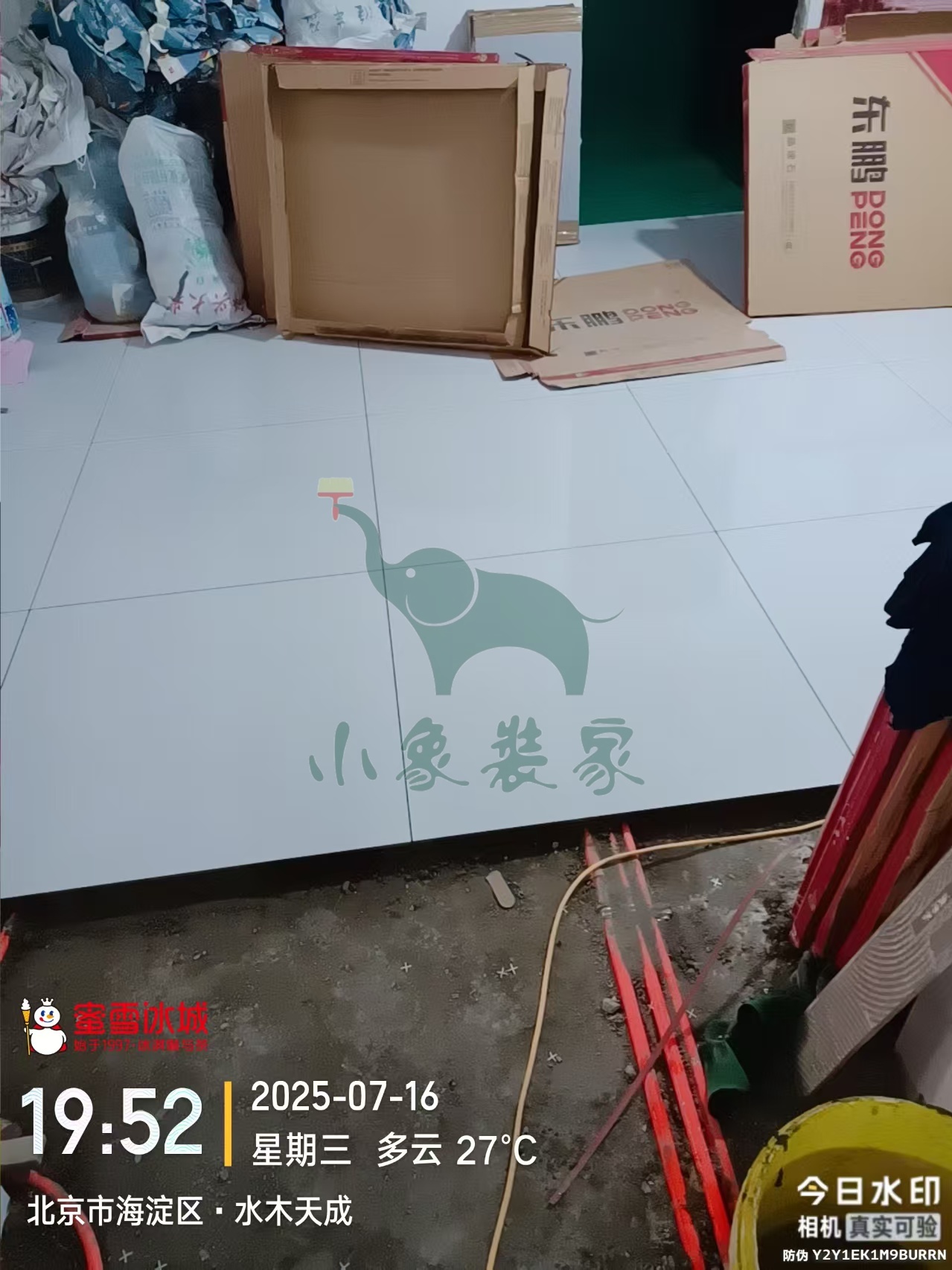

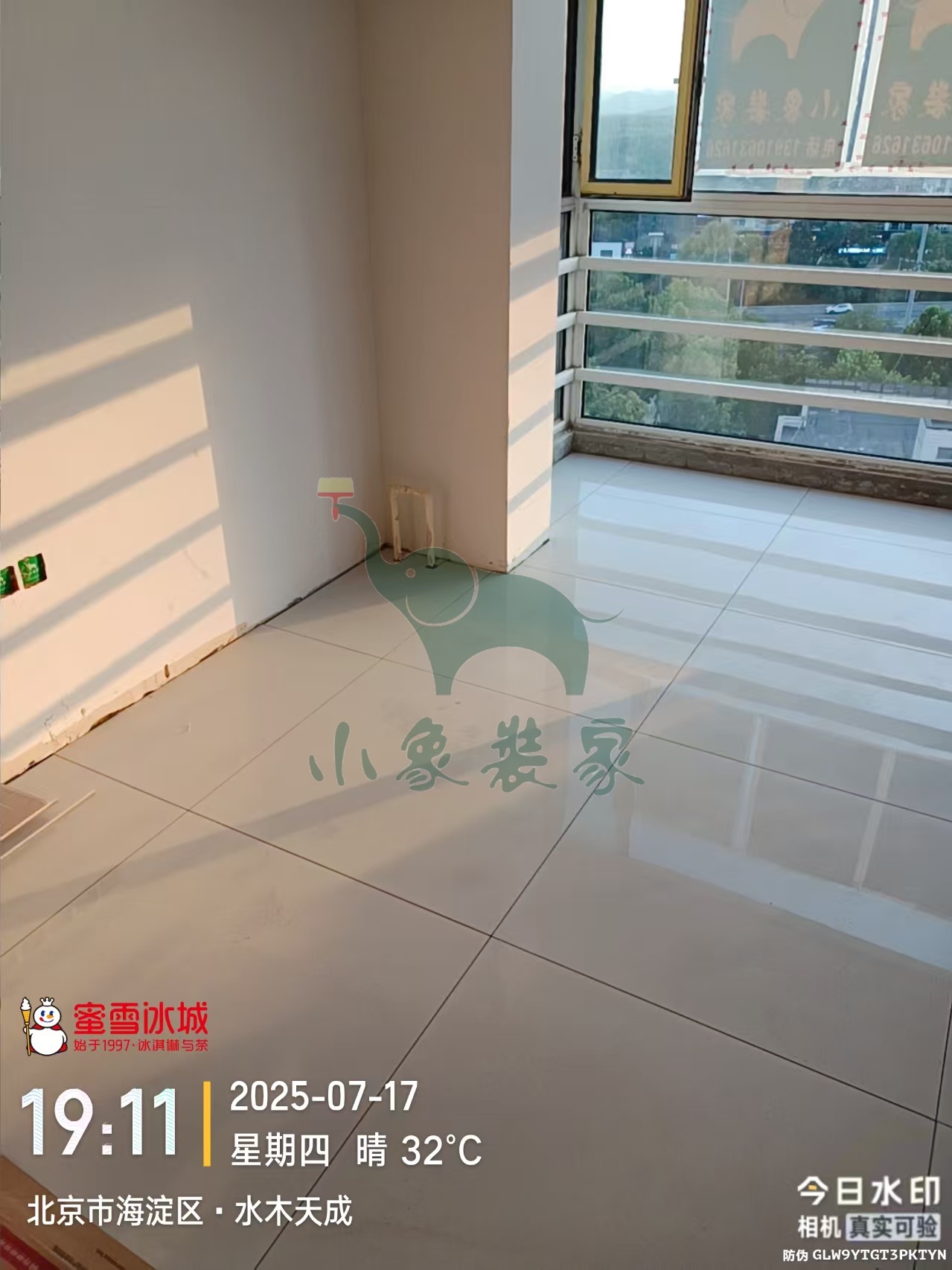

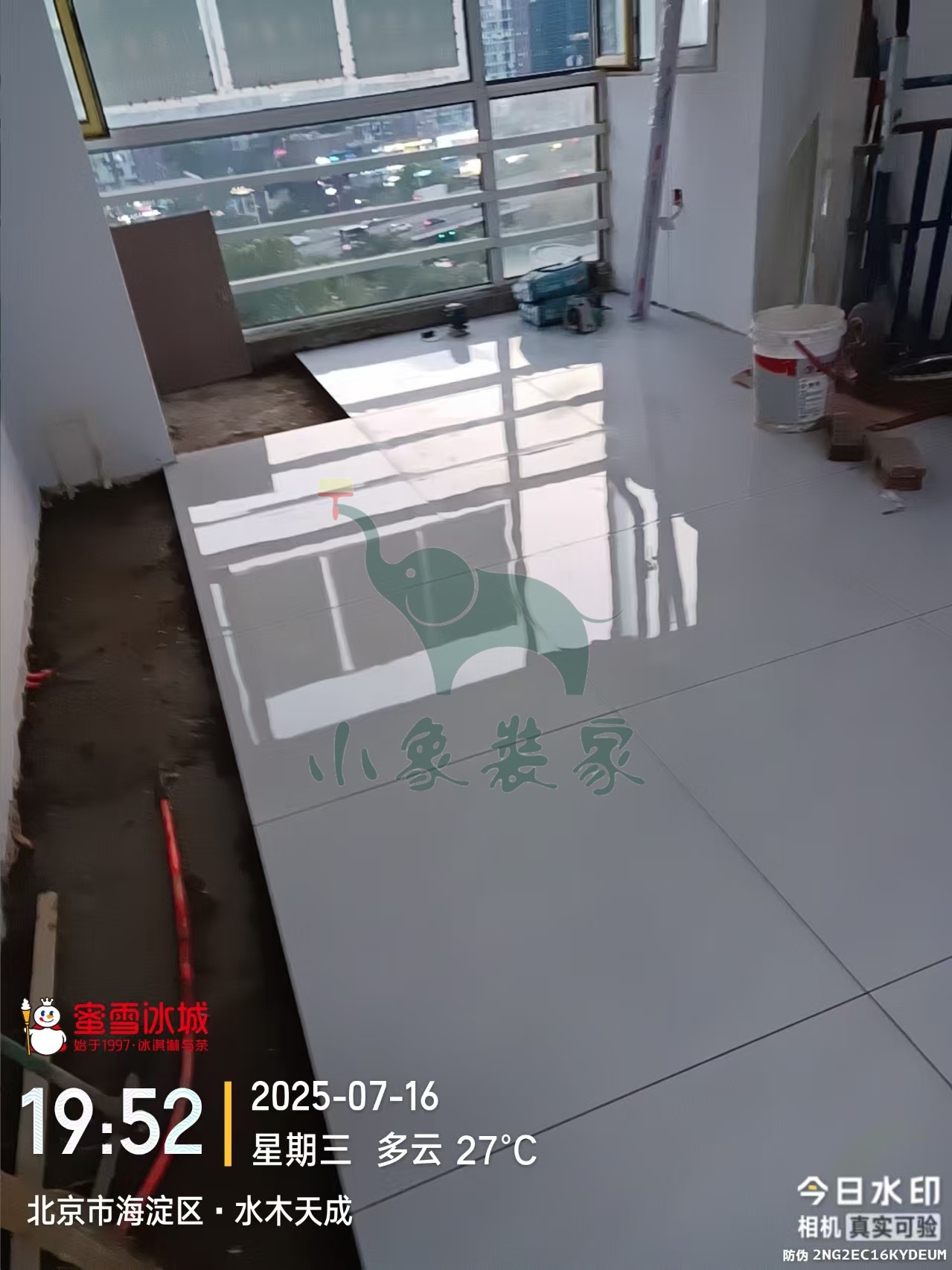

2025-07-17 星期四
工作内容:

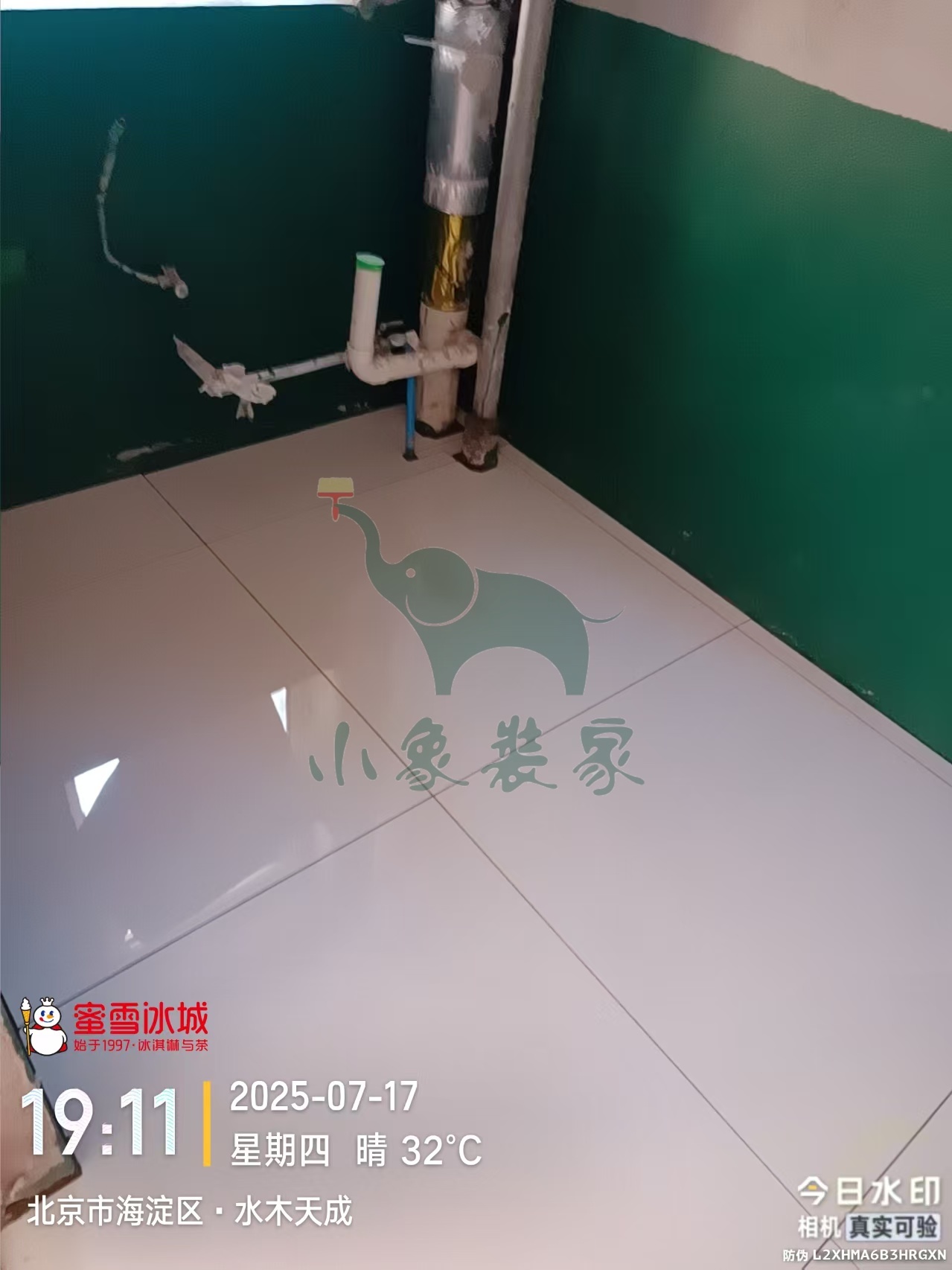

瓦工工程-滚刷第二遍防水已完工

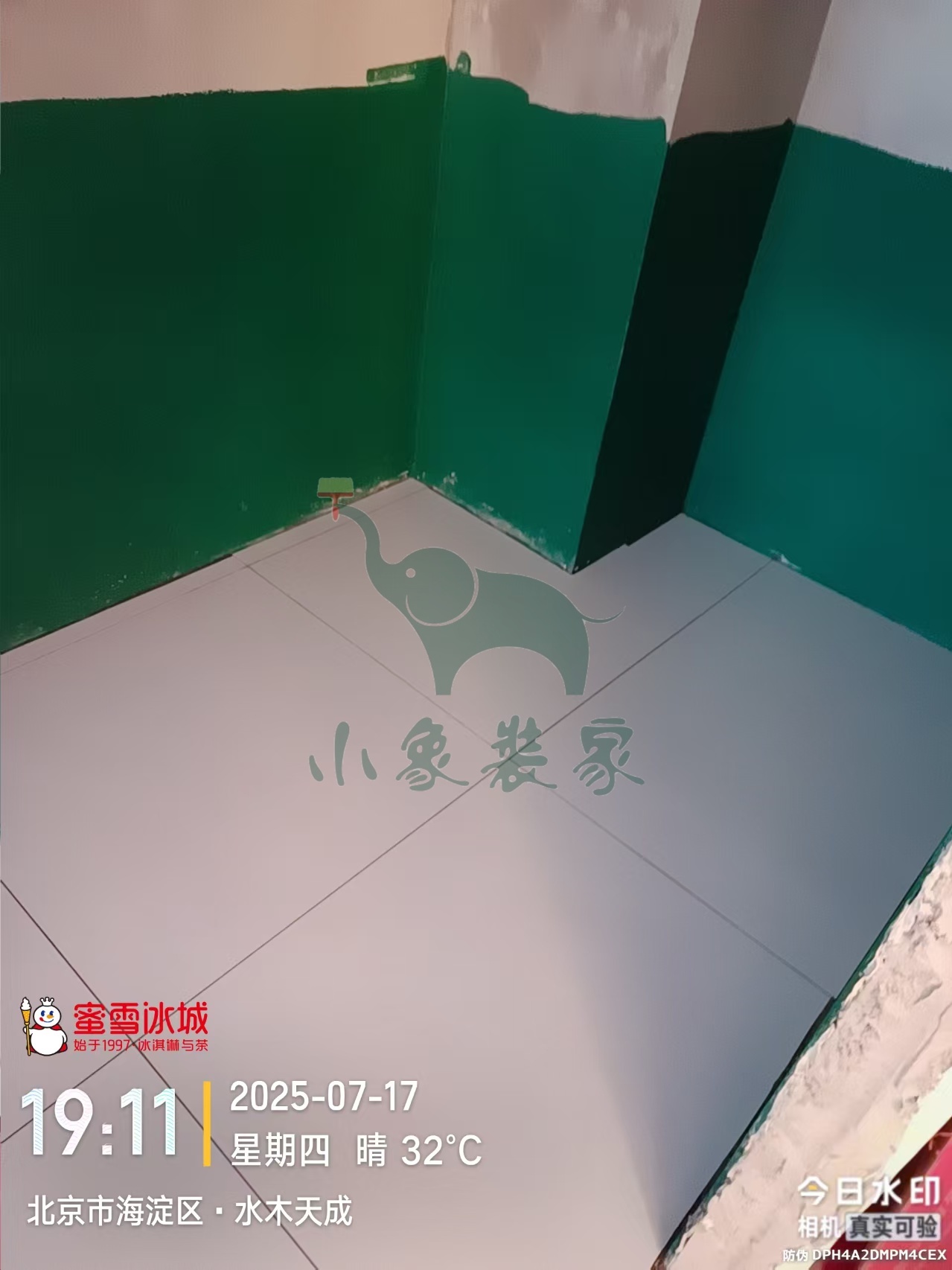

瓦工工程-铺贴大地砖还需2天。
竣工总进度:70%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。
2025-07-16 星期三
工作内容:
瓦工工程-铺贴大地砖还需2天。
竣工总进度:70%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:户银善。
2025-07-14 星期一

工作内容:
瓦工工程-滚刷第一遍防水还需3天
瓦工工程-铺贴大地砖已完工。
竣工总进度:70%。
施工人员:户银善。
共5张
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水

瓦工工程-铺贴大地砖

施工人员:户银善。

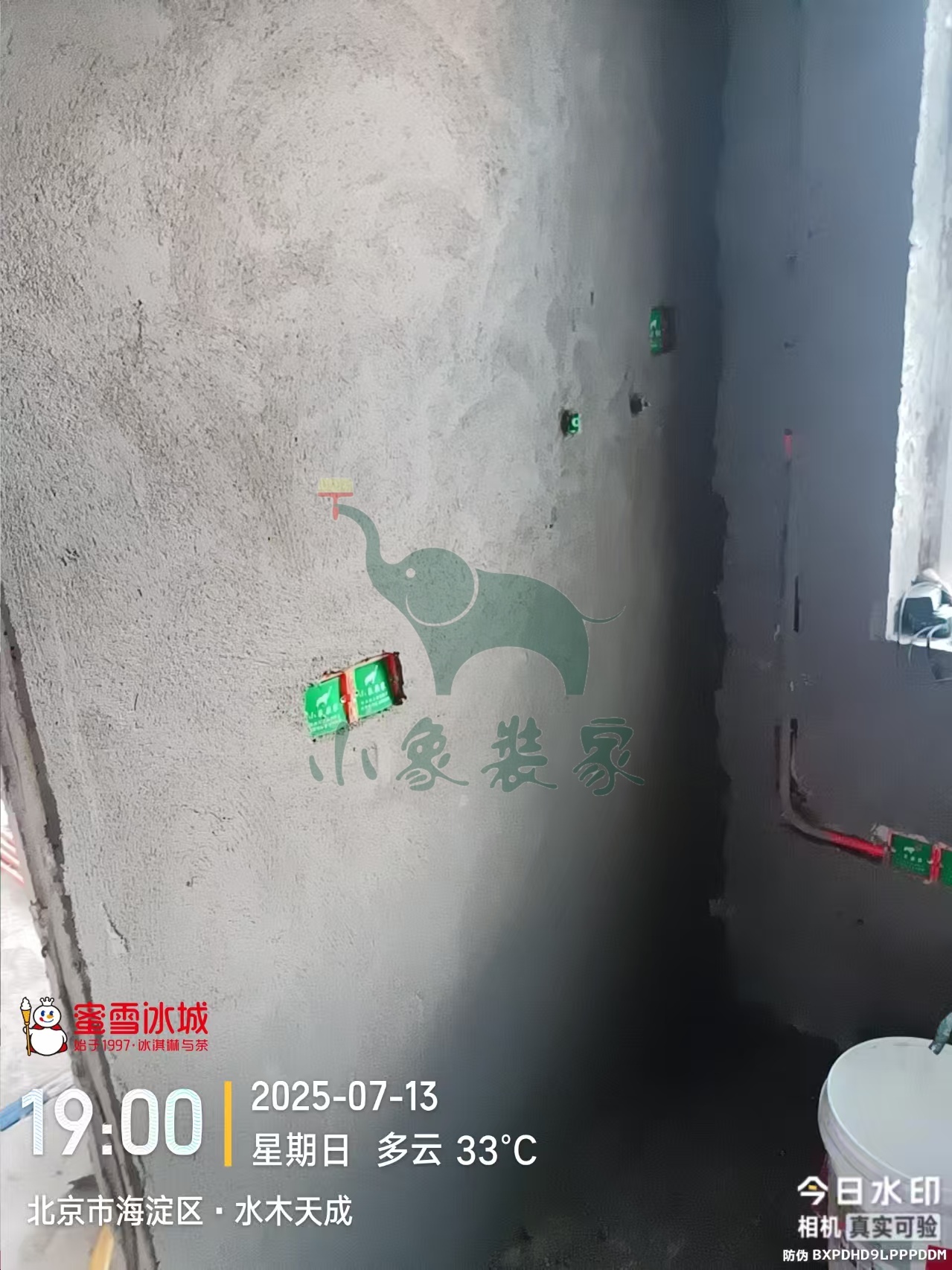

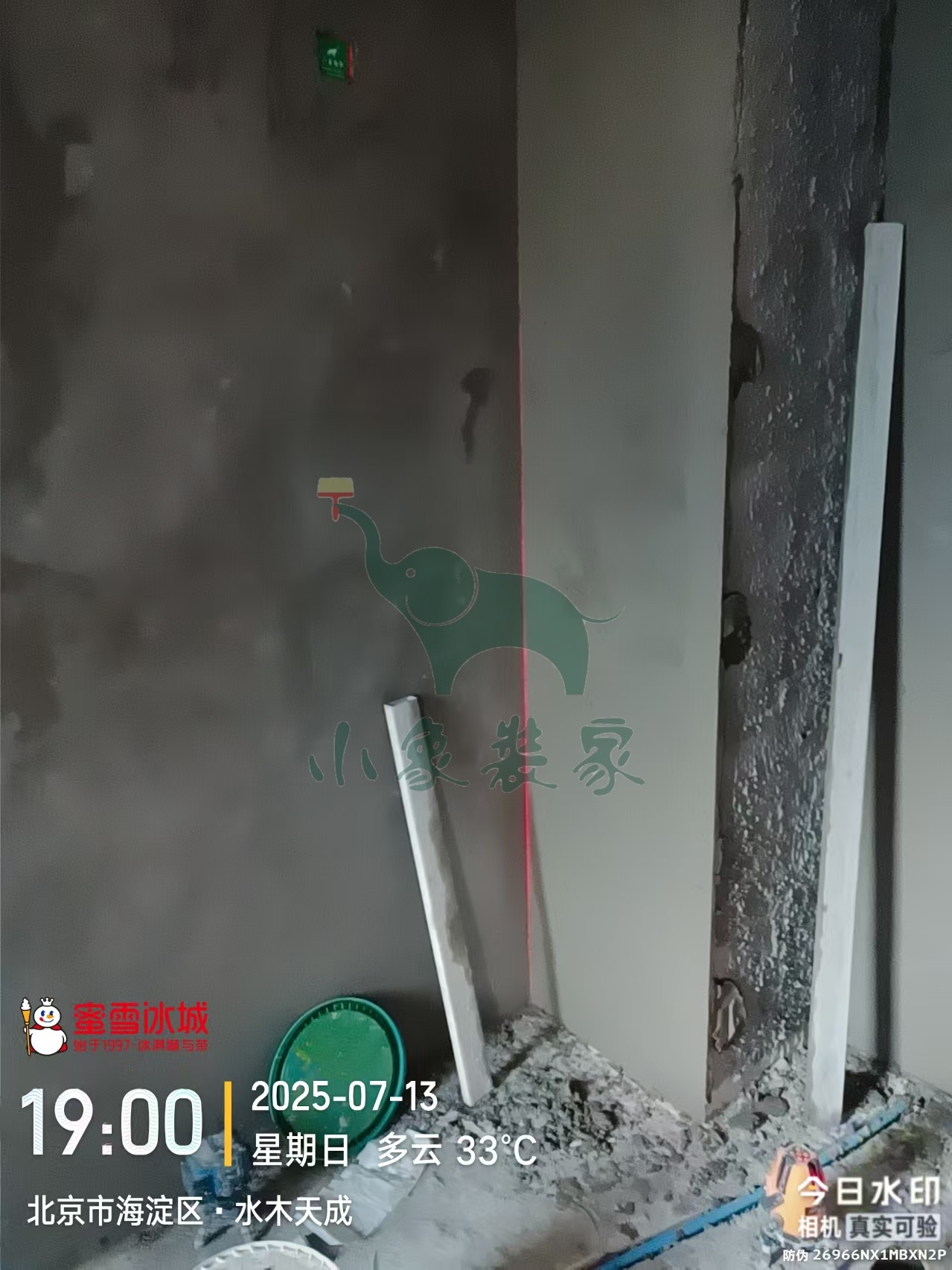

2025-07-13 星期日
工作内容:

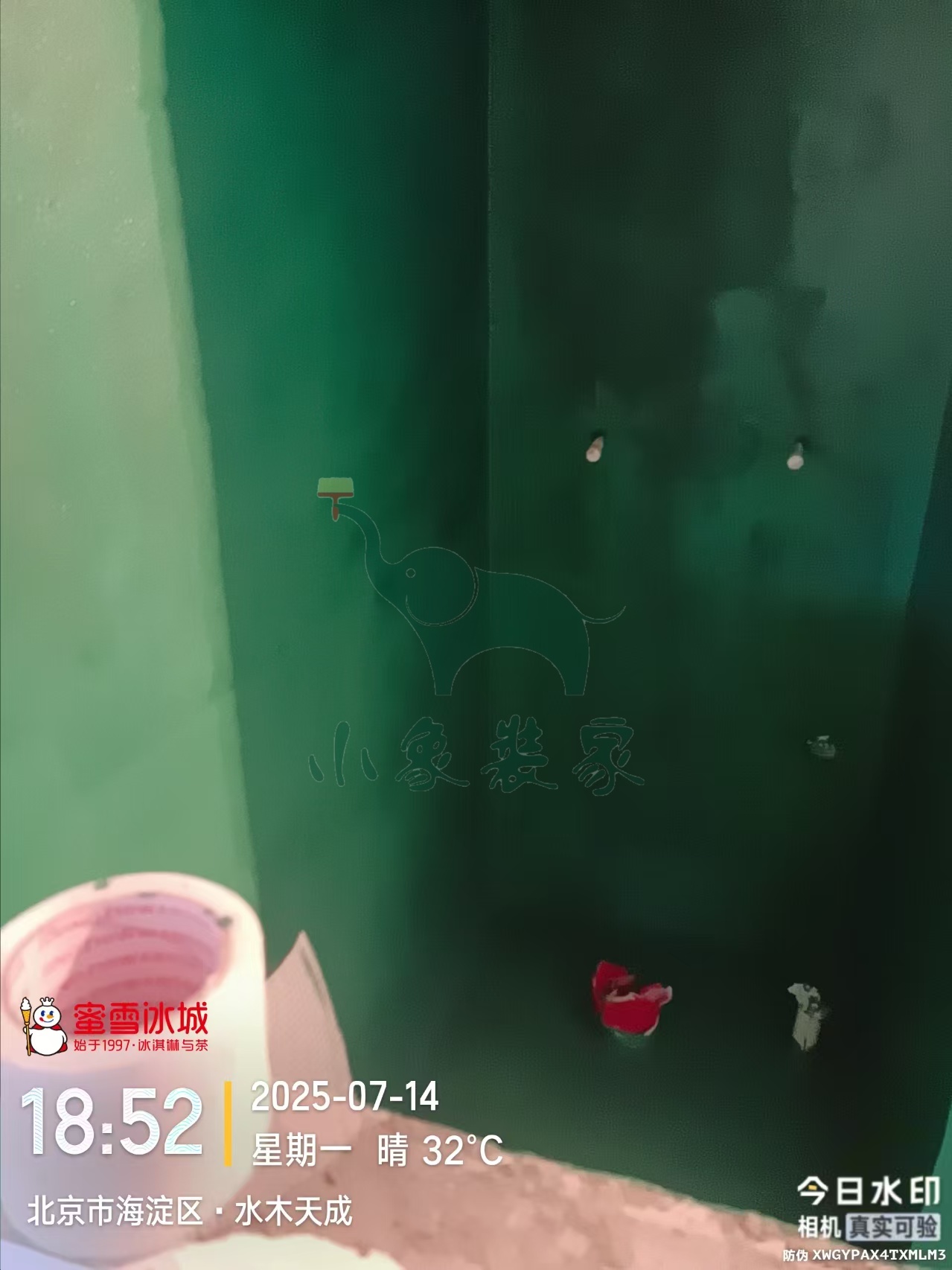

油工工程-刮第二遍腻子已完工。
竣工总进度:55%。
施工人员:张高峰。
共5张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

瓦工工程-卫生间地面抹平

施工人员:户银善。

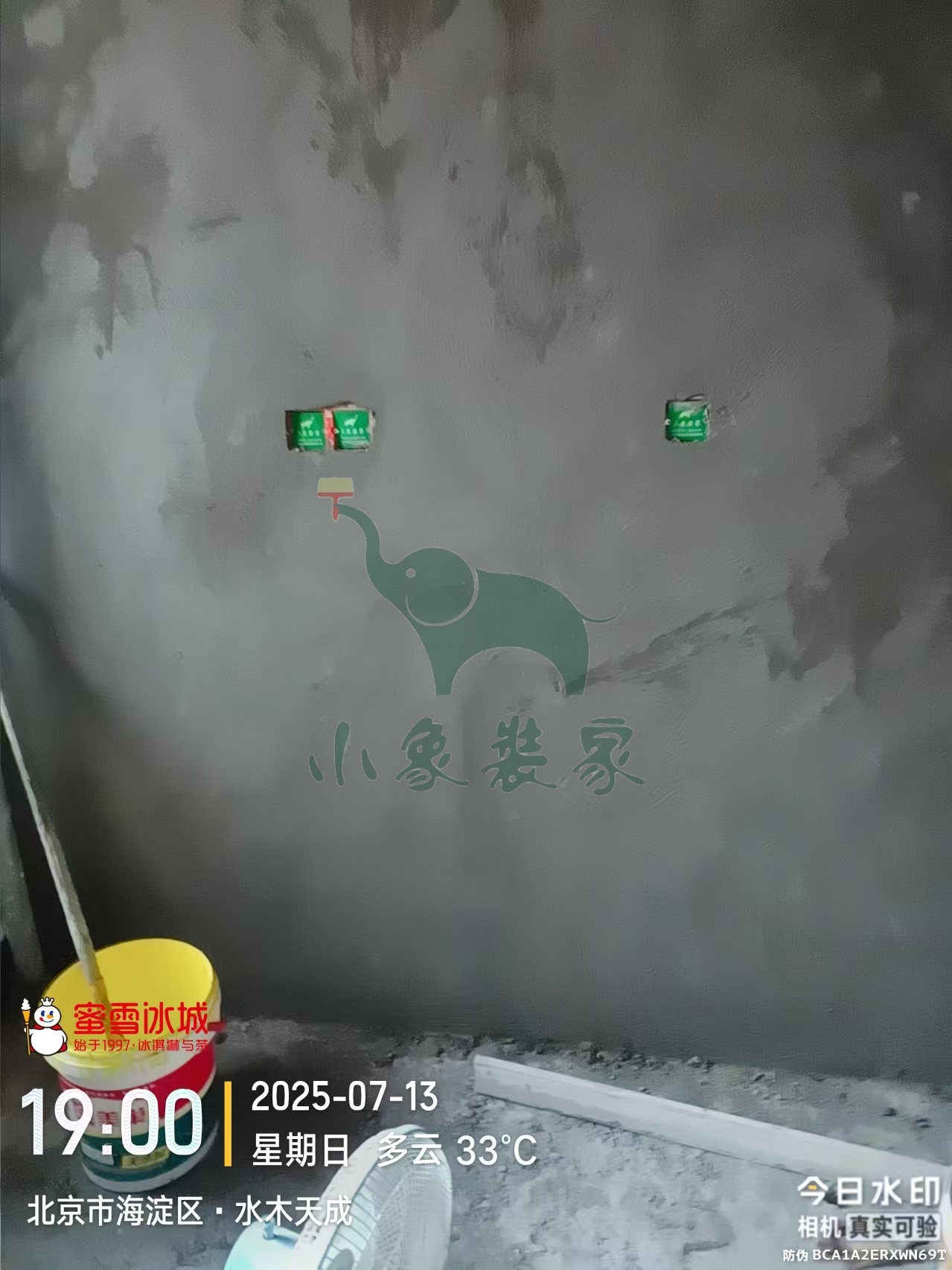

2025-07-13 星期日
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:55%。
施工人员:户银善。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:户银善。
2025-07-12 星期六
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:55%。
施工人员:张高峰。
共5张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰。
2025-07-11 星期五
工作内容:
油工工程-刮第一遍腻子还需1天
油工工程-粘贴石膏线已完工。
竣工总进度:40%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰。
2025-07-07 星期一
工作内容:
油工工程-墙面、顶面石膏找平还需1天
油工工程-墙面网络布工程还需1天。
竣工总进度:40%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:张高峰。
2025-07-04 星期五
工作内容:

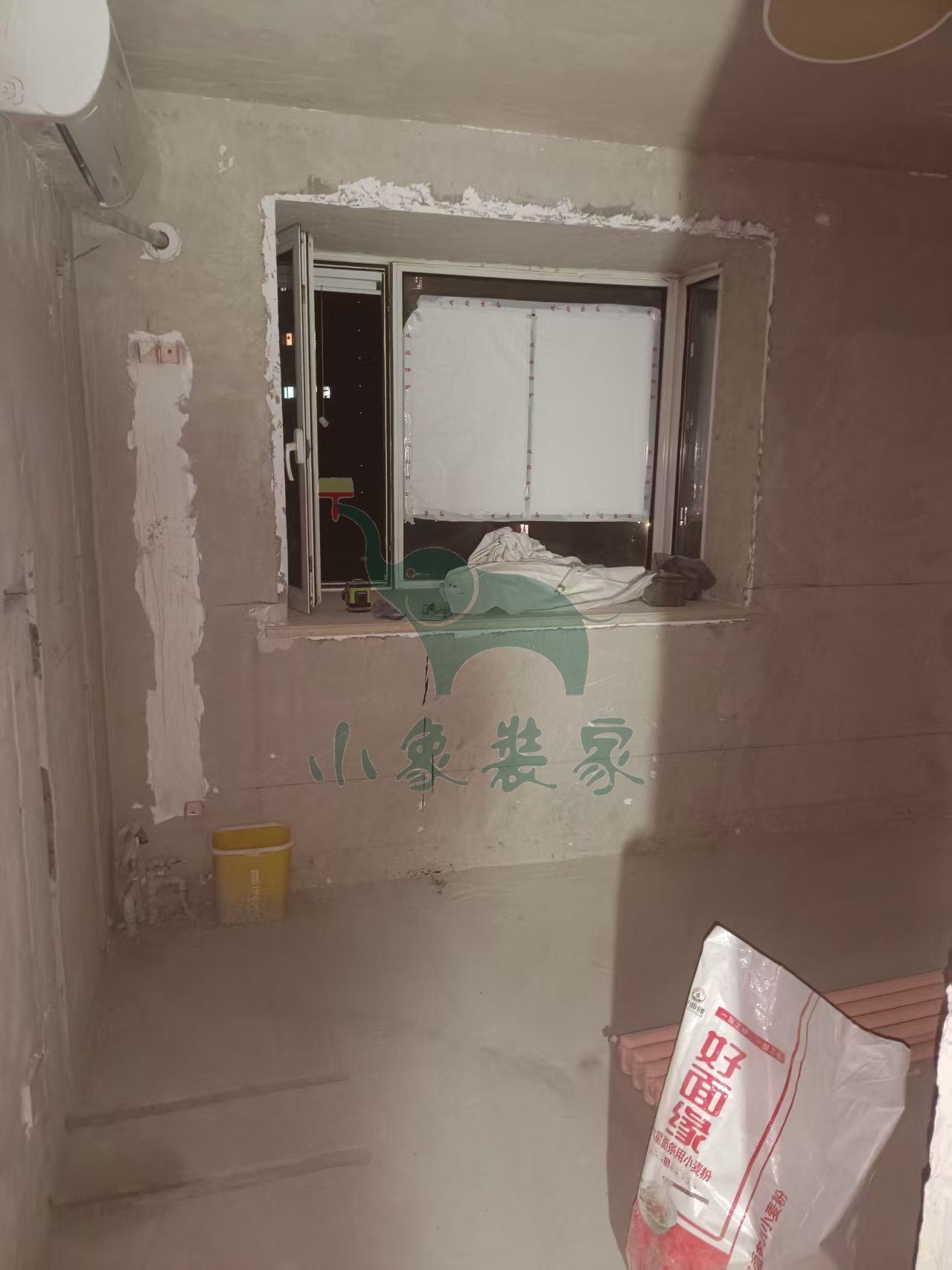

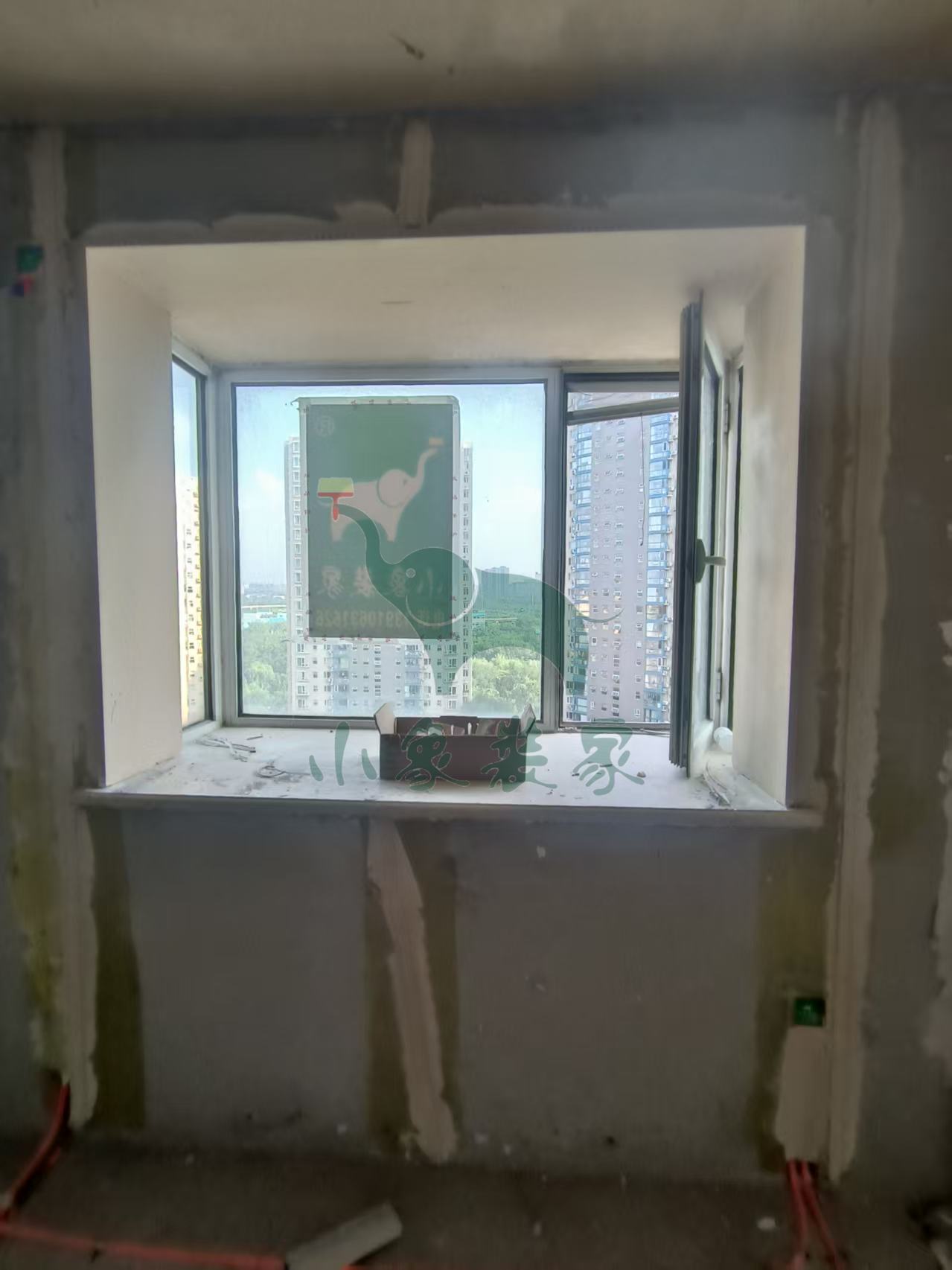

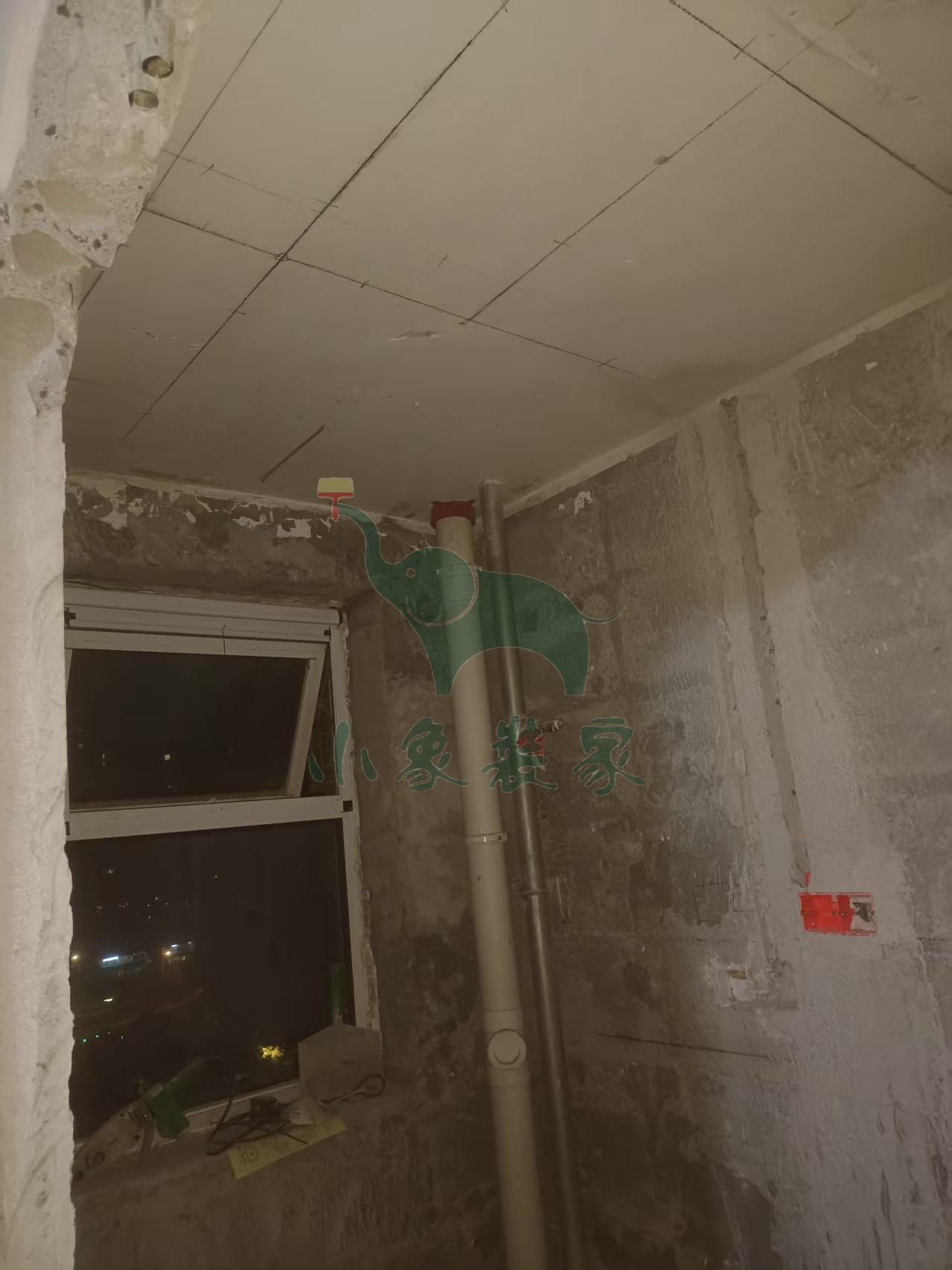

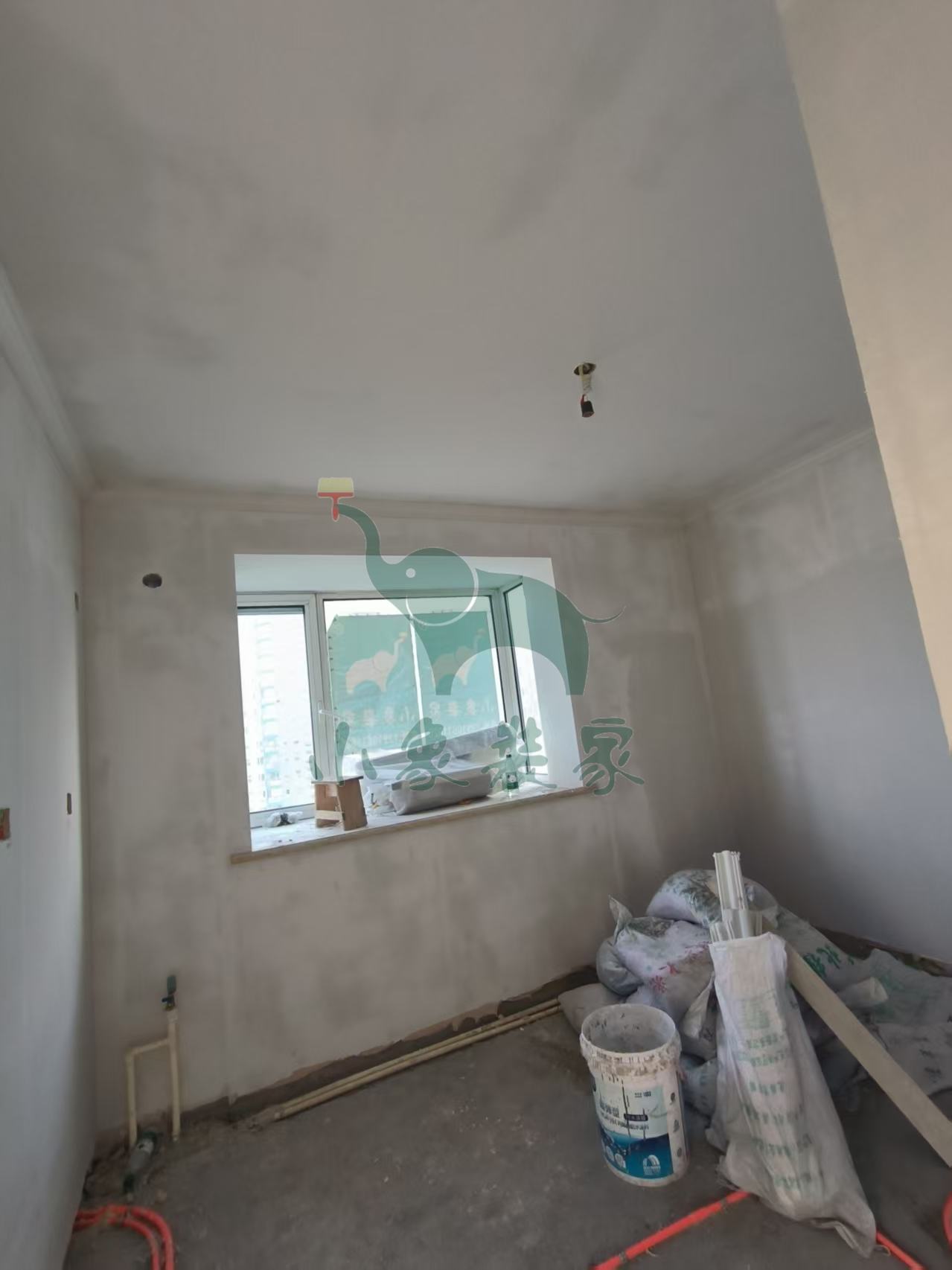

油工工程-墙面、顶面石膏找平还需2天。
竣工总进度:40%。
施工人员:张高峰。
共5张
【明日播报】
2025-07-05停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-07-03 星期四
工作内容:
油工工程-墙、顶面、刷墙锢还需1天
油工工程-修补墙顶面开槽还需1天
油工工程-石膏板吊顶修补阳角还需3天
油工工程-冲筋打点已完工。
竣工总进度:40%。
施工人员:张高峰。
共6张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-石膏板吊顶修补阳角

施工人员:张高峰。
2025-07-03 星期四

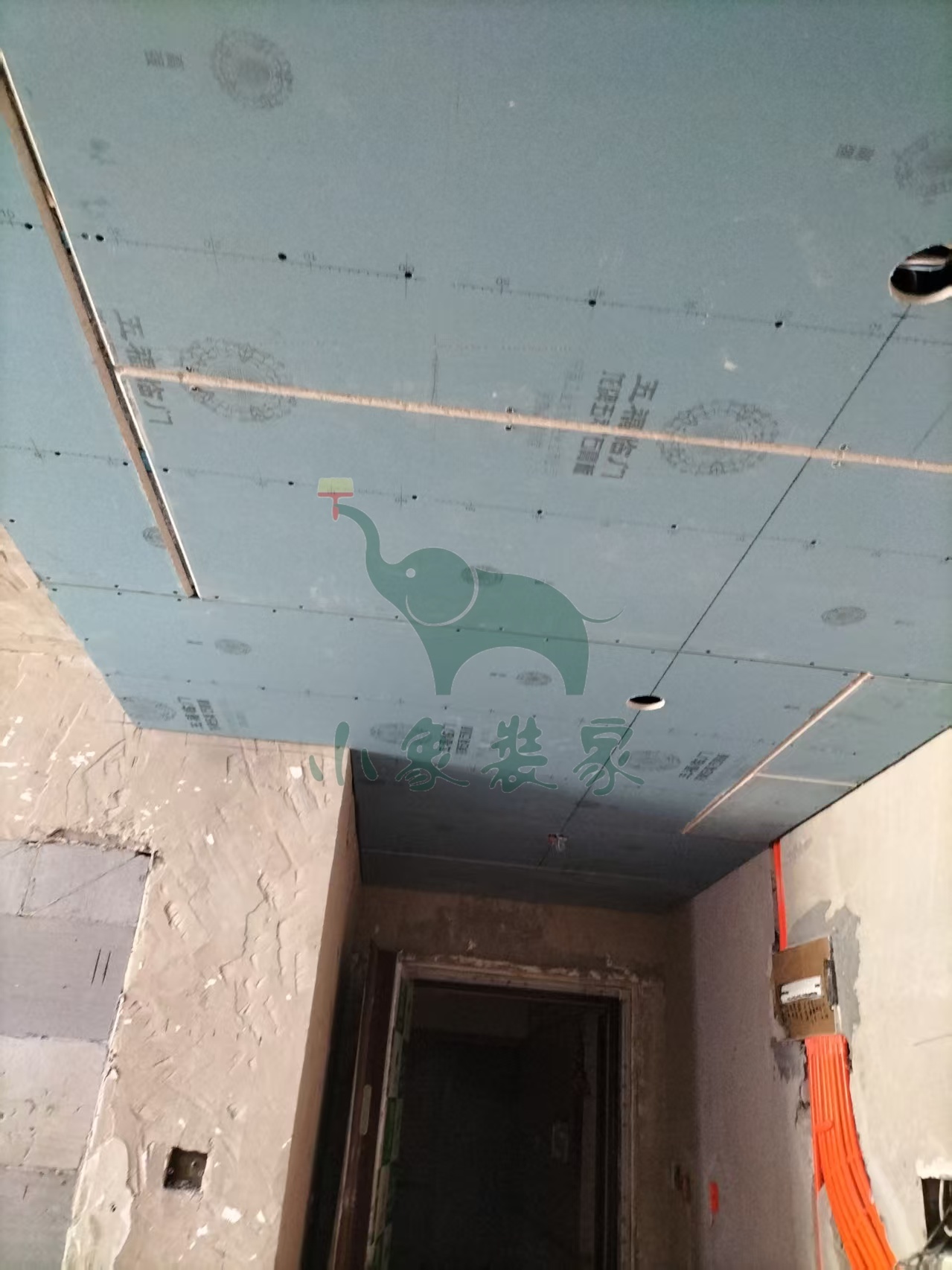

工作内容:

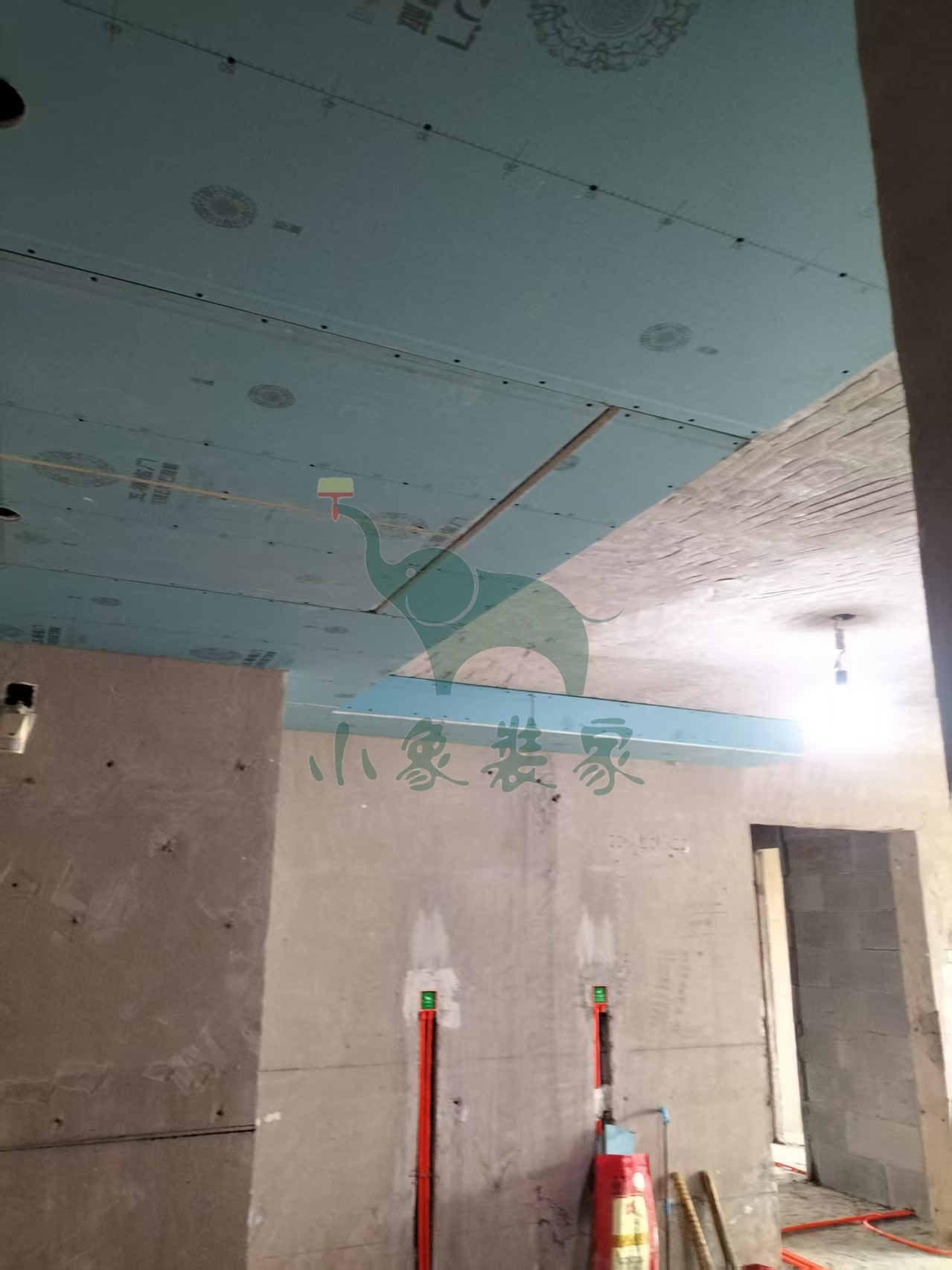

木工工程-木工弹线、吊筋支架、龙骨已完工

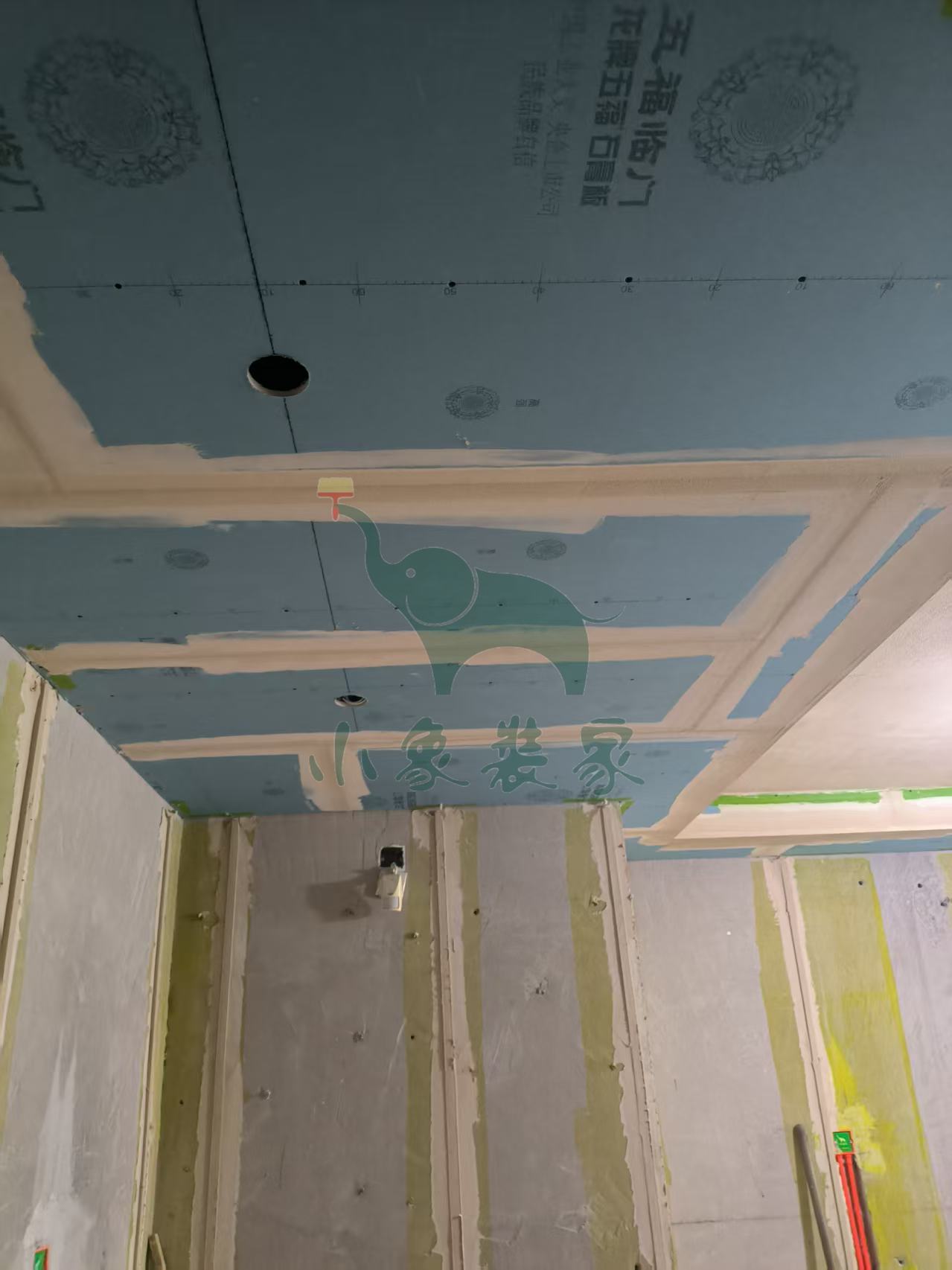

木工工程-封石膏板已完工。
竣工总进度:35%。
施工人员:张东峰。
共4张
【明日播报】
工作内容:
油工工程-墙、顶面、刷墙锢

油工工程-修补墙顶面开槽

油工工程-石膏板吊顶修补阳角

油工工程-冲筋打点

施工人员:张高峰。
2025-07-03 星期四
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:30%。
施工人员:黄磊磊。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-07-03 星期四
2025-07-03 星期四
工作内容:
油工工程-墙面、顶面石膏找平还需4天。
竣工总进度:20%。
施工人员:张高峰。
共6张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:张高峰。
2025-06-29 星期日

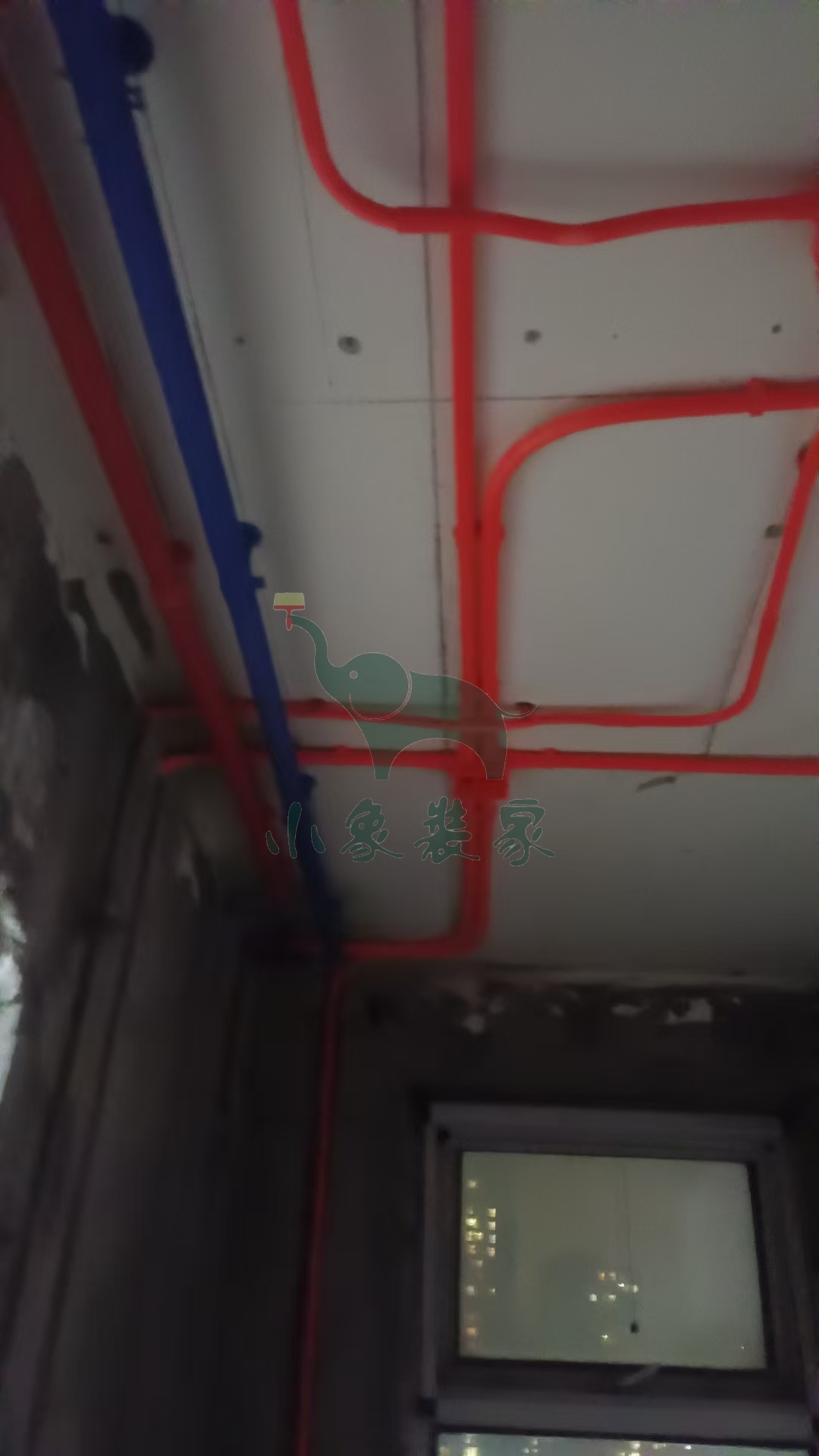

工作内容:

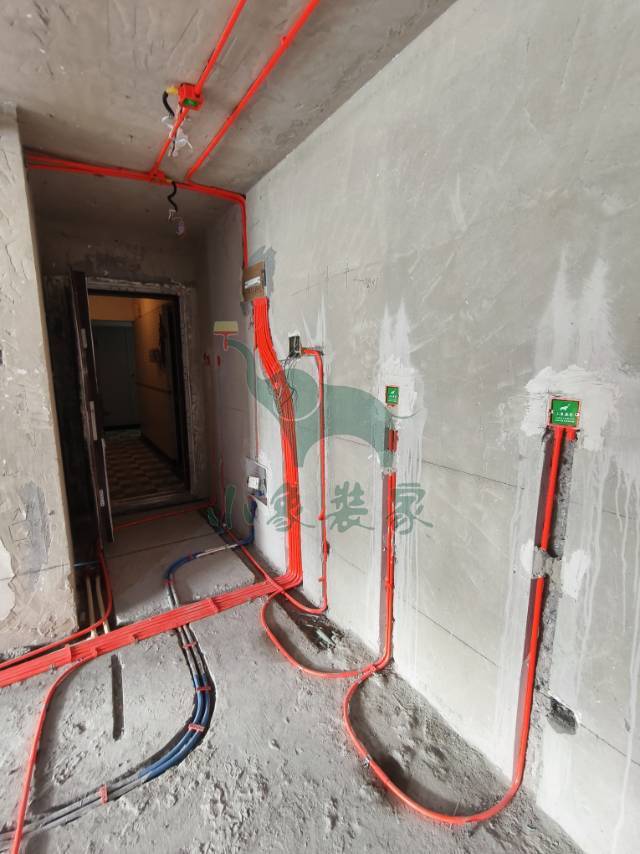

水电工程-电线布管已完工。
竣工总进度:20%。
施工人员:黄磊磊。
共9张
【明日播报】
工作内容:
水电工程-水电管固定打卡

水电工程-水电完工

施工人员:黄磊磊。
2025-06-27 星期五
工作内容:

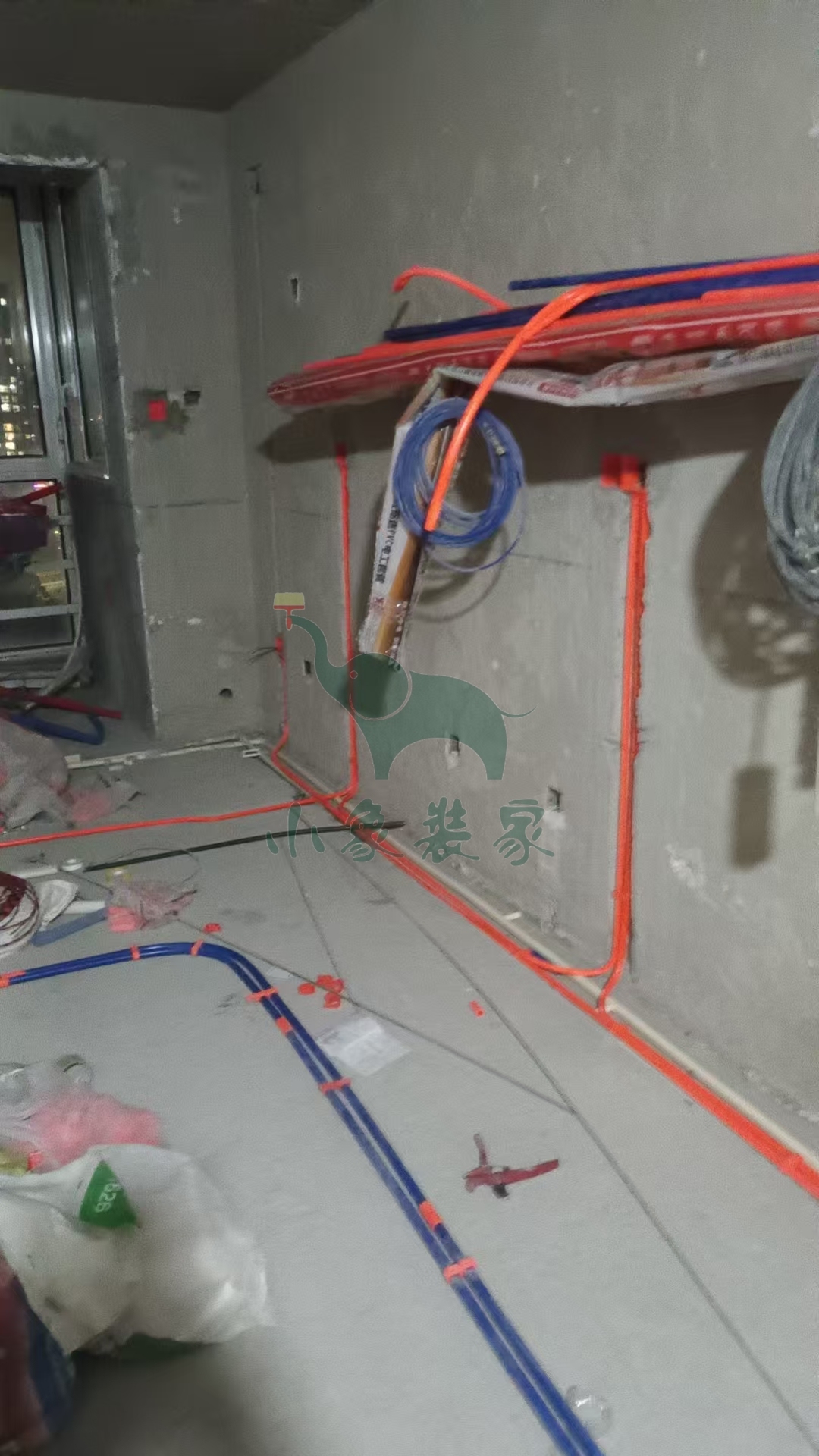

水电工程-开线槽已完工
水电工程-电盒安装已完工。
竣工总进度:20%。
施工人员:黄磊磊。
共6张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

施工人员:黄磊磊。
2025-06-23 星期一
工作内容:

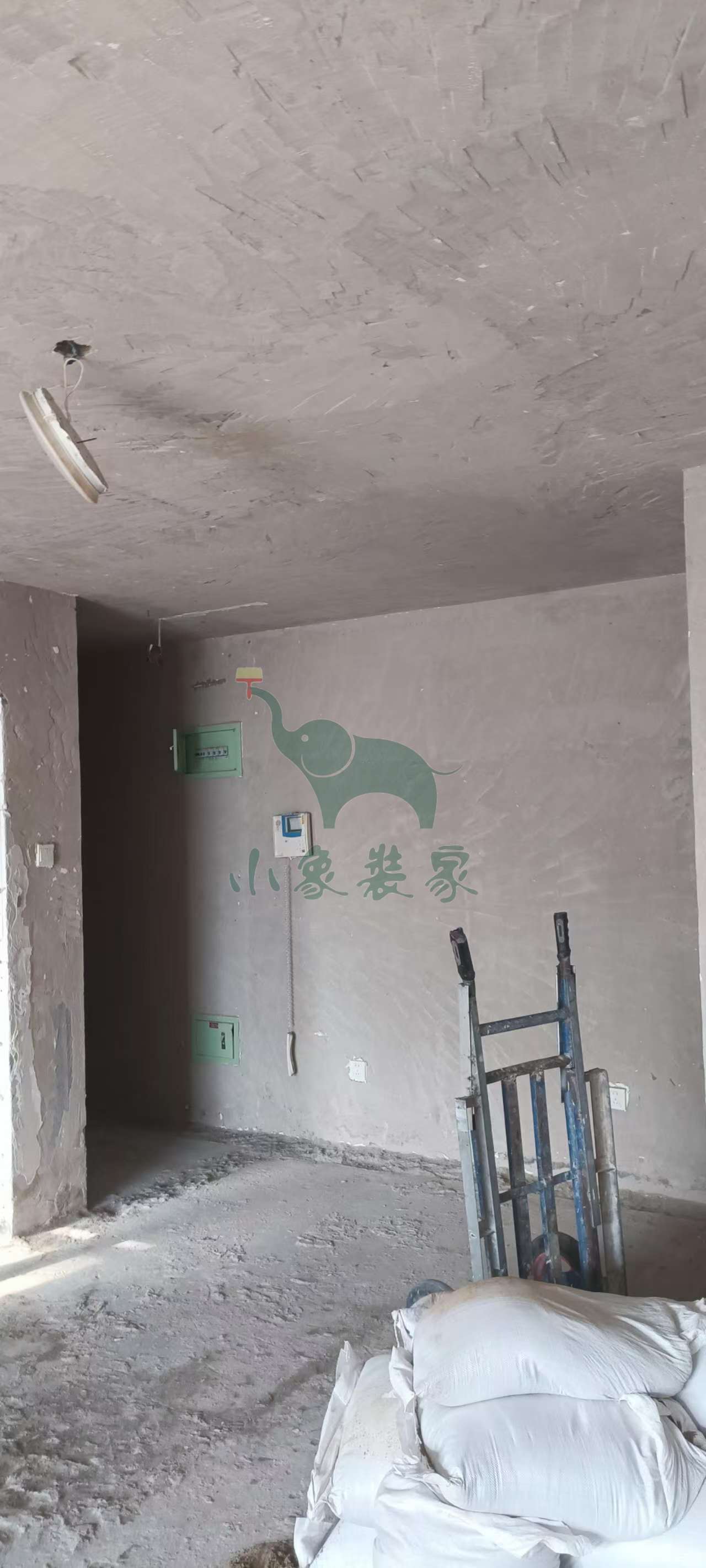

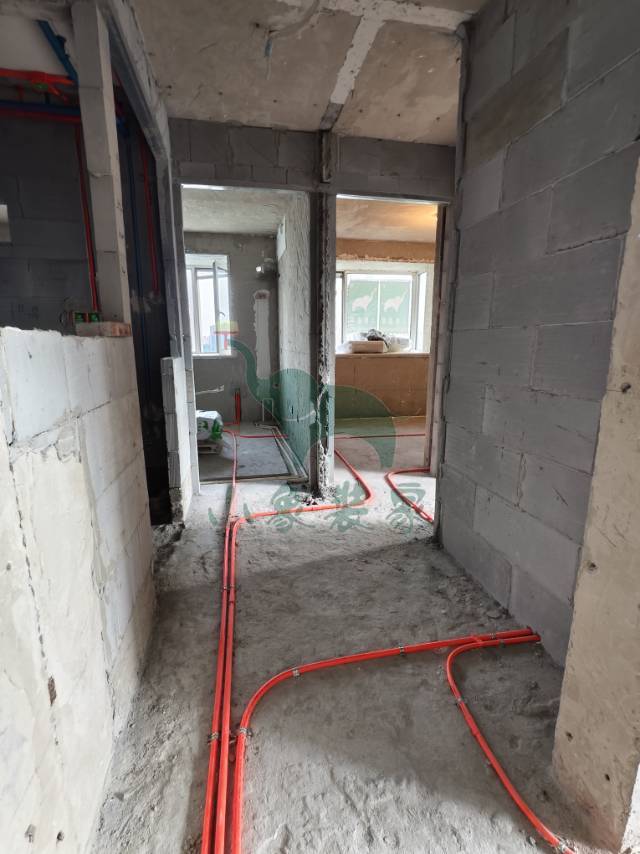

水电工程-强弱电箱已完工
水电工程-改下水管道还需1天。
竣工总进度:20%。
施工人员:黄磊磊。
共8张
【明日播报】
工作内容:
水电工程-电盒安装

水电工程-电线布管

施工人员:黄磊磊。
2025-06-20 星期五
工作内容:

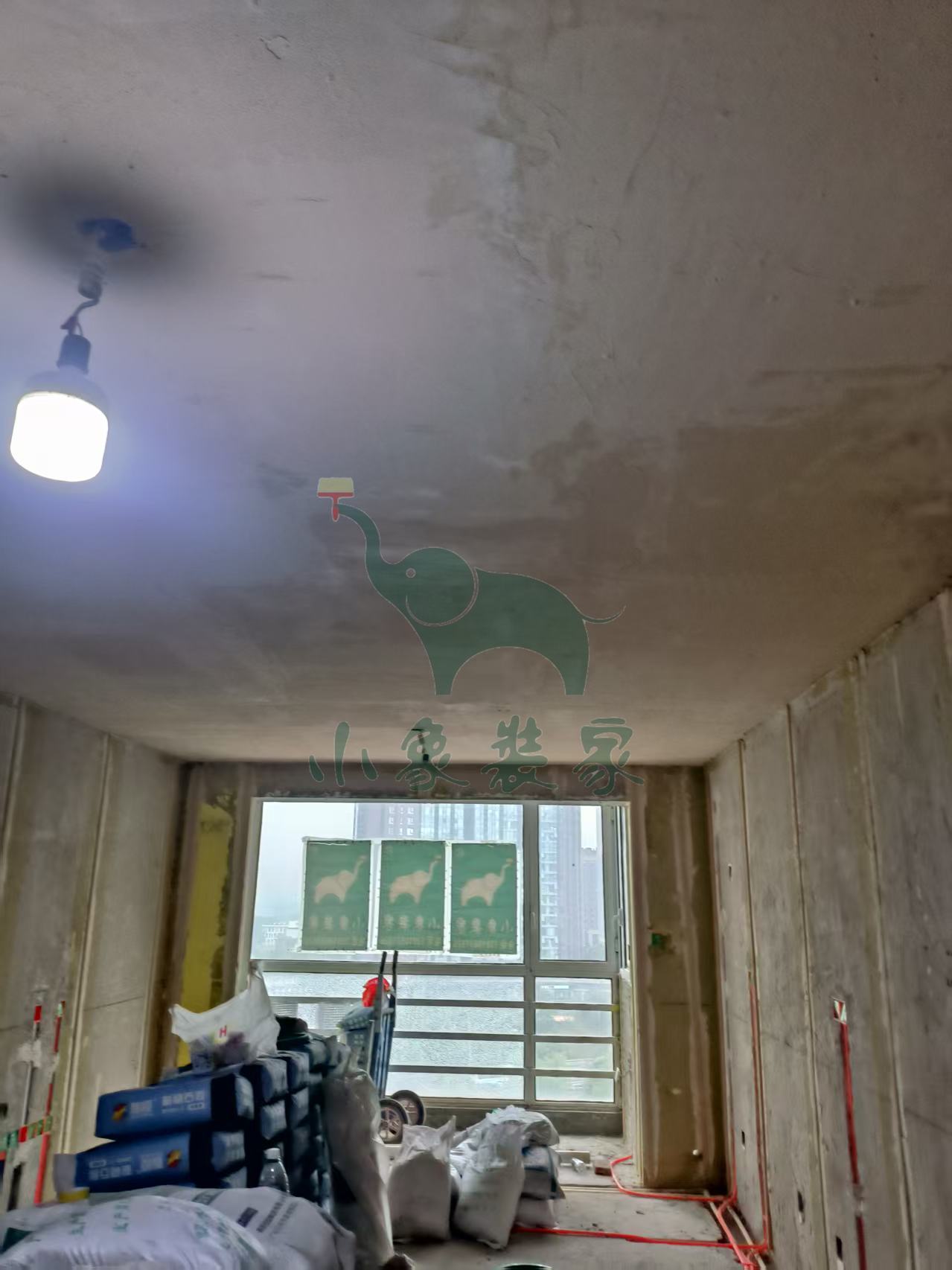

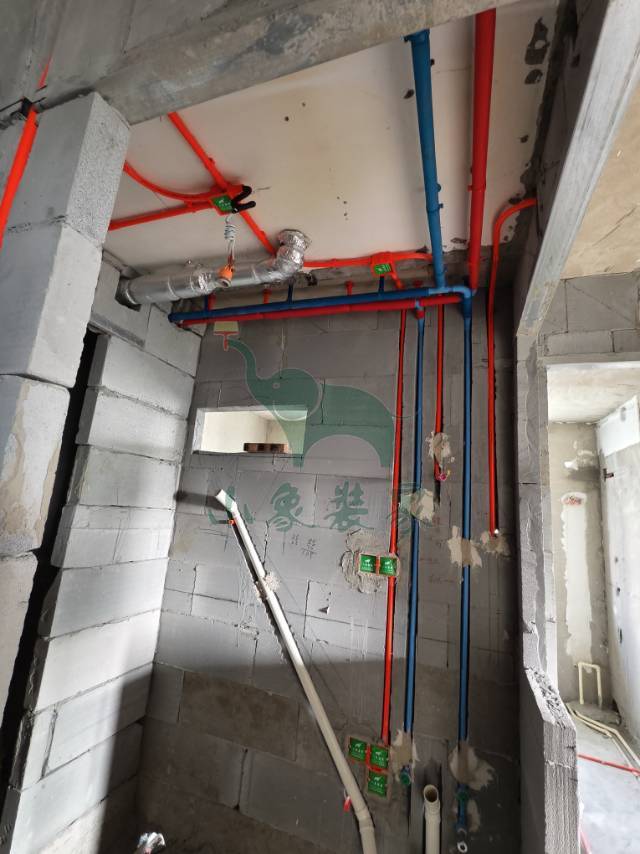

水电工程-开线槽已完工。
竣工总进度:20%。
施工人员:黄磊磊。
共9张
【明日播报】
2025-06-21停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。

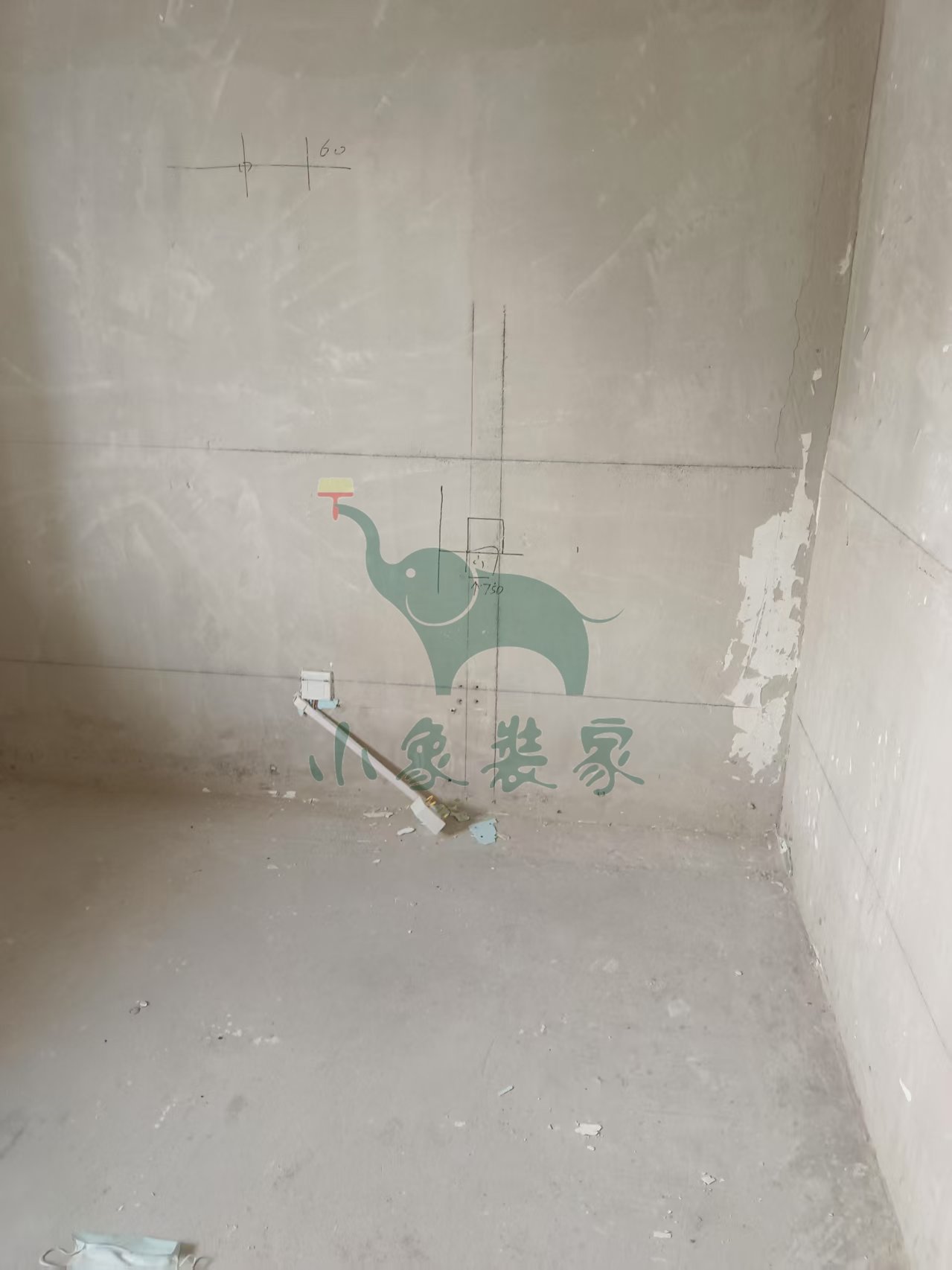

2025-06-19 星期四
工作内容:
水电工程-超平弹线已完工
水电工程-水电交底已完工。
竣工总进度:20%。
施工人员:黄磊磊。
共9张
【明日播报】
工作内容:
水电工程-开线槽

施工人员:黄磊磊。
2025-06-18 星期三
工作内容:

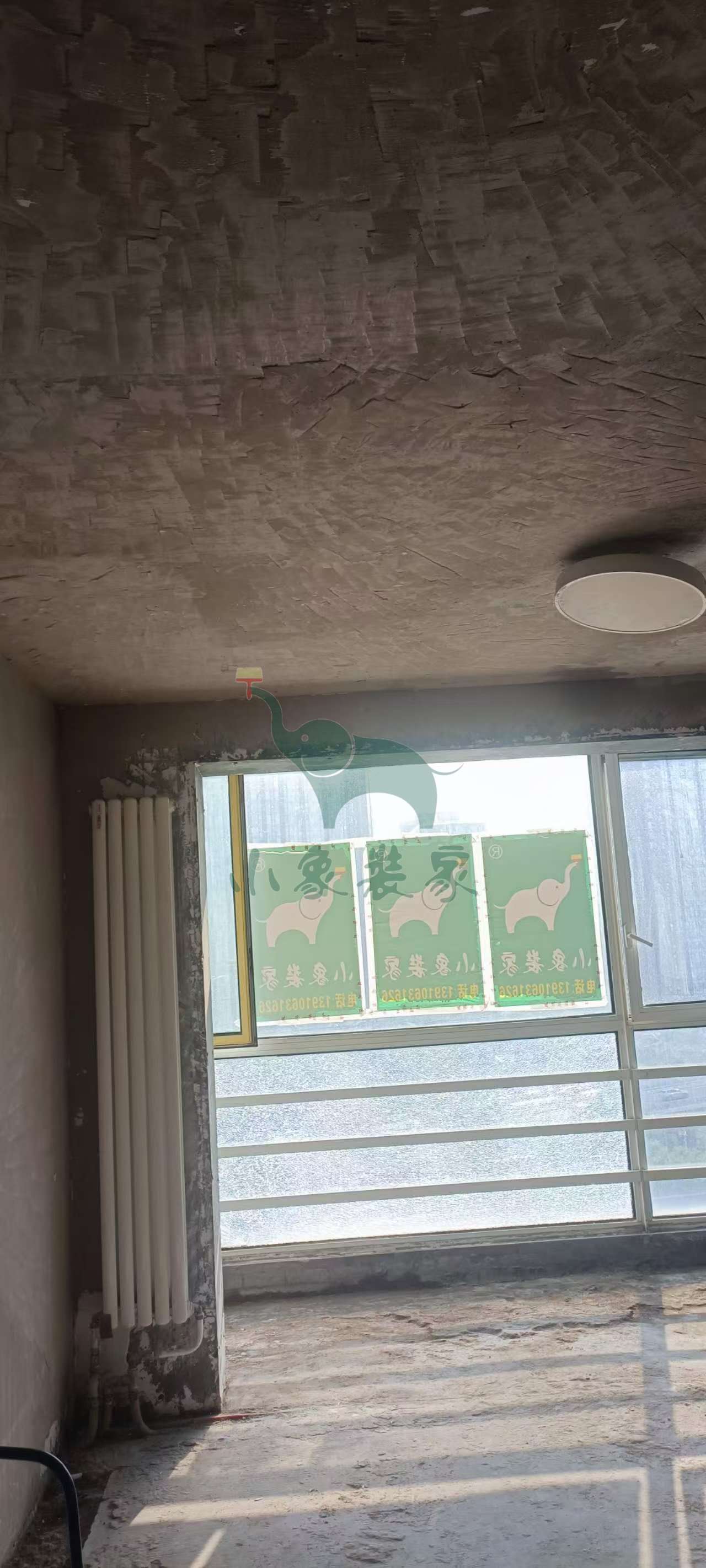

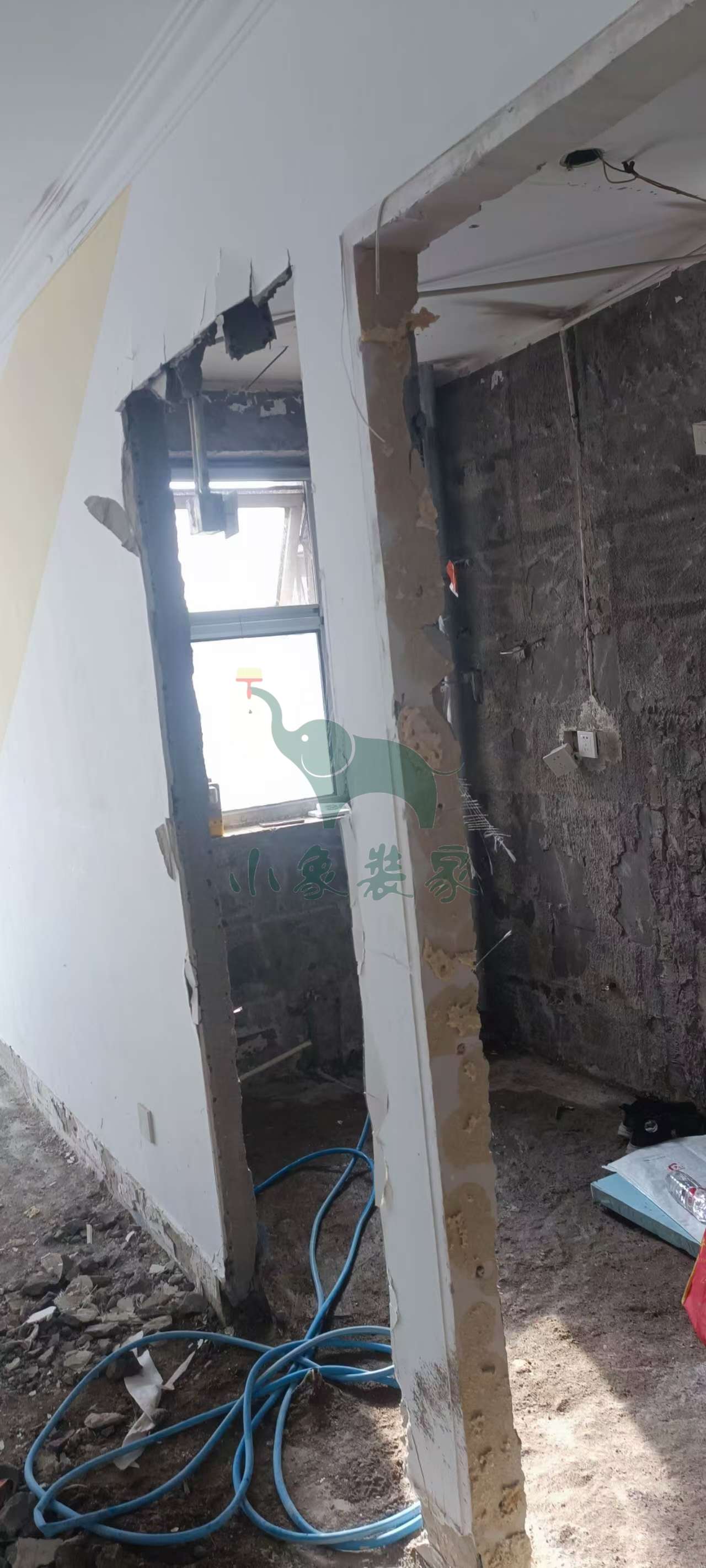

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-铲除壁纸已完工。
竣工总进度:20%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
水电工程-超平弹线

水电工程-开线槽

施工人员:黄磊磊。
2025-06-17 星期二
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天
拆除工程-清运垃圾还需1天。
竣工总进度:20%。
施工人员:车志坚。
共9张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-清运垃圾

施工人员:车志坚。

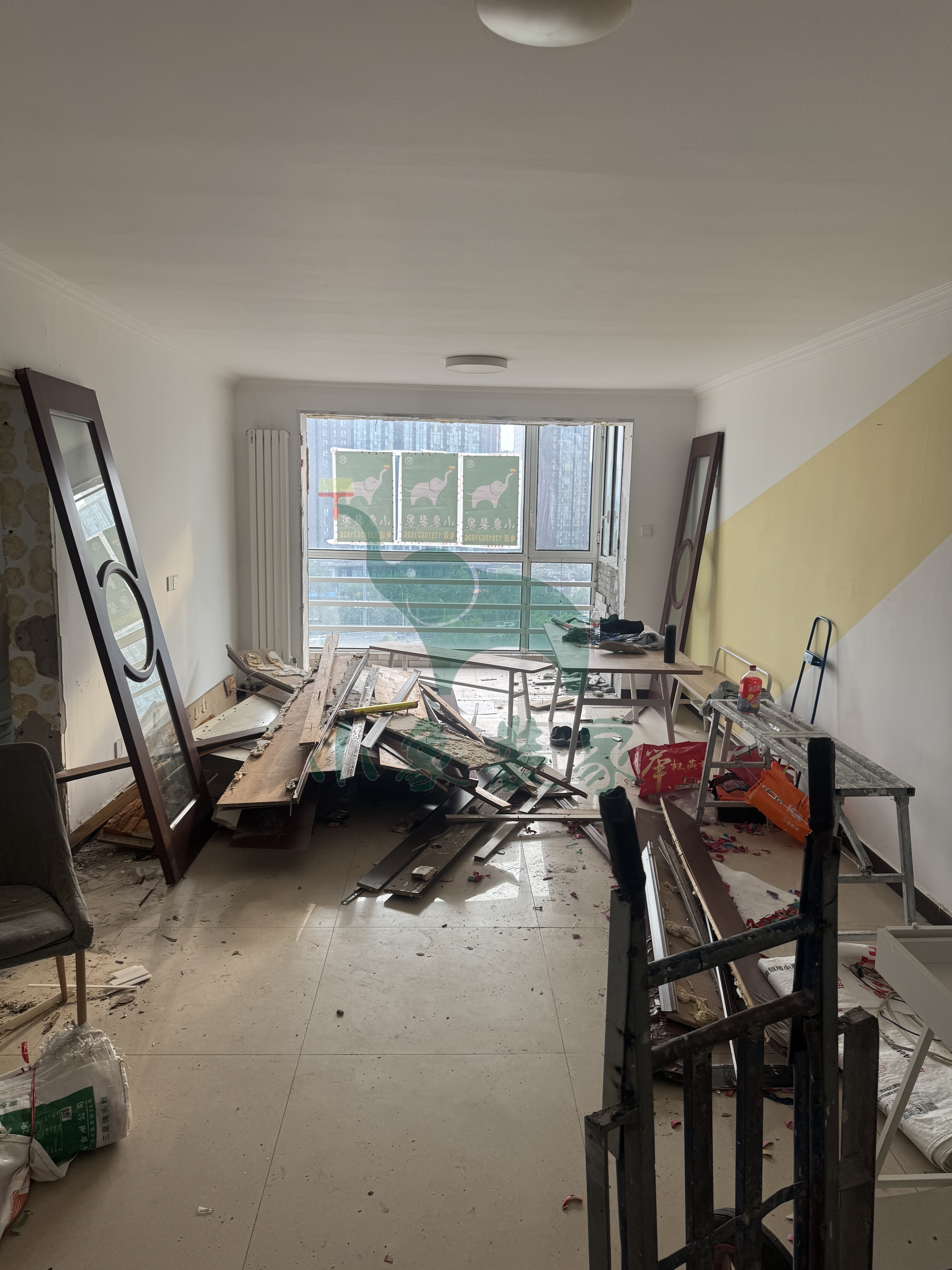

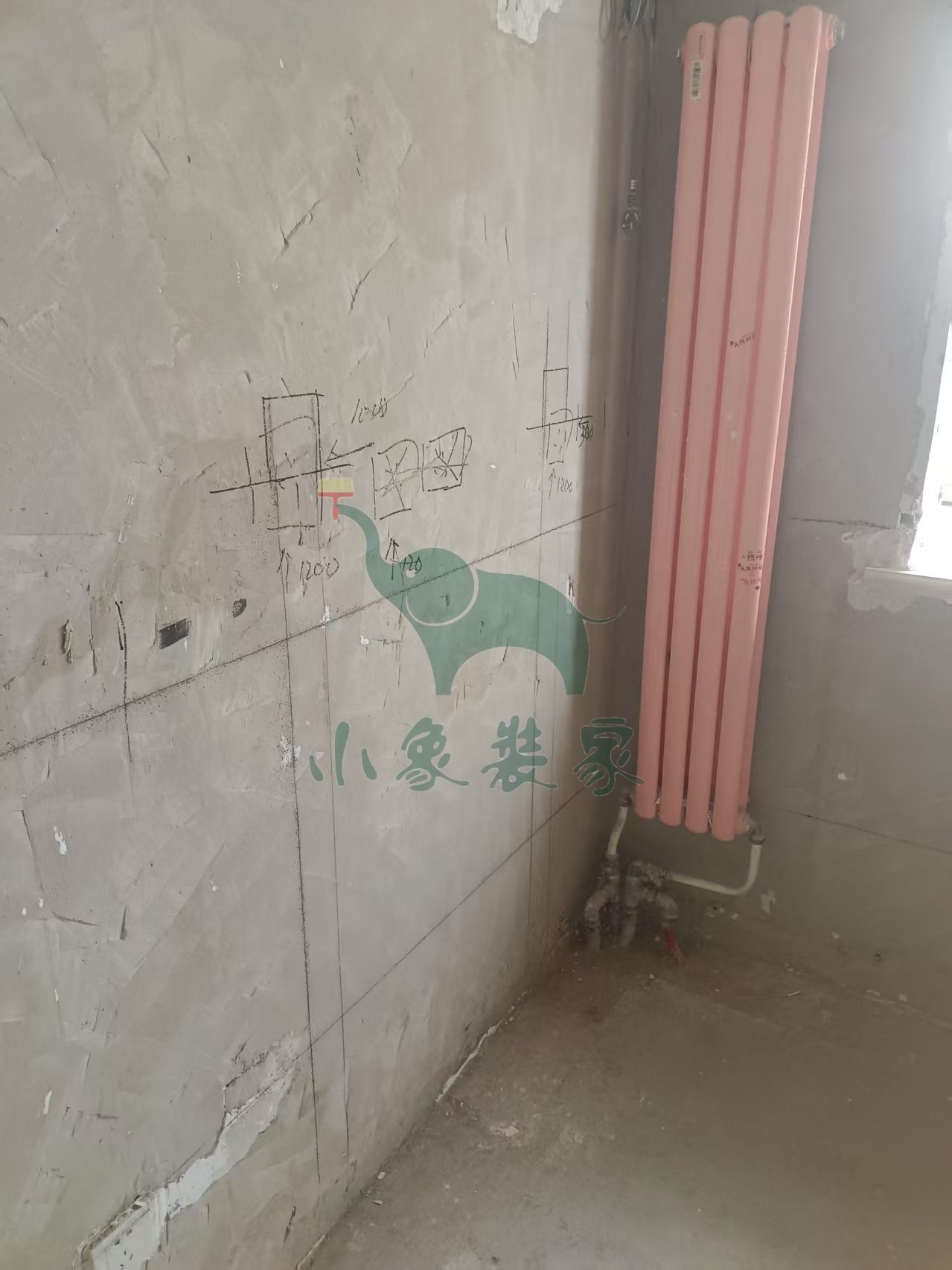

2025-06-12 星期四
工作内容:
拆除工程-拆除衣柜、柜子已完工
拆除工程-拆除旧家具已完工。
竣工总进度:10%。
施工人员:车志坚。
共5张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除轻体墙、保温墙

施工人员:车志坚。
2025-06-12 星期四
工作内容:

开工仪式交底-开工仪式已完工。
竣工总进度:5%。
施工人员:郭涛、张宁宁。
共4张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除轻体墙、保温墙

拆除工程-拆除衣柜、柜子

施工人员:车志坚。
