地址
东城区 聚龙花园2号楼
业主
李先生
工长
郭 涛
装修类型
局装
面积户型
330.00㎡|四居
工地播报
2025-07-03 星期四
工作内容:

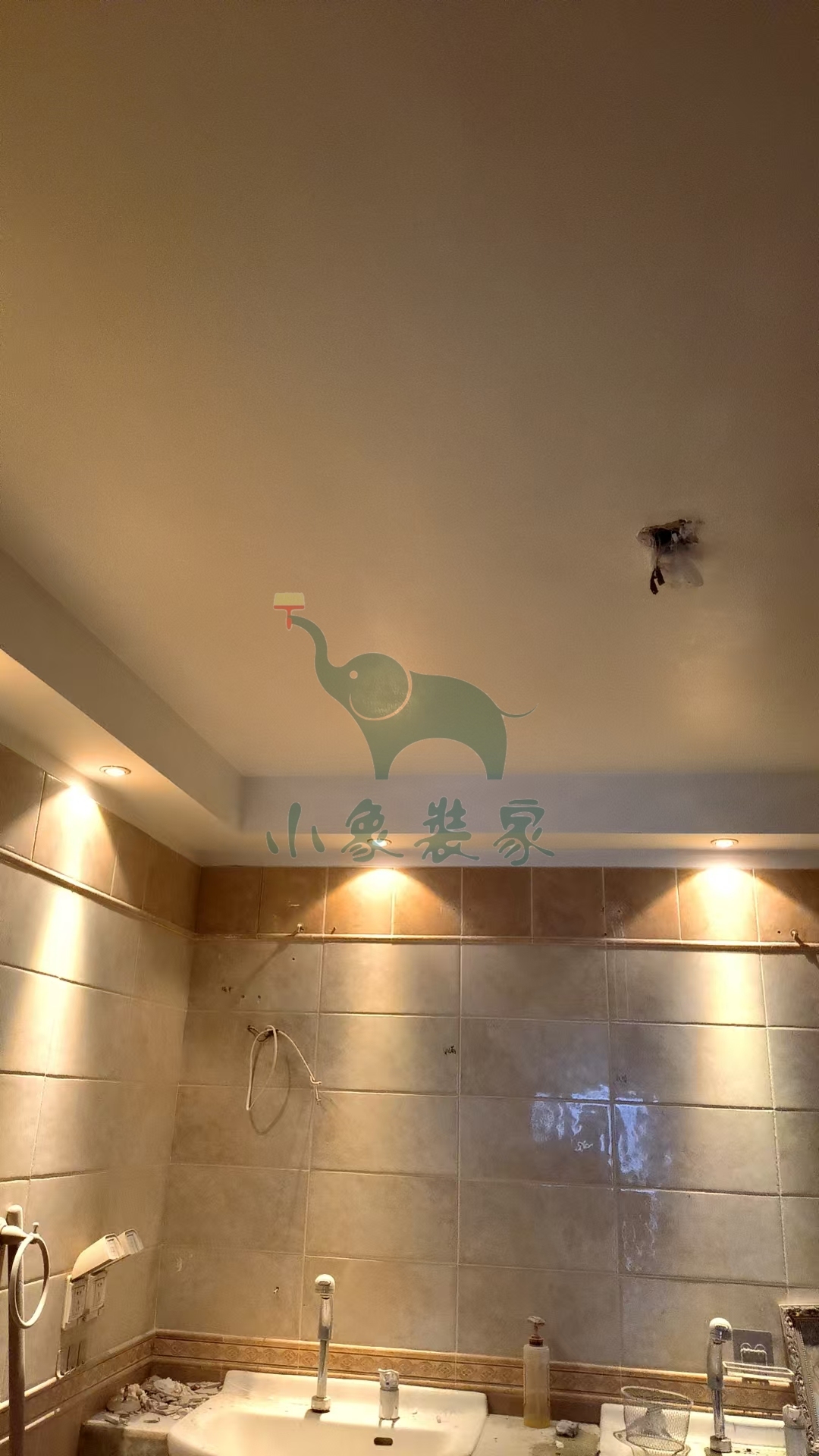

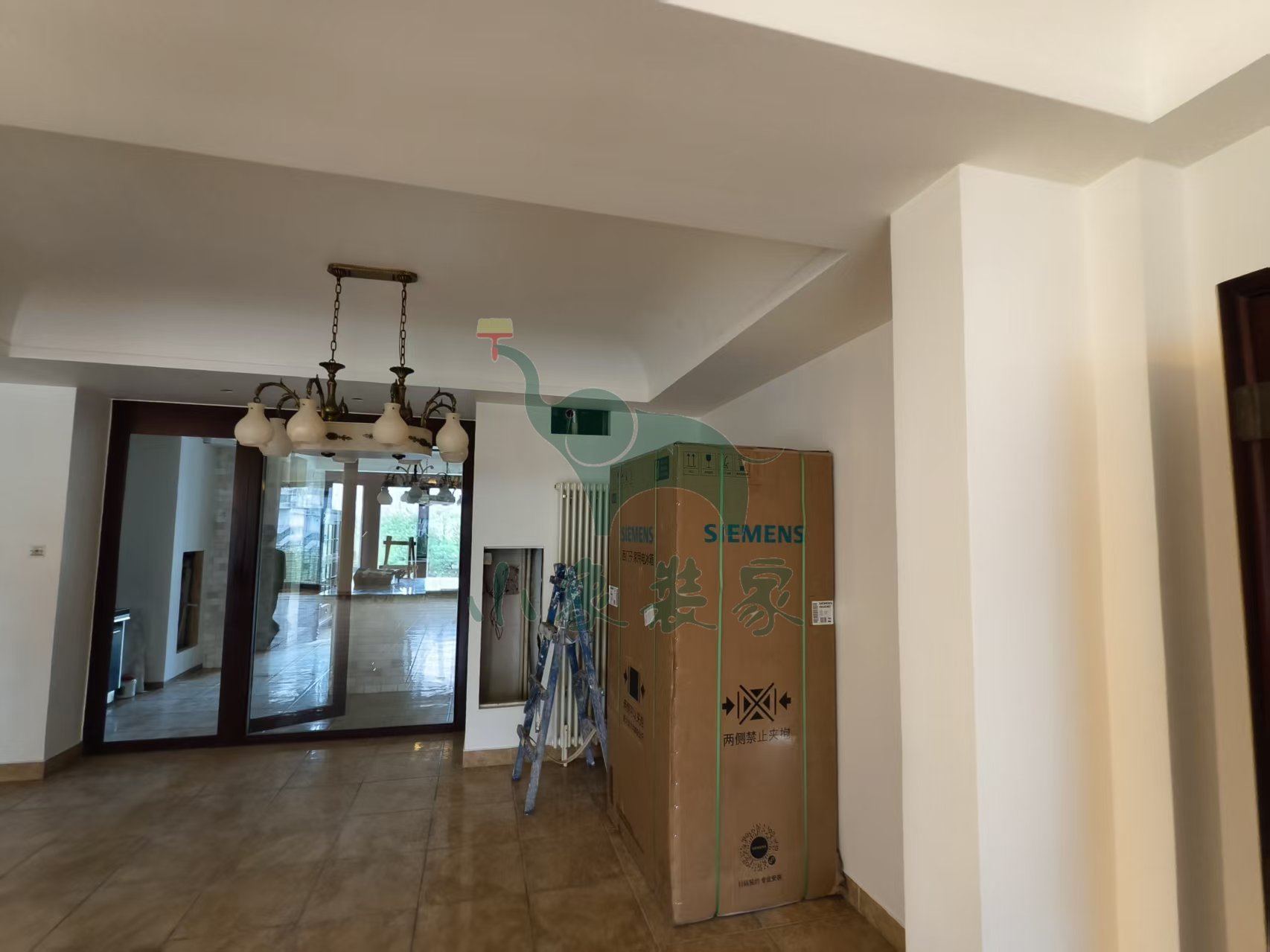

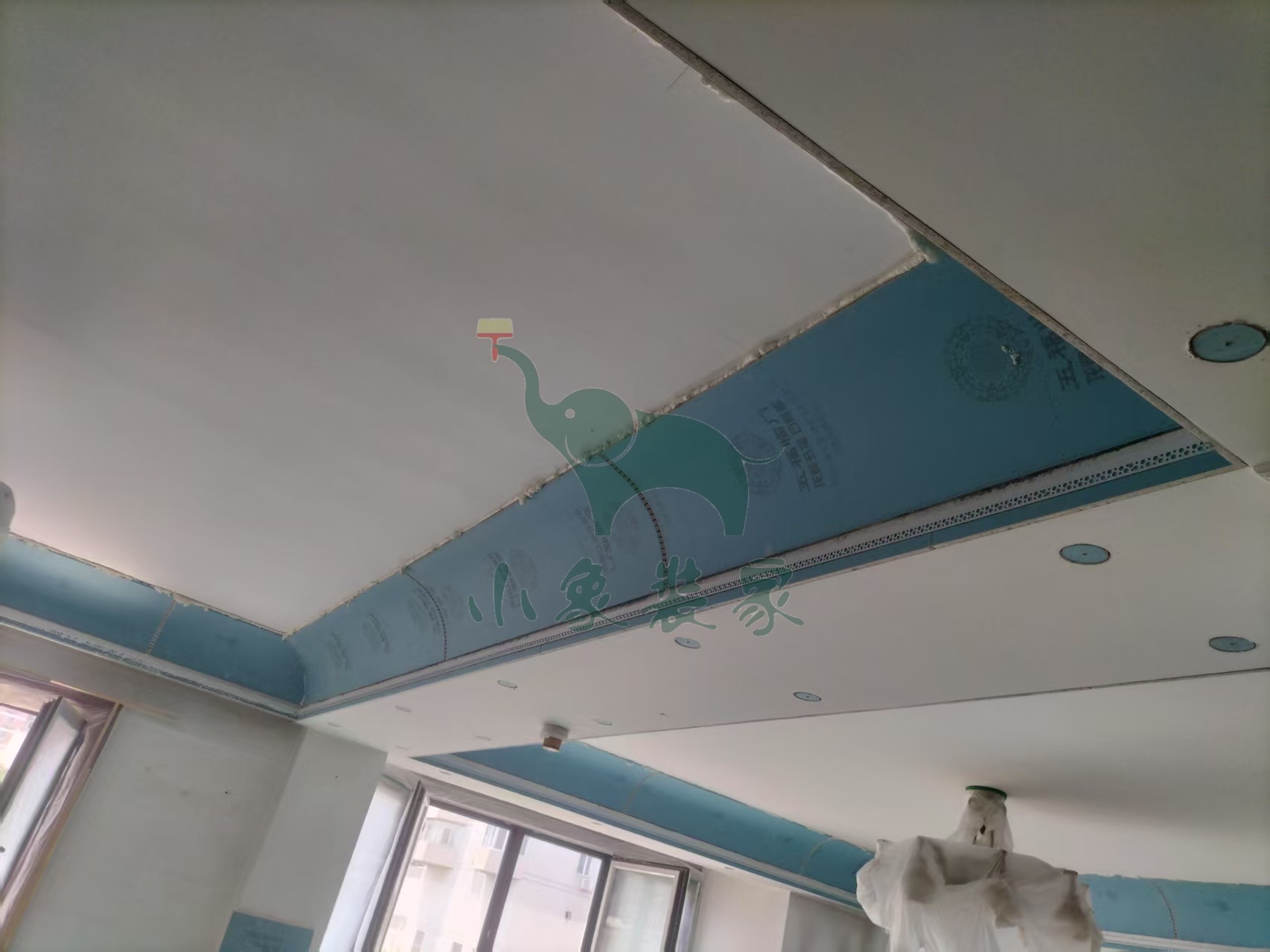

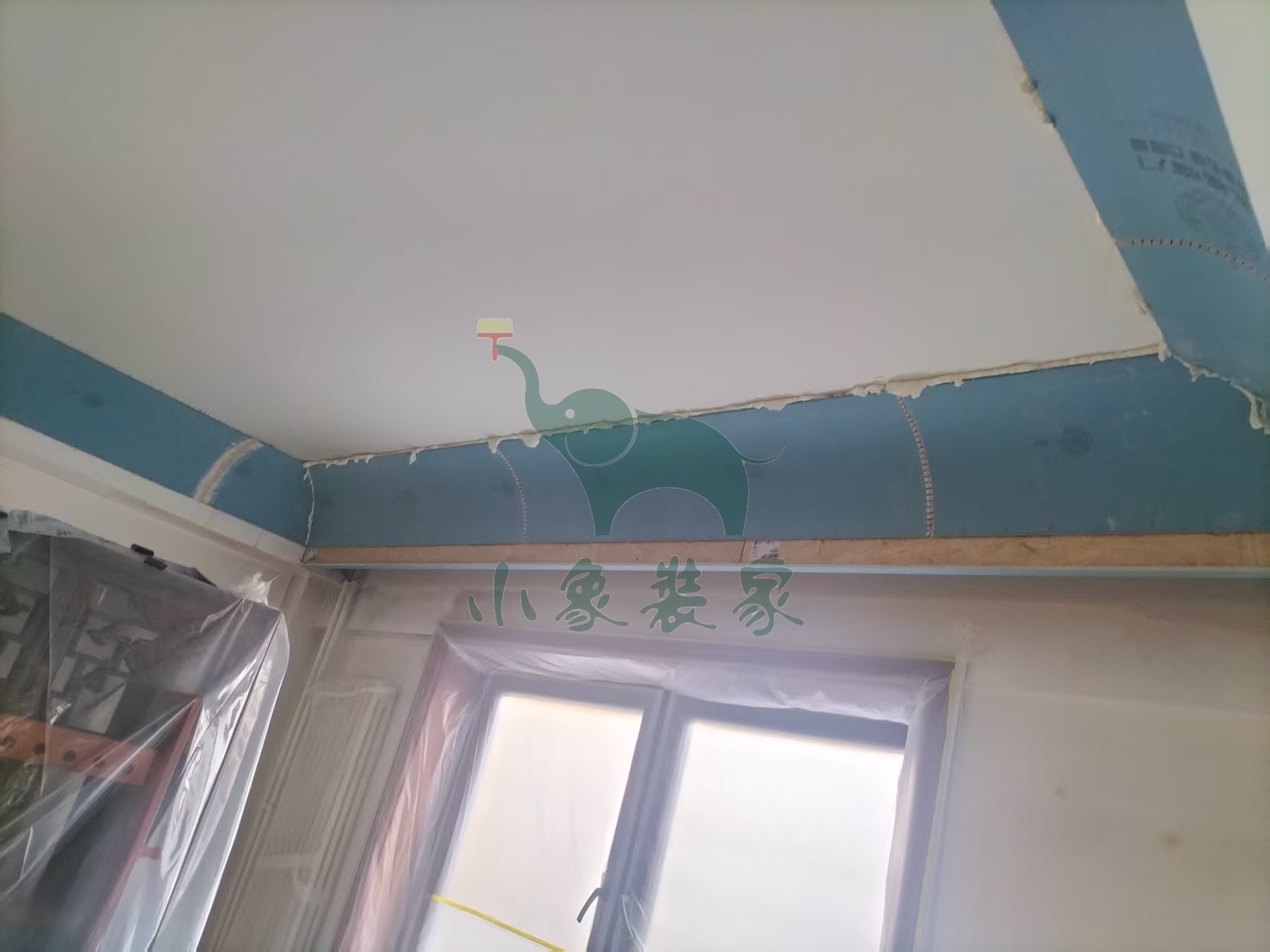

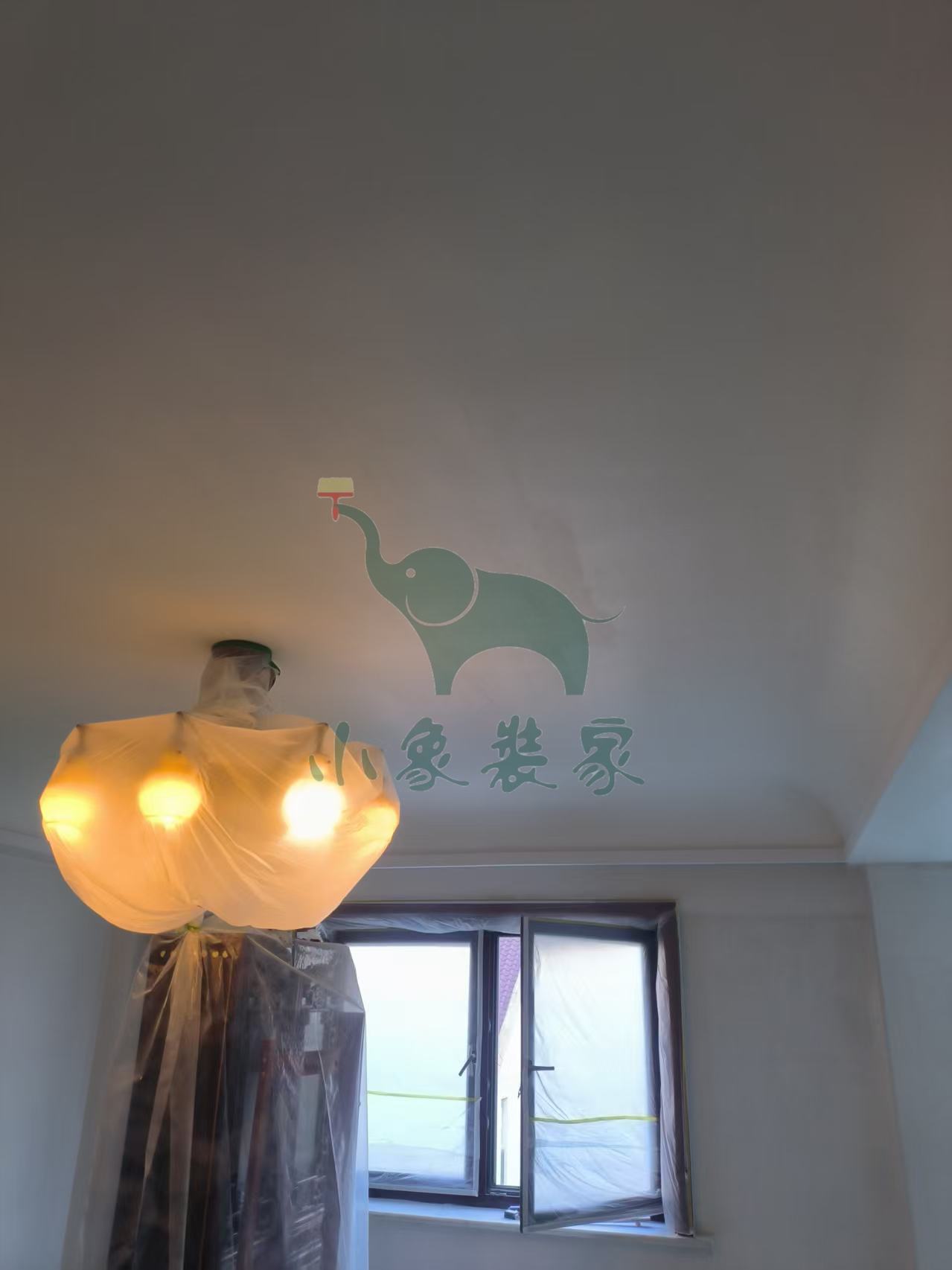

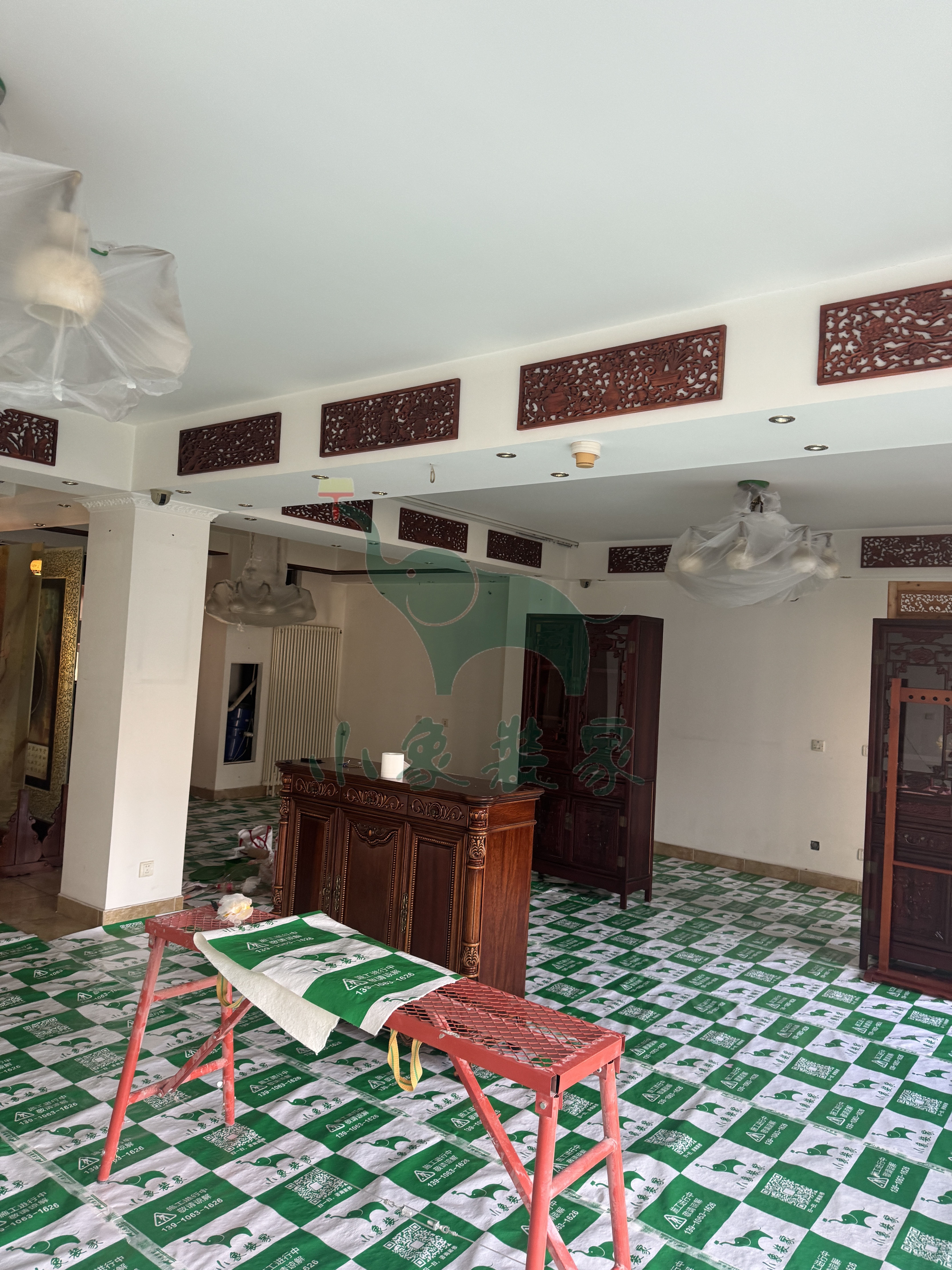

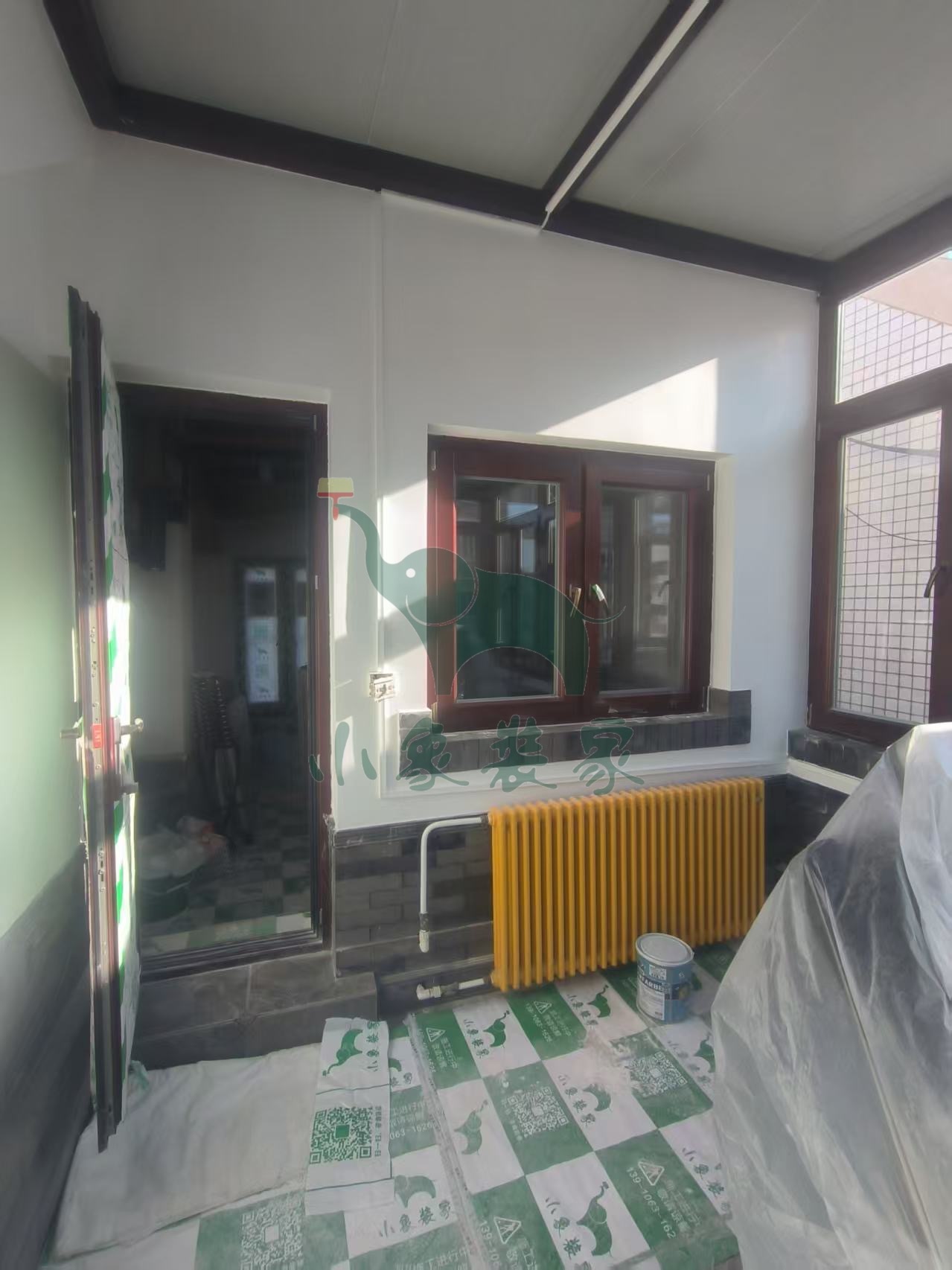

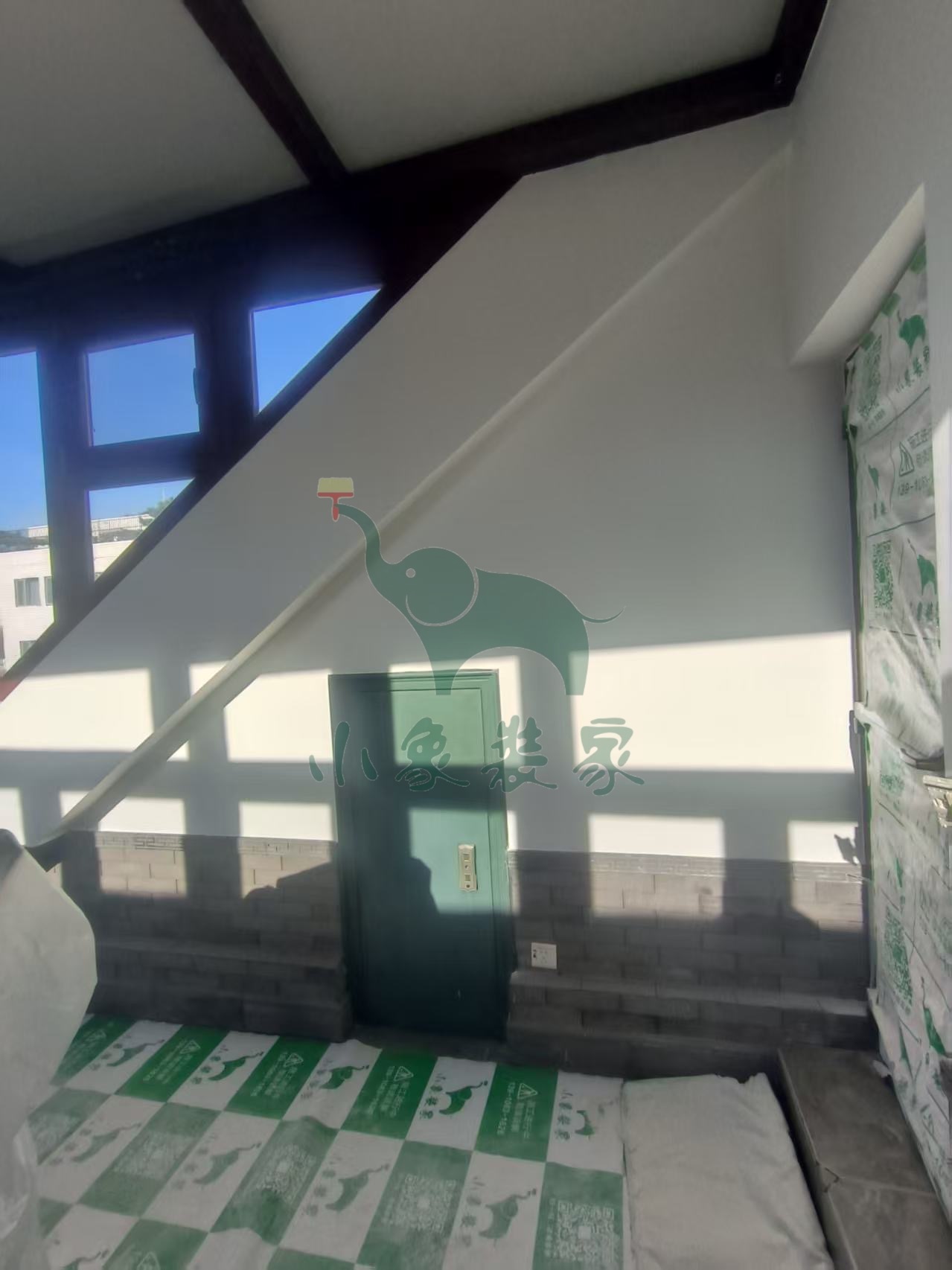

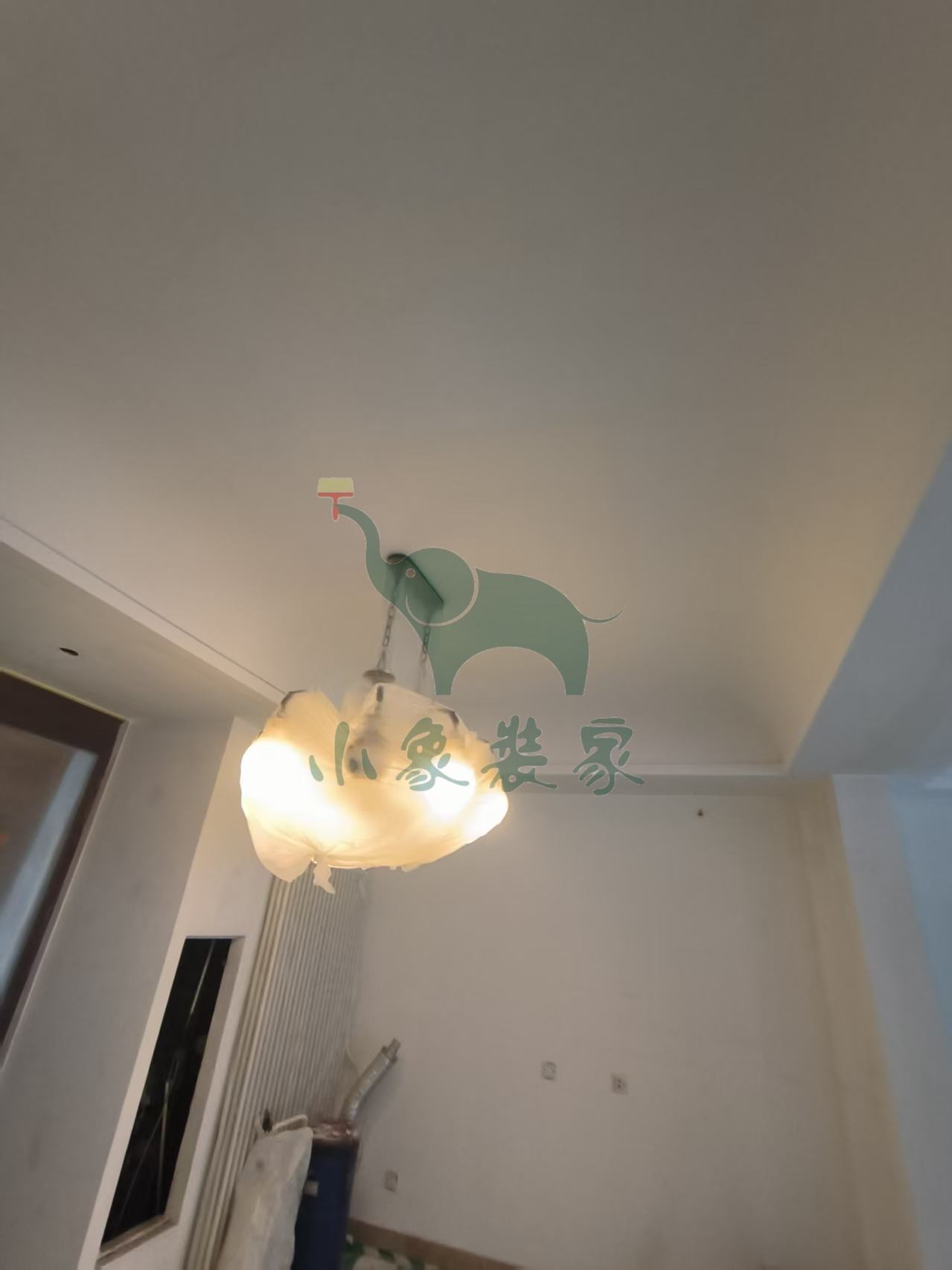

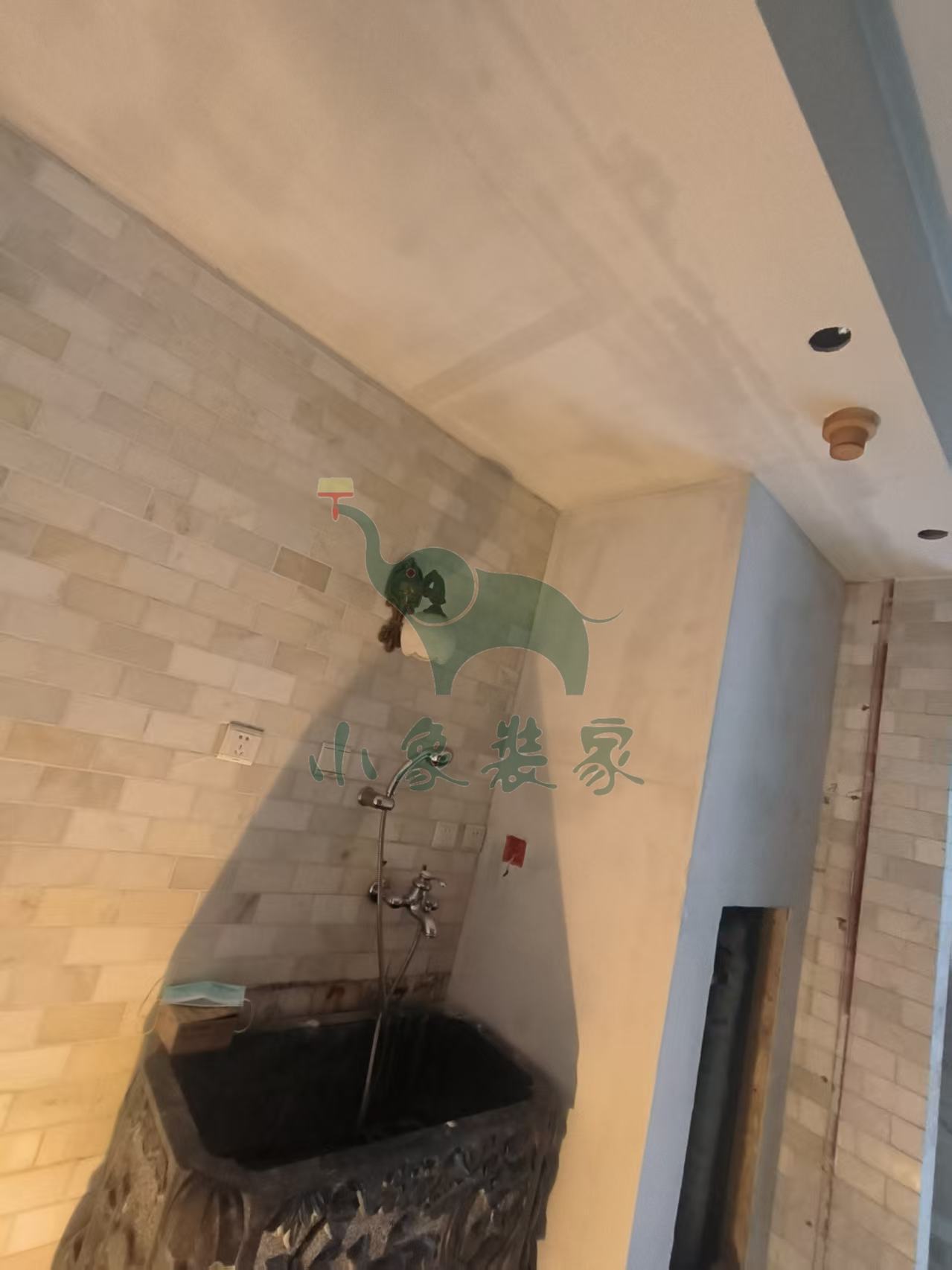

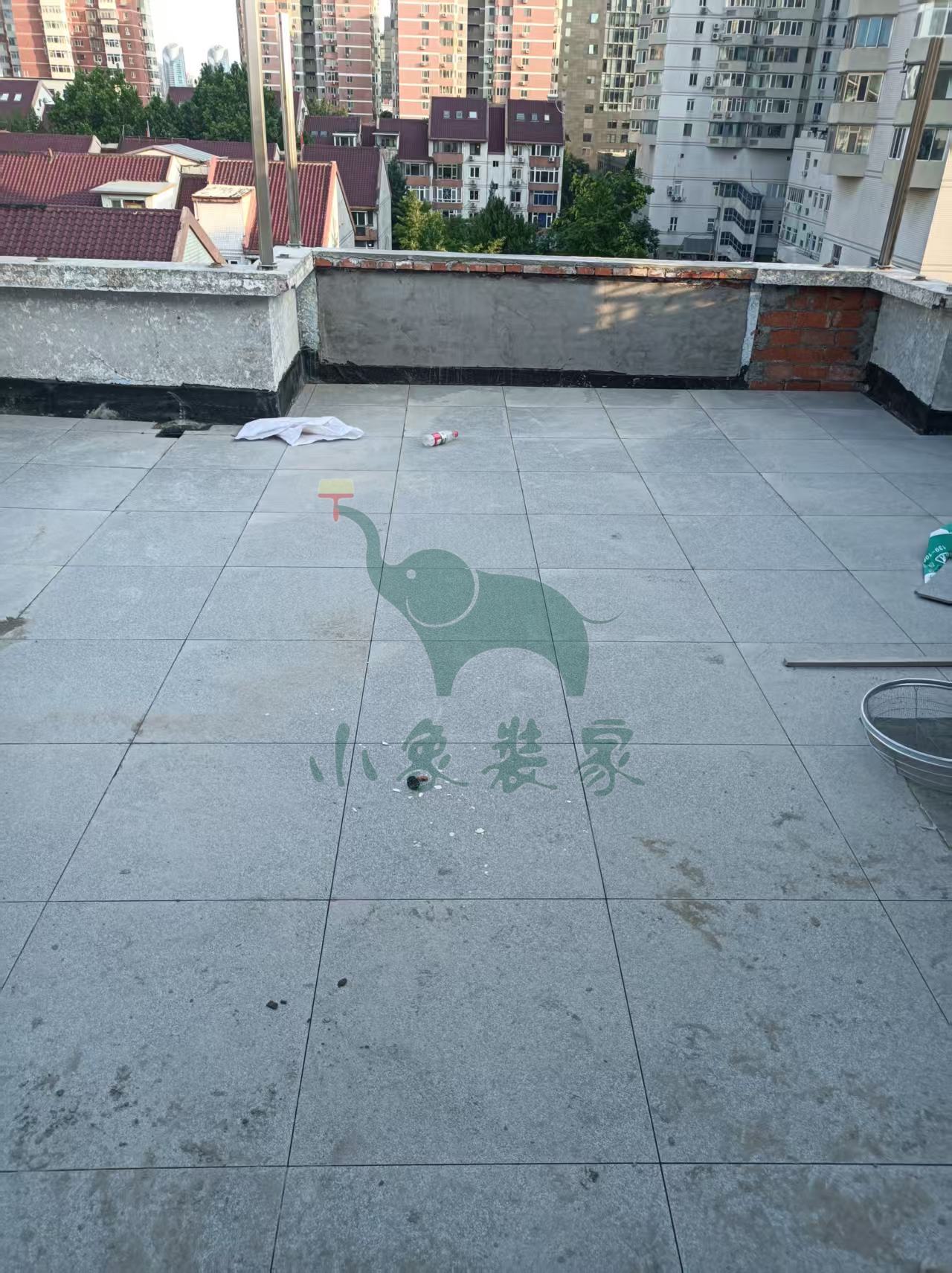

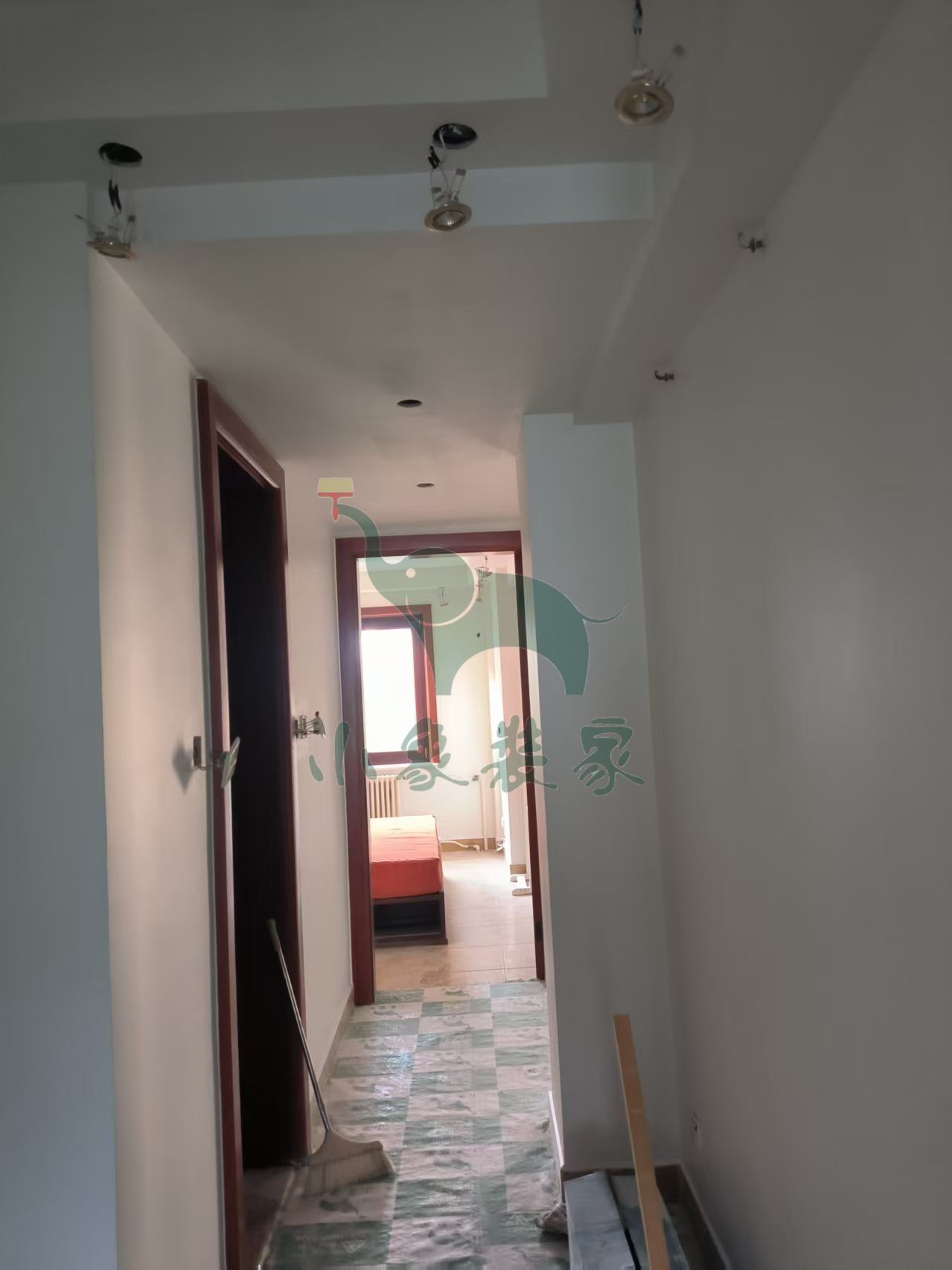

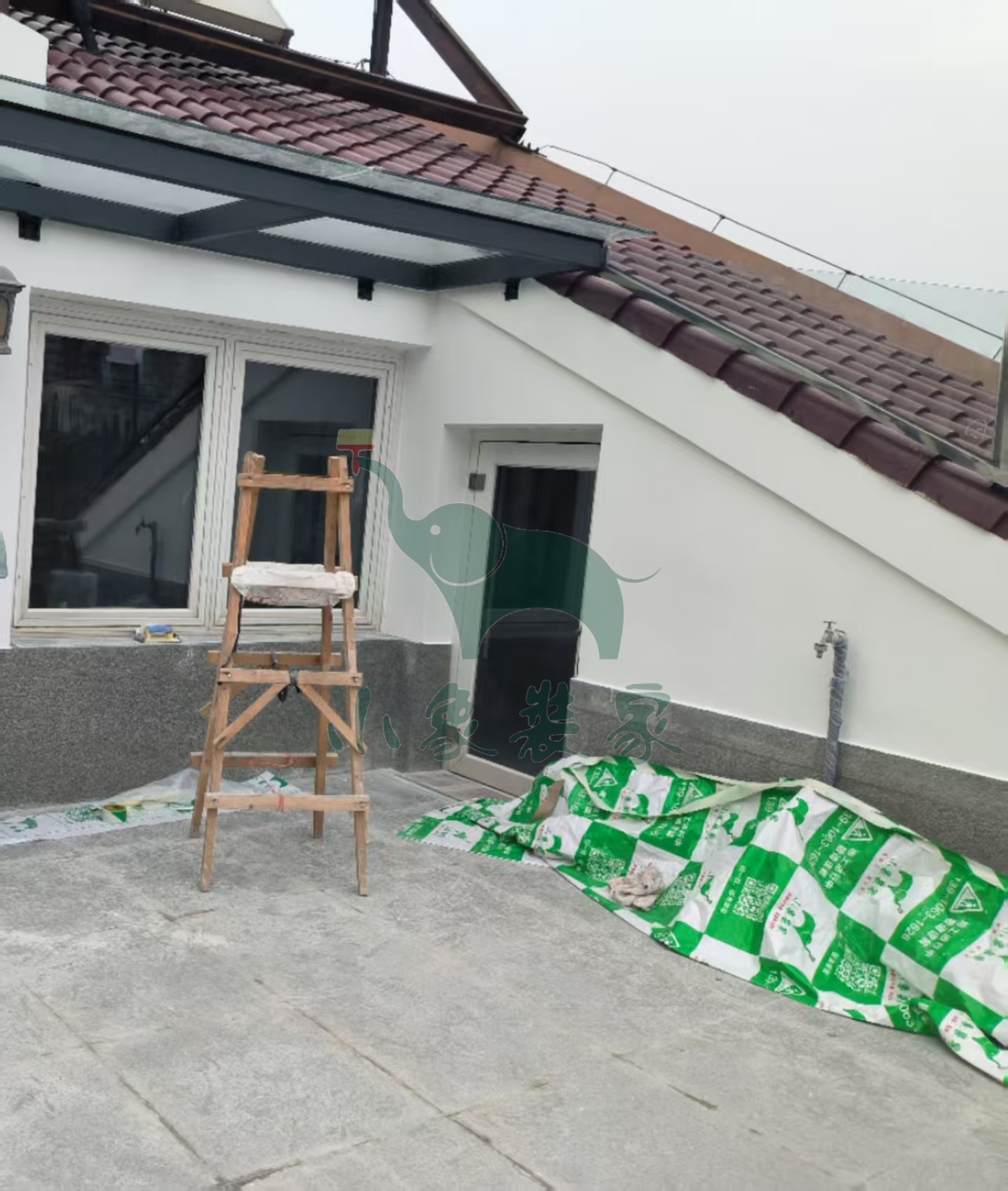

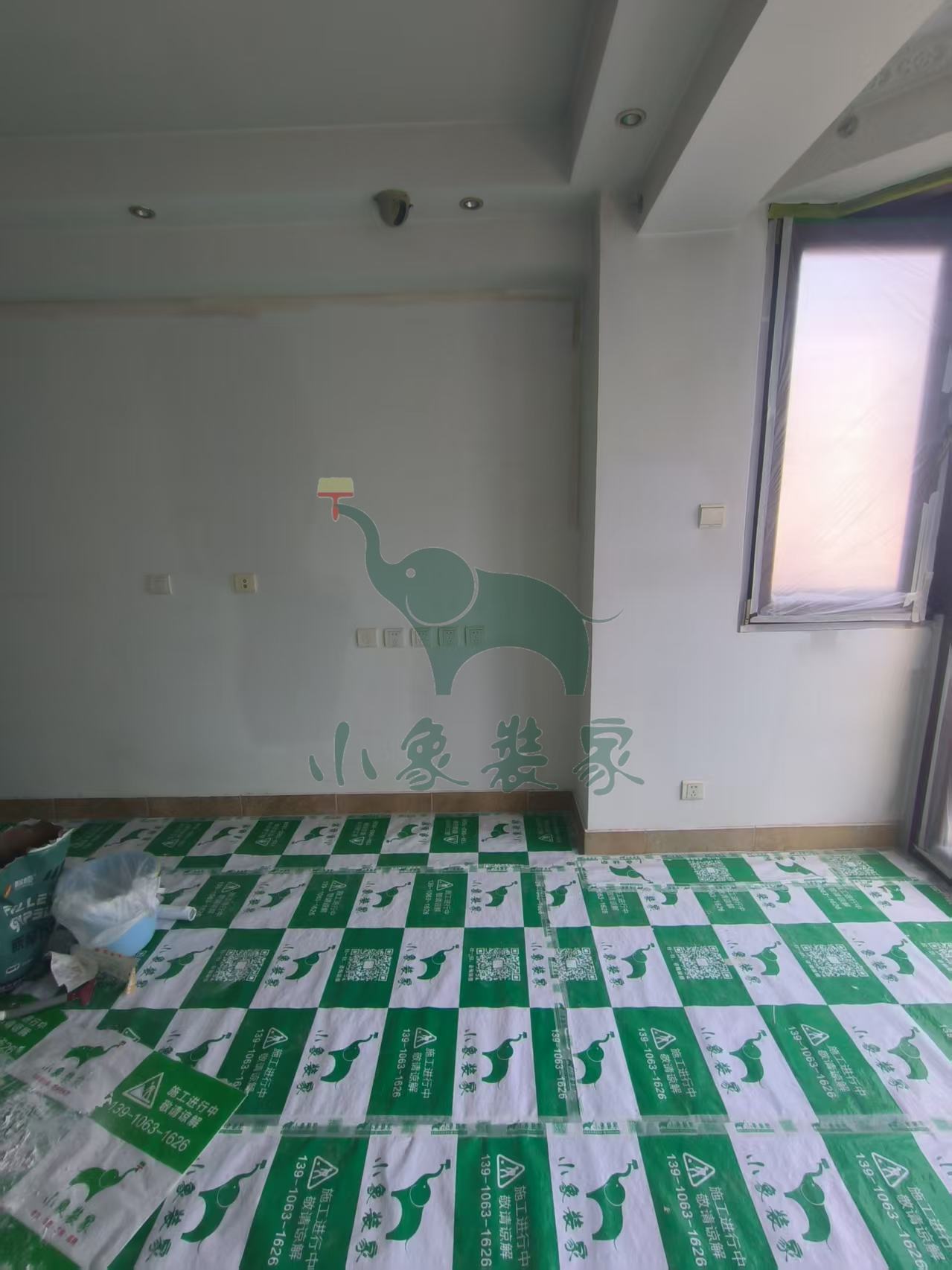

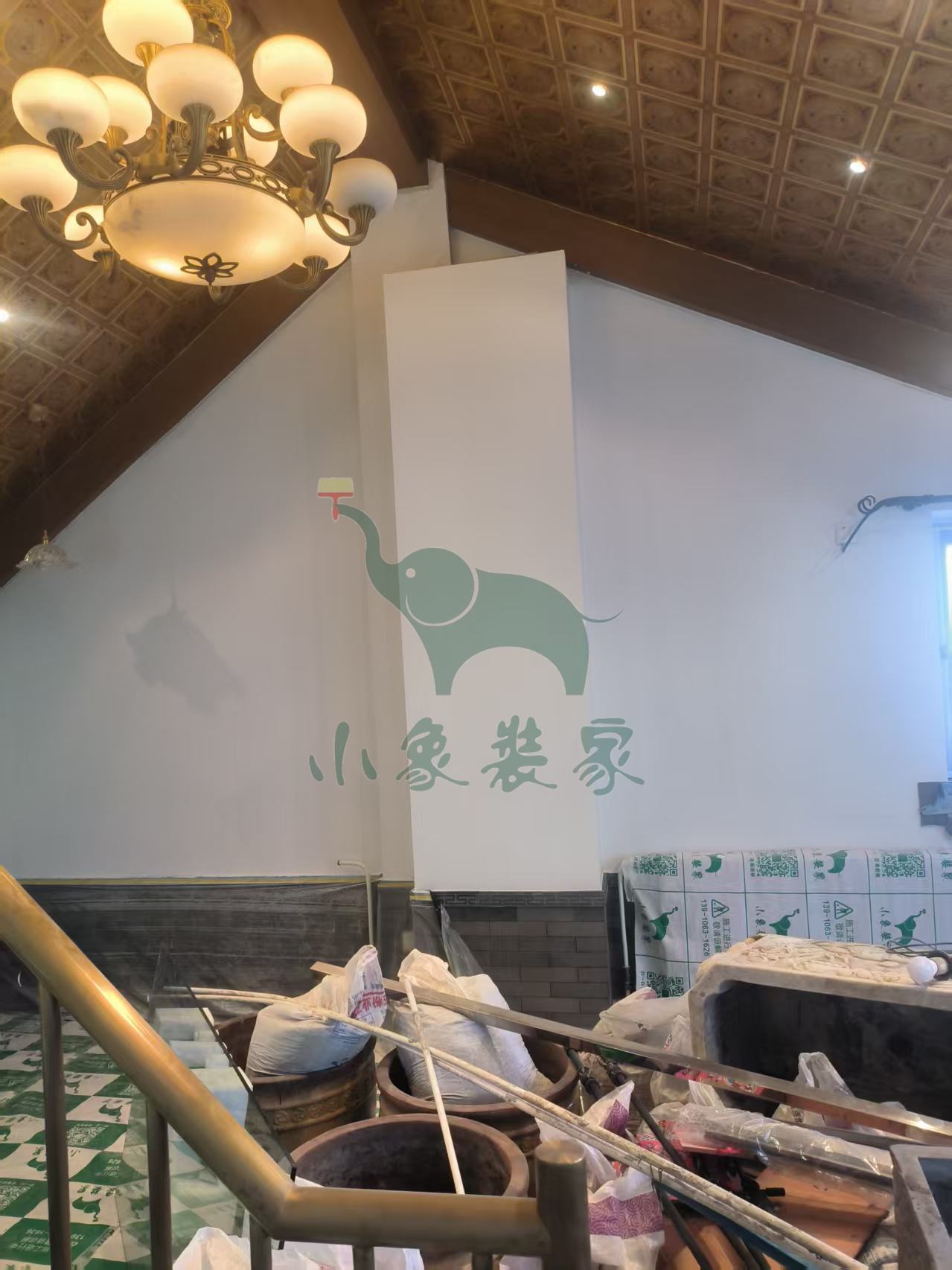

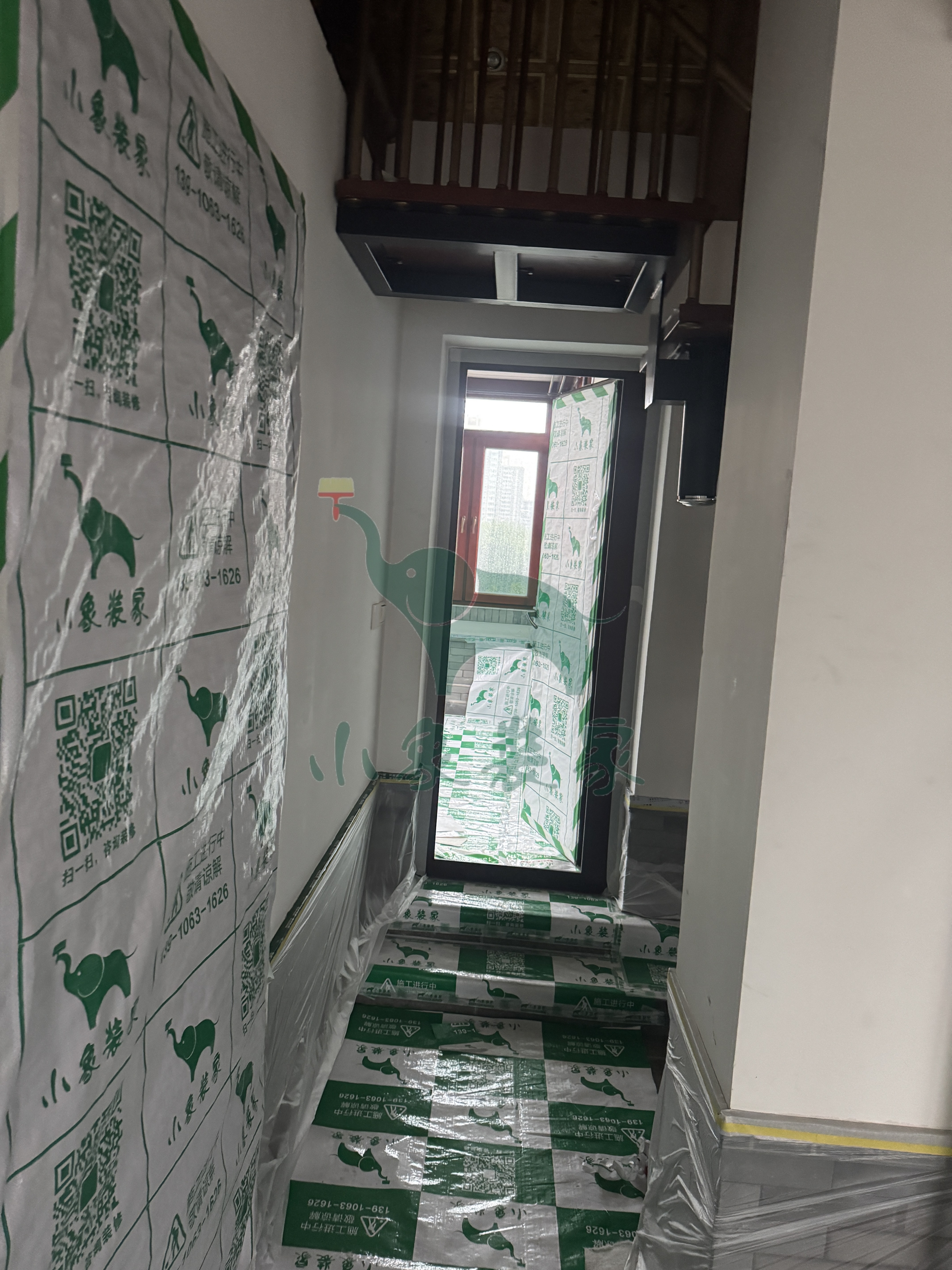

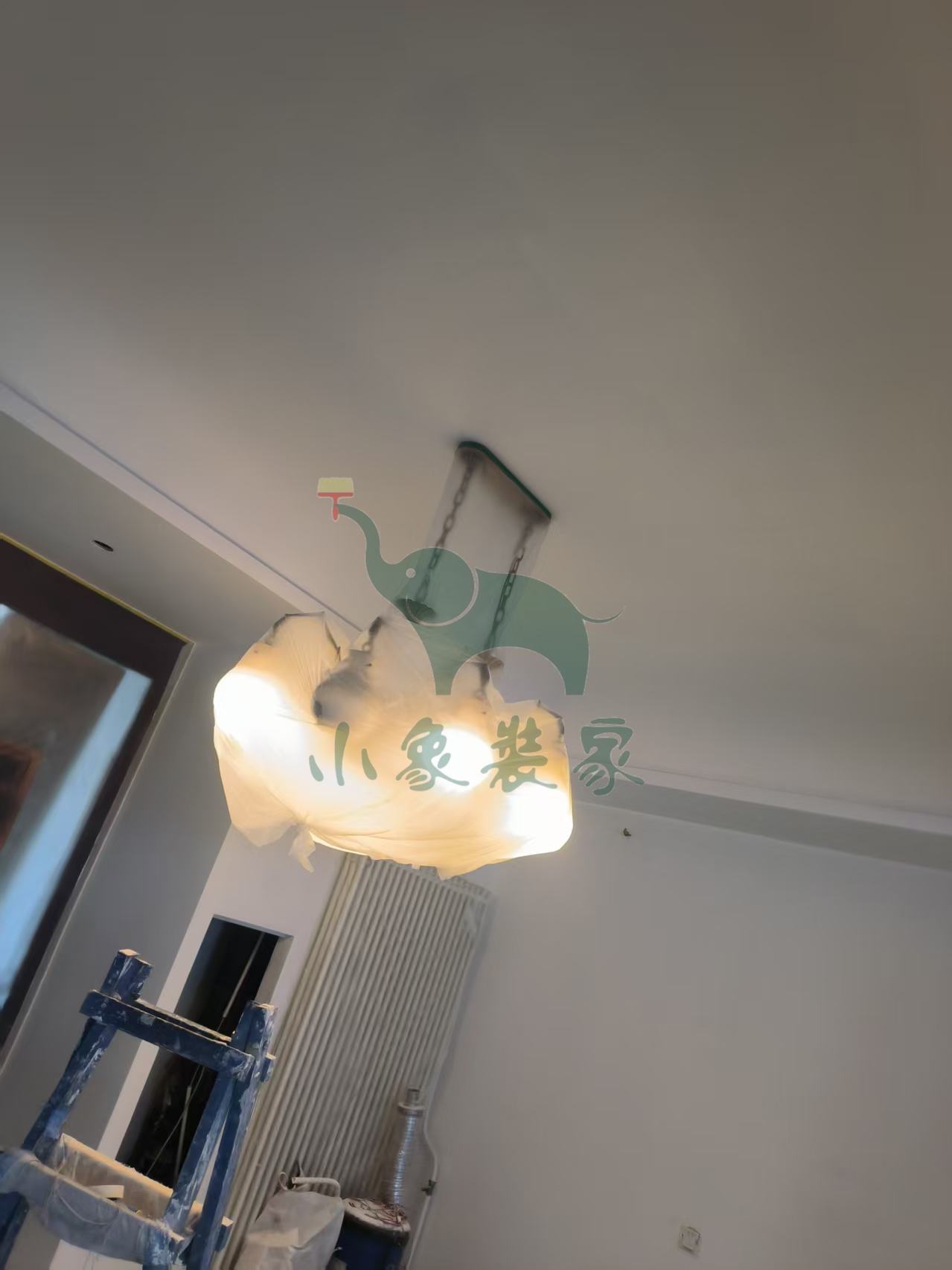

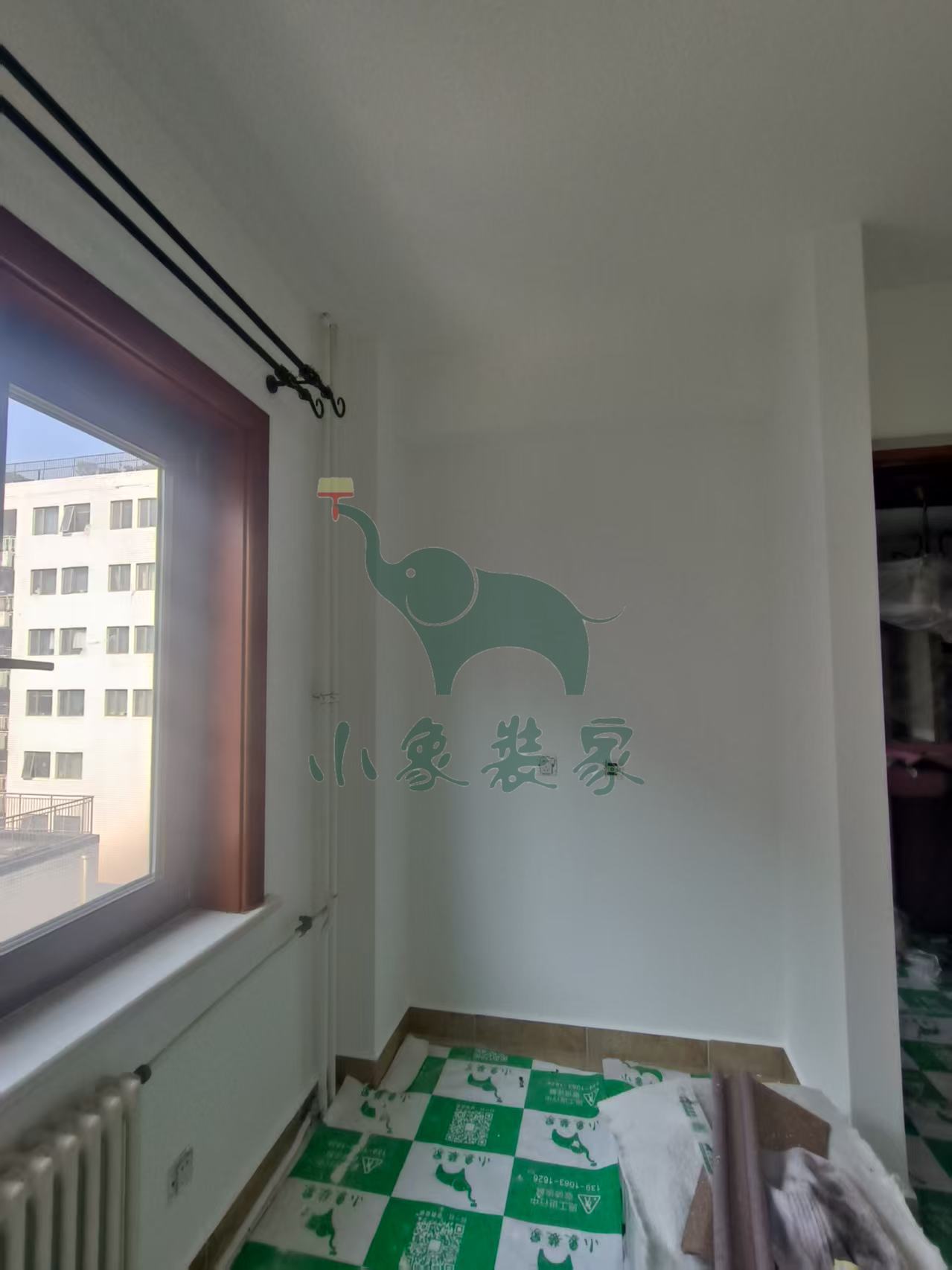

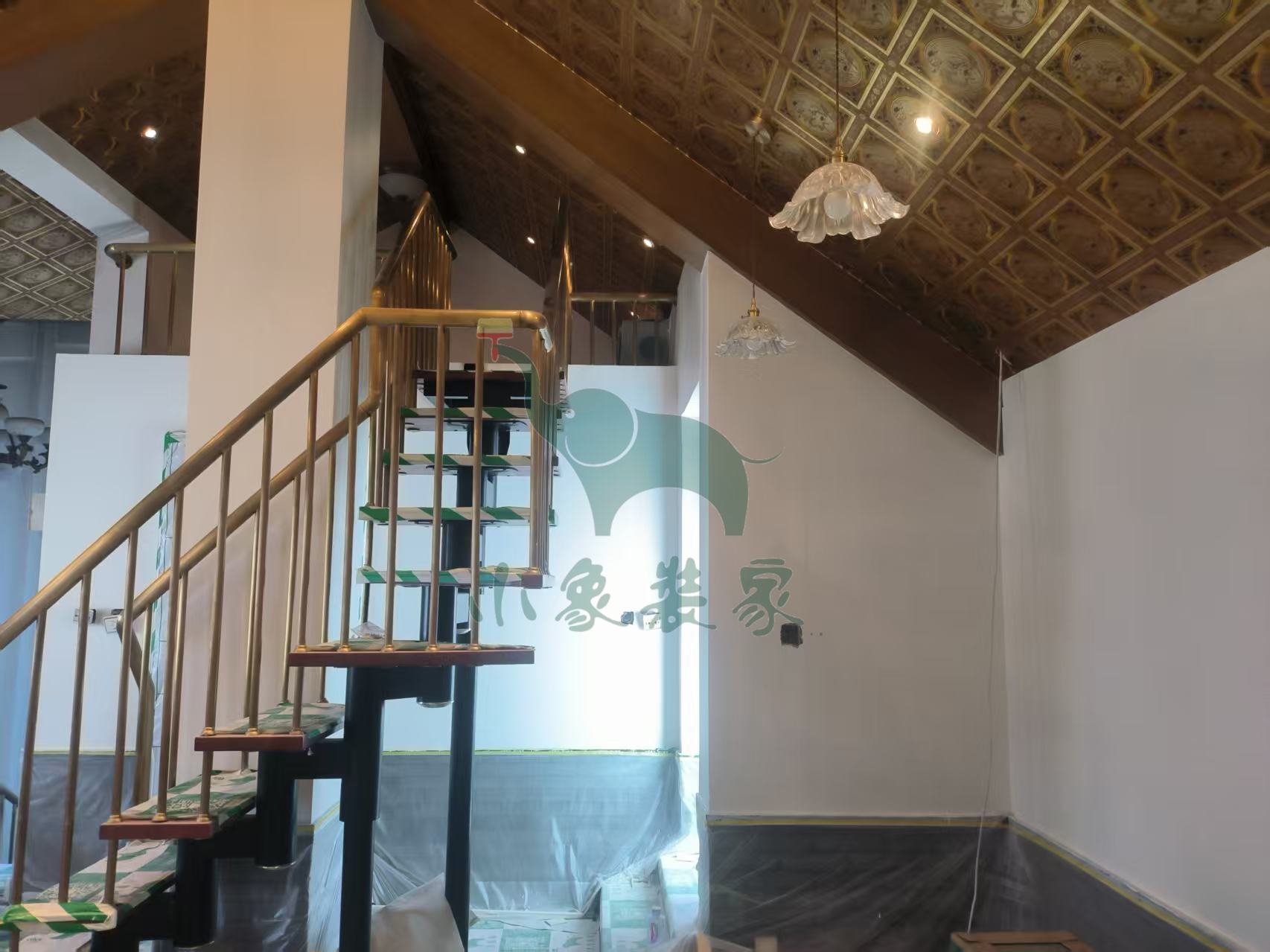

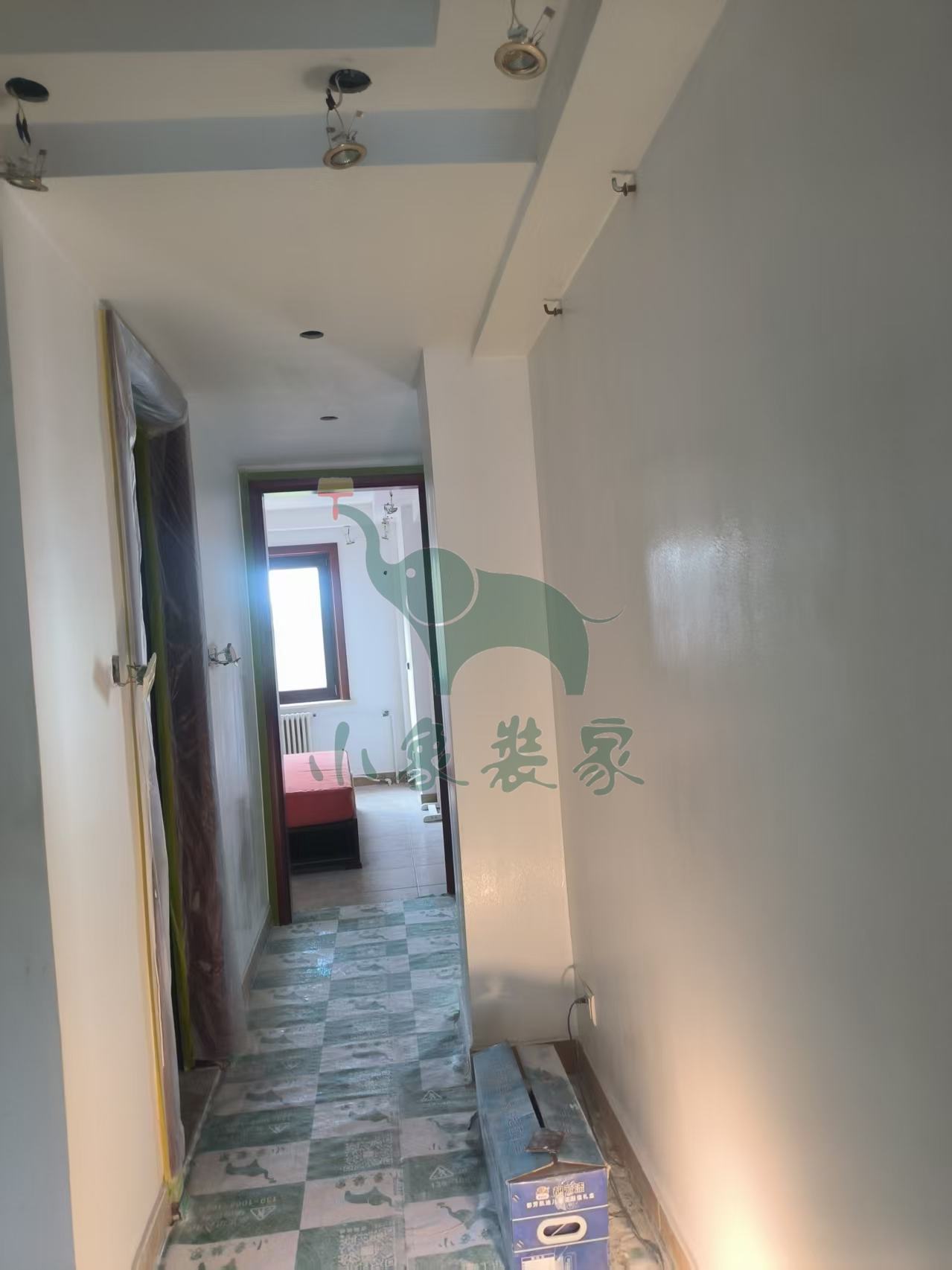

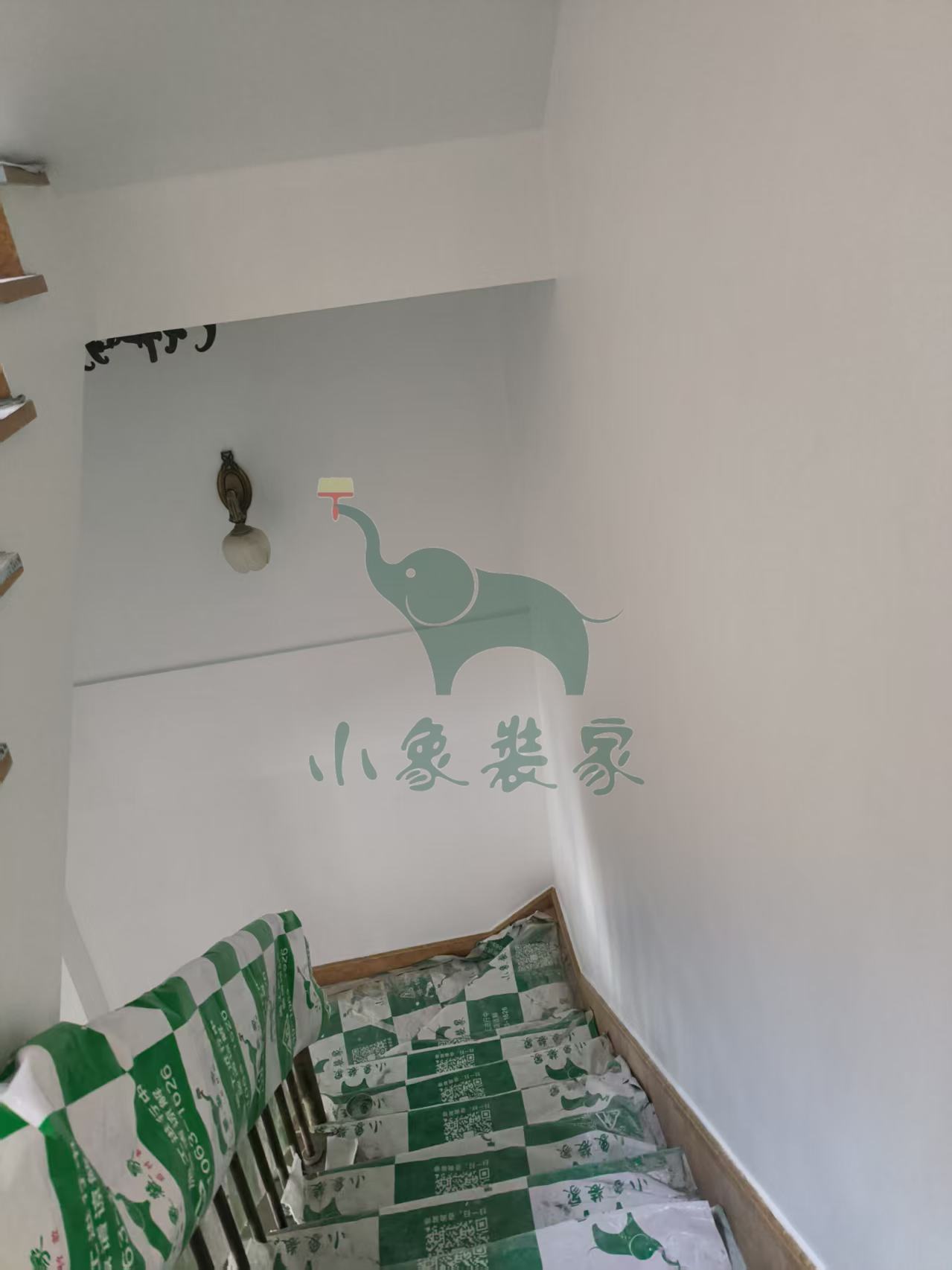

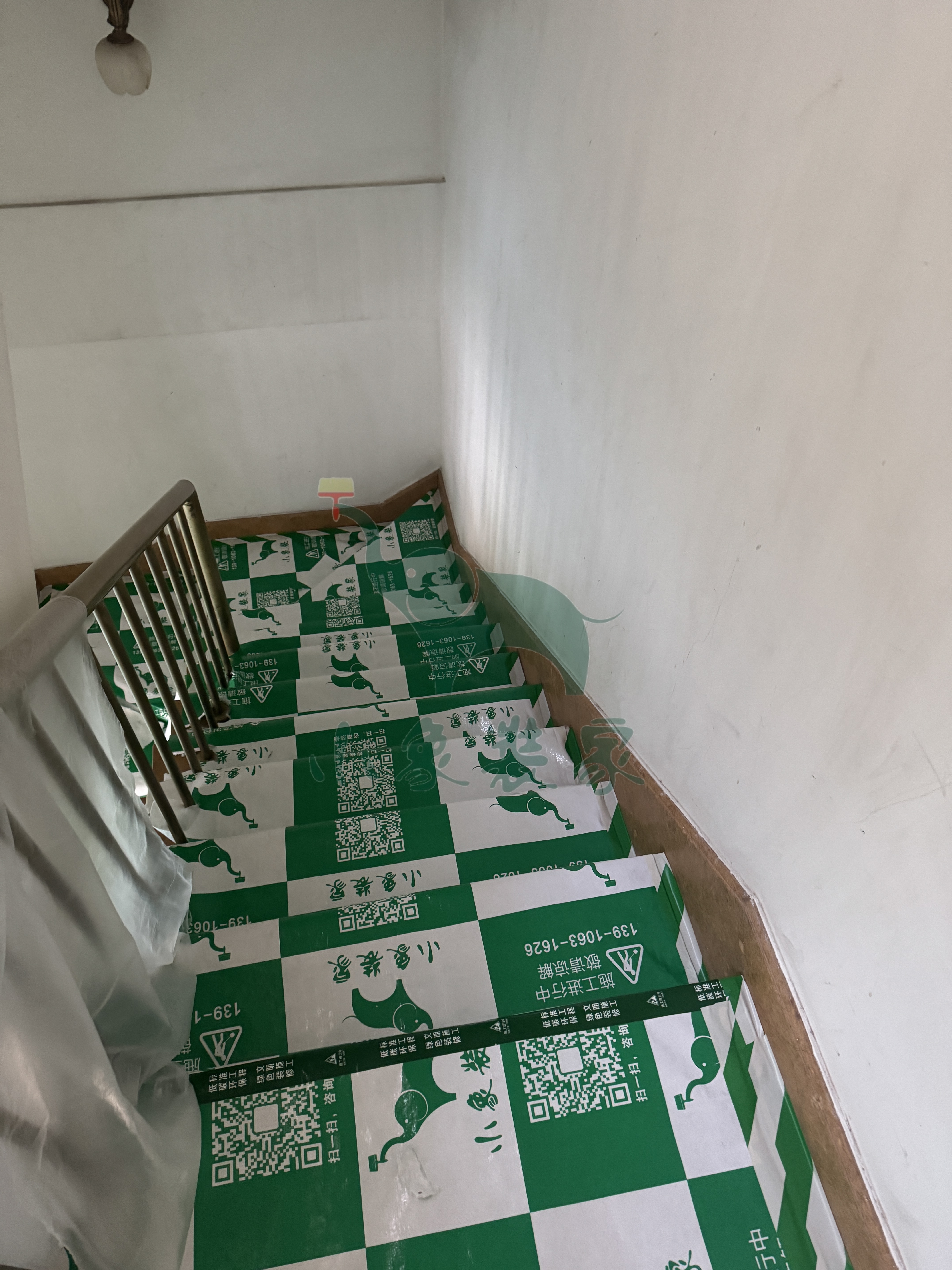

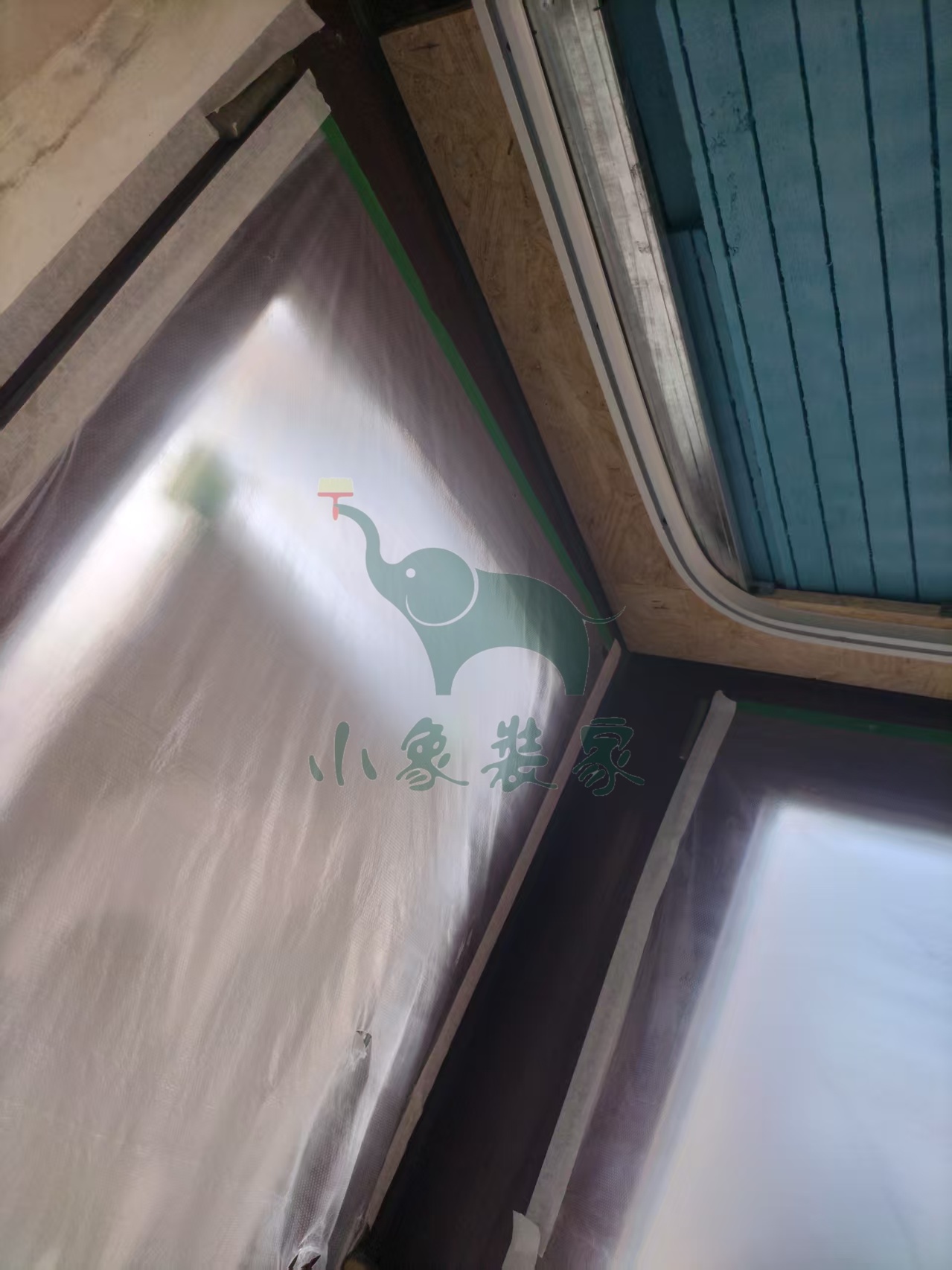

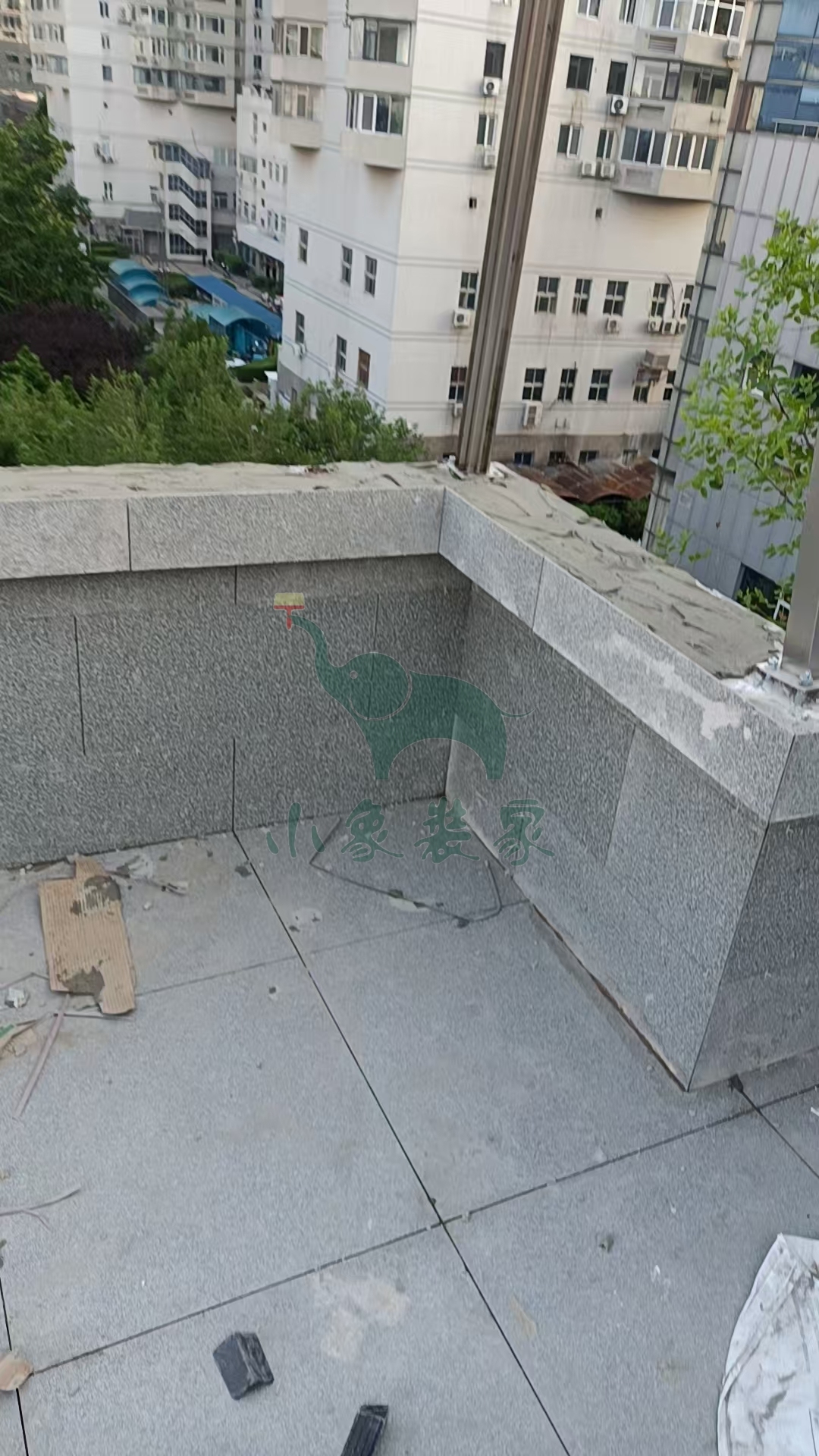

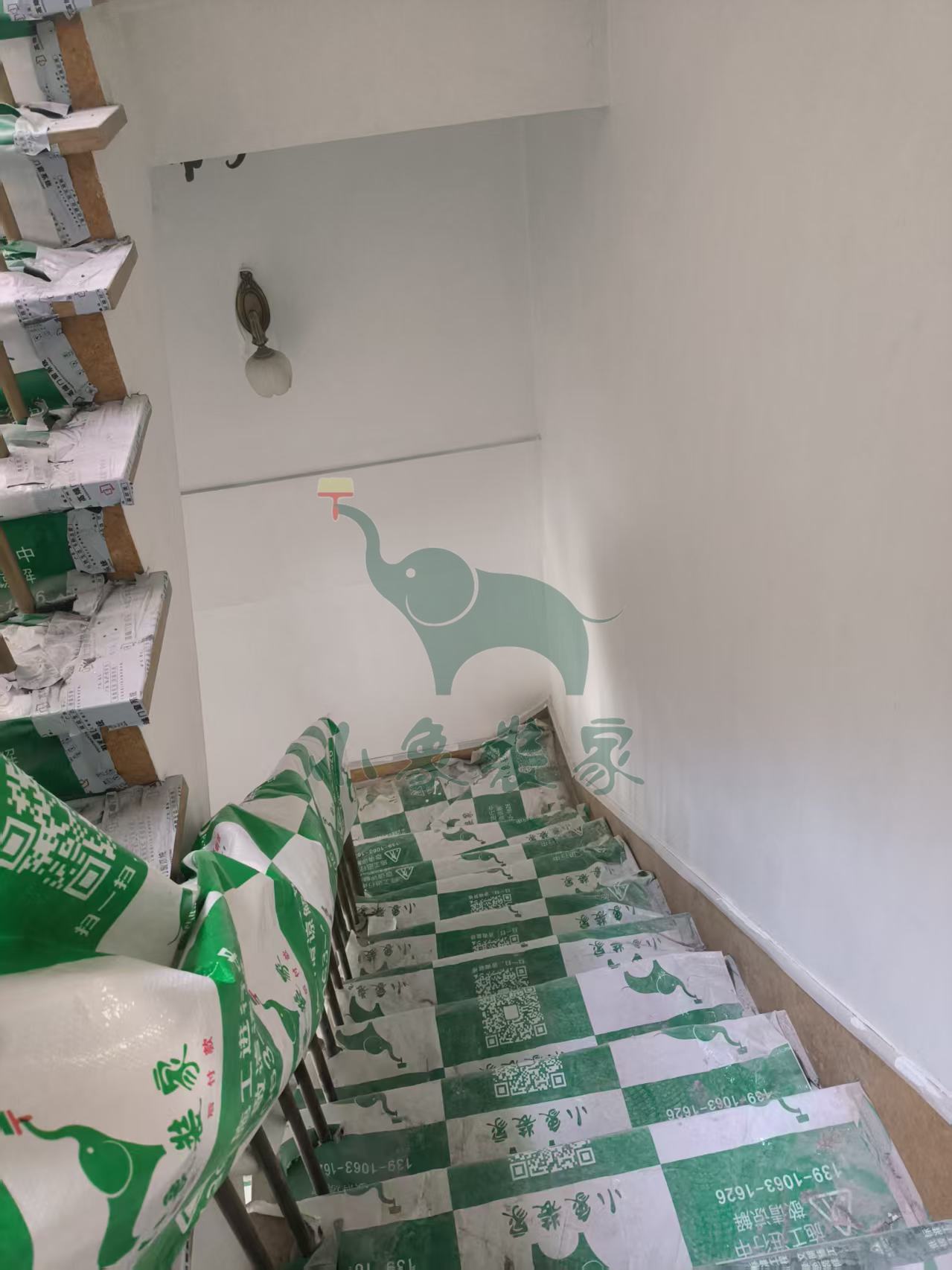

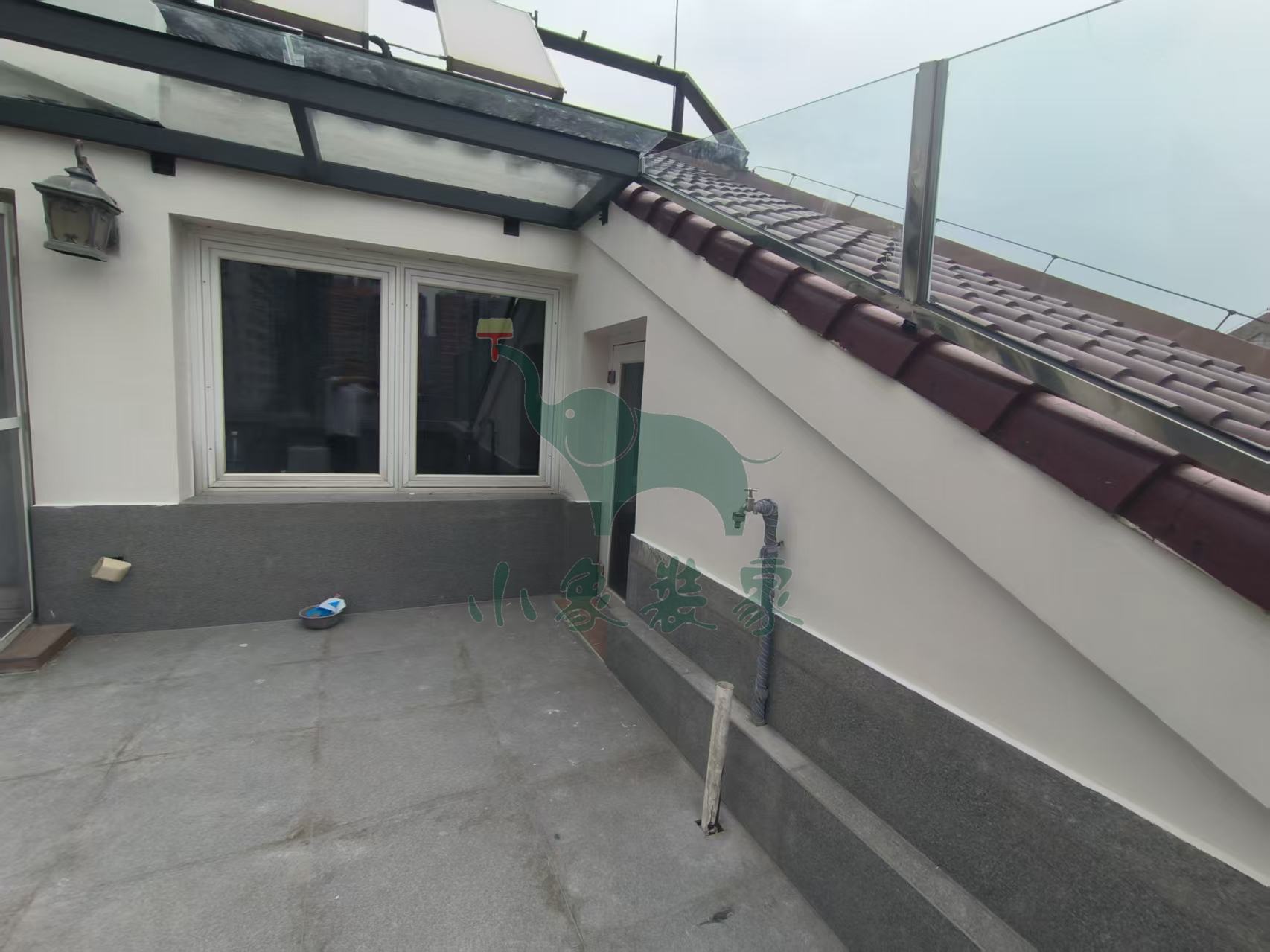

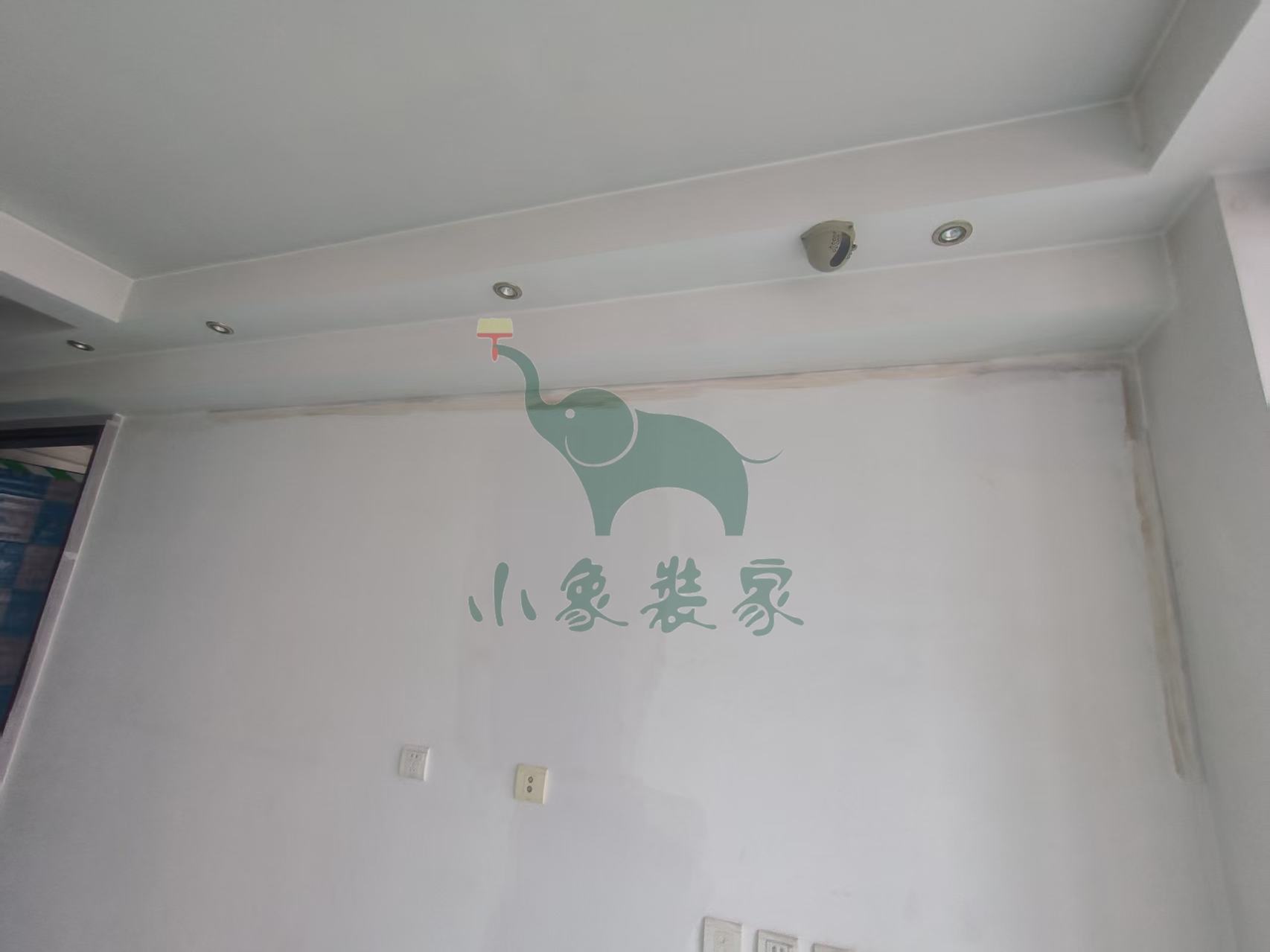

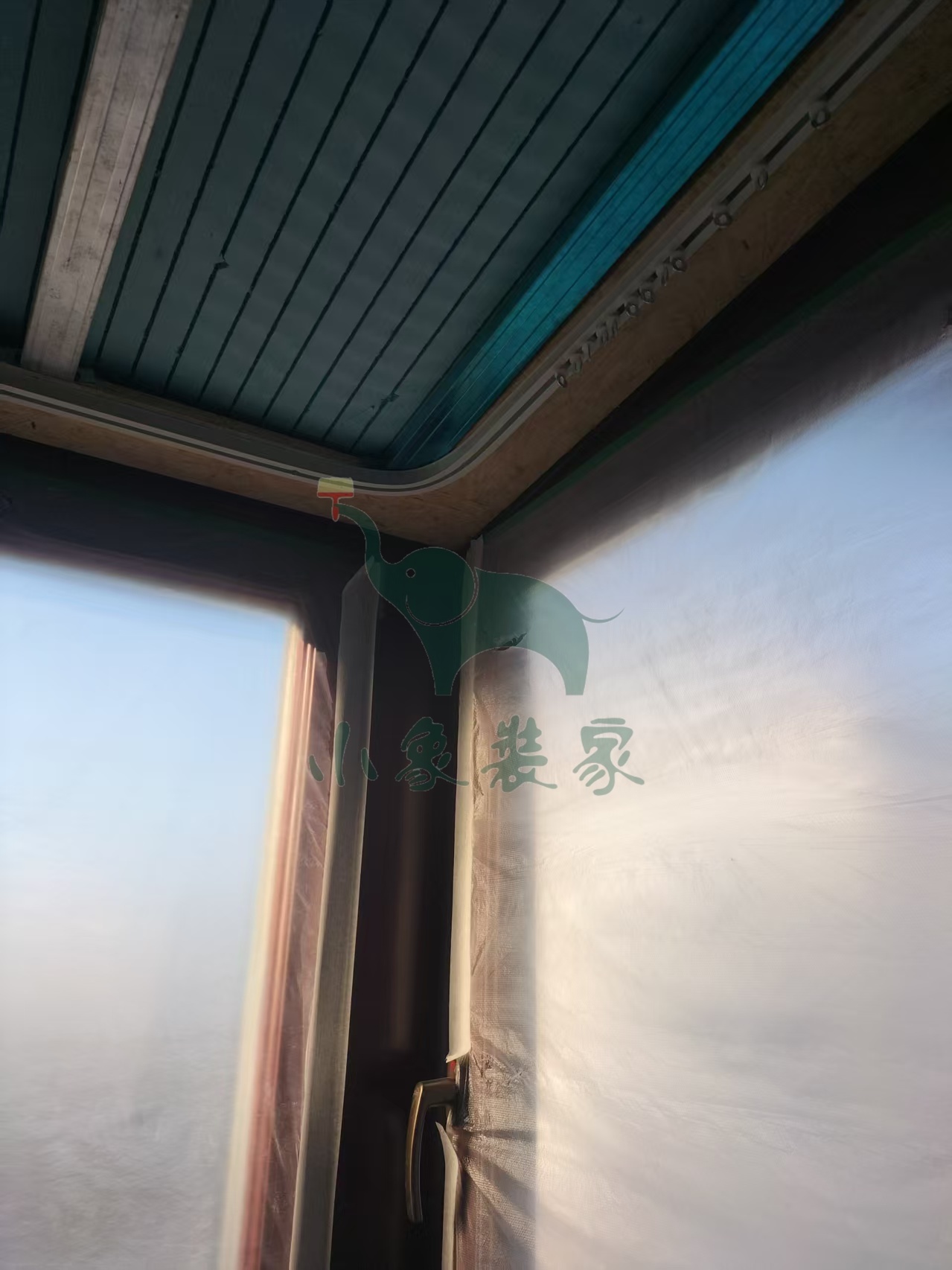

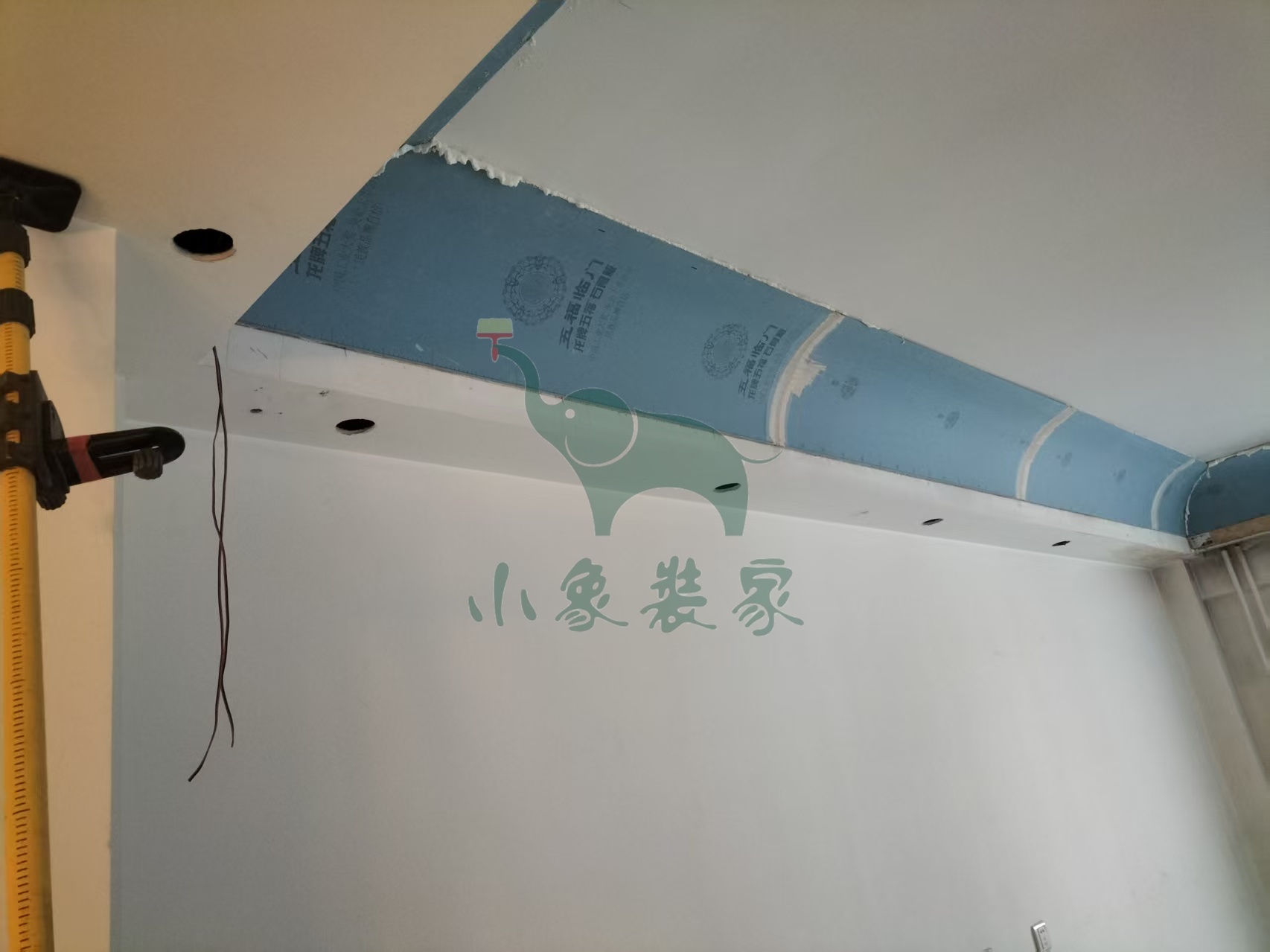

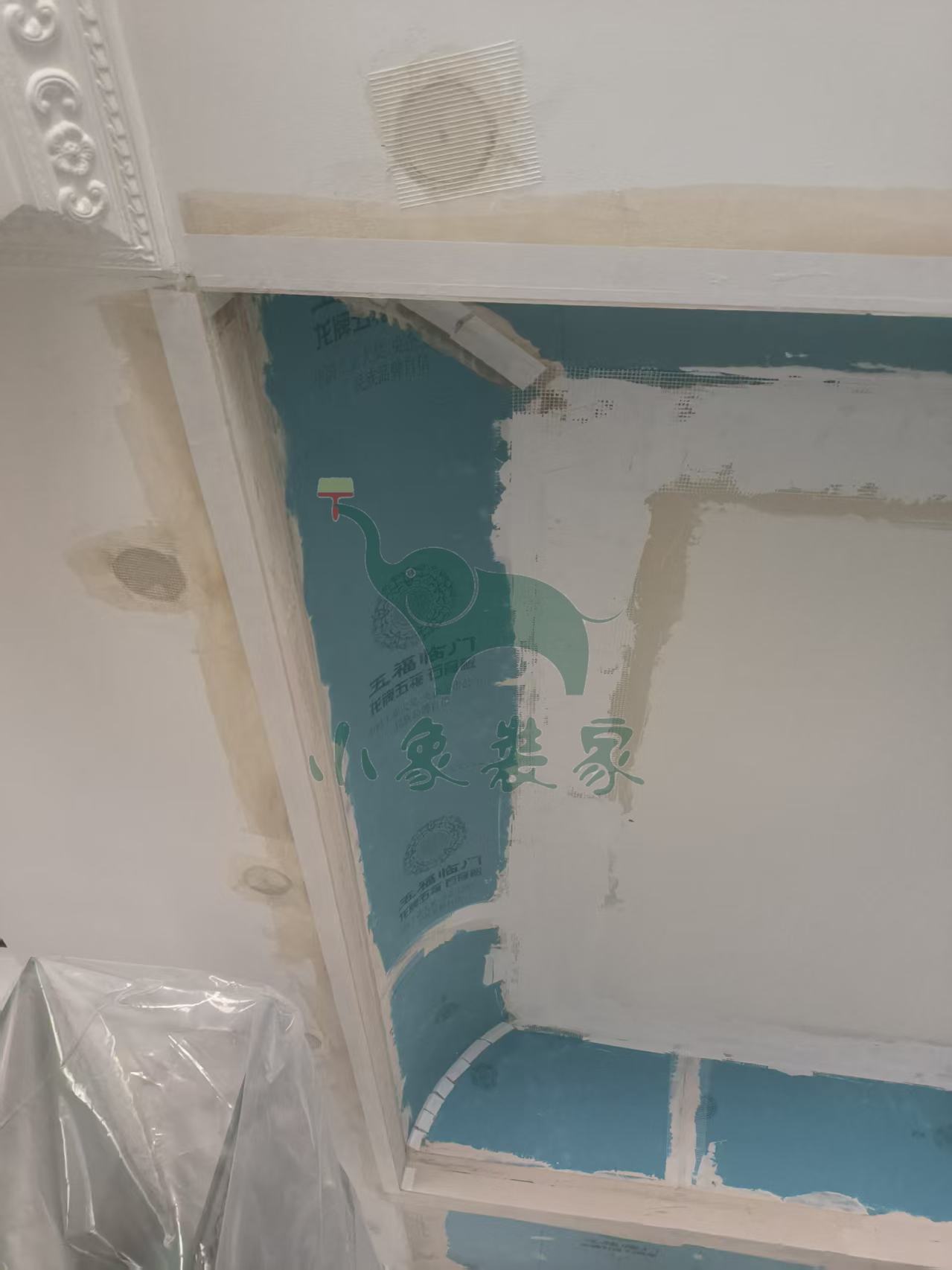

竣工工程-整体效果已完工。

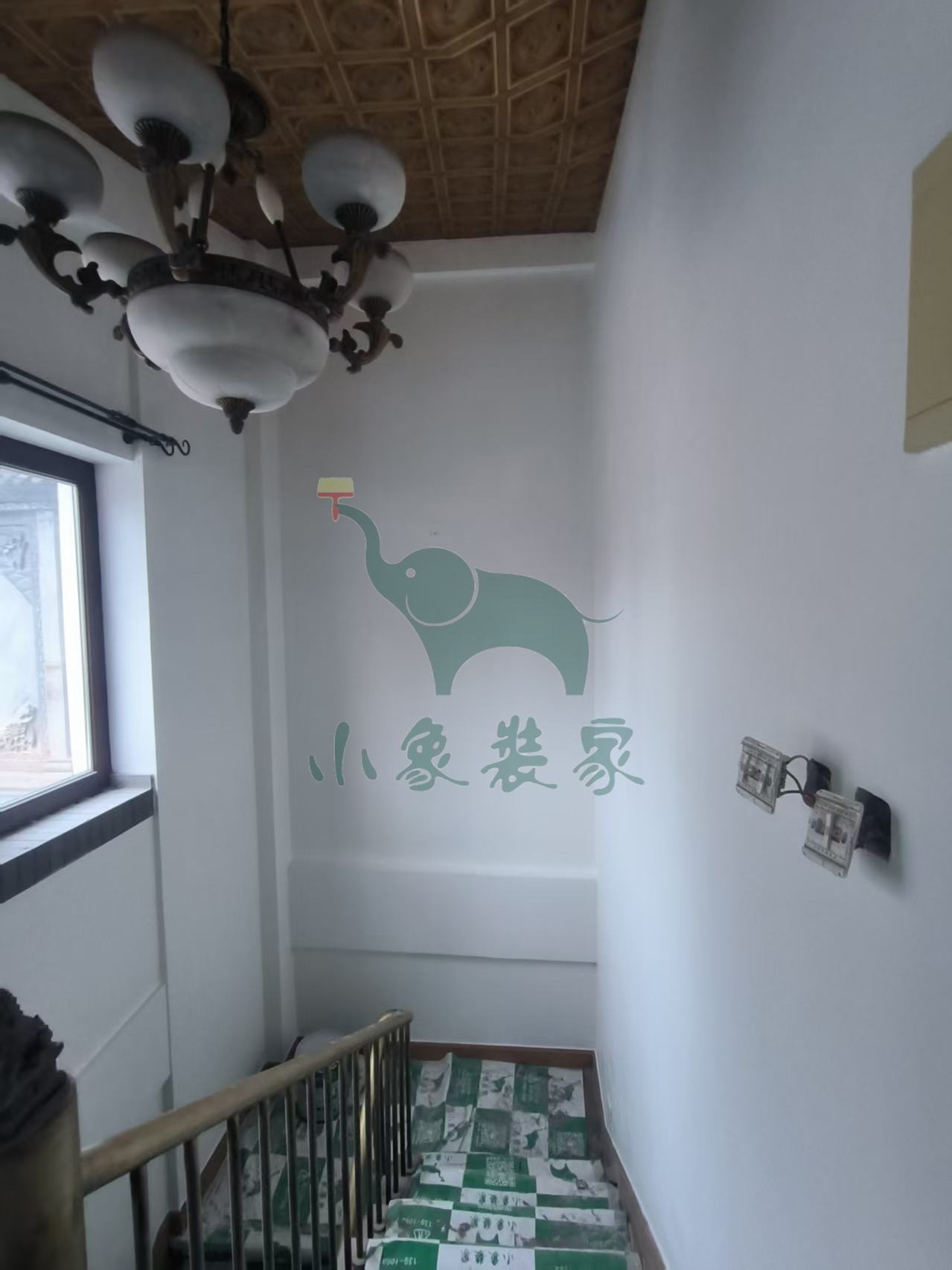

竣工总进度:100%。
施工人员:郭涛。
共9张

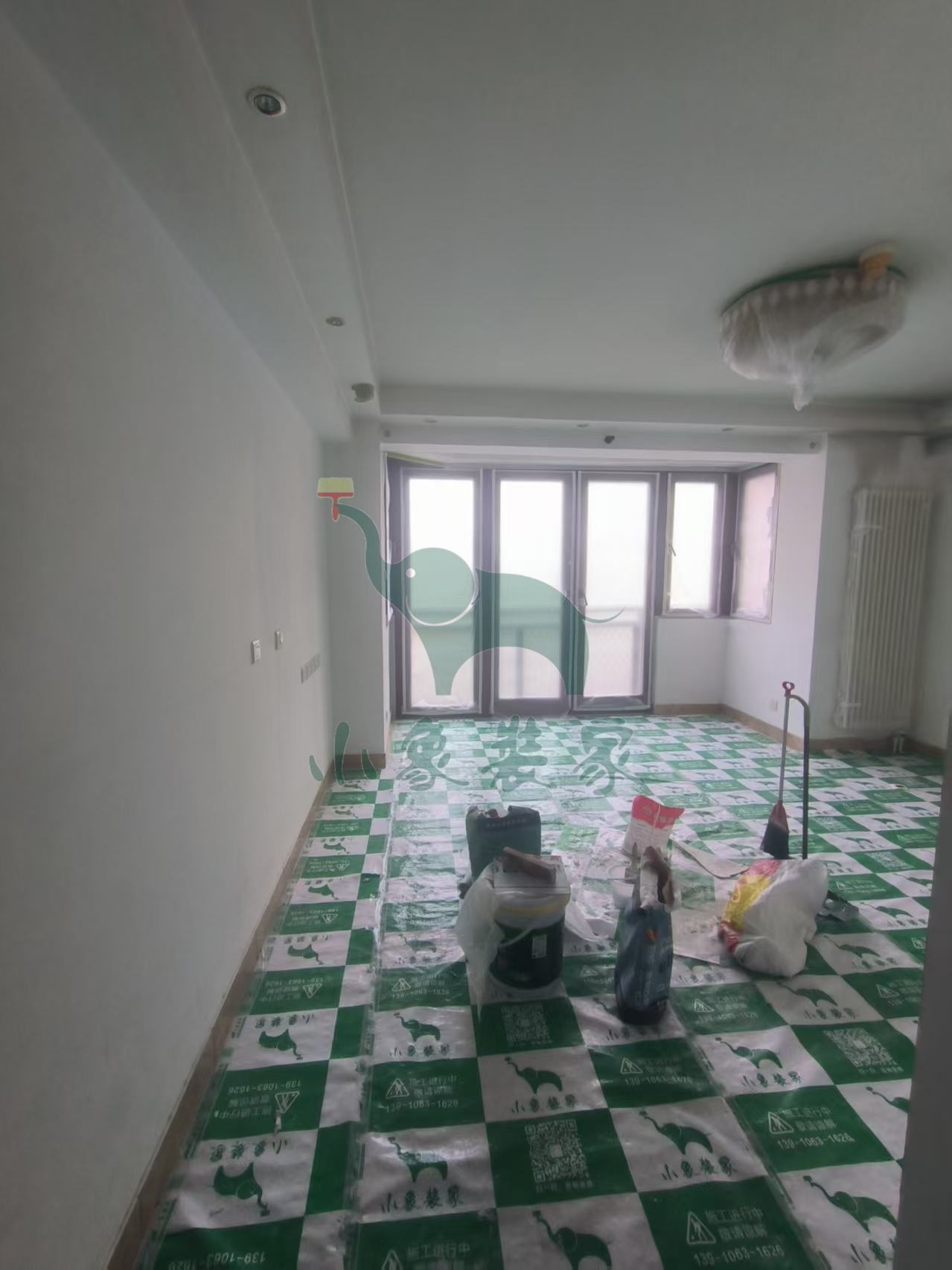

2025-07-03 星期四
工作内容:

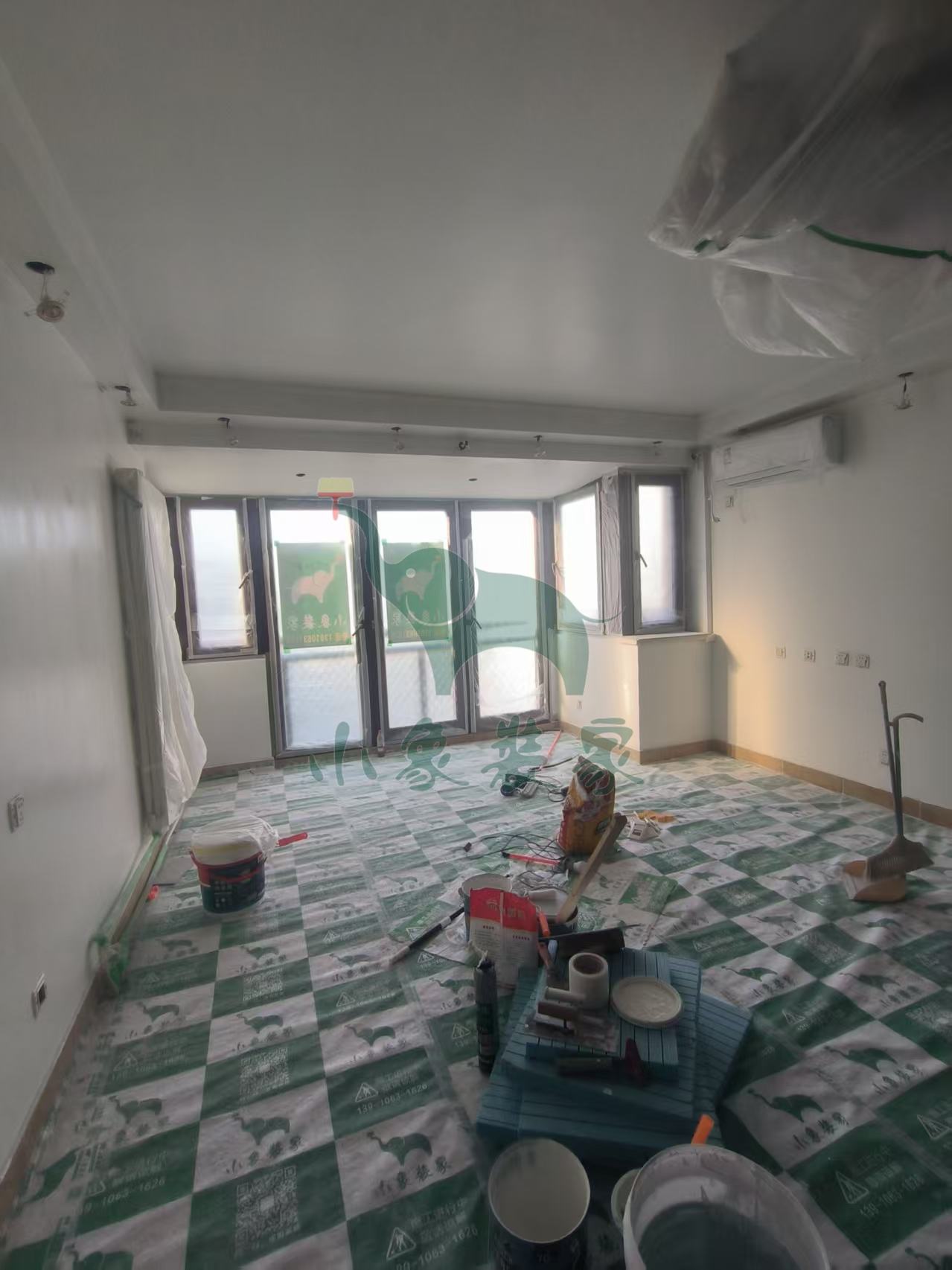

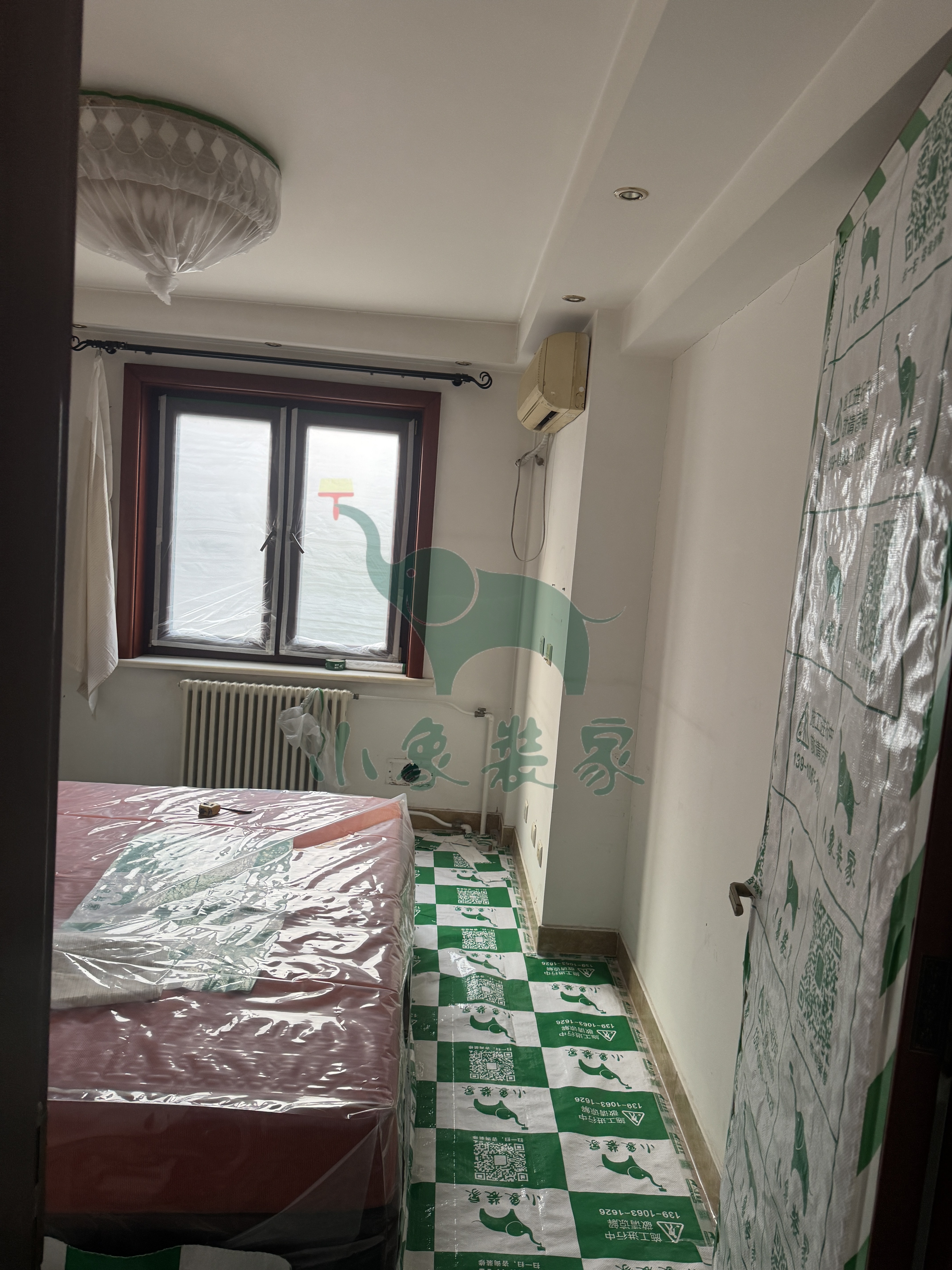

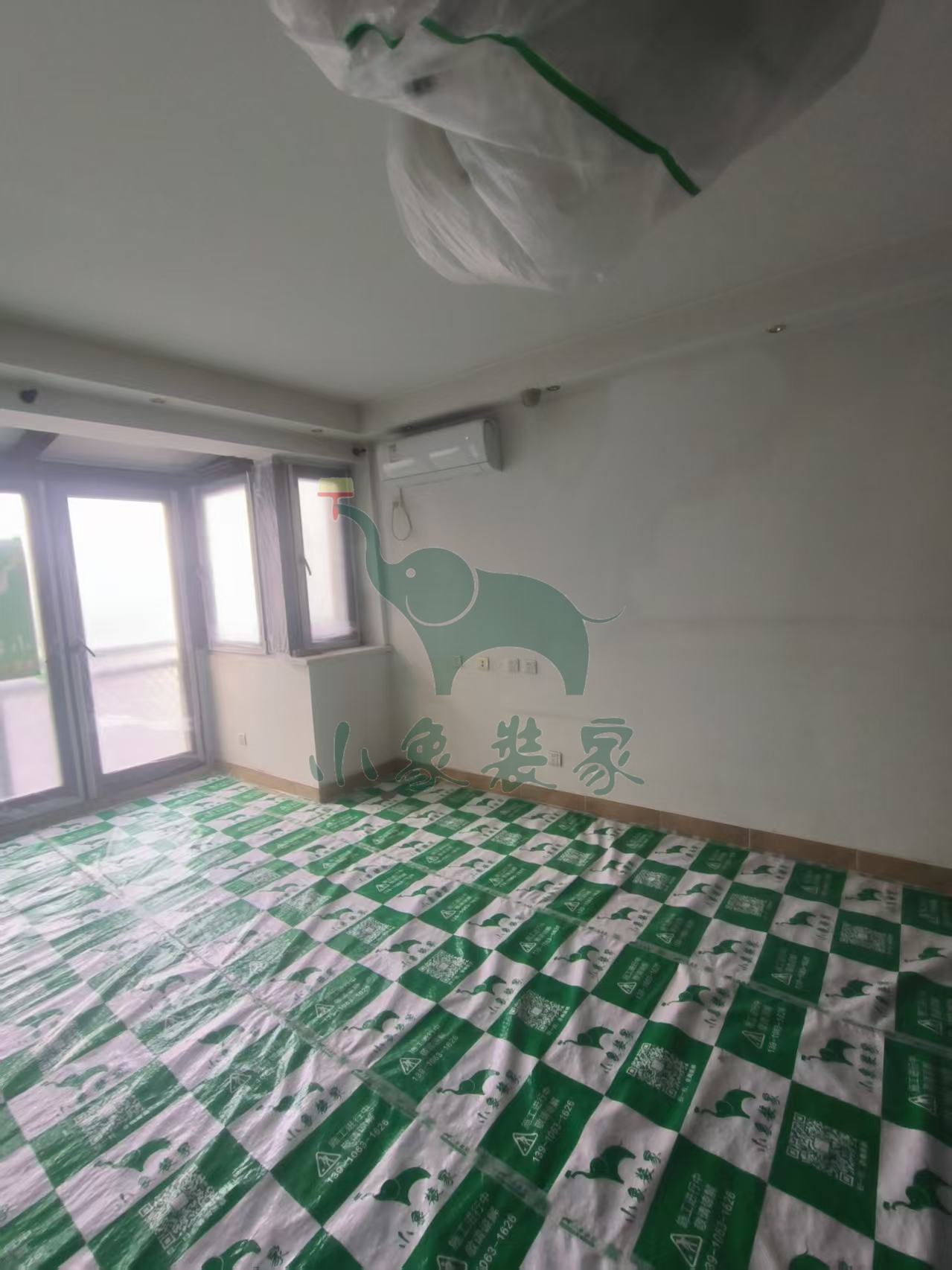

竣工工程-整体效果已完工。
竣工总进度:95%。
施工人员:郭涛。
共9张
2025-06-30 星期一
工作内容:

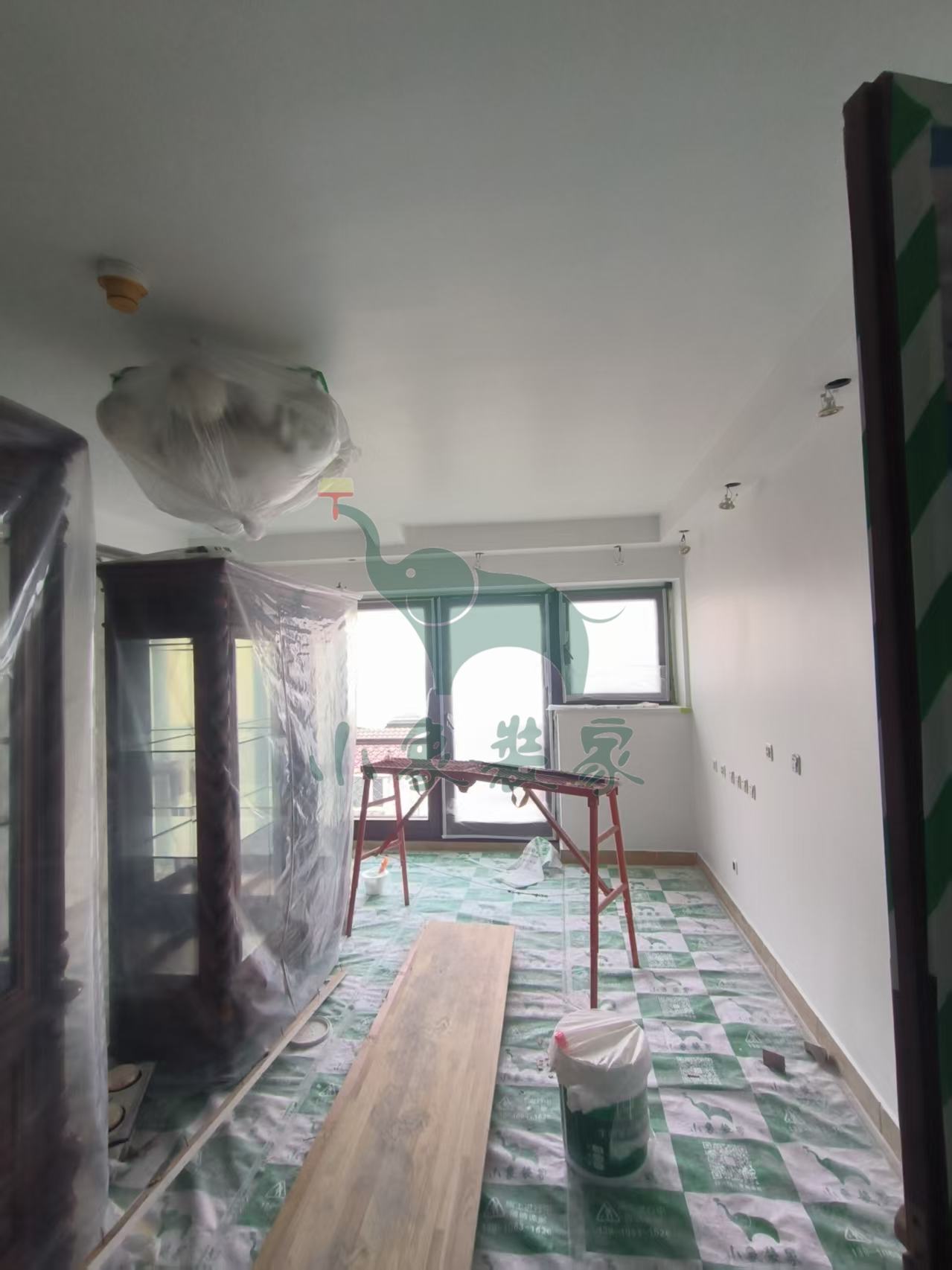

油工工程-滚刷两面漆已完工

油工工程-清理垃圾还需1天。
竣工总进度:90%。
施工人员:张高峰。
共3张
2025-06-28 星期六
工作内容:

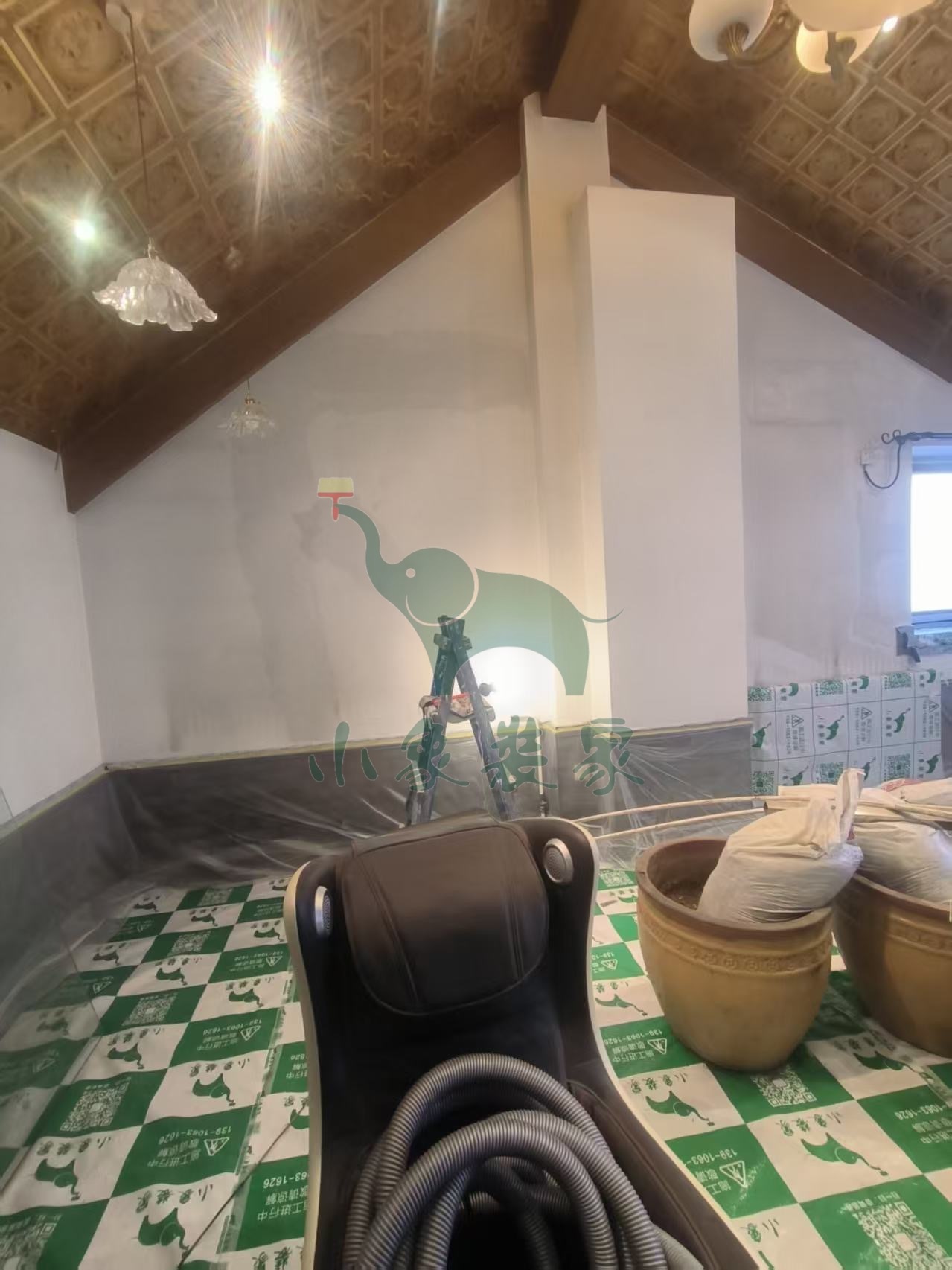

油工工程-滚刷两面漆已完工。
竣工总进度:90%。
施工人员:张高峰。
共6张
【明日播报】
2025-06-29停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-06-30。
2025-06-24 星期二
工作内容:
油工工程-滚刷一面漆还需1天。
竣工总进度:85%。
施工人员:张高峰。
共6张
【明日播报】
工作内容:
油工工程-滚刷一面漆

施工人员:张高峰。
2025-06-23 星期一
工作内容:
油工工程-滚刷一面漆还需3天。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-滚刷一面漆

施工人员:张高峰。
2025-06-20 星期五
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:80%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:张高峰。
2025-06-18 星期三
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:80%。
施工人员:张高峰。
共9张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:张高峰。
2025-06-17 星期二
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:80%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:张高峰。
2025-06-17 星期二
工作内容:

瓦工工程-阳台粘贴地砖还需2天。
竣工总进度:80%。
施工人员:吴新侠。
共8张
【明日播报】
工作内容:
瓦工工程-阳台粘贴墙砖

施工人员:吴新侠。
2025-06-15 星期日
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:65%。
施工人员:张高峰。
共5张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰。
2025-06-12 星期四
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:65%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰。
2025-06-11 星期三
工作内容:

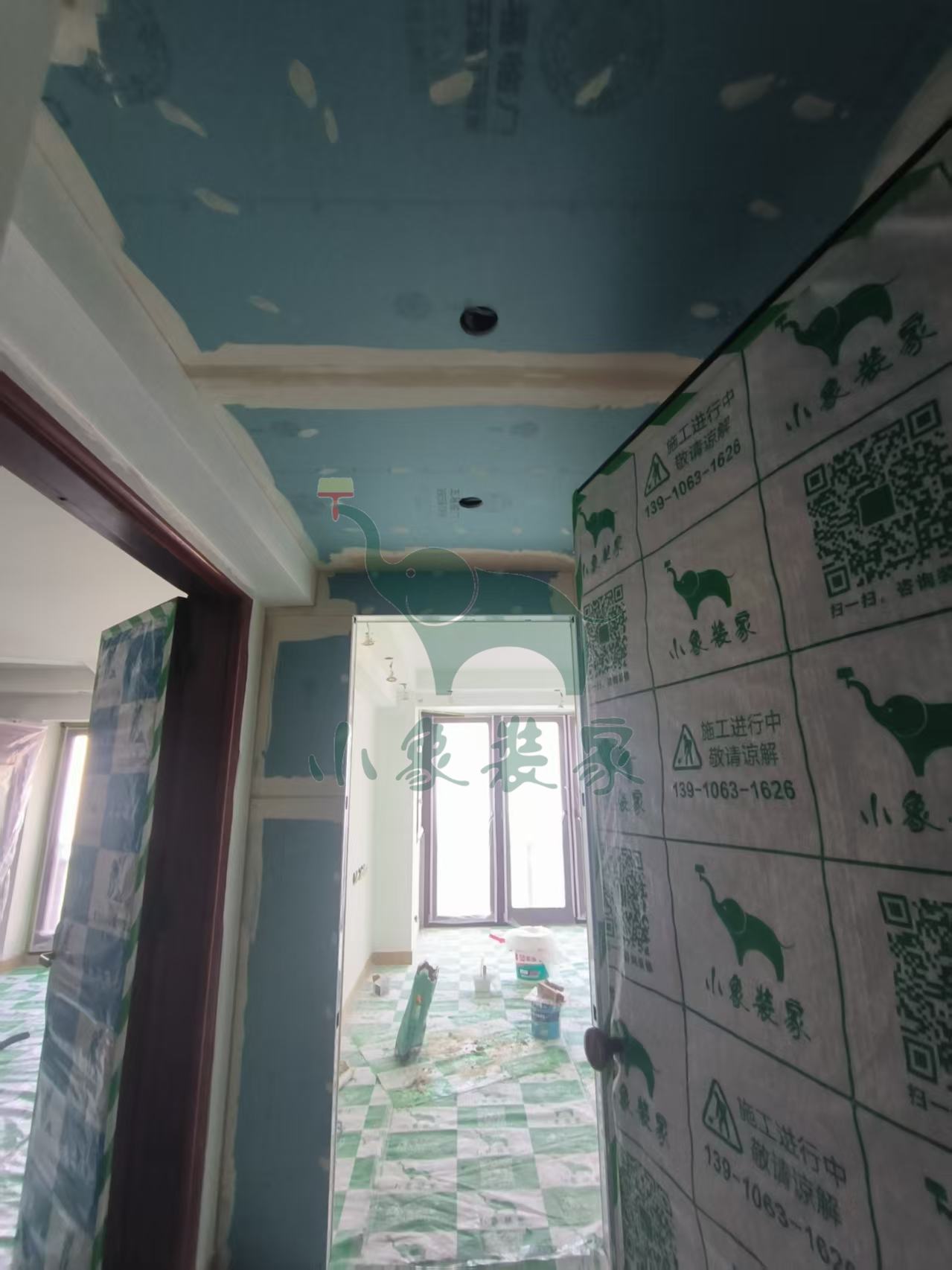

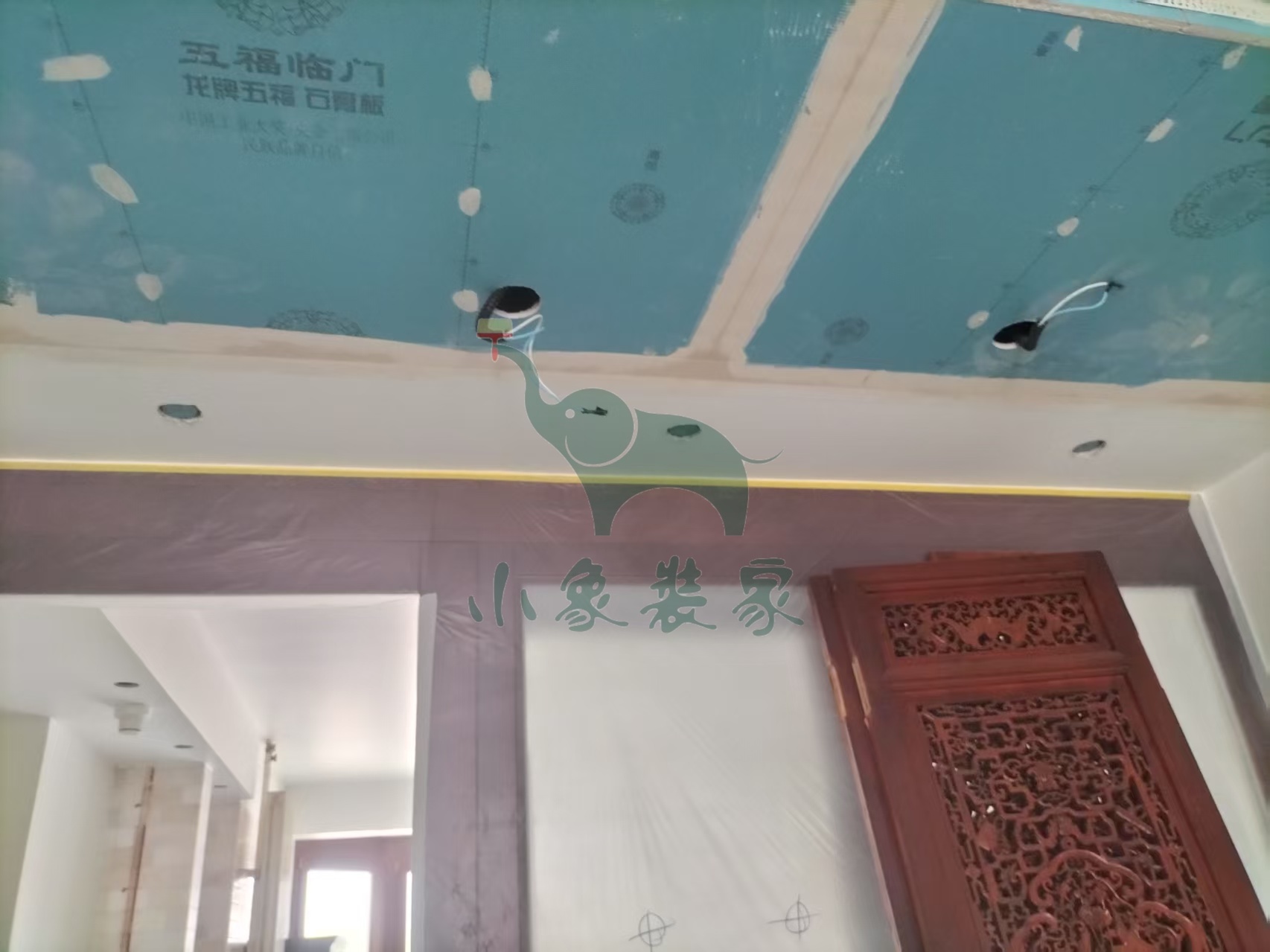

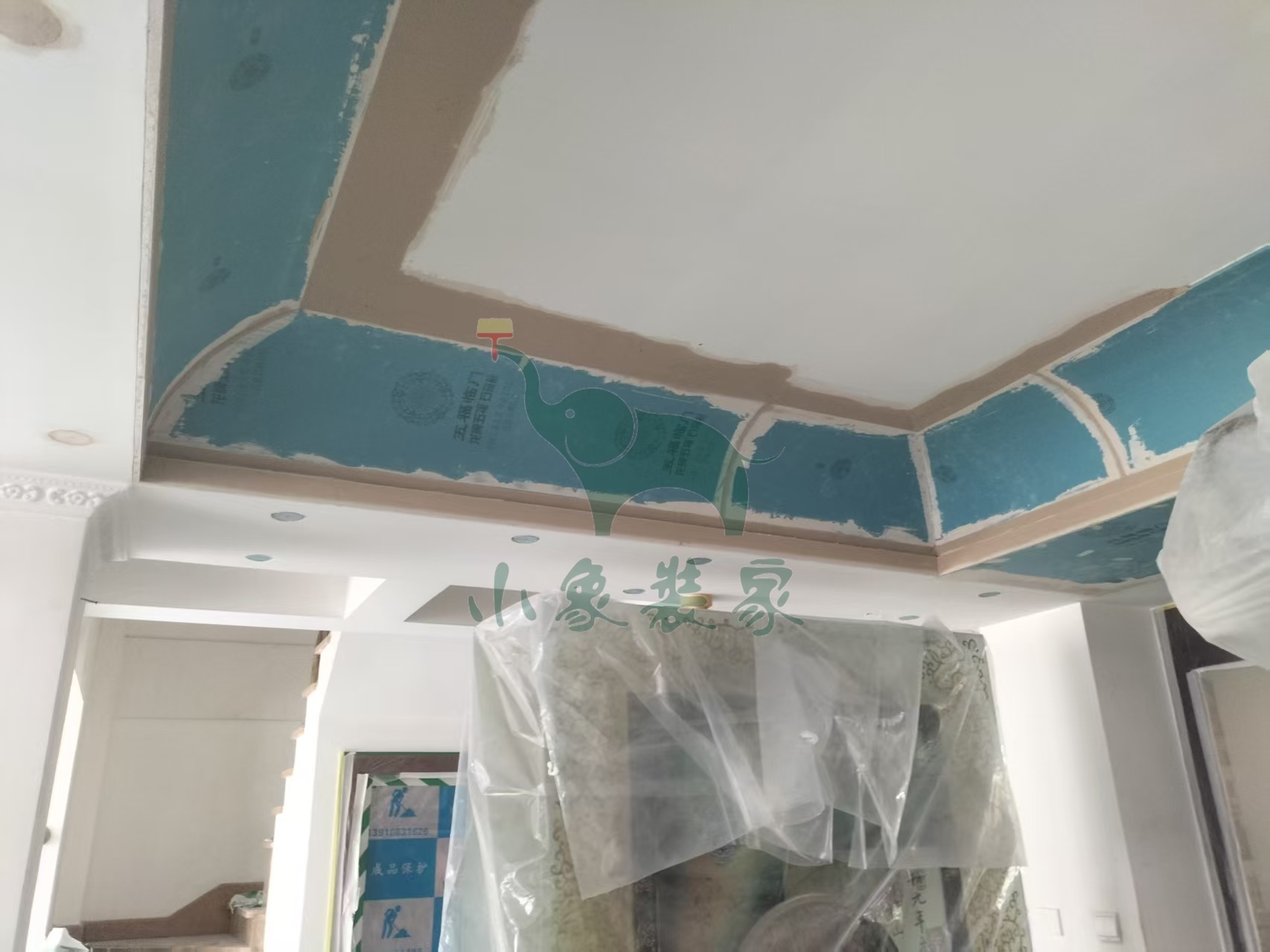

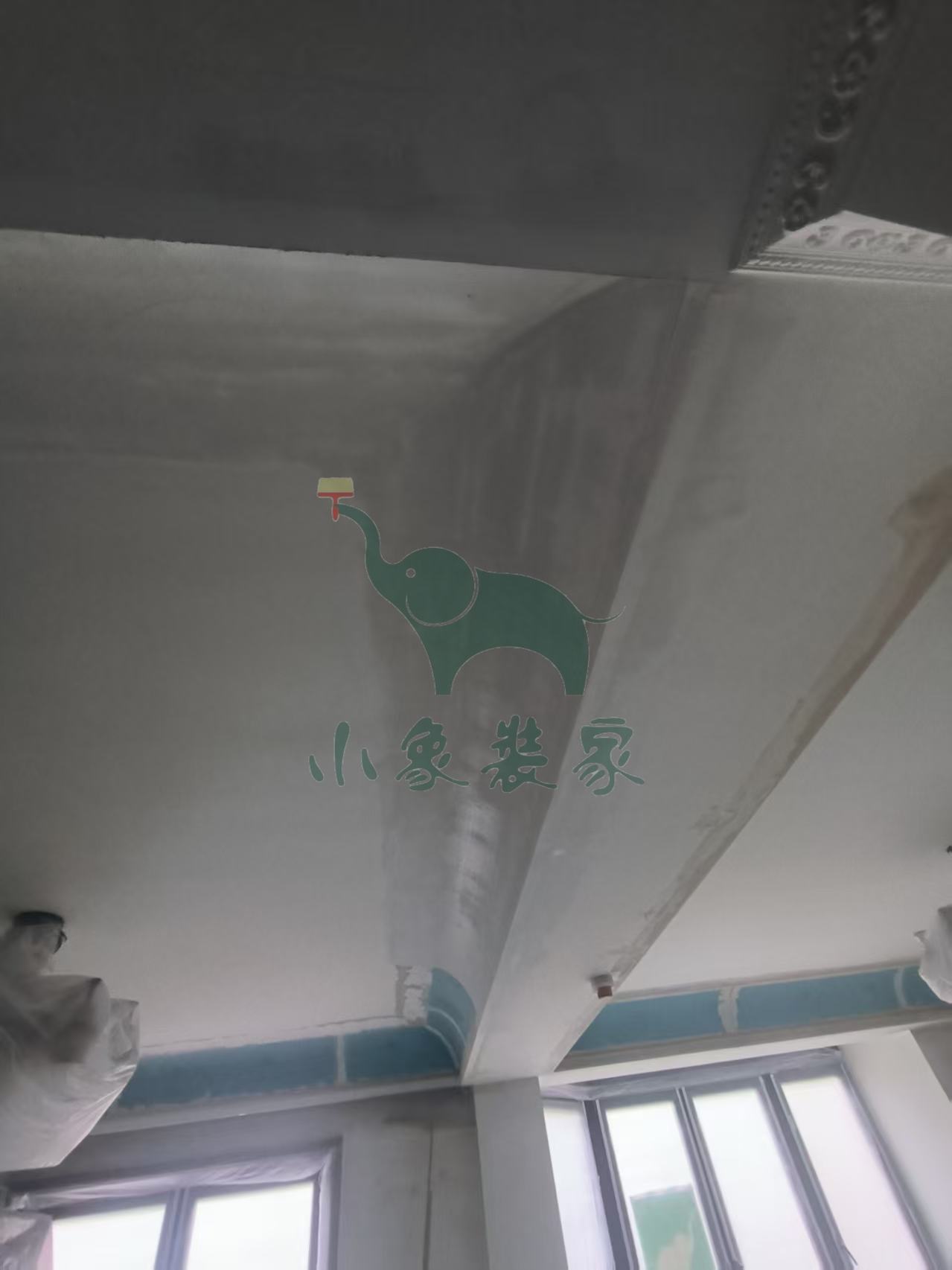

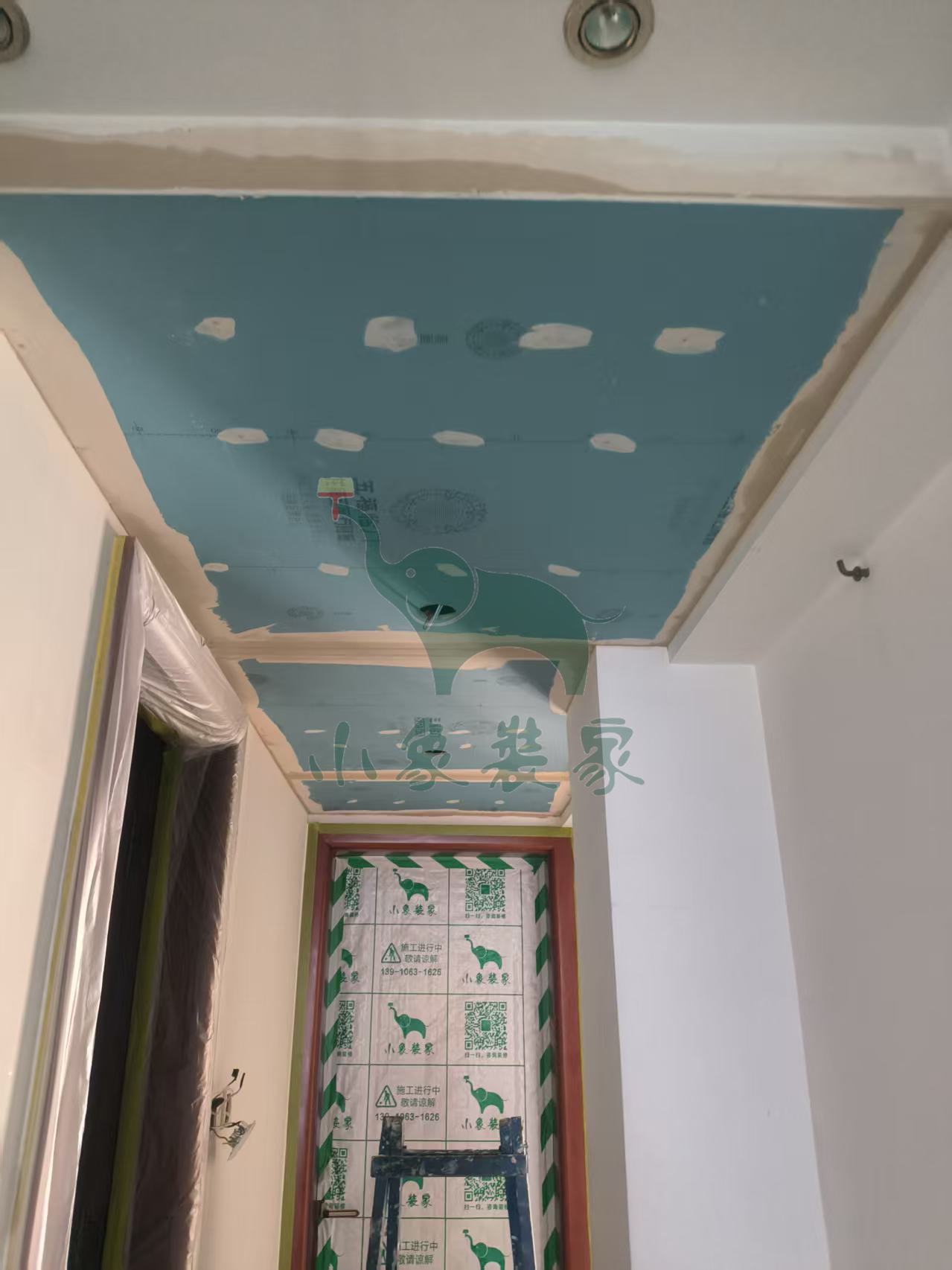

油工工程-墙面、顶面石膏找平已完工

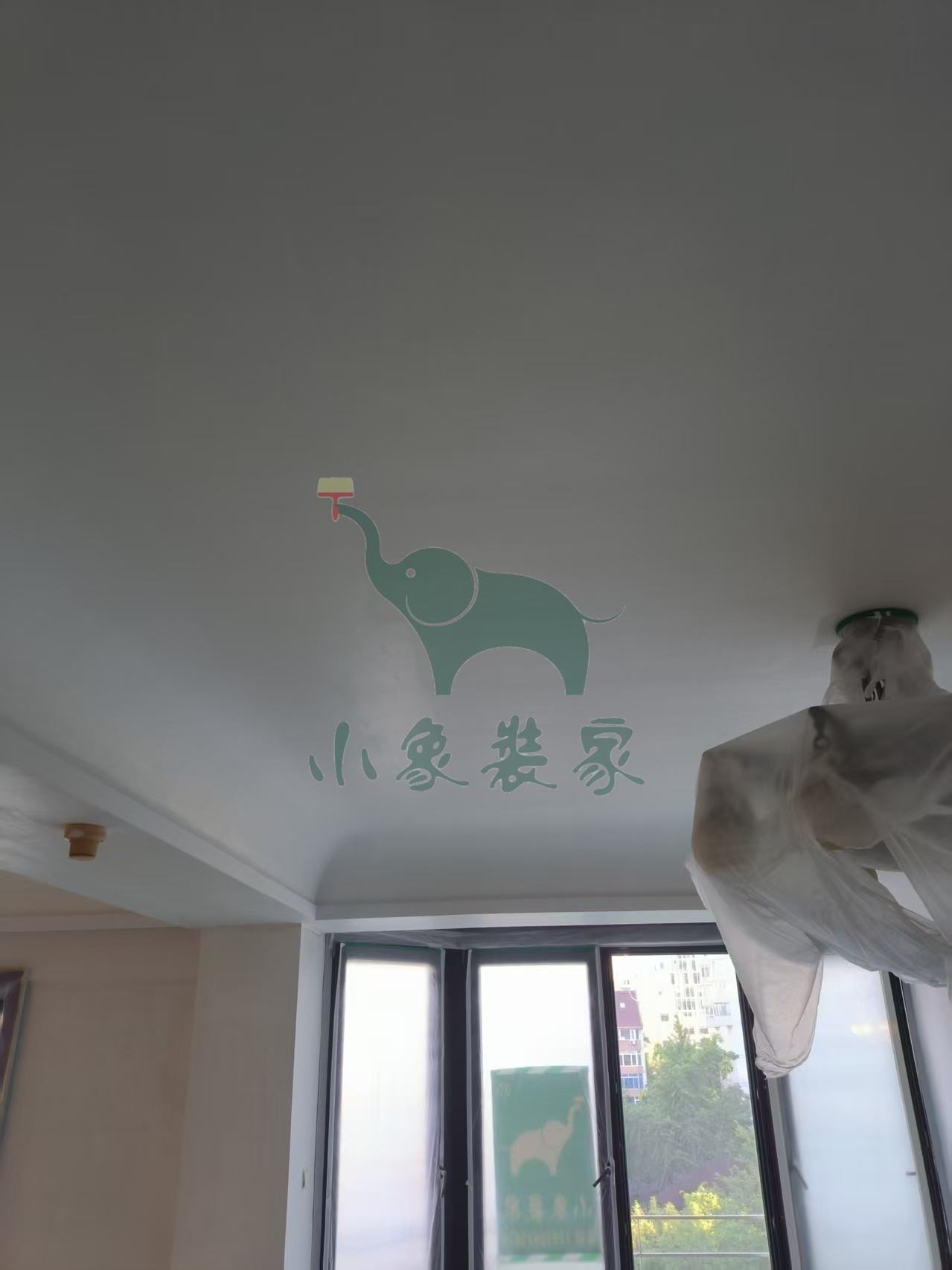

油工工程-刮第一遍腻子还需1天。
竣工总进度:65%。
施工人员:张高峰。
共7张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰。
2025-06-11 星期三
工作内容:

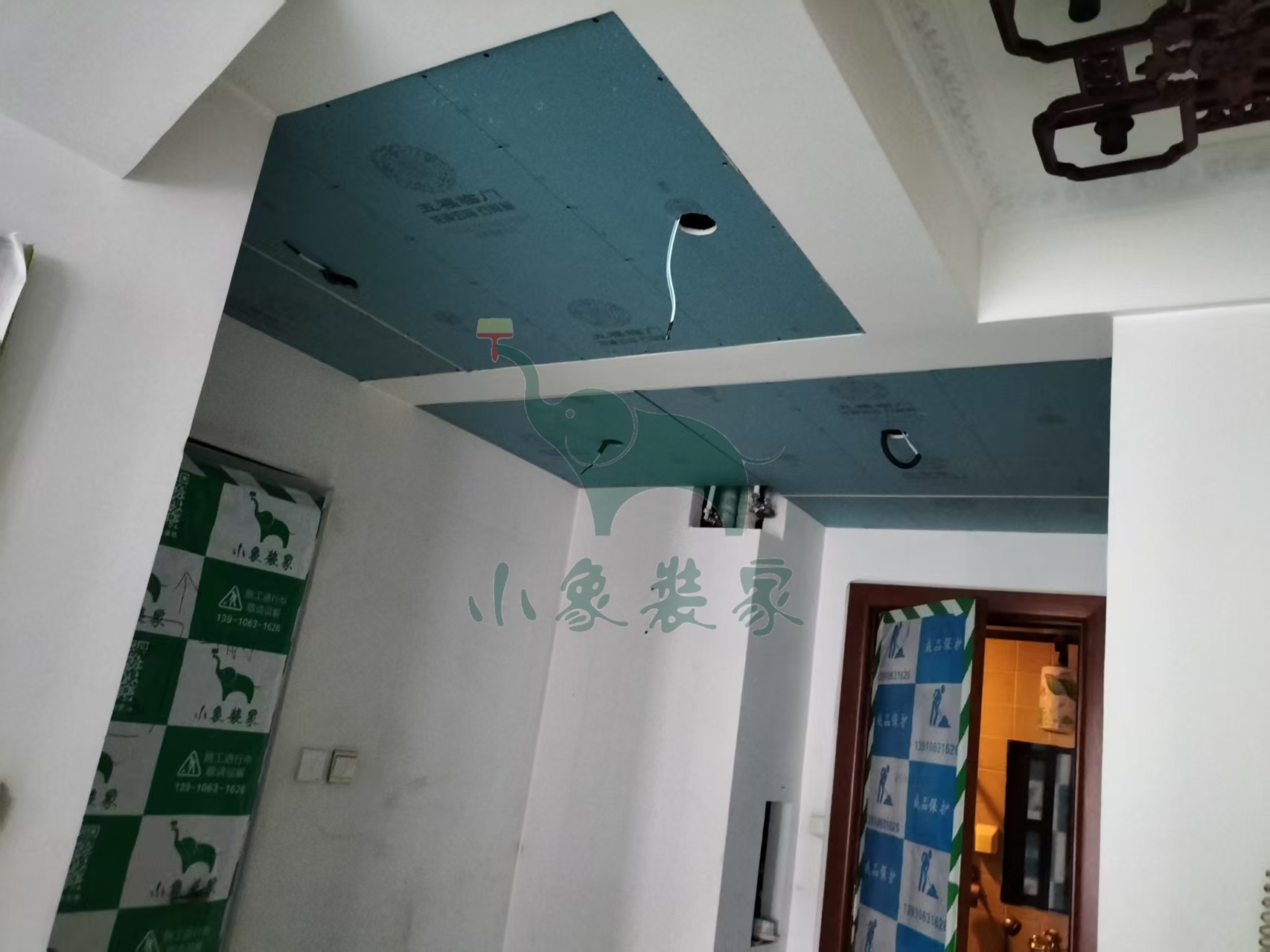

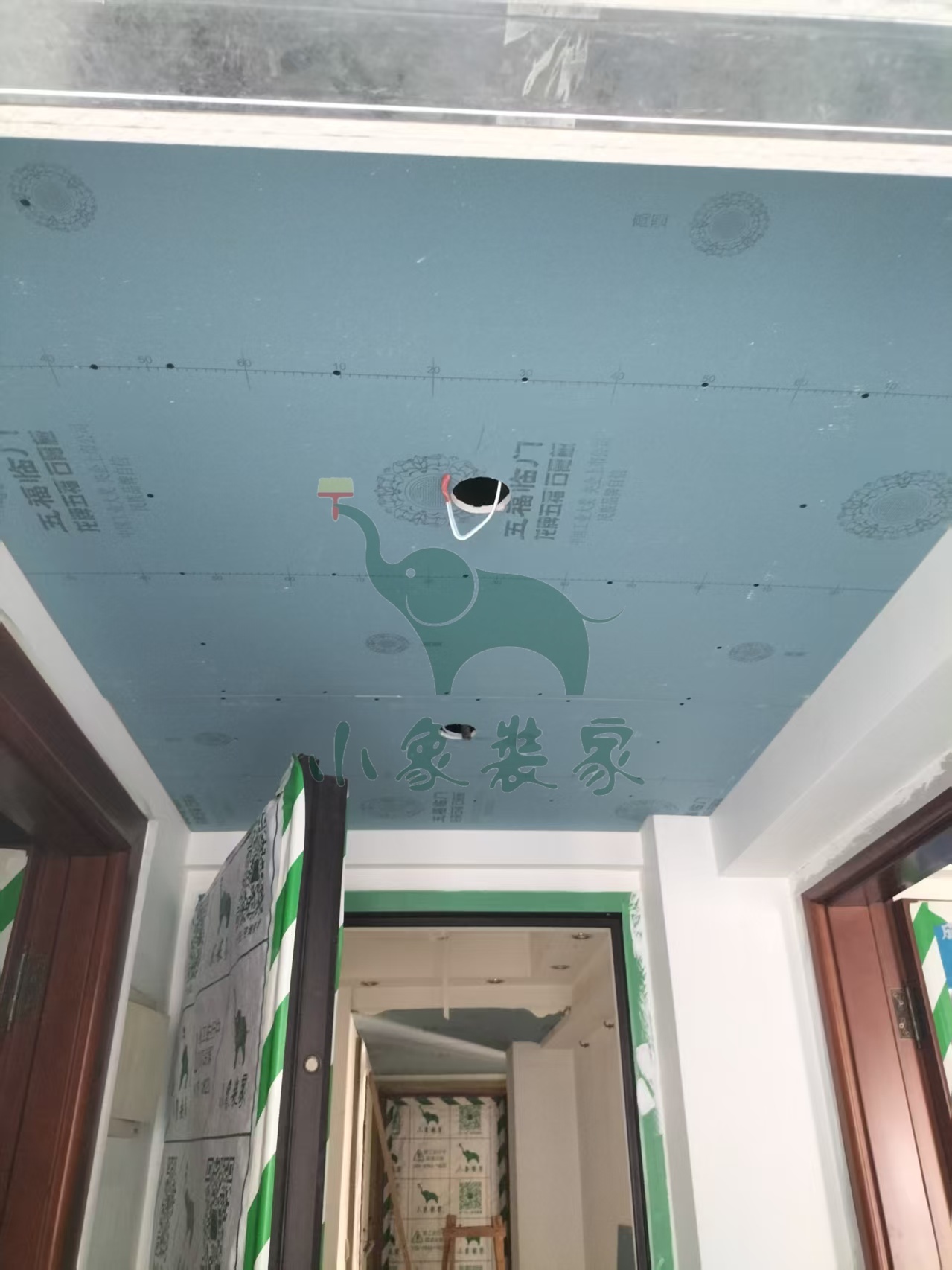

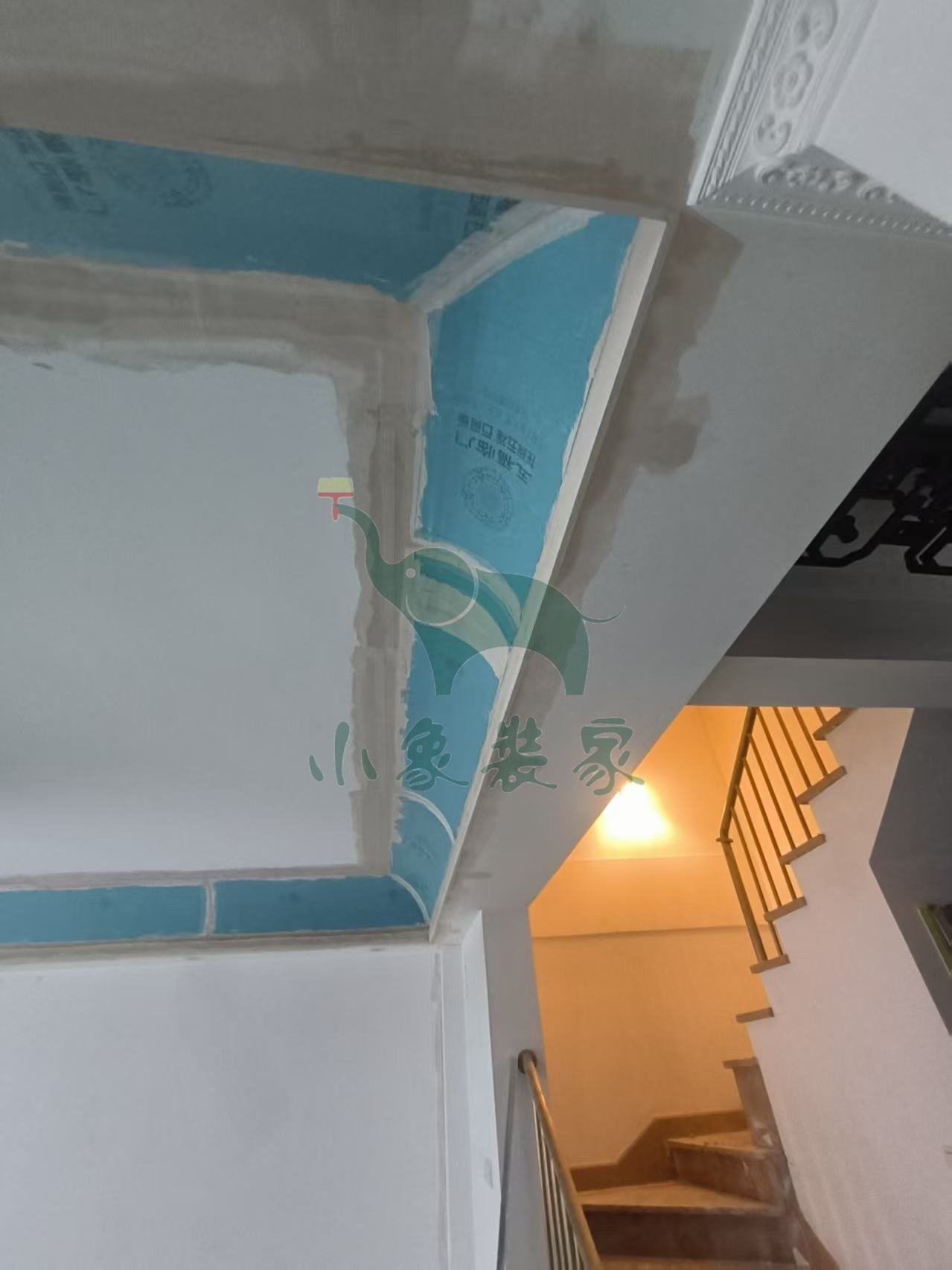

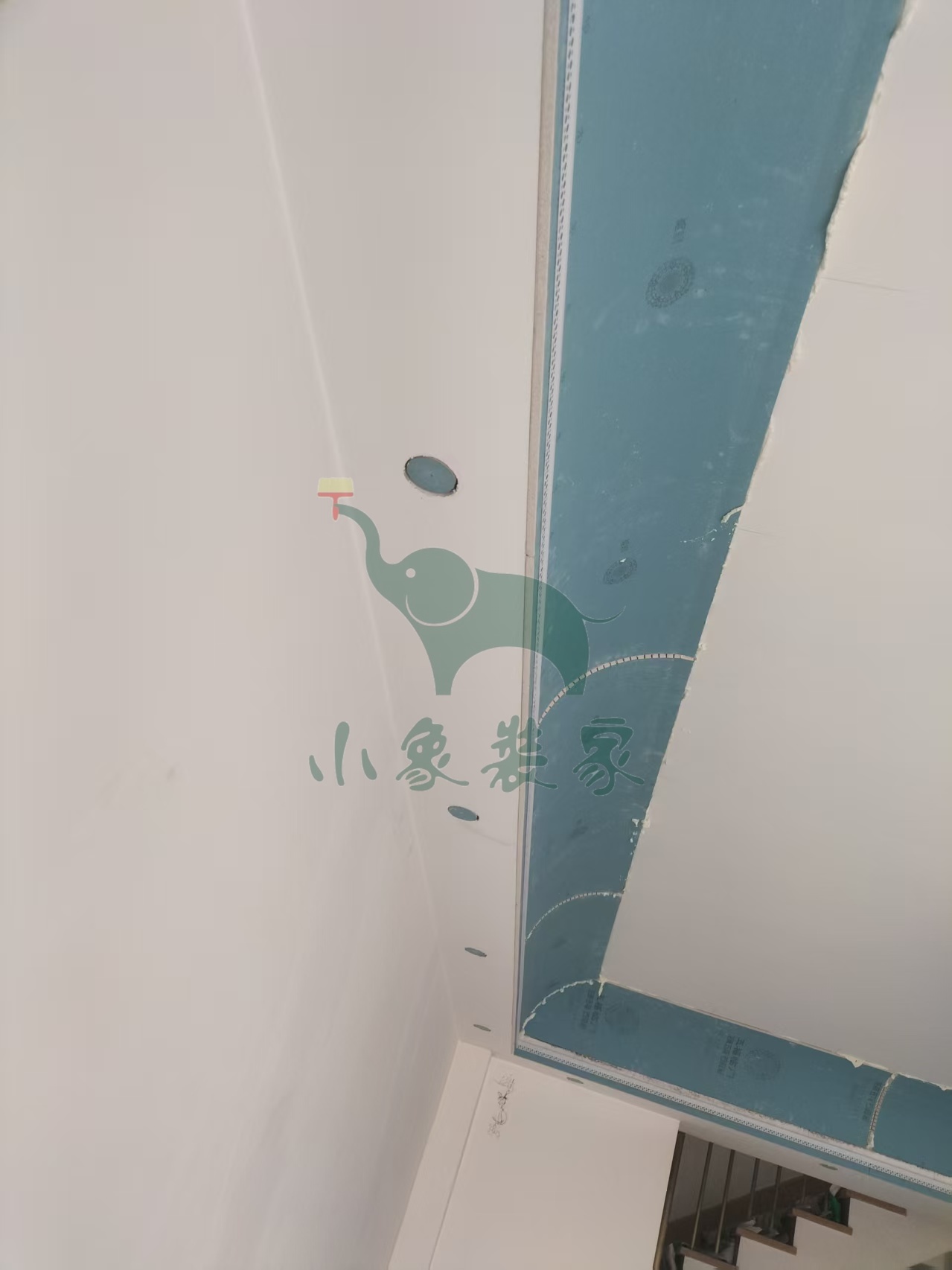

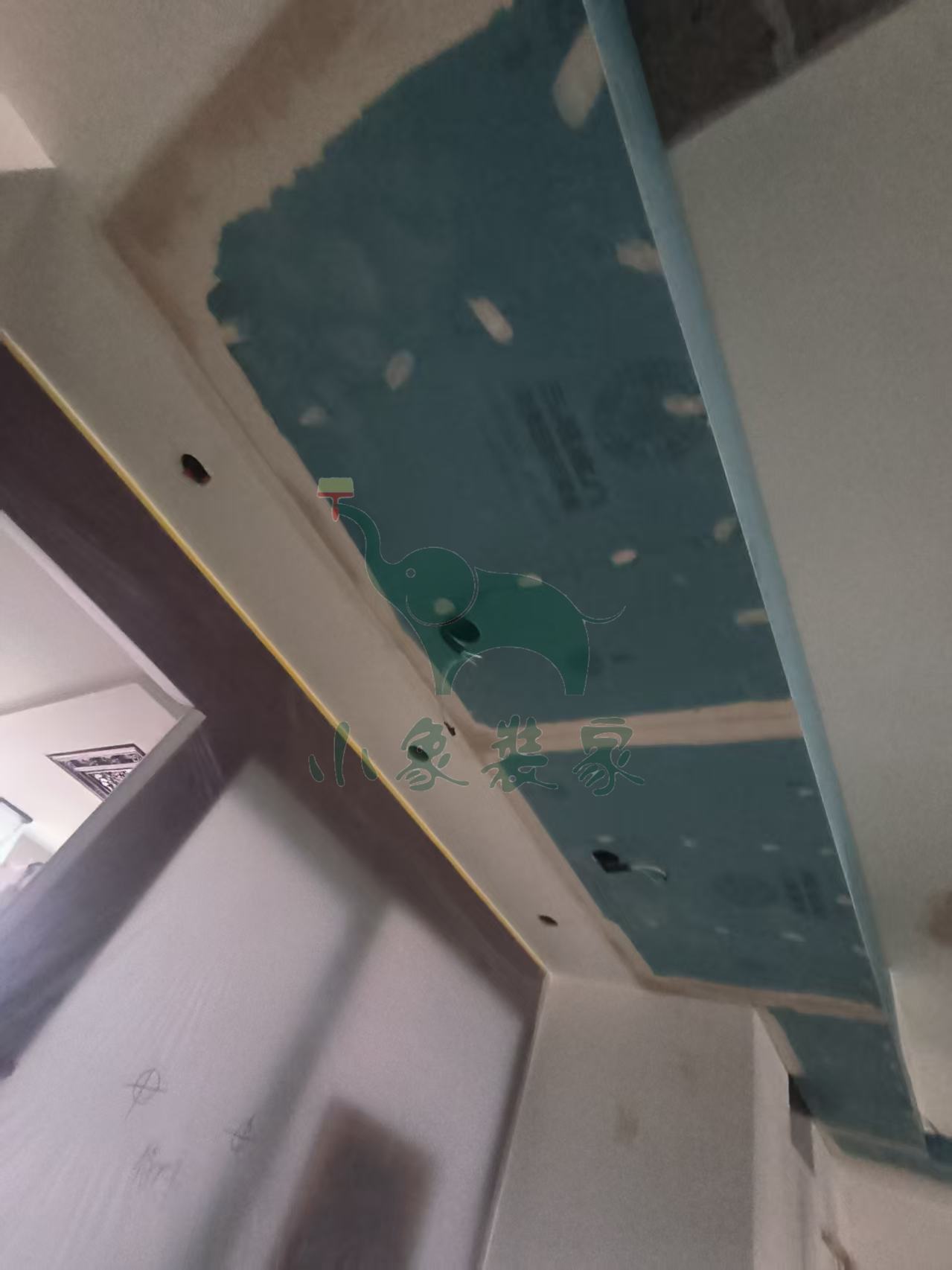

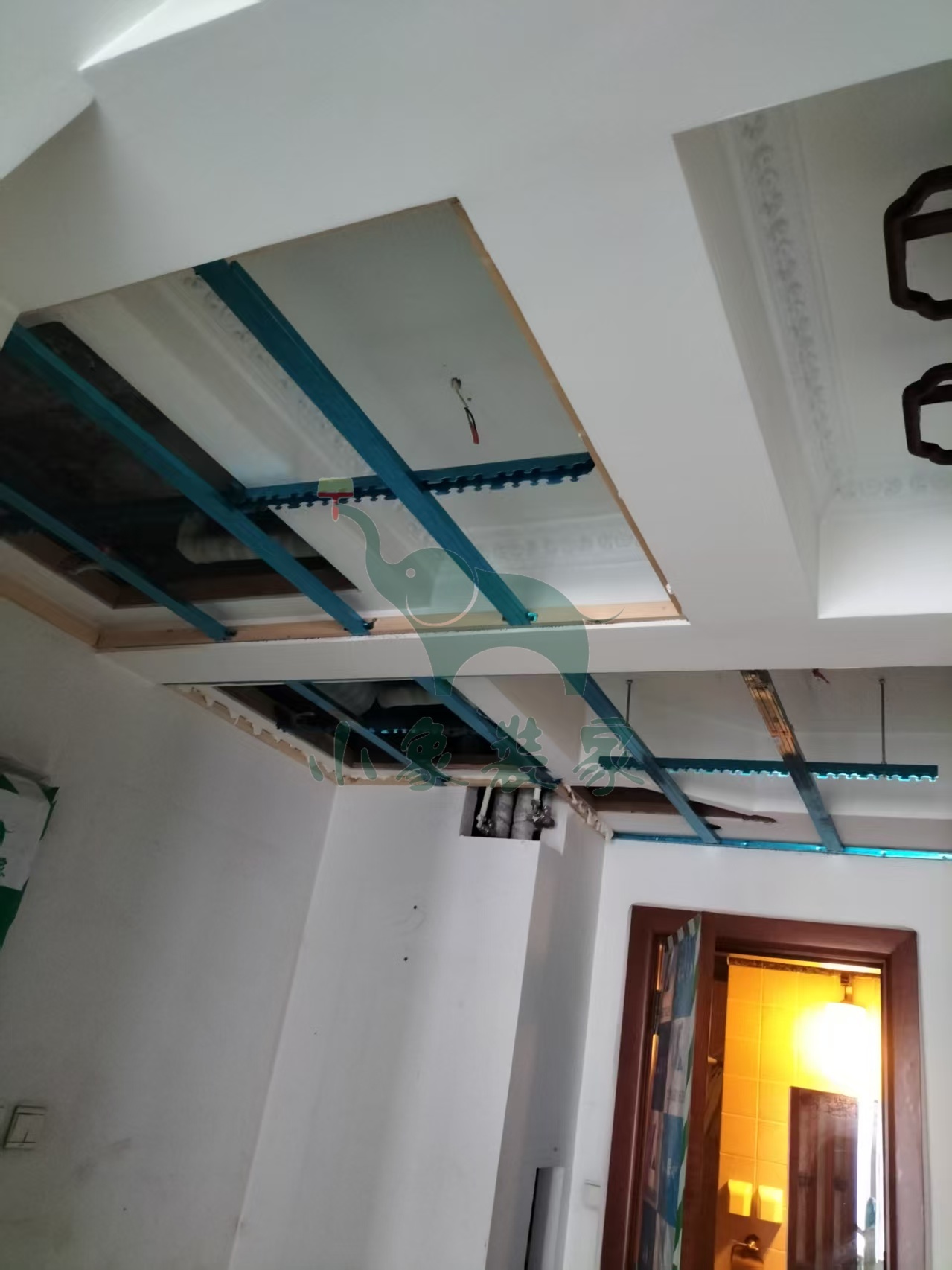

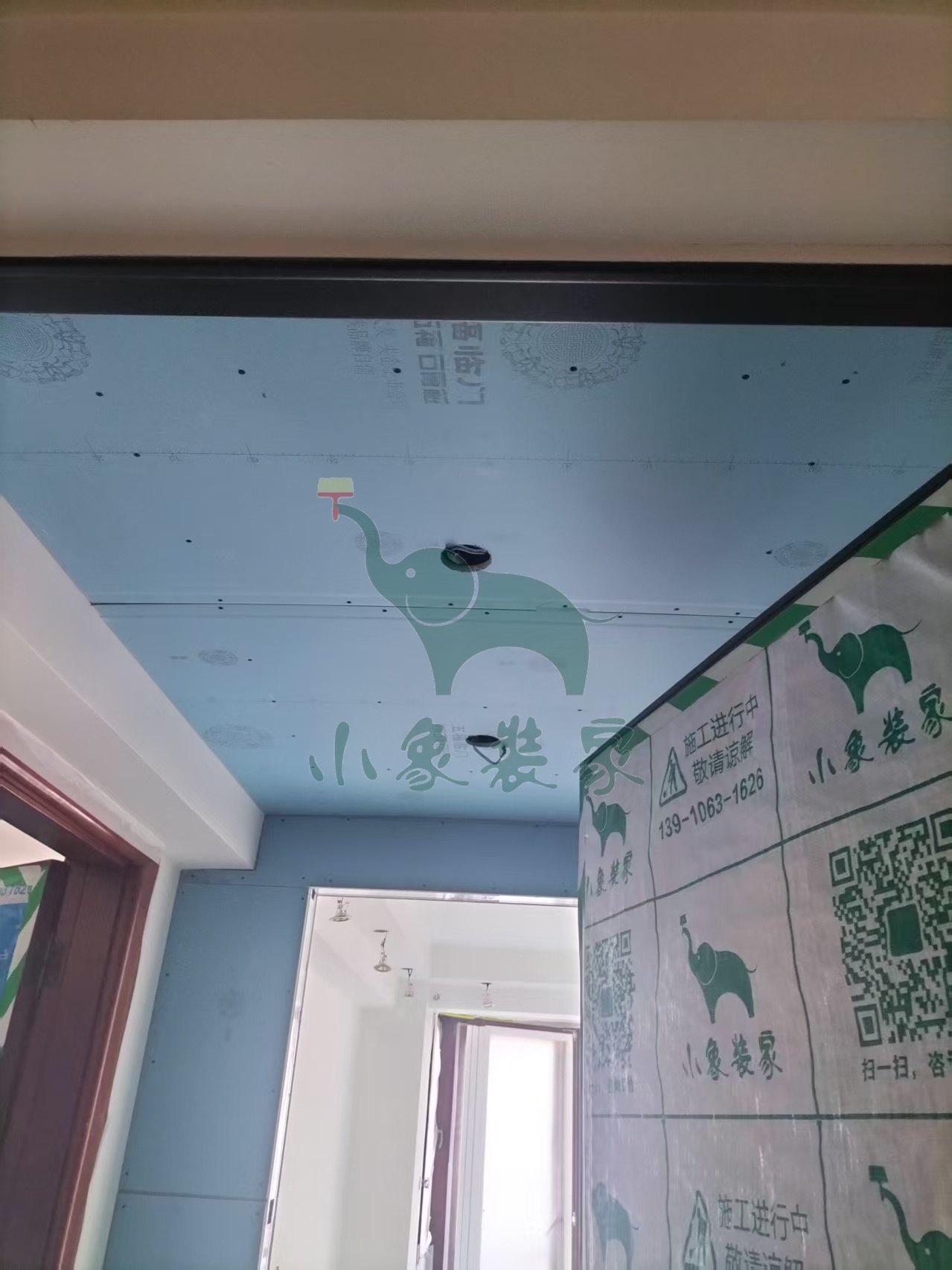

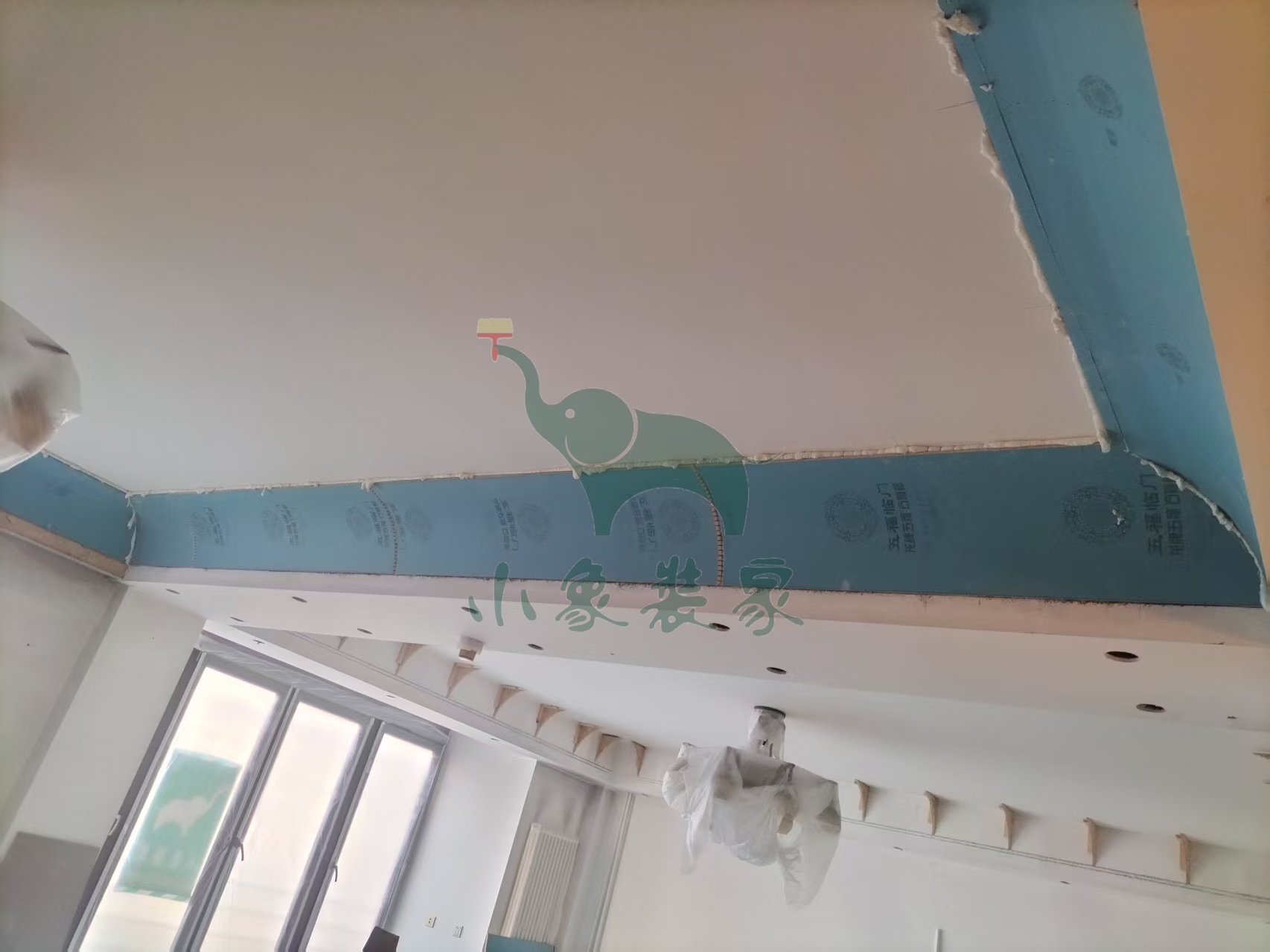

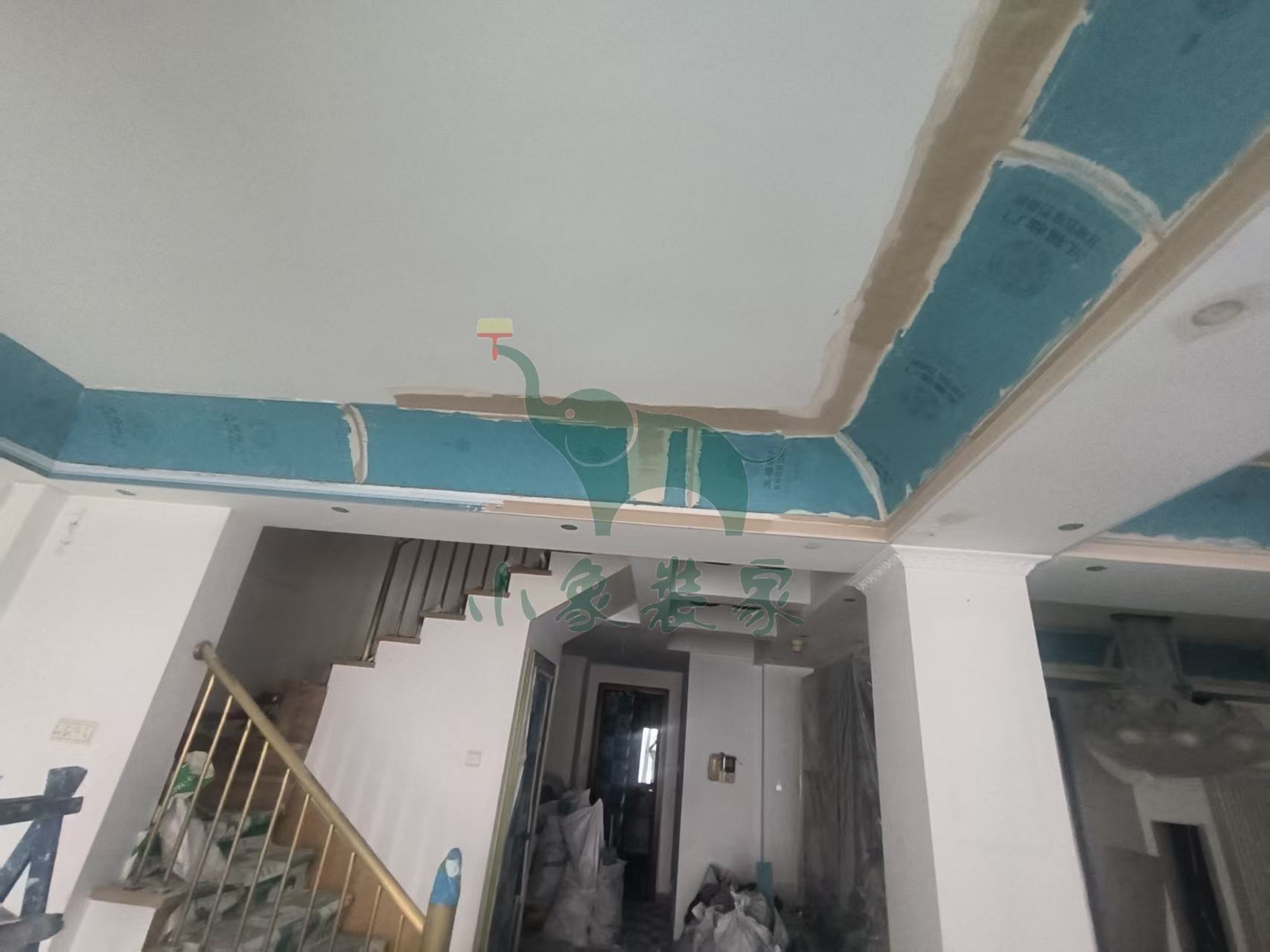

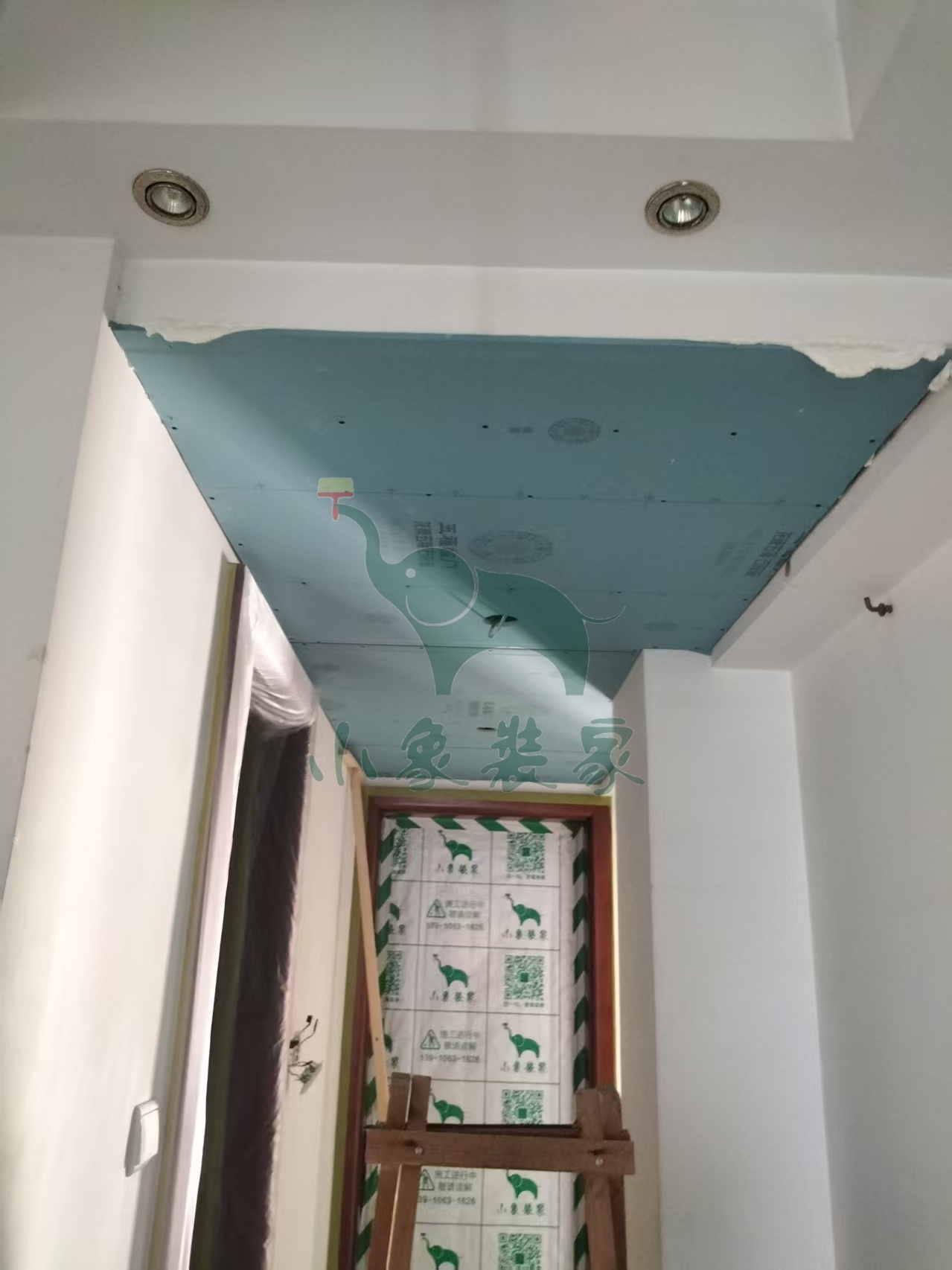

木工工程-封石膏板已完工。
竣工总进度:65%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-刮第一遍腻子

施工人员:张高峰。
2025-06-10 星期二
工作内容:
瓦工工程-阳台粘贴地砖已完工。
竣工总进度:65%。
施工人员:吴新侠。
共3张
【明日播报】
工作内容:
瓦工工程-阳台粘贴墙砖

施工人员:吴新侠。
2025-06-06 星期五
工作内容:
木工工程-封石膏板还需1天。
竣工总进度:65%。
施工人员:张东峰。
共4张
【明日播报】
2025-06-07停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-06-06 星期五
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:65%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:张高峰。
2025-06-05 星期四
工作内容:

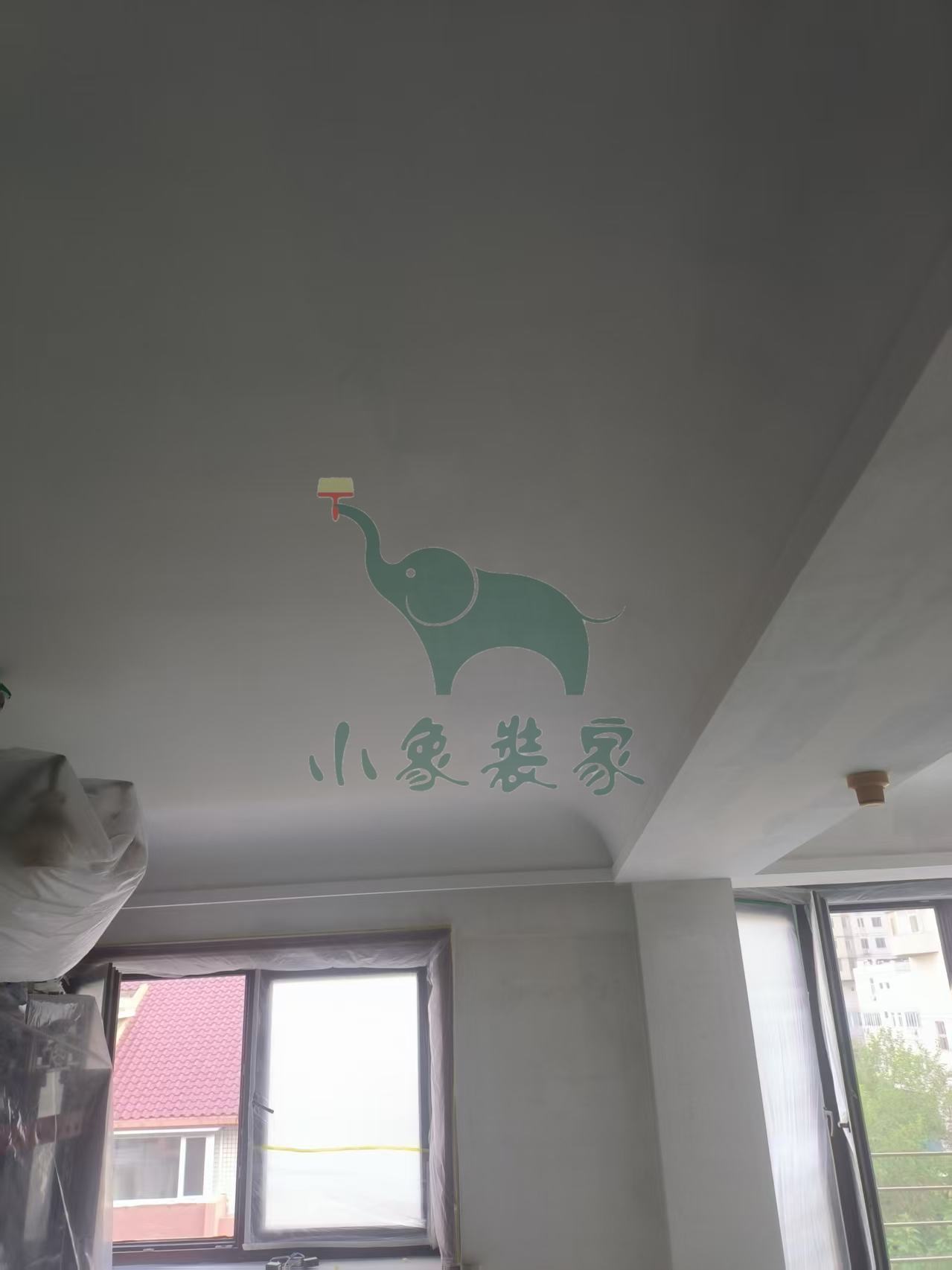

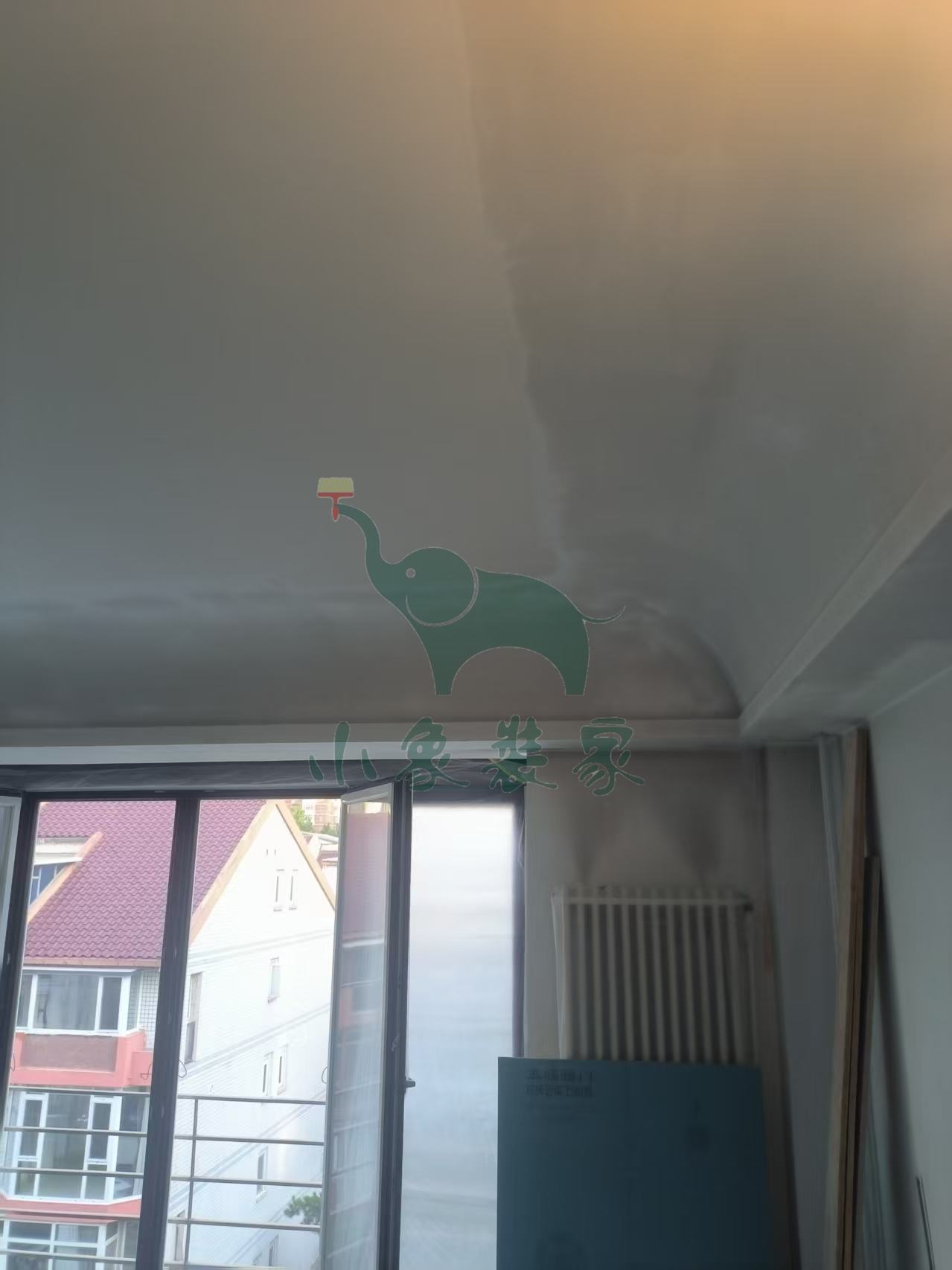

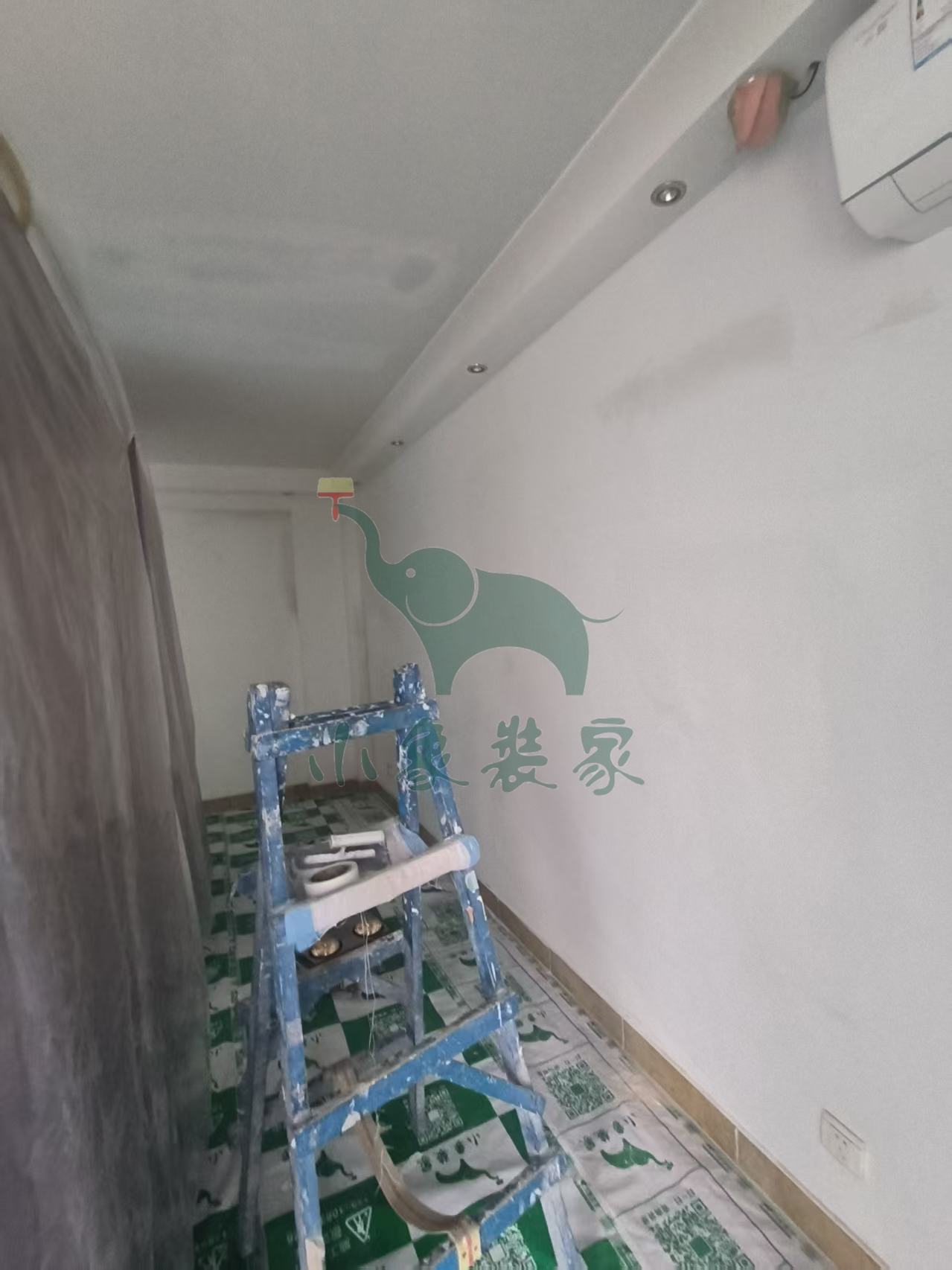

油工工程-滚刷一面漆已完工。
竣工总进度:65%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-滚刷两面漆

油工工程-滚刷一面漆

施工人员:张高峰。
2025-06-05 星期四

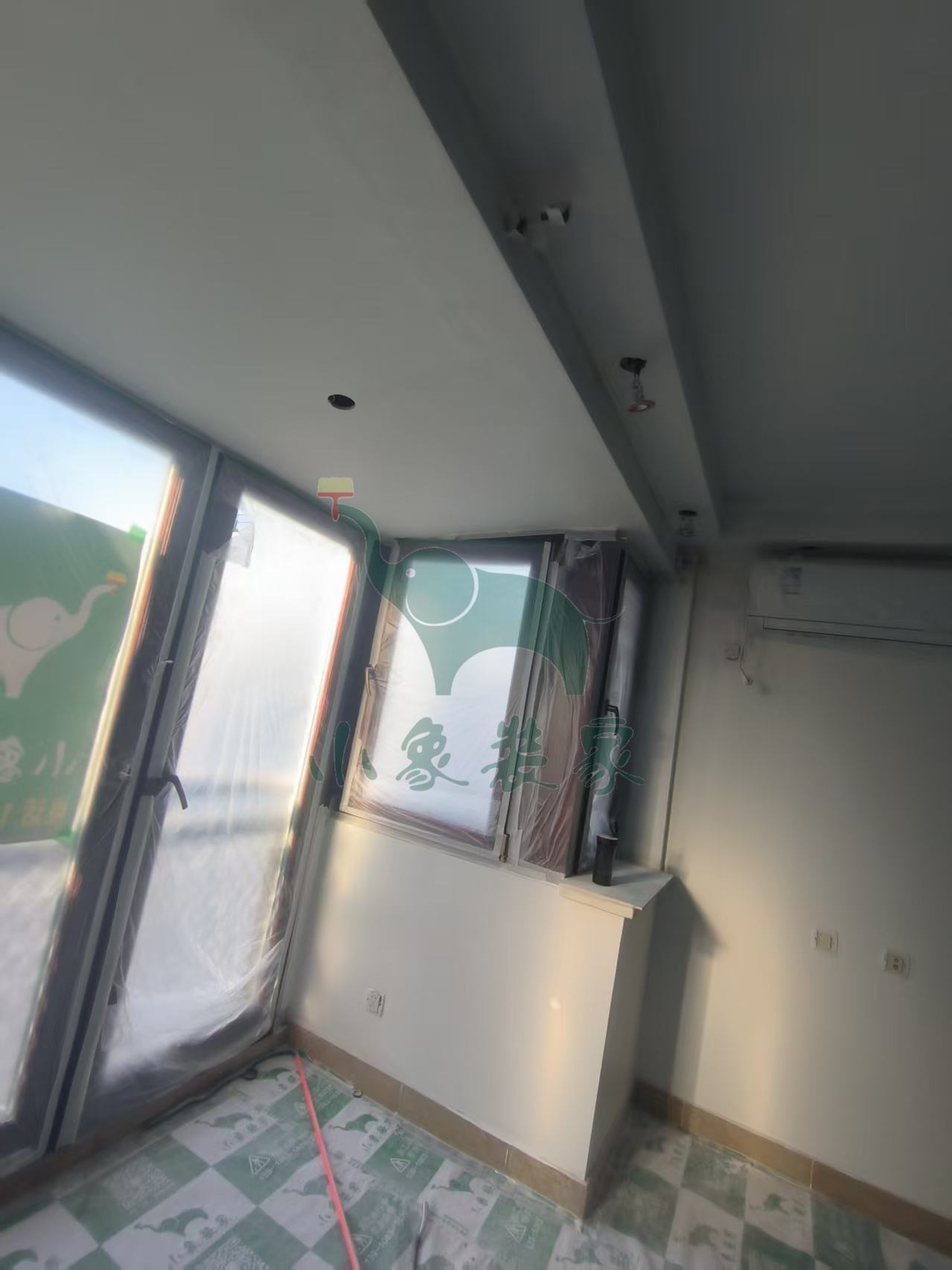

工作内容:
木工工程-封石膏板还需1天。
竣工总进度:65%。
施工人员:张东峰。
共4张
【明日播报】
工作内容:
木工工程-封石膏板

施工人员:张东峰。
2025-06-04 星期三
工作内容:

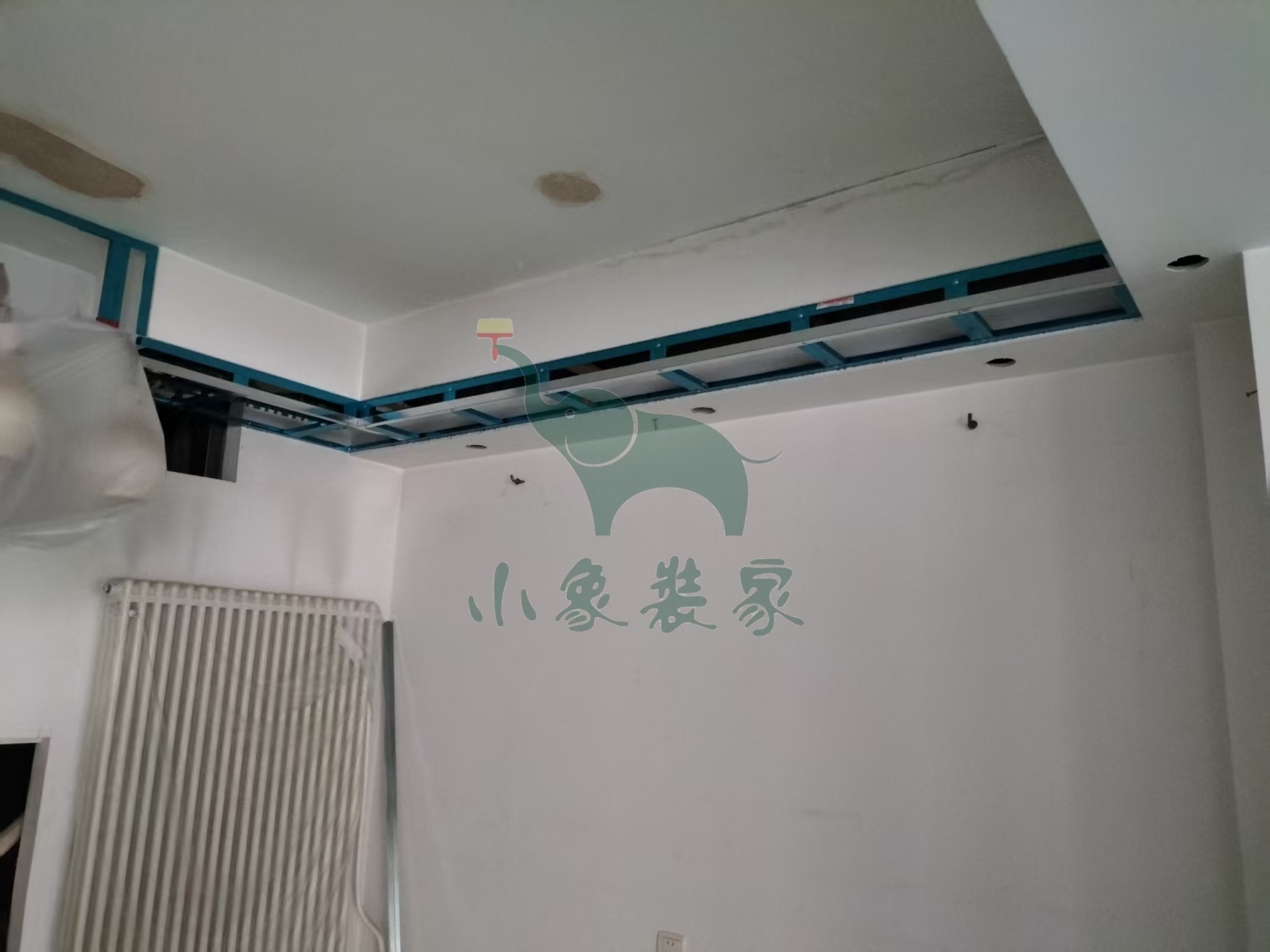

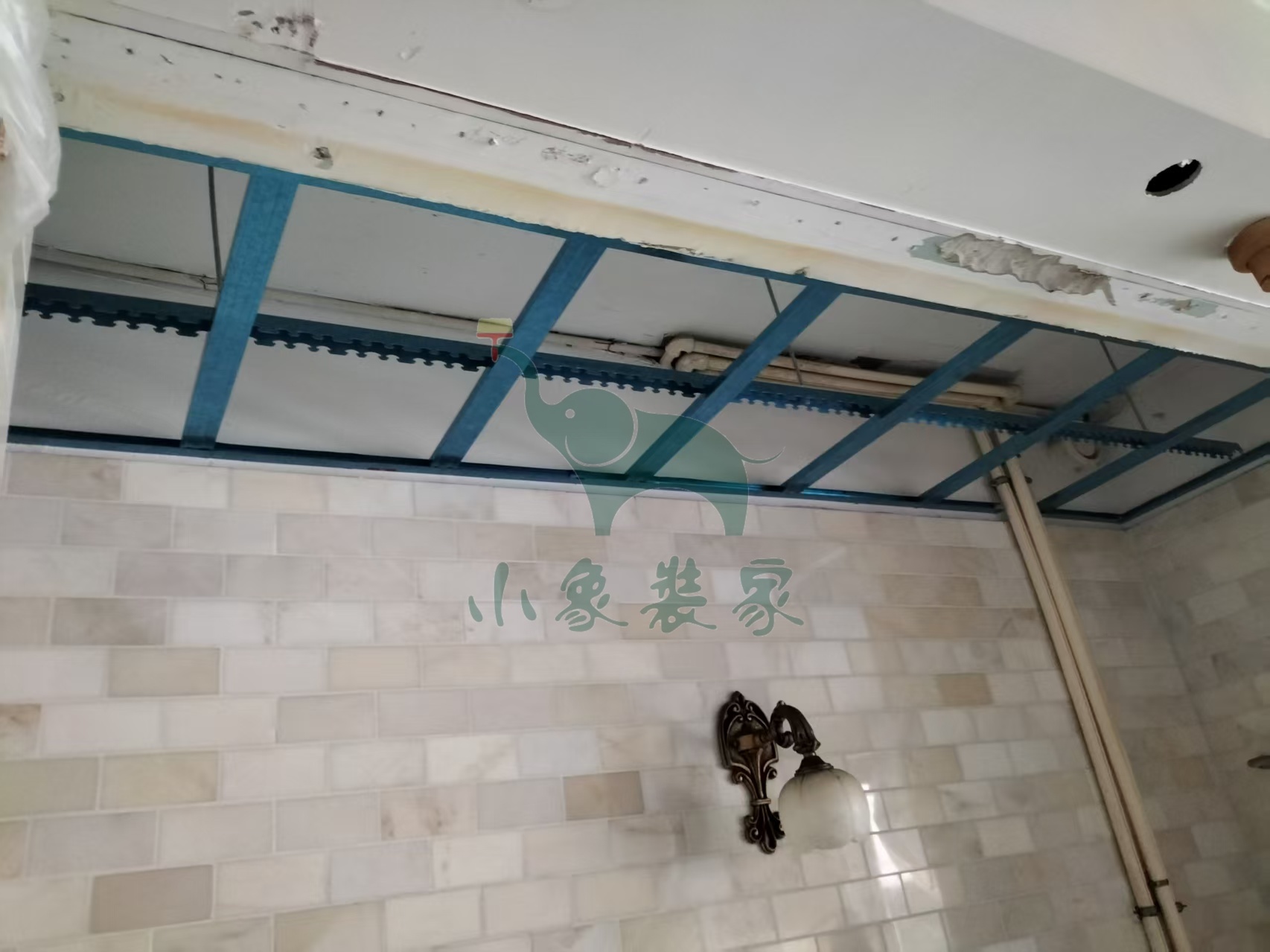

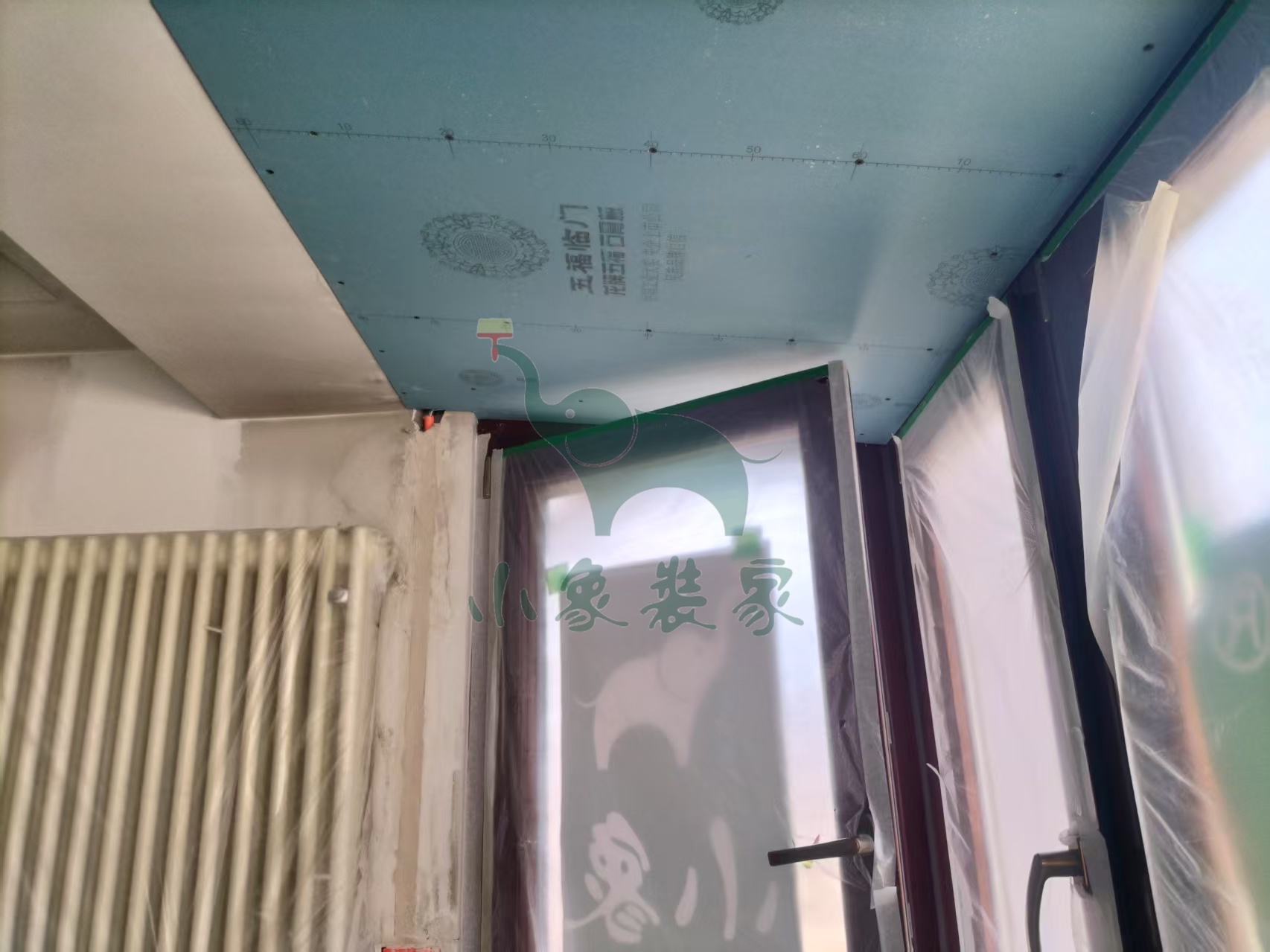

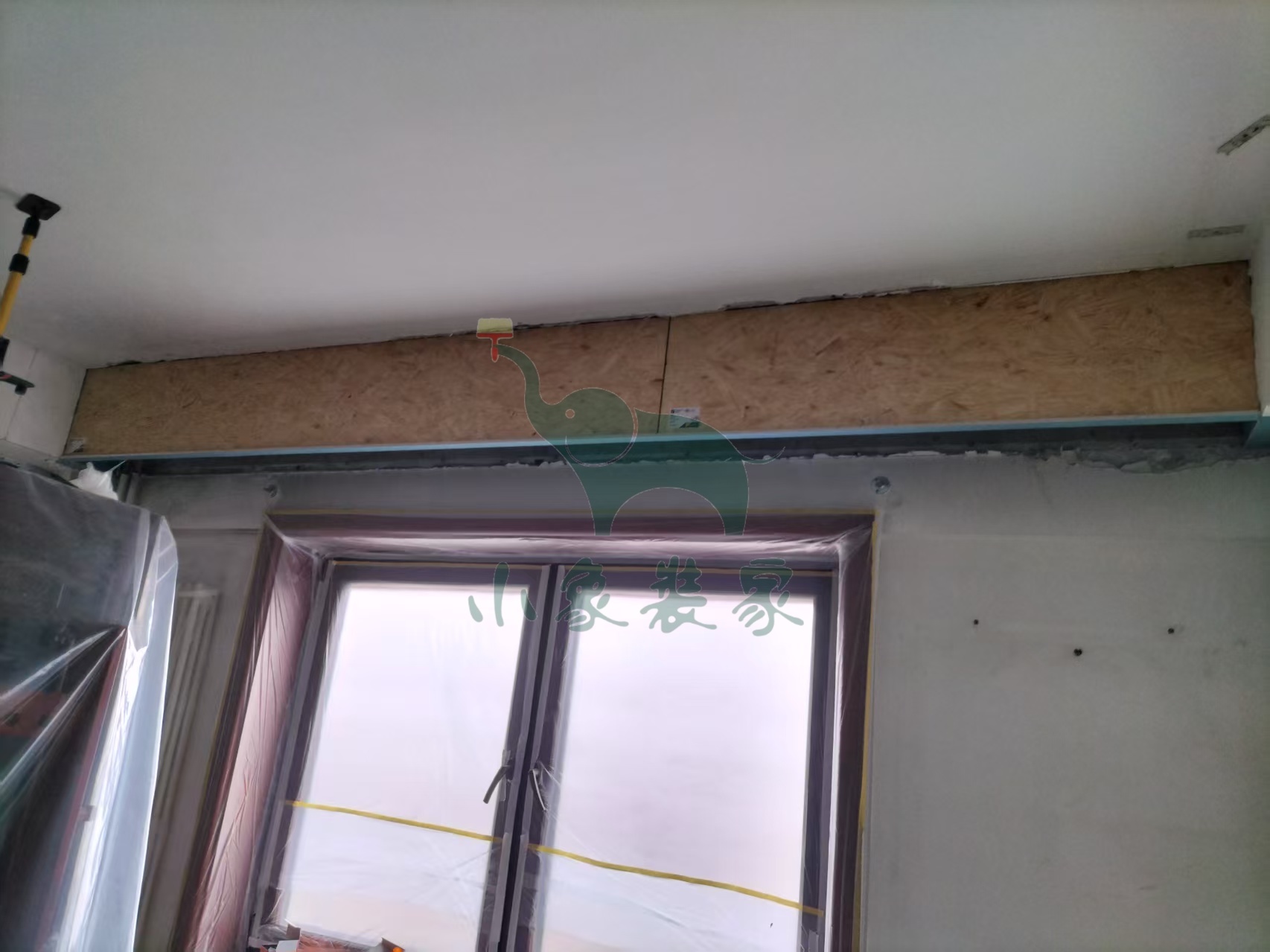

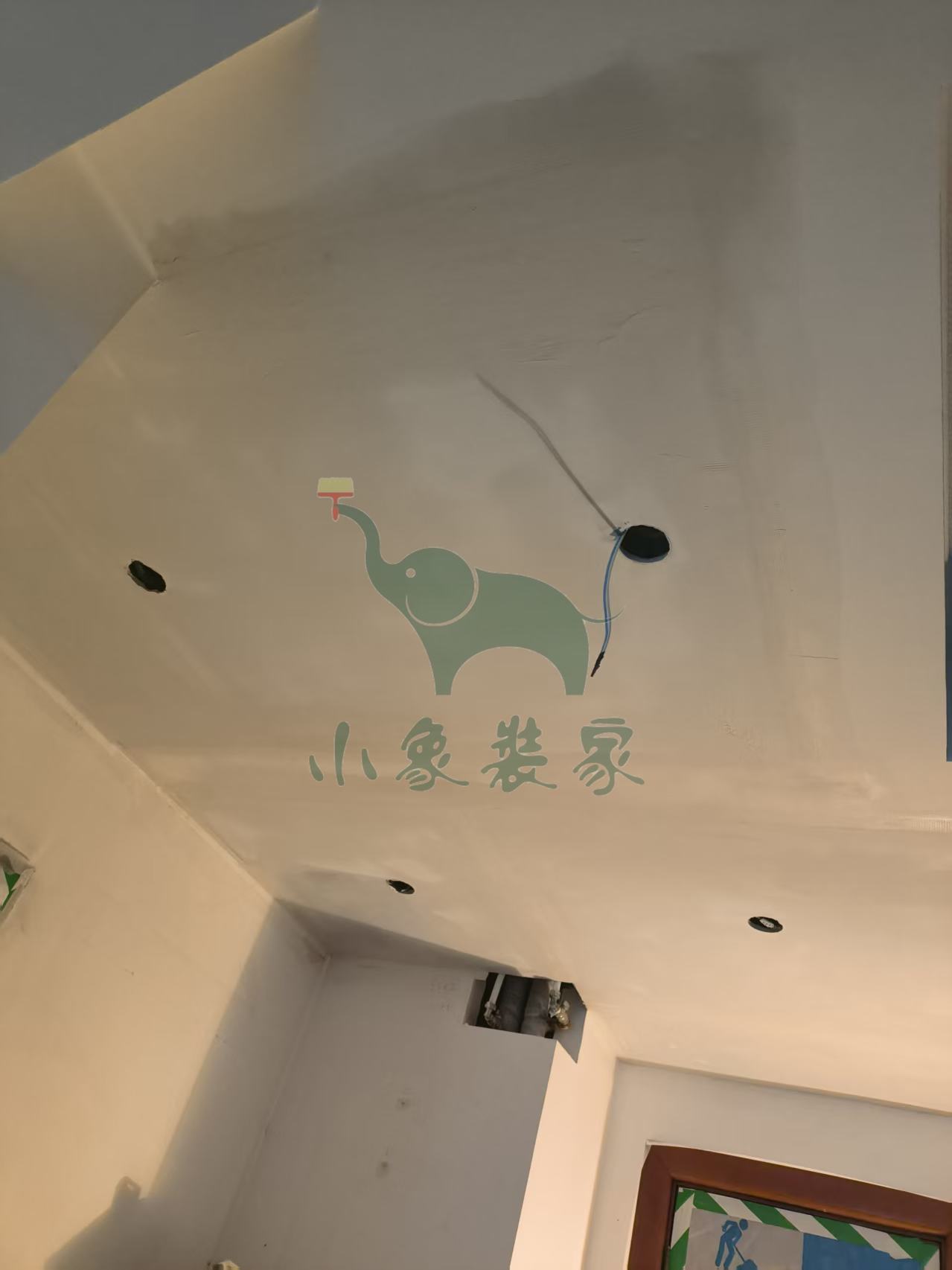

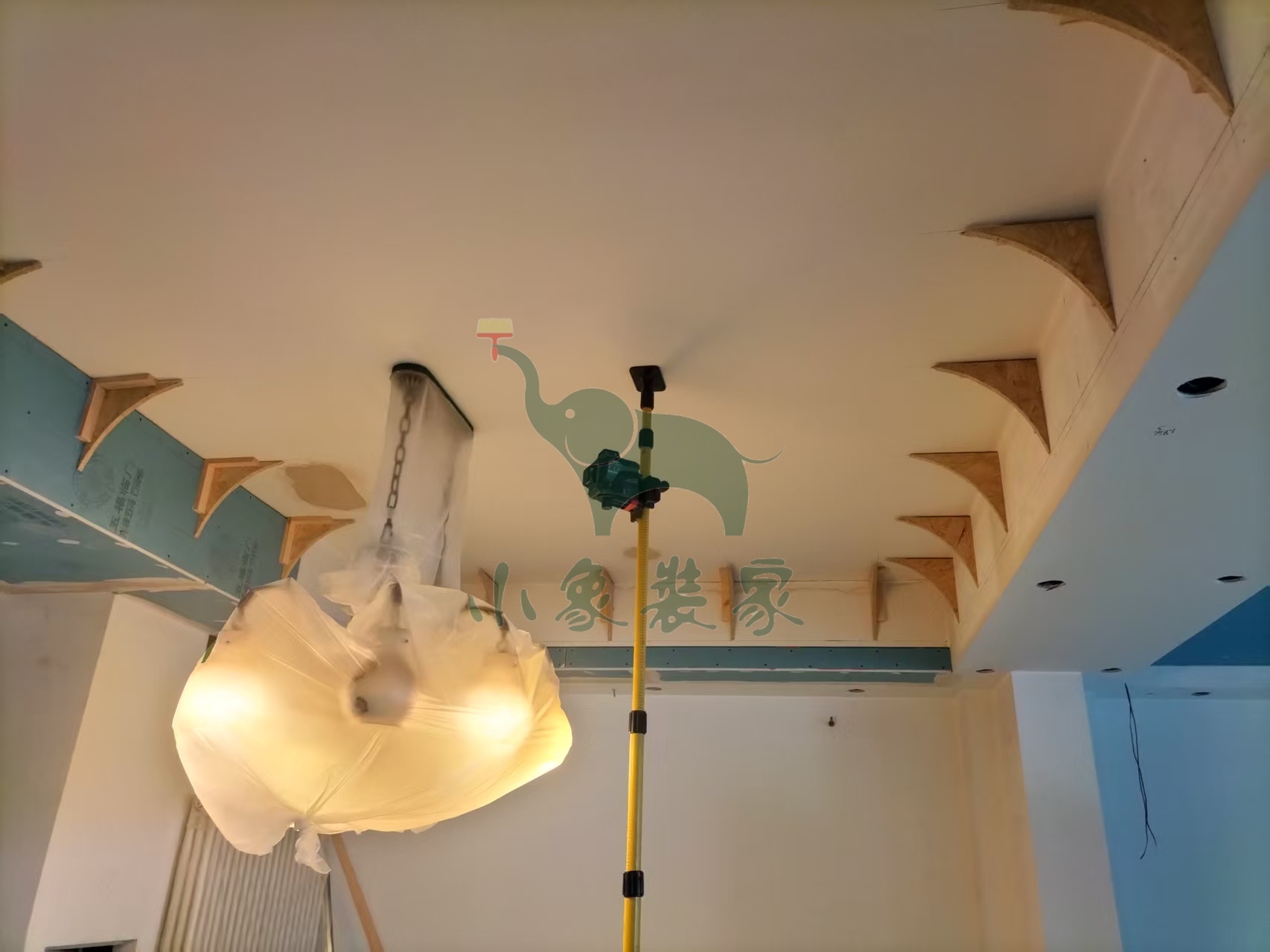

木工工程-木工弹线、吊筋支架、龙骨还需1天

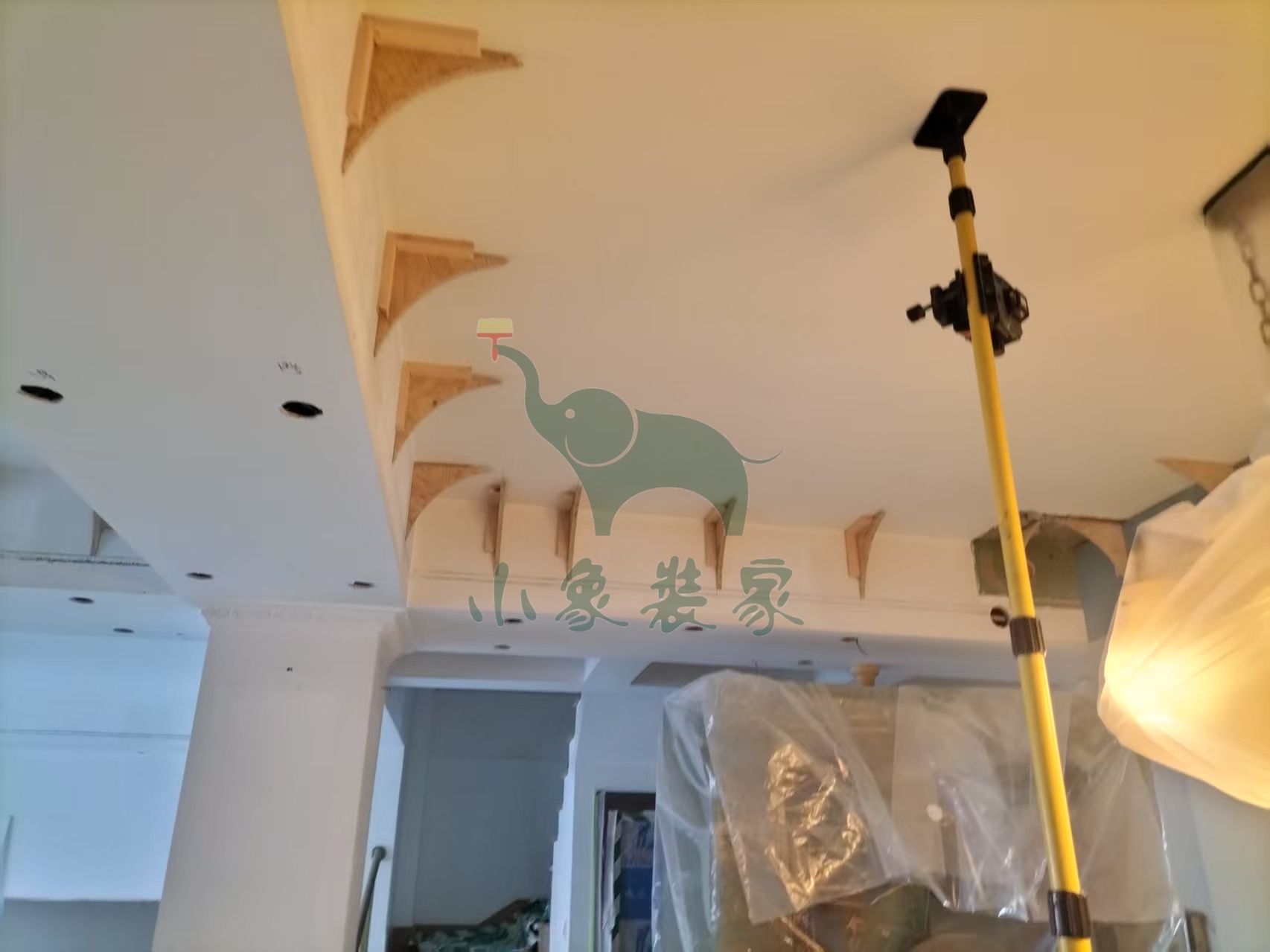

木工工程-封石膏板还需1天。
竣工总进度:65%。
施工人员:张东峰。
共6张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

施工人员:张东峰。
2025-06-04 星期三
工作内容:
油工工程-刮第二遍腻子还需2天
油工工程-刮第一遍腻子还需2天。
竣工总进度:65%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

油工工程-刮第一遍腻子

施工人员:张高峰。
2025-06-03 星期二
工作内容:

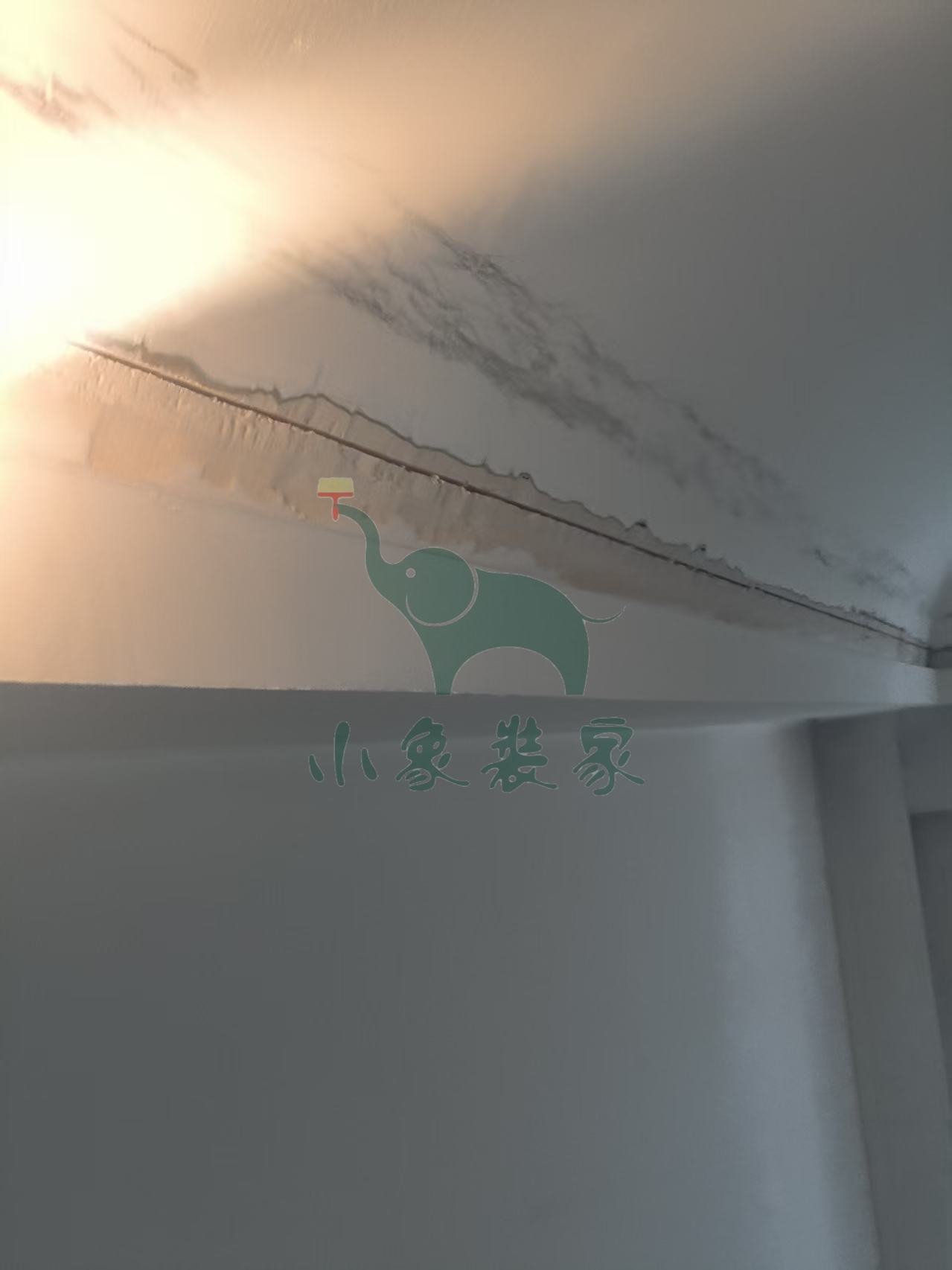

油工工程-墙顶面打磨砂纸还需1天。
竣工总进度:65%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸

施工人员:张高峰。
2025-06-03 星期二
工作内容:
木工工程-封石膏板还需2天。
竣工总进度:65%。
施工人员:张东峰。
共3张
【明日播报】
工作内容:
木工工程-封石膏板

木工工程-做保温板

施工人员:张东峰。
2025-05-31 星期六
工作内容:
油工工程-刮第二遍腻子还需2天
油工工程-刮第一遍腻子还需2天。
竣工总进度:65%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:张高峰。
2025-05-29 星期四
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需2天
木工工程-龙骨隔断还需2天。
竣工总进度:60%。
施工人员:张东峰。
共5张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-05-29 星期四
工作内容:
油工工程-刮第二遍腻子还需1天
油工工程-刮第一遍腻子还需1天。
竣工总进度:20%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

油工工程-刮第一遍腻子

施工人员:张高峰。
2025-05-28 星期三
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需1天。
竣工总进度:20%。
施工人员:张东峰。
共4张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-05-28 星期三
工作内容:
油工工程-刮第二遍腻子还需2天
油工工程-刮第一遍腻子还需2天。
竣工总进度:20%。
施工人员:张高峰。
共4张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

油工工程-刮第一遍腻子

施工人员:张高峰。
2025-05-27 星期二
工作内容:

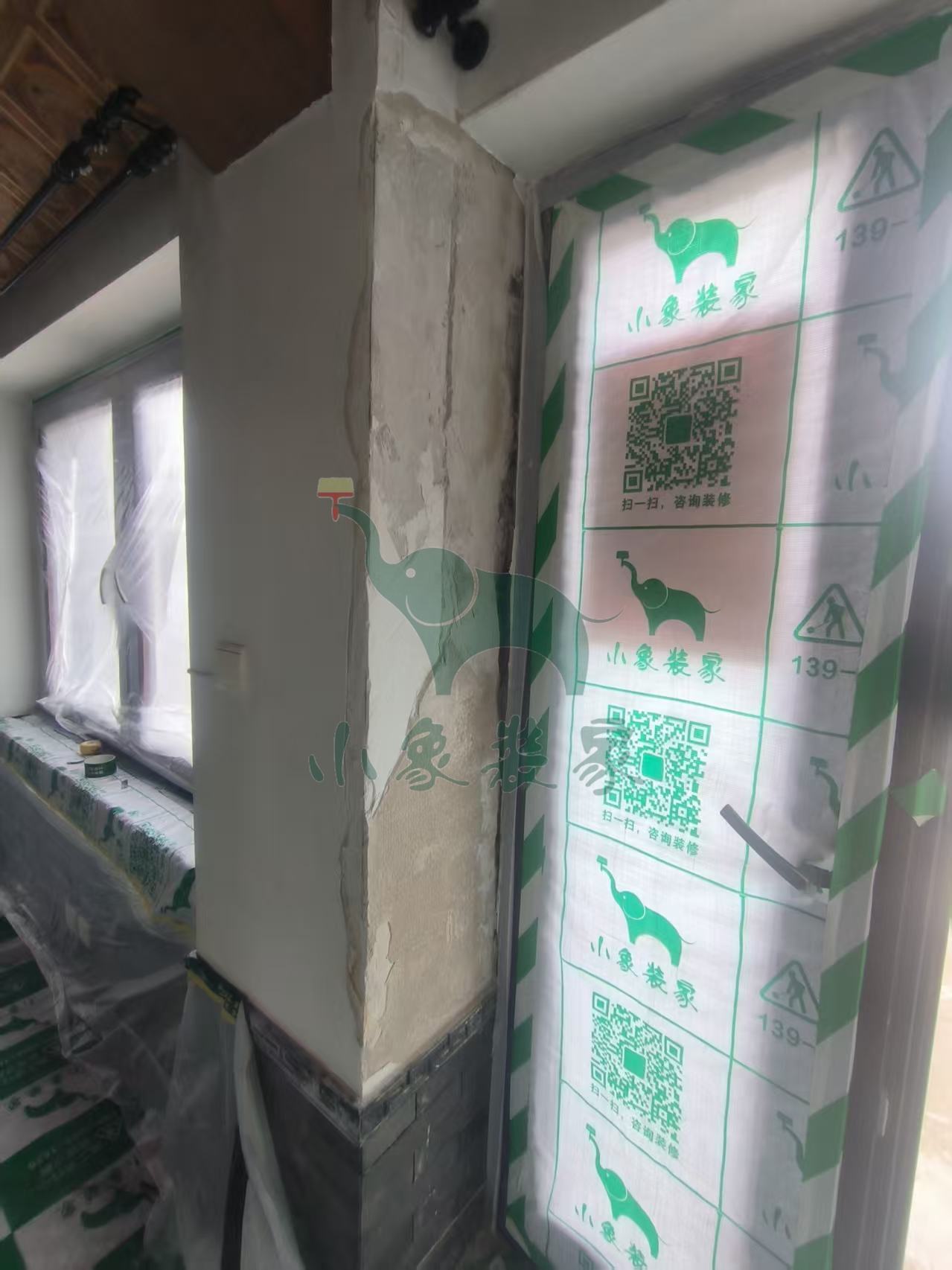

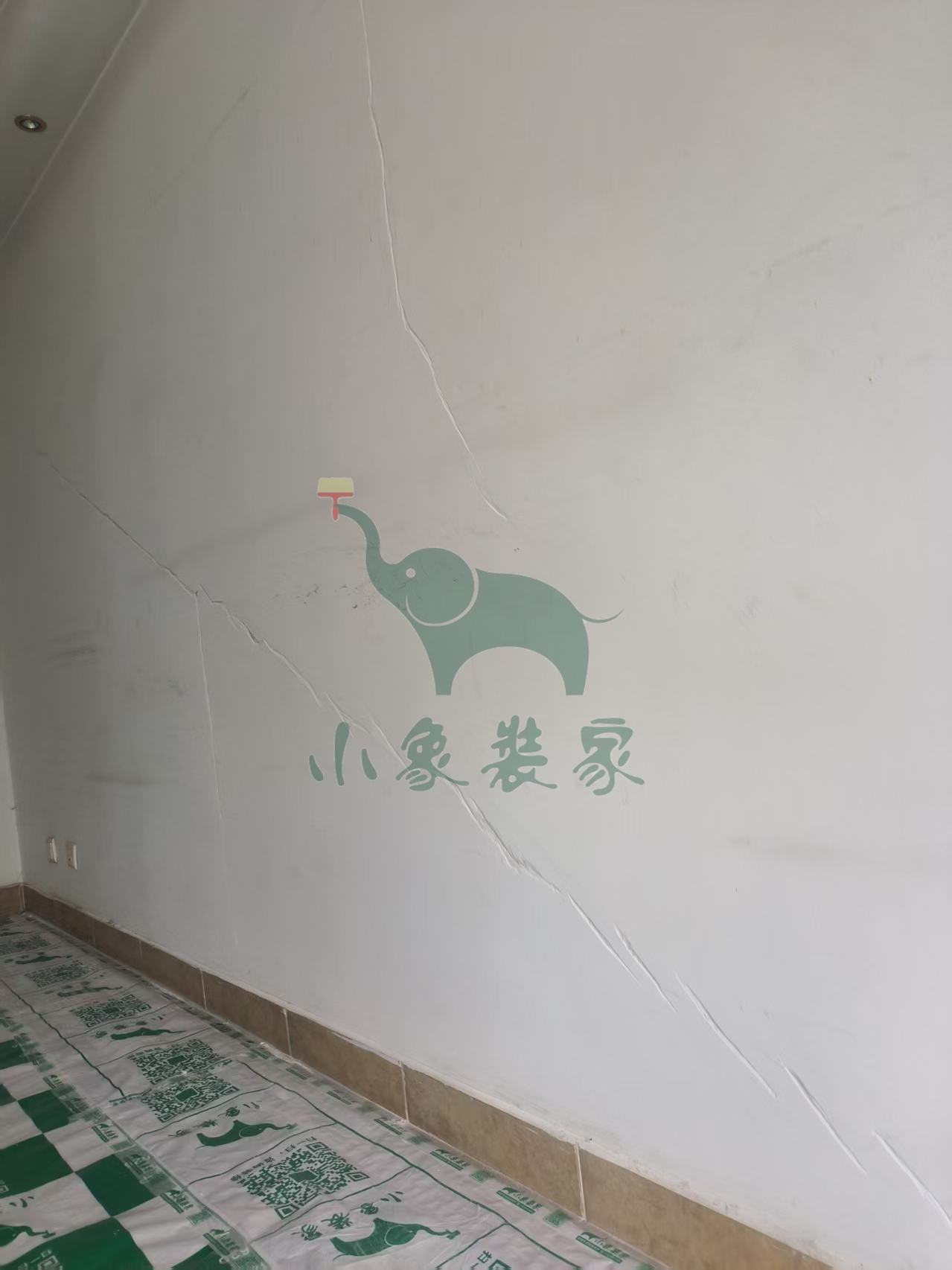

油工工程-石膏板吊顶修补阳角还需1天。
竣工总进度:20%。
施工人员:张高峰。
共3张
2025-05-26 星期一
工作内容:
油工工程-石膏板吊顶修补阳角还需2天。
竣工总进度:20%。
施工人员:张高峰。
共5张
【明日播报】
工作内容:
油工工程-石膏板吊顶修补阳角

施工人员:张高峰。
2025-05-23 星期五
工作内容:

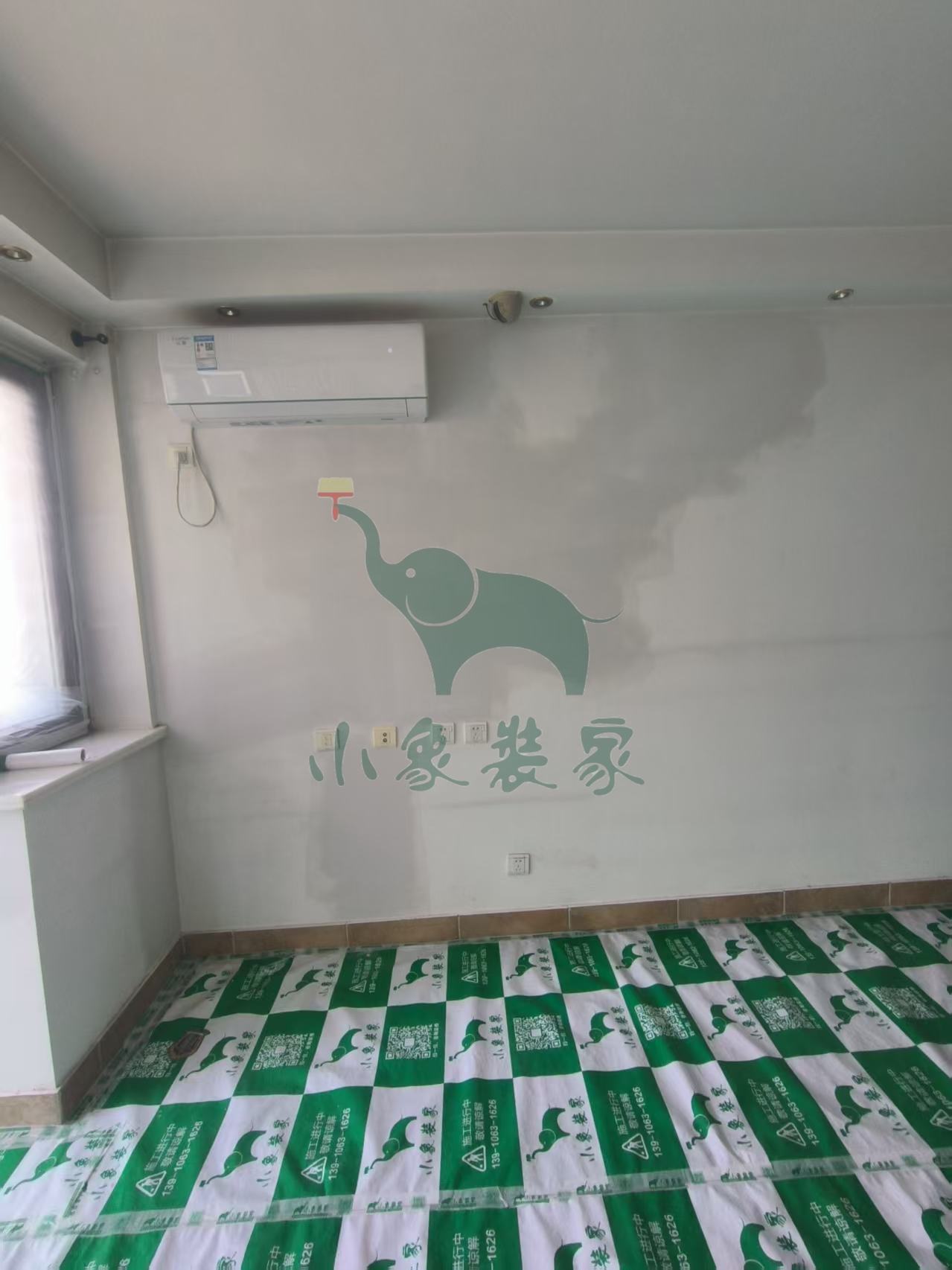

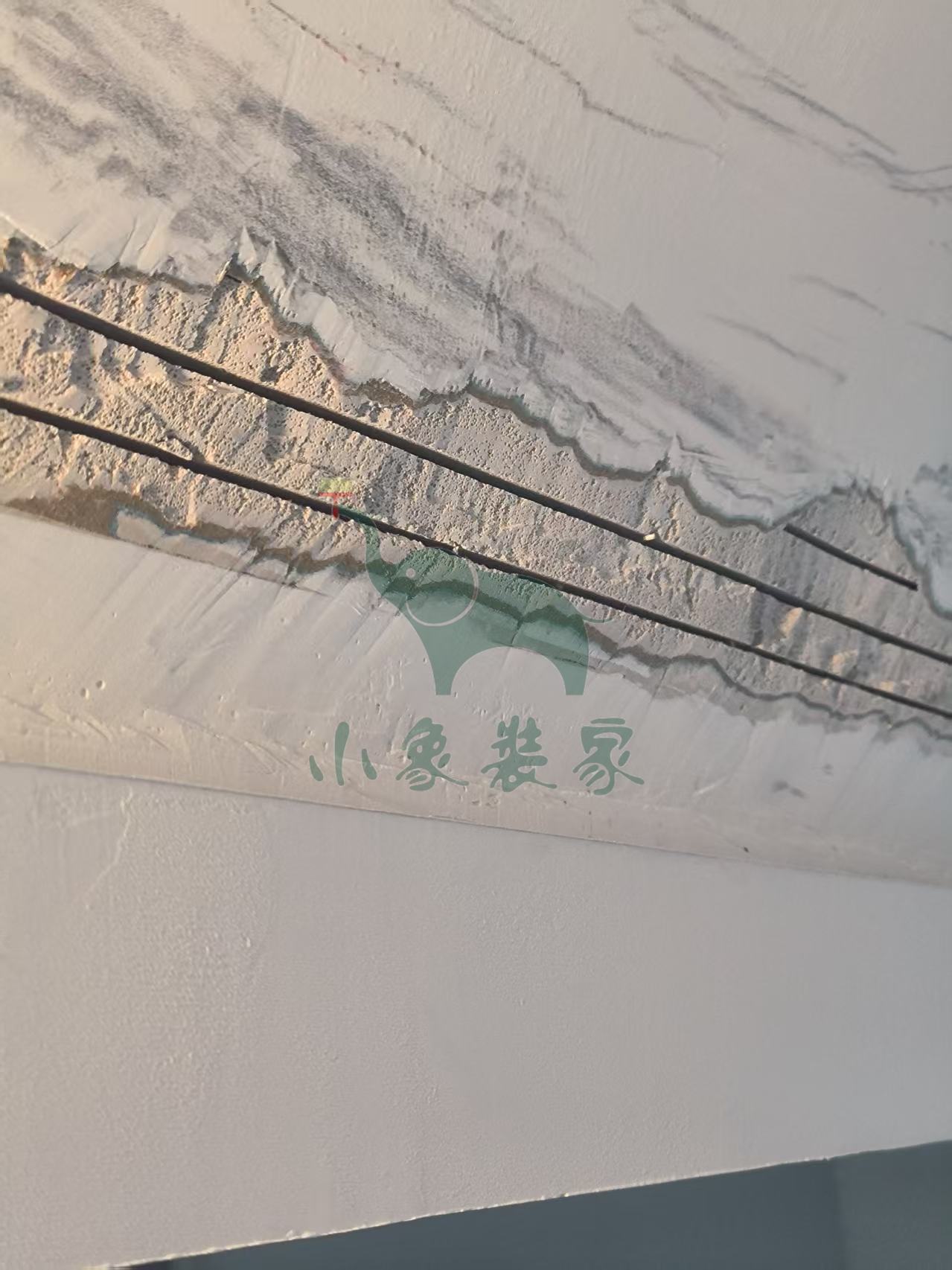

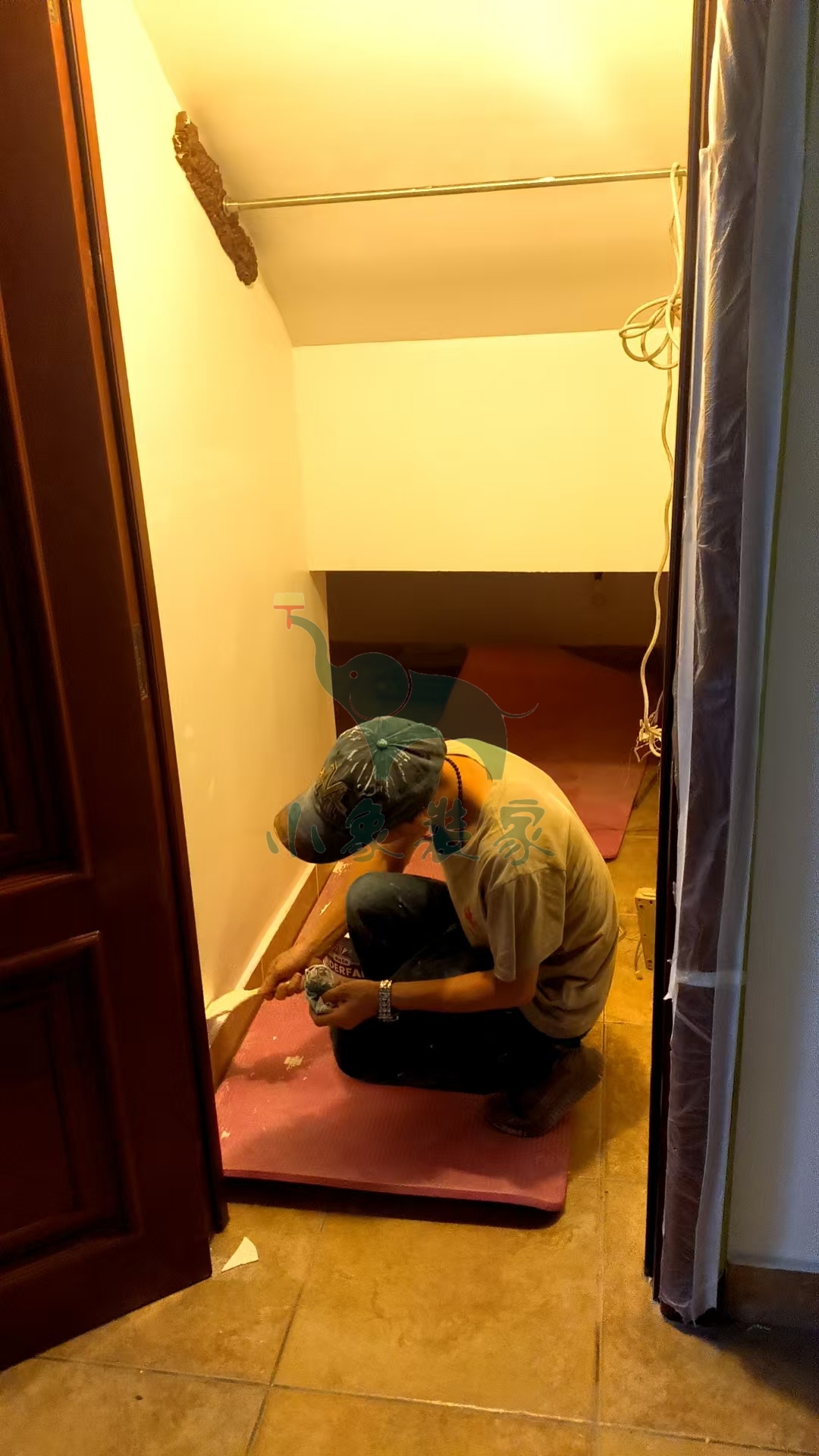

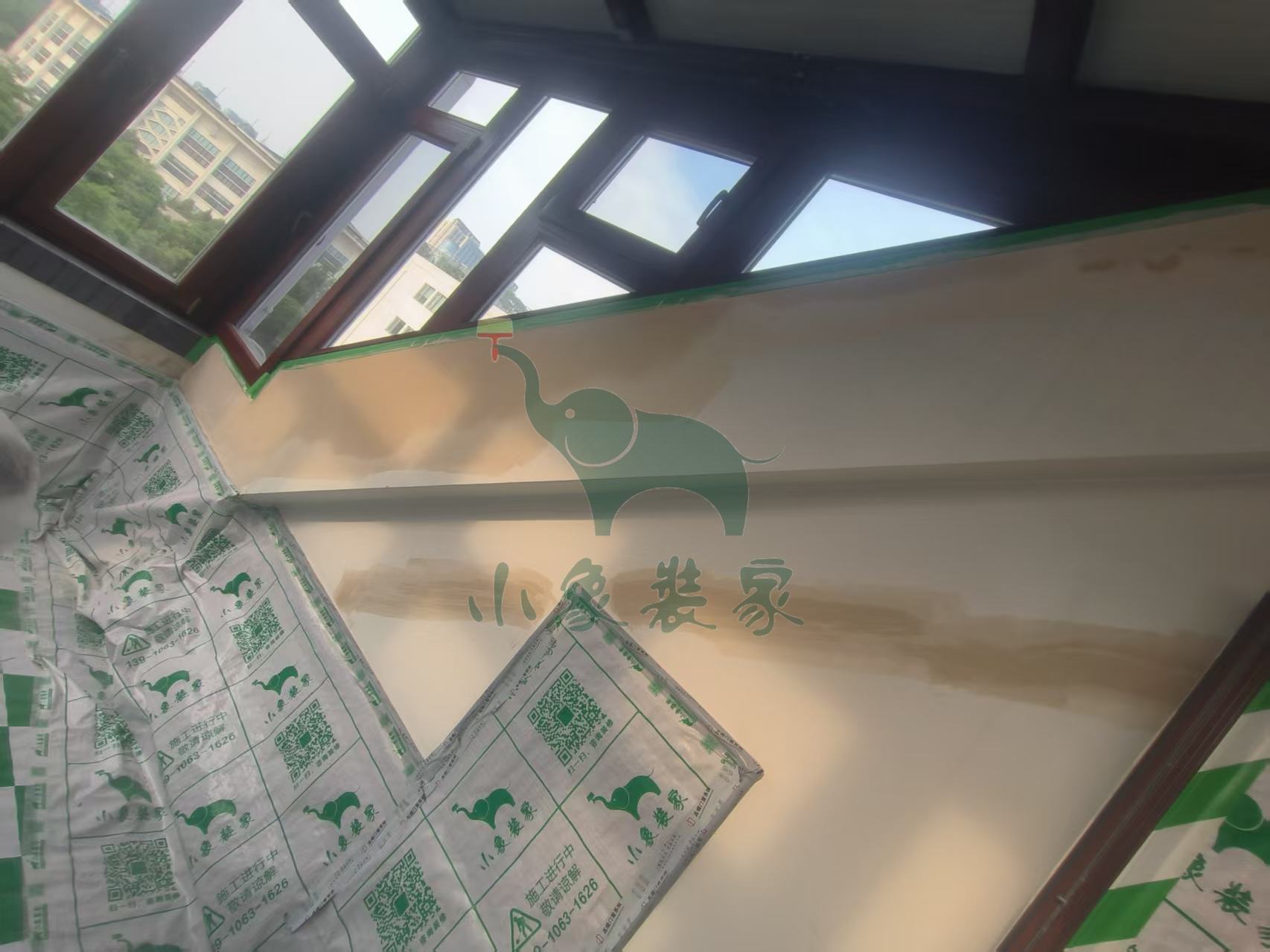

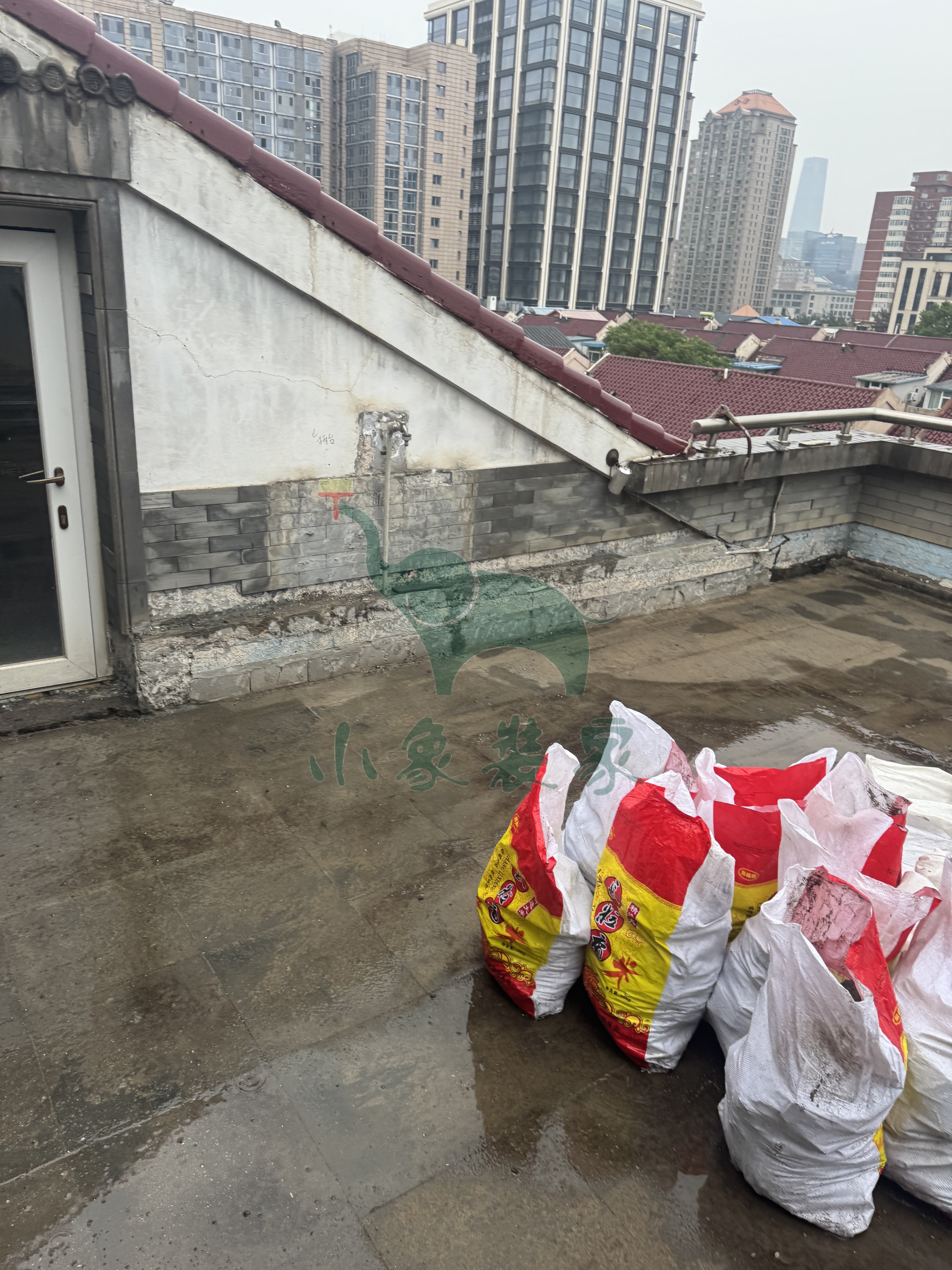

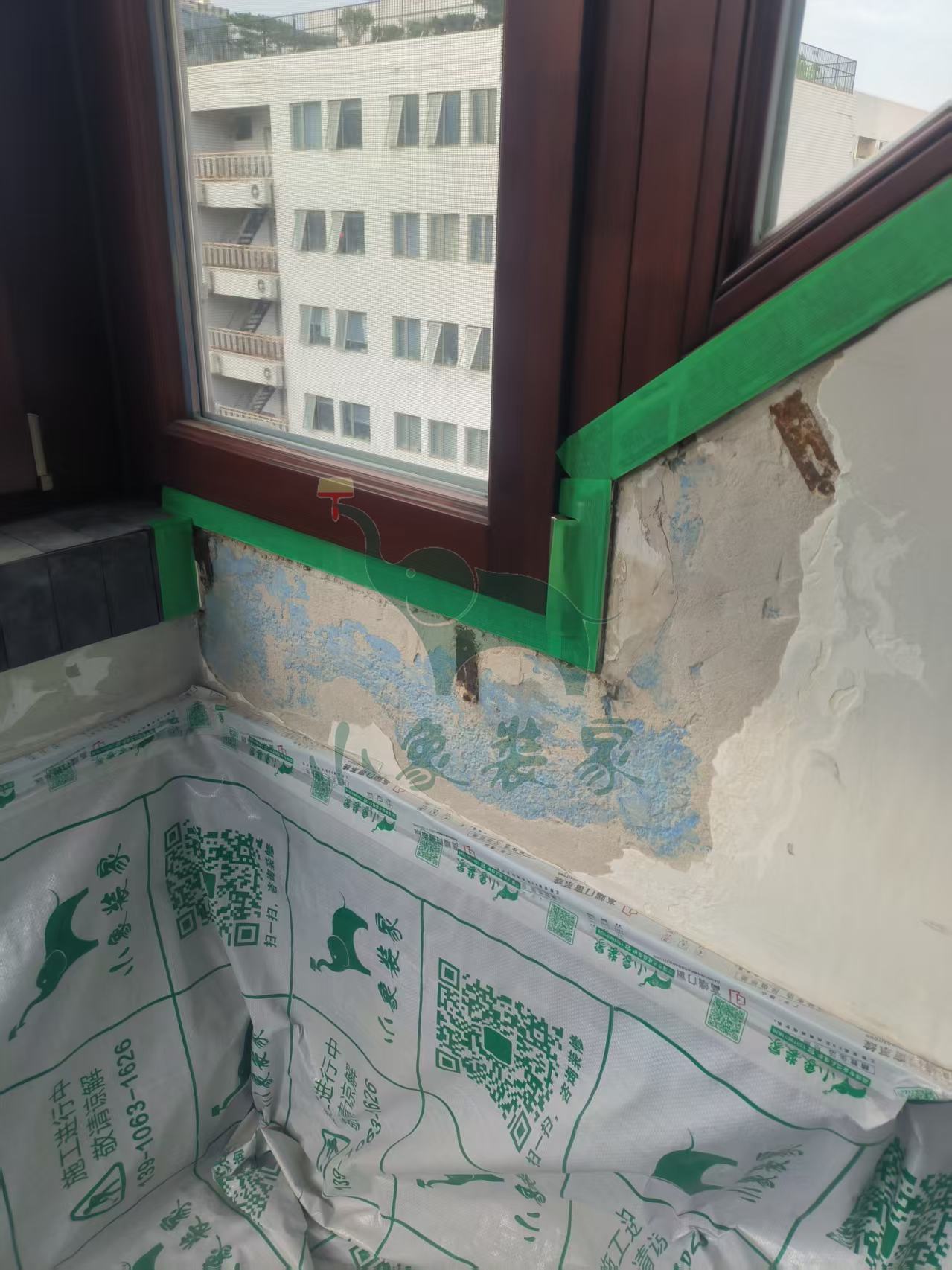

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天。
竣工总进度:10%。
施工人员:张高峰。
共6张
【明日播报】
工作内容:
油工工程-修补墙顶面开槽

施工人员:张高峰。
2025-05-22 星期四
工作内容:

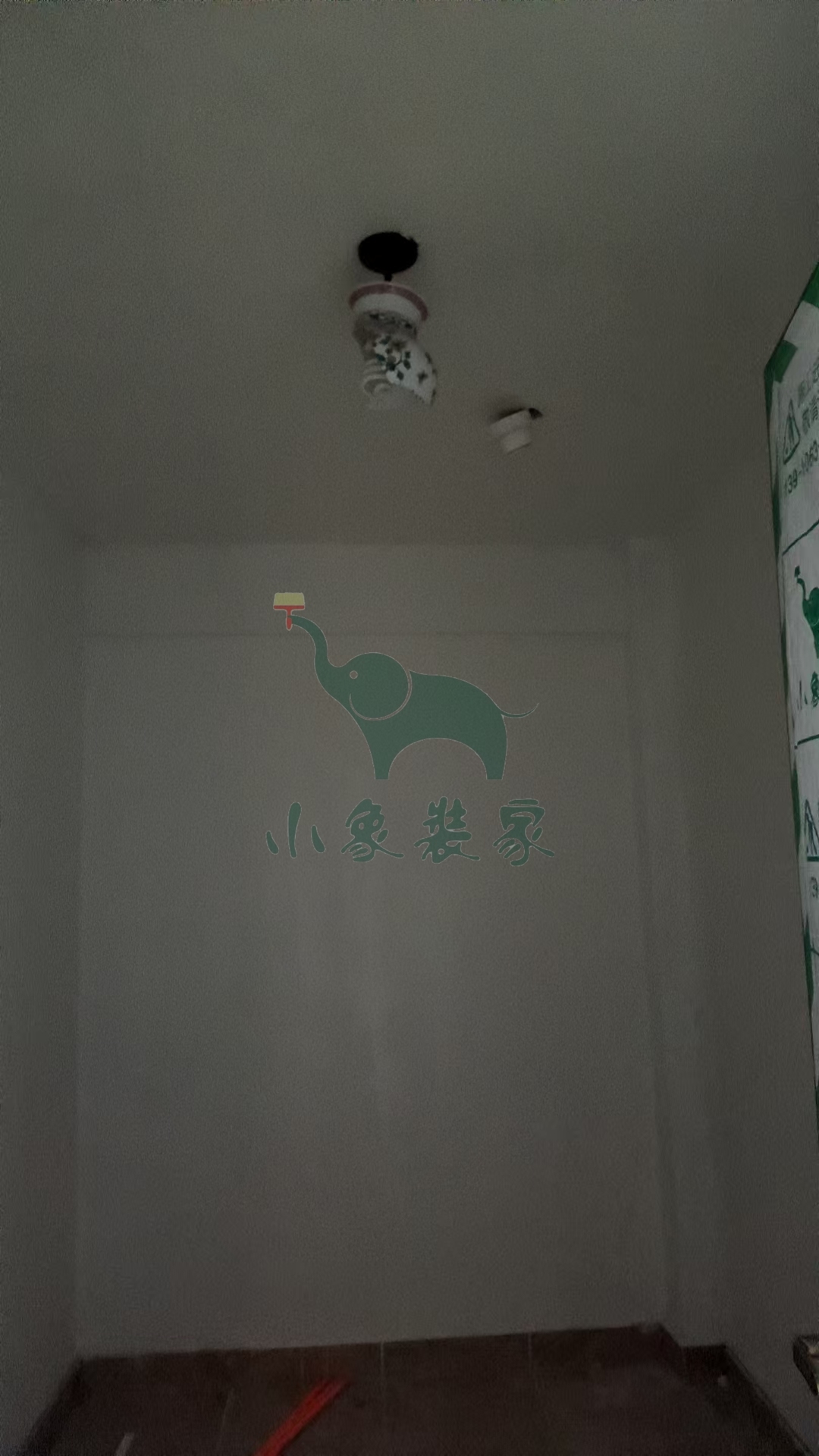

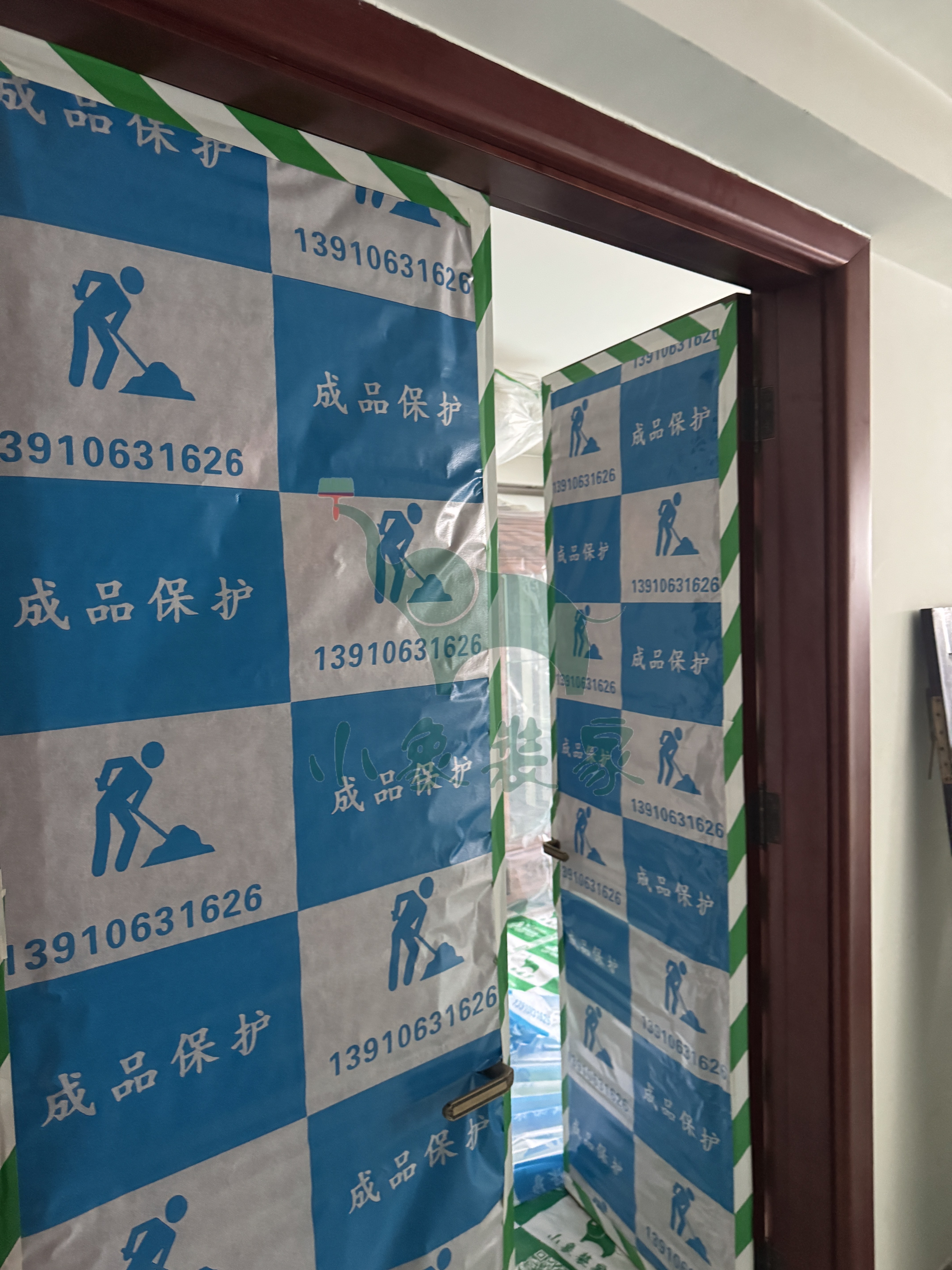

拆除工程-保护工程已完工

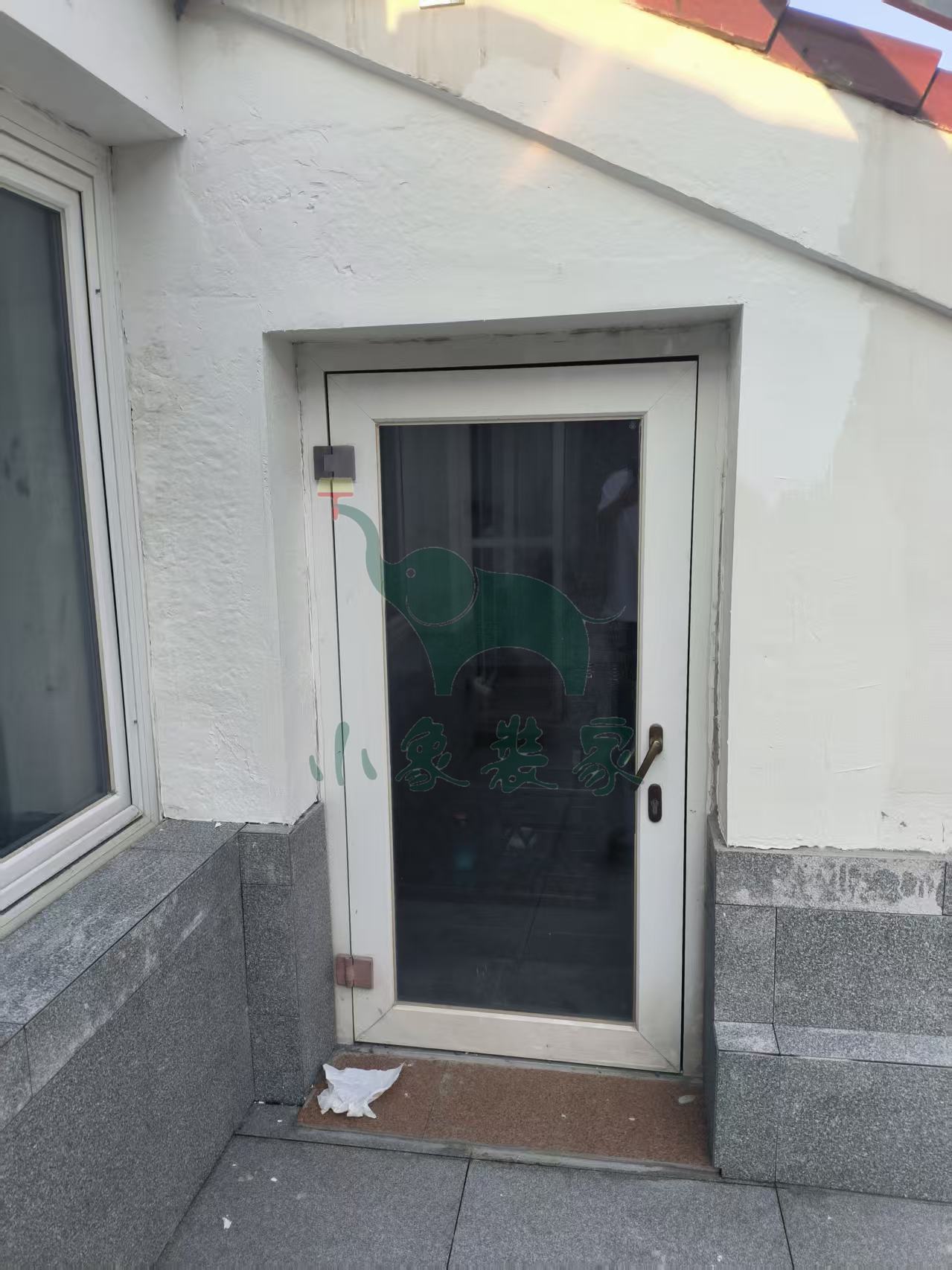

拆除工程-拆除阳台墙顶还需1天。
竣工总进度:10%。
施工人员:夏文宗。
共9张
【明日播报】
工作内容:
拆除工程-清运垃圾

拆除工程-拆除阳台墙顶

施工人员:夏文宗。
2025-05-21 星期三
工作内容:
拆除工程-保护工程还需2天
拆除工程-拆除阳台墙顶还需2天。
竣工总进度:5%。
施工人员:夏文宗。
共9张
【明日播报】
工作内容:
拆除工程-保护工程

拆除工程-清运垃圾

拆除工程-拆除阳台墙顶

施工人员:夏文宗。
2025-05-19 星期一
工作内容:

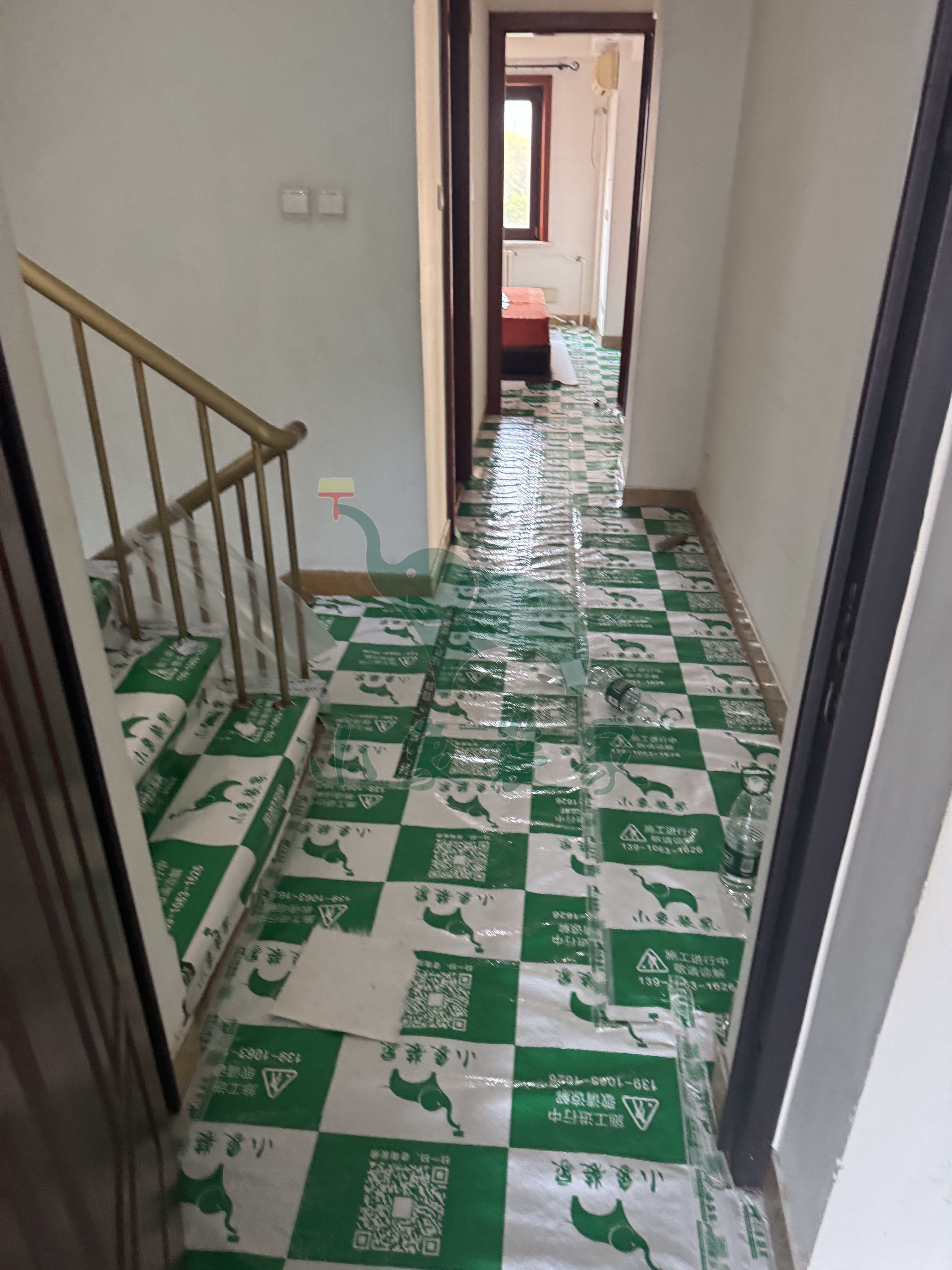

拆除工程-保护工程还需1天。
竣工总进度:5%。
施工人员:张宁宁。
共9张
【明日播报】
工作内容:
拆除工程-拆除阳台墙顶

施工人员:夏文宗。
2025-05-19 星期一
工作内容:

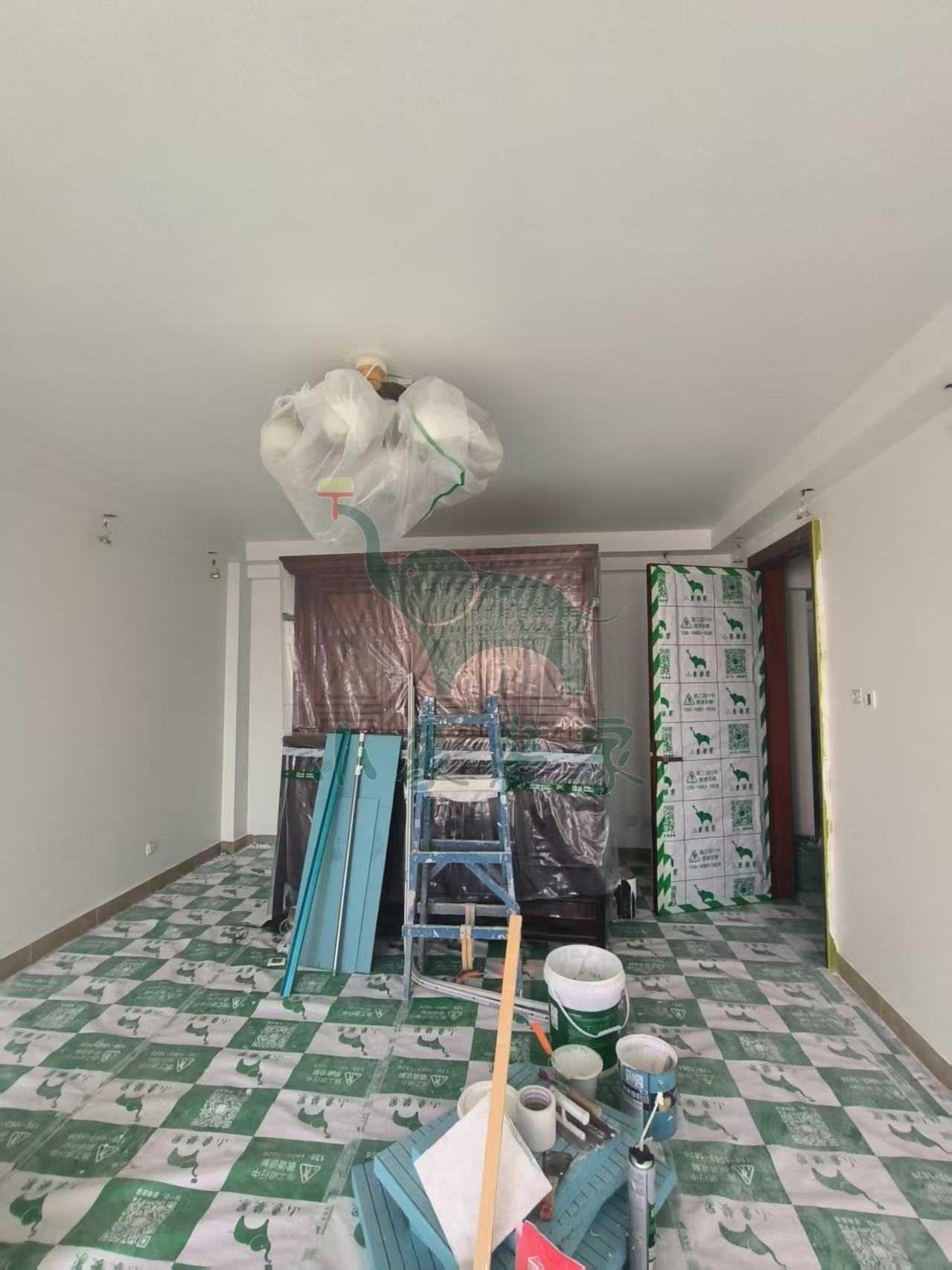

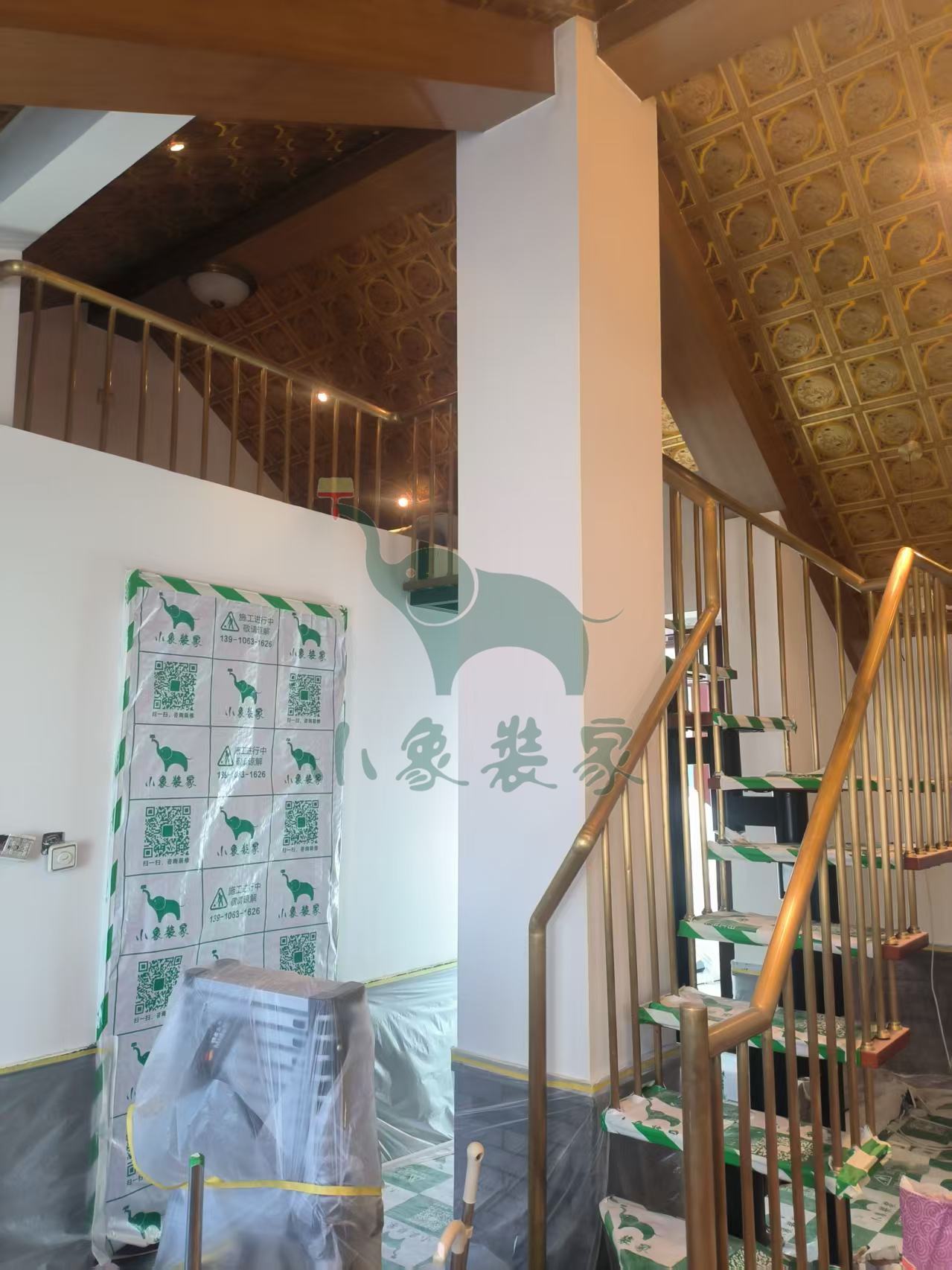

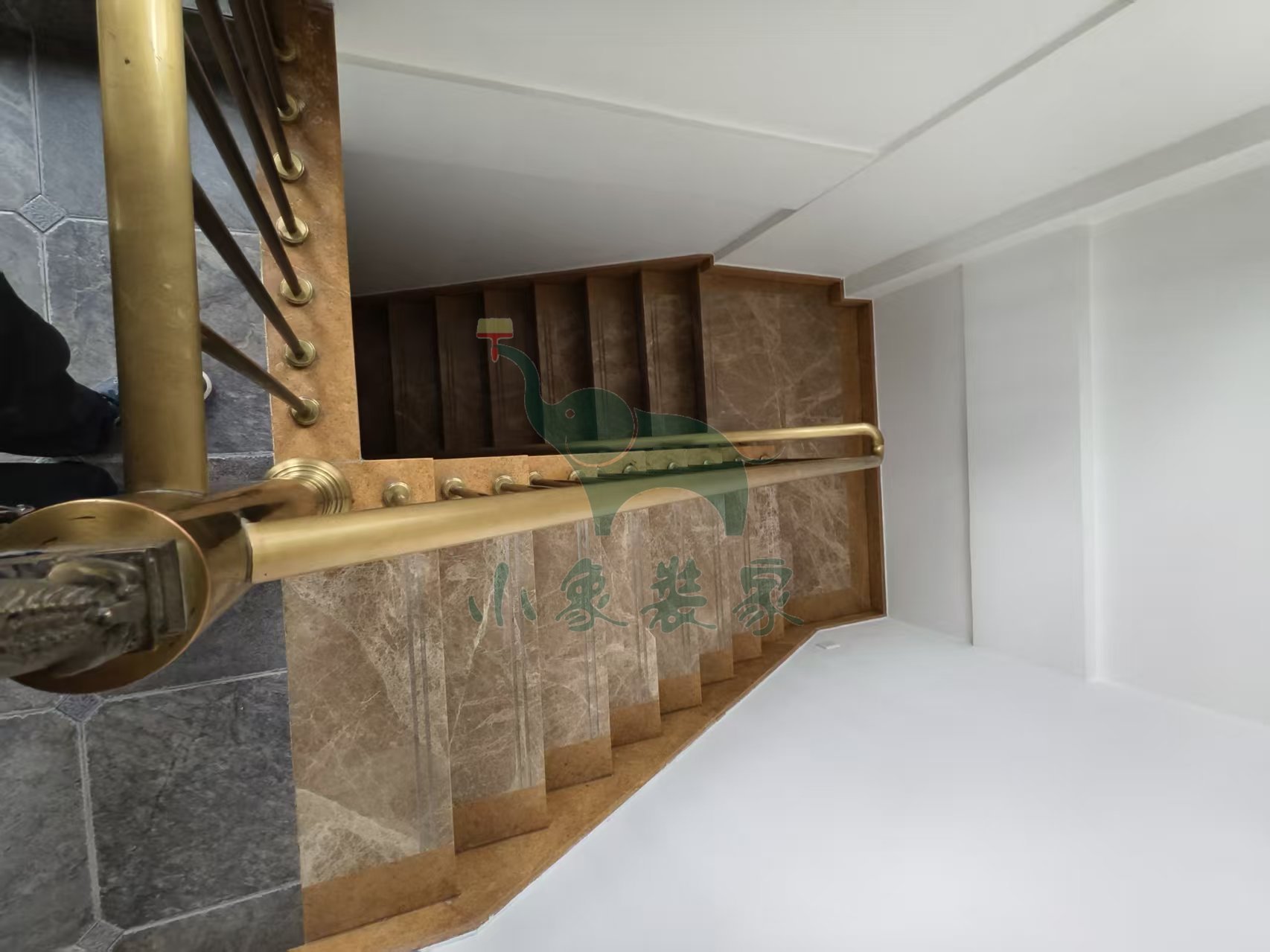

开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛、张宁宁。
共4张
【明日播报】
工作内容:
拆除工程-保护工程

拆除工程-拆除阳台墙顶

施工人员:夏文宗。
