地址
海淀区 清缘里中区8号楼
业主
白先生
工长
郭 涛
装修类型
局装
面积户型
68.00㎡|二居
工地播报
2025-07-18 星期五
工作内容:

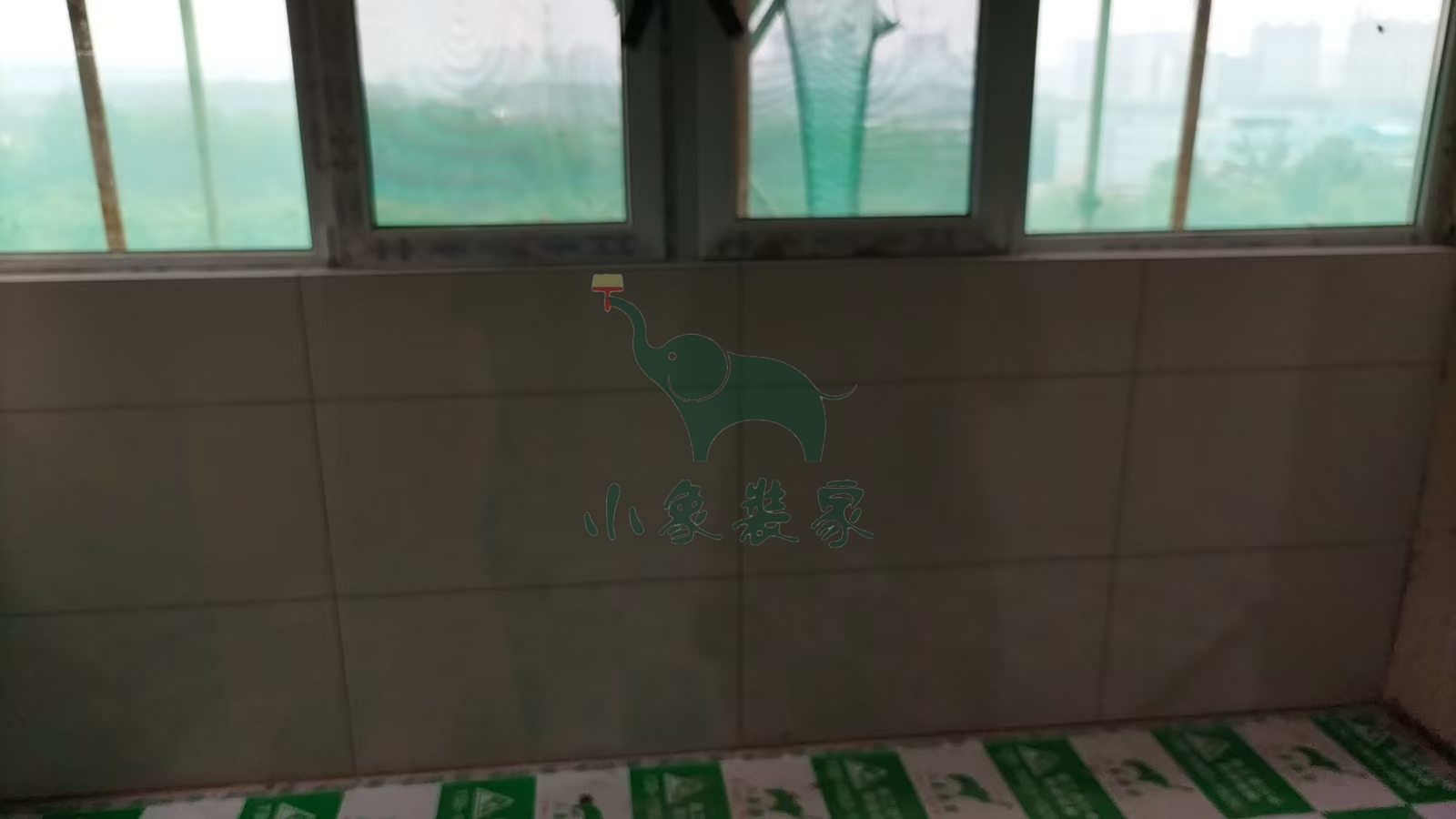

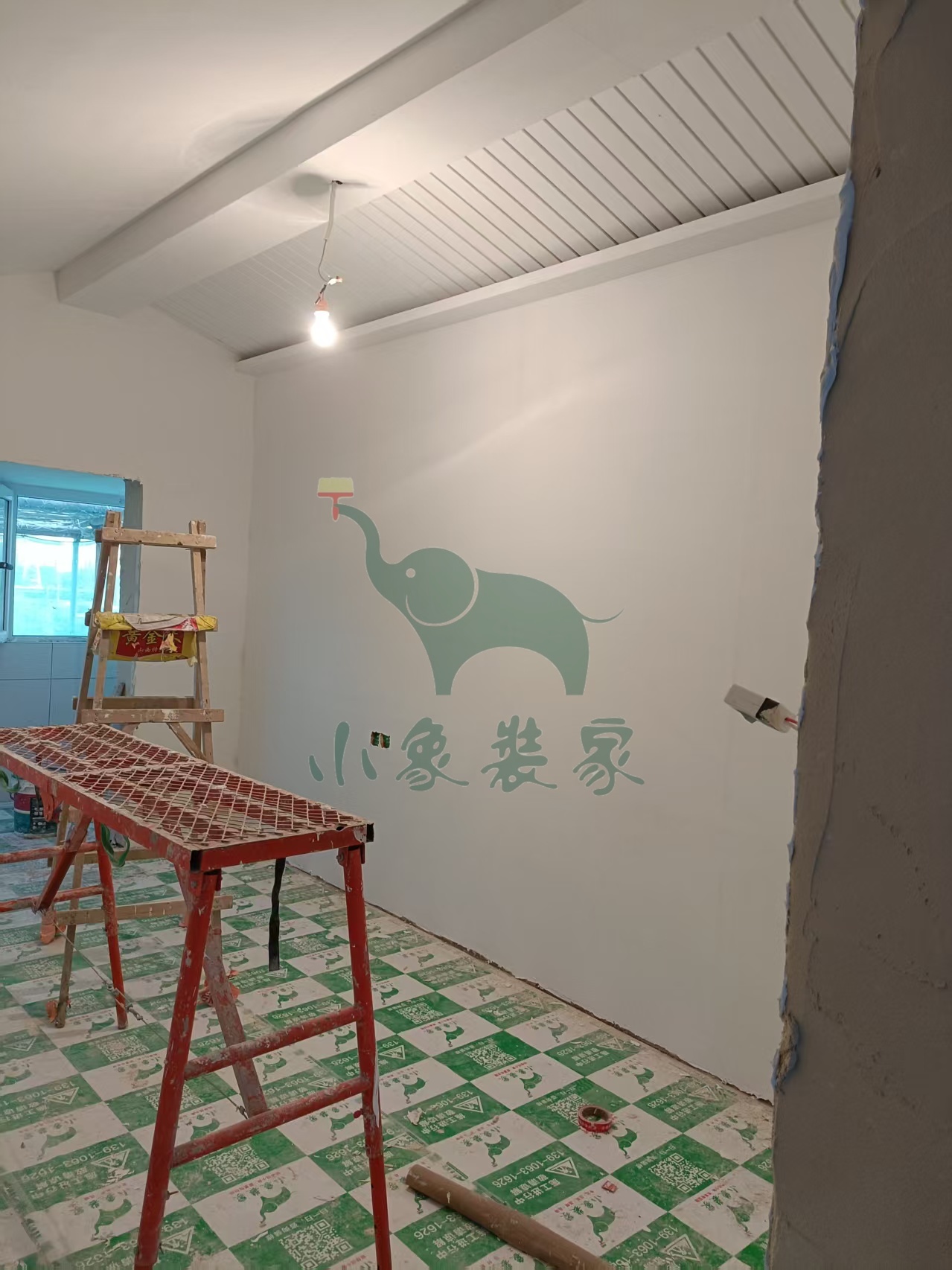

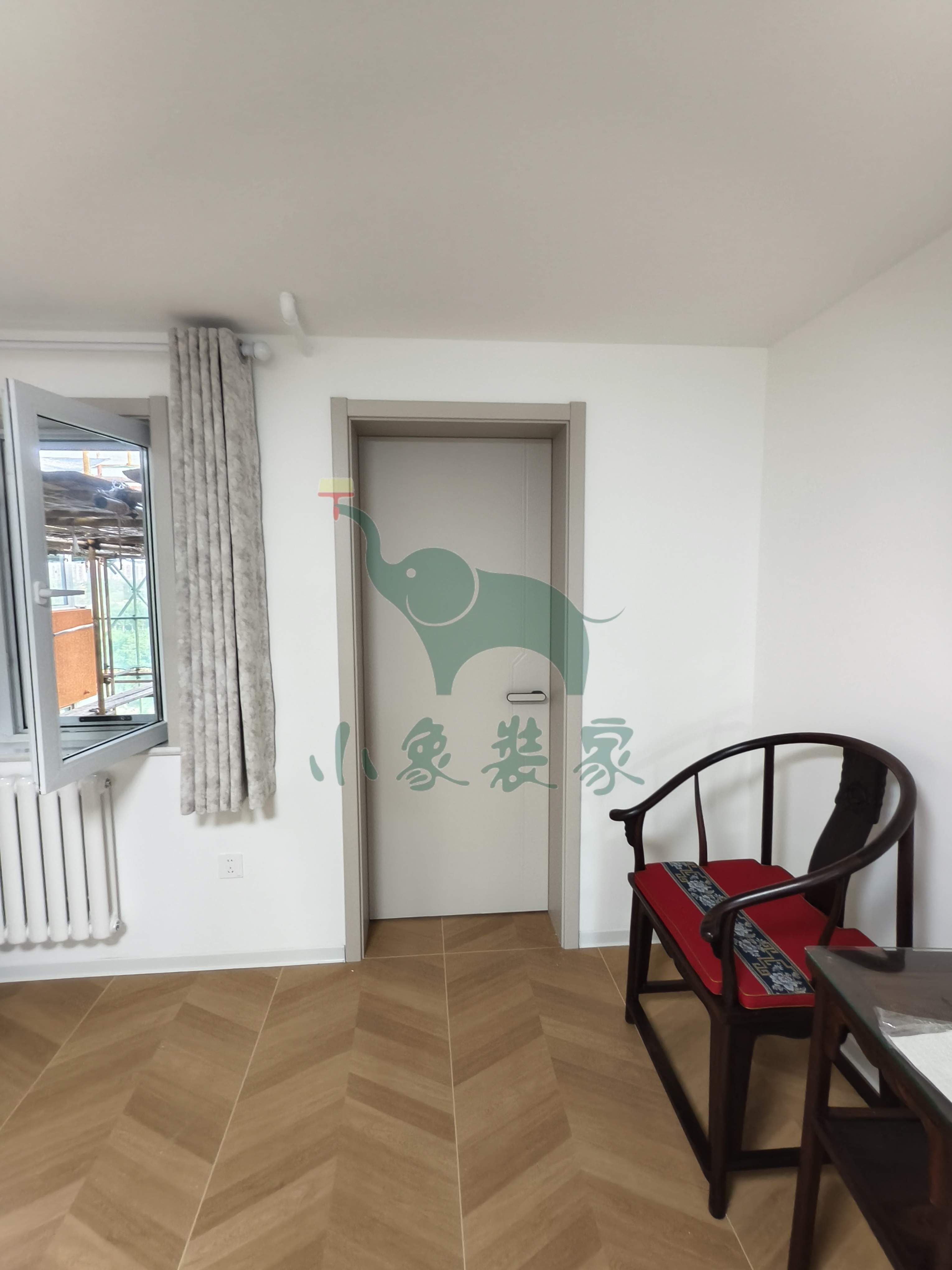

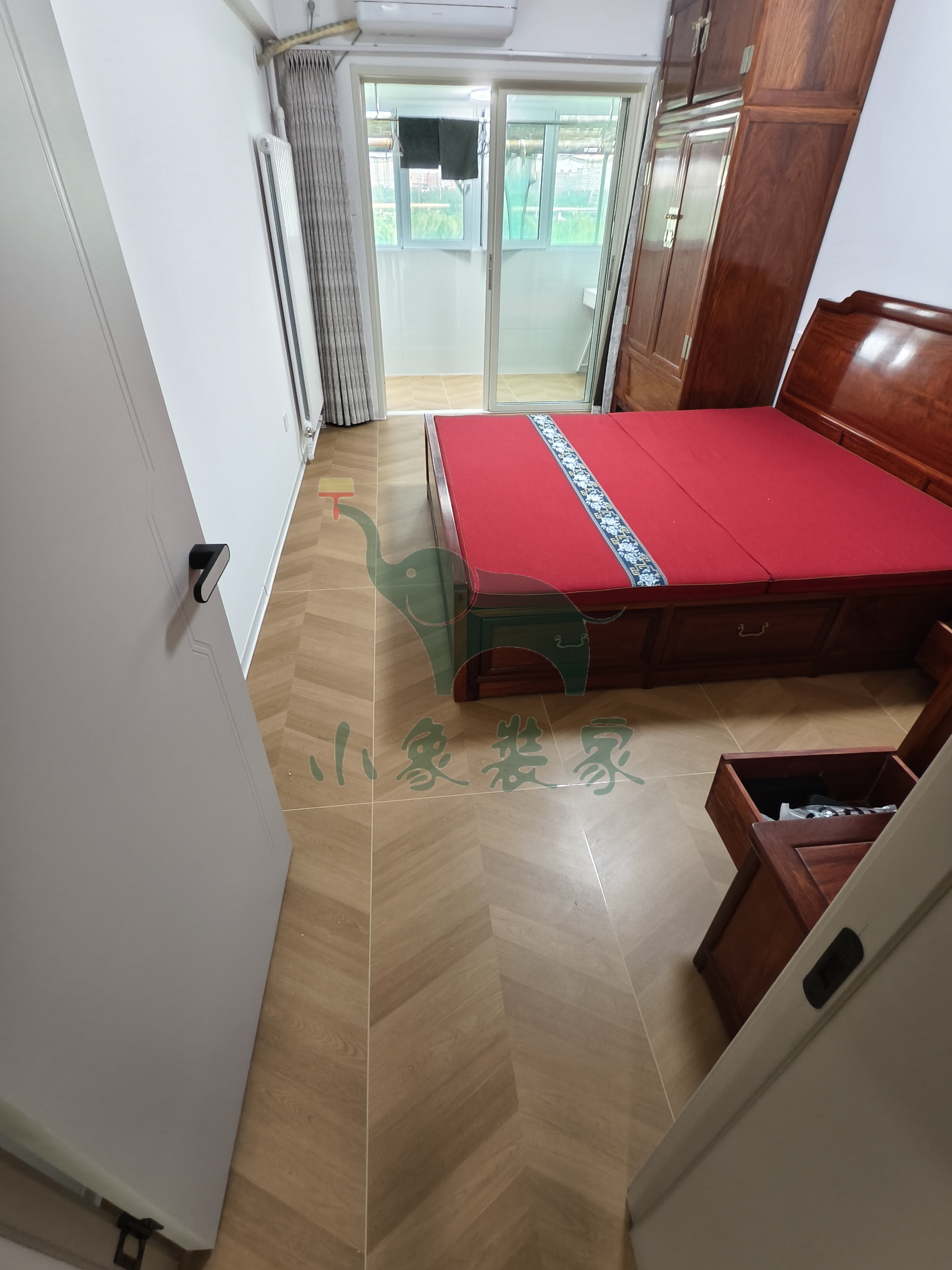

竣工工程-整体效果已完工。
竣工总进度:100%。
施工人员:郭涛。
共9张
2025-06-26 星期四
工作内容:

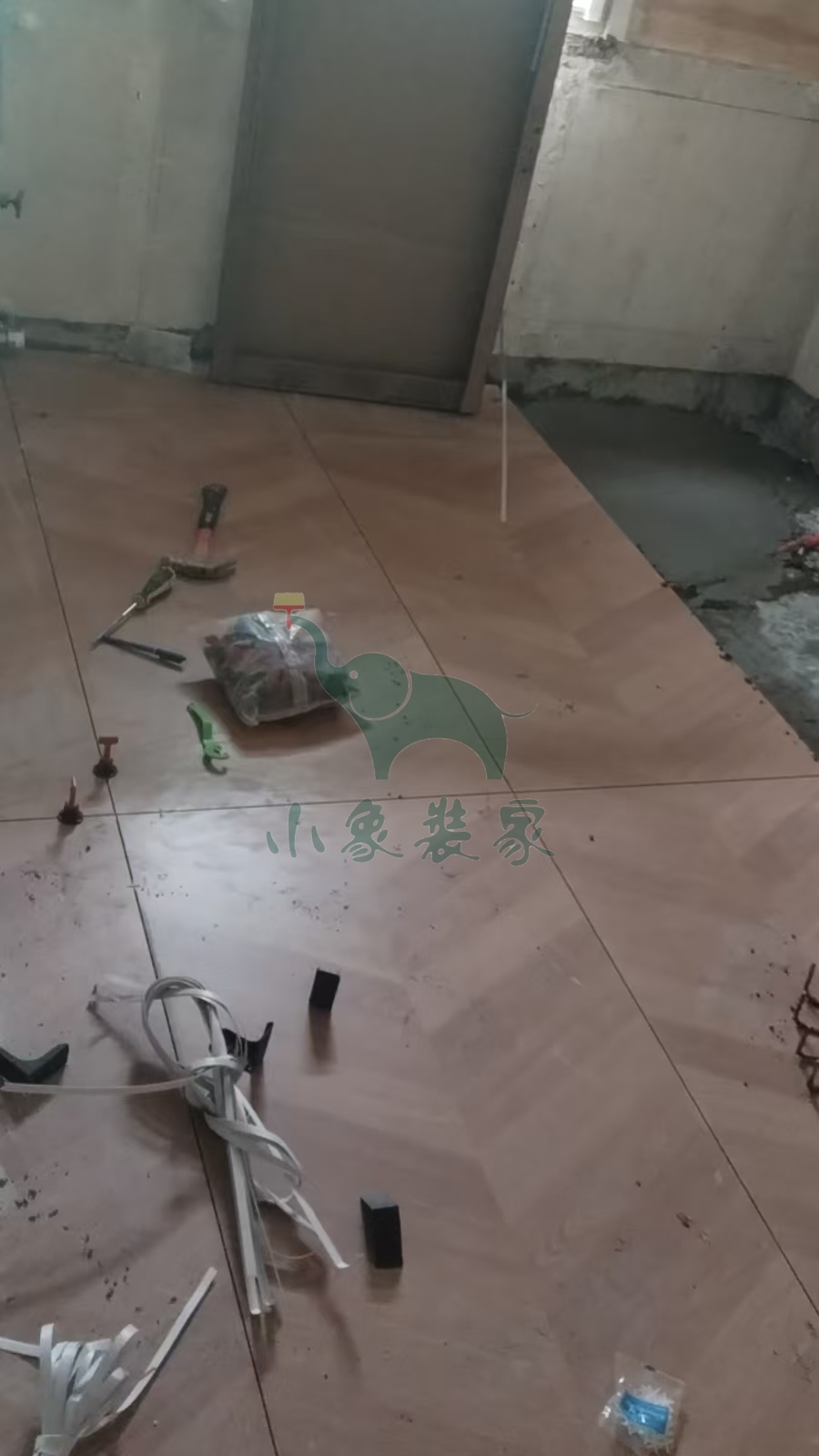

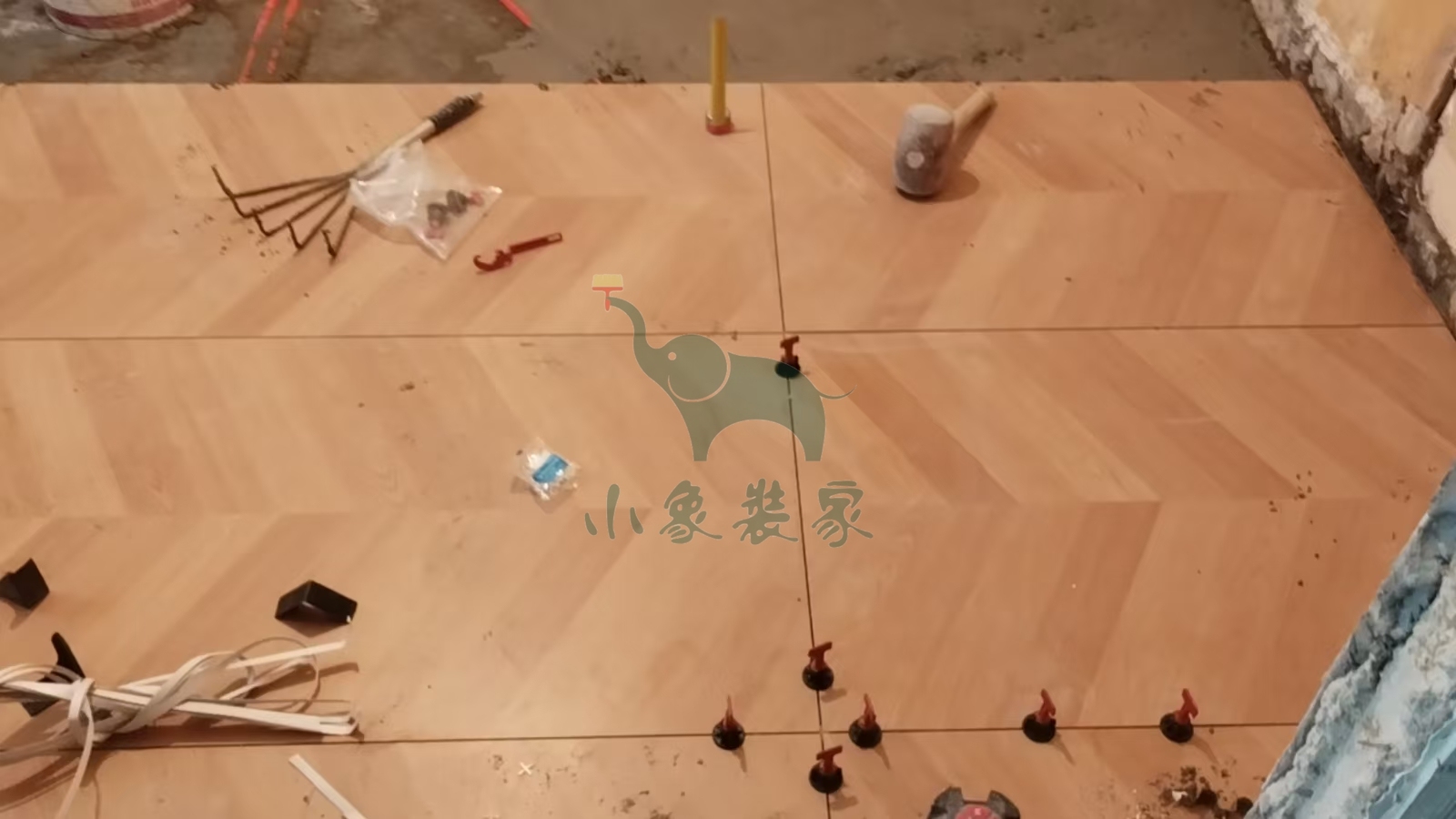

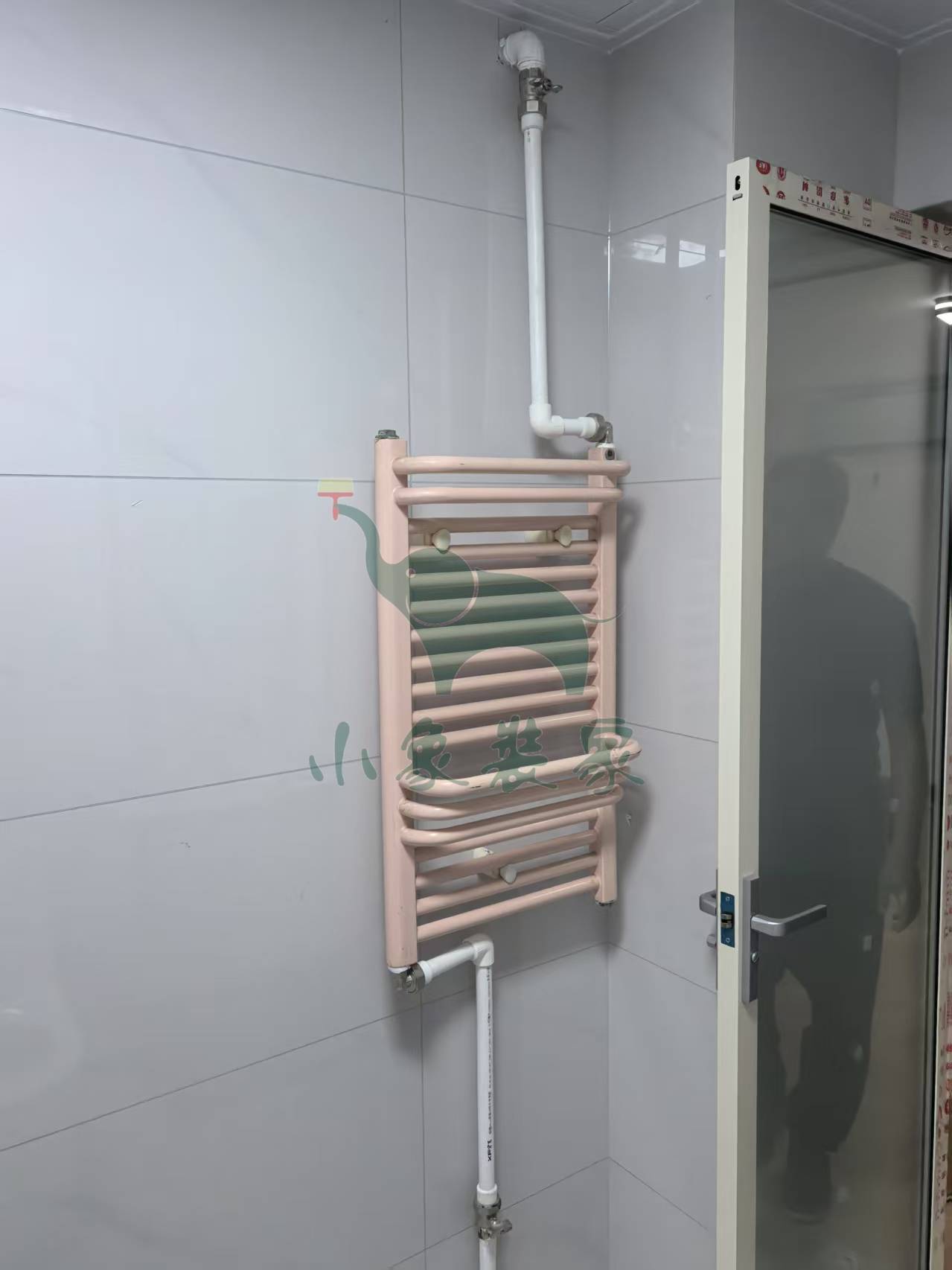

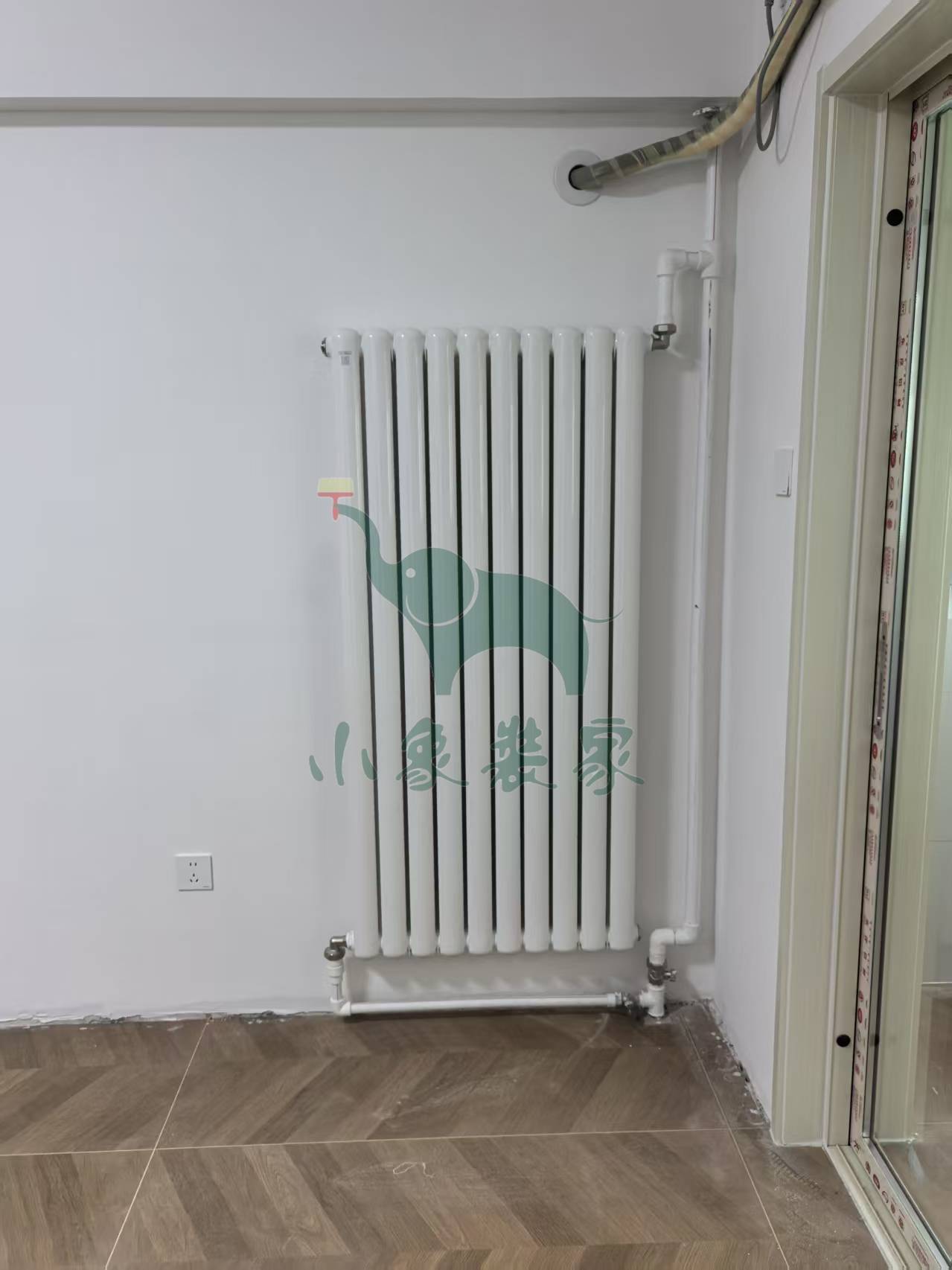

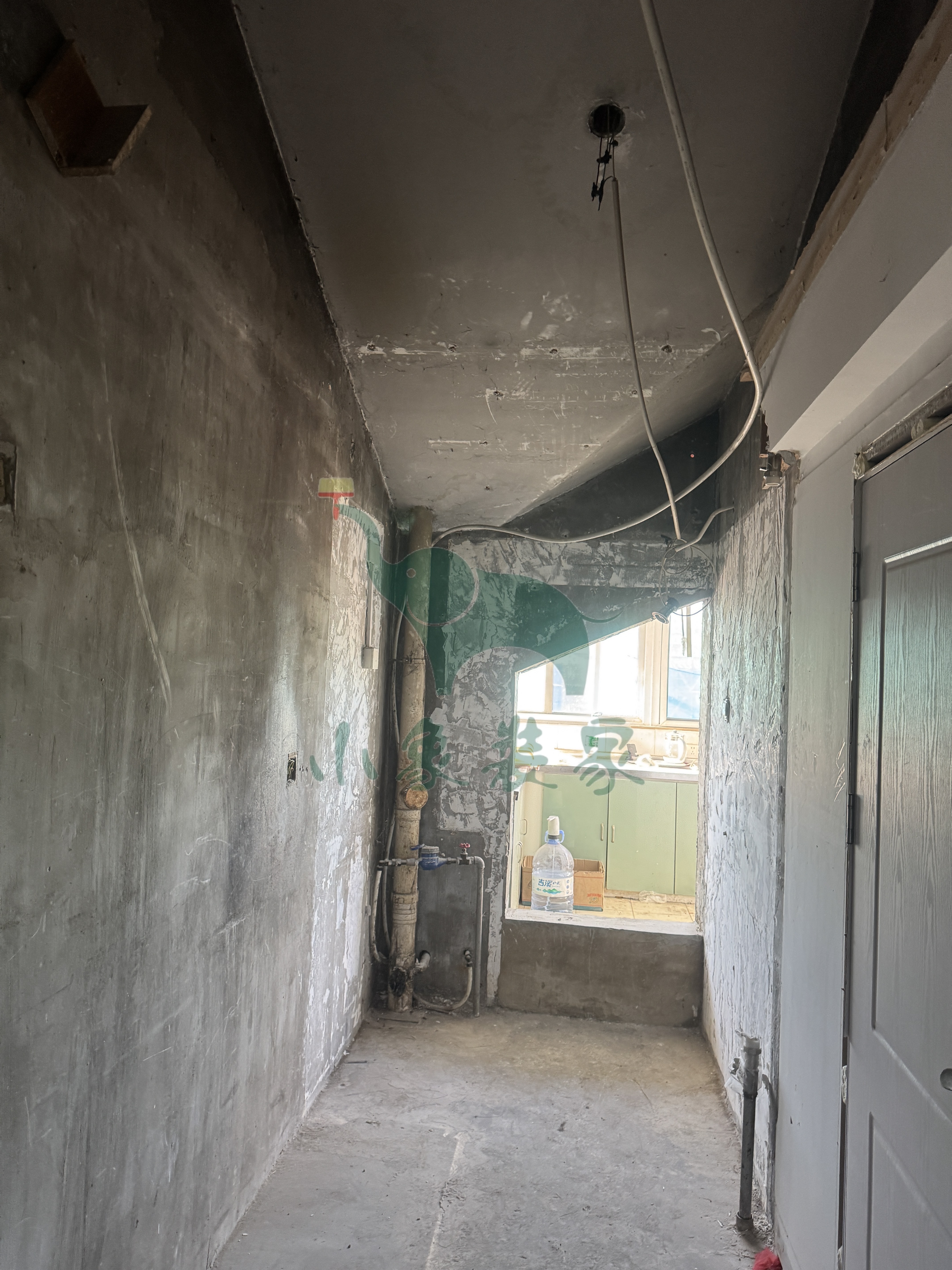

主材工程-暖气安装已完工。
竣工总进度:95%。
施工人员:厂家安装。
共5张
【明日播报】
工作内容:
主材工程-洁具安装

主材工程-橱柜安装

施工人员:厂家安装。
2025-06-18 星期三
工作内容:

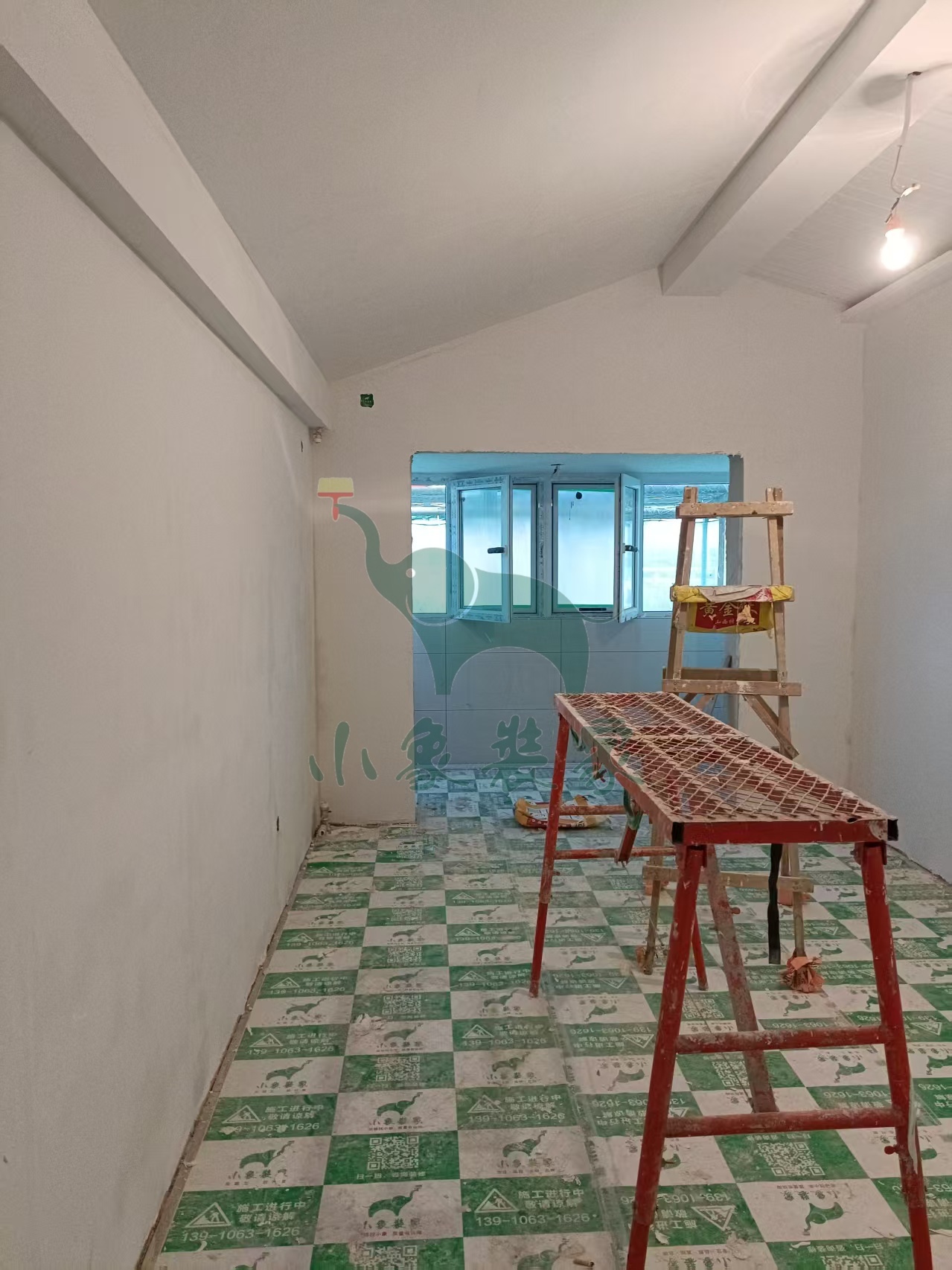

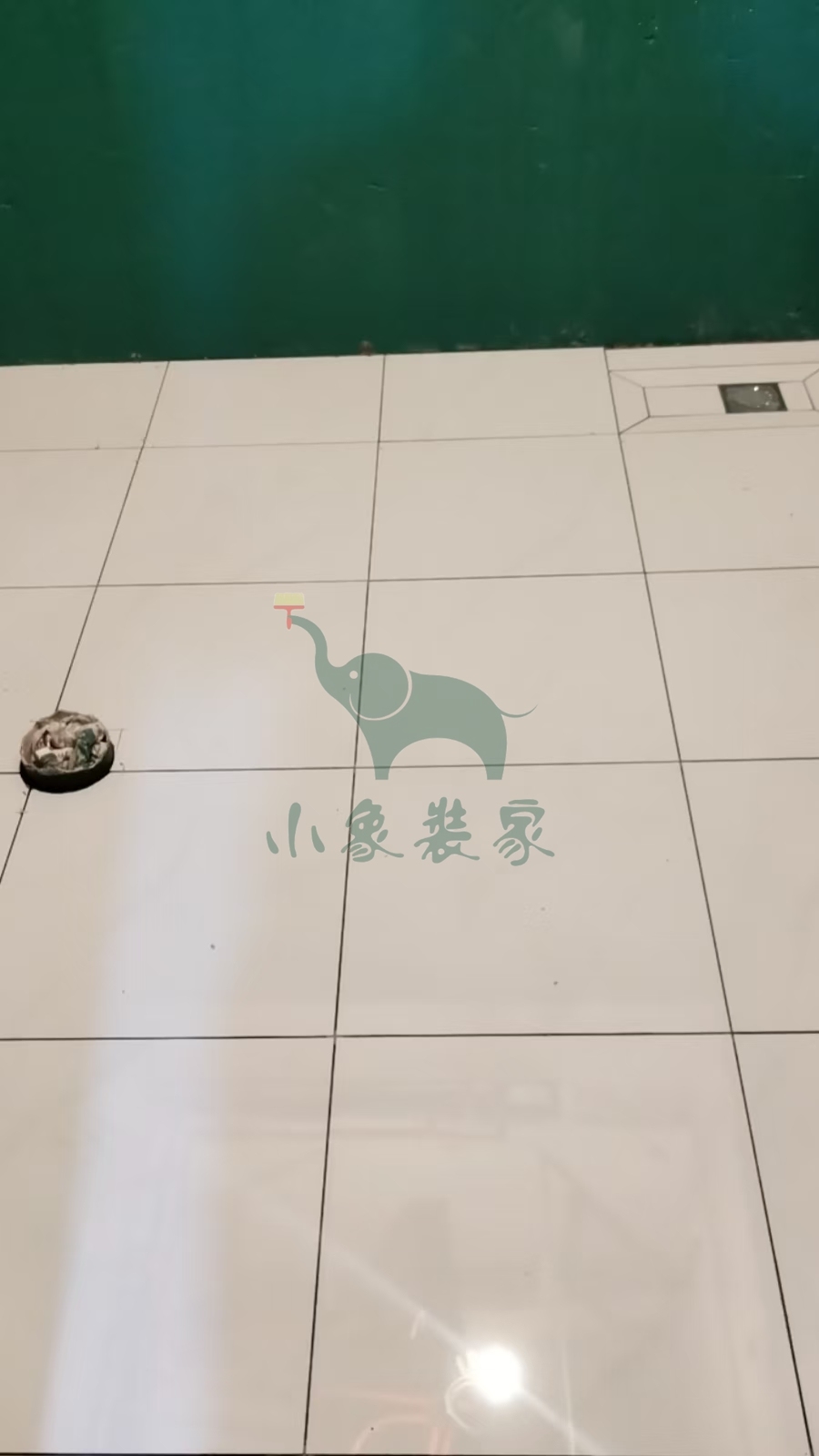

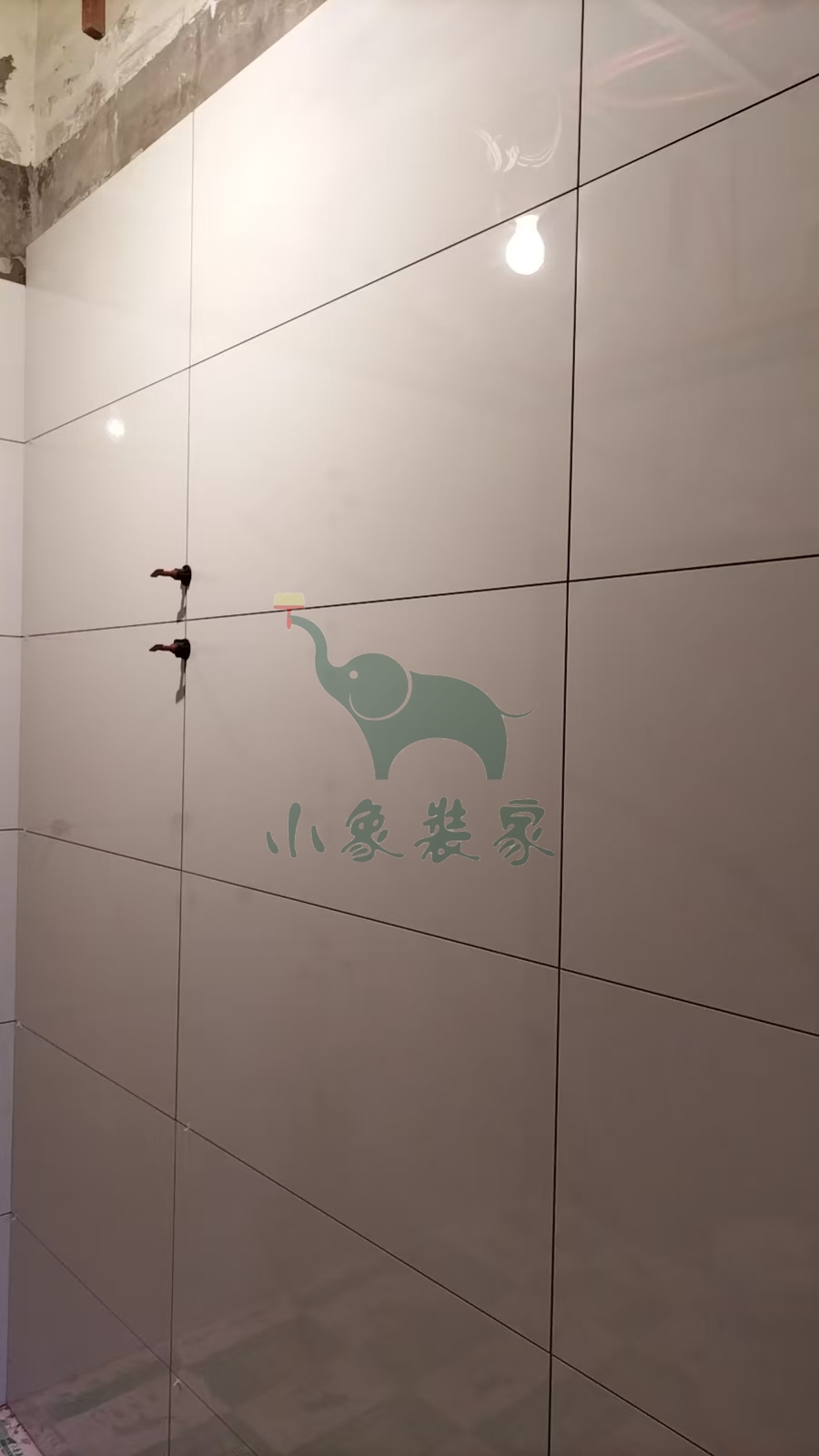

主材工程-做美缝已完工。
竣工总进度:95%。
施工人员:厂家安装。
共8张
【明日播报】
工作内容:
主材工程-洁具安装

主材工程-灯具安装

施工人员:厂家安装。
2025-06-17 星期二
工作内容:
主材工程-做美缝已完工。
竣工总进度:95%。
施工人员:厂家安装。
共5张
2025-06-06 星期五
工作内容:

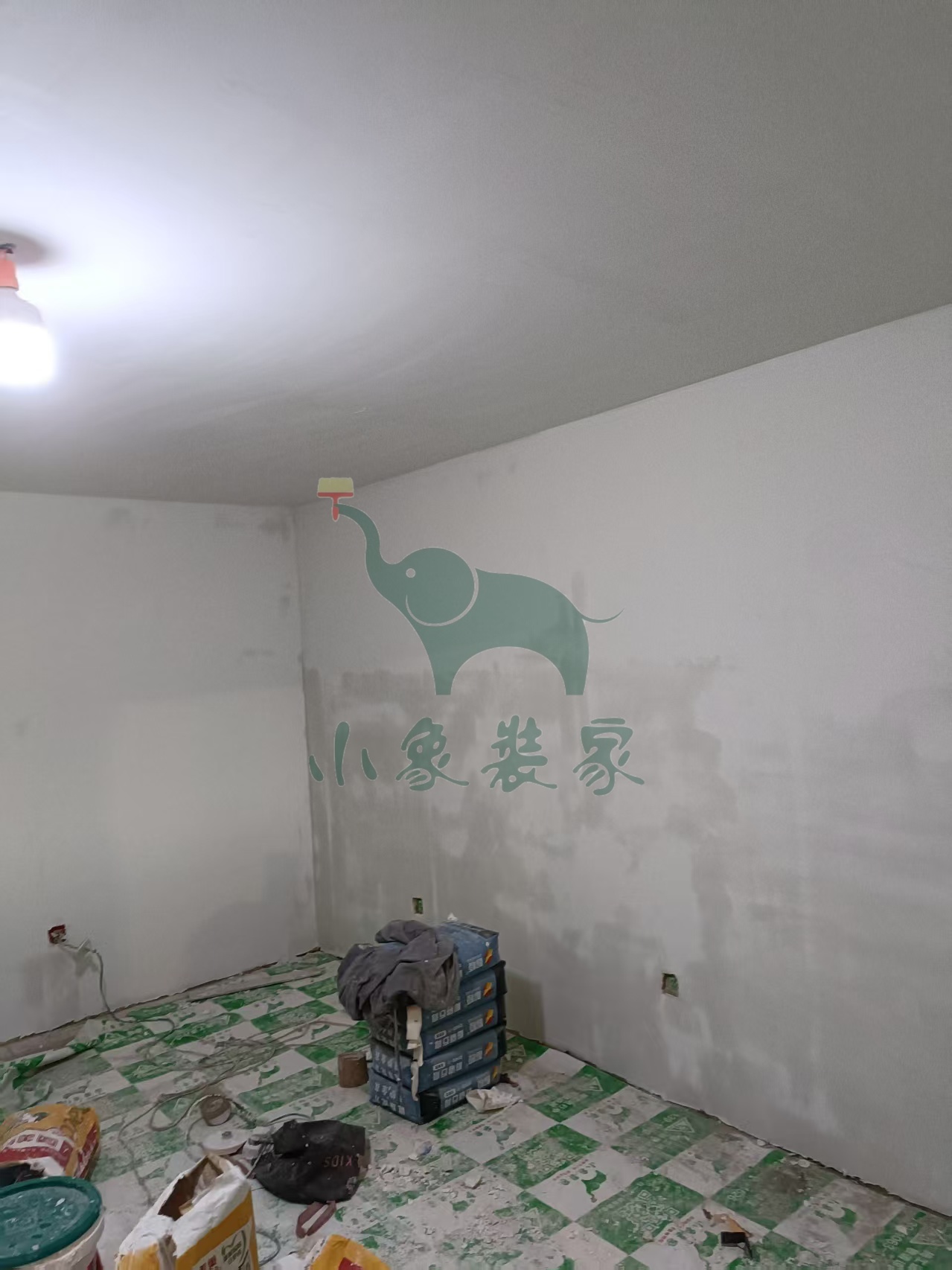

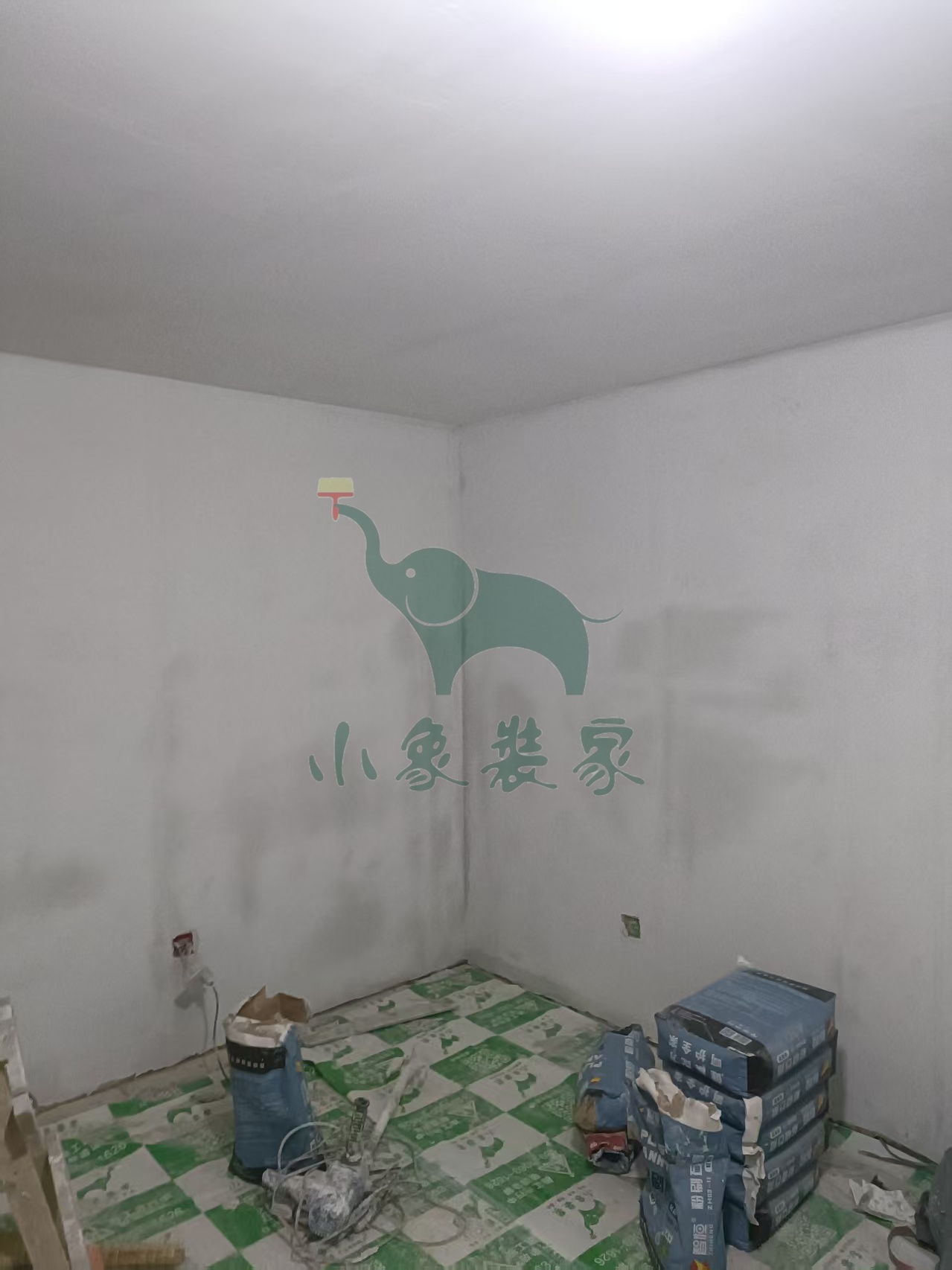

油工工程-刮第二遍腻子还需1天。
竣工总进度:45%。
施工人员:杨建伟。
共3张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:杨建伟。
2025-05-31 星期六
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:45%。
施工人员:杨建伟。
共6张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

油工工程-刮第一遍腻子

施工人员:杨建伟。
2025-05-23 星期五
工作内容:

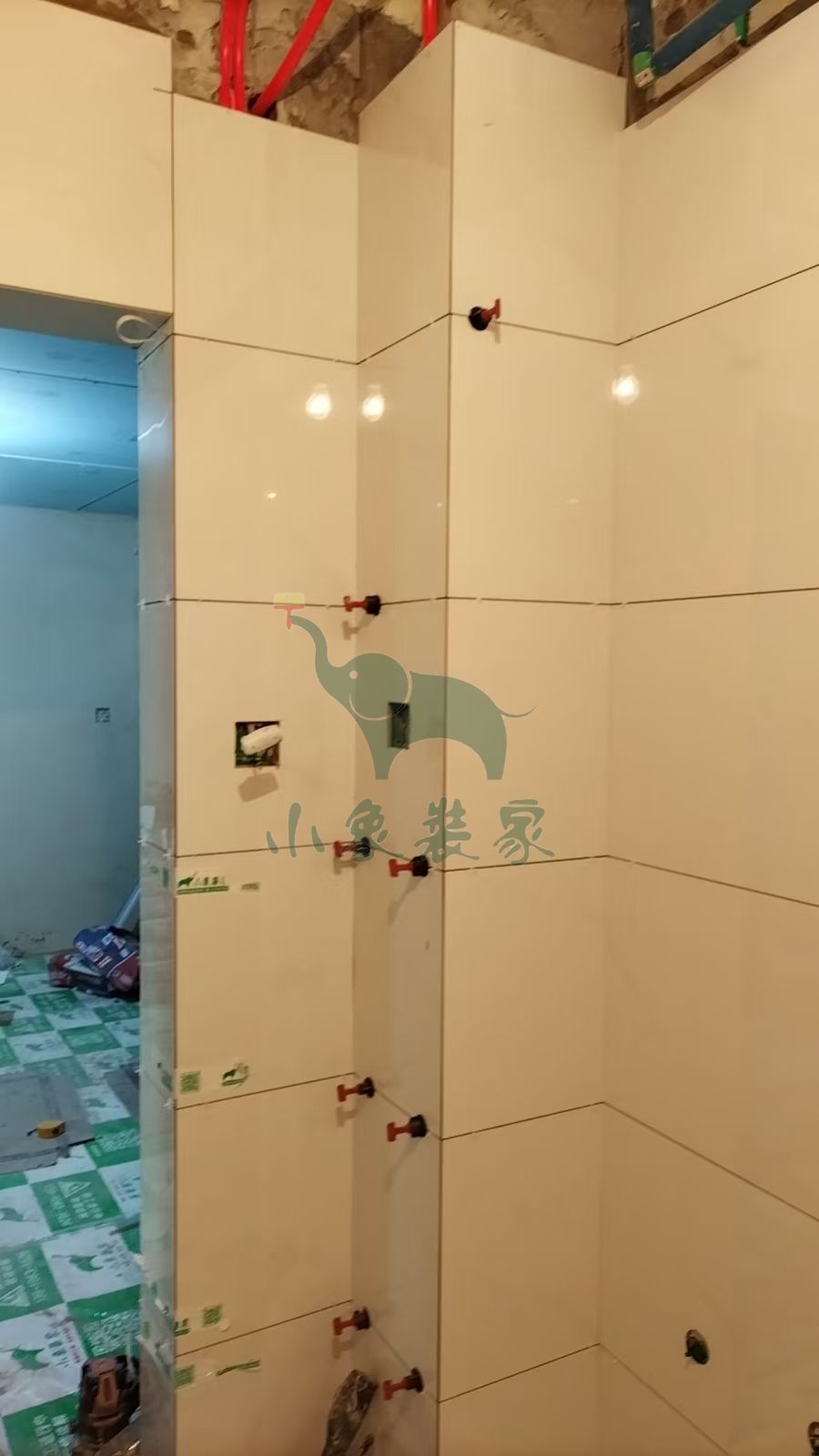

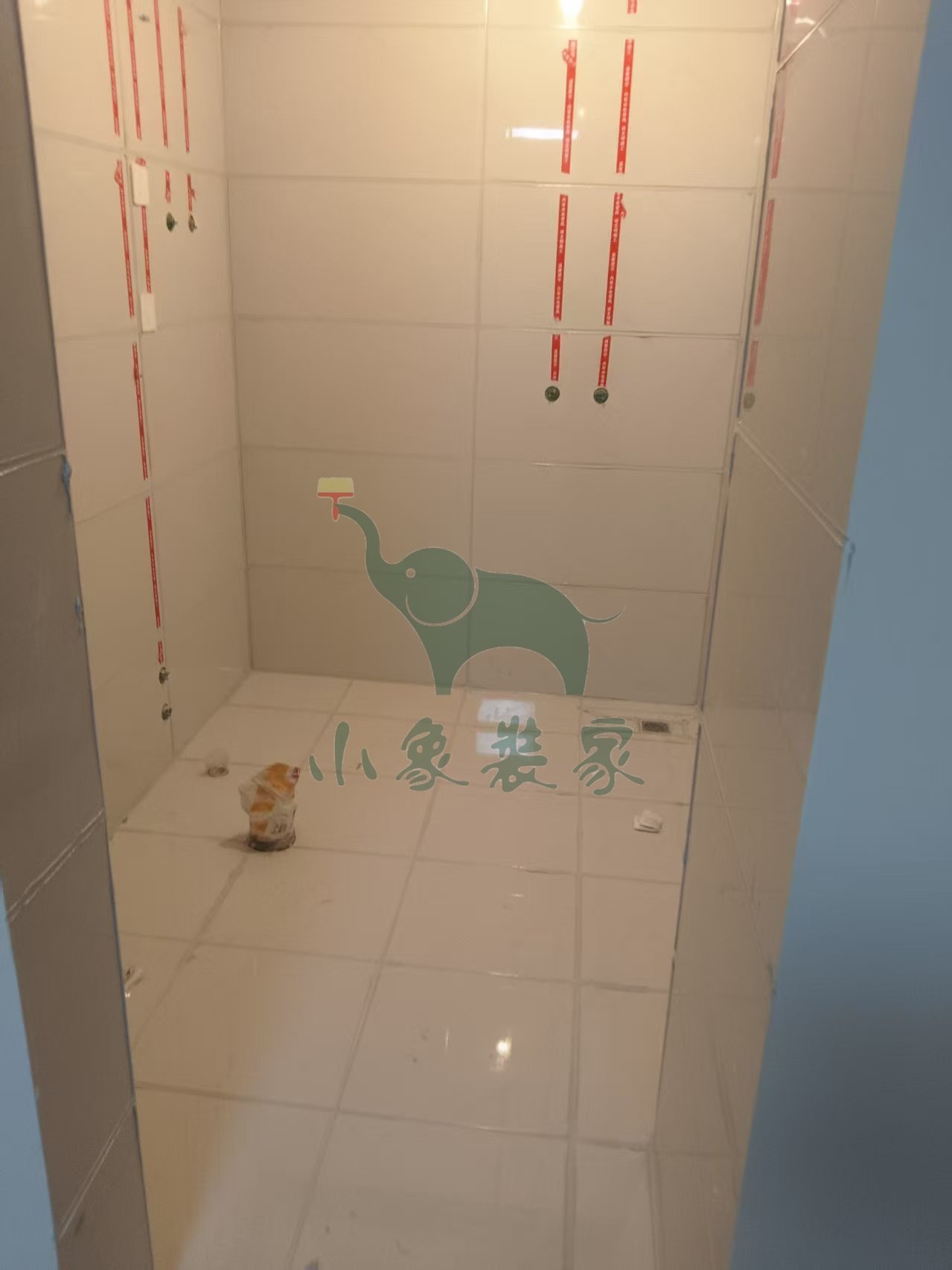

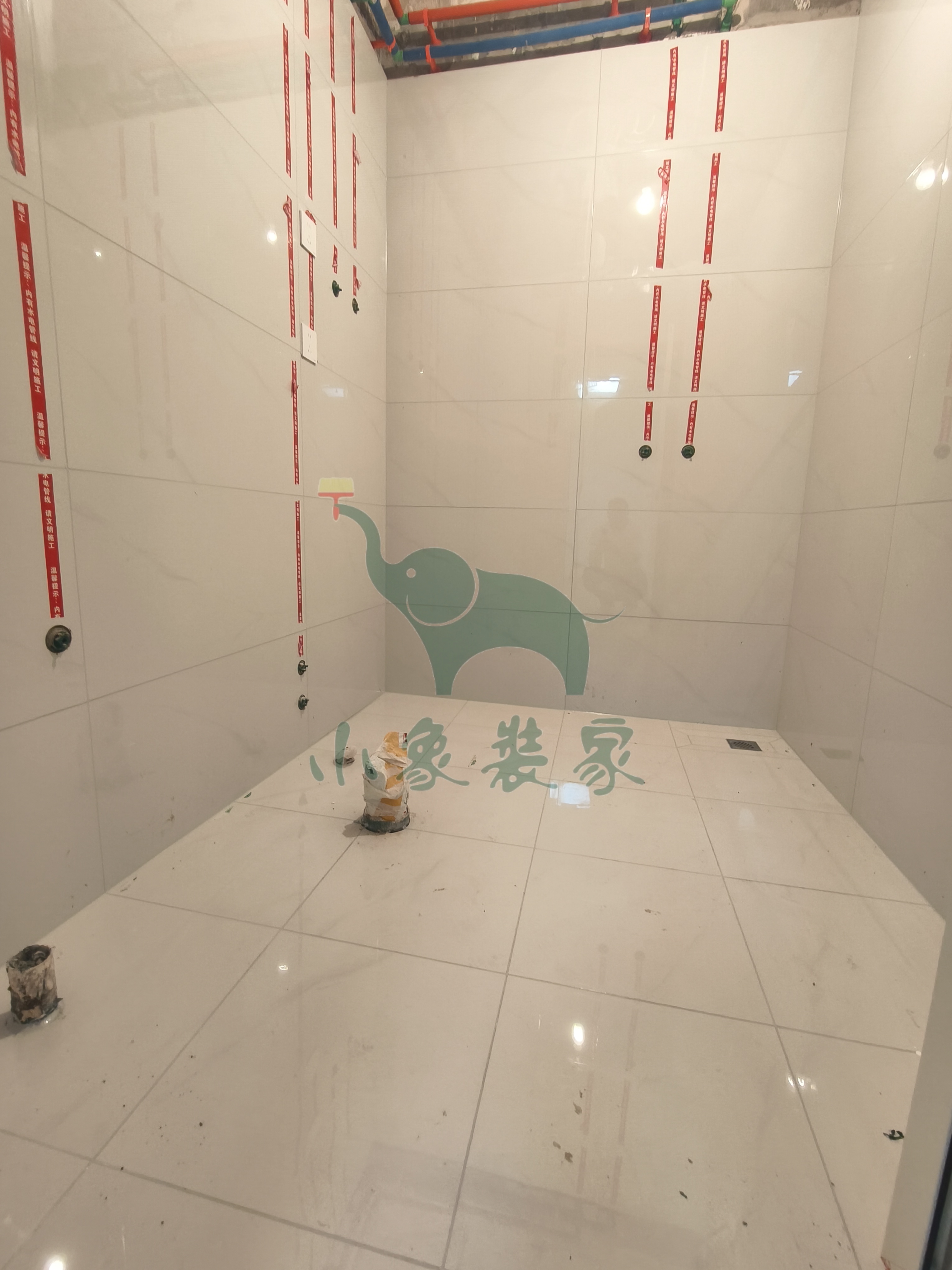

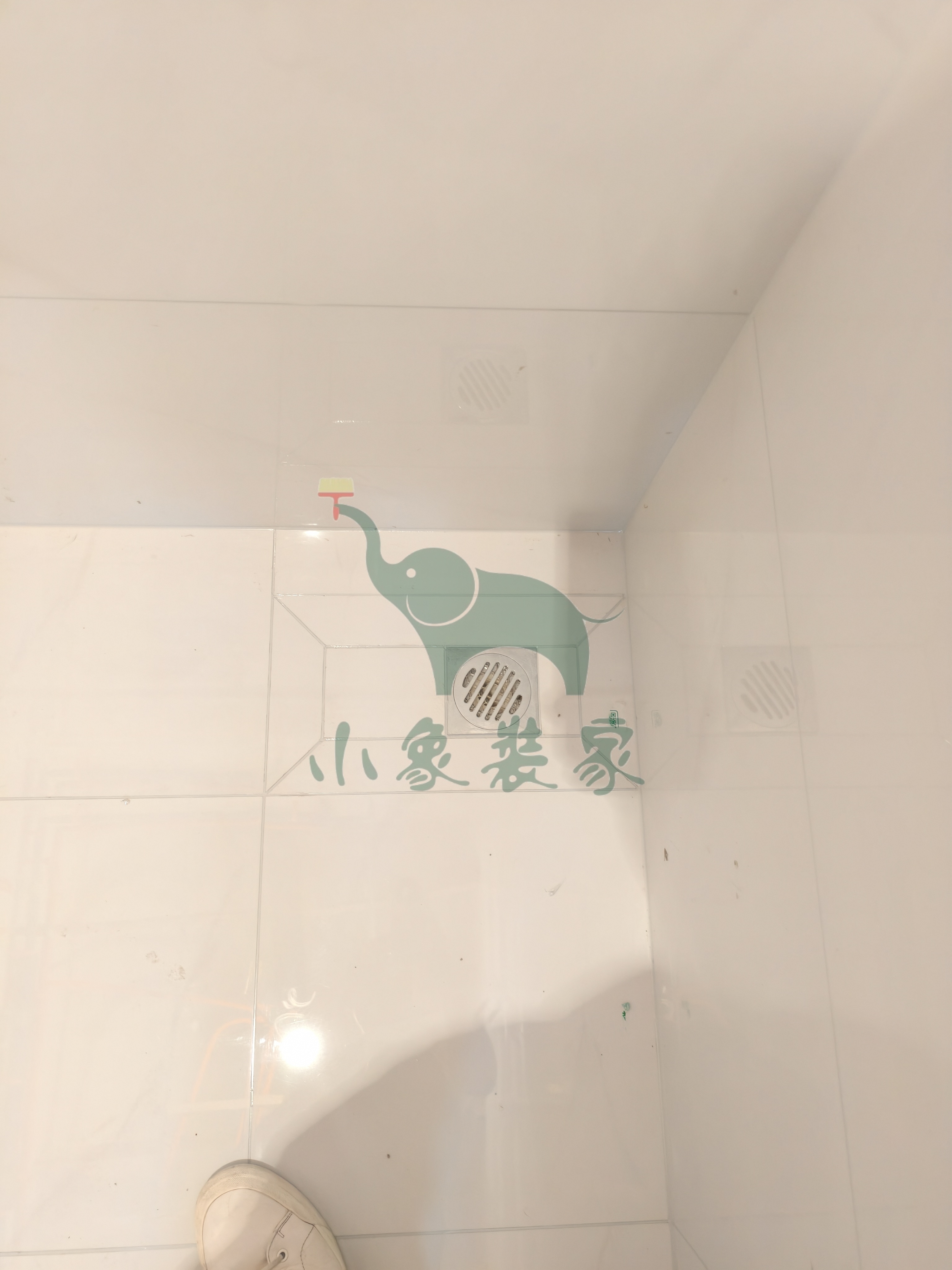

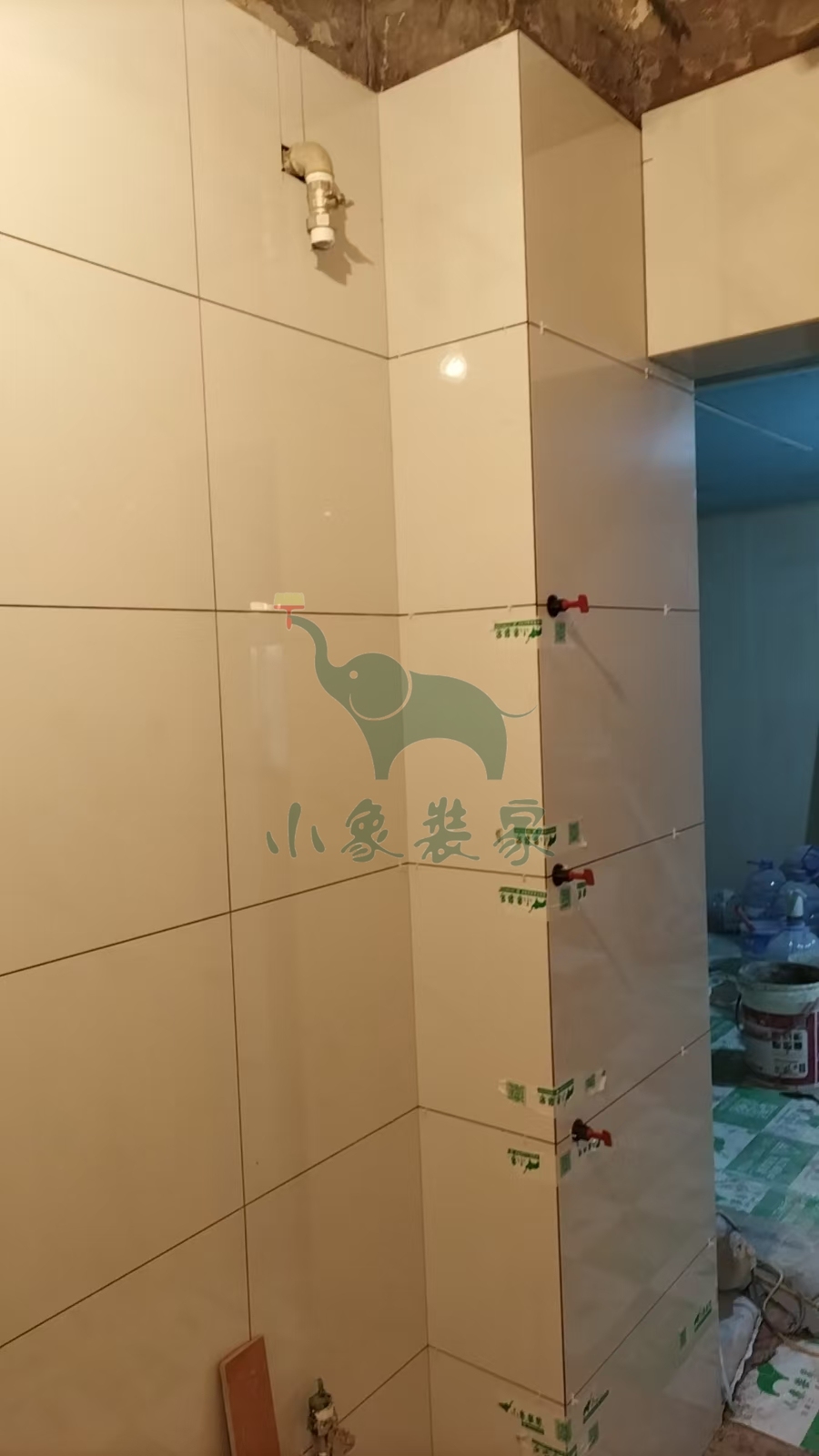

瓦工工程-卫生间墙砖铺贴已完工。
竣工总进度:45%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:黄新其。
2025-05-22 星期四
工作内容:

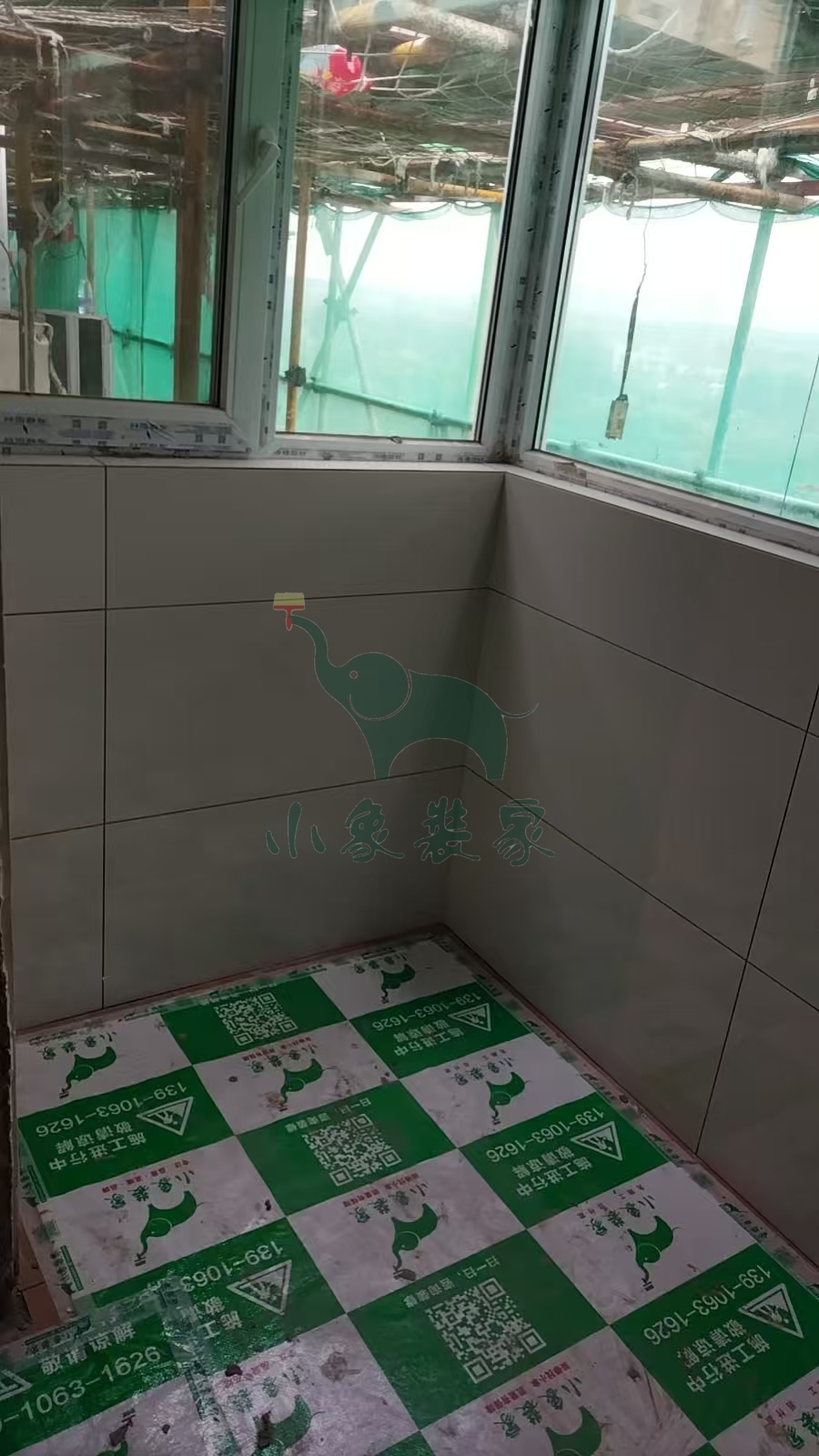

瓦工工程-阳台粘贴墙砖还需1天
瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:45%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:黄新其。
2025-05-21 星期三
工作内容:

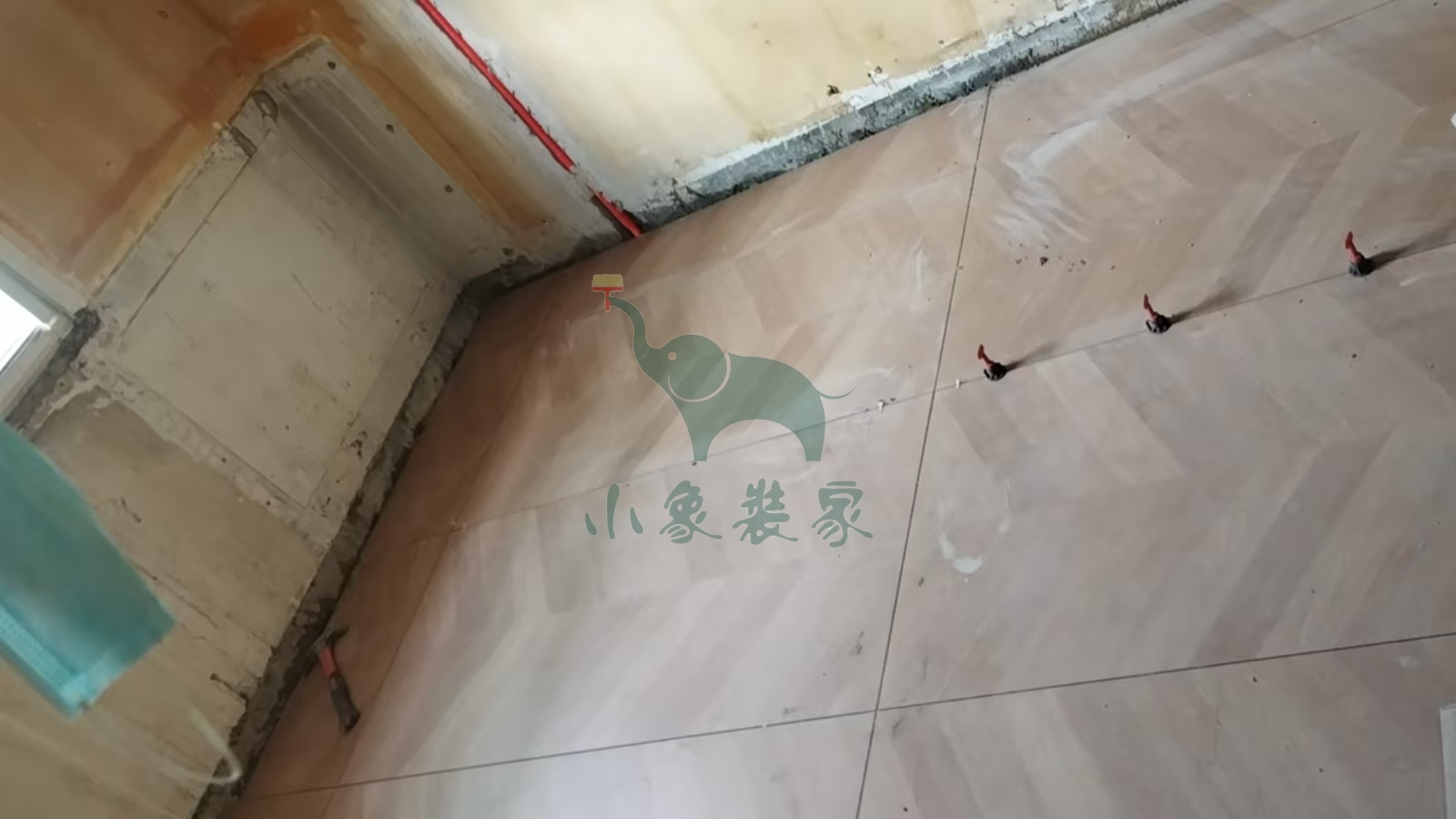

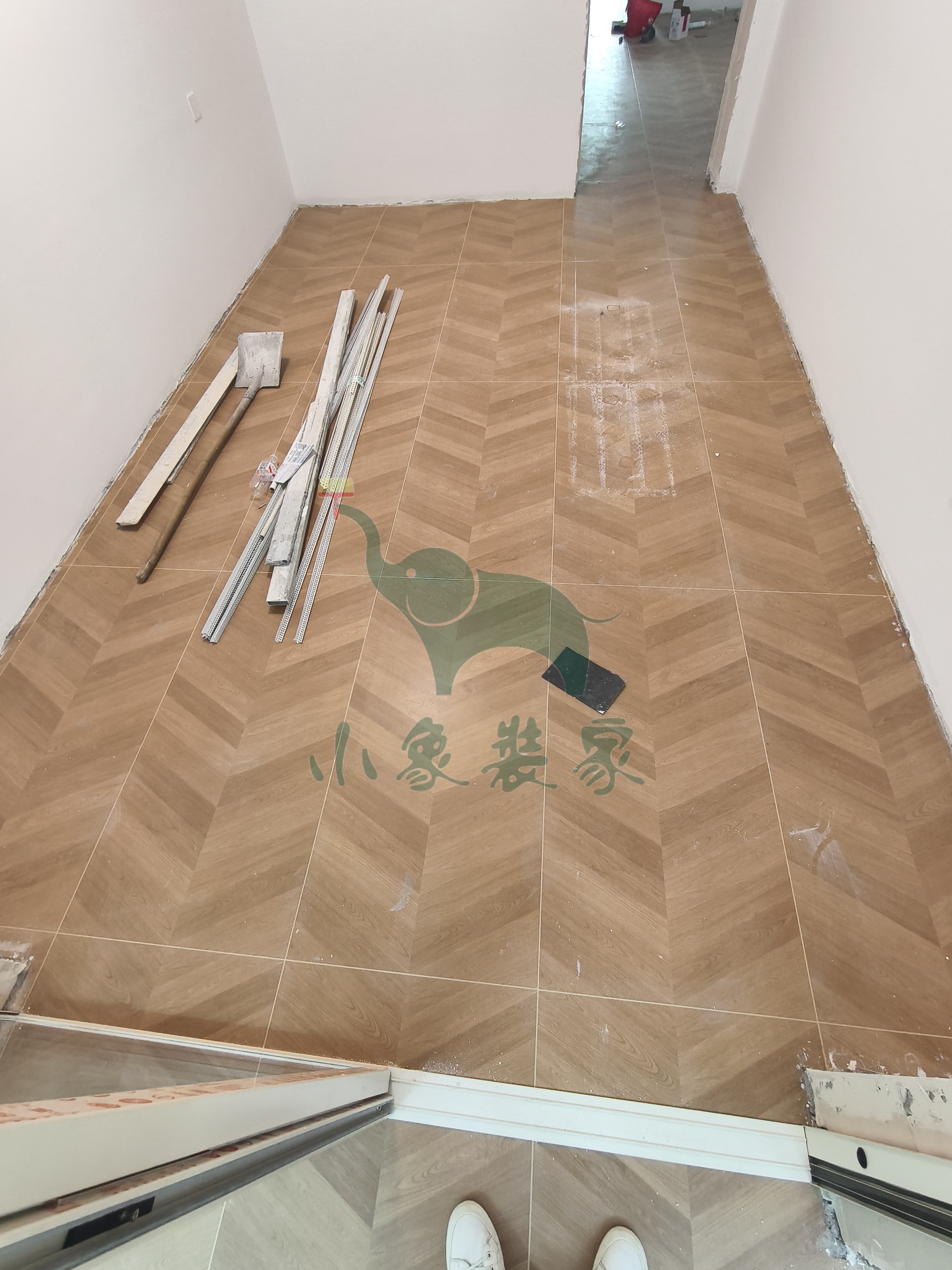

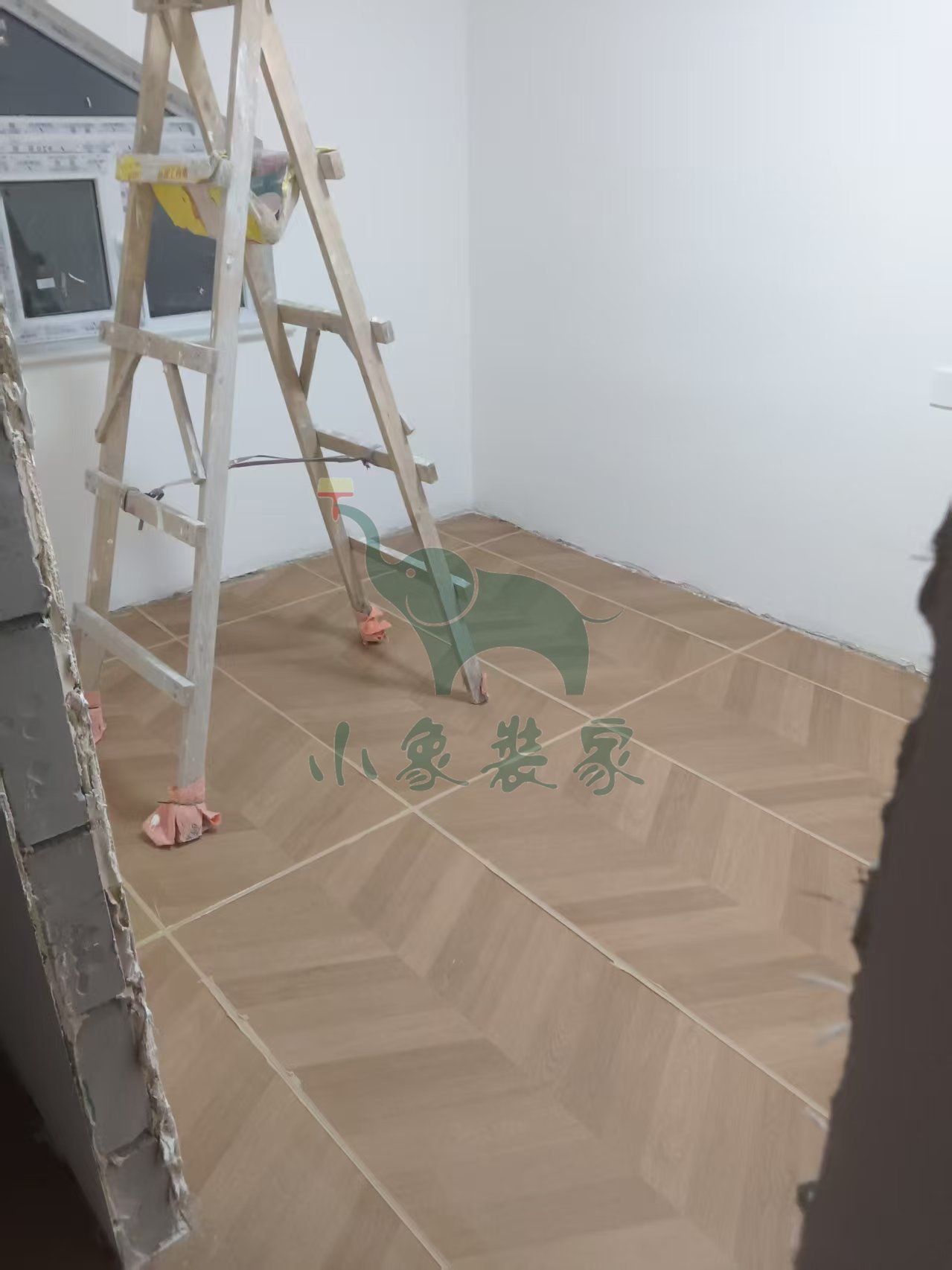

瓦工工程-铺贴大地砖已完工
瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:45%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:黄新其。
2025-05-20 星期二
工作内容:
瓦工工程-铺贴大地砖还需1天。
竣工总进度:45%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2025-05-19 星期一
工作内容:

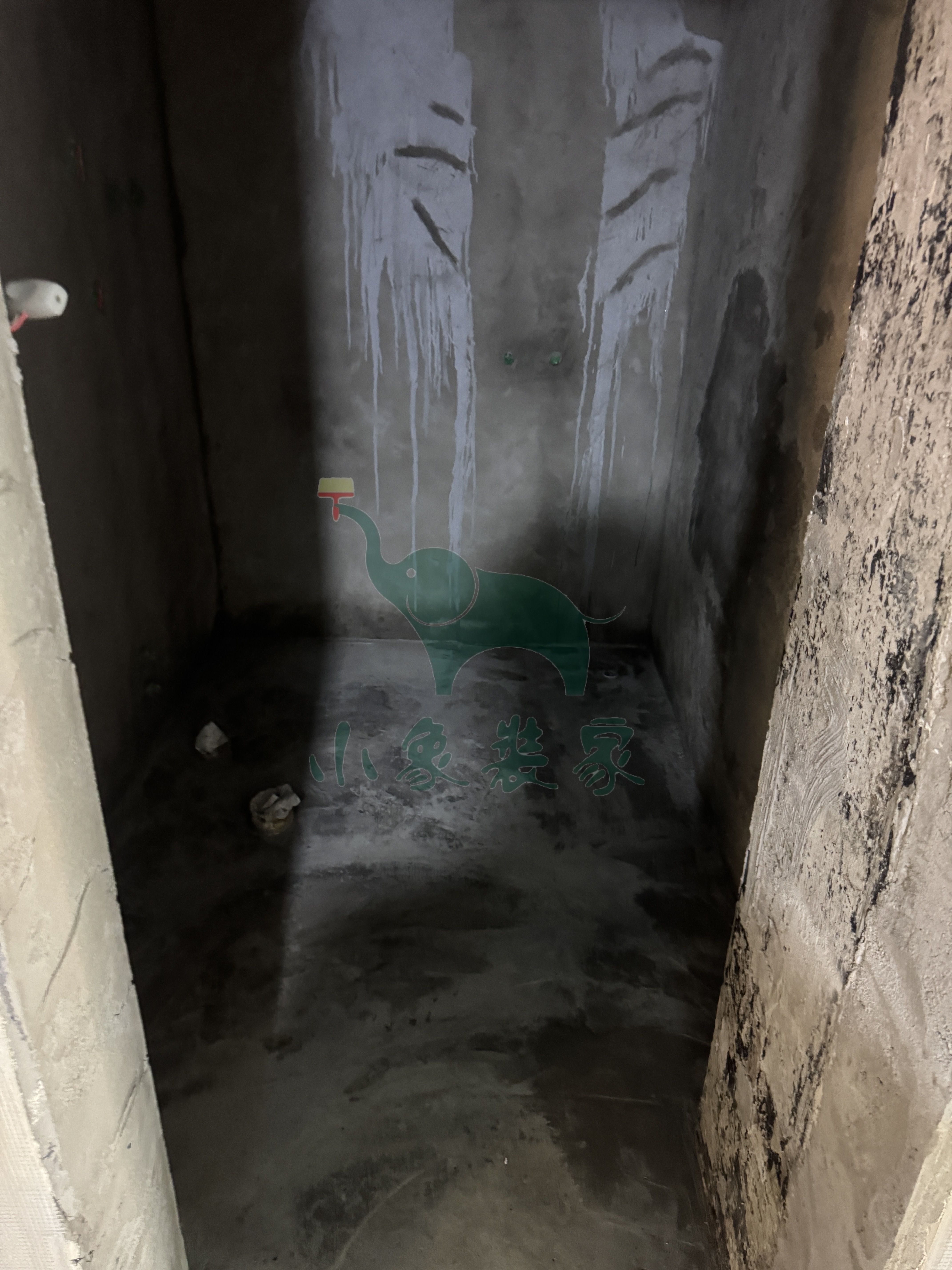

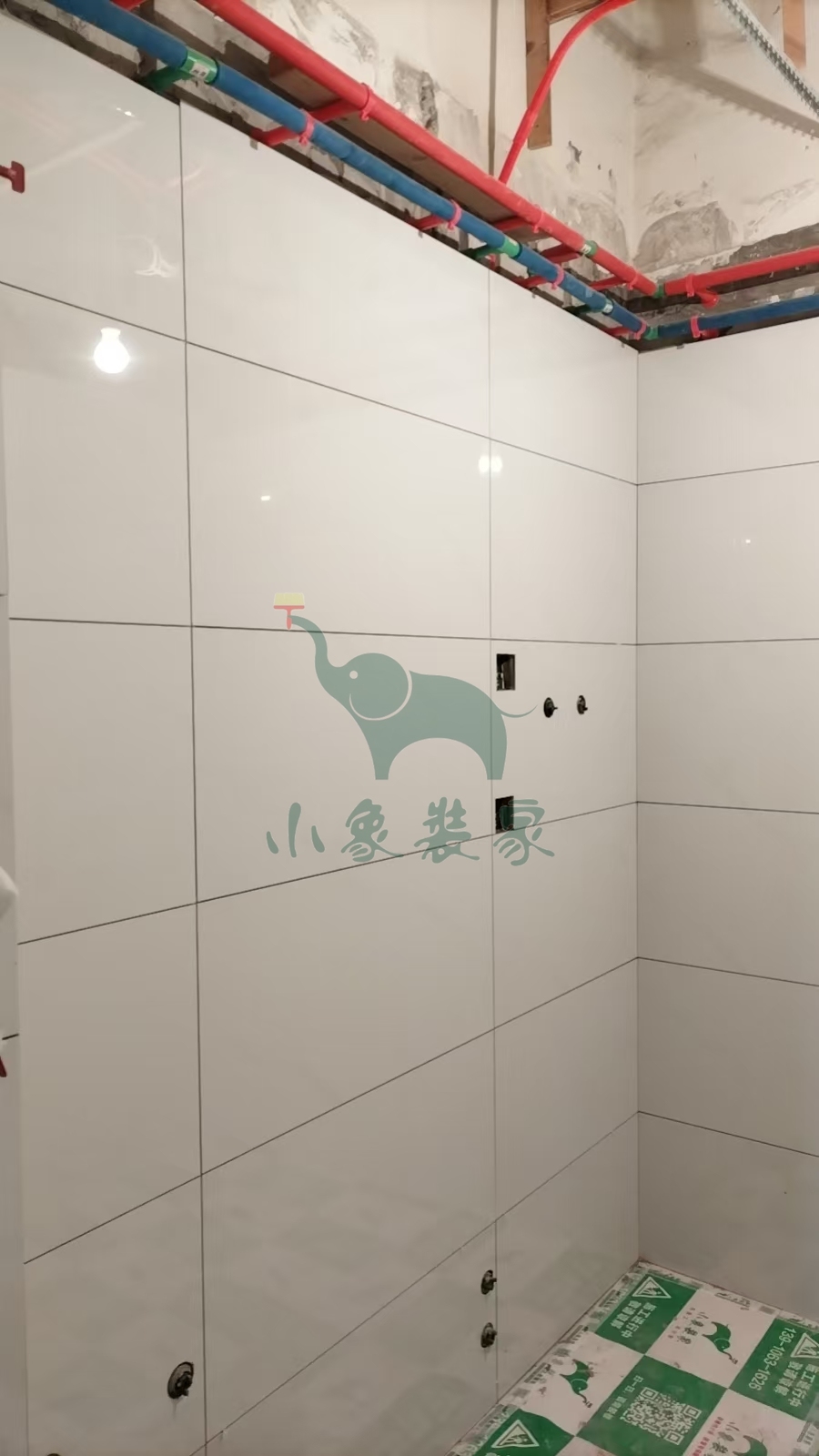

瓦工工程-滚刷第一遍防水已完工
瓦工工程-厨房地砖铺贴还需1天
瓦工工程-滚刷第二遍防水已完工。
竣工总进度:30%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2025-05-15 星期四
工作内容:

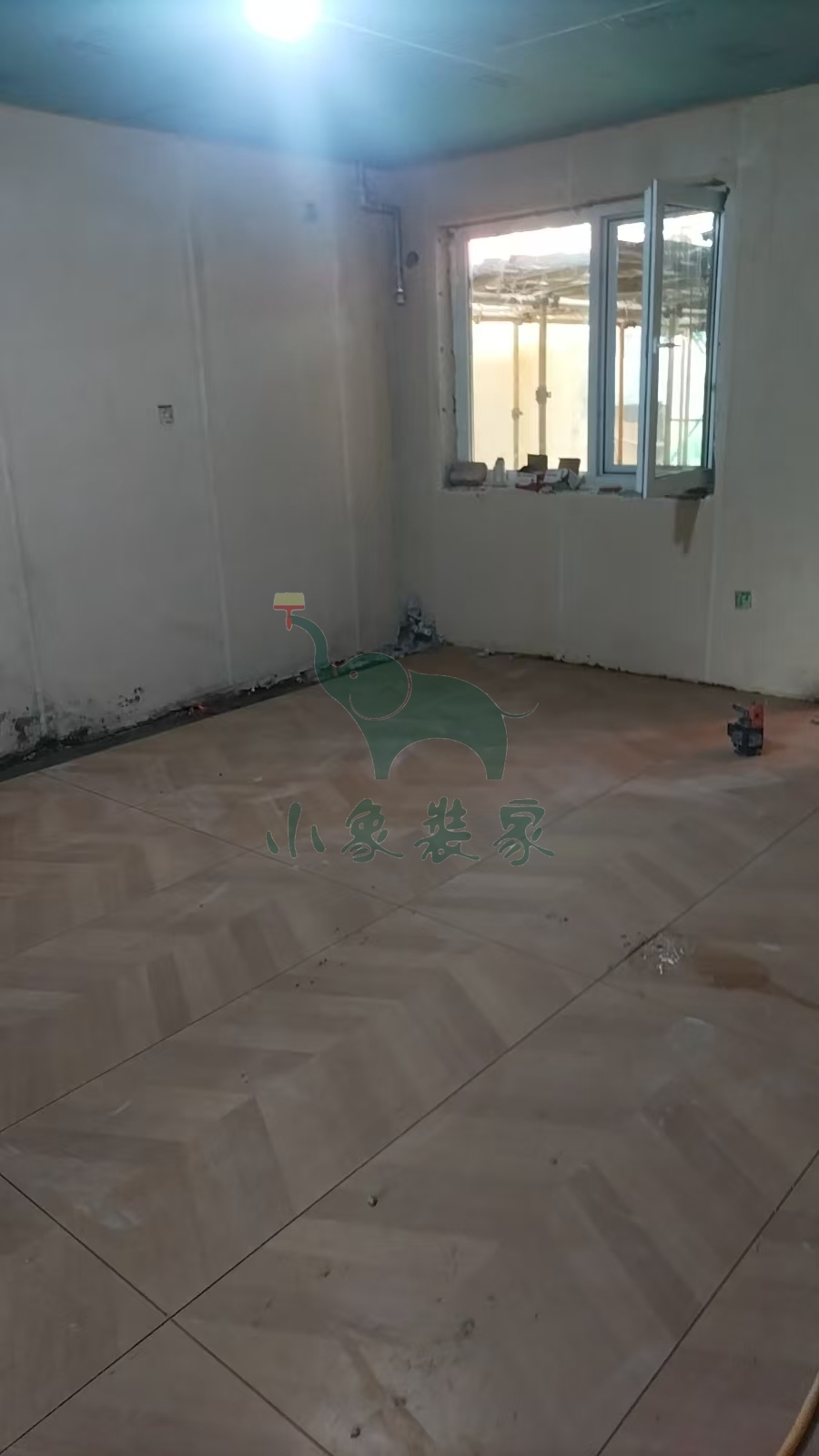

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫做档水梁已完工
瓦工工程-卫生间地面抹平已完工。
竣工总进度:30%。
施工人员:黄新其。
共3张
【明日播报】
2025-05-16停工,
停工原因:天气原因-其它。
预计恢复日期:请选择复工日期!。
2025-05-15 星期四
工作内容:

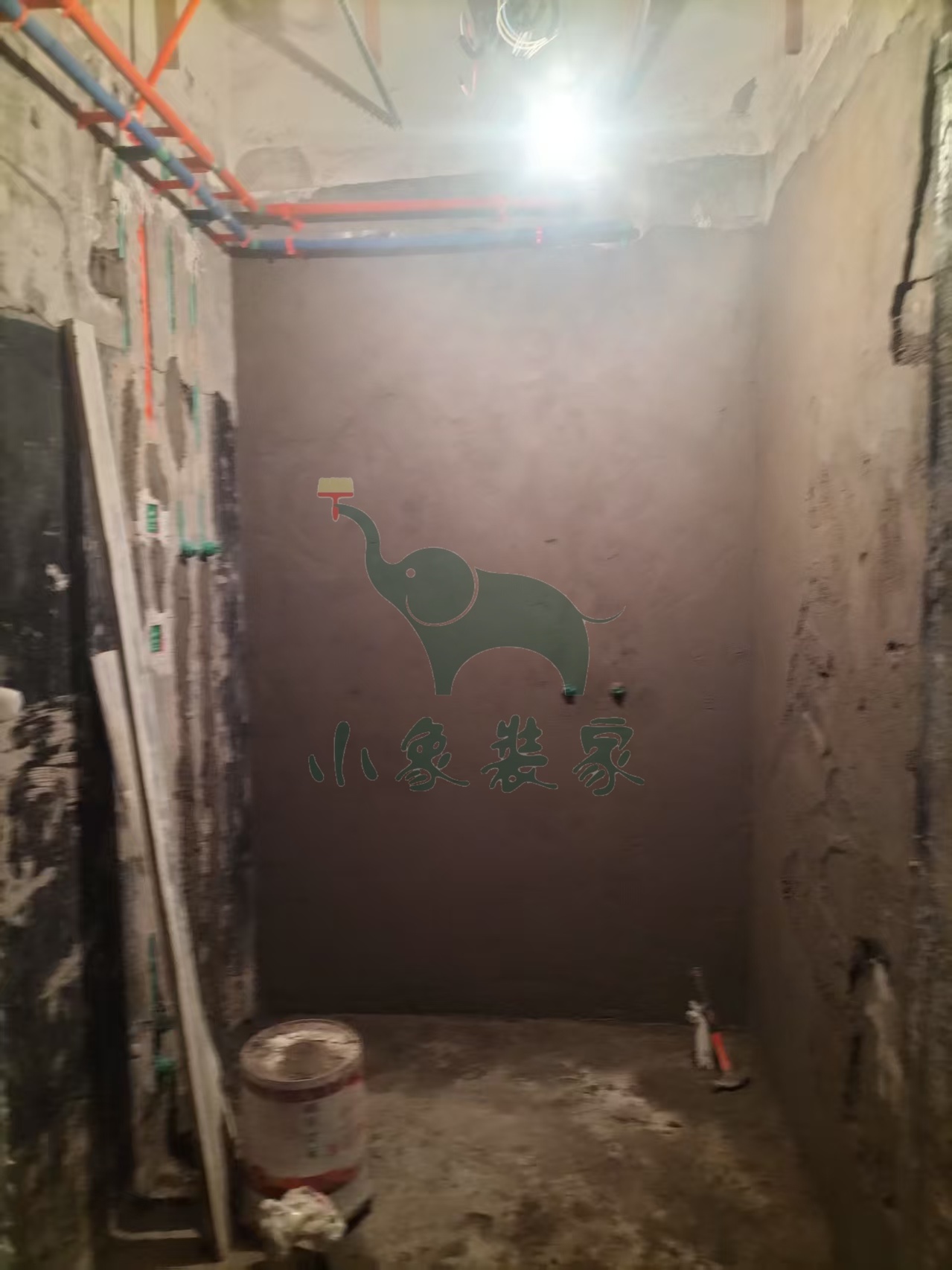

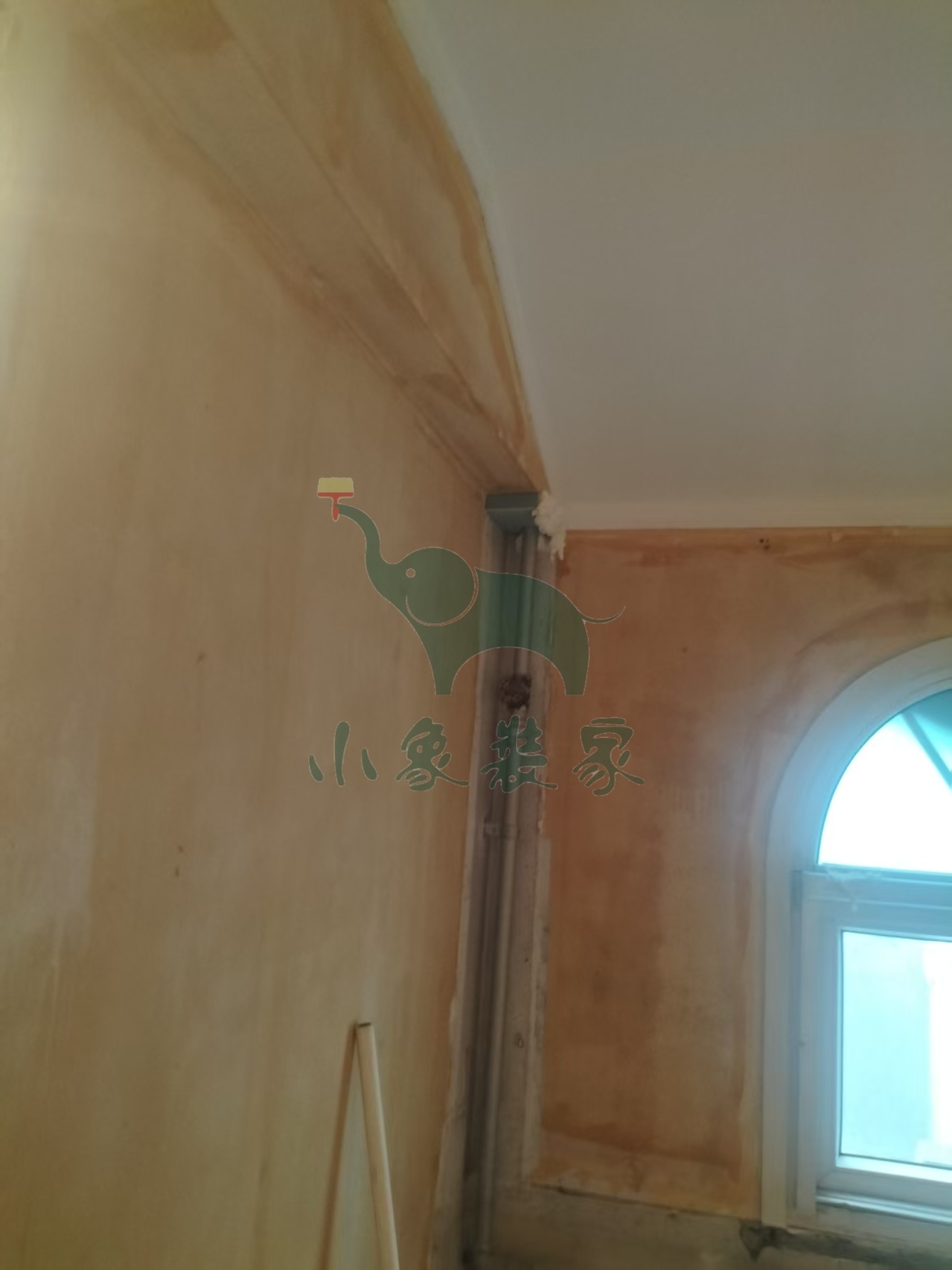

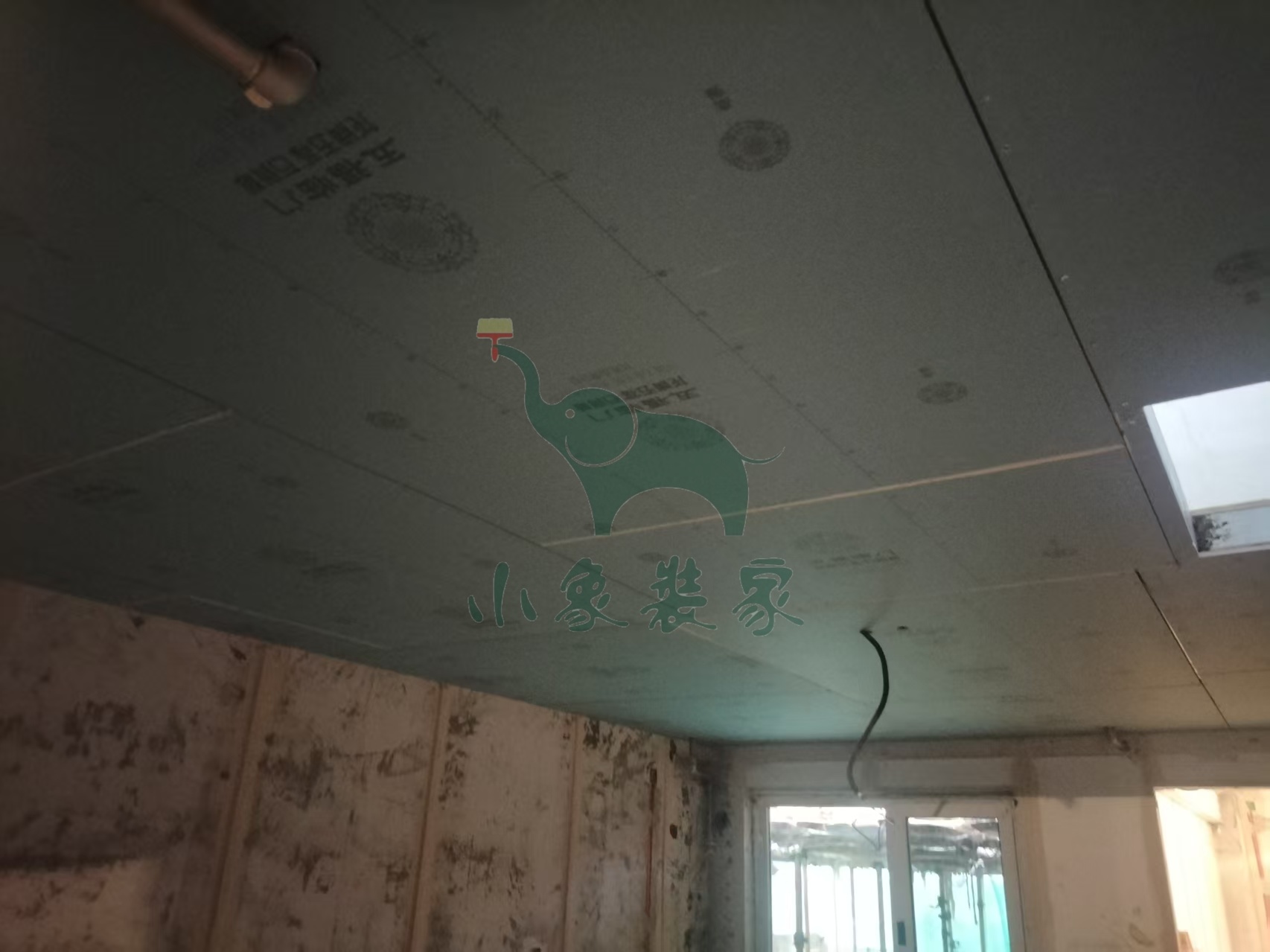

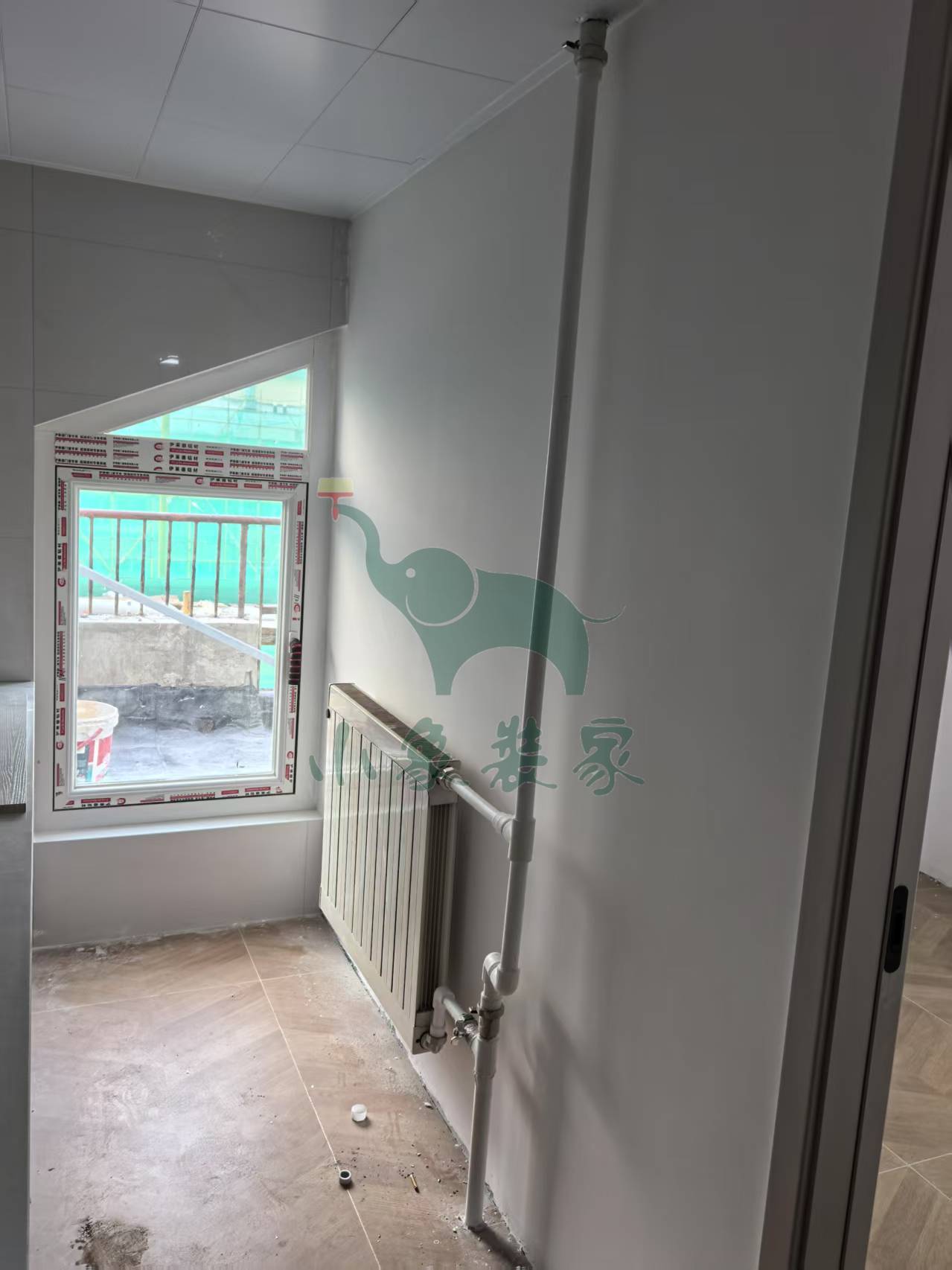

油工工程-墙面、顶面石膏找平还需1天
油工工程-墙、顶面、刷墙锢已完工
油工工程-修补墙顶面开槽已完工
油工工程-墙面网络布工程已完工
油工工程-冲筋打点已完工。
竣工总进度:25%。
施工人员:胡步宣。
共3张
【明日播报】
2025-05-16停工,
停工原因:天气原因-底层石膏不干。
预计恢复日期:请选择复工日期!。
2025-05-13 星期二
工作内容:

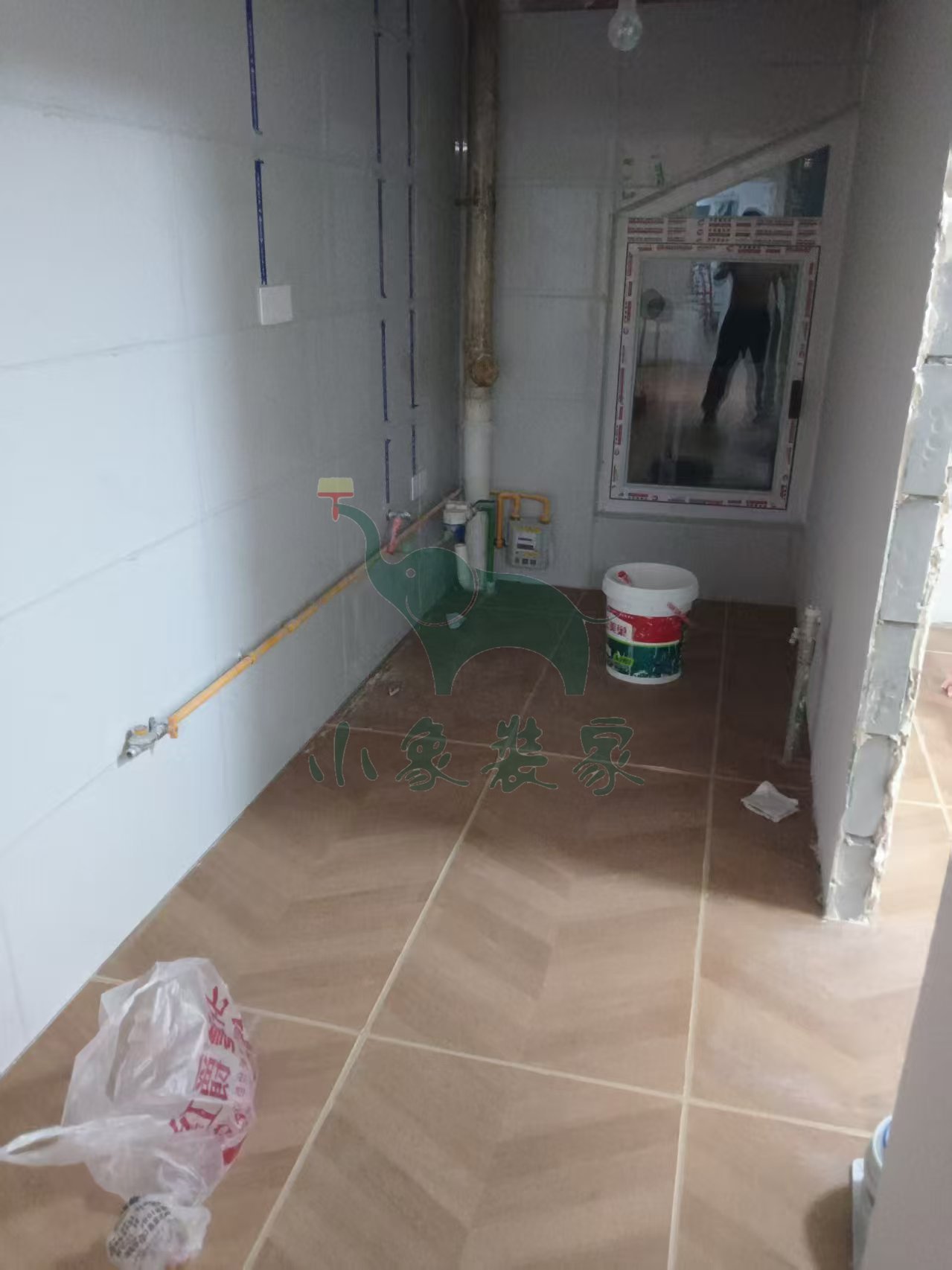

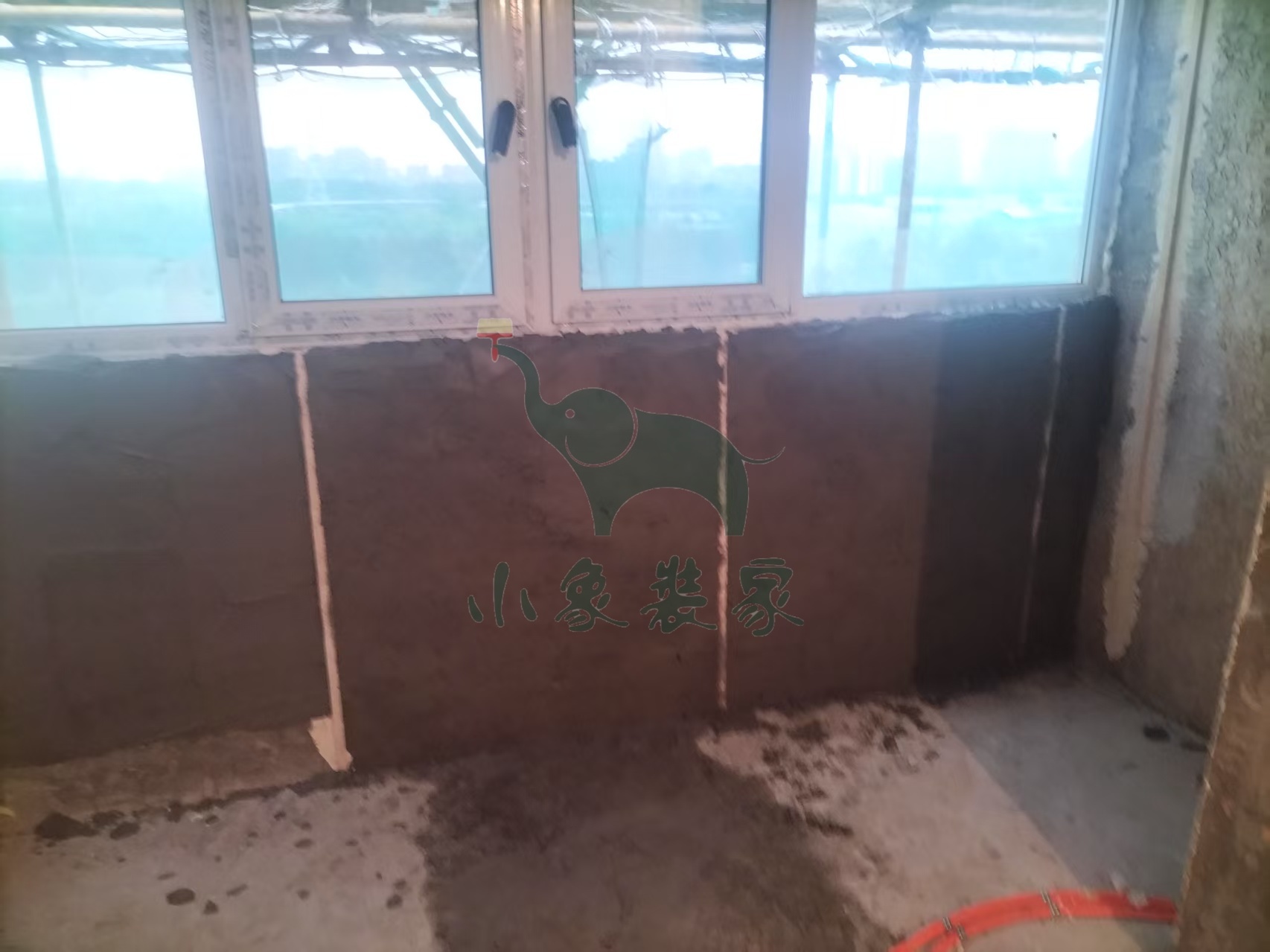

瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫修补、水电槽已完工。
竣工总进度:25%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

瓦工工程-厨卫修补、水电槽

瓦工工程-厨卫做档水梁

瓦工工程-卫生间地面抹平

施工人员:黄新其。
2025-05-13 星期二
工作内容:

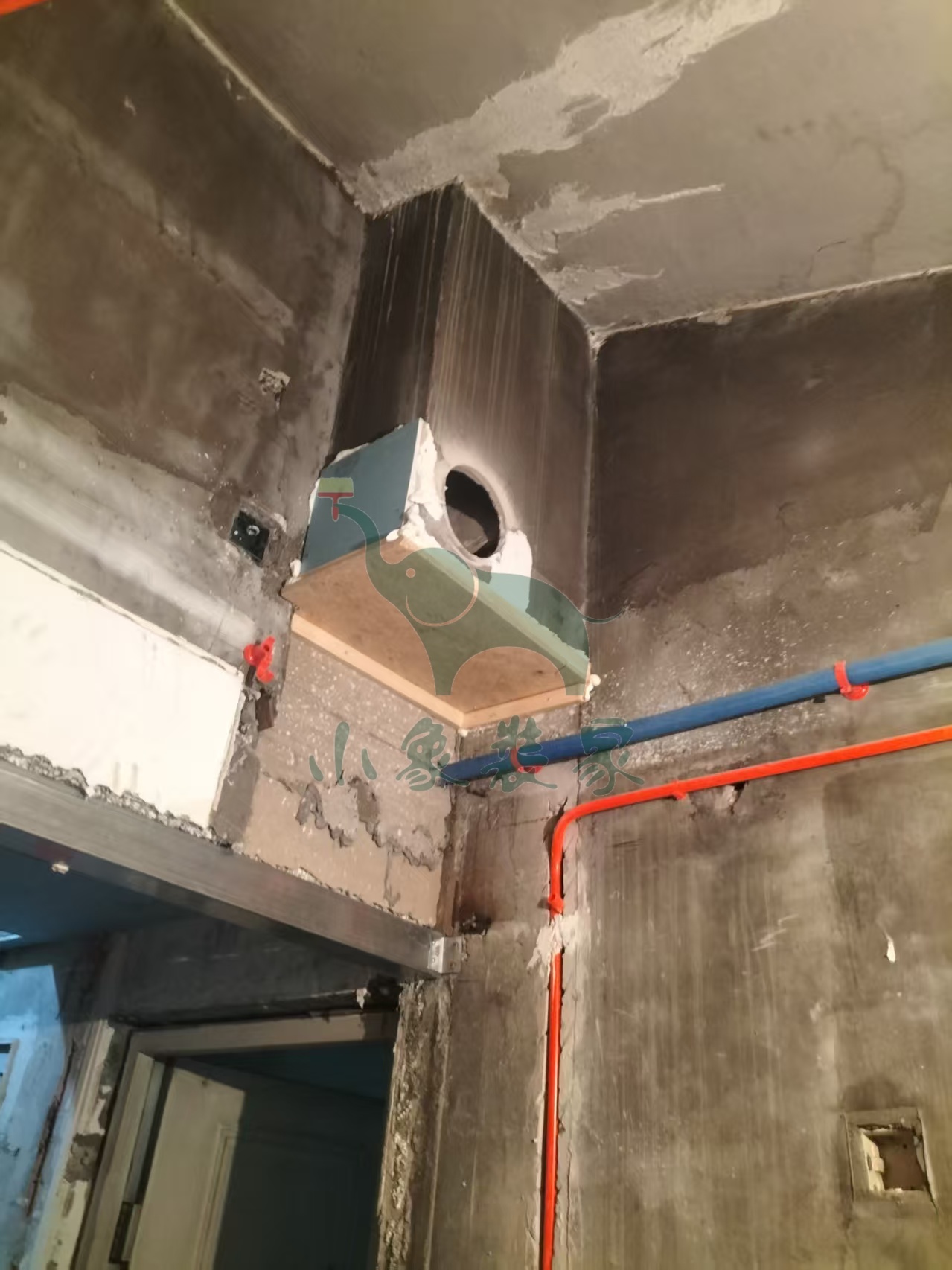

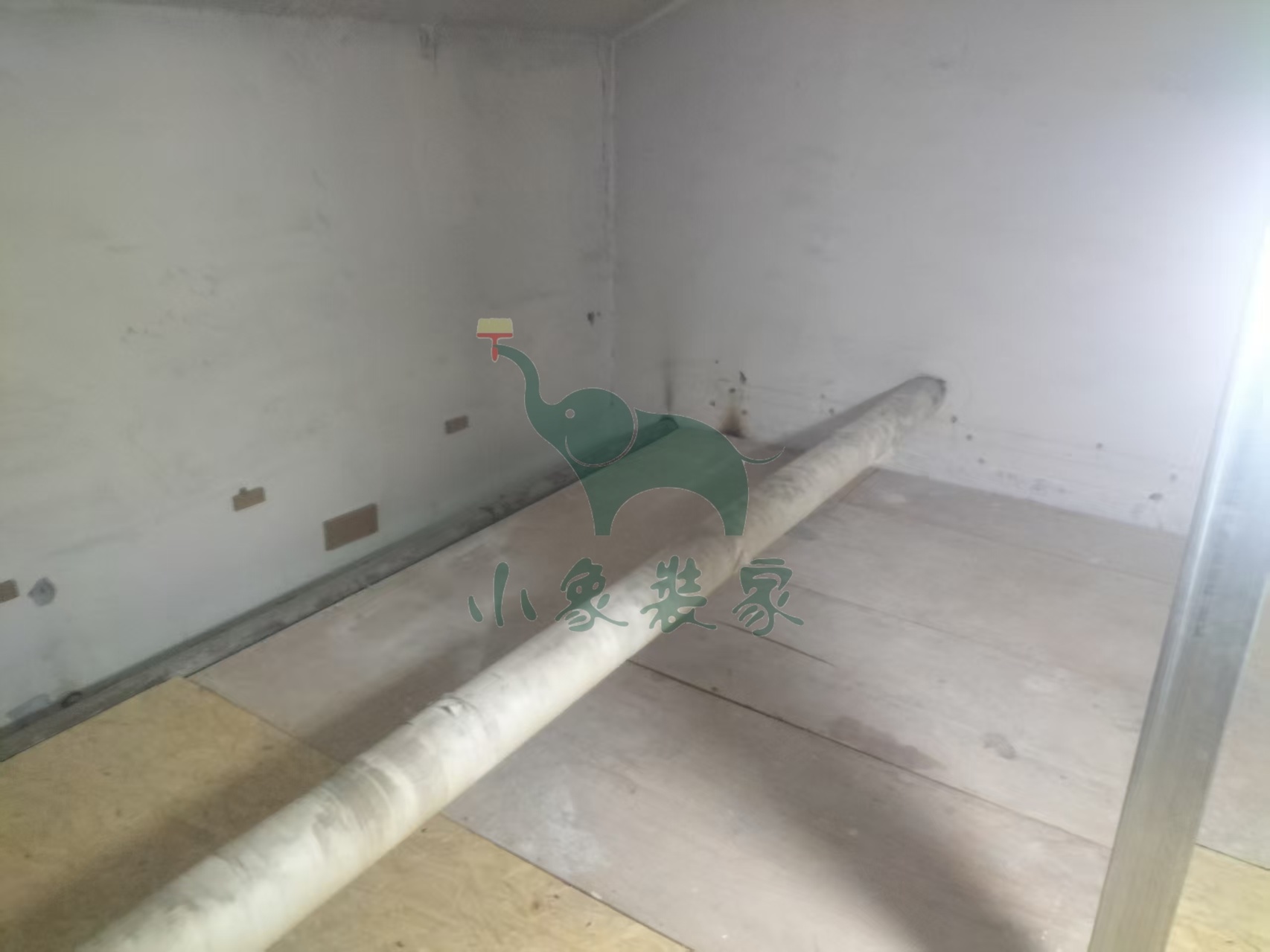

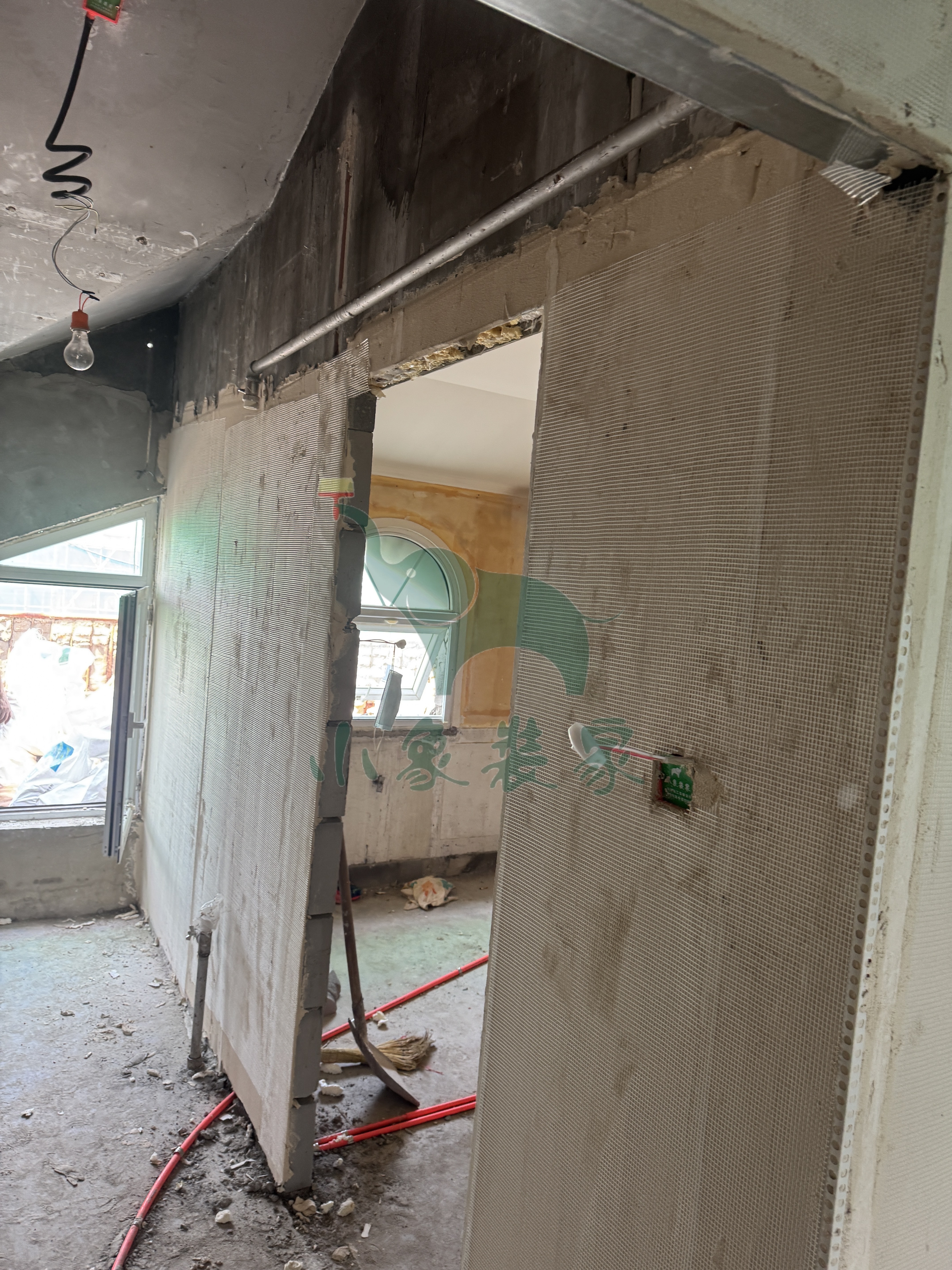

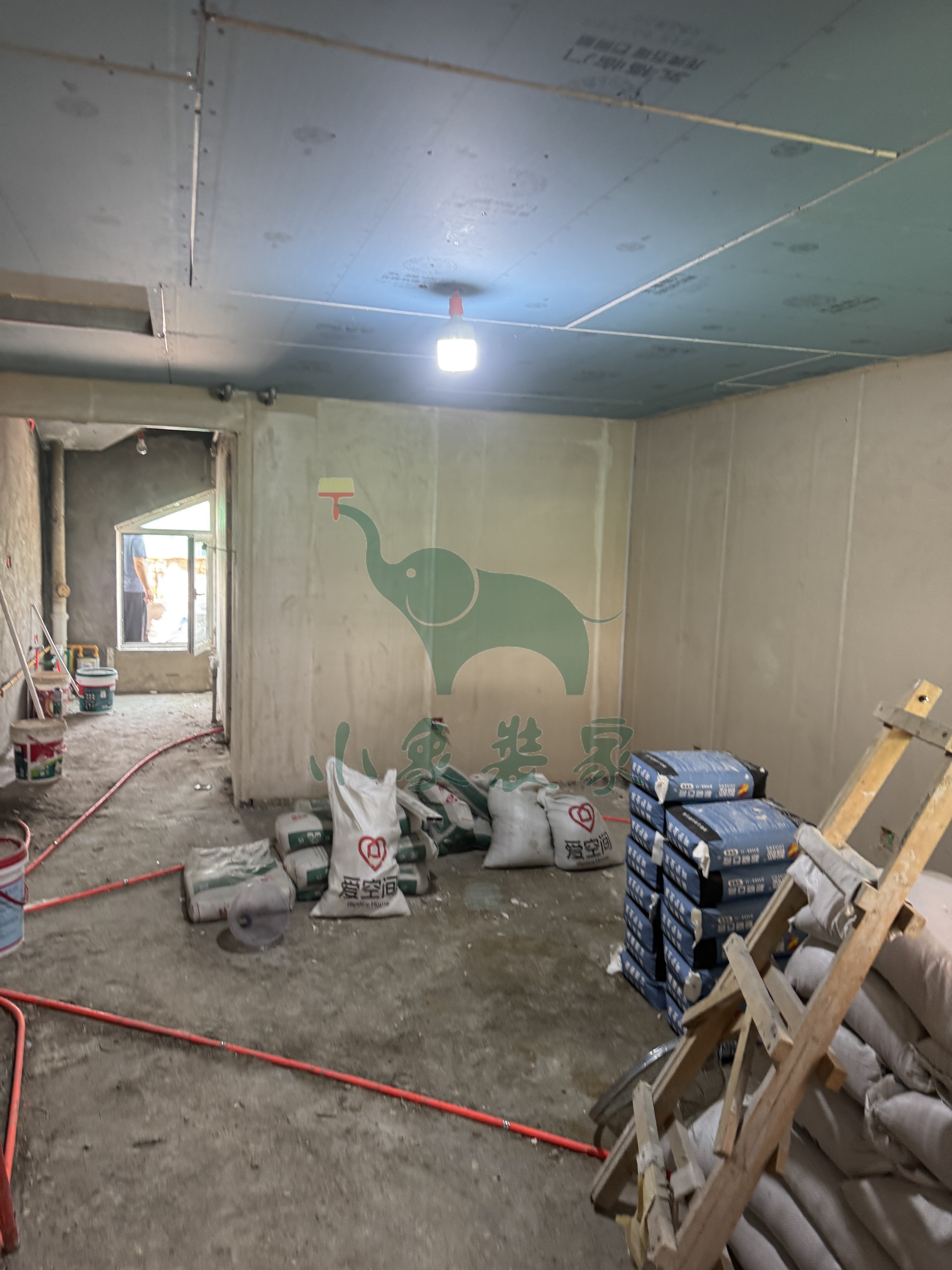

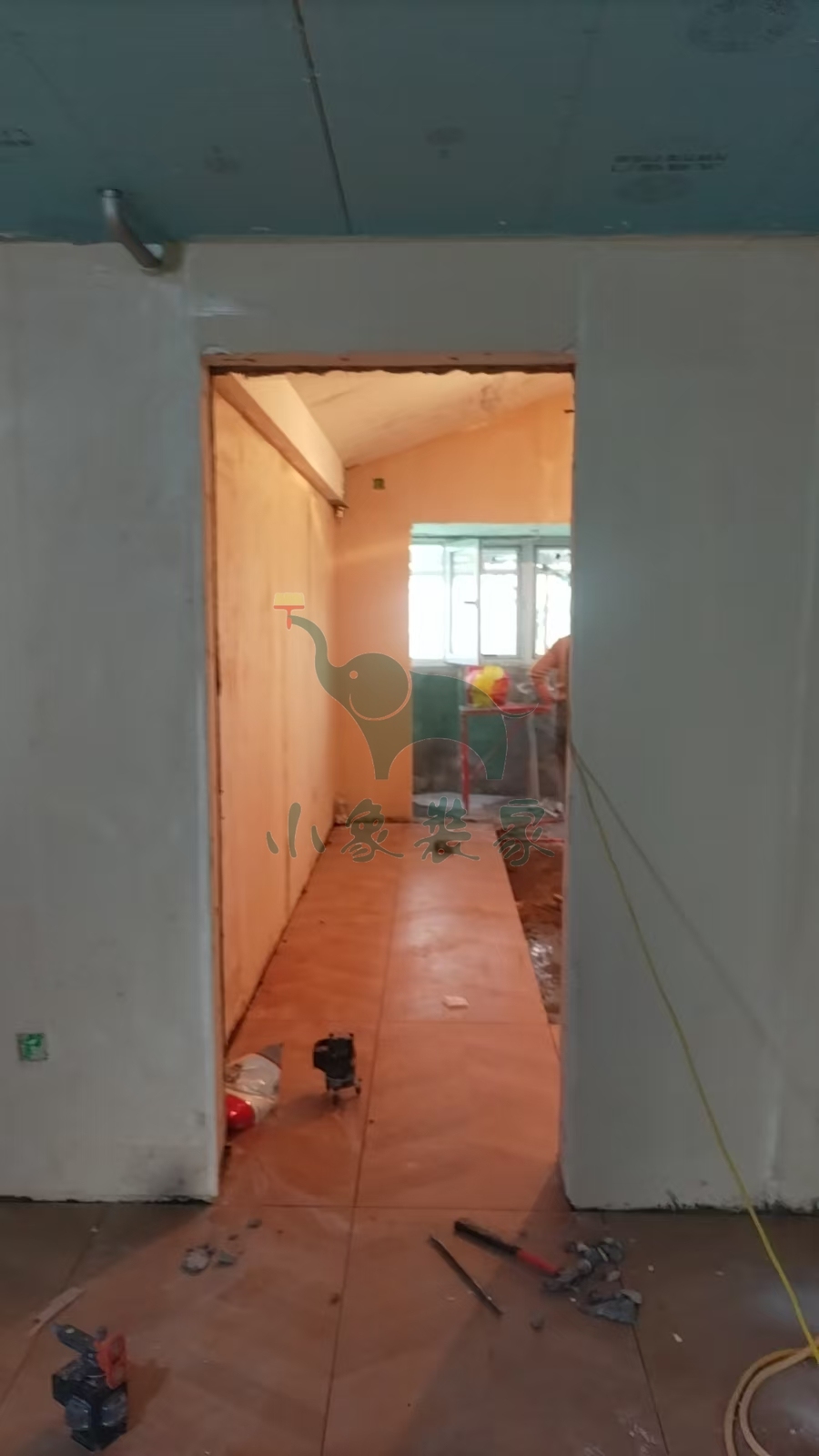

木工工程-封石膏板已完工
木工工程-其他已完工。
竣工总进度:25%。
施工人员:张东峰。
共6张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

瓦工工程-厨卫修补、水电槽

施工人员:黄新其。
2025-05-11 星期日
工作内容:
木工工程-龙骨隔断还需1天。
竣工总进度:25%。
施工人员:张东峰。
共5张
【明日播报】
工作内容:
木工工程-封石膏板

木工工程-龙骨隔断

施工人员:张东峰。
2025-05-09 星期五
工作内容:

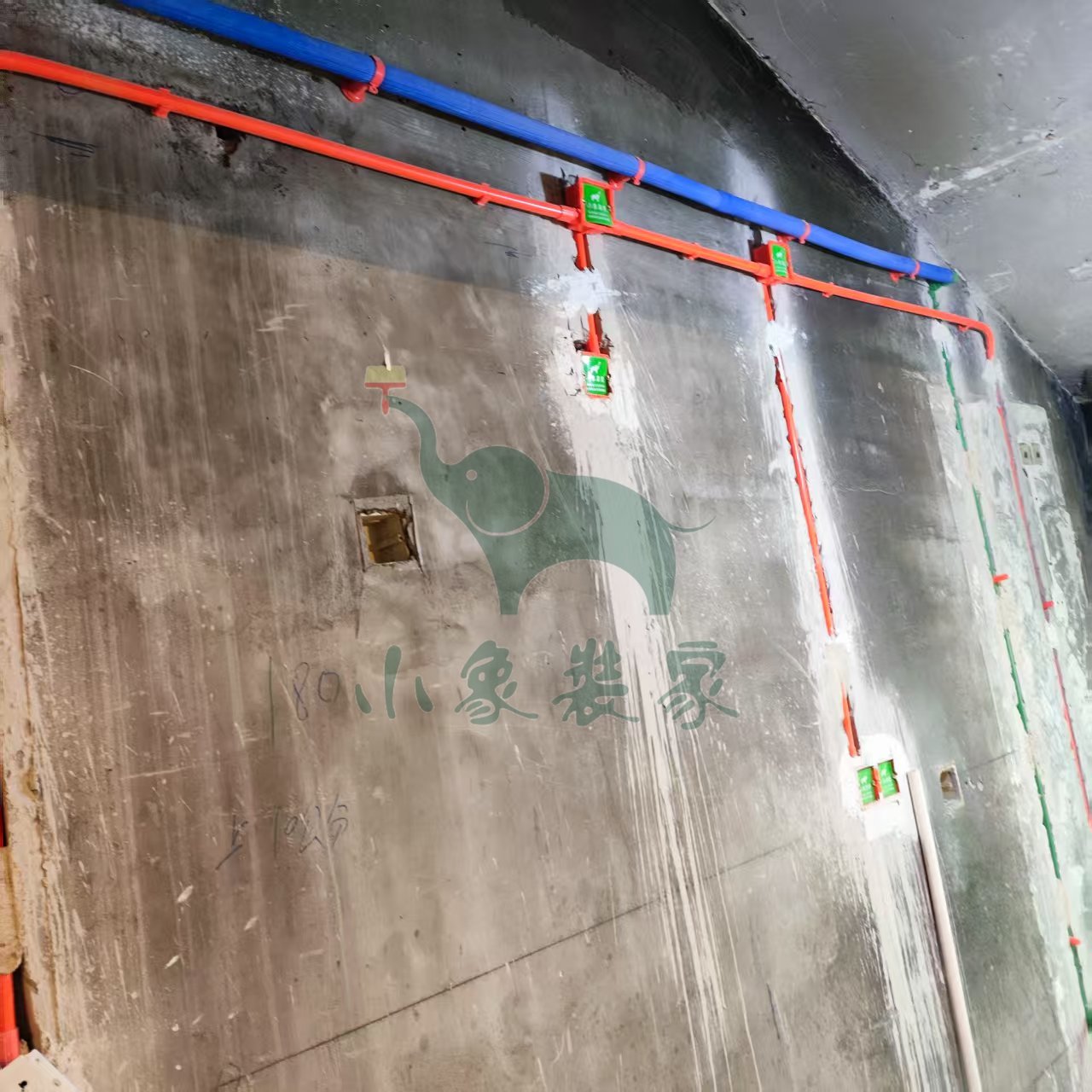

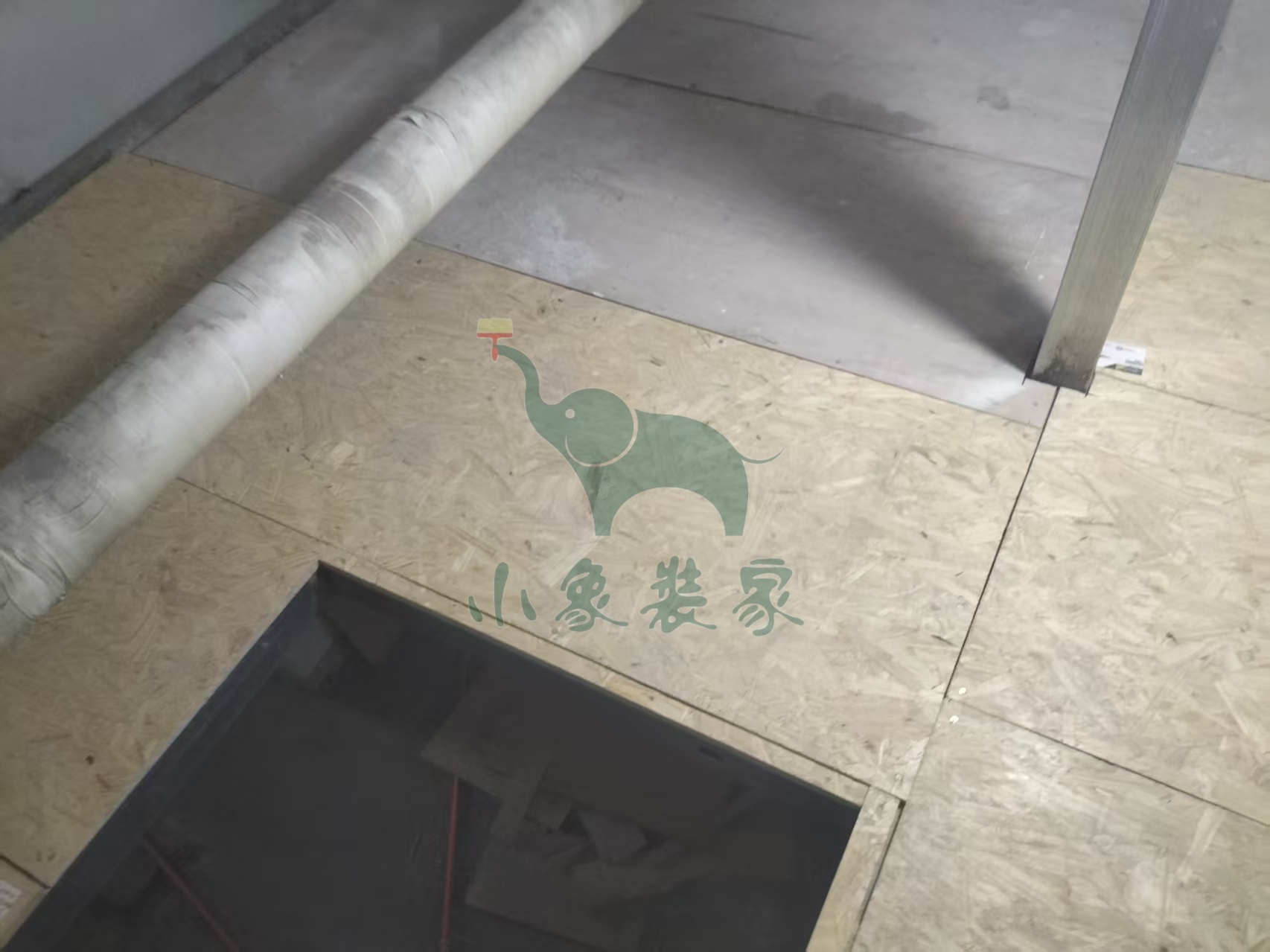

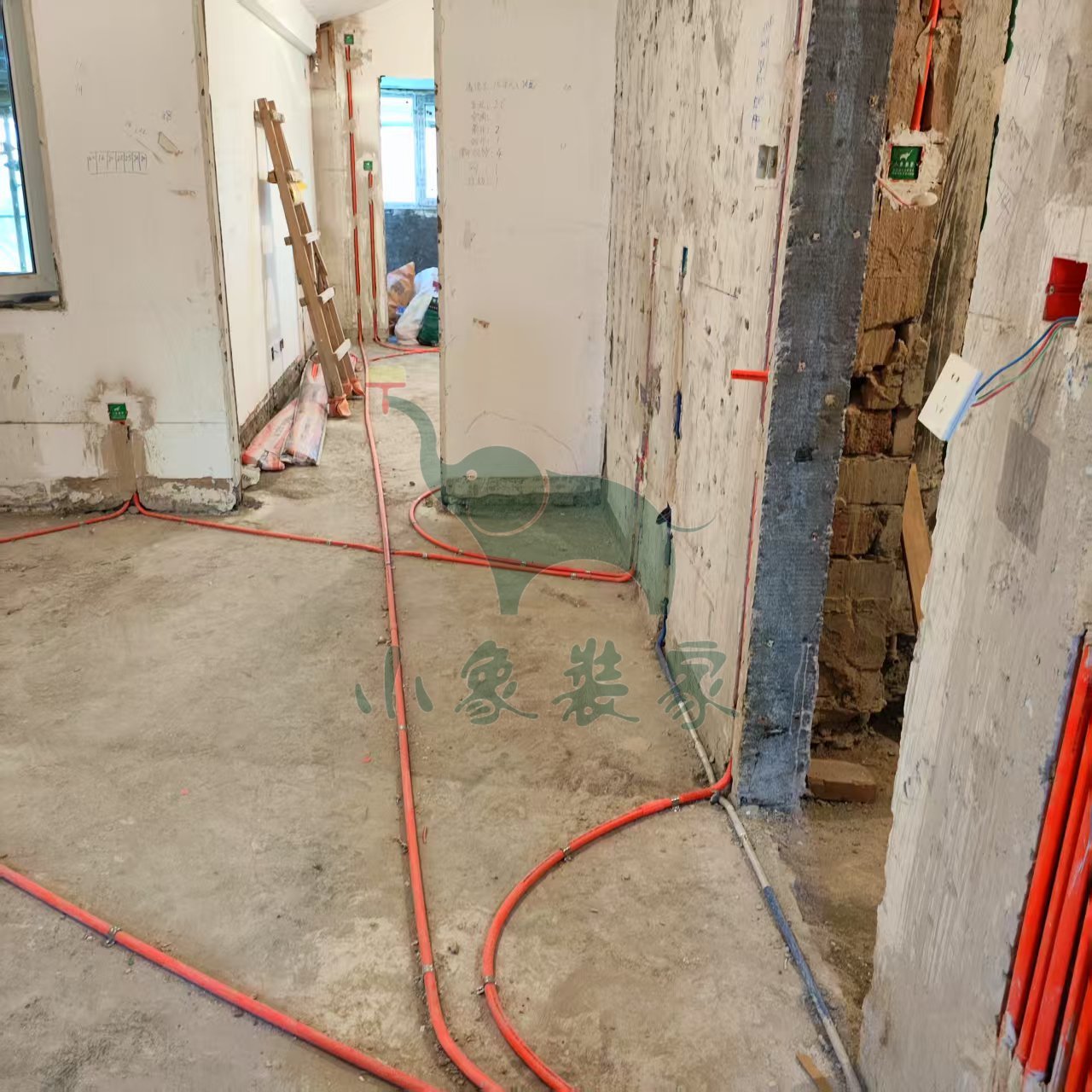

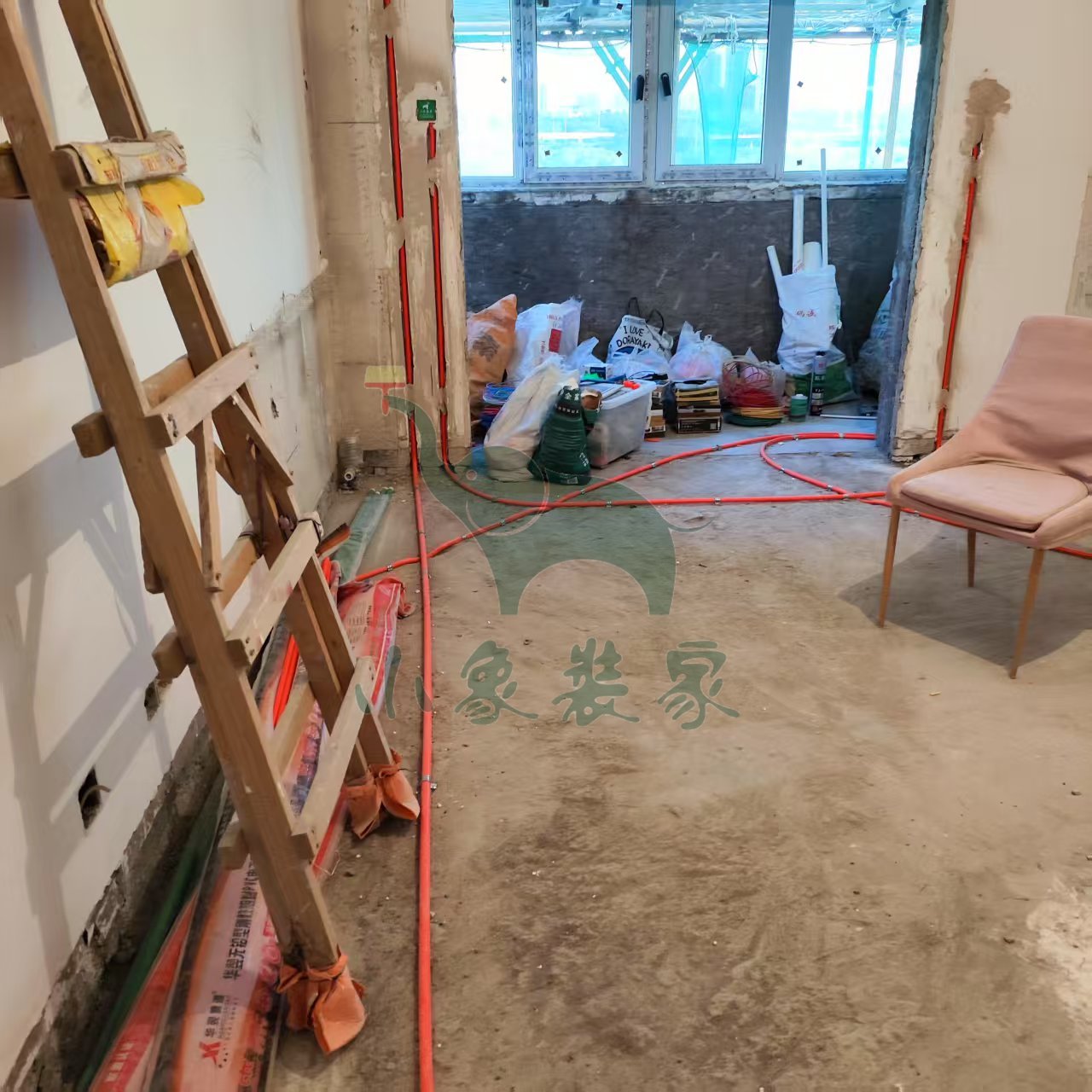

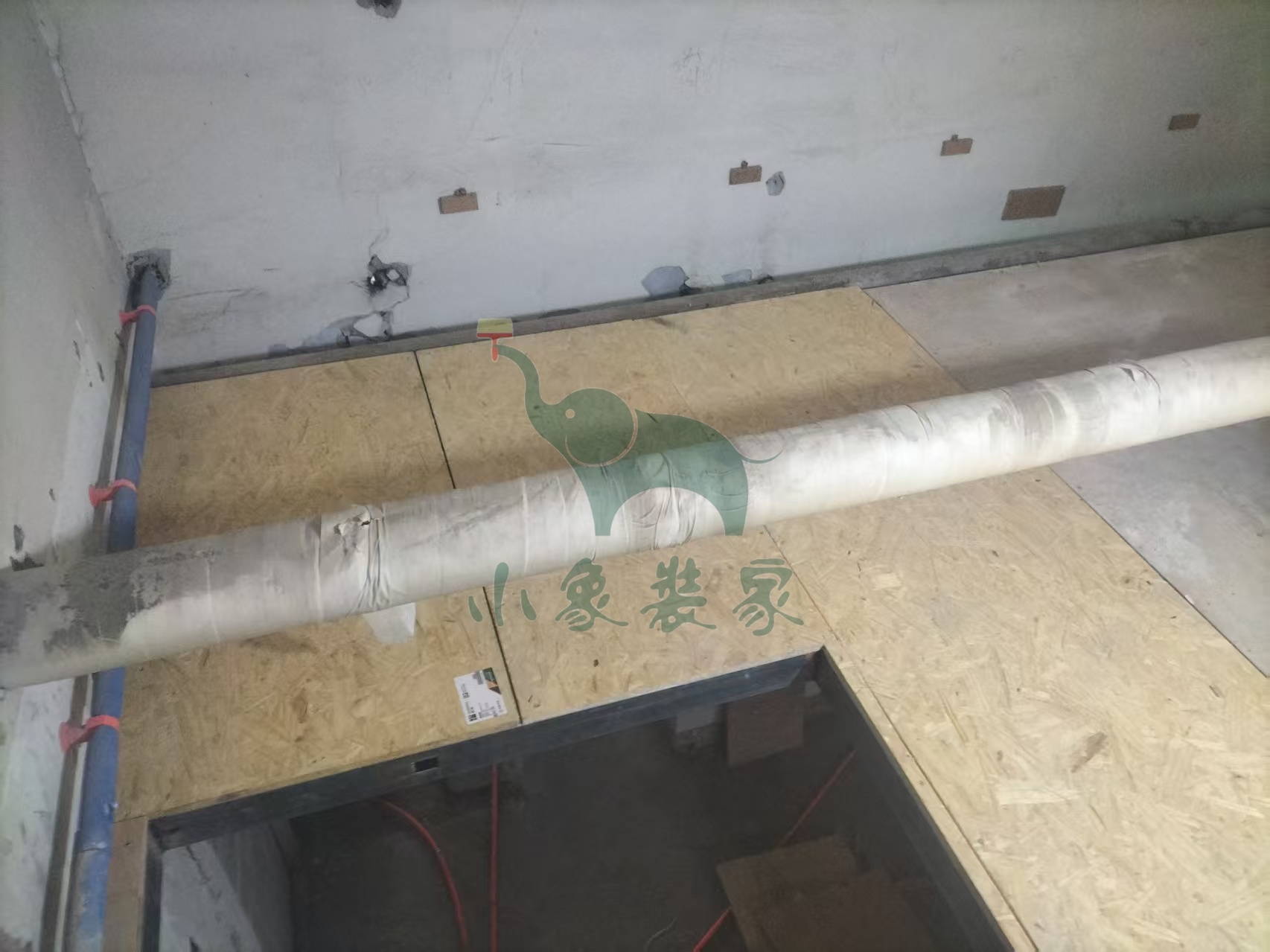

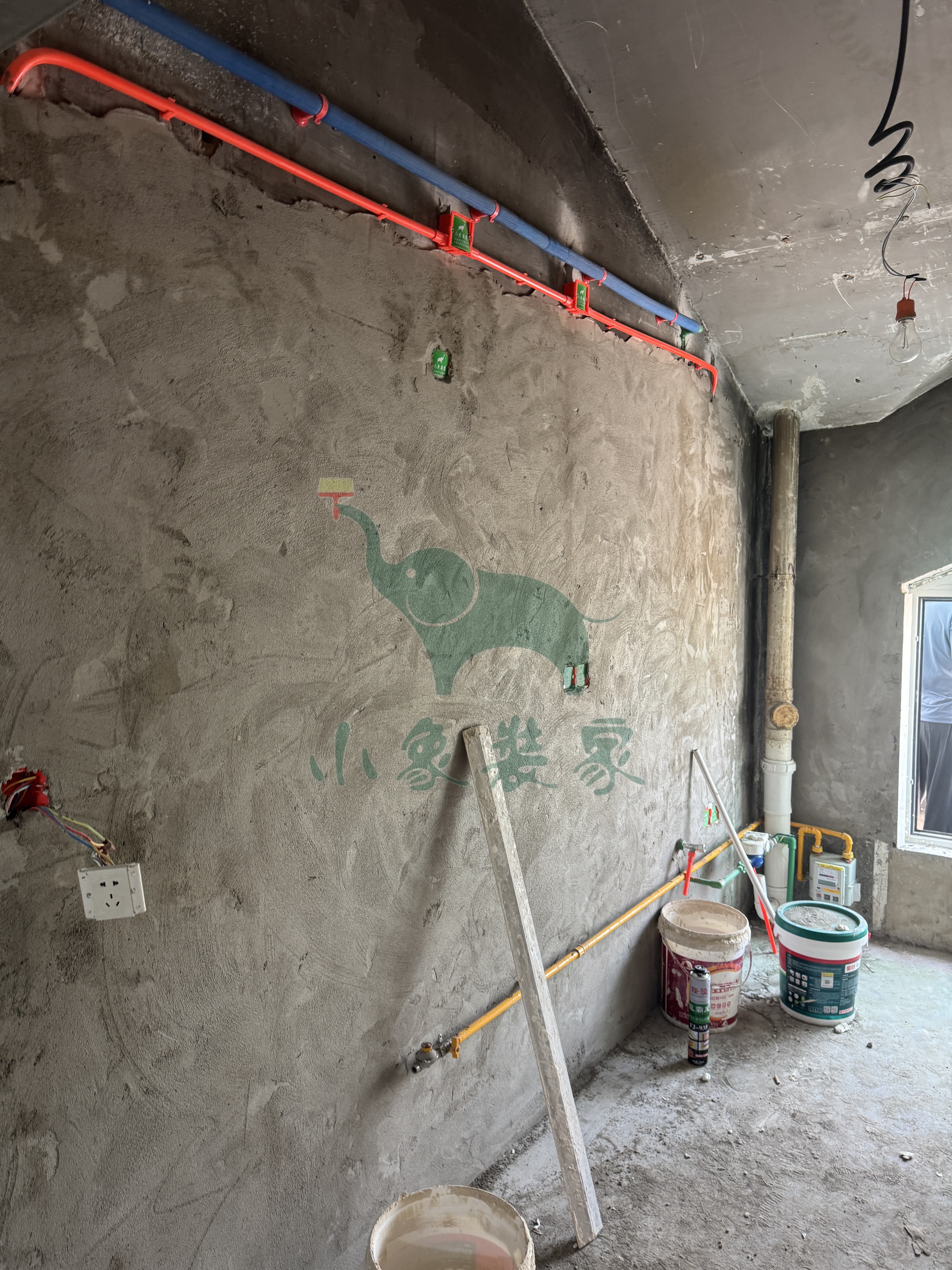

水电工程-清理垃圾已完工
水电工程-其他已完工。
竣工总进度:25%。
施工人员:王恩杰。
共9张
2025-05-09 星期五
2025-05-09 星期五
工作内容:
木工工程-龙骨隔断还需1天
木工工程-其他还需1天。
竣工总进度:20%。
施工人员:张东峰。
共5张
【明日播报】
2025-05-10停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-05-07 星期三
工作内容:

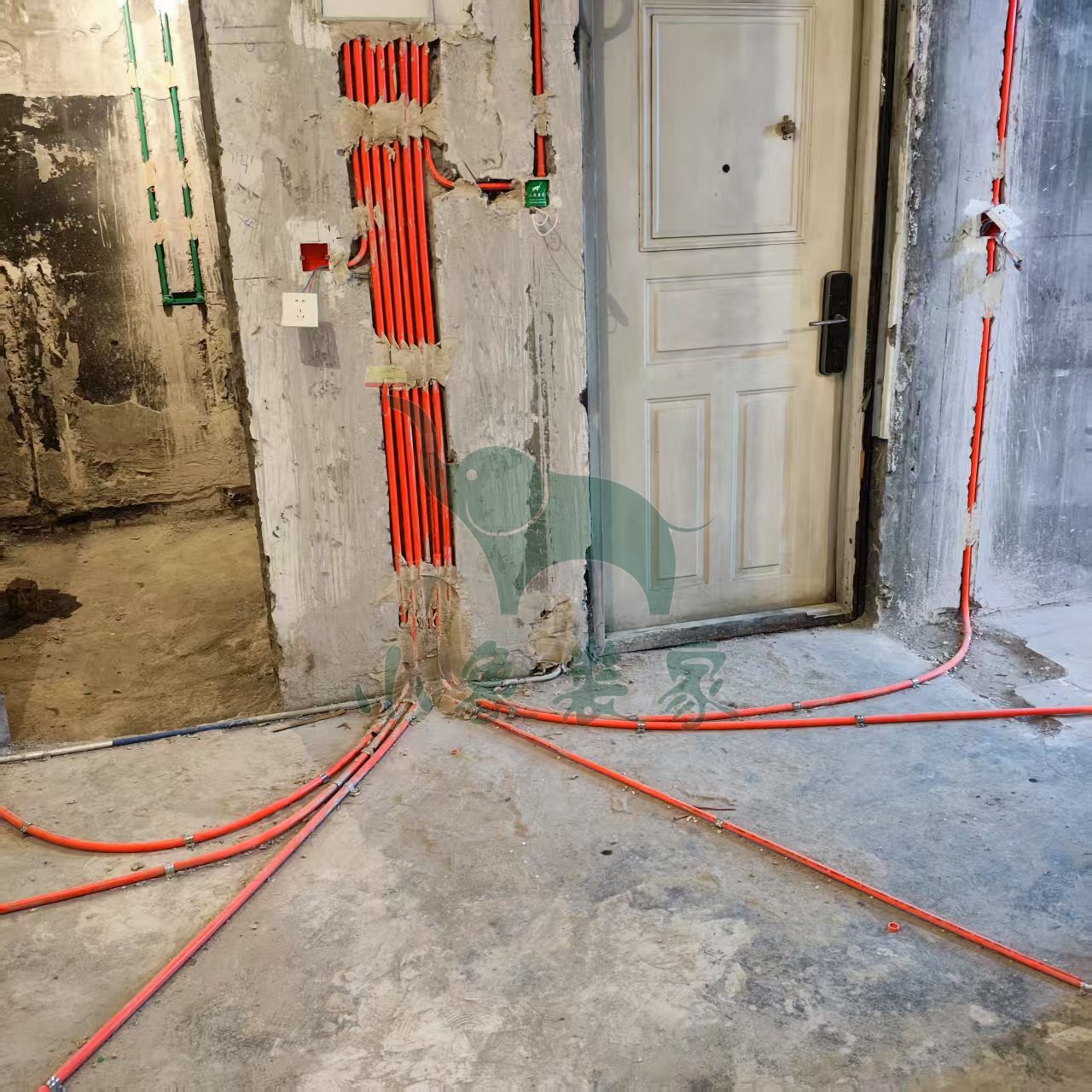

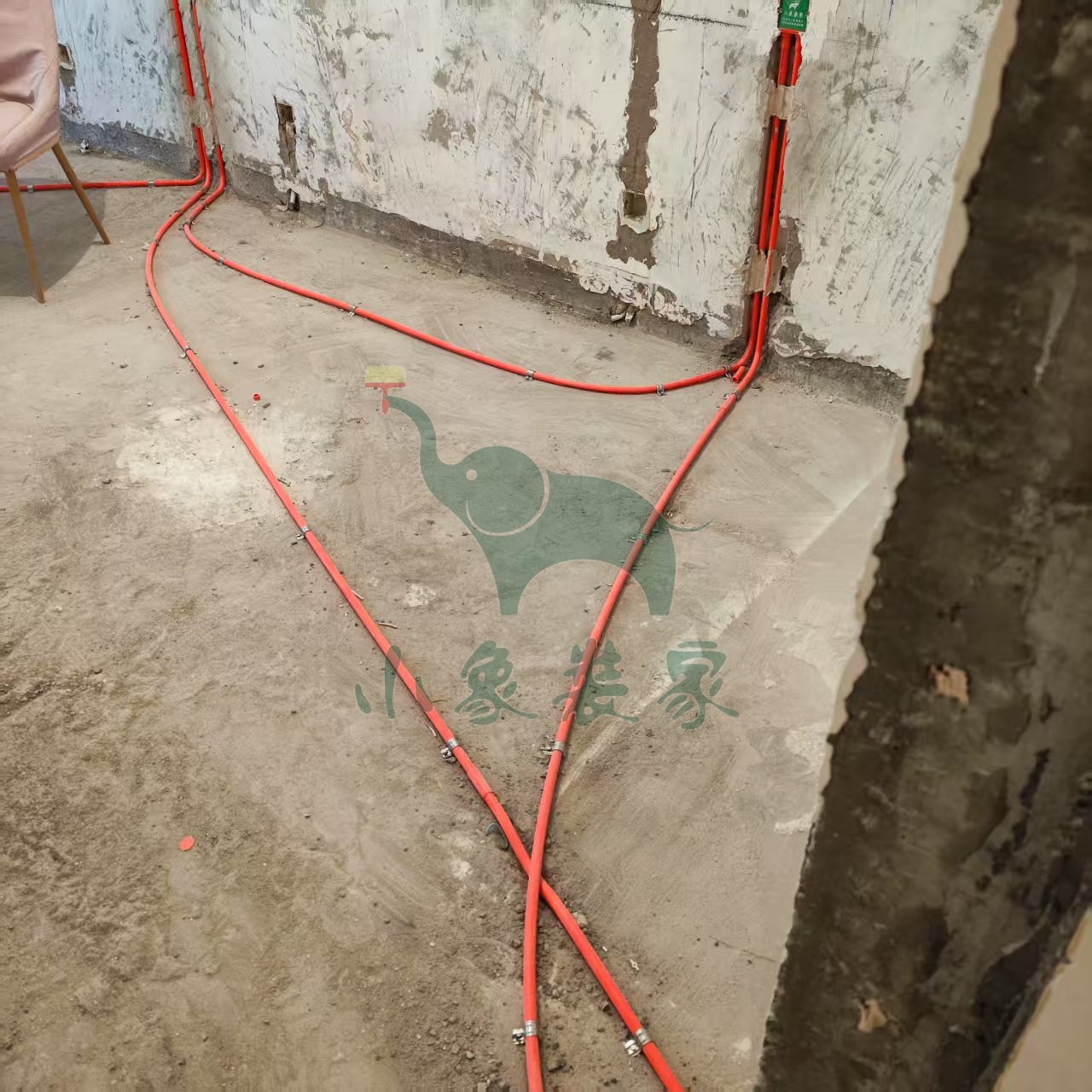

水电工程-水电完工已完工。
竣工总进度:20%。
施工人员:王恩杰。
共9张
2025-04-24 星期四
工作内容:

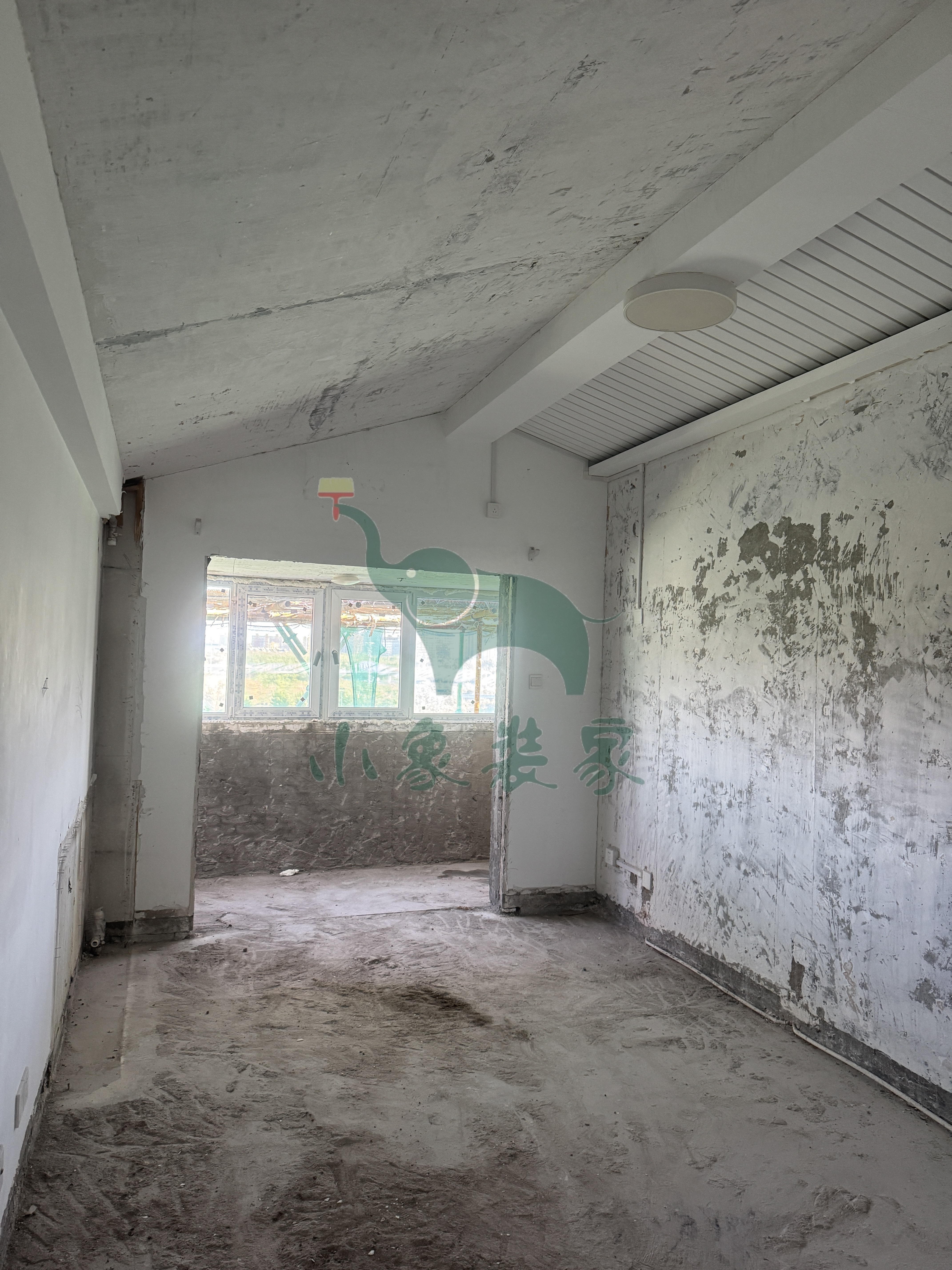

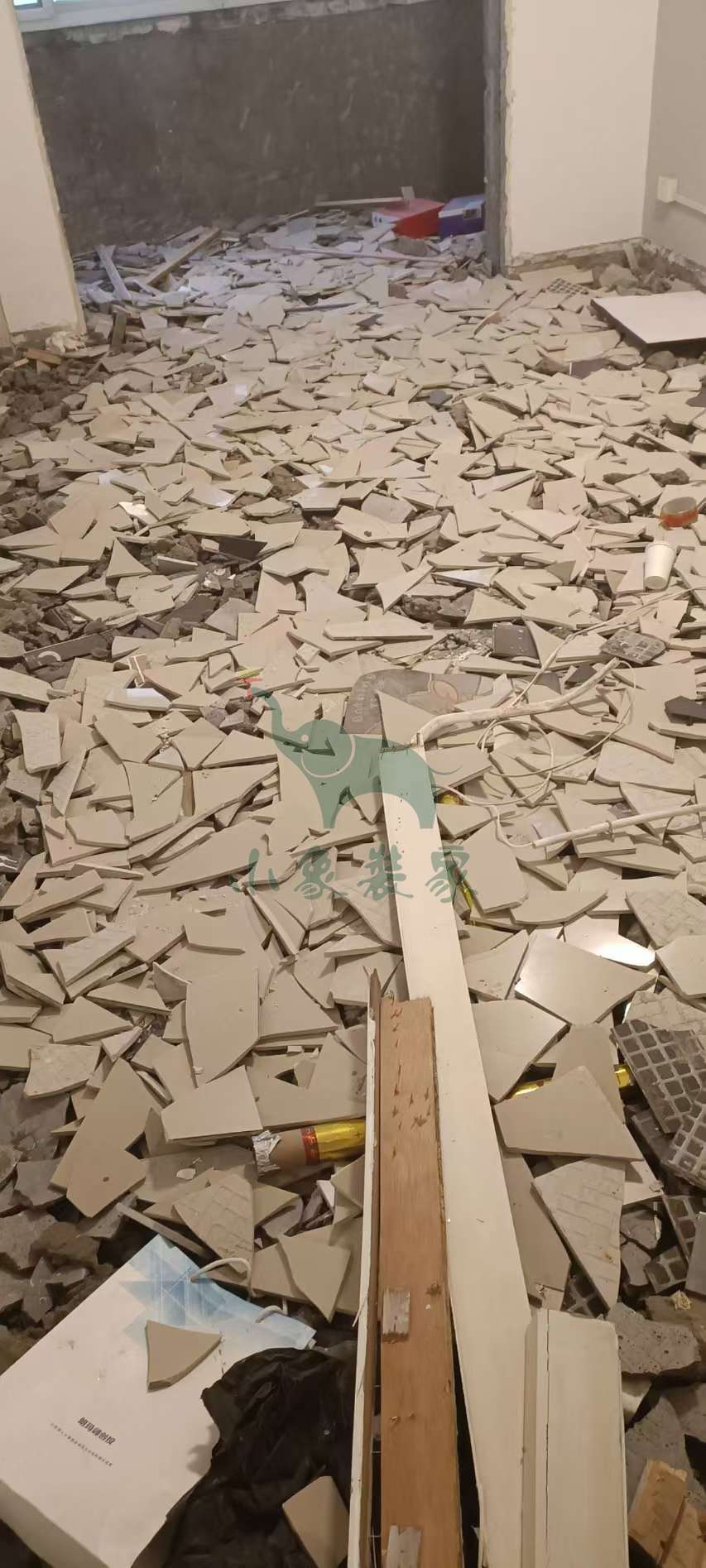

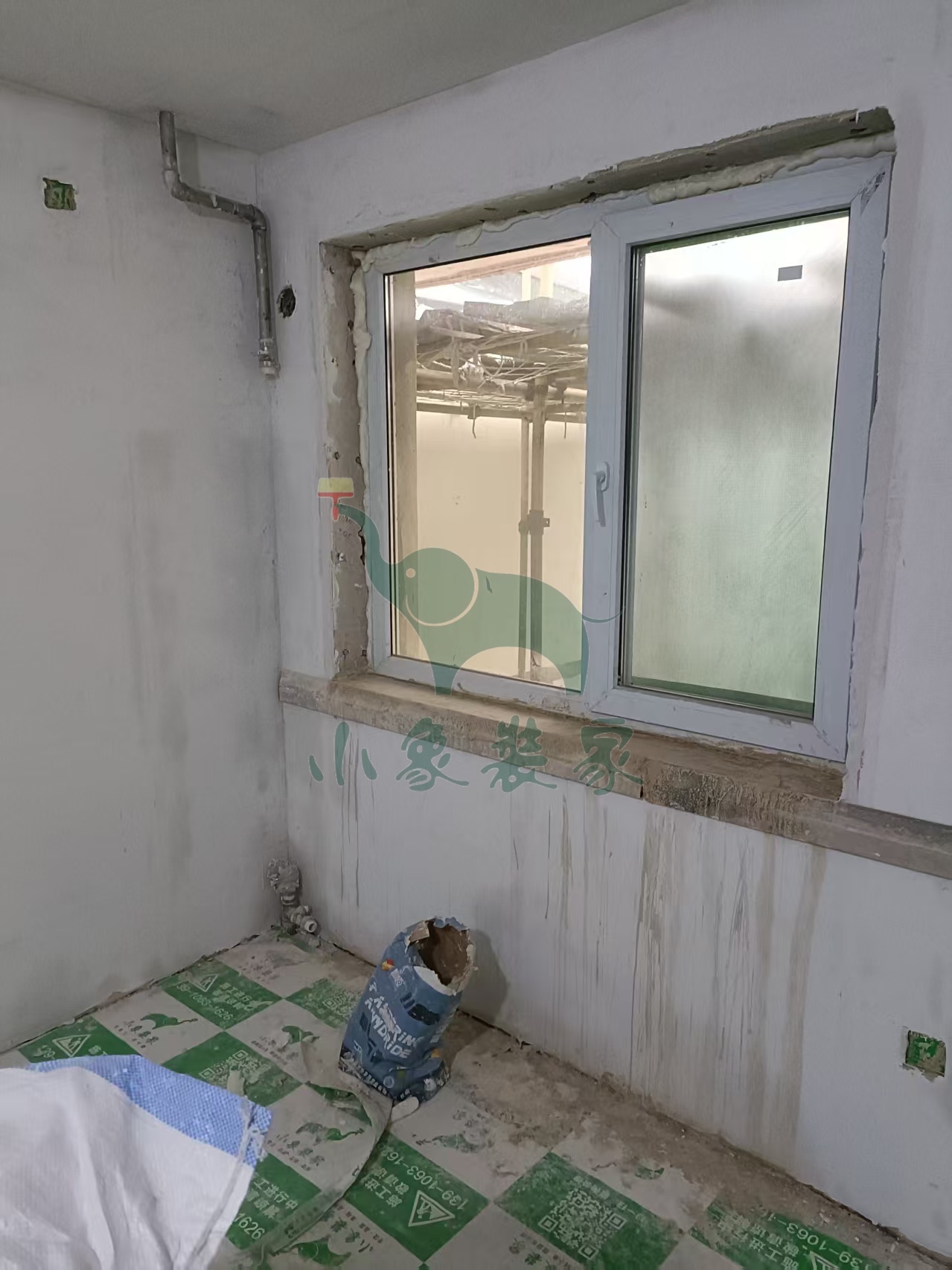

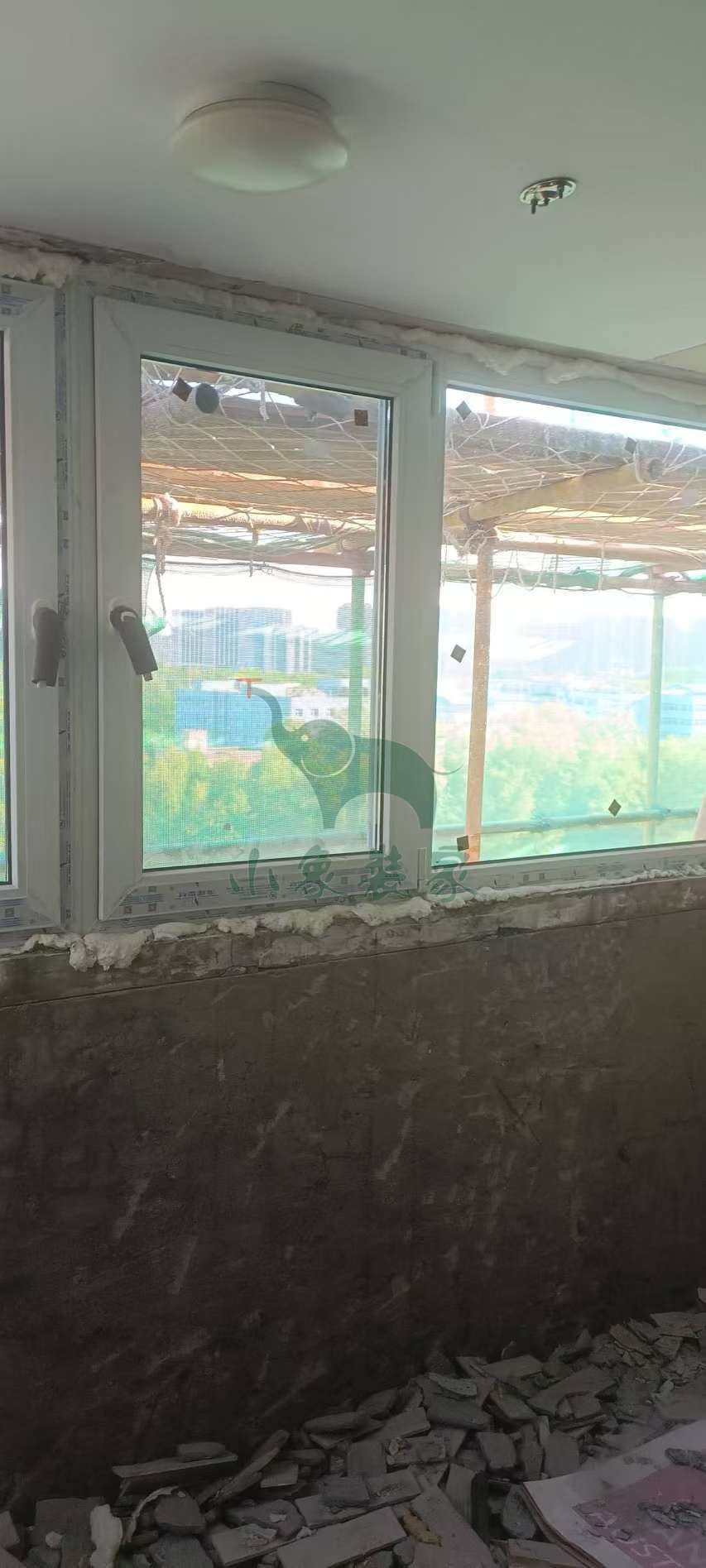

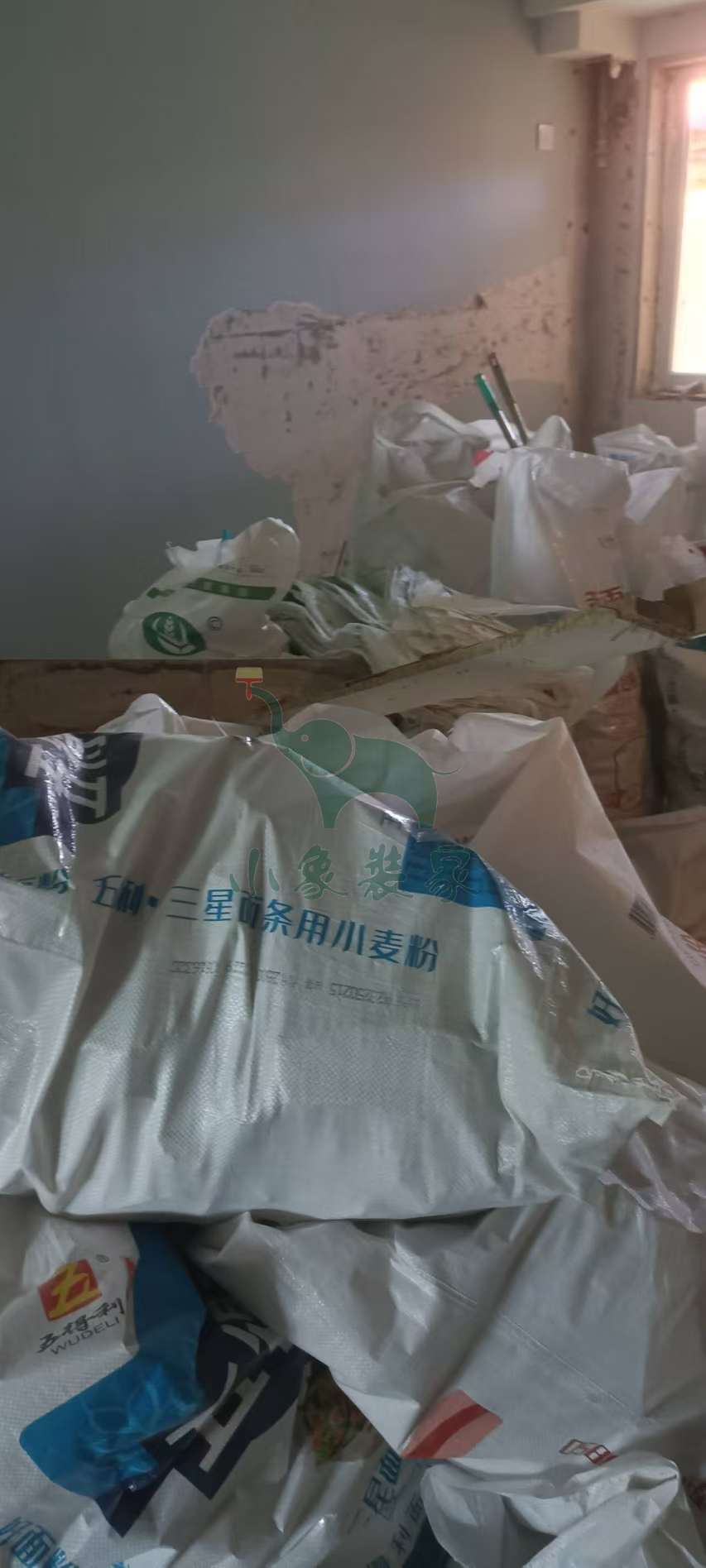

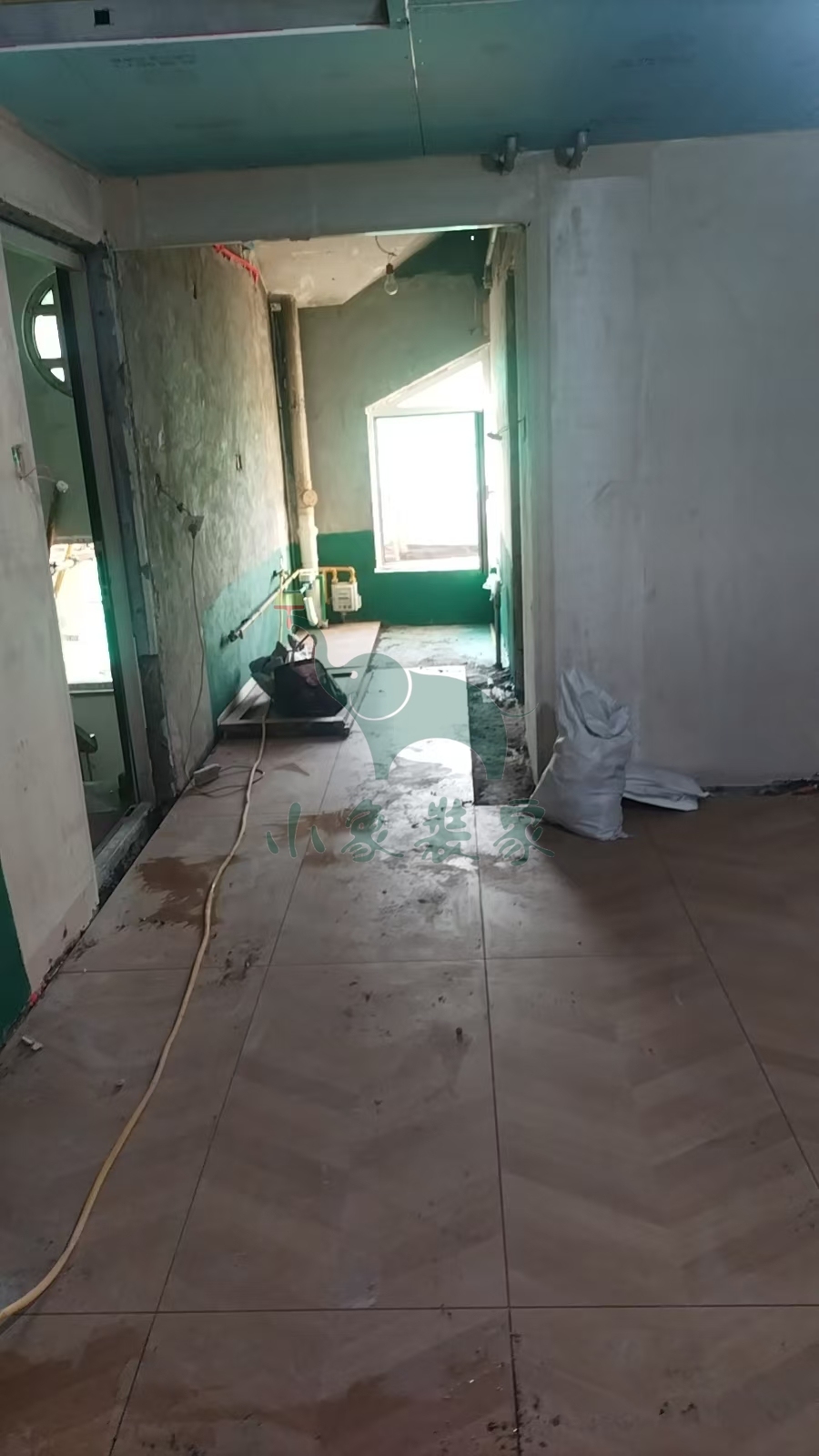

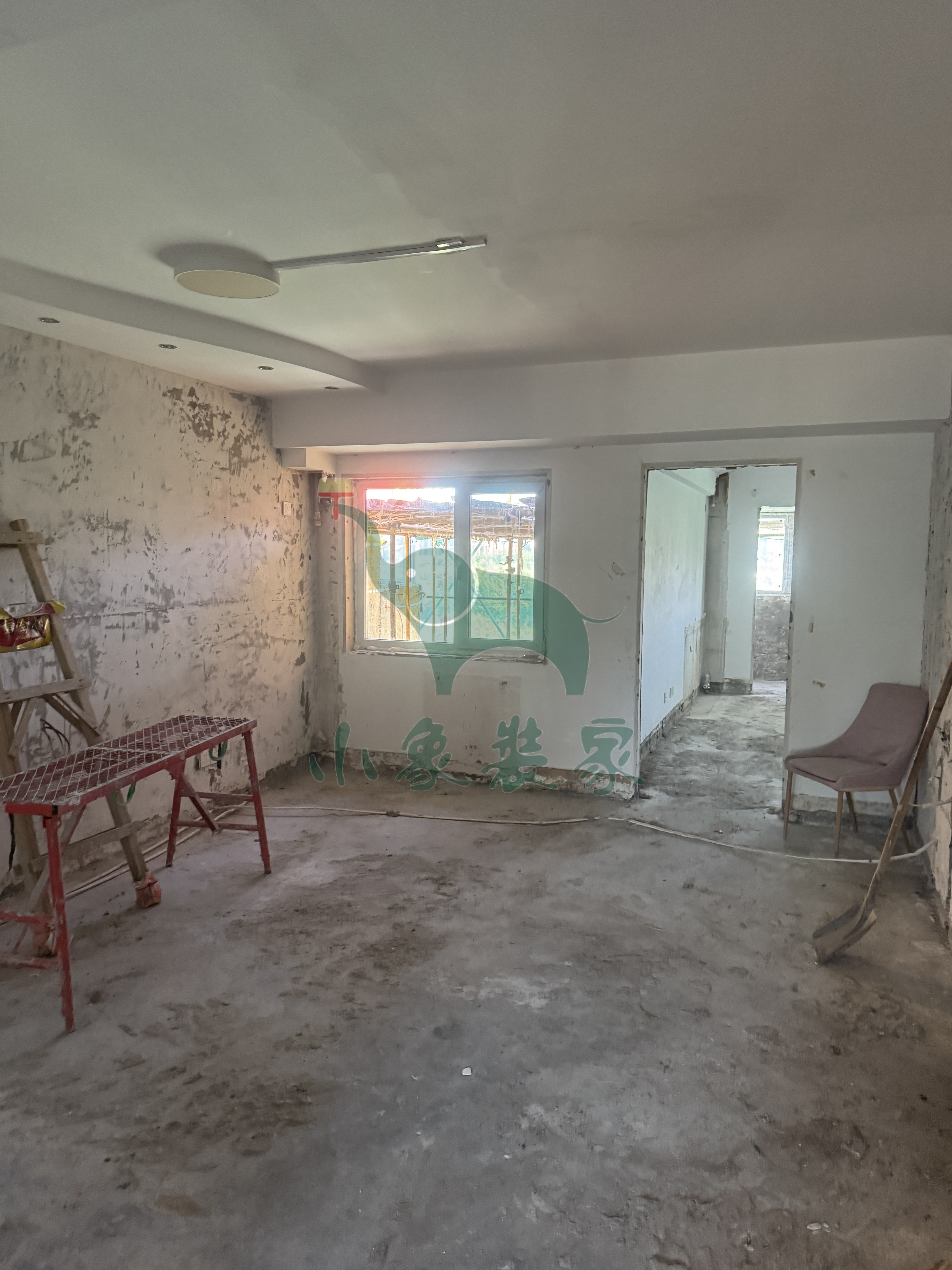

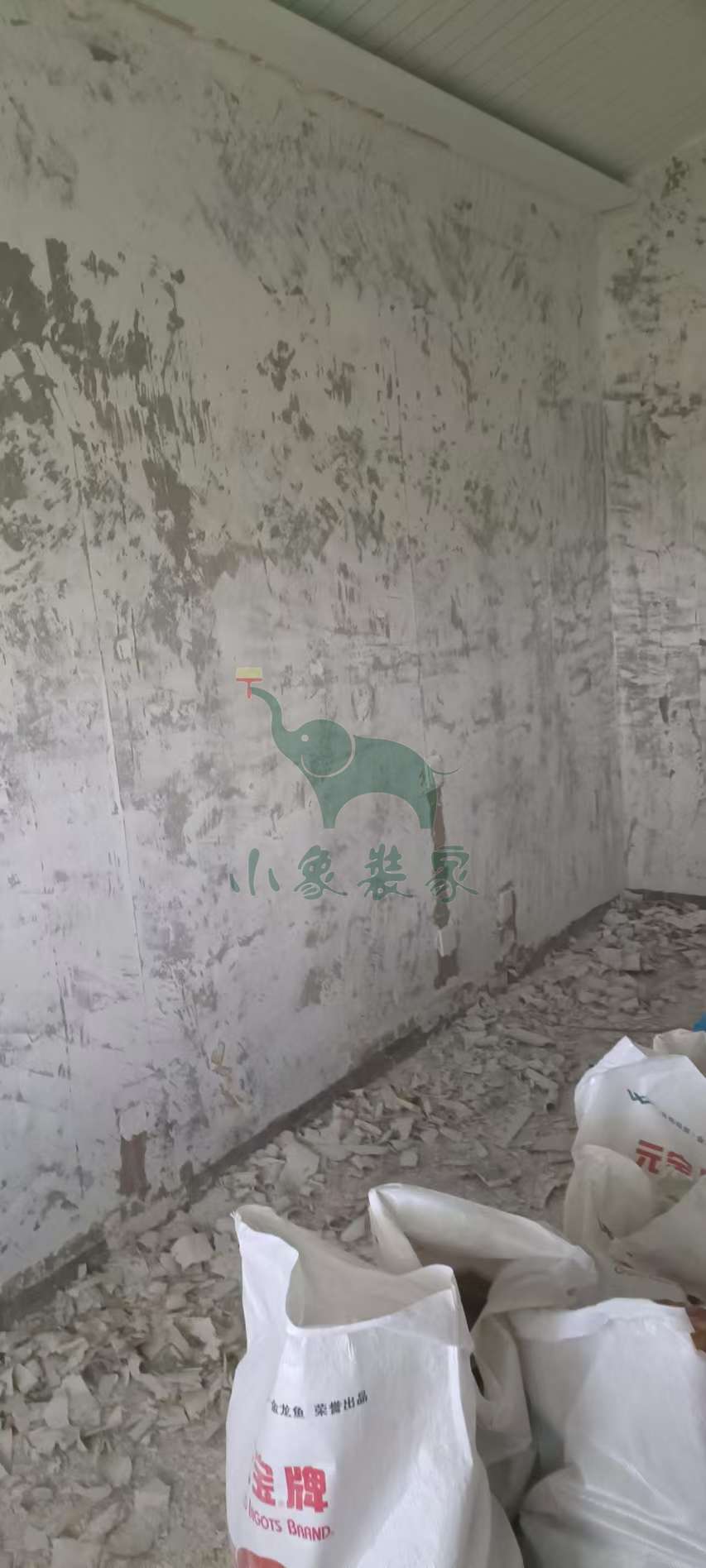

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-清运垃圾已完工。
竣工总进度:10%。
施工人员:车志坚。
共5张
【明日播报】
2025-04-25停工,
停工原因:公司原因-等待验收。
预计恢复日期:请选择复工日期!。
2025-04-23 星期三
工作内容:

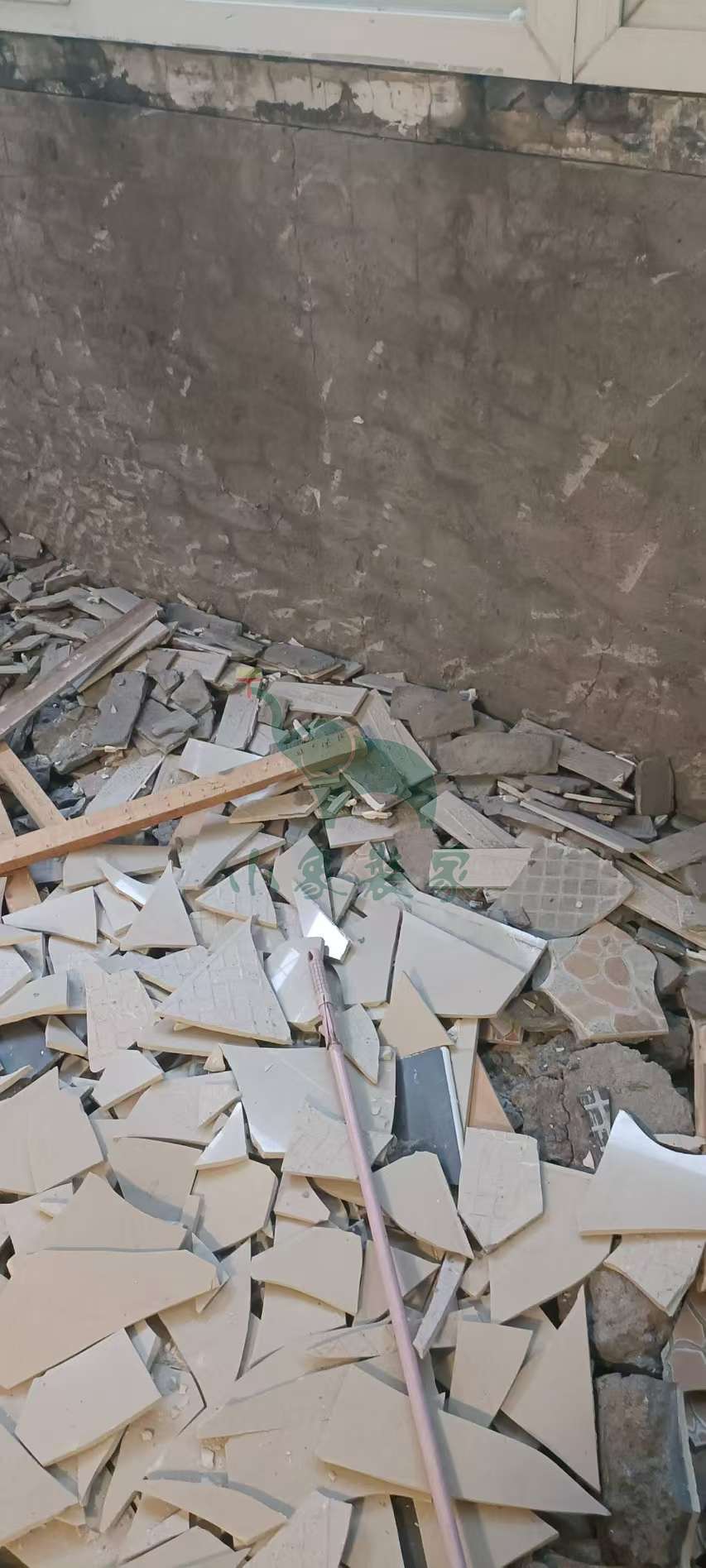

拆除工程-拆除卫生间墙地砖已完工。
竣工总进度:10%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-清运垃圾

施工人员:车志坚。
2025-04-18 星期五

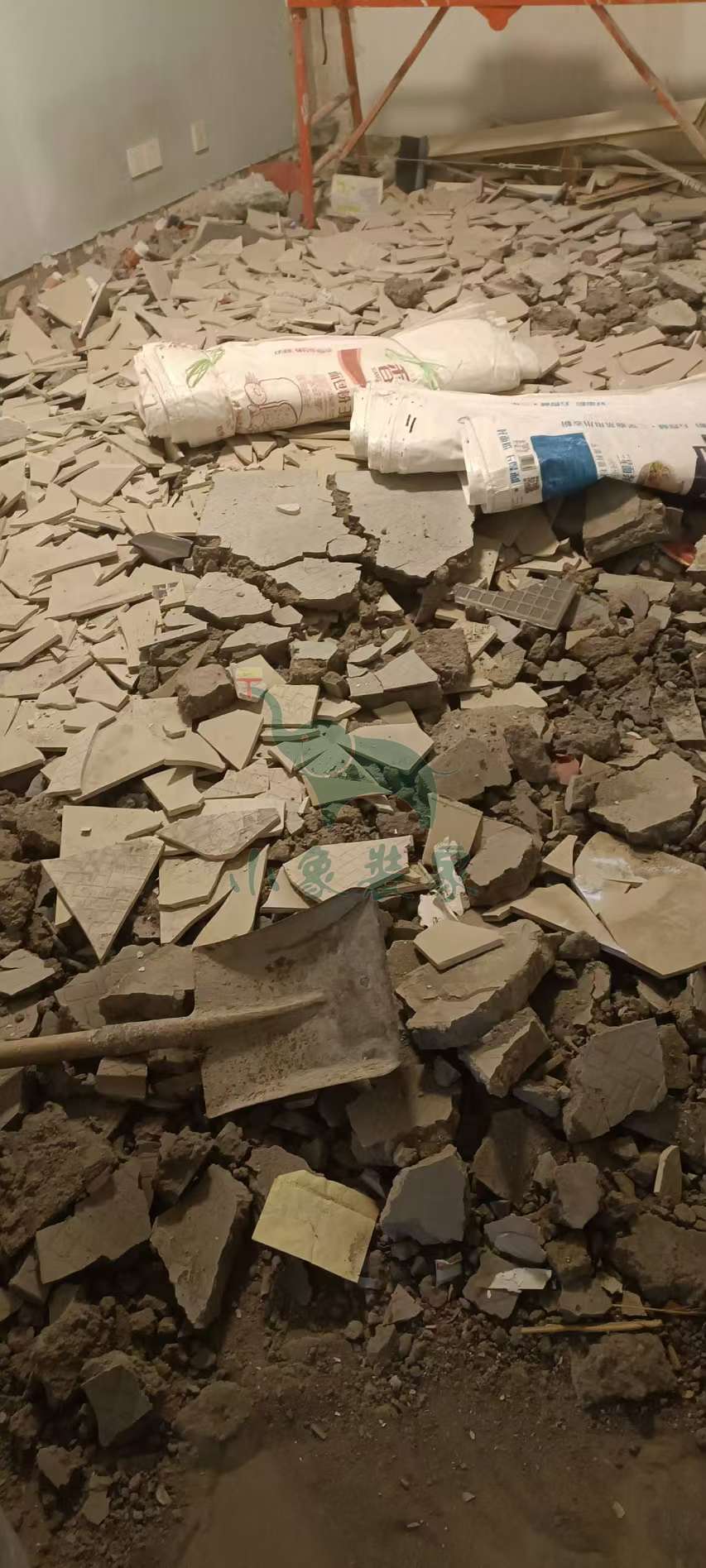

工作内容:
拆除工程-拆除大地砖、木地板还需1天。
竣工总进度:10%。
施工人员:车志坚。
共4张
【明日播报】
2025-04-19停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-04-21。
2025-04-18 星期五
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:张宁宁。
共3张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

施工人员:车志坚。
