地址
东城区 东方瑞景2号楼
业主
史先生
工长
郭 涛
装修类型
整装
面积户型
215.00㎡|四居
工地播报
2025-10-01 星期三

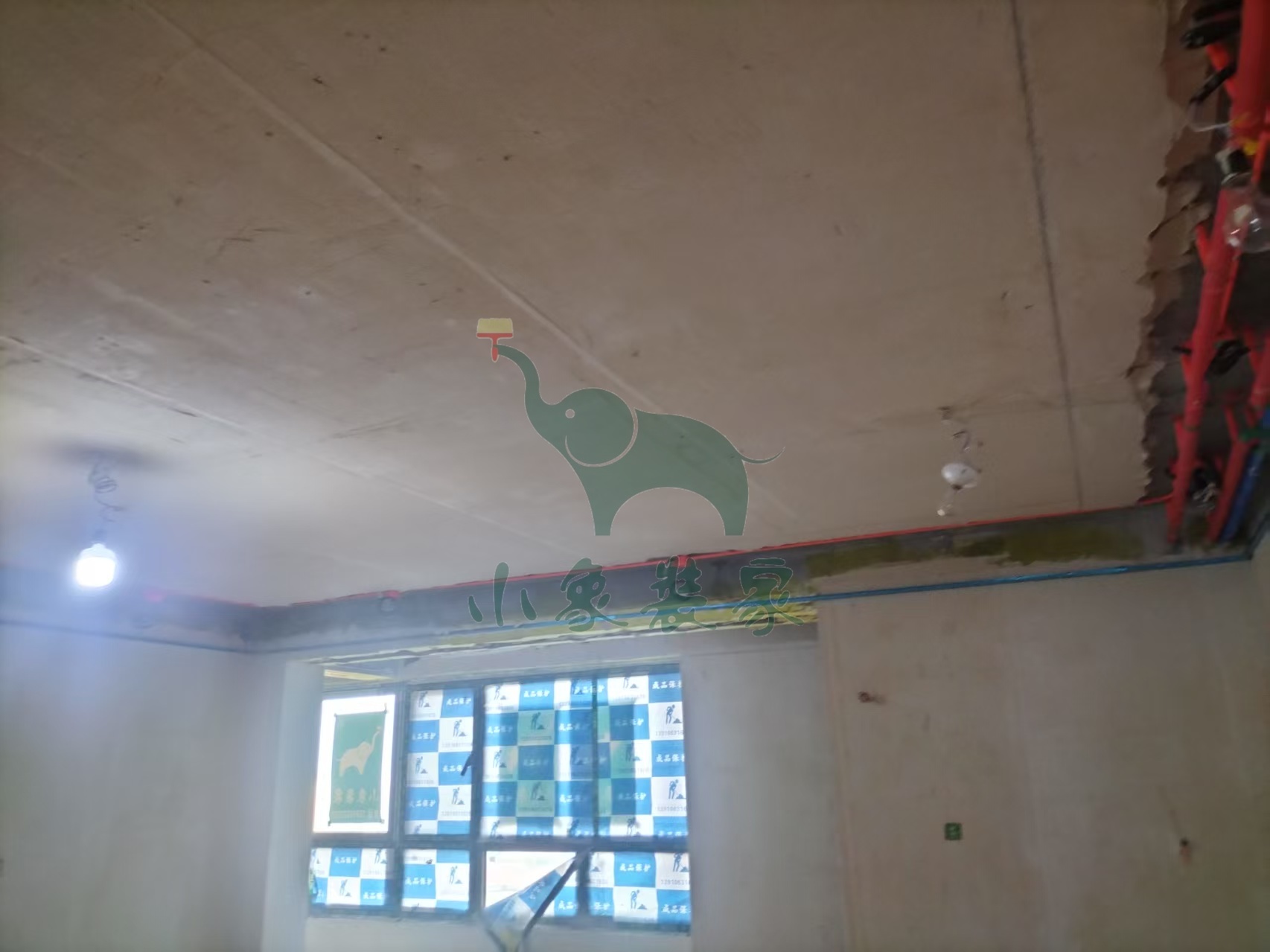

工作内容:

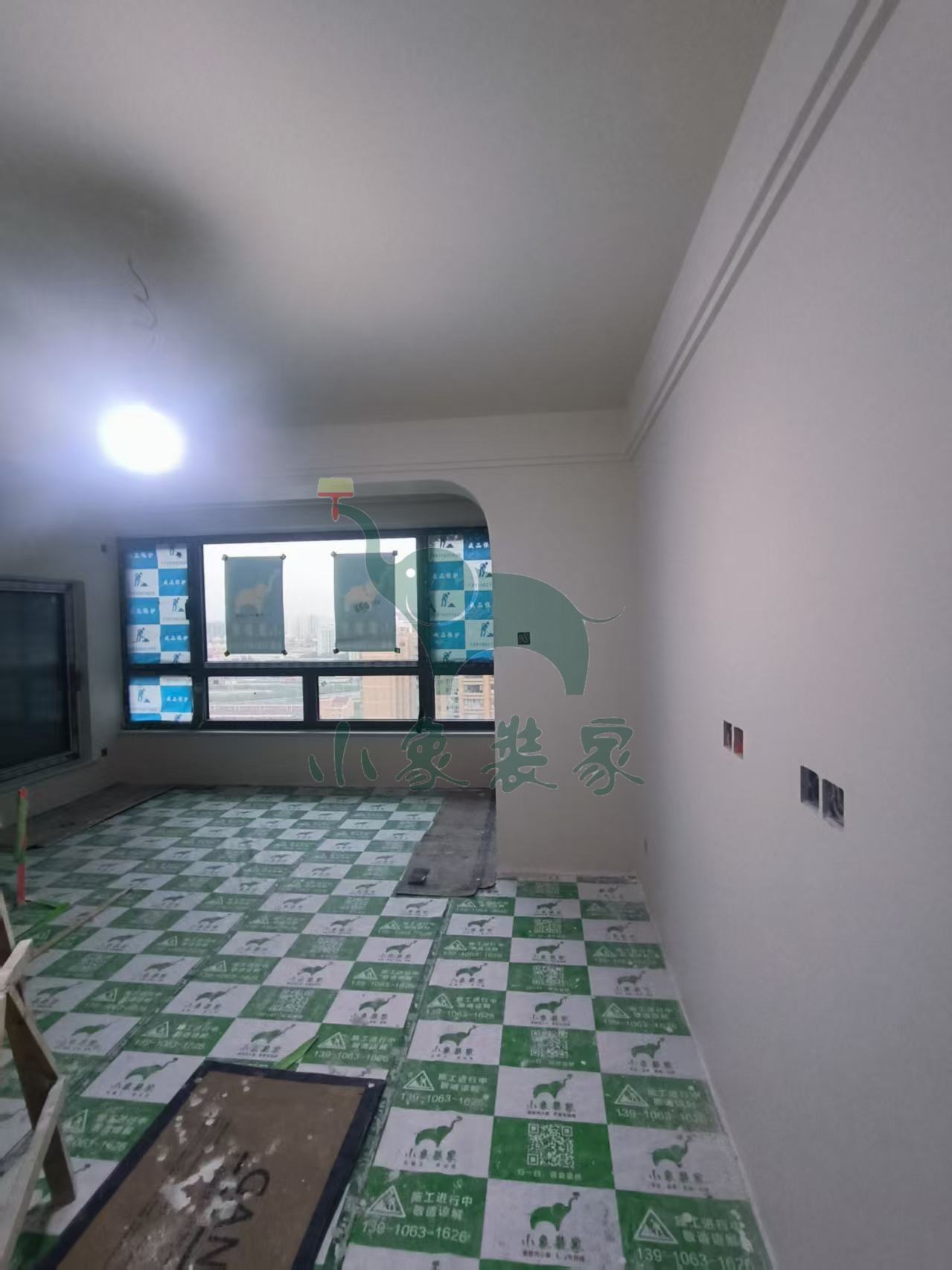

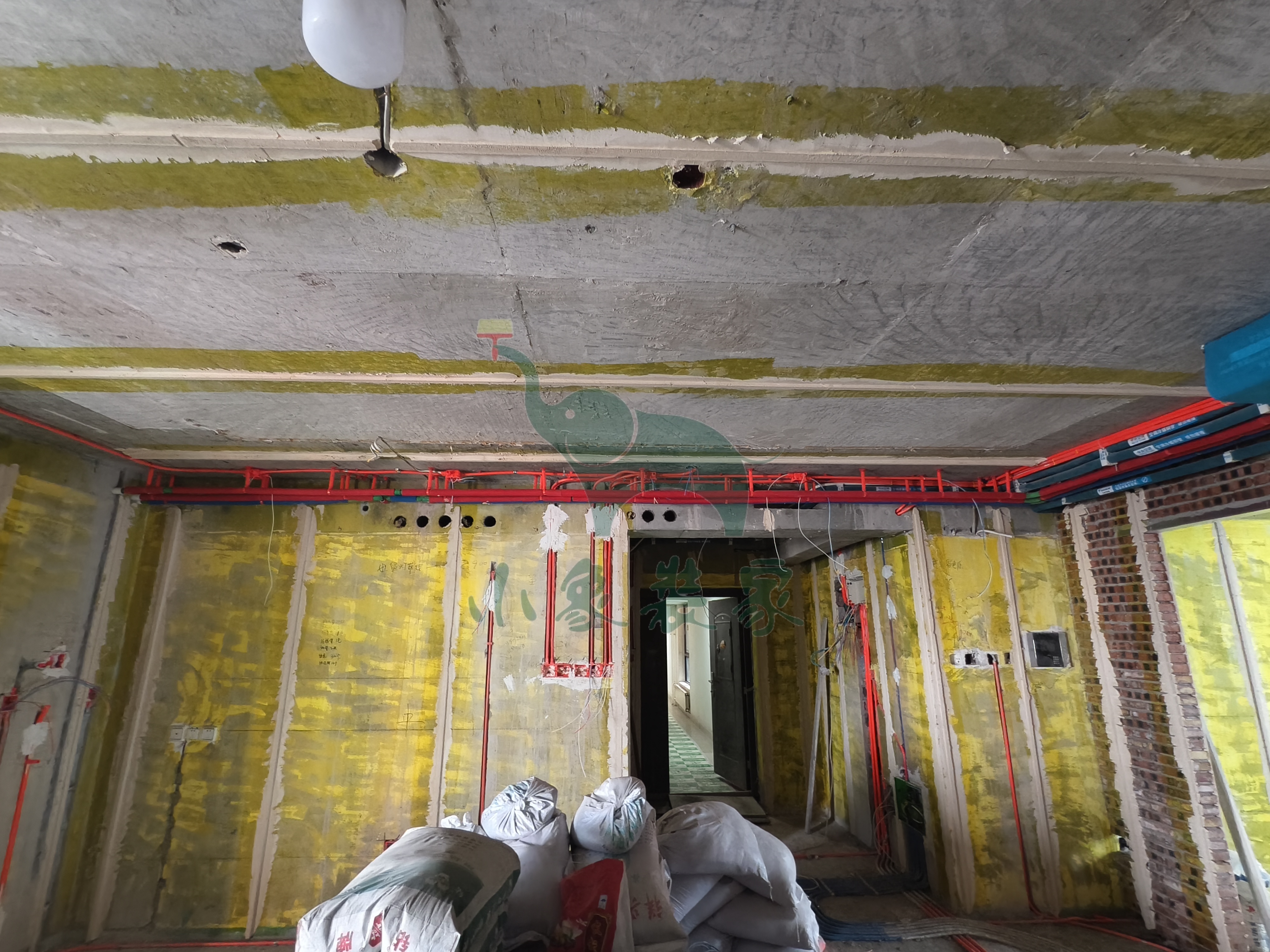

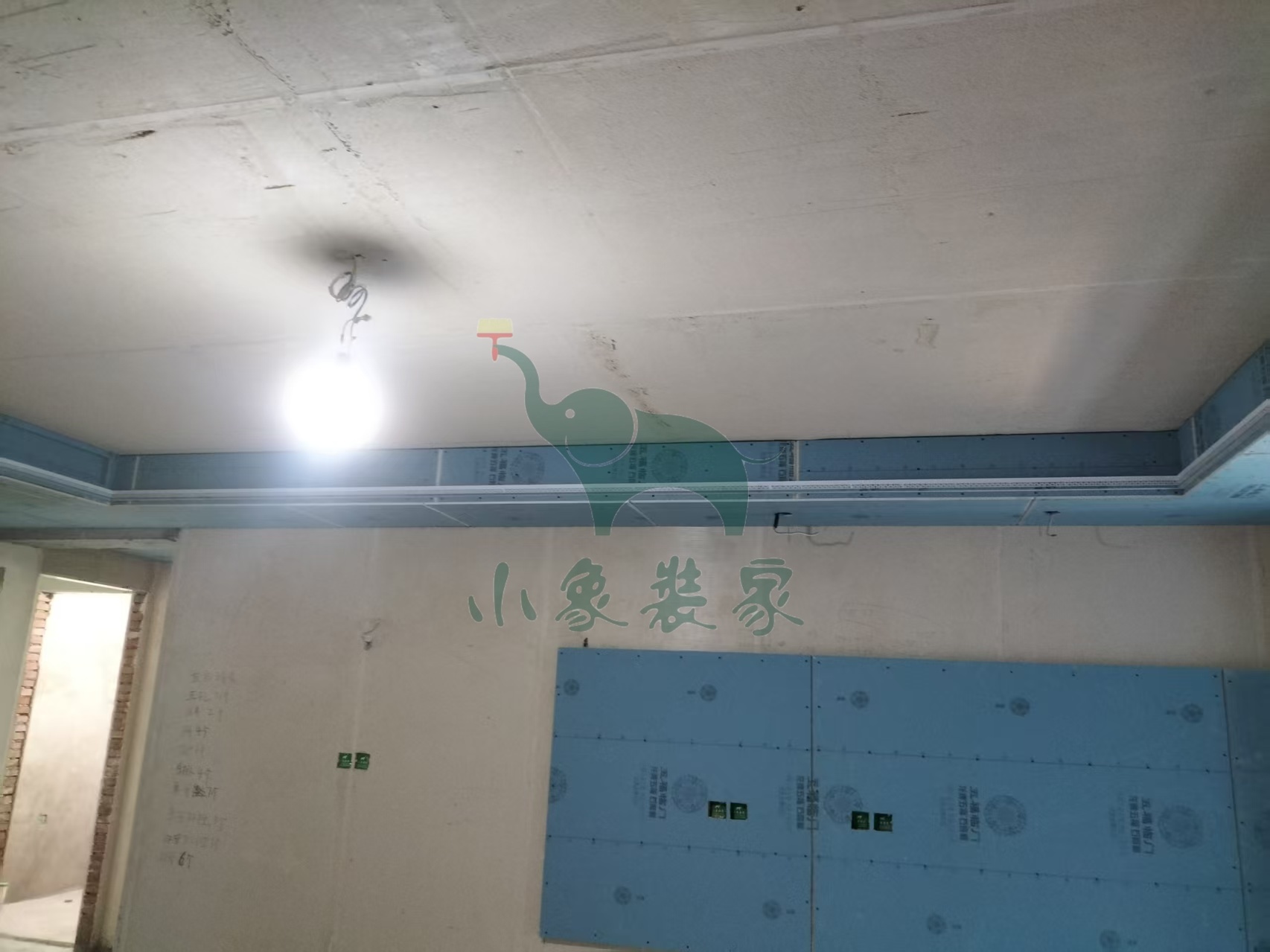

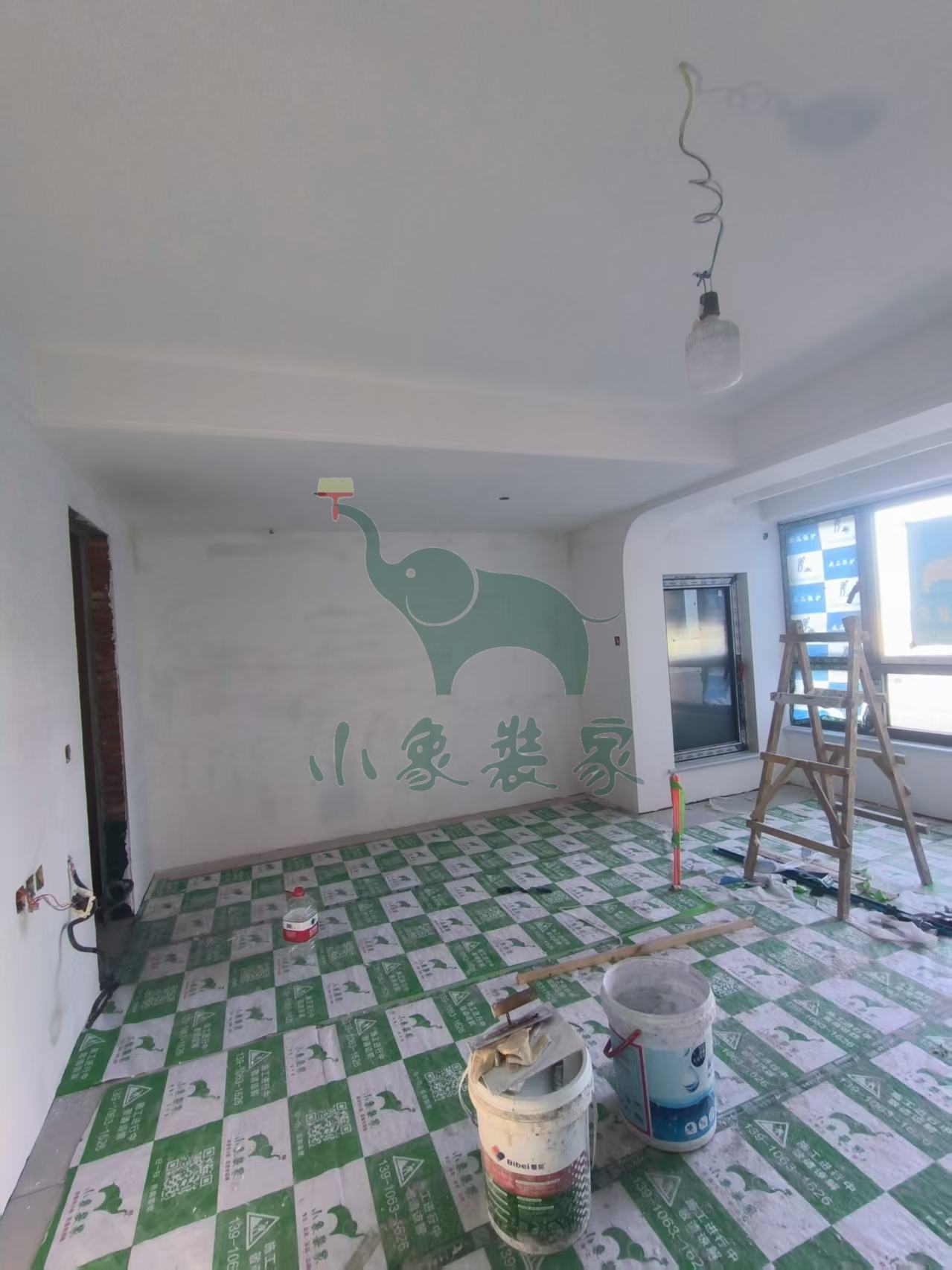

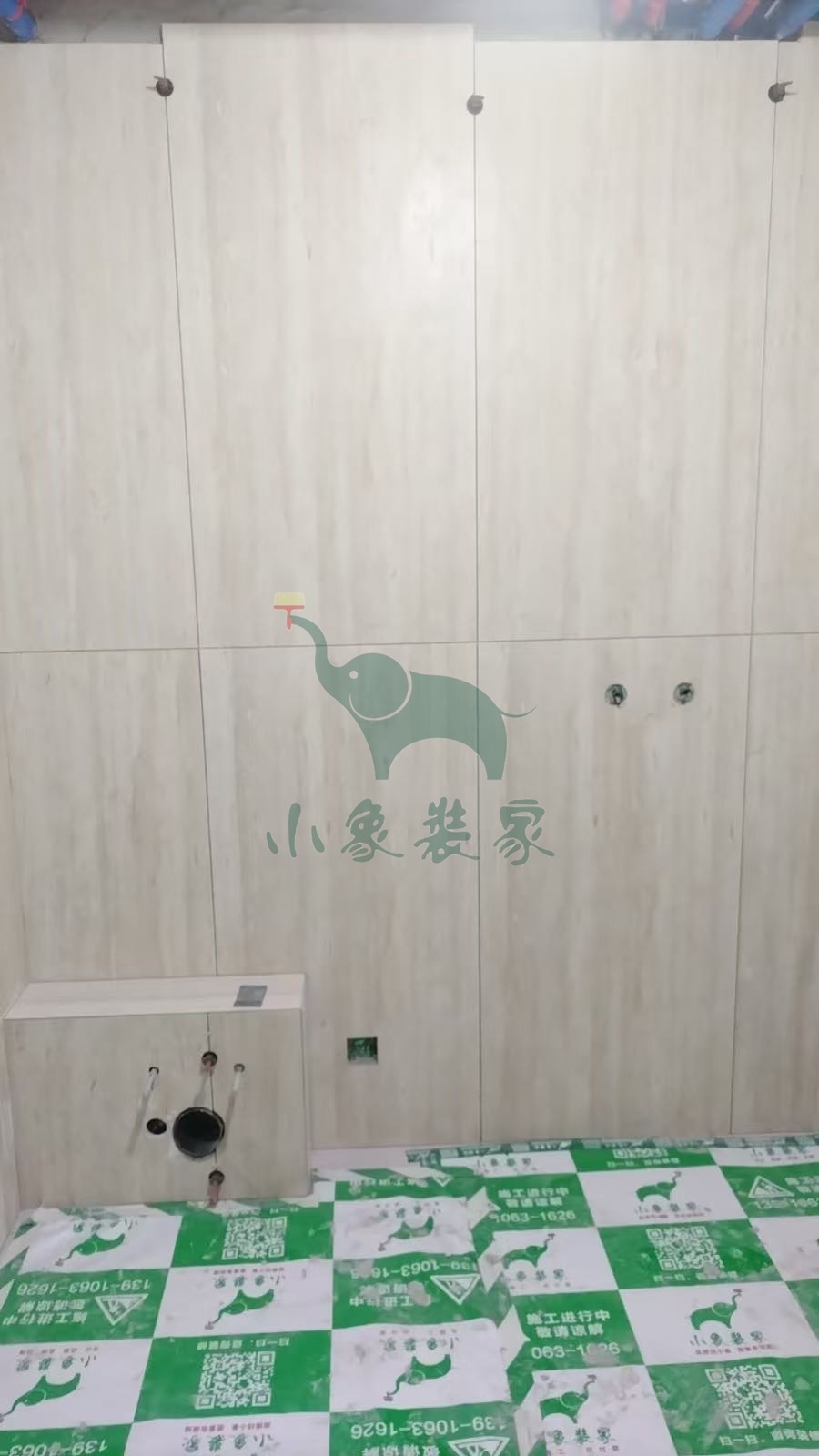

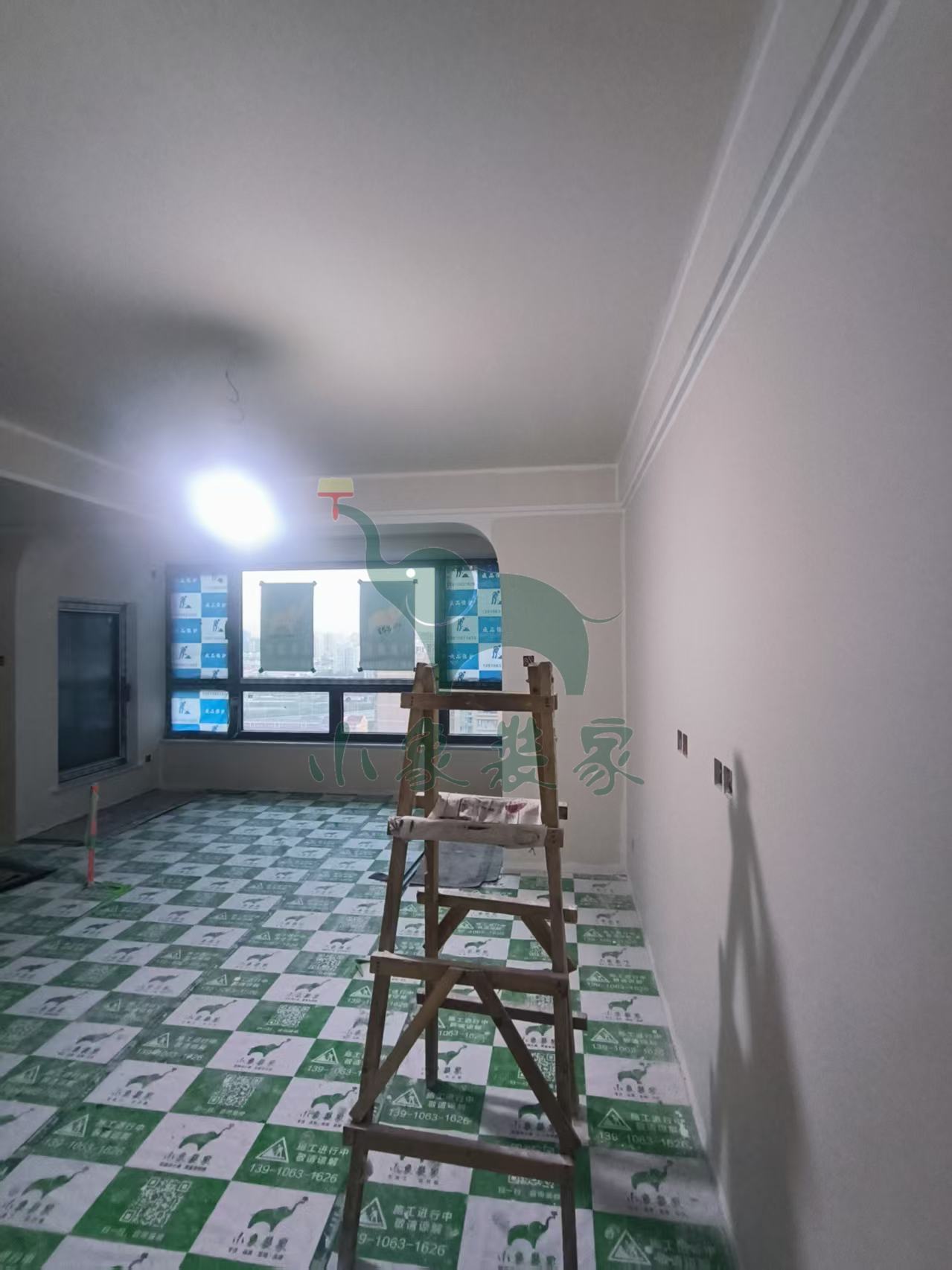

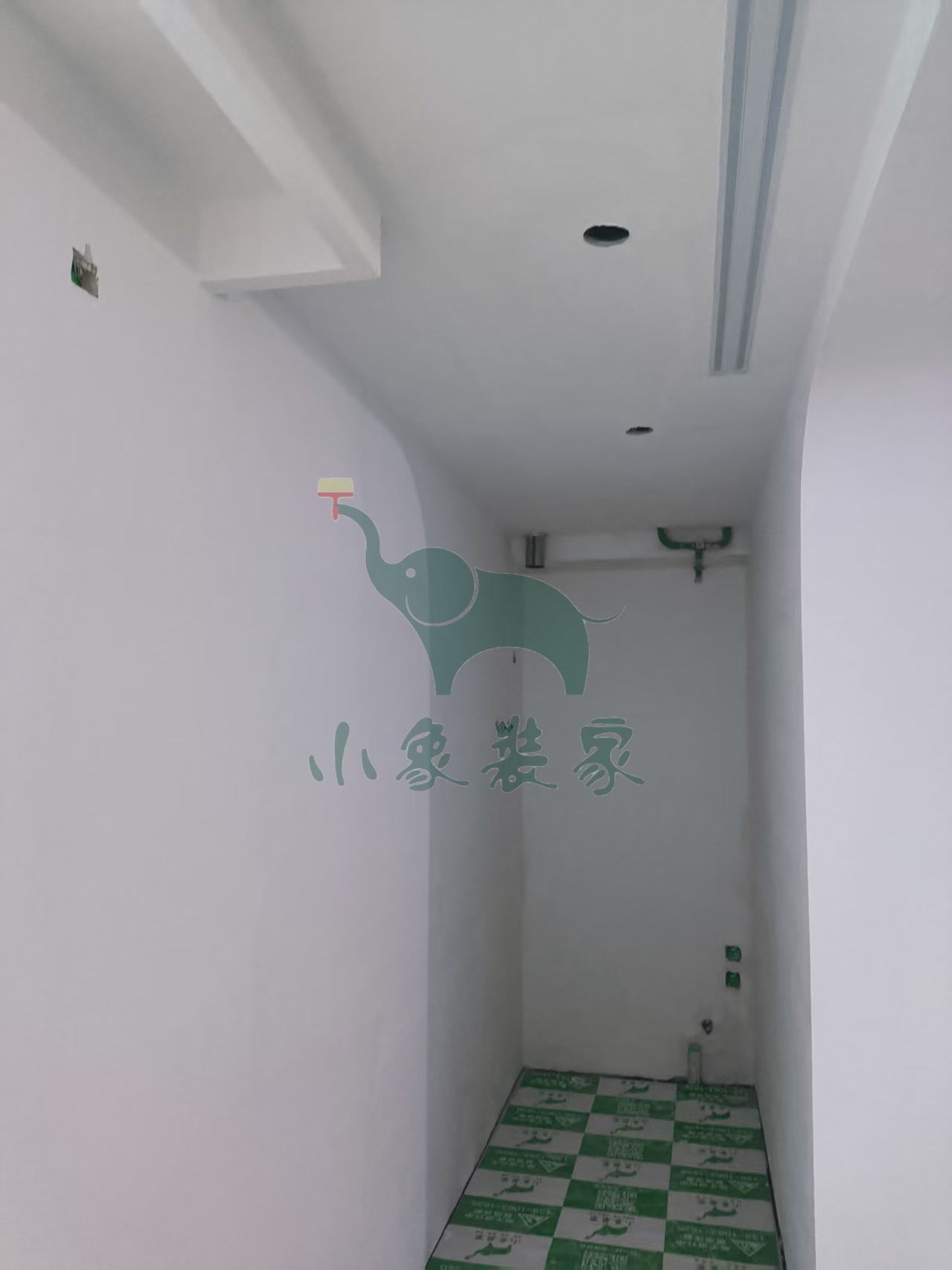

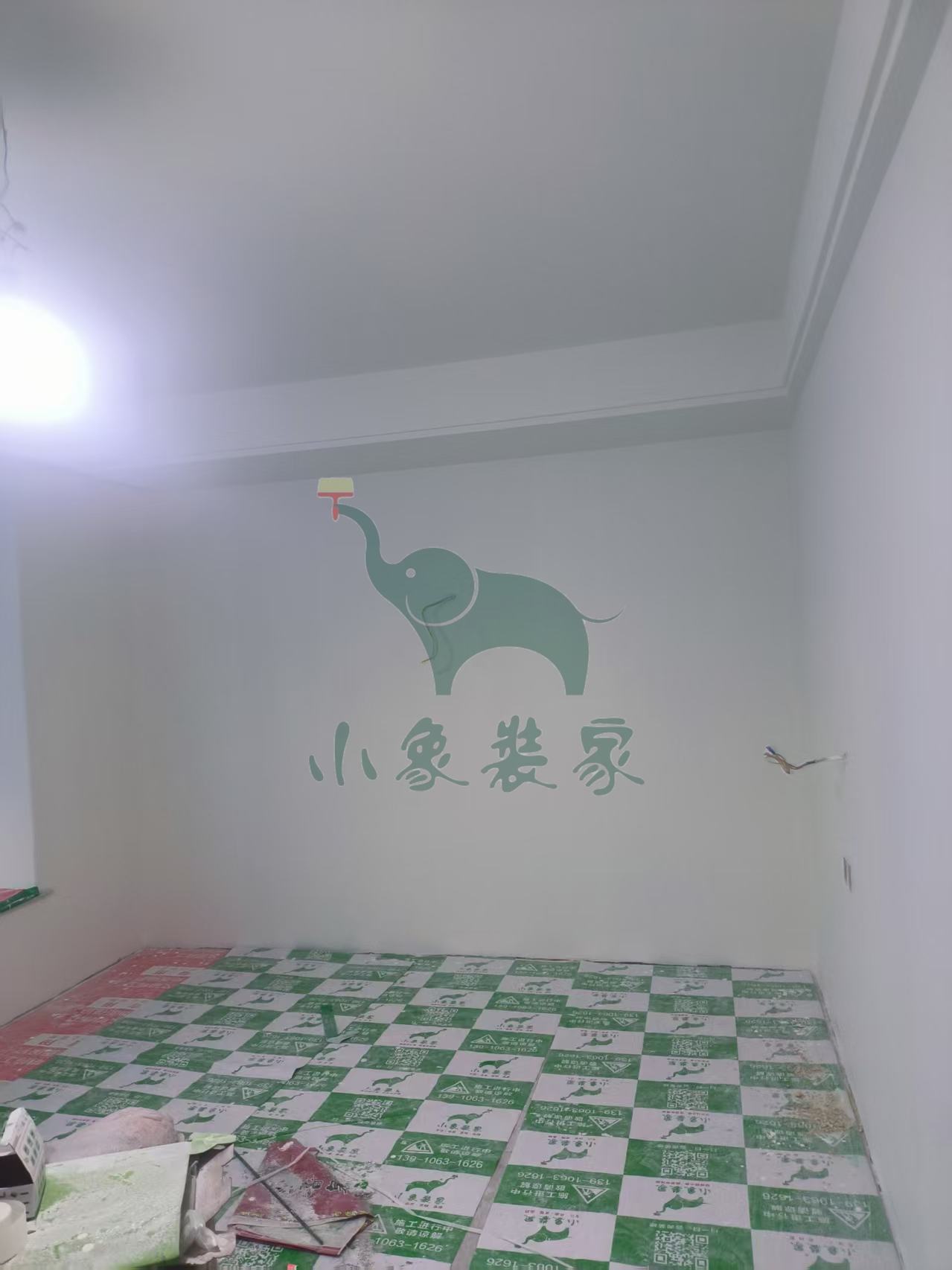

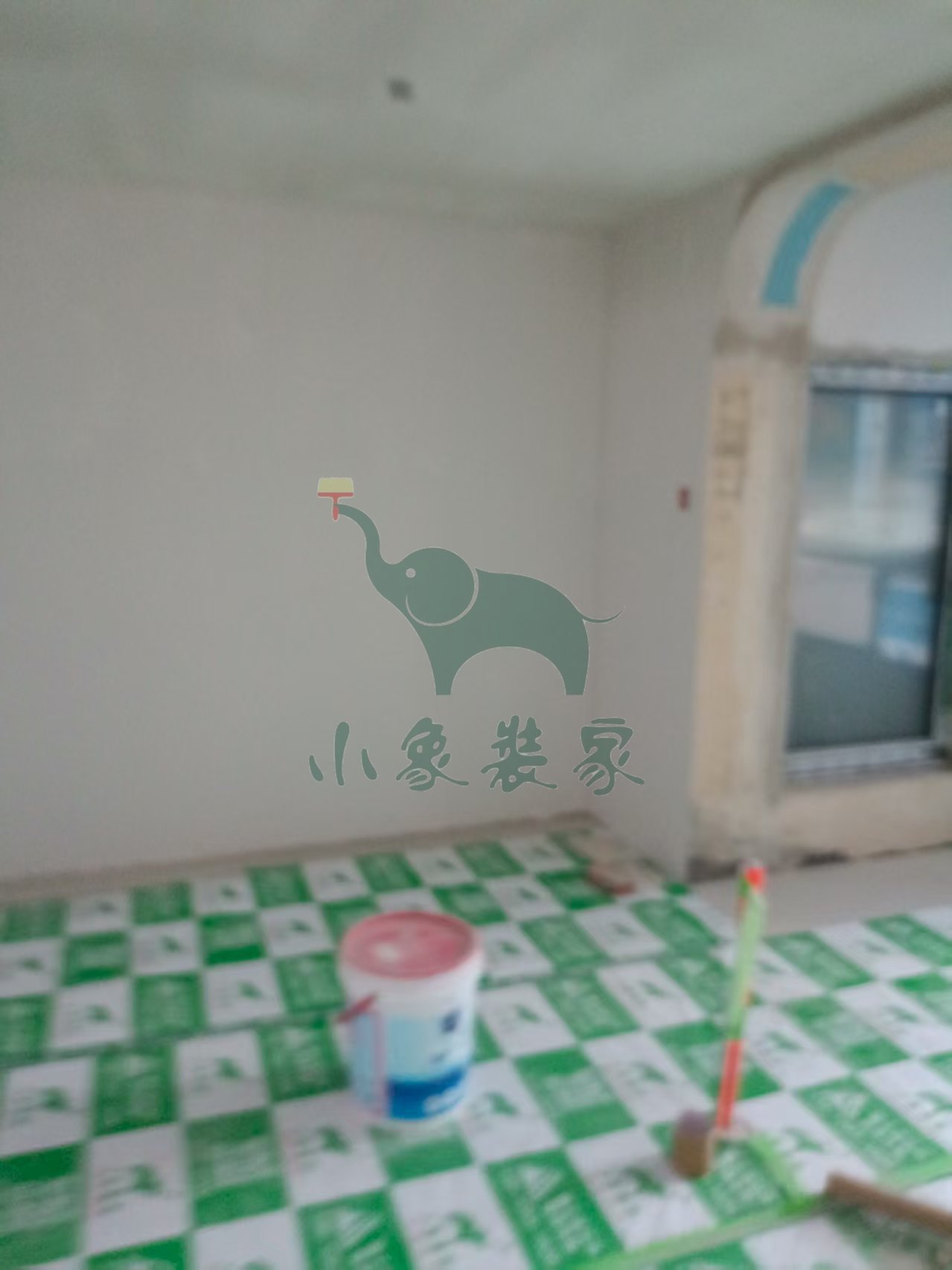

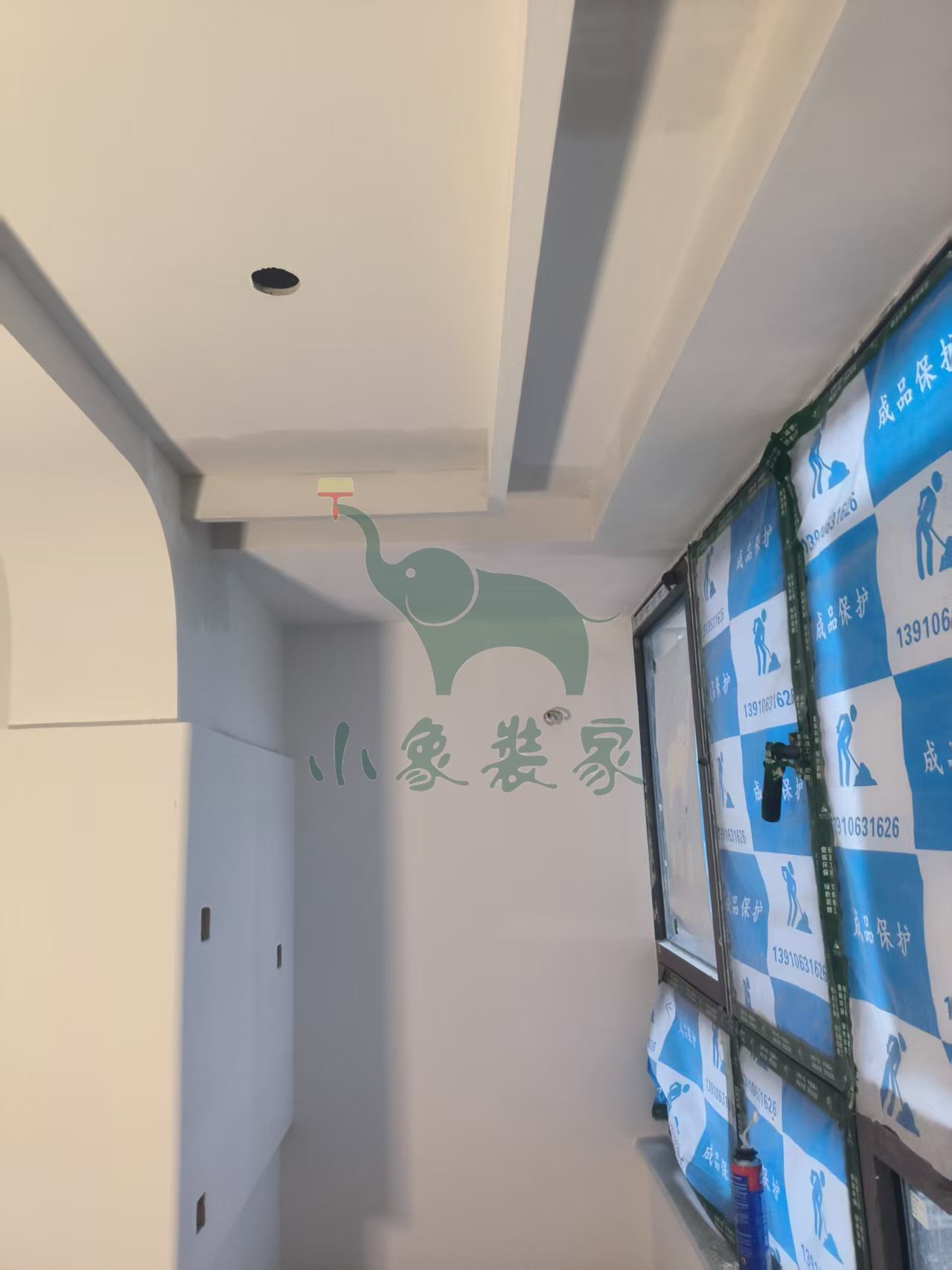

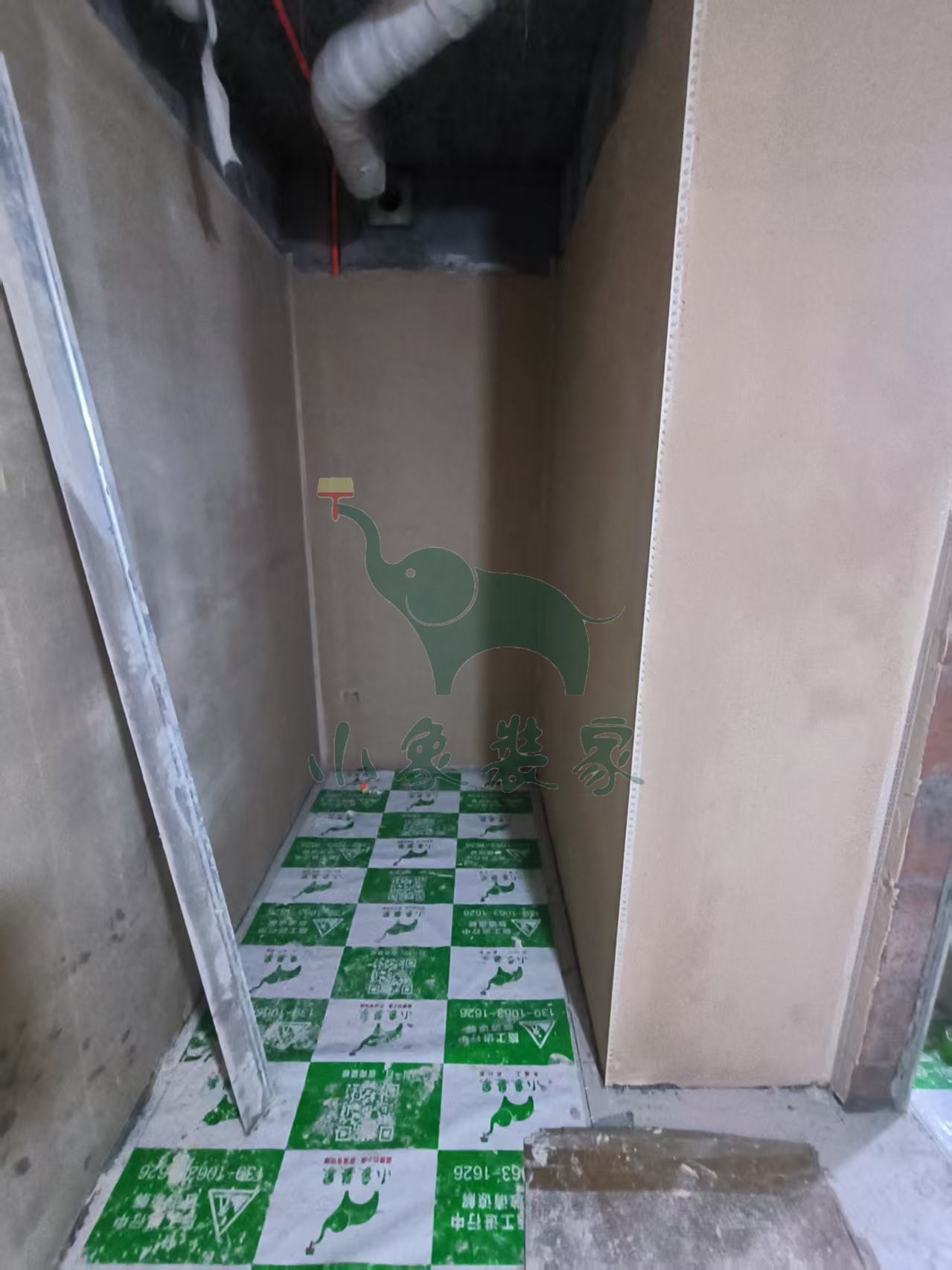

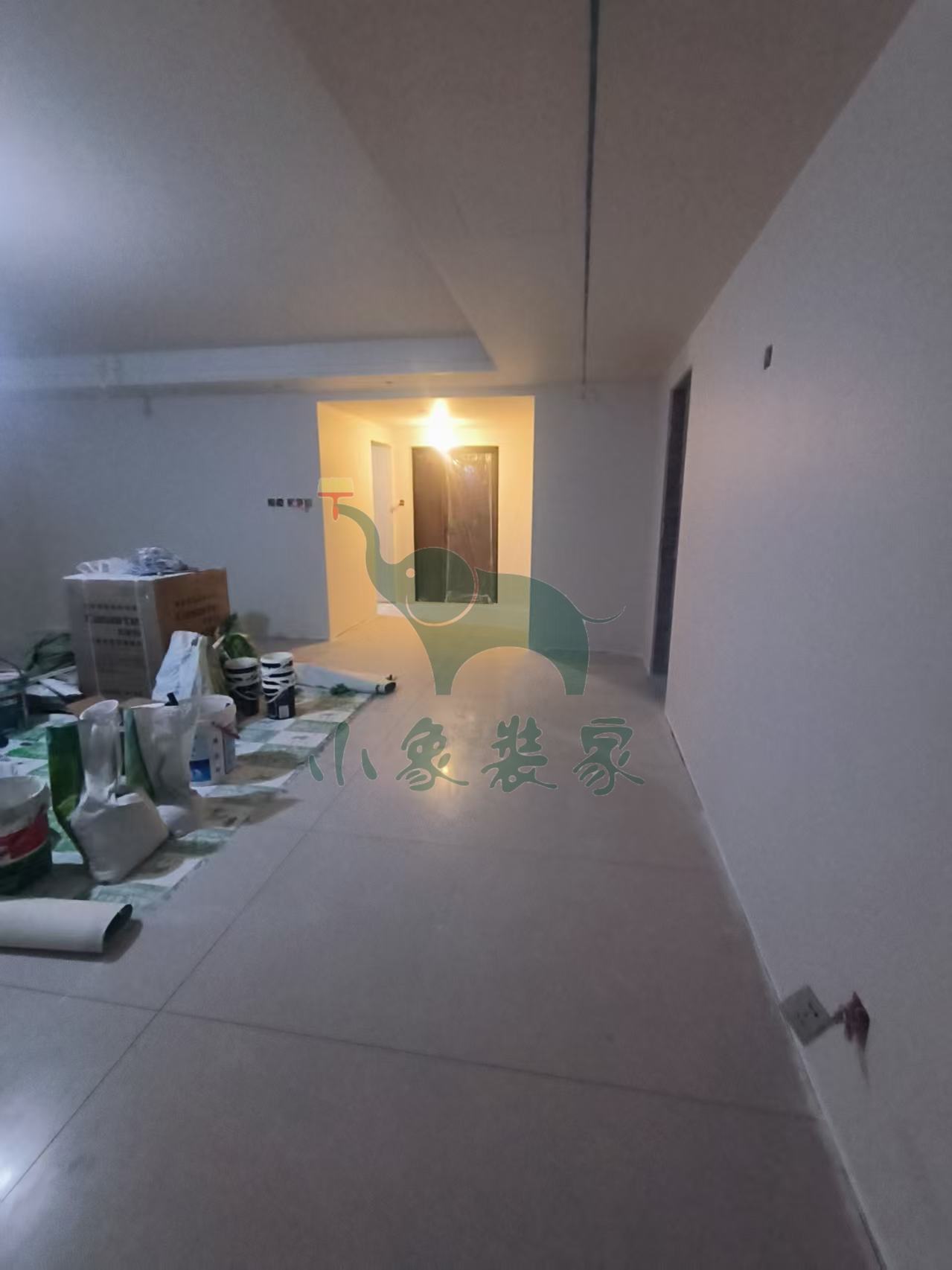

油工工程-清理垃圾已完工。
竣工总进度:90%。
施工人员:张高峰。
共5张
【明日播报】
2025-10-02停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-10-09。
2025-09-26 星期五
工作内容:
油工工程-滚刷两面漆还需1天。
竣工总进度:90%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-滚刷两面漆

油工工程-清理垃圾

施工人员:张高峰。
2025-09-25 星期四
工作内容:
油工工程-滚刷两面漆还需1天。
竣工总进度:90%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-滚刷两面漆

施工人员:张高峰。
2025-09-24 星期三

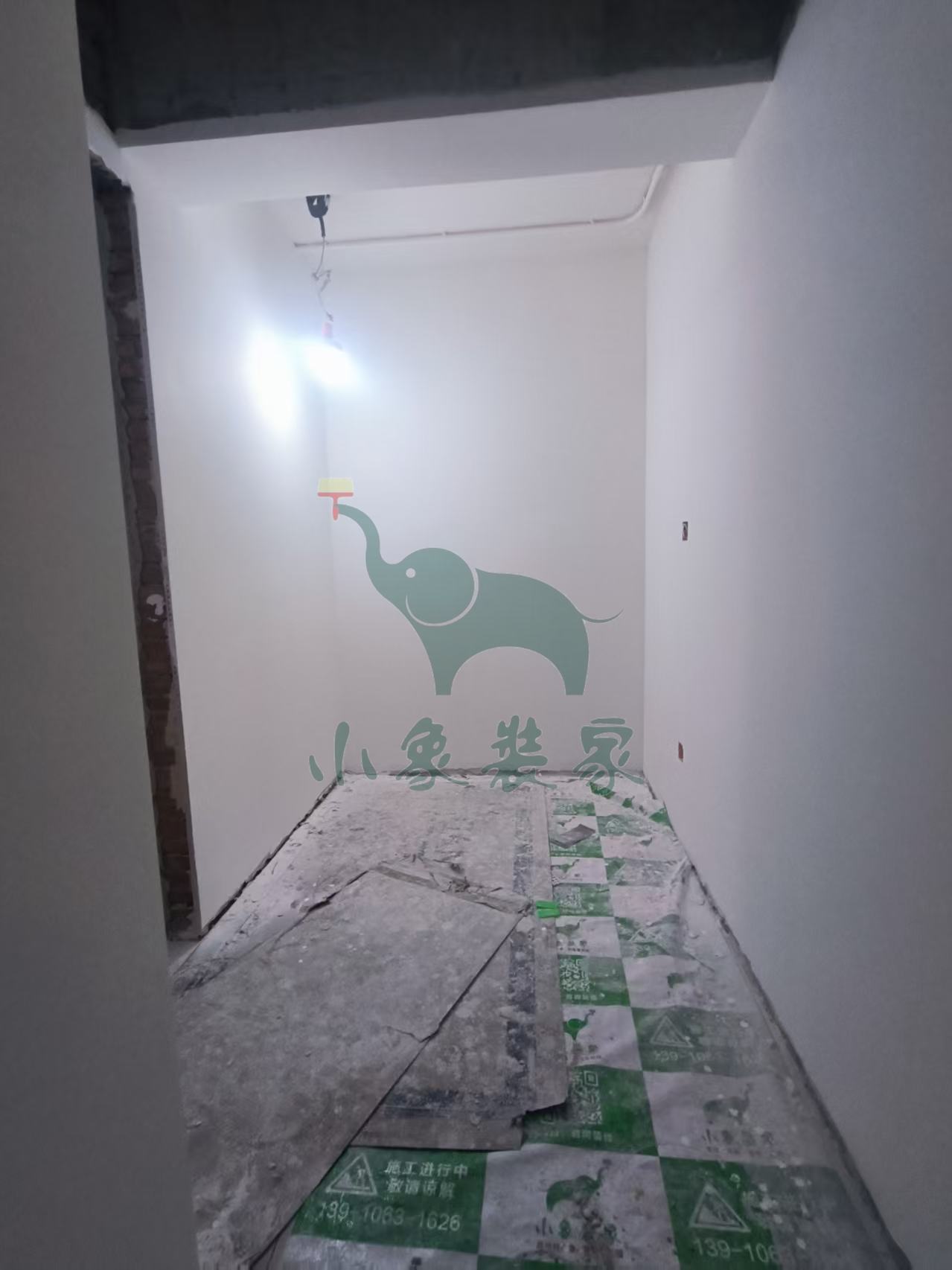

工作内容:

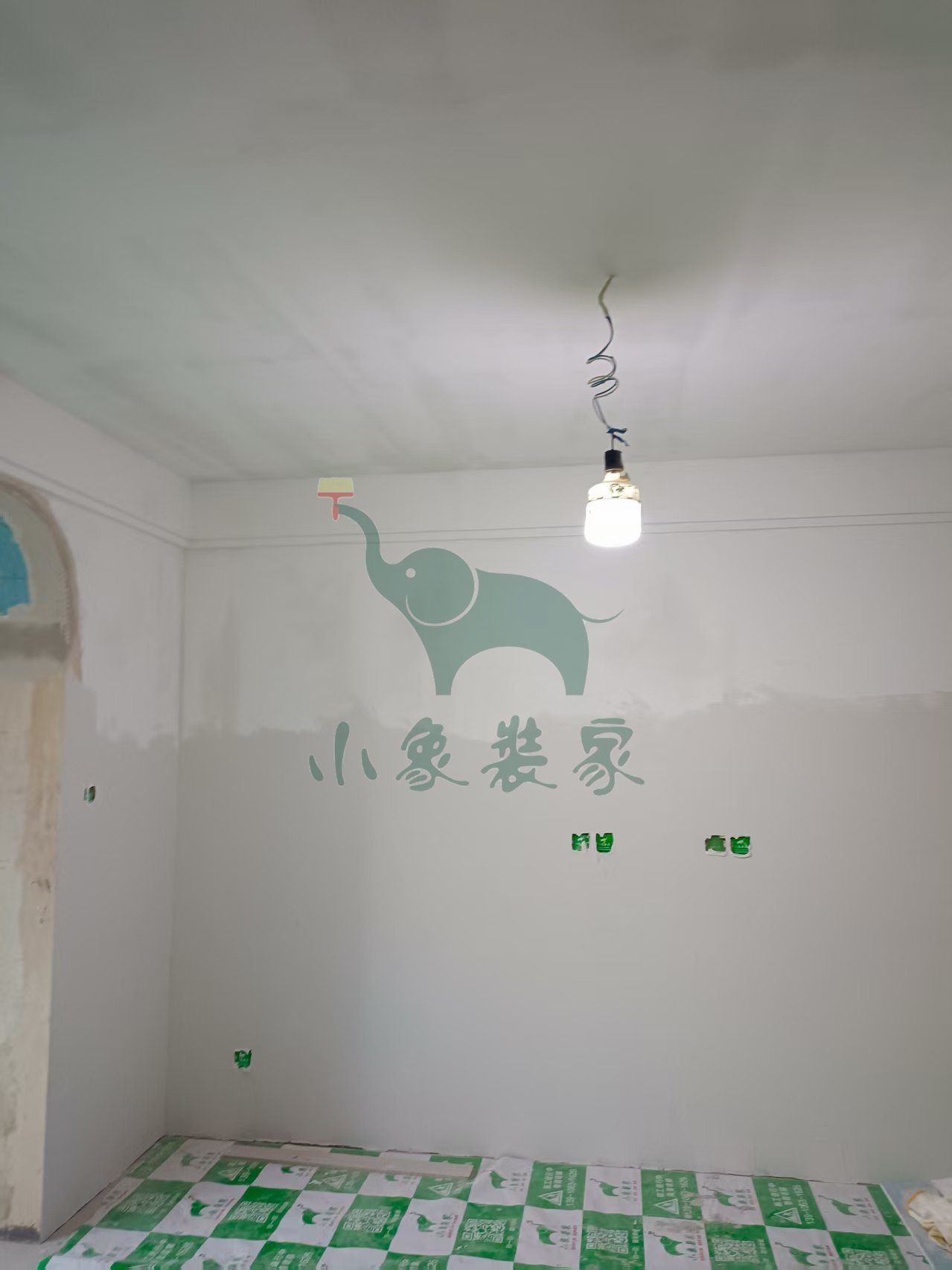

油工工程-滚刷一面漆已完工。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-滚刷两面漆

施工人员:张高峰。
2025-09-22 星期一
工作内容:
油工工程-墙顶面滚刷底漆已完工
油工工程-墙顶面底漆完工后修补还需1天。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-滚刷一面漆

油工工程-墙顶面底漆完工后修补

施工人员:张高峰。
2025-09-21 星期日
工作内容:

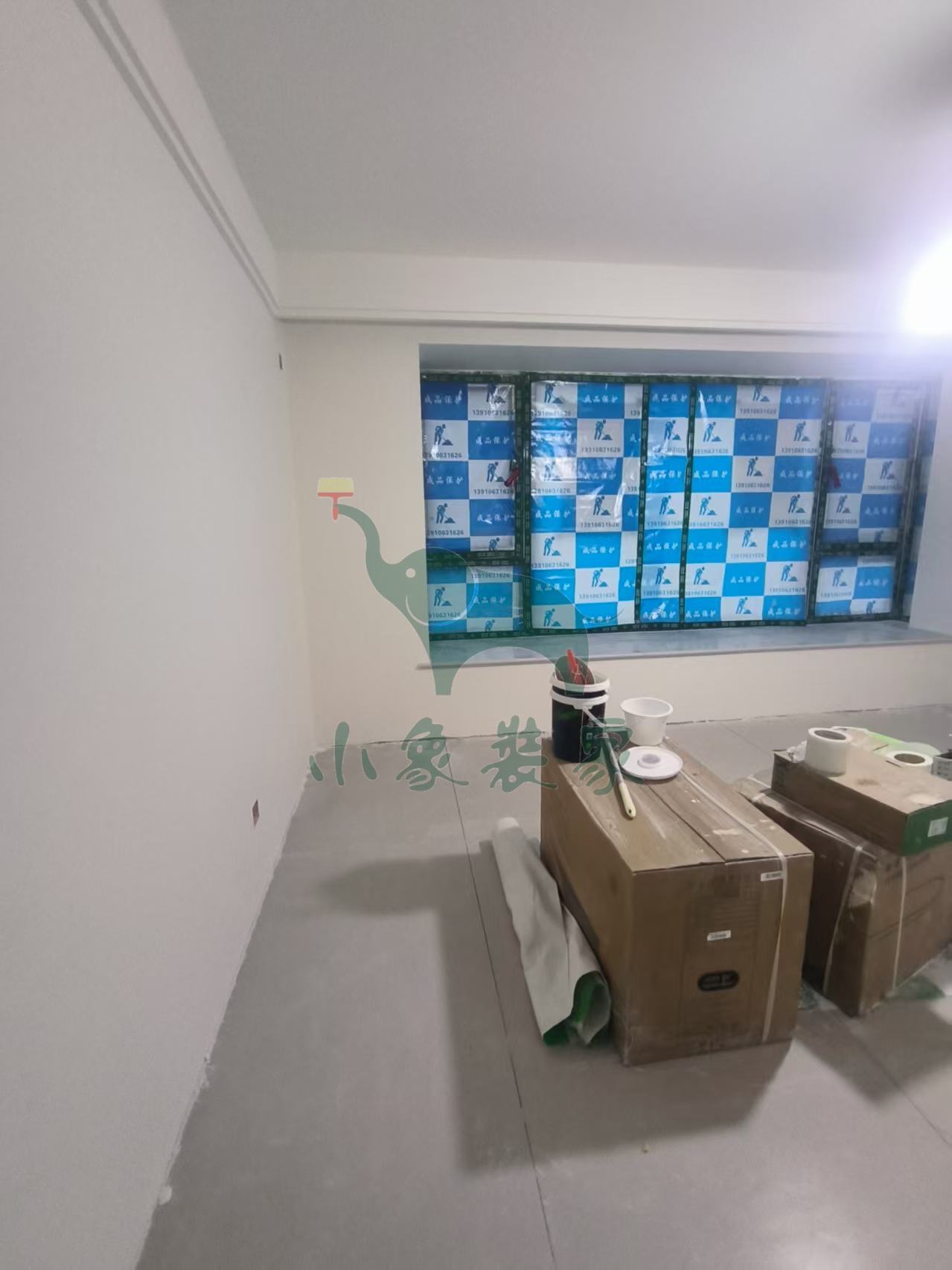

油工工程-墙顶面打磨砂纸已完工。
竣工总进度:85%。
施工人员:张高峰。
共8张
【明日播报】
工作内容:
油工工程-墙顶面滚刷底漆

油工工程-墙顶面底漆完工后修补

施工人员:张高峰。
2025-09-16 星期二
工作内容:
油工工程-刮第三遍腻子已完工。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
2025-09-17停工,
停工原因:天气原因-腻子不干。
预计恢复日期:请选择复工日期!。
2025-09-15 星期一
工作内容:
油工工程-刮第三遍腻子还需2天。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第三遍腻子

施工人员:张高峰。
2025-09-14 星期日
工作内容:
油工工程-刮第三遍腻子还需2天。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第三遍腻子

施工人员:张高峰。
2025-09-12 星期五
工作内容:
油工工程-刮第三遍腻子还需3天。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第三遍腻子

施工人员:张高峰。
2025-09-11 星期四
工作内容:
油工工程-刮第二遍腻子还需3天。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:张高峰。
2025-09-03 星期三
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:85%。
施工人员:张高峰。
共3张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:张高峰。
2025-08-29 星期五
工作内容:
油工工程-刮第一遍腻子还需3天。
竣工总进度:85%。
施工人员:许全伟。
共3张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:许全伟。
2025-08-29 星期五
工作内容:

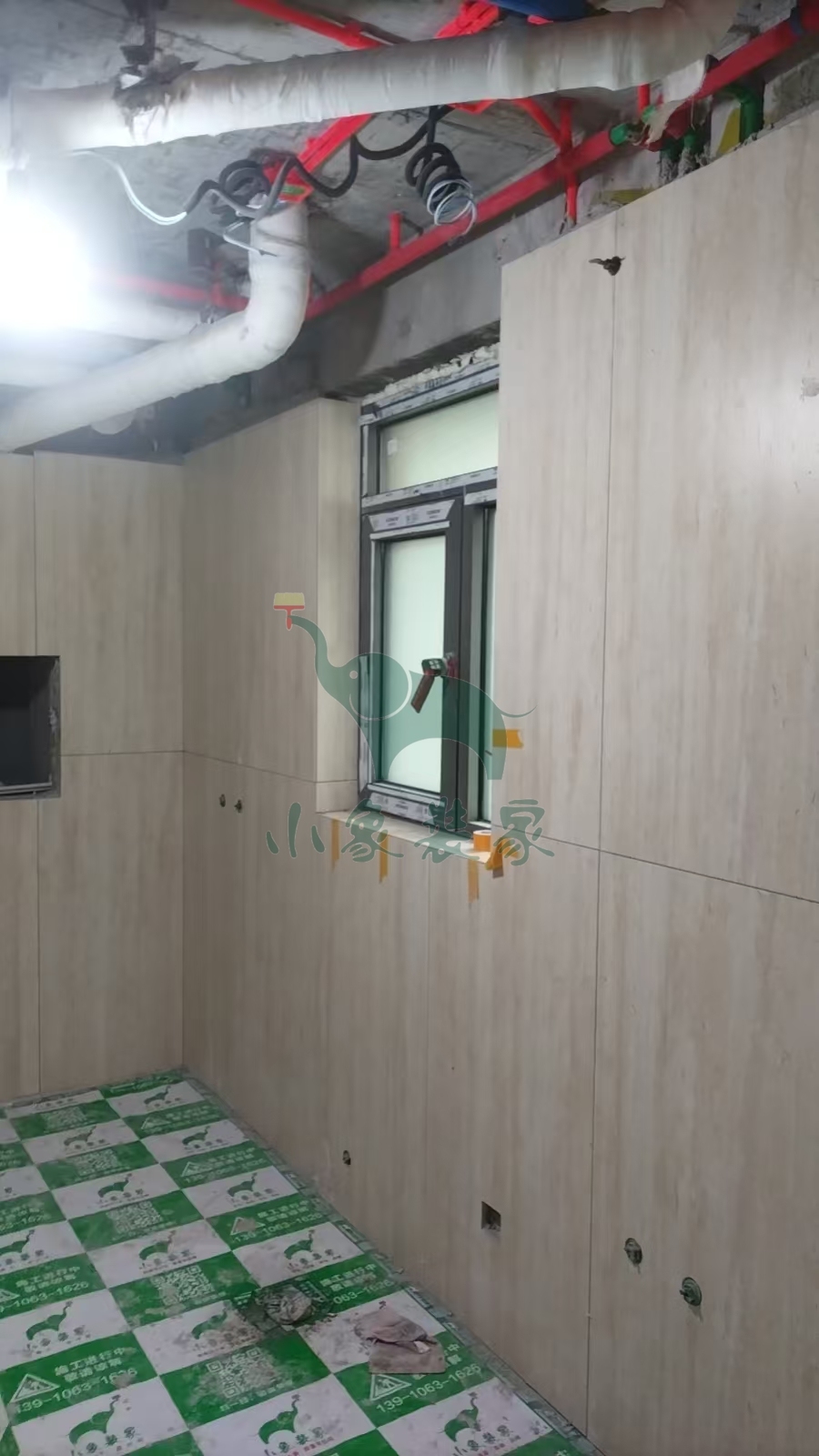

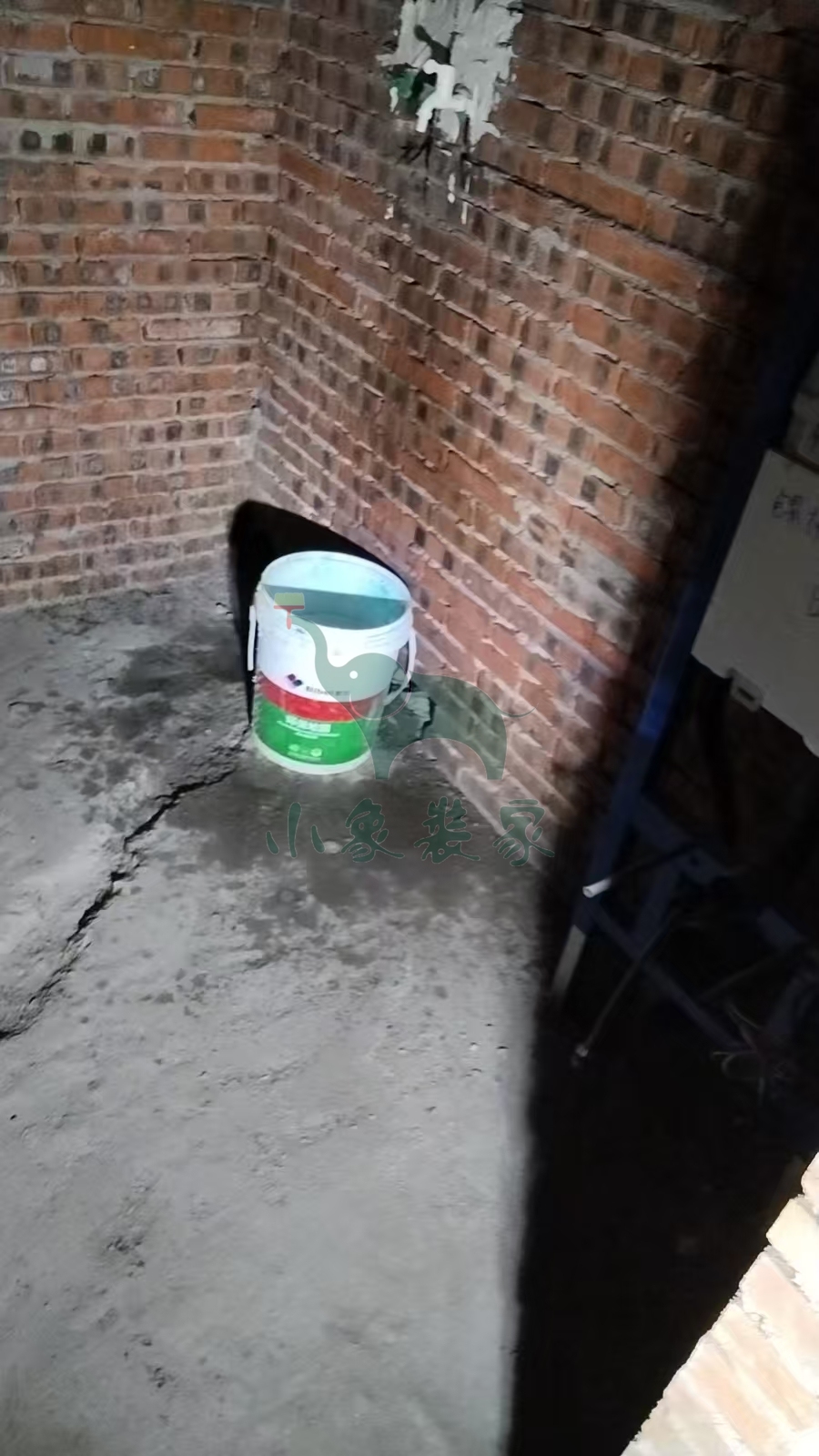

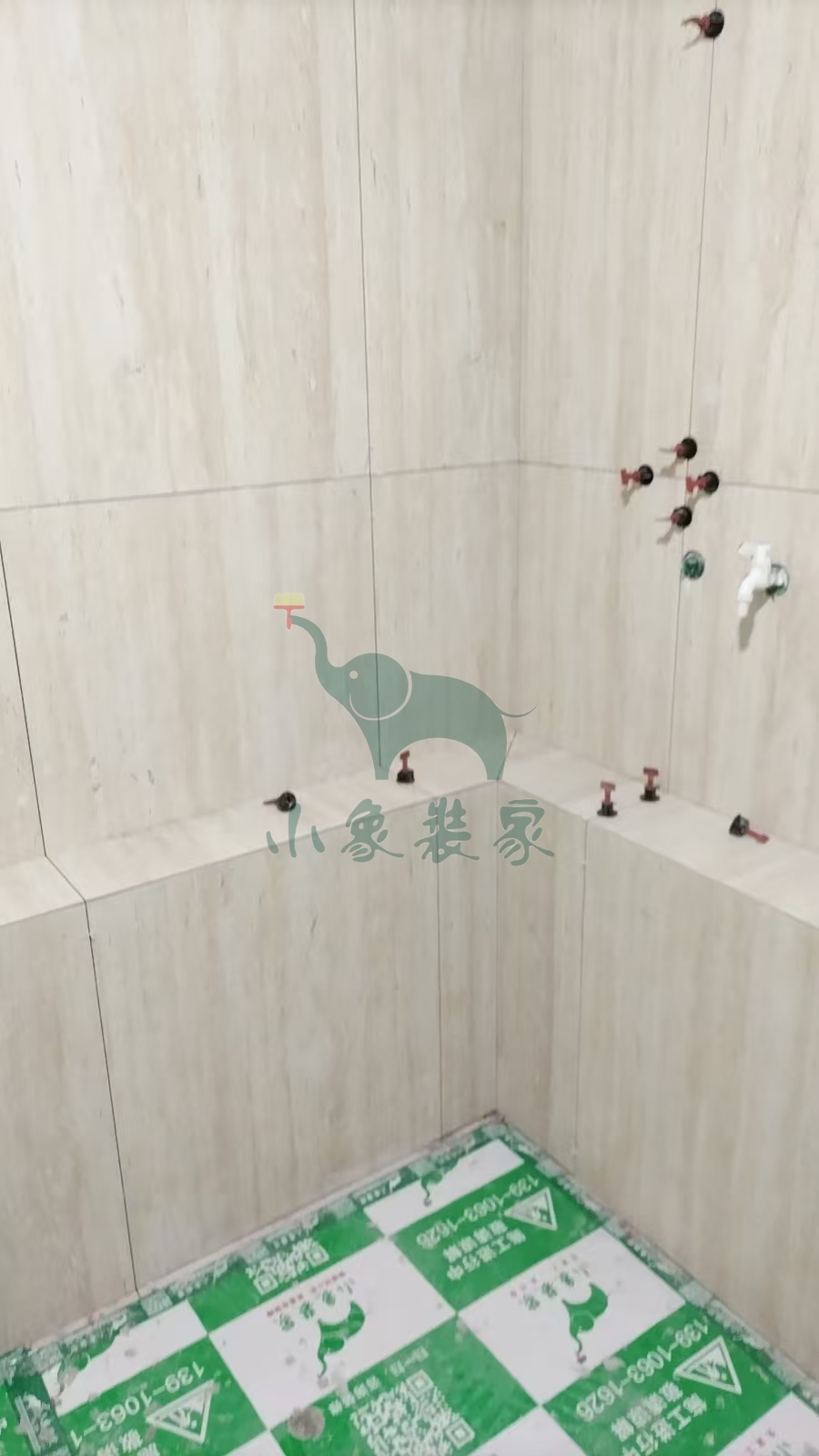

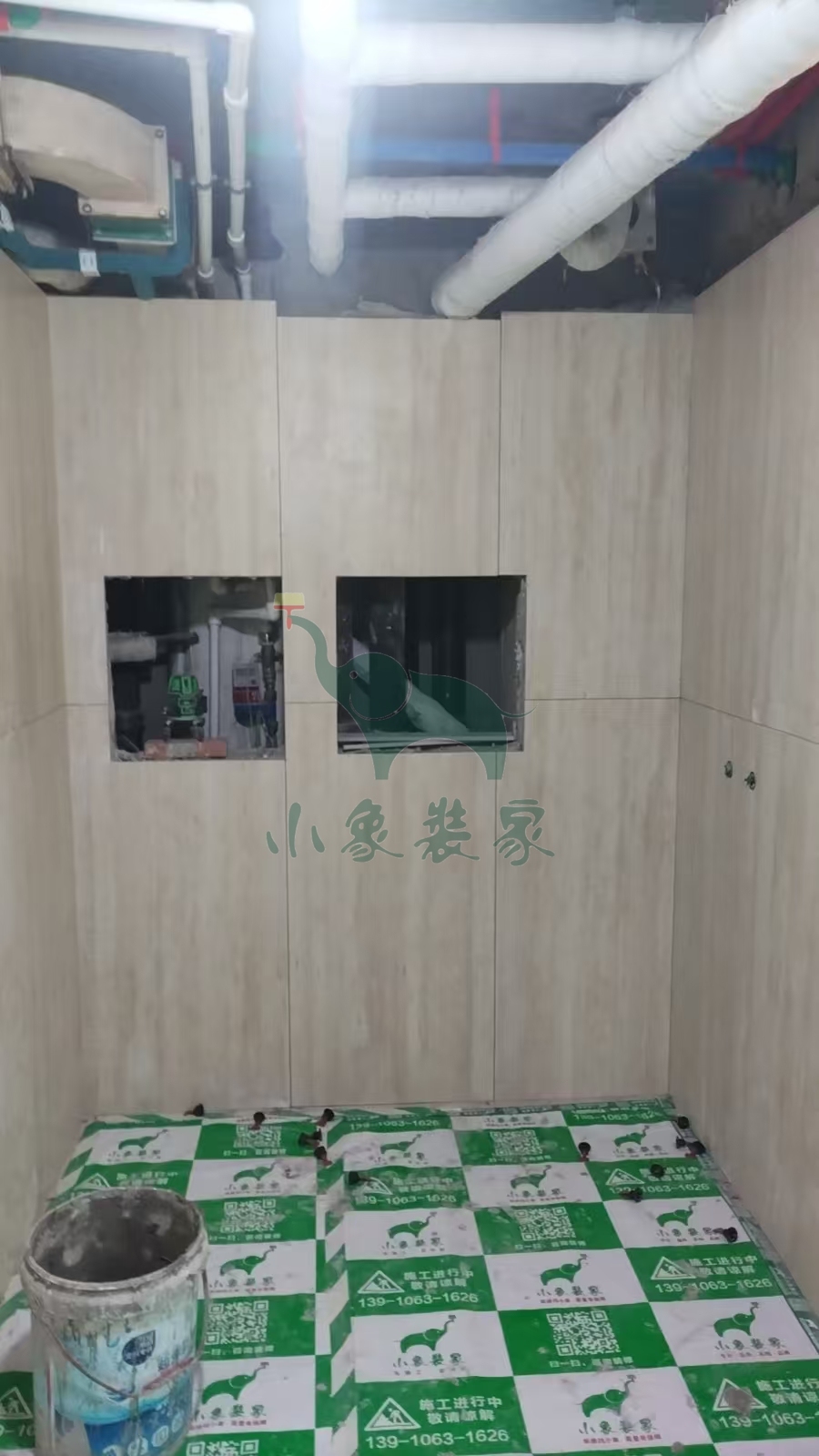

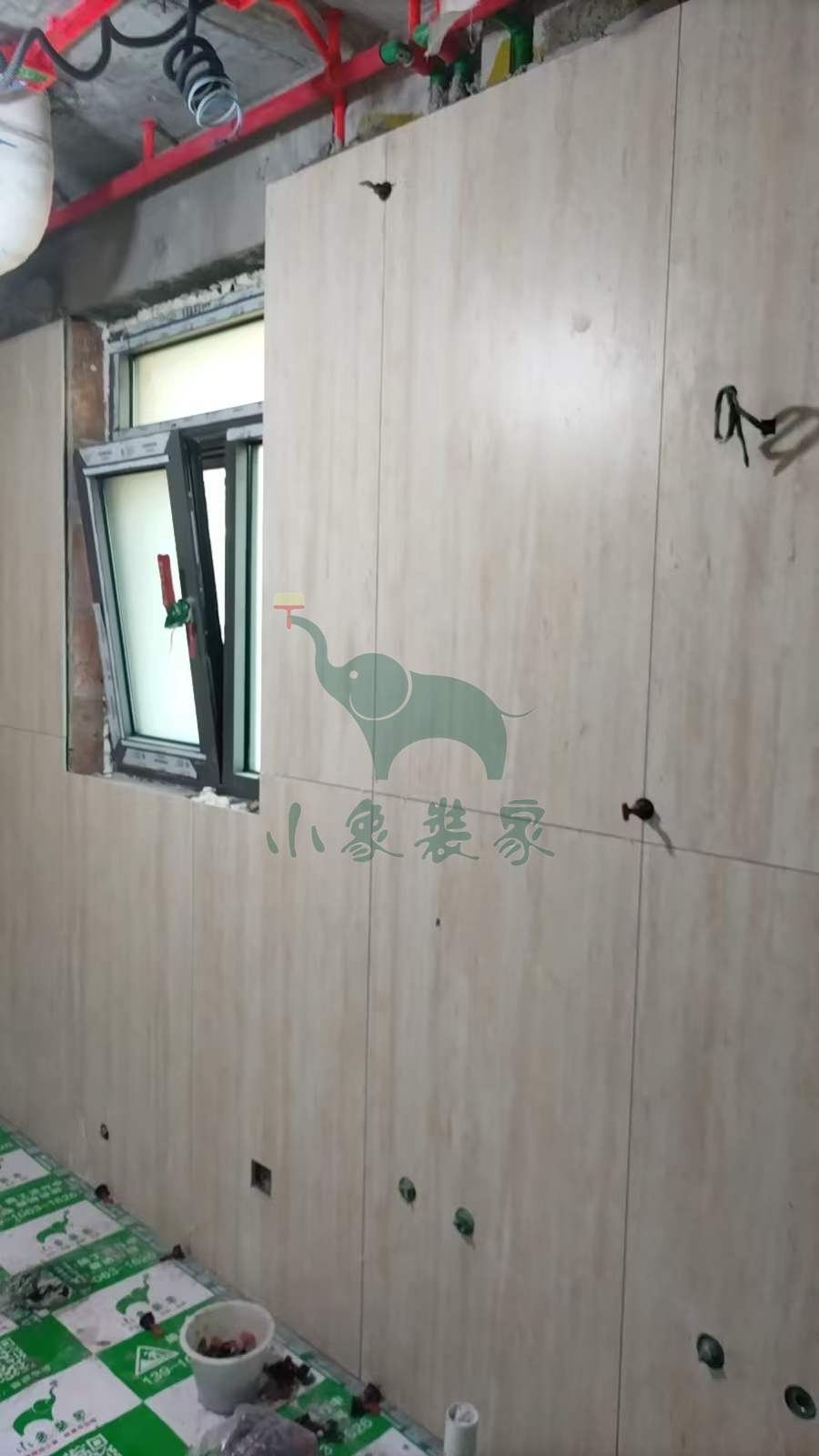

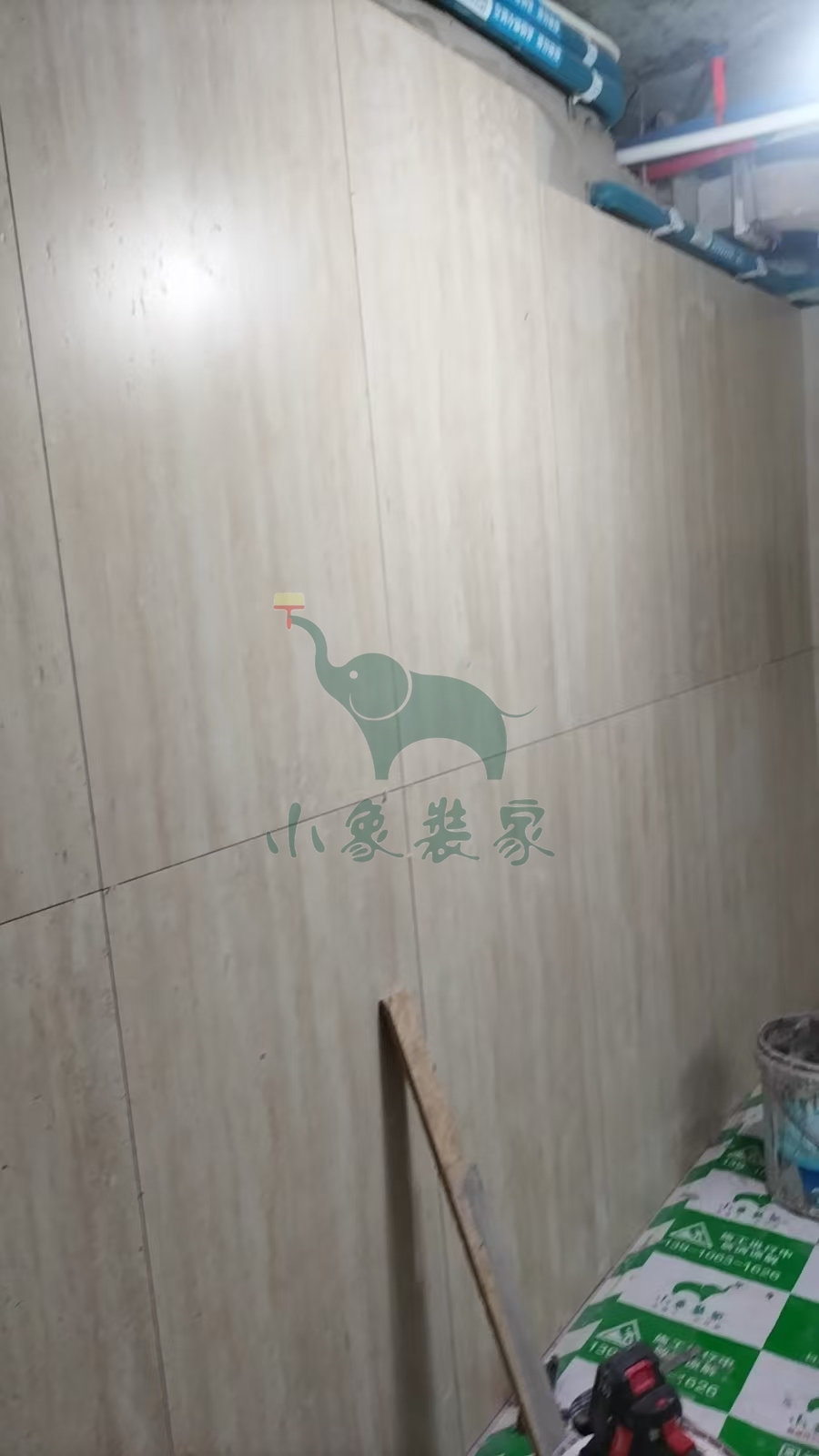

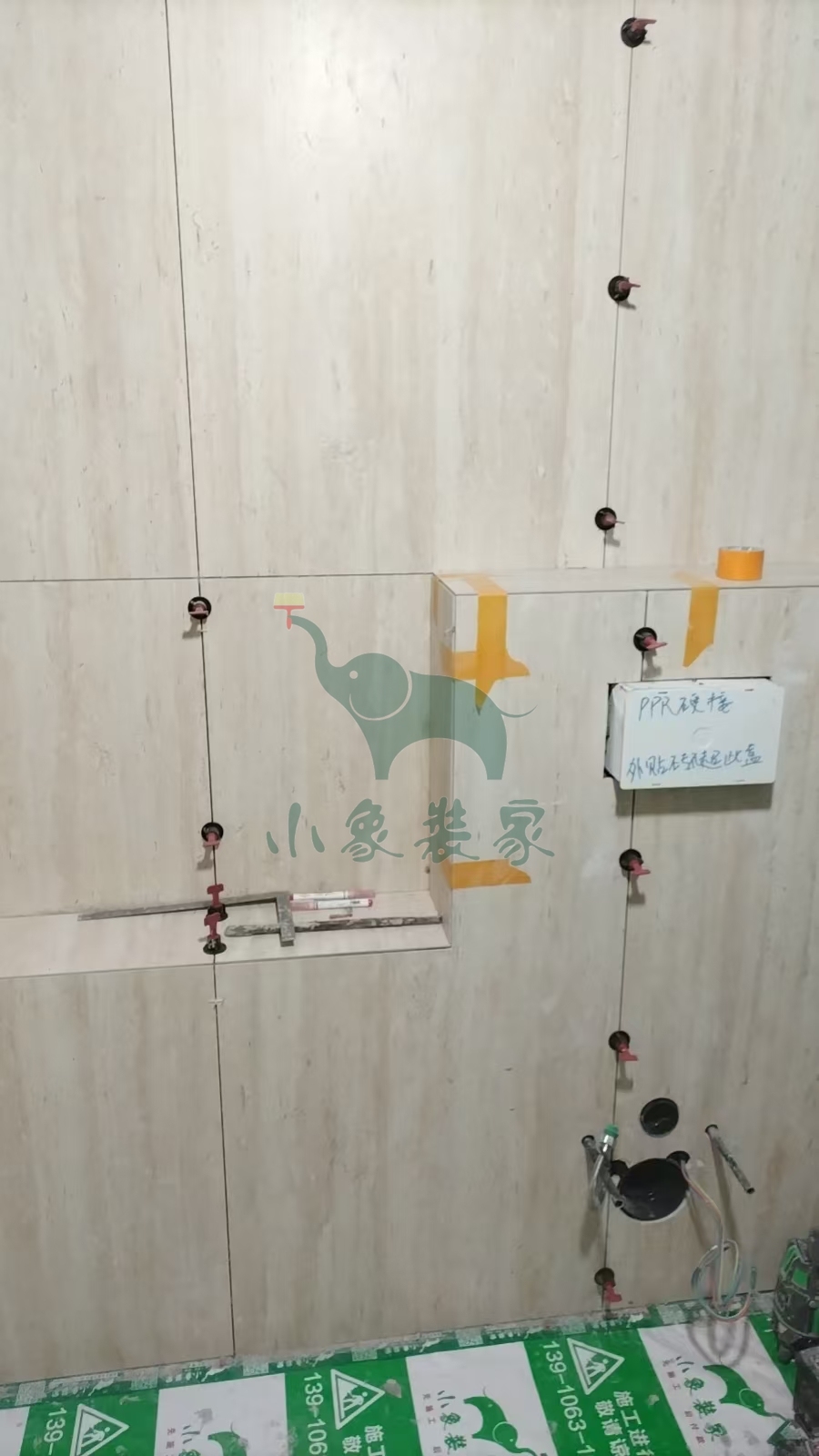

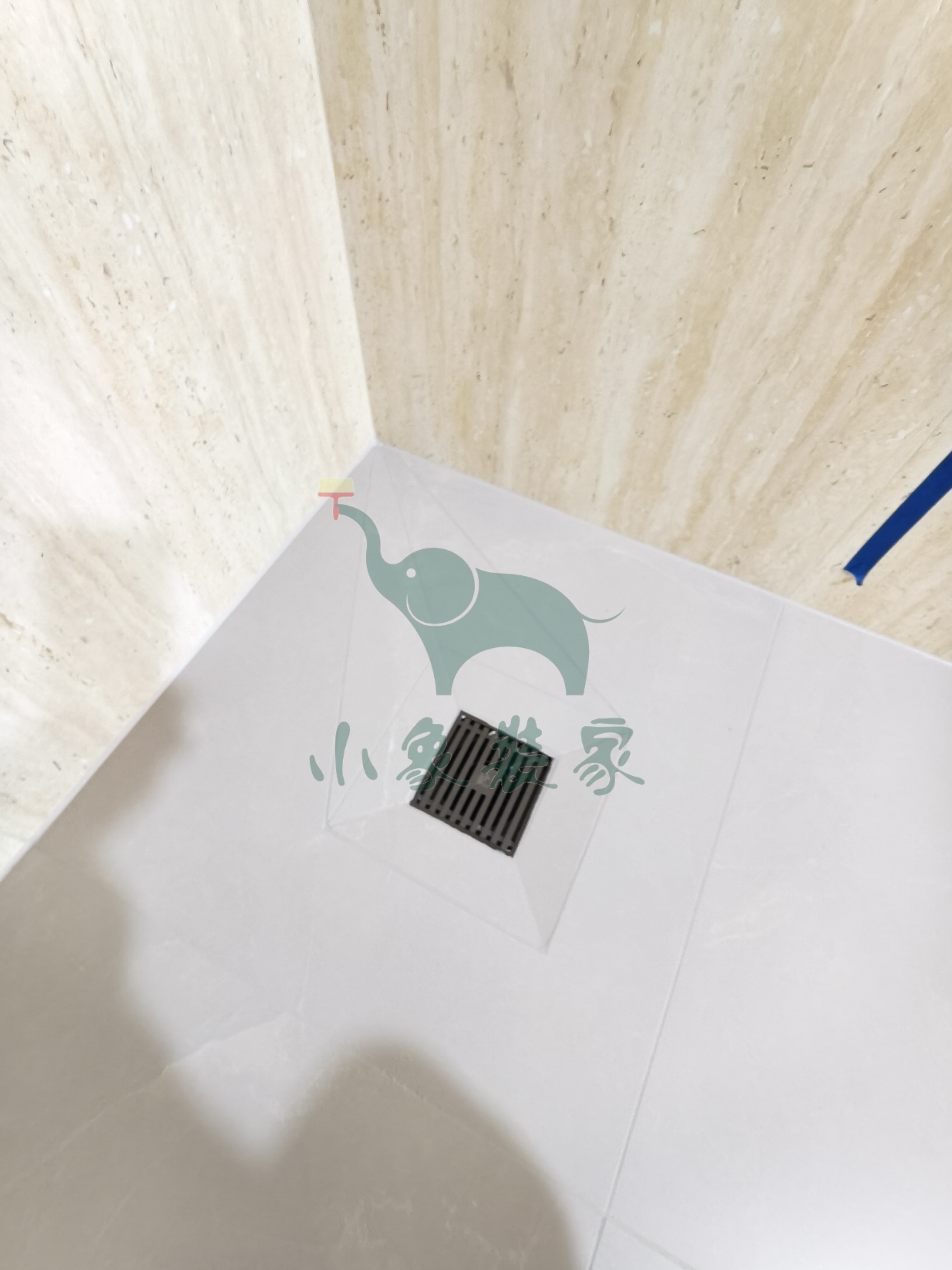

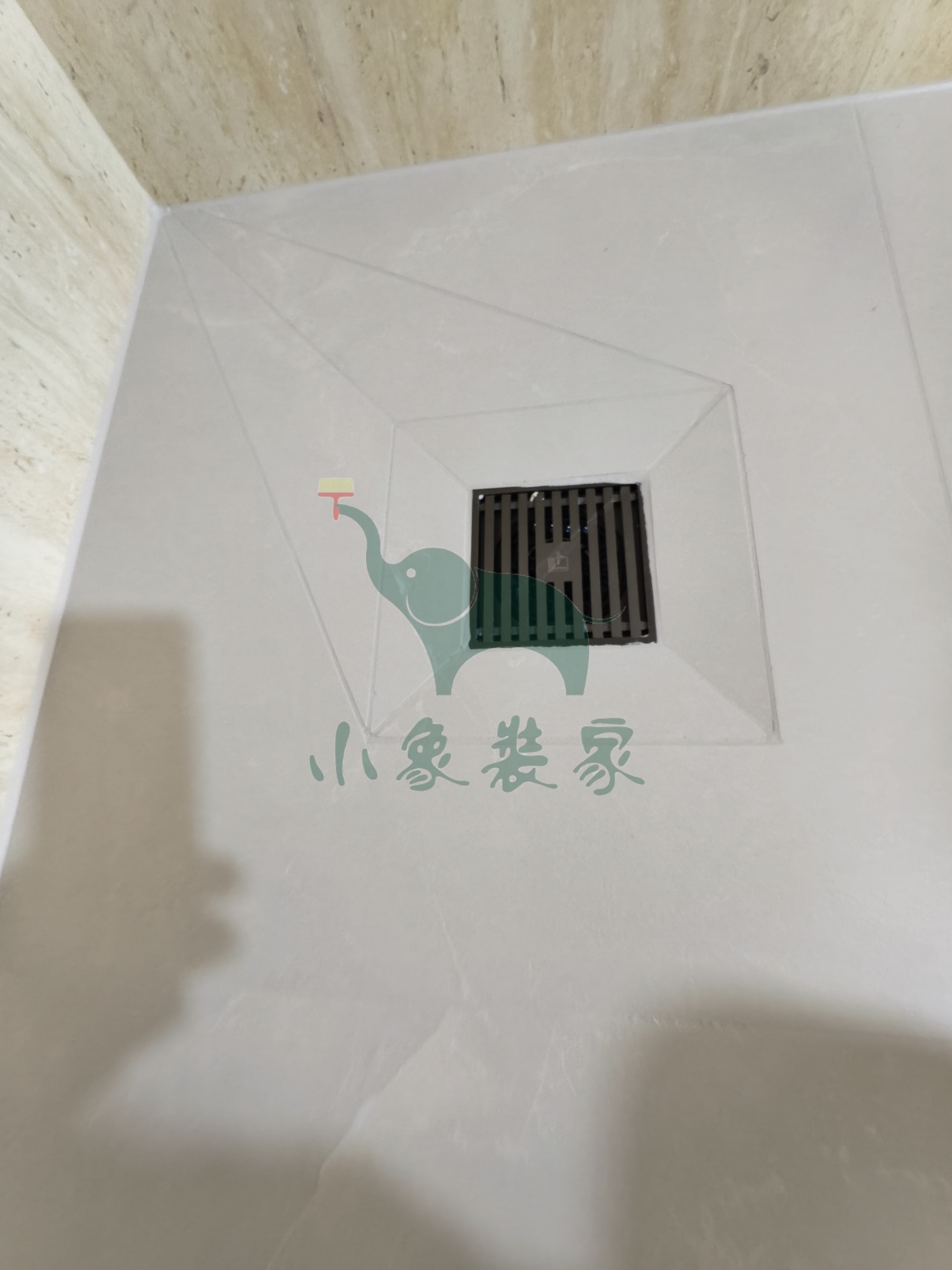

瓦工工程-卫生间墙砖铺贴已完工。
竣工总进度:70%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:许全伟。

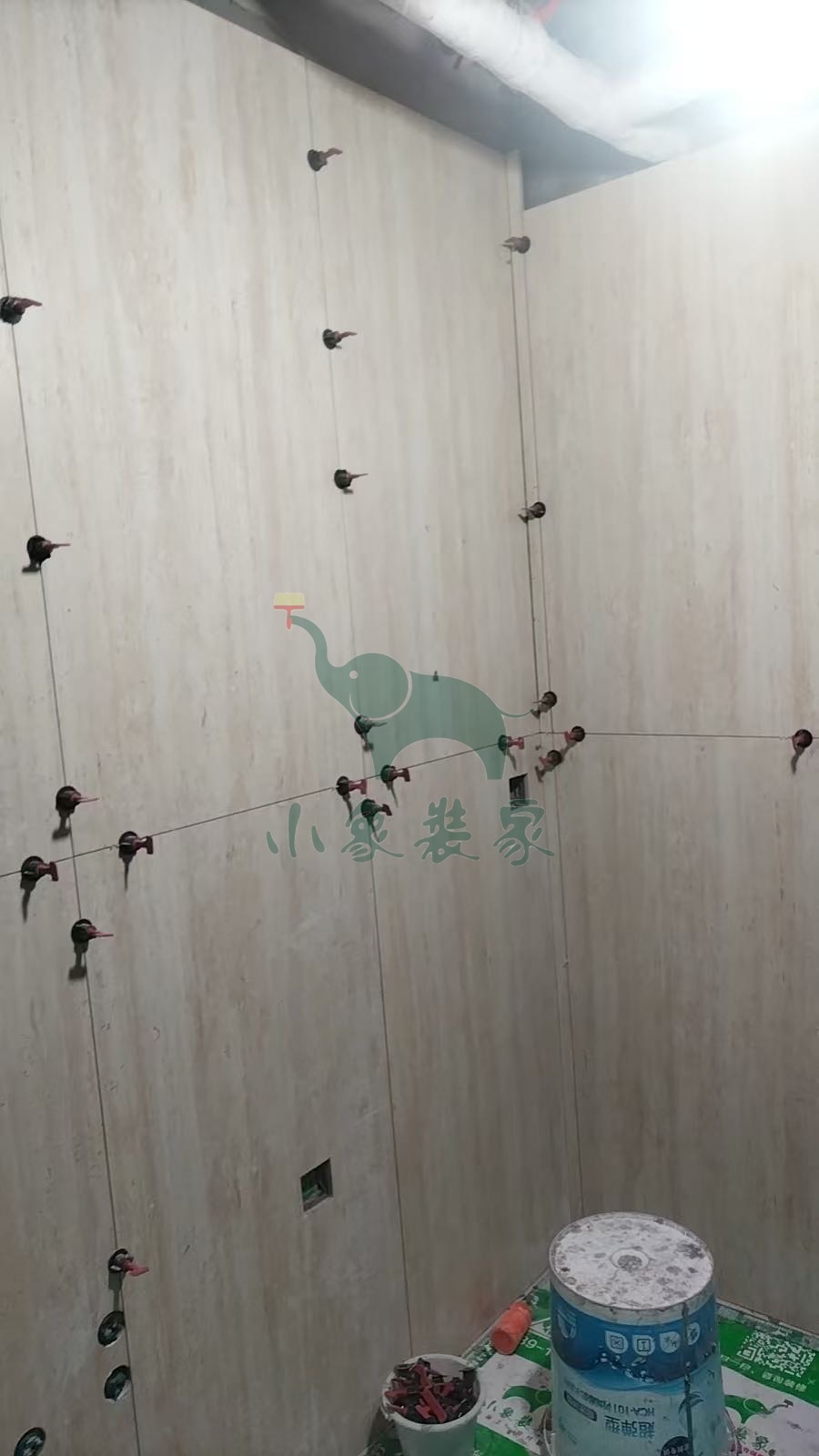

2025-08-27 星期三
工作内容:

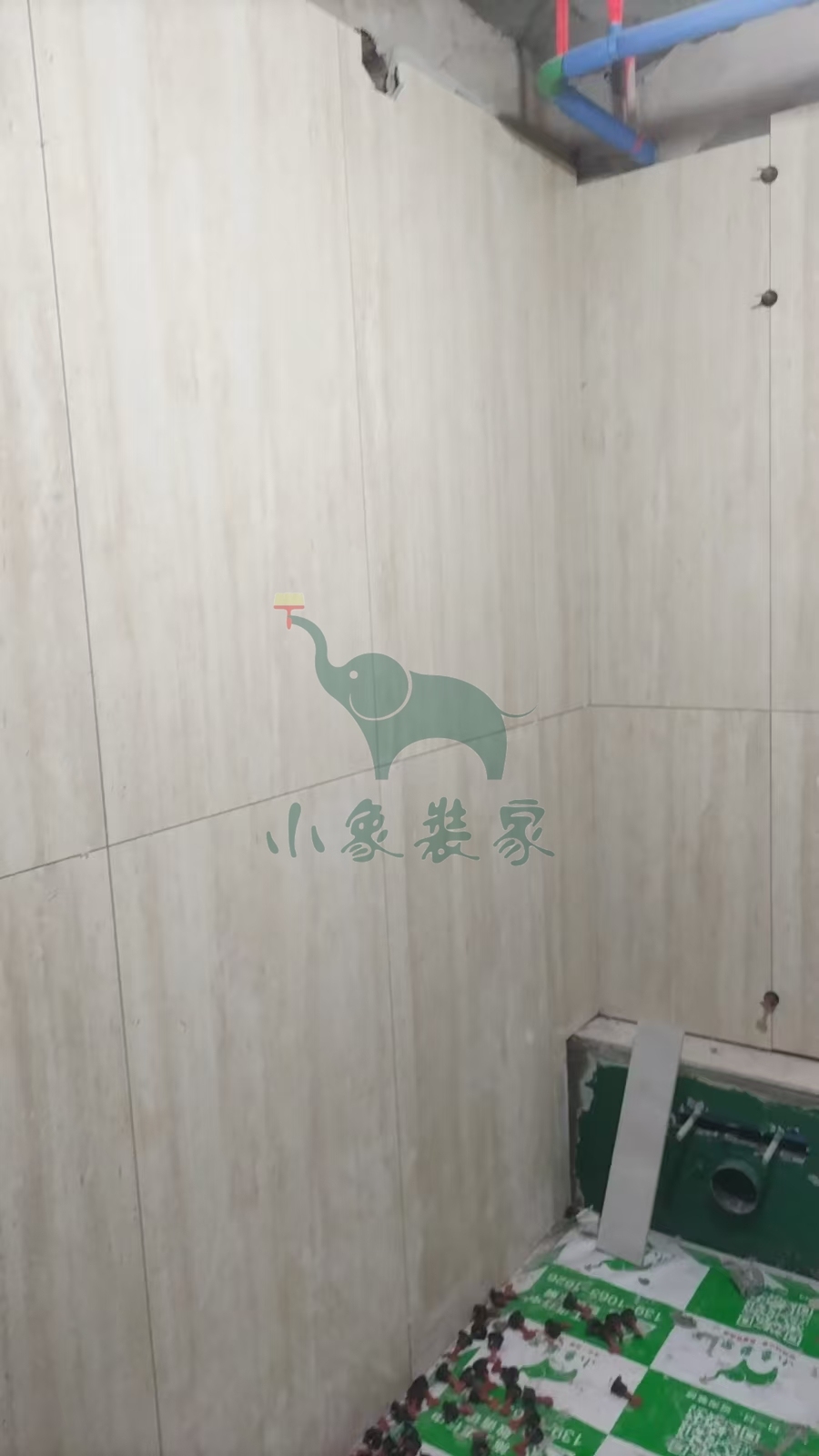

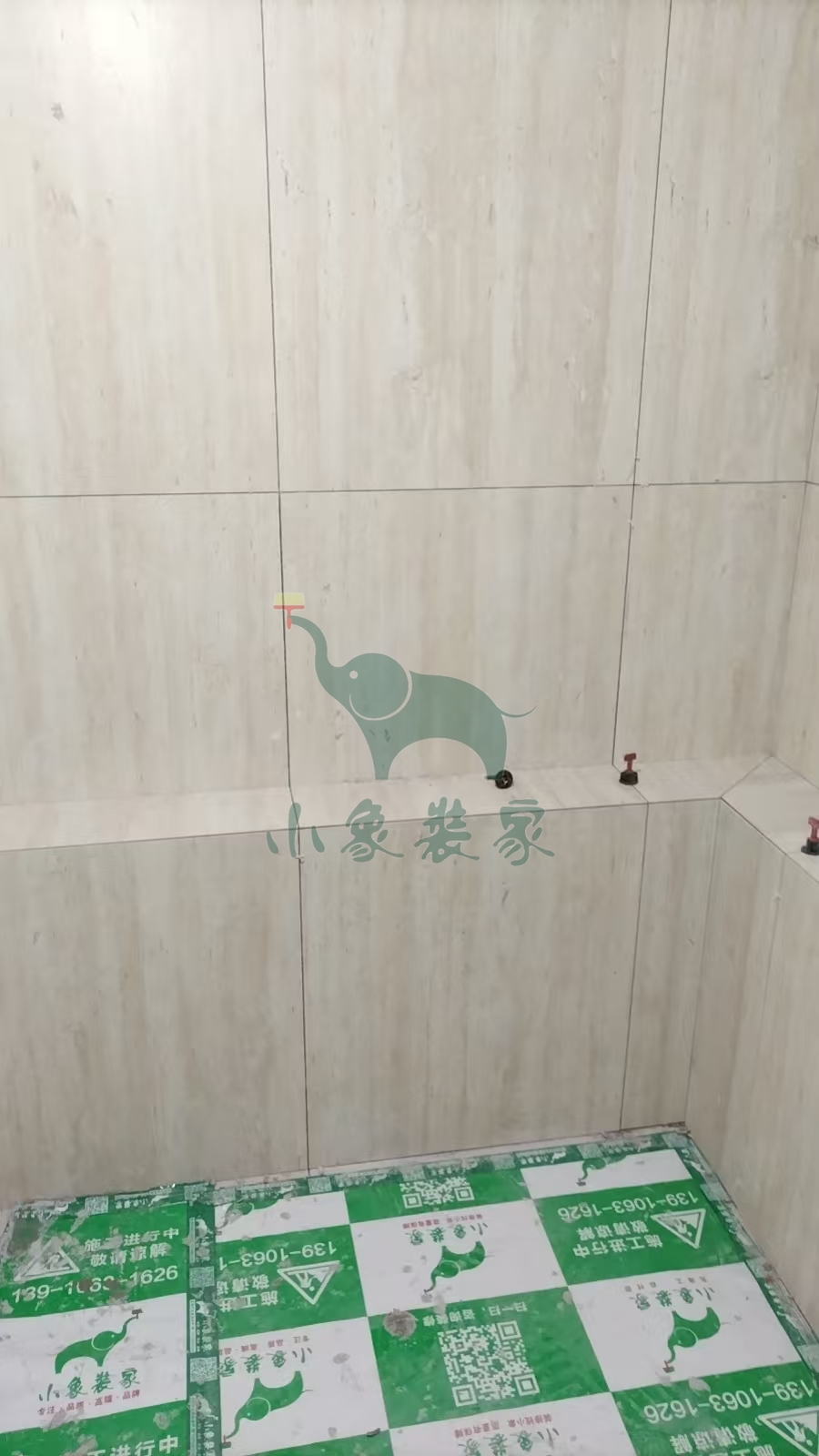

瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:70%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:黄新其。
2025-08-26 星期二
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:70%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:黄新其。
2025-08-25 星期一
工作内容:
瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:70%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:黄新其。
2025-08-18 星期一

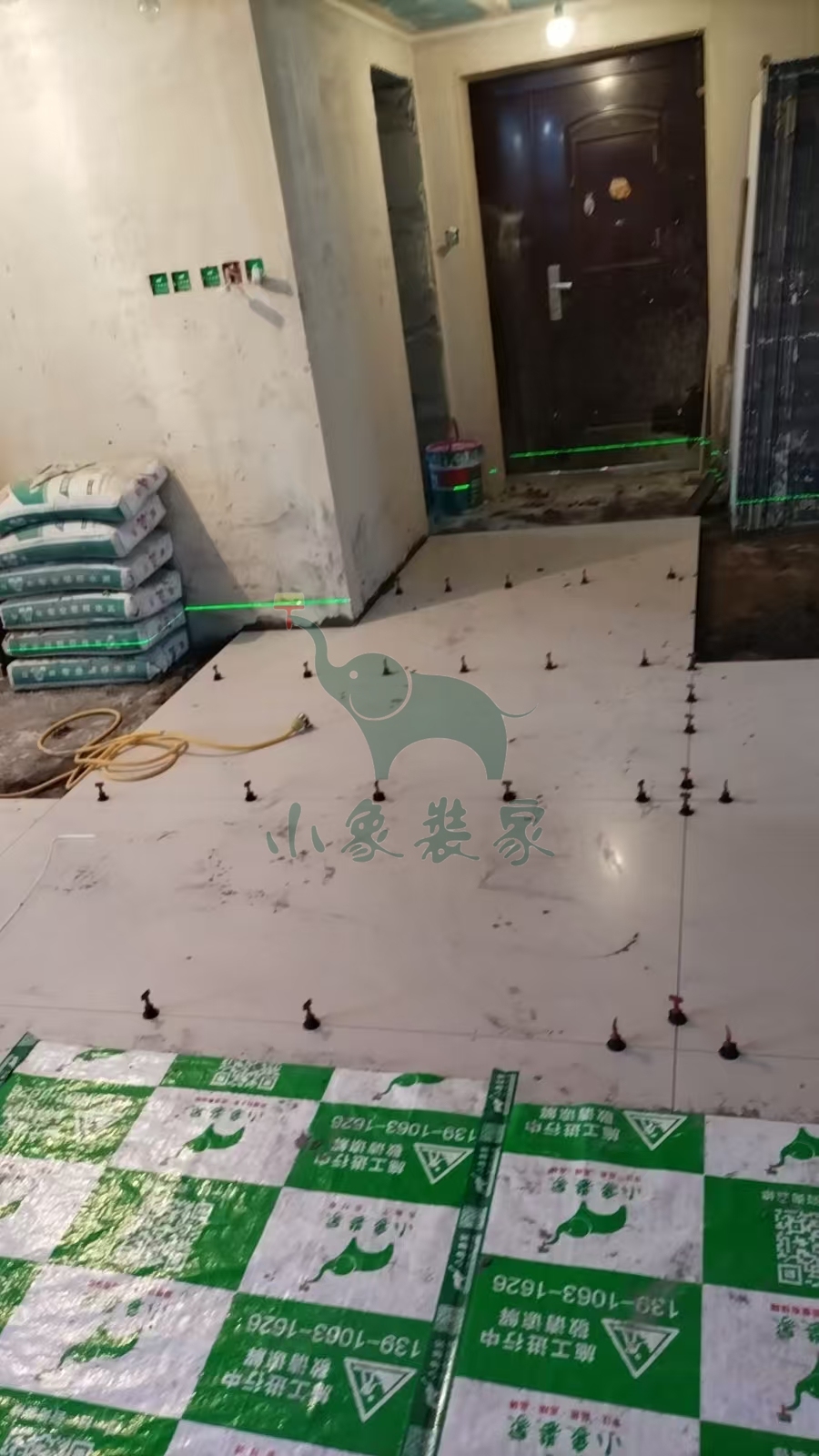

工作内容:

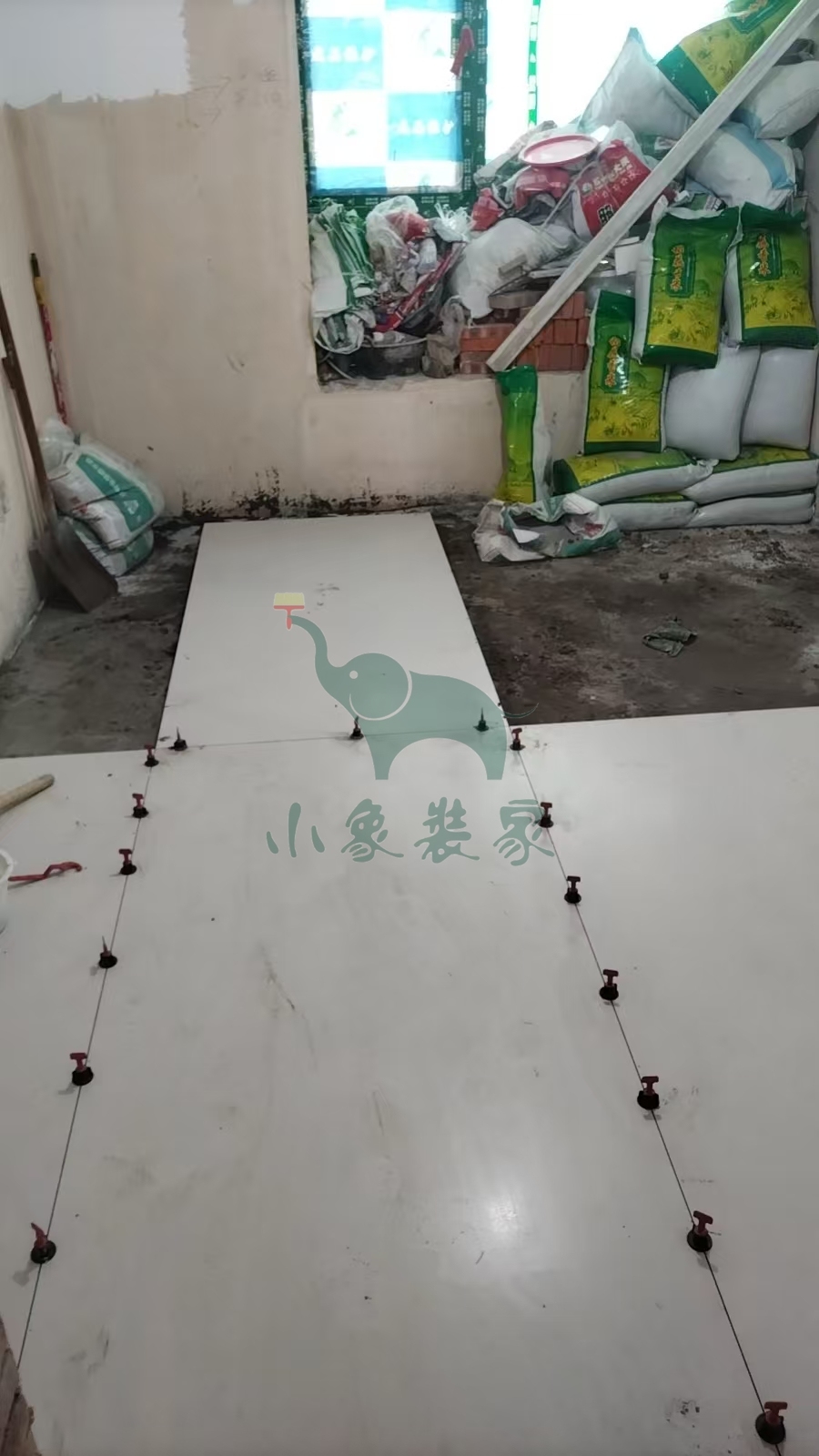

瓦工工程-铺贴大地砖还需1天

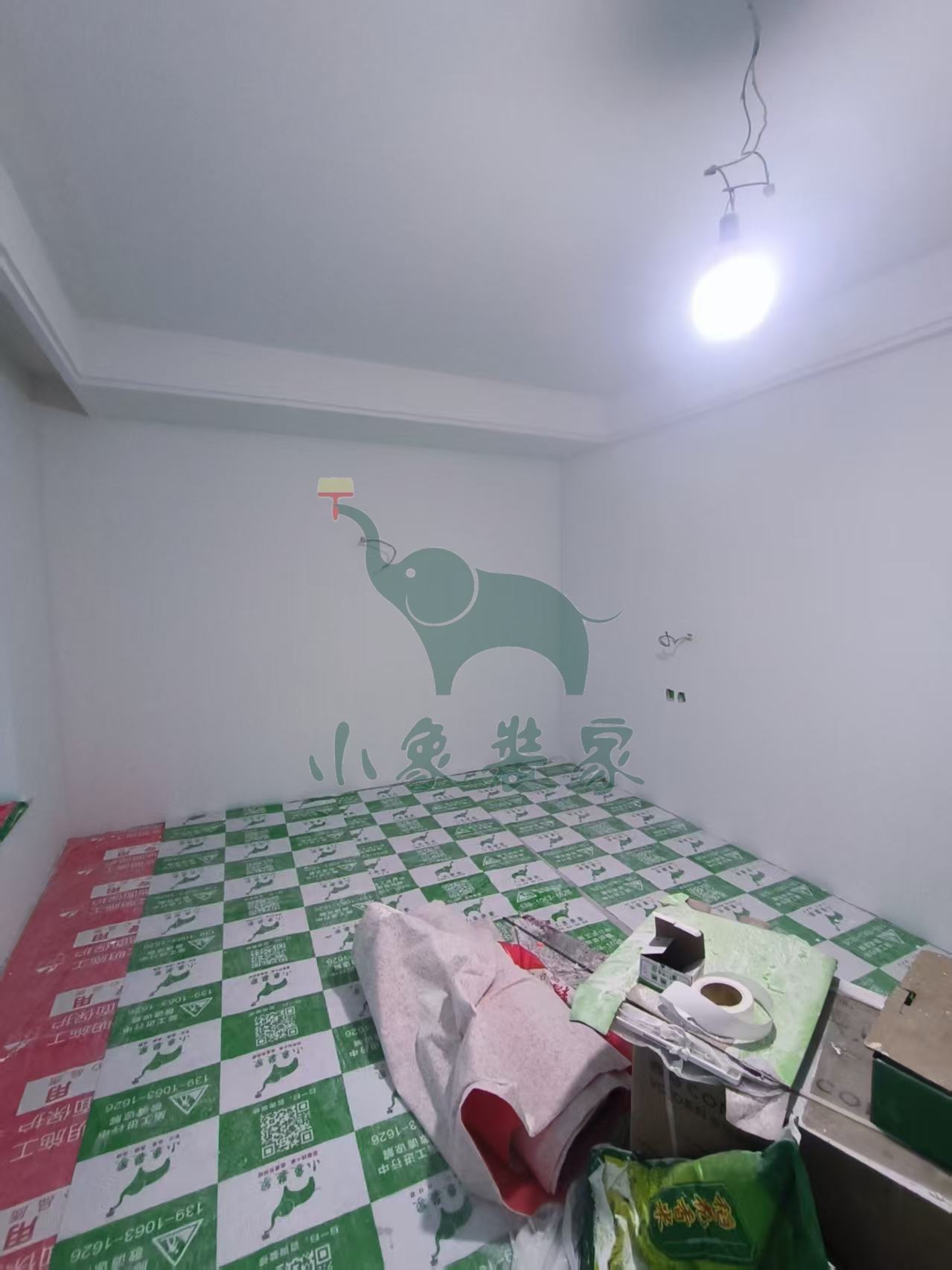

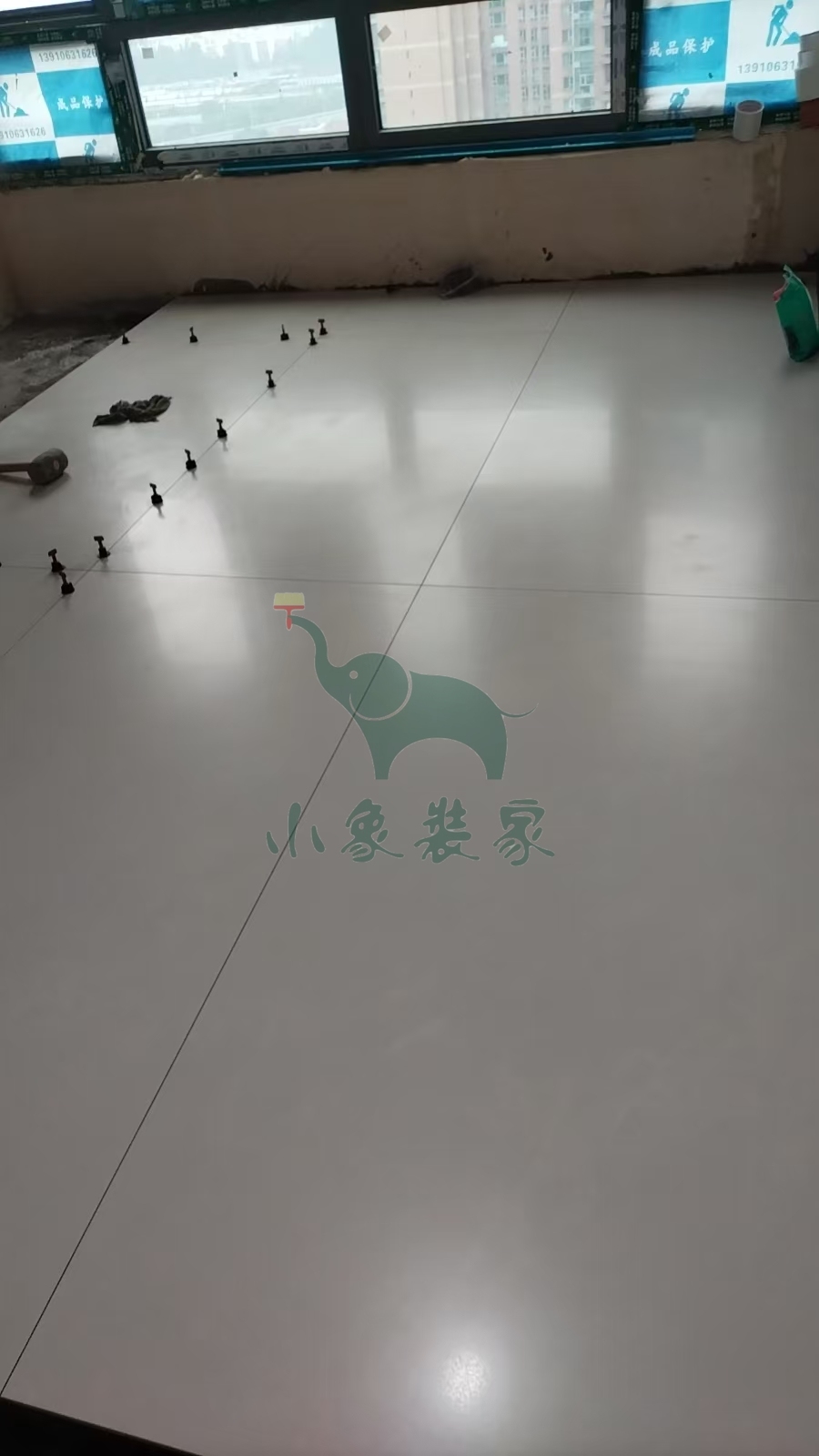

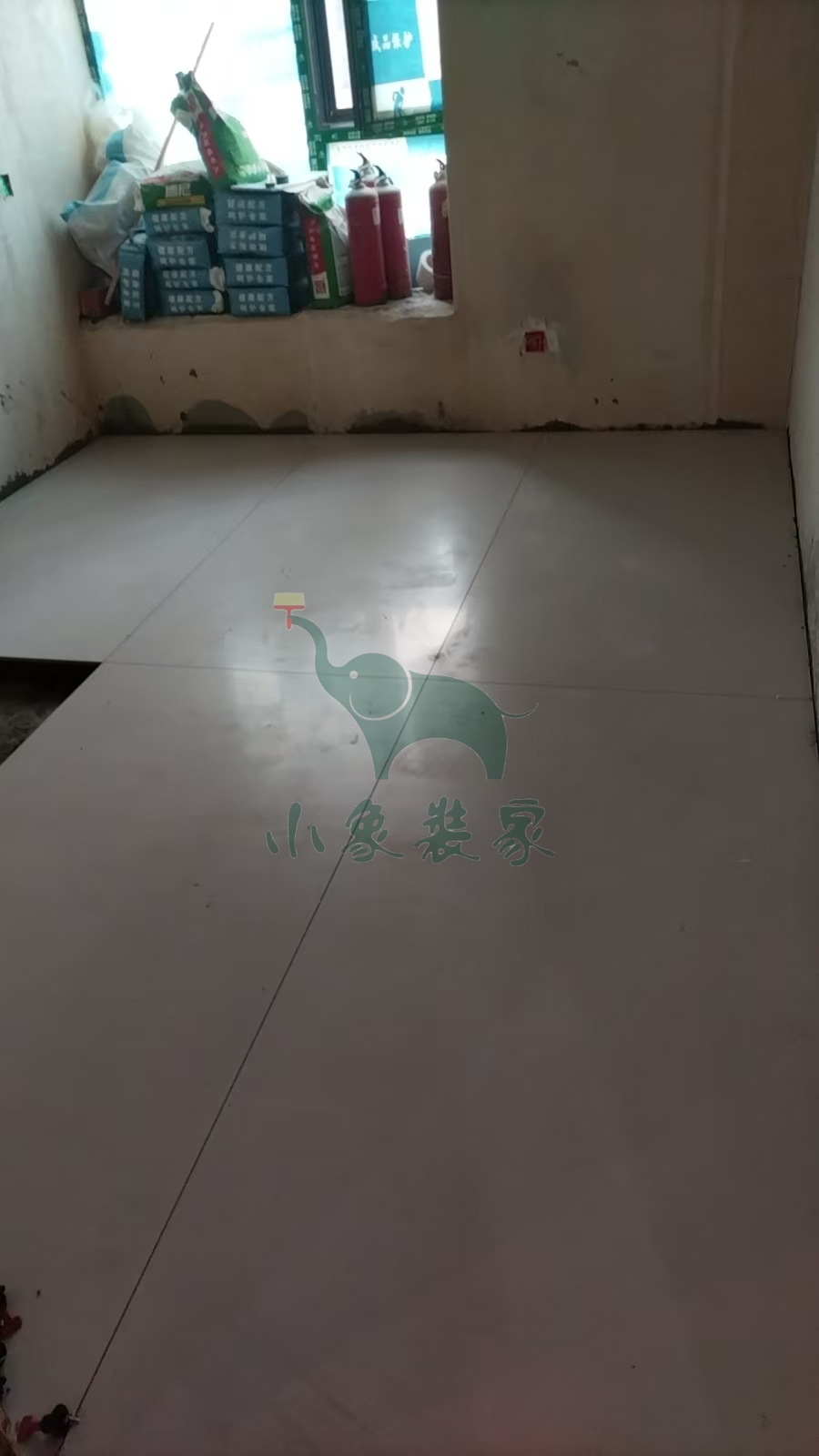

瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:70%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2025-08-15 星期五
工作内容:
瓦工工程-铺贴大地砖还需3天。
竣工总进度:70%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2025-08-14 星期四
工作内容:
瓦工工程-铺贴大地砖还需3天。
竣工总进度:70%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2025-08-11 星期一
工作内容:
瓦工工程-铺贴大地砖还需4天。
竣工总进度:70%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2025-08-08 星期五
工作内容:

瓦工工程-滚刷第一遍防水还需3天
瓦工工程-铺贴大地砖还需7天。
竣工总进度:70%。
施工人员:黄新其。
共5张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2025-08-05 星期二

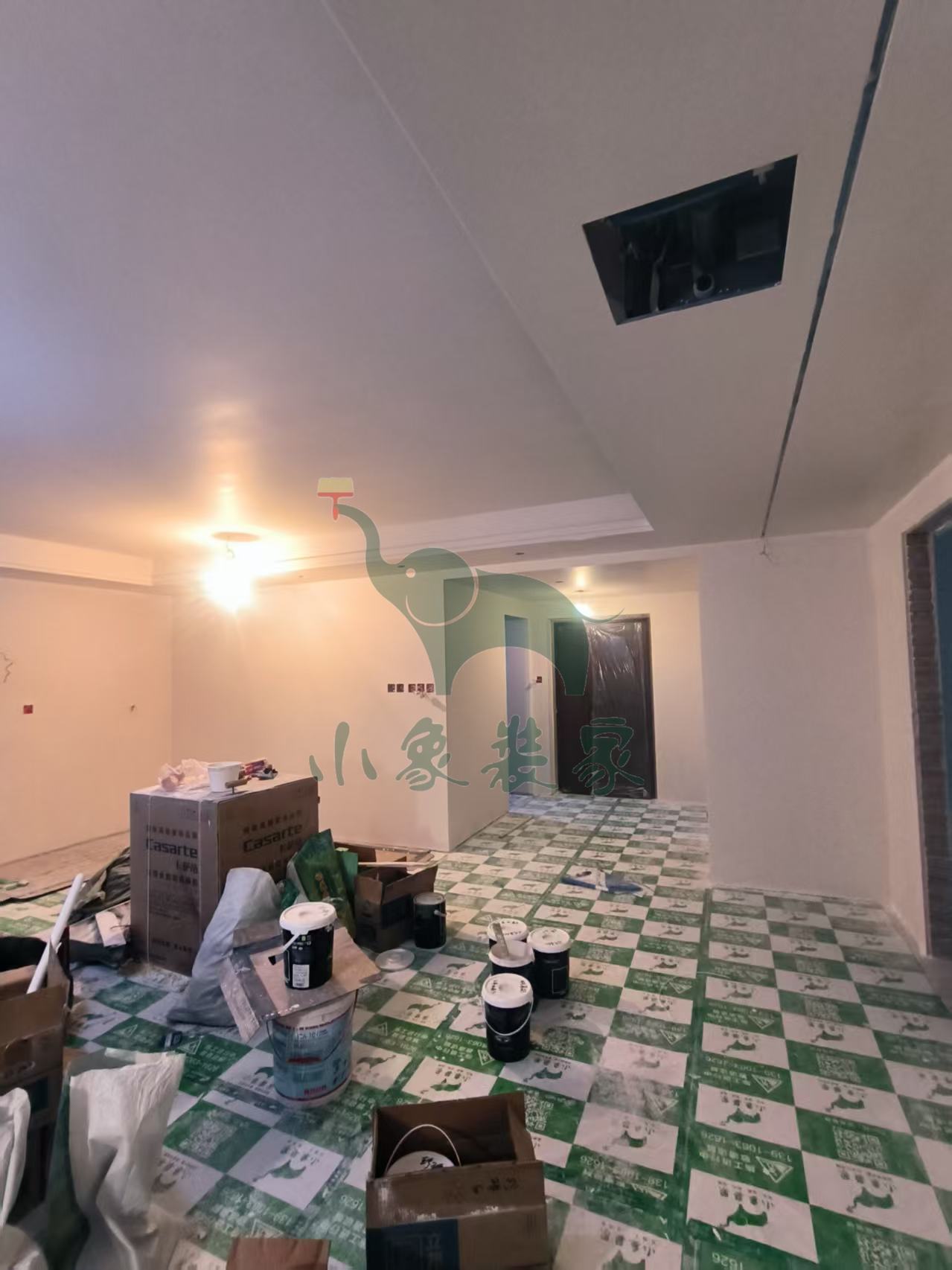

工作内容:

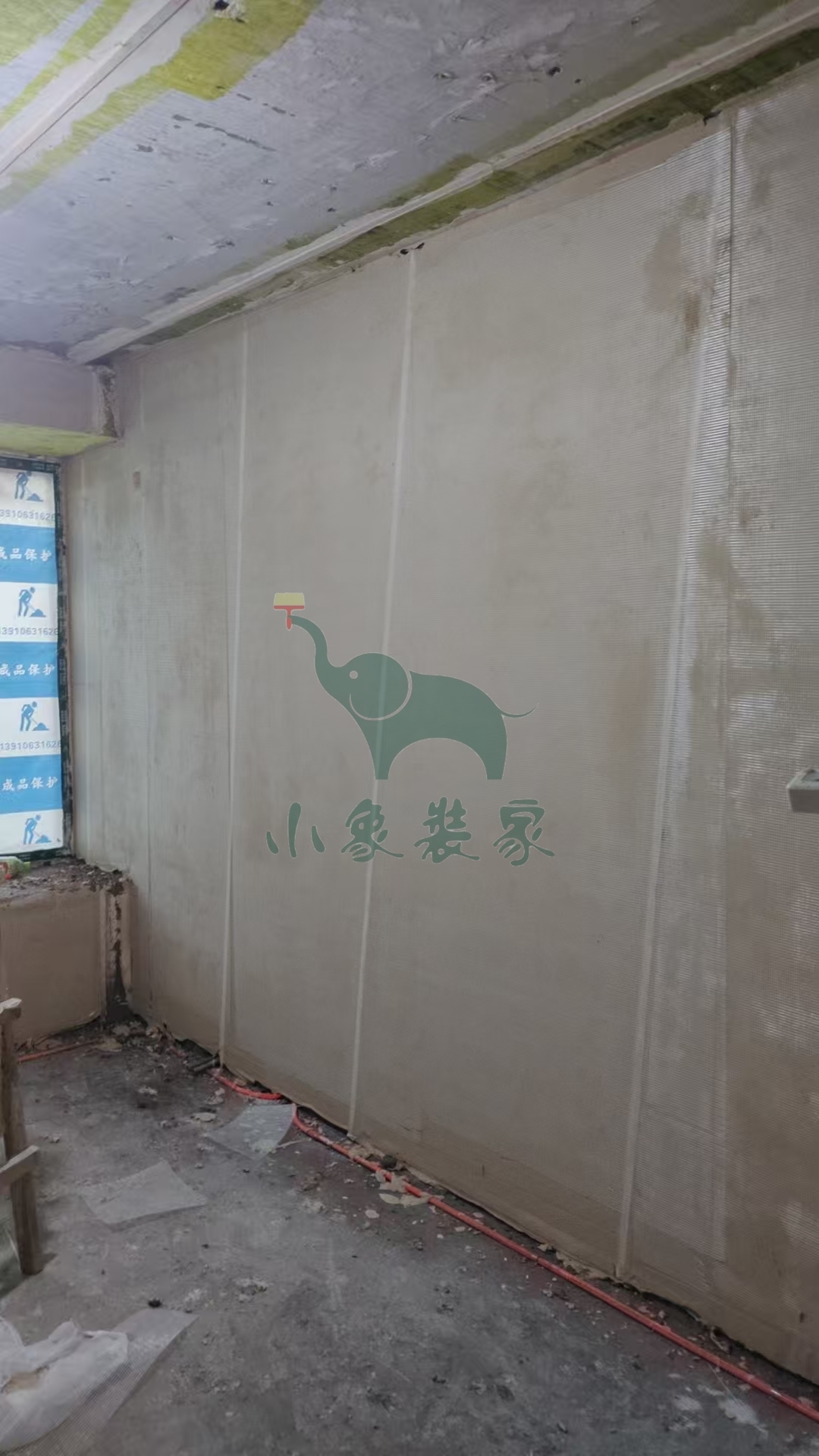

油工工程-石膏板吊顶修补阳角还需2天。
竣工总进度:70%。
施工人员:许全伟。
共4张
【明日播报】
工作内容:
油工工程-石膏板吊顶修补阳角

施工人员:许全伟。

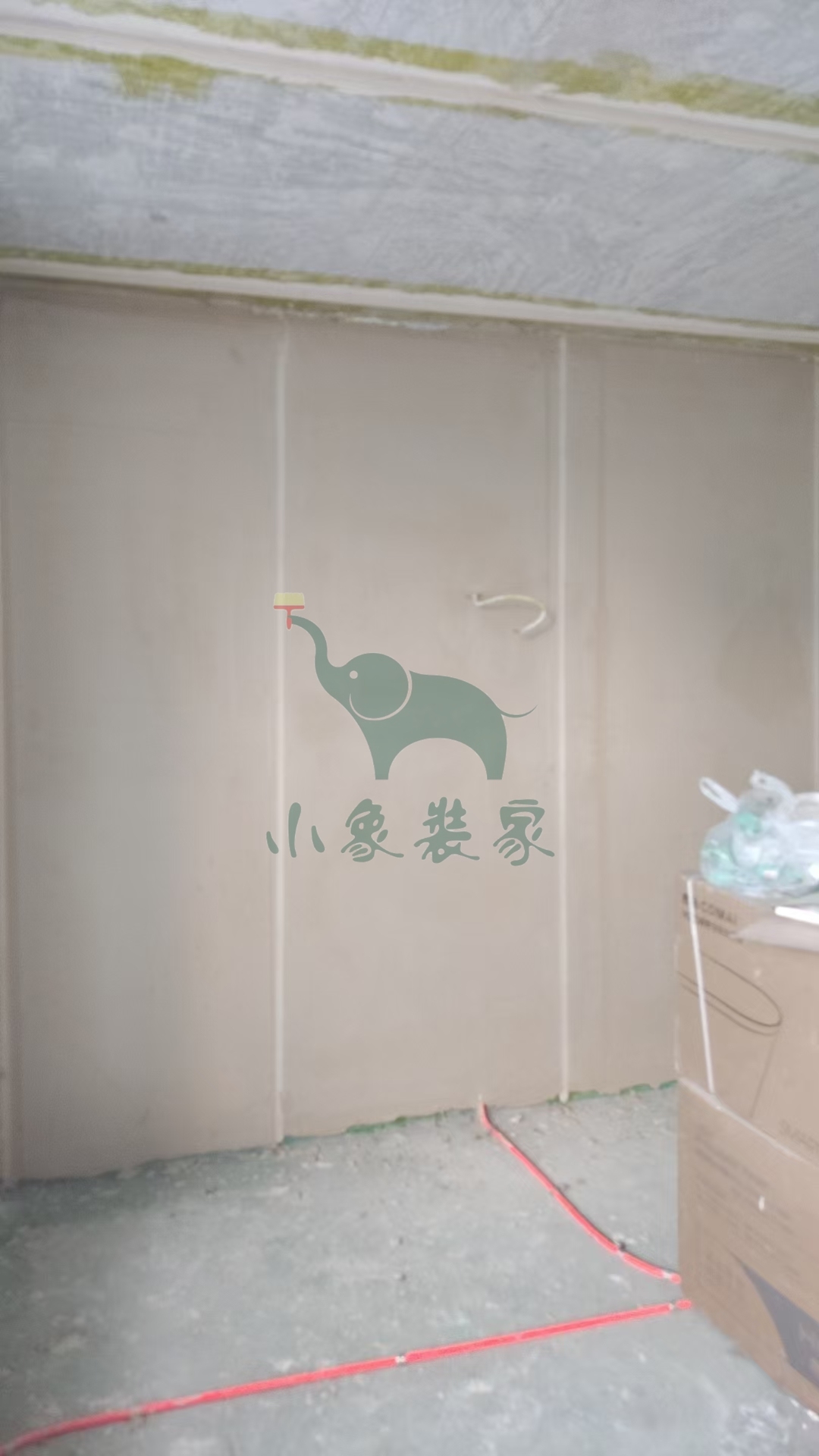

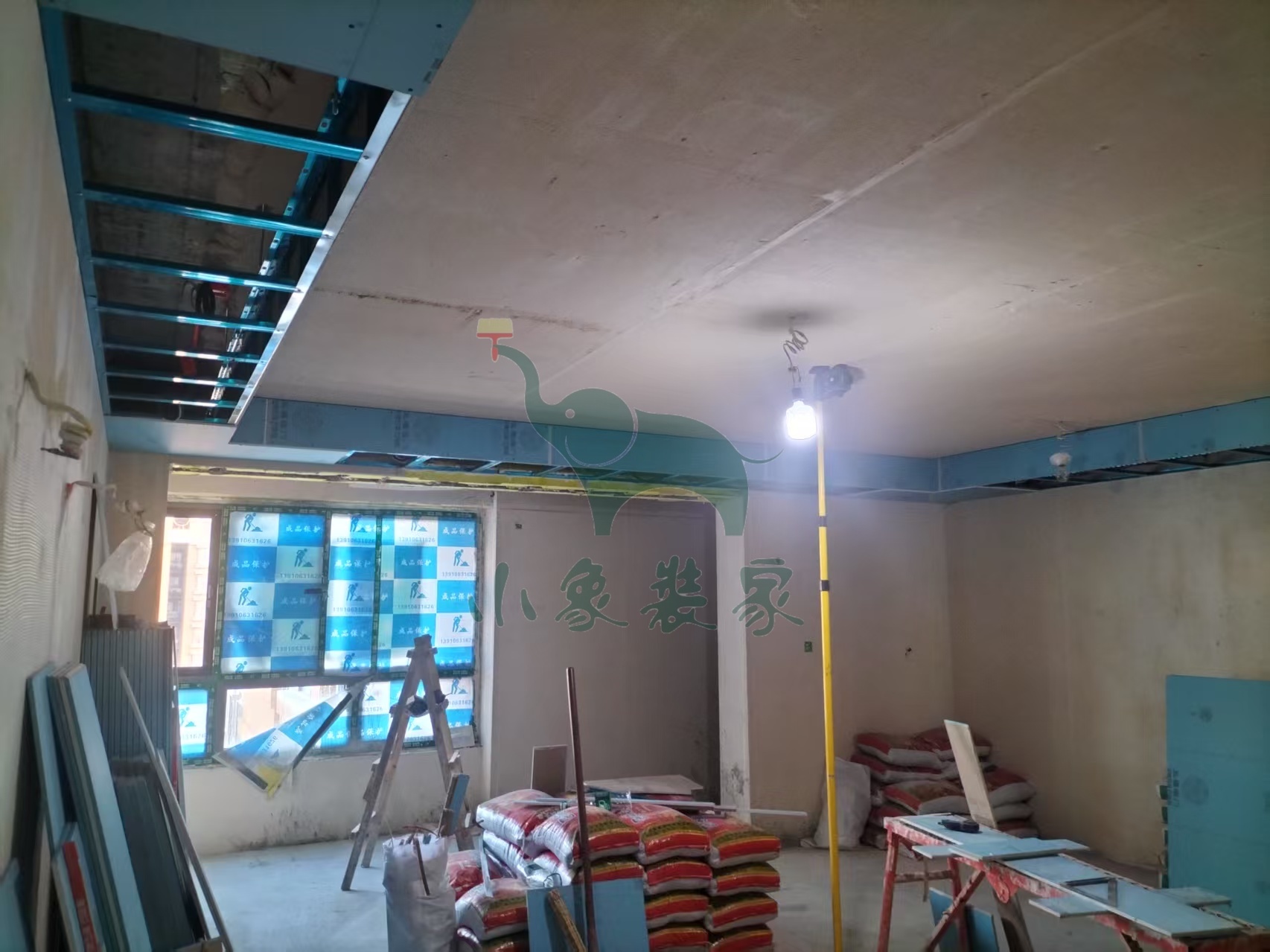

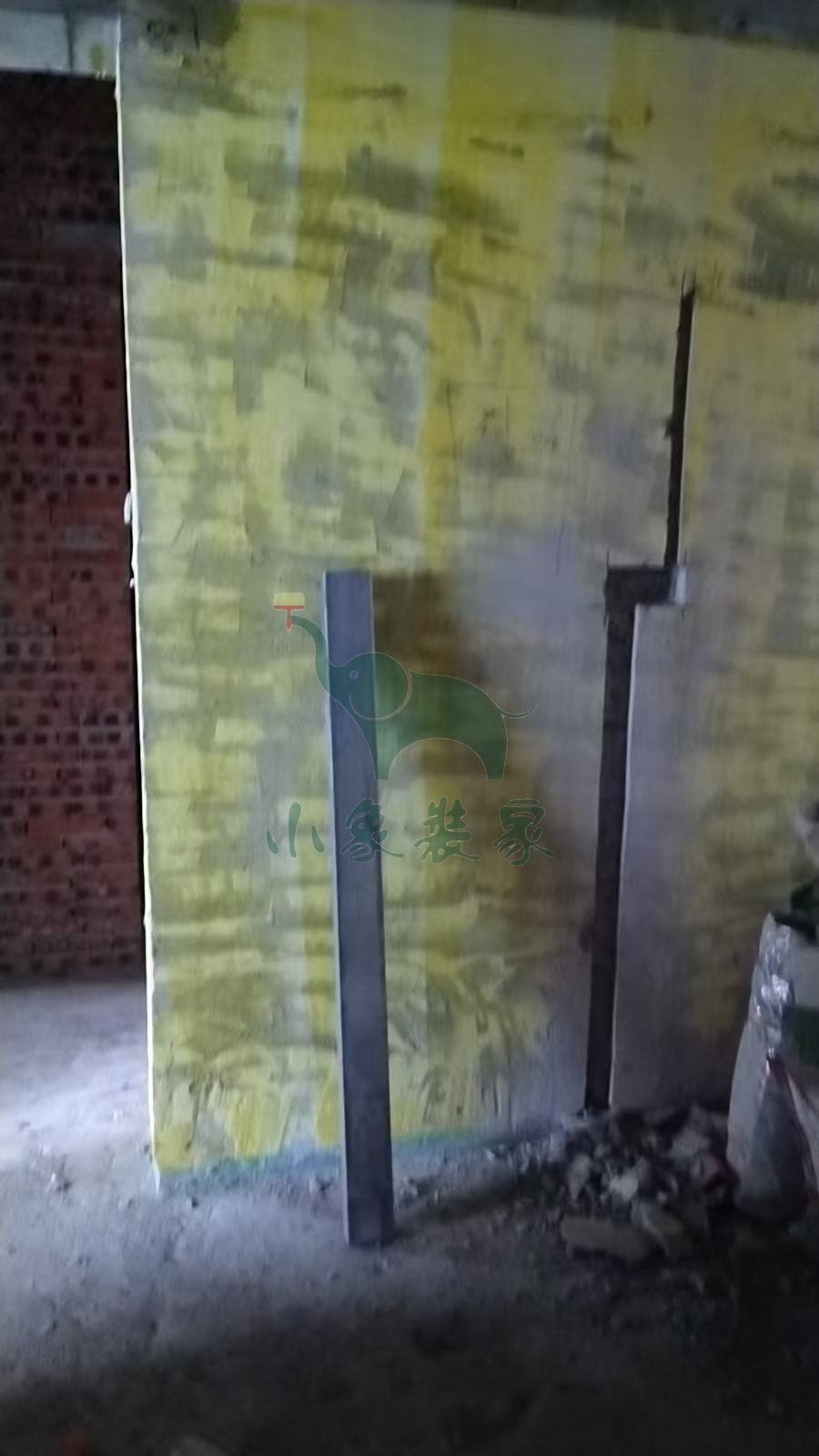

2025-07-30 星期三

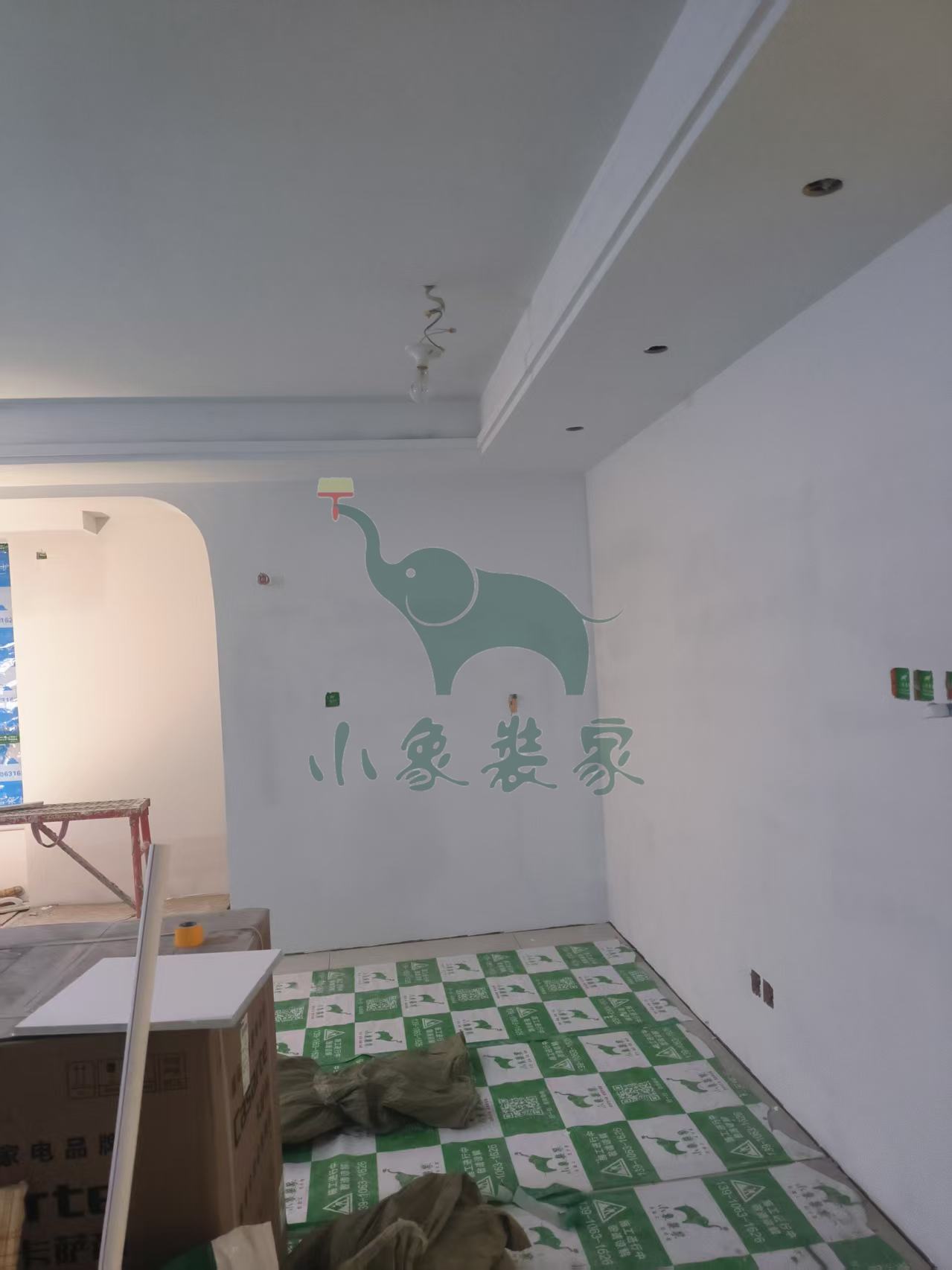

工作内容:

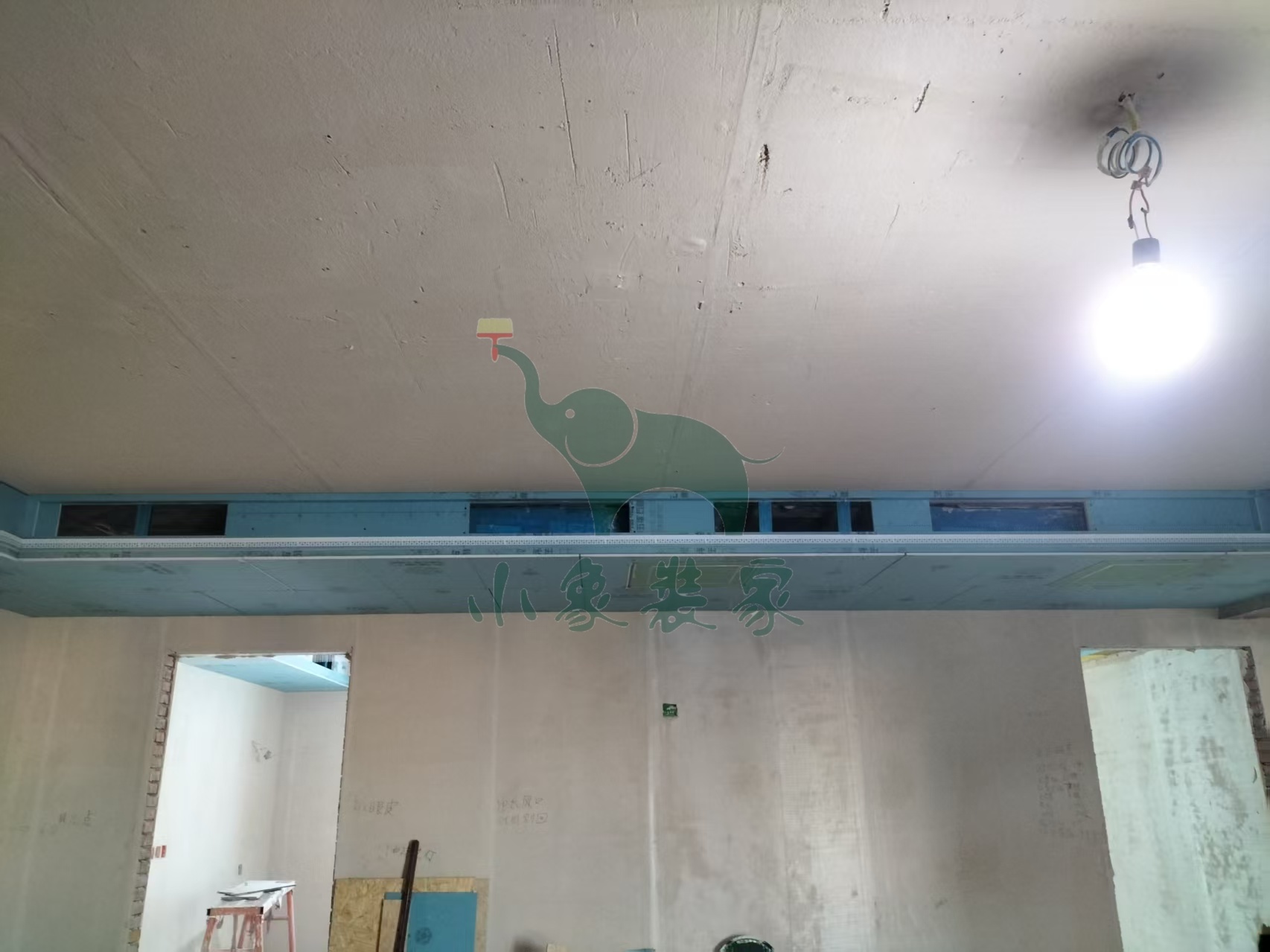

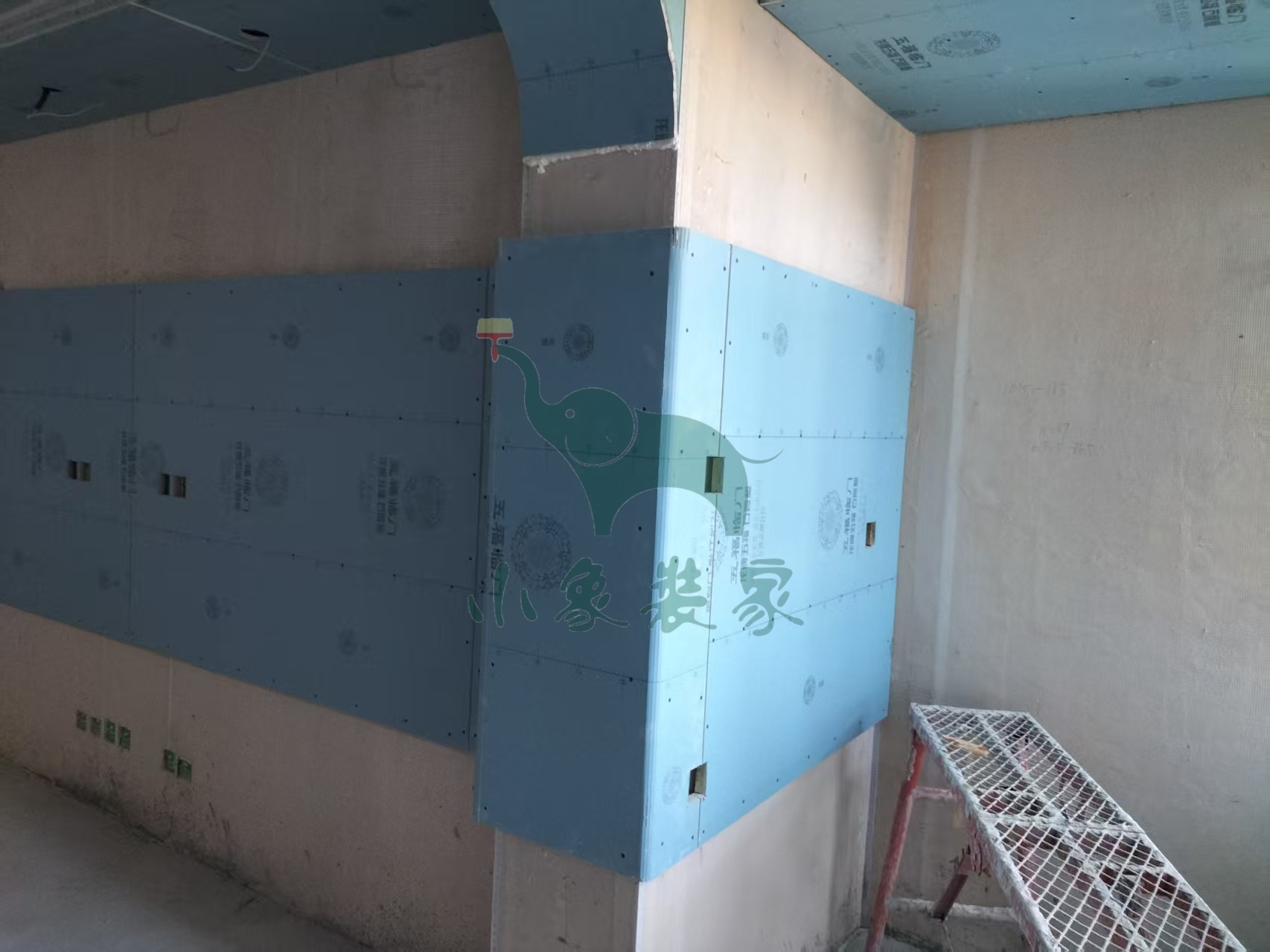

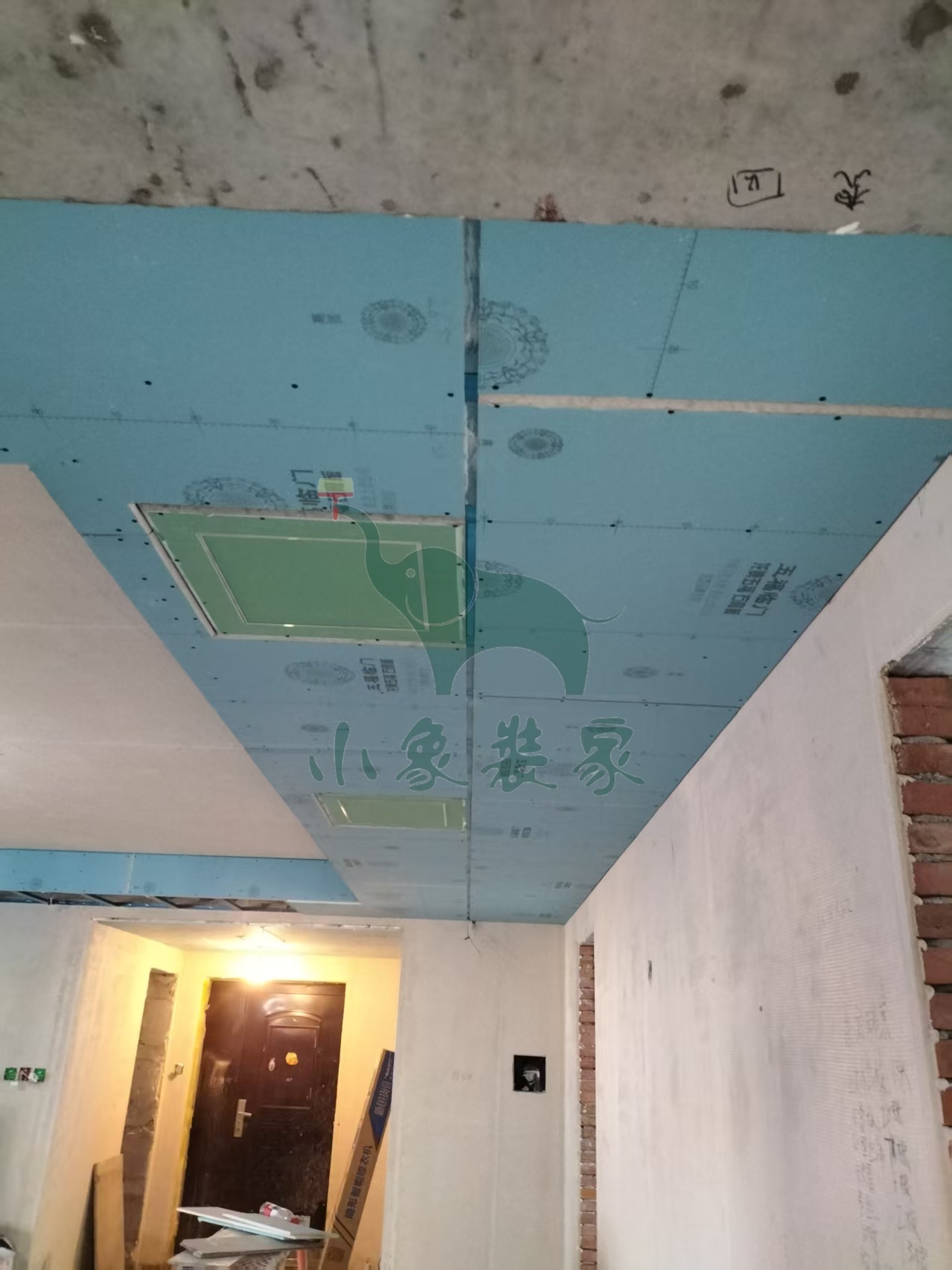

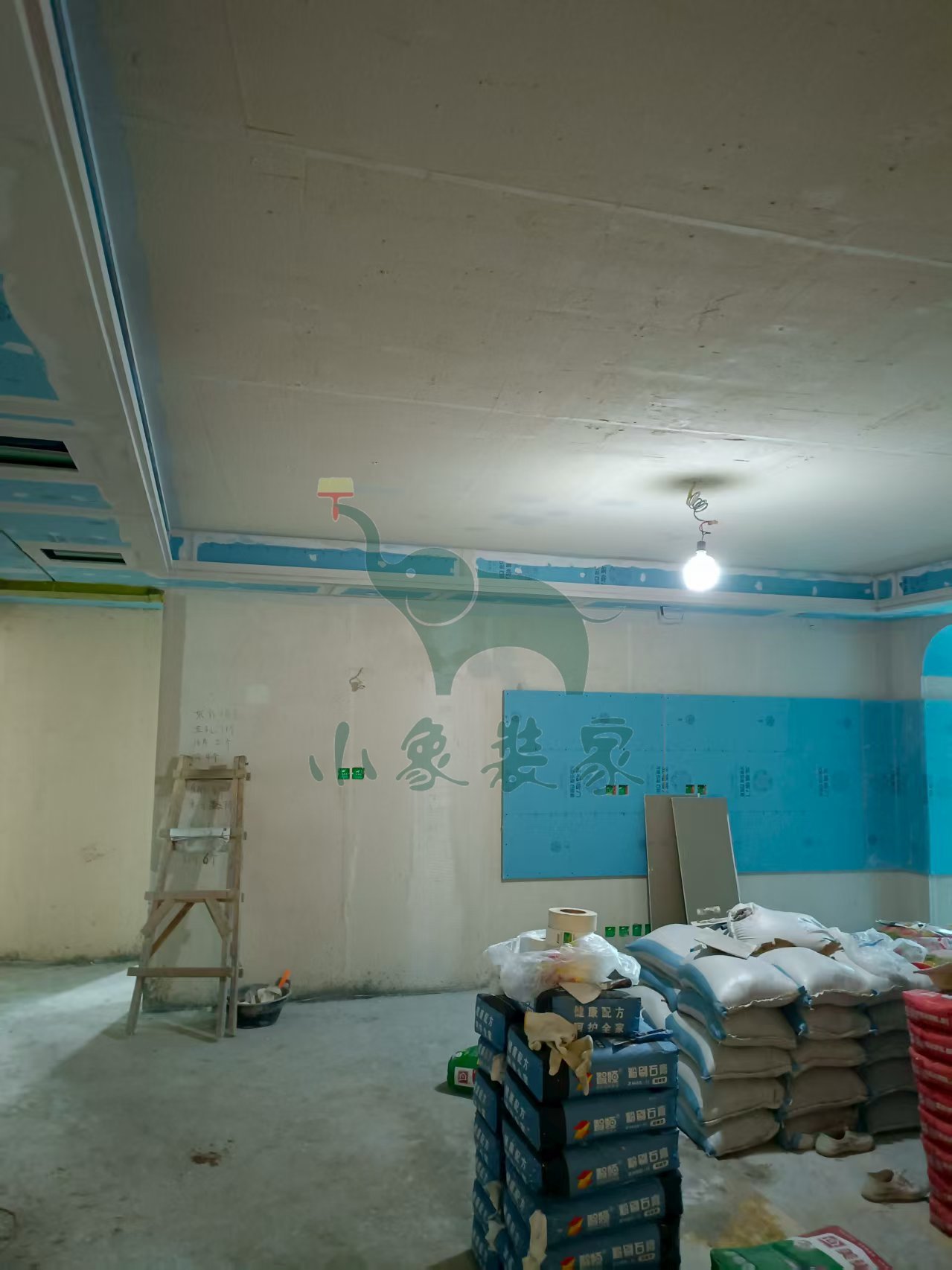

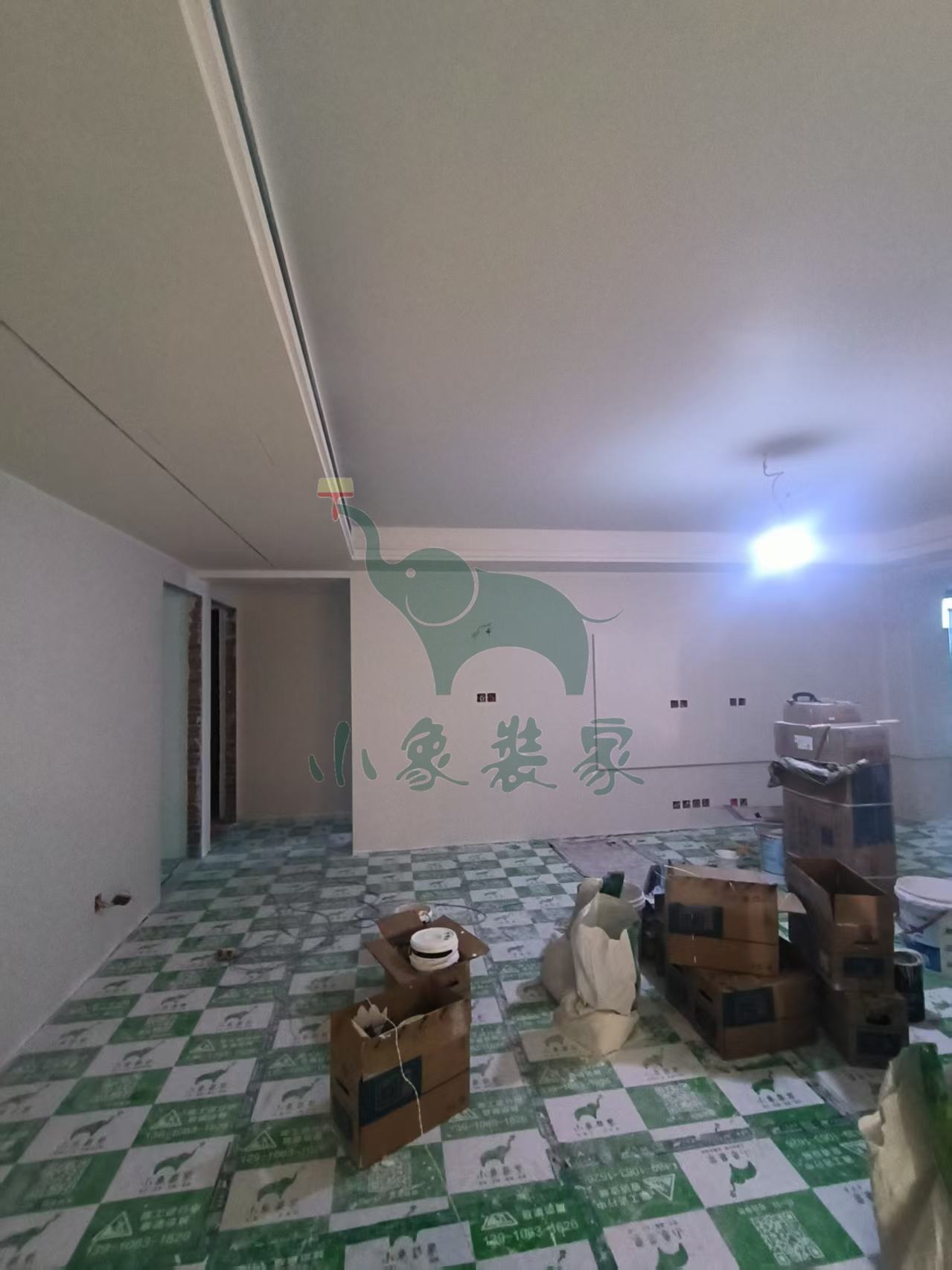

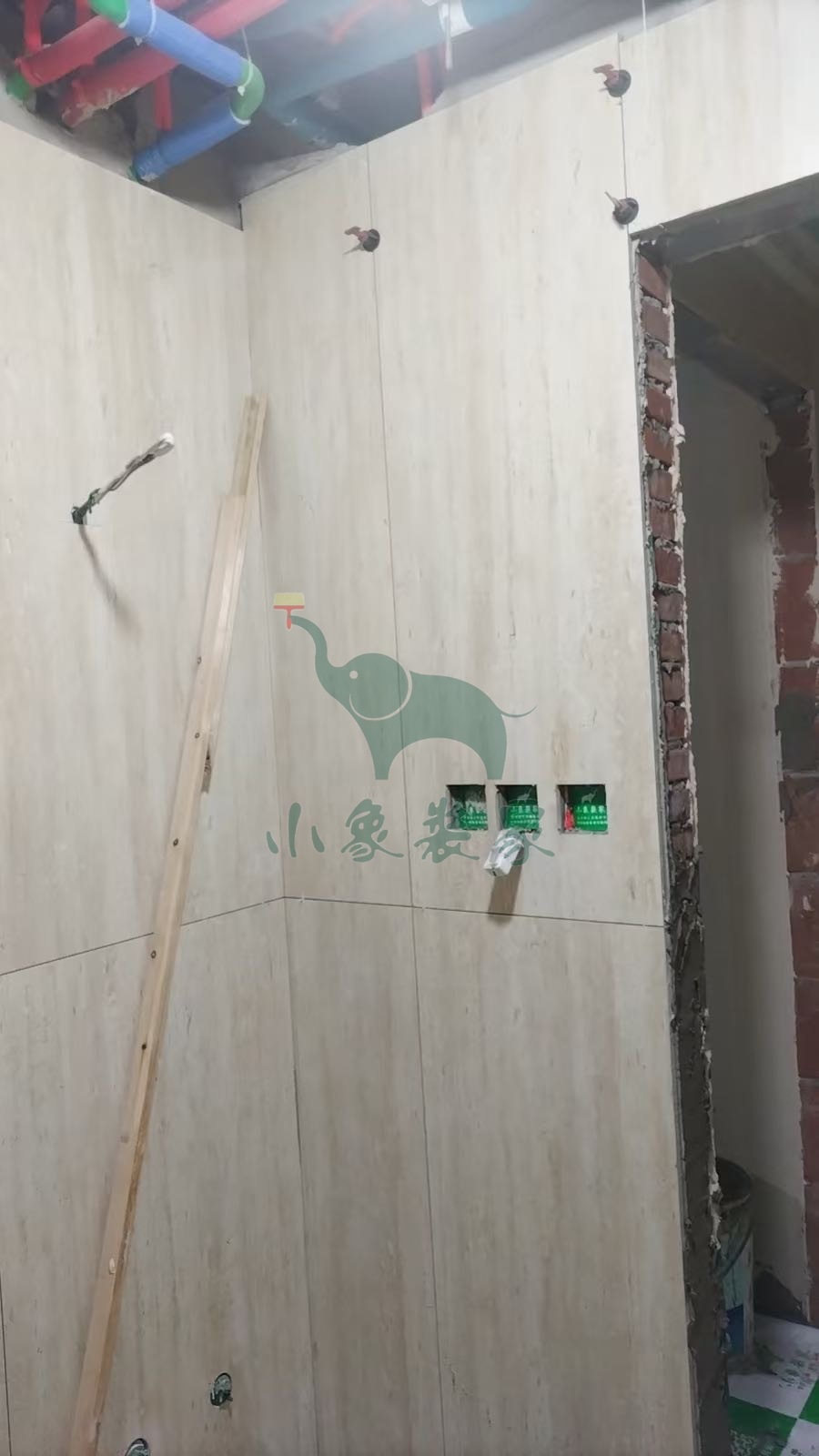

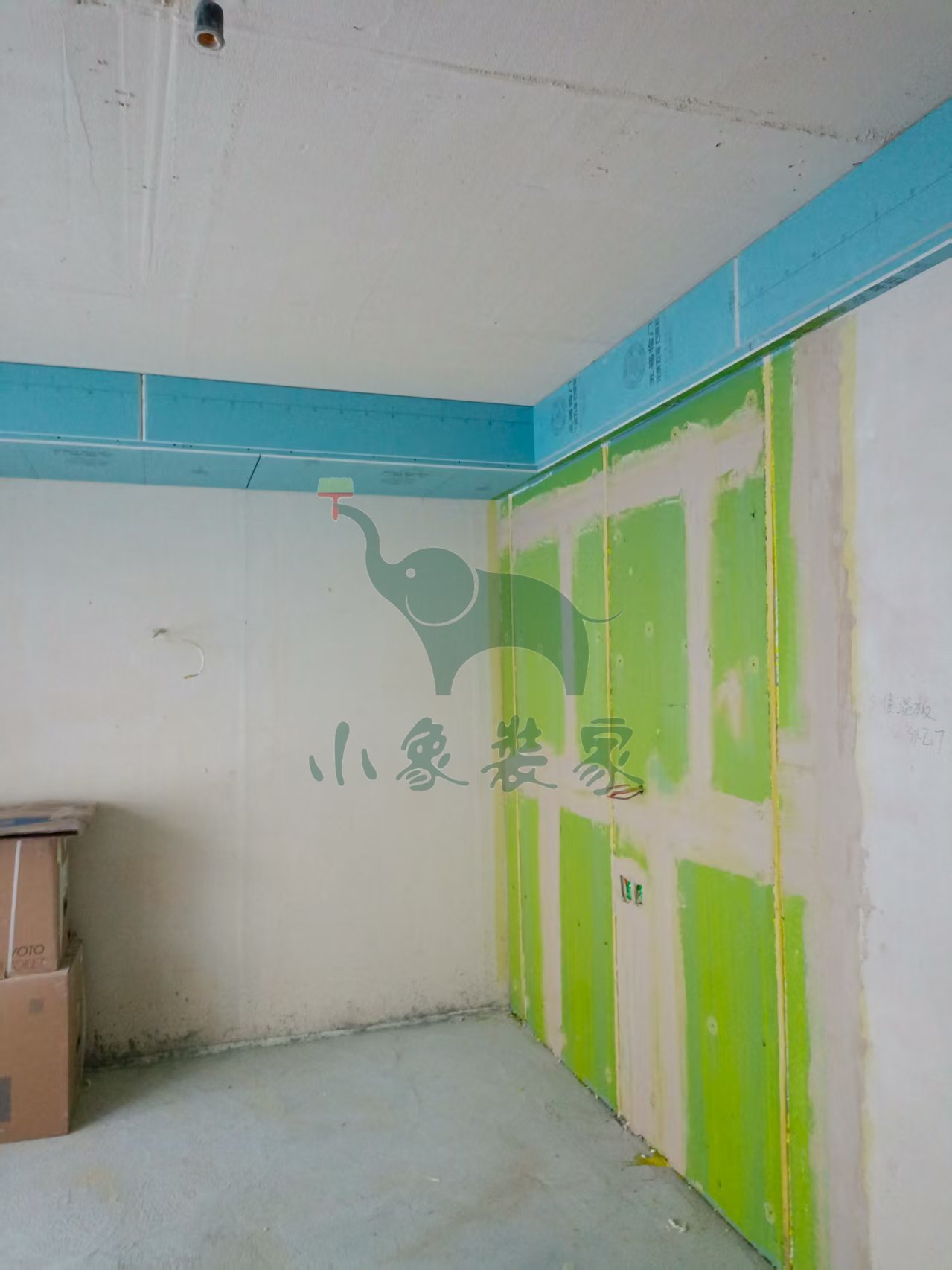

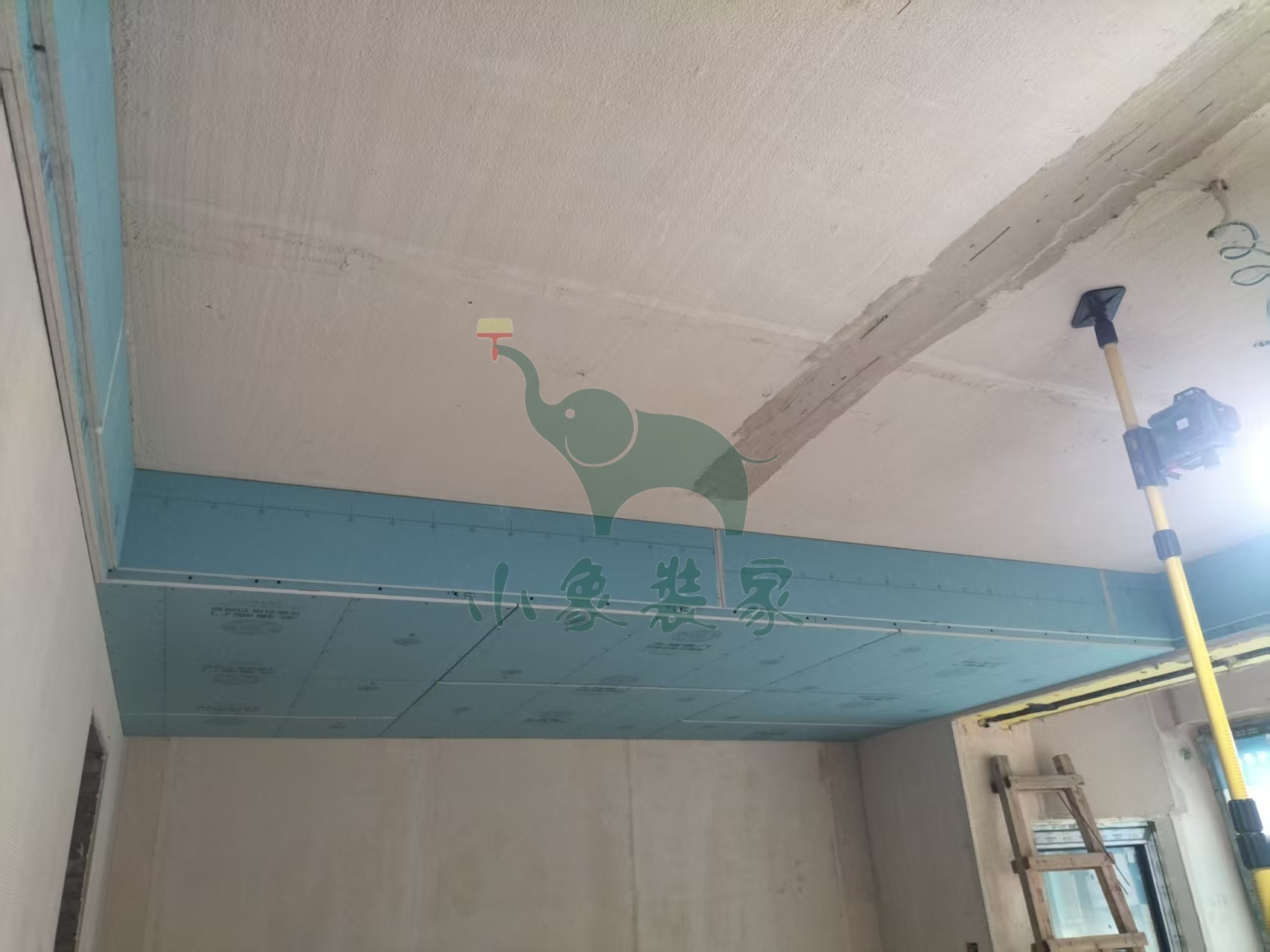

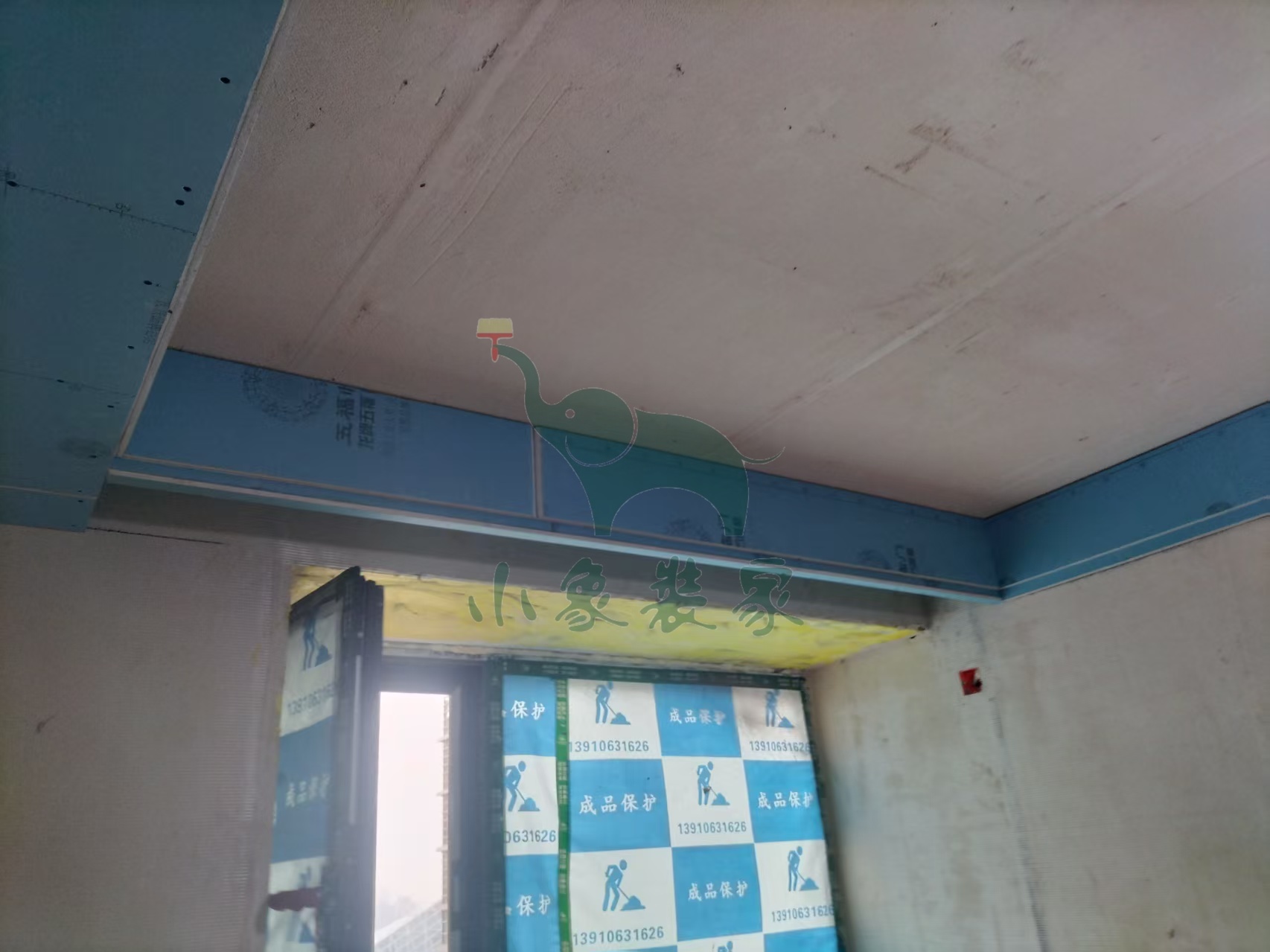

木工工程-封石膏板已完工
木工工程-做保温板已完工。
竣工总进度:70%。
施工人员:黄新其。
共9张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:黄新其。
2025-07-23 星期三

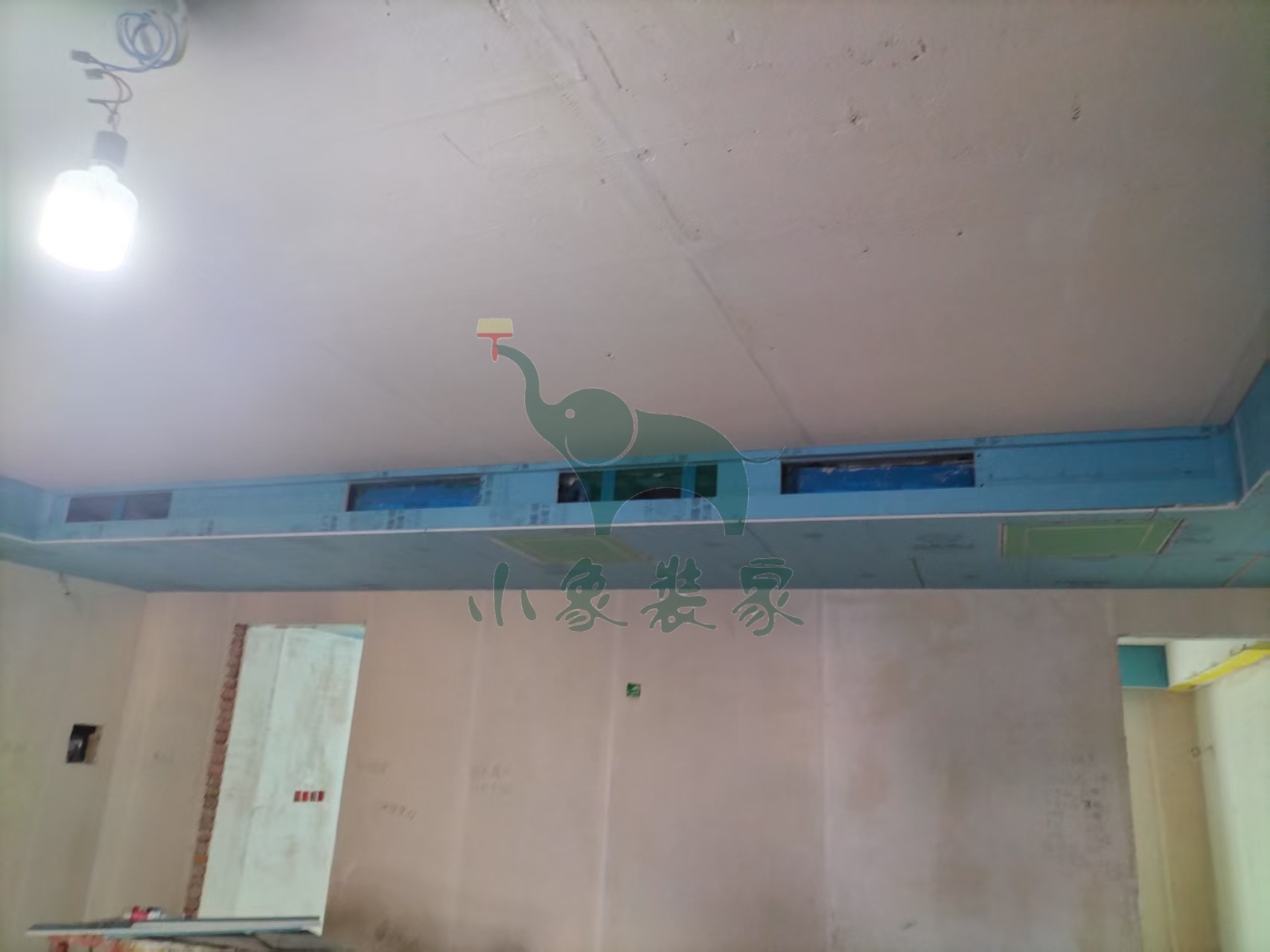

工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需2天。
竣工总进度:70%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-07-22 星期二
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需3天。
竣工总进度:45%。
施工人员:张东峰。
共5张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-07-21 星期一
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需1天
木工工程-封石膏板还需2天。
竣工总进度:45%。
施工人员:张东峰。
共9张
【明日播报】
工作内容:
木工工程-木工弹线、吊筋支架、龙骨

木工工程-封石膏板

施工人员:张东峰。
2025-07-08 星期二
工作内容:
木工工程-木工弹线、吊筋支架、龙骨还需2天
木工工程-封石膏板还需2天。
竣工总进度:45%。
施工人员:张东峰。

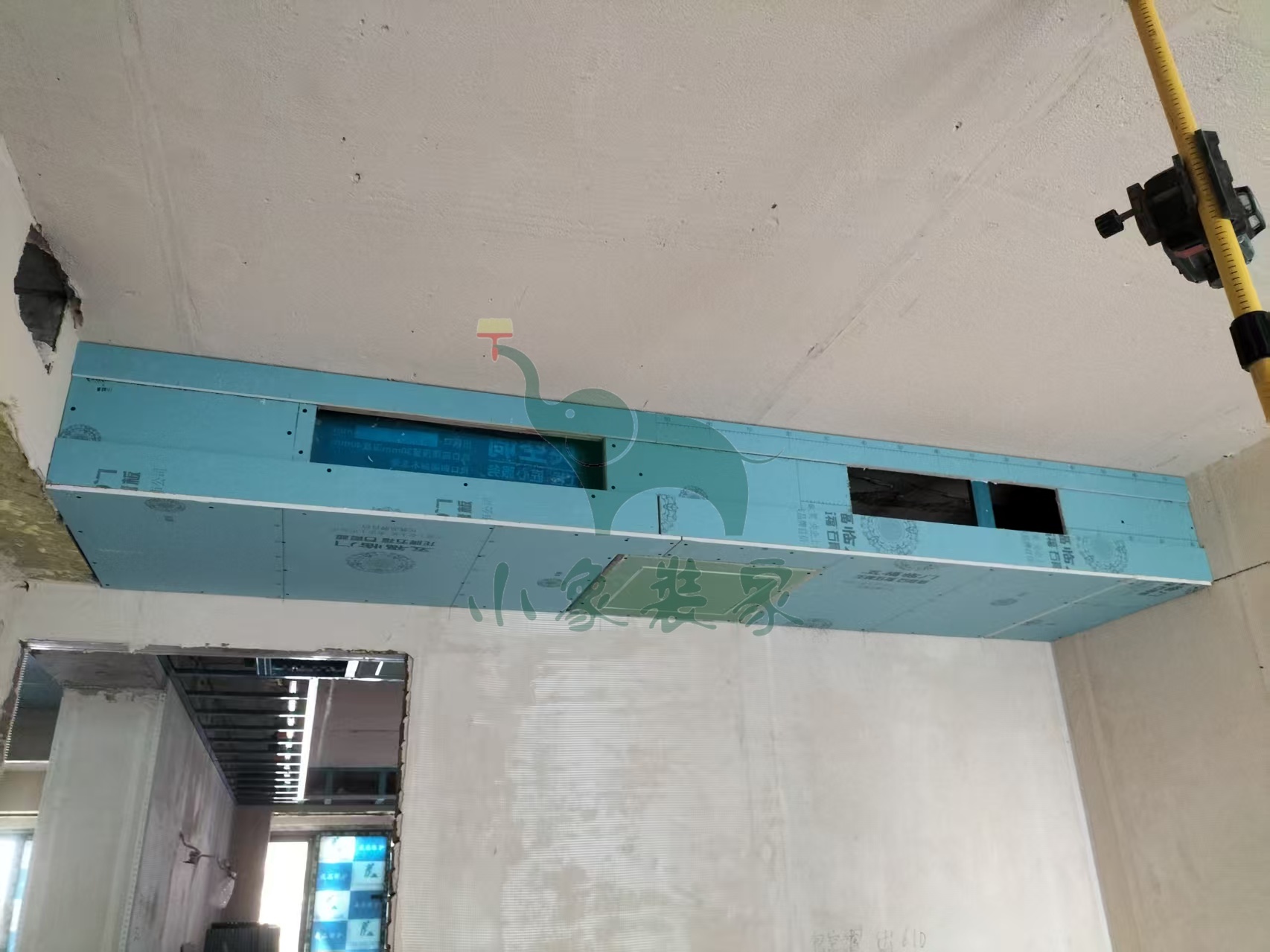

共9张
【明日播报】
工作内容:
主材工程-暖气安装

施工人员:厂家安装。

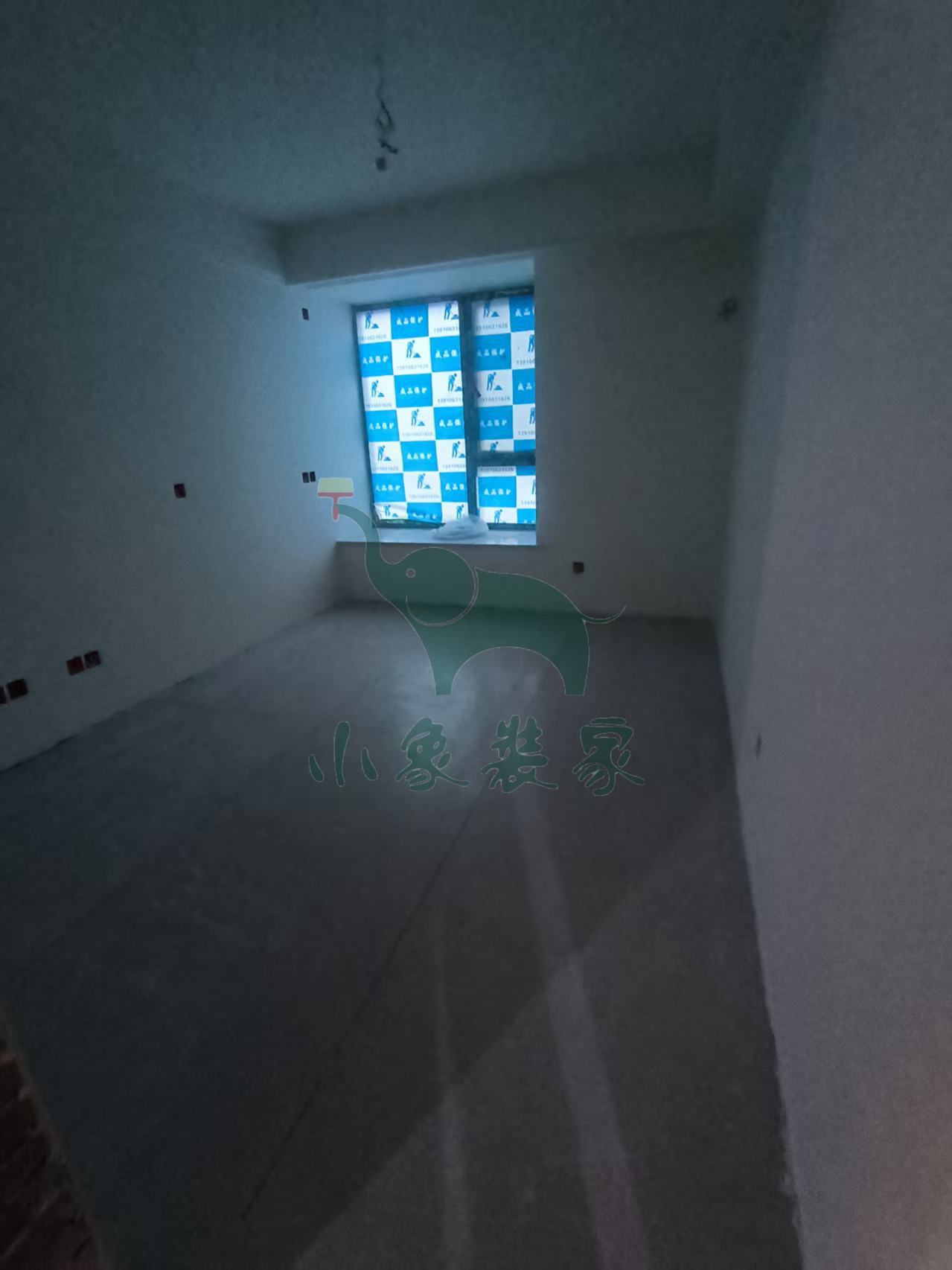

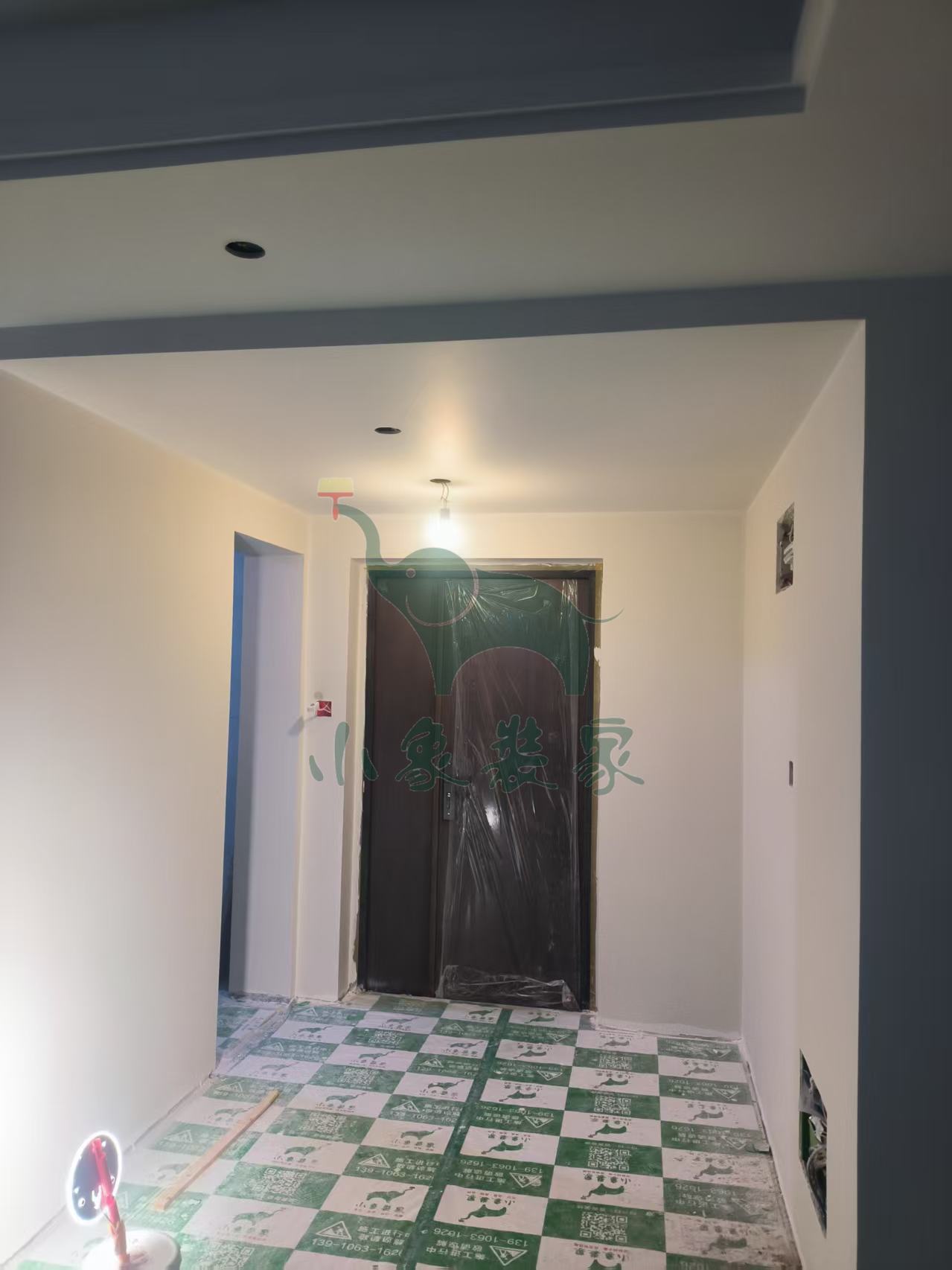

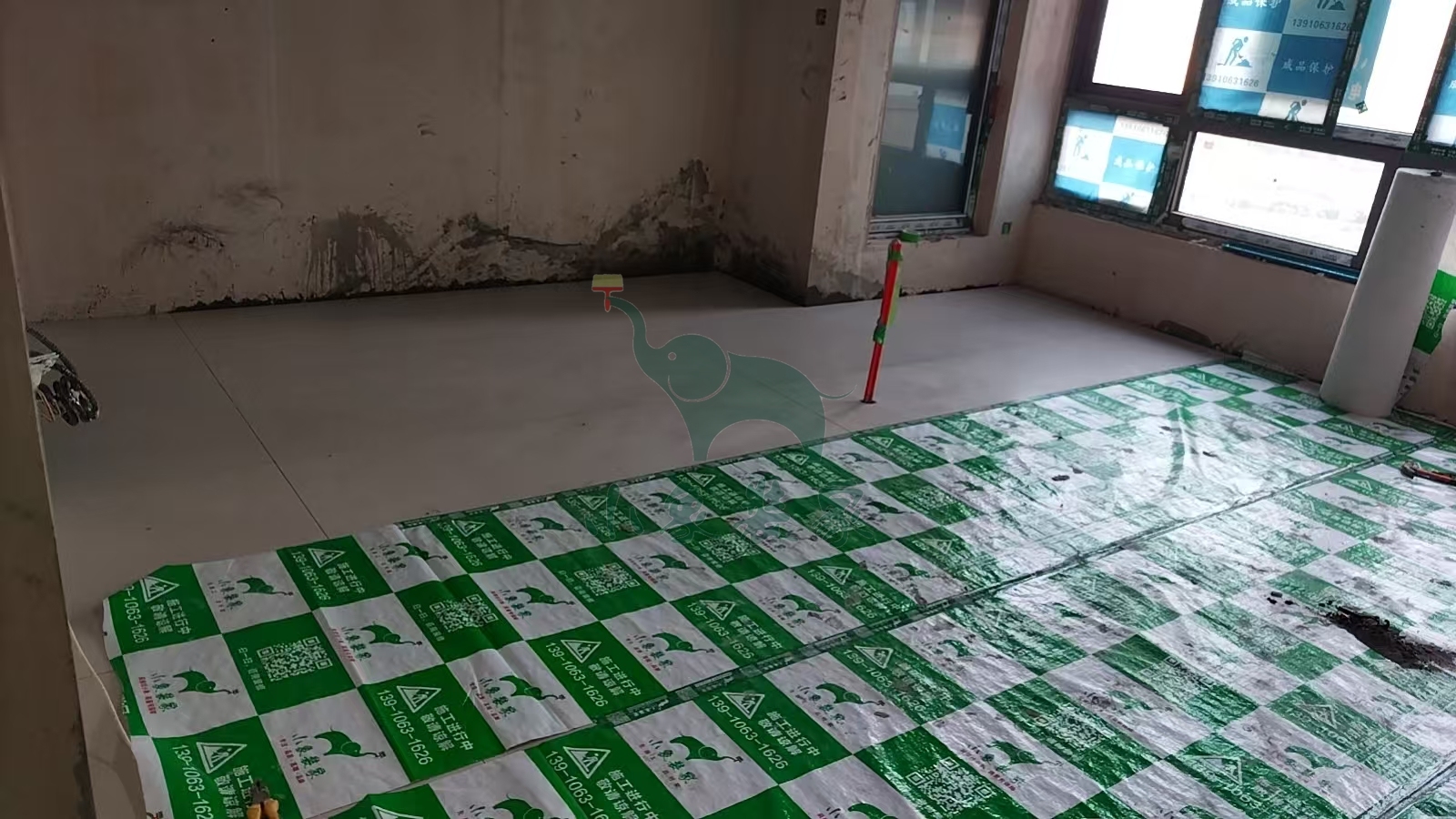

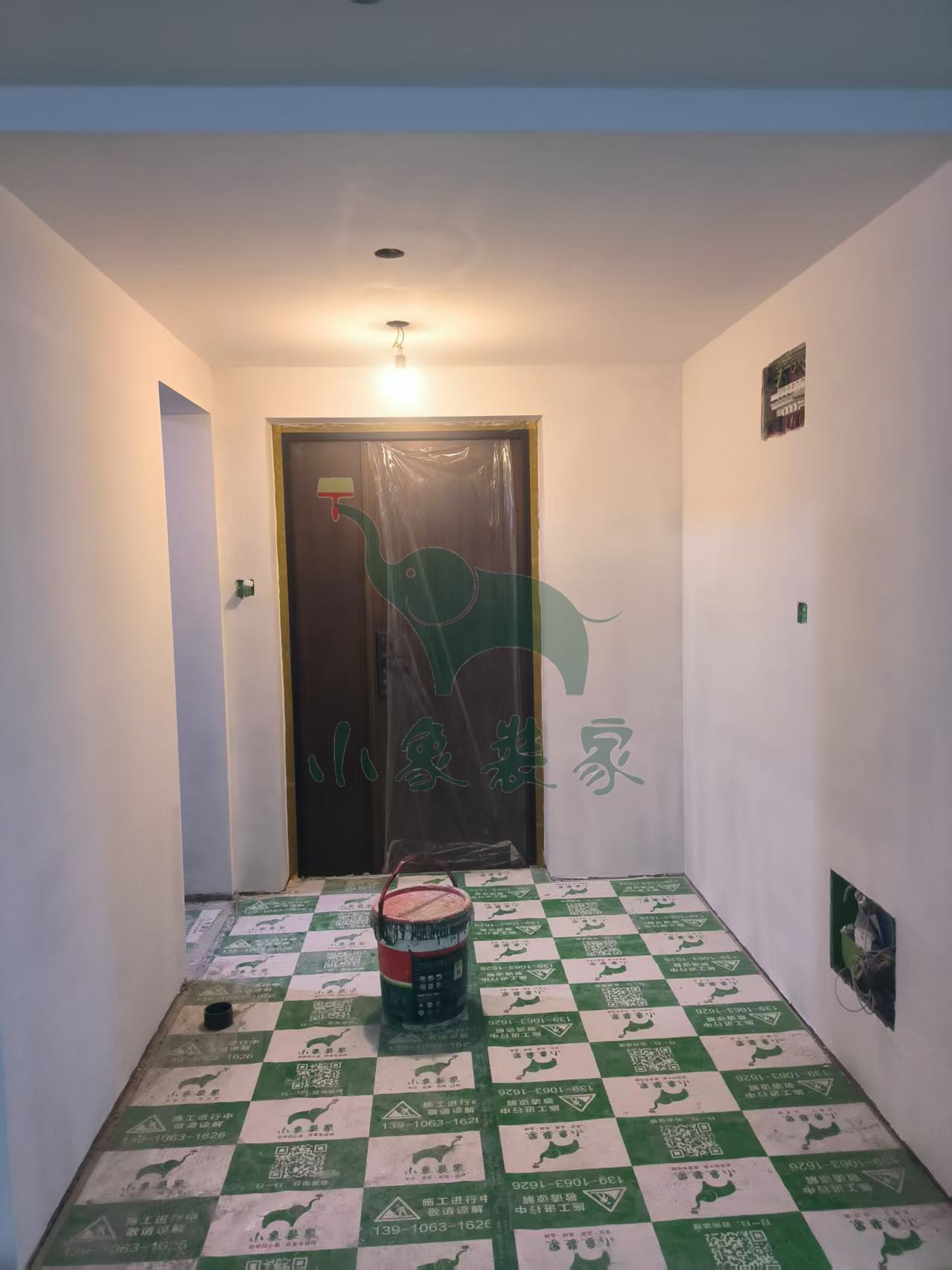

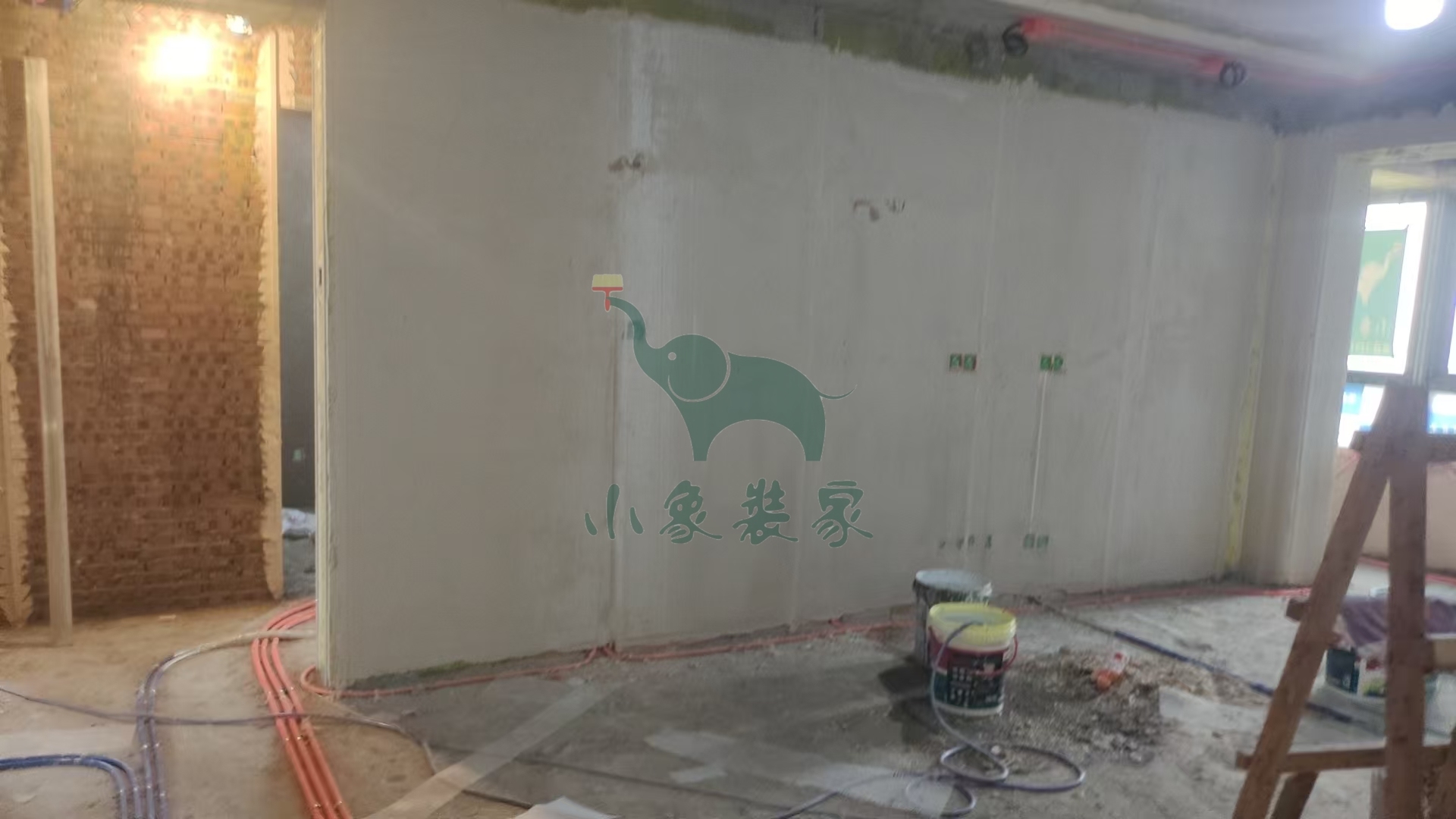

2025-07-05 星期六

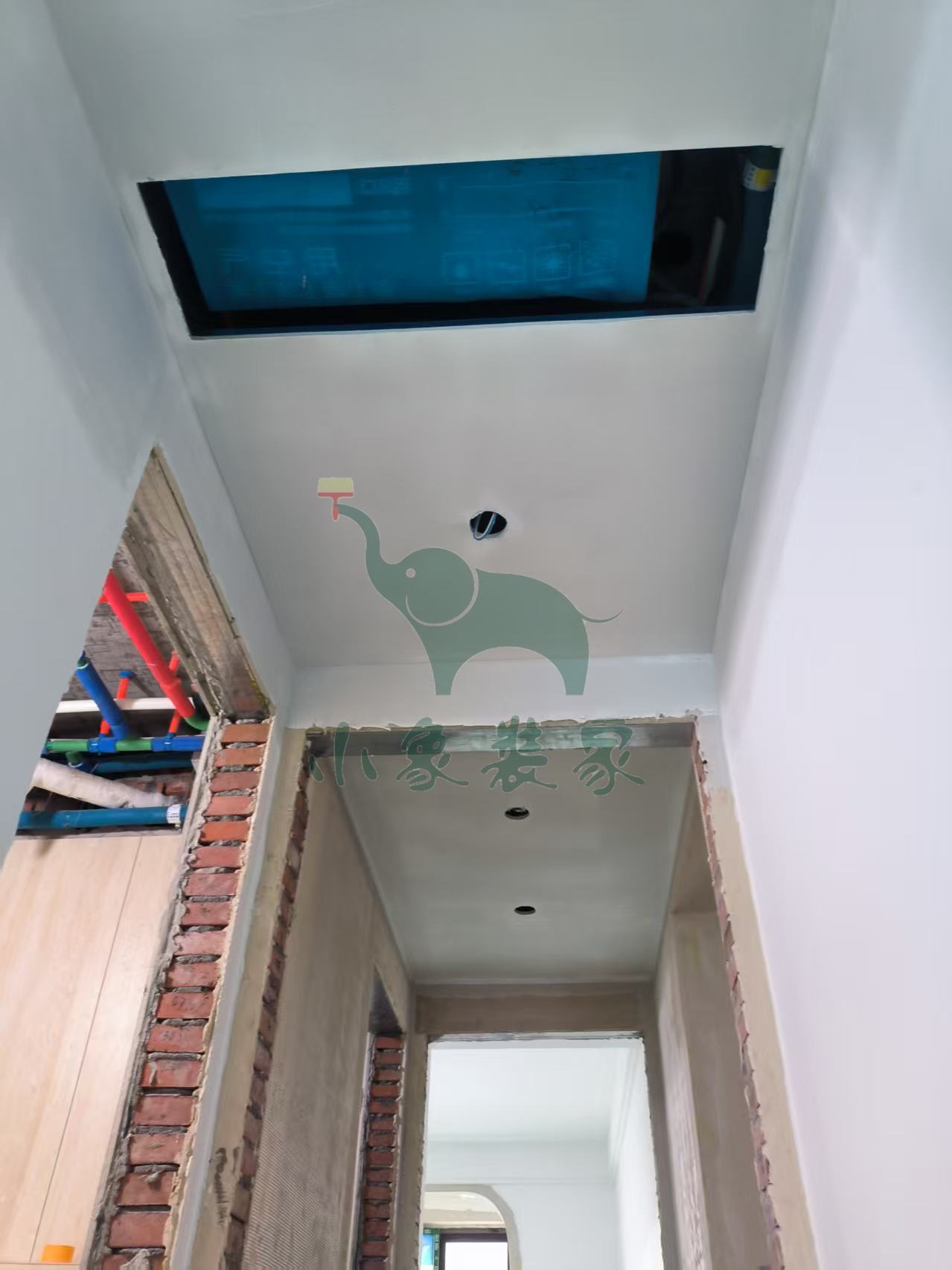

工作内容:

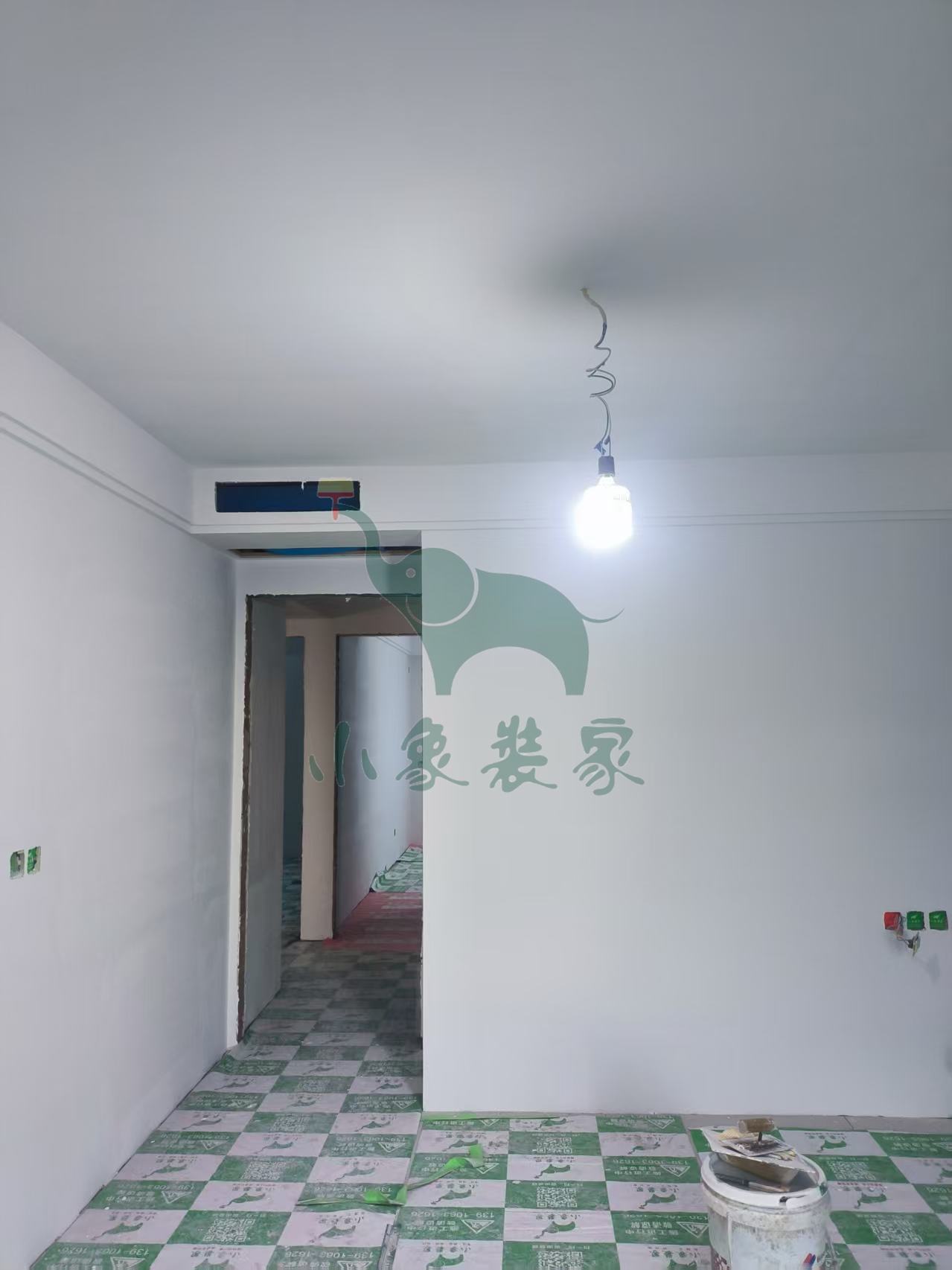

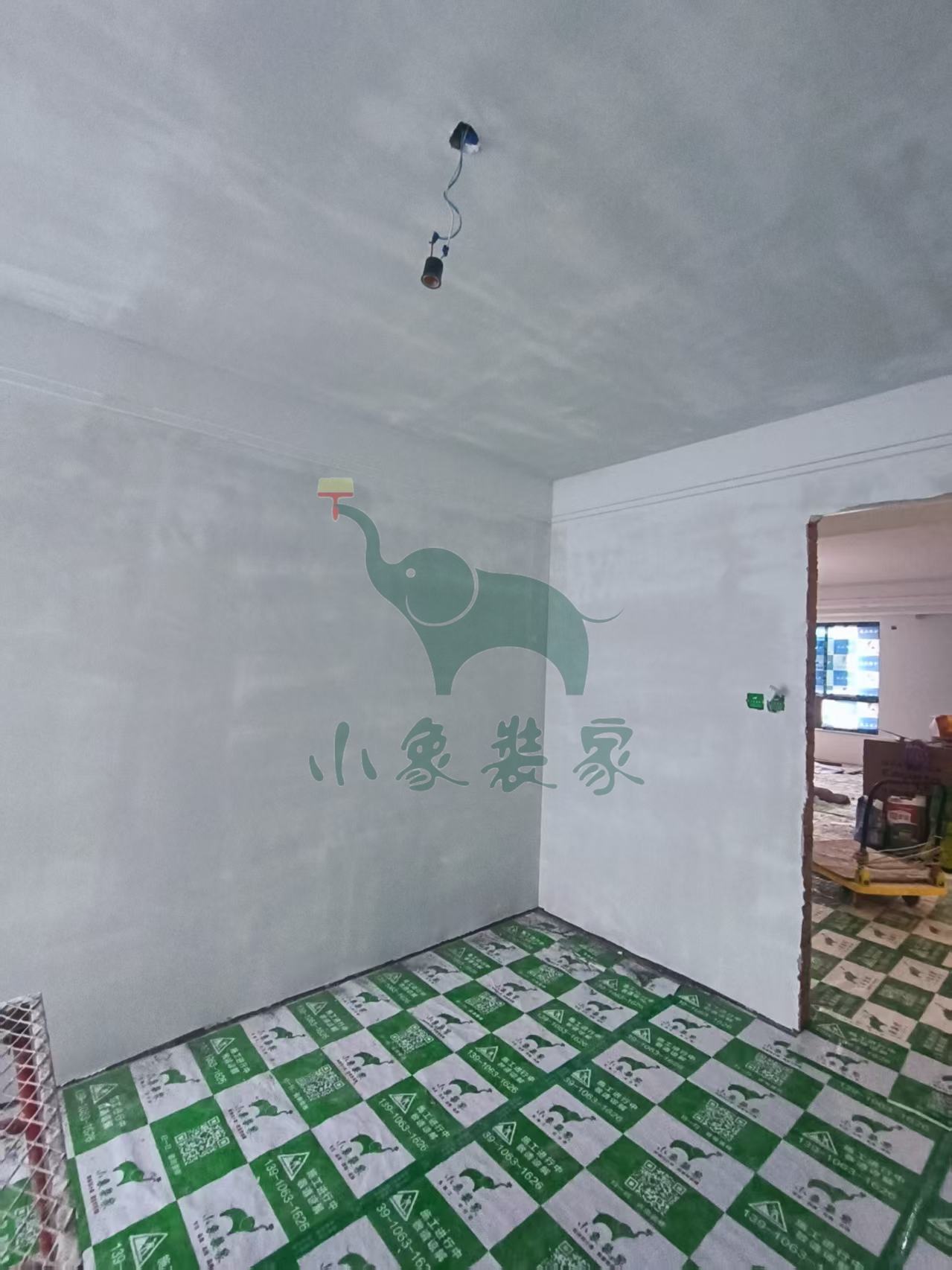

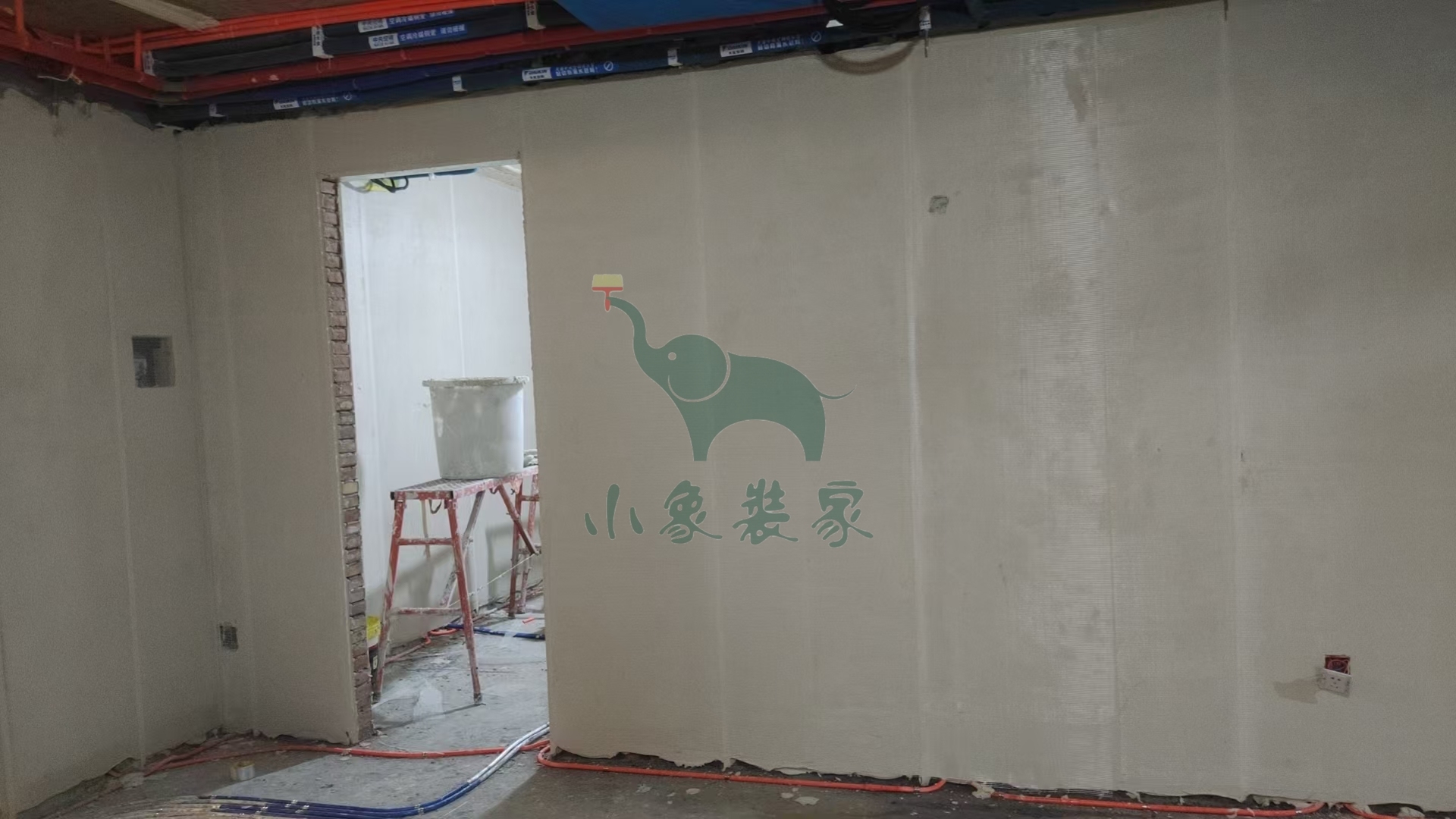

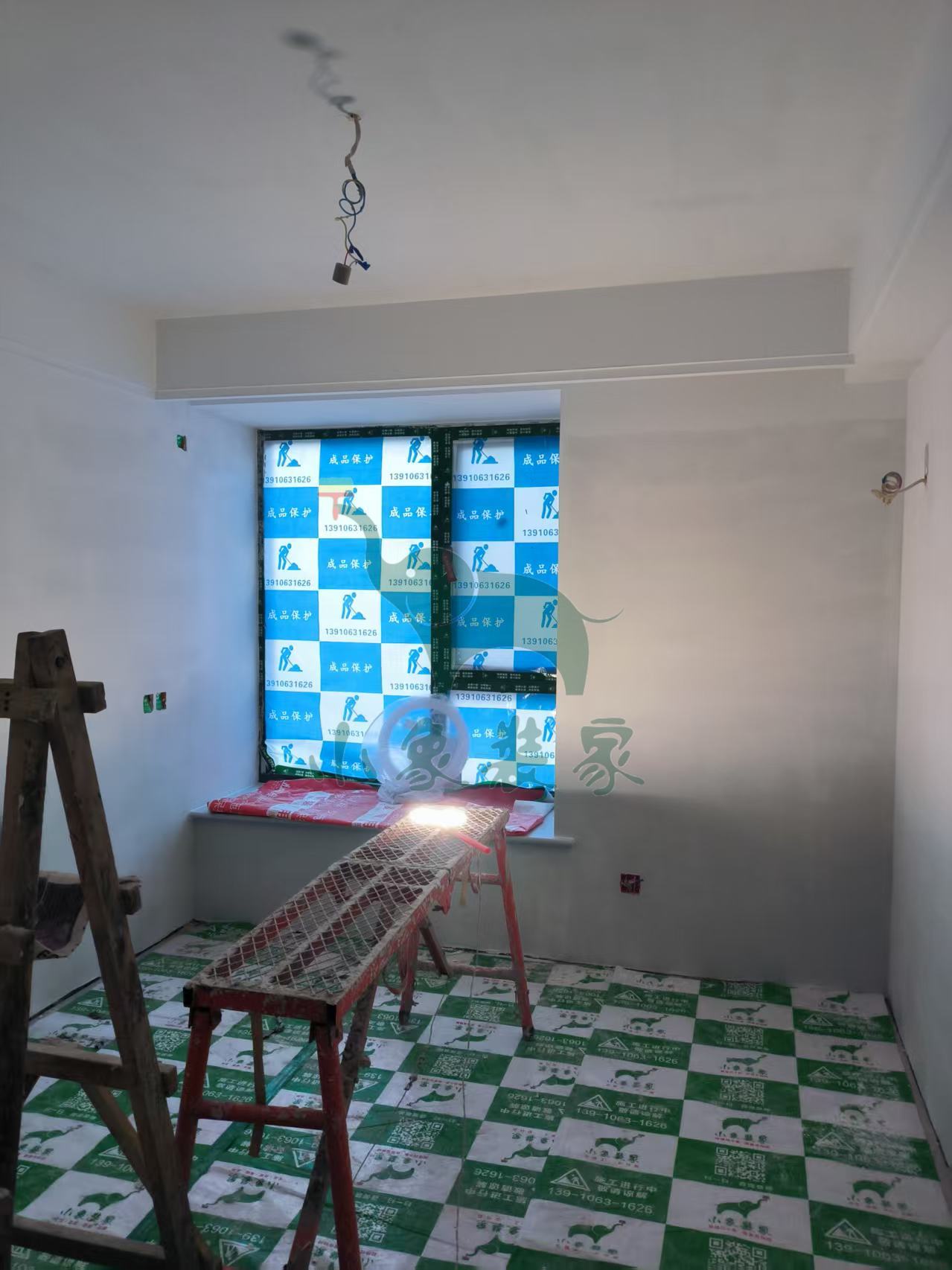

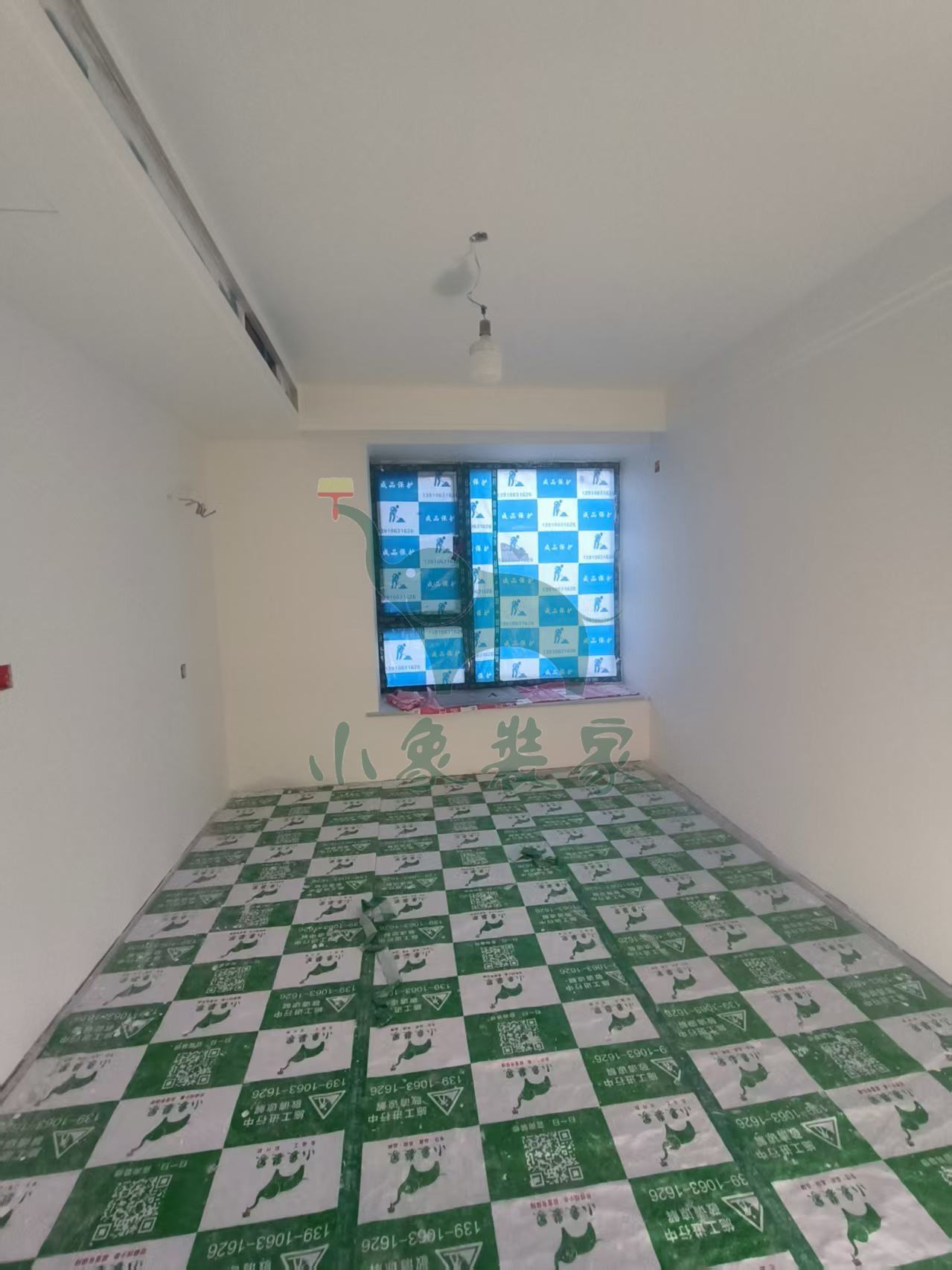

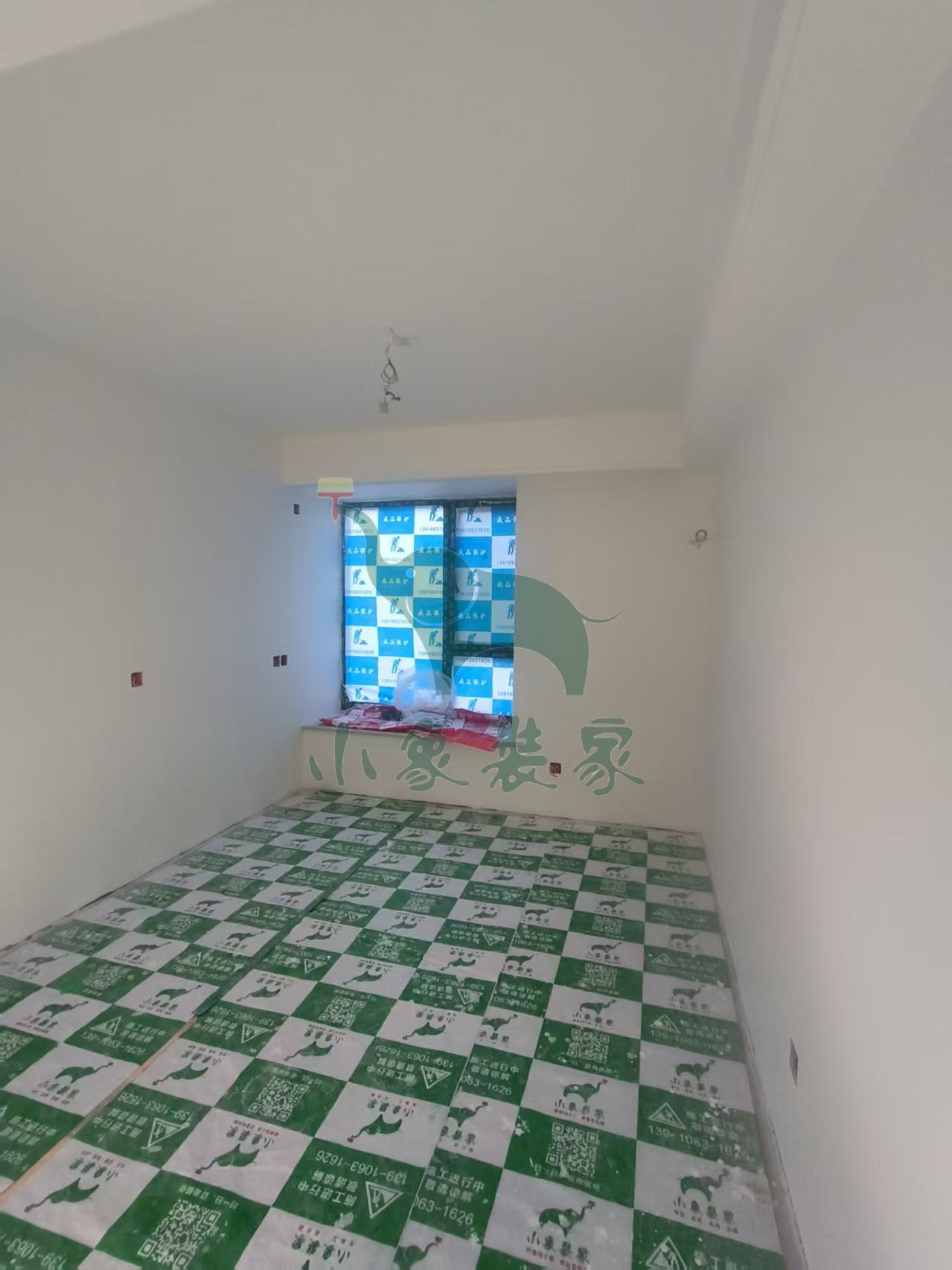

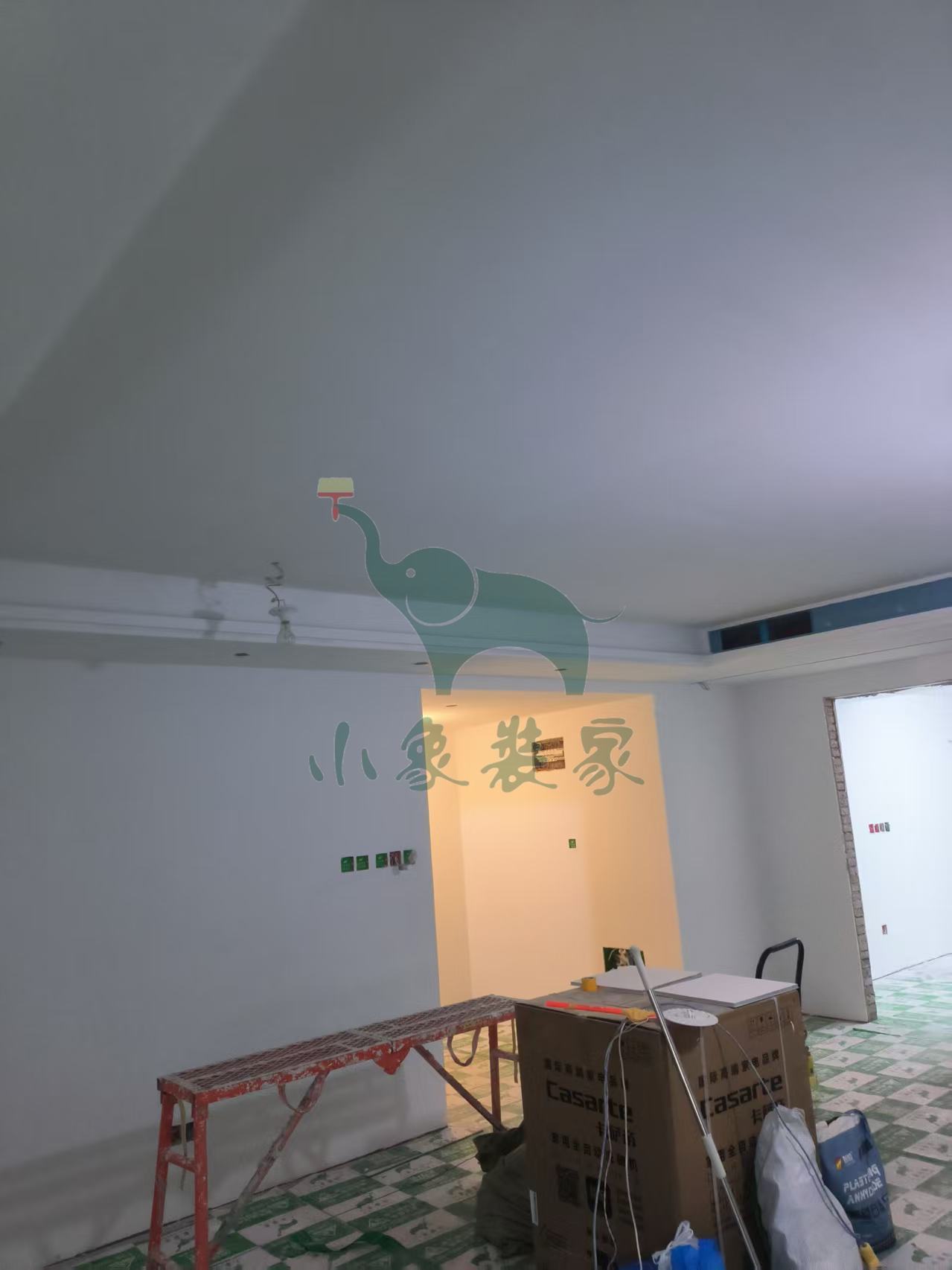

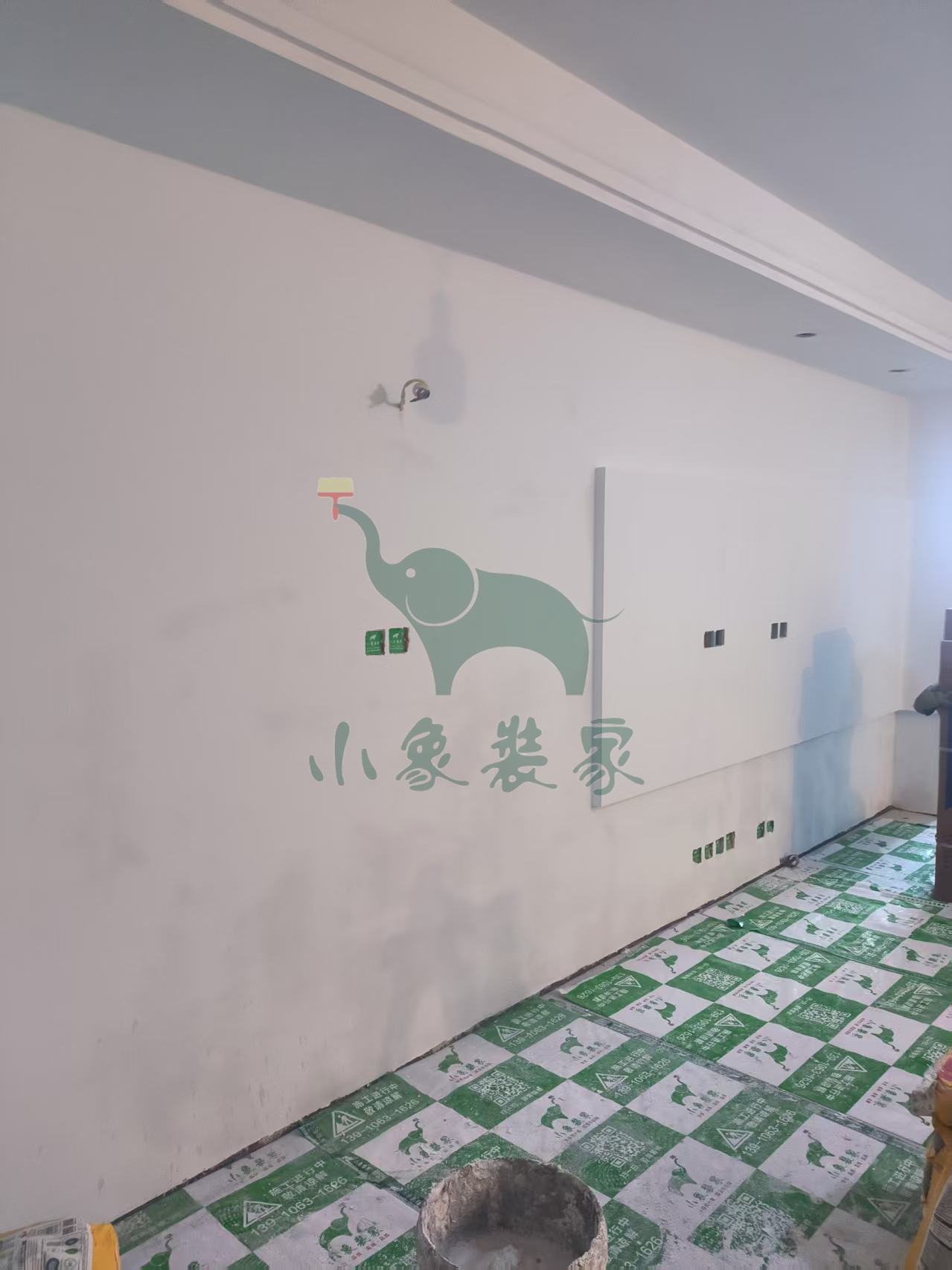

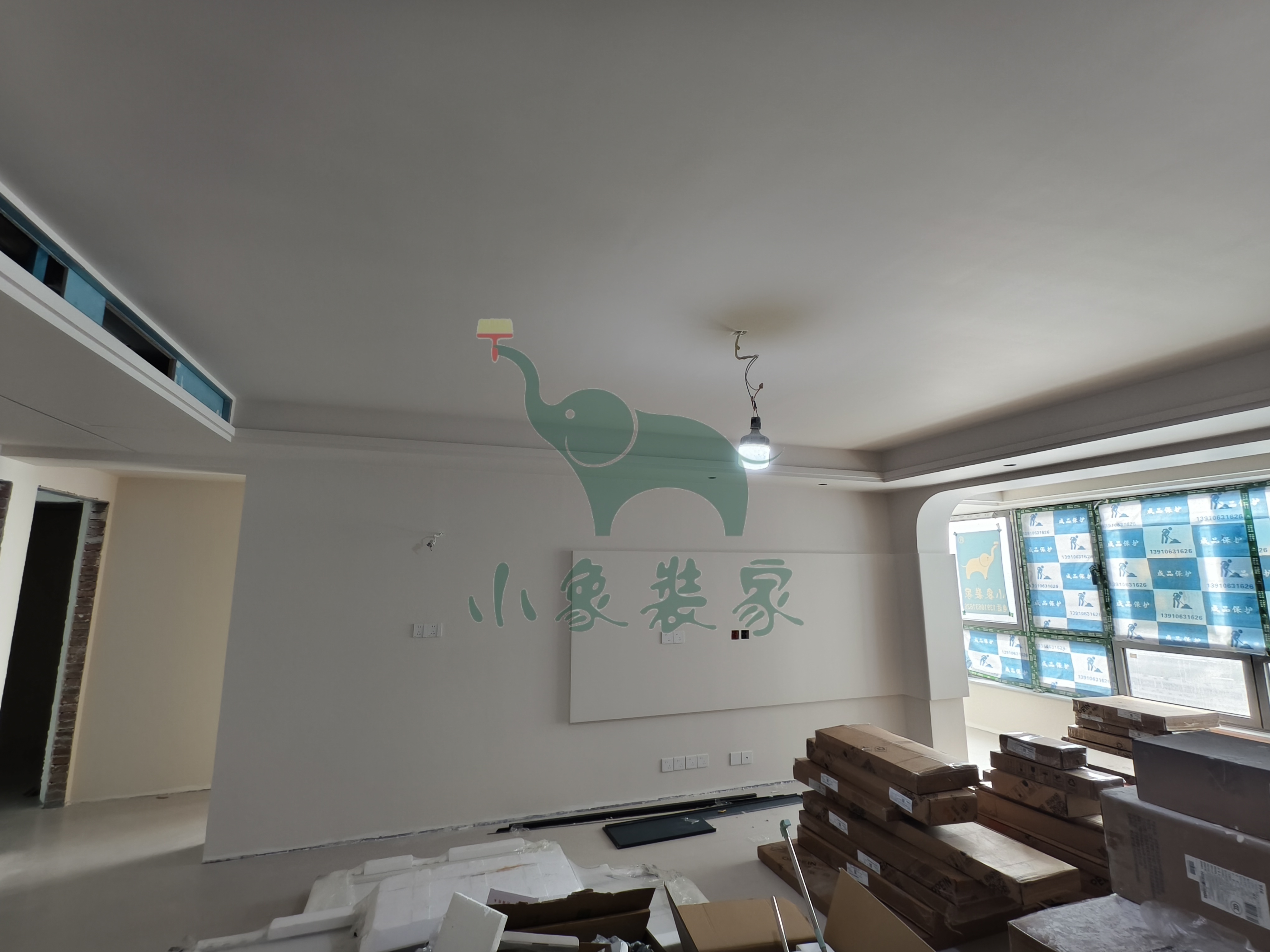

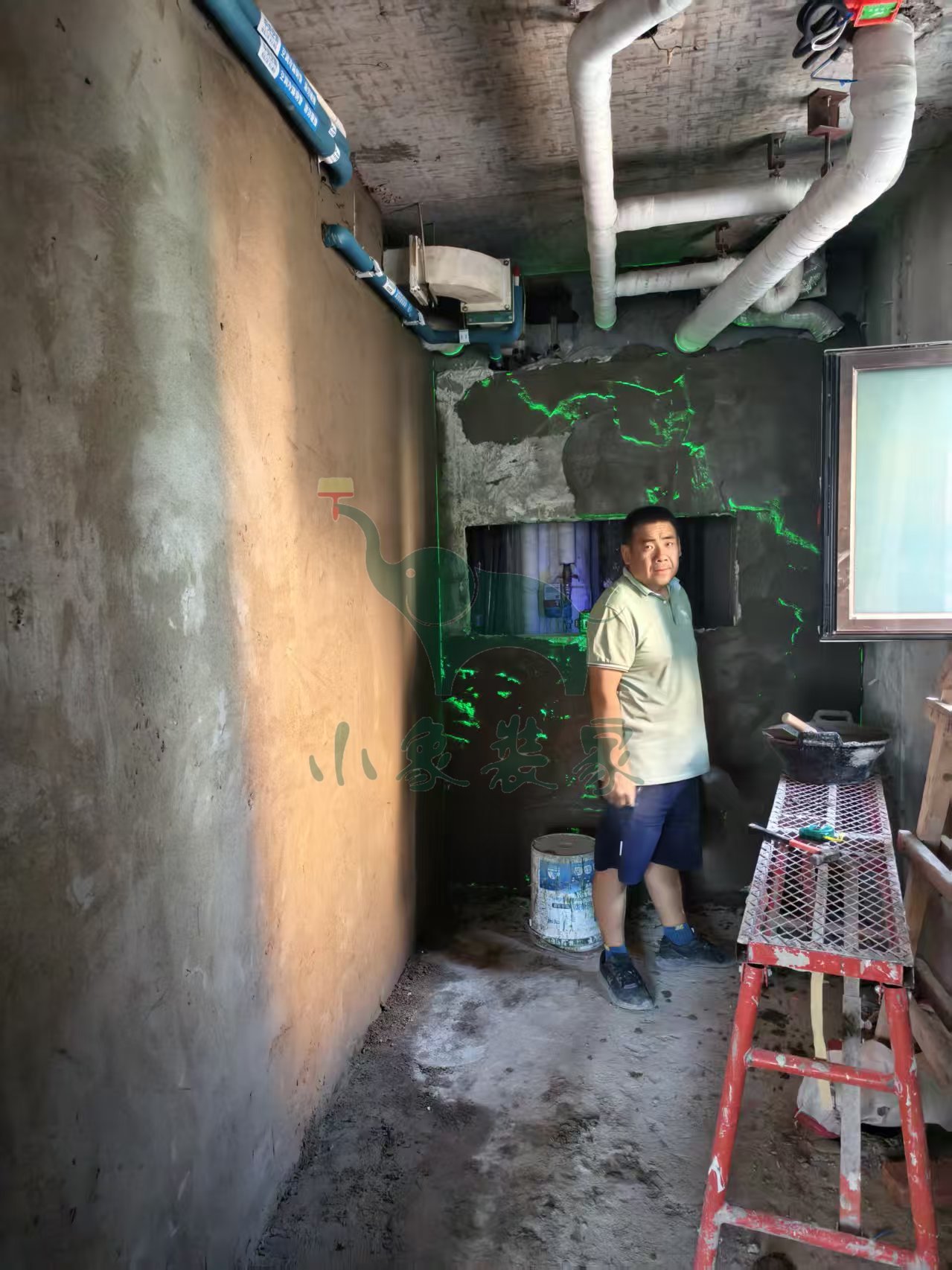

油工工程-墙面、顶面石膏找平已完工

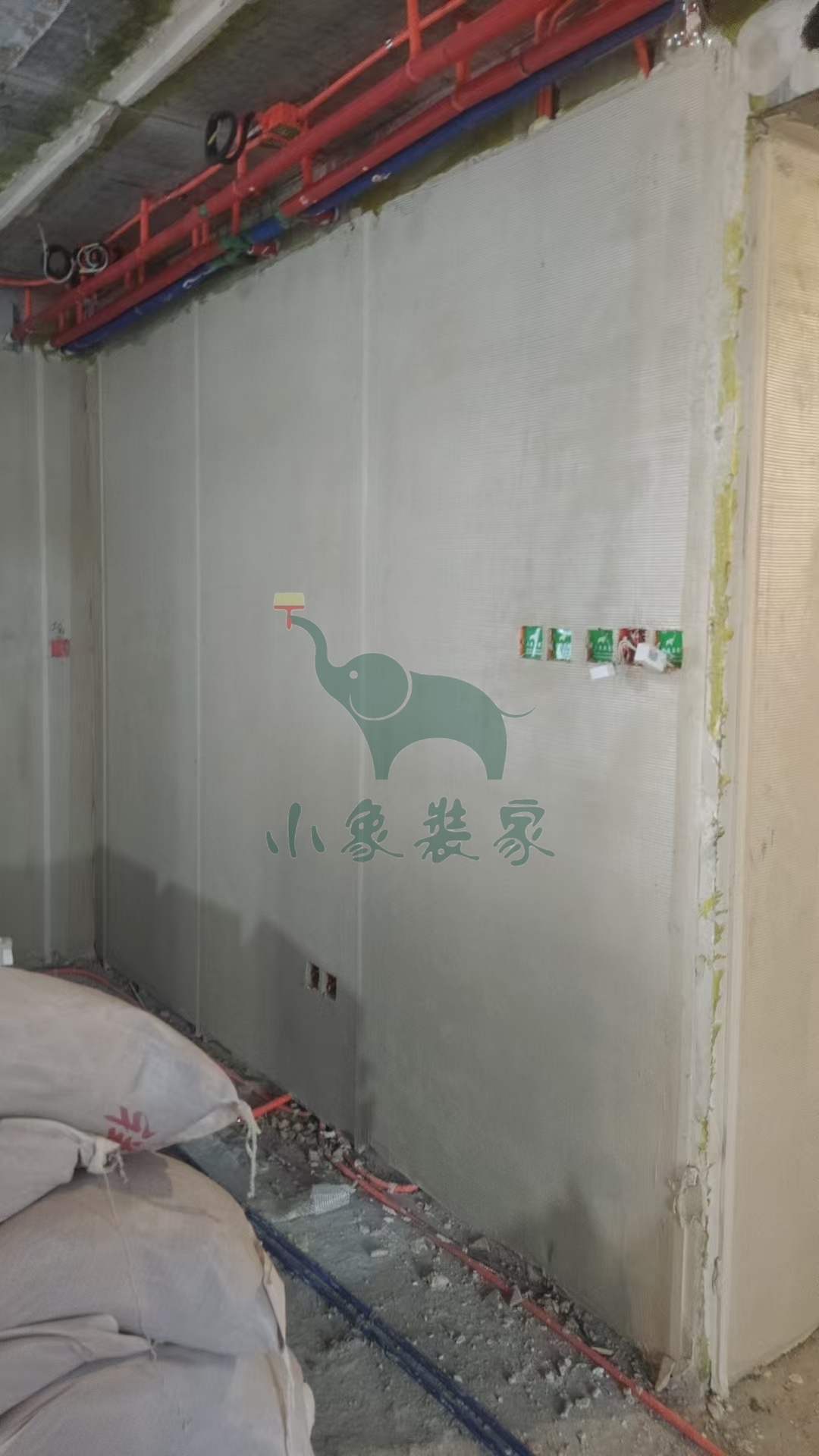

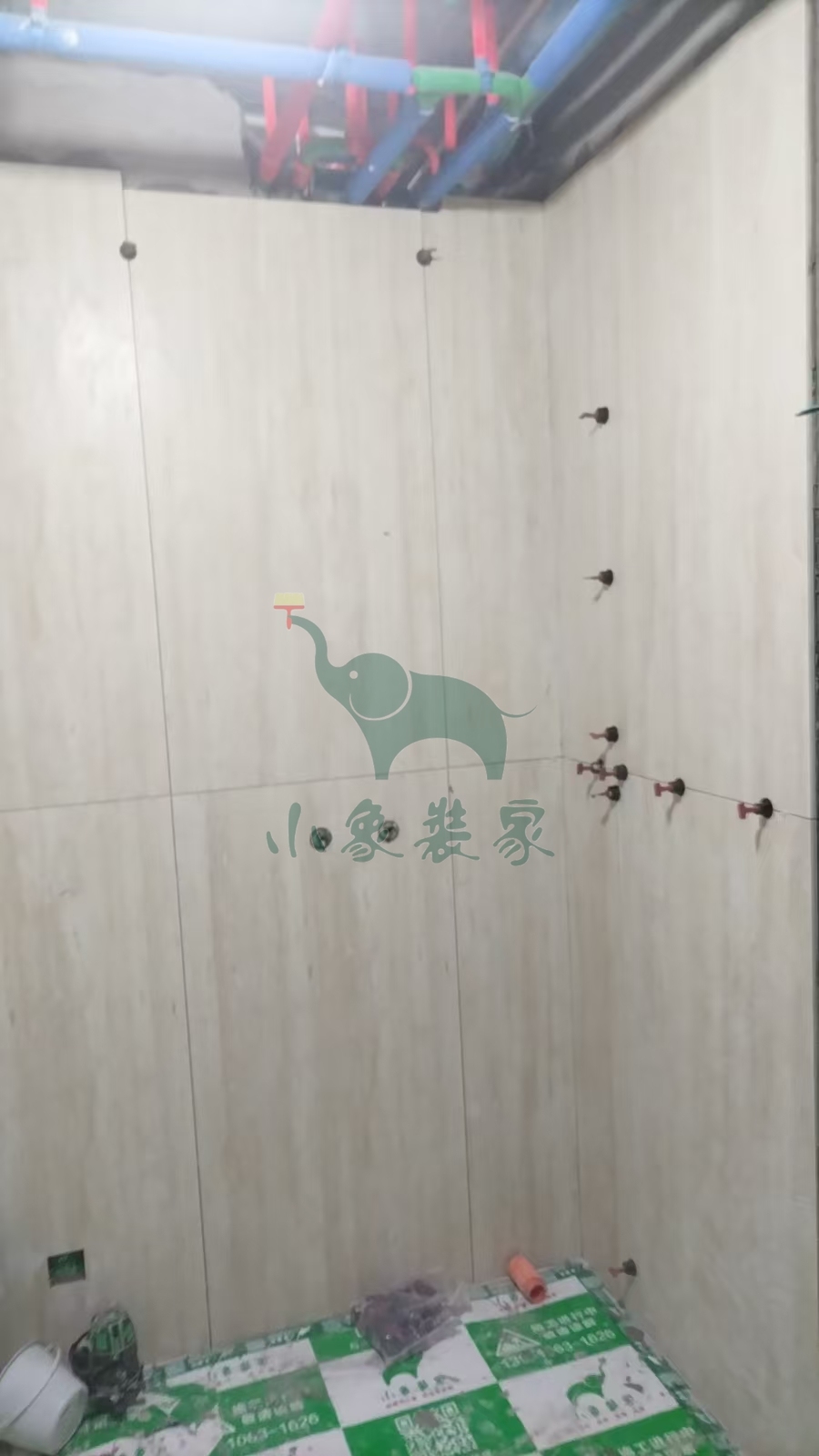

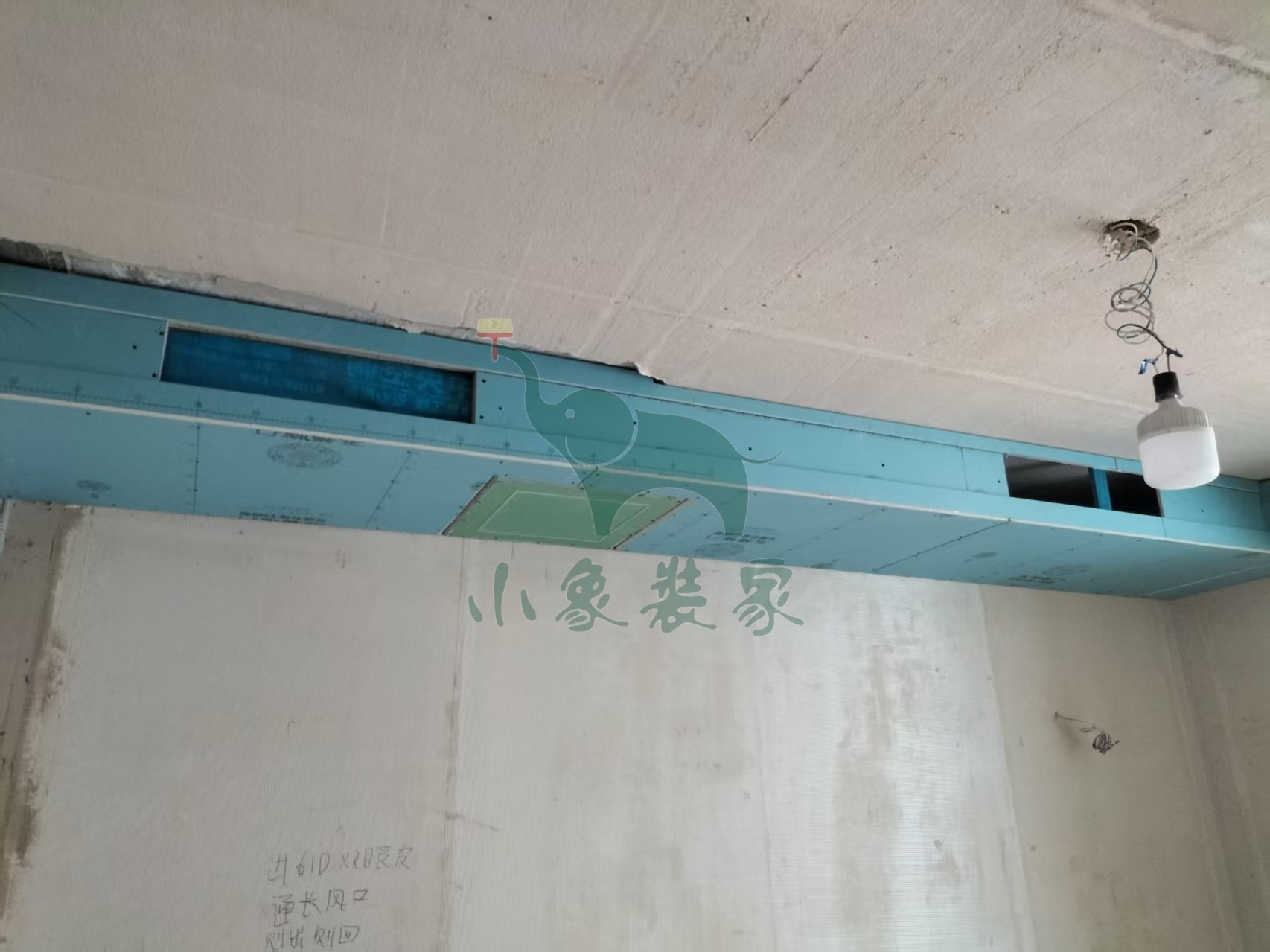

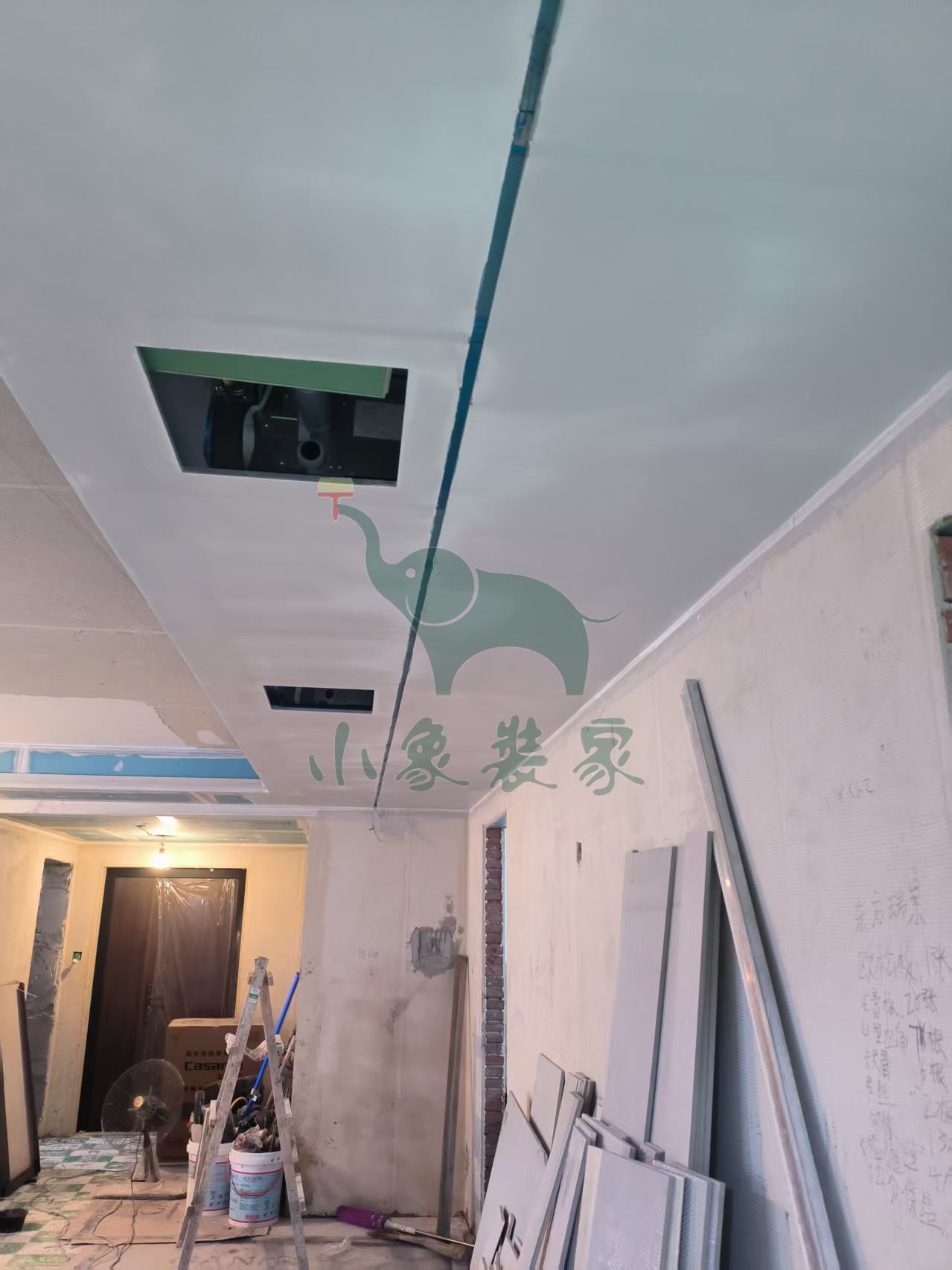

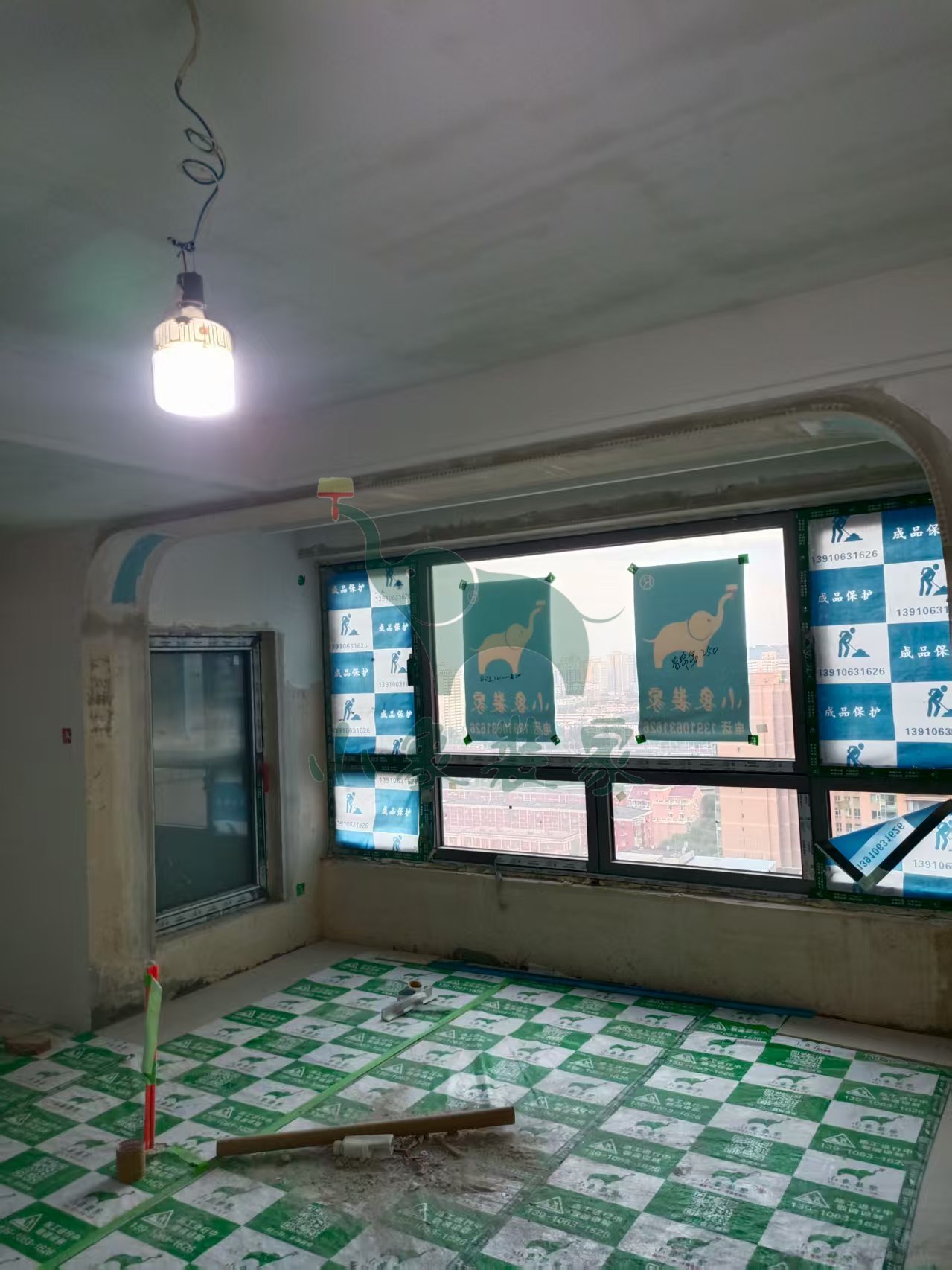

油工工程-墙面网络布工程已完工。
竣工总进度:45%。
施工人员:潘前进。
共9张
【明日播报】
2025-07-06停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-07-07。
2025-07-01 星期二
工作内容:
油工工程-墙面、顶面石膏找平还需3天
油工工程-墙面网络布工程还需3天。
竣工总进度:40%。
施工人员:潘前进。
共7张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:潘前进。
2025-06-29 星期日

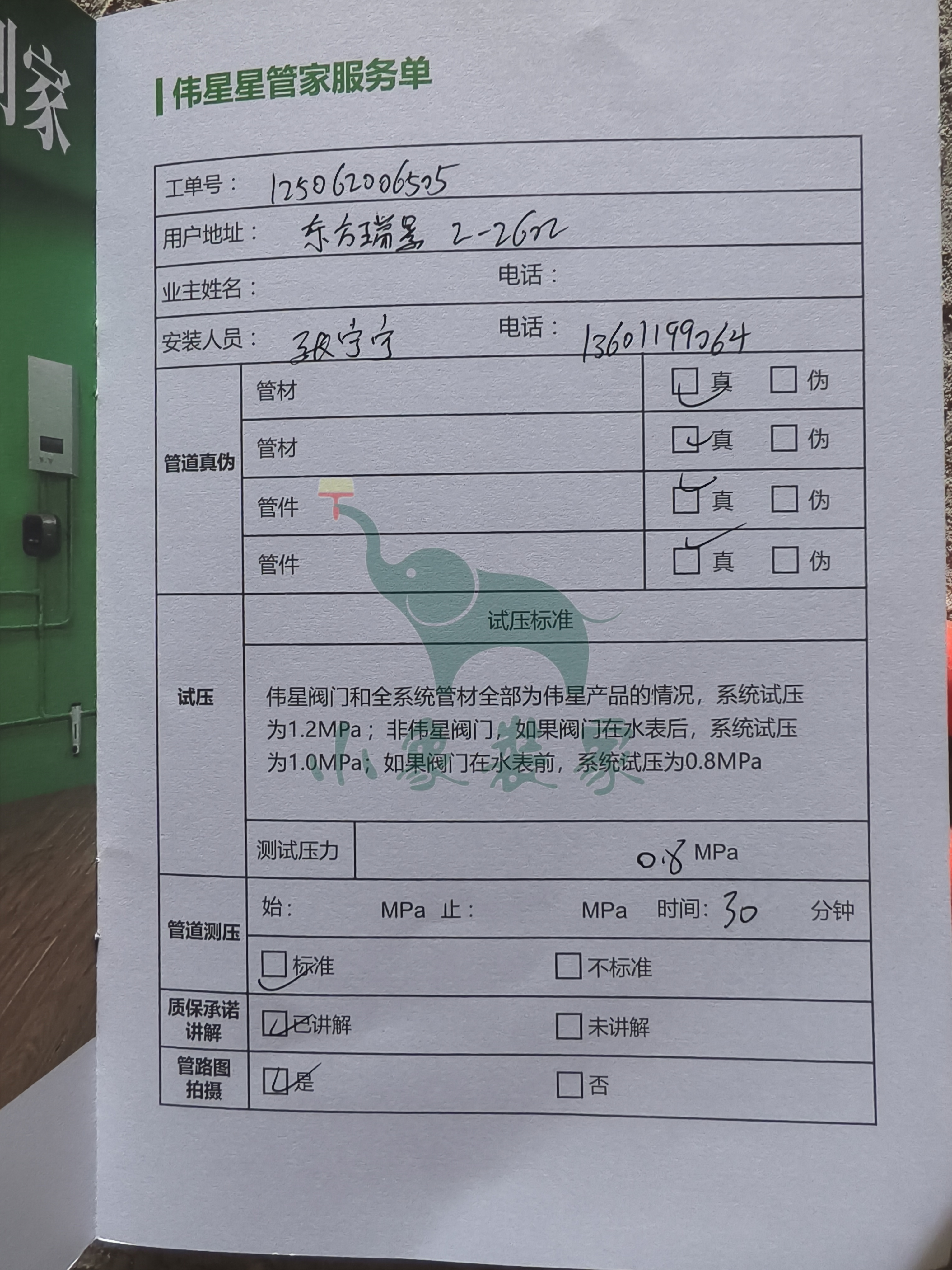

工作内容:

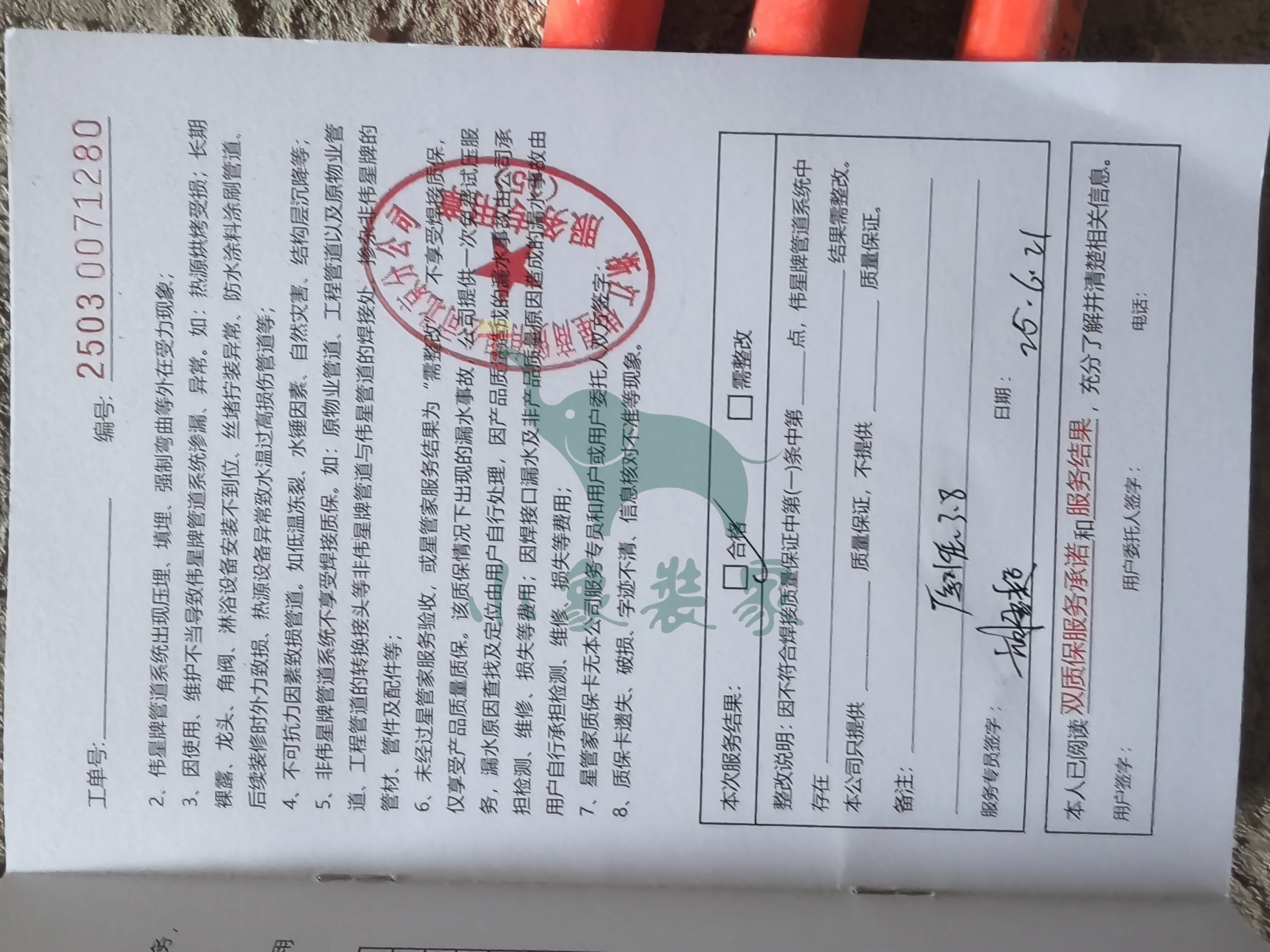

水电工程-水管厂家打压已完工。
竣工总进度:40%。
施工人员:陈现龙。
共3张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:潘前进。
2025-06-29 星期日
工作内容:
水电工程-水电完工已完工
水电工程-其他已完工。
竣工总进度:40%。
施工人员:陈现龙。
共9张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:潘前进。
2025-06-29 星期日
2025-06-27 星期五
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:40%。
施工人员:陈现龙。
共9张
【明日播报】
2025-06-28停工,
停工原因:客户原因-等待业主验收。
预计恢复日期:请选择复工日期!。

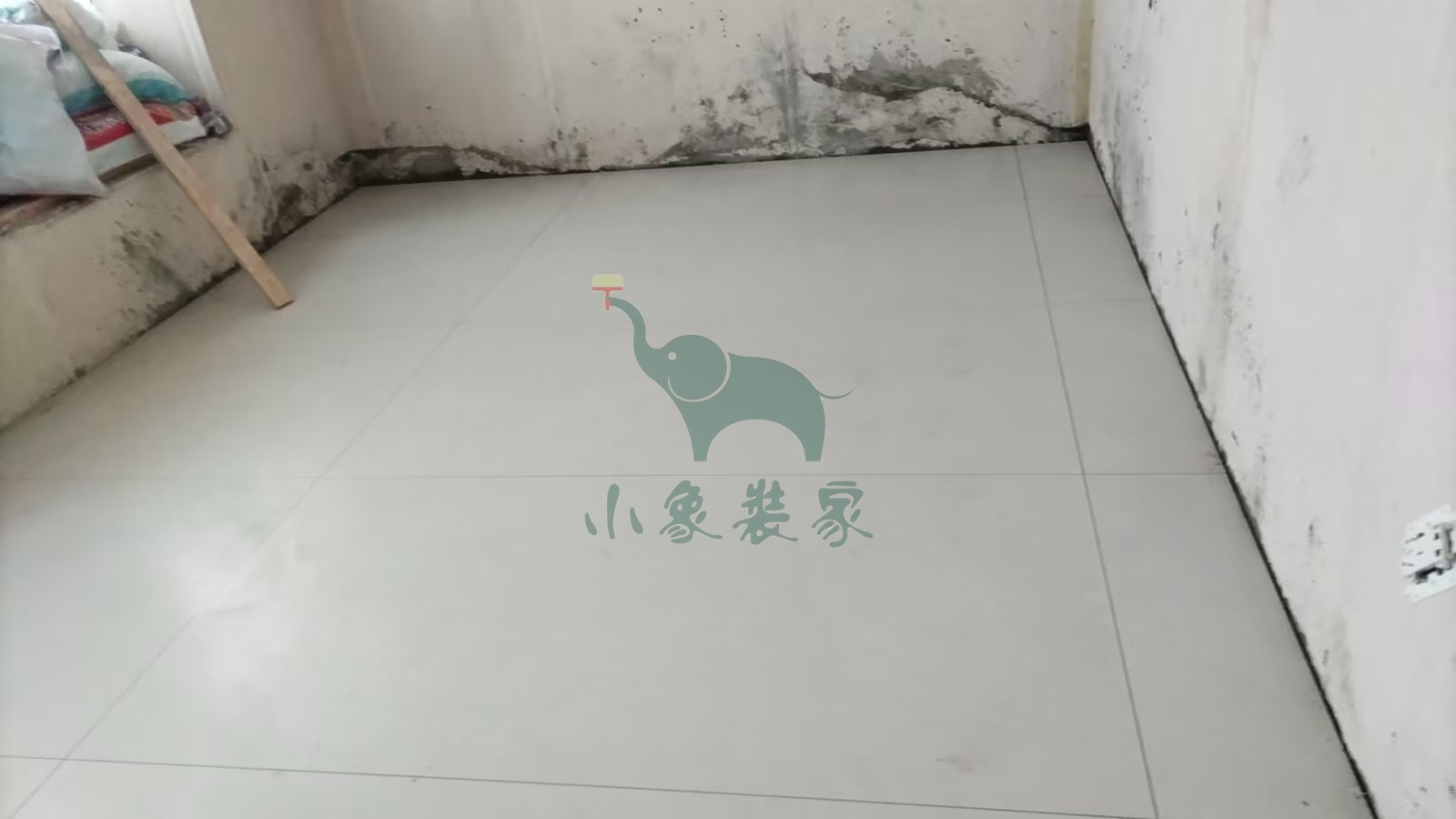

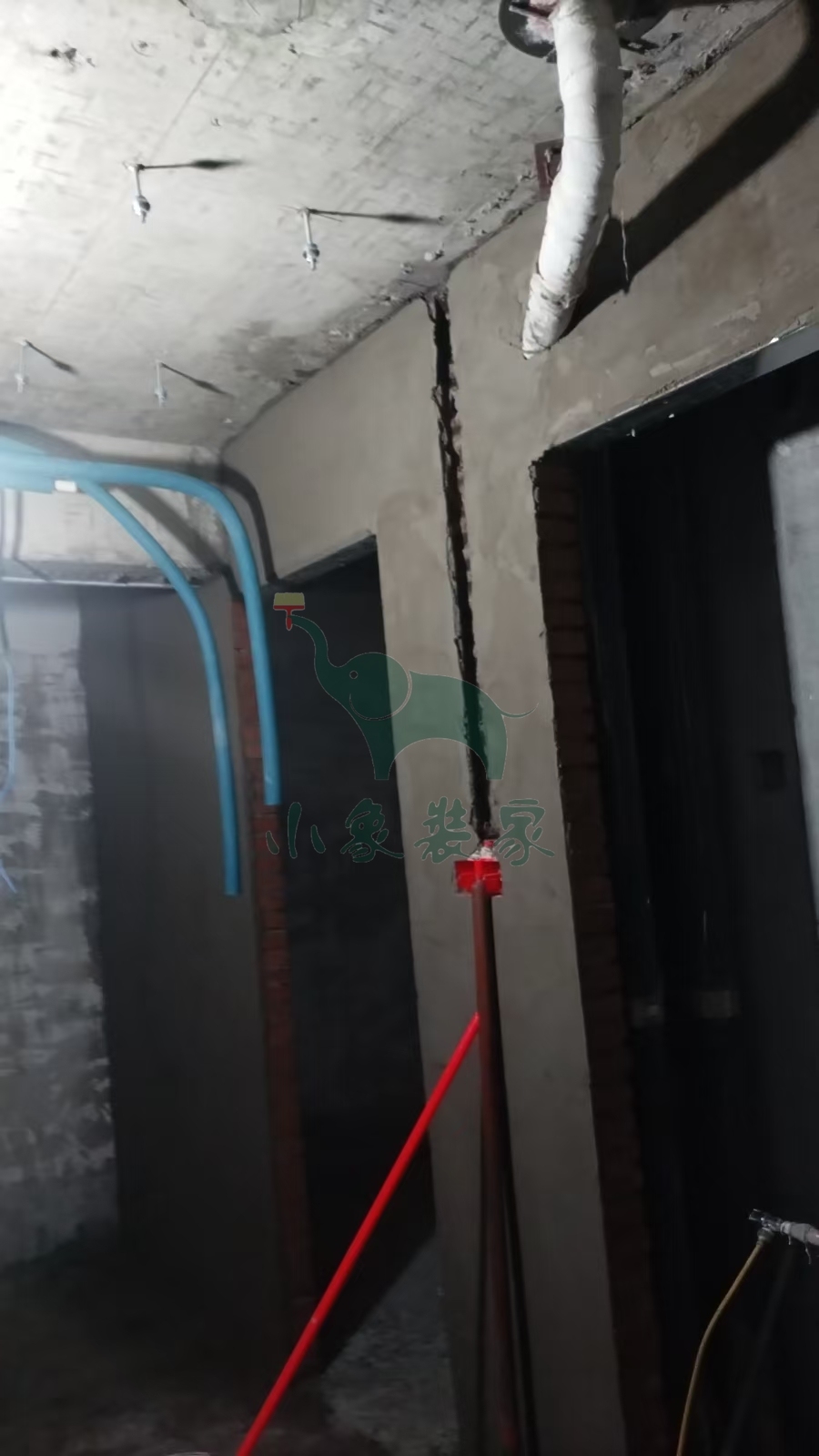

2025-06-20 星期五

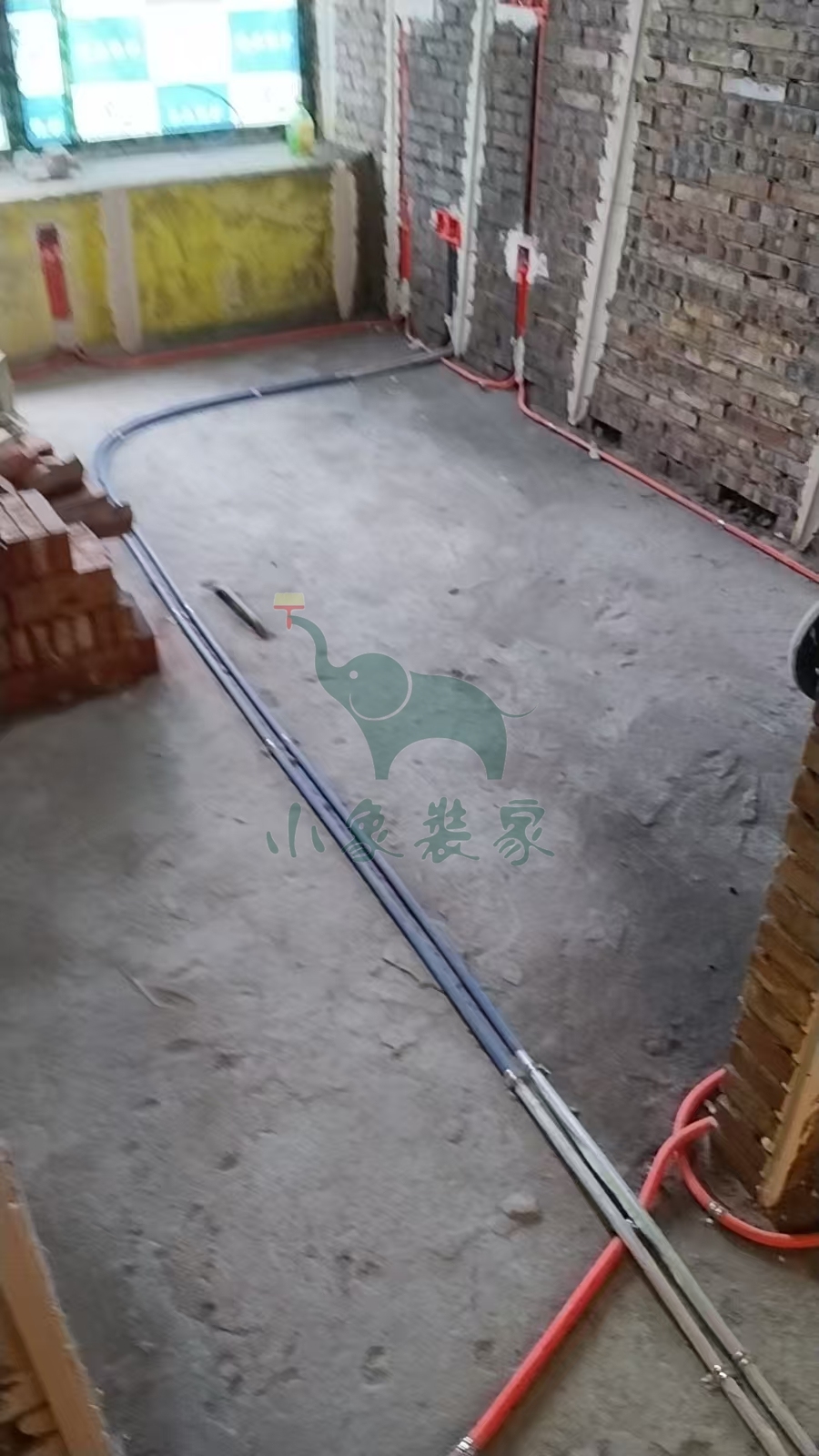

工作内容:

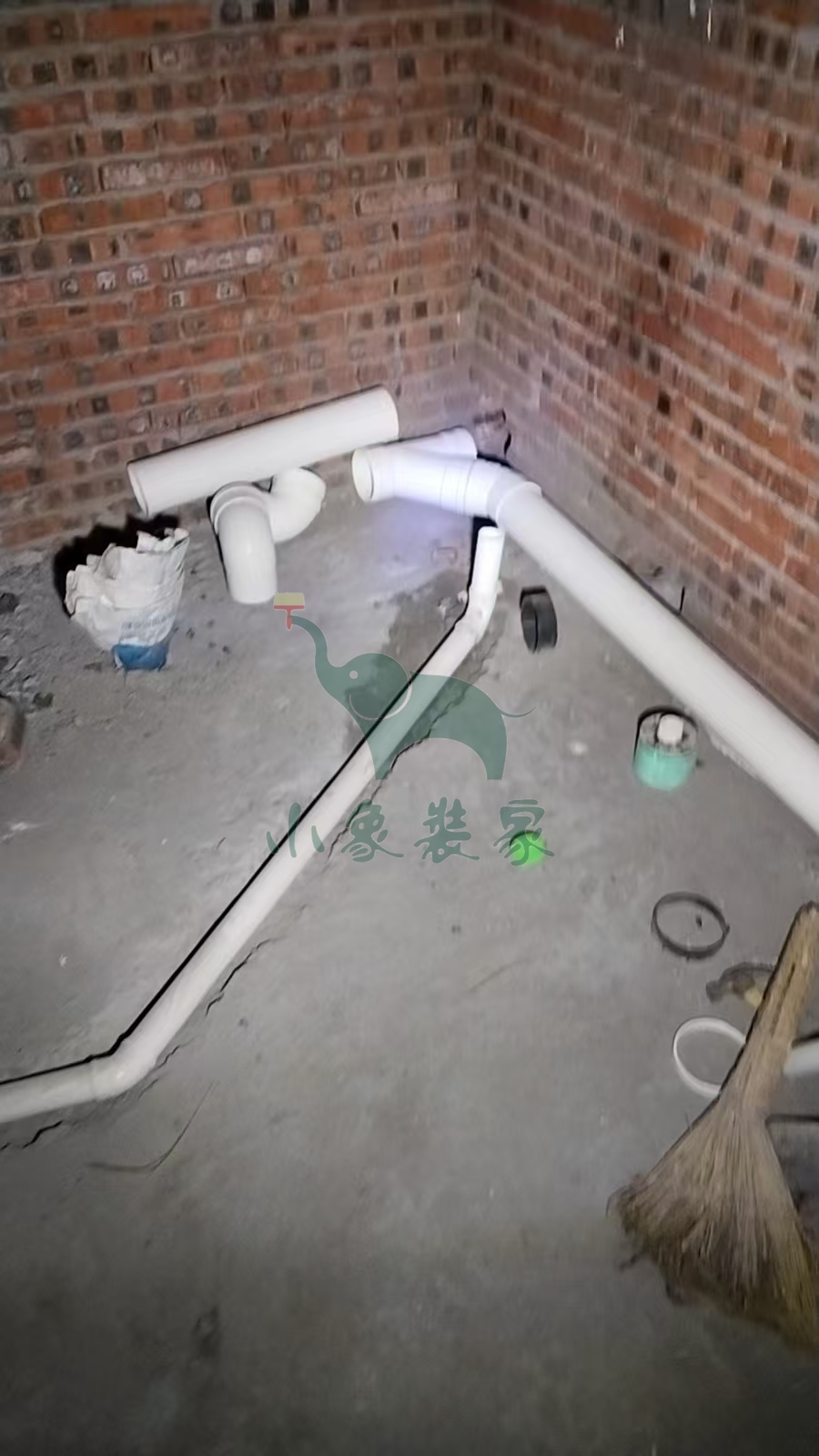

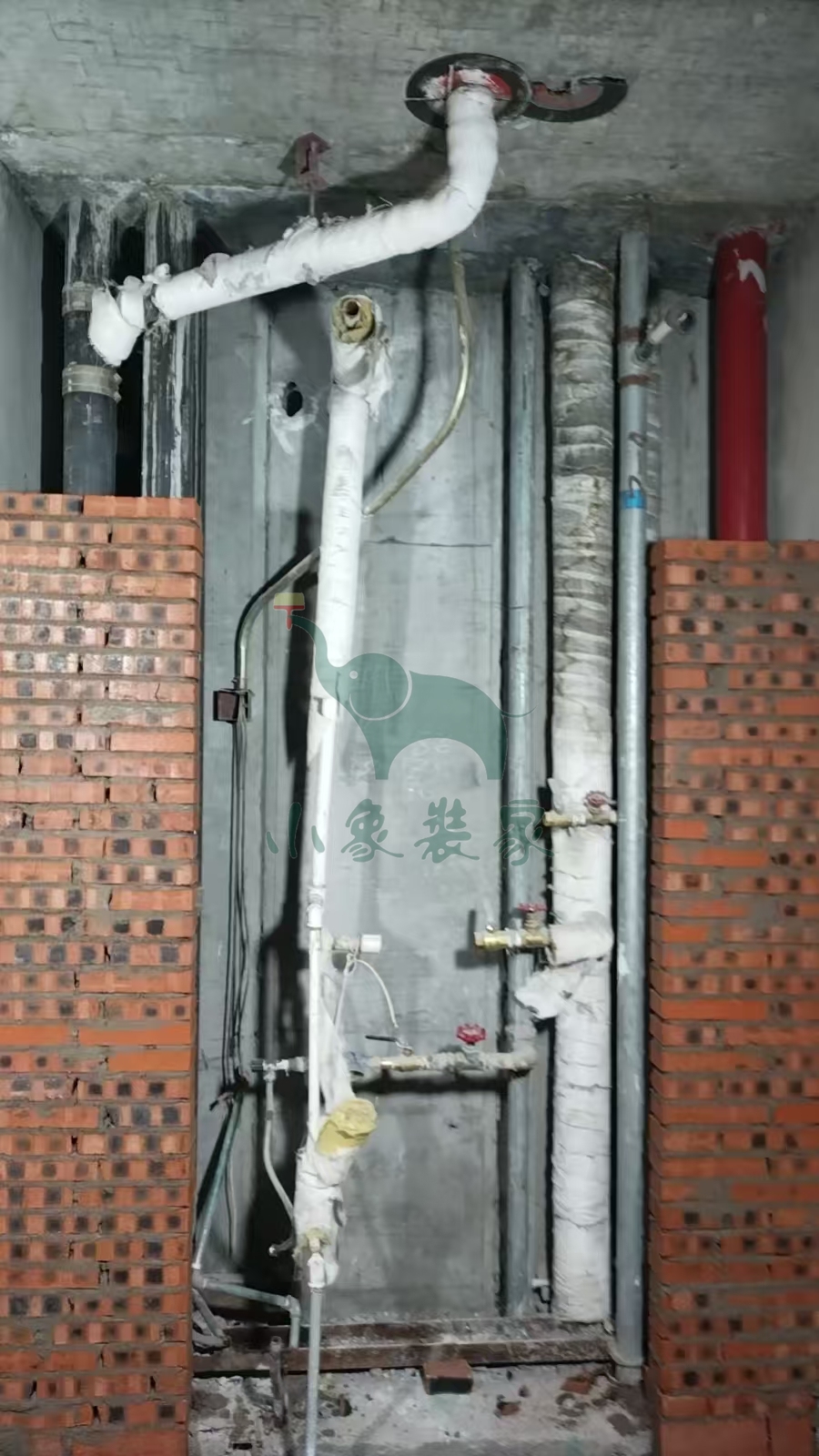

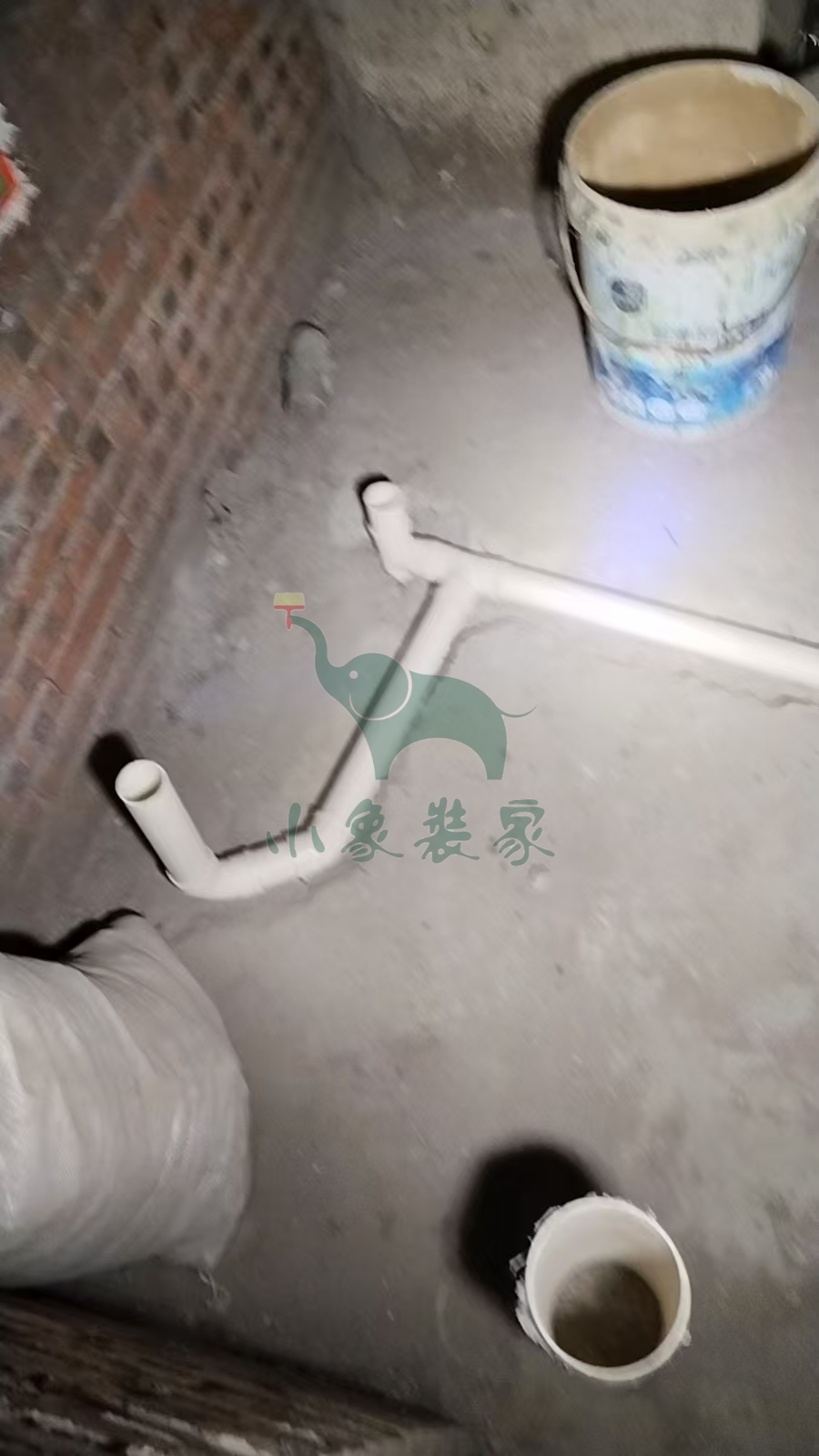

水电工程-改下水管道还需1天。
竣工总进度:40%。
施工人员:陈现龙。
共4张
【明日播报】
工作内容:
水电工程-改下水管道

施工人员:陈现龙。

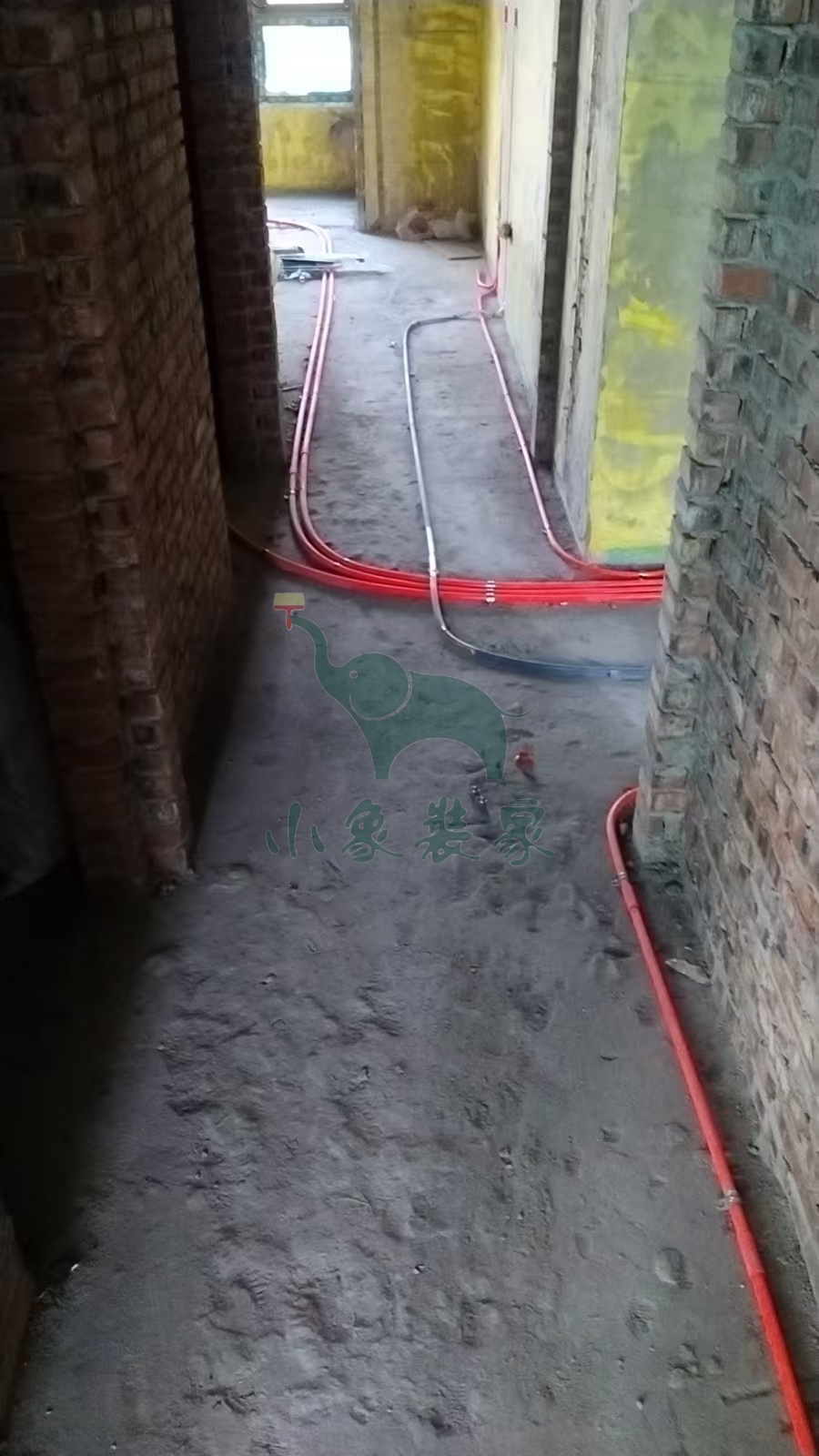

2025-06-19 星期四

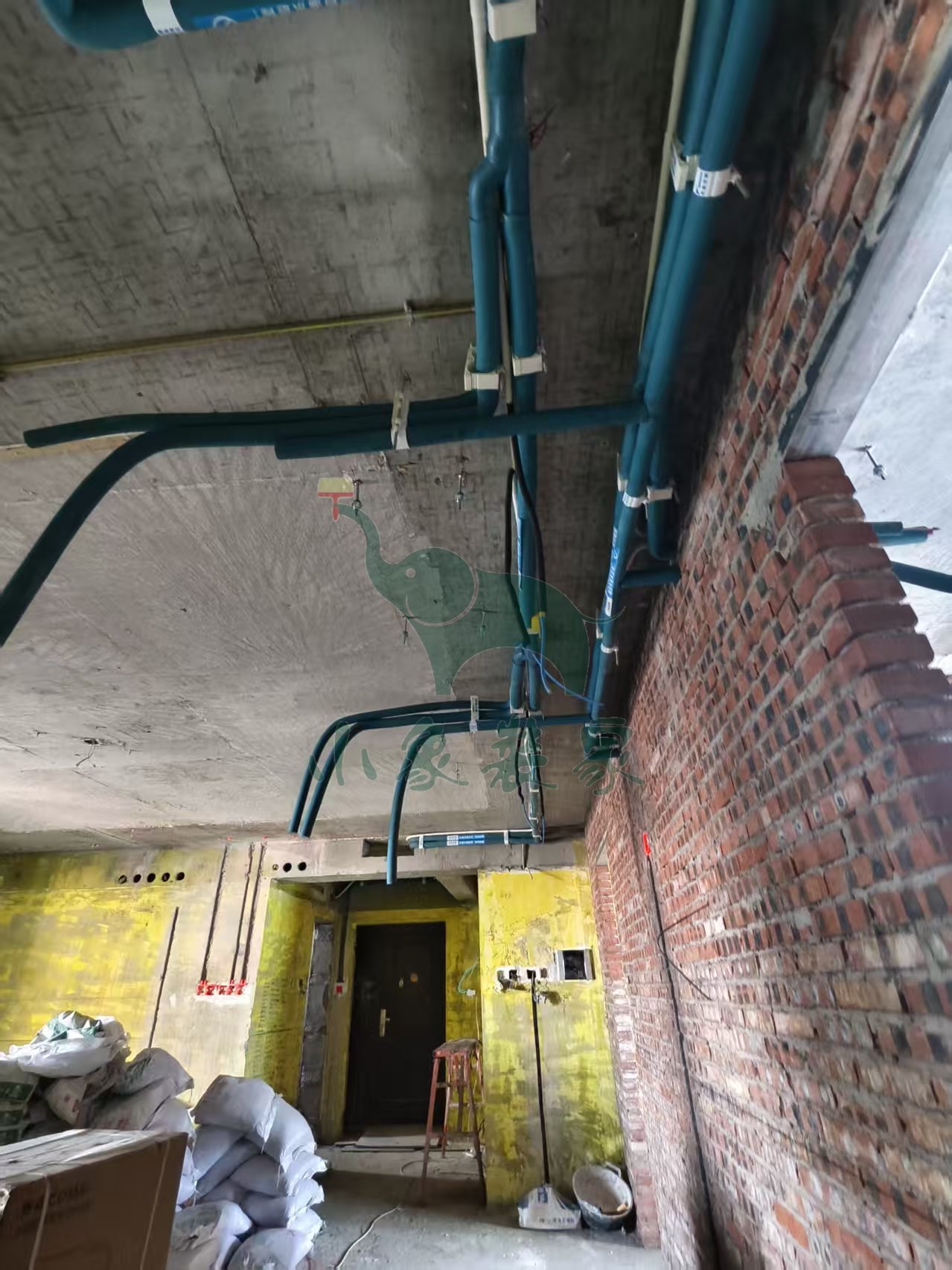

工作内容:

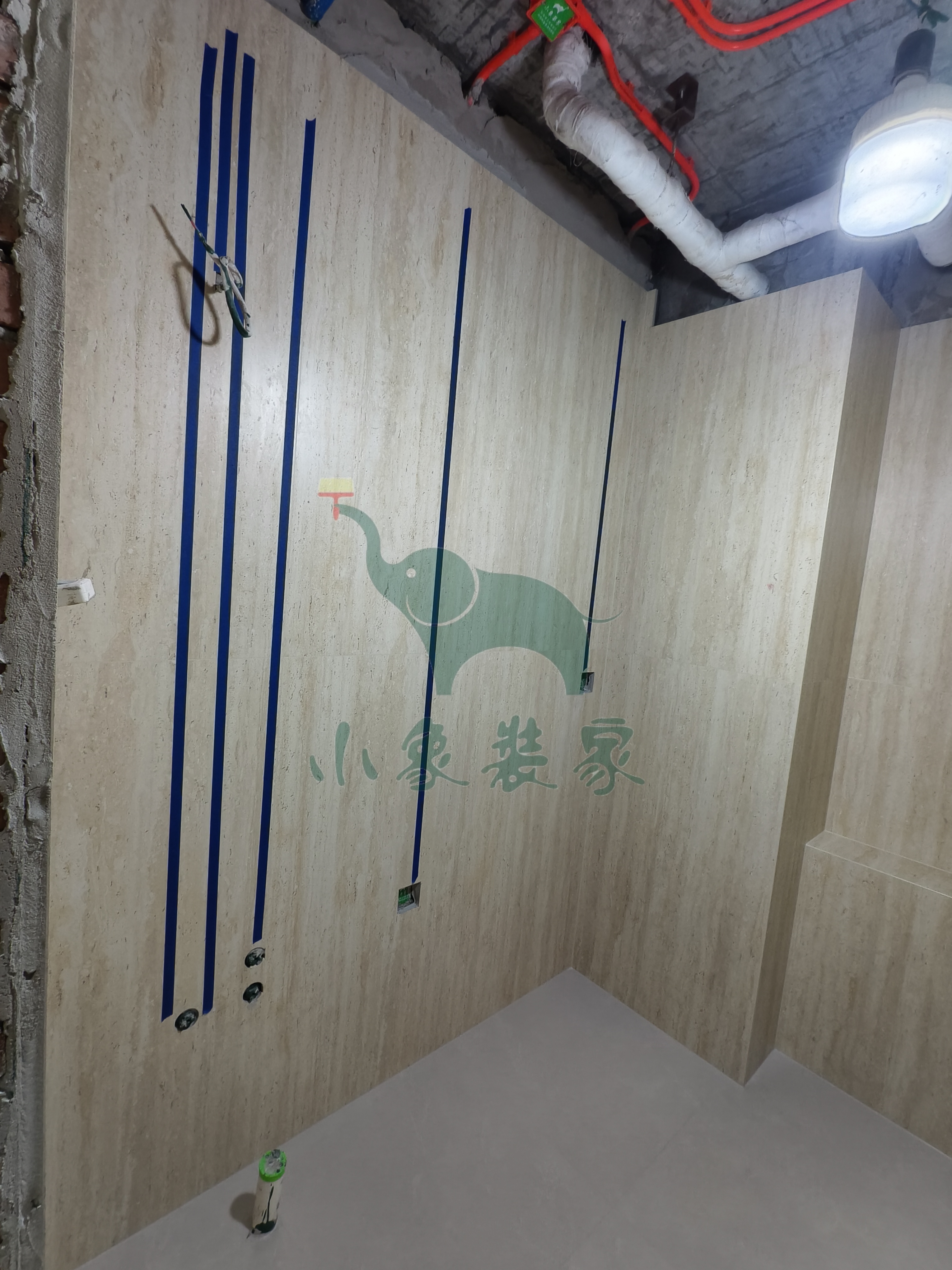

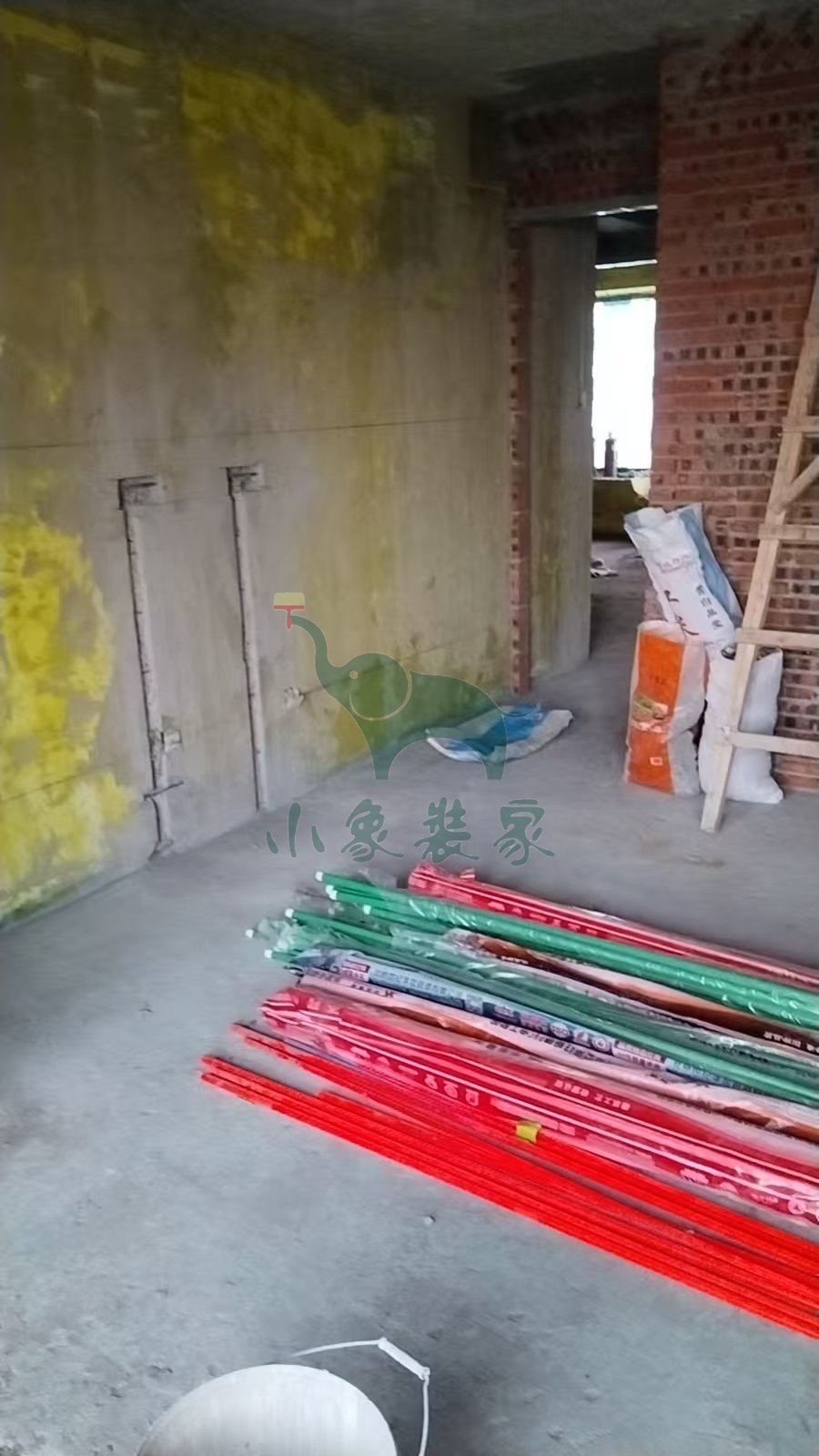

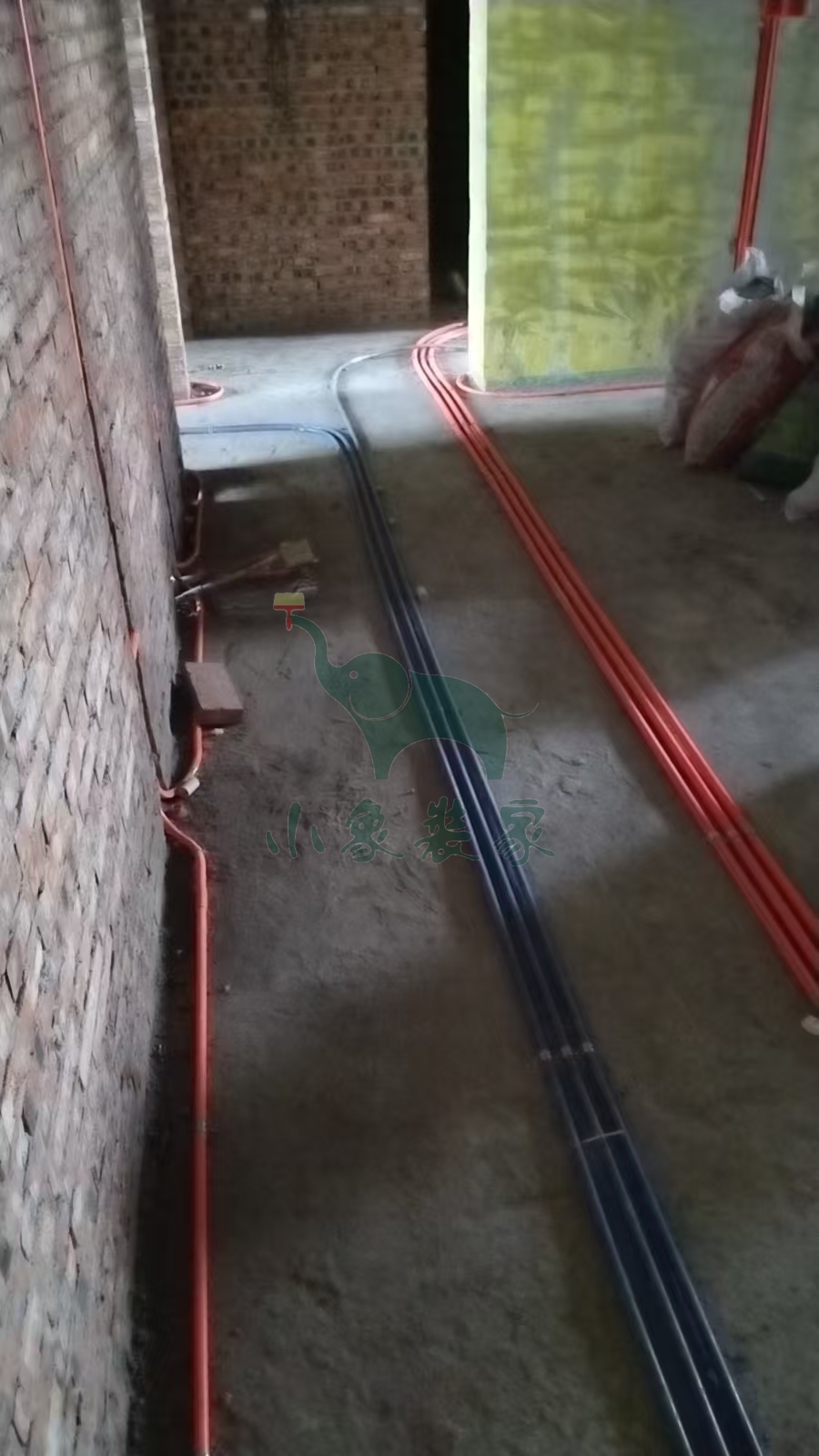

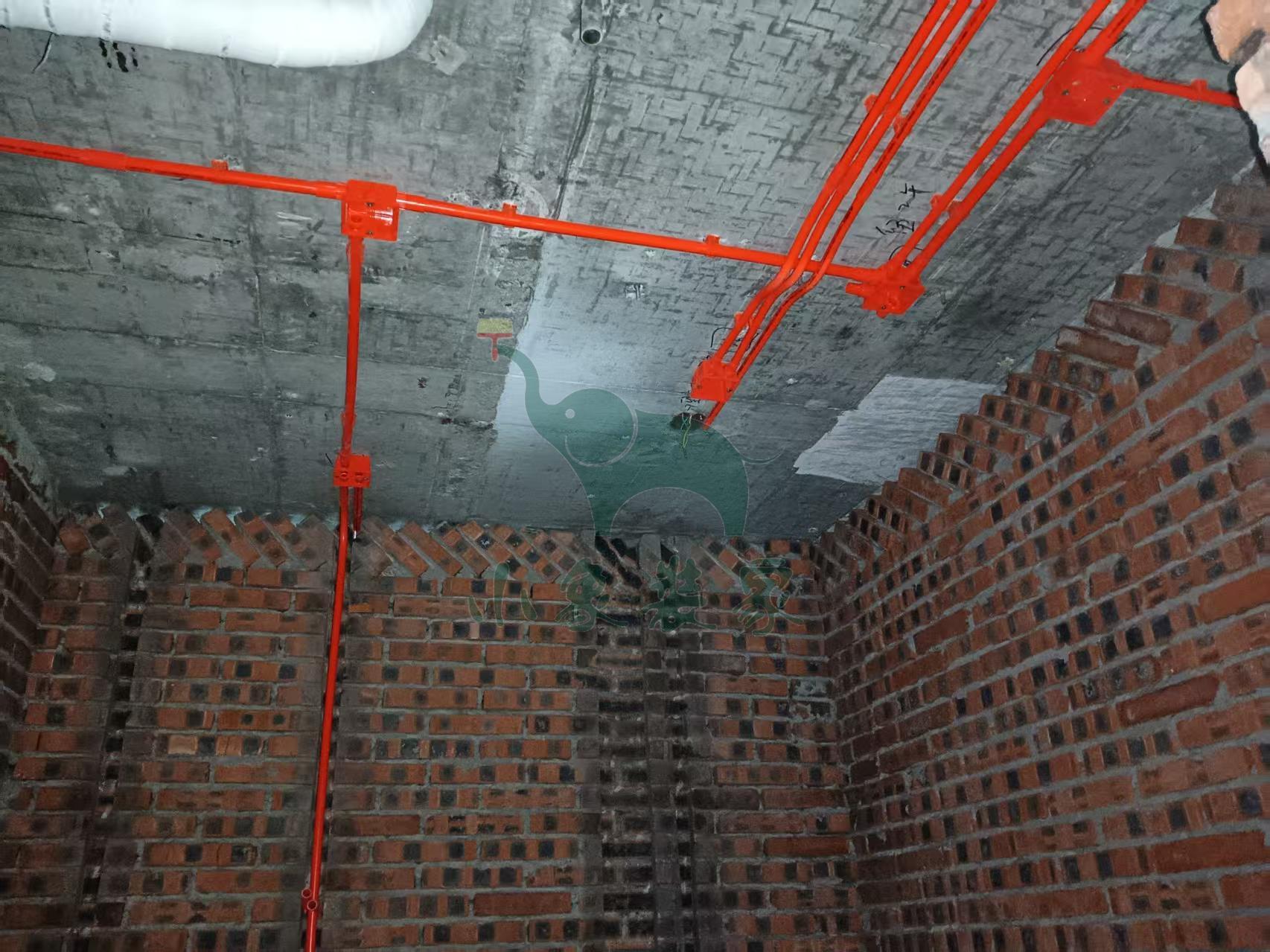

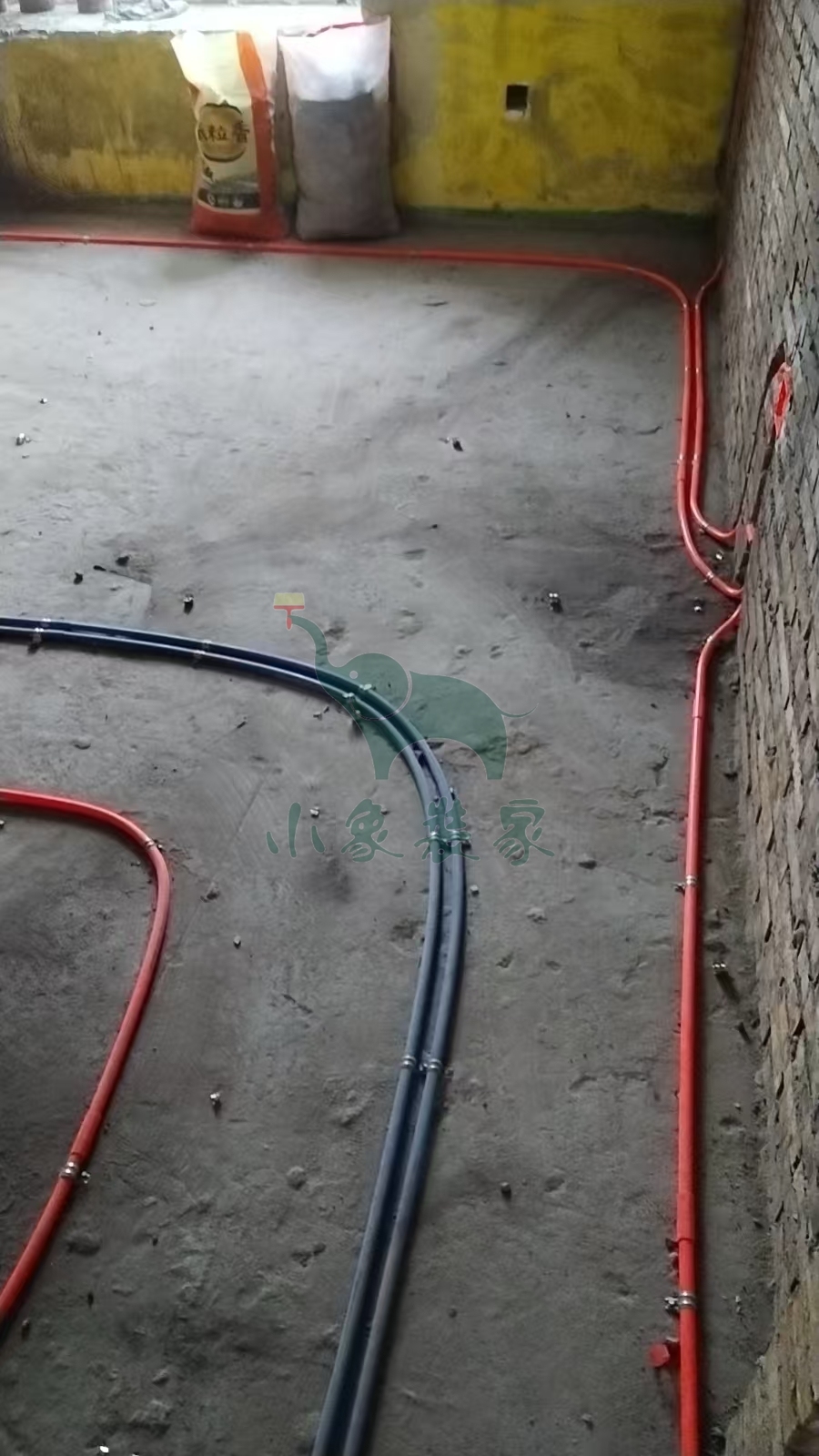

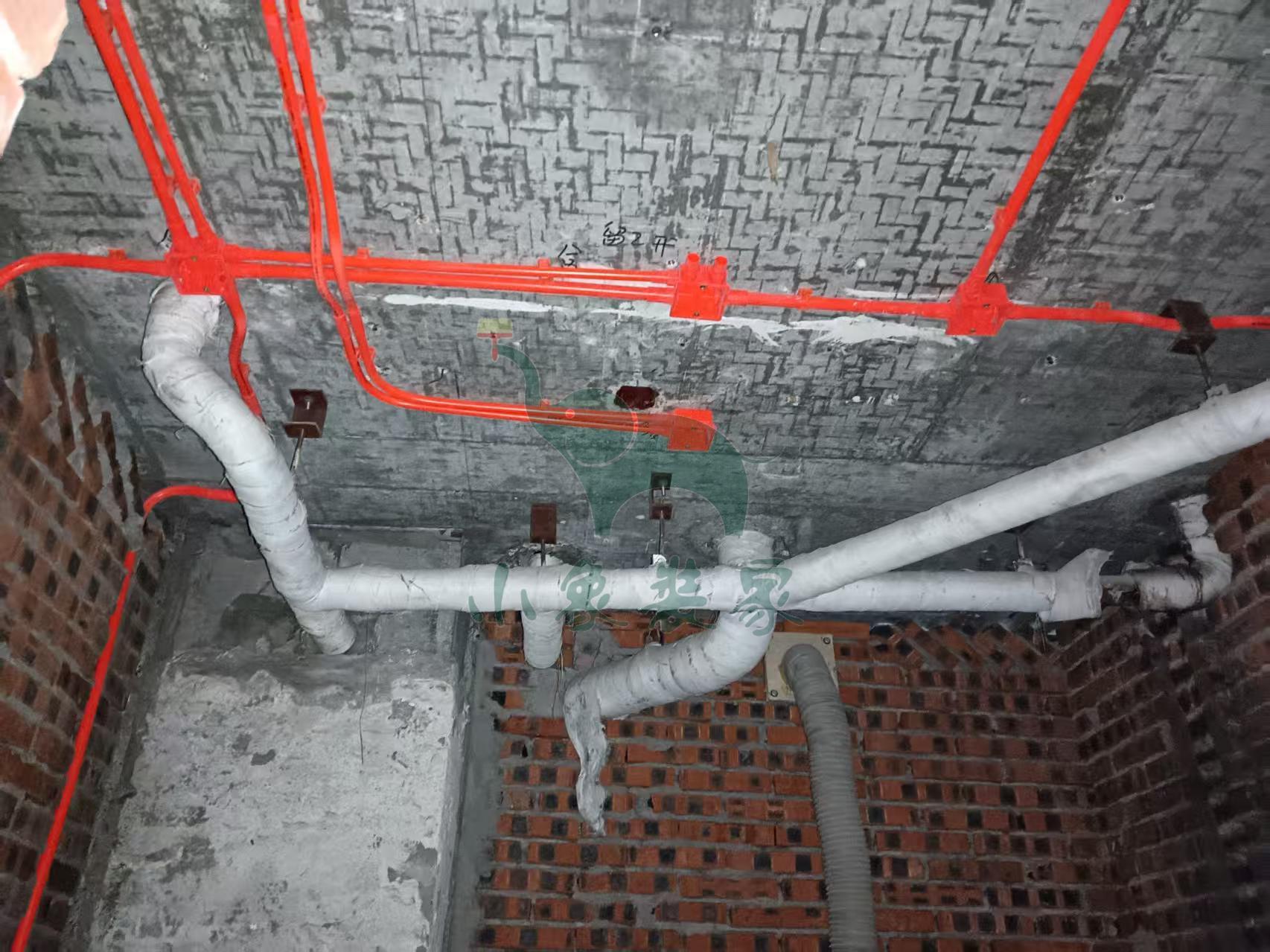

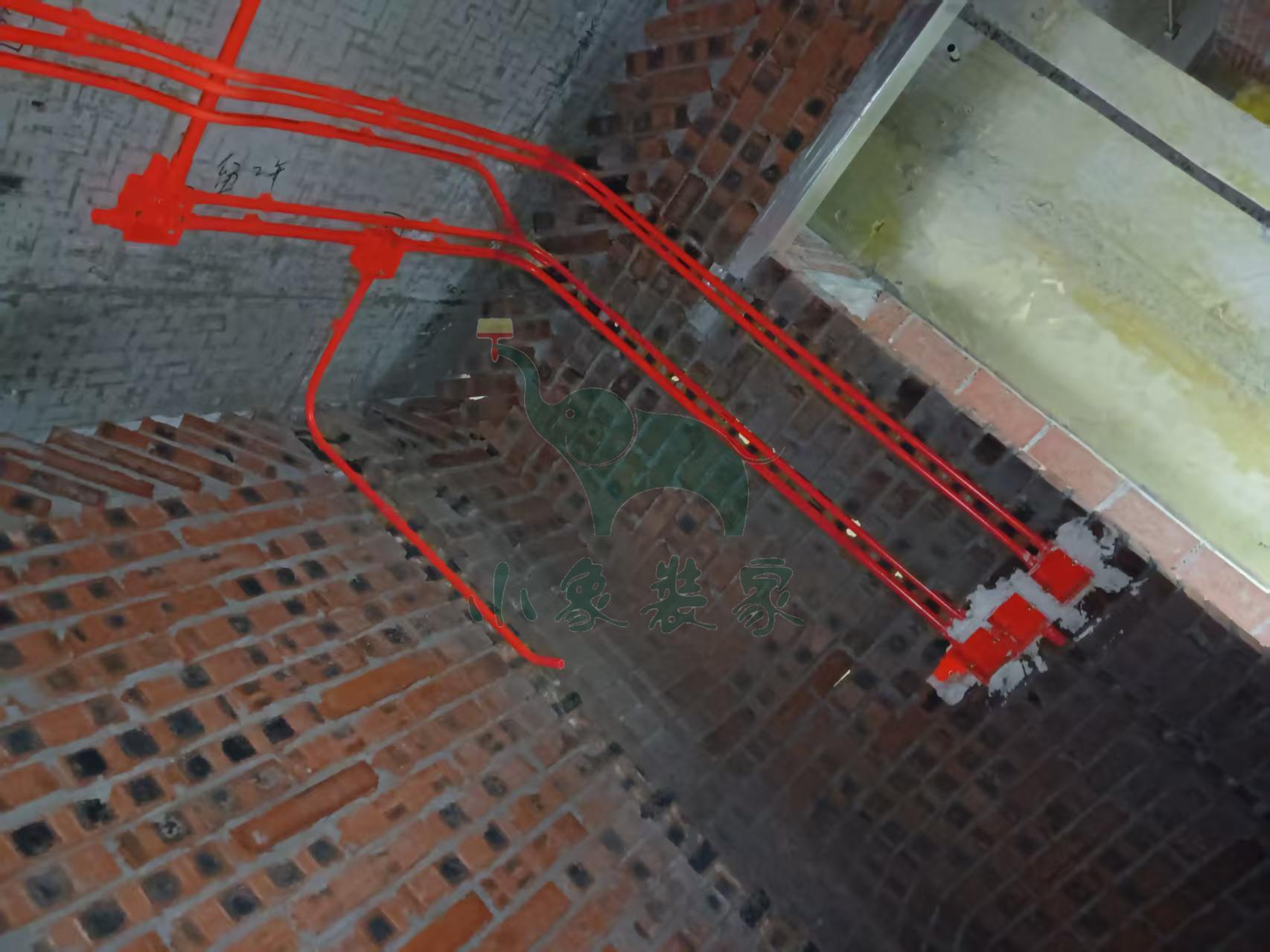

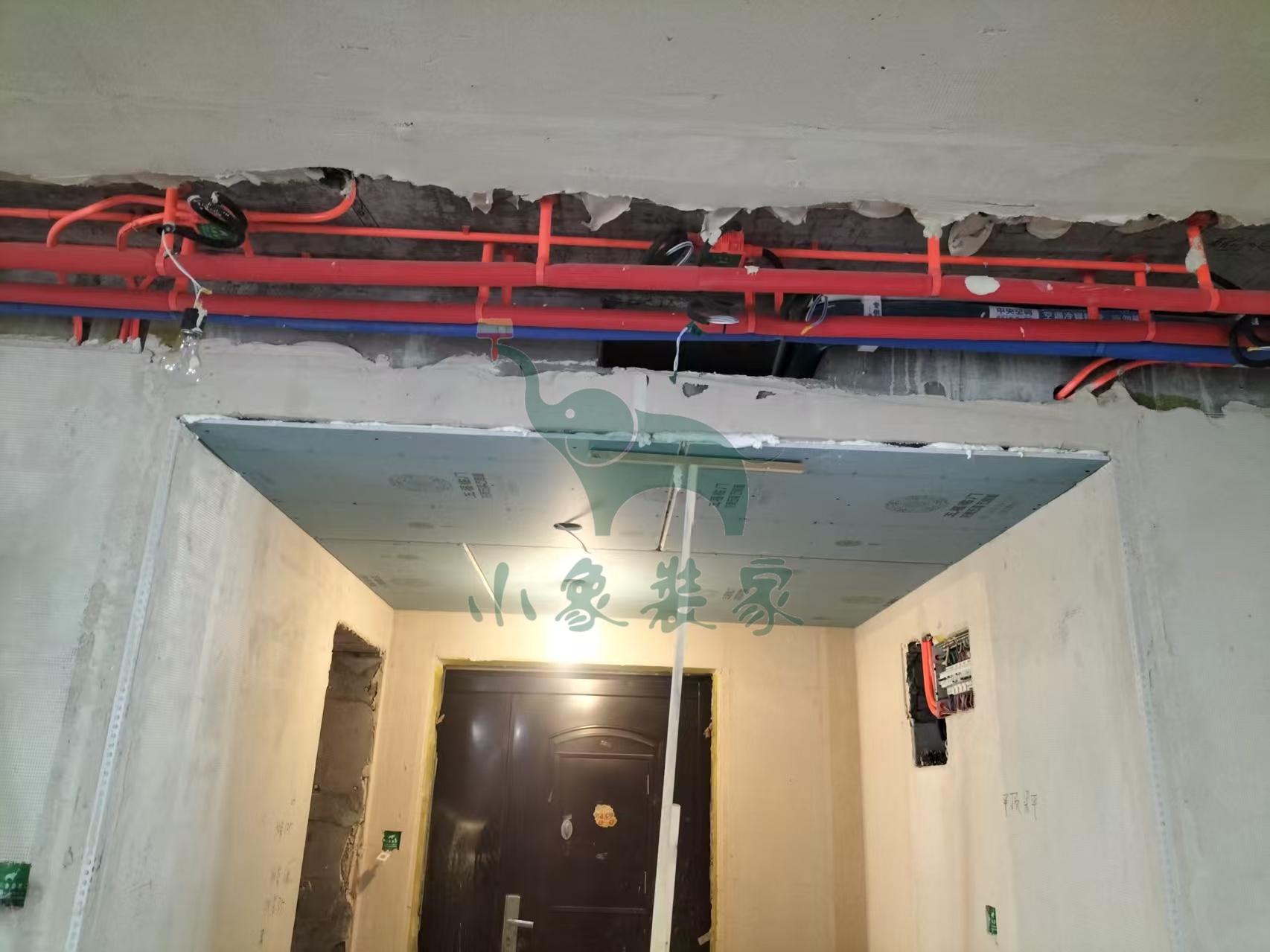

水电工程-电线布管还需1天
水电工程-水管焊接还需1天。
竣工总进度:35%。
施工人员:陈现龙。
共6张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

施工人员:陈现龙。

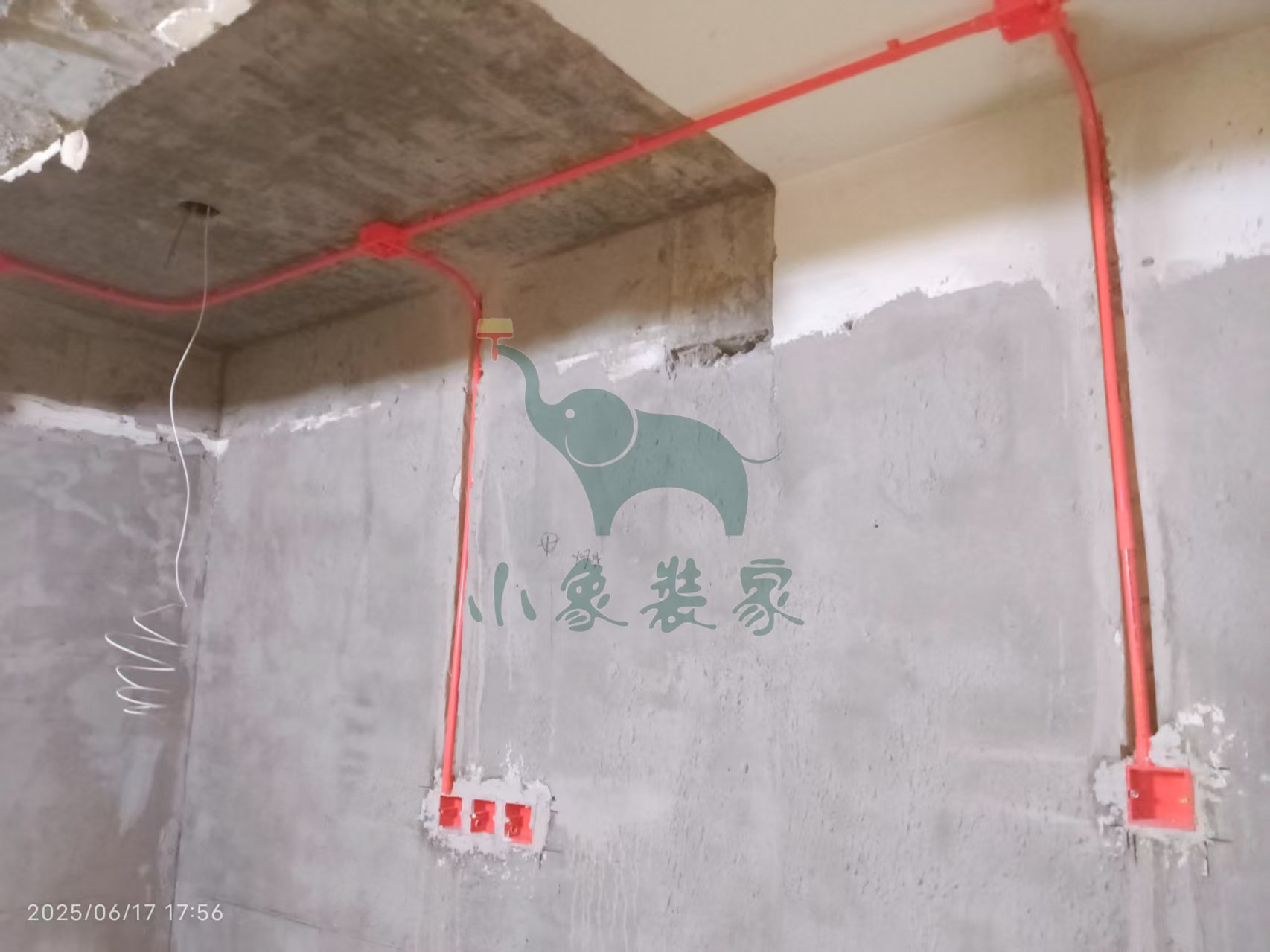

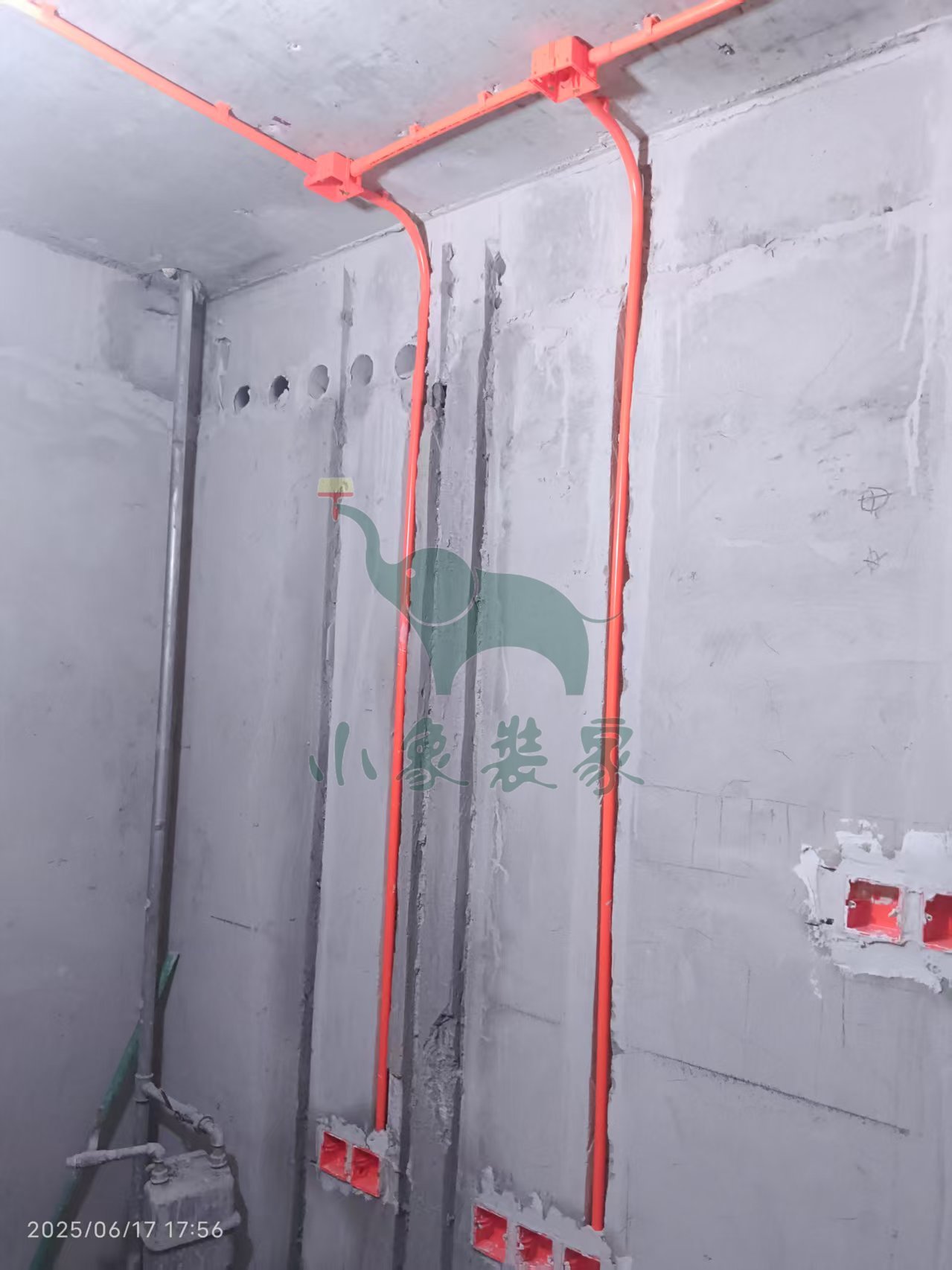

2025-06-17 星期二
工作内容:

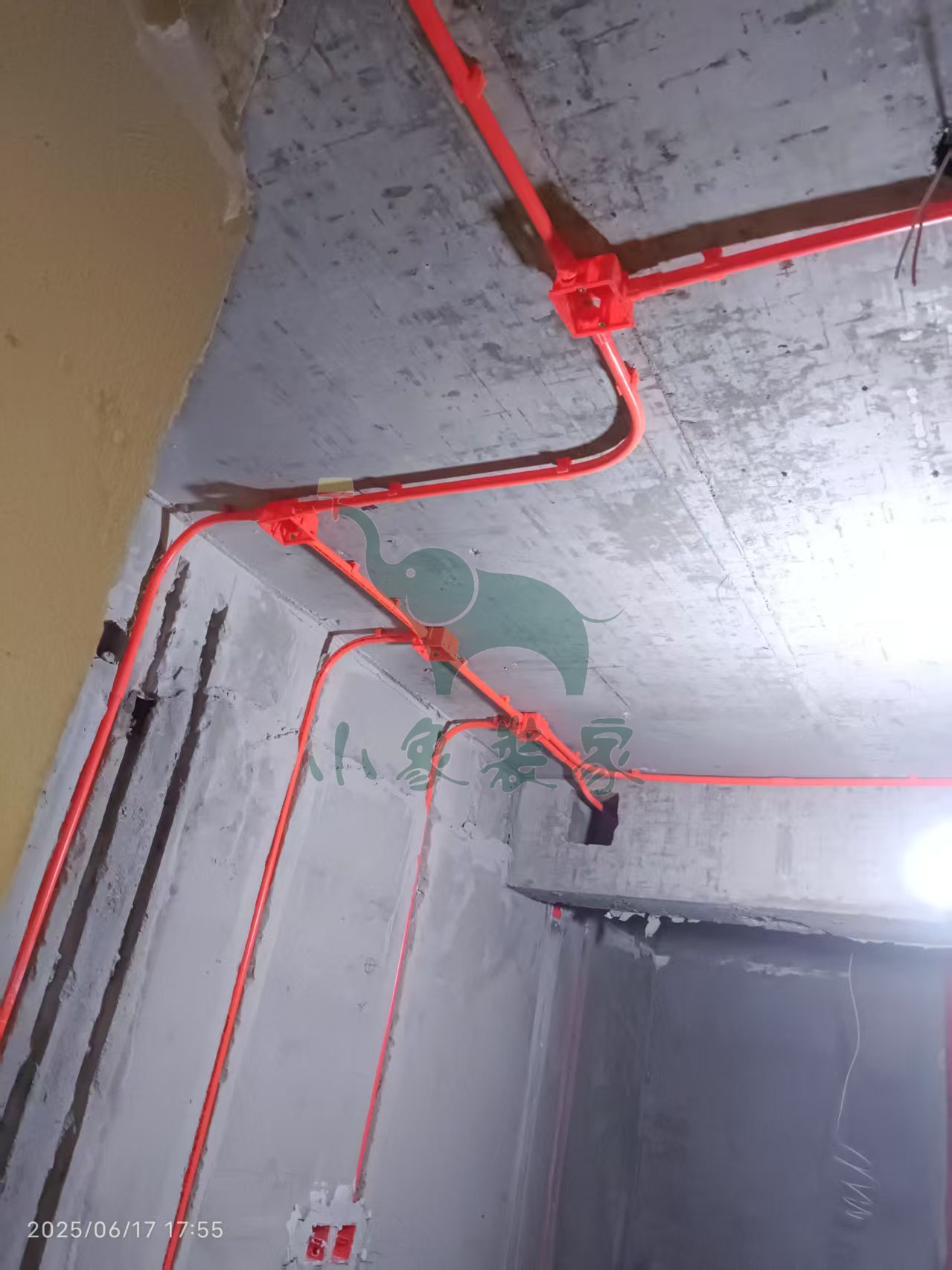

水电工程-电线布管还需1天。
竣工总进度:35%。
施工人员:陈现龙。
共7张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:陈现龙。

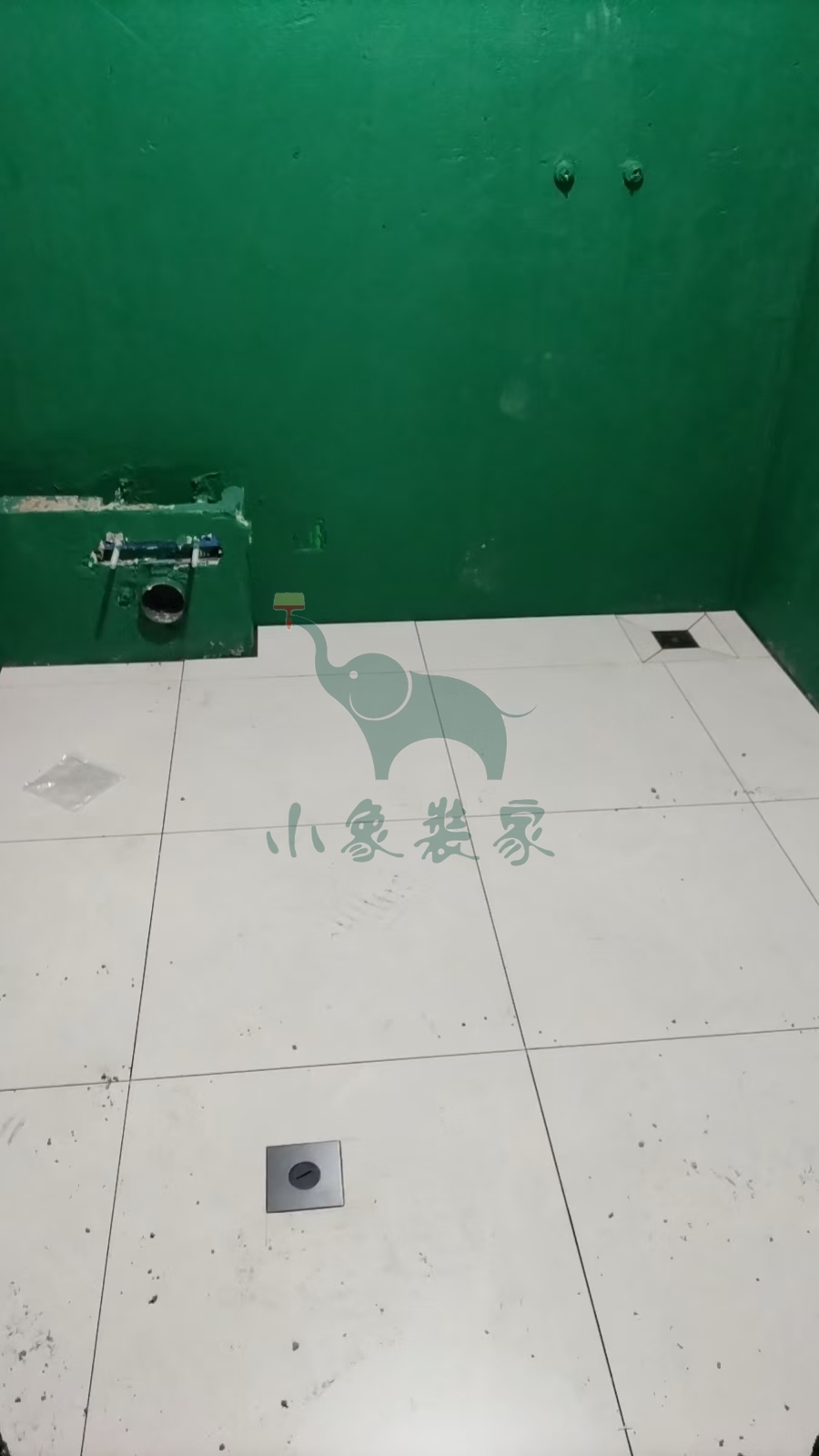

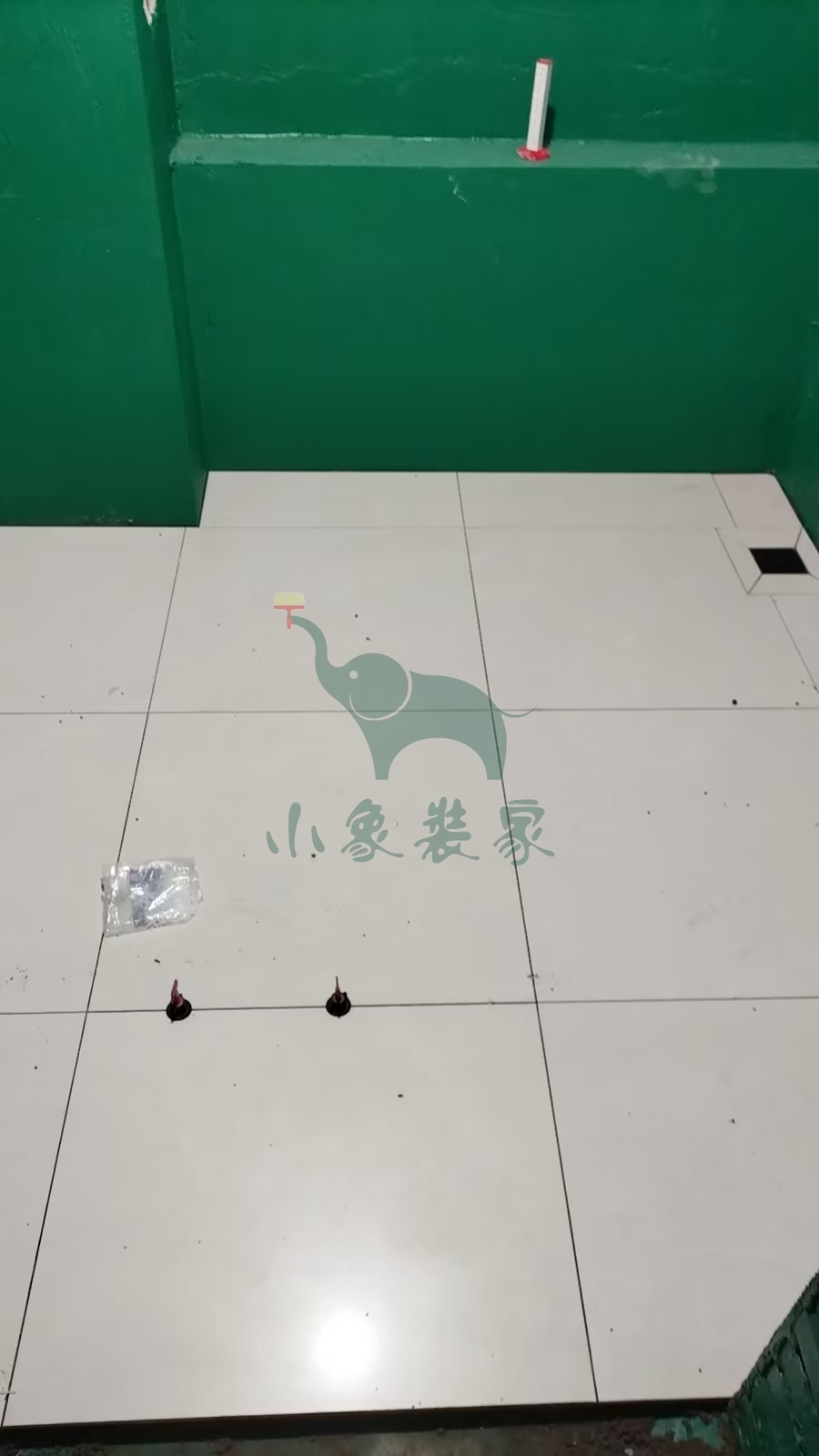

2025-06-05 星期四
工作内容:
水电工程-电线布管还需2天。
竣工总进度:35%。
施工人员:陈现龙。
共5张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:陈现龙。
2025-06-04 星期三
工作内容:

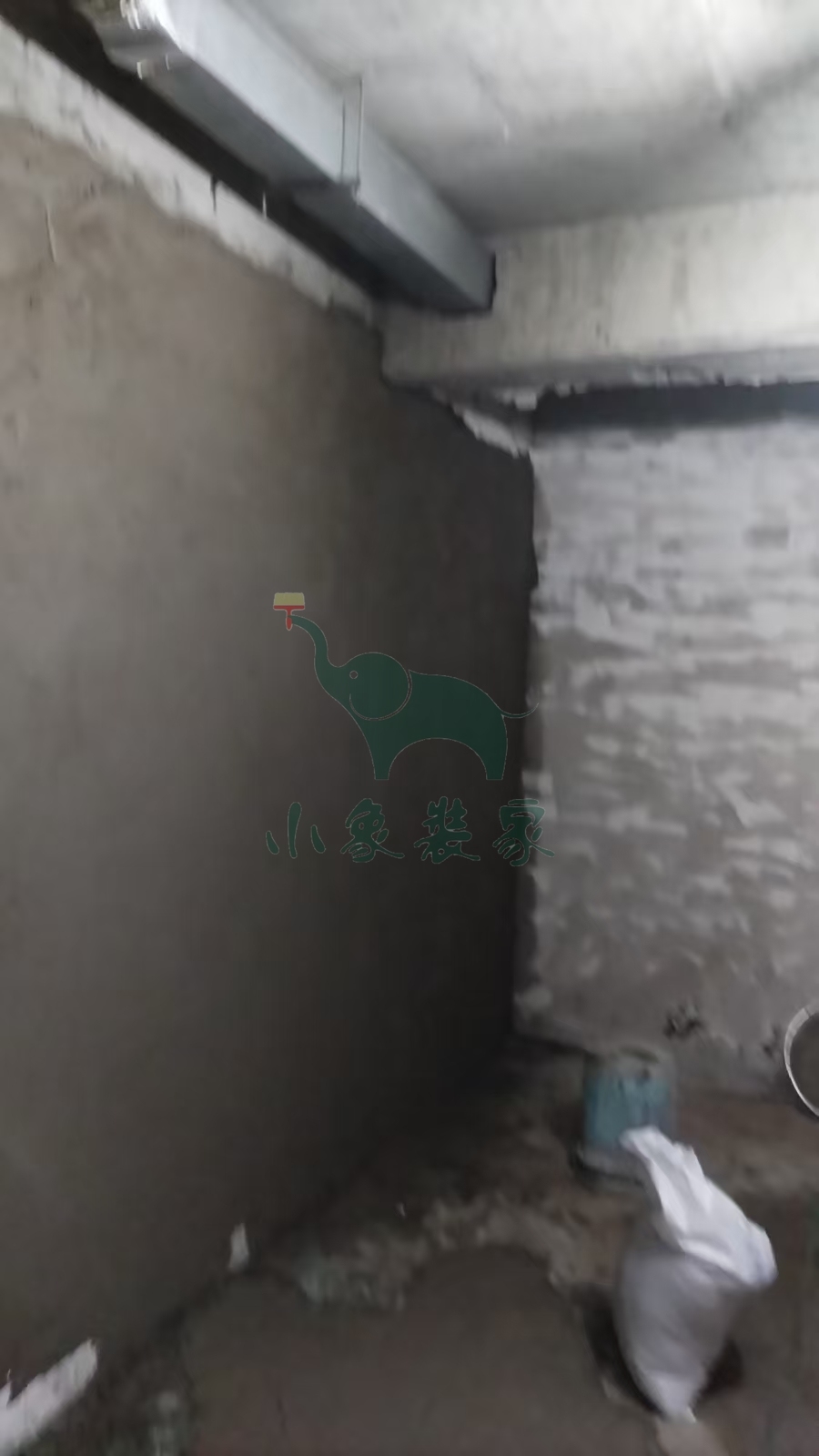

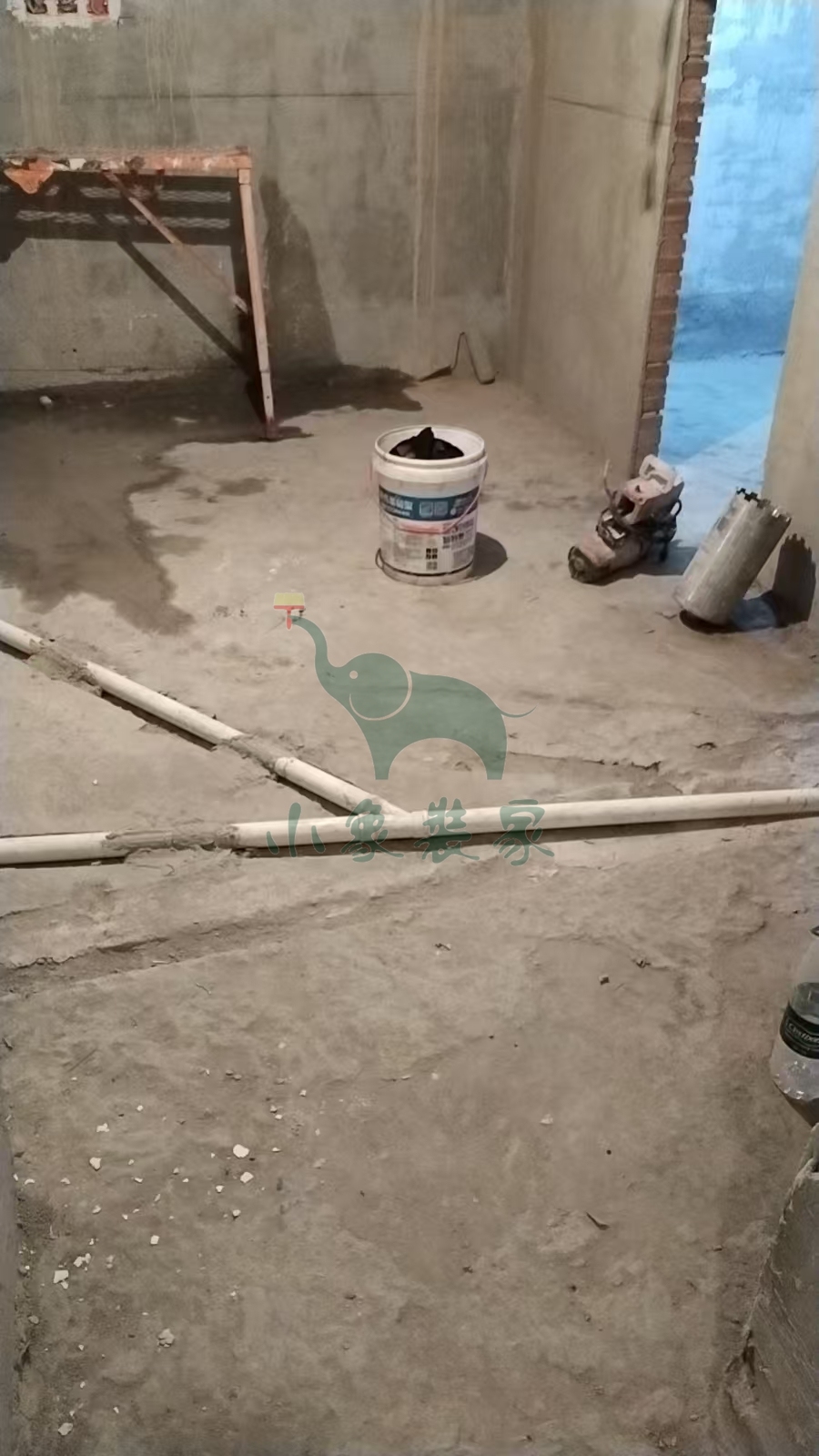

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需3天。
竣工总进度:35%。
施工人员:黄新其。
共9张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:黄新其。
2025-06-03 星期二
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需3天。
竣工总进度:35%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:黄新其。
2025-05-20 星期二
工作内容:

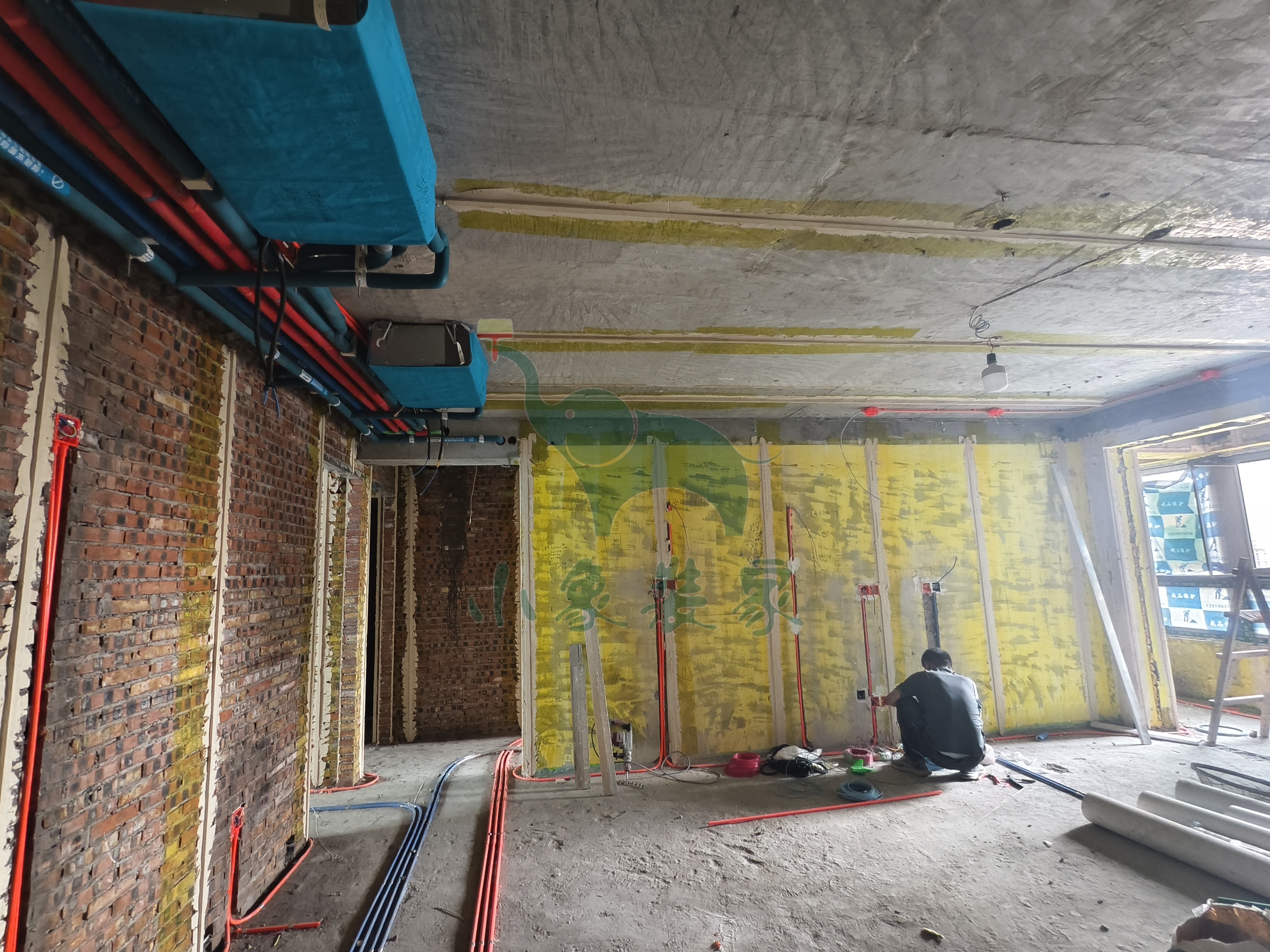

水电工程-强弱电箱还需2天
水电工程-电线布管还需1天。
竣工总进度:35%。
施工人员:陈现龙。
共4张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:陈现龙。
2025-05-16 星期五
工作内容:
水电工程-开线槽已完工
水电工程-电盒安装还需1天。
竣工总进度:25%。
施工人员:陈现龙。
共5张
【明日播报】
2025-05-17停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-05-15 星期四
工作内容:
水电工程-开线槽还需1天。
竣工总进度:25%。
施工人员:陈现龙。
共6张
【明日播报】
工作内容:
水电工程-开线槽

水电工程-电盒安装

施工人员:陈现龙。
2025-05-14 星期三
工作内容:

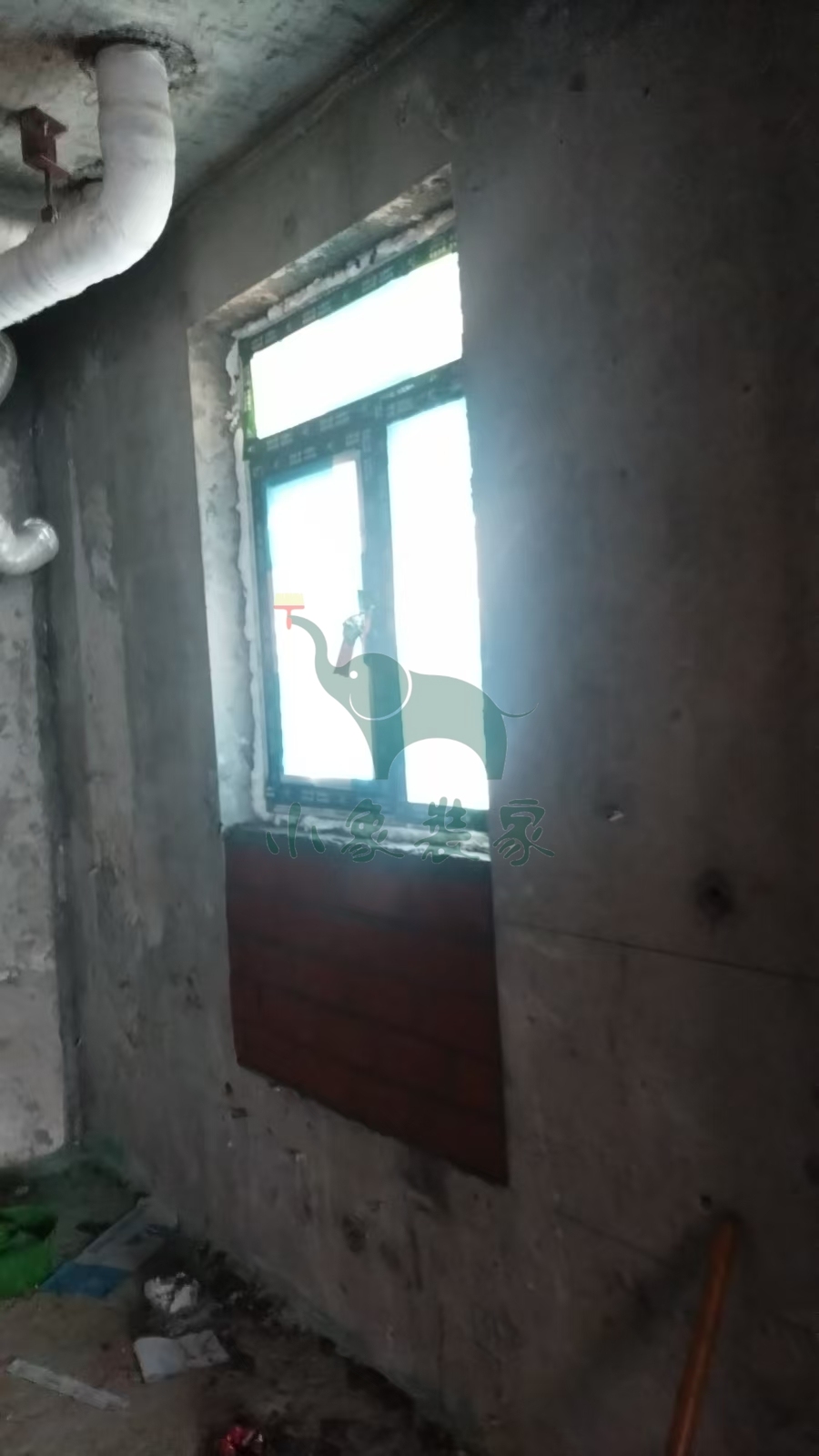

水电工程-超平弹线已完工
水电工程-开线槽还需2天
水电工程-水电交底已完工。
竣工总进度:25%。
施工人员:陈现龙。
共4张
【明日播报】
工作内容:
水电工程-开线槽

施工人员:陈现龙。

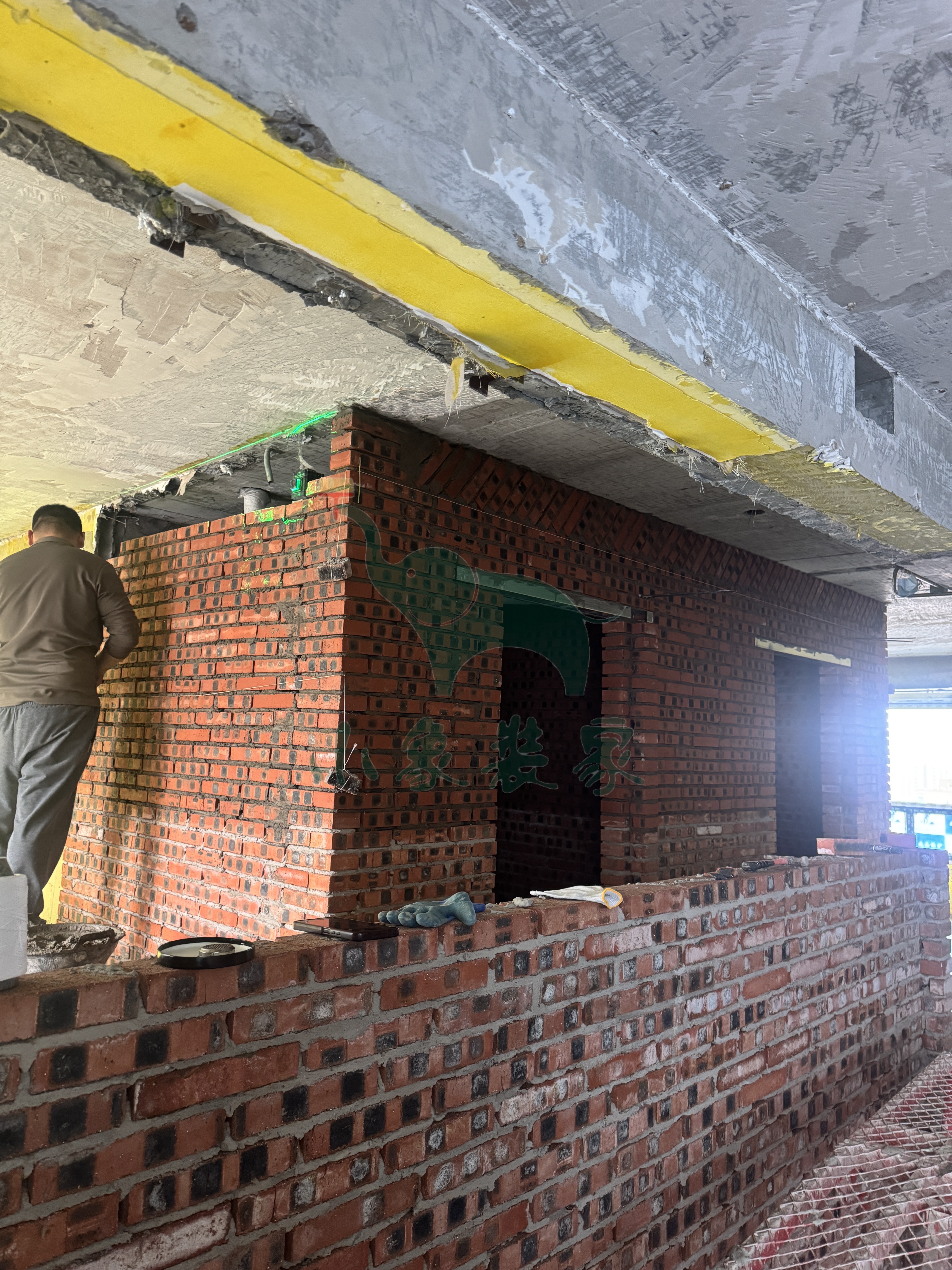

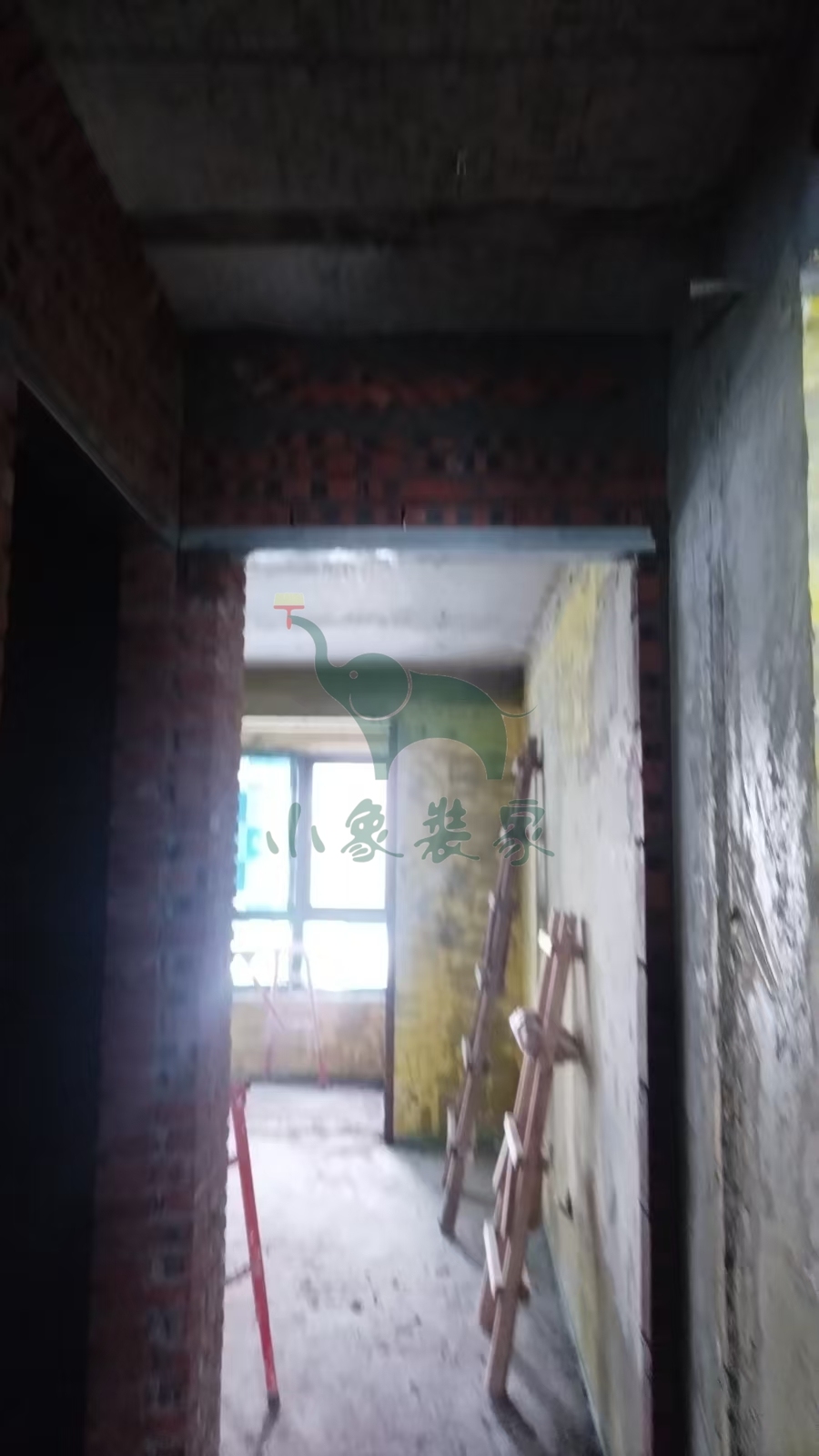

2025-05-12 星期一

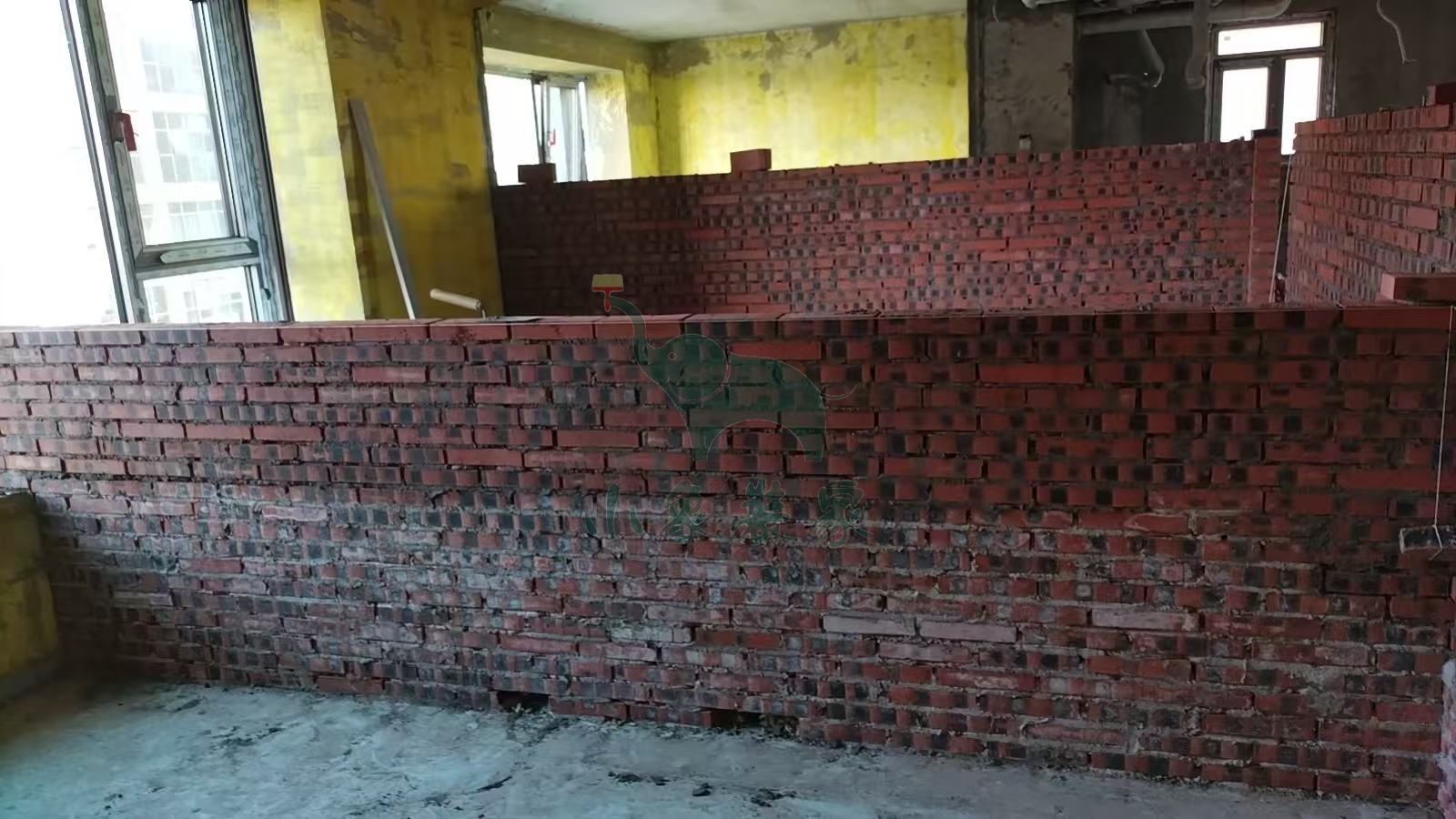

工作内容:

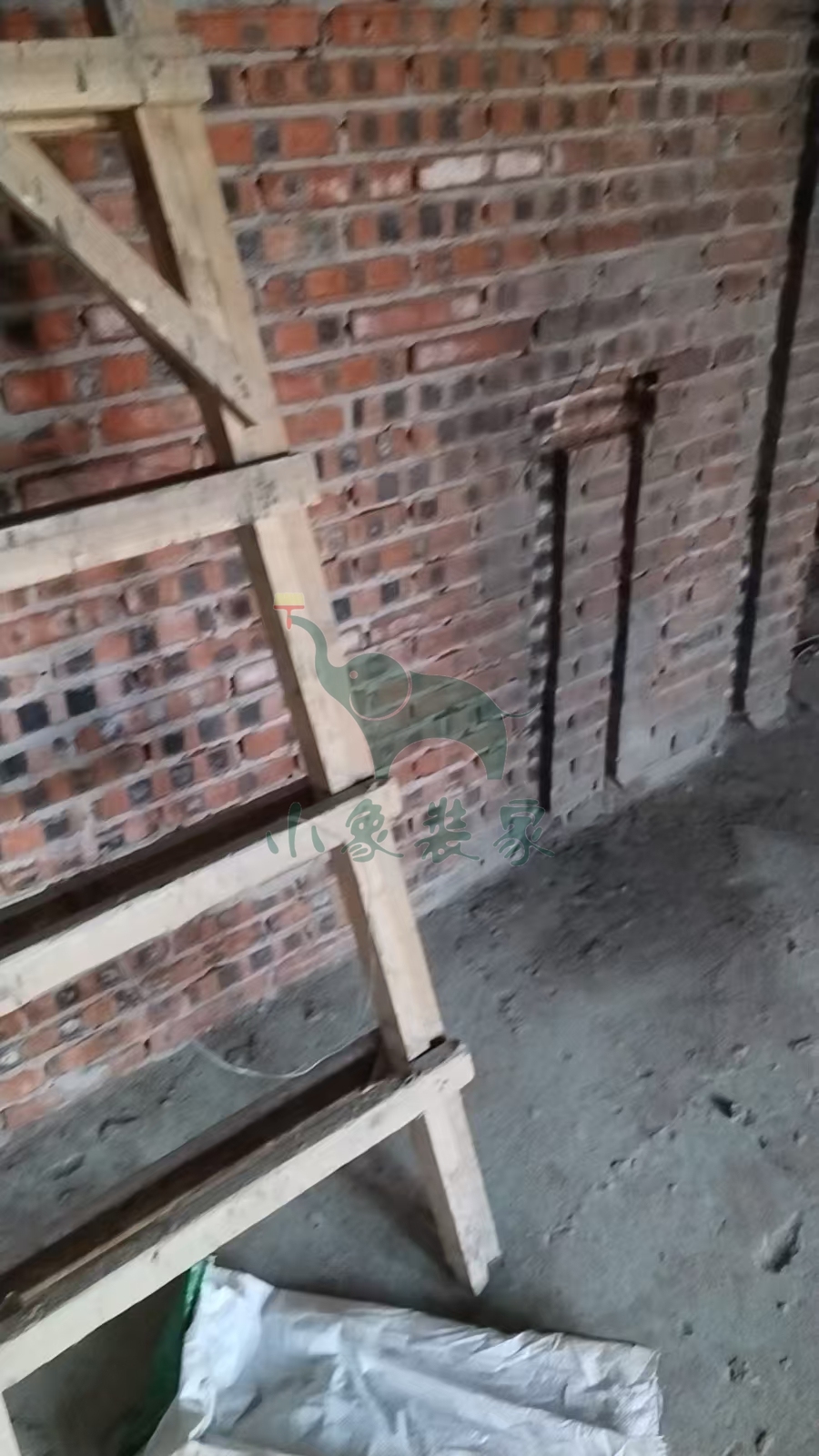

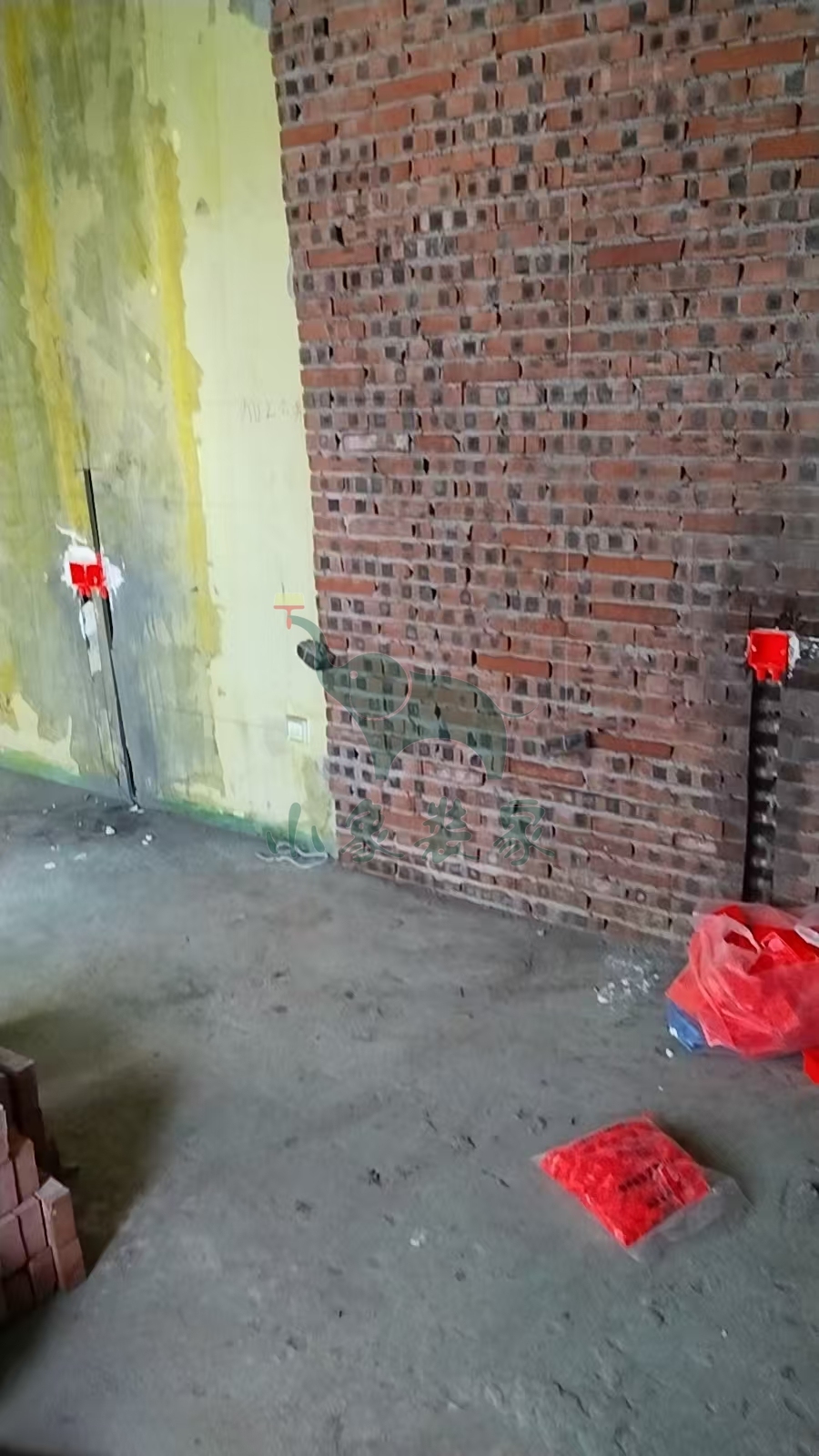

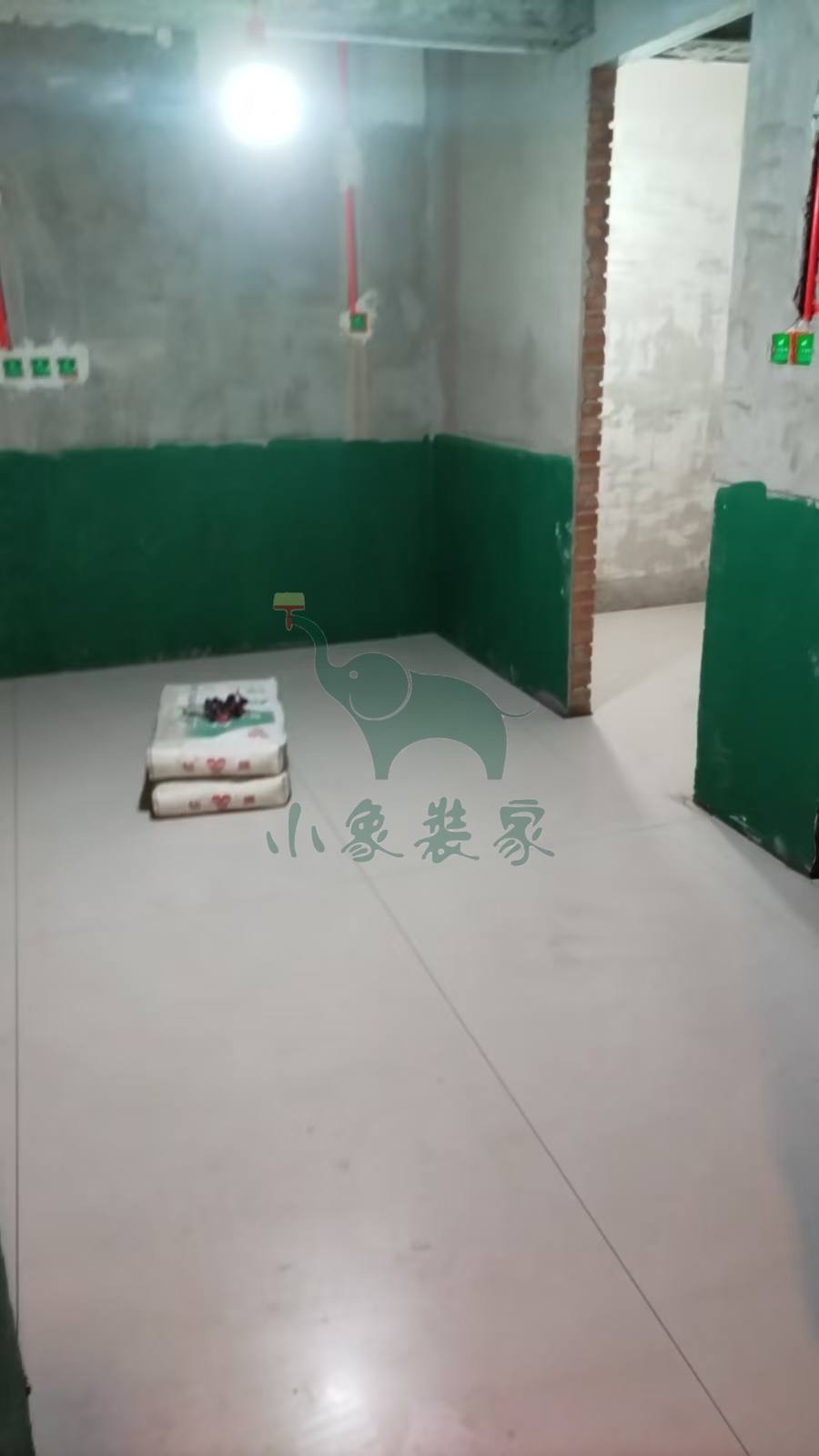

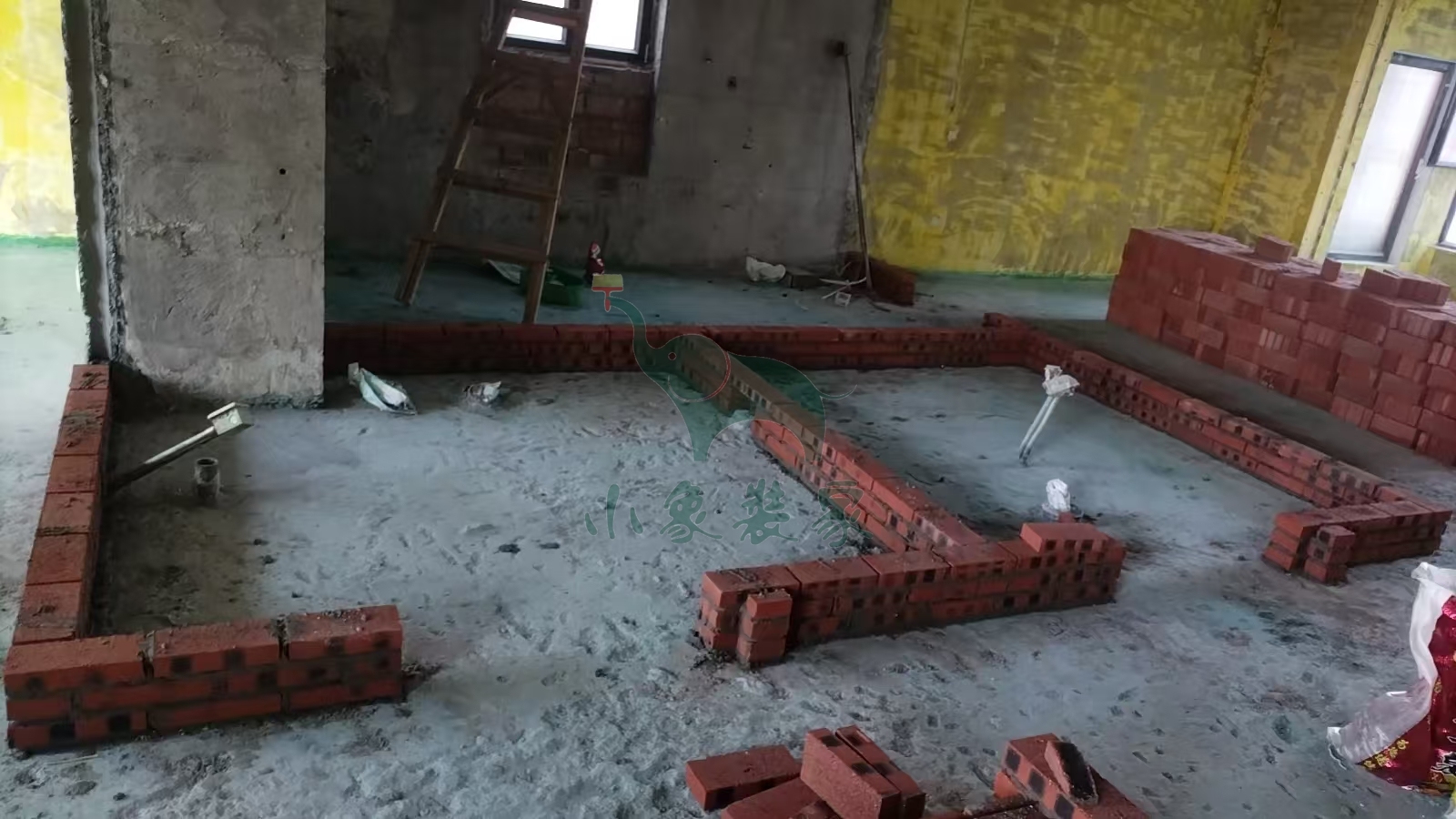

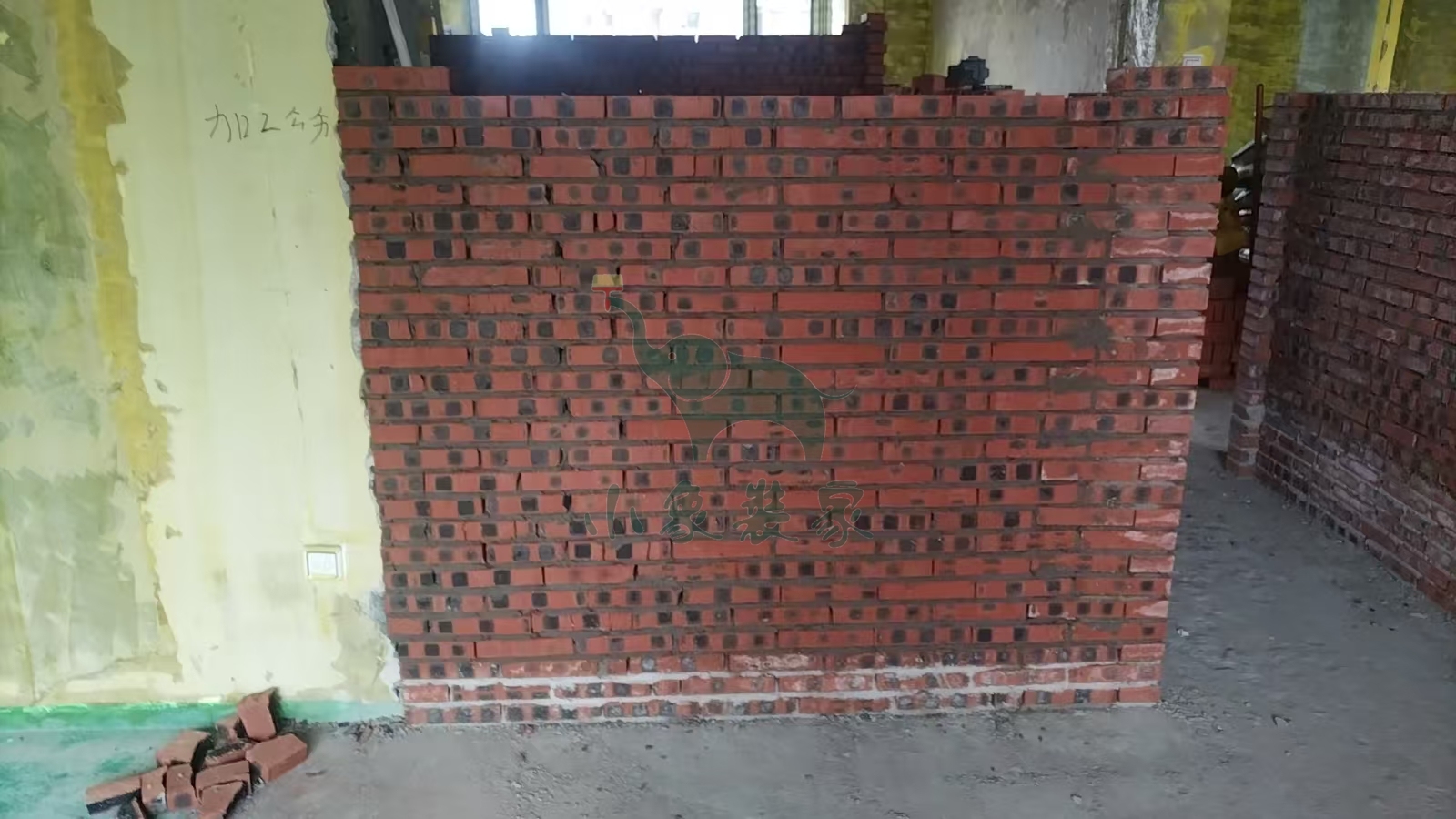

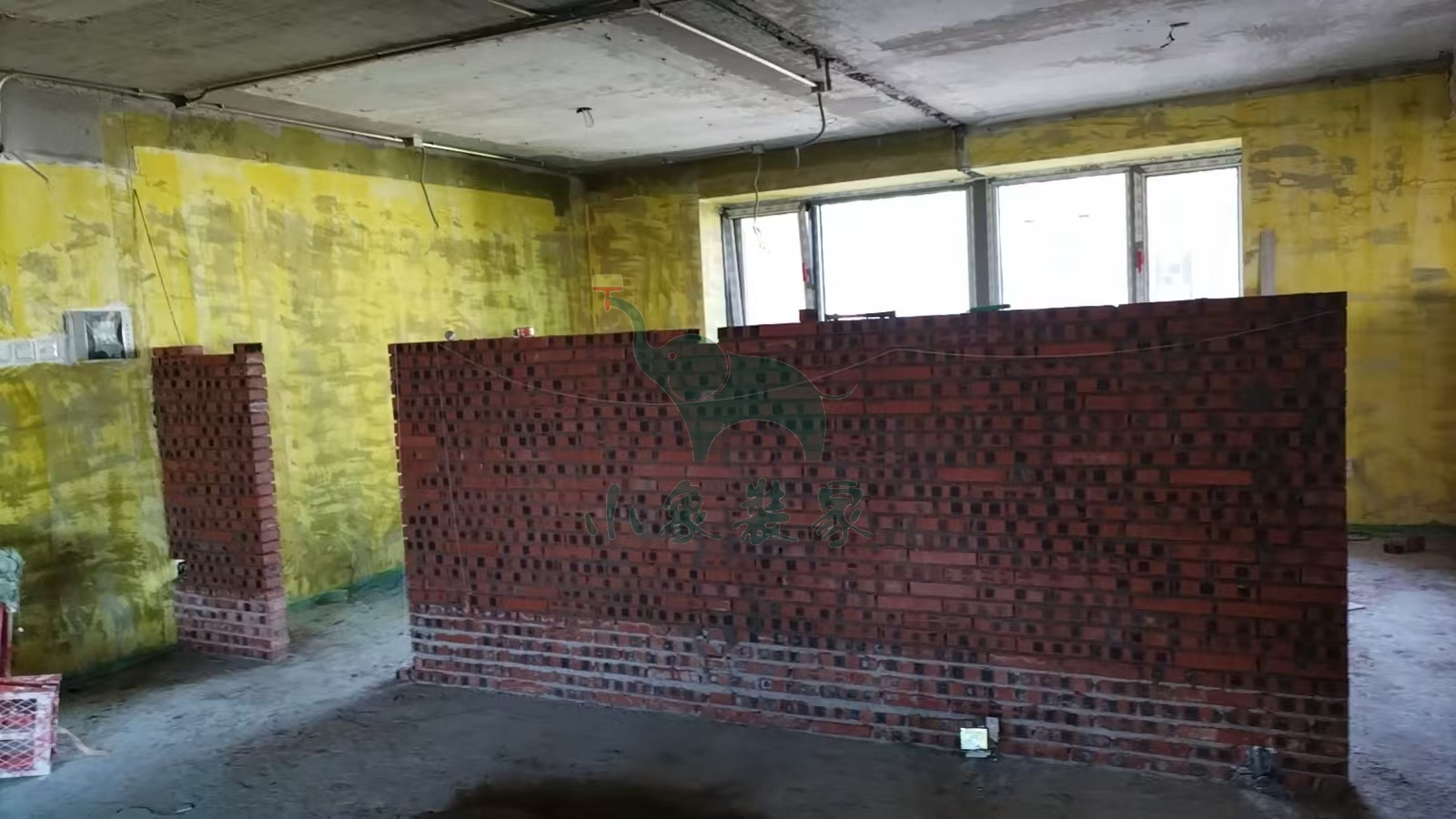

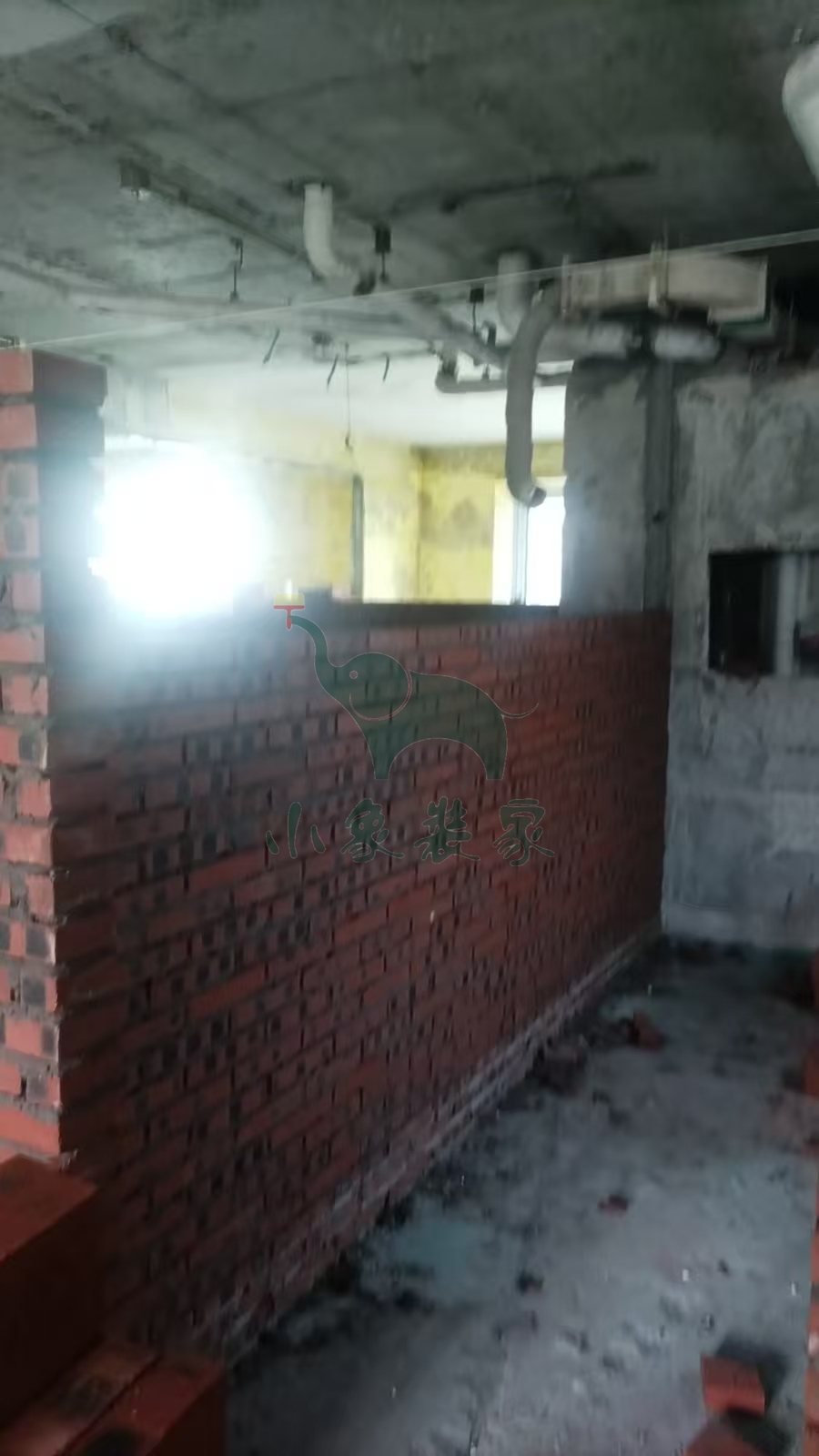

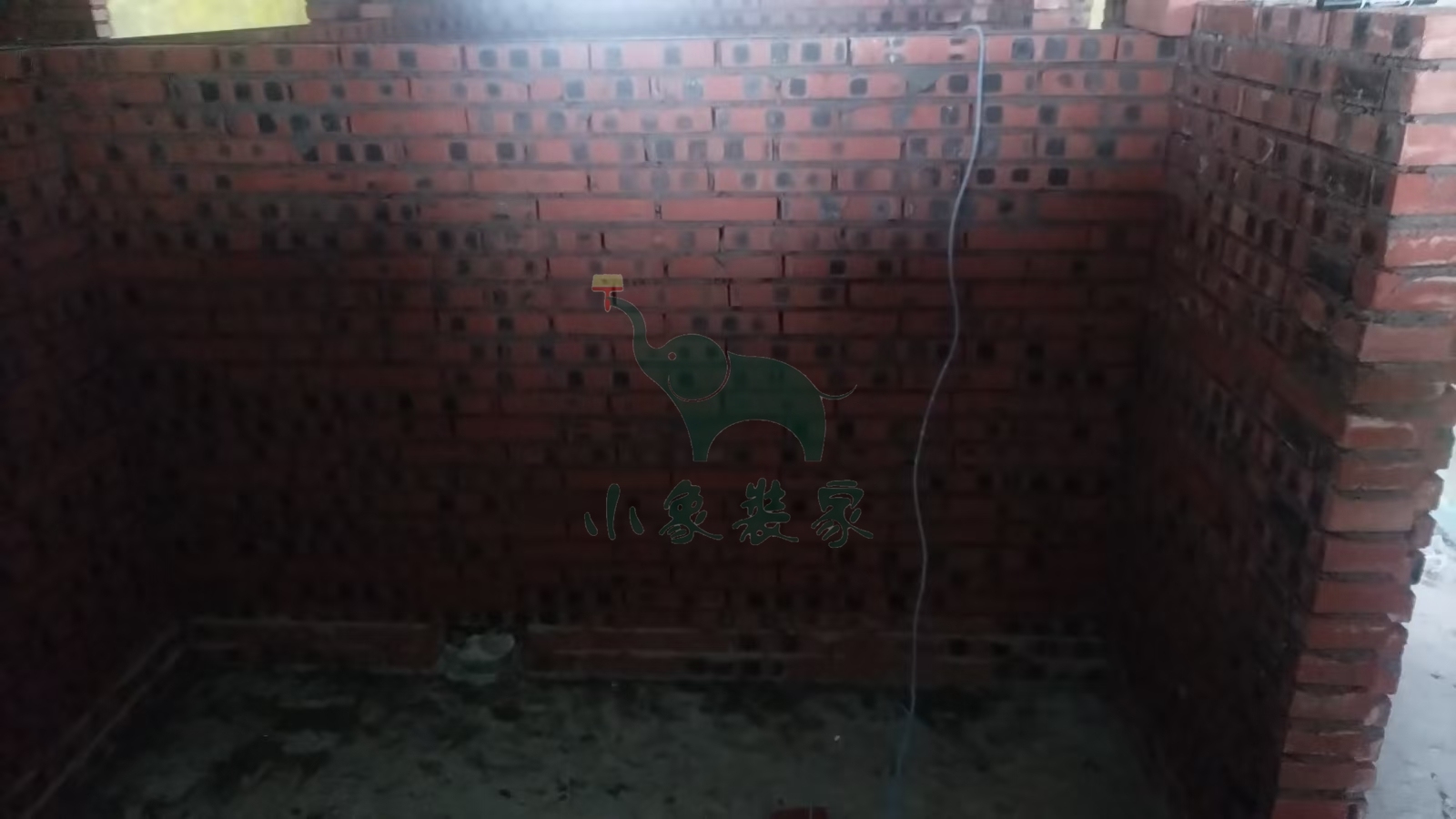

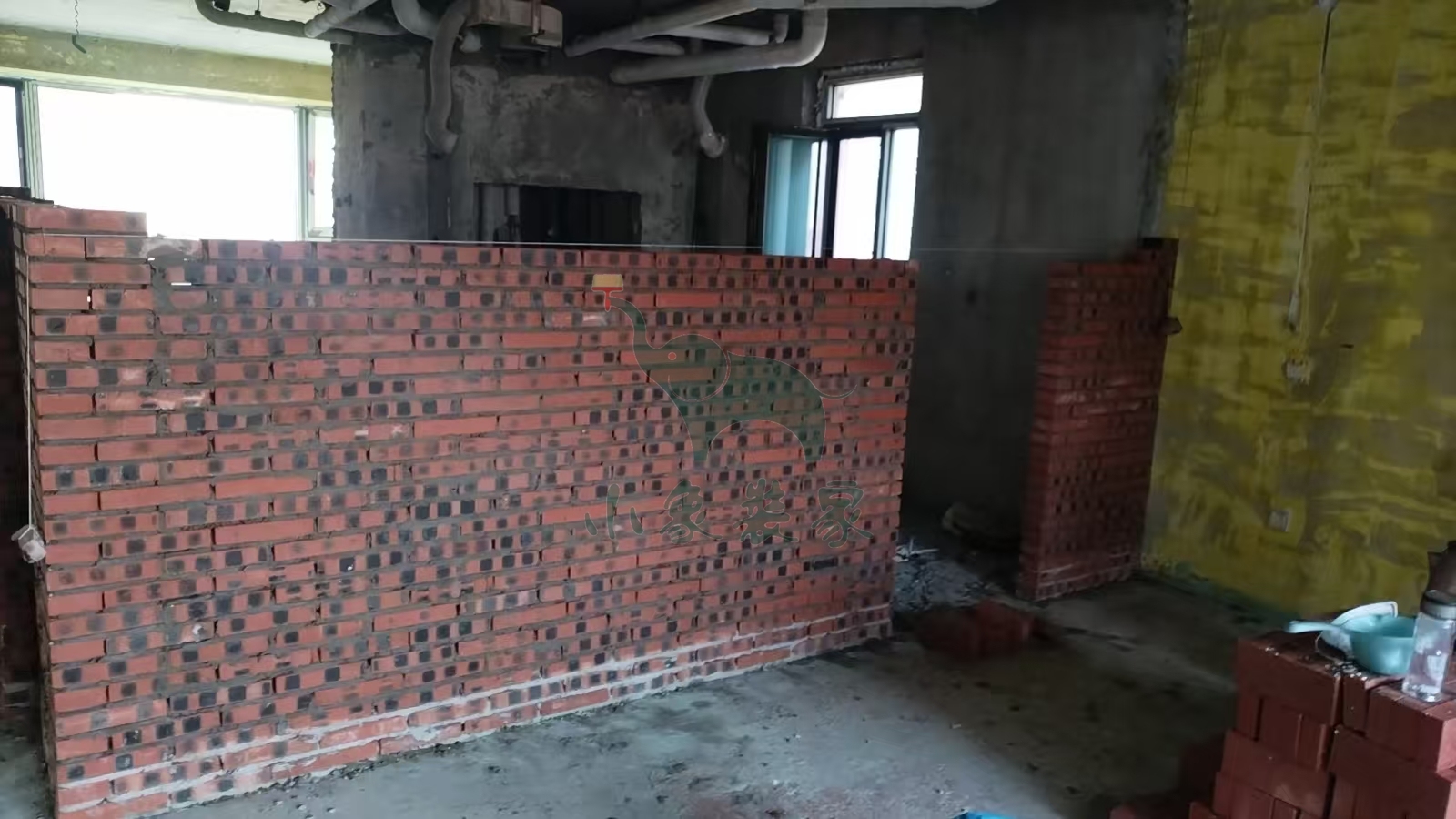

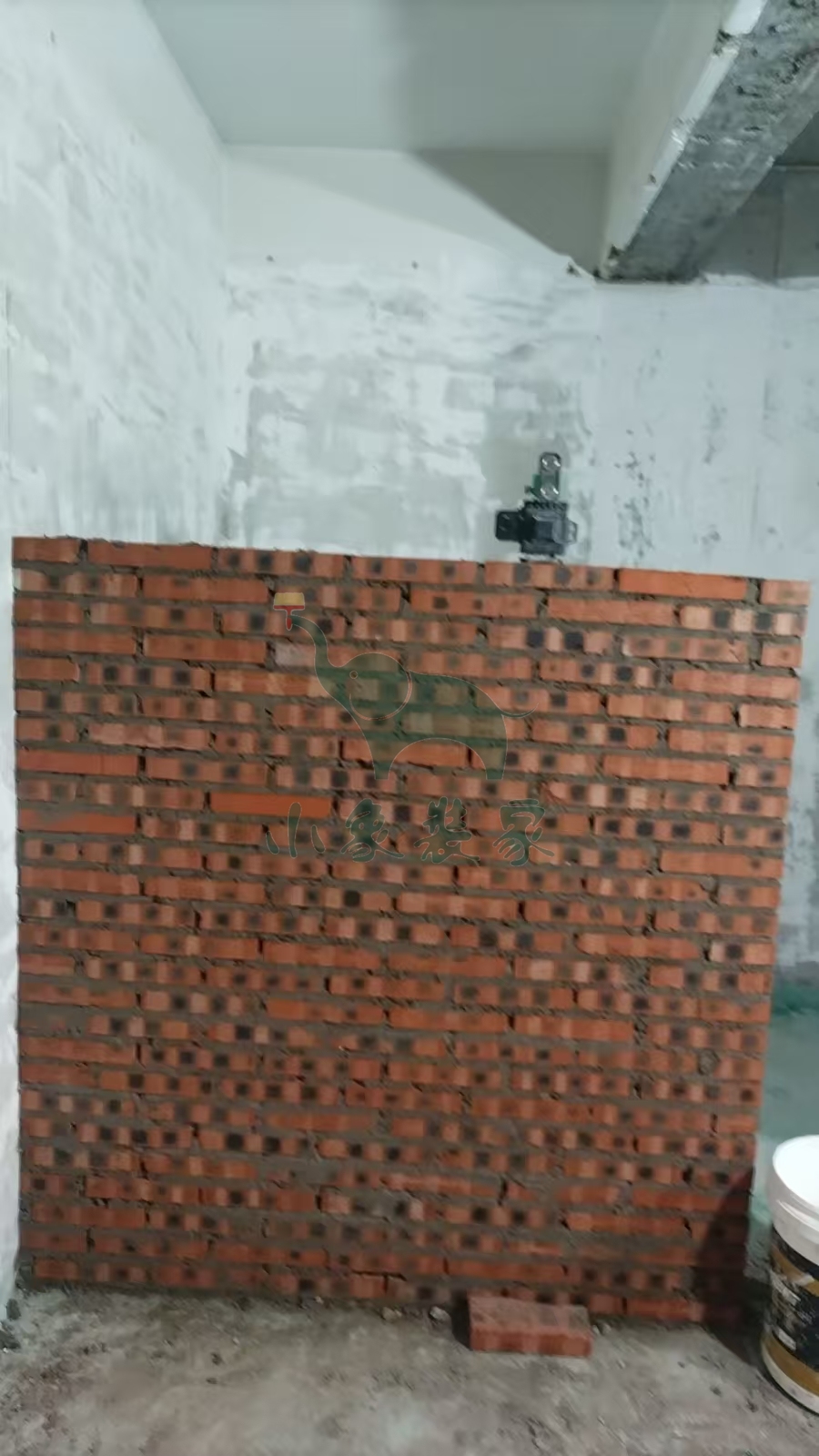

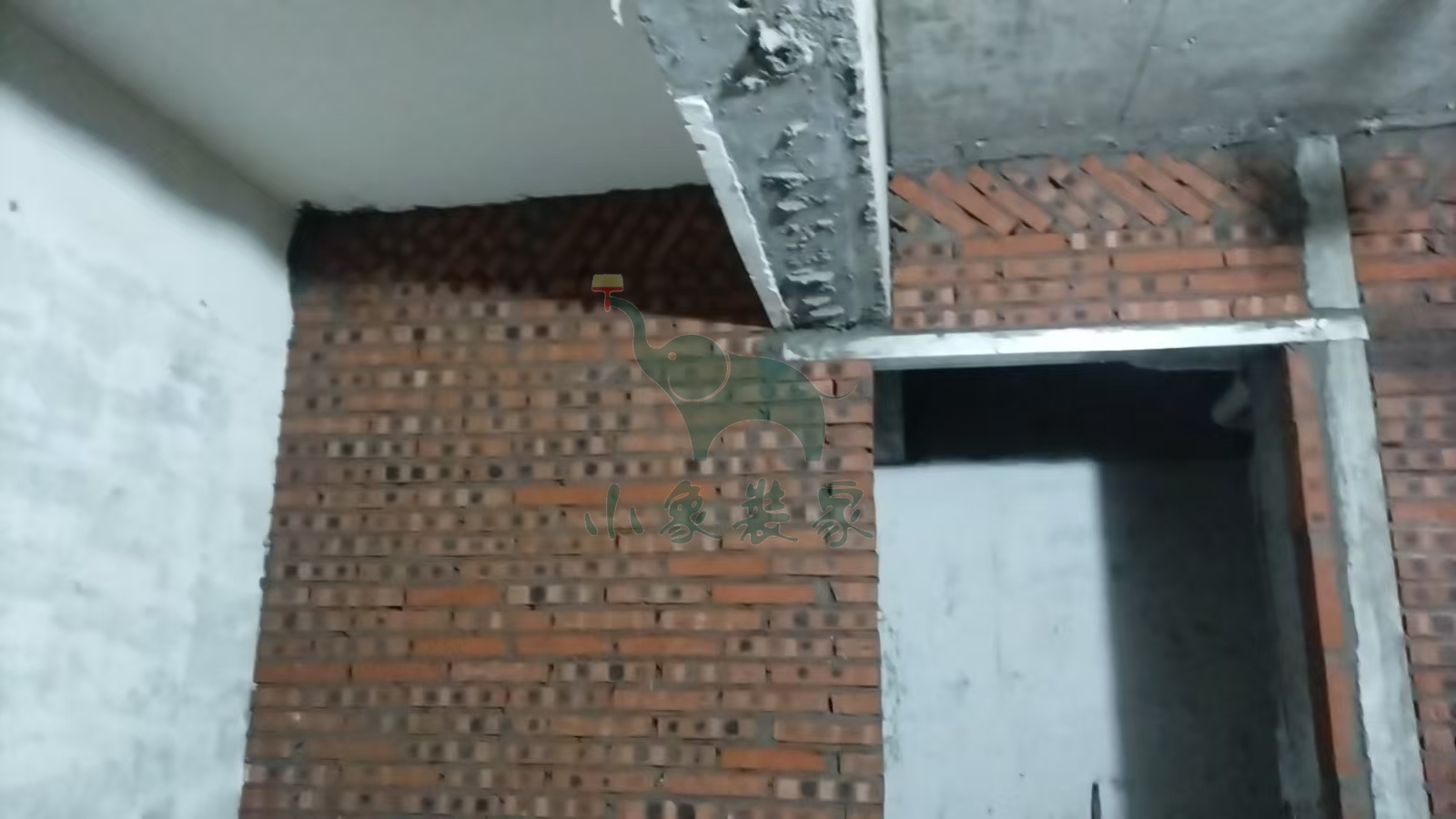

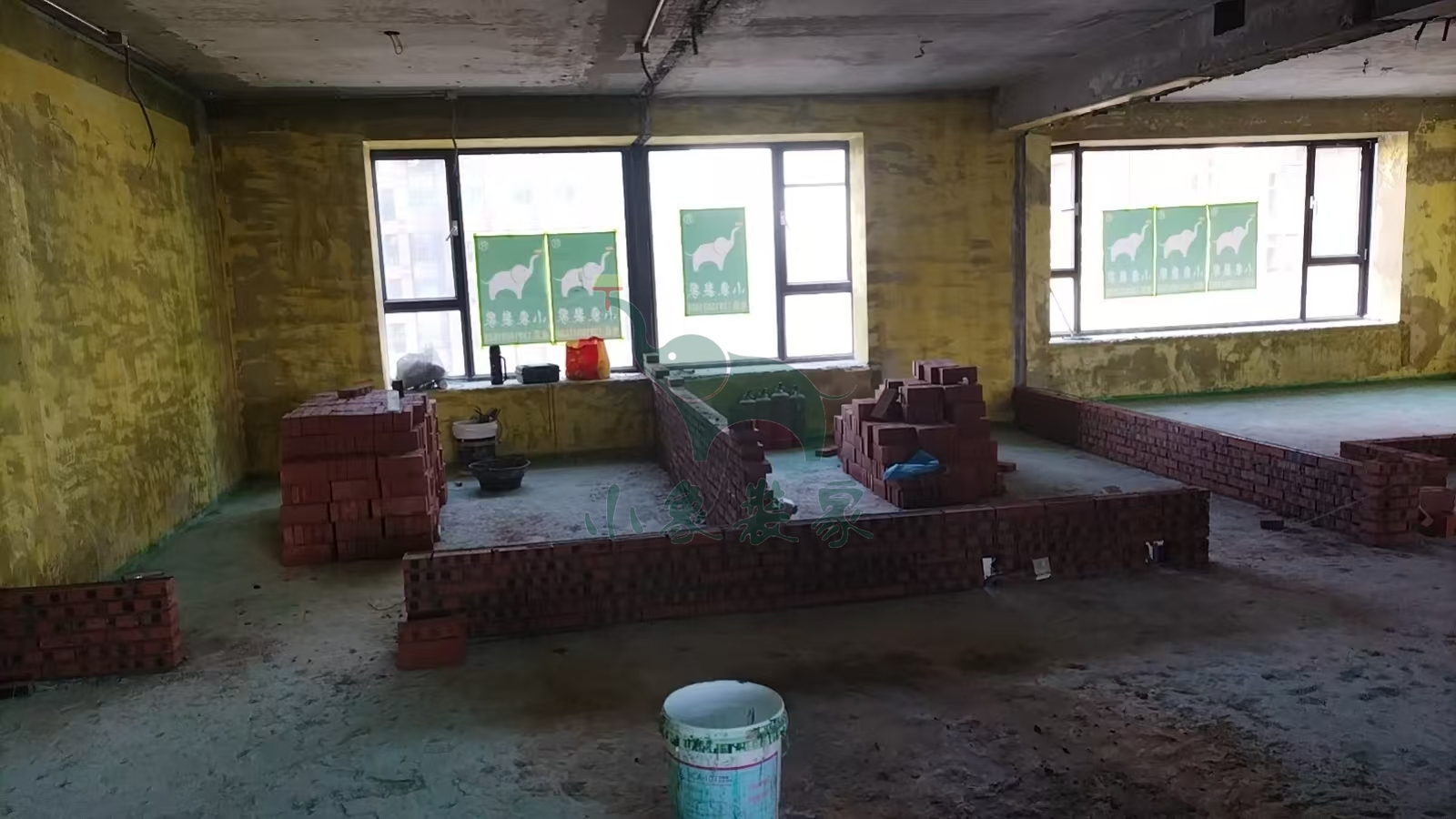

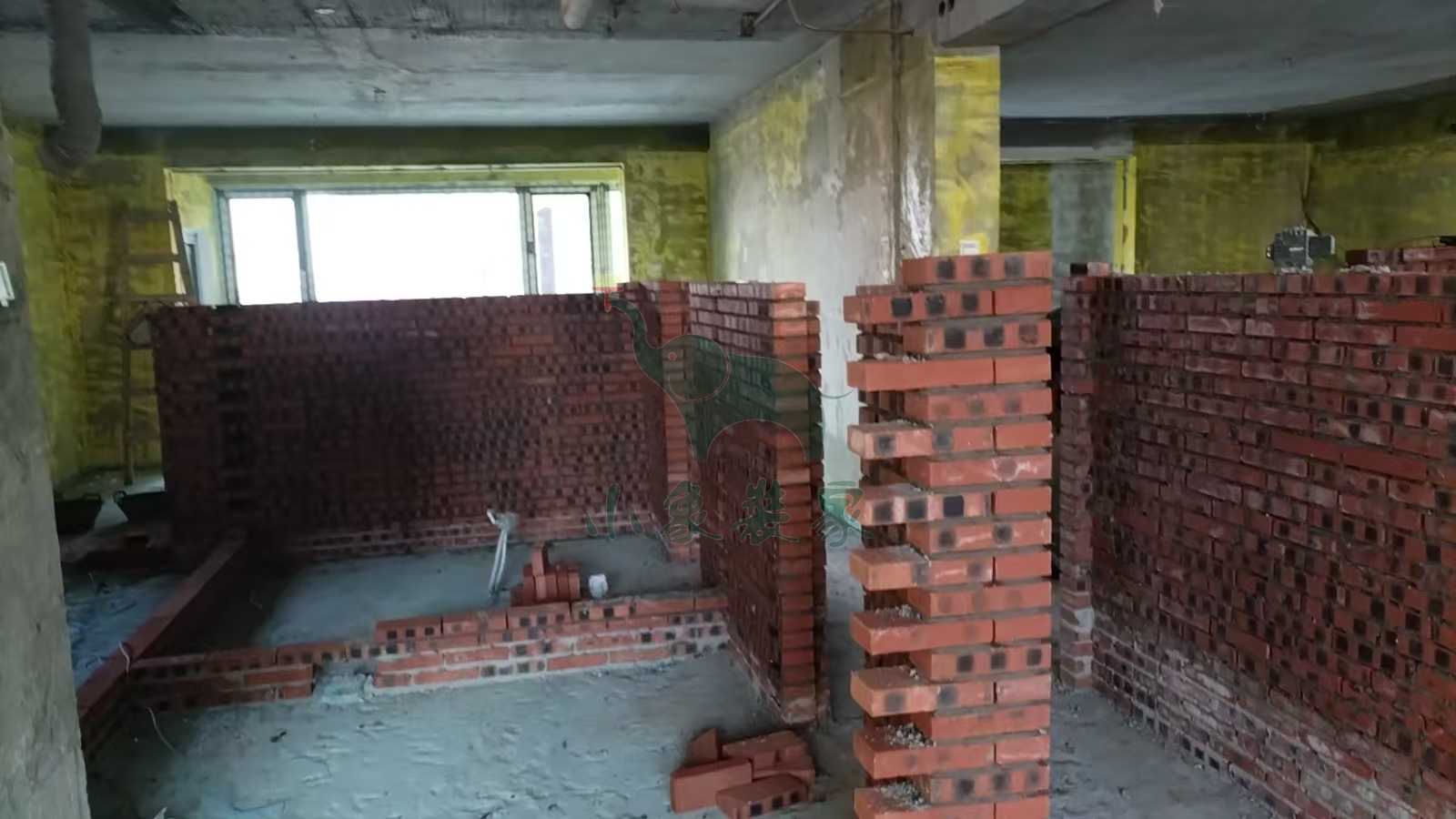

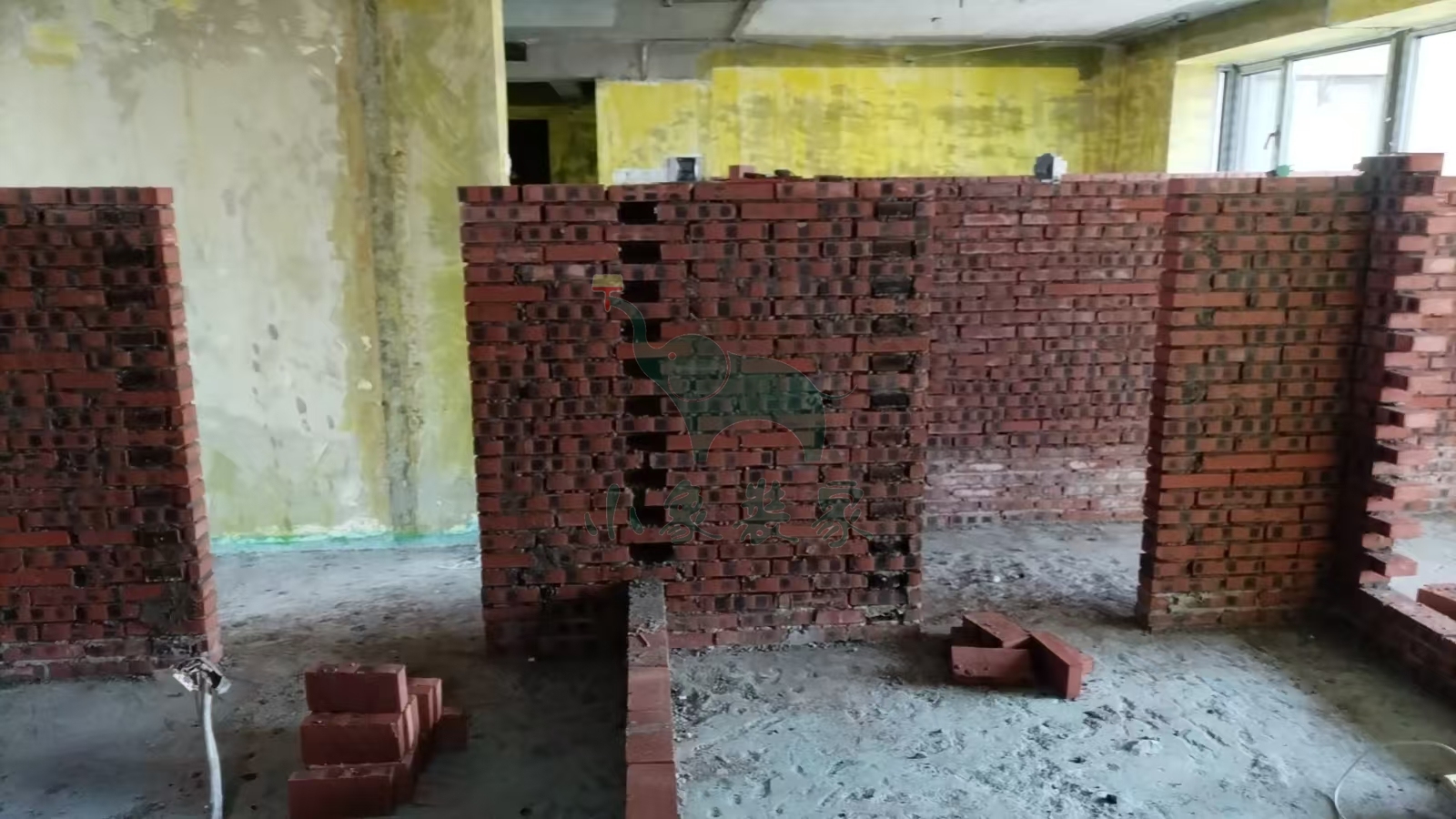

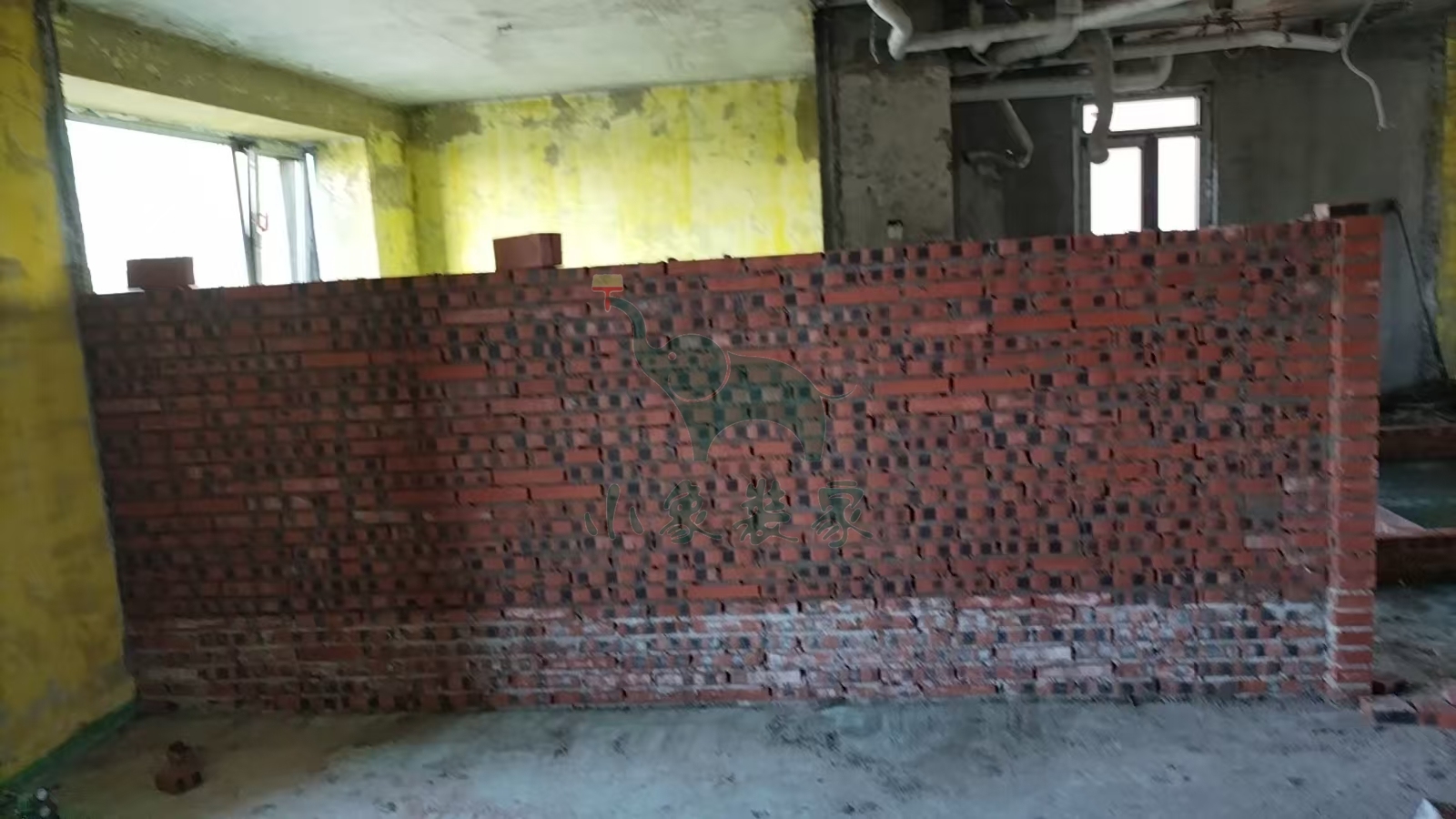

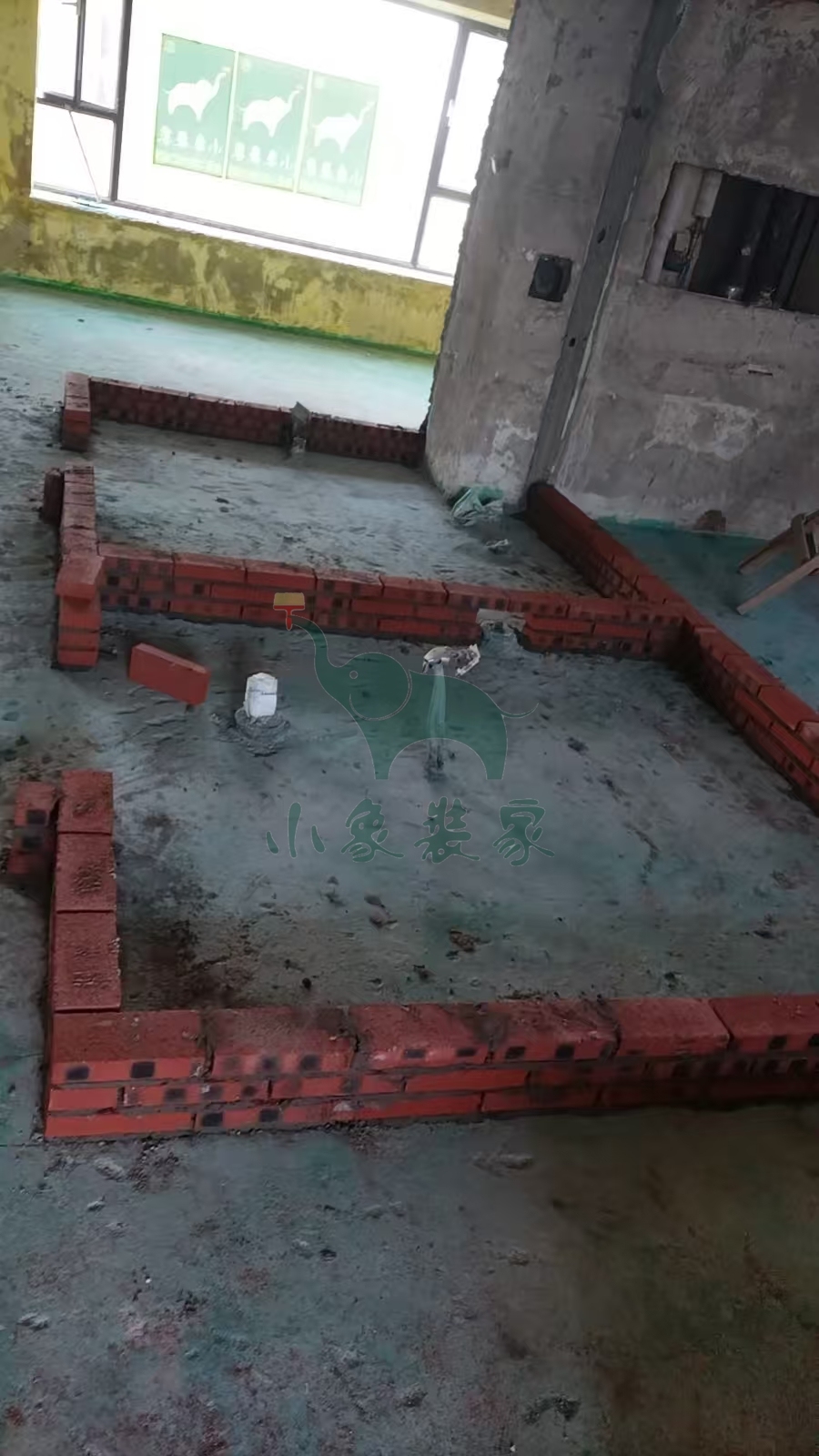

瓦工工程-轻体砖砌墙已完工。
竣工总进度:20%。
施工人员:黄新其。
共6张
【明日播报】
工作内容:
水电工程-超平弹线

水电工程-开线槽

水电工程-水电交底

施工人员:陈现龙。
2025-05-11 星期日

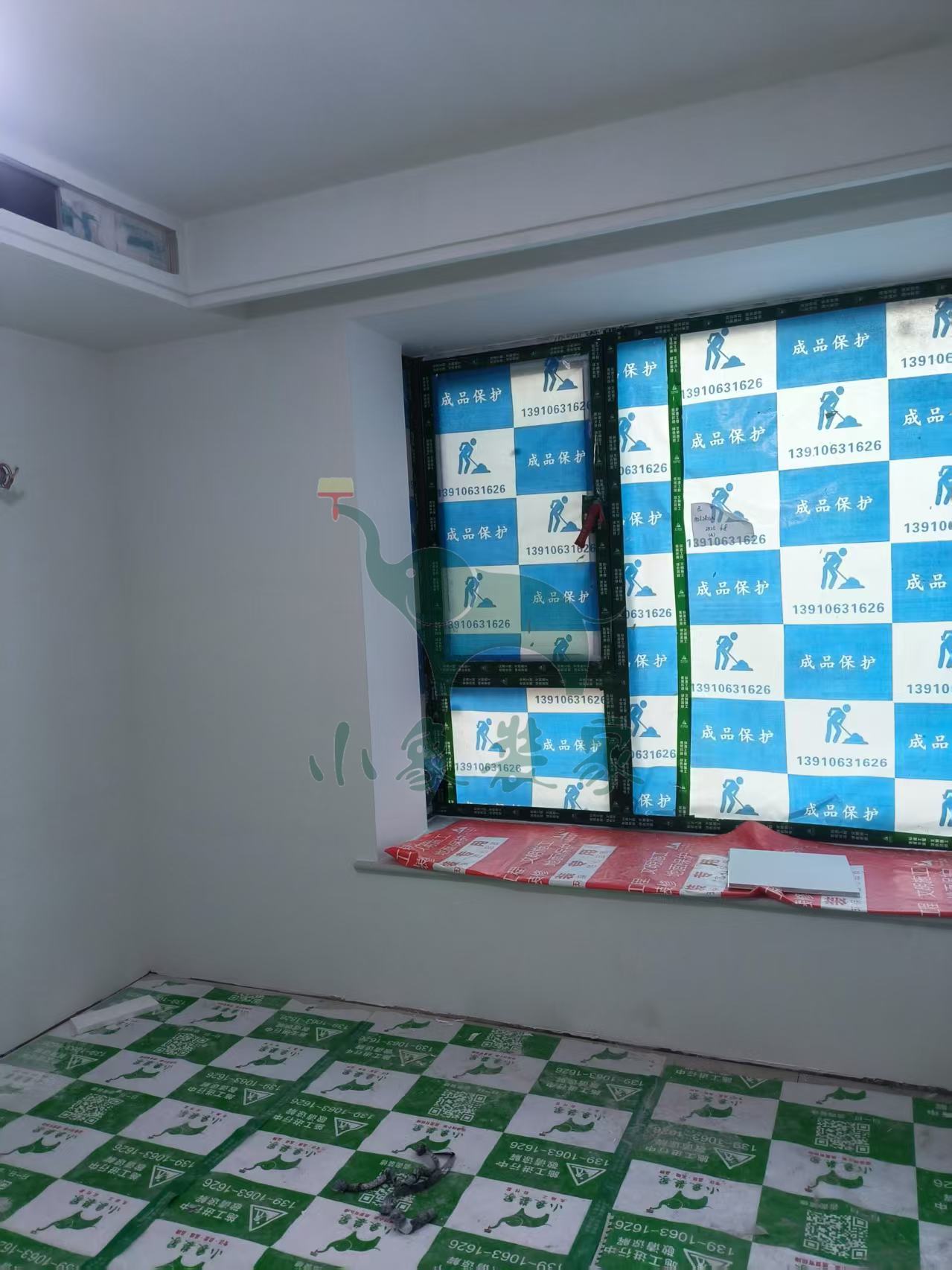

工作内容:

主材工程-其他已完工。
竣工总进度:20%。
施工人员:张宁宁。

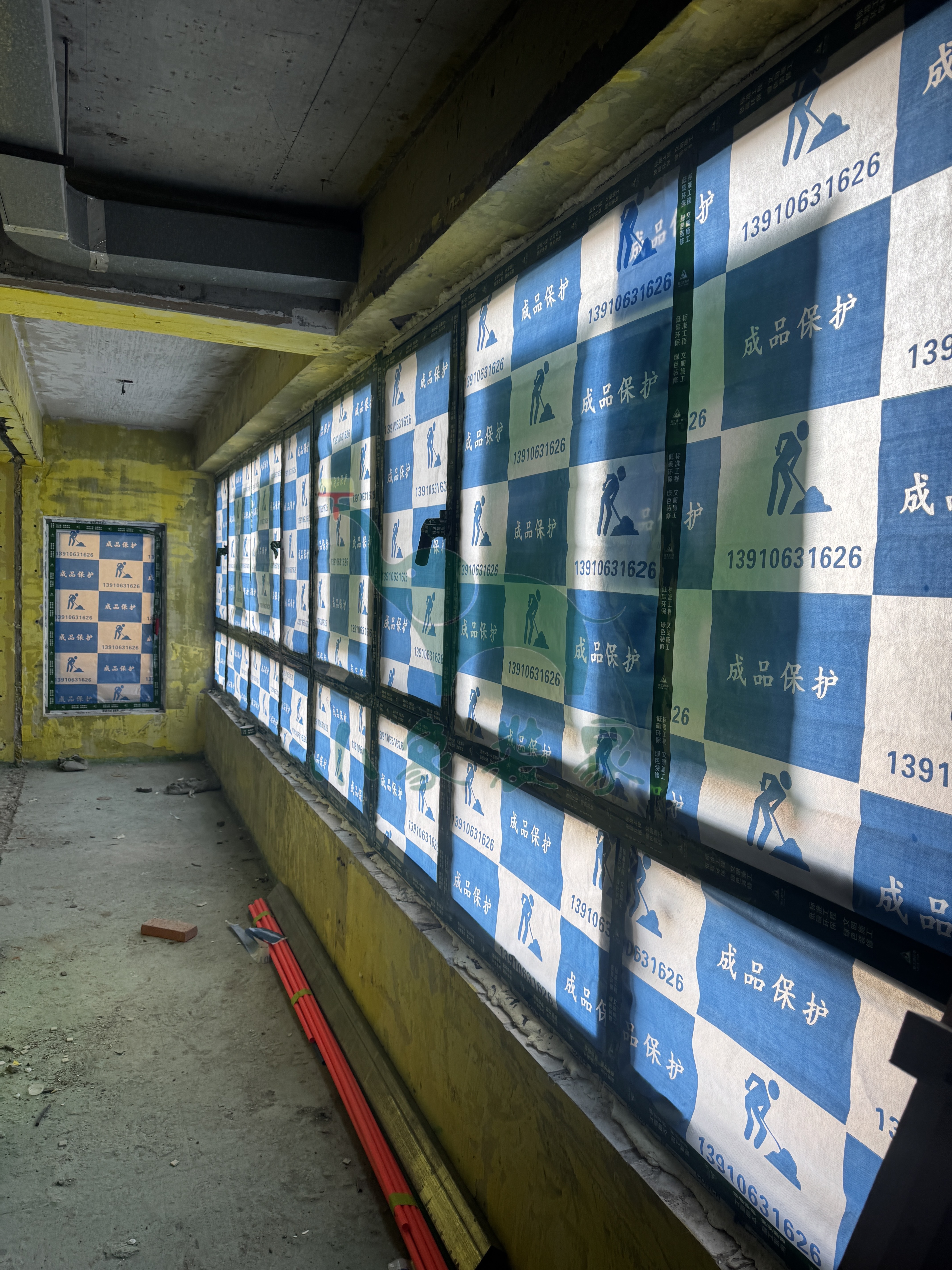

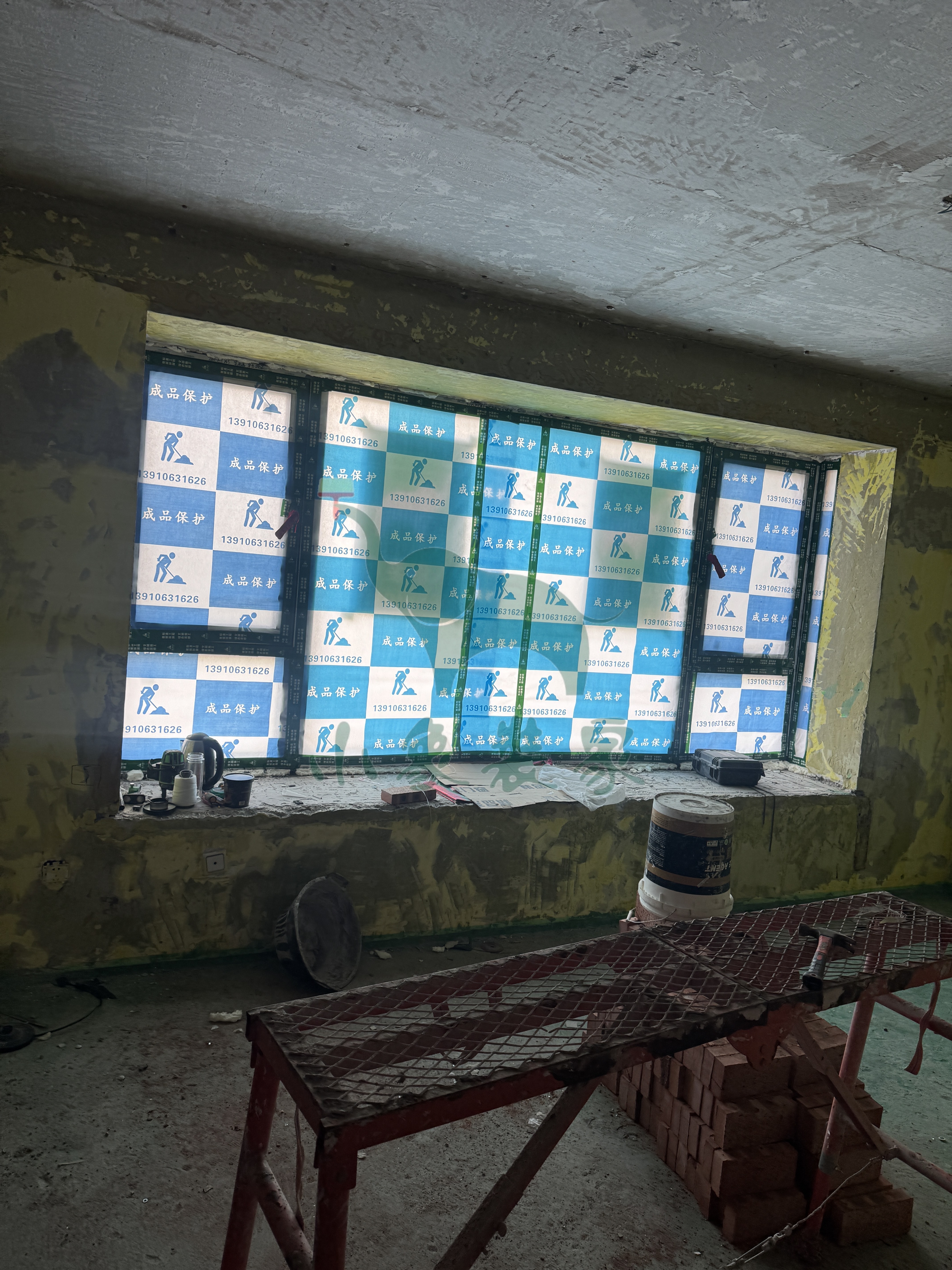

补充说明:窗户保护。

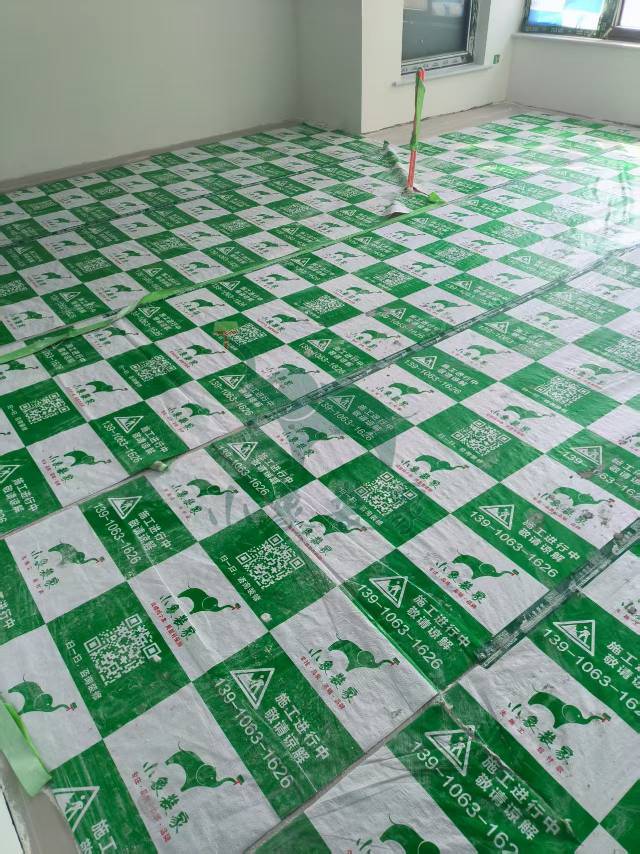

共5张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-05-09 星期五
工作内容:
瓦工工程-轻体砖砌墙还需2天。
竣工总进度:20%。
施工人员:黄新其。
共3张
【明日播报】
2025-05-10停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-05-08 星期四
工作内容:
瓦工工程-轻体砖砌墙还需3天。
竣工总进度:20%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-05-07 星期三
工作内容:
瓦工工程-轻体砖砌墙还需4天。
竣工总进度:20%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-04-29 星期二

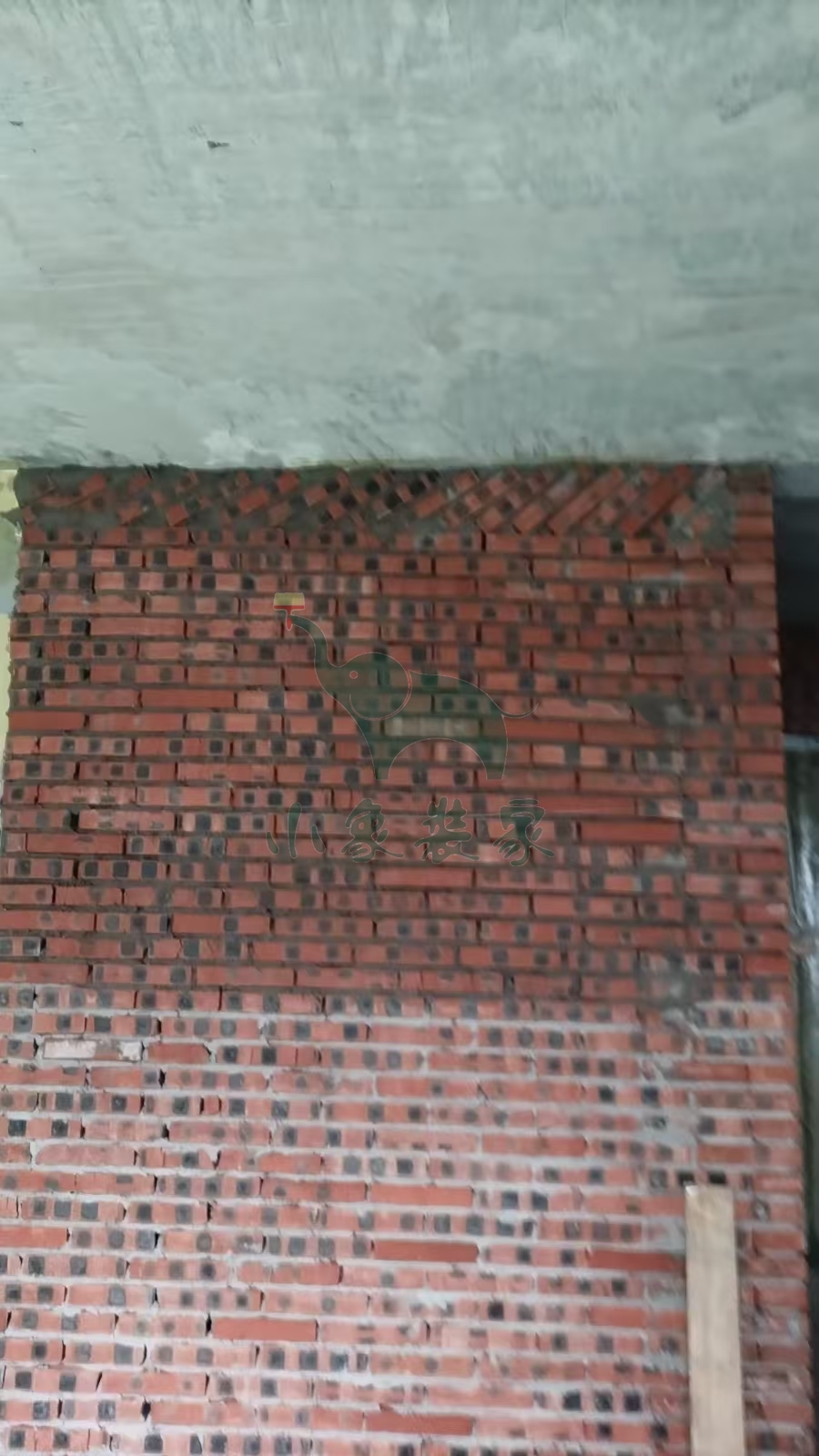

工作内容:
瓦工工程-轻体砖砌墙还需2天。
竣工总进度:20%。
施工人员:黄新其。
共4张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-04-28 星期一
工作内容:

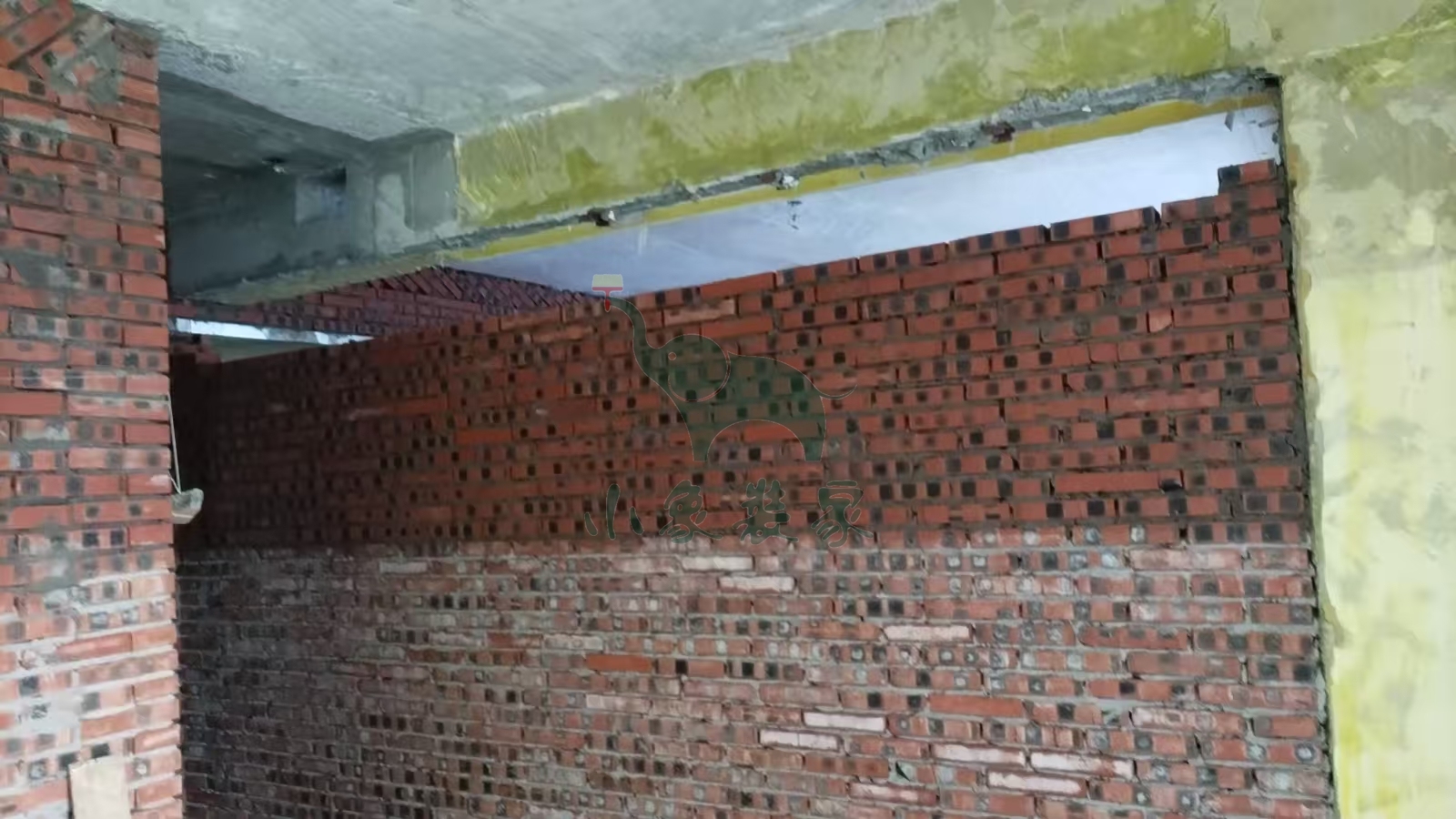

瓦工工程-轻体砖砌墙还需2天。
竣工总进度:15%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-04-27 星期日
工作内容:
瓦工工程-轻体砖砌墙还需3天。
竣工总进度:15%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。

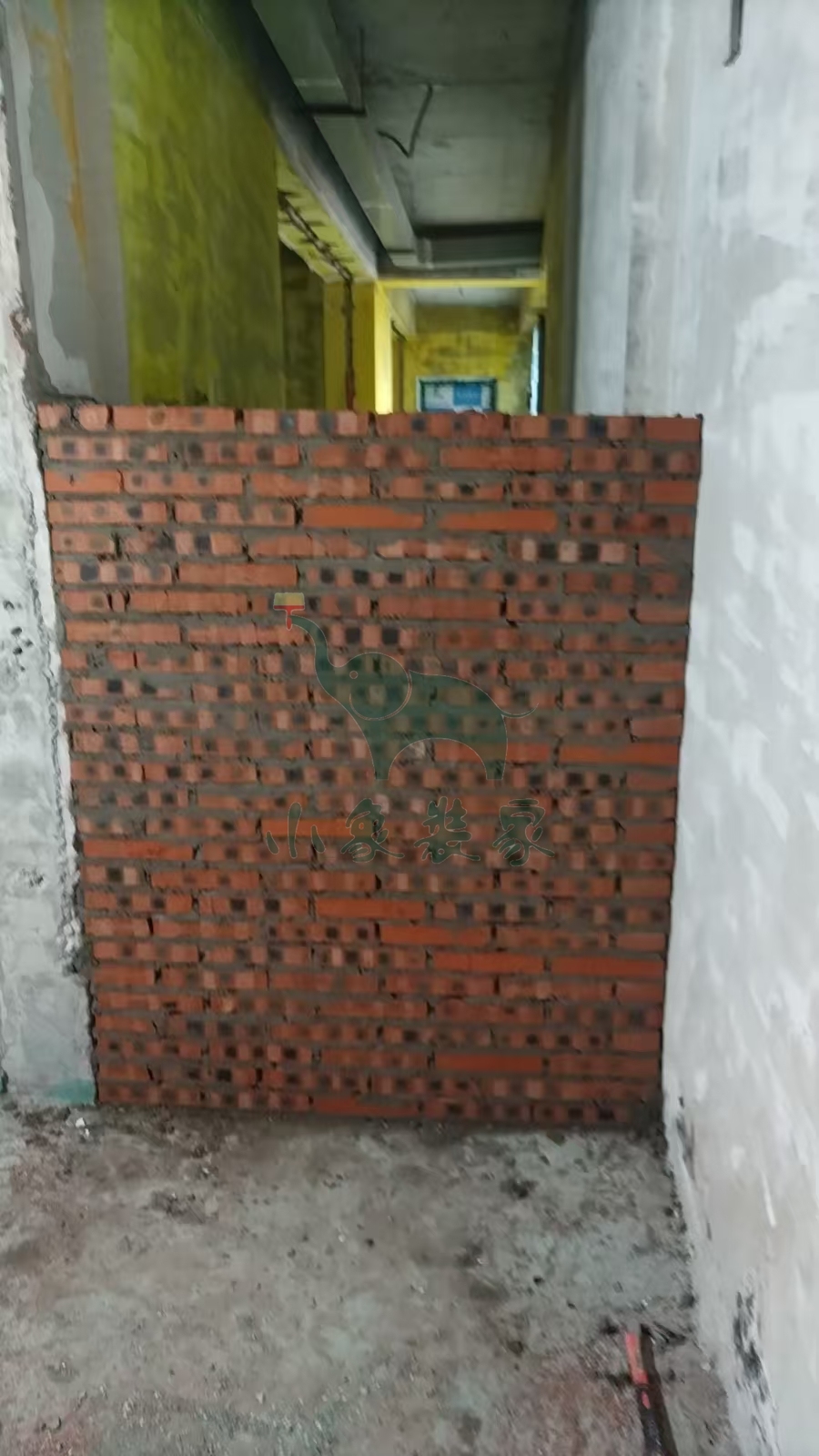

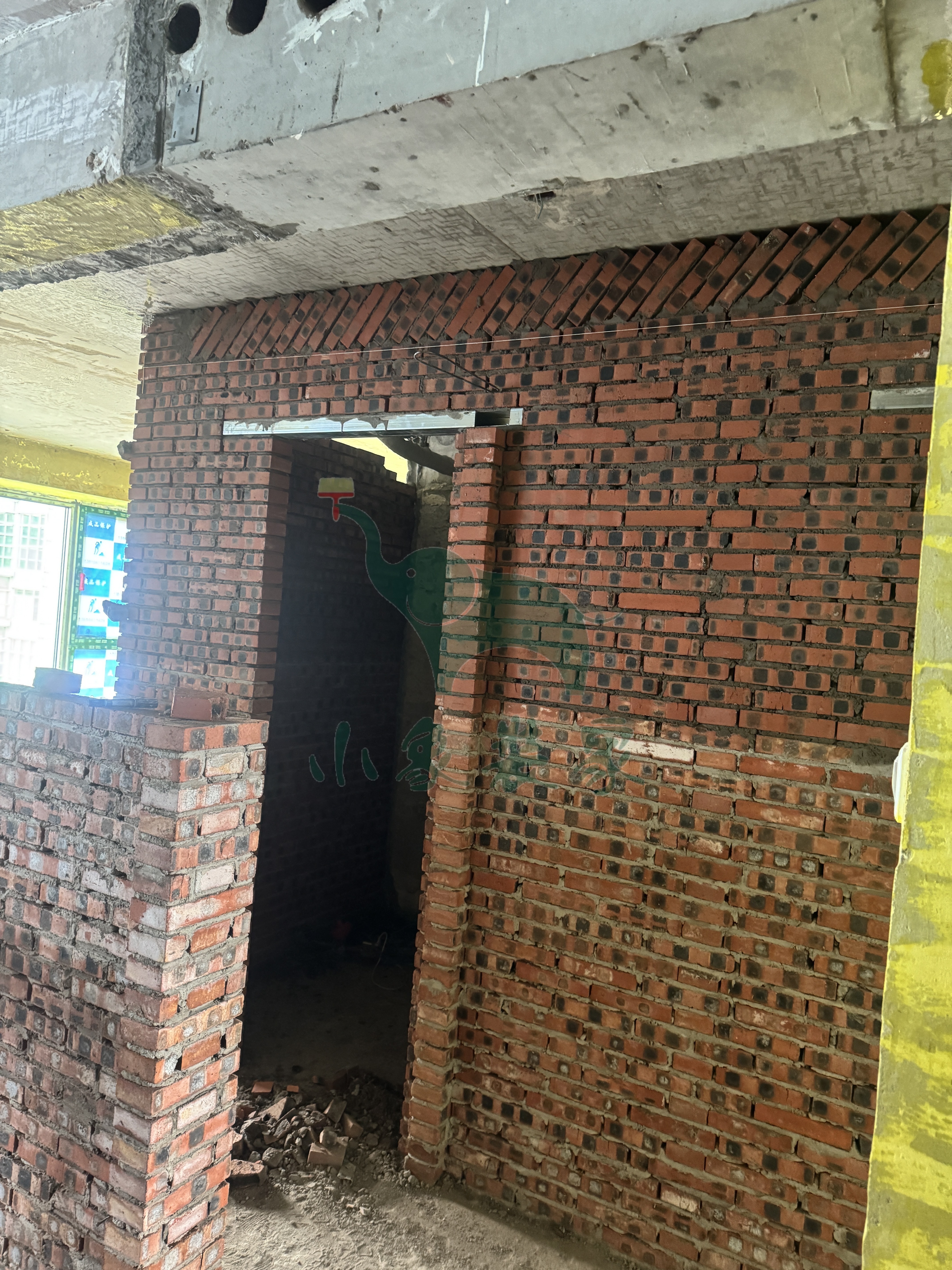

2025-04-22 星期二
工作内容:
瓦工工程-轻体砖砌墙还需4天。
竣工总进度:15%。
施工人员:黄新其。
共3张
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙

施工人员:黄新其。
2025-04-10 星期四

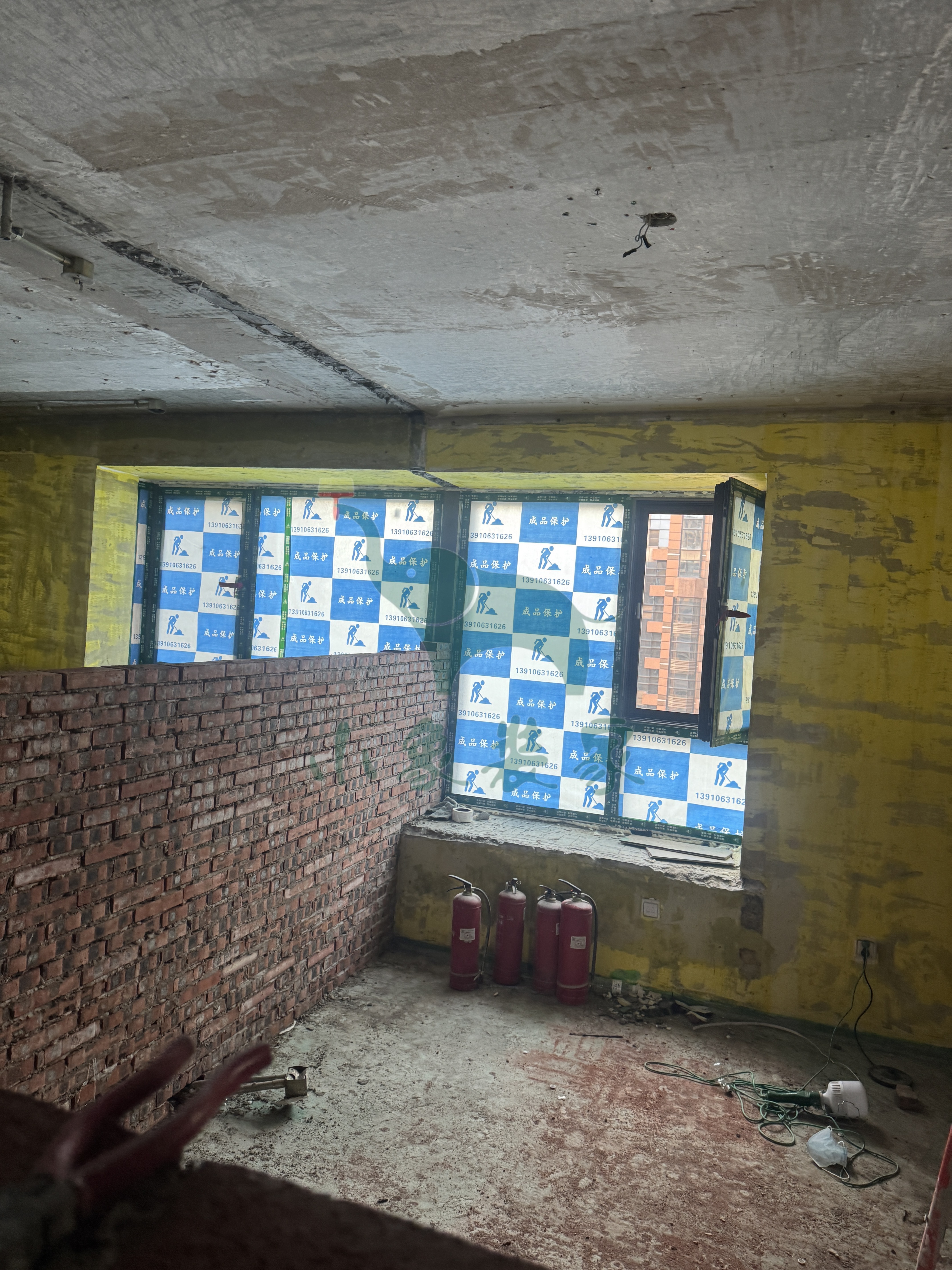

工作内容:

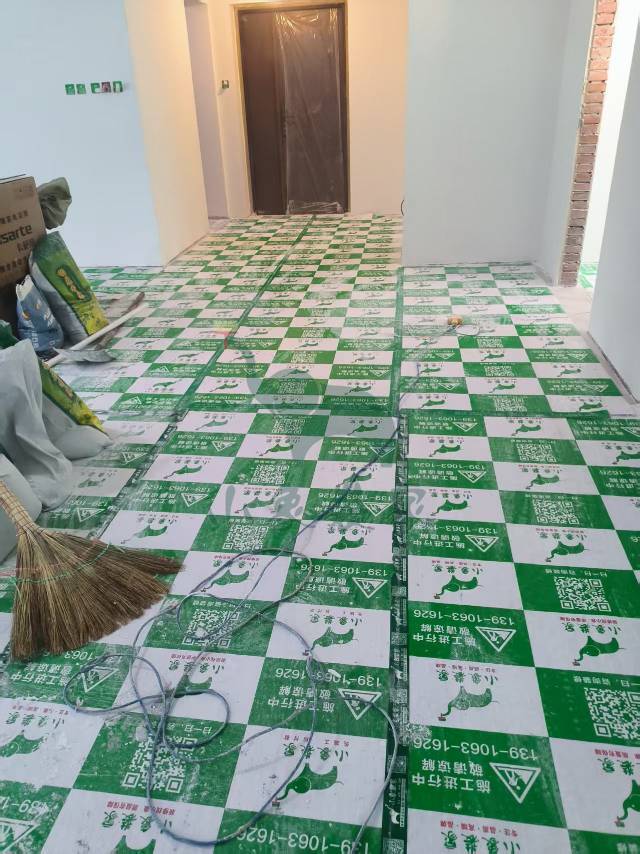

拆除工程-清运垃圾已完工。
竣工总进度:15%。
施工人员:车志坚。
共6张
2025-04-08 星期二
工作内容:

拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天。
竣工总进度:15%。
施工人员:车志坚。
共8张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

施工人员:车志坚。
2025-04-07 星期一
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需2天
拆除工程-拆除地暖水泥层还需2天。
竣工总进度:15%。
施工人员:车志坚。
共3张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-拆除地暖水泥层

施工人员:车志坚。
2025-04-03 星期四
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需2天
拆除工程-拆除石膏板吊顶、厨卫吊顶还需1天。
竣工总进度:15%。
施工人员:车志坚。
共4张
【明日播报】
2025-04-04停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-04-02 星期三
工作内容:

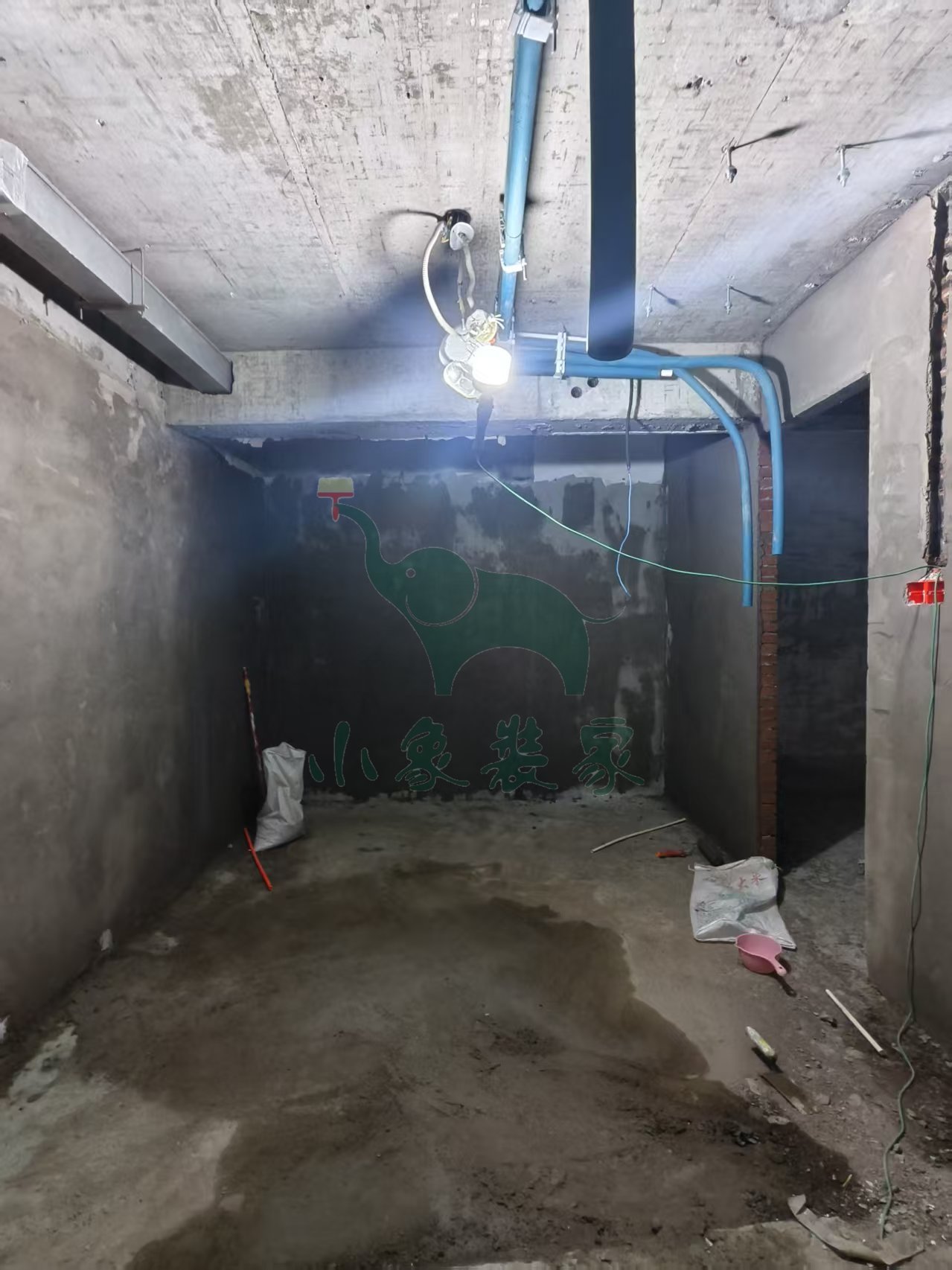

拆除工程-拆除卫生间墙地砖已完工
拆除工程-拆除石膏板吊顶、厨卫吊顶还需1天。
竣工总进度:15%。
施工人员:车志坚。
共8张
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖

施工人员:
2025-04-01 星期二
工作内容:
拆除工程-拆除厨房墙地砖还需1天。
竣工总进度:15%。
施工人员:车志坚。
共7张
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖

施工人员:车志坚。

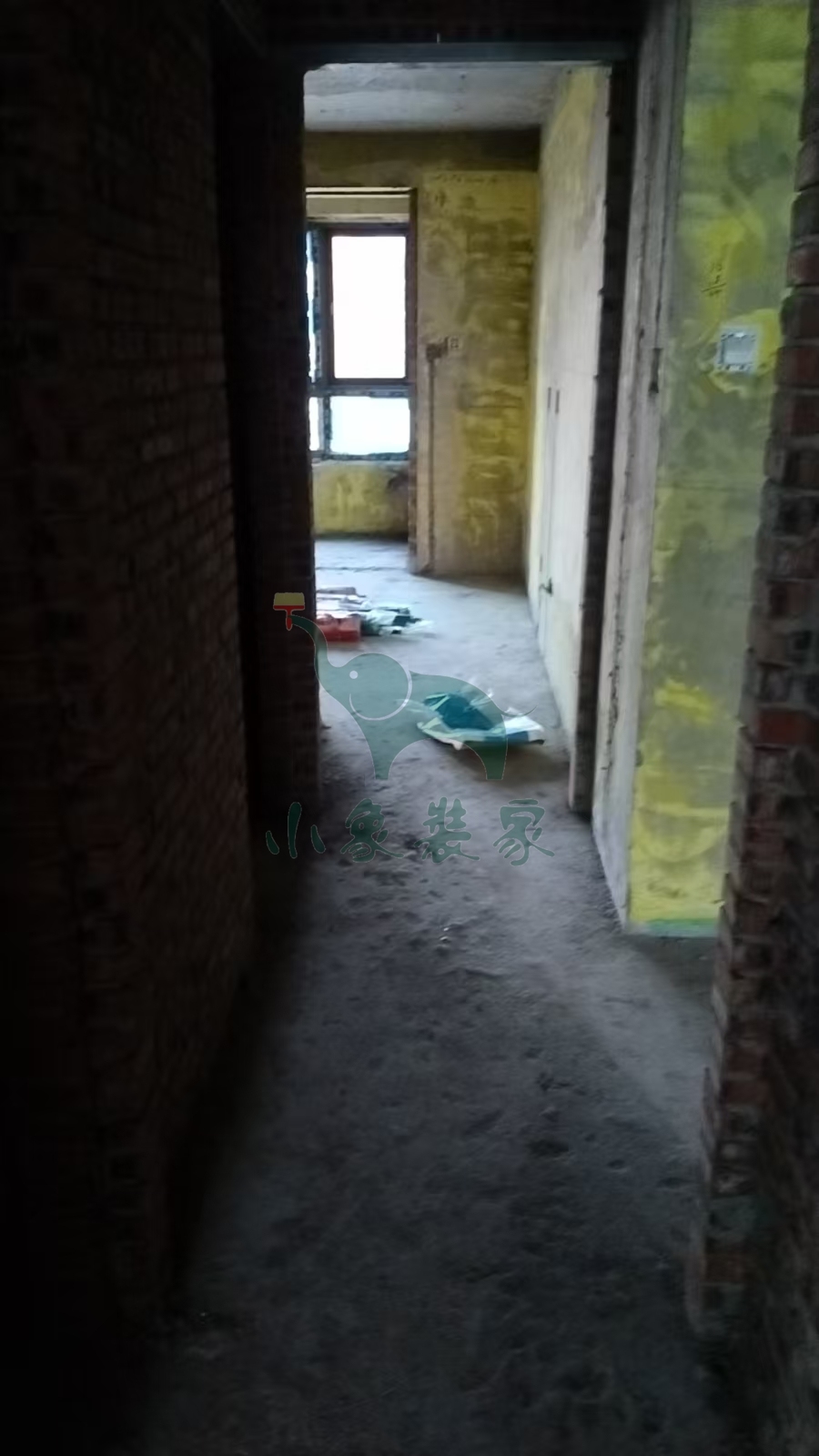

2025-03-31 星期一
工作内容:
拆除工程-拆除石膏板吊顶、厨卫吊顶已完工
拆除工程-拆除衣柜、柜子还需1天。
竣工总进度:5%。
施工人员:车志坚。
共8张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-拆除石膏板吊顶、厨卫吊顶

施工人员:车志坚。
2025-03-29 星期六
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需2天
拆除工程-清运垃圾还需2天。
竣工总进度:5%。
施工人员:车志坚。
共8张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-清运垃圾

施工人员:车志坚。
2025-03-28 星期五
工作内容:
拆除工程-拆除轻体墙、保温墙已完工
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:5%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆

拆除工程-清运垃圾

施工人员:车志坚。
2025-03-27 星期四
工作内容:
拆除工程-拆除大地砖、木地板还需2天
拆除工程-拆除石膏板吊顶、厨卫吊顶还需1天。
竣工总进度:5%。
施工人员:车志坚。
共9张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

施工人员:车志坚。
2025-03-26 星期三
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除衣柜、柜子已完工。
竣工总进度:5%。
施工人员:车志坚。
共6张
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙

拆除工程-拆除石膏板吊顶、厨卫吊顶

施工人员:车志坚。
2025-03-26 星期三

工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛、张宁宁。
共9张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除旧家具

施工人员:车志坚。
