地址
通州区 颐瑞东里153号楼
业主
刘先生
工长
郭 涛
装修类型
整装
面积户型
91.00㎡|二居
工地播报

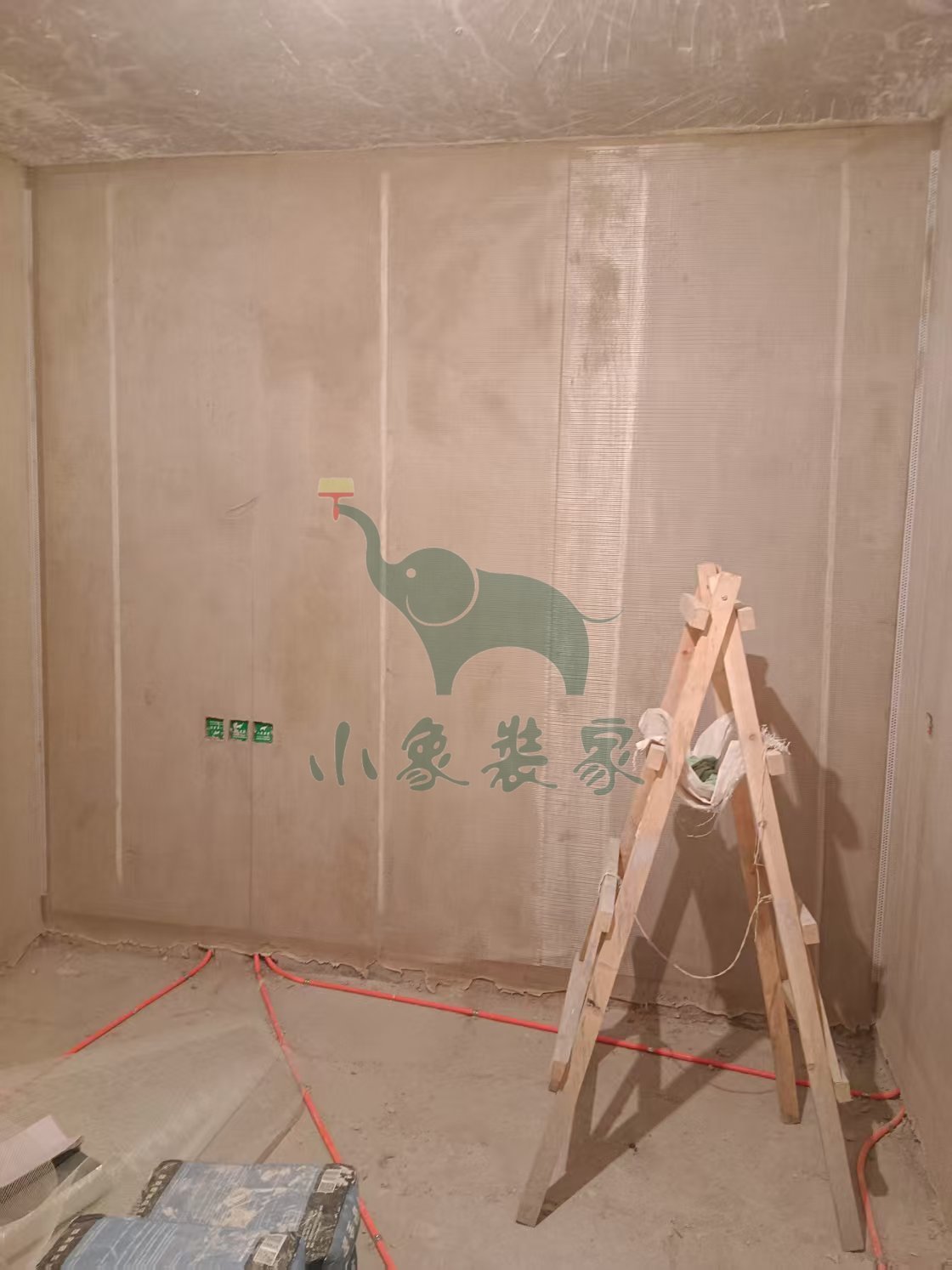

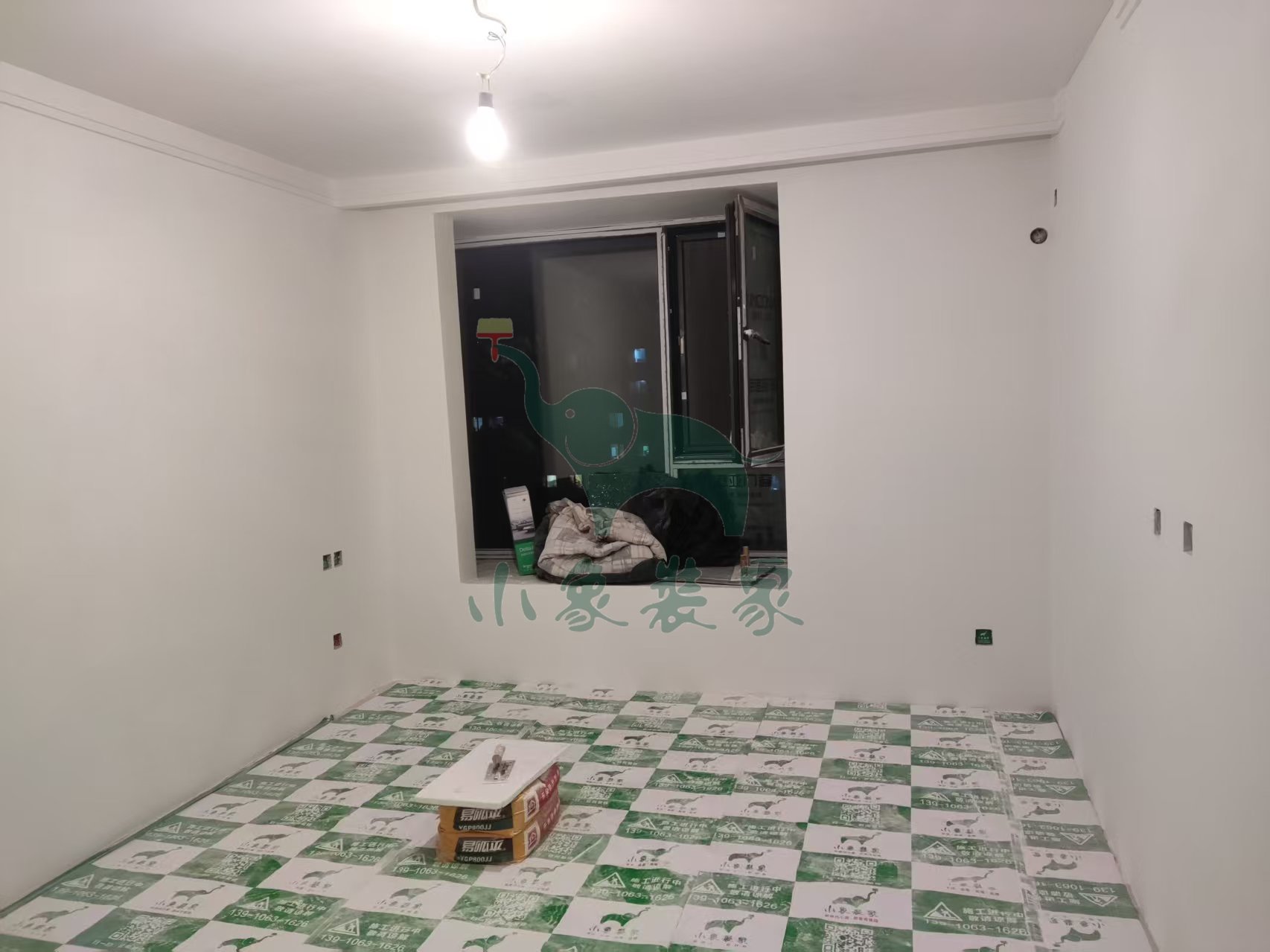

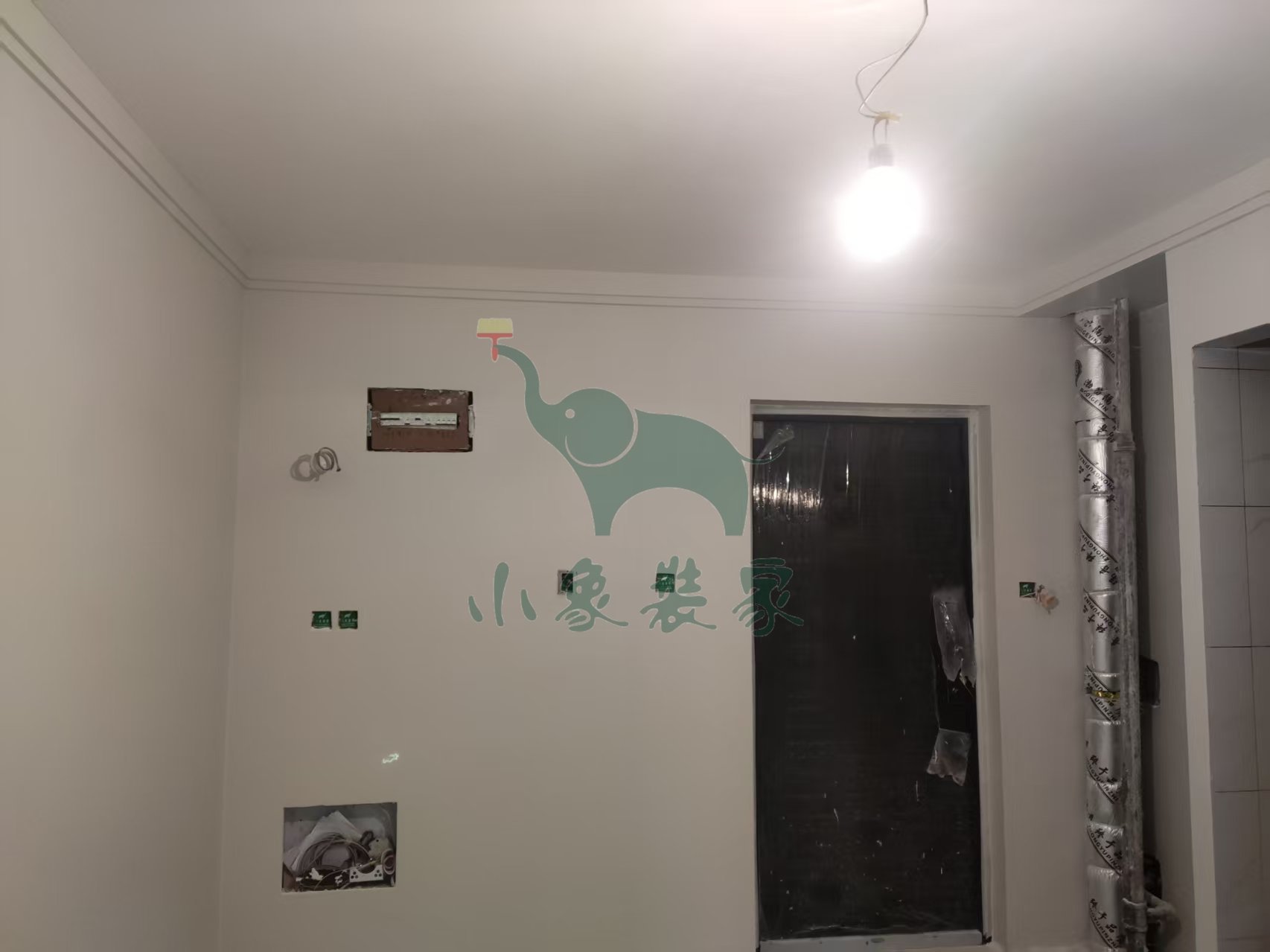

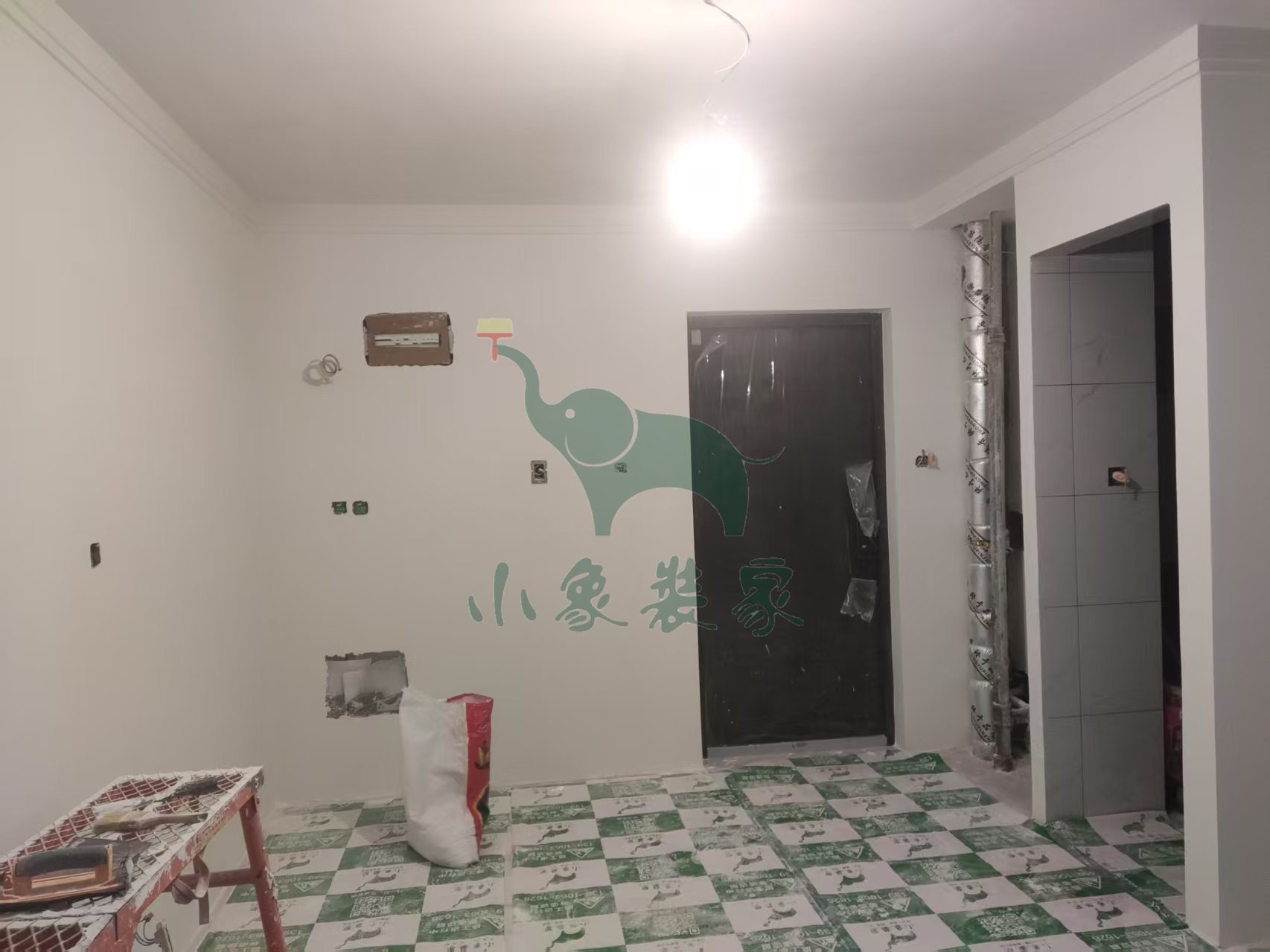

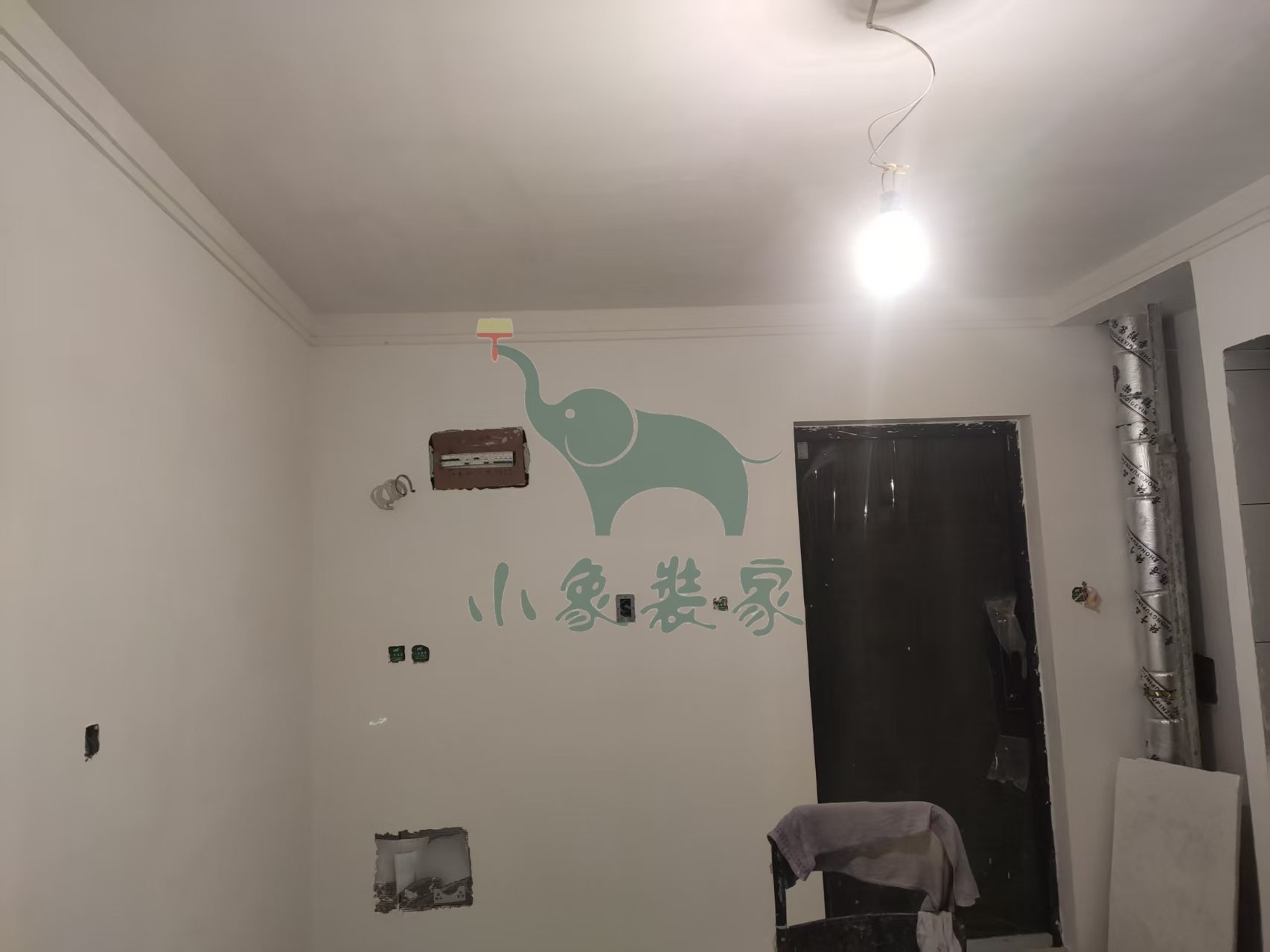

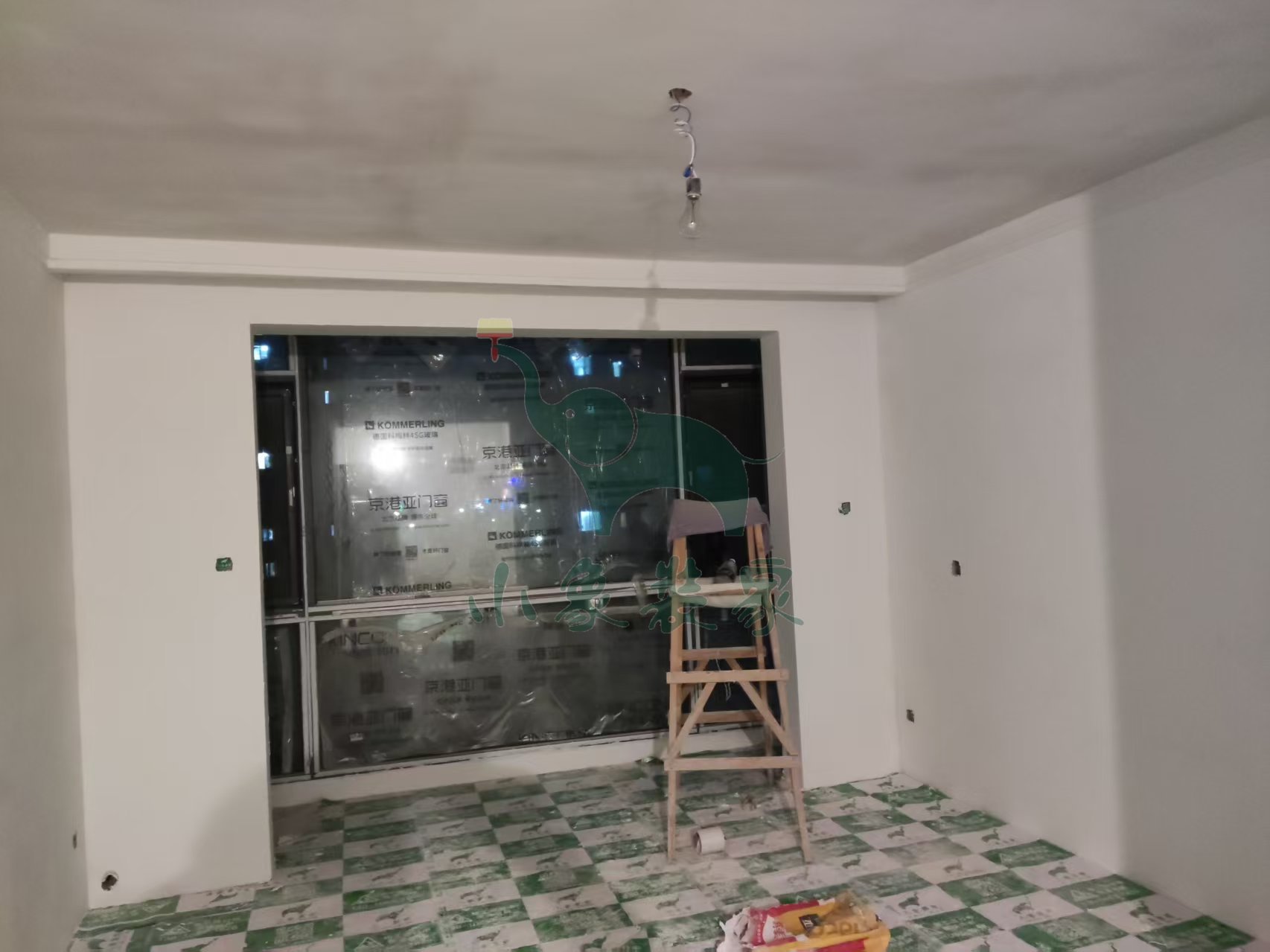

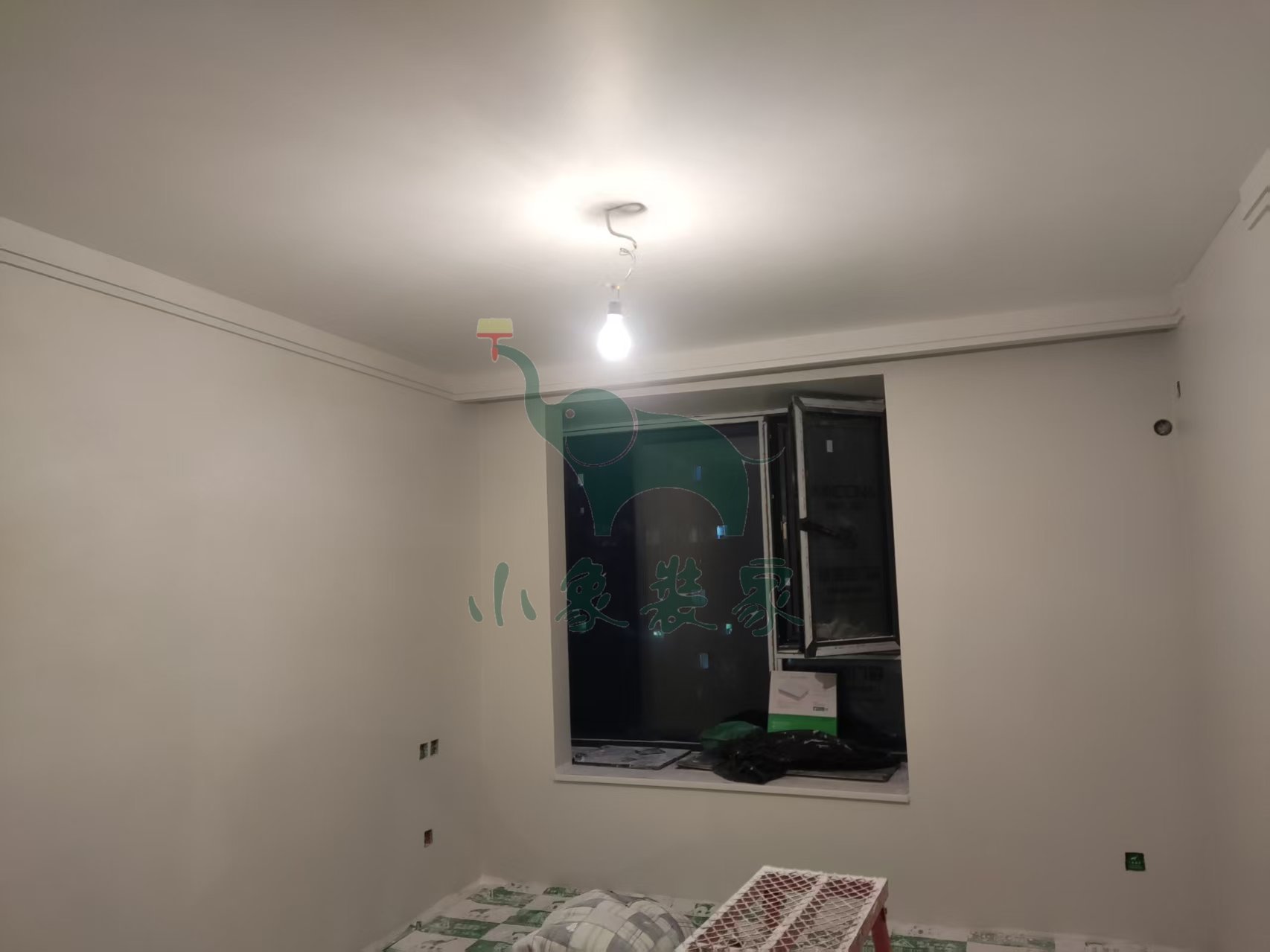

2025-07-13 星期日

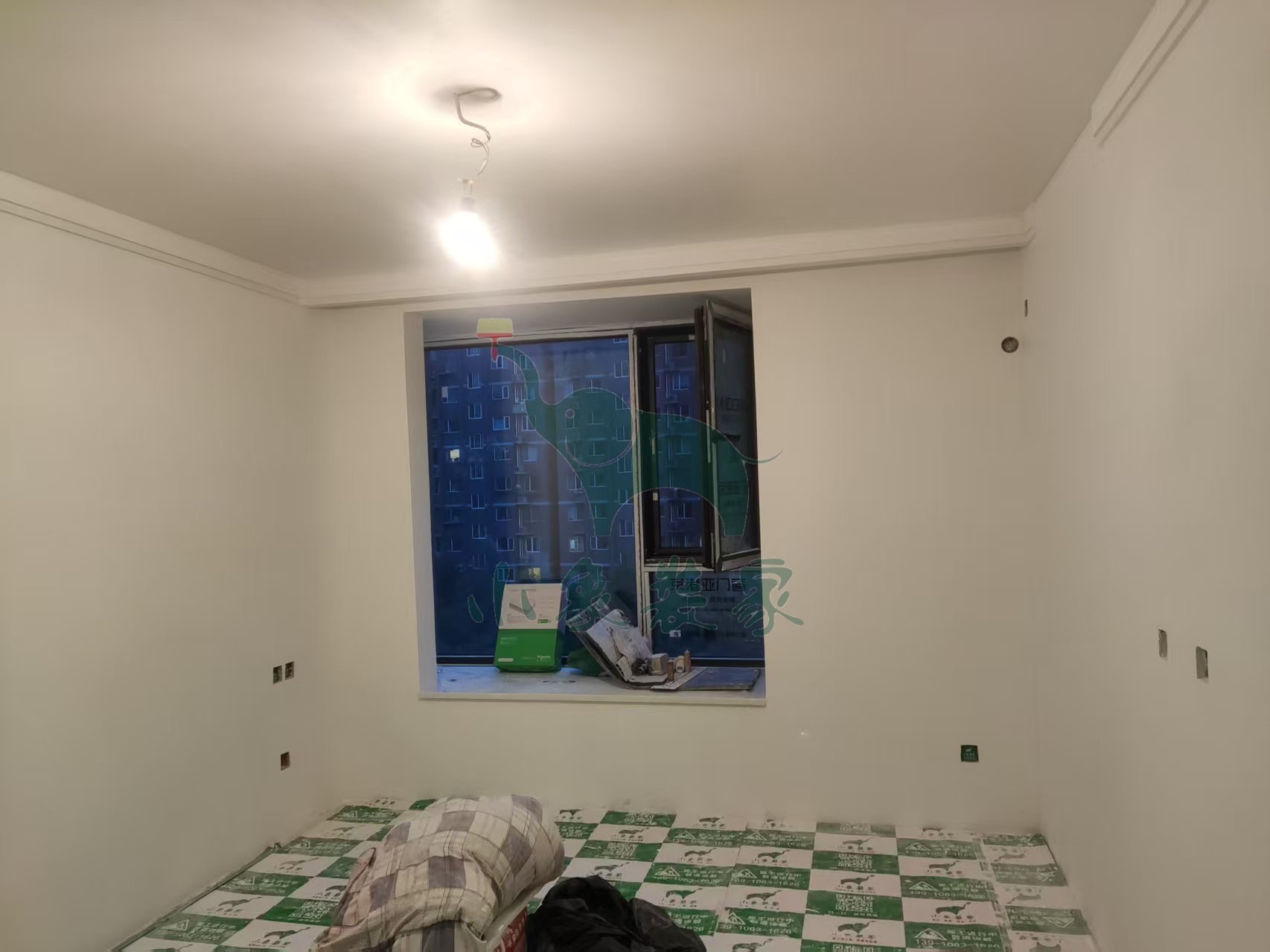

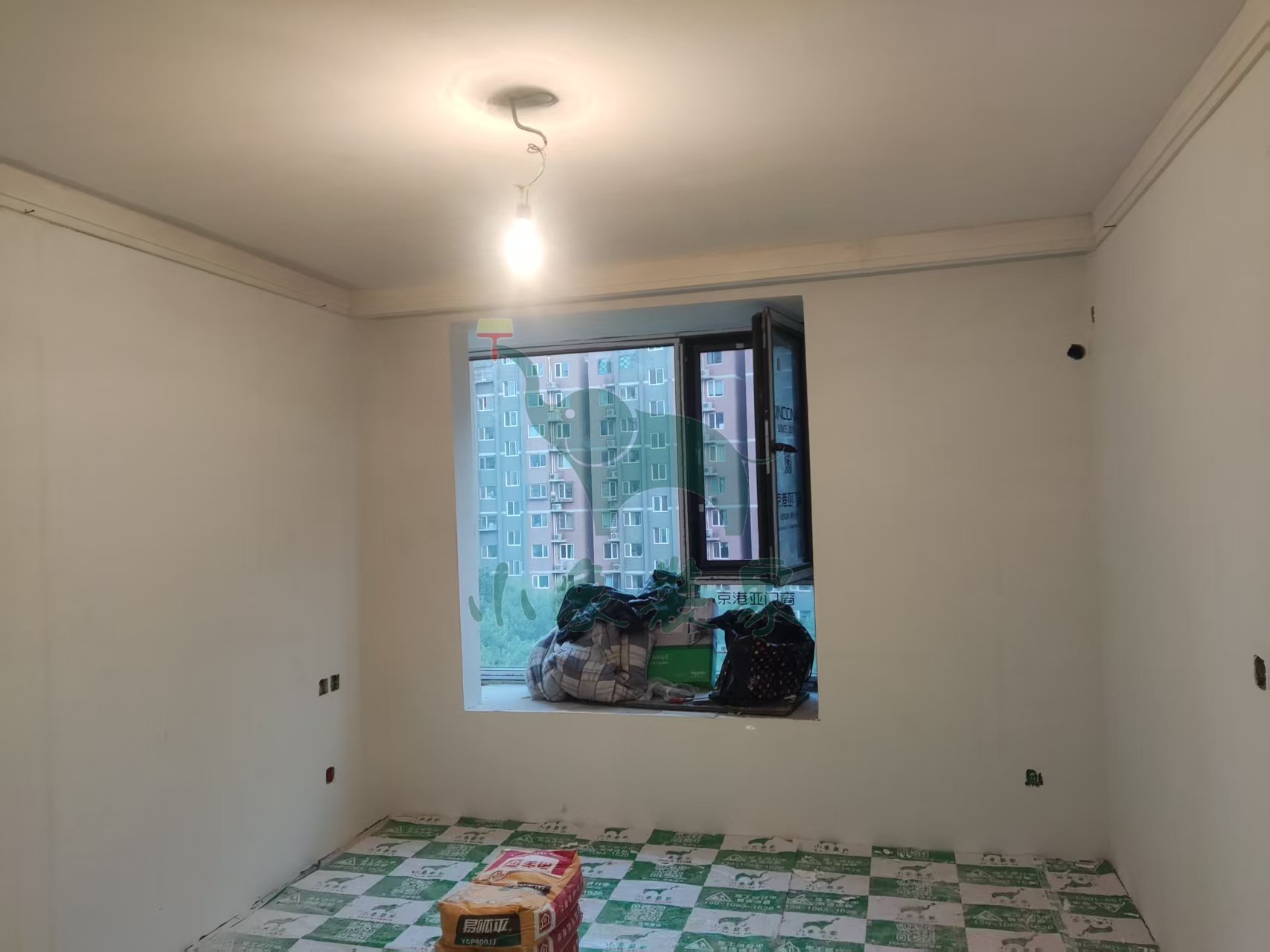

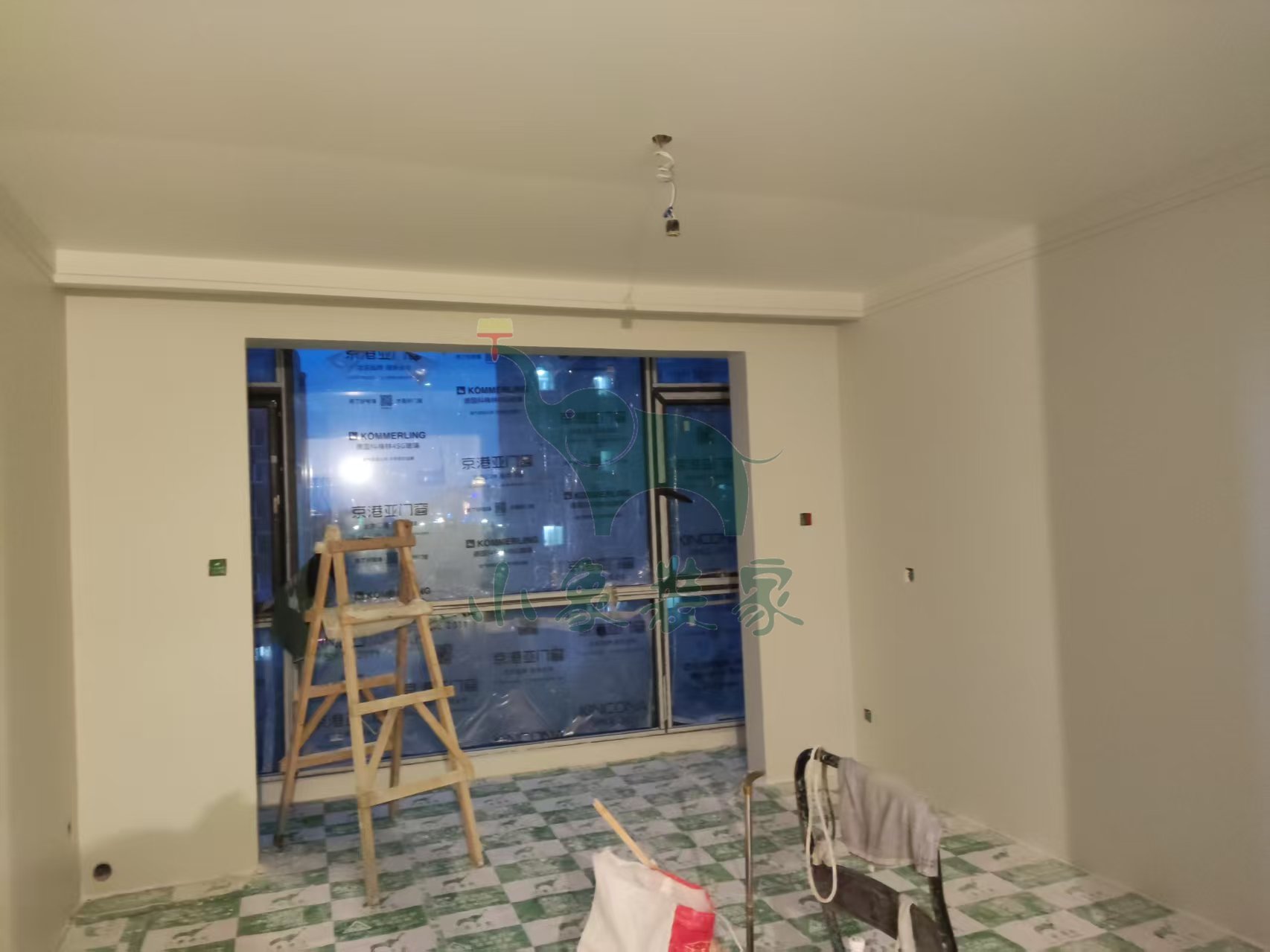

工作内容:

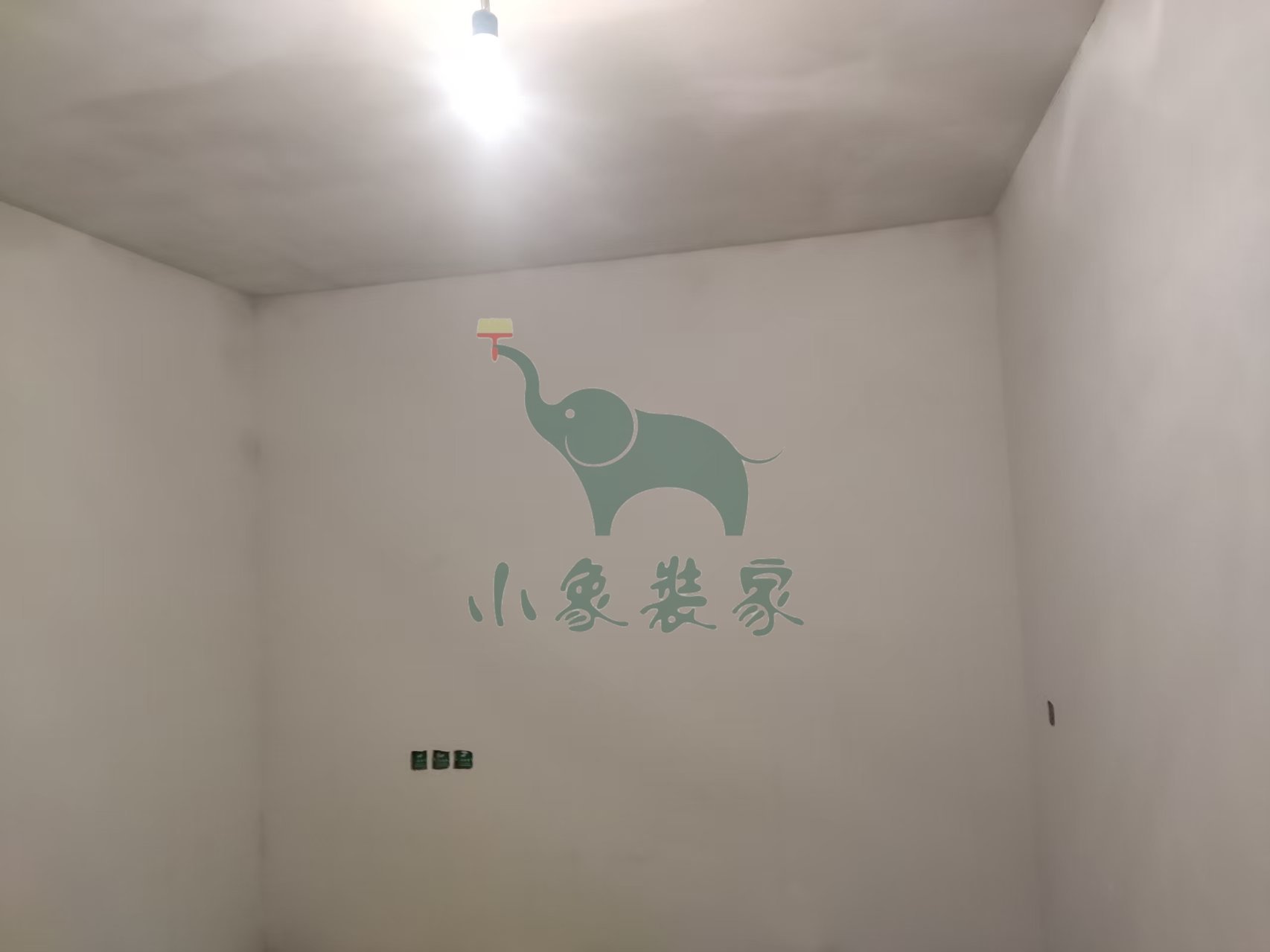

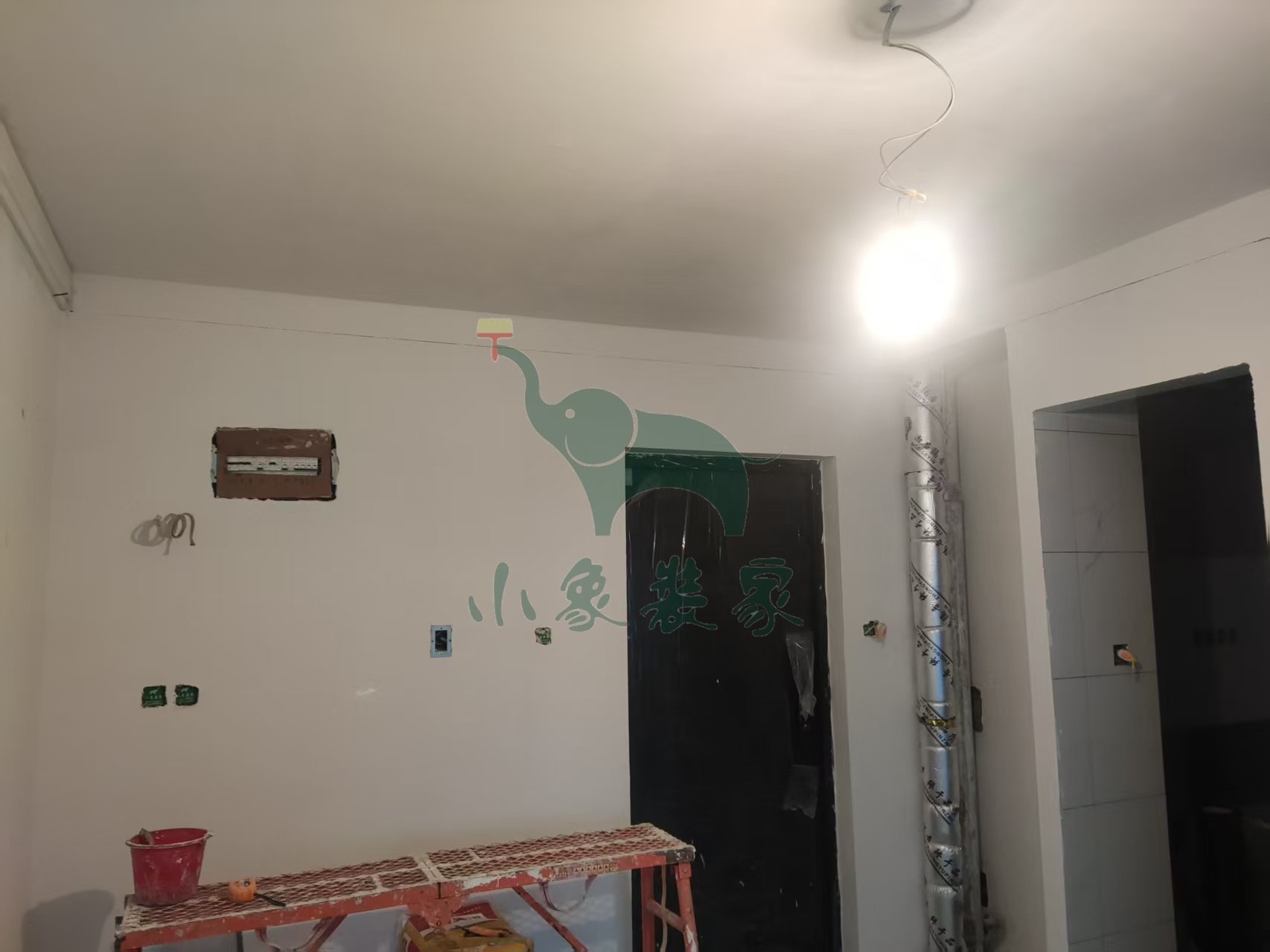

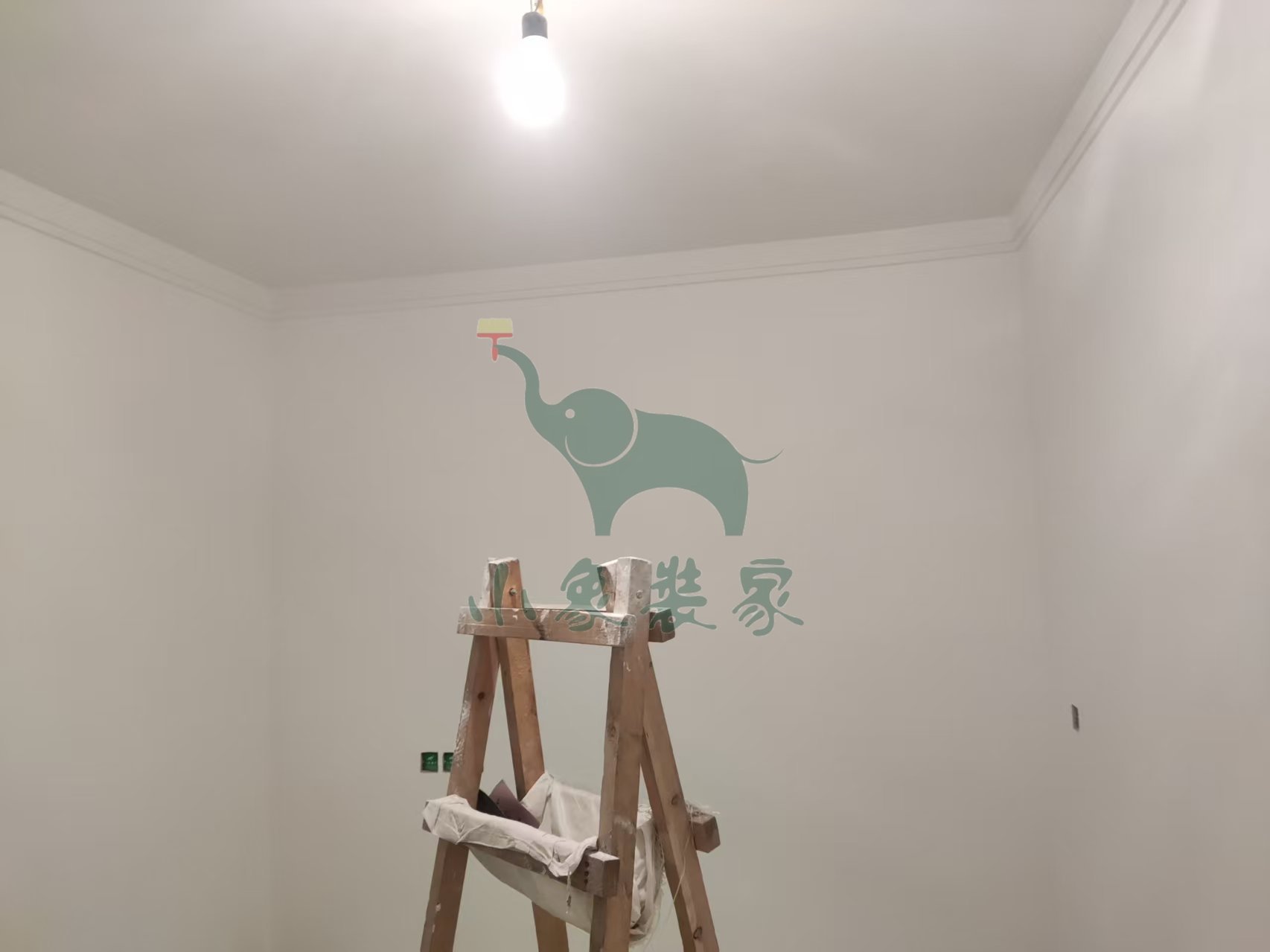

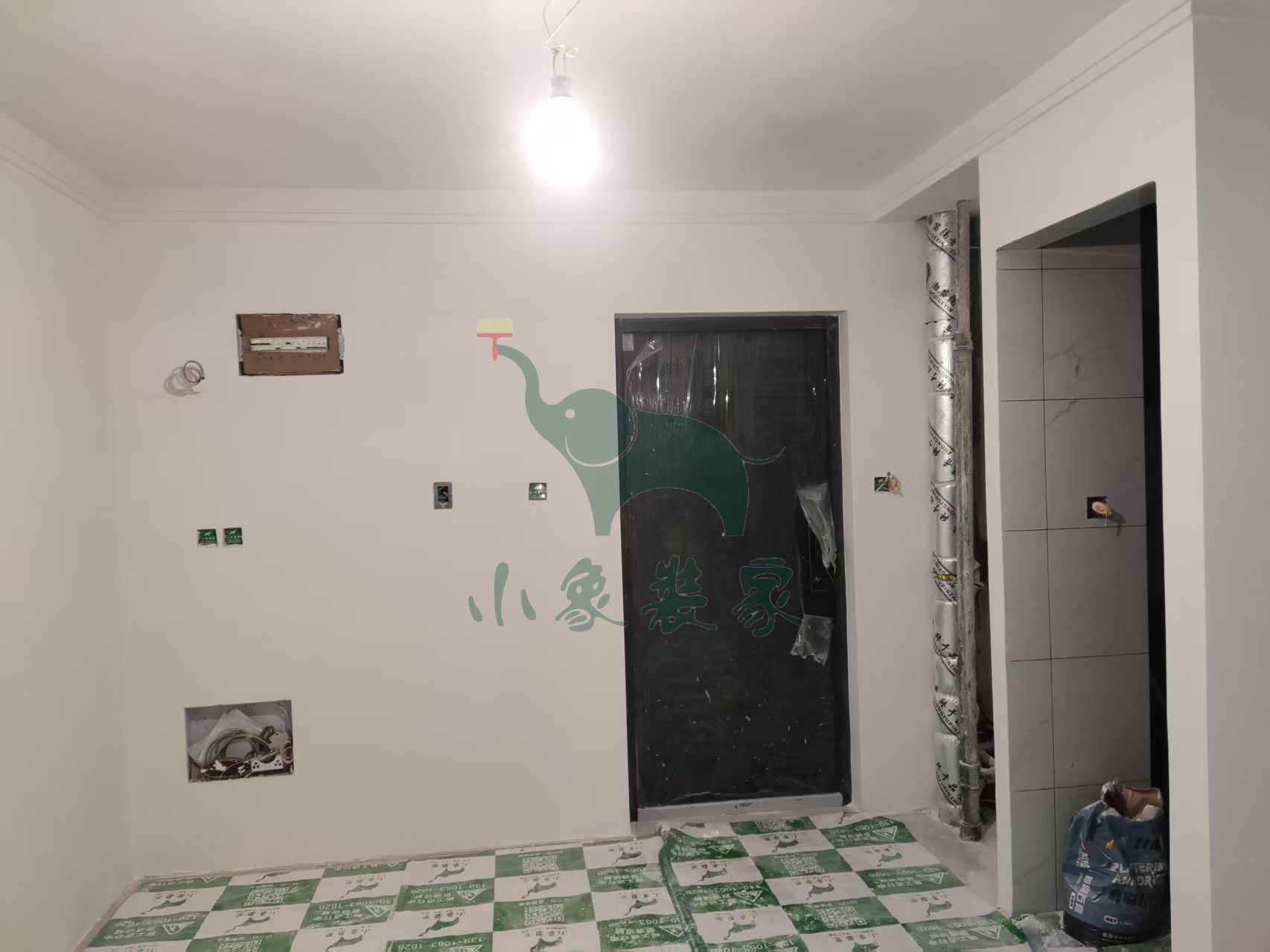

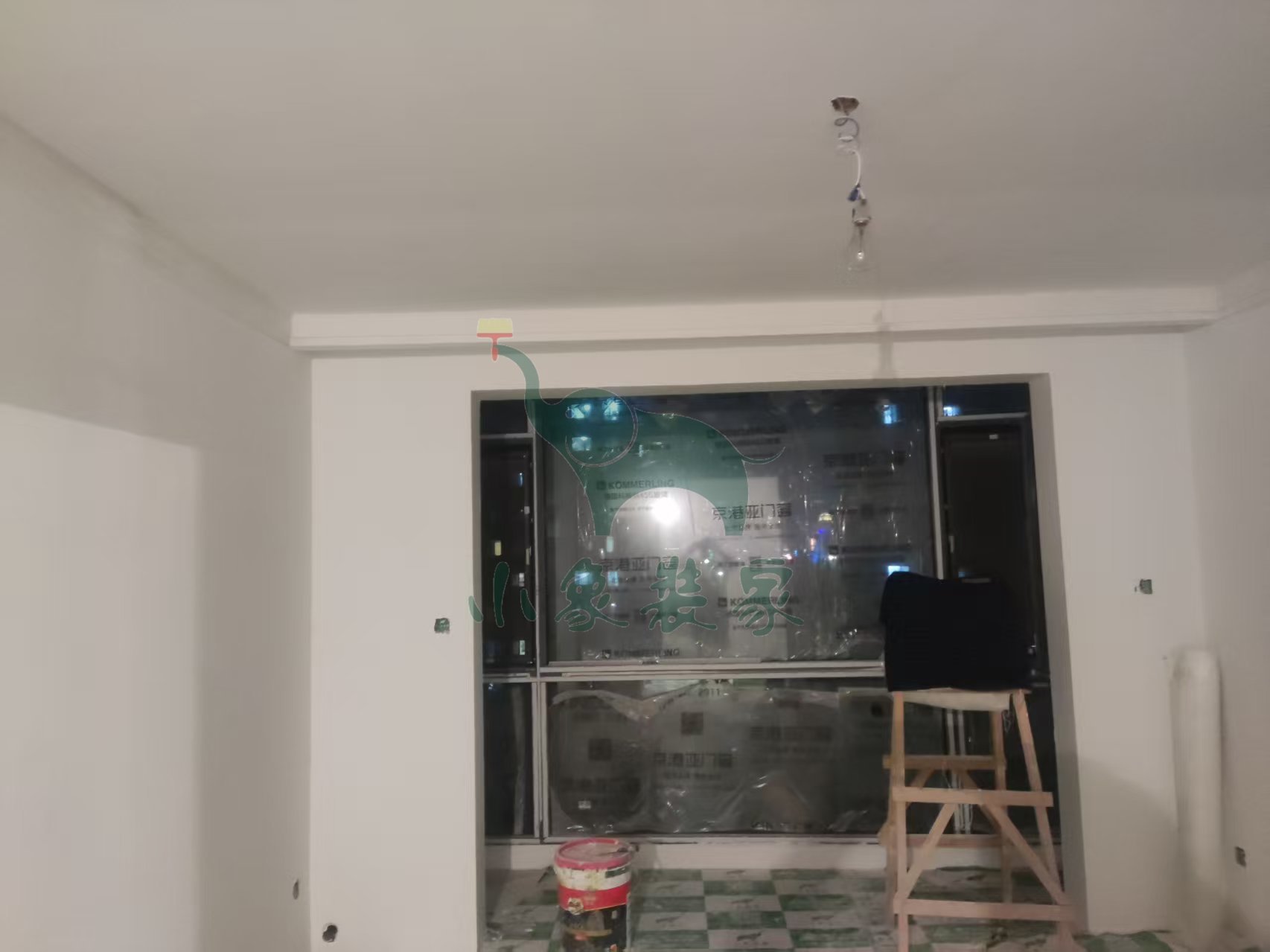

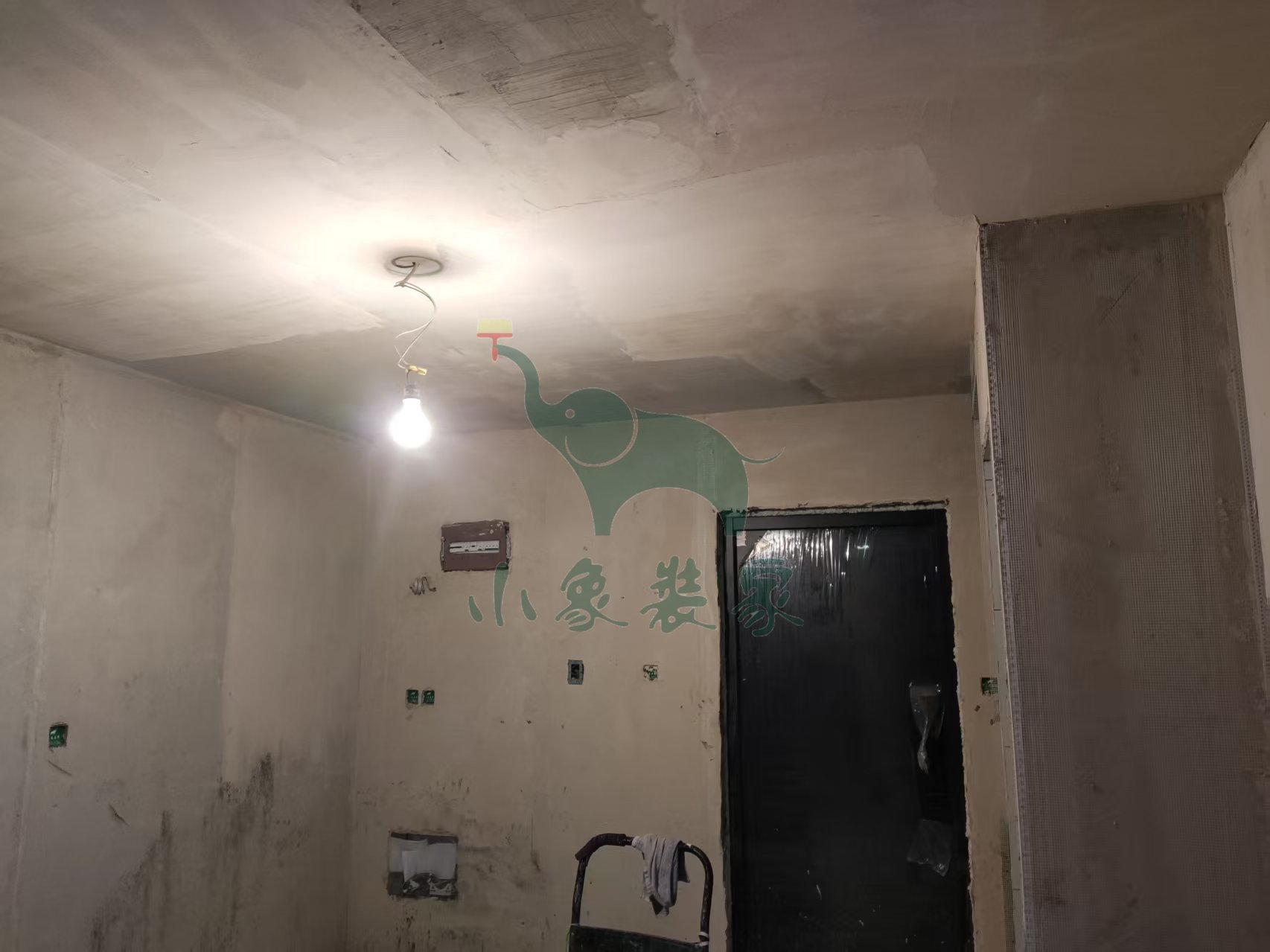

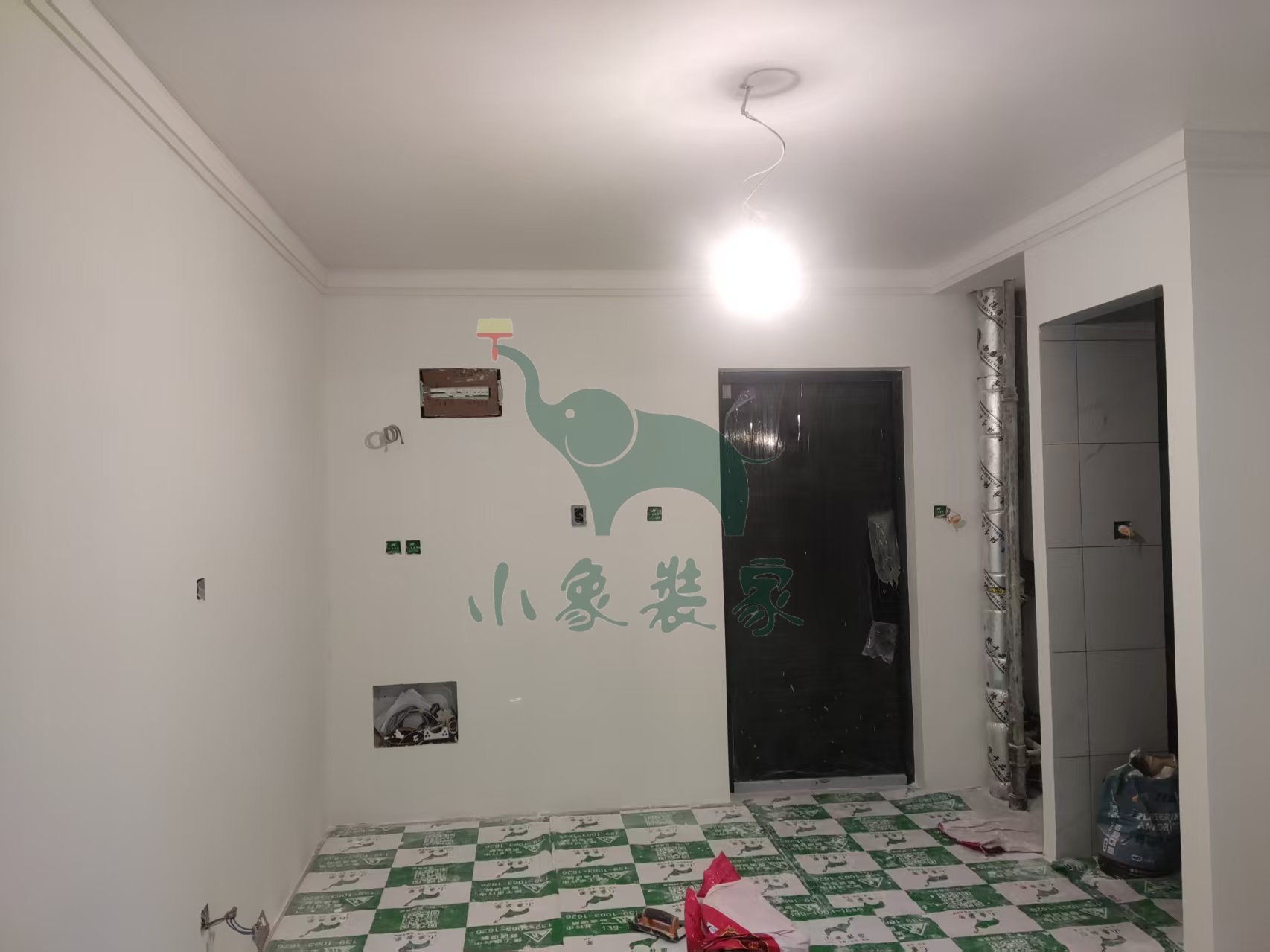

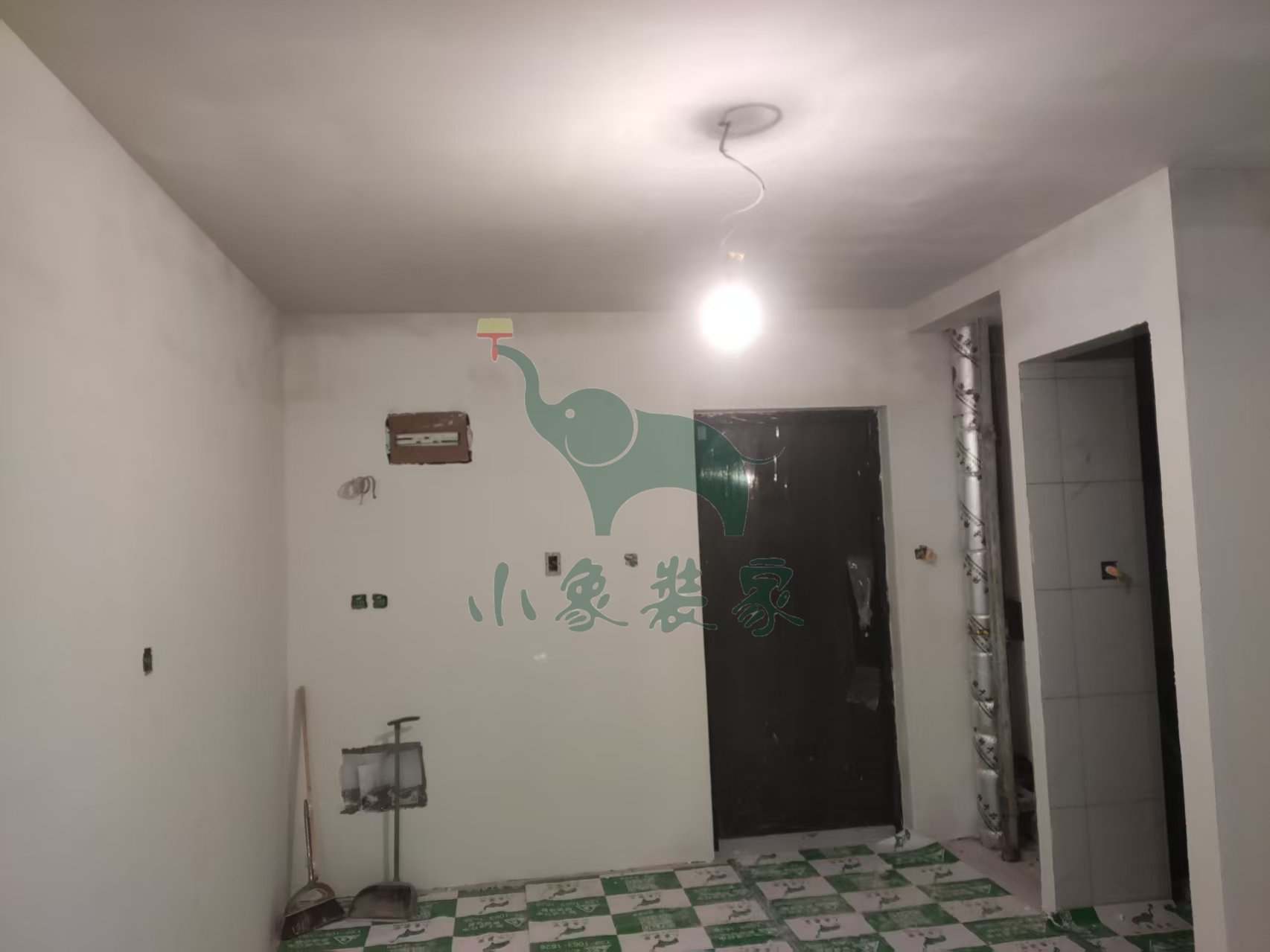

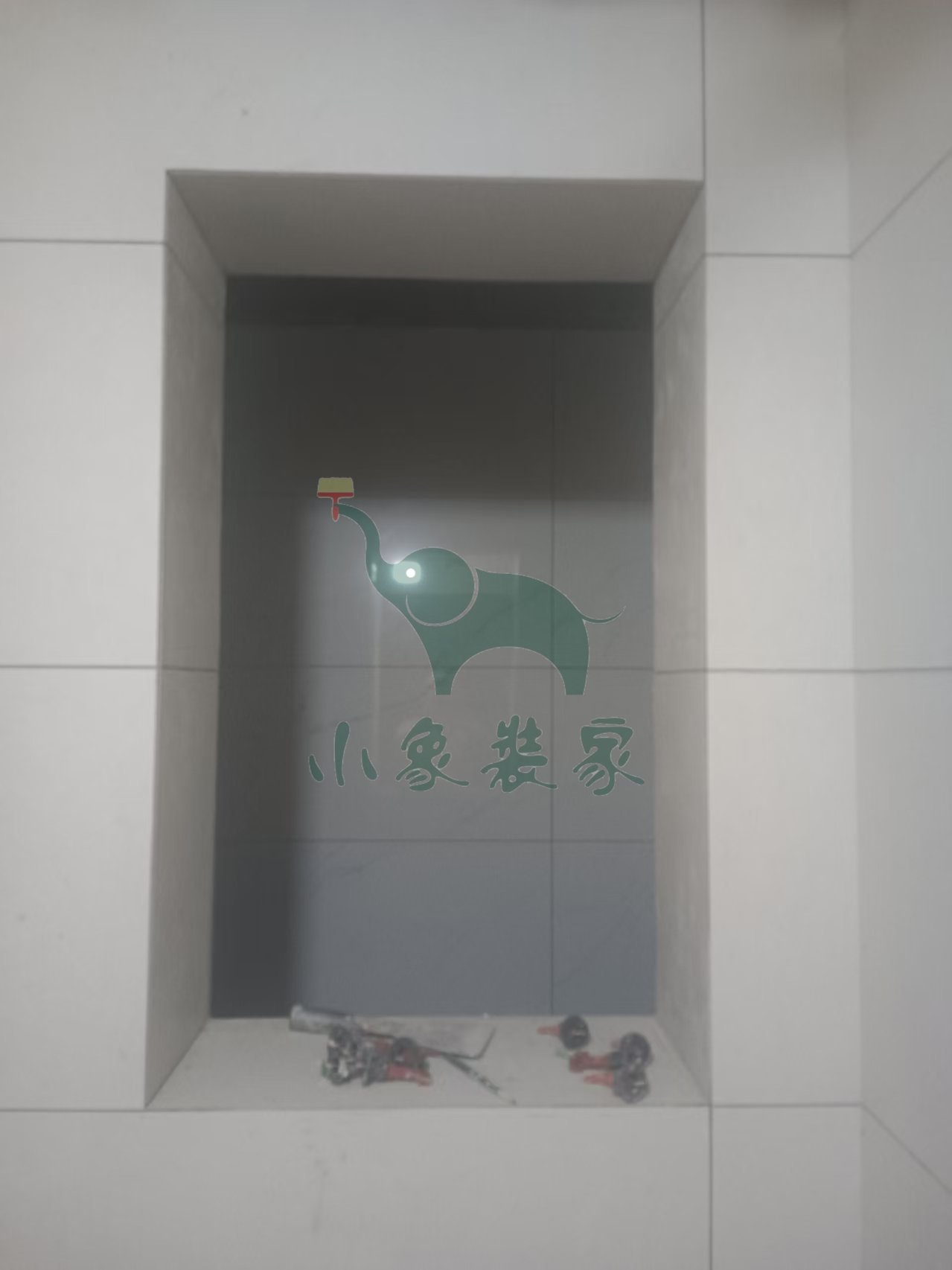

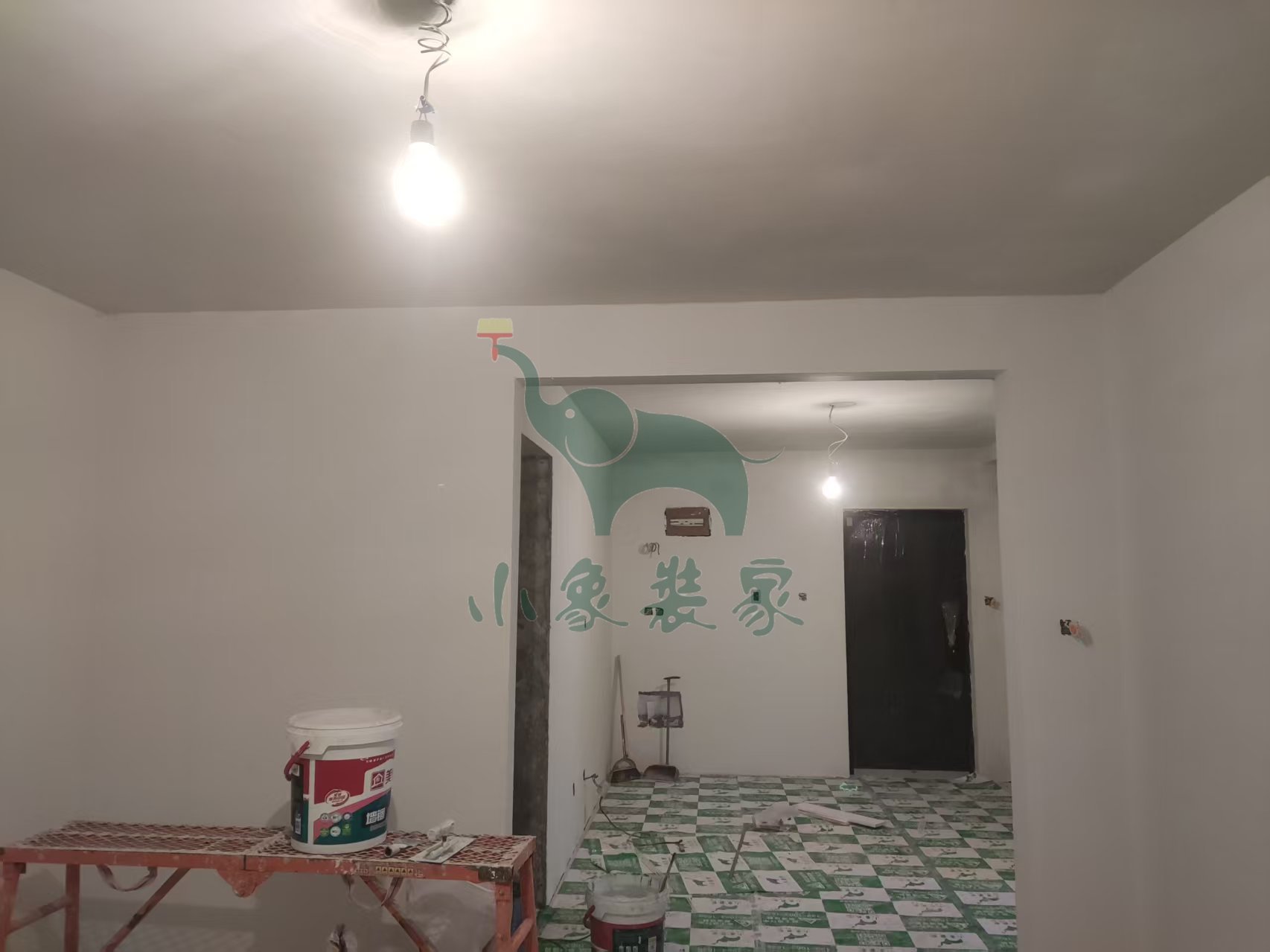

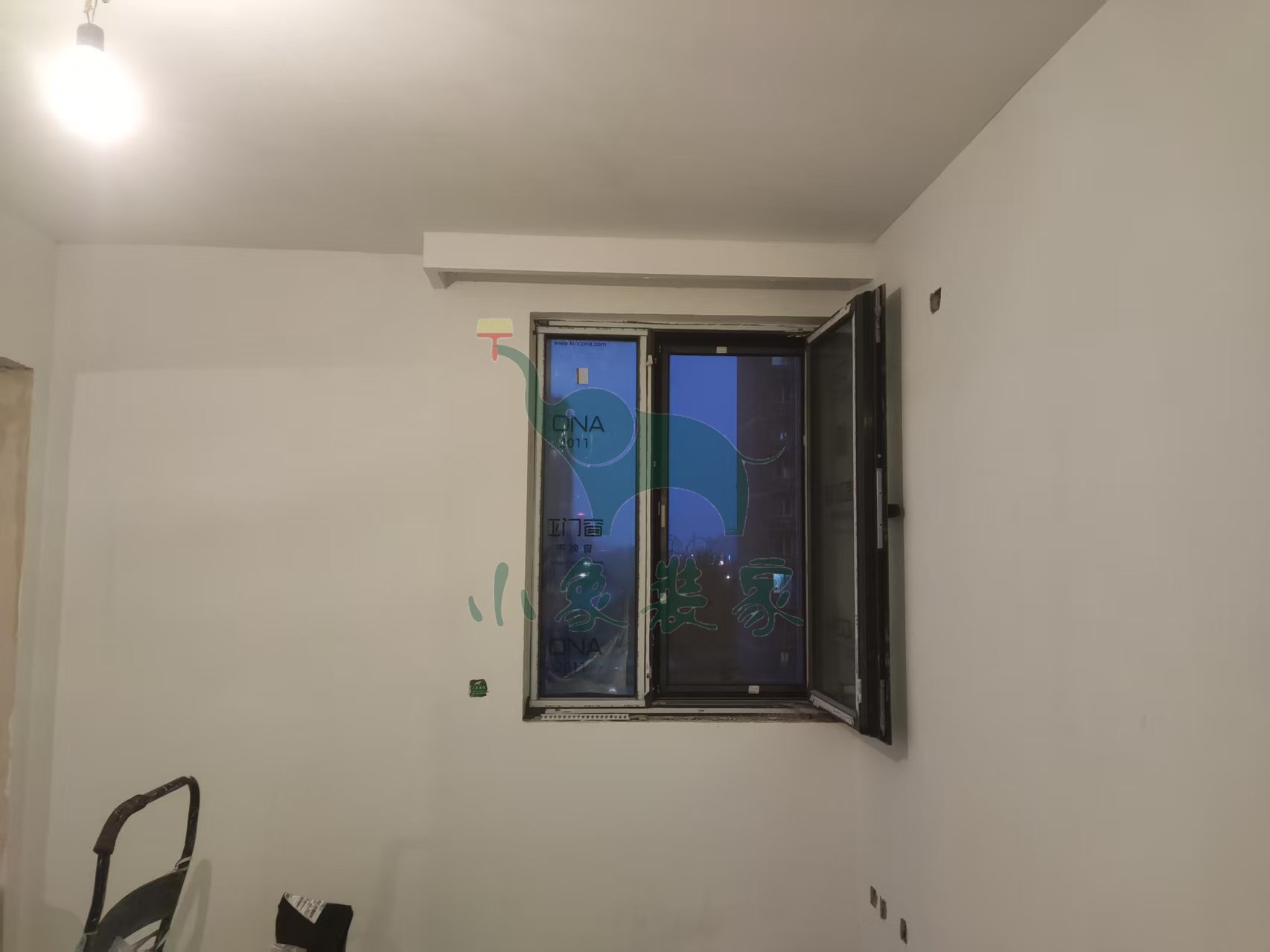

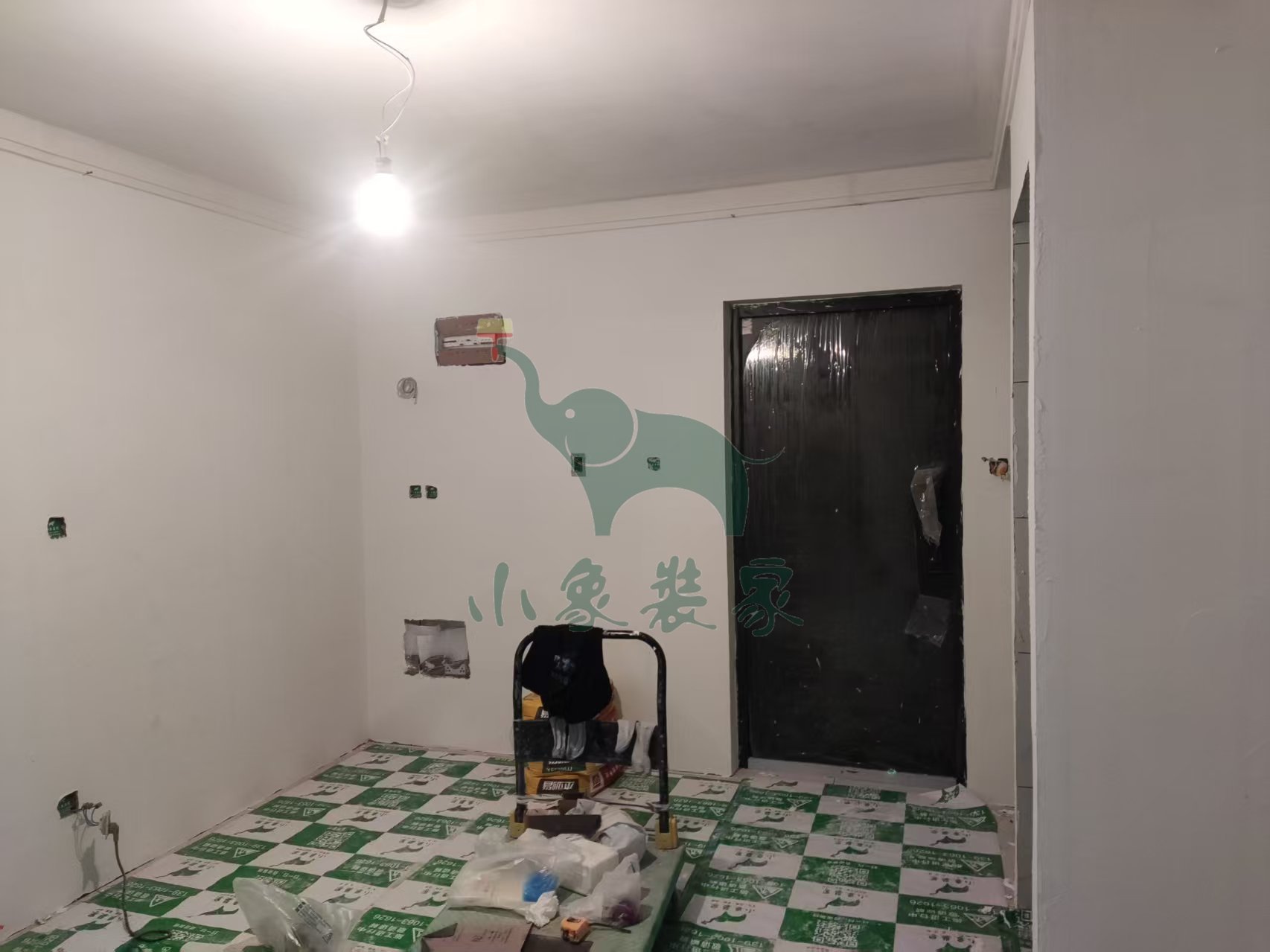

油工工程-滚刷两面漆还需1天

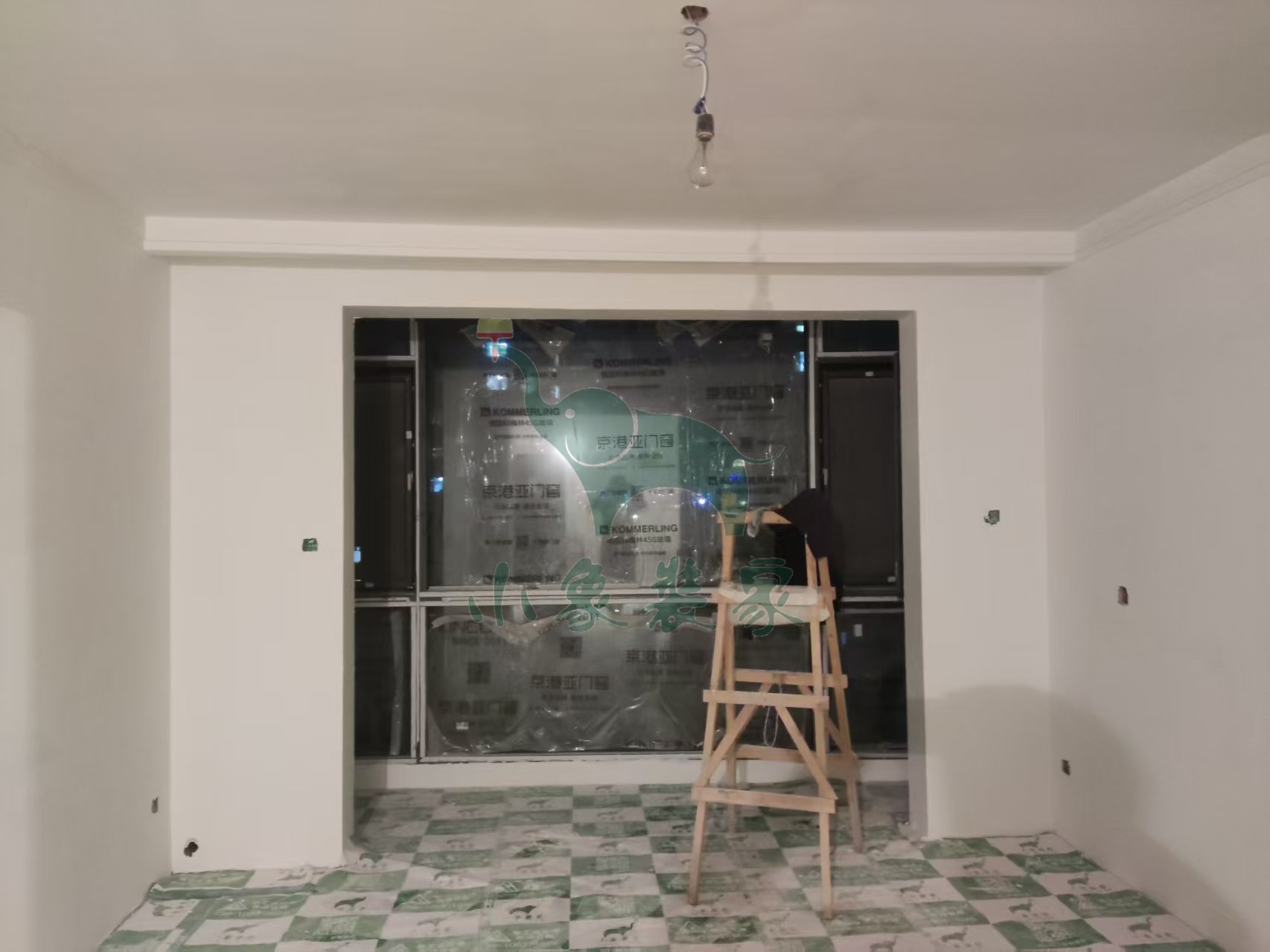

油工工程-清理垃圾还需1天。
竣工总进度:90%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-滚刷两面漆

油工工程-清理垃圾

施工人员:胡步宣。

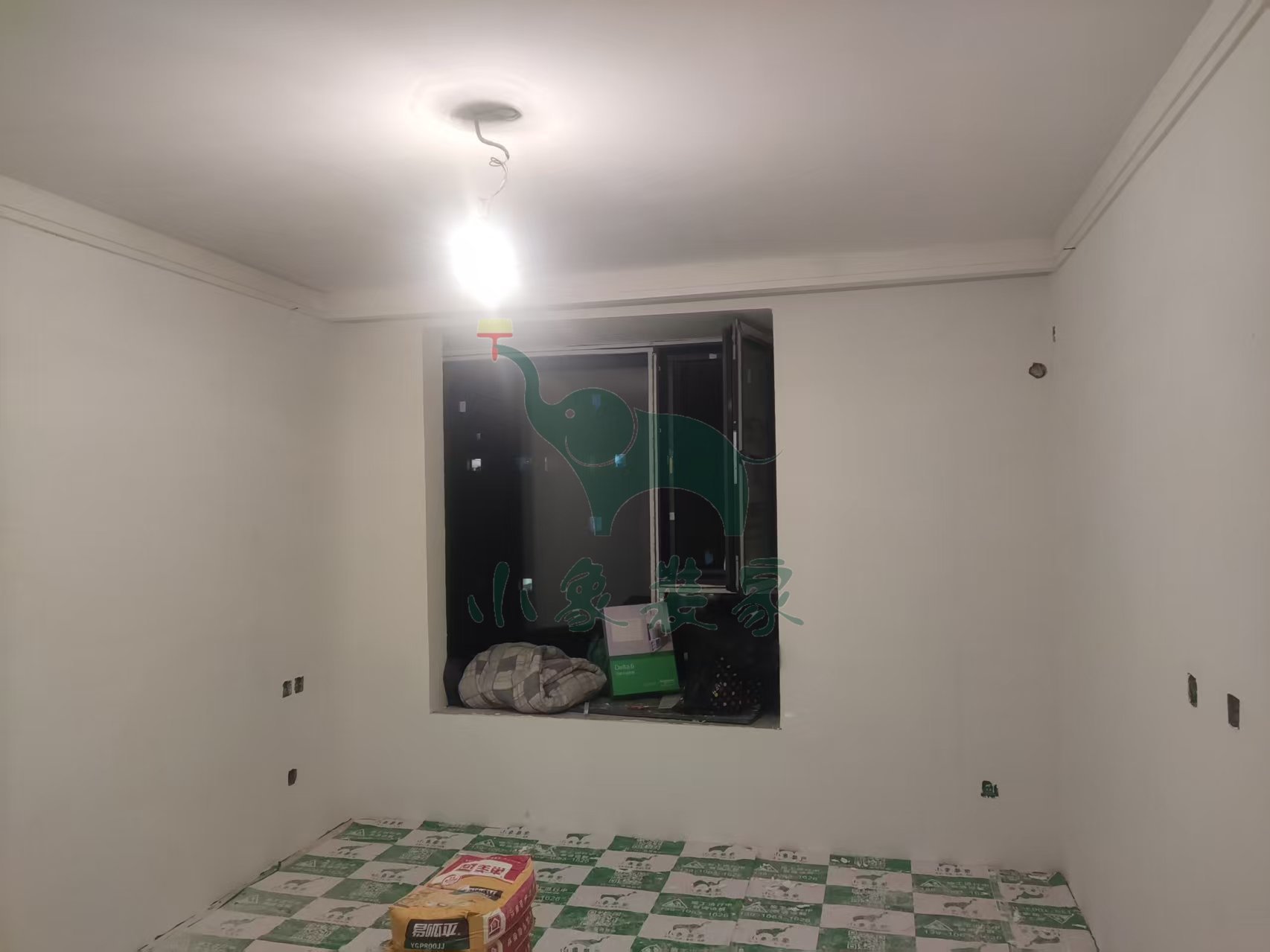

2025-07-10 星期四
工作内容:
油工工程-滚刷一面漆还需1天

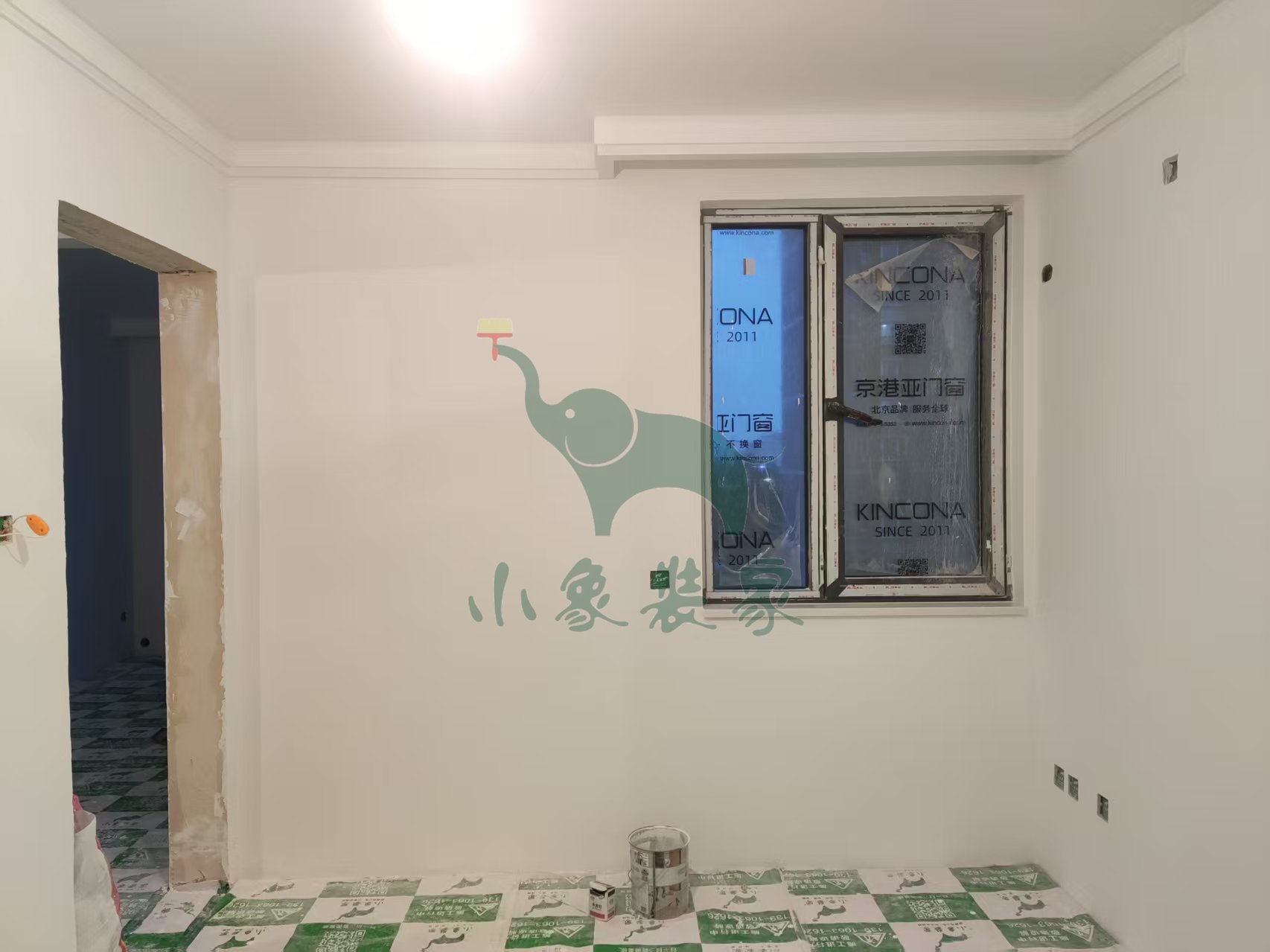

油工工程-墙顶面底漆完工后修补已完工。
竣工总进度:90%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-滚刷两面漆

油工工程-滚刷一面漆

施工人员:胡步宣。
2025-07-09 星期三
工作内容:
油工工程-墙顶面打磨砂纸已完工。
竣工总进度:90%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-墙顶面滚刷底漆

施工人员:胡步宣。
2025-07-08 星期二
工作内容:
油工工程-墙顶面打磨砂纸还需1天。
竣工总进度:90%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸

油工工程-墙顶面滚刷底漆

施工人员:胡步宣。
2025-07-05 星期六
工作内容:
油工工程-墙顶面打磨砂纸还需1天。
竣工总进度:90%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-墙顶面打磨砂纸

施工人员:胡步宣。
2025-07-02 星期三
工作内容:
油工工程-刮第二遍腻子还需1天。
竣工总进度:90%。
施工人员:胡步宣。
共3张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:胡步宣。
2025-07-01 星期二
工作内容:
油工工程-刮第二遍腻子还需2天
油工工程-粘贴石膏线已完工。
竣工总进度:90%。
施工人员:胡步宣。
共5张
【明日播报】
工作内容:
油工工程-刮第二遍腻子

施工人员:胡步宣。
2025-06-30 星期一
工作内容:
油工工程-粘贴石膏线还需1天。
竣工总进度:90%。
施工人员:胡步宣。
共6张
【明日播报】
工作内容:
油工工程-粘贴石膏线

施工人员:胡步宣。
2025-06-28 星期六
工作内容:
油工工程-刮第一遍腻子已完工。
竣工总进度:90%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-粘贴石膏线

施工人员:胡步宣。
2025-06-27 星期五
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:80%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:胡步宣。
2025-06-24 星期二
工作内容:
油工工程-墙面、顶面石膏找平已完工。
竣工总进度:65%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-刮第一遍腻子

施工人员:胡步宣。
2025-06-23 星期一
工作内容:
油工工程-墙面、顶面石膏找平还需1天。
竣工总进度:65%。
施工人员:胡步宣。
共4张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:胡步宣。

2025-06-17 星期二
工作内容:

瓦工工程-阳台粘贴墙砖还需1天。
竣工总进度:65%。
施工人员:赵广峰。
共4张
【明日播报】
2025-06-18停工,
停工原因:客户原因-等待业主验收。
预计恢复日期:2025-06-21。
2025-06-17 星期二
工作内容:

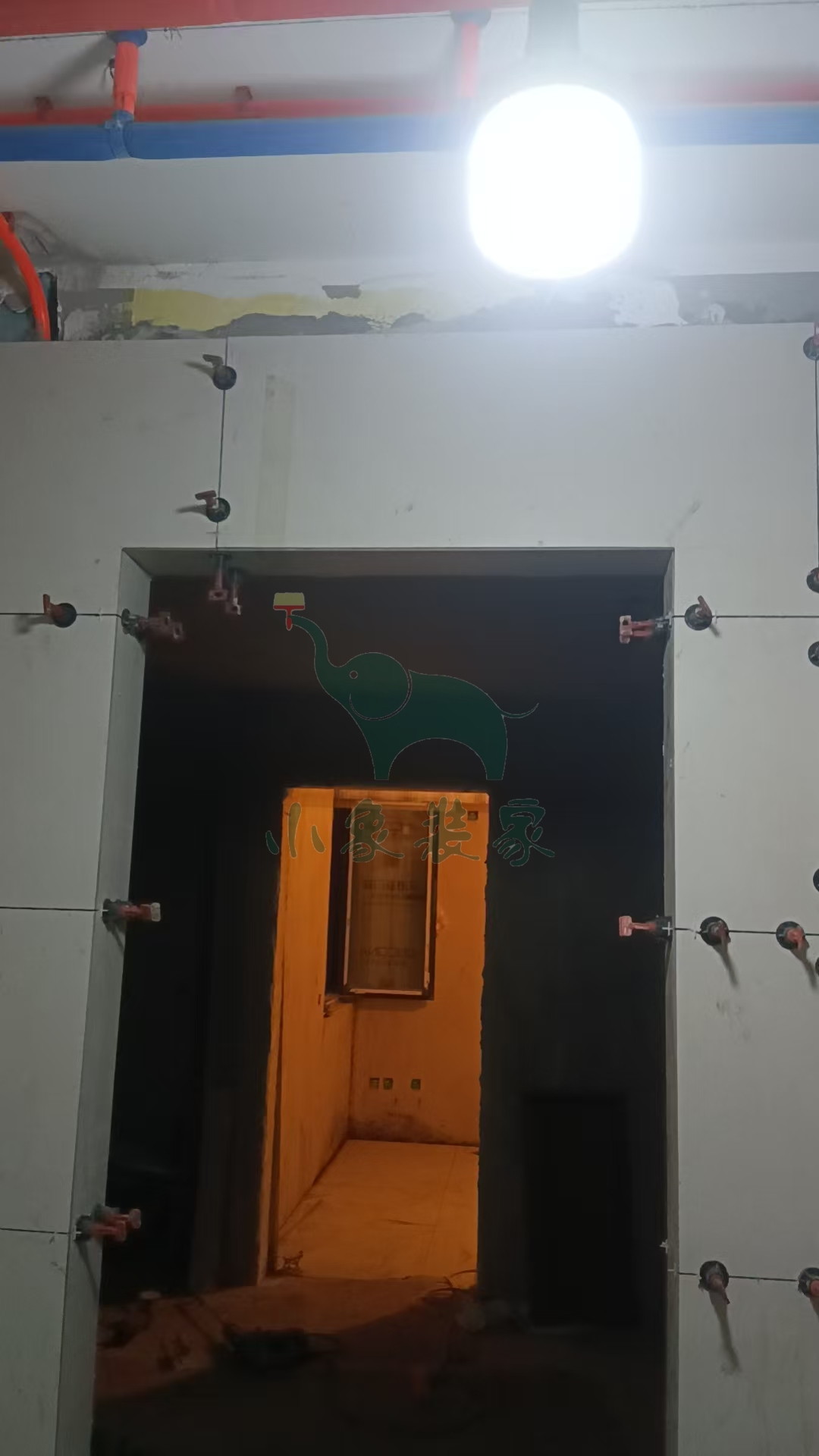

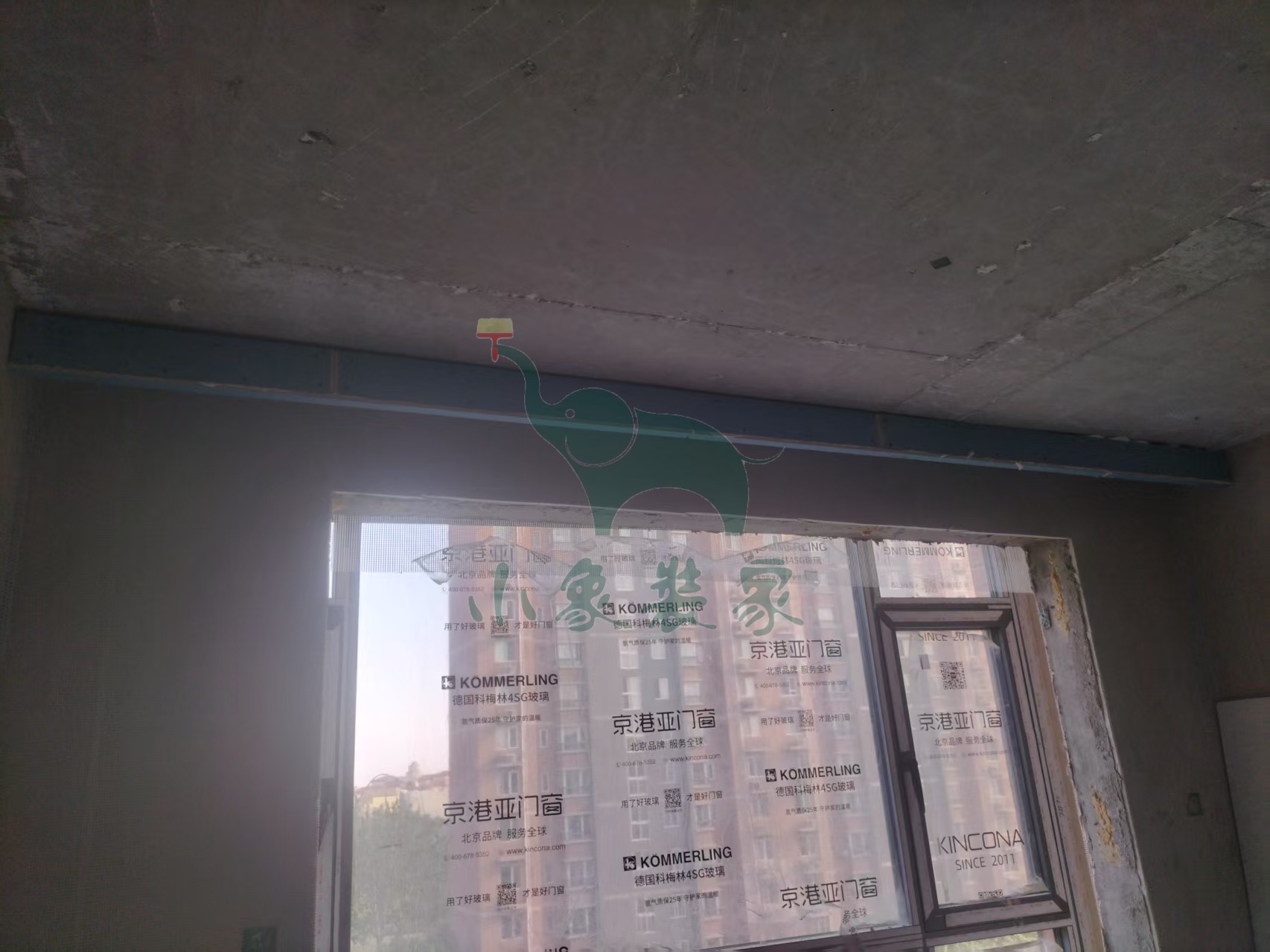

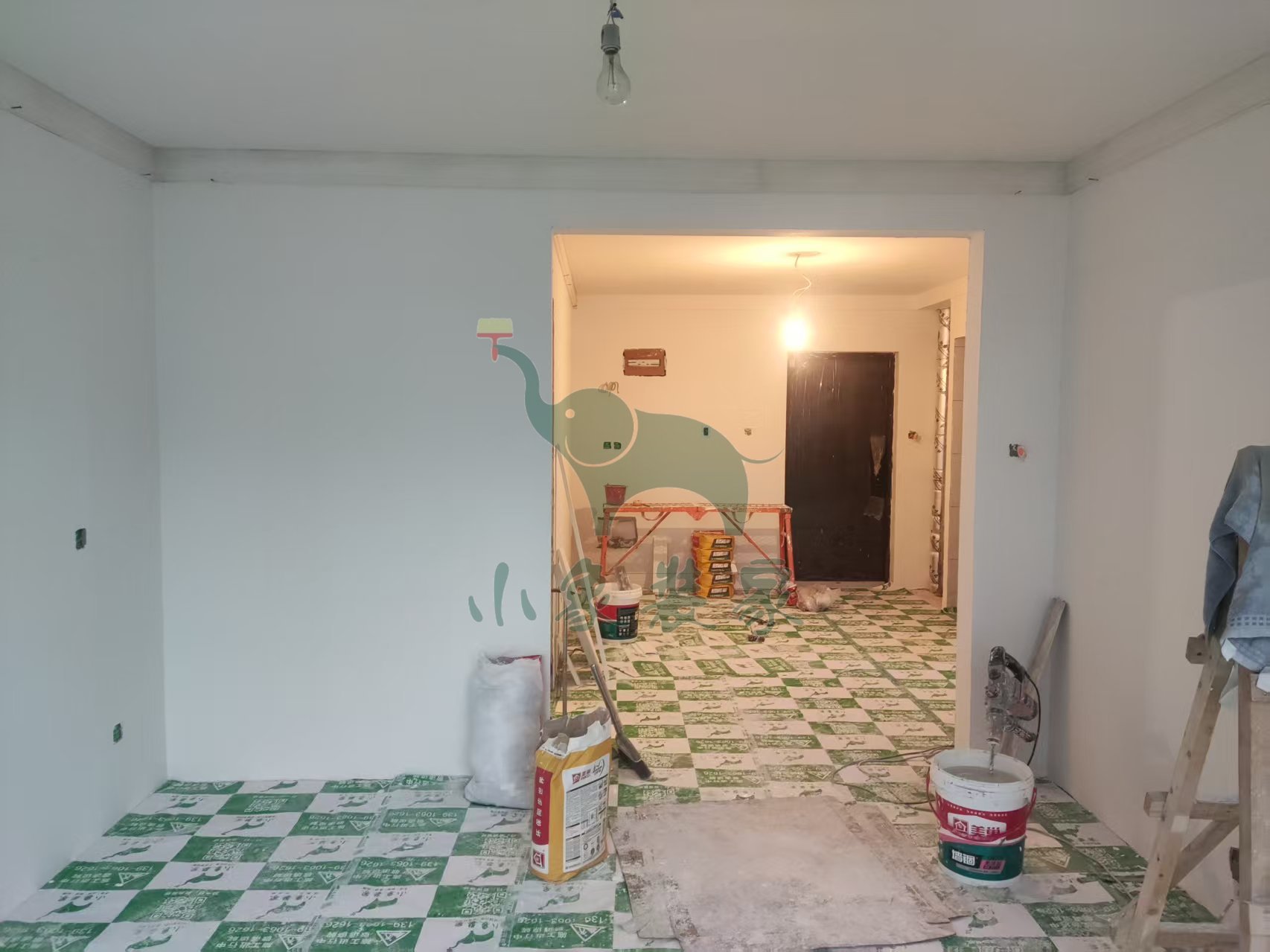

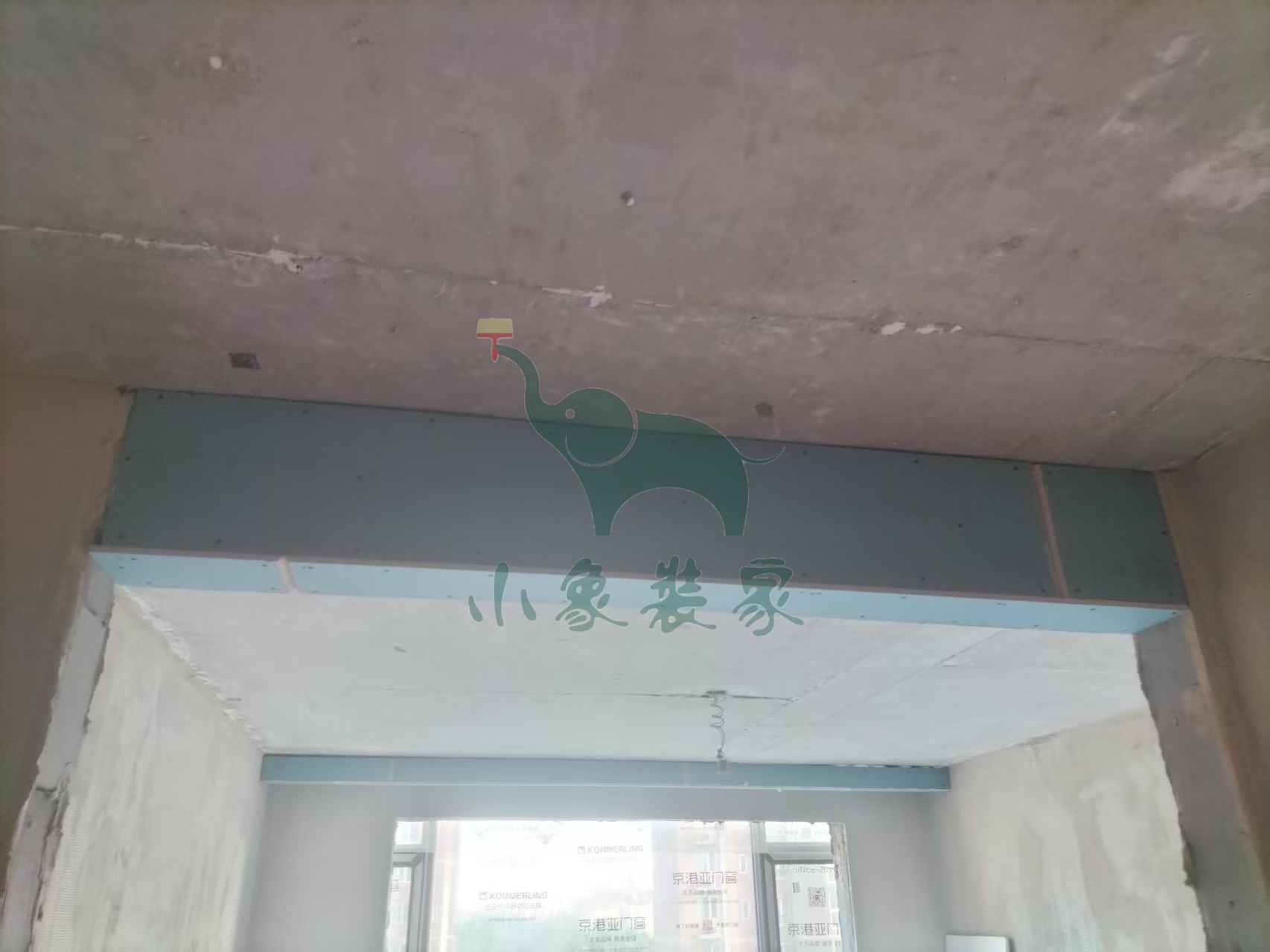

木工工程-木工弹线、吊筋支架、龙骨已完工
木工工程-封石膏板已完工
木工工程-龙骨隔断已完工。
竣工总进度:65%。
施工人员:张东峰。
共6张
【明日播报】
工作内容:

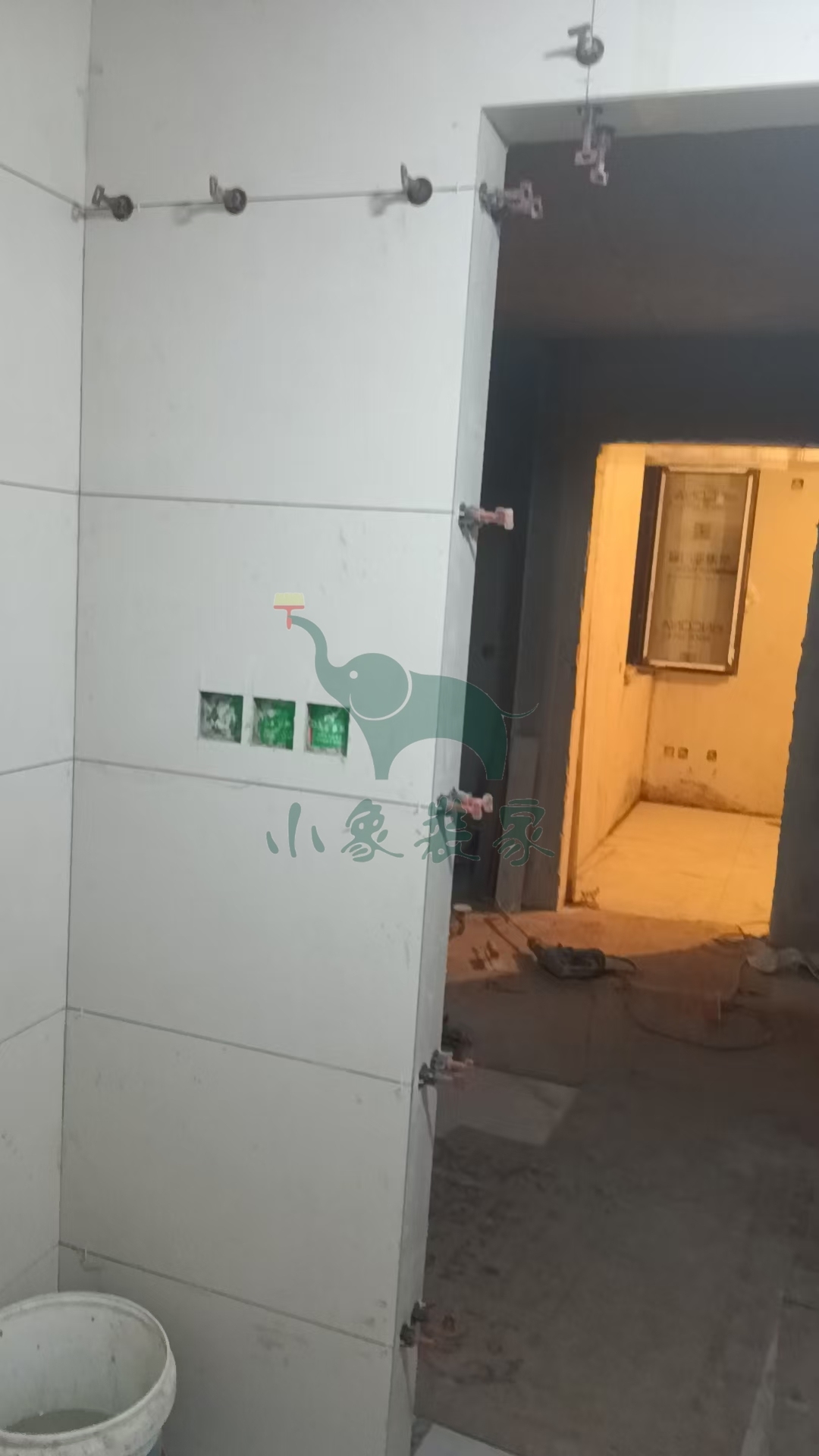

瓦工工程-卫生间墙砖铺贴

瓦工工程-阳台粘贴墙砖

施工人员:赵广峰。

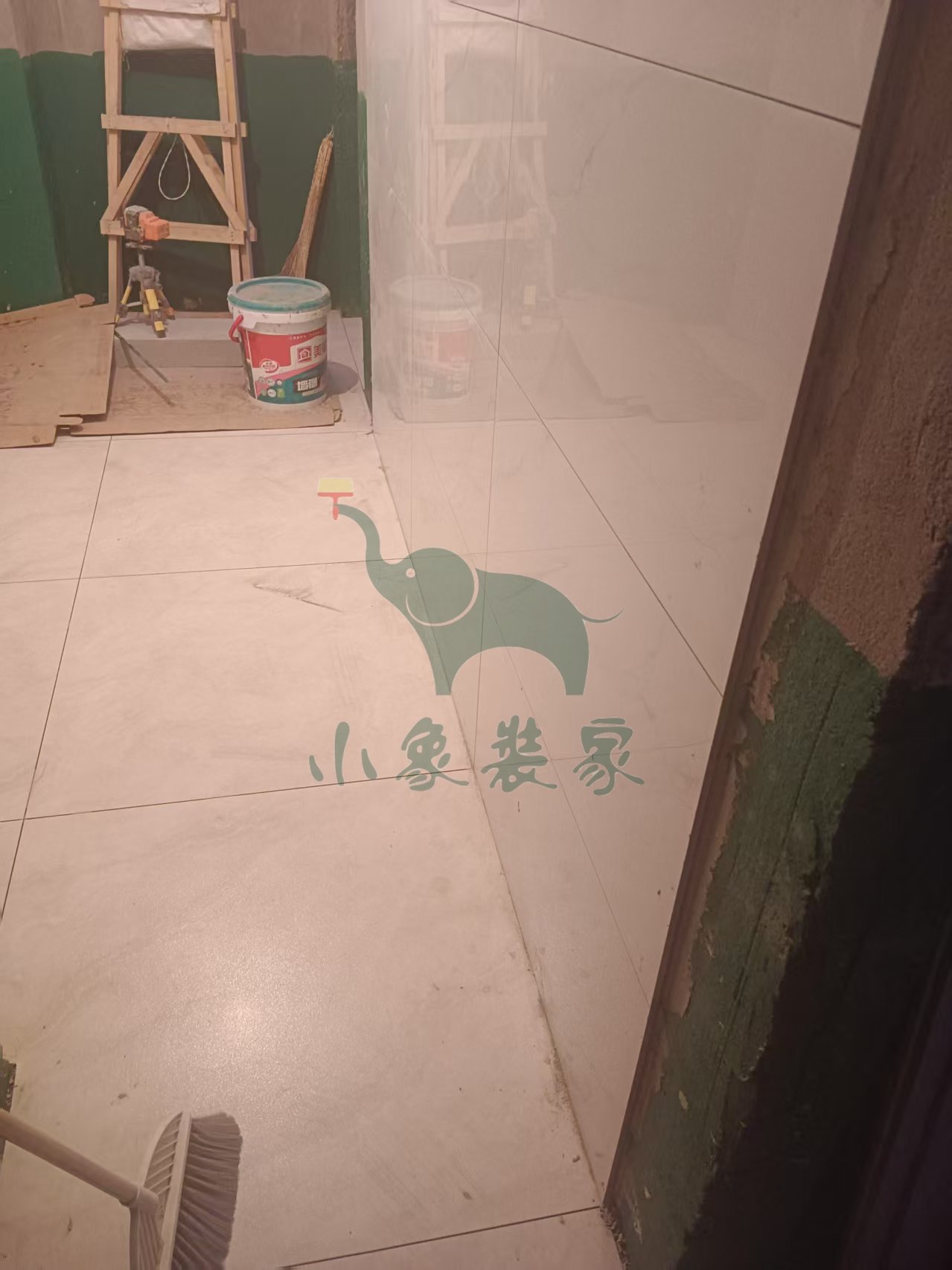

2025-06-12 星期四

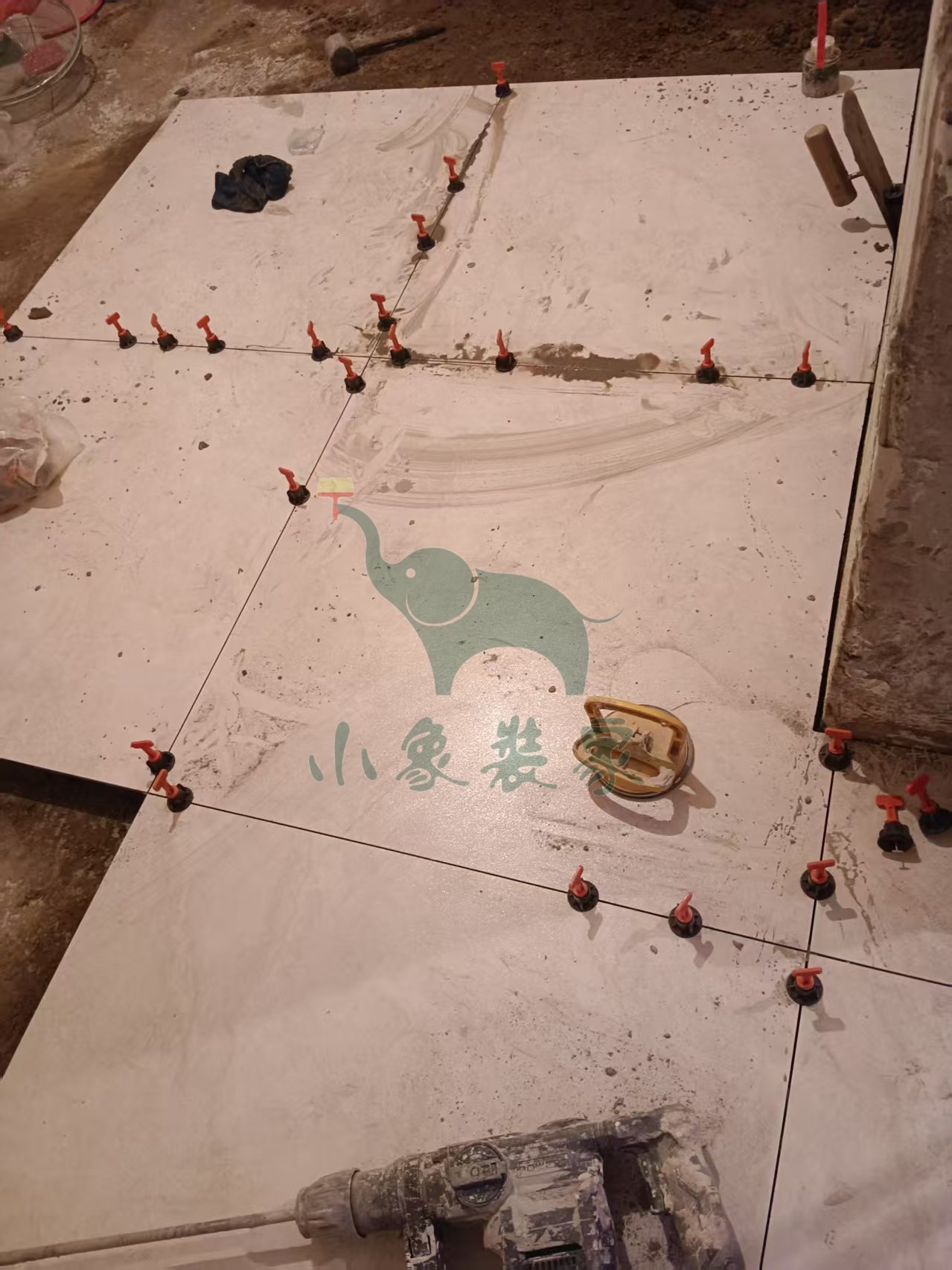

工作内容:

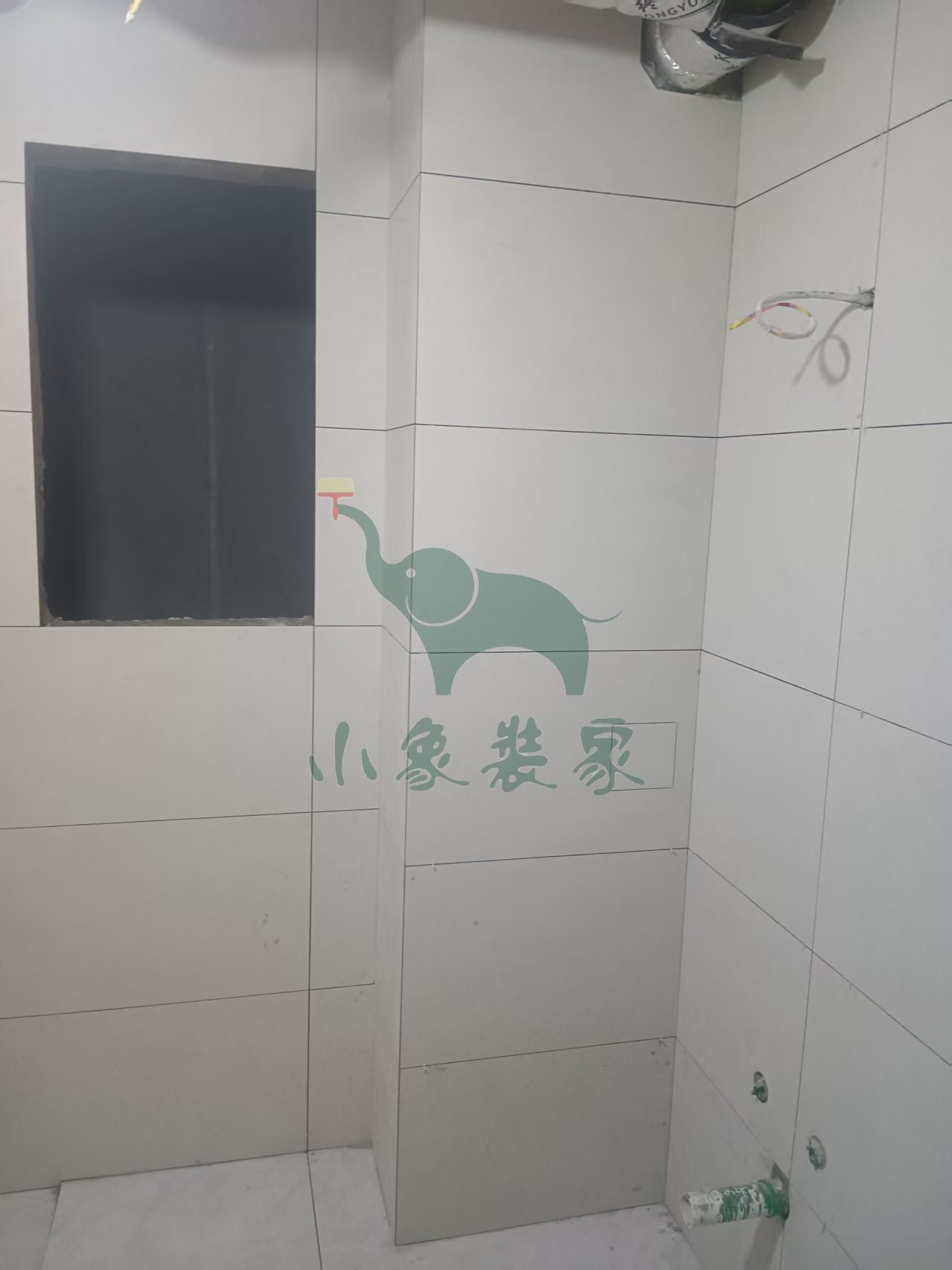

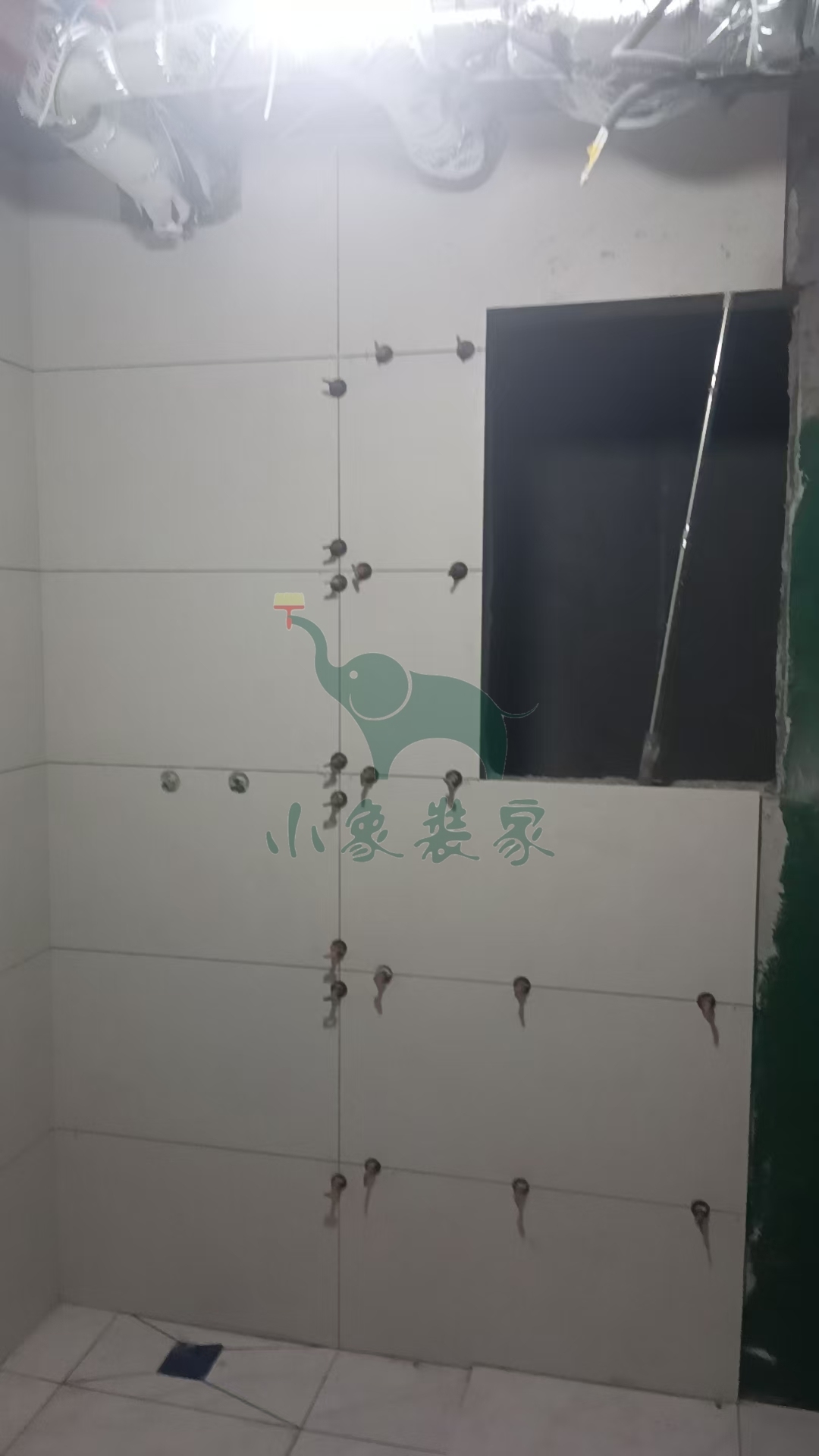

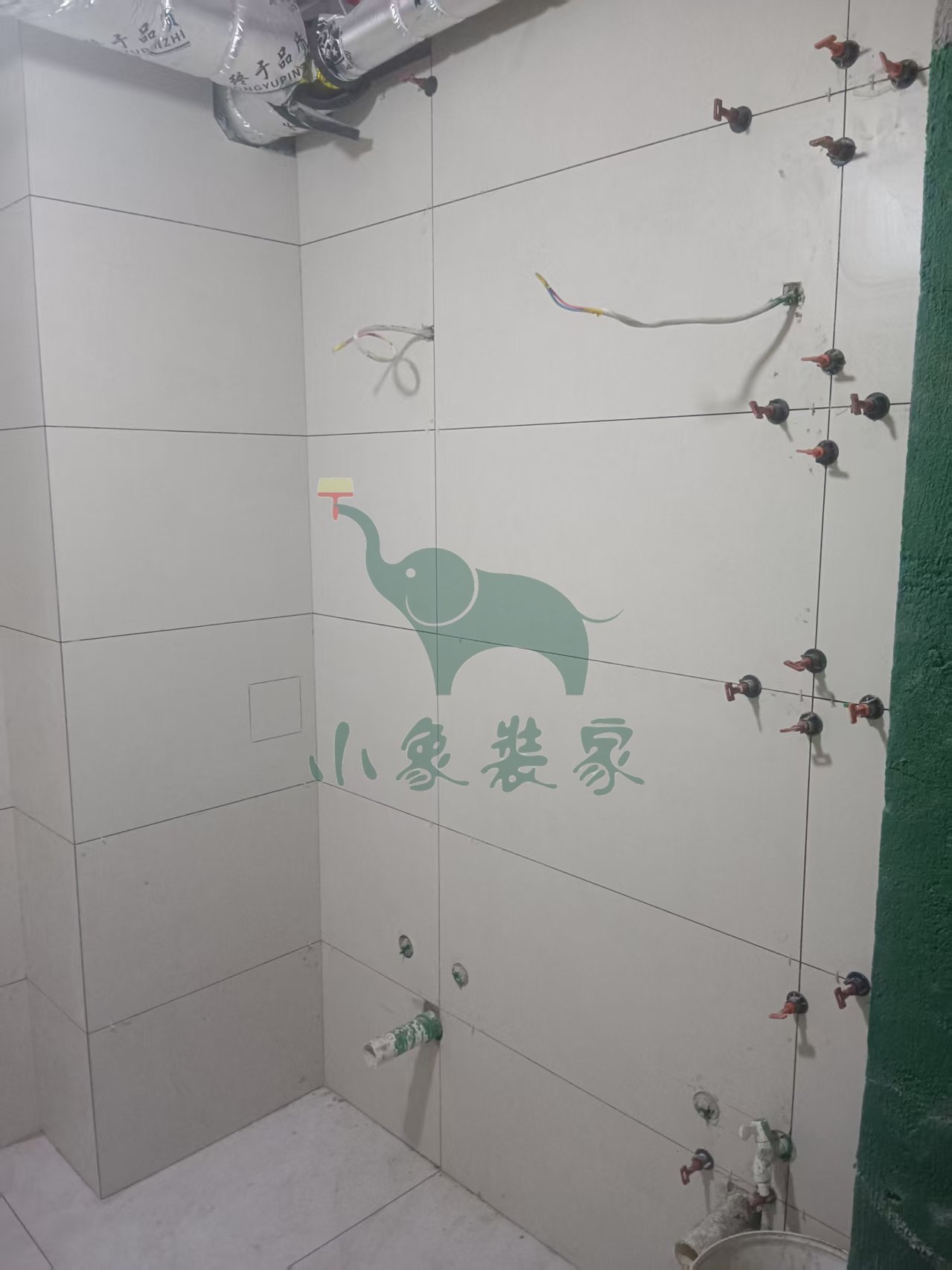

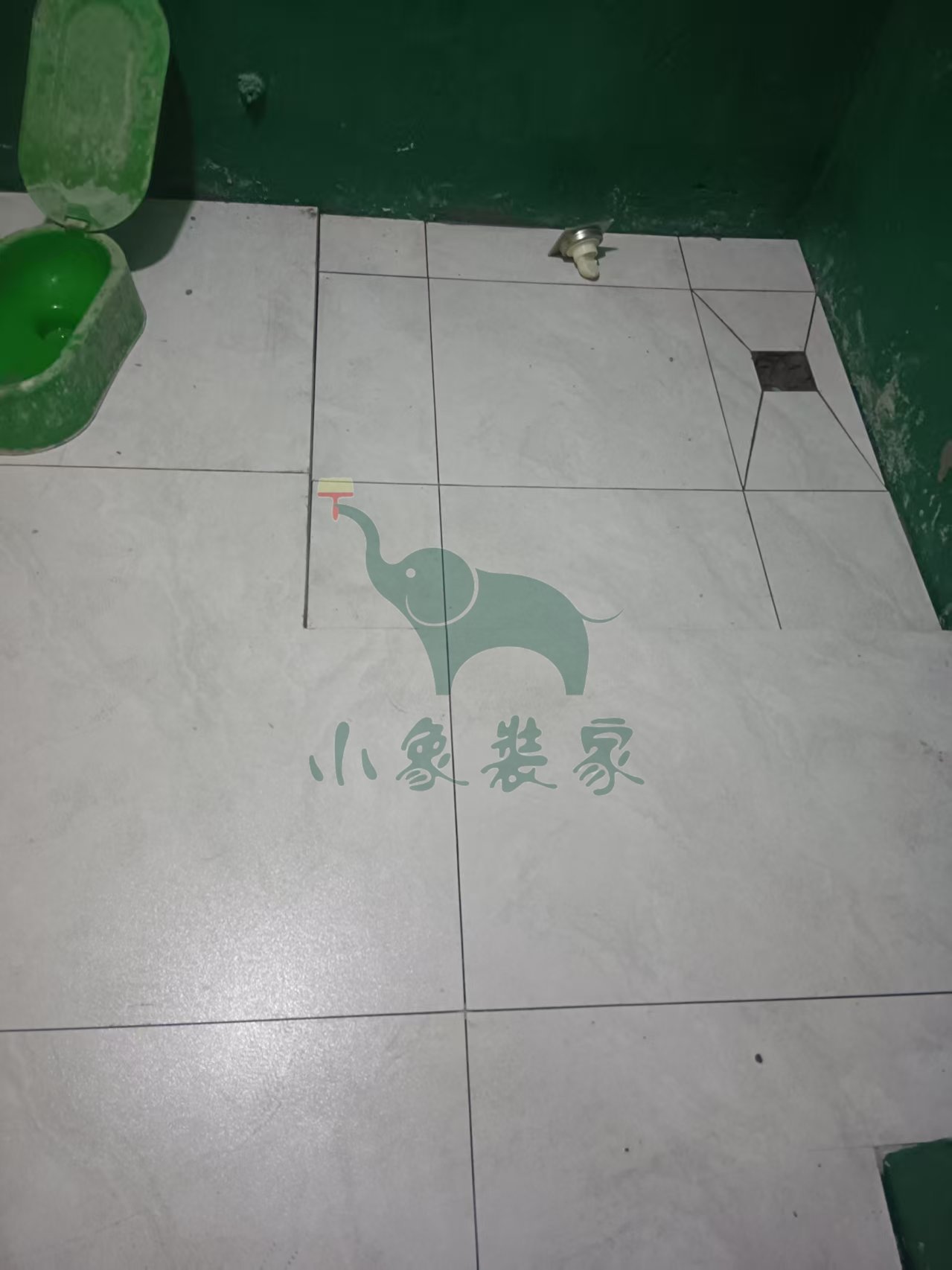

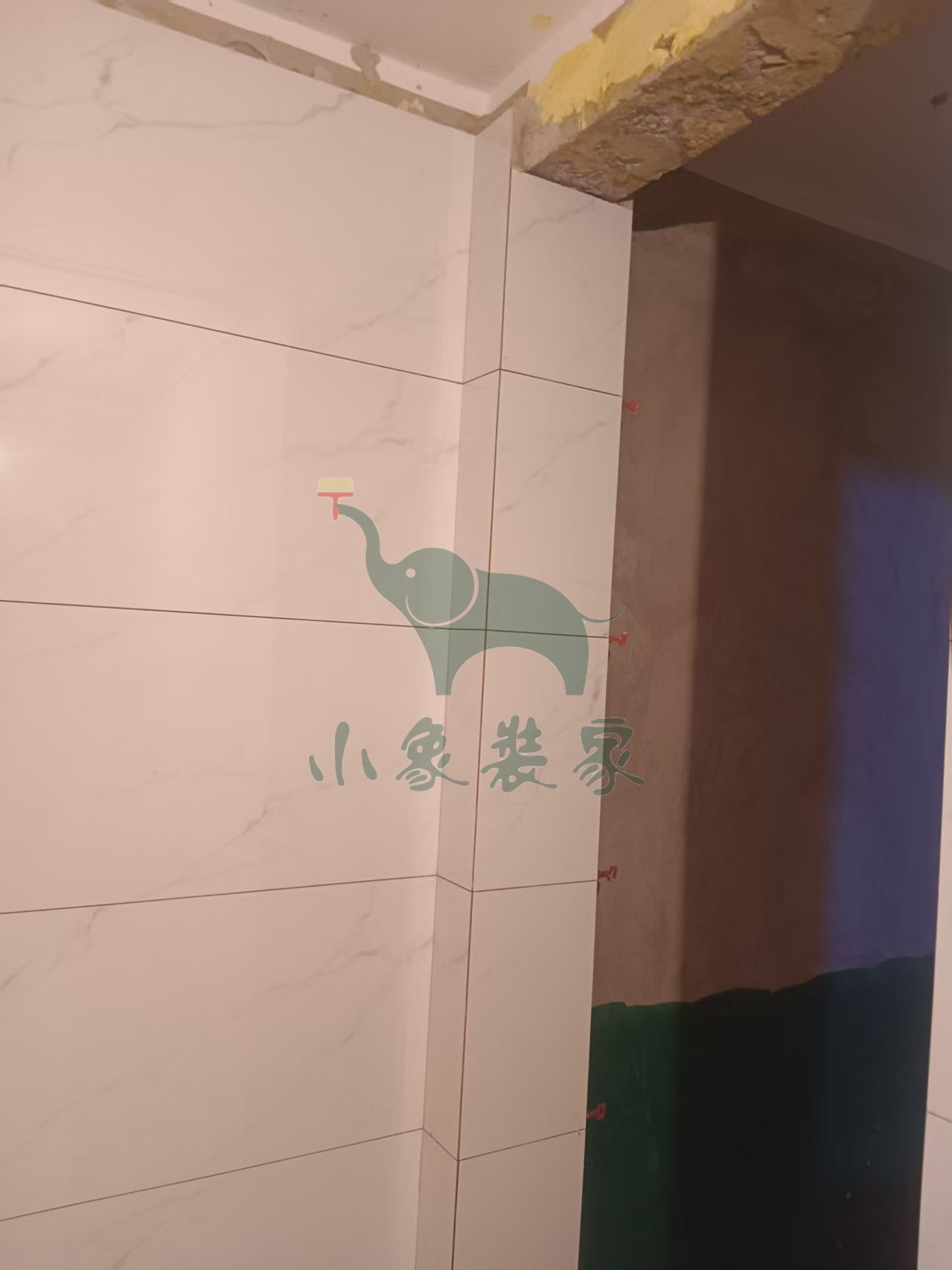

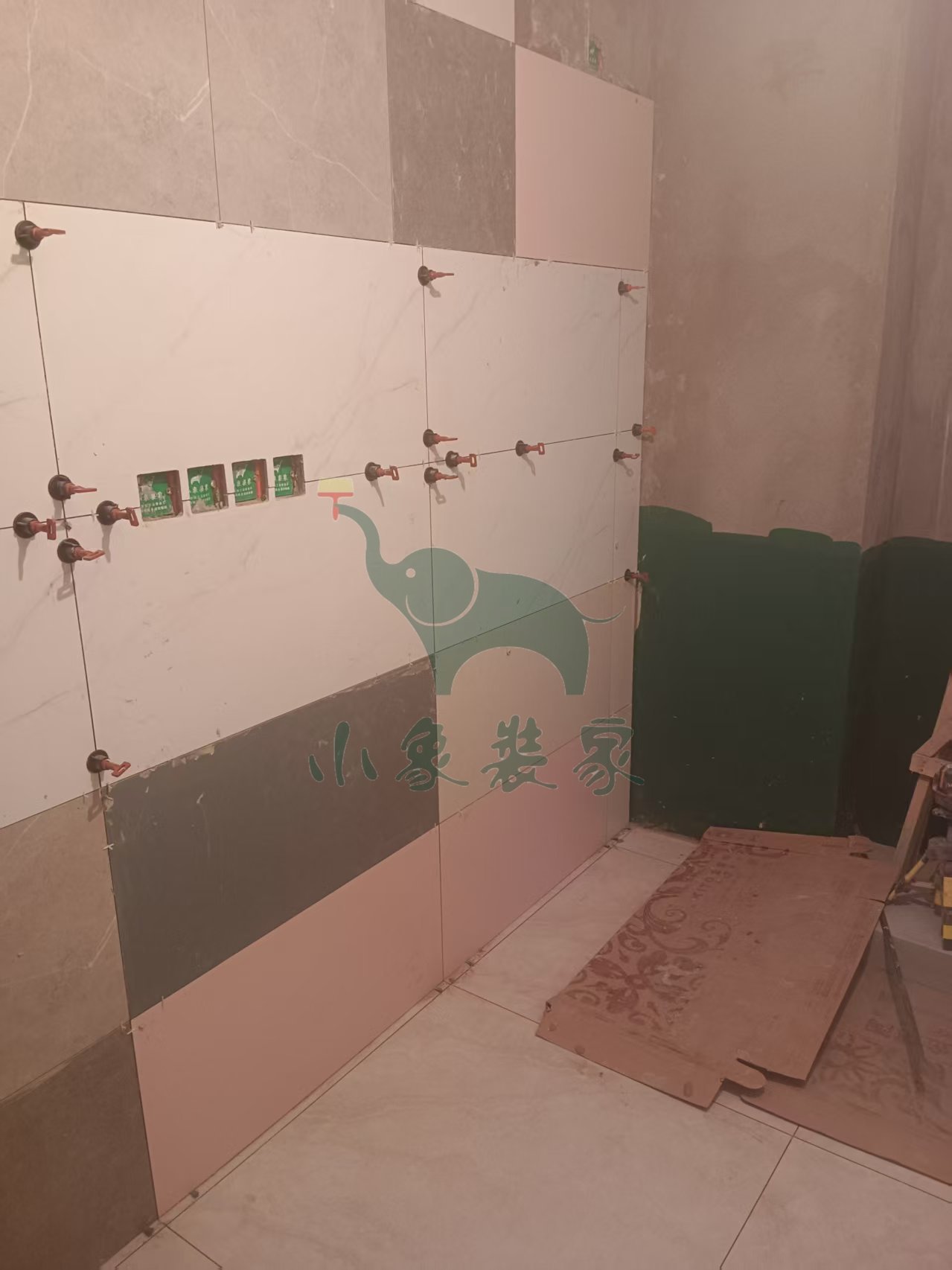

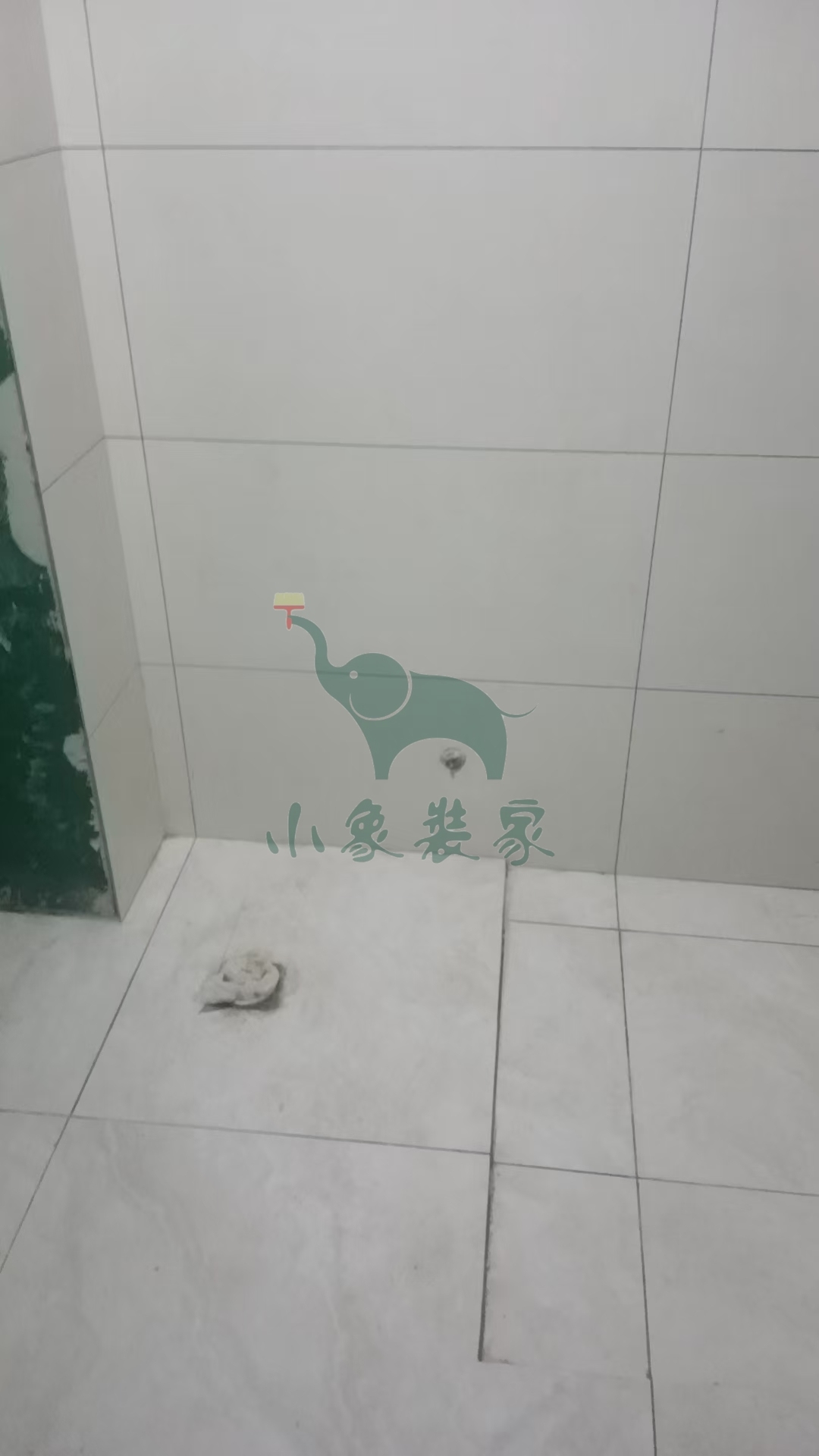

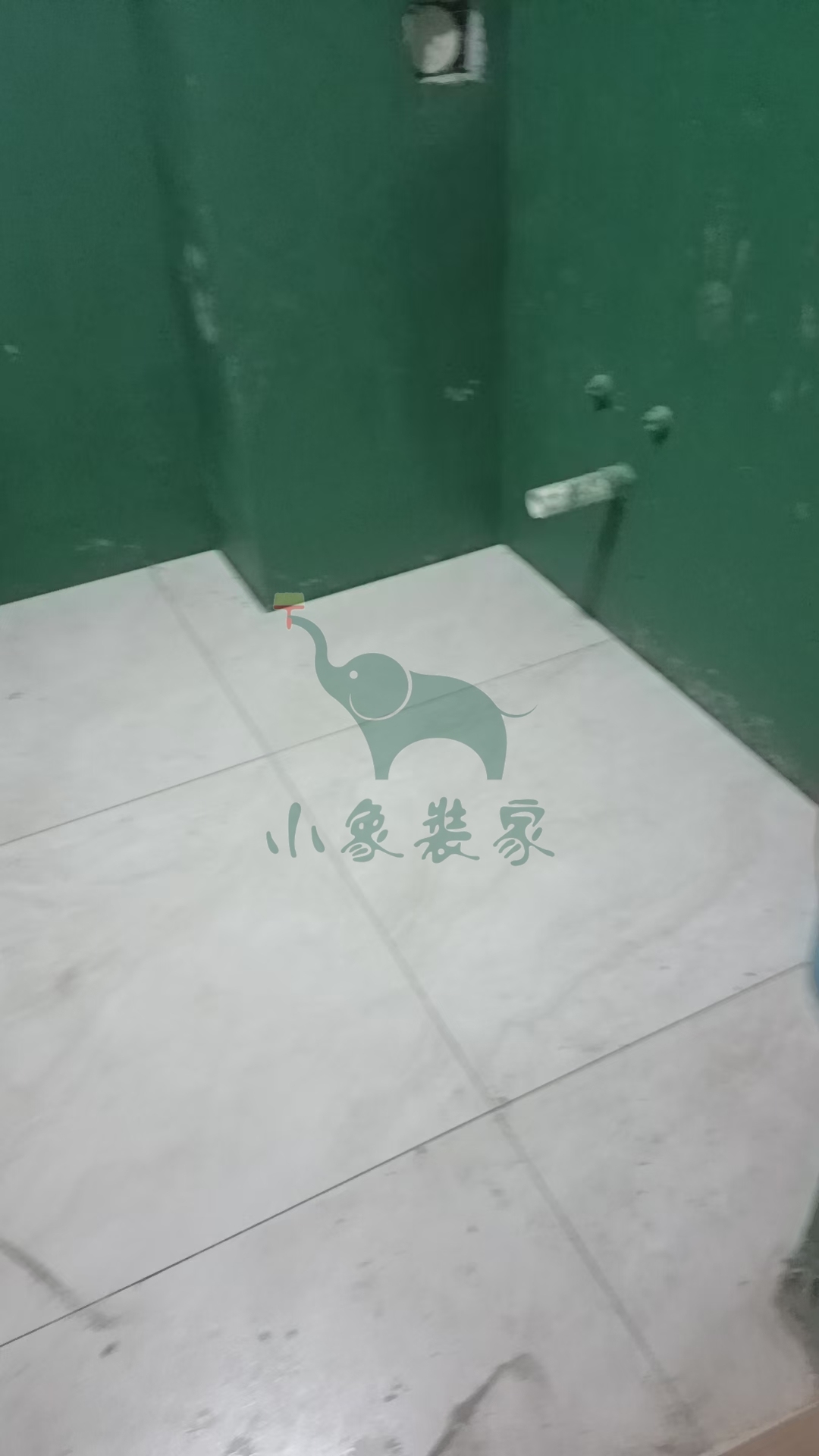

瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:65%。
施工人员:赵广峰。
共4张
【明日播报】
工作内容:
瓦工工程-阳台粘贴墙砖

施工人员:赵广峰。
2025-06-06 星期五
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:65%。
施工人员:赵广峰。
共4张
【明日播报】
2025-06-07停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-06-05 星期四
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:65%。
施工人员:赵广峰。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

施工人员:赵广峰。
2025-06-04 星期三
工作内容:

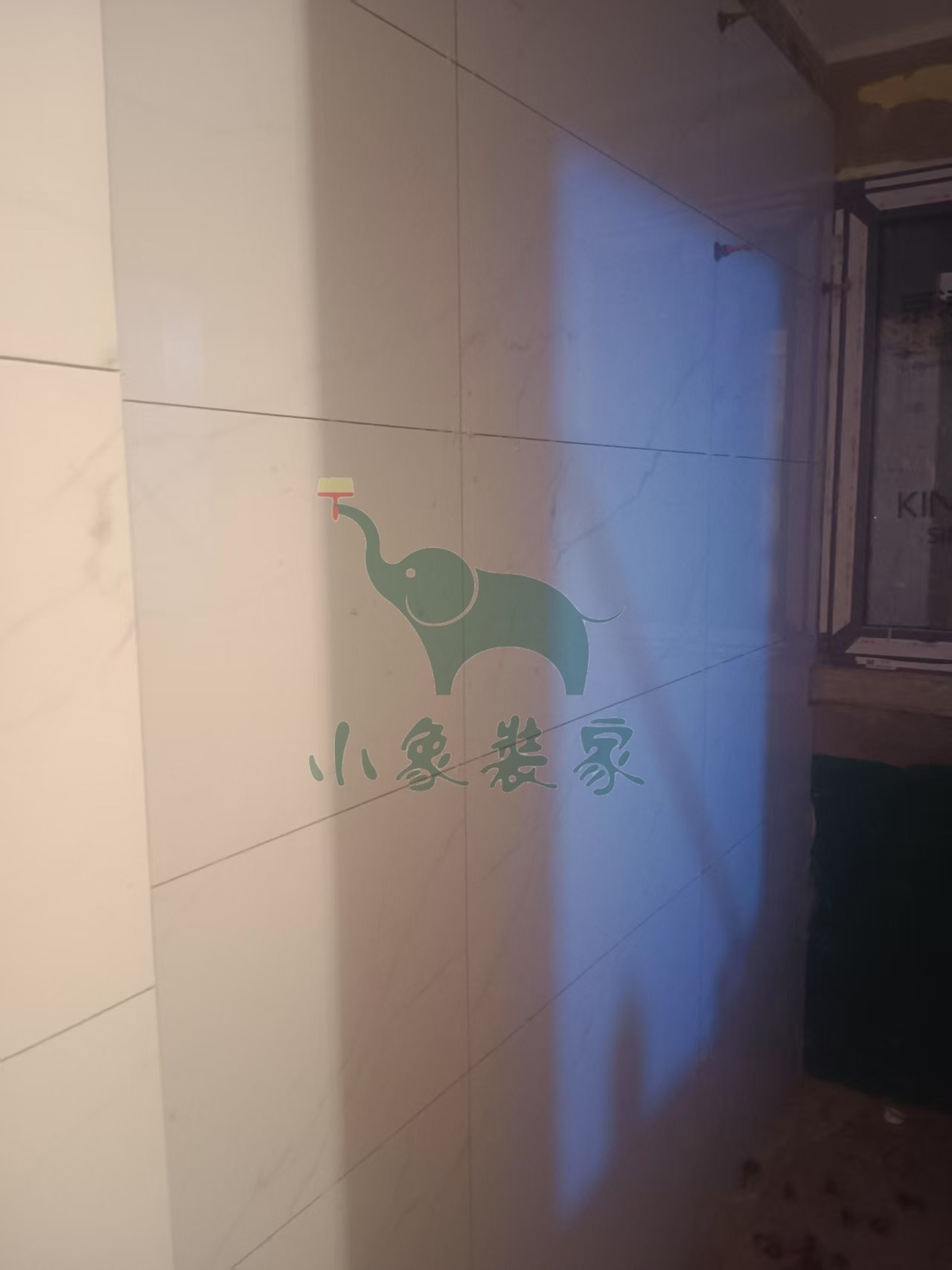

瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:65%。
施工人员:赵广峰。
共4张
【明日播报】
工作内容:
瓦工工程-阳台粘贴墙砖

施工人员:赵广峰。
2025-05-31 星期六
工作内容:

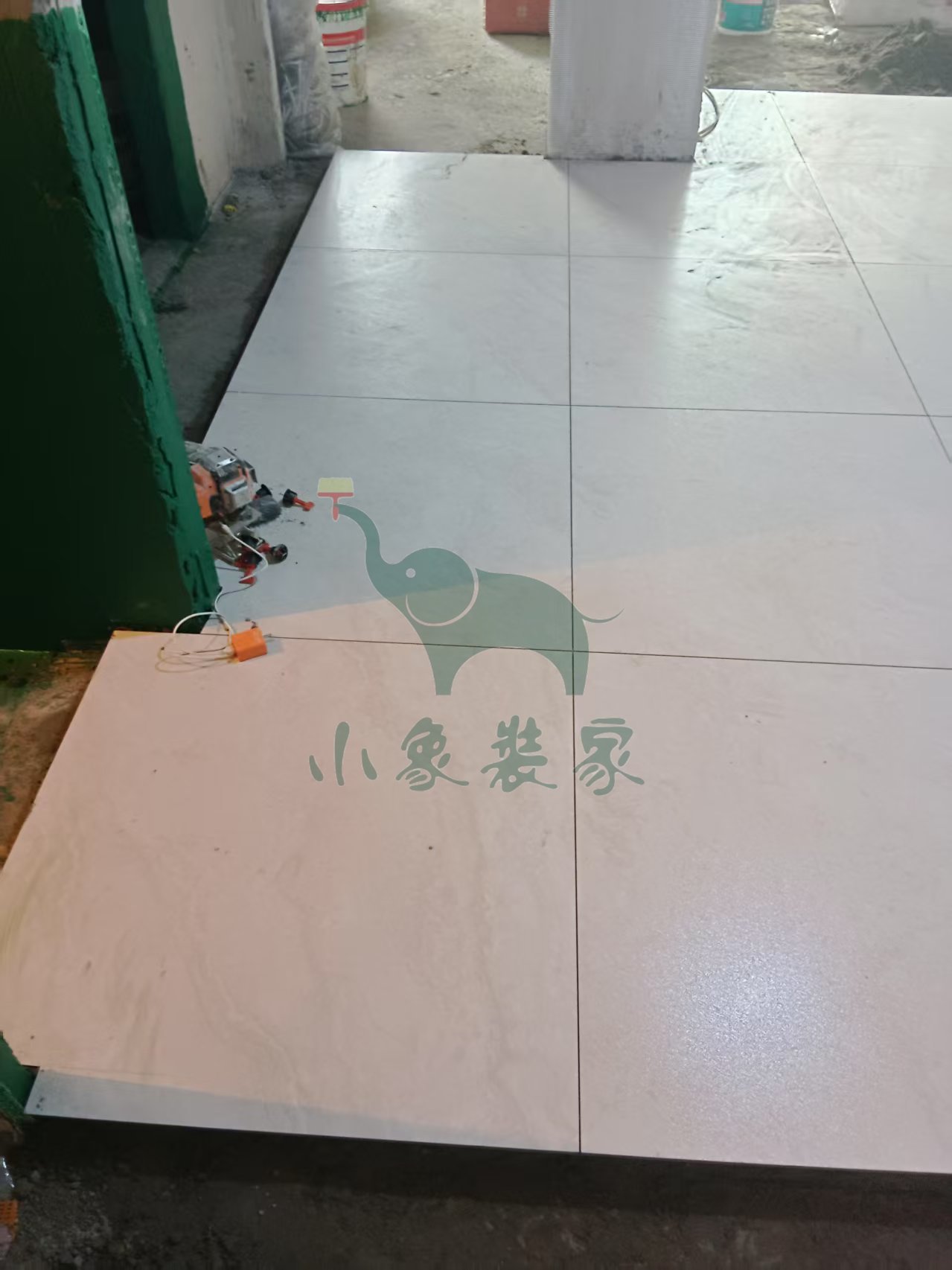

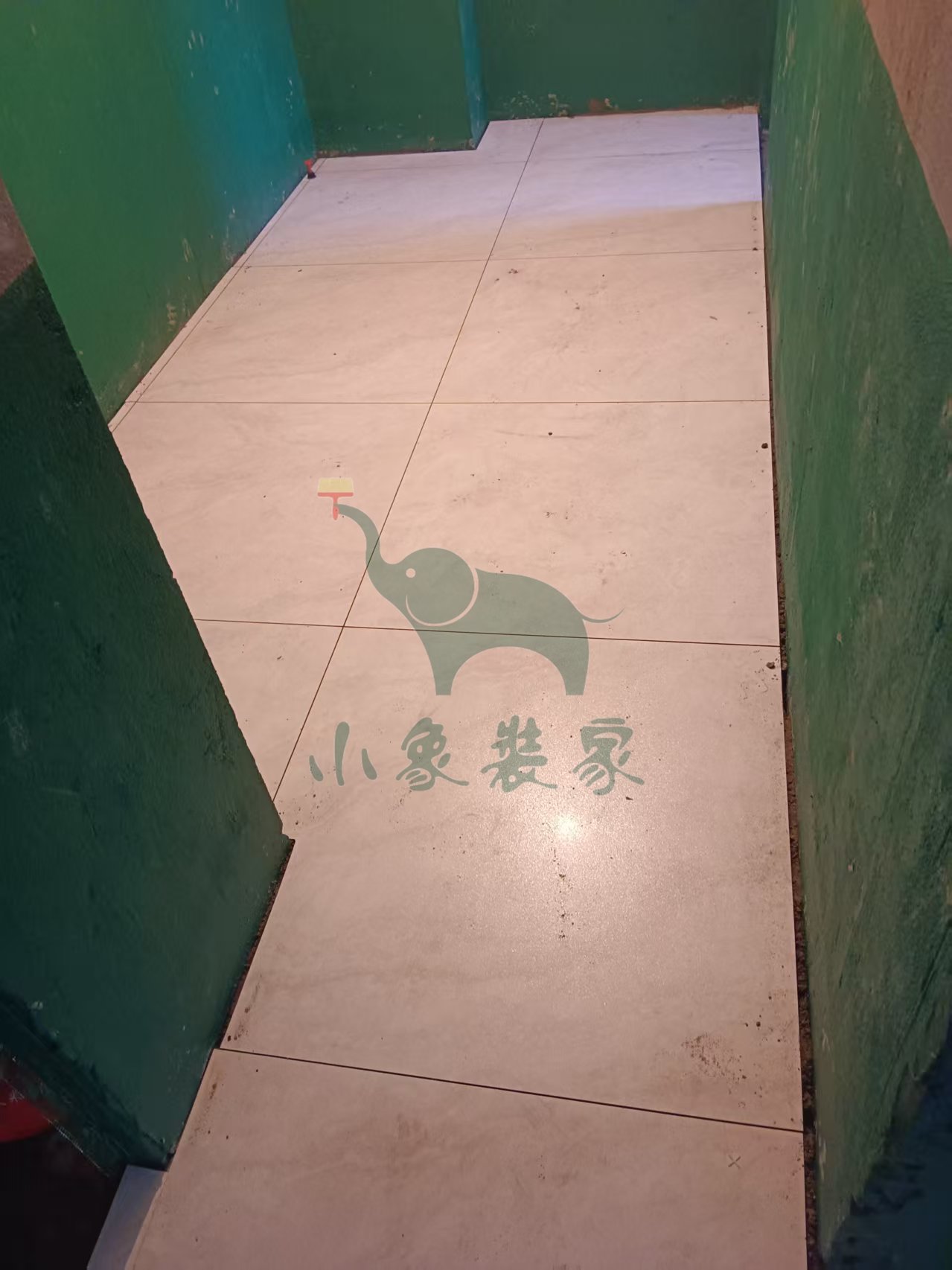

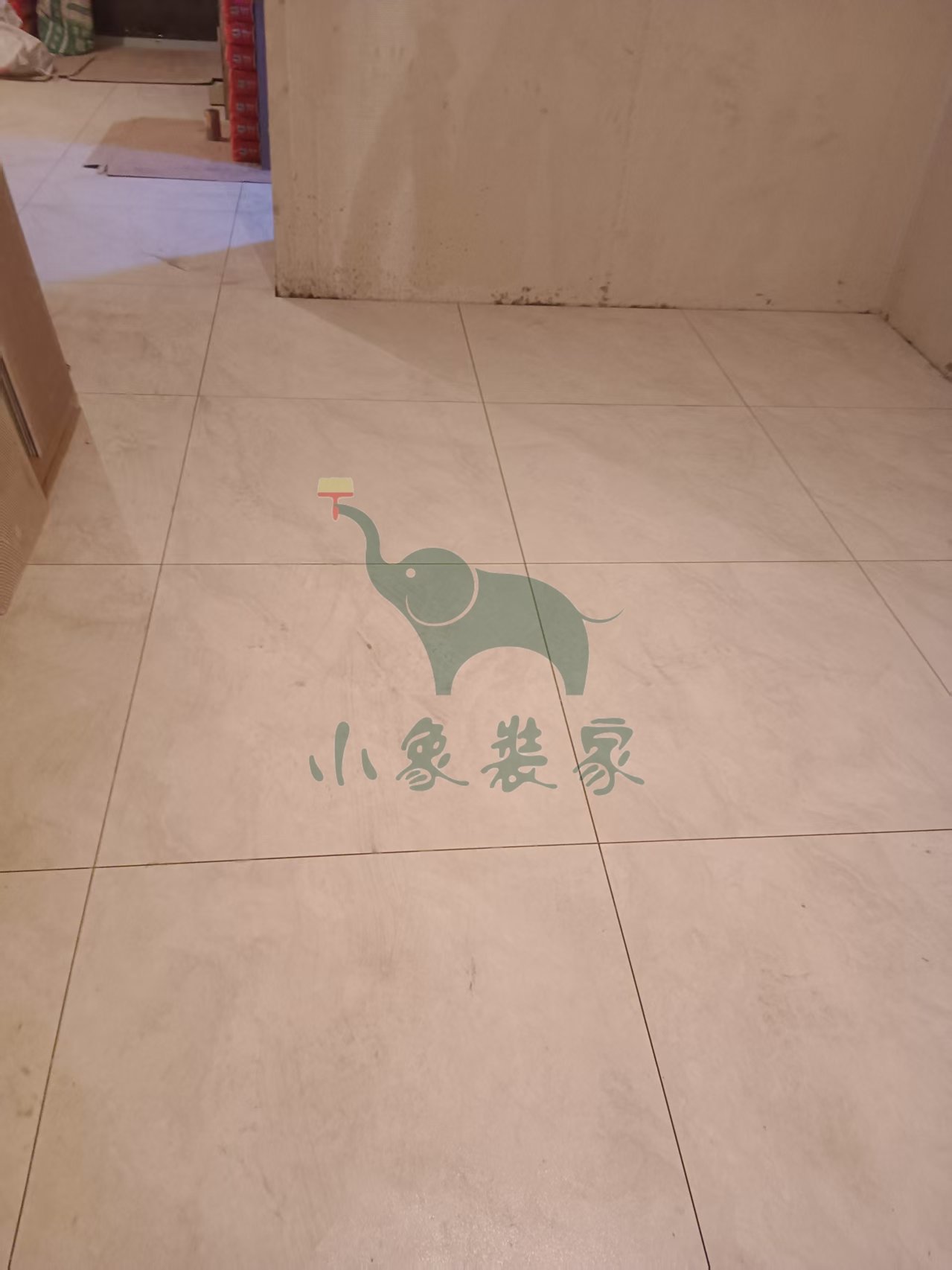

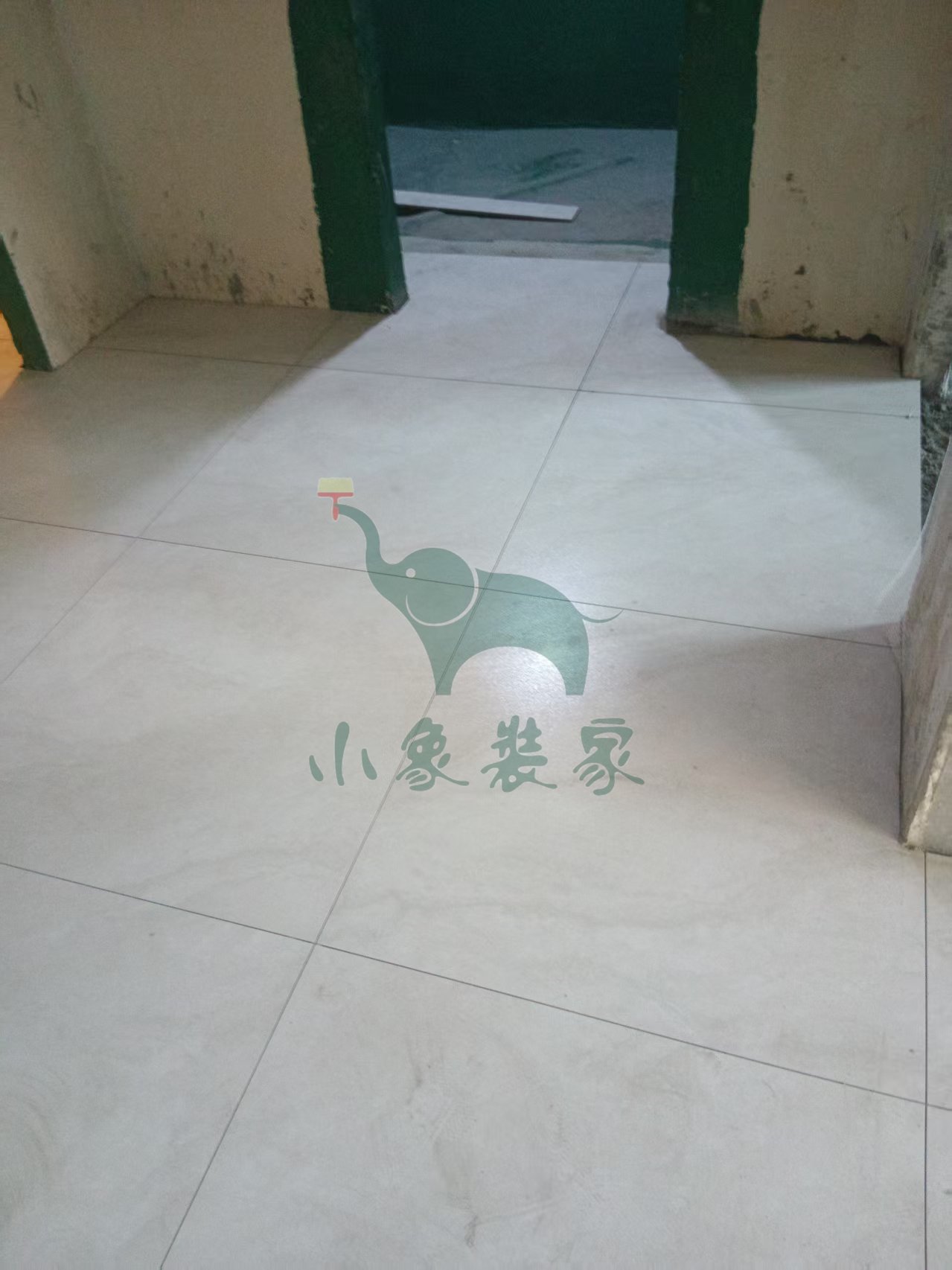

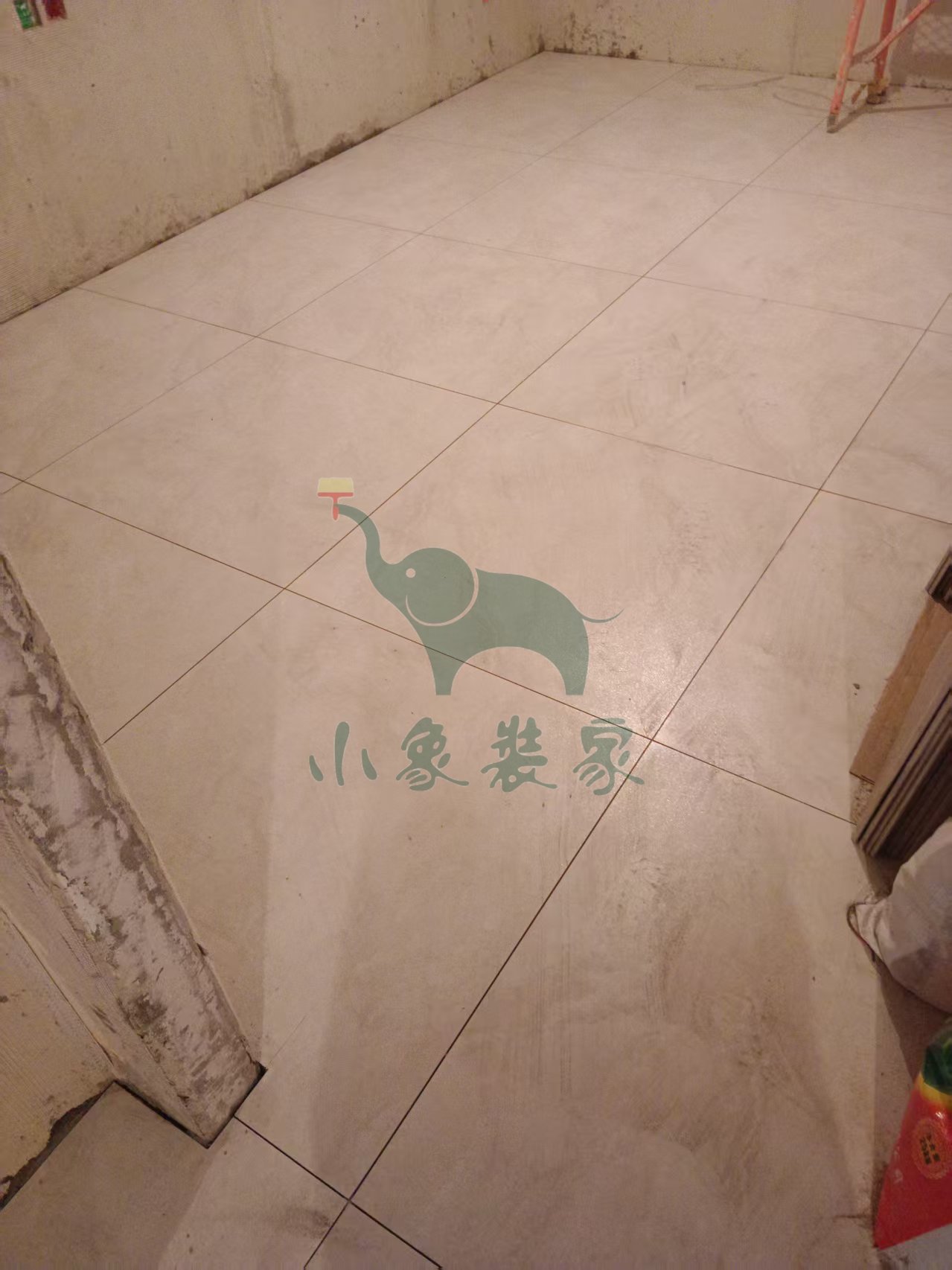

瓦工工程-卫生间地砖铺贴已完工。

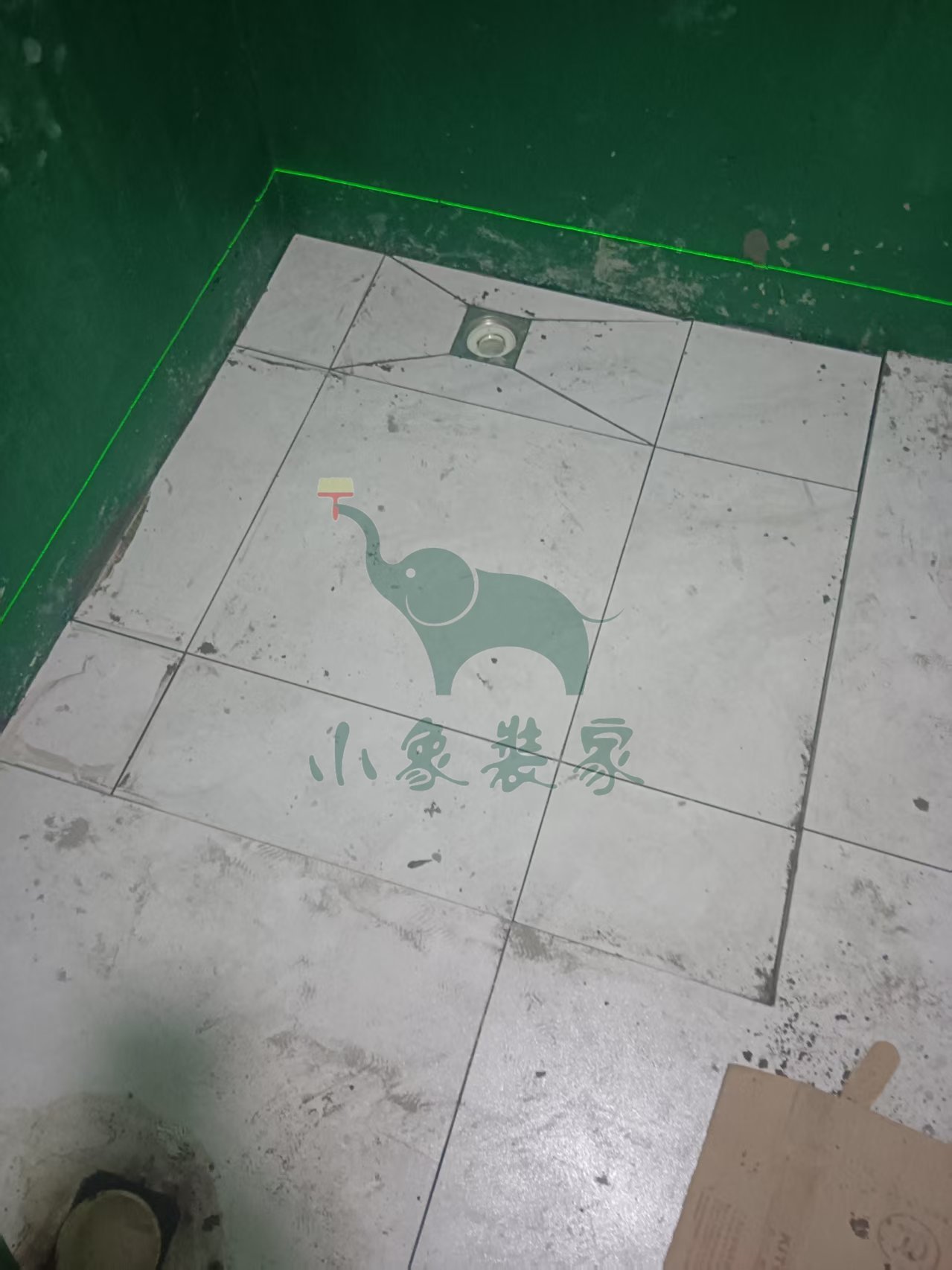

竣工总进度:65%。
施工人员:赵广峰。
共6张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

瓦工工程-铺贴大地砖

施工人员:赵广峰。
2025-05-28 星期三
工作内容:
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:65%。
施工人员:赵广峰。
共5张
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴

施工人员:赵广峰。
2025-05-27 星期二
工作内容:

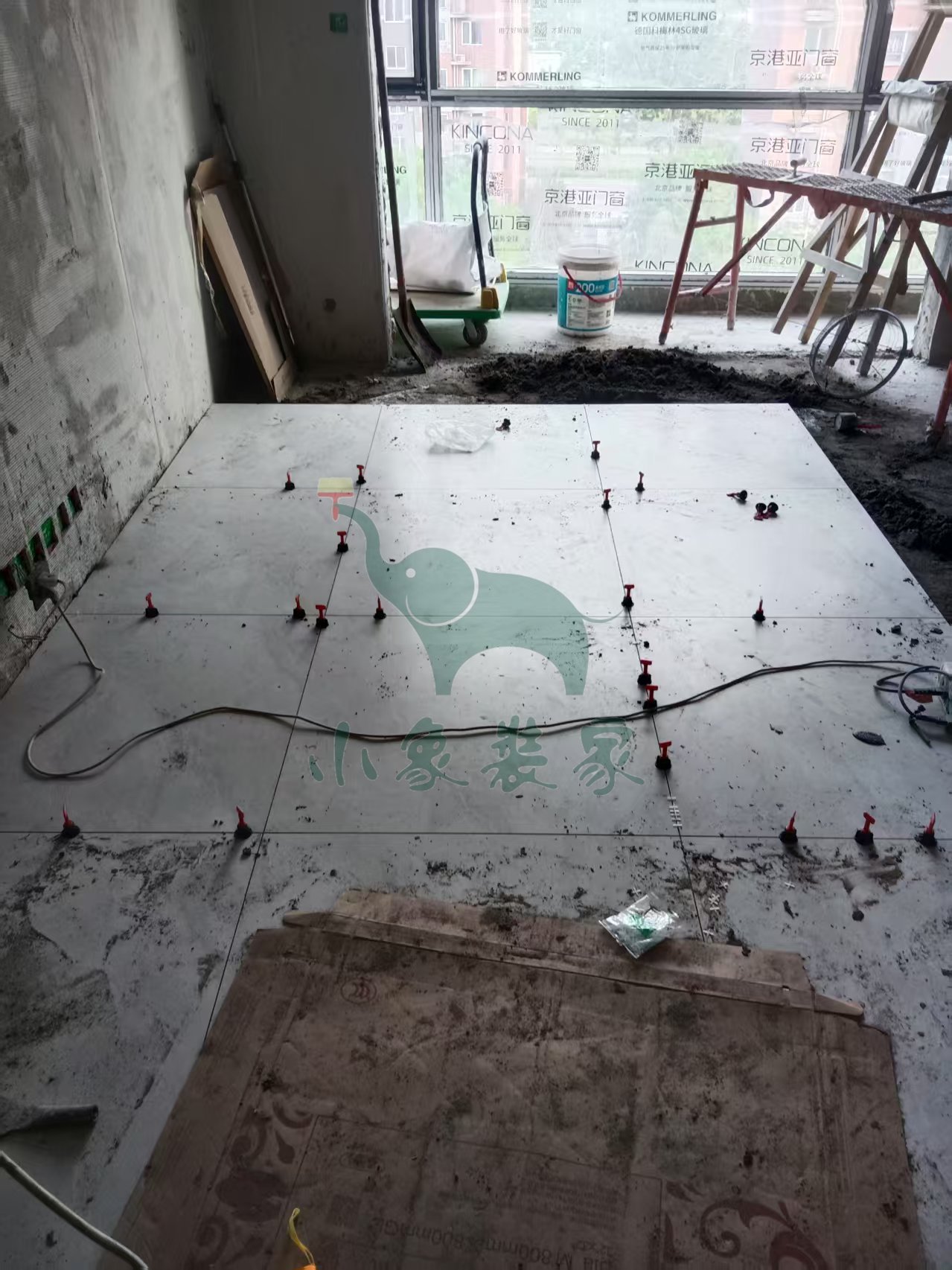

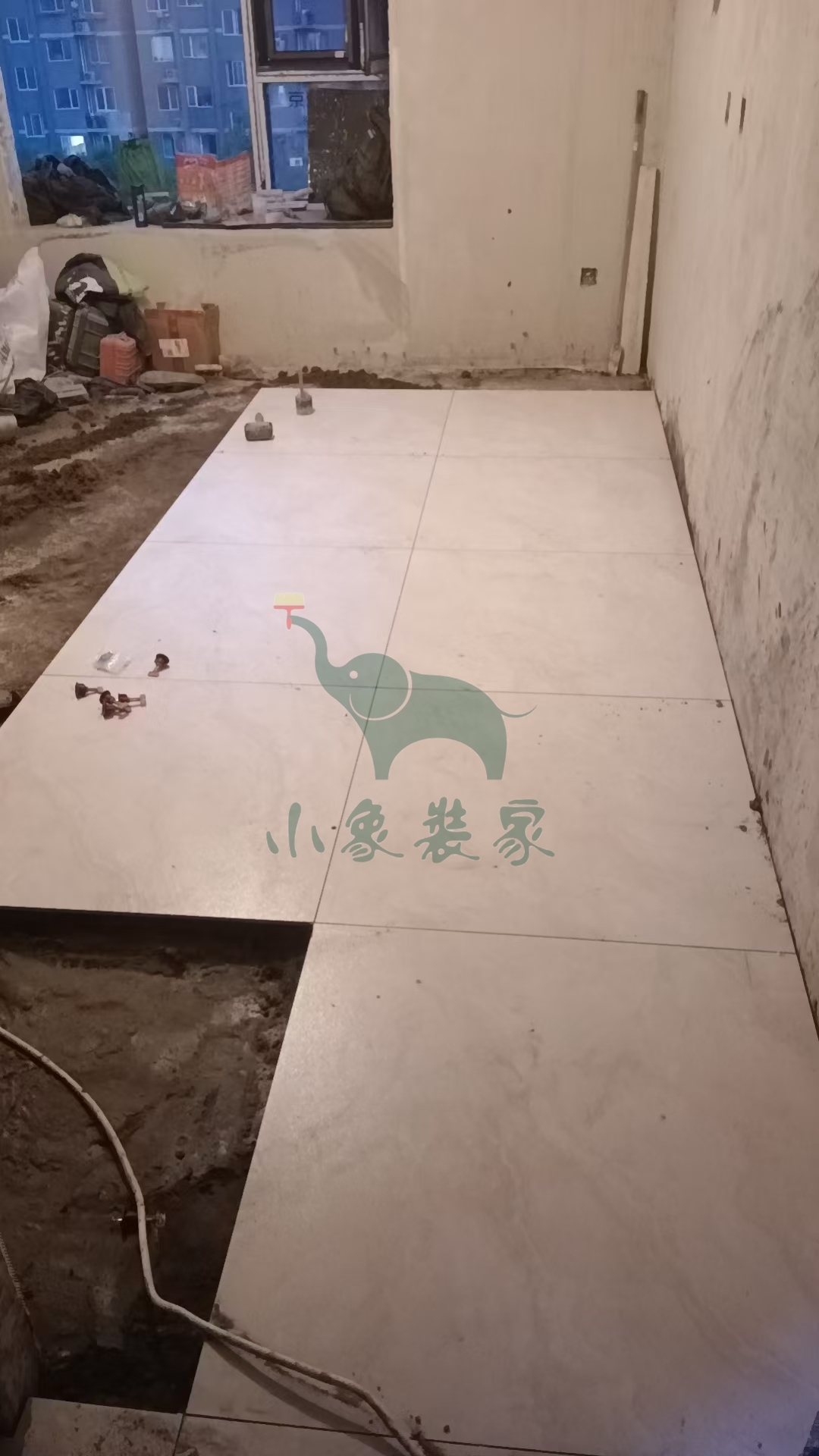

瓦工工程-铺贴大地砖还需1天。
竣工总进度:40%。
施工人员:赵广峰。
共4张
【明日播报】
工作内容:

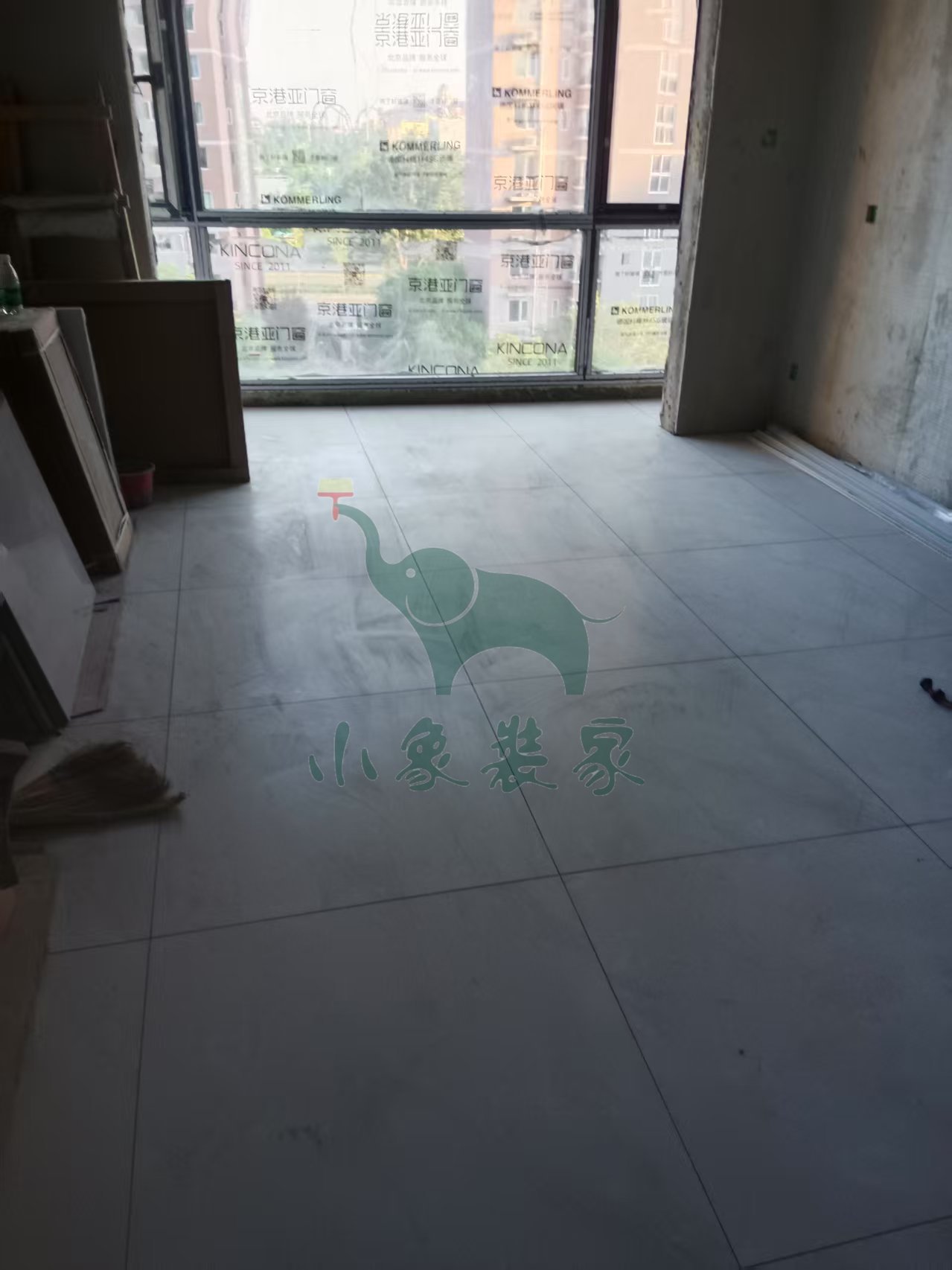

瓦工工程-铺贴大地砖

施工人员:赵广峰。
2025-05-26 星期一
工作内容:
瓦工工程-卫生间地砖铺贴还需1天。
竣工总进度:40%。
施工人员:赵广峰。
共3张
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴

瓦工工程-卫生间地砖铺贴

施工人员:赵广峰。
2025-05-23 星期五
工作内容:
瓦工工程-卫生间地面防水试验还需2天
瓦工工程-铺贴大地砖还需1天。
竣工总进度:25%。
施工人员:赵广峰。
共4张
【明日播报】
2025-05-24停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-05-22 星期四
工作内容:
瓦工工程-铺贴大地砖还需1天。
竣工总进度:25%。
施工人员:赵广峰。
共5张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:赵广峰。
2025-05-21 星期三
工作内容:
瓦工工程-铺贴大地砖还需2天。
竣工总进度:25%。
施工人员:赵广峰。
共3张
【明日播报】
工作内容:
瓦工工程-铺贴大地砖

施工人员:赵广峰。
2025-05-15 星期四
工作内容:

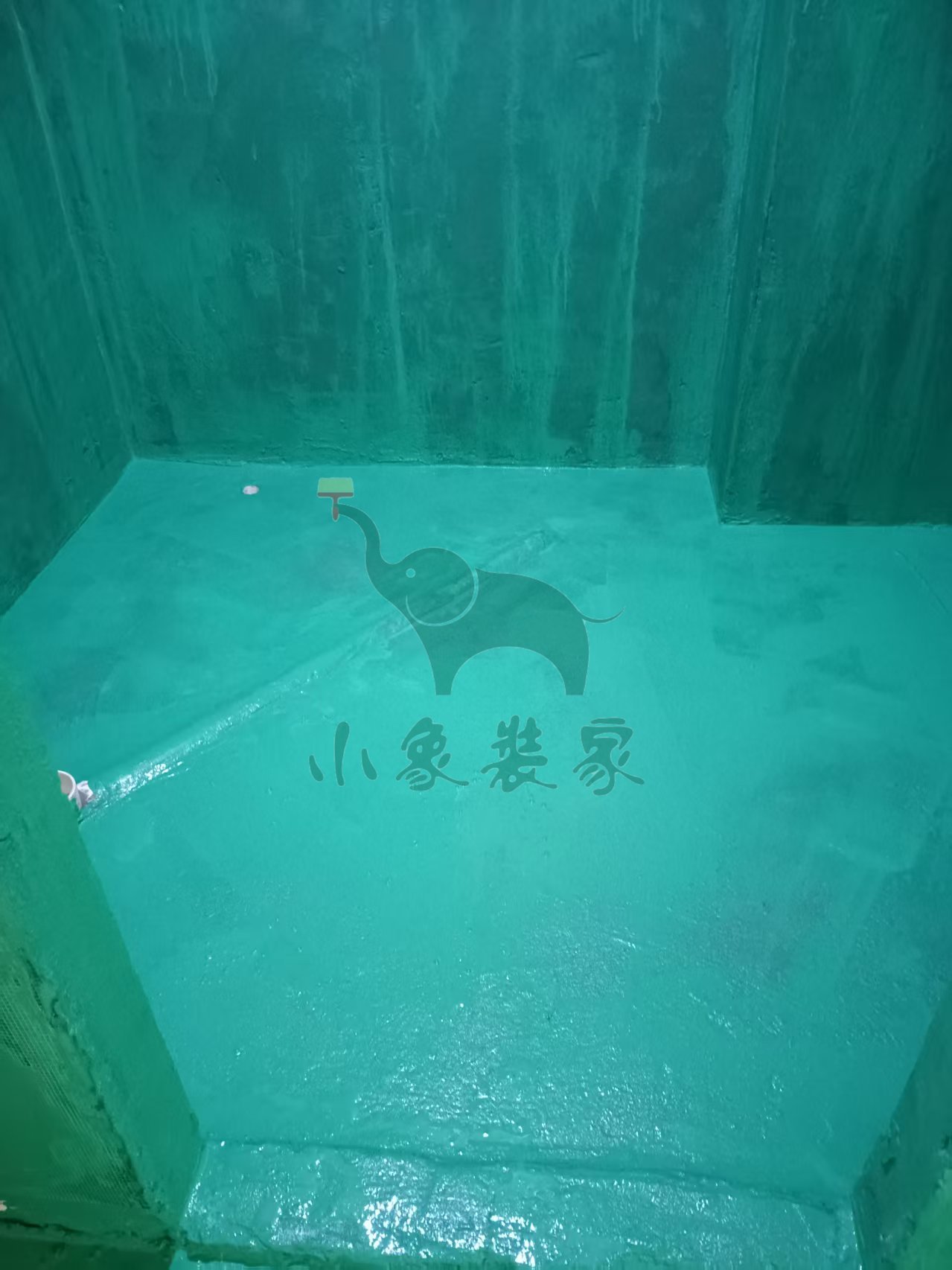

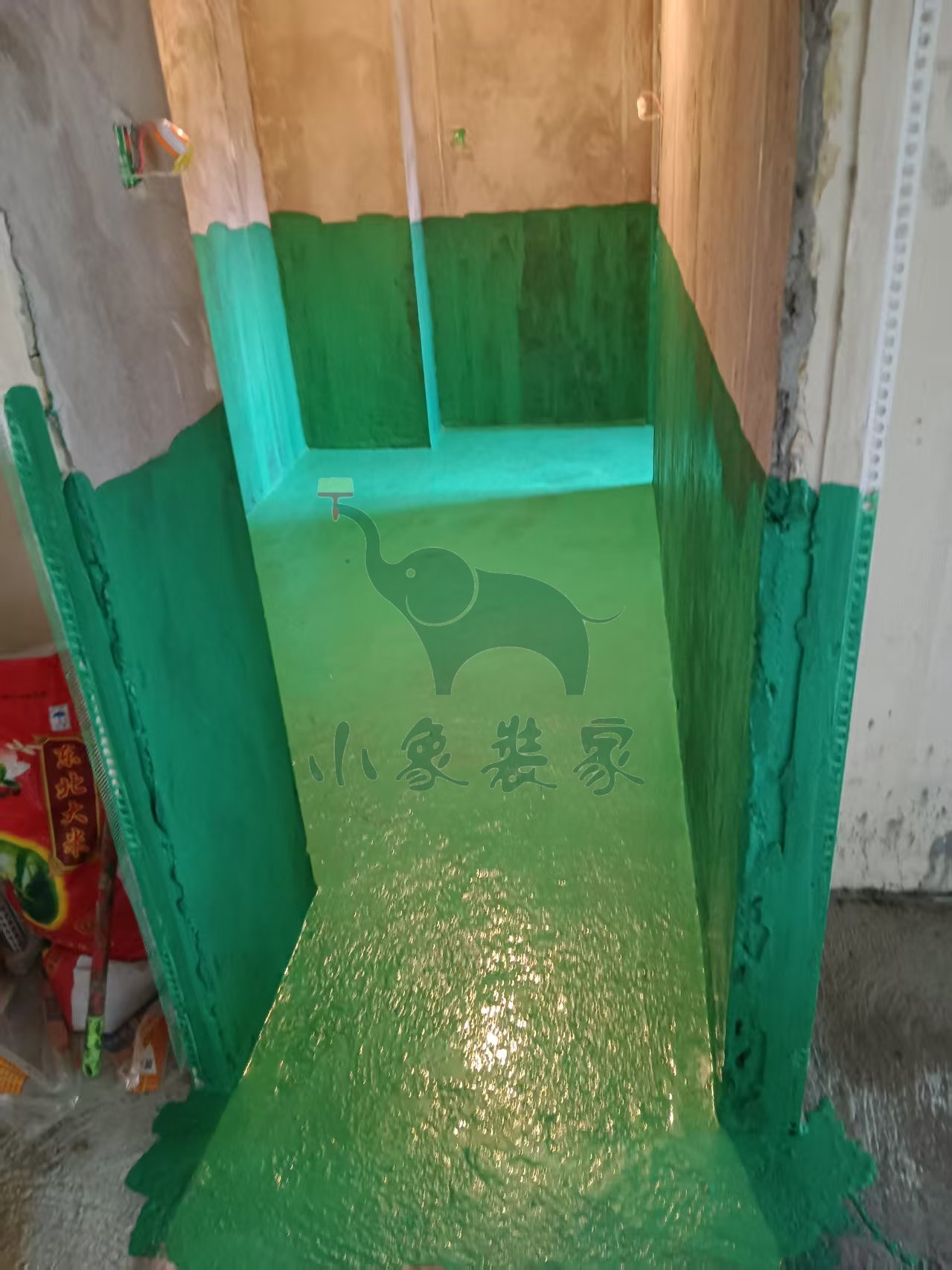

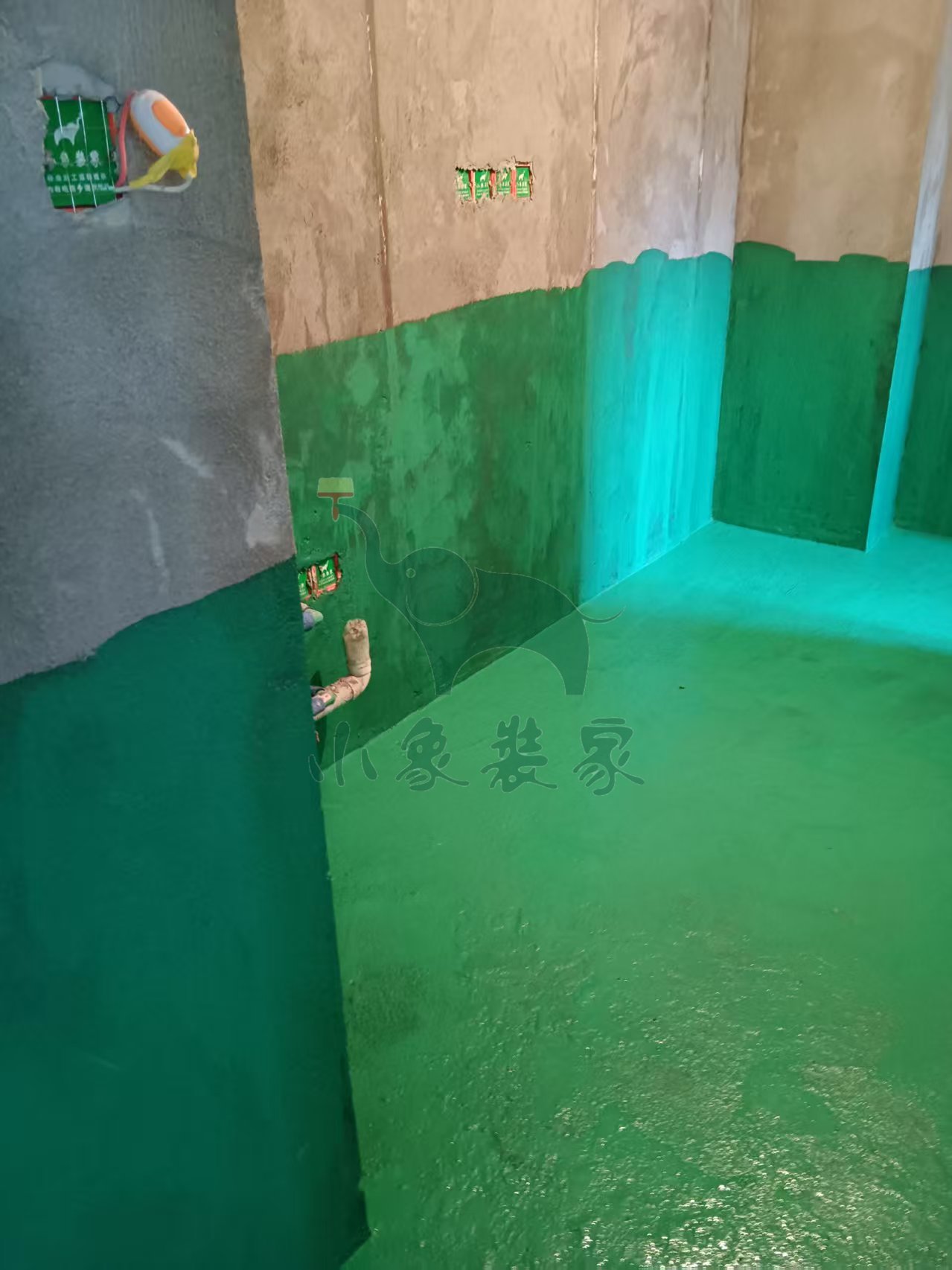

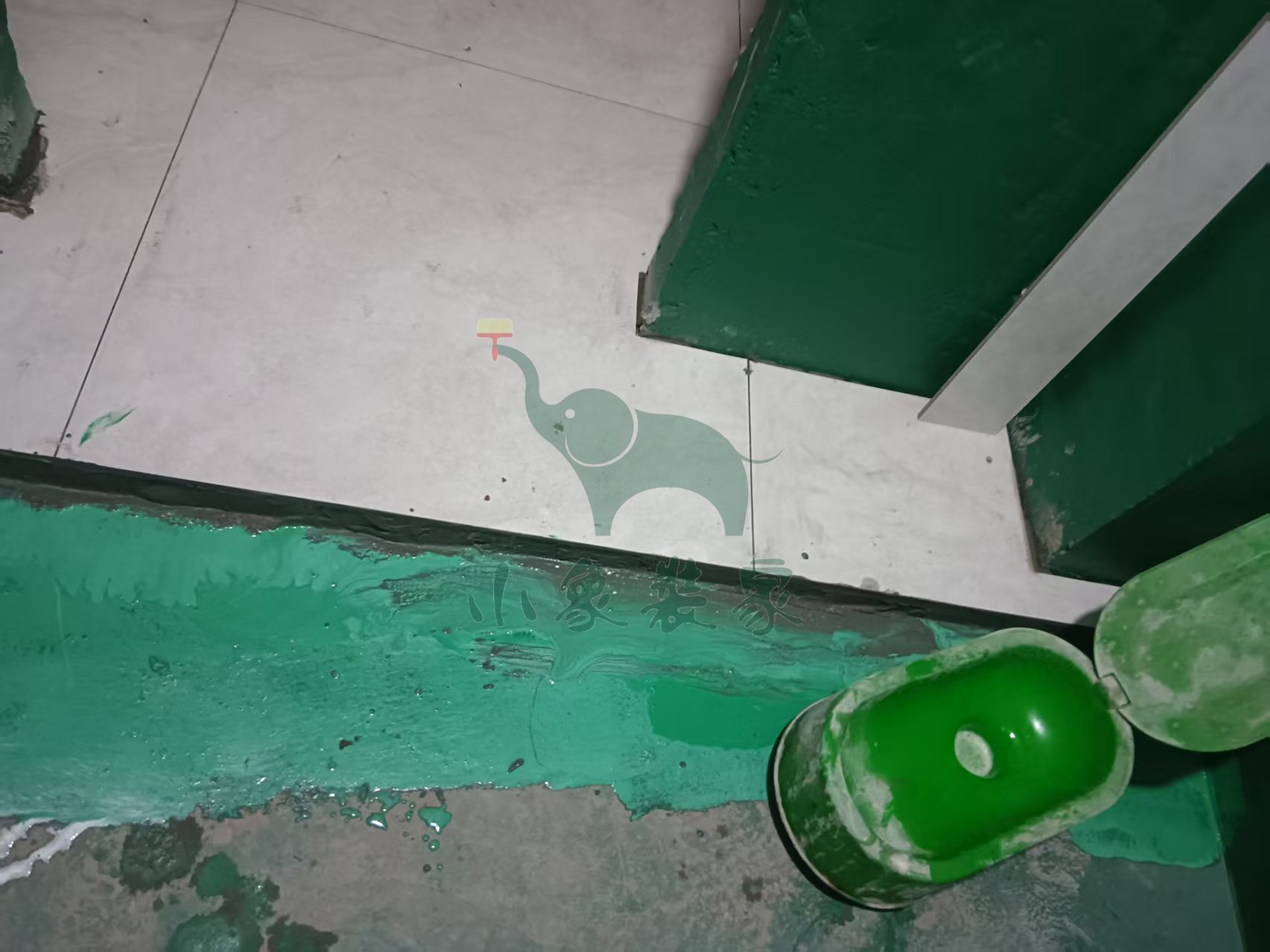

瓦工工程-滚刷第一遍防水已完工。
竣工总进度:25%。
施工人员:赵广峰。
共8张
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水

施工人员:赵广峰。
2025-05-14 星期三
工作内容:

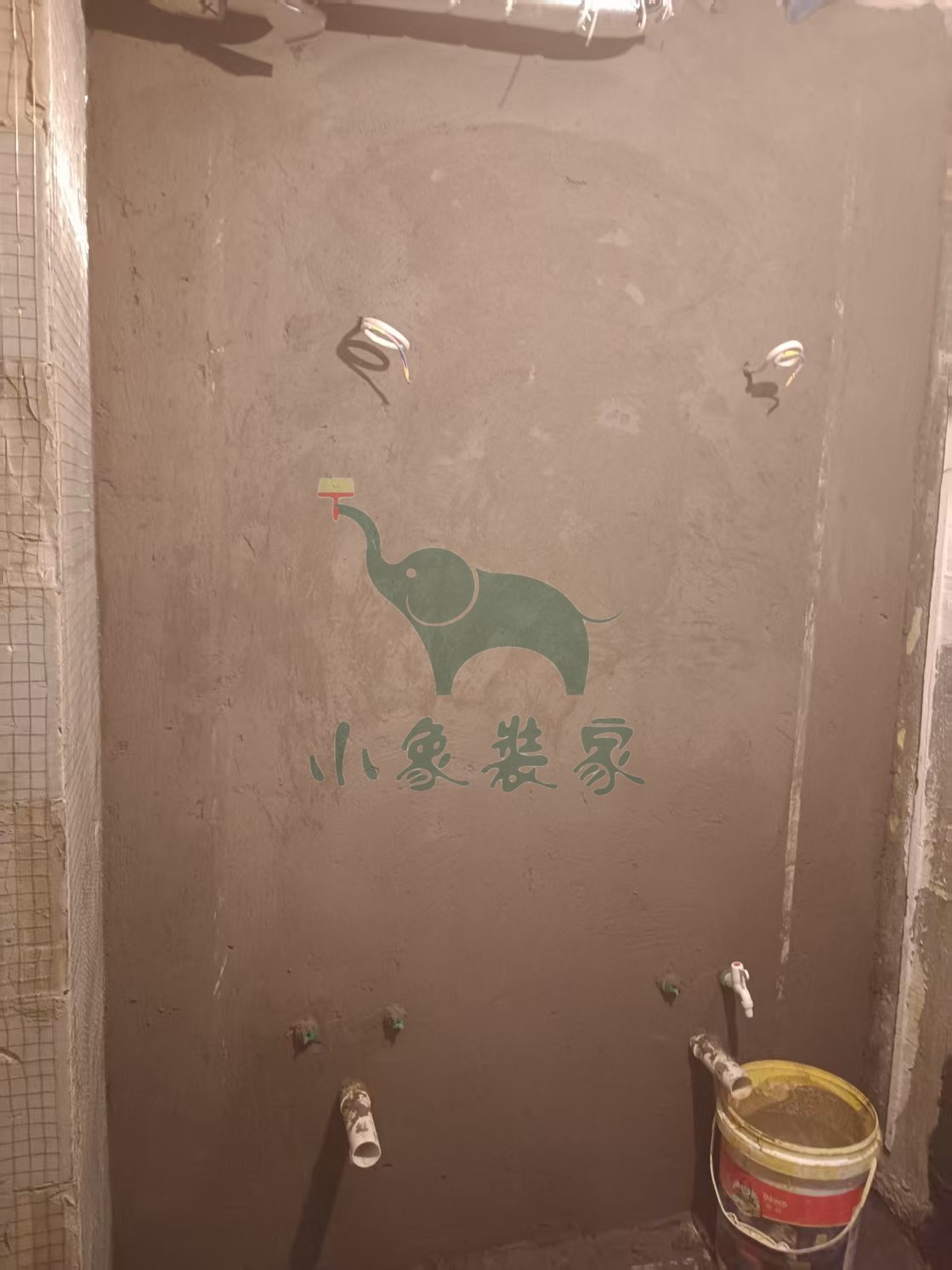

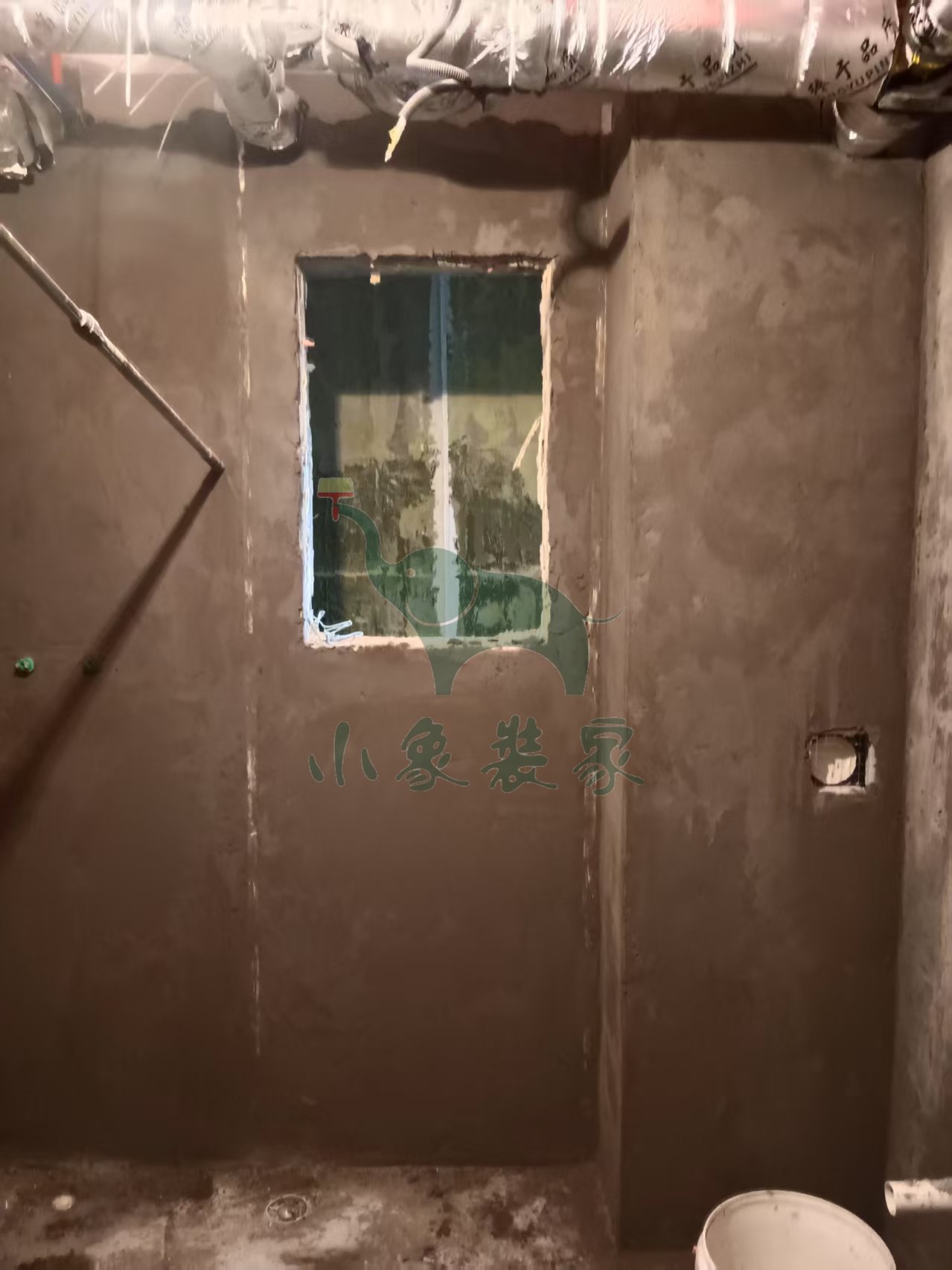

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天

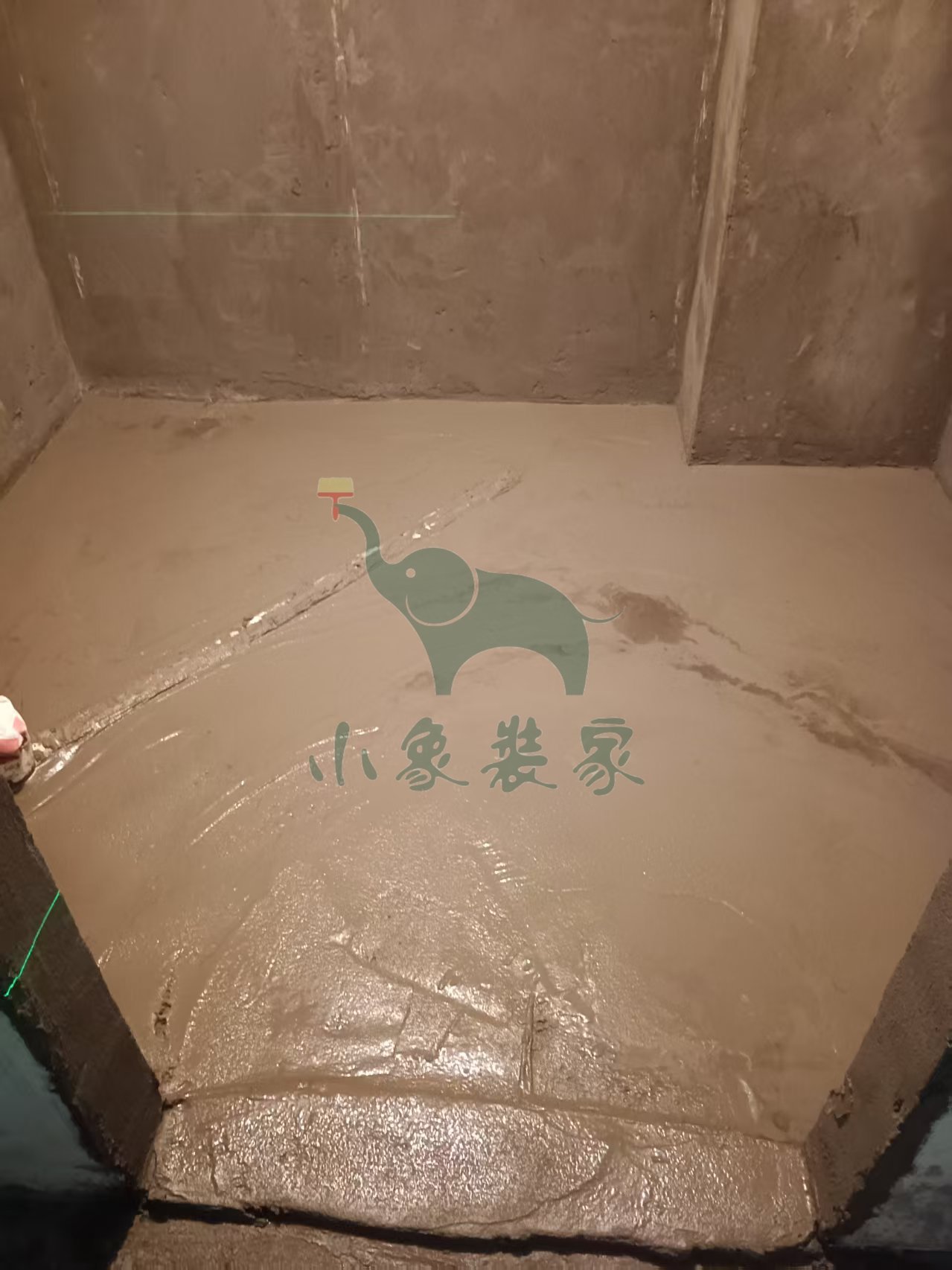

瓦工工程-卫生间地面抹平还需1天。
竣工总进度:25%。
施工人员:赵广峰。
共9张
2025-05-12 星期一
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:25%。
施工人员:赵广峰。
共4张
【明日播报】
工作内容:

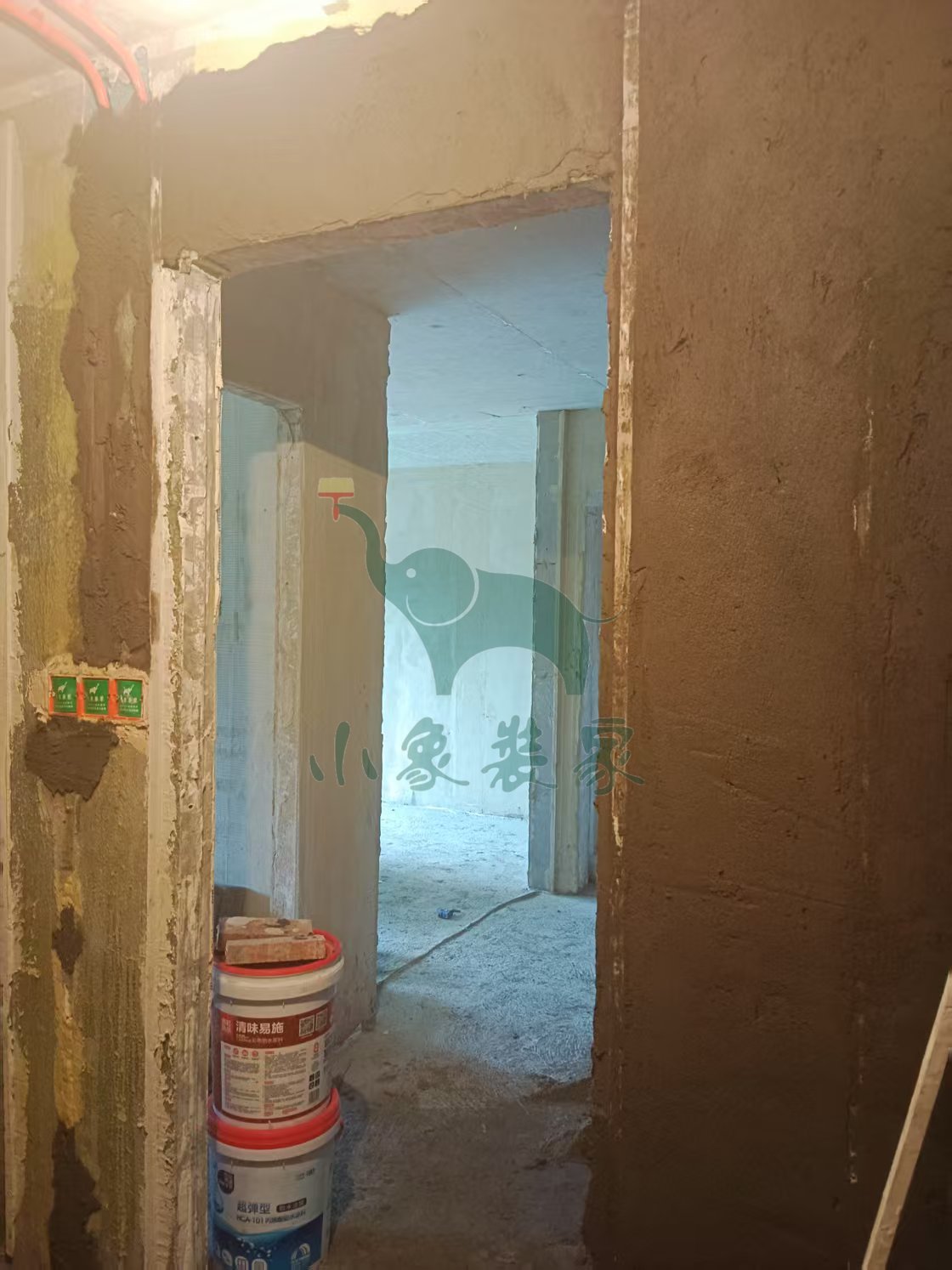

瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:赵广峰。
2025-05-09 星期五
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天

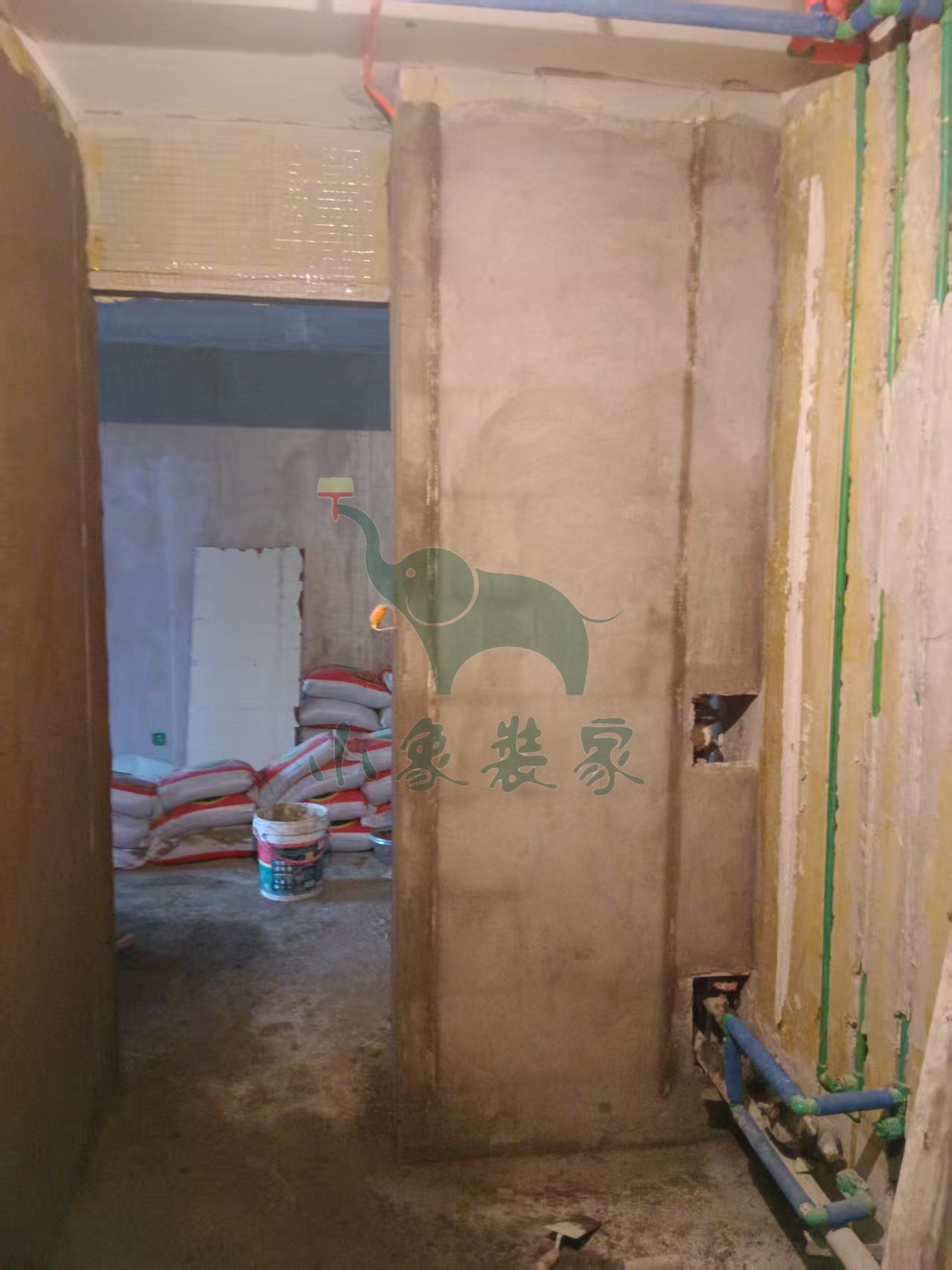

瓦工工程-厨卫做档水梁已完工
瓦工工程-卫生间地面抹平已完工。
竣工总进度:25%。
施工人员:赵广峰。
共7张
【明日播报】
2025-05-10停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-05-08 星期四
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天
瓦工工程-厨卫修补、水电槽已完工。
竣工总进度:25%。
施工人员:赵广峰。
共3张
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰

施工人员:赵广峰。

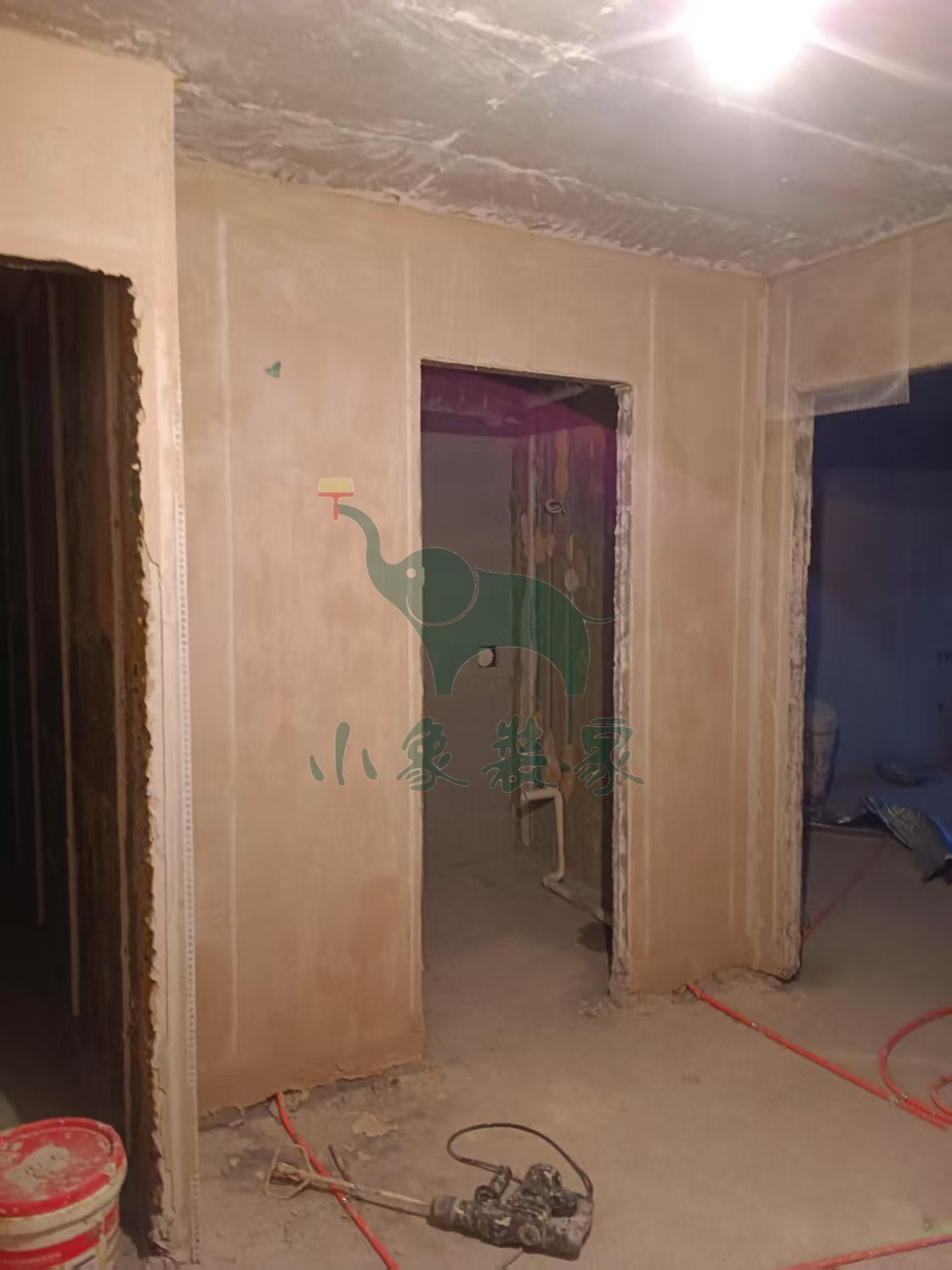

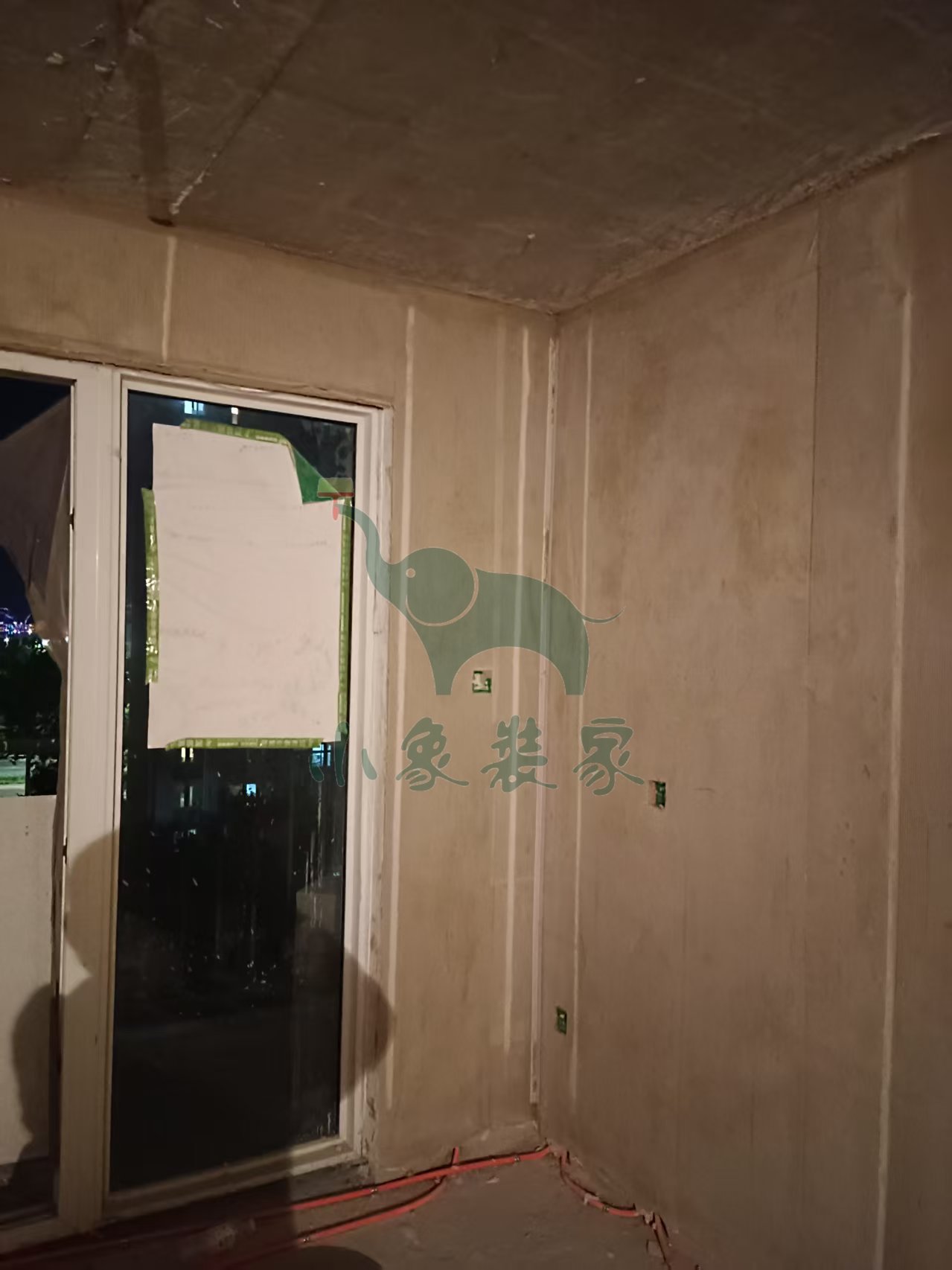

2025-04-25 星期五
工作内容:

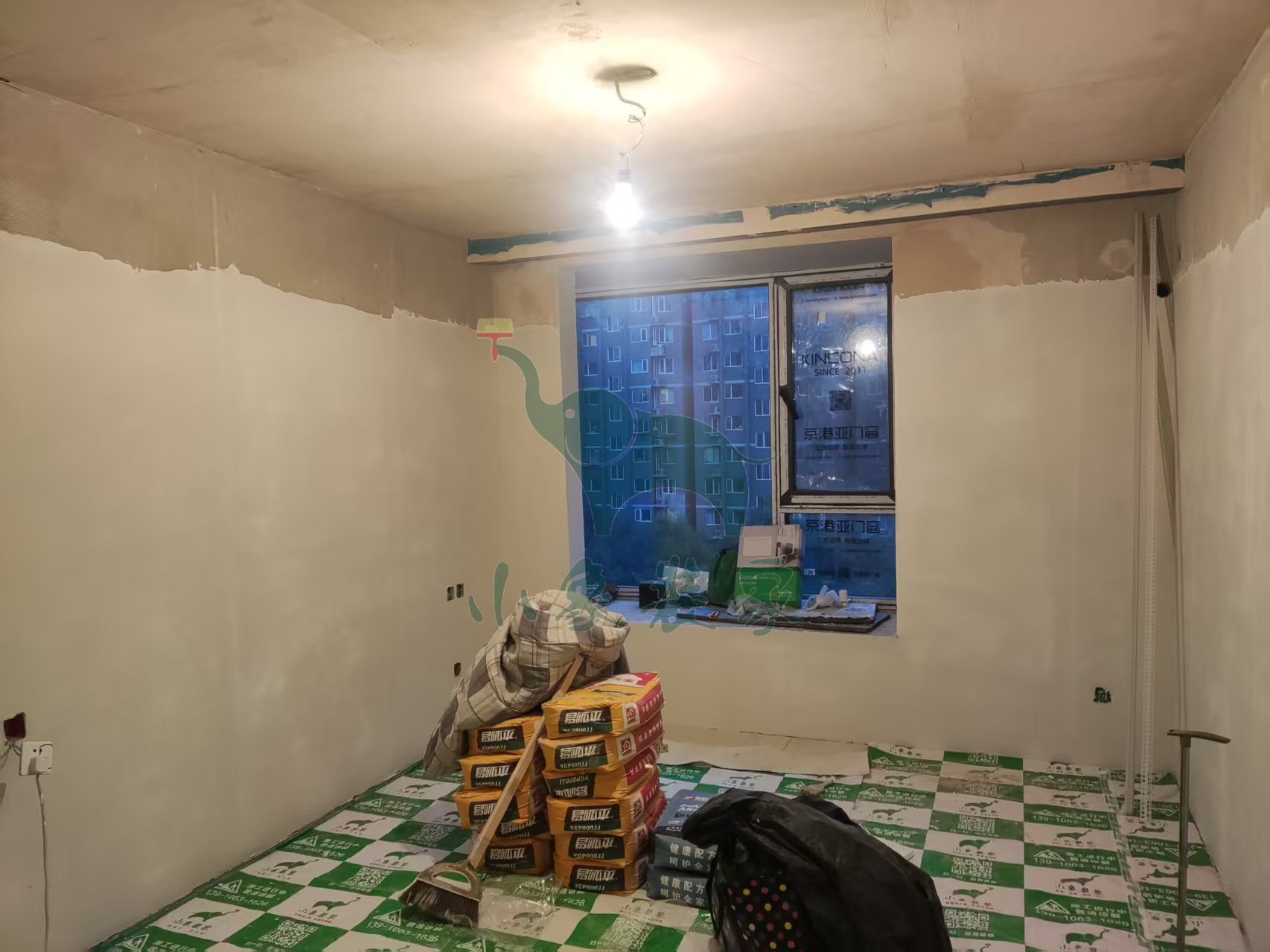

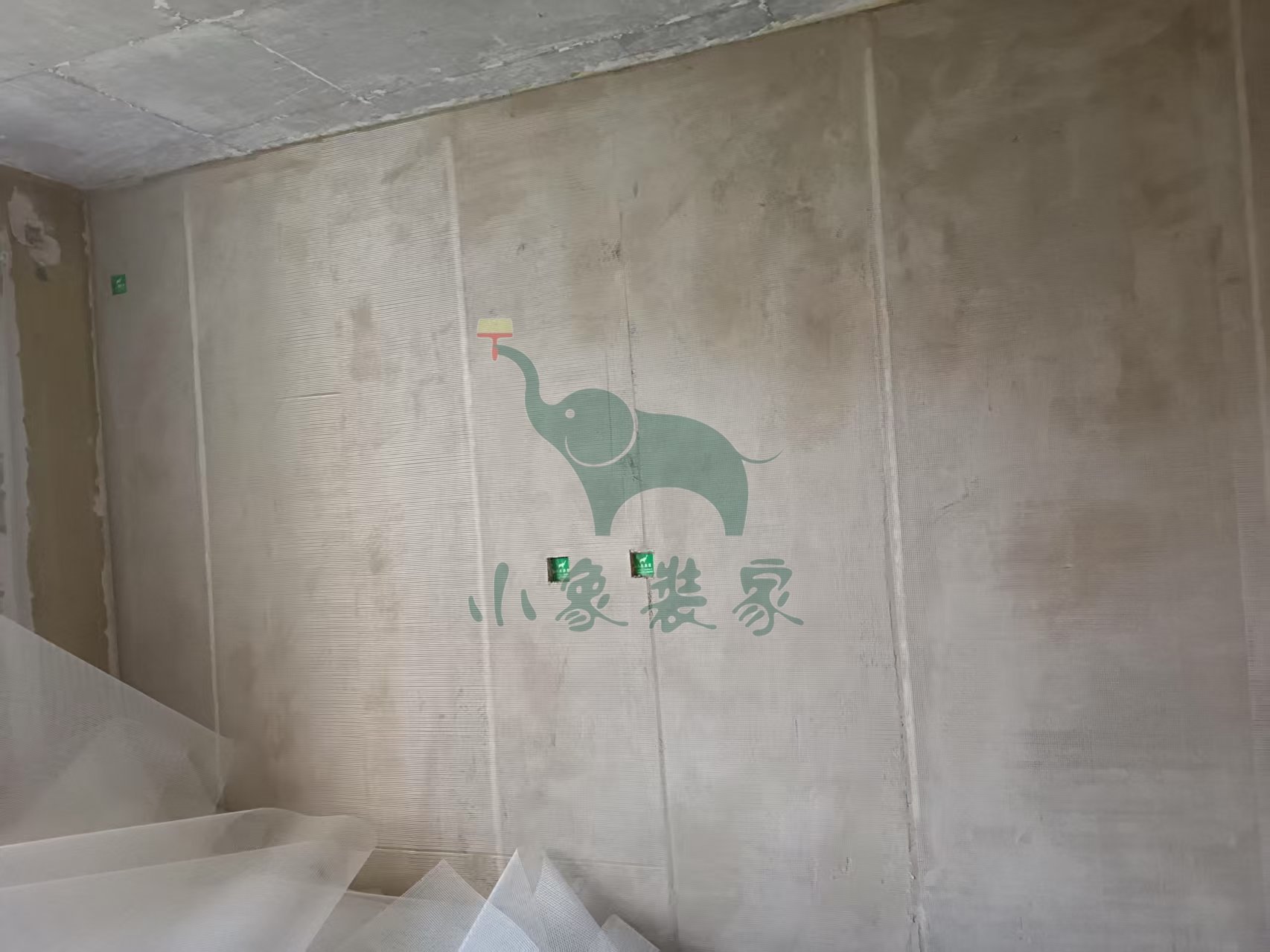

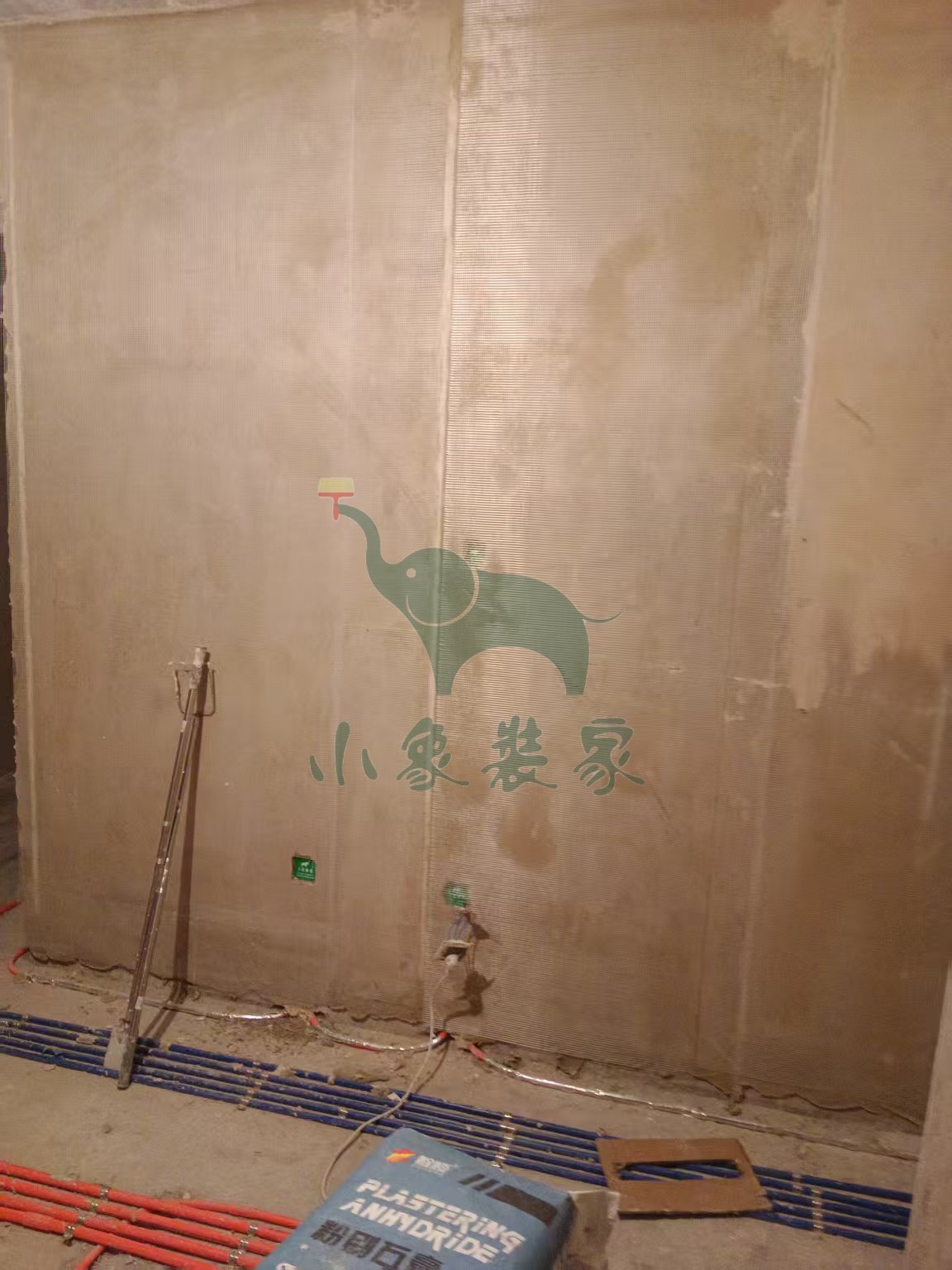

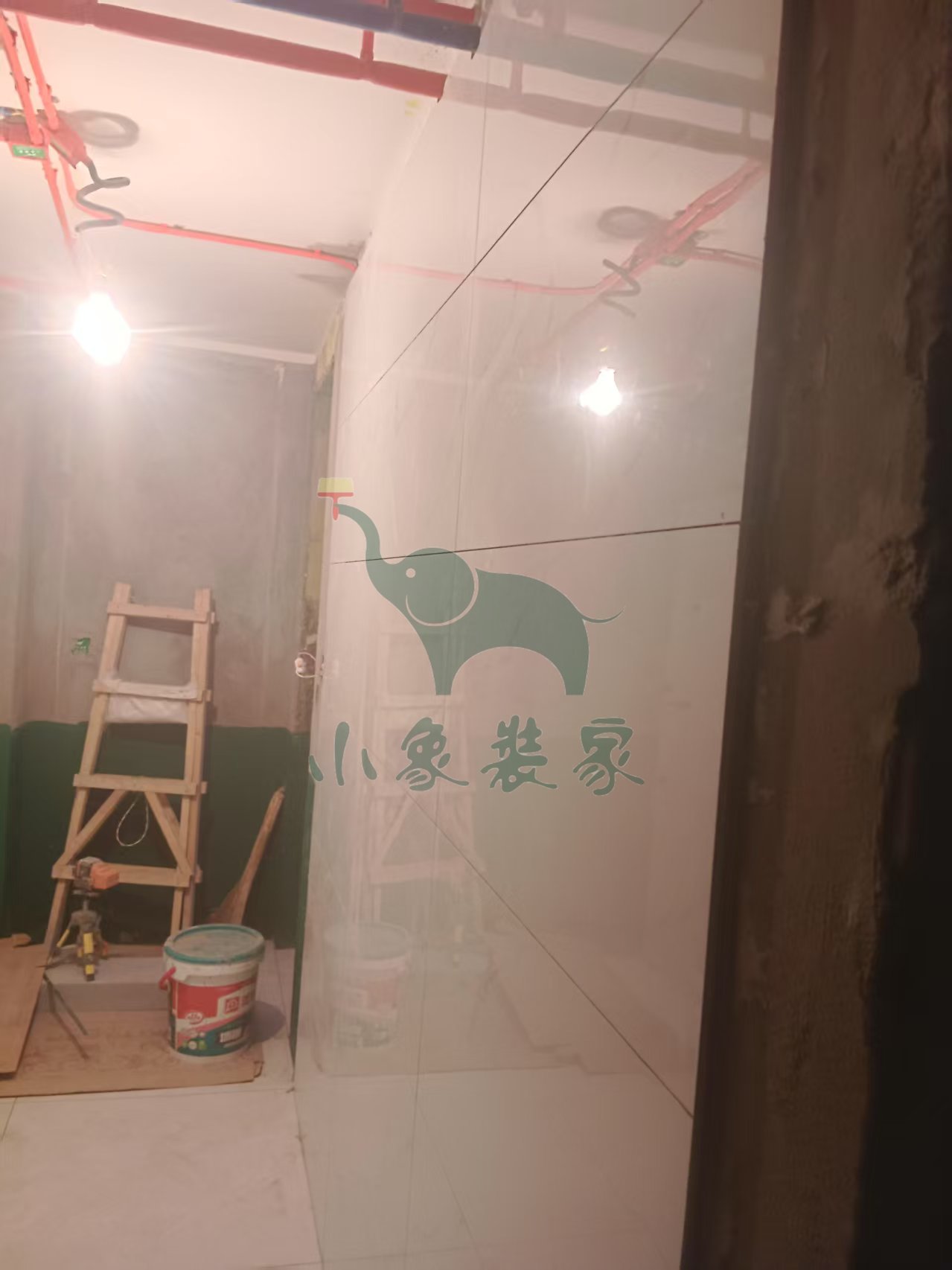

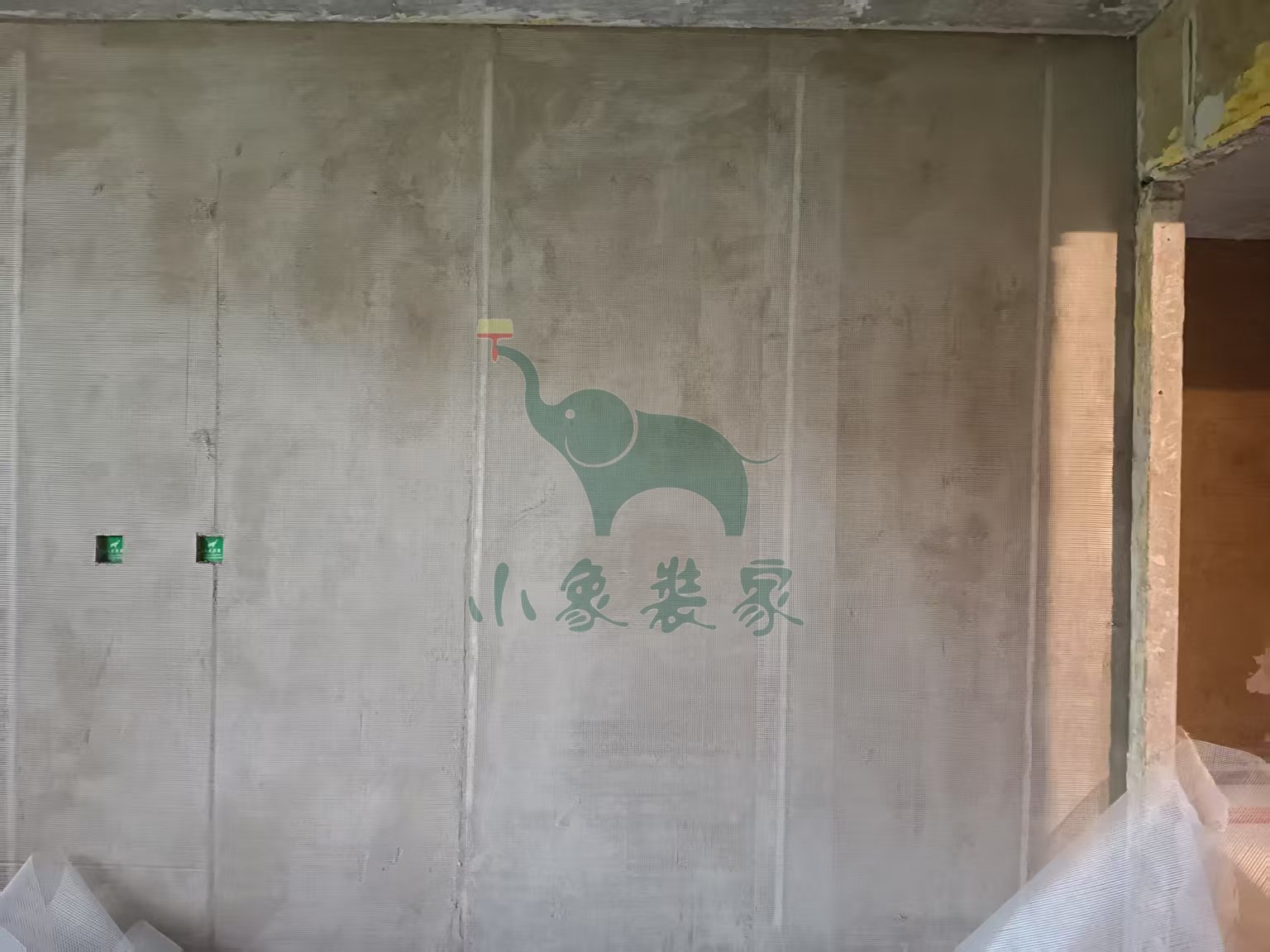

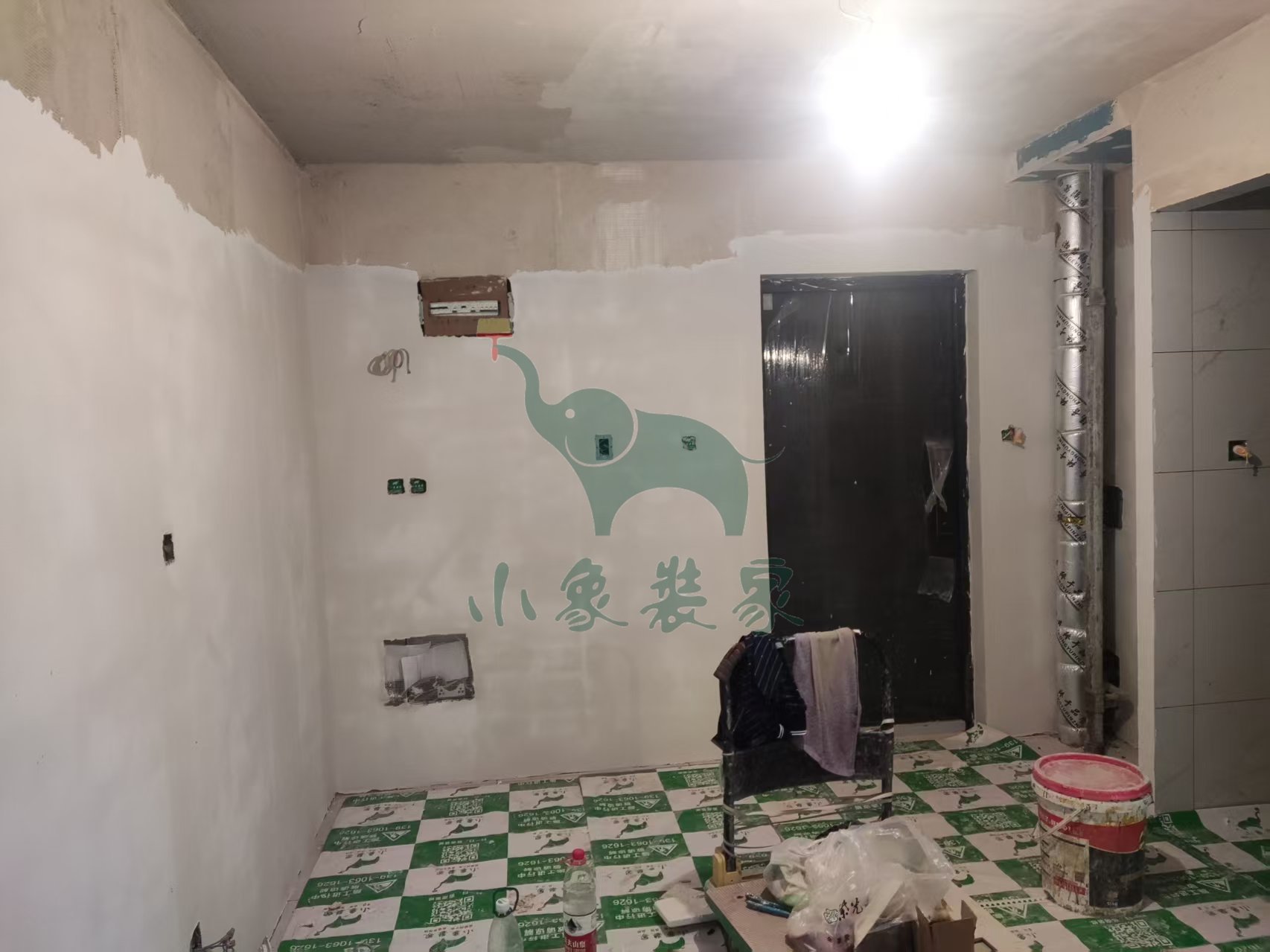

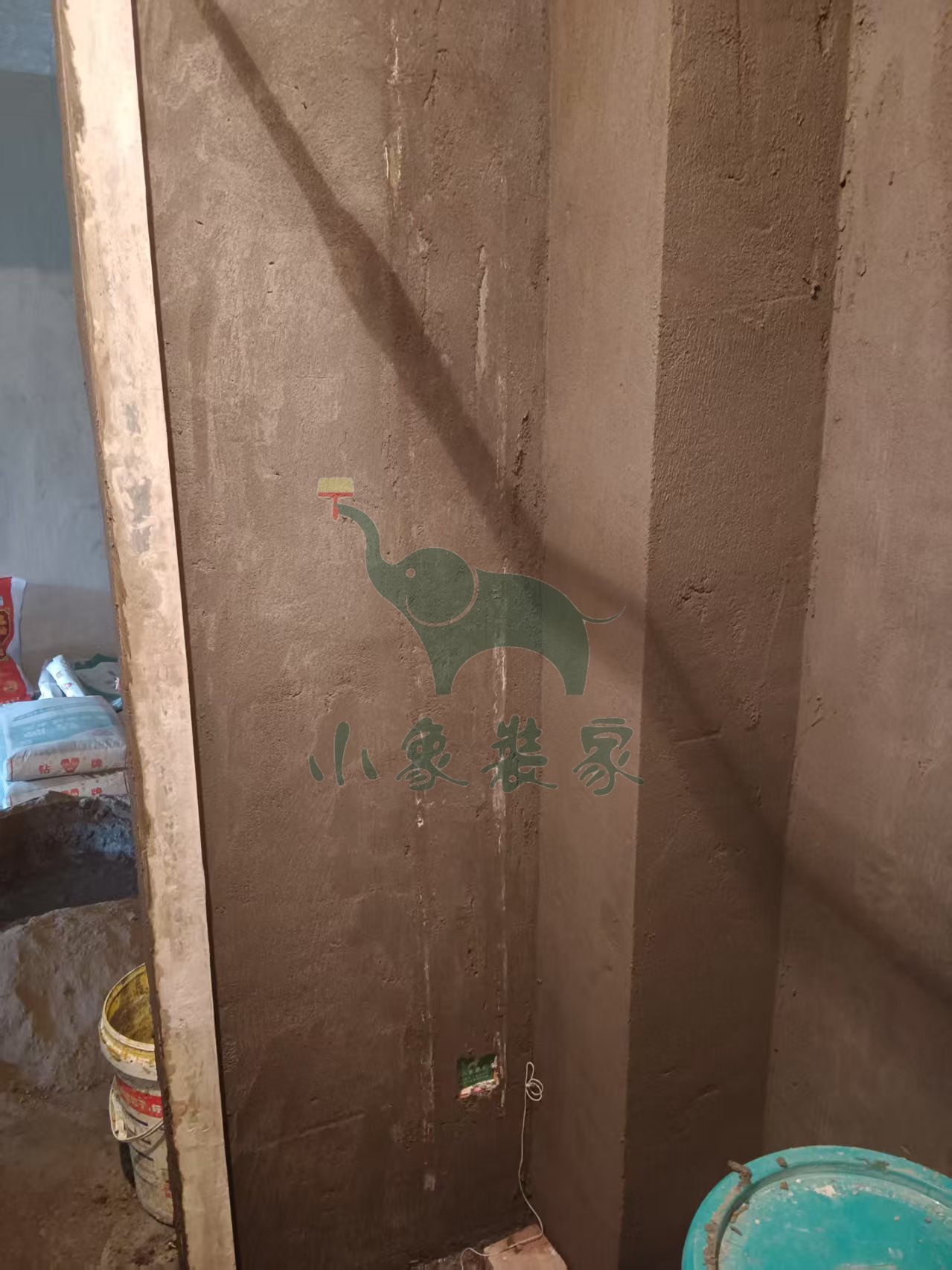

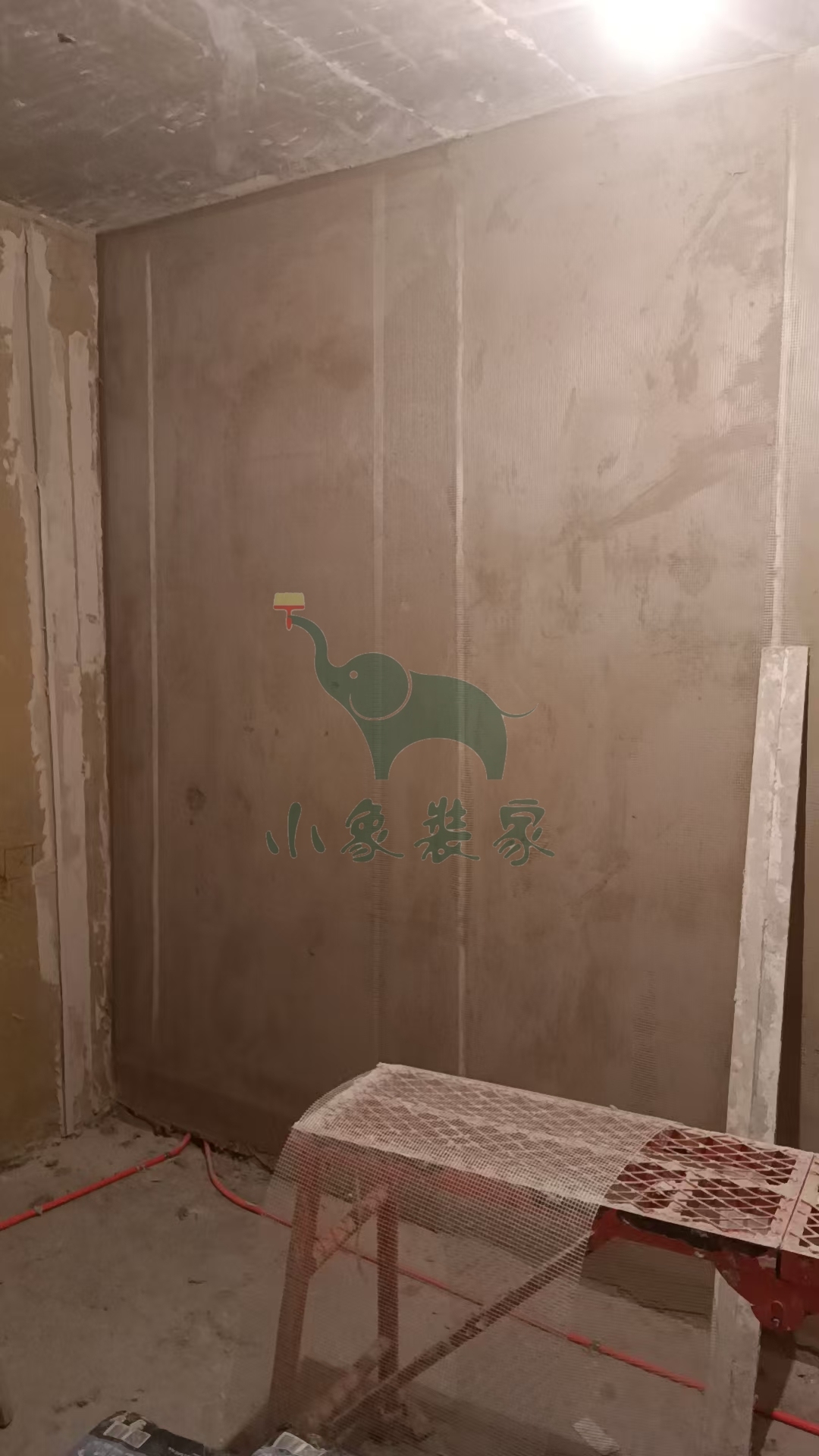

油工工程-冲筋打点已完工。
竣工总进度:25%。
施工人员:赵广峰。
共6张

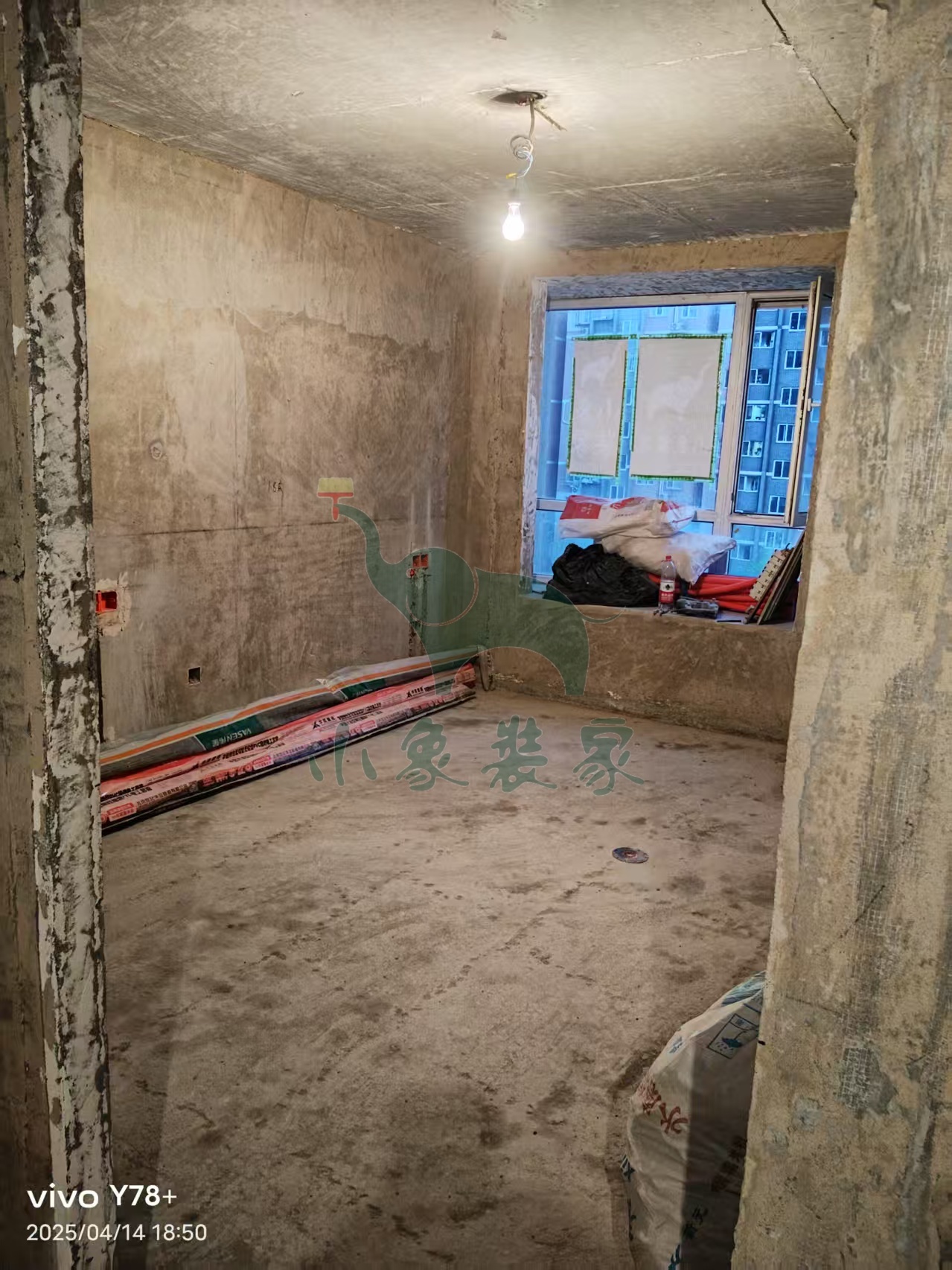

2025-04-24 星期四
工作内容:

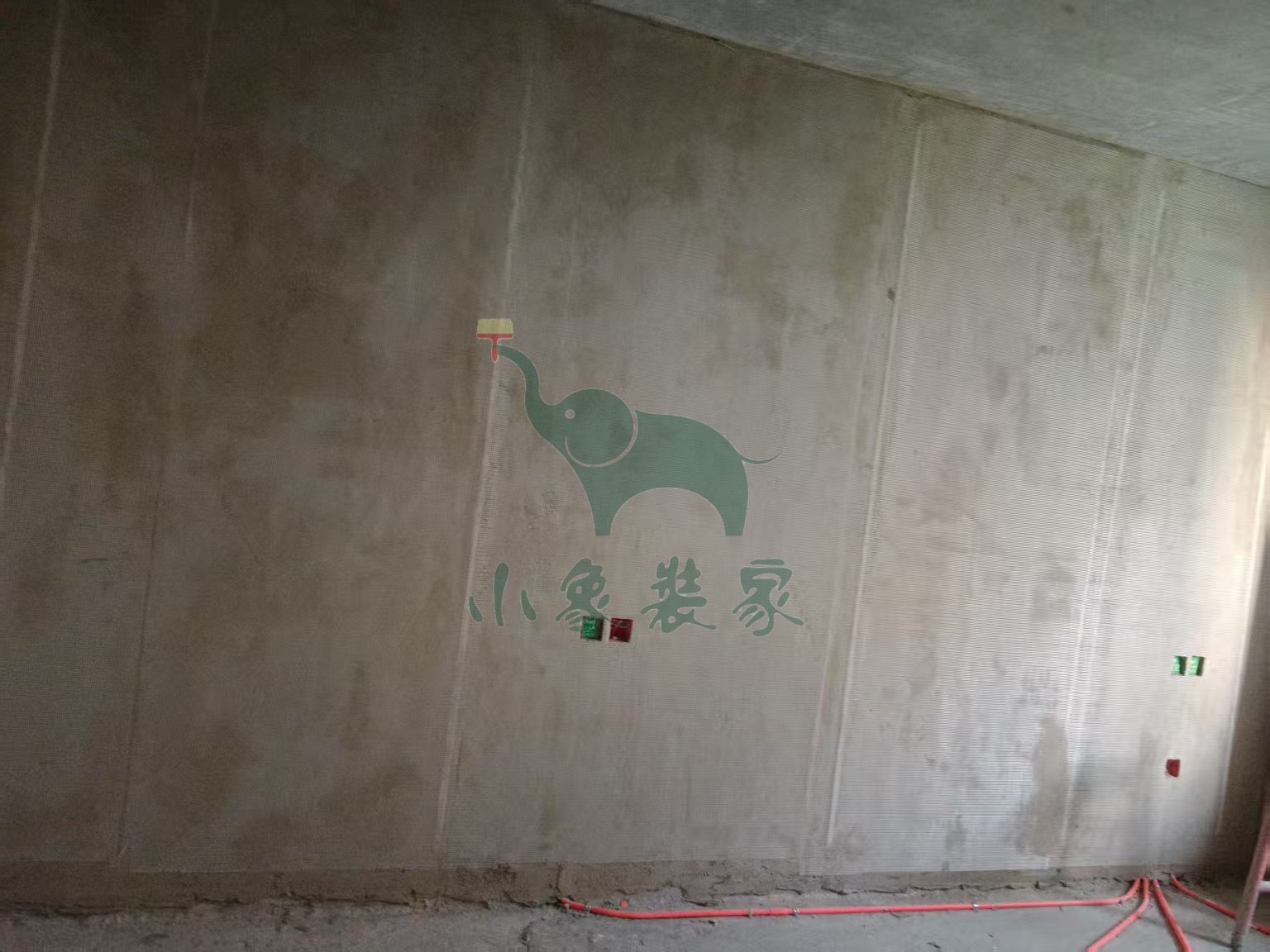

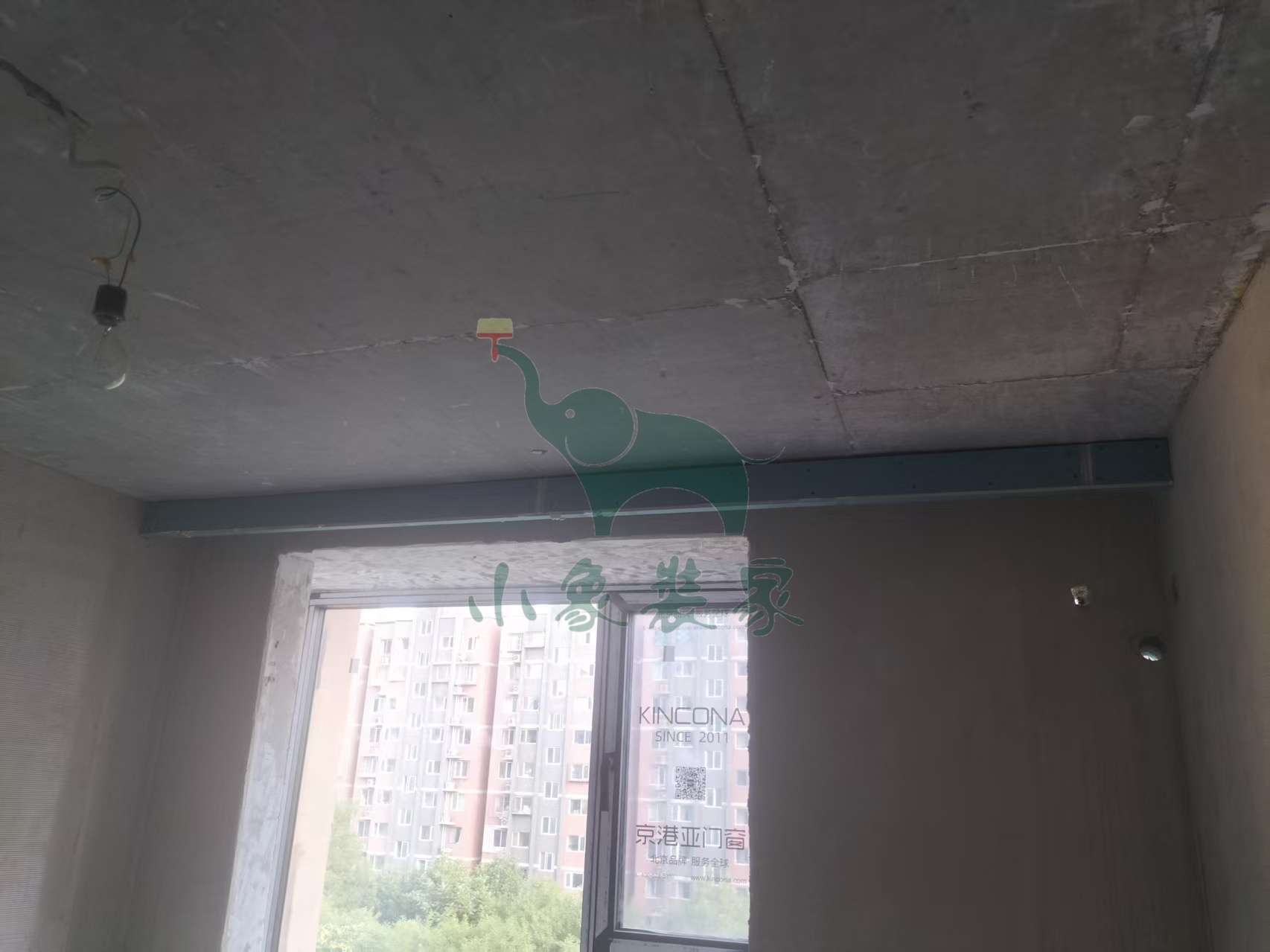

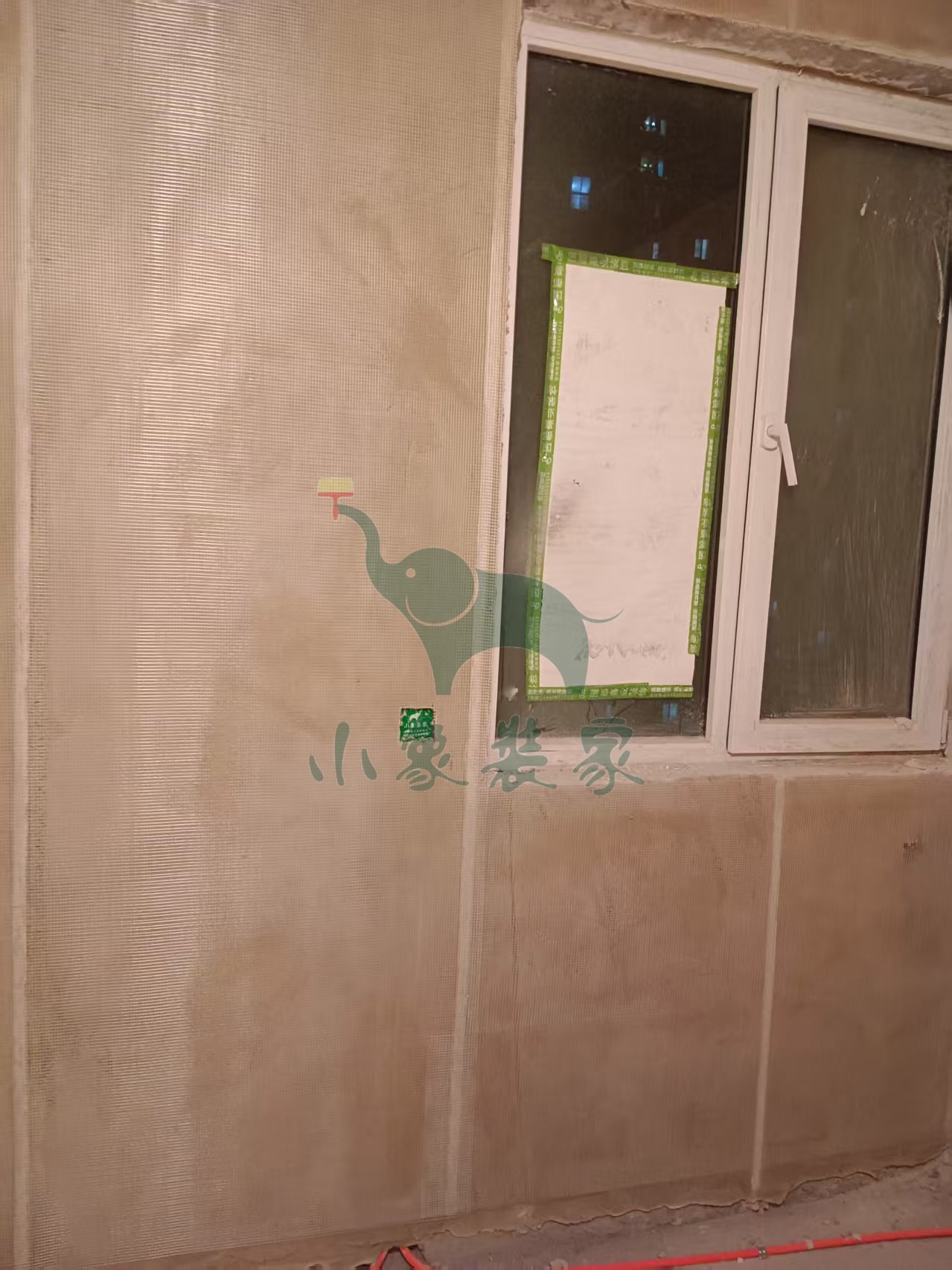

油工工程-墙面、顶面石膏找平还需2天
油工工程-墙面网络布工程还需2天。
竣工总进度:25%。
施工人员:赵广峰。
共6张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:赵广峰。
2025-04-24 星期四
2025-04-23 星期三
工作内容:
油工工程-墙面、顶面石膏找平还需2天。
竣工总进度:25%。
施工人员:赵广峰。
共3张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

施工人员:赵广峰。

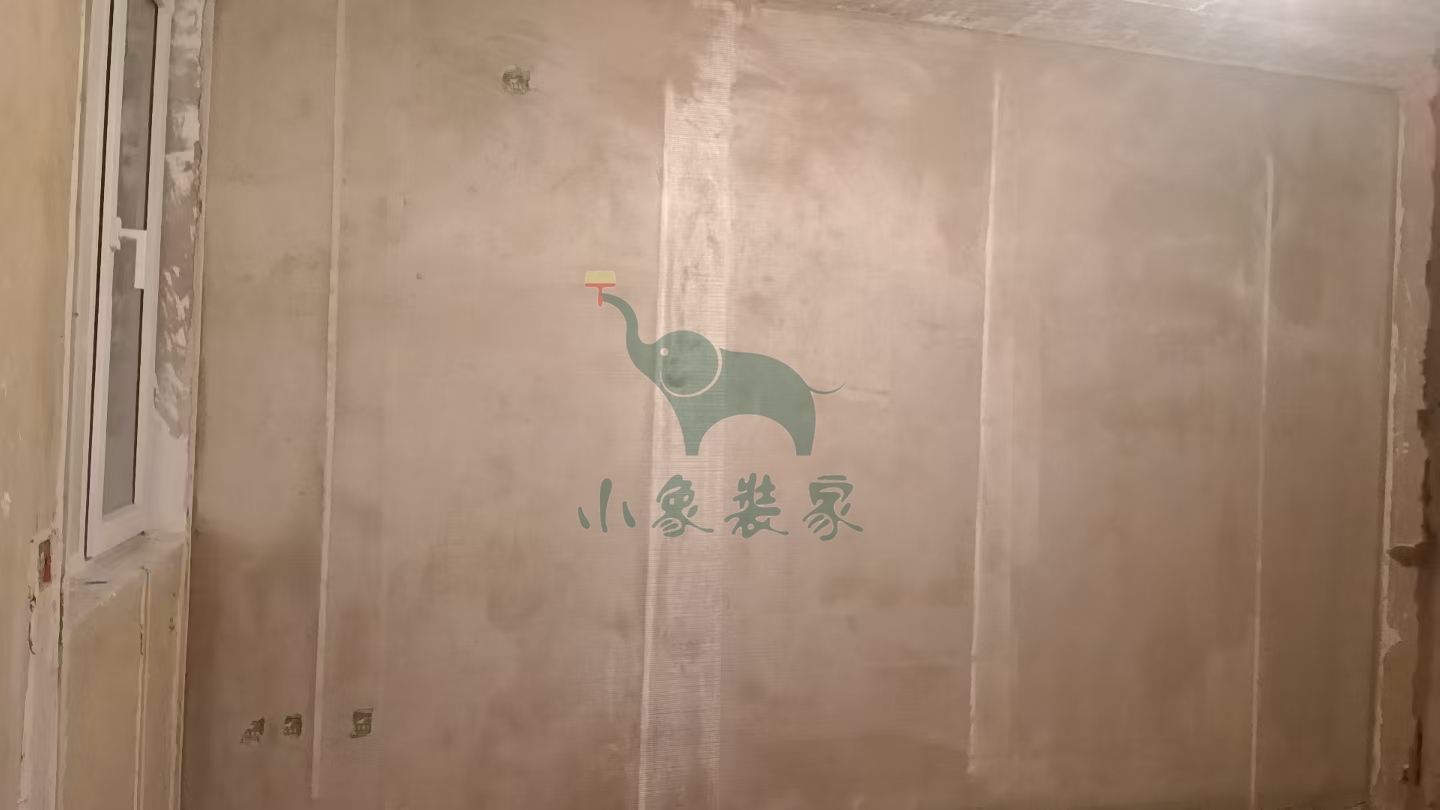

2025-04-22 星期二
工作内容:
油工工程-墙面、顶面石膏找平还需3天
油工工程-修补墙顶面开槽还需3天
油工工程-墙面网络布工程还需3天。
竣工总进度:25%。
施工人员:
共3张
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平

油工工程-墙面网络布工程

施工人员:赵广峰。
2025-04-17 星期四
工作内容:

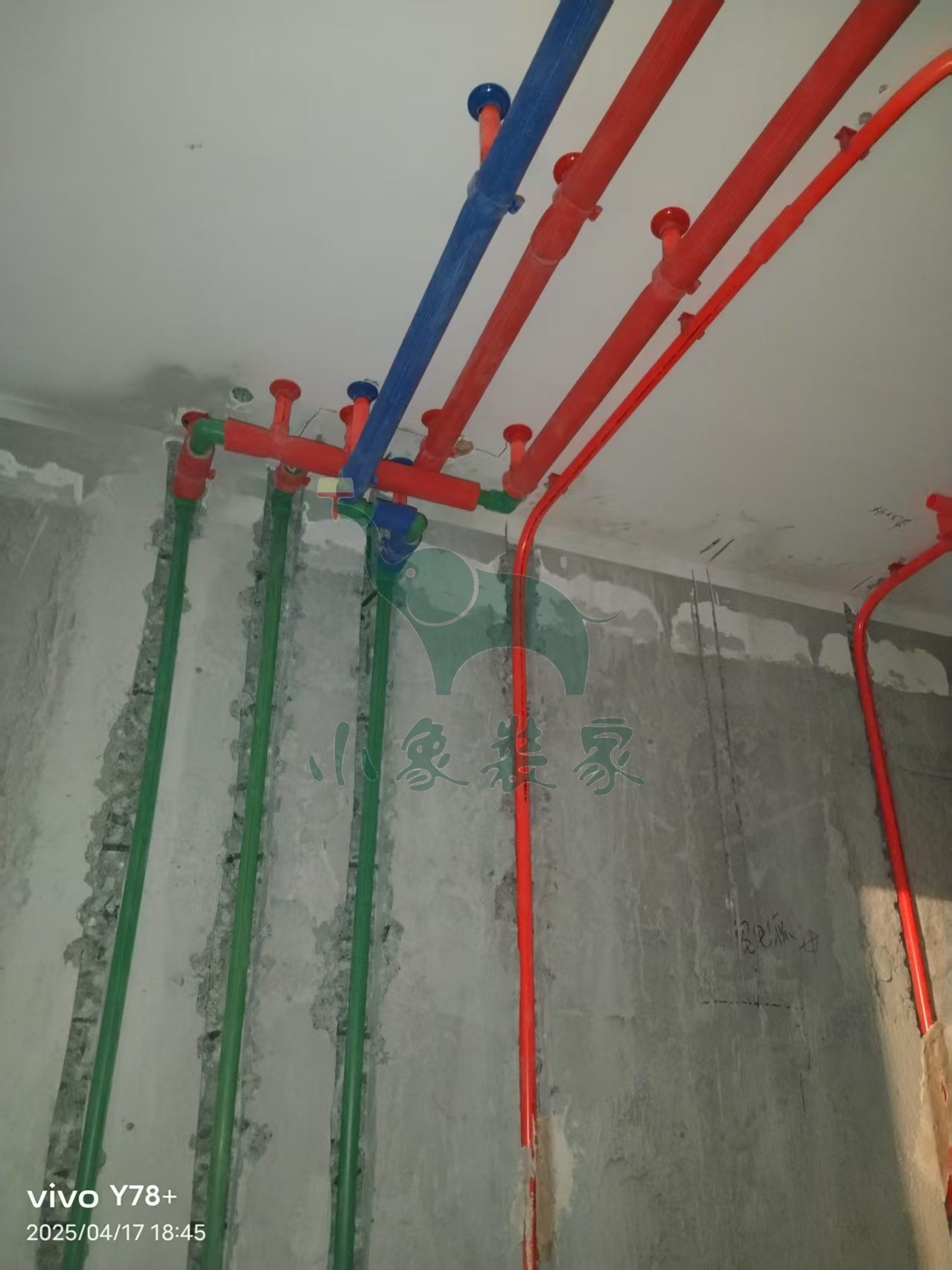

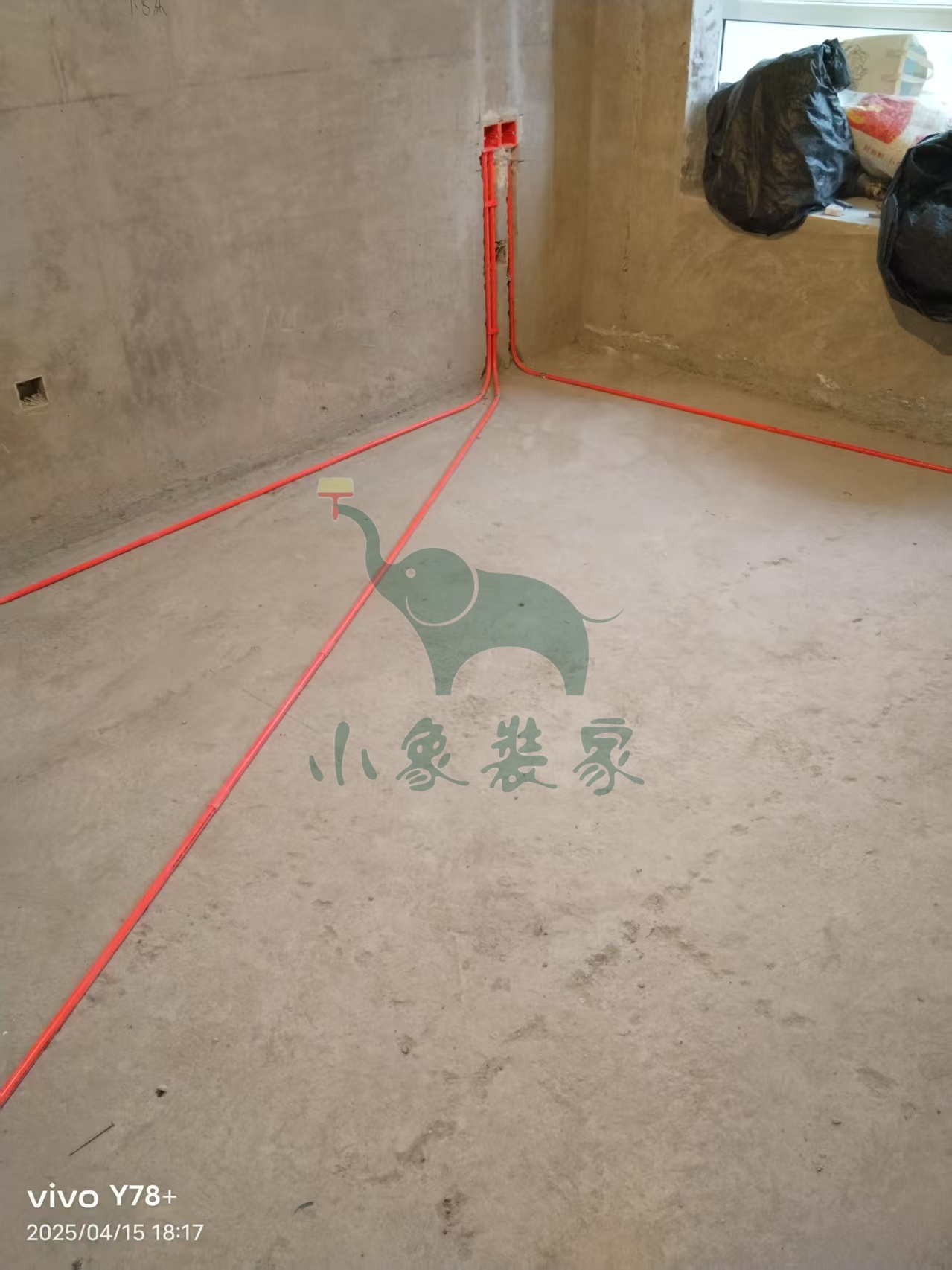

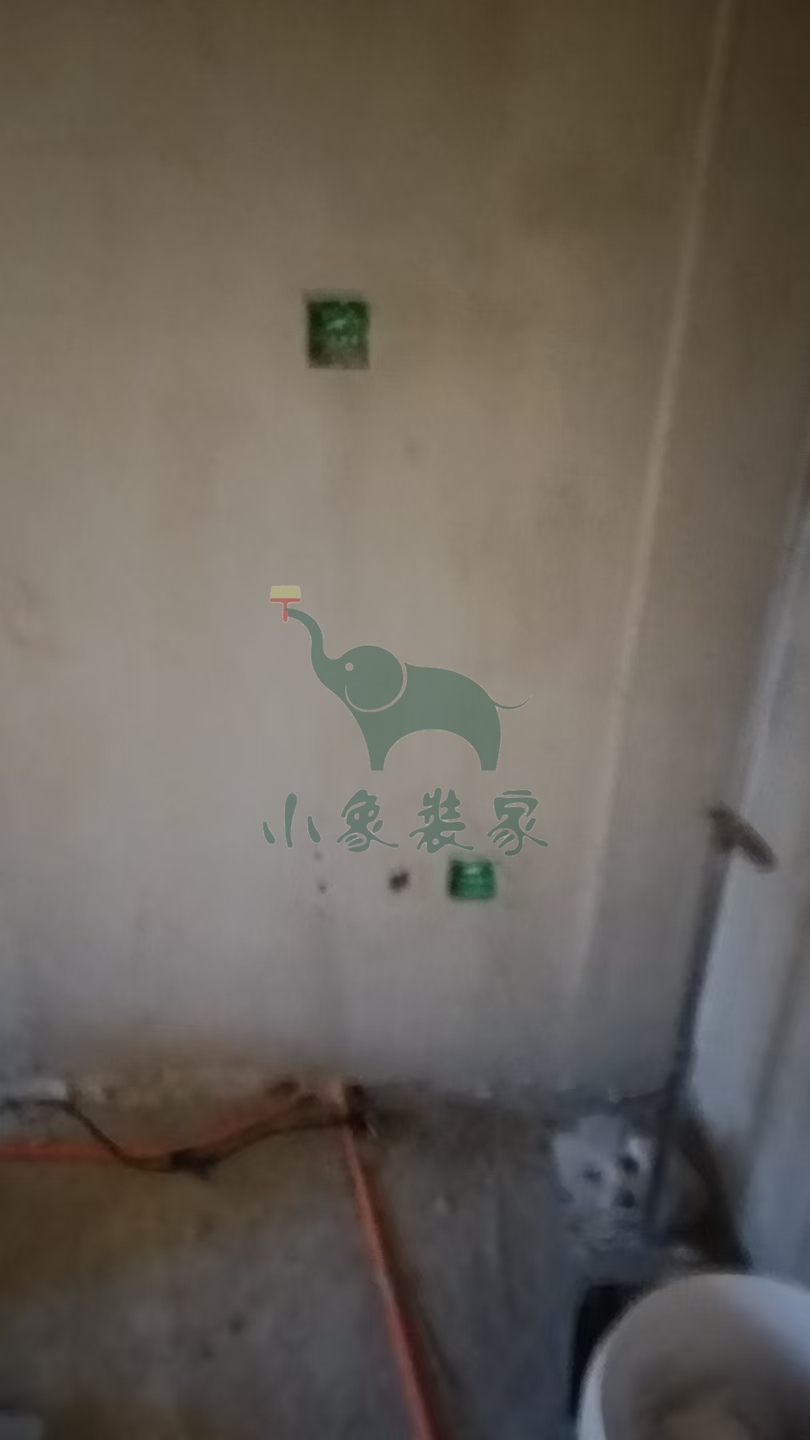

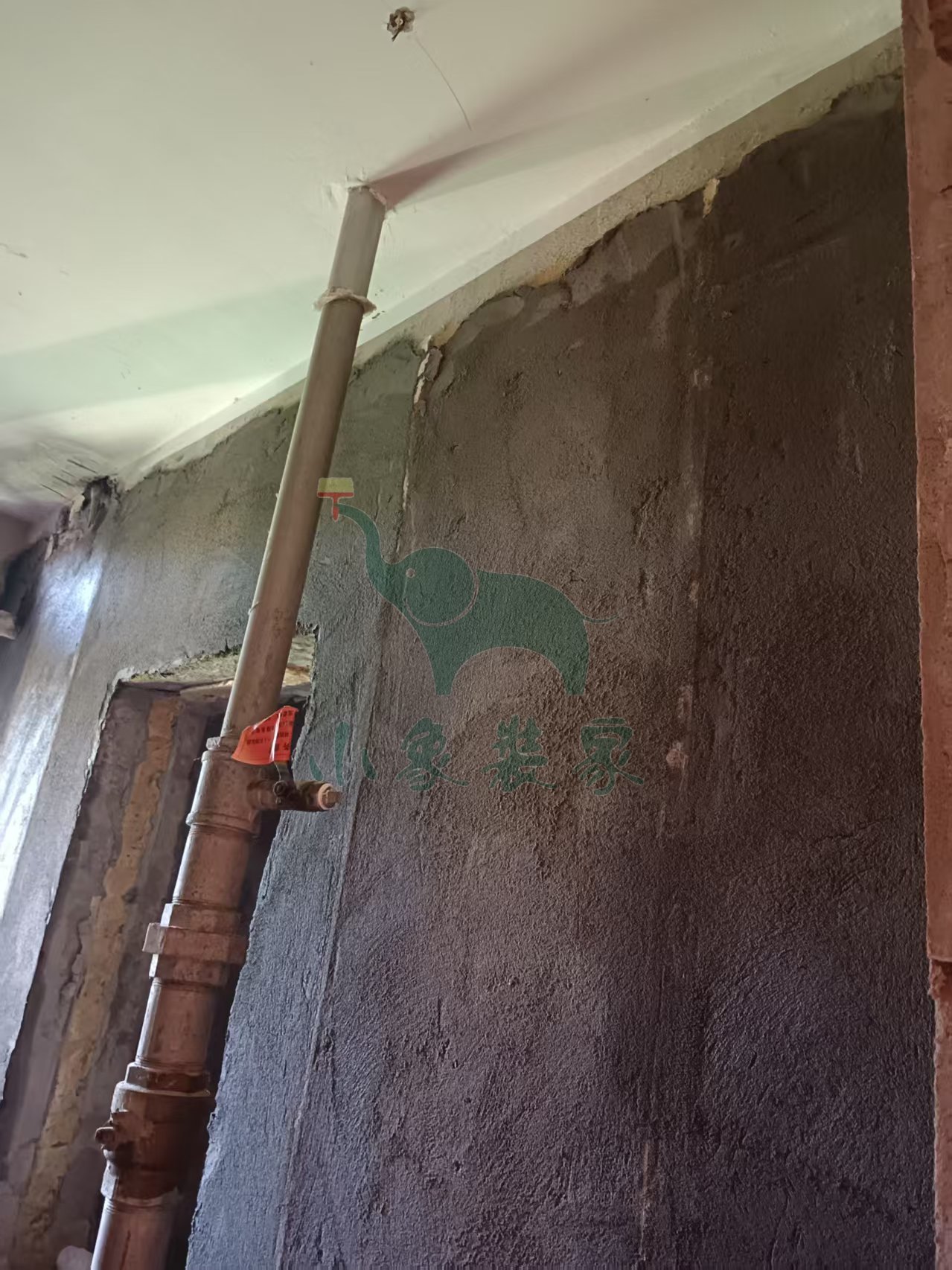

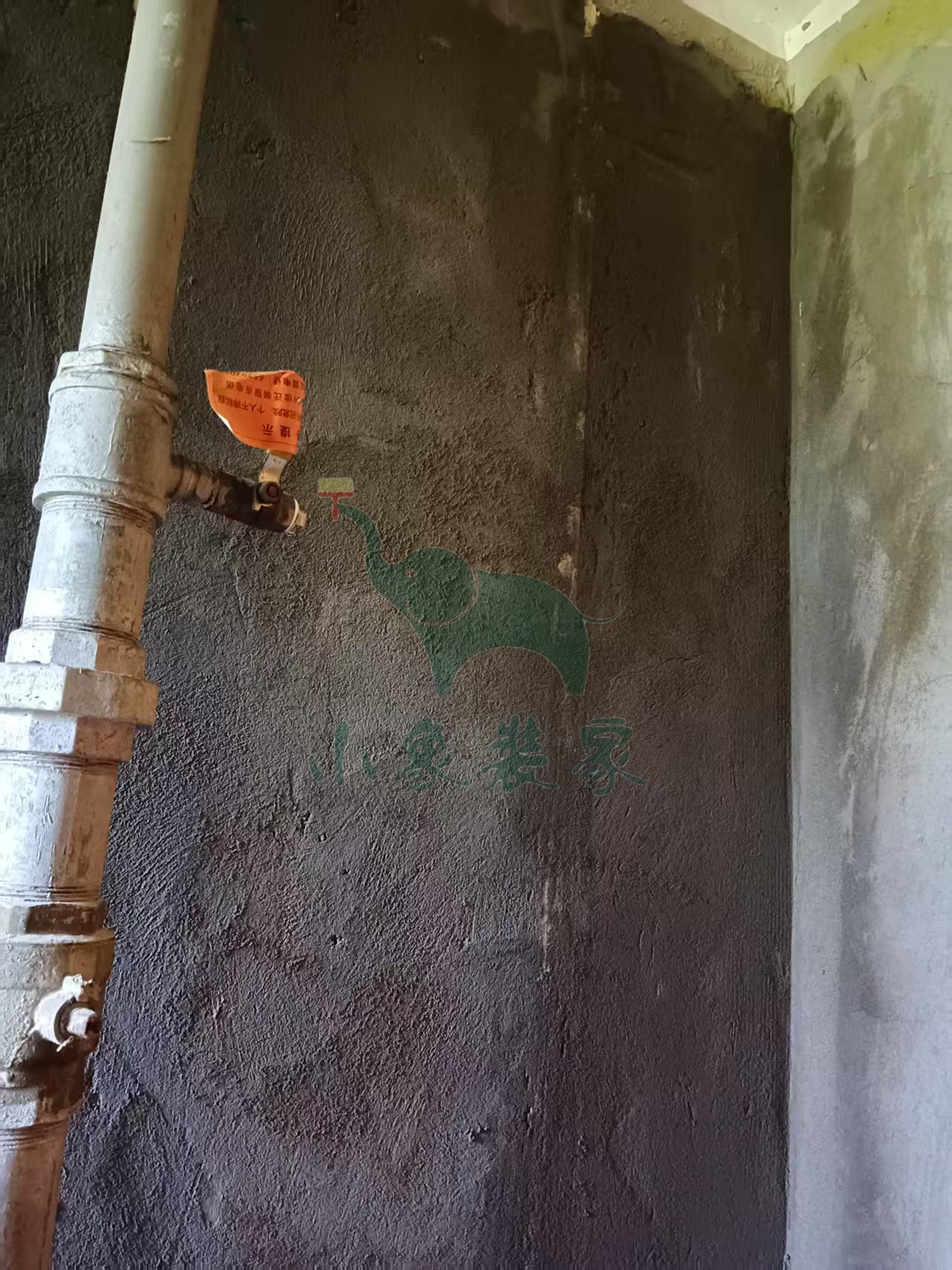

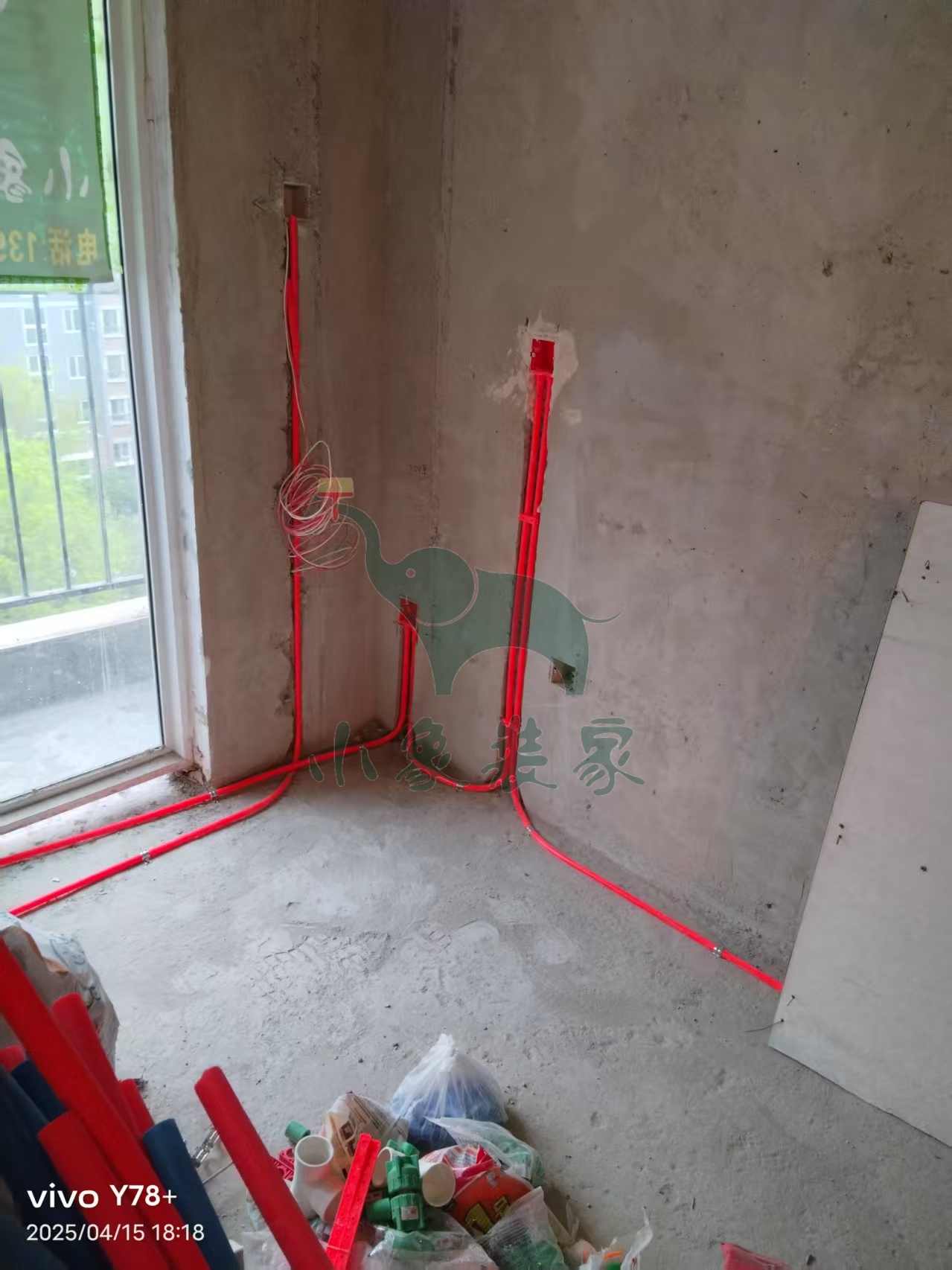

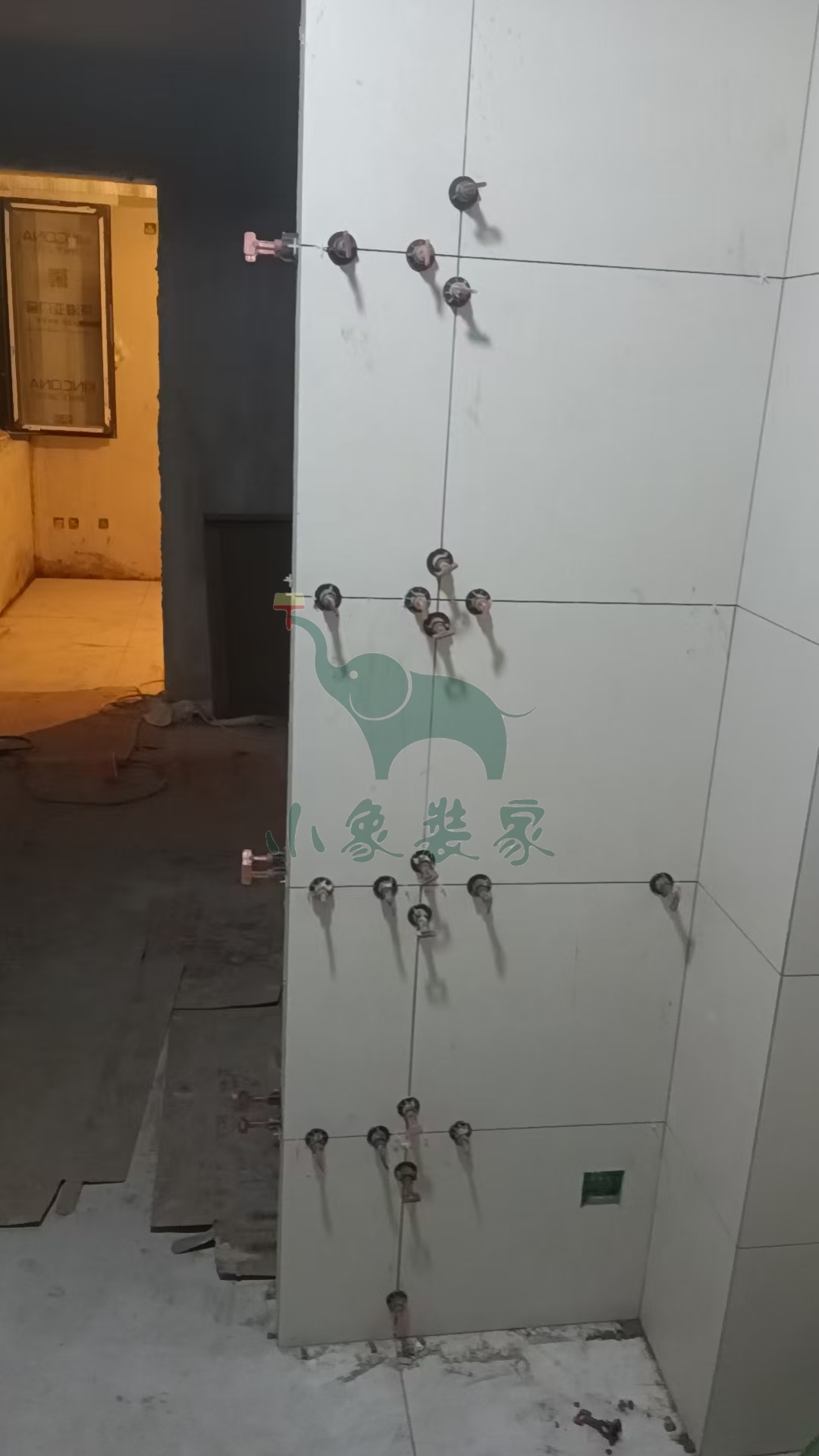

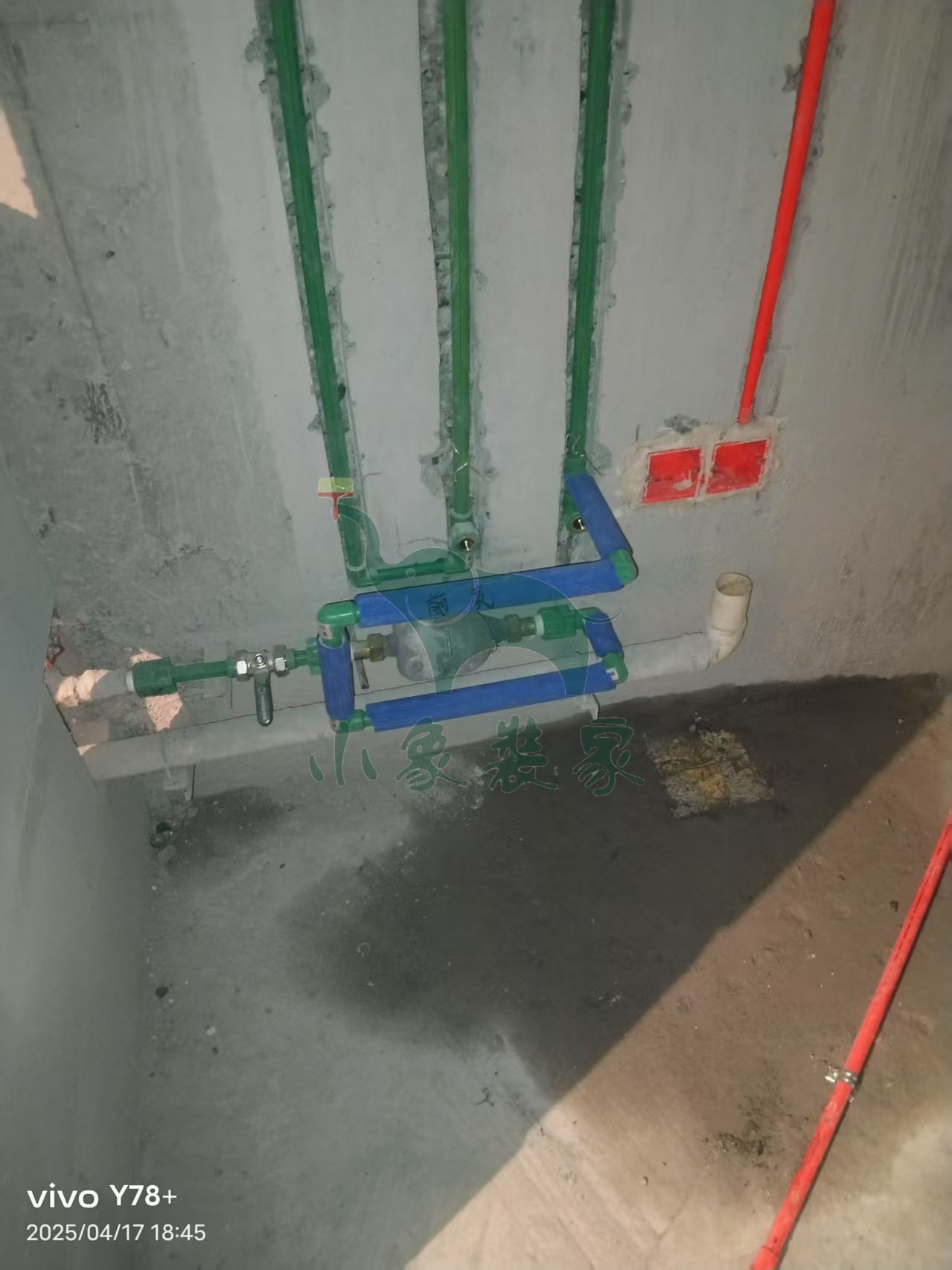

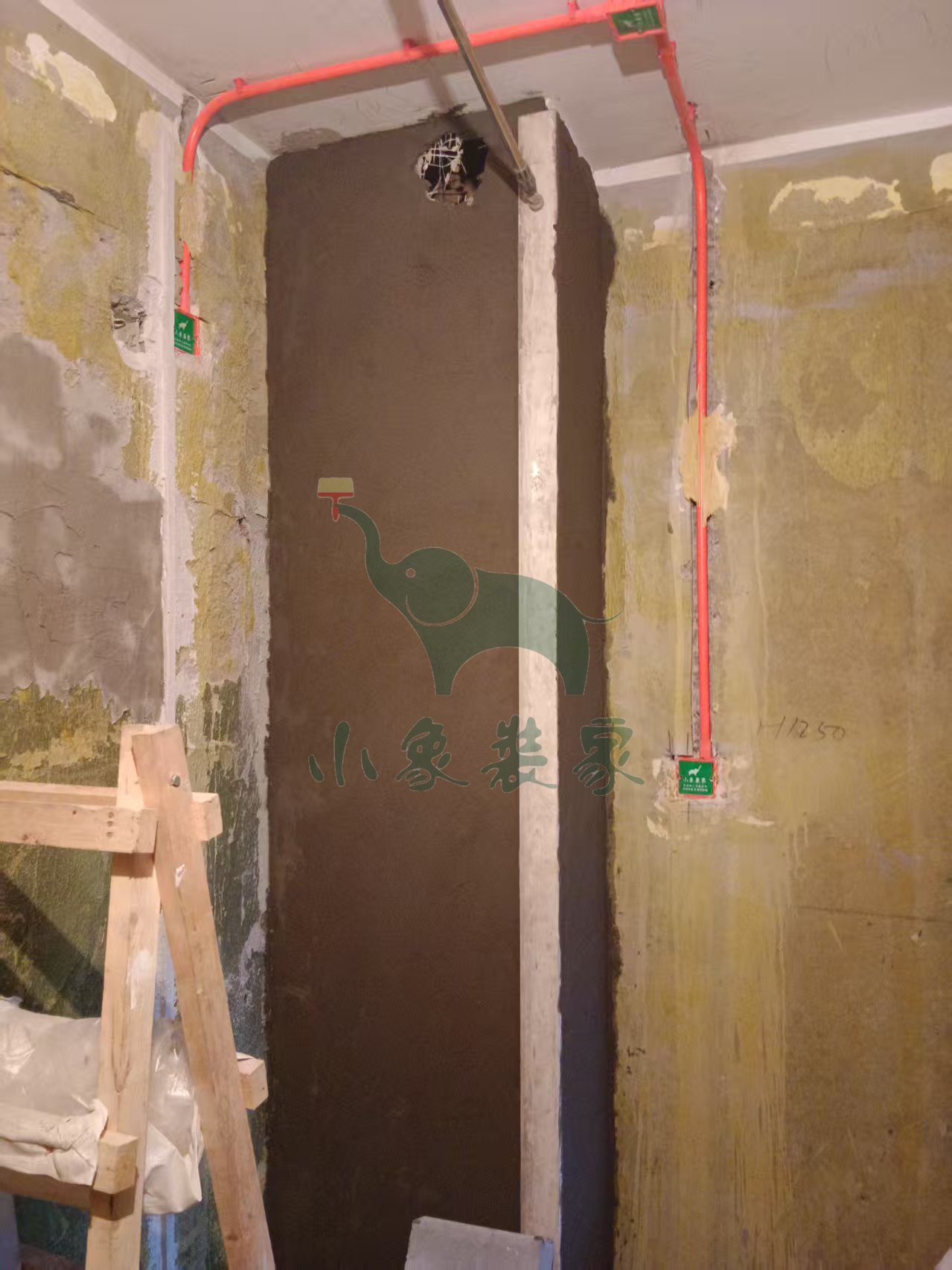

水电工程-水管焊接已完工
水电工程-水电管固定打卡已完工。
竣工总进度:25%。
施工人员:陈现龙。
共8张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:陈现龙。
2025-04-15 星期二

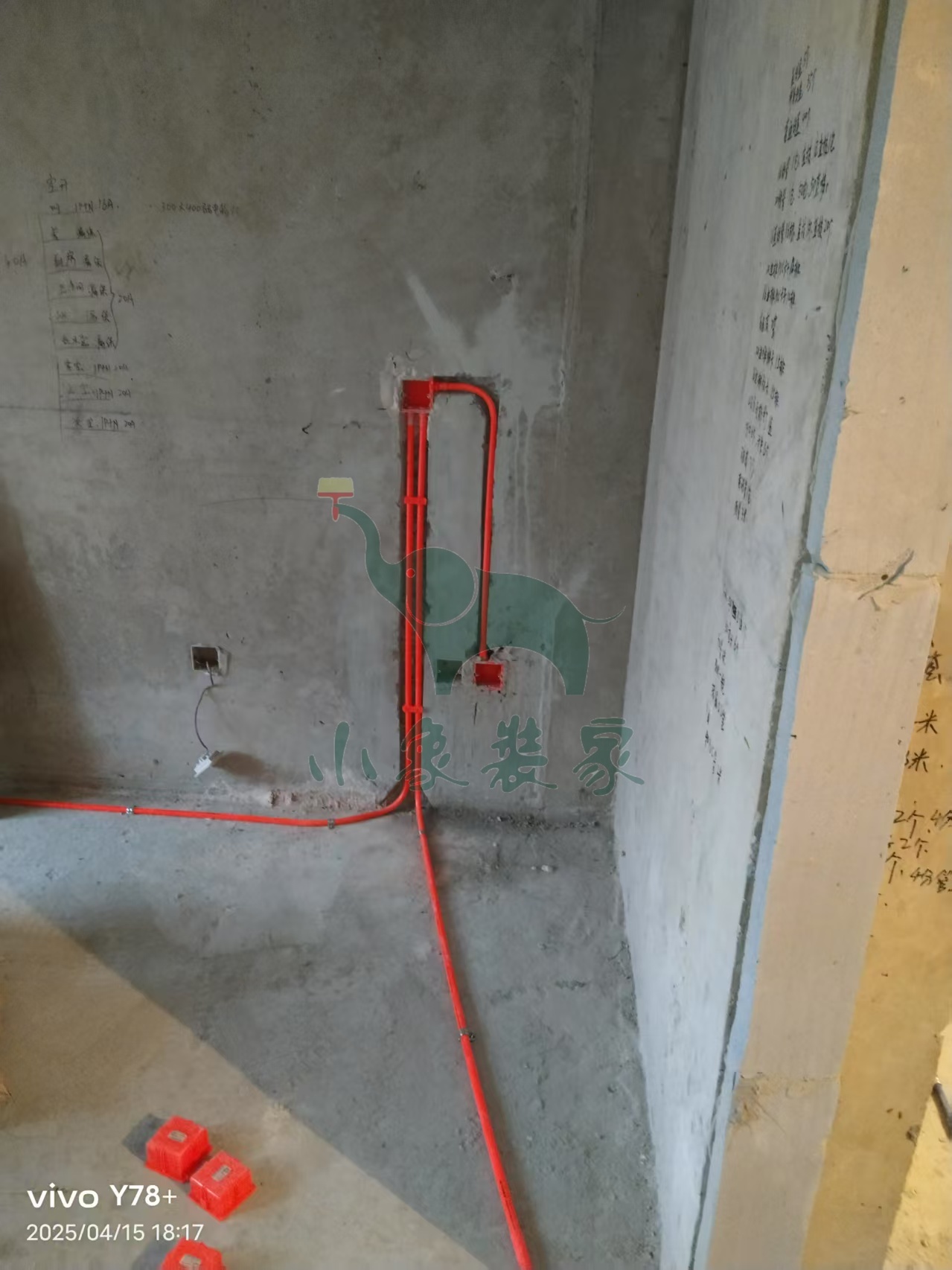

工作内容:

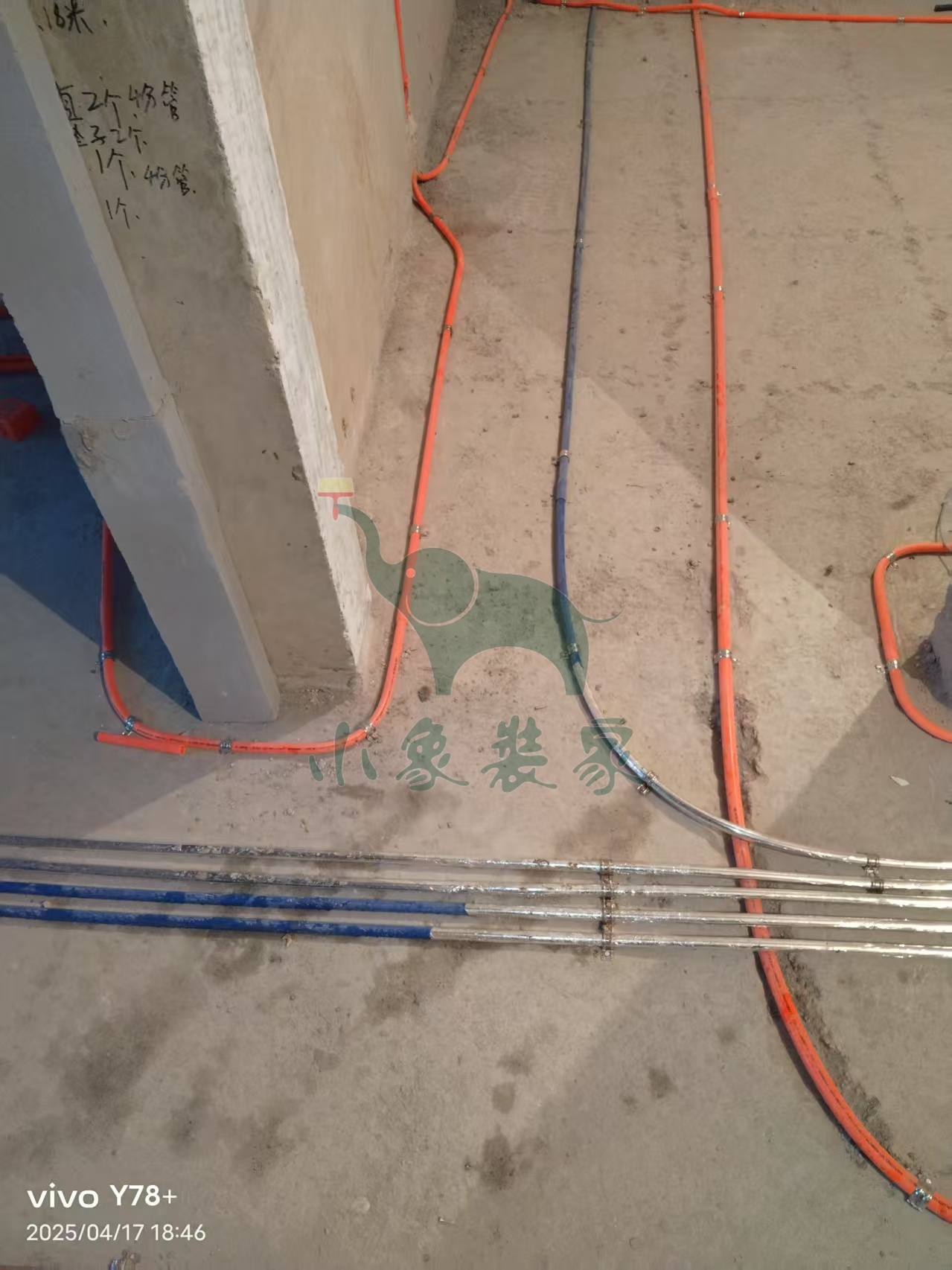

水电工程-电线布管还需1天
水电工程-水管焊接还需1天。
竣工总进度:25%。
施工人员:陈现龙。
共9张
【明日播报】
工作内容:
水电工程-电线布管

水电工程-水管焊接

施工人员:陈现龙。
2025-04-14 星期一
工作内容:

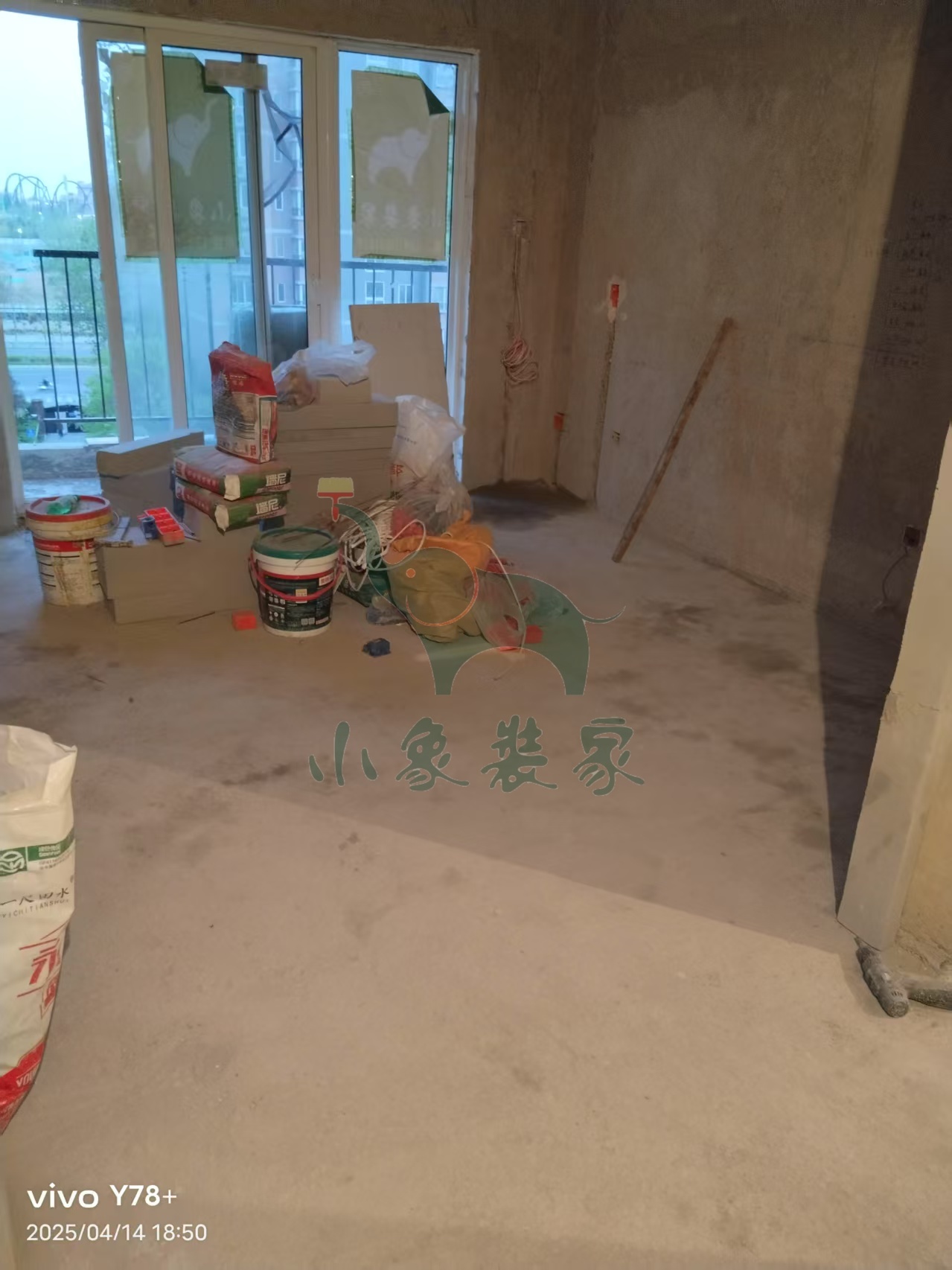

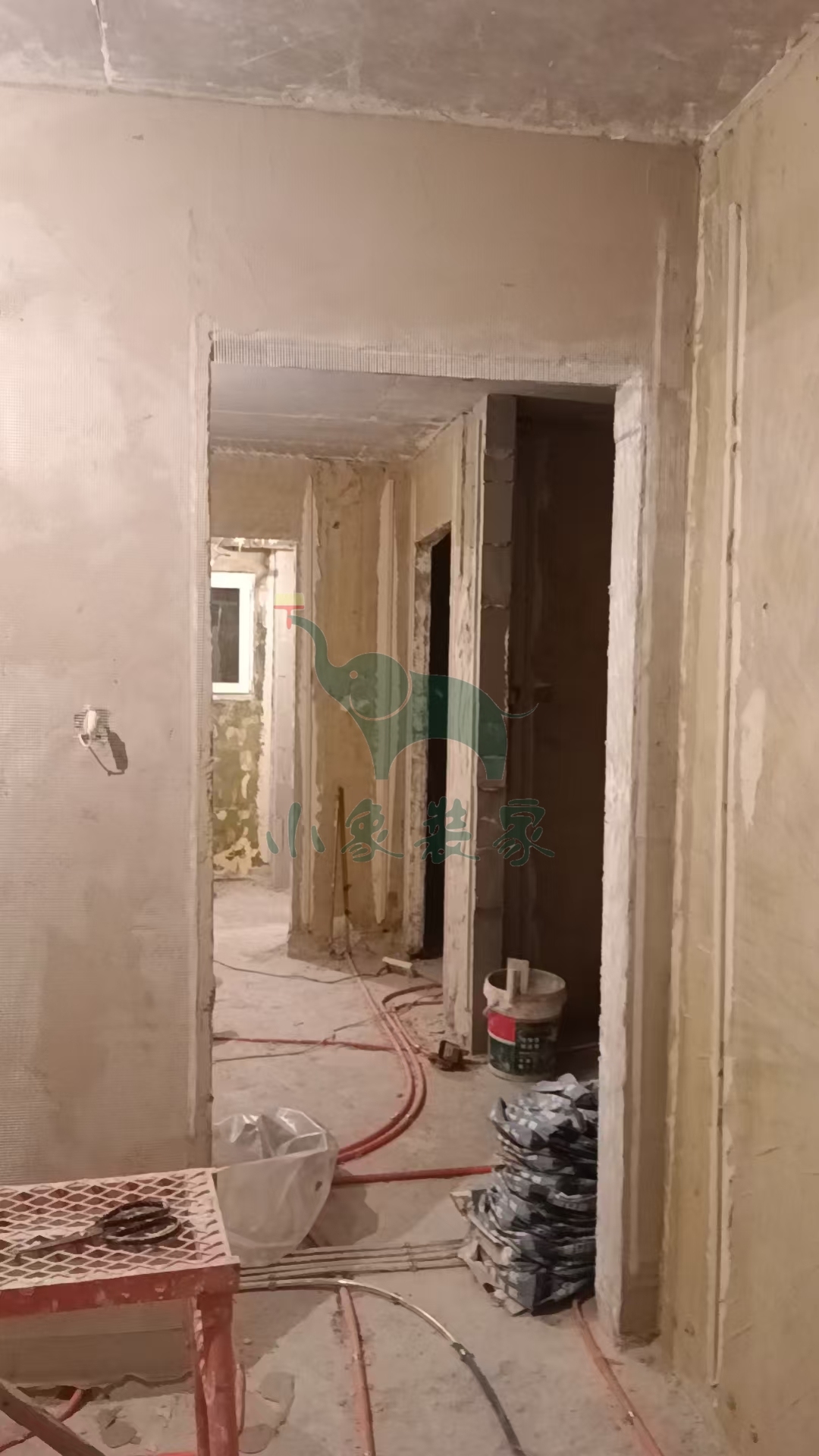

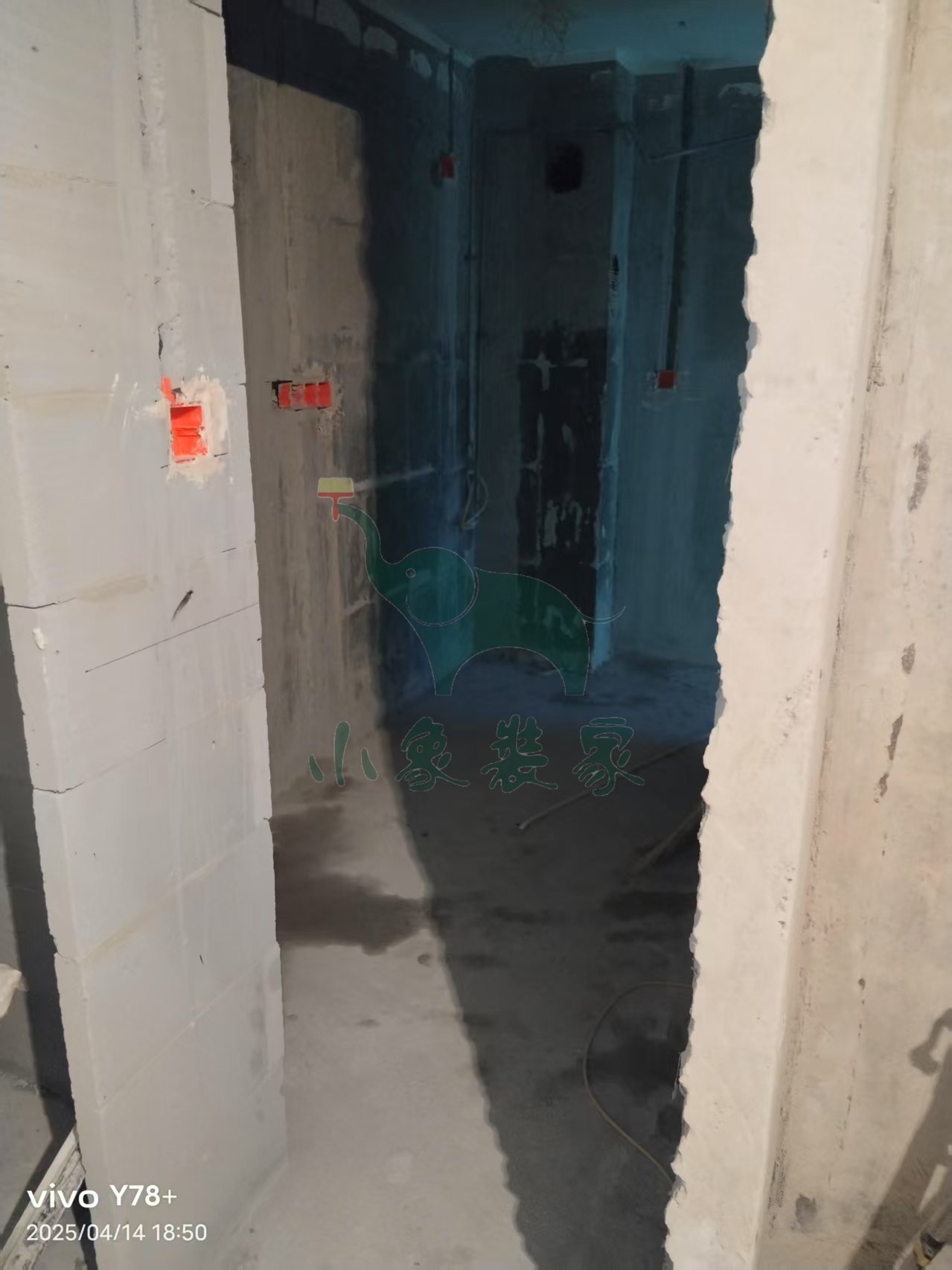

水电工程-开线槽已完工
水电工程-电盒安装已完工。
竣工总进度:25%。
施工人员:陈现龙。
共4张
【明日播报】
工作内容:
水电工程-电线布管

施工人员:陈现龙。
2025-03-29 星期六
工作内容:

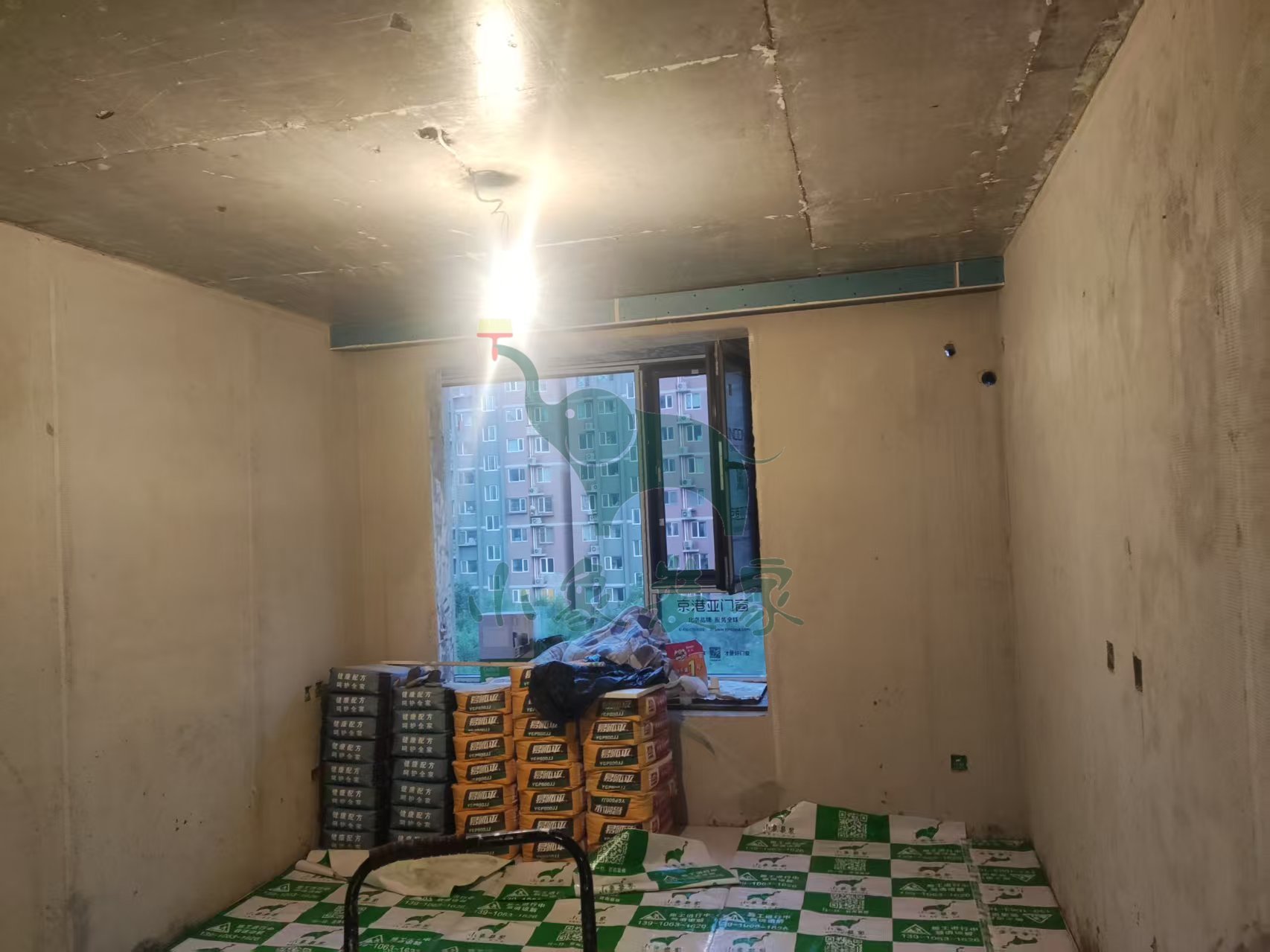

拆除工程-清运垃圾已完工。
竣工总进度:10%。
施工人员:夏文宗。
共6张
【明日播报】
2025-03-30停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-03-28 星期五
工作内容:
拆除工程-拆除地暖水泥层已完工。
竣工总进度:10%。
施工人员:夏文宗。
共5张
【明日播报】
工作内容:
拆除工程-清运垃圾

施工人员:夏文宗。
2025-03-27 星期四
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-拆除地暖水泥层还需1天。
竣工总进度:5%。
施工人员:夏文宗。
共5张
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙

拆除工程-拆除地暖水泥层

施工人员:夏文宗。

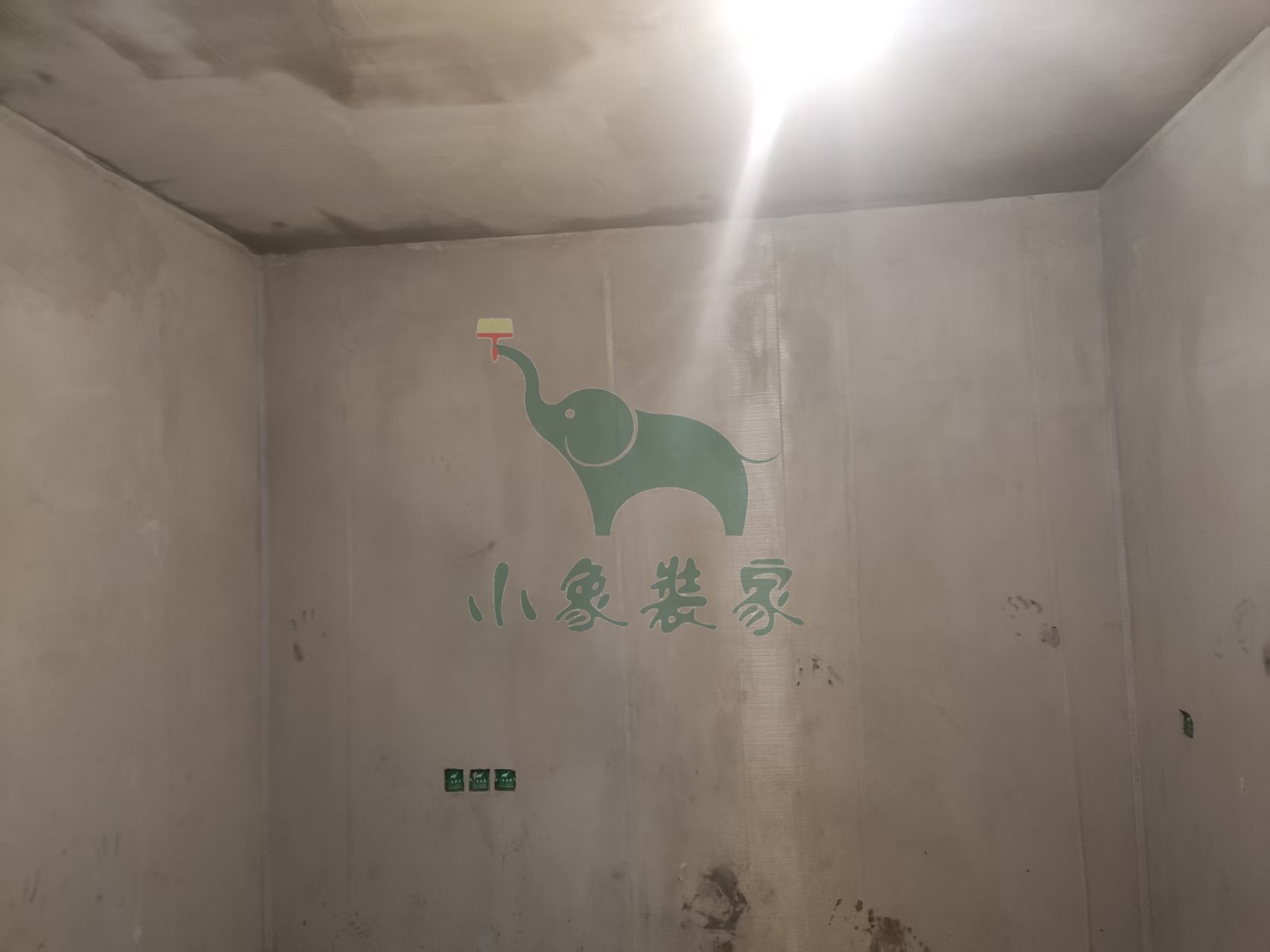

2025-03-26 星期三
工作内容:
拆除工程-清运垃圾还需2天
拆除工程-拆除地暖水泥层还需1天。
竣工总进度:5%。
施工人员:夏文宗。
共7张
【明日播报】
工作内容:
拆除工程-拆除地暖水泥层

施工人员:夏文宗。
2025-03-25 星期二
工作内容:
拆除工程-拆除厨房墙地砖还需1天。
竣工总进度:5%。
施工人员:夏文宗。
共6张
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

施工人员:夏文宗。
2025-03-24 星期一
工作内容:
拆除工程-拆除厨房墙地砖还需1天
拆除工程-拆除衣柜、柜子已完工。
竣工总进度:5%。
施工人员:夏文宗。
共6张
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖

拆除工程-拆除卫生间墙地砖

施工人员:夏文宗。
2025-03-24 星期一
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛、张宁宁。
共3张
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板

拆除工程-拆除衣柜、柜子

施工人员:夏文宗。
