工地播报
2025-04-03 星期四
工作内容:

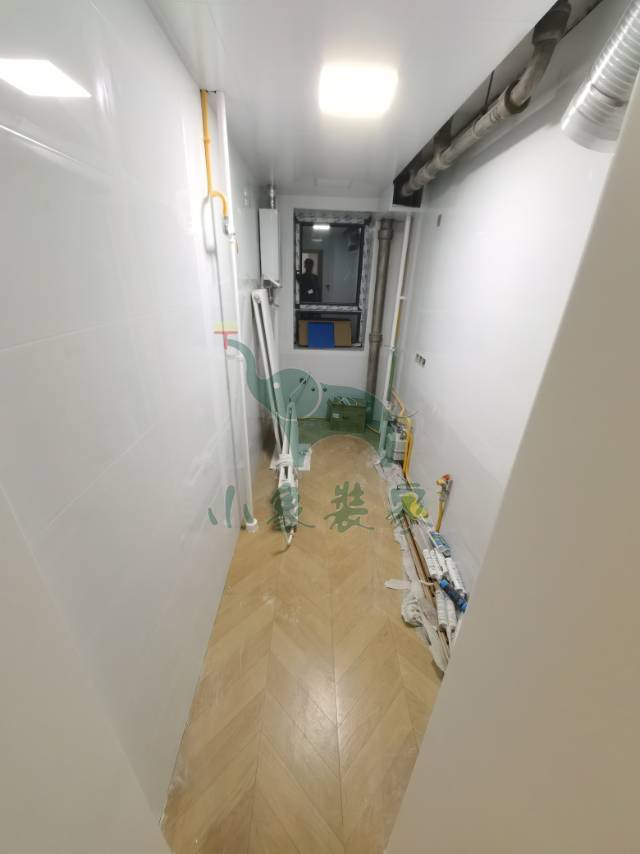

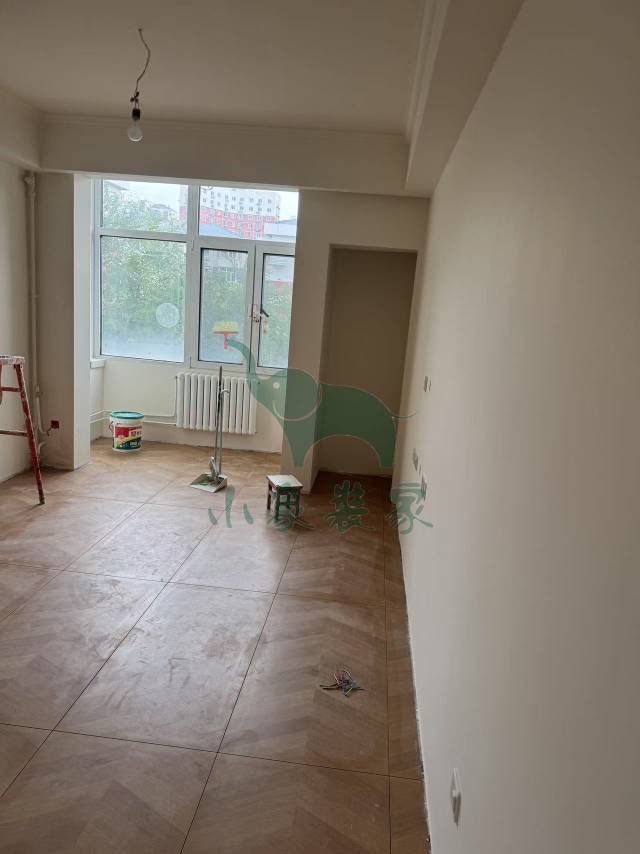

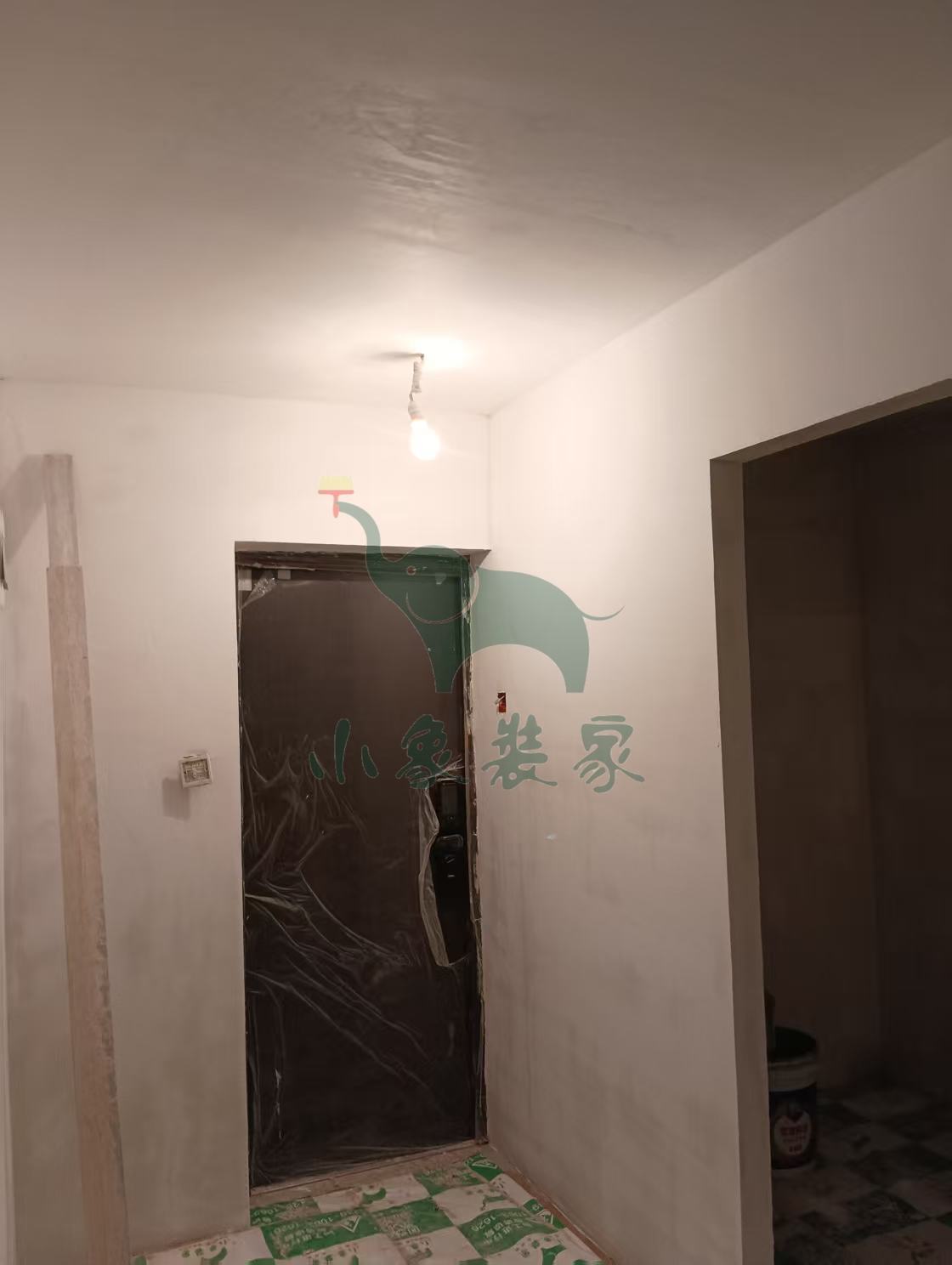

瓦工工程-其他还需1天。
竣工总进度:30%。
施工人员:郭涛。
2025-03-30 星期日
工作内容:

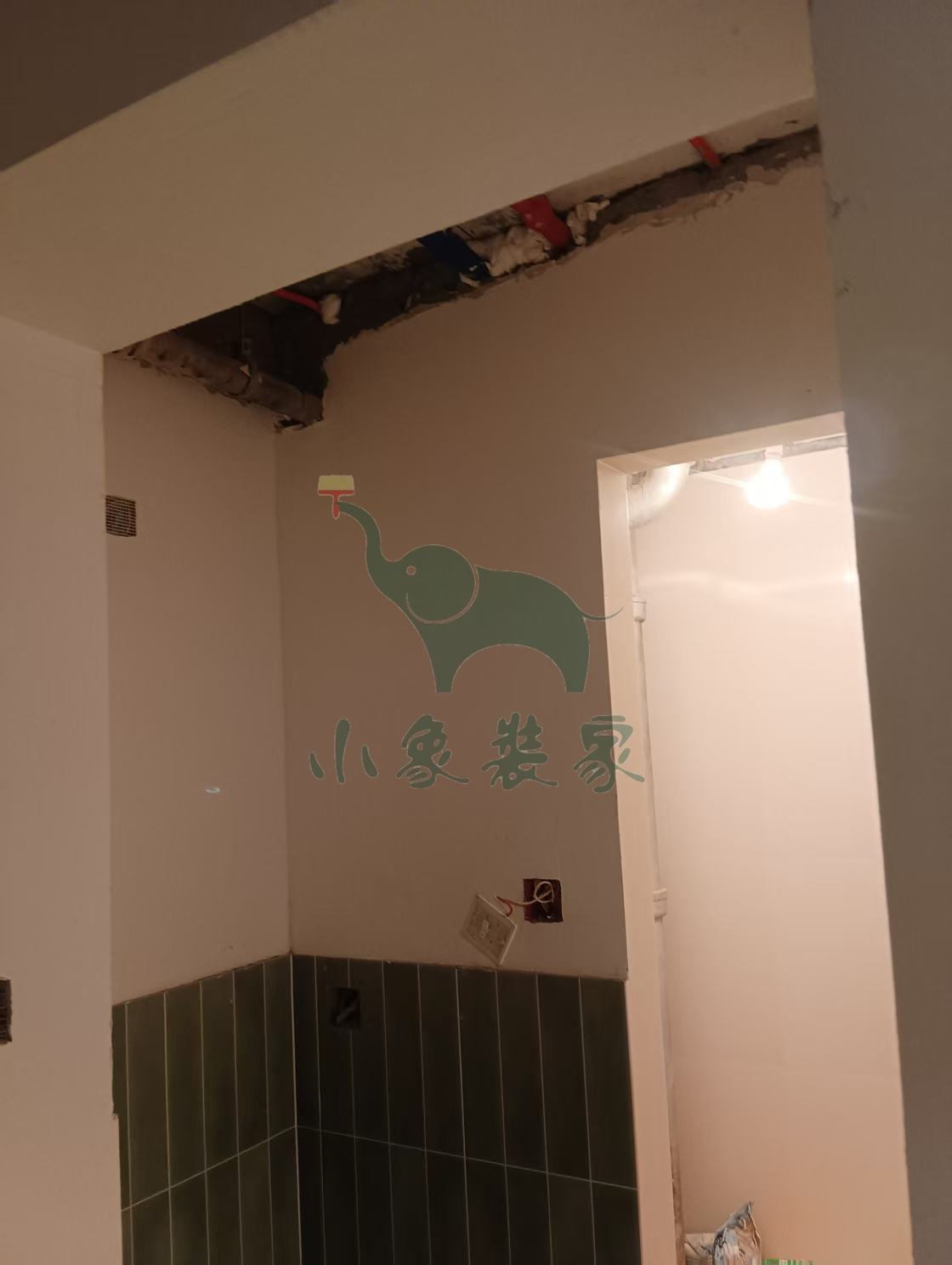

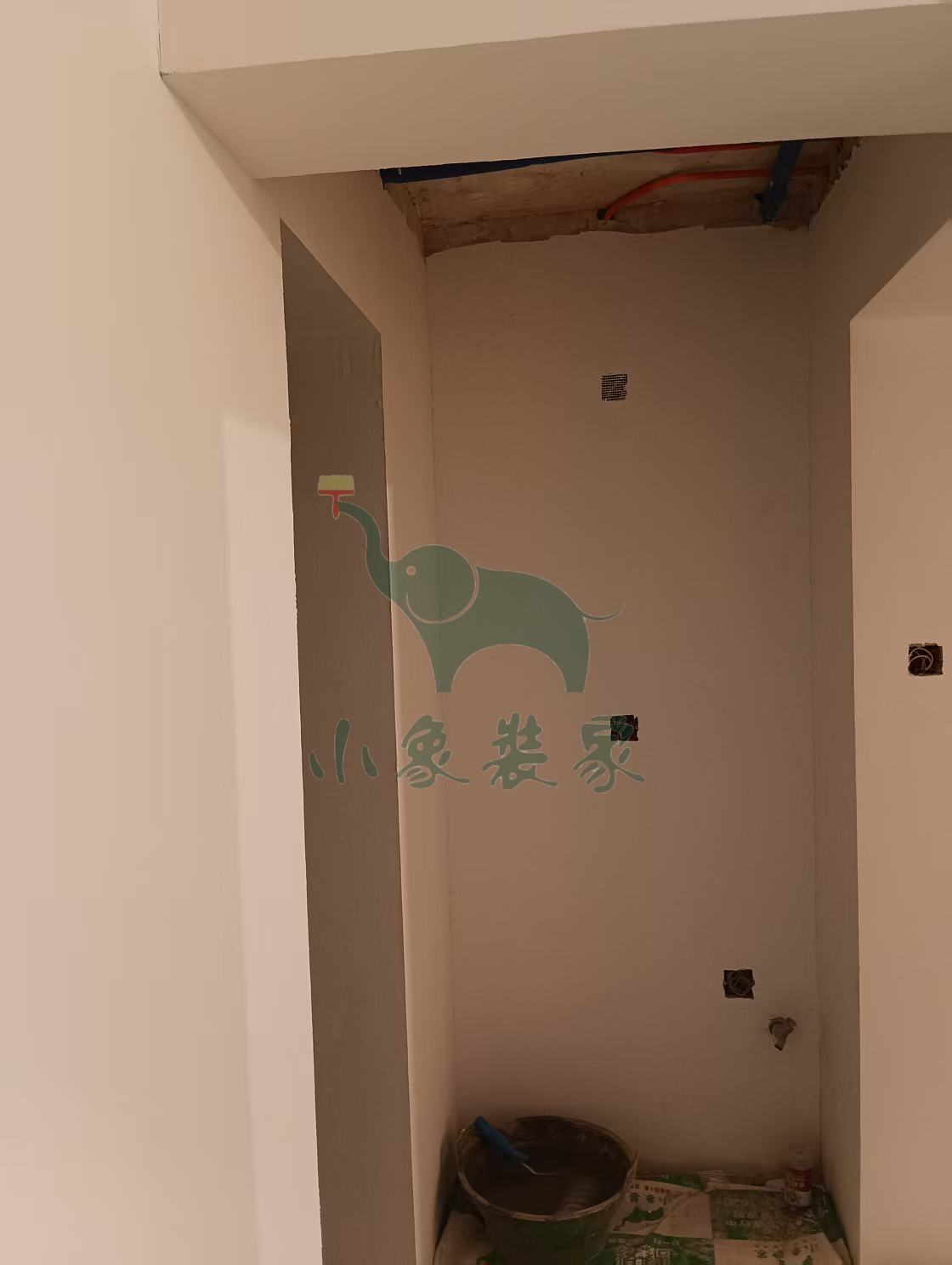

瓦工工程-滚刷第一遍防水还需1天
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天。
竣工总进度:30%。
施工人员:郭涛。
2025-03-28 星期五
工作内容:

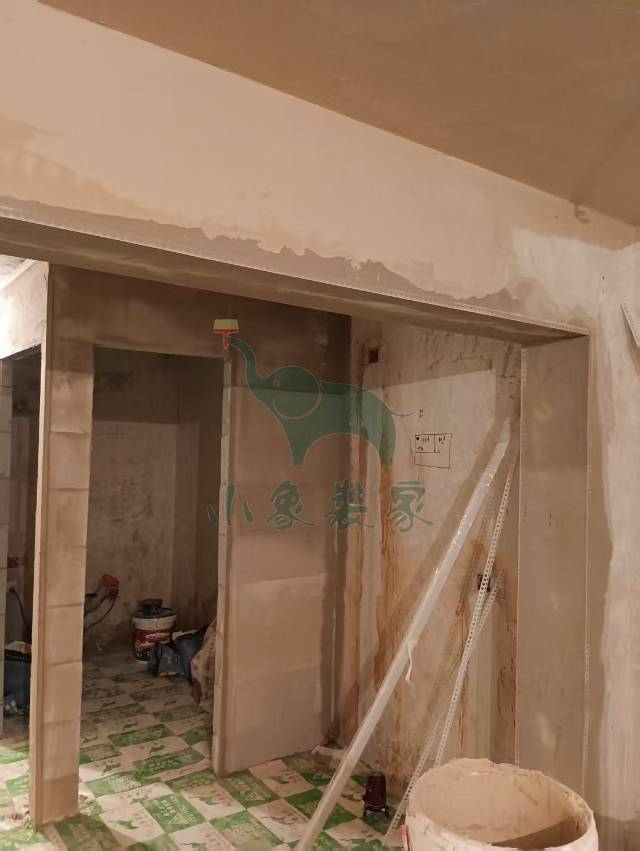

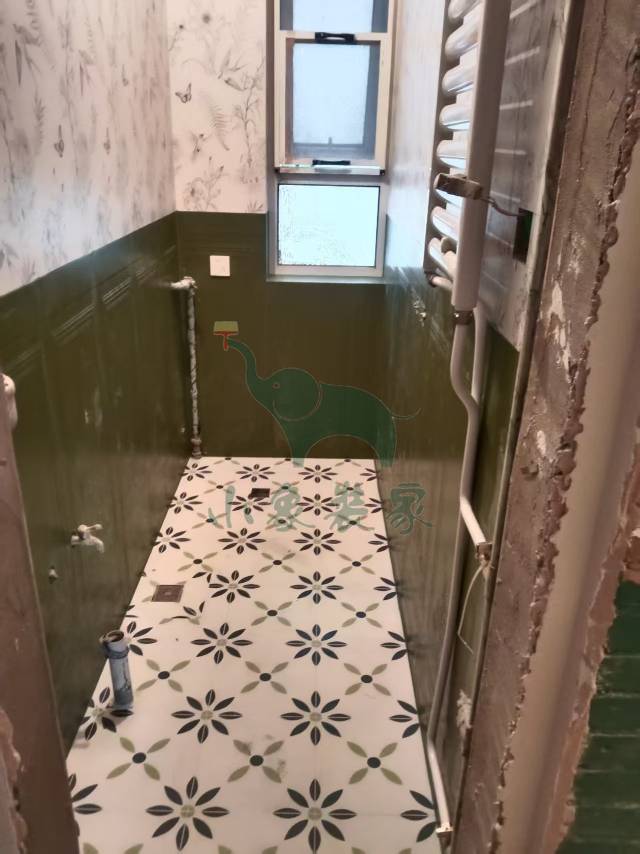

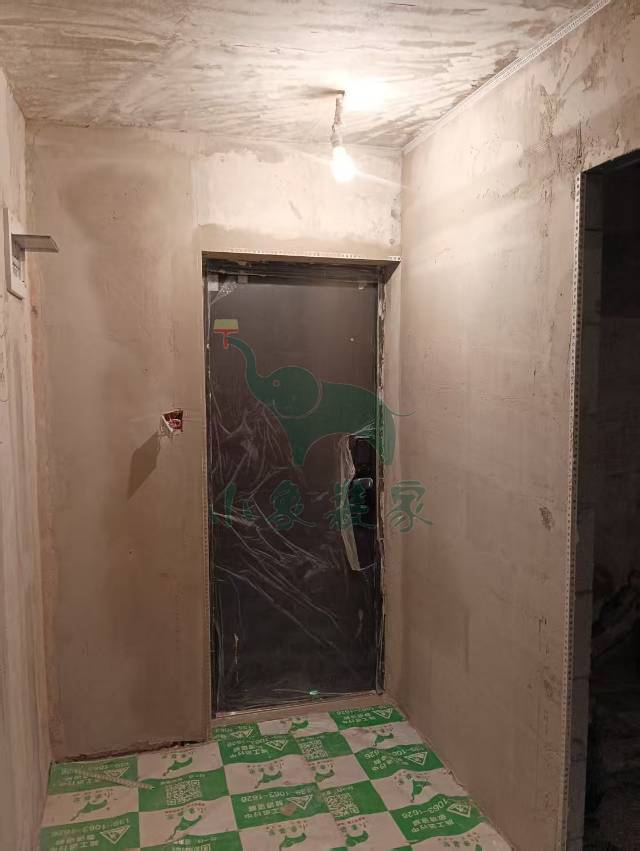

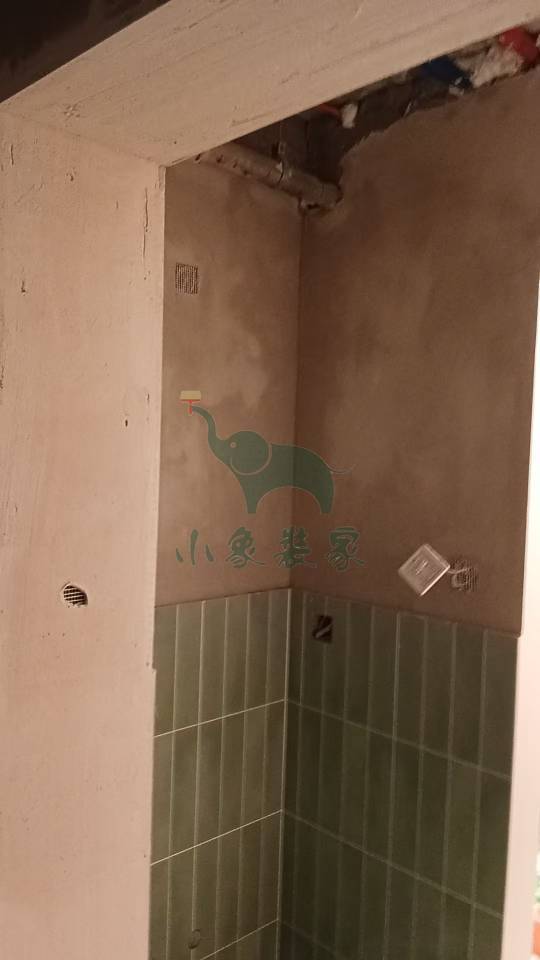

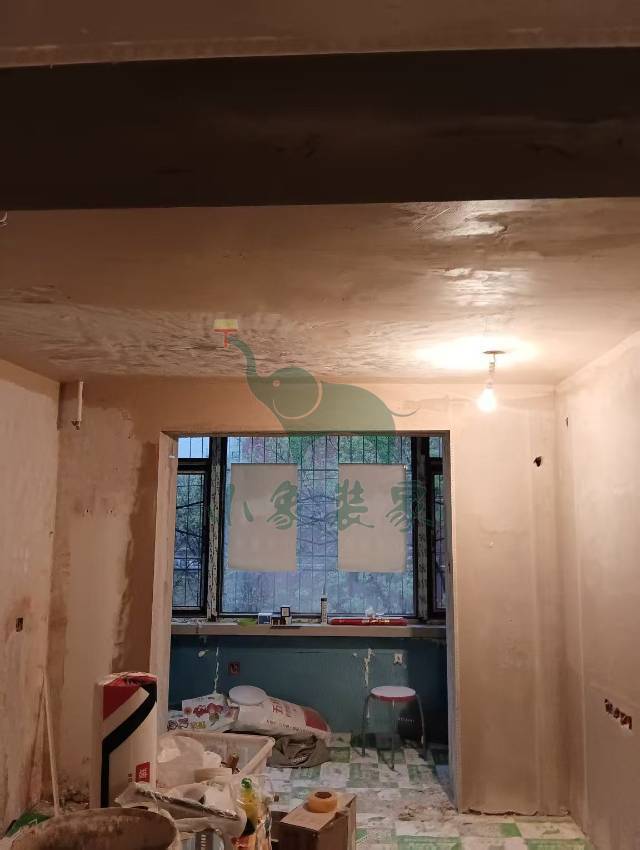

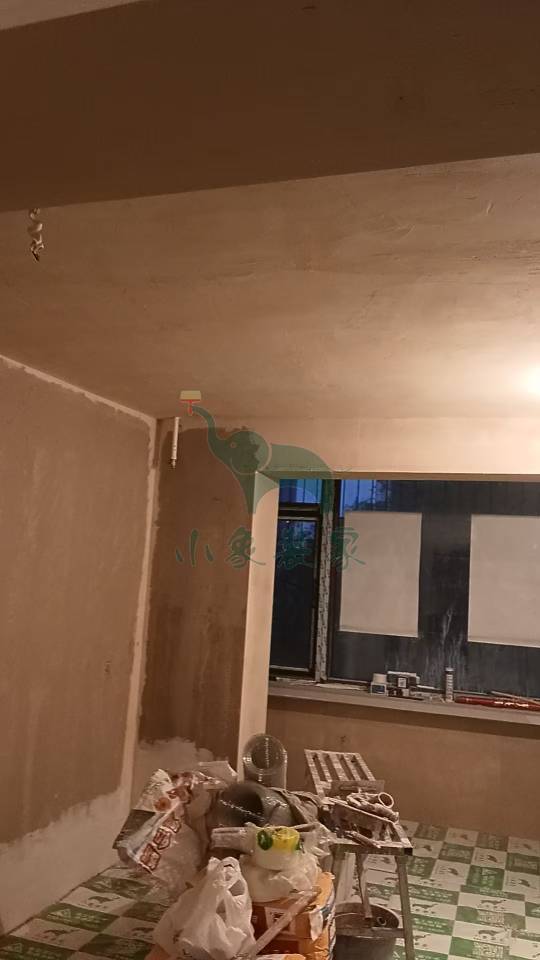

瓦工工程-厨卫墙地面、水泥砂浆抹灰还需9天

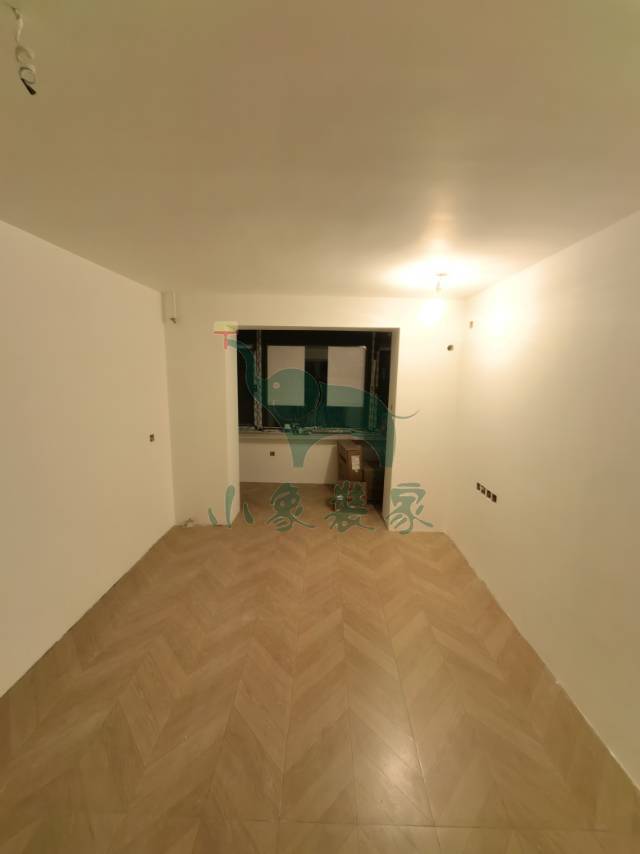

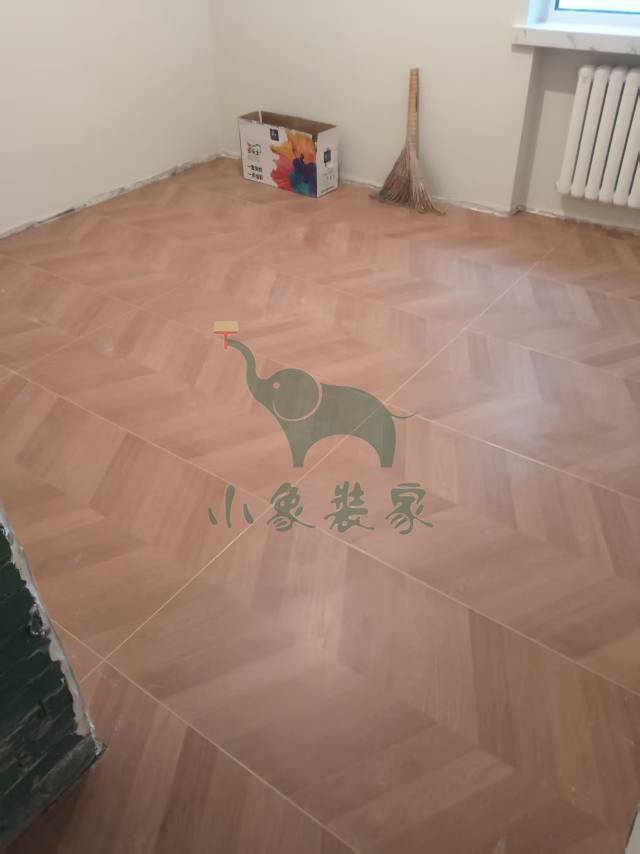

瓦工工程-铺贴大地砖还需1天
瓦工工程-卫生间地面抹平还需1天。
竣工总进度:30%。
施工人员:郭涛。
2025-03-25 星期二
工作内容:
水电工程-水电完工已完工
水电工程-清理垃圾已完工
水电工程-其他已完工。
竣工总进度:30%。
施工人员:赵飞。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰
瓦工工程-厨卫修补、水电槽。
施工人员:赵广峰。
2025-03-21 星期五
工作内容:
水电工程-开线槽还需4天
水电工程-电线布管还需4天。
竣工总进度:0%。
施工人员:。
2025-03-17 星期一
工作内容:

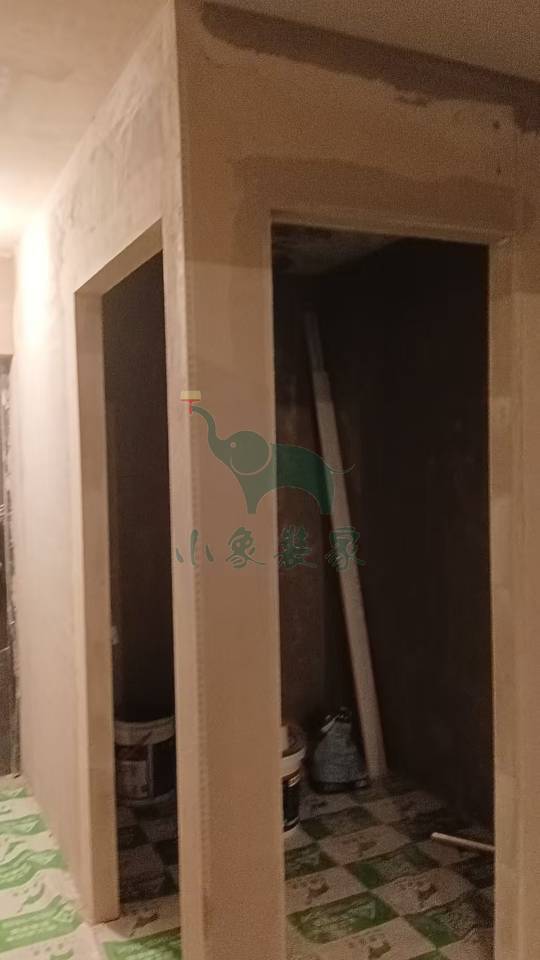

瓦工工程-轻体砖砌墙还需2天。
竣工总进度:0%。
施工人员:。
2025-03-12 星期三
工作内容:
拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工
拆除工程-其他已完工
拆除工程-拆除阳台墙顶已完工。
竣工总进度:0%。
施工人员:王忠海。
2025-03-11 星期二
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除轻体墙、保温墙已完工
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天
拆除工程-拆除旧家具还需2天。
竣工总进度:0%。
施工人员:。
2025-03-11 星期二
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天。
竣工总进度:10%。
施工人员:王忠海。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆
拆除工程-清运垃圾。
施工人员:王忠海。
2025-03-10 星期一
工作内容:
拆除工程-拆除厨房墙地砖还需2天。
竣工总进度:0%。
施工人员:王忠海。
【明日播报】
工作内容:
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:王忠海。
