工地播报
2025-08-08 星期五
工作内容:

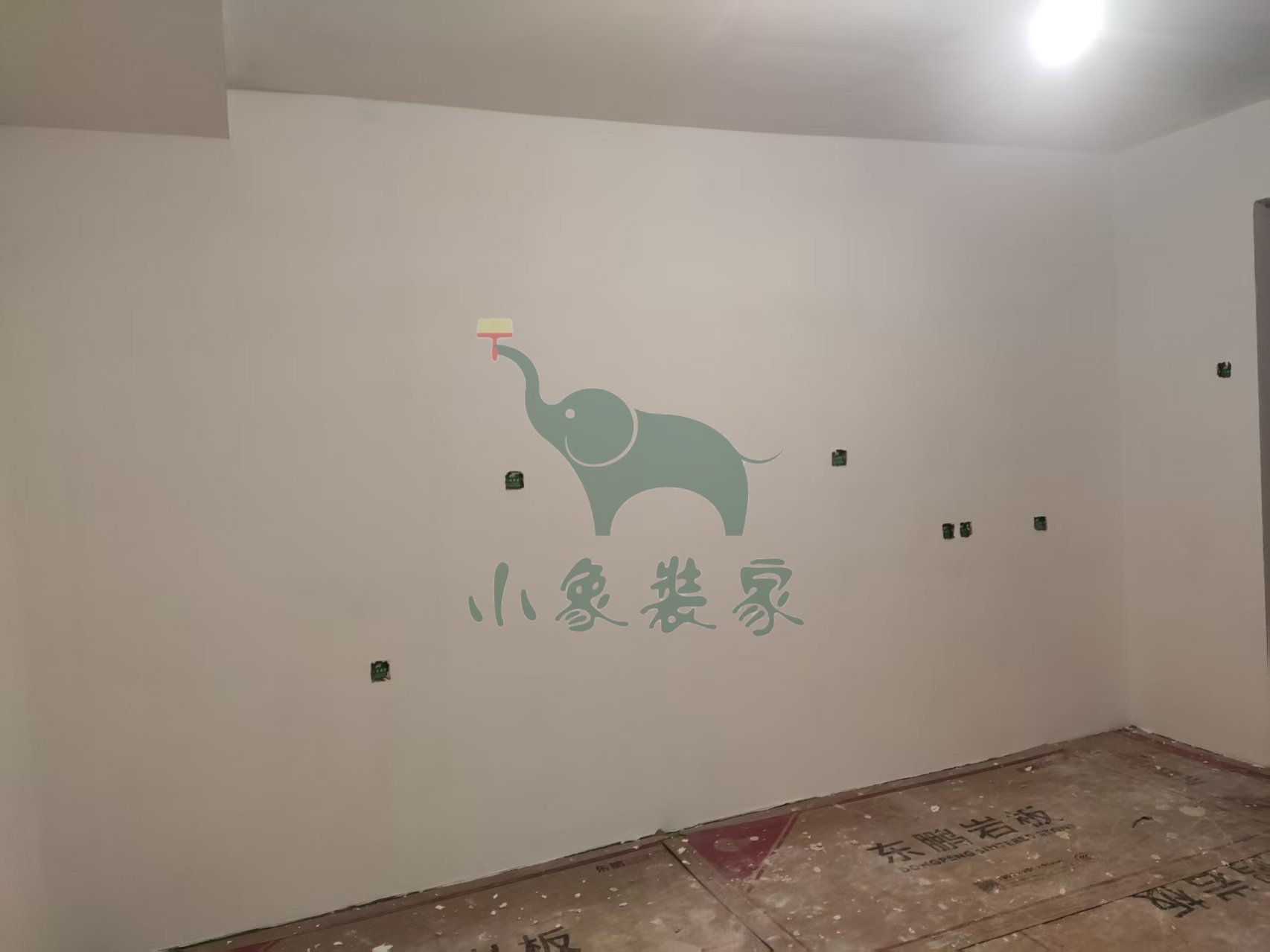

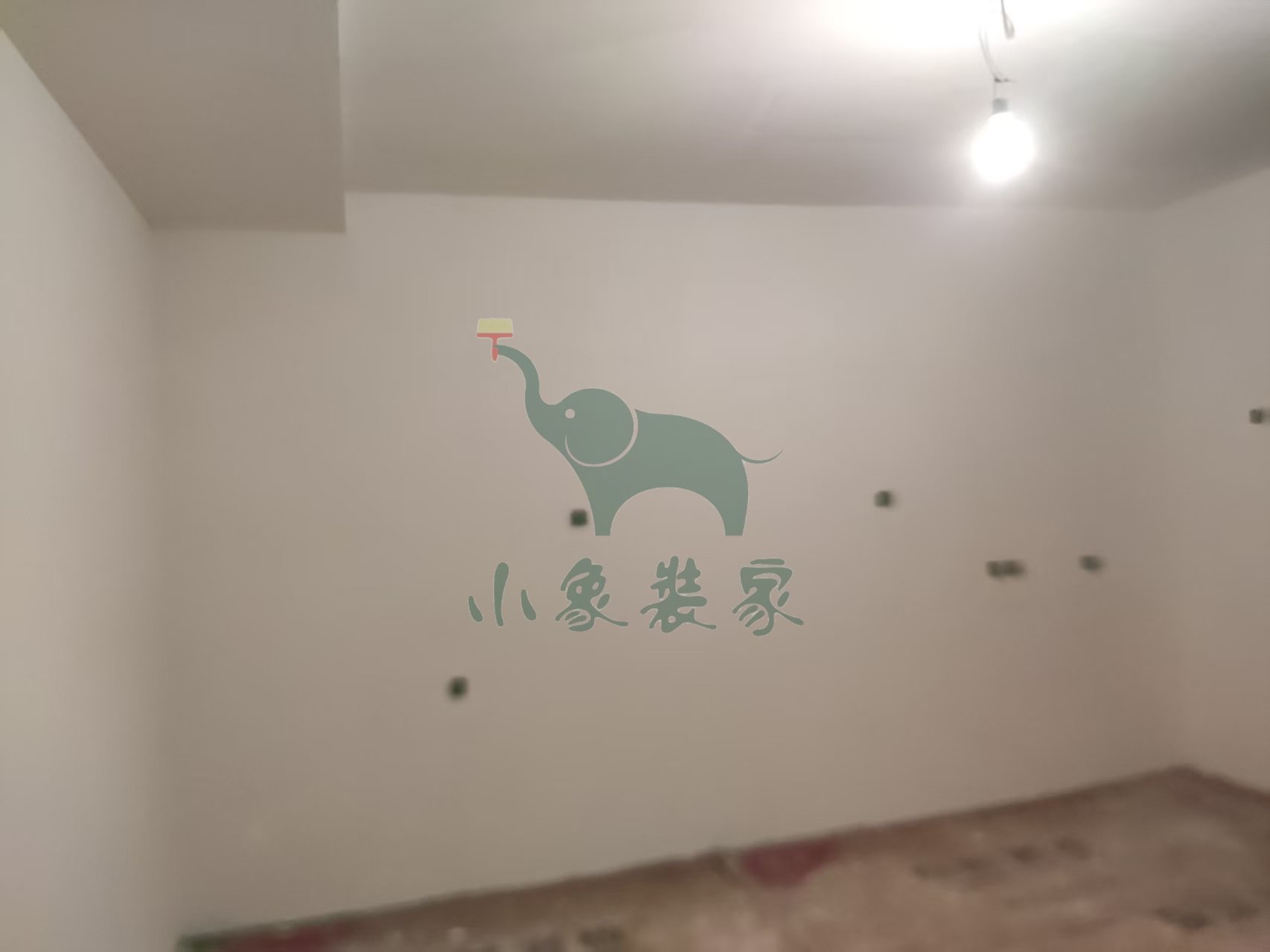

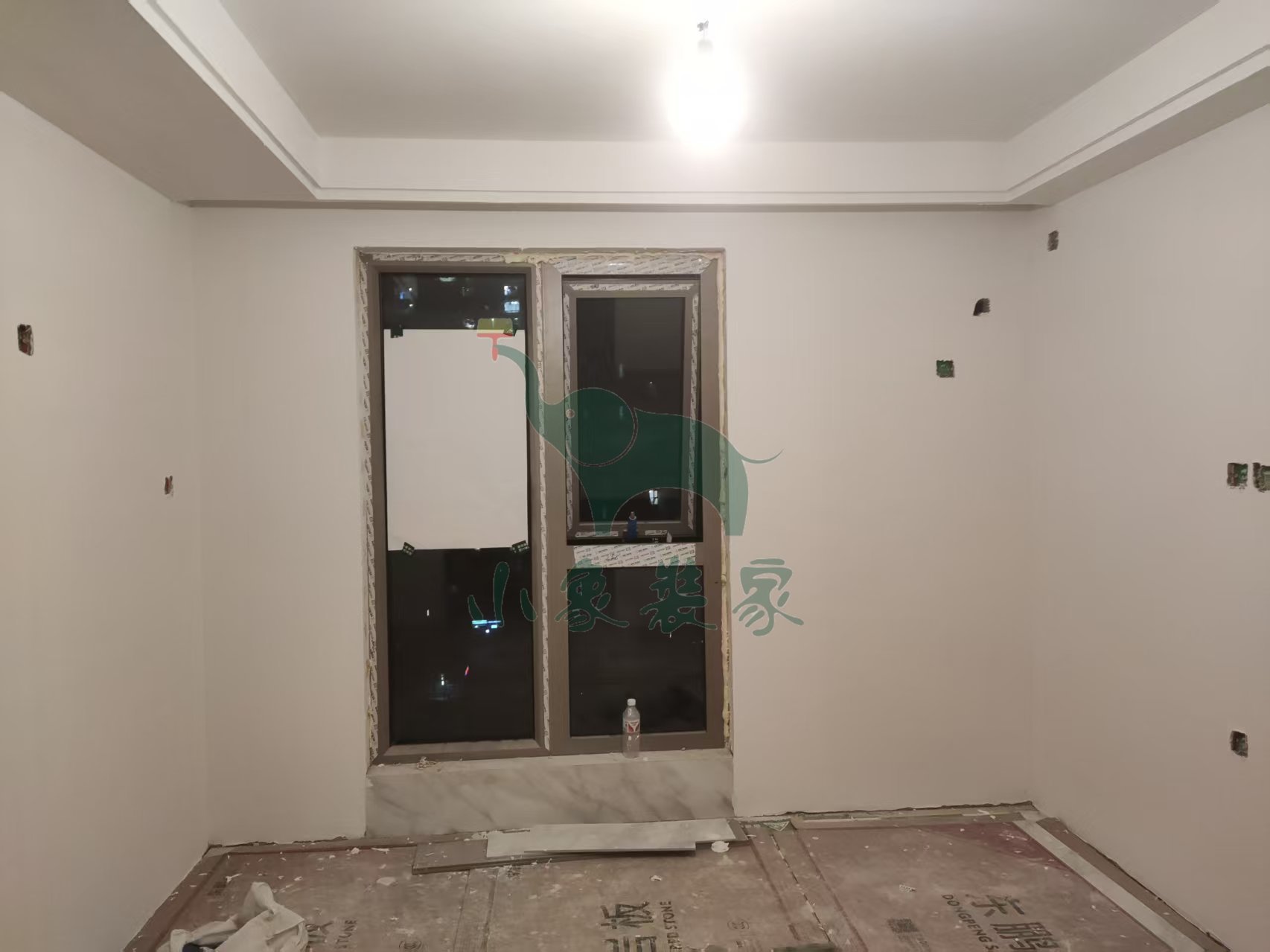

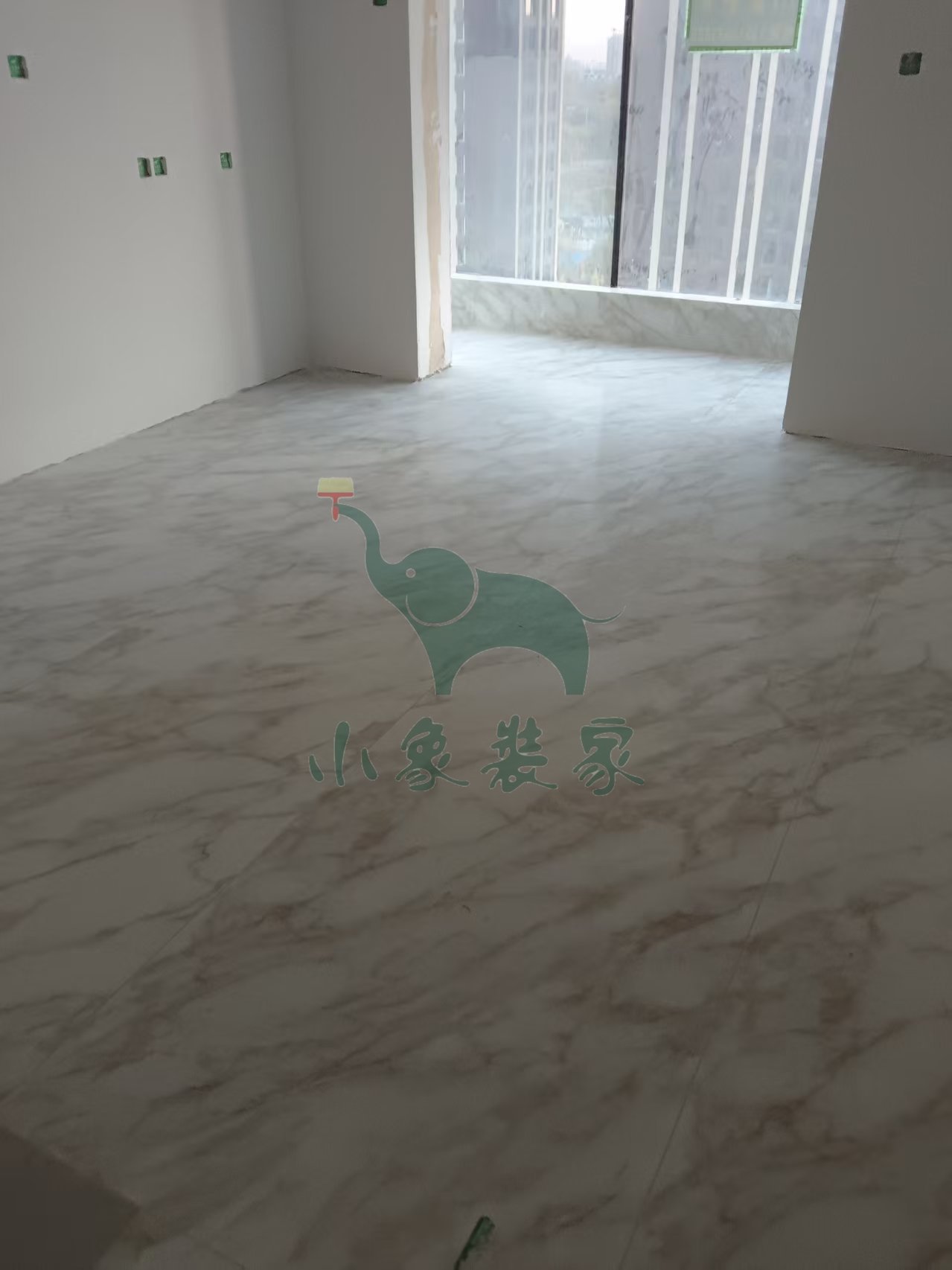

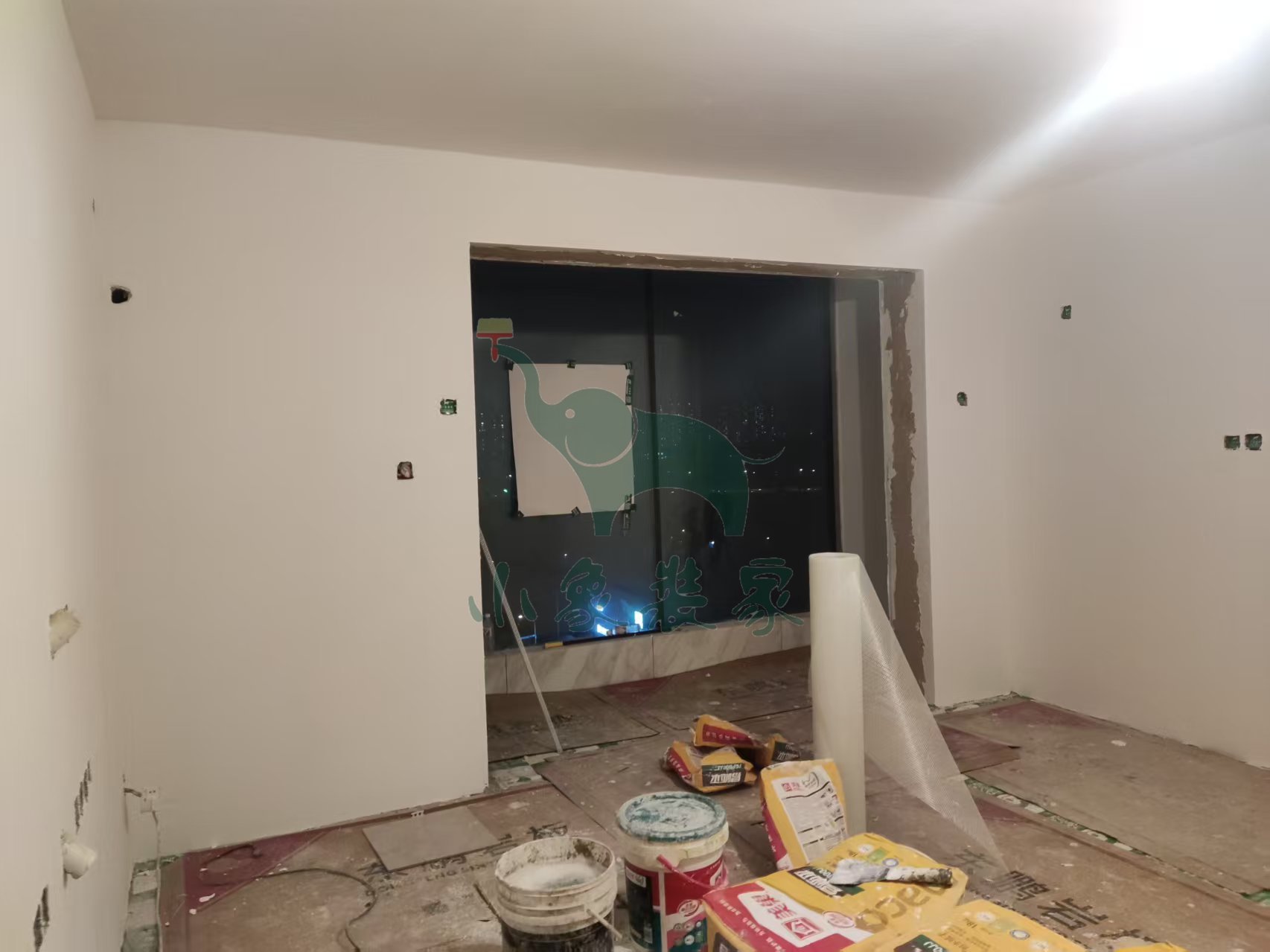

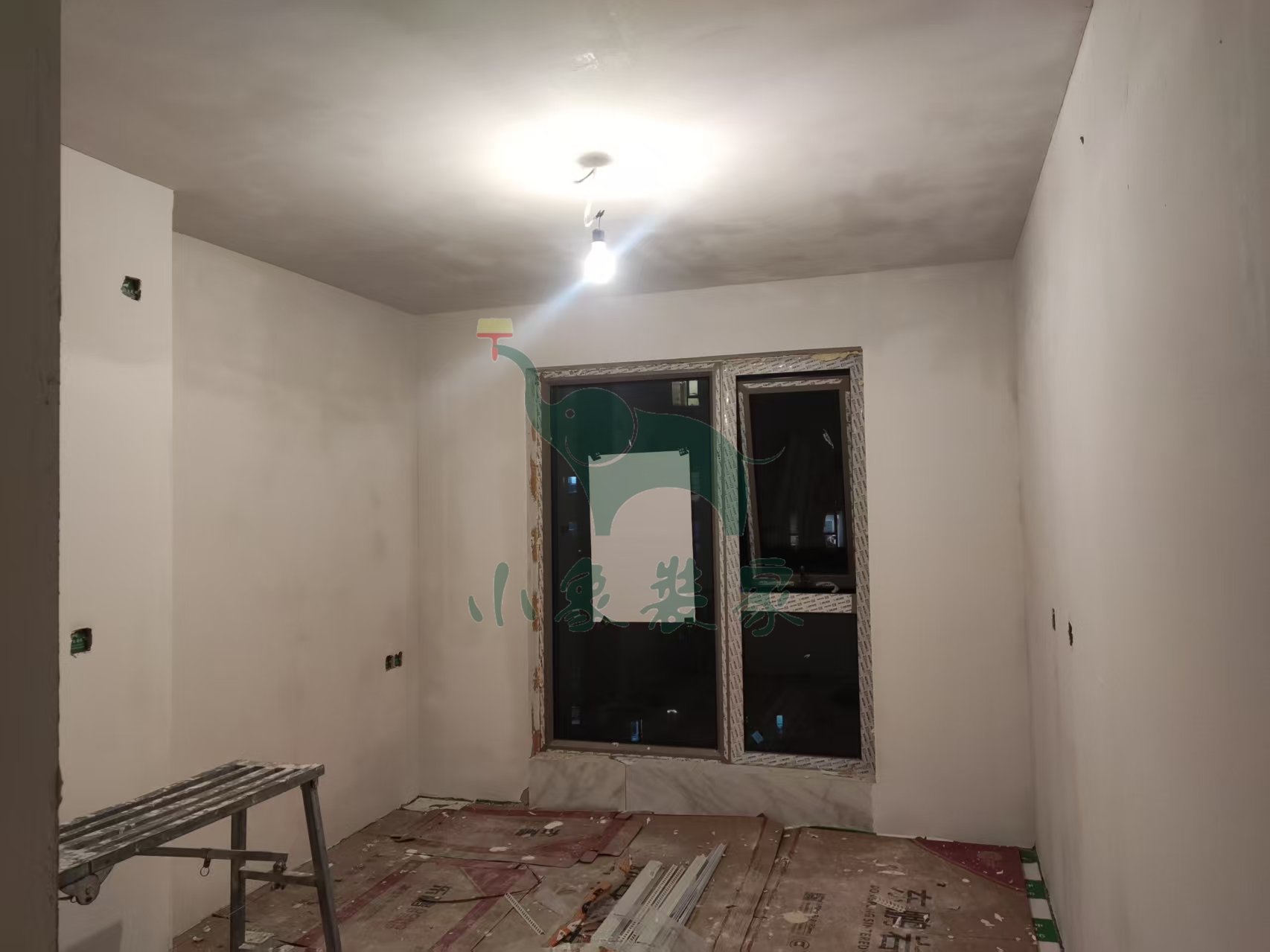

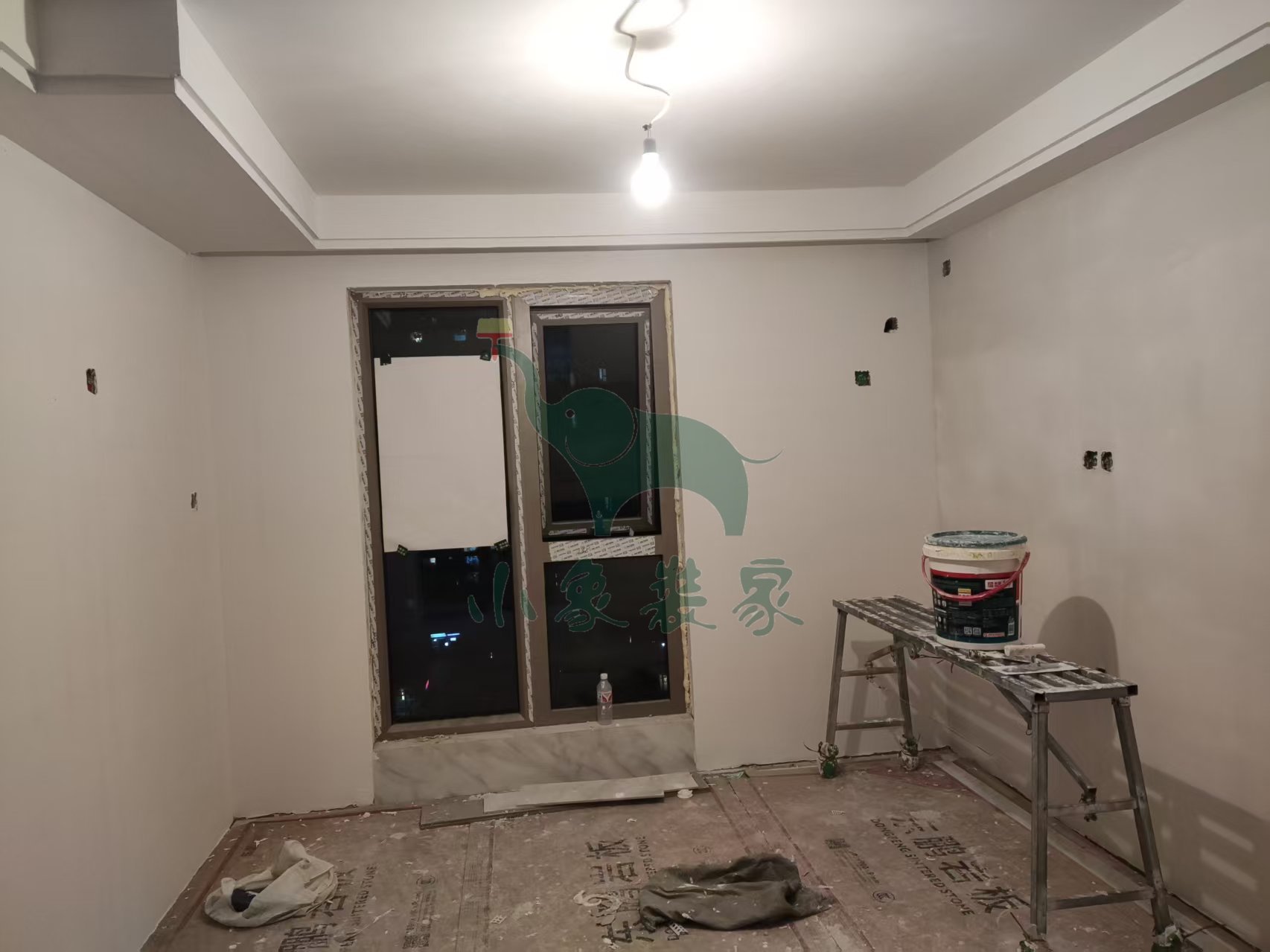

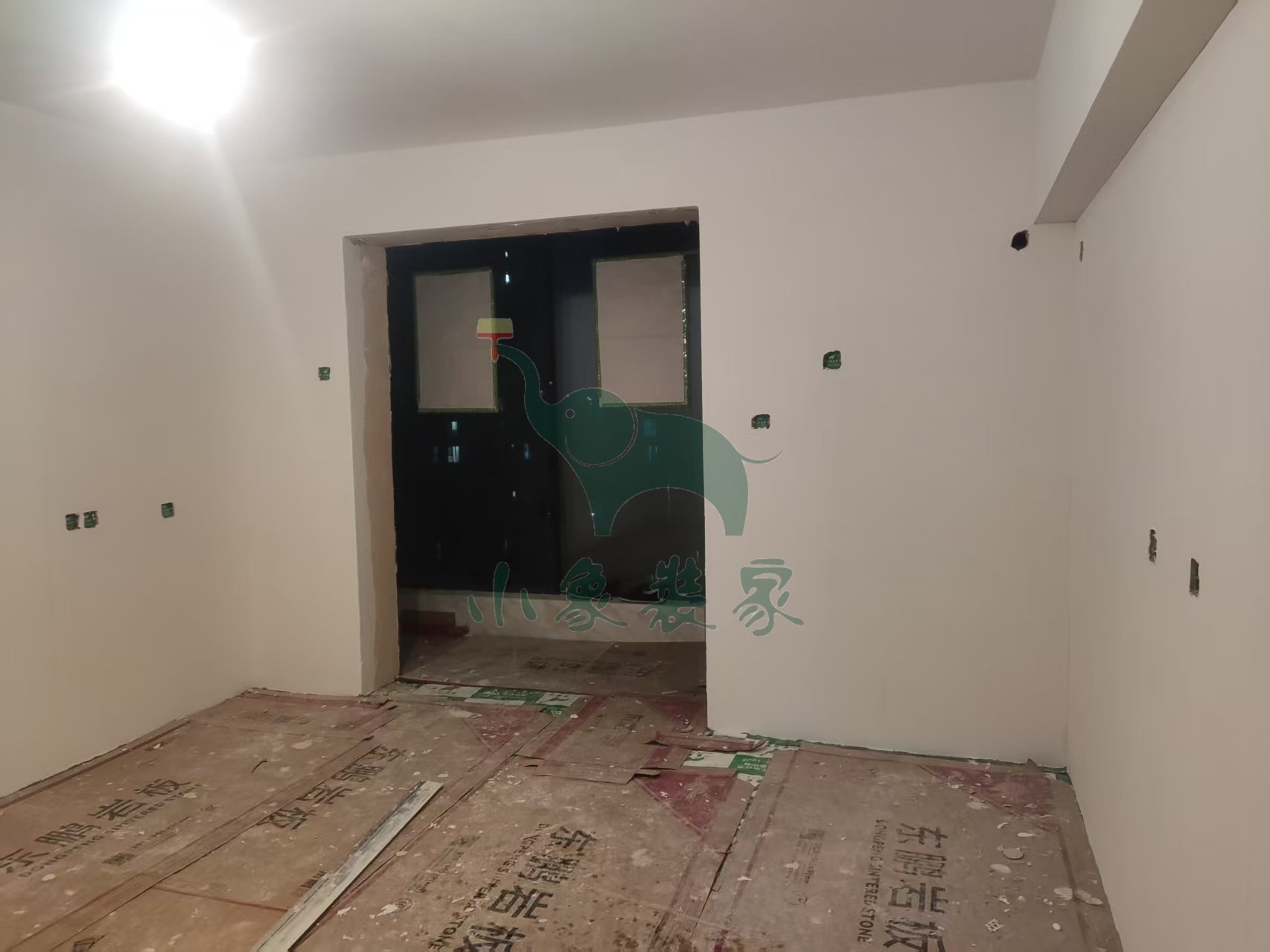

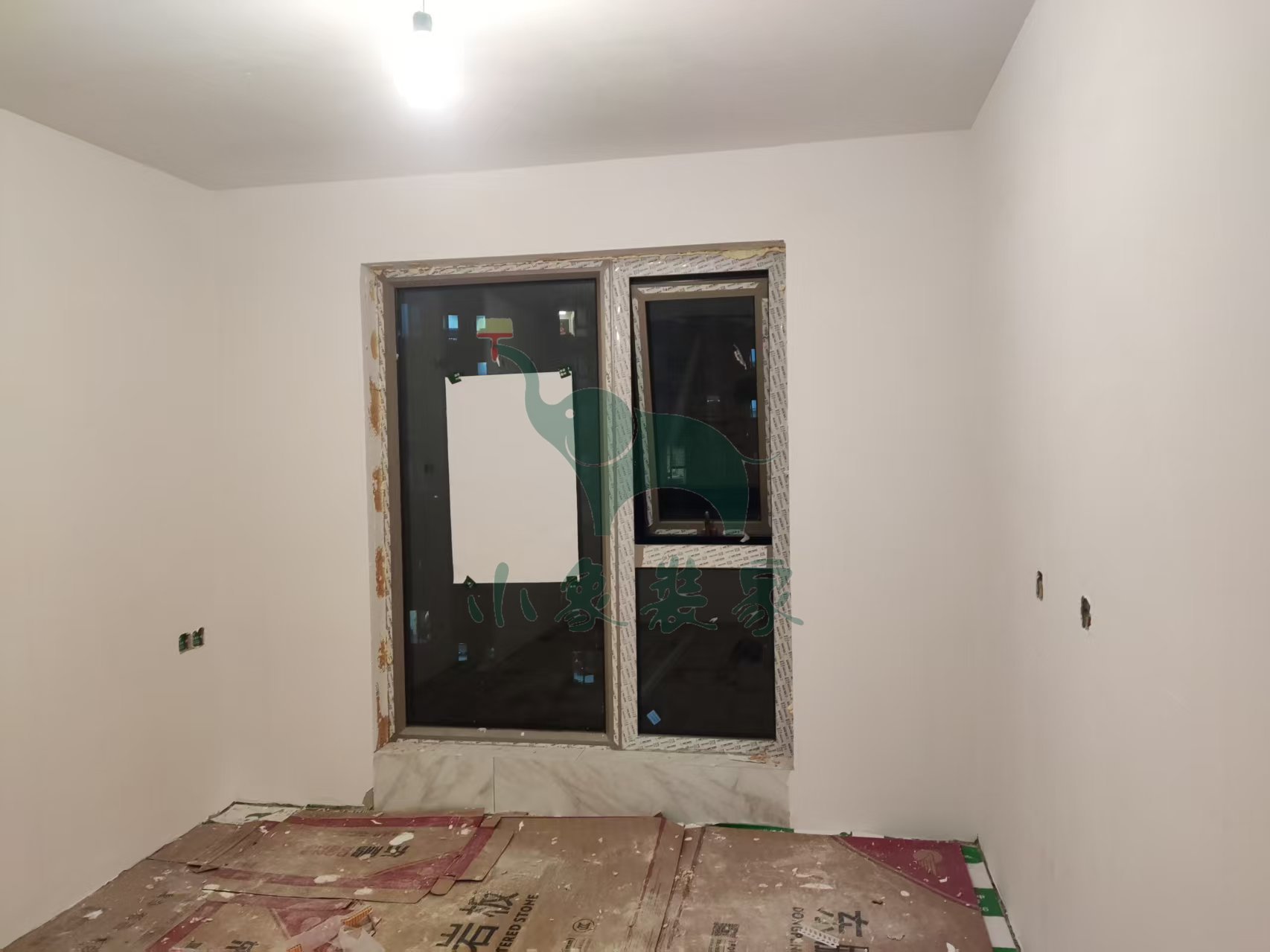

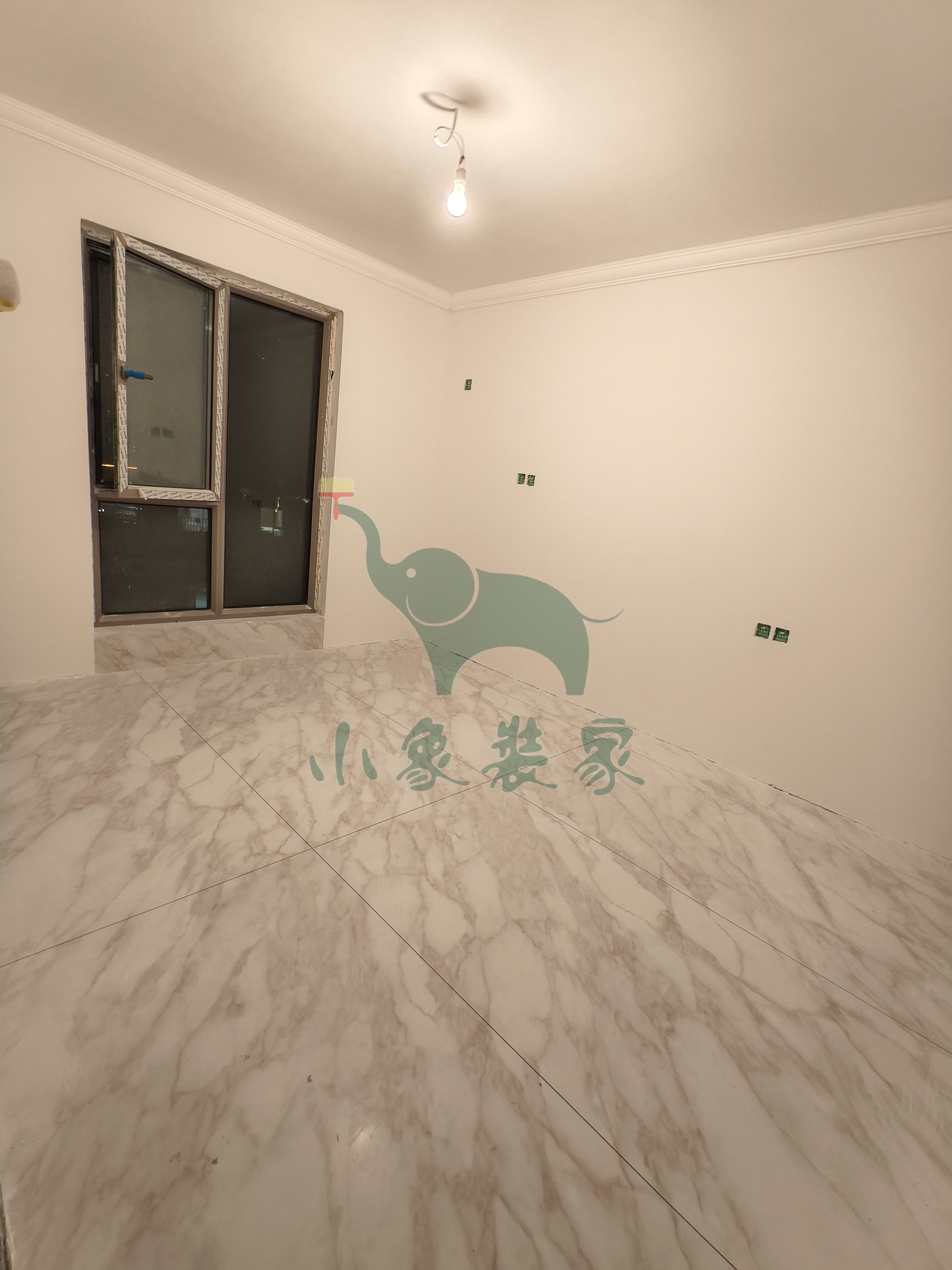

油工工程-刮第二遍腻子还需3天。
竣工总进度:85%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第三遍腻子。
施工人员:胡步宣。
2025-07-31 星期四
工作内容:
油工工程-刮第二遍腻子还需1天。
竣工总进度:80%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:胡步宣。
2025-07-30 星期三
工作内容:
油工工程-刮第二遍腻子还需1天。
竣工总进度:80%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:胡步宣。
2025-07-29 星期二
工作内容:
油工工程-刮第二遍腻子还需2天。
竣工总进度:80%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子。
施工人员:胡步宣。
2025-07-24 星期四
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:80%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:胡步宣。
2025-07-23 星期三
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:80%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:胡步宣。
2025-07-21 星期一
工作内容:
油工工程-刮第一遍腻子还需2天。
竣工总进度:70%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子。
施工人员:胡步宣。
2025-07-18 星期五
工作内容:

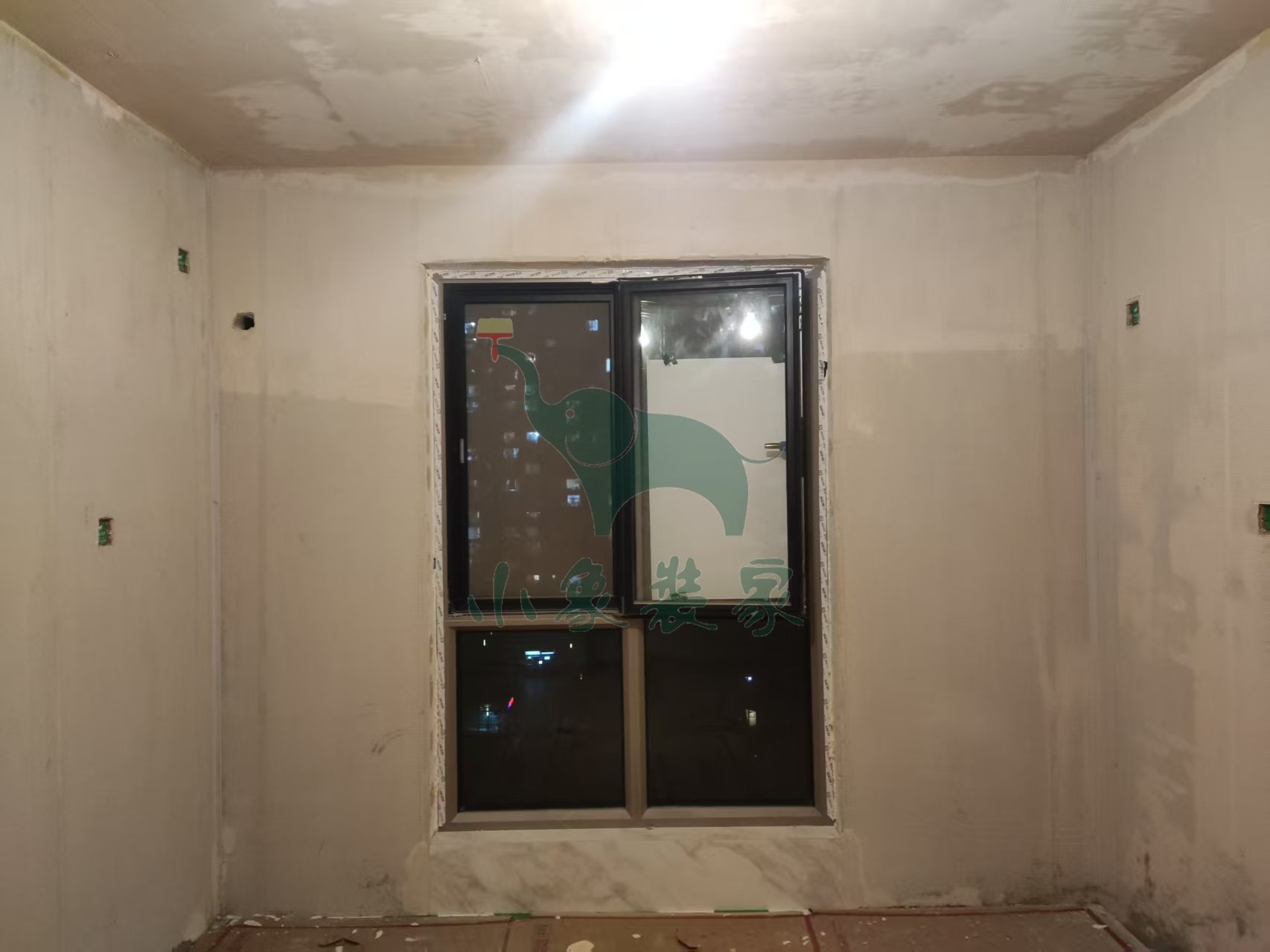

油工工程-墙面、顶面石膏找平还需2天。
竣工总进度:70%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平。
施工人员:胡步宣。
2025-07-11 星期五
工作内容:

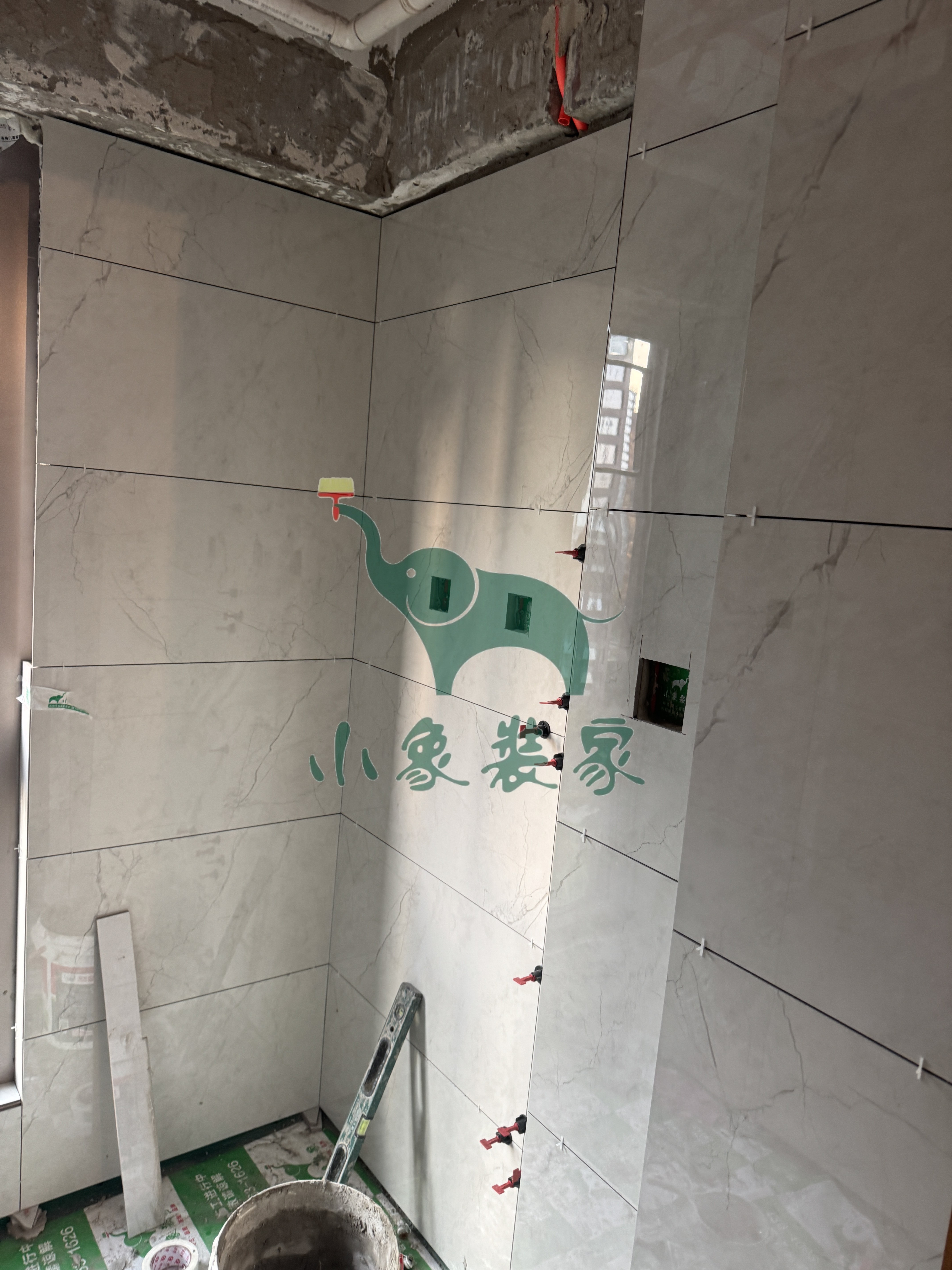

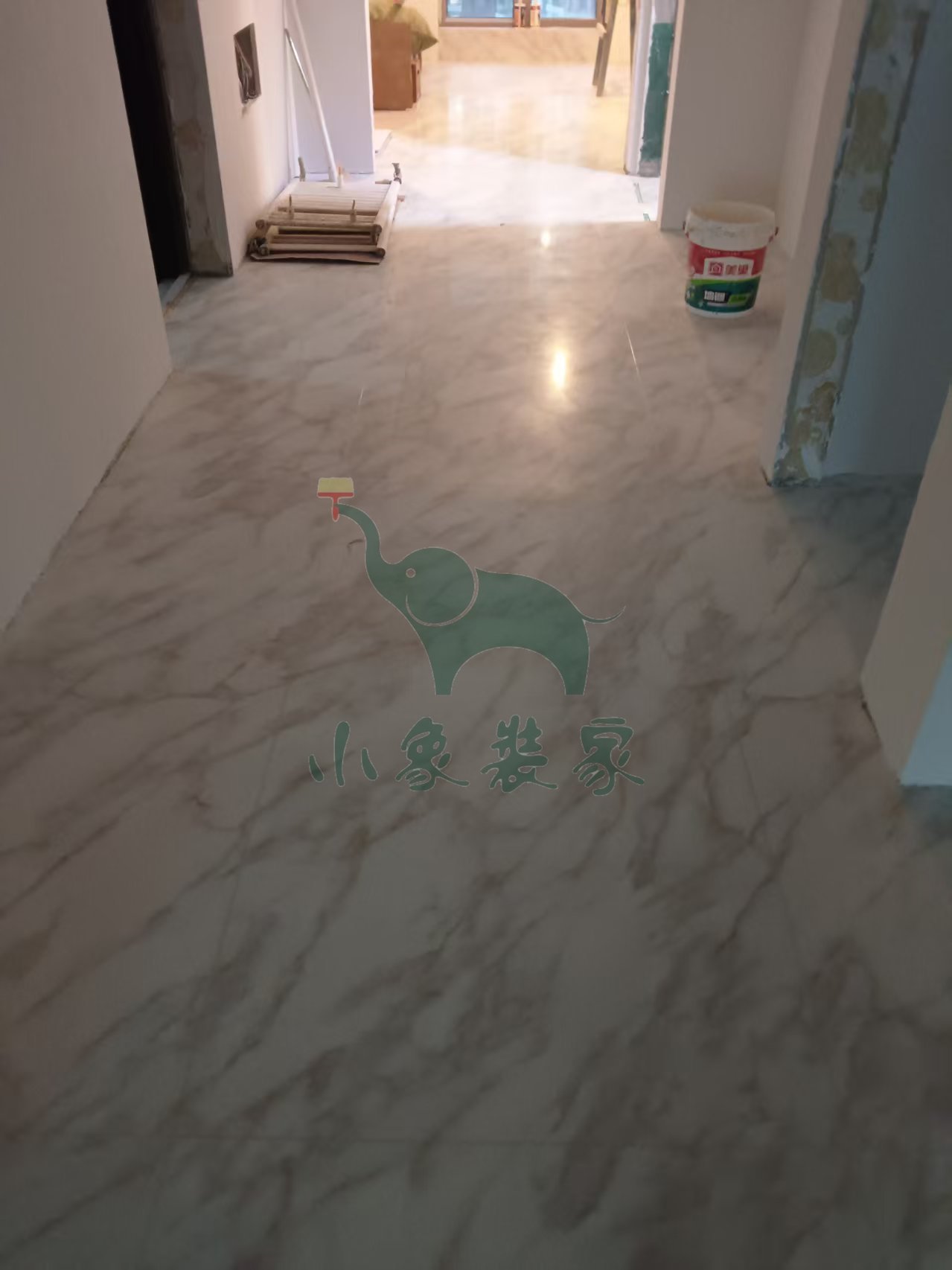

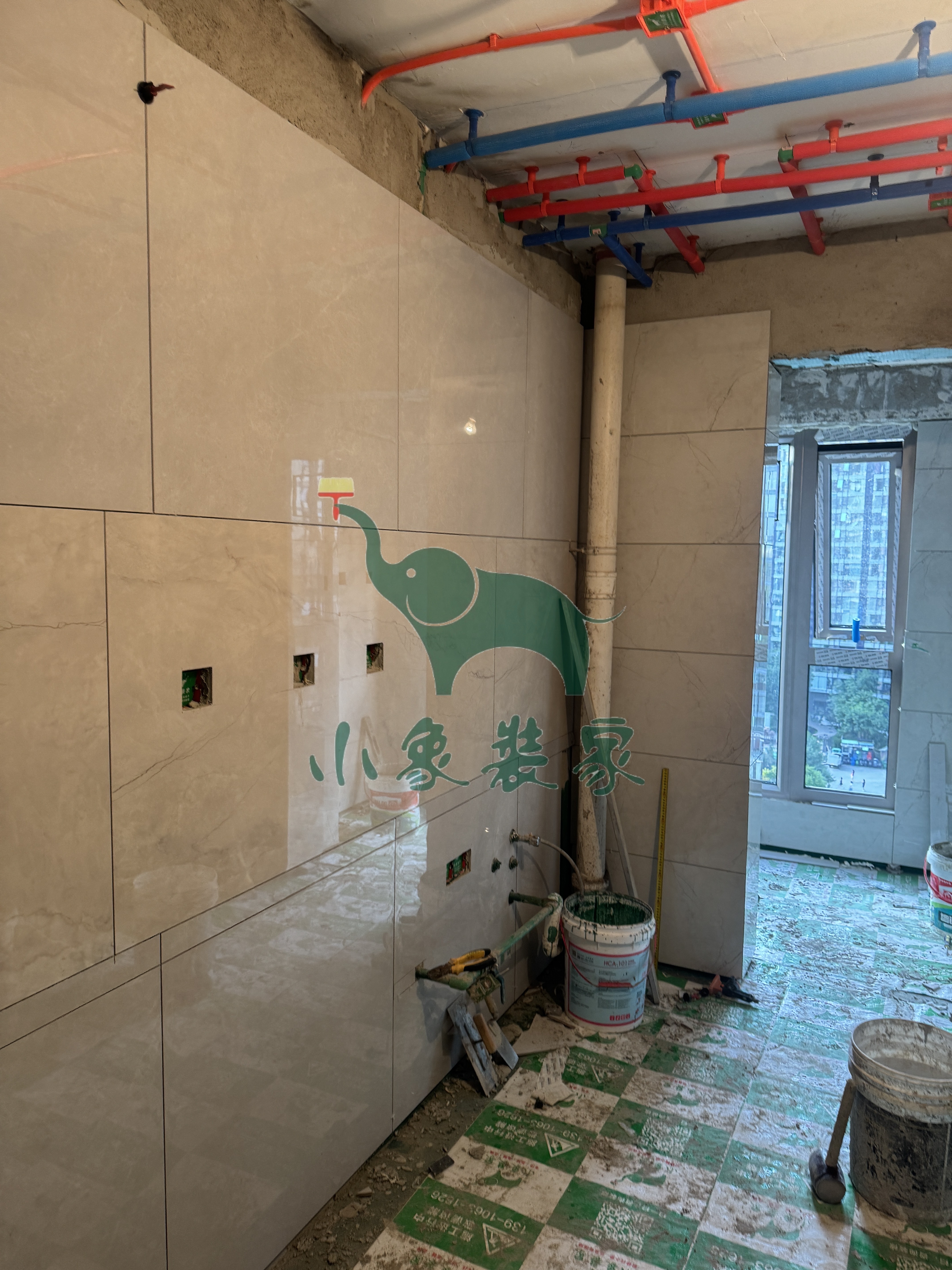

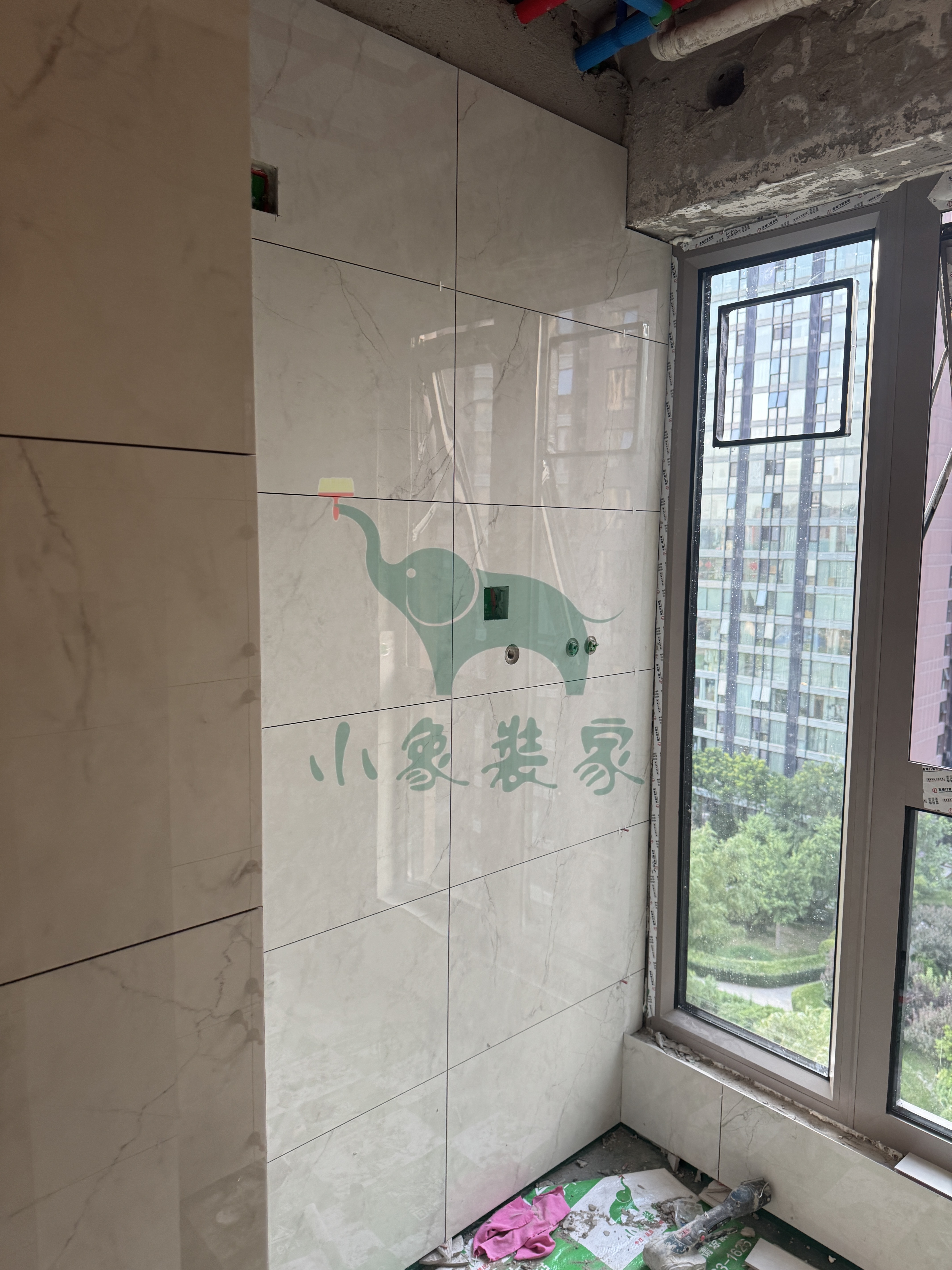

瓦工工程-阳台粘贴地砖已完工。
竣工总进度:45%。
施工人员:黄新其。
【明日播报】
2025-07-12停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-07-10 星期四
工作内容:

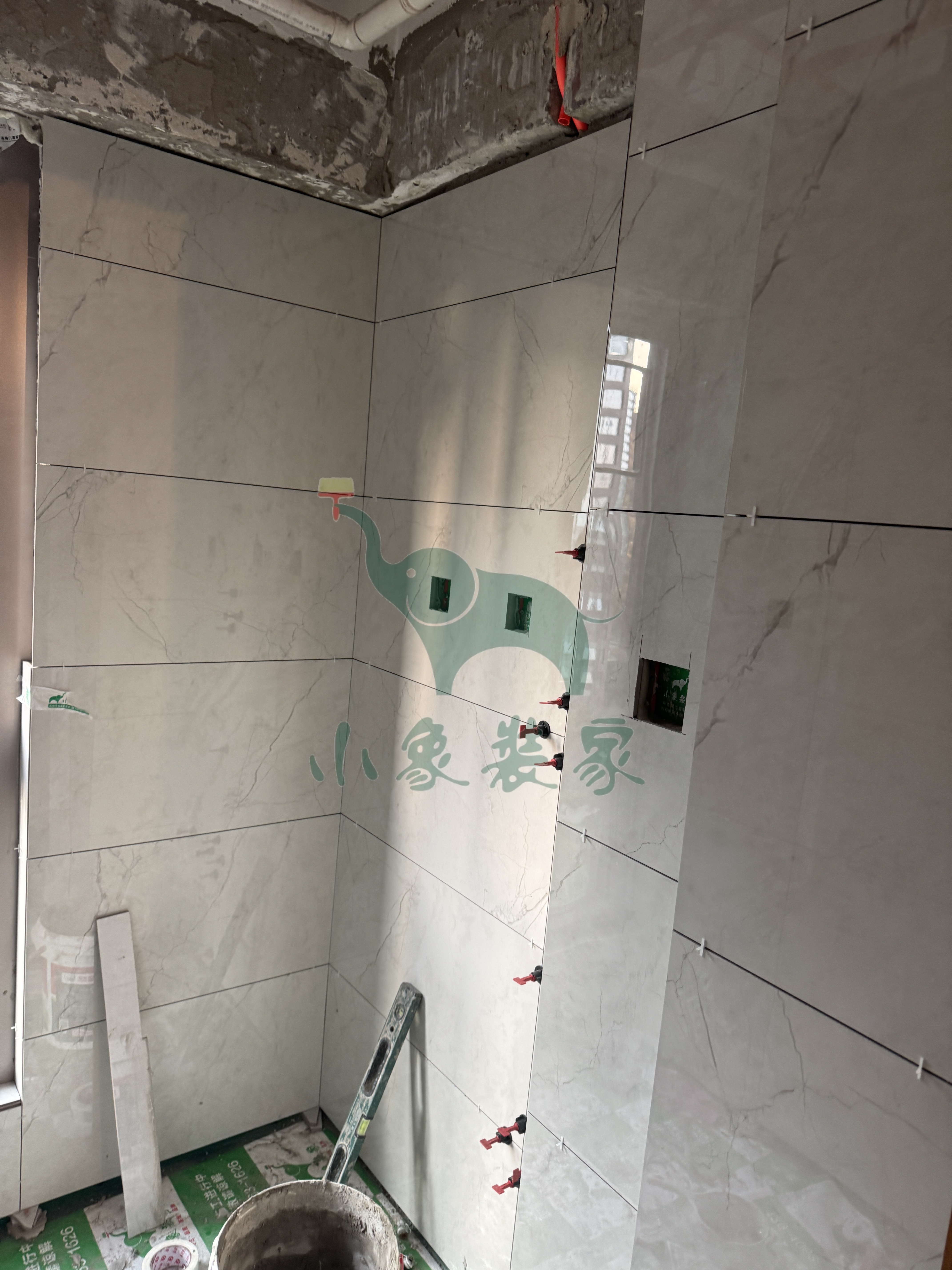

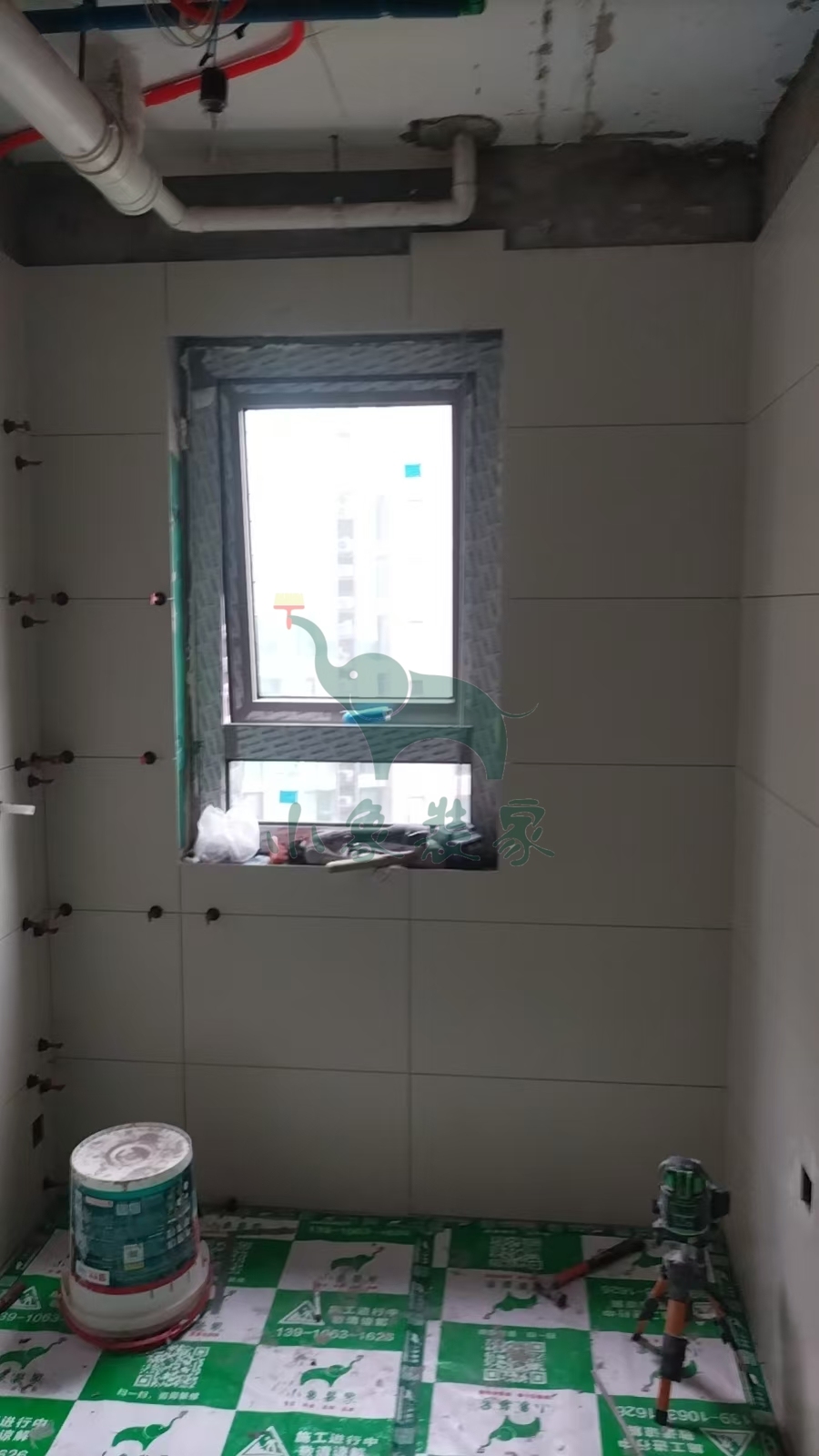

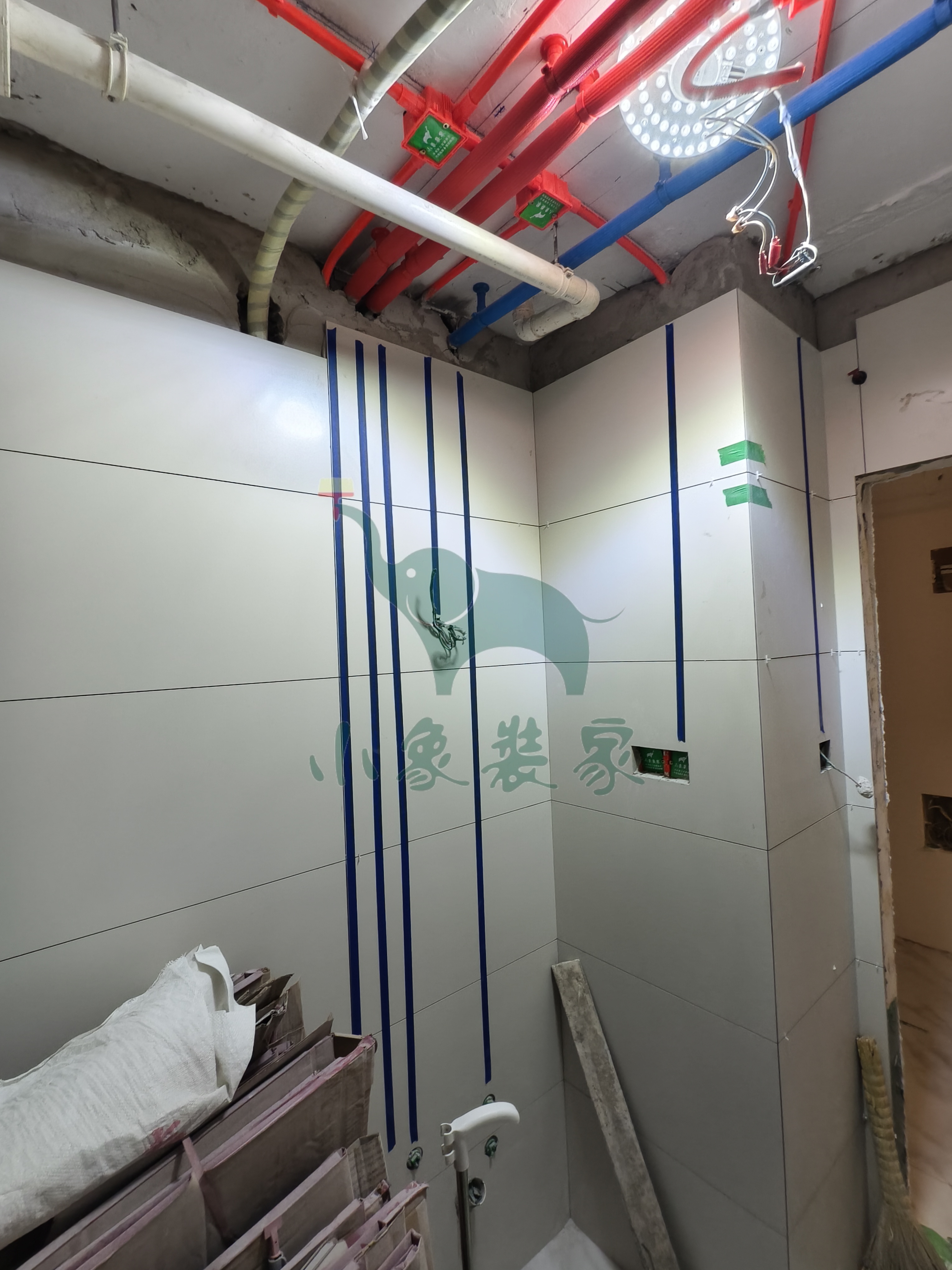

瓦工工程-卫生间墙砖铺贴还需2天。
竣工总进度:45%。
施工人员:黄新其。
【明日播报】
工作内容:

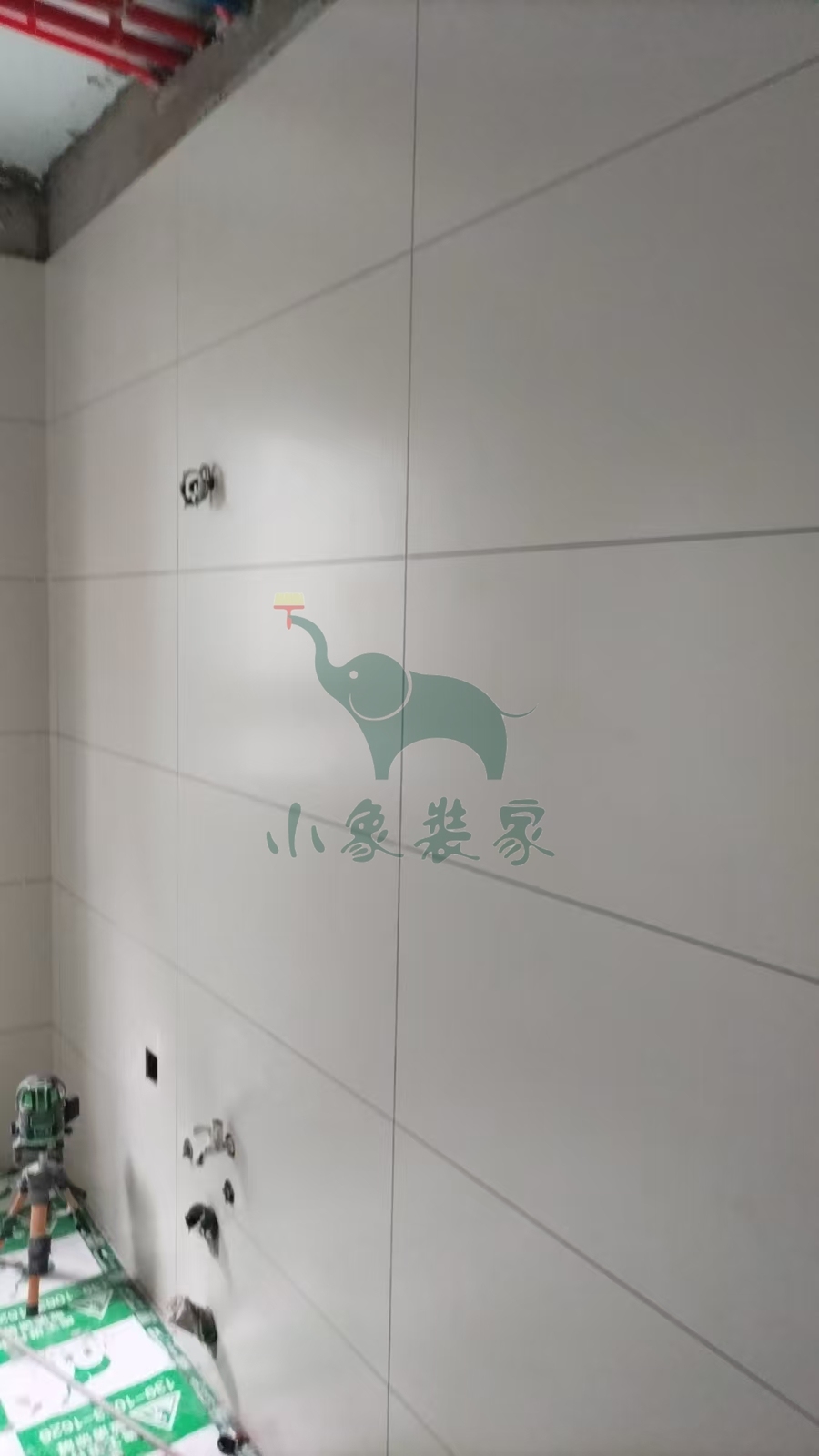

瓦工工程-卫生间墙砖铺贴。
施工人员:黄新其。
2025-06-24 星期二
工作内容:

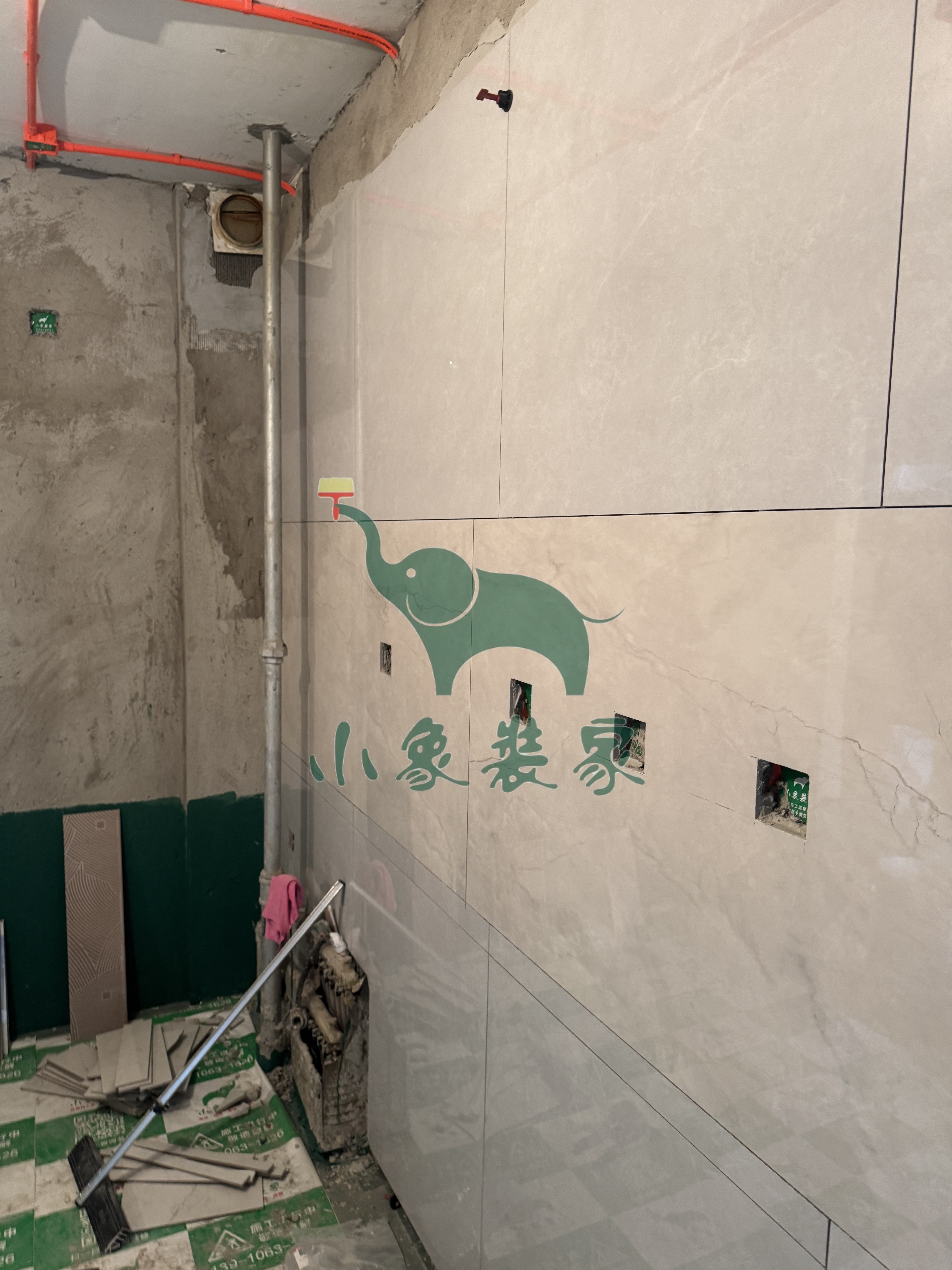

瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:45%。
施工人员:黄新其。
【明日播报】
工作内容:

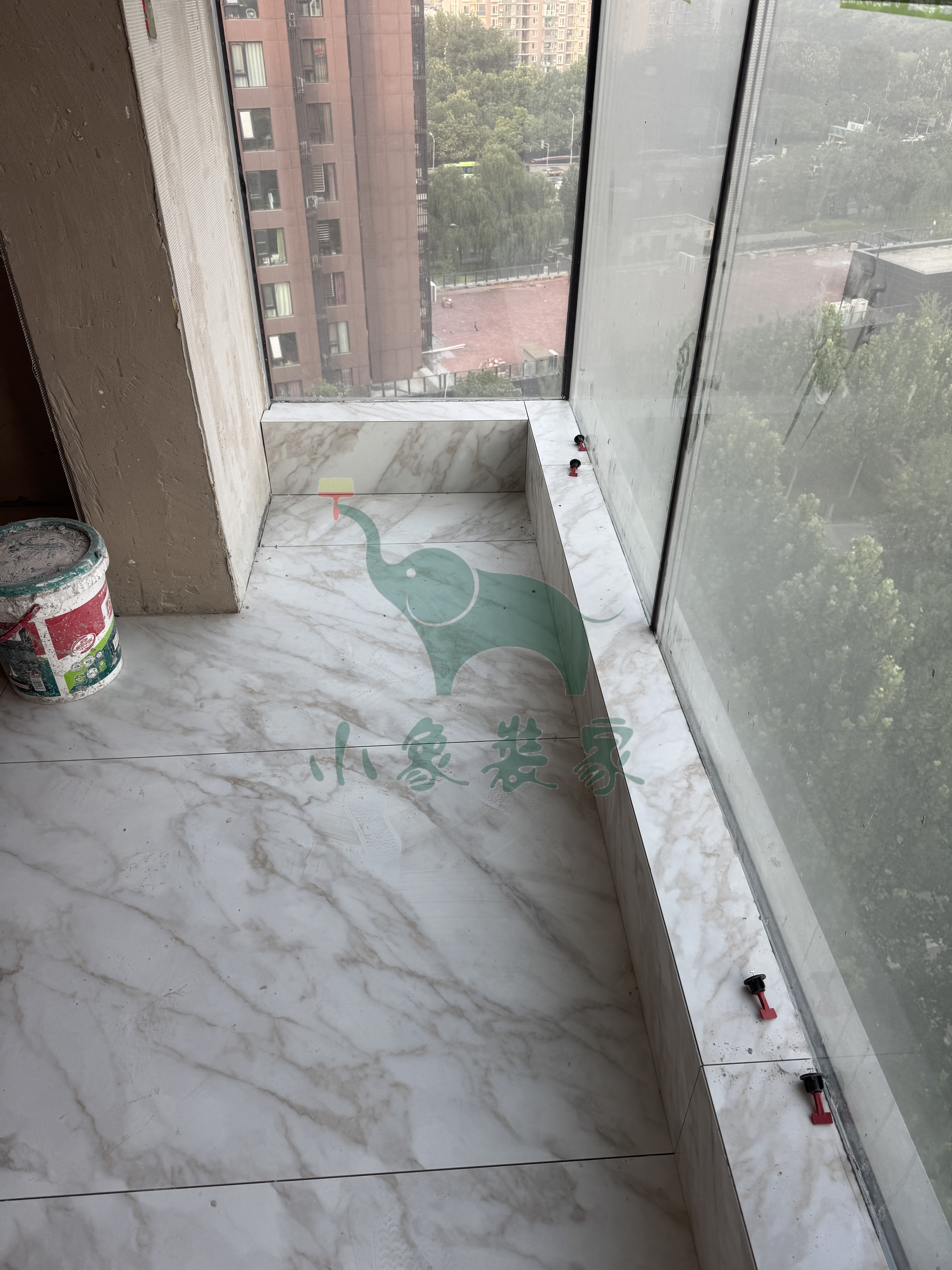

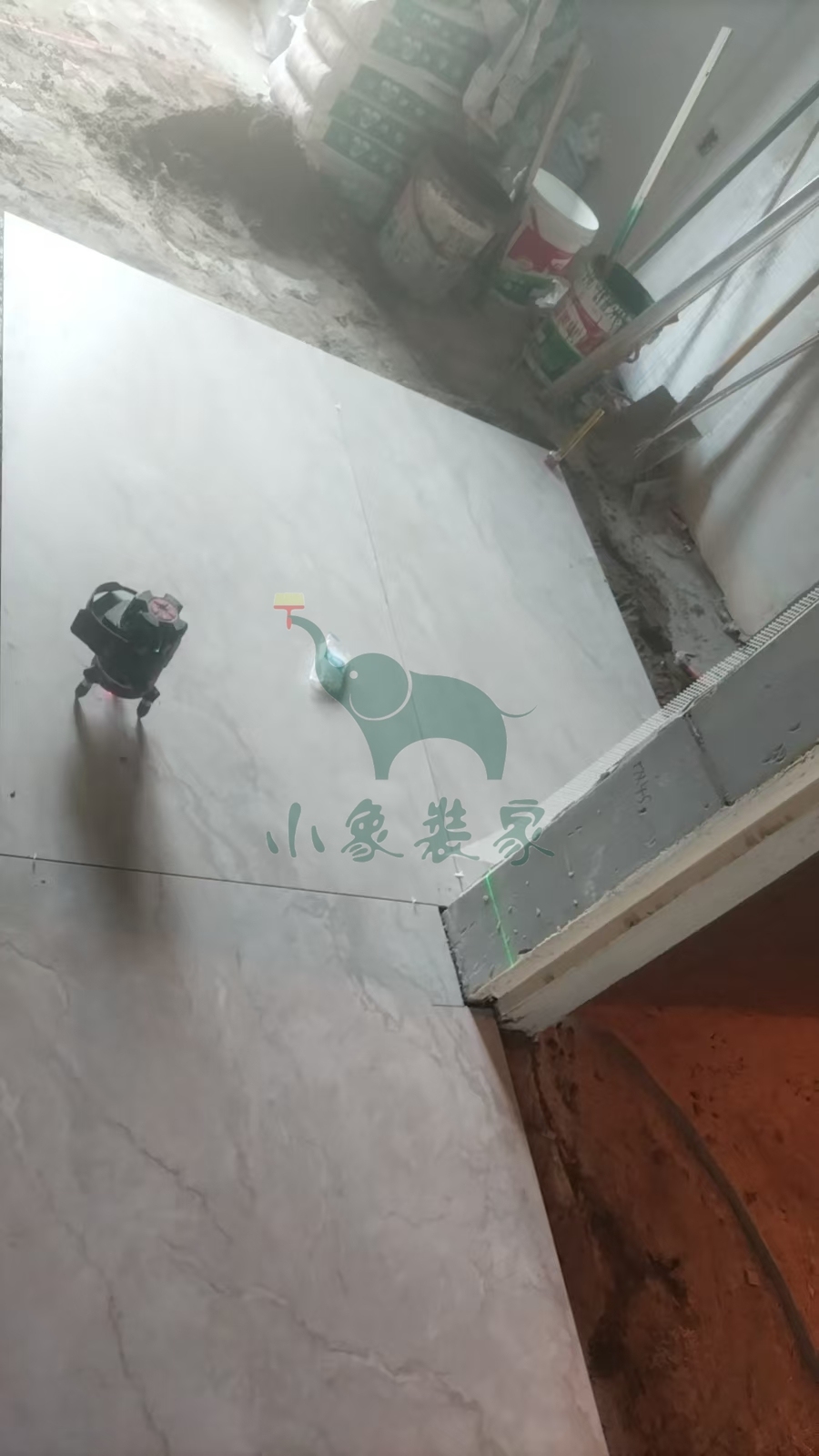

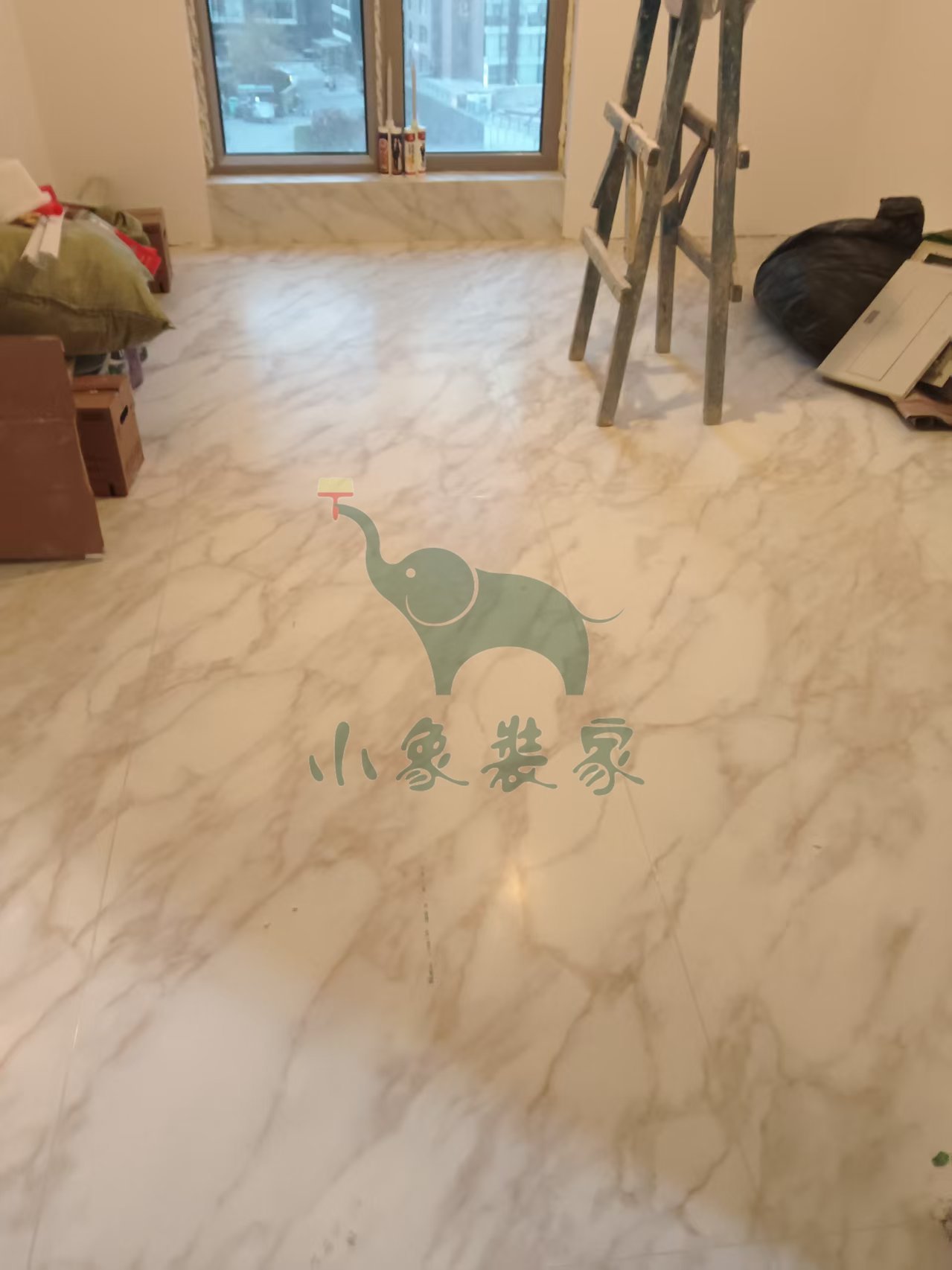

瓦工工程-铺贴大地砖。
施工人员:黄新其。
2025-06-18 星期三
工作内容:

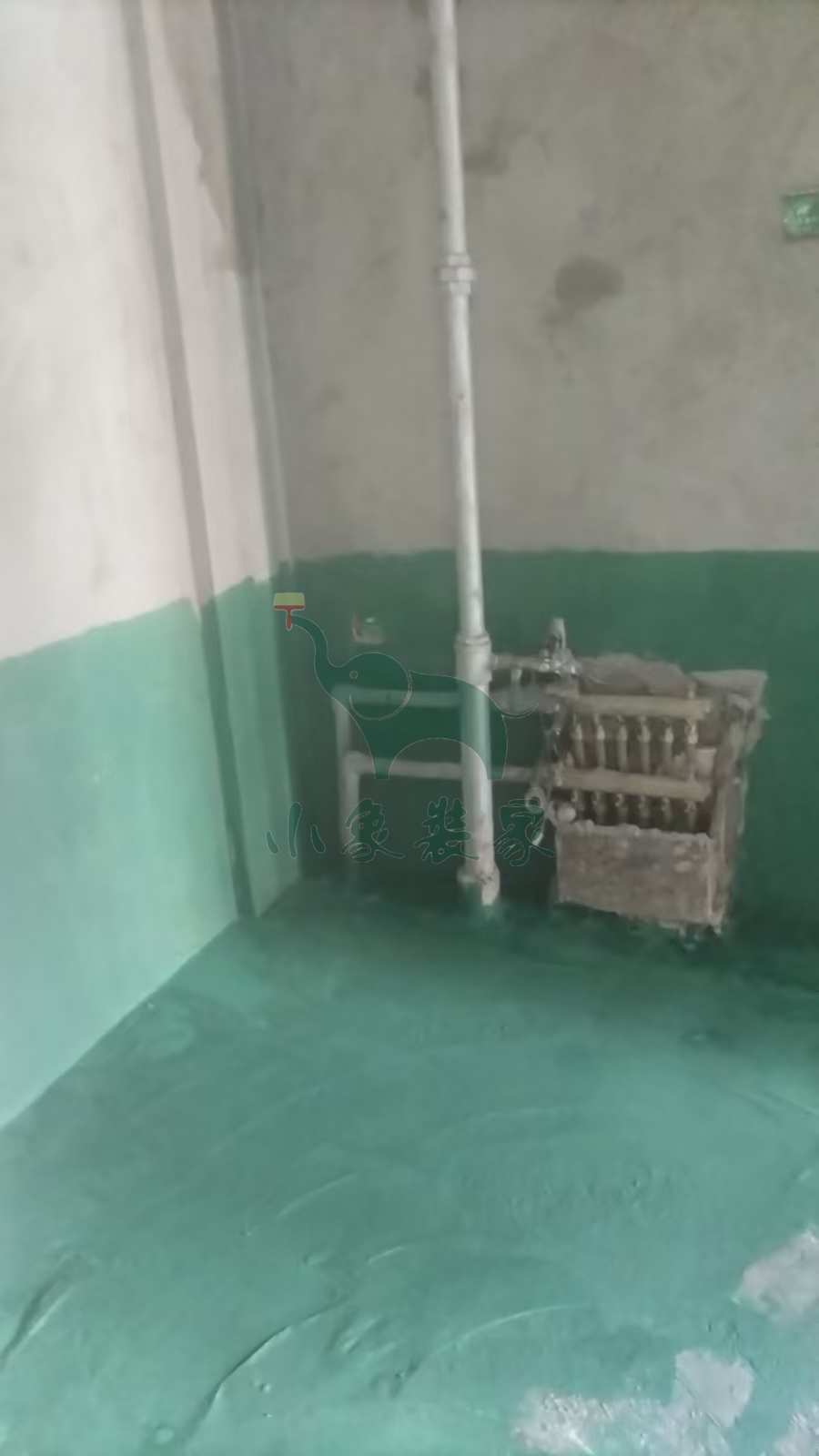

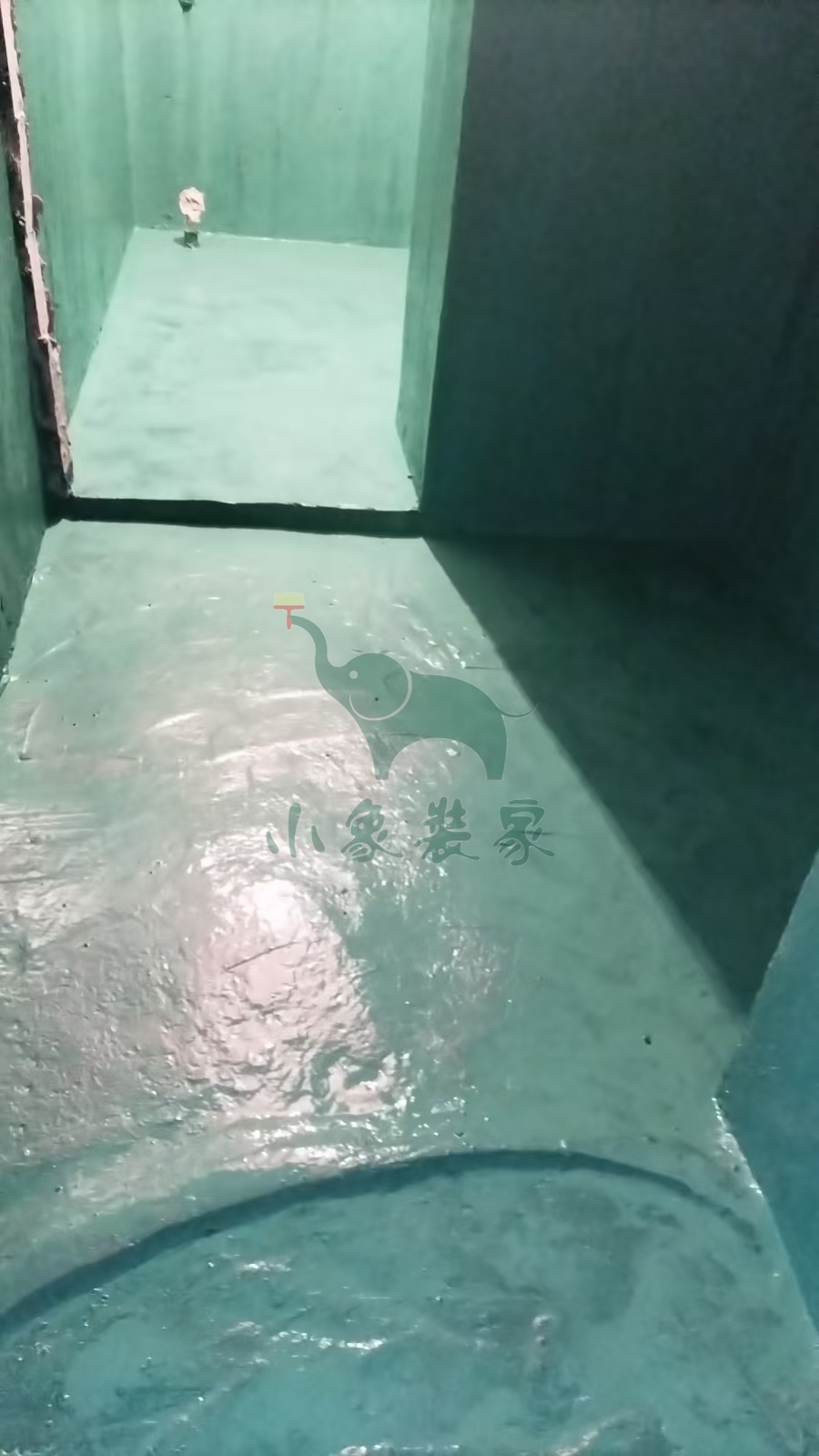

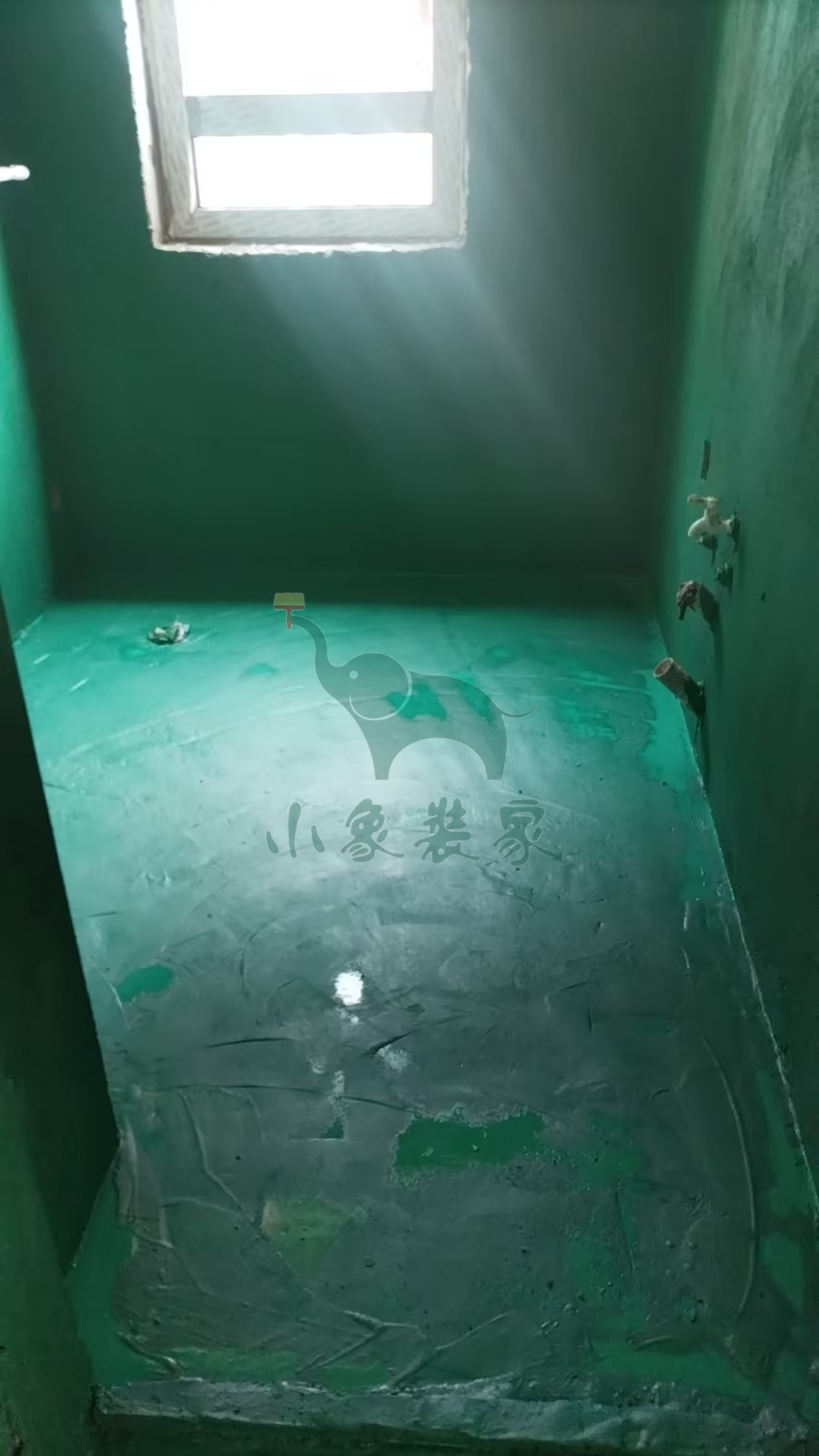

瓦工工程-滚刷第二遍防水已完工。
竣工总进度:40%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖。
施工人员:黄新其。
2025-06-17 星期二
工作内容:

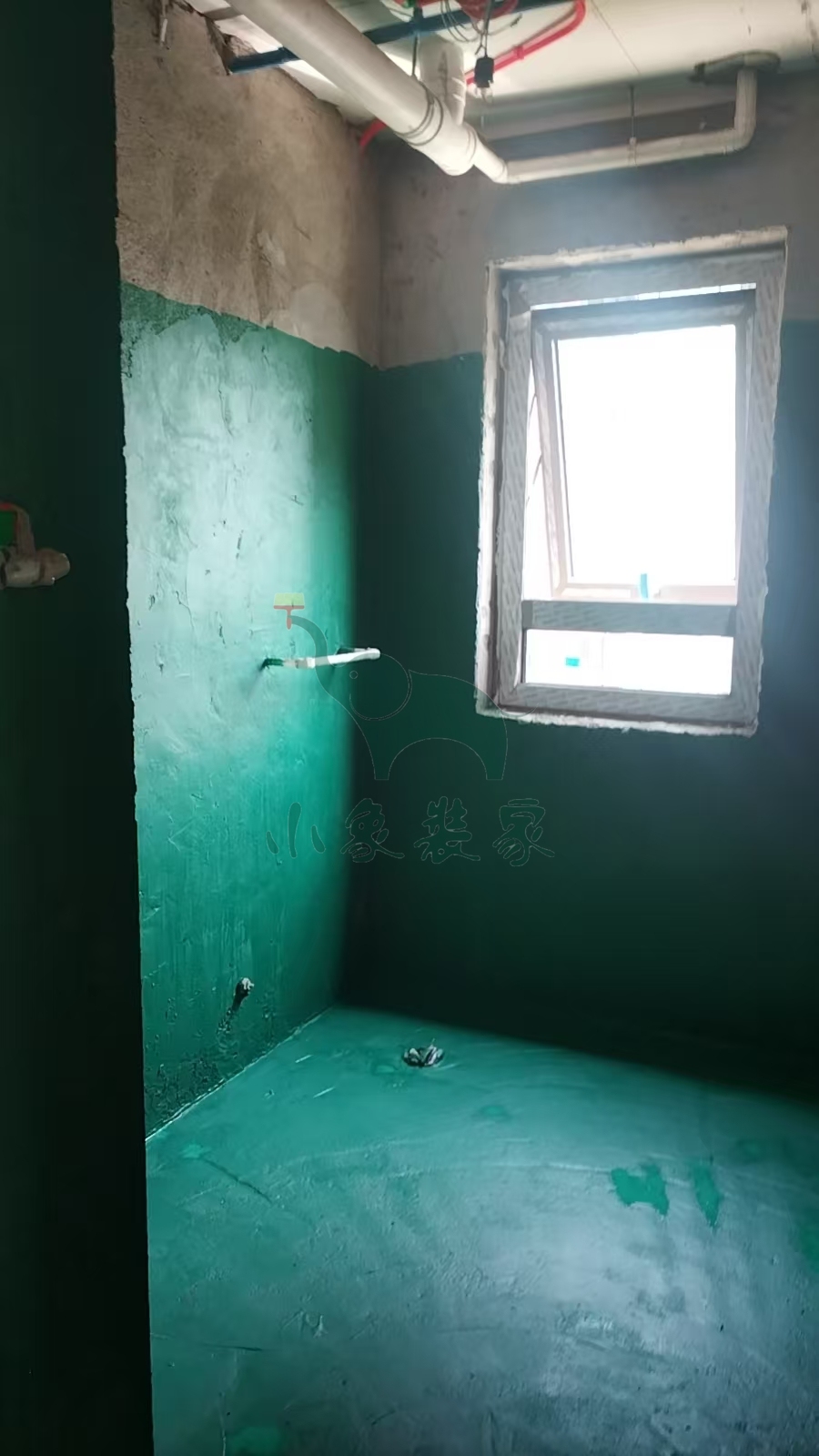

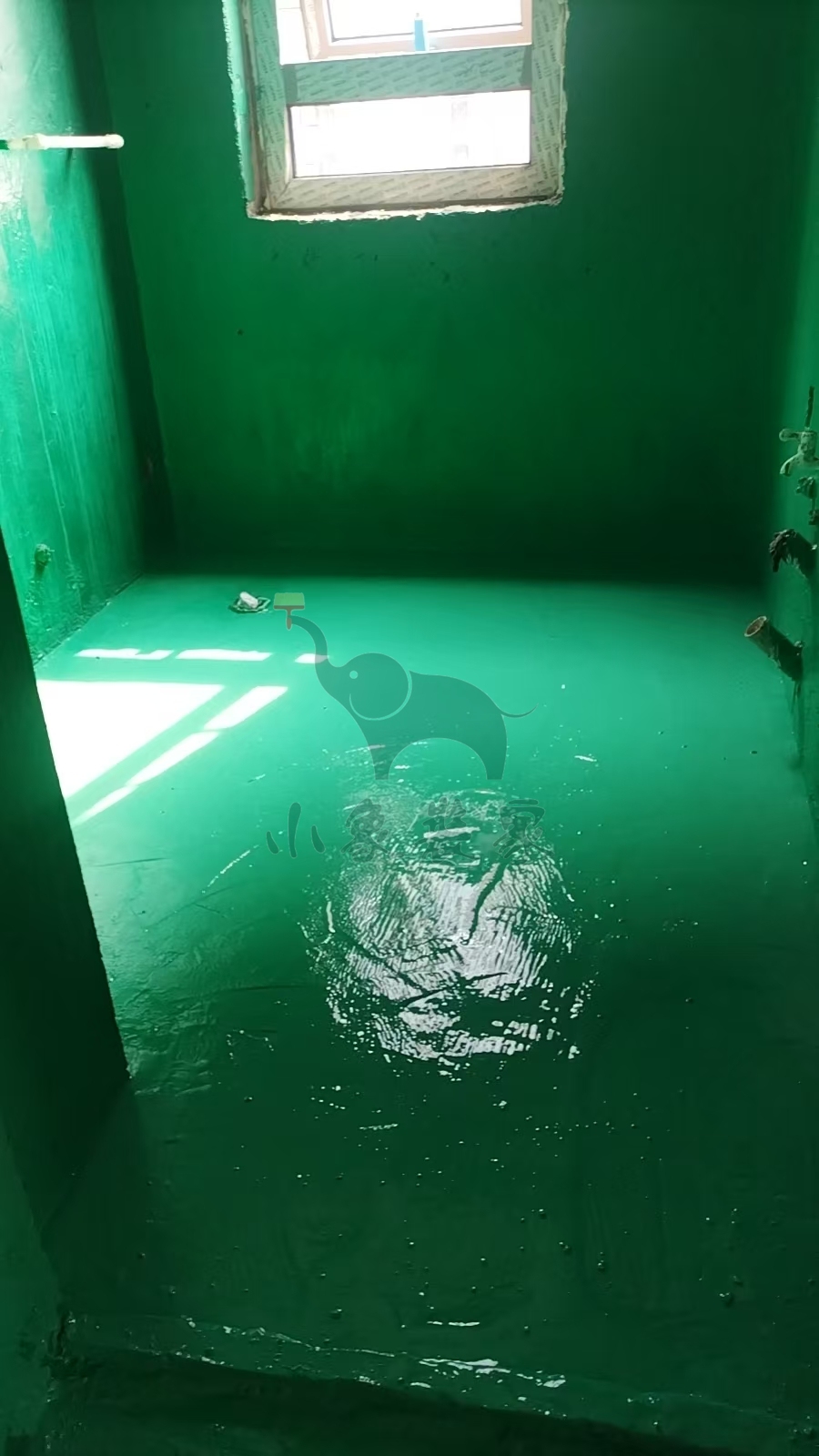

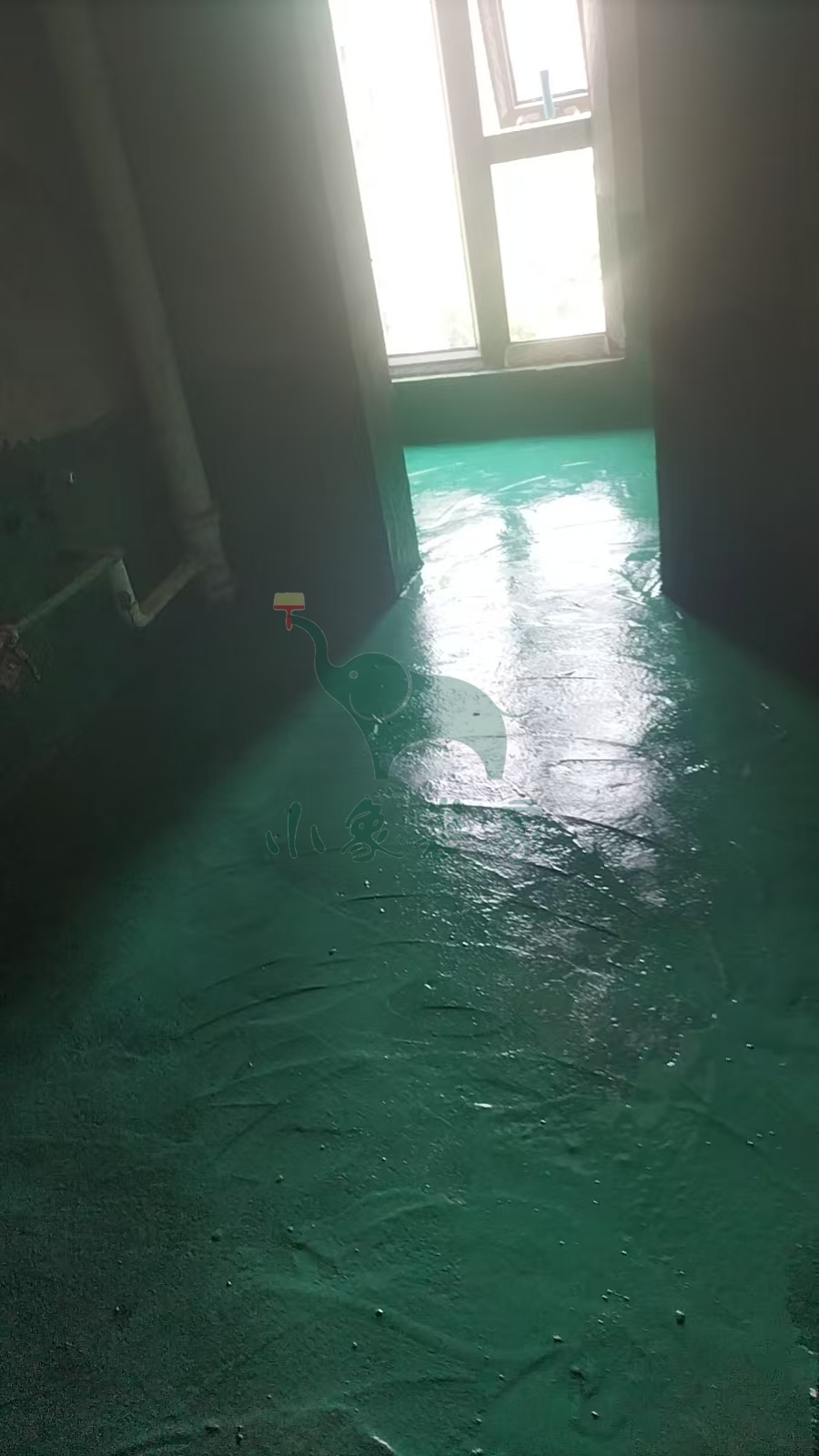

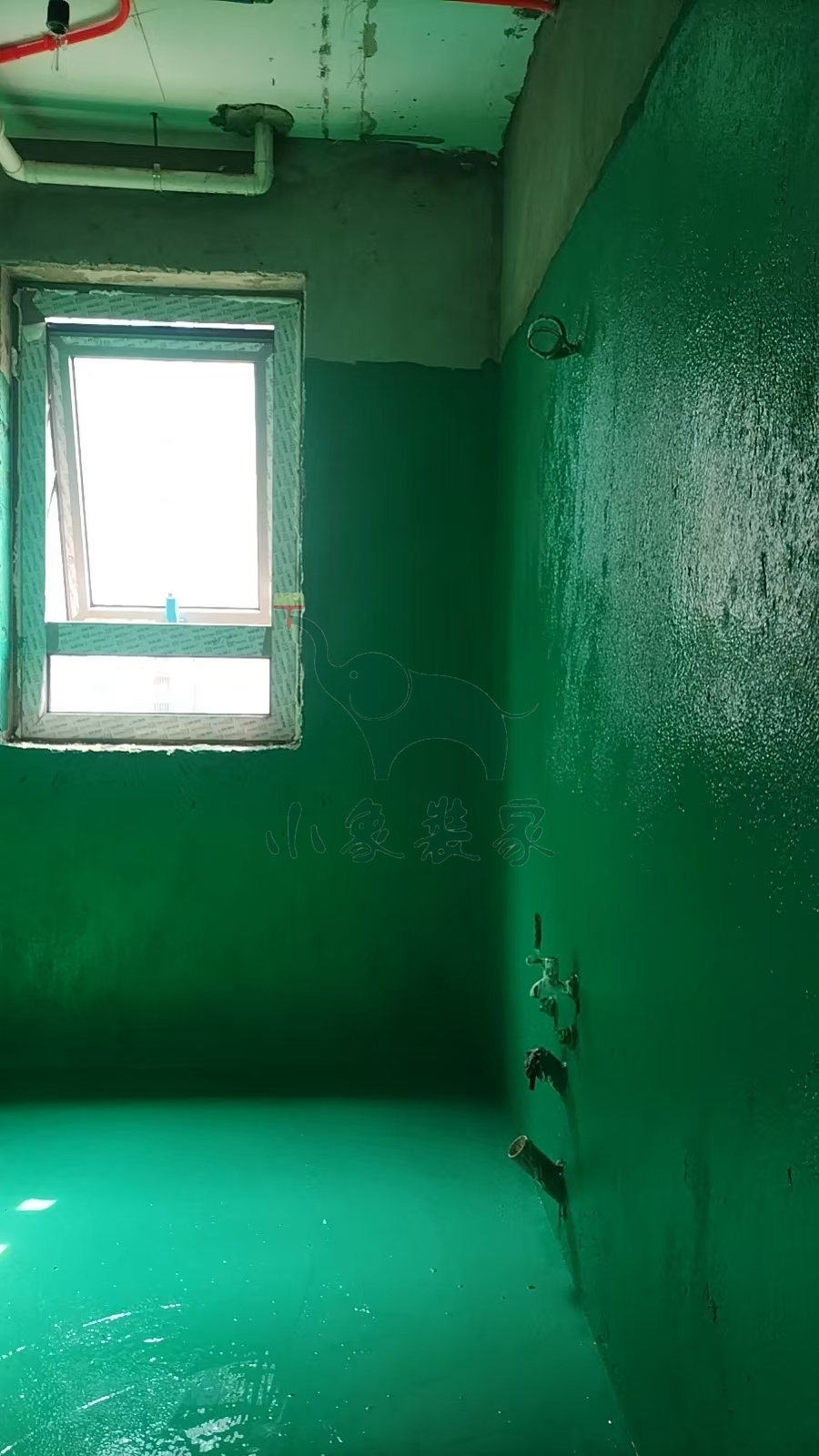

瓦工工程-滚刷第一遍防水已完工。
竣工总进度:40%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水。
施工人员:黄新其。
2025-06-17 星期二
工作内容:

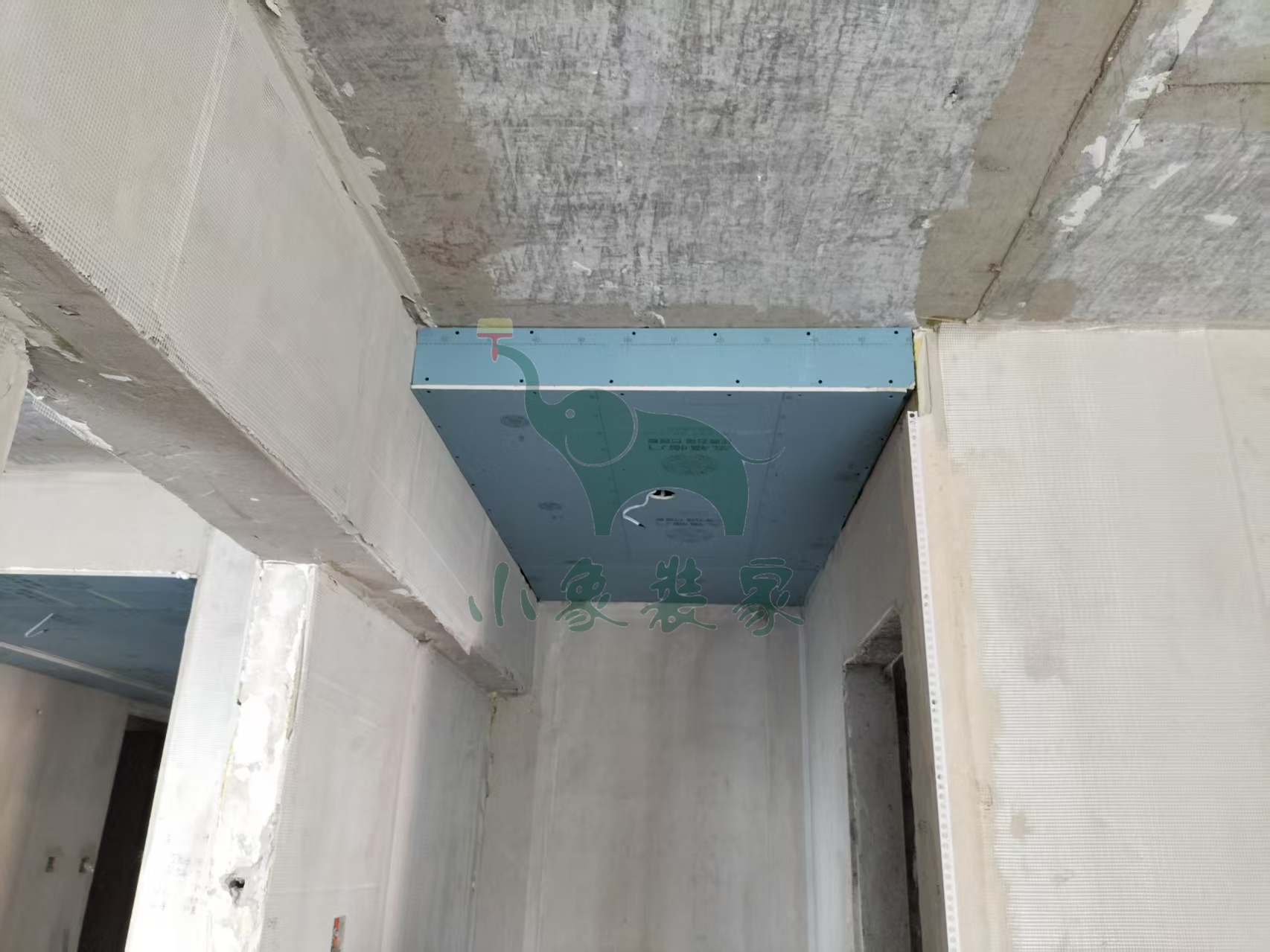

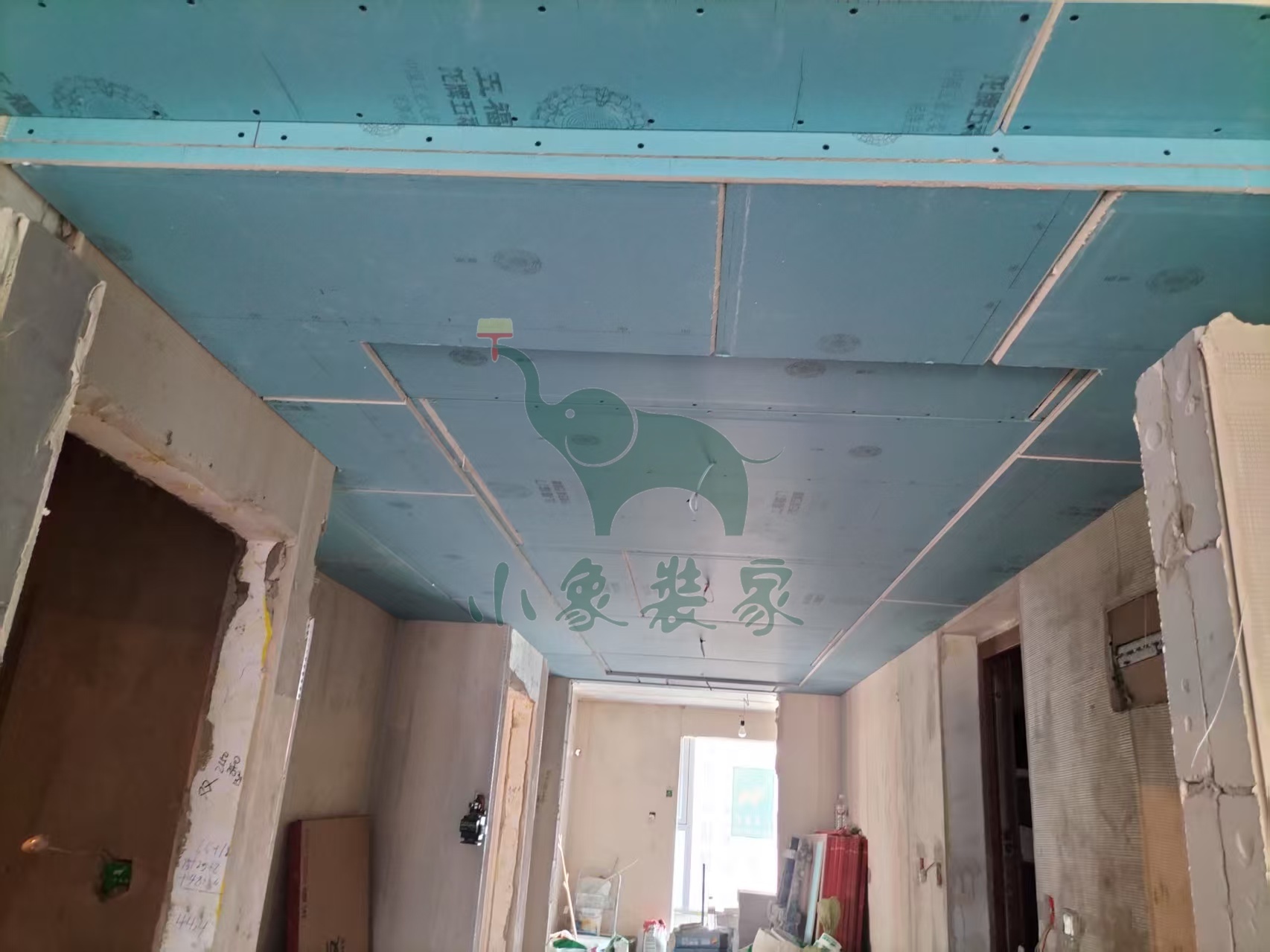

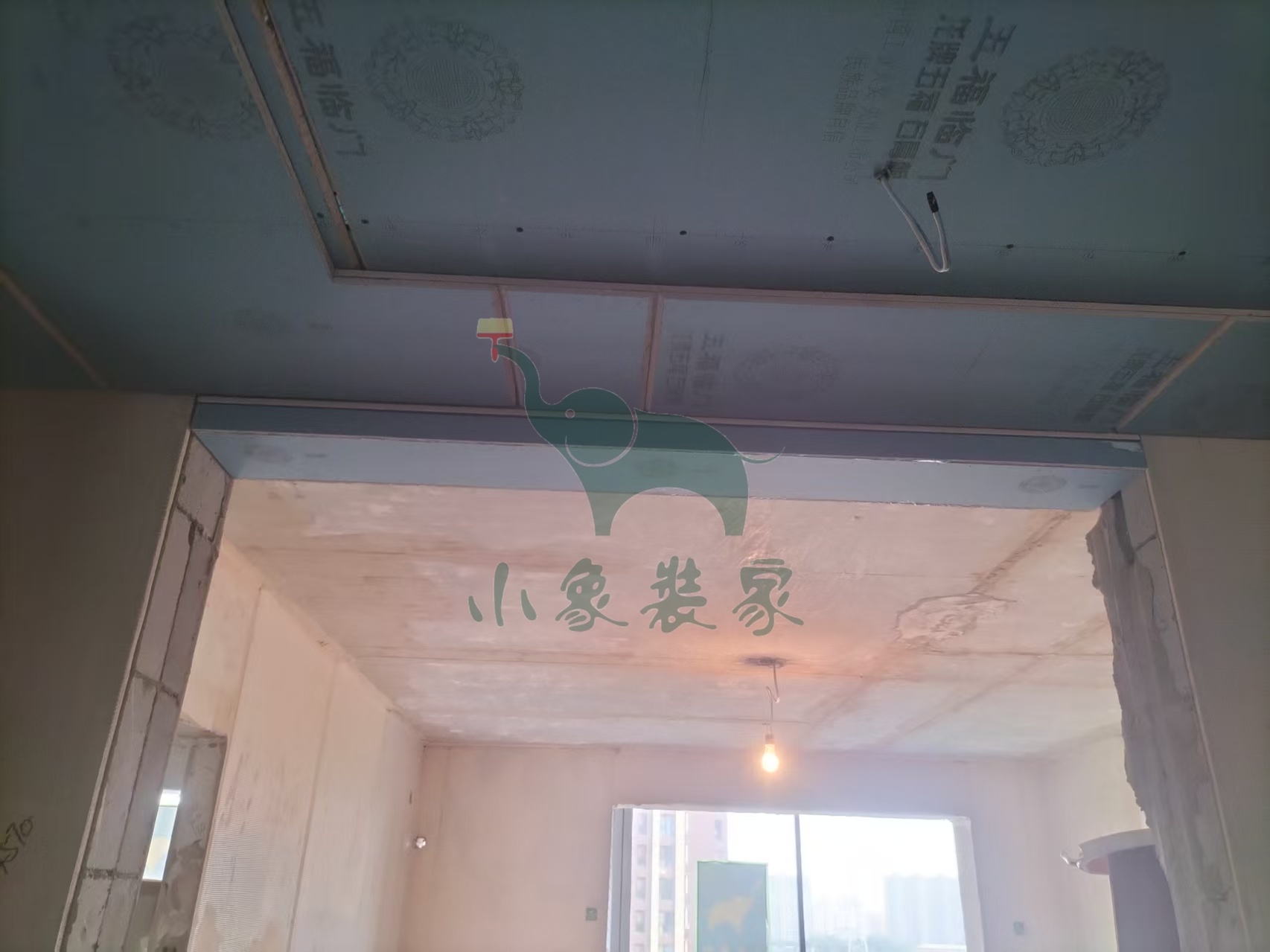

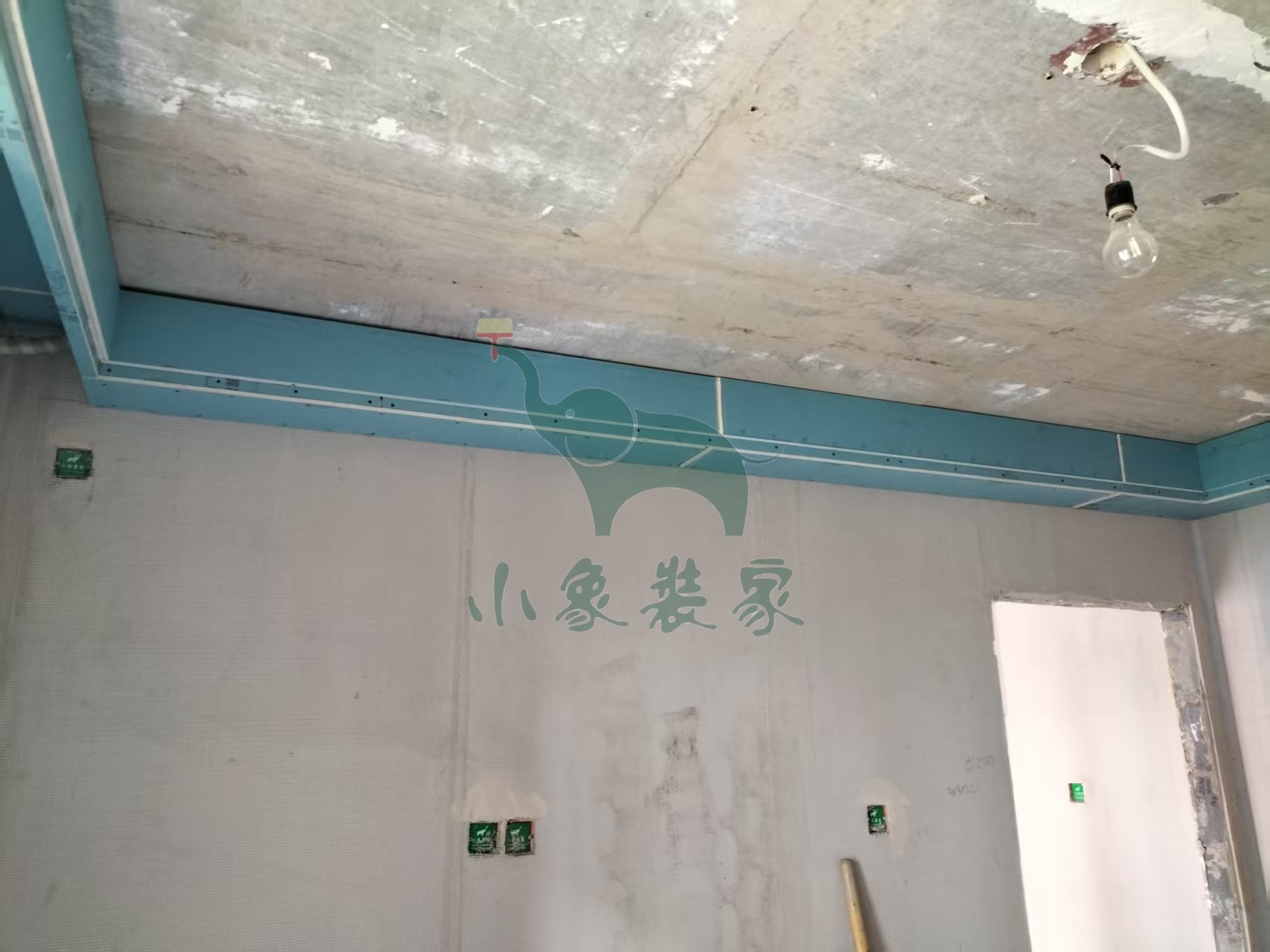

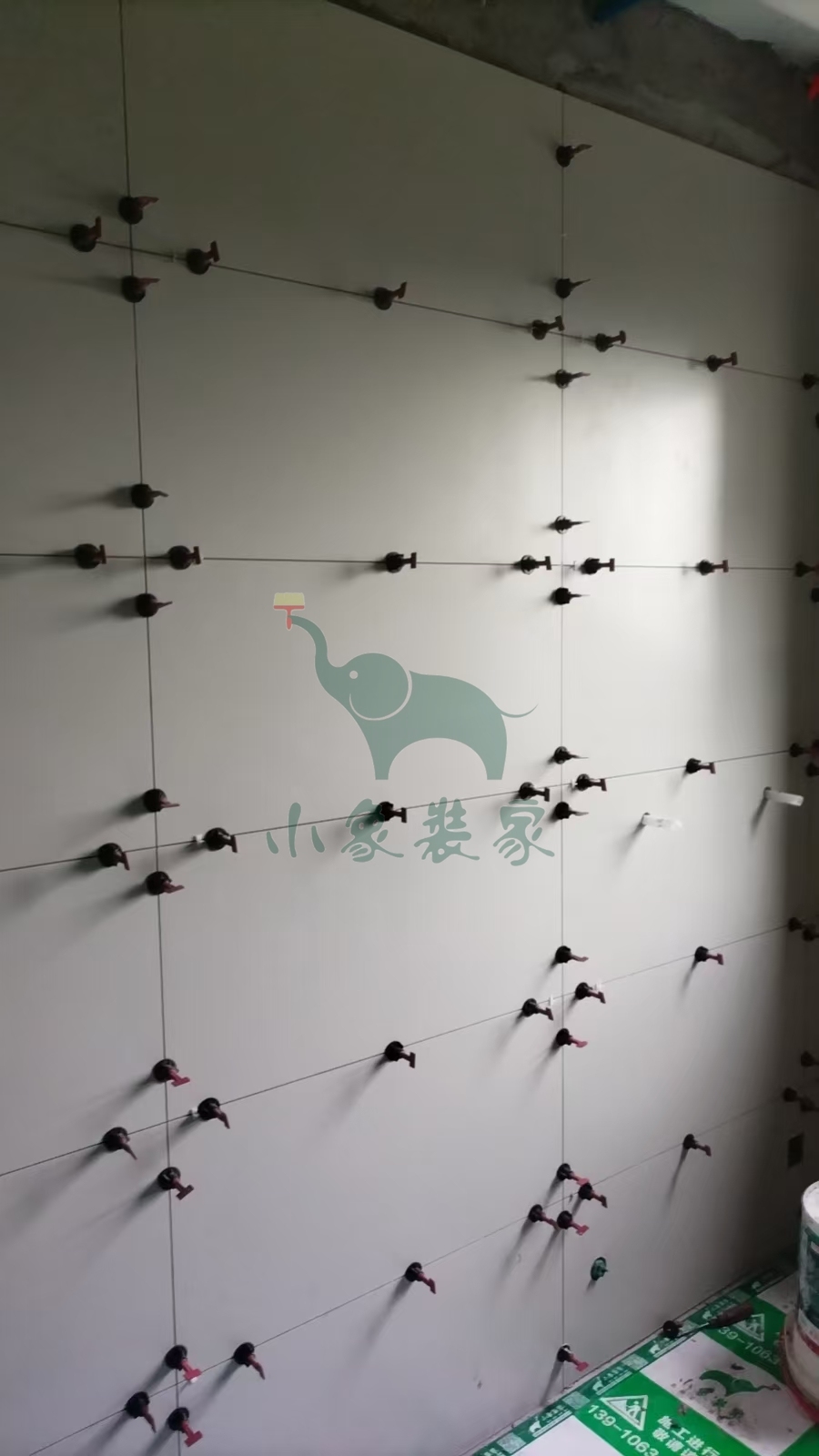

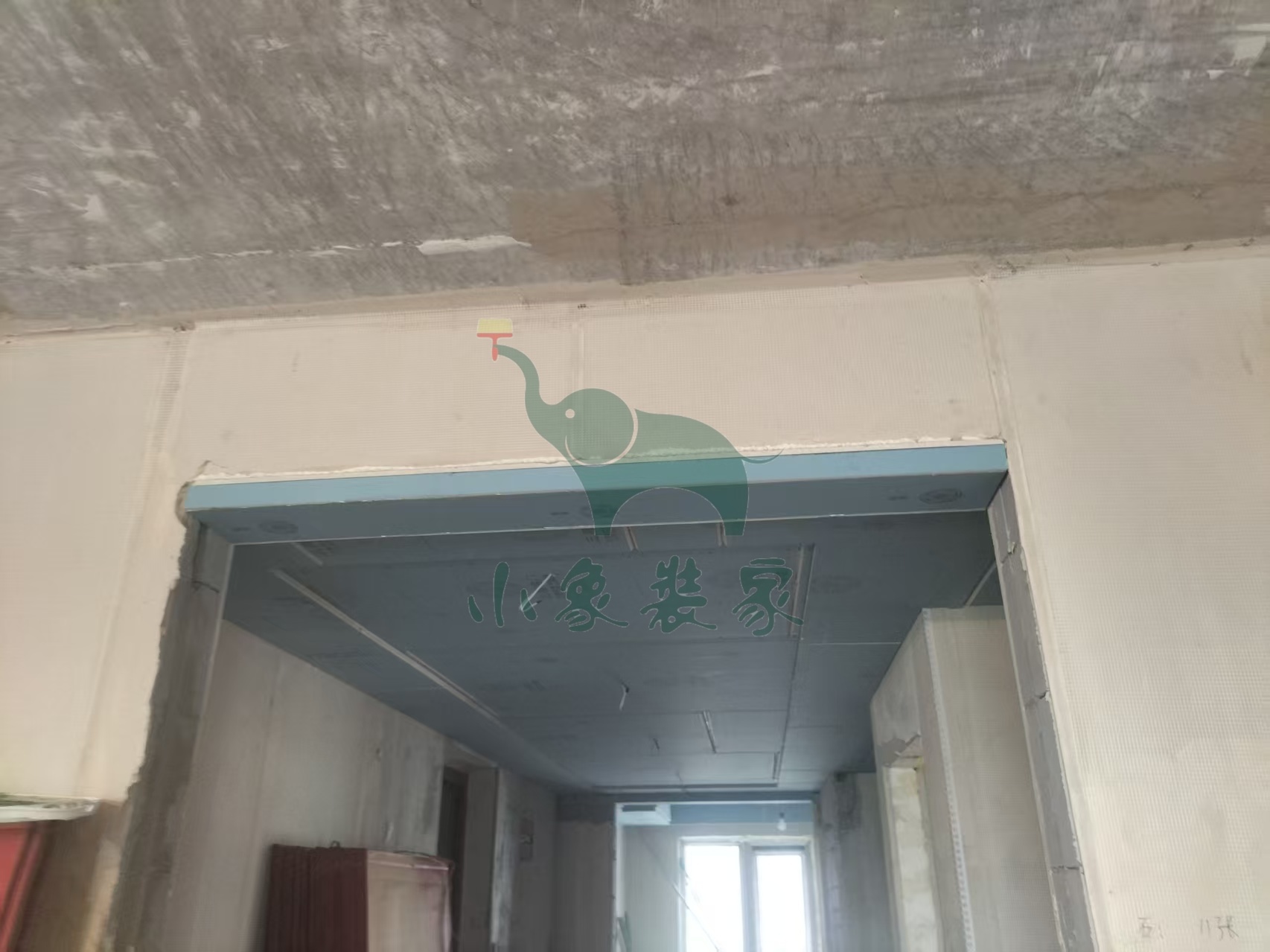

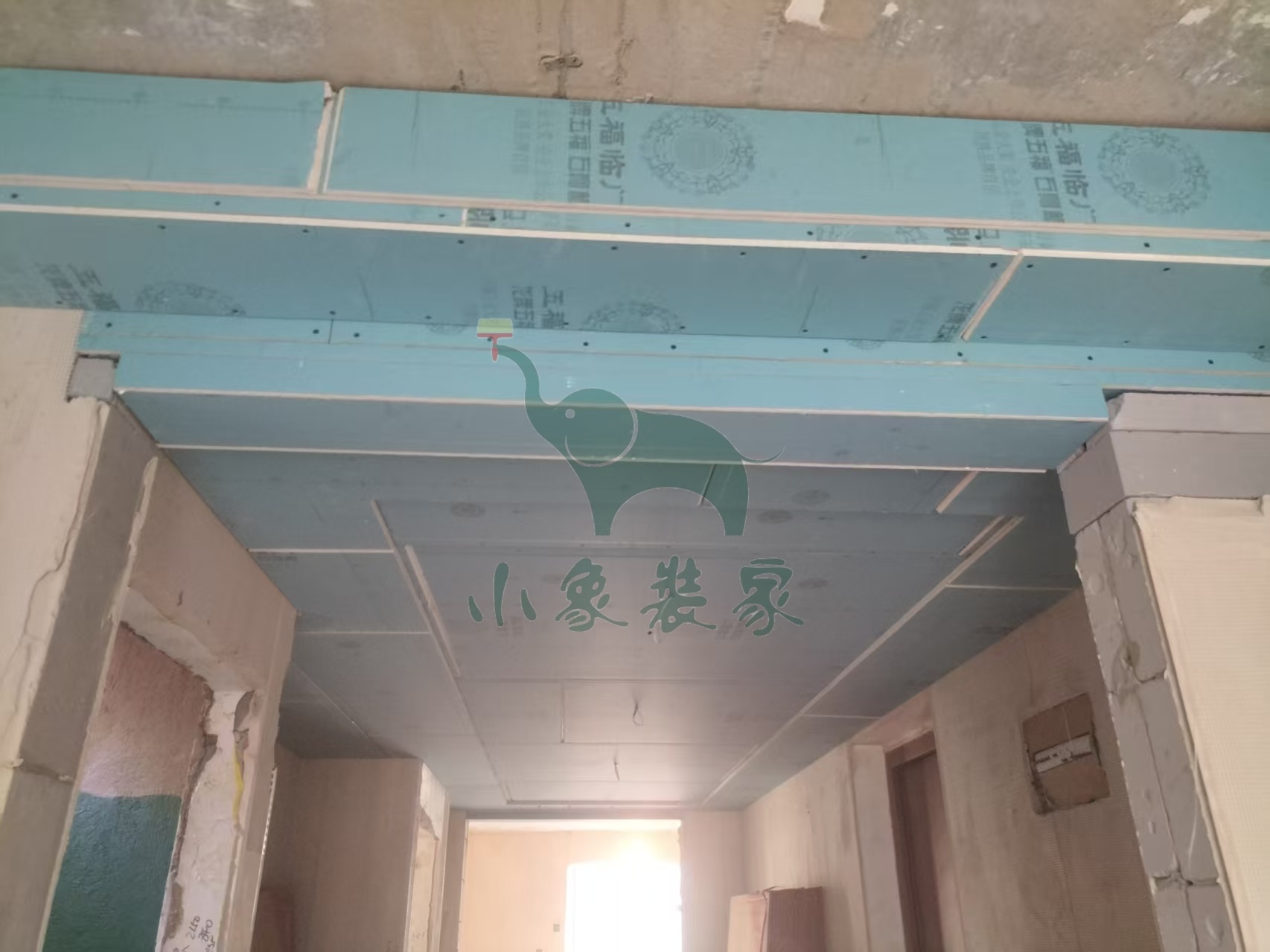

木工工程-封石膏板已完工。
竣工总进度:35%。
施工人员:张东峰。
【明日播报】
2025-06-18停工,
停工原因:客户原因-业主自购材料未到场。
预计恢复日期:请选择复工日期!。
2025-06-10 星期二
工作内容:
瓦工工程-厨房墙砖铺贴还需2天。
竣工总进度:35%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴。
施工人员:黄新其。
2025-05-28 星期三
工作内容:
瓦工工程-滚刷第一遍防水还需3天
瓦工工程-铺贴大地砖还需4天。
竣工总进度:35%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-滚刷第一遍防水
瓦工工程-滚刷第二遍防水
瓦工工程-铺贴大地砖。
施工人员:黄新其。
2025-05-28 星期三
工作内容:

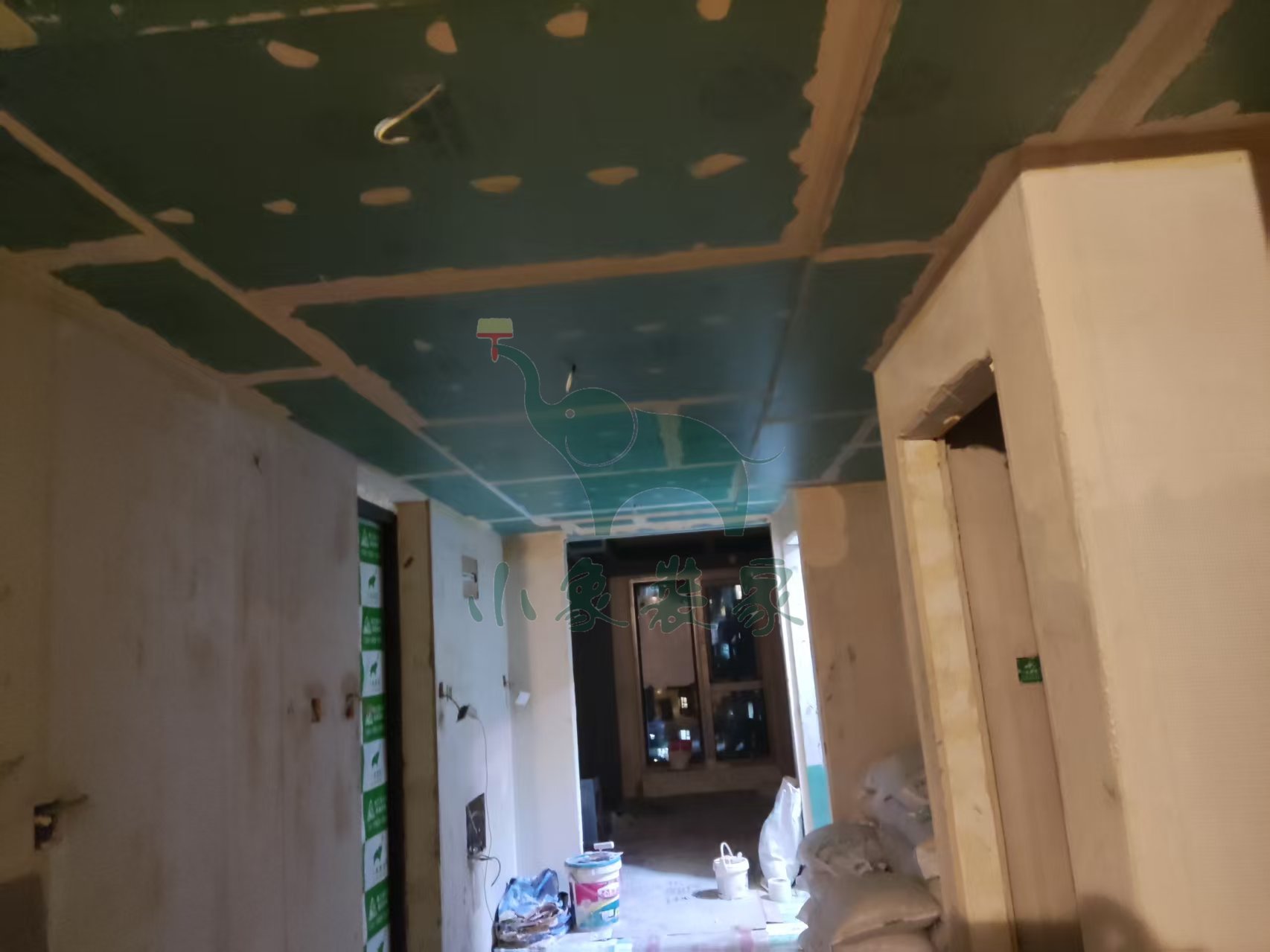

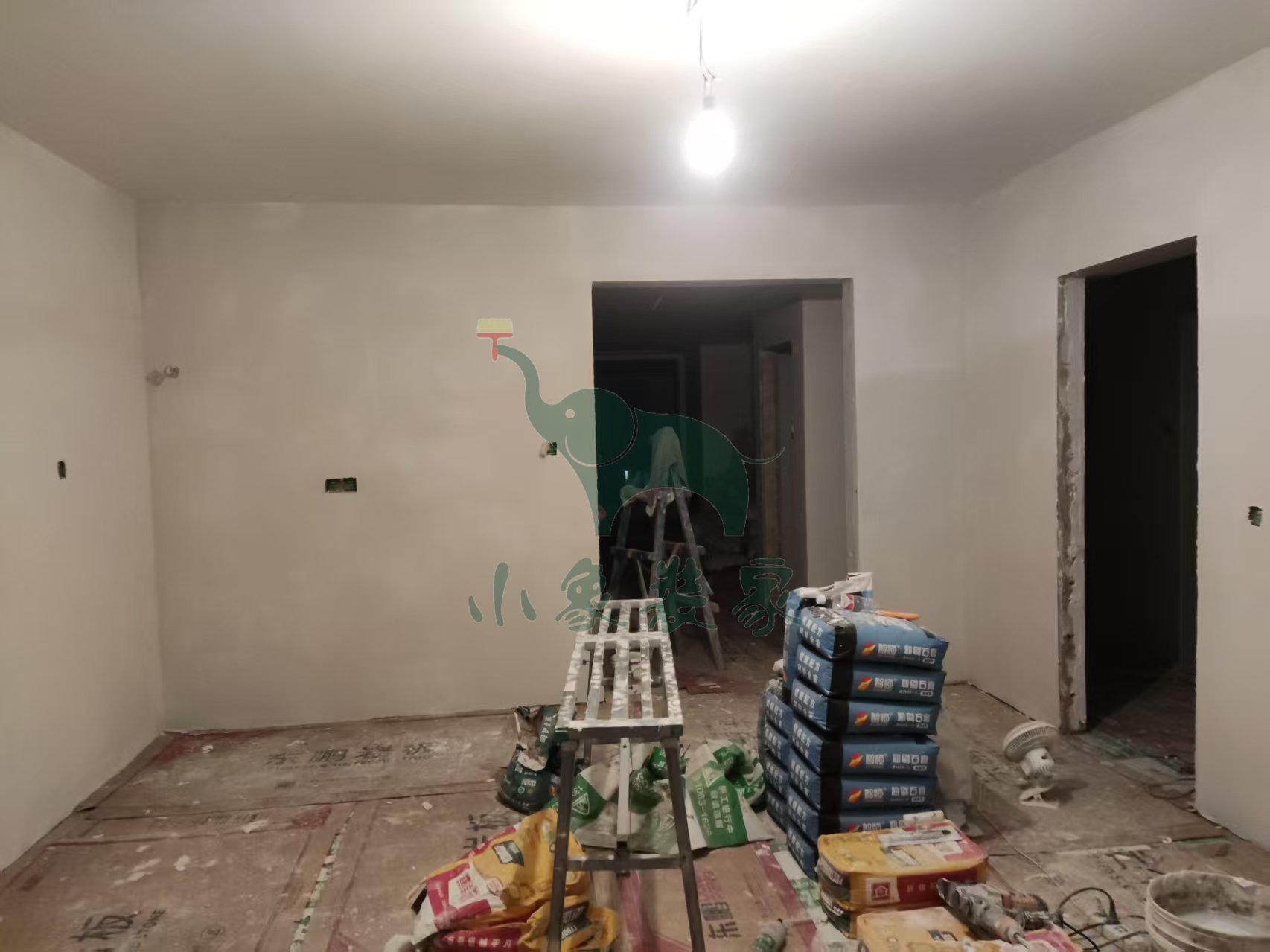

木工工程-木工弹线、吊筋支架、龙骨已完工
木工工程-封石膏板已完工
木工工程-其他已完工。
竣工总进度:30%。
施工人员:张东峰。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖
瓦工工程-厨卫墙面、水泥砂浆拉毛处理。
施工人员:黄新其。
2025-05-11 星期日
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需2天。
竣工总进度:25%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰。
施工人员:黄新其。
2025-04-25 星期五

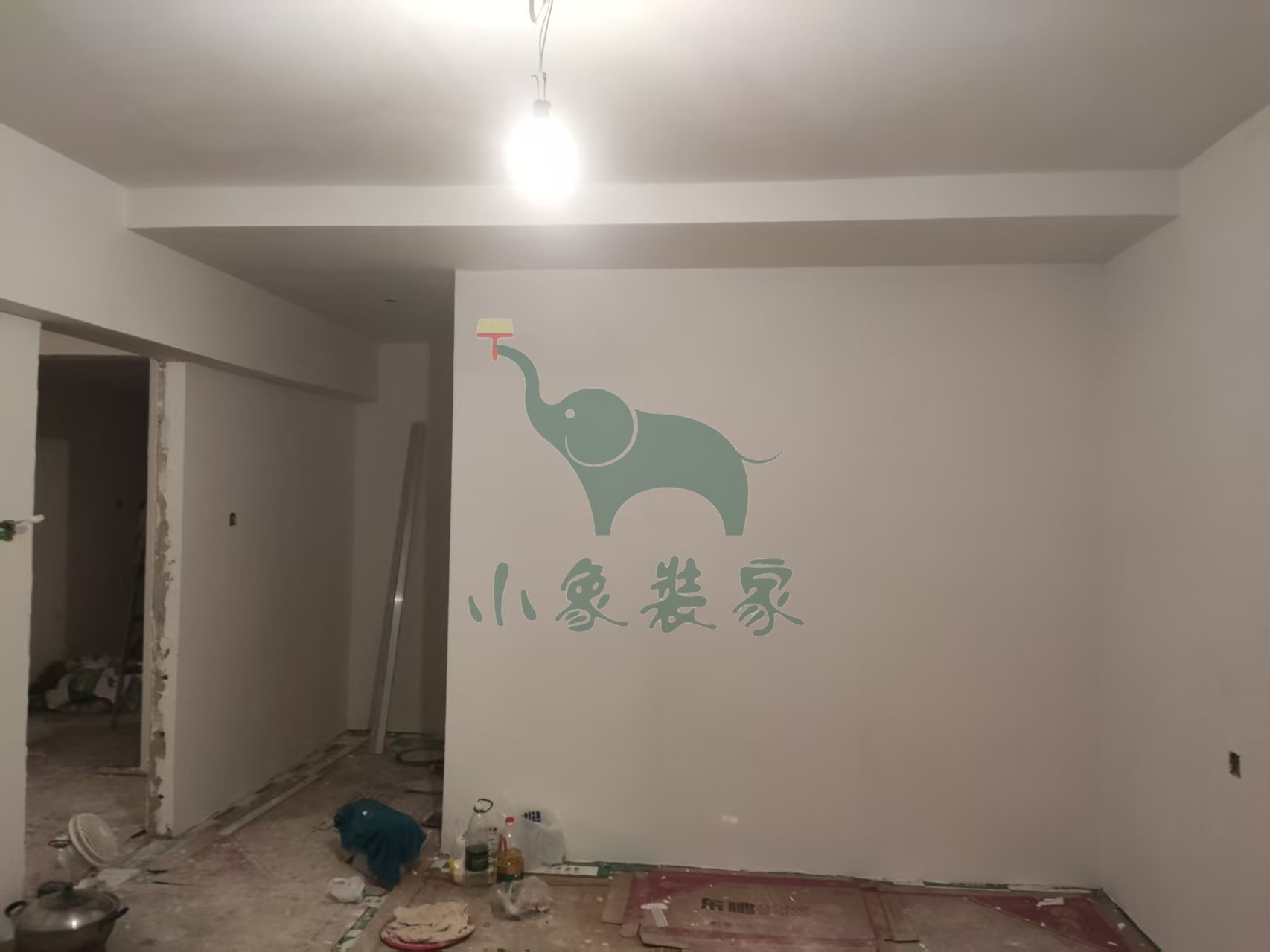

工作内容:

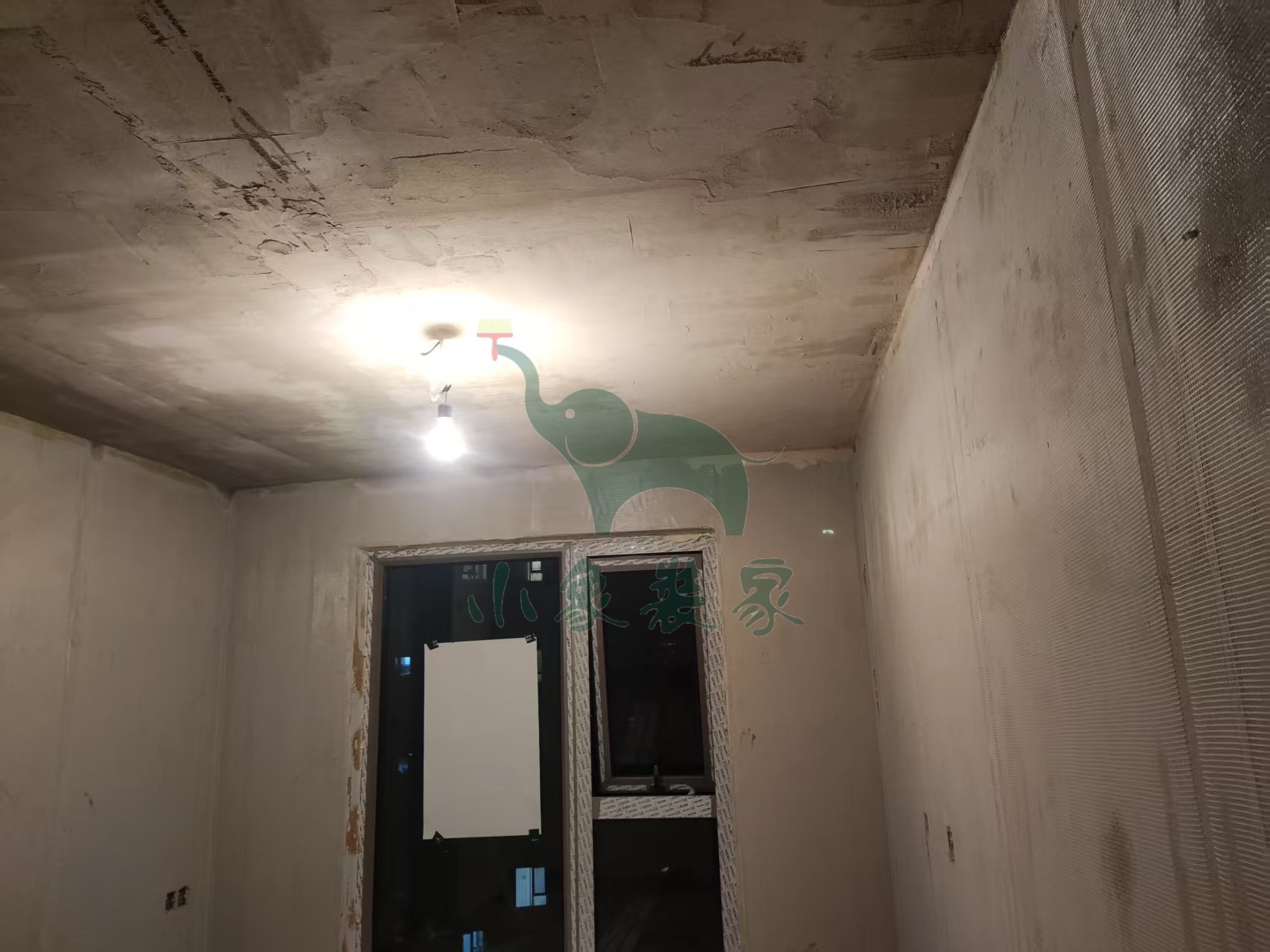

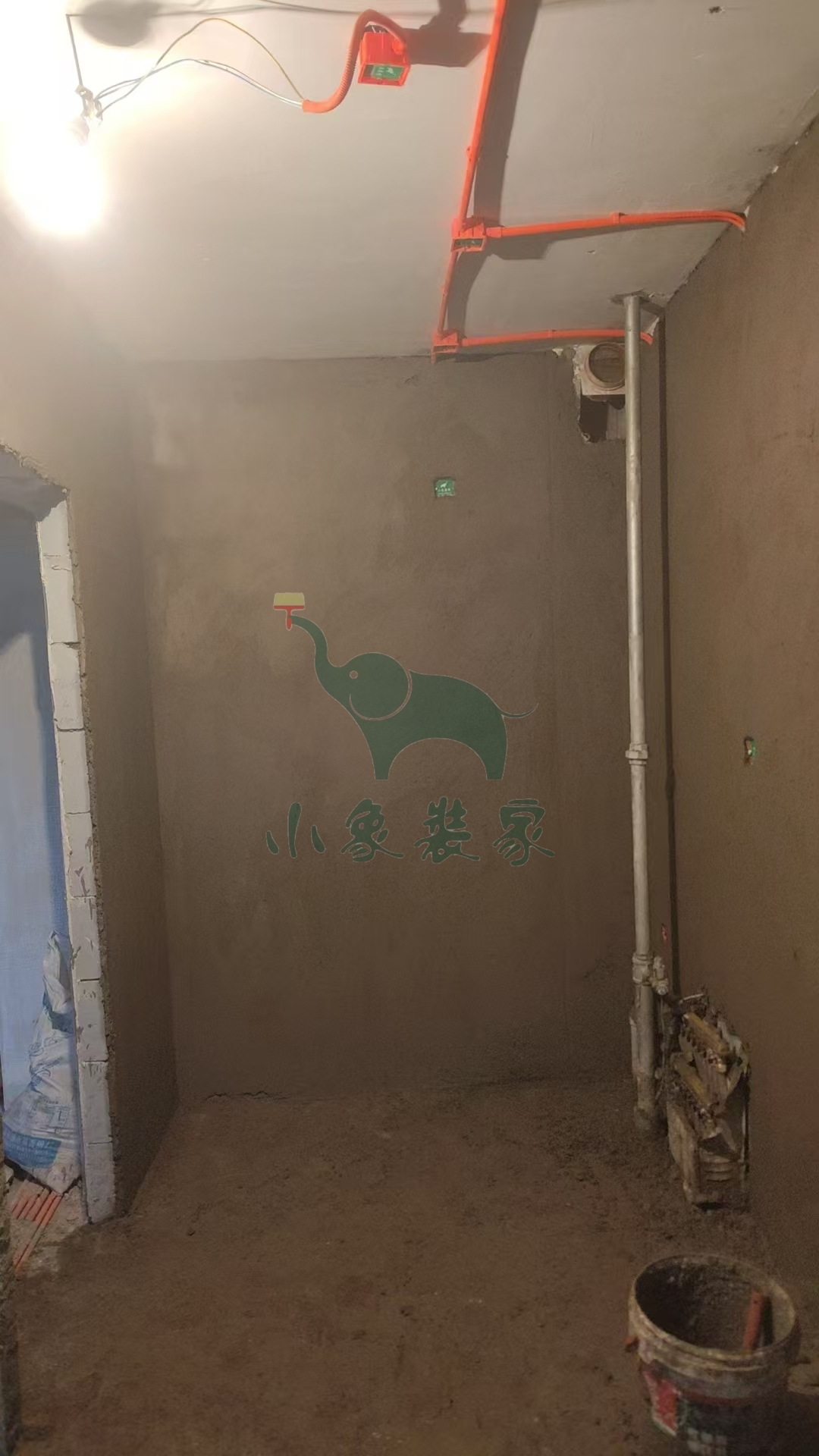

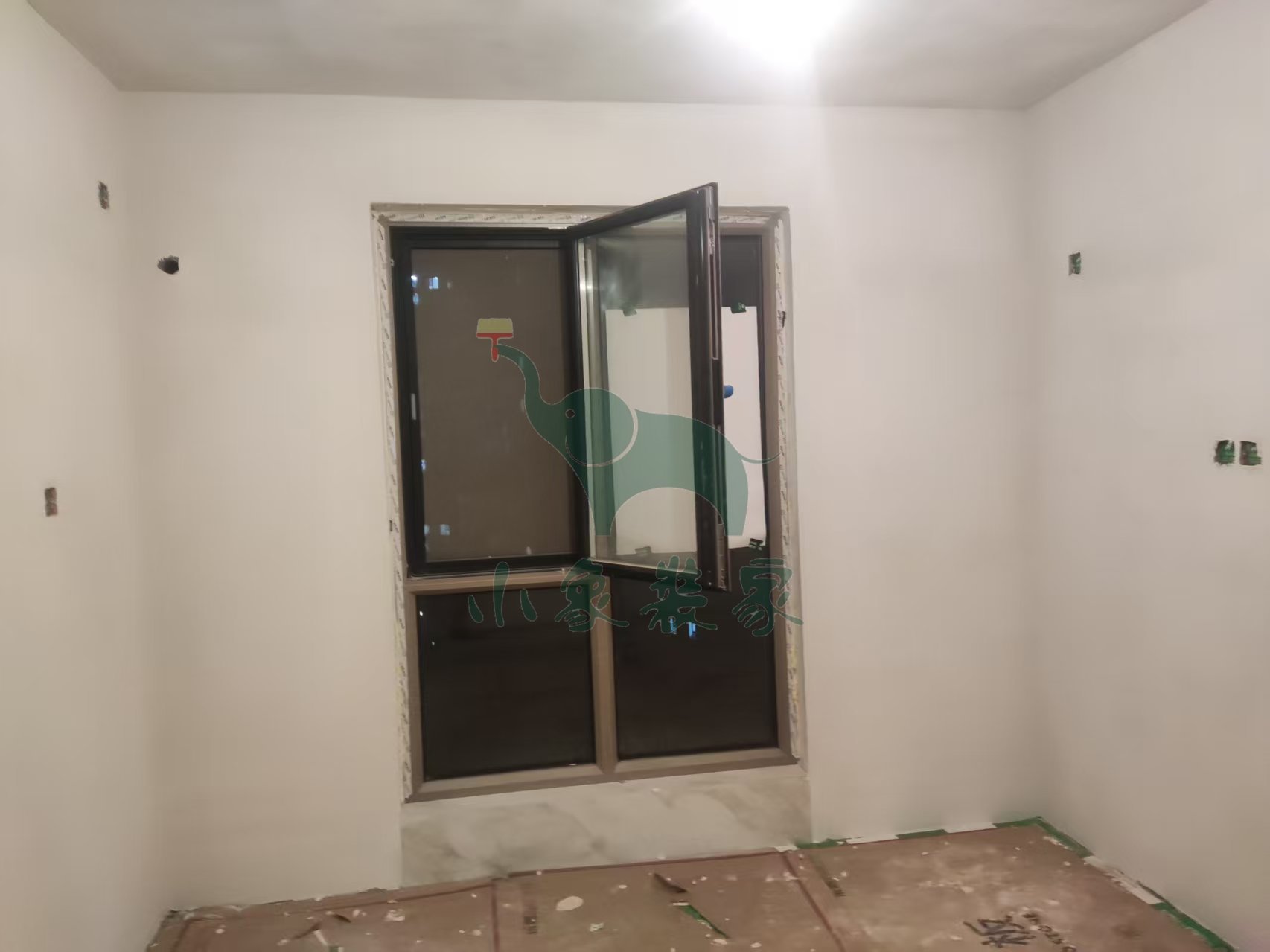

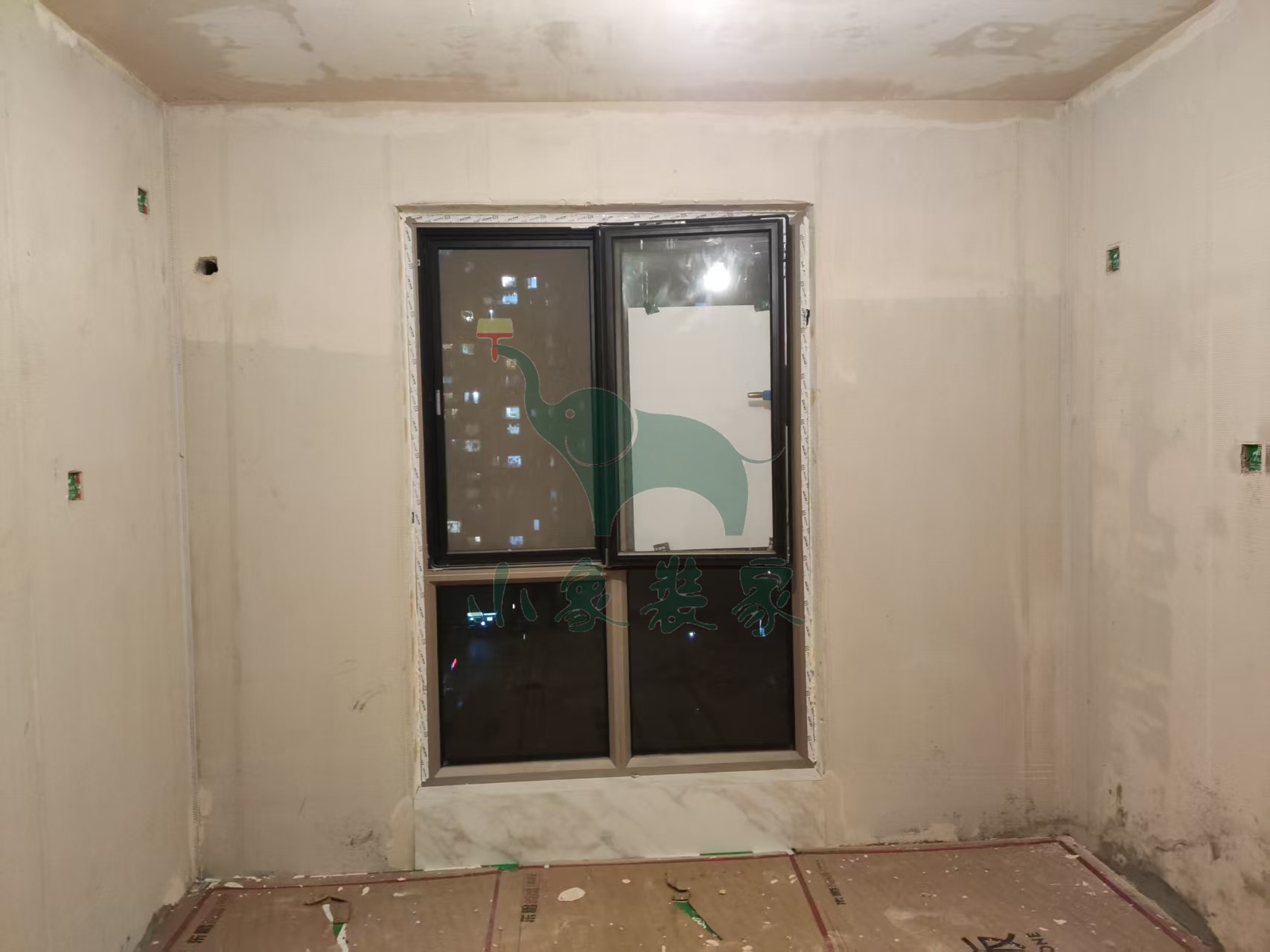

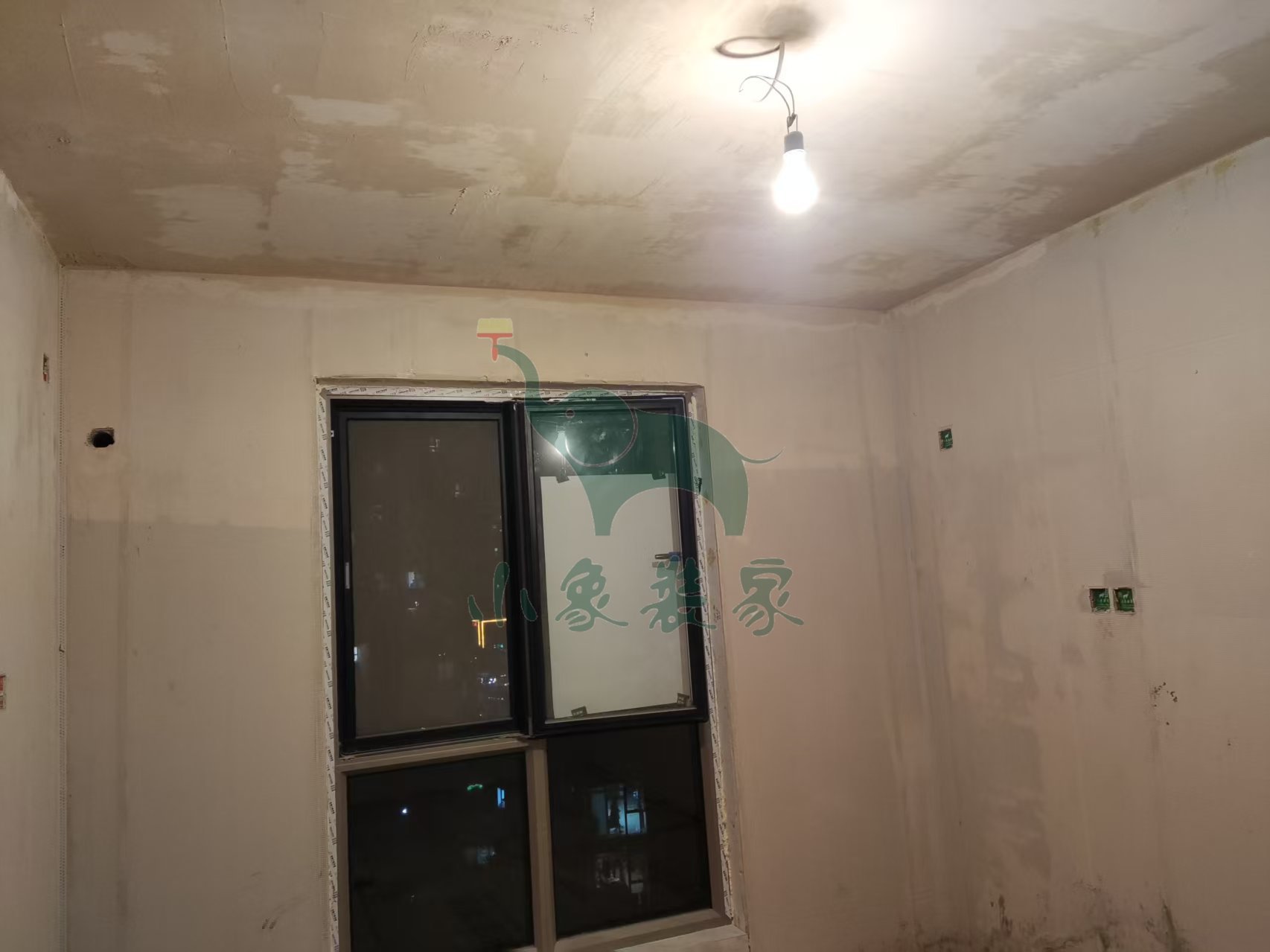

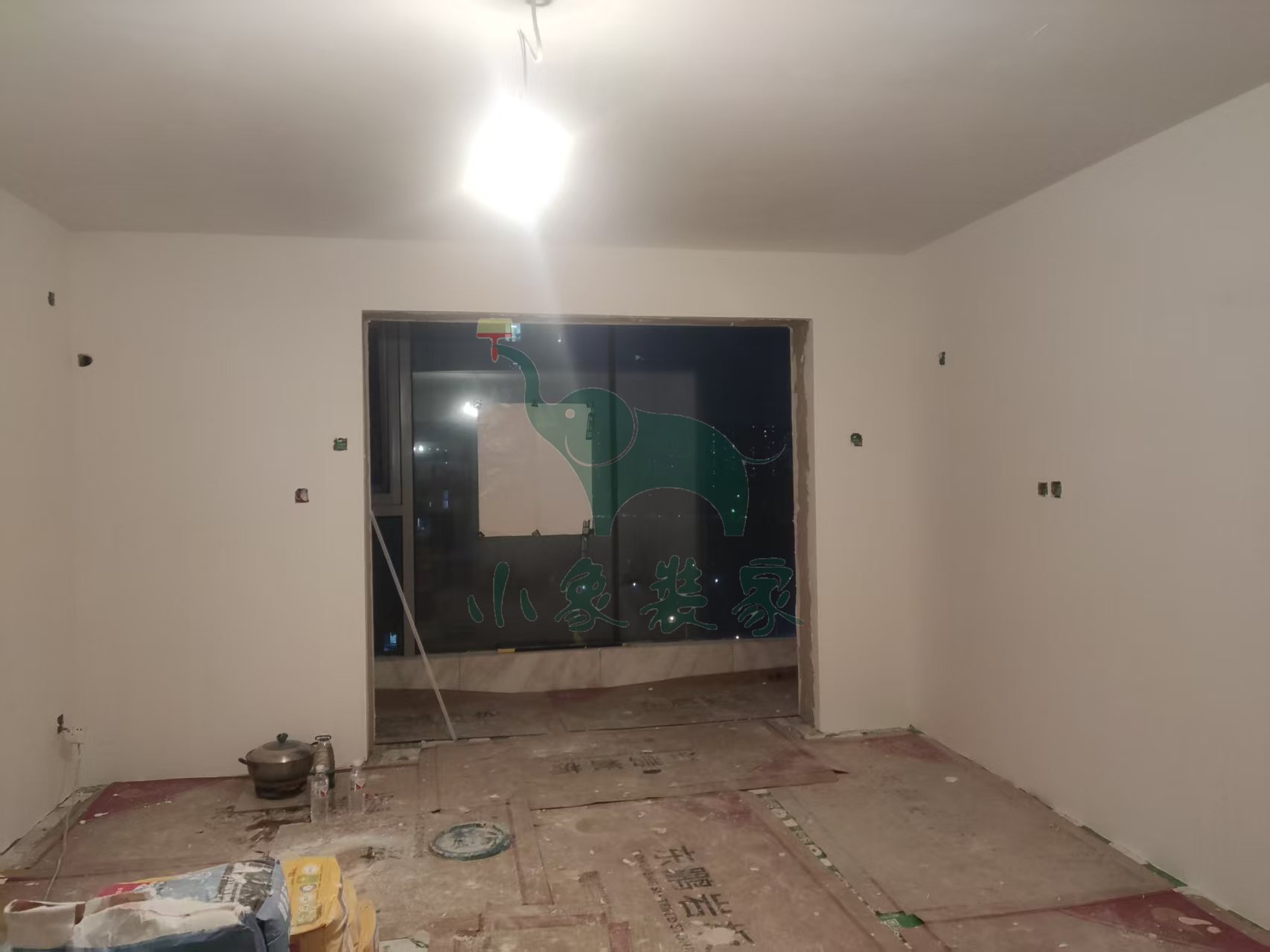

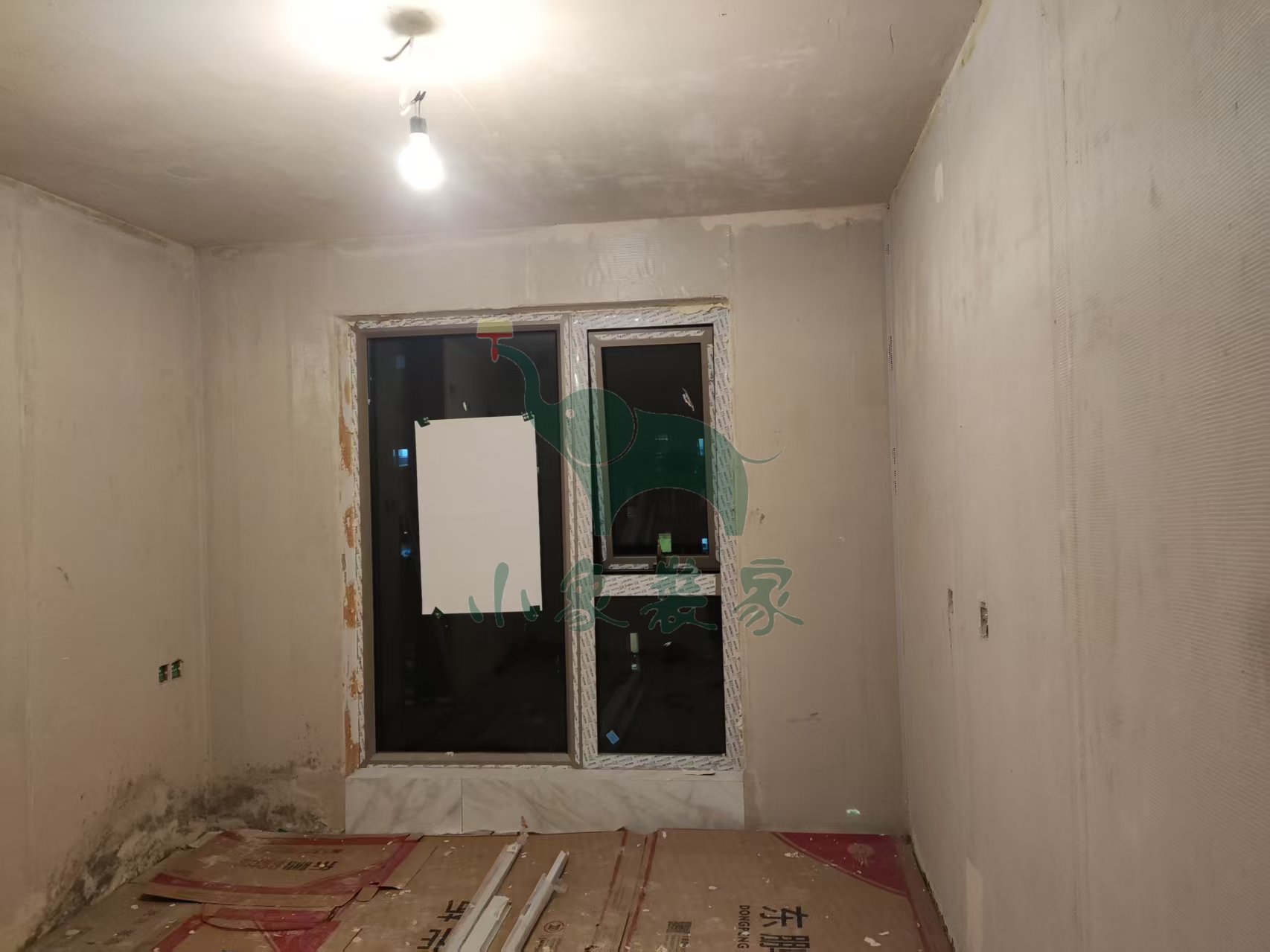

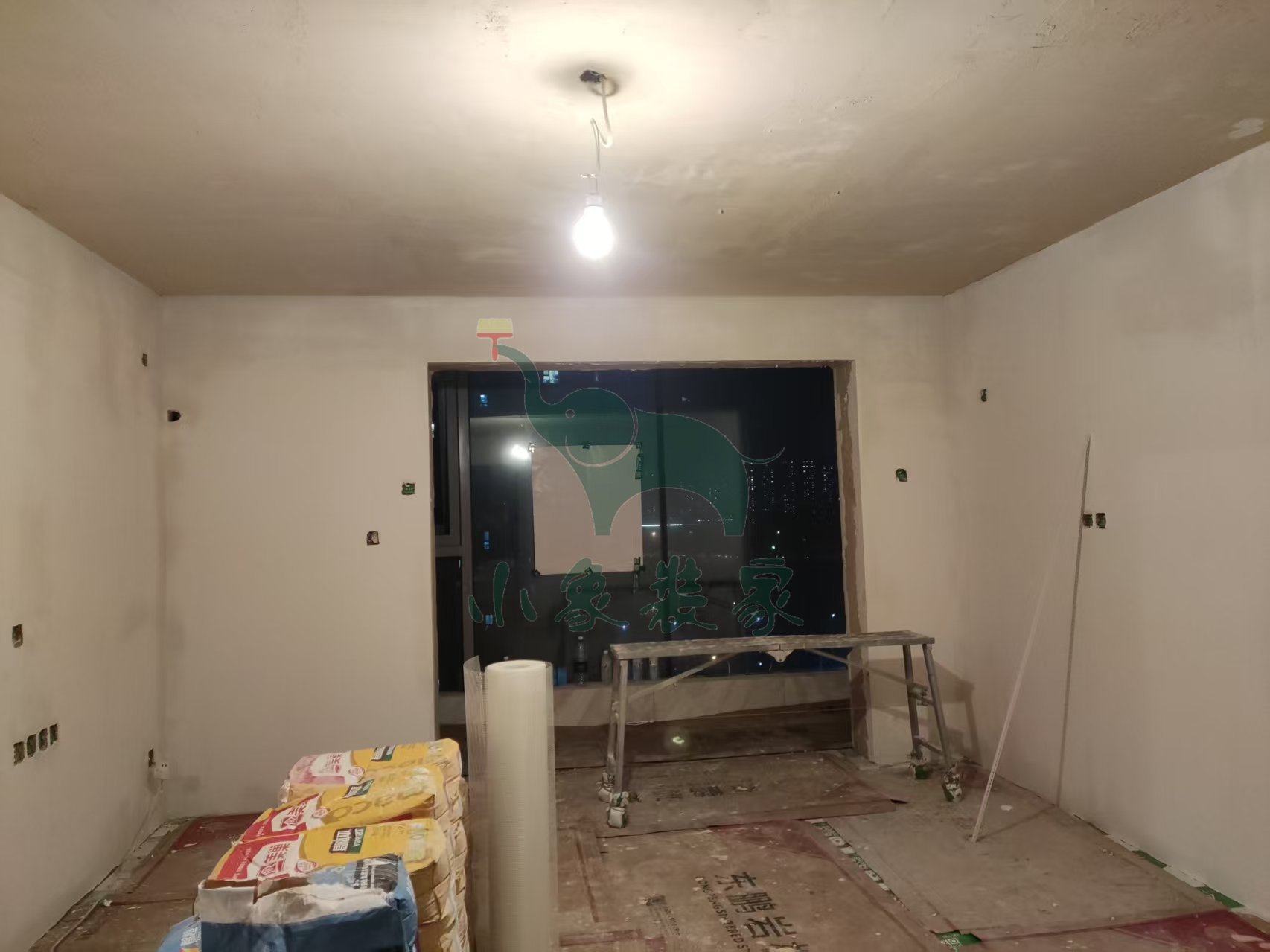

油工工程-冲筋打点已完工。
竣工总进度:25%。
施工人员:胡步宣。
【明日播报】
2025-04-26停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-04-24 星期四
工作内容:

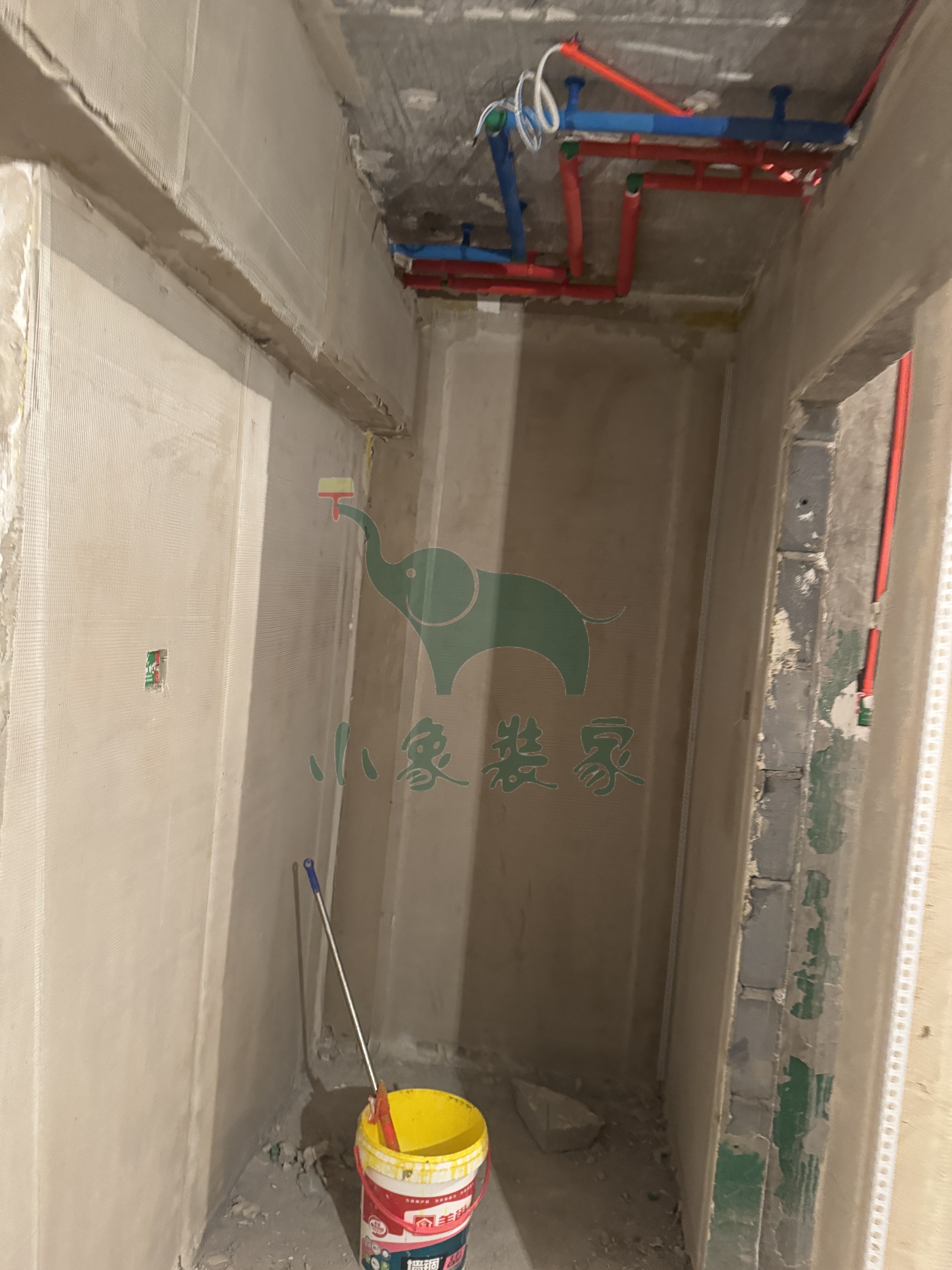

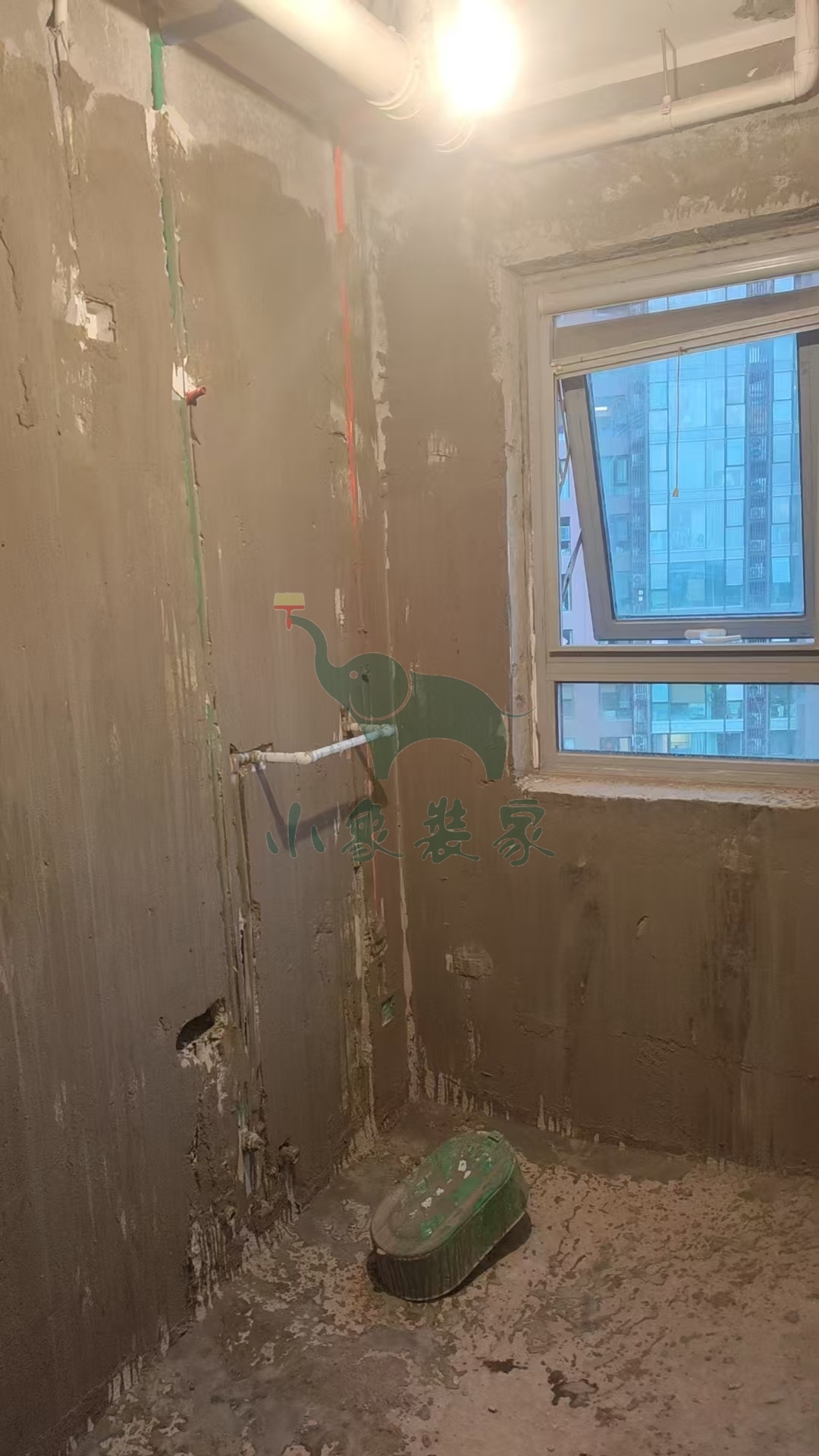

水电工程-水电完工已完工。
竣工总进度:25%。
施工人员:王恩杰。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
油工工程-冲筋打点。
施工人员:胡步宣。
2025-04-07 星期一
工作内容:

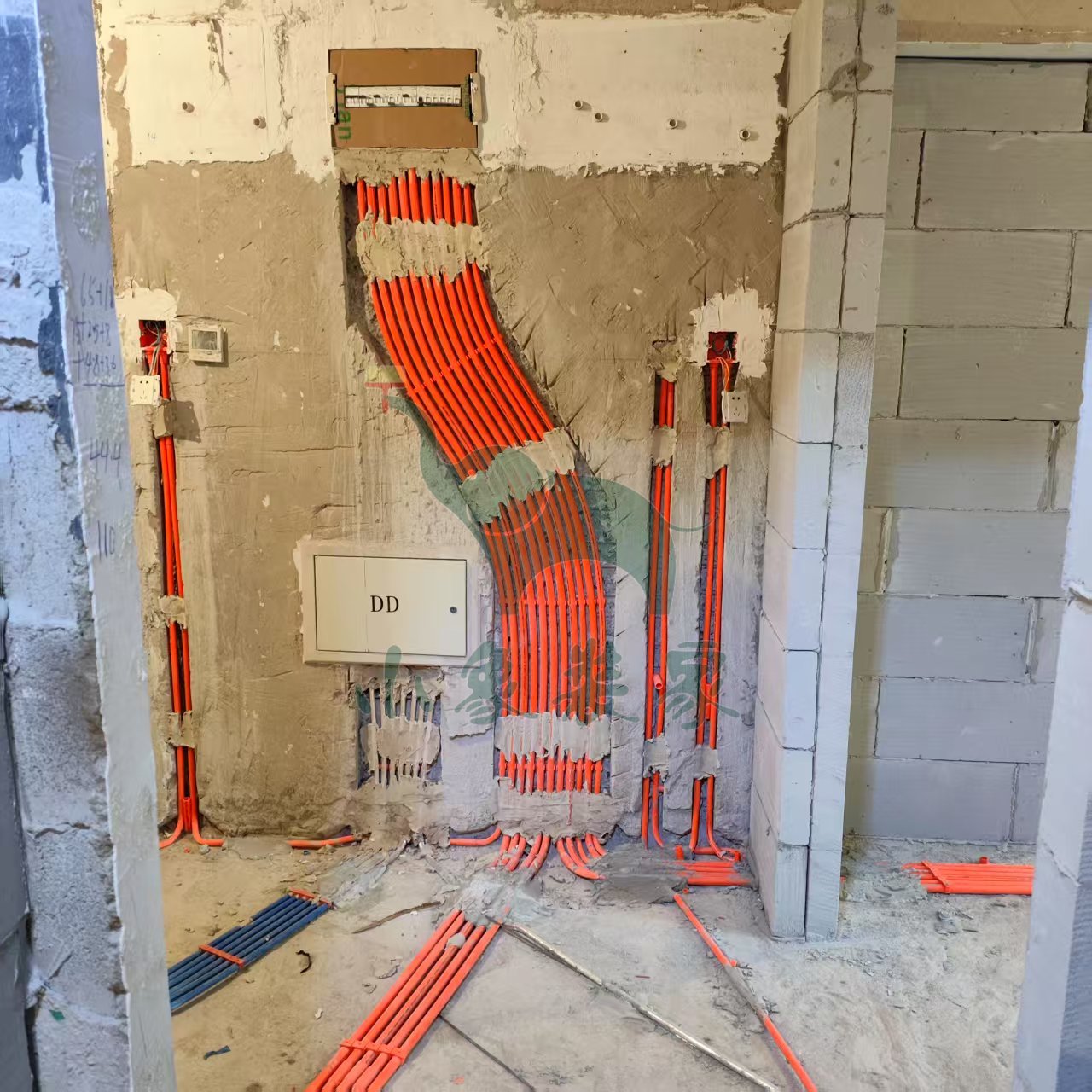

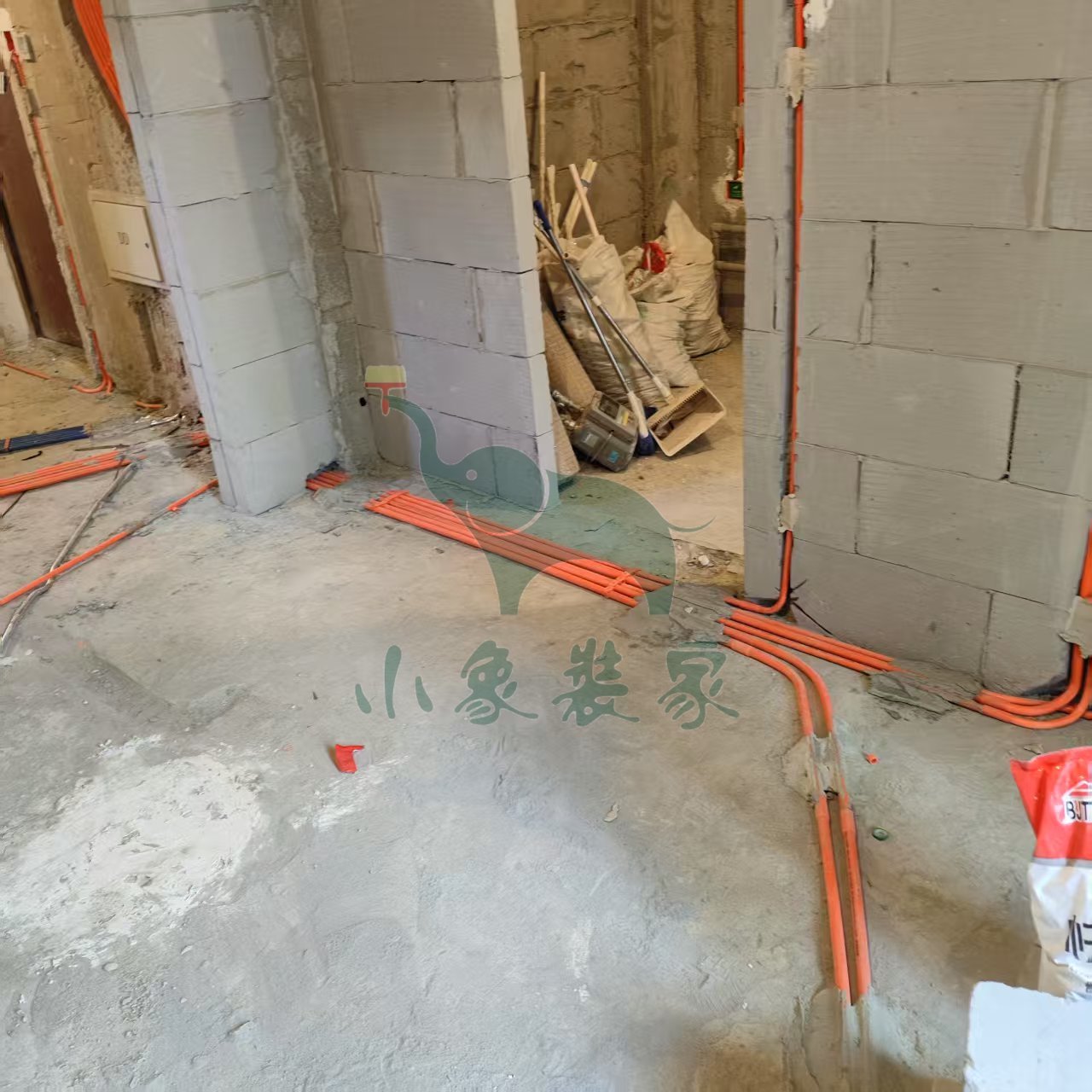

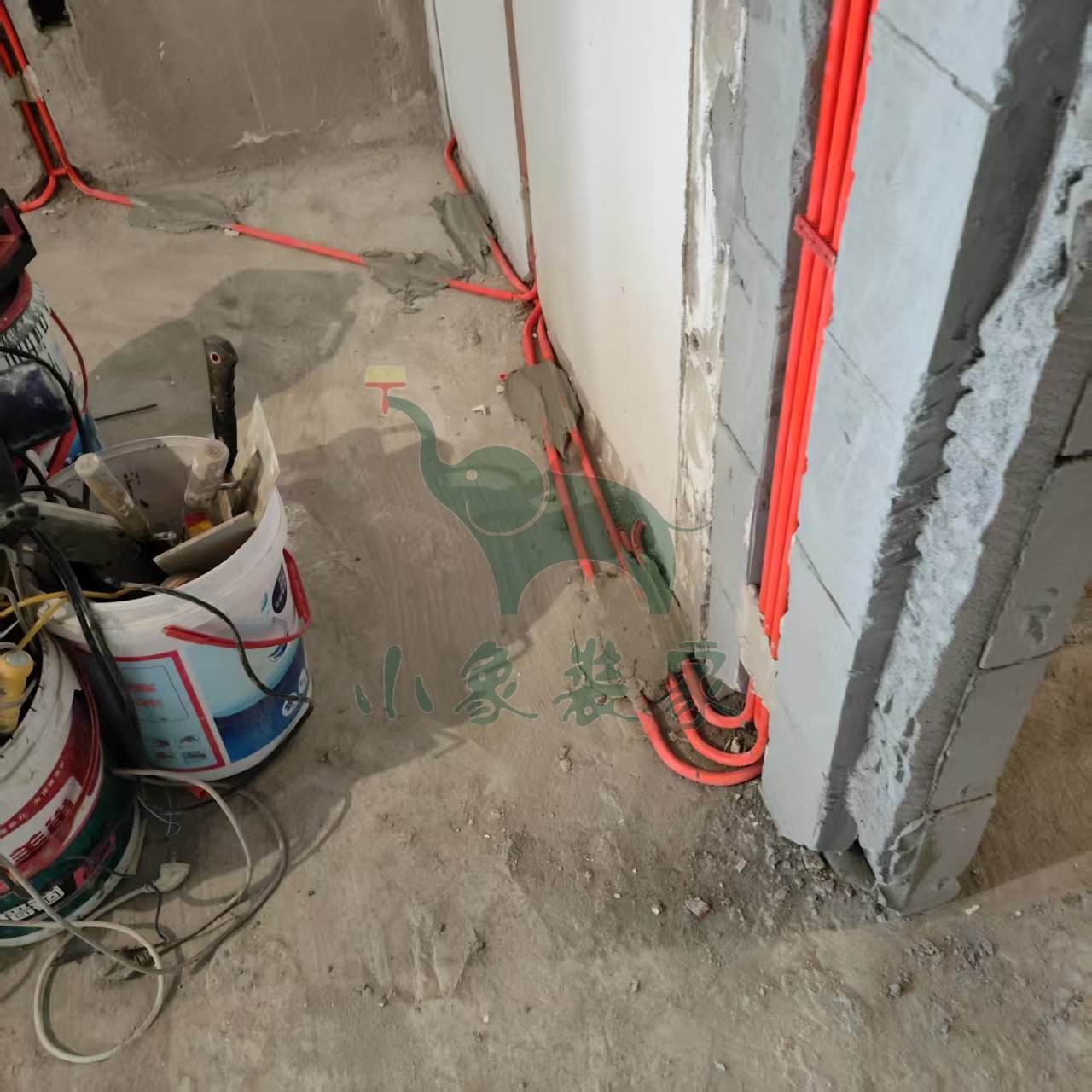

水电工程-开线槽已完工
水电工程-电盒安装已完工。
竣工总进度:20%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-电盒安装

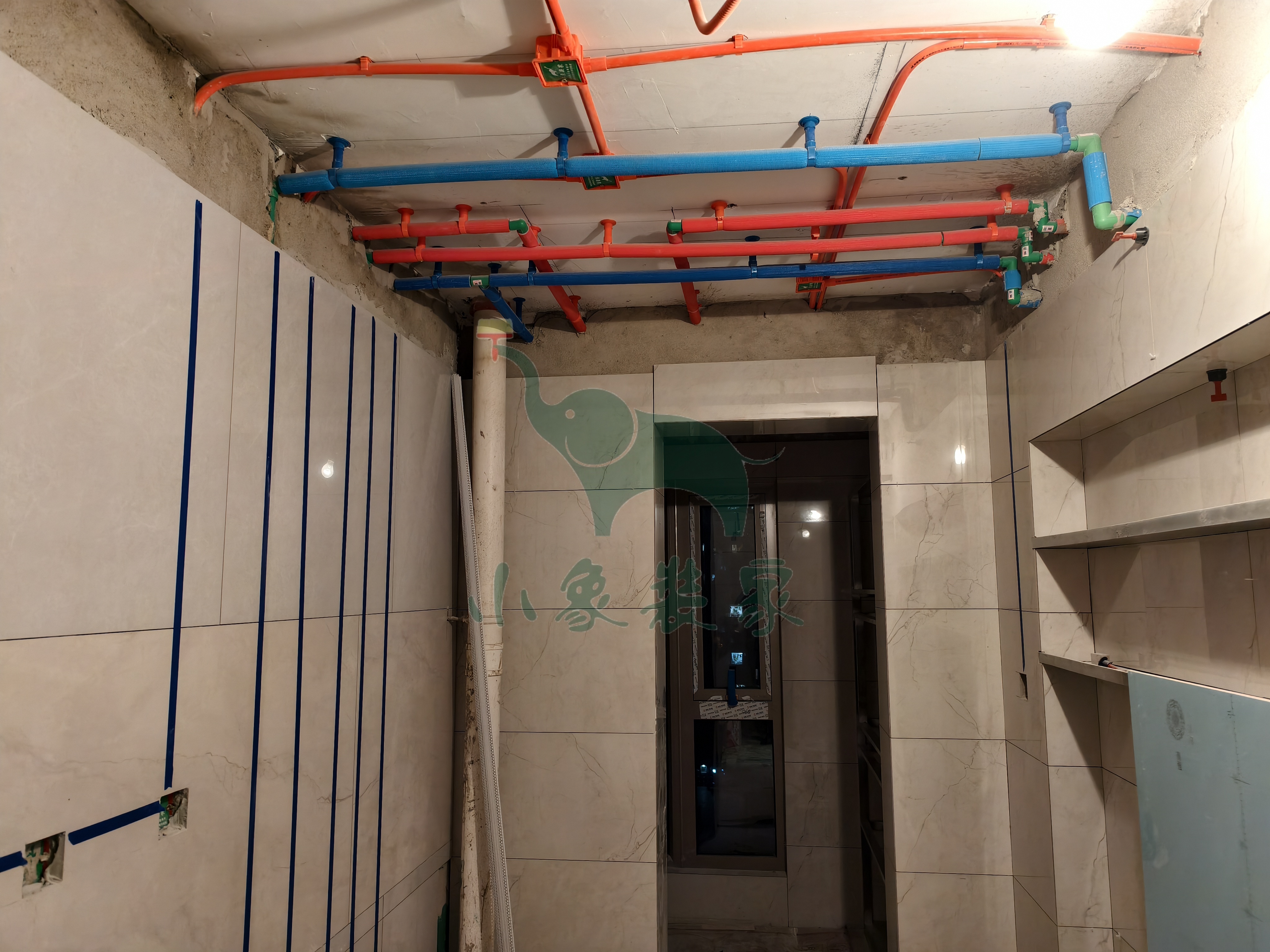

水电工程-电线布管。
施工人员:王恩杰。
2025-04-05 星期六
工作内容:

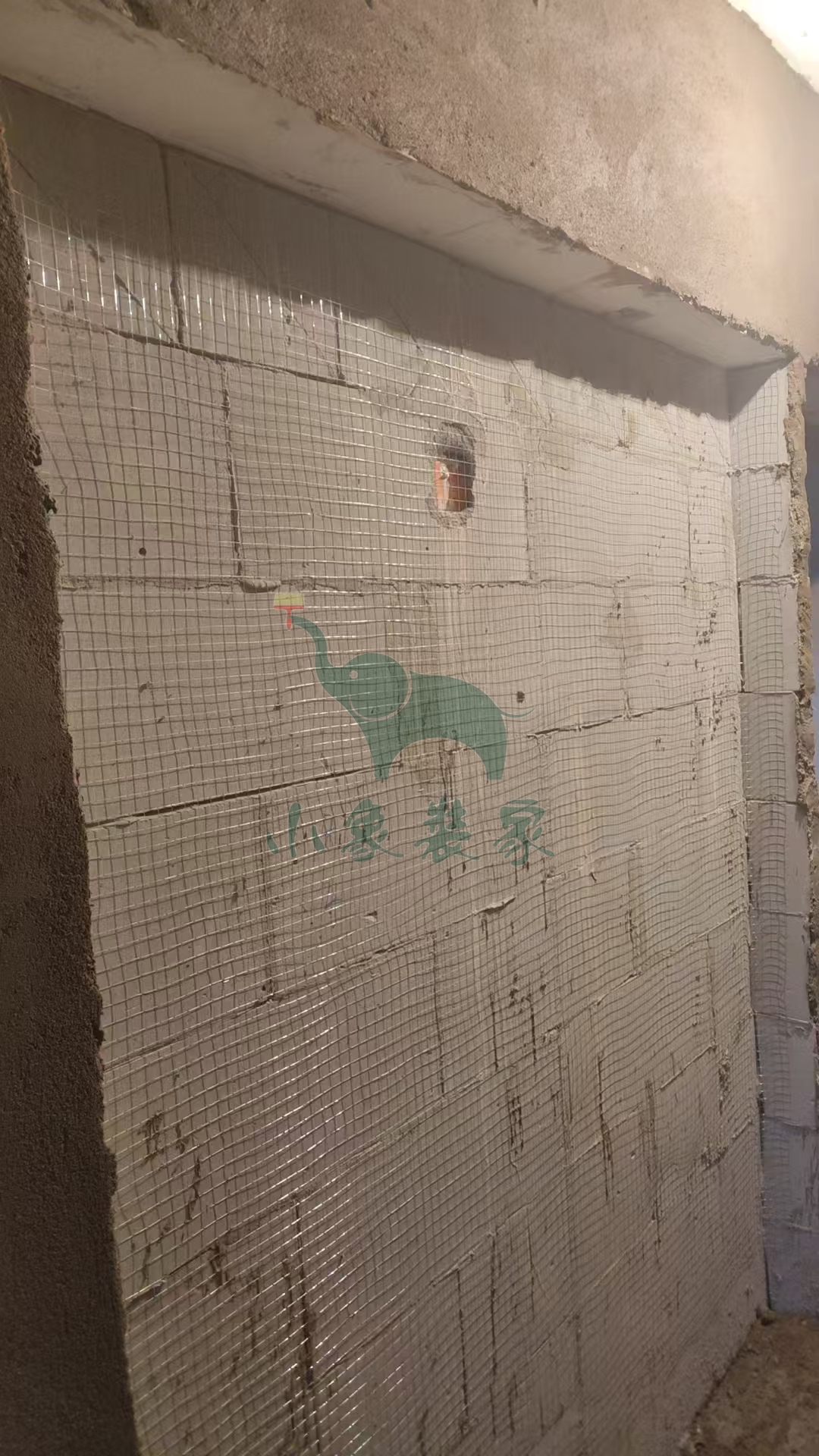

瓦工工程-轻体砖砌墙还需1天。
竣工总进度:20%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙。
施工人员:黄新其。
2025-04-03 星期四
工作内容:
水电工程-开线槽还需2天。
竣工总进度:15%。
施工人员:王恩杰。
【明日播报】
2025-04-04停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:请选择复工日期!。
2025-03-29 星期六

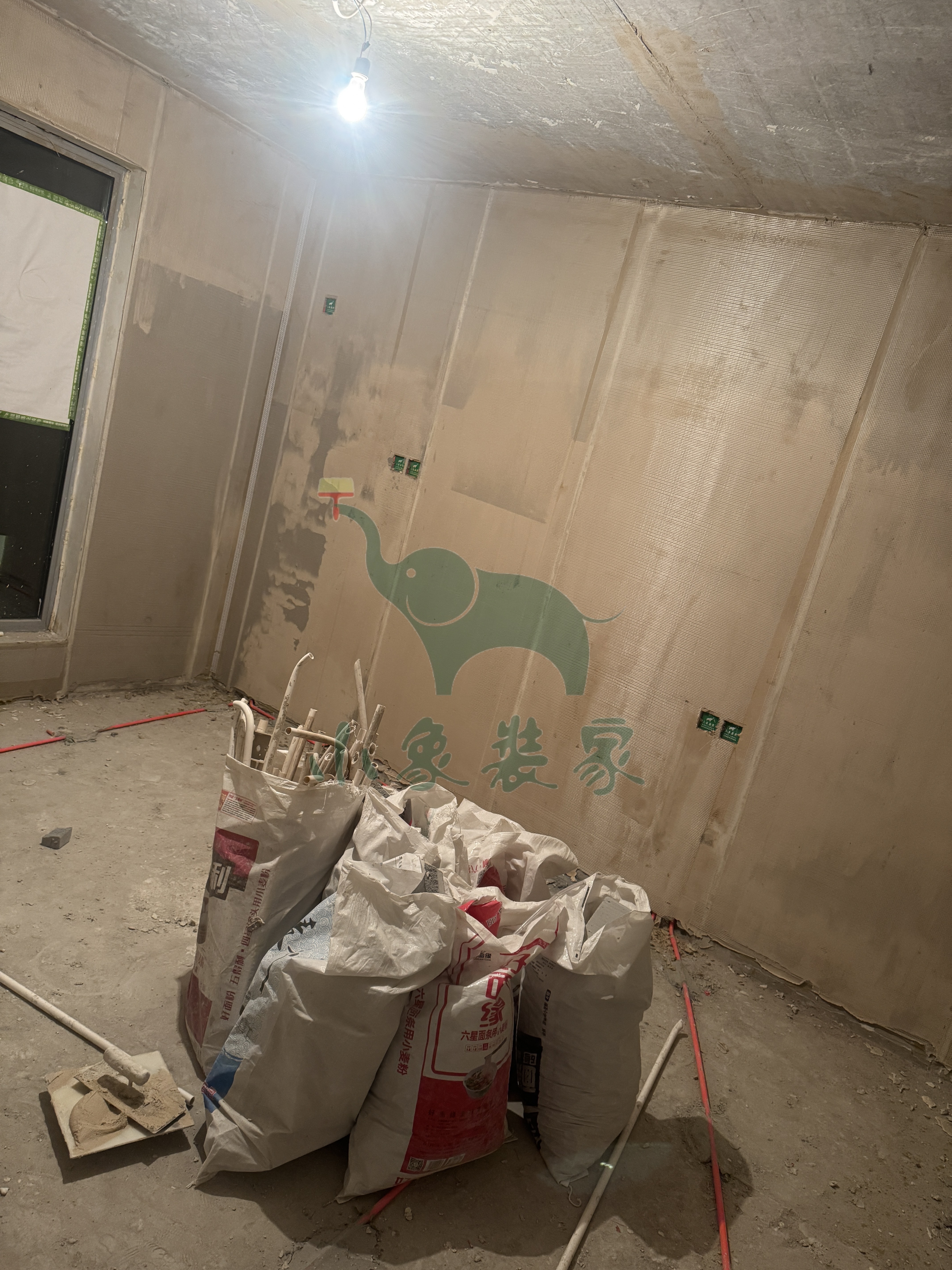

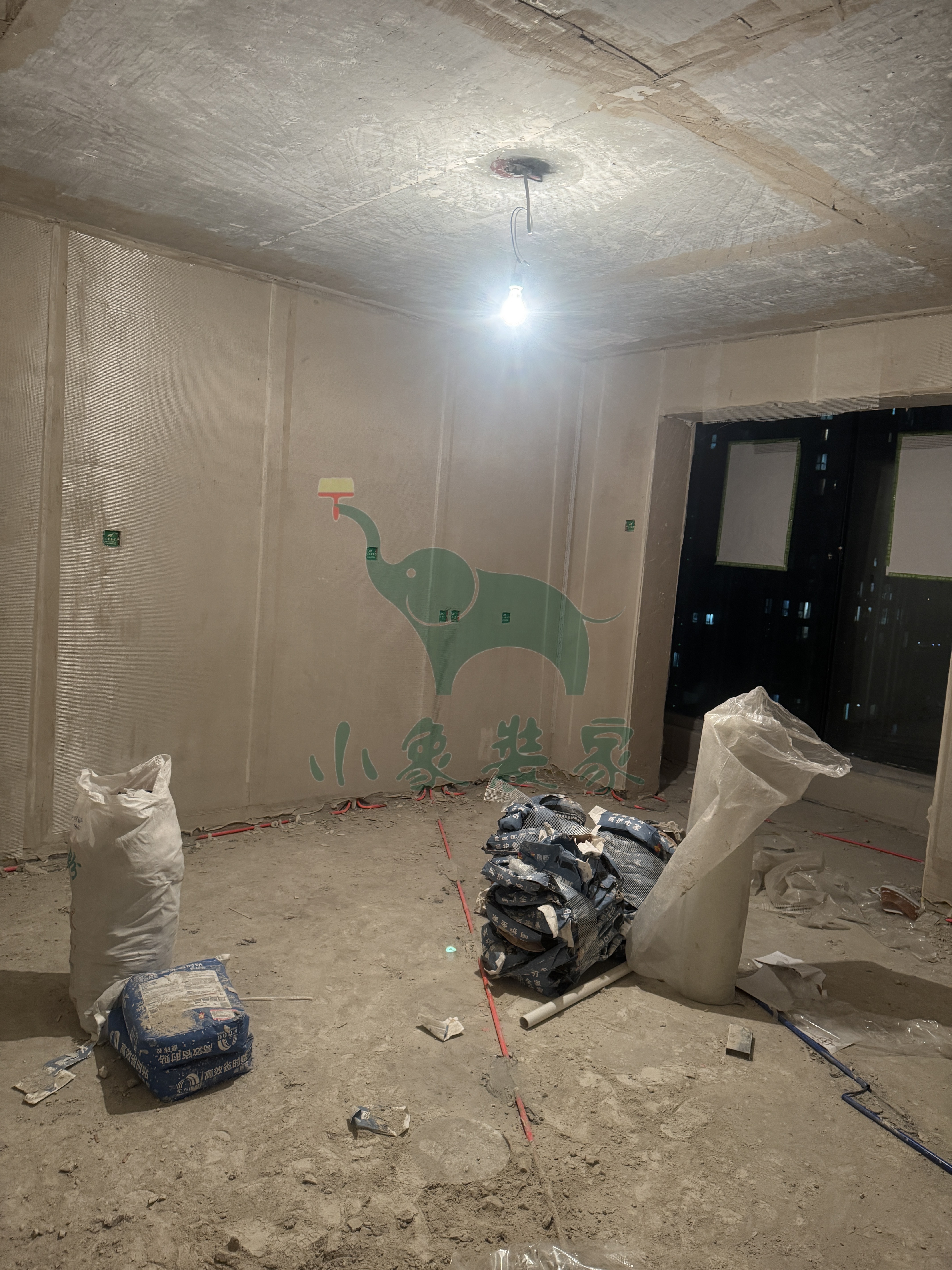

工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆已完工
拆除工程-清运垃圾已完工。
竣工总进度:15%。
施工人员:杨立功。
【明日播报】
2025-03-30停工,
停工原因:客户原因-在上班,未时间到现场交底。
预计恢复日期:2025-03-31。
2025-03-11 星期二
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-拆除衣柜、柜子还需1天。
竣工总进度:5%。
施工人员:杨立功。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖。
施工人员:杨立功。
2025-03-10 星期一
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-拆除衣柜、柜子还需1天
拆除工程-拆除旧家具还需1天。
竣工总进度:0%。
施工人员:杨立功。
【明日播报】
工作内容:
拆除工程-拆除轻体墙、保温墙
拆除工程-拆除卫生间墙地砖
拆除工程-拆除石膏板吊顶、厨卫吊顶。
施工人员:杨立功。
2025-03-10 星期一
工作内容:
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛、张宁宁。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板
拆除工程-拆除衣柜、柜子
拆除工程-拆除旧家具。
施工人员:杨立功。
