工地播报
2025-04-15 星期二
工作内容:

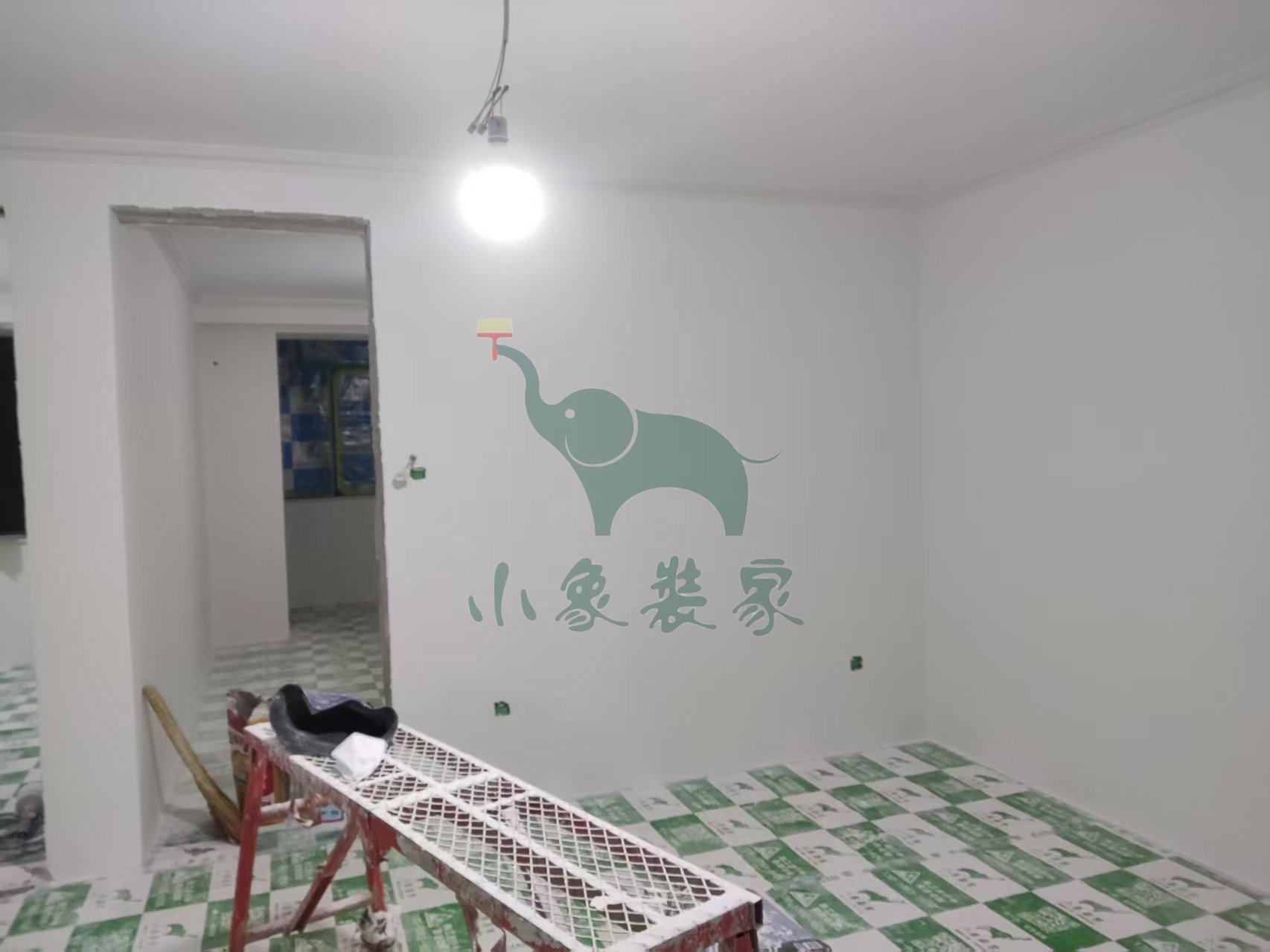

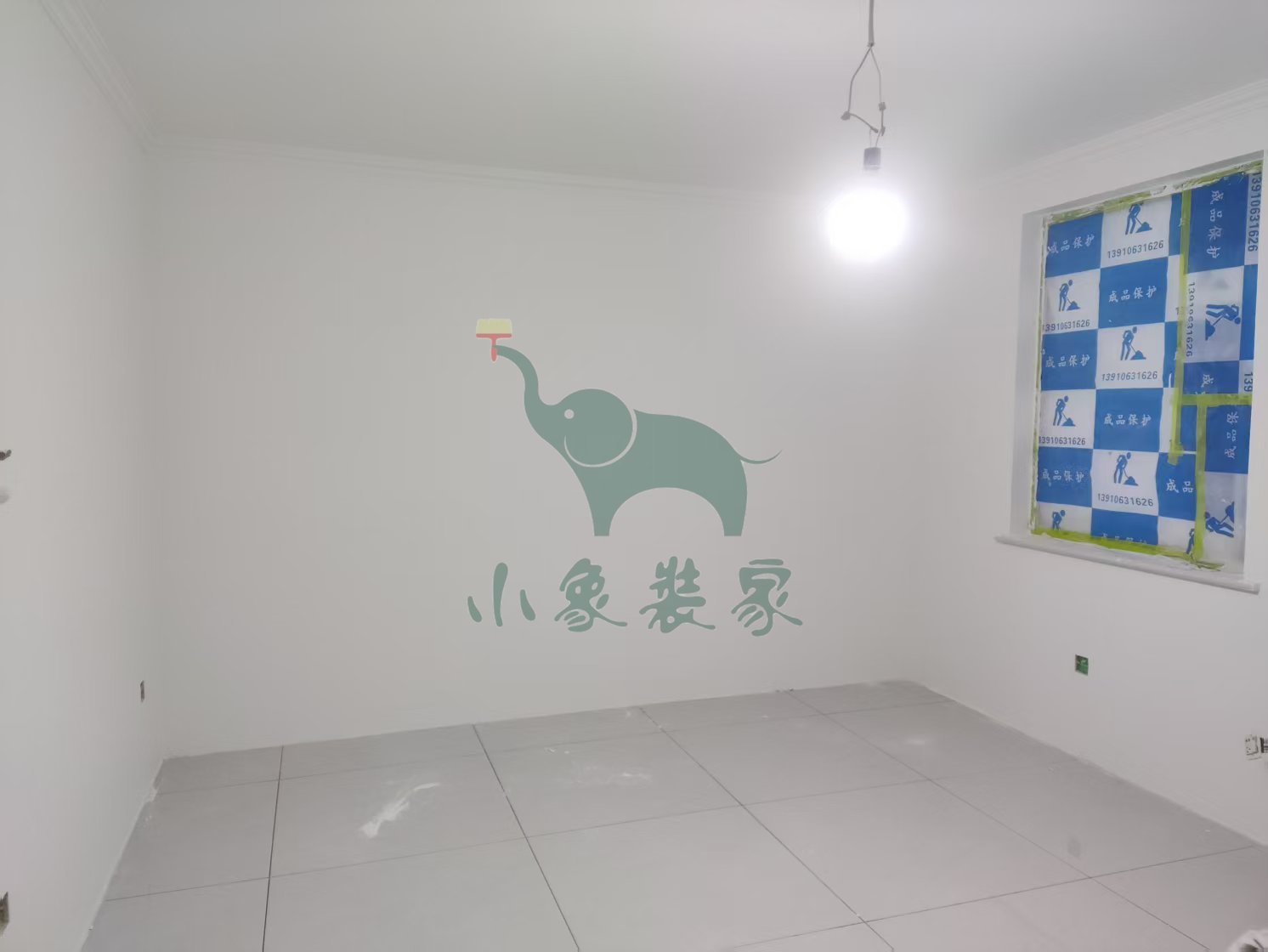

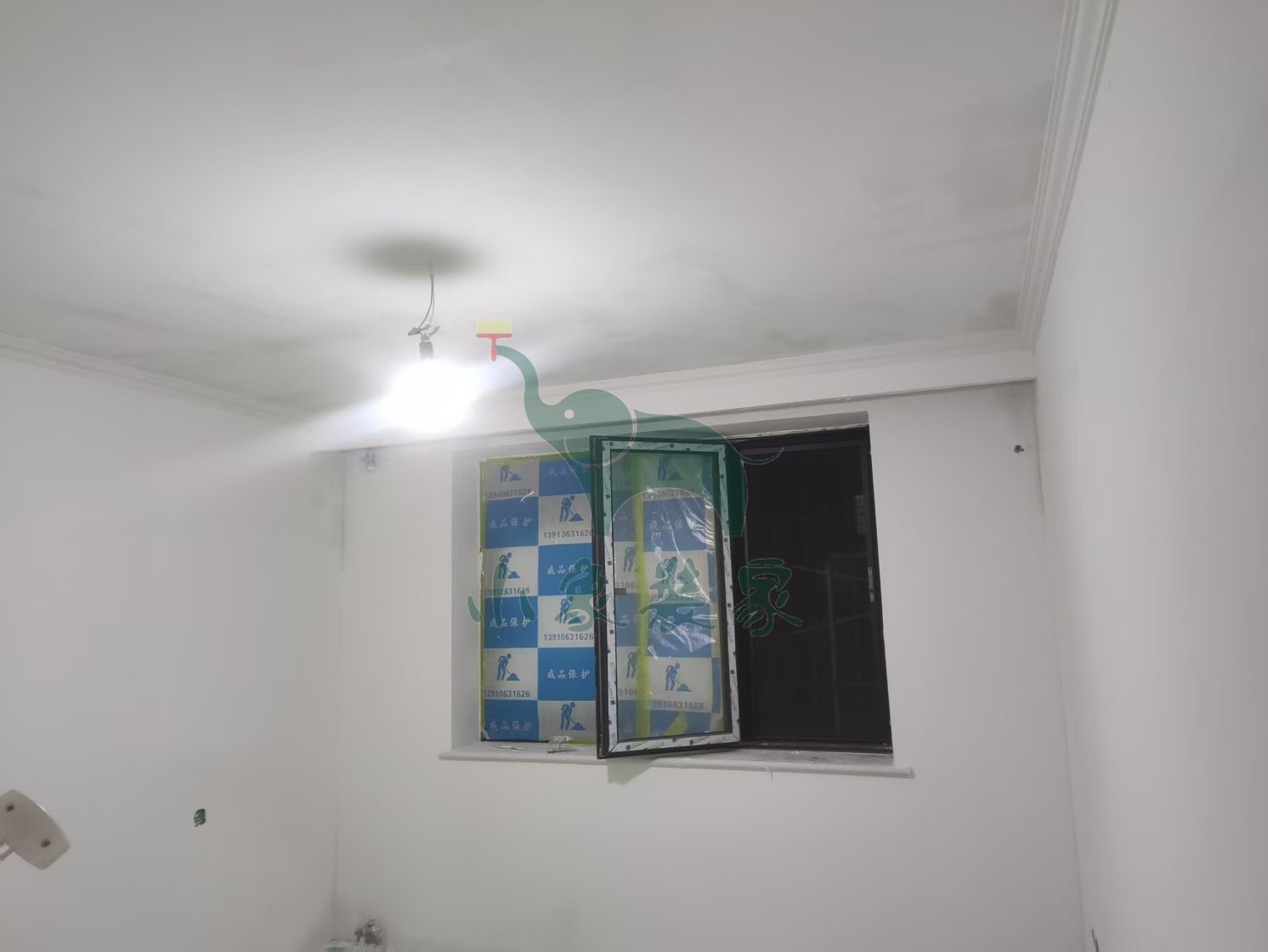

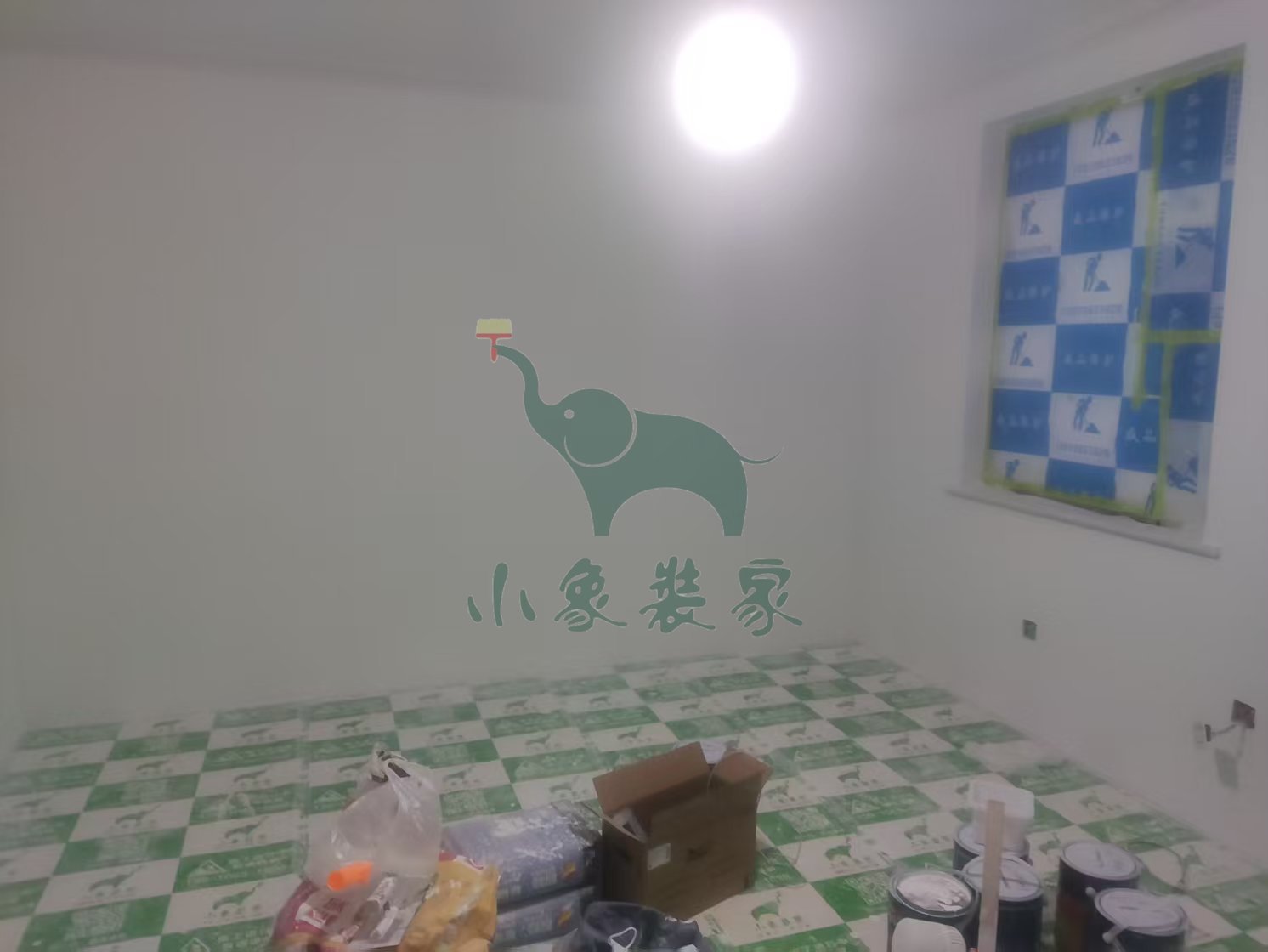

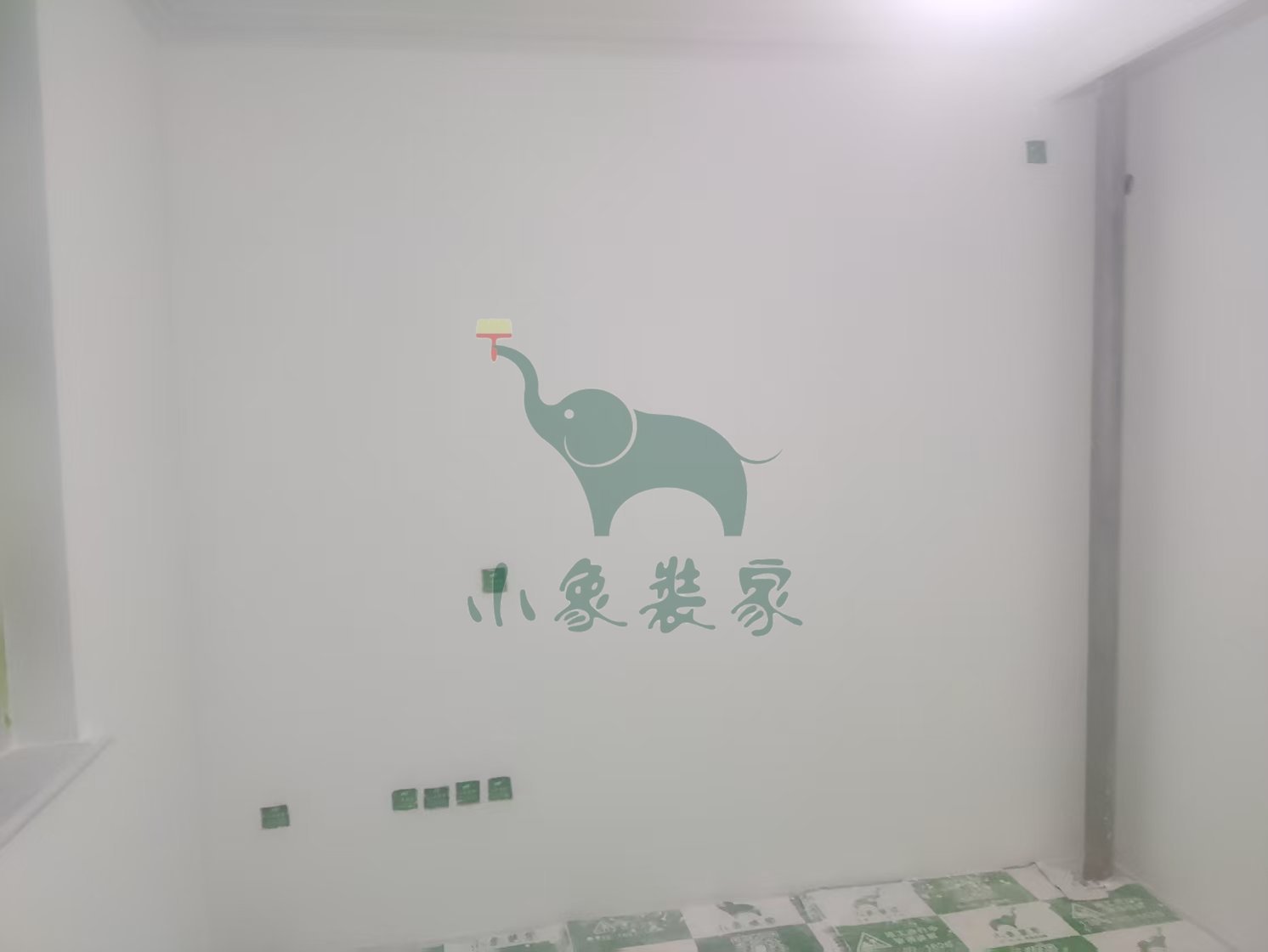

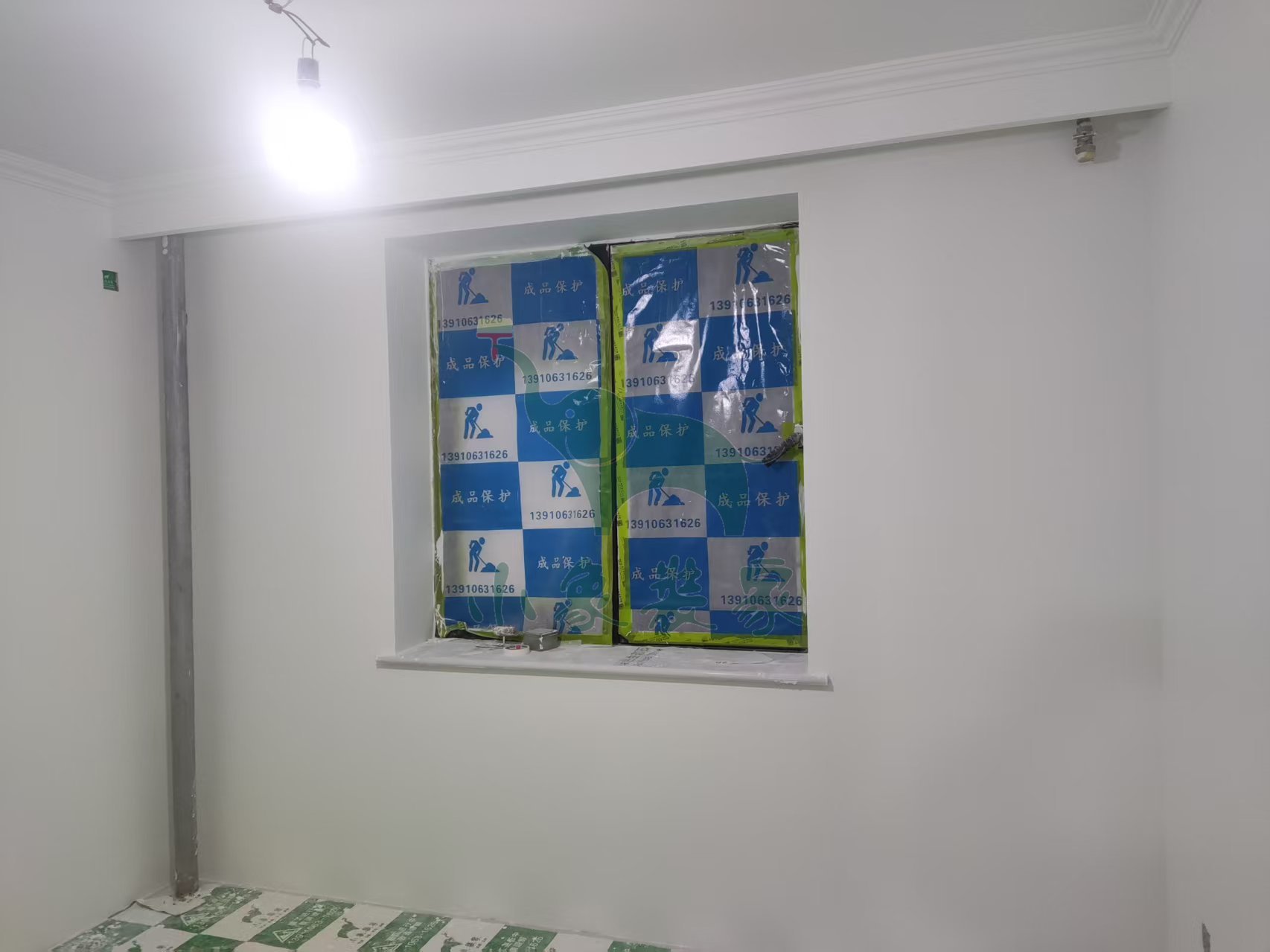

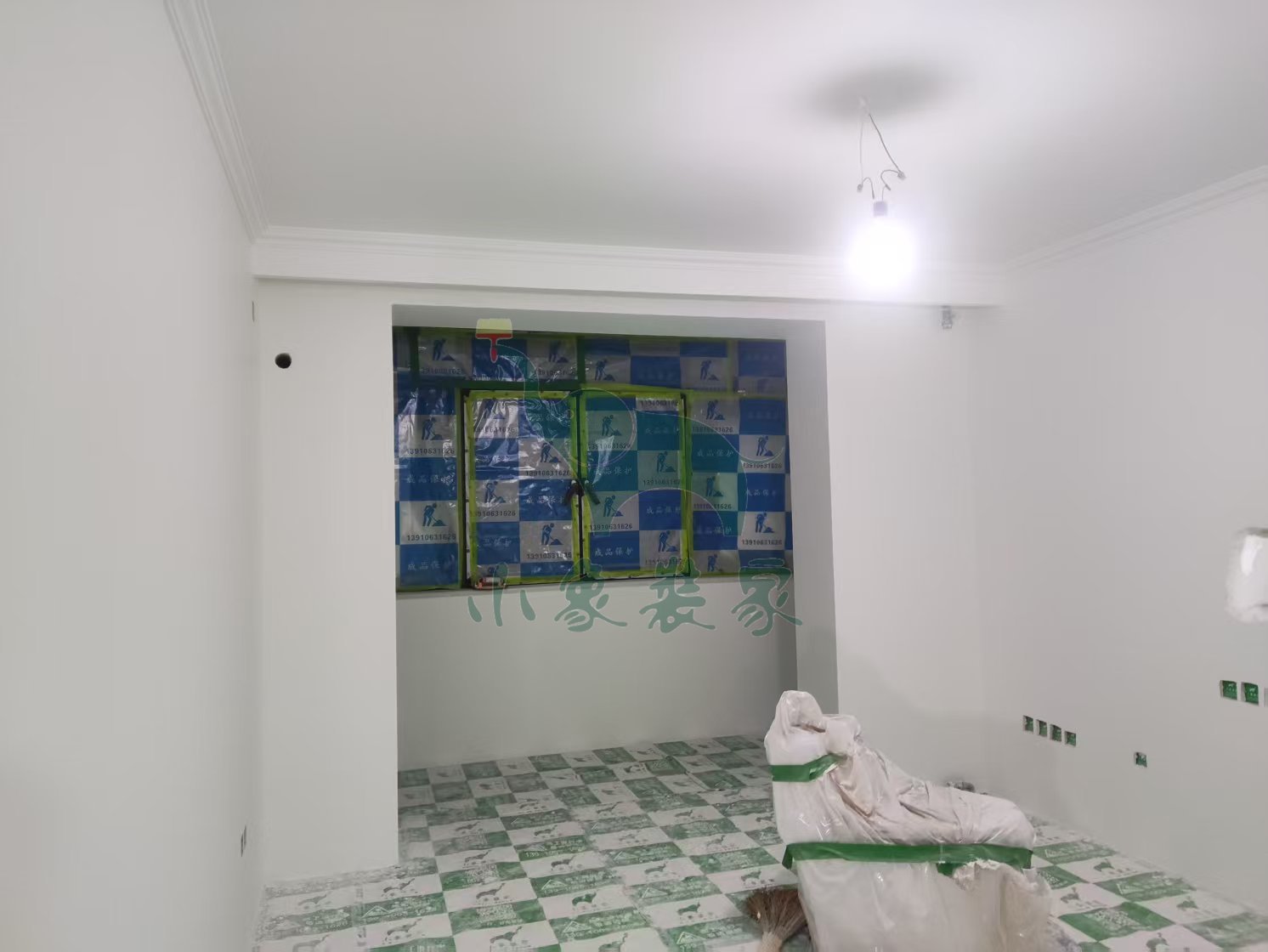

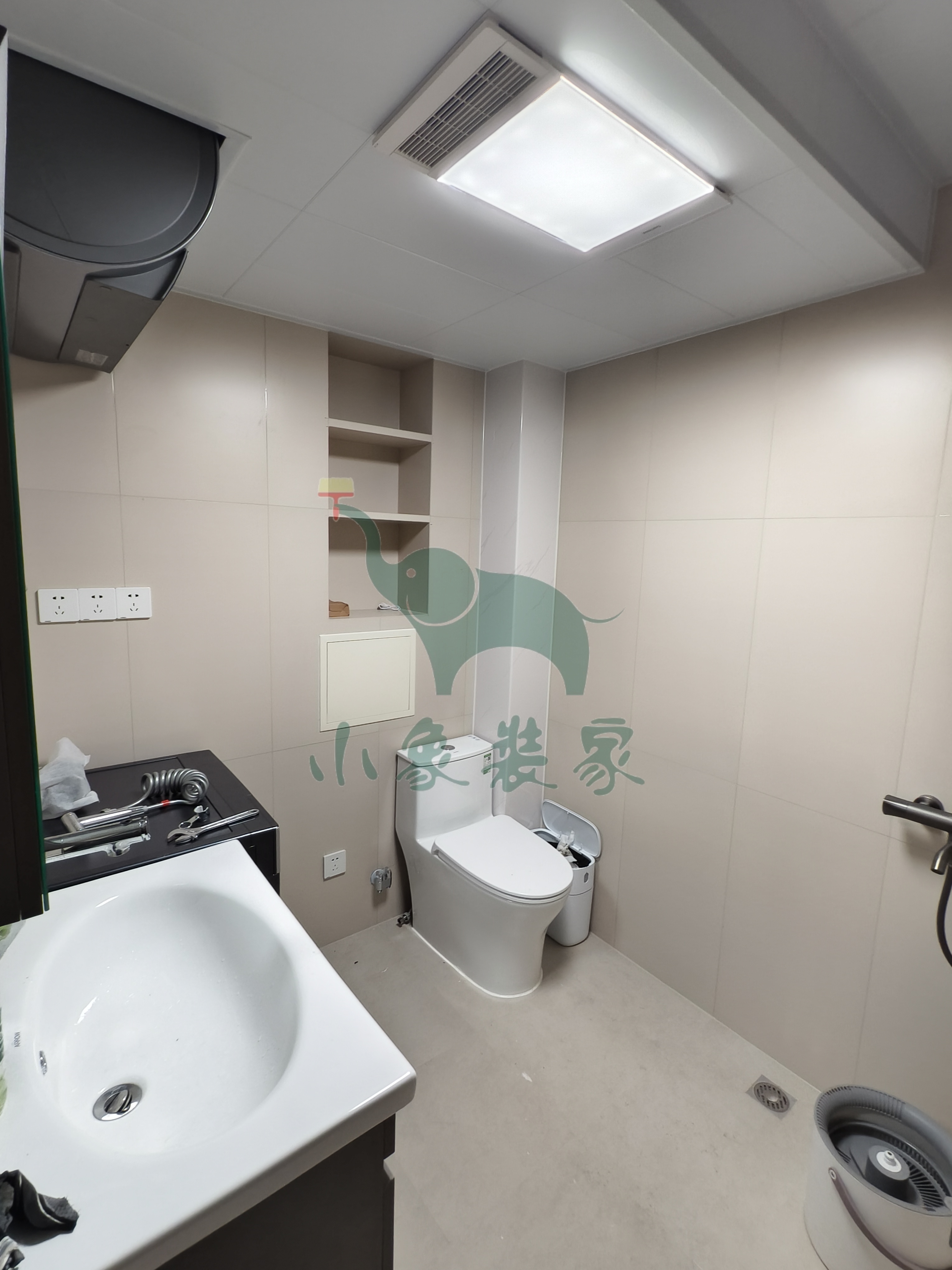

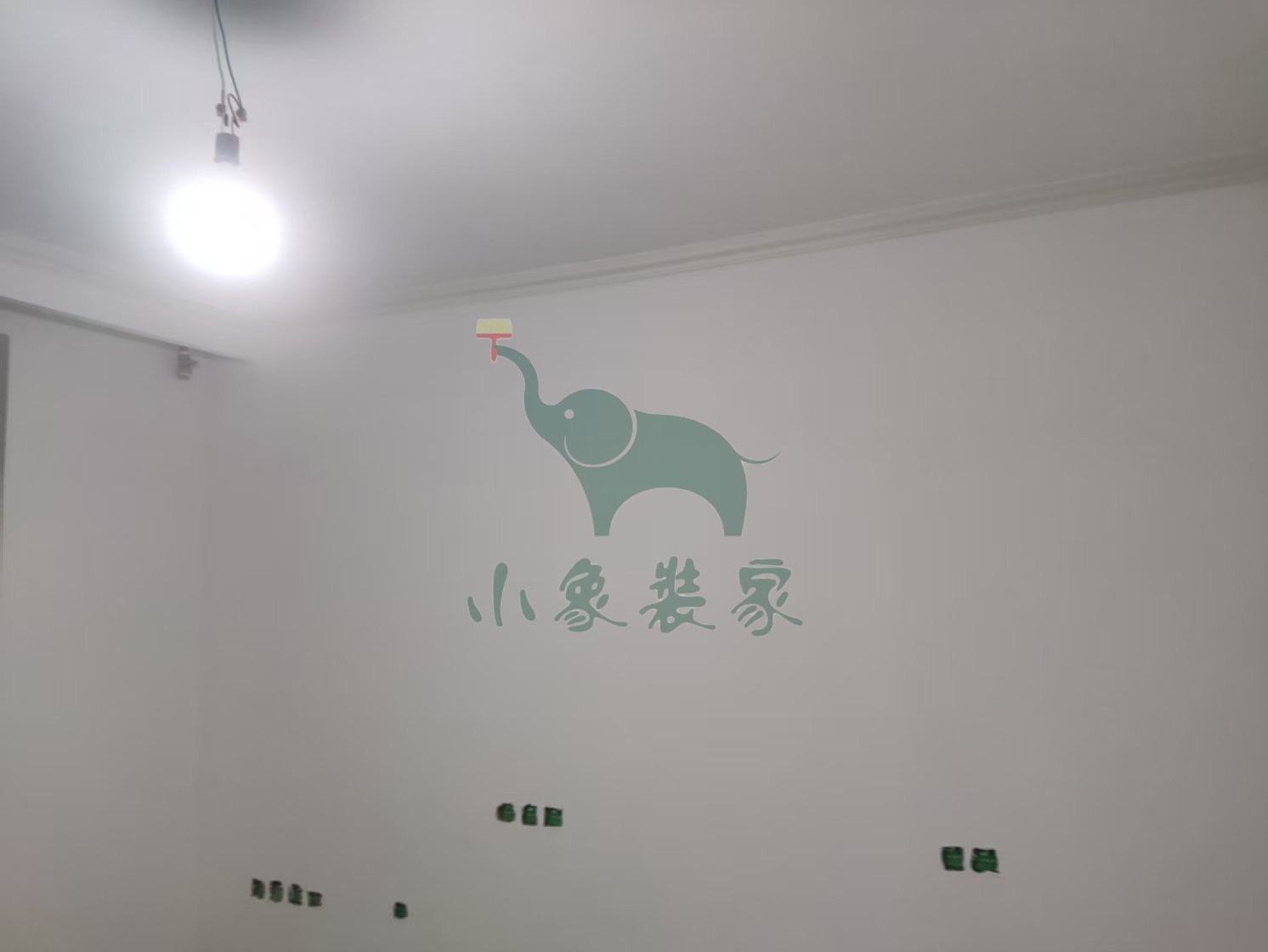

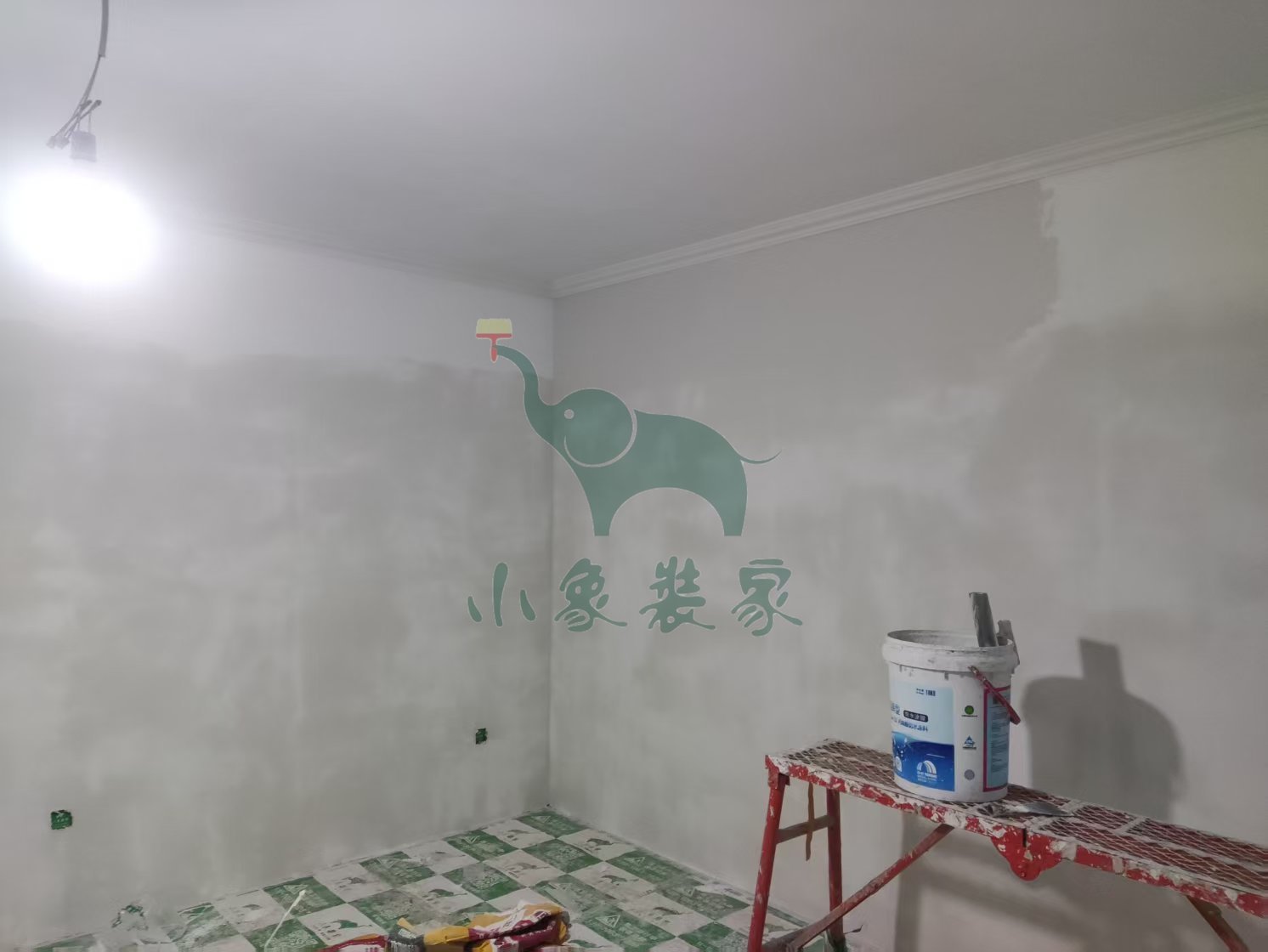

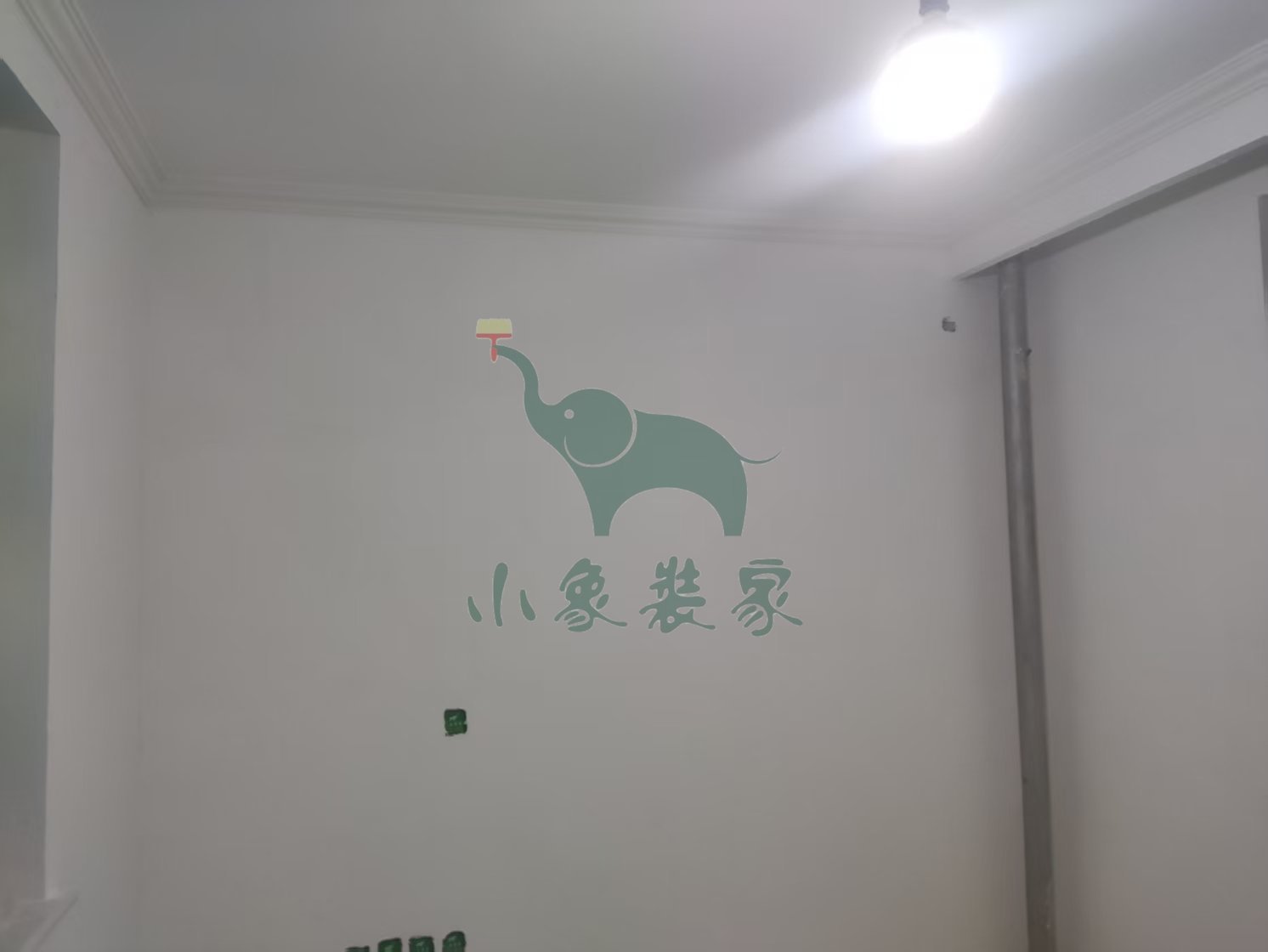

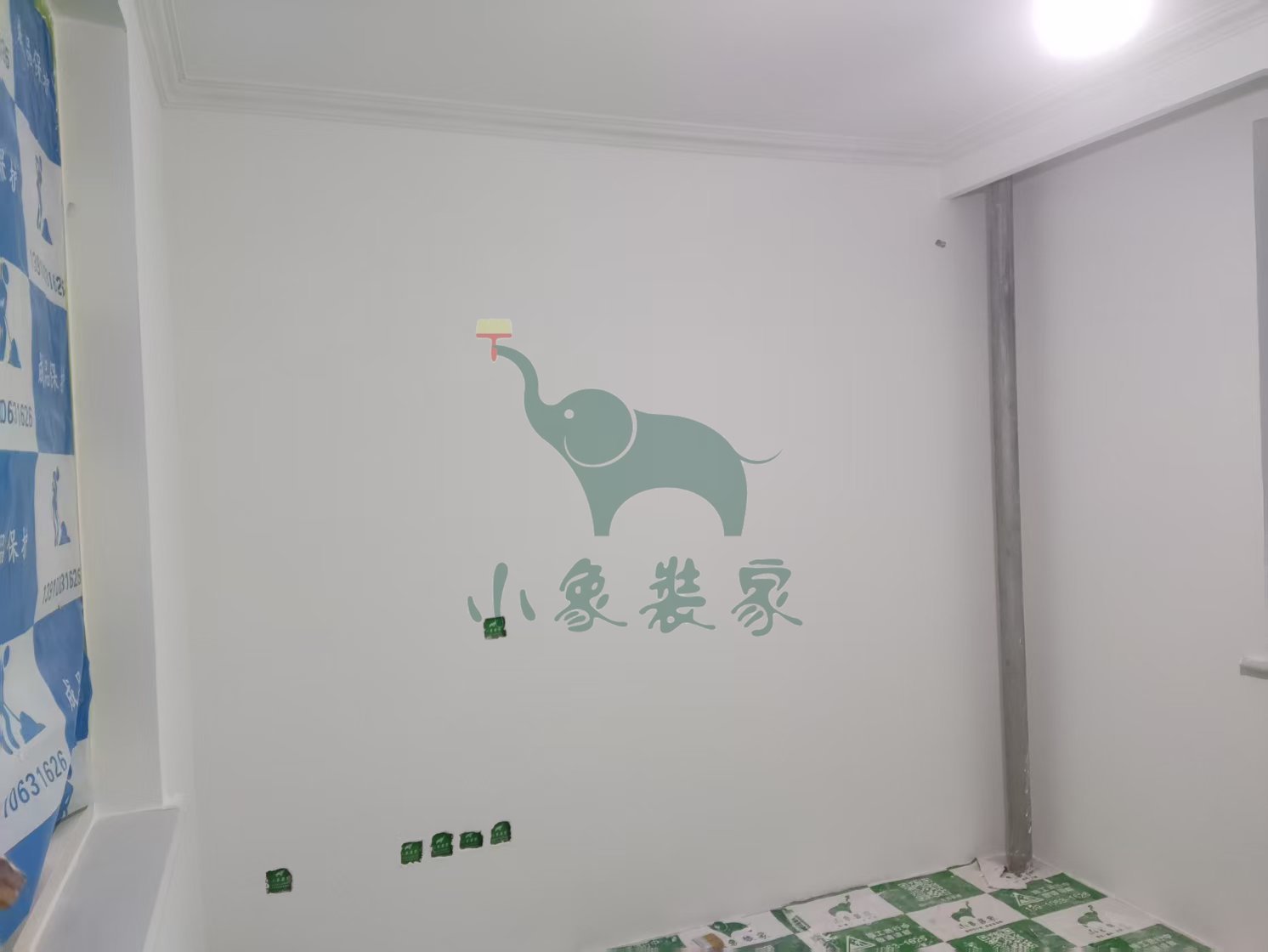

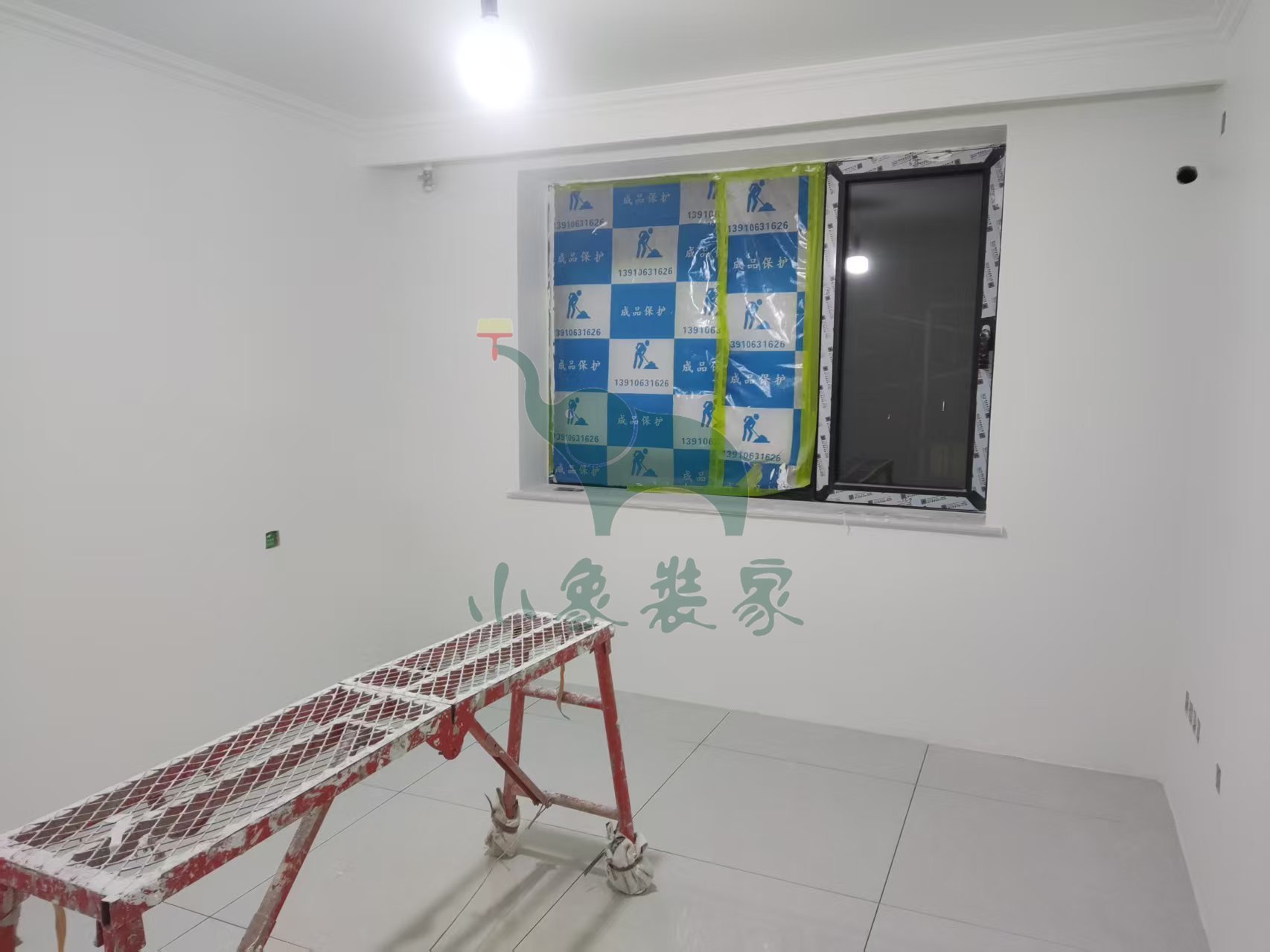

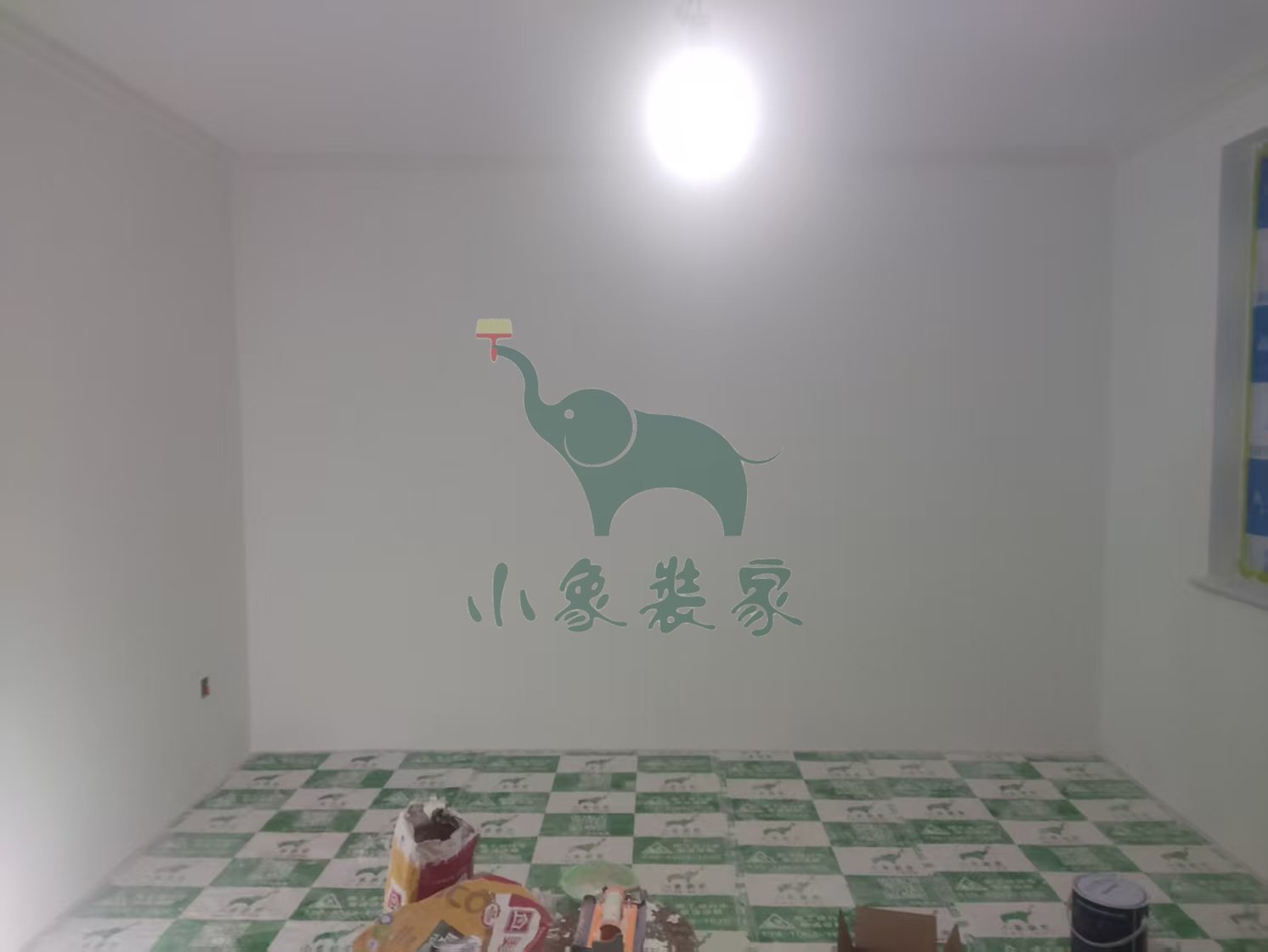

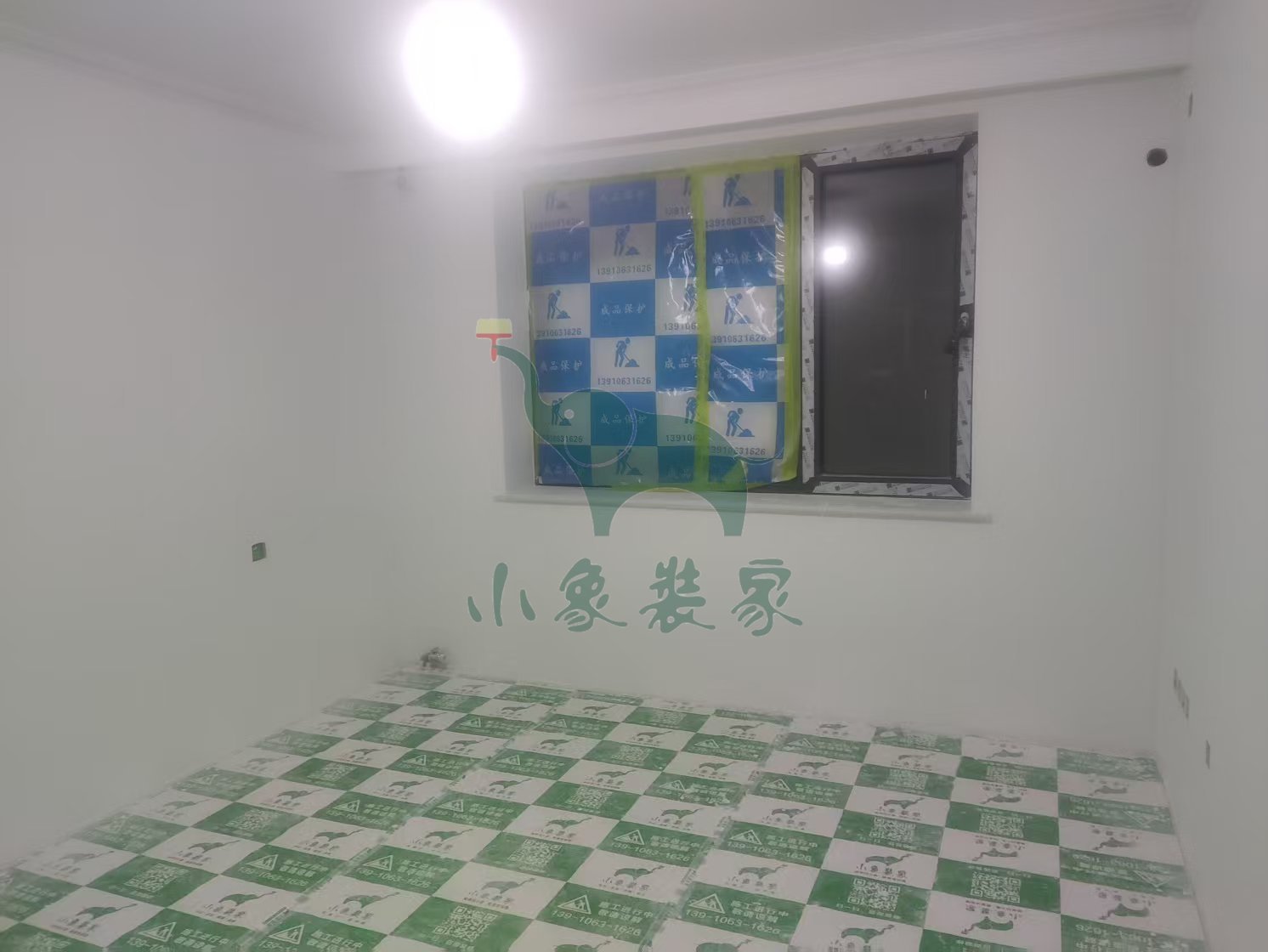

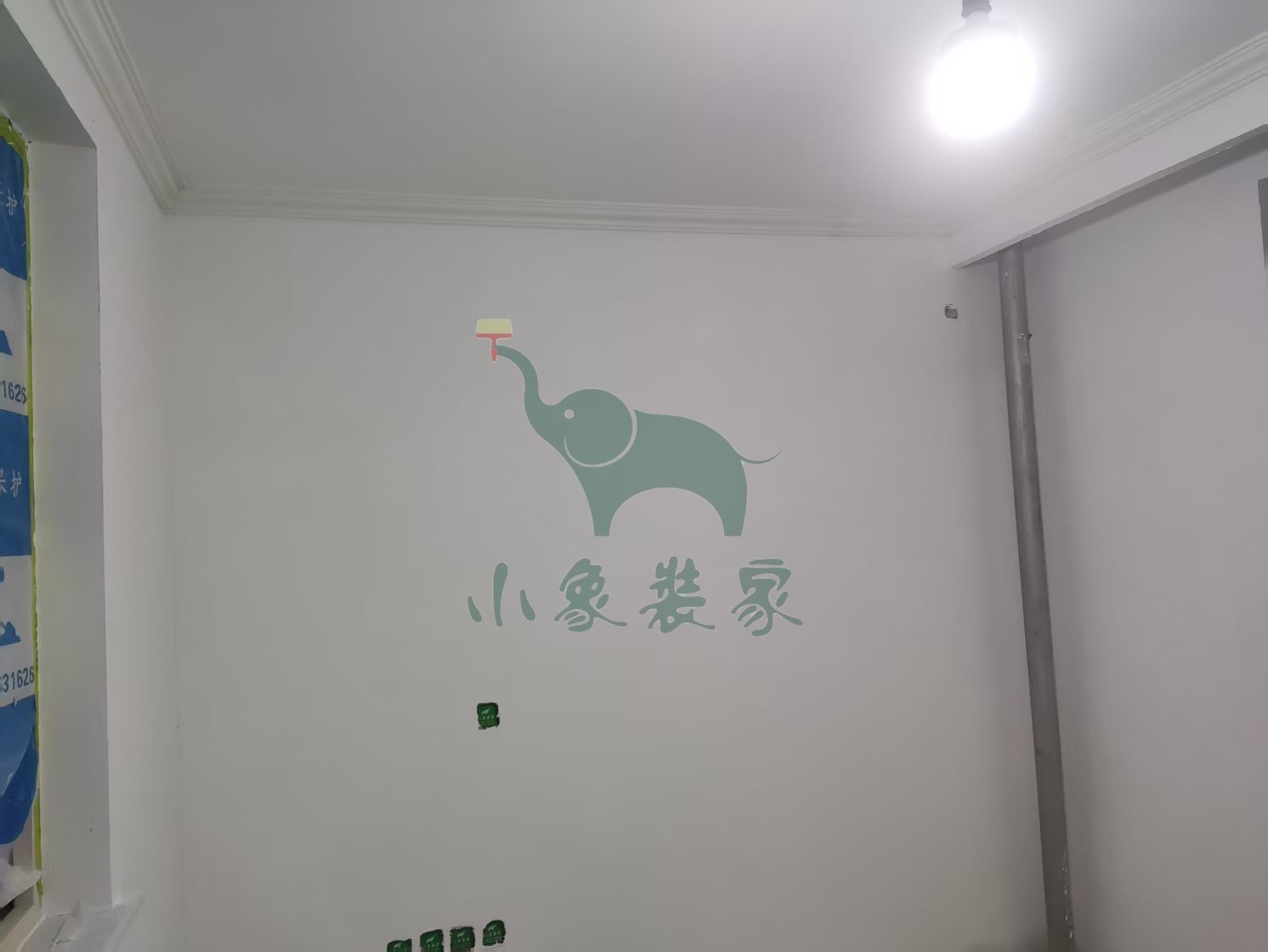

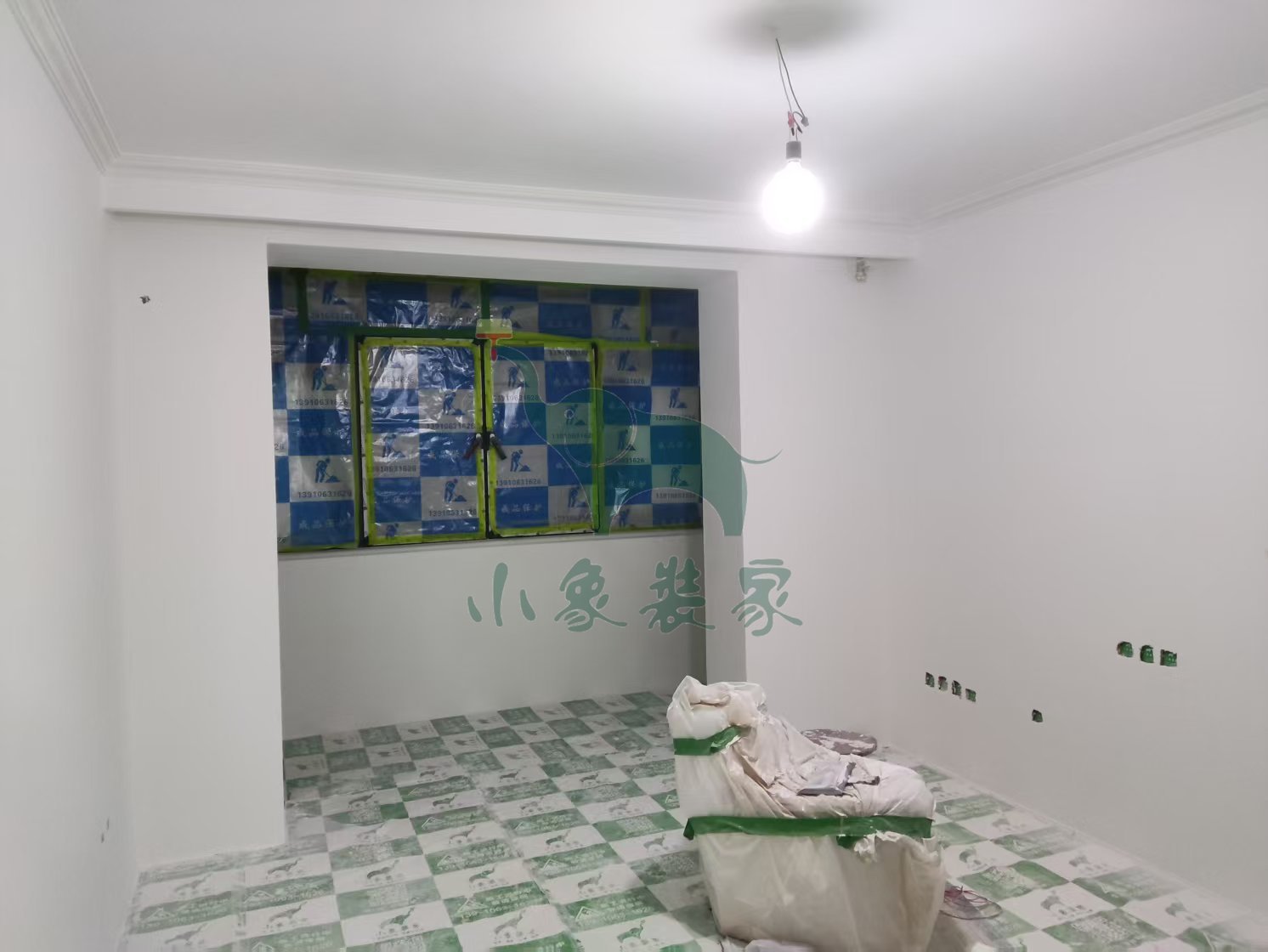

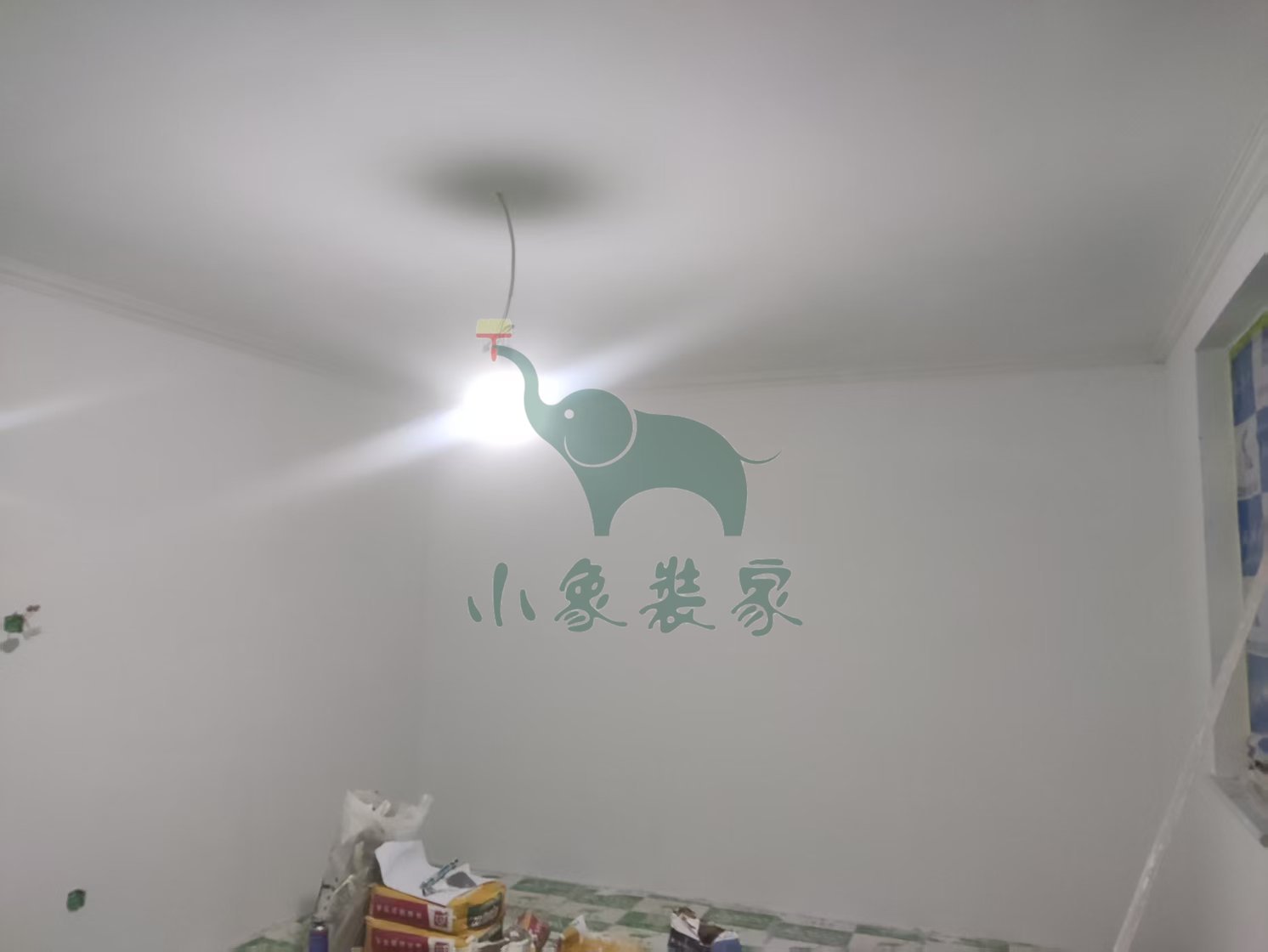

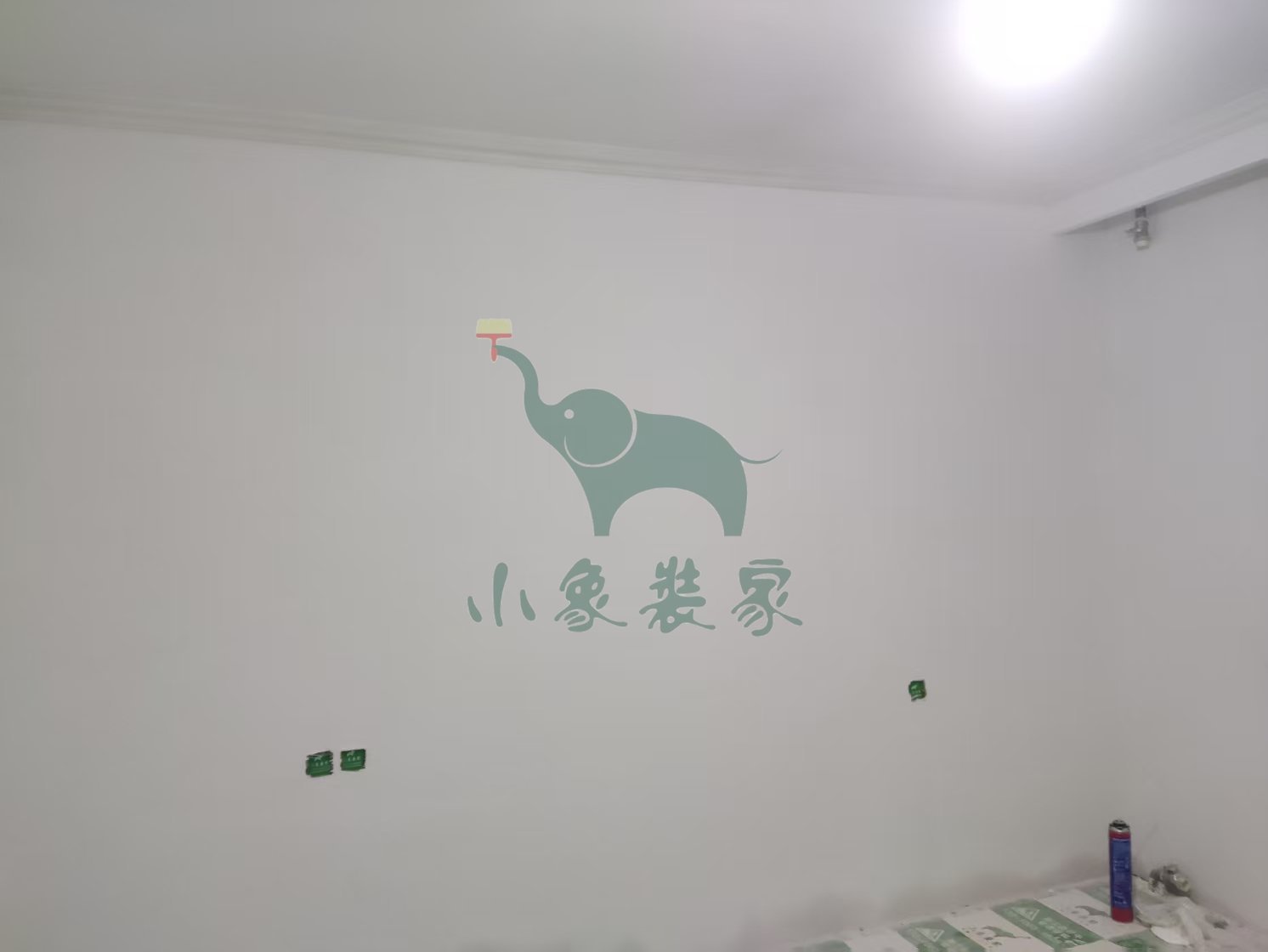

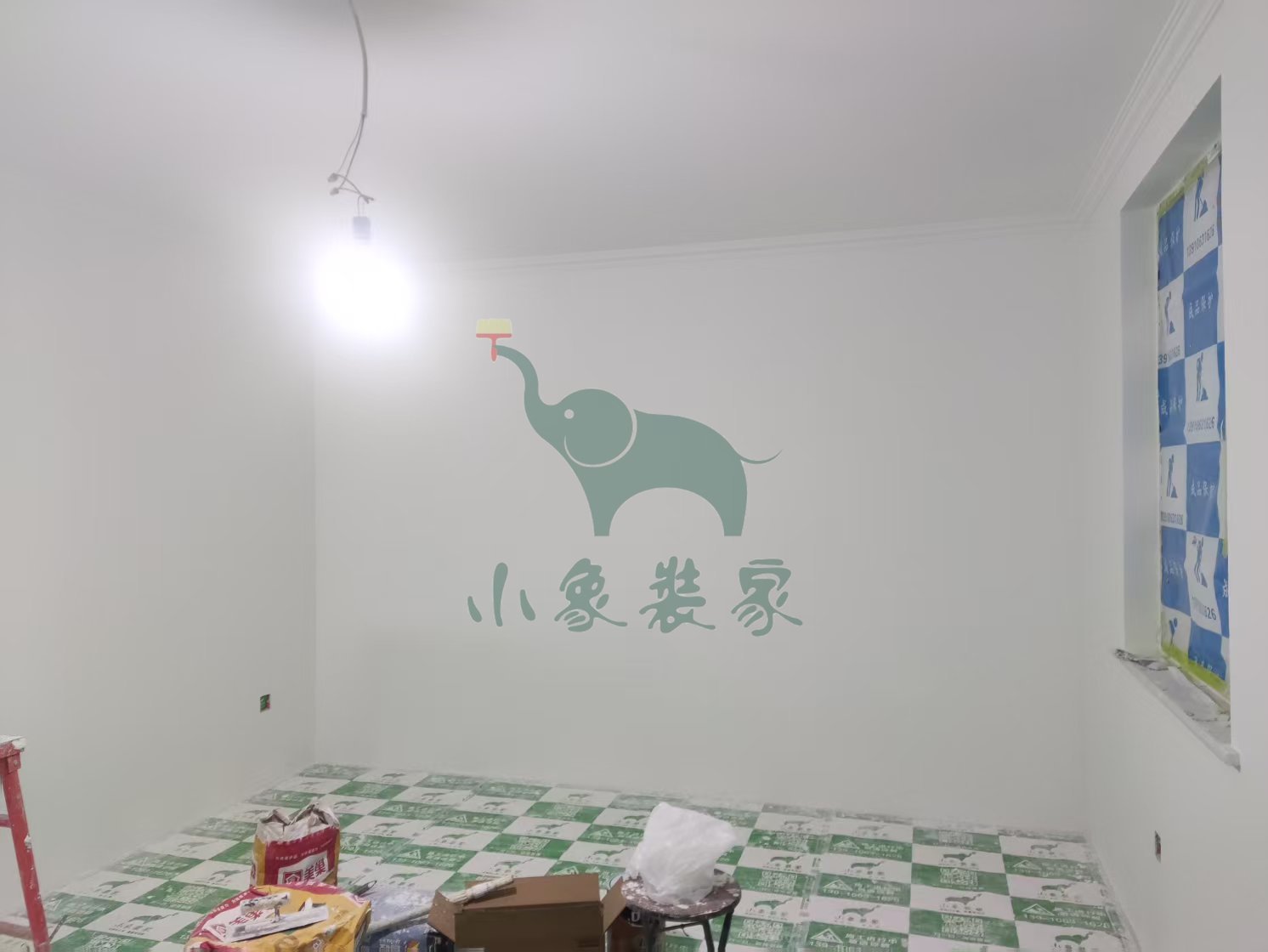

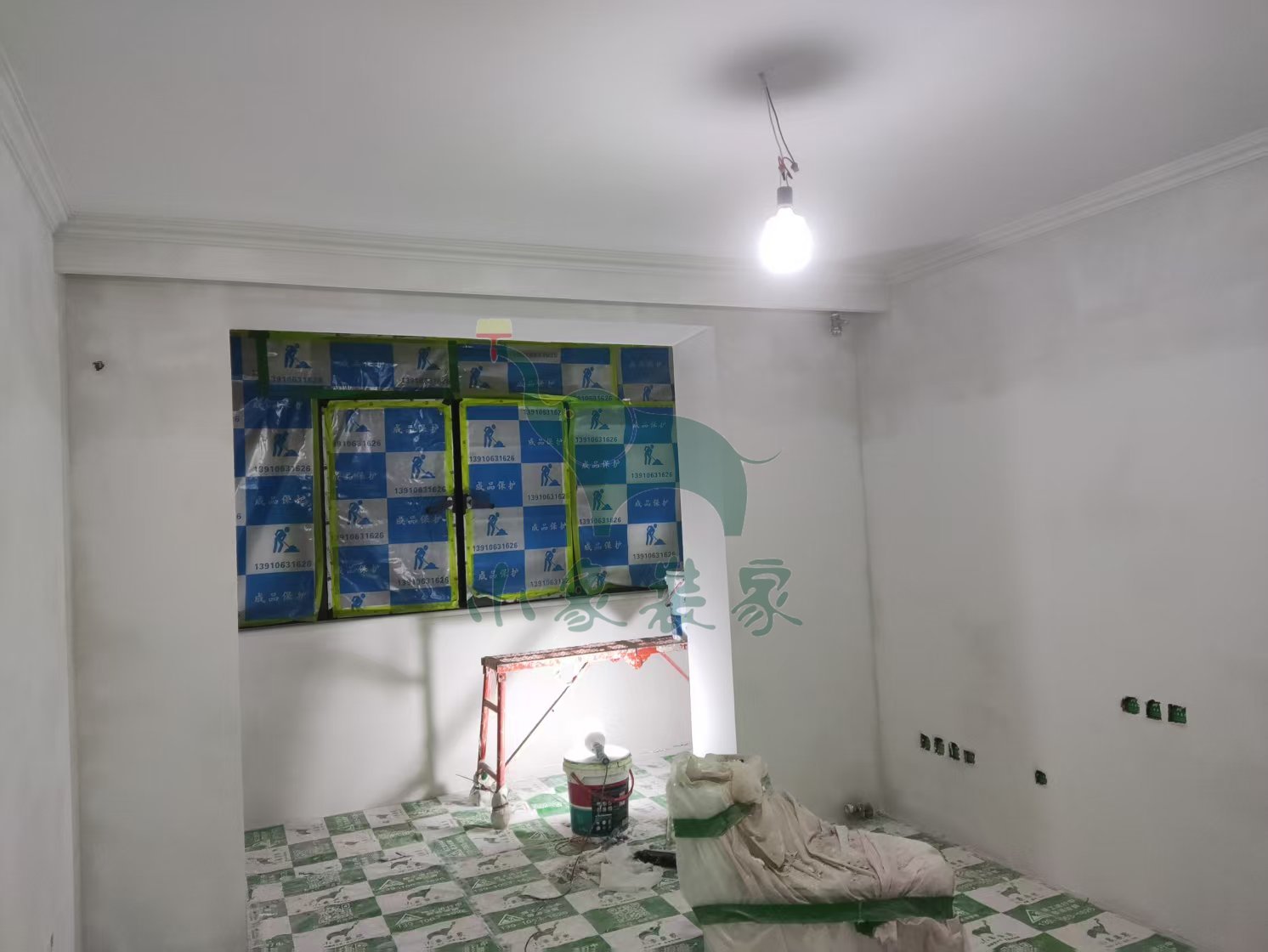

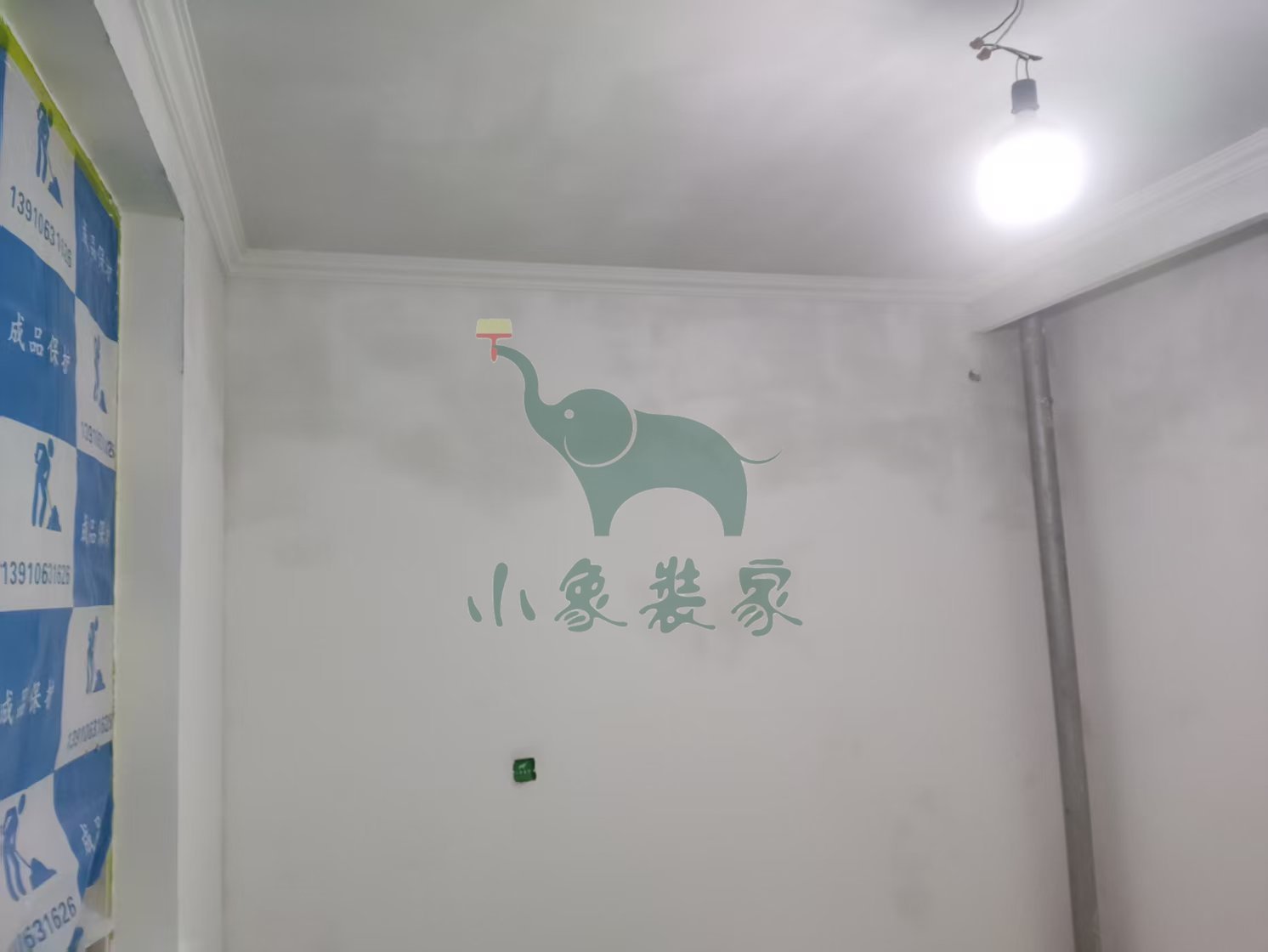

油工工程-刮第一遍腻子已完工。
竣工总进度:85%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第二遍腻子
。
施工人员:胡步宣。
2025-04-14 星期一
工作内容:
油工工程-粘贴石膏线已完工。
竣工总进度:85%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子
。
施工人员:胡步宣。
2025-04-13 星期日
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:85%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-粘贴石膏线
。
施工人员:胡步宣。
2025-04-12 星期六
工作内容:
油工工程-刮第一遍腻子还需1天。
竣工总进度:85%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子
。
施工人员:胡步宣。
2025-04-10 星期四
工作内容:

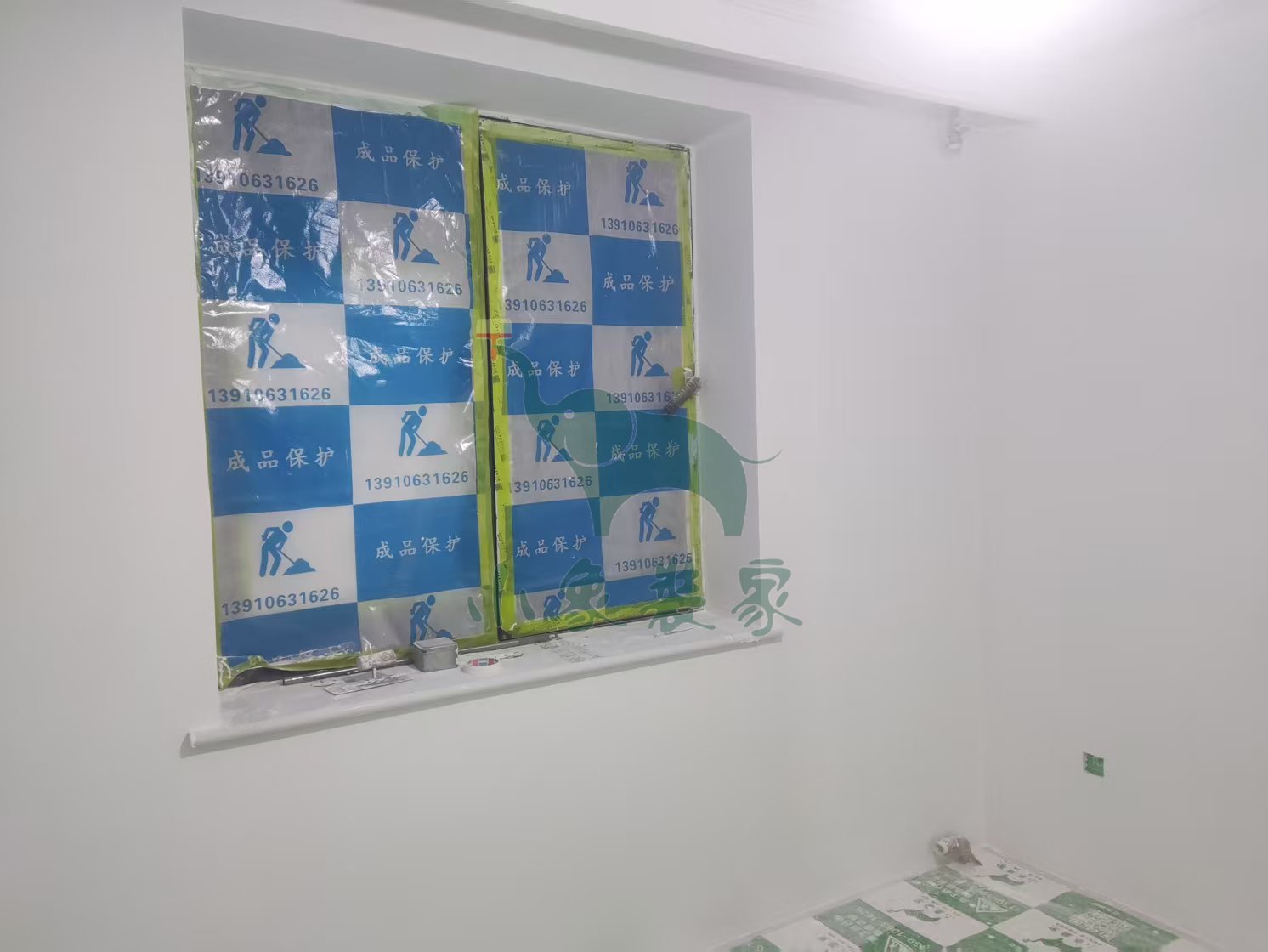

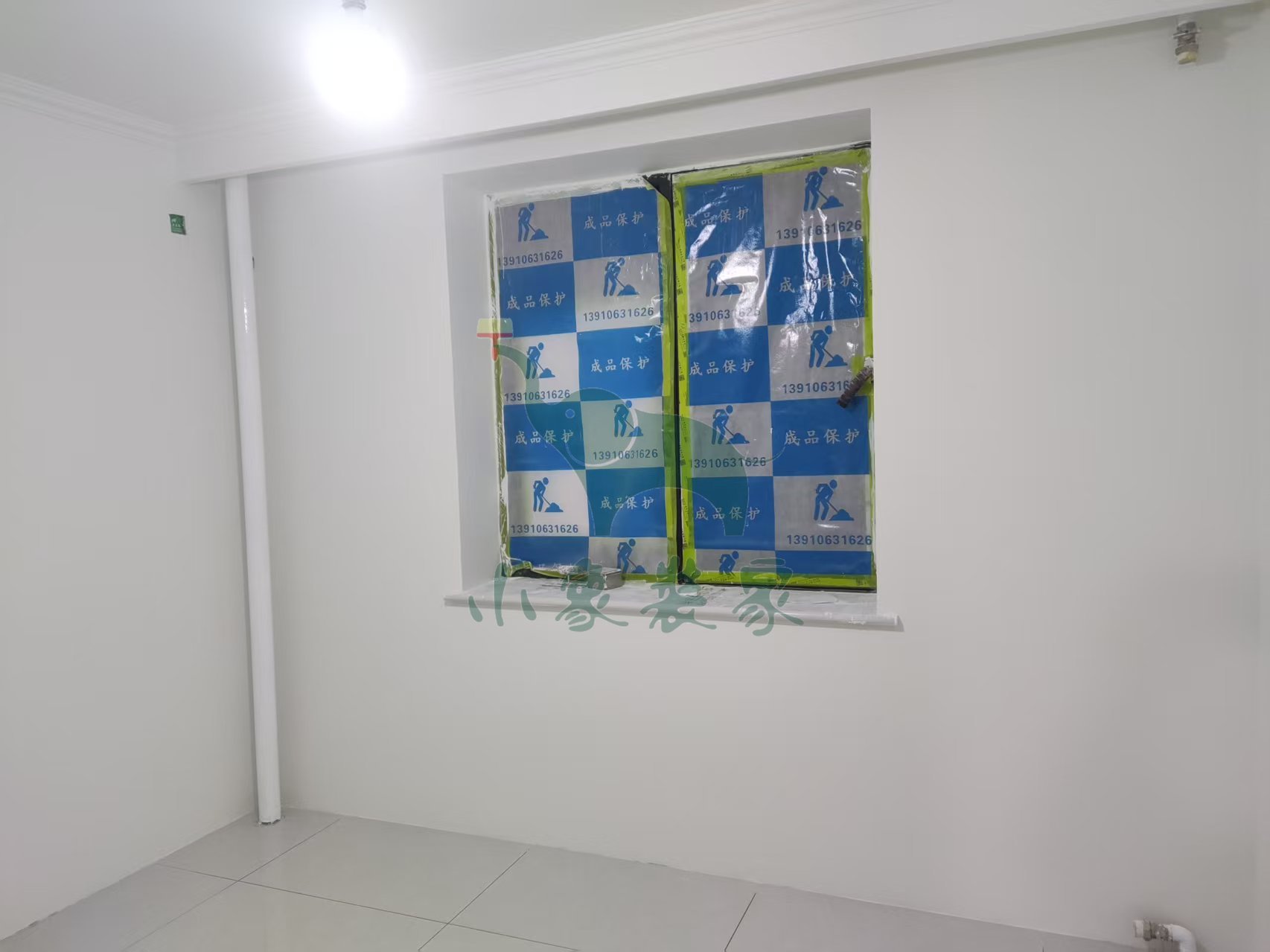

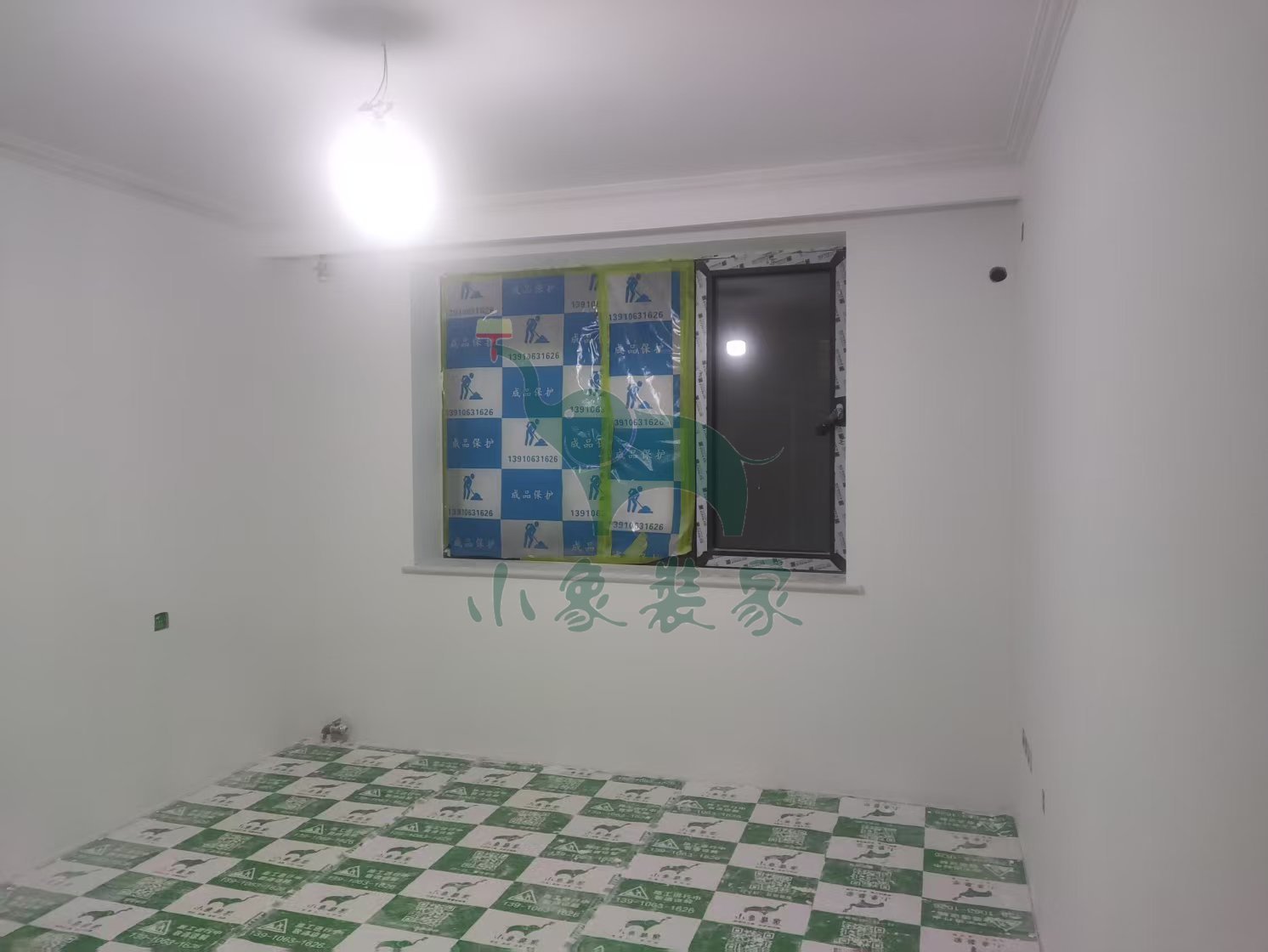

油工工程-墙面、顶面石膏找平已完工。
竣工总进度:85%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-刮第一遍腻子
。
施工人员:胡步宣。
2025-04-09 星期三
工作内容:
油工工程-墙面、顶面石膏找平还需1天。
竣工总进度:85%。
施工人员:胡步宣。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
。
施工人员:胡步宣。
2025-04-07 星期一
工作内容:
油工工程-墙面、顶面石膏找平还需3天
油工工程-墙面网络布工程已完工。
竣工总进度:75%。
施工人员:赵广峰、胡步宣。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
。
施工人员:胡步宣。
2025-04-06 星期日
工作内容:
油工工程-墙面、顶面石膏找平还需1天。
竣工总进度:75%。
施工人员:赵广峰。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
。
施工人员:赵广峰。
2025-04-04 星期五
工作内容:
油工工程-墙面、顶面石膏找平还需2天。
竣工总进度:75%。
施工人员:赵广峰。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
。
施工人员:赵广峰。
2025-04-03 星期四
工作内容:

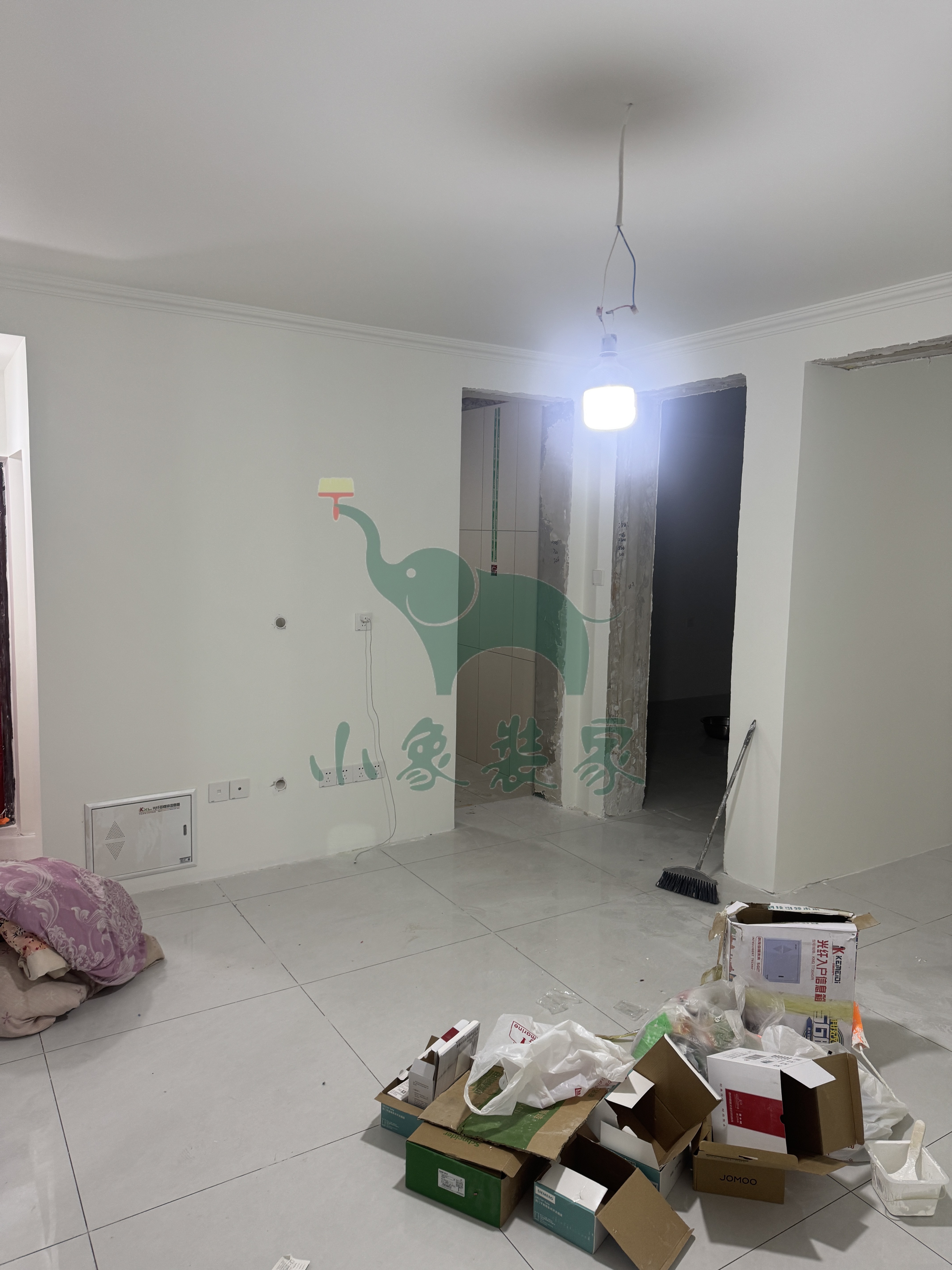

油工工程-冲筋打点已完工。
竣工总进度:75%。
施工人员:赵广峰。
【明日播报】
工作内容:
油工工程-墙面、顶面石膏找平
油工工程-墙面网络布工程
。
施工人员:赵广峰。
2025-04-02 星期三
工作内容:

瓦工工程-卫生间墙砖铺贴已完工。
竣工总进度:75%。
施工人员:黄新其。
【明日播报】
工作内容:
油工工程-墙、顶面、刷墙锢
油工工程-冲筋打点
。
施工人员:赵广峰。
2025-03-31 星期一
工作内容:
瓦工工程-卫生间墙砖铺贴还需1天。
竣工总进度:75%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴
。
施工人员:黄新其。
2025-03-29 星期六
工作内容:
瓦工工程-厨房墙砖铺贴还需1天。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴
瓦工工程-厨房墙砖铺贴
。
施工人员:黄新其。
2025-03-28 星期五
工作内容:
瓦工工程-厨房墙砖铺贴已完工。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-卫生间墙砖铺贴
。
施工人员:黄新其。
2025-03-27 星期四
工作内容:
瓦工工程-厨房地砖铺贴已完工
瓦工工程-卫生间地砖铺贴已完工。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨房墙砖铺贴
。
施工人员:黄新其。
2025-03-26 星期三
工作内容:
瓦工工程-卫生间地面防水试验还需1天
瓦工工程-铺贴大地砖还需1天。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖
。
施工人员:黄新其。
2025-03-25 星期二
工作内容:
瓦工工程-铺贴大地砖还需1天。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖
。
施工人员:黄新其。
2025-03-24 星期一
工作内容:
瓦工工程-滚刷第二遍防水已完工
瓦工工程-铺贴大地砖还需2天。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖
。
施工人员:黄新其。
2025-03-23 星期日
工作内容:
瓦工工程-滚刷第一遍防水已完工。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-滚刷第二遍防水
瓦工工程-铺贴大地砖
。
施工人员:黄新其。
2025-03-23 星期日
工作内容:
油工工程-冲筋打点已完工。
竣工总进度:55%。
施工人员:赵广峰。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖
。
施工人员:黄新其。
2025-03-18 星期二
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰已完工
瓦工工程-厨卫做档水梁已完工
瓦工工程-卫生间地面抹平已完工。
竣工总进度:55%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-铺贴大地砖
。
施工人员:黄新其。
2025-03-17 星期一
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰还需1天
瓦工工程-厨卫修补、水电槽已完工
瓦工工程-轻体砖砌墙已完工。
竣工总进度:50%。
施工人员:黄新其。
【明日播报】
工作内容:
瓦工工程-厨卫墙地面、水泥砂浆抹灰
瓦工工程-厨卫做档水梁
。
施工人员:黄新其。
2025-03-15 星期六
工作内容:
瓦工工程-其他已完工
瓦工工程-保护新装窗户已完工。
竣工总进度:40%。
施工人员:张宁宁。
【明日播报】
工作内容:
瓦工工程-轻体砖砌墙
。
施工人员:黄新其。
2025-03-03 星期一
工作内容:

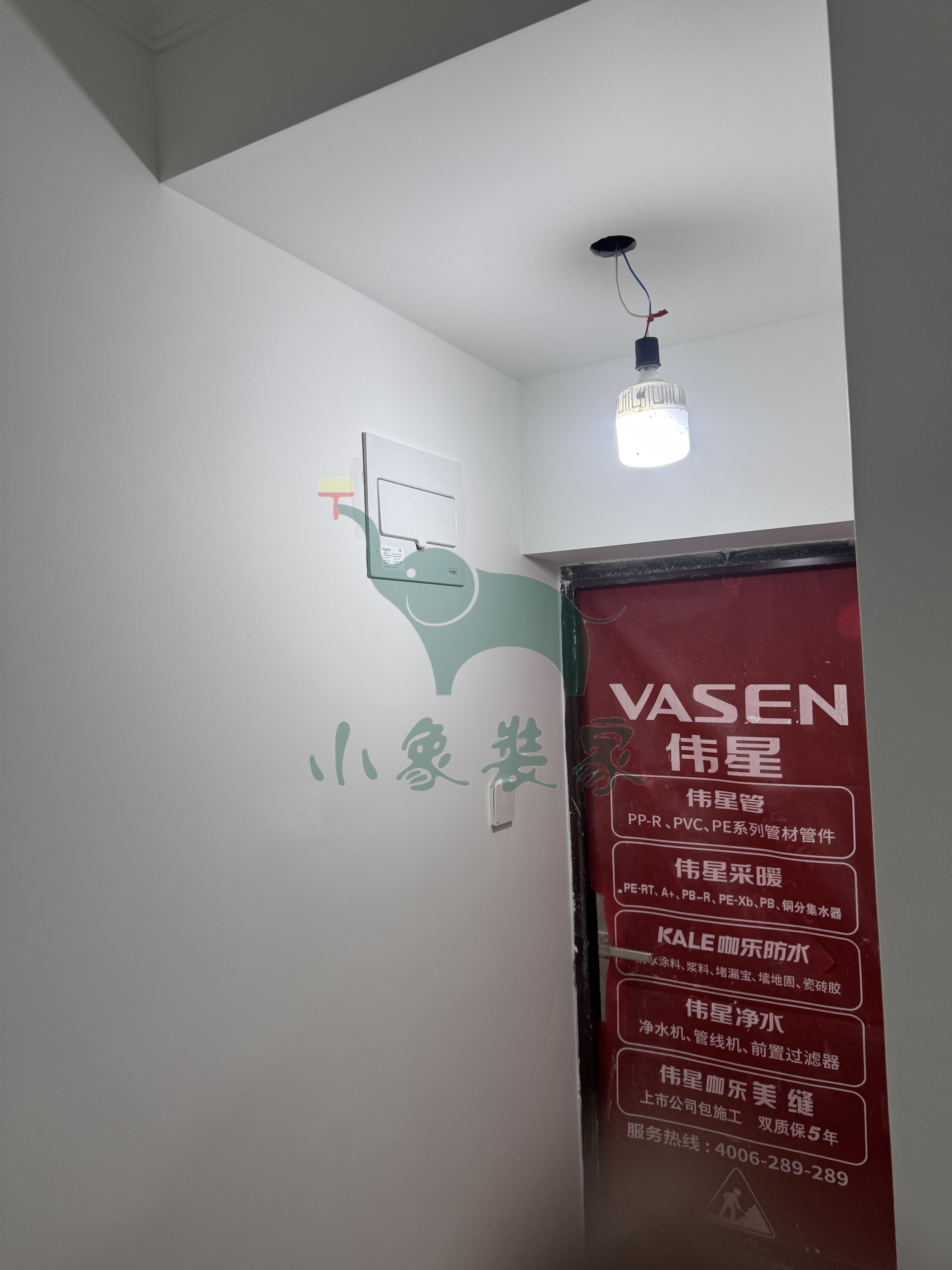

水电工程-水电完工已完工
水电工程-清理垃圾已完工
水电工程-水管厂家打压已完工。
竣工总进度:40%。
施工人员:王恩杰。
【明日播报】
2025-03-04停工,
停工原因:等待主材安装-暖气安装。
预计恢复日期:2025-03-16。
2025-03-03 星期一
工作内容:
水电工程-水电管固定打卡已完工
水电工程-水电完工已完工
水电工程-清理垃圾已完工。
竣工总进度:35%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-清理垃圾
水电工程-水管厂家打压
。
施工人员:王恩杰。
2025-02-27 星期四
工作内容:
水电工程-电盒安装已完工
水电工程-电线布管还需1天。
竣工总进度:35%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-电盒安装
水电工程-电线布管
水电工程-水管焊接
水电工程-水电管固定打卡
。
施工人员:王恩杰。
2025-02-26 星期三
工作内容:
水电工程-开线槽还需1天
水电工程-强弱电箱已完工
水电工程-电盒安装还需1天。
竣工总进度:30%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-开线槽
水电工程-电盒安装
水电工程-电线布管
。
施工人员:王恩杰。
2025-02-25 星期二
工作内容:
水电工程-超平弹线已完工
水电工程-开线槽还需2天。
竣工总进度:25%。
施工人员:王恩杰。
【明日播报】
工作内容:
水电工程-开线槽
水电工程-强弱电箱
水电工程-电盒安装
。
施工人员:王恩杰。
2025-02-24 星期一
工作内容:
拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖已完工
拆除工程-清运垃圾已完工。
竣工总进度:20%。
施工人员:车志坚。
【明日播报】
工作内容:
水电工程-超平弹线
水电工程-开线槽
水电工程-水电交底
。
施工人员:王恩杰。
2025-02-22 星期六
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆还需1天
拆除工程-清运垃圾还需1天。
竣工总进度:15%。
施工人员:车志坚。
【明日播报】
2025-02-23停工,
停工原因:物业原因-根据物业规定、法定假日/周末不能施工。
预计恢复日期:2025-02-24。
2025-02-22 星期六
工作内容:
拆除工程-拆除大地砖、木地板已完工
拆除工程-拆除厨房墙地砖已完工
拆除工程-拆除卫生间墙地砖还需1天。
竣工总进度:10%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-铲除墙面腻子墙漆、顶面腻子顶漆
。
施工人员:车志坚。
2025-02-20 星期四
工作内容:
拆除工程-拆除大地砖、木地板还需1天
拆除工程-拆除厨房墙地砖还需2天
拆除工程-拆除卫生间墙地砖还需2天。
竣工总进度:5%。
施工人员:车志坚。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板
拆除工程-拆除厨房墙地砖
拆除工程-拆除卫生间墙地砖
。
施工人员:车志坚。
2025-02-19 星期三
工作内容:
开工仪式交底-钥匙交节已完工
开工仪式交底-开工仪式已完工。
竣工总进度:0%。
施工人员:郭涛。
【明日播报】
工作内容:
拆除工程-拆除大地砖、木地板
。
施工人员:车志坚。
